25 June 2018

Июнь 2018

Дом №1

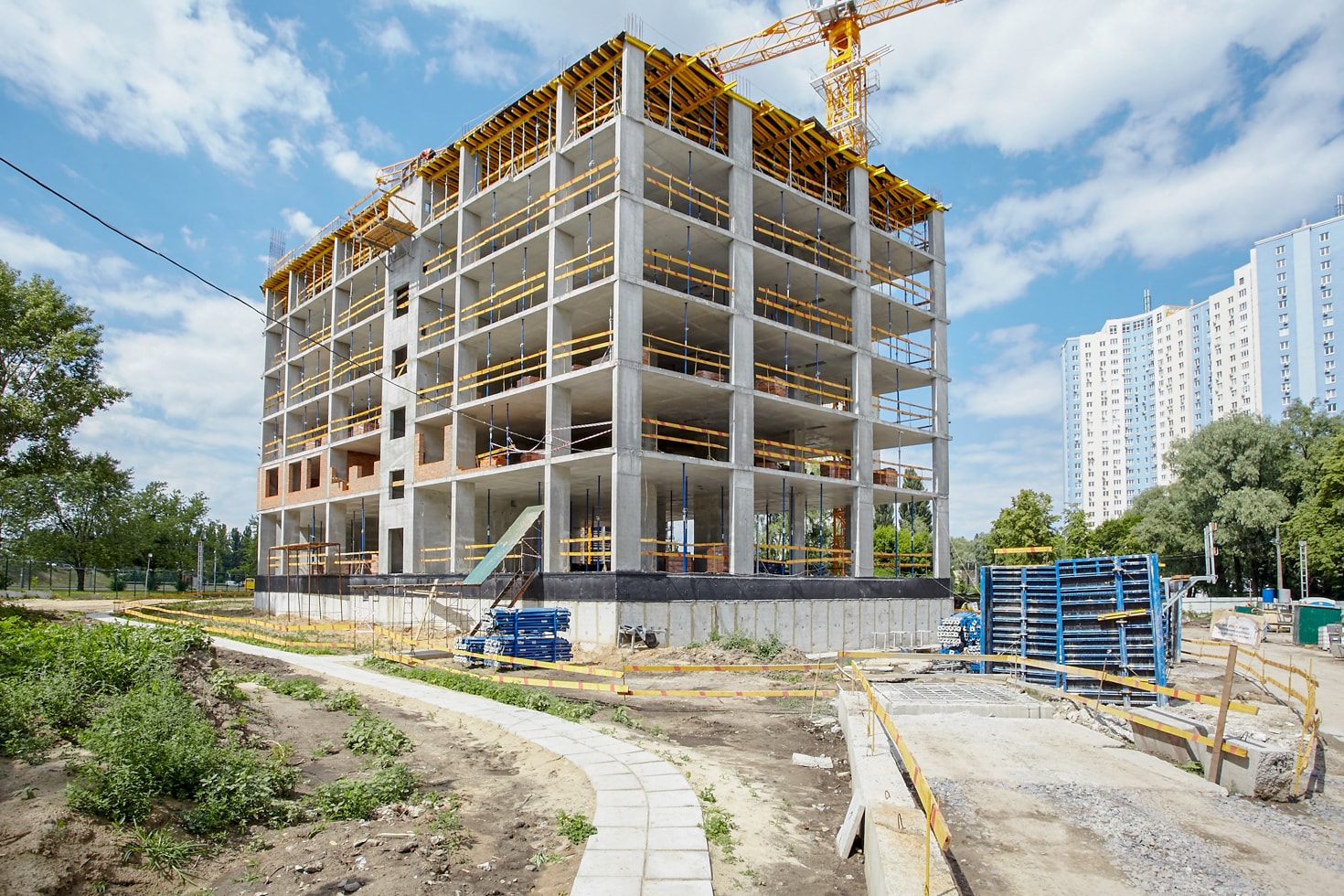

На финальном этапе возведение вертикальных конструкций 7-го этажа.

Также на данном этаже частично устраивается плита перекрытия.

Начаты работы по кладке кирпича на 2-м этаже.



Дом №2, секция 1

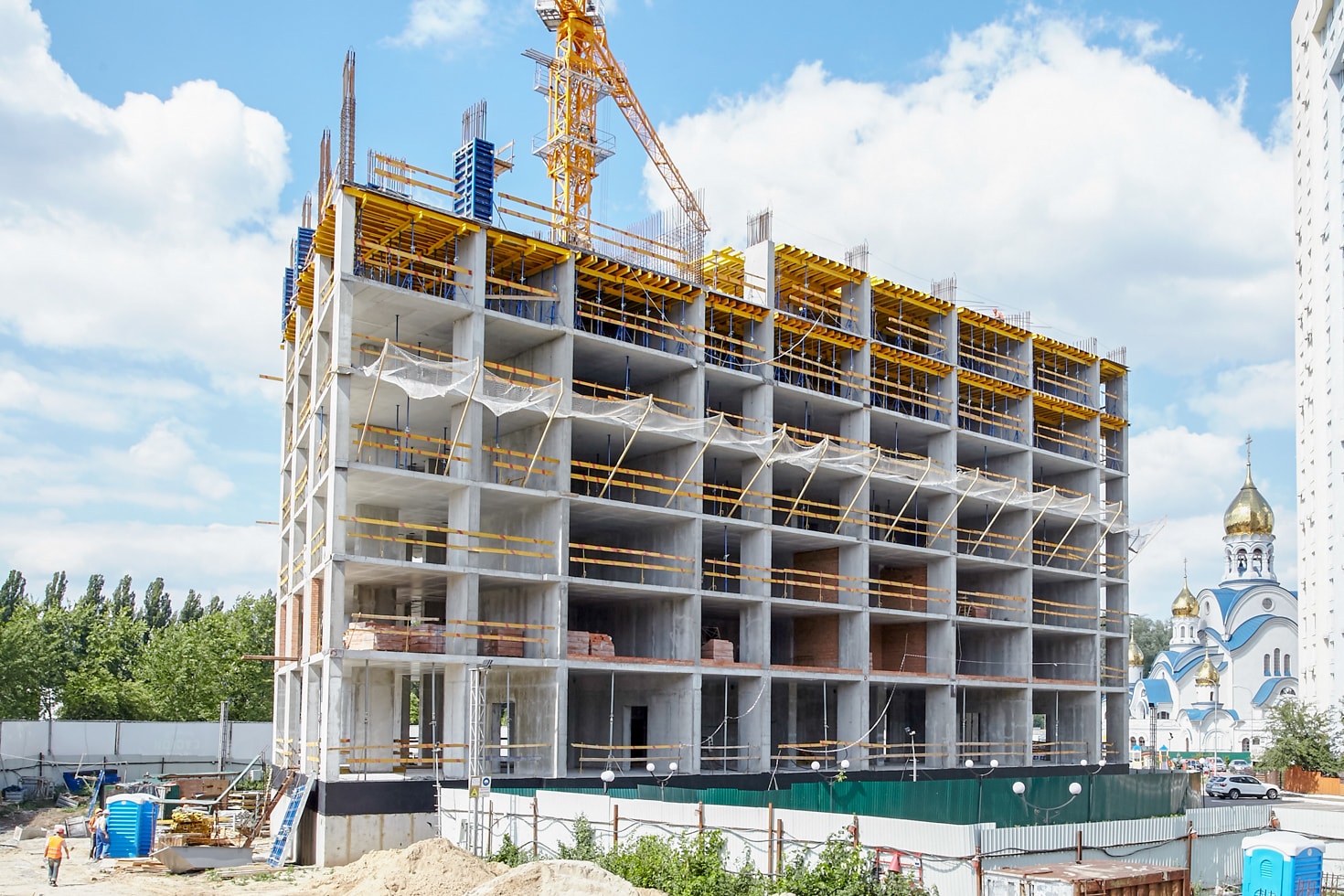

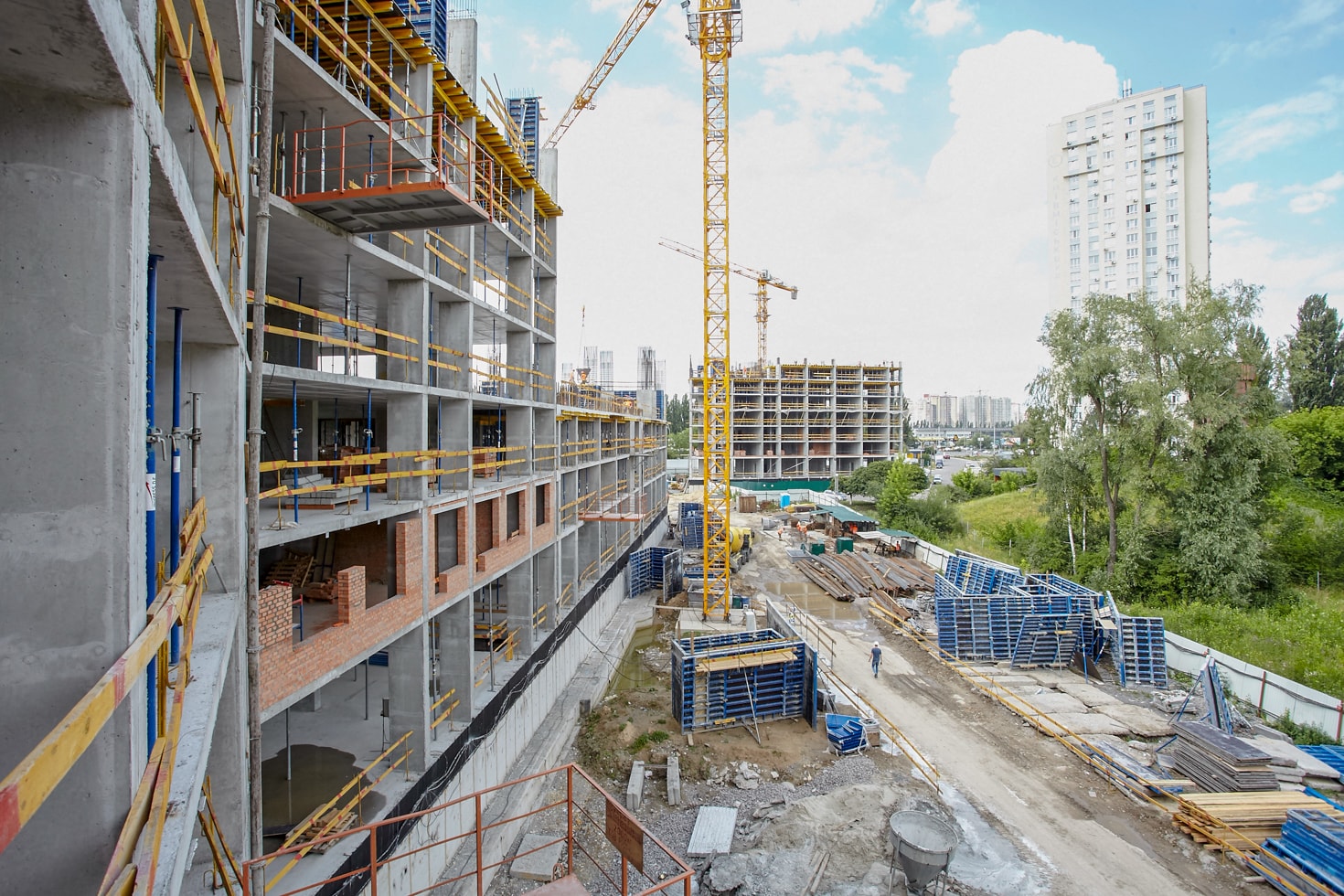

Устраивается перекрытие 6-го этажа. Возводятся вертикальные конструкции 7-го этажа.

Осуществляется кладка кирпича на 2-м и 3-м этажах.

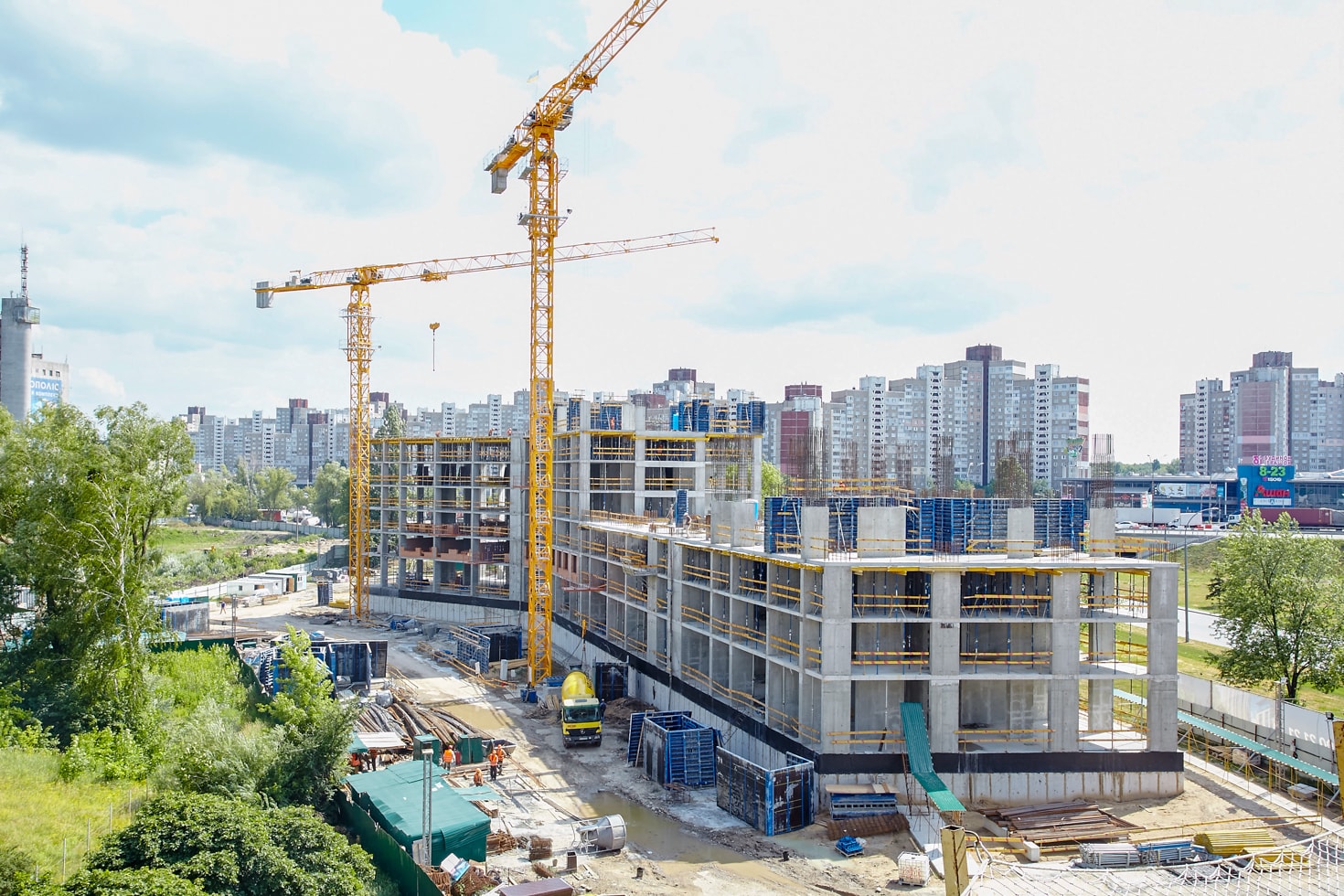

Дом №2, секция 2

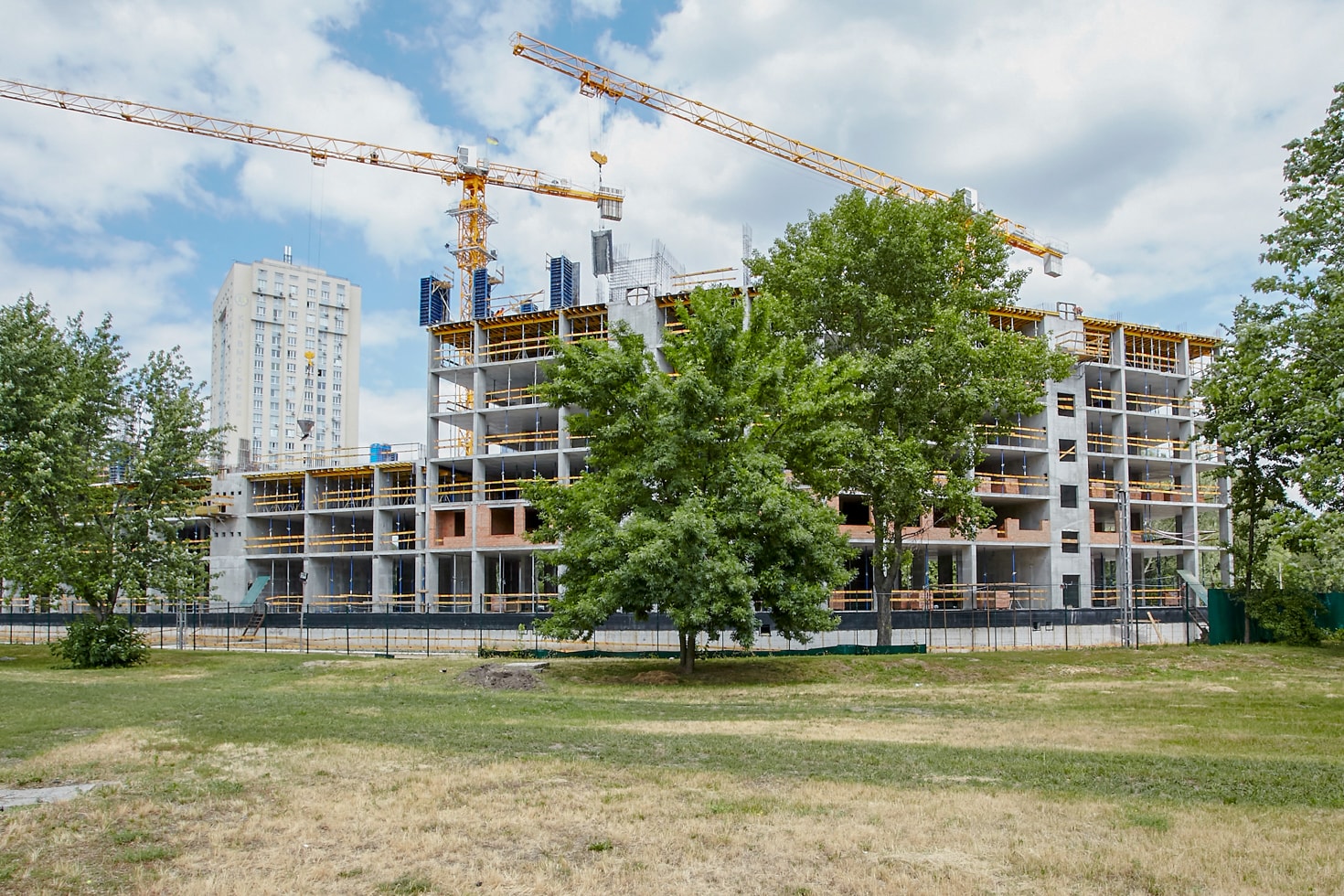

Возводятся вертикальные конструкции 4-го этажа. Ведутся работы по кладке кирпича на уровне 2-го этажа.

/
