Ход строительства за 05.12.2025
Делимся последними новостями со строительной площадки за ноябрь:

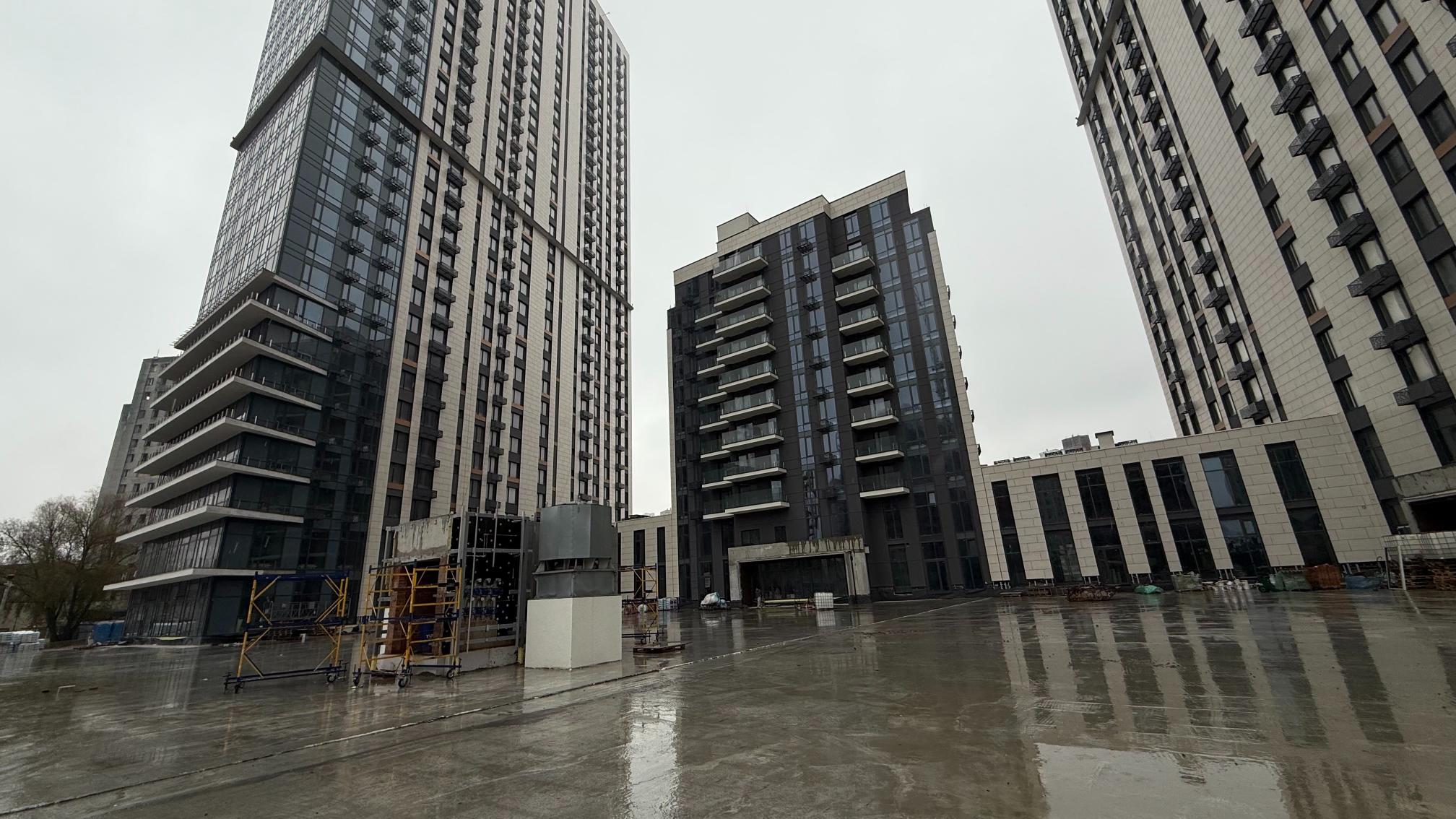

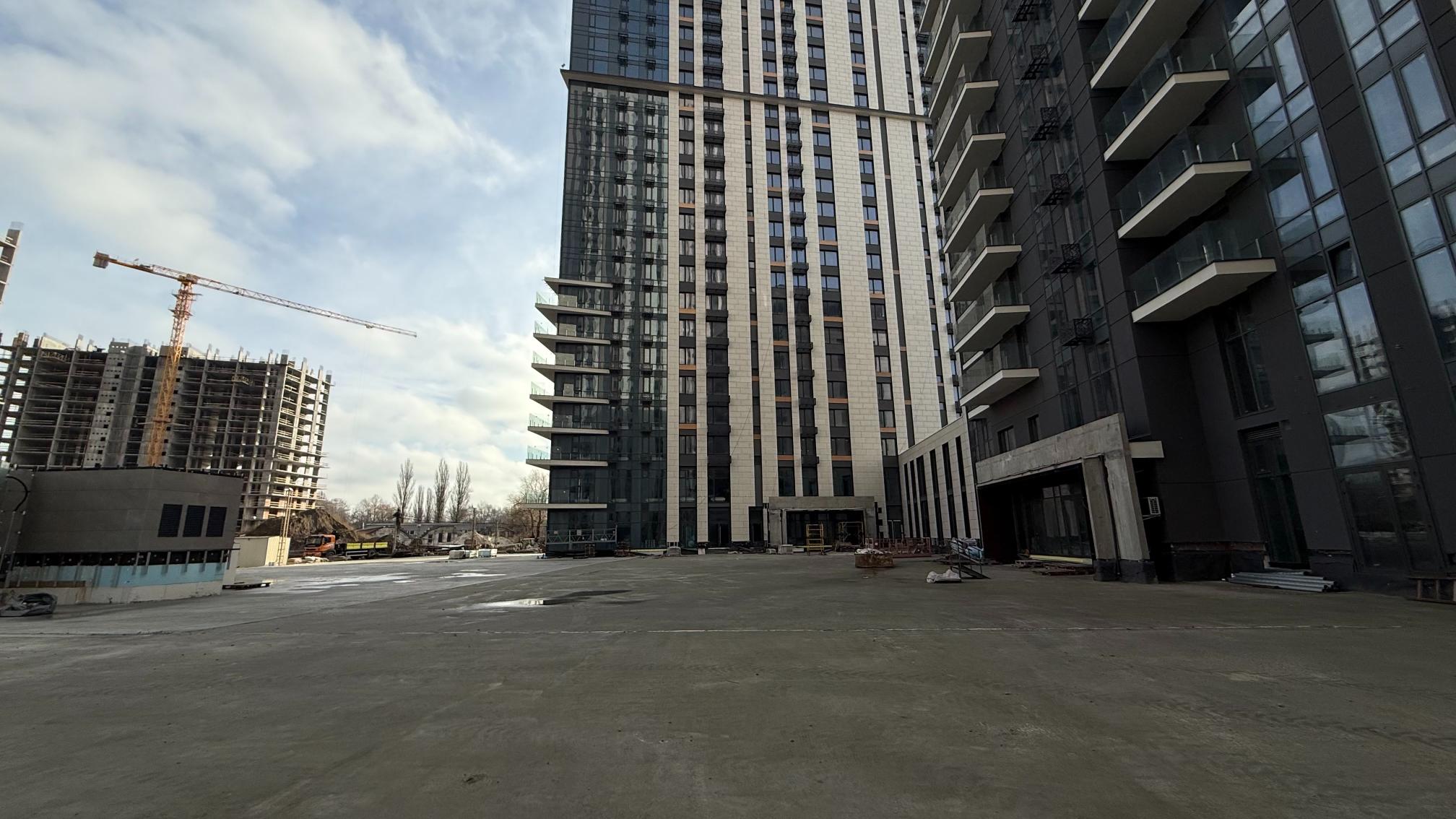

Дом №3, секция 1:
• выполняются работы по монтажу пожарной сигнализации;

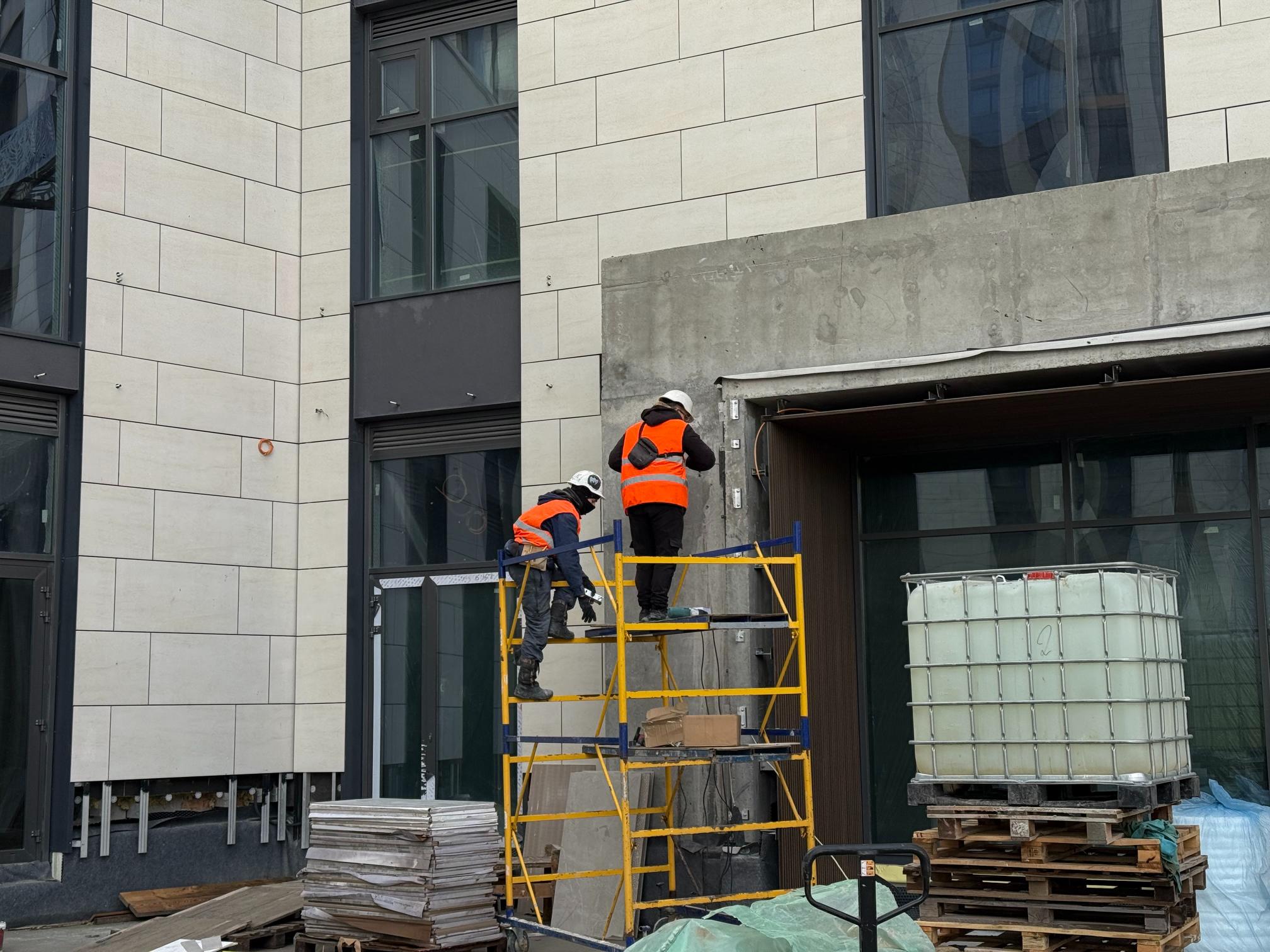

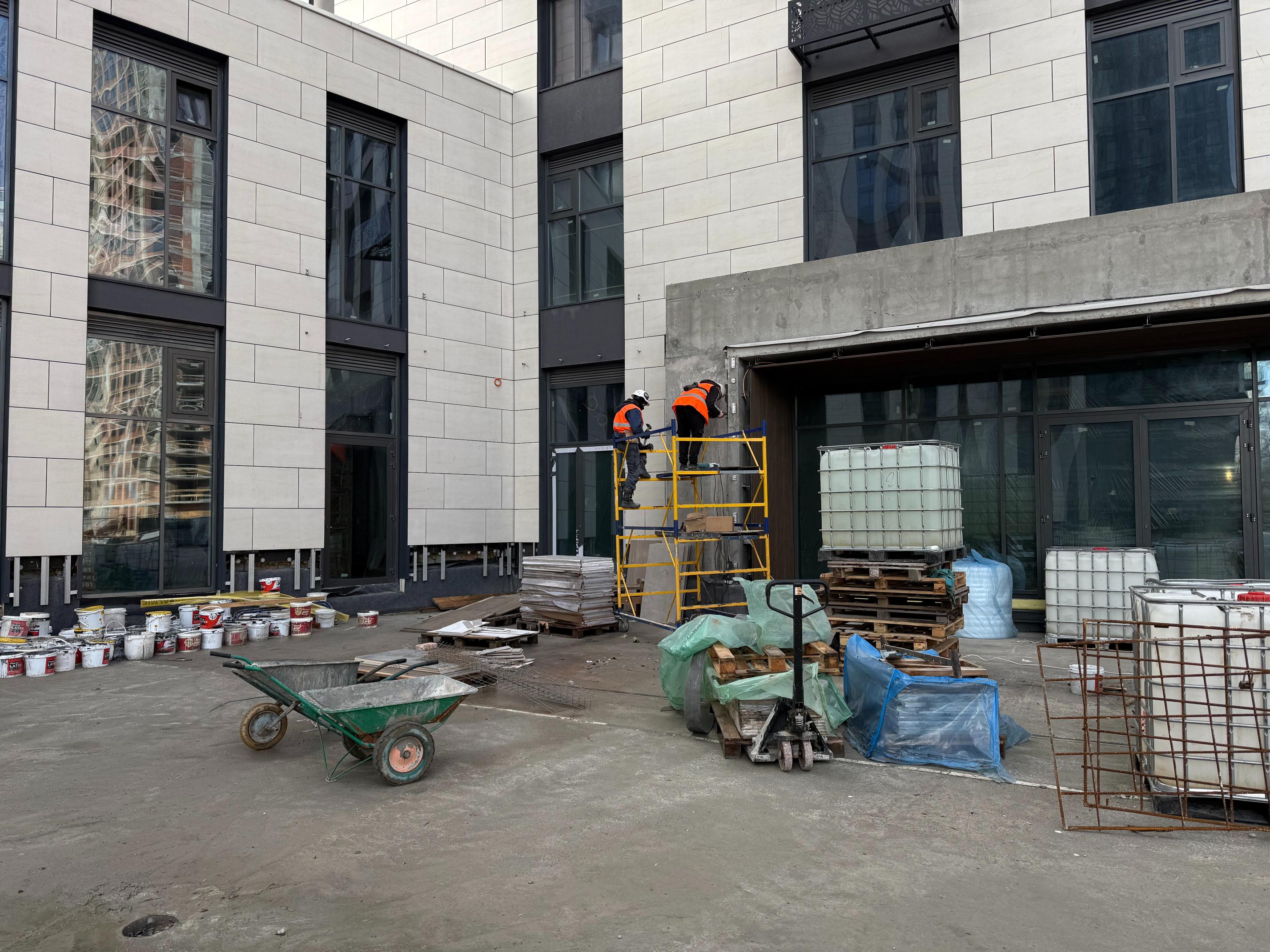

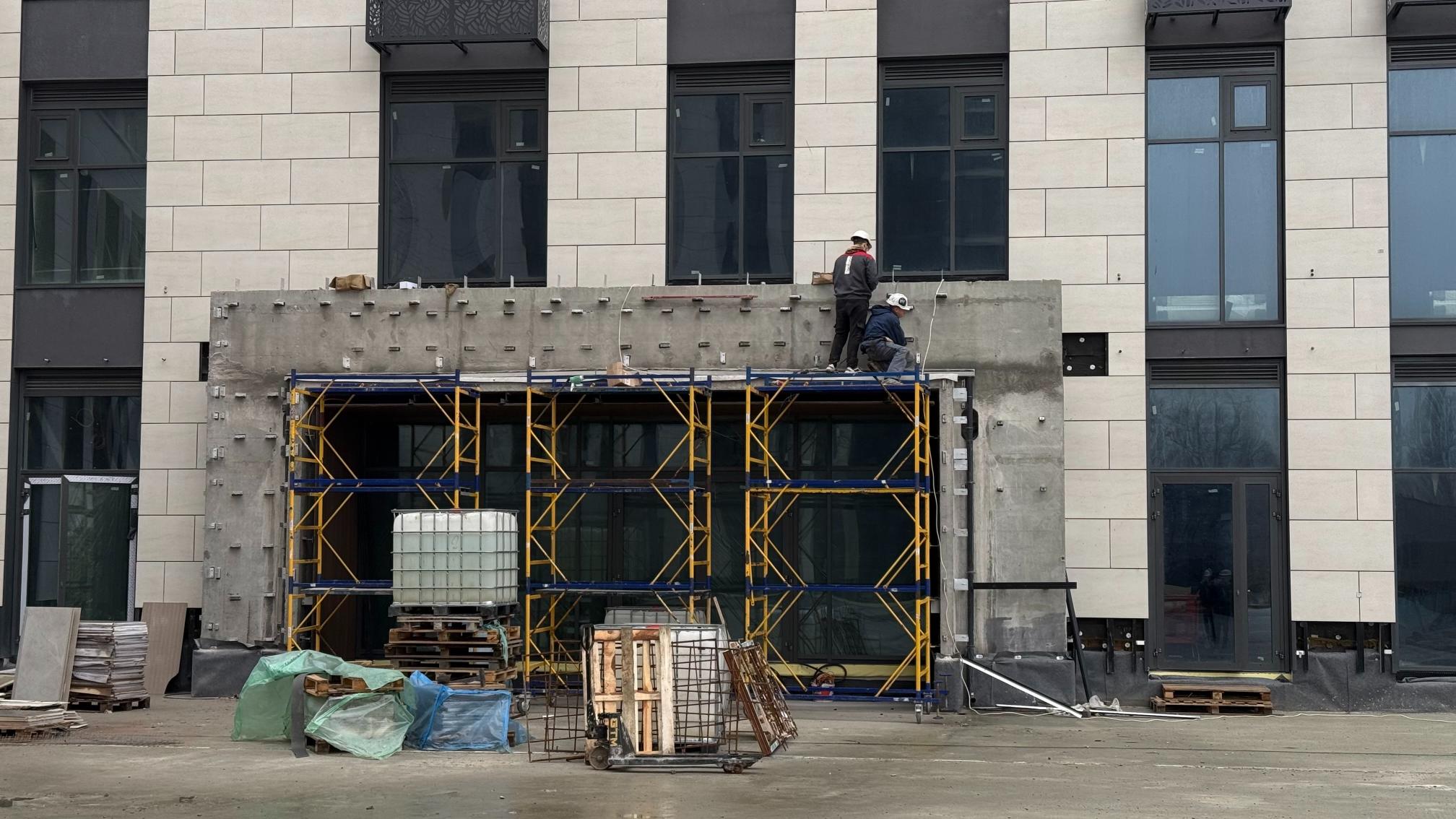

• продолжаются работы по отделке лобби, начаты работы по монтажу подвесных потолков из ГКЛВ;

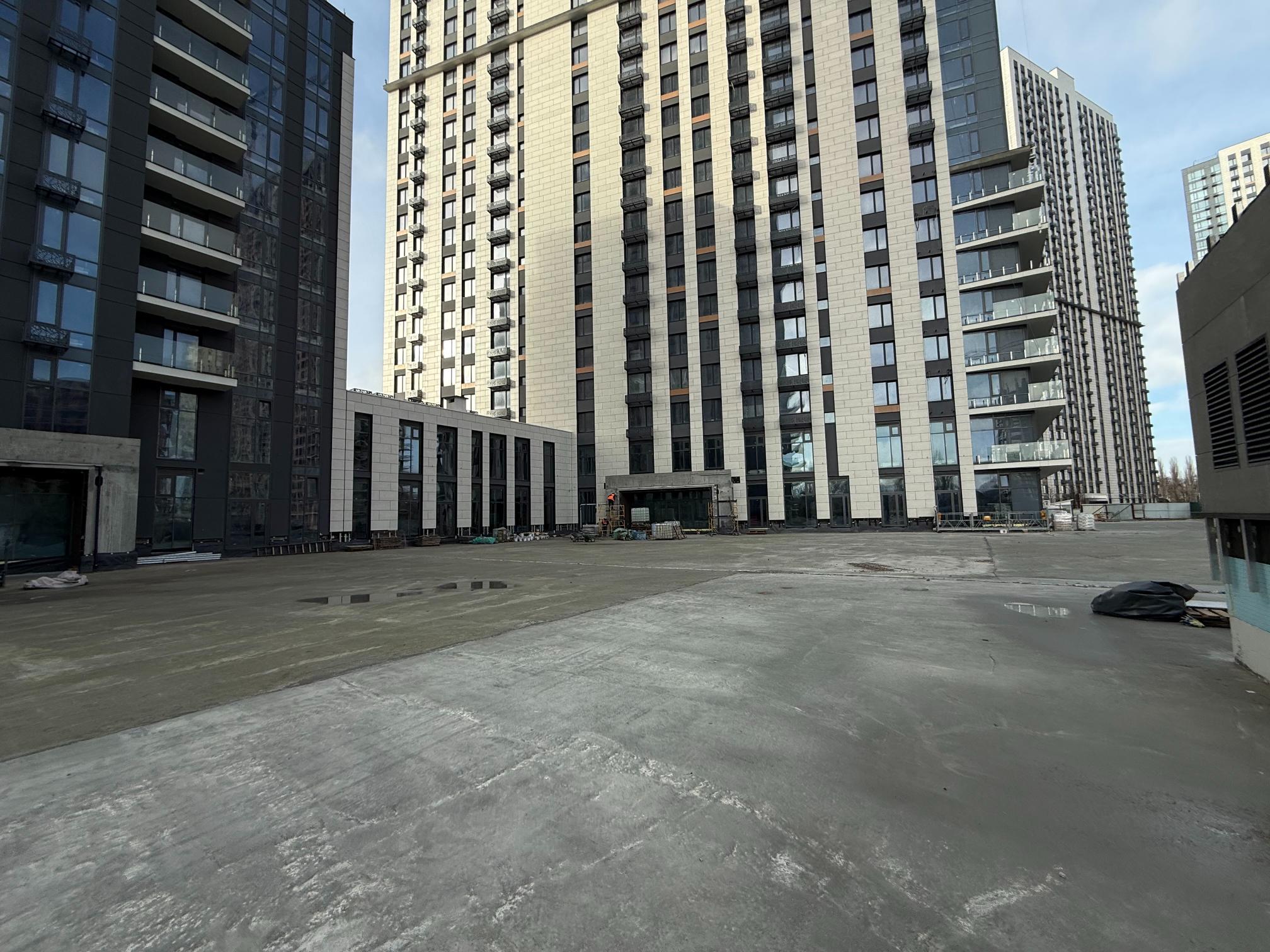

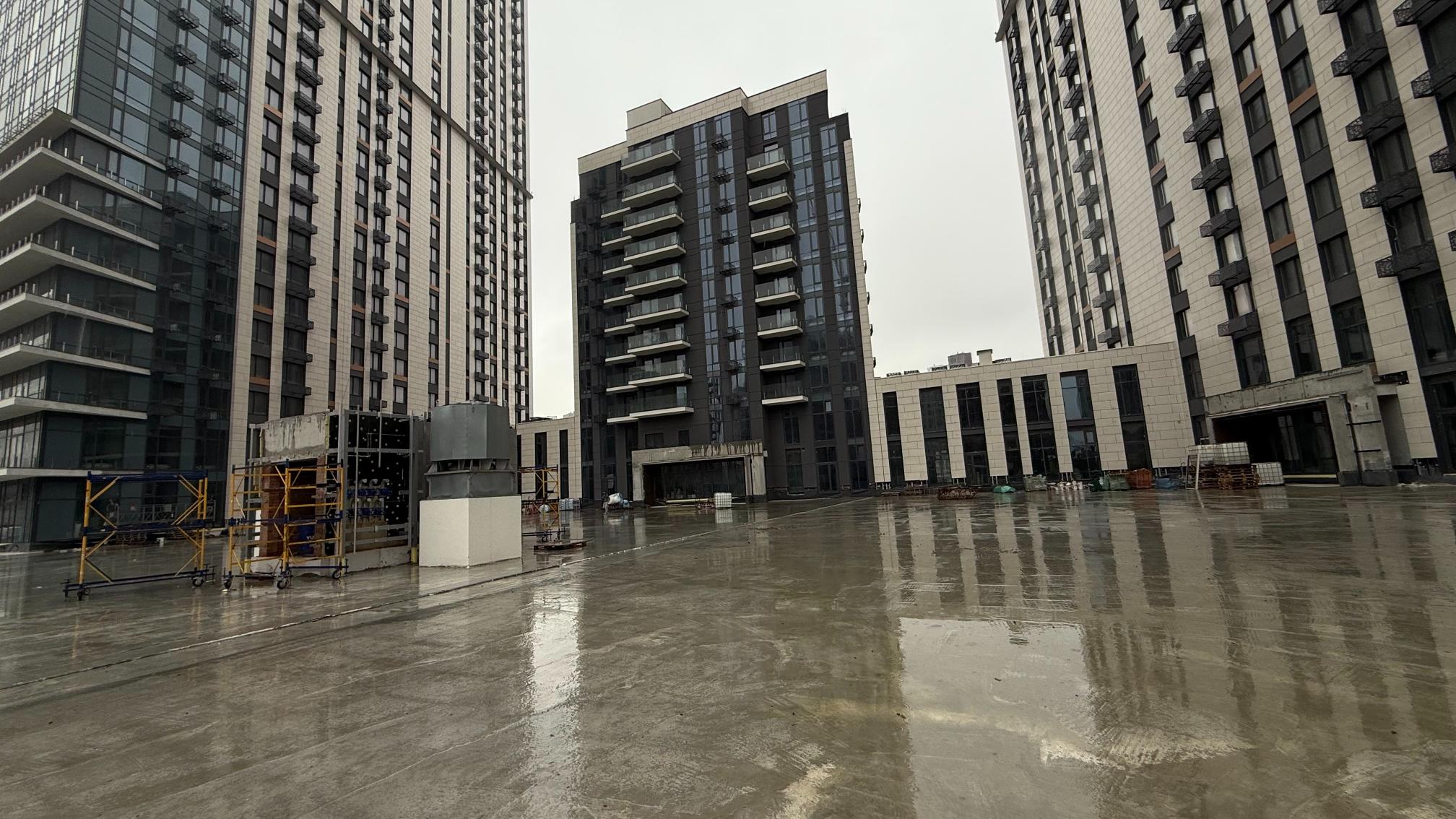

• устройство керамической плитки балконов – 100%;
• устройство системы кондиционирования лобби – 95%.
Дом №3, секция 2:
• работы по отделке лестничных клеток – 60%;
• устройство потолков МОП из кубовидной рейки – 10%.
Дом №3, секция 3:
• продолжаются работы по отделке лобби, штукатурка стен – 90%.
Паркинг ЖД №3:
• утепление и облицовка фасада эвакуационного выхода из паркинга – 100%;

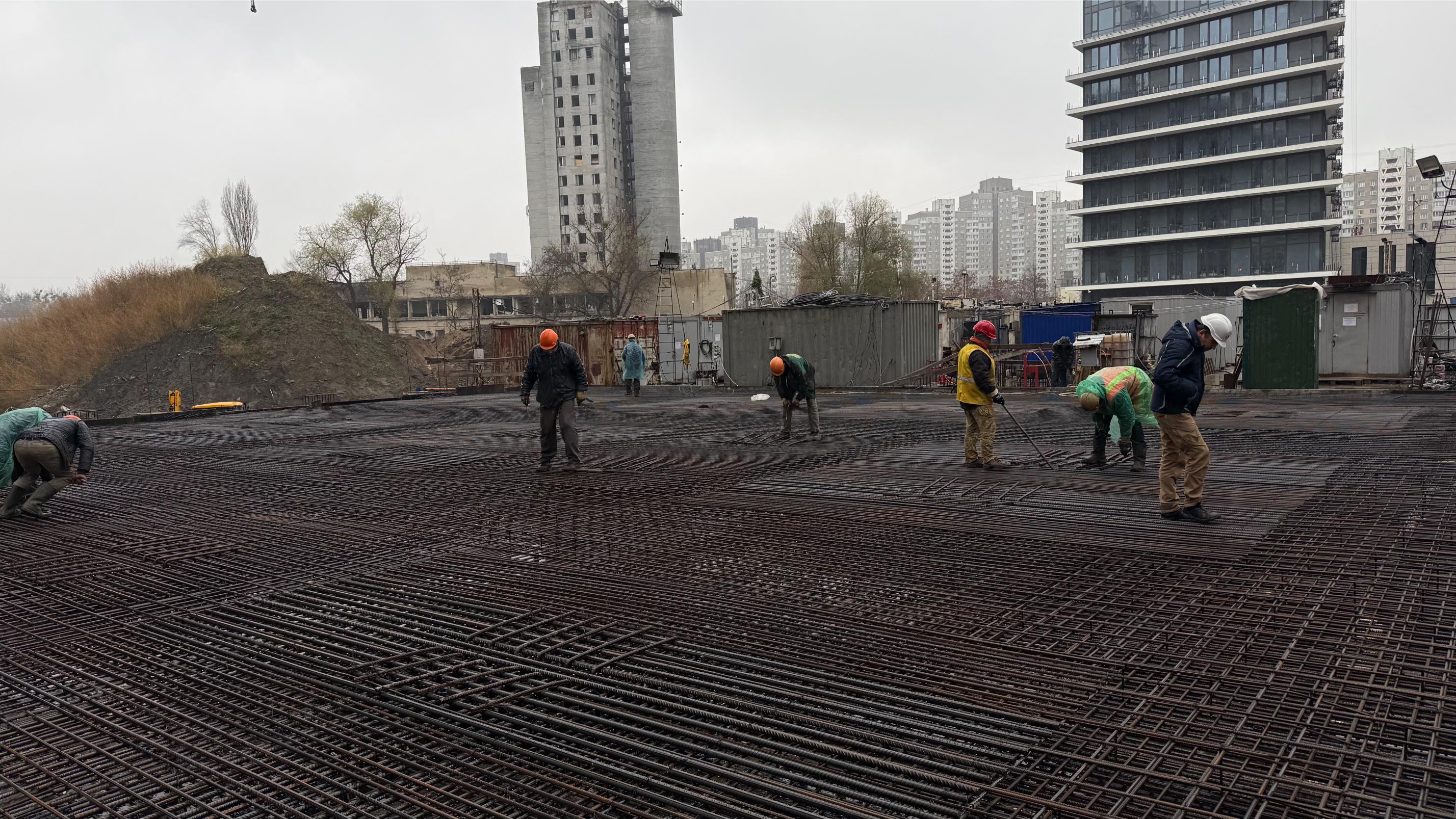

• продолжаются работы по устройству полов паркинга (шлифовка диффузионных швов, гидроизоляция и укладка полов из фибробетона) – 15%.
Благоустройство 1 зоны ЖД №3:
• выполняются земляные работы;

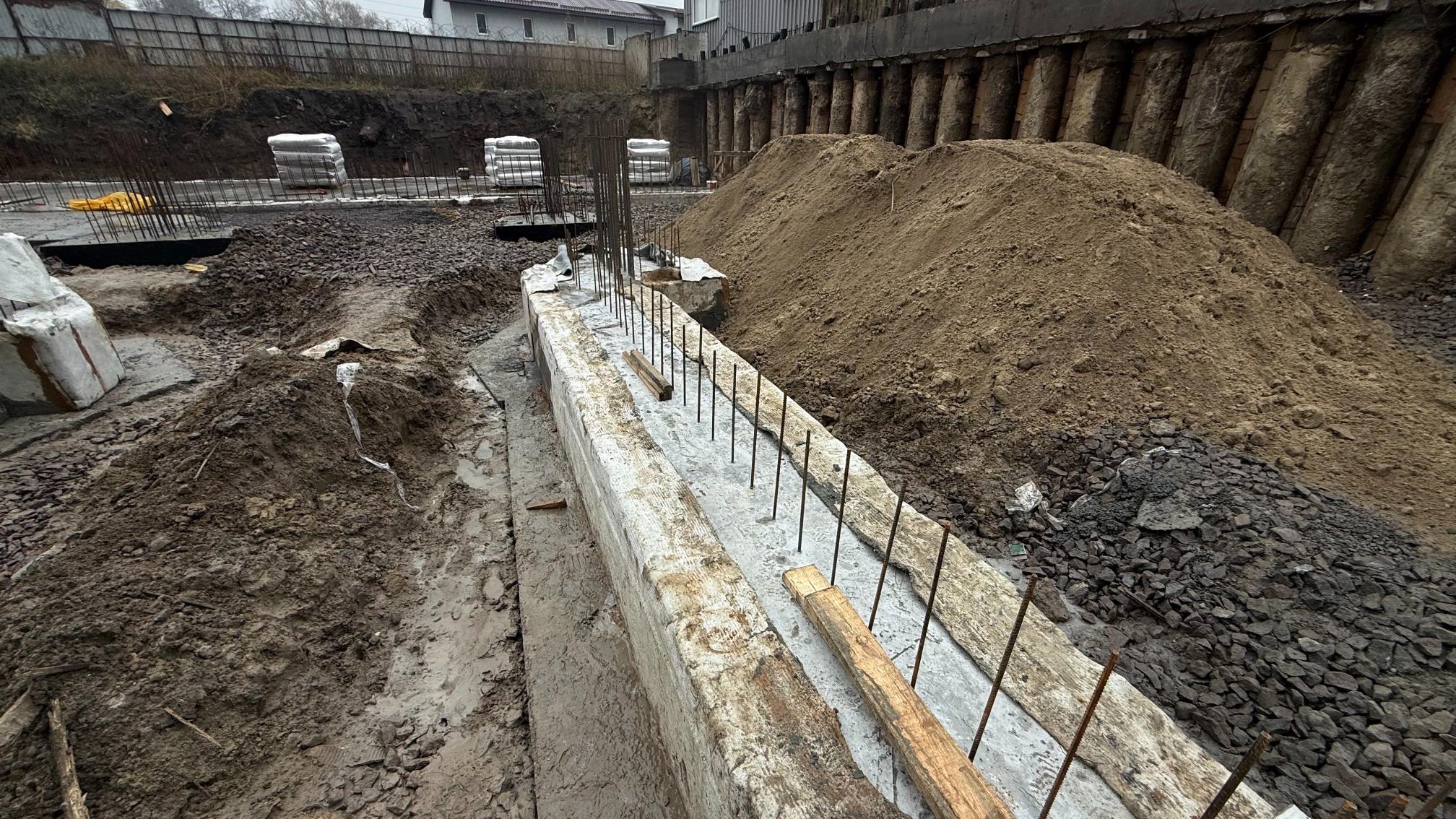

• начаты работы по строительству РП.

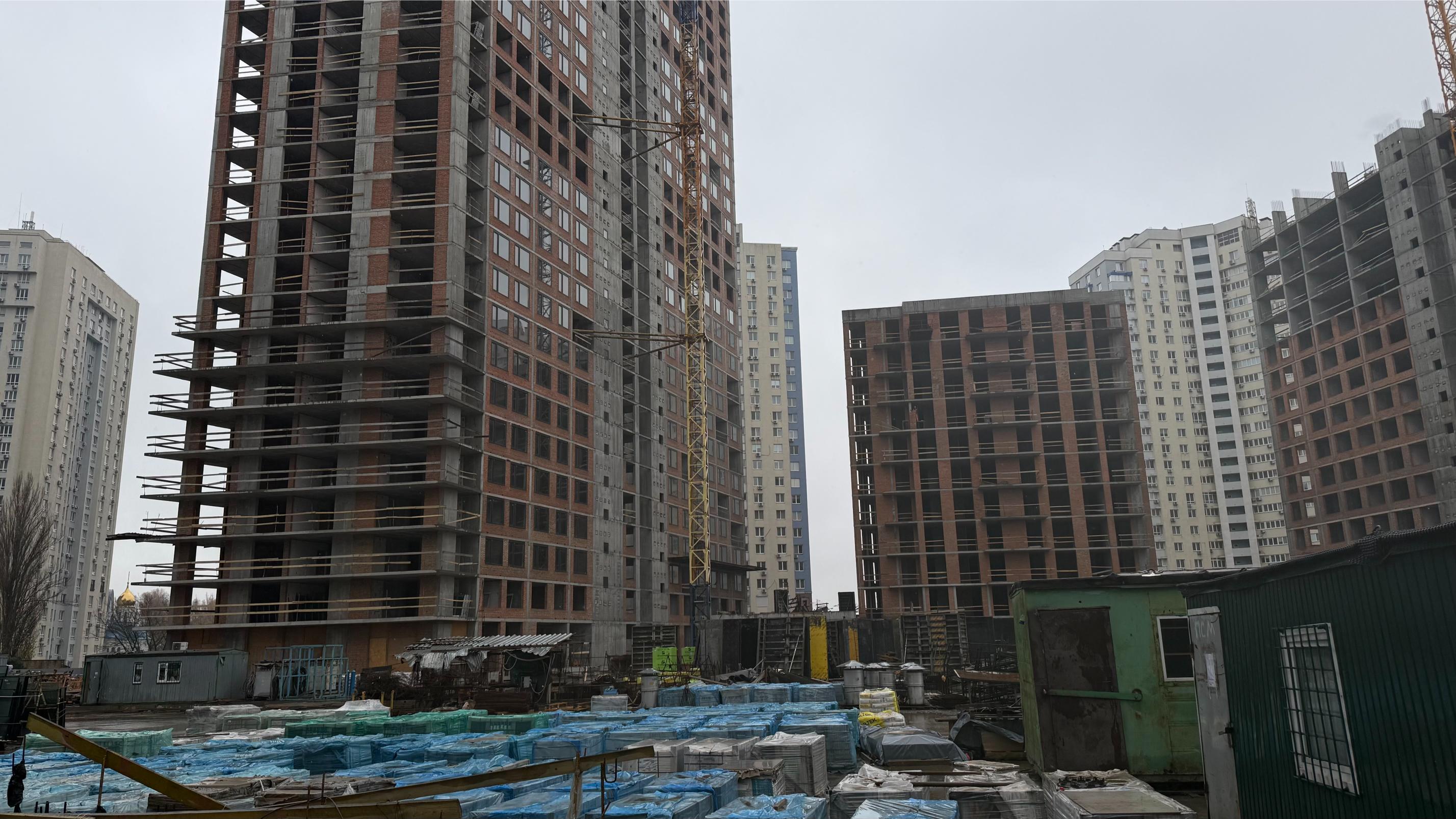

Дом №4, секция 1:

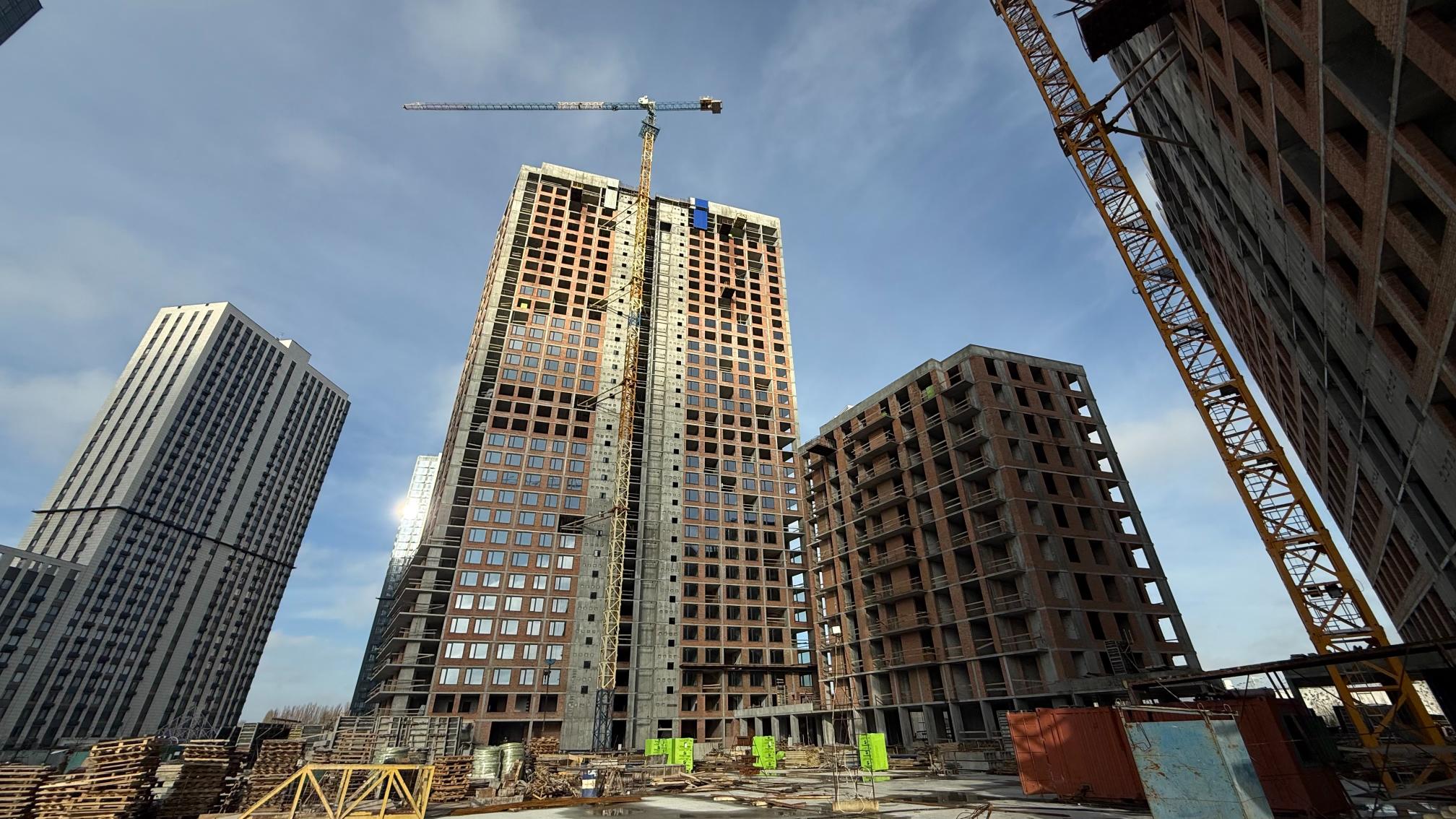

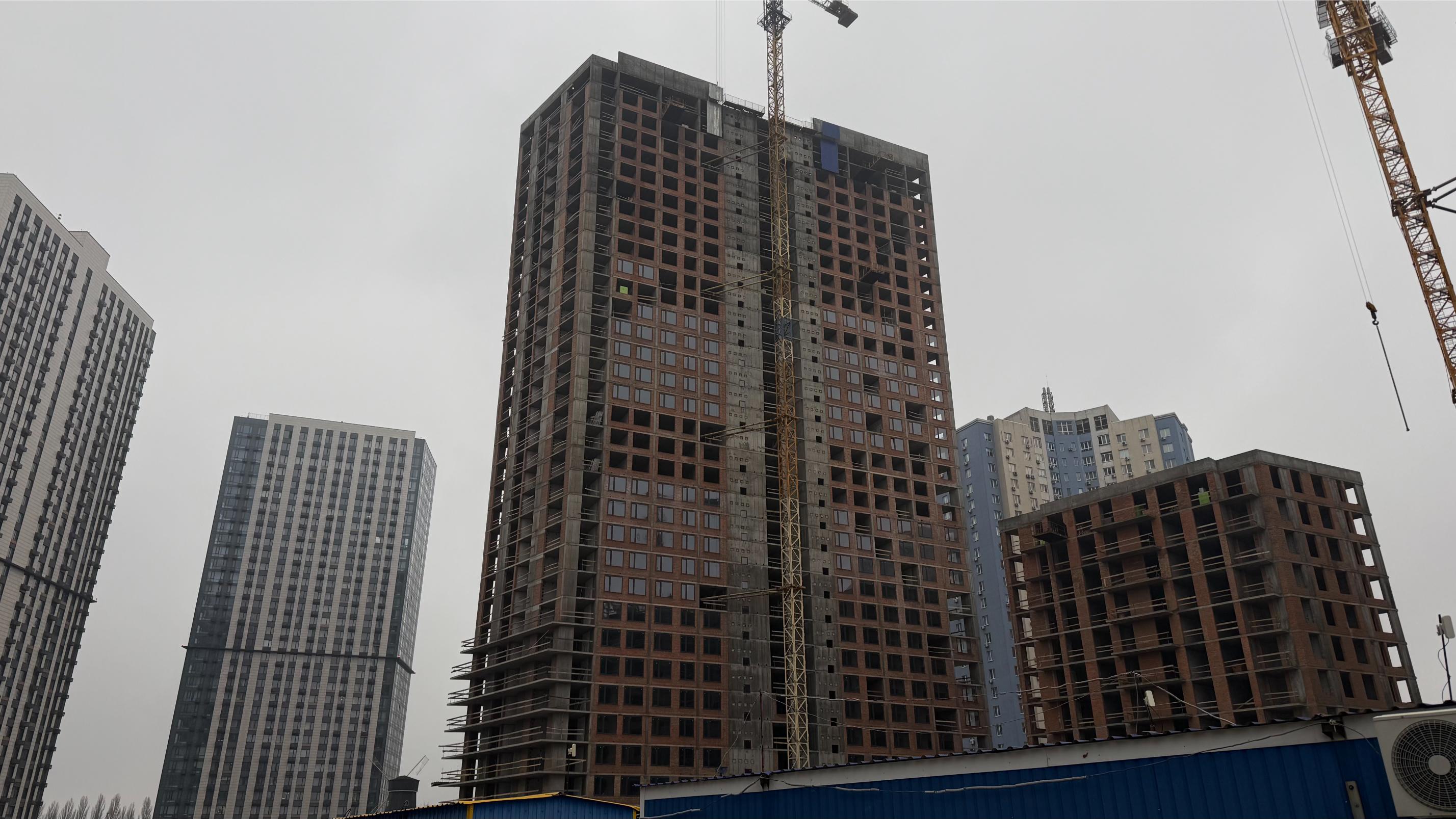

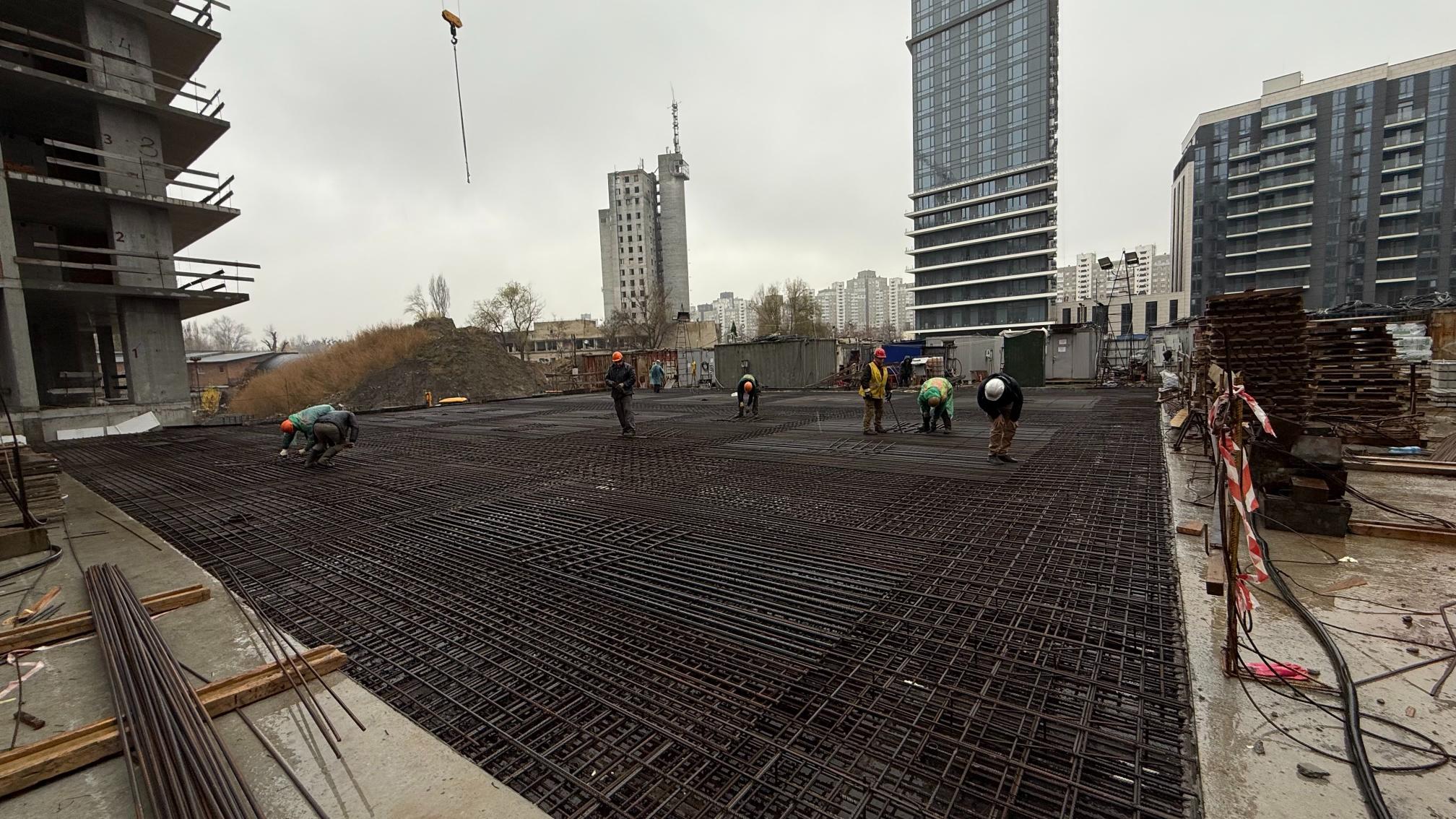

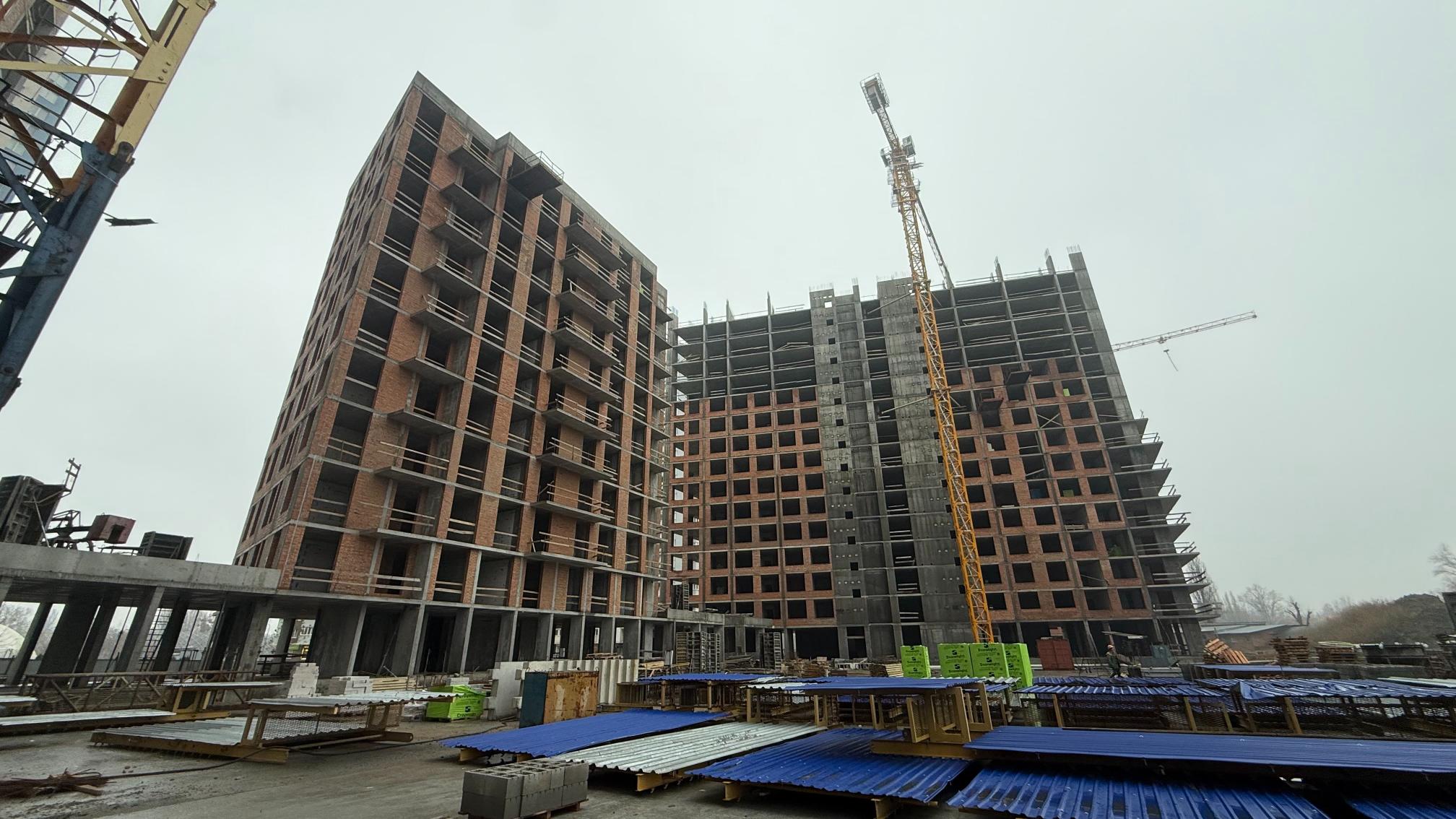

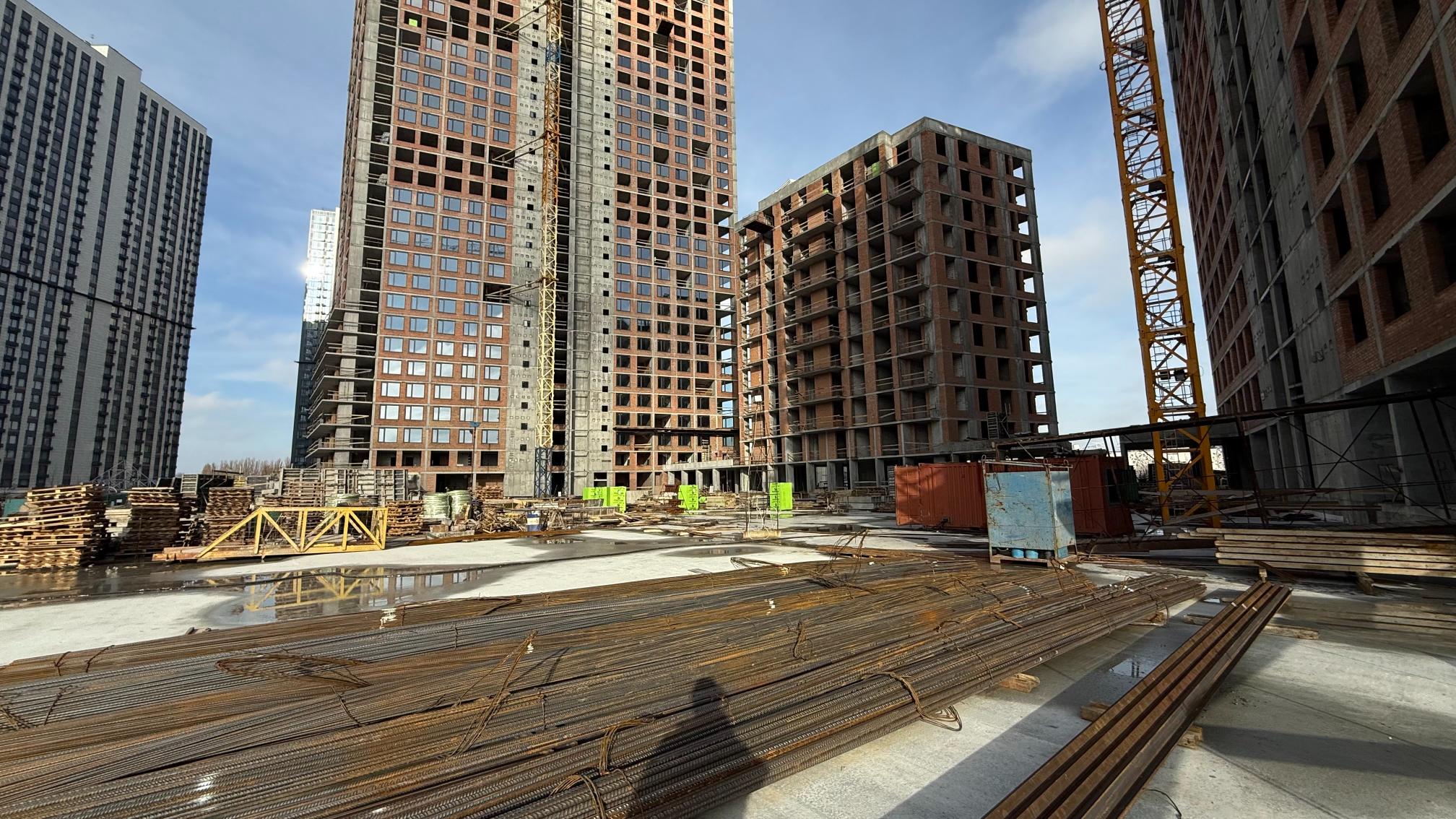

• кирпичная кладка стен с 1 по 32 этаж – 100%, в работе со 33 по 34 этаж – 60%.
Дом №4, секция 2:

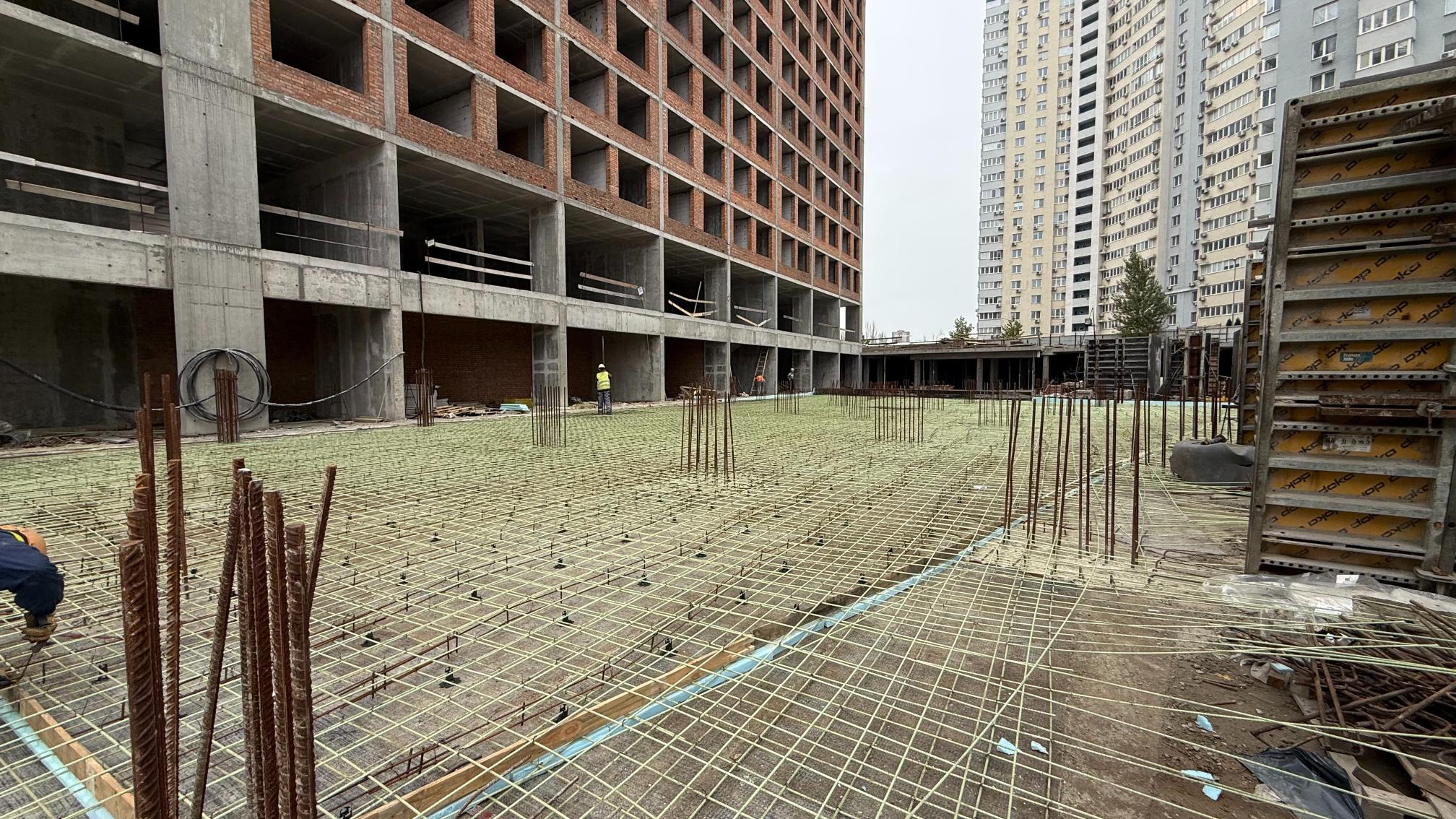

• кирпичная кладка стен технического этажа – 95%.
Дом №4, секция 3:

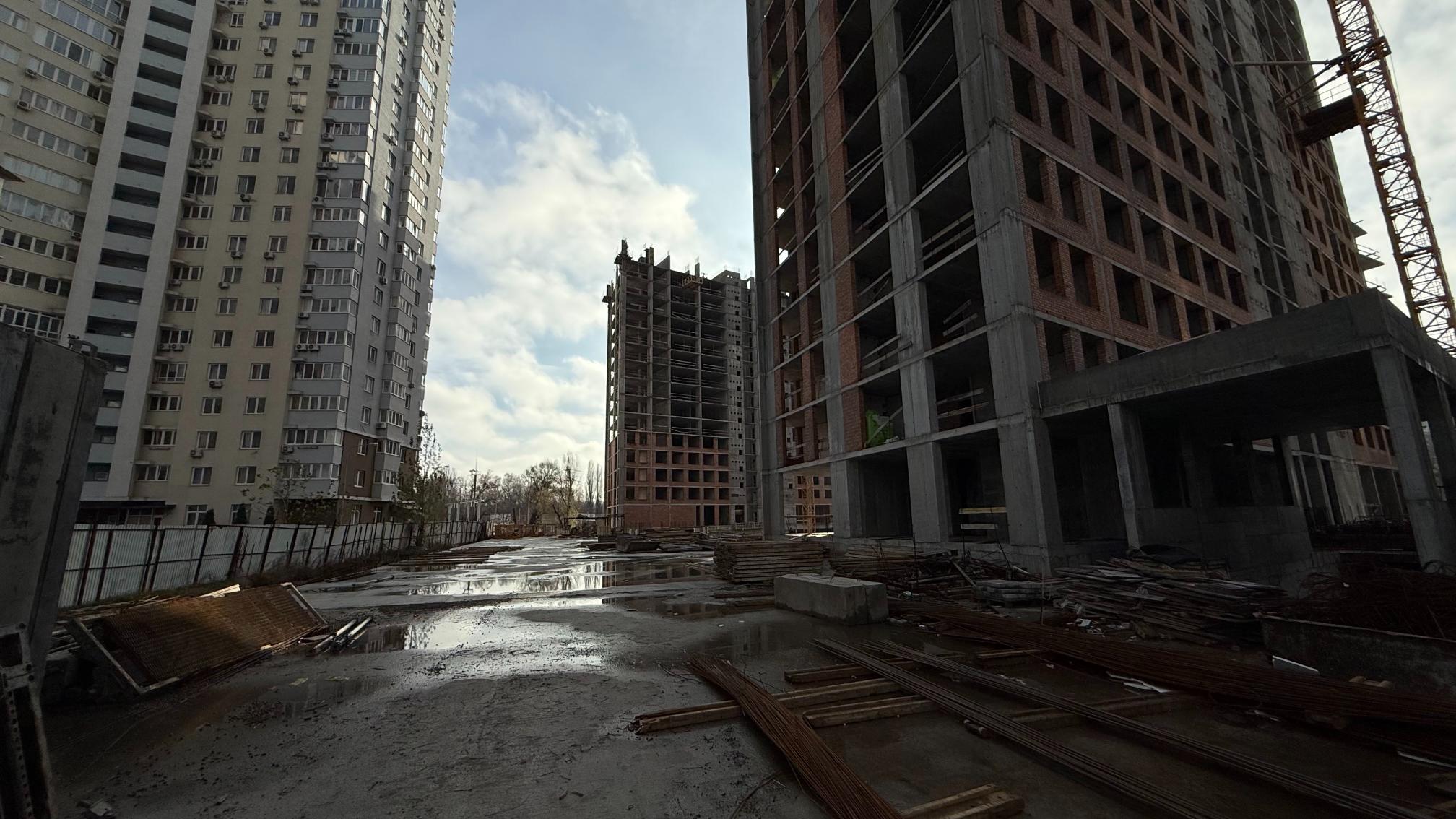

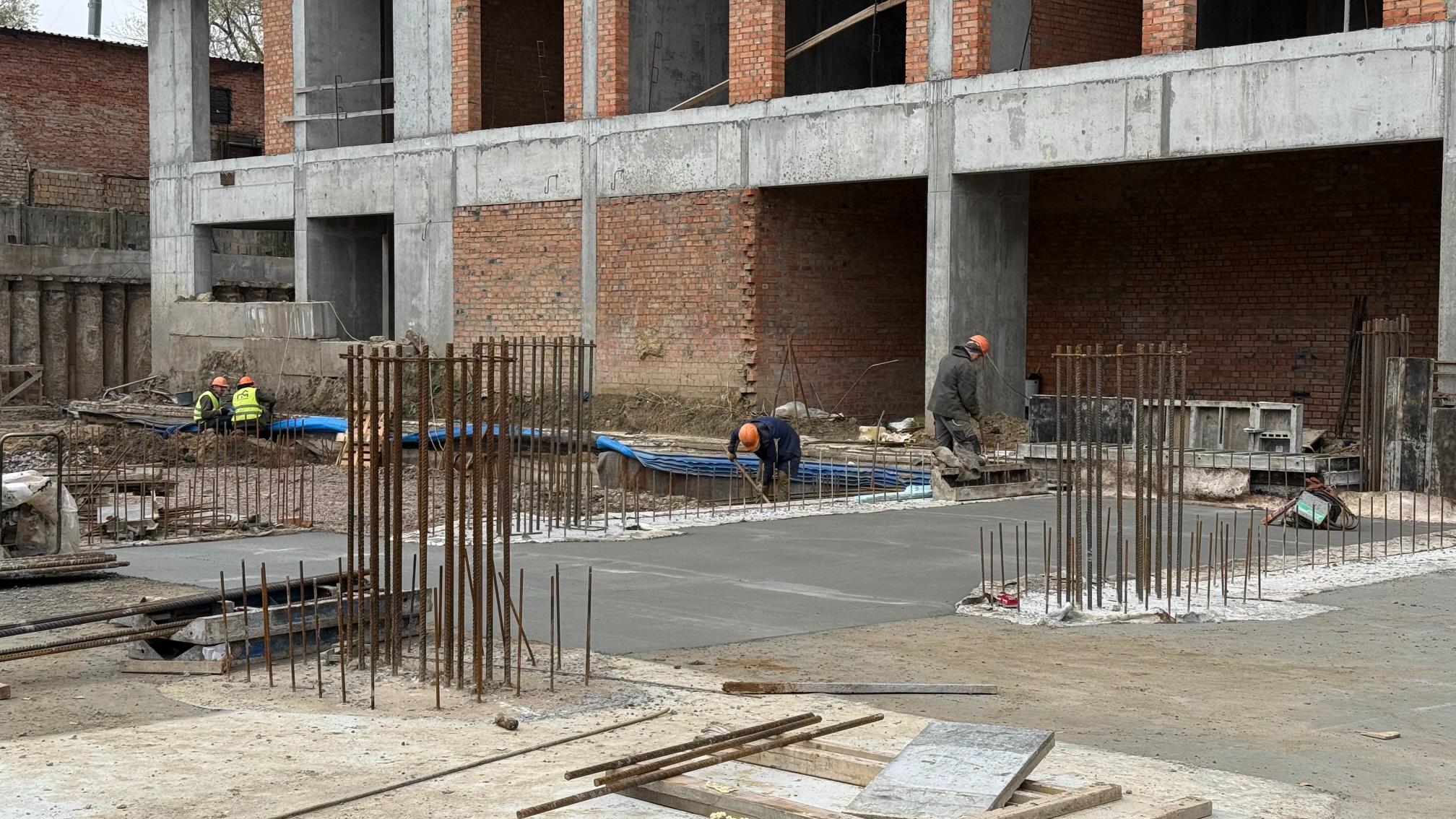

• кирпичная кладка стен 11-го этажа – 100%.
Дом №4, секция 5:
• монтаж вентиляционных блоков на 14 – 100%.

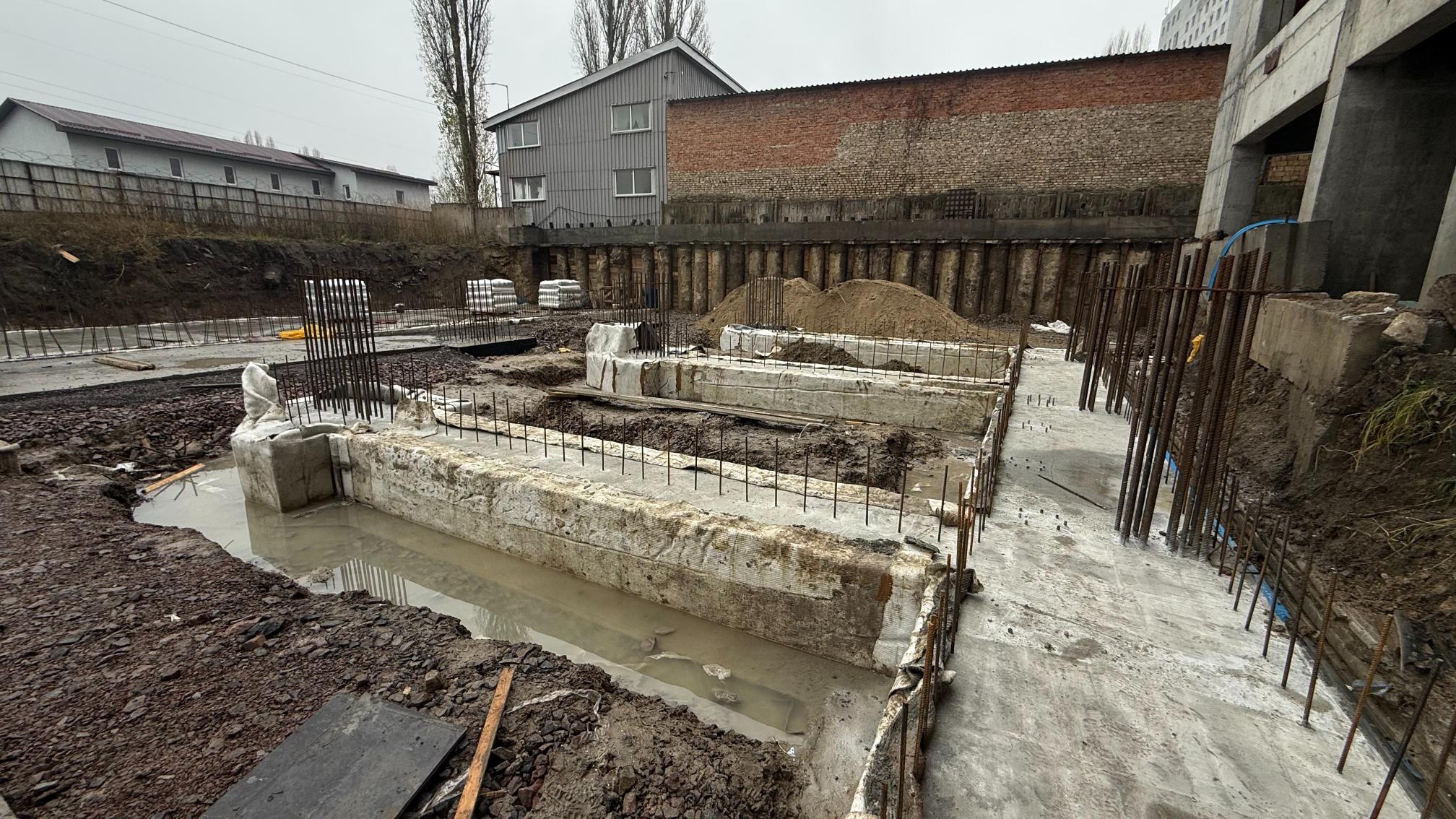

Паркинг ЖД №4:

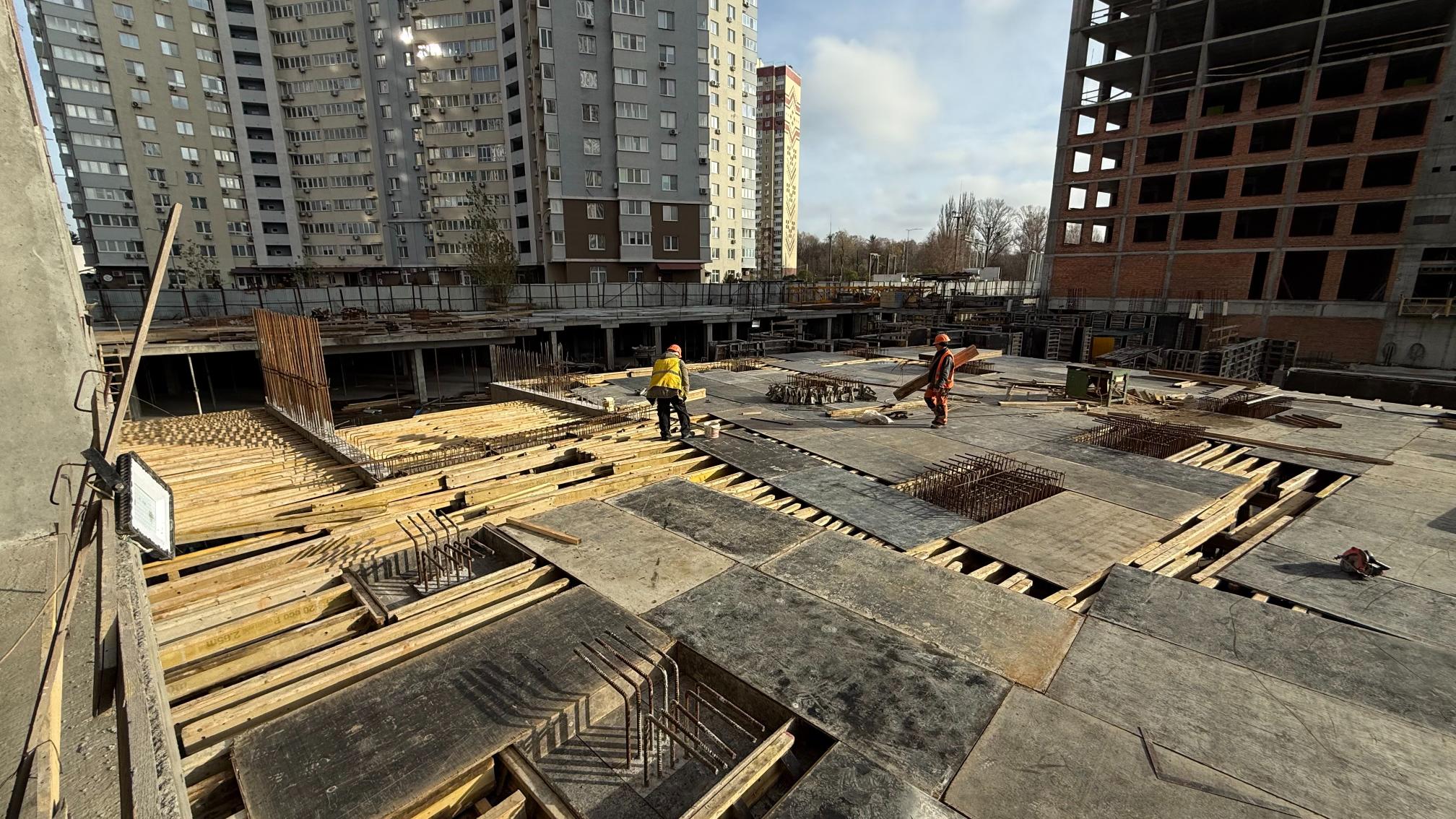

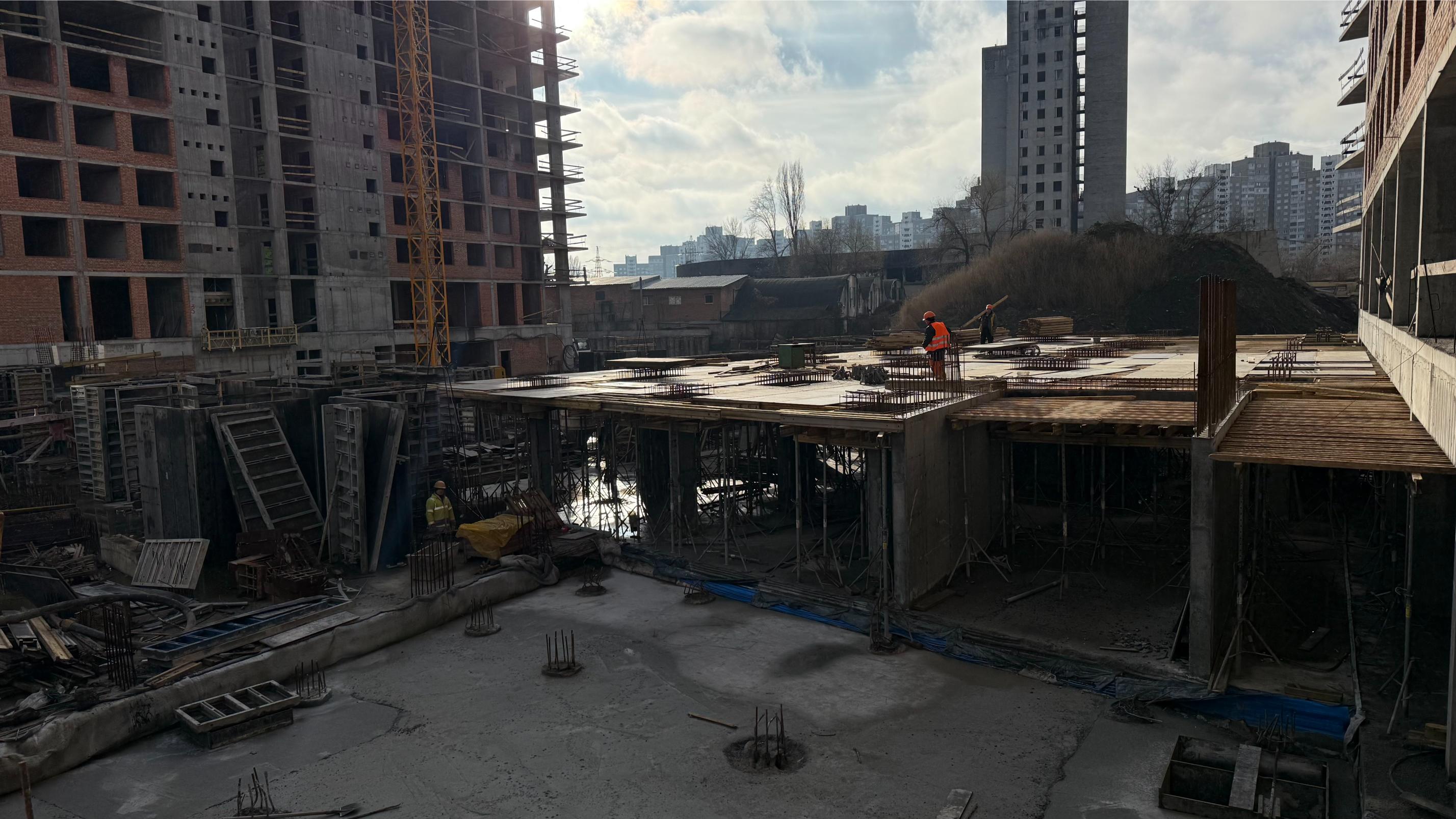

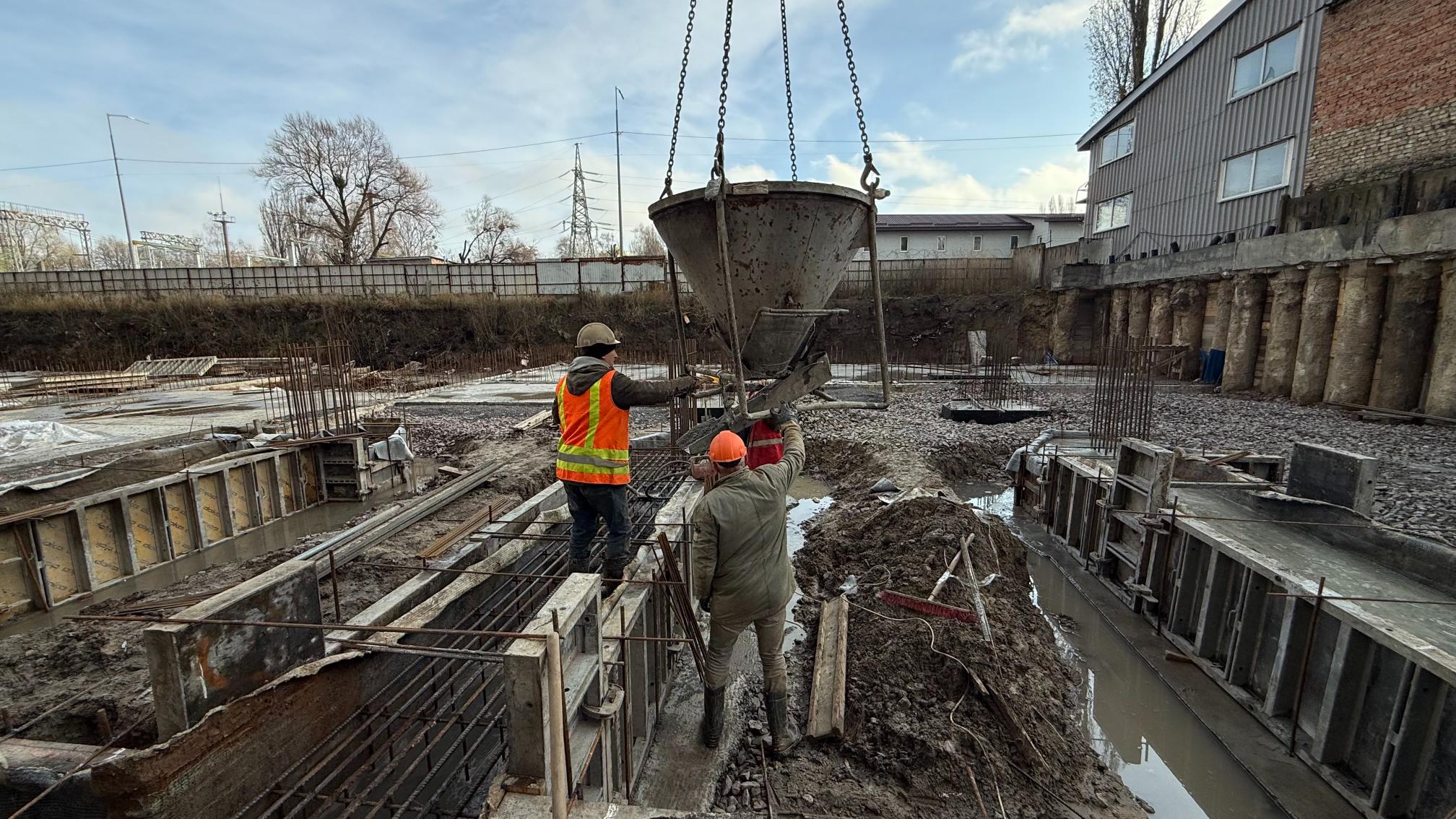

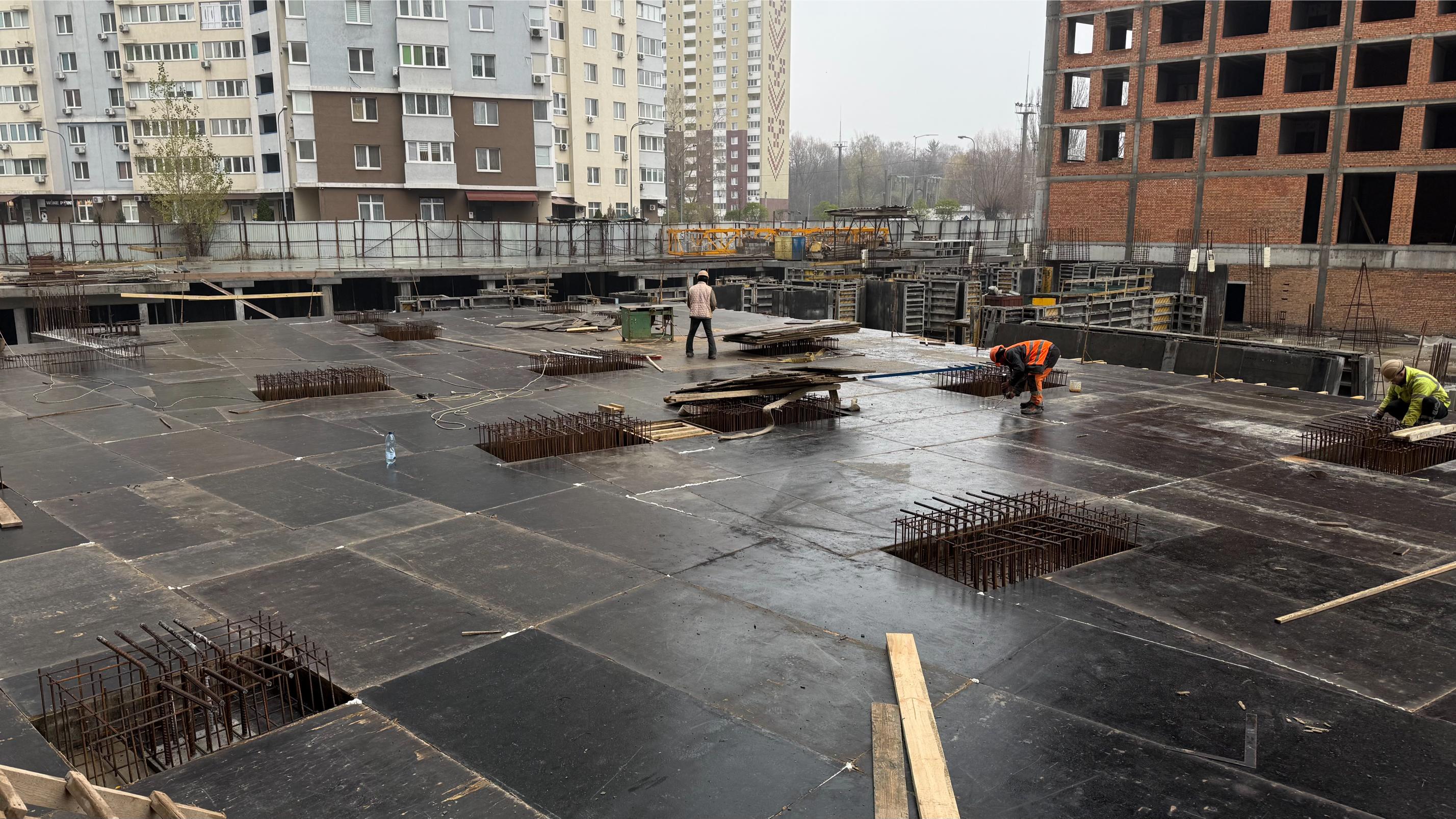

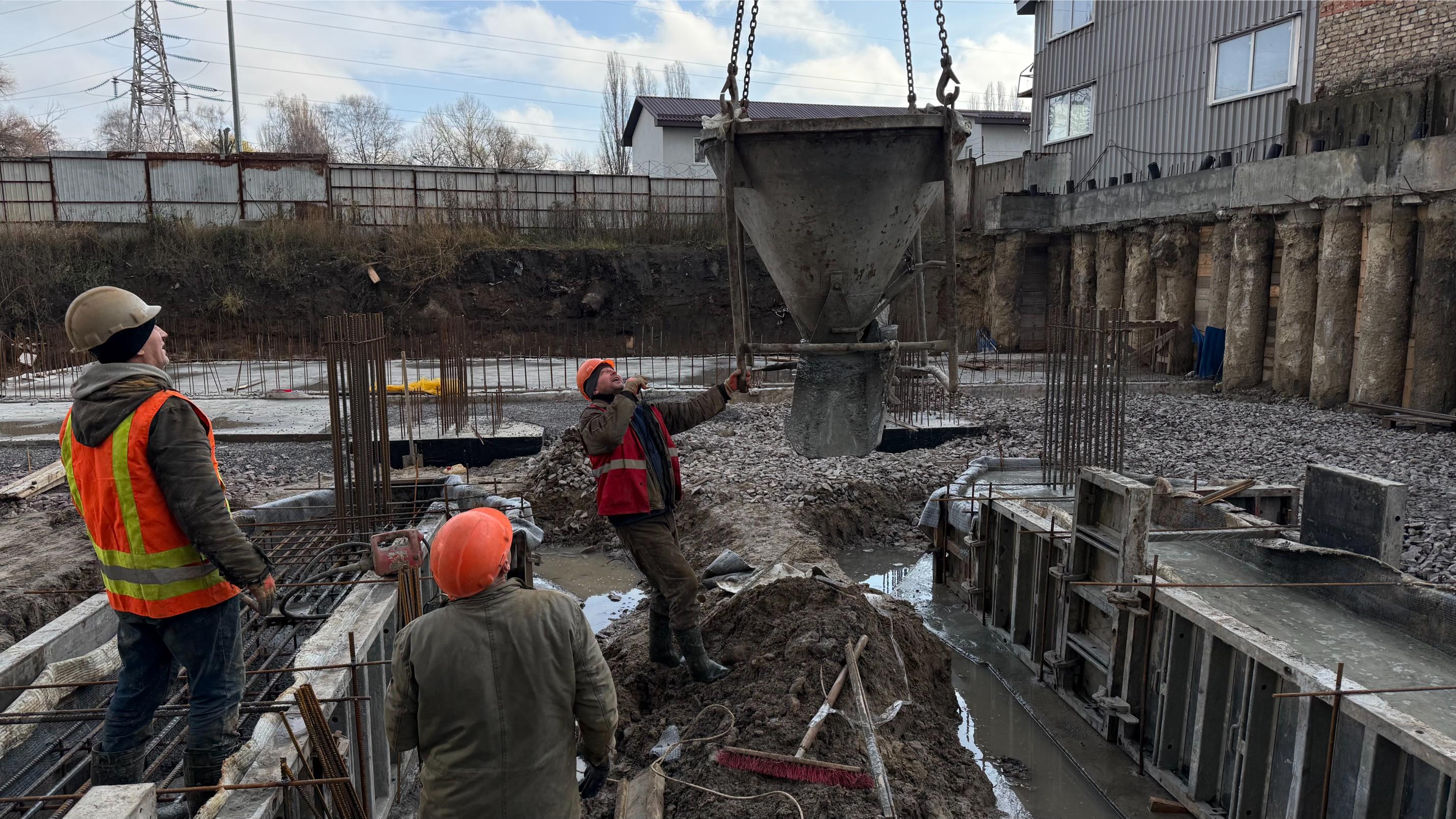

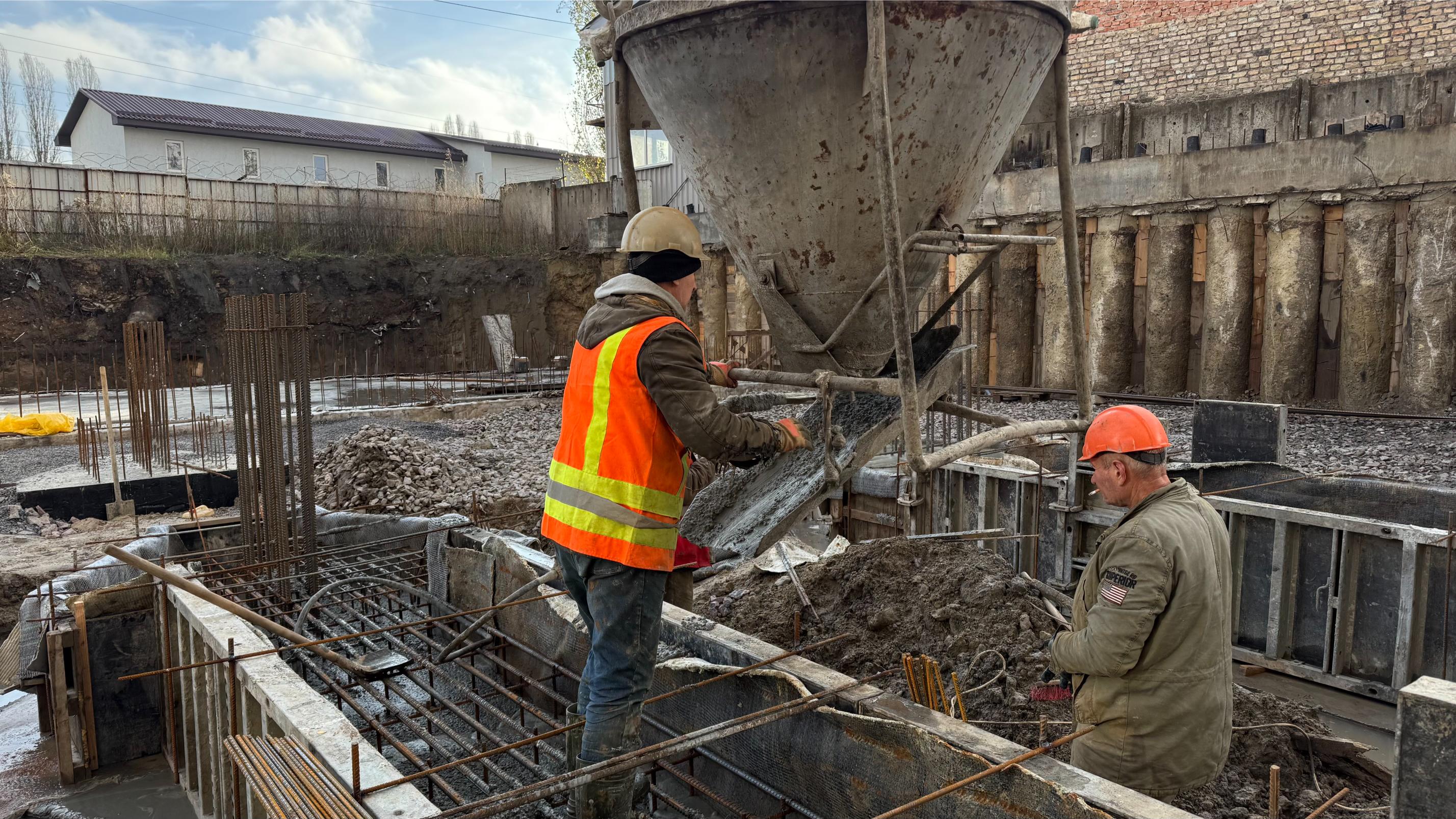

• выполняются работы по устройству гидроизоляции пал, ростверков и гидроизоляции плиты ростверка – 70%;

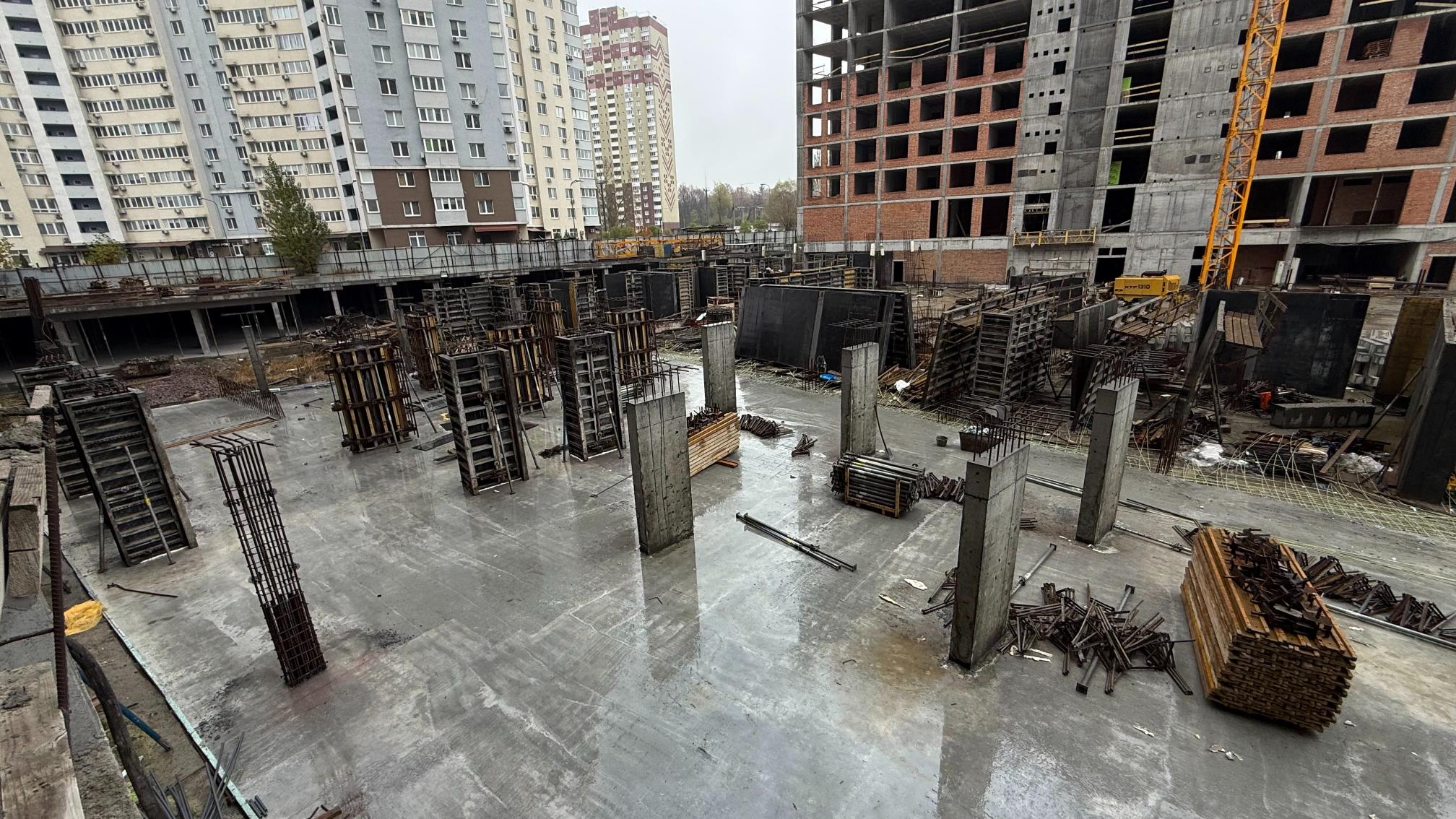

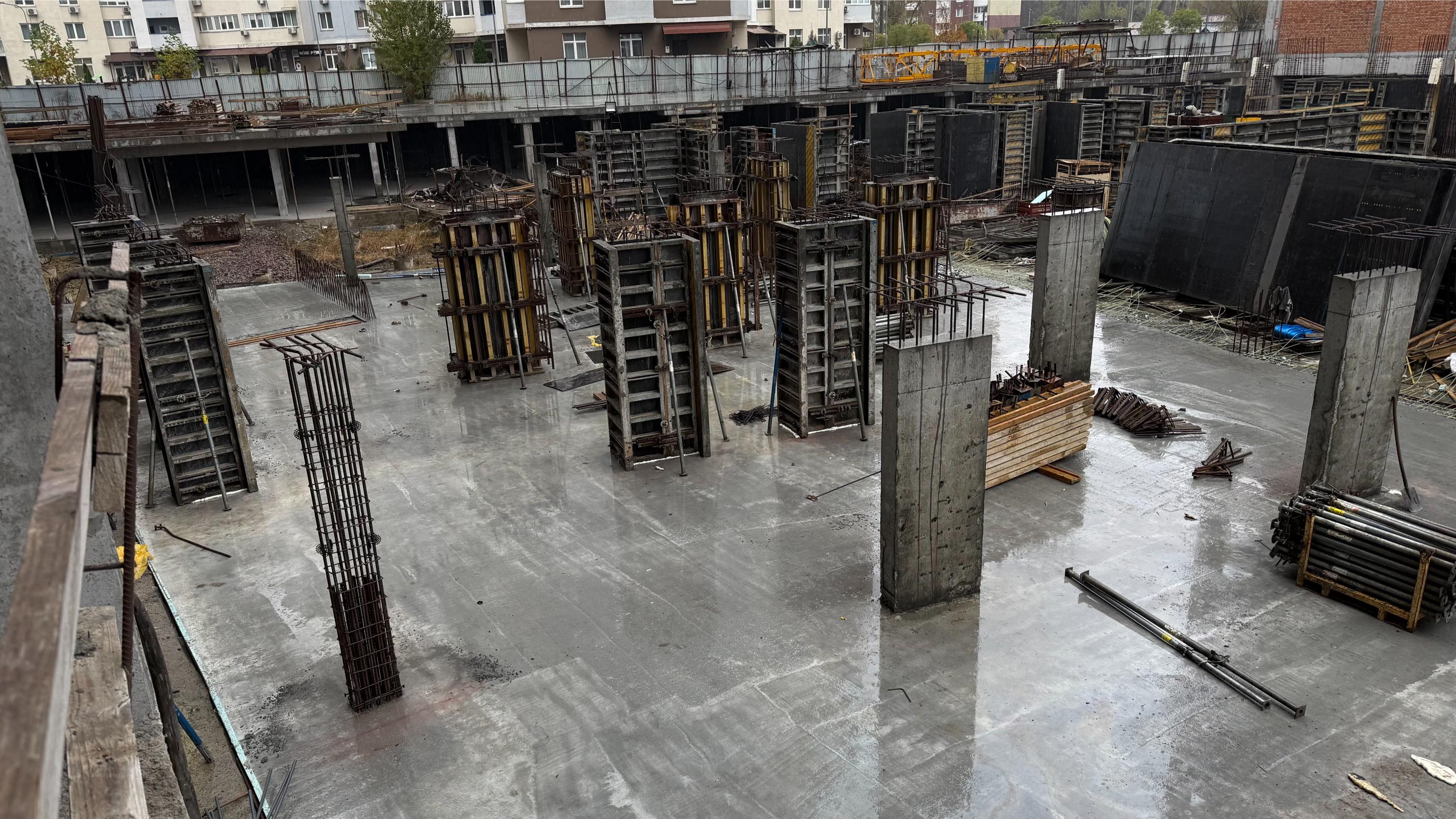

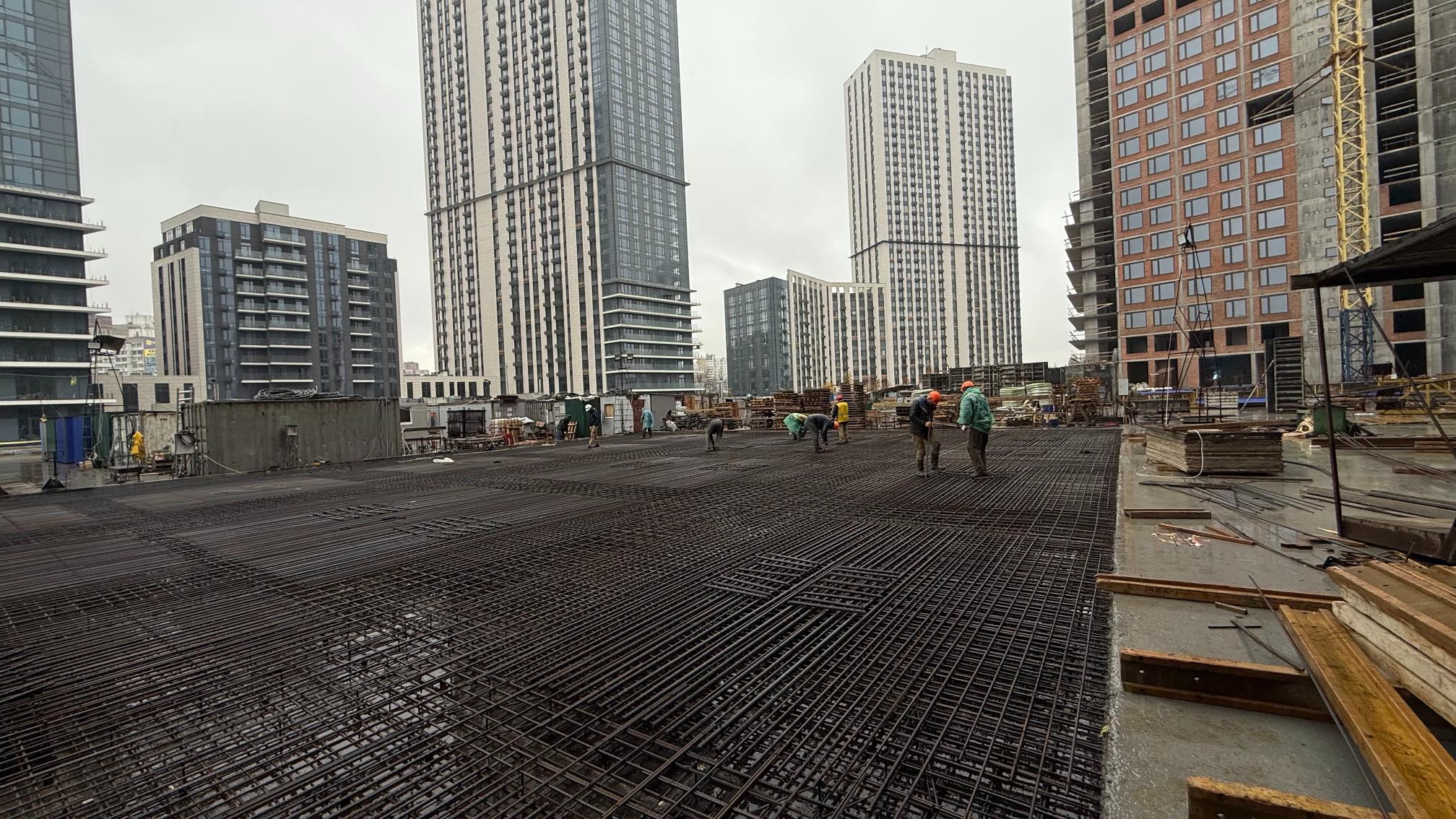

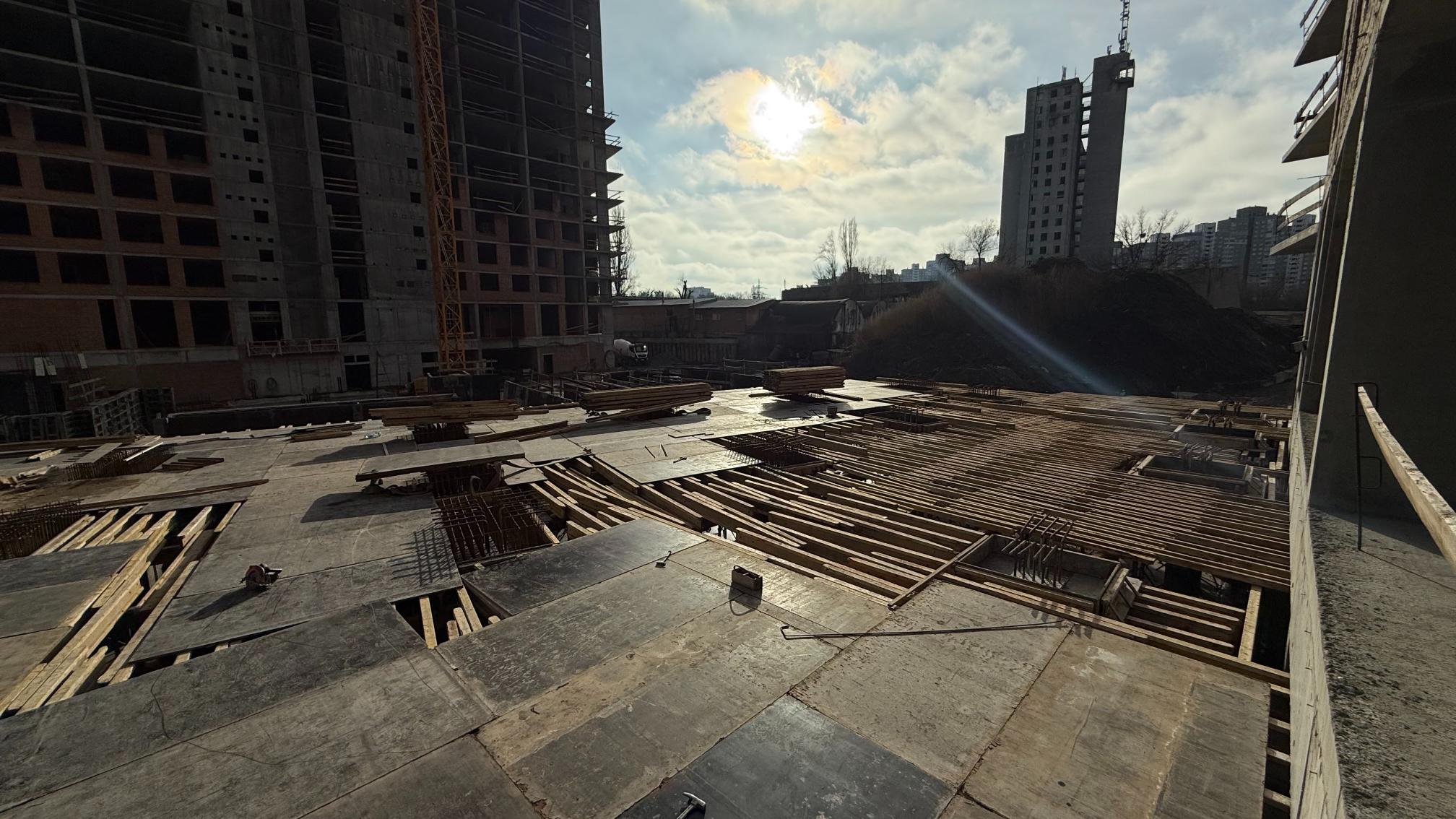

• продолжаются работы по устройству вертикальных конструкций паркинга – 85%, плиты перекрытия – 65%.
