25 August 2018

Серпень 2018

Продуктивний серпень демонструє чудові результати виконаної роботи на будмайданчику Екосфери Метрополіс. Щоб переконатися, ознайомтеся з актуальним статусом ходу будівництва:

Будинок №1

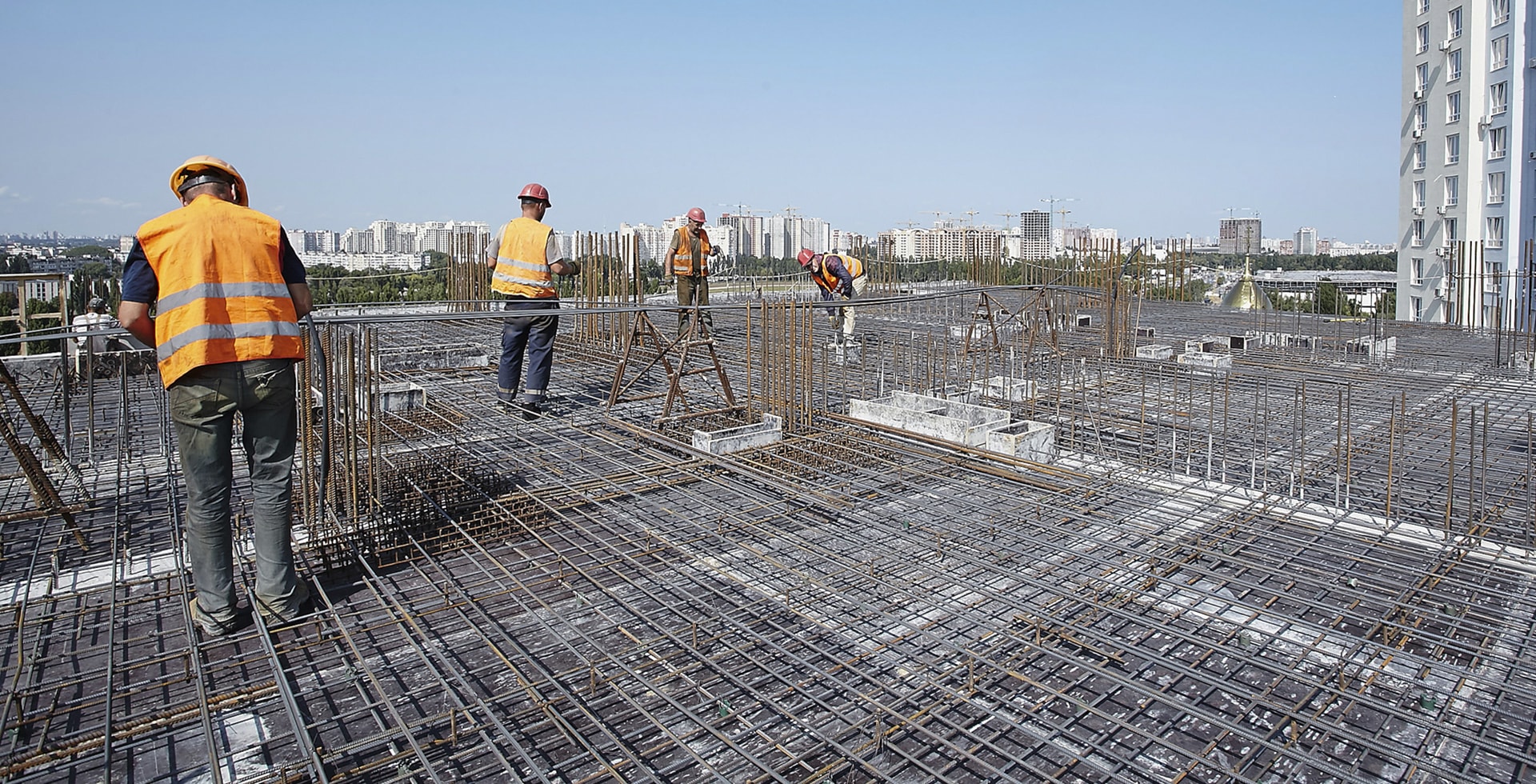

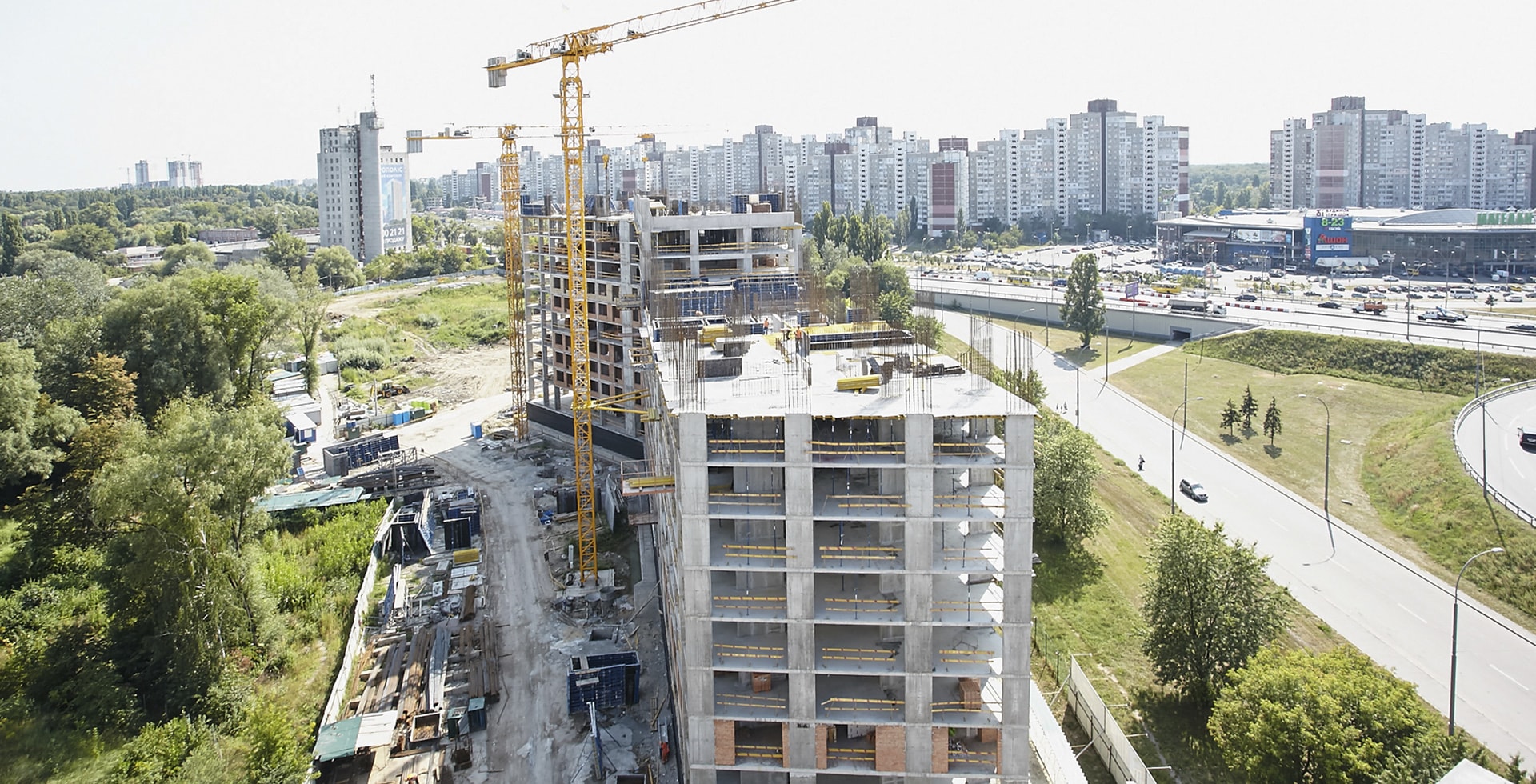

✔ Завершується зведення моноліту 13-го поверху. Влаштовується плита перекриття 14-го поверху.
Виконується кладка цегли на рівні 6-го поверху.


Будинок №2️, секція 1

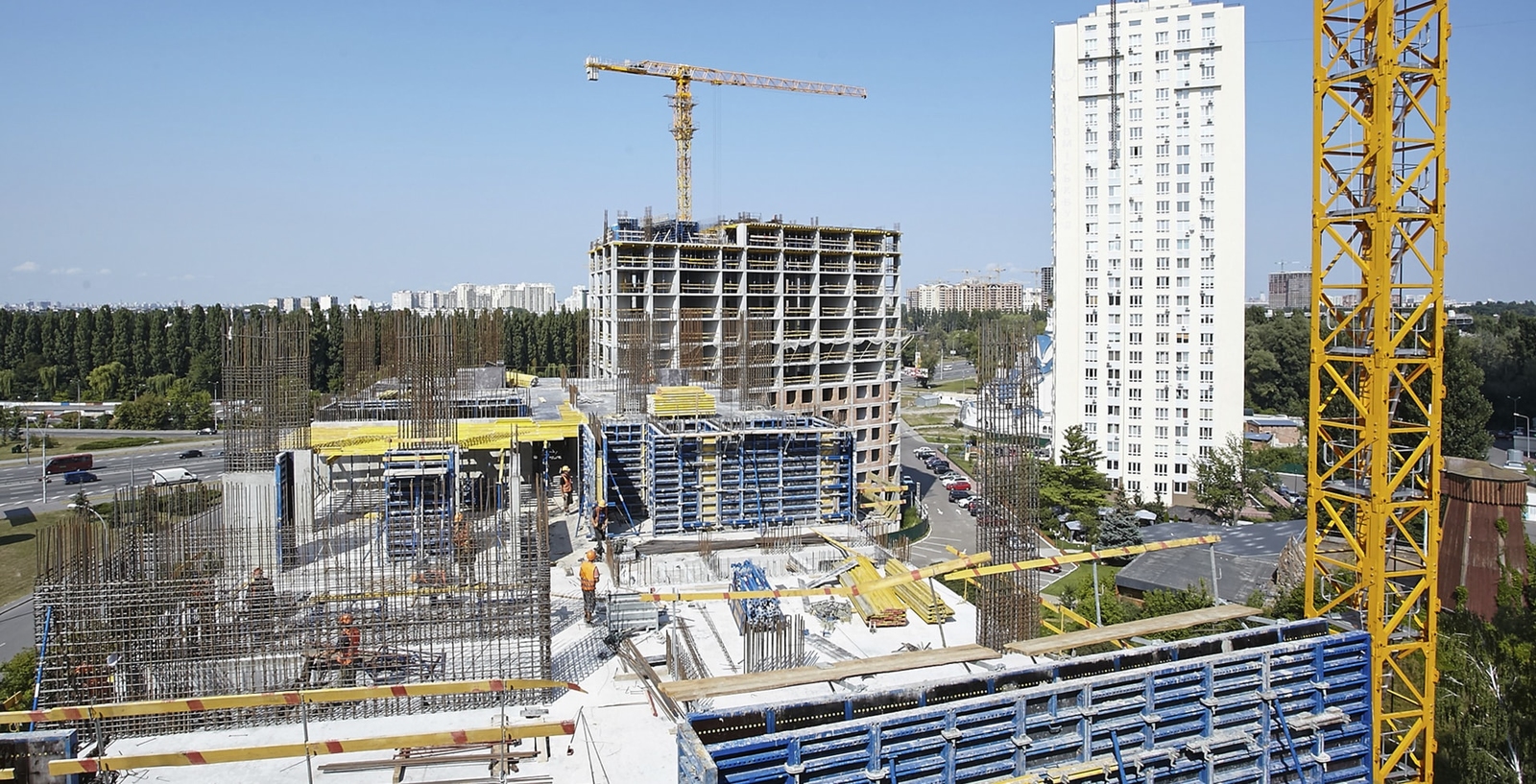

✔ Зводяться вертикальні конструкції 11-го поверху. Кладка цегли здійснюється на рівні 7-го поверху. Підготовлена та доставлена цегла на 8 та 9 поверхи.


Будинок №2️, секція 2
✔ Влаштовується плита перекриття 9-го поверху. Завершується зведення вертикальних конструкцій 8-го поверху. Кладка цегли — на рівні 3-го поверху.



/
