Грудень 2018
Дім 1

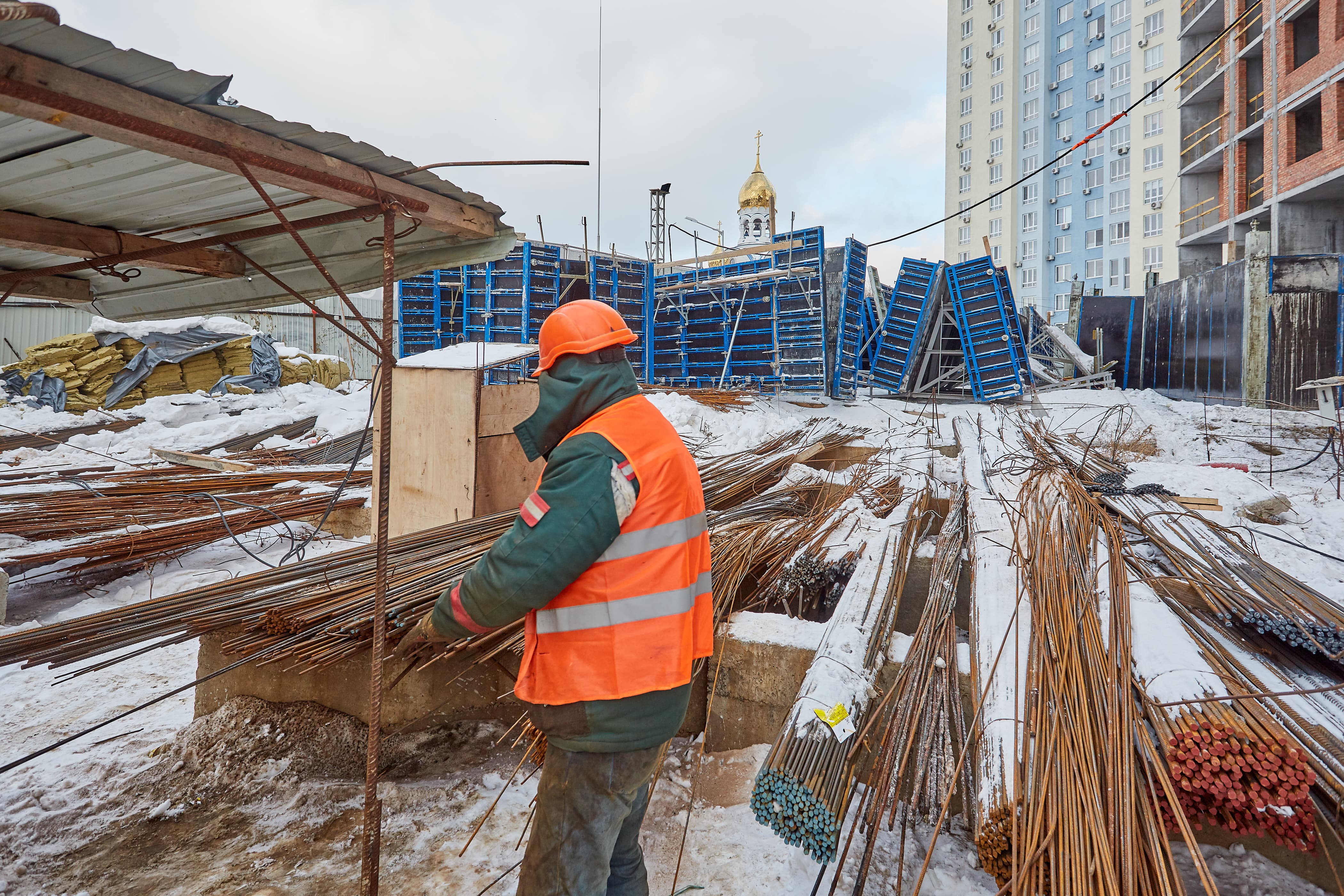

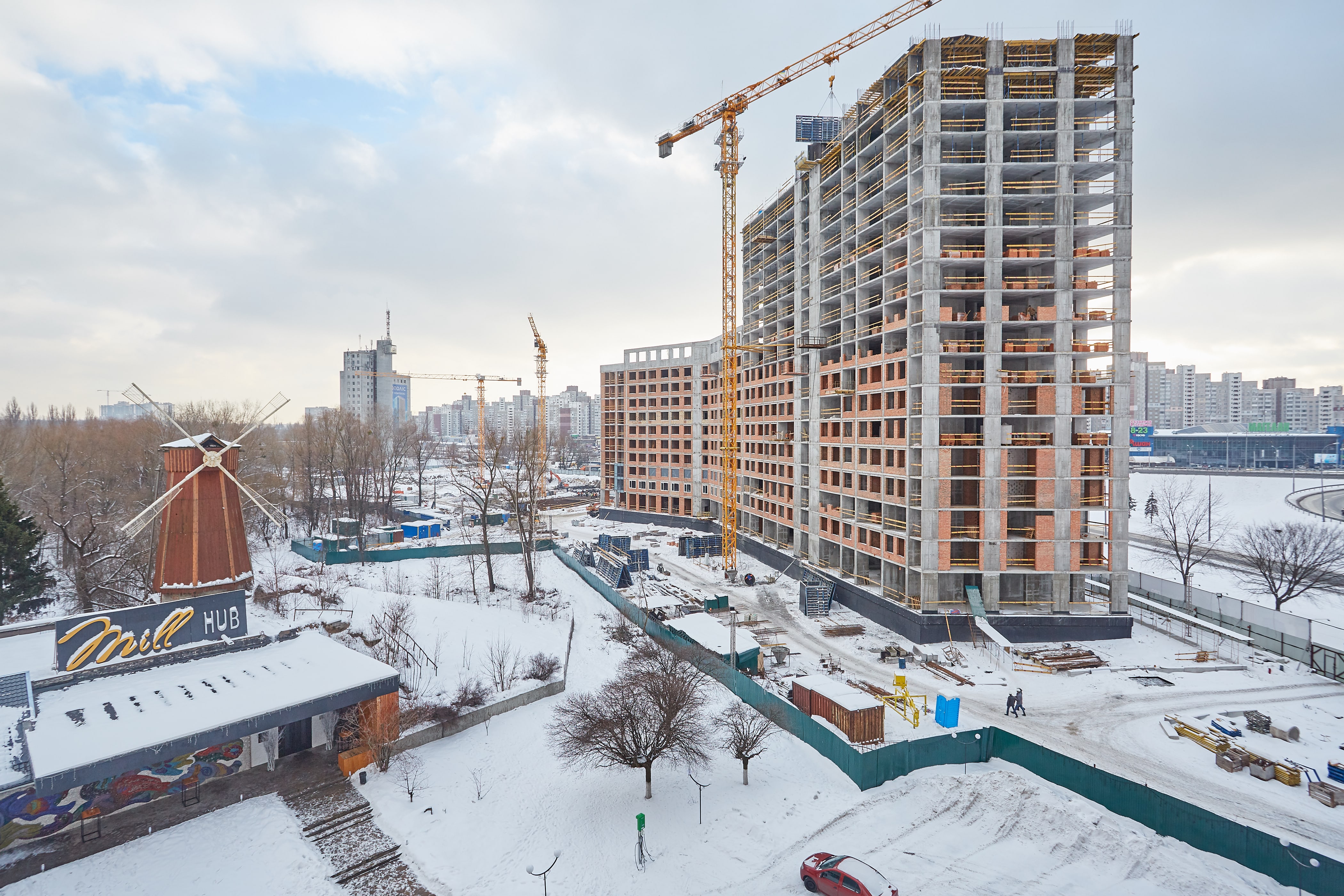

Ведуться роботи з влаштування монолітного каркаса на 22 поверсі

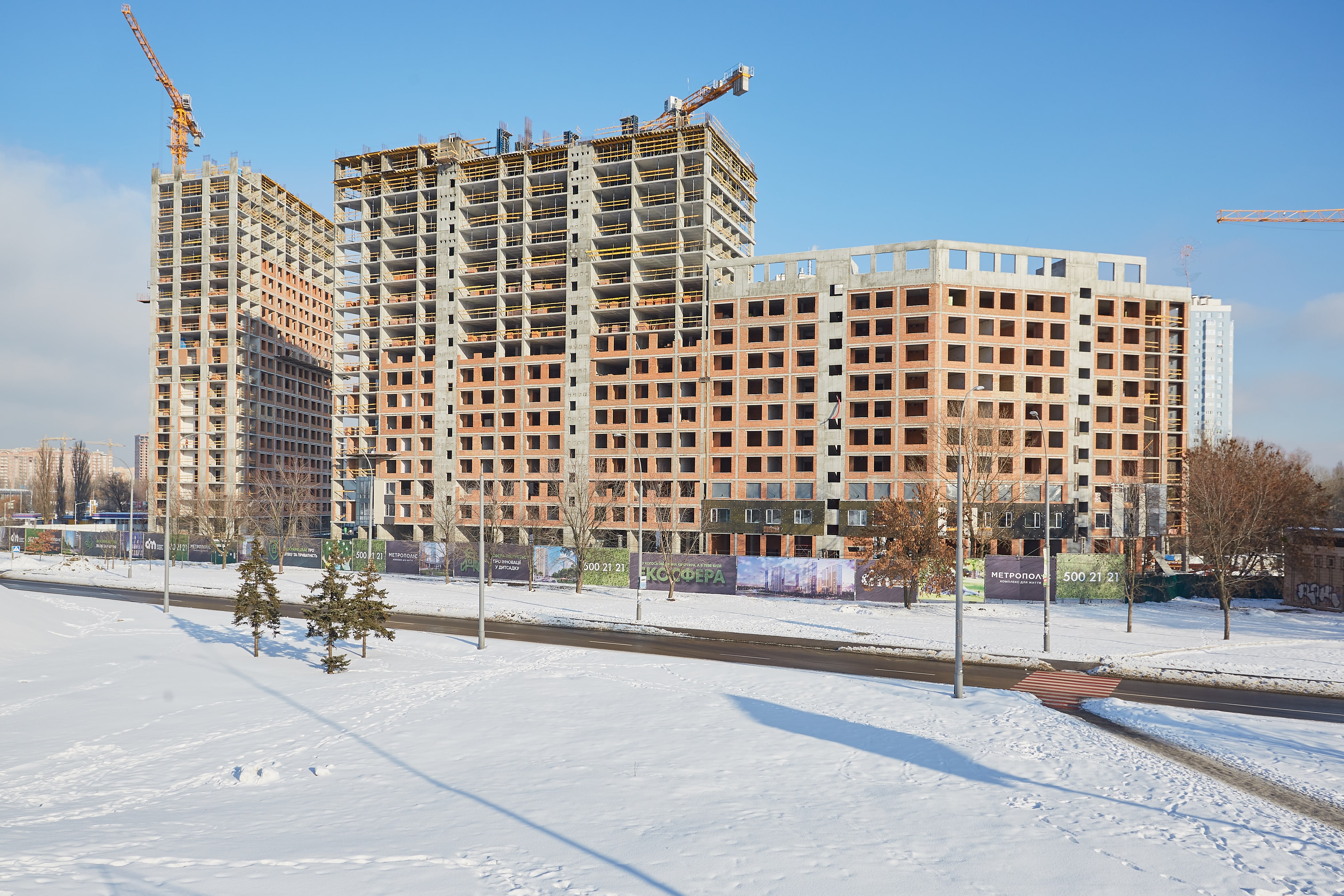

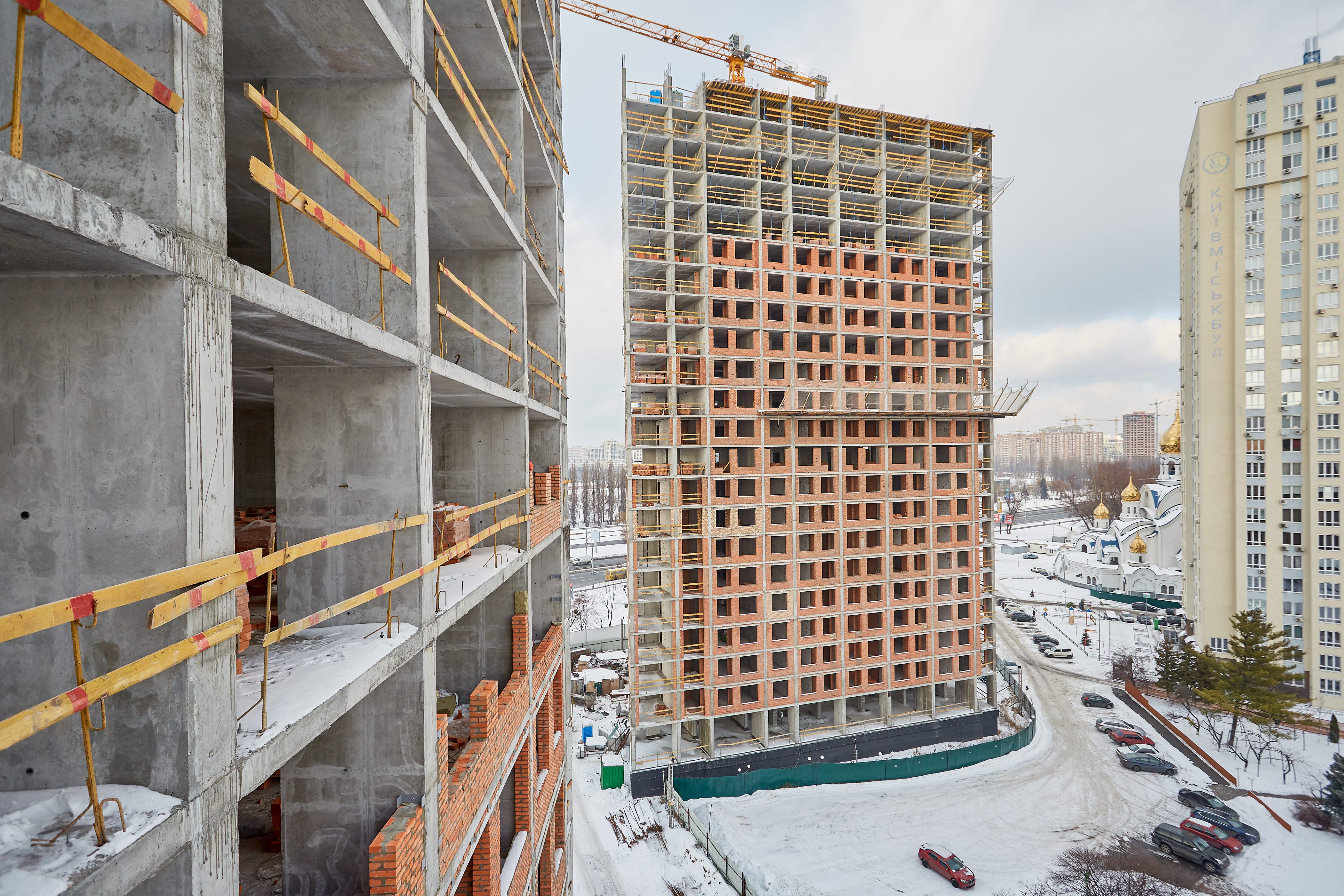

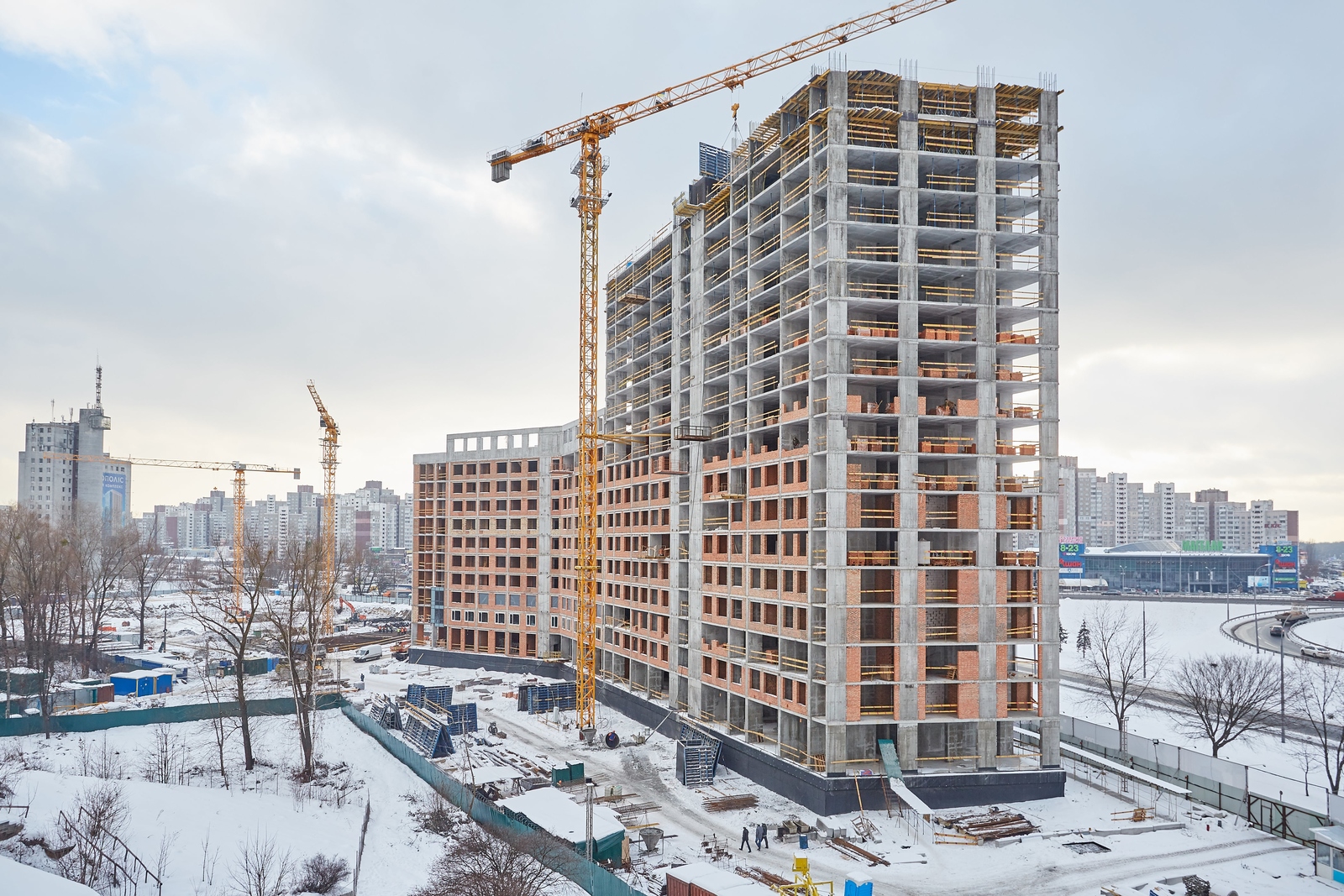

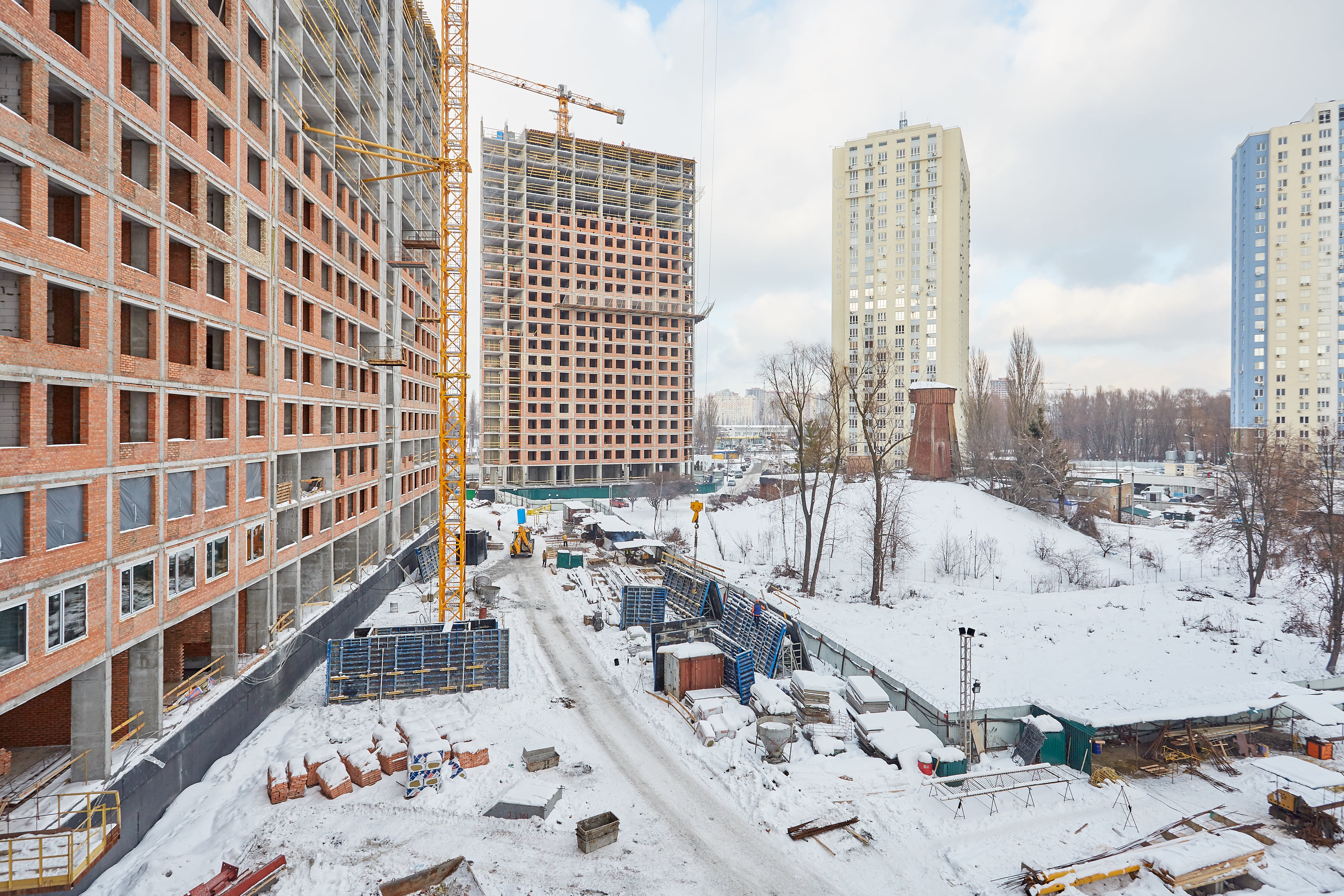

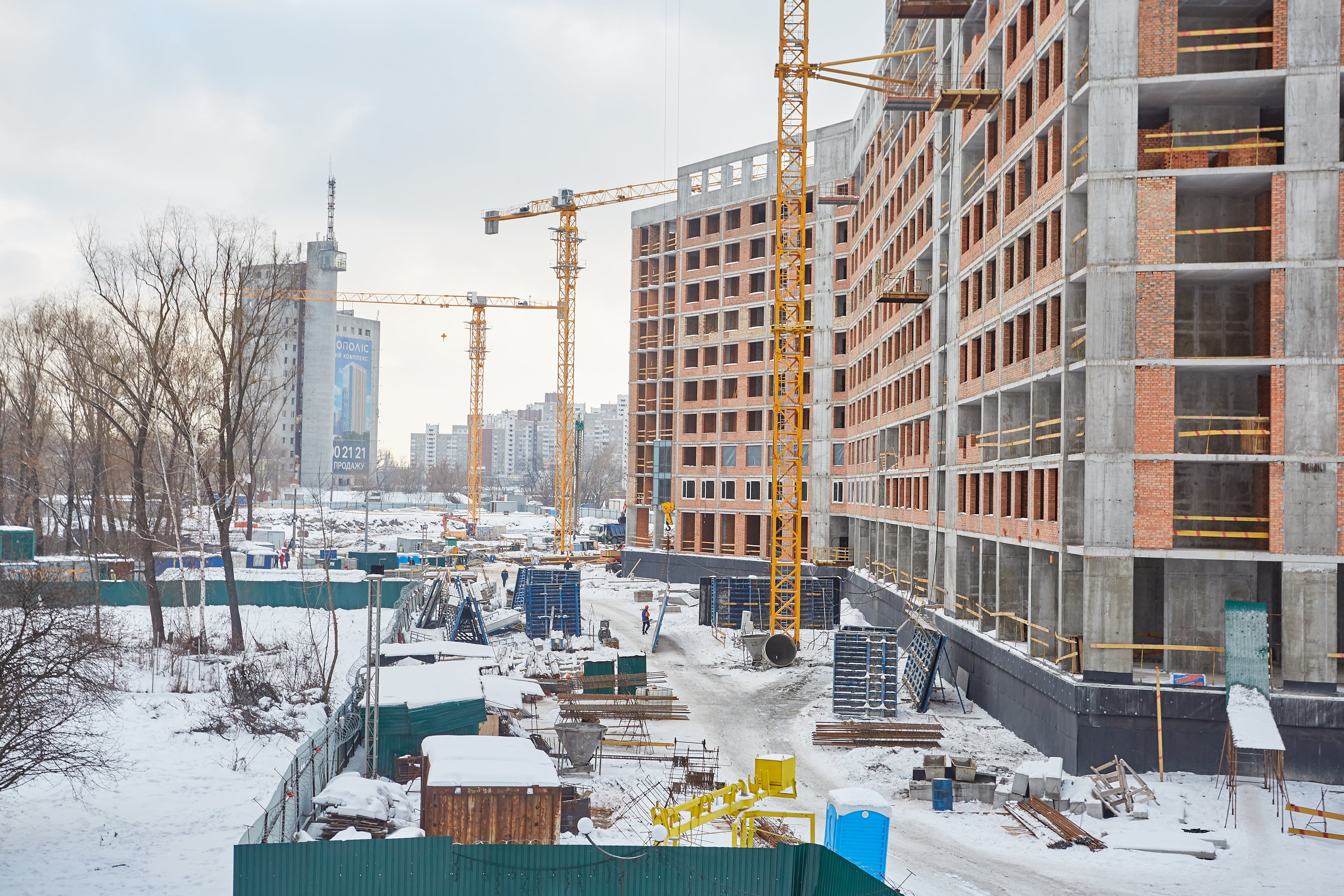

Здійснюється цегляна кладка з 10 по 17 поверх

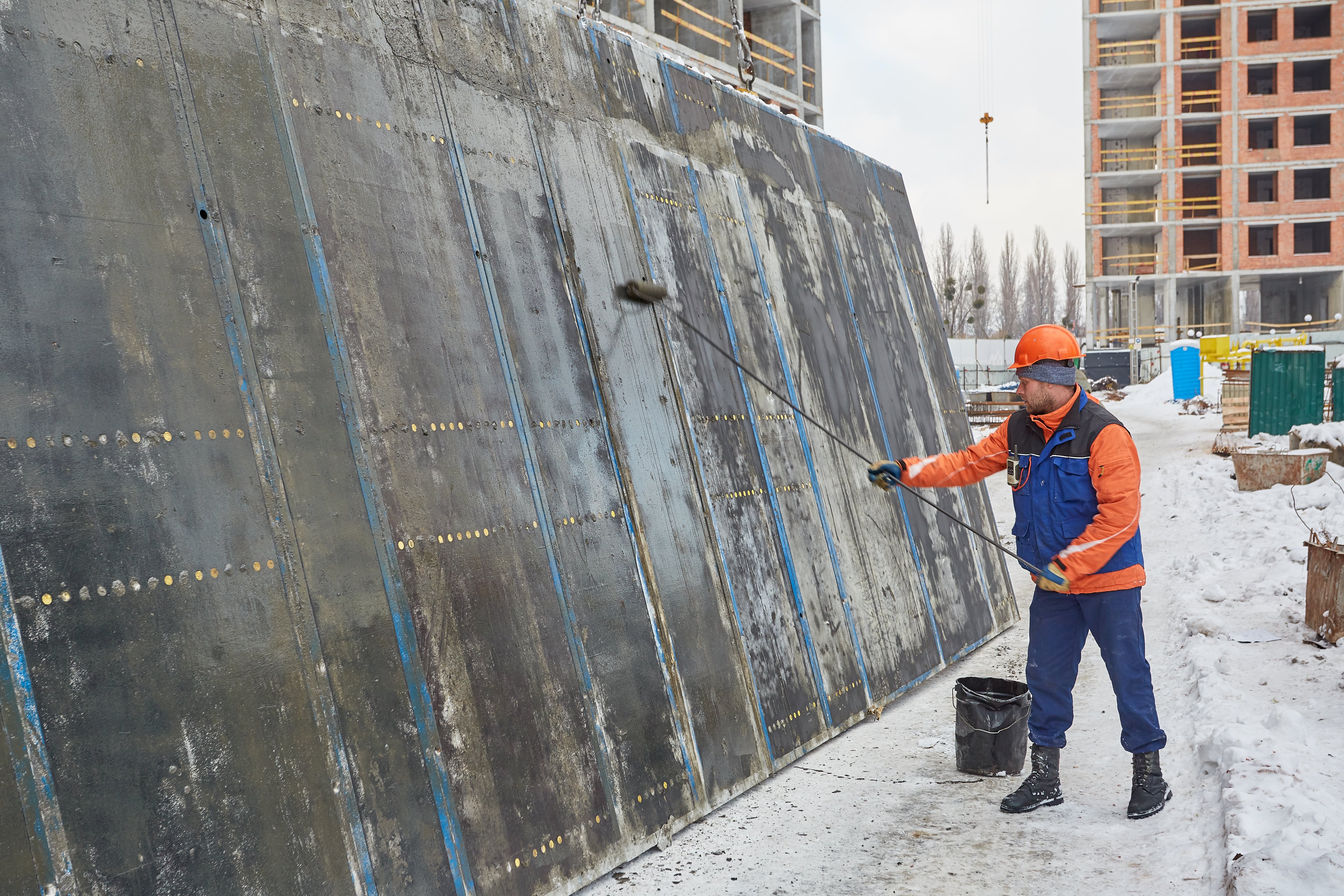

Виконується монтаж збірних залізобетонних конструкцій (сходових маршів) з 17 по 20 поверх.
Дім 2
секція 1
На фінальній стадії роботи із кладки цегли на 1 і 10 поверсі та встановлення вікон на рівні 2-го поверху
секція 2
Ведуться роботи з влаштування монолітного каркаса на 18 поверсі
Виконуються роботи із кладки цегли з 6 по 9 поверх
Виконується монтаж збірних залізобетонних конструкцій (сходових маршів) на 15 поверсі.
Дім 3

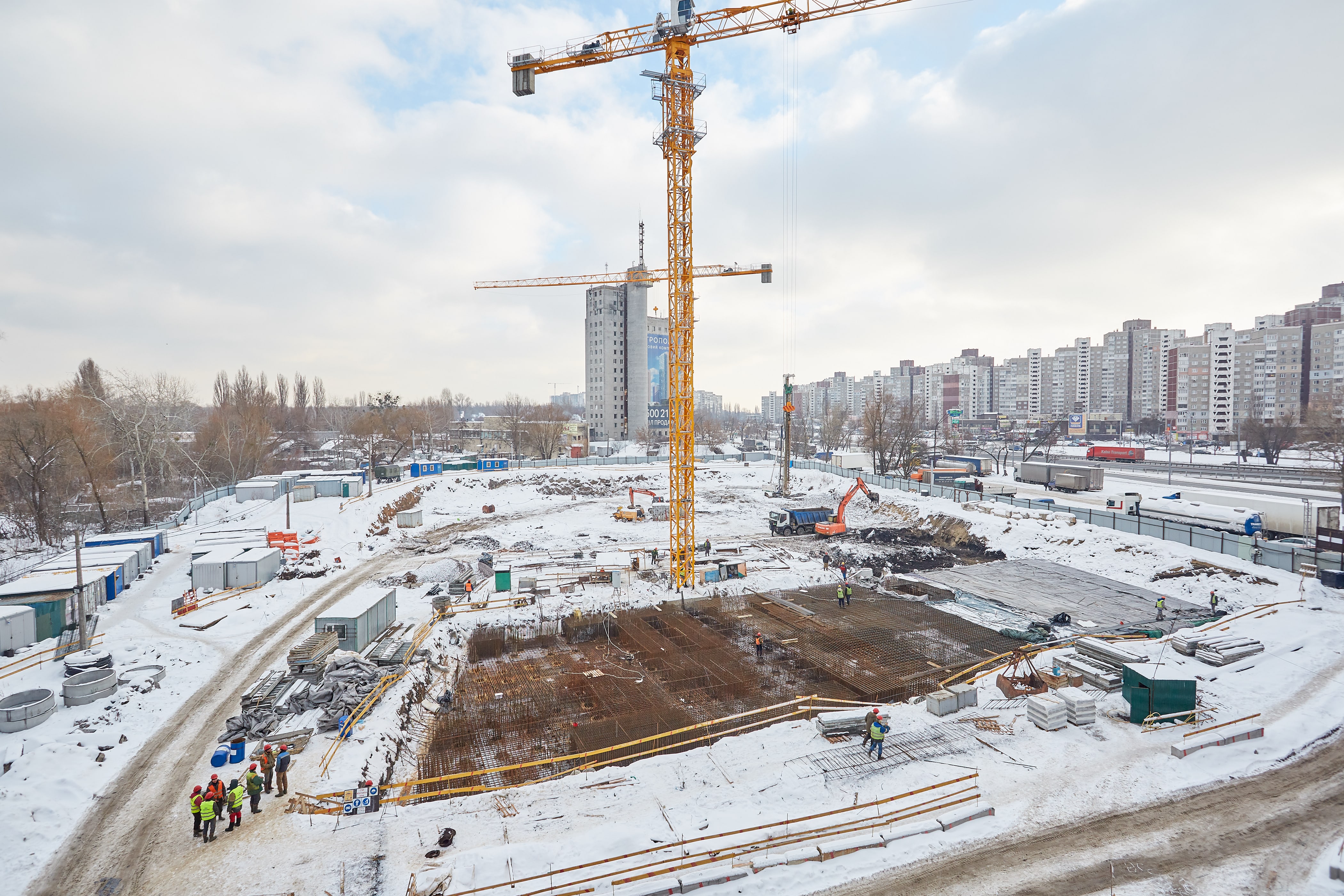

секція 3.1

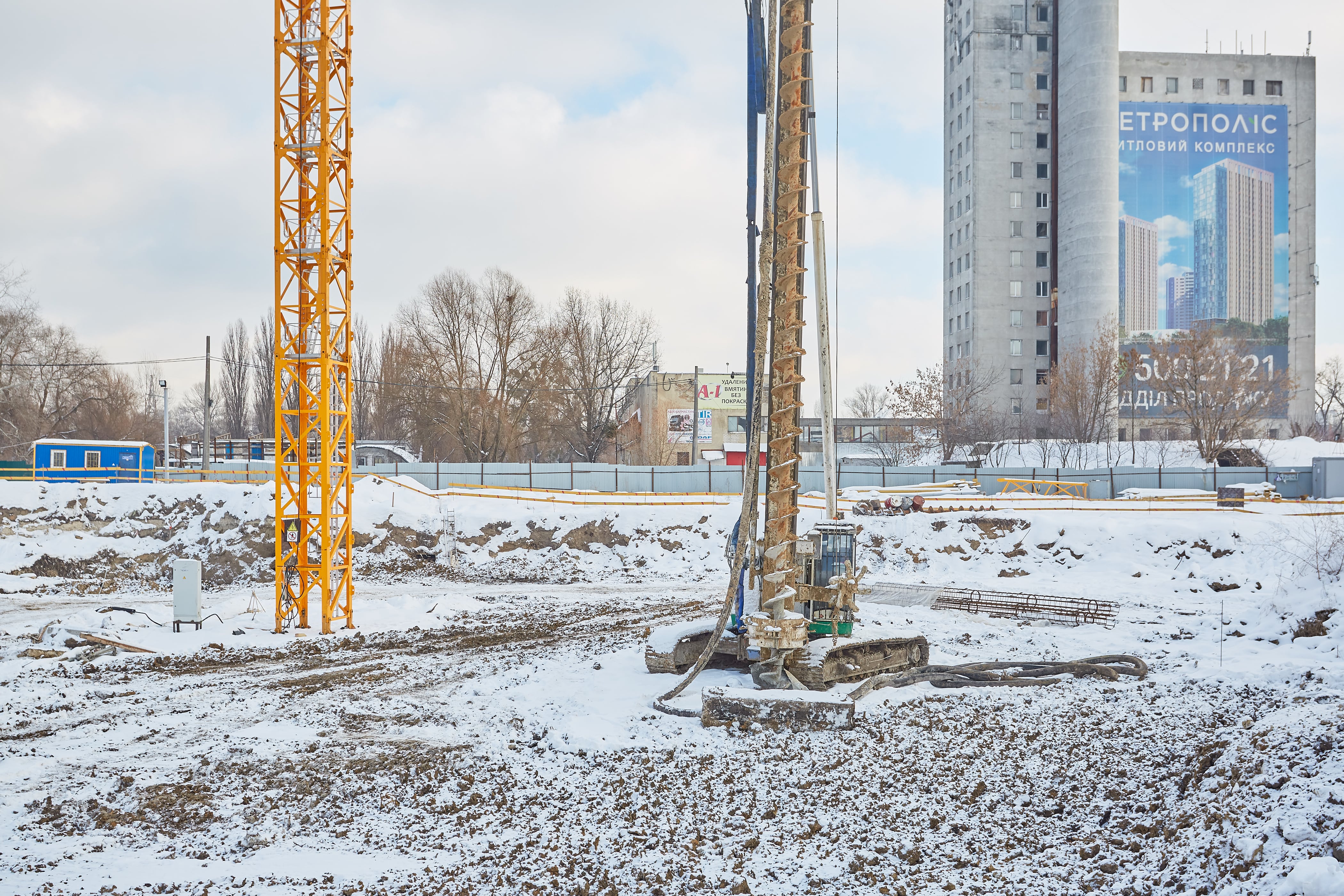

Закінчено випробування паль
секція 3.2
Закінчено роботи з влаштуванню пальового поля

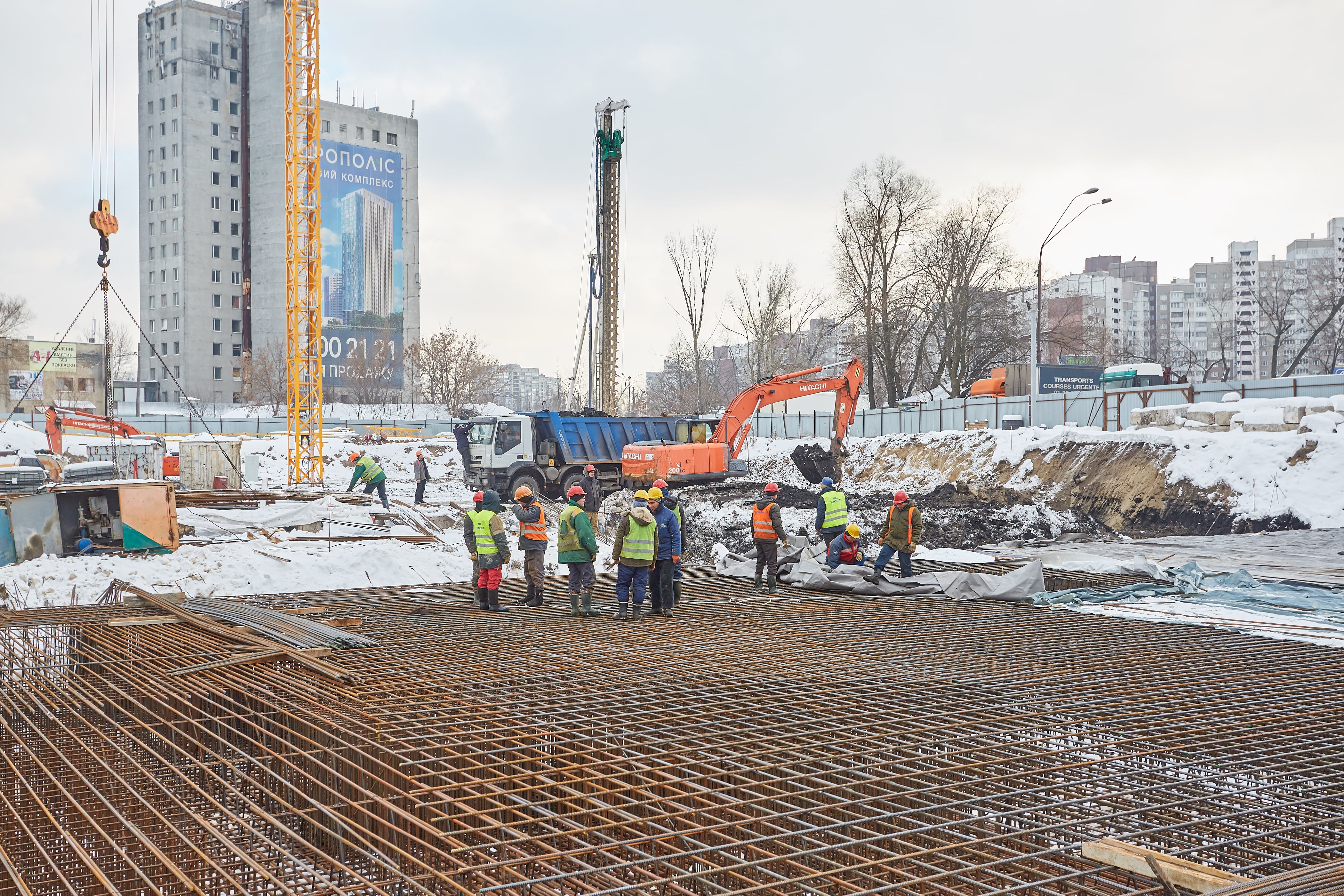

Виконується влаштування плити ростверку
Секція 3.3.
Ведуться роботи з армування плити ростверку
