26 April 2019
Хід будівництва за березень-квітень 2019

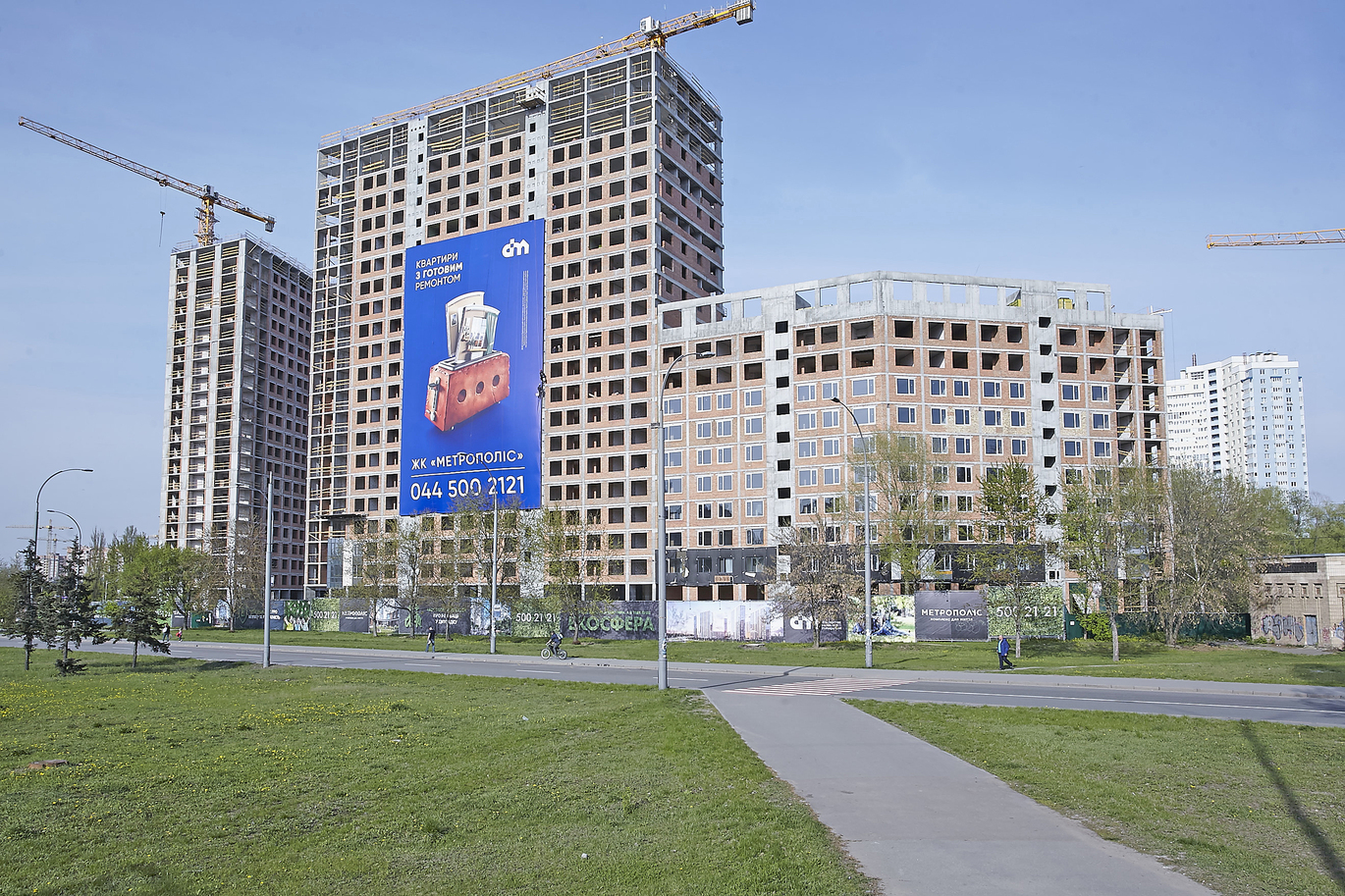

Будинок 1
- Закінчені роботи по влаштуванню монолітного каркаса по 22 поверх.
- Виконуються роботи з кладки з 19 по 21 поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 22 поверх.
Будинок 2

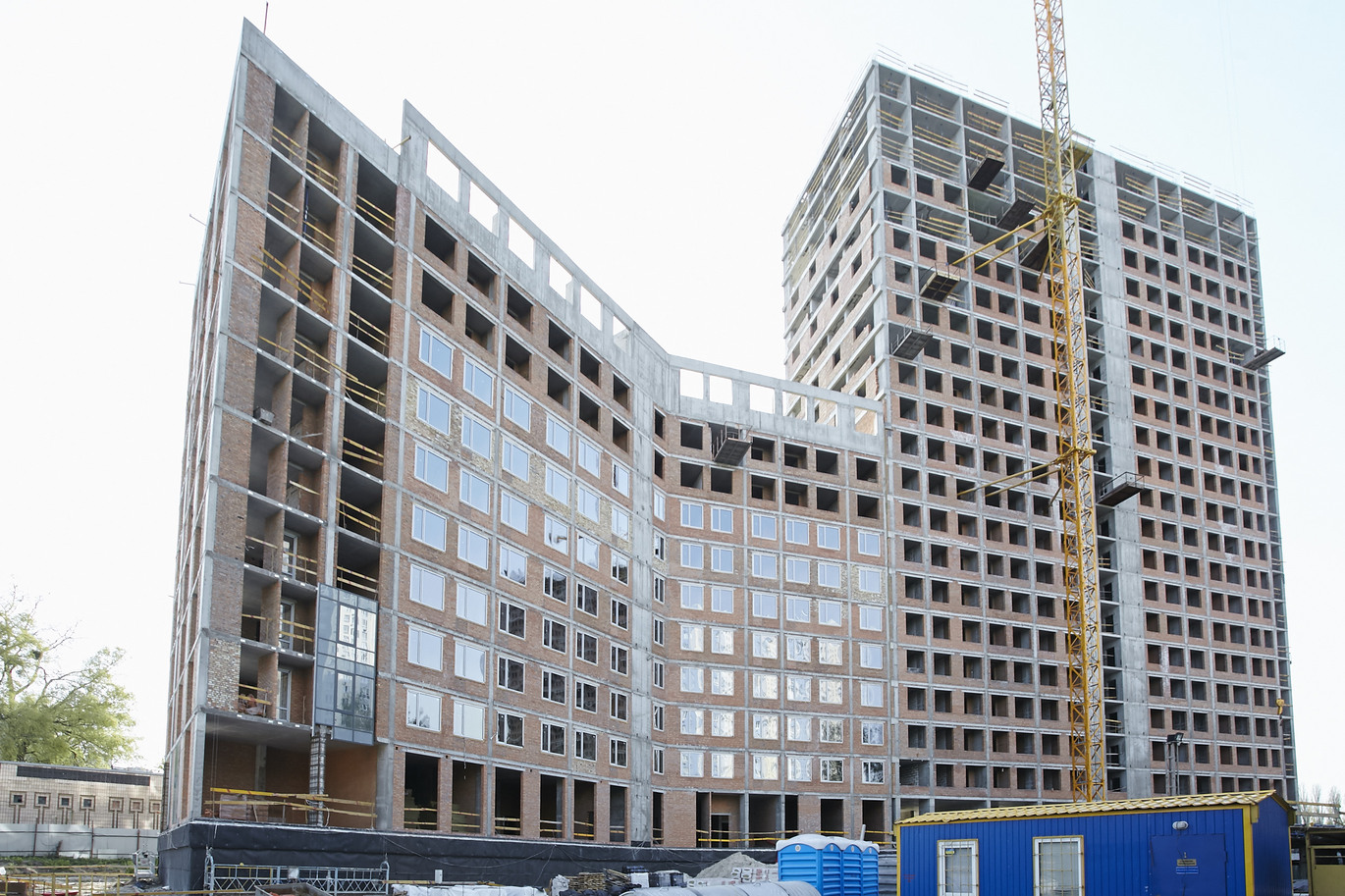

Секція 1
- Закінчені роботи по цегляній кладці.
- Виконуються роботи з виготовлення та монтажу вікон з 6 по 8 поверх.
- Виконуються роботи з улаштування світлопрозорих конструкцій (СПОК) з 2 по 10 поверх.
- Виконуються роботи з улаштування покрівлі.
Секція 2

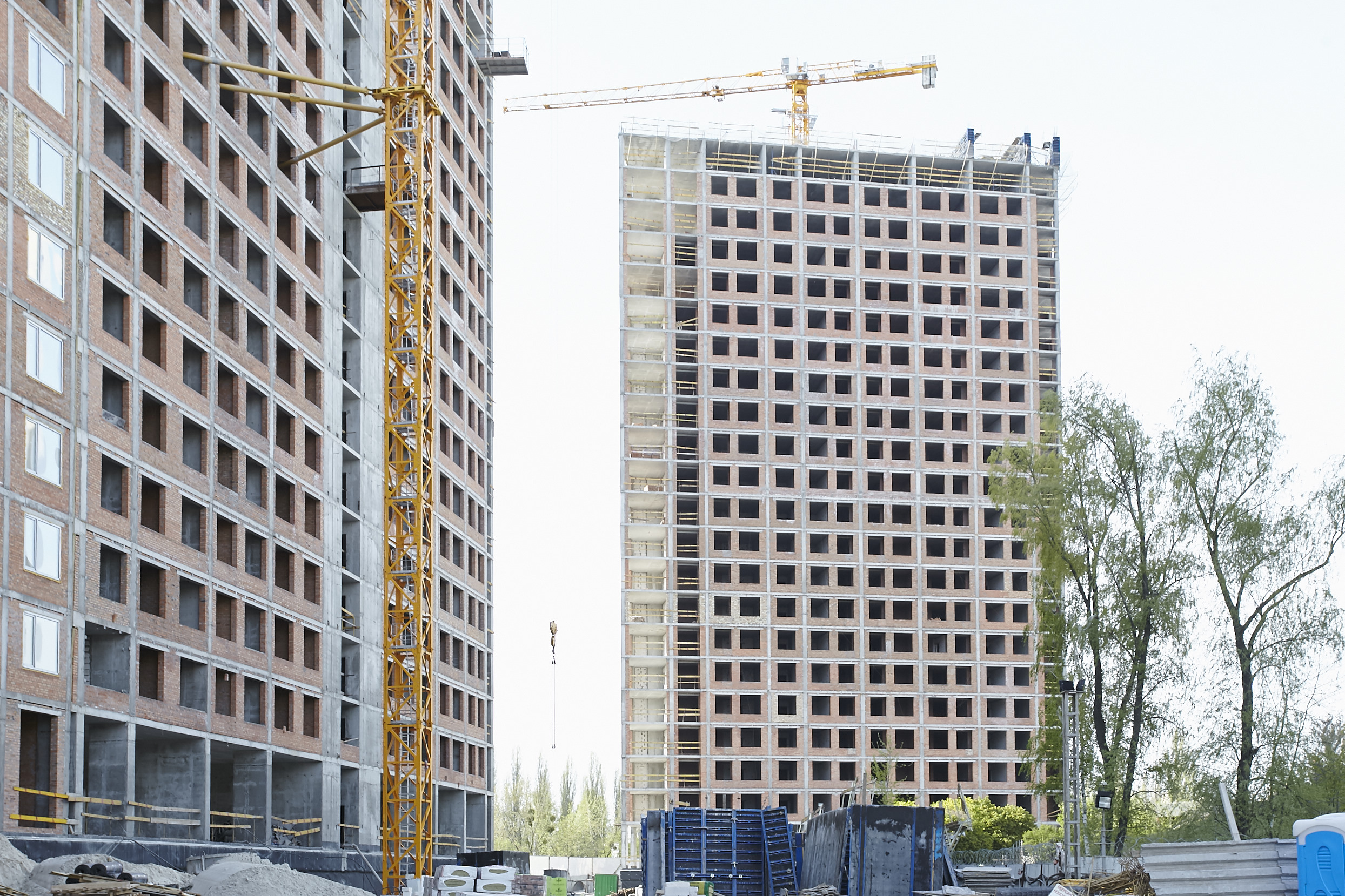

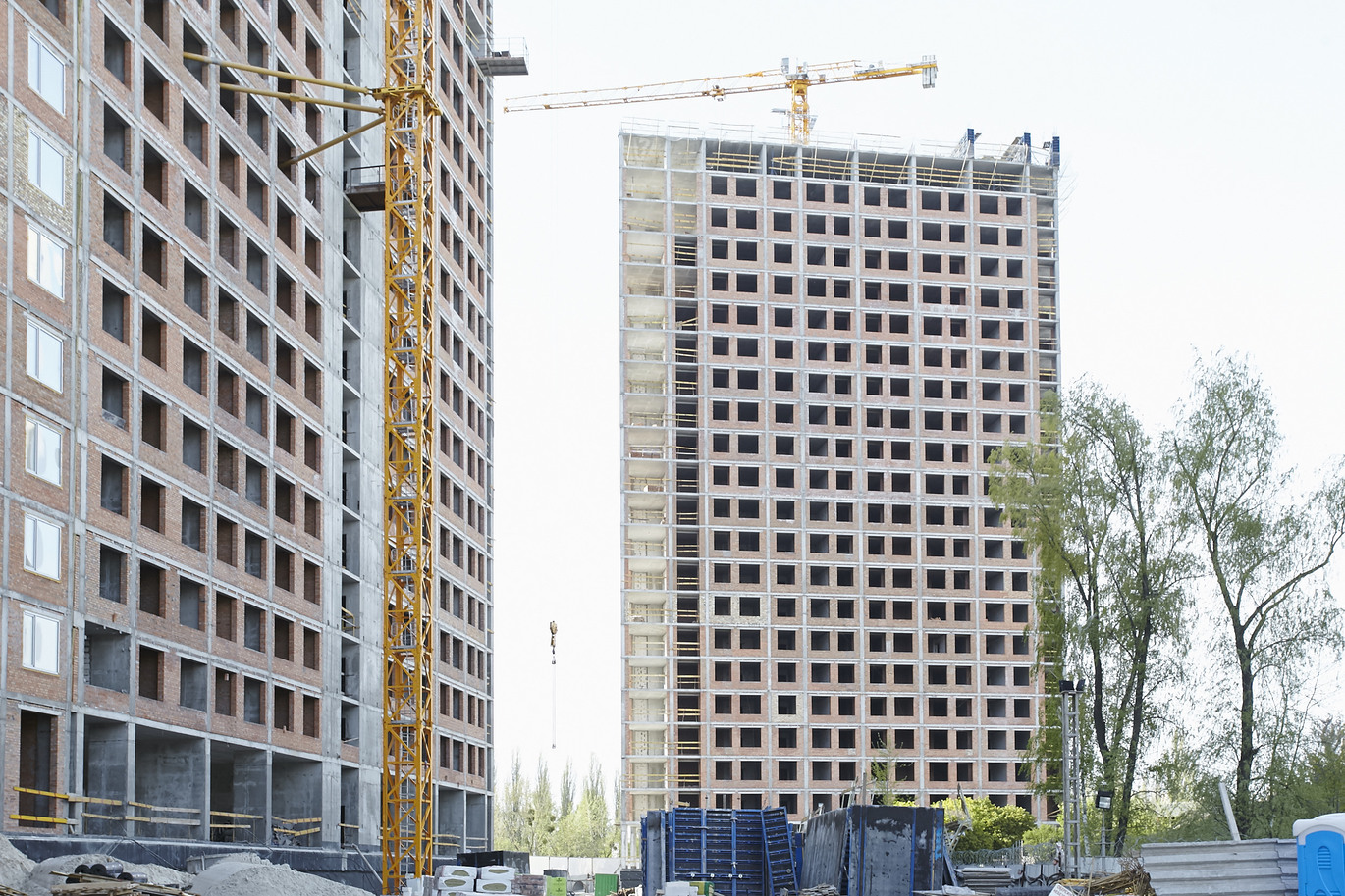

- Закінчені роботи по влаштуванню монолітного каркаса по 22 поверх.
- Виконуються роботи кладок з 16 по 20 поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 22 поверх.
Будинок 3

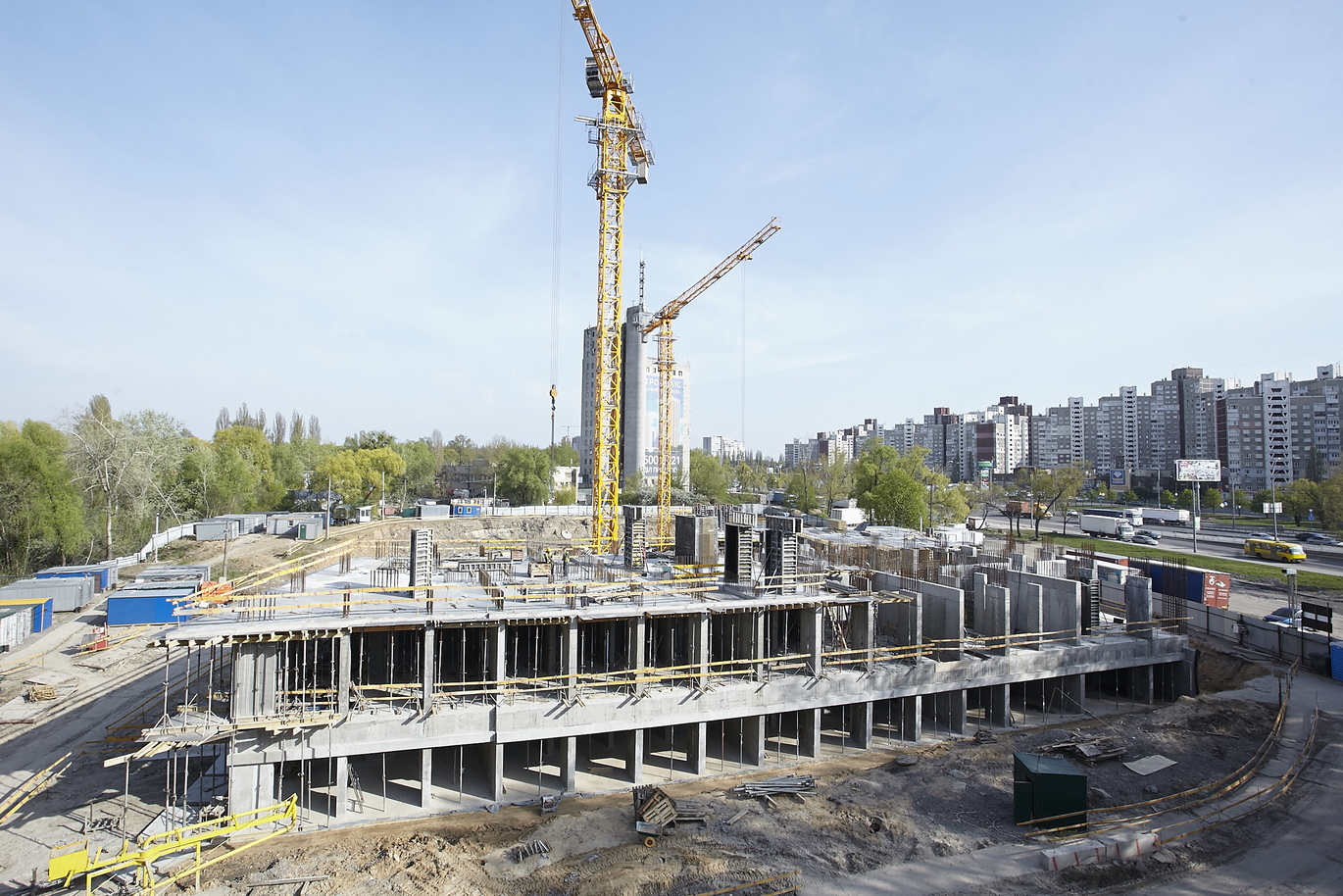

Секція 3.2

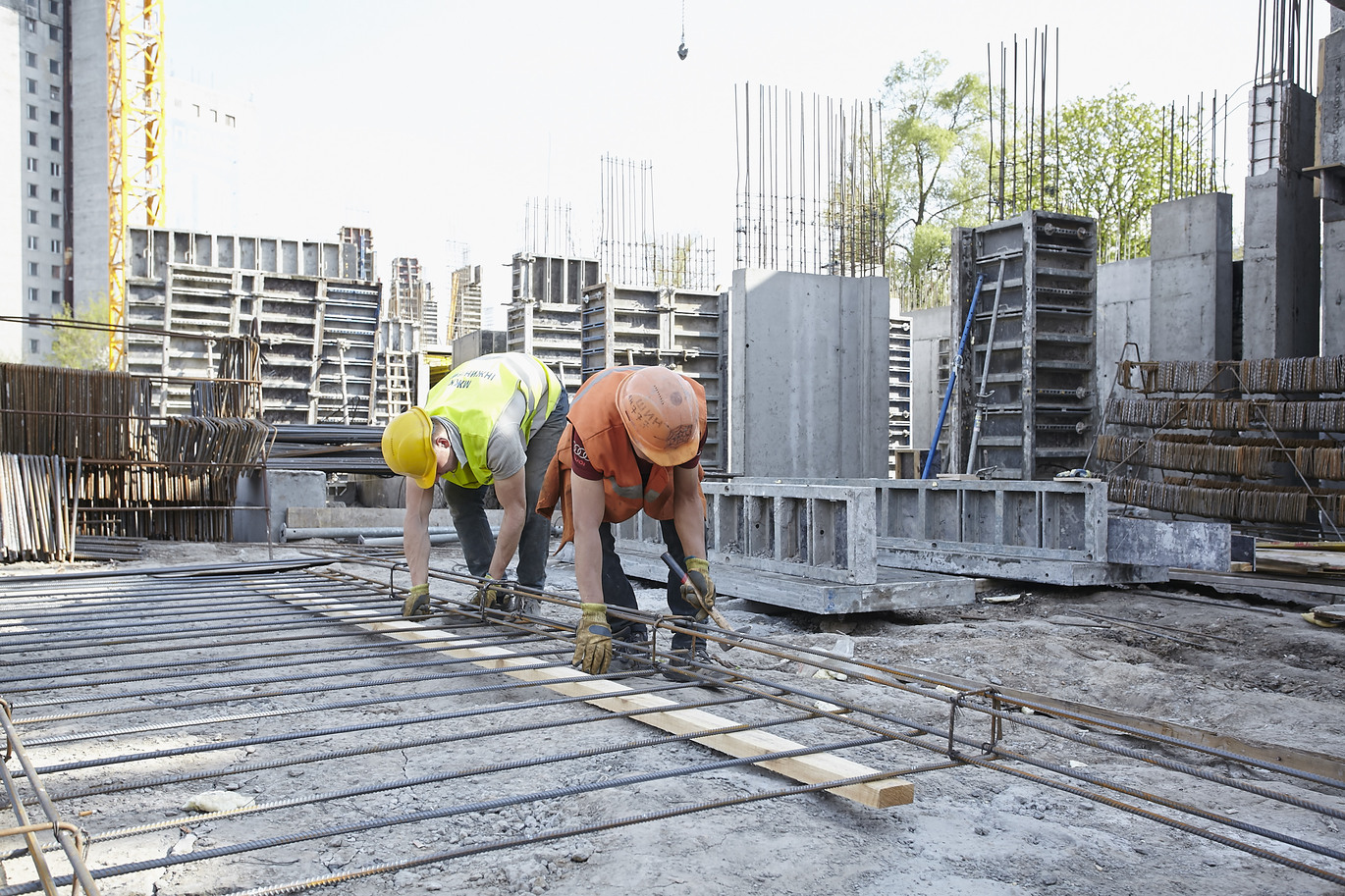

- Виконані роботи з улаштування монолітних залізобетонних конструкцій фундаментів.

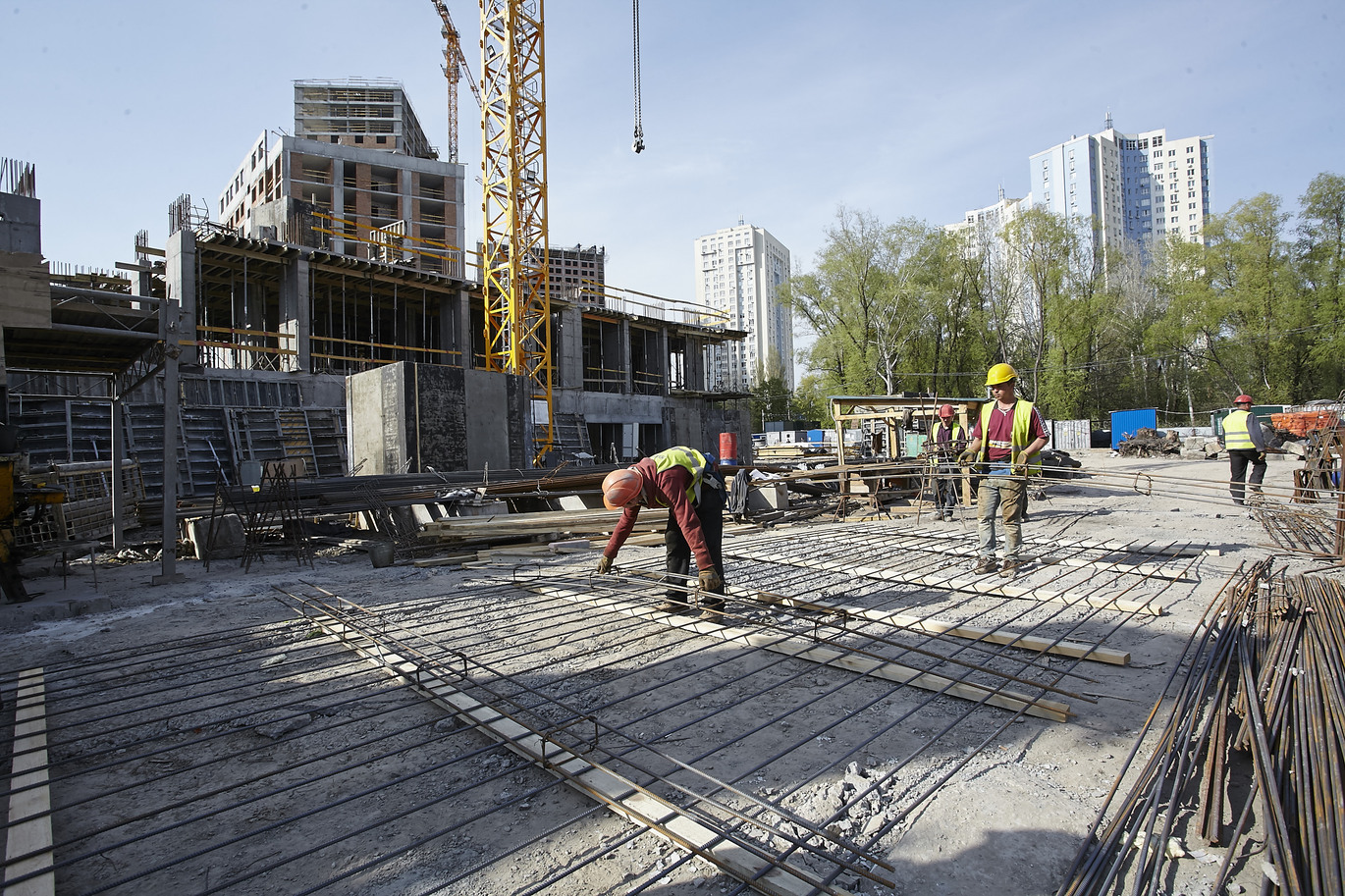

- Виконуються роботи по влаштуванню монолітного каркаса підвалу та першого поверхів.
Секція 3.3
- Виконані роботи з улаштування монолітного каркаса підвального та першого поверхів.
