06 September 2019
Хід будівництва за серпень 2019
Будинок 1️⃣

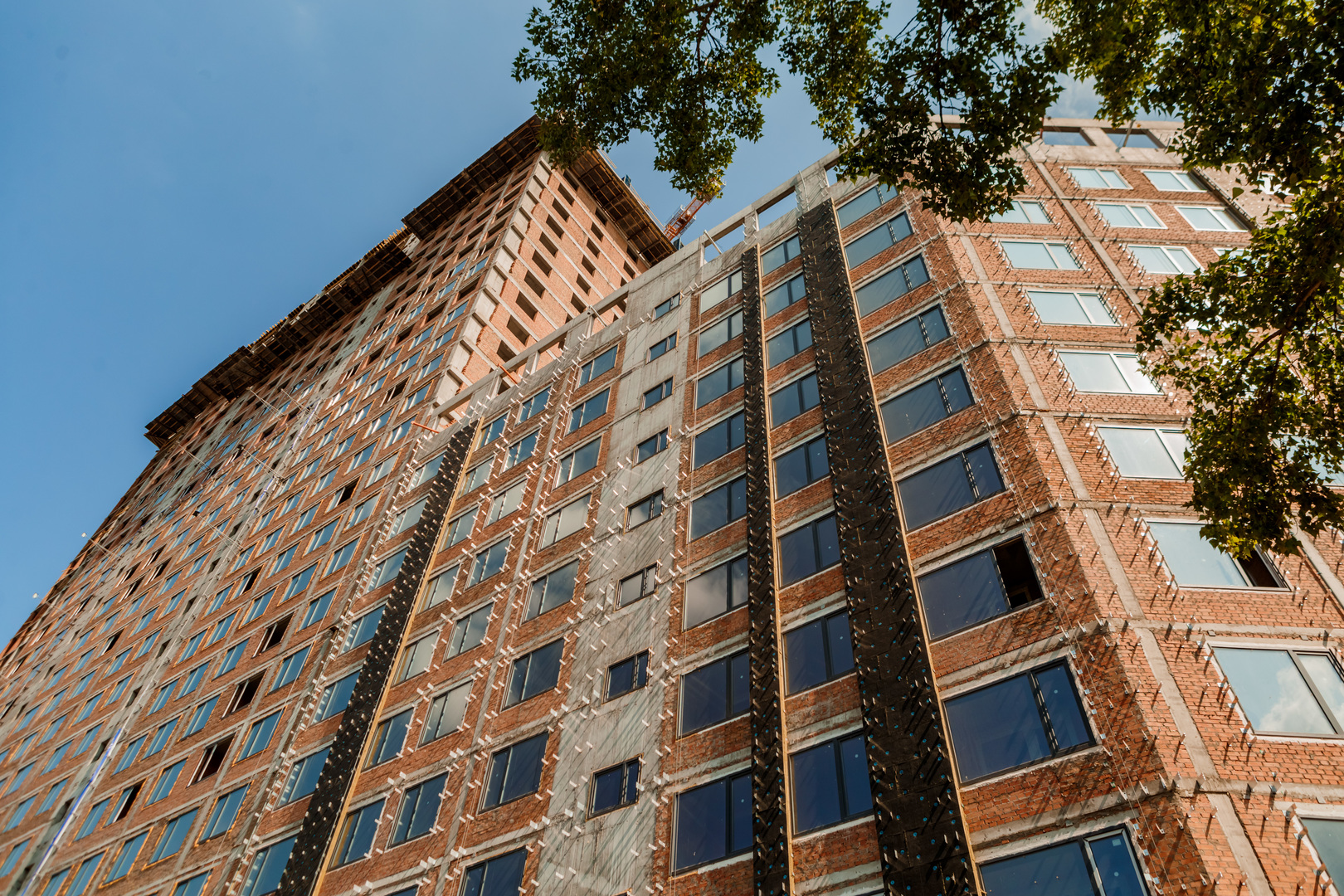

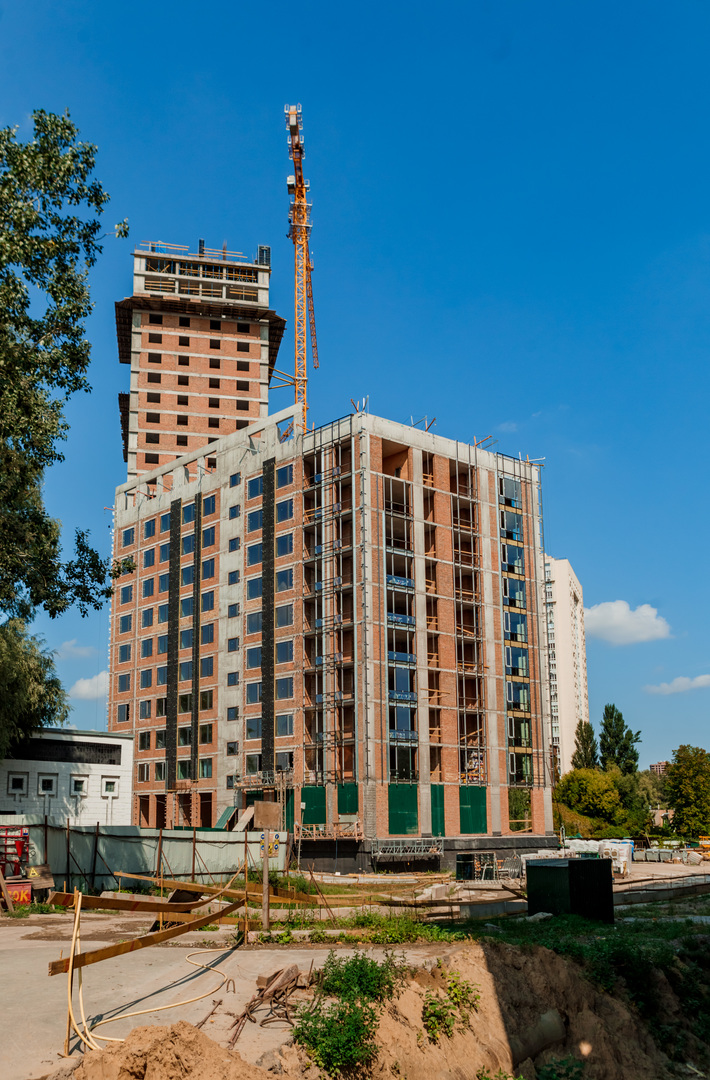

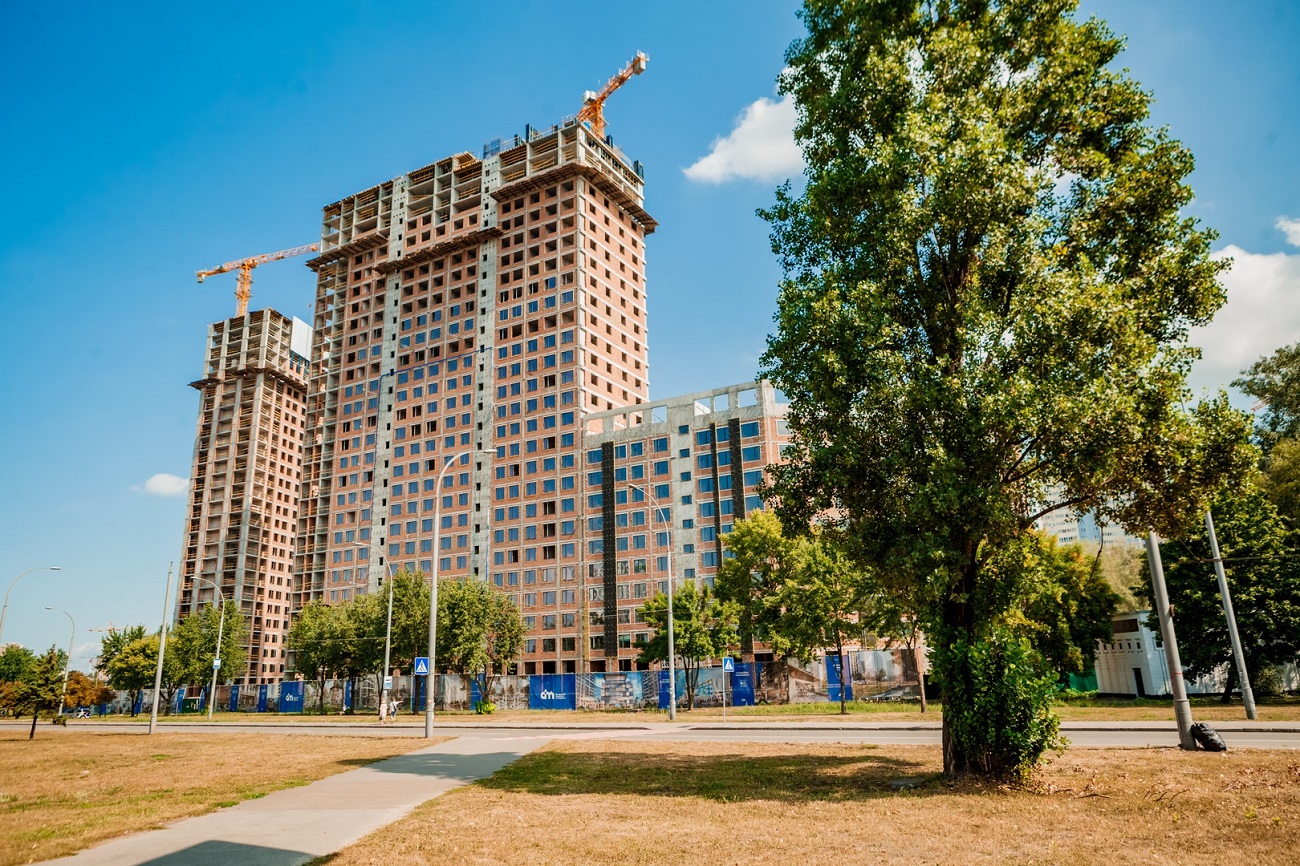

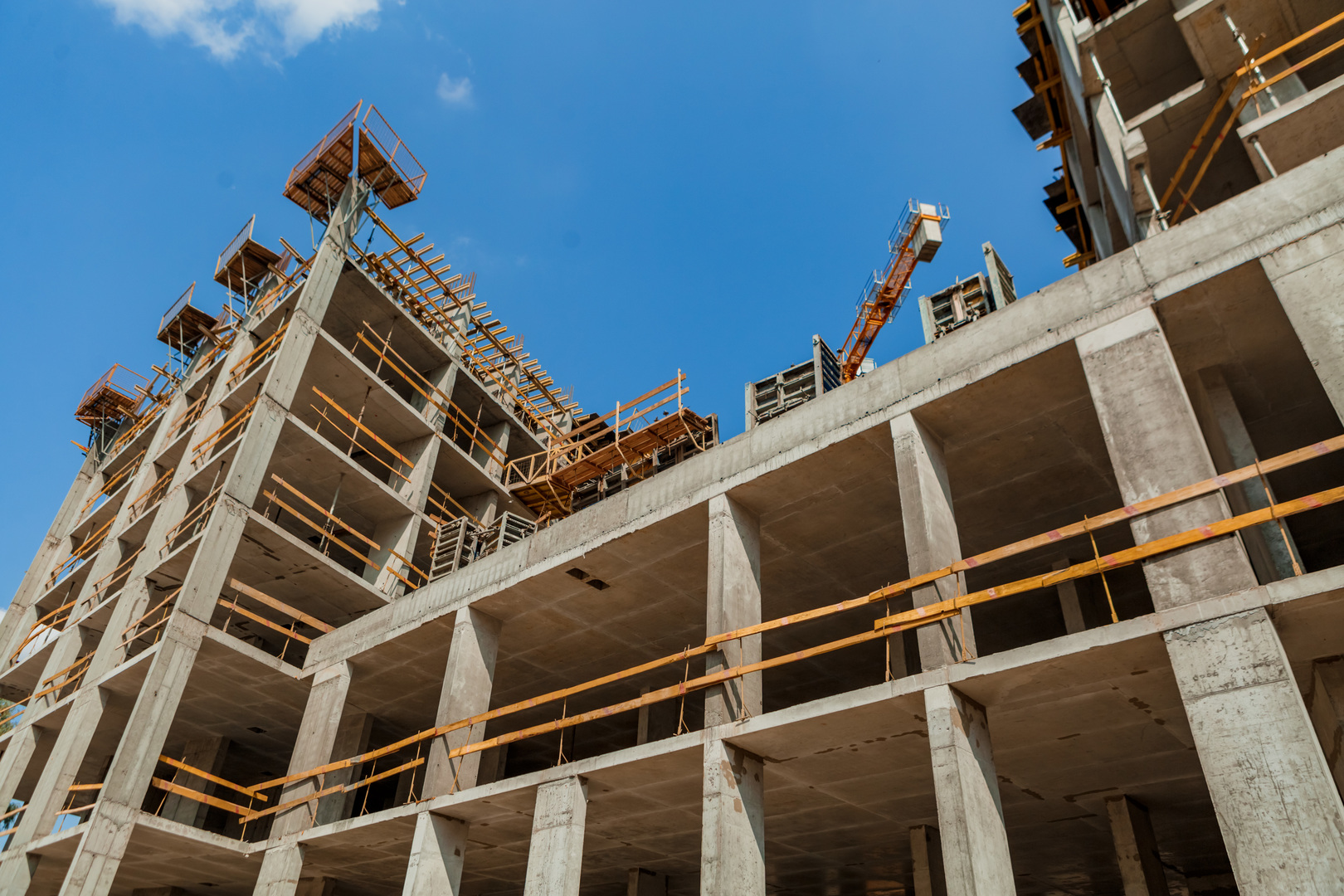

- Виконано влаштування монолітного каркасу по 27 поверх
- Виконуються роботи з кладки підвалу, 1 поверху та з 21 по 24 поверх
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 25 поверх

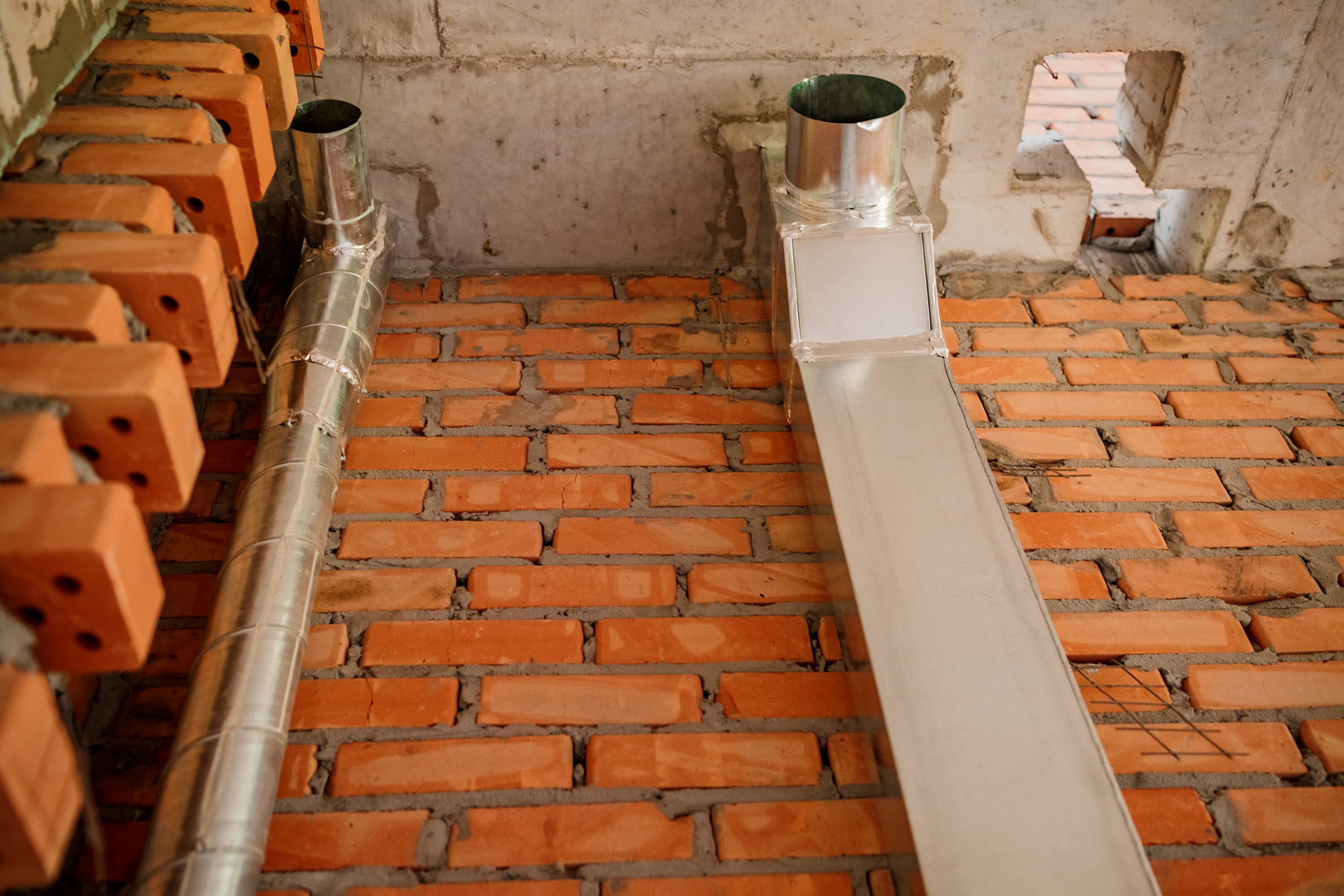

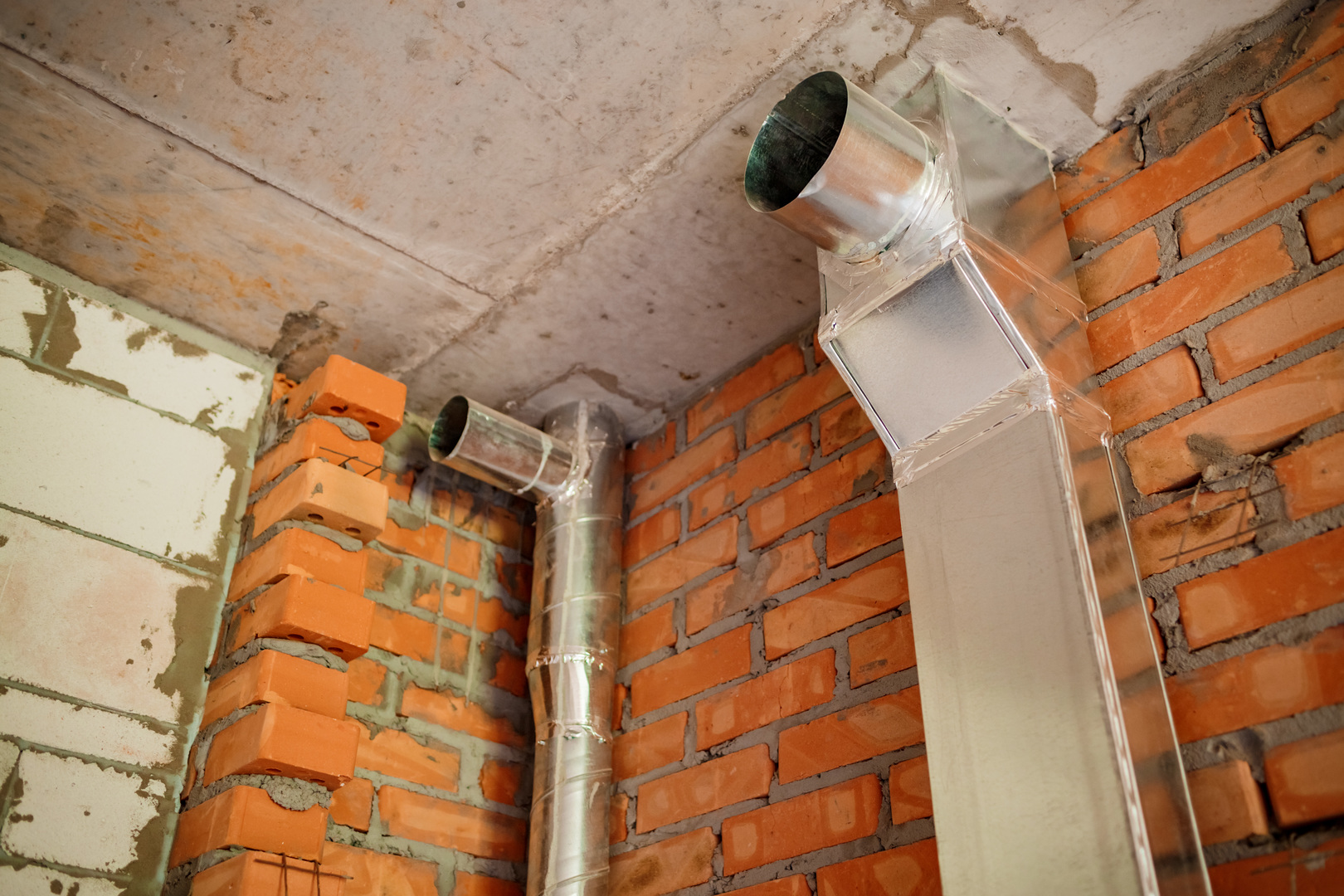

- Виконано роботи по влаштуванню систем вентиляції з 10 по 16 поверх
- Виконуються роботи по влаштуванню систем вентиляції з 16 по 20 поверх

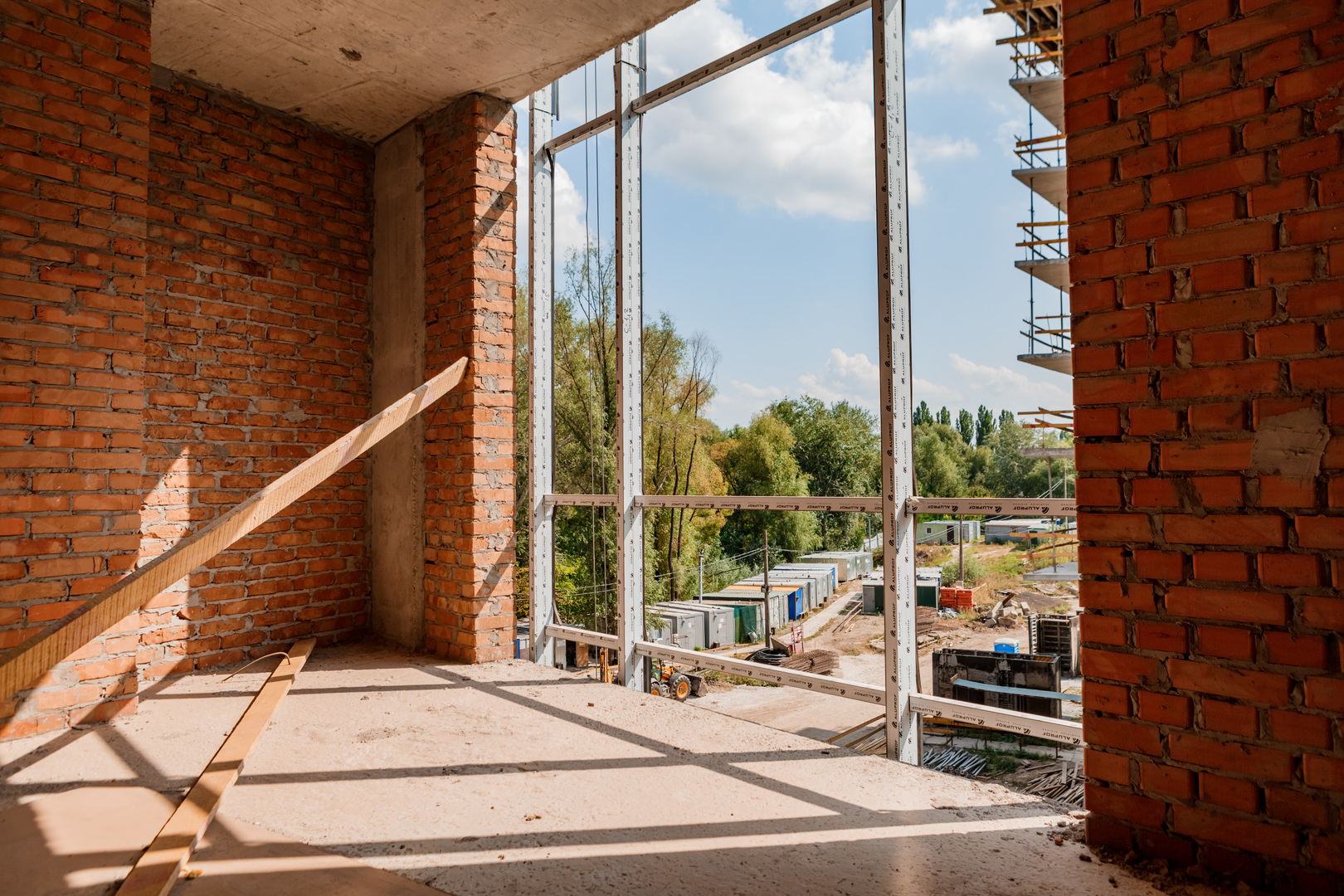

- Виконуються роботи по монтажу ПВХ конструкцій з 10 по 20 поверх
Будинок 2️⃣
Секція 1
- Виконані роботи з монтажу ПВХ конструкцій
- Виконуються роботи по влаштуванню систем ВК (водопровід, каналізація) та опалення з підвалу по 10 поверх

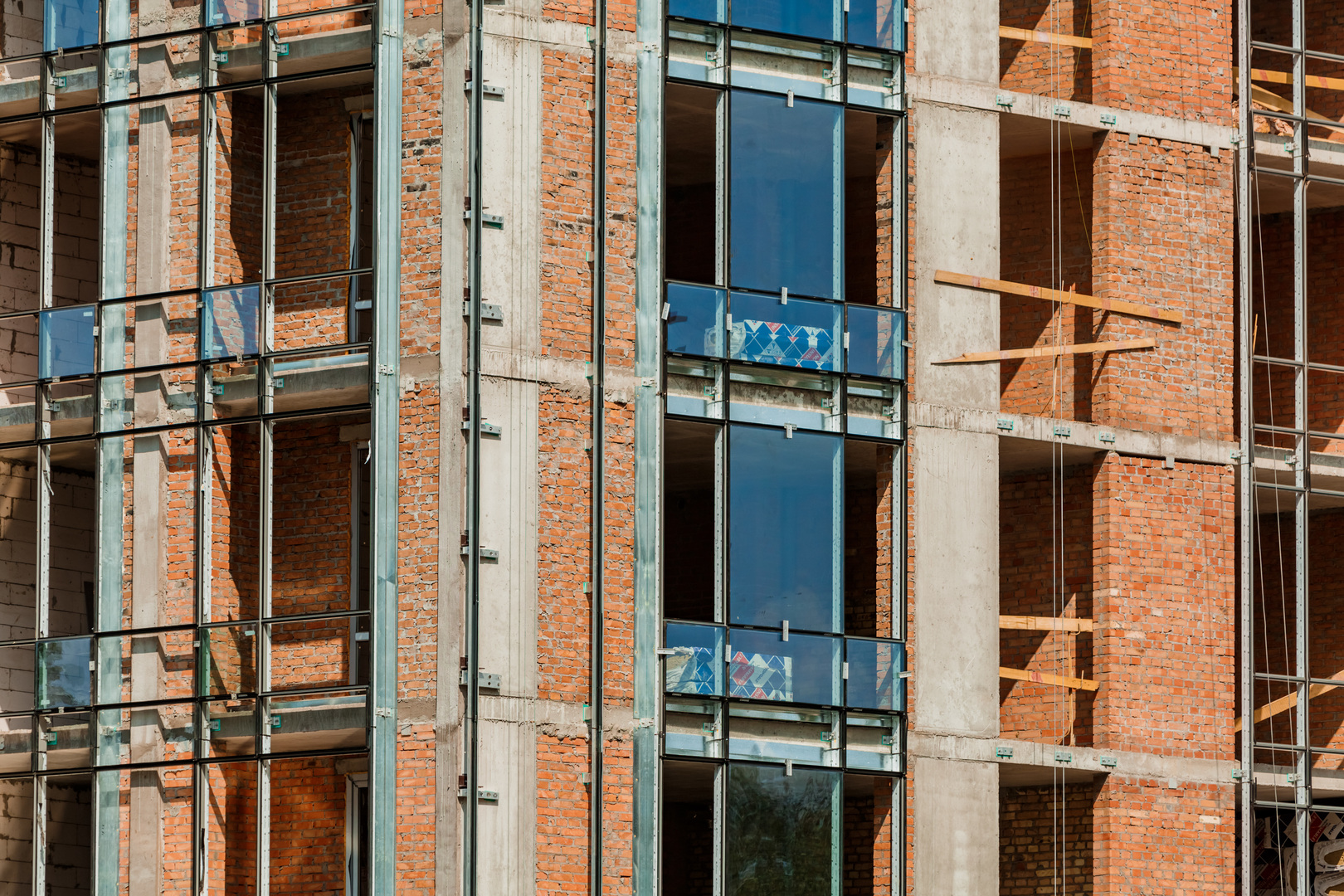

- Виконуються роботи по влаштуванню фасадів СПОК (світлопрозорі огороджуючи конструкції) та НВФ (навісній вентильований фасад) по всьому периметру будівлі
Секція 2

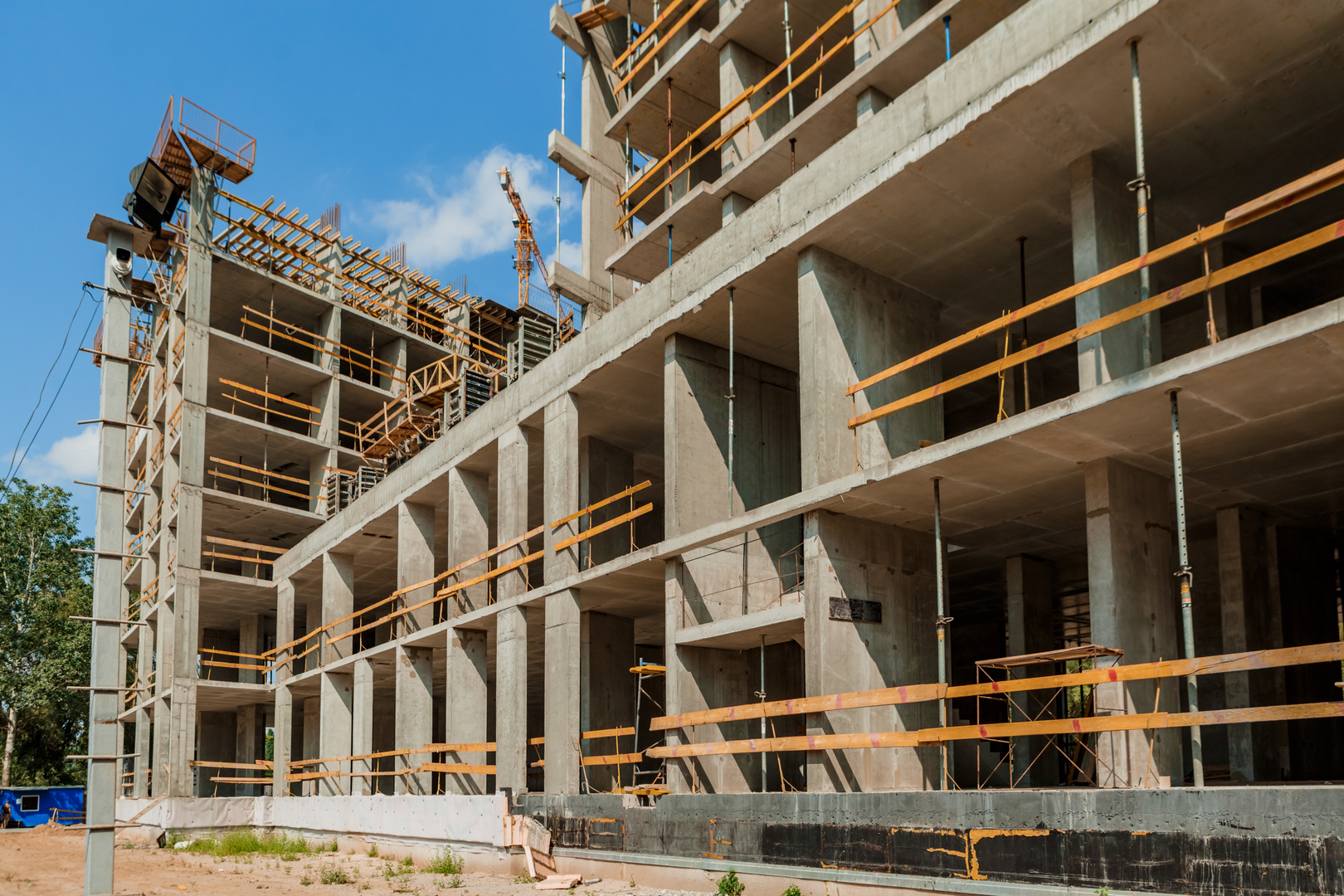

- Виконано влаштування монолітного каркасу по 28 поверх

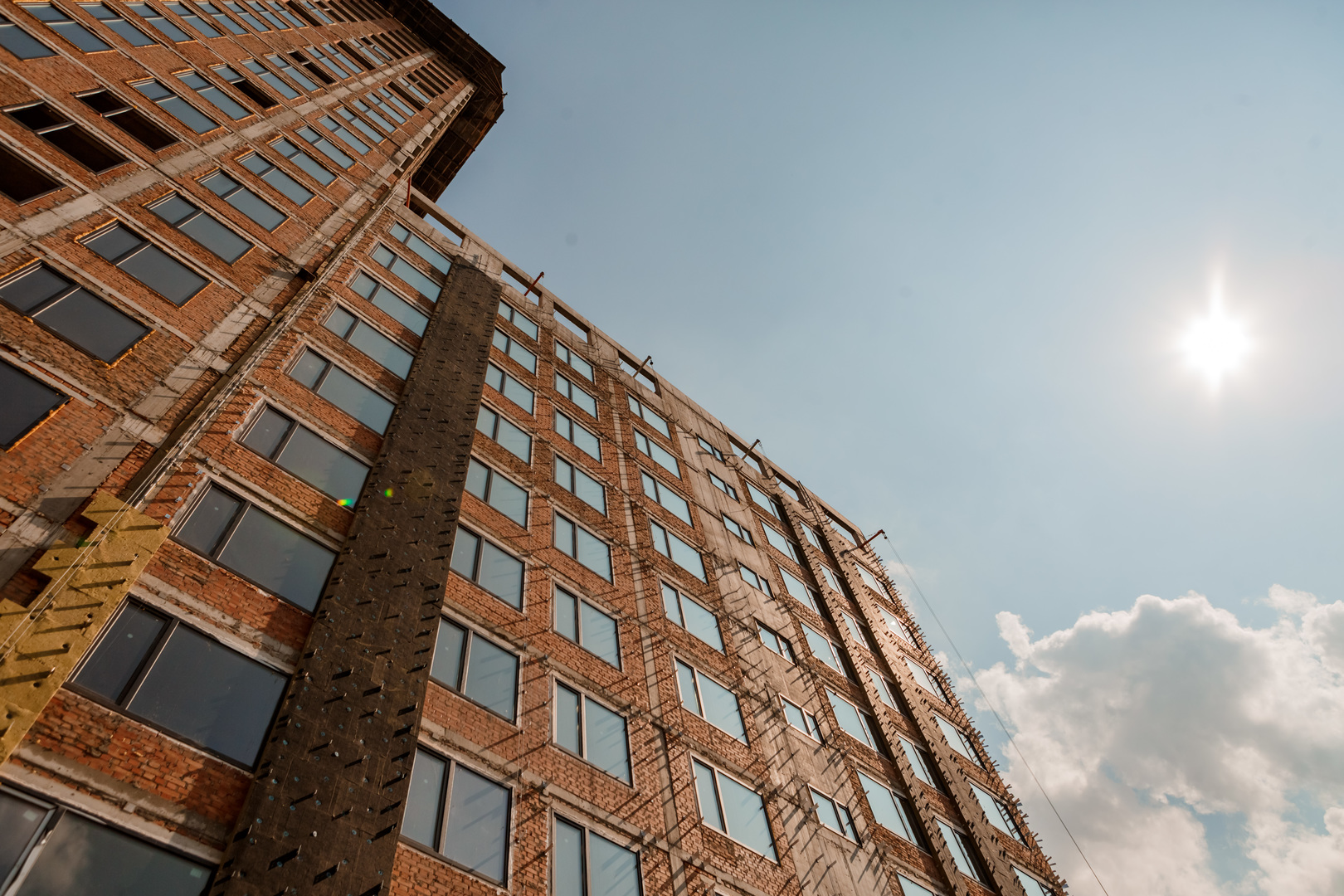

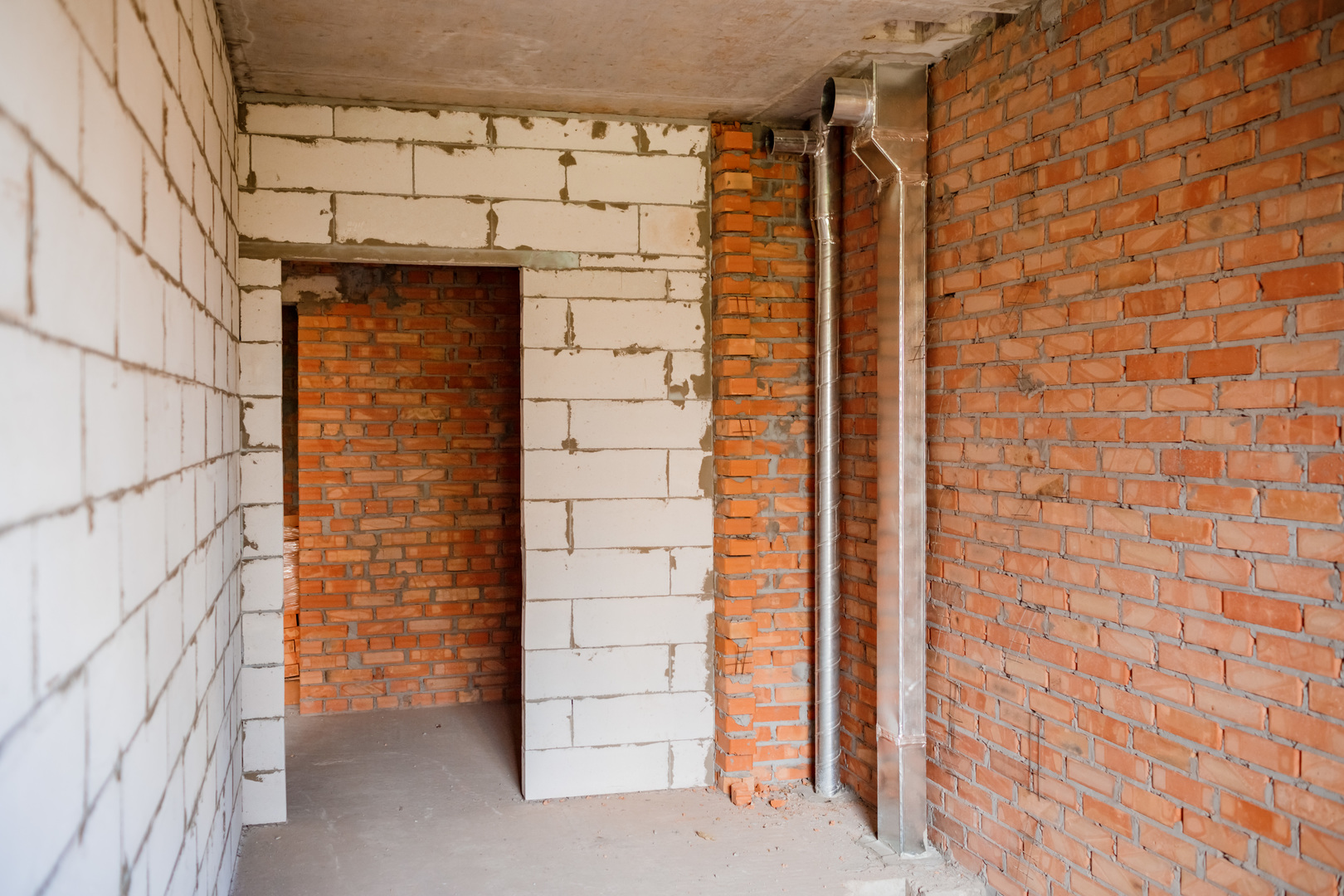

- Виконано роботи з цегляної кладки по 22 поверх
- Виконуються роботи з цегляної кладки з 23 по 26 поверхи
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 26 поверх
- Виконано роботи по влаштуванню систем вентиляції з 10 по 16 поверх
- Виконуються роботи по влаштуванню систем вентиляції з 16 по 20 поверх
- Виконані роботи з монтажу ПВХ конструкцій по 18 поверх зі сторони вул. Заболотного
- Виконуються роботи по монтажу ПВХ конструкцій: зі сторони вул. Заболотного з 19 по 22 поверх
- З внутрішньої сторони двору – з 2 по 5 поверхи
Будинок 3️⃣
Секція 1

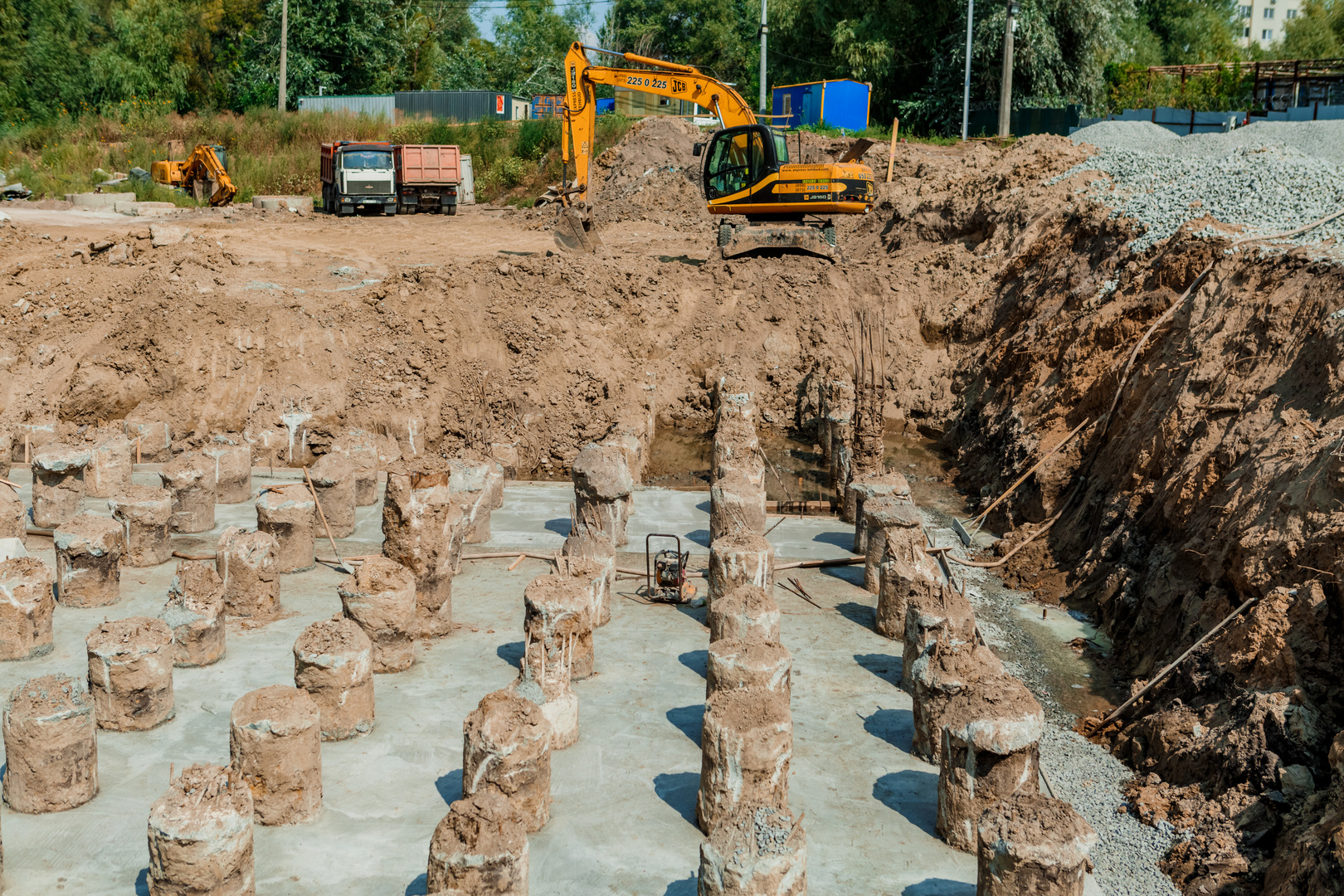

- Виконано роботи по влаштуванню паль
- Виконуються роботи з влаштування гідроізоляції та плити ростверку будівлі
Секція 2

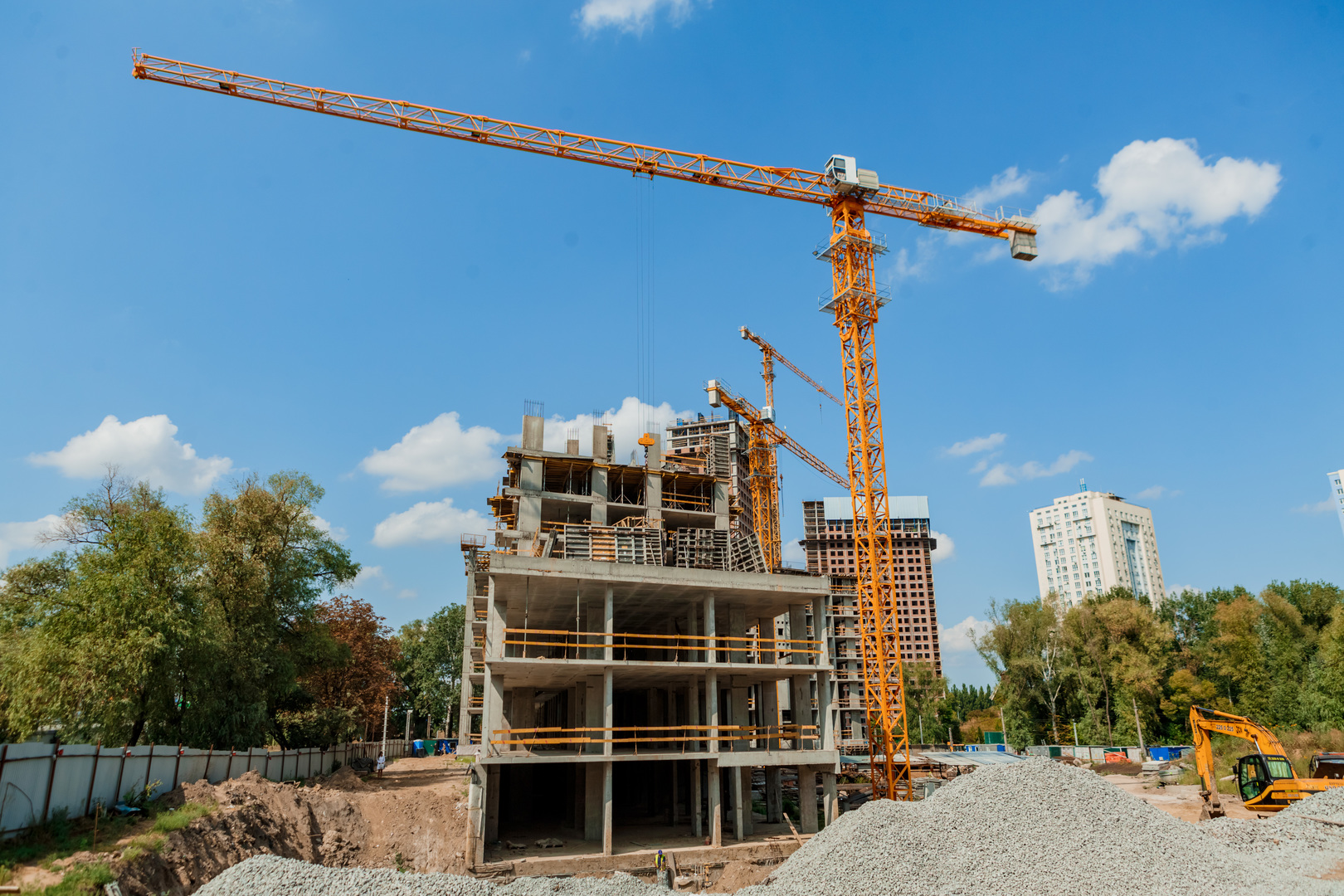

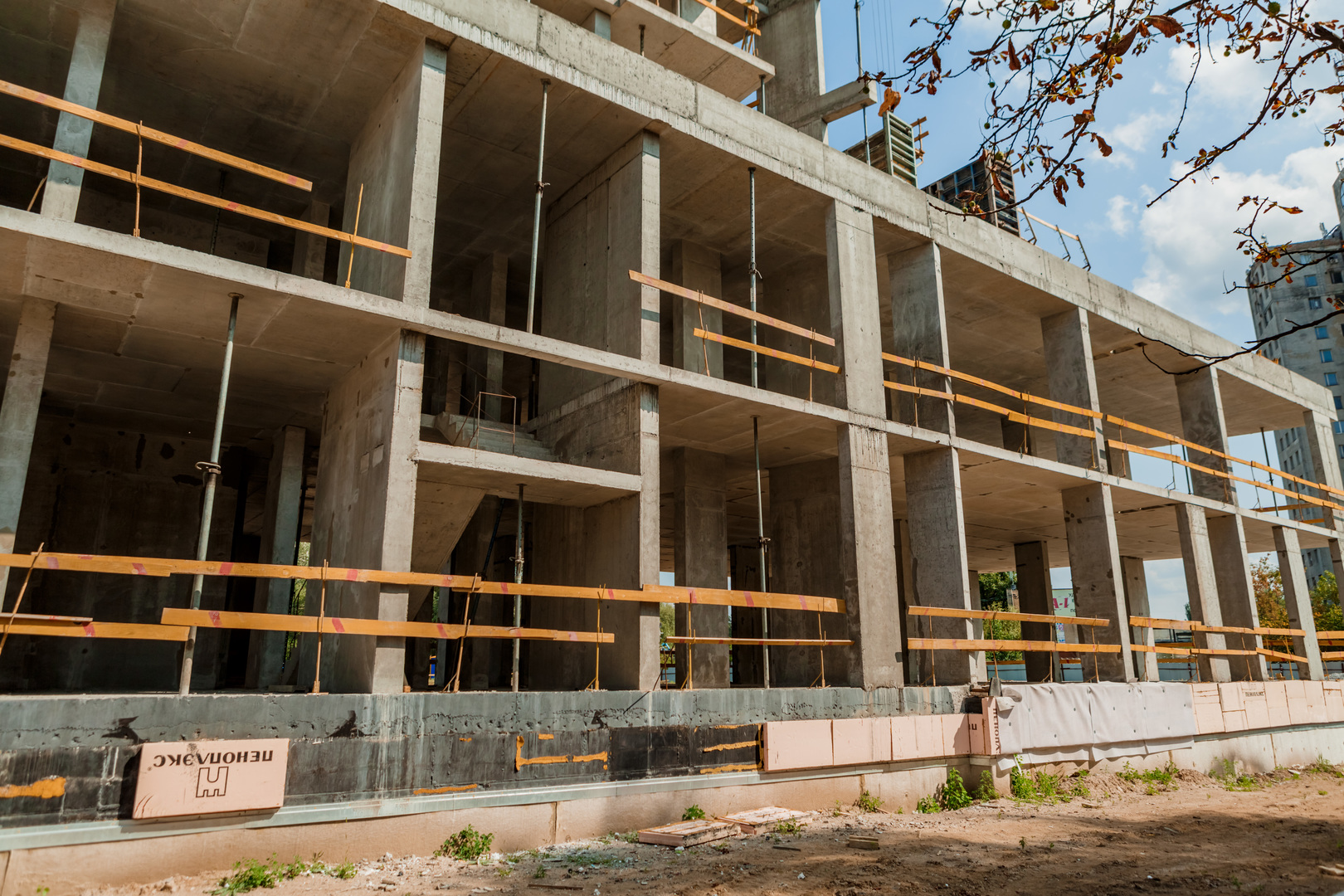

- Виконуються роботи по влаштуванню монолітного каркаса 7-го поверху 10-ти поверхової частини будівлі
- Виконані роботи по влаштуванню монолітних- сходових маршів до 3го поверху
- виконуються роботи по влаштування монолітних сходових маршів з 4го по 5й поверхи
Секція 3
- Виконуються роботи з улаштування монолітного каркаса 8-го поверху.
- Виконані роботи по влаштуванню монолітних- сходових маршів до 3го поверху
