04 November 2019

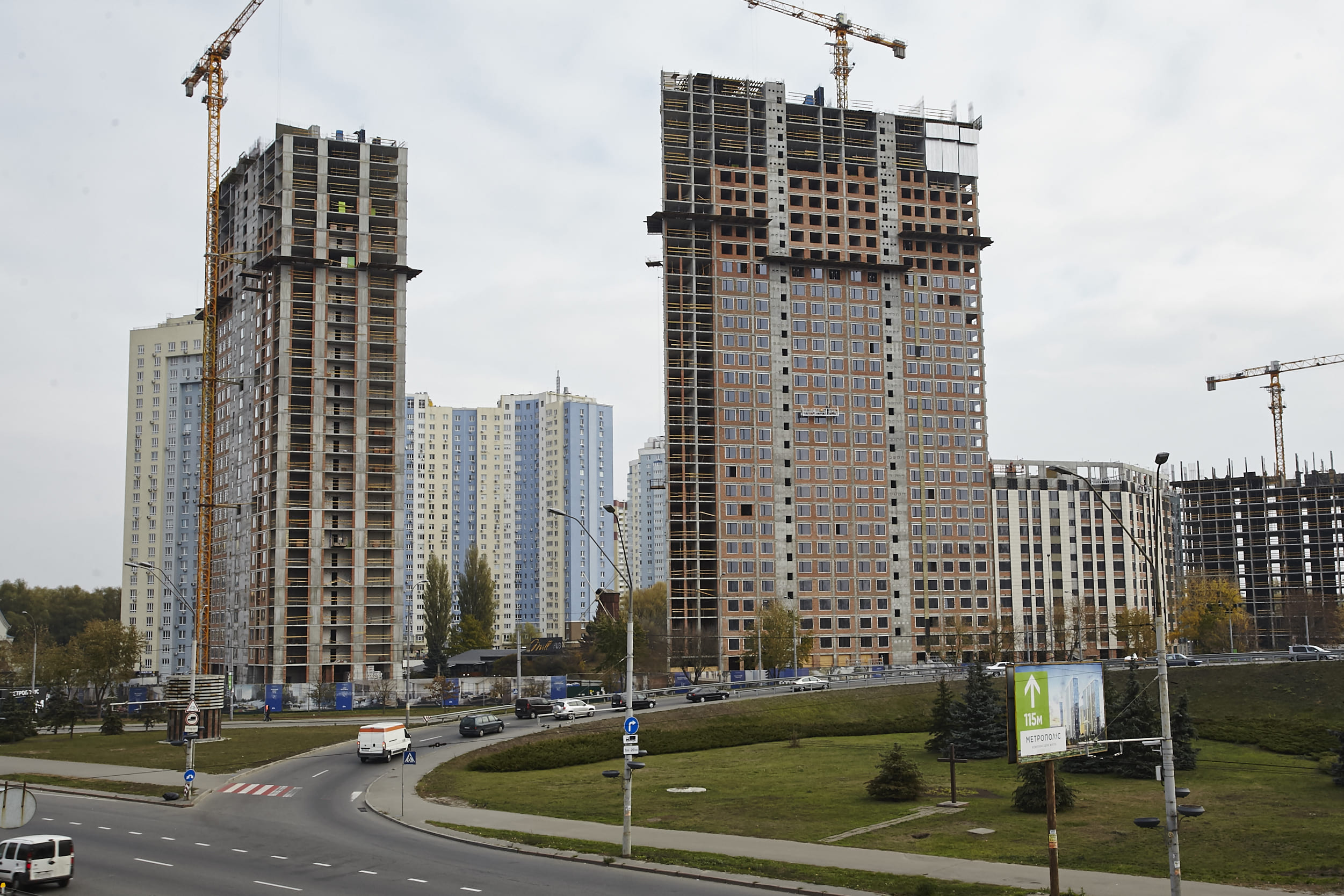

Хід будівництва за вересень-жовтень 2019

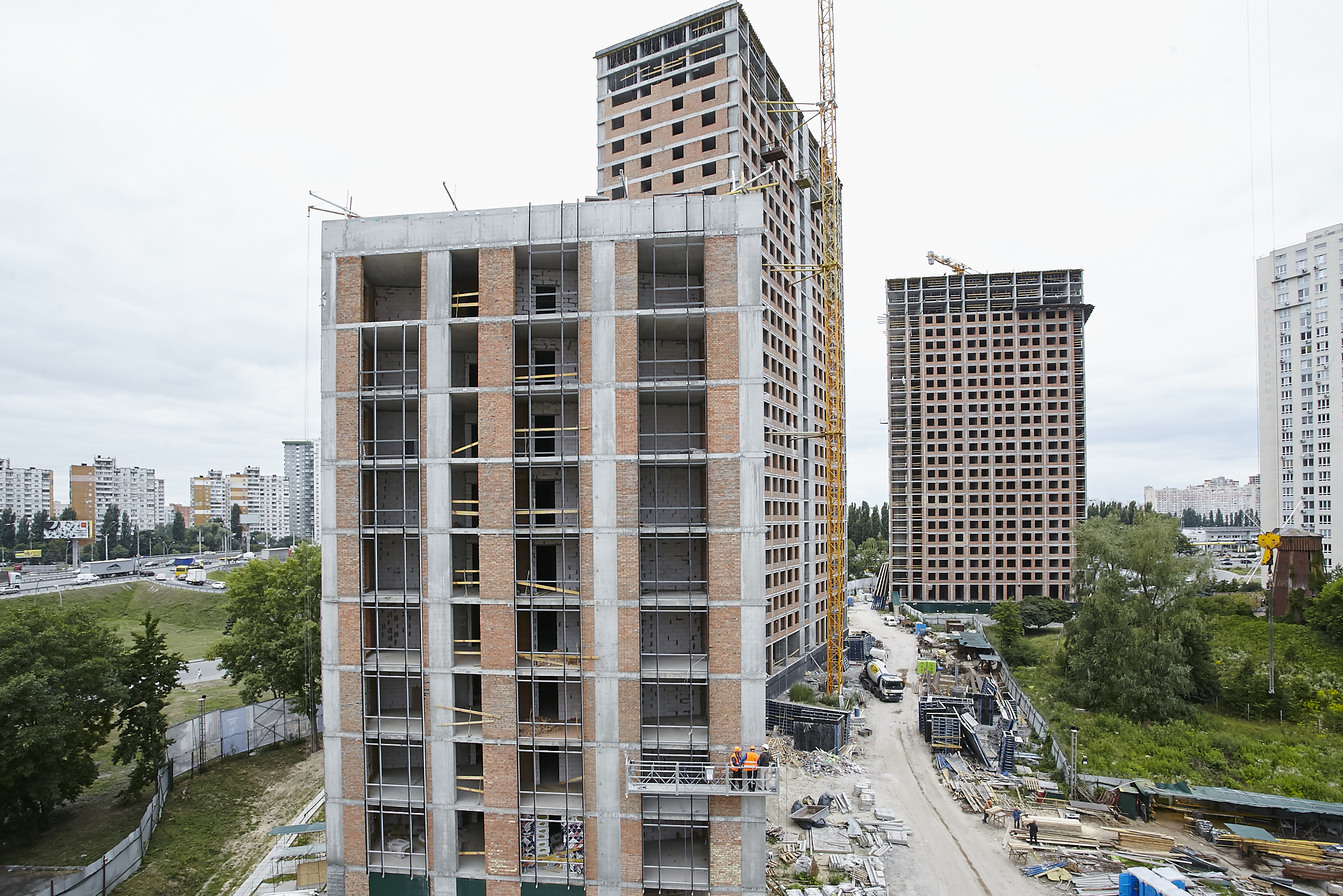

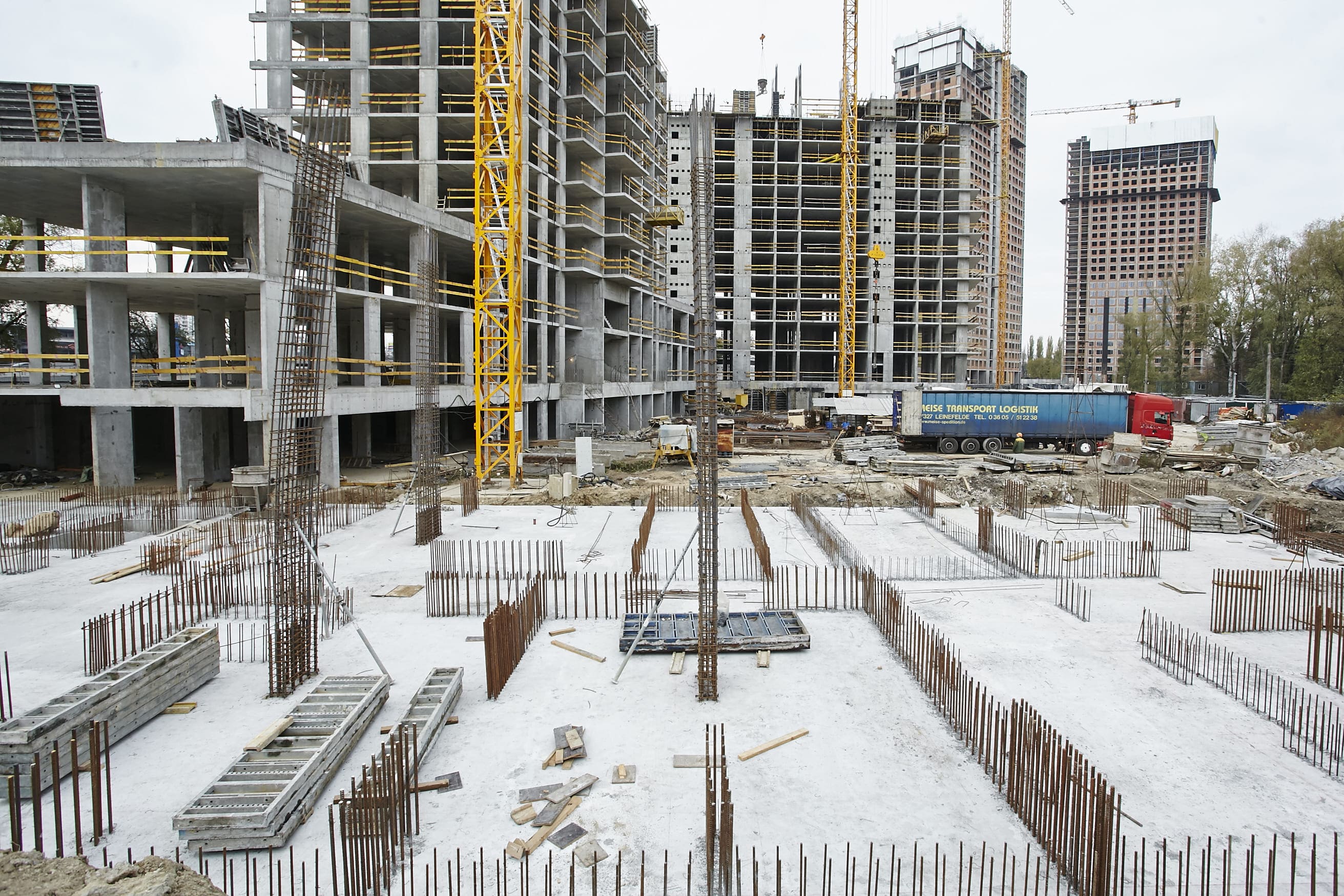

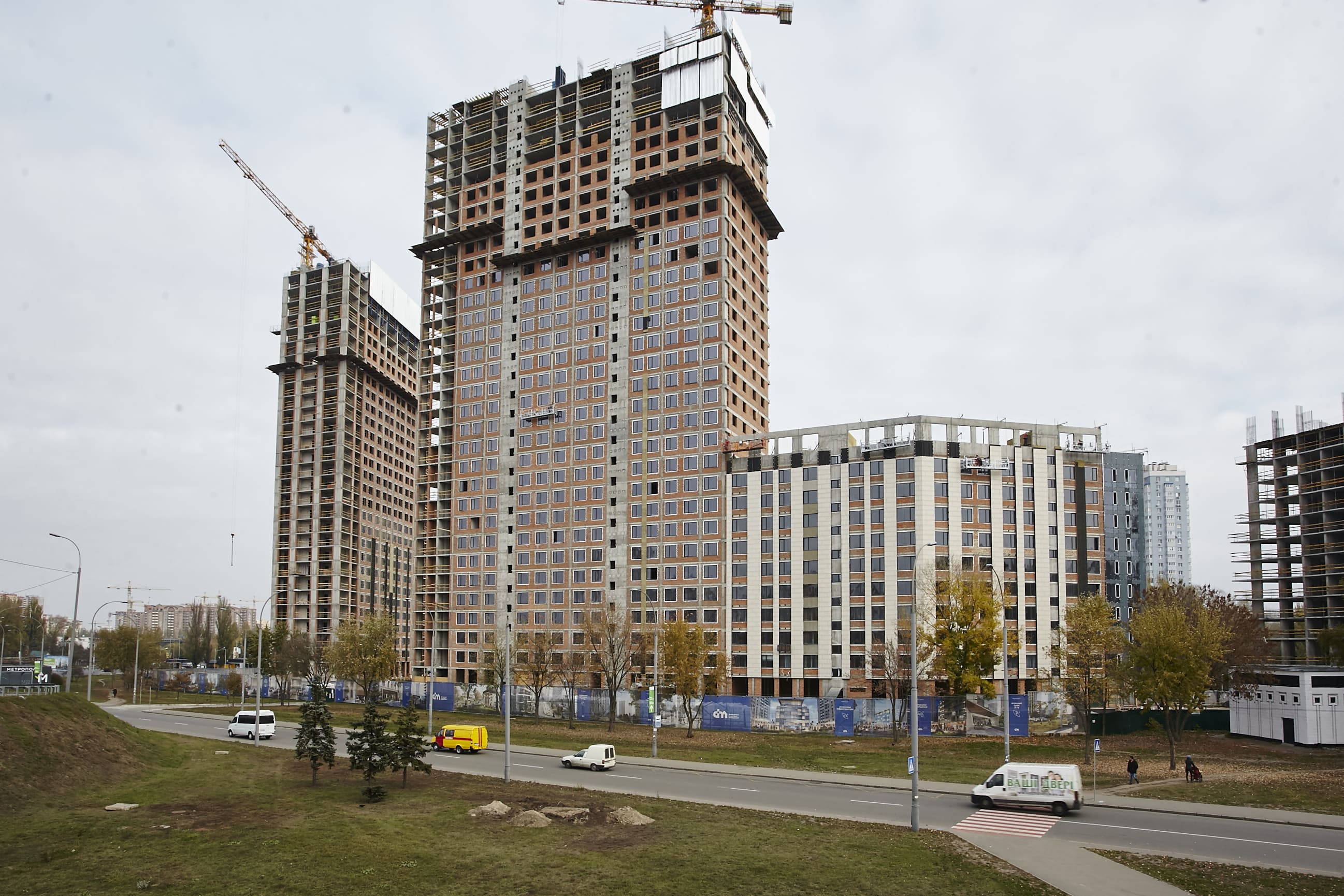

БУДИНОК 1️⃣

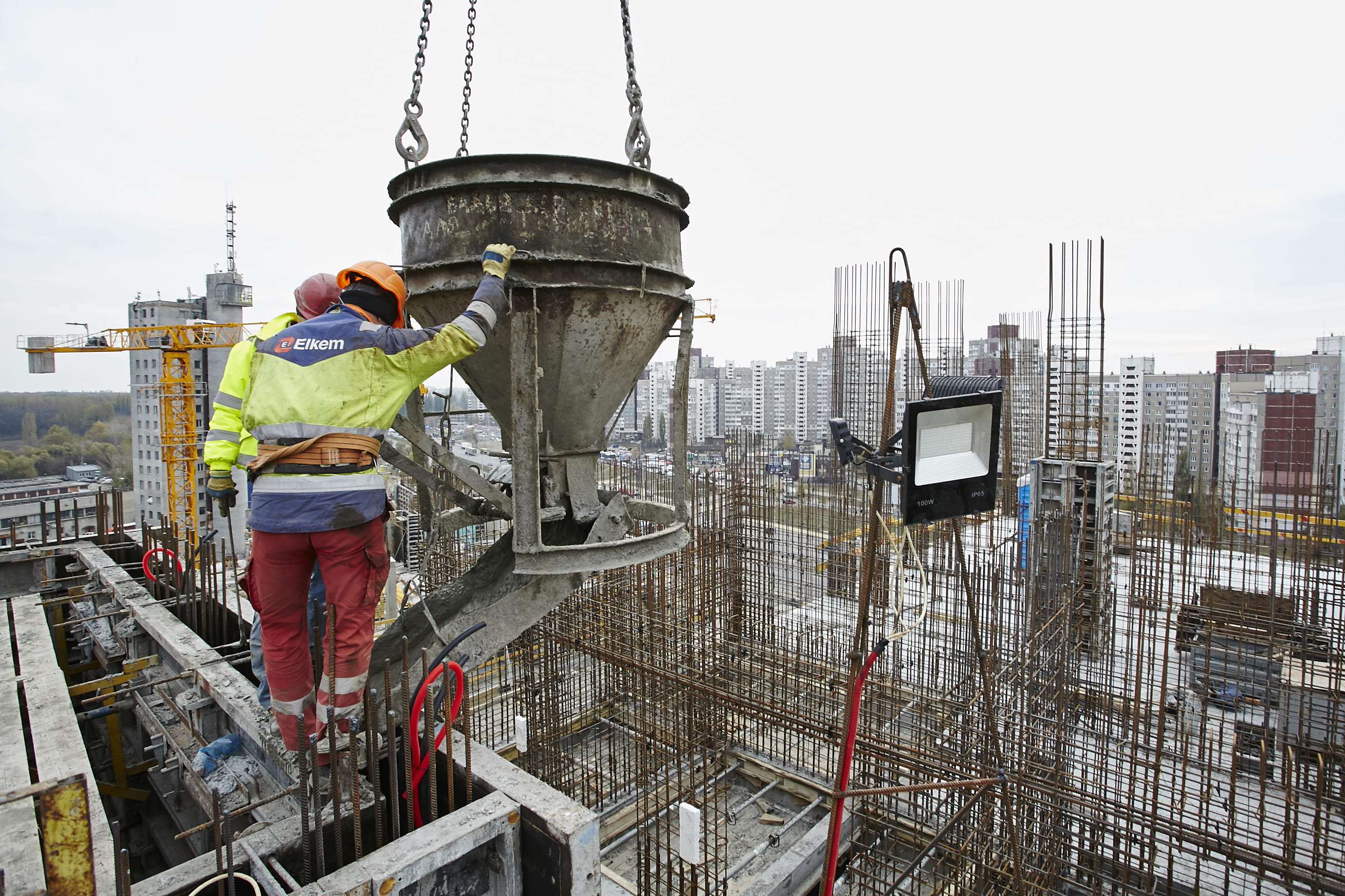

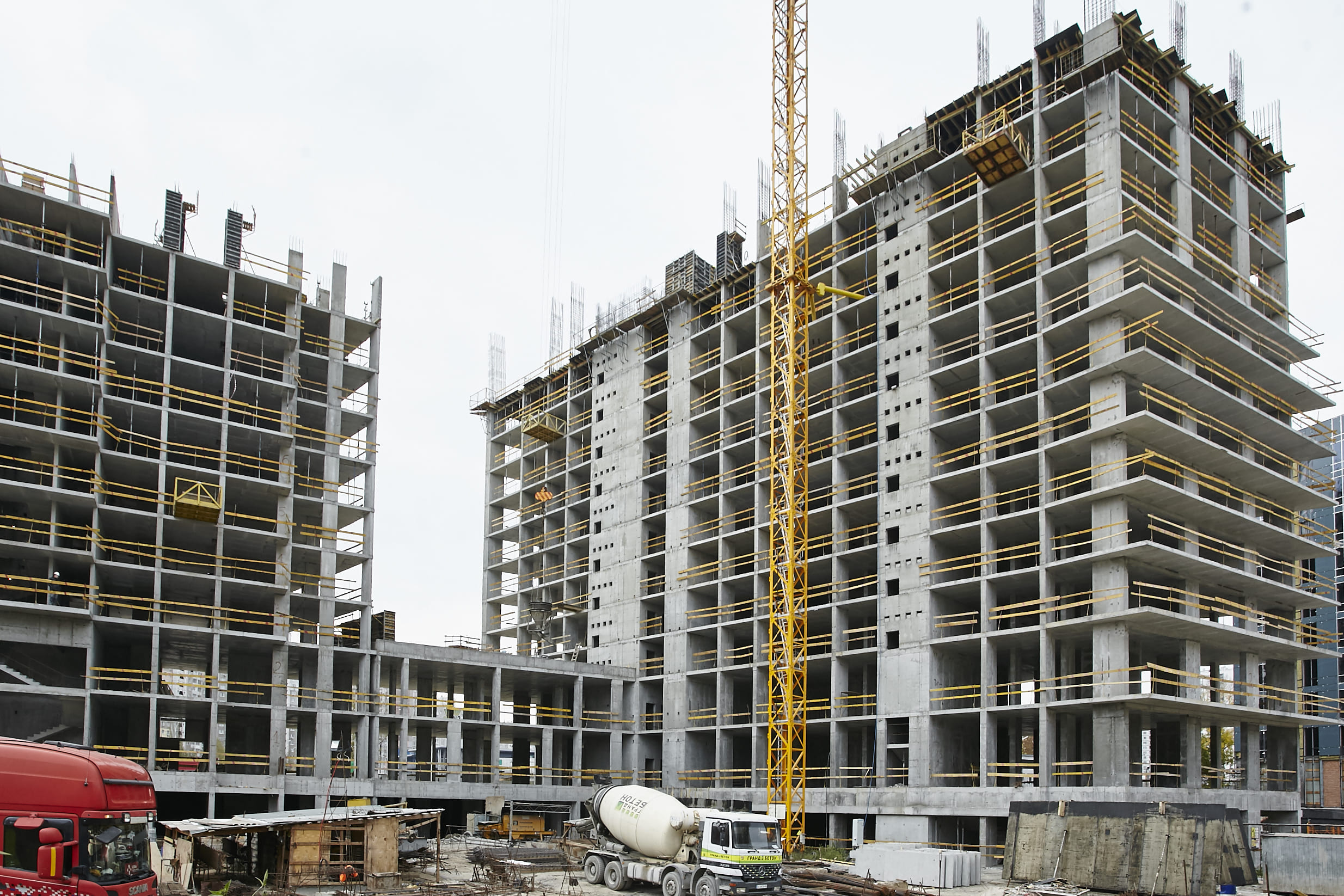

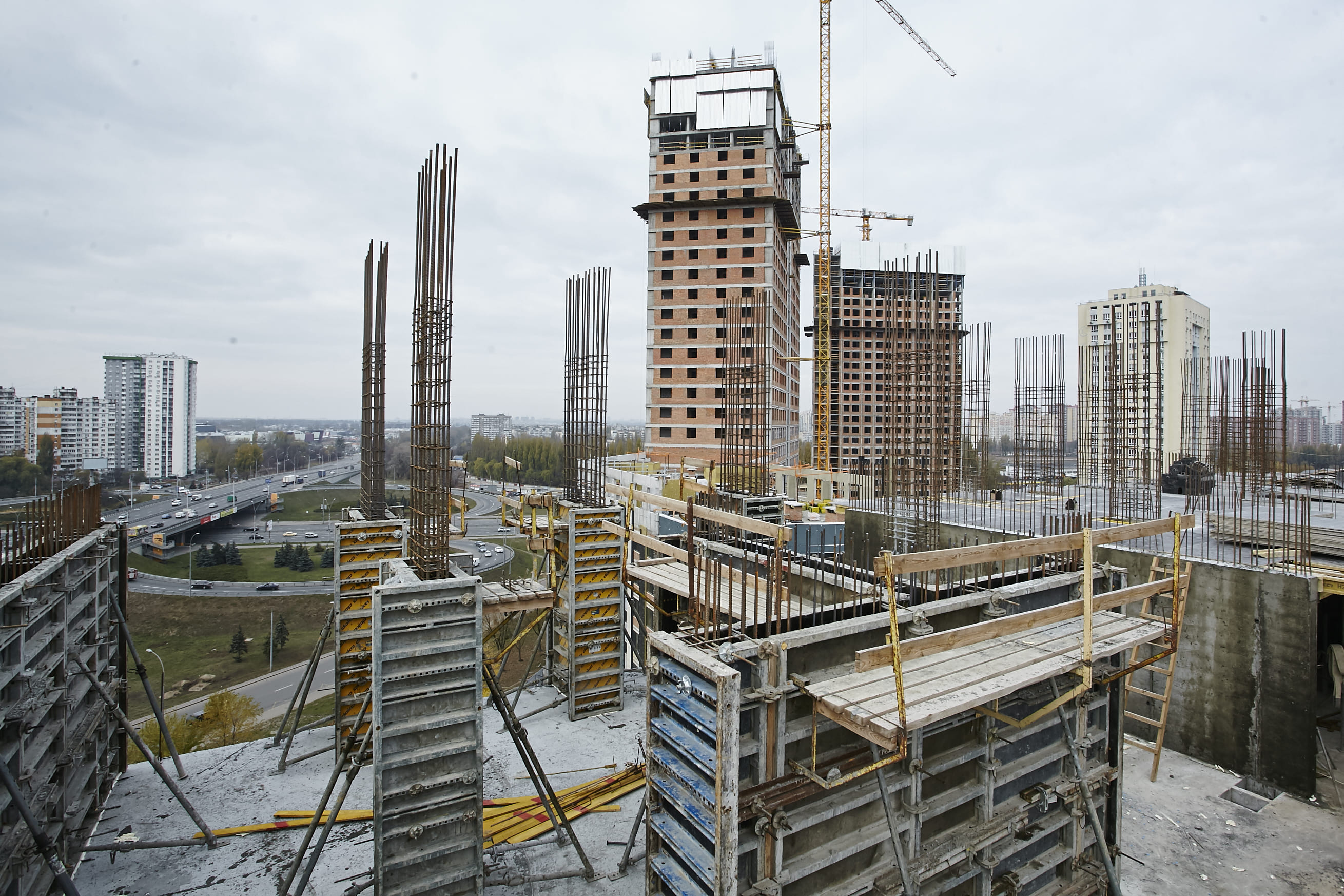

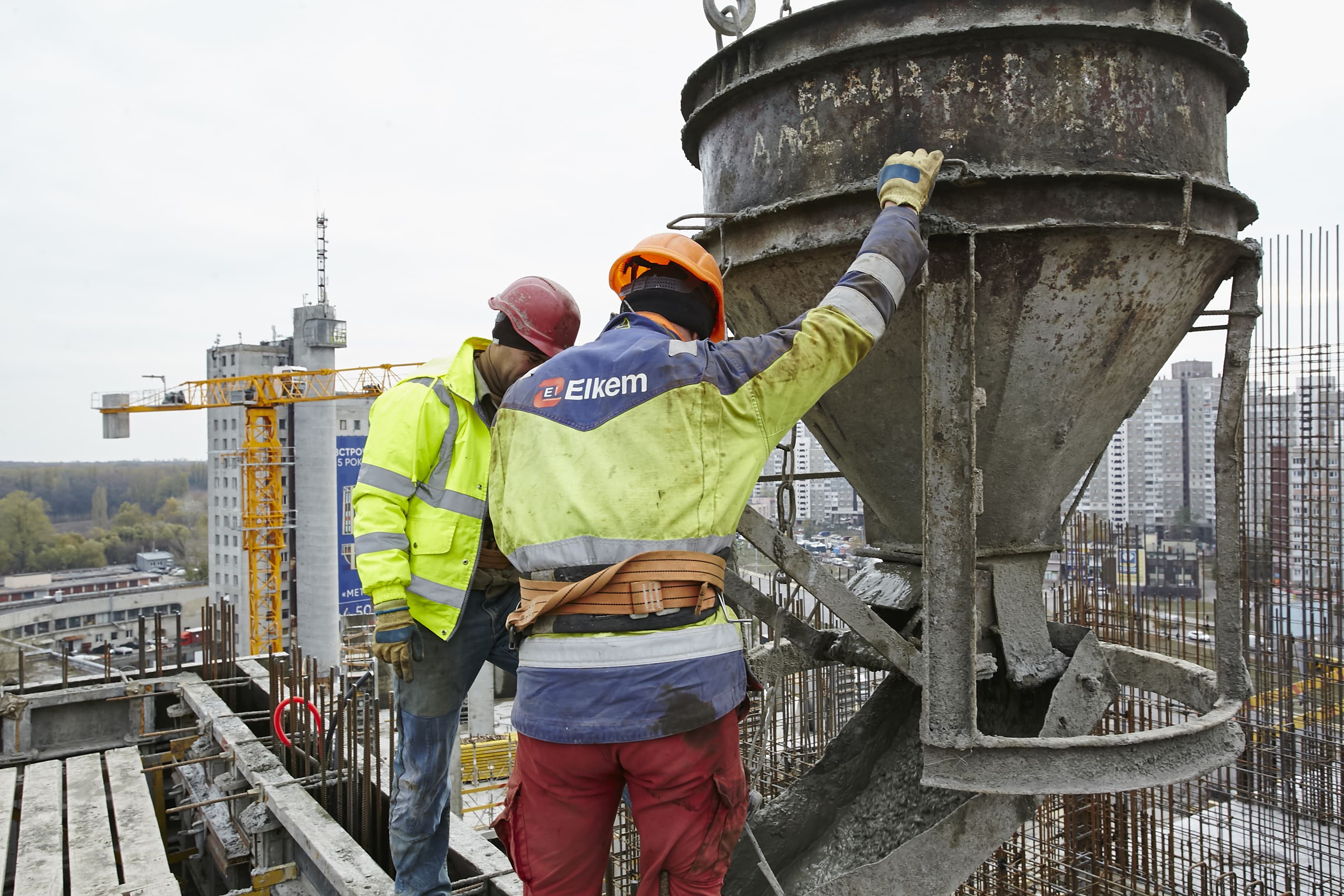

- Виконано влаштування монолітного каркасу по 29 поверх.

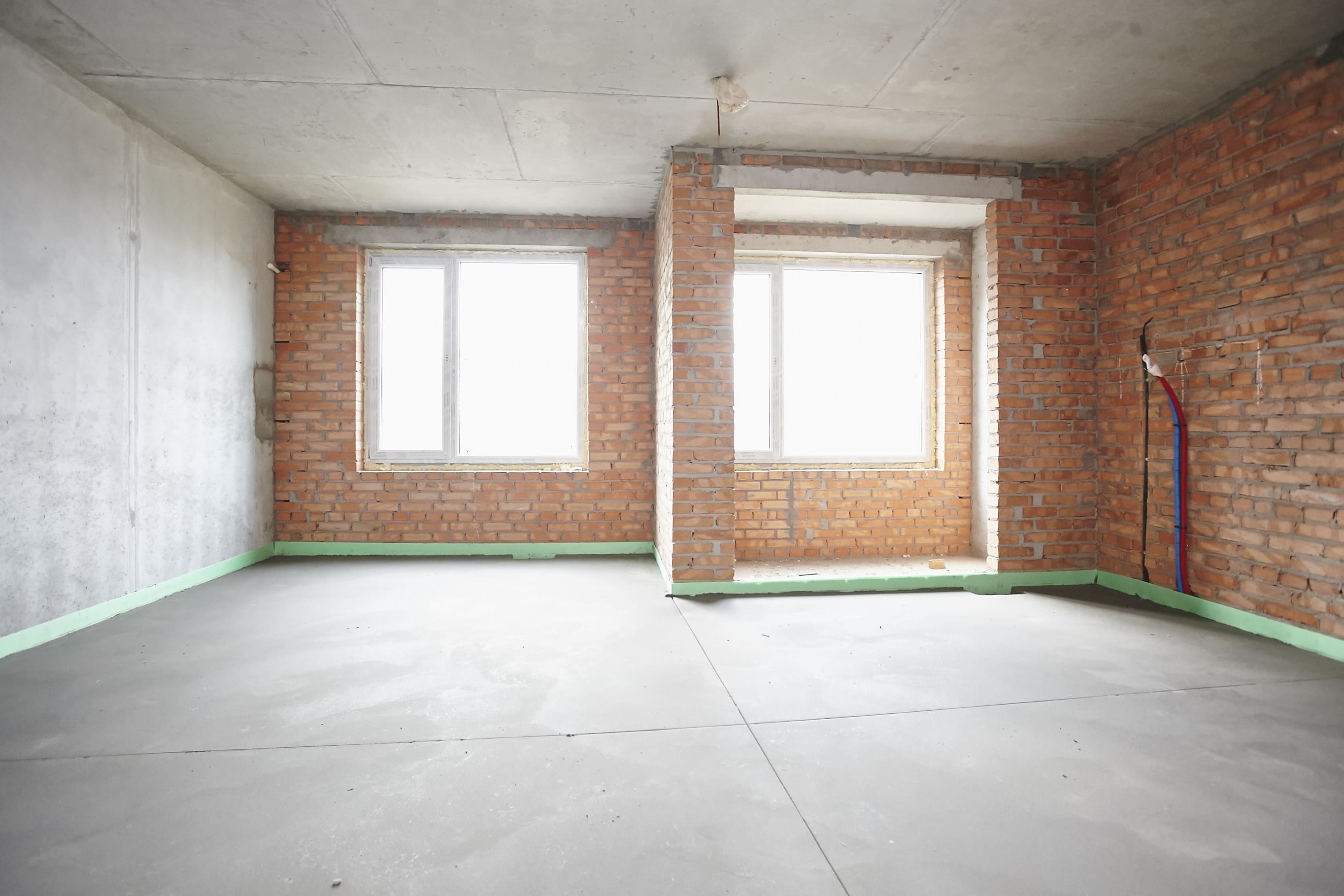

- Виконуються роботи з кладки підвалу, 1 поверху та з 23 по 25 поверх.

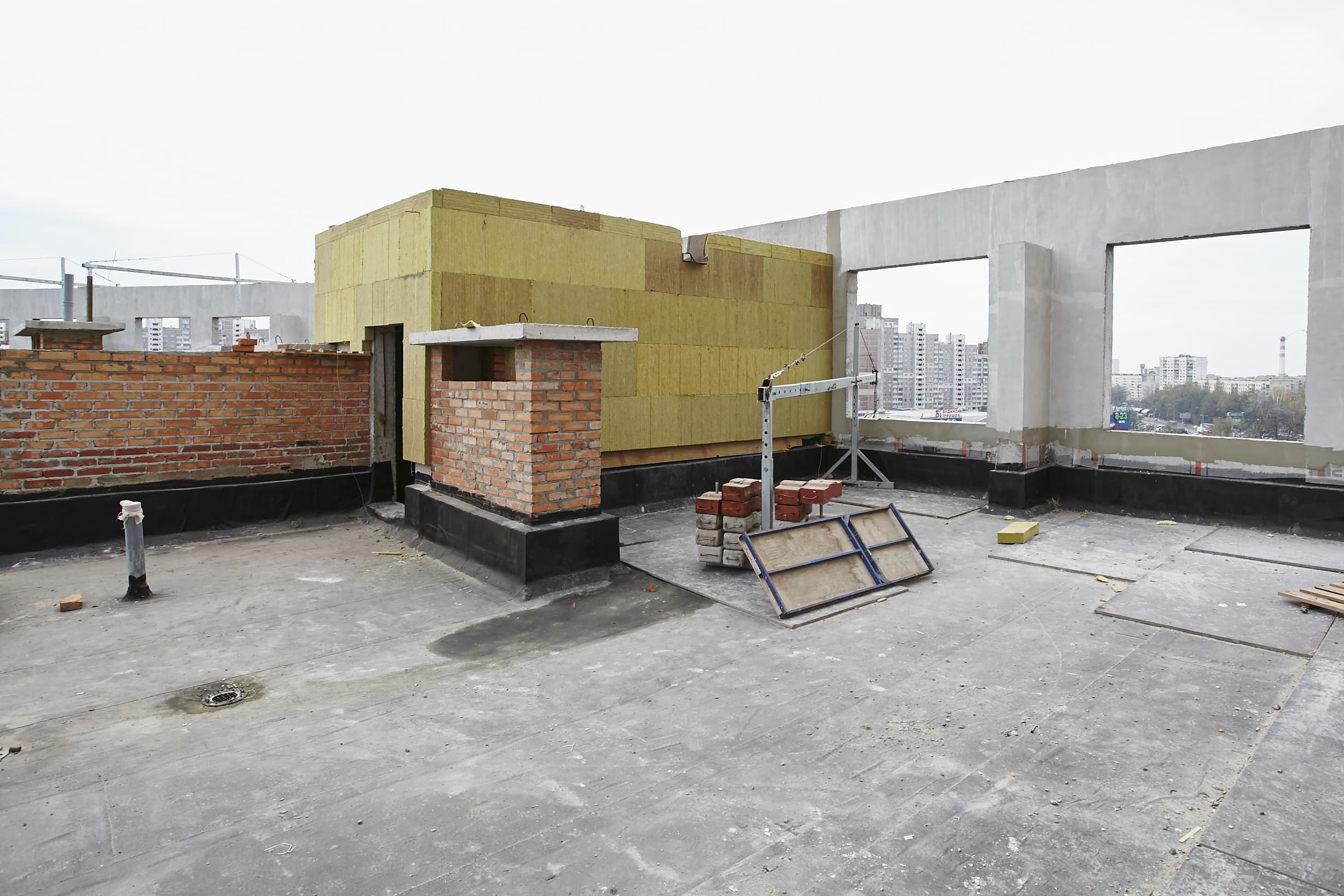

- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 28 поверх.
- Виконуються роботи по влаштуванню систем вентиляції з 19 по 26 поверх.

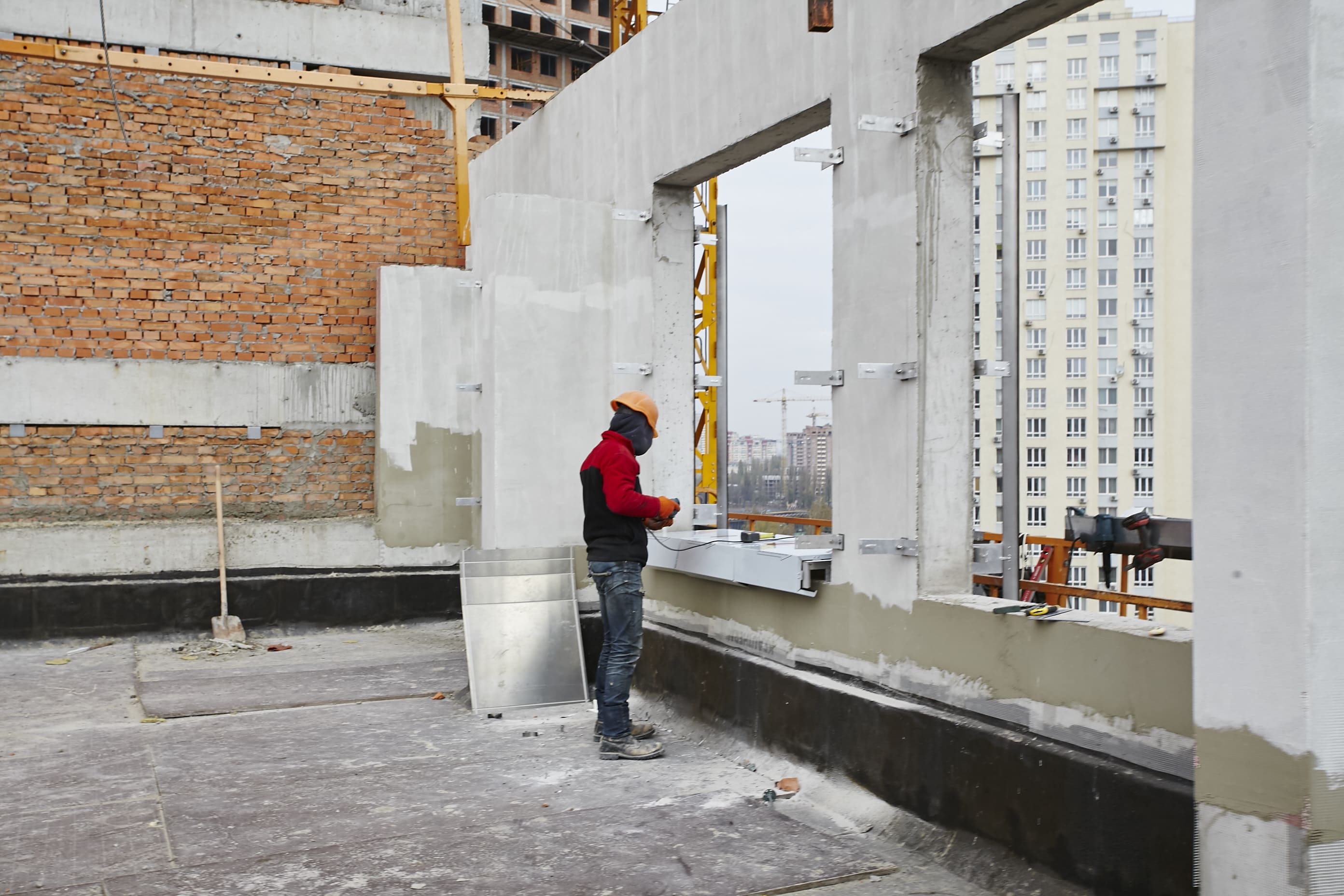

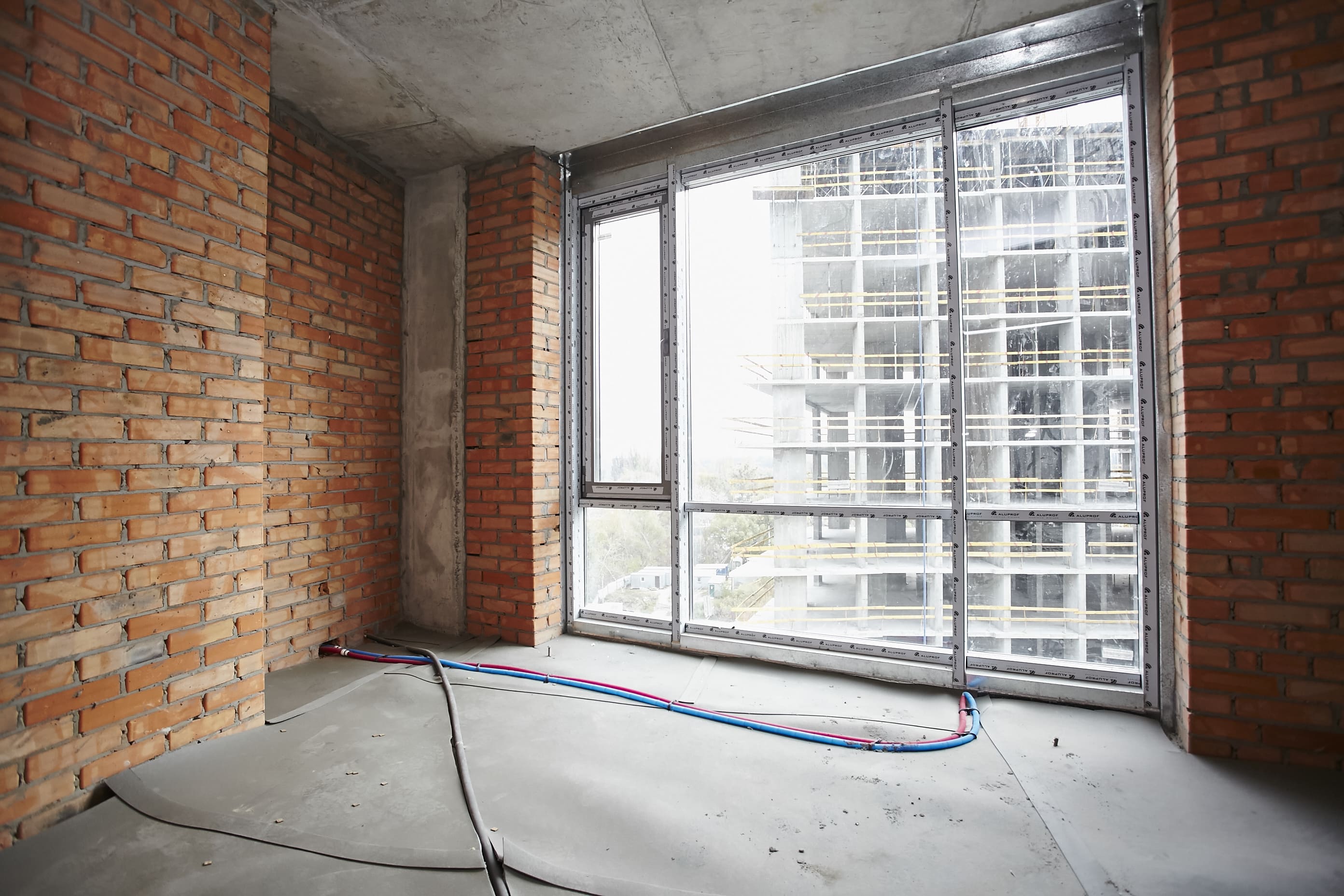

- Виконуються роботи по монтажу ПВХ конструкцій з 16 по 22 поверх.

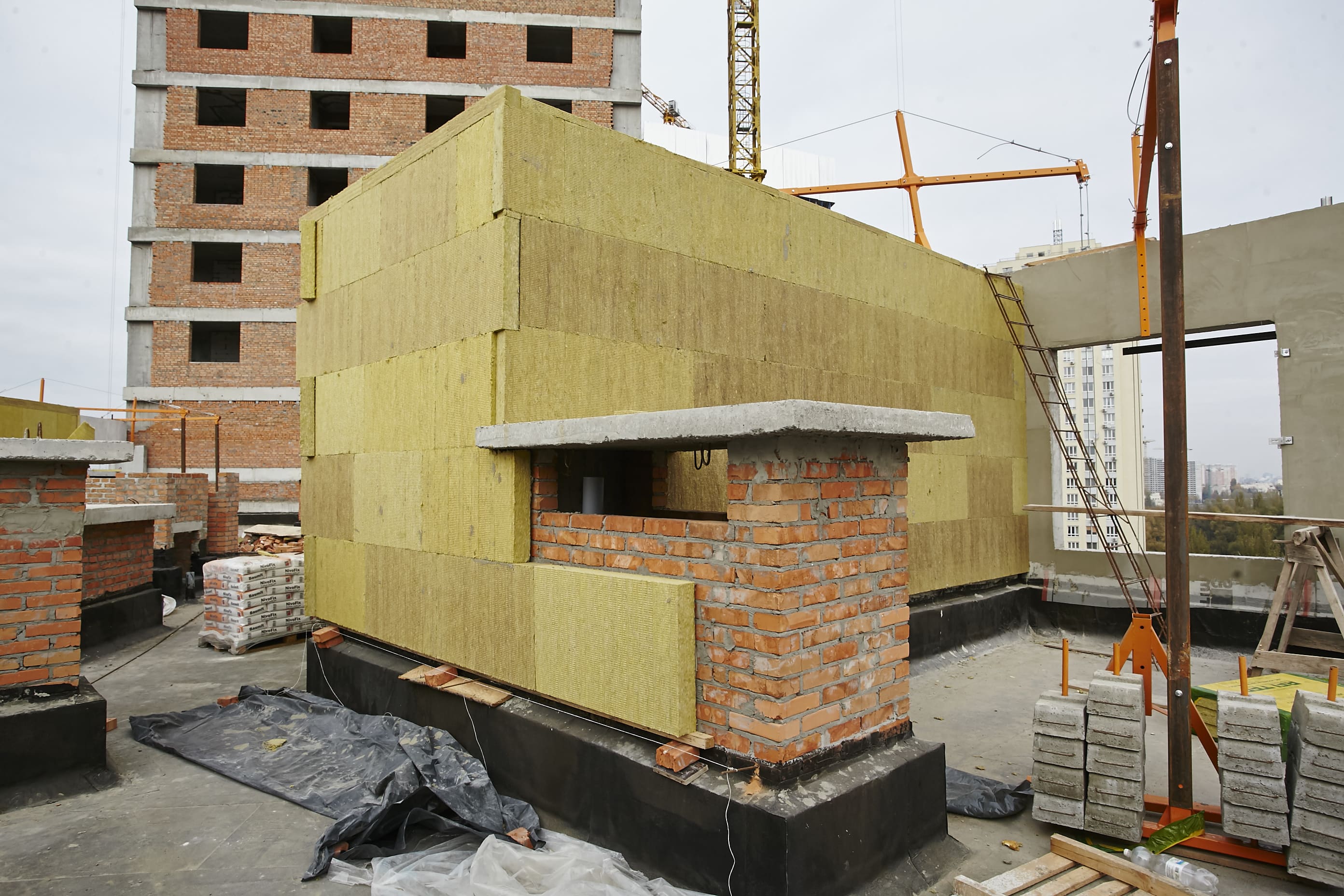

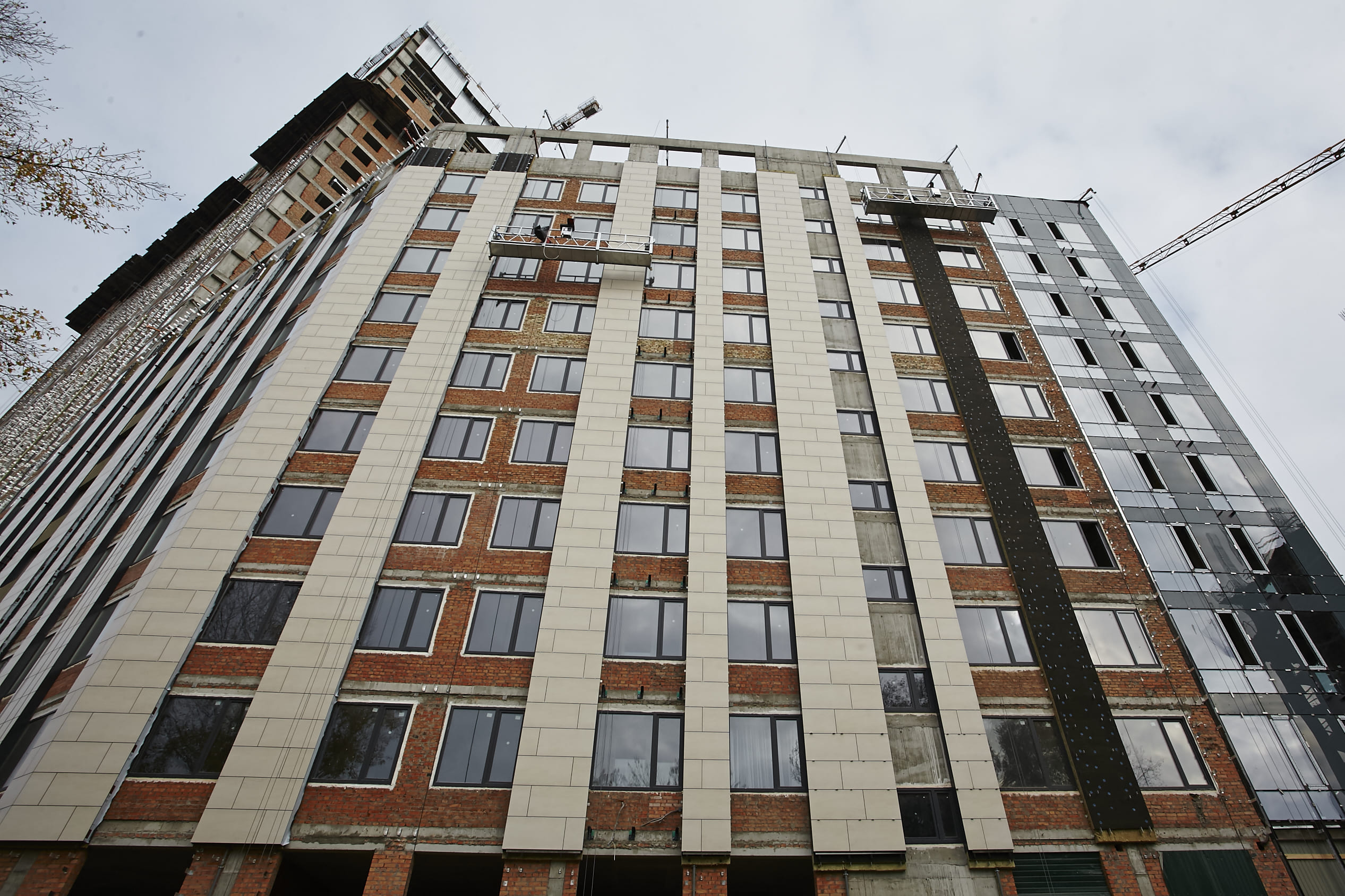

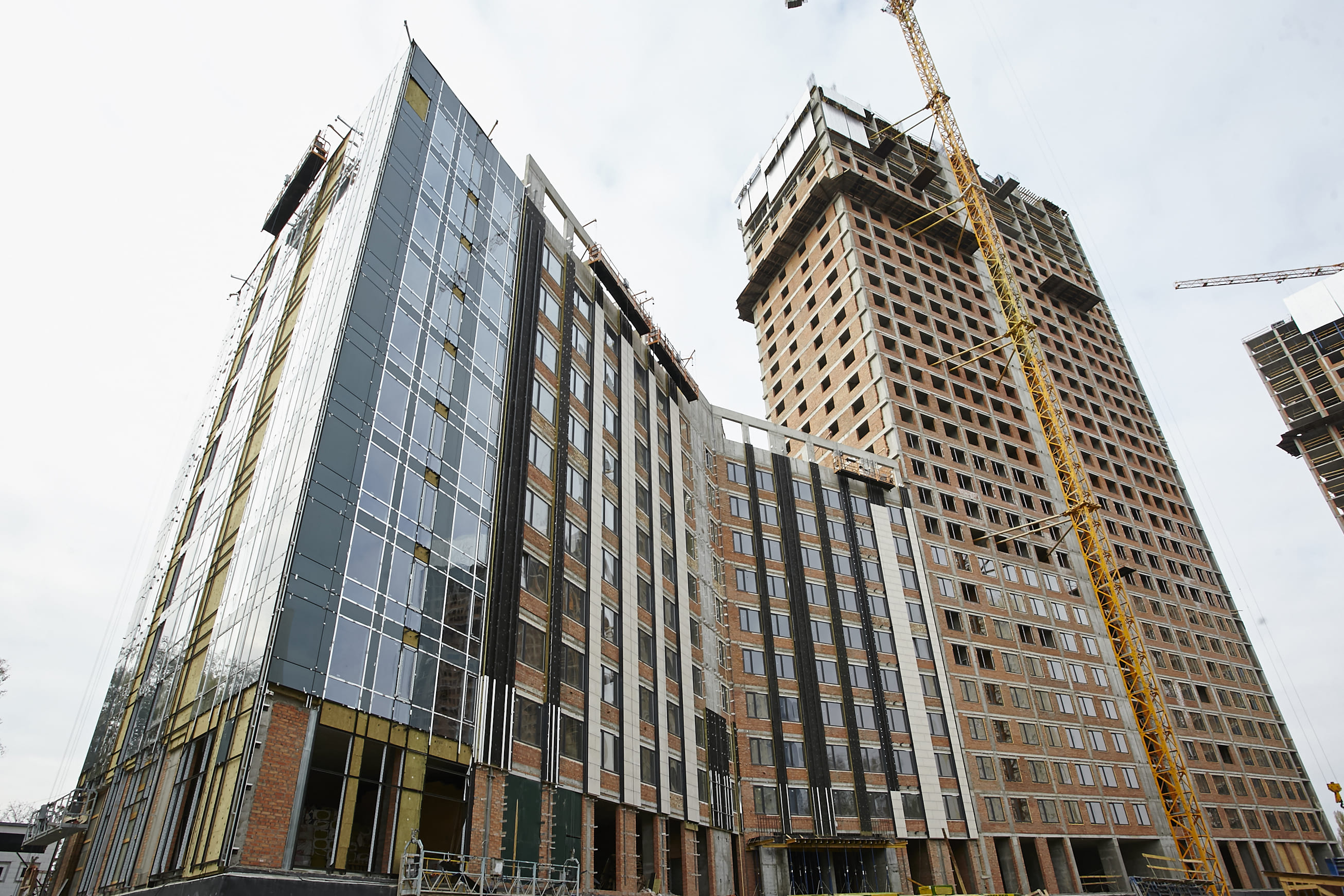

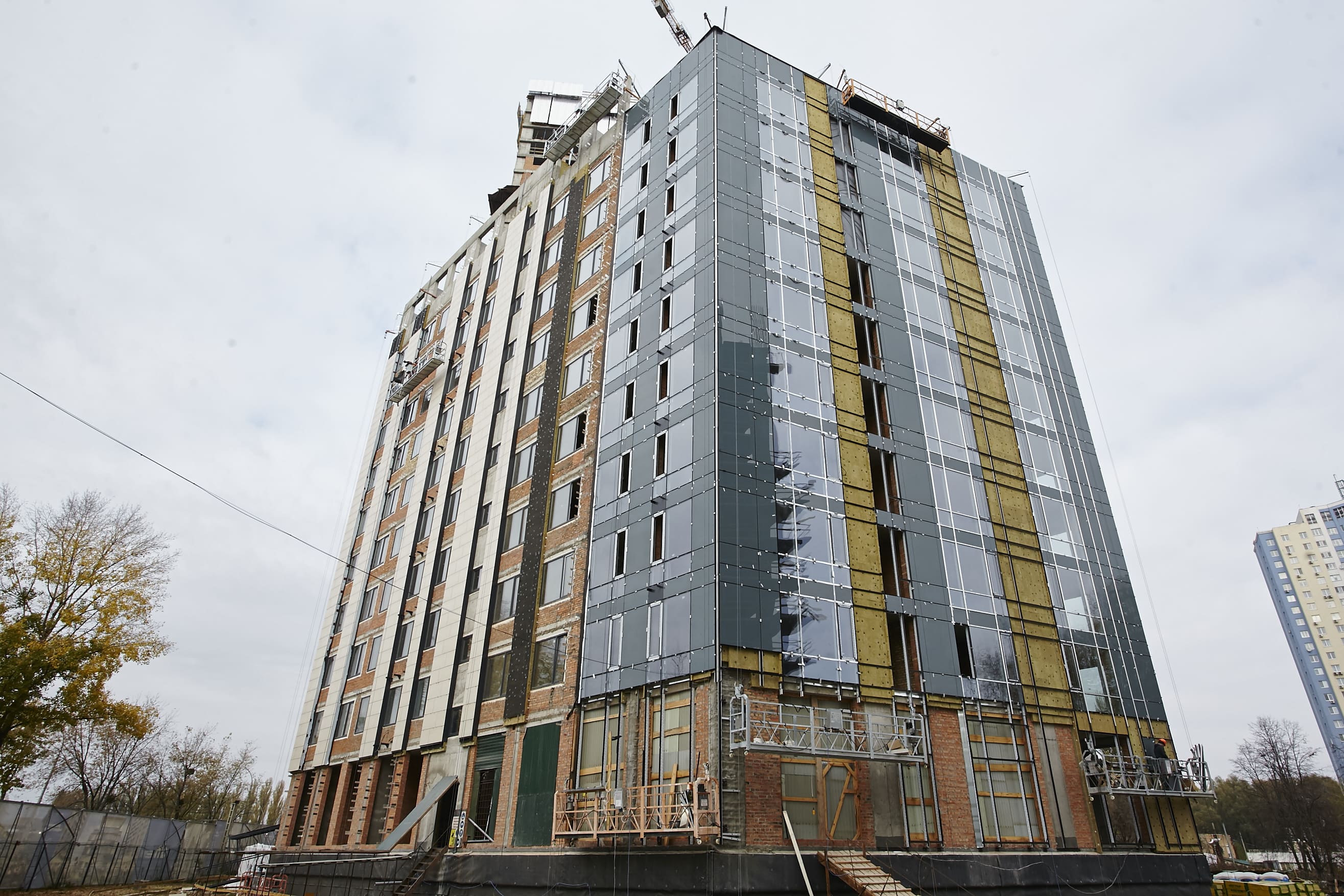

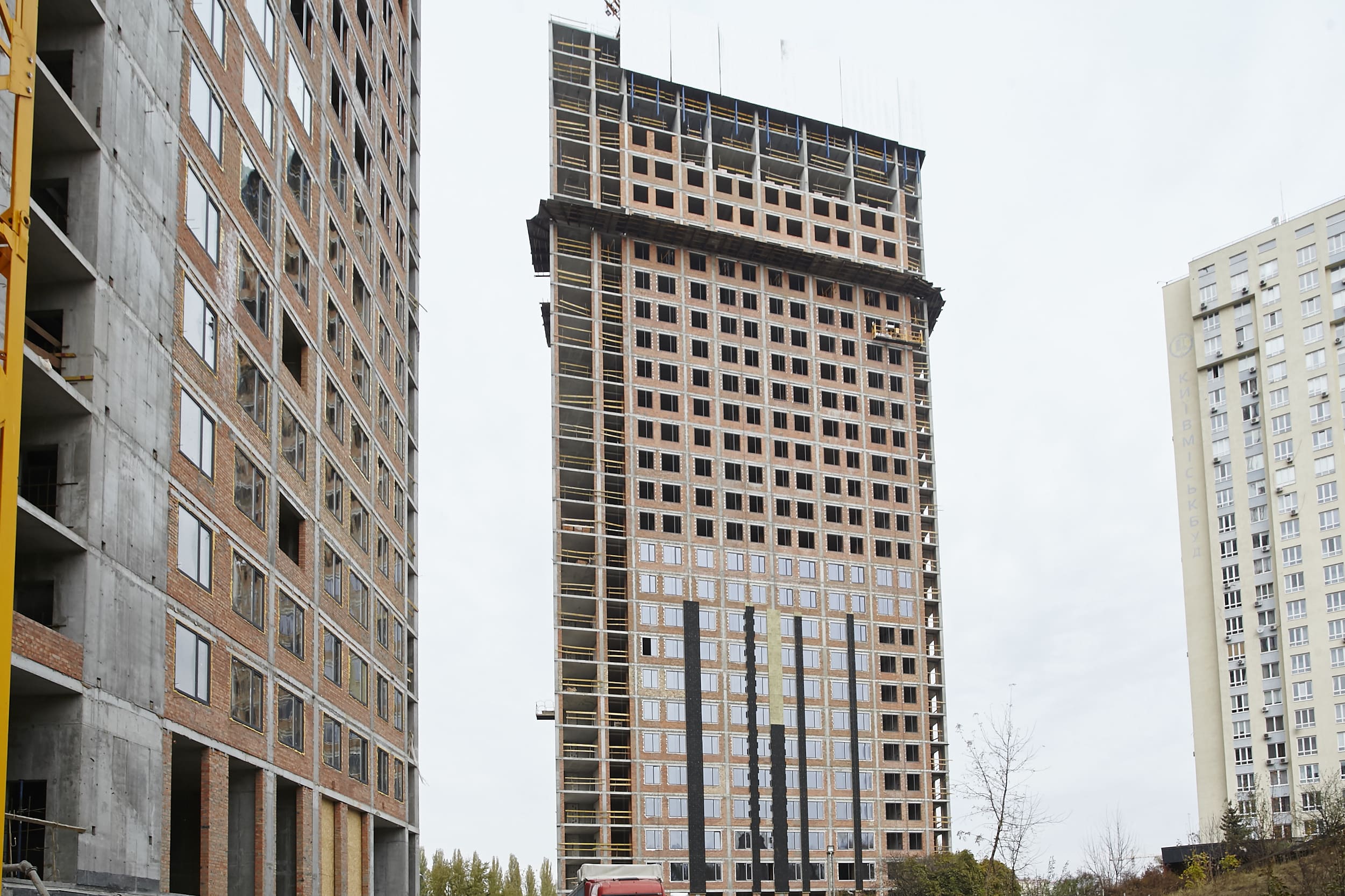

- Виконуються роботи по влаштуванню НВФ (навісній вентильований фасад) з 2 по 22 поверх зі сторони двору(ресторану).

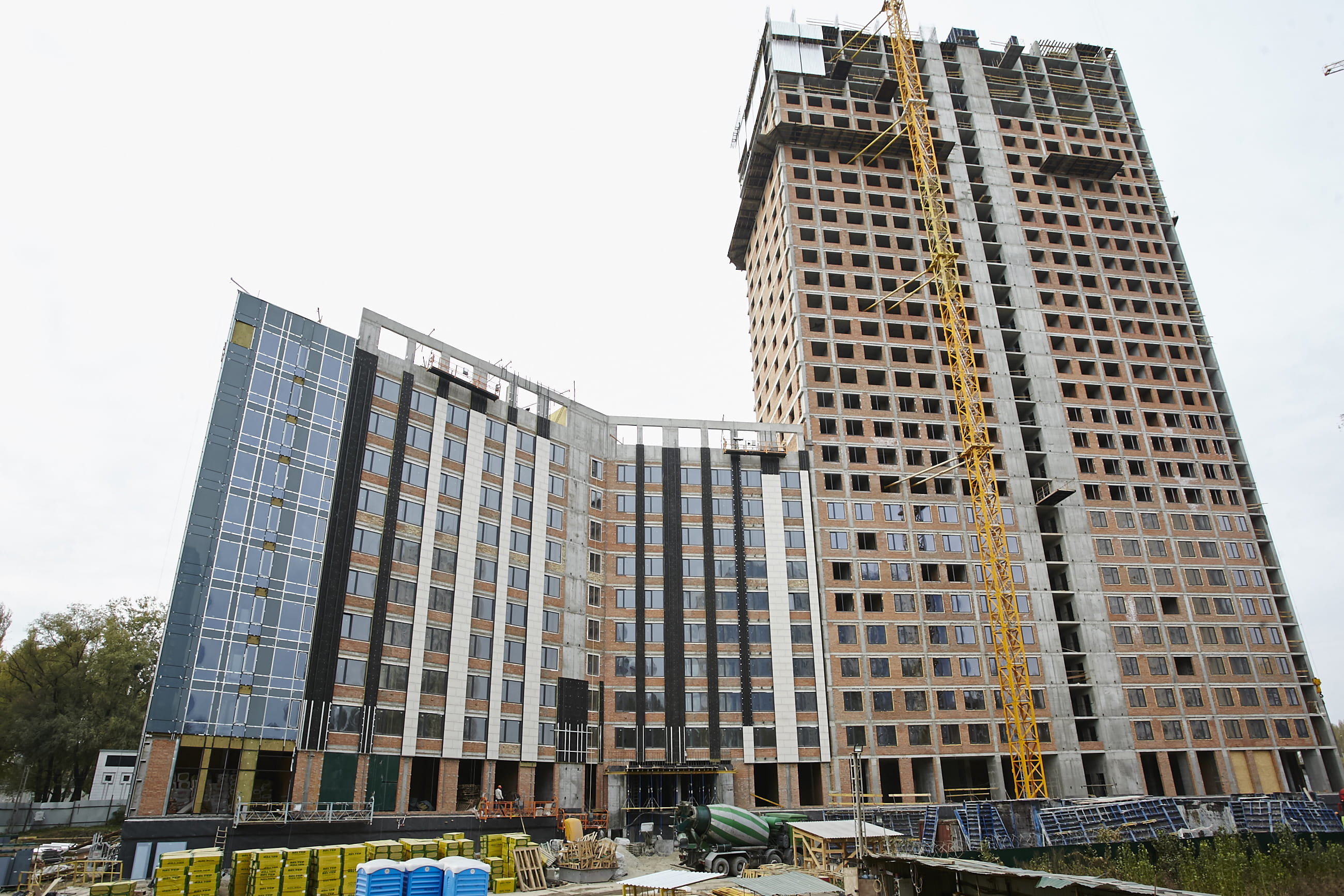

БУДИНОК 2️⃣
Секція 1

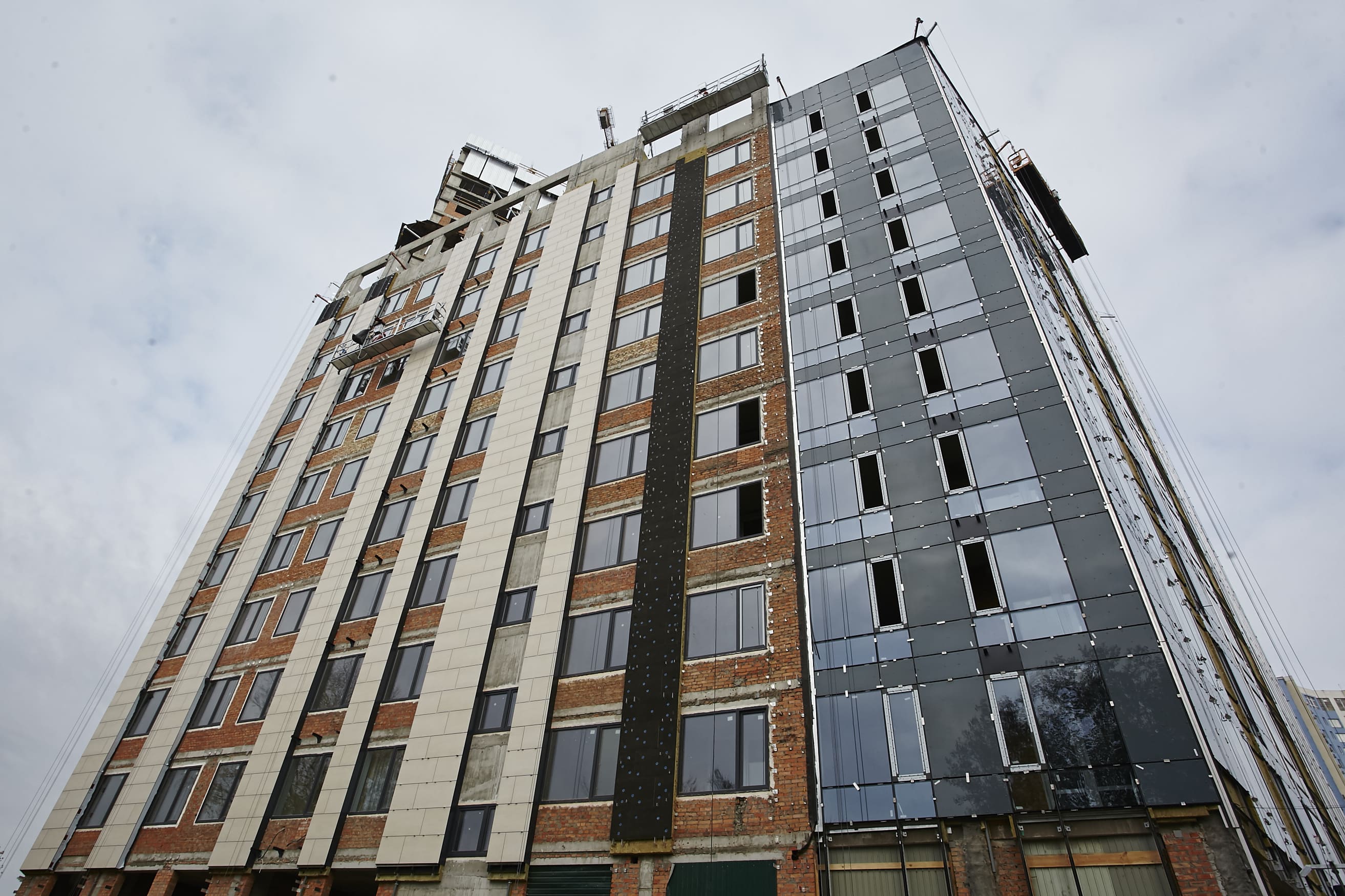

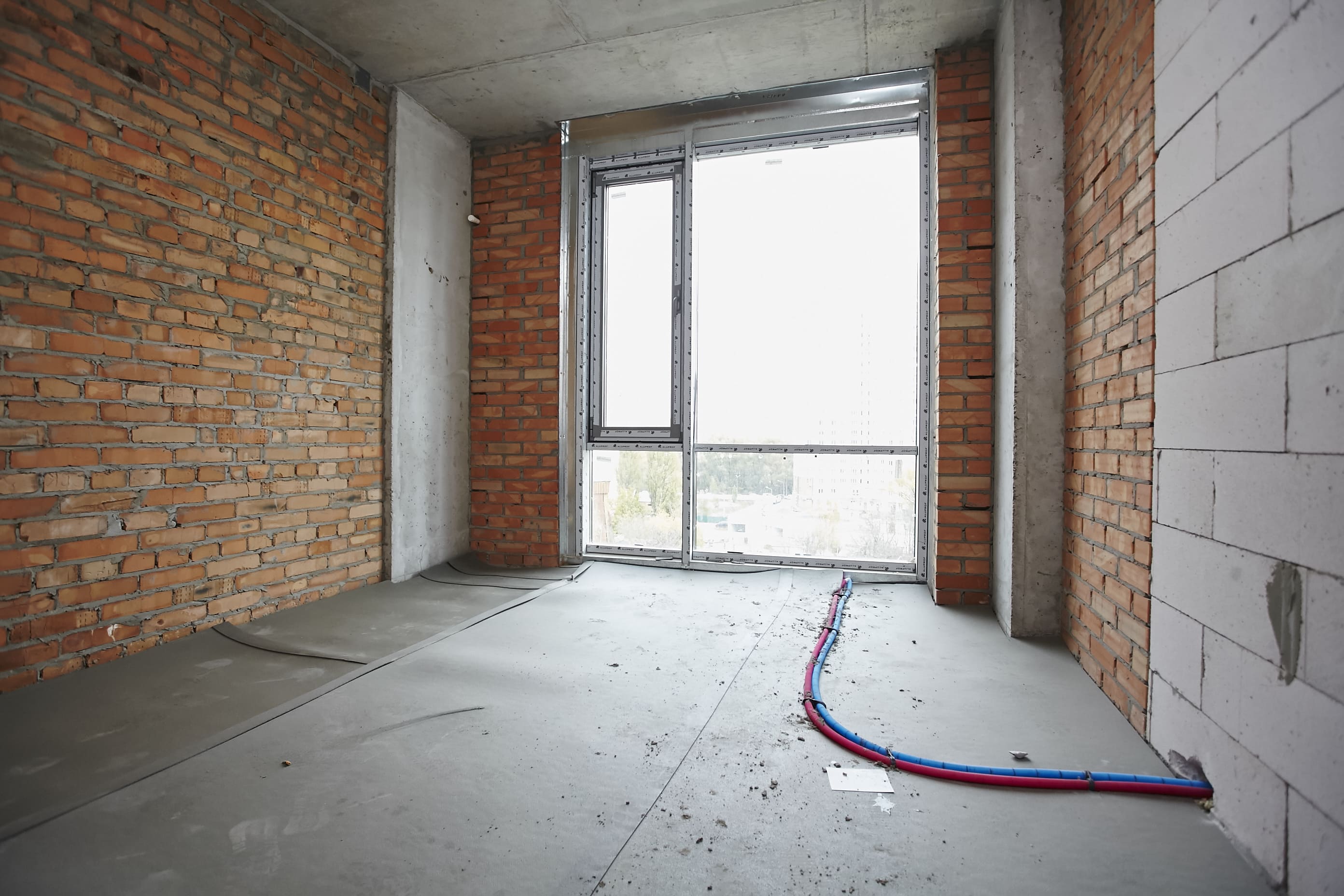

- Виконані роботи з монтажу ПВХ конструкцій.
- Виконуються роботи по влаштуванню систем ВК (водопровід, каналізація); опалення та ЕТР(електроживлення квартир) з підвалу по 10 поверх.

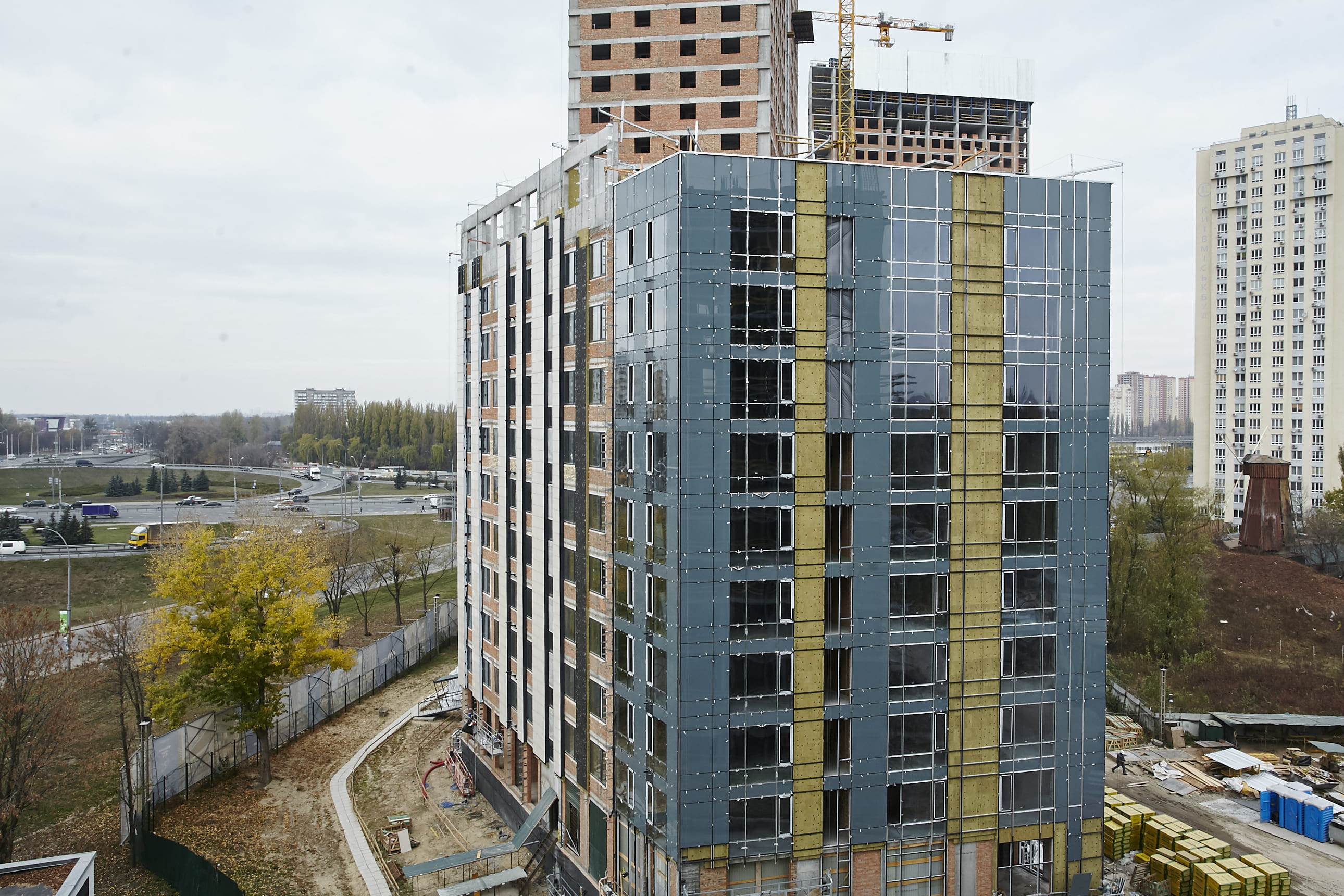

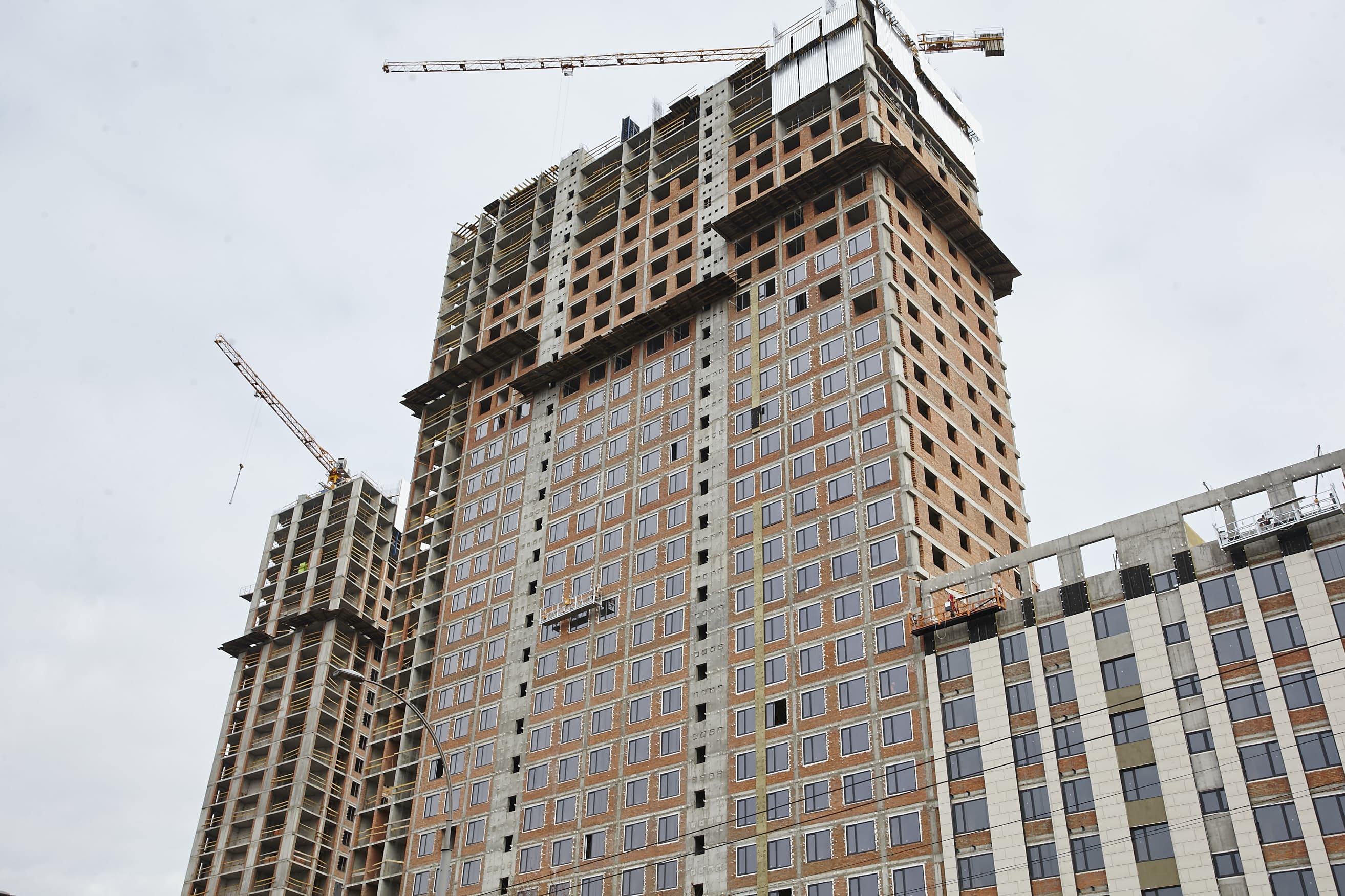

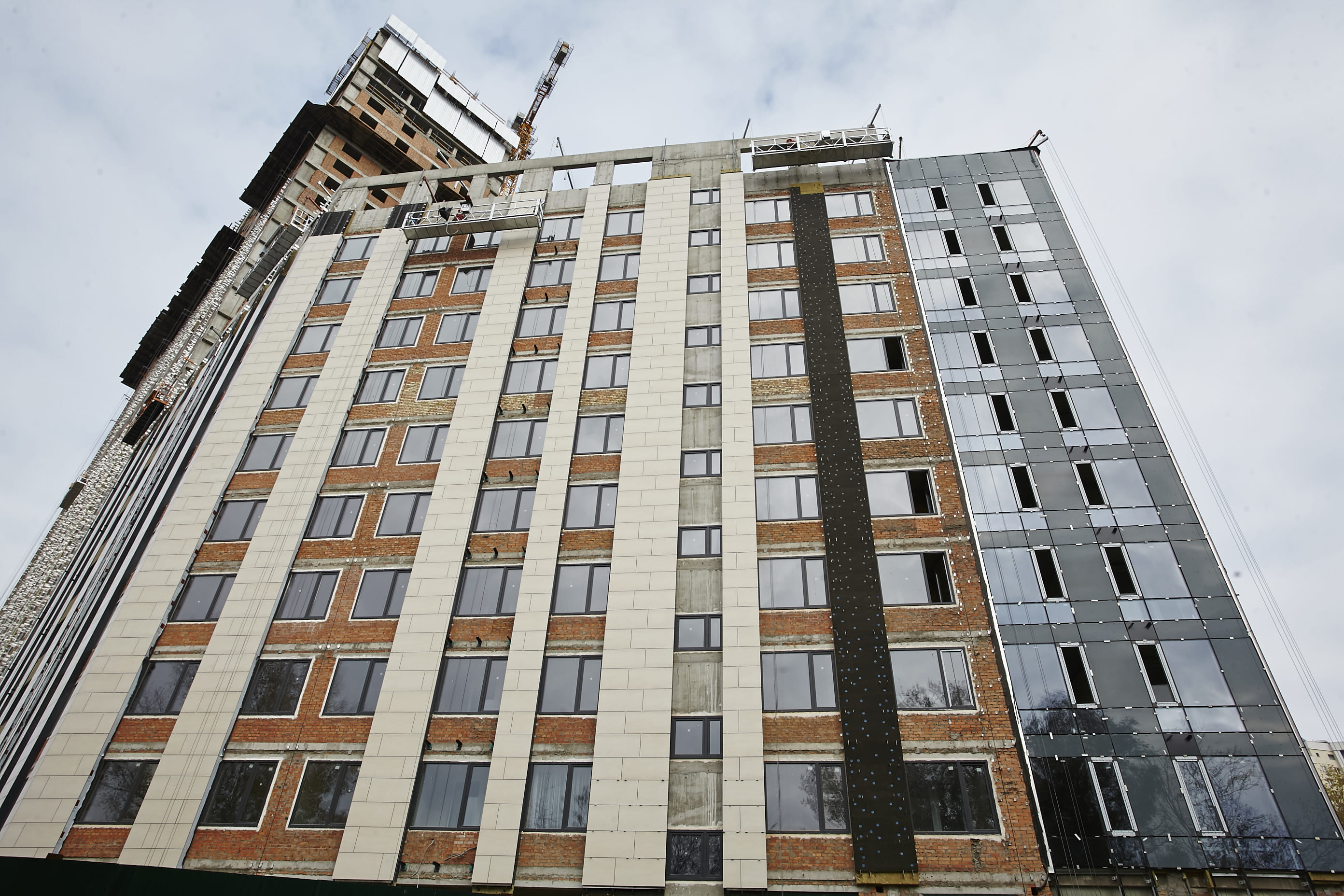

- Виконуються роботи по влаштуванню фасадів СПОК (світлопрозорі огороджуючи конструкції) та НВФ (навісній вентильований фасад) по всьому периметру будівлі.

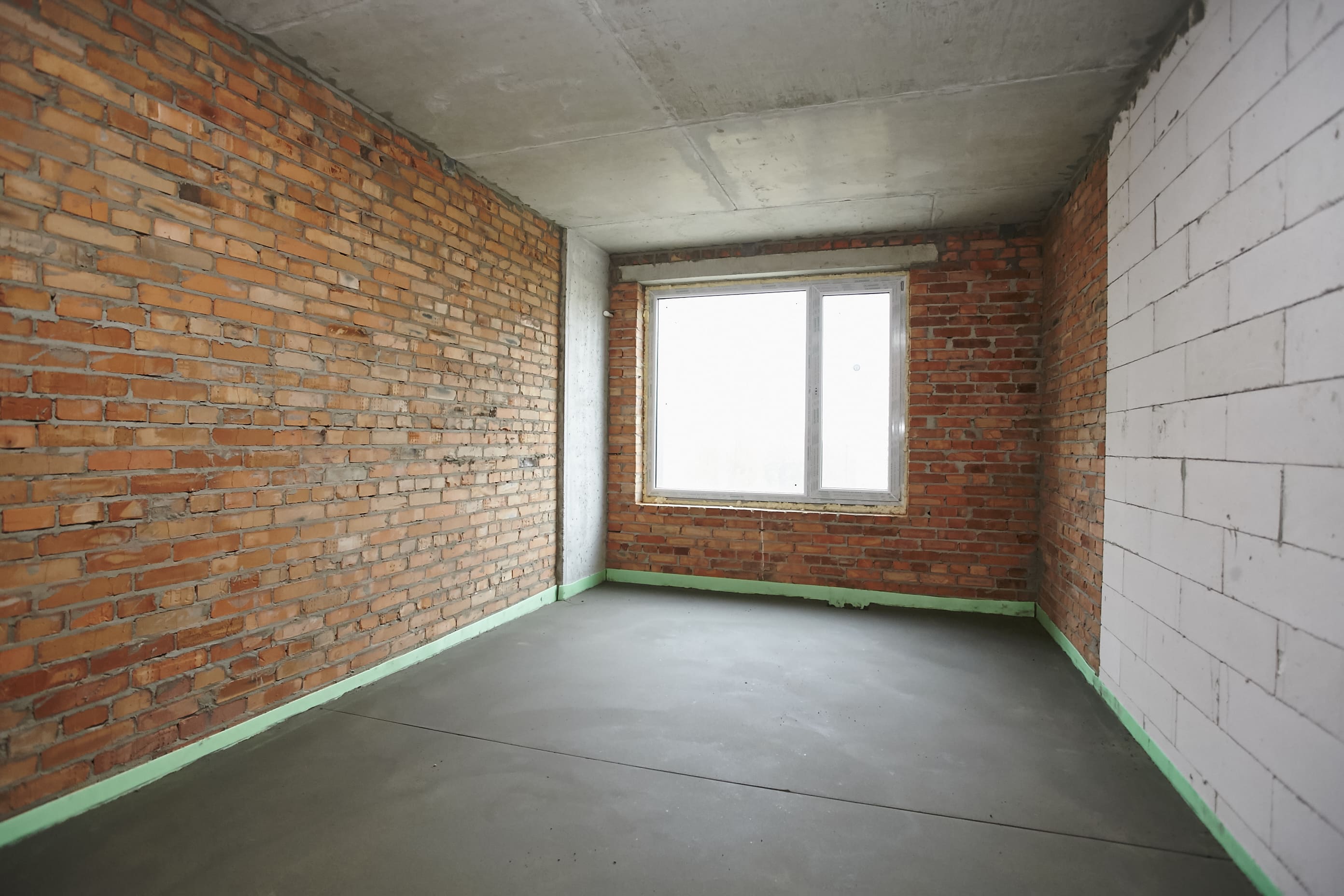

- Виконуються роботи по влаштуванню стяжки підлог на 2 та 8 поверхах

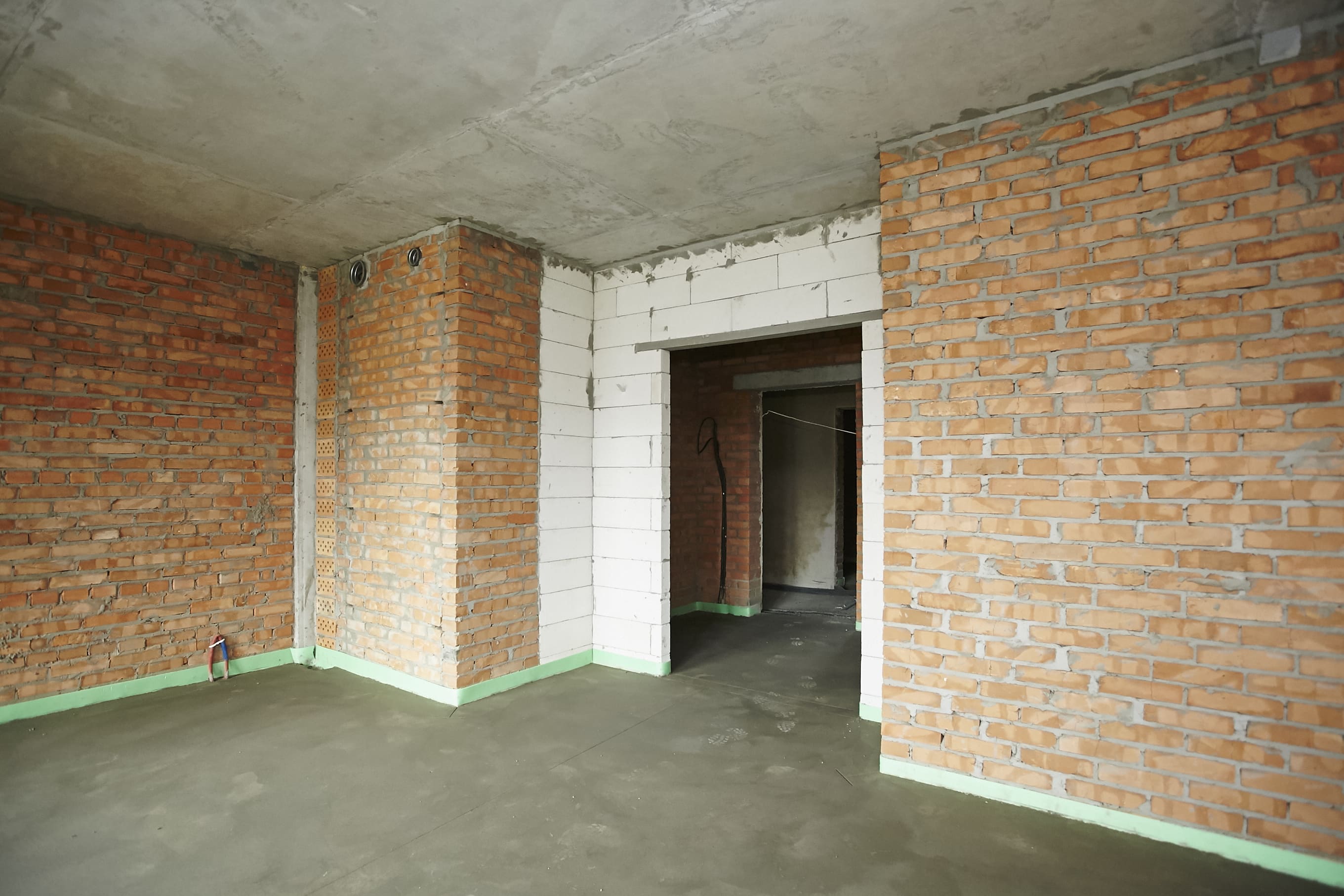

- Виконуються роботи по влаштуванню штукатурки на 2 та 8 поверхах
Секція 2

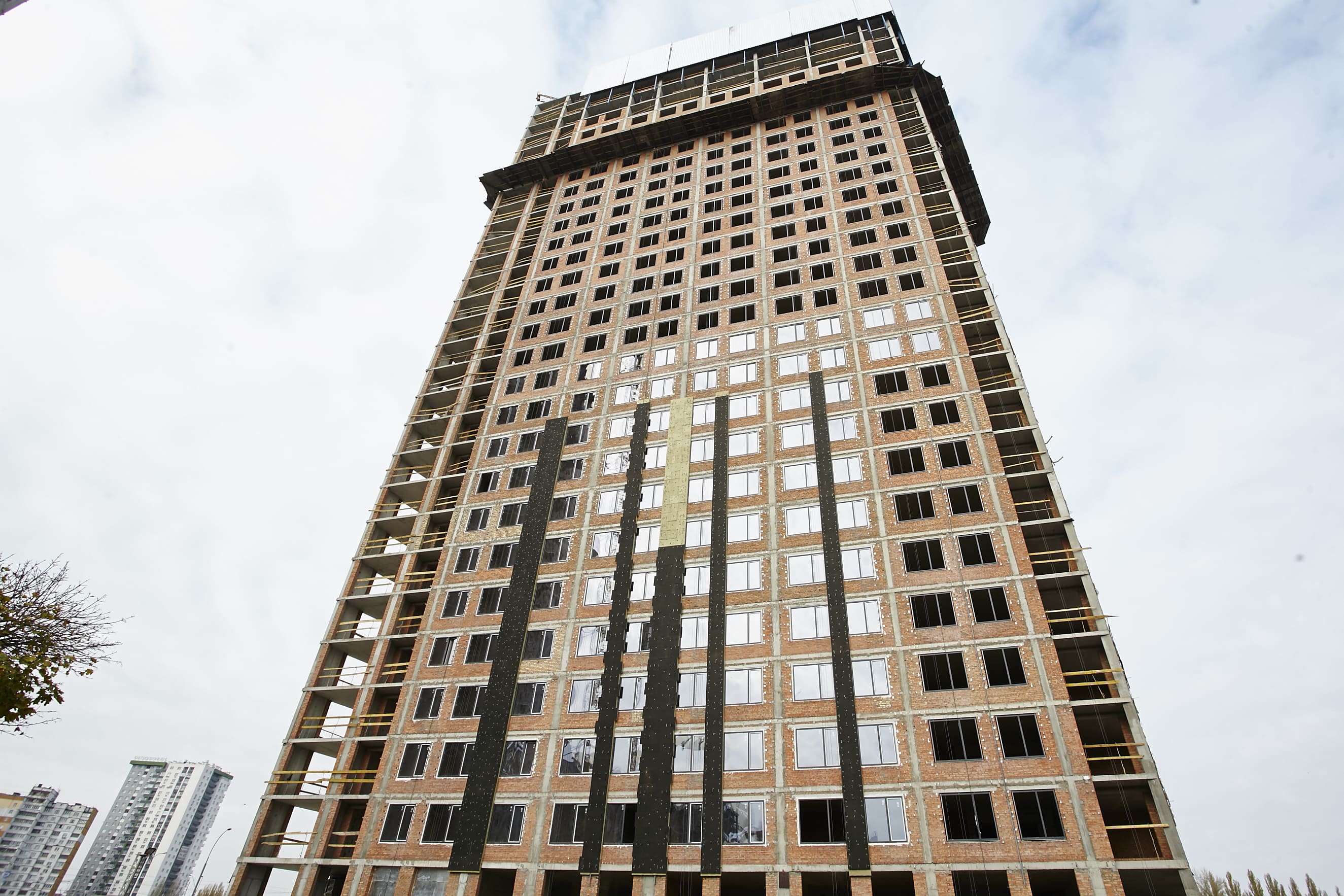

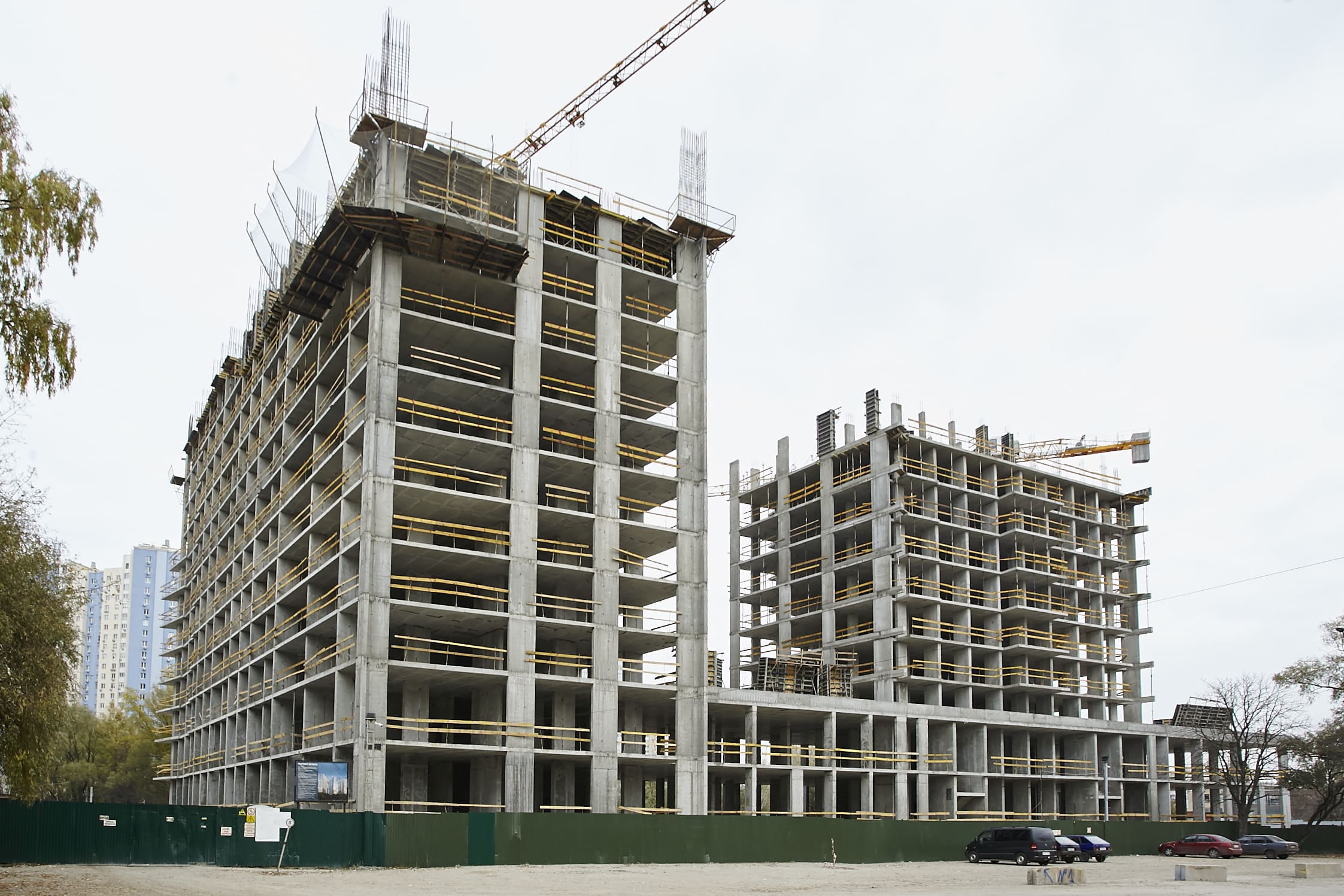

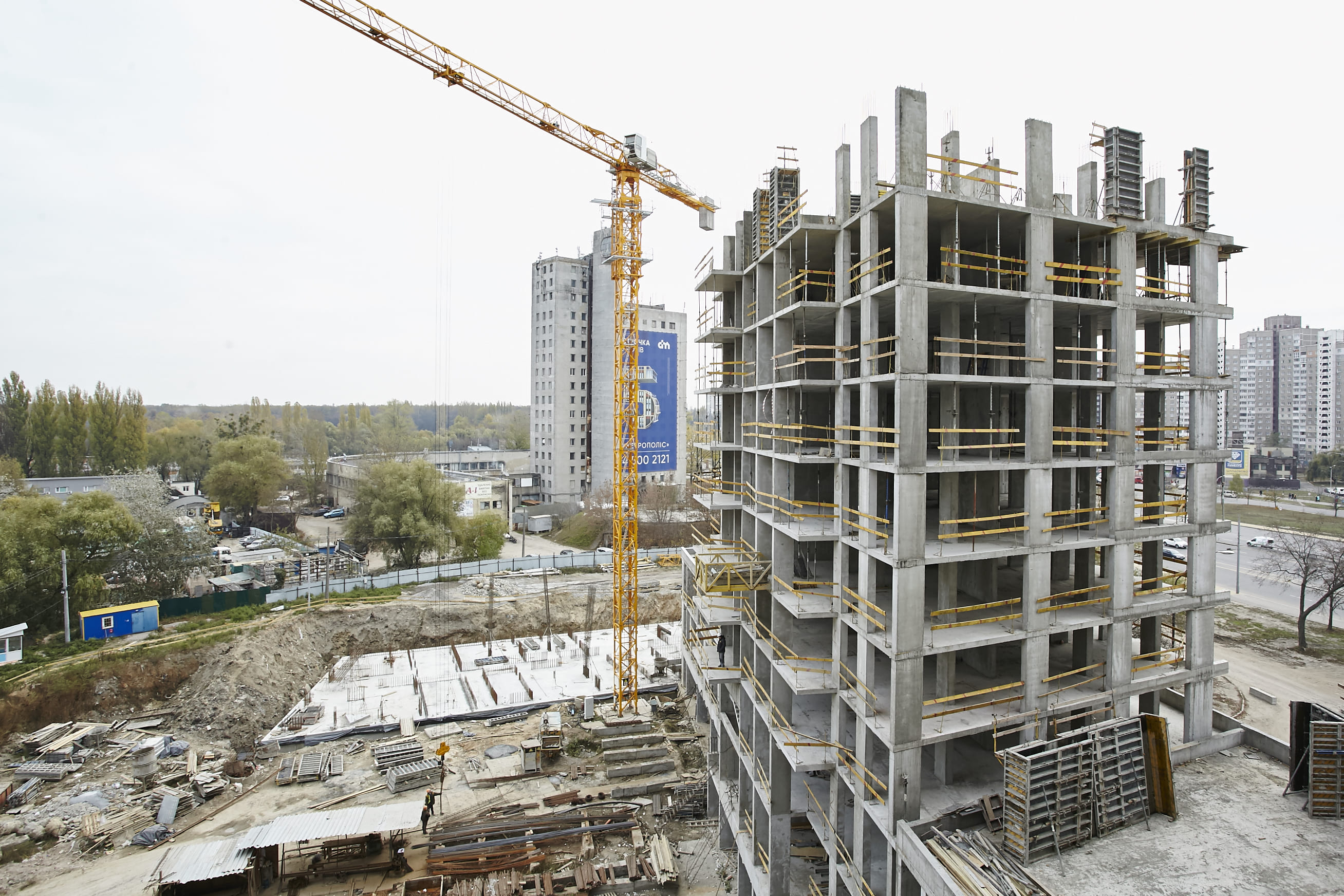

- Виконано влаштування монолітного каркасу по 31 поверх.
- Виконуються роботи з цегляної кладки з 24 по 28 поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 30 поверх.
- Виконуються роботи по влаштуванню фасадів СПОК (світлопрозорі огороджуючи конструкції) та НВФ (навісній вентильований фасад) з 2 по 22 поверх зі сторони вул. Заболотного.
- Виконуються роботи по влаштуванню систем вентиляції з 19 по 26 поверх.
- Виконані роботи з монтажу ПВХ конструкцій по 22 поверх зі сторони вул. Заболотного.
- Виконуються роботи по монтажу ПВХ конструкцій з внутрішньої сторони двору – з 8 по 14 поверх.
БУДИНОК 3️⃣
Секція 1

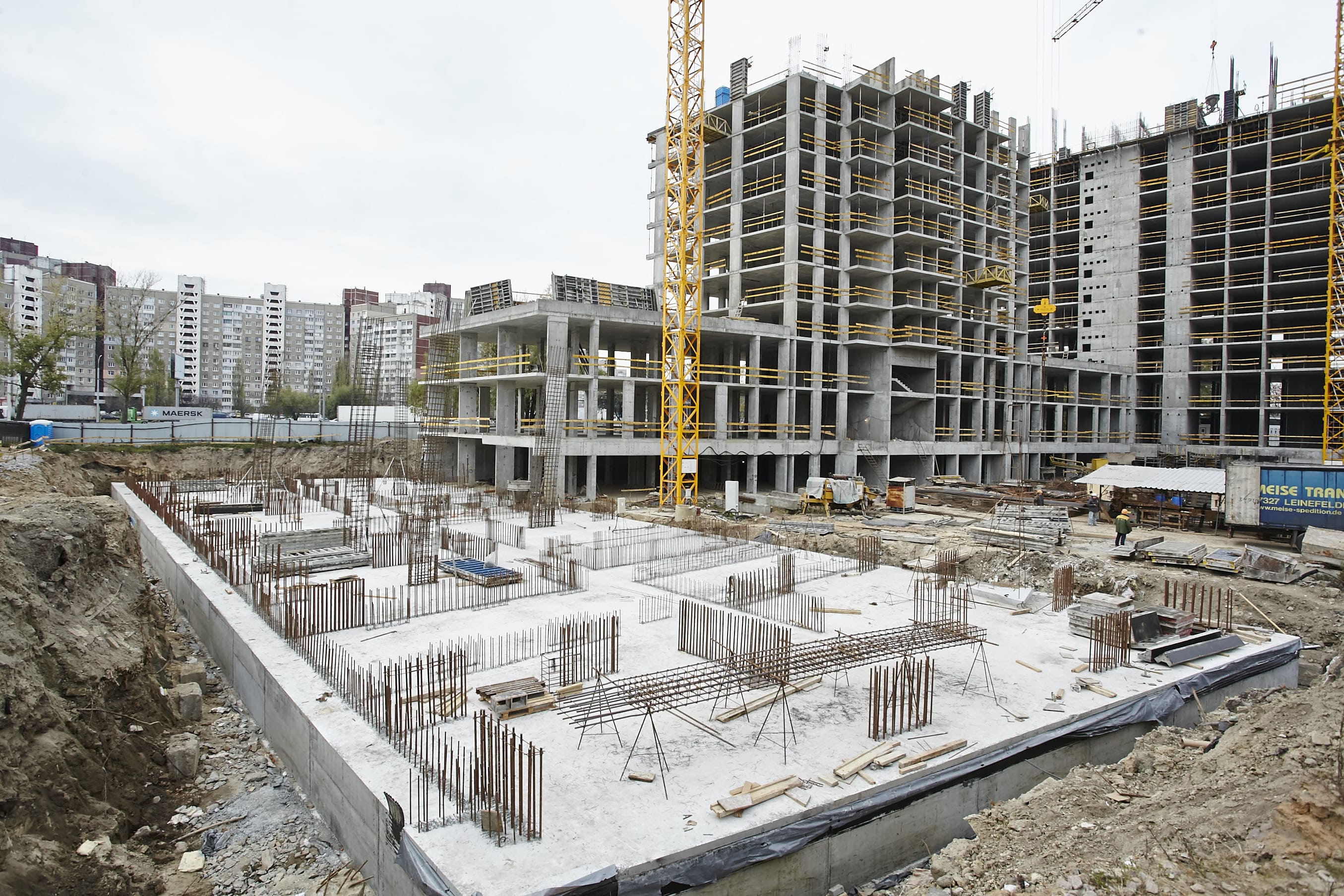

- Забетоновано плиту розтверку
- Виконано роботи з гідроізоляції плити ростверку будівлі.

- Виконано роботи з армування плити ростверку будівлі.

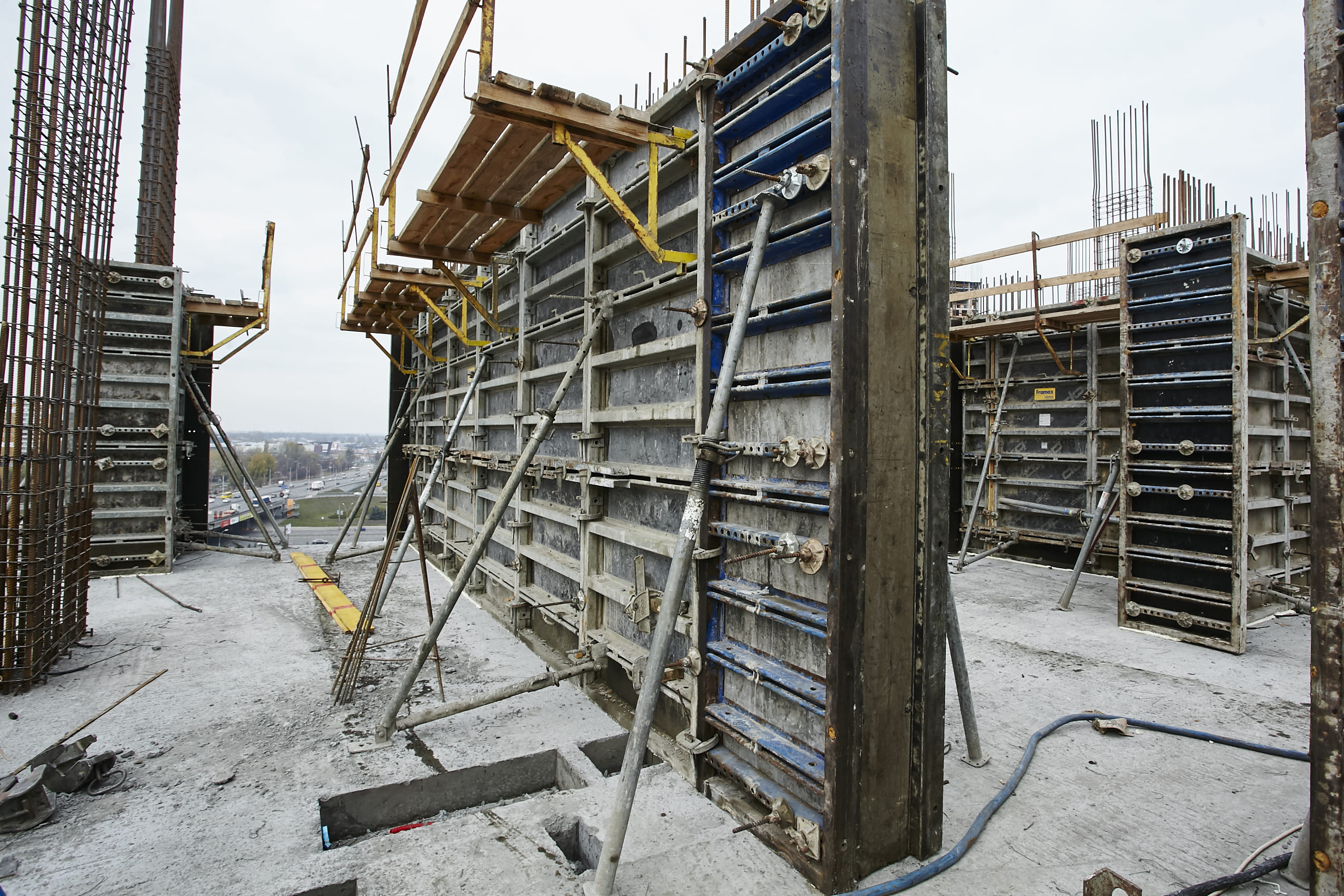

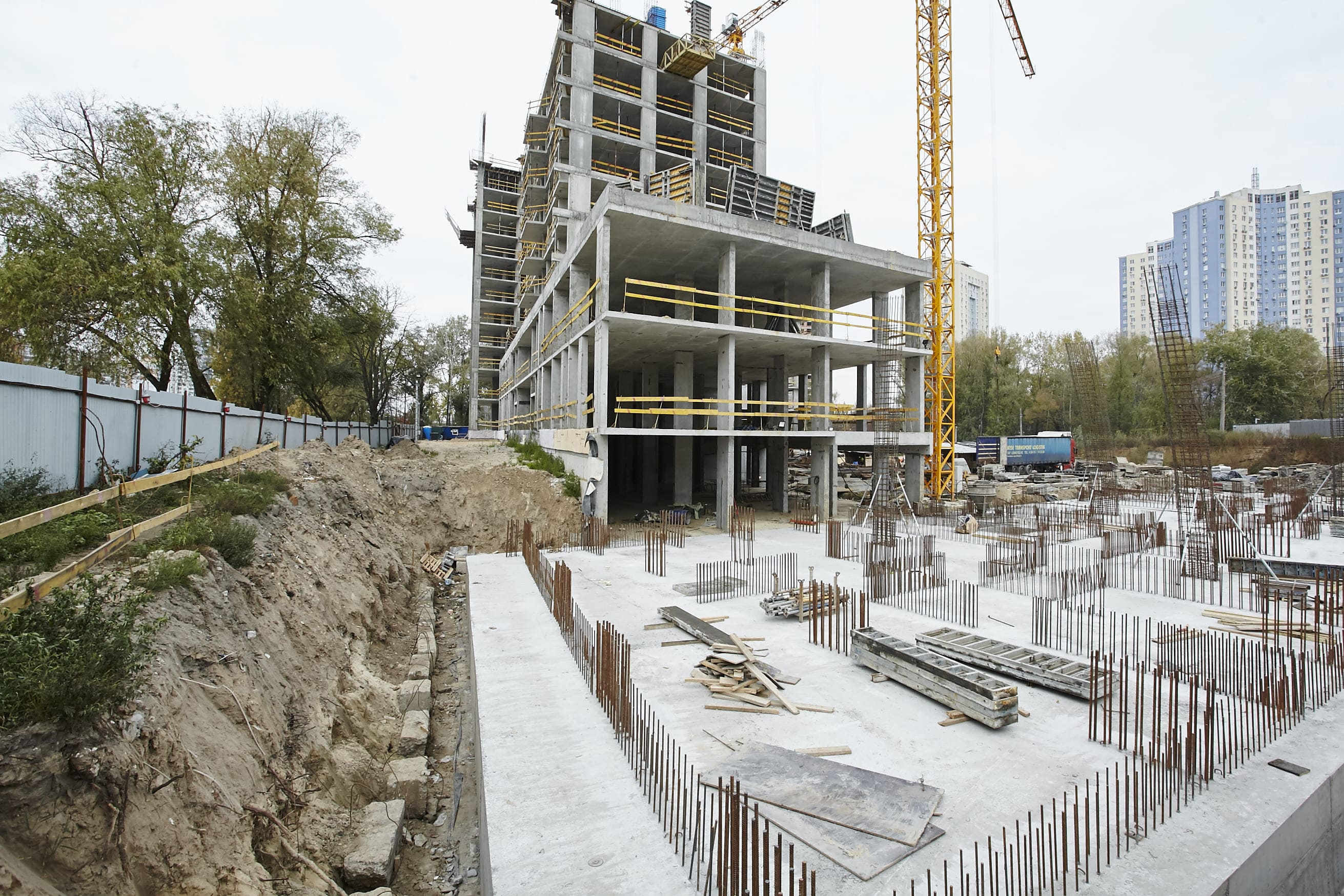

- Виконуються роботи по влаштуванню вертикальних конструкцій підвалу
Секція 2

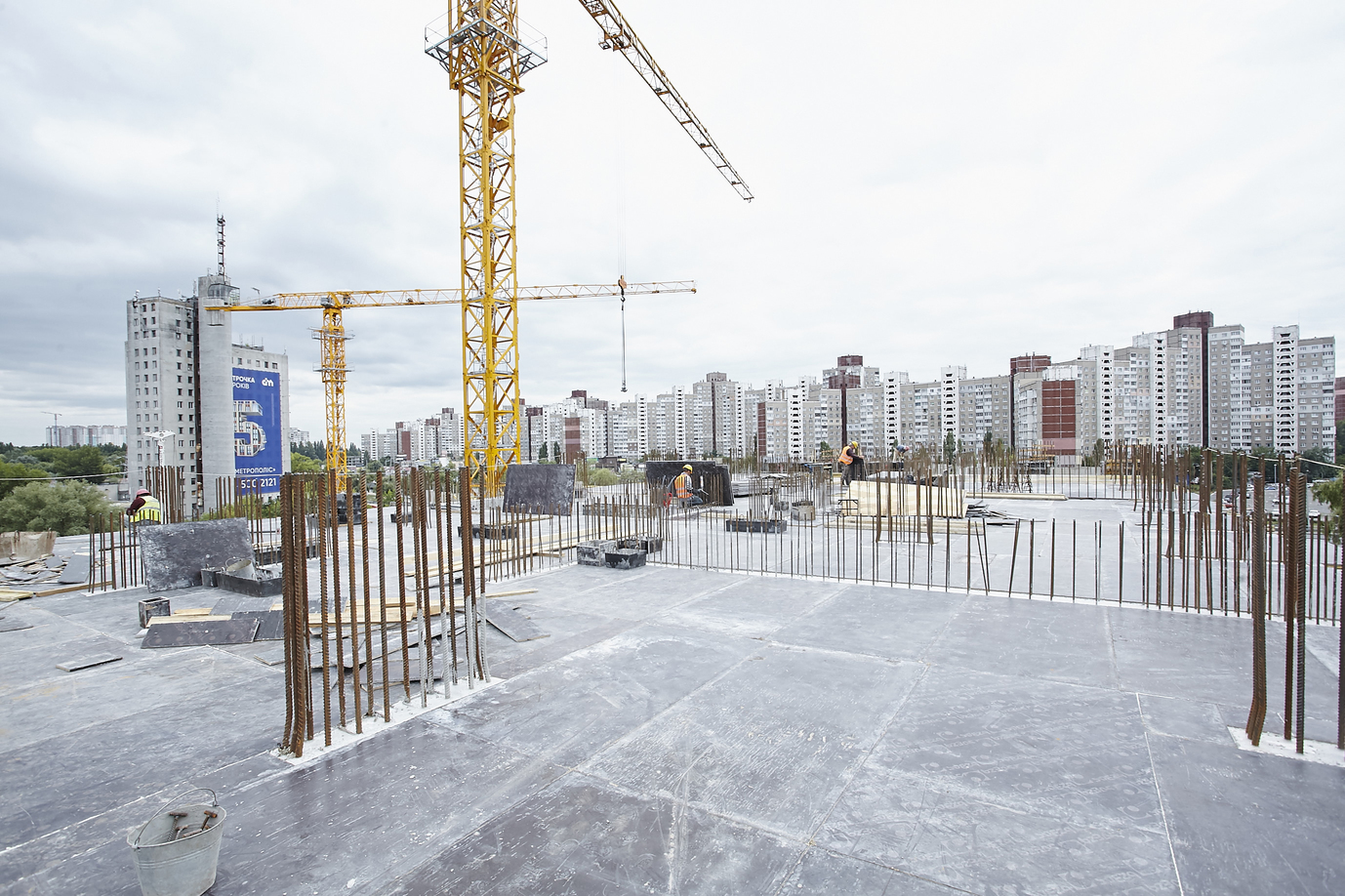

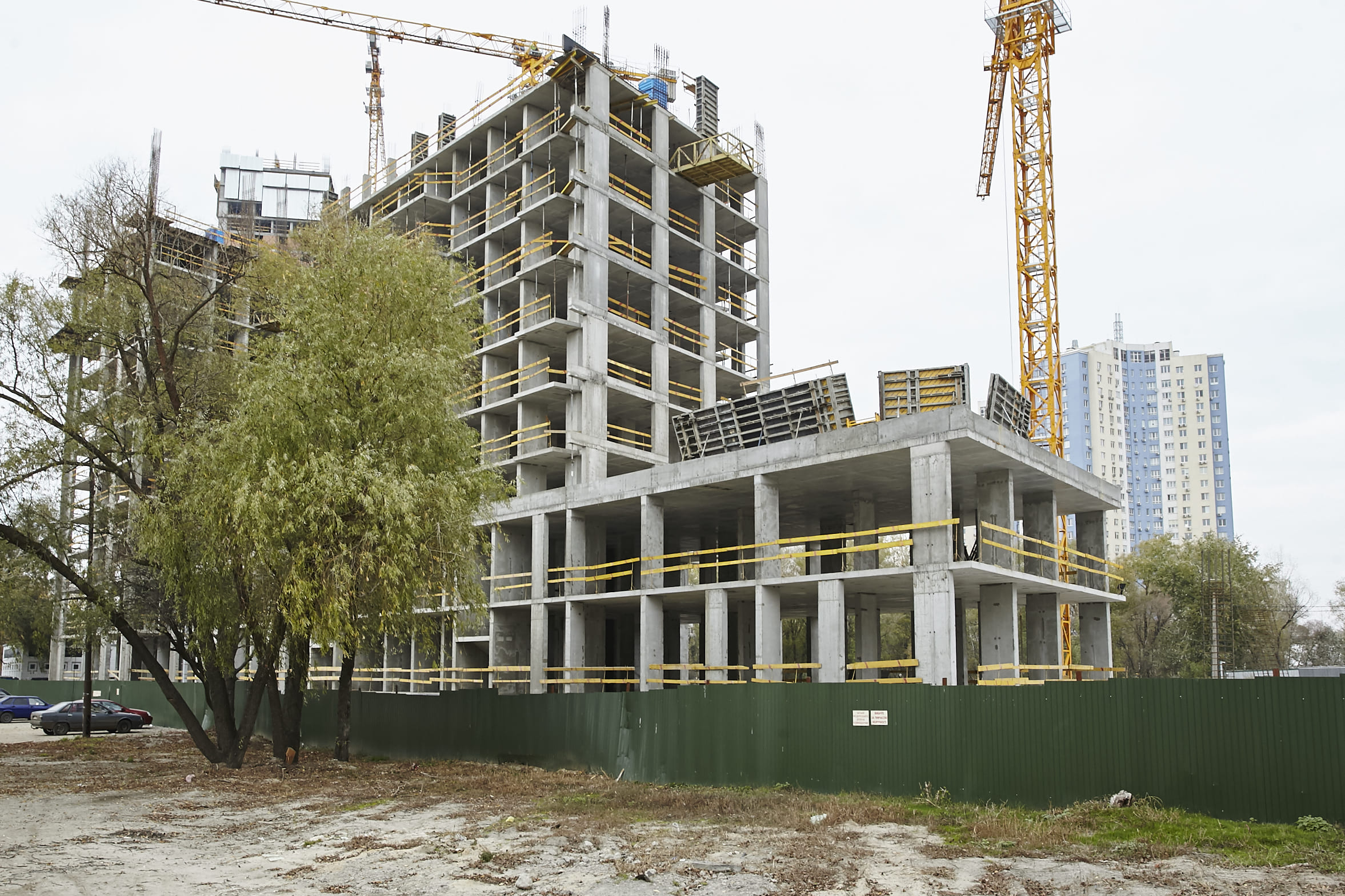

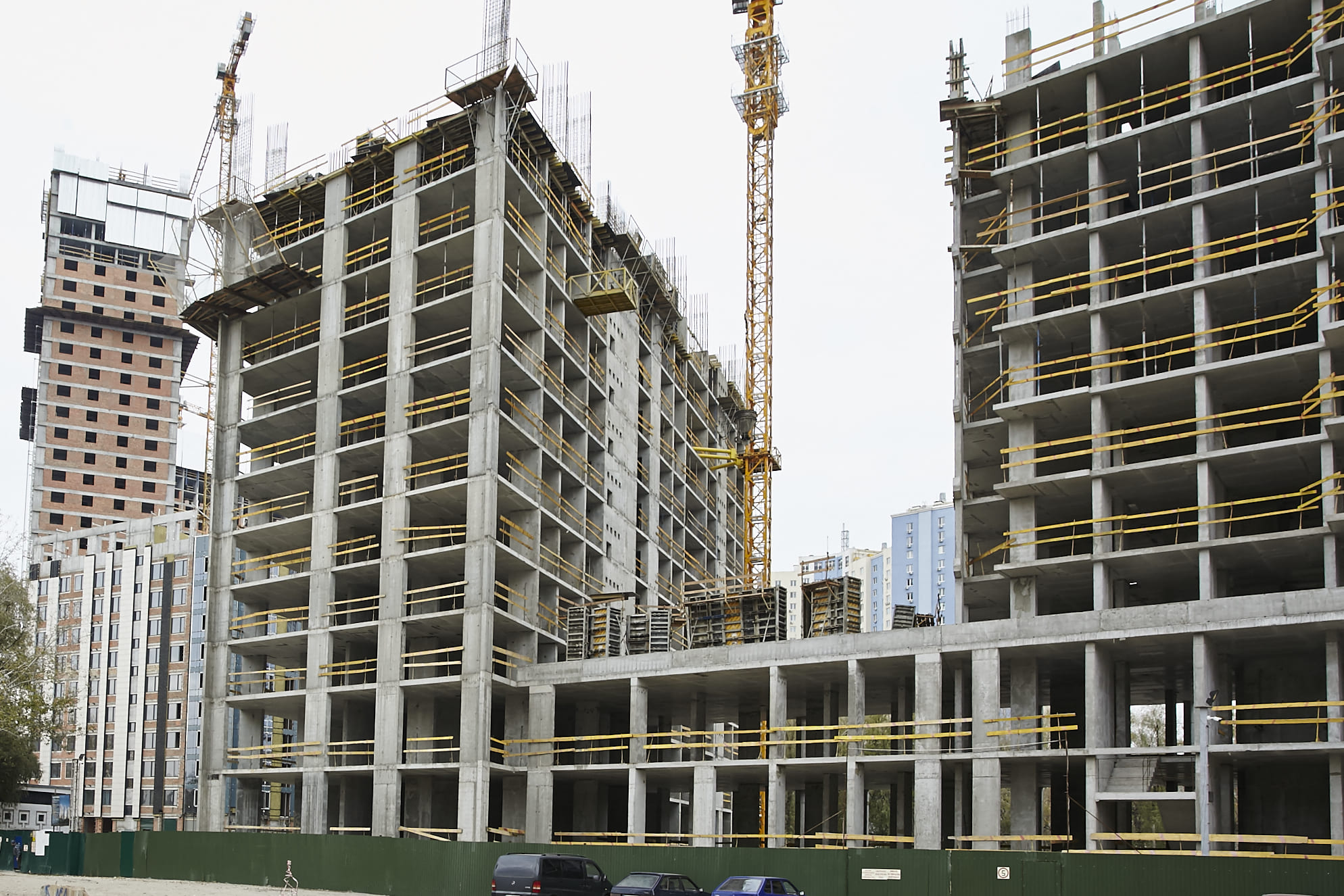

- Виконуються роботи по влаштуванню монолітного каркаса 10го поверху будівлі.
- Виконані роботи по влаштуванню монолітних сходових маршів до 6 поверху.
- Виконуються роботи по влаштування монолітних сходових маршів з 7 по 9 поверхи.
Секція 3

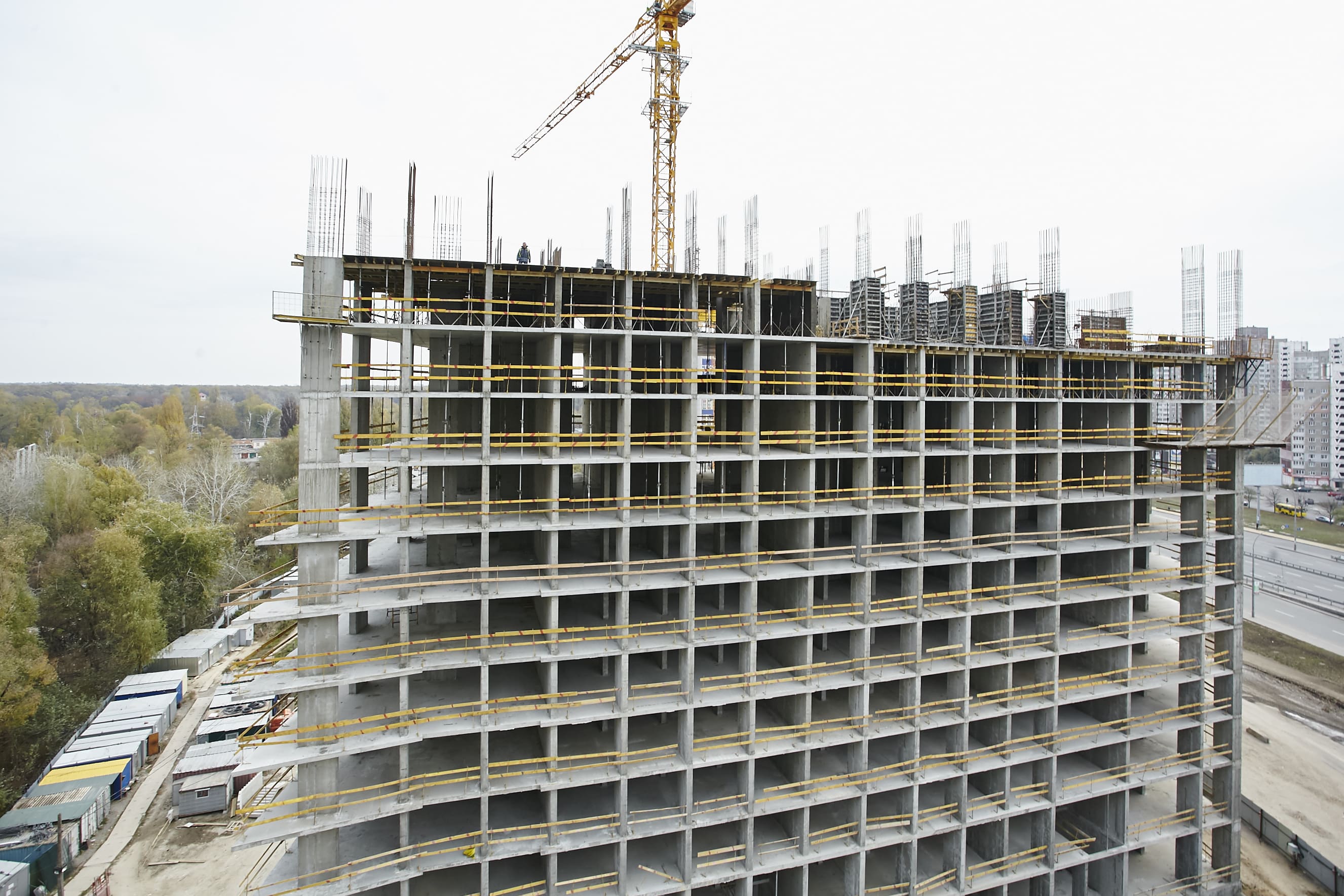

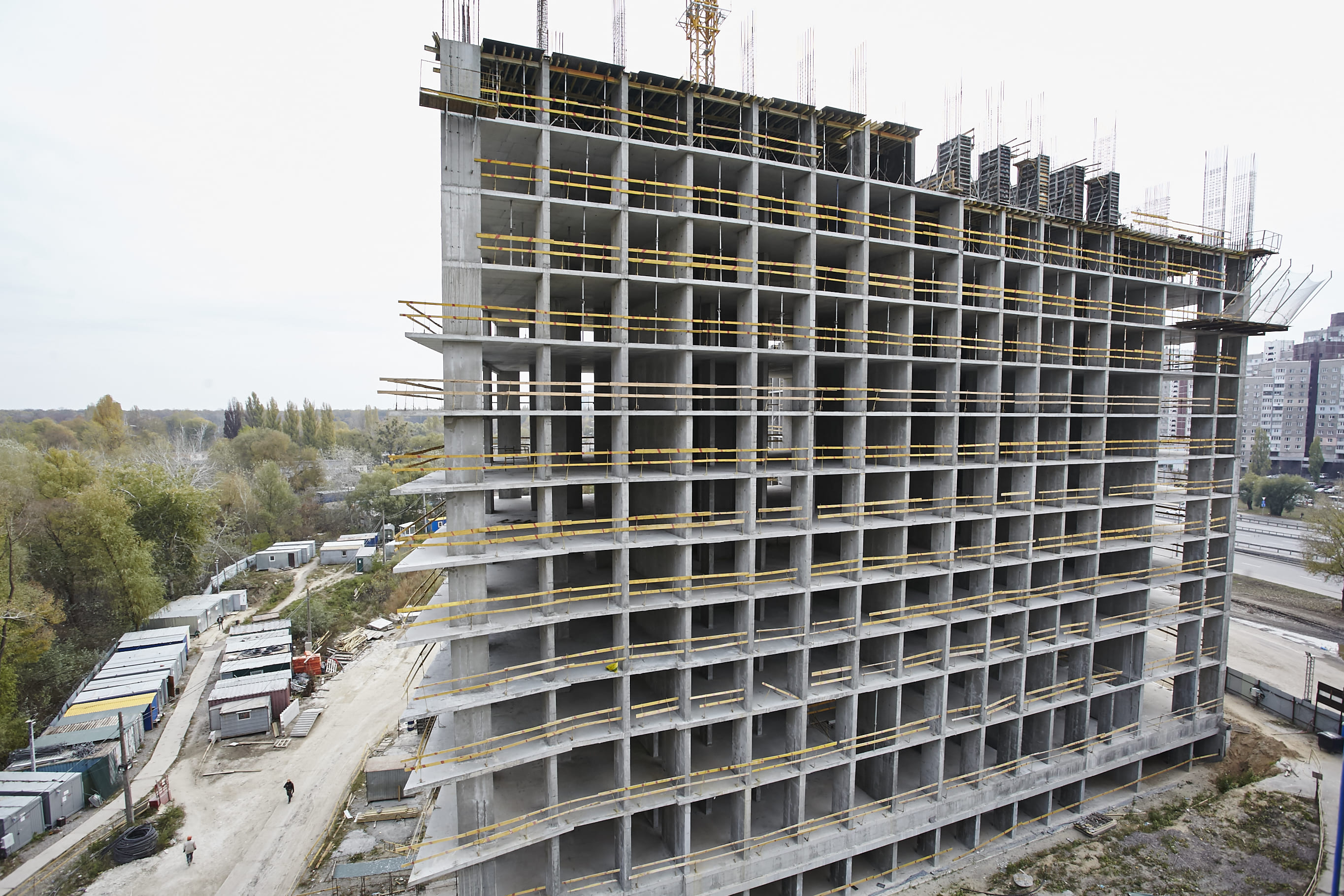

- Виконуються роботи з улаштування монолітного каркаса 12 поверху.
- Виконано роботи по влаштуванню монолітних сходових маршів до 6 поверху.
