04 December 2019

Хід будівництва, 04.12.2019

Будинок №1

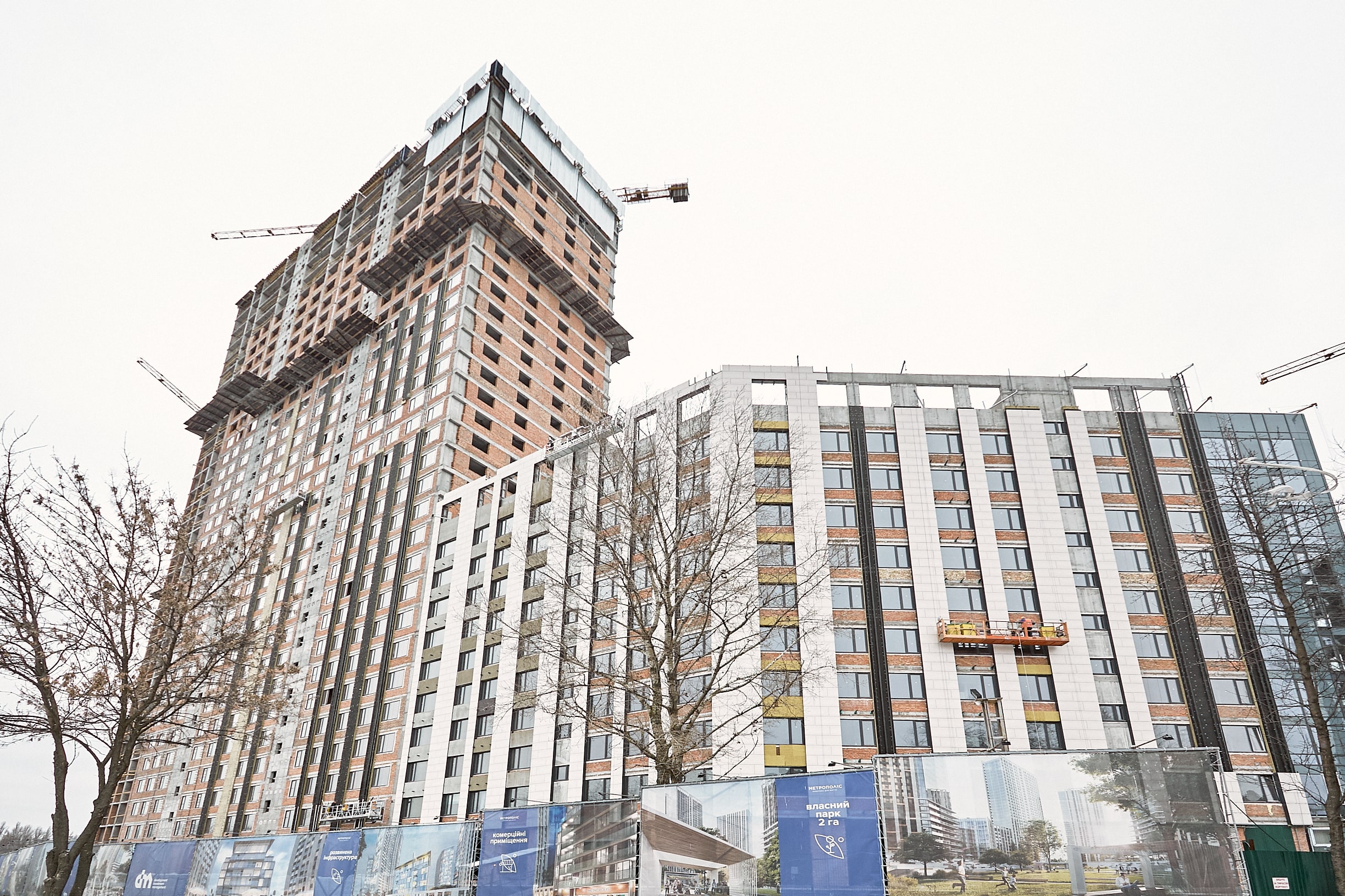

Виконано влаштування монолітного каркасу по 30 поверх.
Виконуються роботи з кладки підвалу, 1 поверху та з 23 по 26 поверх.
Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 29 поверх.
Виконуються роботи по влаштуванню систем вентиляції з 19 по 26 поверх.
Виконуються роботи по монтажу ПВХ конструкцій з 18 по 22 поверх.

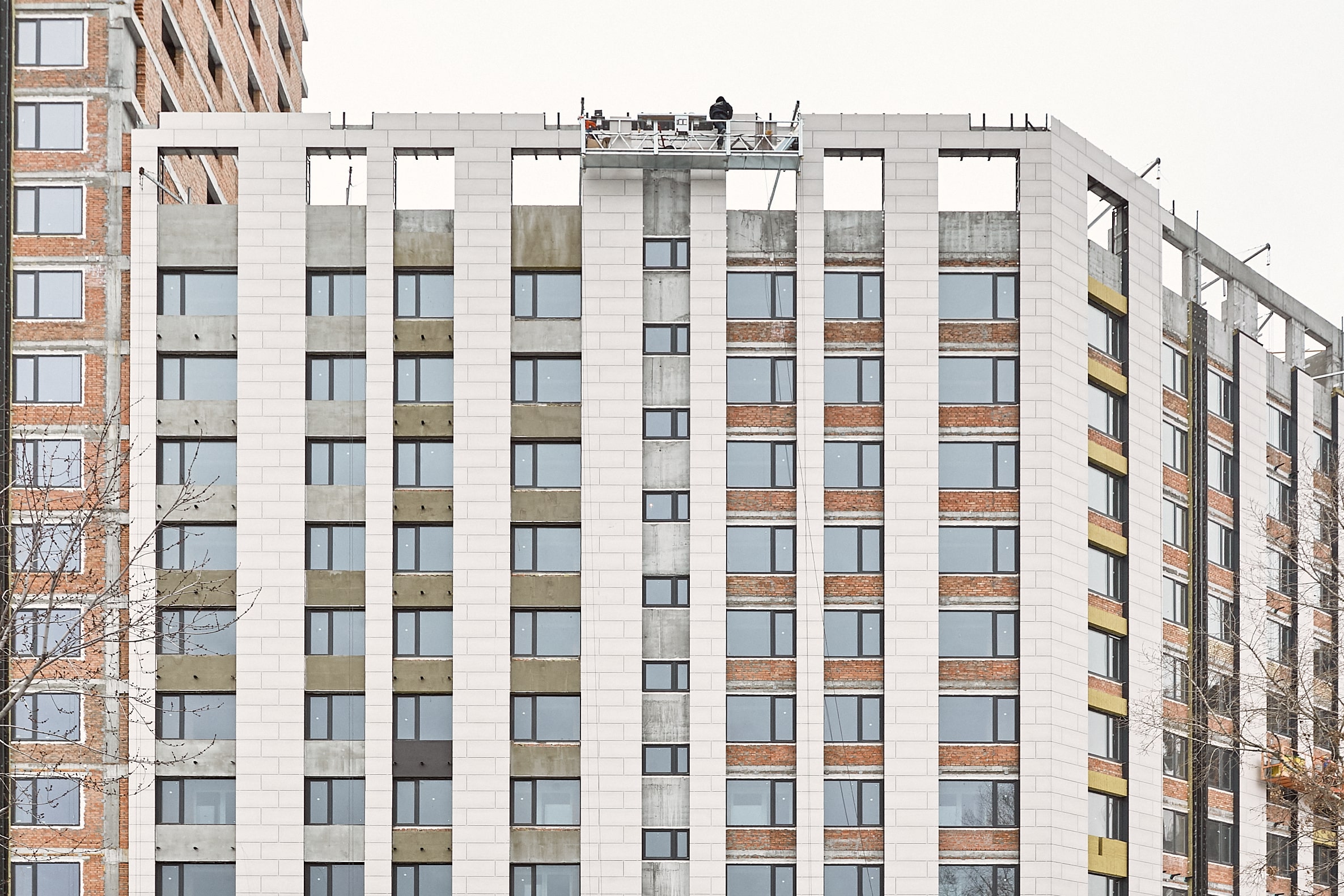

Виконуються роботи по влаштуванню НВФ (навісній вентильований фасад) з 2 по 22 поверх зі сторони двору(ресторану) та частково зі сторони вулиці Глушкова

Будинок №2
Секція 1
Виконані роботи з монтажу ПВХ конструкцій.

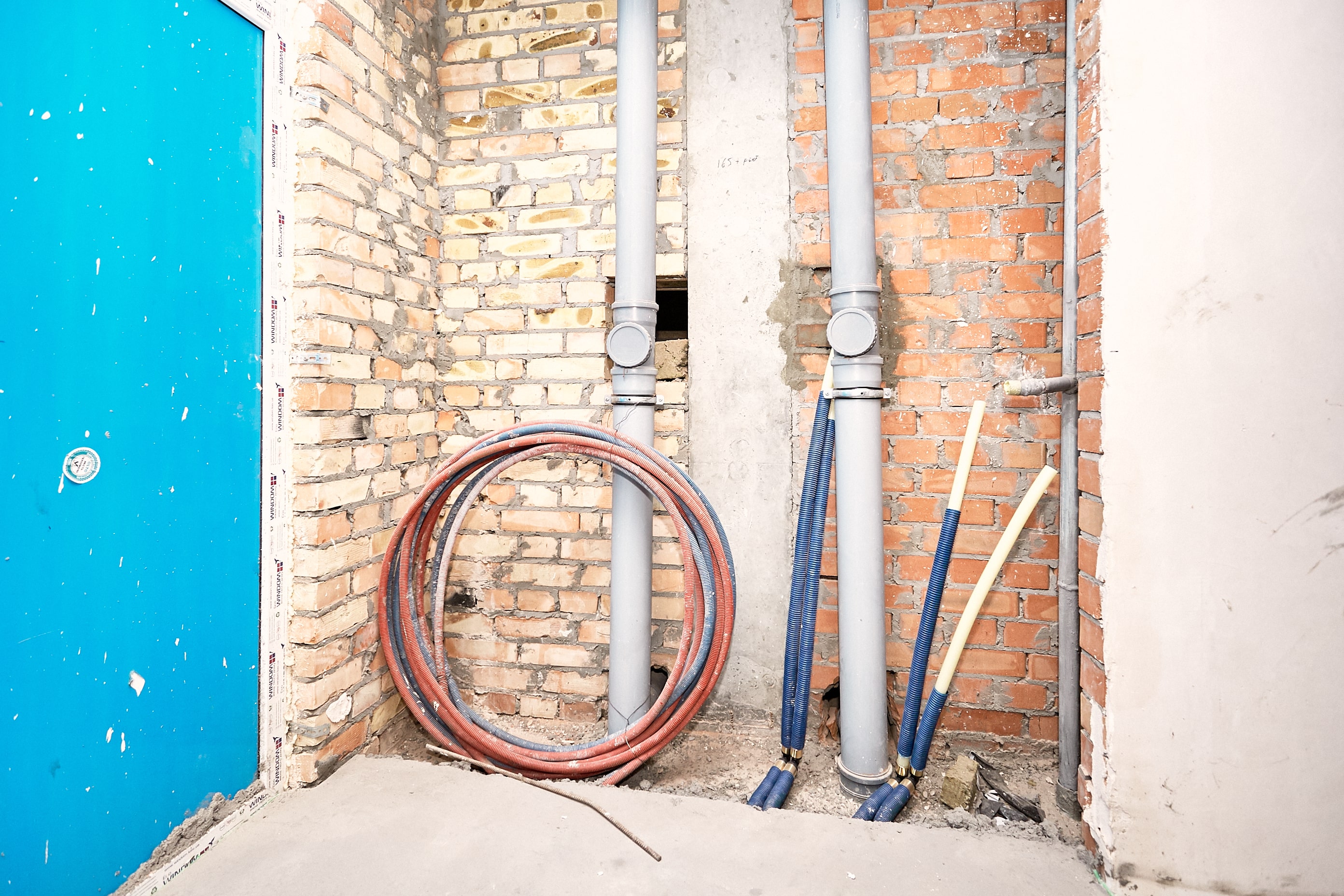

Виконуються роботи по влаштуванню систем ВК (водопровід, каналізація); опалення та ЕТР (електроживлення квартир) з підвалу по 10 поверх.

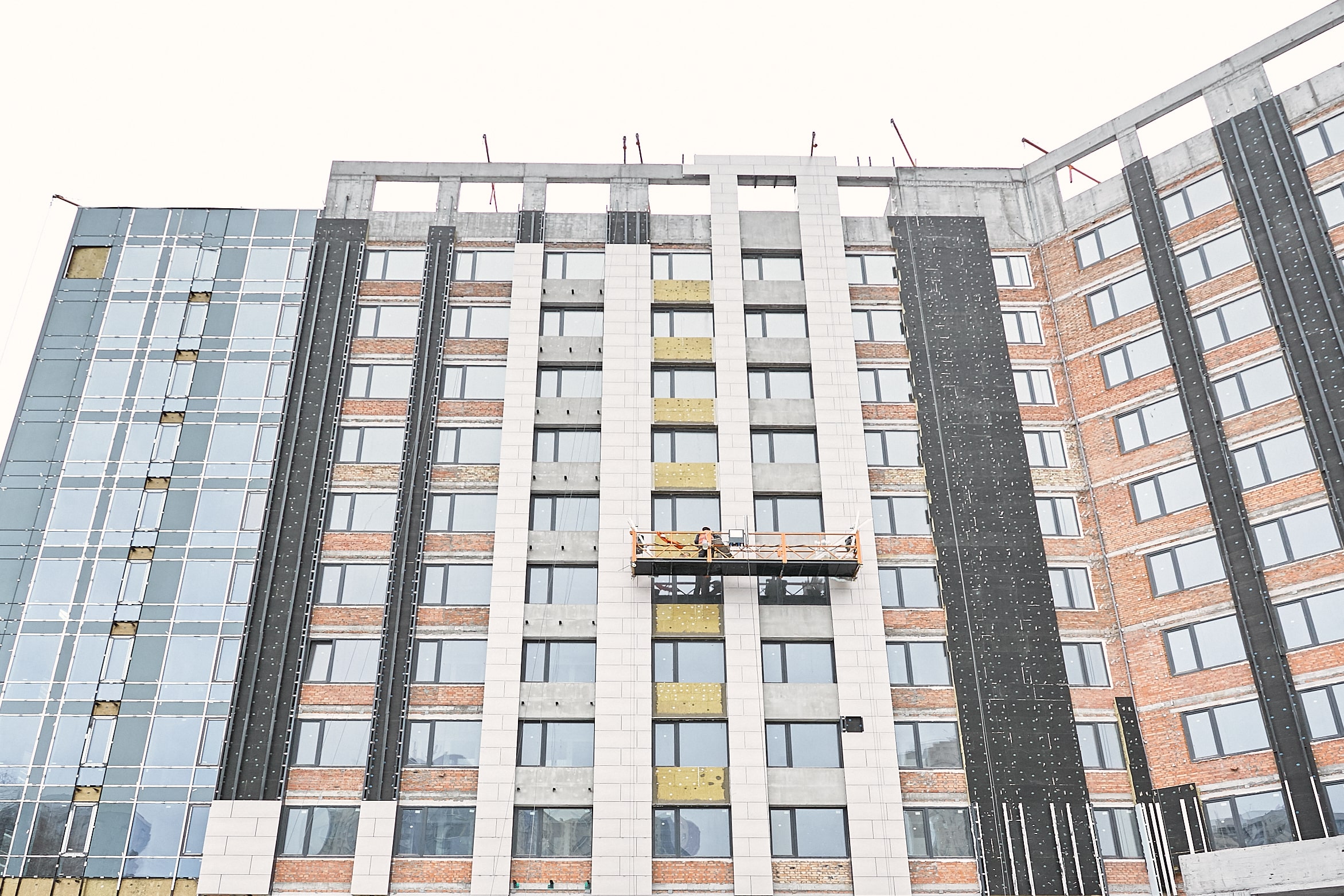

Виконуються роботи по влаштуванню фасадів СПОК (світлопрозорі огороджуючи конструкції) та НВФ (навісній вентильований фасад) по всьому периметру будівлі.
Виконуються роботи по влаштування фасадів ЛММ по всьому периметру будівлі.
Виконані роботи по влаштуванню стяжки підлог на 2 та 8 поверхах
Виконуються роботи по влаштуванню стяжки підлог на 1, підвал та 9,10 поверхах
Виконані роботи по влаштуванню штукатурки на 2 та 8 поверхах

Секція 2
Виконано влаштування монолітного каркасу по 32 поверх.
Виконуються роботи з цегляної кладки з 24 по 28 поверх.
Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 30 поверх.
Виконуються роботи по влаштуванню фасадів СПОК (світлопрозорі огороджуючи конструкції) та НВФ (навісній вентильований фасад) з 2 по 22 поверх зі сторони вул. Заболотного.
Виконуються роботи по влаштуванню систем вентиляції з 19 по 26 поверх.
Виконані роботи з монтажу ПВХ конструкцій по 22 поверх зі сторони вул. Заболотного.
Виконуються роботи по монтажу ПВХ конструкцій з внутрішньої сторони двору – з 13 по 20 поверх.

Будинок №3
Секція 1

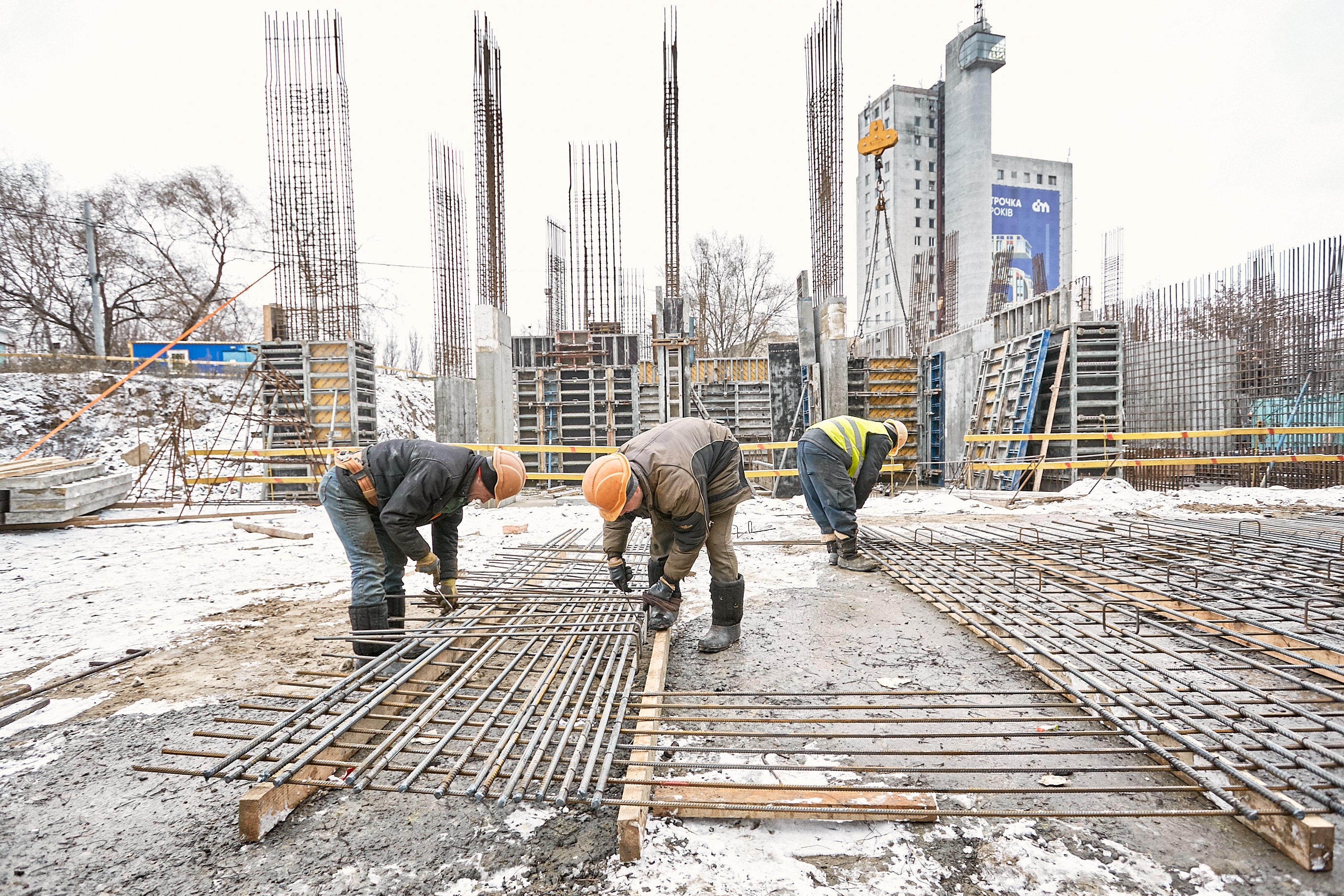

Забетоновано плиту ростверку
Виконано роботи з гідроізоляції плити ростверку будівлі.
Виконано роботи з армування плити ростверку будівлі.
Виконуються роботи по влаштуванню вертикальних конструкцій підвалу

Секція 2
Виконуються роботи по влаштуванню монолітного каркаса 11го поверху будівлі.
Виконані роботи по влаштуванню монолітних сходових маршів до 9 поверху.
Виконуються роботи по влаштування монолітних сходових маршів з 9 по 10 поверхи.

Секція 3
Виконуються роботи з улаштування монолітного каркасу 14 поверху.
Виконано роботи по влаштуванню монолітних сходових маршів до 12 поверху.

/
