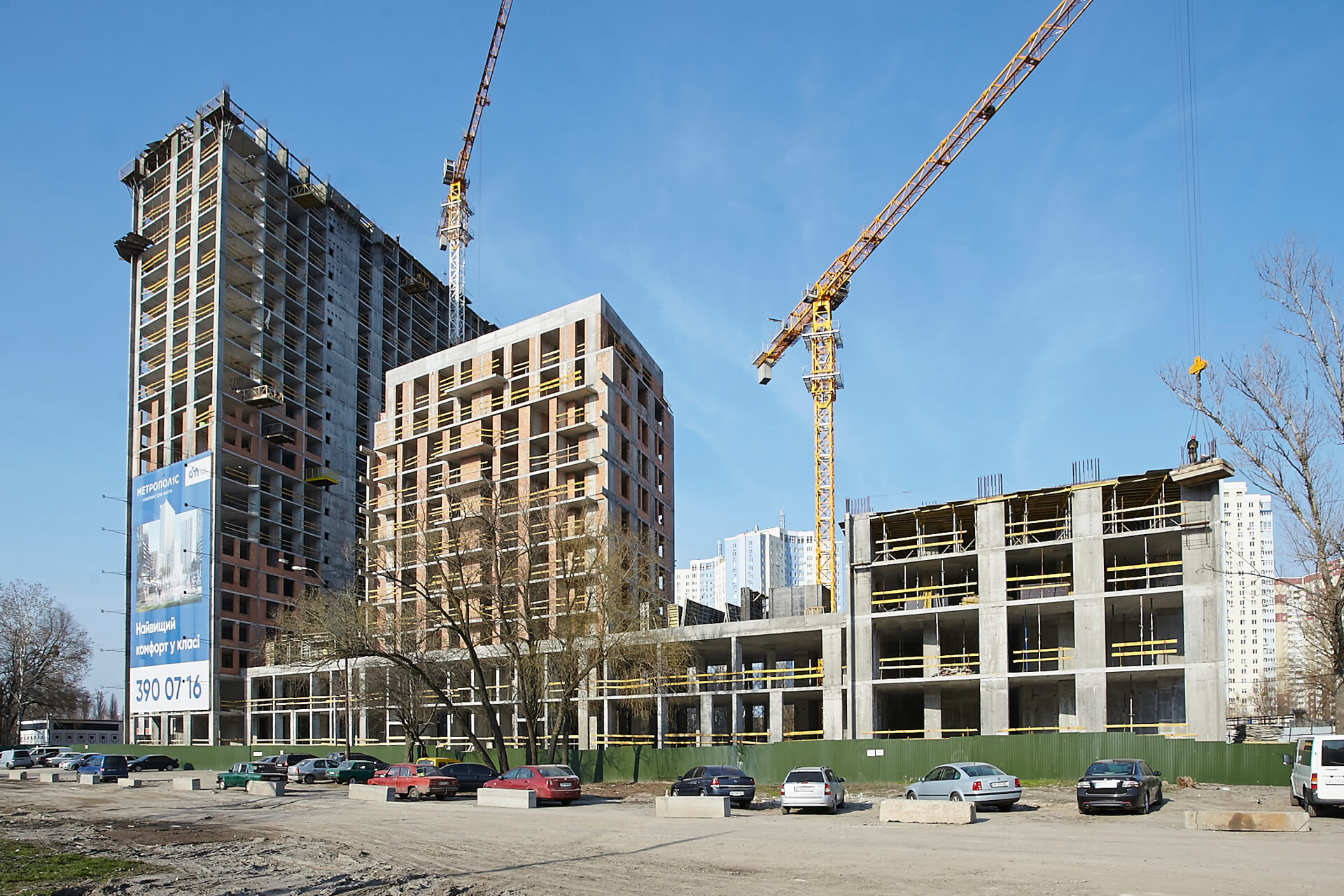

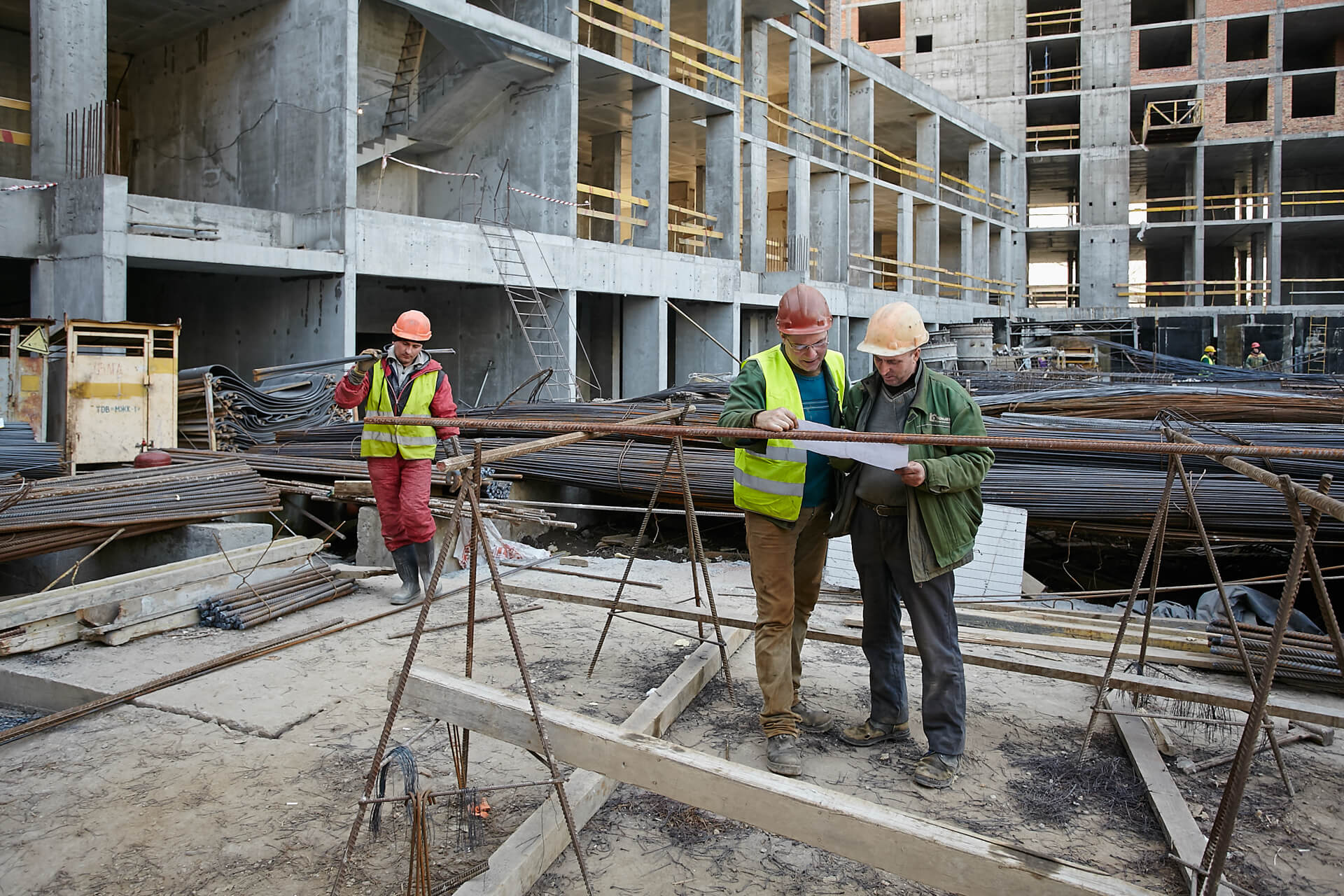

Хід будівництва, 20.03.2020

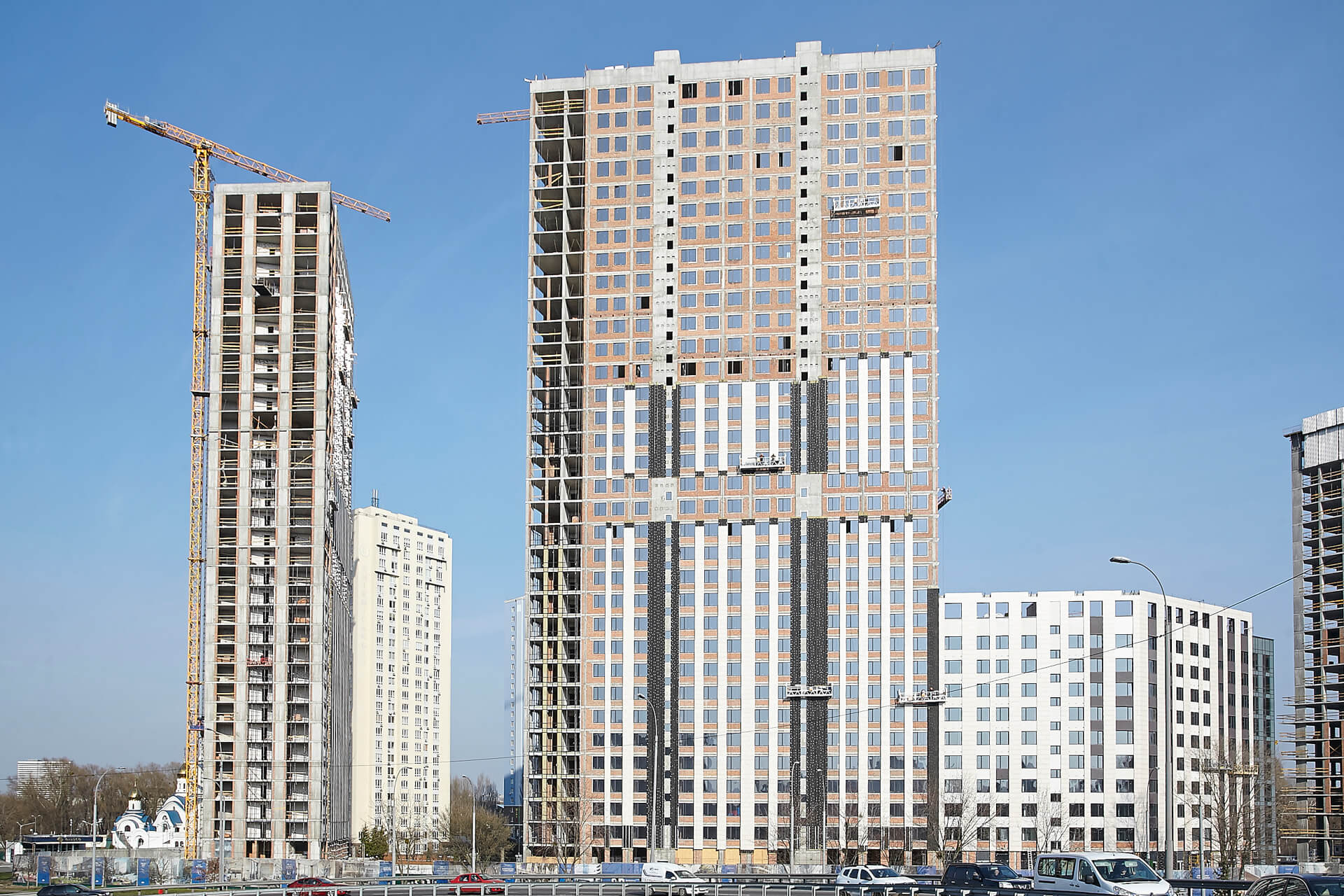

Будинок №1

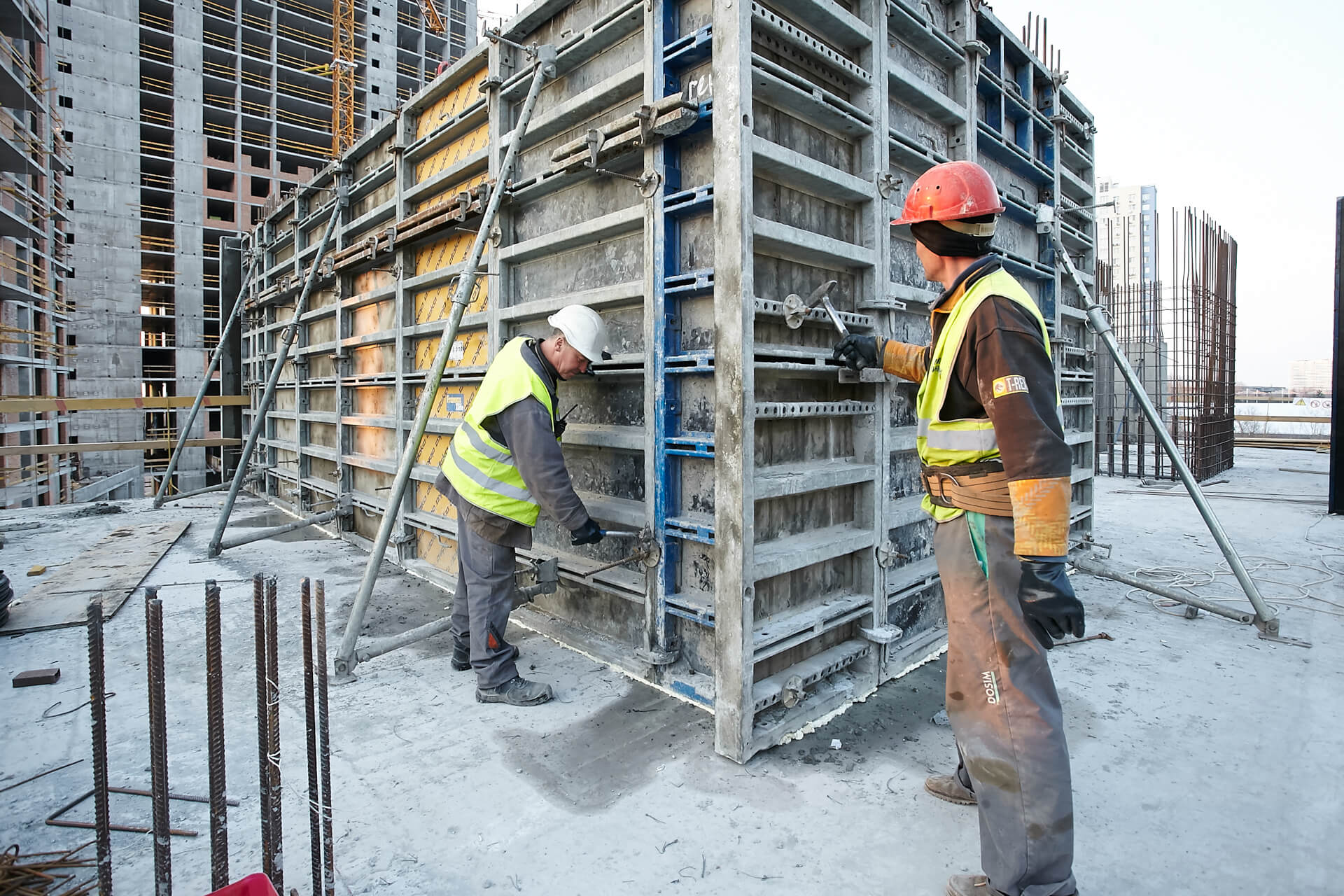

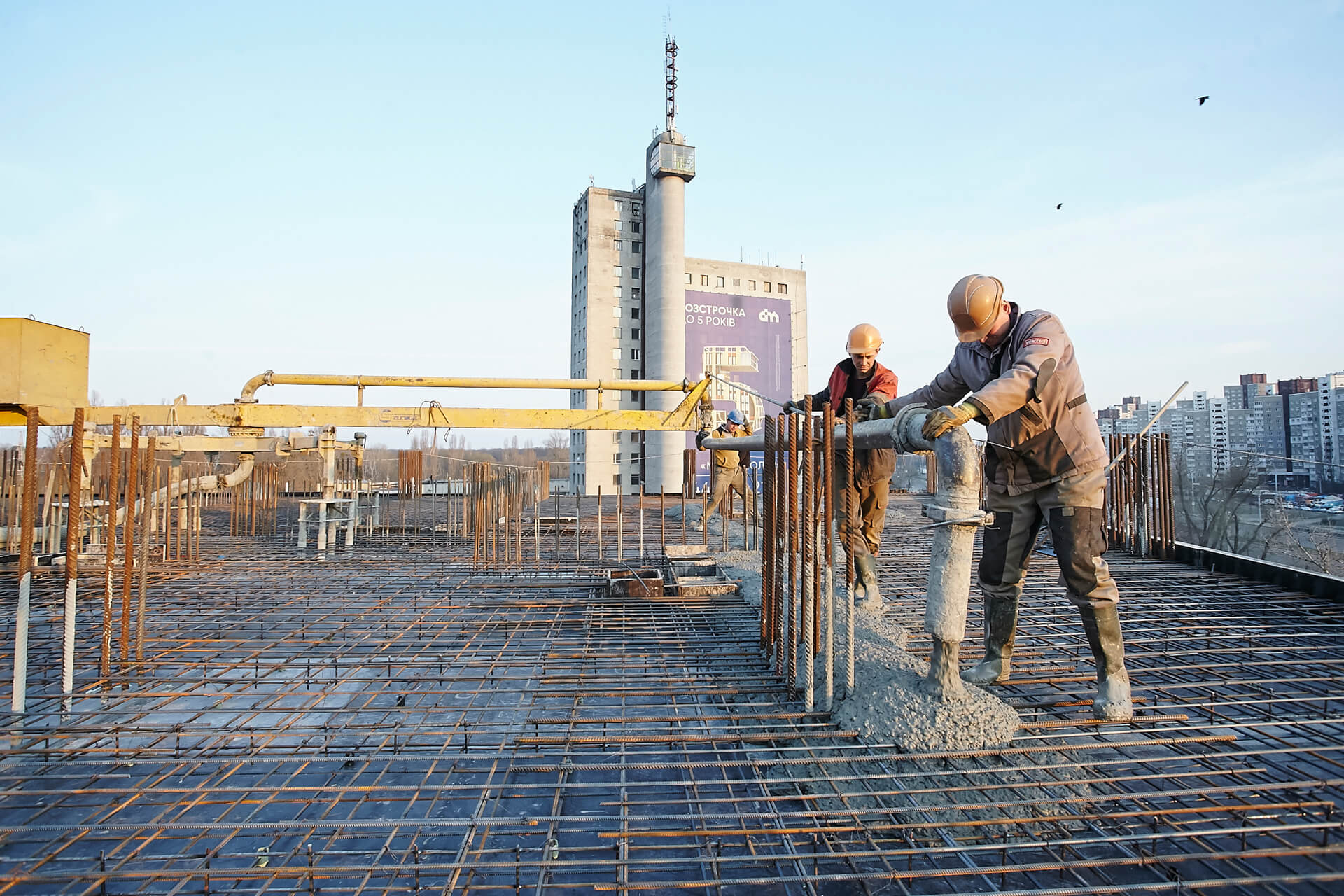

- Виконано влаштування монолітного каркасу по 34 поверх та технічний 35 поверх. Виконуються роботи з влаштування монолітного каркасу технічного 36 поверху.

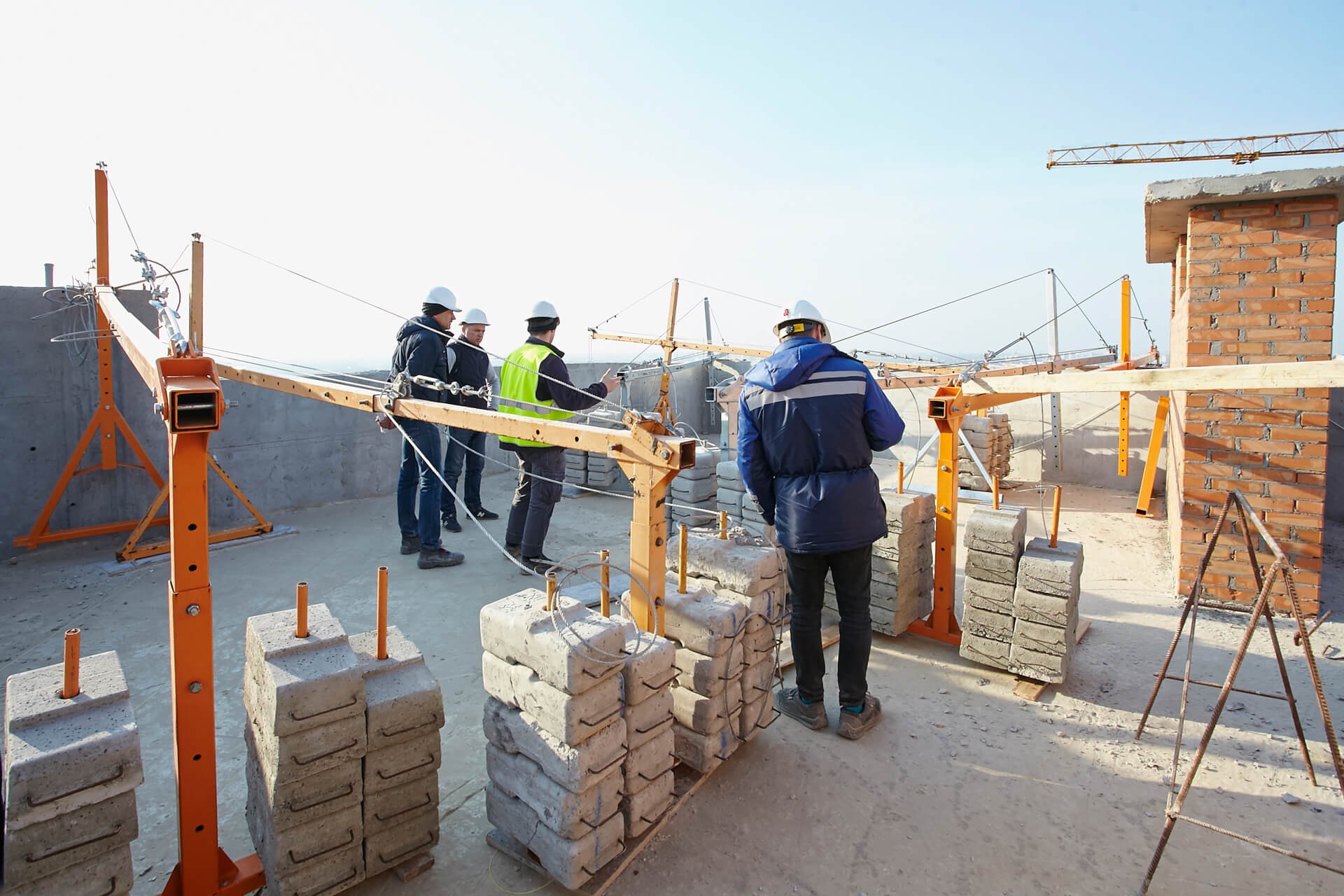

- Виконуються роботи з цегляної кладки з 27 по 35 технічний поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів).

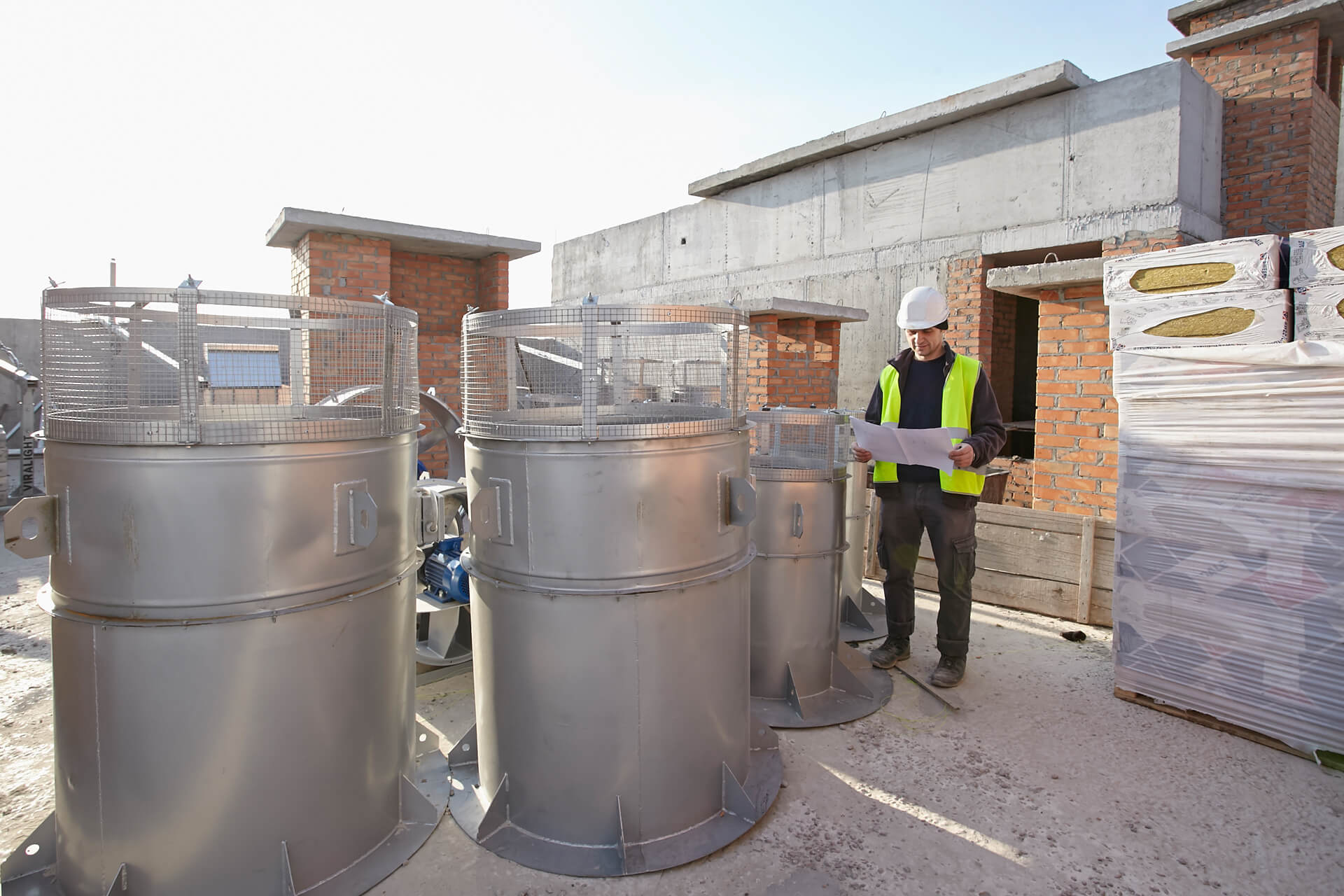

- Виконуються роботи з влаштування систем вентиляції з 19 по 34 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ВК (водопровід, каналізація) та опалення з 2 по 16 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ЕО (електромонтажні роботи) з підвалу по 16 поверх.
- Виконуються роботи з монтажу ПВХ конструкцій з 31 по 34 поверх.

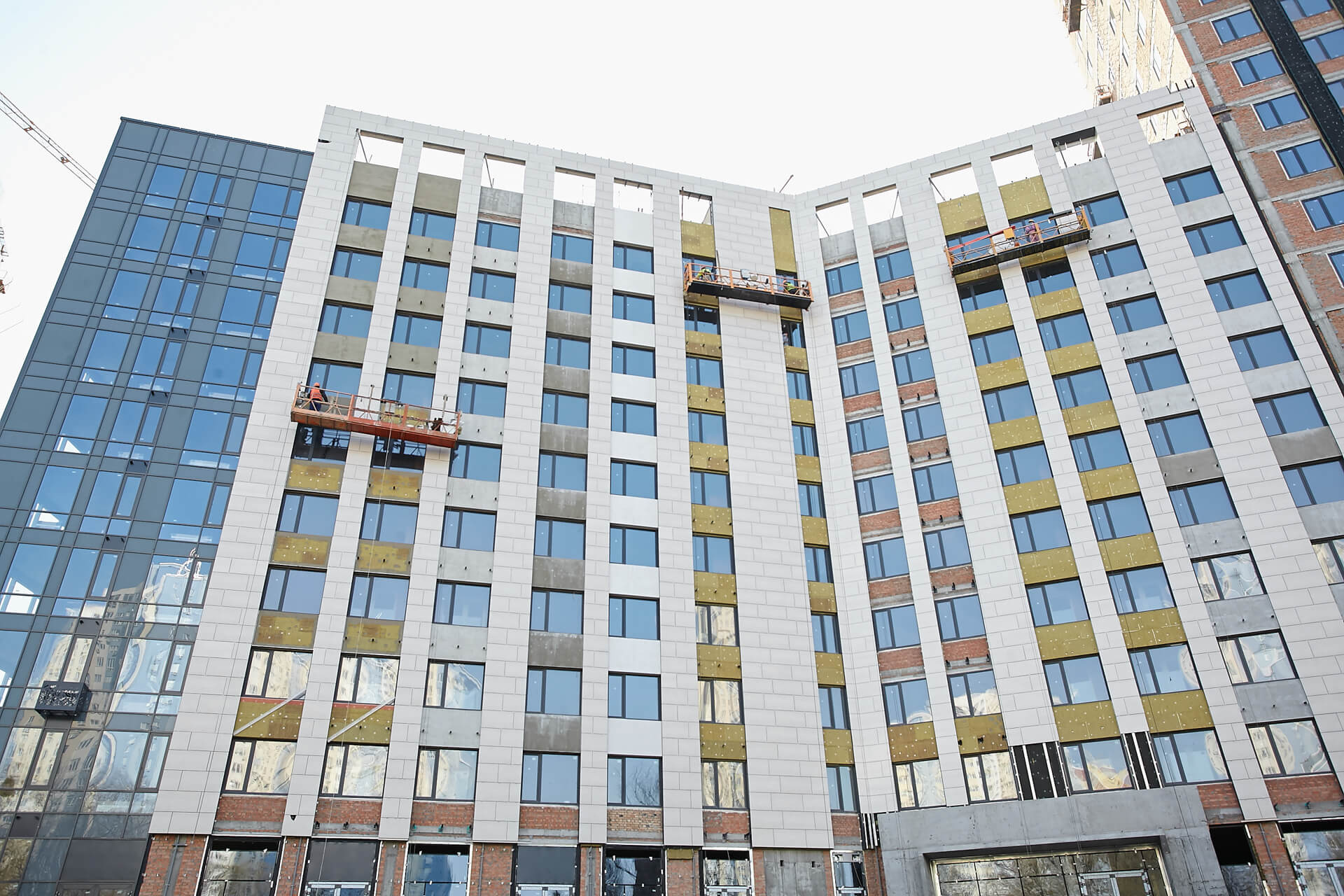

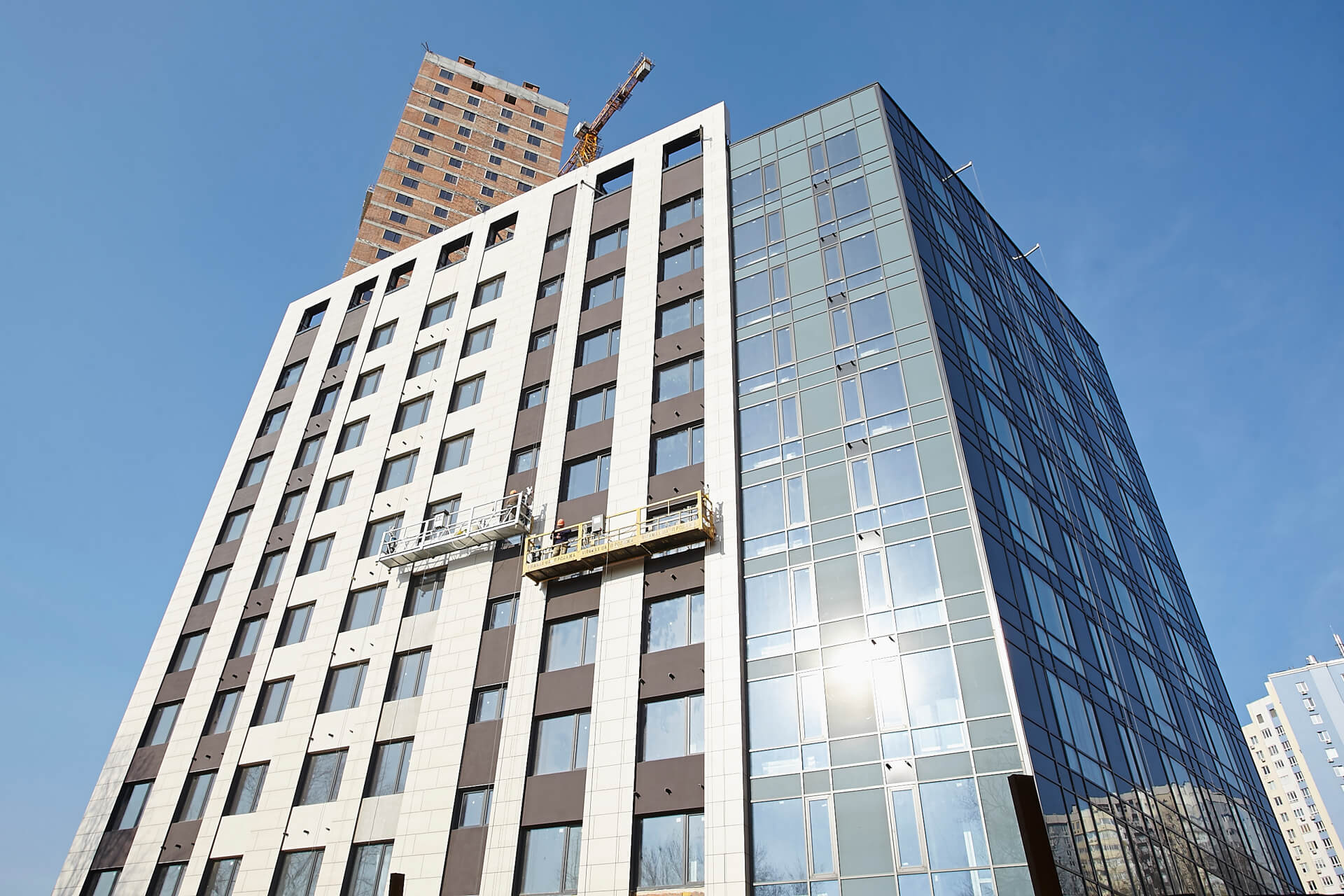

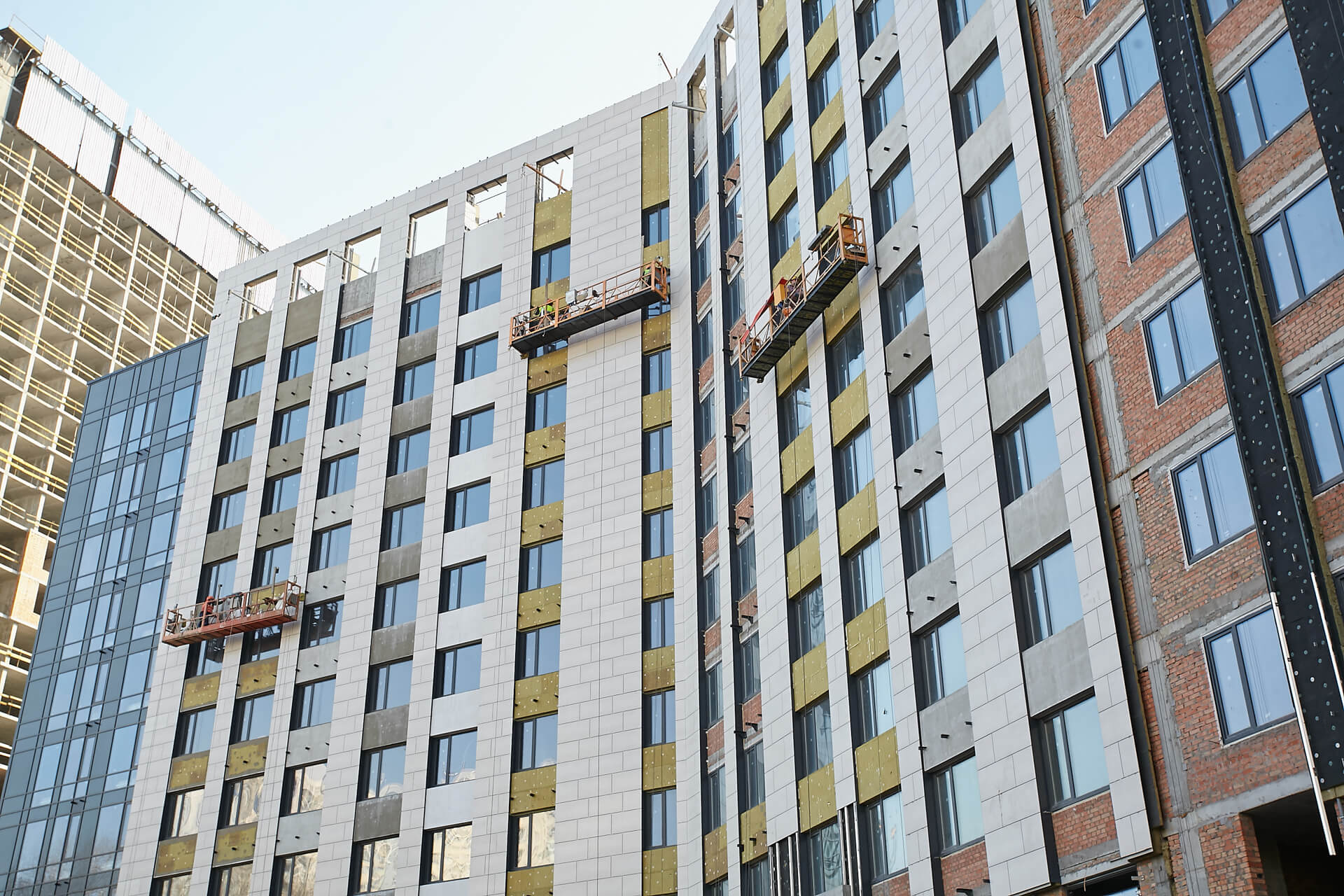

- Виконуються роботи з влаштування НВФ (навісний вентильований фасад) з 2 по 32 поверх зі сторони двору (ресторану) та частково зі сторони вулиці Глушкова. Виконуються роботи з влаштування фасадної системи СПОК (світлопрозорі огороджувальні конструкції) з 2 по 34 поверх.
Будинок №2
Секція 1
- Виконані роботи з монтажу ПВХ конструкцій.
- Виконуються роботи з влаштування систем ВК (водопровід, каналізація), опалення та ЕТР (електроживлення квартир) з підвалу по 10 поверх.
- Виконуються роботи з влаштування фасадів СПОК (світлопрозорі огороджувальні конструкції) та НВФ (навісний вентильований фасад) по всьому периметру будівлі на першому поверсі.
- Виконані роботи з влаштування стяжки підлог повністю.
- Виконані роботи з влаштування штукатурки з 2 по 10 поверх.
- Виконані роботи з влаштування плитки підлог в МЗК (місця загального користування) з 2 по 10 поверх.
- Виконується монтаж квартирних дверей з 2 по 10 поверх.
- Виконується монтаж вертикального транспорту (ліфти).
- Виконані роботи з влаштування перильного огородження сходових клітин з 2 по 10 поверх.
Секція 2
- Виконані роботи з влаштування монолітного каркасу.
- Виконуються роботи з цегляної кладки з 30 по 34 поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 34 поверх.
- Виконуються роботи з влаштування НВФ (навісний вентильований фасад) з 2 по 32 поверх.
- Виконуються роботи з влаштування фасадної системи СПОК (світлопрозорі огороджувальні конструкції) з 2 по 34 поверх.
- Виконуються роботи з влаштування систем вентиляції з 19 по 34 поверх.
- Виконані роботи з монтажу ПВХ конструкцій (окрім вікон сходових клітин з 23 по 34 поверх).
- Виконуються роботи з влаштування внутрішніх інженерних мереж ВК (водопровід, каналізація) та опалення з 2 по 16 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ЕО (електромонтажні роботи) з 2 по 16 поверх.
- Виконуються роботи з влаштування покрівлі.
Загальнооб’єктові (перша черга будівництва):
- Виконані роботи з влаштування зворотної засипки під відмітку благоустрою території на ділянці будинку №2 зі сторони вулиці Заболотного.
- Виконуються роботи з влаштування зворотної засипки під відмітку благоустрою території на ділянці будинку №2 зі сторони двору.
- Виконуються роботи з влаштування монолітного каркасу трансформаторної підстанції №1
Будинок №3
Секція 1
Виконуються роботи з влаштування монолітного каркасу 4 та 5-го поверху будівлі.
Секція 2
- Виконані монолітно-каркасні роботи.
- Виконані роботи з влаштування монолітних сходових маршів.
- Виконані роботи з влаштування цегляної кладки з 3 по 10 поверх.
- Виконуються роботи з влаштування цегляної кладки 11-го та технічних поверхів.
Секція 3
- Виконуються роботи з улаштування монолітного каркасу 23-24 поверху.
- Виконано роботи з влаштування монолітних сходових маршів до 22 поверху.
- Виконуються роботи з влаштування цегляної кладки з 3 по 7 поверх та з 11 по 13 поверх.
Паркінг:
Виконуються роботи з влаштування паль паркінгу.
