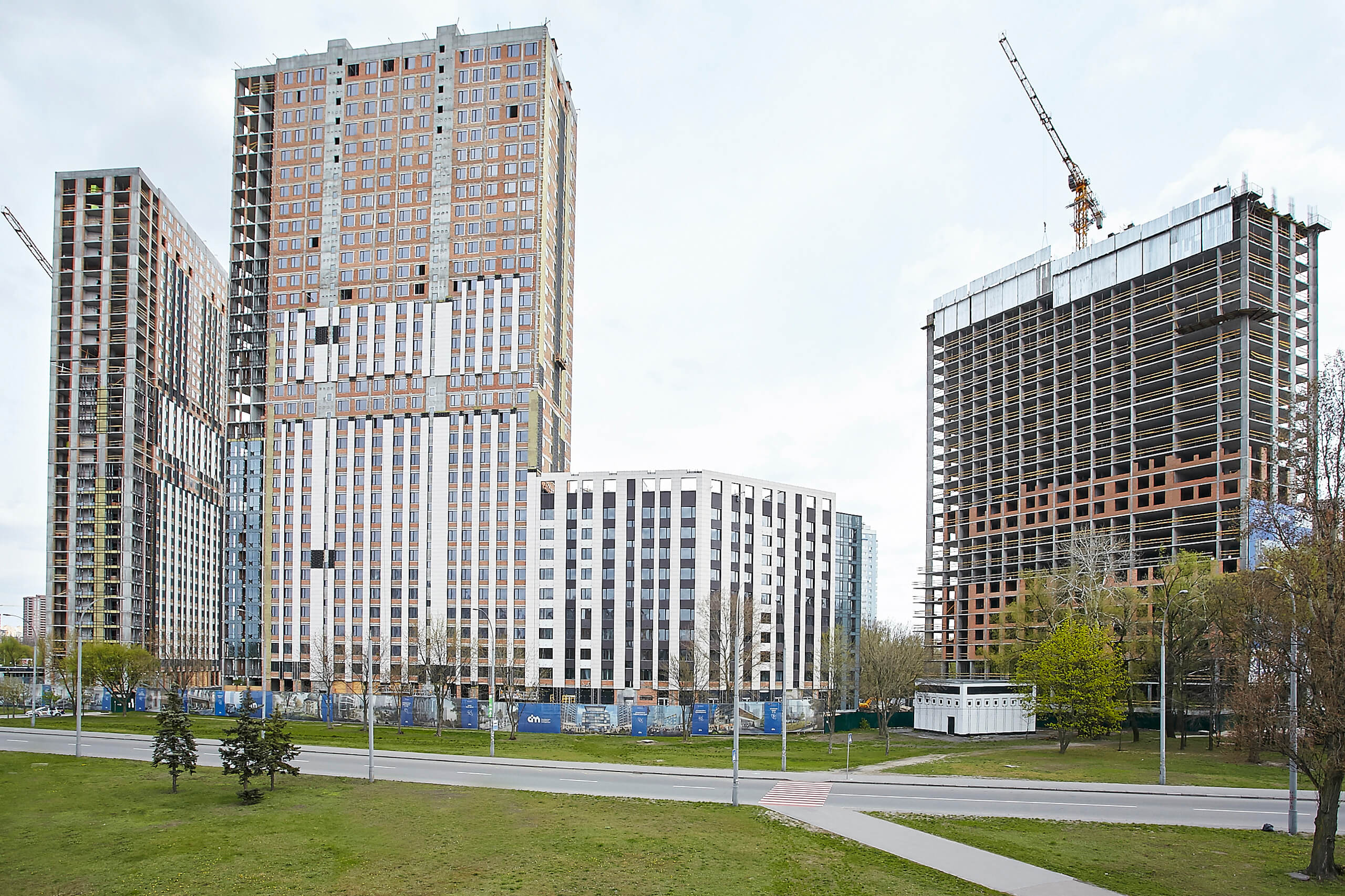

Хід будівництва, 17.04.2020

Будинок №1:

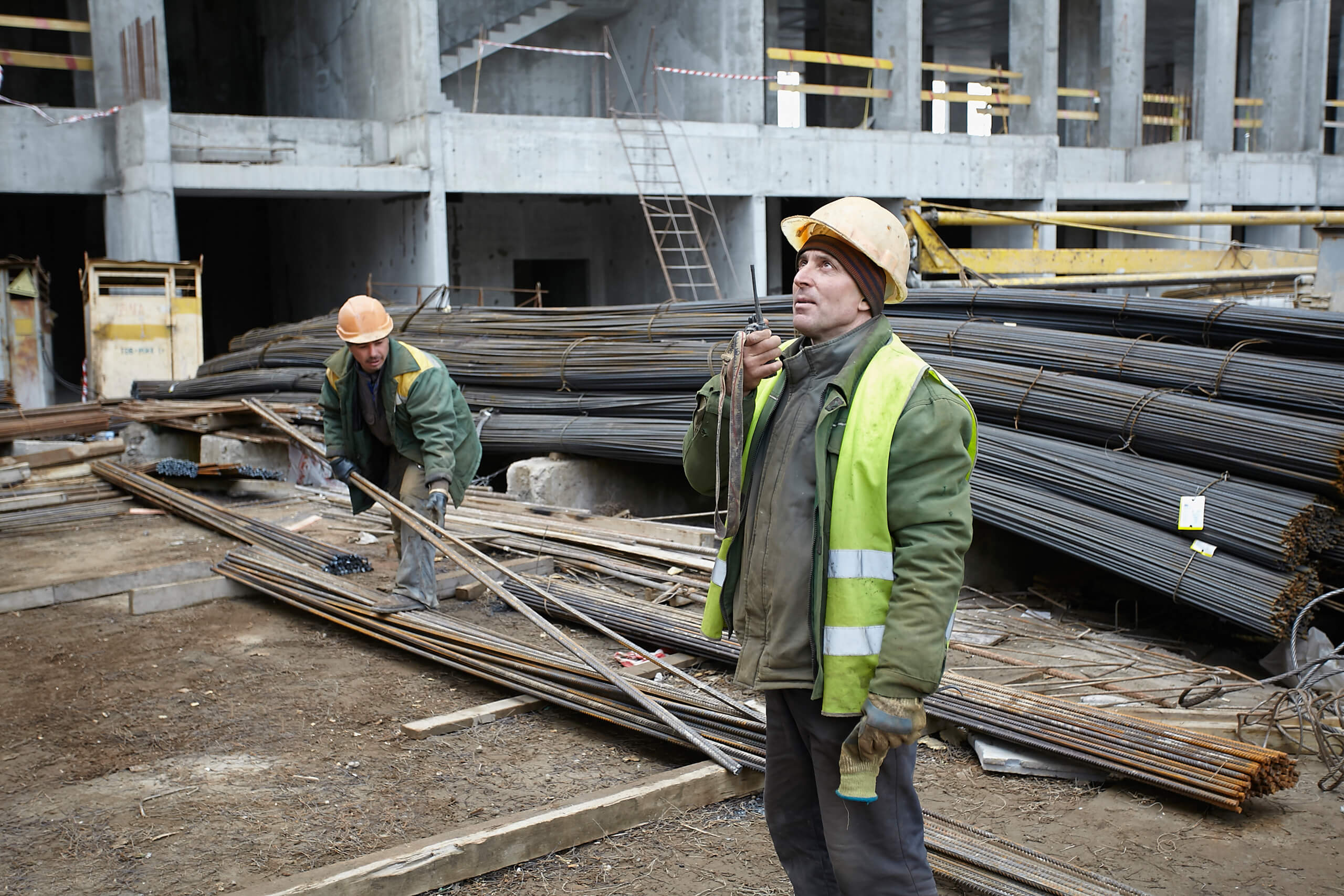

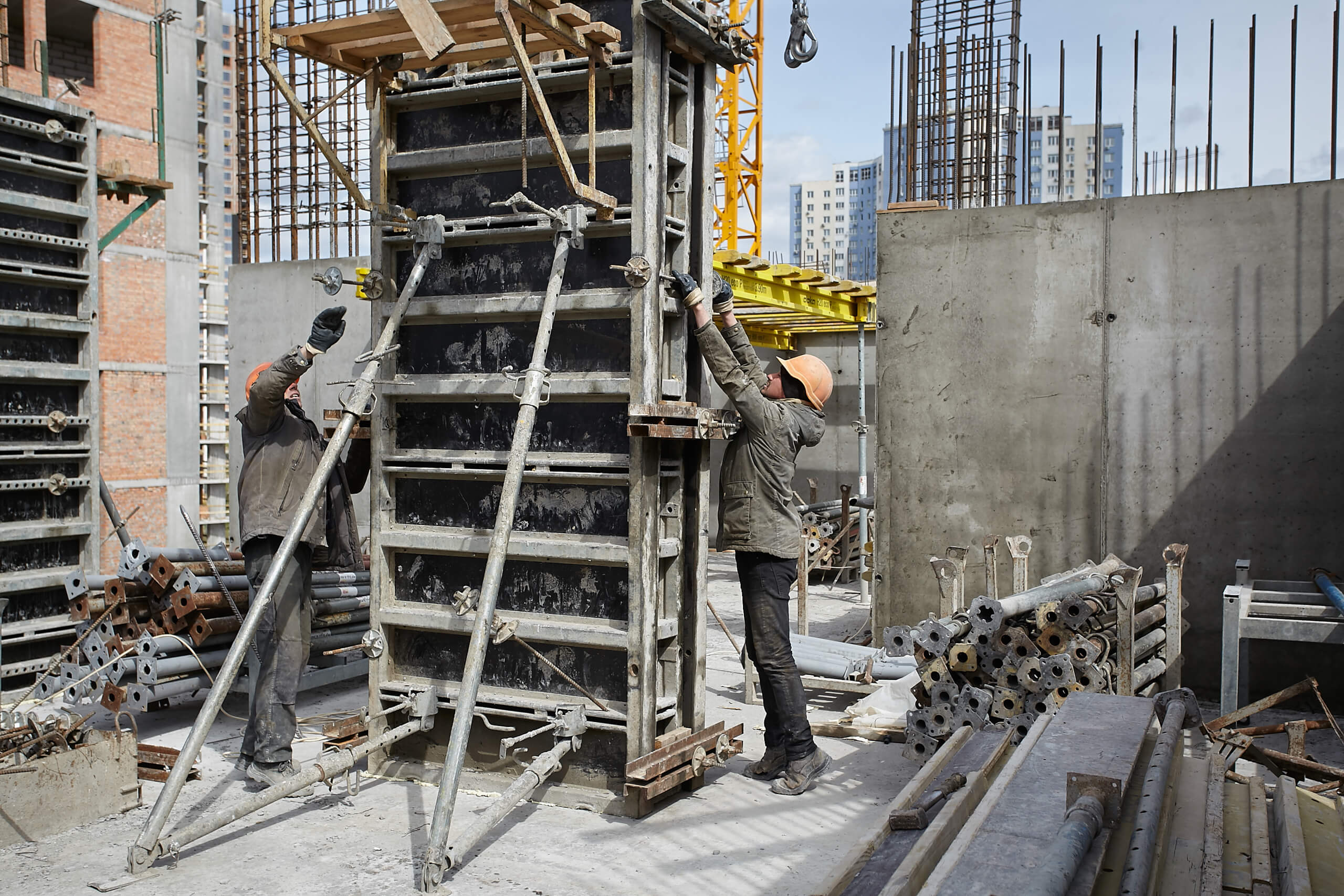

- Повністю виконано влаштування монолітного каркасу.
- Виконуються роботи з цегляної кладки з 29 по 34 технічний поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів).
- Виконуються роботи з влаштування систем вентиляції з 19 по 34 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ВК (водопровід, каналізація) та опалення з 2 по 16 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ЕО (електромонтажні роботи) з підвалу по 16 поверх.

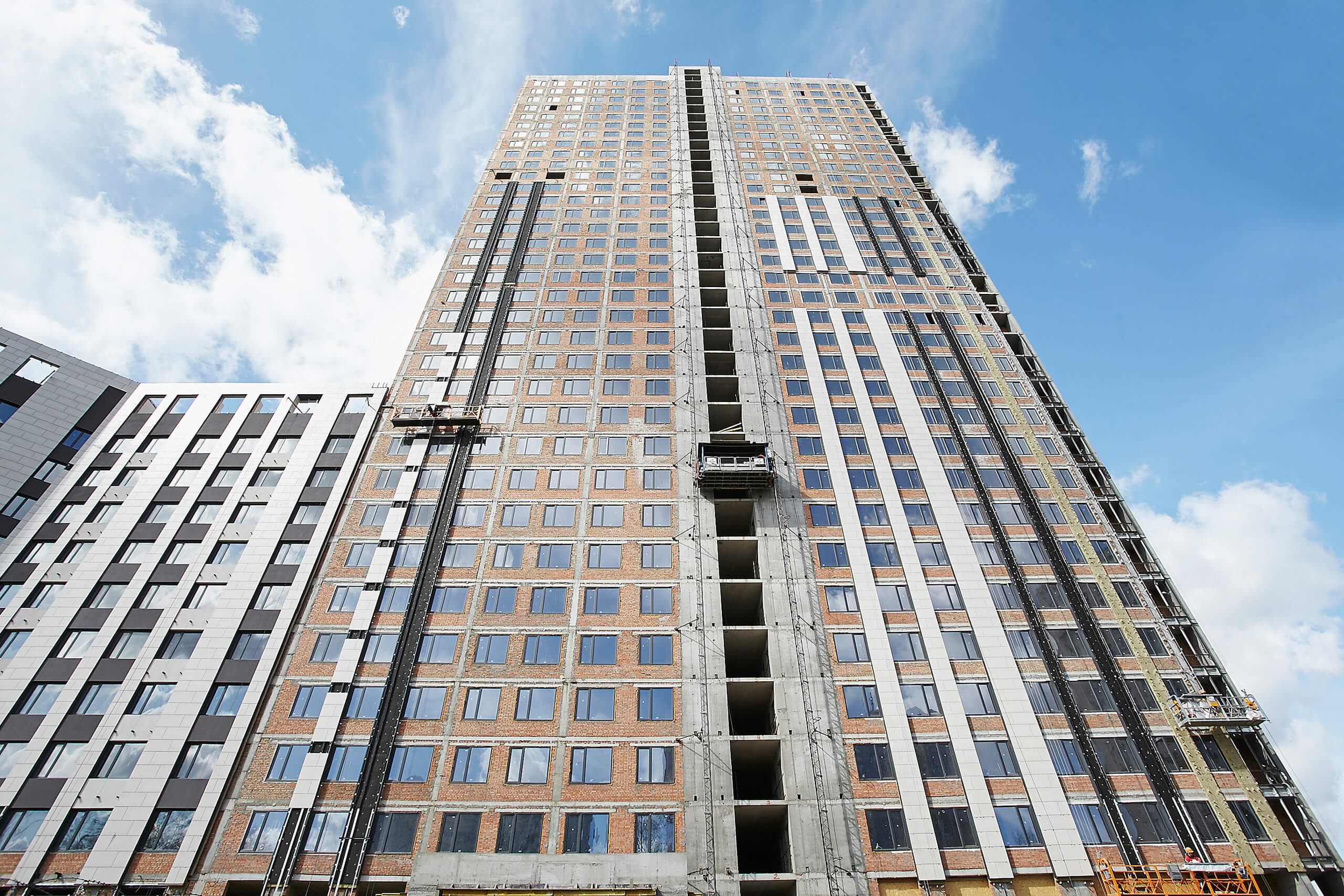

- Виконані роботи з монтажу ПВХ конструкцій (окрім зони підйомника та баштового крану).

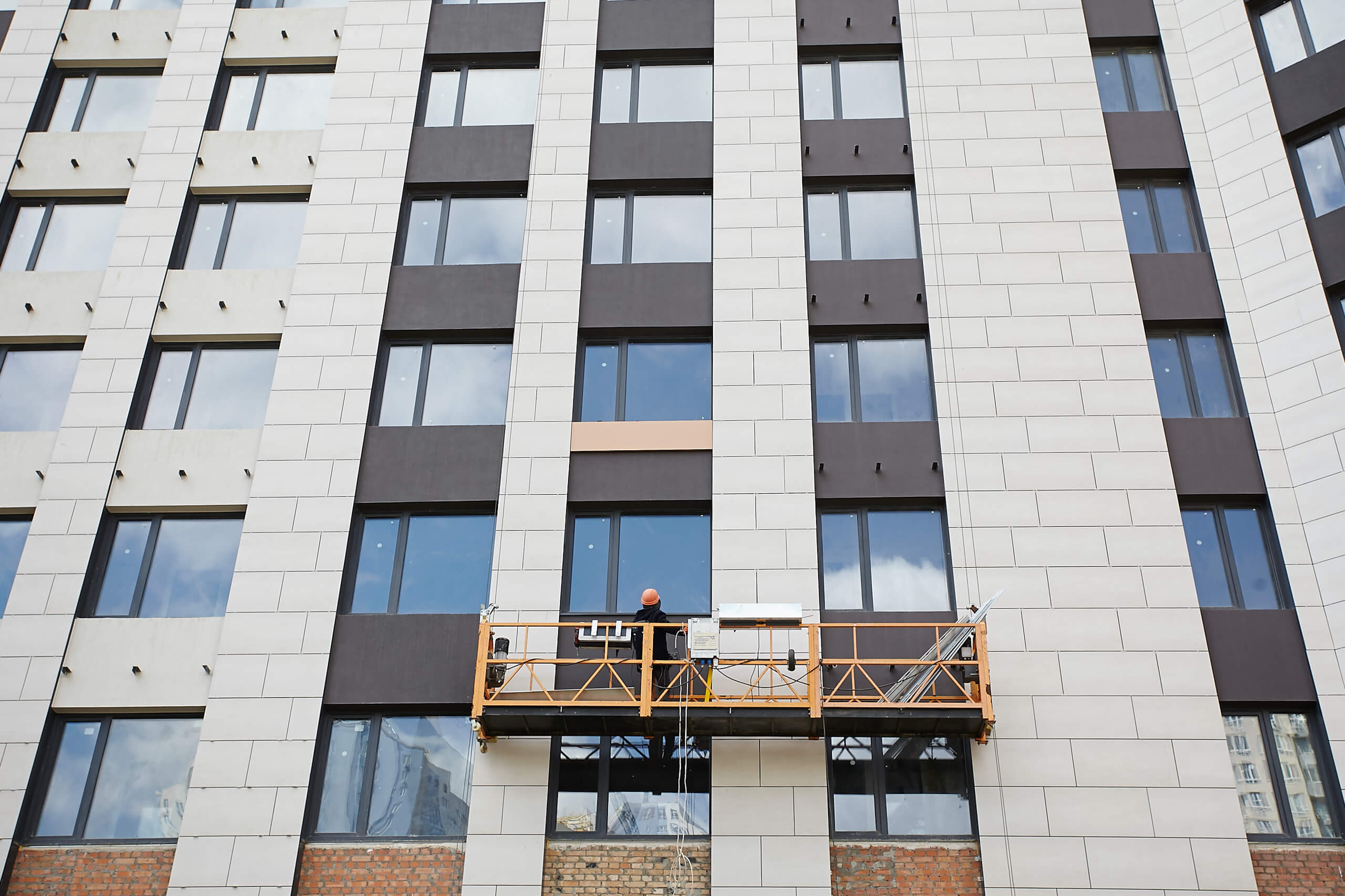

- Виконуються роботи з влаштування НВФ (навісний вентильований фасад) з 2 по 32 поверх зі сторони двору (ресторану) та частково зі сторони вулиці Глушкова.
- Виконуються роботи з влаштування фасадної системи СПОК (світлопрозорі огороджувальні конструкції) з 2 по 34 поверх.

Будинок №2:
Секція 1:

- Виконані роботи з монтажу ПВХ конструкцій.
- Виконані роботи з влаштування систем ВК (водопровід, каналізація), опалення та ЕТР (електроживлення квартир) з підвалу по 10 поверх.
- Виконуються роботи з влаштування СПОК (світлопрозорі огороджувальні конструкції) та НВФ (навісний вентильований фасад) по всьому периметру будівлі на першому поверсі.
- Повністю виконані роботи з влаштування стяжки підлог.
- Повністю виконані роботи з влаштування штукатурки.
- Виконані роботи з влаштування плитки підлог в МЗК (місця загального користування) з 2 по 10 поверх.
- Виконано монтаж квартирних дверей з 2 по 10 поверх.
- Виконано монтаж вертикального транспорту (ліфти).
- Виконані роботи з влаштування перильного огородження сходових клітин з 2 по 10 поверх.

Секція 2:

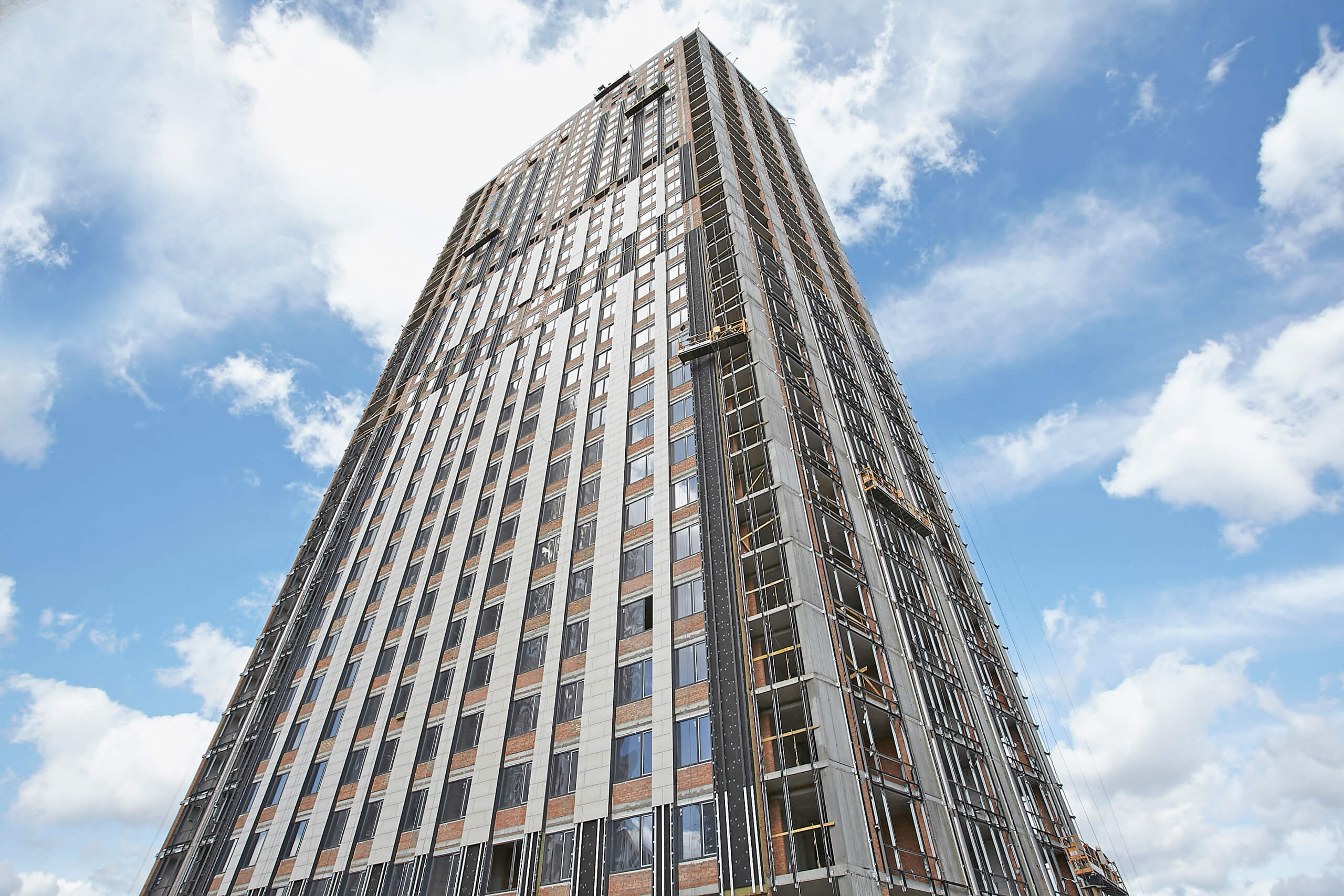

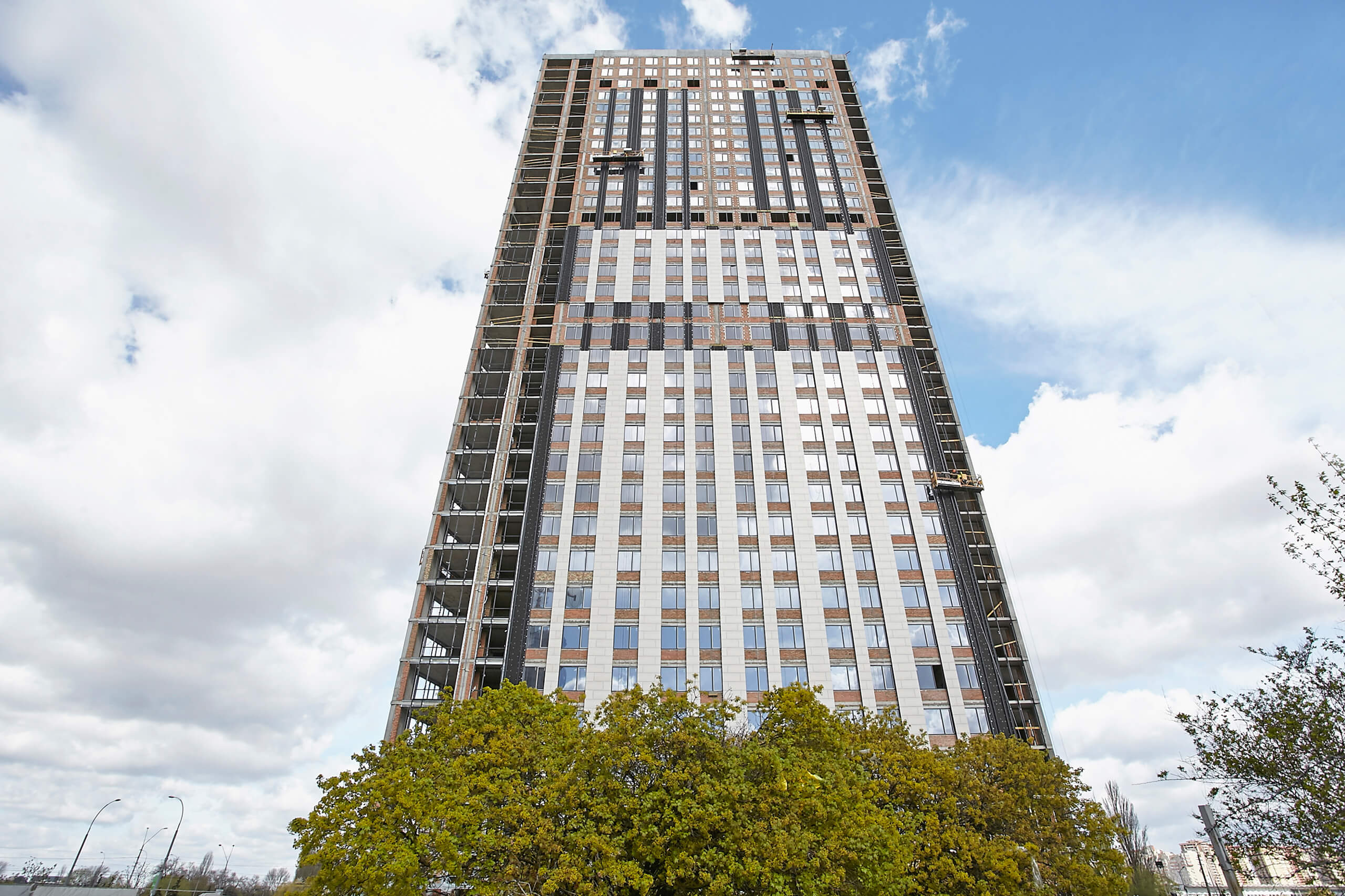

- Виконані роботи з влаштування монолітного каркасу.
- Виконуються роботи з цегляної кладки з 32 по 34 поверх.
- Виконані роботи з монтажу збірних залізобетонних конструкцій (сходових маршів) по 34 поверх.
- Виконуються роботи з влаштування НВФ (навісний вентильований фасад) з 2 по 32 поверх.
- Виконуються роботи з влаштування фасадної системи СПОК (світлопрозорі огороджувальні конструкції) з 2 по 34 поверх.
- Виконуються роботи з влаштування систем вентиляції з 19 по 34 поверх.
- Виконані роботи з монтажу ПВХ конструкцій (окрім вікон сходових клітин з 31 по 34 поверх).
- Виконуються роботи з влаштування внутрішніх інженерних мереж ВК (водопровід, каналізація) та опалення з 2 по 16 поверх.
- Виконуються роботи з влаштування внутрішніх інженерних мереж ЕО (електромонтажні роботи) з 2 по 16 поверх.
- Виконуються роботи з влаштування покрівлі.

Загальнооб’єктові (перша черга будівництва):
- Виконані роботи з влаштування зворотної засипки під відмітку благоустрою території на ділянці будинку №2 зі сторони вулиці Заболотного.
- Виконуються роботи з влаштування зворотної засипки під відмітку благоустрою території на ділянці будинку №2 зі сторони двору.
- Виконуються роботи з влаштування монолітного каркасу трансформаторної підстанції №1.

Будинок №3:
Секція 1:

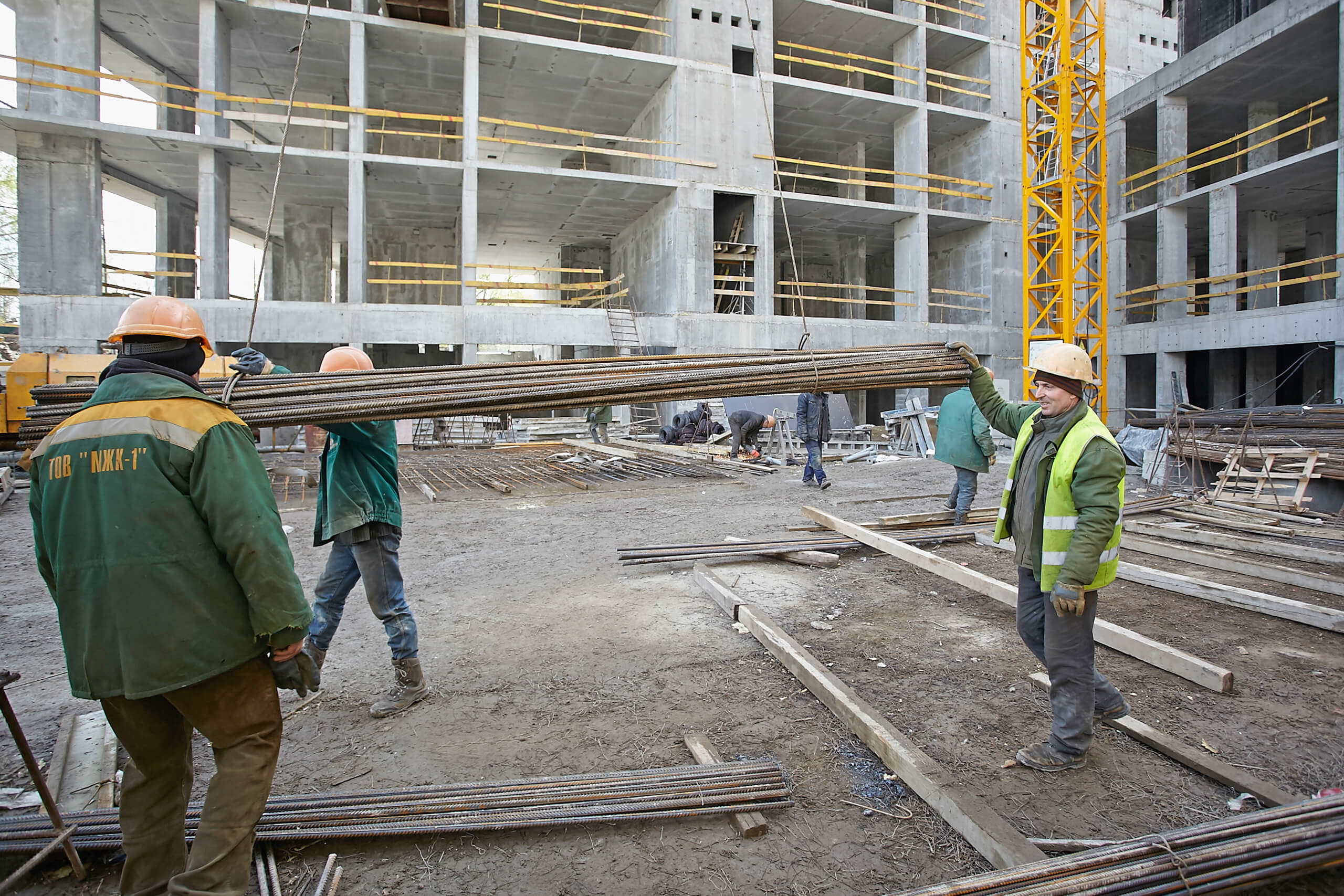

- Виконуються роботи з влаштування монолітного каркасу 5 та 6-го поверху будівлі.
- Виконуються роботи з влаштування цегляної кладки стін 3 поверху.

Секція 2:
- Виконані монолітно-каркасні роботи.
- Виконані роботи з влаштування монолітних сходових маршів.
- Виконані роботи з влаштування цегляної кладки по 10 поверх.
- Виконуються роботи з влаштування цегляної кладки 11-го та технічних поверхів.

Секція 3:
- Виконуються роботи з улаштування монолітного каркасу 25-26 поверхів.
- Виконані роботи з влаштування монолітних сходових маршів до 24 поверху.
- Виконуються роботи з влаштування цегляної кладки з 3 по 7 поверх та з 11 по 13 поверх.

Паркінг:
- Виконані роботи з влаштування паль паркінгу.

/
