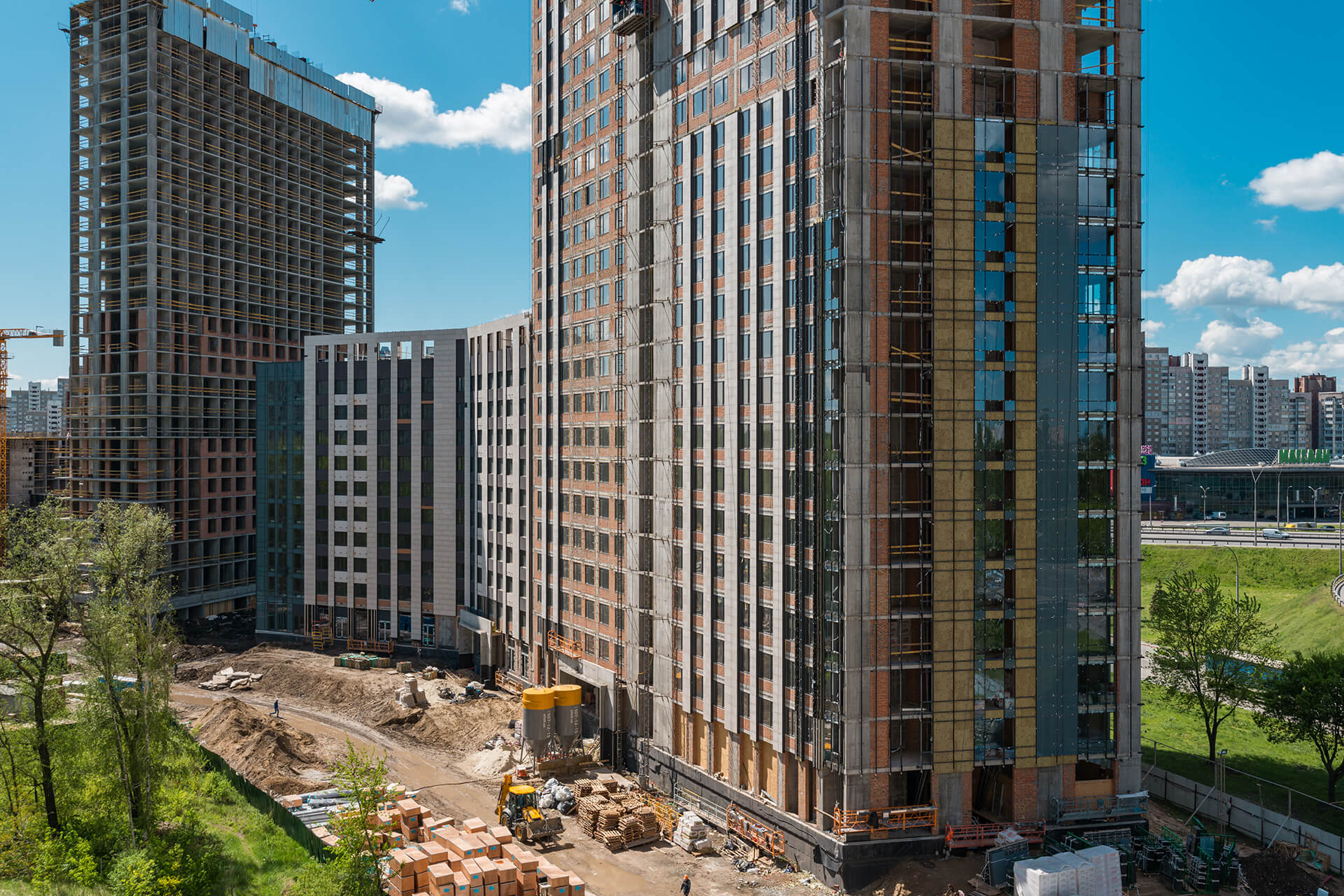

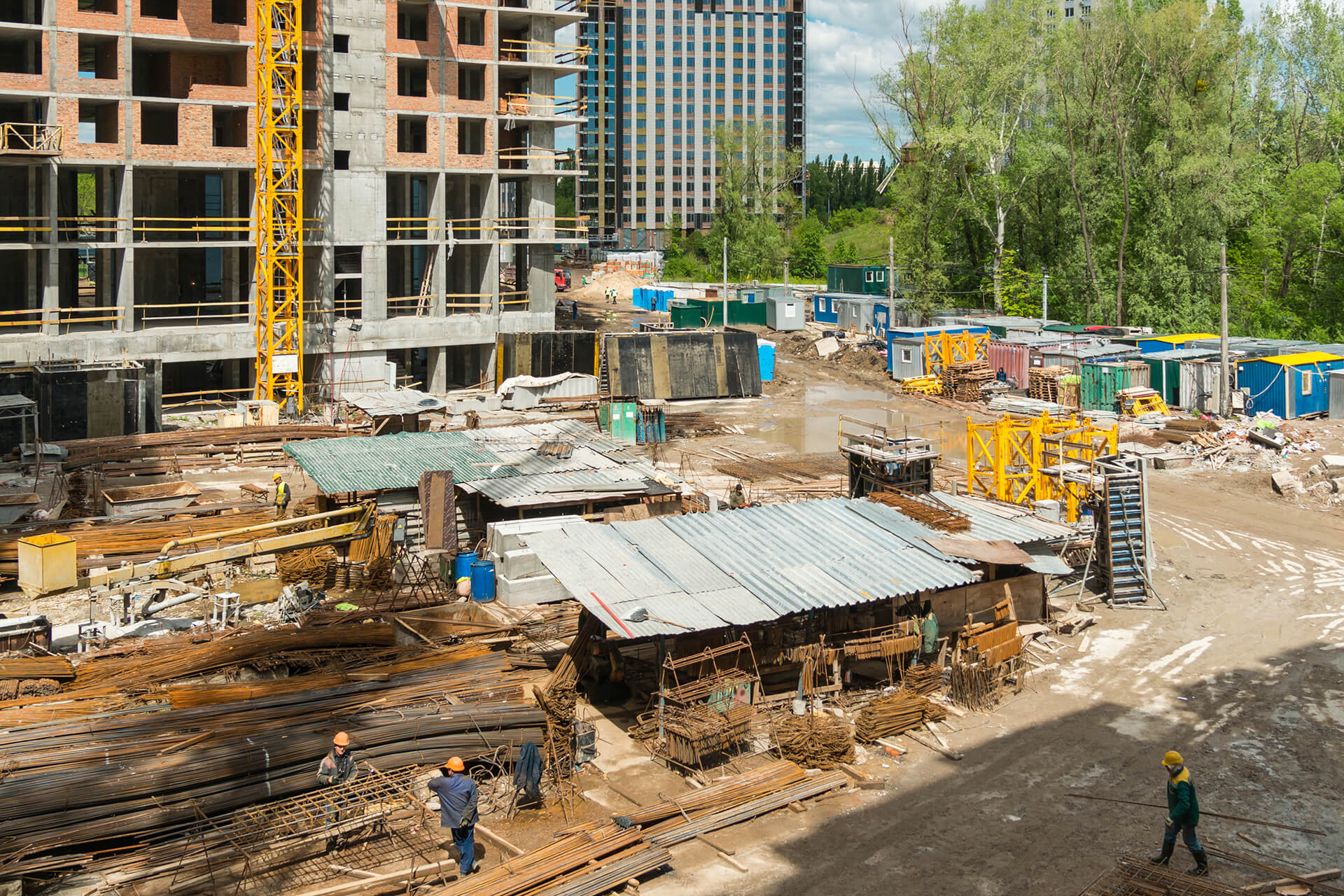

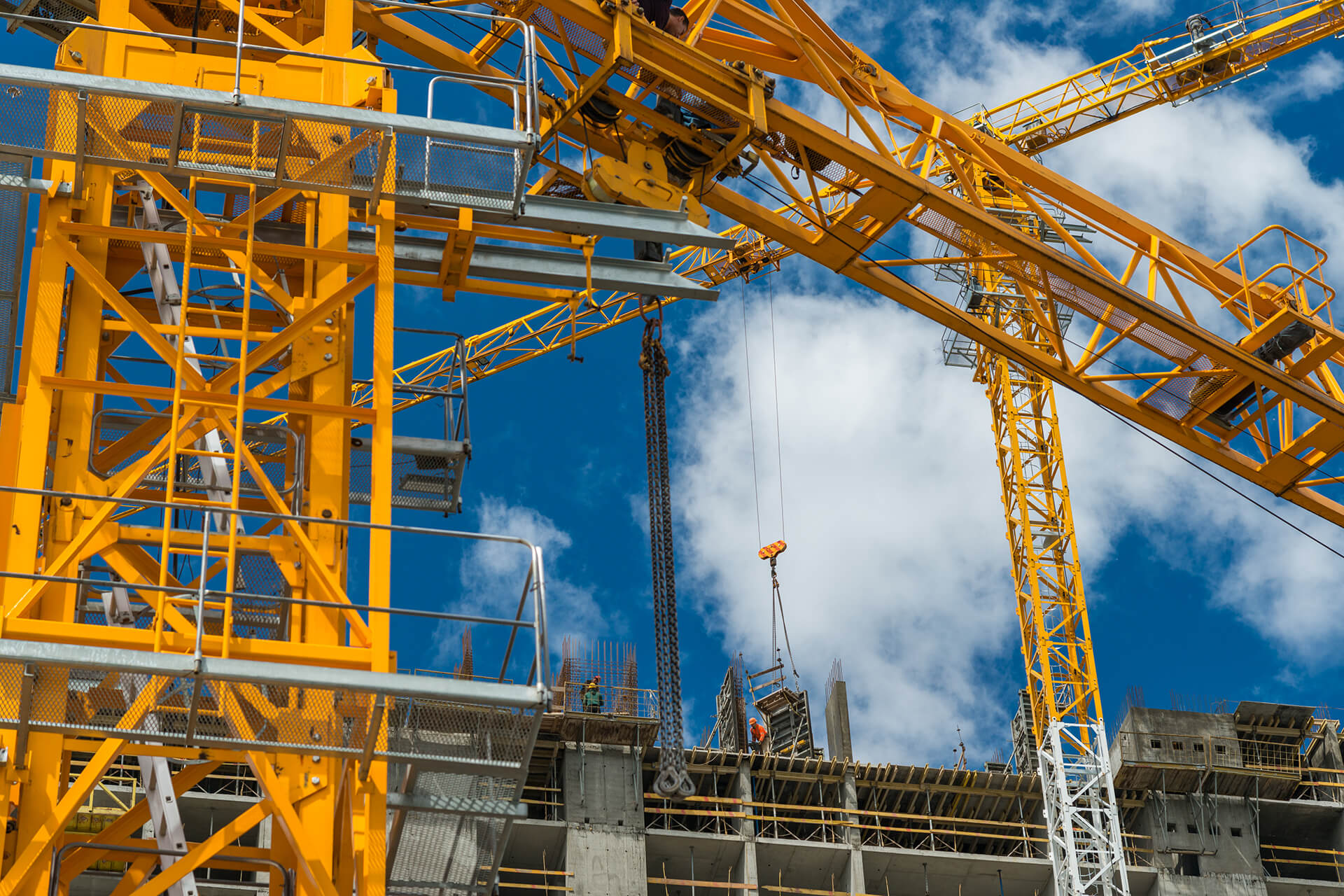

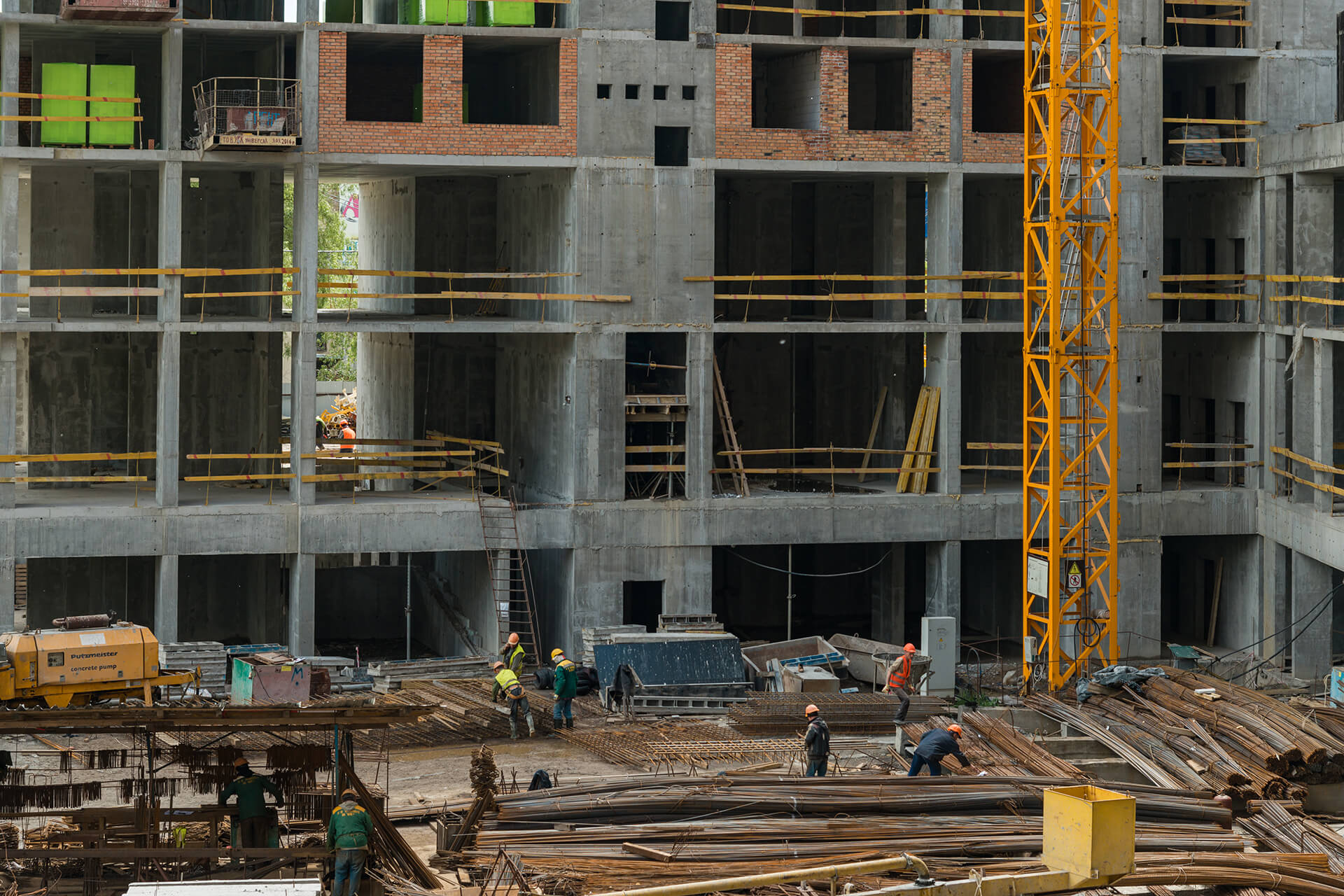

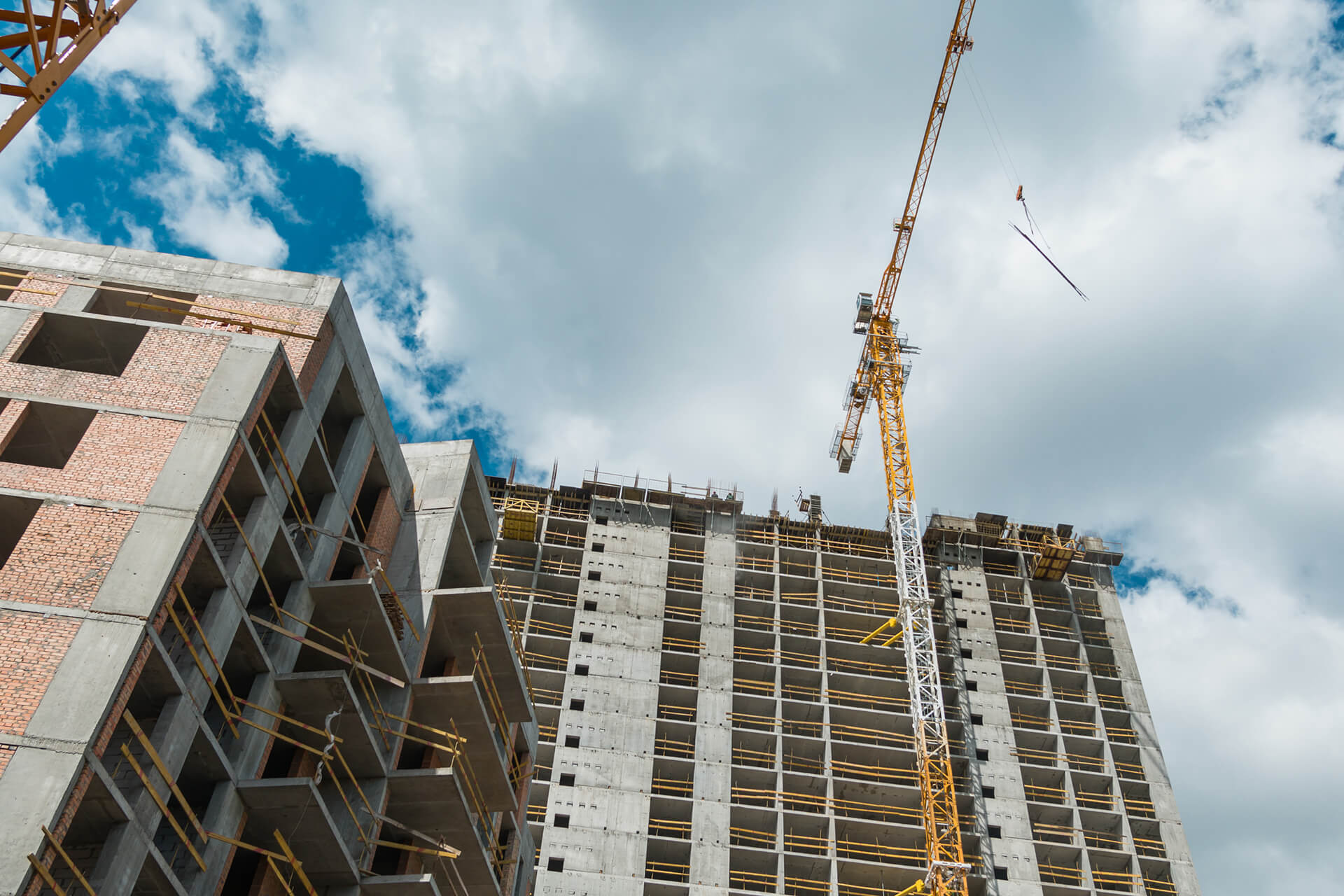

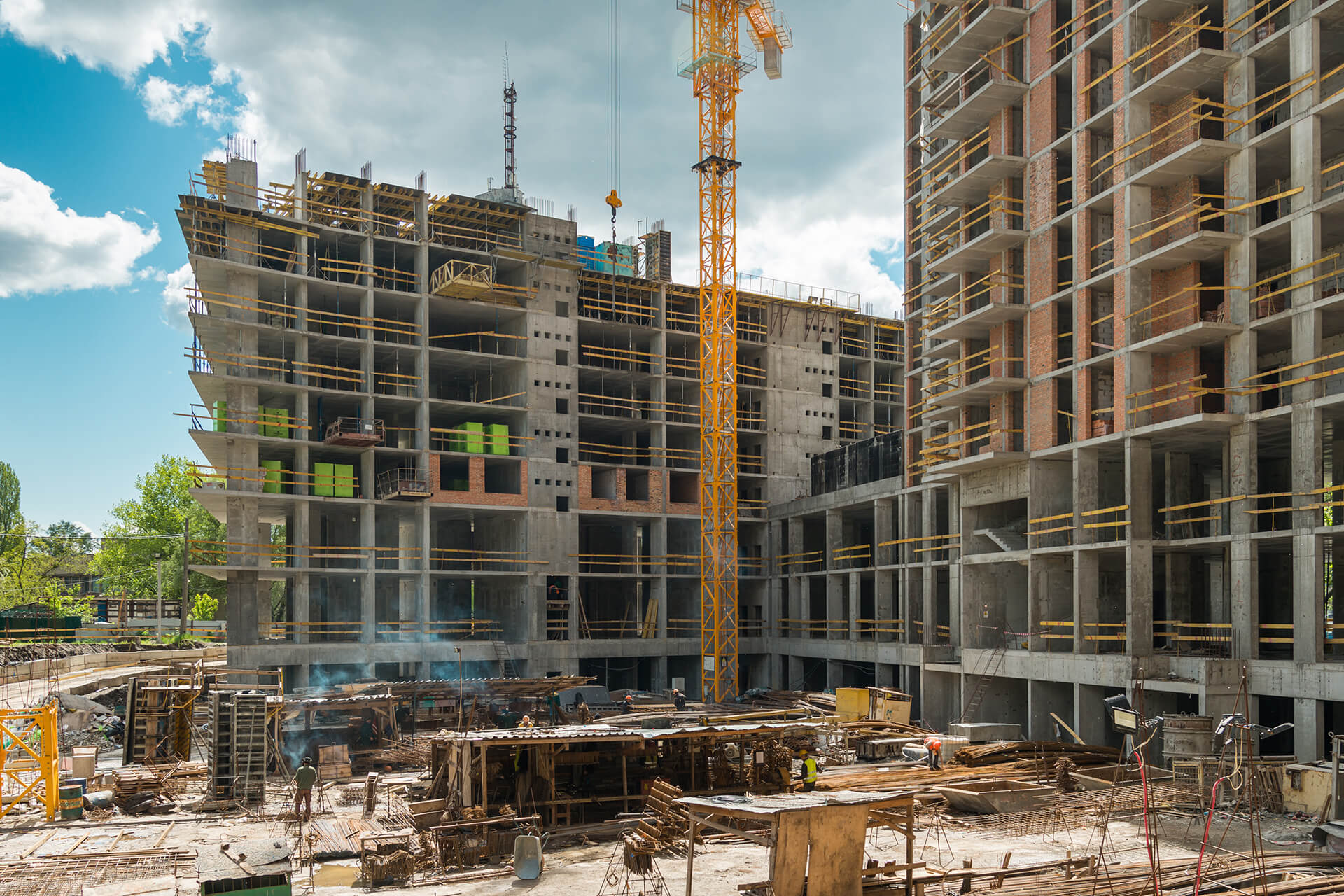

Хід будівництва, 14.05.2020

Будинок №1:

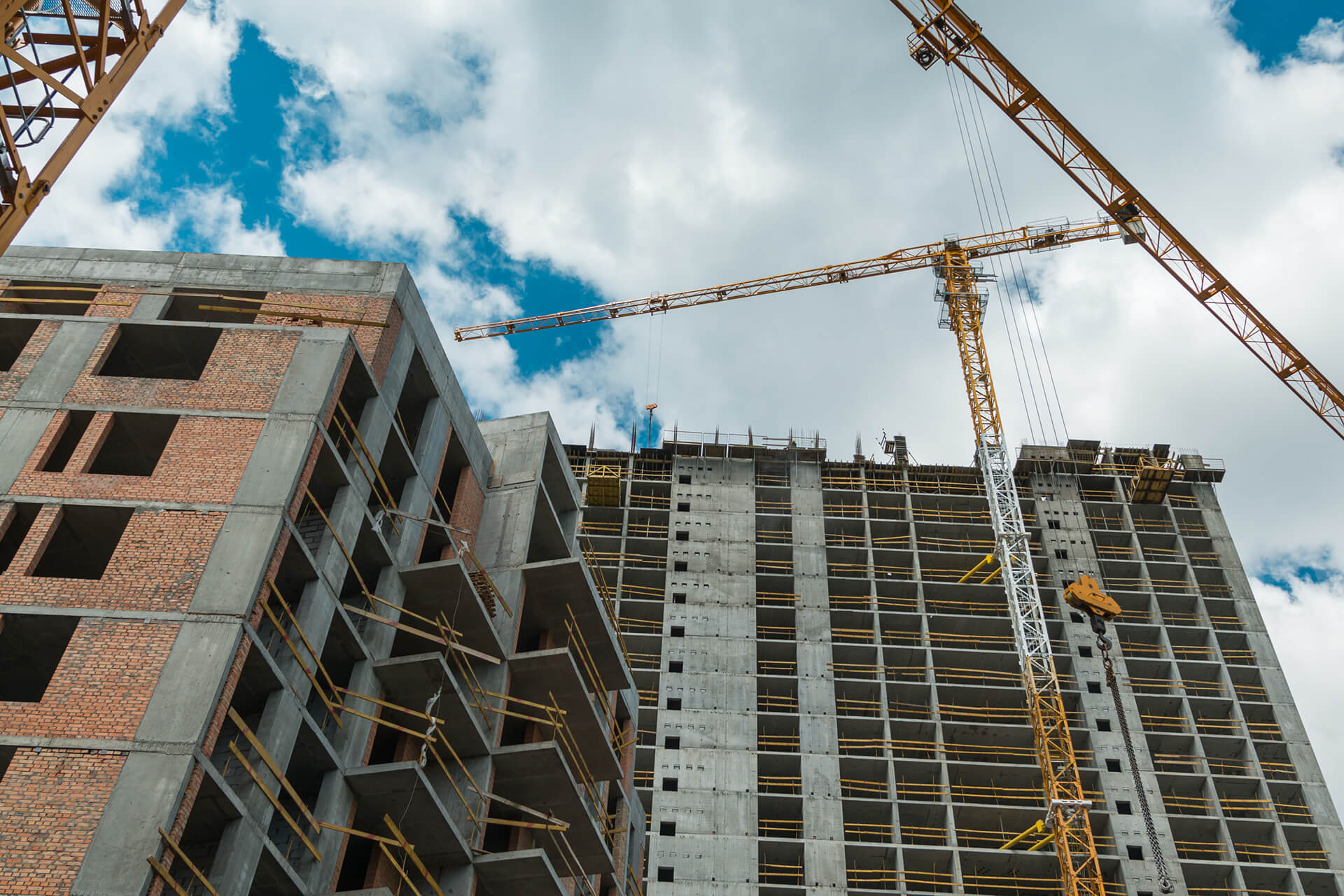

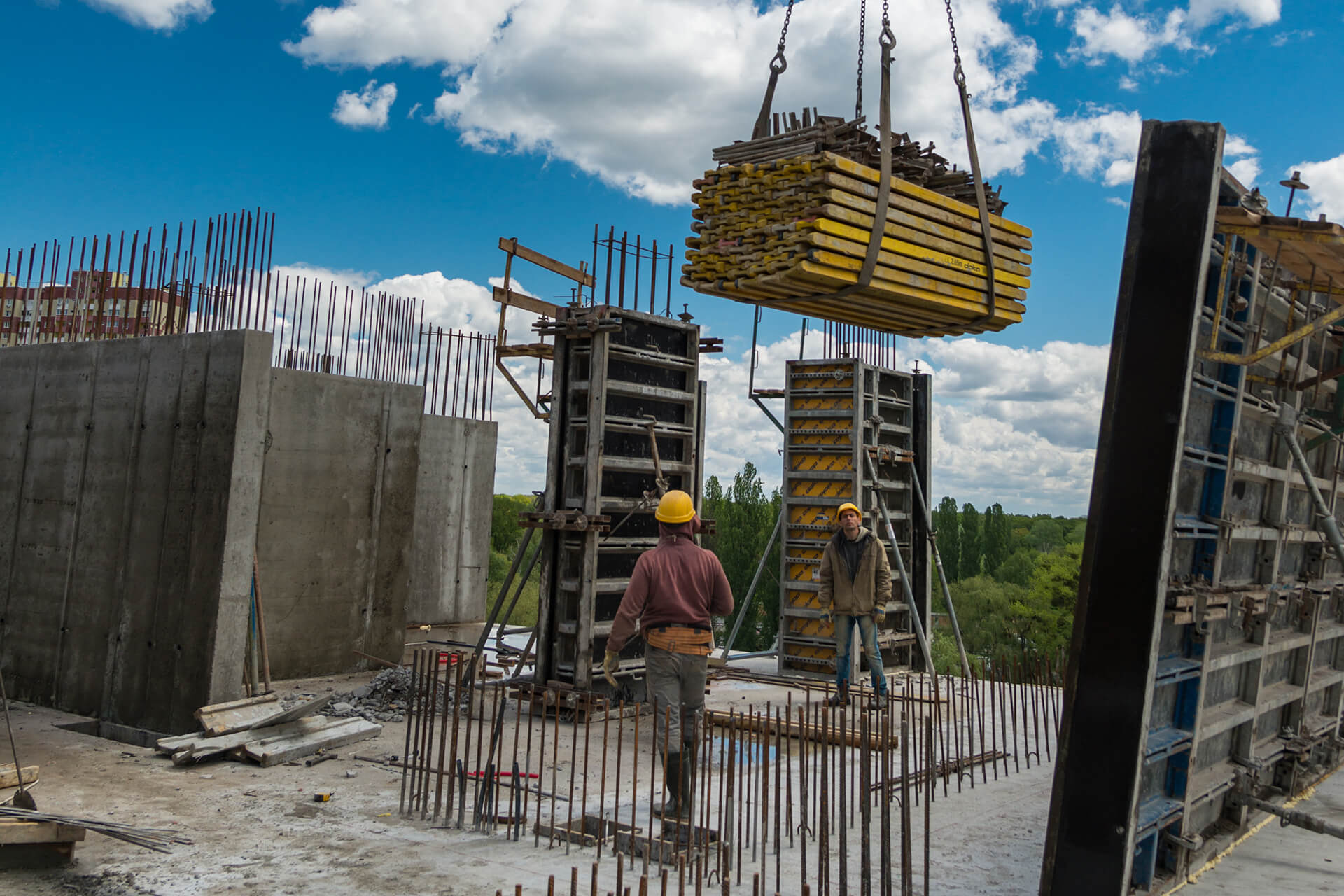

- Повністю виконано влаштування монолітного каркасу.
- Роботи з цегляної кладки виконано на 93%.
- Повністю виконані роботи з монтажу сходових маршів.

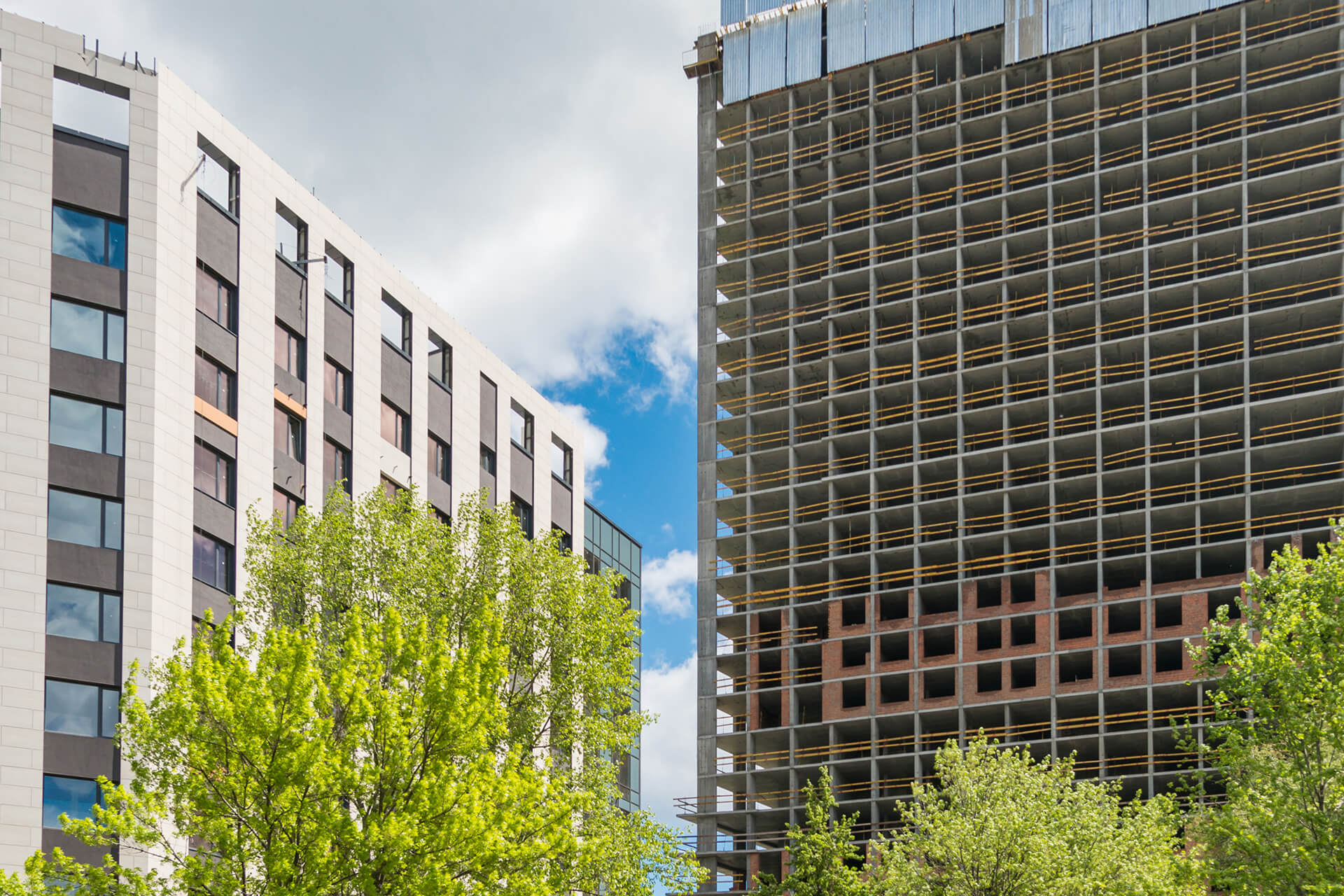

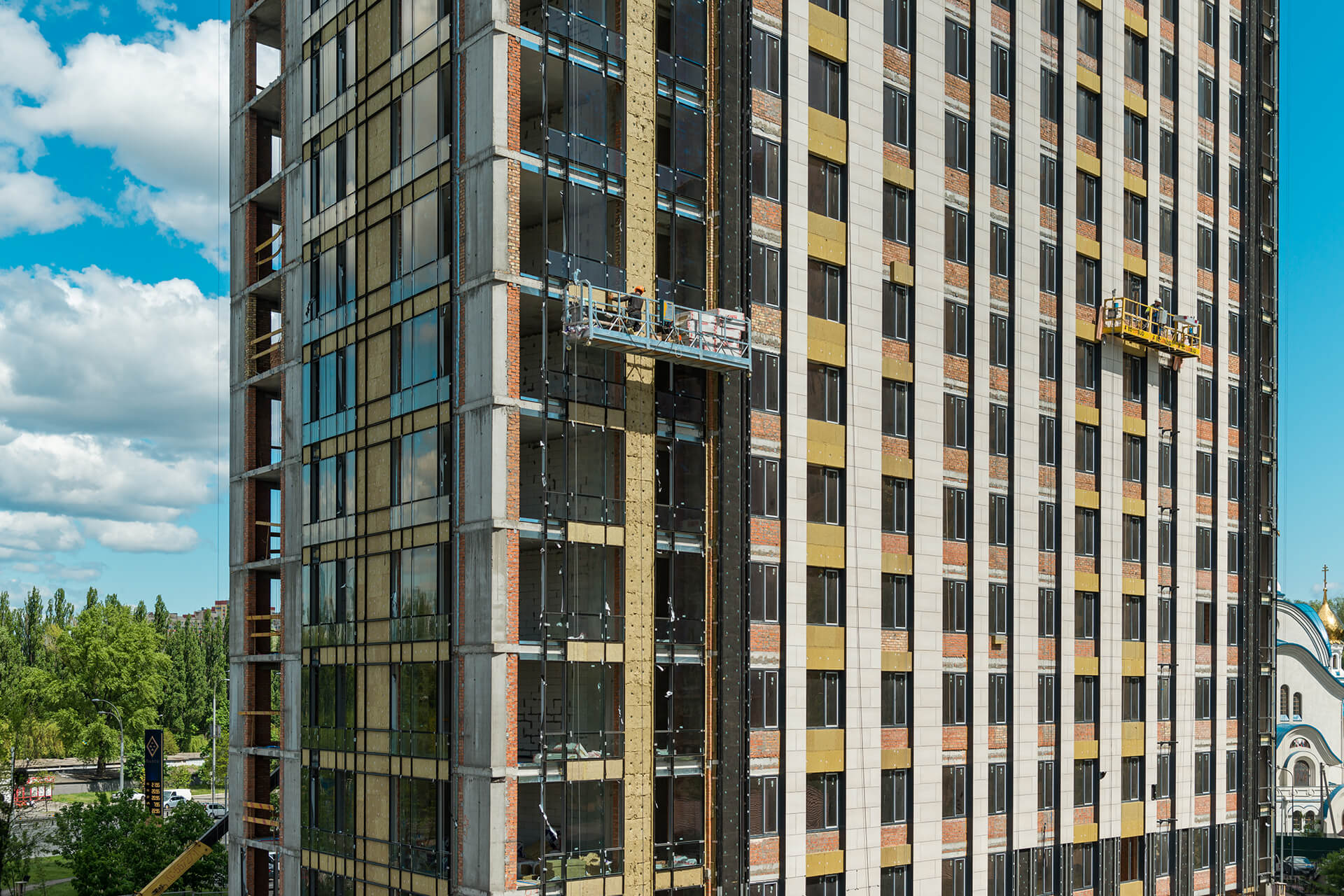

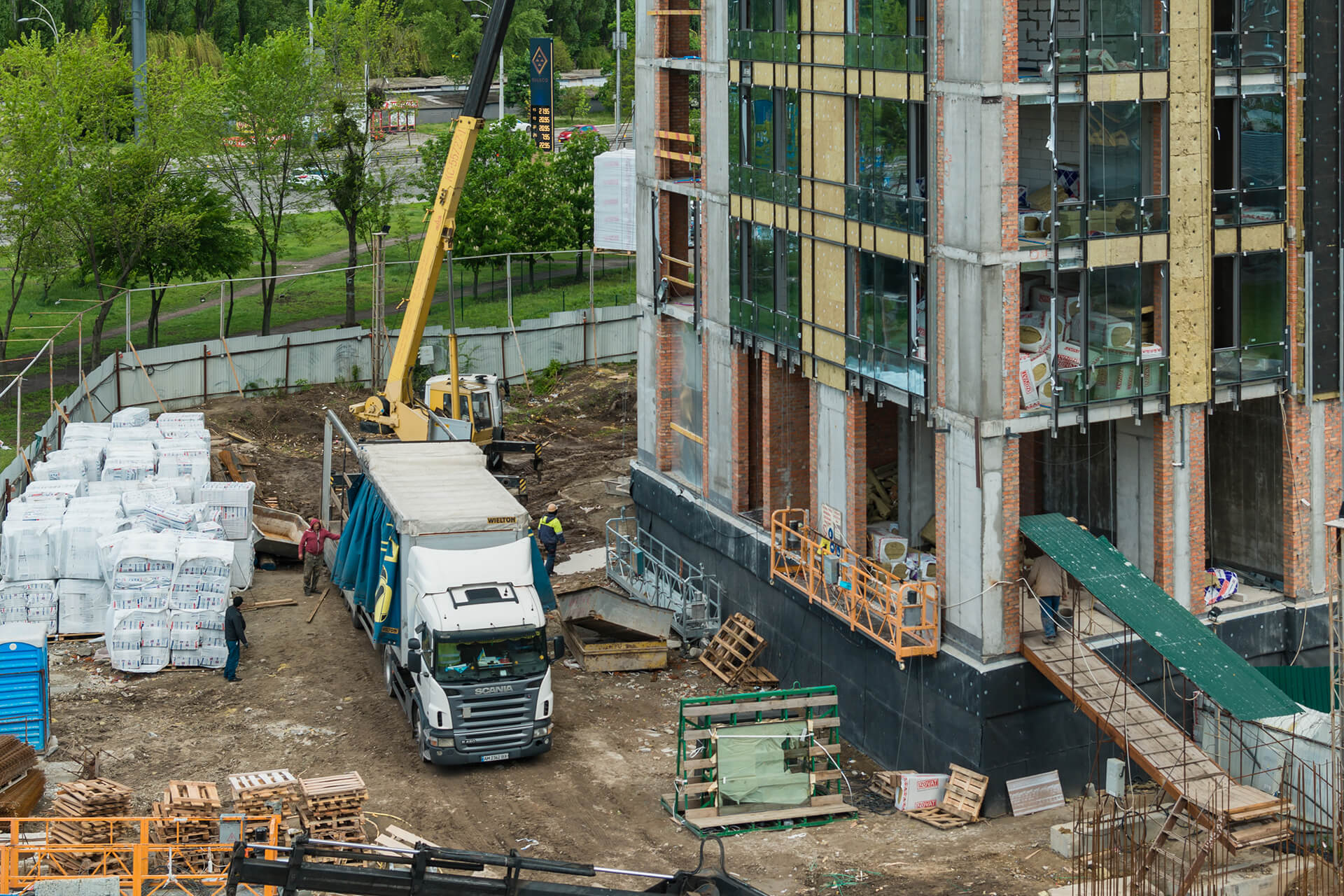

- Роботи з влаштування навісного вентильованого фасаду завершено на 40%.
- Роботи з встановлення склопакетів виконано на 97%.

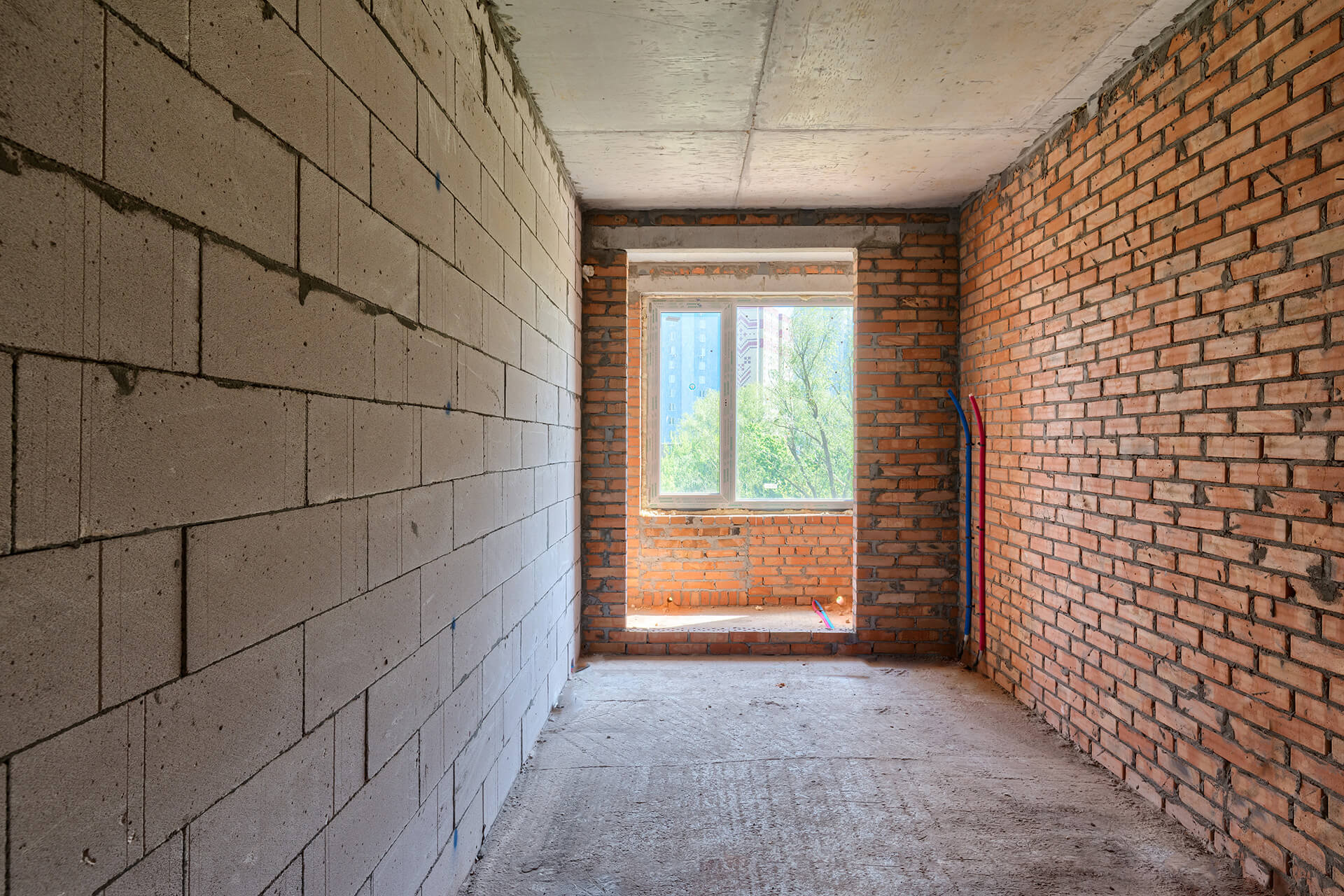

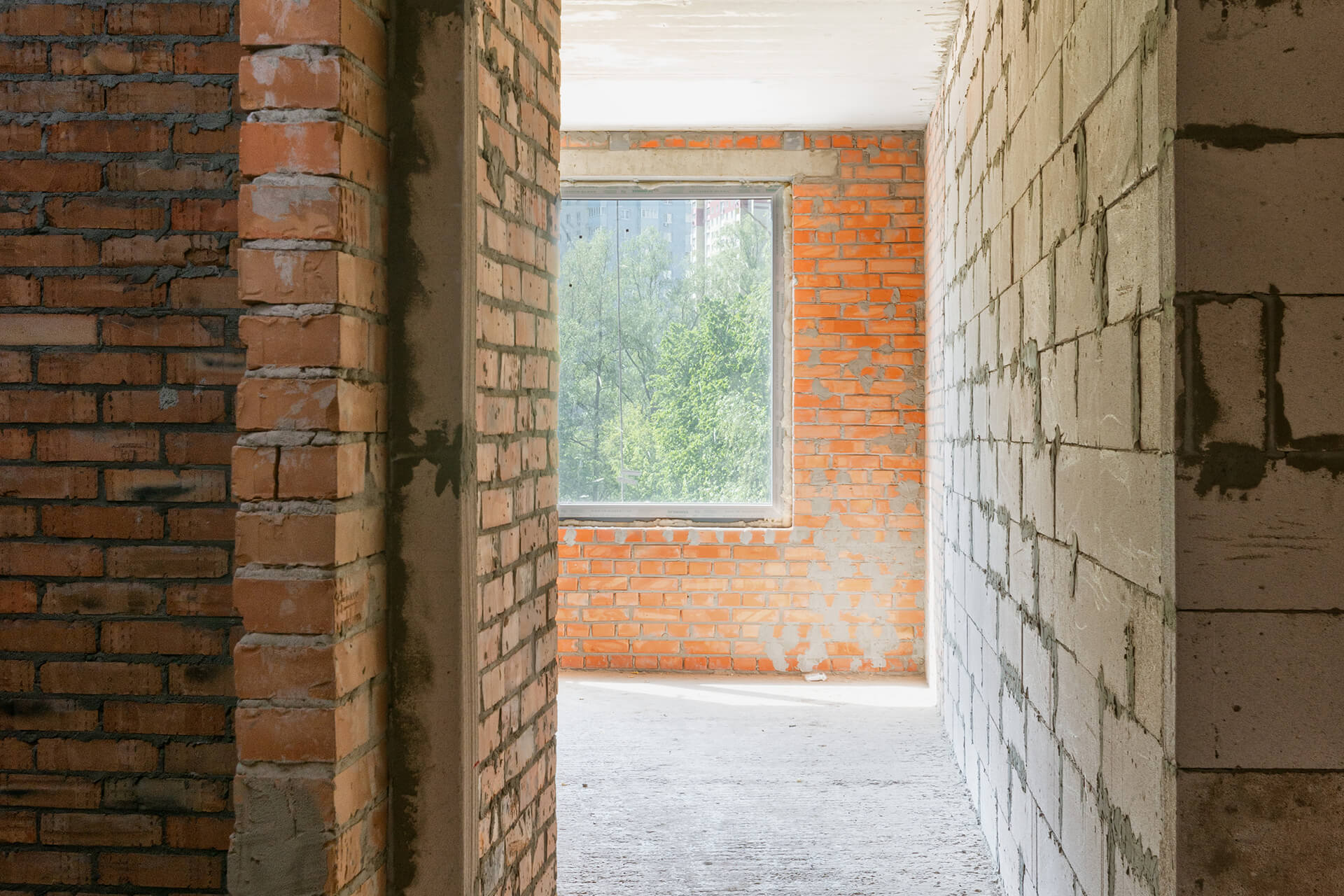

- Роботи з влаштування світлопрозорих огороджувальних конструкцій фасаду виконано на 35%.
- Виконуються роботи з влаштування покрівлі.
- Виконуються роботи з влаштування внутрішніх інженерних мереж опалення, електро- та водопостачання.
- Розпочато монтаж ліфтів.

Будинок №2:
Секція 1:

- Повністю виконано влаштування монолітного каркасу.
- Повністю виконані роботи з цегляної кладки.
- Повністю виконані роботи з монтажу сходових маршів.

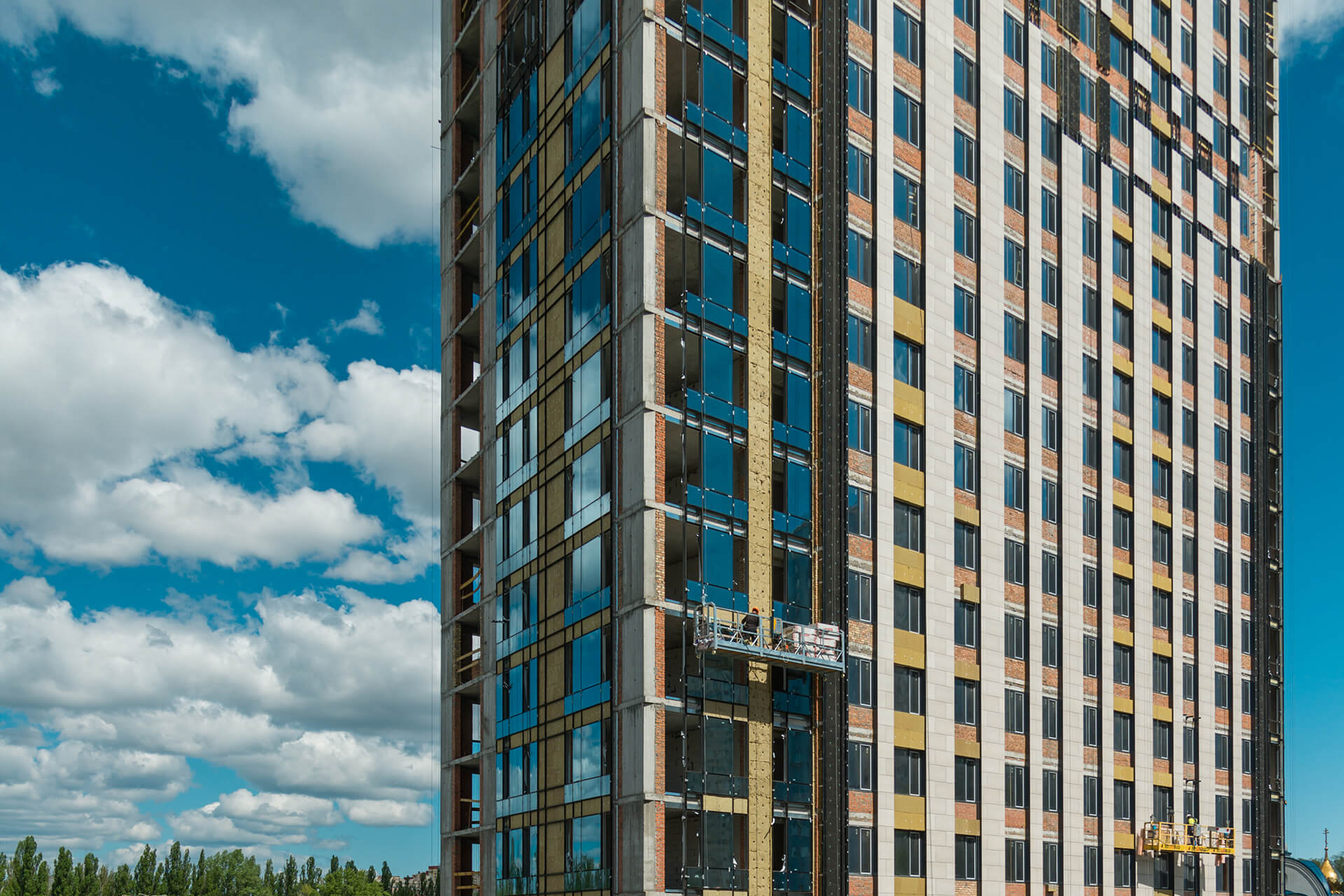

- Роботи з влаштування навісного вентильованого фасаду завершено на 90%.
- Повністю завершено встановлення склопакетів.
- Роботи з влаштування світлопрозорих огороджувальних конструкцій фасаду виконано на 95%.
- Влаштування покрівлі завершено на 90%.
- Влаштування внутрішніх інженерних мереж опалення, електро- та водопостачання виконано на 80%.
- Монтаж ліфтів завершено на 95%.
- Повністю виконані роботи з влаштування стяжки підлог.
- Повністю виконані роботи з влаштування штукатурки.
- Оздоблювальні роботи в місцях загального користування завершені на 75%.
- Монтаж вхідних квартирних дверей виконано на 85%.

Секція 2:
- Повністю виконано влаштування монолітного каркасу.
- Роботи з цегляної кладки виконано на 95%.
- Повністю виконані роботи з монтажу сходових маршів.
- Роботи з влаштування навісного вентильованого фасаду завершено на 35%.
- Роботи з встановлення склопакетів виконано на 97%.
- Роботи з влаштування світлопрозорих огороджувальних конструкцій фасаду виконано на 40%.
- Влаштування покрівлі завершено на 25%.
- Влаштування внутрішніх інженерних мереж опалення, електро- та водопостачання виконано на 10%.
- Розпочато монтаж ліфтів.
- Розпочато роботи з влаштування стяжки підлог.
- Розпочато роботи з влаштування штукатурки.

Будинок №3:
Секція 1:

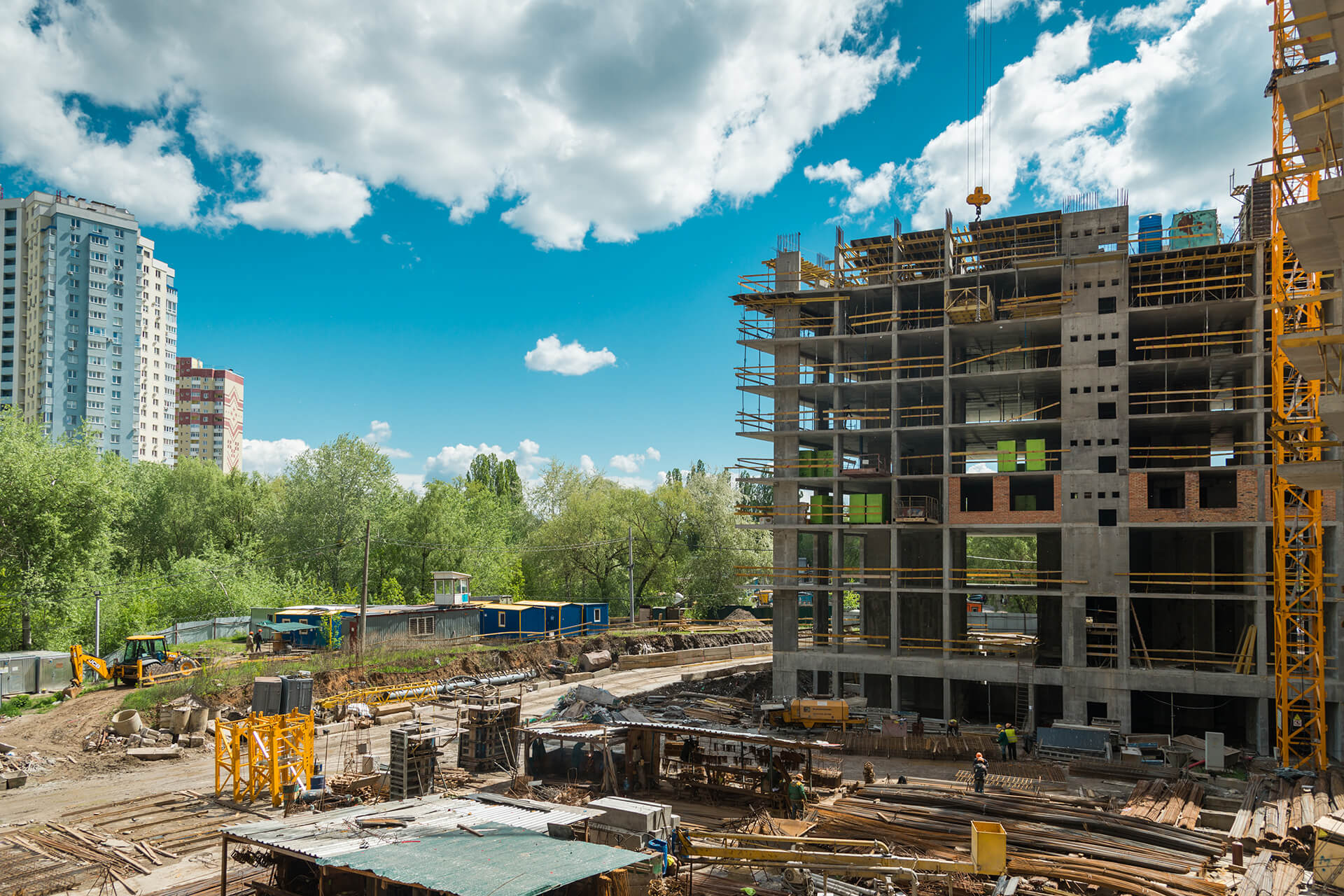

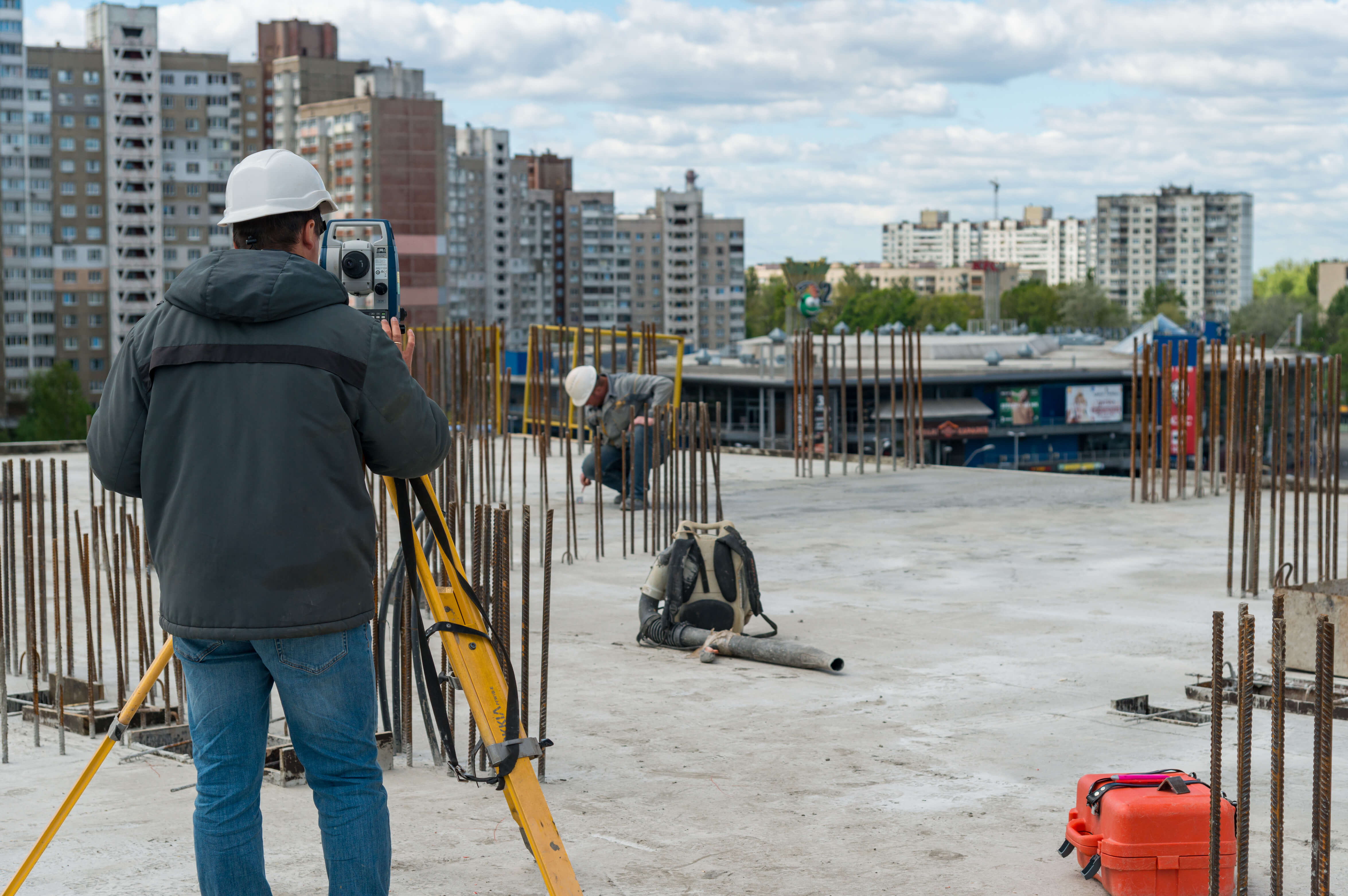

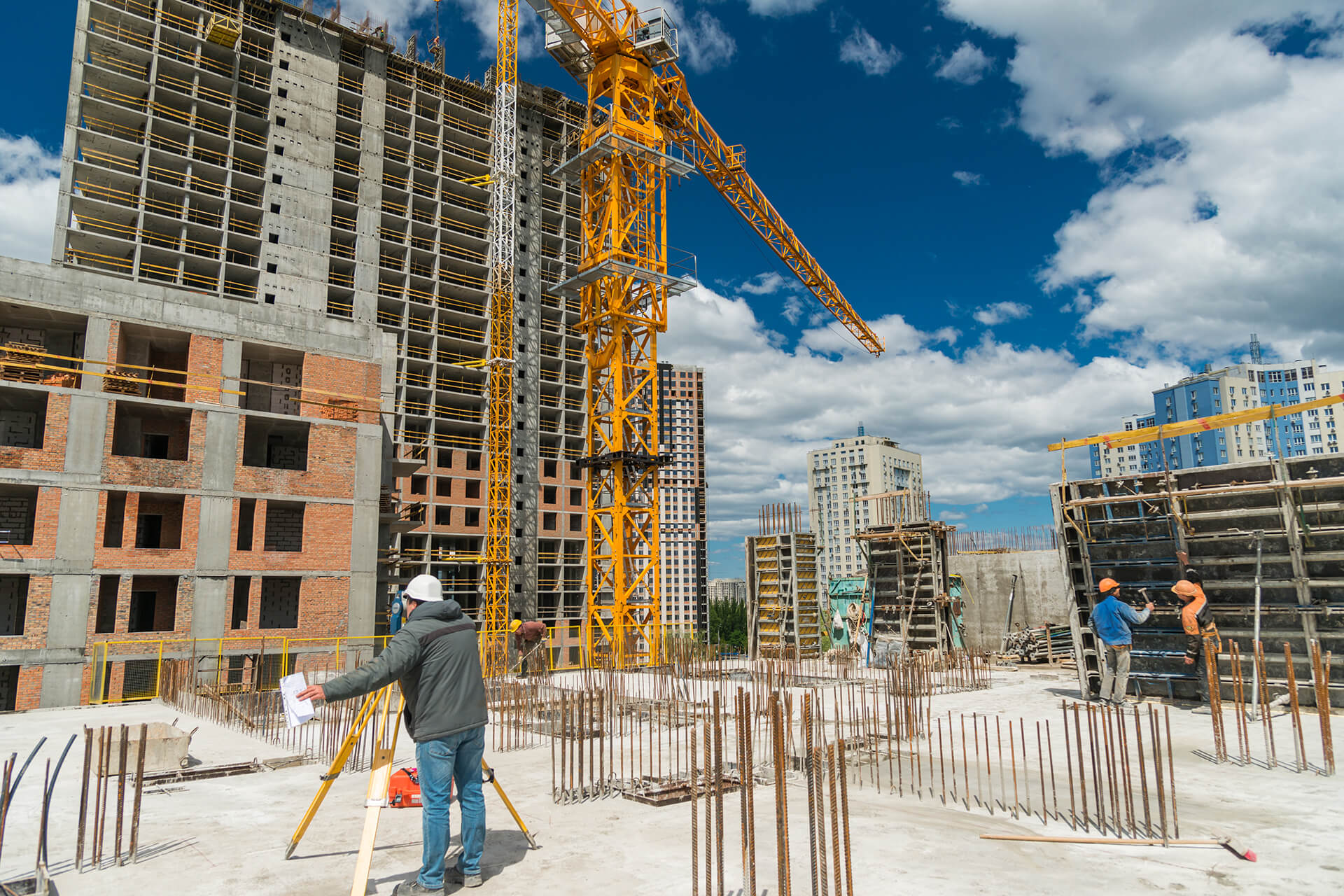

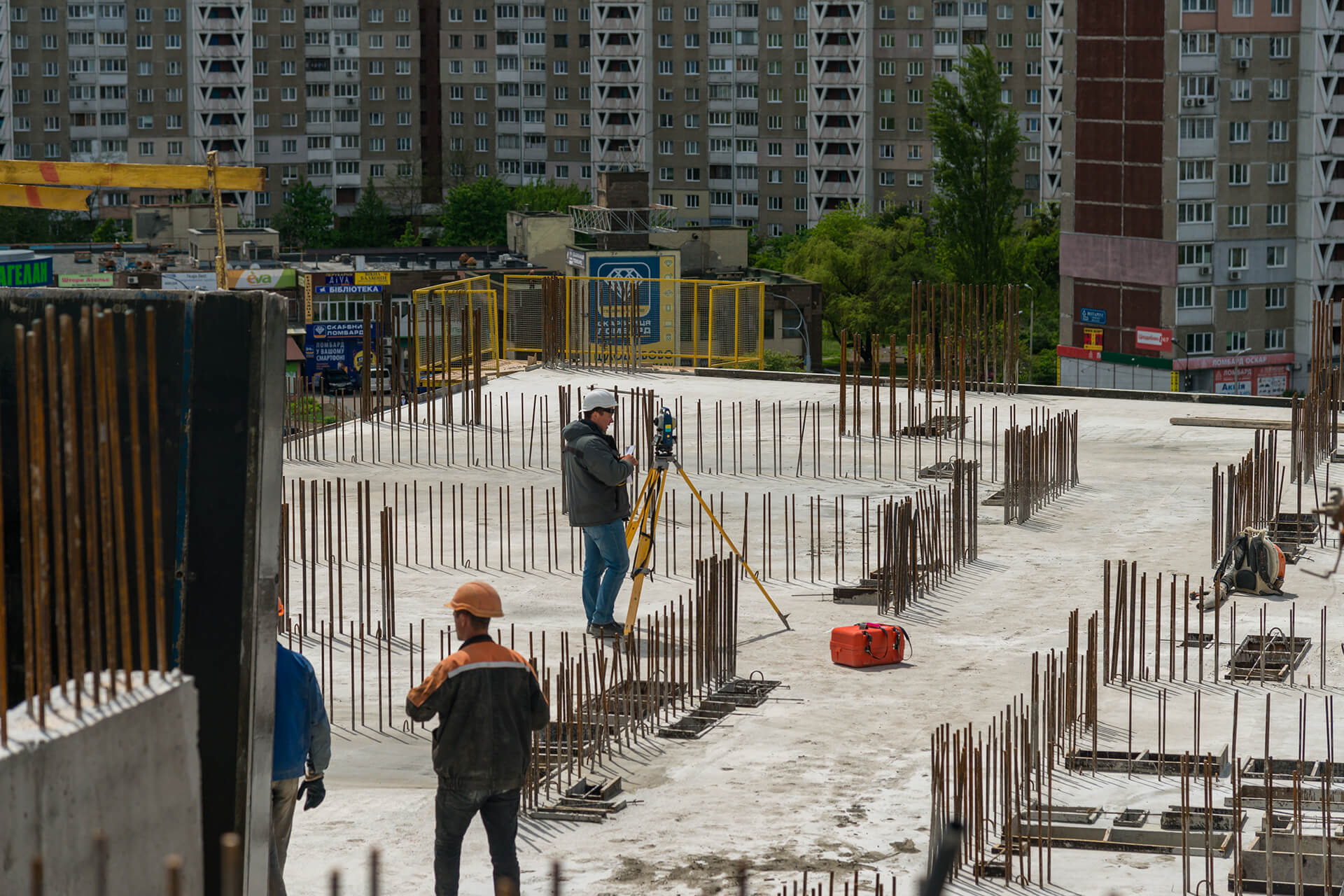

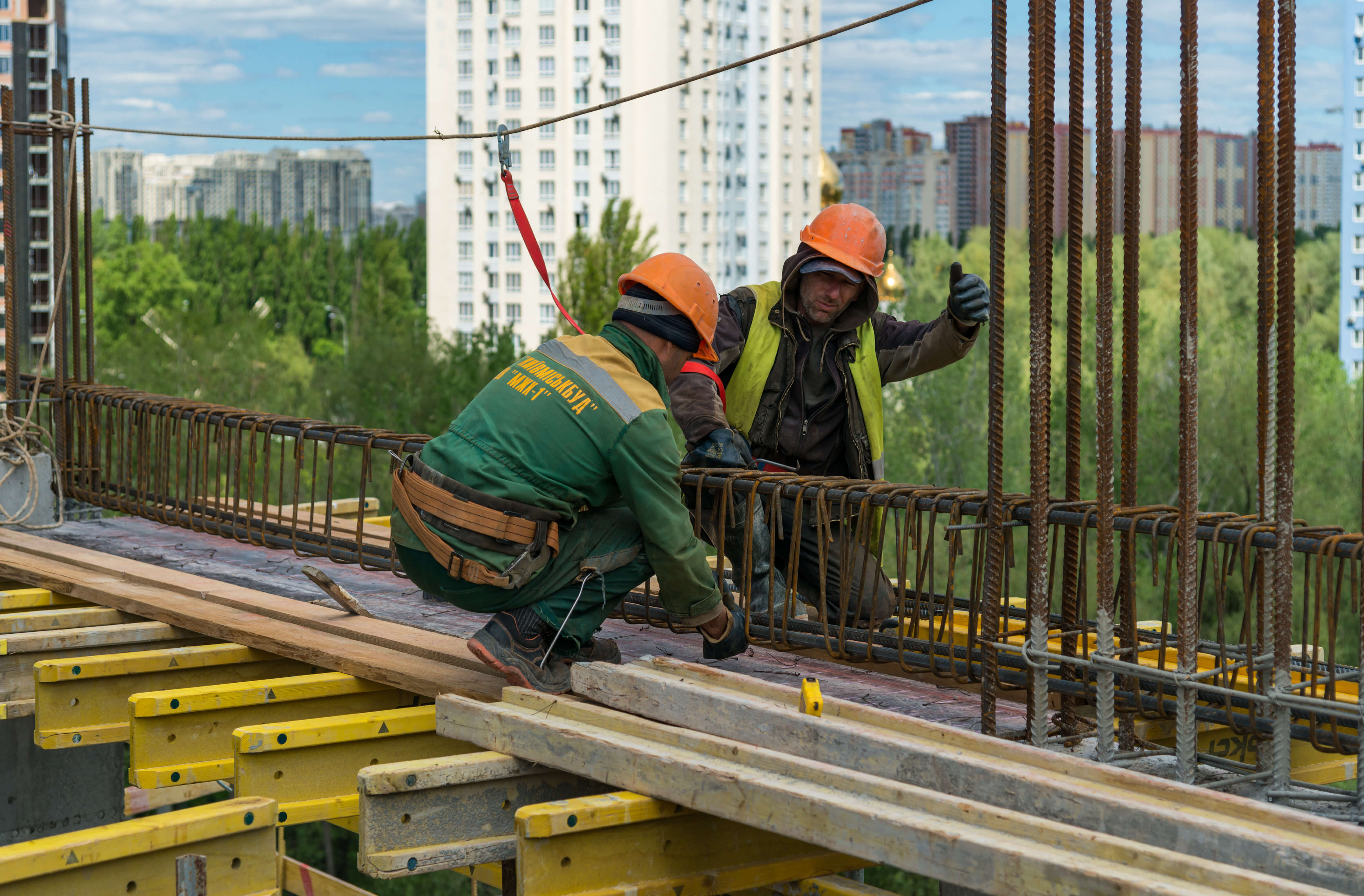

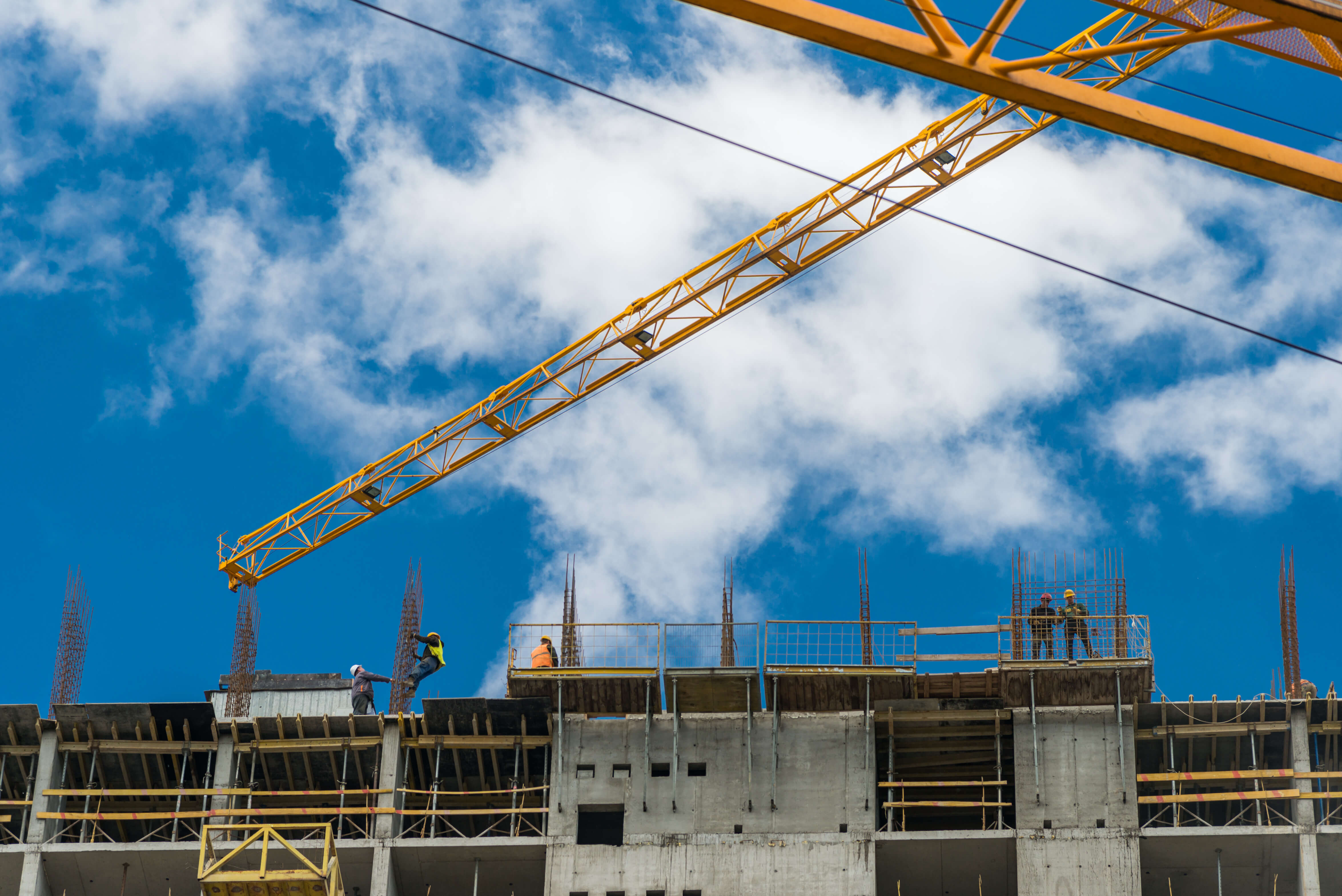

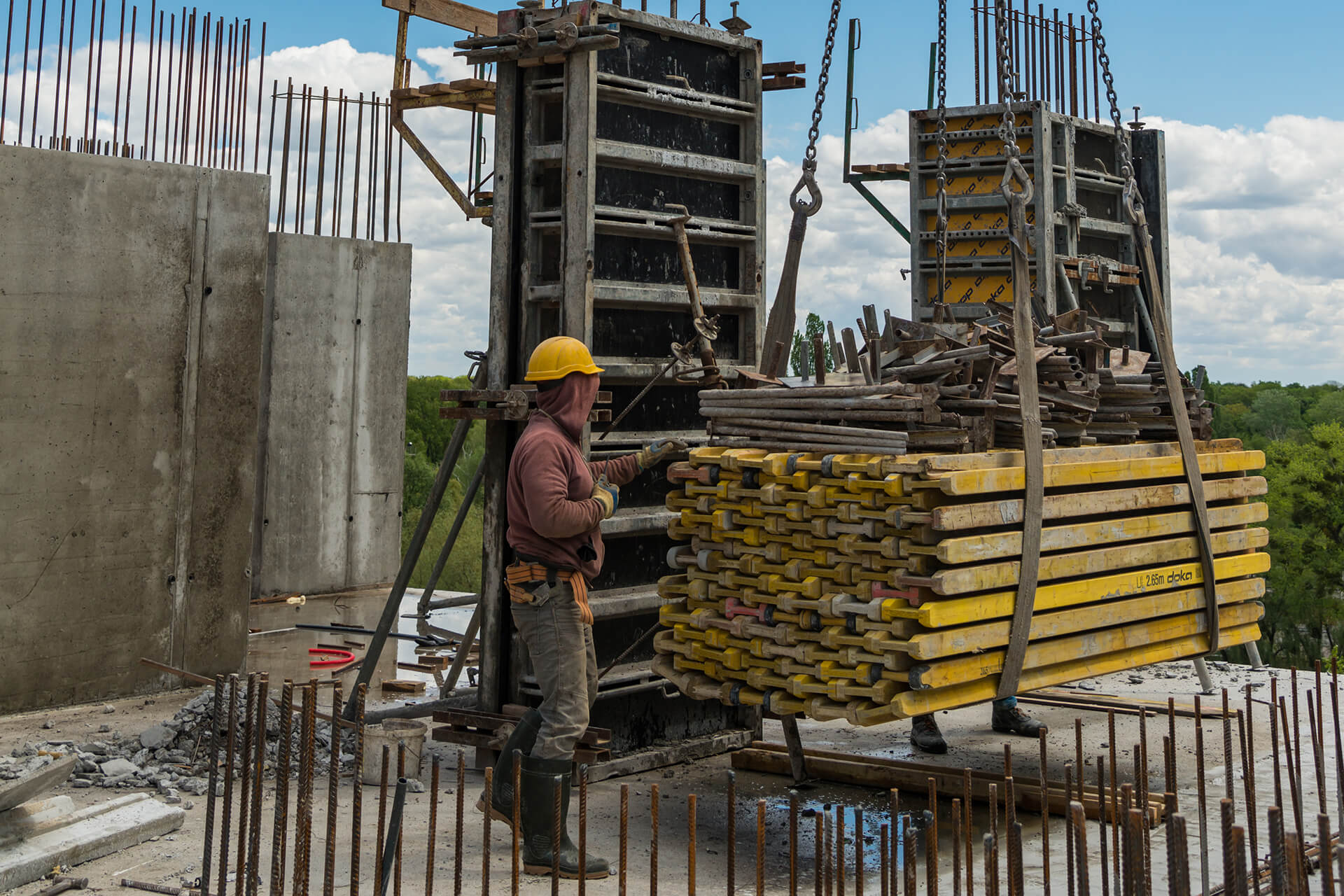

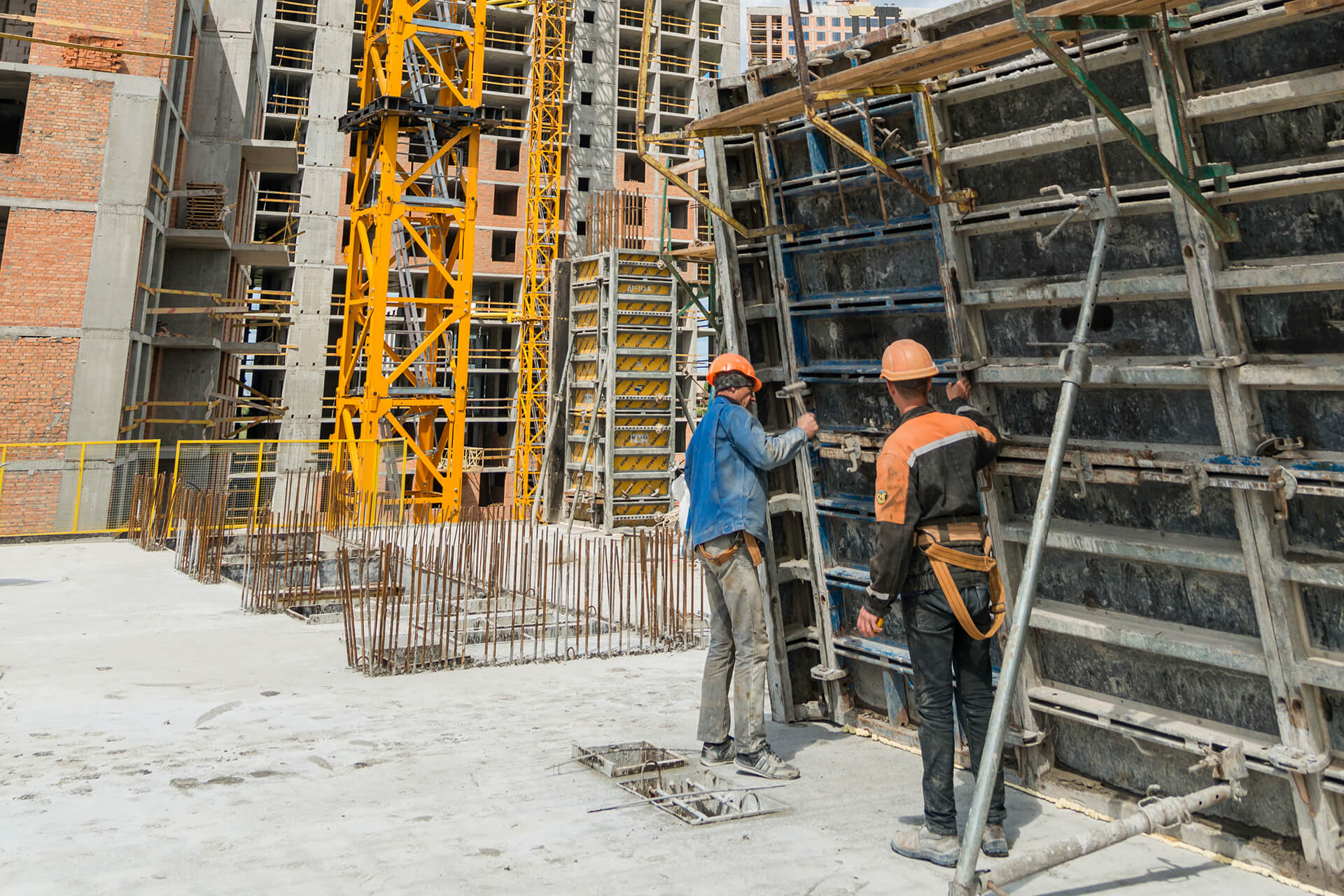

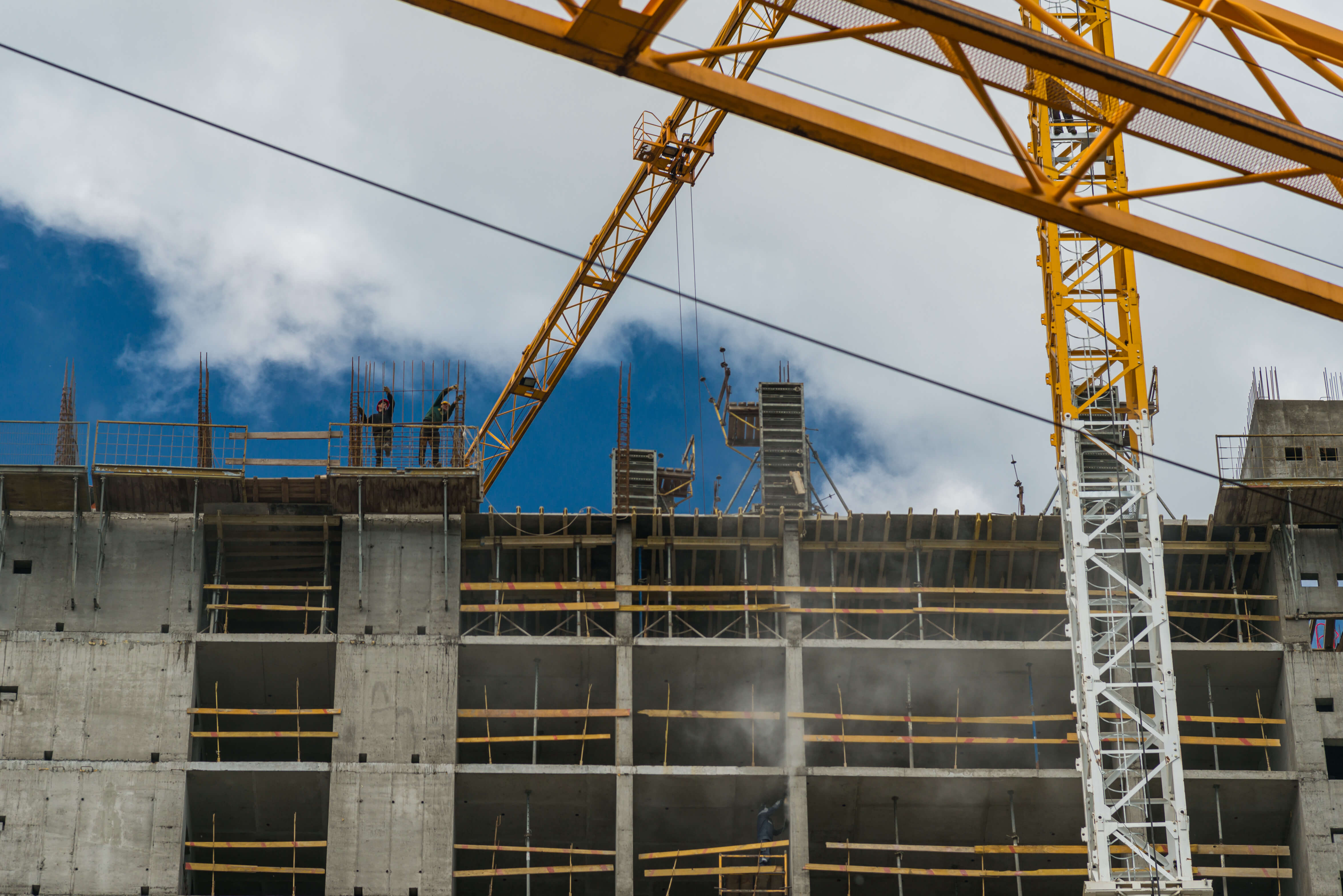

- Виконуються роботи з влаштування монолітного каркасу 8-го поверху будівлі.

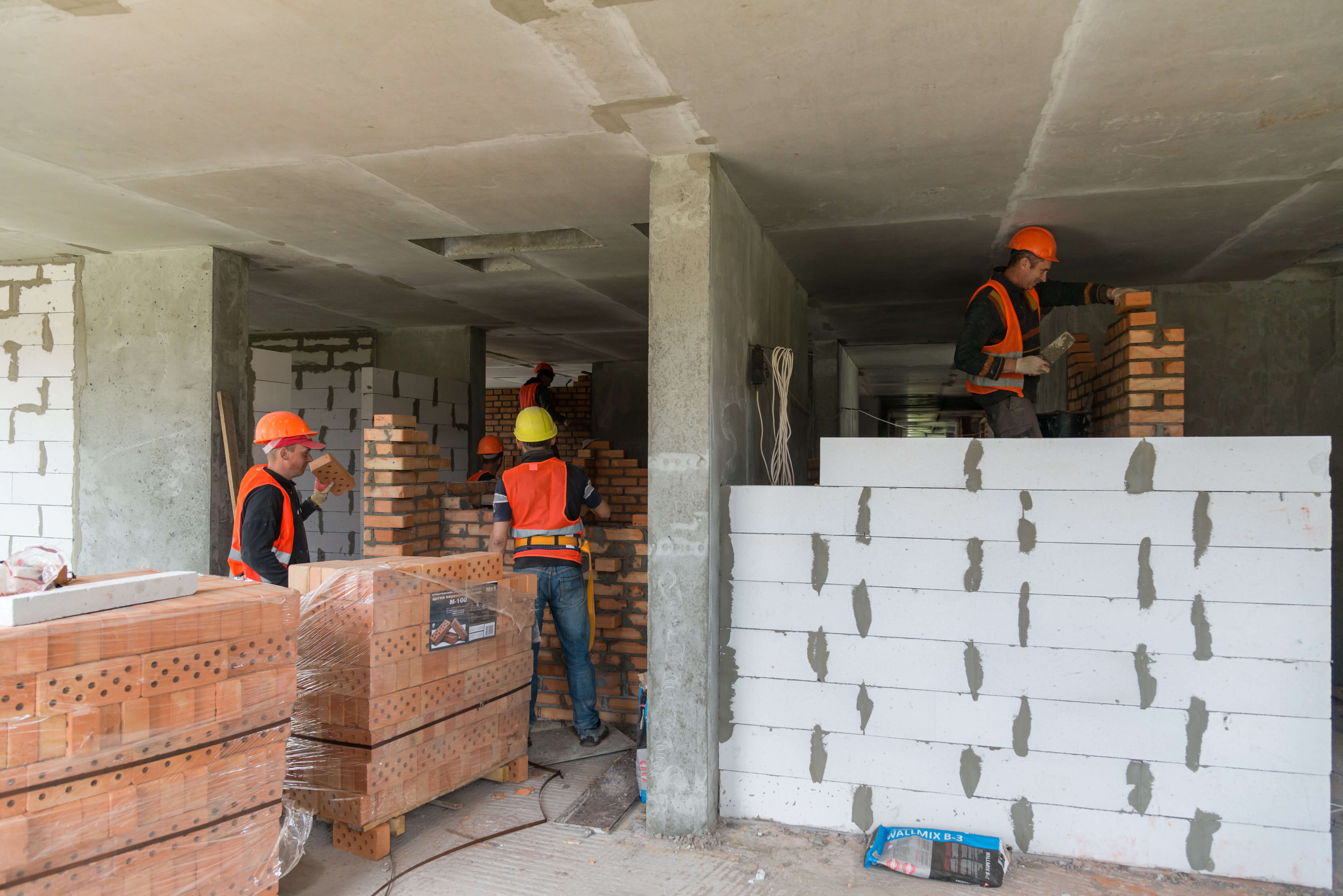

- Виконуються роботи з влаштування цегляної кладки 3-го та 4-го поверхів.
- Змонтовано сходові марші по 2 поверх.

Секція 2:

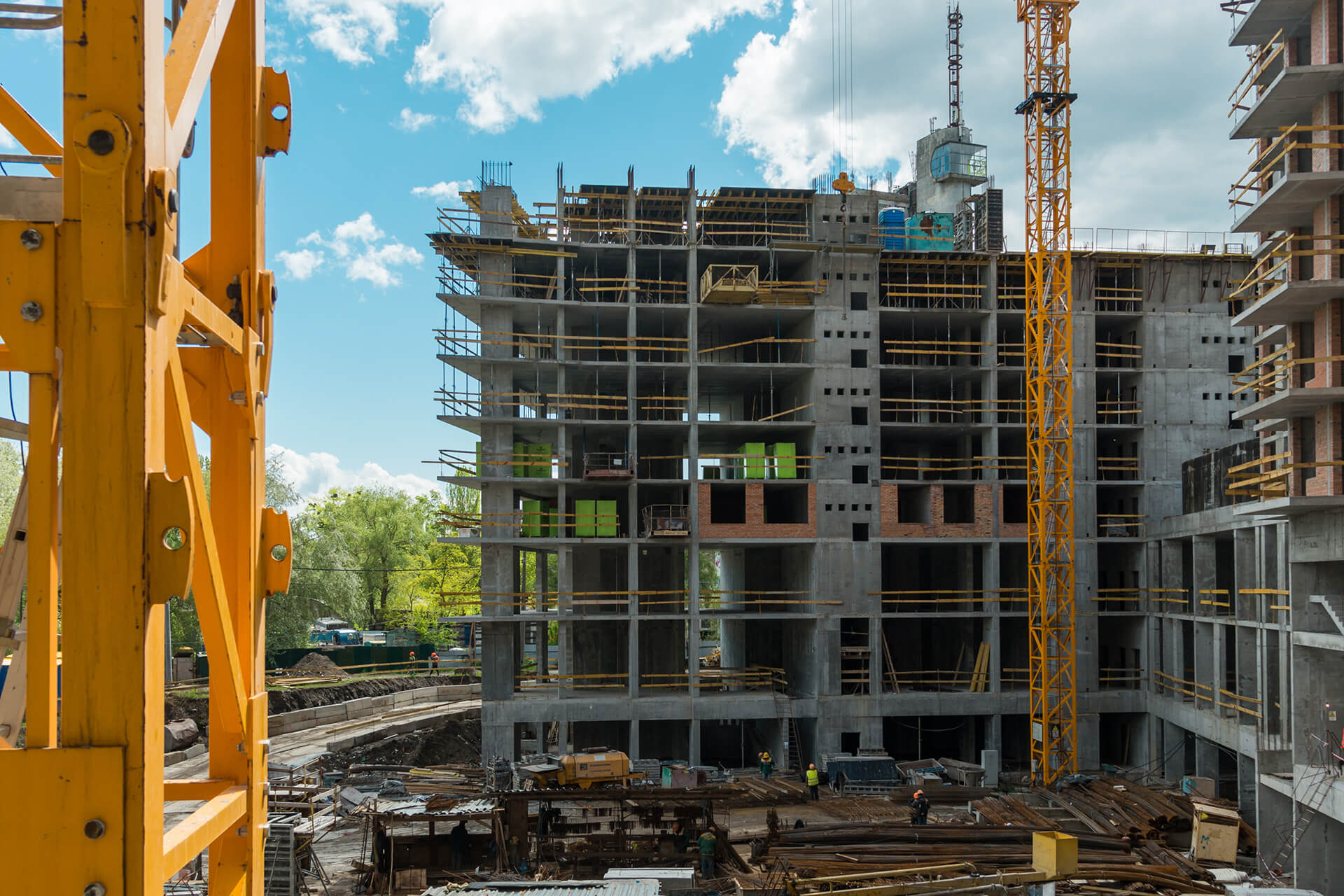

- Повністю виконано влаштування монолітного каркасу.
- Роботи з цегляної кладки виконано на 80%.
- Повністю виконані роботи з монтажу сходових маршів.

Секція 3:

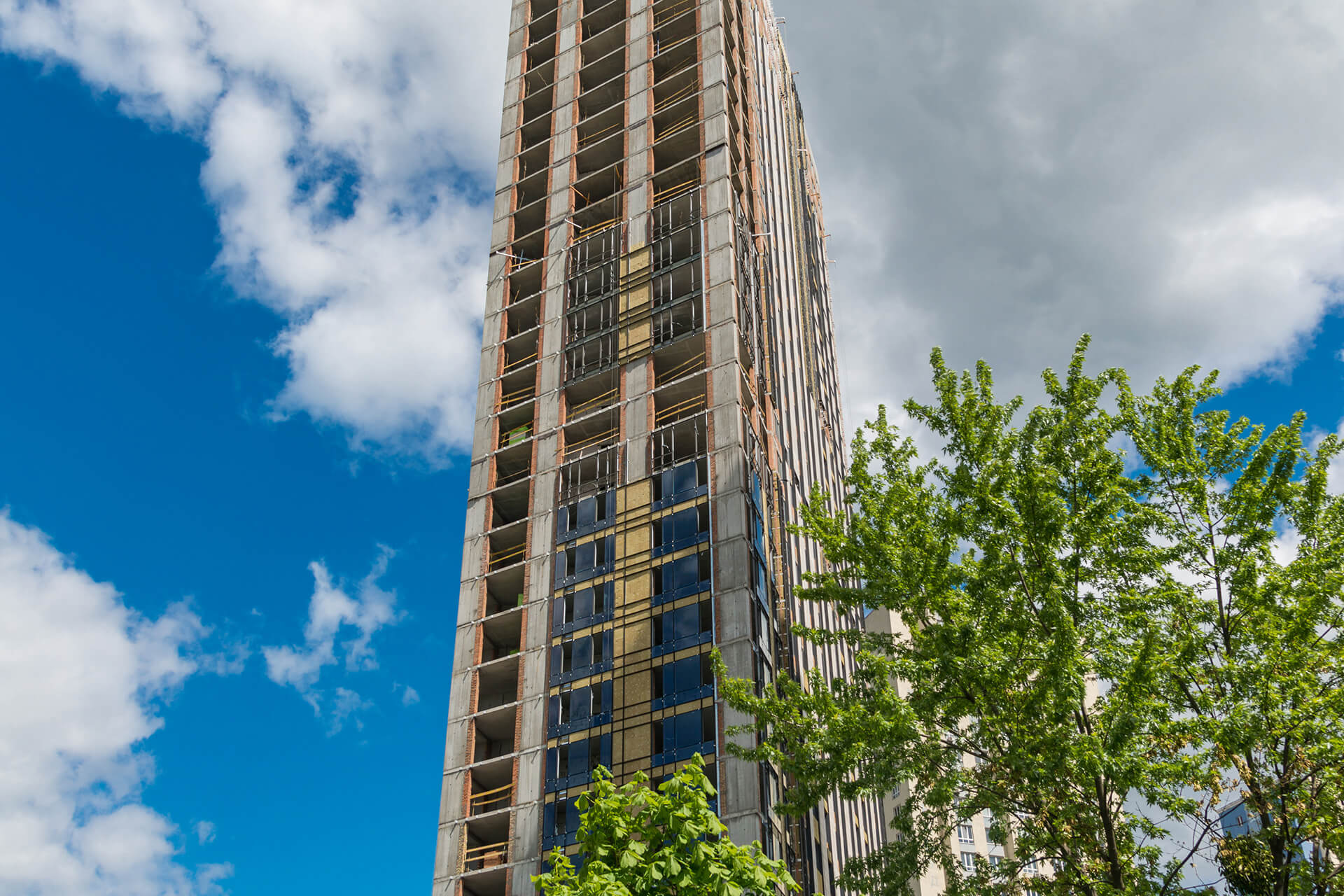

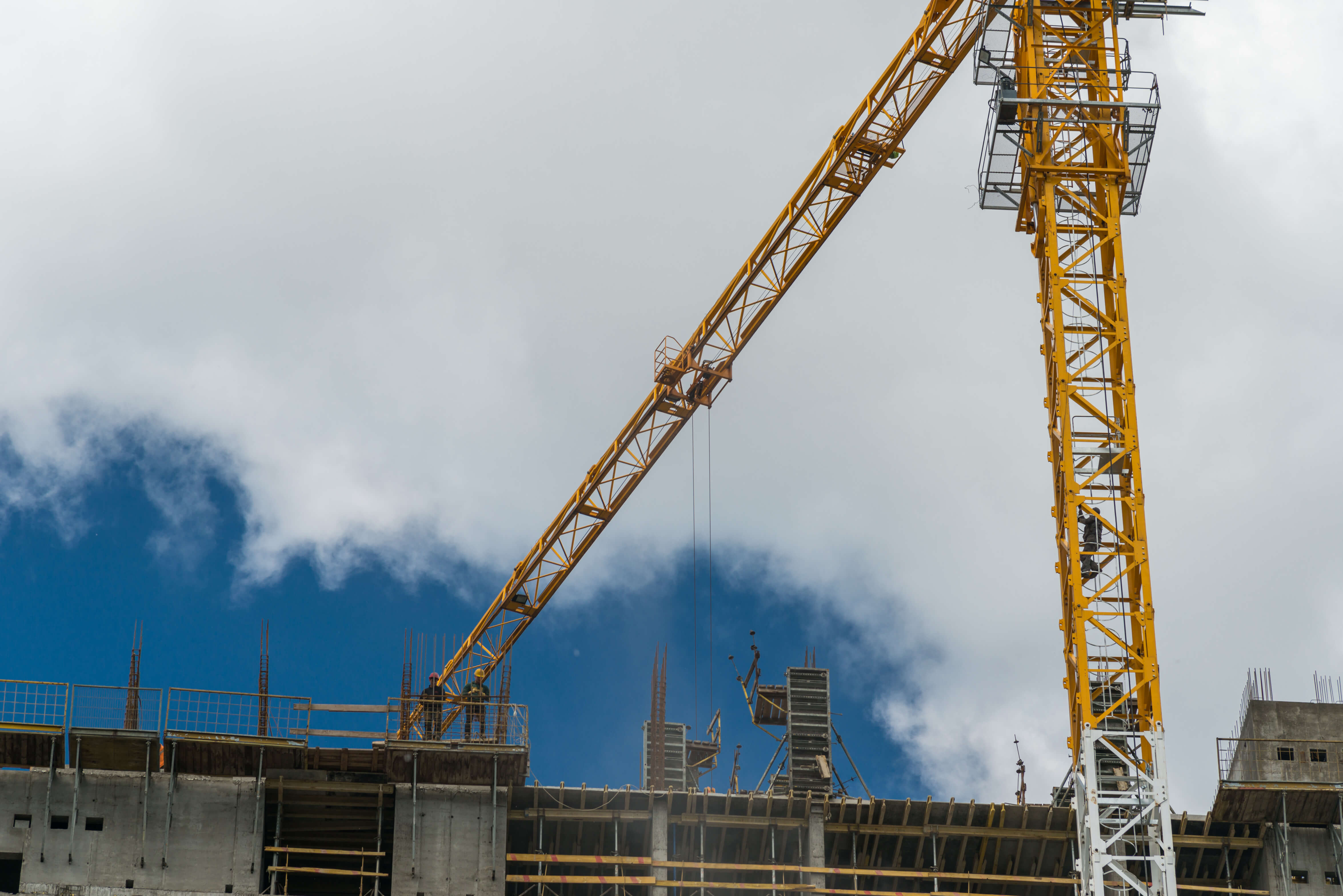

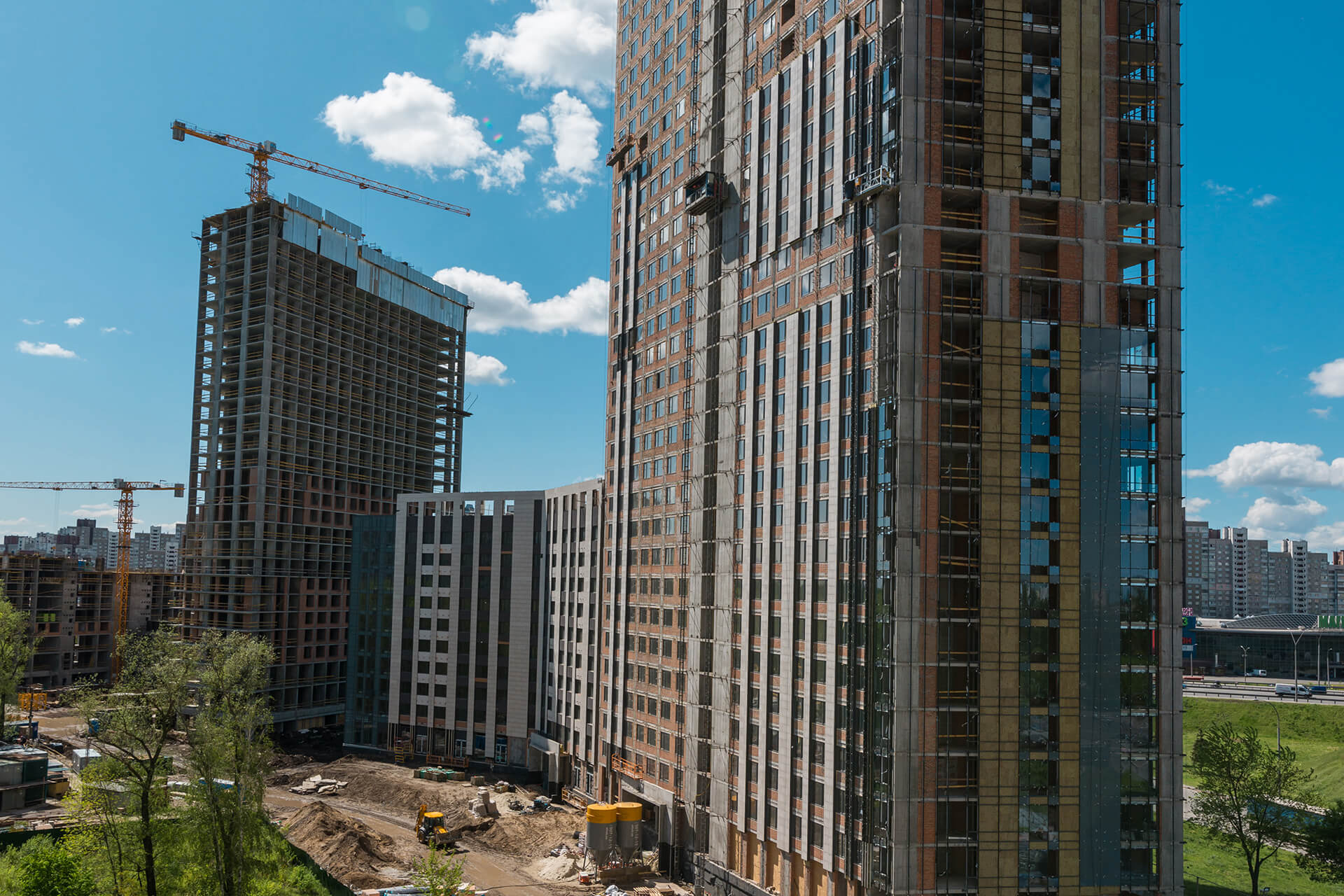

- Виконуються роботи з влаштування монолітного каркасу 28-го поверху будівлі.
- Виконуються роботи з влаштування цегляної кладки з 3 по 13 поверх.
- Змонтовано сходові марші по 26 поверх.

/
