18 June 2020
Хід будівництва, 18.06.2020

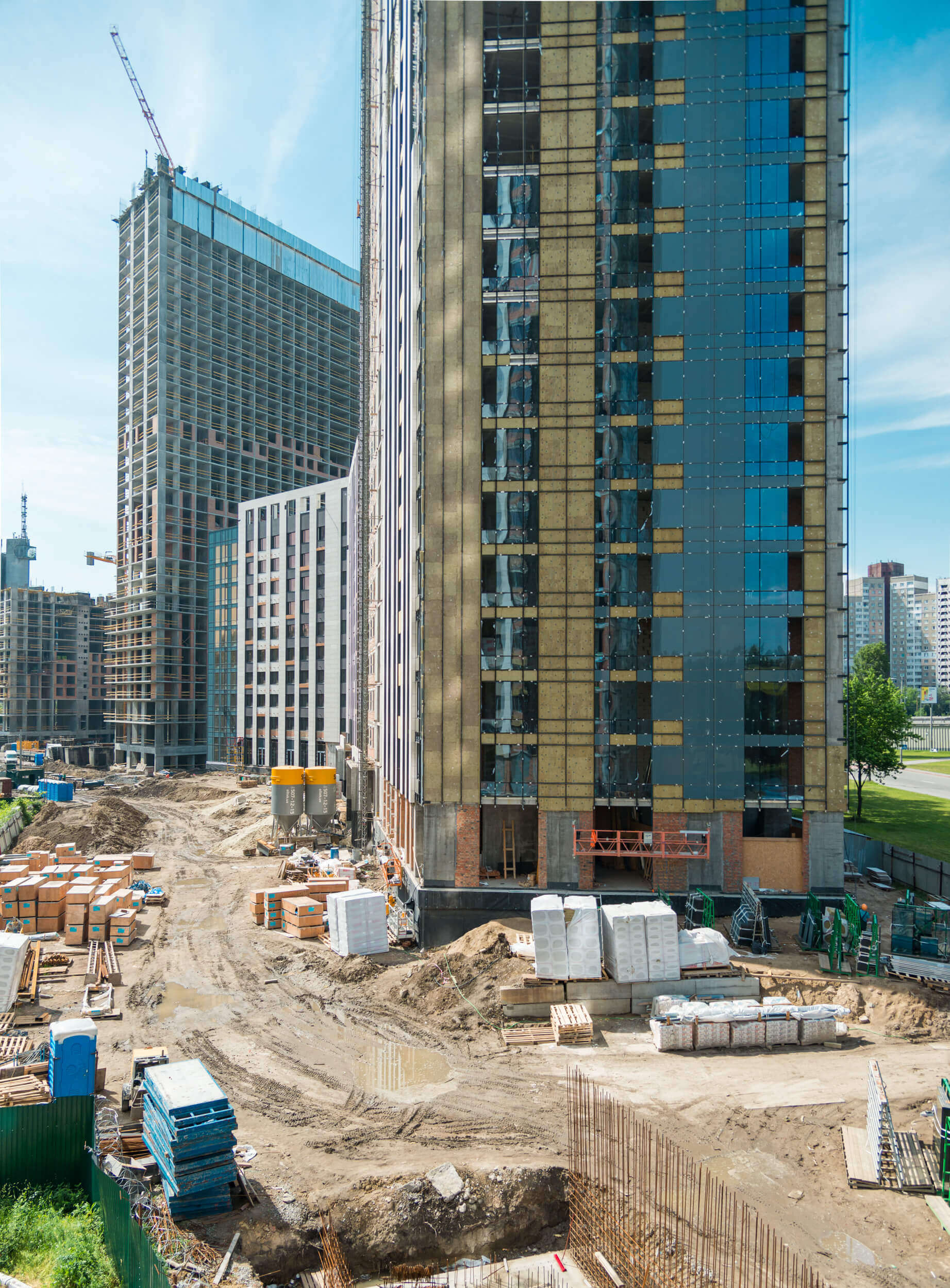

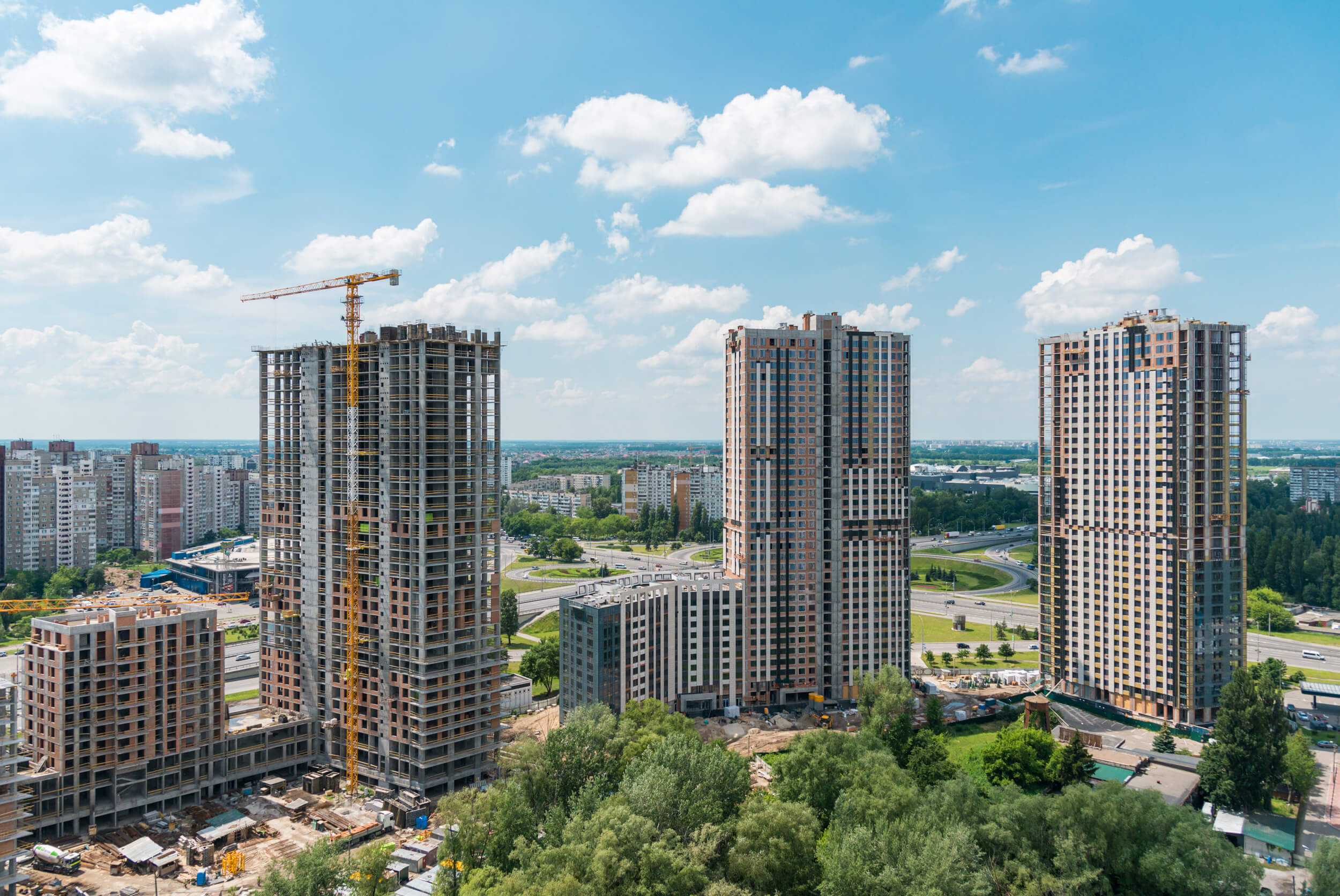

У червні 2020 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:
Будинок №1:
- Повністю виконано влаштування монолітного каркасу

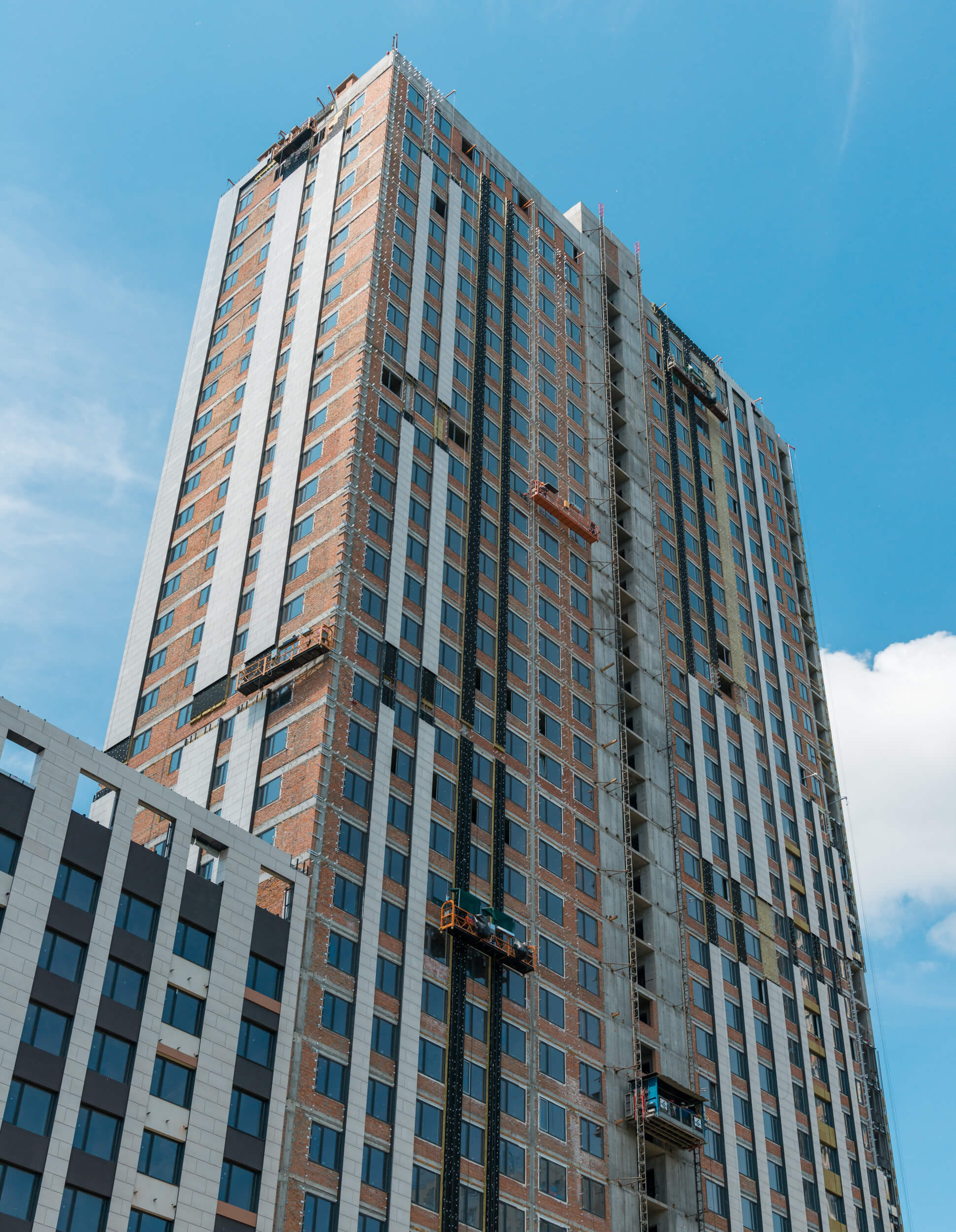

- Виконується цегляна кладка з 32 по 34 поверх
- Повністю змонтовані сходові марші

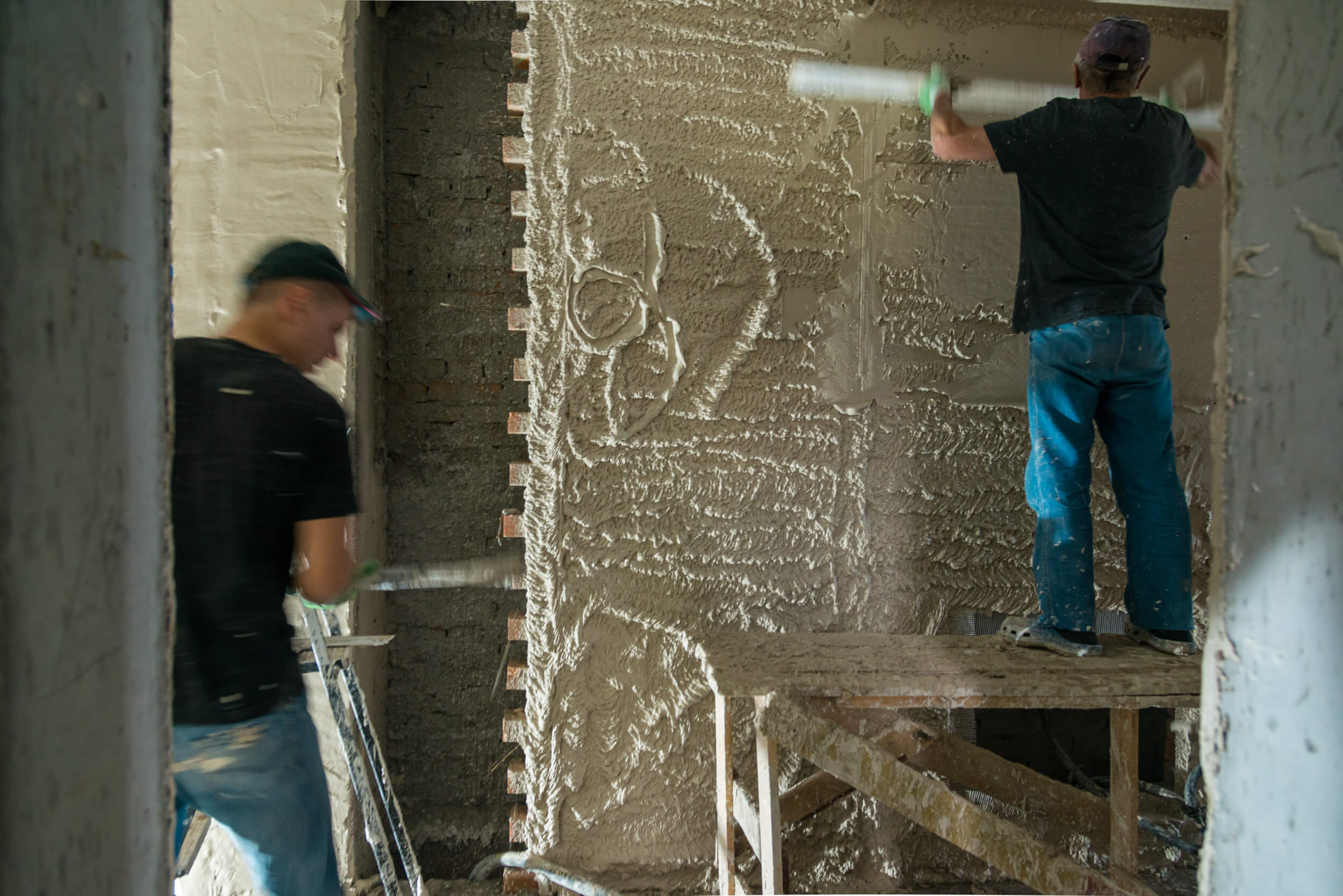

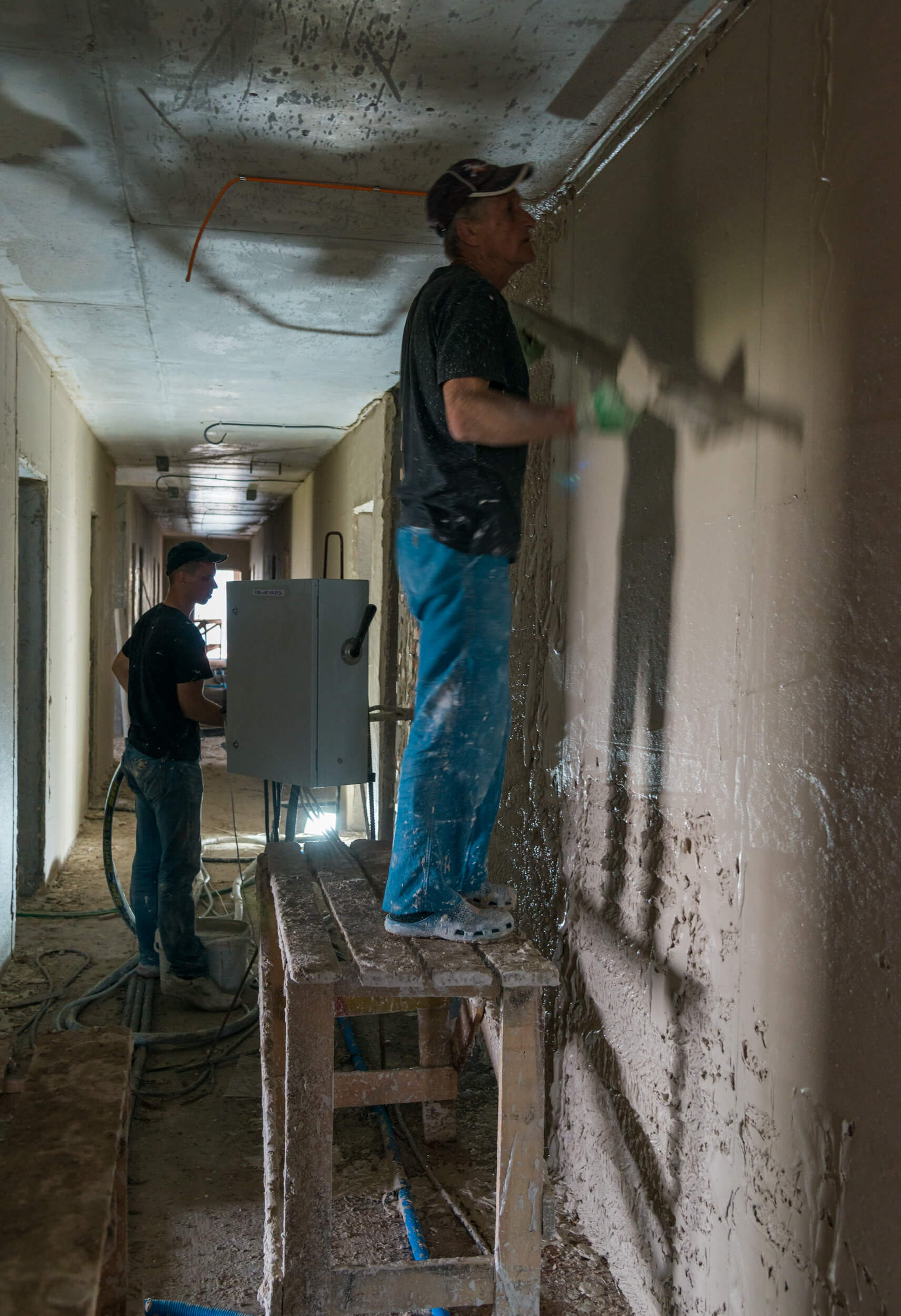

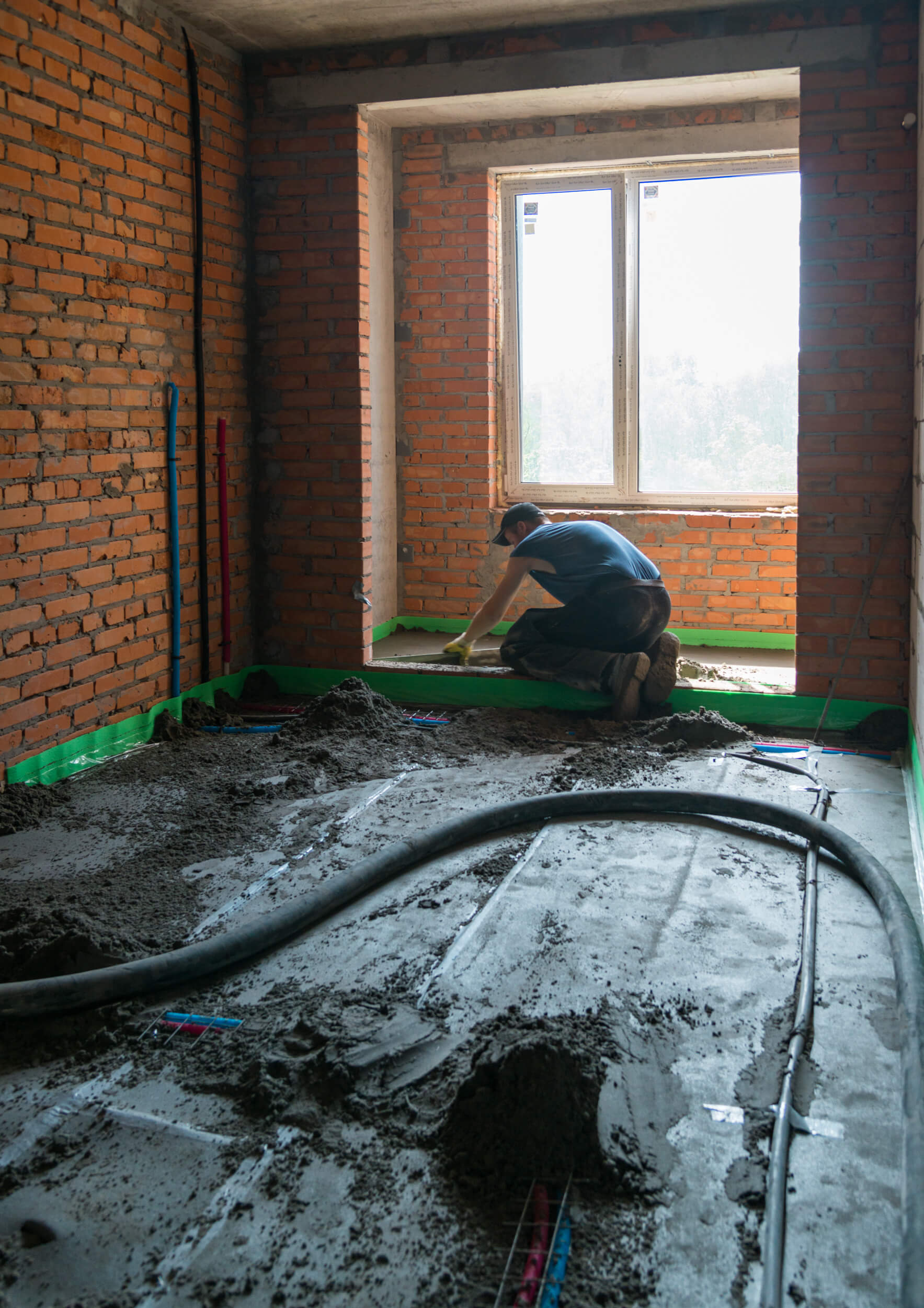

- Виконуються роботи з влаштування стяжки підлоги і штукатурки місць загального користування з 2 по 10 поверх
- Змонтована система вентиляції з 2 по 34 поверх
- Виконуються роботи з монтажу системи водопроводу, каналізації та опалення з 2 по 16 поверх
- Ведуться електромонтажні роботи на всіх поверхах
- Виконуються роботи з монтажу навісного вентильованого фасаду по всій висоті будівлі

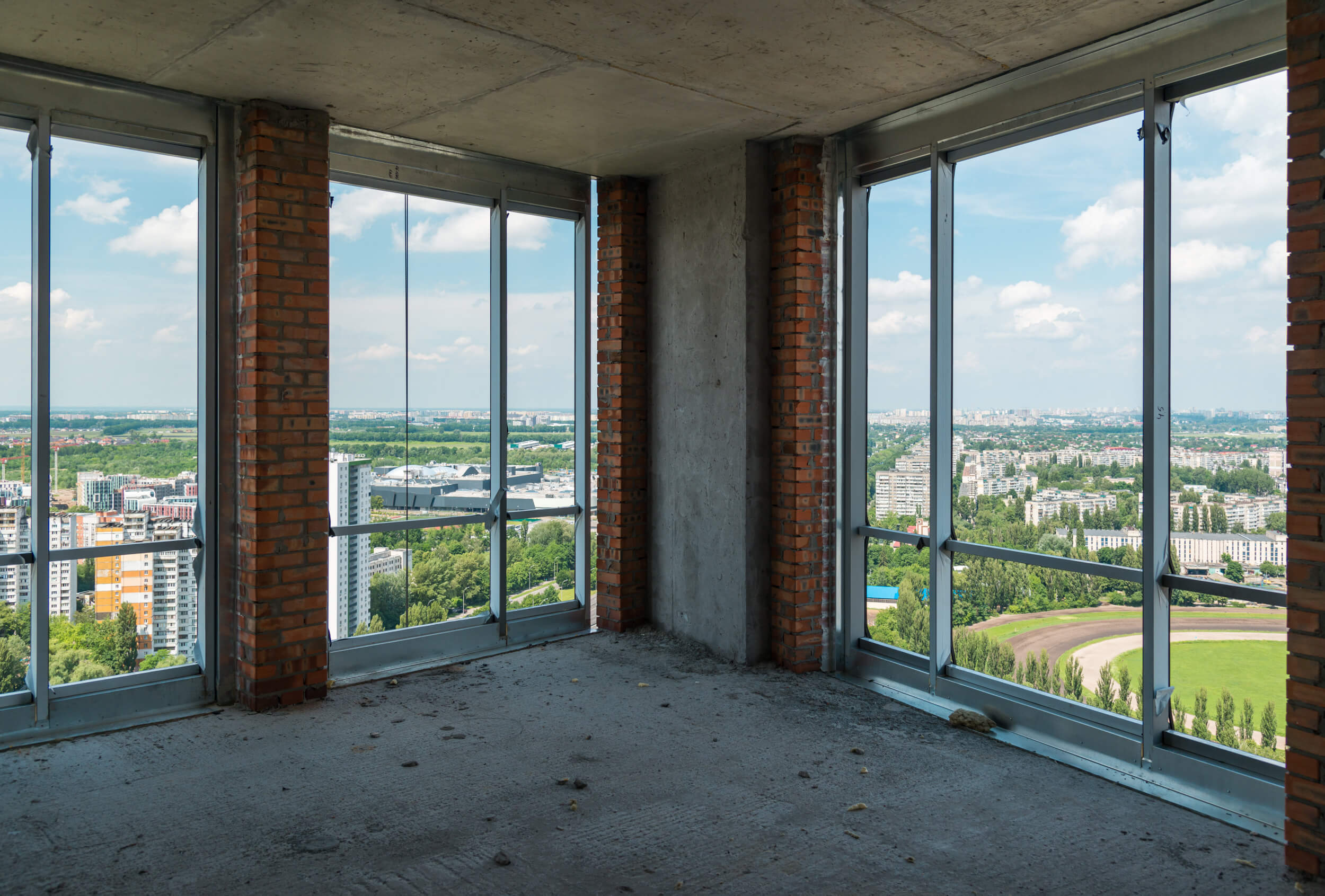

- Виконуються роботи з монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі

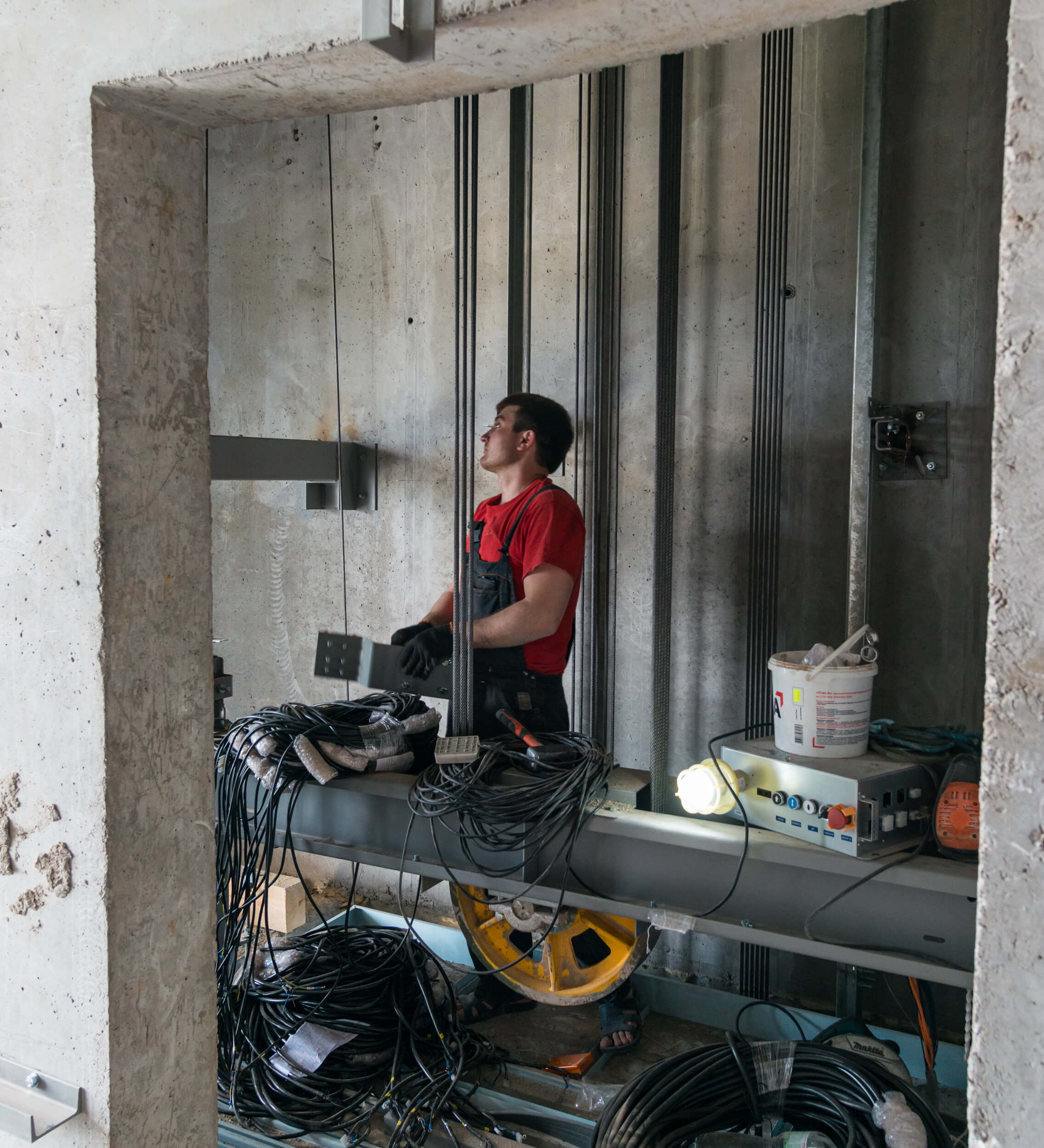

- Виконуються роботи з монтажу ліфтів
Будинок №2, секція 1:
- Повністю виконані роботи зі стяжки підлог
- Повністю виконані роботи з штукатурки стін місць загального користування
- Виконуються роботи з оздоблення сходових клітин з 2 по 10 поверх
- Виконано роботи з облаштування плитки в місцях загального користування по 10 поверх

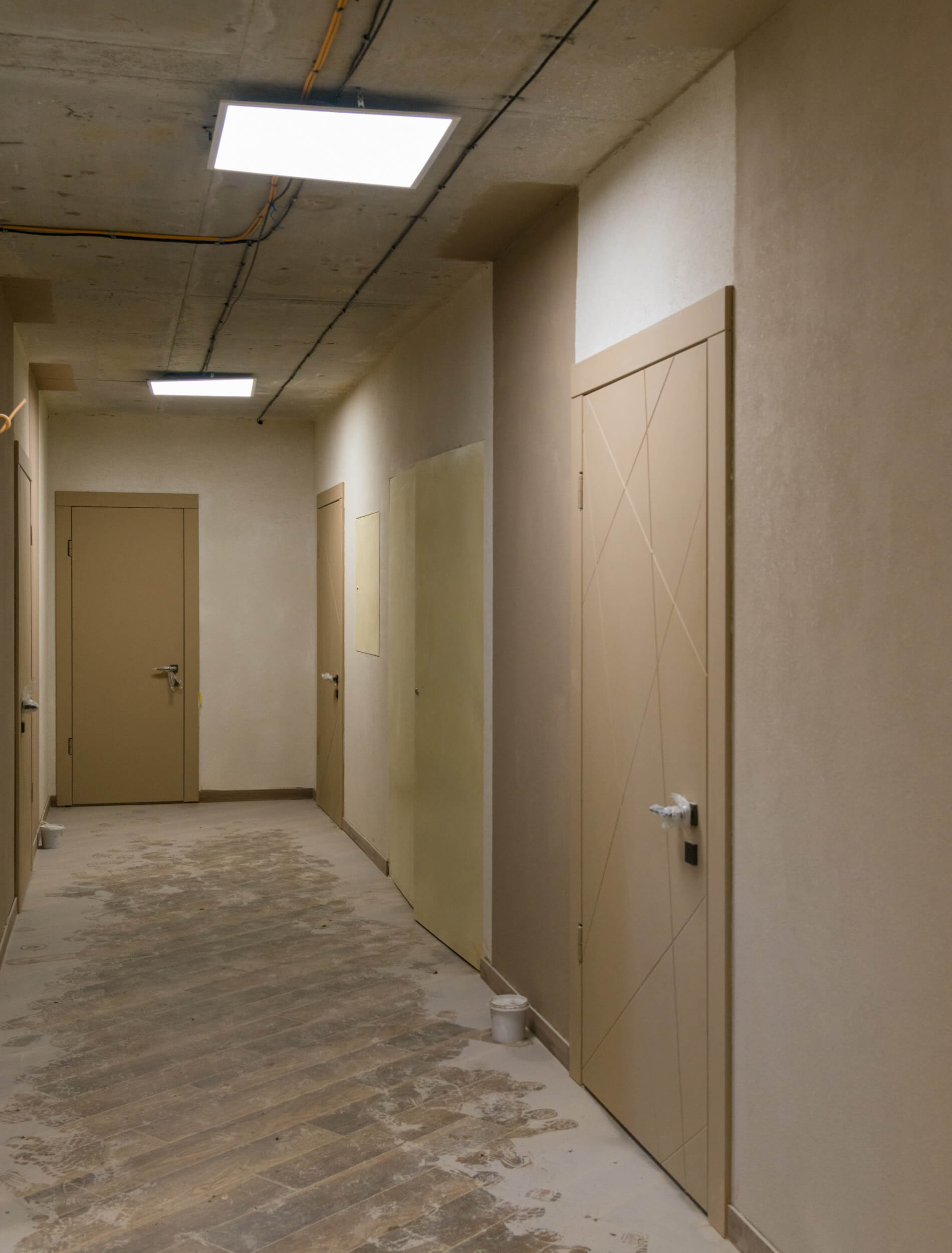

- Встановлено вхідні двері з 2 по 10 поверх

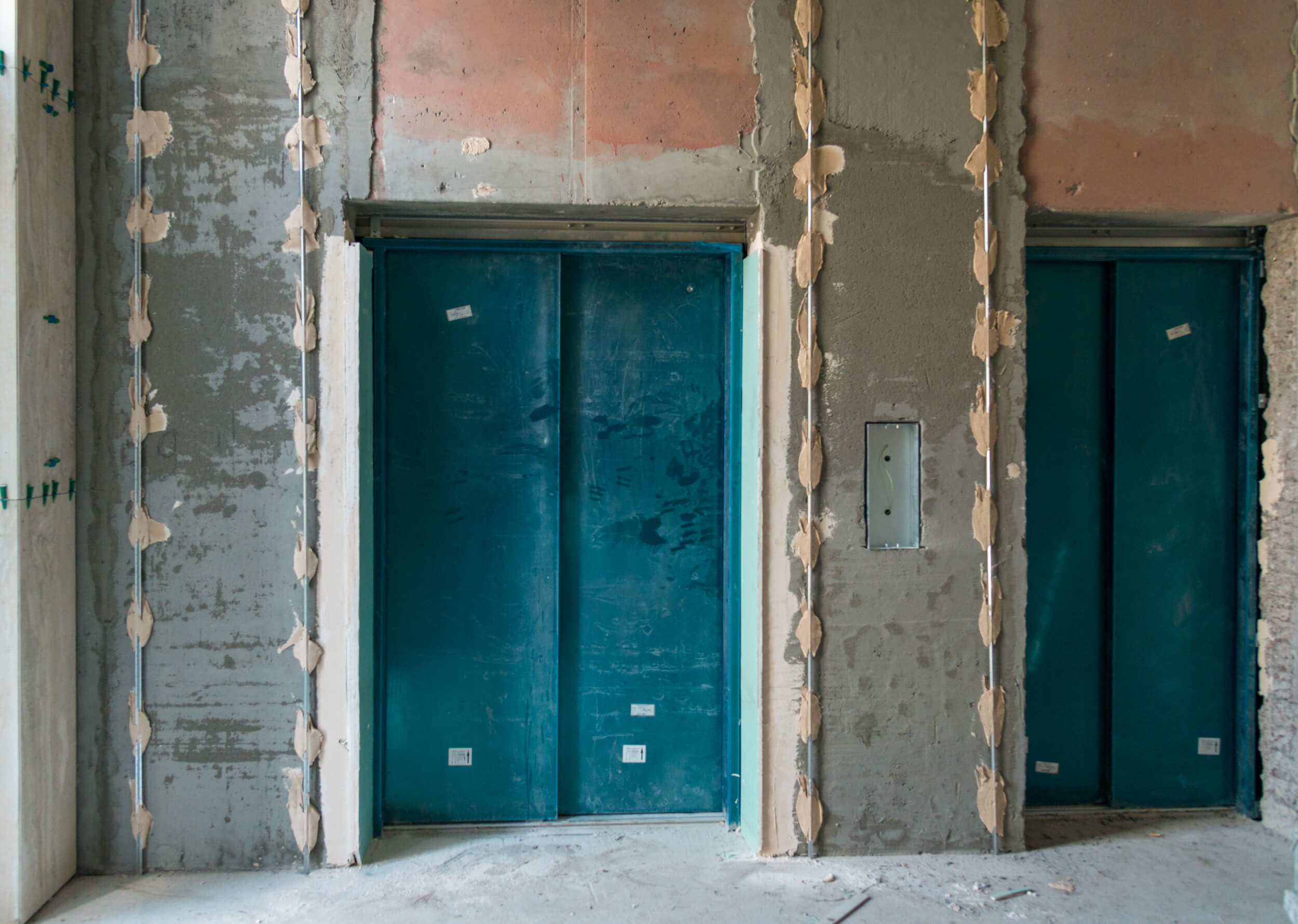

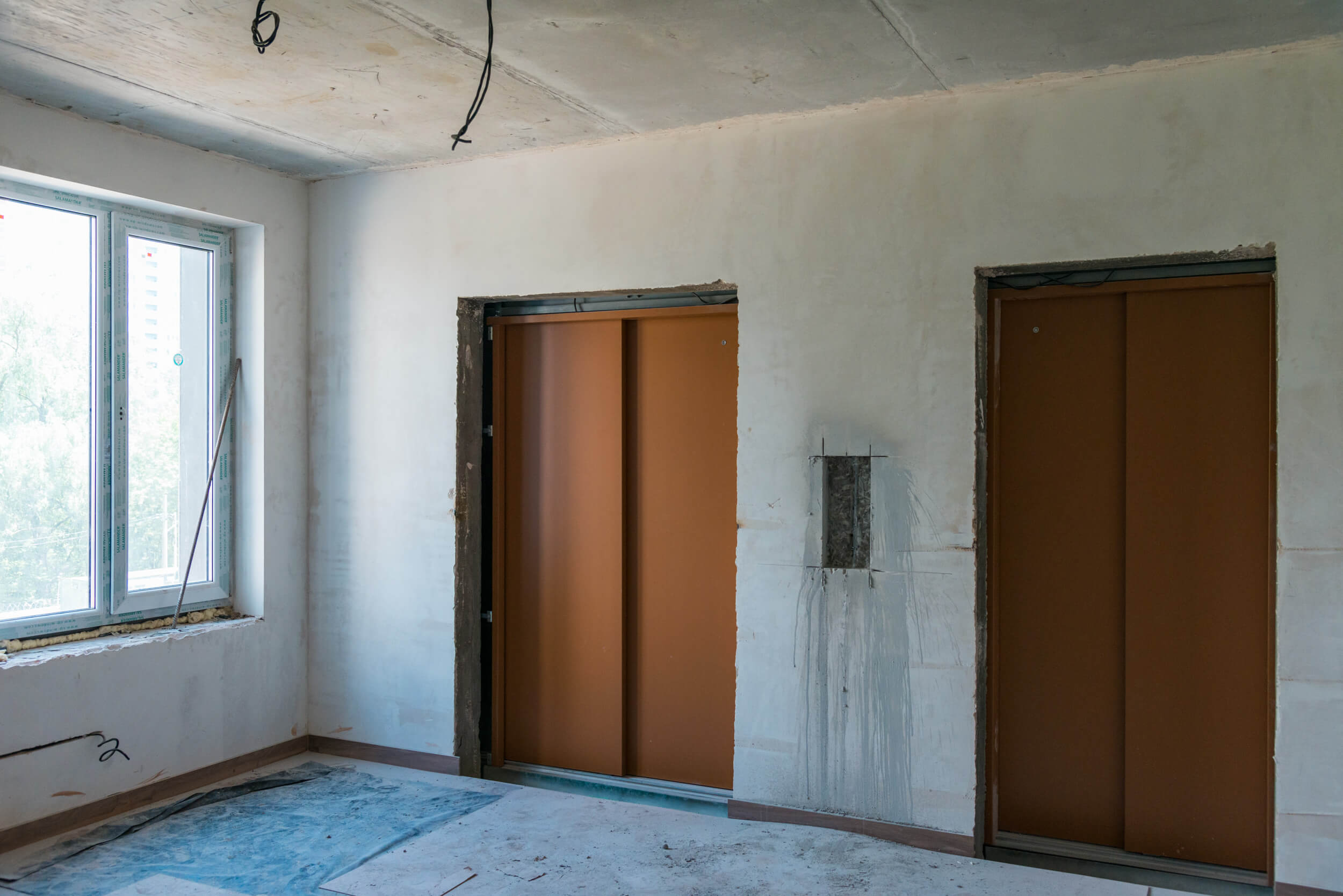

- Виконані роботи з монтажу ліфтів
- Виконуються роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи
Будинок №2, секція 2:
- Виконані роботи з влаштування монолітного каркасу
- Виконані роботи з монтажу сходових маршів на 34 поверсі
- Виконується цегляна кладка з 32 по 34 поверх
- Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх
- Виконуються роботи зі стяжки підлоги і штукатурки місць загального користування з 5 по 15 поверх
- Виконуються роботи з монтажу навісного вентильованого фасаду по 34 поверх
- Виконуються роботи з монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх
- Виконуються роботи з монтажу систем водопроводу, каналізації та опалення з 2 по 16 поверх
- Виконуються електромонтажні роботи з 2 по 16 поверх

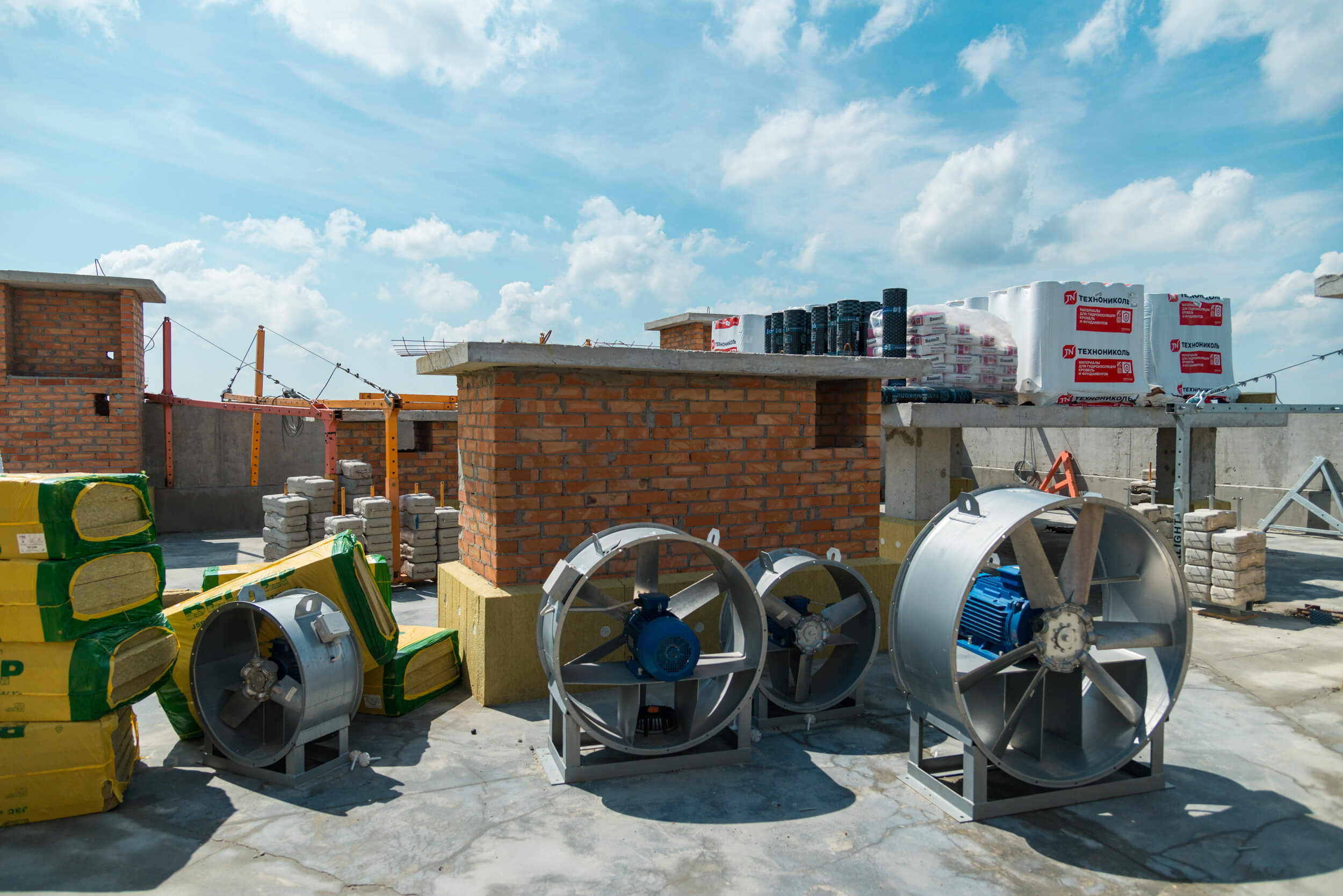

- Виконуються роботи з влаштування покрівлі
Будинок №3, секція 1:
- Виконуються роботи з влаштування монолітного каркасу 10-11 поверхів

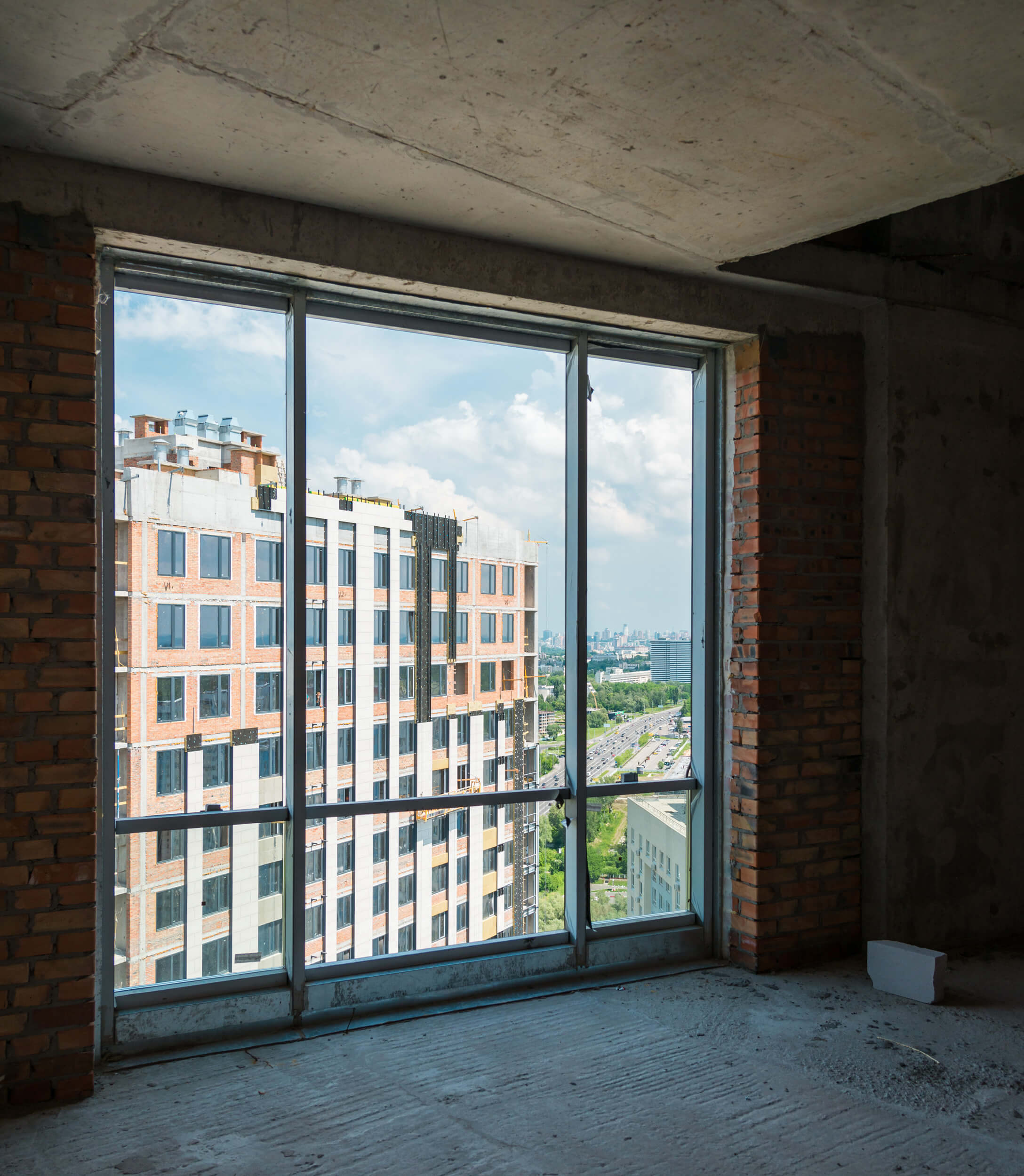

- Виконується цегляна кладка на 3-5 поверхах
Будинок №3, секція 2:
- Повністю виконані монолітно-каркасні роботи і встановлені сходові марші
- Виконується цегляна кладка на 11 поверсі
Будинок №3, секція 3:
- Виконуються роботи з влаштування монолітного каркасу 31-32 поверхів
- Виконується цегляна кладка на 13-15 та 18 поверхах
- Встановлено сходові марші до 29 поверху включно
Паркінг:
- Заливається фундамент паркінгу
