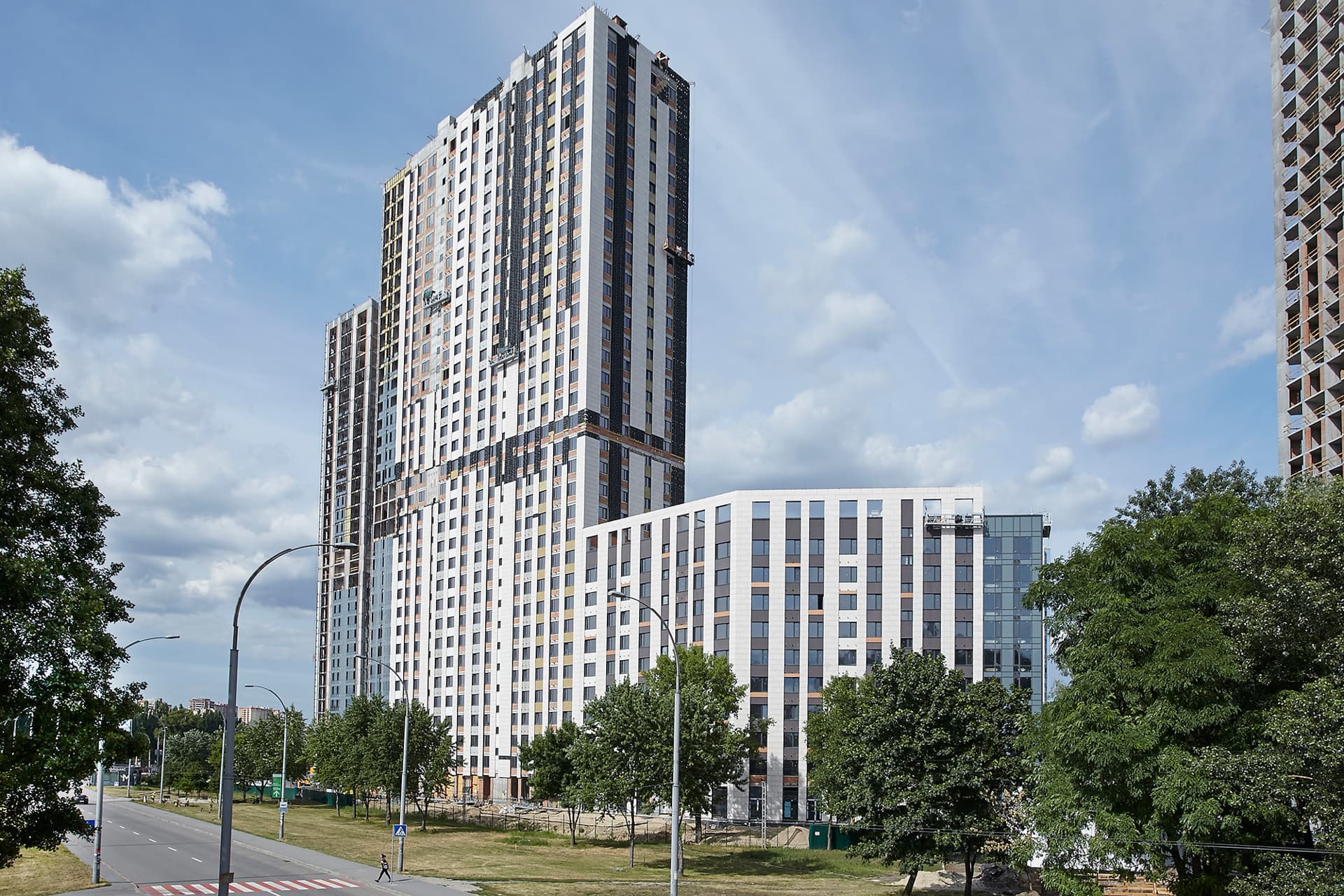

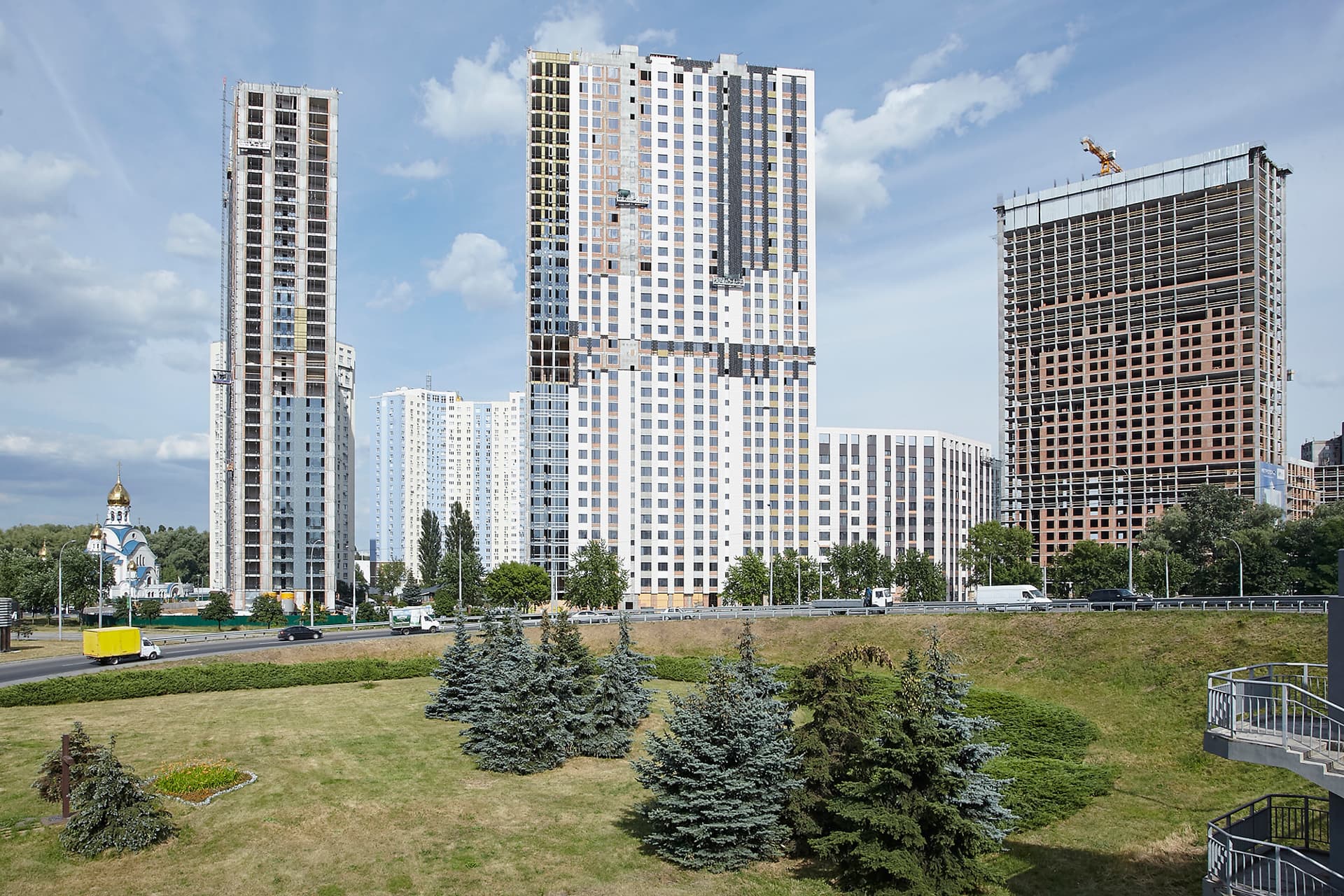

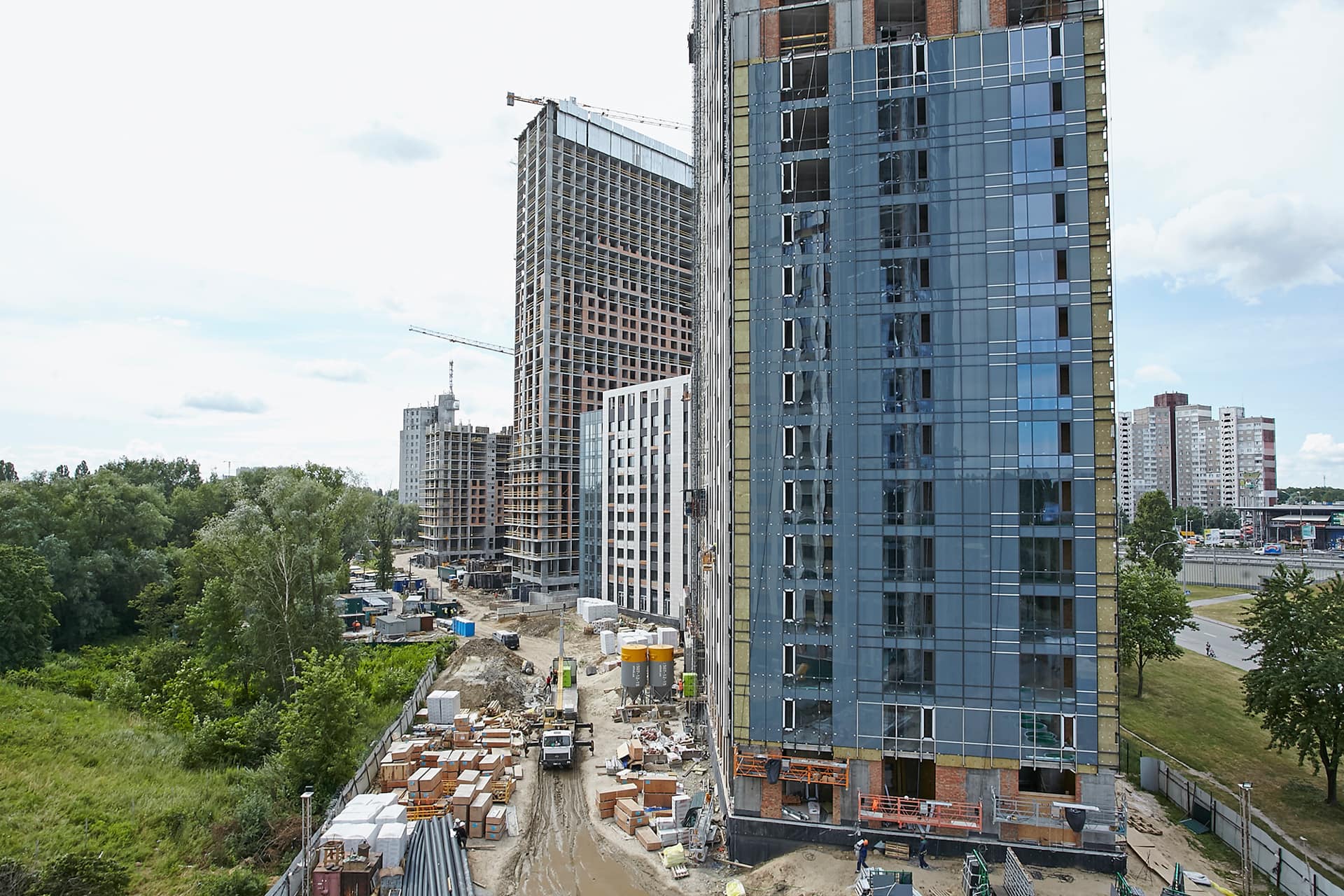

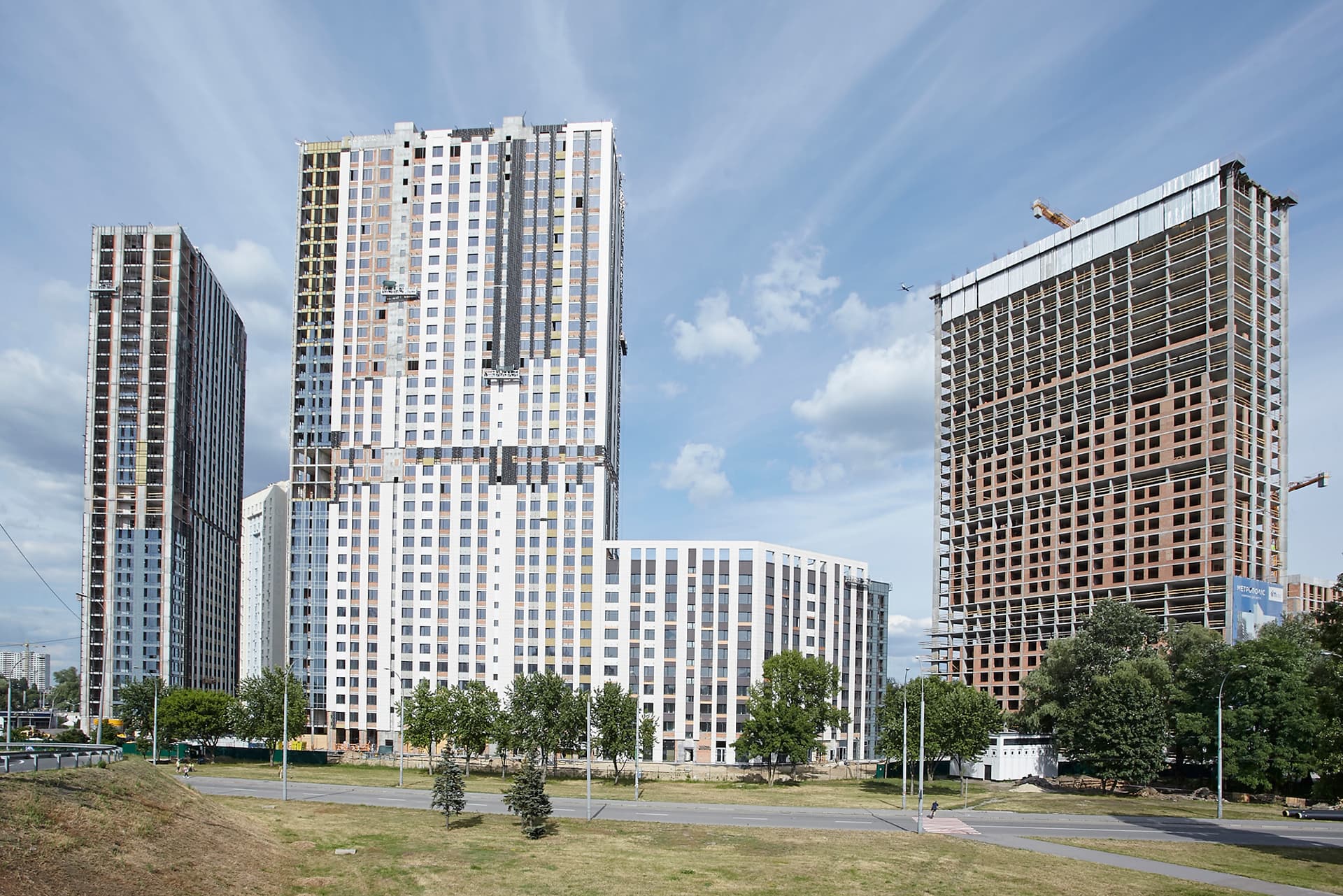

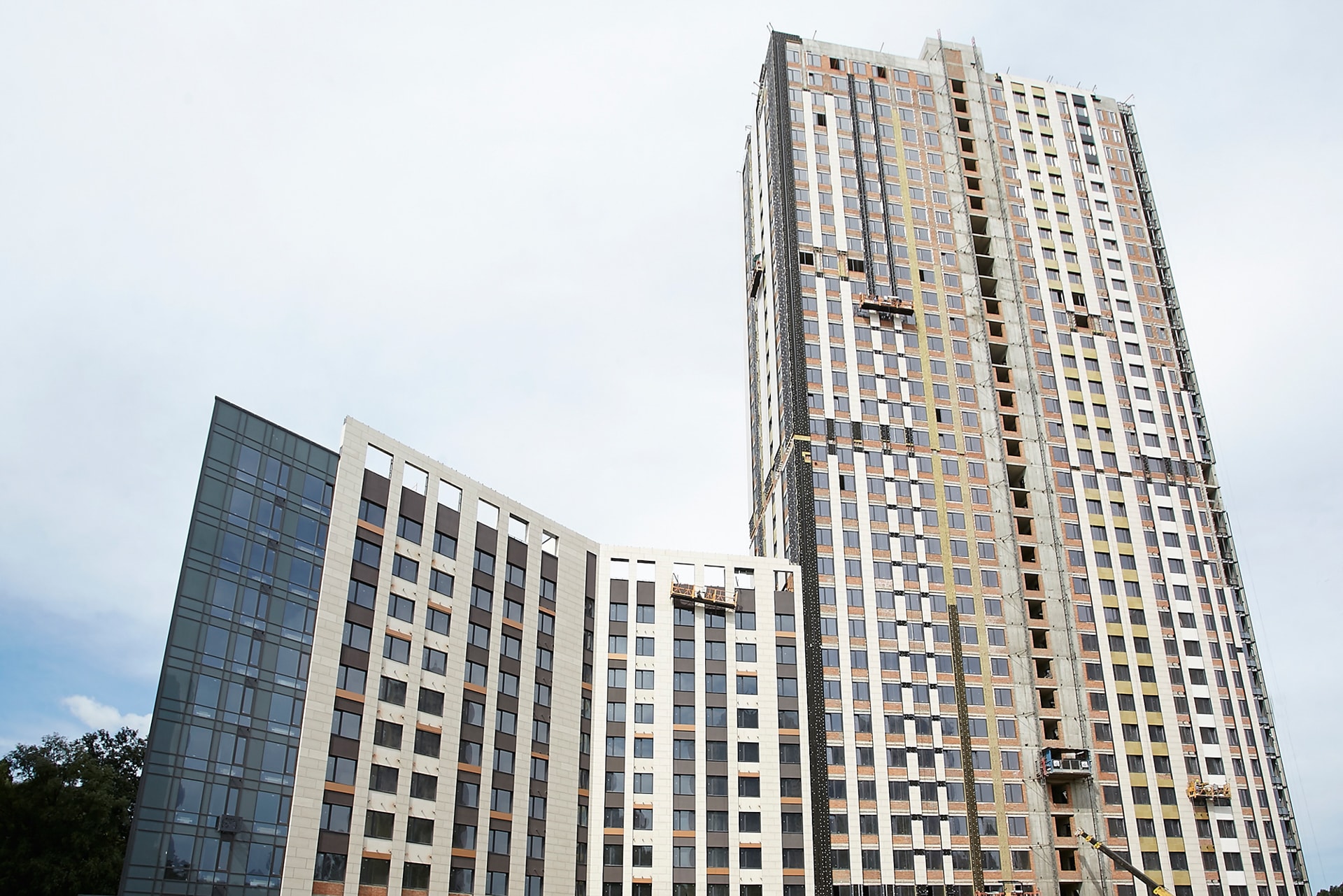

Хід будівництва, 21.07.2020

У липні 2020 року на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:

Будинок №1:

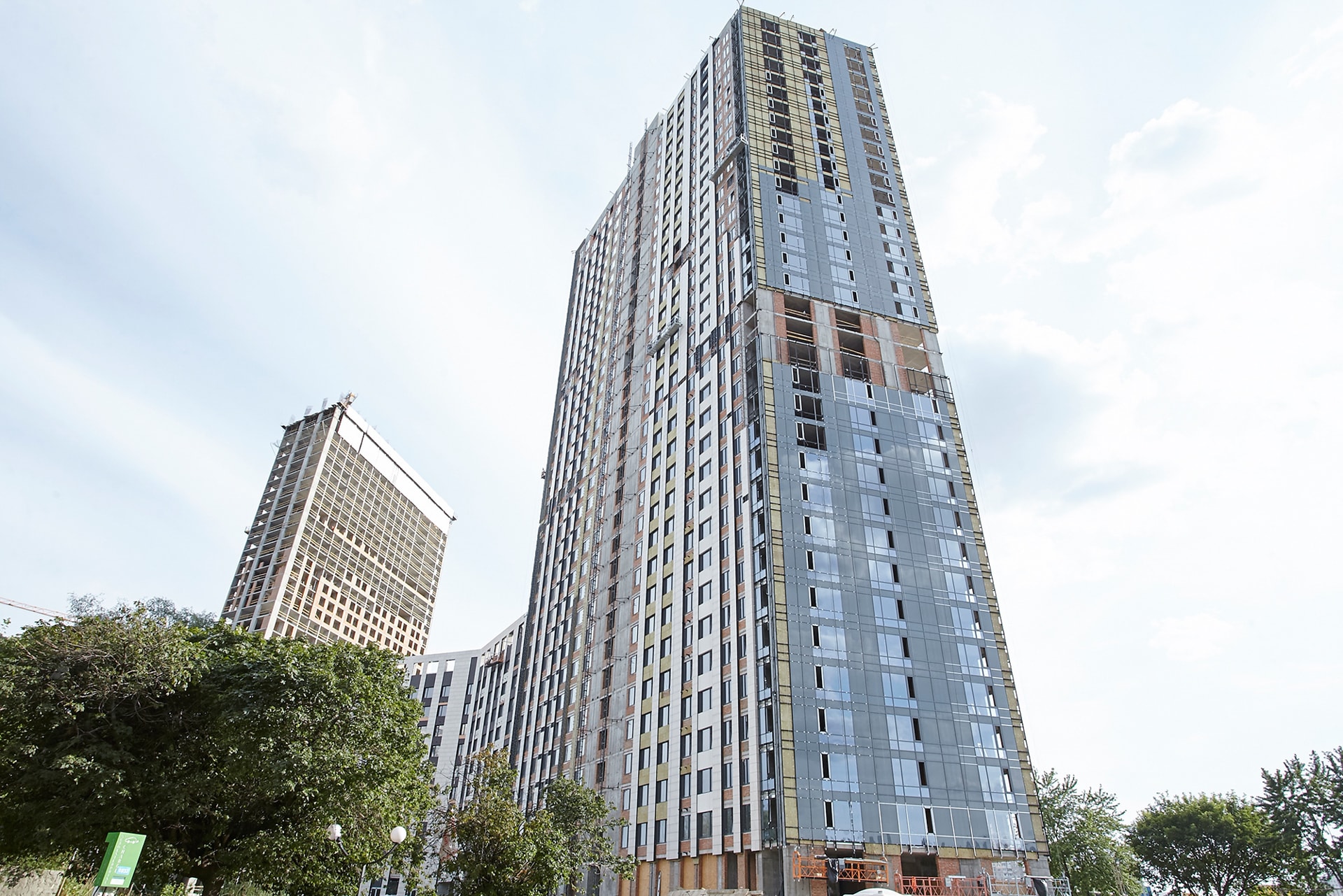

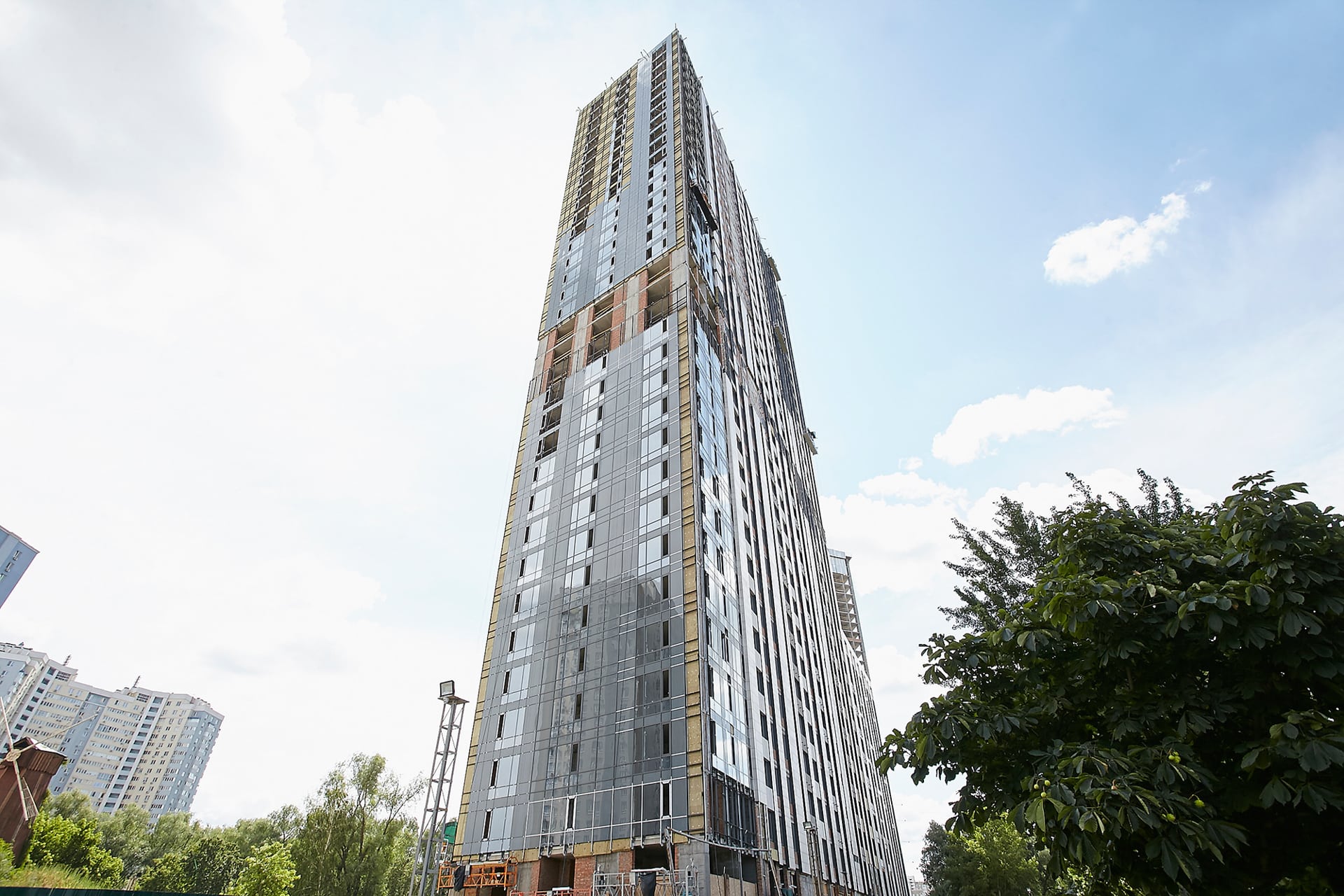

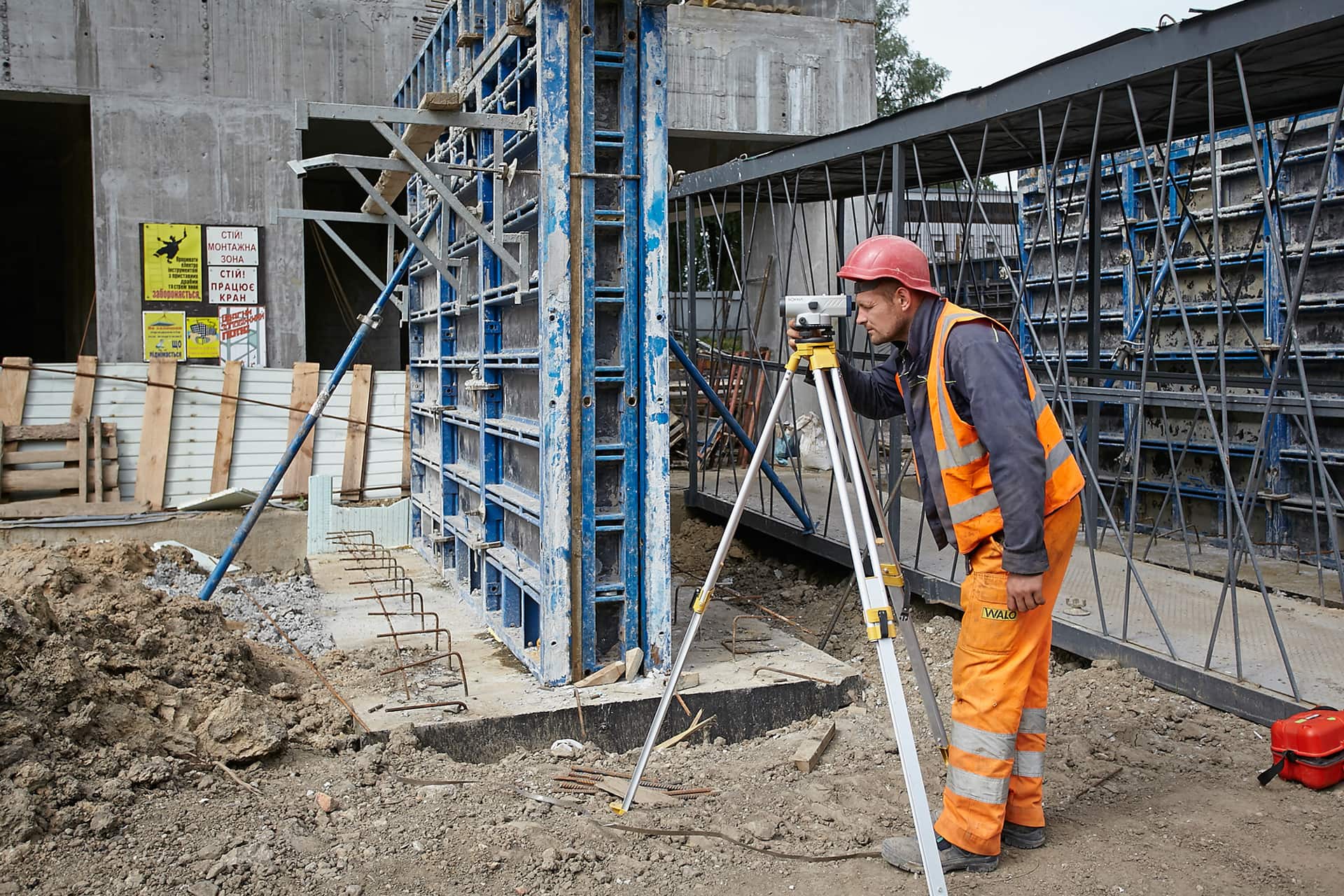

- Повністю виконано влаштування монолітного каркасу.

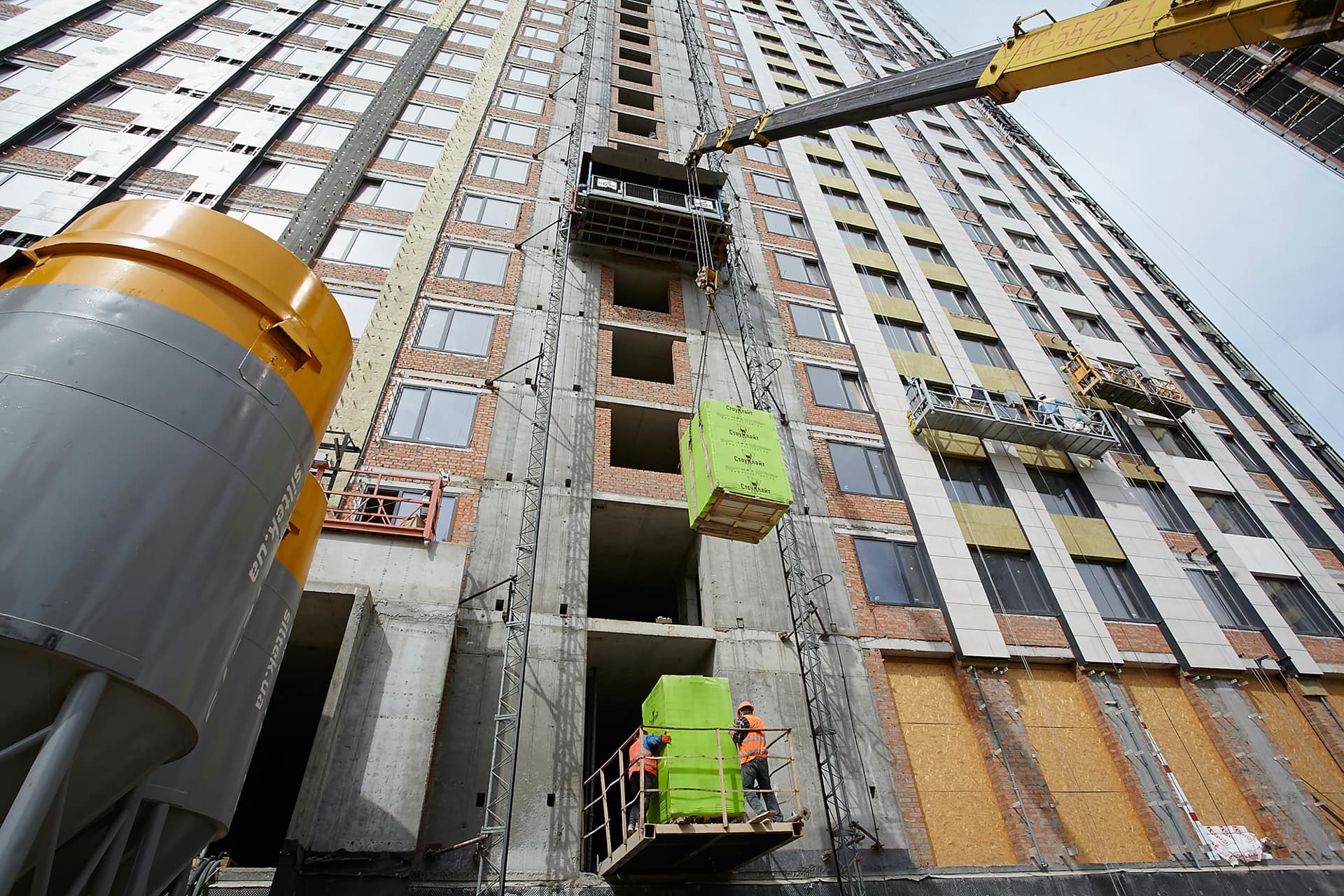

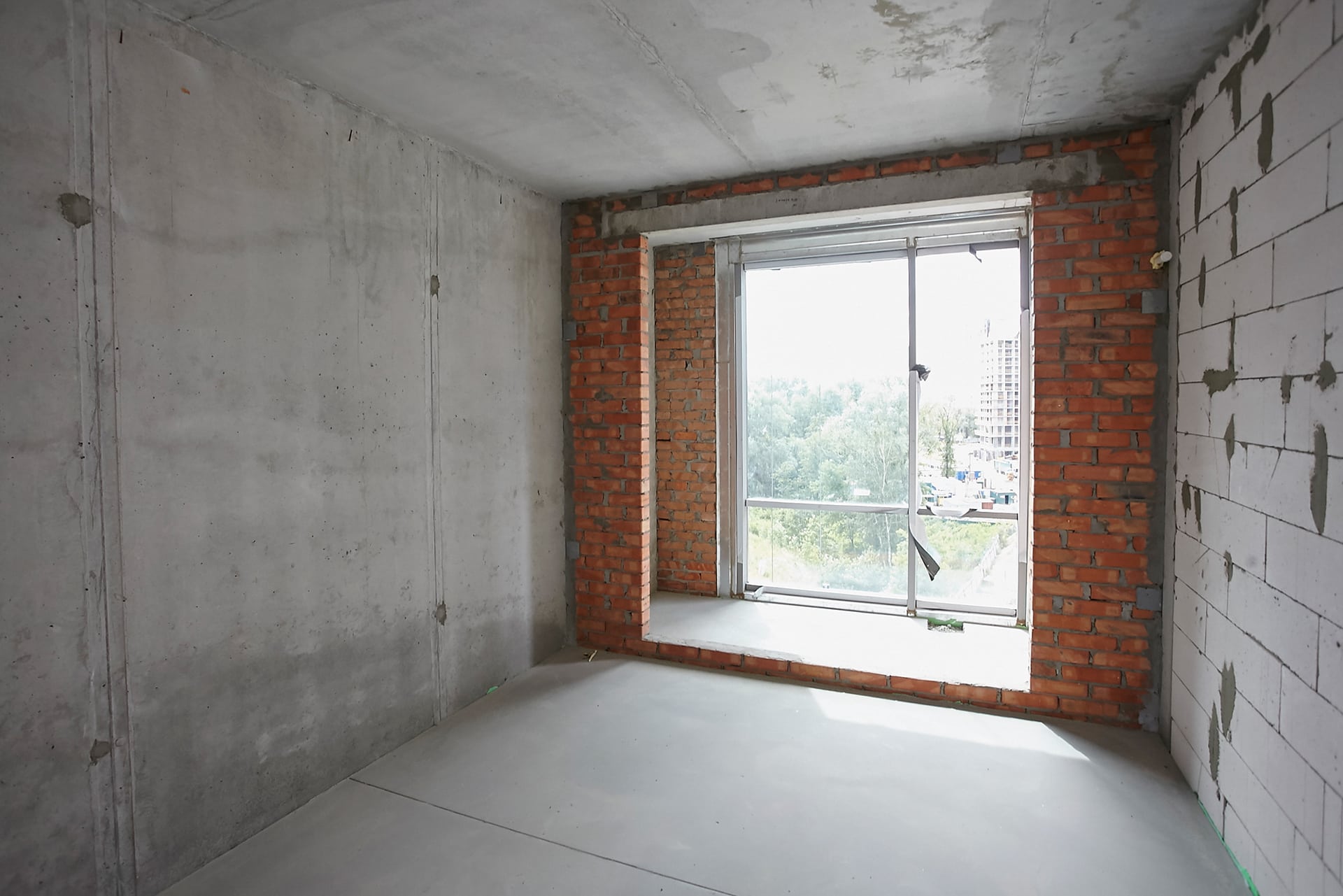

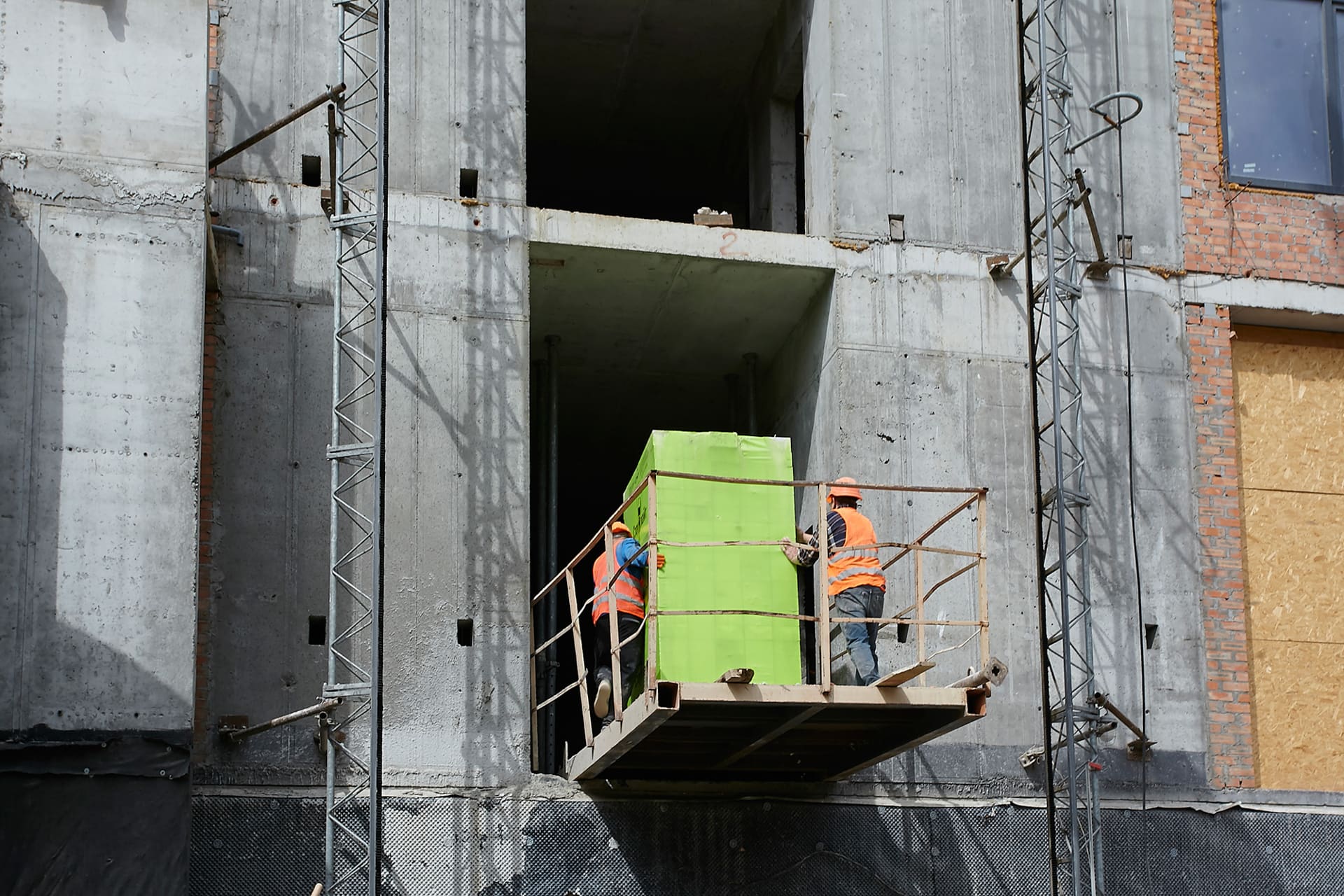

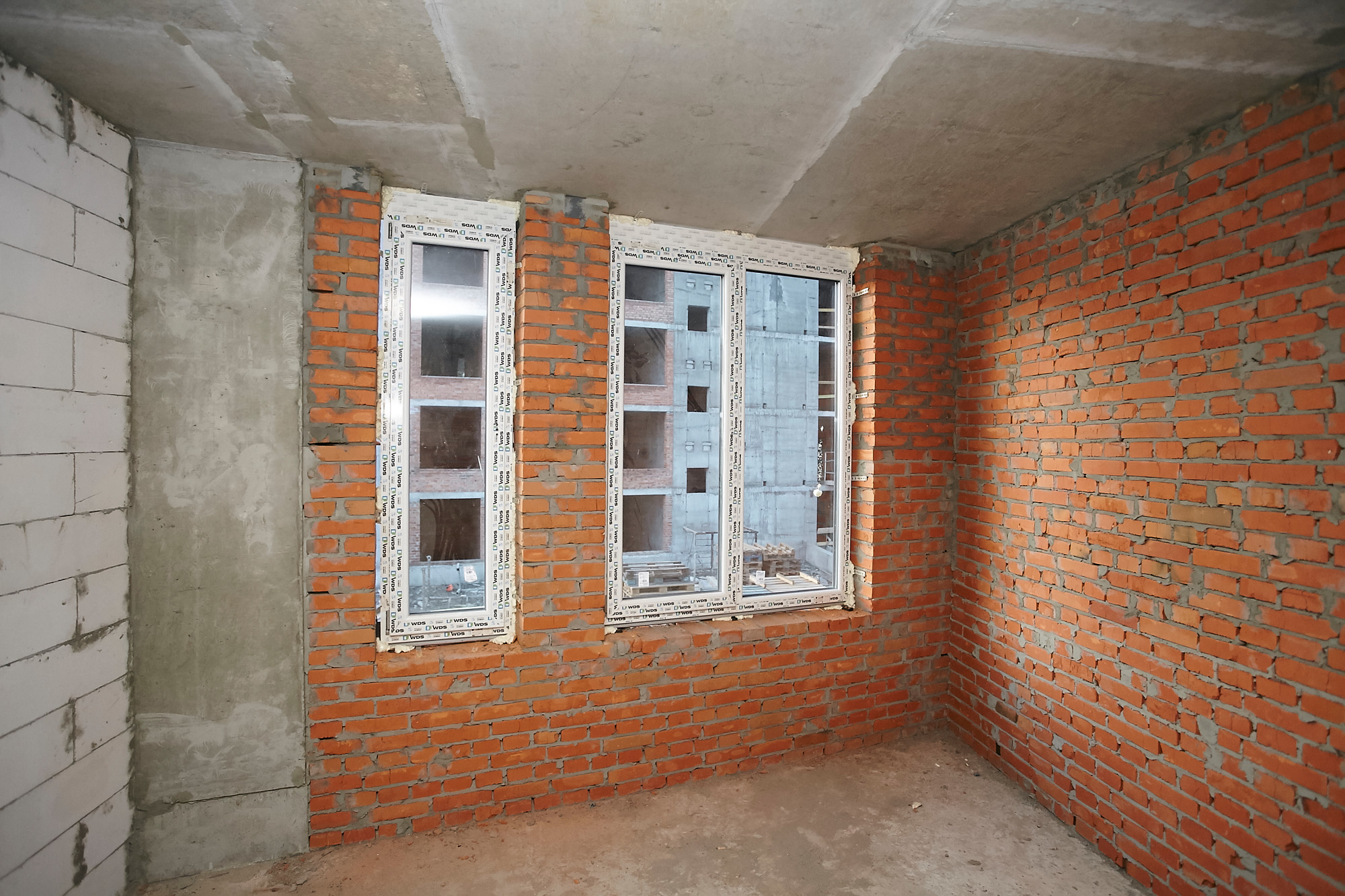

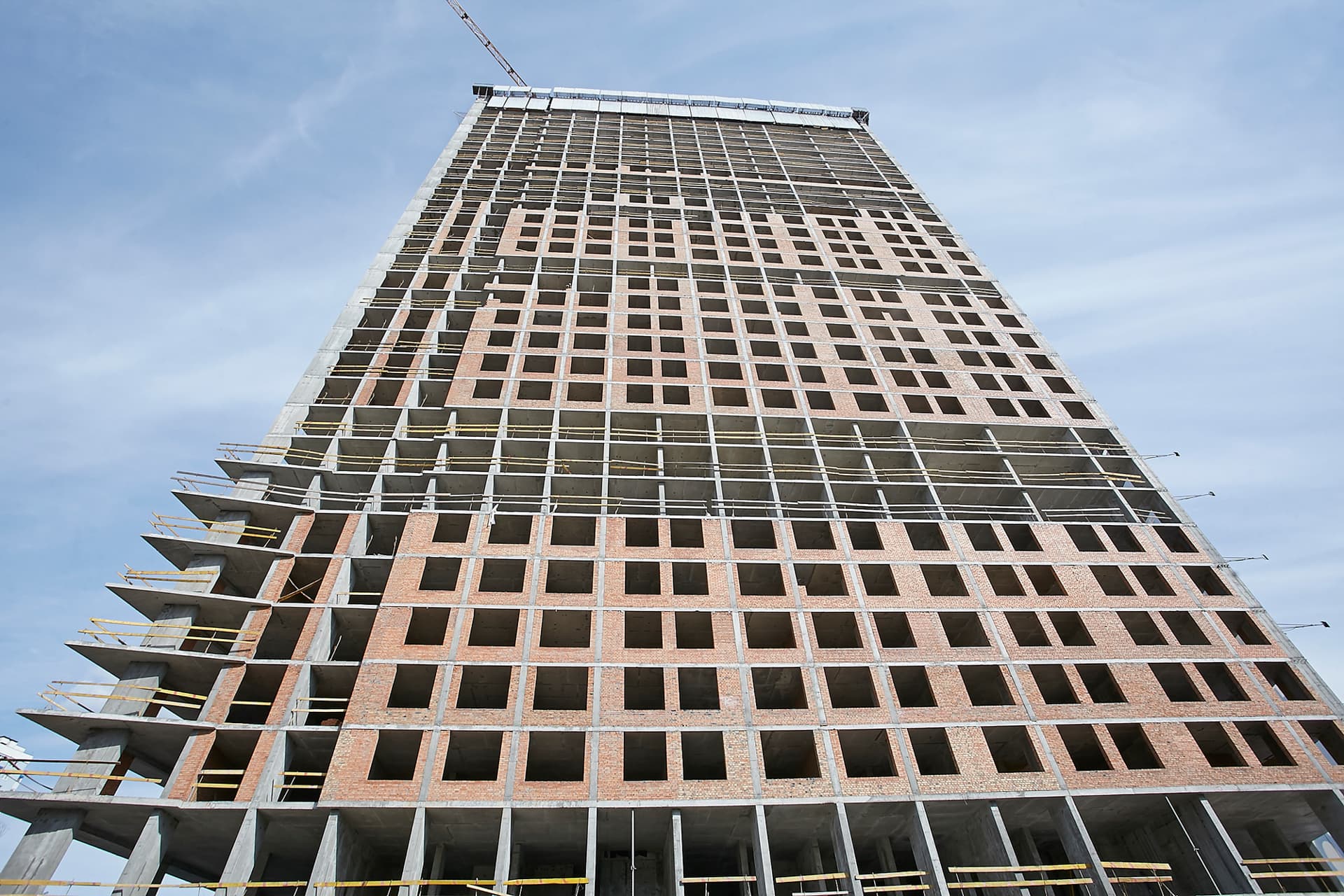

- Виконується цегляна кладка з 32 по 34 поверх.
- Повністю змонтовані сходові марші.

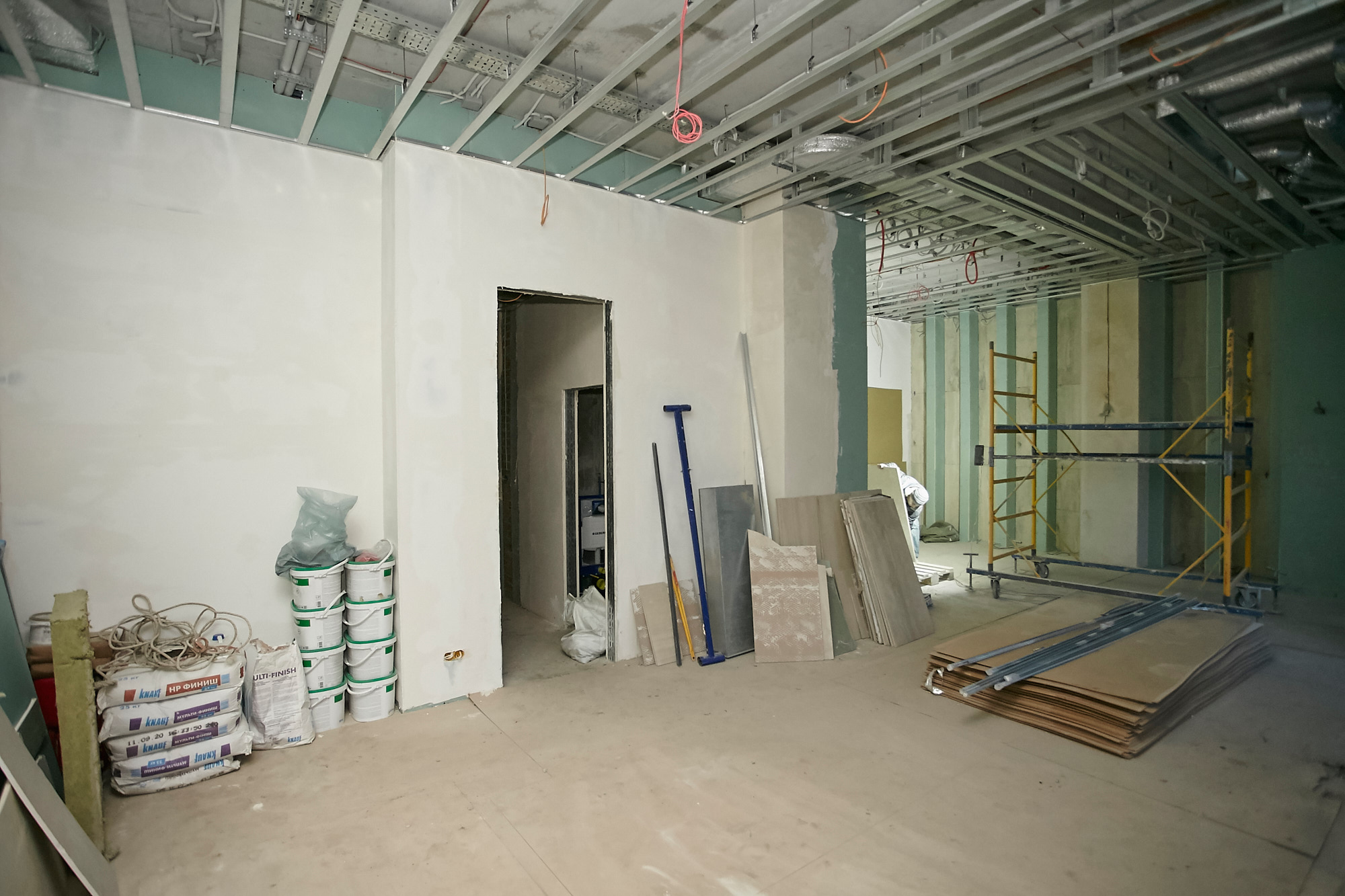

- Виконуються роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 12 по 29 поверх.
- Змонтована система вентиляції з 2 по 34 поверх.
- Виконуються роботи з монтажу систем водопроводу, каналізації та опалення з 2 по 26 поверх.
- Проводяться електромонтажні роботи на всіх поверхах.

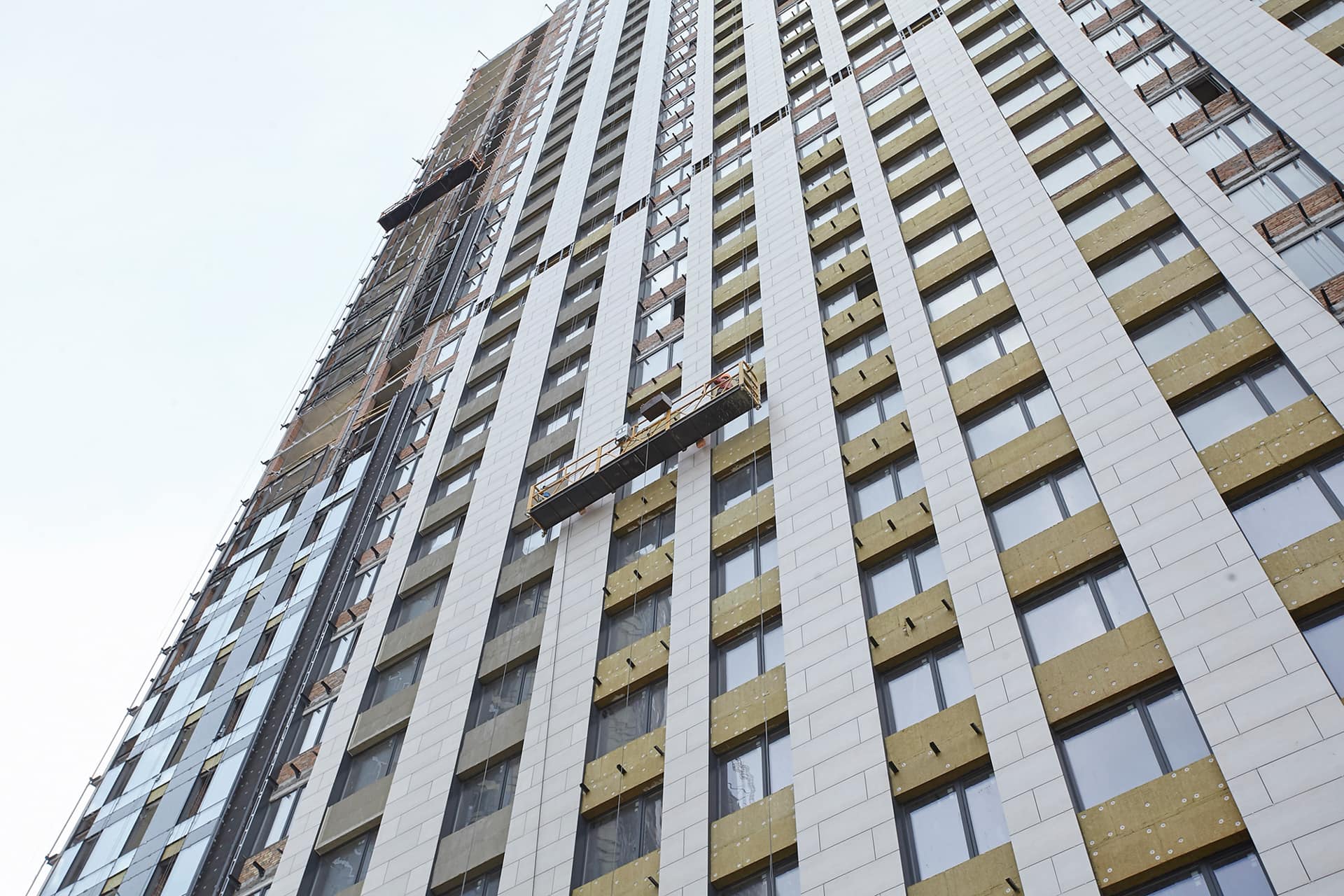

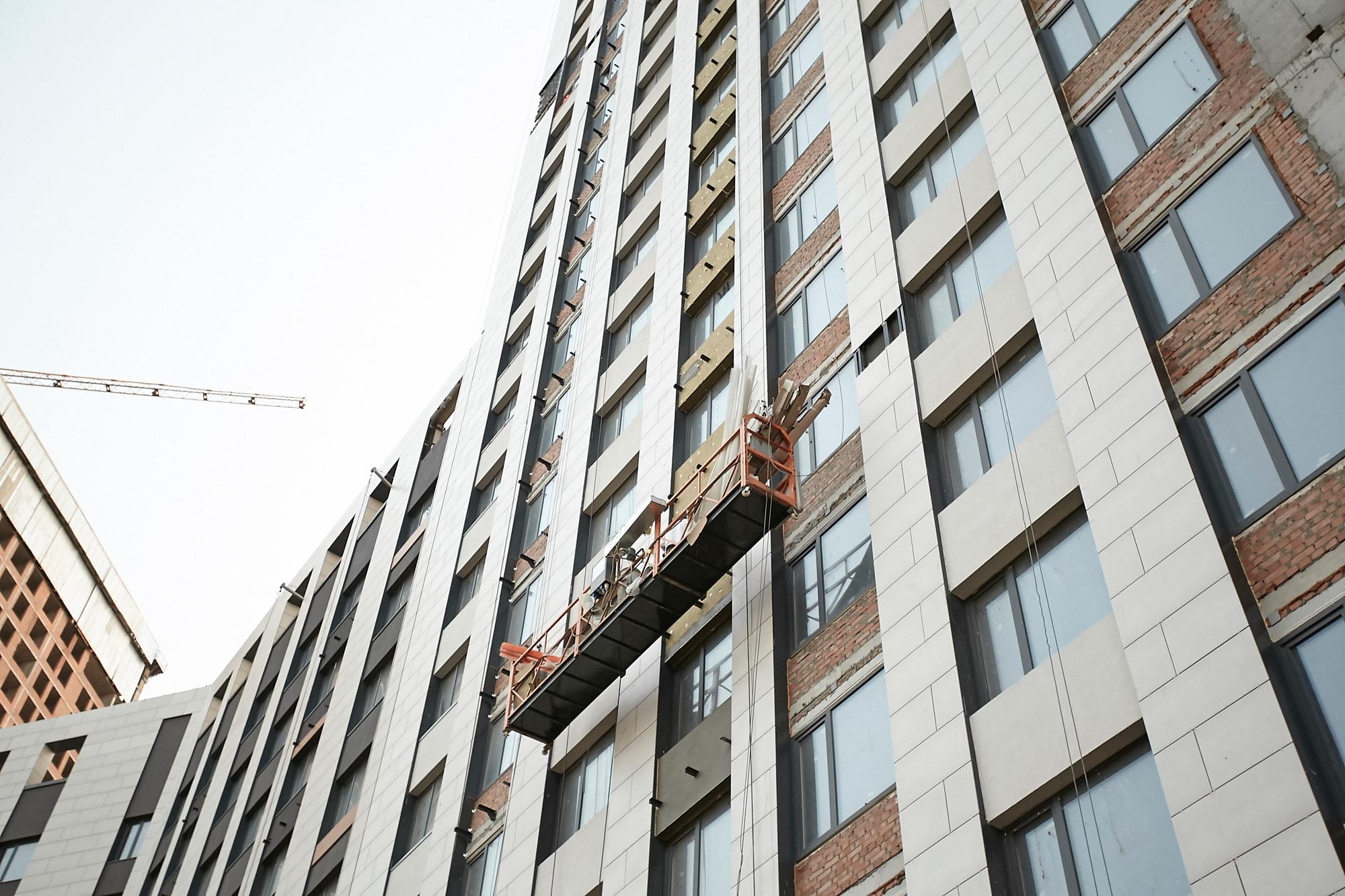

- Виконуються роботи з монтажу навісного вентильованого фасаду по всій висоті будівлі.
- Розпочато виробництво дверей.
- Виконуються роботи по слабкострумових системах з 1 по 5 поверх.

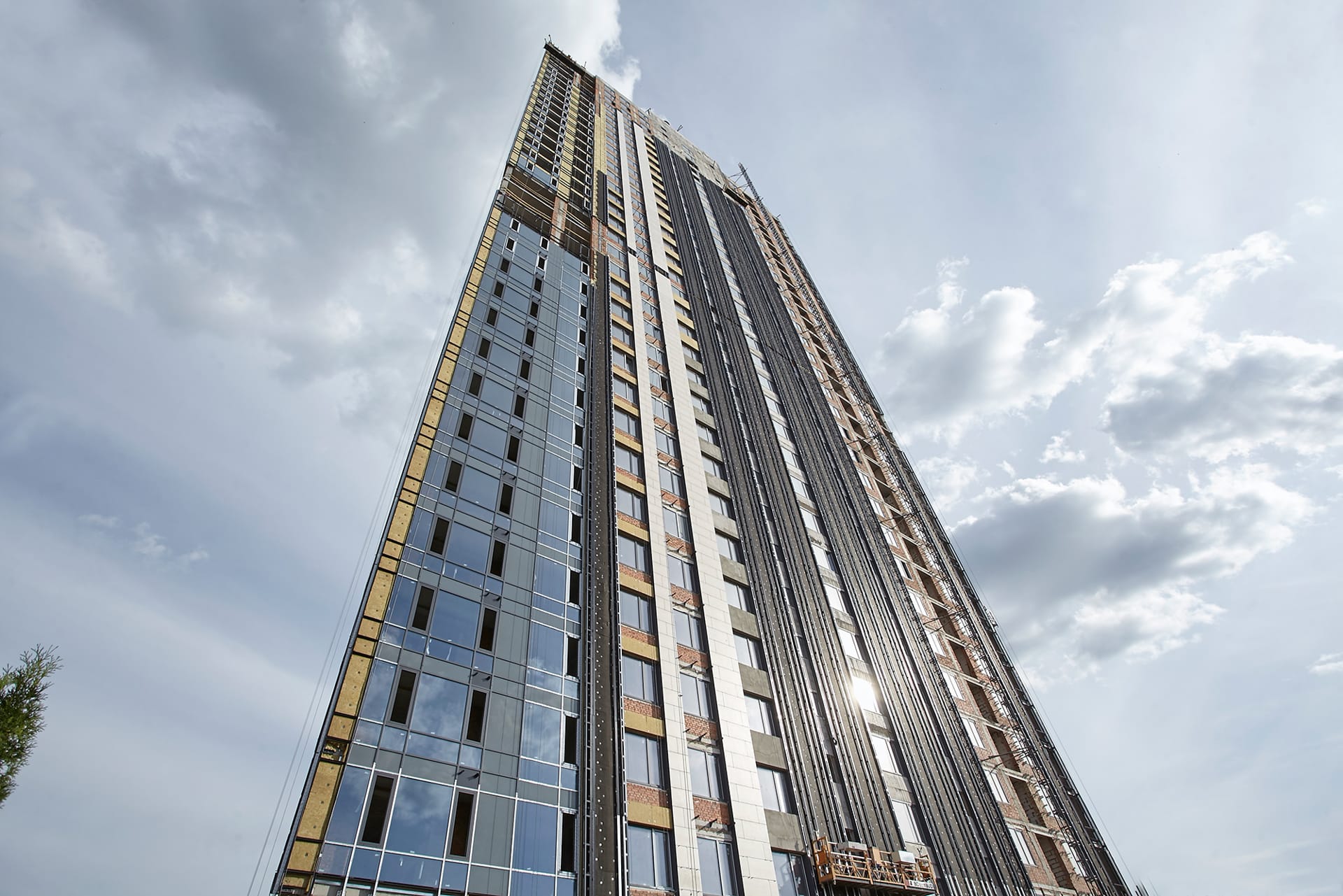

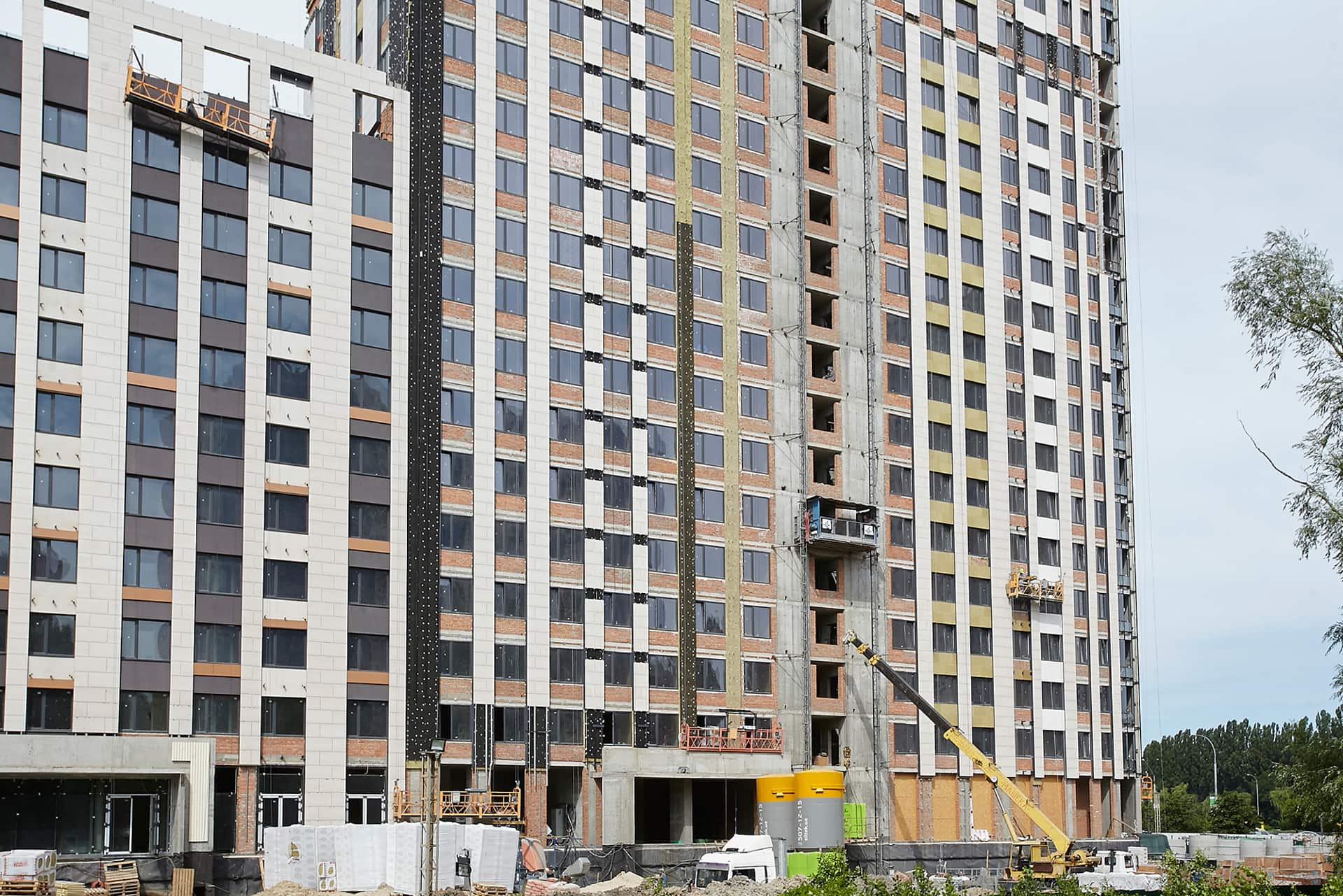

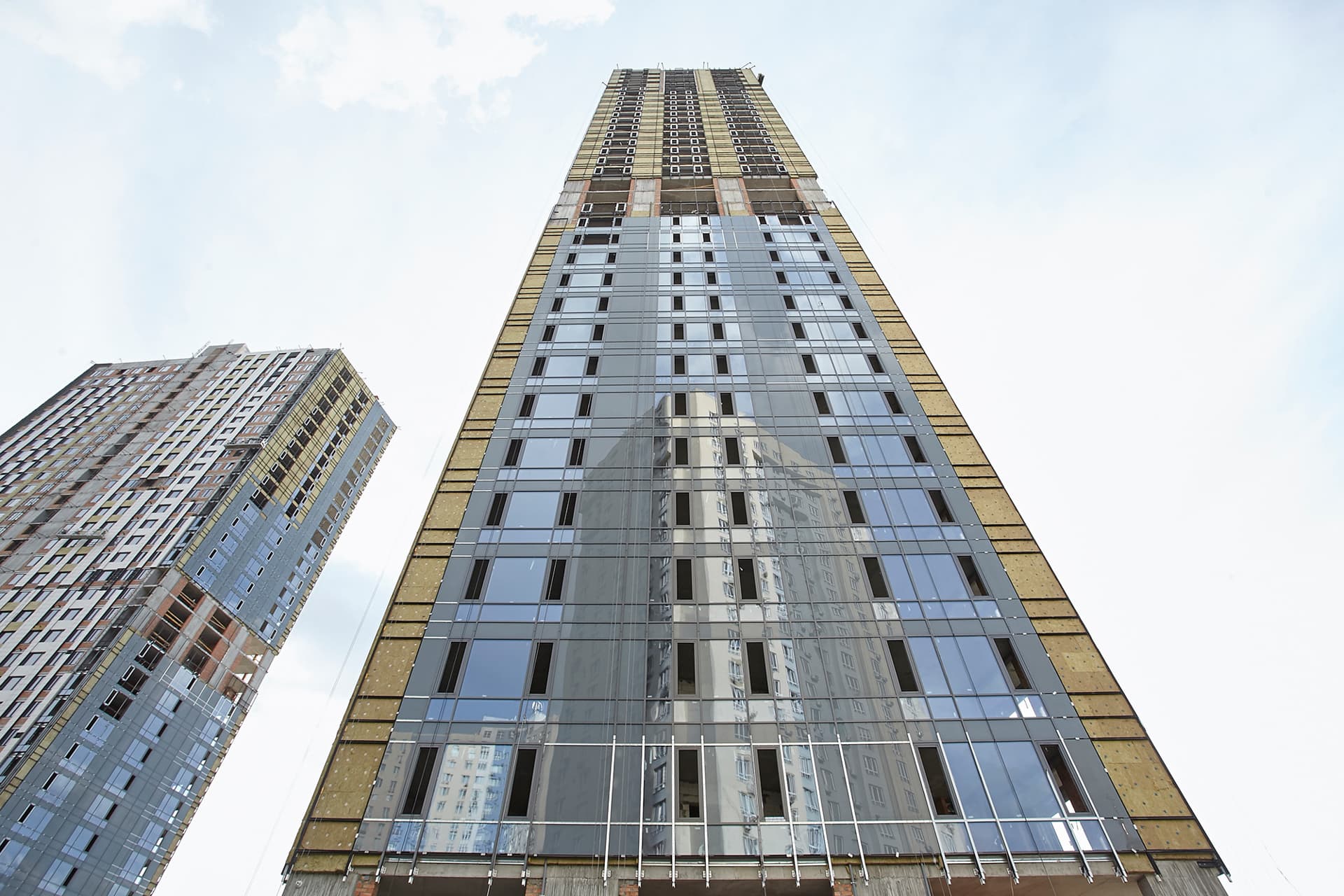

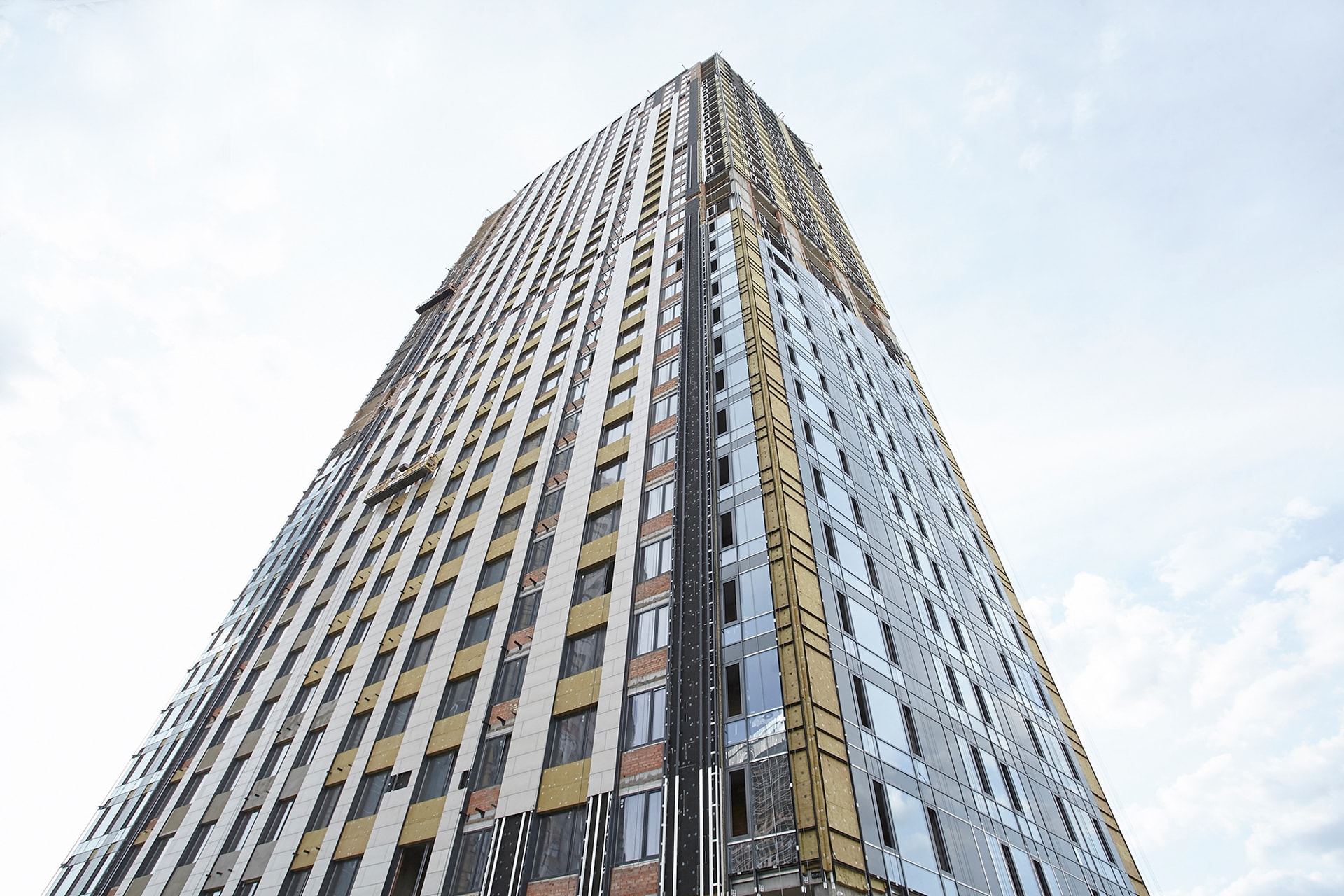

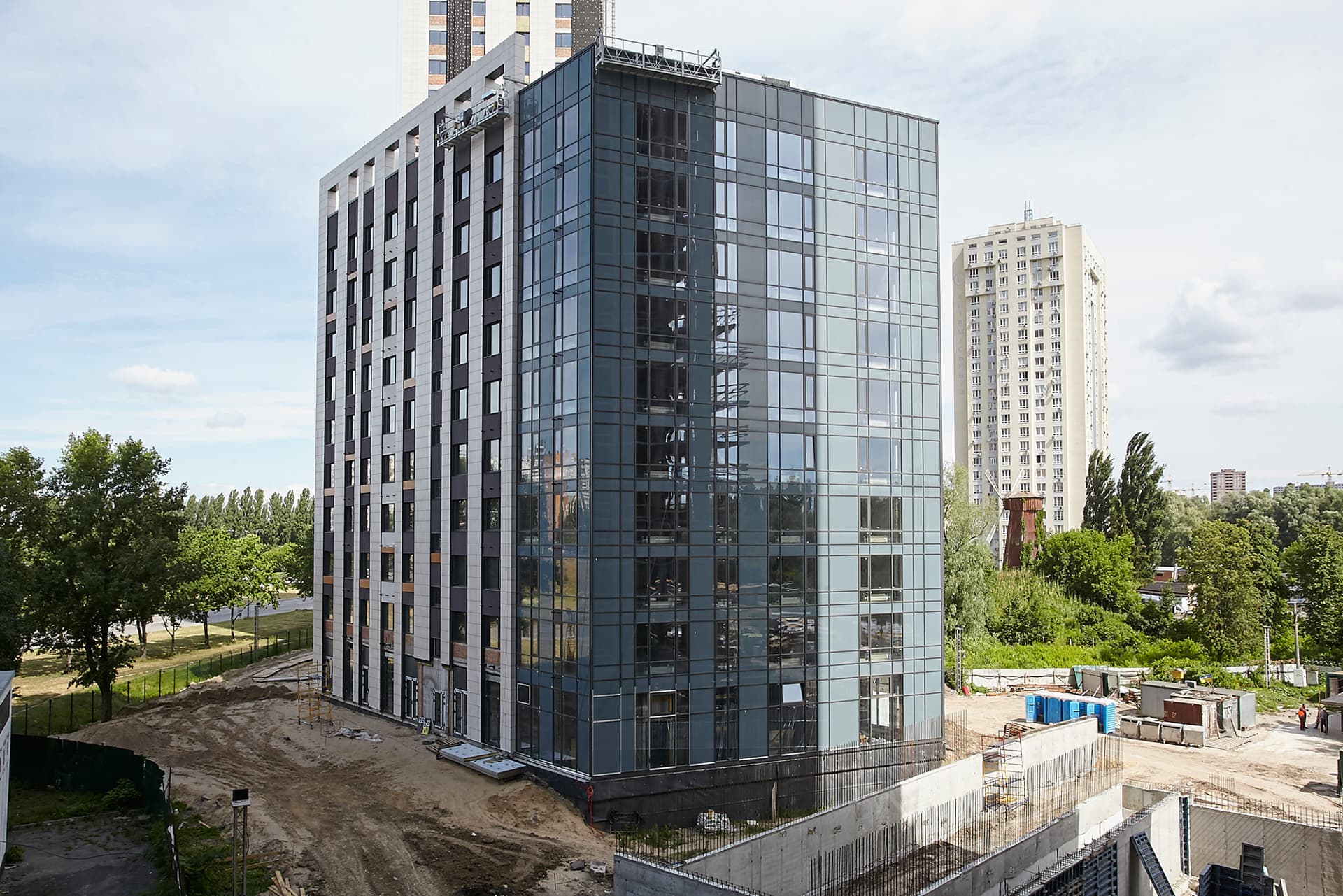

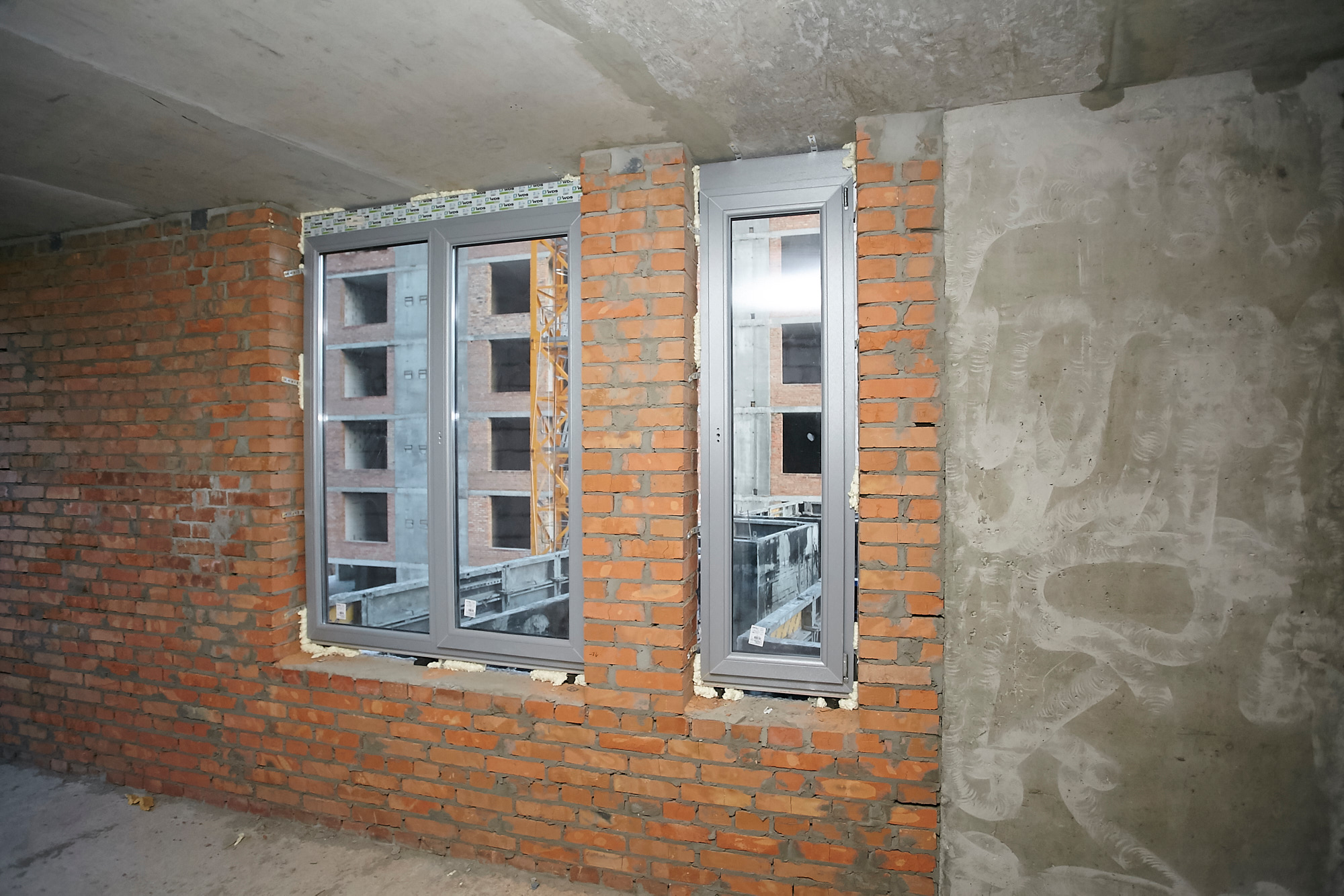

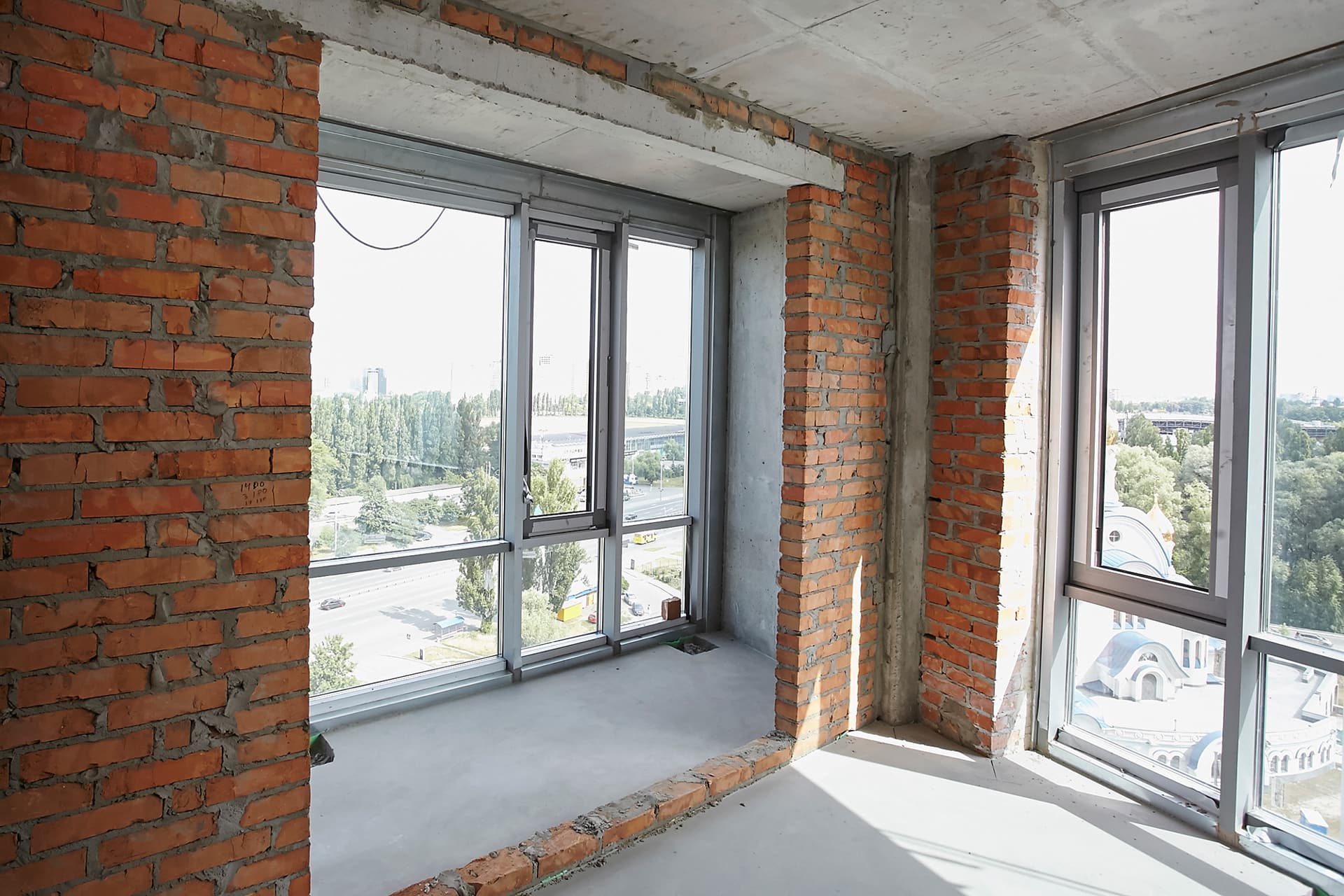

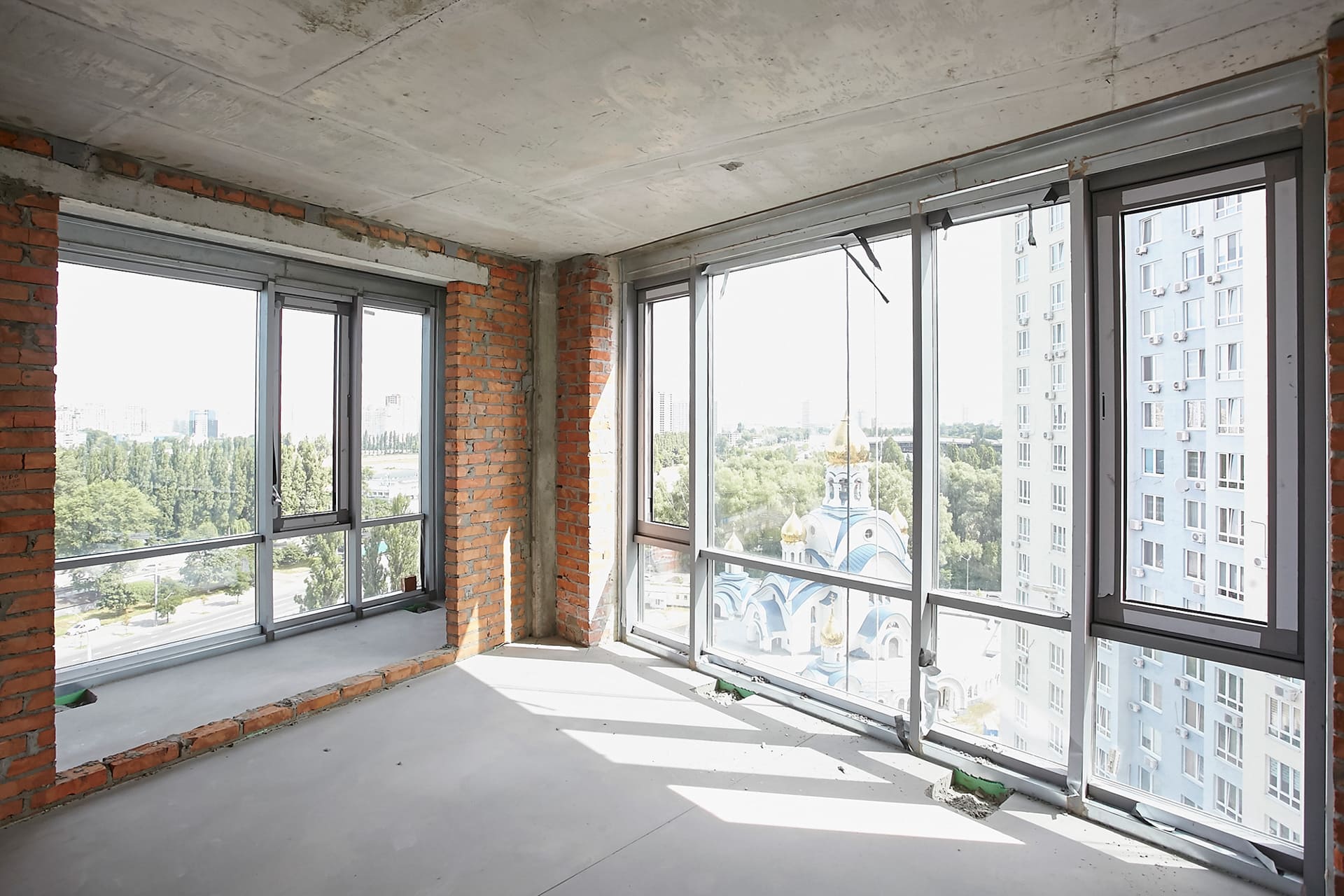

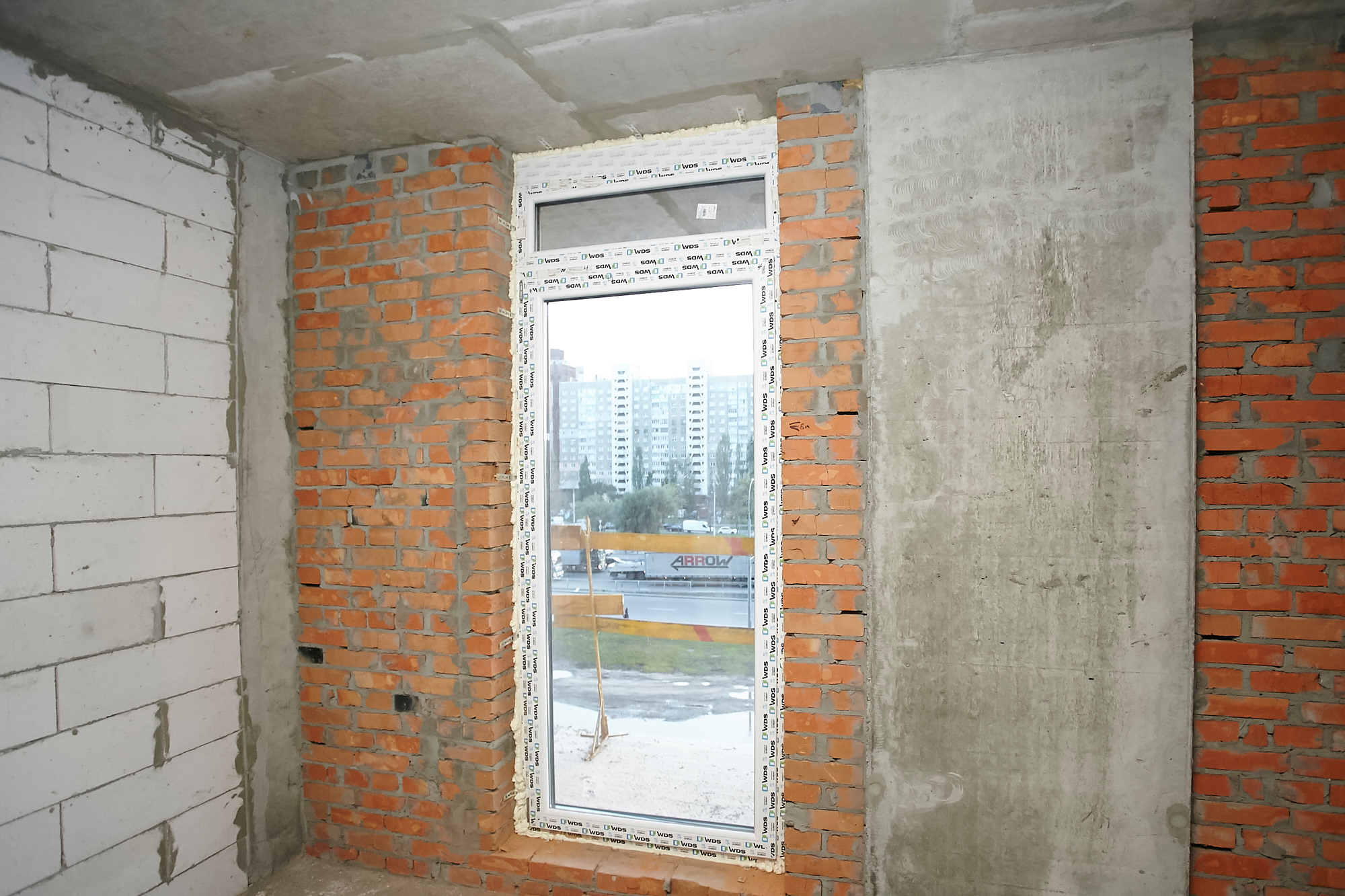

- Виконуються роботи з монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.

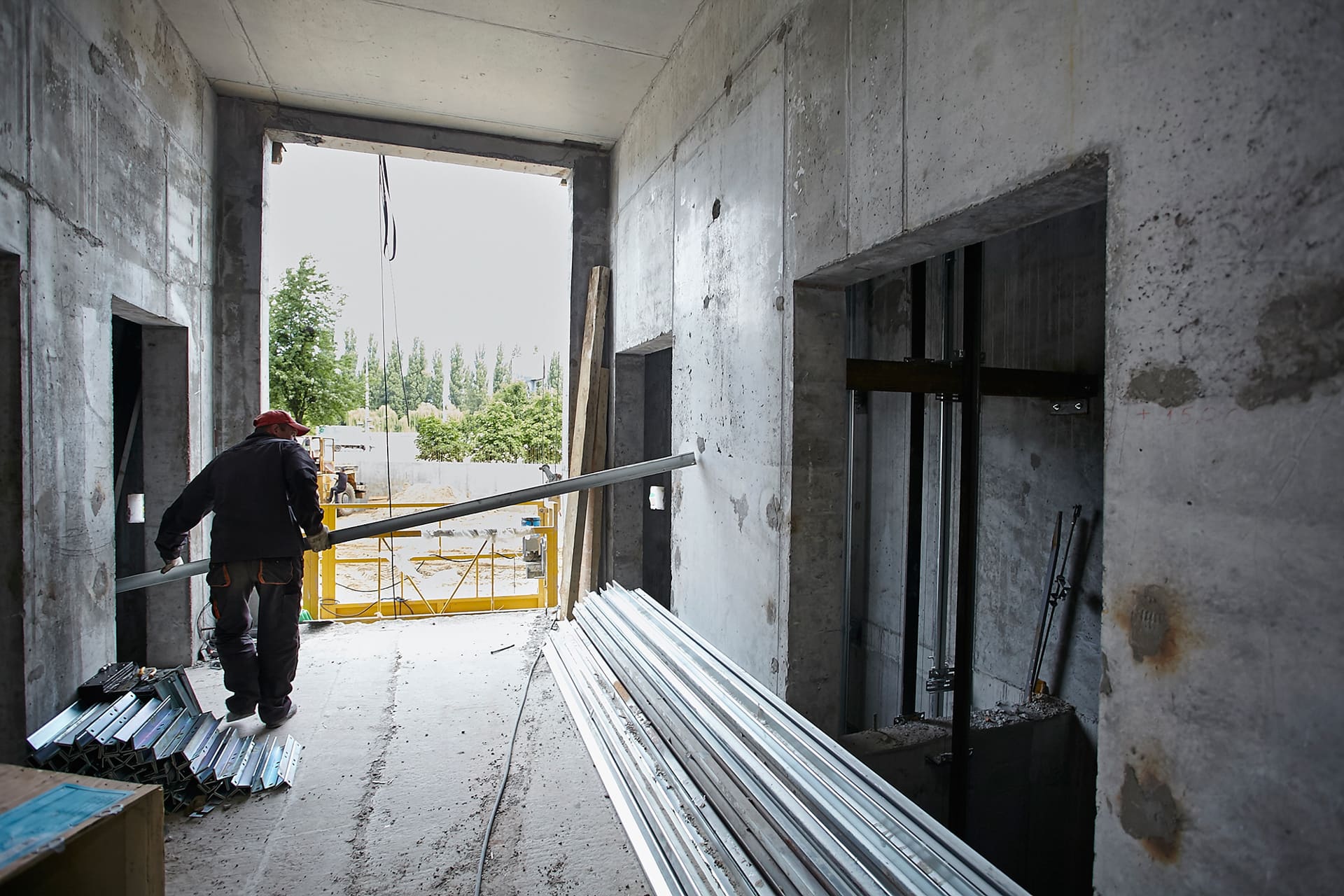

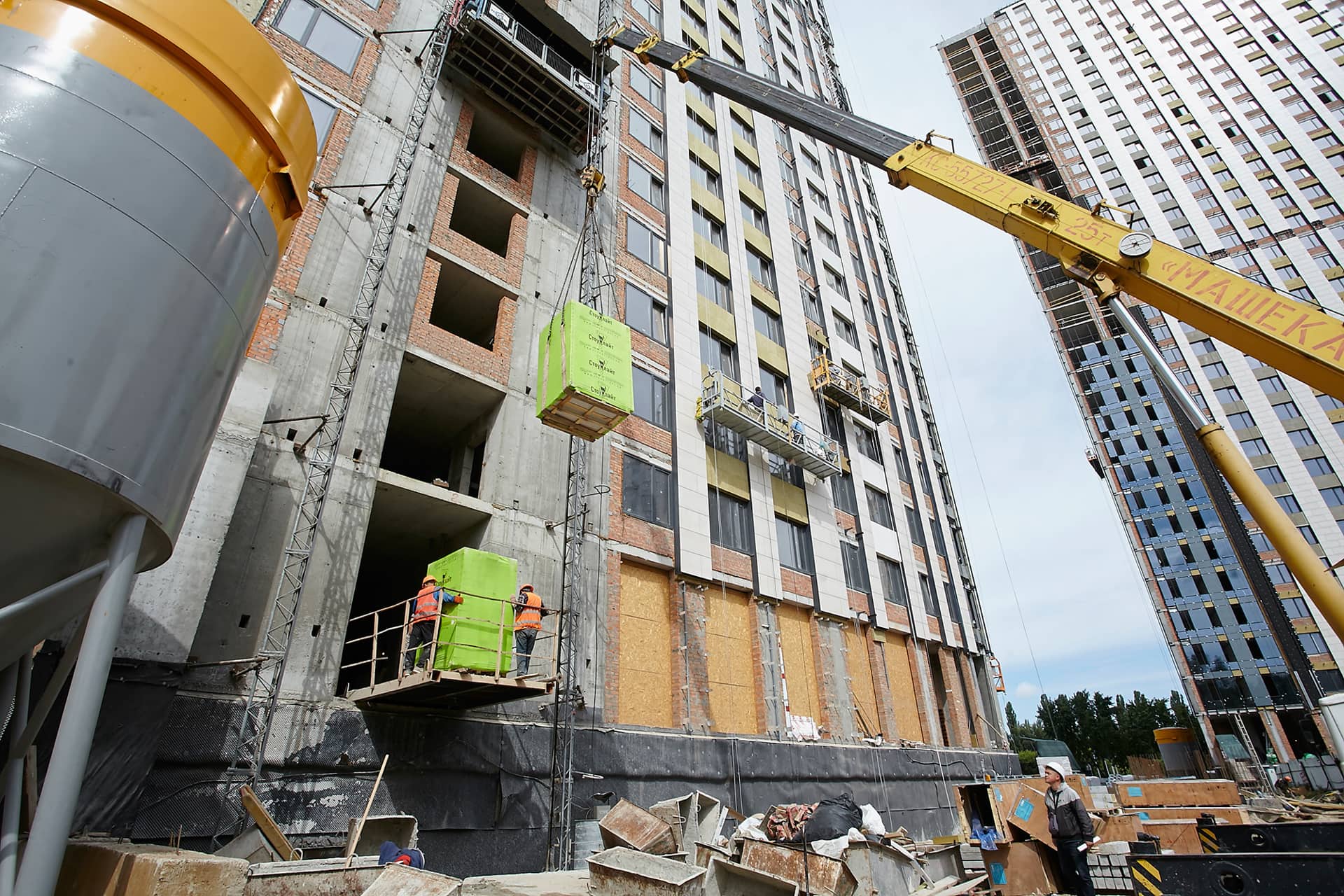

- Виконуються роботи з монтажу ліфтів.

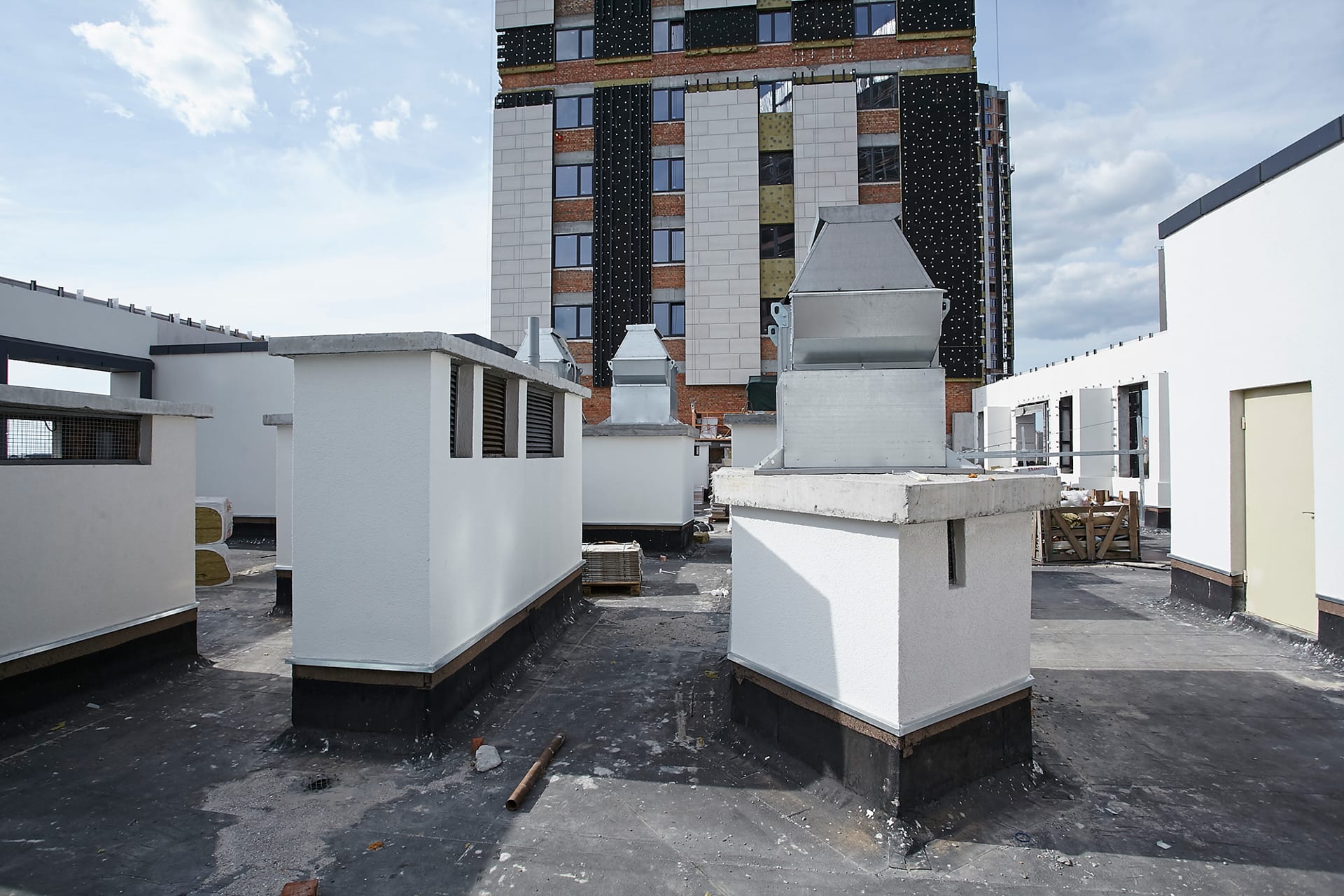

- Виконуються роботи з влаштування покрівлі.

Будинок №2, секція 1:

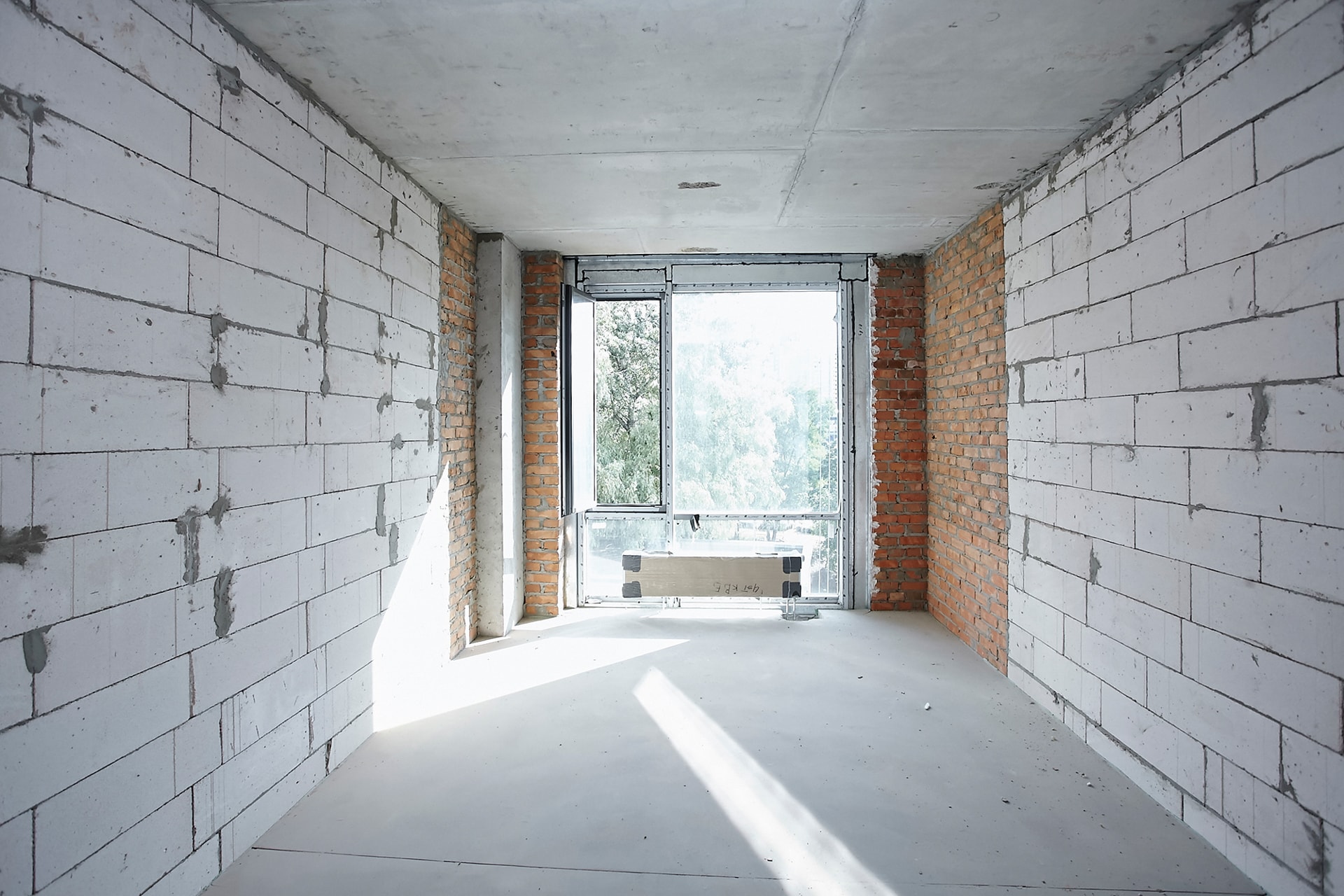

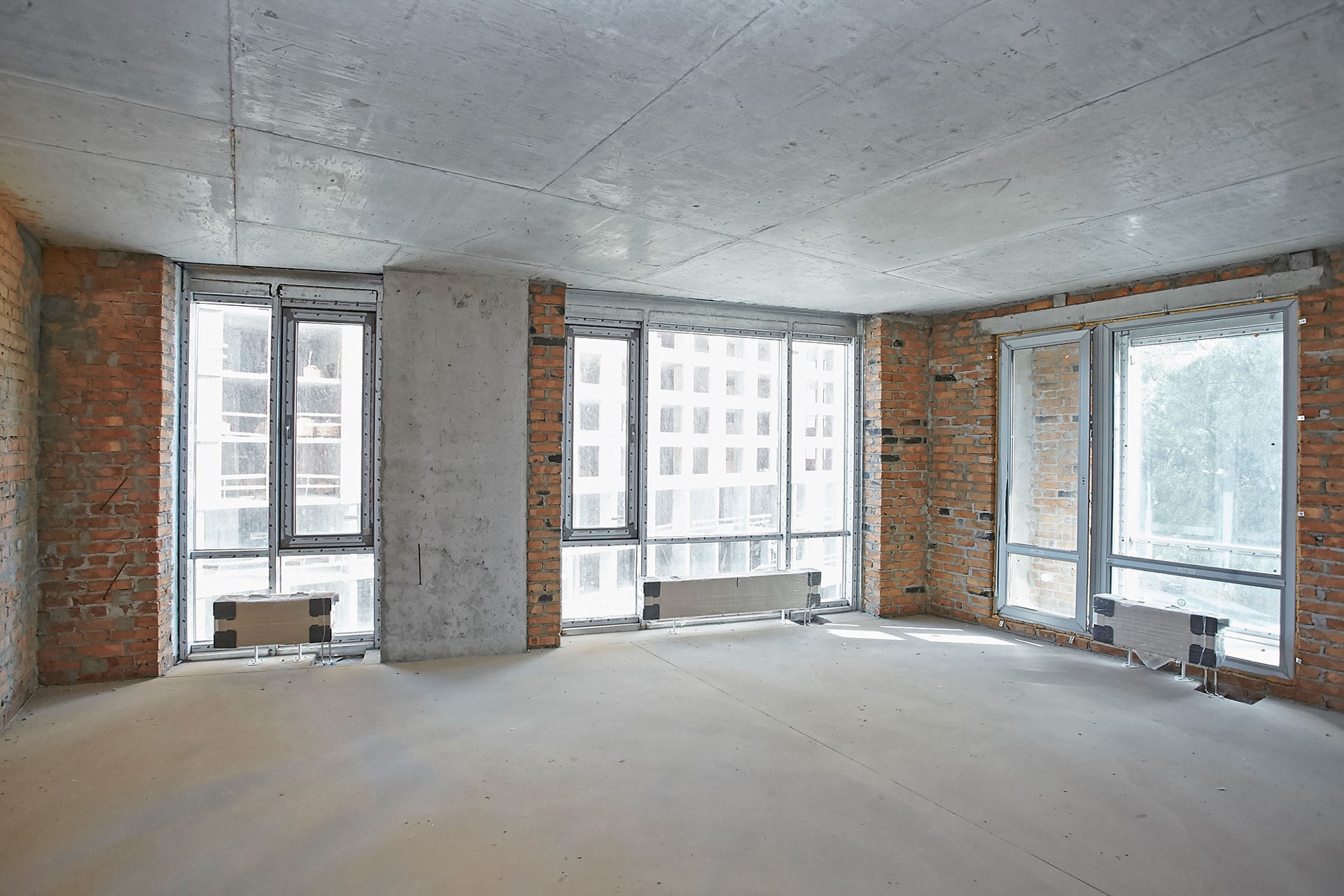

- Повністю виконані роботи зі стяжки підлоги.
- Повністю виконані роботи з штукатурки стін місць загального користування.

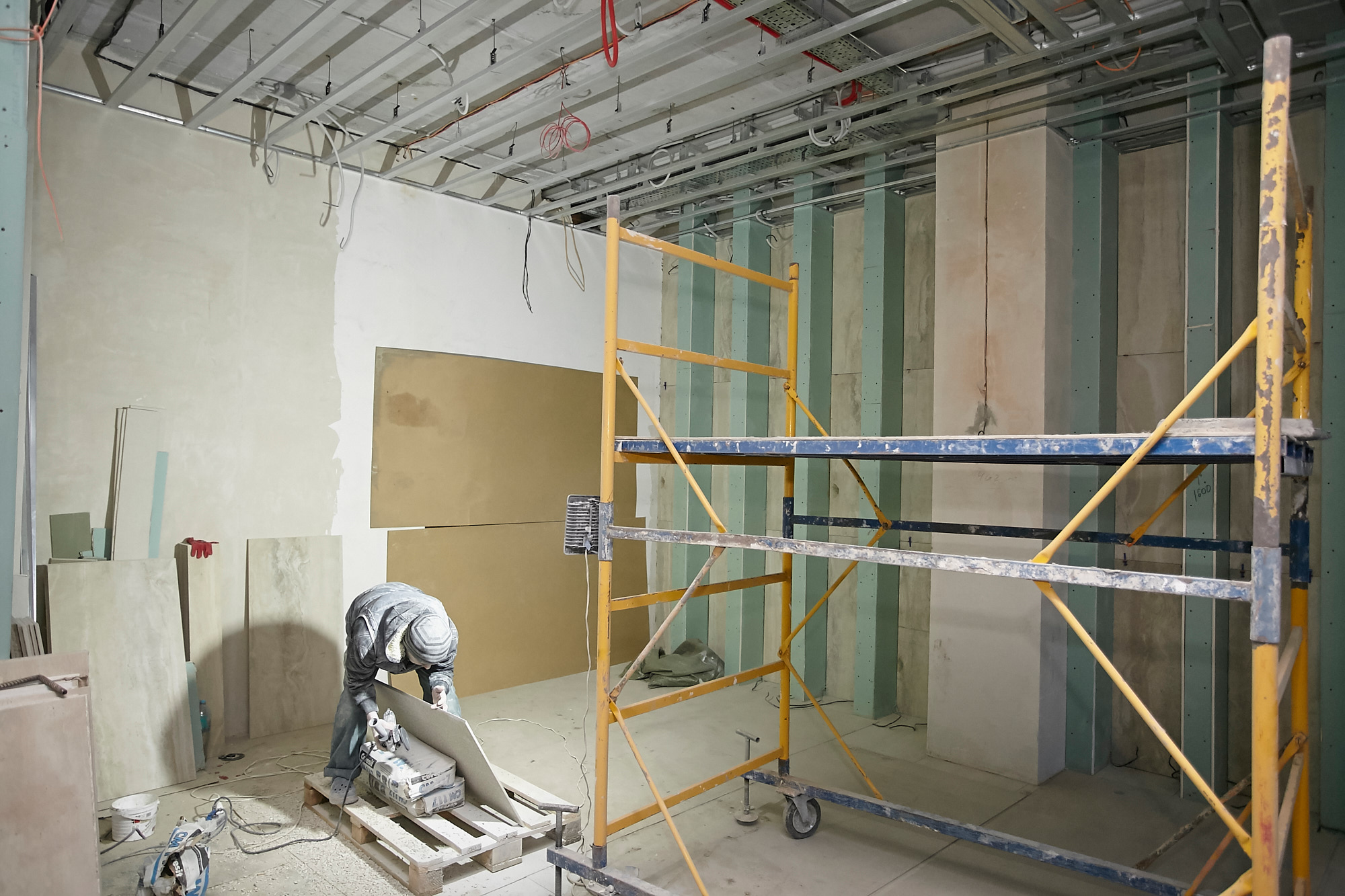

- Виконуються роботи по обробці сходових клітин з 2 по 10 поверх.
- Виконуються малярні роботи з 3 по 9 поверх.

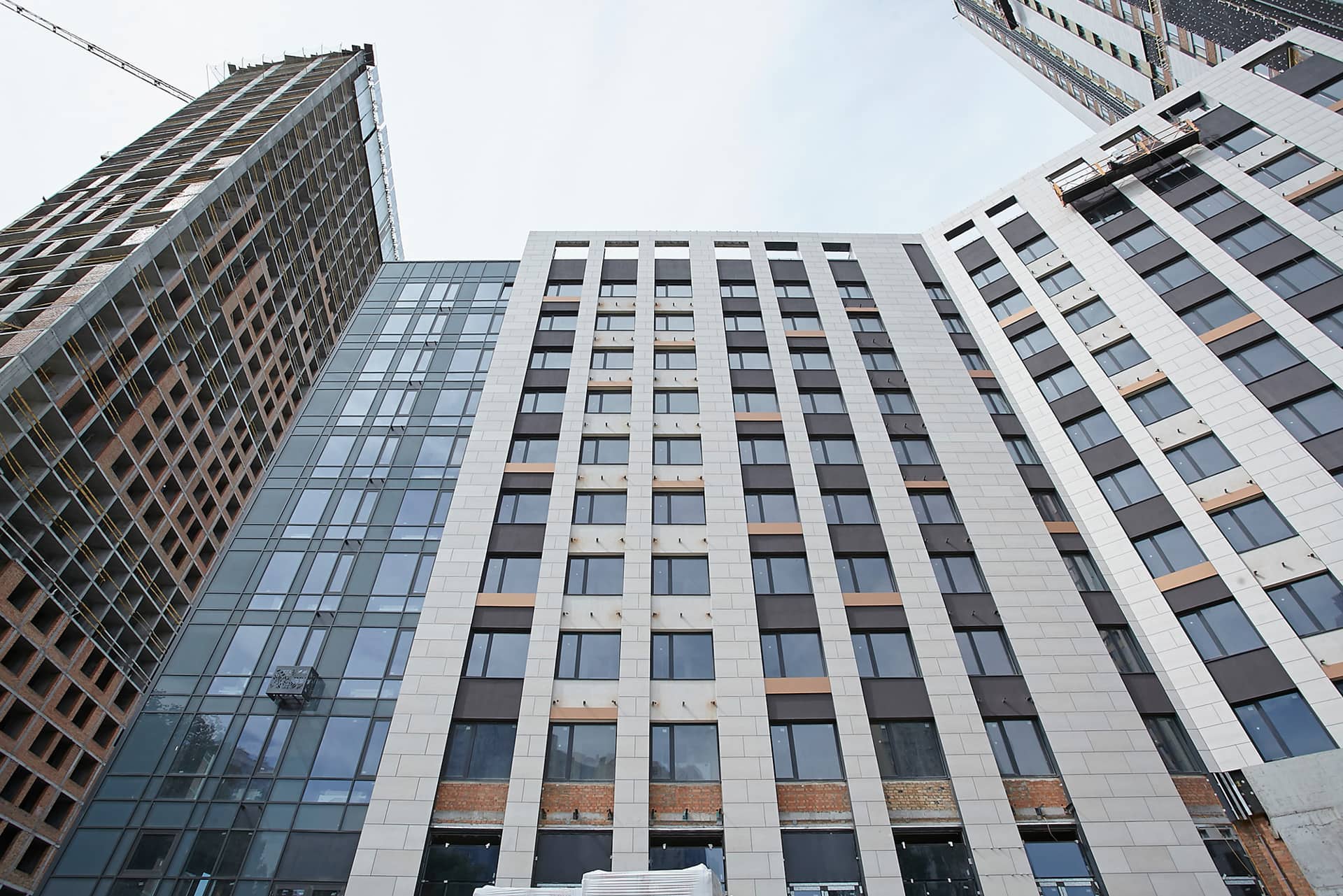

- Виконані роботи з влаштування плитки в місцях загального користування по 10 поверх.

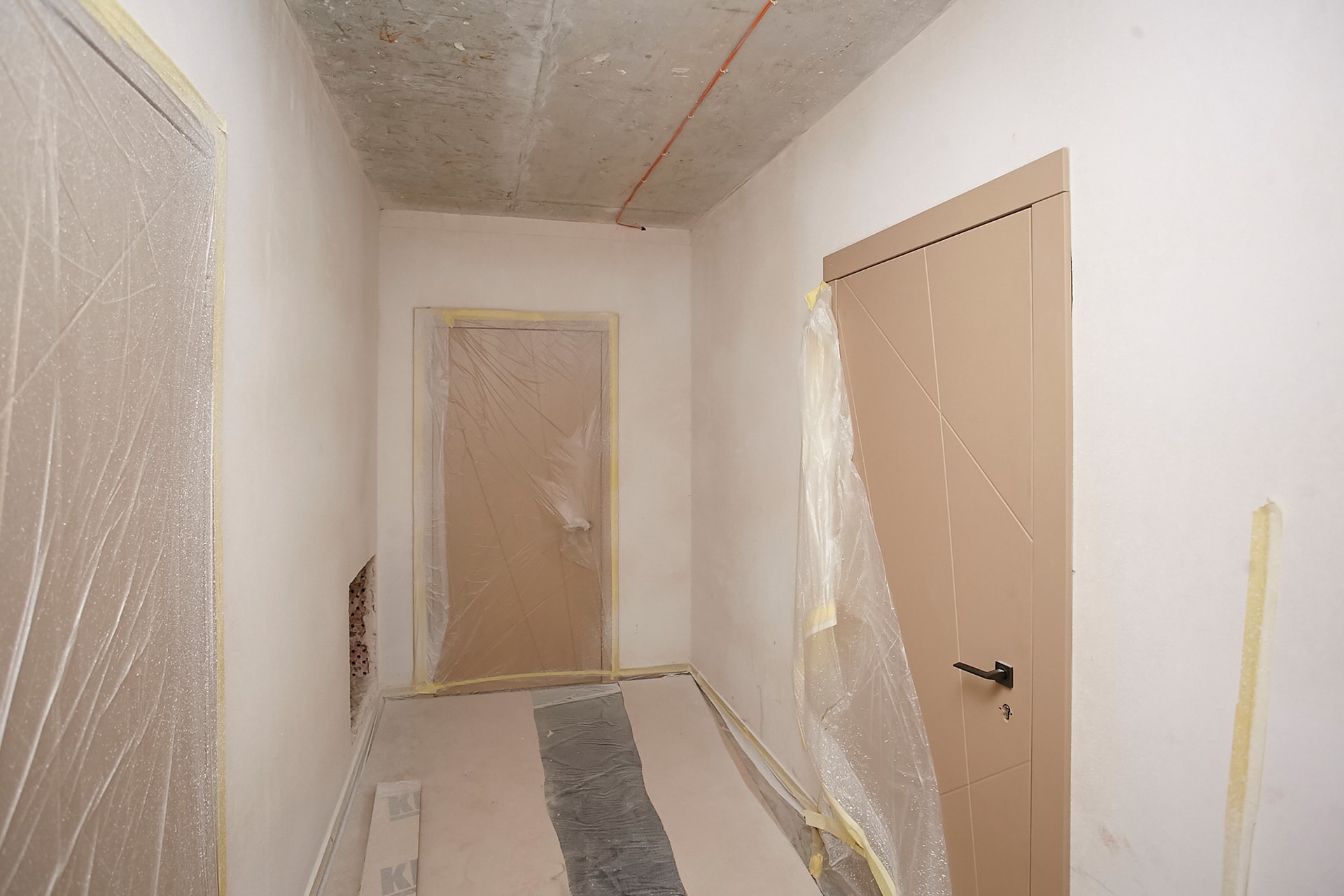

- Встановлені вхідні двері з 2 по 10 поверх.

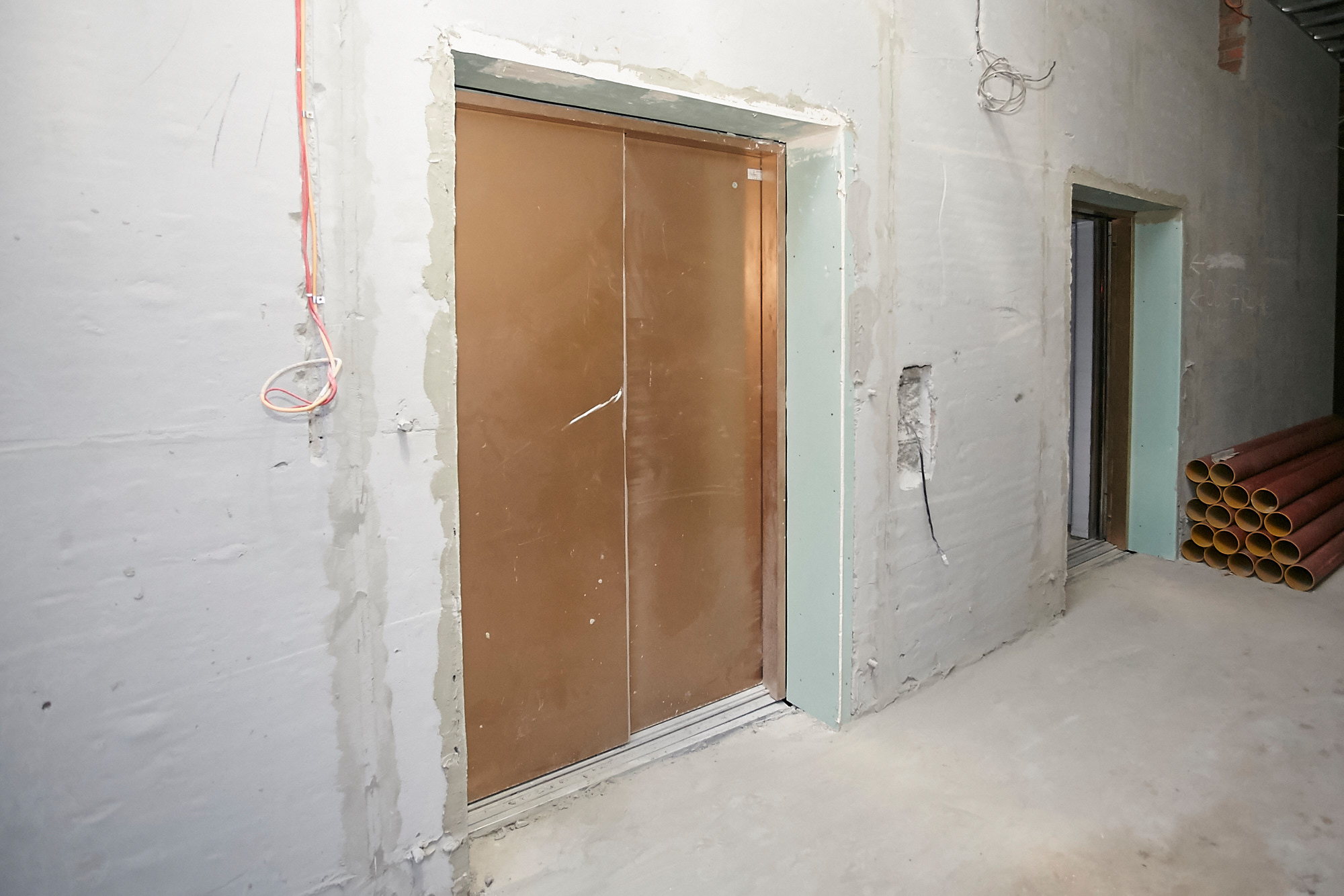

- Виконані роботи з монтажу ліфтів.
- Виконуються роботи по слабкострумових системах з 1 по 10 поверх.
- Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.

Будинок №2, секція 2:

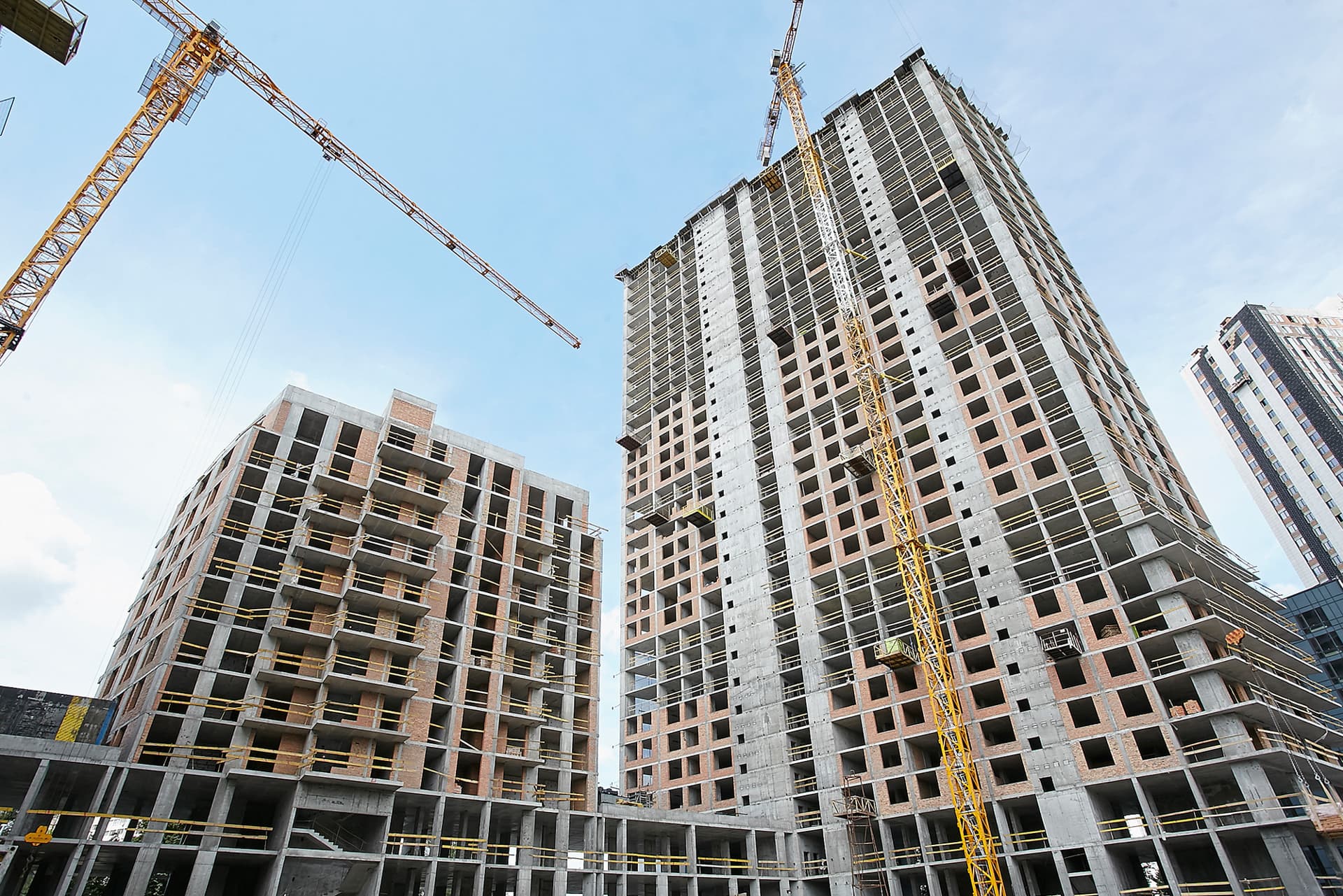

- Виконані роботи з влаштування монолітного каркасу.
- Виконані роботи з монтажу сходових маршів на 34 поверсі.
- Виконується цегляна кладка з 32 по 34 поверх.
- Розпочато виробництво дверей.
- Виконуються роботи по слабкострумових системах з 1 по 5 поверх.
- Виконано роботи з монтажу систем вентиляції з 2 по 34 поверх.
- Виконуються роботи зі стяжки підлоги і штукатурці місць загального користування з 15 по 25 поверх.

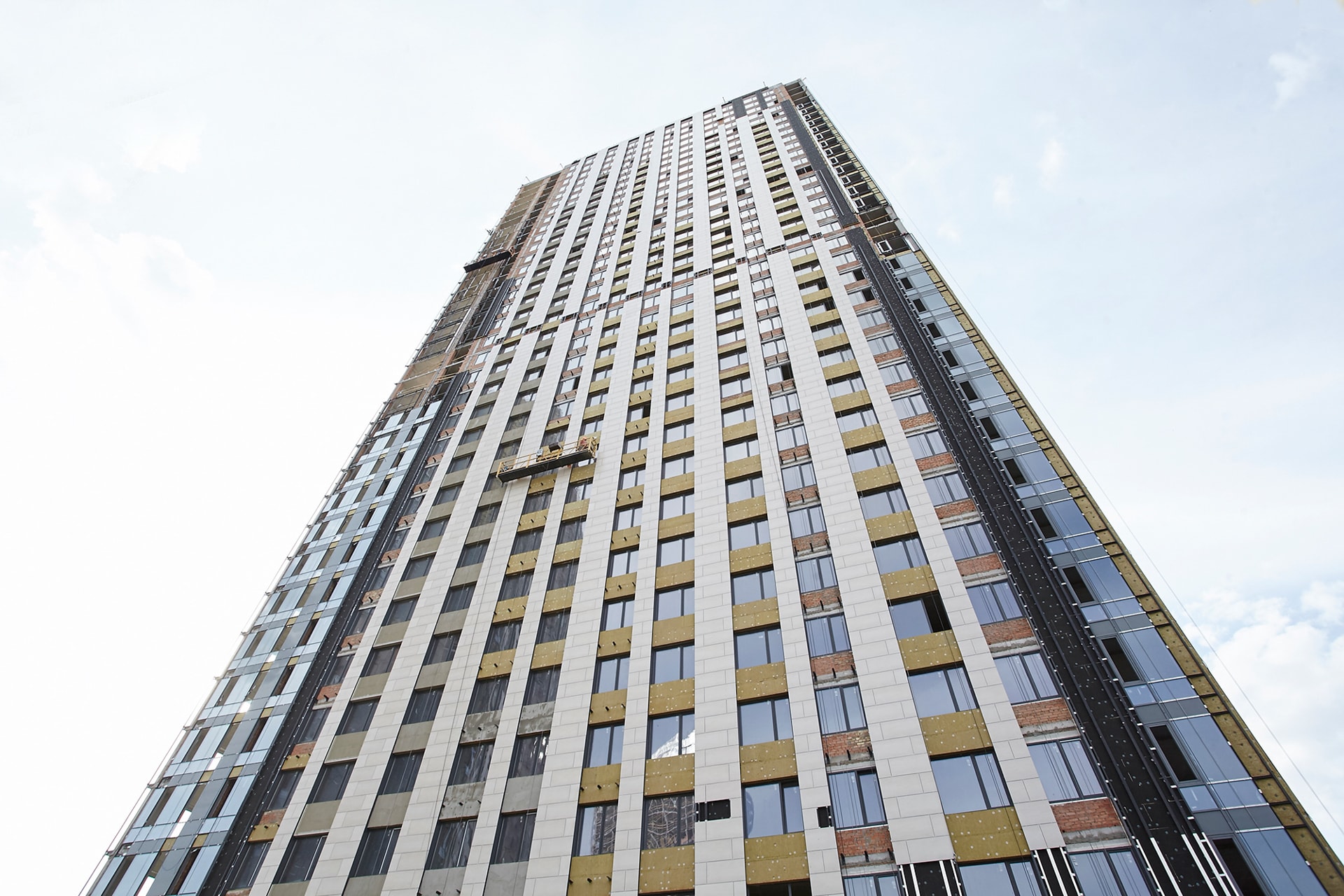

- Виконуються роботи з монтажу навісного вентильованого фасаду по 34 поверх.
- Виконуються роботи з монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.
- Виконуються роботи з монтажу систем водопроводу, каналізації та опалення з 2 по 29 поверх.
- Виконуються електромонтажні роботи з 2 по 30 поверх.
- Виконуються роботи з влаштування покрівлі.

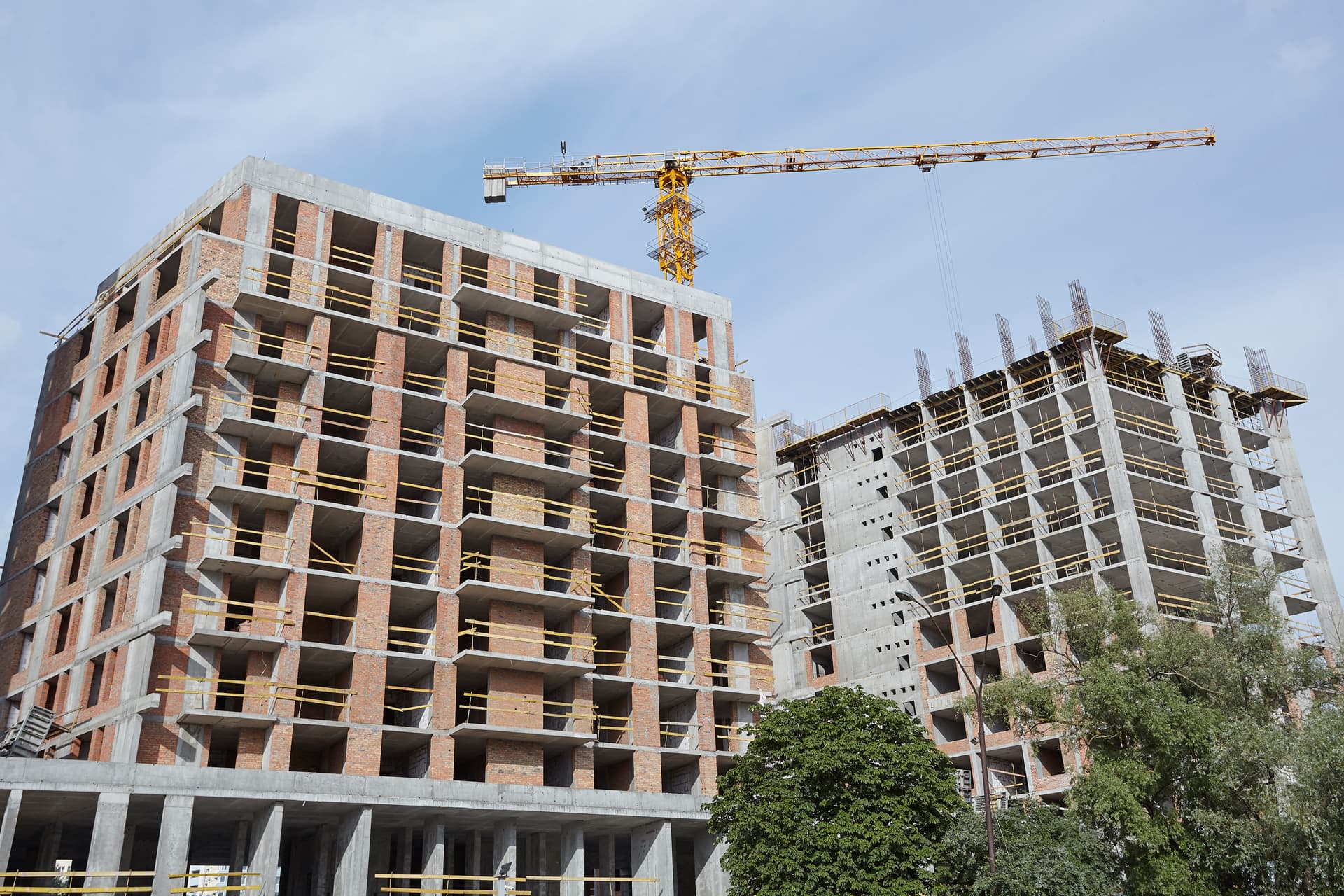

Будинок №3, секція 1:
- Виконуються роботи з улаштування монолітного каркасу 13 поверху.
- Виконується цегляна кладка на 3-6 поверхах.
- Встановлені сходові марші до 11 поверху включно.

Будинок №3, секція 2:
- Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
- Виконані роботи з цегляної кладки.

Будинок №3, секція 3:
- Виконуються роботи з улаштування монолітного каркасу 34 поверху.
- Виконується цегляна кладка з 3 по 20 поверх.
- Встановлені сходові марші до 32 поверху включно.

Паркінг:

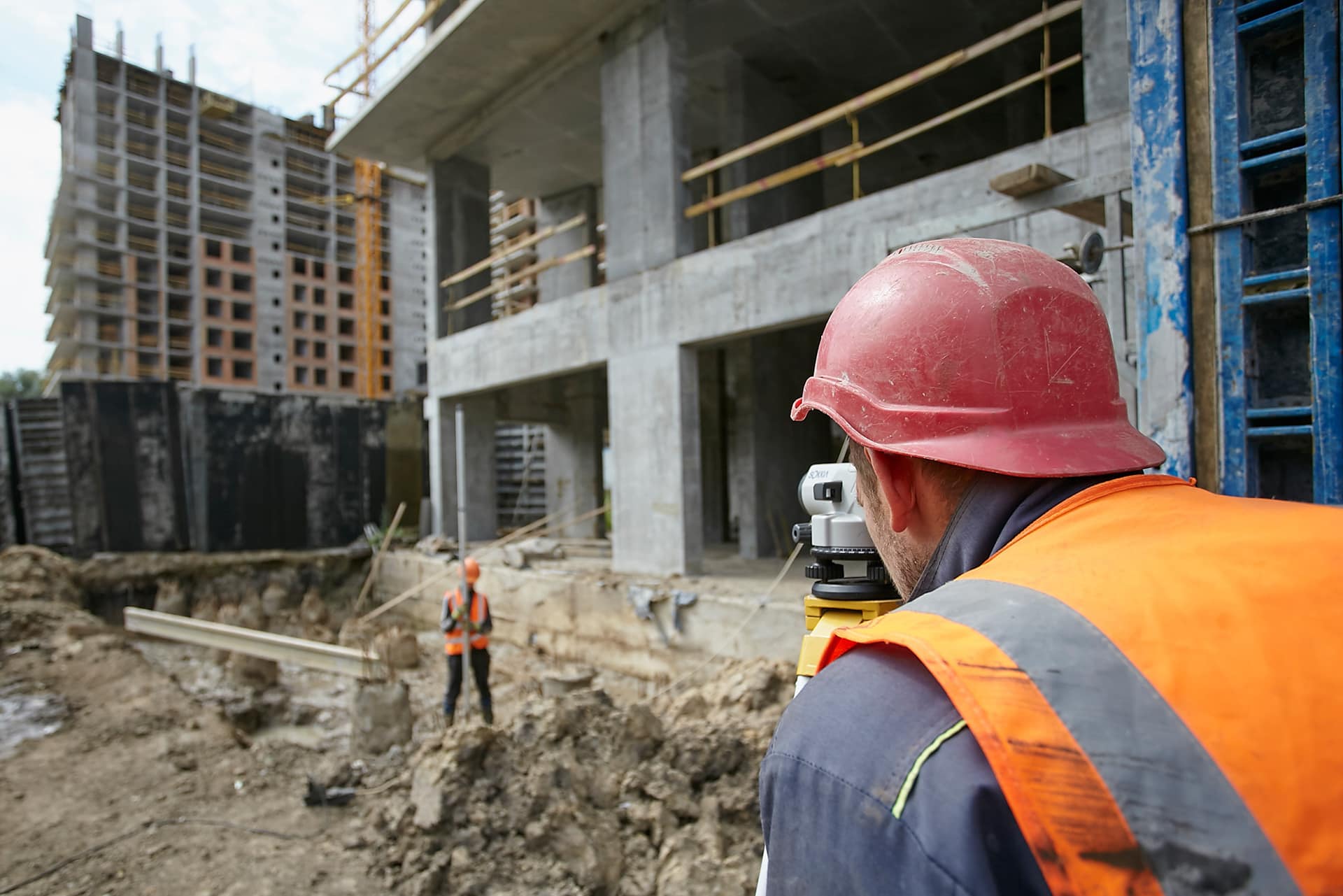

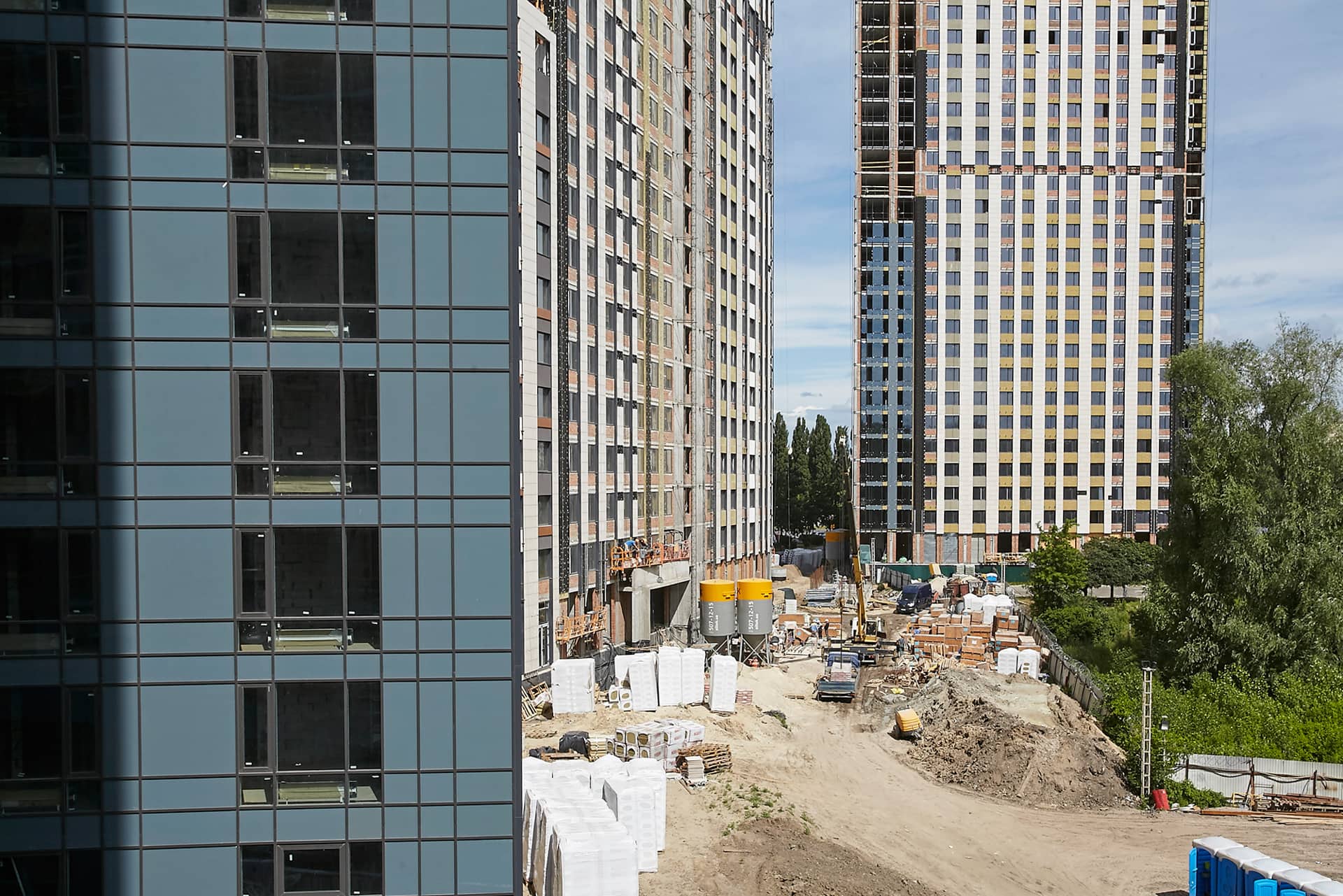

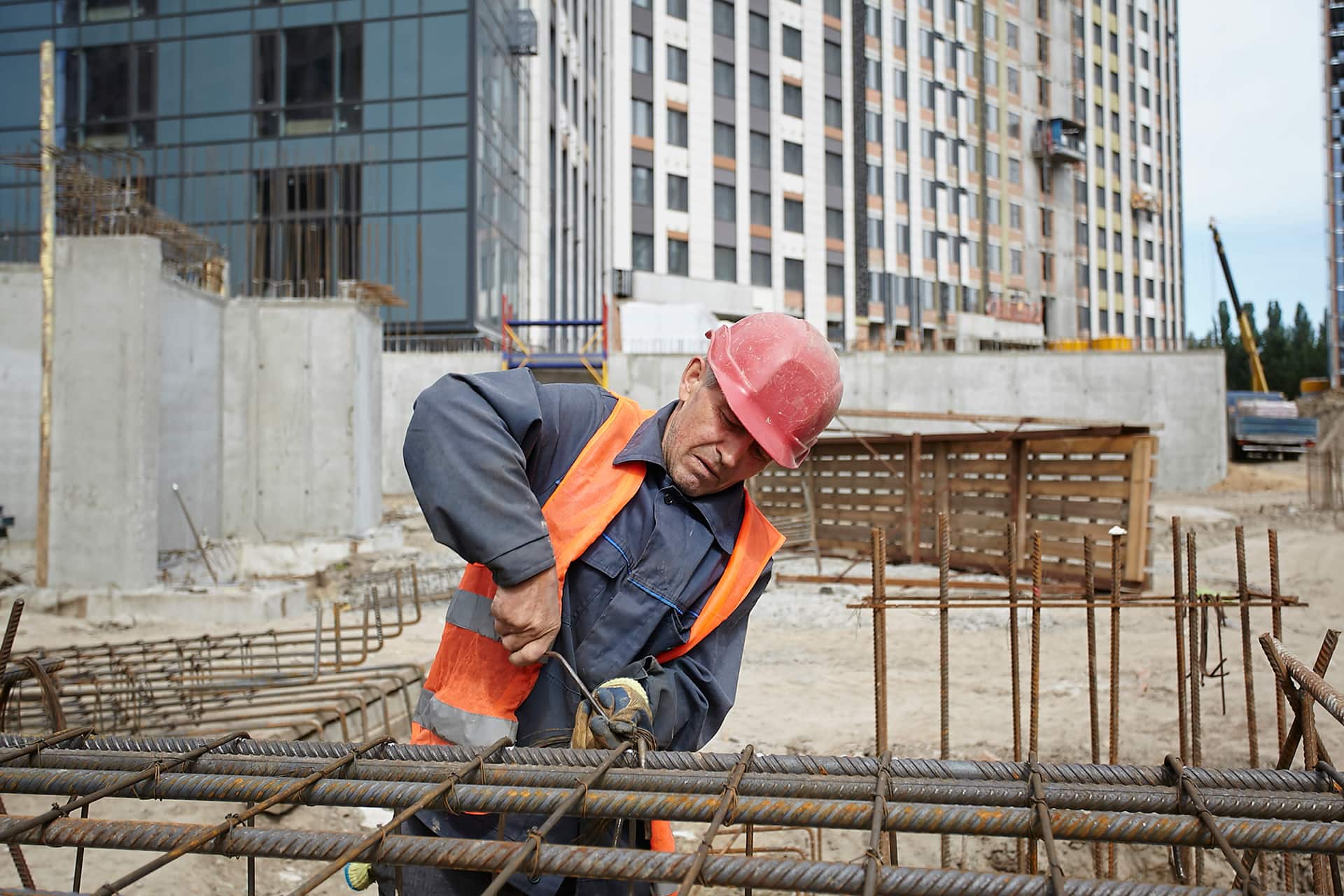

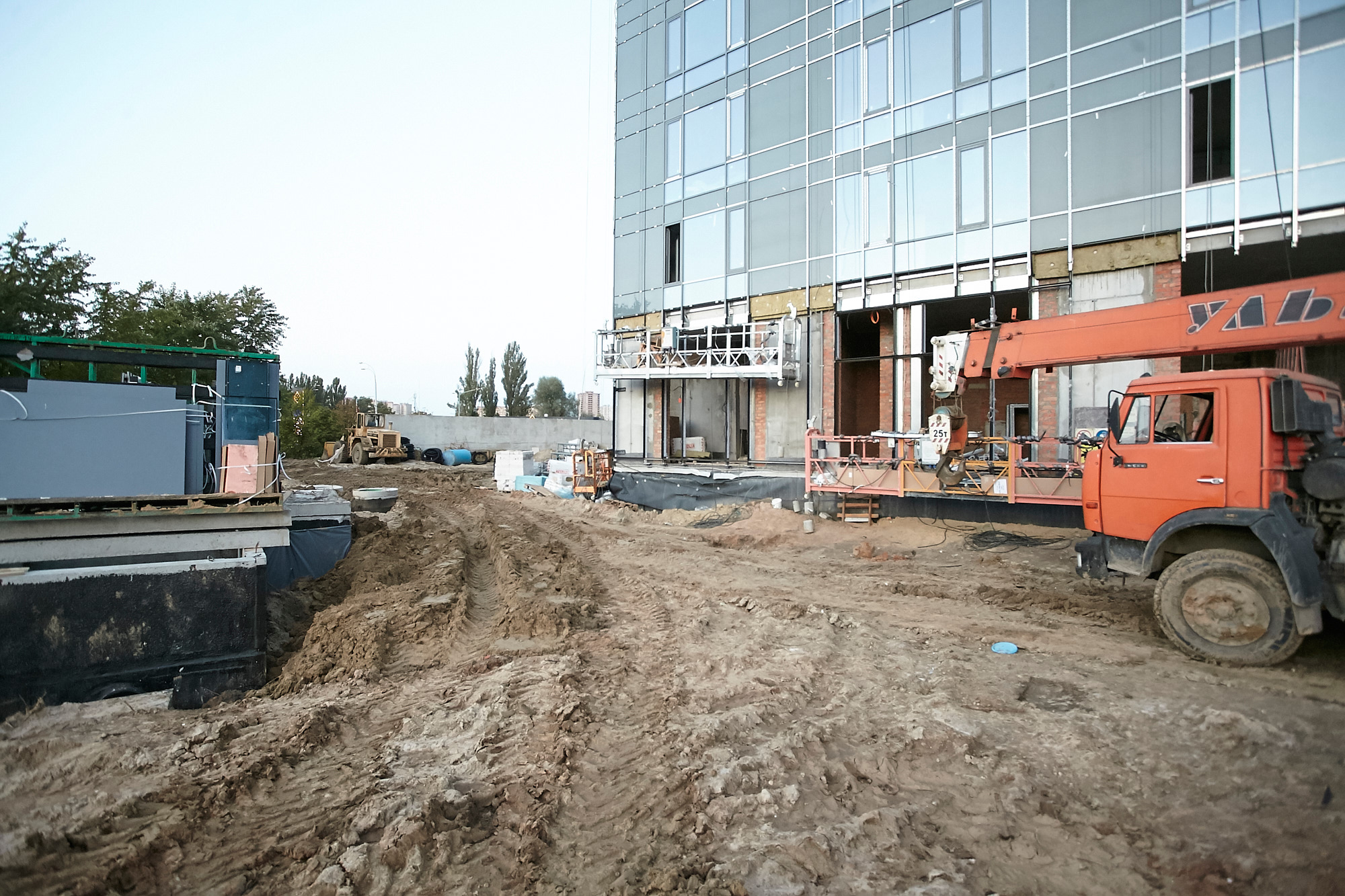

- Виконуються роботи з улаштування фундаменту паркінгу.
- Виконуються роботи з улаштування вертикальних ж/б конструкцій паркінгу.

/
