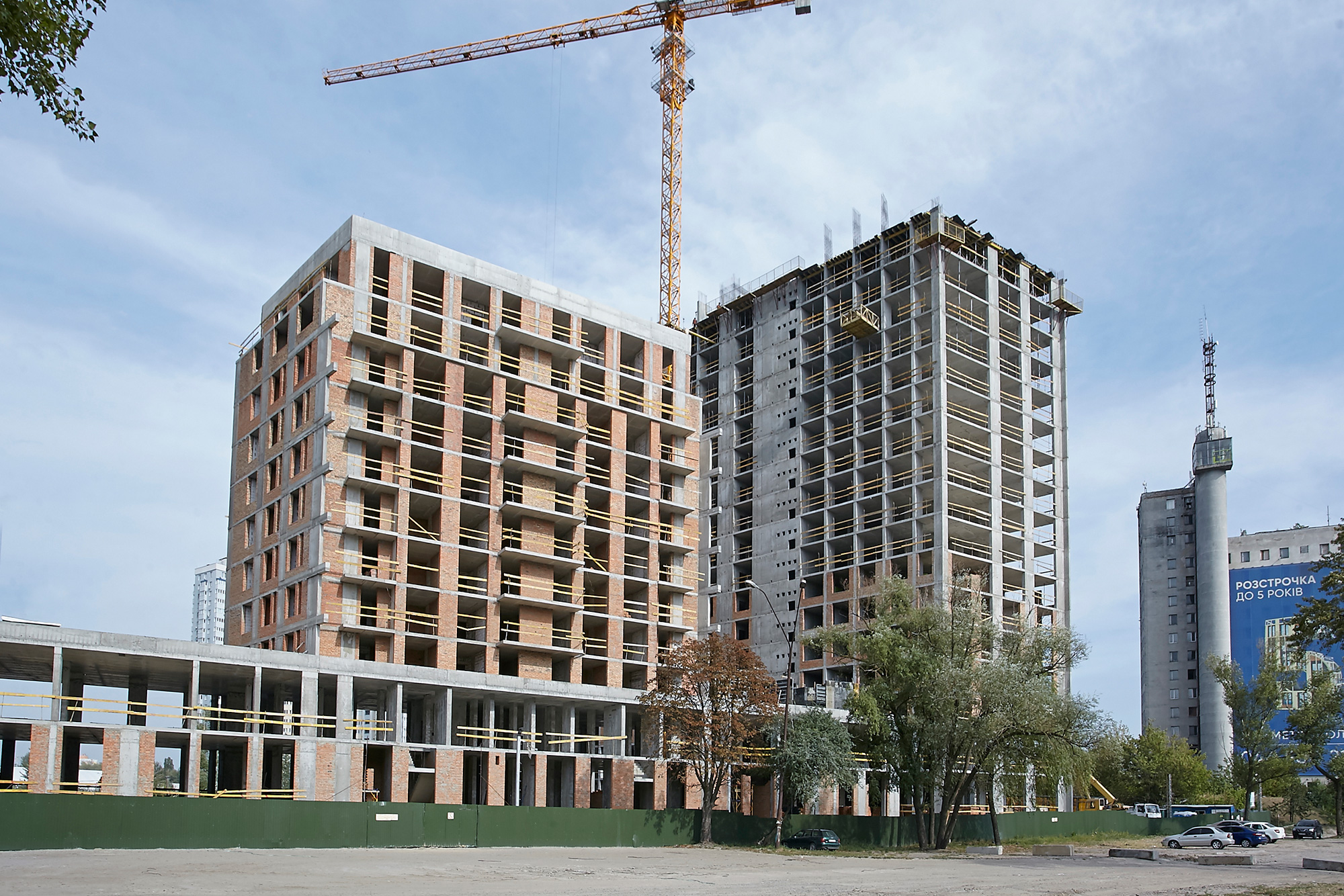

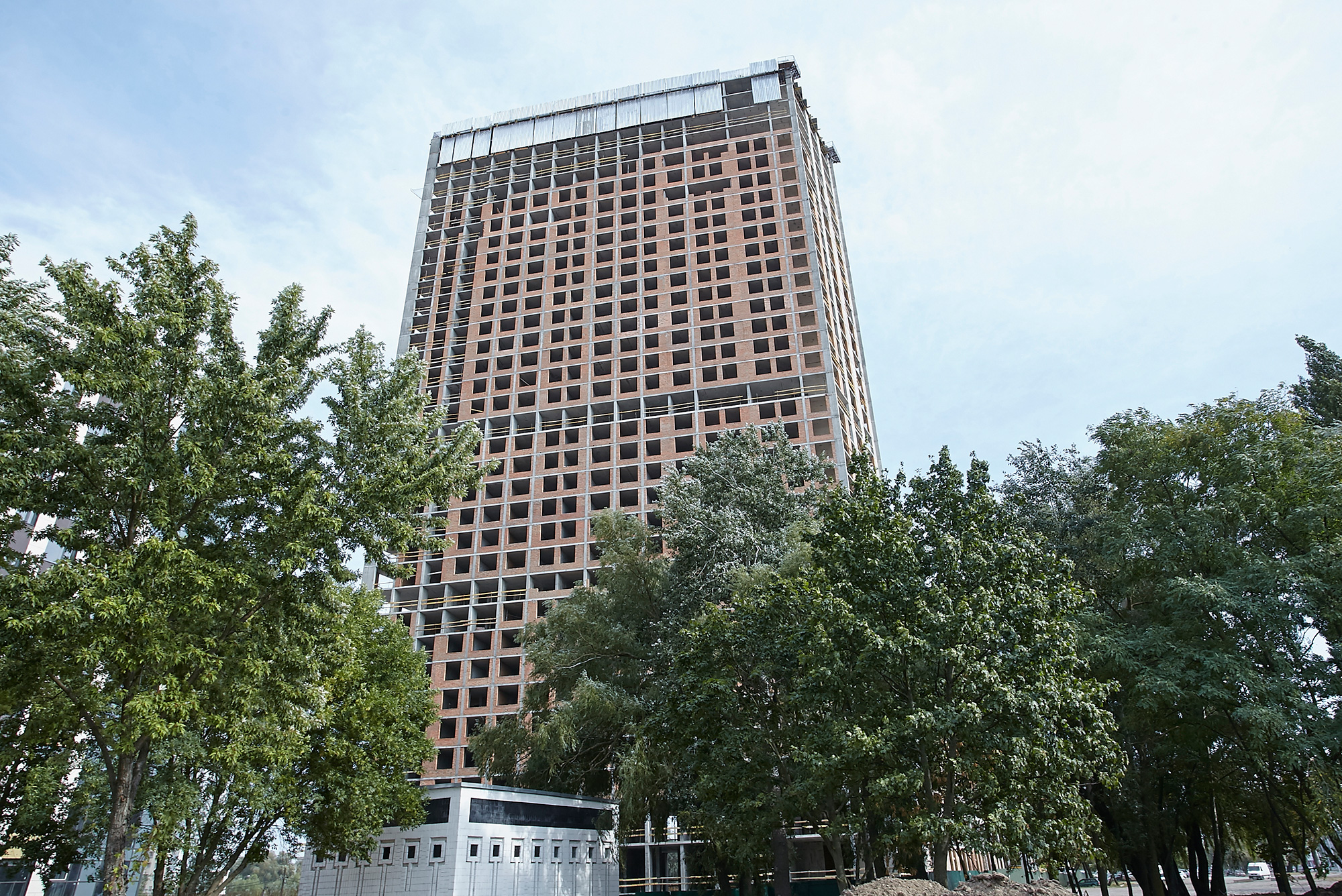

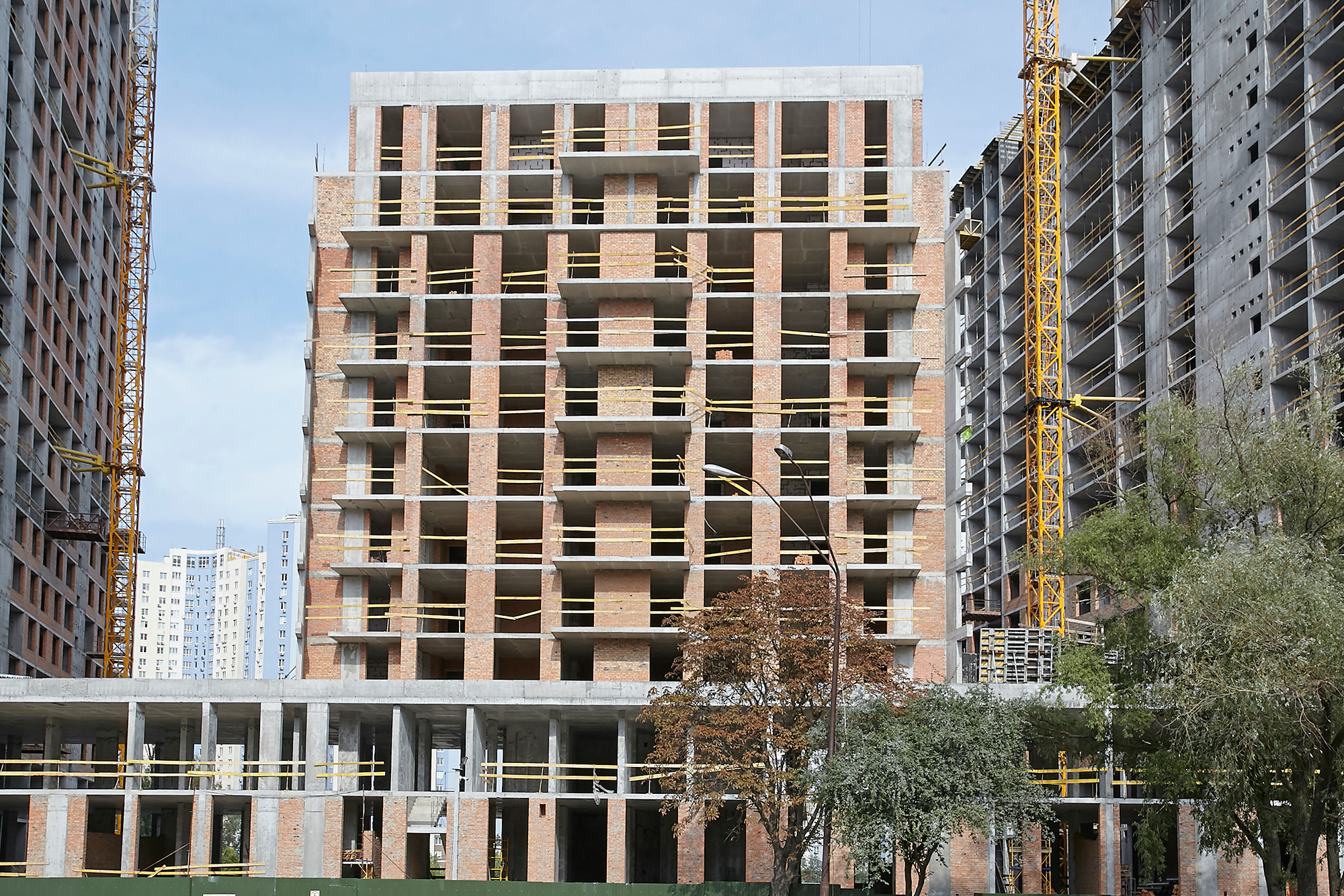

Хід будівництва станом 18.09.2020

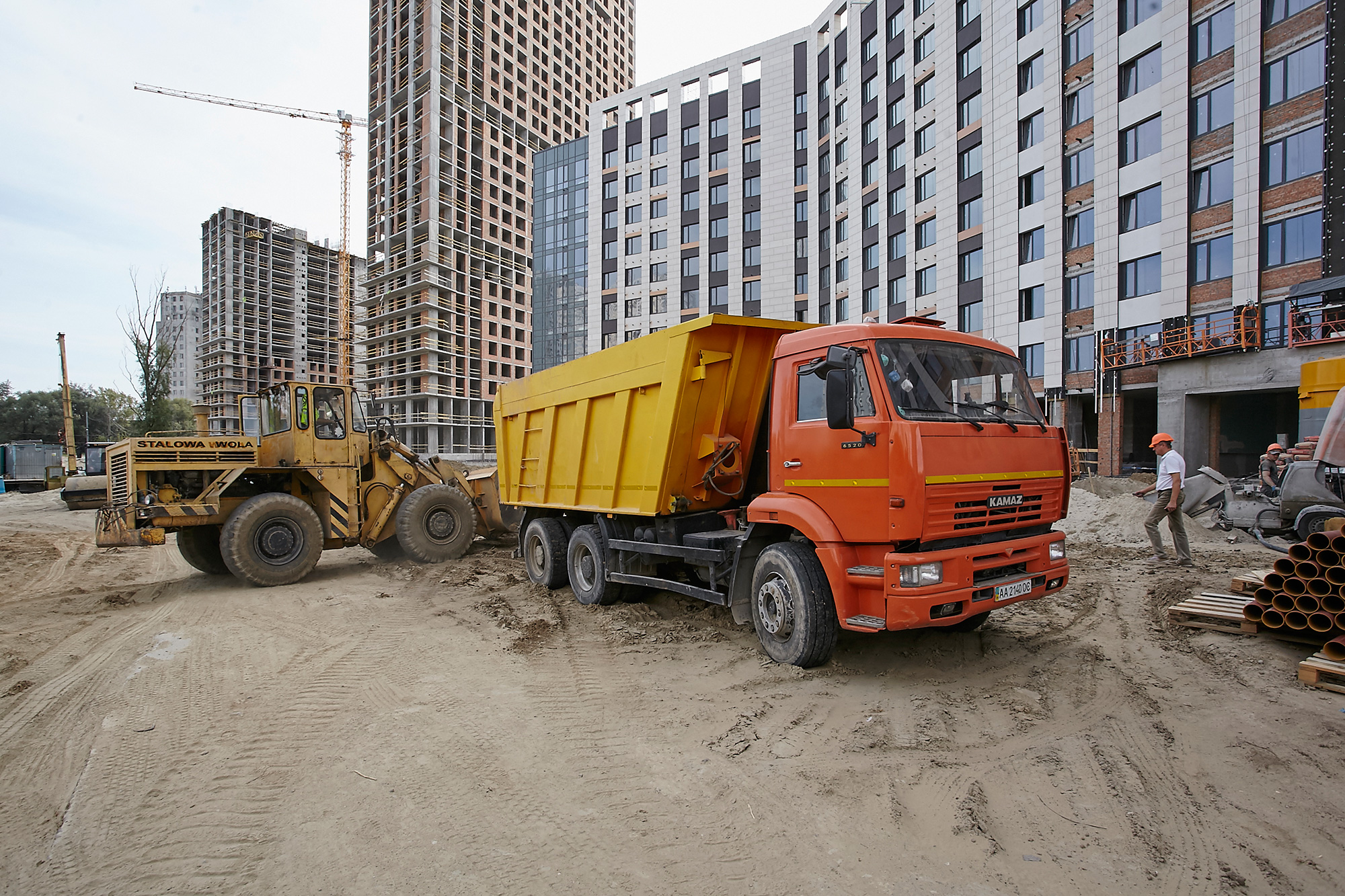

Станом на 18.09.2020 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:
Загальні (перша черга):
• Виконуються роботи по влаштуванню зовнішніх мереж каналізації К1 (внутрішньомайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж водопроводу В1 (внутрішньомайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж дренажної і зливової каналізації В2 (внутрішньомайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.

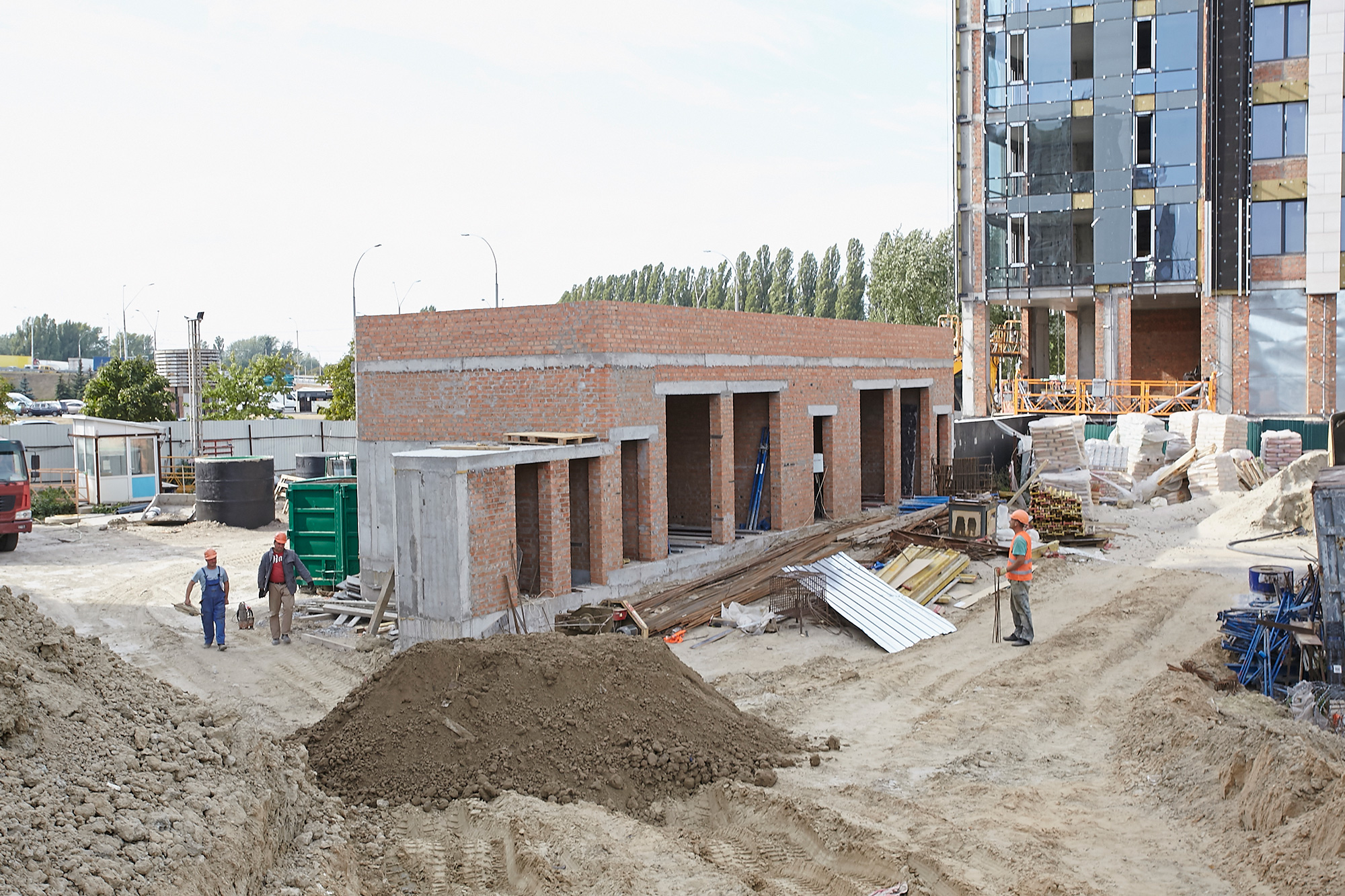

• Виконані роботи з влаштування каркаса і цегляної кладки стін ТП.
• Виконані роботи з влаштування підпірної стіни (біля АЗС Glusco).

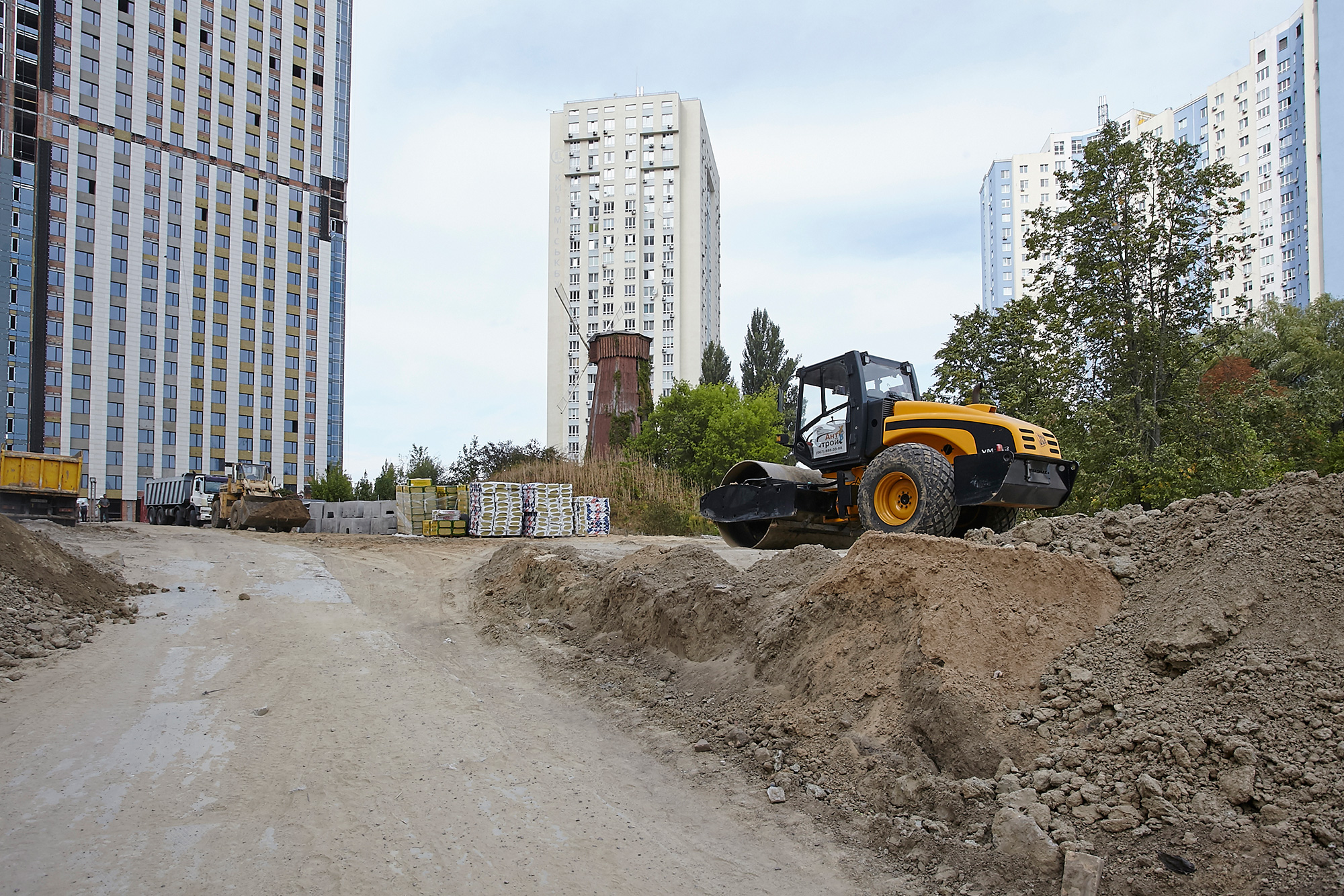

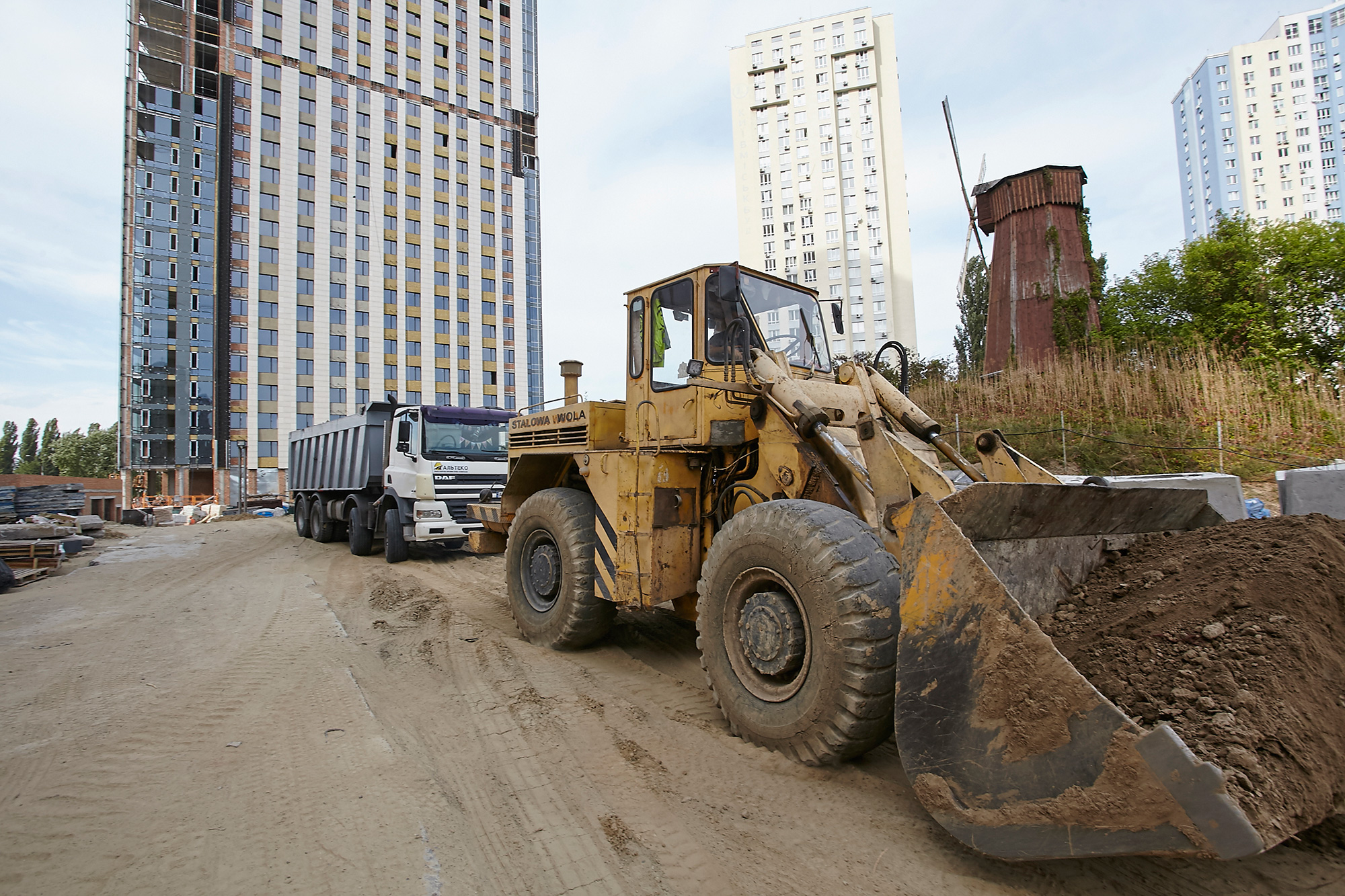

• Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою.
• Виконуються роботи з благоустрою (зона 2 вул. Заболотного за межами майданчику).

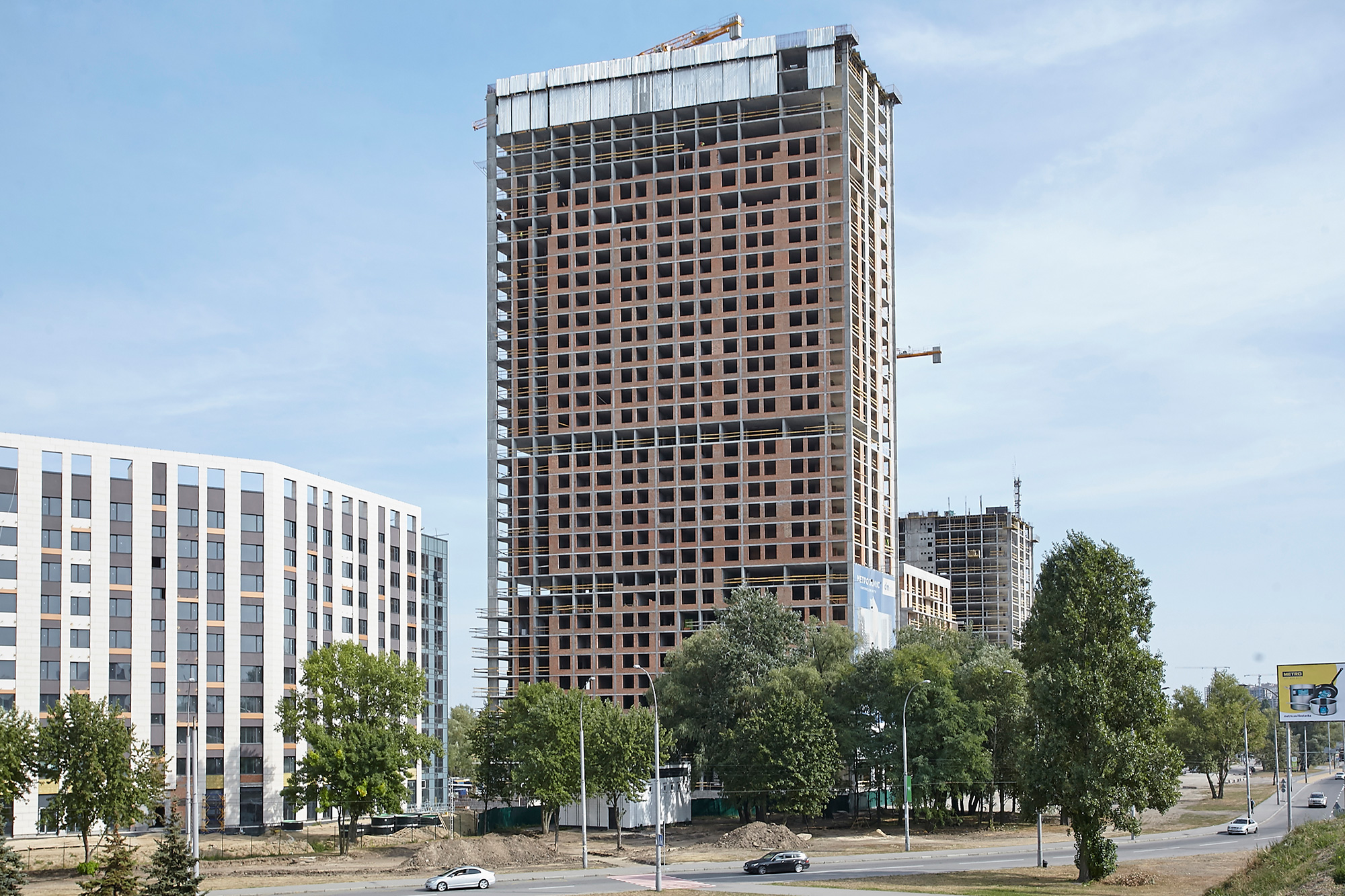

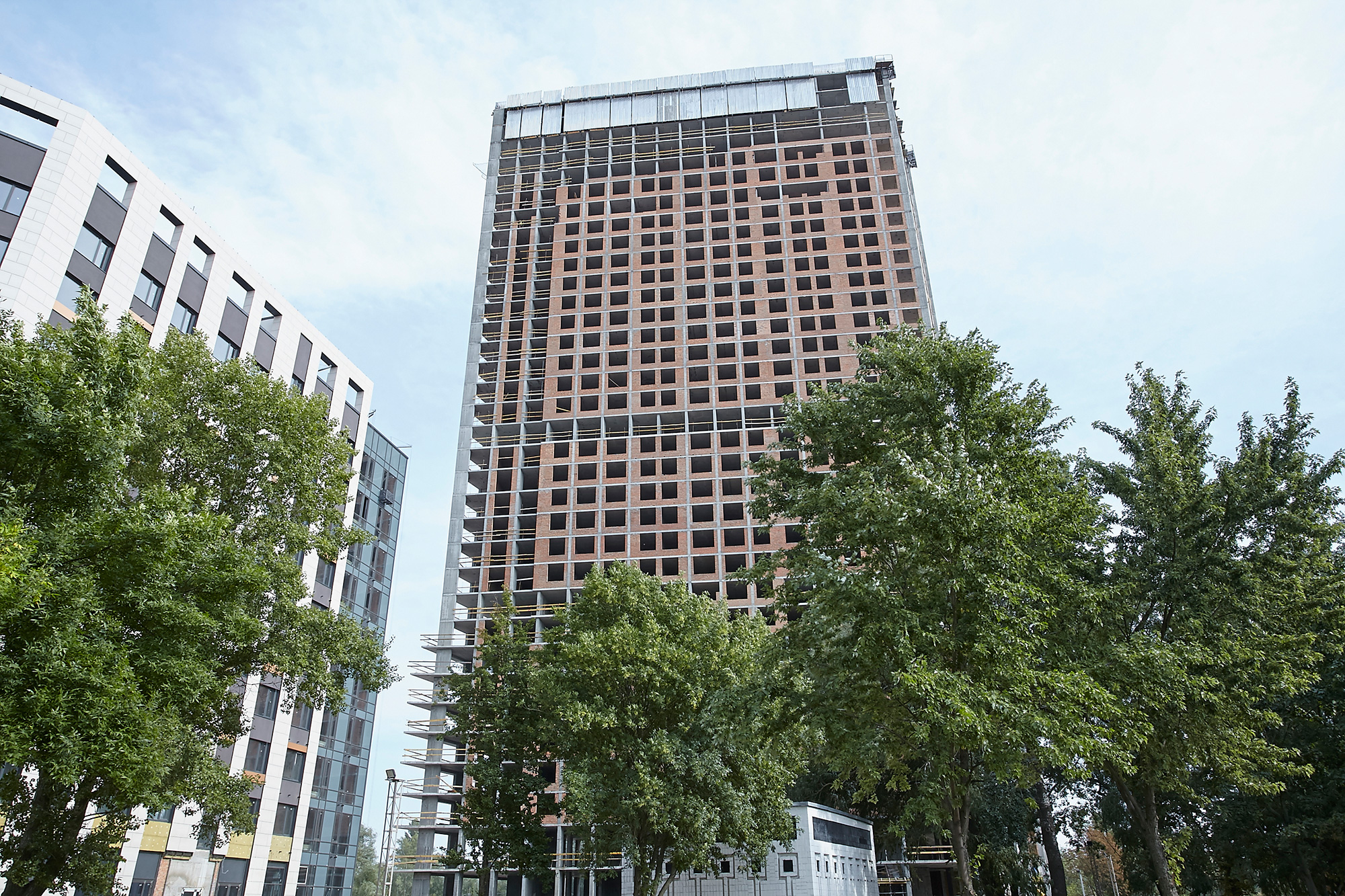

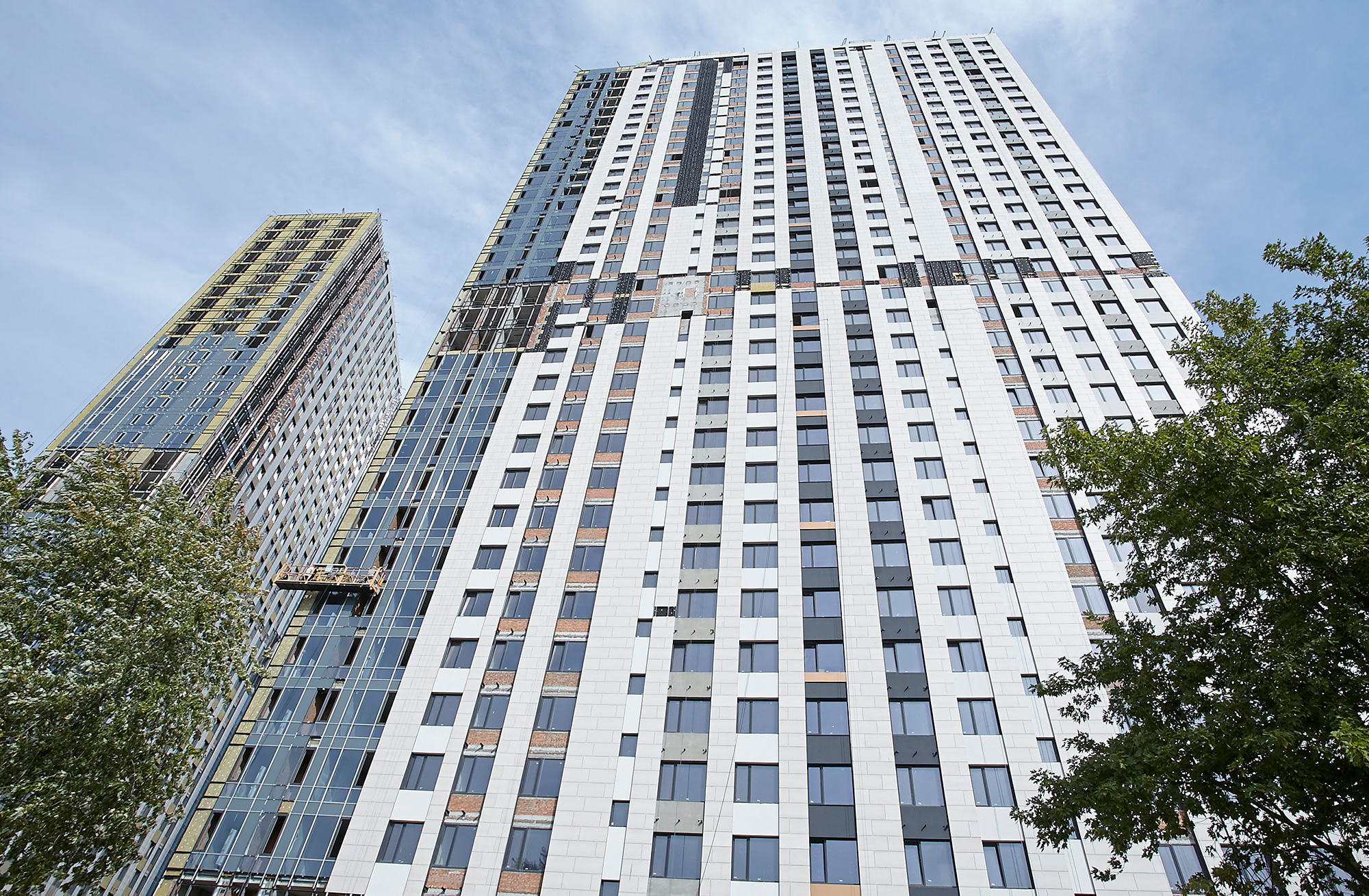

Будинок №1:
• Повністю виконано влаштування монолітного каркасу.

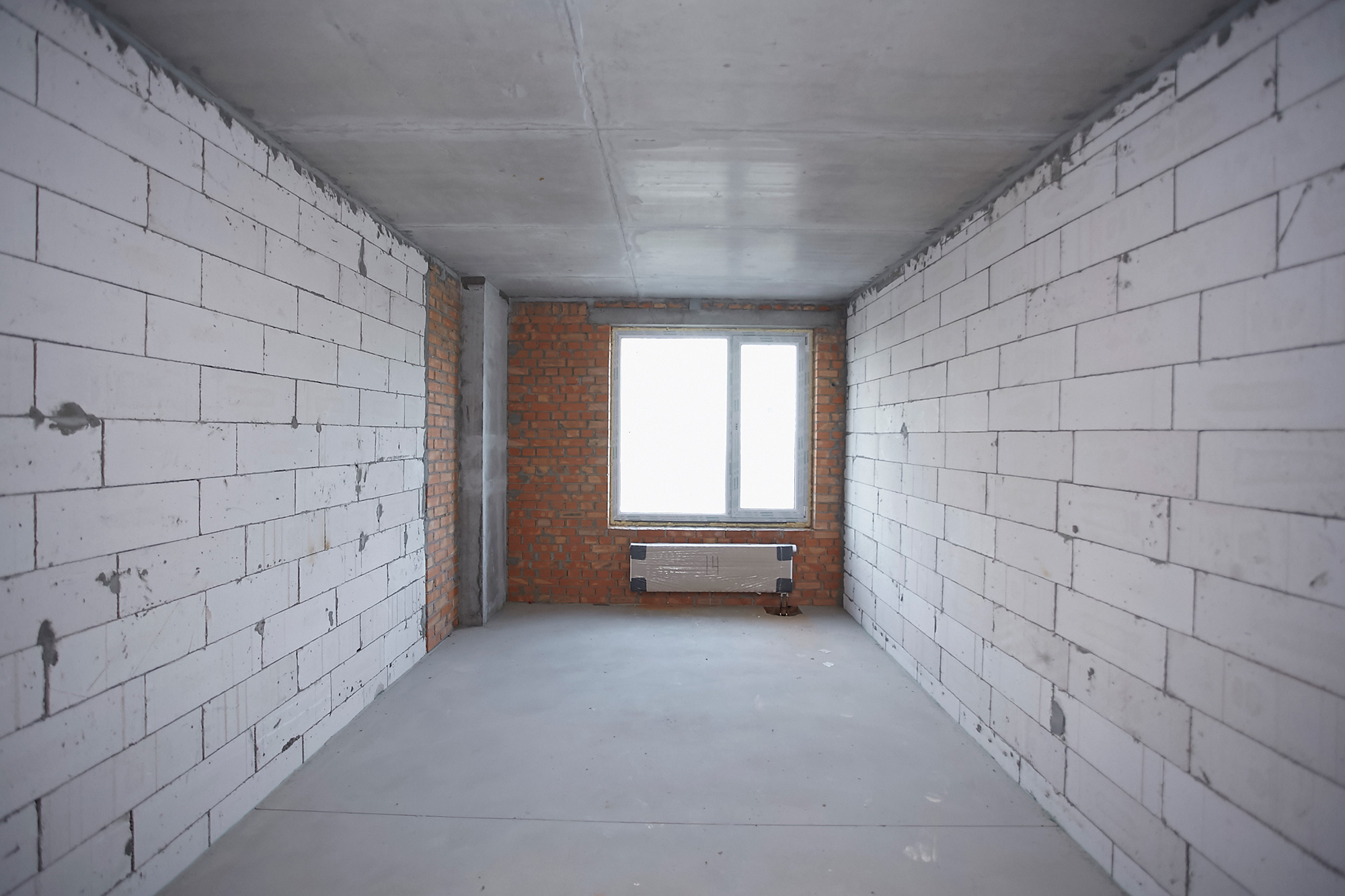

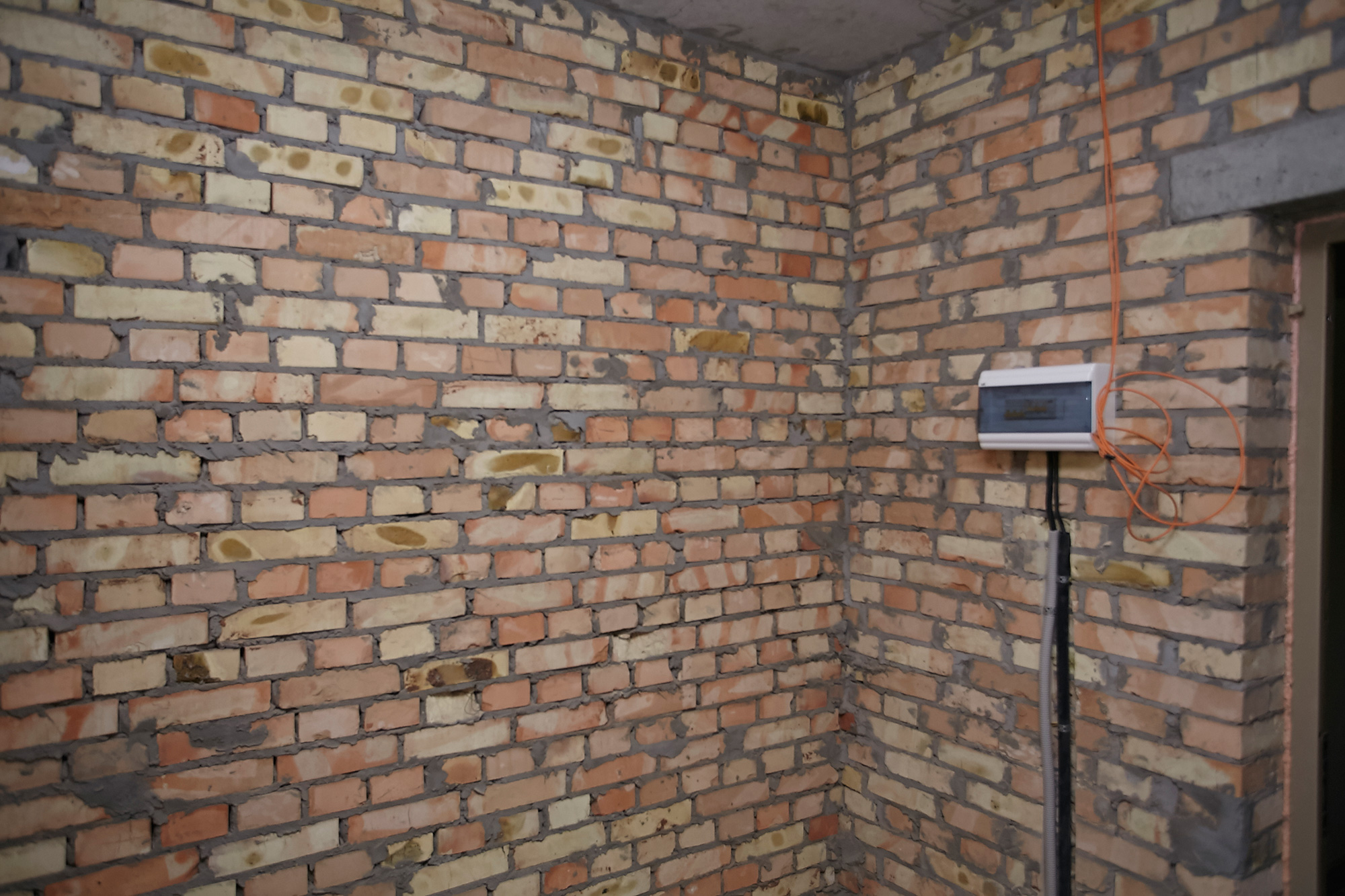

• Виконана цегляна кладка.
• Повністю змонтовані сходові марші.

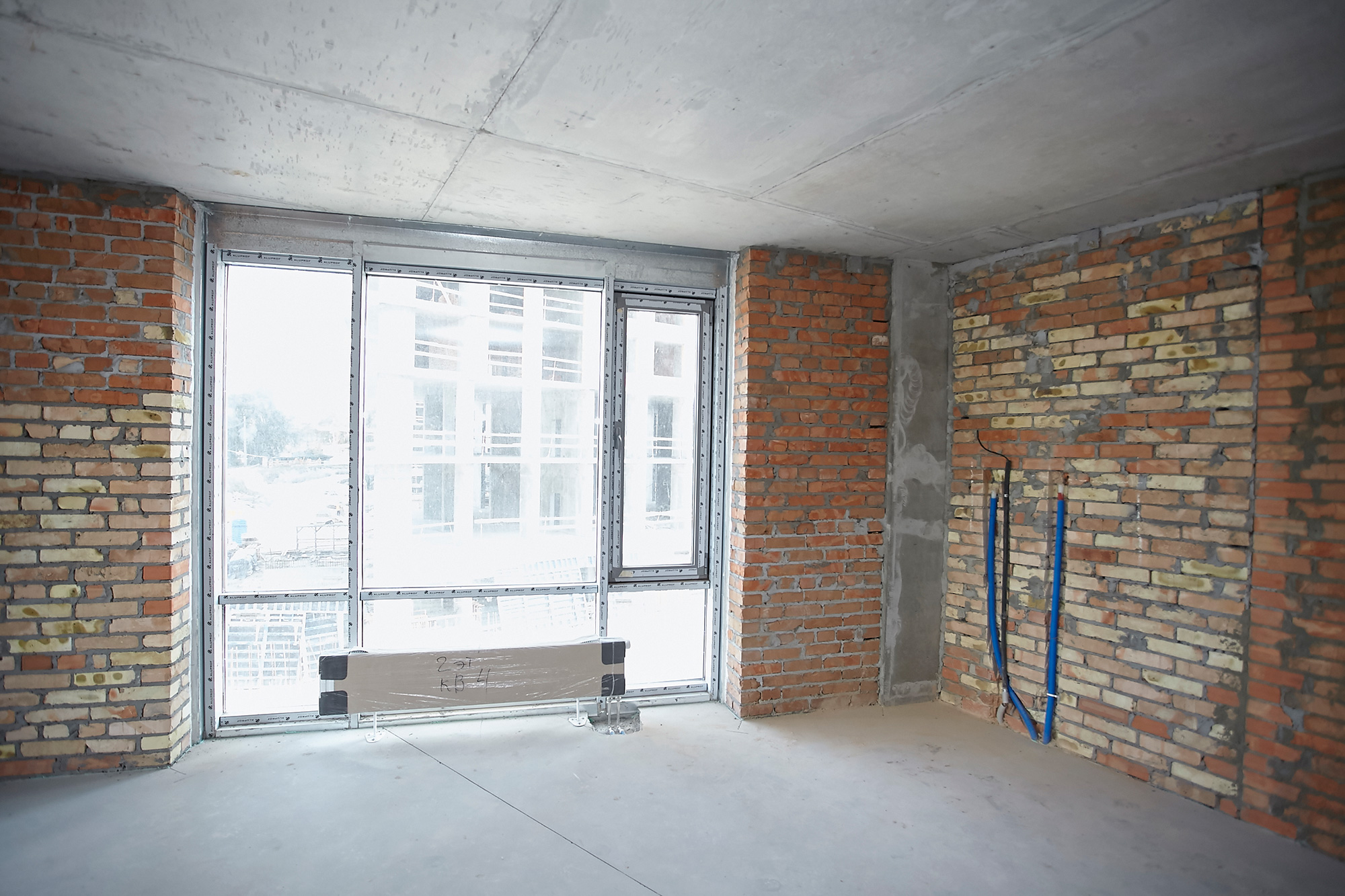

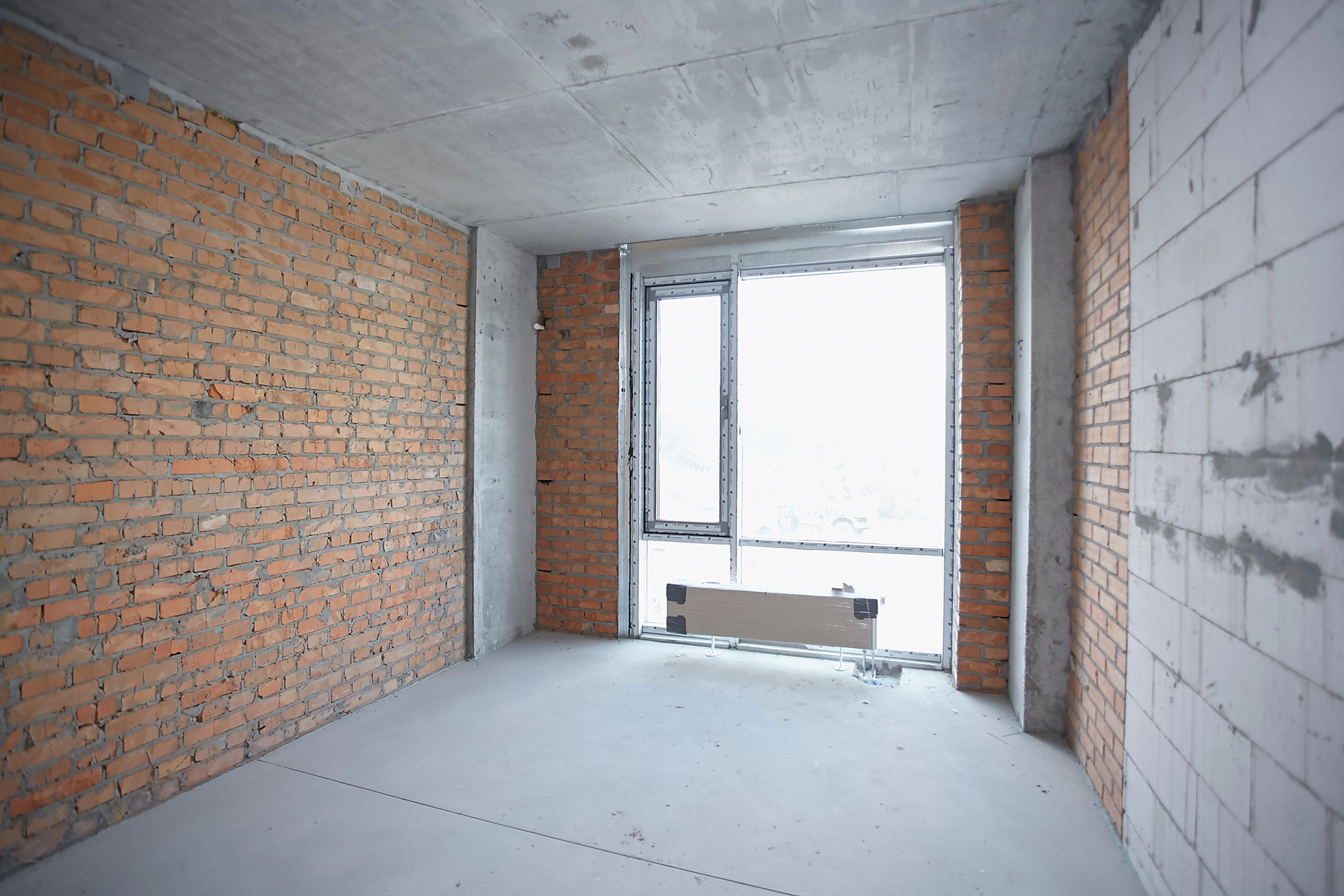

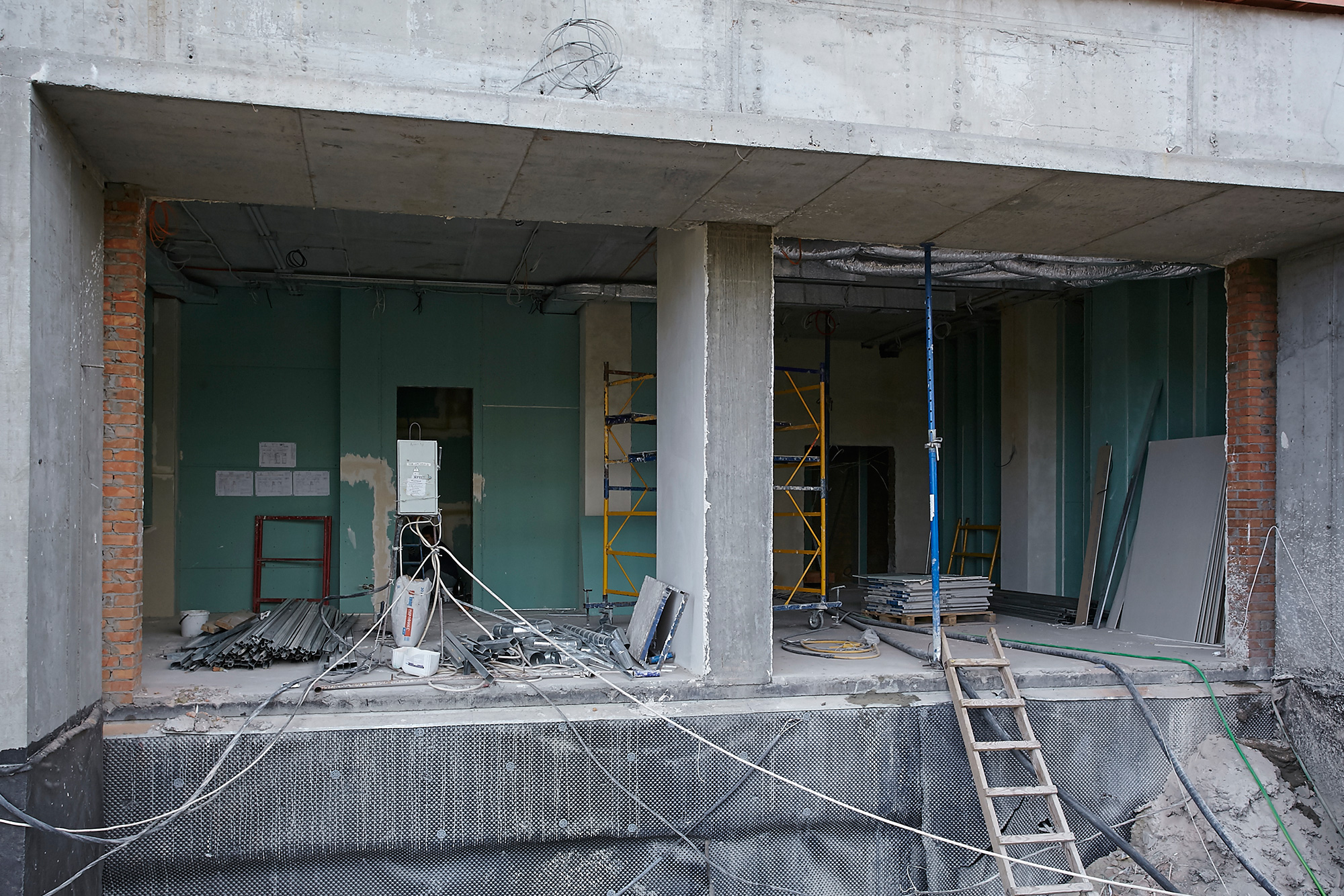

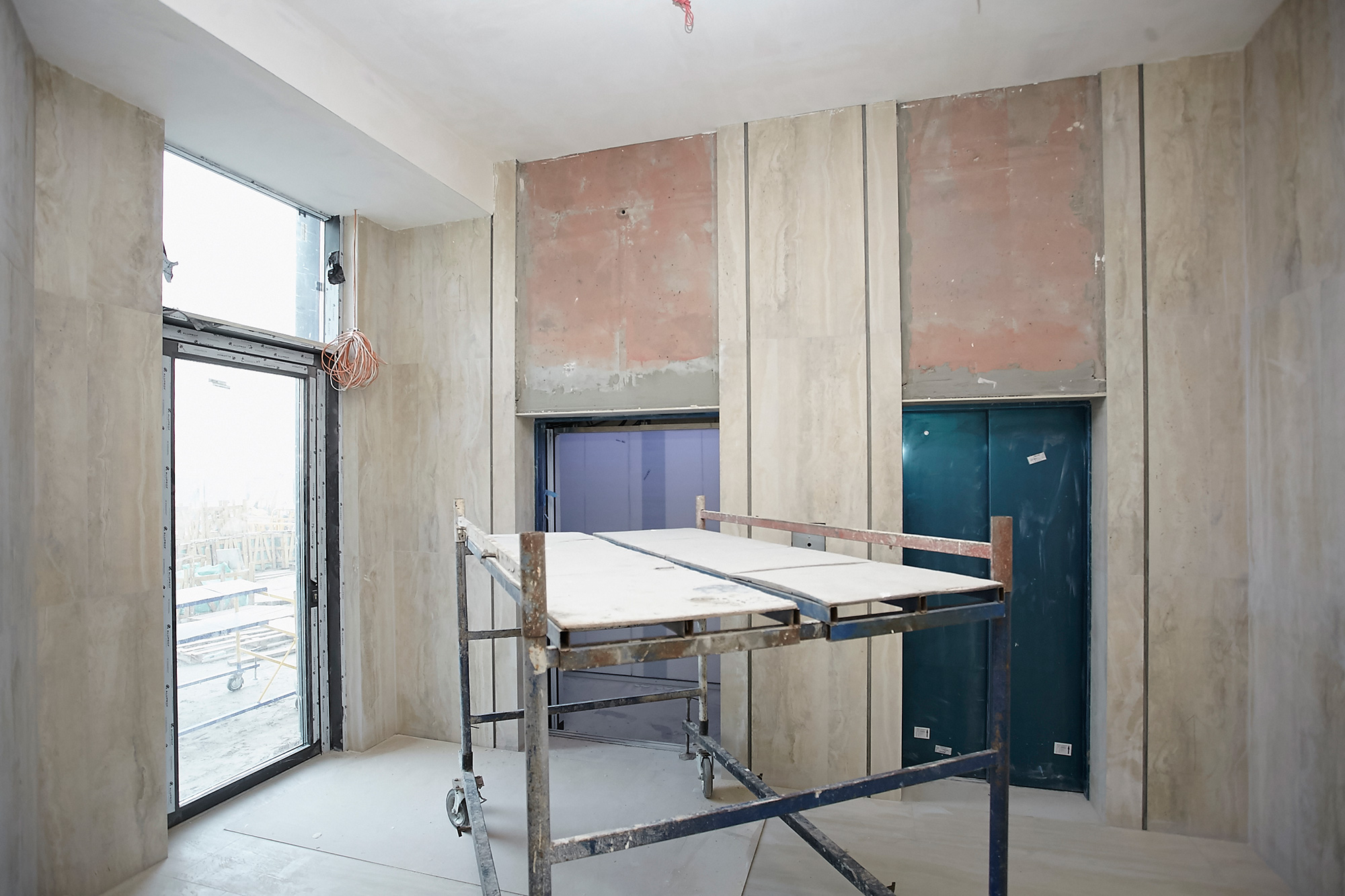

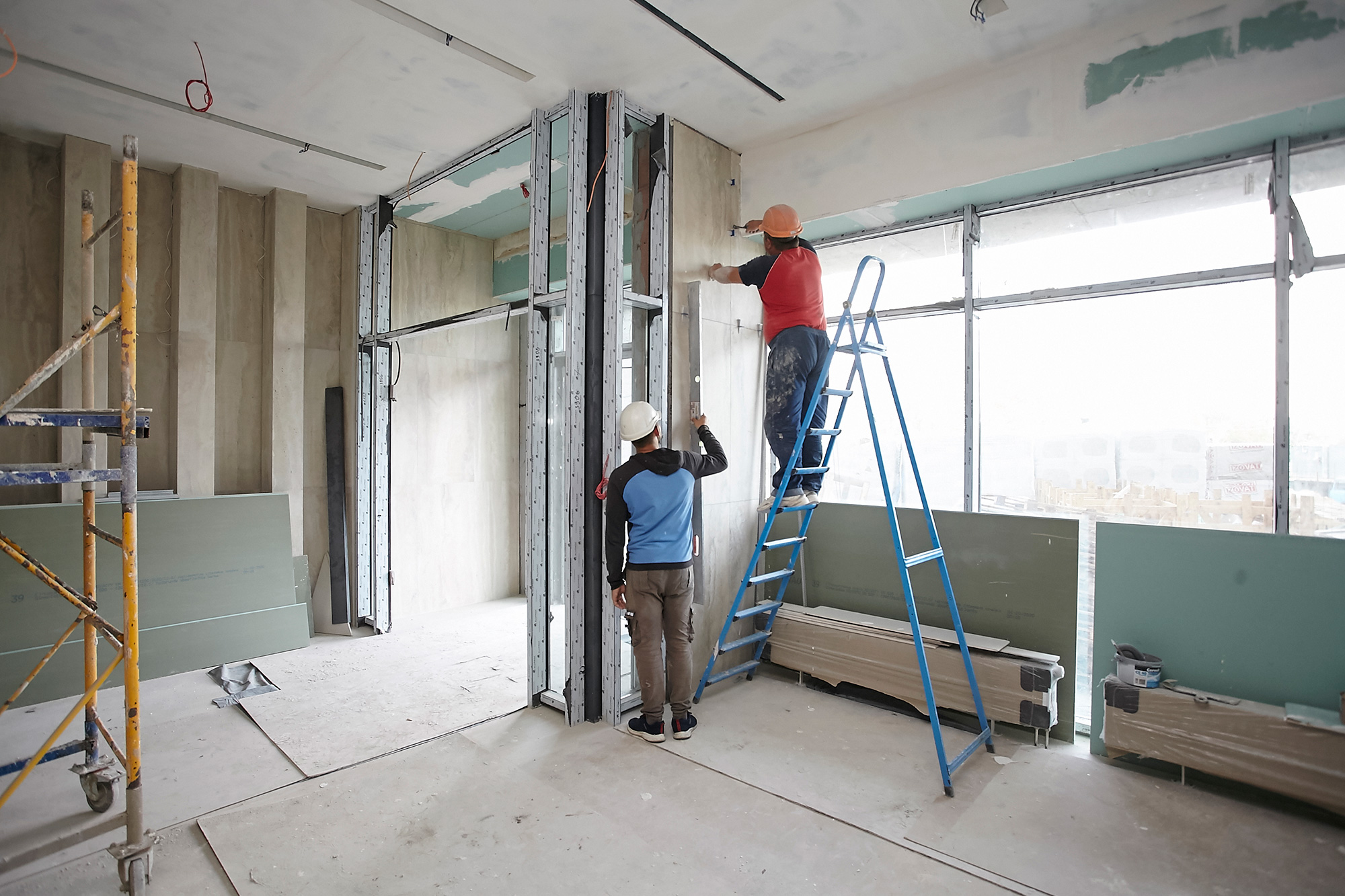

• Виконуються оздоблювальні роботи по влаштуванню холу.
• Виконуються роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 22 по 34 поверх.
• Виконуються роботи з укладання плитки підлог МЗК з 3 по 12 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.

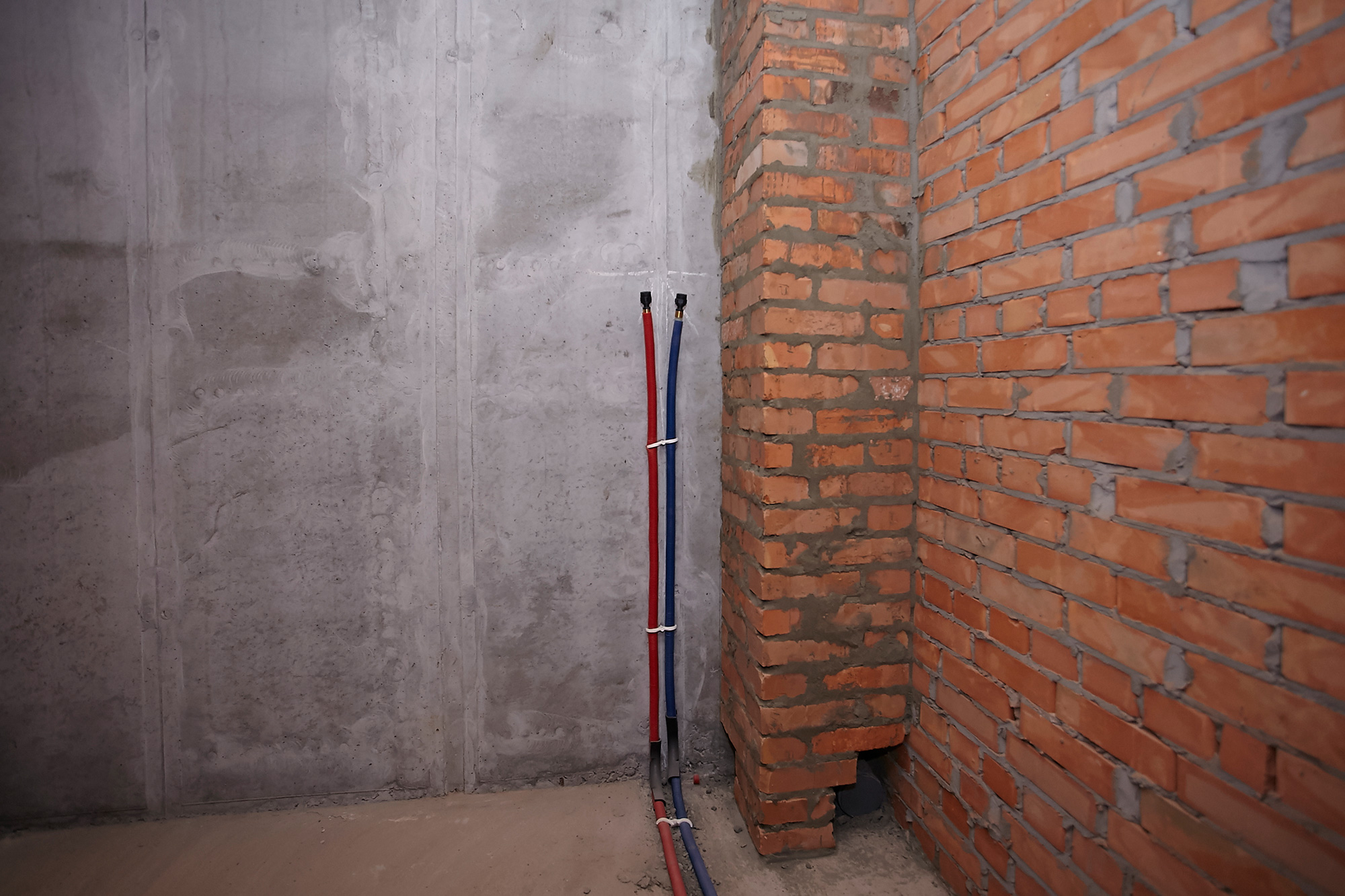

• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Проводяться електромонтажні роботи на всіх поверхах.

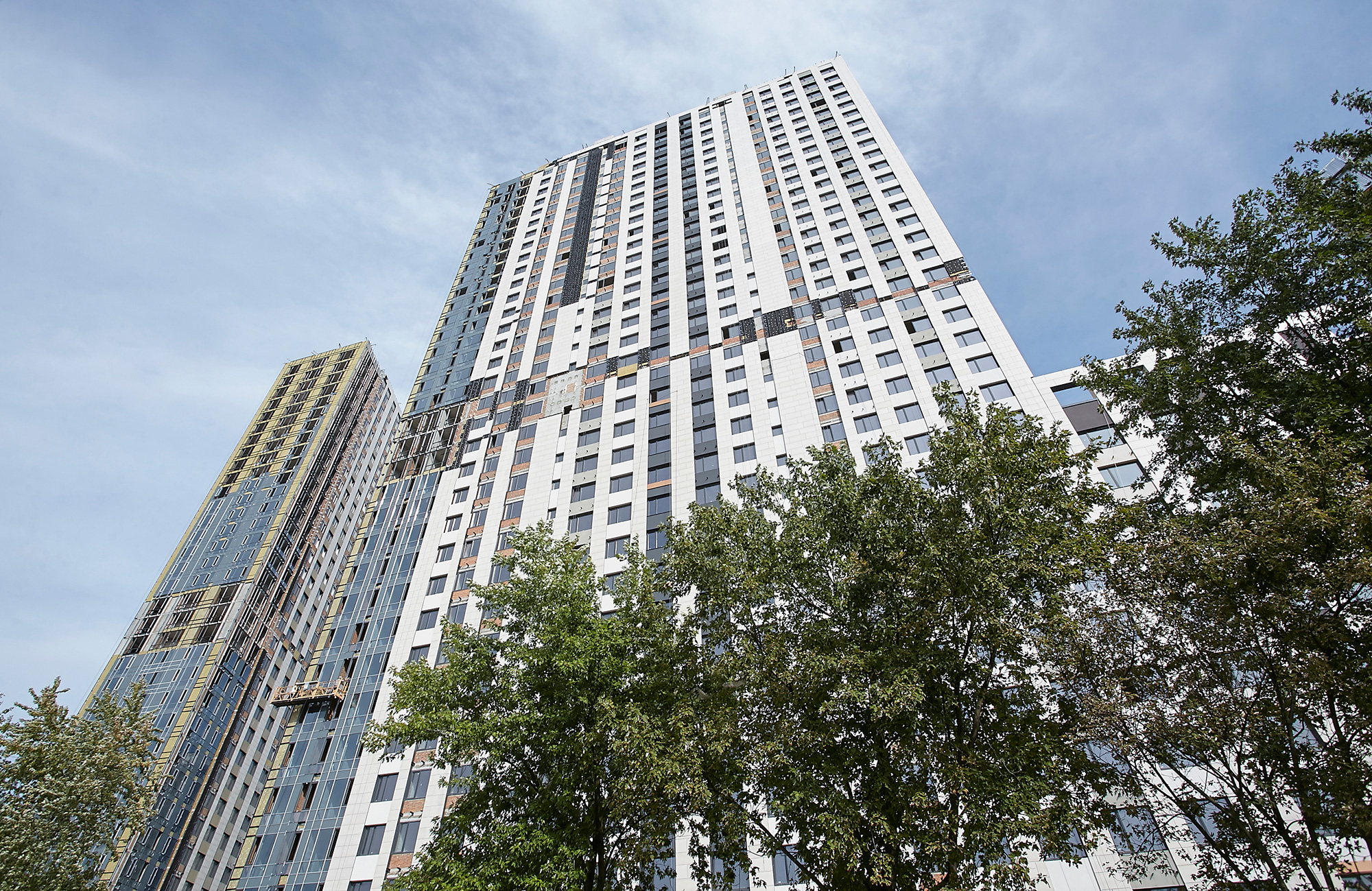

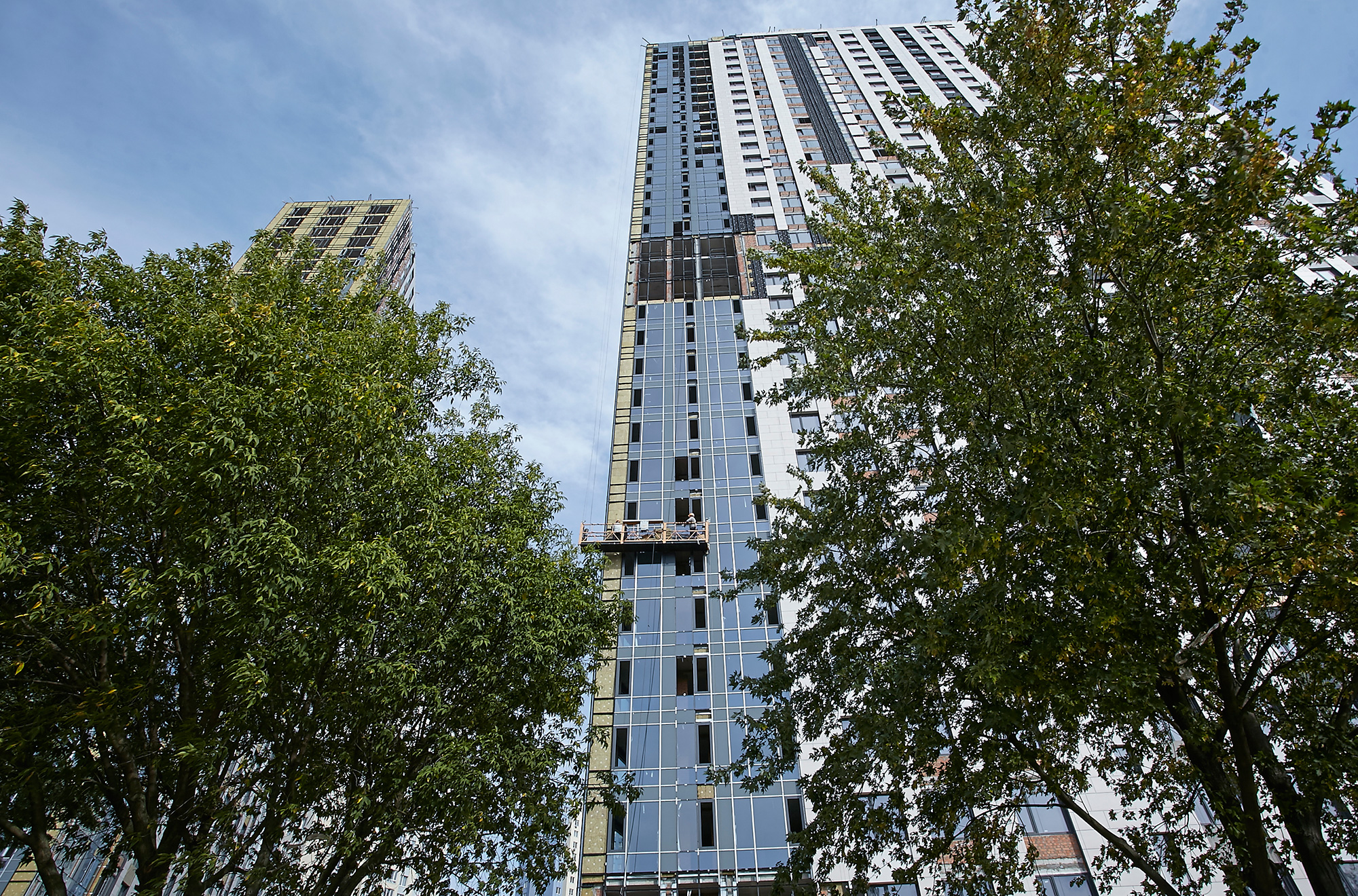

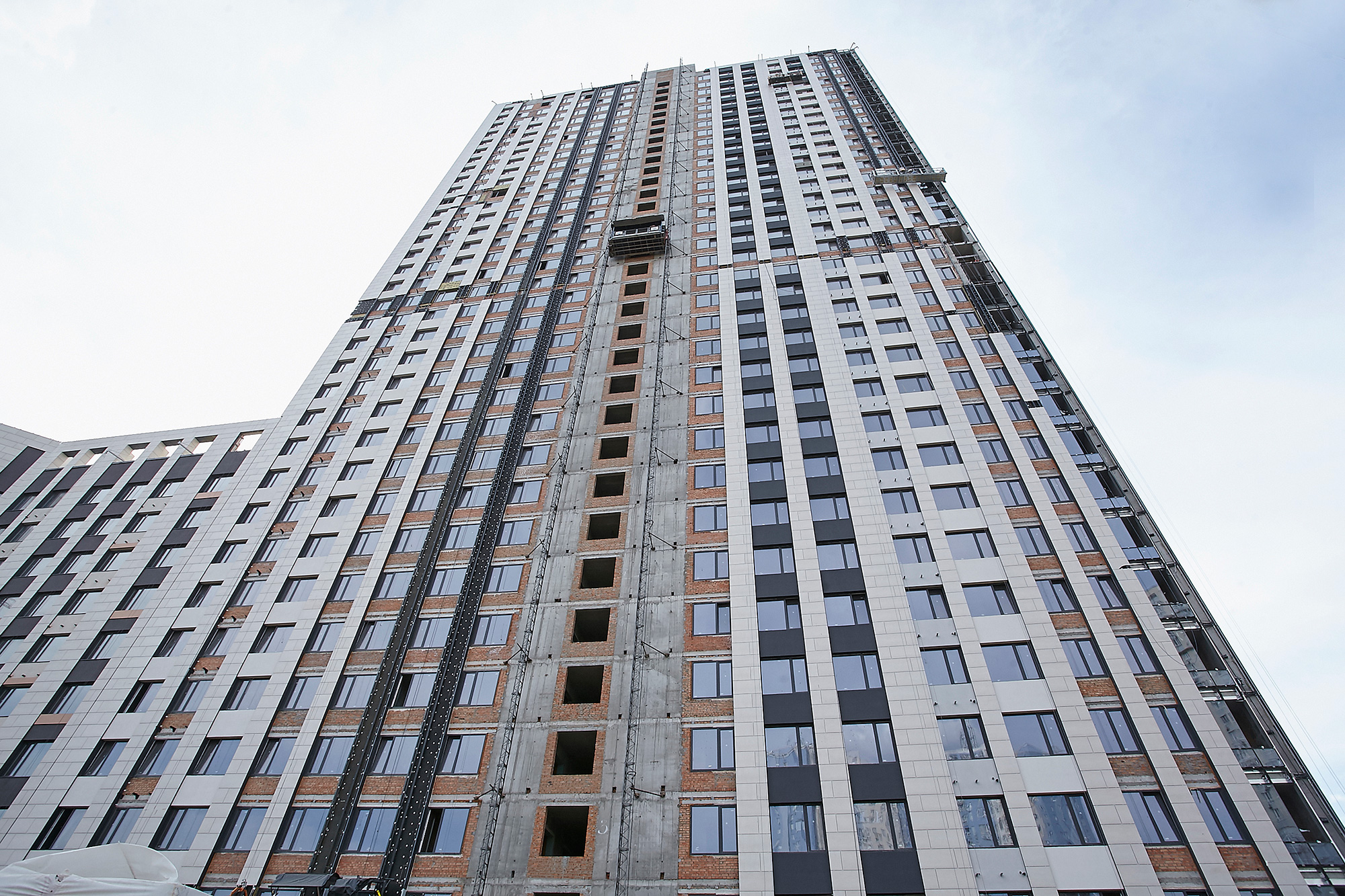

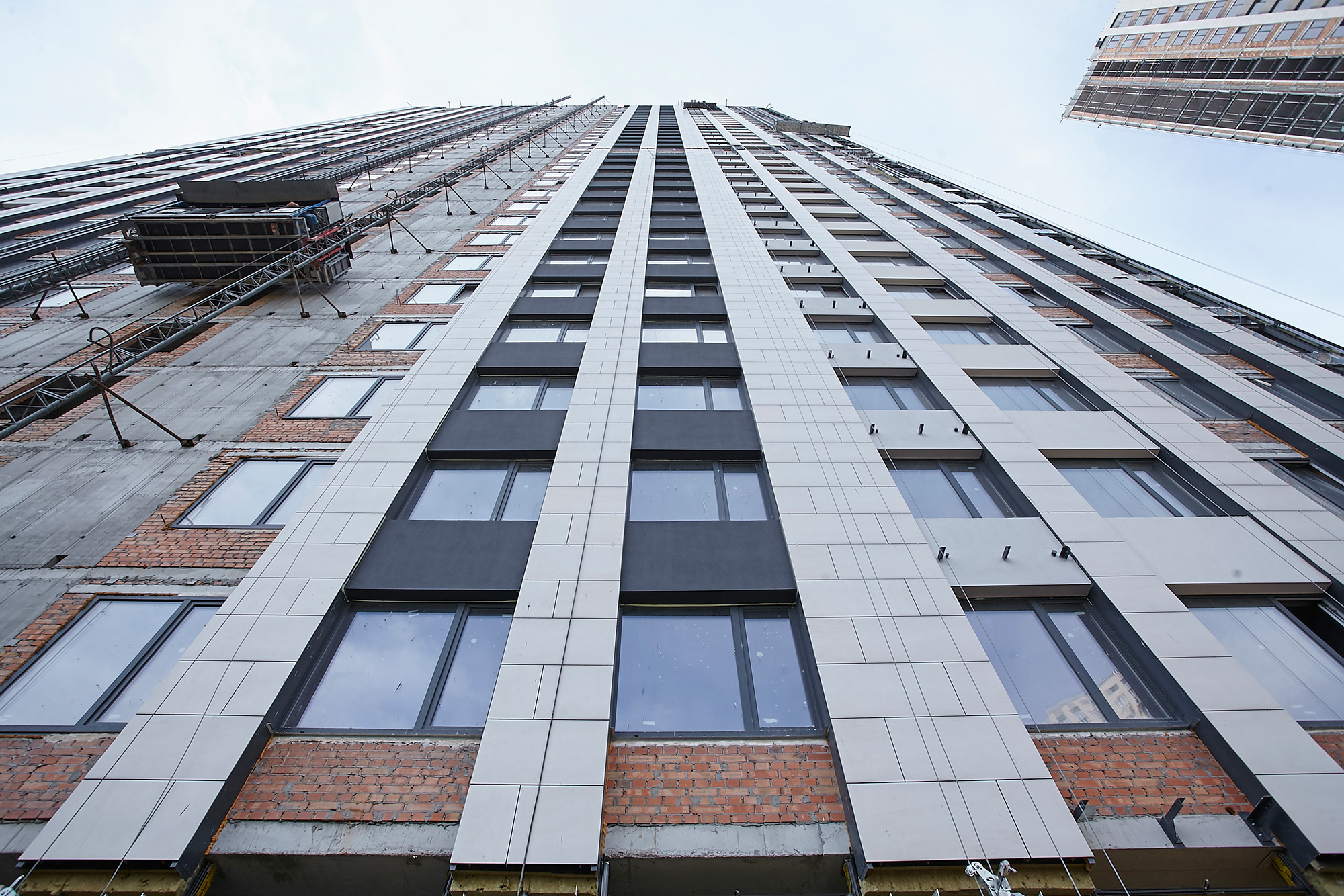

• Виконуються роботи по монтажу навісного вентильованого фасаду по всій висоті будівлі.

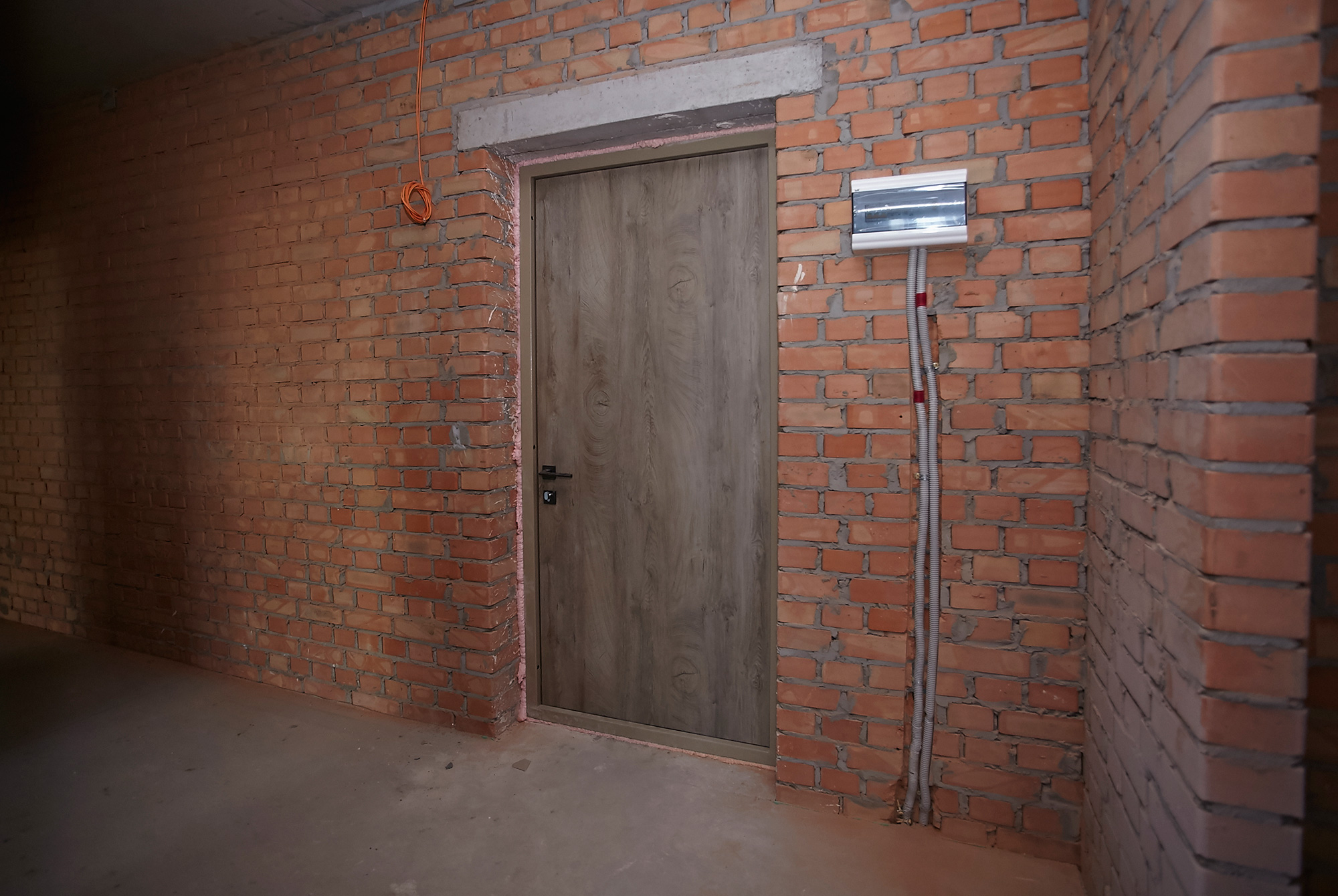

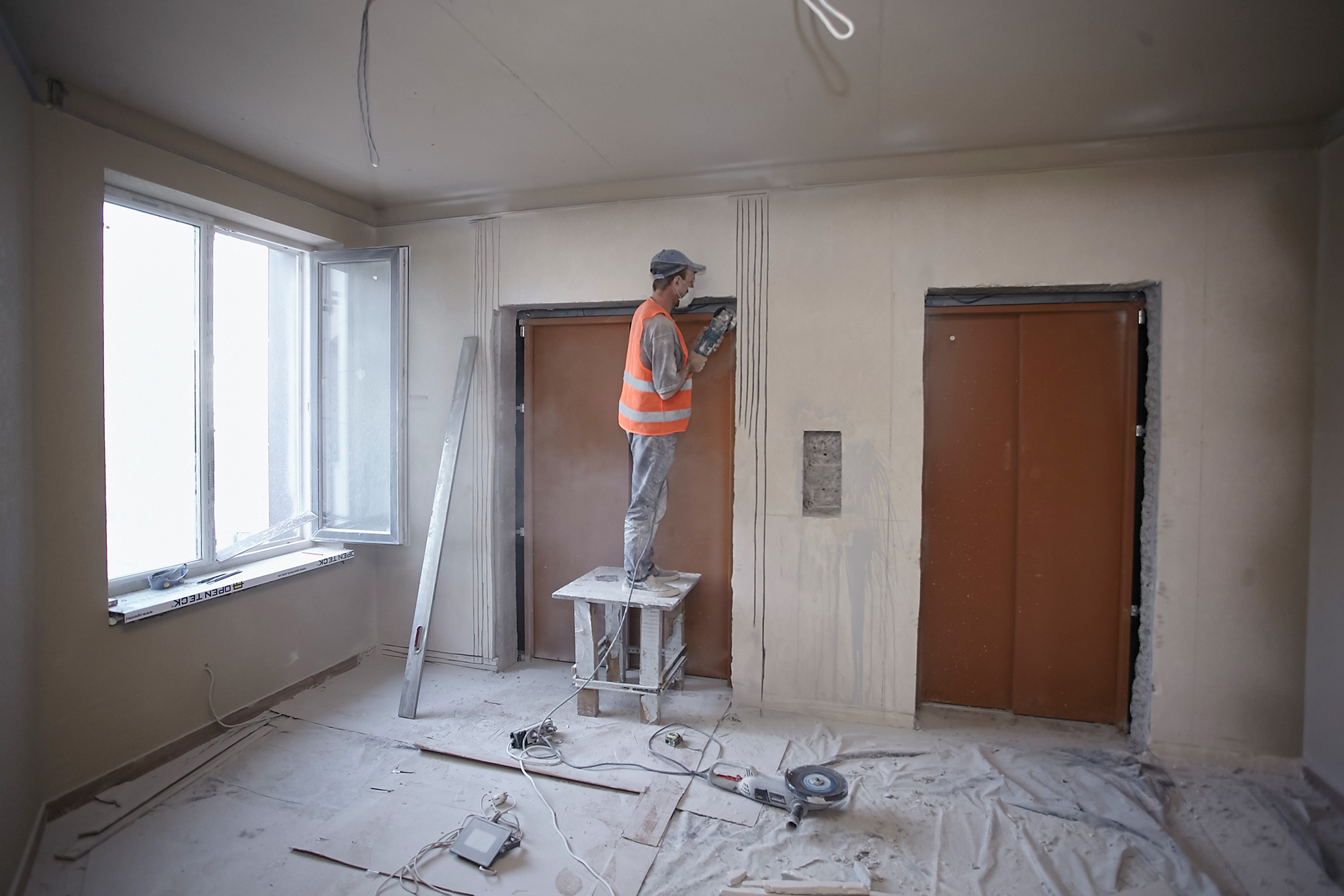

• Поставка і монтаж дверей з 22.09.2020 р.
• Виконуються роботи по слабкострумових системах з 1 по 5 поверх.

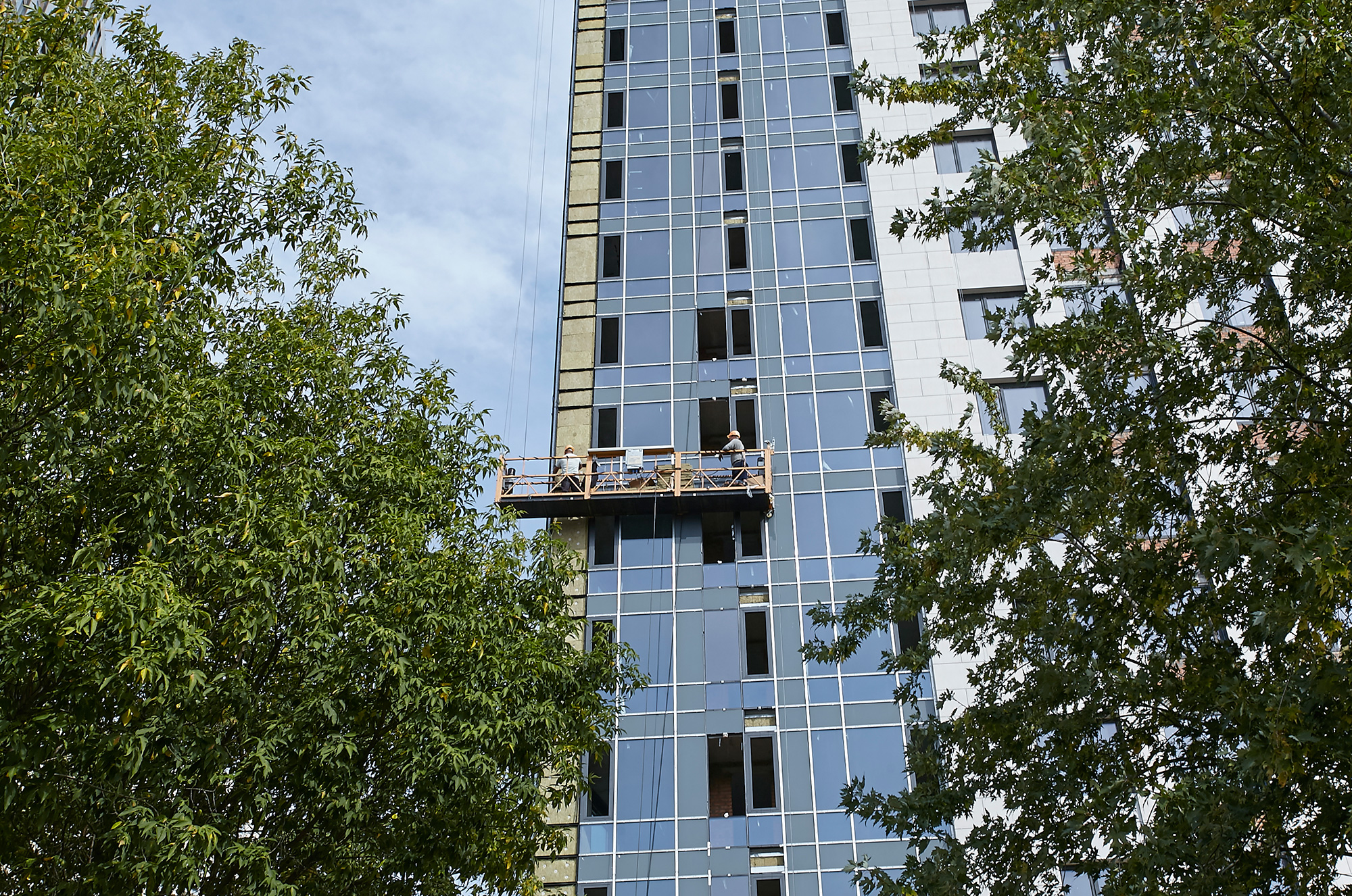

• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.

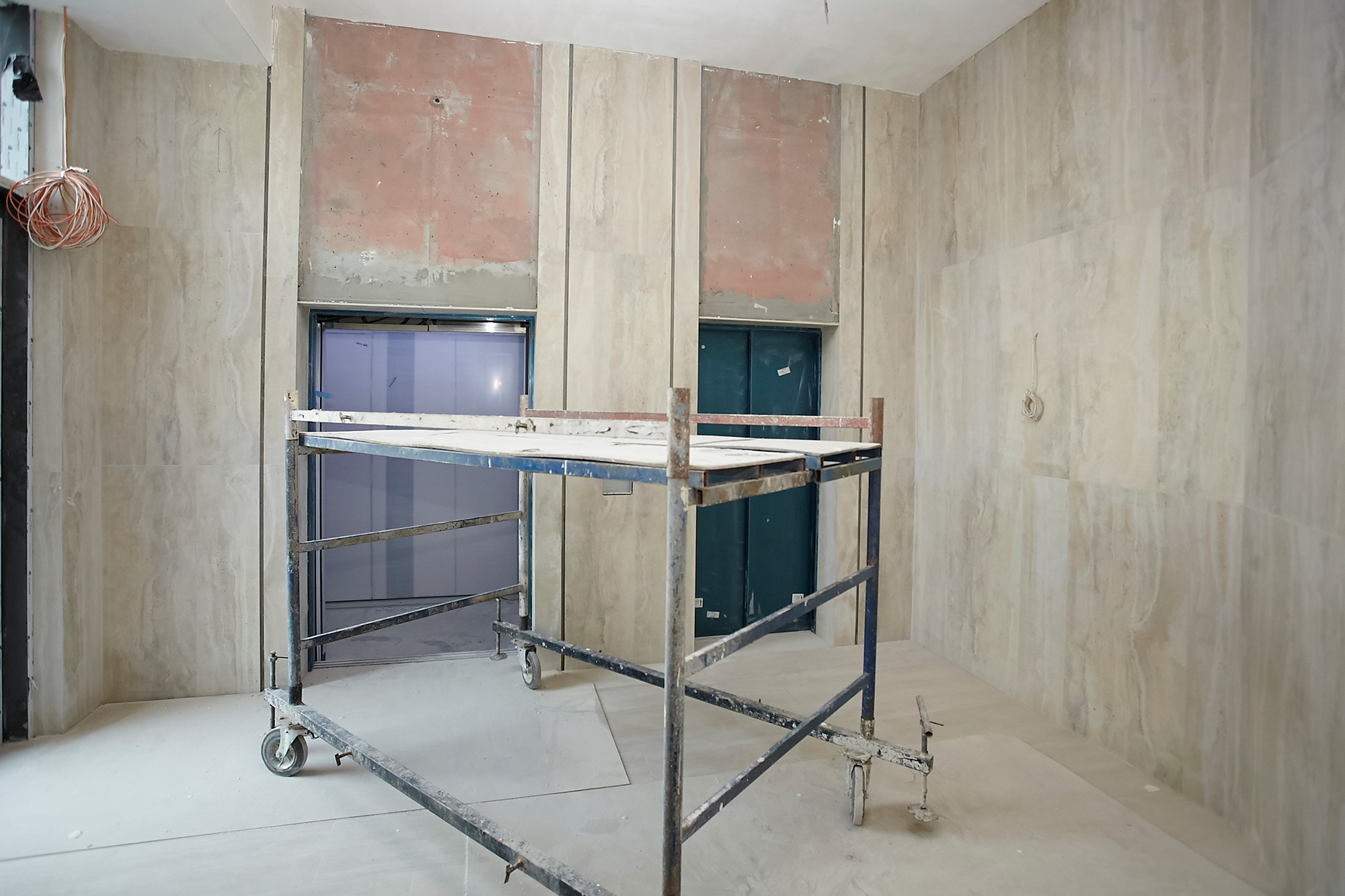

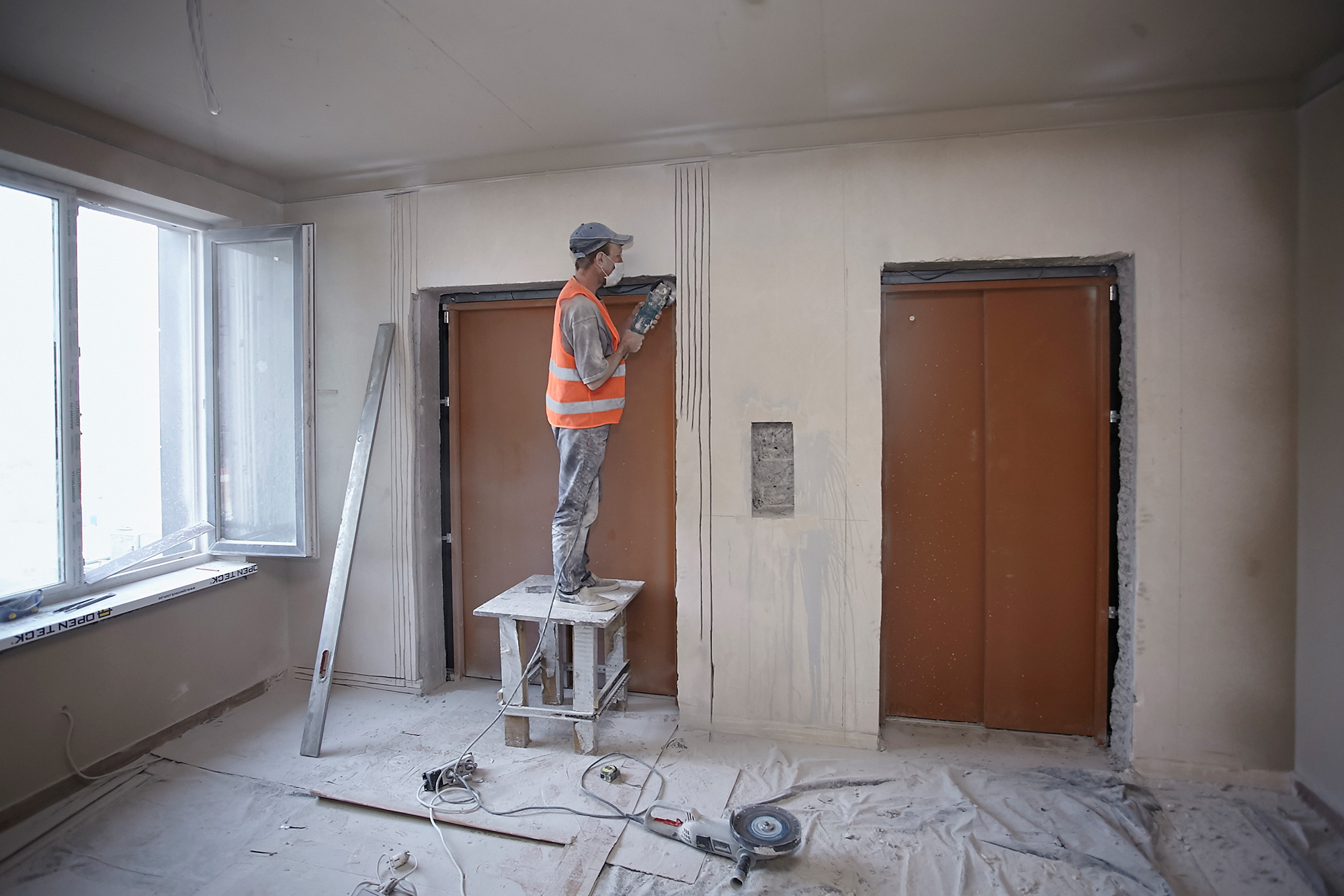

• Виконуються роботи по монтажу ліфтів.
• Виконані роботи по влаштуванню покрівлі на 90%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

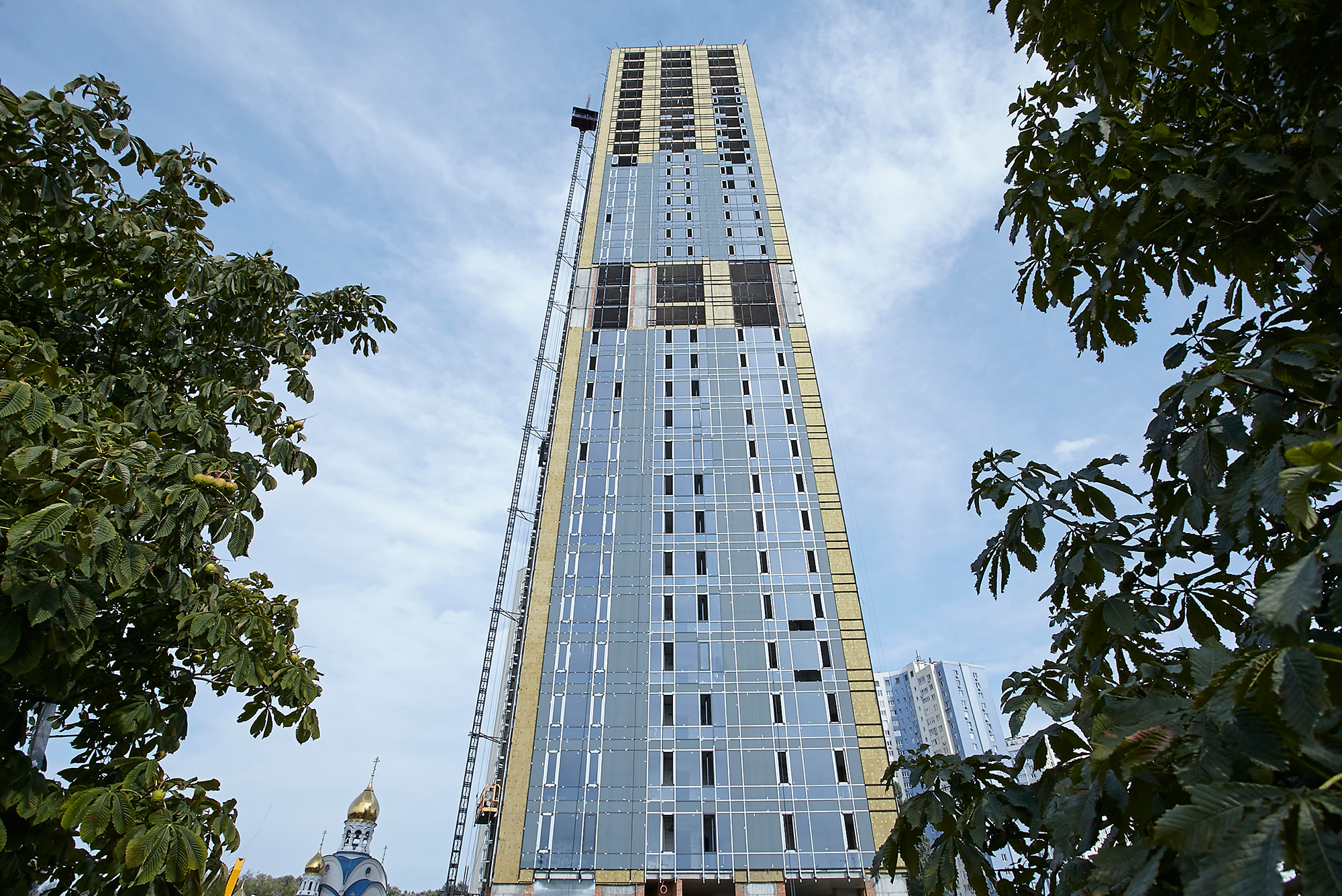

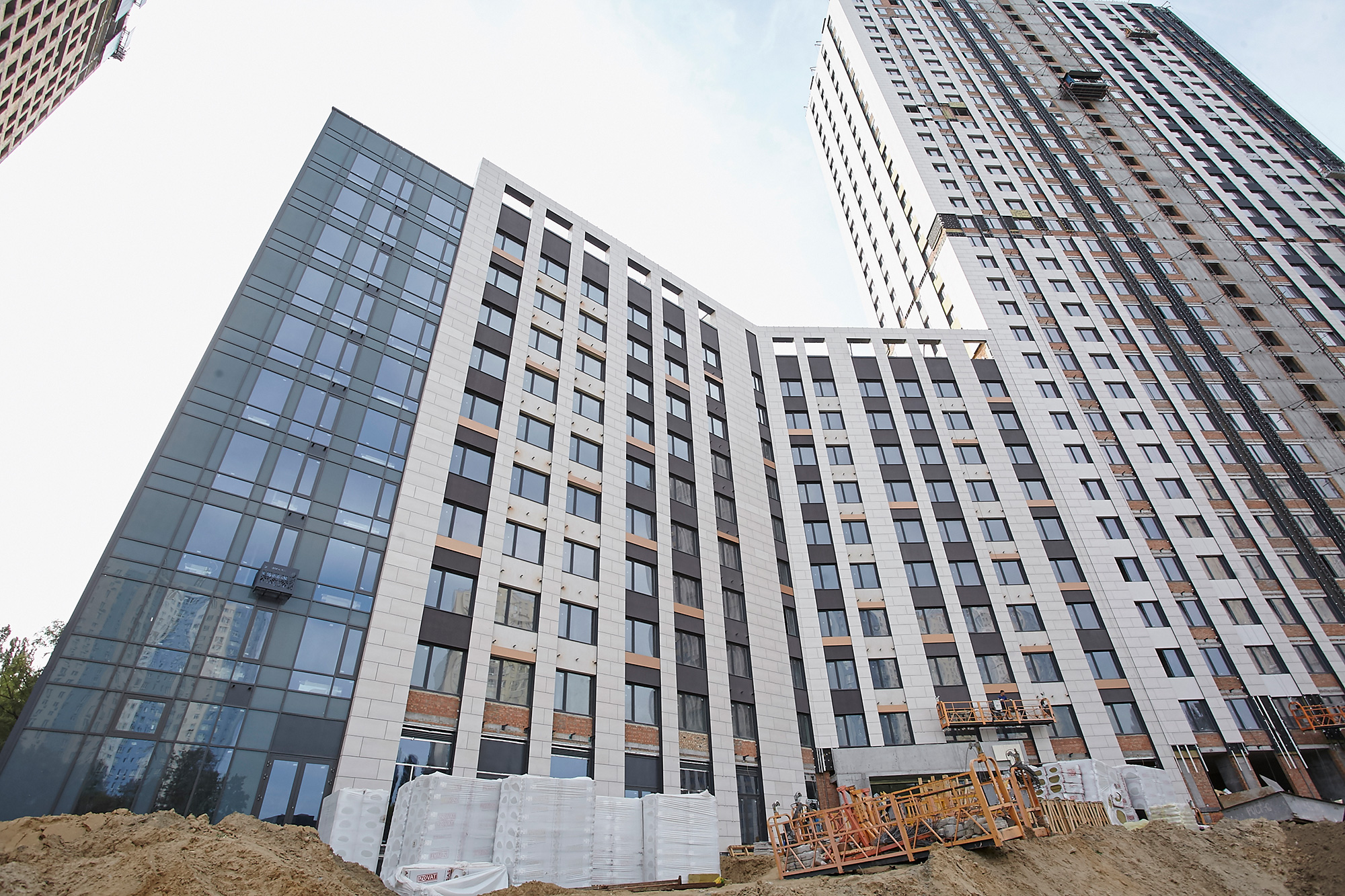

Будинок №2, секція 1:
• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.
• Виконуються роботи по обробці сходових клітин з 2 по 10 поверх.
• Виконуються малярні роботи з 3 по 9 поверх.
• Виконано роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Встановлено вхідні двері з 2 по 10 поверх.
• Виконані роботи з монтажу ліфтів.
• Виконуються роботи по влаштуванню протипожежних систем.
• Виконуються роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

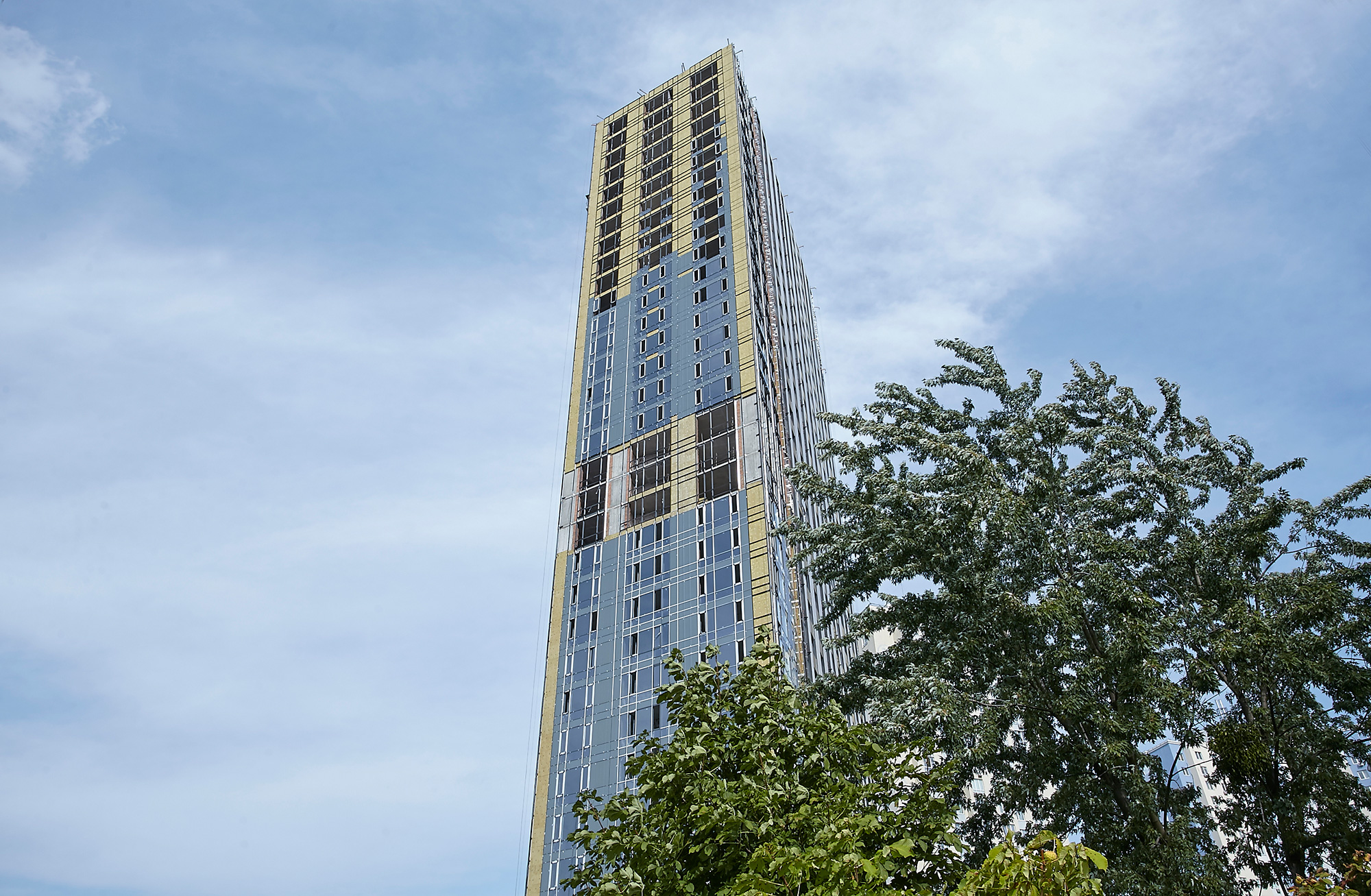

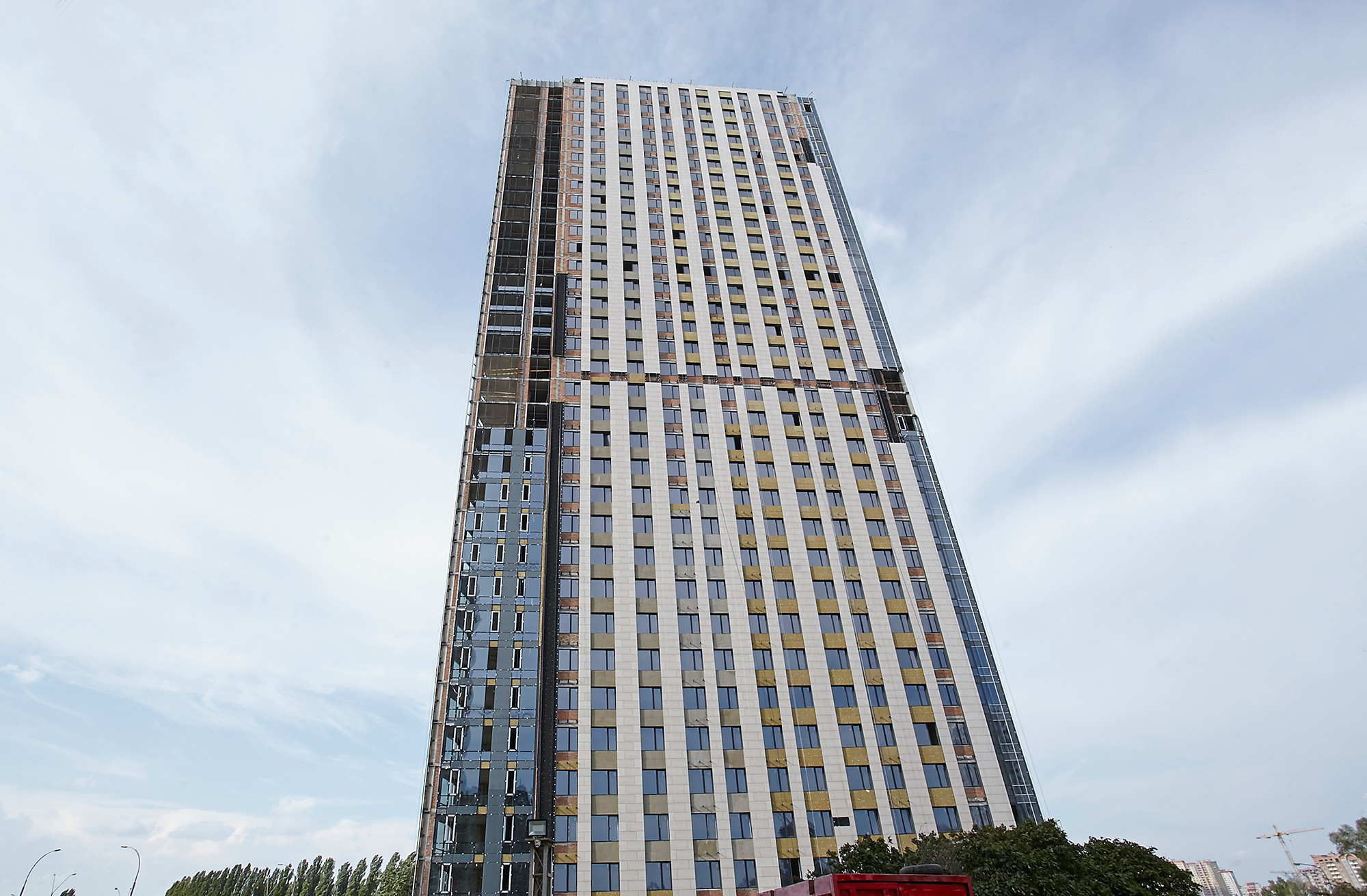

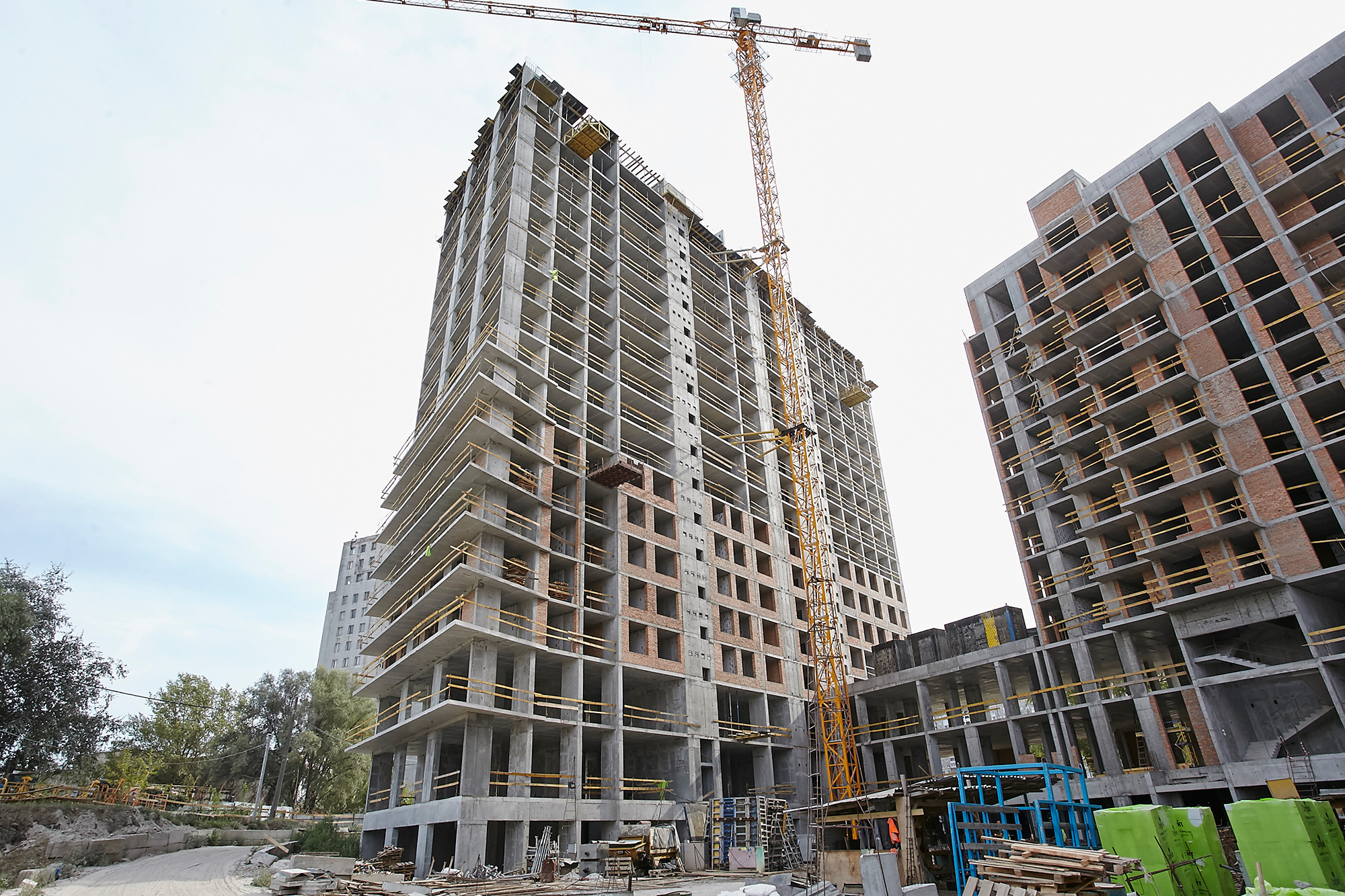

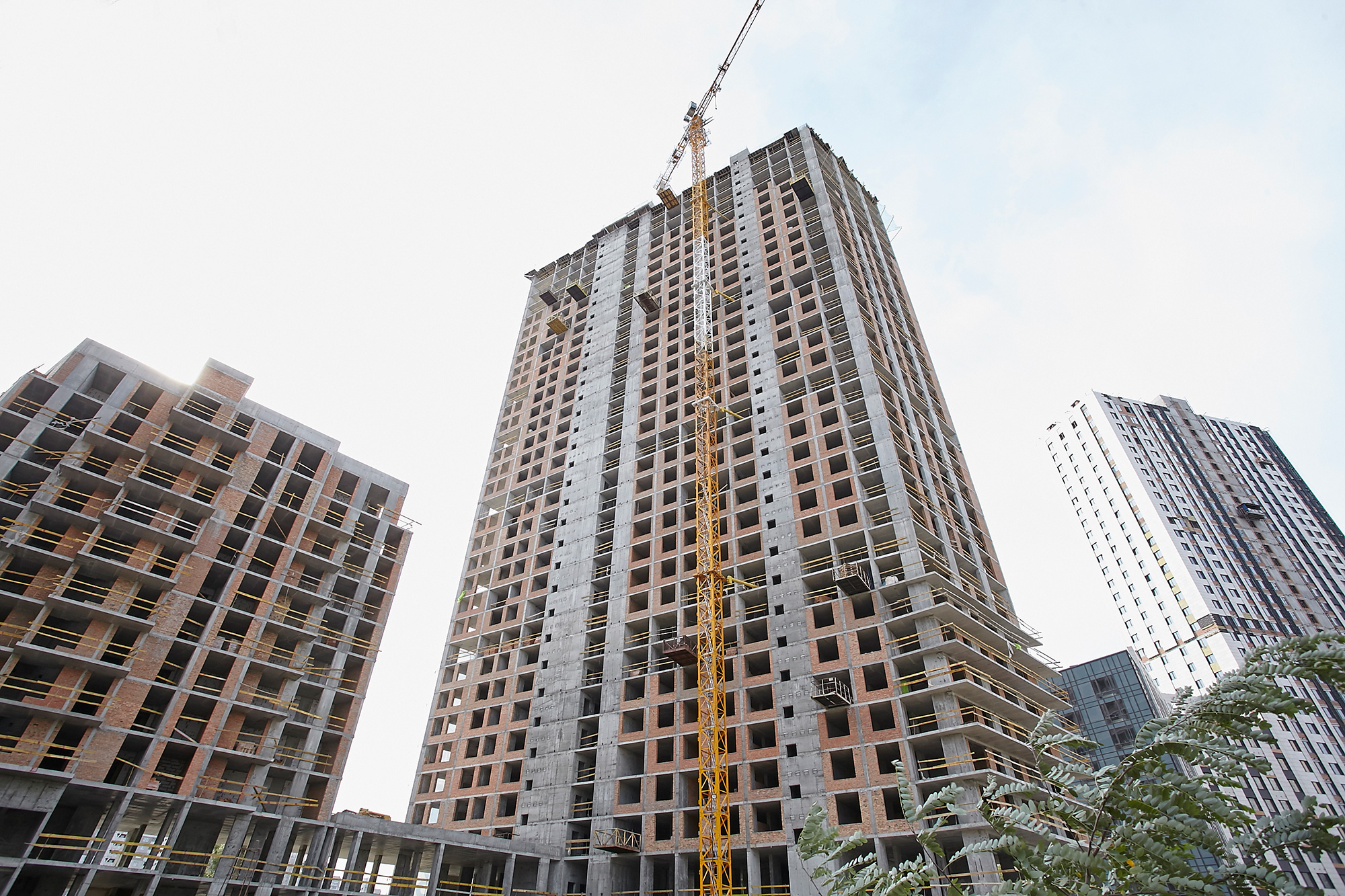

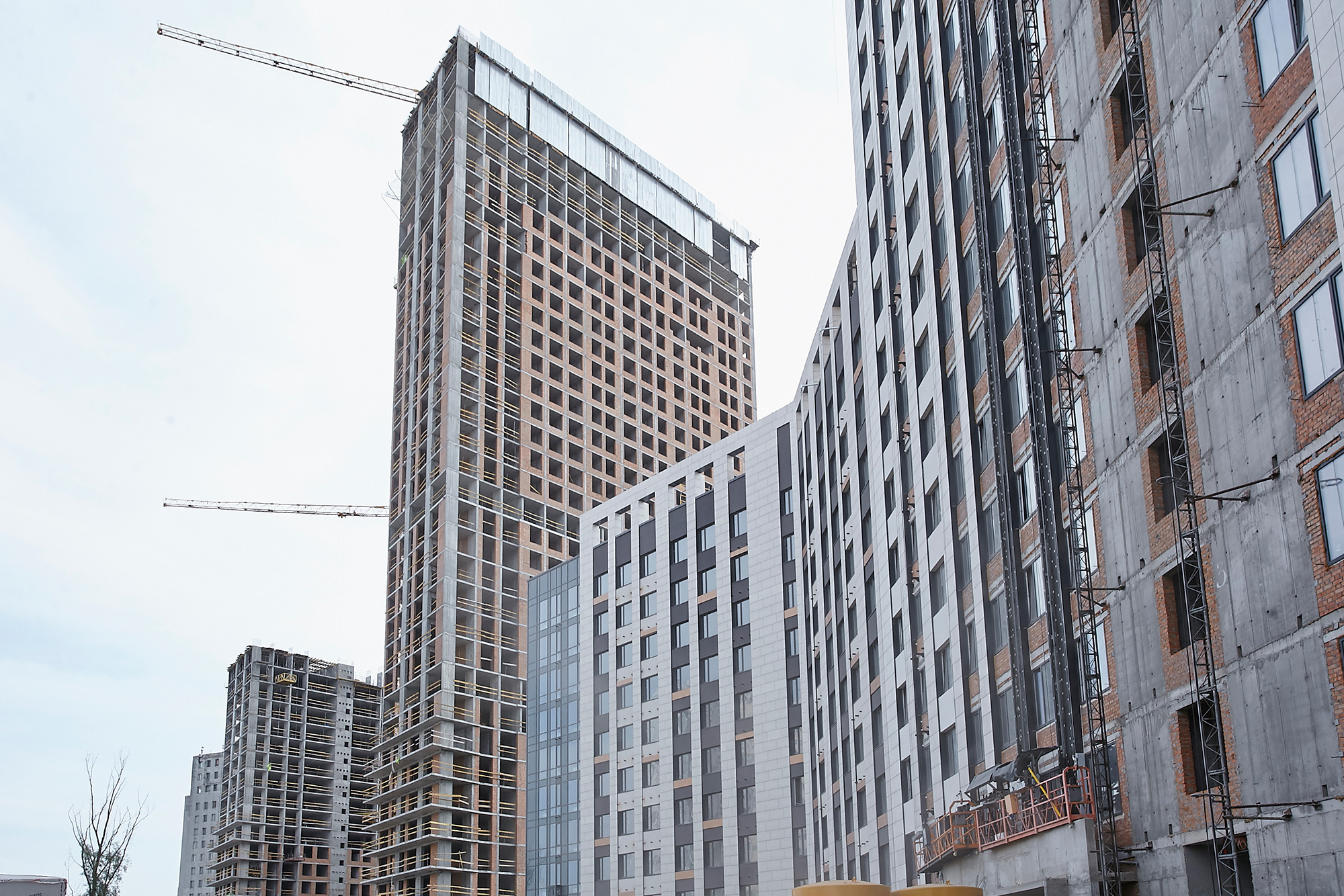

Будинок №2, секція 2:
• Виконані роботи з влаштування монолітного каркасу.
• Виконані роботи з монтажу сходових маршів на 34 поверсі.
• Виконана цегляна кладка.
• Виконуються роботи по обробці холу.
• Виконані на 90% роботи по монтажу ліфтів.
• Виконується монтаж дверей з 2 по 15 поверх.
• Виконуються роботи по слабкострумових системах з 1 по 15 поверх.
• Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх.
• Виконані роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 3 по 23 поверх.
• Виконуються роботи по влаштуванню плитки підлог з 24 по 27 поверх.
• Виконуються роботи по монтажу навісного вентильованого фасаду по 34 поверх.
• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконуються електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по слабкострумових системах з 1 по 10 поверх.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

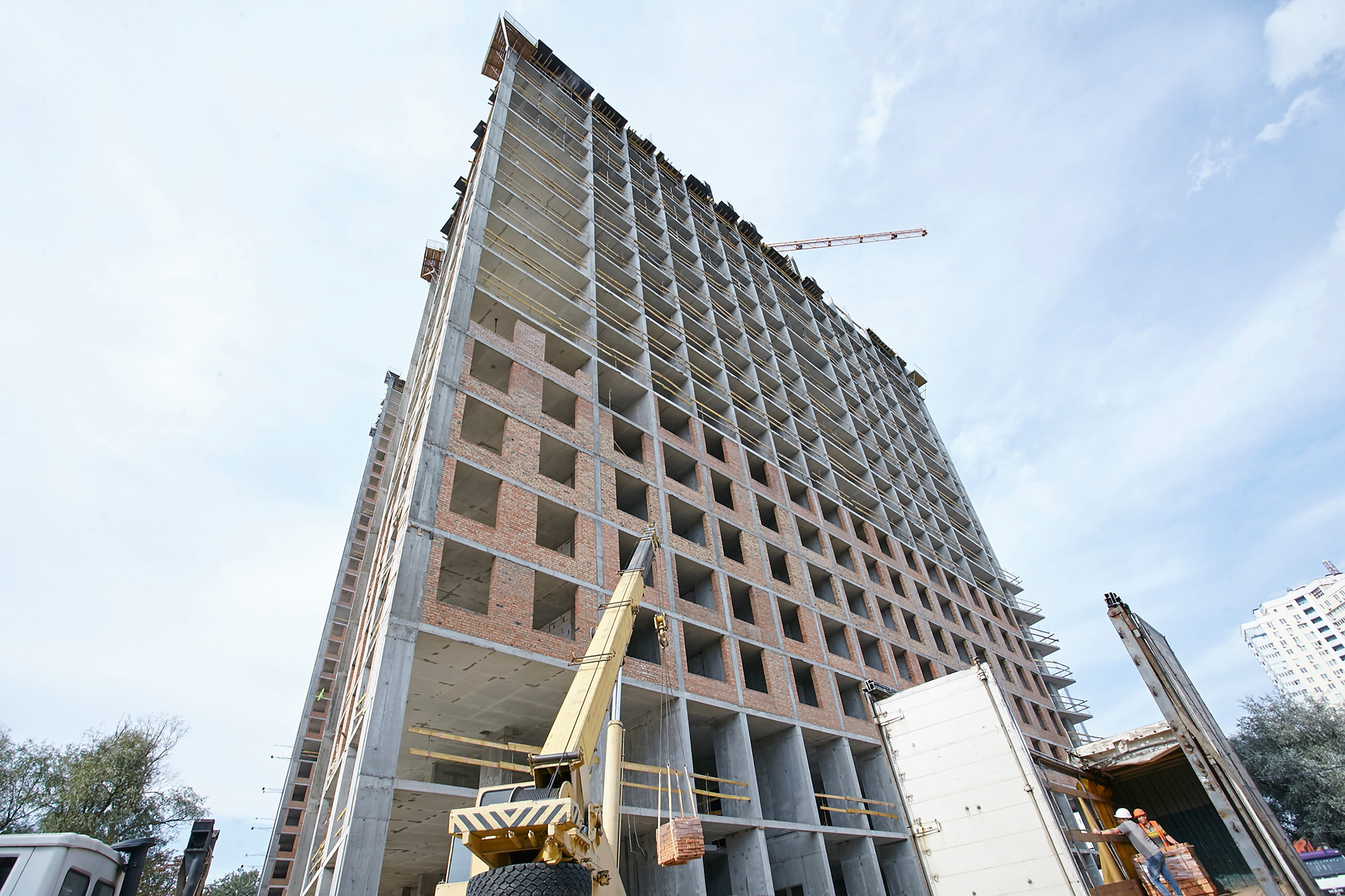

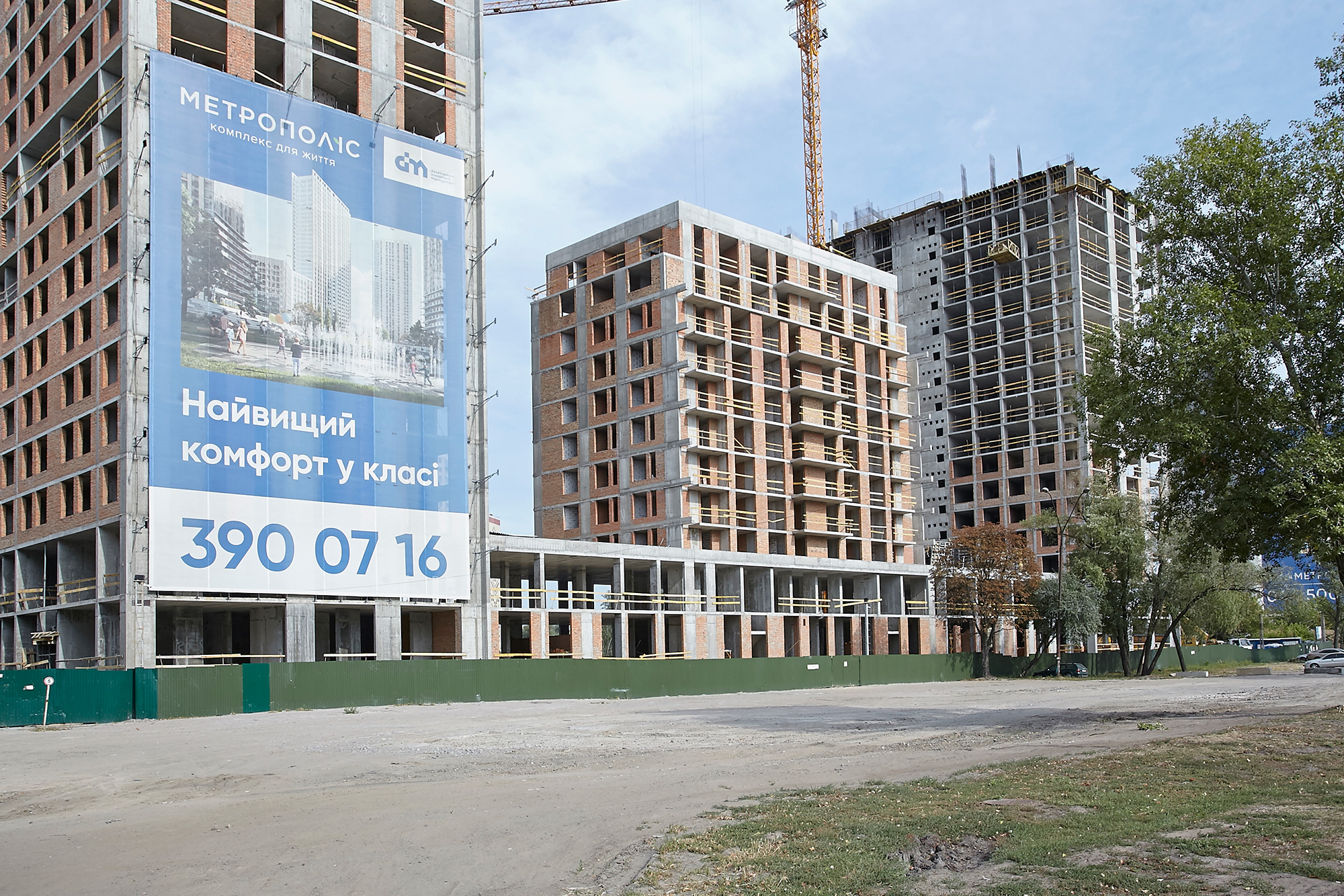

Будинок №3, секція 1:

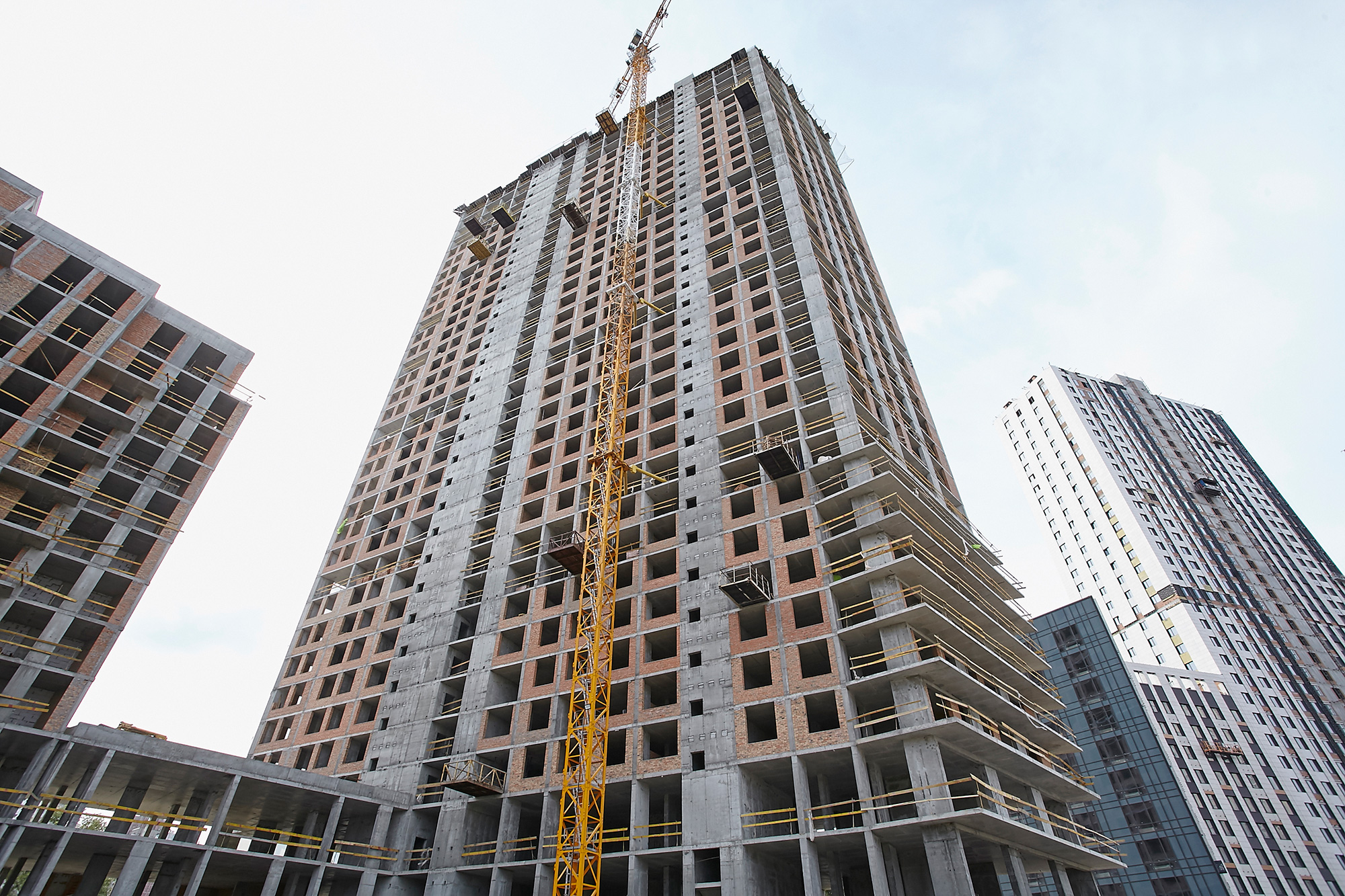

• Виконуються роботи по влаштуванню монолітного каркасу 18 поверху.
• Виконується цегляна кладка на 3-8 поверхах.
• Встановлено сходові марші до 15 поверху включно.
Будинок №3, секція 2:
• Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
• Виконані роботи по цегляній кладці.
Будинок №3, секція 3:
• Виконуються роботи по влаштуванню монолітного каркасу (парапети) і тех. поверху.
• Виконується цегляна кладка з 3 по 30 поверх.
• Встановлено сходові марші до 33 поверху включно.

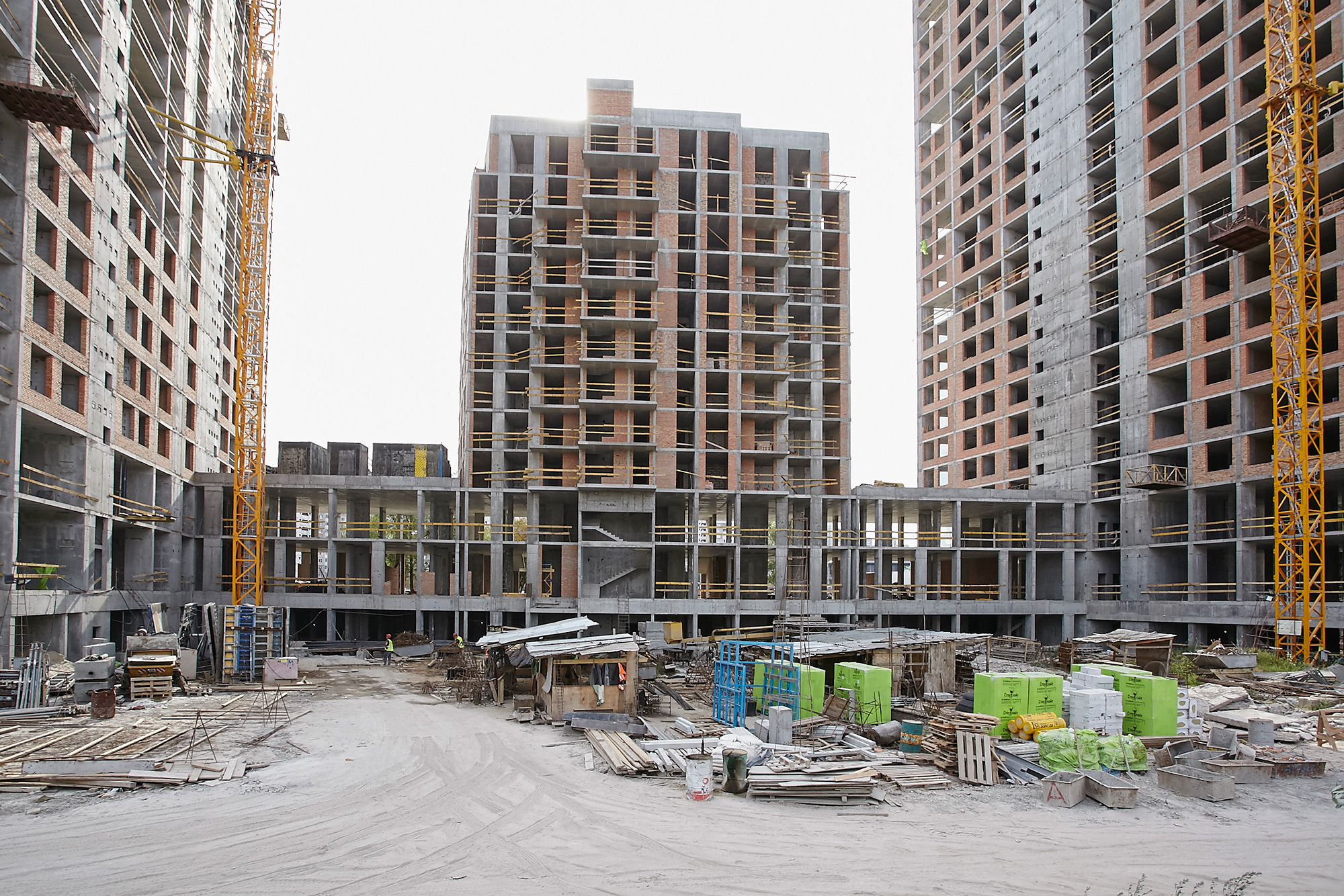

Паркінг:

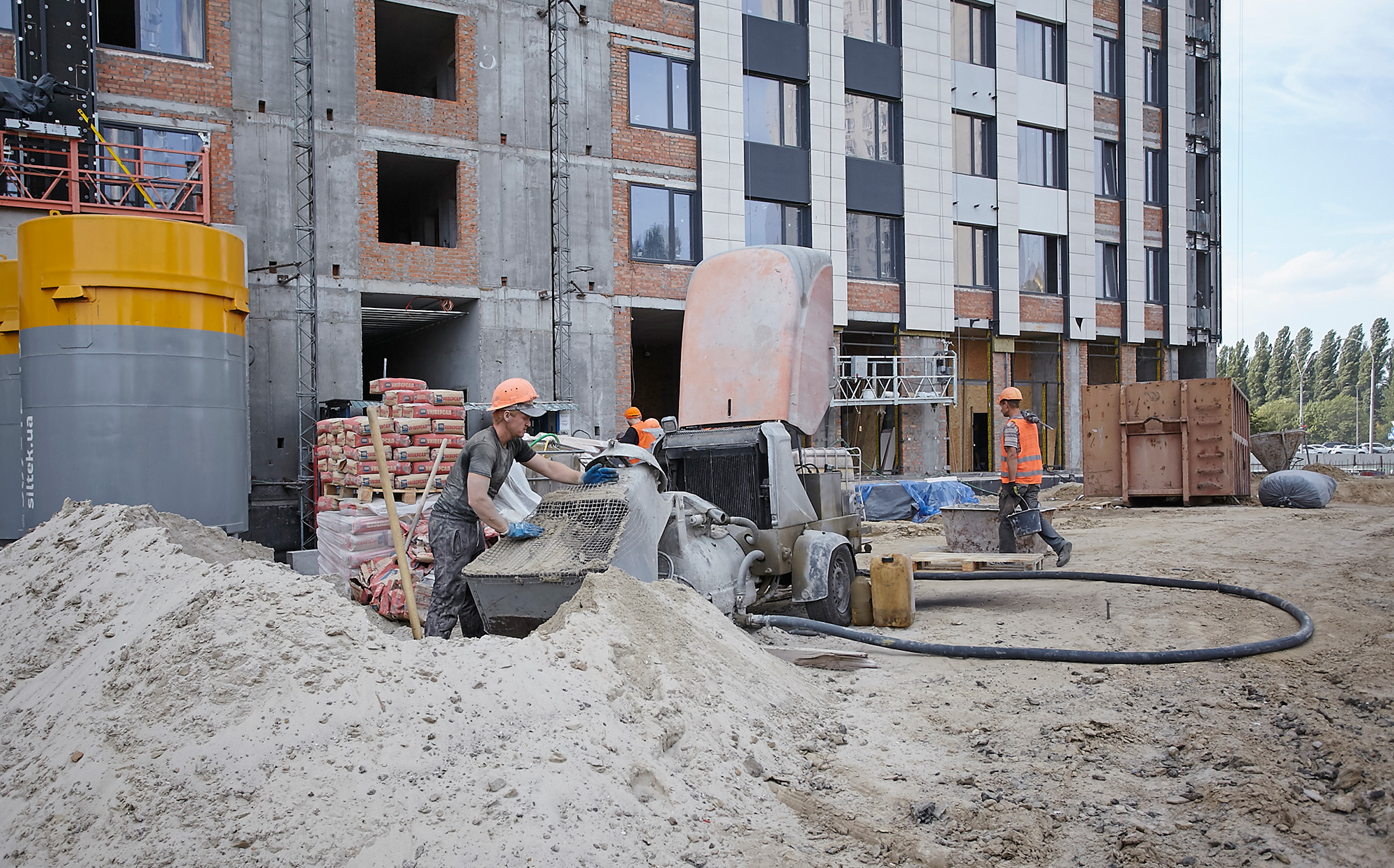

• Виконуються роботи по влаштуванню фундаменту паркінгу.
• Виконуються роботи по влаштуванню вертикальних ж / б конструкцій паркінгу.
