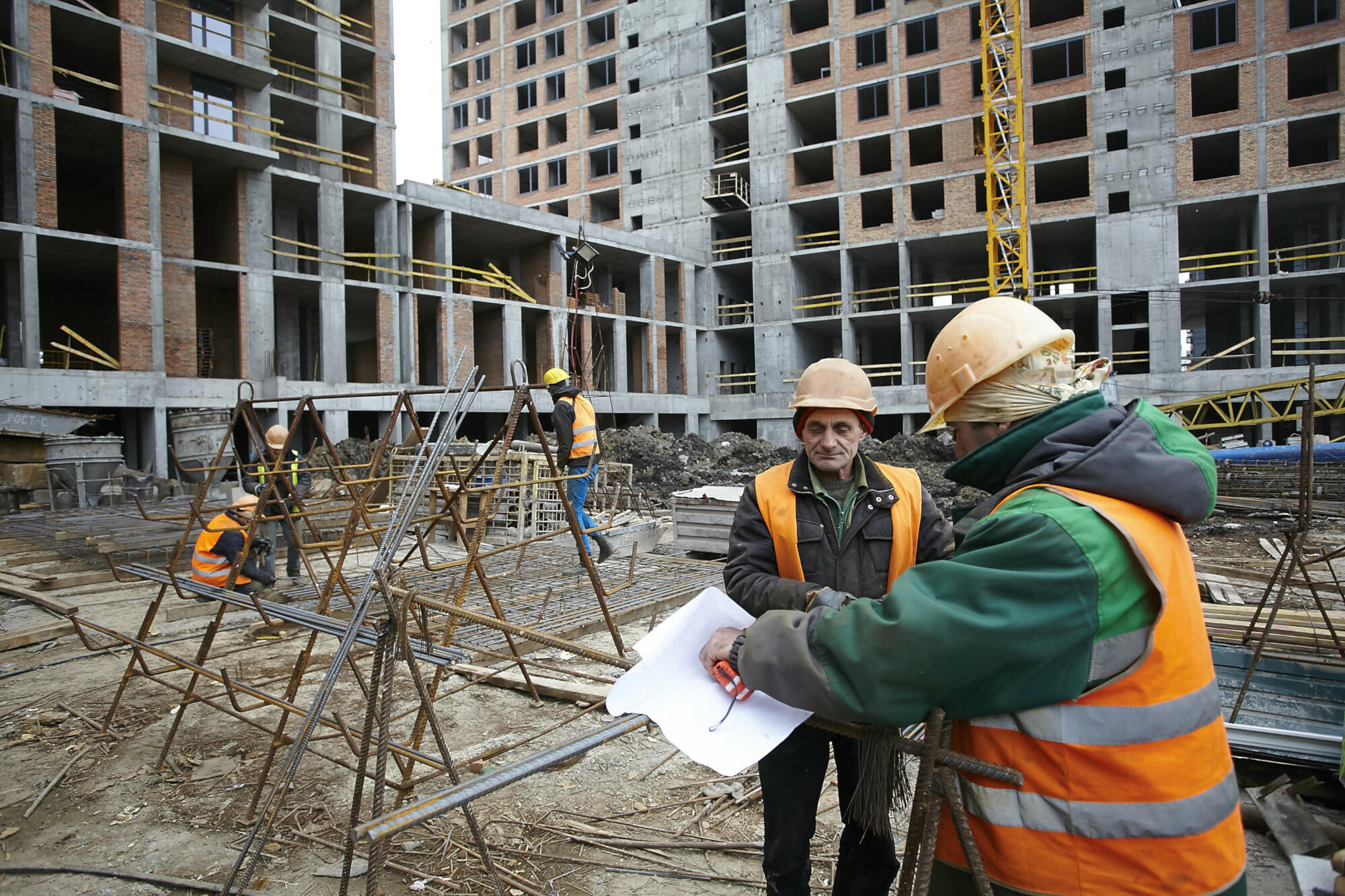

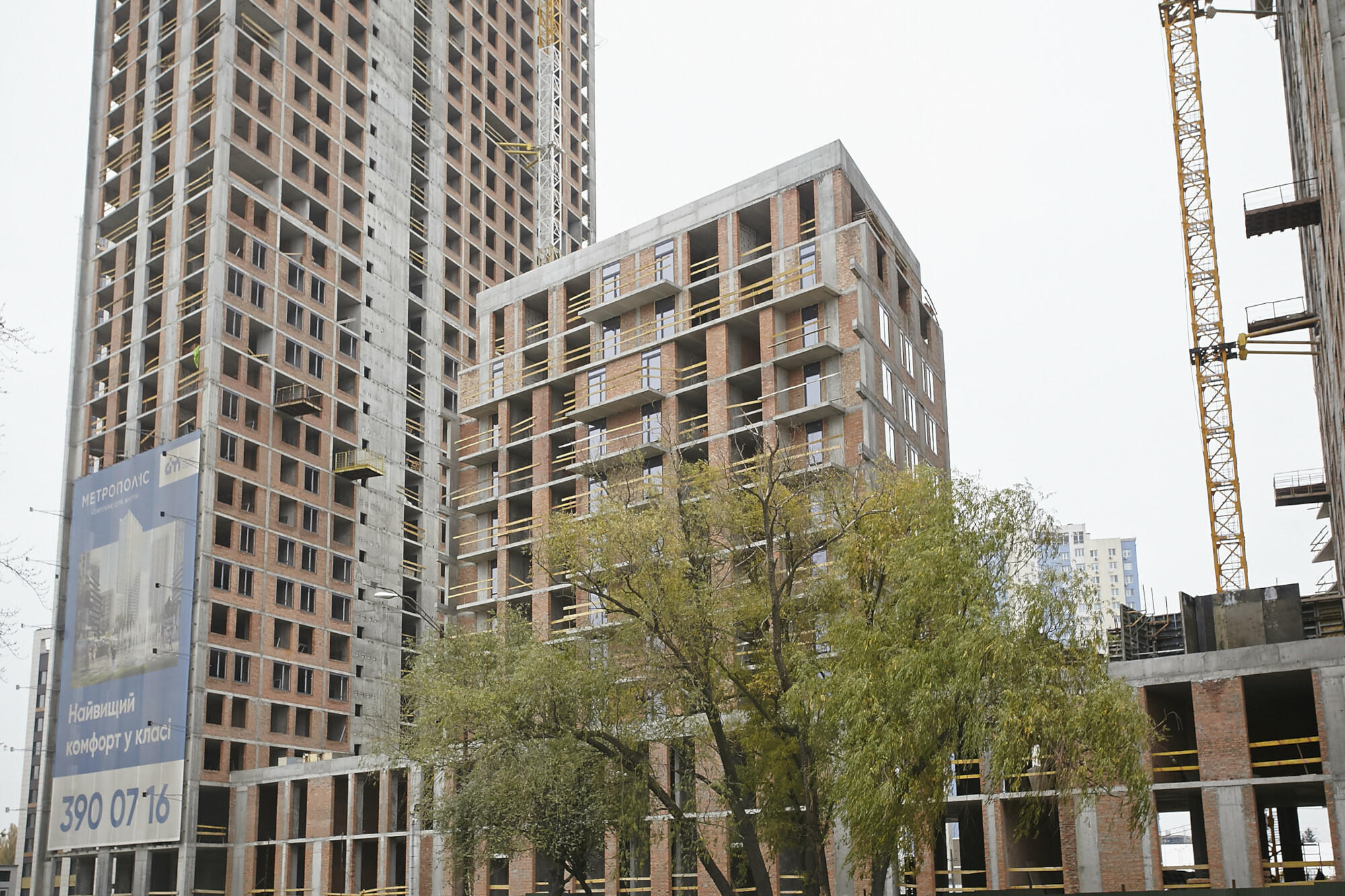

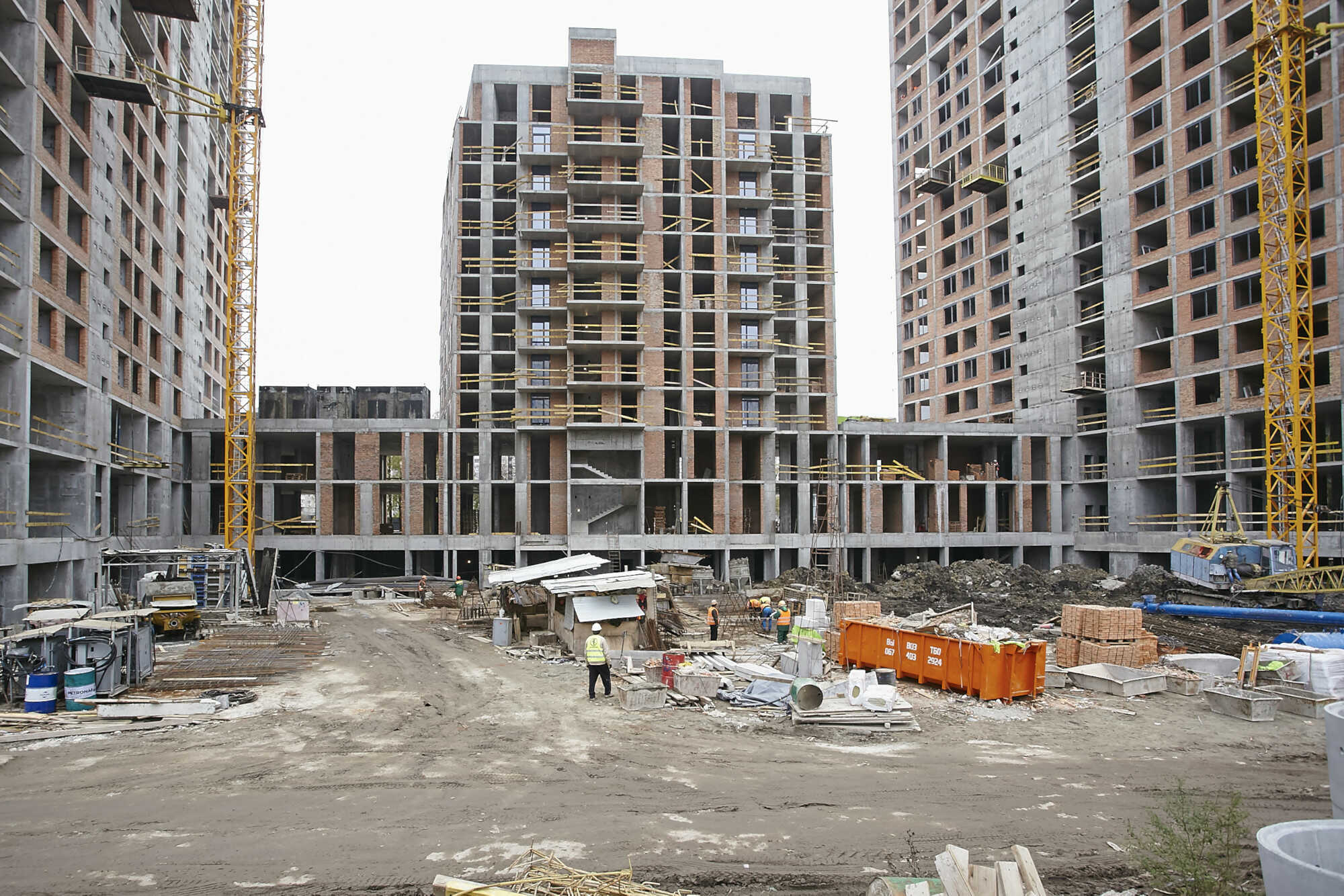

Хід будівництва станом 16.11.2020

Загальні (перша черга):



• Виконуються роботи по влаштуванню зовнішніх мереж каналізації К1 (внутрішньомайданчикові і позамайданчикові).

• Виконуються роботи по влаштуванню зовнішніх мереж водопостачання В1 (внутрішньомайданчикові і позамайданчикові).

• Виконуються роботи по влаштуванню зовнішніх мереж дренажної і зливової каналізації В2 (внутрішньо майданчикові і позамайданчикові).

• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.

• Виконуються роботи з влаштування покрівлі ТП.

• Виконано роботи з влаштування каркаса і цегляної кладки стін ТП.

• Виконано роботи з влаштування підпірної стіни (біля АЗС Glusco).

• Виконуються роботи по влаштуванню зворотної засипки грунту під нижню позначку благоустрою.

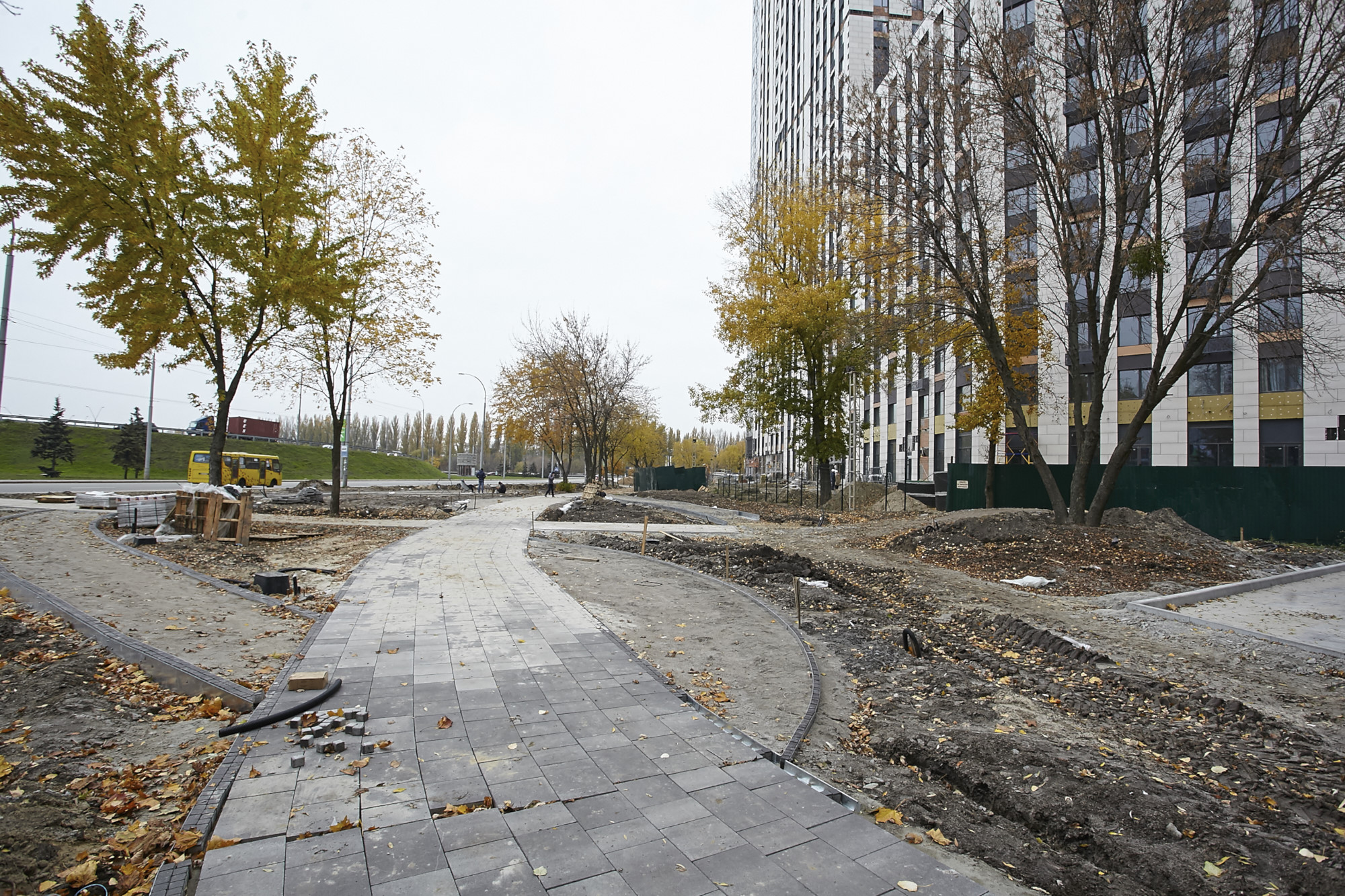

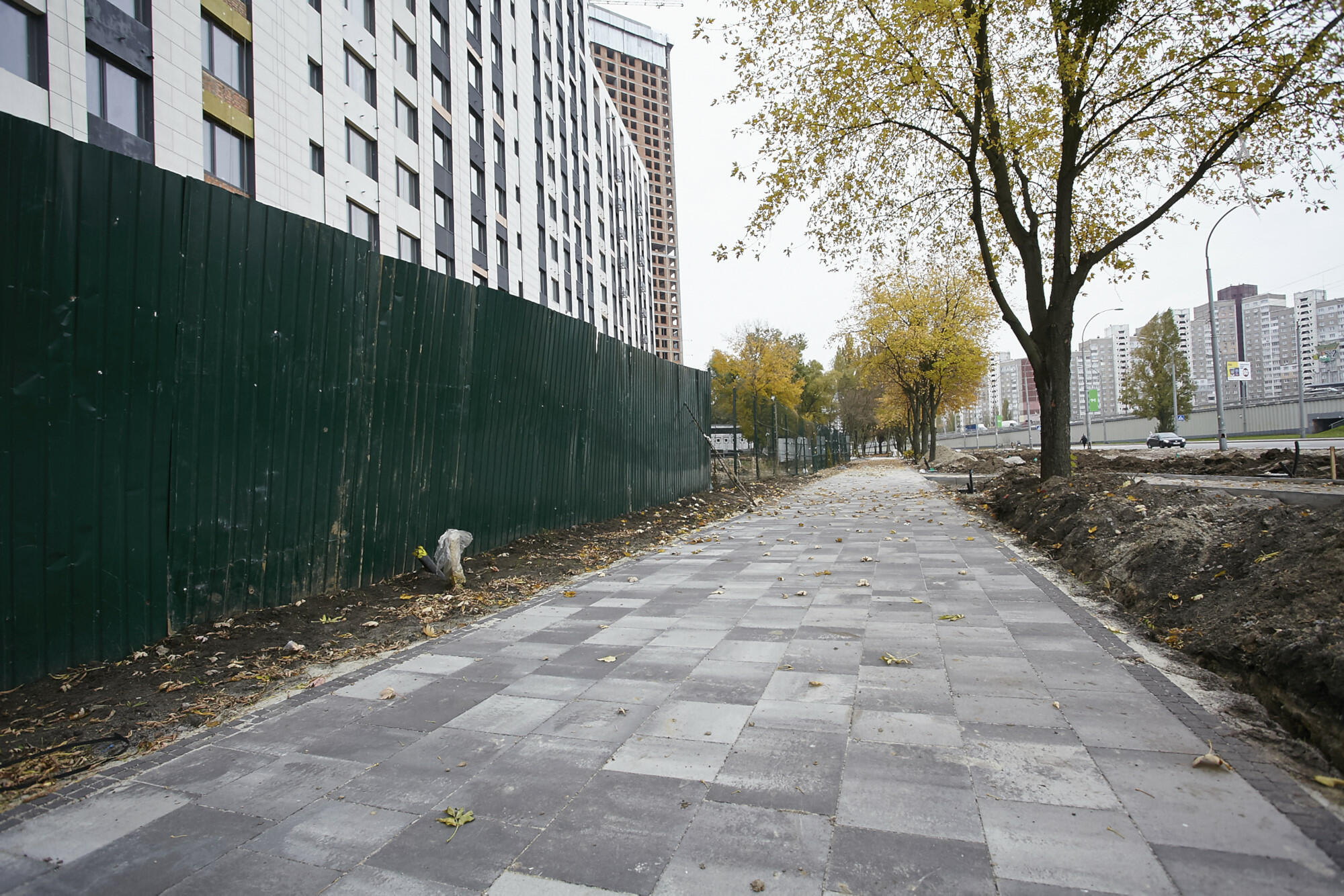

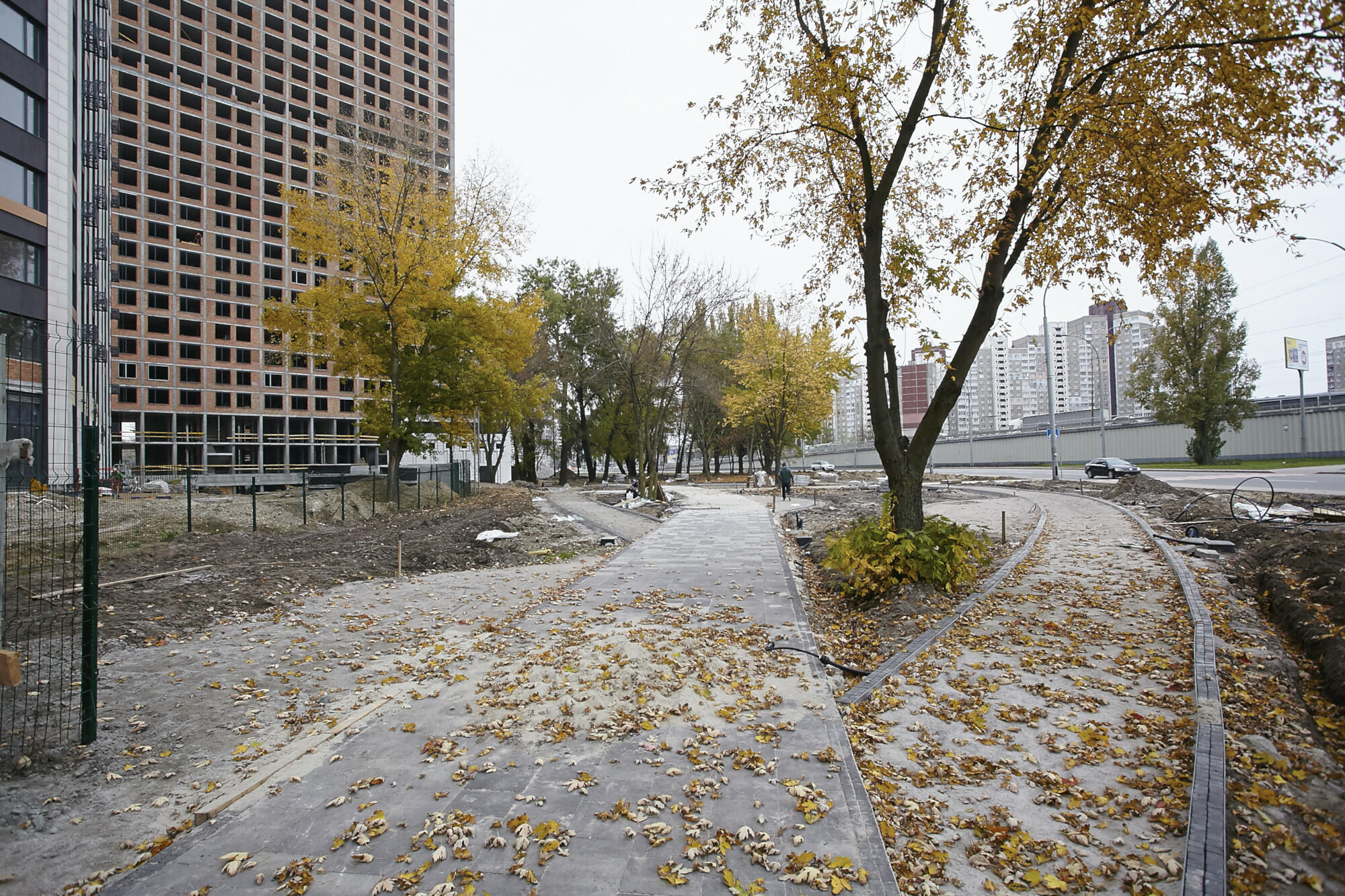

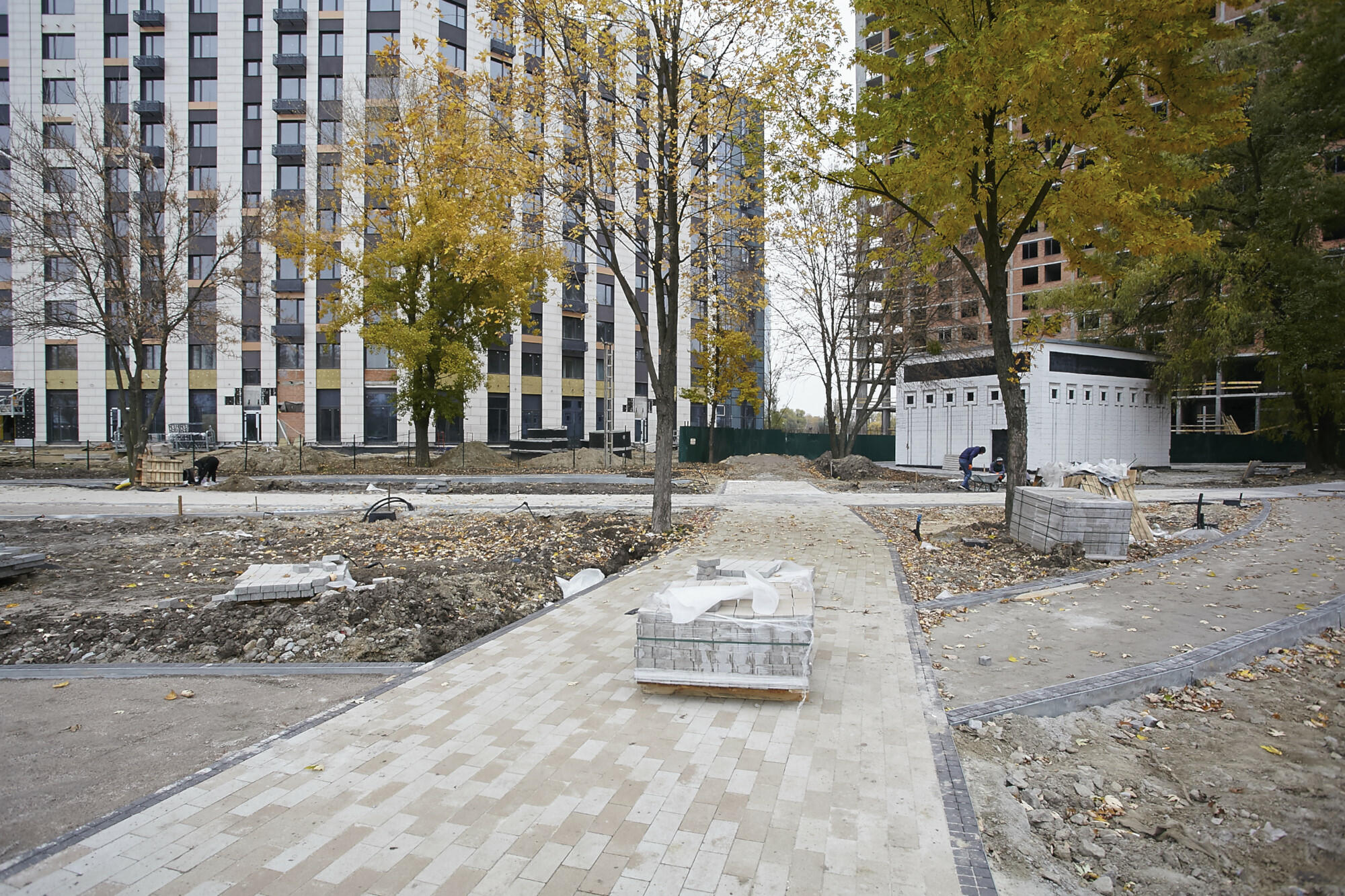

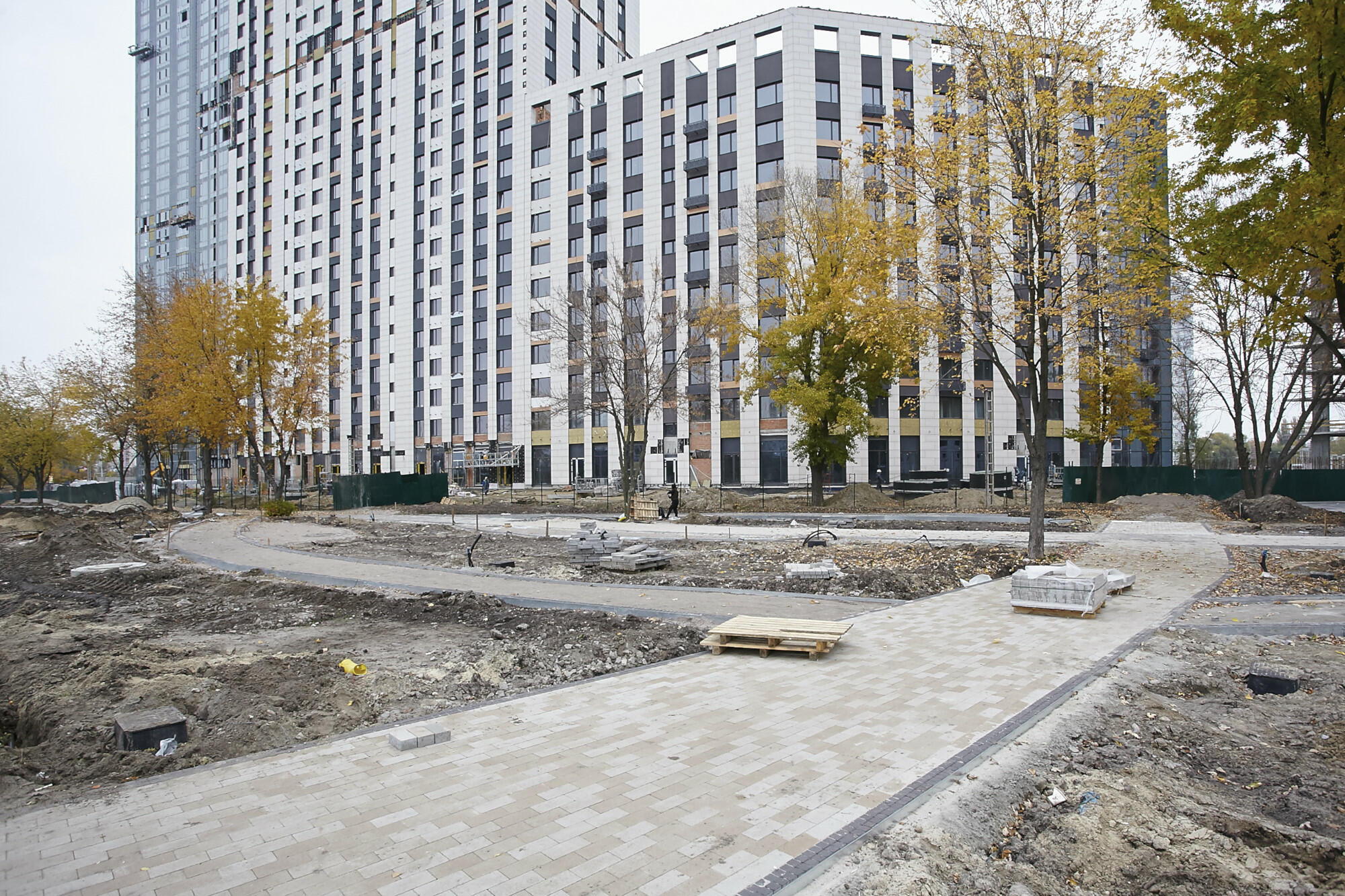

• Виконуються роботи з благоустрою (зона 2, вул. Заболотного за межами майданчика).

• Виконуються роботи по влаштуванню зовнішніх мереж слабкострумових систем (внутрішньомайданчикові).

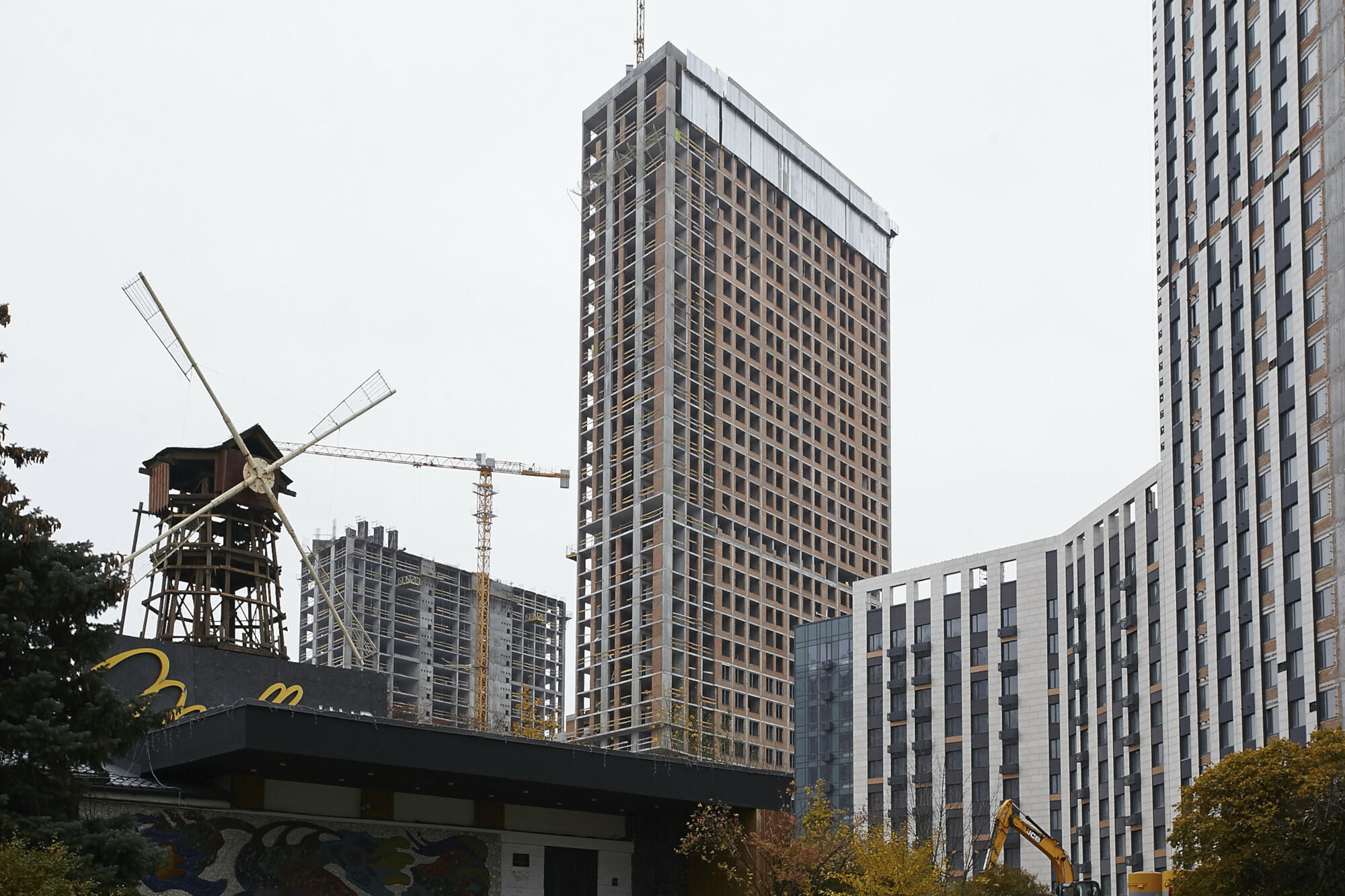

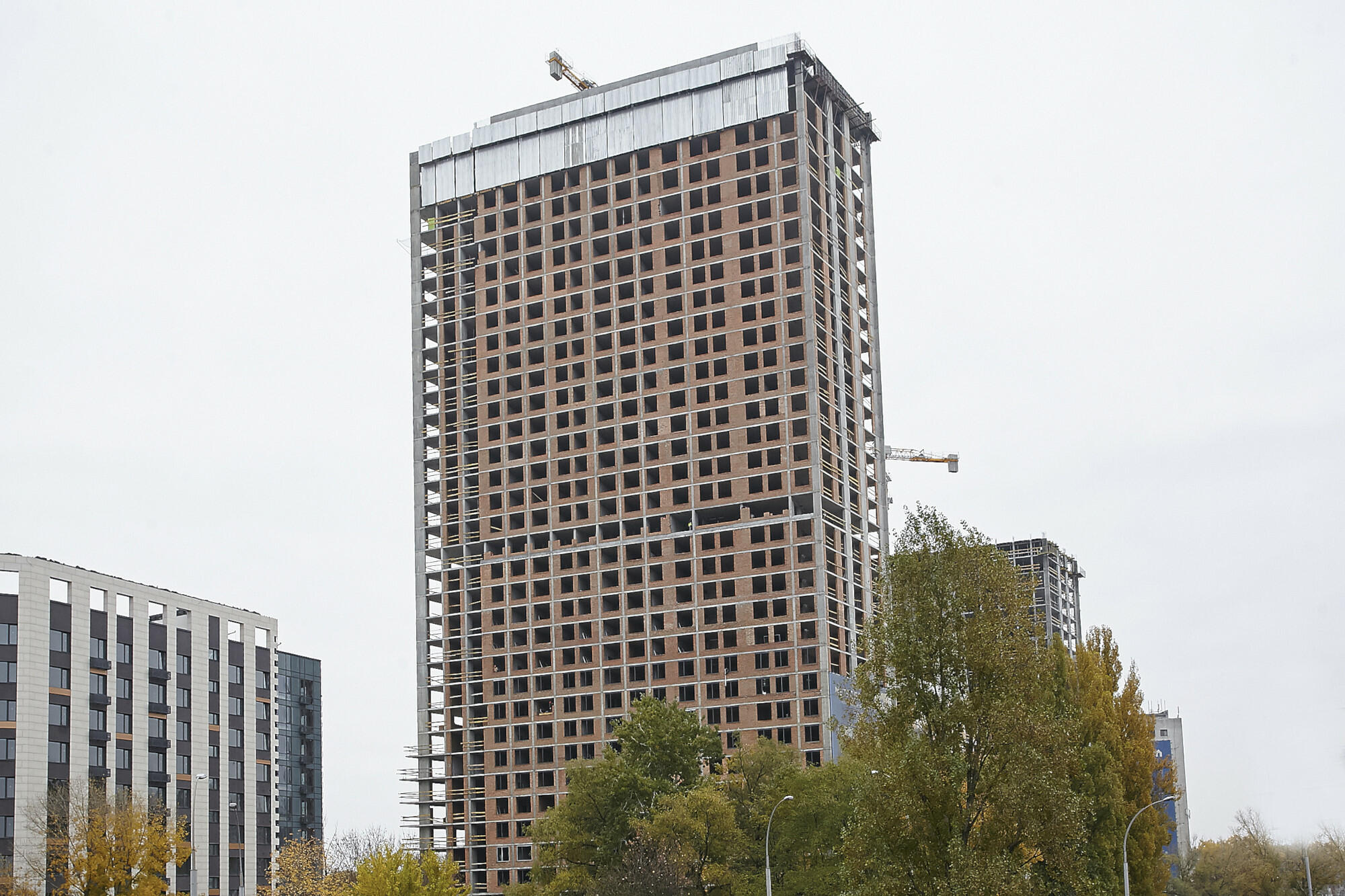

Будинок №1:

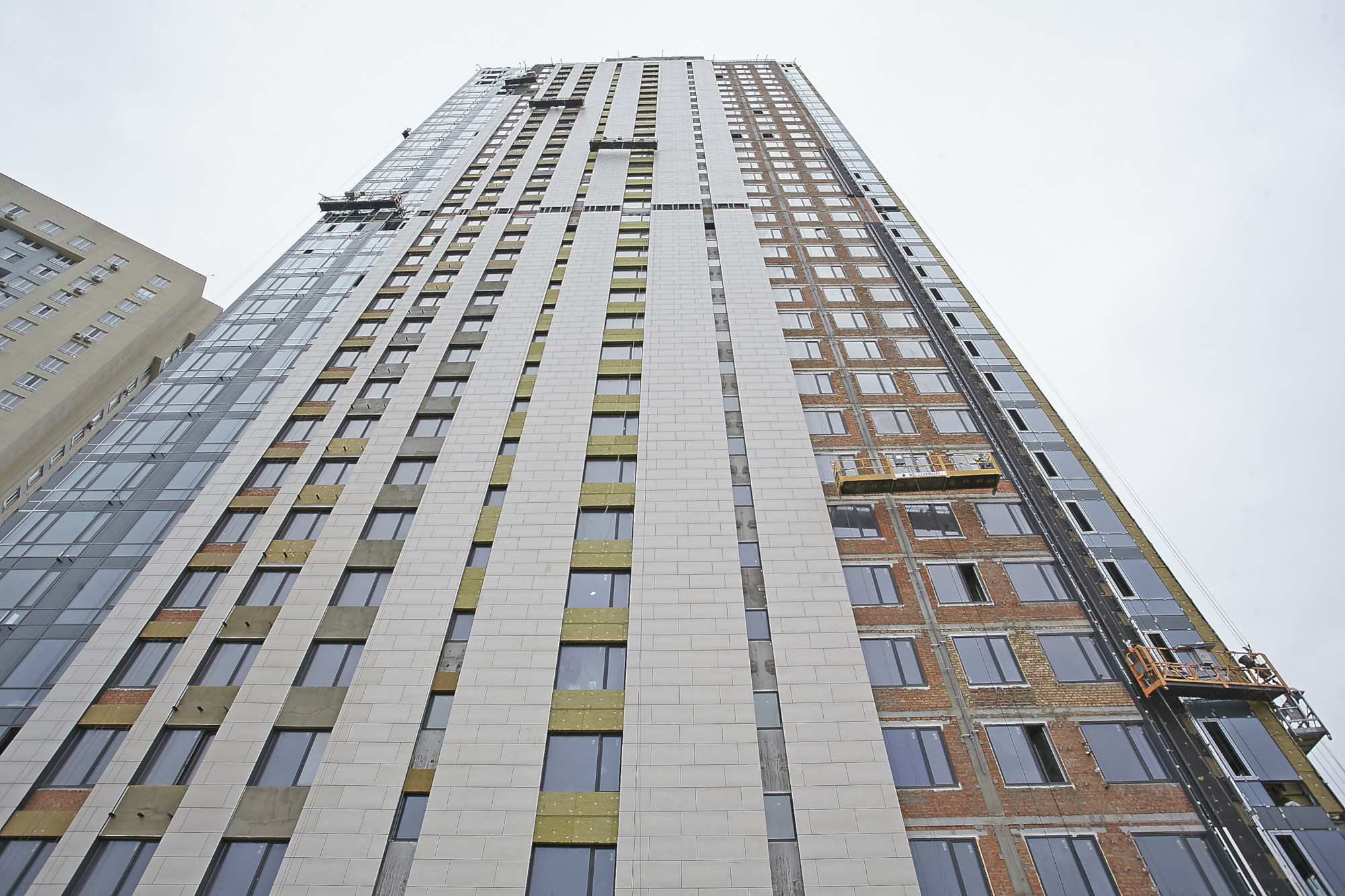

• Повністю виконано влаштування монолітного каркасу.

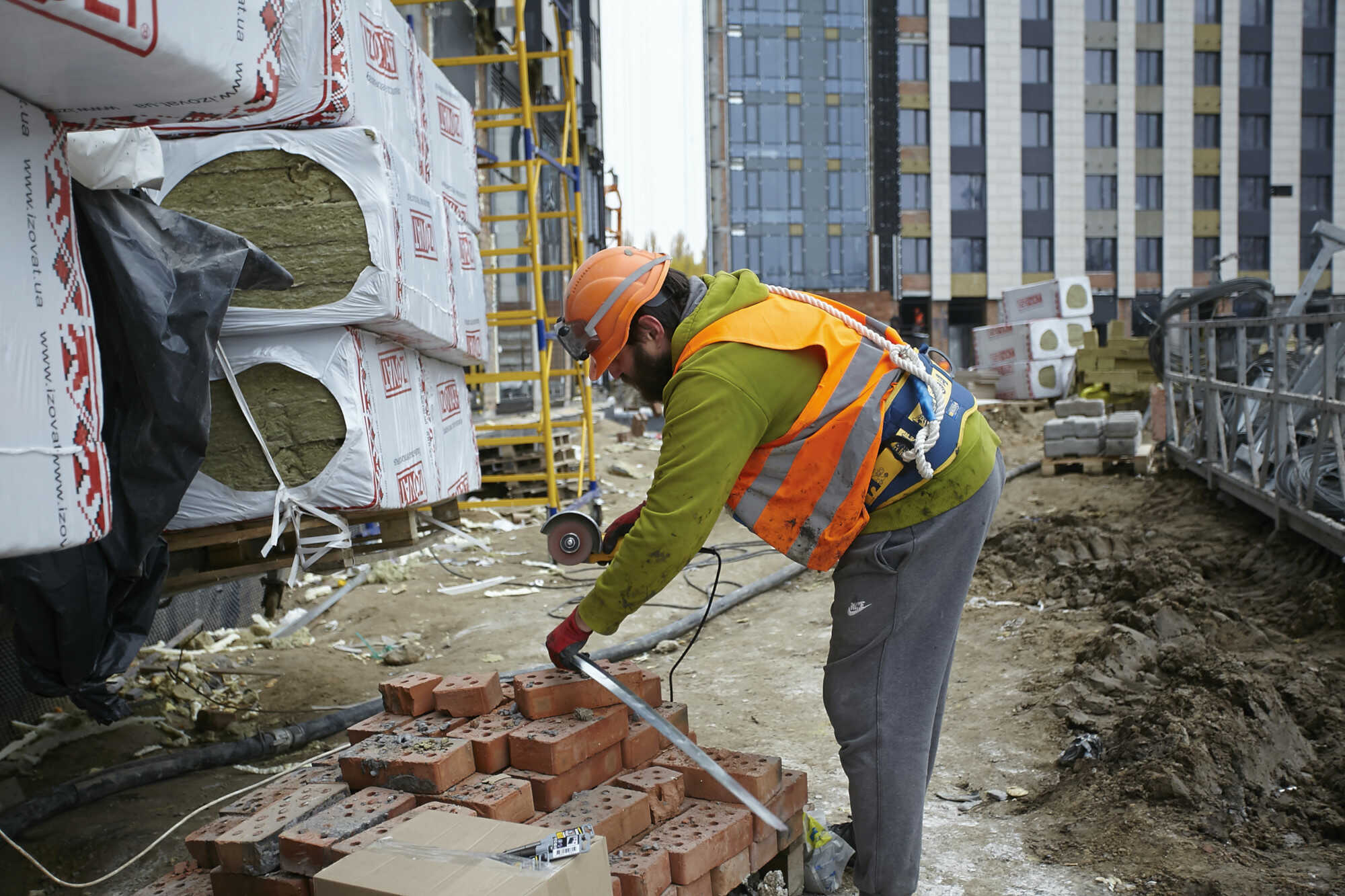

• Виконана цегляна кладка.

• Повністю змонтовані сходові марші.

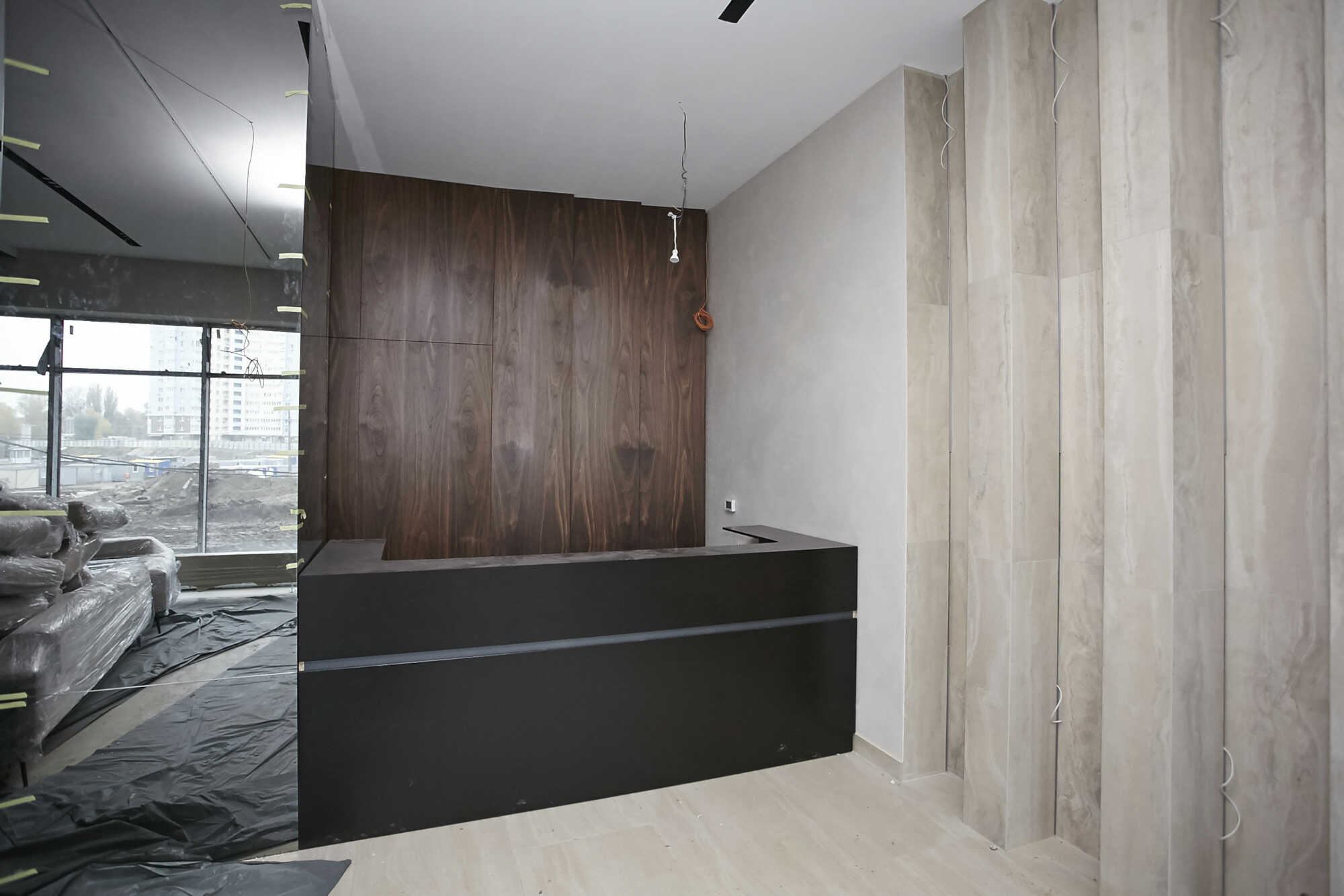

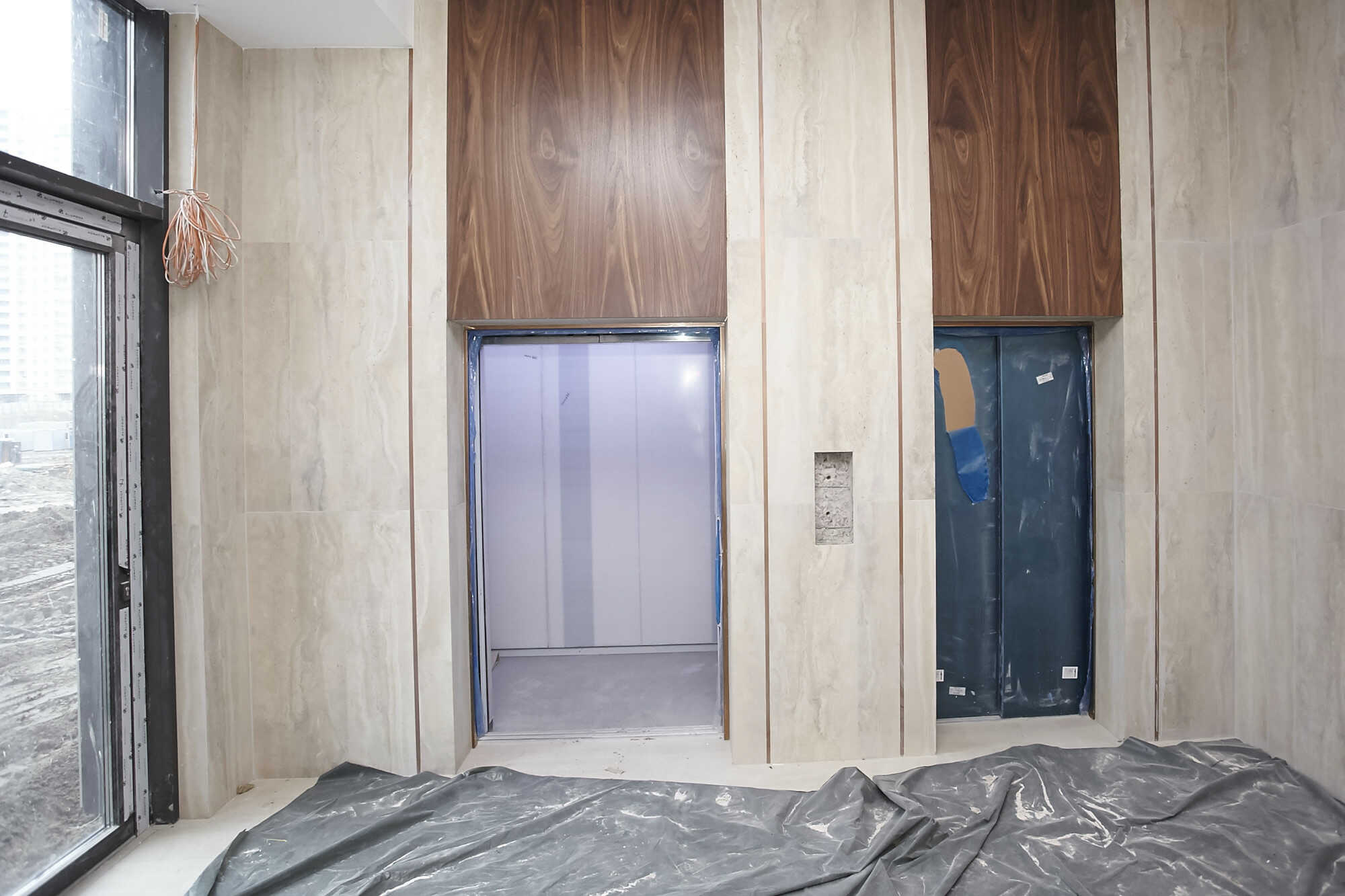

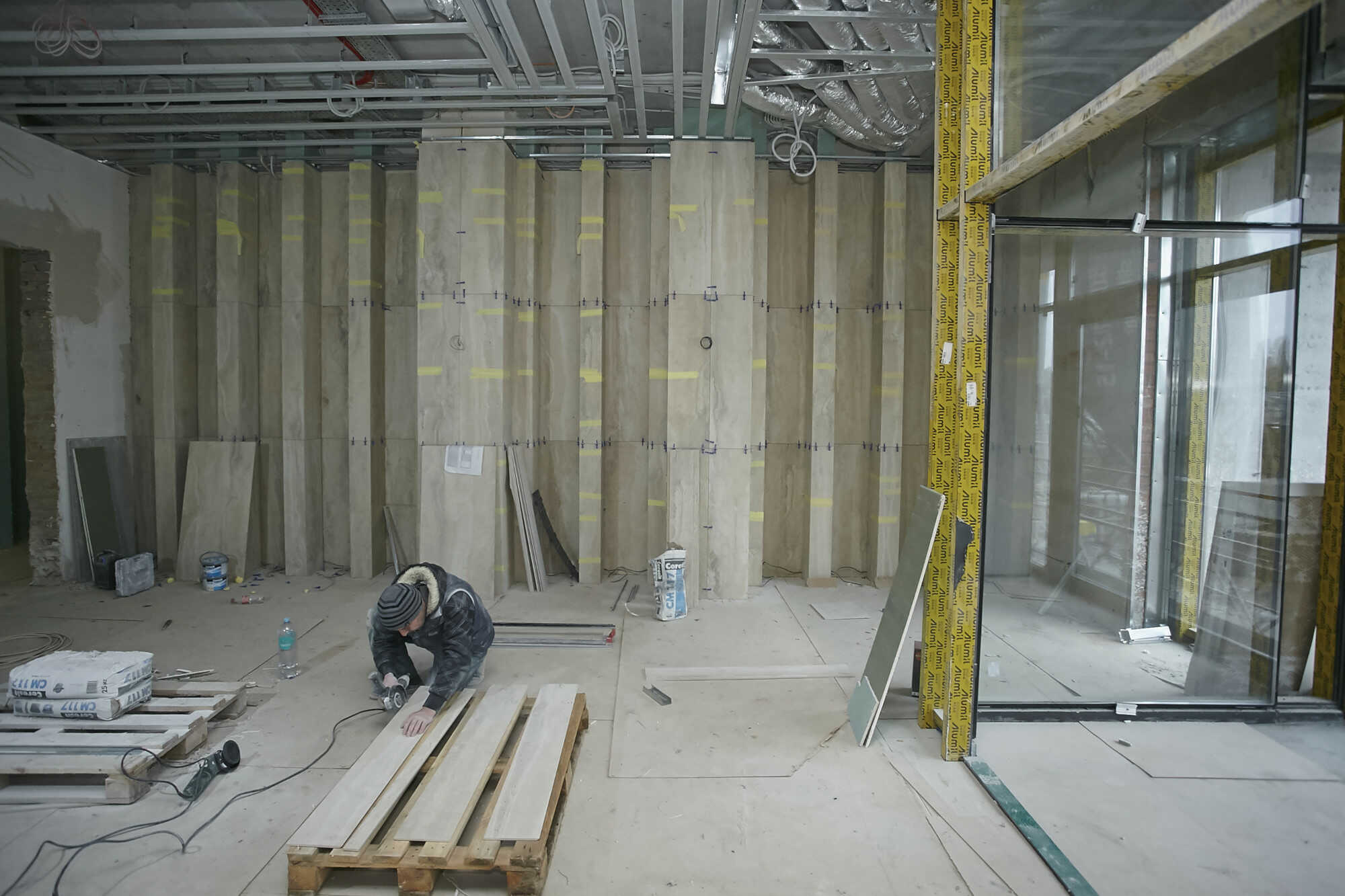

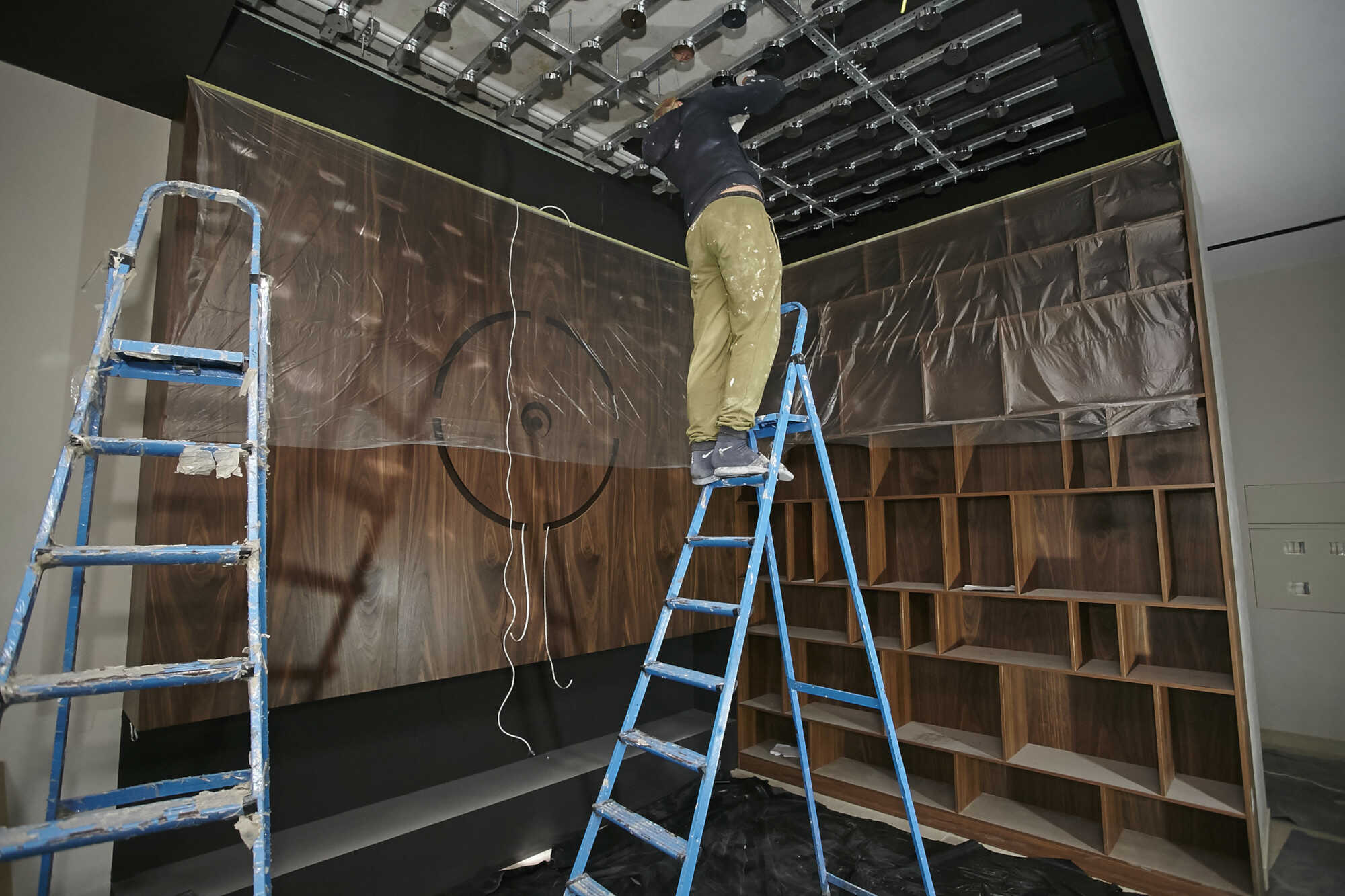

• Виконуються роботи по обробці холу.

• Виконано роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.

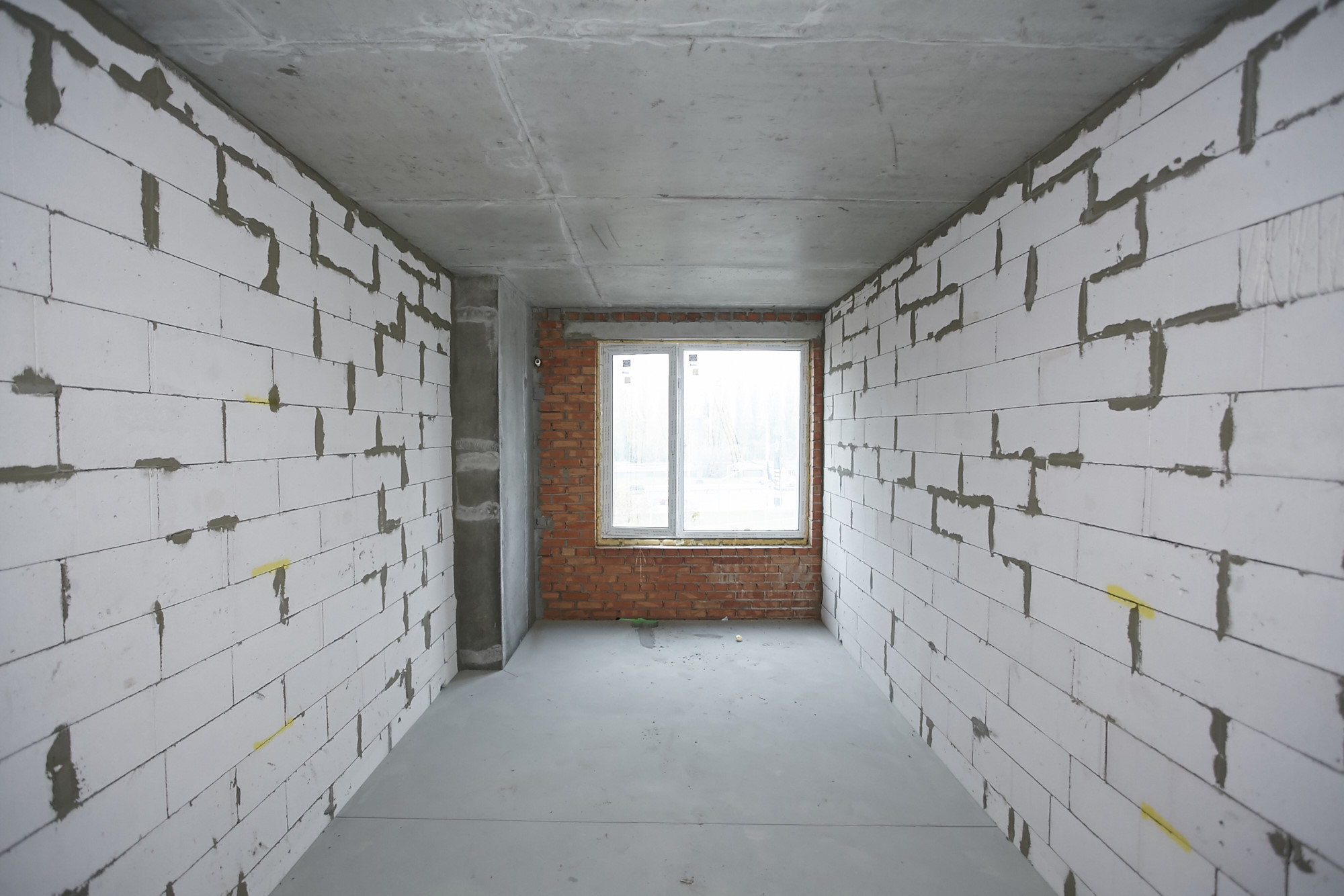

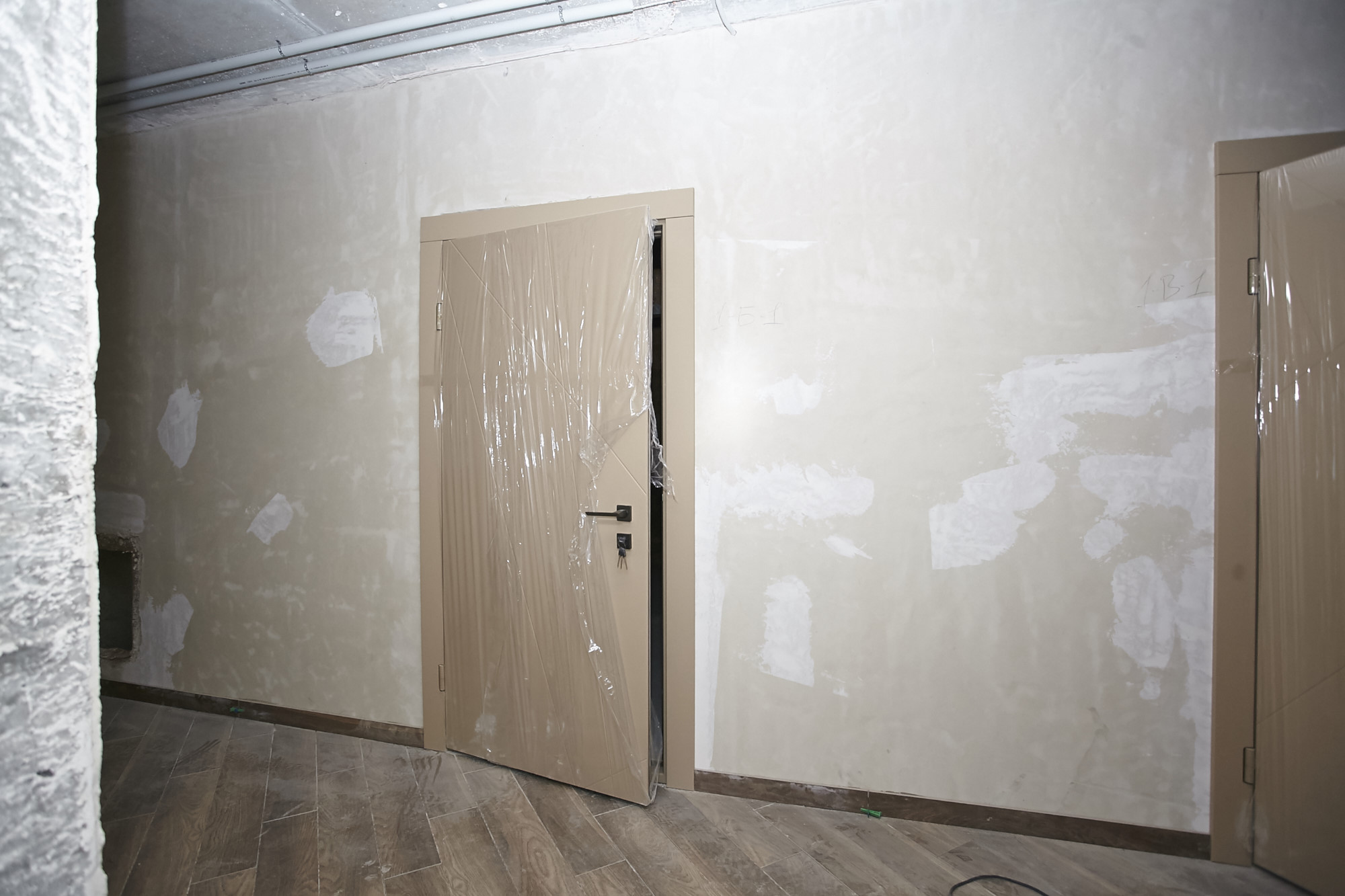

• Виконано монтаж квартирних дверей з 2 по 30-й поверх.

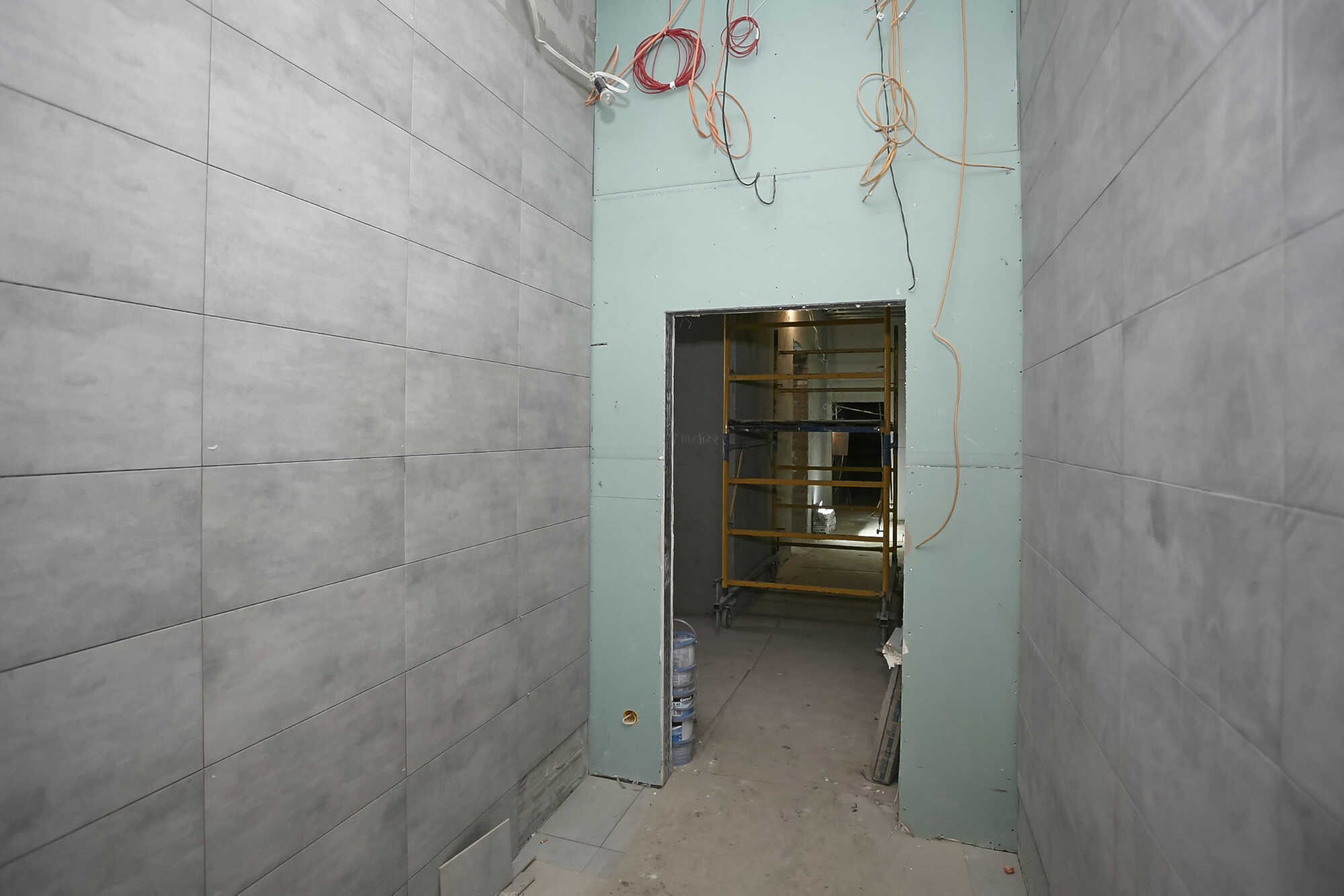

• Виконуються роботи з укладання плитки підлоги і стін МЗК з 3 по 30 поверх.

• Змонтована система вентиляції з 2 по 34 поверх.

• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.

• Проводяться електромонтажні роботи на всіх поверхах.

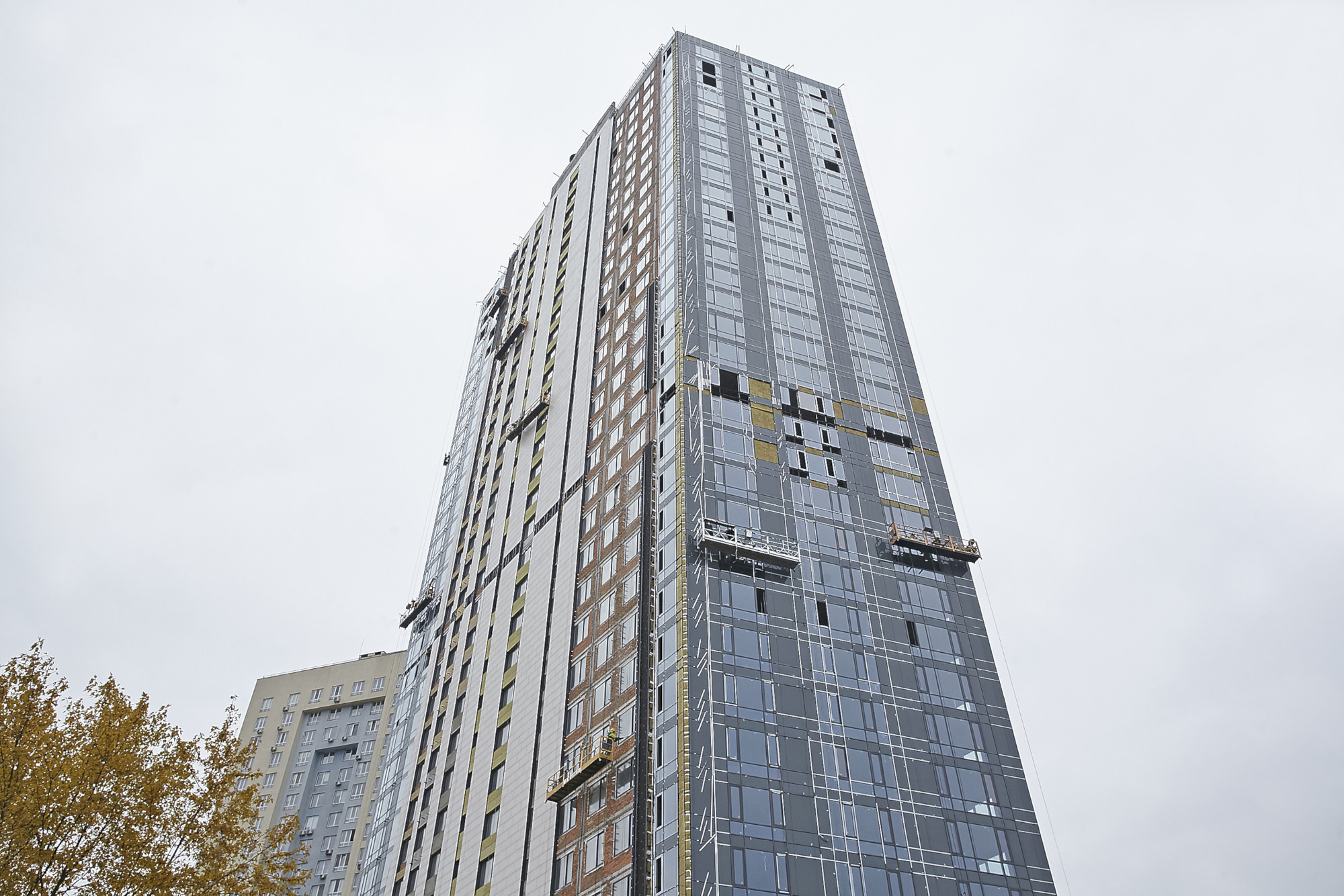

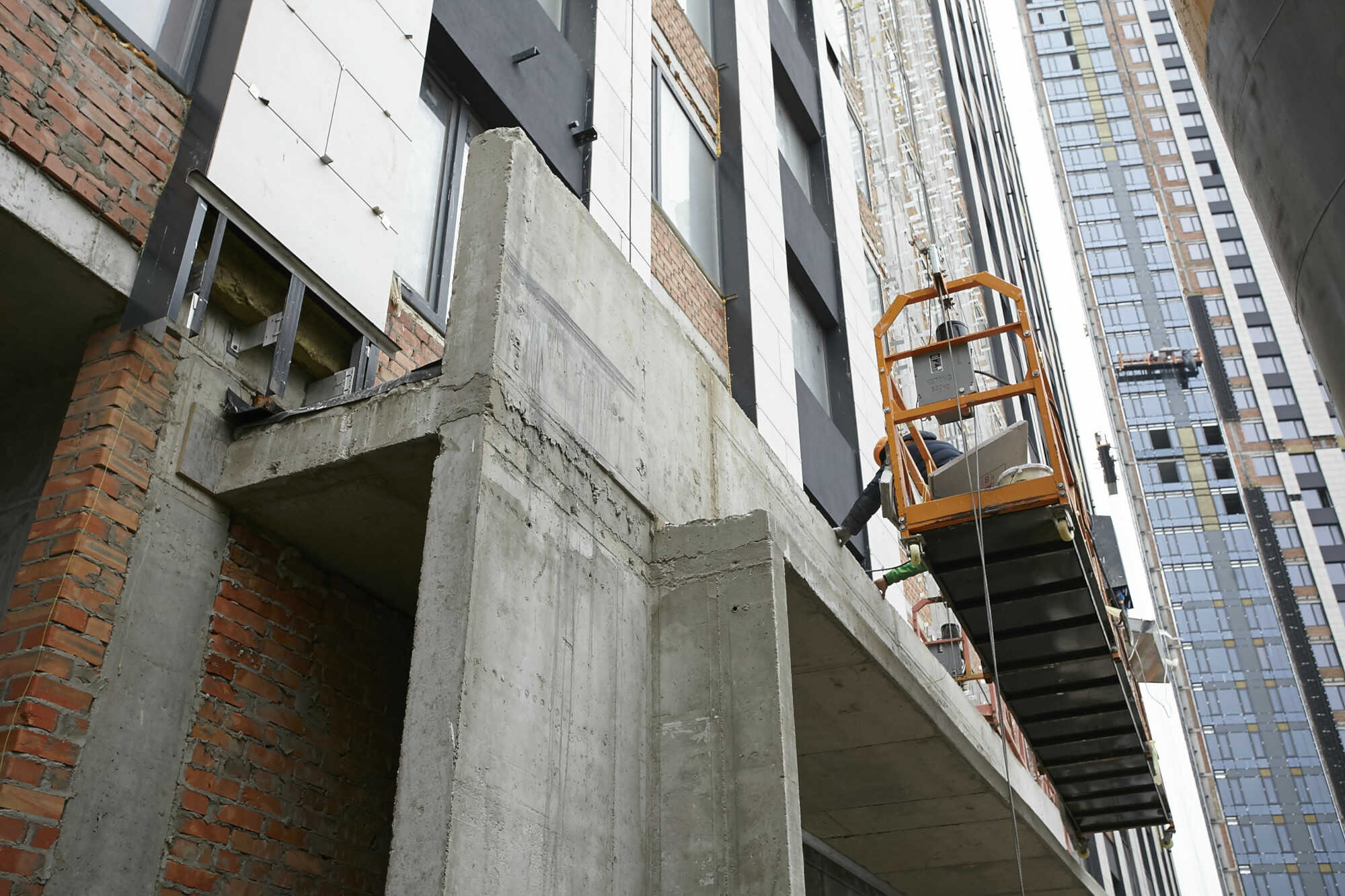

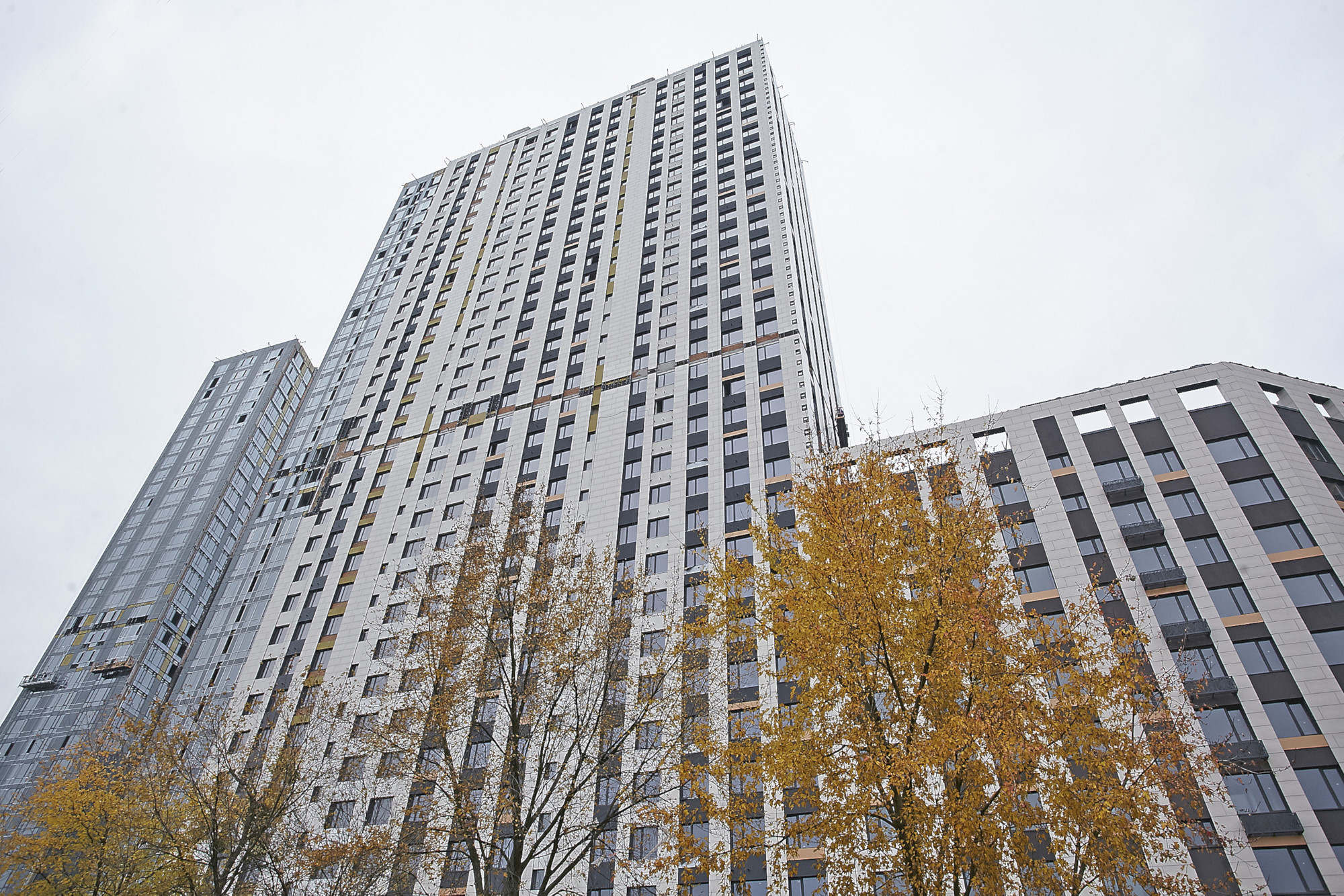

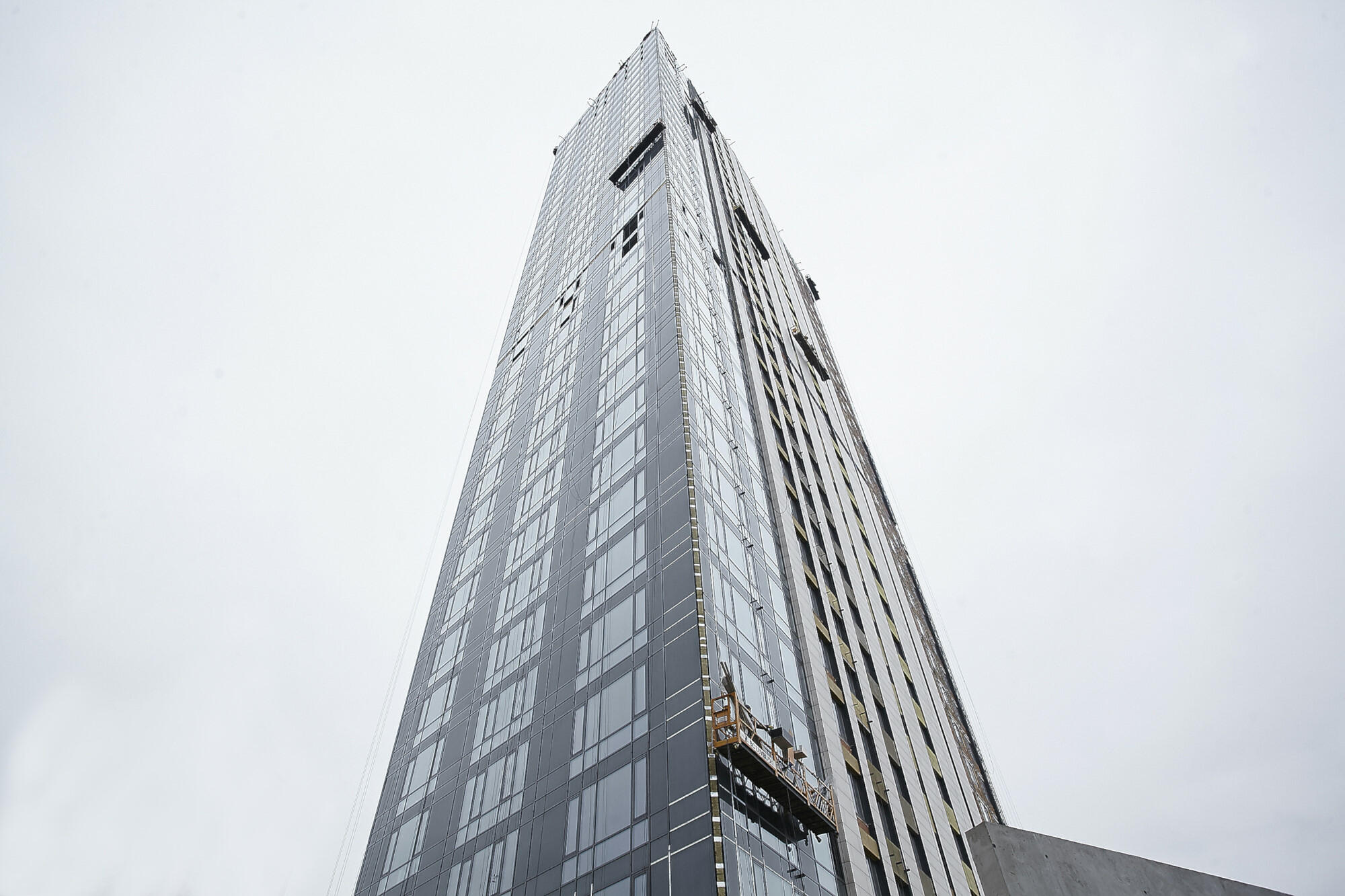

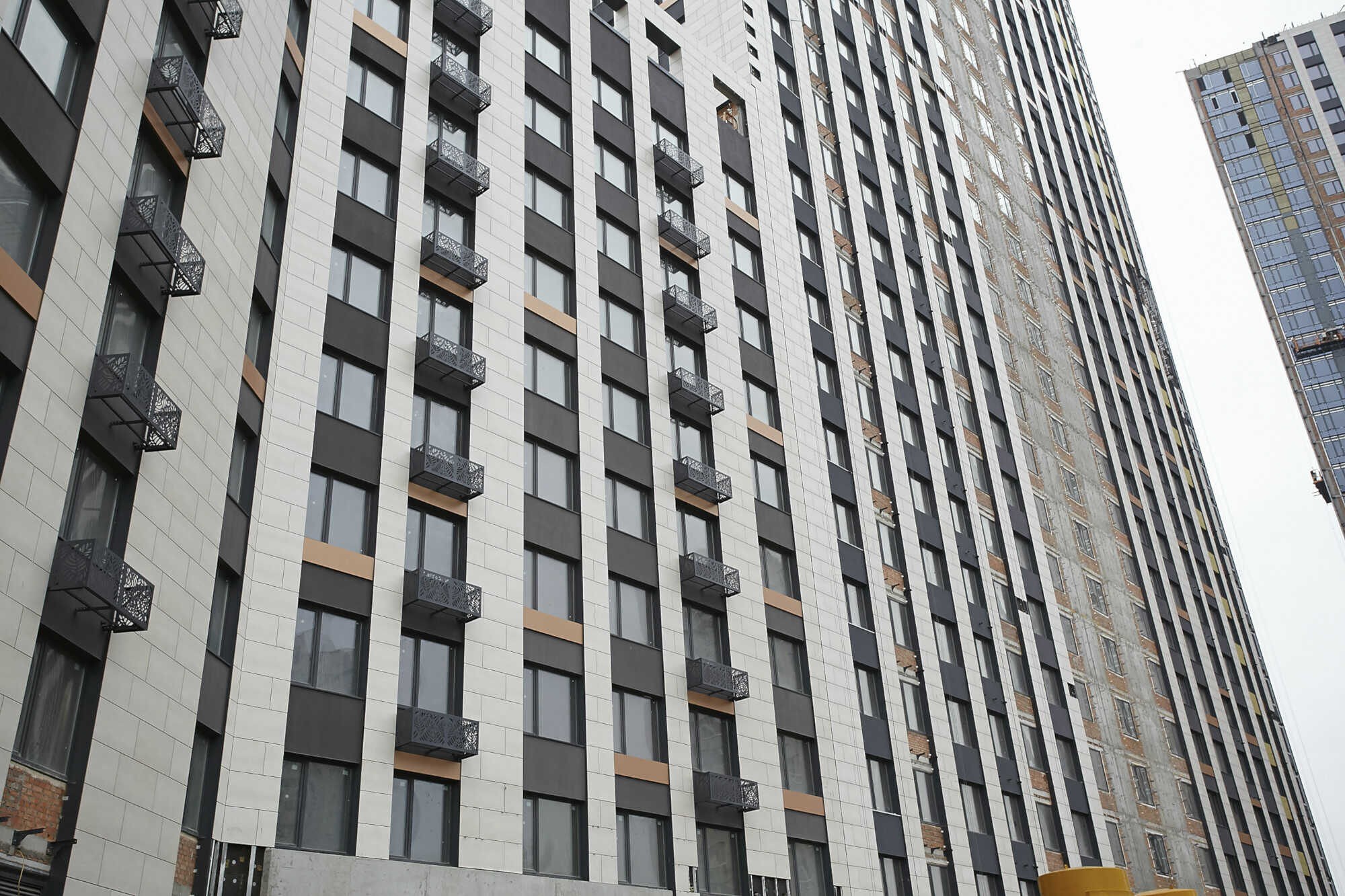

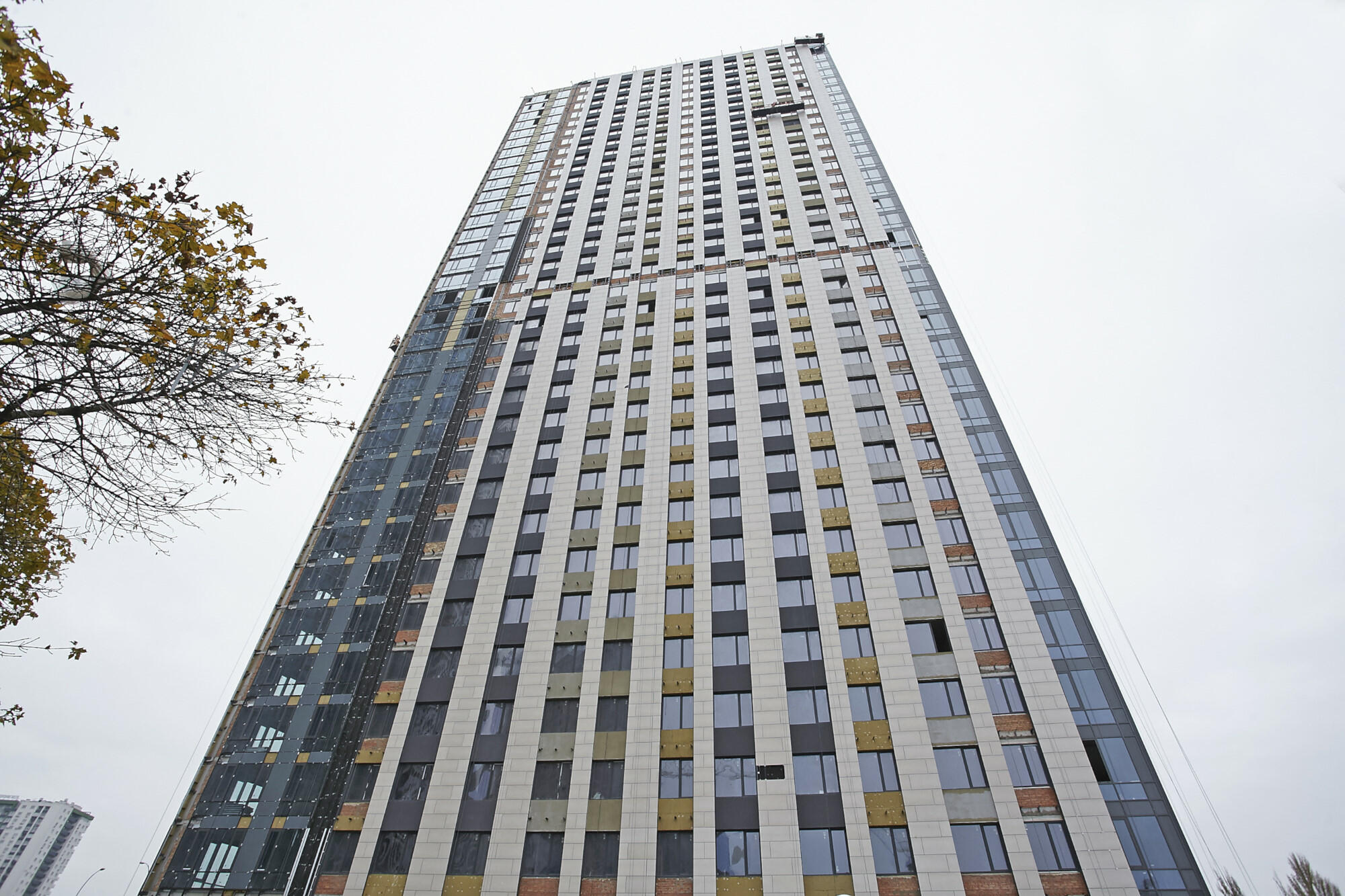

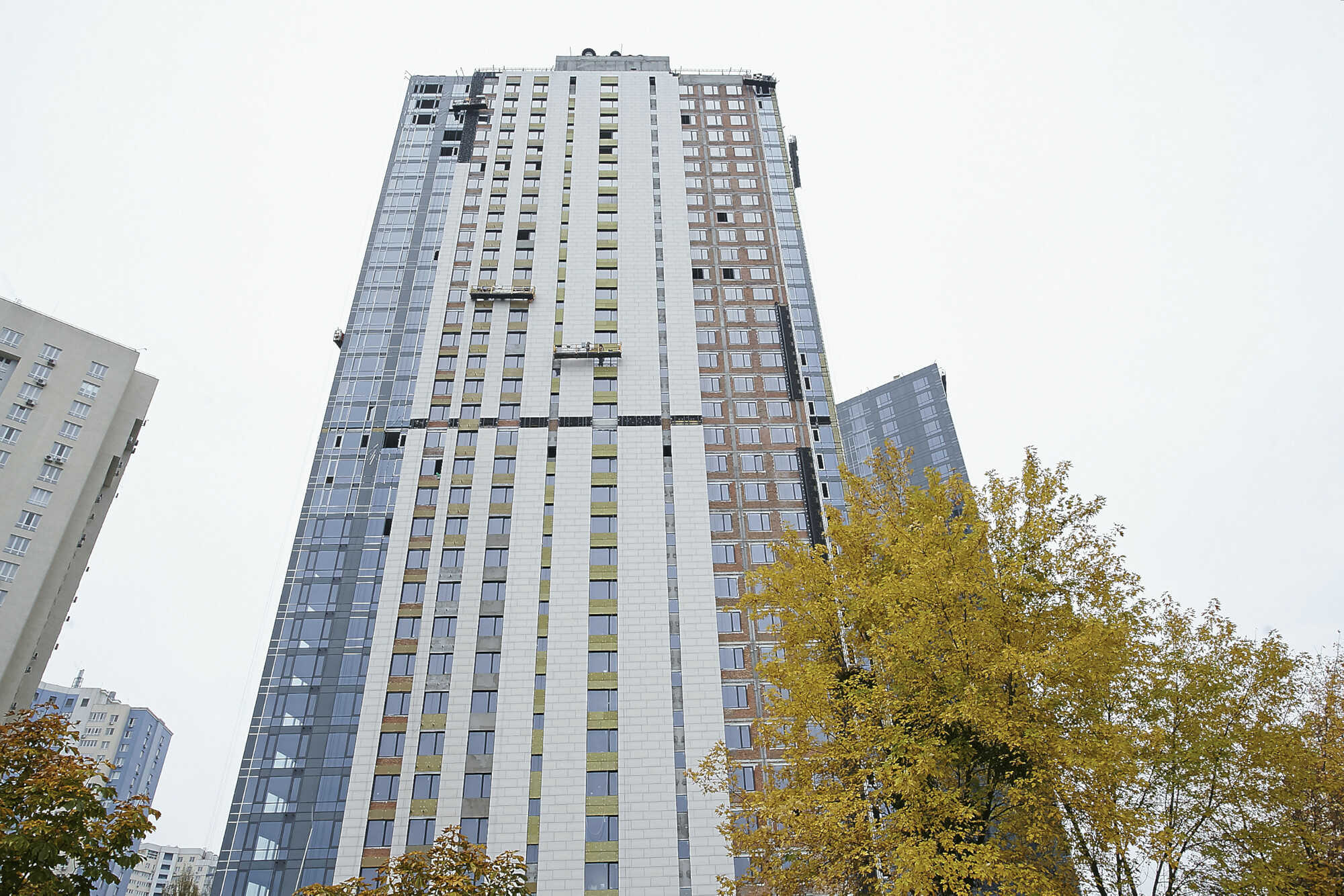

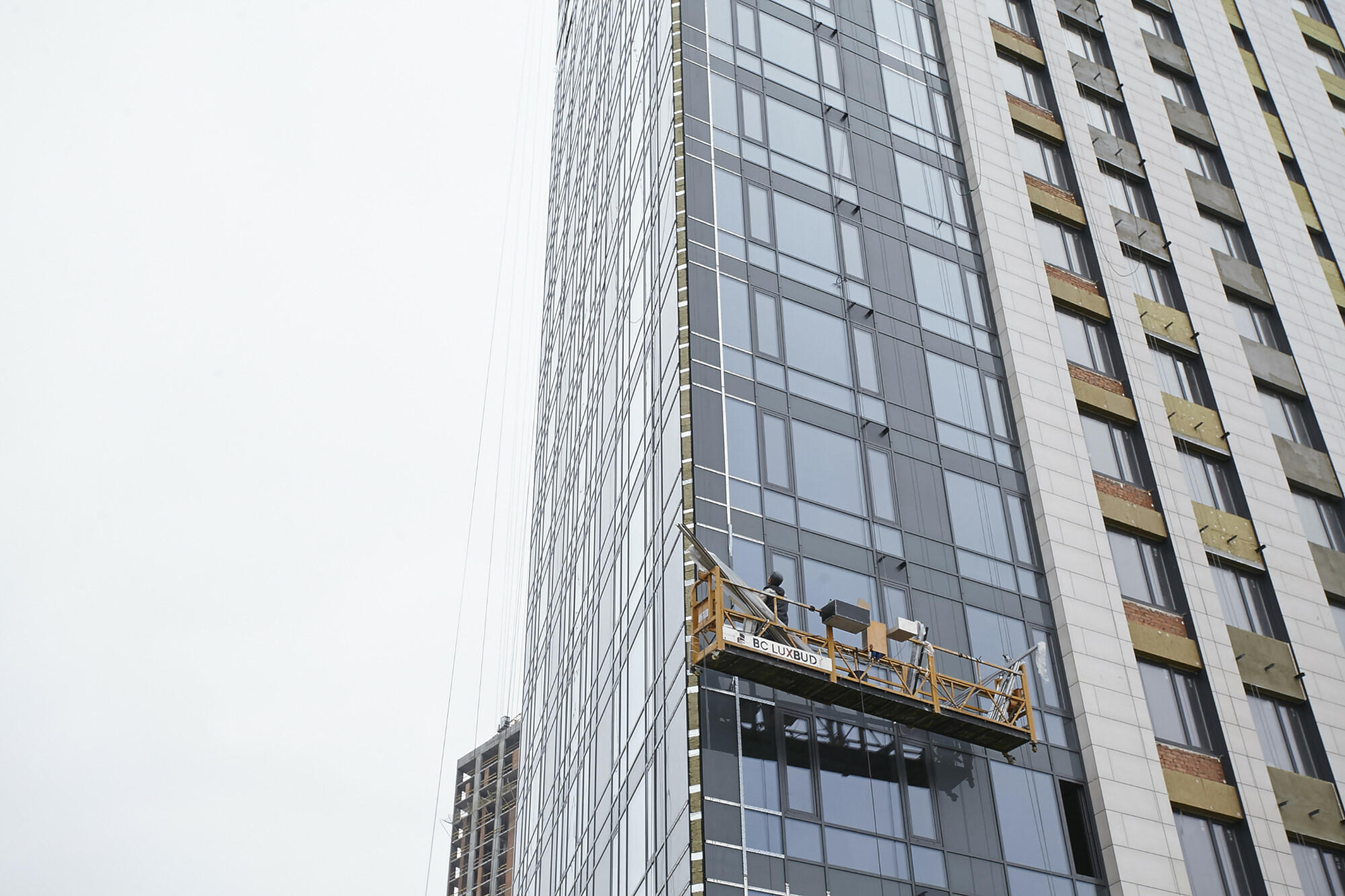

• Виконуються роботи по монтажу навісного вентильованого фасаду по всій висоті будівлі.

• Виконуються роботи по слабкострумових систем з 1 по 30 поверх.

• Виконується пристрій систем протипожежного захисту з 1 по 20 поверх.

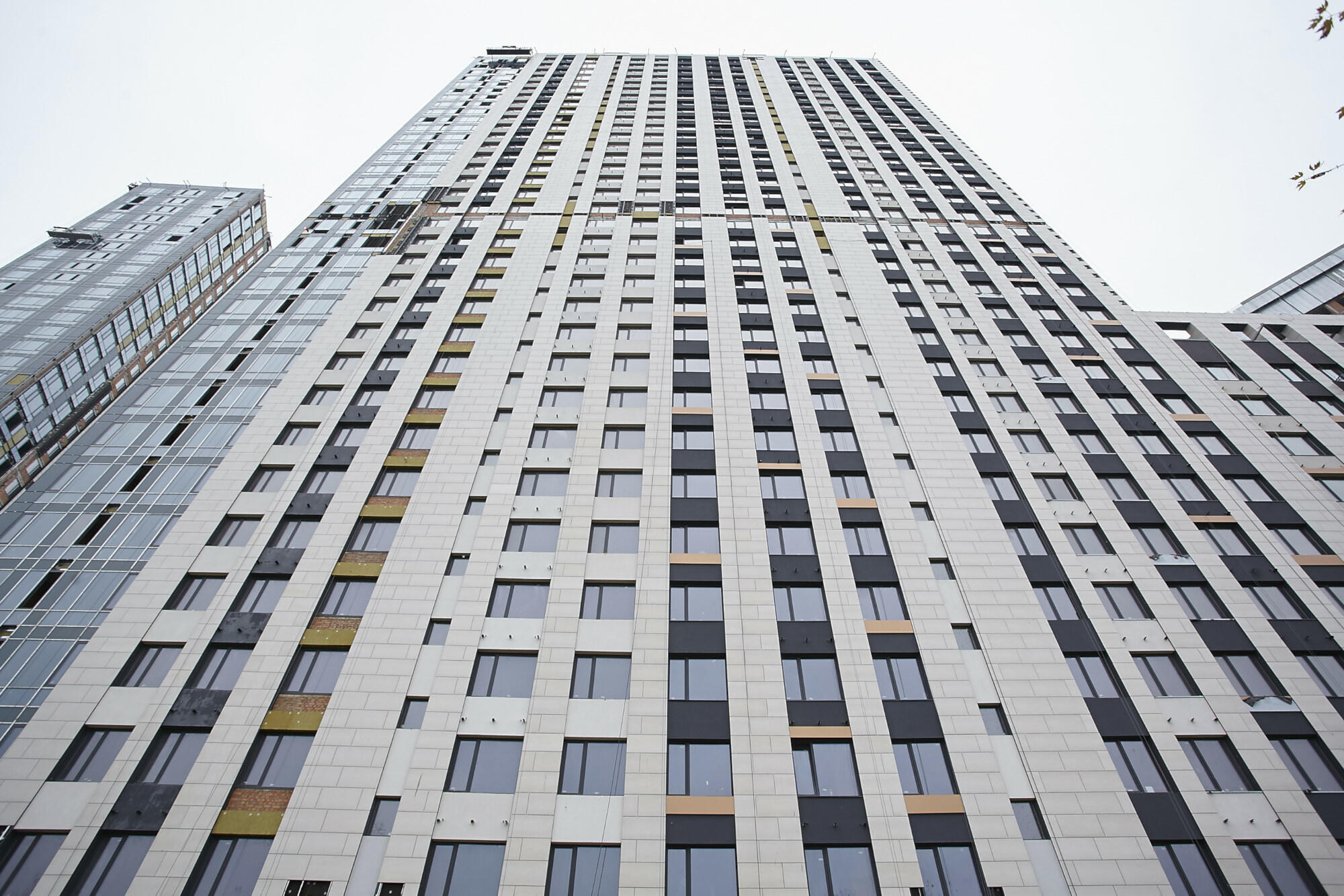

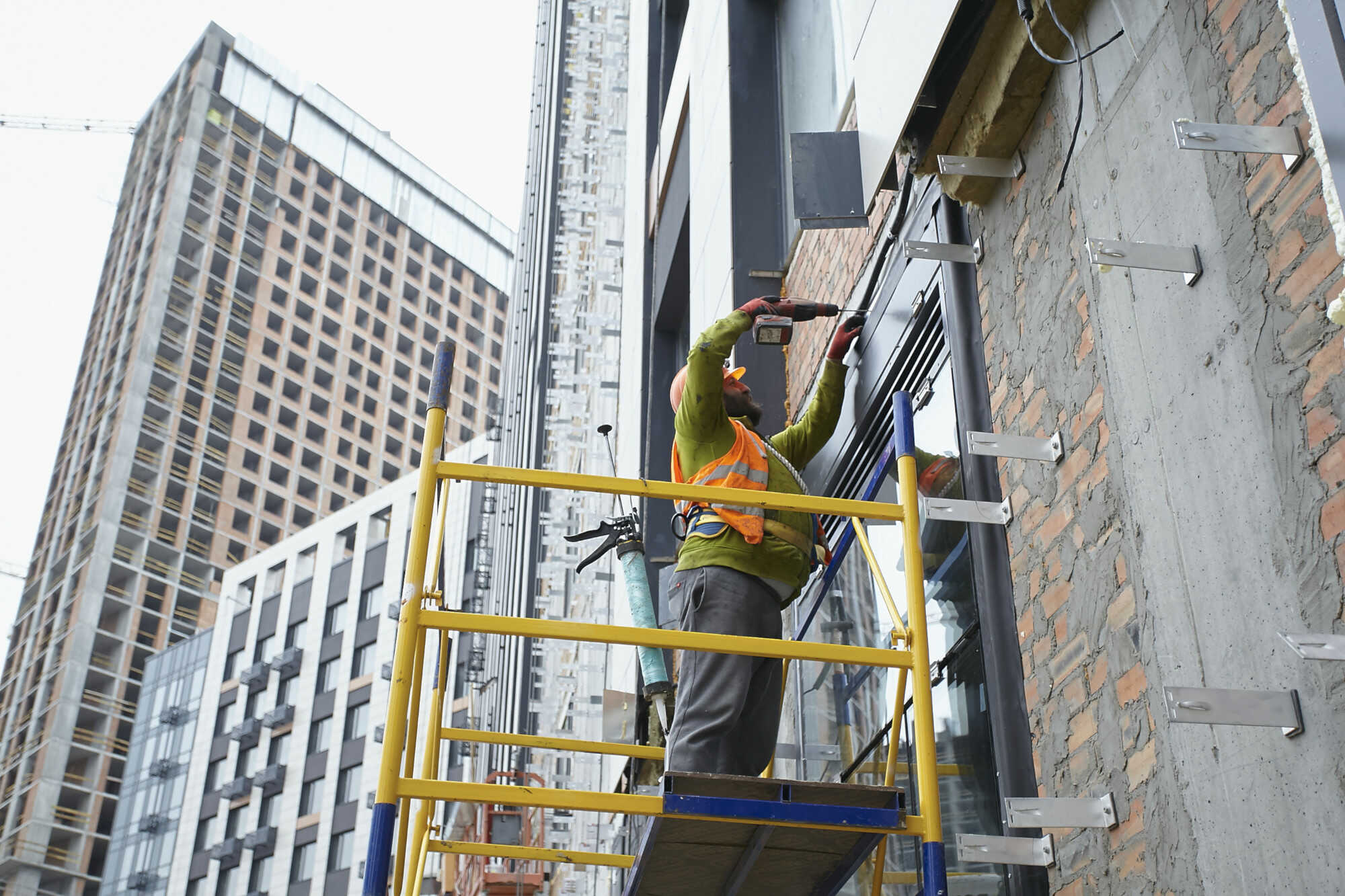

• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.

• Виконано роботи з монтажу ліфтів на 95%.

• Виконано роботи з влаштування покрівлі на 90%.

• Виконуються роботи по влаштуванню декоративного освітлення фасадів.



Будинок №2, секція 1:



• Повністю виконано роботи по стяжці підлоги.

• Повністю виконано роботи по штукатурці стін місць загального користування.

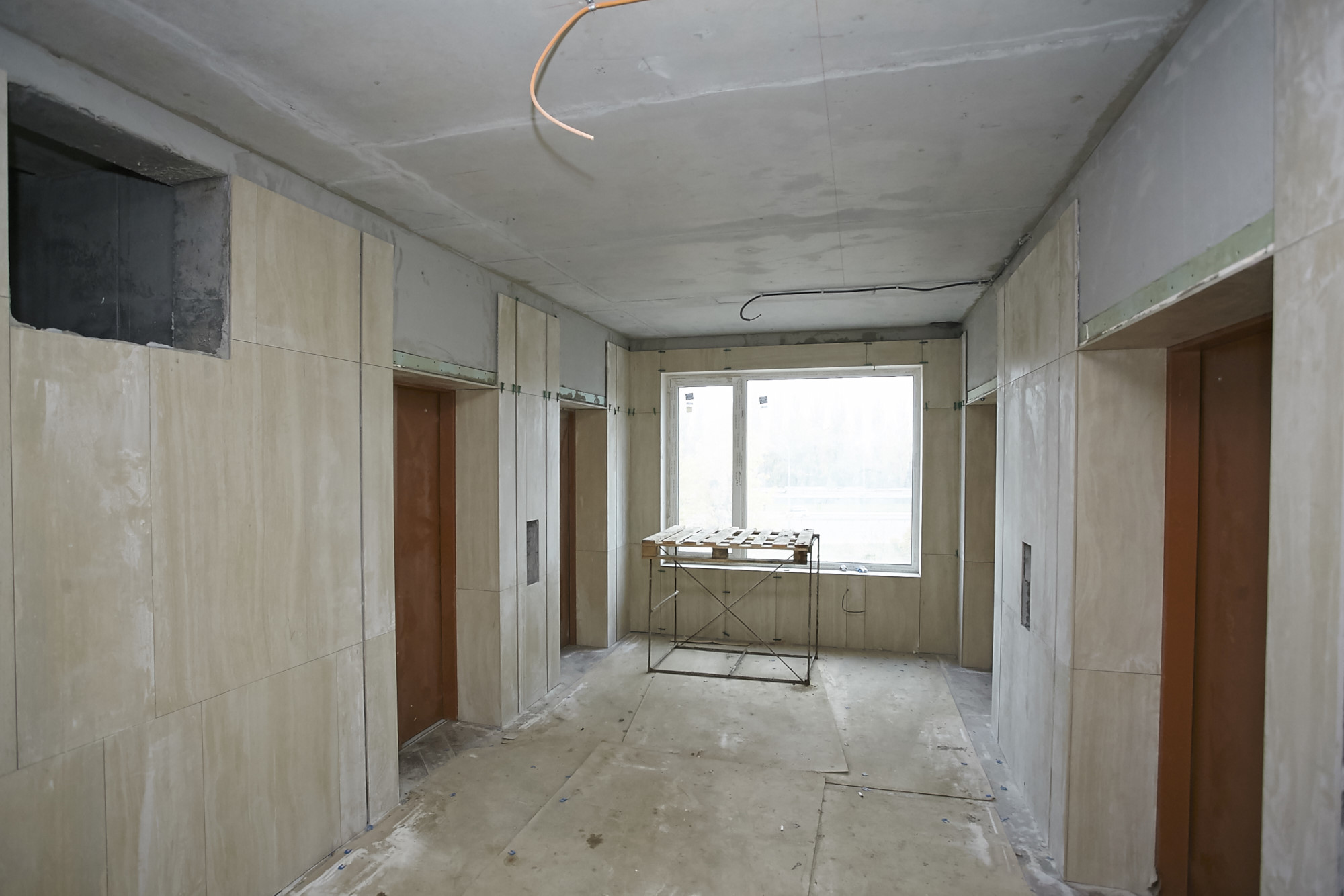

• Виконано роботи по оздобленню сходових клітин з 2 по 10 поверх.

• Виконано малярні роботи з 3 по 9 поверх.

• Виконано роботи з облаштування плитки в місцях загального користування по 10 поверх.

• Встановлені вхідні двері з 2 по 10 поверх.

• Виконано роботи з монтажу ліфтів.

• Виконуються роботи по влаштуванню протипожежних систем.

• Виконано роботи по слабкострумових системах з 1 по 10 поверх.

• Виконано роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.

• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

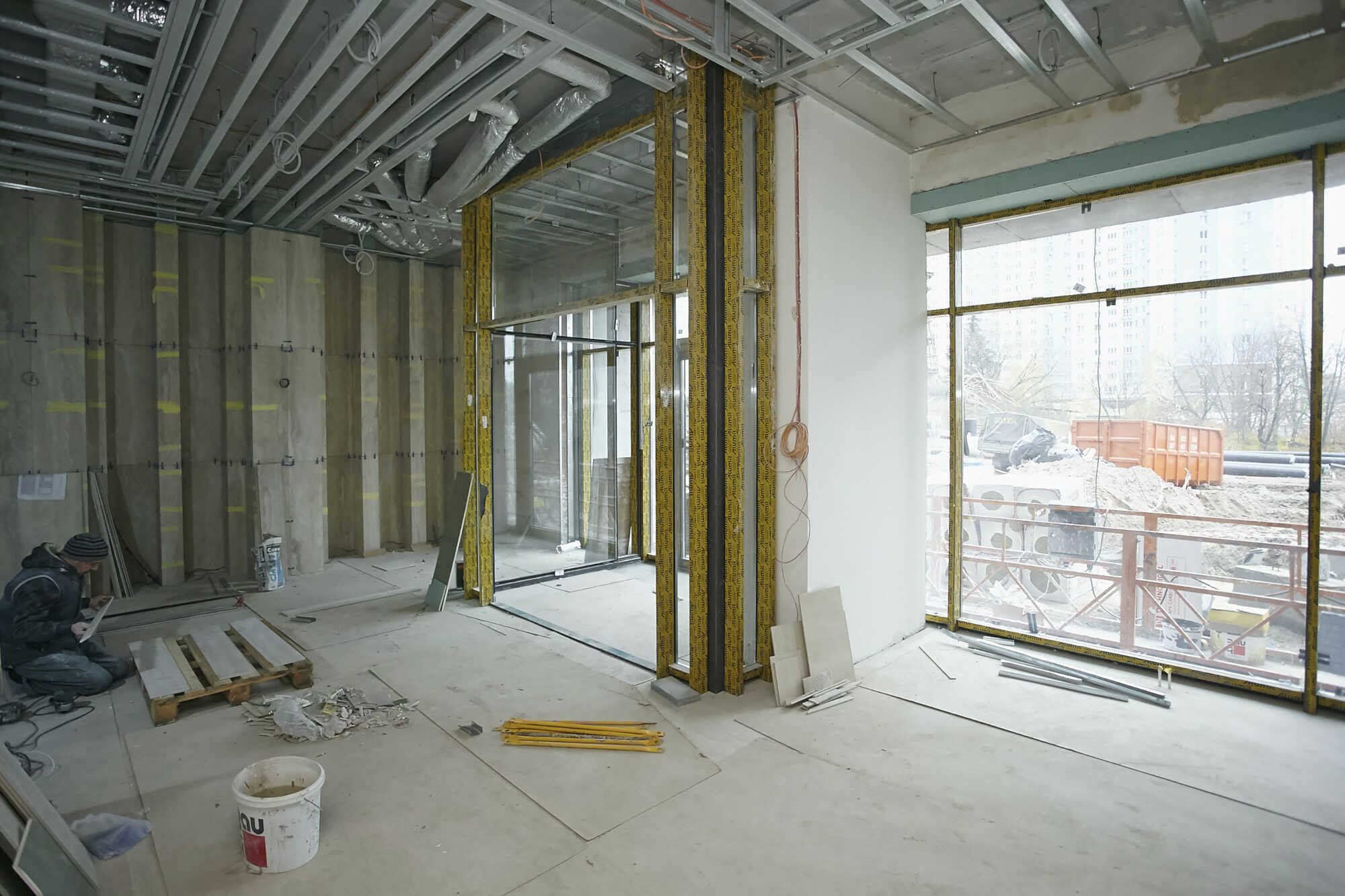

• Виконано роботи з оздоблення холу.



Будинок №2, секція 2:



• Виконано роботи з влаштування монолітного каркаса.

• Виконано роботи по монтажу сходових маршів на 34 поверсі.

• Виконана цегляна кладка.

• Виконуються роботи по оздобленню холу.

• Виконано на 95% роботи по монтажу ліфтів.

• Виконано монтаж дверей з 2 по 30 поверх.

• Виконуються роботи по слабкострумових систем з 1 по 30 поверх.

• Виконано роботи з монтажу систем вентиляції з 2 по 34 поверх.

• Виконано роботи по стяжці підлоги і штукатурці місць загального користування.

• Виконано роботи з влаштування плитки підлог з 3 по 28 поверх.

• Виконано роботи з влаштування плитки стін МЗК з 3 по 15 поверх.

• Виконуються роботи по монтажу навісного вентильованого фасаду по 34 поверх.

• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.

• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.

• Виконуються електромонтажні роботи з 2 по 34 поверх.

• Виконані роботи з влаштування покрівлі на 90%.

• Виконуються роботи по слабкострумових системах з 1 по 25 поверх.

• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

• Виконуються роботи по встановленню систем протипожежного захисту з 1 по 25 поверх.

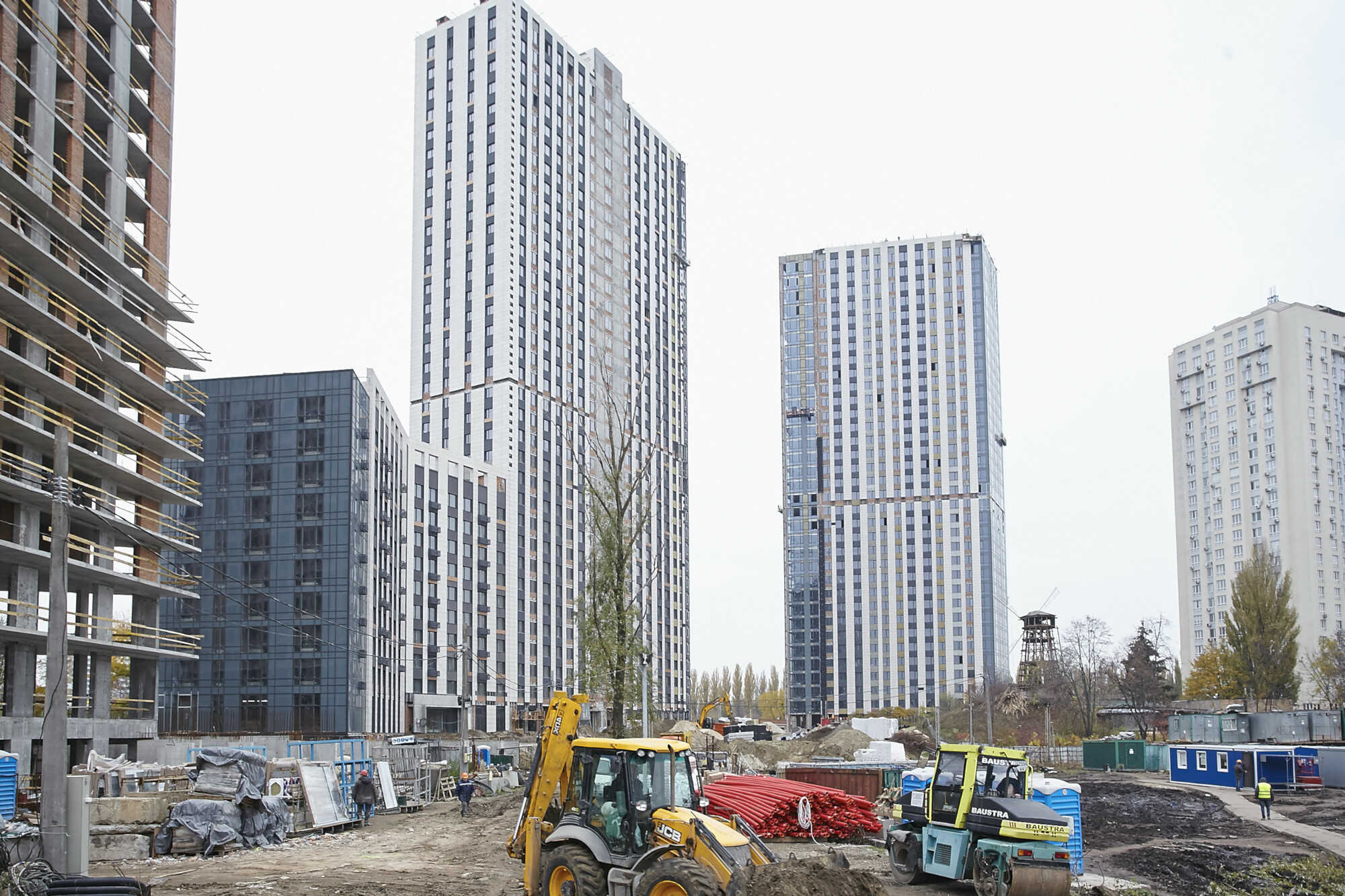

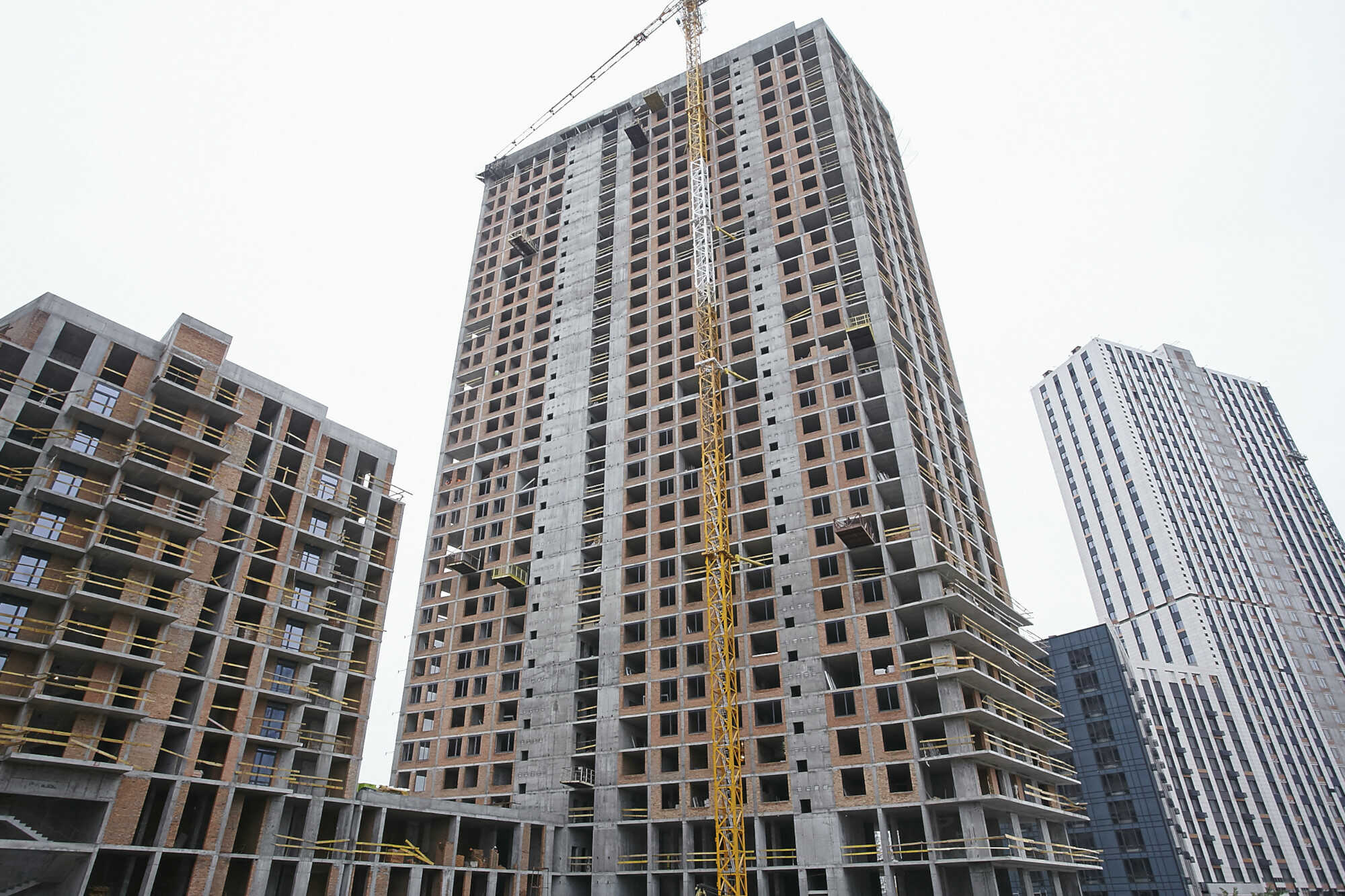

Будинок №3, секція 1:

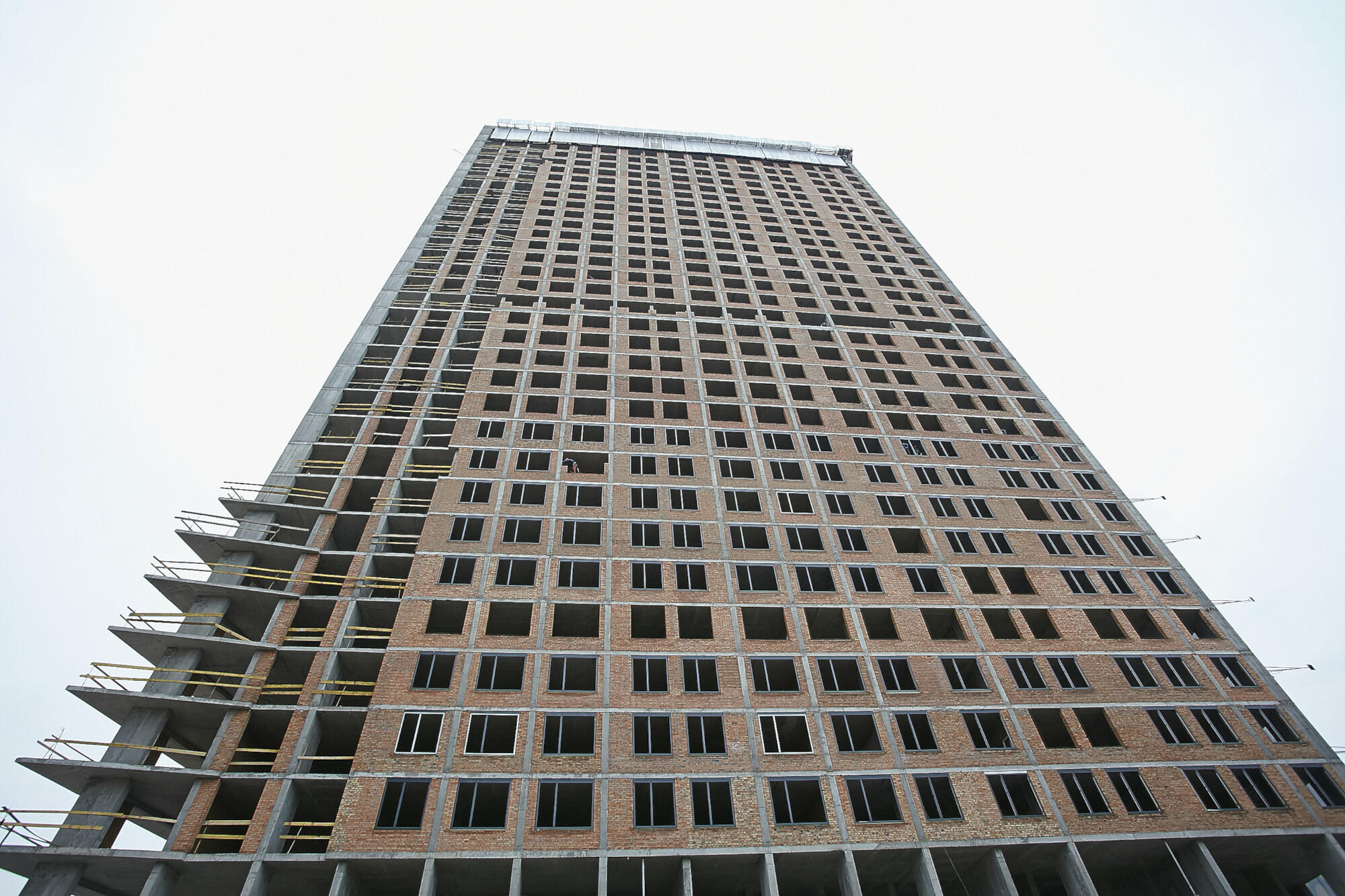

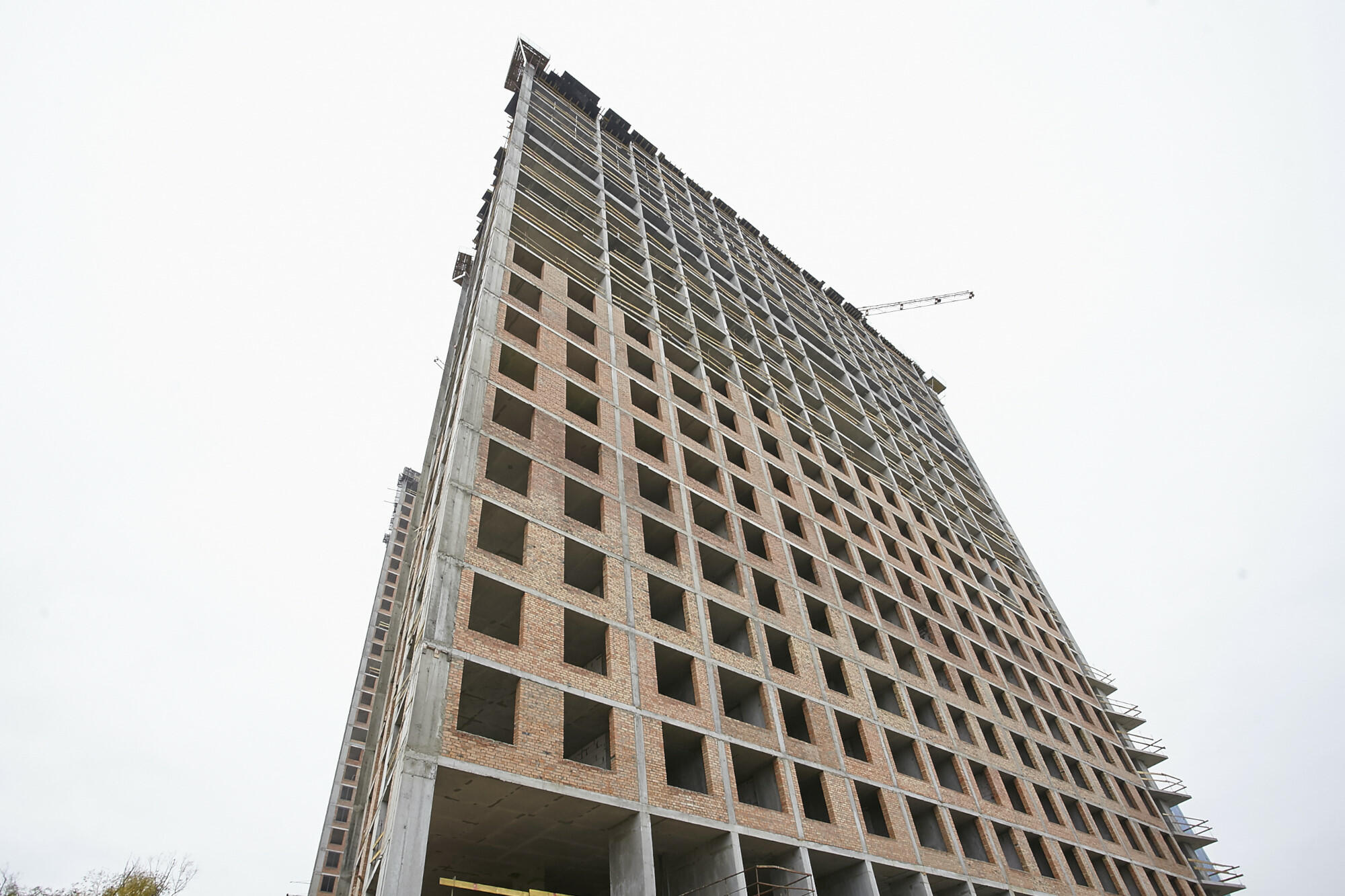

• Виконуються роботи по влаштуванню монолітного каркасу 22 поверху.

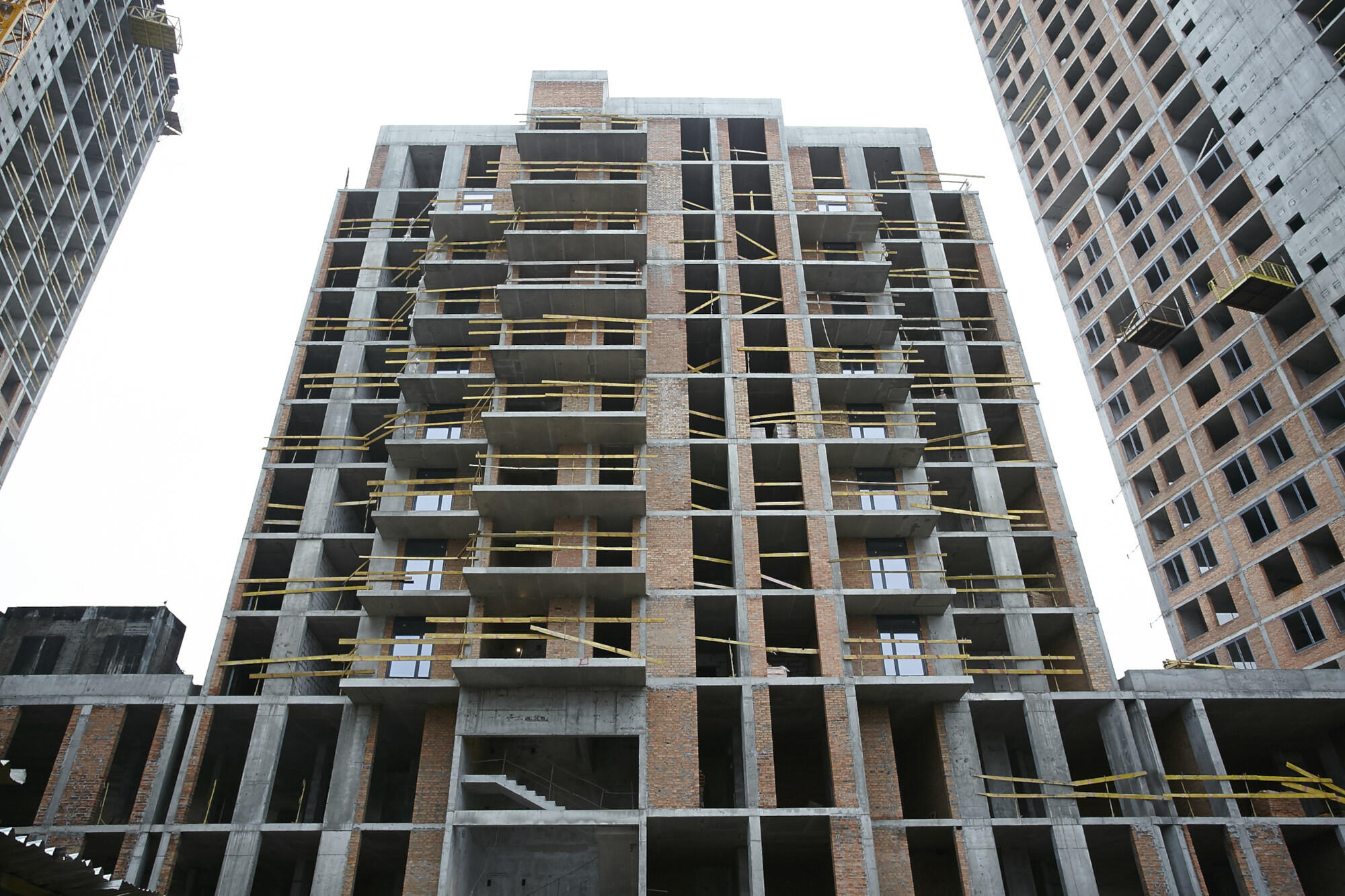

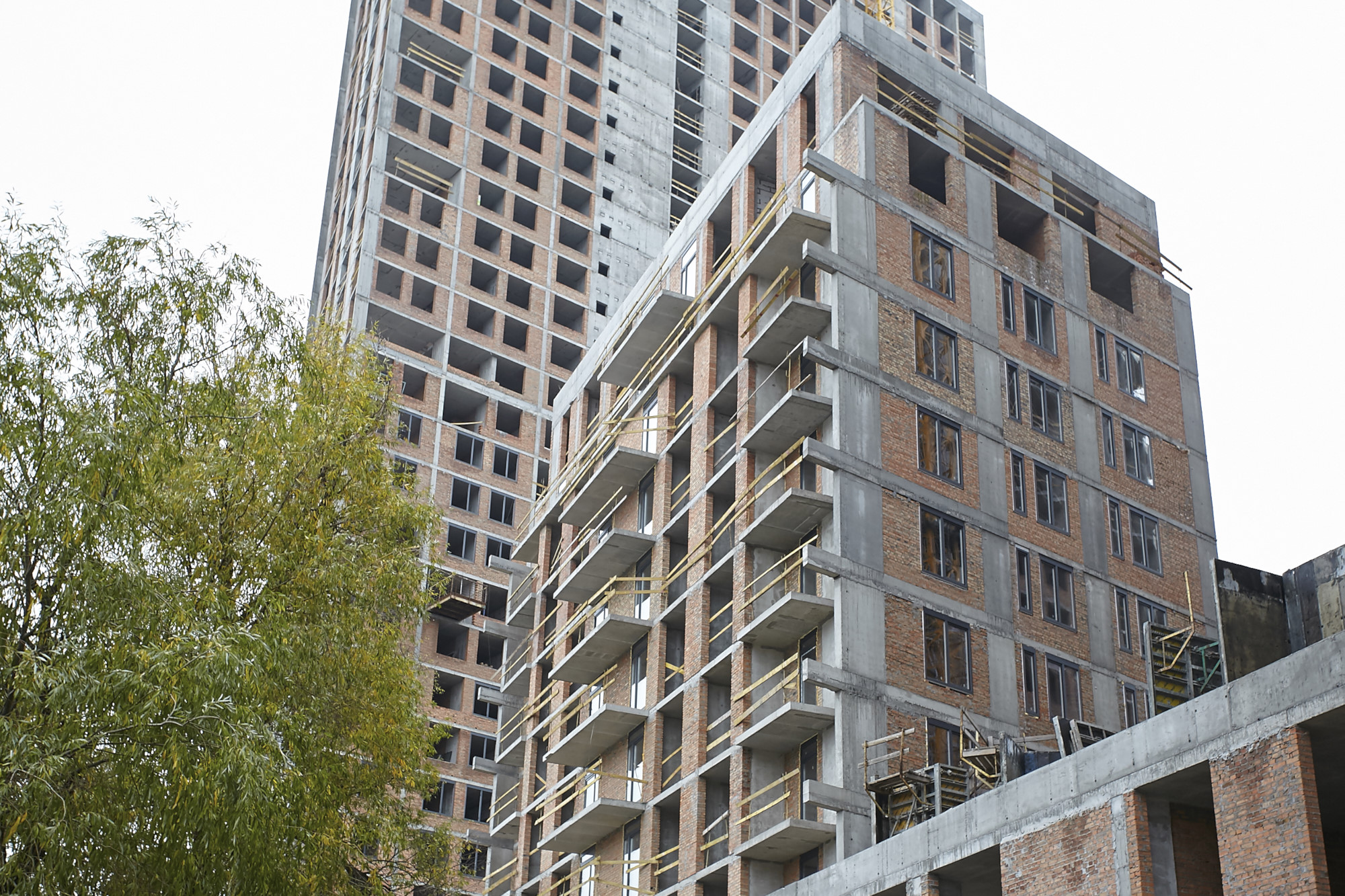

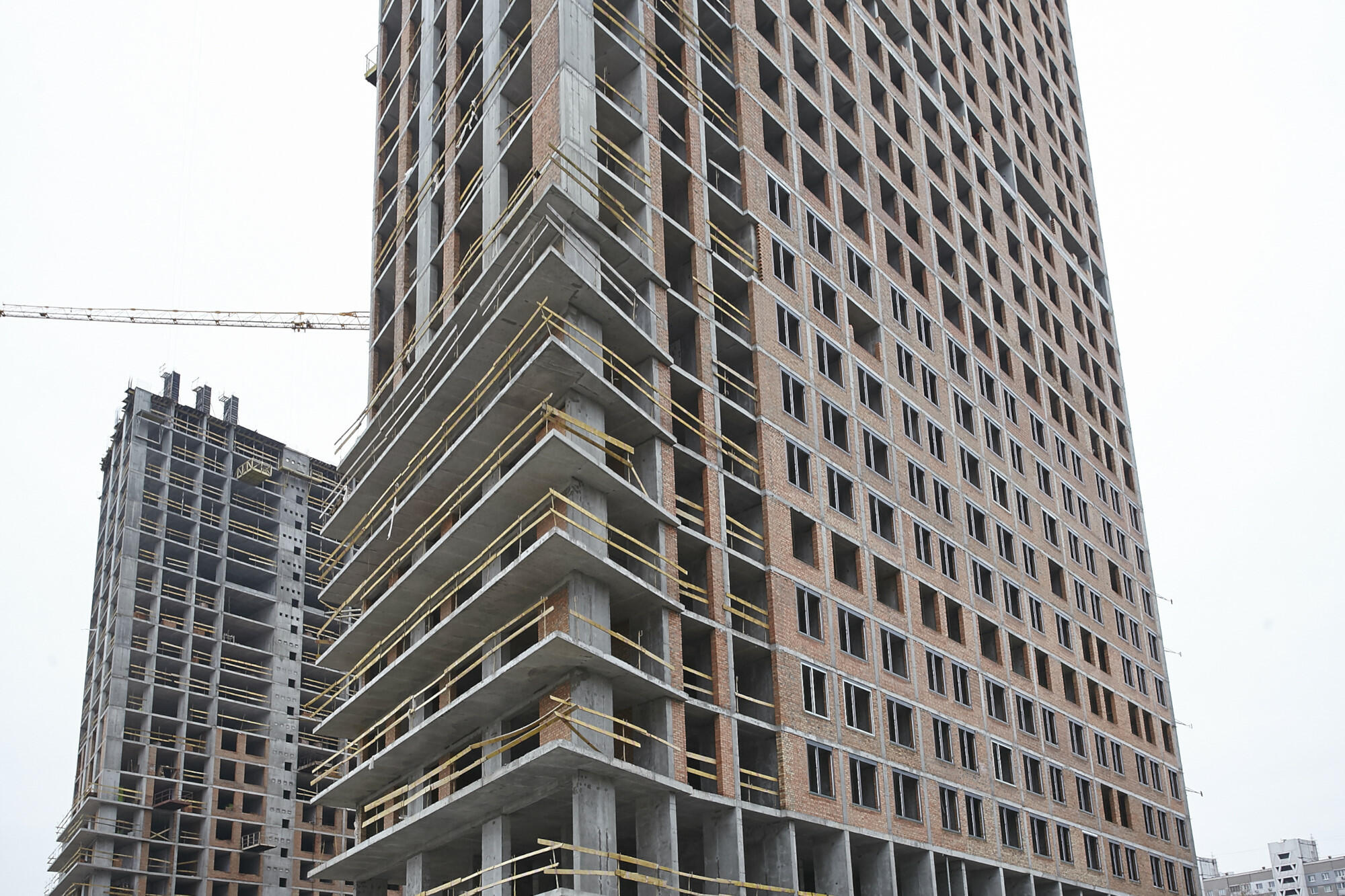

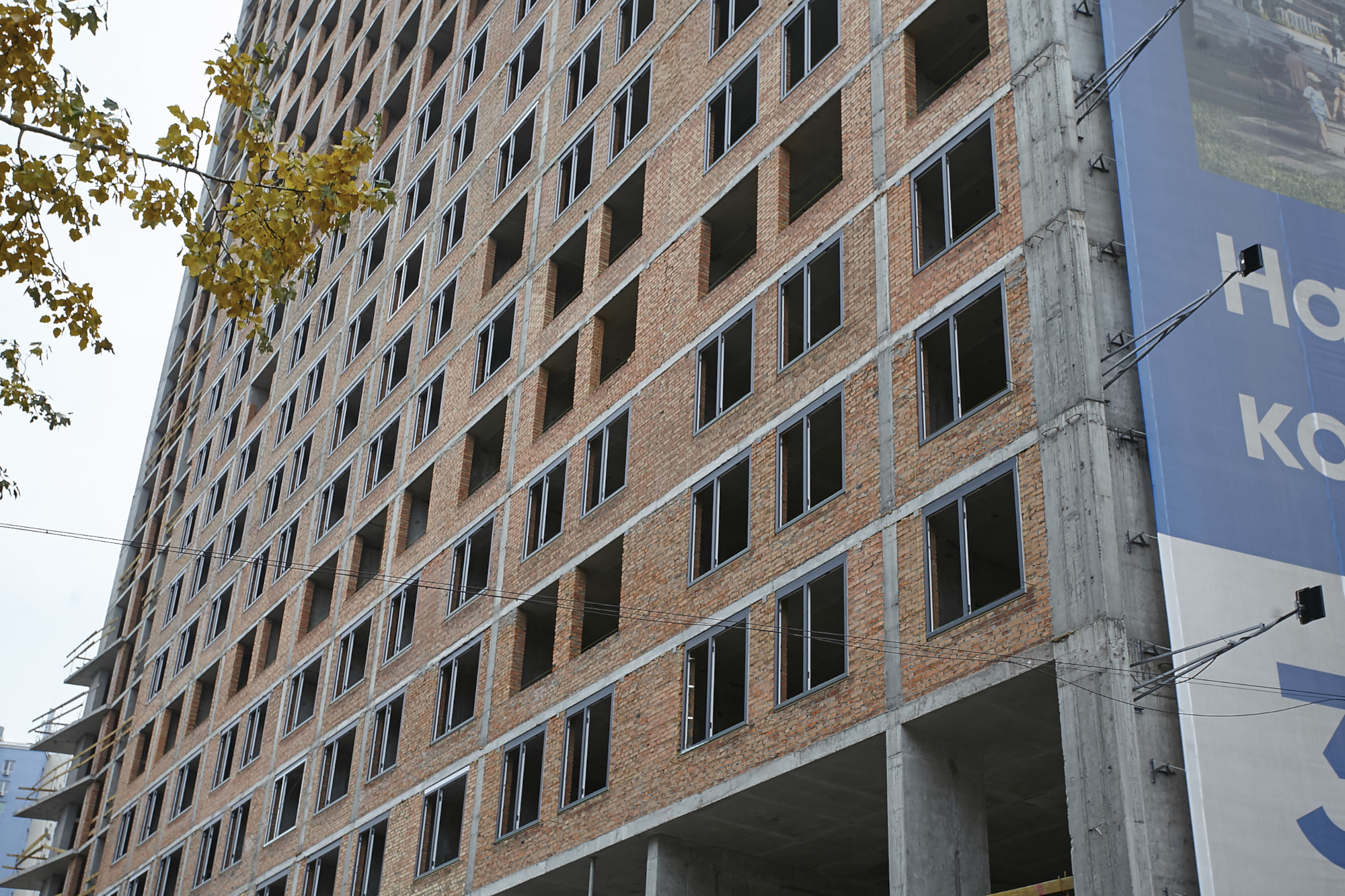

• Виконується цегляна кладка на 3-12 поверхах.

• Встановлені сходові марші до 20 поверху включно.



Будинок №3, секція 2:



• Повністю виконано монолітно-каркасні роботи і встановлені сходові марші.

• Виконано роботи по цегляній кладці.

• Встановлені 90% ПВХ конструкцій.



Будинок №3, секція 3:



• Виконуються роботи по влаштуванню монолітного каркасу (парапети) і технічного поверху.

• Виконується цегляна кладка з 3 по 34 поверх.

• Повністю встановлені сходові марші.

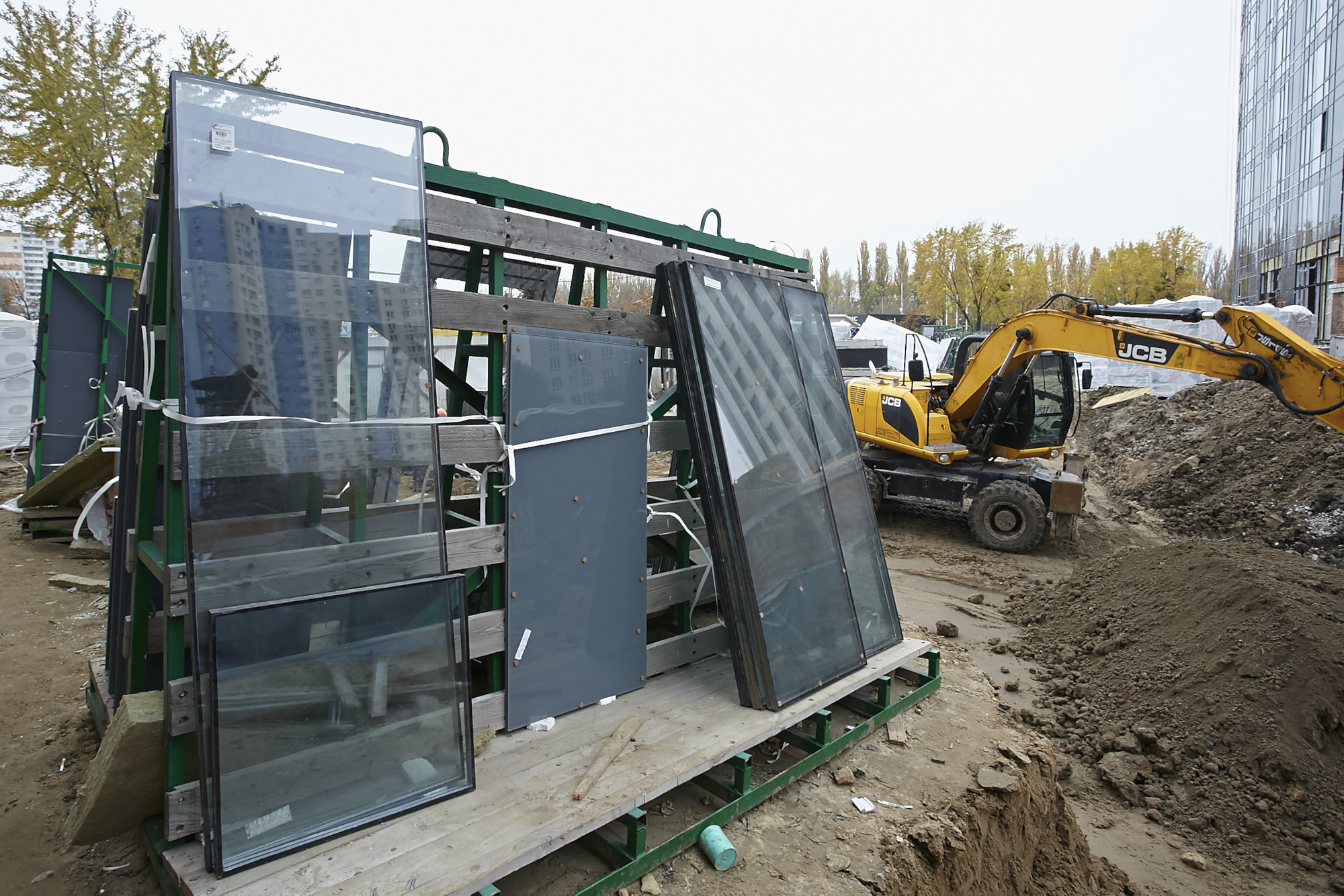

• Виконуються роботи по монтажу ПВХ конструкцій з 3 по 16 поверх.





Паркінг:

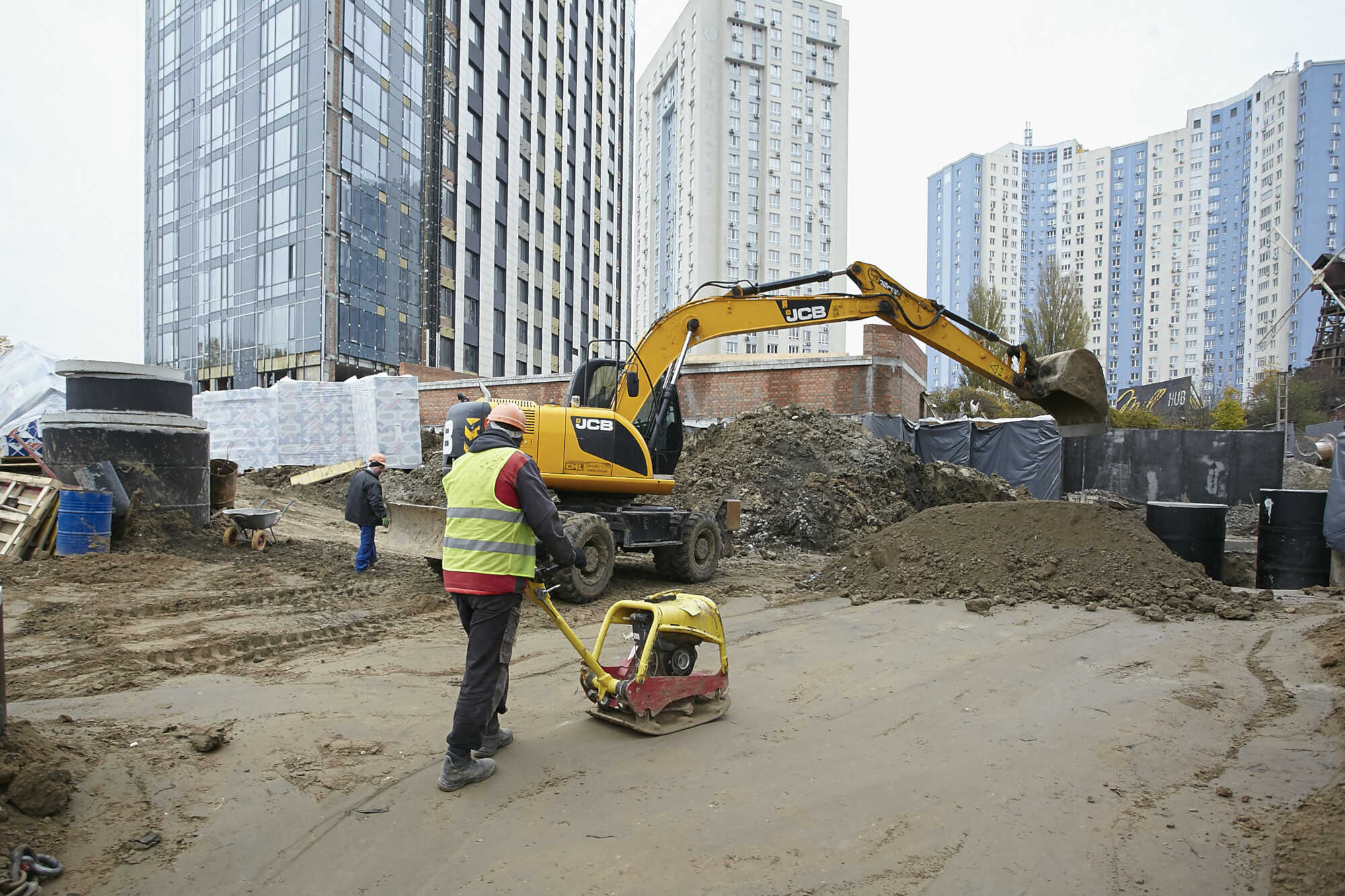

• Виконуються роботи по влаштуванню паль паркінгу

• Виконуються роботи по влаштуванню фундаменту паркінгу.

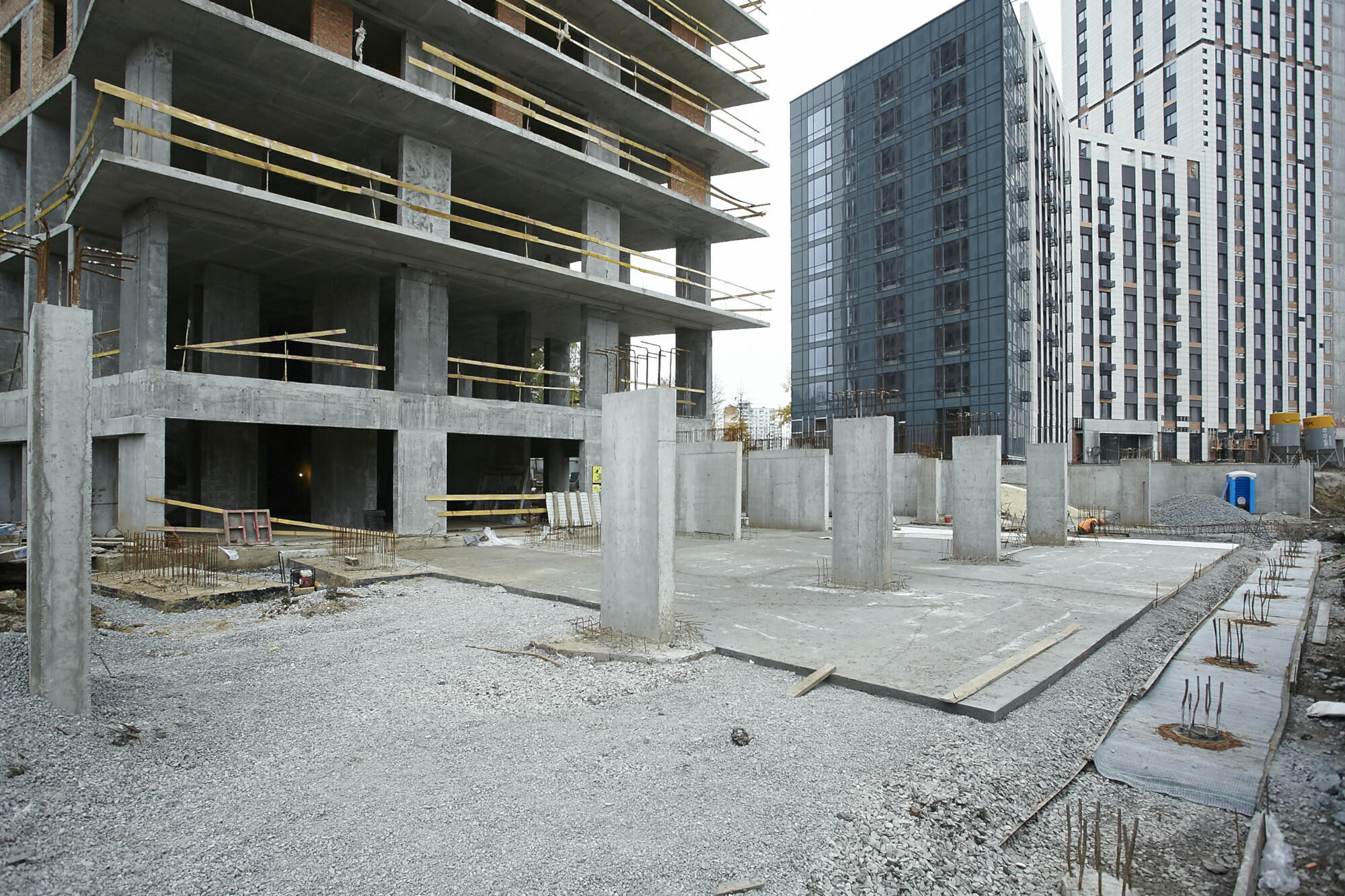

• Виконуються роботи по влаштуванню вертикальних ж / б конструкцій паркінгу.

• Виконуються роботи по влаштуванню плити підлоги паркінгу.


/
