Хід будівництва станом 17.12.2020
Загальні (перша черга):
• Виконуються роботи по влаштуванню зовнішніх мереж каналізації К1 (внутрішньомайданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж водопостачання В1 (внутрішньомайданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж дренажної і зливової каналізації В2 (внутрішньомайданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
• Виконані роботи з влаштування покрівлі ТП.
• Виконані роботи з влаштування каркаса і цегляної кладки стін ТП.
• Виконані роботи з влаштування підпірної стіни (біля АЗС Glusco).
• Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою.

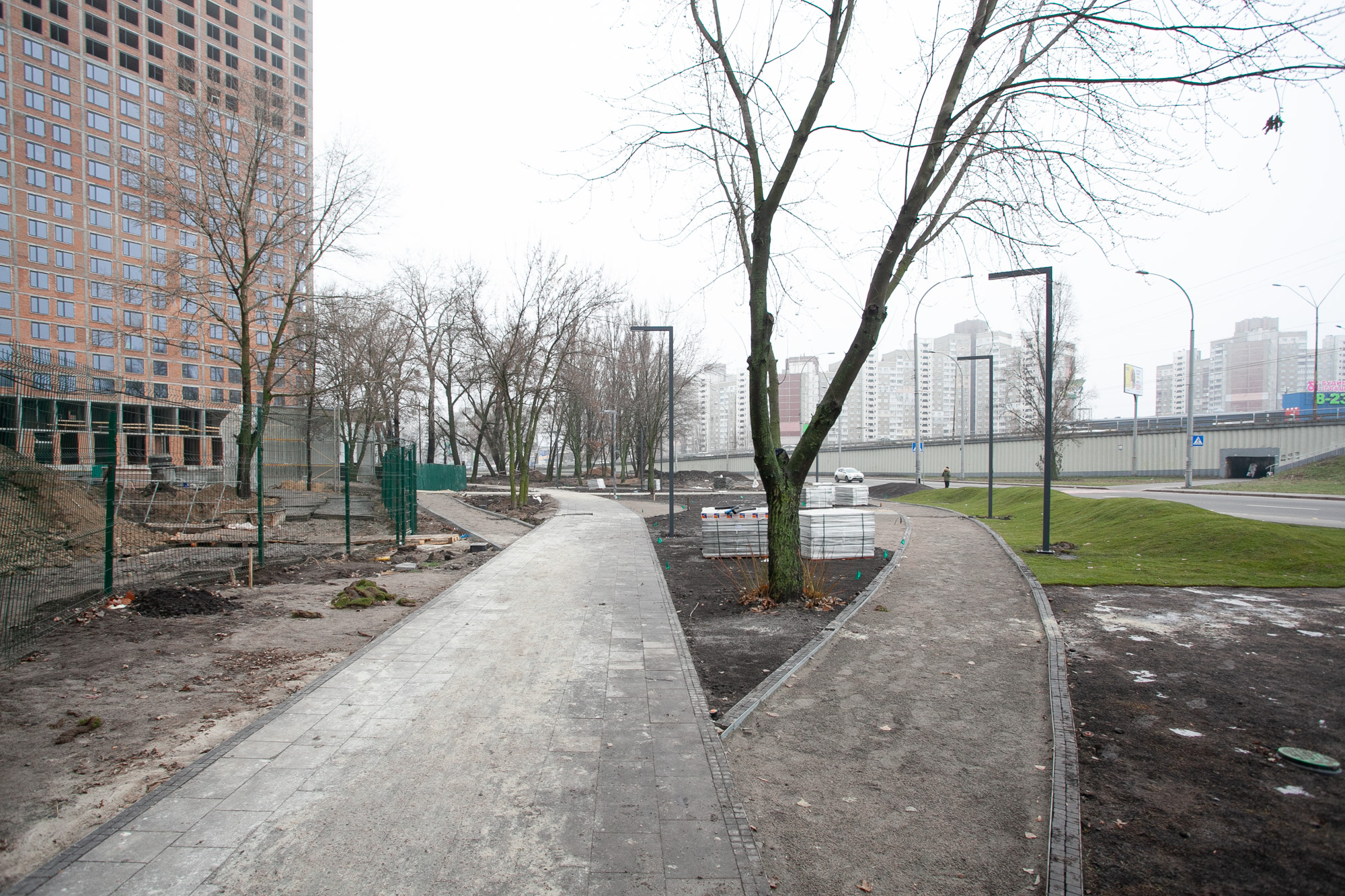

• Виконуються роботи з благоустрою (зона 2 вул. Заболотного за межами майданчика).
• Виконуються роботи по влаштуванню зовнішніх мереж слабкострумових систем (внутрішньомайданчикові).

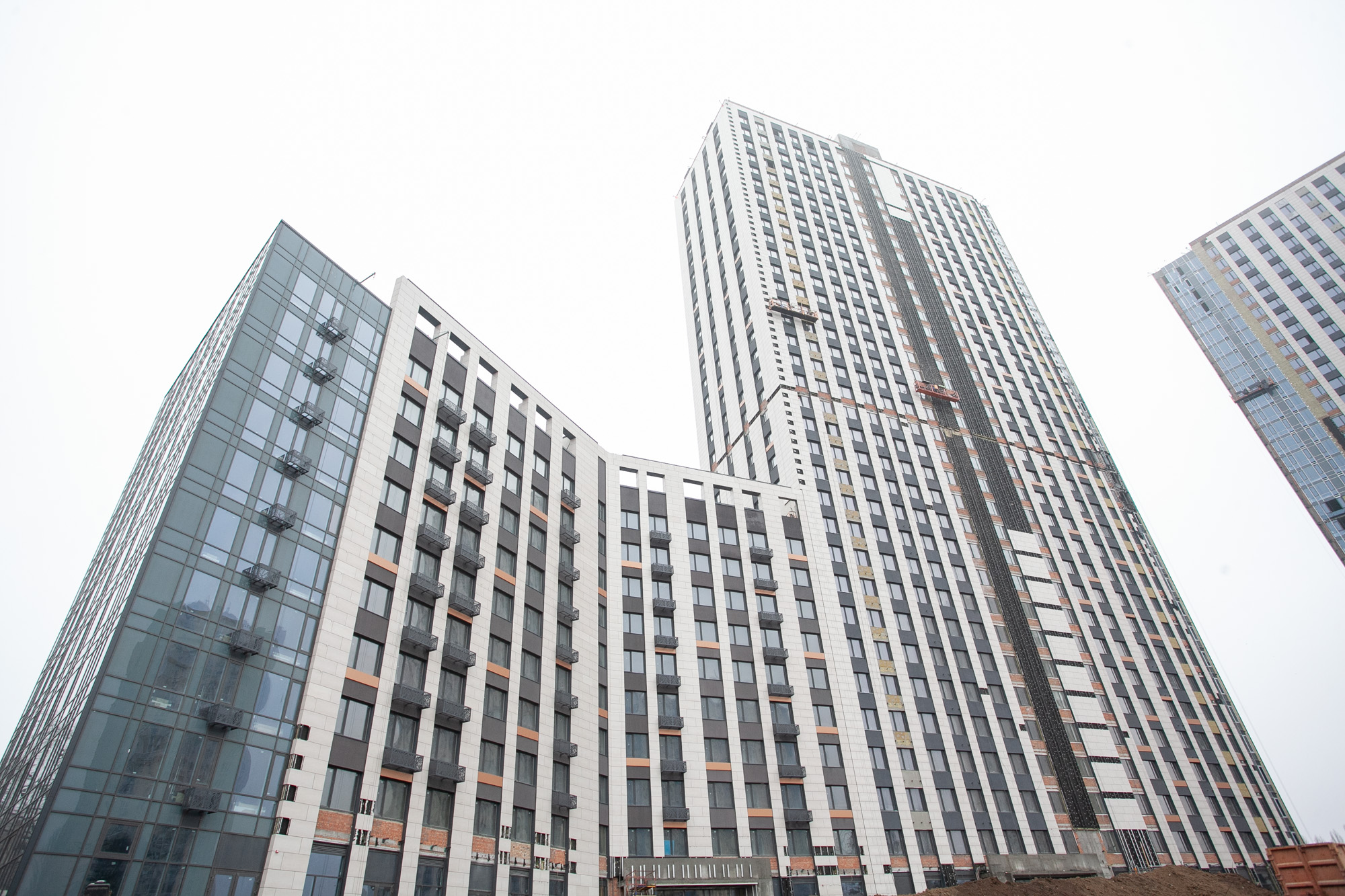

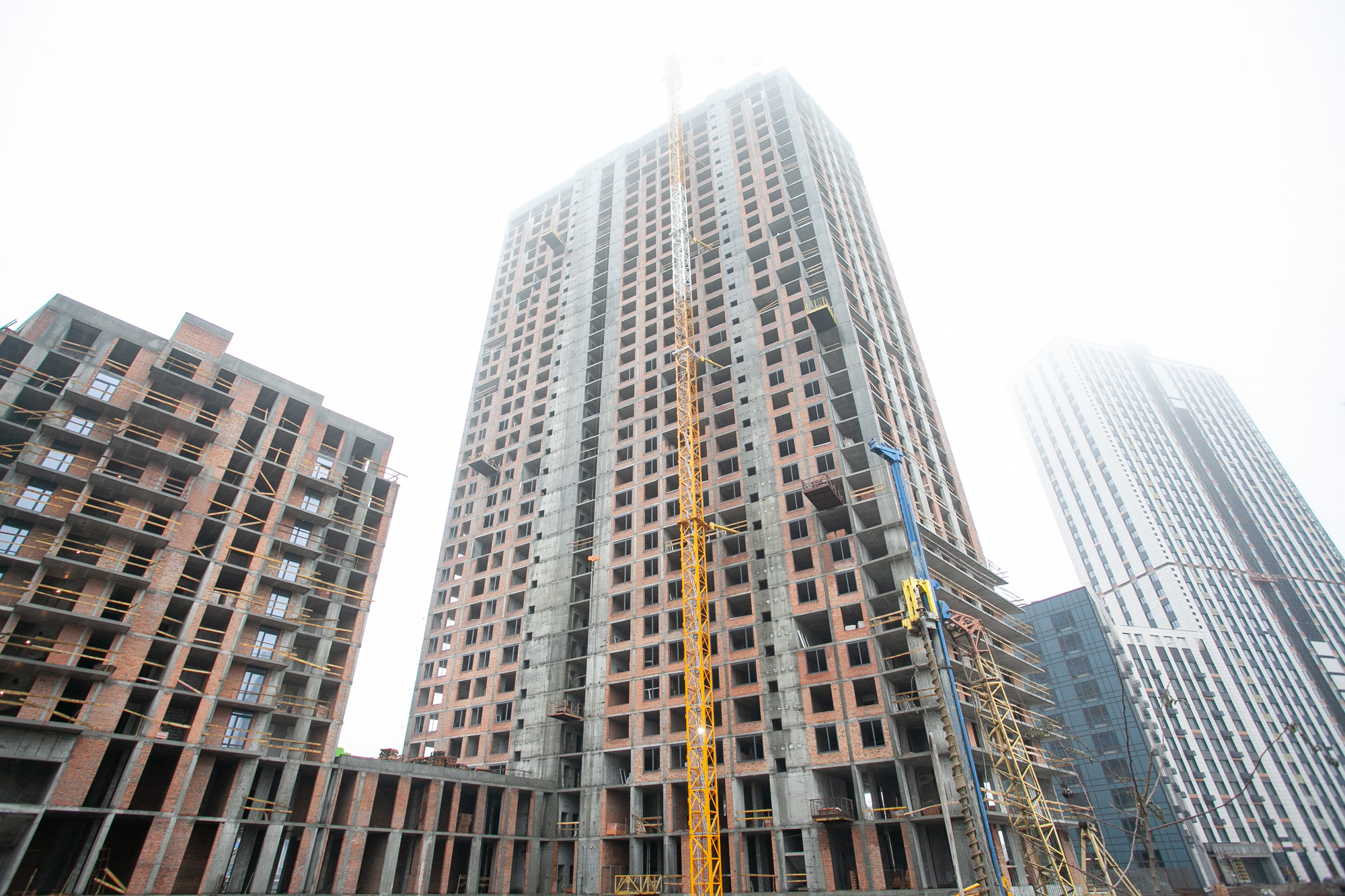

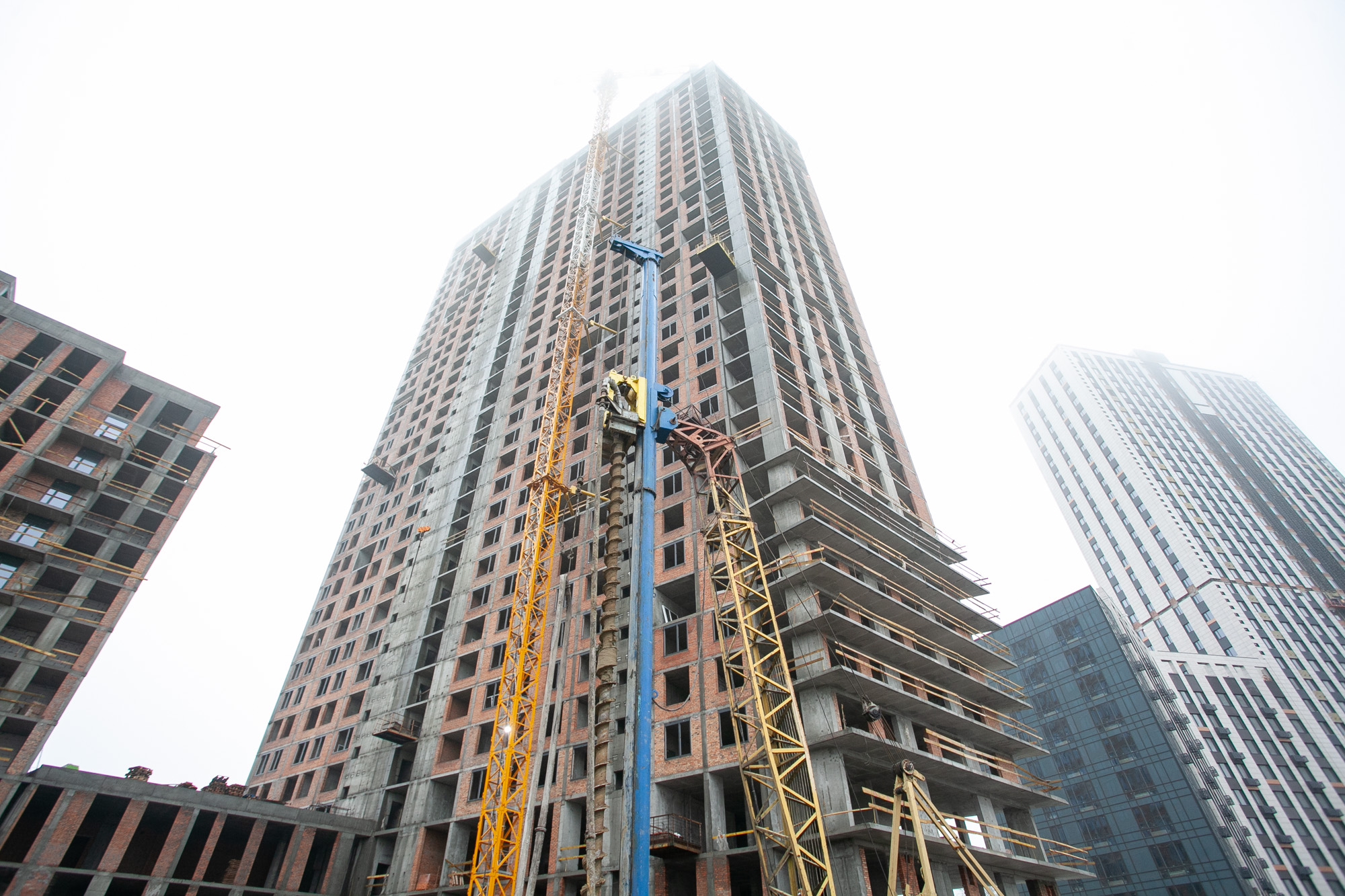

Будинок №1:

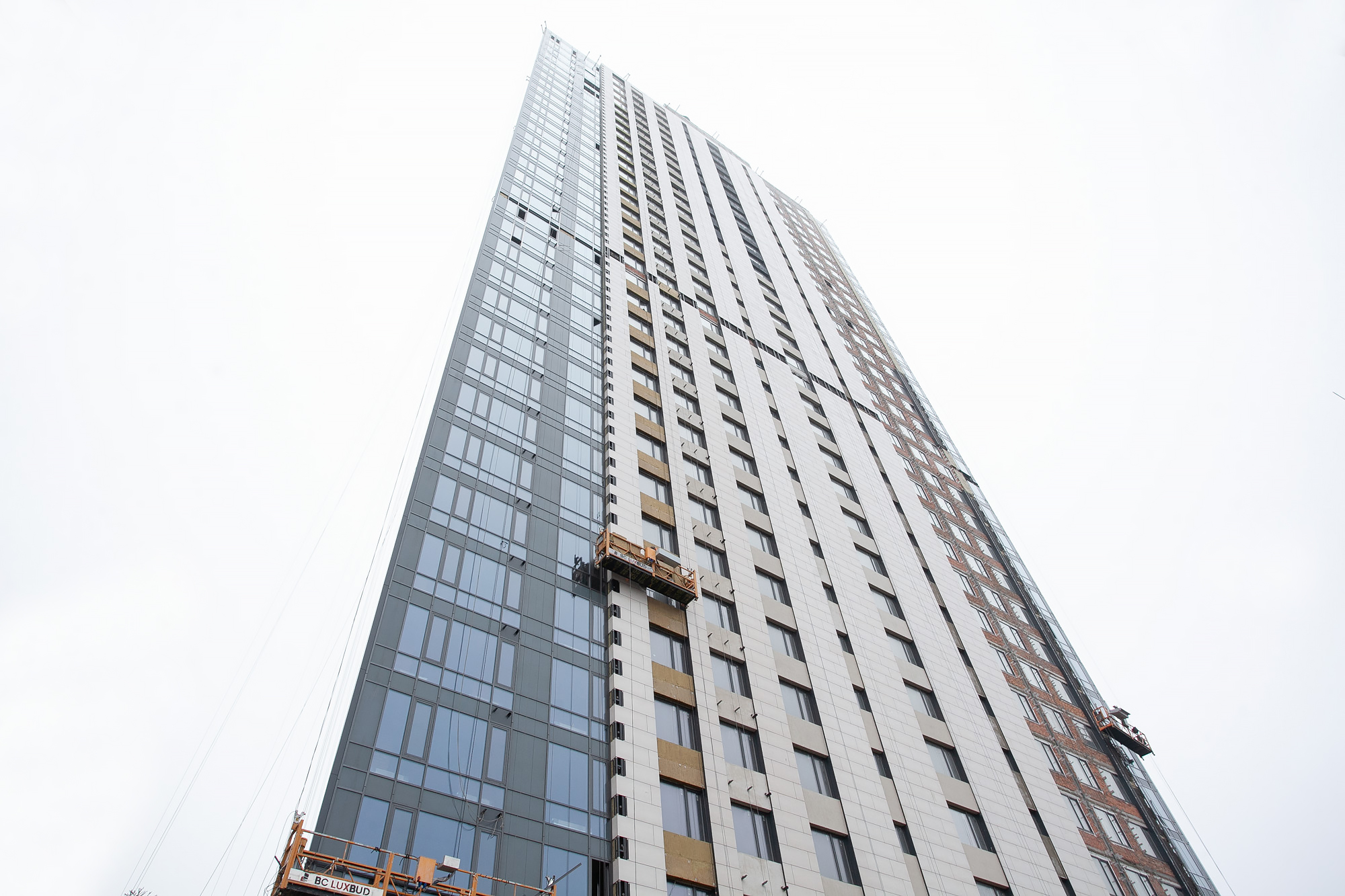

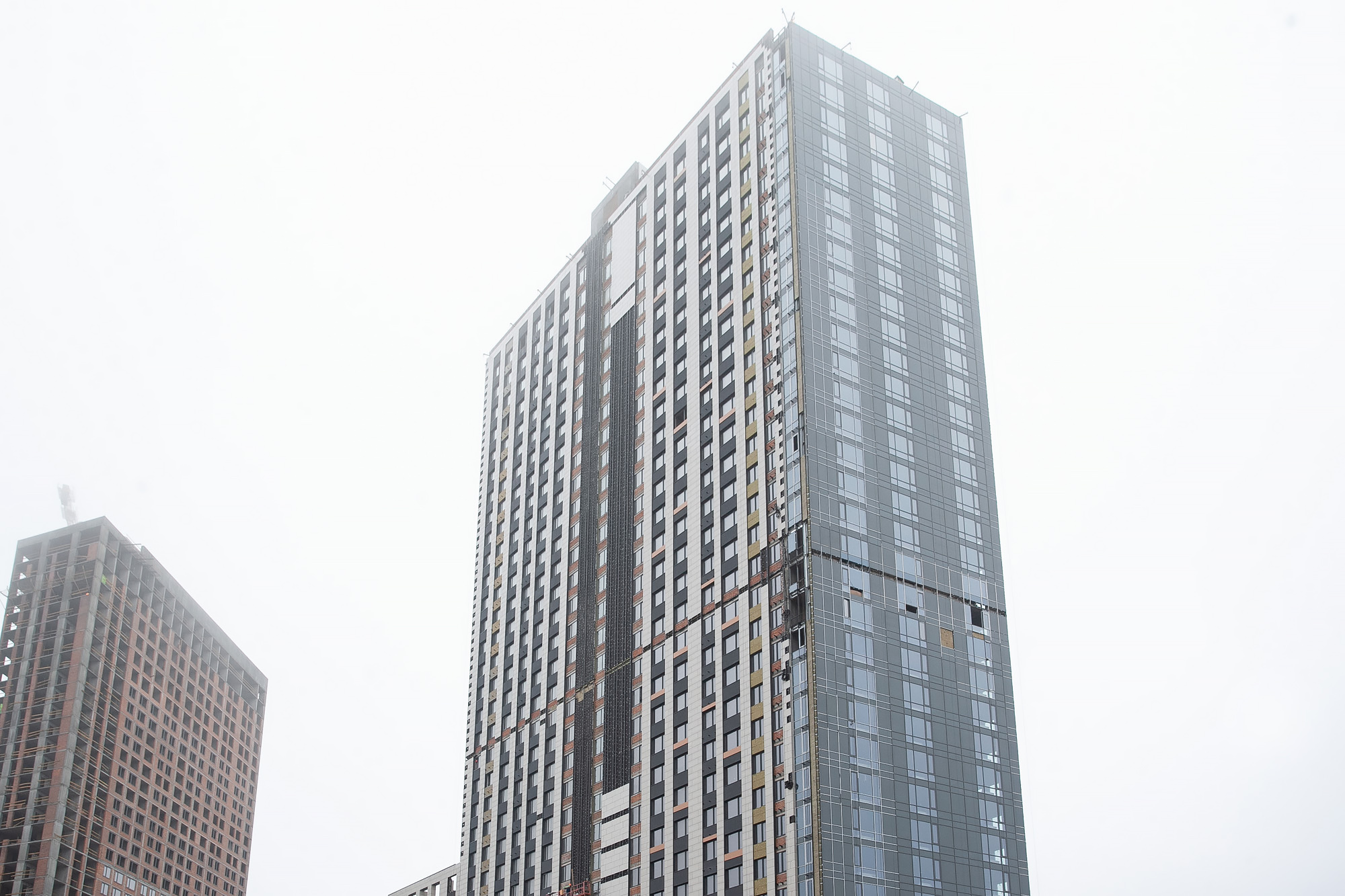

• Повністю виконано влаштування монолітного каркасу.
• Виконана цегляна кладка.
• Повністю змонтовані сходові марші.

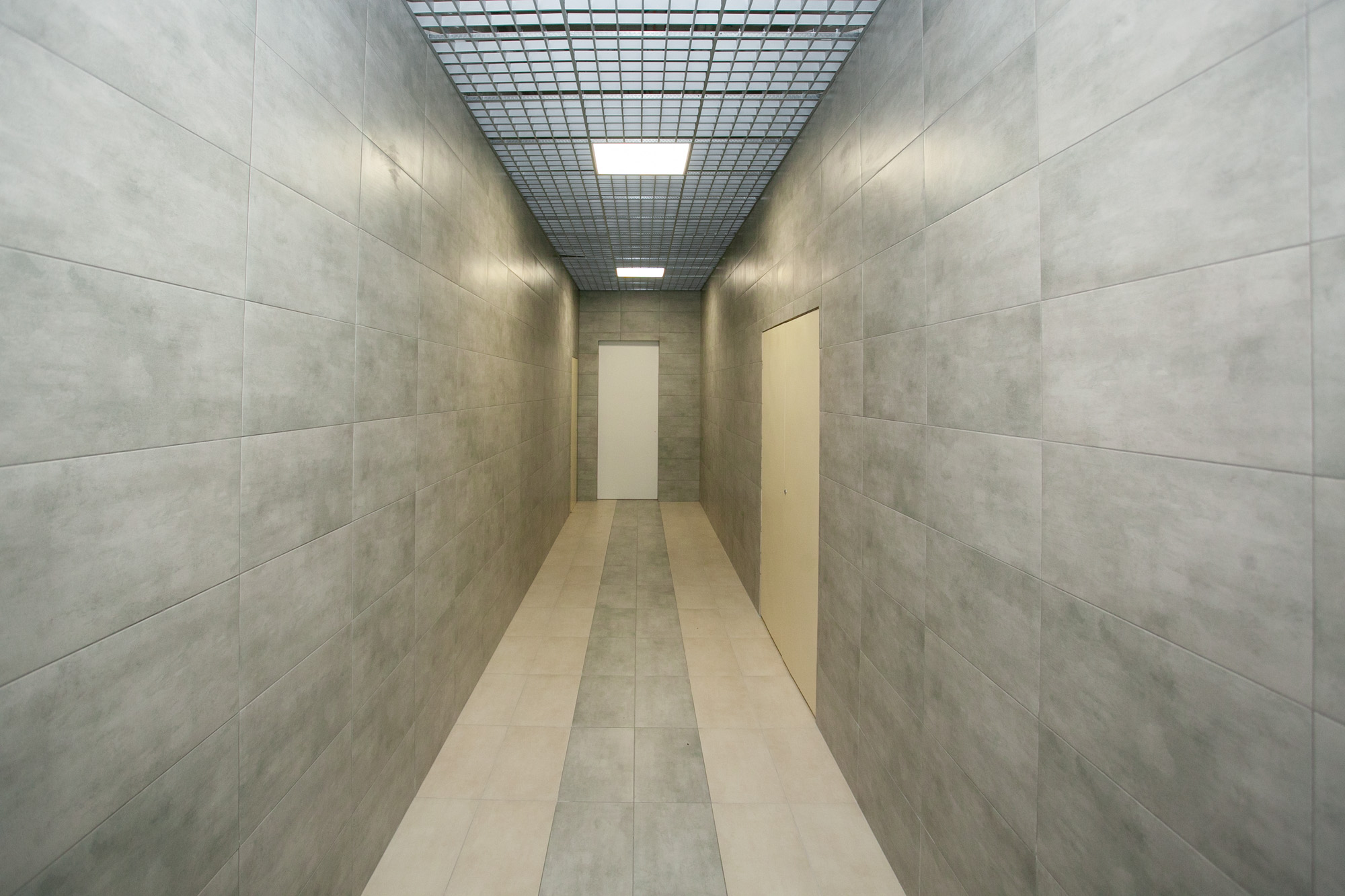

• Виконуються роботи по обробці холу.

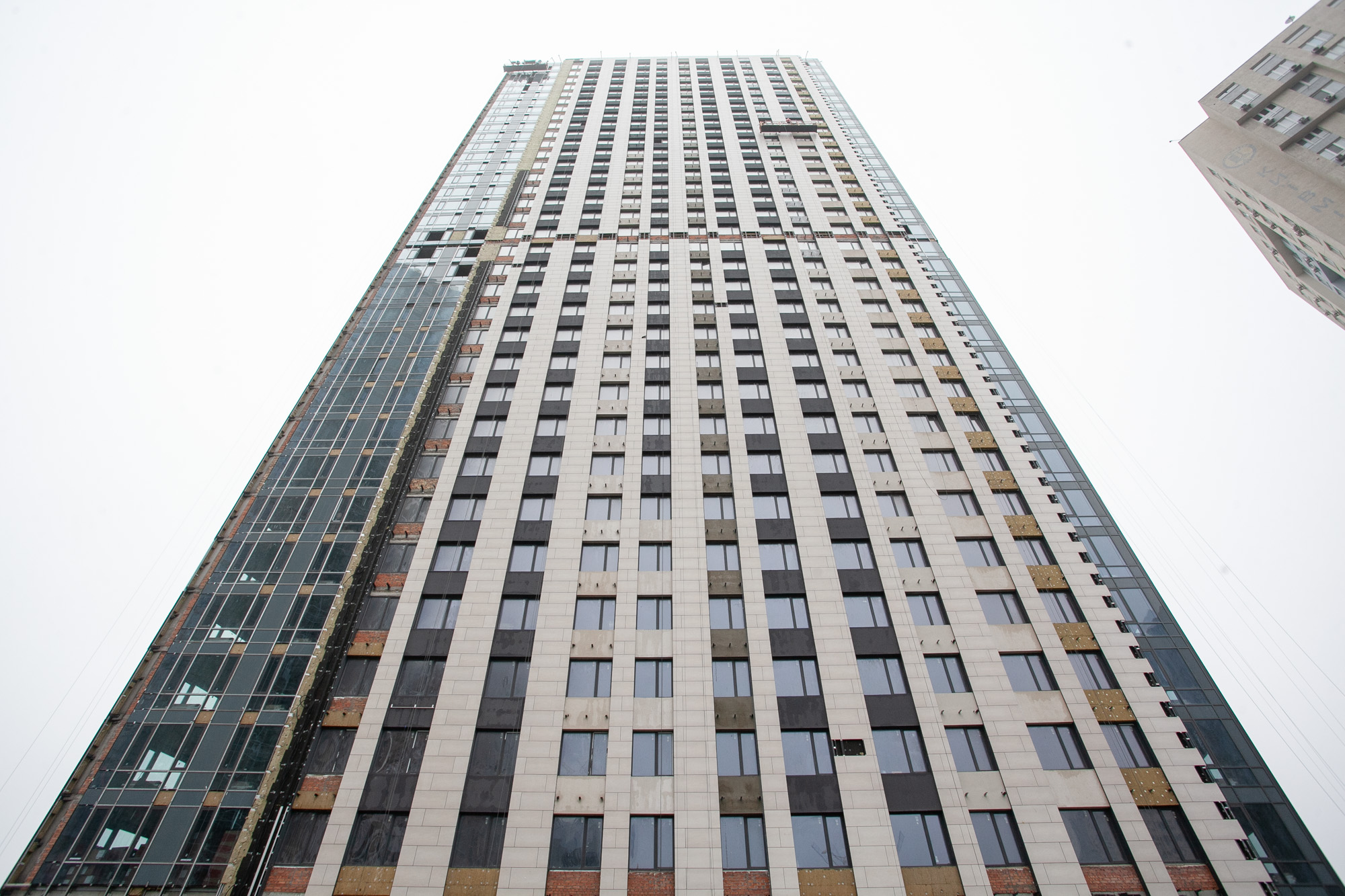

• Виконано роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.

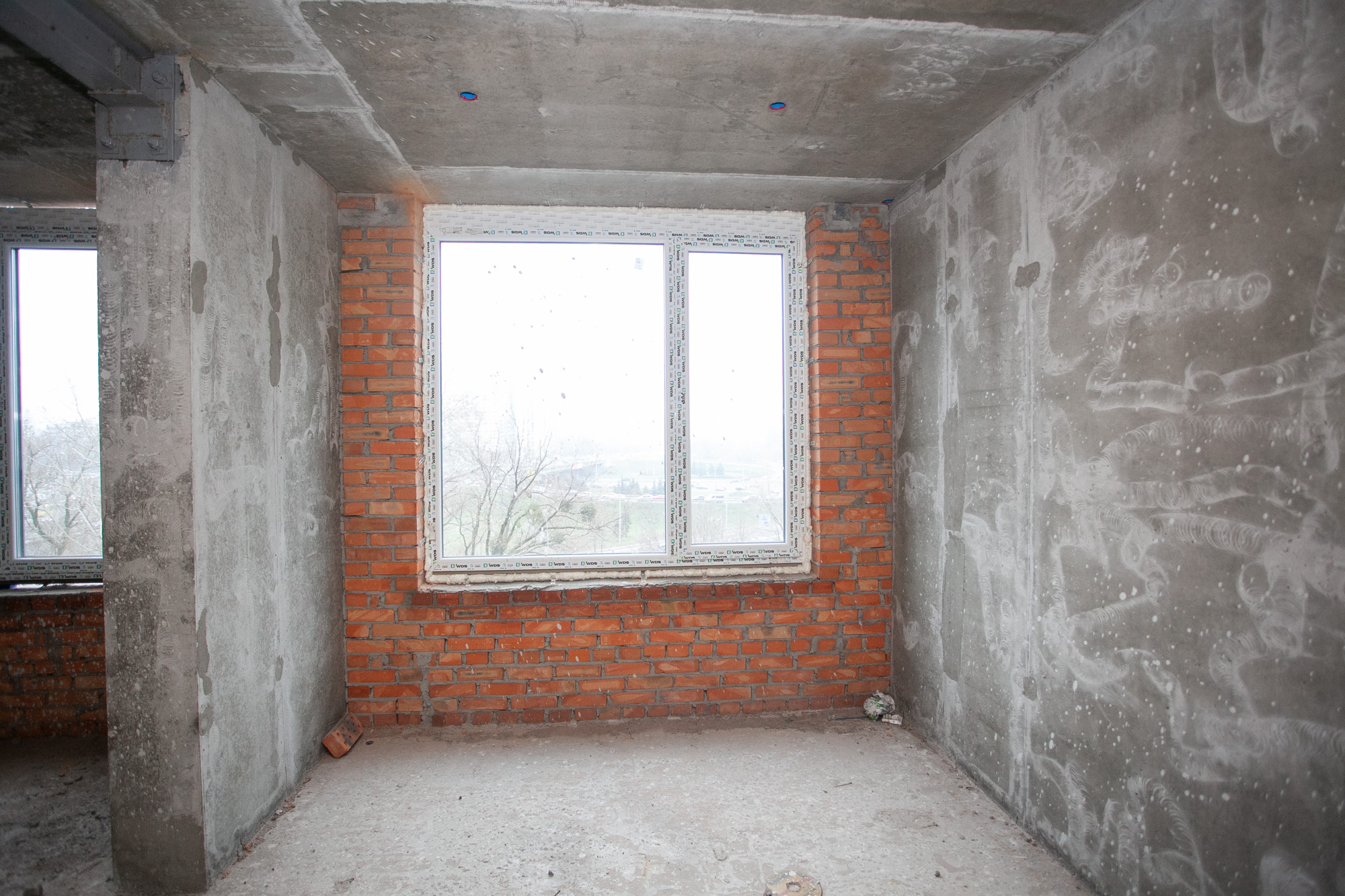

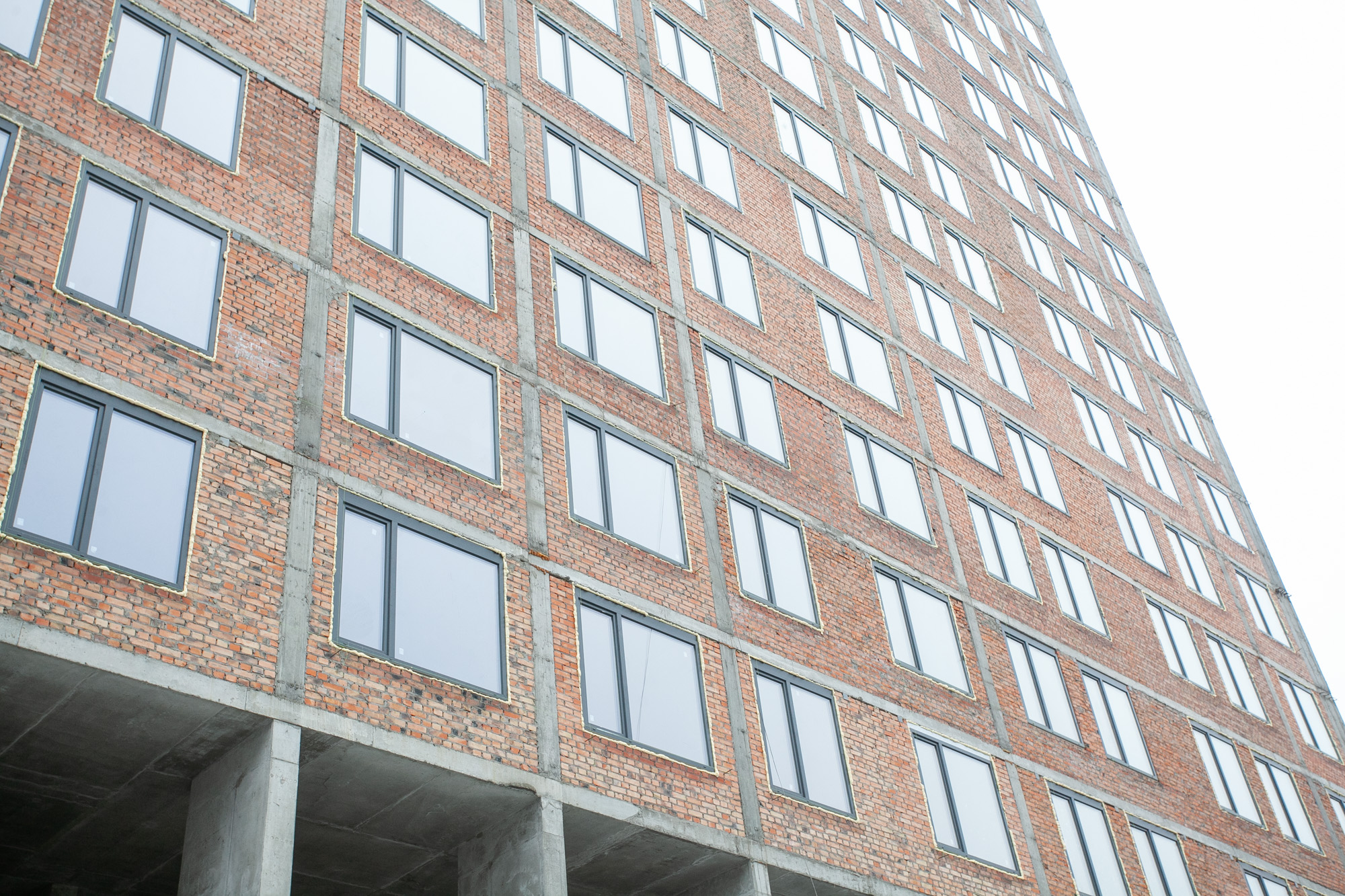

• Виконано монтаж квартирних дверей з 2 по 30-й поверх.
• Виконуються роботи з укладання плитки підлоги і стін МЗК з 2 по 30 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 1 по 34 поверх.
• Проводяться електромонтажні роботи на всіх поверхах.

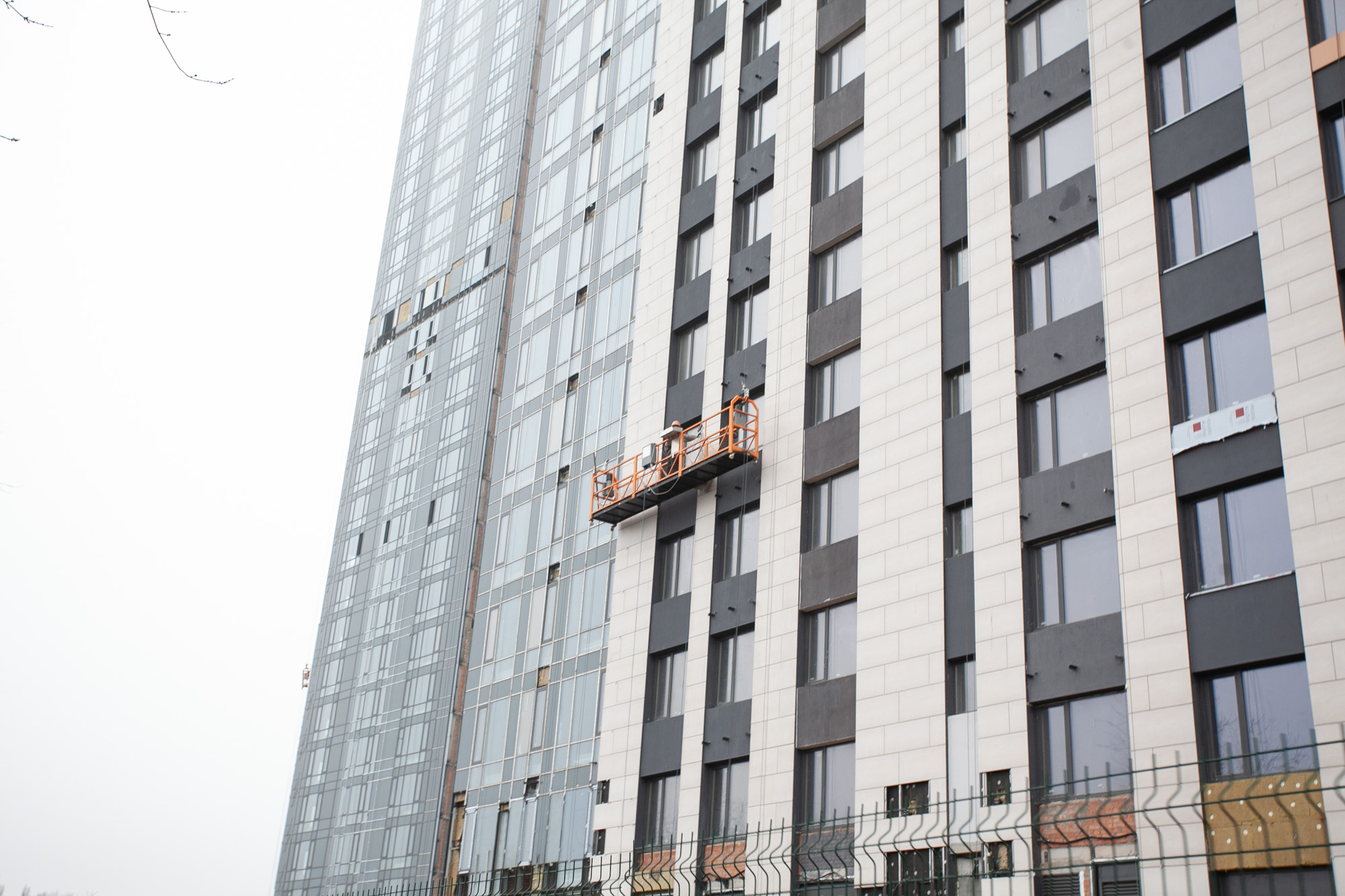

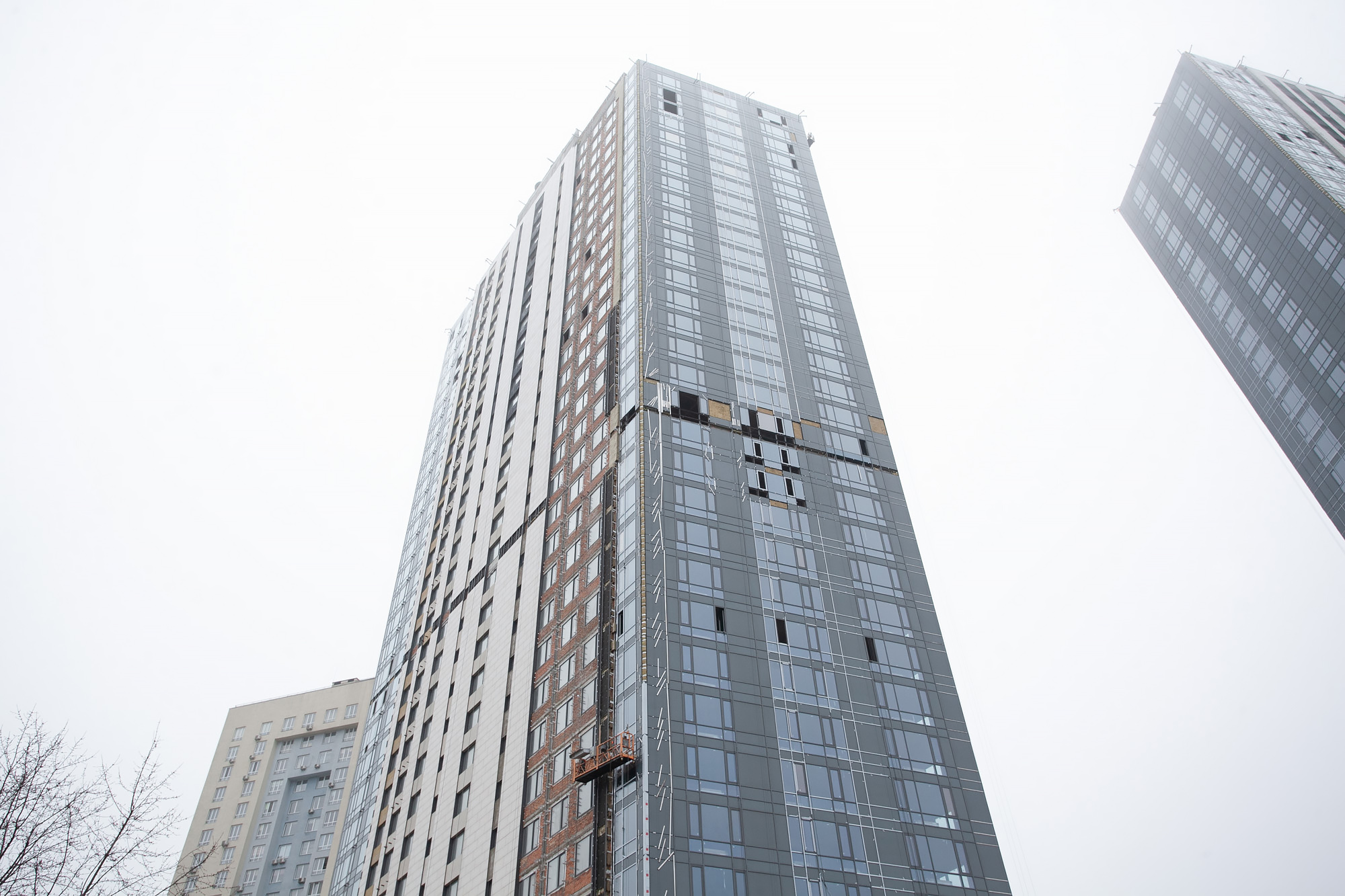

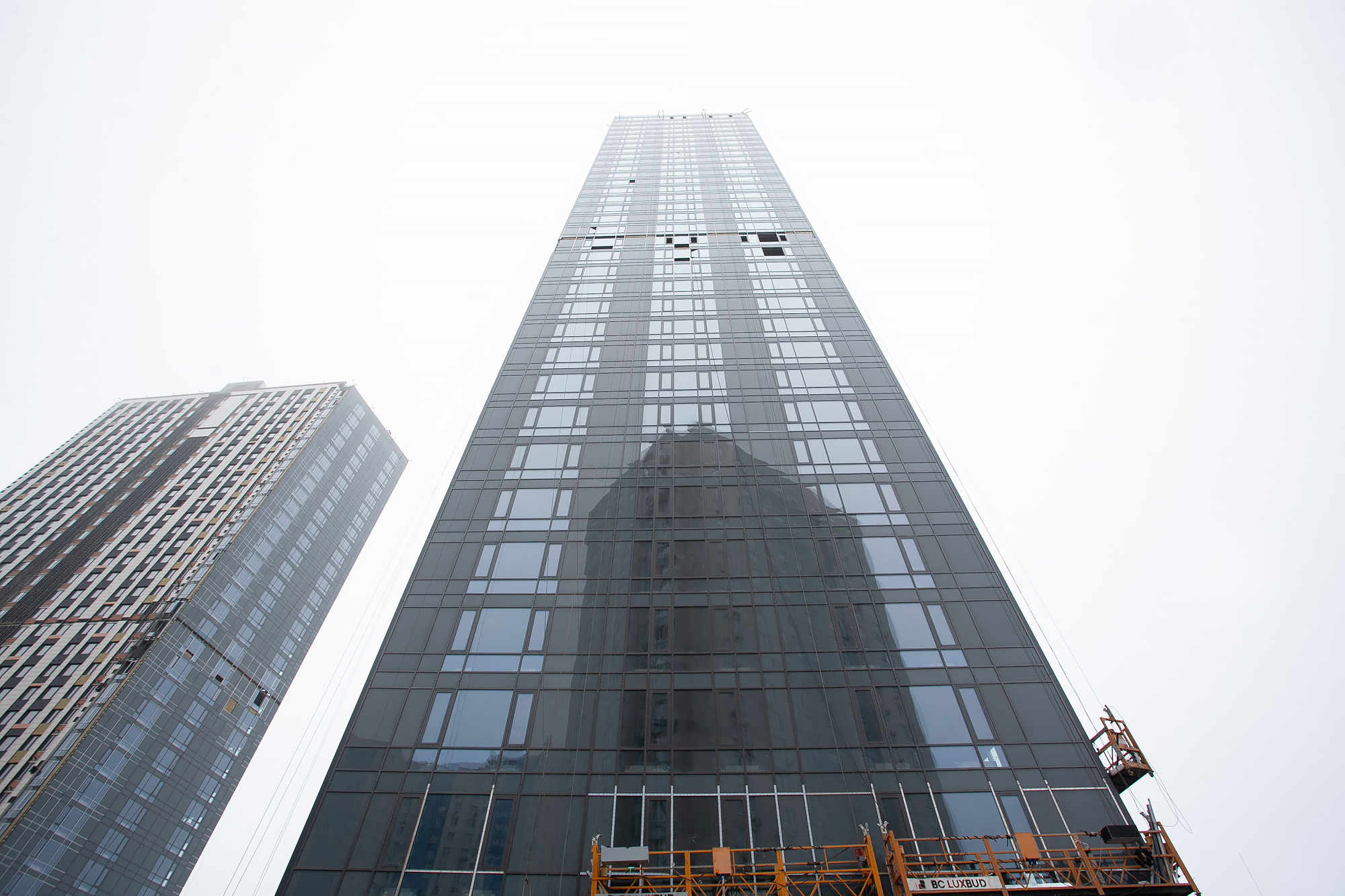

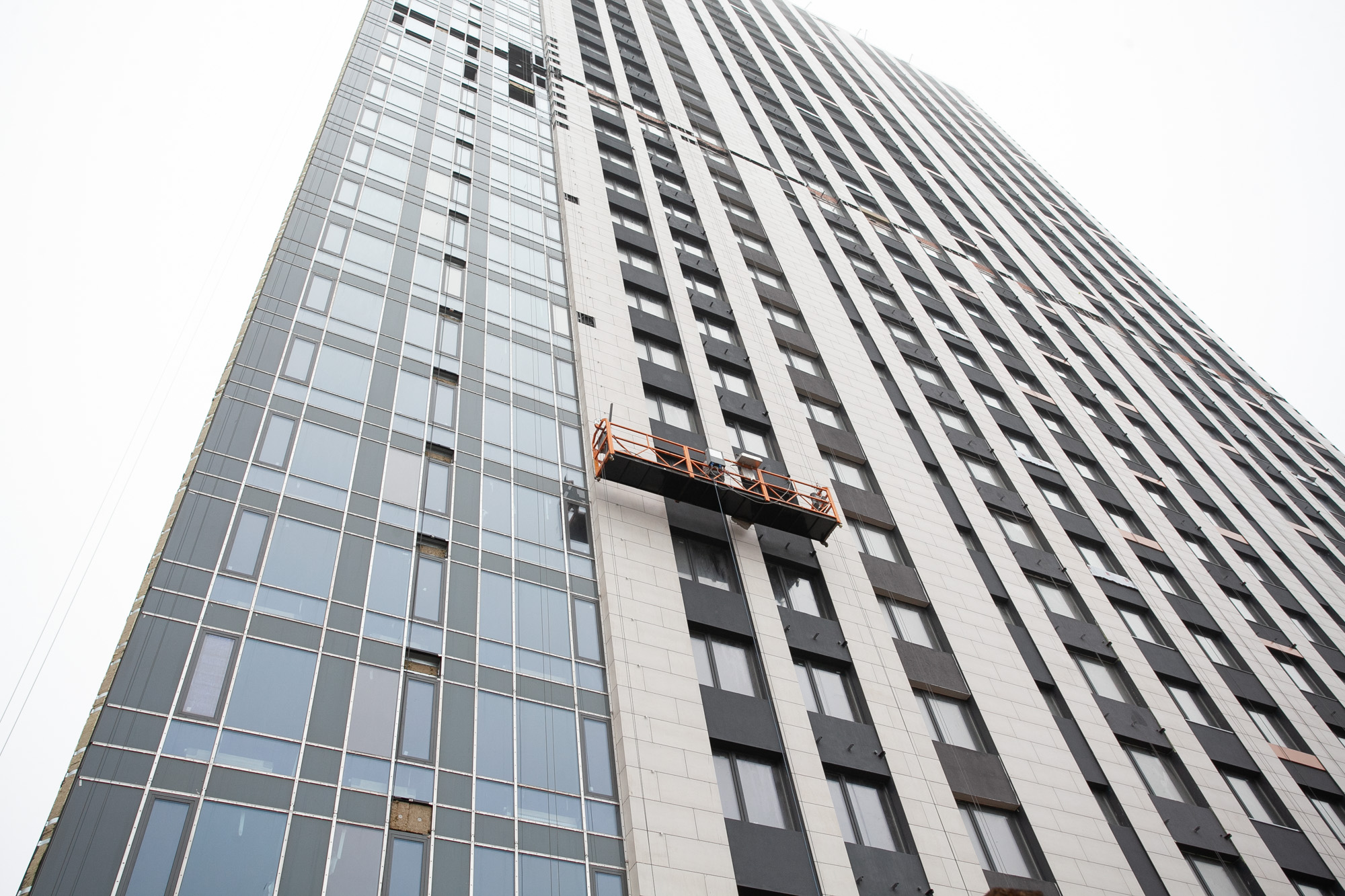

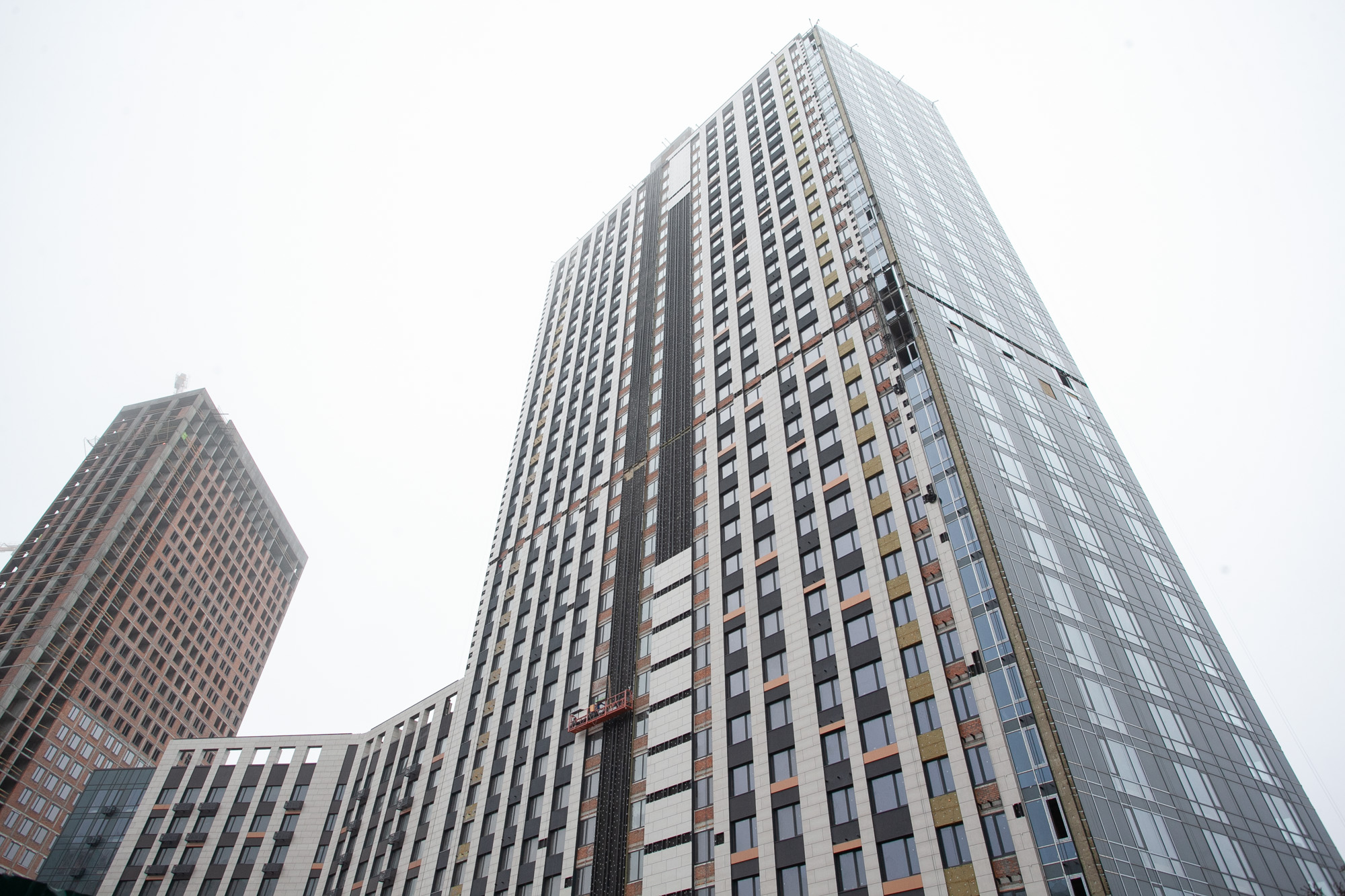

• Виконуються роботи по монтажу навісного вентильованого фасаду по всій висоті будівлі.
• Виконуються роботи по слабкострумових систем з 1 по 30 поверх.

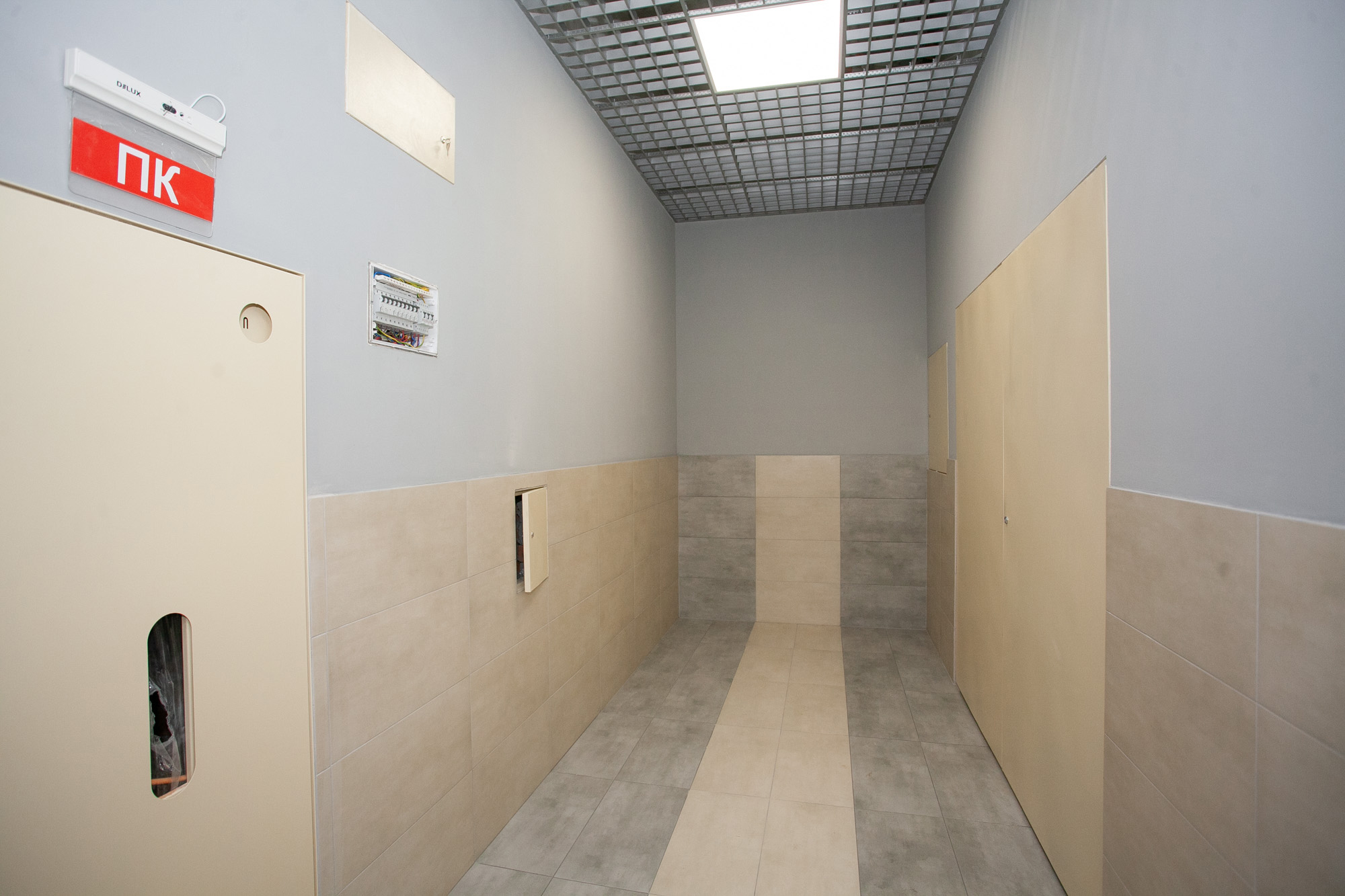

• Виконується влаштування систем протипожежного захисту з 1 по 30 поверх.

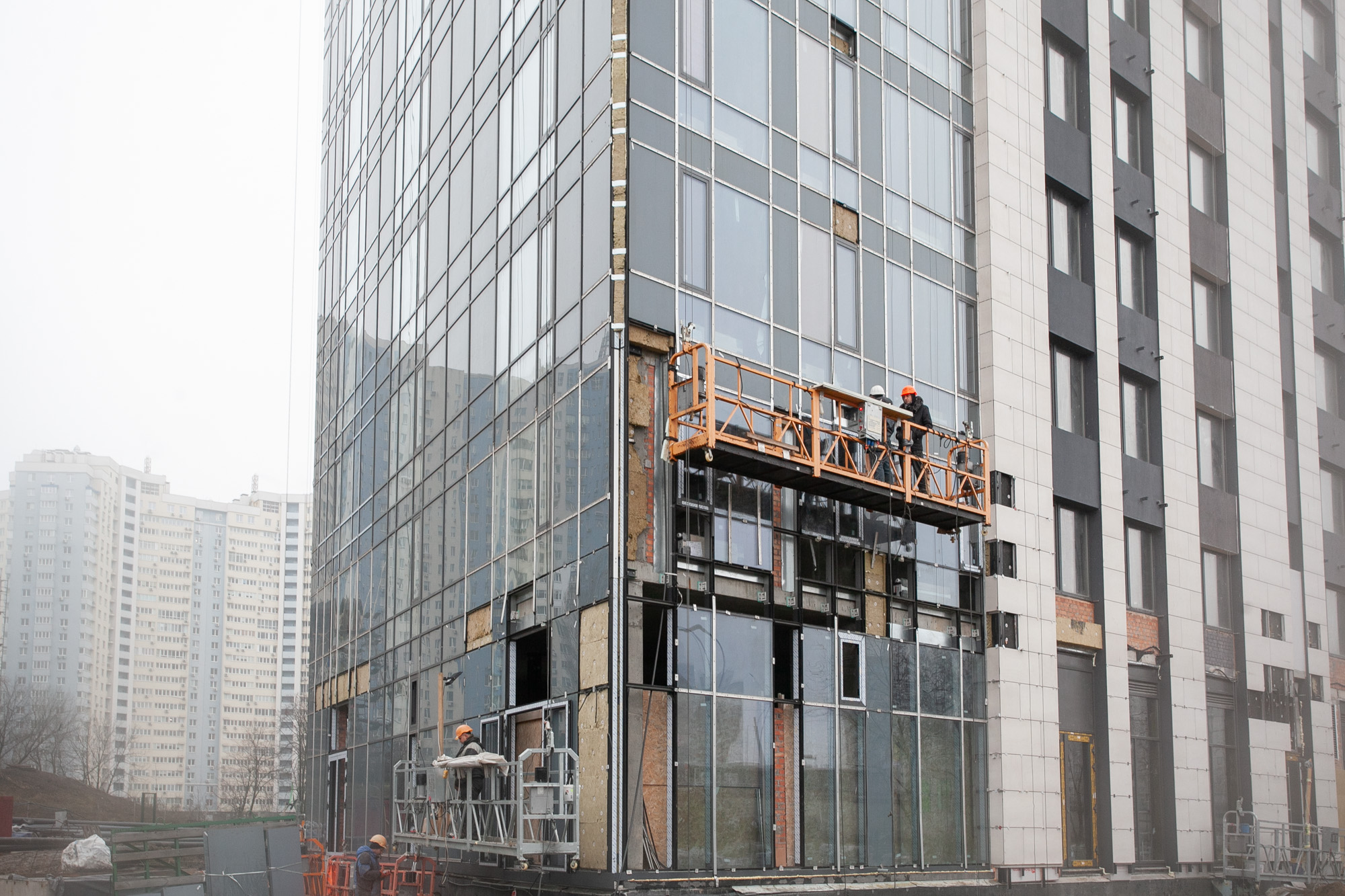

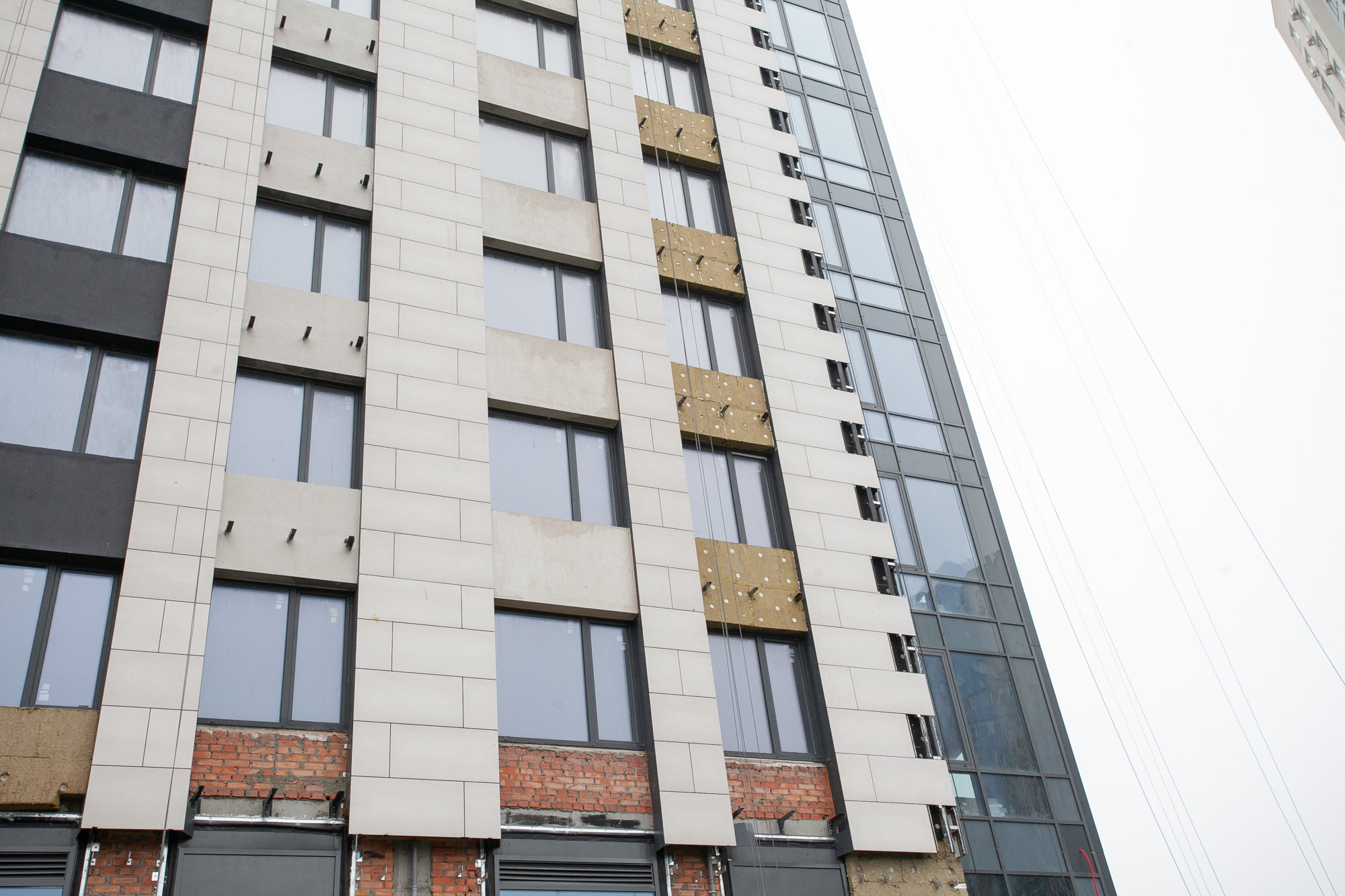

• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.

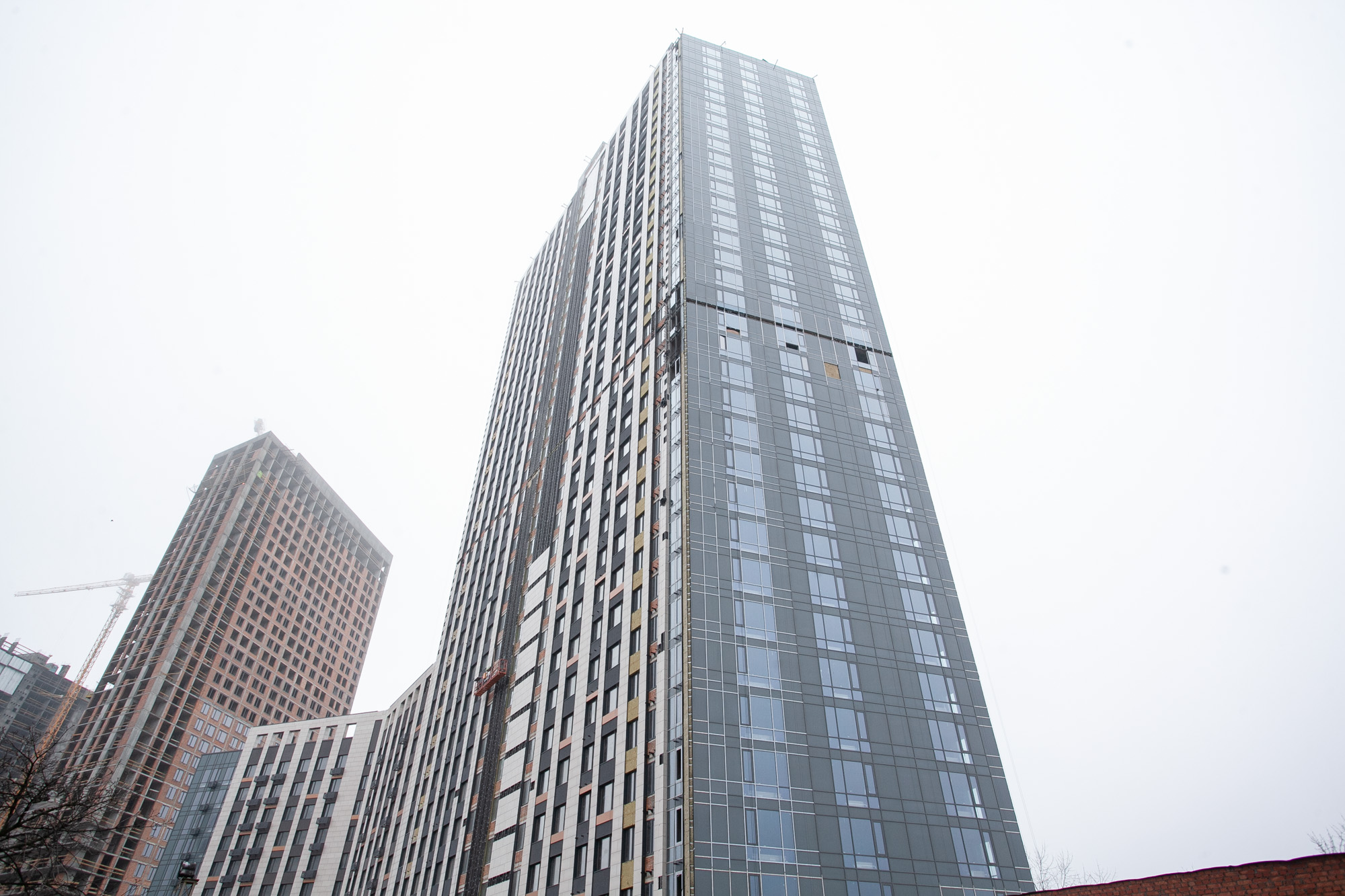

• Виконано роботи по монтажу ліфтів на 95%.
• Виконані роботи по влаштуванню покрівлі на 90%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
Будинок №2, секція 1:

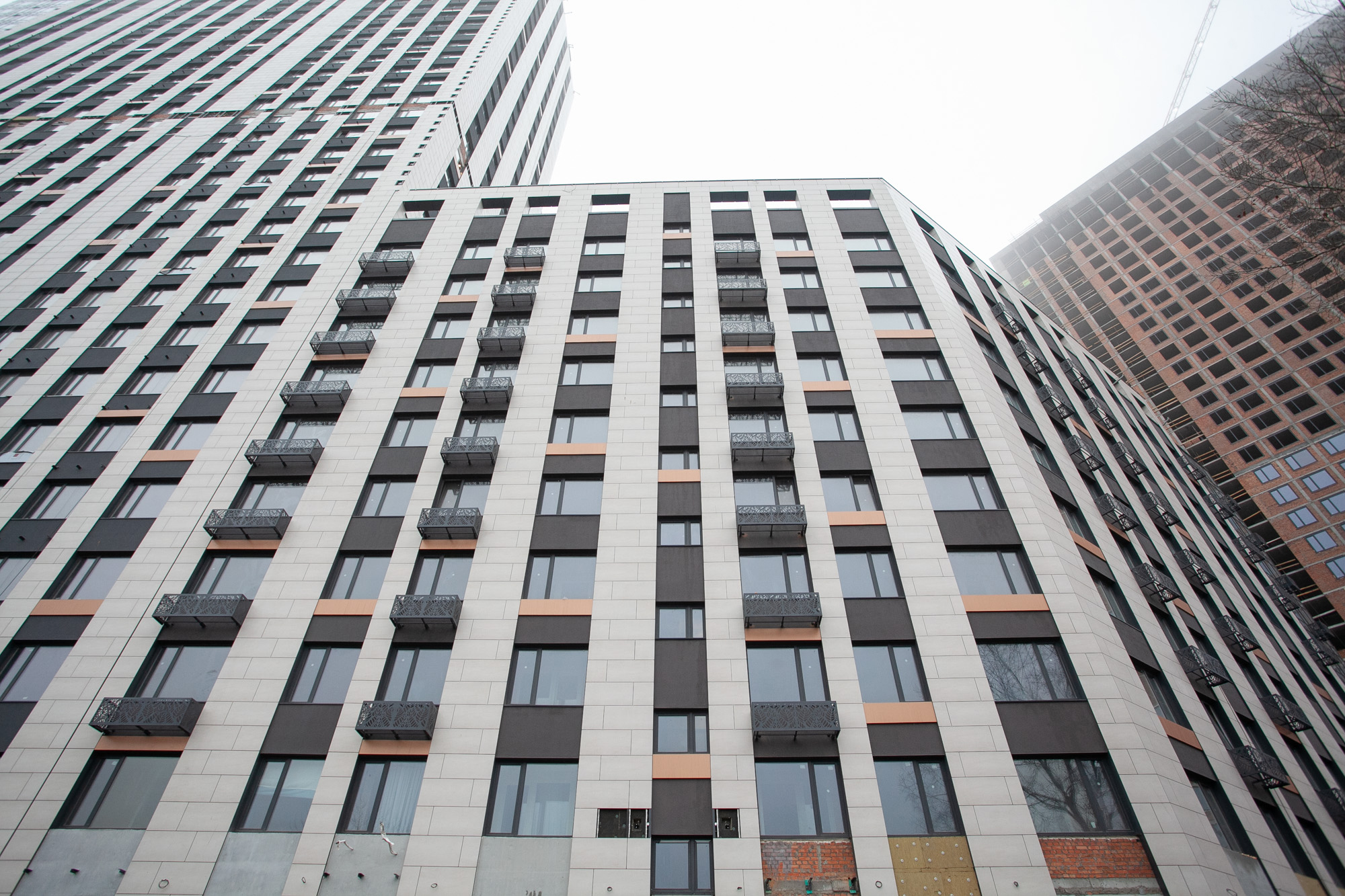

• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.

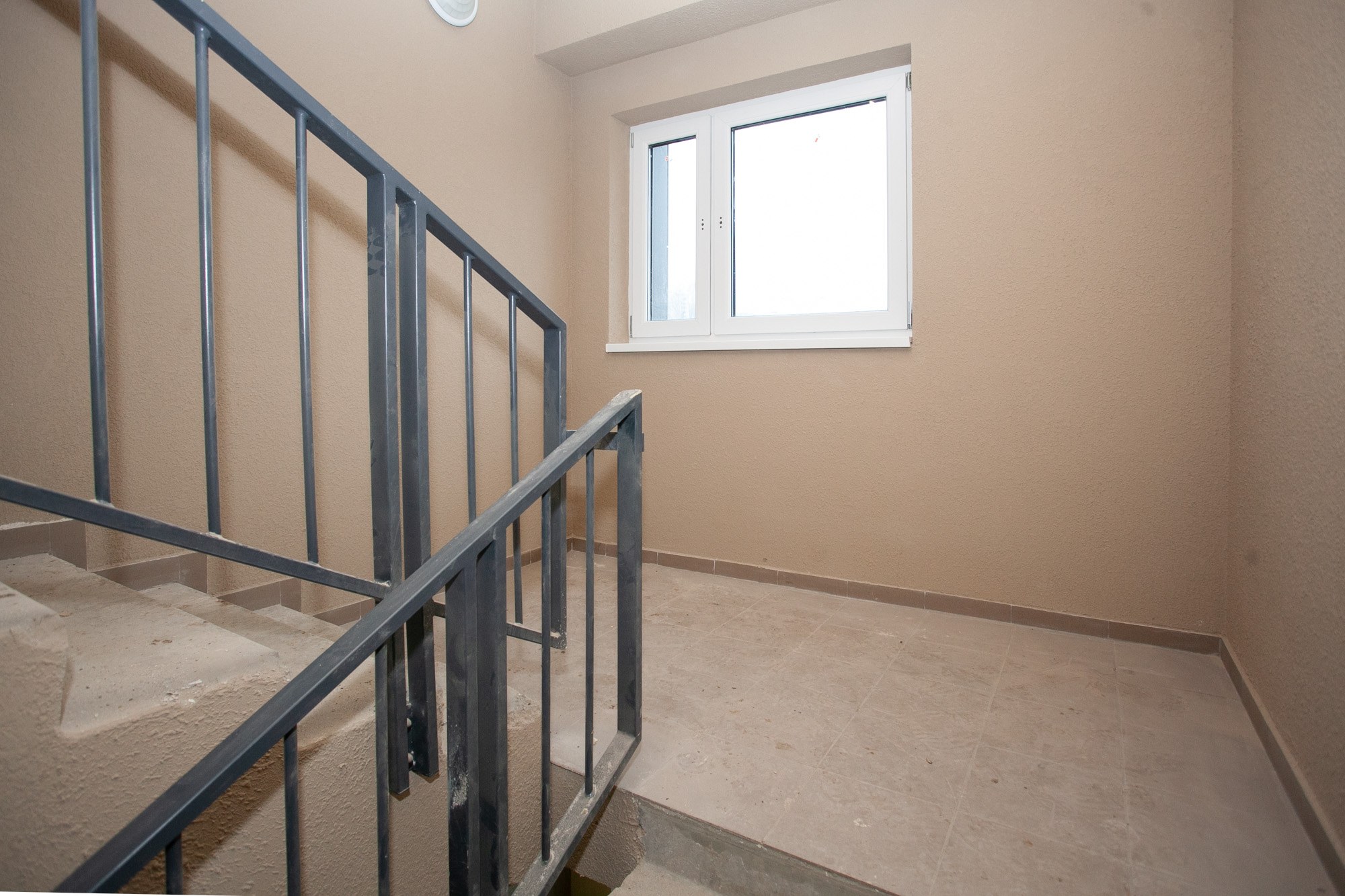

• Виконані роботи по влаштуванню сходових клітин з 1 по 10 поверх.
• Виконано малярні роботи з 1 по 10 поверх.
• Виконано роботи по влаштуванню плитки в місцях загального користування по 10 поверх.
• Встановлено вхідні двері.
• Виконано роботи з монтажу ліфтів.
• Виконуються роботи по влаштуванню протипожежних систем.
• Виконано роботи по влаштуванню слабкострумових систем з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконано роботи з оздоблення холу.

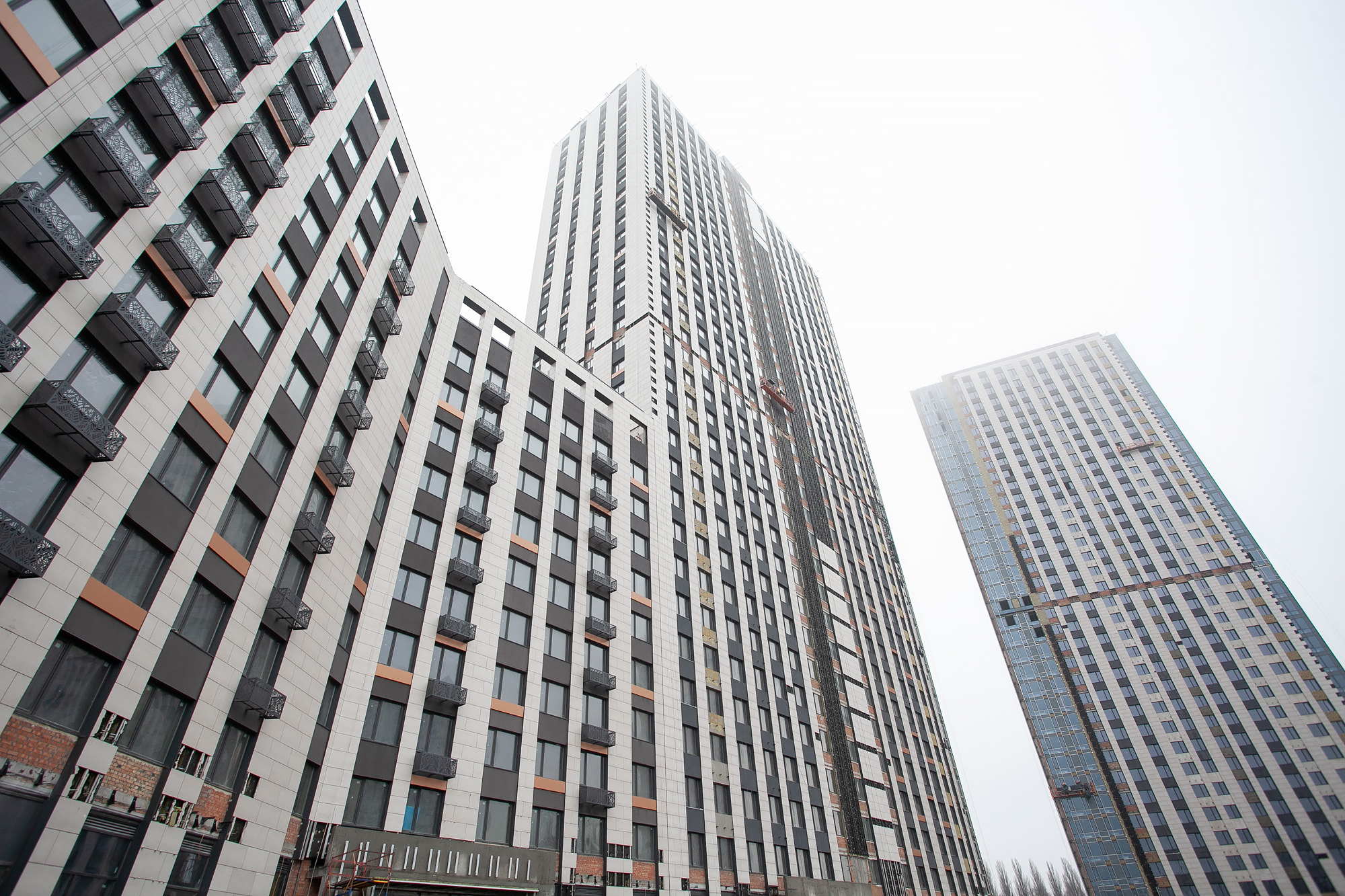

Будинок №2, секція 2:

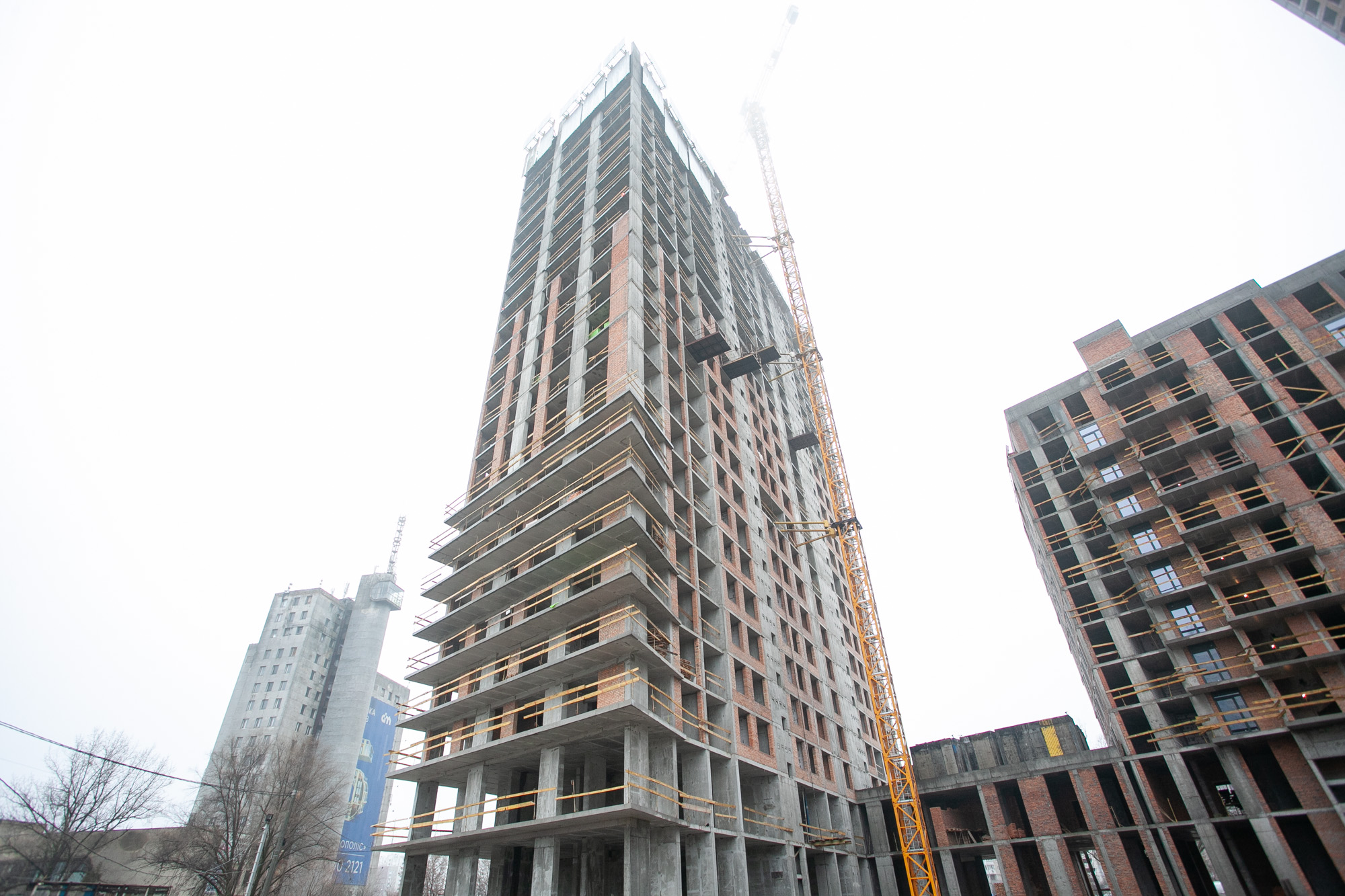

• Виконано роботи по влаштуванню монолітного каркаса.
• Виконано роботи по монтажу сходових маршів на 34 поверсі.

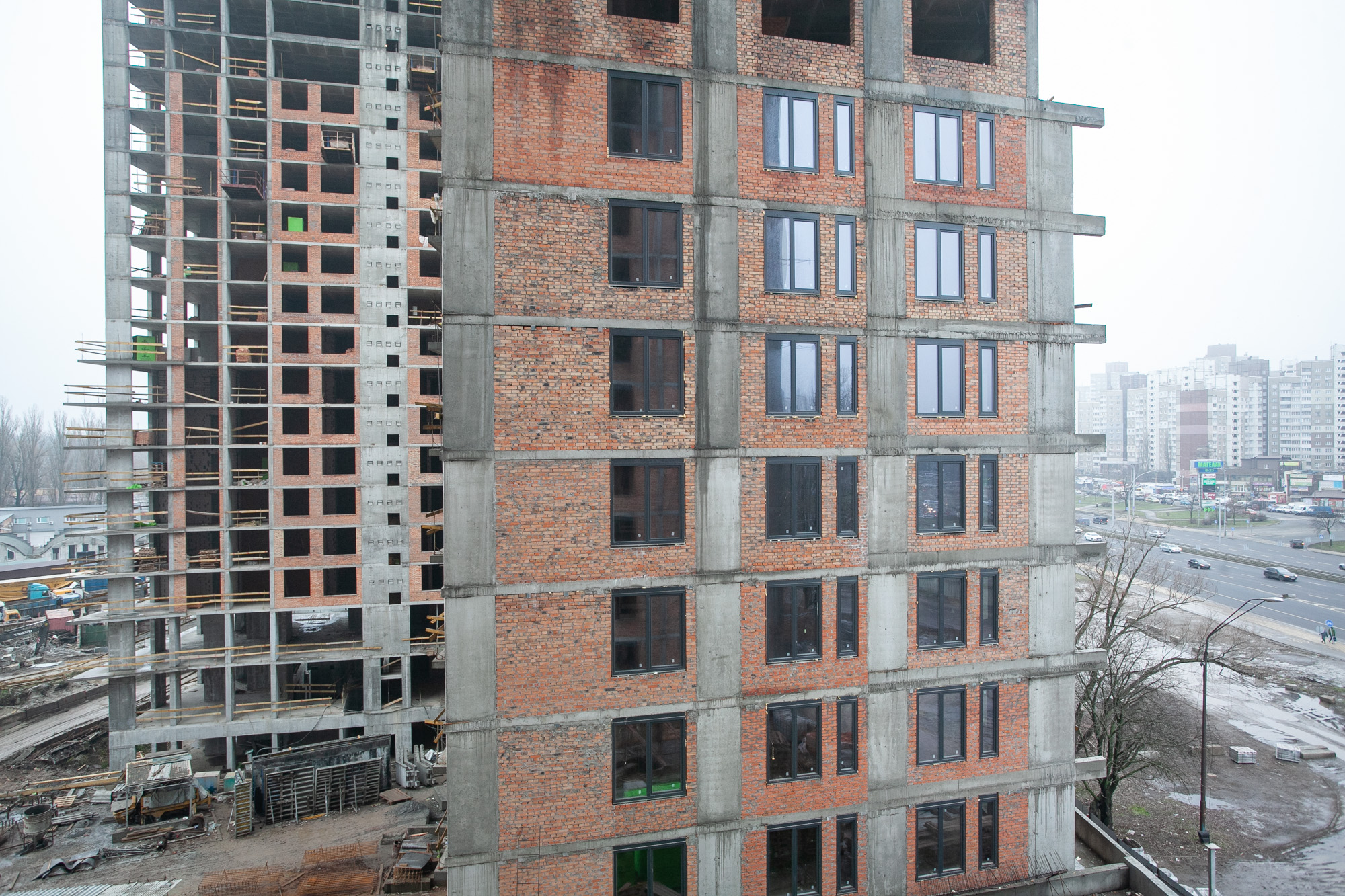

• Виконана цегляна кладка.
• Виконуються роботи по оздобленню холу.
• Виконано на 95% роботи по монтажу ліфтів.
• Виконано монтаж дверей з 2 по 30 поверх.
• Виконуються роботи по влаштуванню слабкострумових систем з 1 по 30 поверх.
• Виконано роботи по монтажу систем вентиляції з 2 по 34 поверх.
• Виконано роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 2 по 30 поверх.
• Виконані роботи з влаштування плитки стін МЗК з 2 по 25 поверх.
• Виконуються роботи по монтажу навісного вентильованого фасаду по 34 поверх.
• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконуються електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи по влаштуванню покрівлі на 90%.
• Виконуються роботи по влаштуванню слабкострумових систем з 1 по 34 поверх.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконуються роботи по встановленню систем протипожежного захисту з 1 по 30 поверх.
Будинок №3, секція 1:

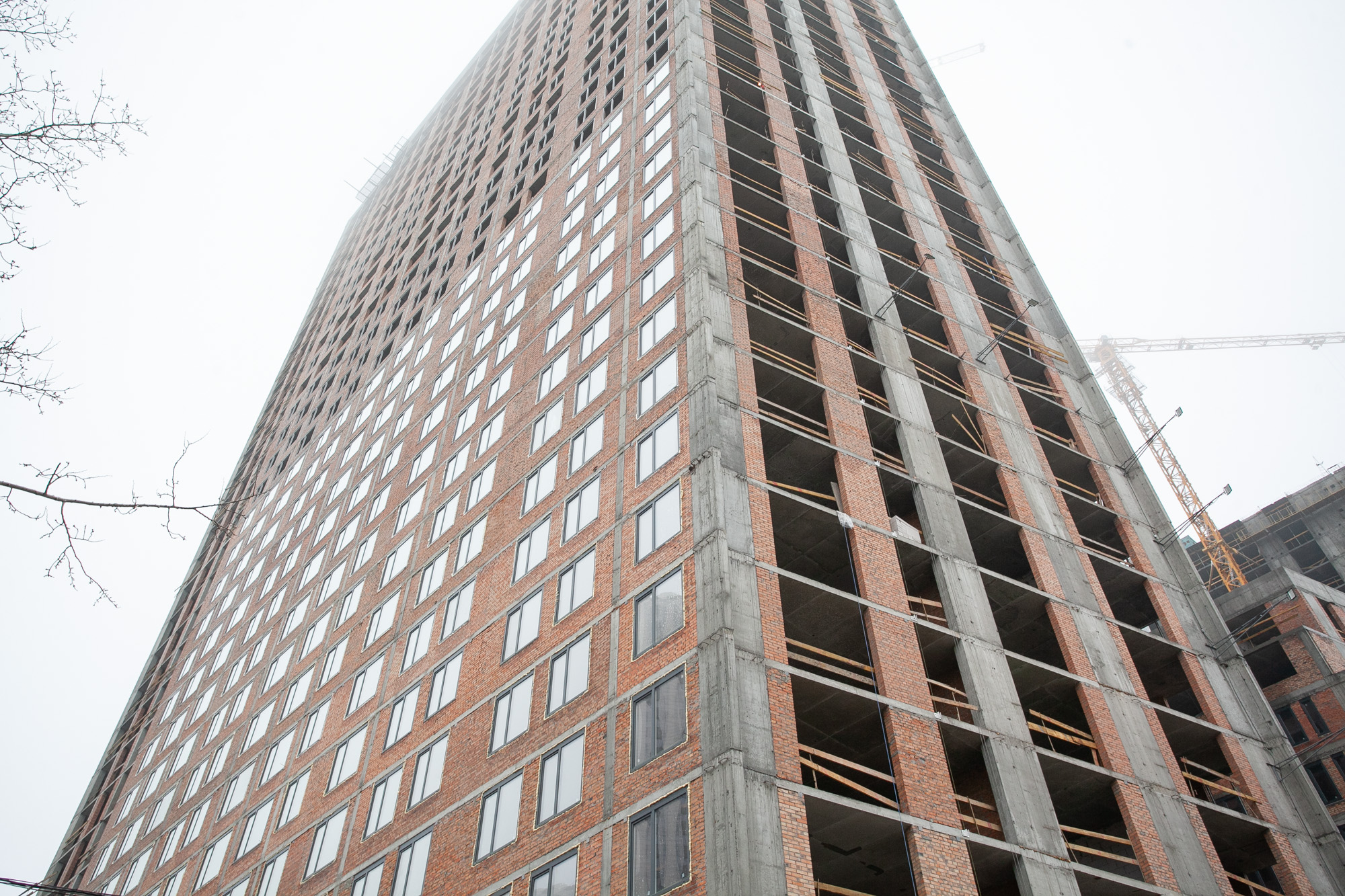

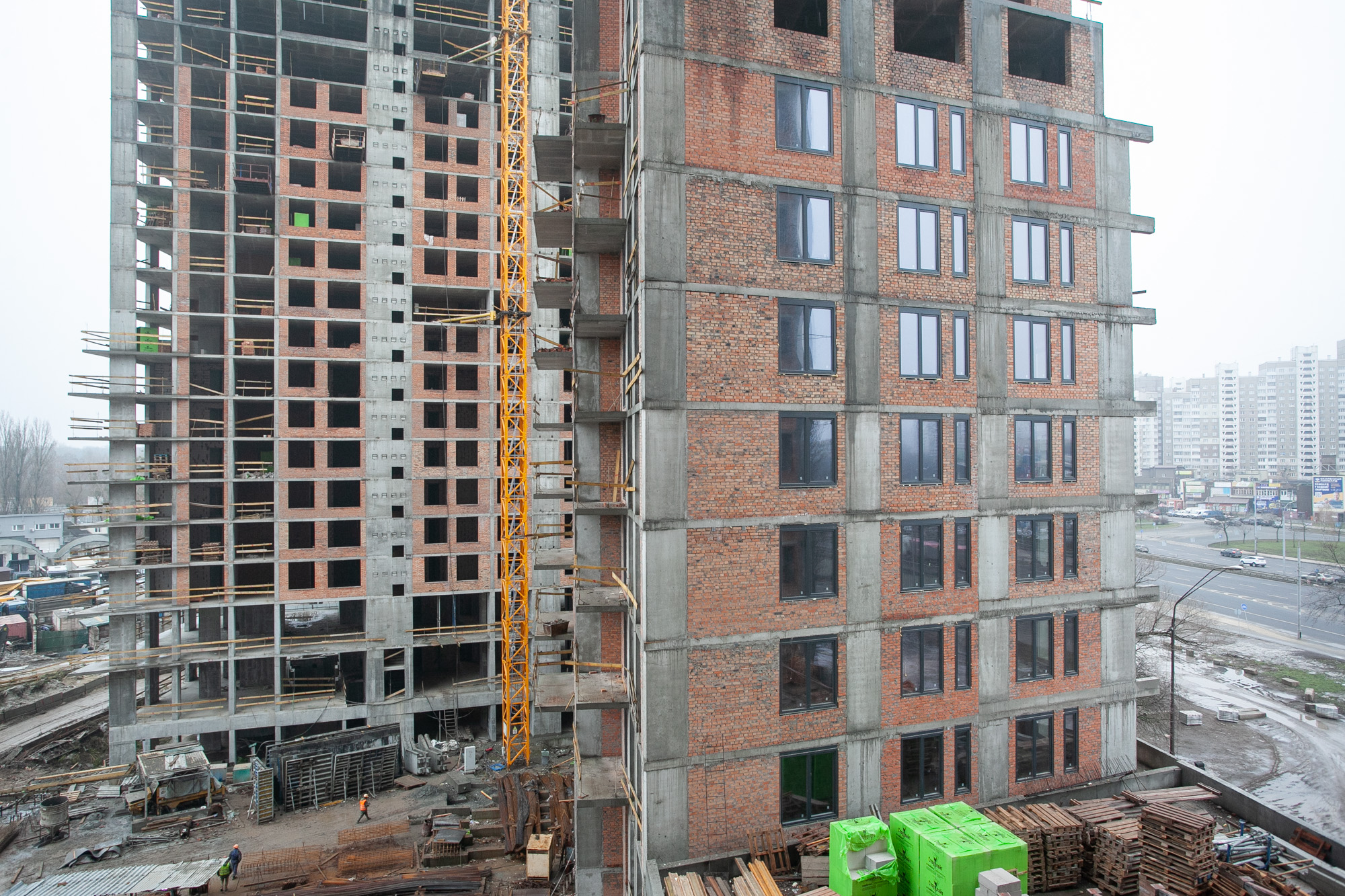

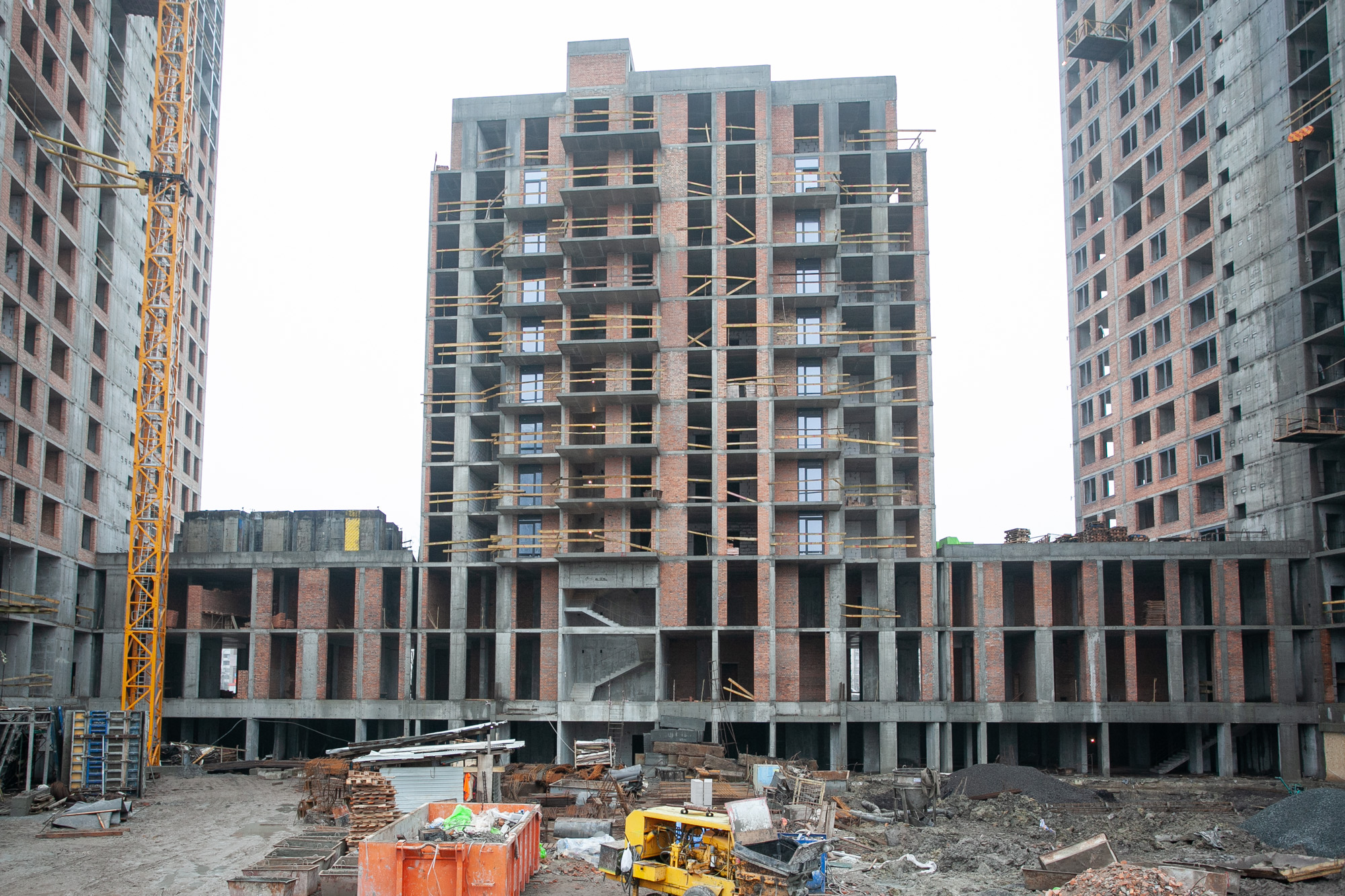

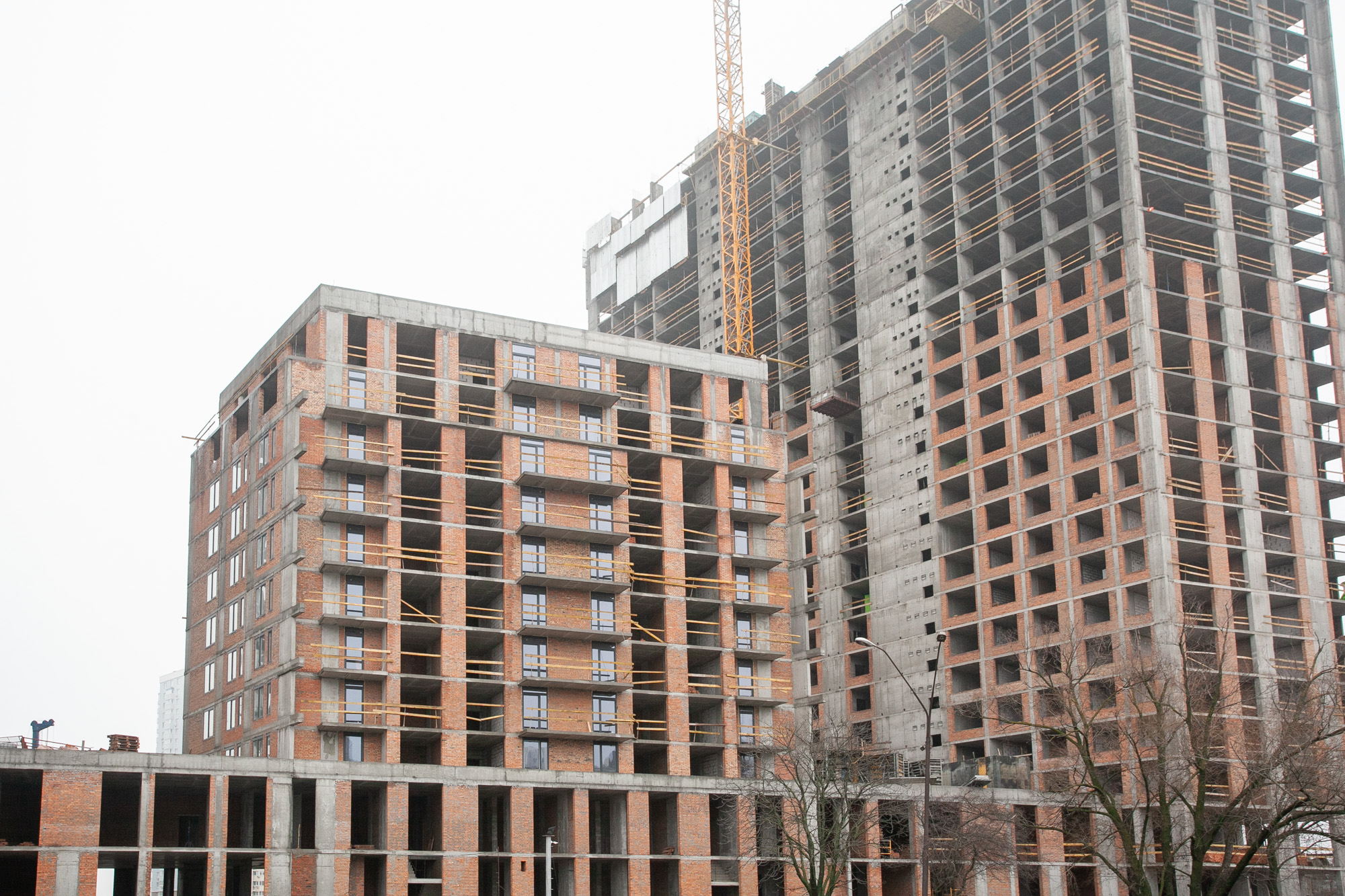

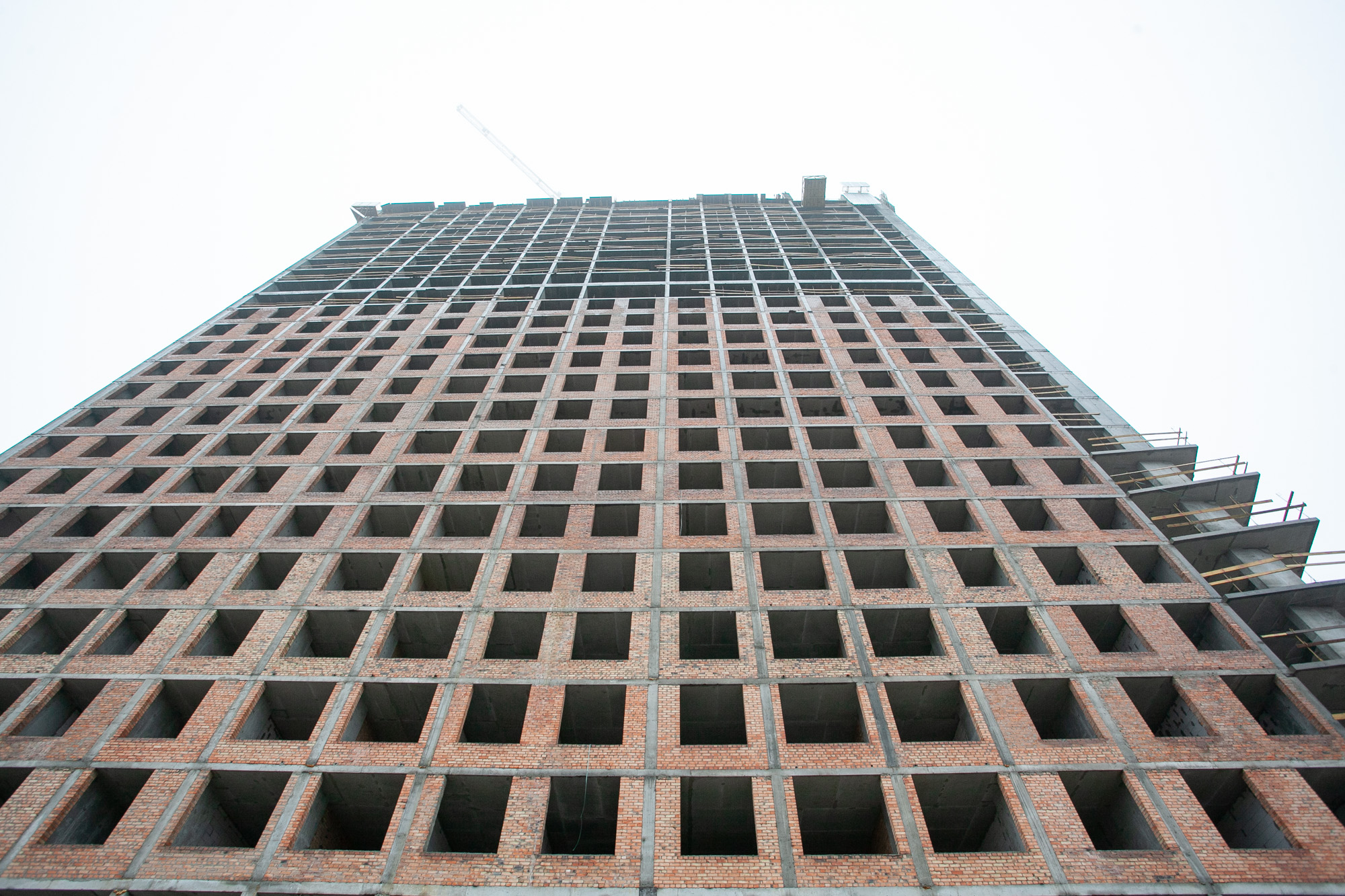

• Виконуються роботи по влаштуванню монолітного каркасу 25-26 поверху.

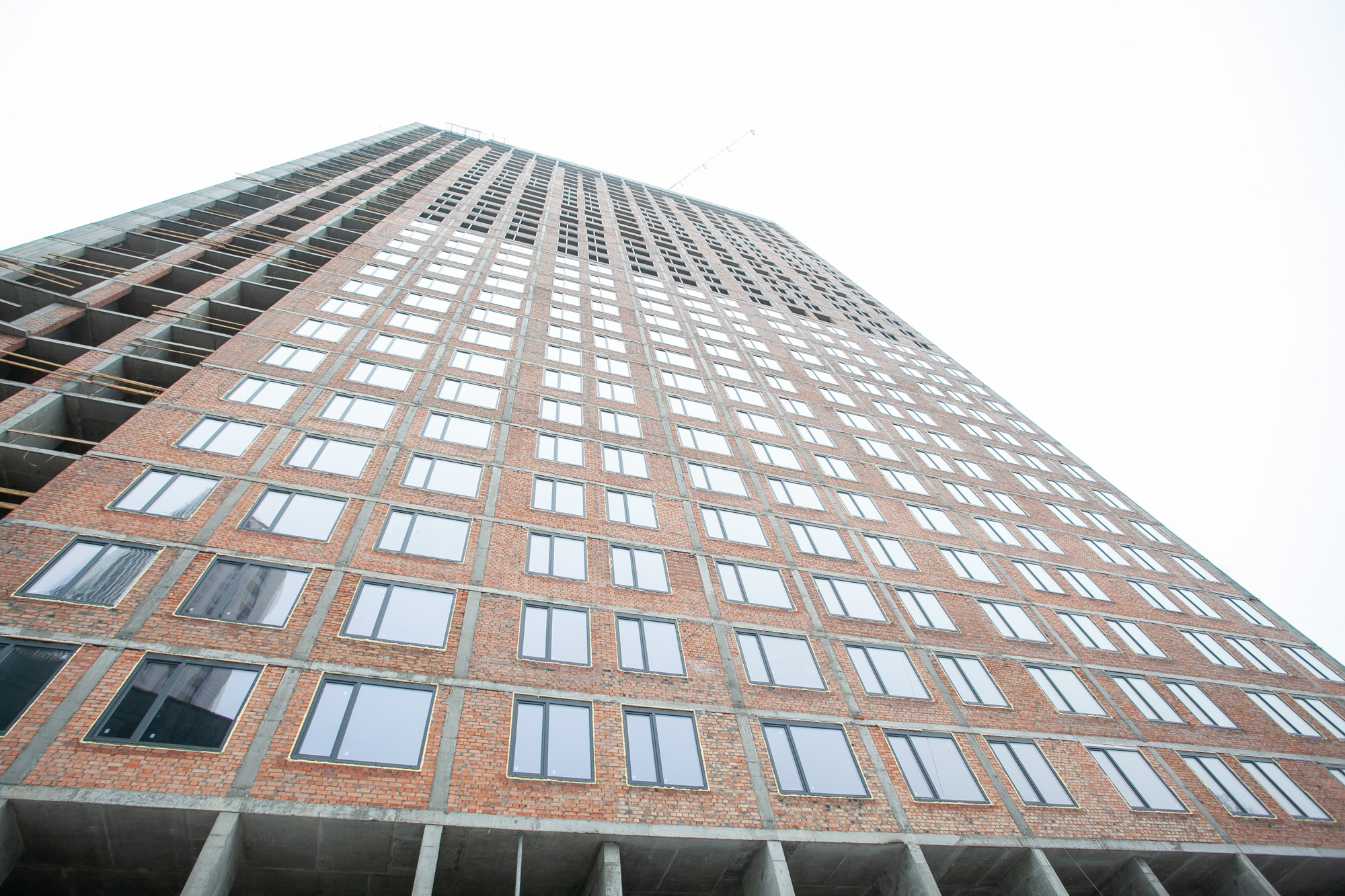

• Виконується цегляна кладка на 3-16 поверхах.
• Встановлено сходові марші до 23 поверху включно.
Будинок №3, секція 2:
• Повністю виконано монолітно-каркасні роботи і встановлено сходові марші.
• Виконано роботи по цегляній кладці.
• Встановлено 95% ПВХ конструкцій.
Будинок №3, секція 3:

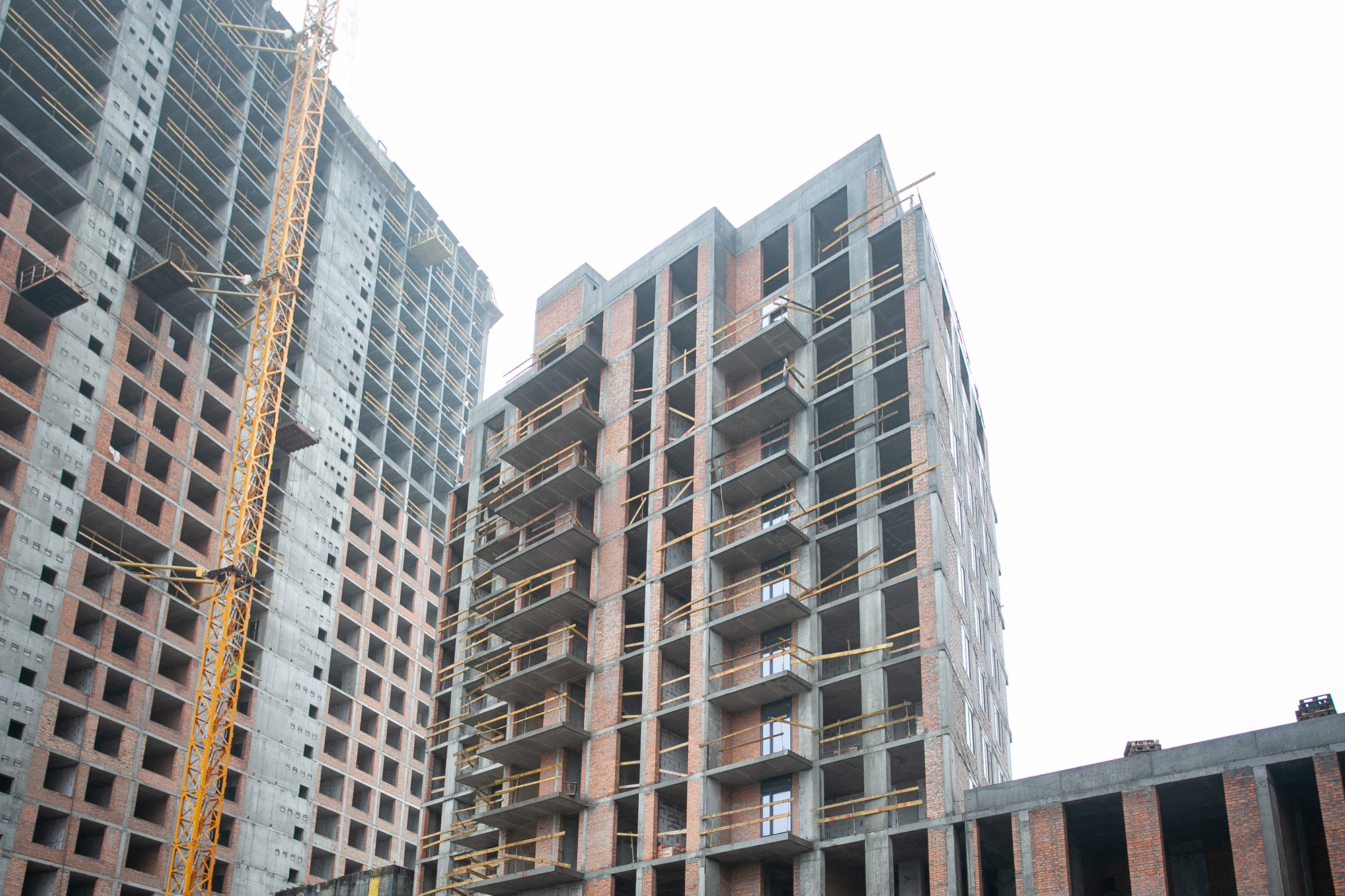

• Виконано роботи по влаштуванню монолітного каркасу (парапетів) і технічного поверху.
• Виконується цегляна кладка з 3 по 34 поверх.
• Повністю встановлені сходові марші.
• Виконуються роботи по монтажу ПВХ конструкцій з 3 по 28 поверх.

Паркінг:

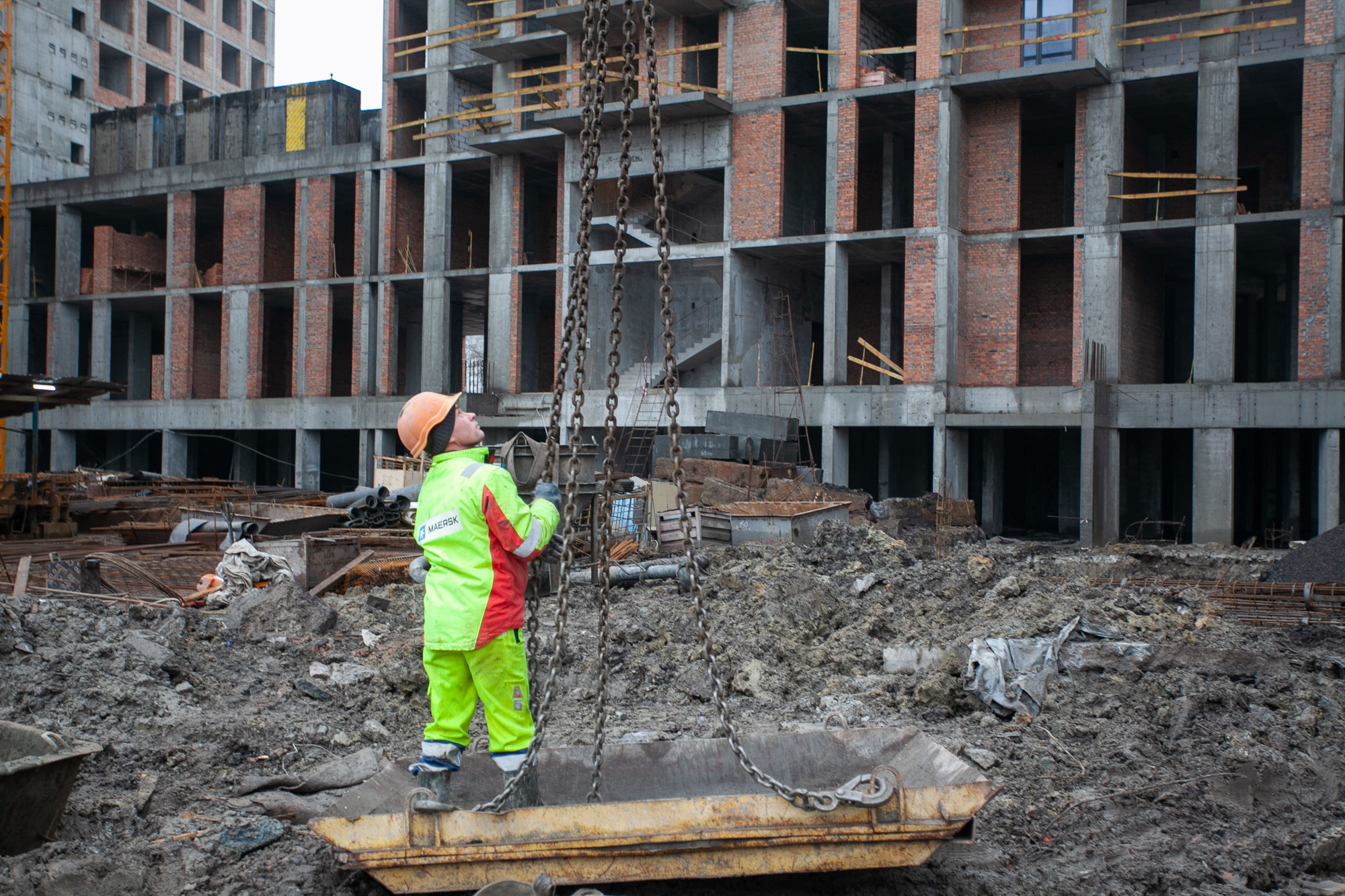

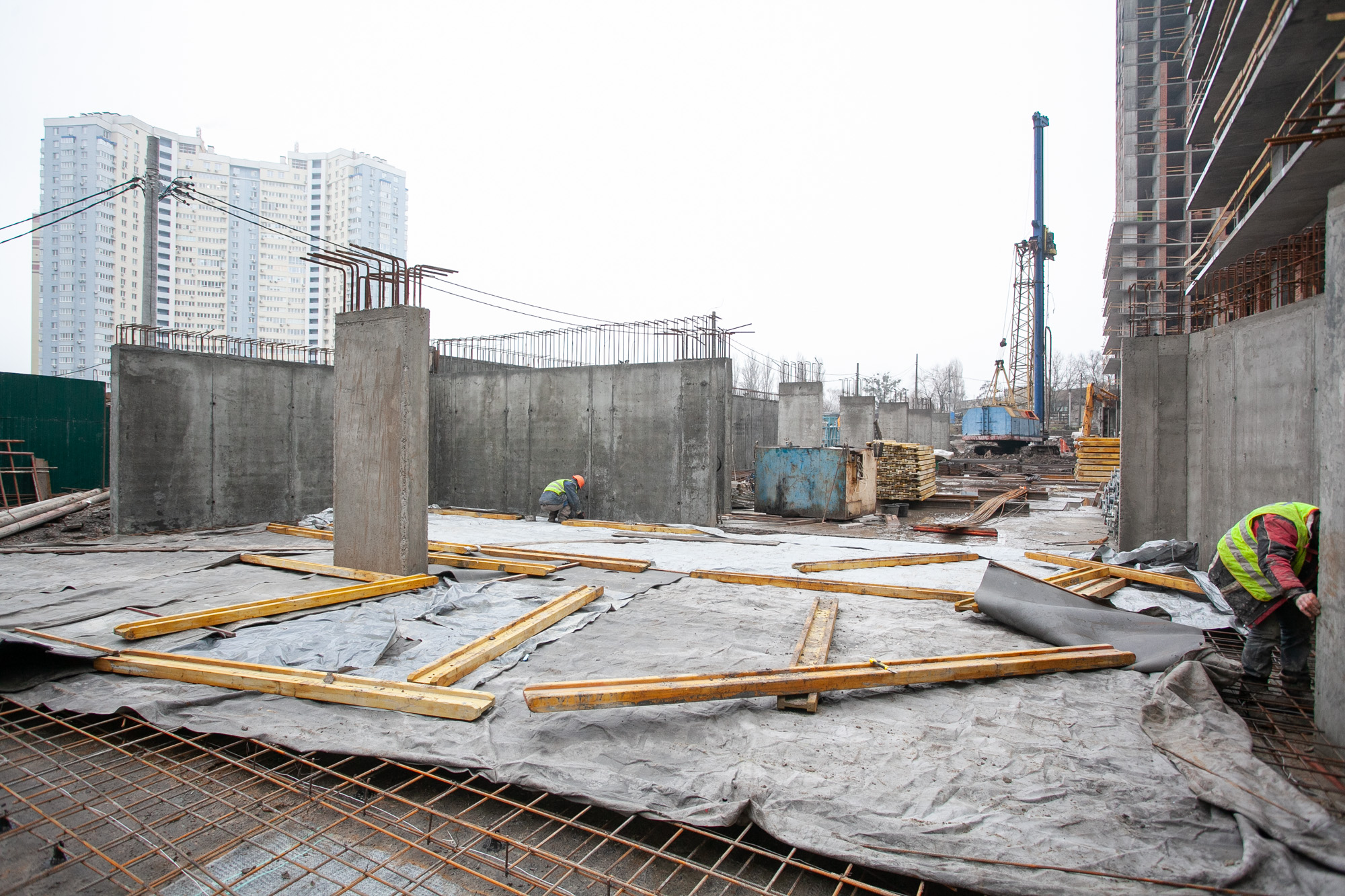

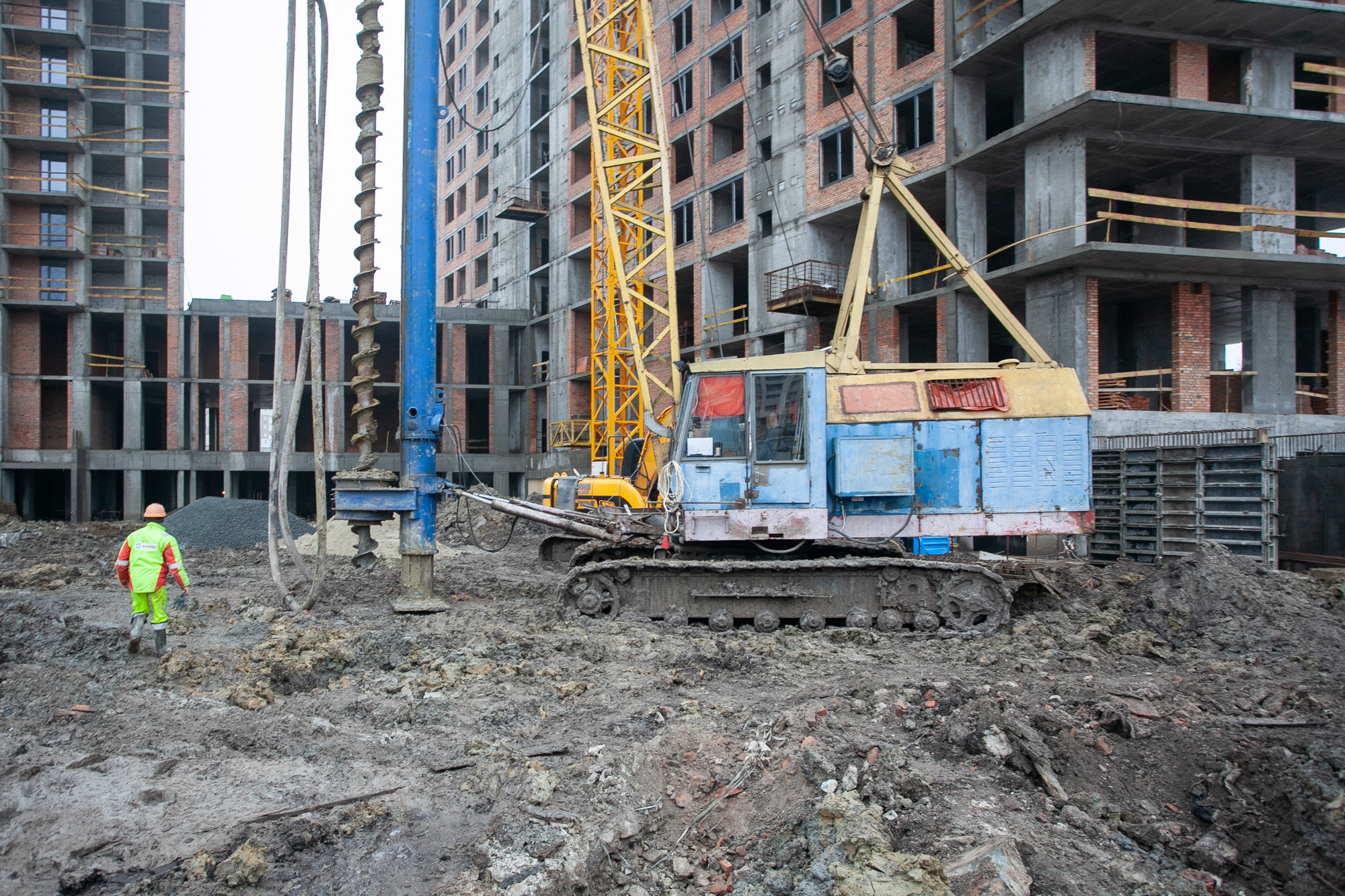

• Виконуються роботи по влаштуванню паль паркінгу.
• Виконуються роботи по влаштуванню фундаменту паркінгу.
• Виконуються роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.
• Виконуються роботи по влаштуванню плити підлоги паркінгу.
• Виконуються роботи по влаштуванню плити покриття паркінгу.

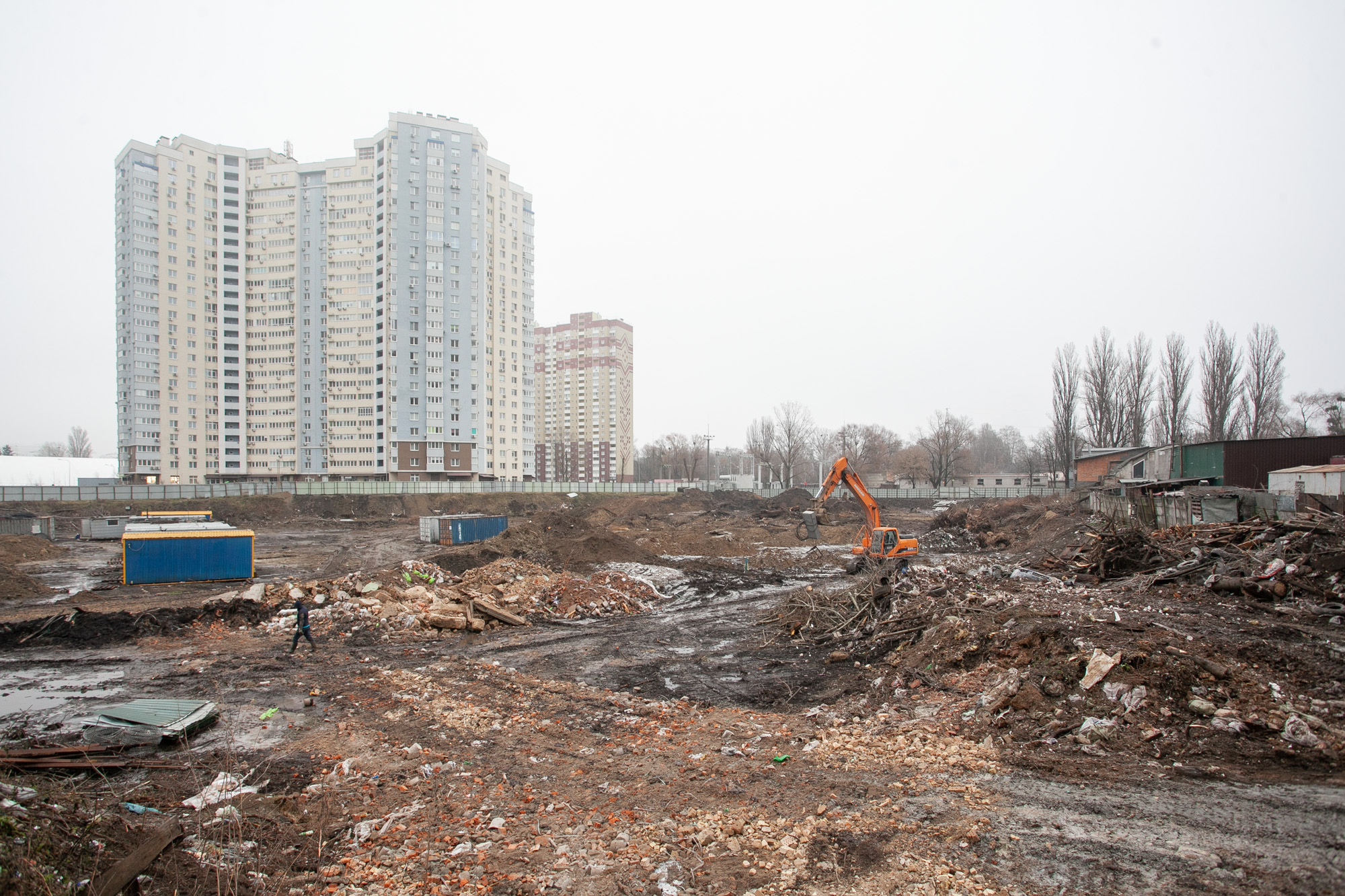

Будинок №4
• Виконуються роботи по влаштуванню випробовуваних паль.
