Phone icon
Обрати квартиру Plus icon
Phone icon
title
21 January 2021

Хід будівництва станом 21.01.2021

Загальні (перша черга):

• Виконуються роботи по влаштуванню зовнішніх мереж каналізації К1 (внутрішньо майданчикові та позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж водопостачання В1 (внутрішньо майданчикові та позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж дренажної й зливової каналізації В2 (внутрішньо майданчикові та позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10 / 0,4 КВ.
• Виконуються роботи по обробці та монтажу воріт і дверей в ТП.
• Виконані роботи з влаштування підпірної стіни (біля АЗС Glusco).
• Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою.
• Виконуються роботи по влаштуванню зовнішніх мереж слабкострумових систем (внутрішньо майданчикові).

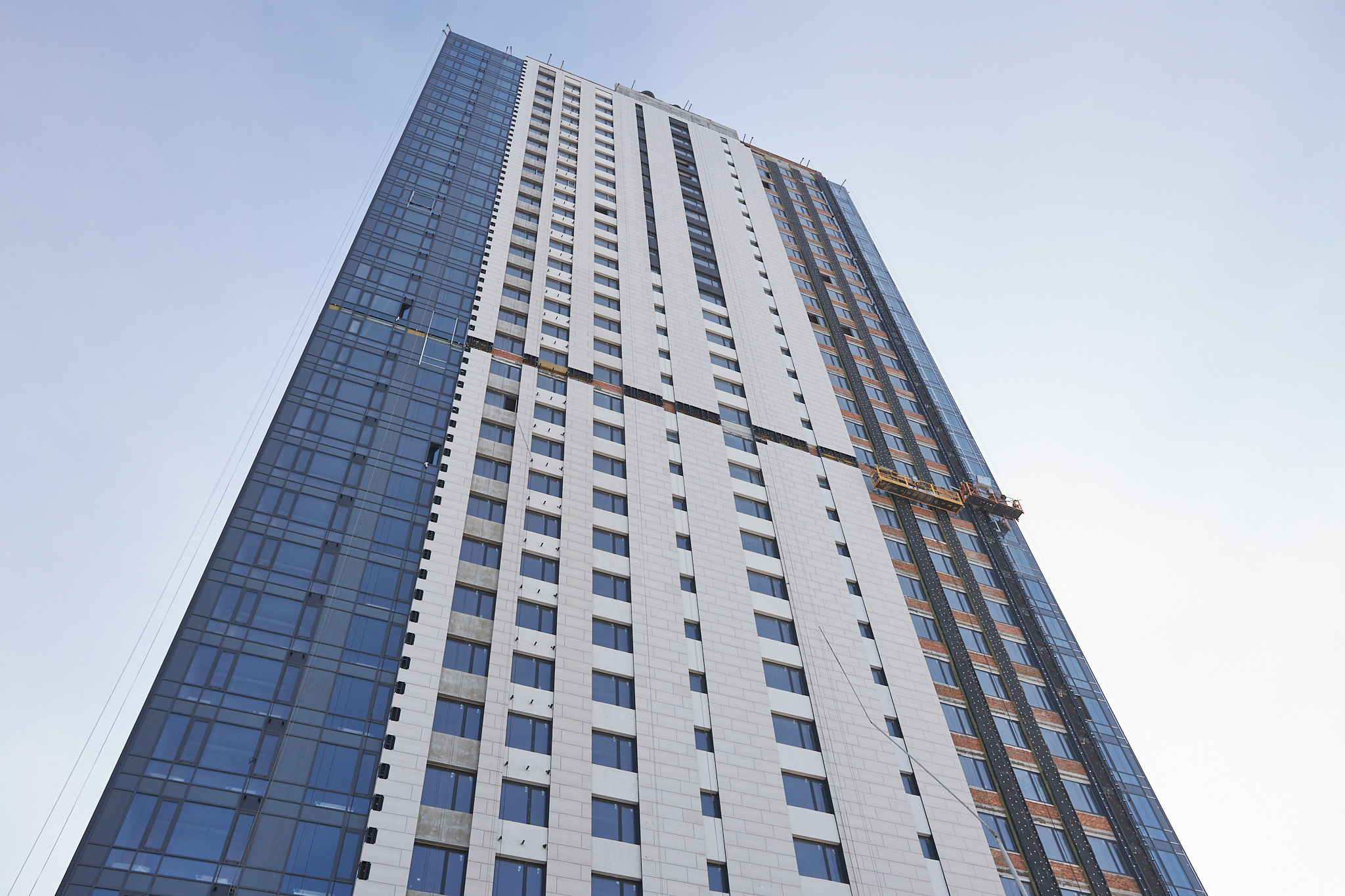

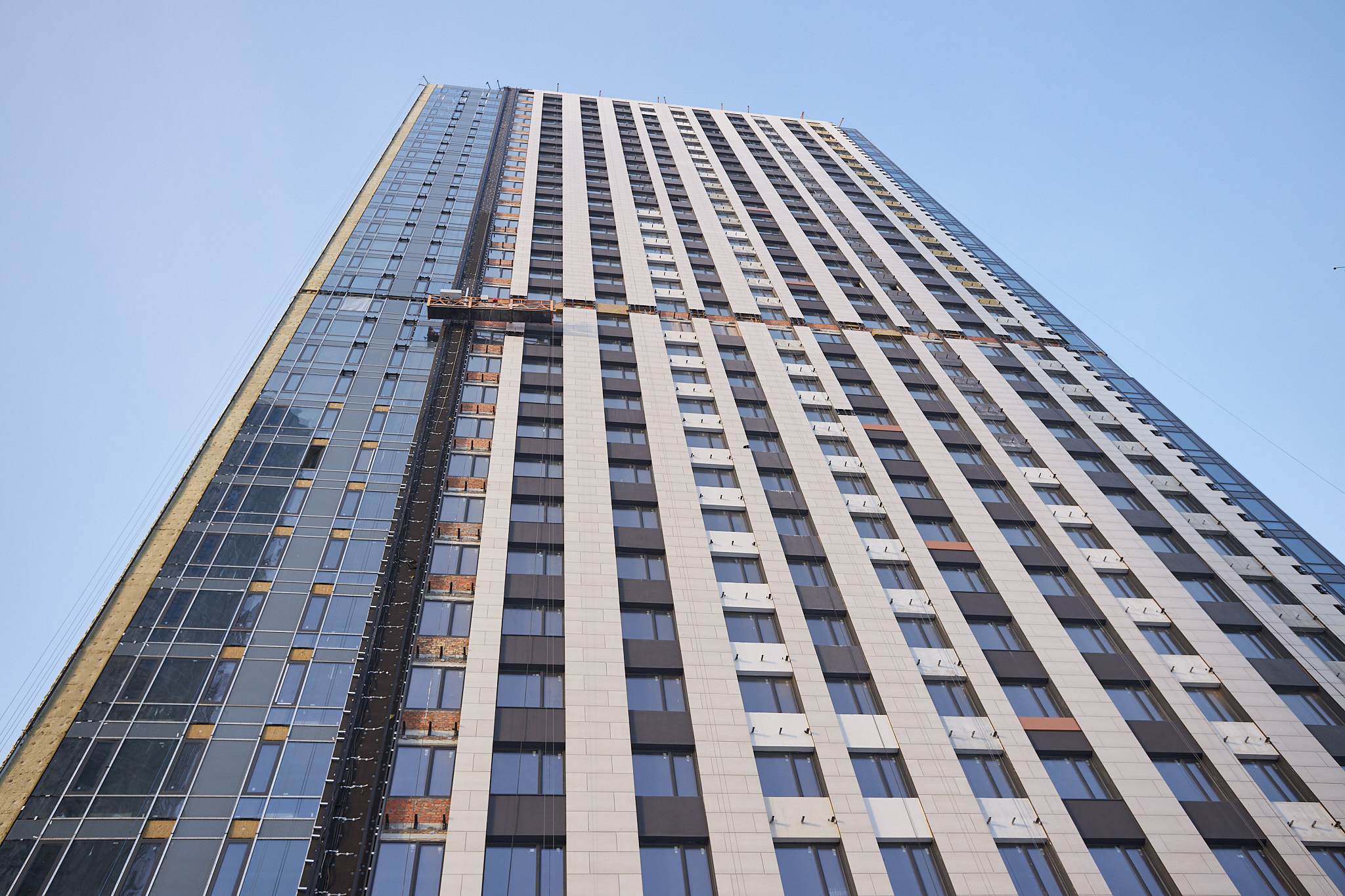

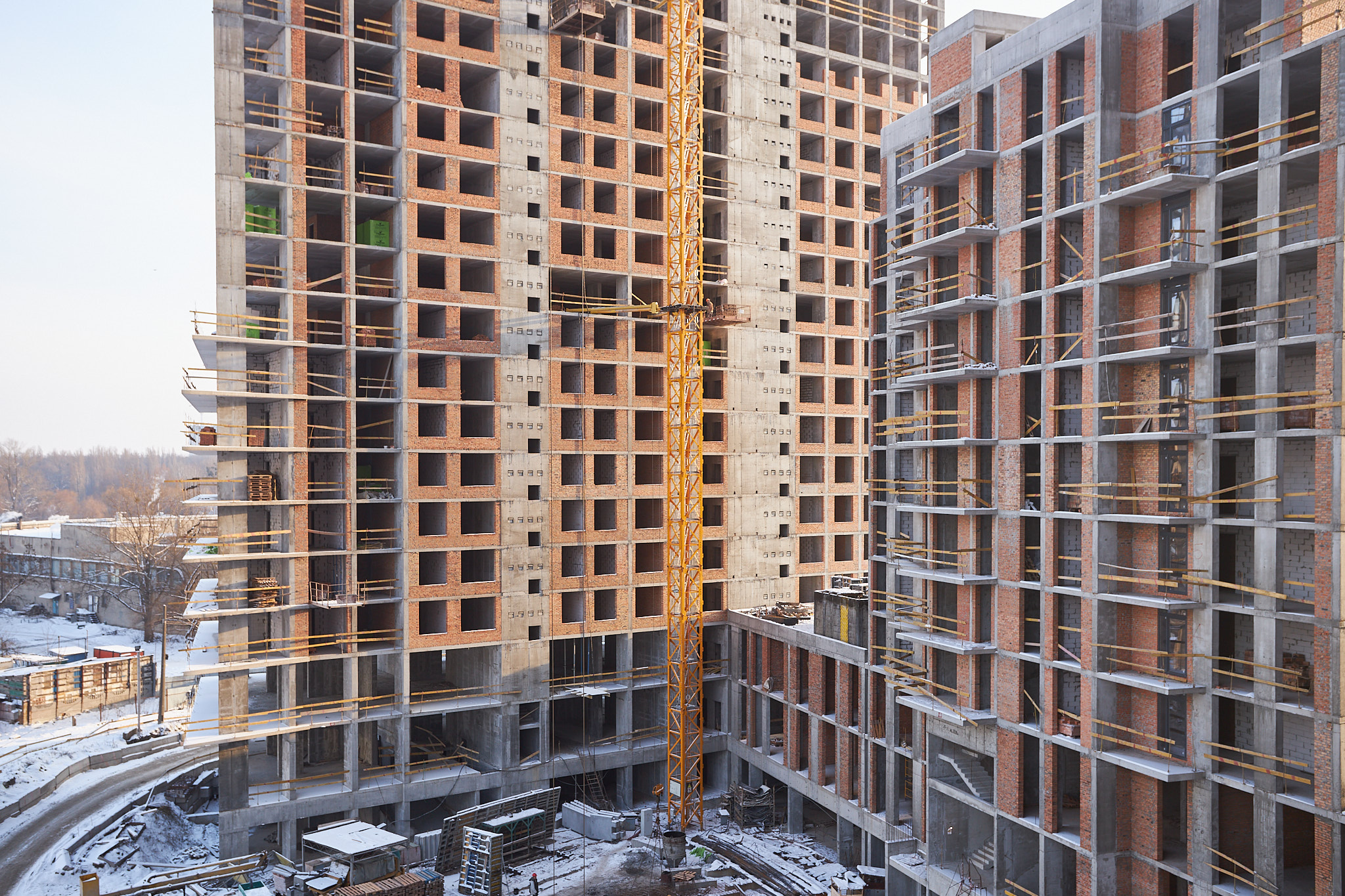

Будинок №1:

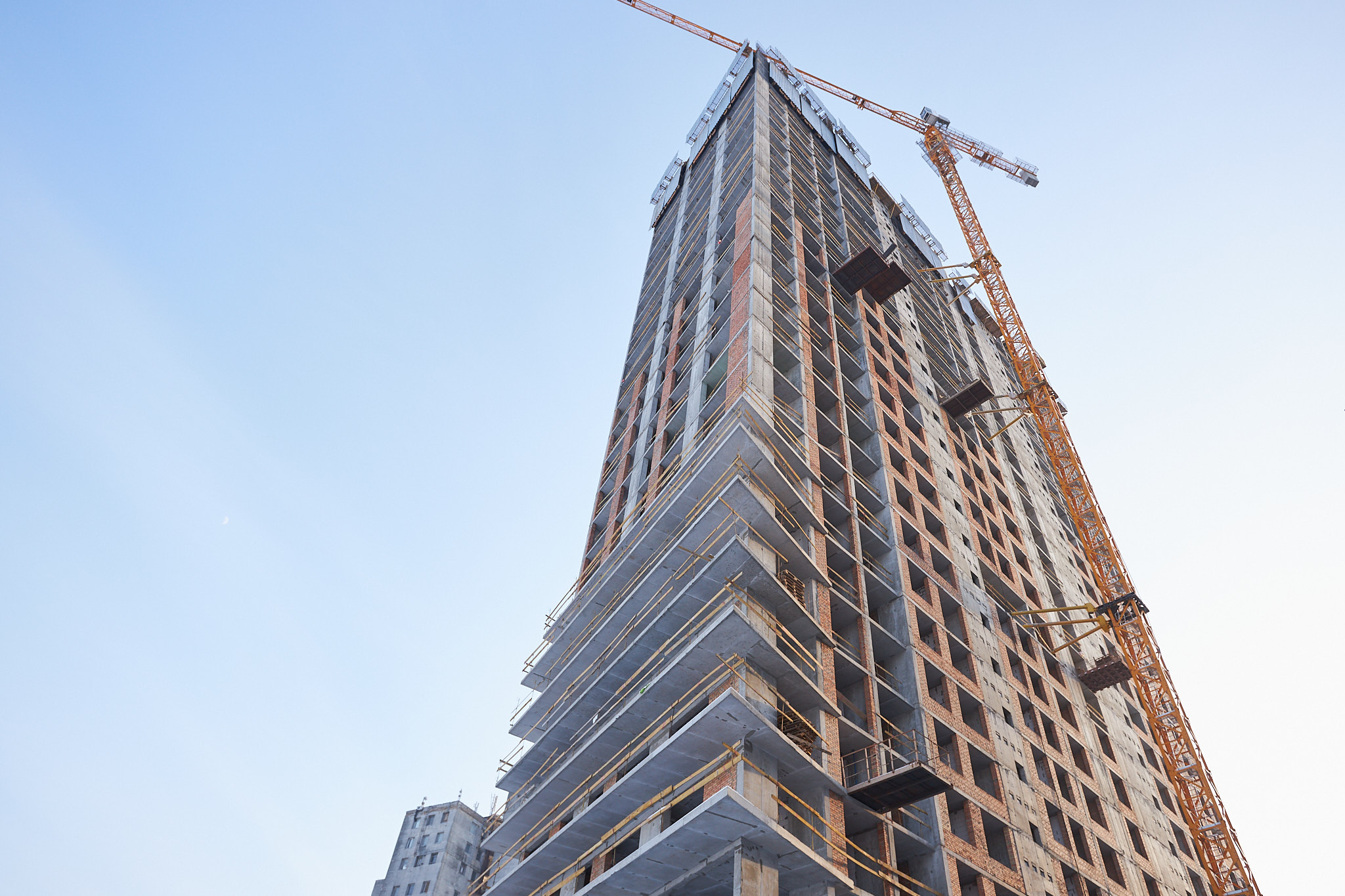

• Повністю виконано влаштування монолітного каркасу.

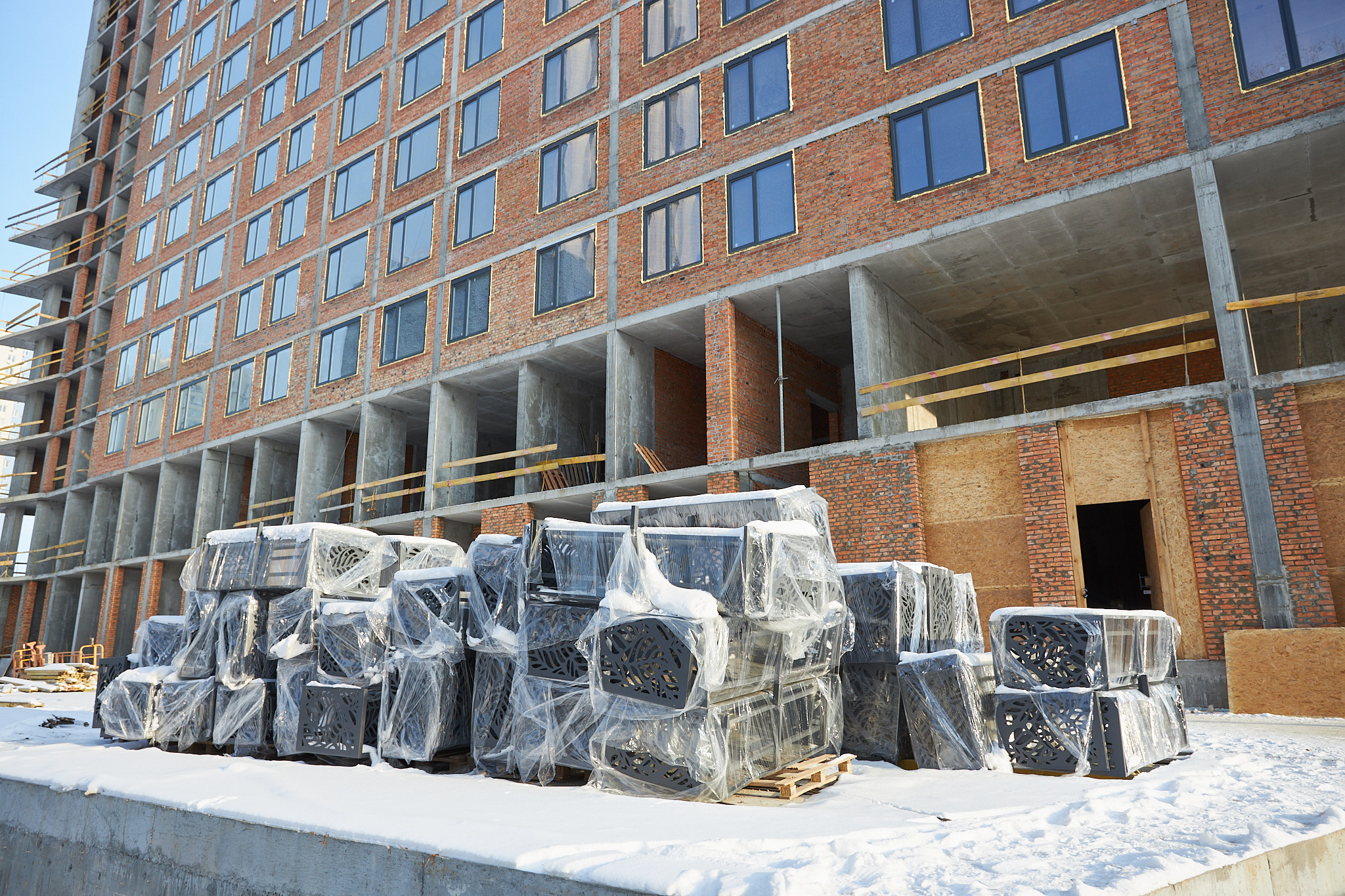

• Виконана цегляна кладка.
• Повністю змонтовані сходові марші.
• Виконуються роботи по оздобленню холу.
• Виконано роботи з монтажу перильного огородження сходових клітин.
• Виконано роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.
• Виконано монтаж квартирних дверей з 2 по 30-й поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконується монтаж протипожежних дверей МЗК з 2 по 15-й поверх.
• Виконано роботи з укладання плитки підлоги та стін МЗК з 2 по 30 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 1 по 34 поверх.
• Проводяться електромонтажні роботи на всіх поверхах.

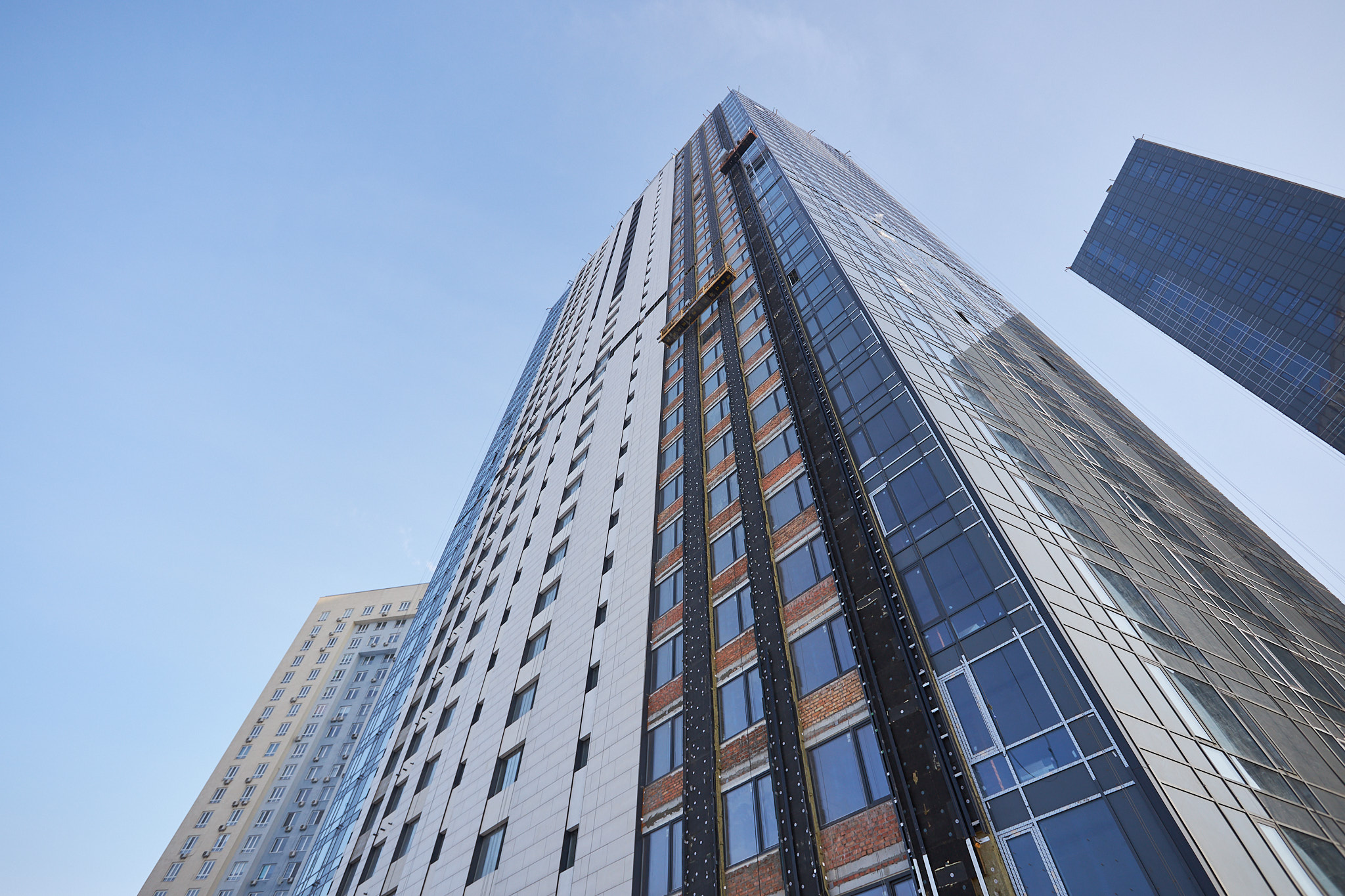

• Виконуються роботи по монтажу навісного вентильованого фасаду по всій висоті будівлі.
• Виконуються роботи по слабкострумових систем з 1 по 34 поверх.
• Виконується влаштування систем протипожежного захисту з 1 по 34 поверх.

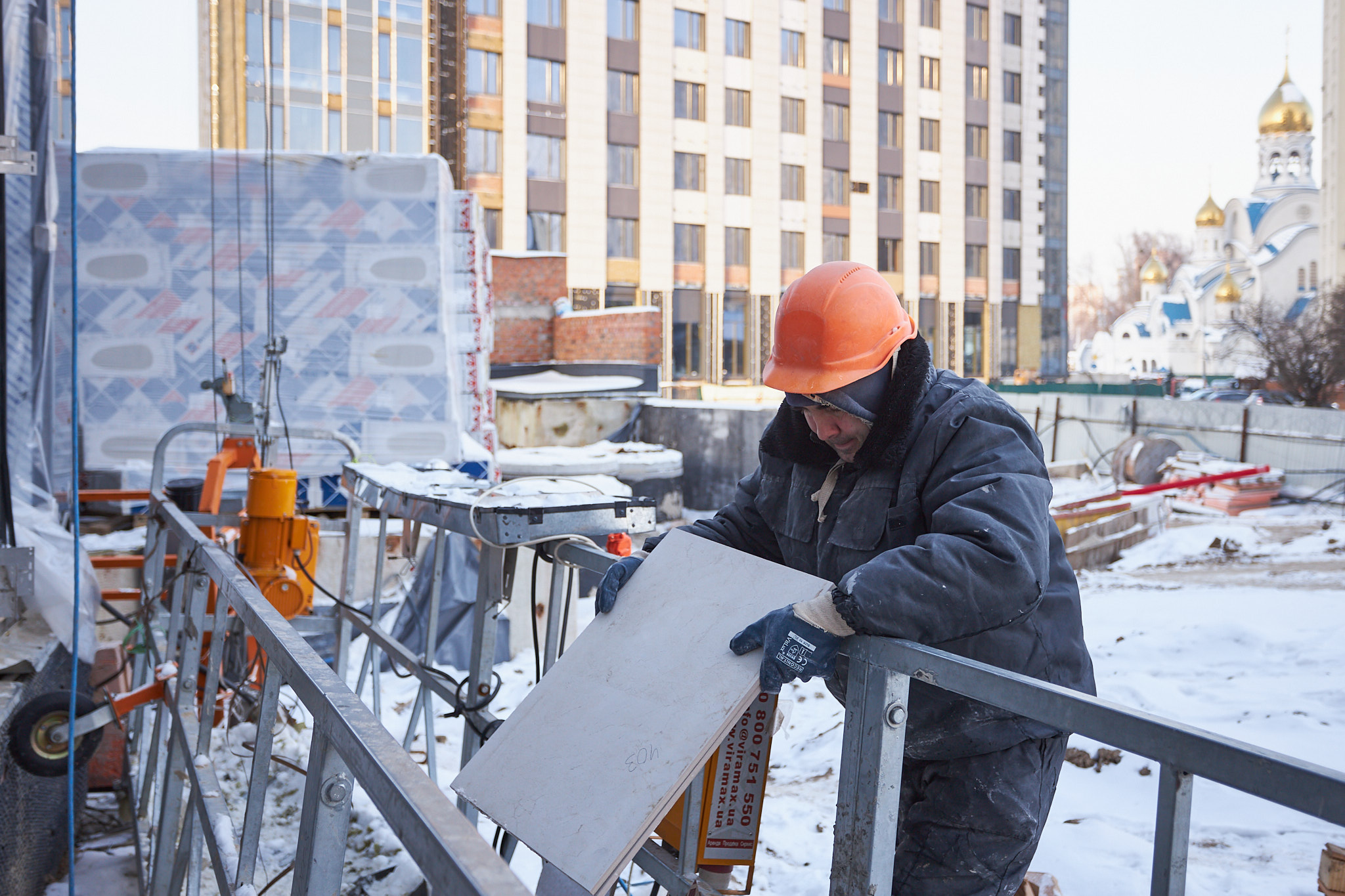

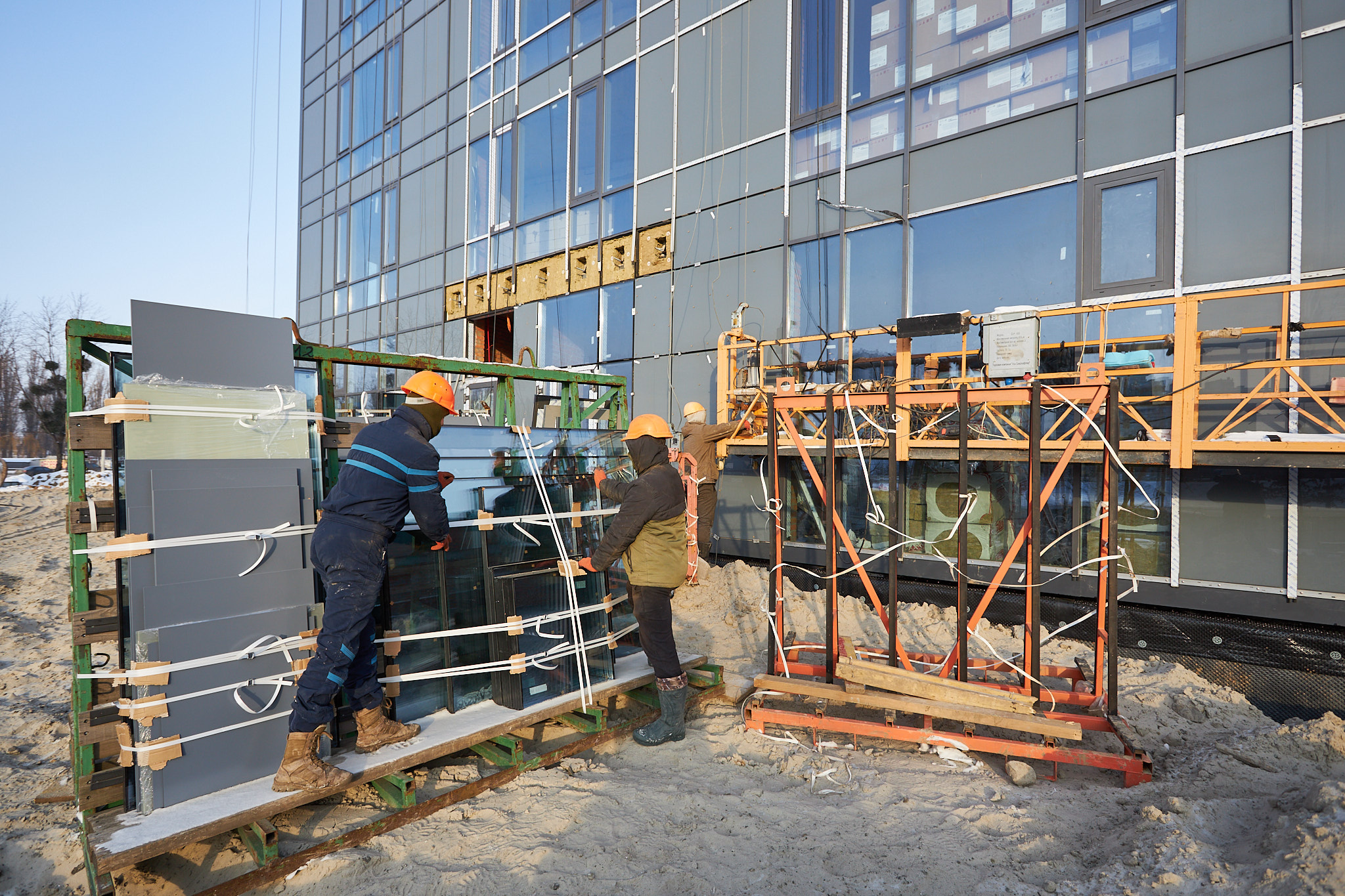

• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.
• Виконано роботи з монтажу ліфтів на 95%.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

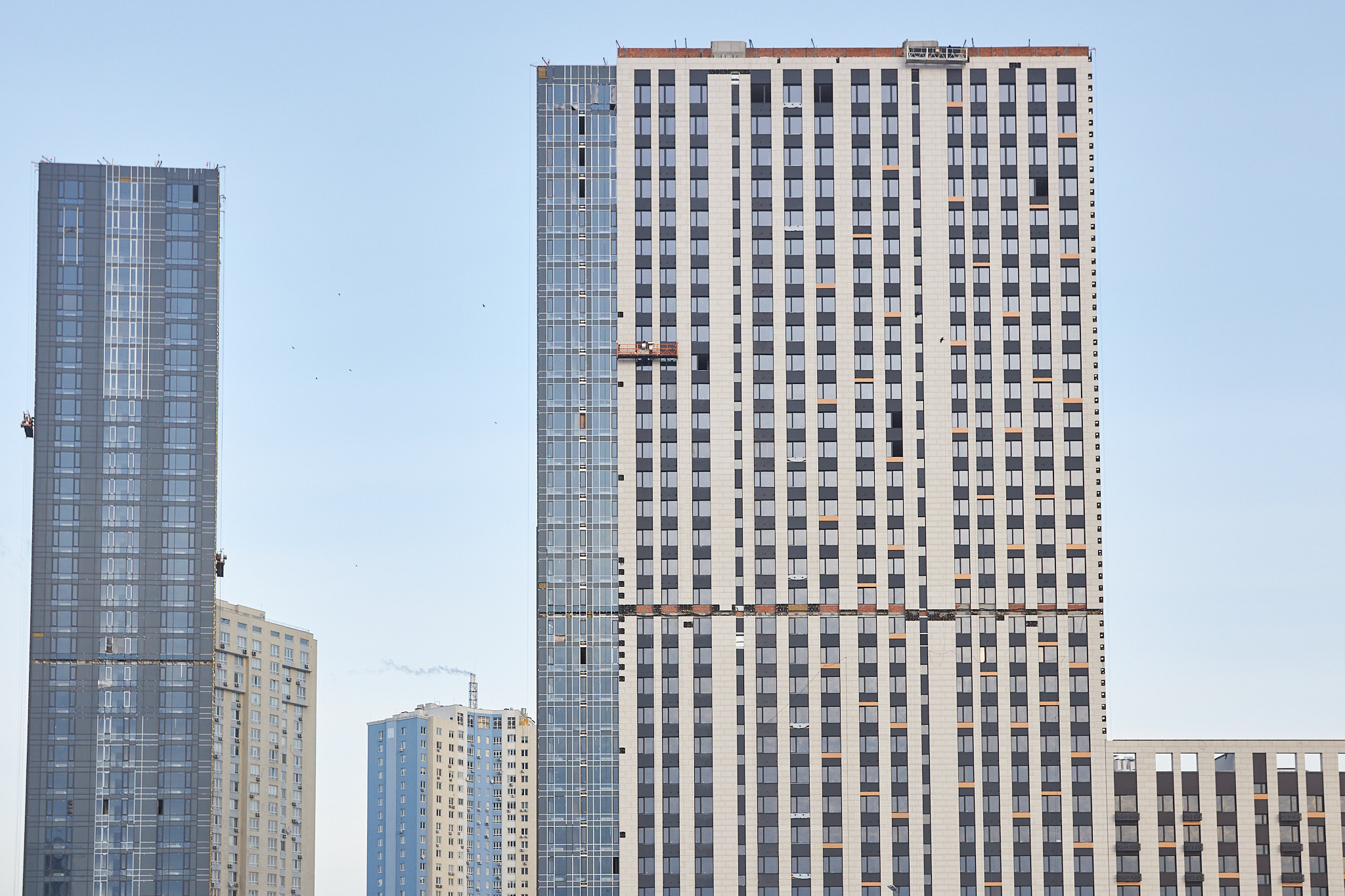

Будинок №2, секція 1:

• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.
• Виконано роботи з оздоблення сходових клітин з 1 по 10 поверх.
• Виконано малярні роботи з 1 по 10 поверх.
• Виконано роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Встановлено вхідні двері.
• Виконано роботи з монтажу ліфтів.
• Виконуються роботи по влаштуванню протипожежних систем.
• Виконано роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконано роботи з оздоблення холу.

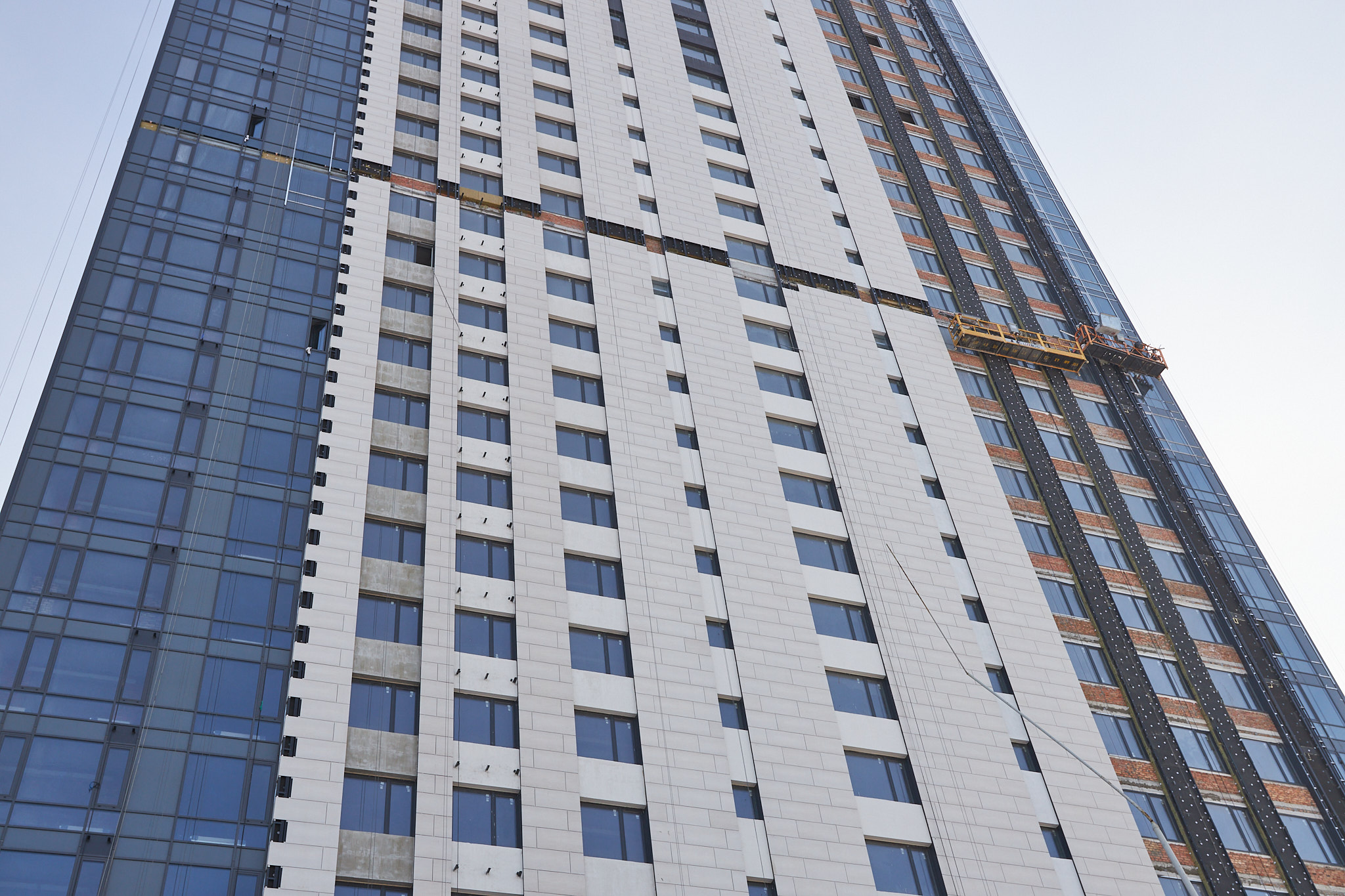

Будинок №2, секція 2:

• Виконані роботи з влаштування монолітного каркасу.
• Виконано роботи по монтажу сходових маршів на 34 поверсі.
• Виконана цегляна кладка.
• Виконуються роботи по обробці холу.
• Виконано на 95% роботи по монтажу ліфтів.
• Виконано монтаж дверей з 2 по 30 поверх.
• Виконуються роботи по монтажу перильного огородження сходових клітин з 1 по 25 поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
• Виконано роботи з монтажу систем вентиляції з 2 по 34 поверх.
• Виконано роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 2 по 30 поверх.
• Виконані роботи з влаштування плитки стін МЗК з 2 по 30 поверх.
• Виконуються роботи по монтажу навісного вентильованого фасаду по 34 поверх.
• Виконуються роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.
• Виконується монтаж протипожежних дверей МЗК з 2 по 15-й поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконуються електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконуються роботи по установці систем протипожежного захисту з 1 по 30 поверх.

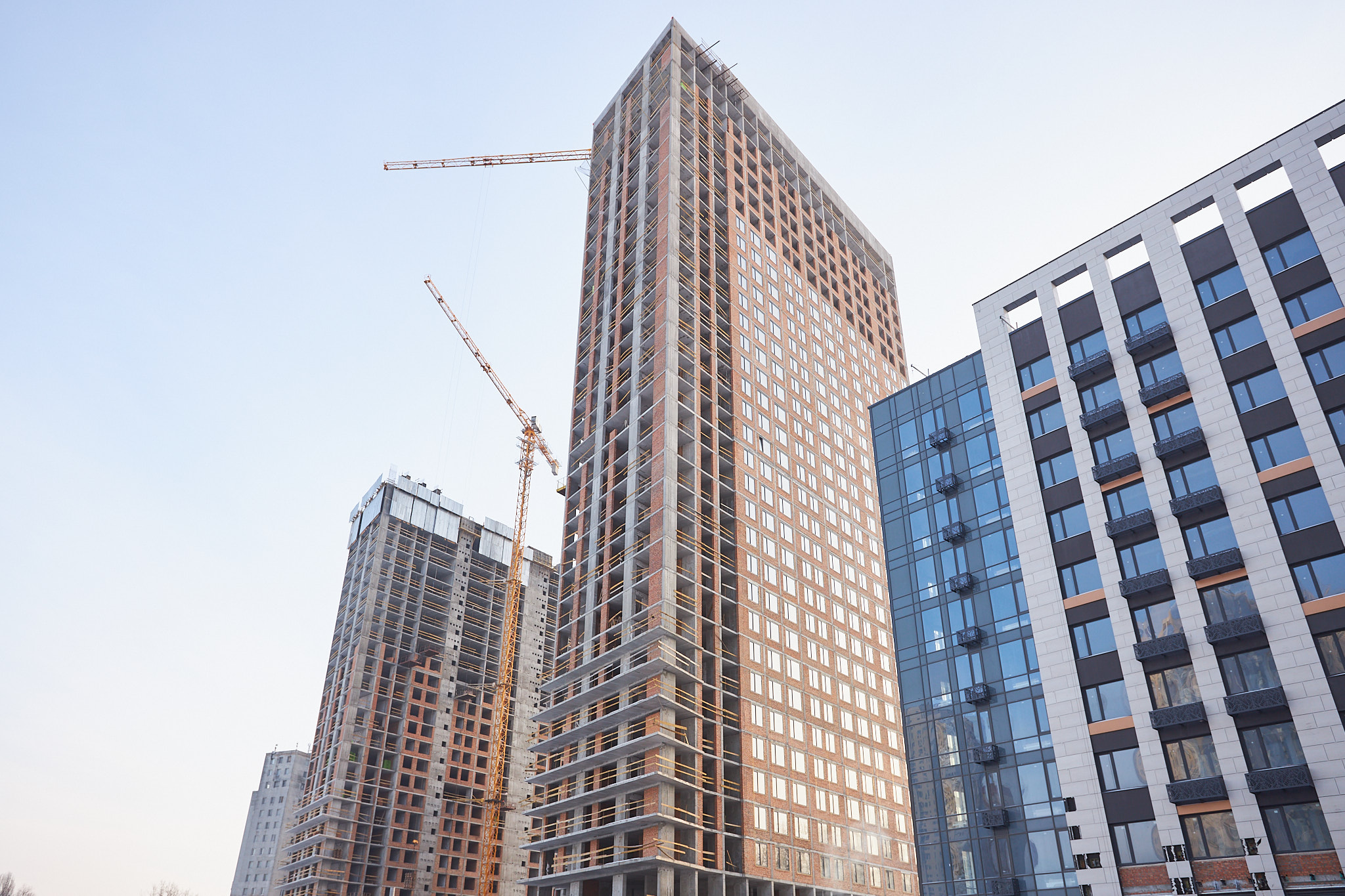

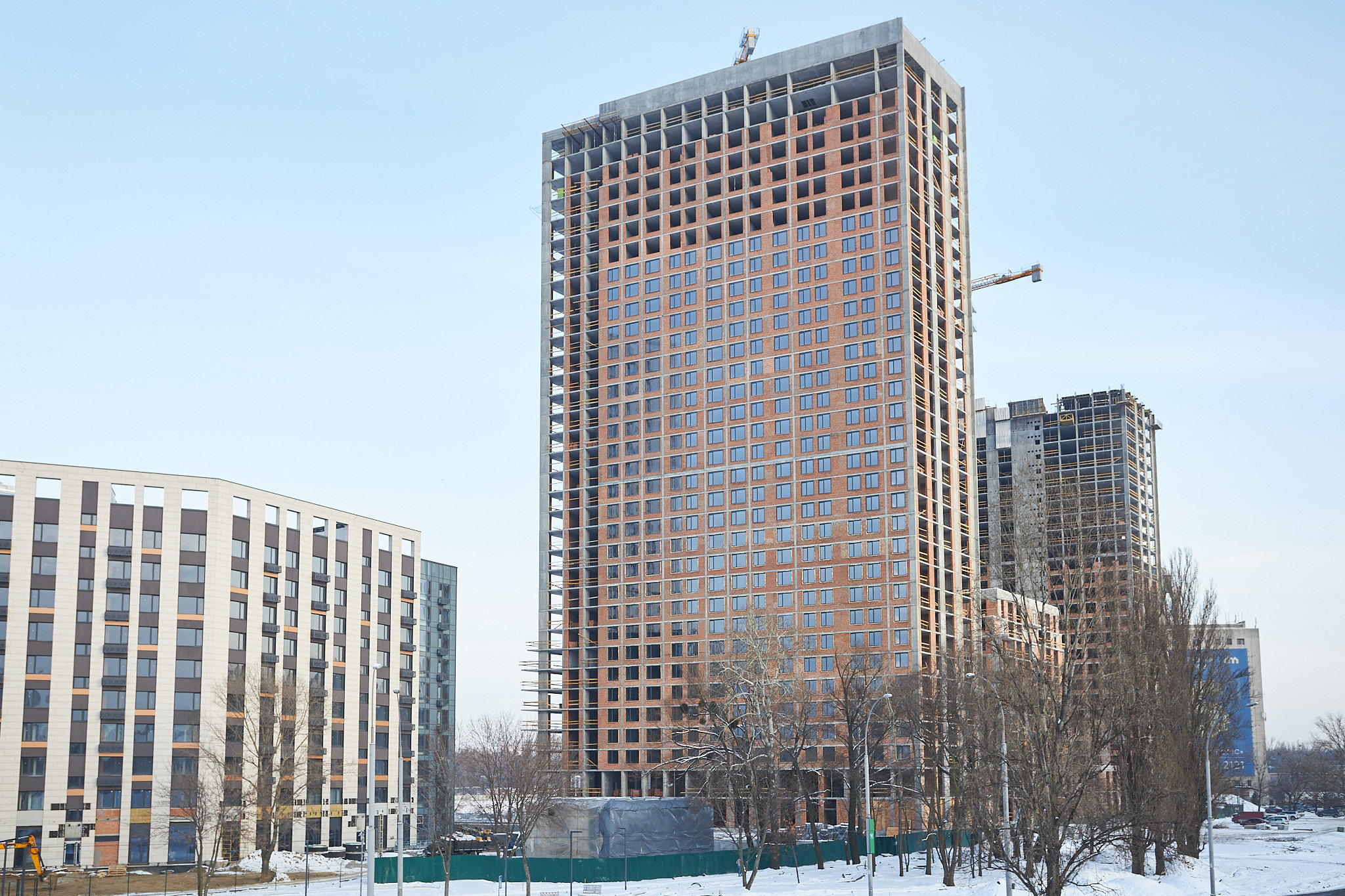

Будинок №3, секція 1:

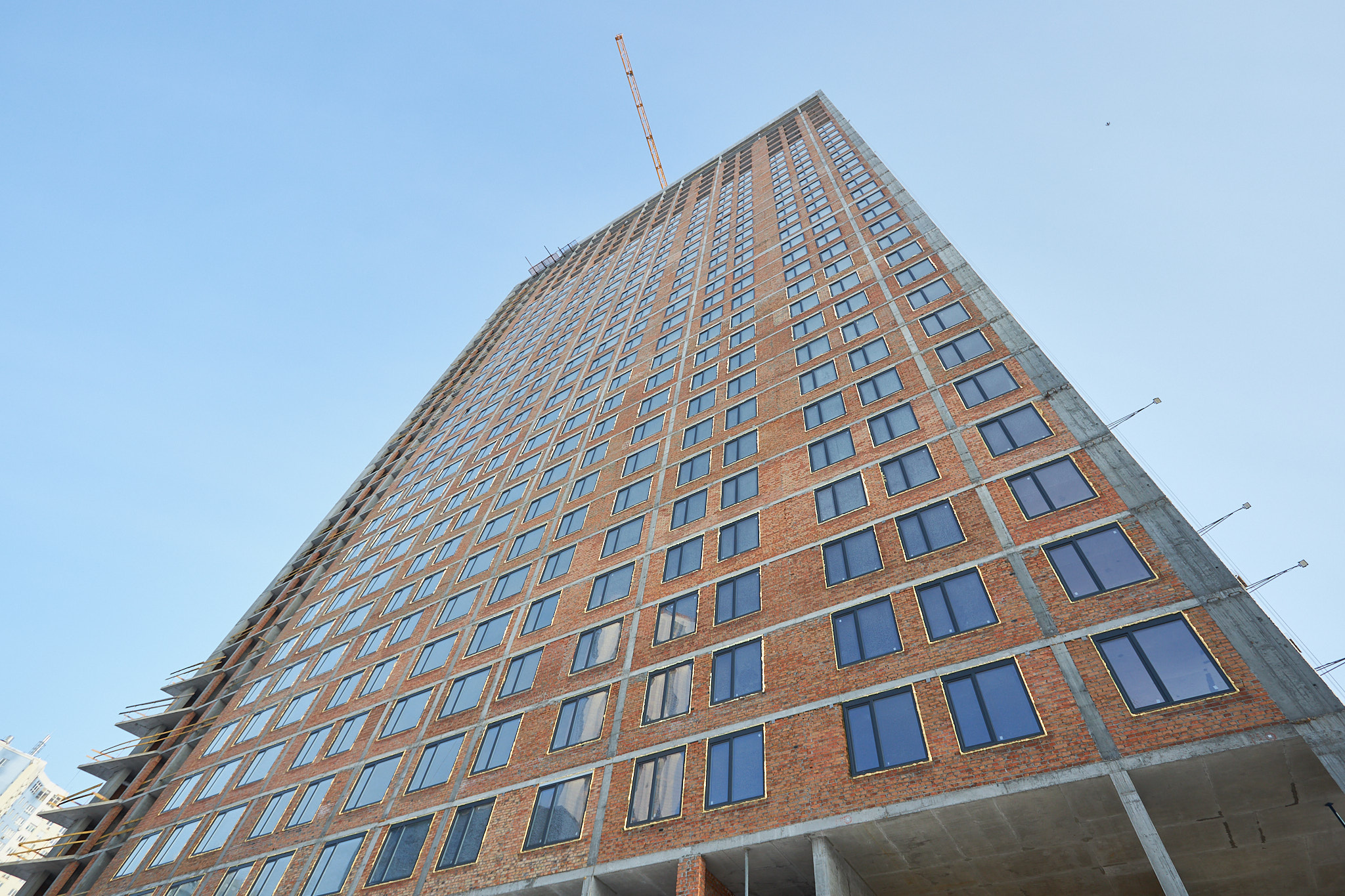

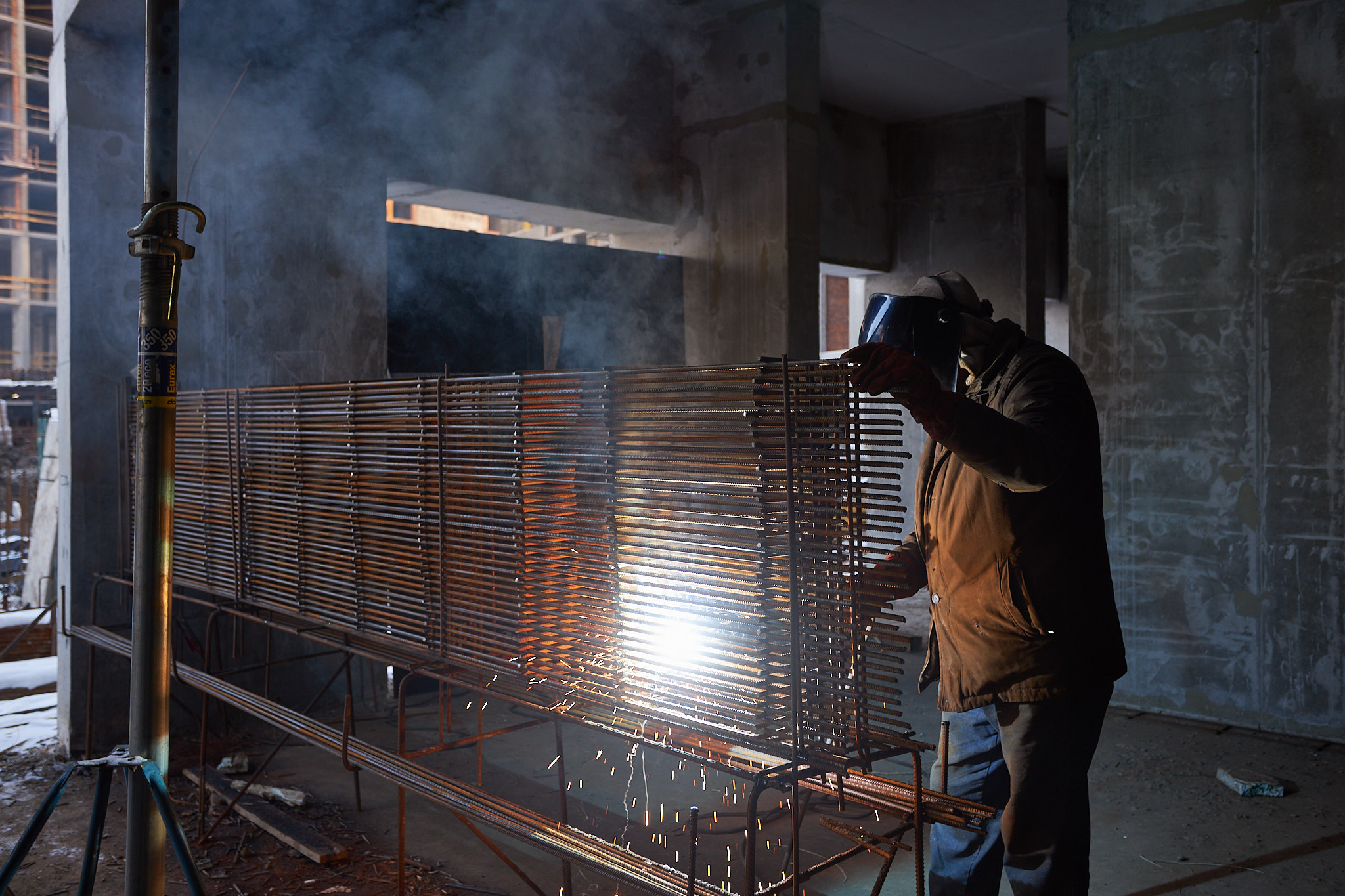

• Виконуються роботи по влаштуванню монолітного каркасу 28 поверху.
• Виконується цегляна кладка на 3-18 поверхах.
• Встановлено сходові марші до 26 поверху включно.

Будинок №3, секція 2:

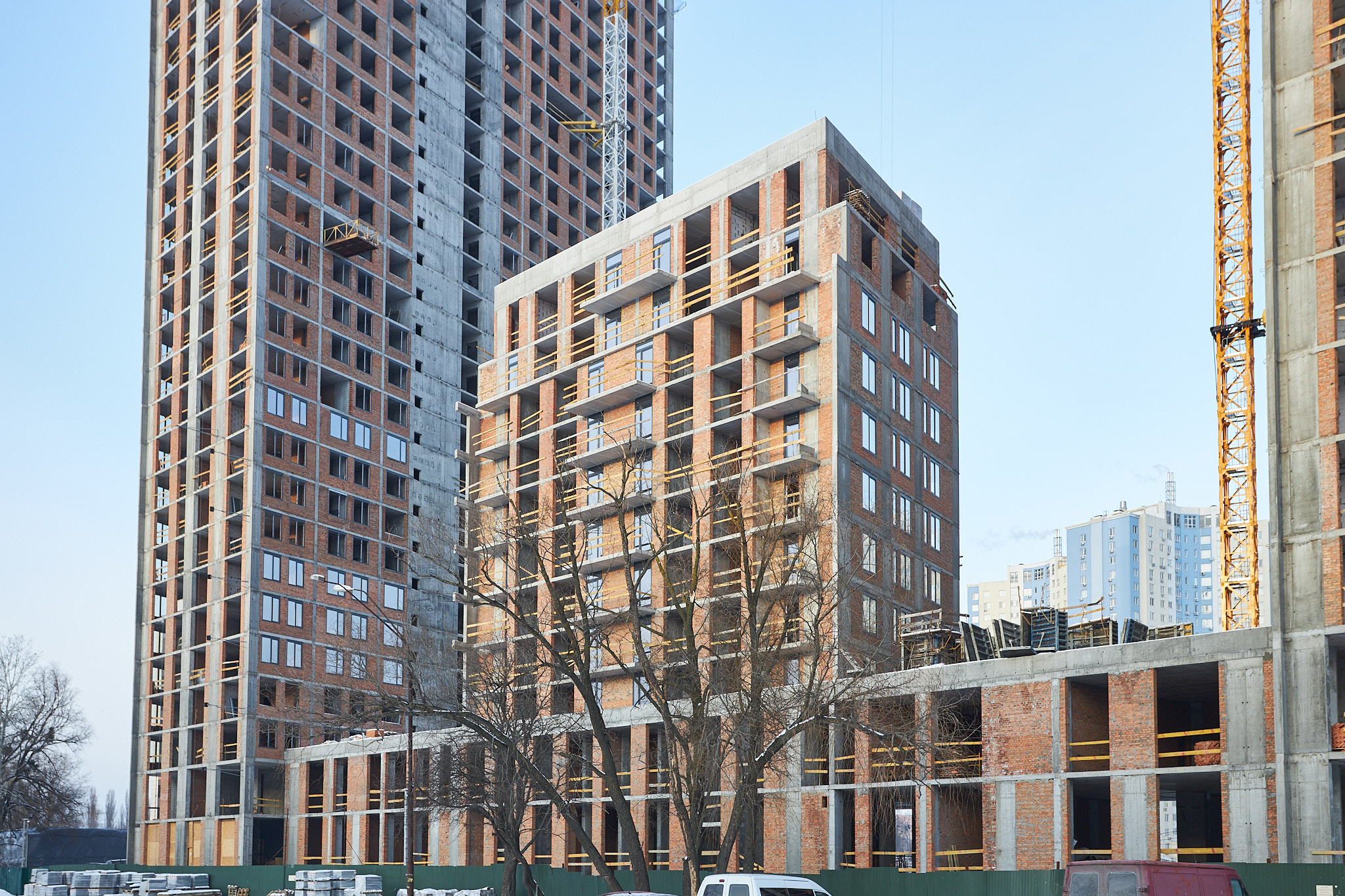

• Повністю виконані монолітно-каркасні роботи й встановлені сходові марші.
• Виконано роботи по цегляній кладці.
• Встановлено 95% ПВХ конструкцій.
• Виконуються роботи з влаштування покрівлі.

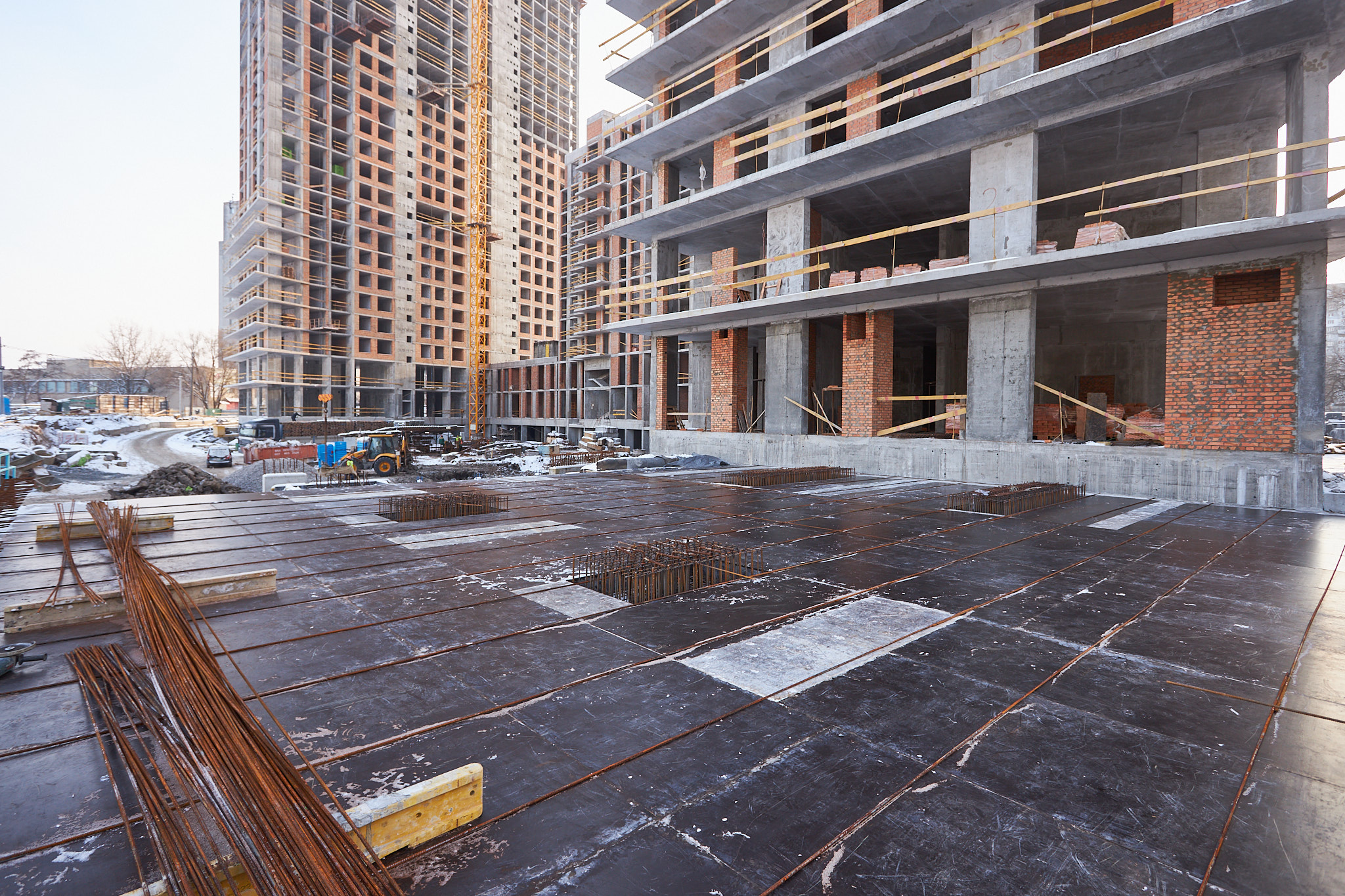

Будинок №3, секція 3:

• Виконані роботи з влаштування монолітного каркаса (парапетів) і технічного поверху.
• Виконується цегляна кладка з 3 по 34 поверх.
• Повністю встановлені сходові марші.
• Виконуються роботи по монтажу ПВХ конструкцій з 3 по 28 поверх.
• Виконуються роботи з влаштування покрівлі.

Паркінг:

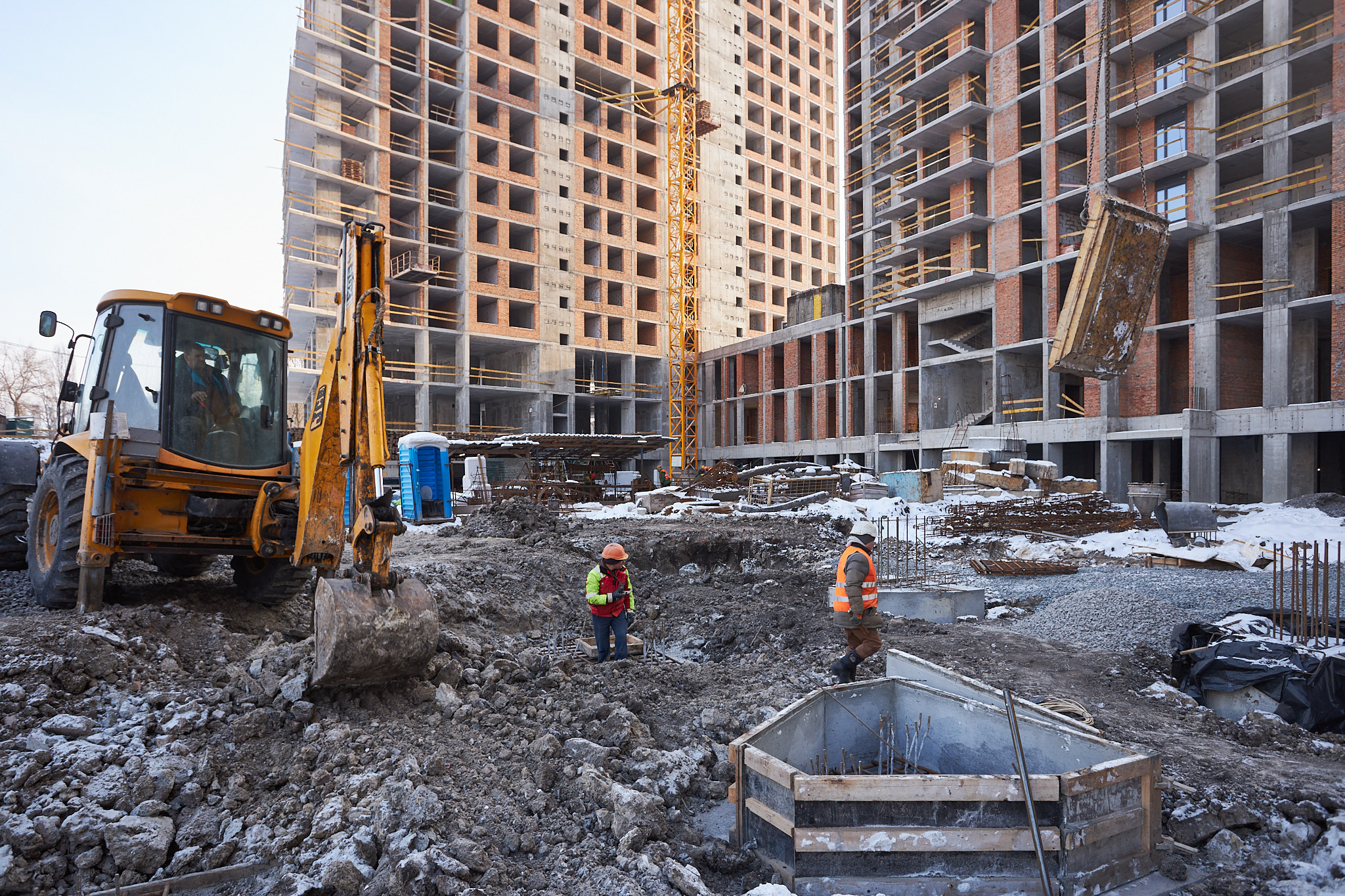

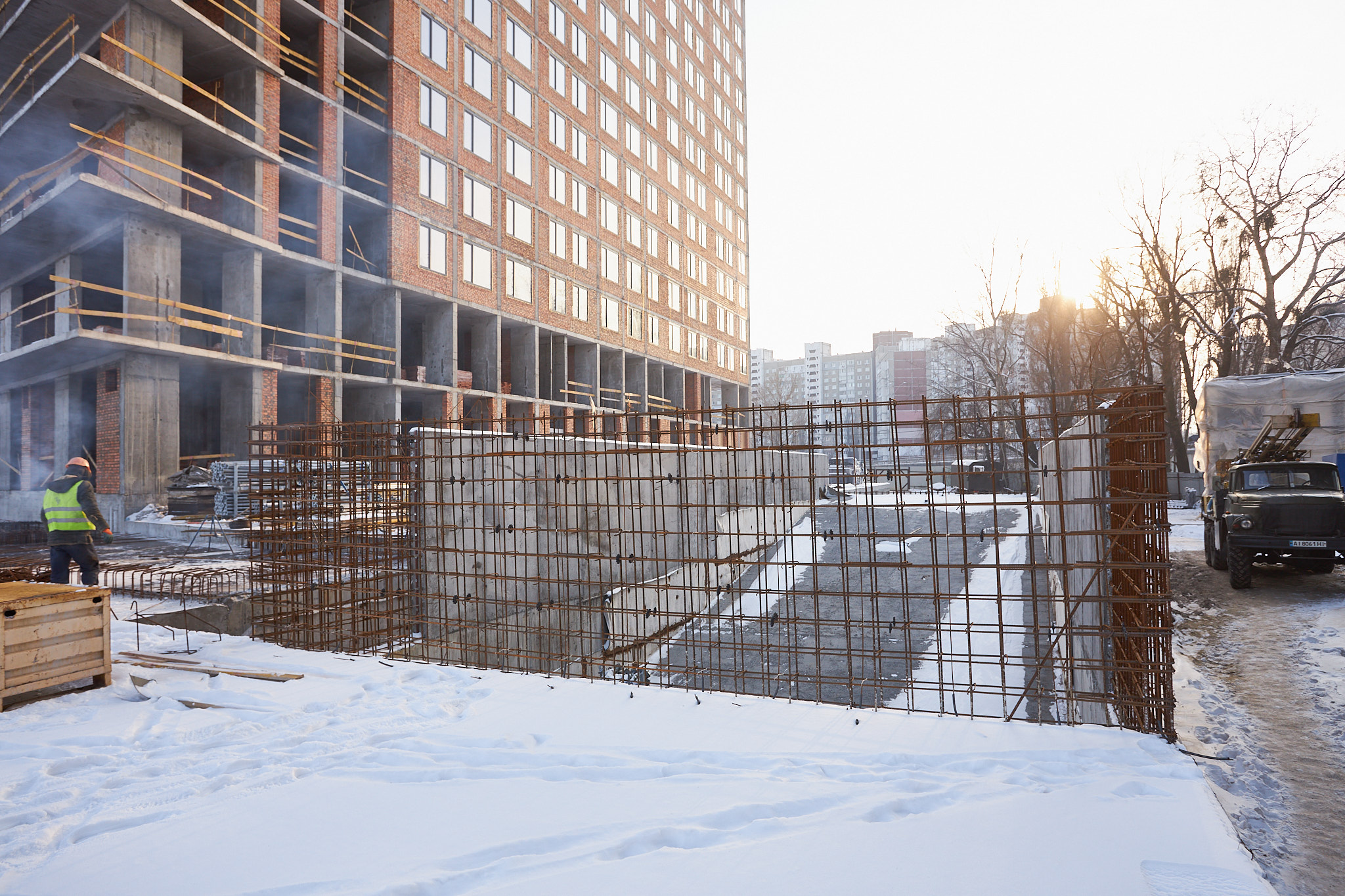

• Виконуються роботи по влаштуванню паль паркінгу.

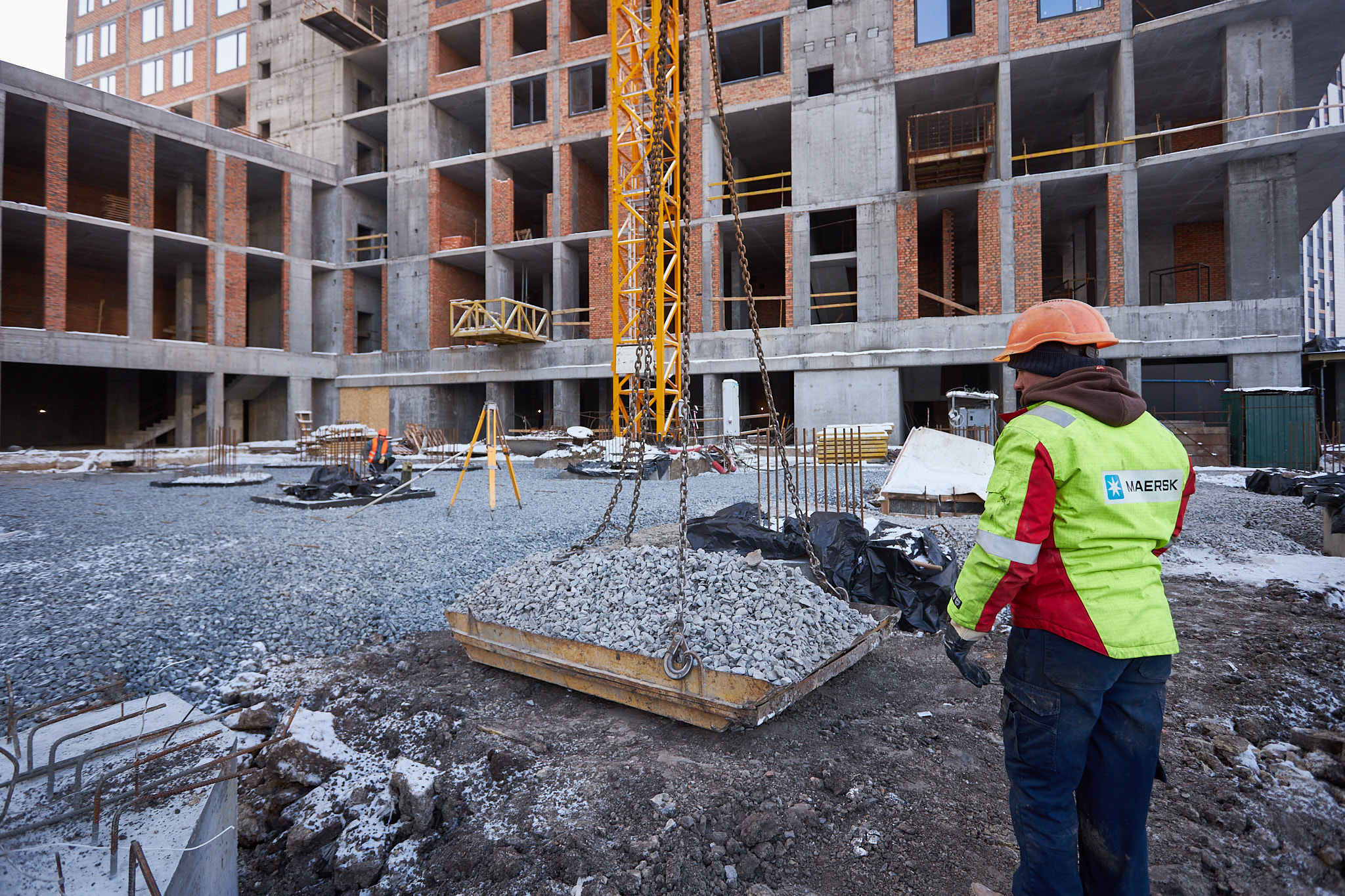

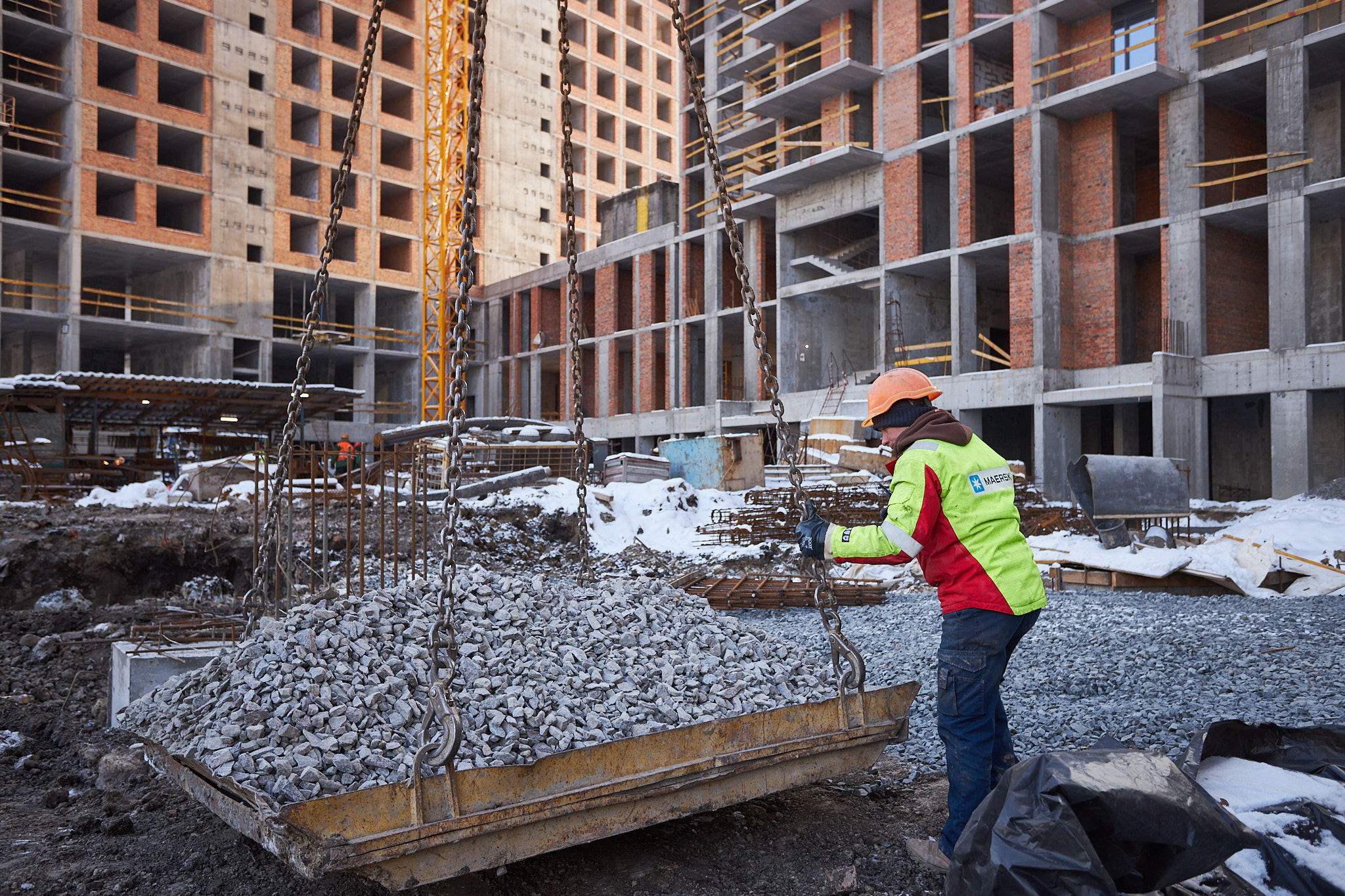

• Виконуються роботи по влаштуванню фундаменту паркінгу.
• Виконуються роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.
• Виконуються роботи по влаштуванню плити підлоги паркінгу.
• Виконуються роботи по влаштуванню плити покриття паркінгу.

Будинок №4:

• Виконані роботи з влаштування випробовуваних паль.
• Виконуються роботи по випробуванню паль.

/
Close icon
Close icon
Close icon
