Хід будівництва, 20.03.2021

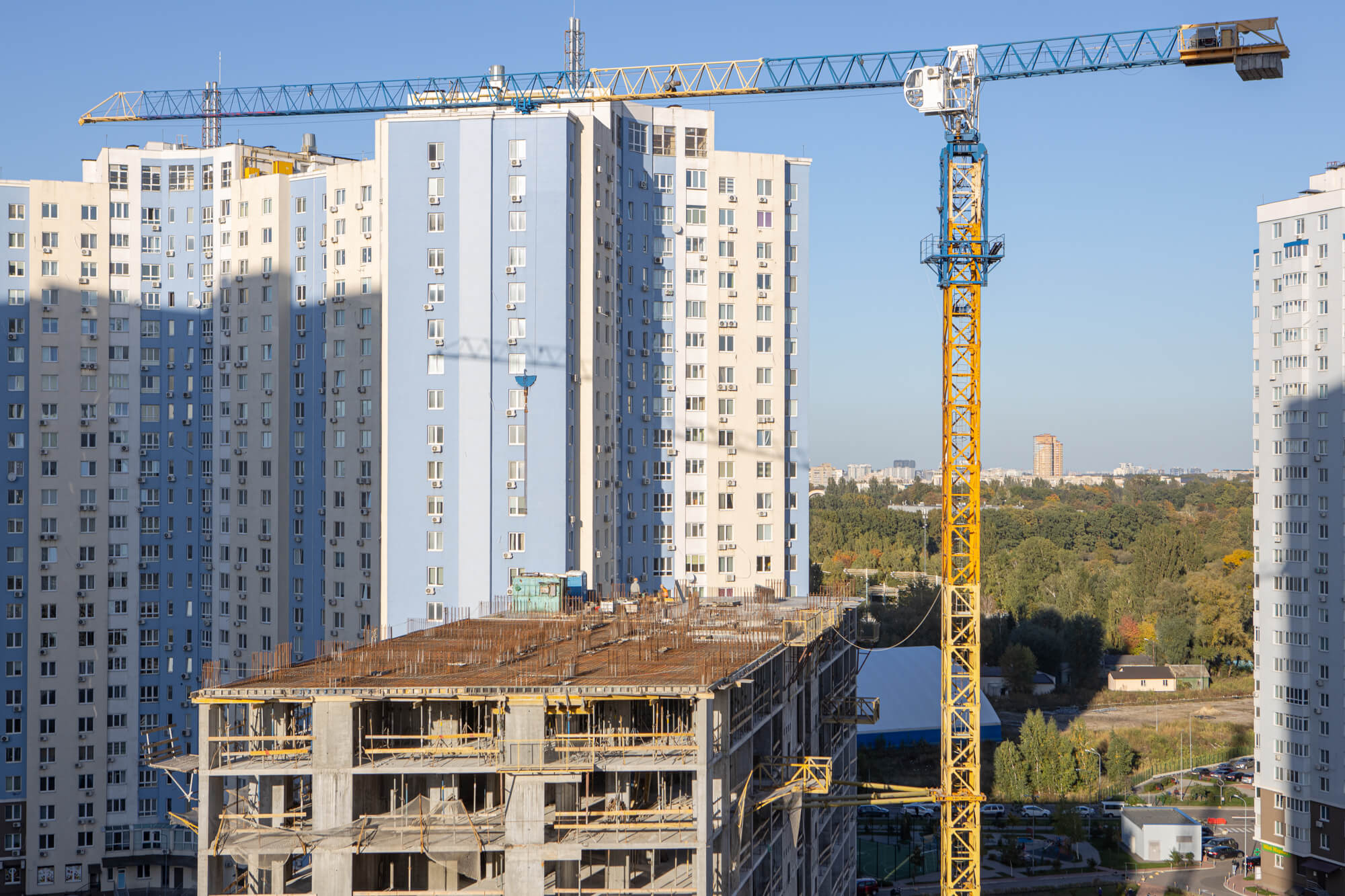

Станом на 20.03.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:
⠀
Загальні (перша черга):

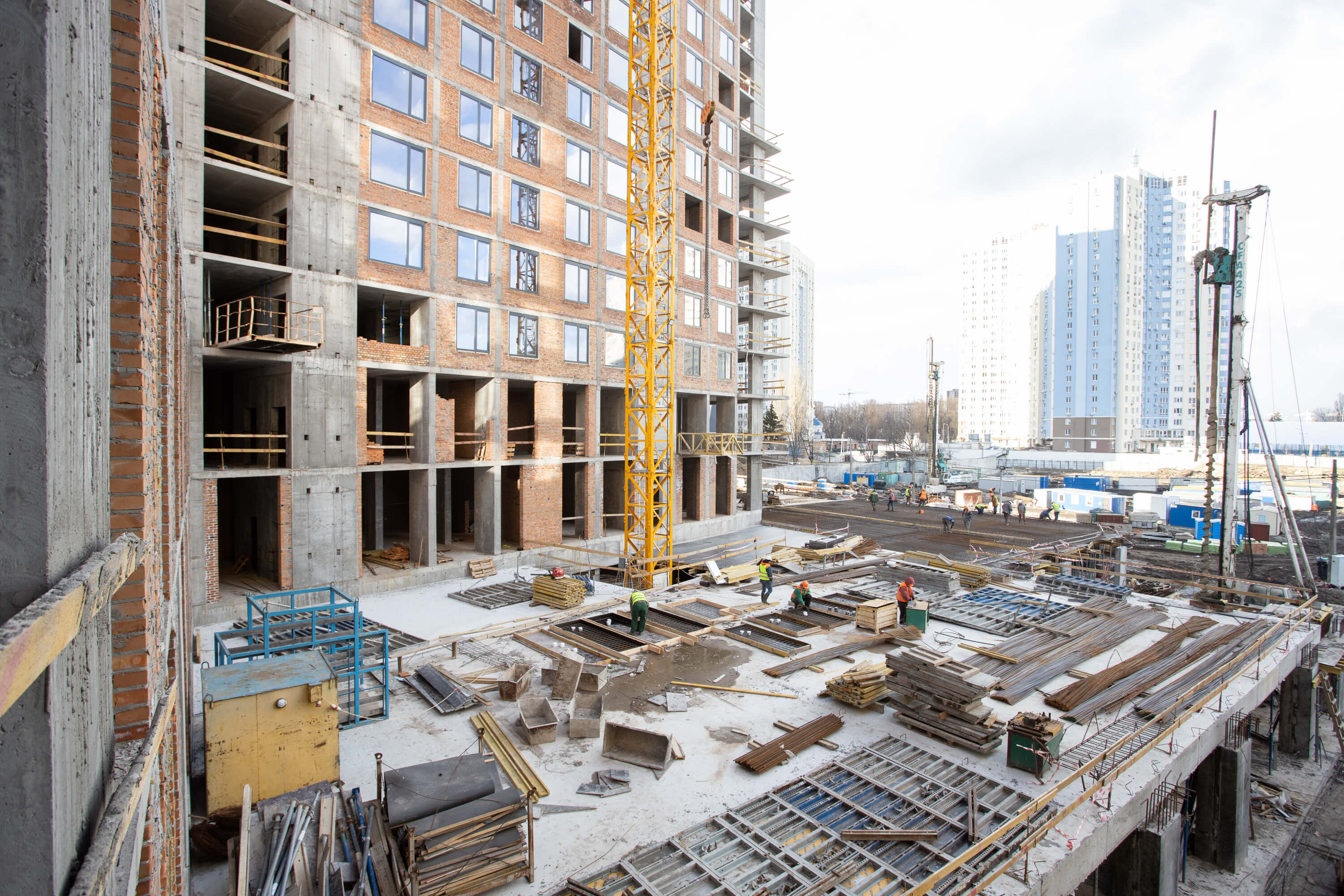

• Виконуються роботи по влаштуванню зовнішніх мереж каналізації К1 (внутрішньомайданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж водопостачання В1 (внутрішньомайданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж дренажної і зливової каналізації В2 (внутрішньо майданчикові і позамайданчикові).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
• Виконані роботи по обробці та монтажу воріт і дверей в ТП.
• Виконуються роботи по монтажу обладнання в ТП.
• Виконуються роботи по влаштуванню фасаду ТП.
• Виконані роботи з влаштування підпірної стіни (біля АЗС Glusco).
• Виконуються роботи по оздобленню протипожежної стіни (АЗС Глюско) габіон.
• Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою.
• Виконуються роботи по влаштуванню зовнішніх мереж слабкострумових систем (внутрішньо майданчикові).

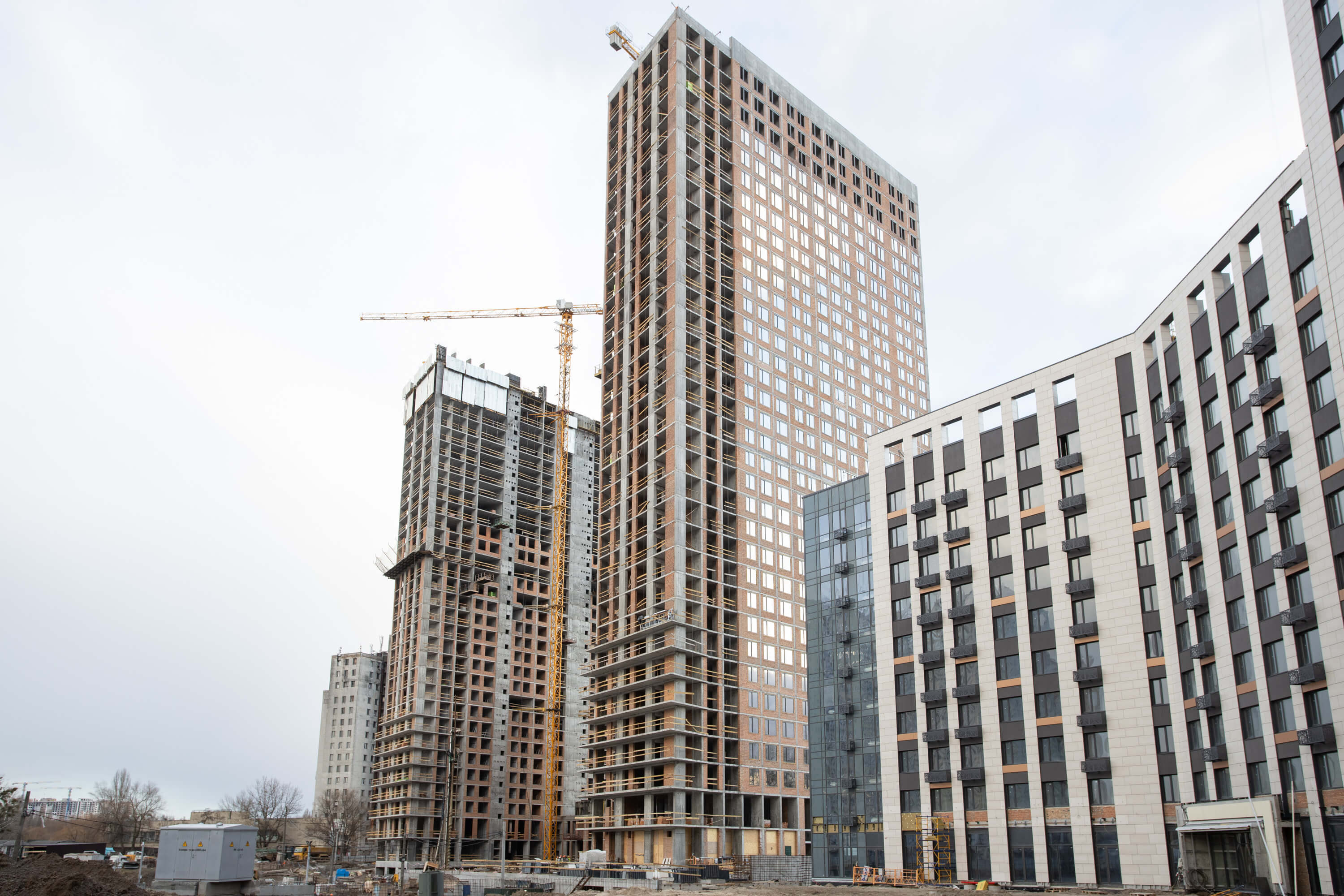

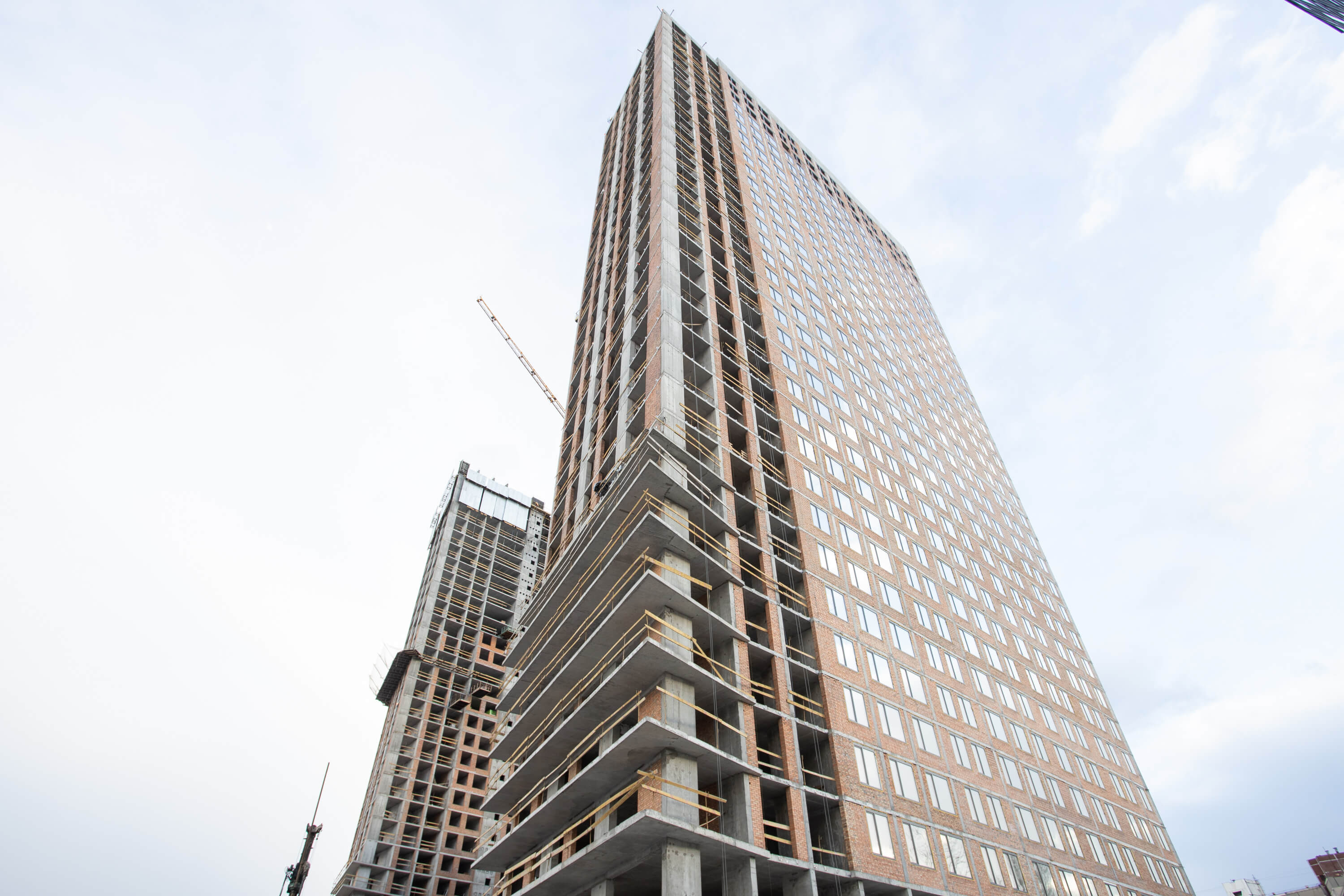

Будинок №1:

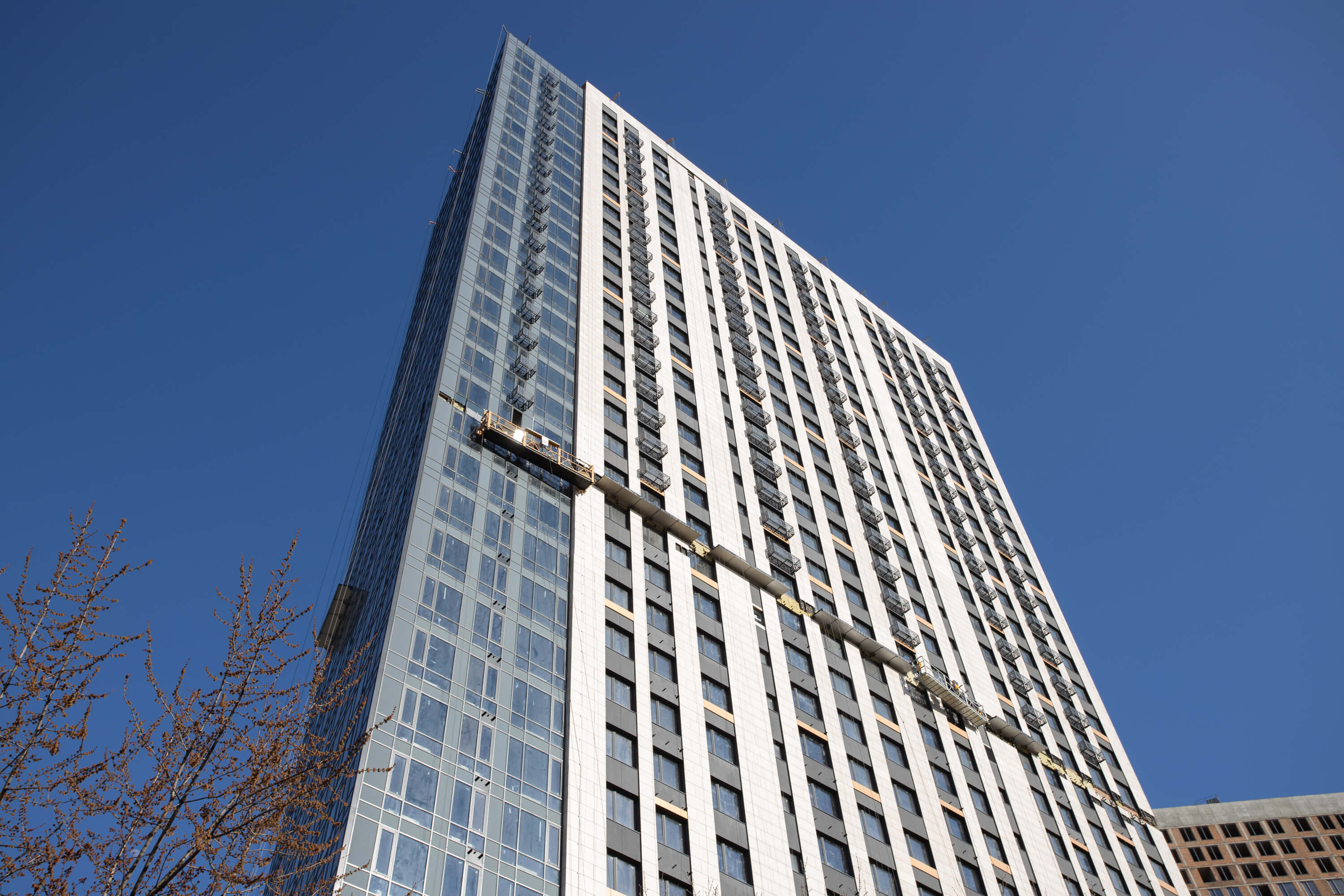

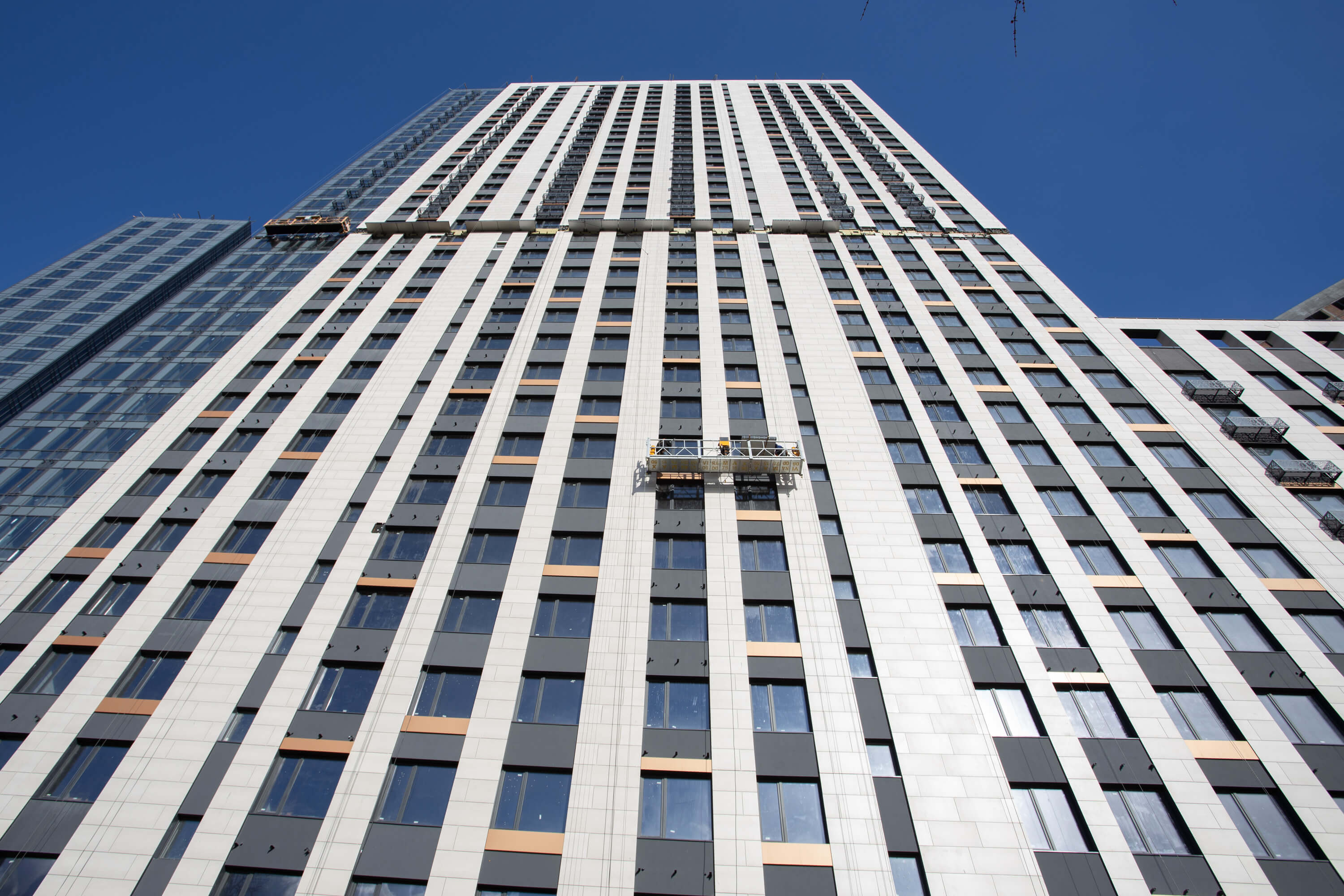

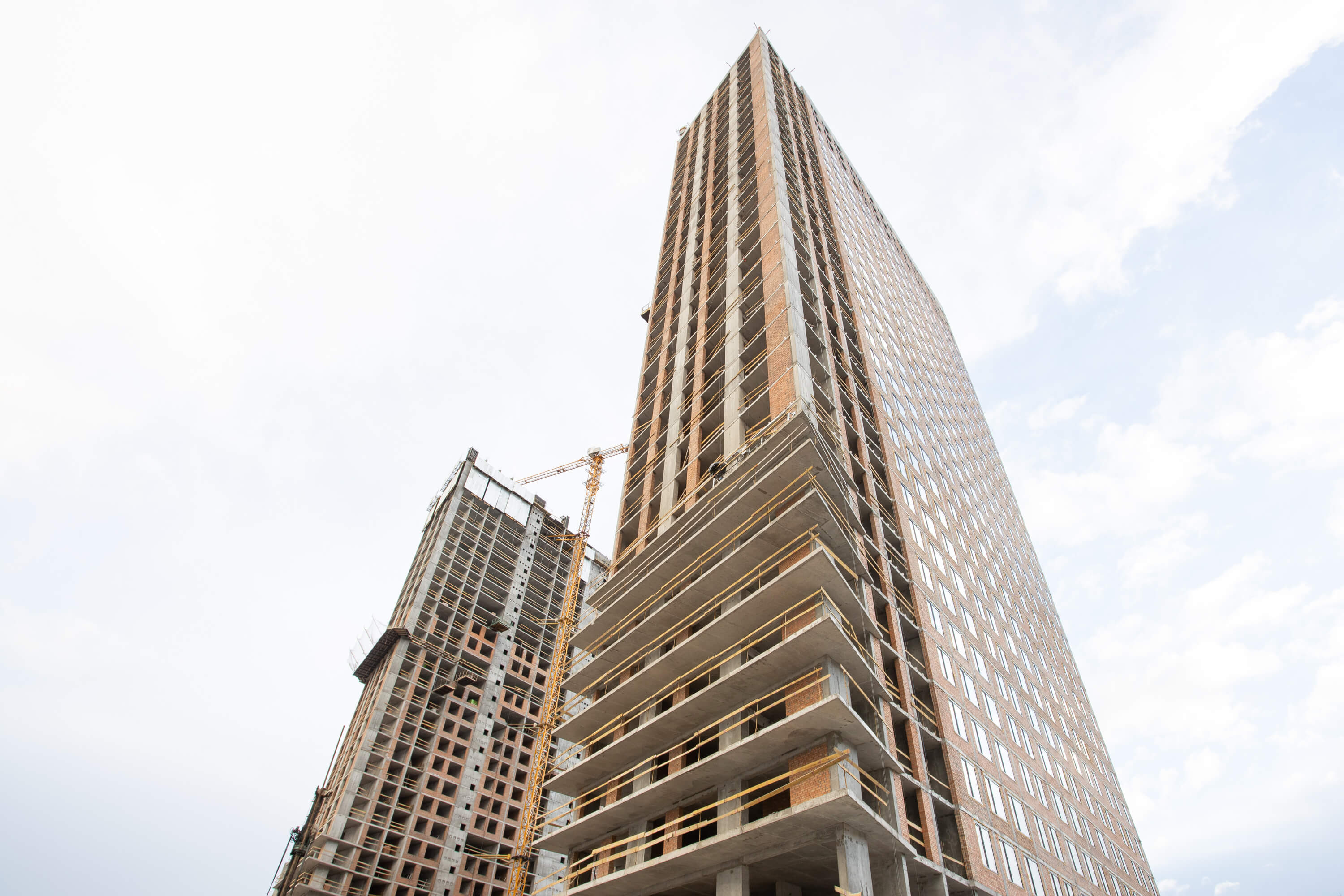

• Повністю виконано влаштування монолітного каркасу.
• Виконана цегляна кладка.
• Повністю змонтовані сходові марші.

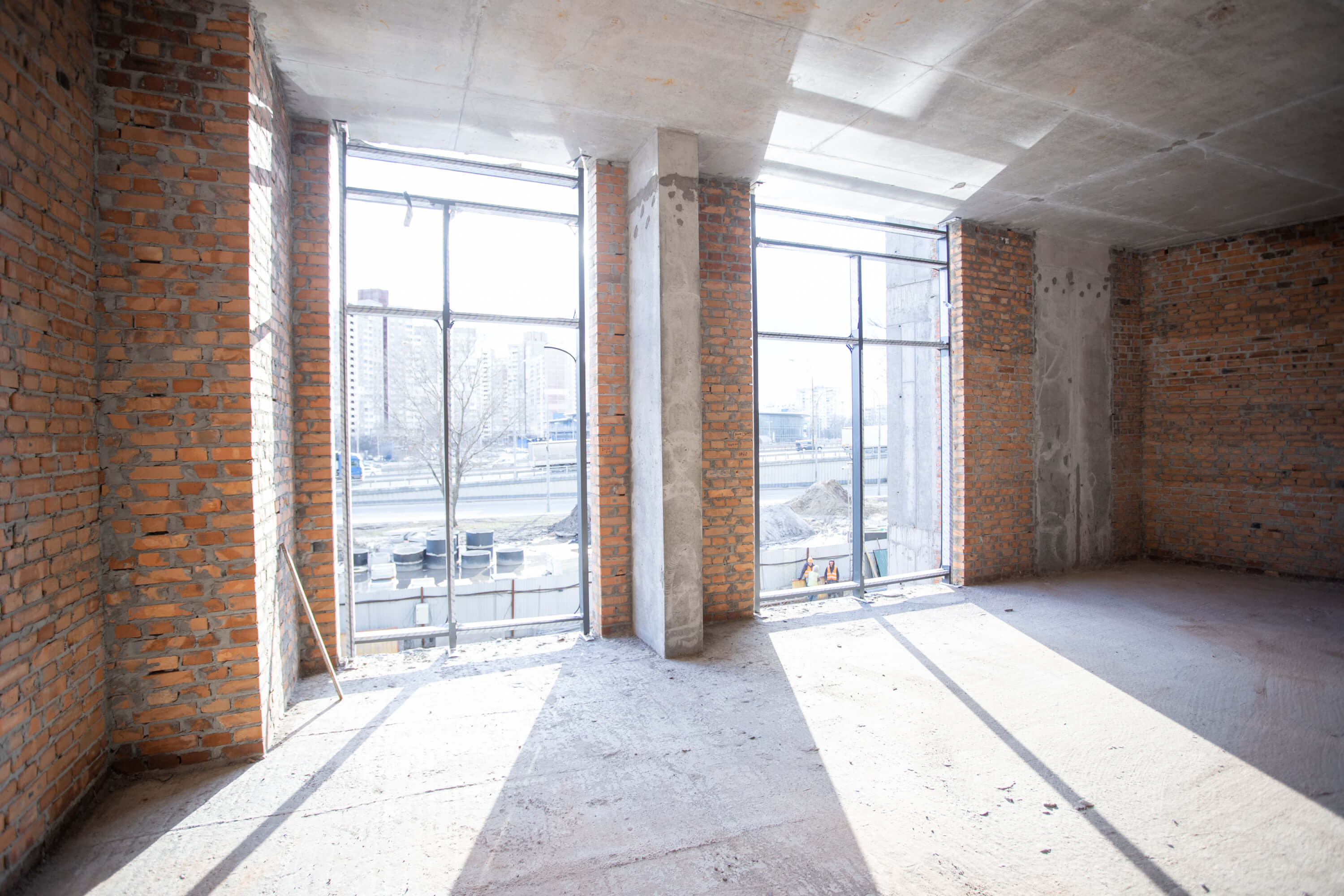

• Виконуються роботи по оздобленню холу.
• Виконані роботи з монтажу перильного огородження сходових клітин.
• Виконані роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.
• Виконано монтаж квартирних дверей з 2 по 30-й поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконано монтаж протипожежних дверей МЗК з 2 по 20-й поверх.
• Виконується монтаж протипожежних дверей МЗК з 21 по 30-й поверх.
• Виконано роботи з укладання плитки підлоги і стін МЗК з 2 по 30 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.
• Виконані роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 20 поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 21 по 34 поверх.
• Проводяться електромонтажні роботи на всіх поверхах.

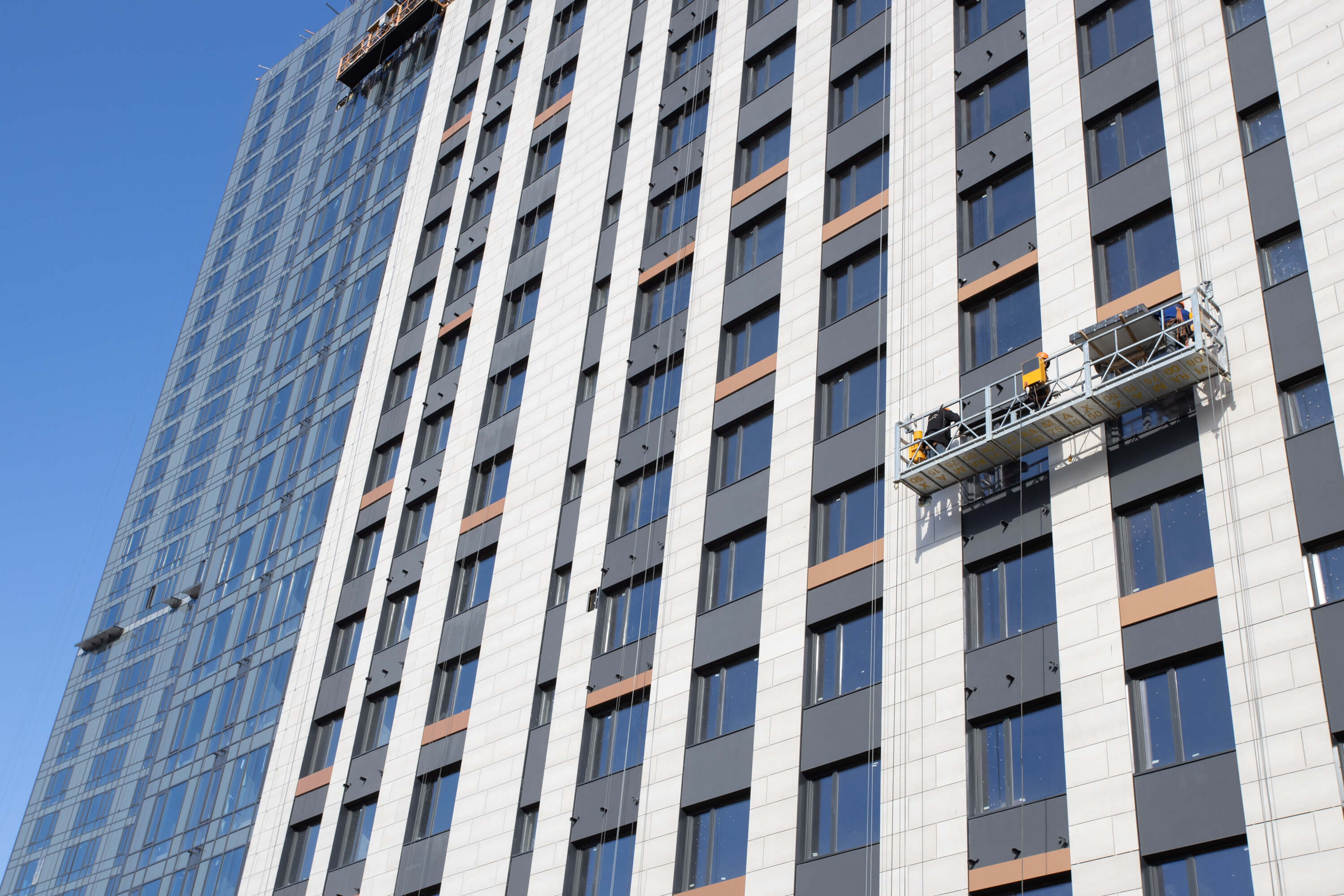

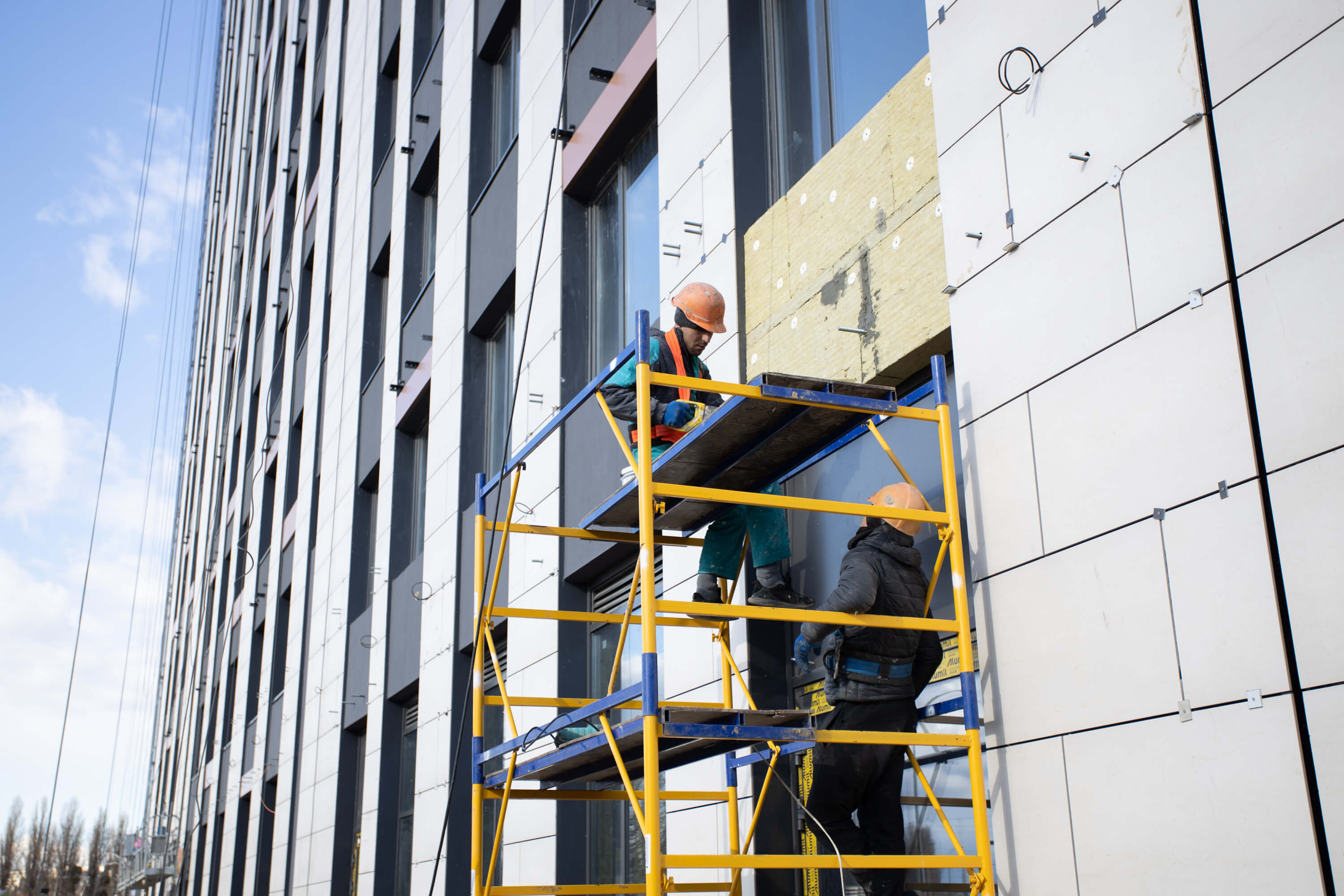

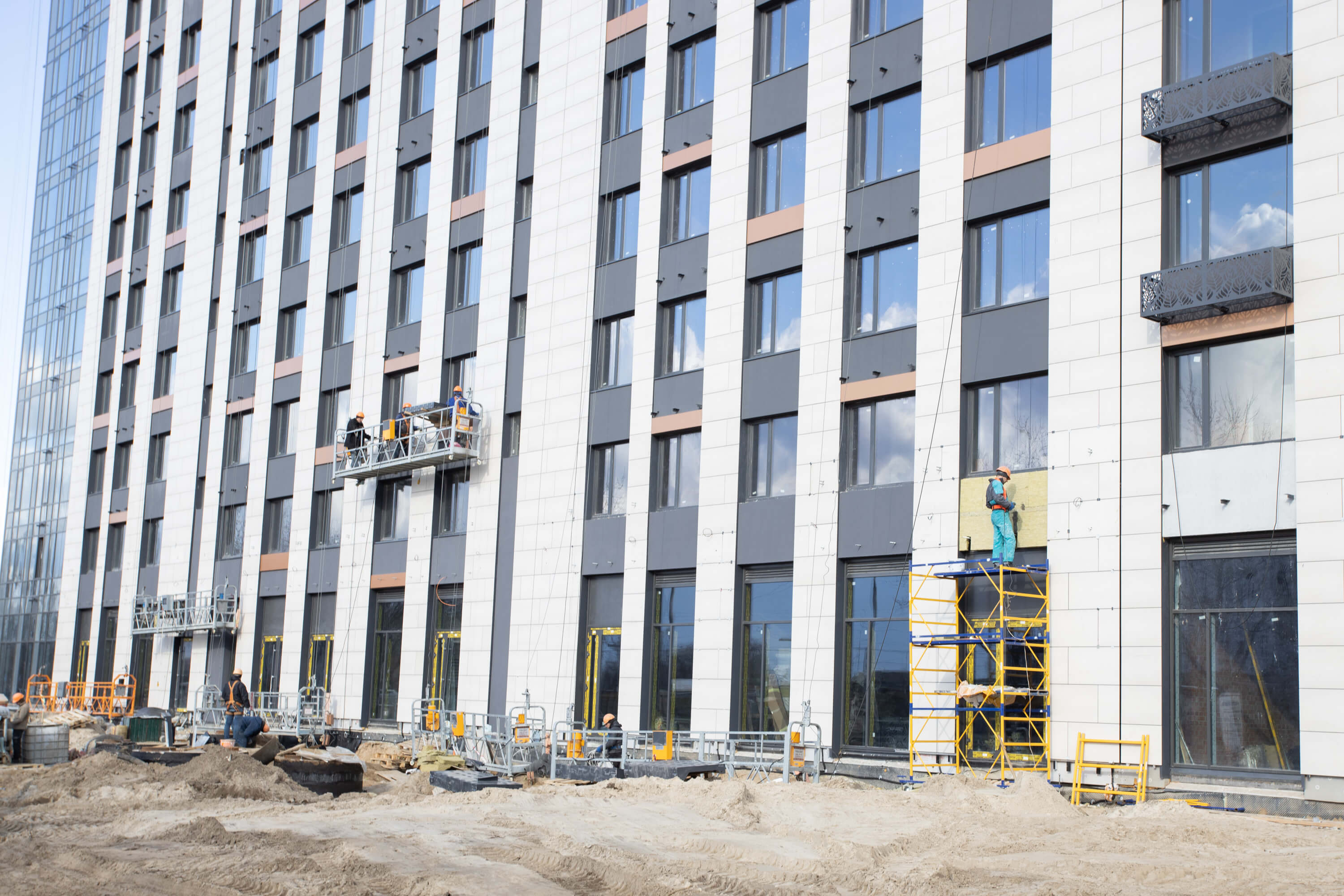

• Виконуються роботи по монтажу навісного вентильованого фасаду по всій висоті будівлі.
• Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
• Виконується влаштування систем протипожежного захисту з 1 по 34 поверх.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.
• Виконані роботи з монтажу ліфтів на 95%.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.

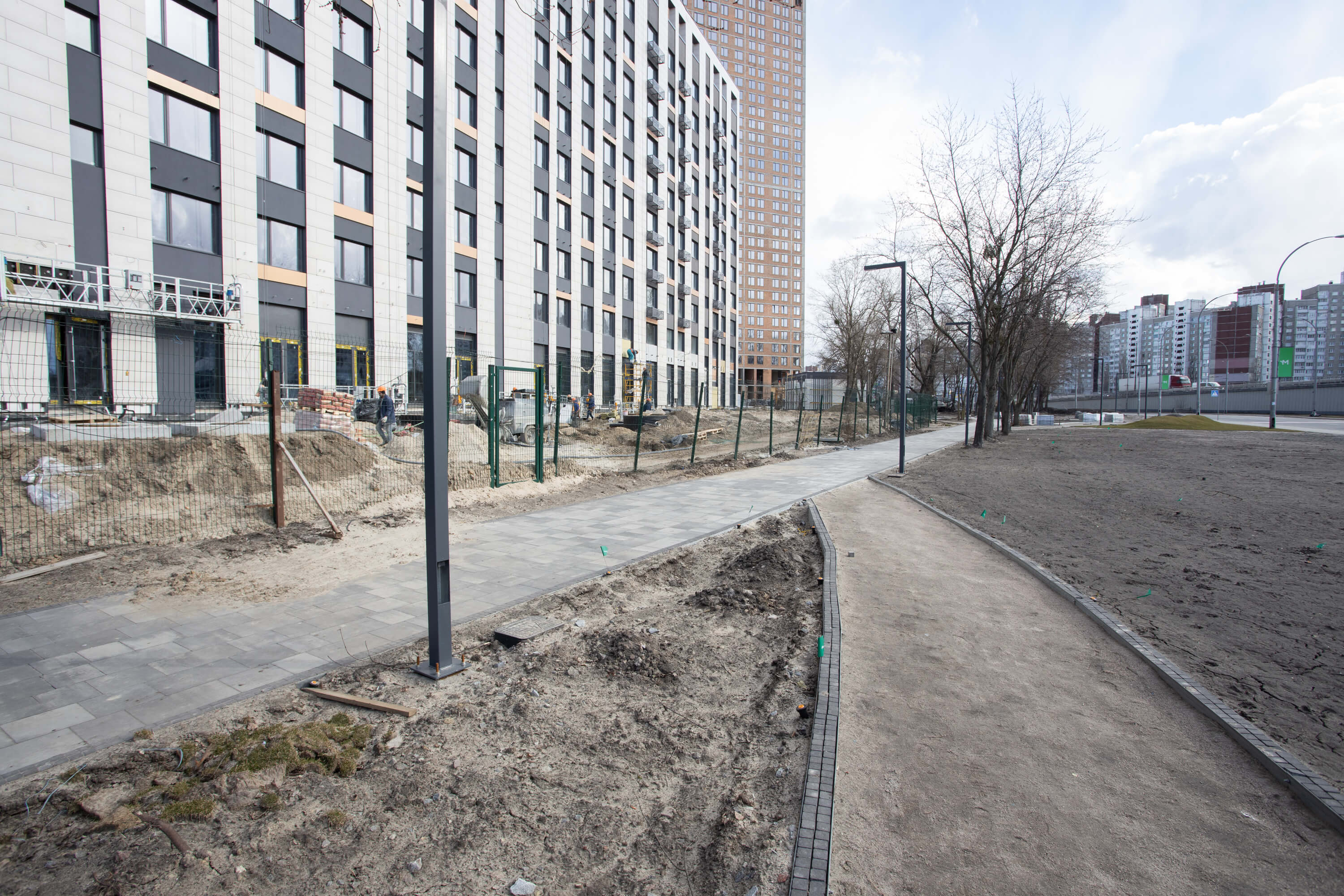

Будинок №2, секція 1:
• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.
• Виконані роботи з оздоблення сходових клітин з 1 по 10 поверх.
• Виконані малярні роботи з 1 по 10 поверх.
• Виконані роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Встановлені вхідні двері.
• Виконані роботи з монтажу ліфтів.
• Виконуються роботи по влаштуванню протипожежних систем.
• Виконані роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконані роботи з оздоблення холу.
Будинок №2, секція 2:
• Виконані роботи з влаштування монолітного каркасу.
• Виконані роботи по монтажу сходових маршів на 34 поверсі.

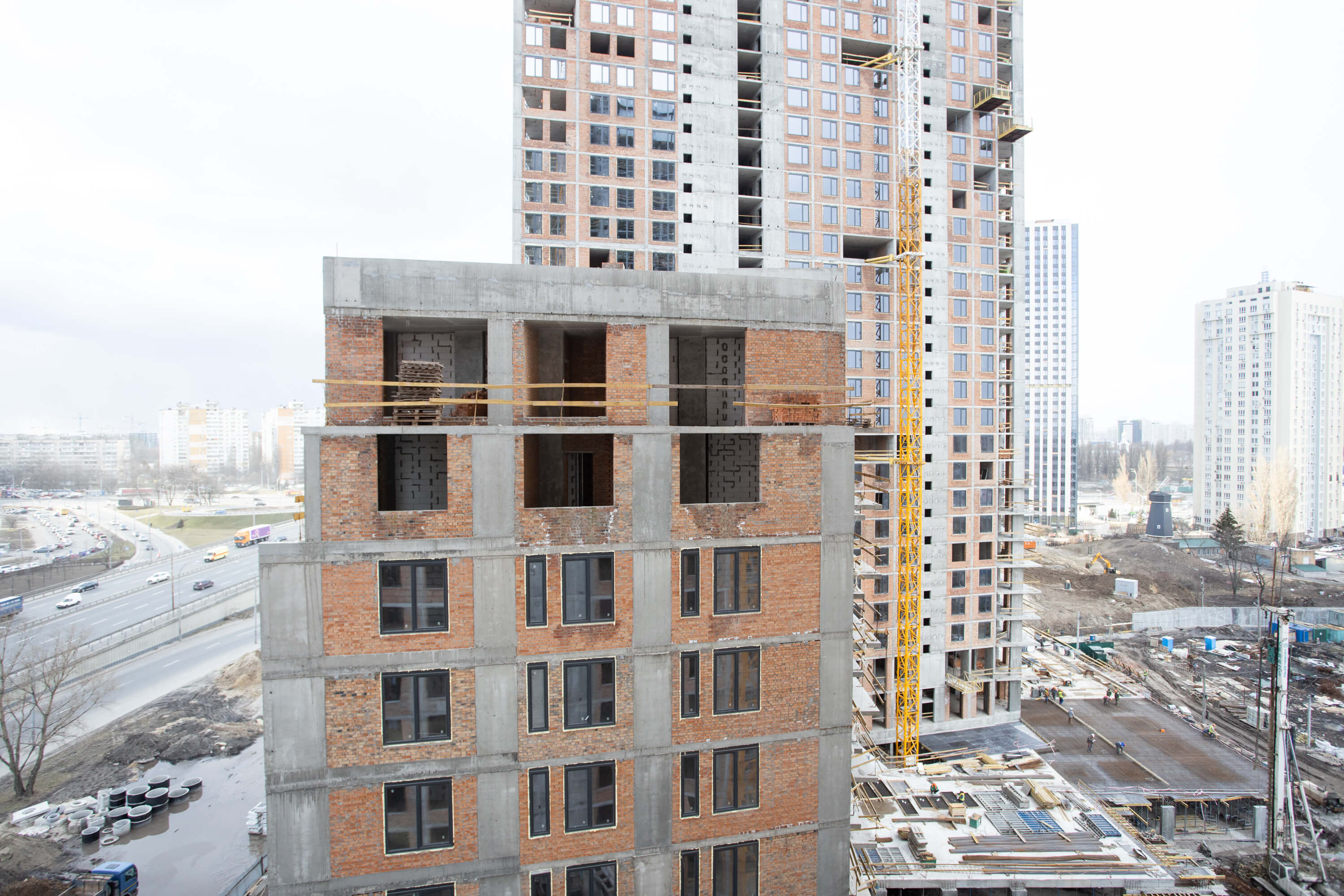

• Виконана цегляна кладка.
• Виконуються роботи по оздобленню холу.
• Виконані на 95% роботи по монтажу ліфтів.
• Виконано монтаж дверей з 2 по 30 поверх.
• Виконані роботи з монтажу перильного огородження сходових клітин з 1 по 34 поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
• Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх.
• Виконані роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 2 по 30 поверх.
• Виконані роботи з влаштування плитки стін МЗК з 2 по 30 поверх.
• Виконуються роботи по монтажу навісного вентильованого фасаду по 34 поверх.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по 34 поверх.
• Виконується монтаж протипожежних дверей МЗК з 21 по 30-й поверх.
• Виконано монтаж протипожежних дверей МЗК з 2 по 20-й поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконуються електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по слабкострумових систем з 1 по 34 поверх.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконуються роботи по установці систем протипожежного захисту з 1 по 30 поверх.

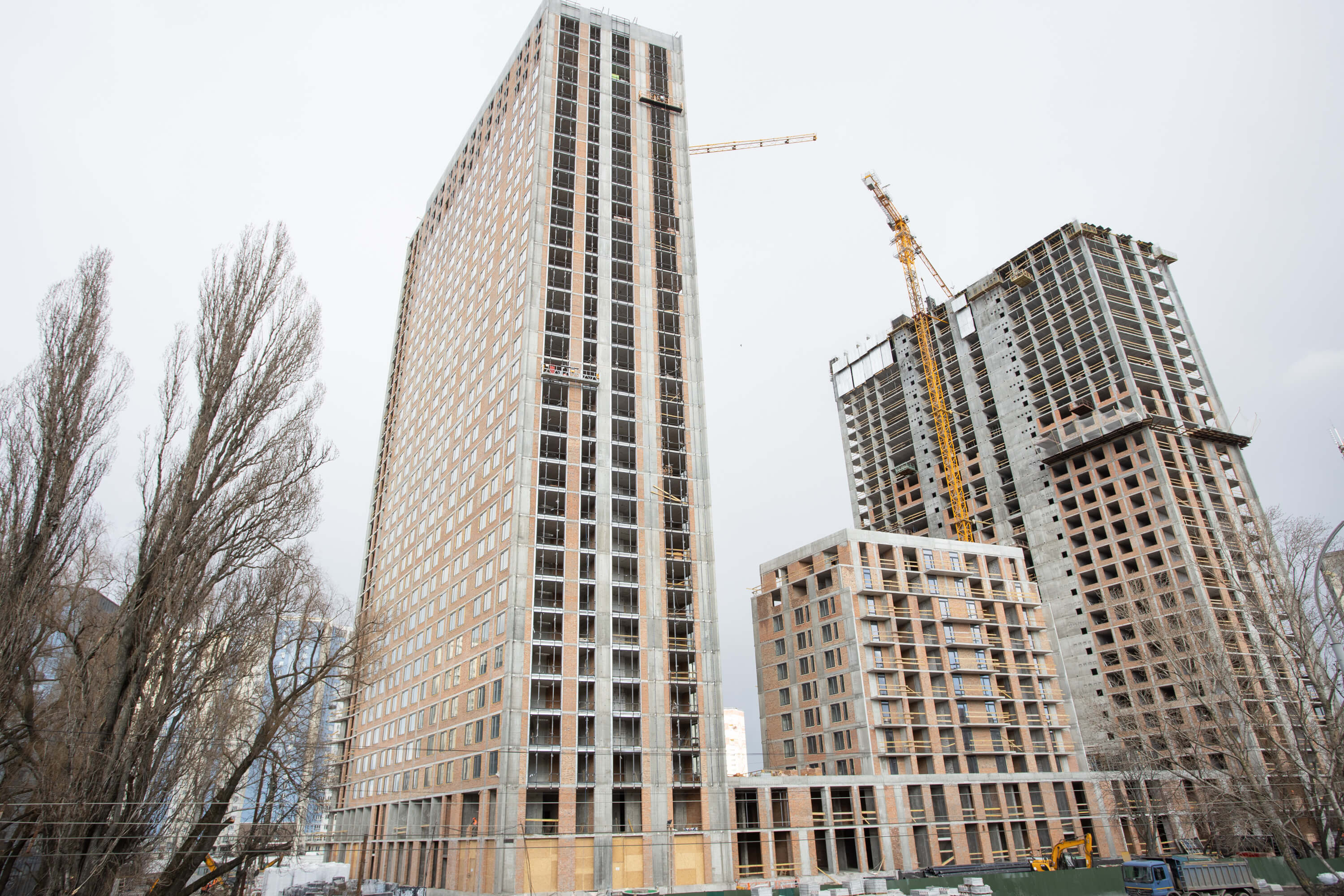

Будинок №3, секція 1:

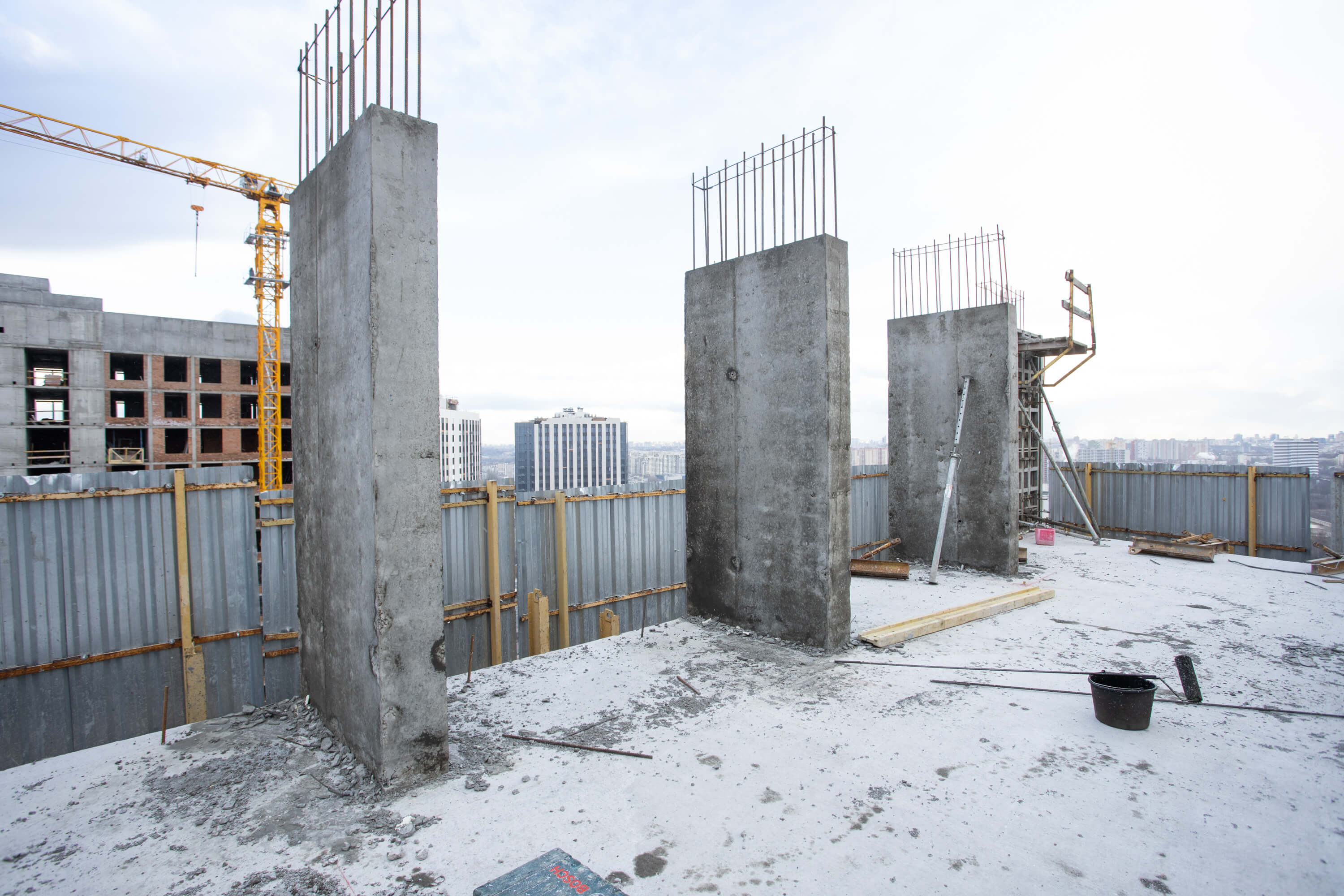

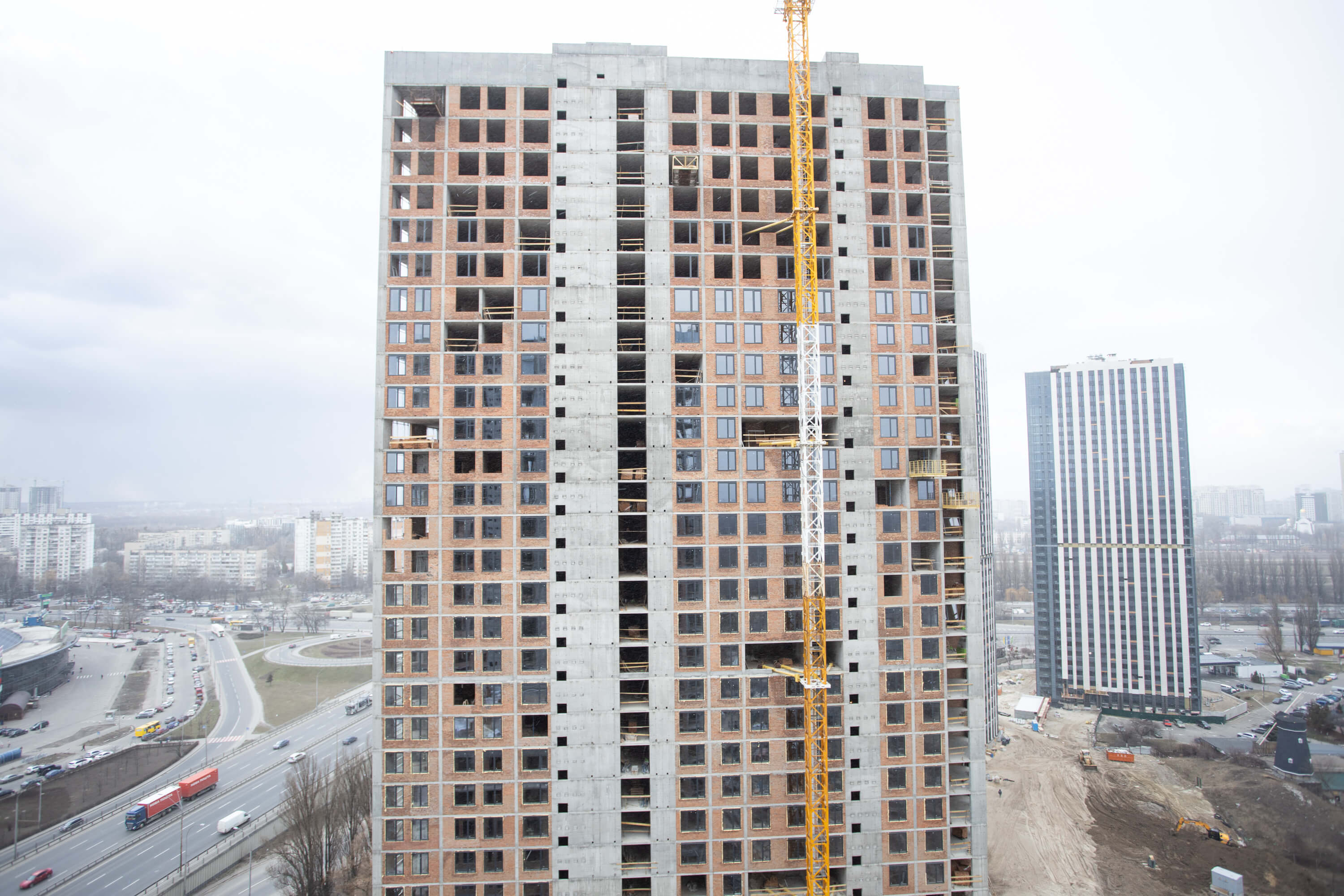

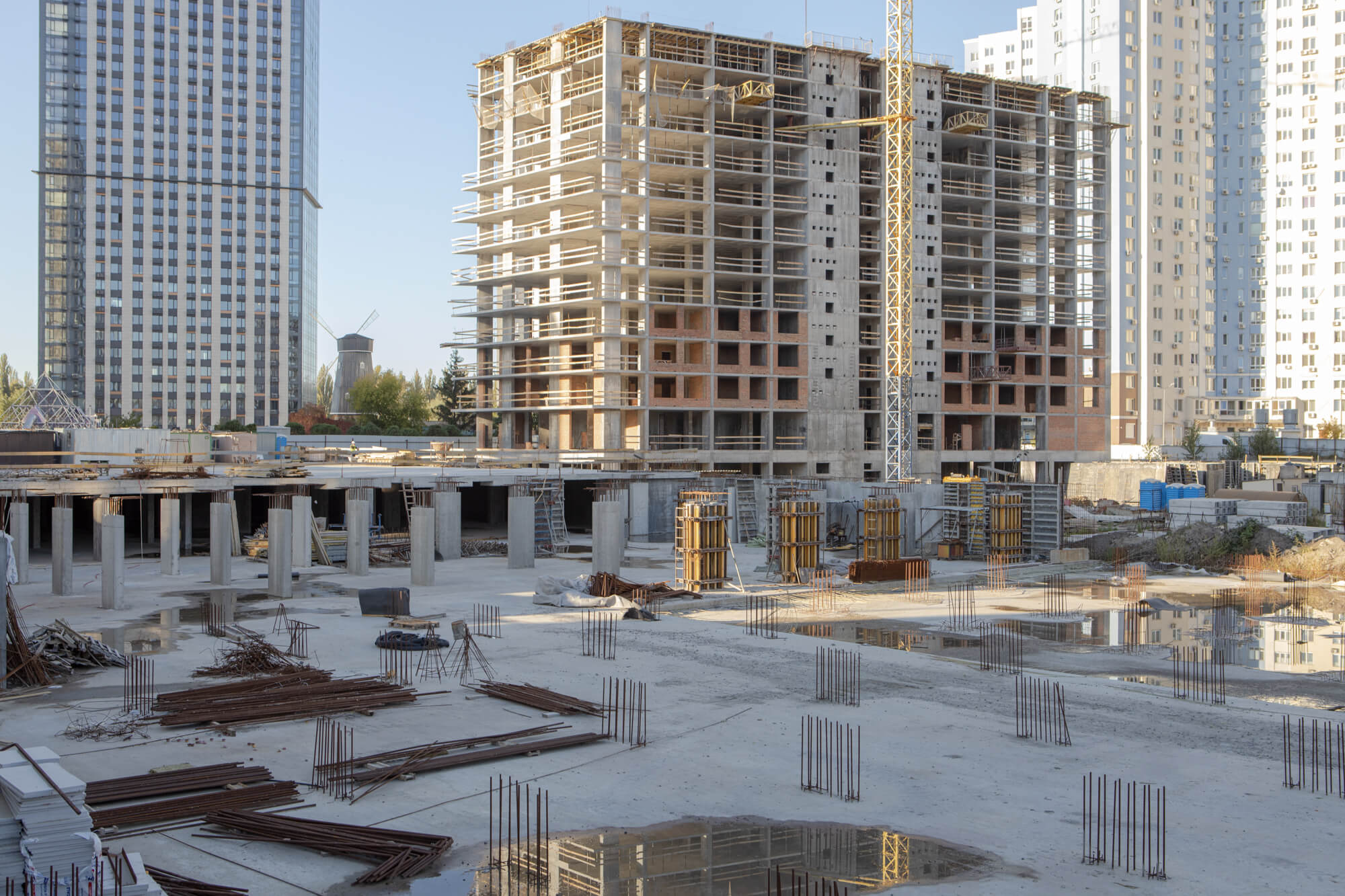

• Виконуються роботи по влаштуванню монолітного каркасу 31-32 поверху.

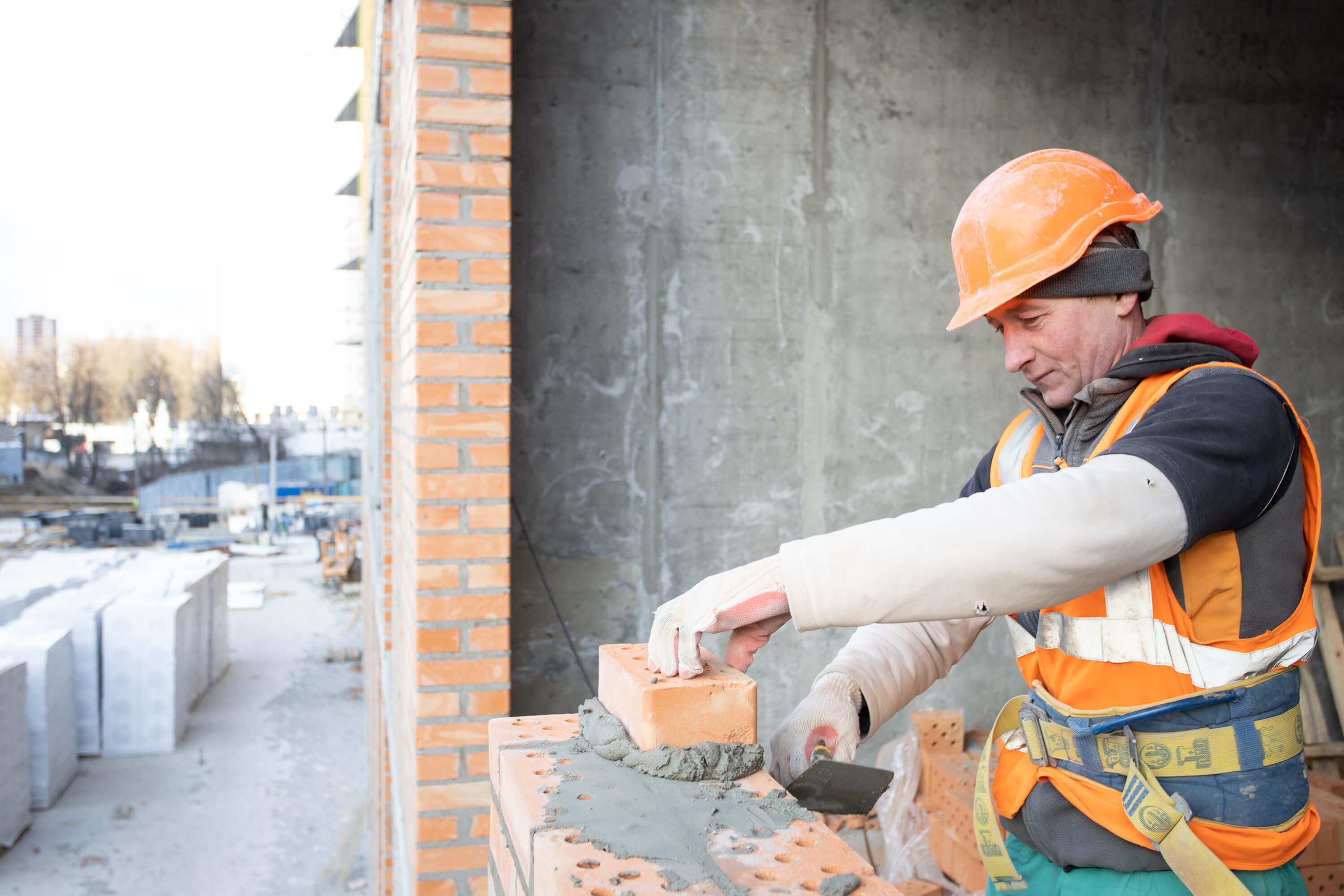

• Виконано кладку цегляних стін з 3 по 10 поверх.
• Виконується цегляна кладка на 11-21 поверхах.
• Встановлено сходові марші до 29 поверху включно.

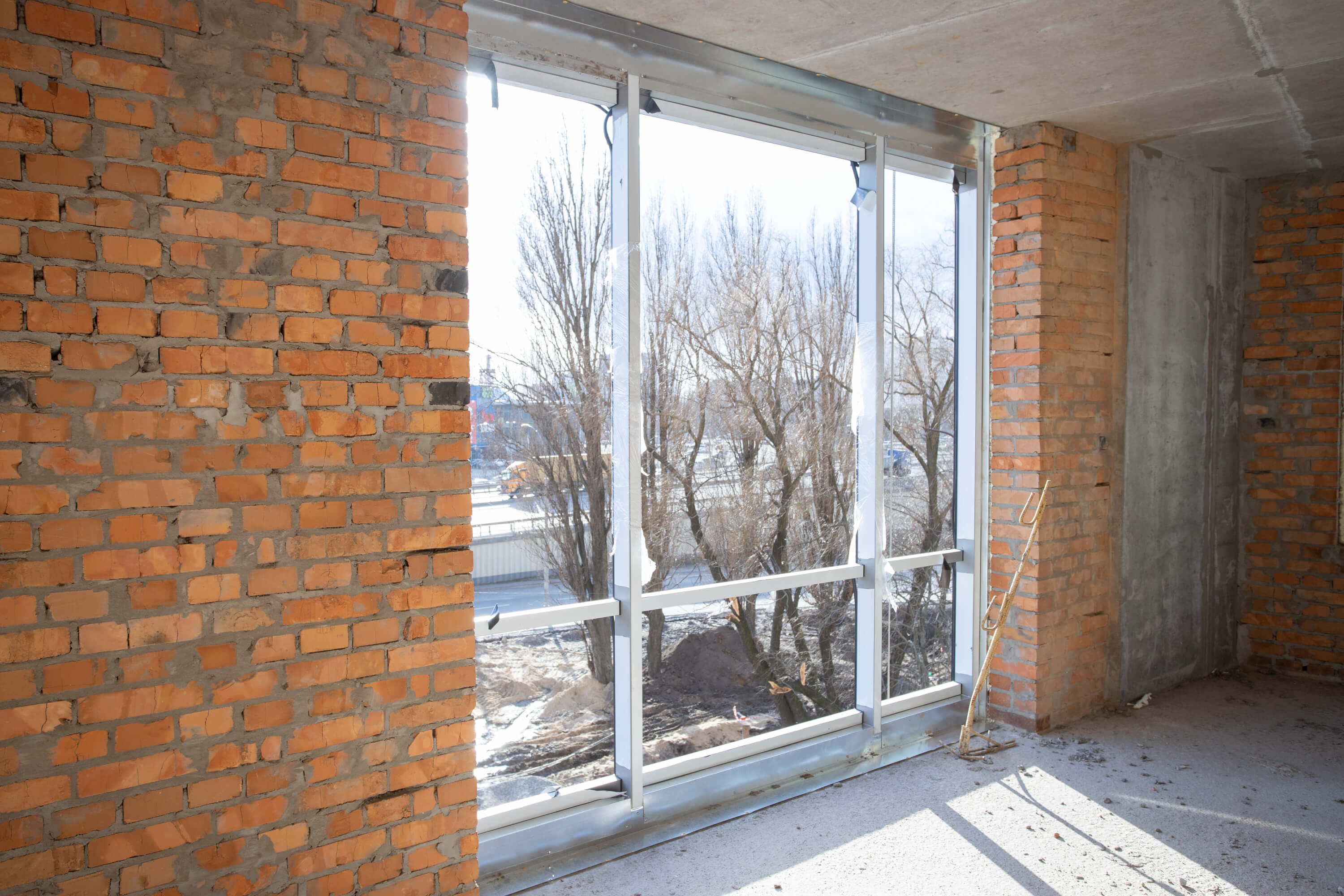

• Виконуються роботи по монтажу ПВХ конструкцій 3-9 поверху.
⠀
Будинок №3, секція 2:
• Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
• Виконані роботи по цегляній кладці.
• Встановлено 95% ПВХ конструкцій.
• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах.
• Виконуються роботи з влаштування покрівлі.
⠀
Будинок №3, секція 3:
• Виконані роботи з влаштування монолітного каркасу.
• Виконано цегляну кладку стін з 3 по 17 поверх.
• Виконується цегляна кладка з 18 по 34 поверх.
• Повністю встановлені сходові марші.
• Виконуються роботи по монтажу ПВХ конструкцій з 3 по 33 поверх.
• Виконуються роботи по монтажу фасадних систем СПОК.
• Виконуються роботи з влаштування покрівлі.

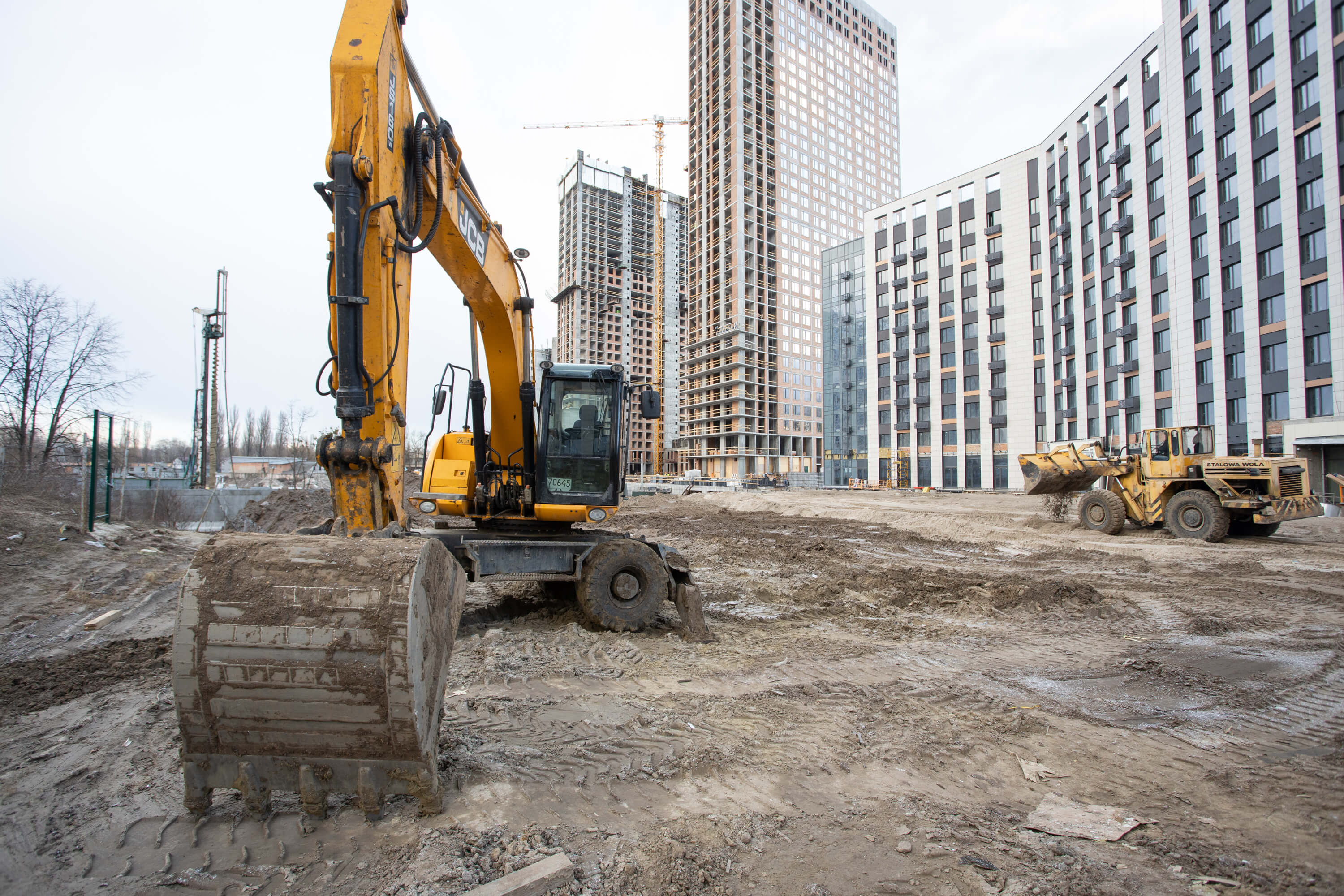

Паркінг:
• Виконуються роботи по влаштуванню паль паркінгу.
• Виконуються роботи по влаштуванню фундаменту паркінгу.
• Виконуються роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.

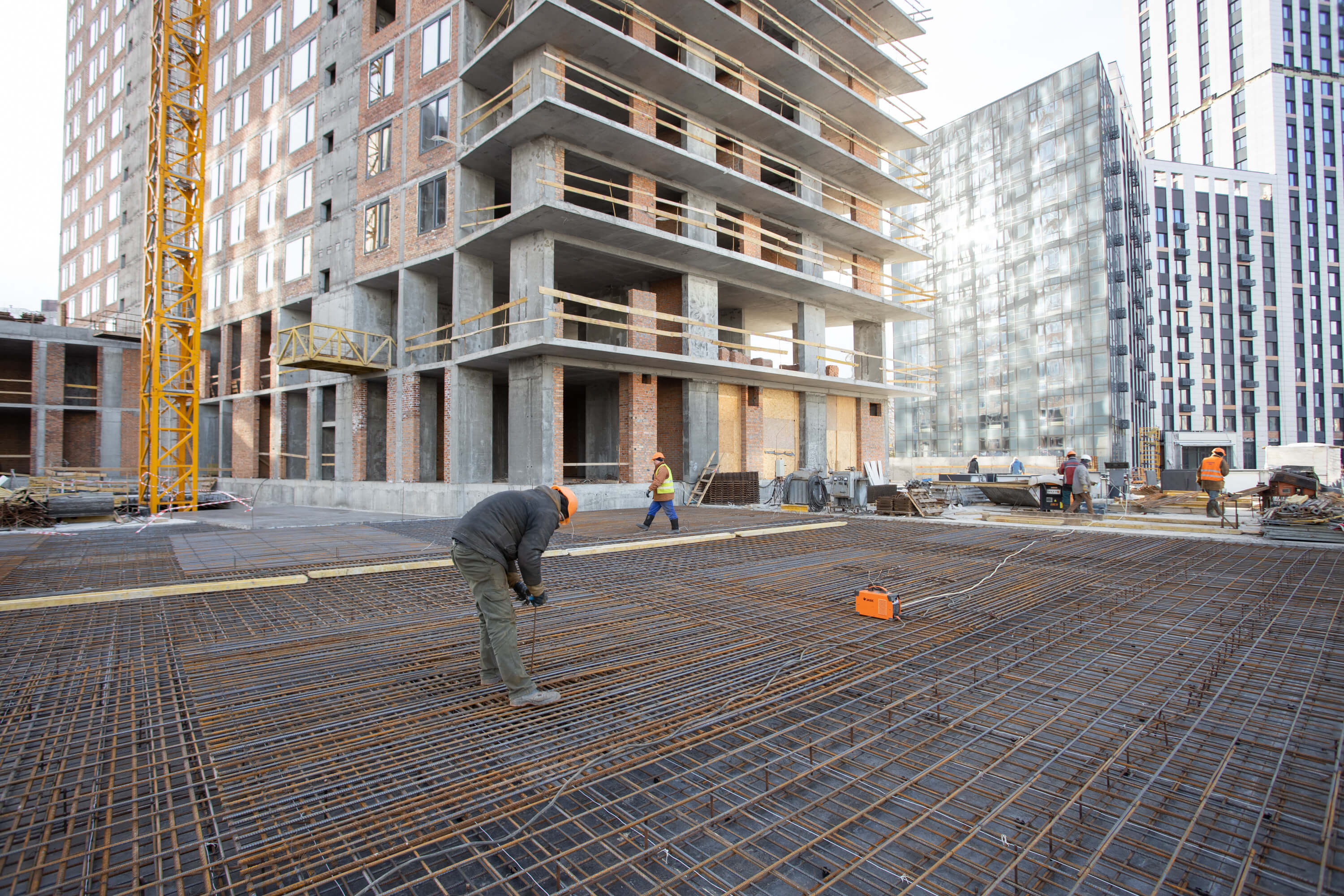

• Виконуються роботи по влаштуванню плити підлоги паркінгу.
• Виконуються роботи по влаштуванню плити покриття паркінгу.
⠀
Будинок №4
• Виконані роботи з влаштування випробувальних паль.
• Виконуються роботи по випробуванню паль.
