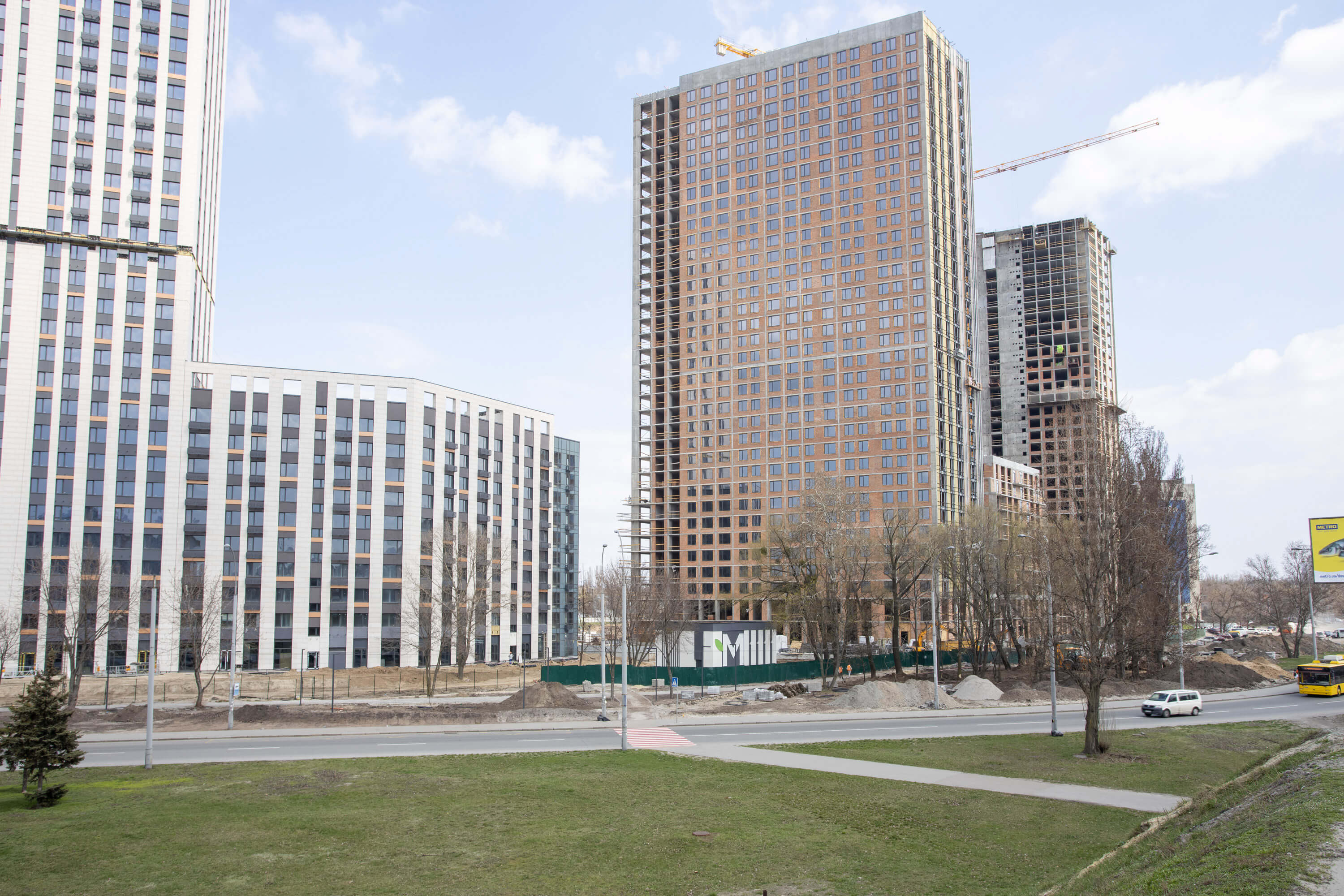

Хід будівництва, 06.05.2021

Станом на 06.05.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:

Загальні (перша черга):
•  Виконуються роботи по влаштуванню поза майданчикових мереж каналізації К1.
•  Виконані роботи по влаштуванню внутрішньо майданчикових мереж каналізації К1.
•  Виконані роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
•  Виконуються роботи по монтажу та ПНР автоматичної системи дистанційної передачі даних лічильників водопостачання.

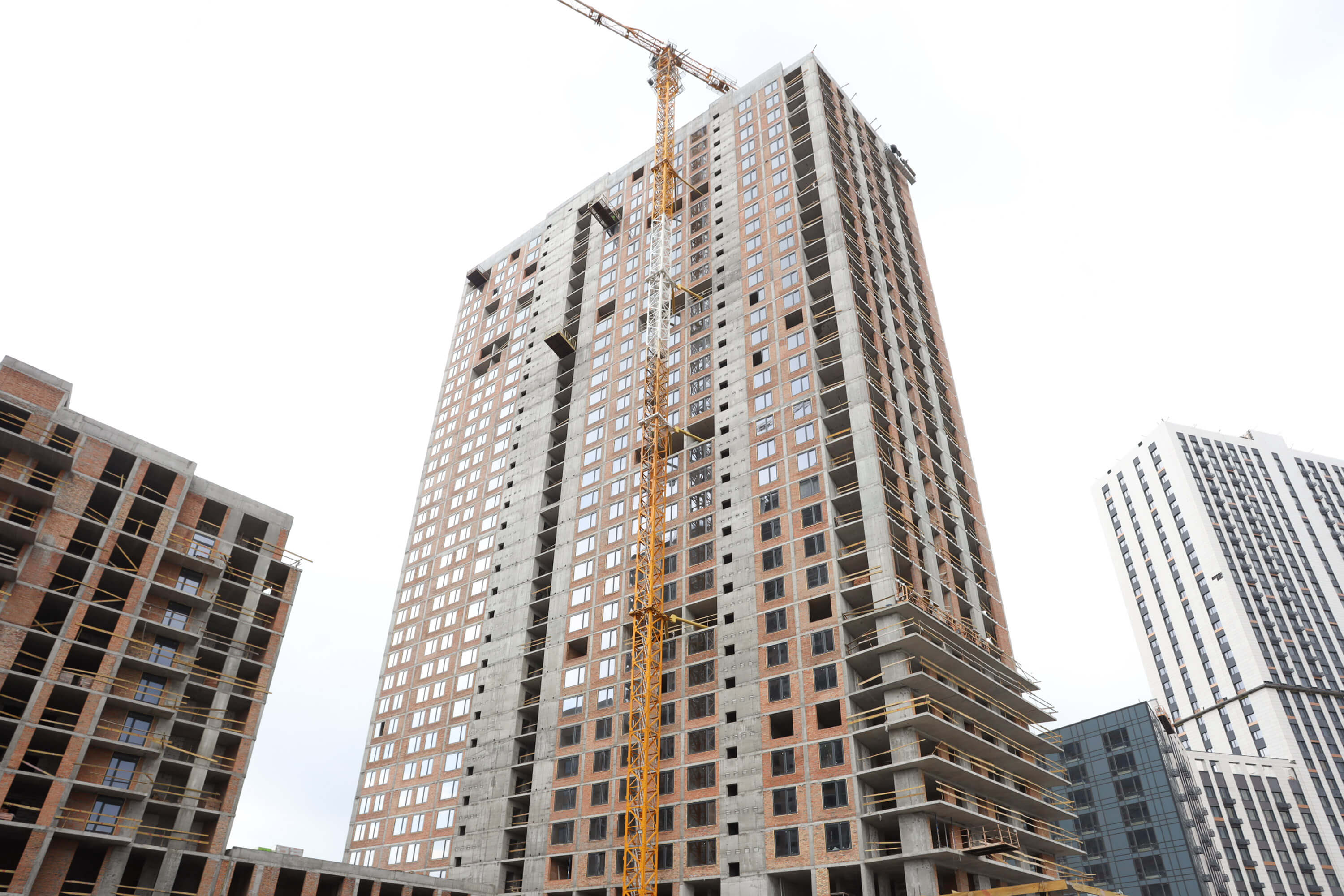

•  Виконані роботи по влаштуванню  внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
•  Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
•  Виконані роботи по влаштуванню фасаду, монтажу воріт, дверей та обладнання в ТП.
•  Закінчується виконання робіт по оздобленню протипожежної стіни (АЗС Глуско) – габіон.
•  Виконуються роботи по прокладанню внутрішньо майданчикових кабельних ліній мереж слабкострумових систем.
•  Виконуються роботи по благоустрою (Зона 1, Зона 2).

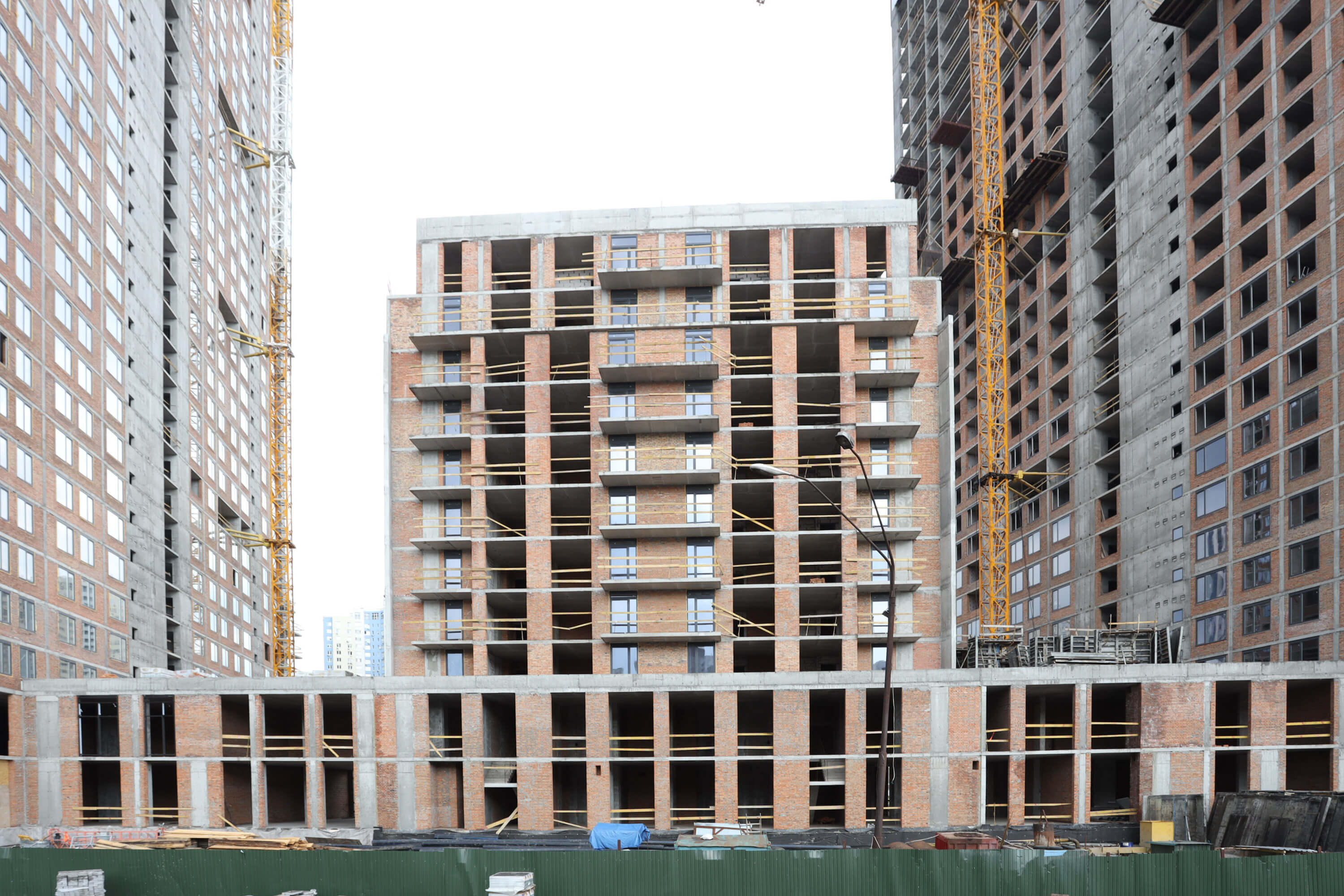

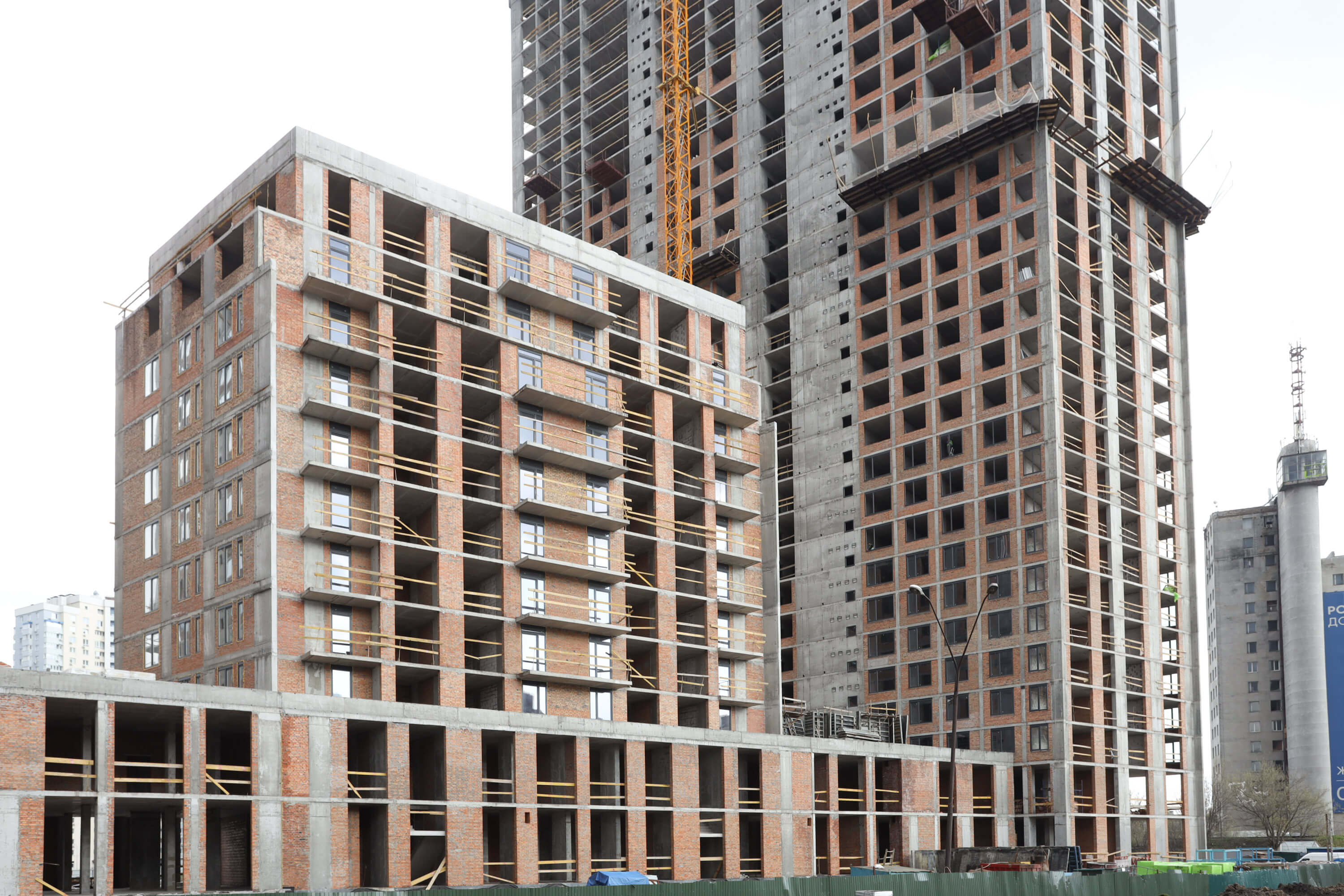

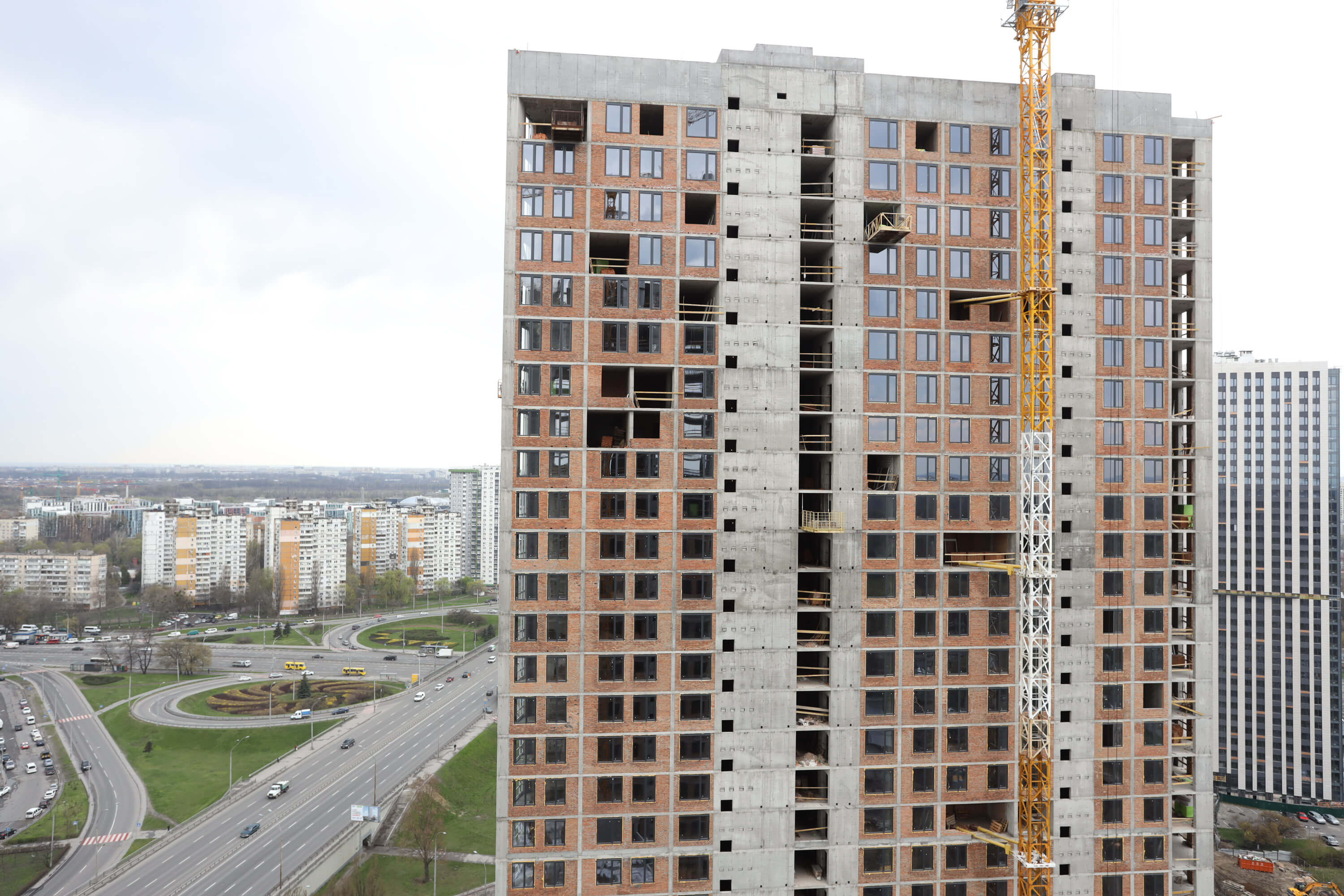

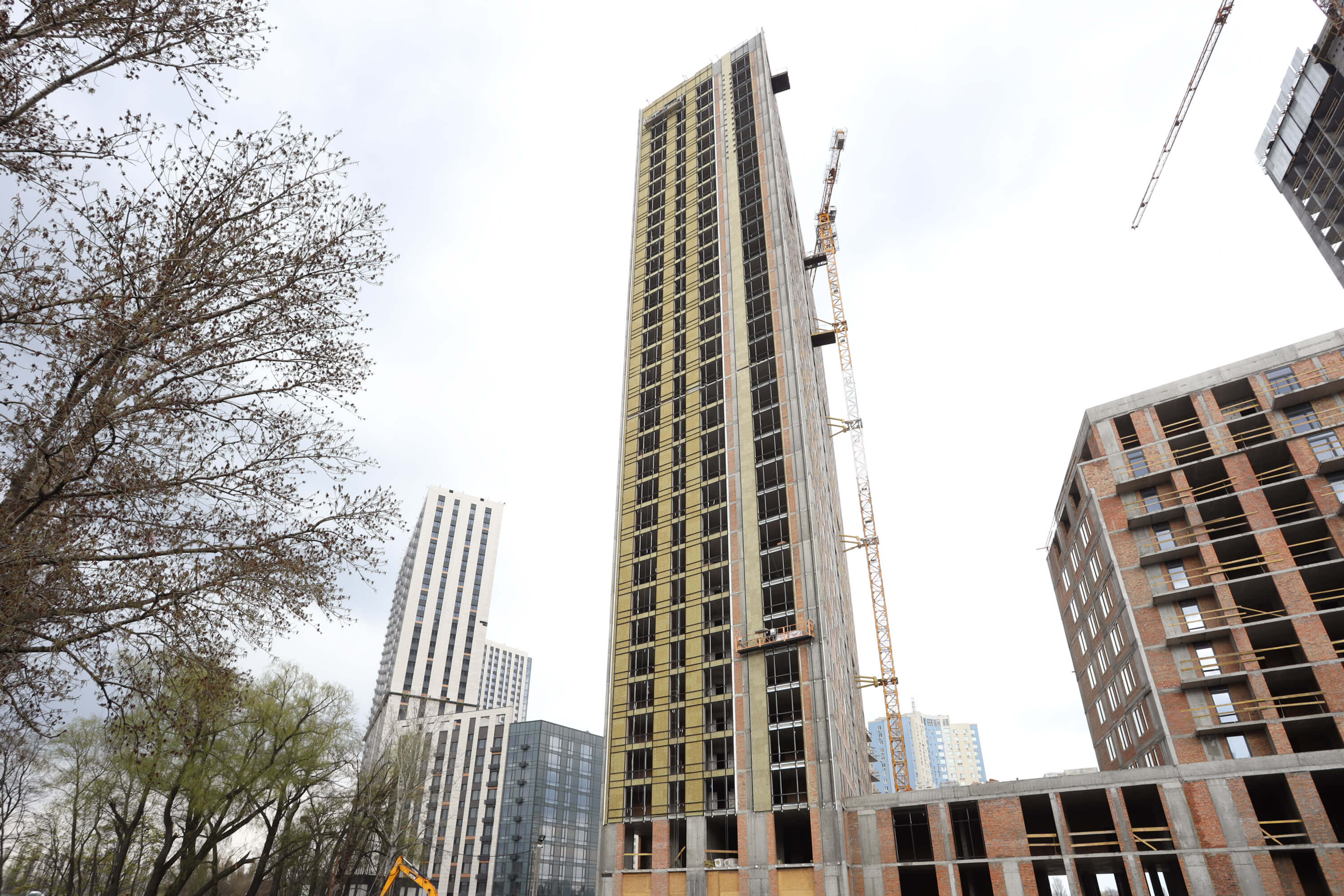

Будинок №1:
•  Виконана цегляна кладка.
• Повністю змонтовані сходові марші.
• Виконуються роботи по оздобленню холу.
• Виконані роботи з монтажу перильного огородження сходових клітин.
• Виконані роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.
• Виконано монтаж квартирних дверей з 2 по 30-й поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконано монтаж протипожежних дверей МЗК з 2 по 26-й поверх.
• Виконується монтаж протипожежних дверей МЗК з 27 по 34-й поверх.
• Виконано роботи з укладання плитки підлоги і стін МЗК з 2 по 30 поверх.
• Виконуються роботи з укладання плитки підлоги і стін МЗК з 31 по 32 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.• Виконані роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконані електромонтажні роботи з 2 по 30 поверхи.

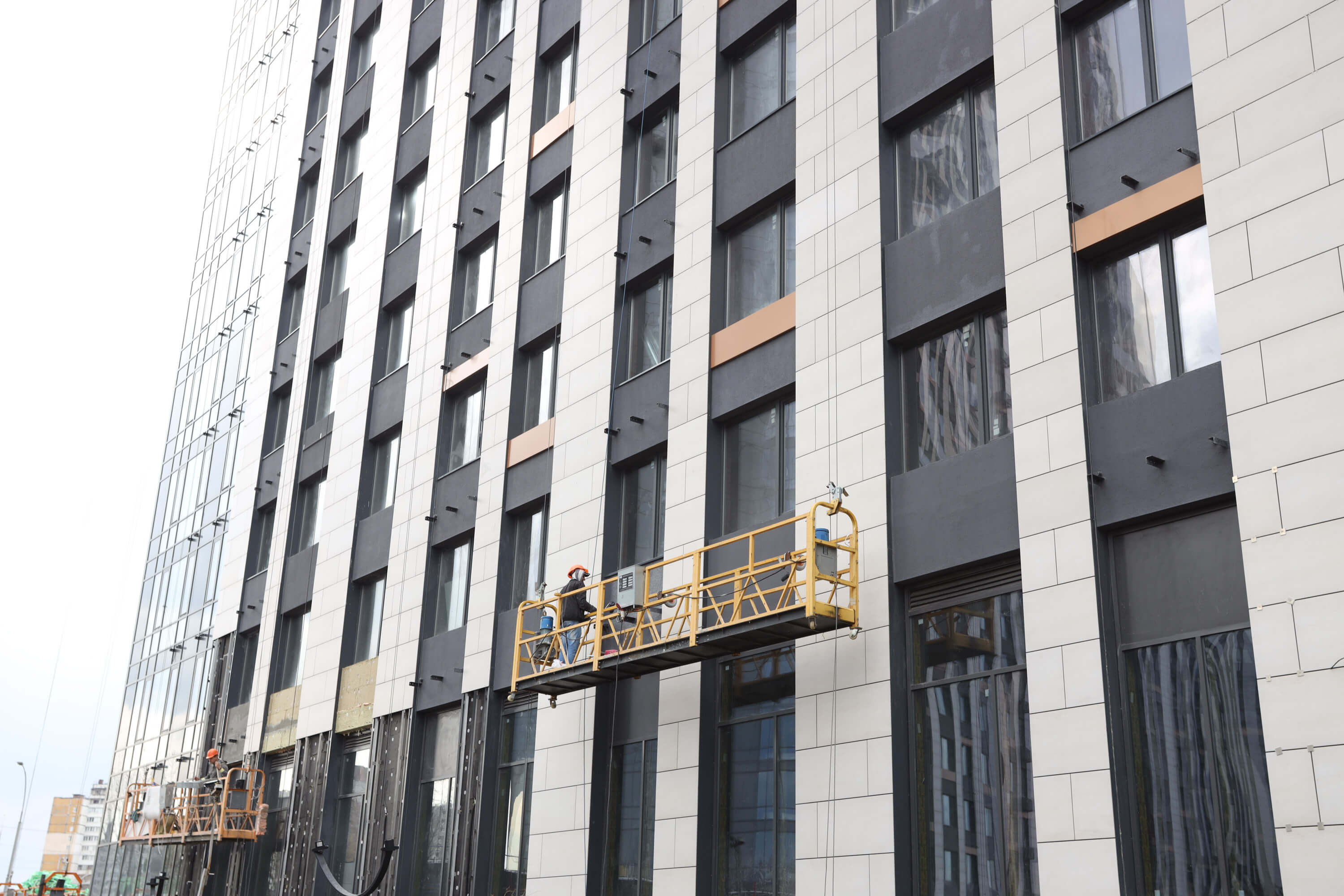

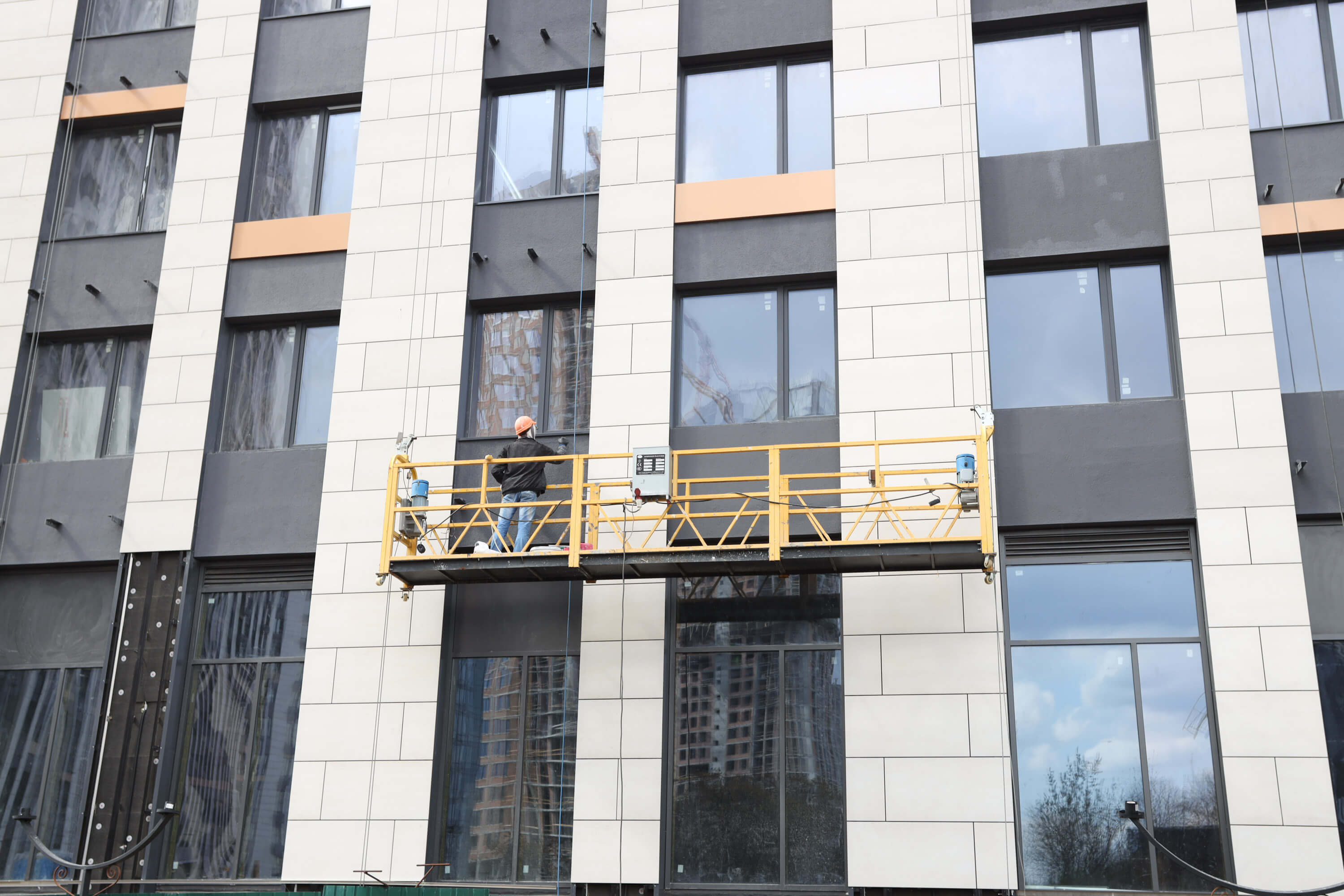

• Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі та надбудов на покрівлі.
• Закінчується виконання робіт по слабкострумових системах з 1 по 34 поверх.
• Закінчується виконання робіт по монтажу систем протипожежного захисту з 1 по 34 поверх.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.
• Виконані роботи з монтажу ліфтів.

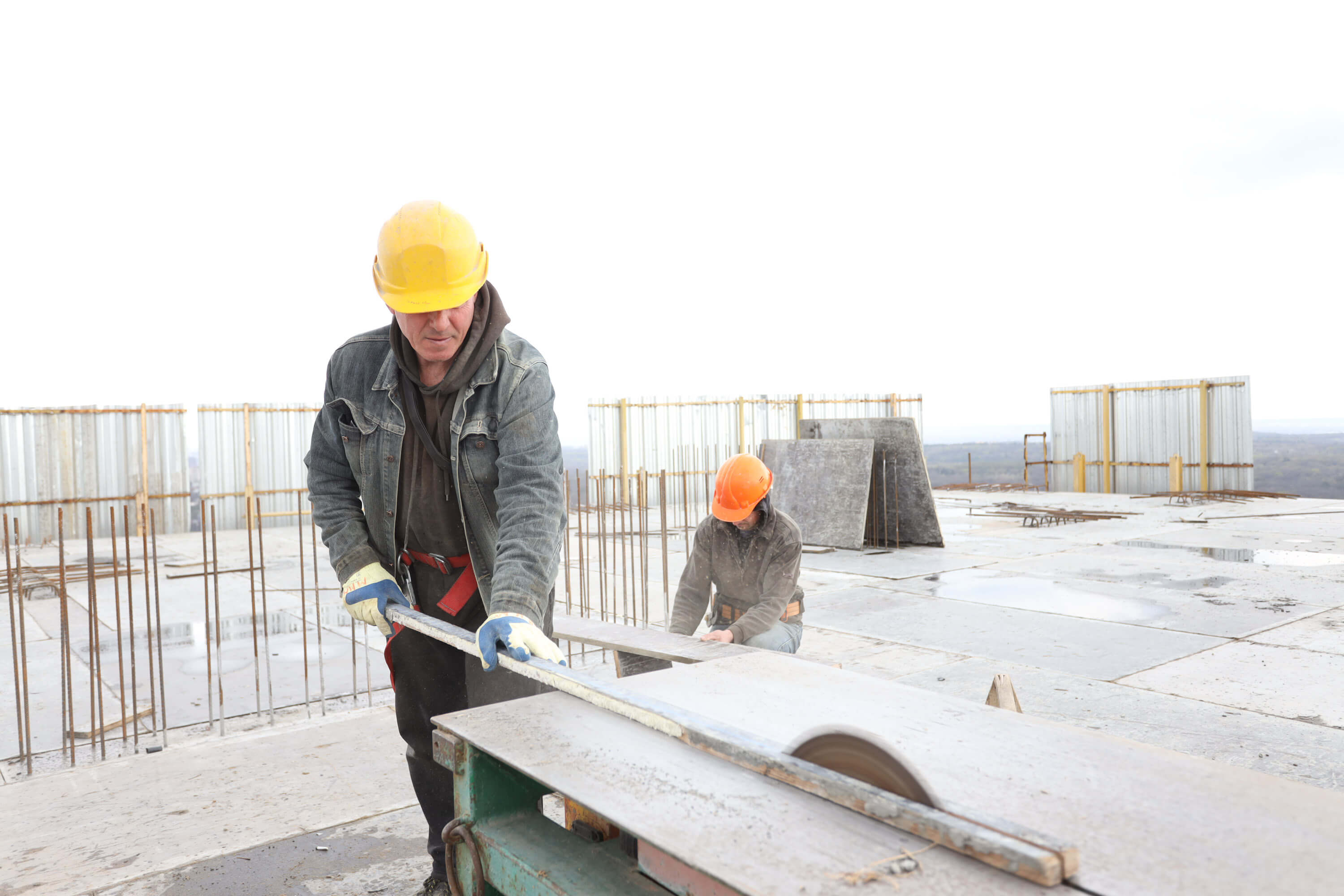

• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконуються опоряджувальні роботи офісу експлуатуючої організації.

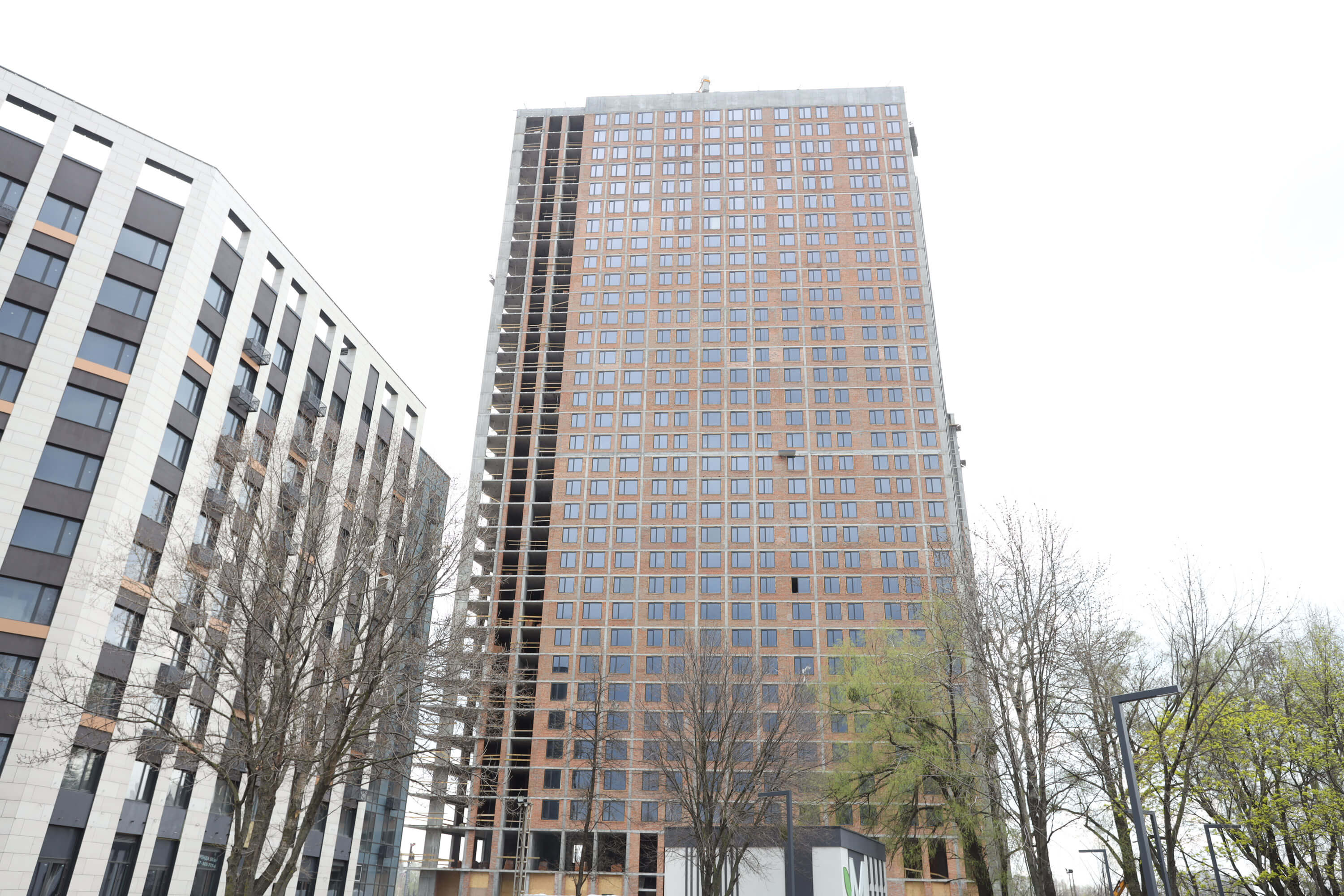

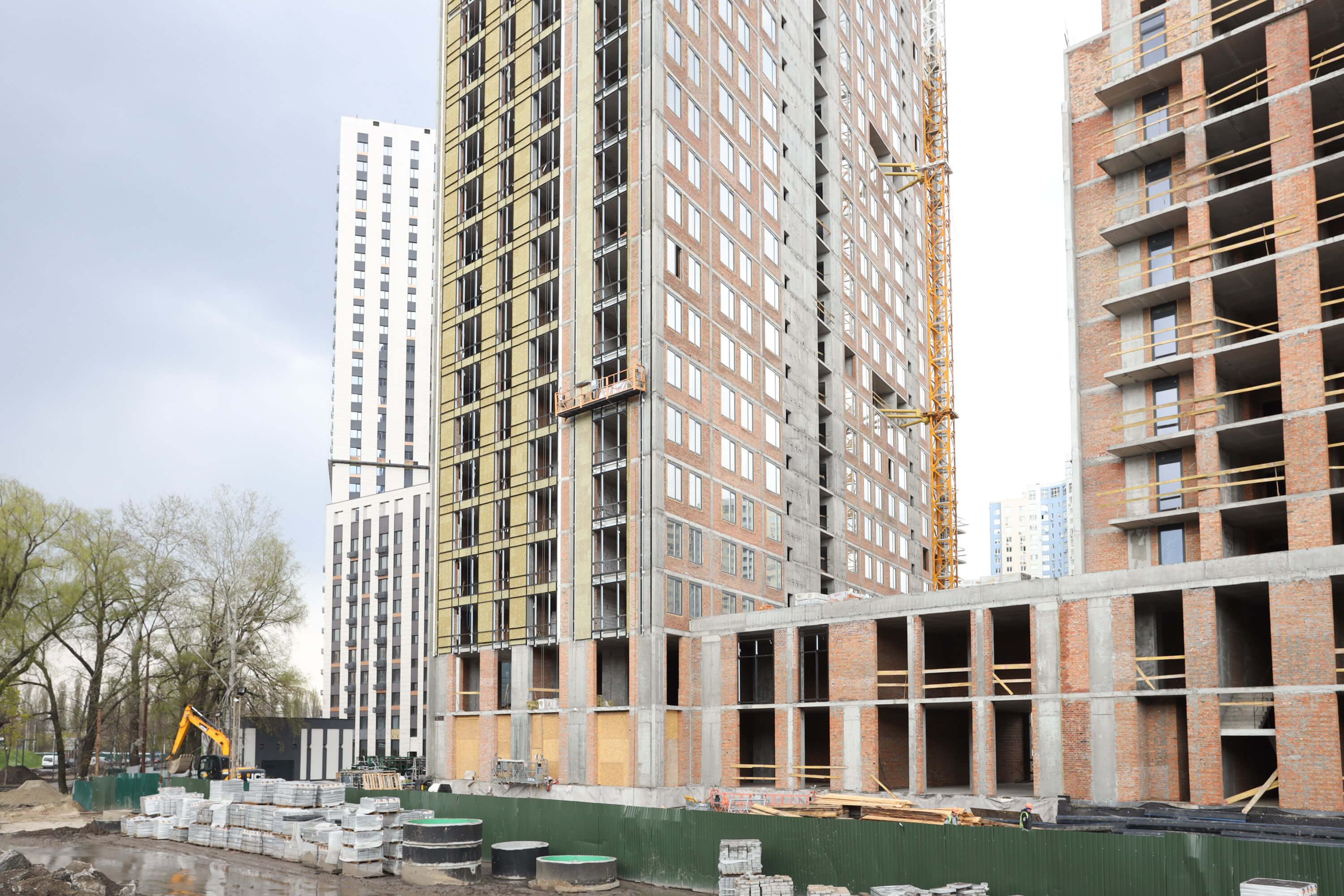

Будинок №2, секція 1:
• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.
• Виконані роботи з оздоблення сходових клітин з 1 по 10 поверх.
• Виконані малярні роботи з 1 по 10 поверх.
• Виконані роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Встановлені вхідні двері.
• Виконані роботи з монтажу ліфтів.
• Виконані роботи по влаштуванню протипожежних систем.
• Виконані роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконані роботи з оздоблення холу.

Будинок №2, секція 2:
• Виконані роботи з влаштування монолітного каркасу.
• Виконані роботи по монтажу сходових маршів на 34 поверсі.

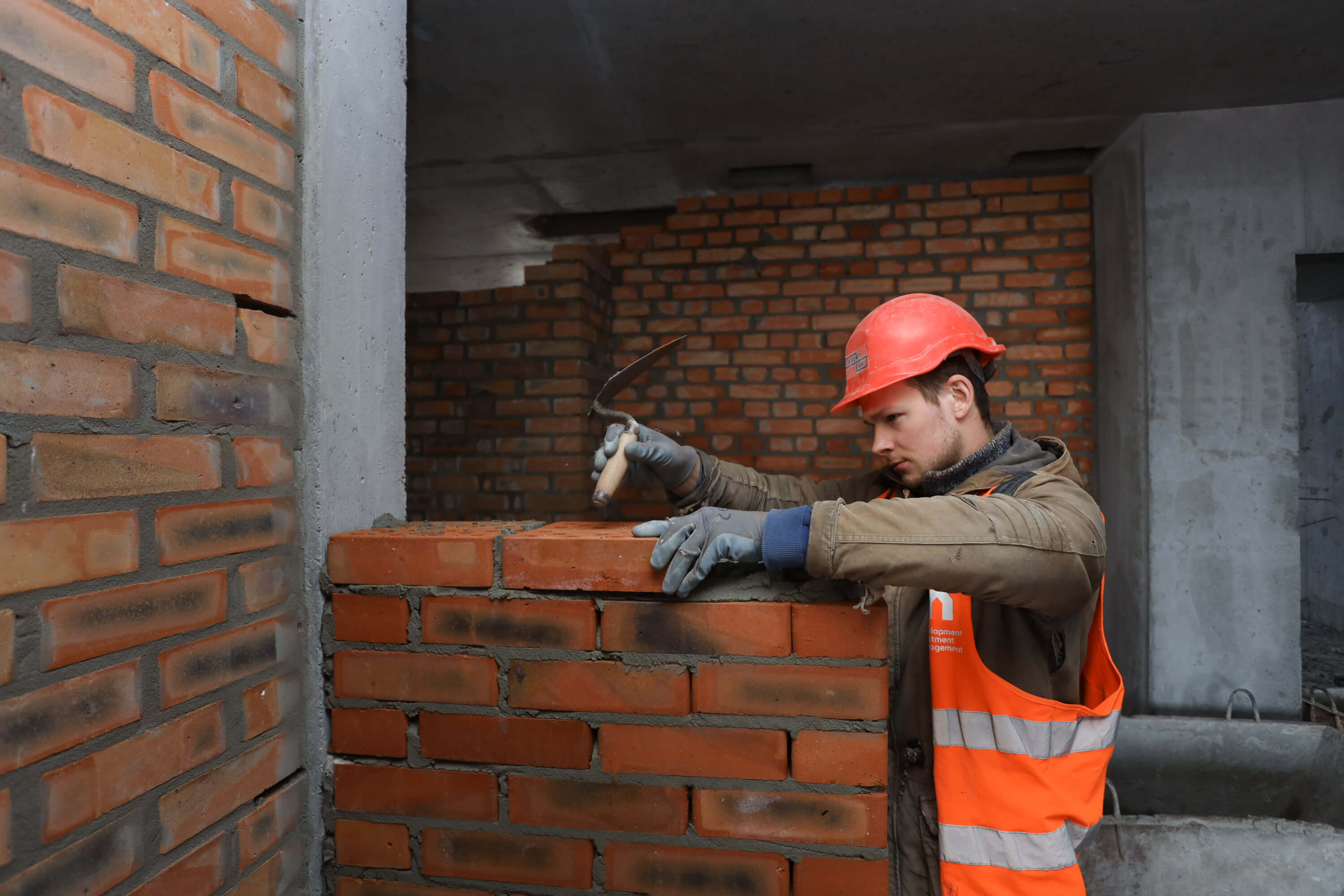

• Виконана цегляна кладка.
• Виконуються роботи по оздобленню холу.
• Виконані роботи по монтажу ліфтів.
• Виконано монтаж дверей з 2 по 30 поверх.
• Виконані роботи з монтажу перильного огородження сходових клітин з 1 по 34 поверх.
• Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
• Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх.
• Виконані роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 2 по 30 поверх.
• Виконані роботи з влаштування плитки стін МЗК з 2 по 30 поверх.
• Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі та надбудов на покрівлі.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду.
• Виконується монтаж протипожежних дверей МЗК з 31 по 34-й поверх.
• Виконано монтаж протипожежних дверей МЗК з 2 по 30-й поверх.
• Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконані електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи з влаштування покрівлі на 90%.
• Закінчується виконання  робіт по прокладанню слабкострумових систем з 1 по 34 поверх.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконуються роботи по установці систем протипожежного захисту з 31 по 30 поверх.
• Виконуються роботи по влаштуванню приямків димовидалення.

Загальні (2 черга 1 пусковий комплекс):

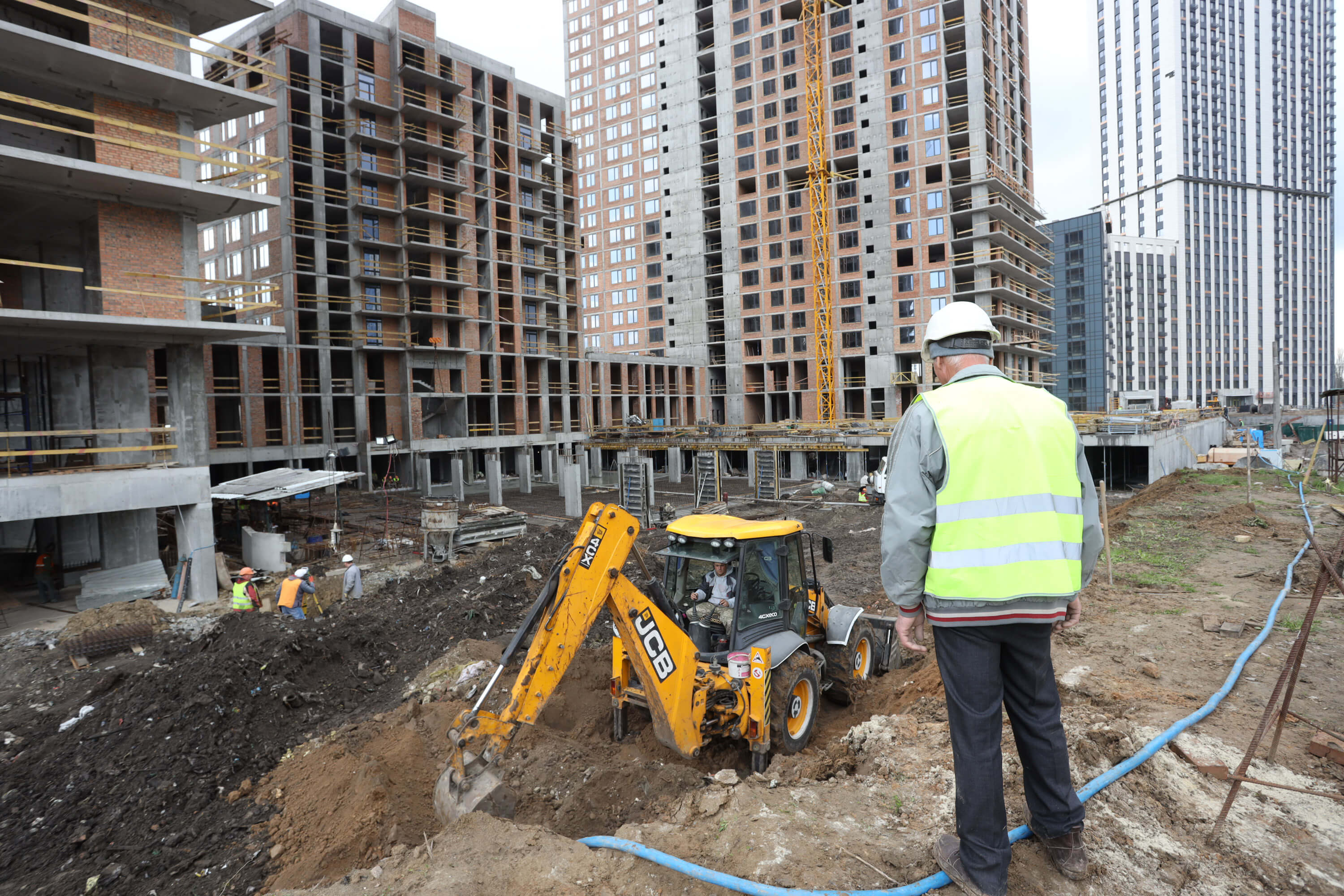

Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою (Зона 3).
Виконуються роботи по влаштуванню поза майданчикових мереж та внутрішньо майданчикових каналізацій К1.
Виконуються роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
Виконуються роботи по влаштуванню внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.

Будинок №3, секція 1:

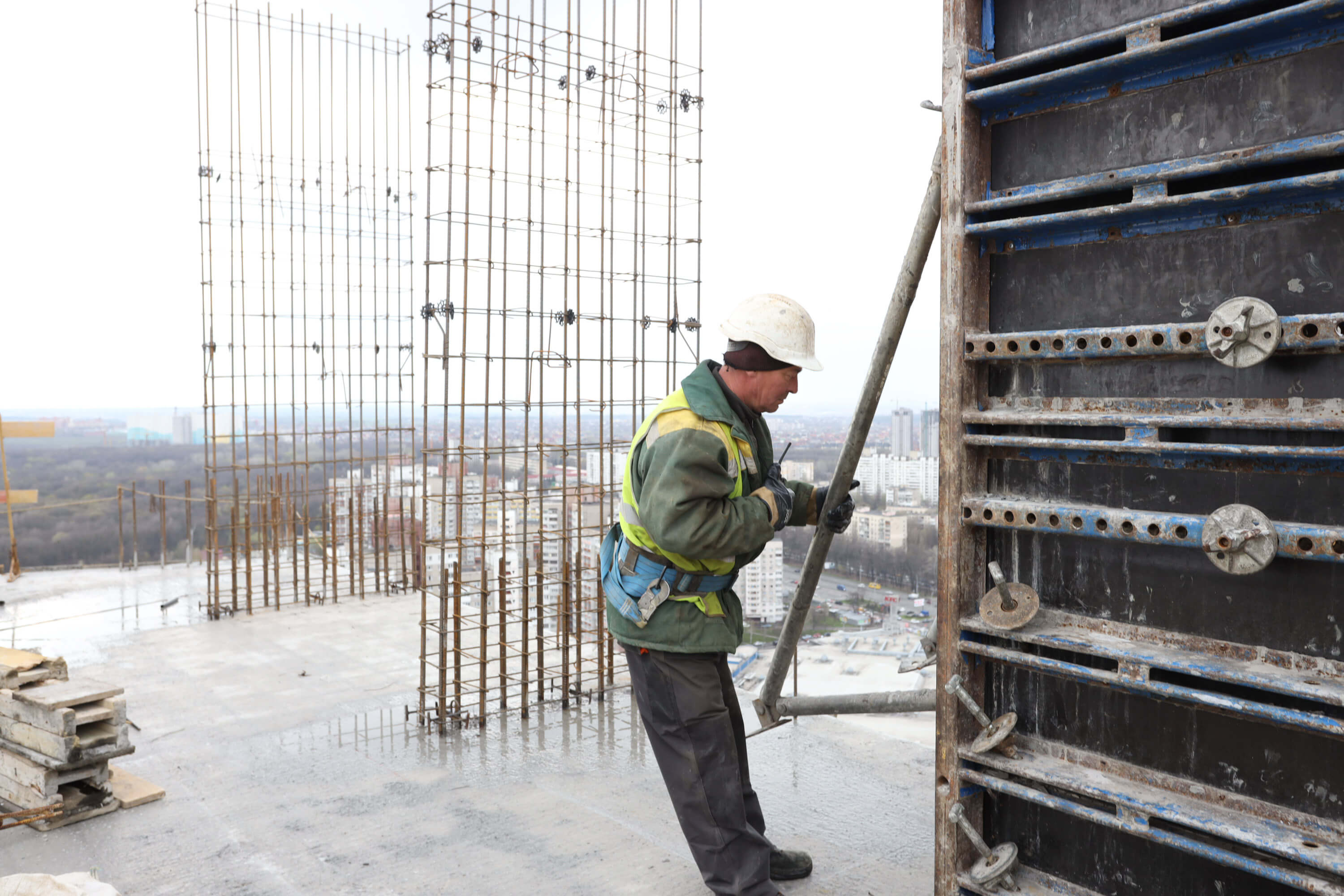

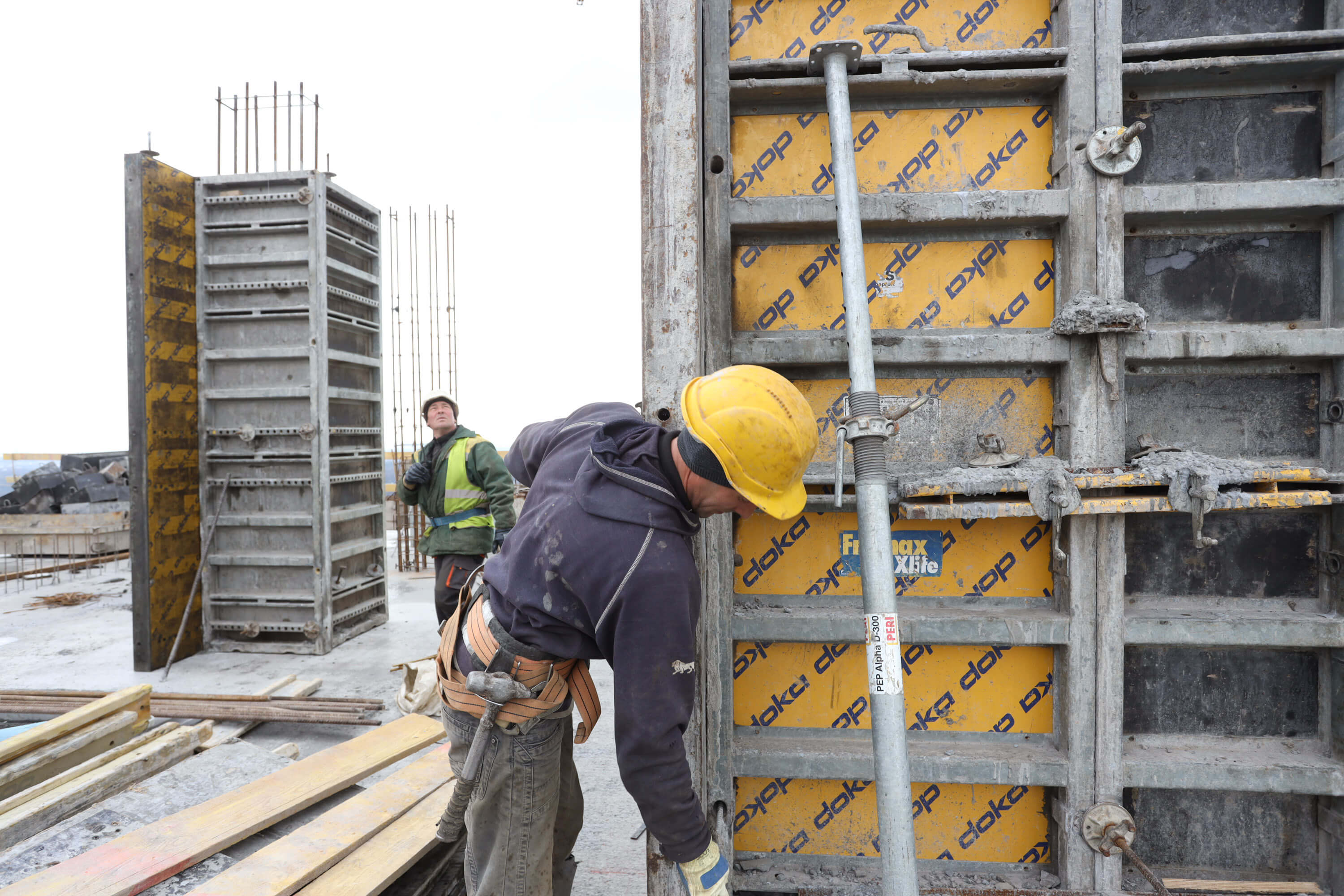

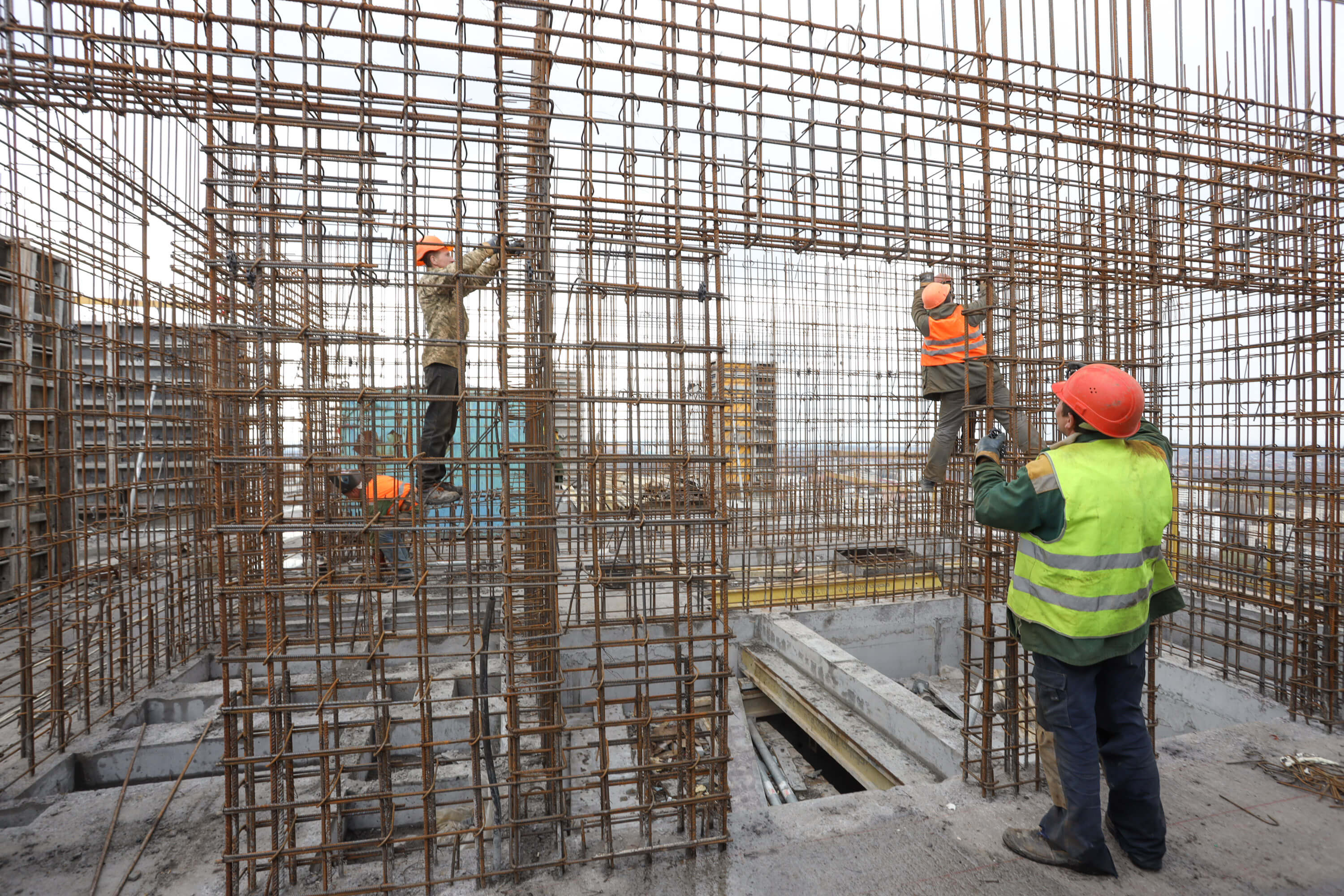

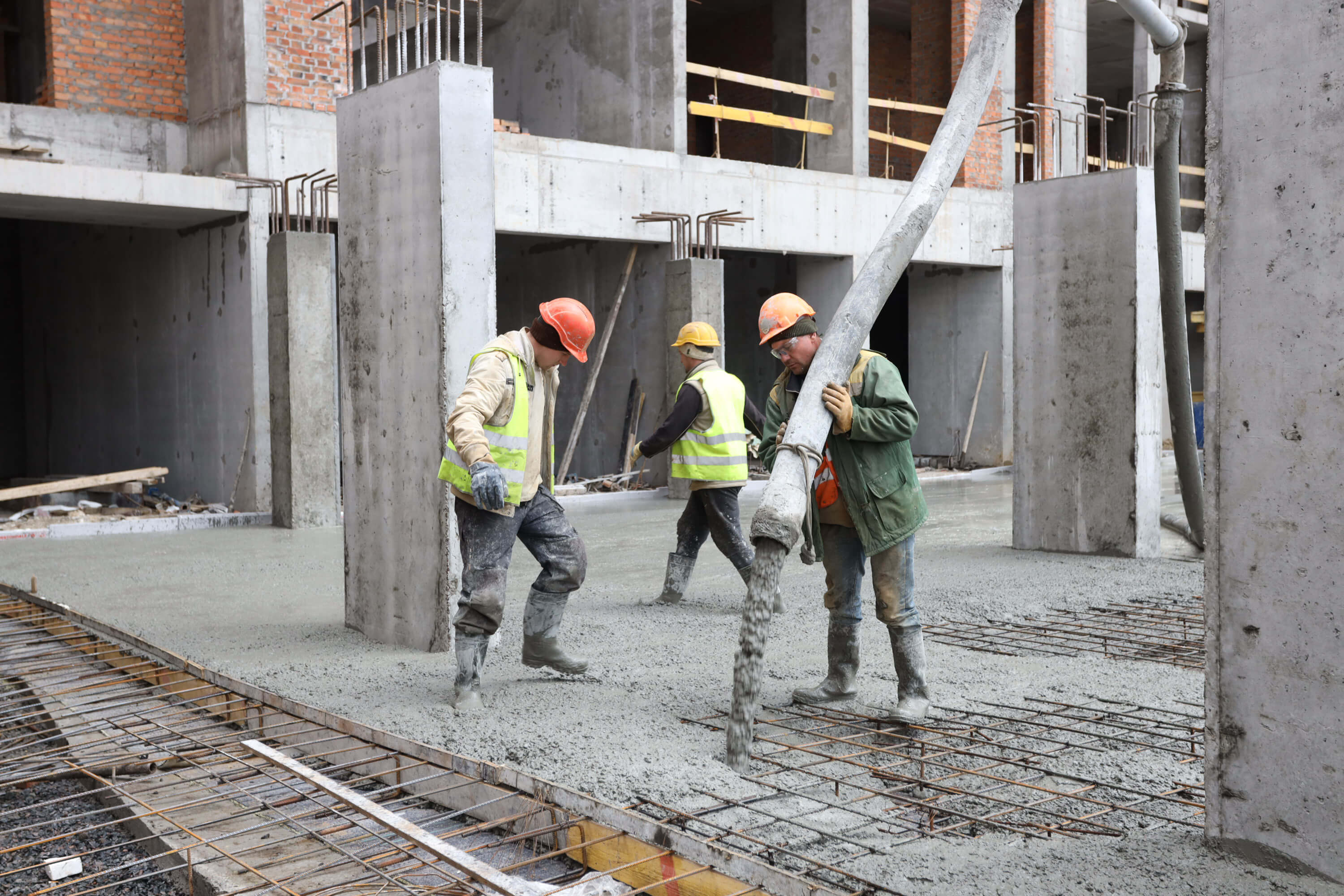

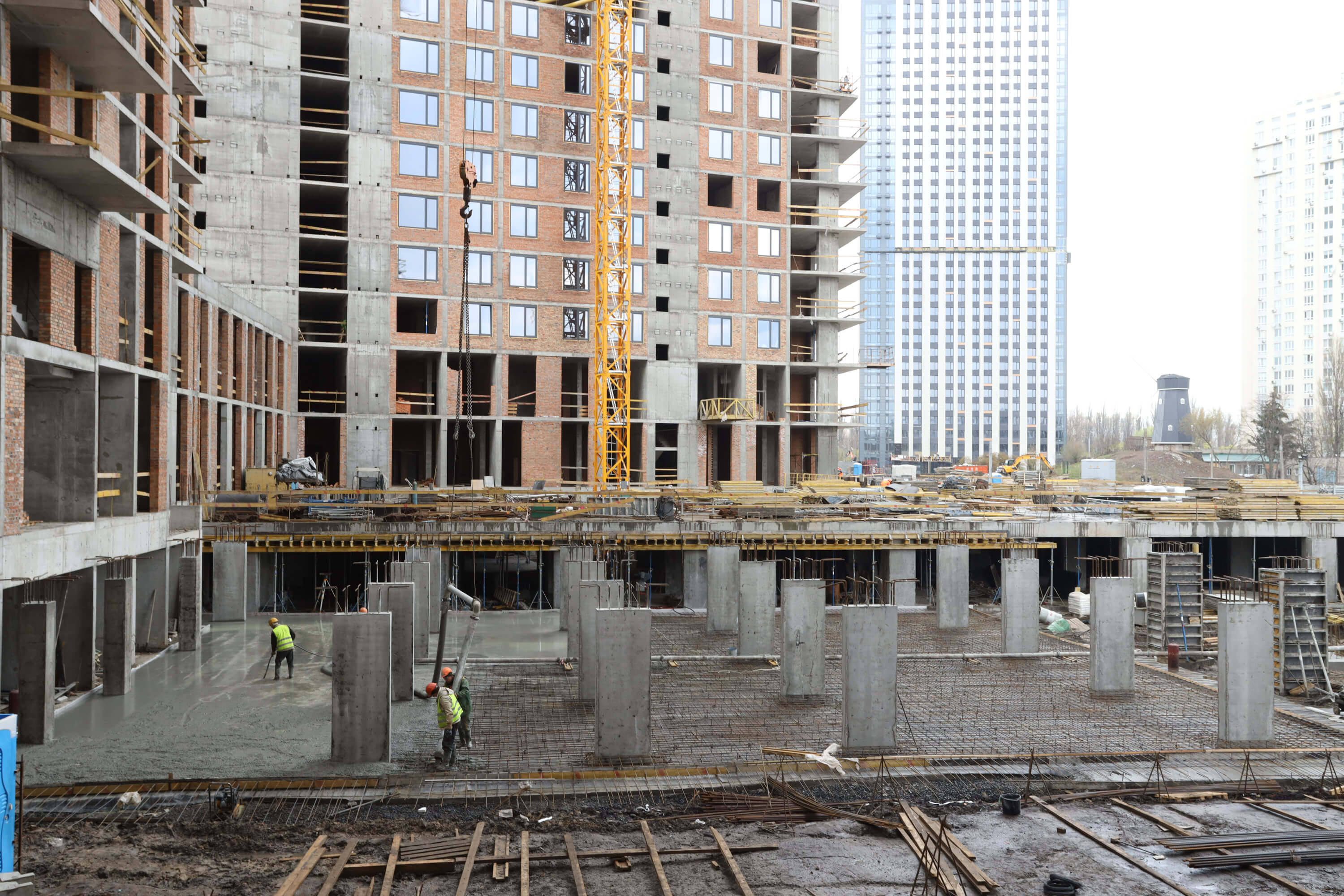

• Виконуються роботи по влаштуванню монолітного каркасу 34 поверху та надбудов.
• Виконано кладку цегляних стін з 3 по 19 поверх.
• Виконується цегляна кладка на 20-21 поверхах.
• Встановлено сходові марші до 29 поверху включно.

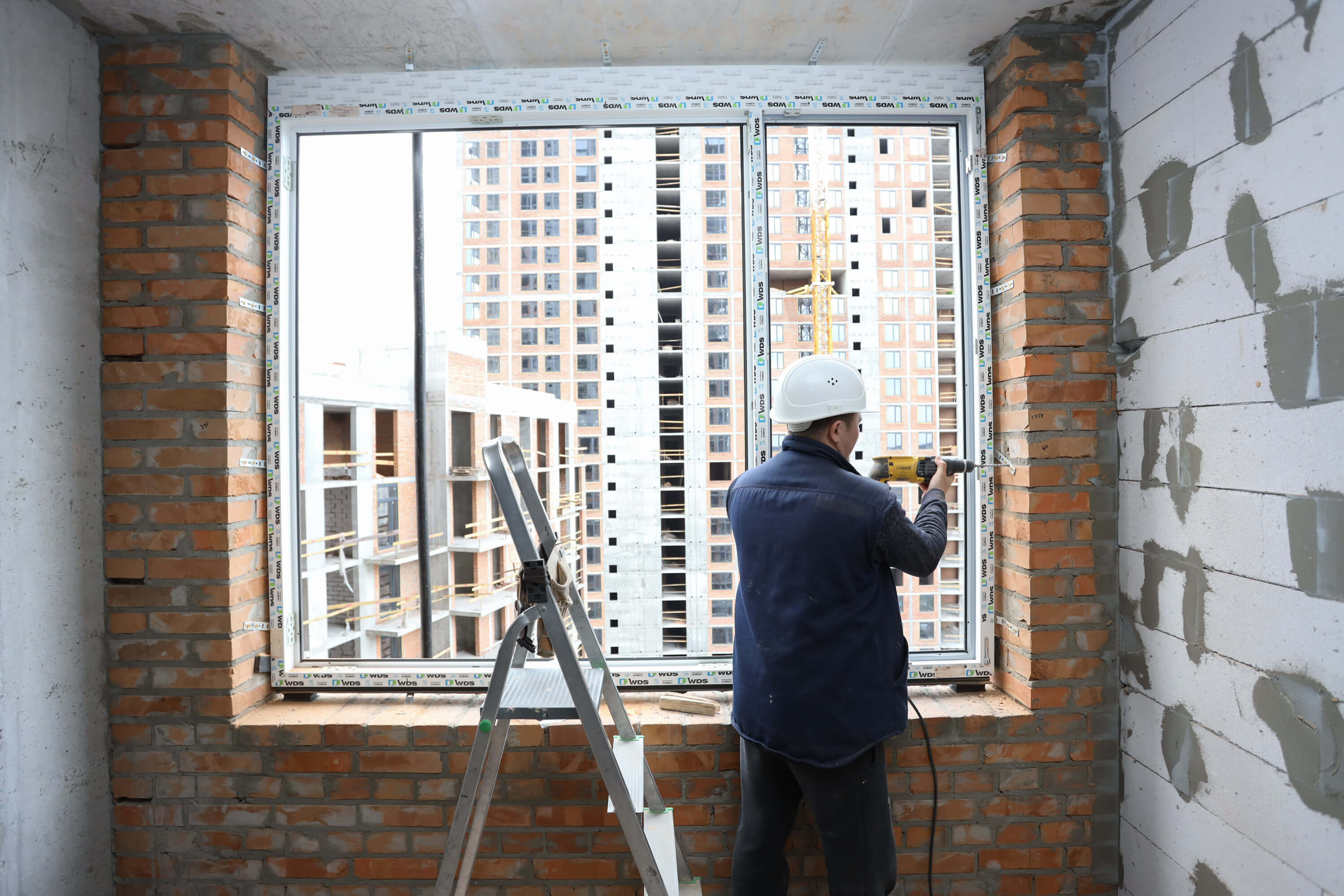

• Виконані роботи по монтажу ПВХ конструкцій 3-9 поверху.

Будинок №3, секція 2:
• Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.

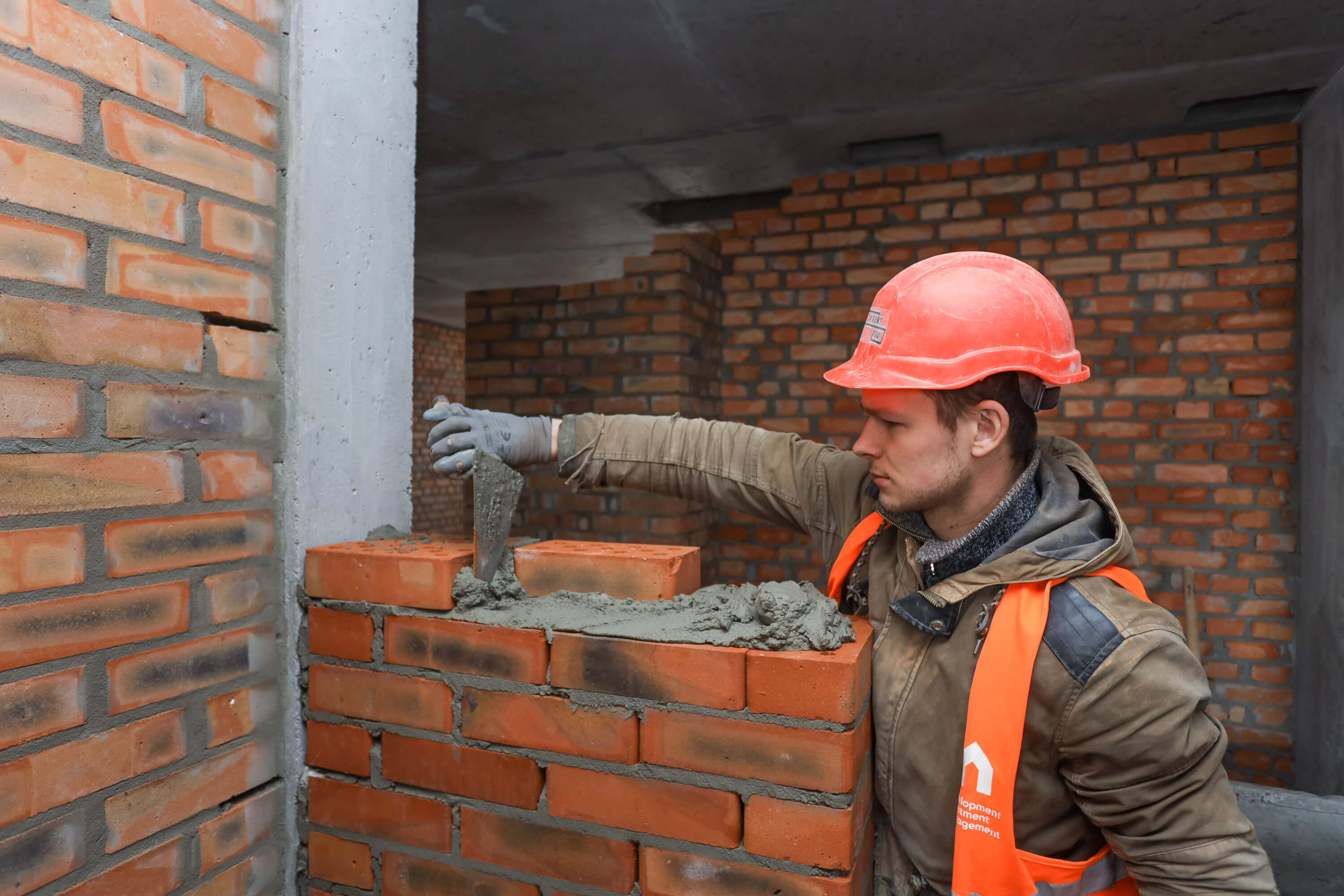

• Виконані роботи по цегляній кладці.
• Виконані роботи по монтажу ПВХ конструкцій.
• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах.
• Виконуються роботи з влаштування покрівлі.

Будинок №3, секція 3:

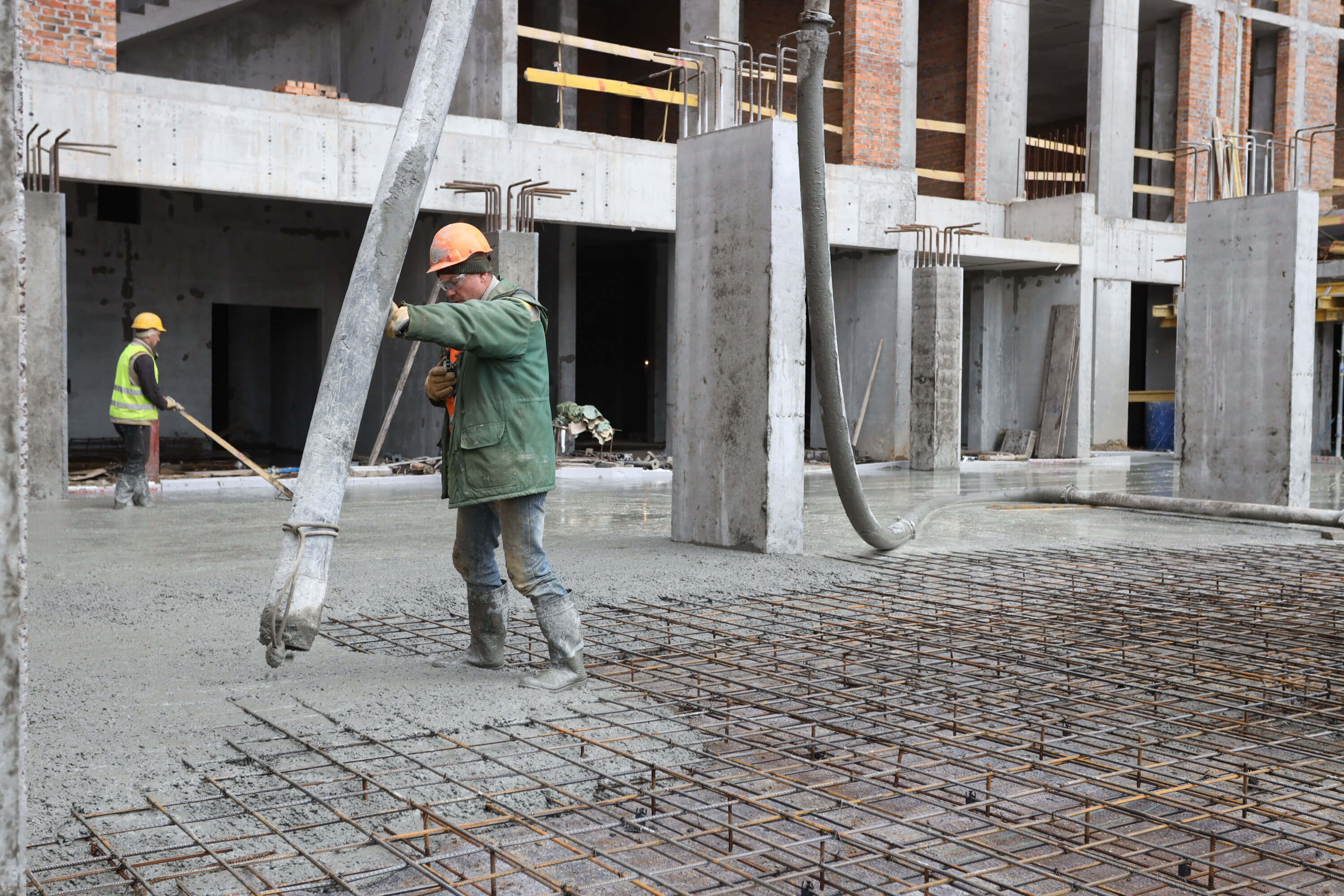

• Виконані роботи з влаштування монолітного каркасу.
• Виконано цегляну кладку стін з 3 по 17 поверх.

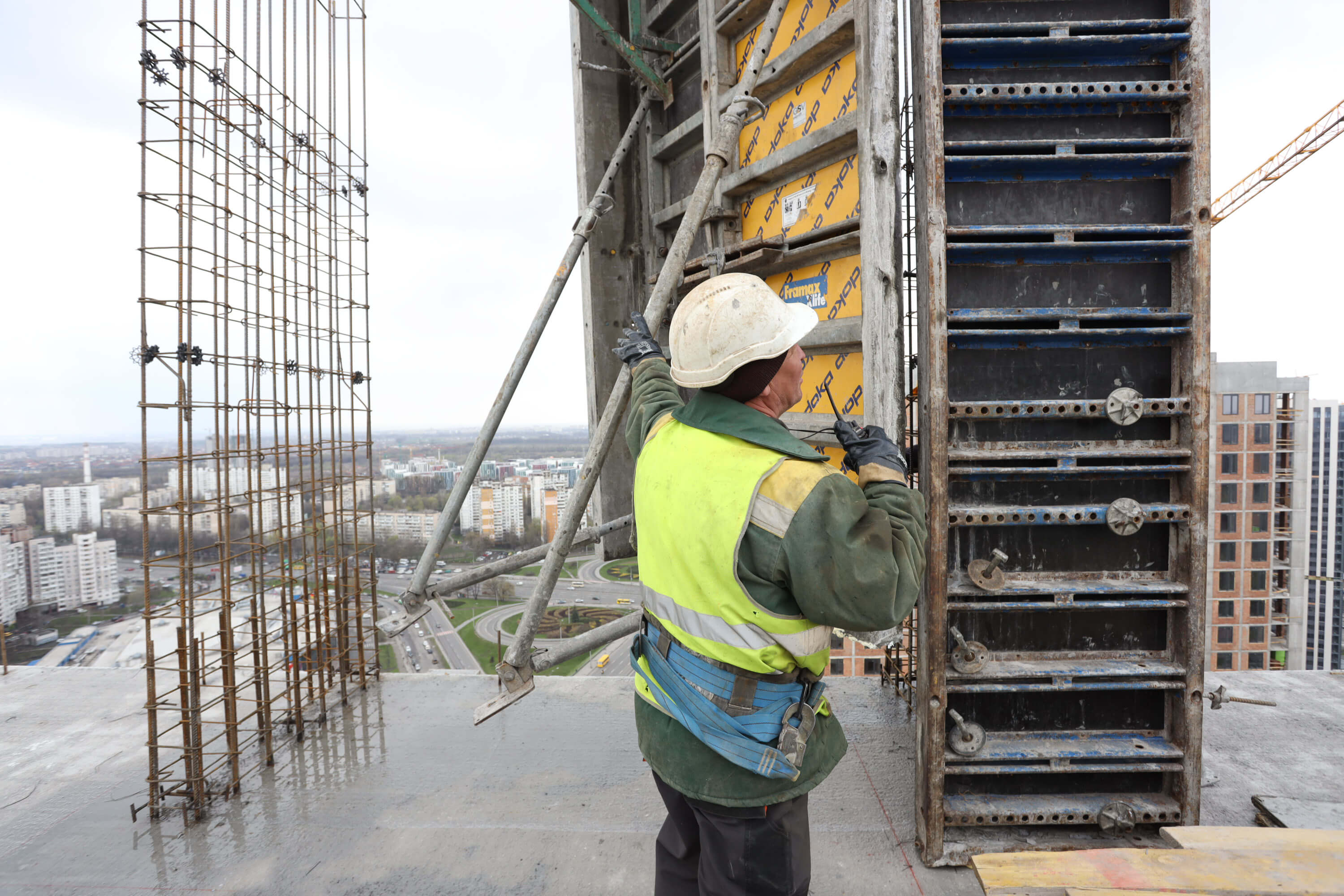

• Виконується цегляна кладка з 18 по 34 поверх.
• Повністю встановлені сходові марші.
• Виконуються роботи по монтажу ПВХ конструкцій з 3 по 33 поверх.
• Виконуються роботи по монтажу фасадних систем СПОК.
• Виконуються роботи з влаштування покрівлі.

Паркінг:
• Виконані роботи по влаштуванню паль паркінгу.
• Виконуються роботи по влаштуванню фундаменту паркінгу.

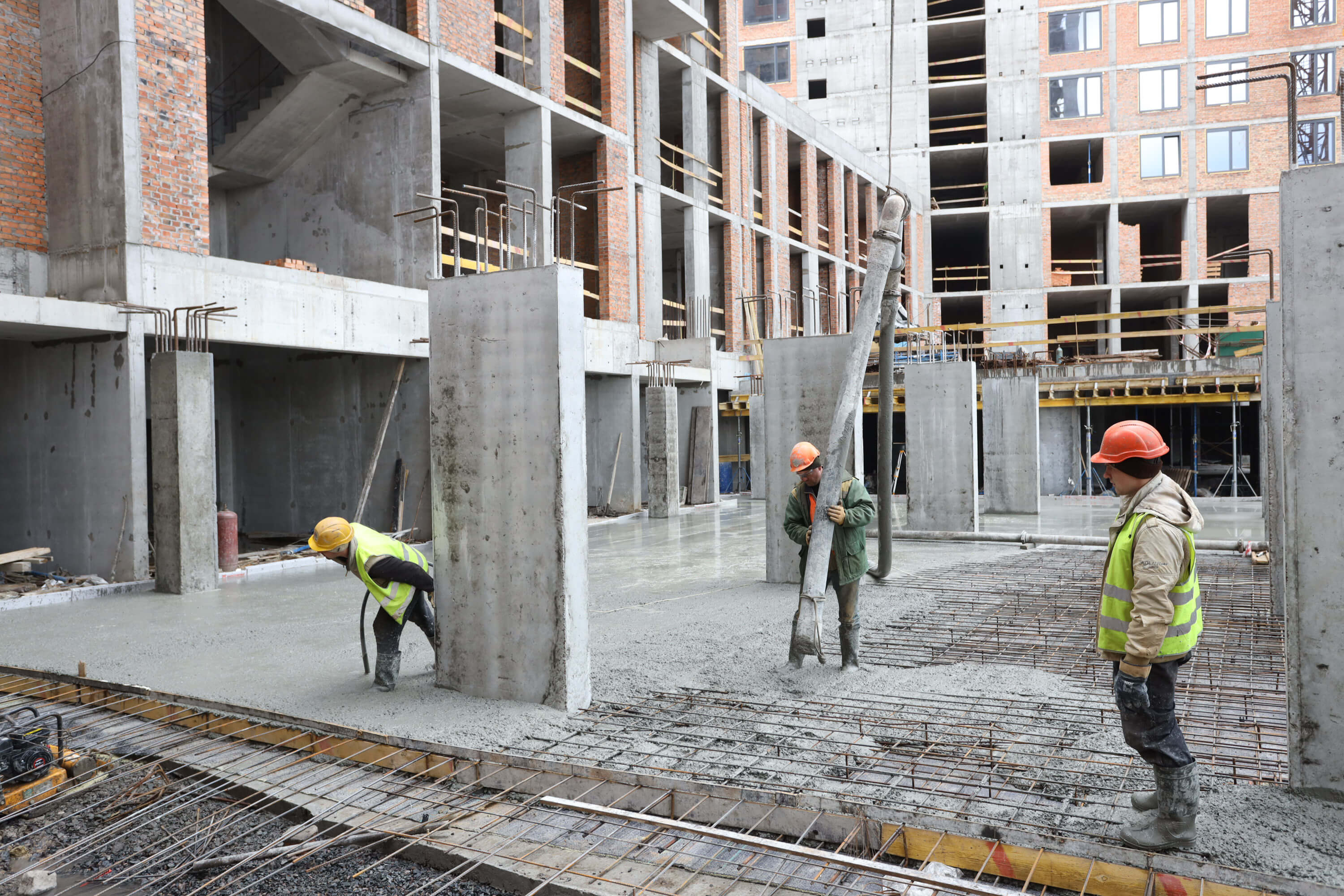

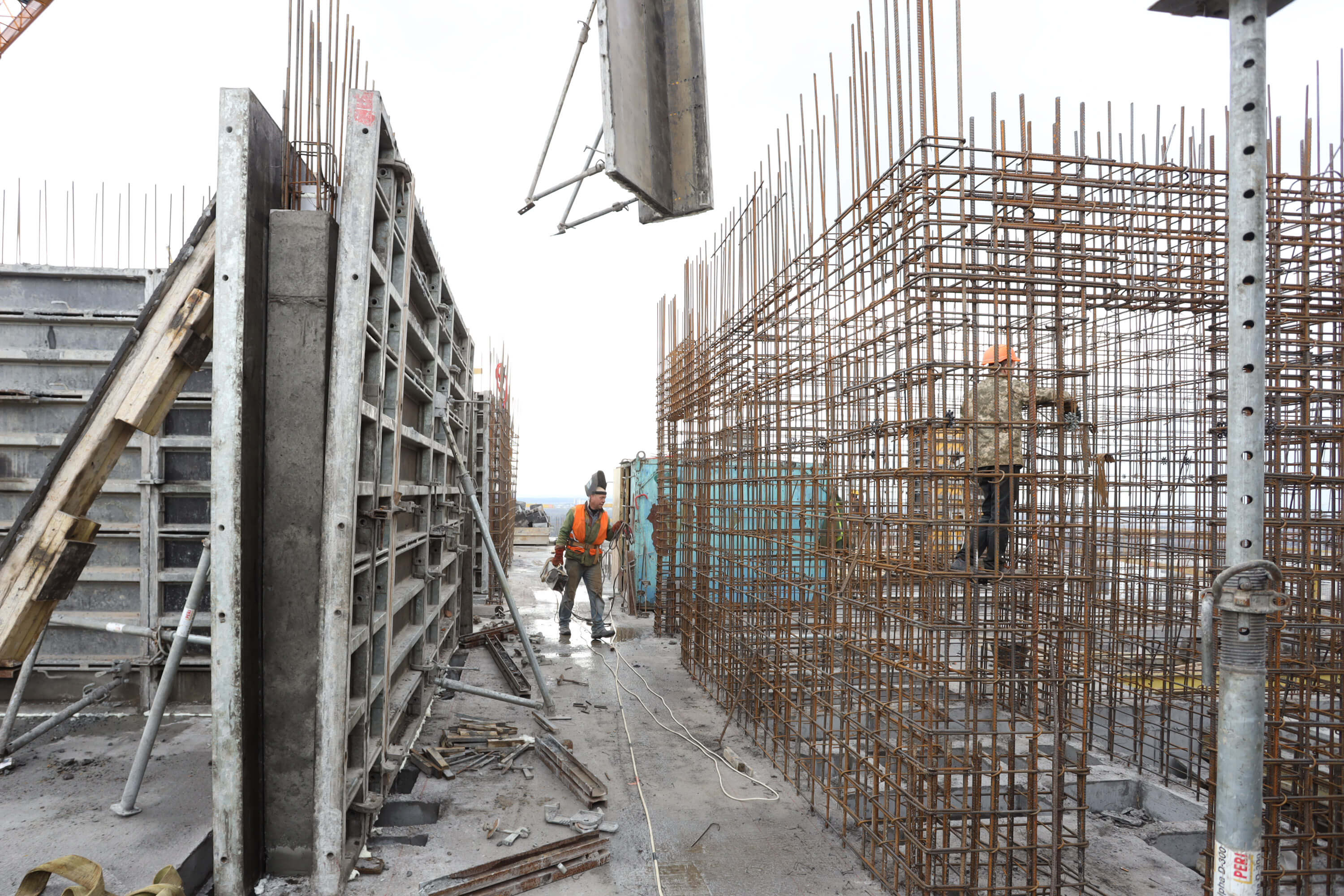

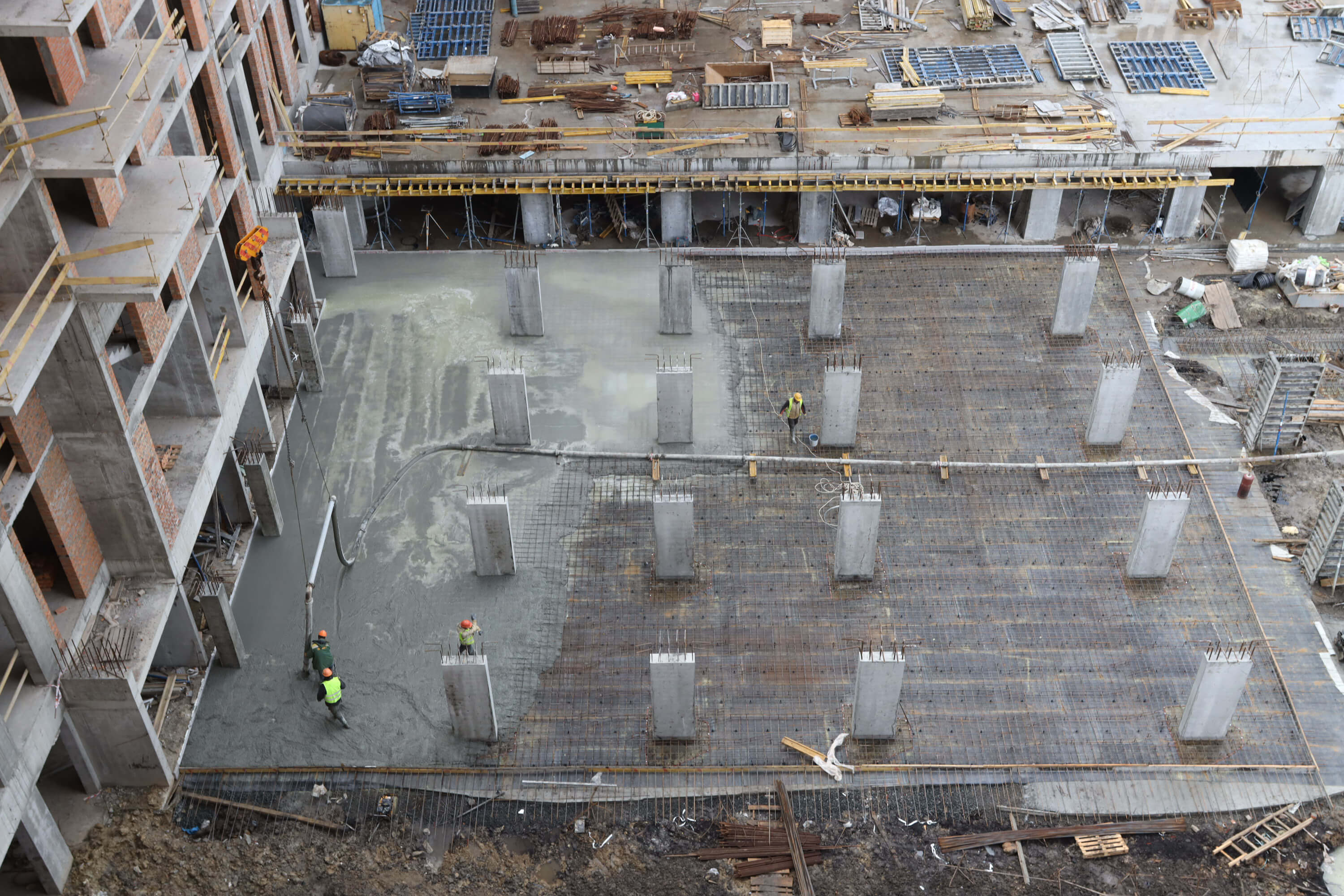

• Виконуються роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.

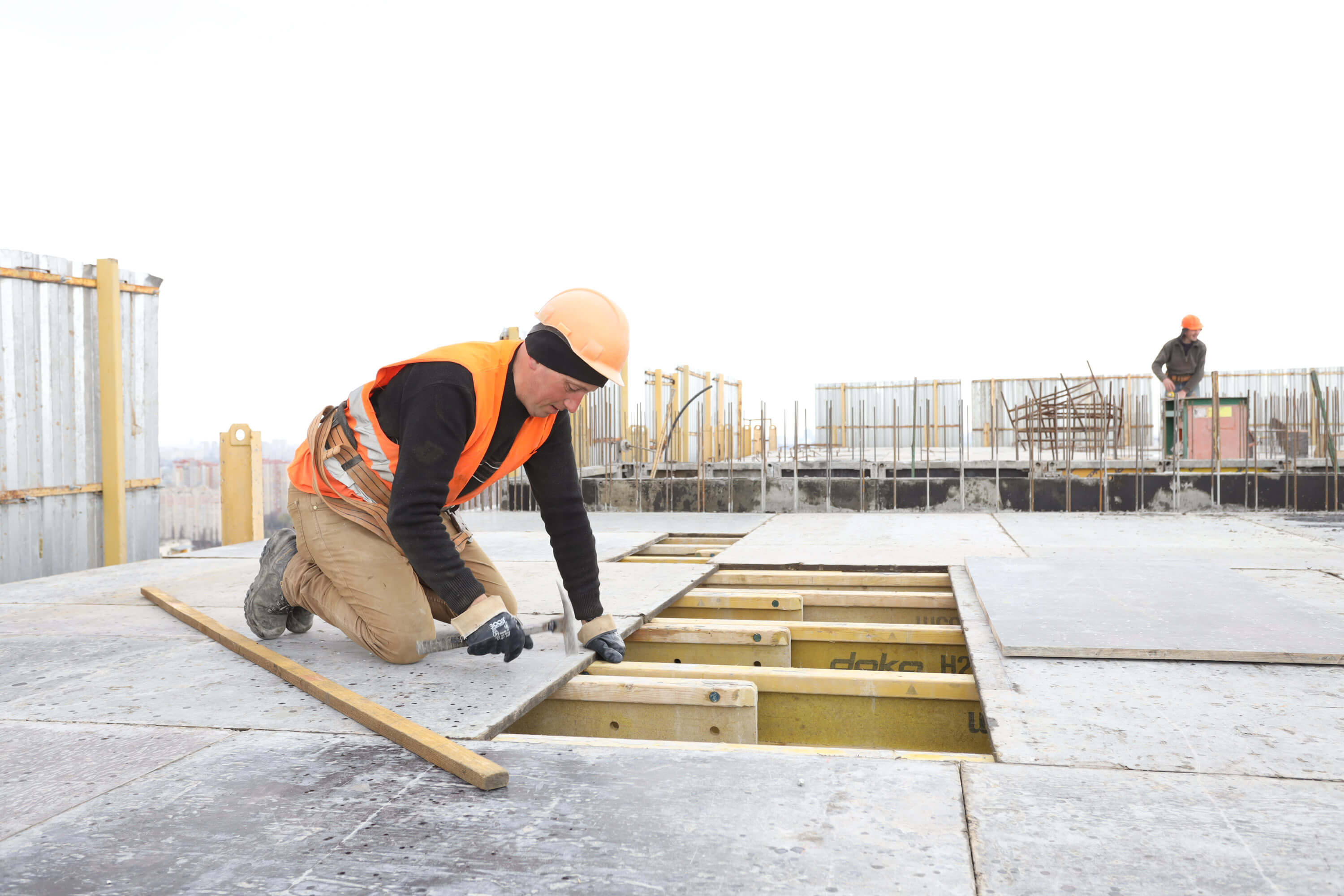

• Виконуються роботи по влаштуванню плити підлоги паркінгу.
• Виконуються роботи по влаштуванню плити покриття паркінгу.

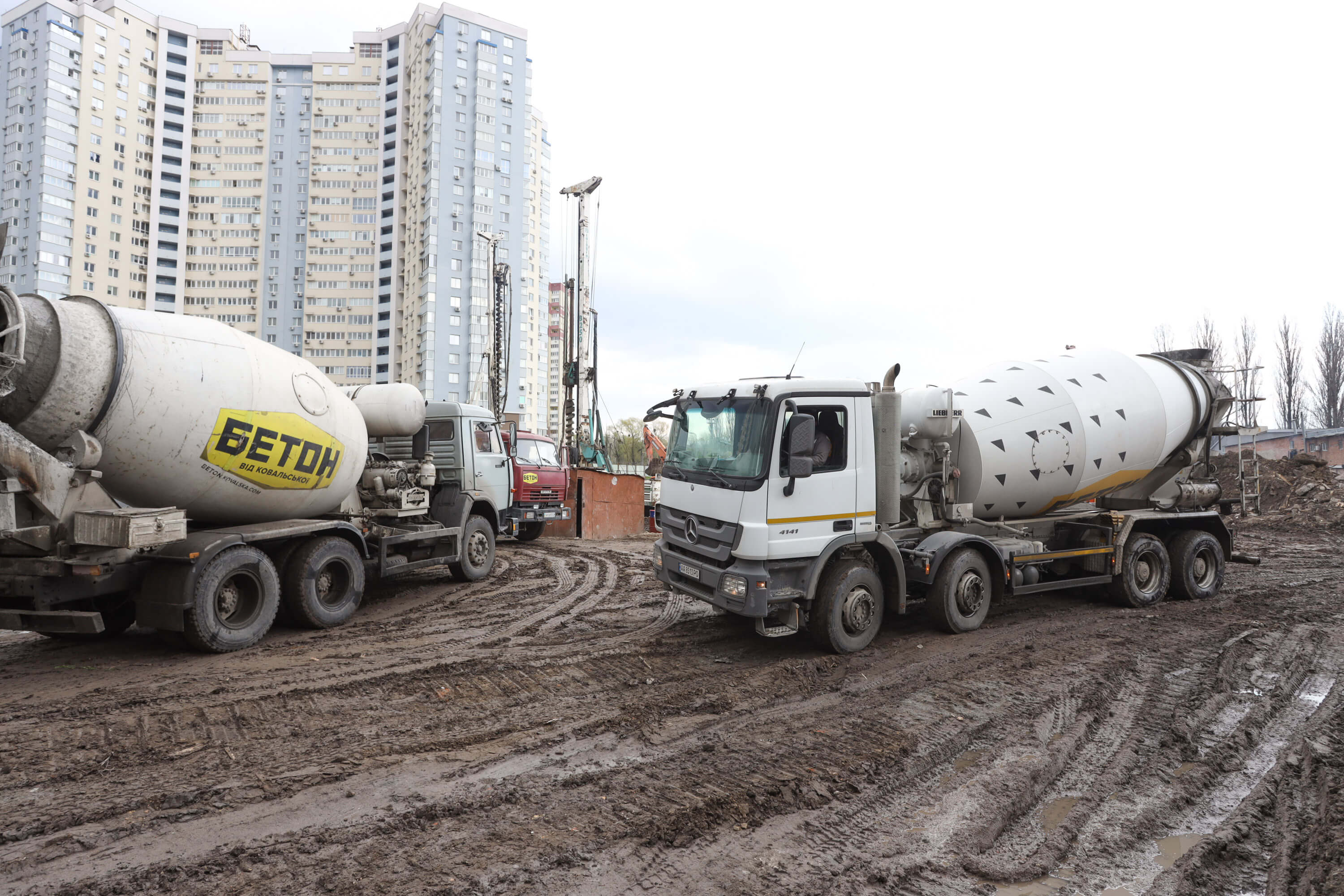

Будинок №4:
• Виконані роботи з влаштування паль для випробовування.
• Виконані роботи по випробуванню паль.
• Виконуються роботи по влаштуванню пальового поля секцій 1, 2, 3.

/
