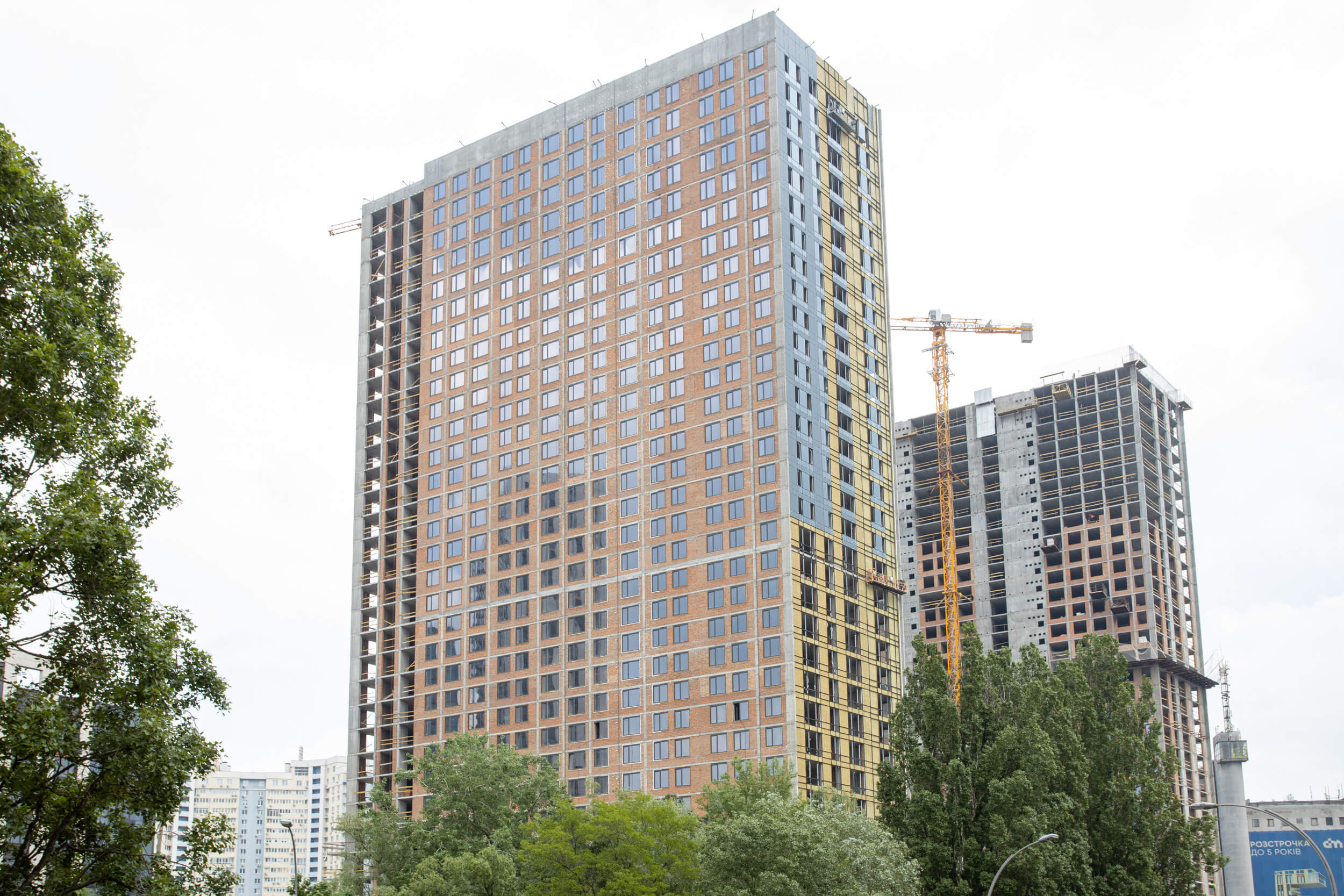

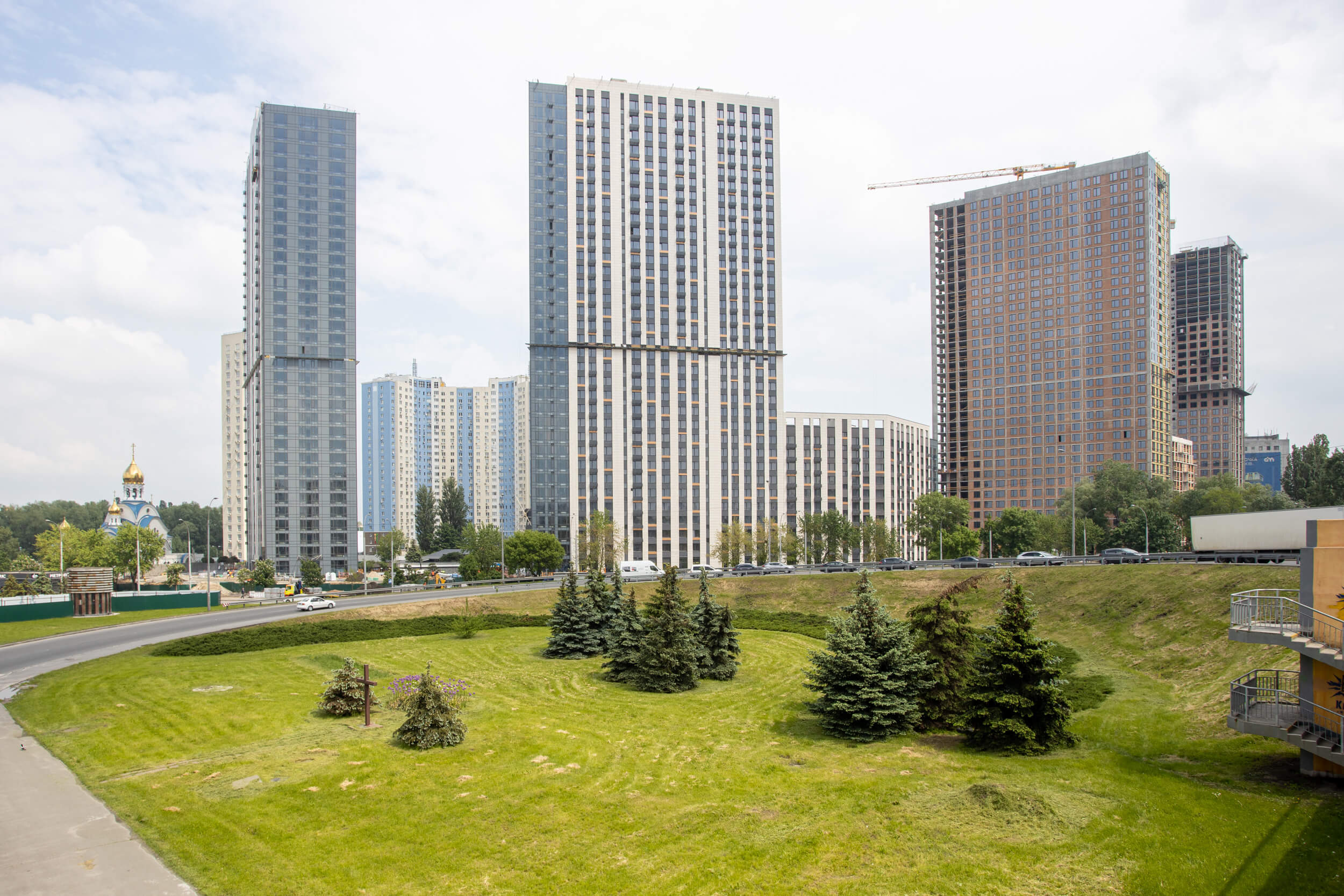

Хід будівництва, 01.06.2021

Станом на 01.06.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:

Загальні (перша черга):
•  Виконуються роботи по влаштуванню поза майданчикових мереж каналізації К1.
•  Виконані роботи по влаштуванню внутрішньо майданчикових мереж каналізації К1.
•  Виконані роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
•  Виконуються роботи по монтажу та ПНР автоматичної системи дистанційної передачі даних лічильників водопостачання.
•  Виконані роботи по влаштуванню  внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
•  Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
•  Виконані роботи по влаштуванню фасаду, монтажу воріт, дверей та обладнання в ТП.

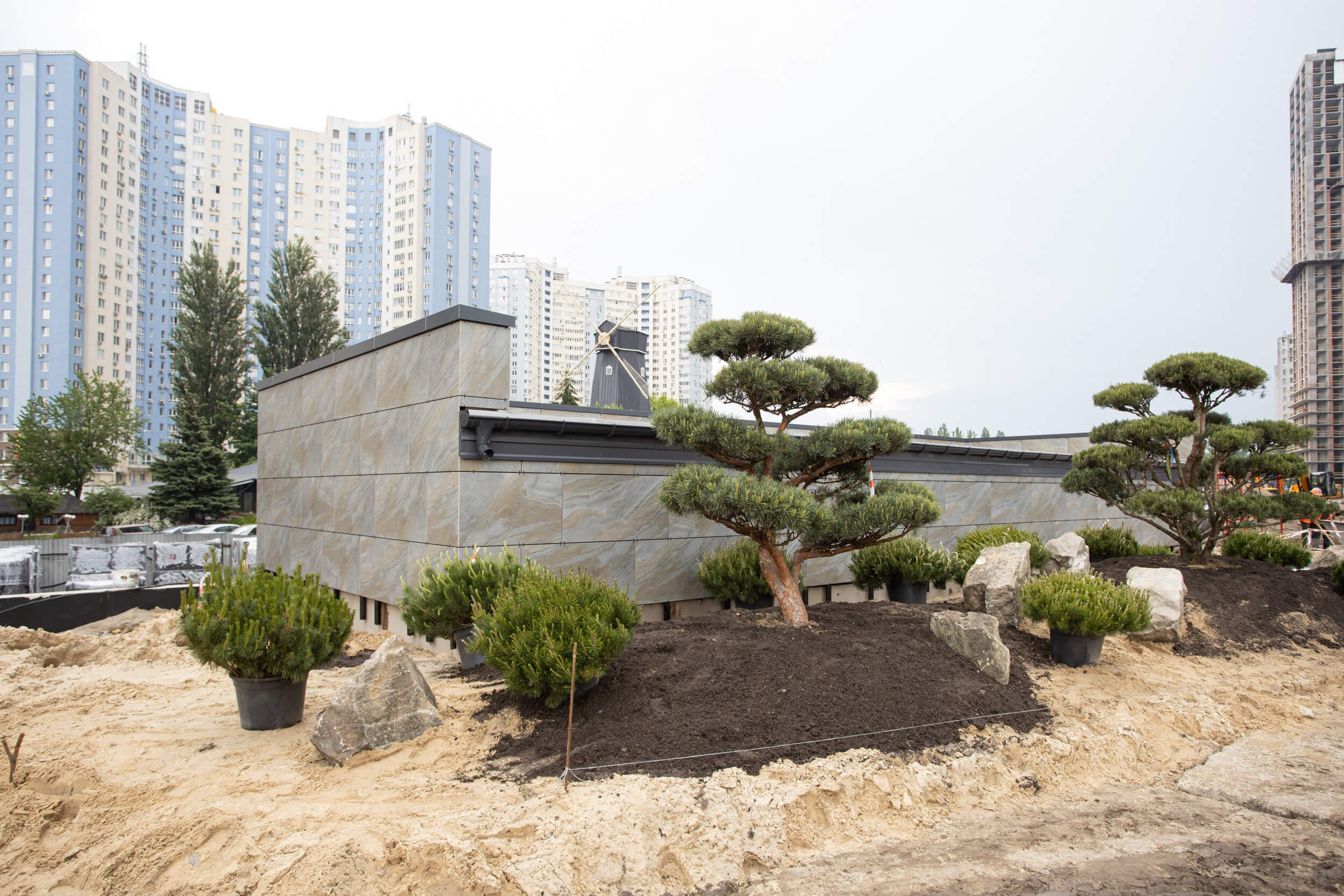

•  Закінчується виконання робіт по оздобленню протипожежної стіни (АЗС Глуско) – габіон та опорядження гранітом та керамогранітом з підсвіченням.
•  Виконуються роботи по прокладанню внутрішньо майданчикових кабельних ліній мереж слабкострумових систем.

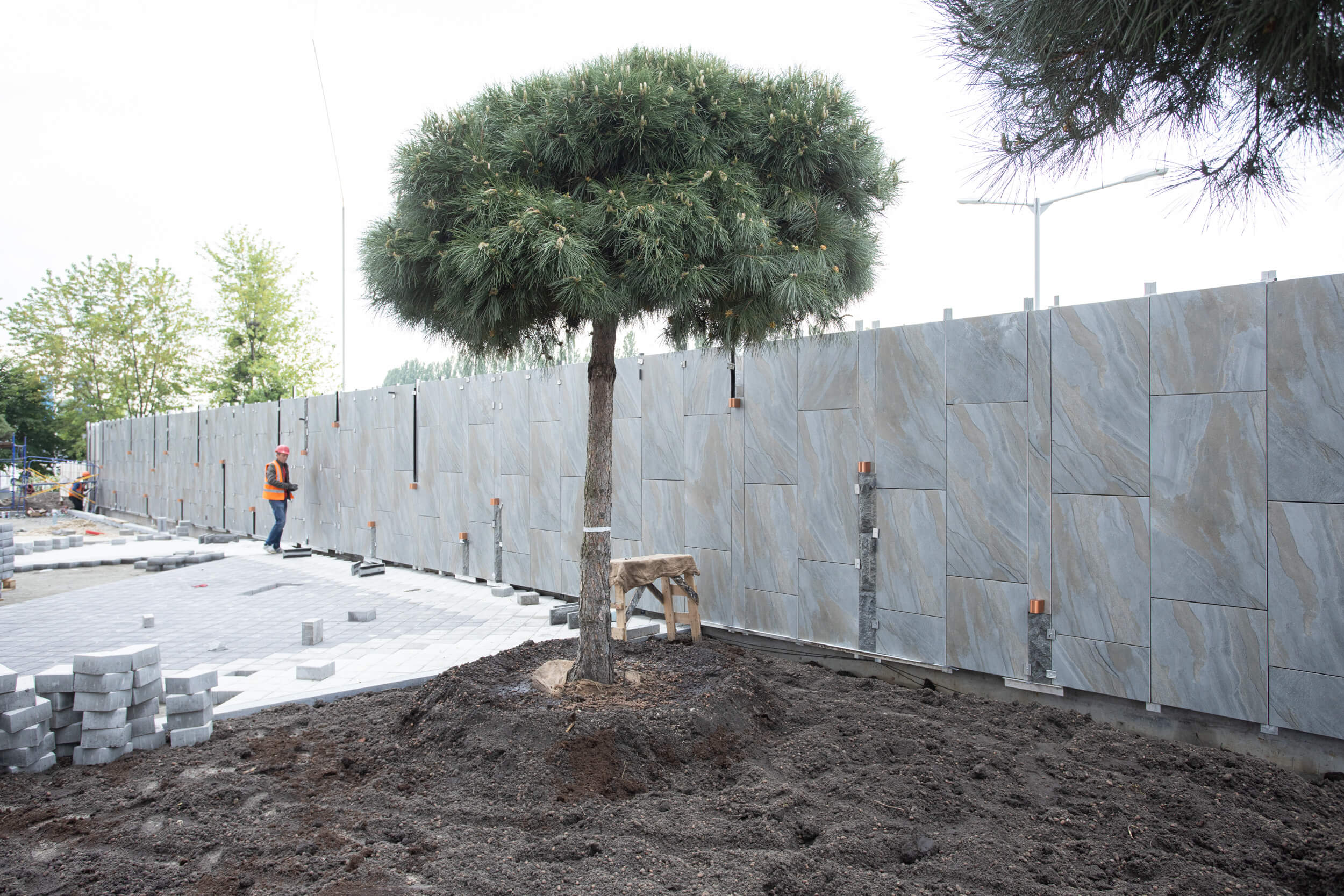

•  Виконуються роботи по монтажу декоративної огорожі комплексу (зона 1).

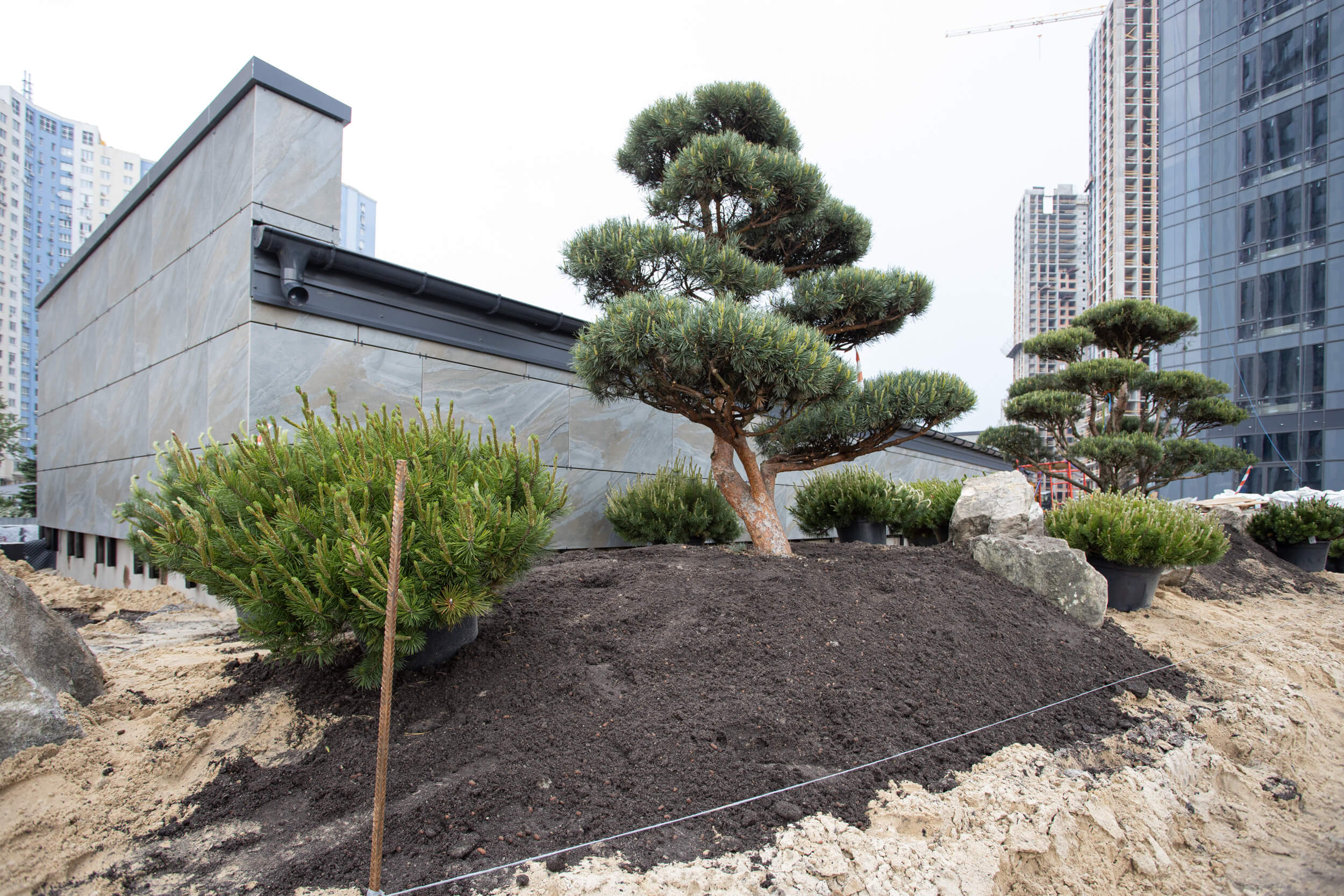

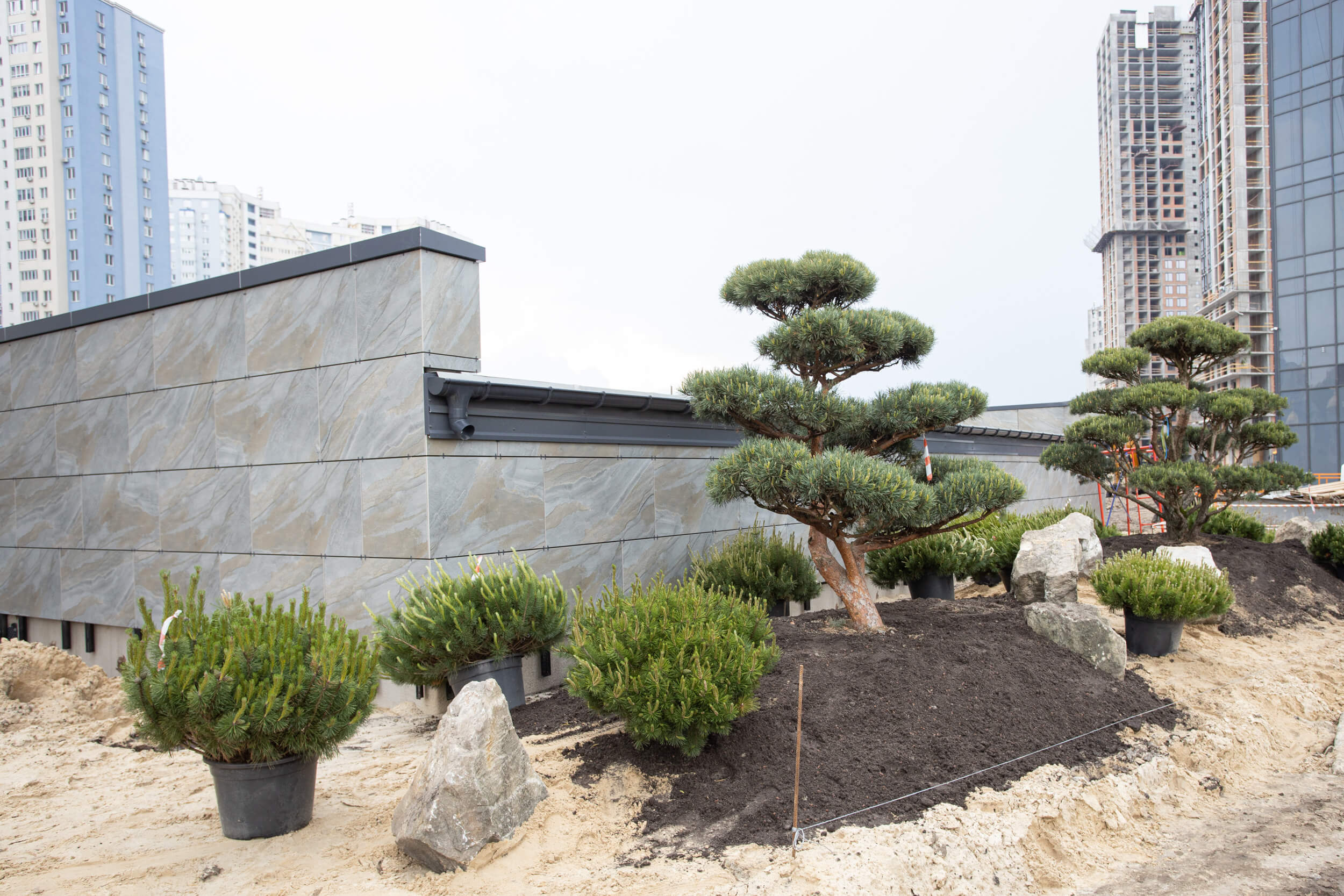

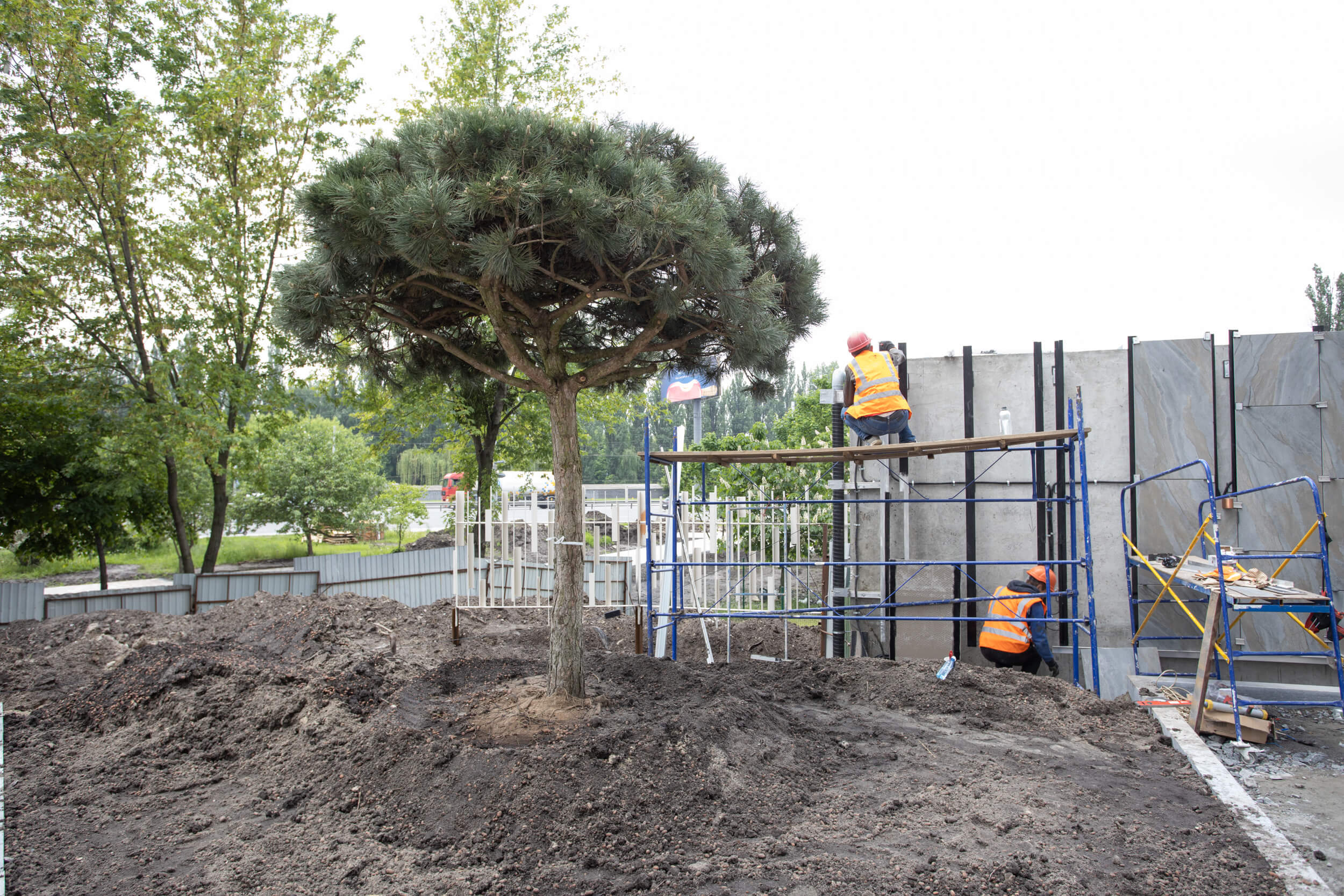

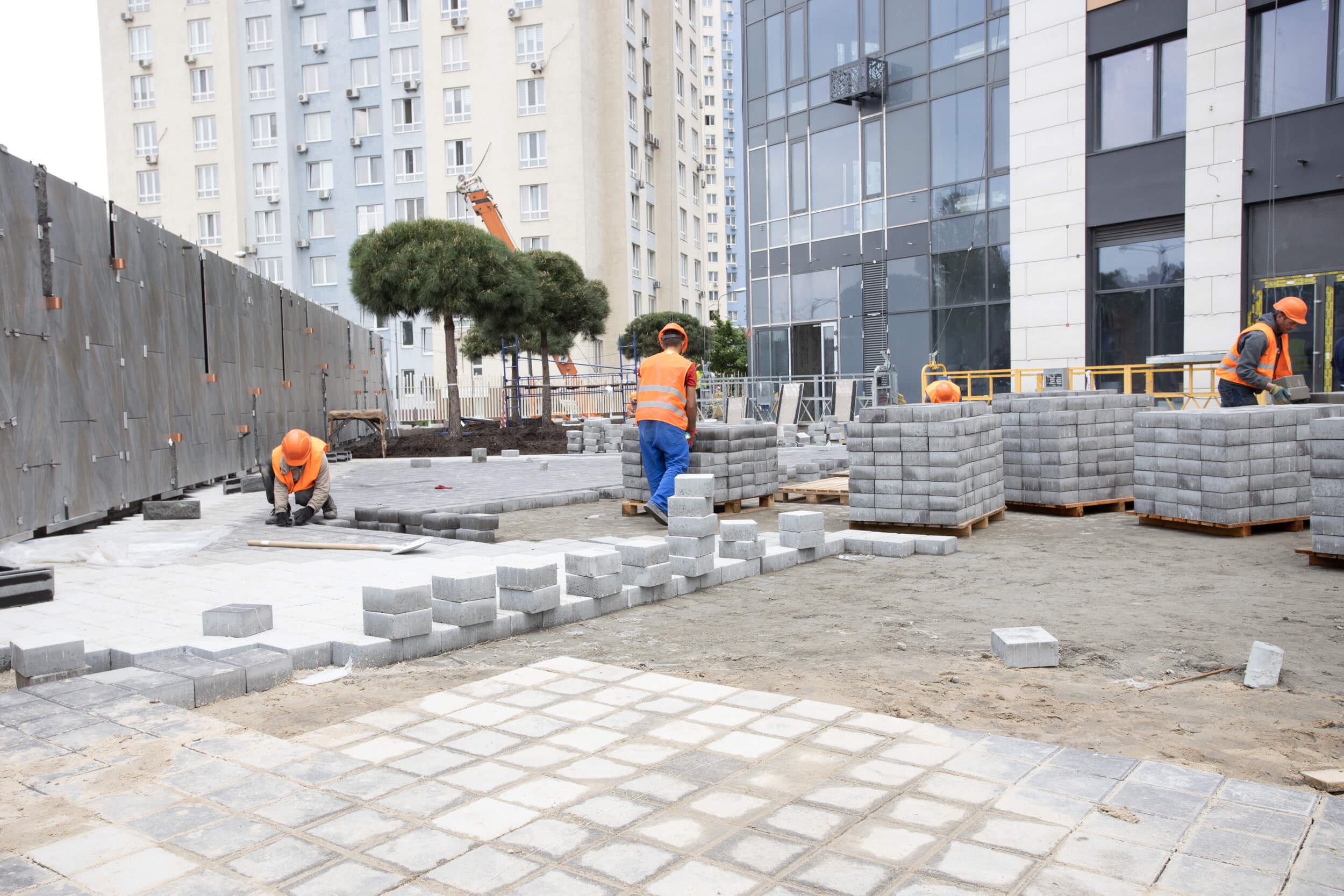

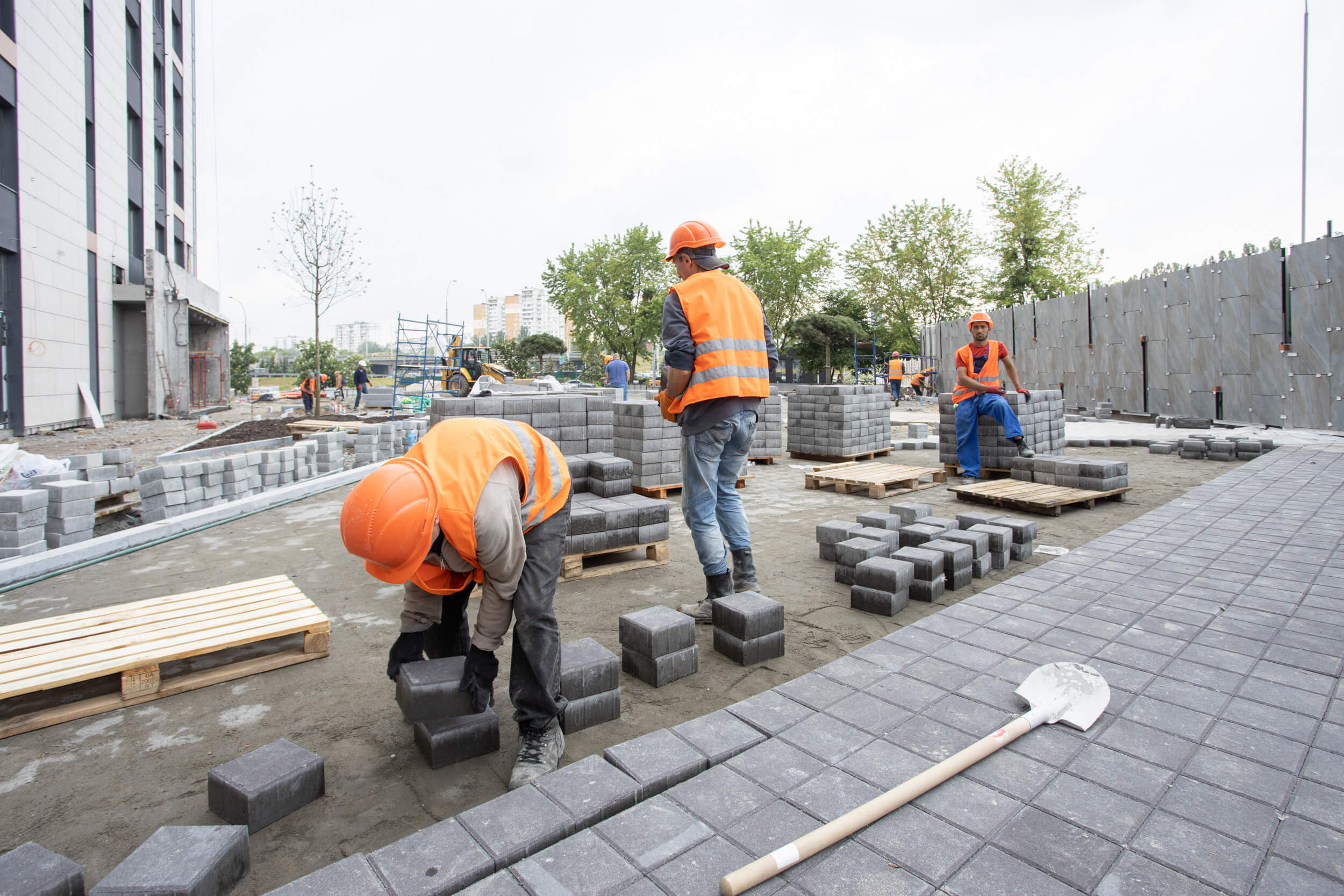

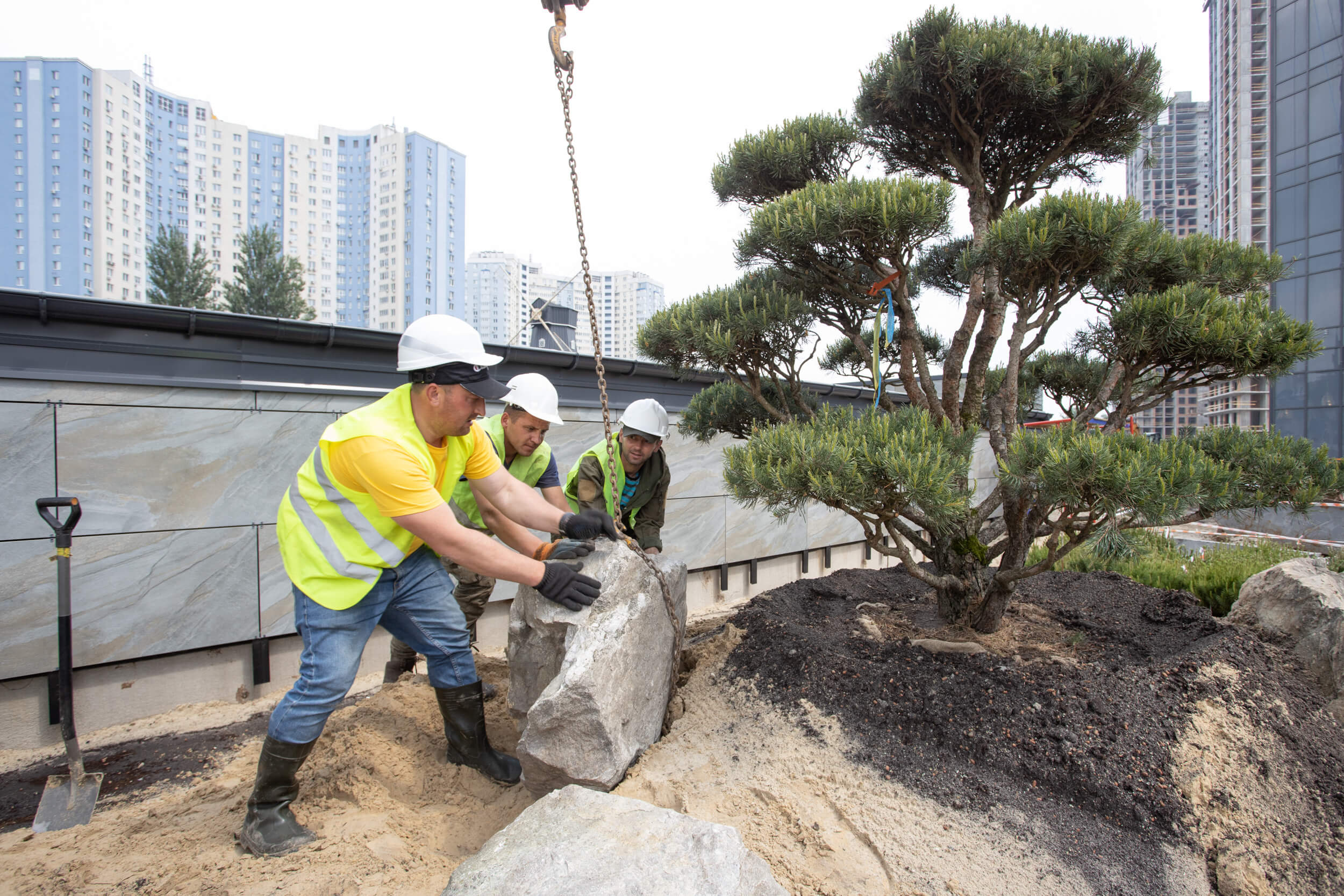

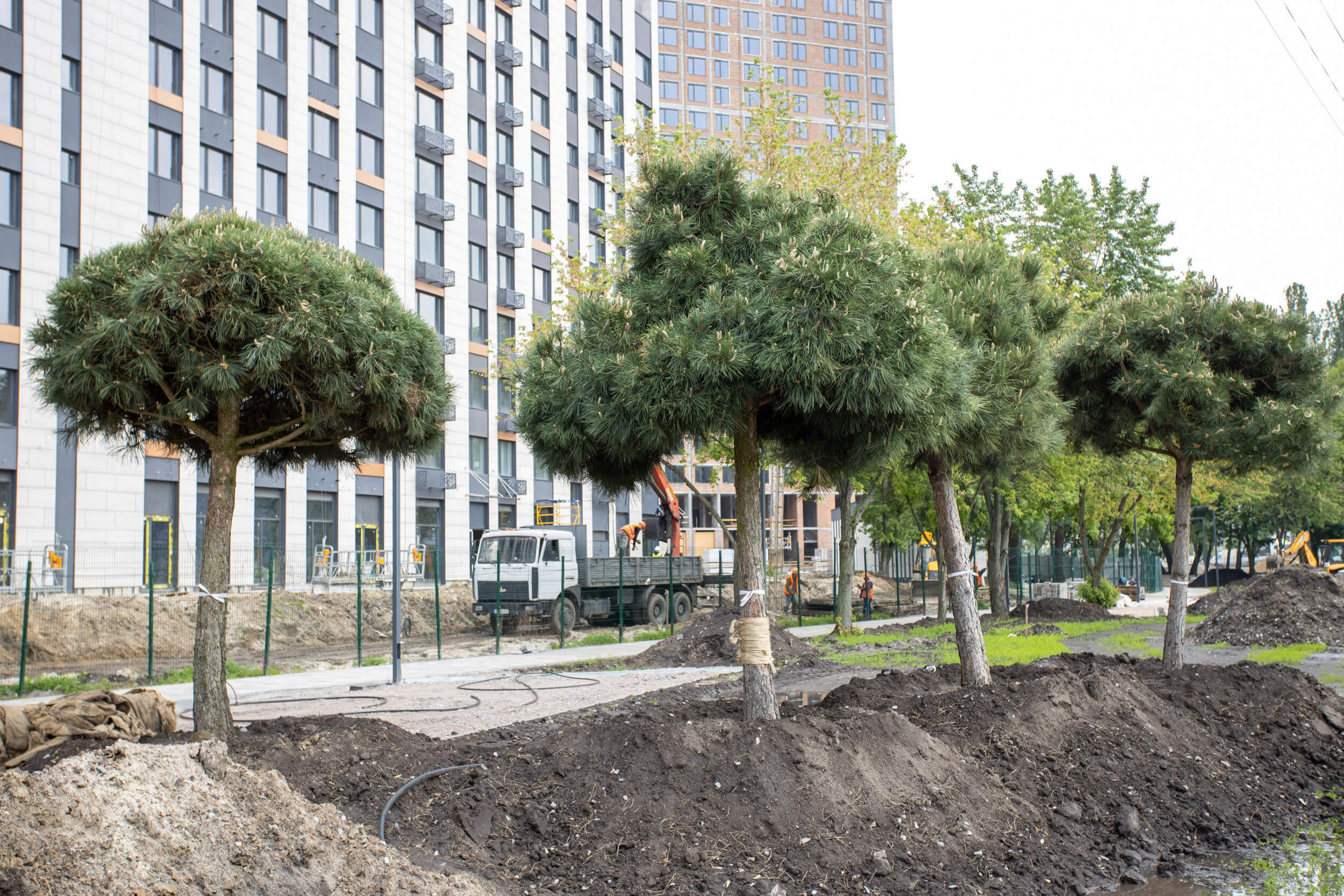

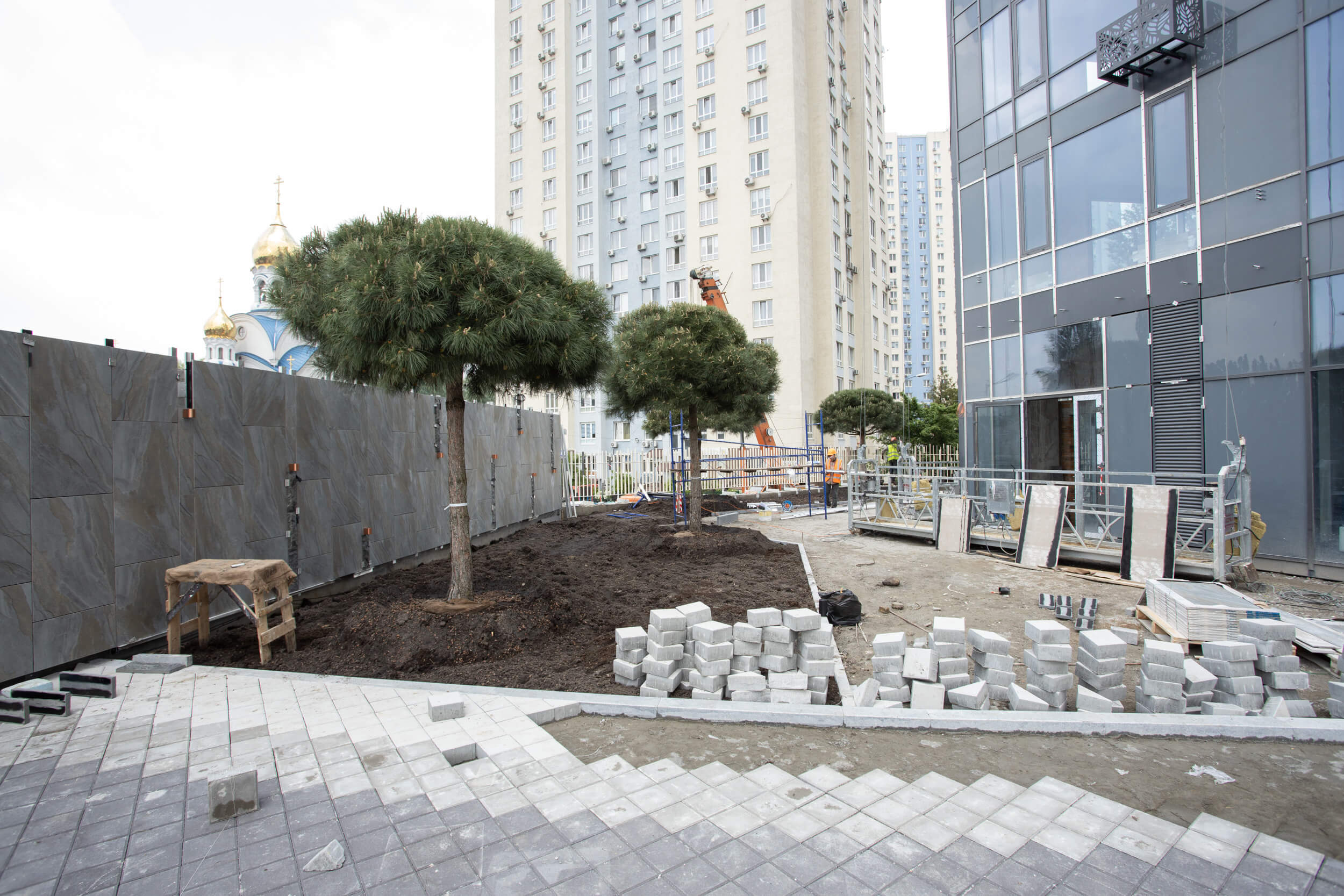

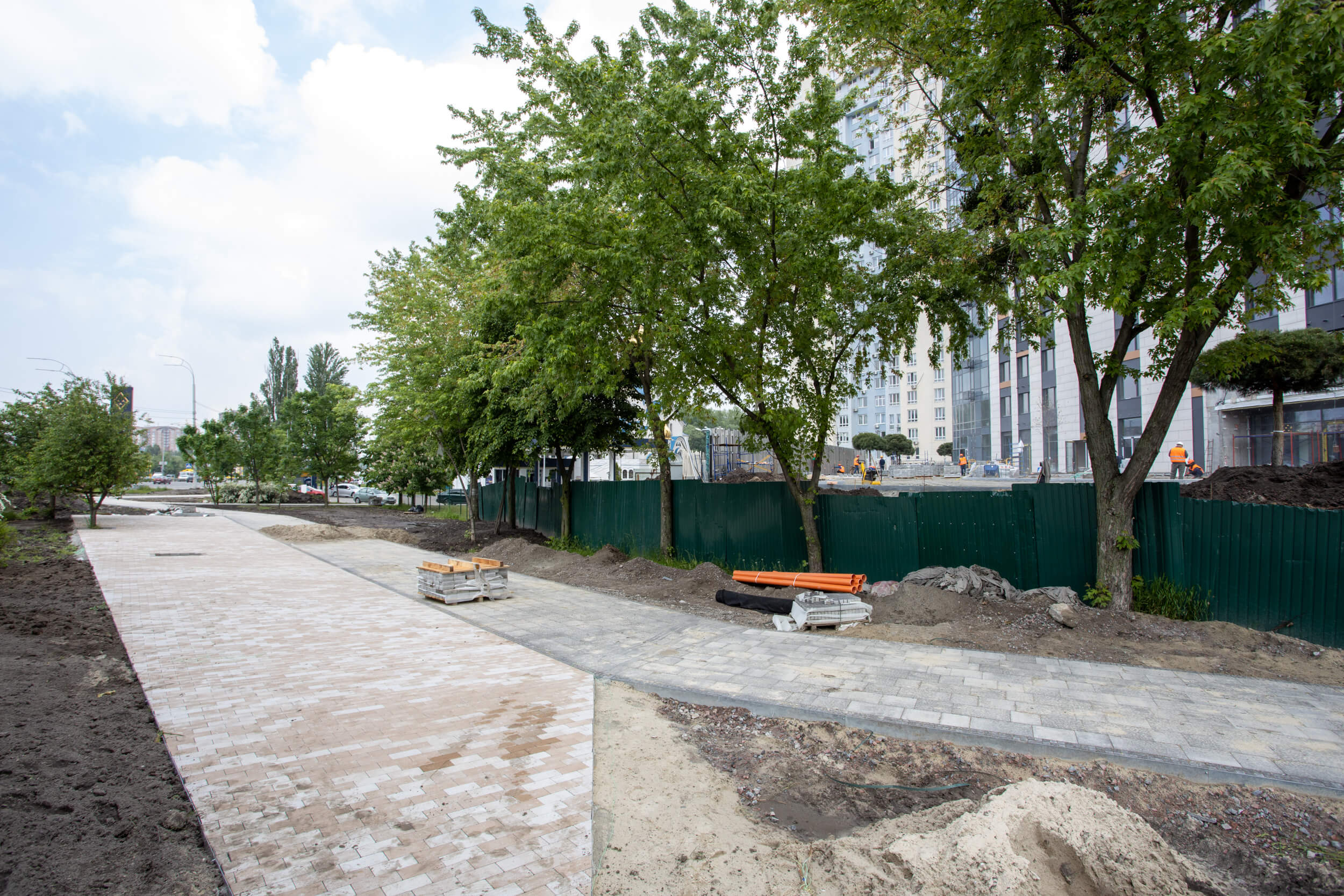

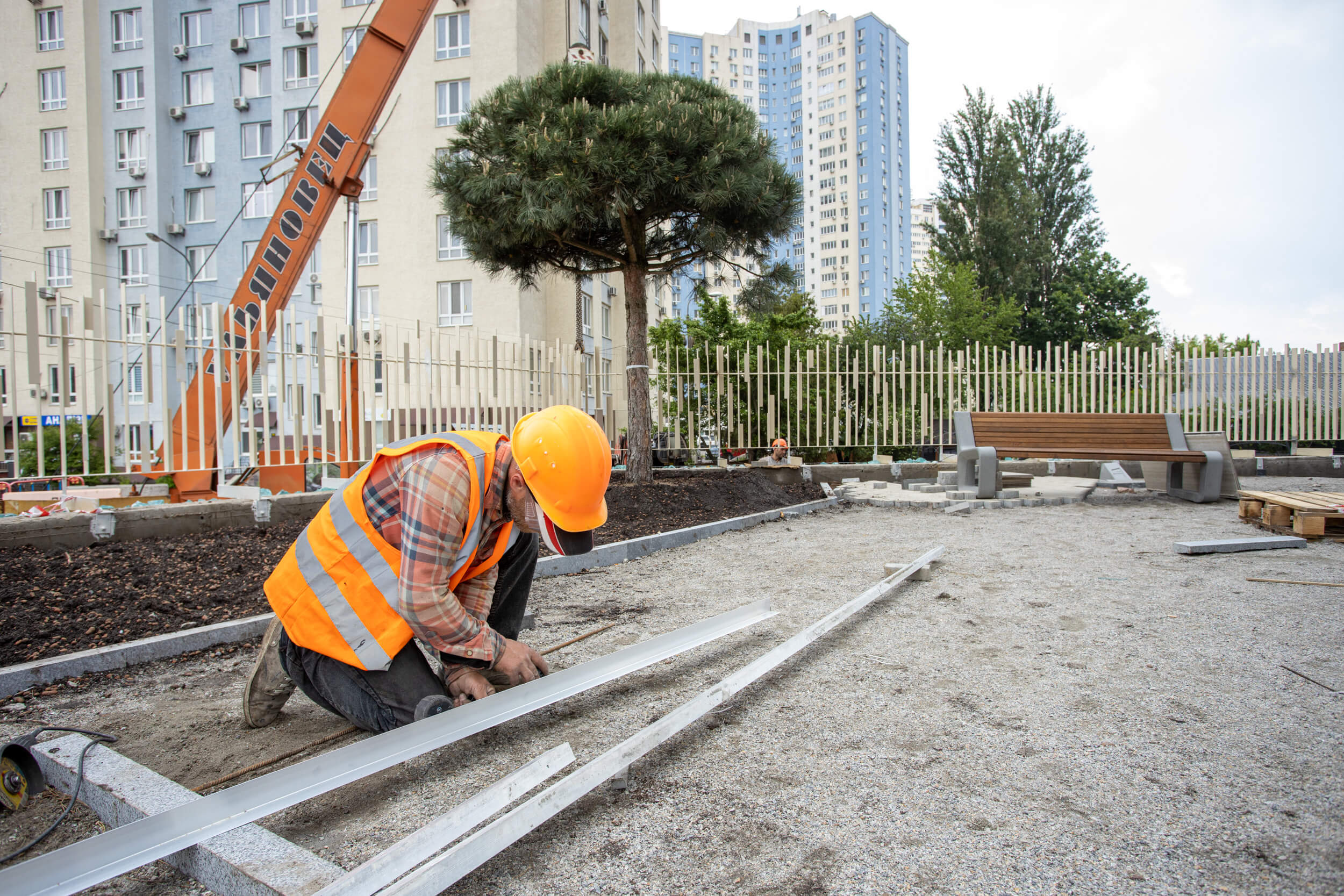

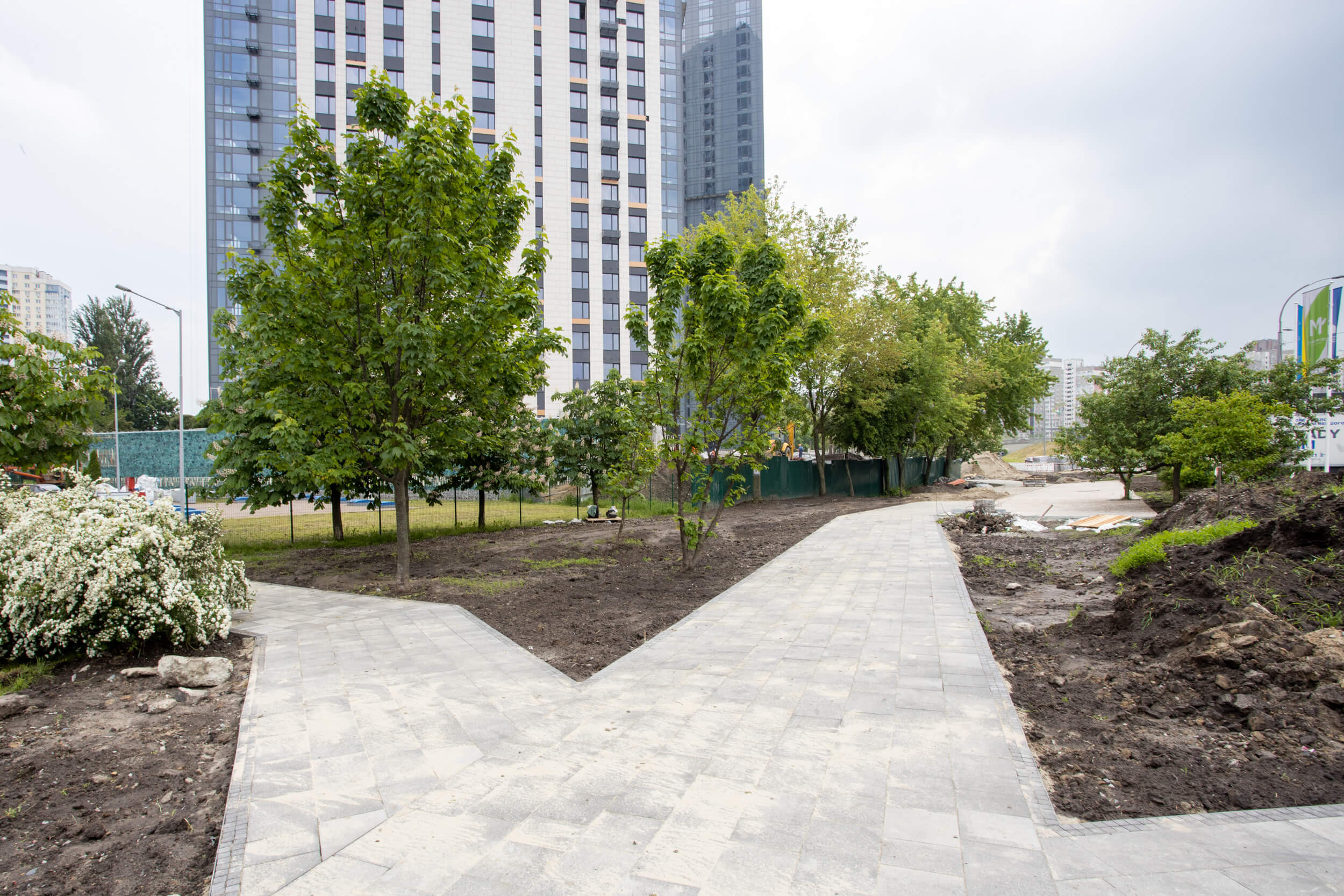

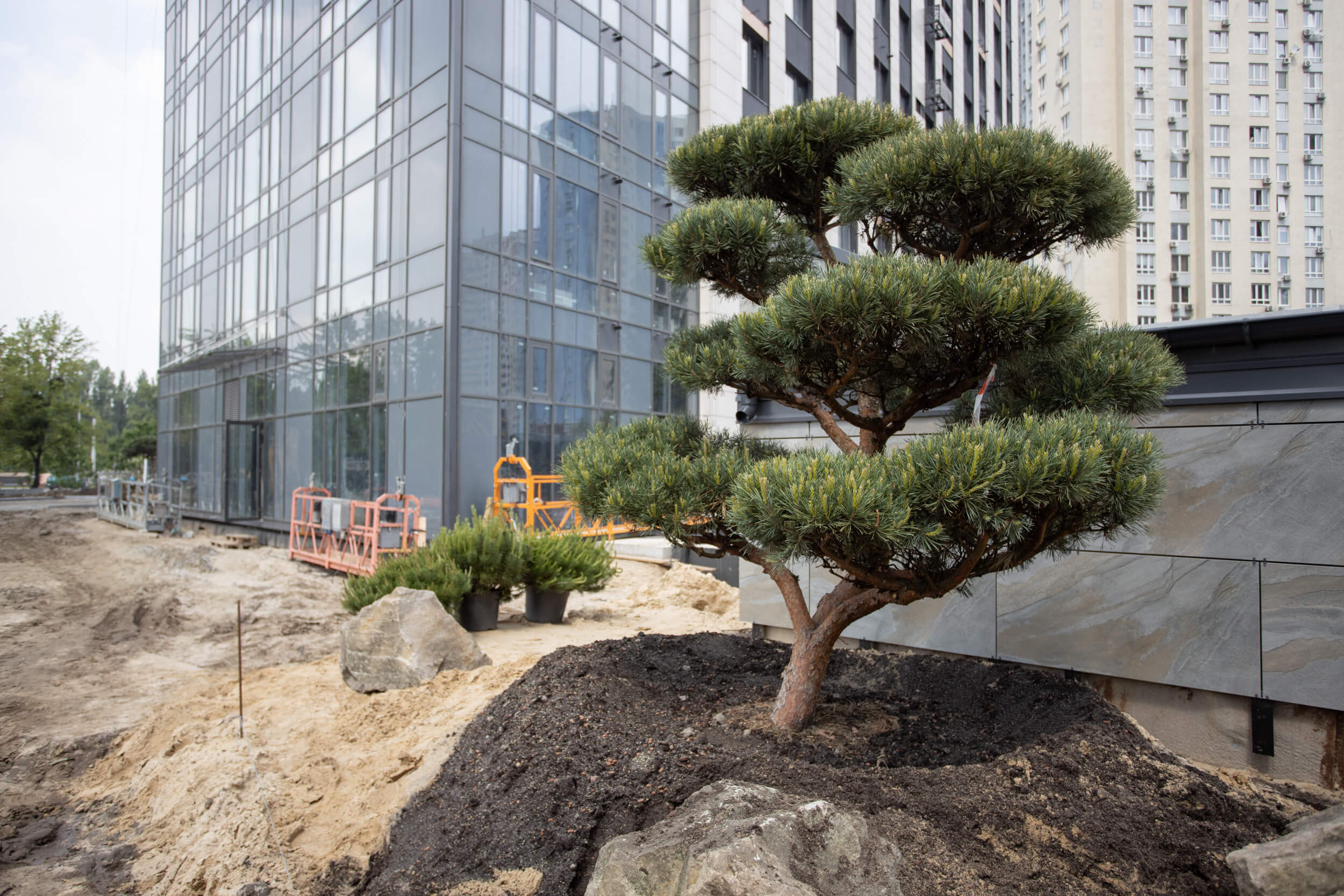

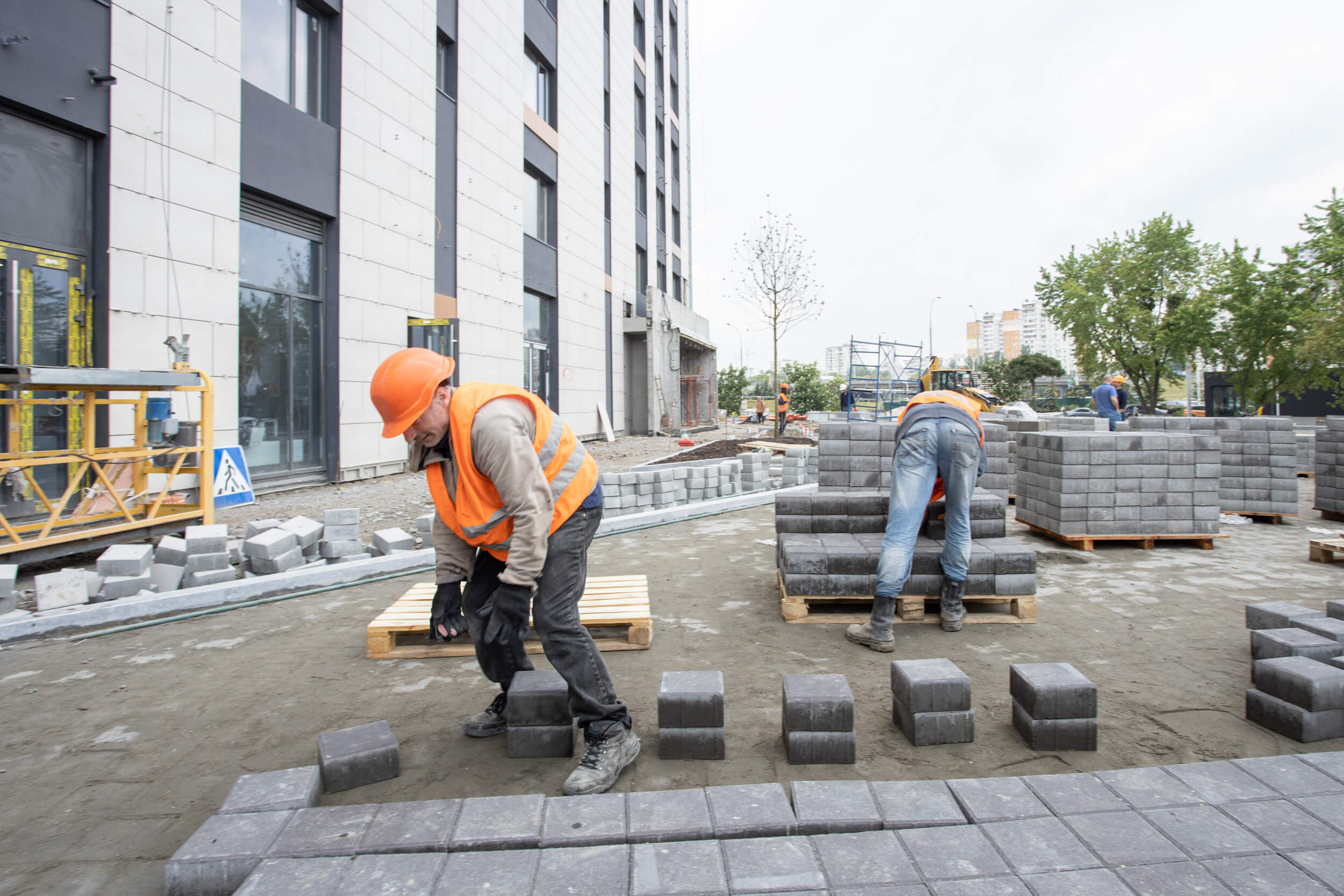

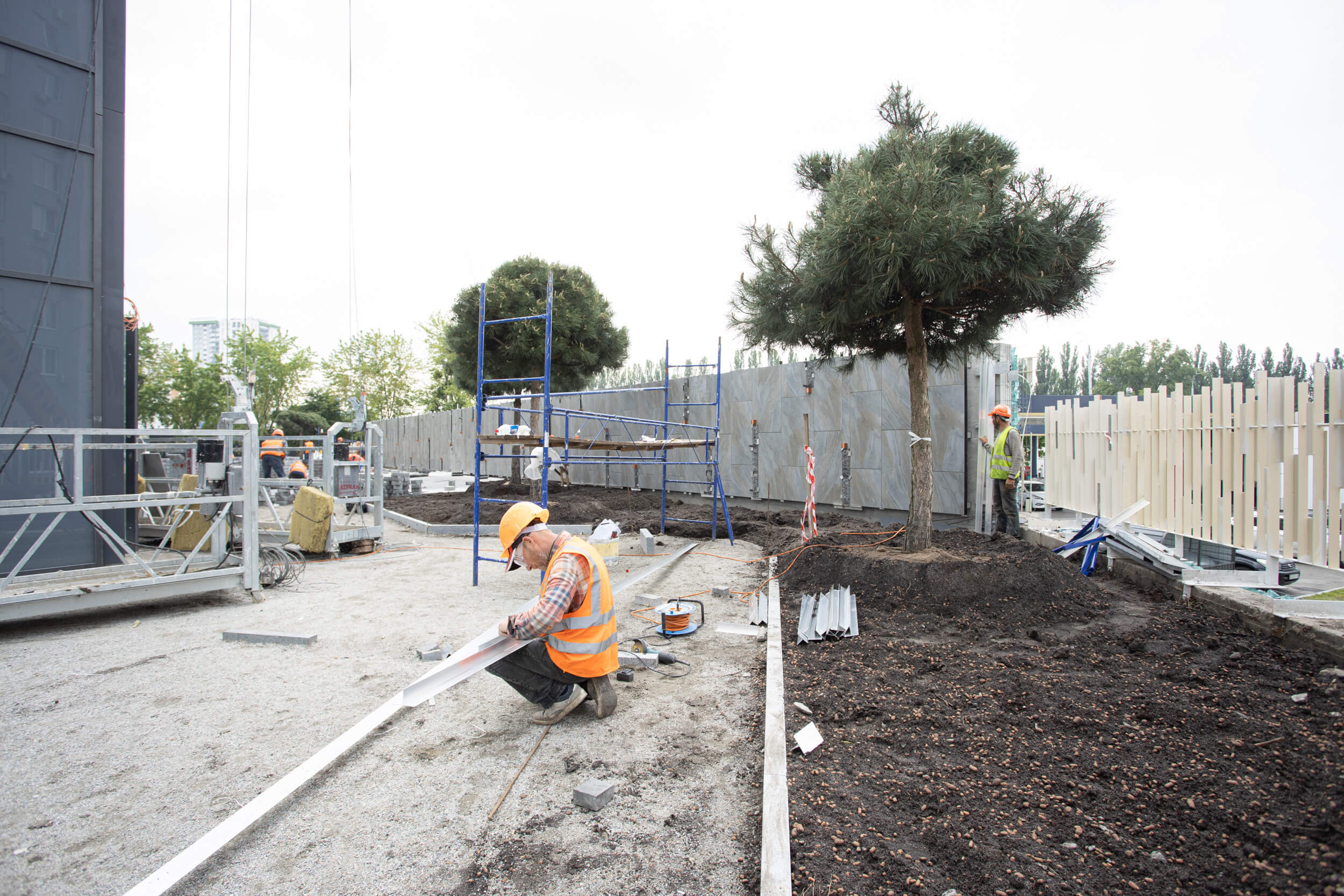

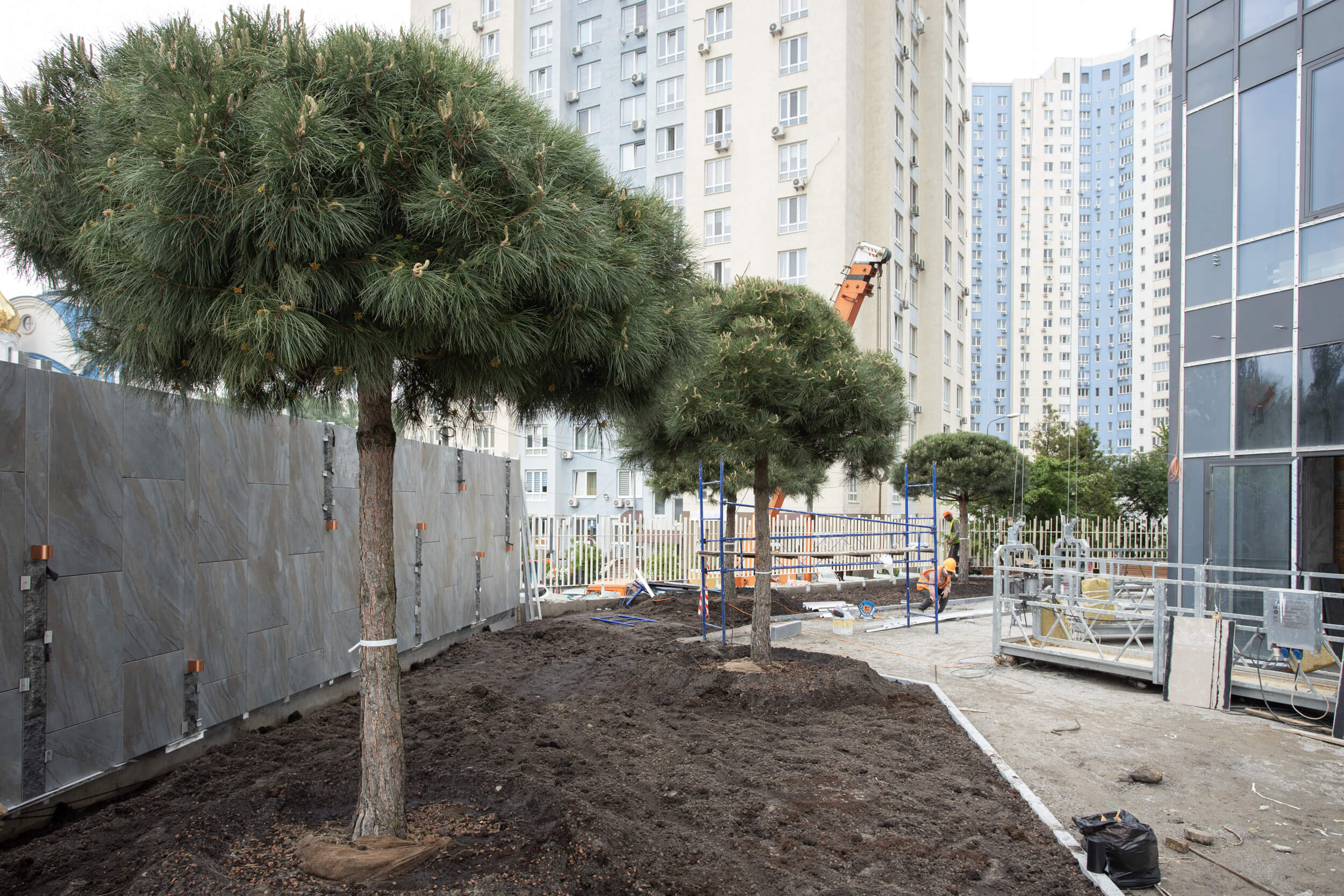

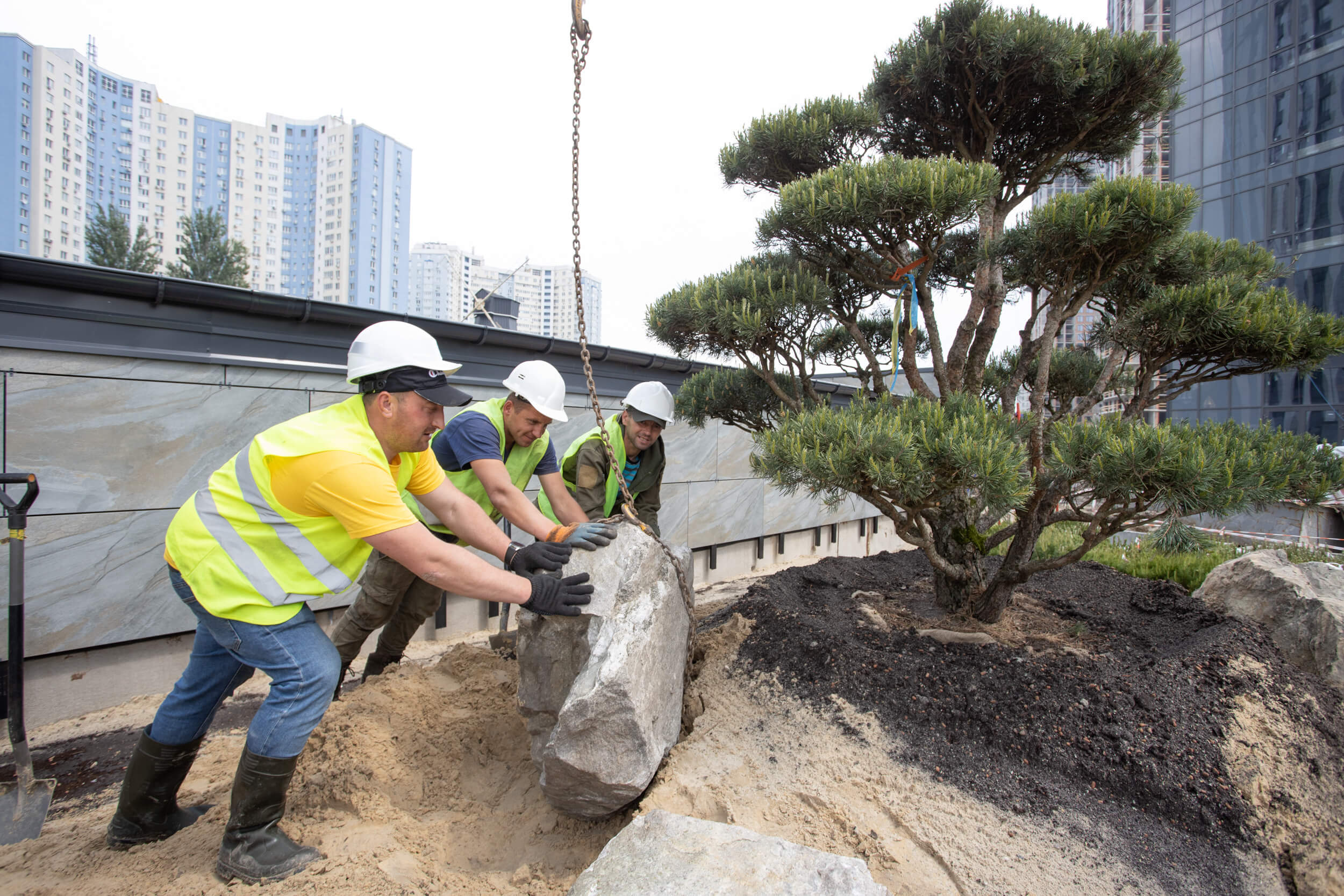

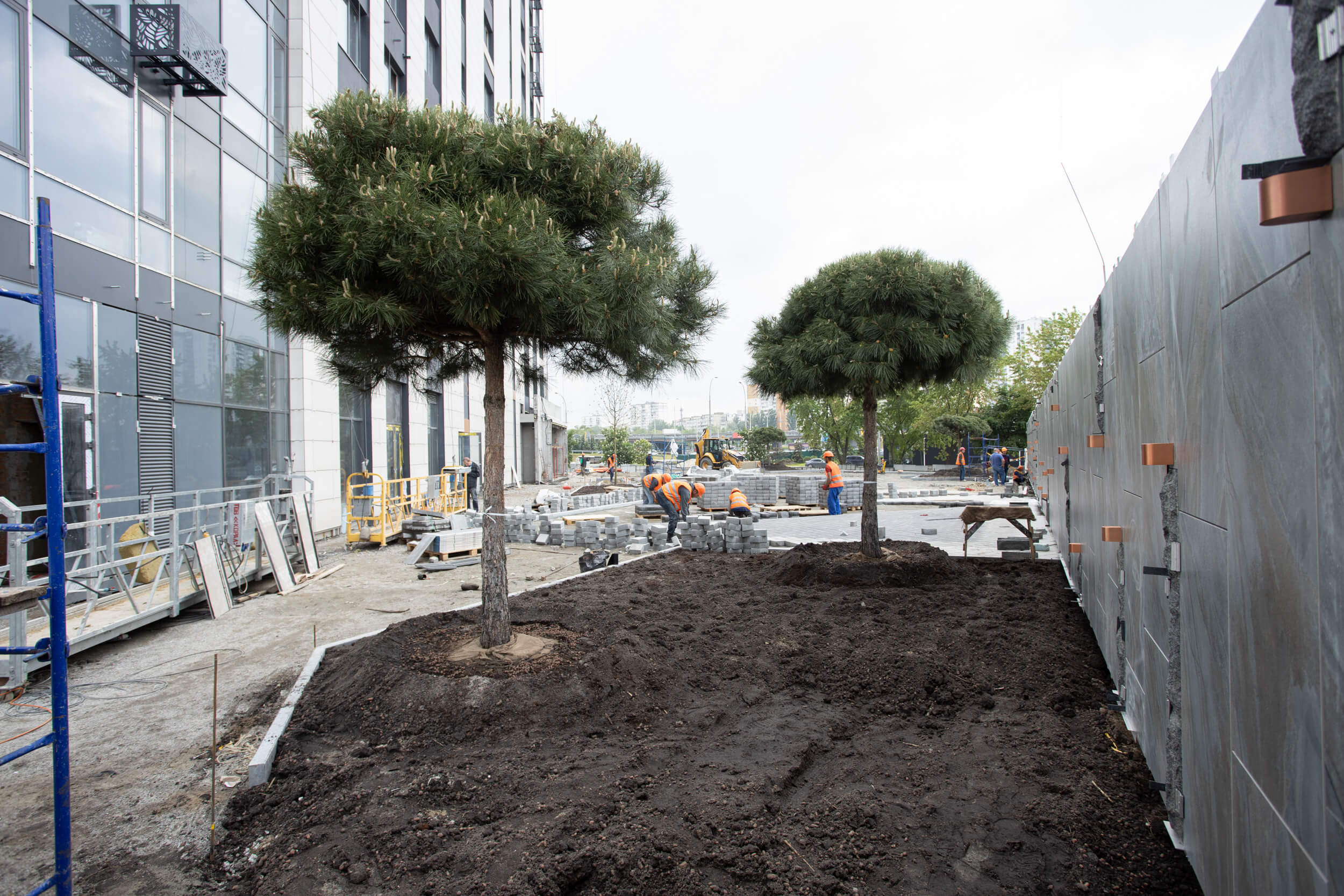

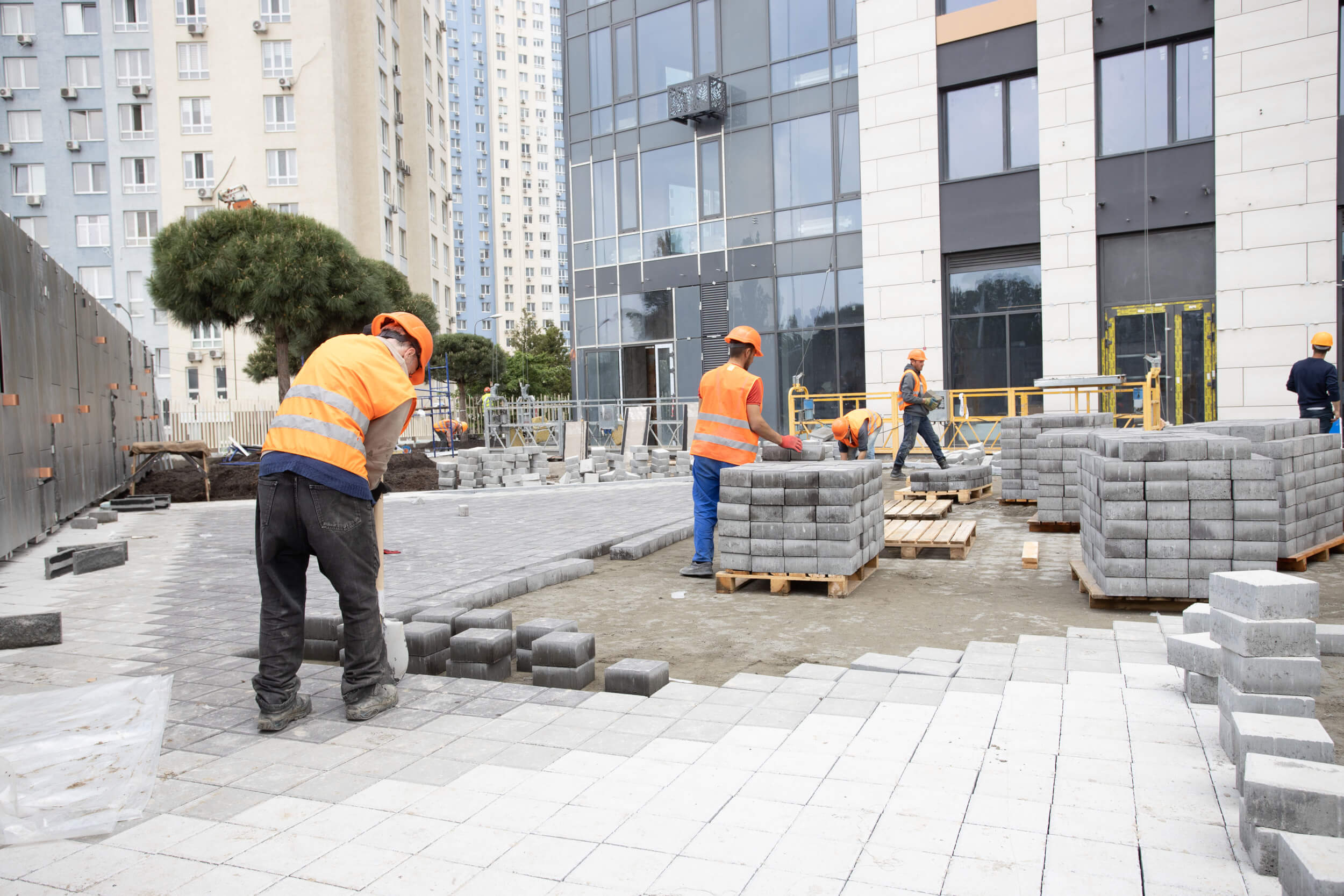

•  Виконуються роботи по благоустрою та озелененню (зона 1, зона 2).
•  Виконуються роботи по влаштуванню монолітних залізобетонних сходів (біля будинку 1).

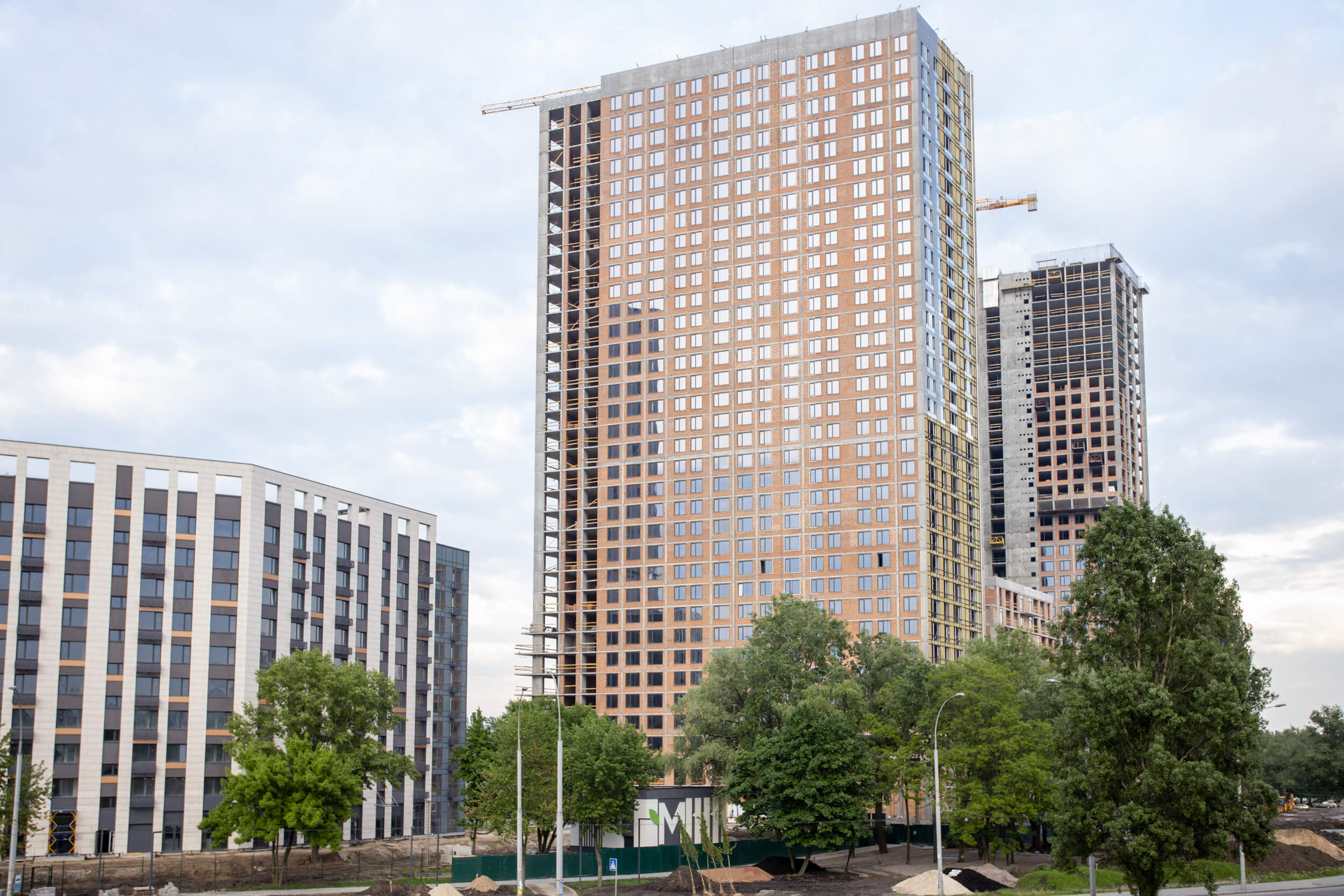

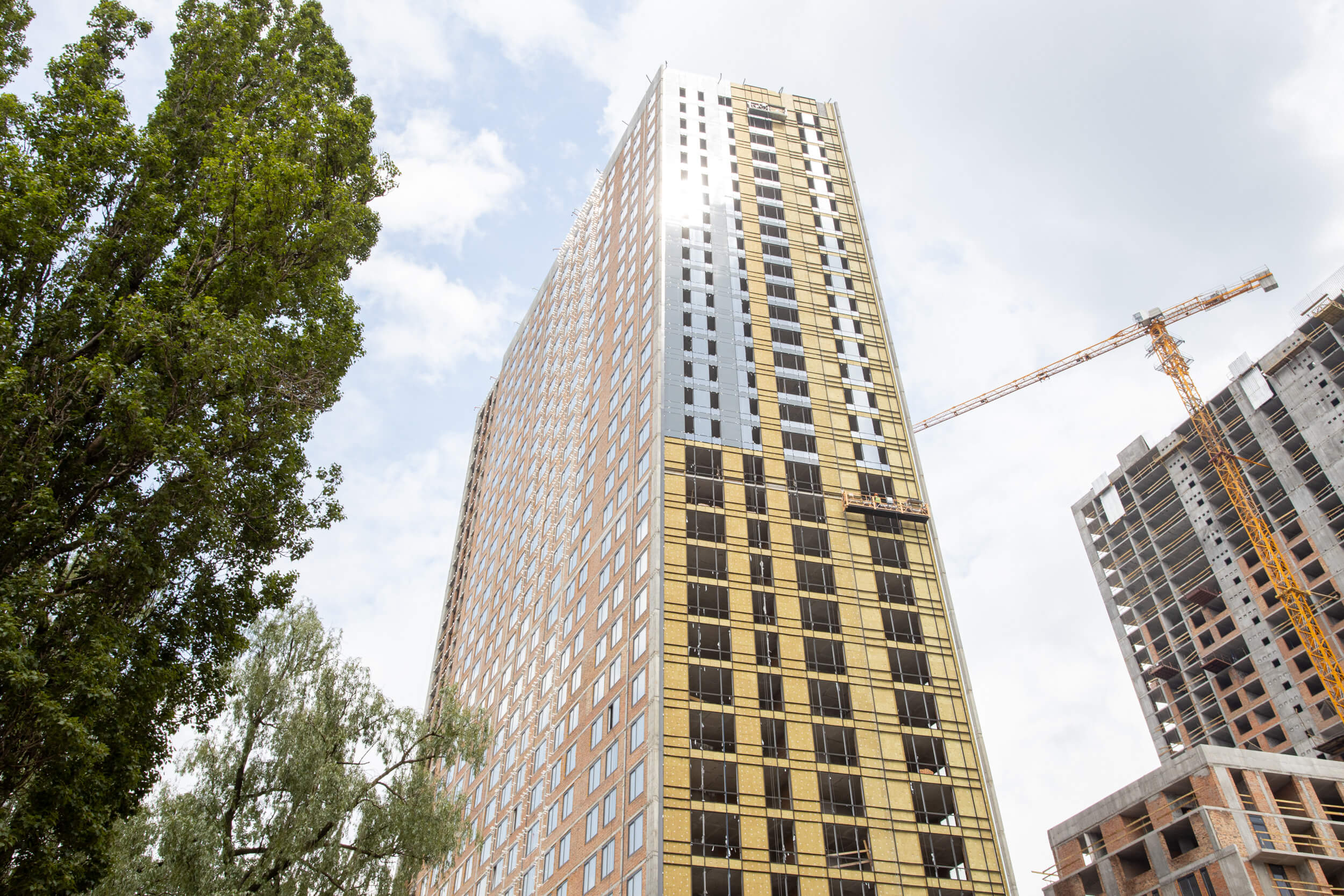

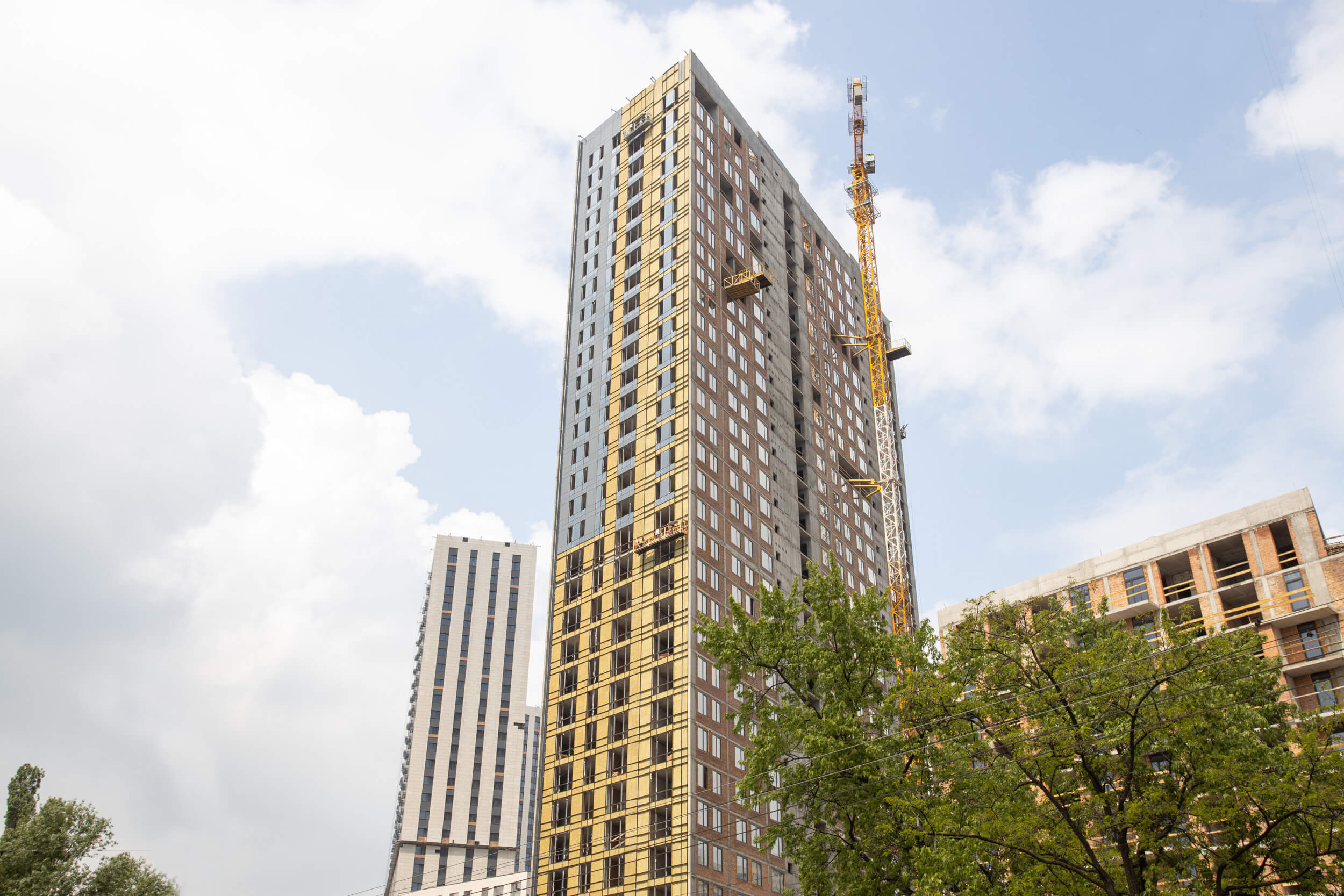

Будинок №1:

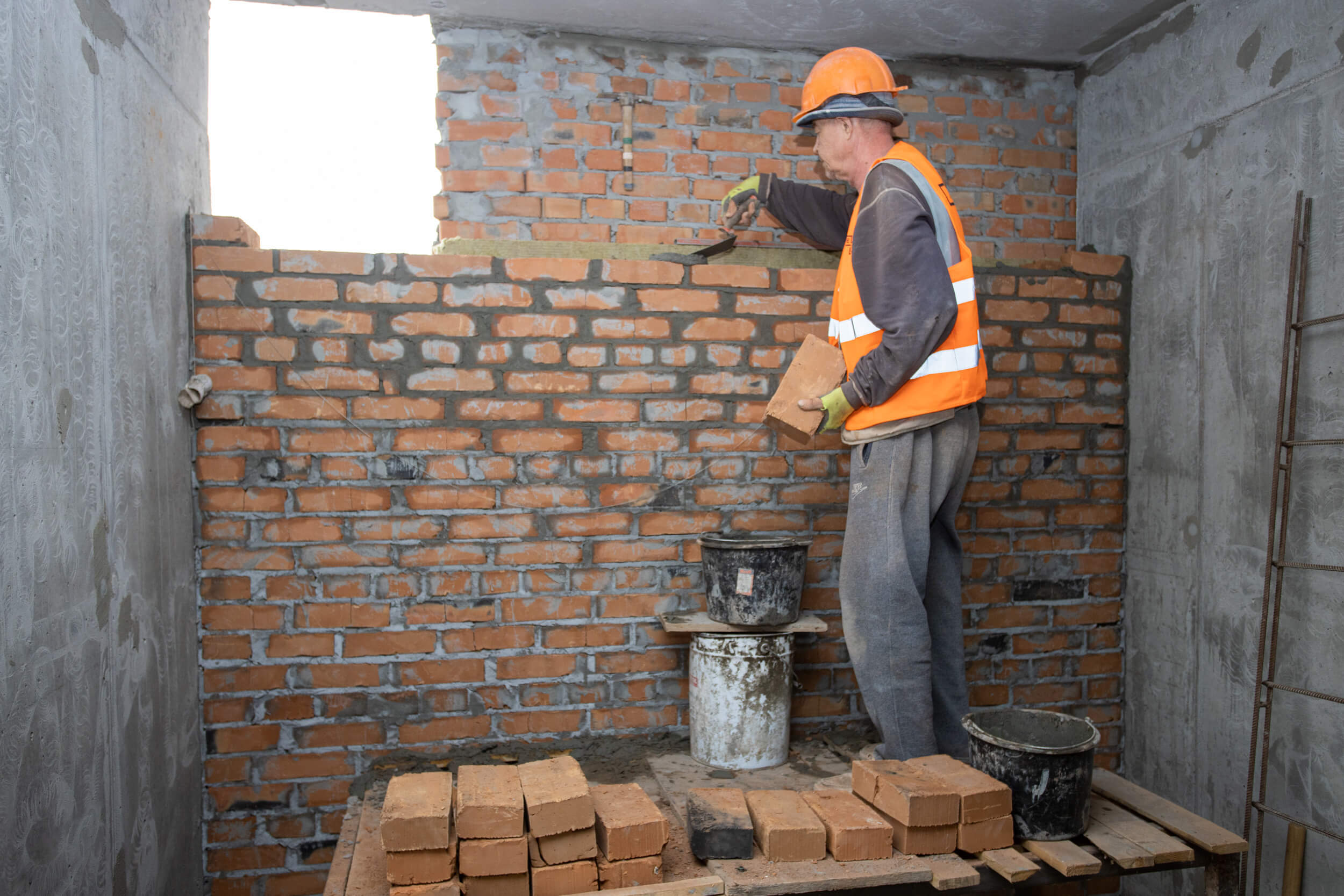

•  Виконана цегляна кладка.
•  Повністю змонтовані сходові марші.

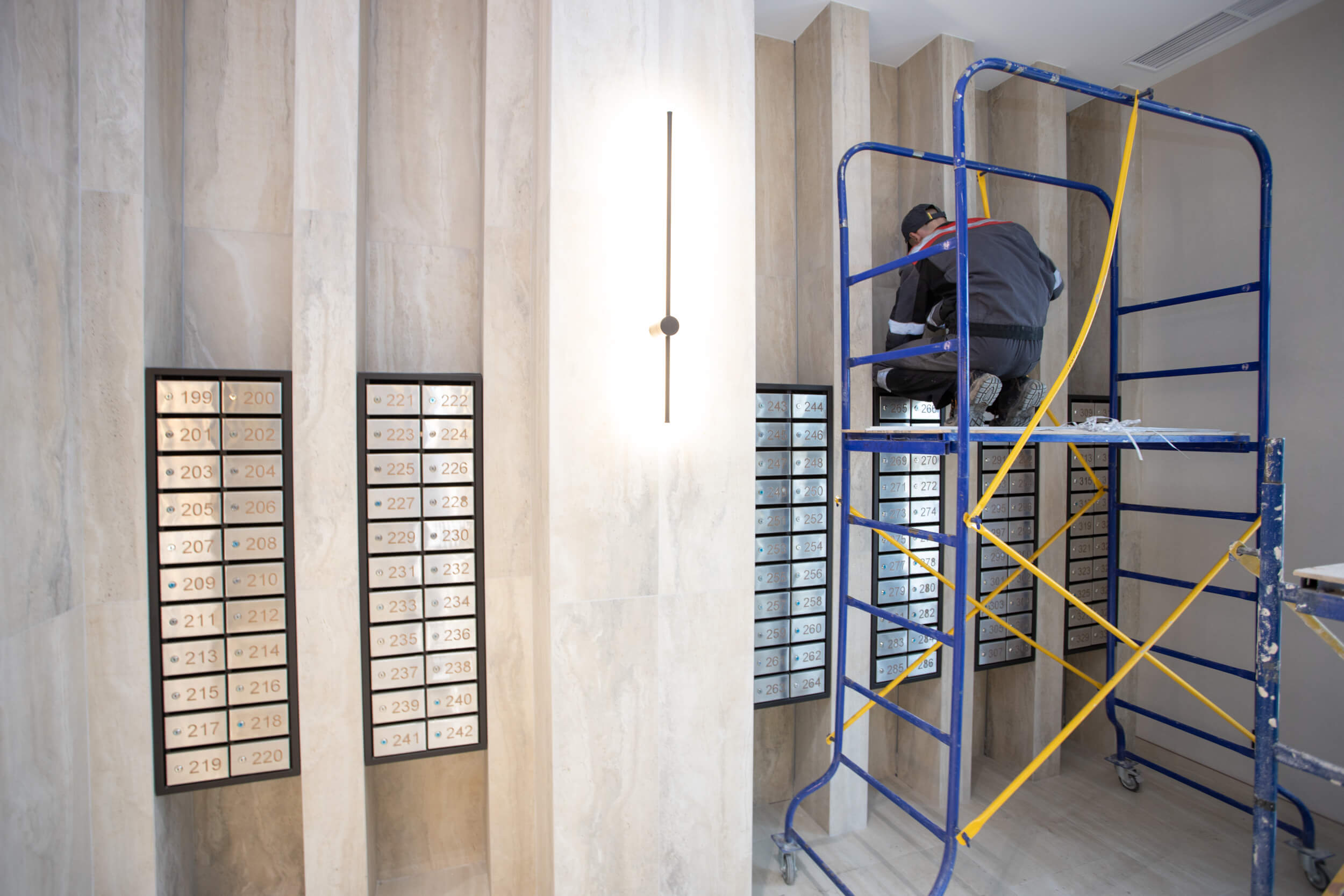

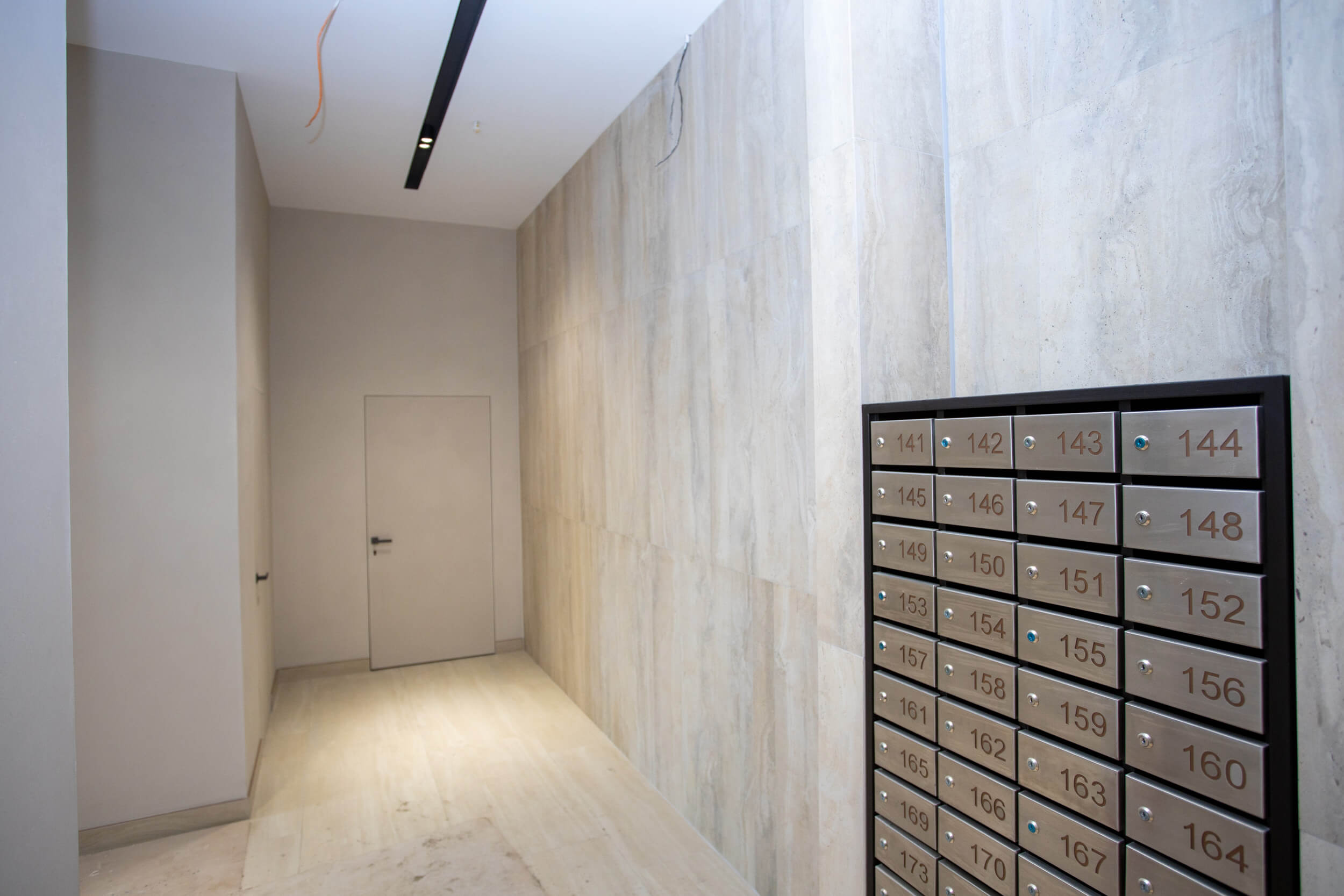

•  Закінчується  виконання робіт по оздобленню холу.
•  Виконані роботи з монтажу перильного огородження сходових клітин.

•  Виконані роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.
•  Виконано монтаж квартирних дверей з 2 по 30-й поверх.
•  Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
•  Виконано монтаж протипожежних дверей МЗК з 2 по 26-й поверх.
•  Виконується монтаж протипожежних дверей МЗК з 27 по 34-й поверх.
•  Виконується монтаж квартирних дверей МЗК з 31 по 34-й поверх.
•  Виконані роботи по монтажу огороджень та драбин на покрівлі.
•  Виконано роботи з укладання плитки підлоги і стін МЗК з 2 по 30 поверх.
•  Виконуються роботи з укладання плитки підлоги і стін МЗК з 31 по 32 поверх.
•  Змонтована система вентиляції з 2 по 34 поверх.
•  Виконані роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
•  Виконані електромонтажні роботи з 2 по 30 поверхи.

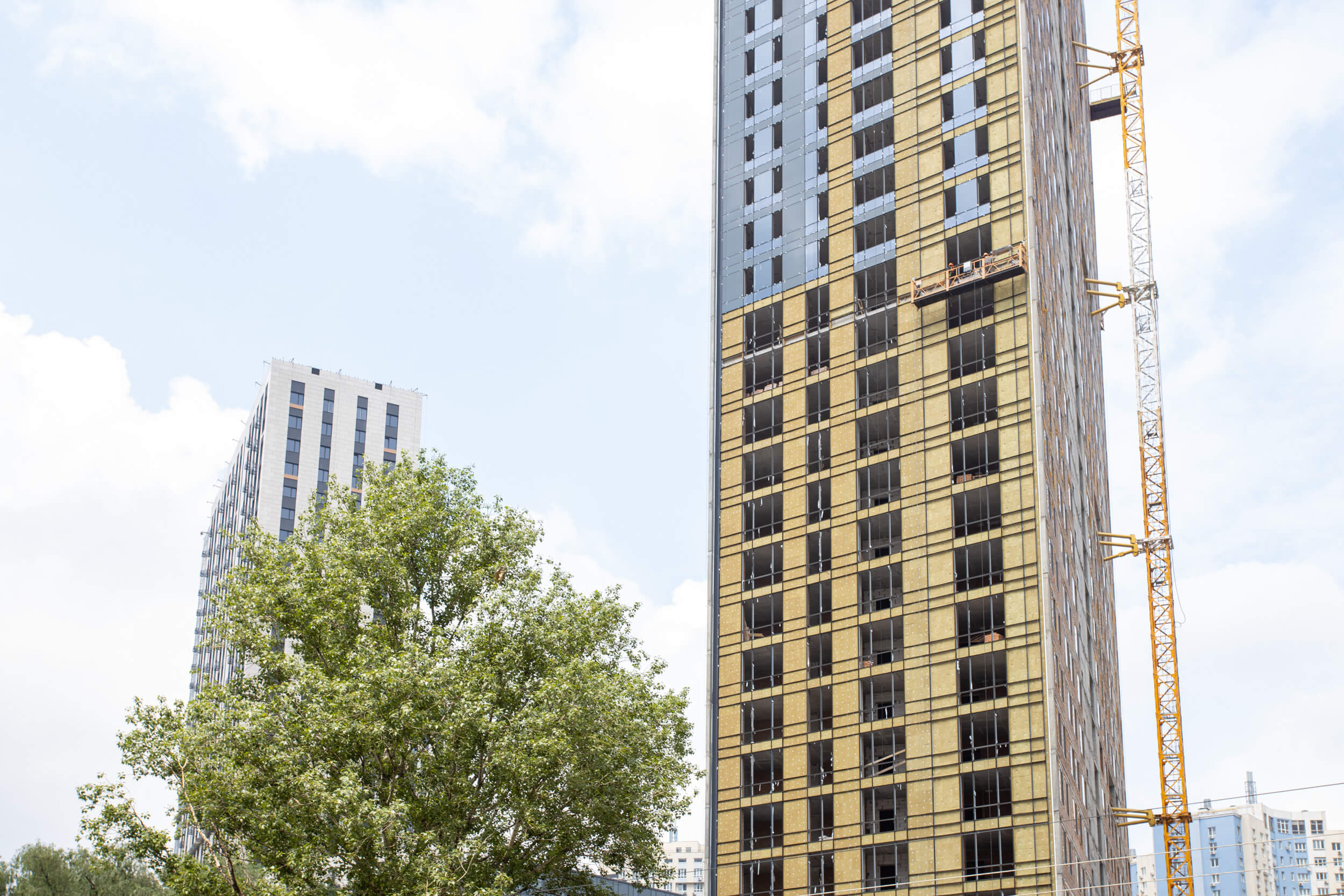

•  Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі та надбудов на покрівлі.
•  Закінчується виконання робіт по слабкострумових системах з 1 по 34 поверх.
•  Закінчується виконання робіт по монтажу систем протипожежного захисту з 1 по 34 поверх.

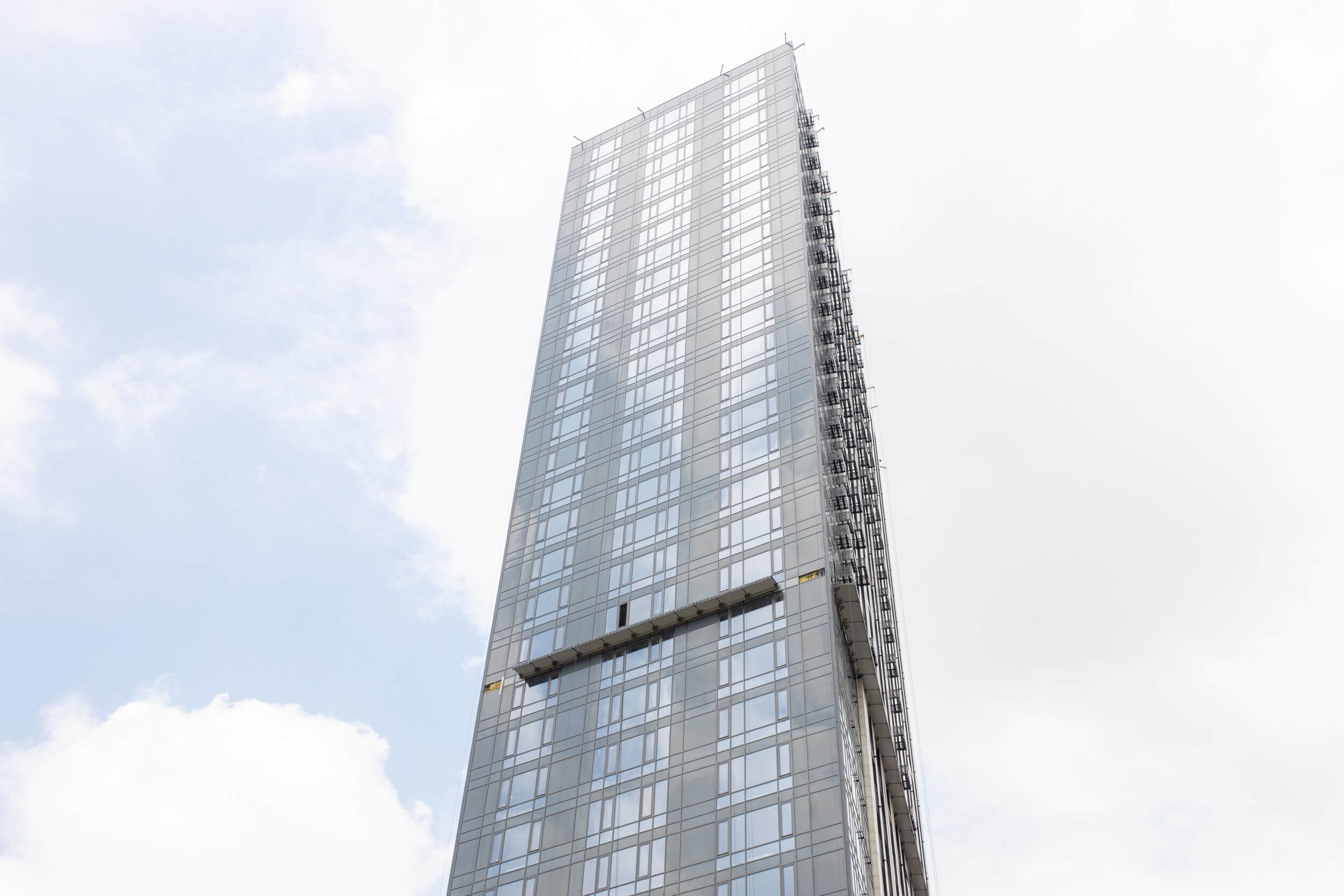

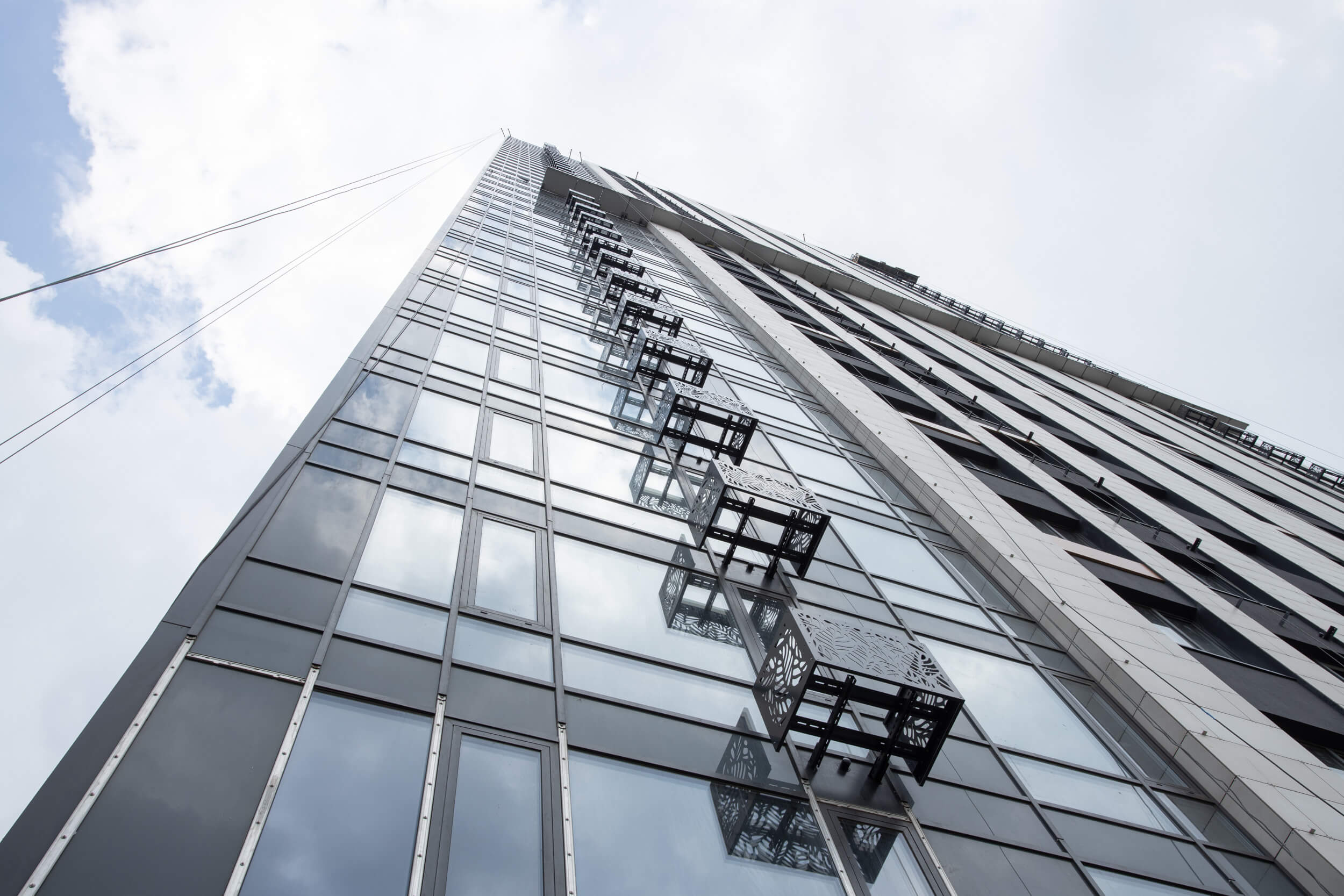

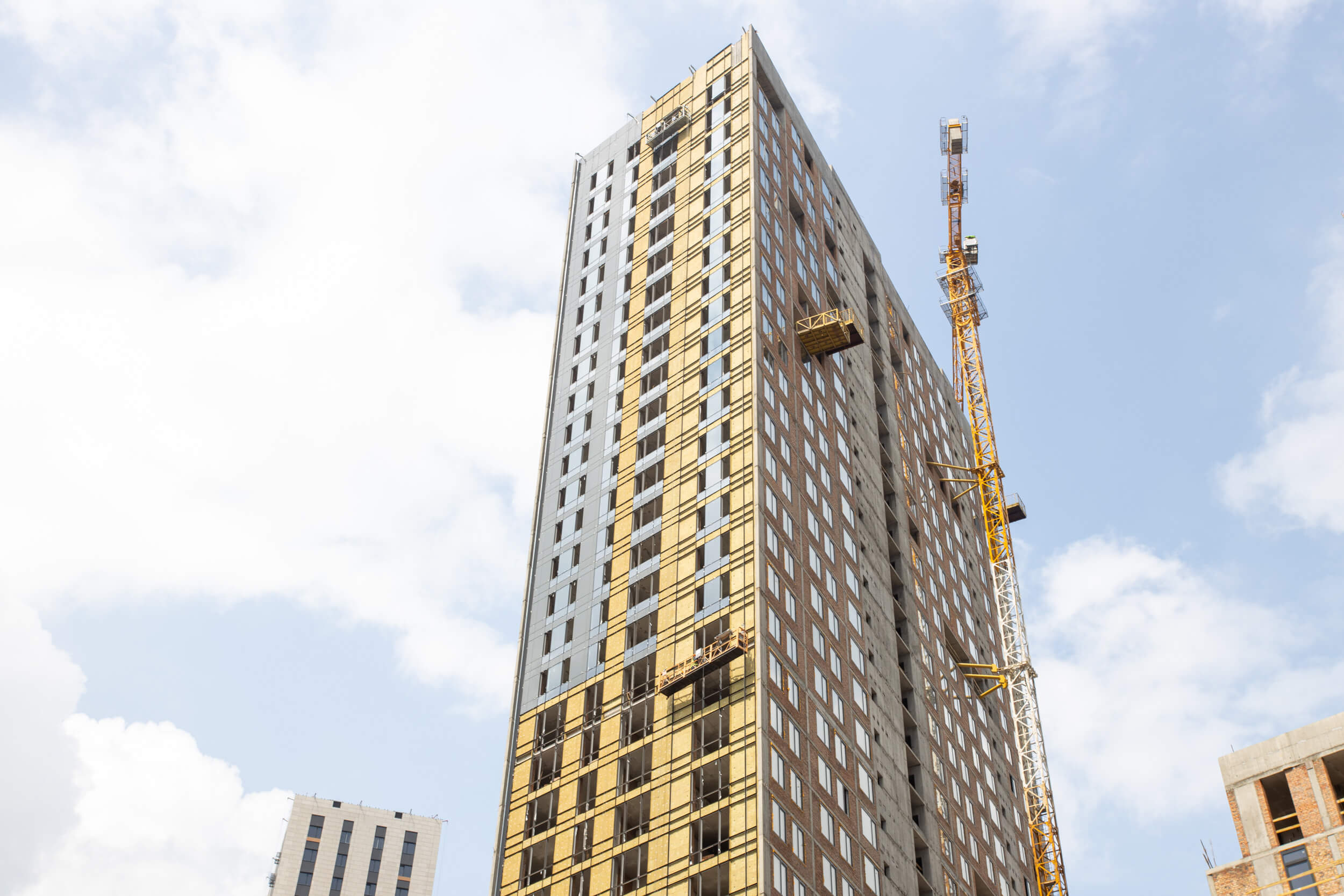

•  Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.
•  Виконані роботи з монтажу ліфтів.

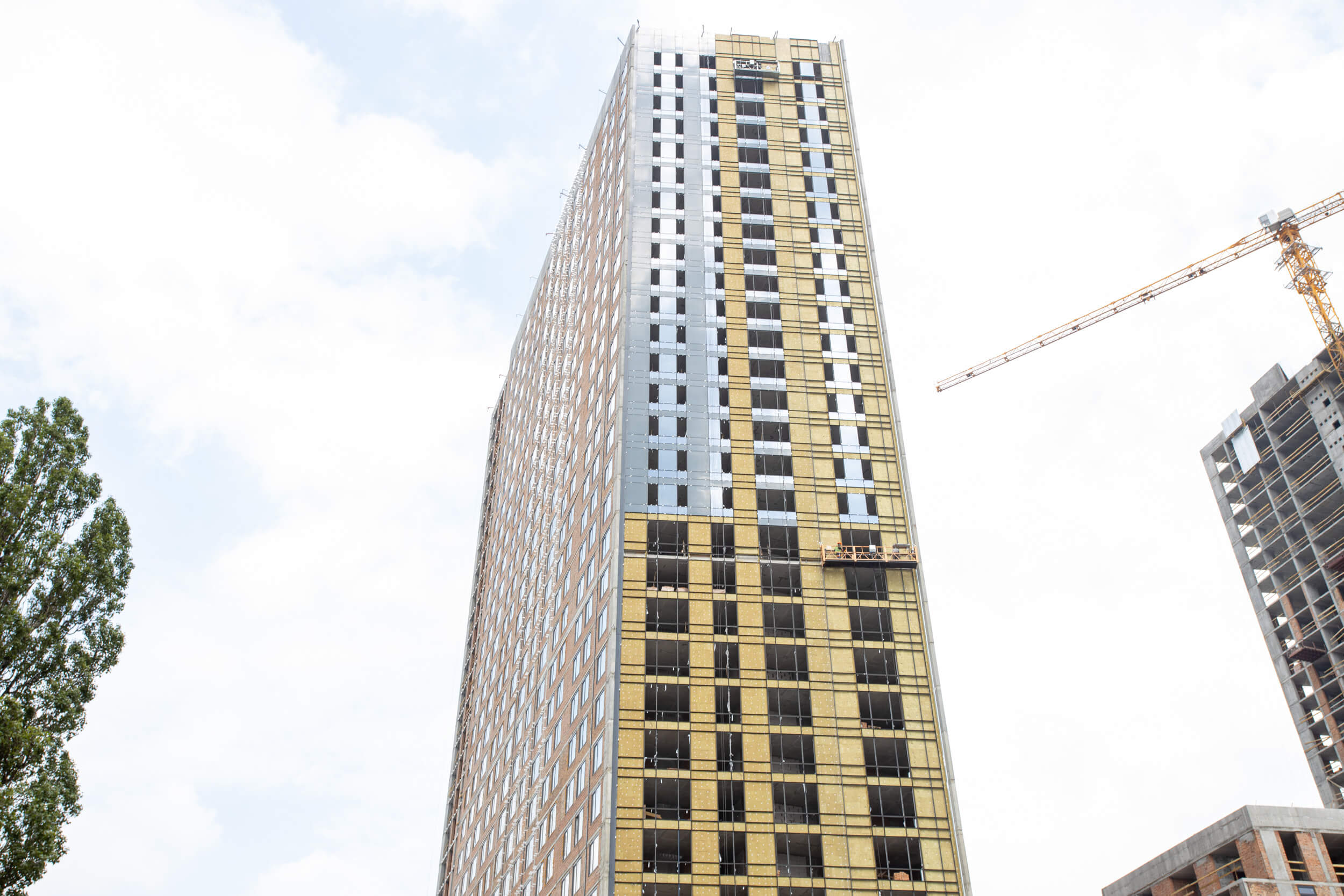

•  Виконані роботи з влаштування покрівлі на 90%.
•  Виконуються роботи по влаштуванню декоративного освітлення фасадів.
•  Виконуються опоряджувальні роботи офісу експлуатуючої організації.
•  Закінчується виконання робіт по монтажу корзин кондиціонерів.
•  Виконуються роботи по влаштуванню протипожежних проходок кабельних ліній через перекриття.
•  Виконуються роботи по монтажу вхідних козирків.

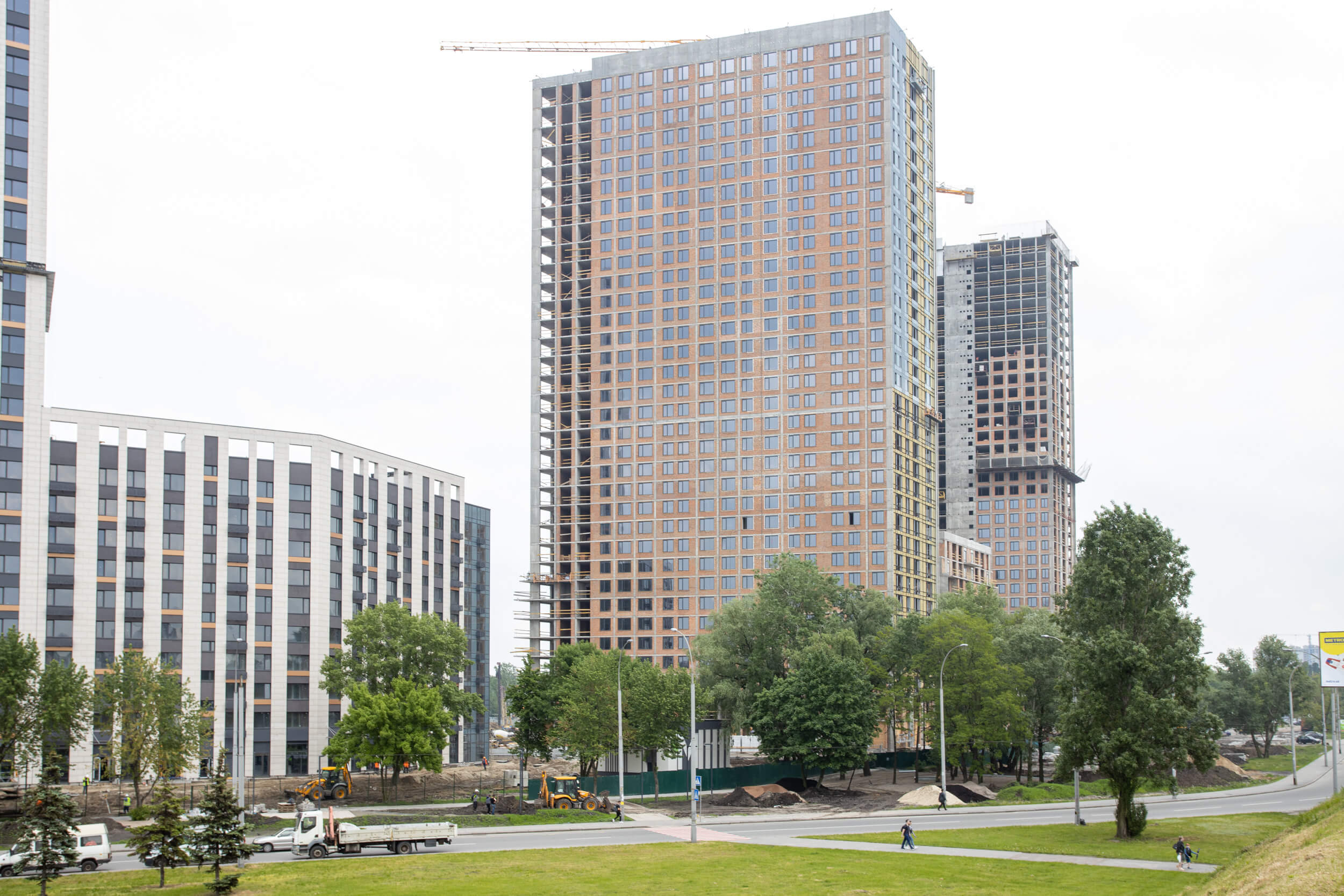

Будинок №2, секція 1:
•  Повністю виконані роботи по стяжці підлоги.
•  Повністю виконані роботи по штукатурці стін місць загального користування.
•  Виконані роботи з оздоблення сходових клітин з 1 по 10 поверх.
•  Виконані малярні роботи з 1 по 10 поверх.
•  Виконані роботи з облаштування плитки в місцях загального користування по 10 поверх.

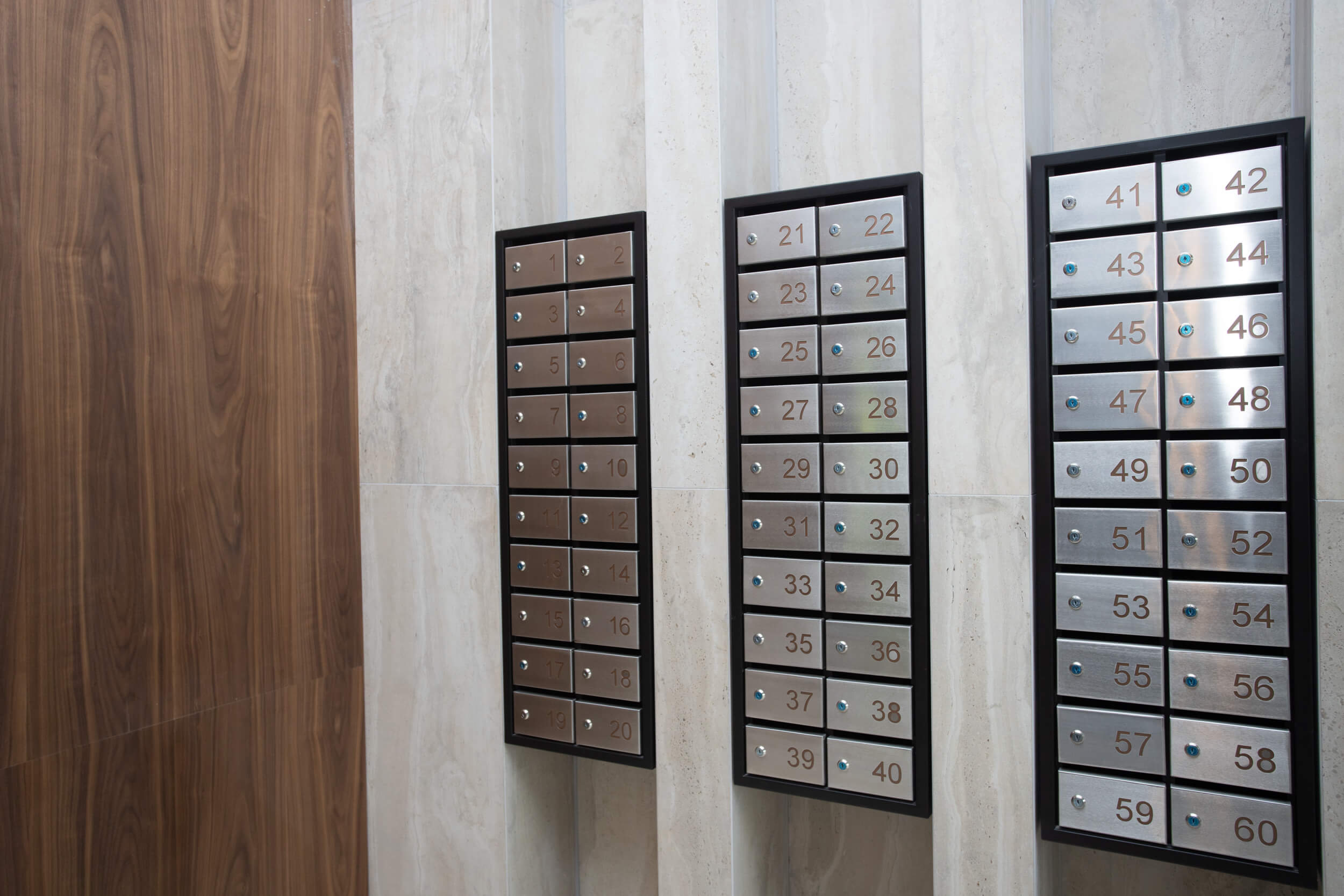

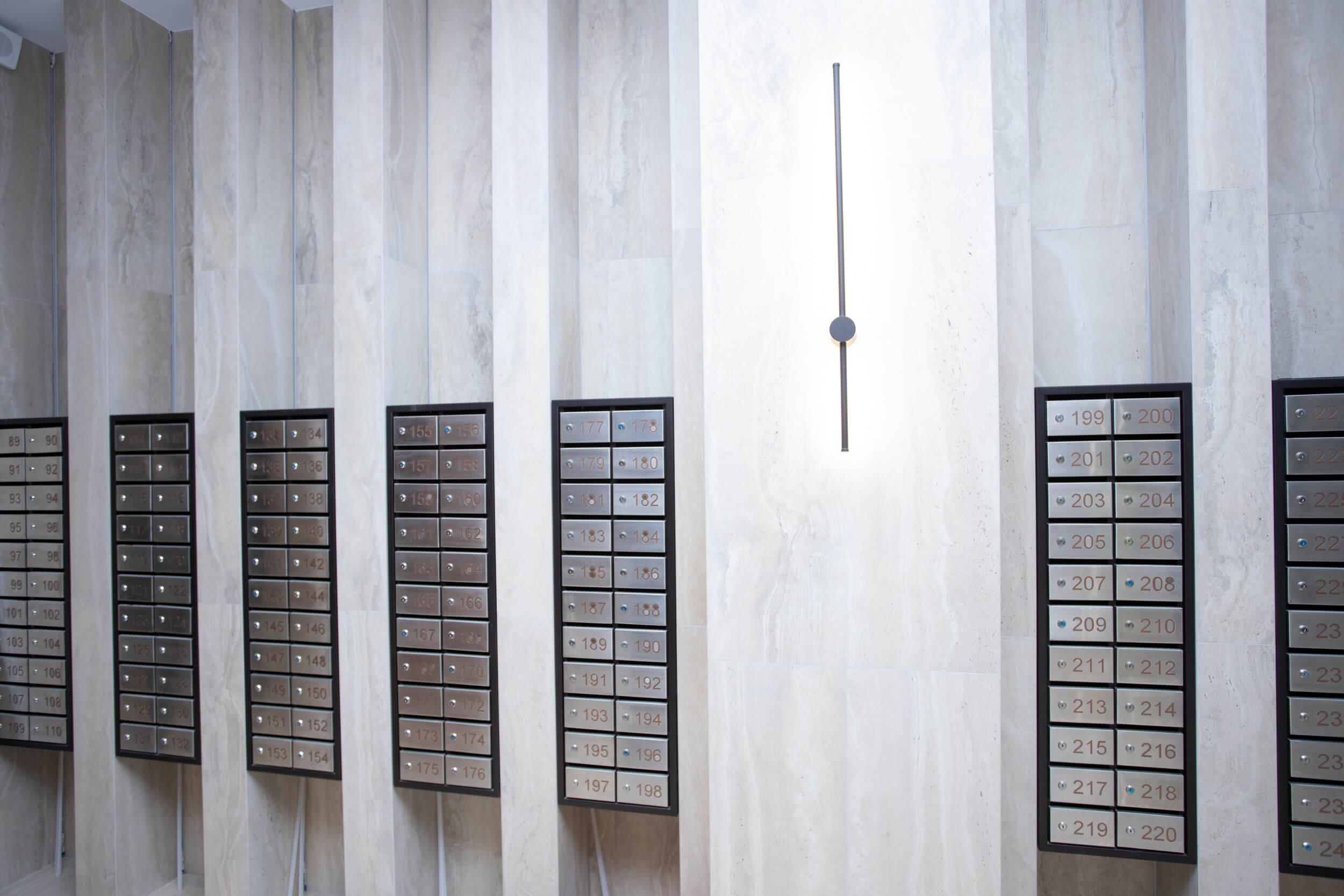

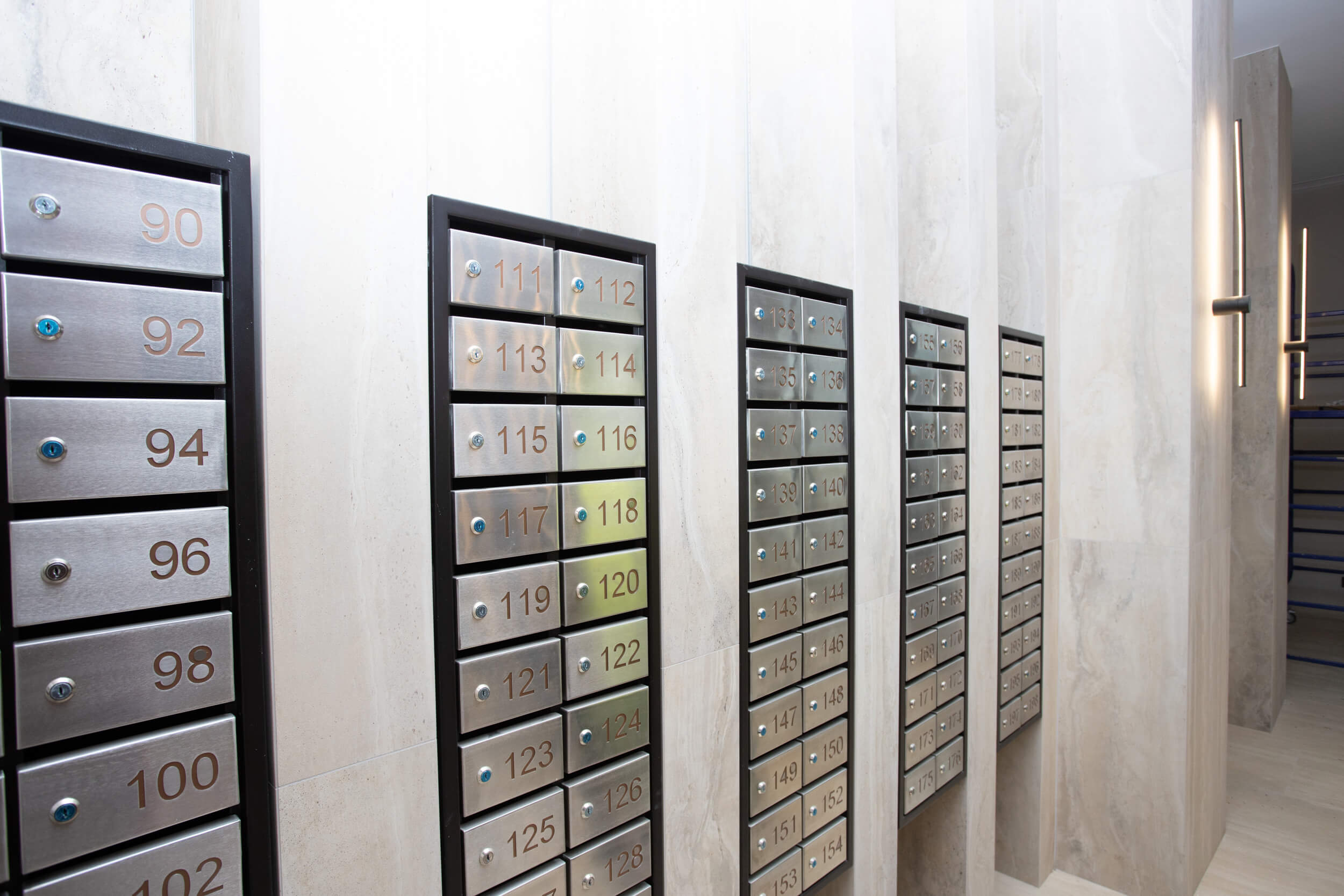

•  Встановлені вхідні двері.
•  Виконані роботи з монтажу ліфтів.
•  Виконані роботи по влаштуванню протипожежних систем.
•  Виконані роботи по слабкострумових системах з 1 по 10 поверх.
•  Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
•  Виконуються роботи по влаштуванню декоративного освітлення фасадів.

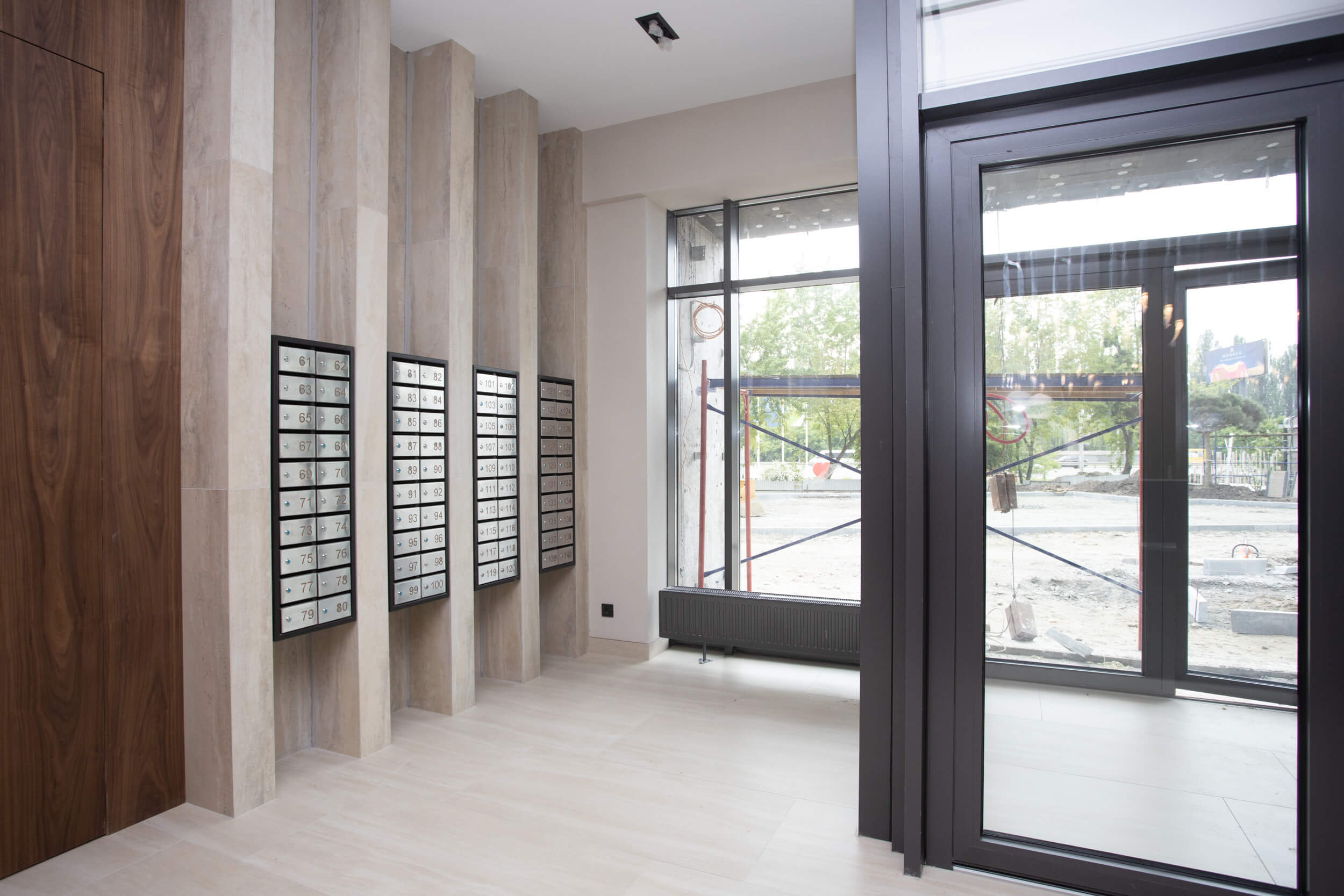

•  Виконані роботи з оздоблення холу.
•  Виконуються роботи по влаштуванню протипожежних проходок кабельних ліній через перекриття.
•  Закінчуються роботи по влаштуванню фінішного шару покрівлі.
•  Закінчується виконання робіт по монтажу корзин кондиціонерів.
•  Виконуються роботи по монтажу вхідних козирків.

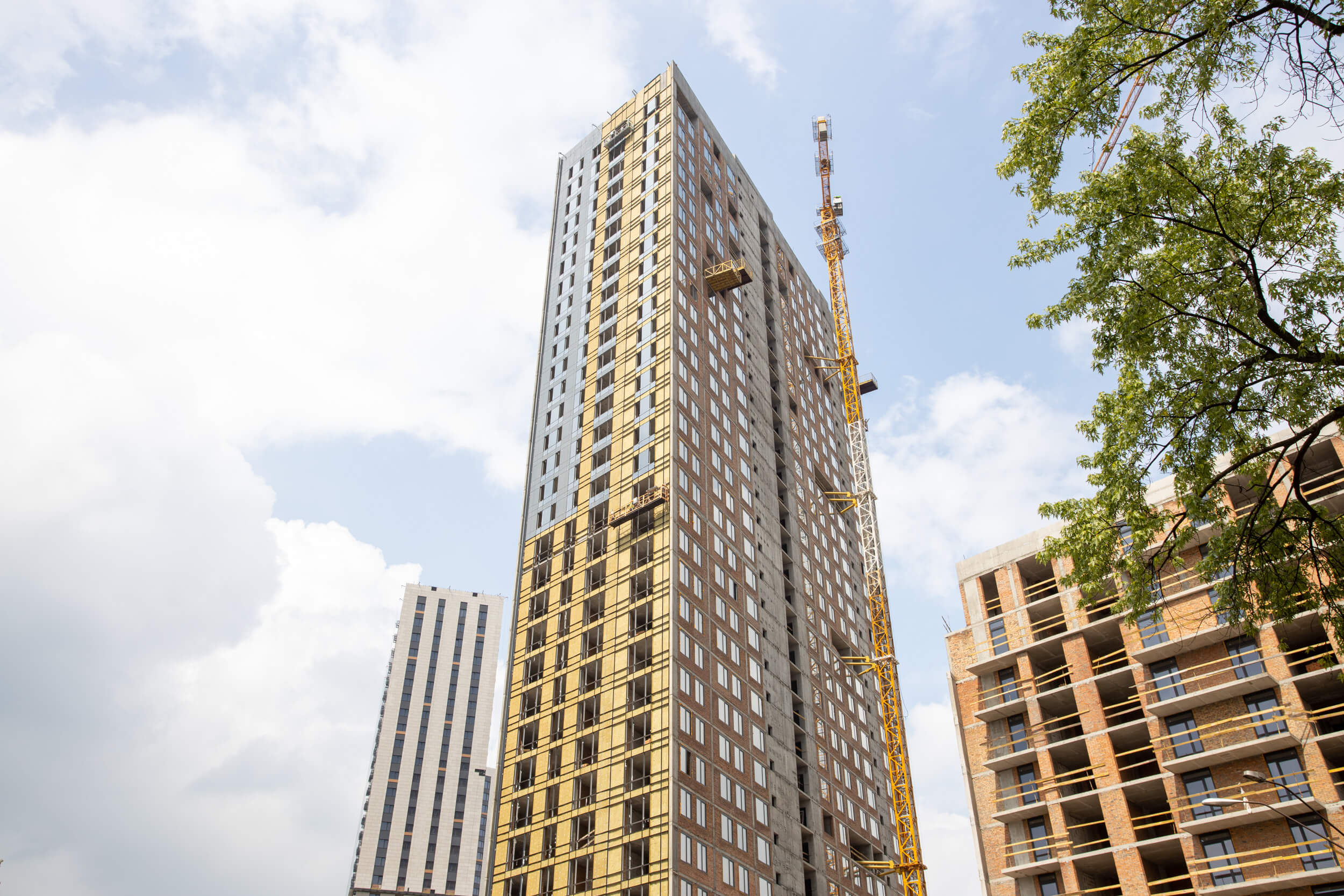

Будинок №2, секція 2:
•  Виконані роботи з влаштування монолітного каркасу.
•  Виконані роботи по монтажу сходових маршів на 34 поверсі.

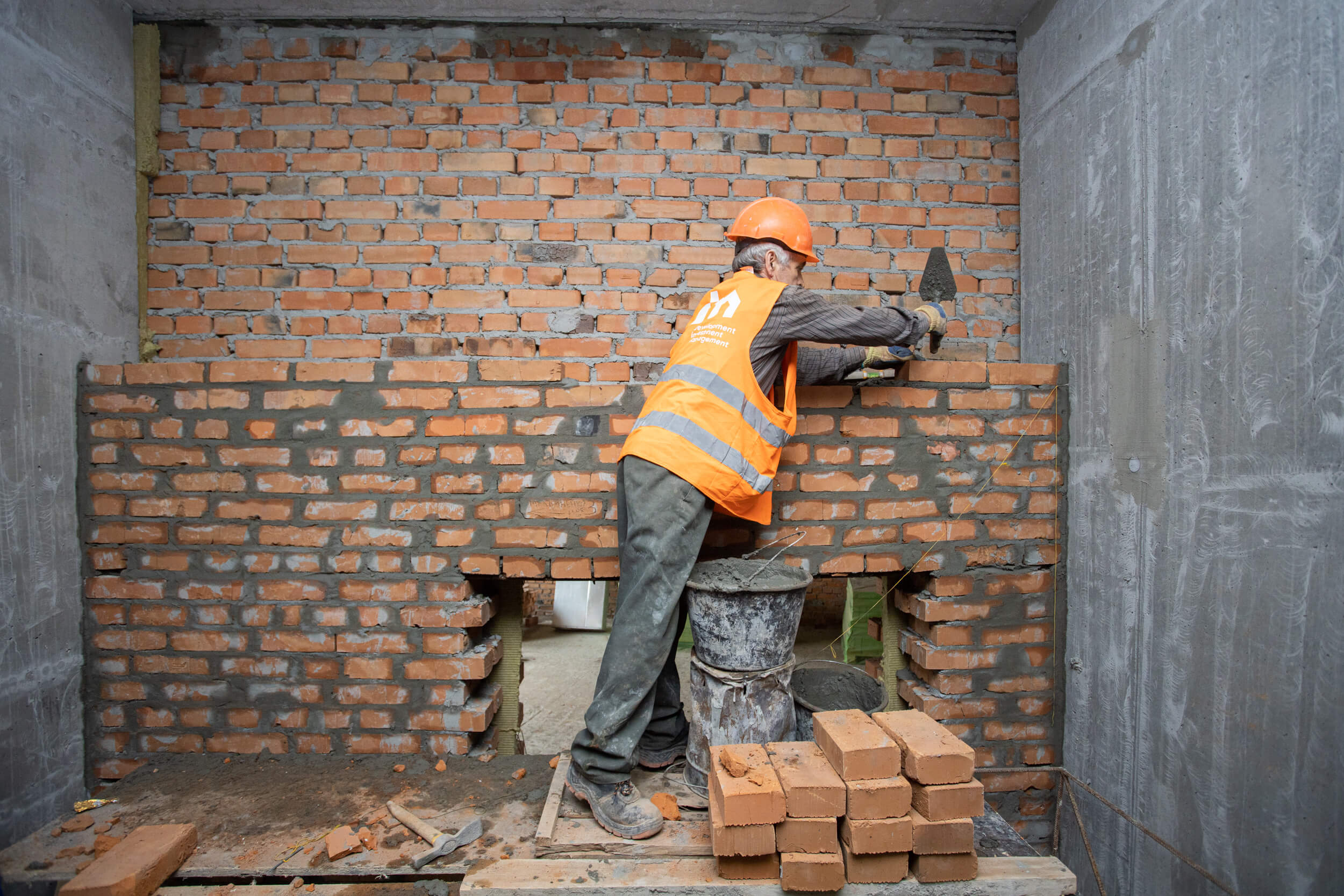

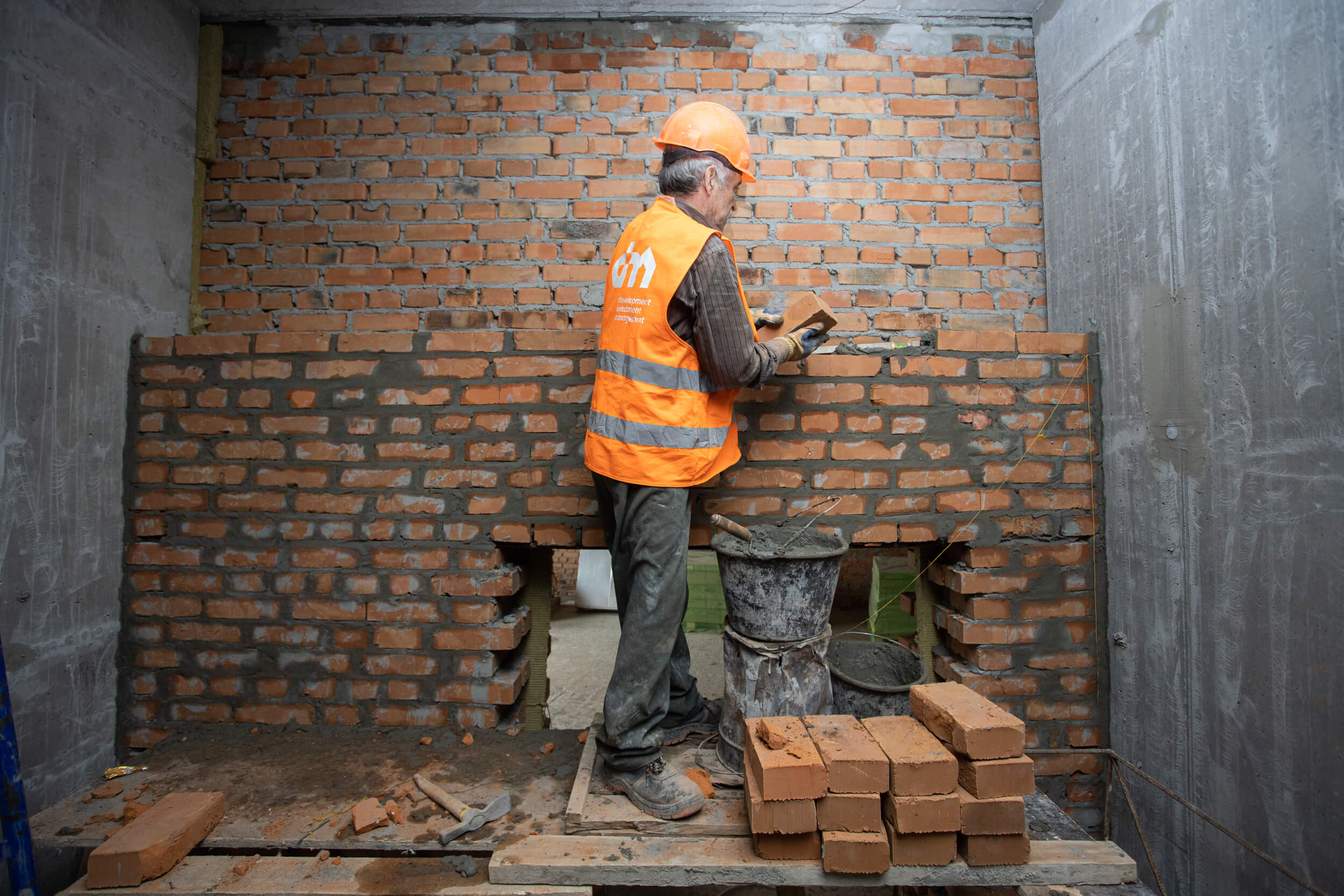

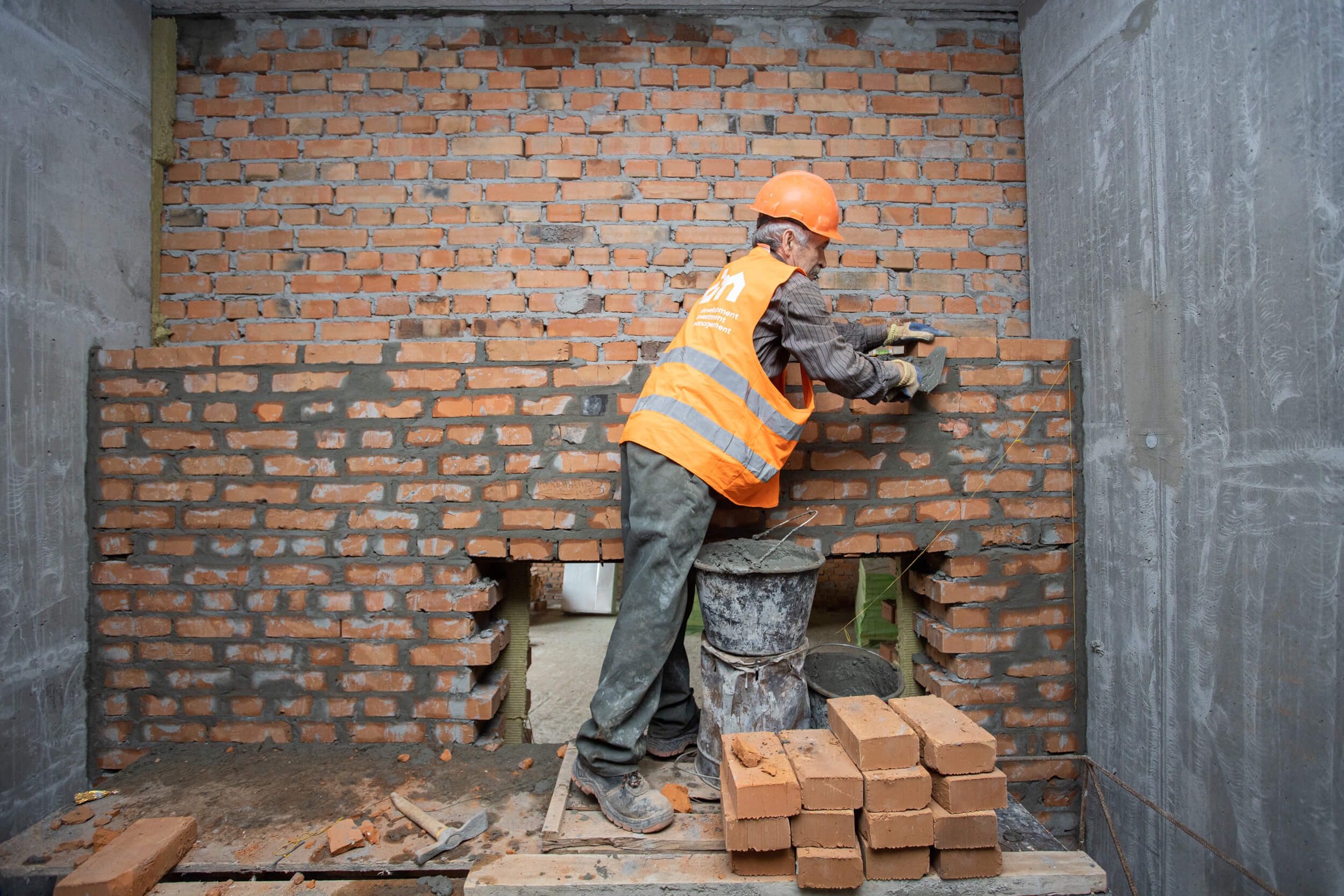

•  Виконана цегляна кладка.
•  Виконуються роботи по оздобленню холу.
•  Виконані роботи по монтажу ліфтів.
•  Виконано монтаж дверей з 2 по 30 поверх.
•  Виконані роботи з монтажу перильного огородження сходових клітин з 1 по 34 поверх.
•  Виконуються роботи по монтажу протипожежного поясу на 17 поверсі.
•  Виконуються роботи по слабкострумових системах з 1 по 34 поверх.
•  Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх.
•  Виконані роботи по стяжці підлоги і штукатурці місць загального користування.
•  Виконані роботи з влаштування плитки підлог з 2 по 30 поверх.
•  Виконані роботи з влаштування плитки стін МЗК з 2 по 30 поверх.
•  Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі та надбудов на покрівлі.
•  Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду.
•  Виконується монтаж протипожежних дверей МЗК з 31 по 34-й поверх.
•  Виконано монтаж протипожежних дверей МЗК з 2 по 30-й поверх.
•  Виконується монтаж квартирних дверей МЗК з 31 по 34-й поверх.
•  Виконуються роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
•  Виконані електромонтажні роботи з 2 по 34 поверх.
•  Виконані роботи з влаштування покрівлі на 90%.
•  Закінчується виконання  робіт по прокладанню слабкострумових систем з 1 по 34 поверх.
•  Виконуються роботи по влаштуванню декоративного освітлення фасадів.
•  Виконуються роботи по установці систем протипожежного захисту з 31 по 34 поверх.
•  Виконані роботи по влаштуванню приямків димовидалення.
•  Виконуються роботи по влаштуванню протипожежних проходок кабельних ліній через перекриття.
•  Закінчується виконання робіт по монтажу корзин кондиціонерів.
•  Виконані роботи по монтажу огороджень та драбин на покрівлі.
•  Виконуються роботи по монтажу вхідних козирків.

Загальні (2 черга 1 пусковий комплекс):
•  Виконуються роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою (Зона 3).
•  Виконуються роботи по влаштуванню поза майданчикових мереж та внутрішньо майданчикових каналізації К1.
•  Виконуються роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
•  Виконуються роботи по влаштуванню  внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
•  Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
•  Виконуються роботи по влаштуванню свердловин водопостачання.

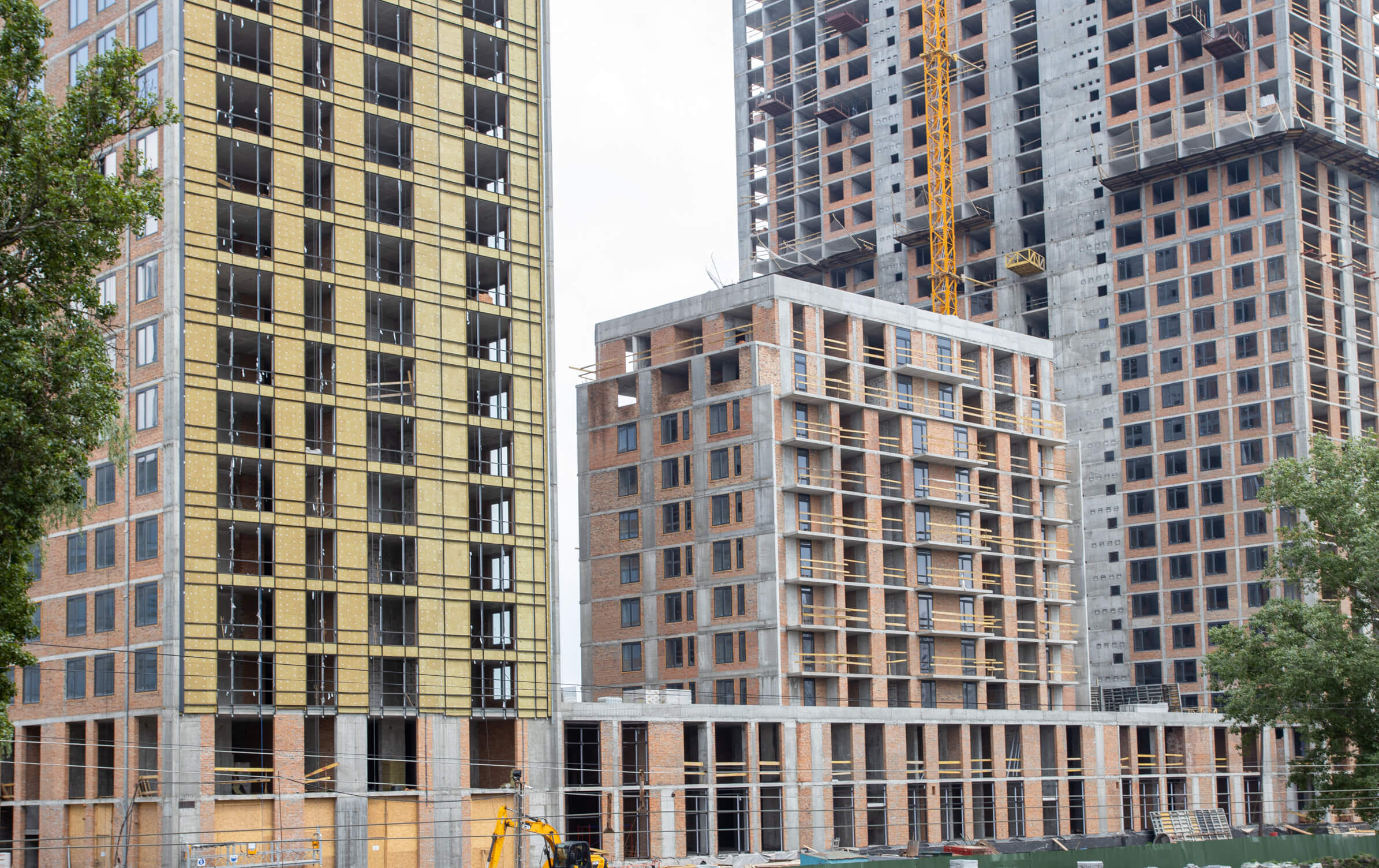

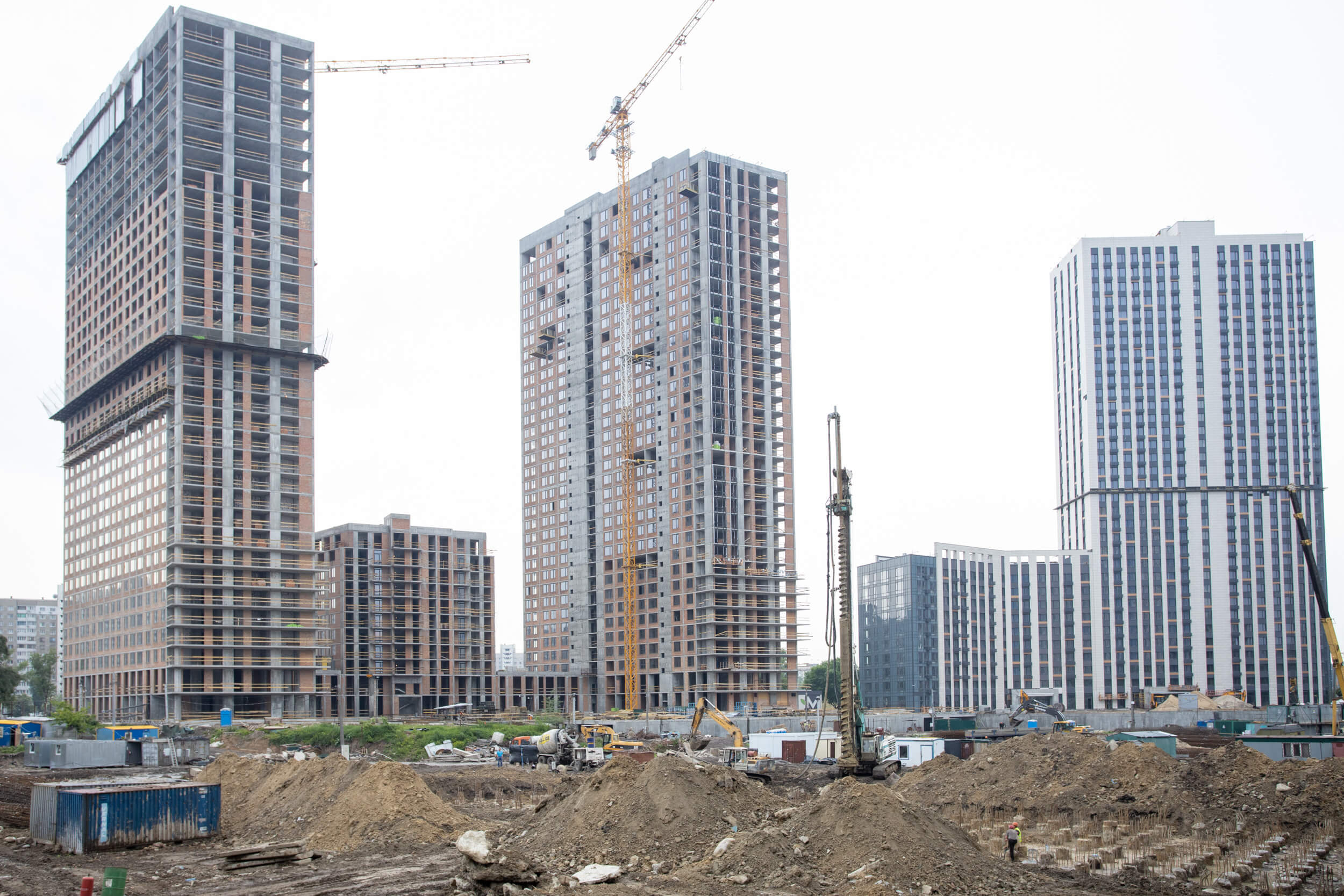

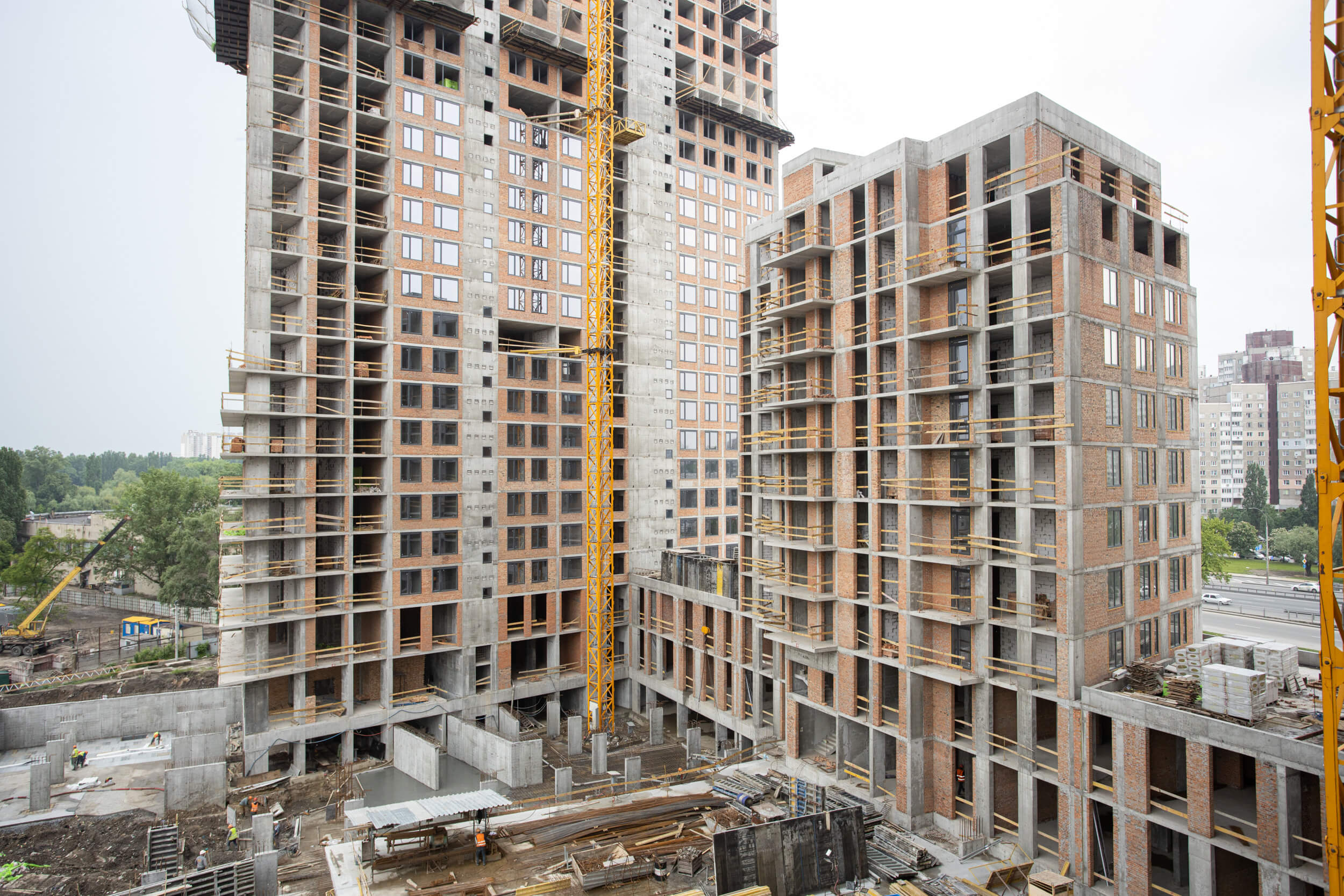

Будинок №3, секція 1:

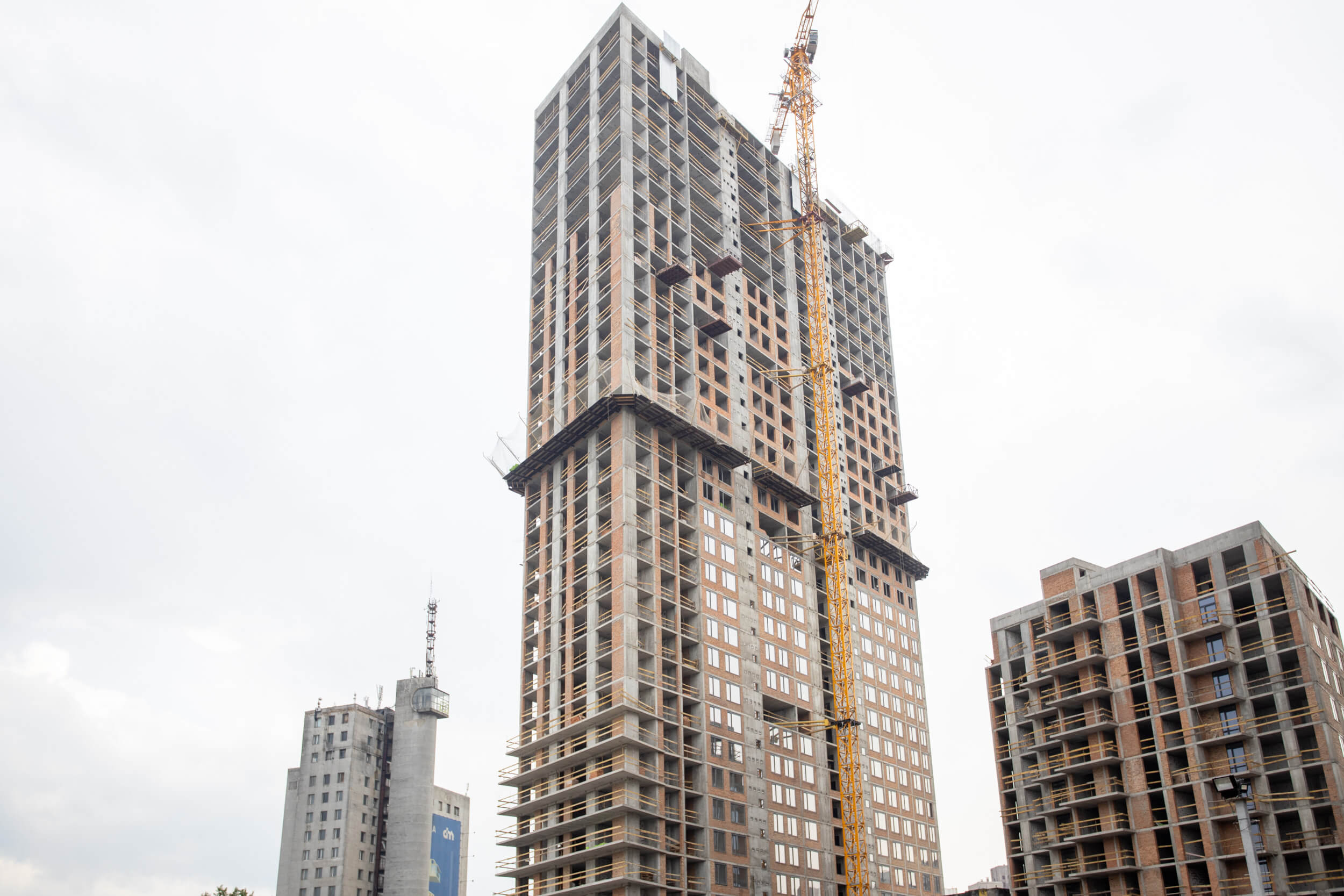

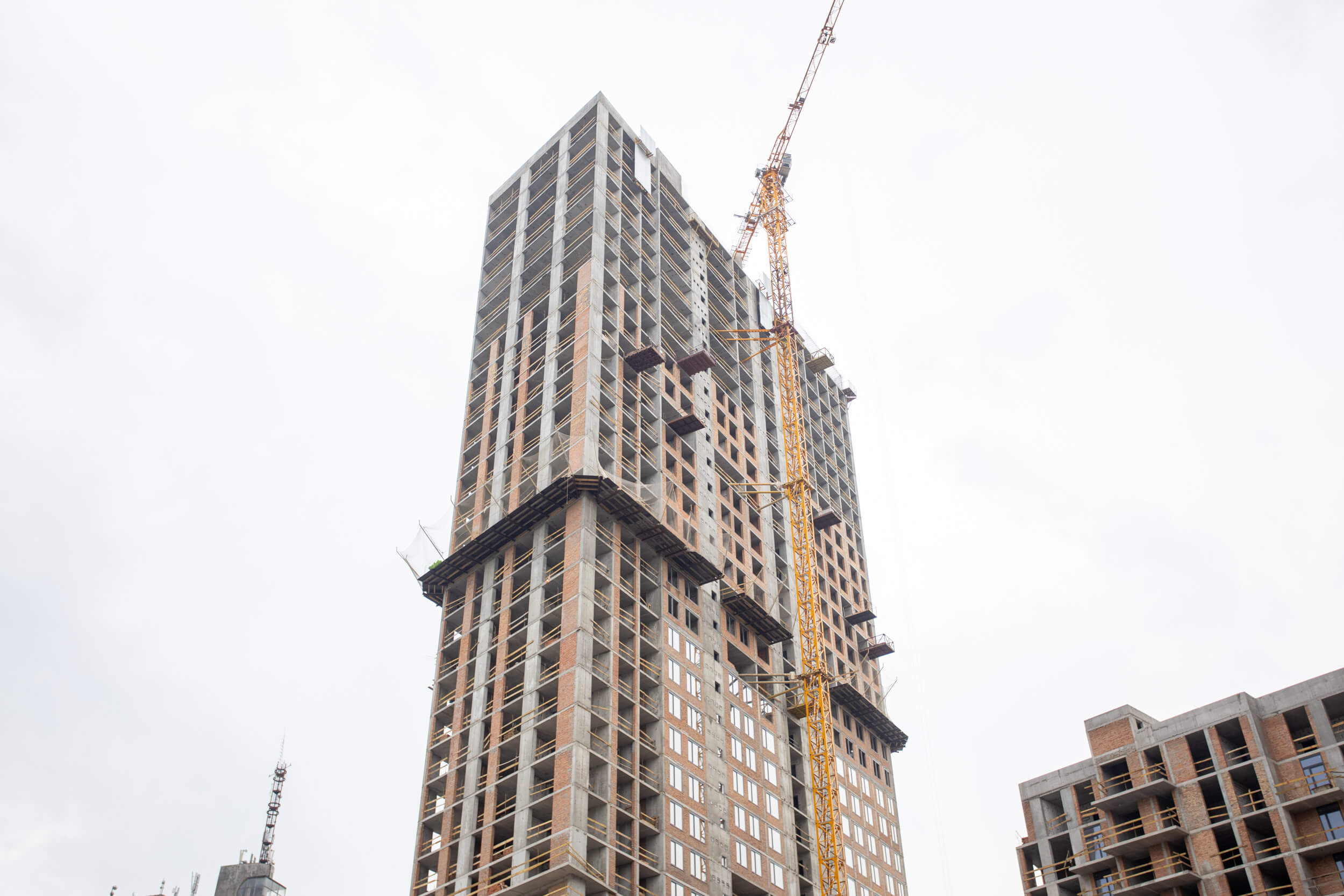

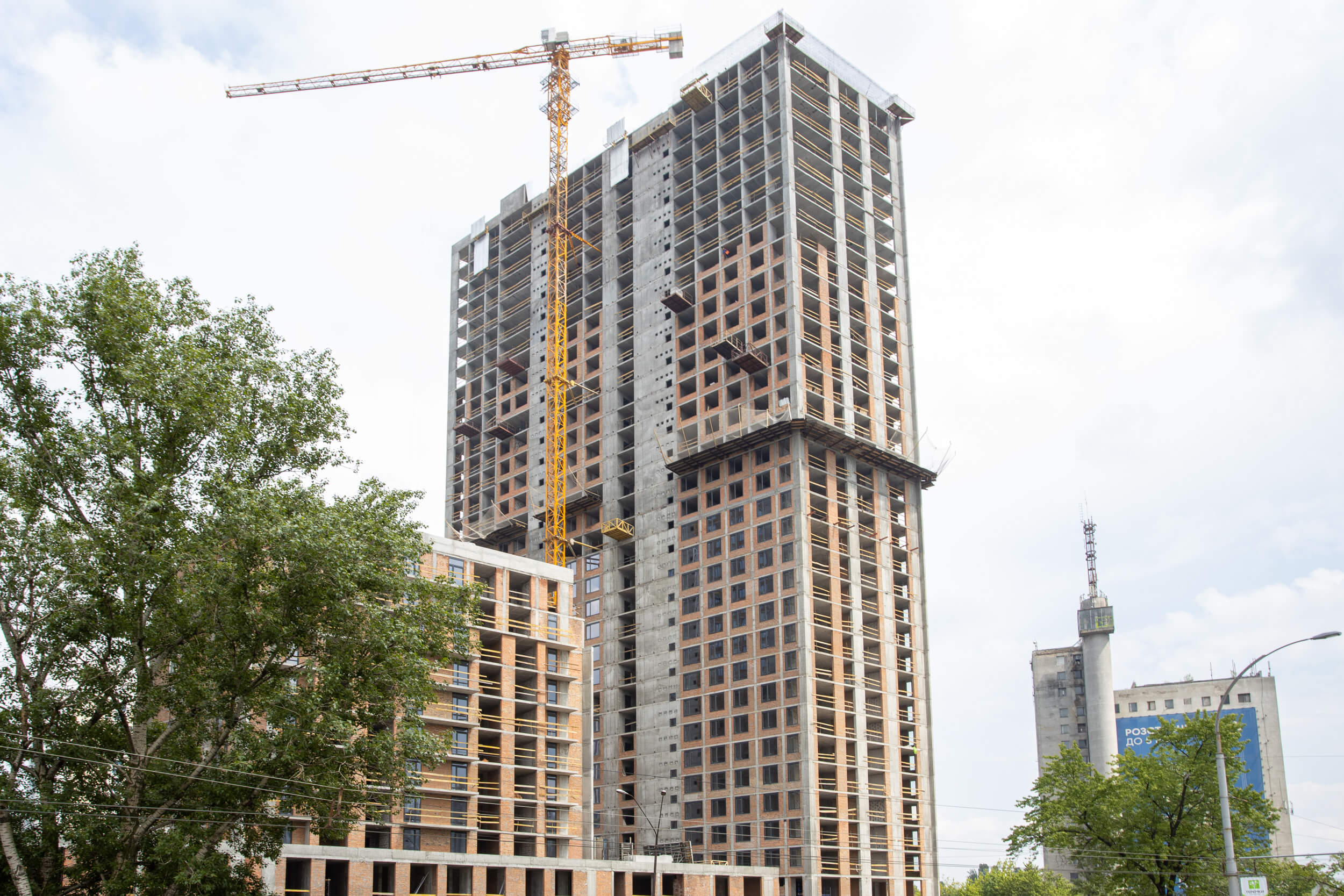

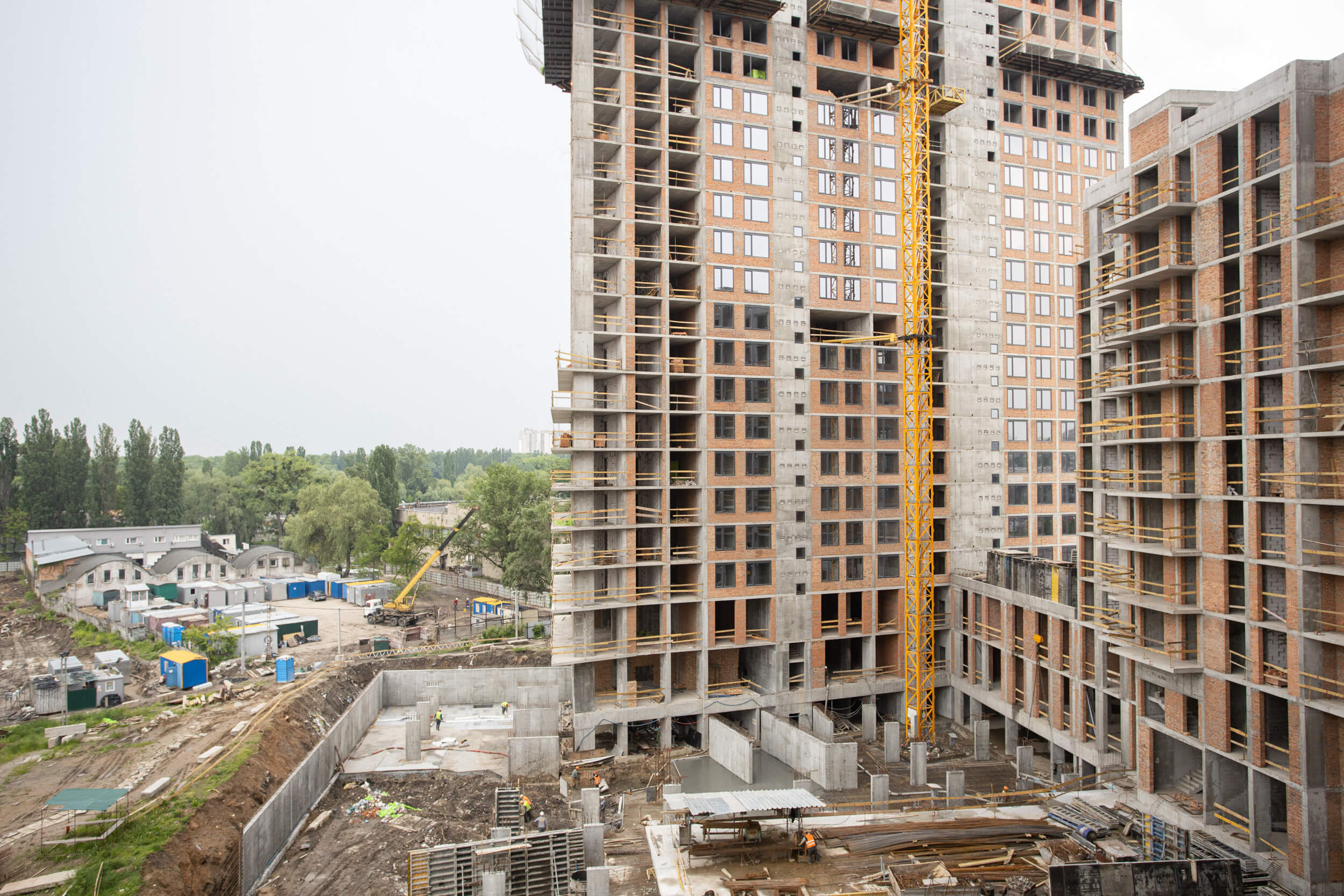

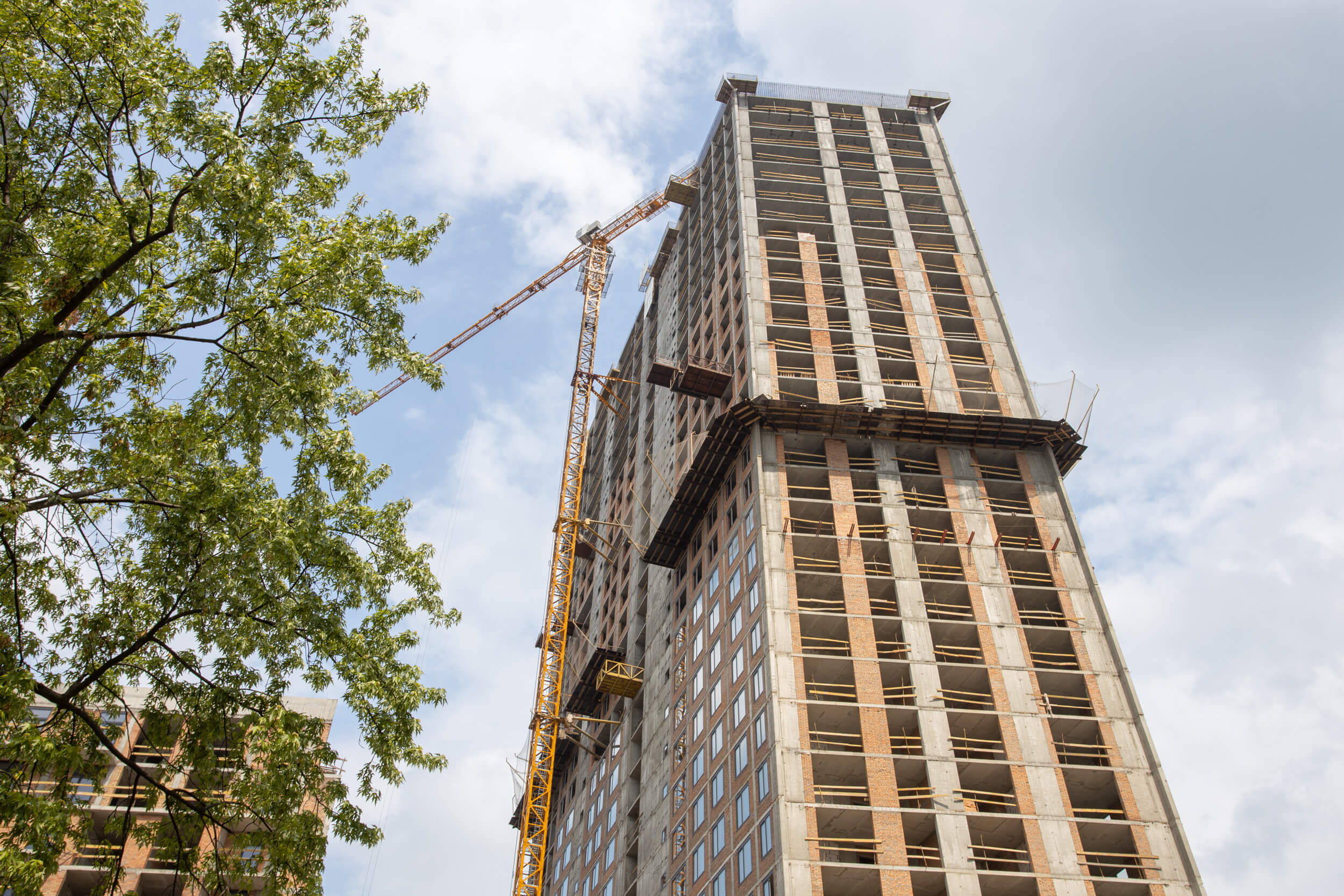

•  Виконуються роботи по влаштуванню монолітного каркасу  надбудов.
•  Виконано кладку цегляних стін з 3 по 26 поверх.
•  Виконується цегляна кладка на 27-29 поверхах.
•  Встановлено сходові марші до 30 поверху включно.

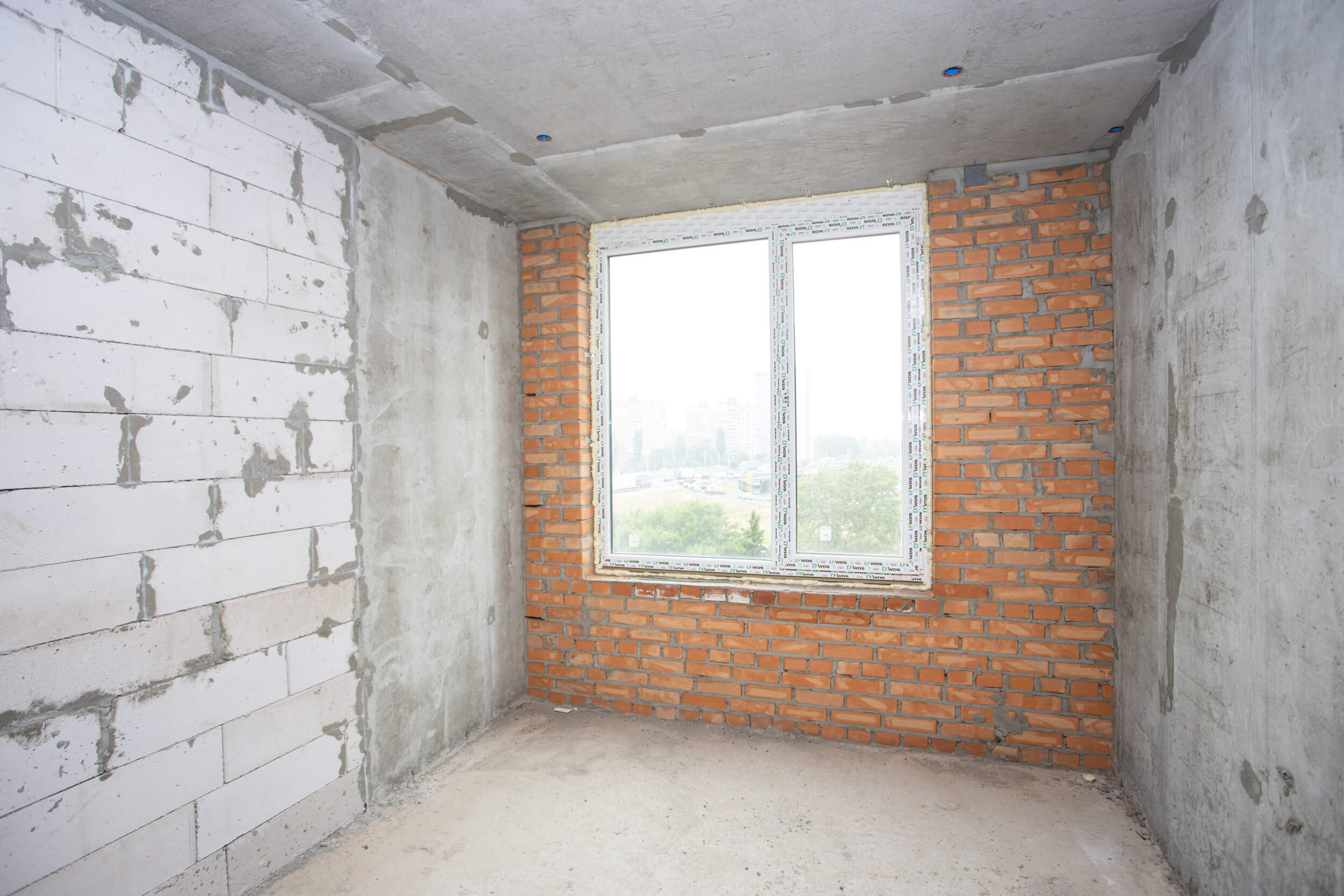

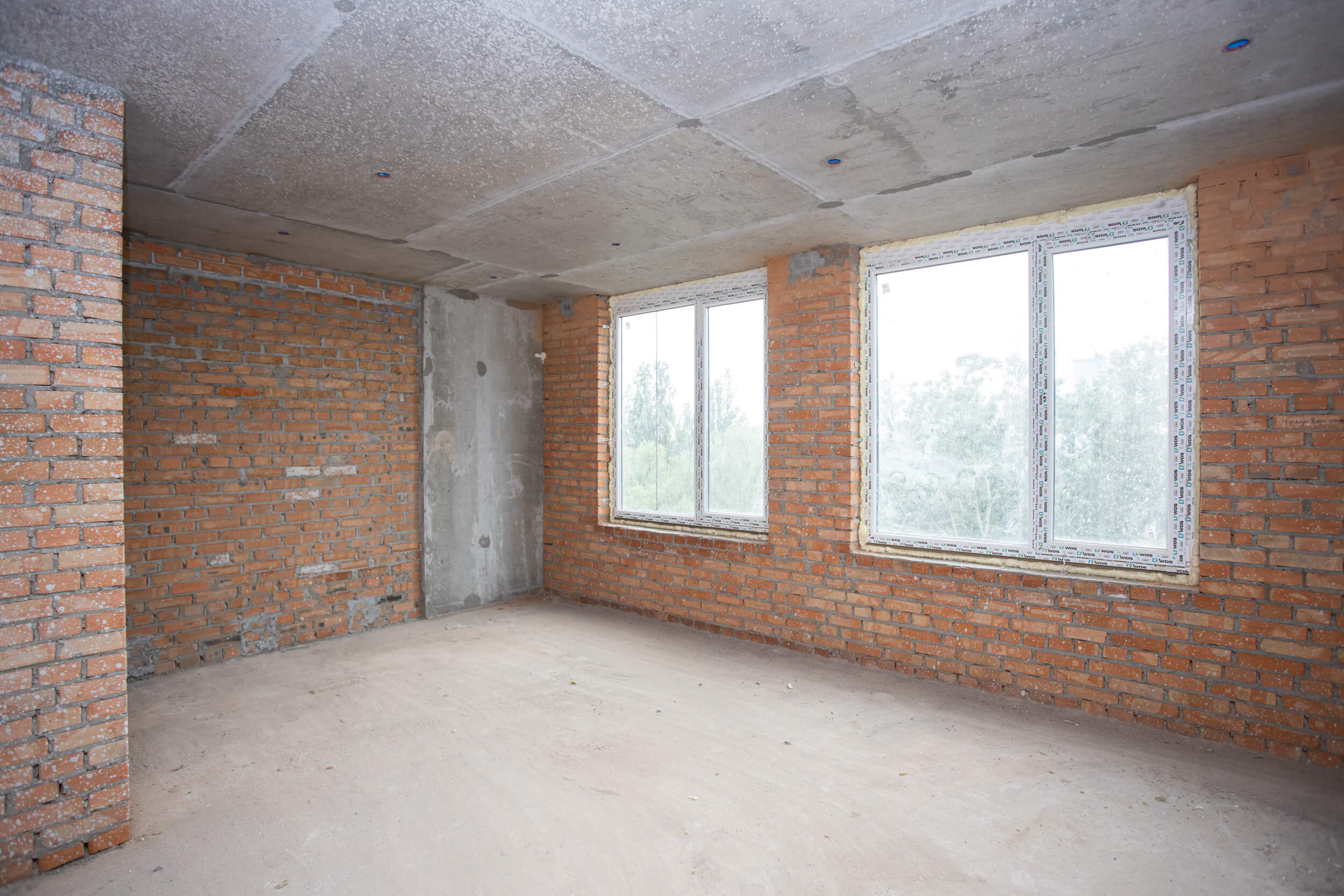

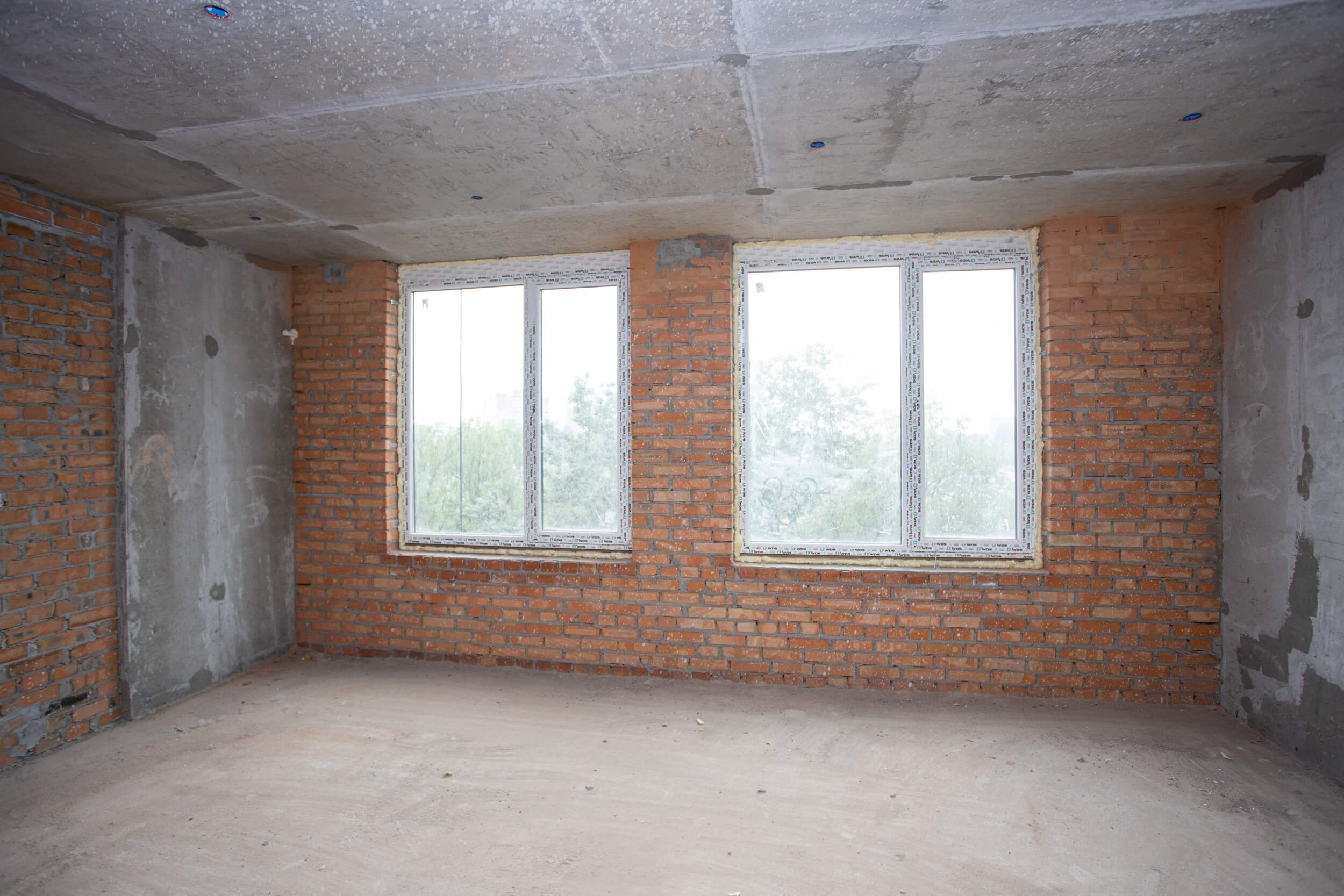

•  Виконані роботи по монтажу ПВХ конструкцій 3-15 поверху.
•  Виконуються роботи з влаштування покрівлі.
•  Виконуються роботи по бетонуванню протипожежного поясу на 17 поверх.

Будинок №3, секція 2:
•  Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
•  Виконані роботи по цегляній кладці.
•  Виконані роботи по монтажу ПВХ конструкцій.
•  Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах.
•  Виконуються роботи з влаштування покрівлі.

Будинок №3, секція 3:
•  Виконані роботи з влаштування монолітного каркасу.
•  Виконано цегляну кладку стін з 3 по 21 поверх.
•  Виконується цегляна кладка з 22 по 34 поверх.
•  Повністю встановлені сходові марші.
•  Виконано на 90% роботи по монтажу ПВХ конструкцій з 3 по 34 поверх.
•  Виконуються роботи по монтажу фасадних систем СПОК.
•  Виконуються роботи з влаштування покрівлі.
•  Виконуються роботи по прокладанню трубопроводів опалення квартир.
•  Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2.
•  Виконуються роботи по бетонуванню протипожежного поясу на 17 поверх.

Паркінг:

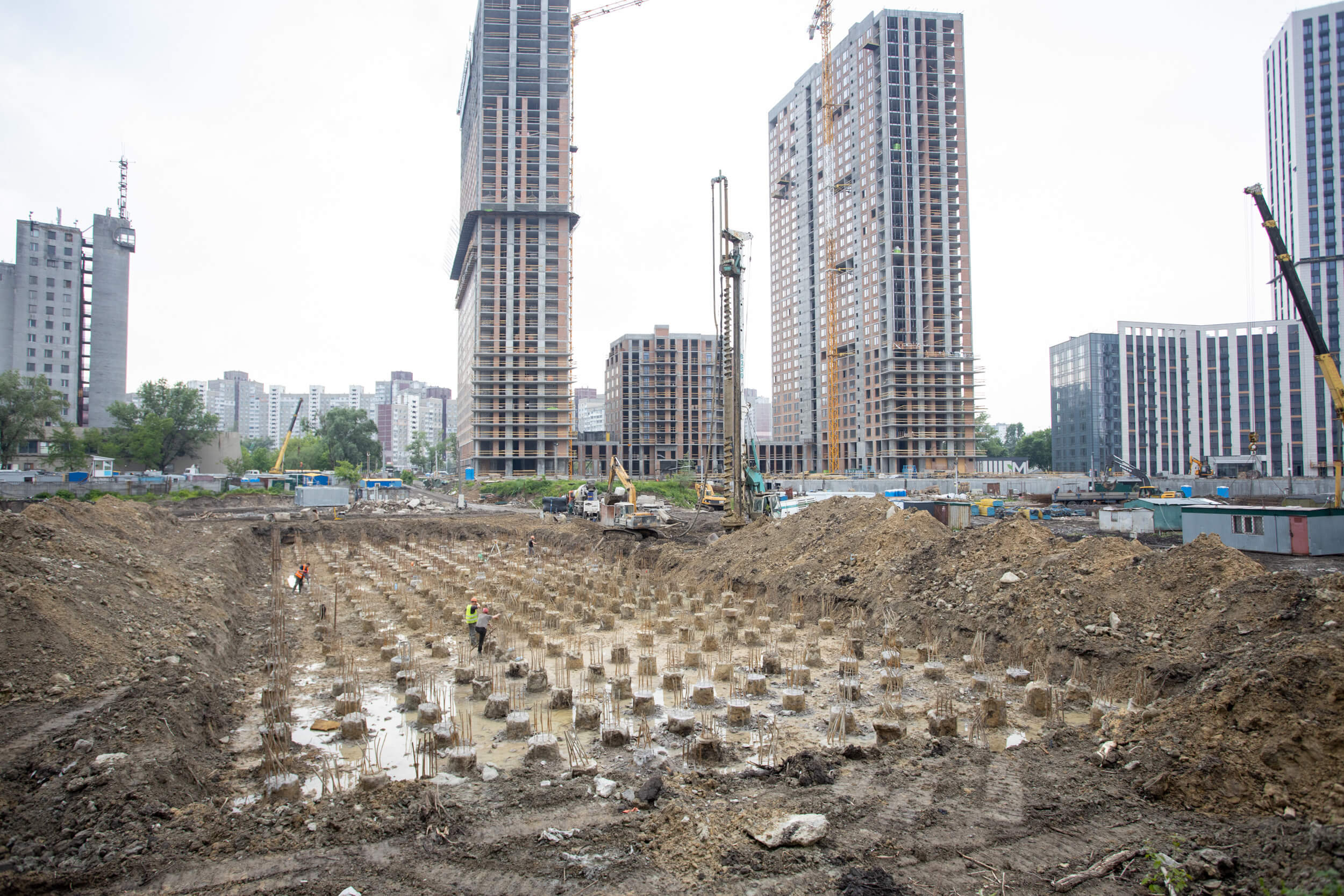

•  Виконані роботи по влаштуванню паль паркінгу.
•  Виконуються роботи по влаштуванню фундаменту паркінгу.
•  Виконуються роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.
•  Виконуються роботи по влаштуванню плити підлоги паркінгу.
•  Виконуються роботи по влаштуванню плити покриття паркінгу.

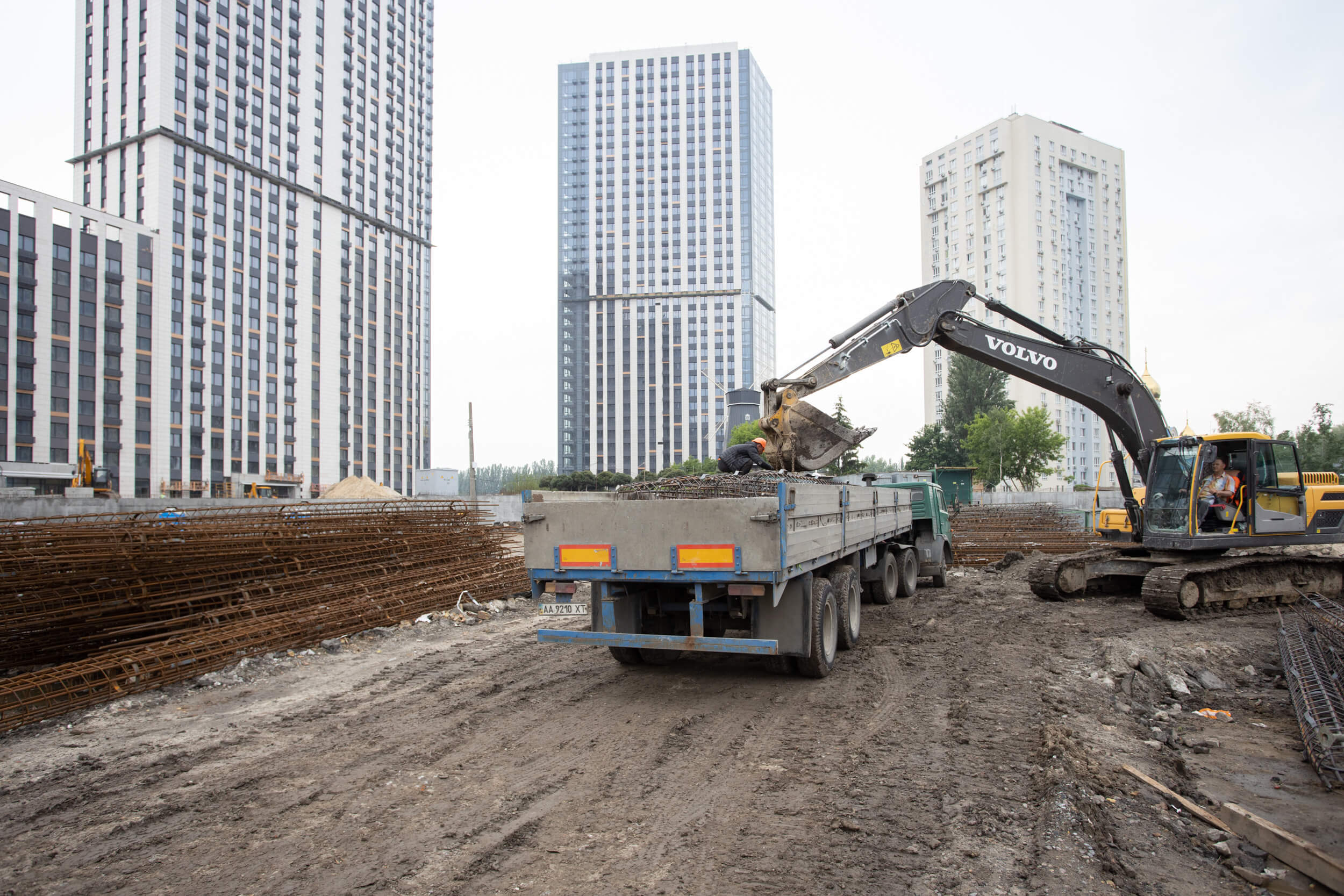

Будинок №4:

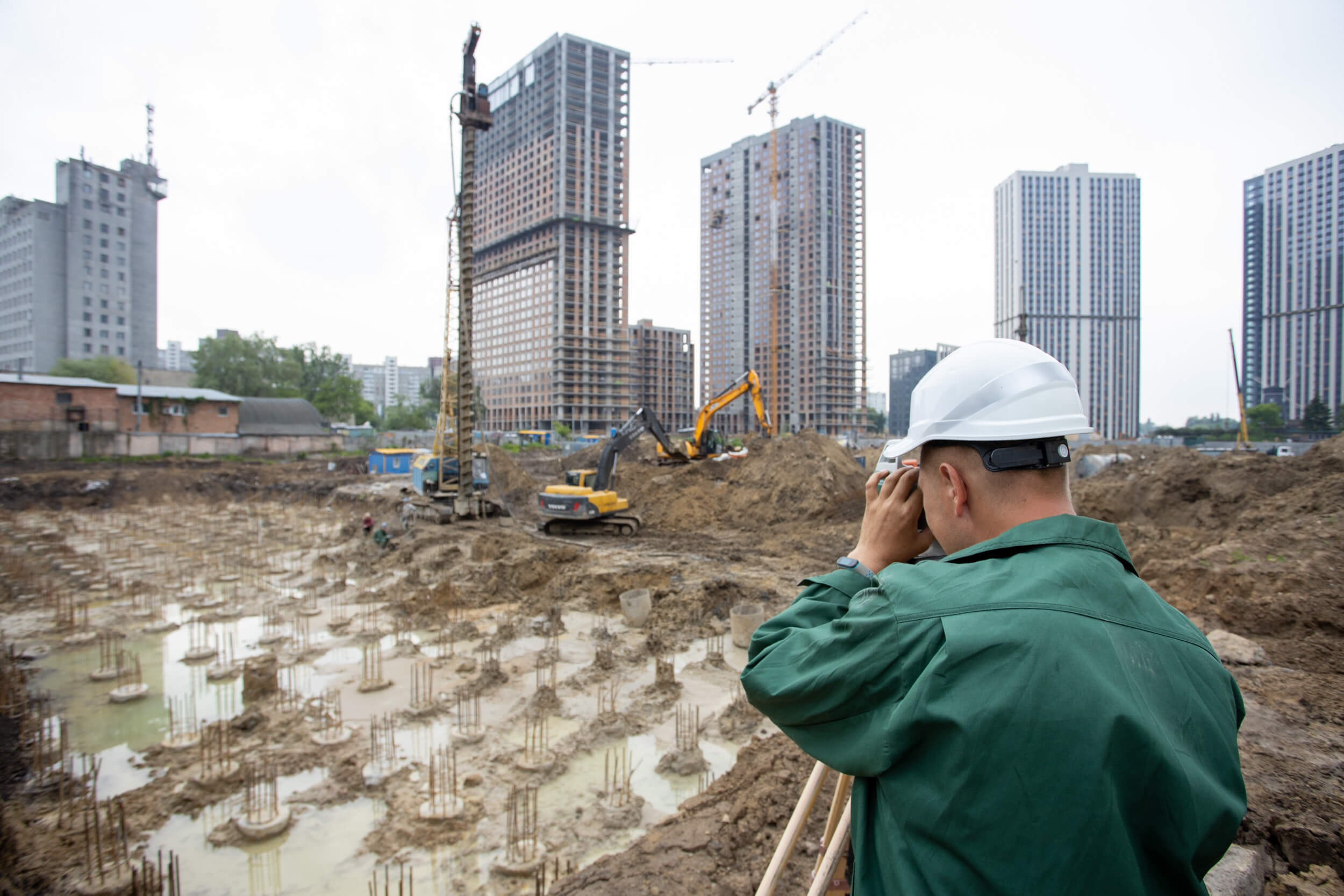

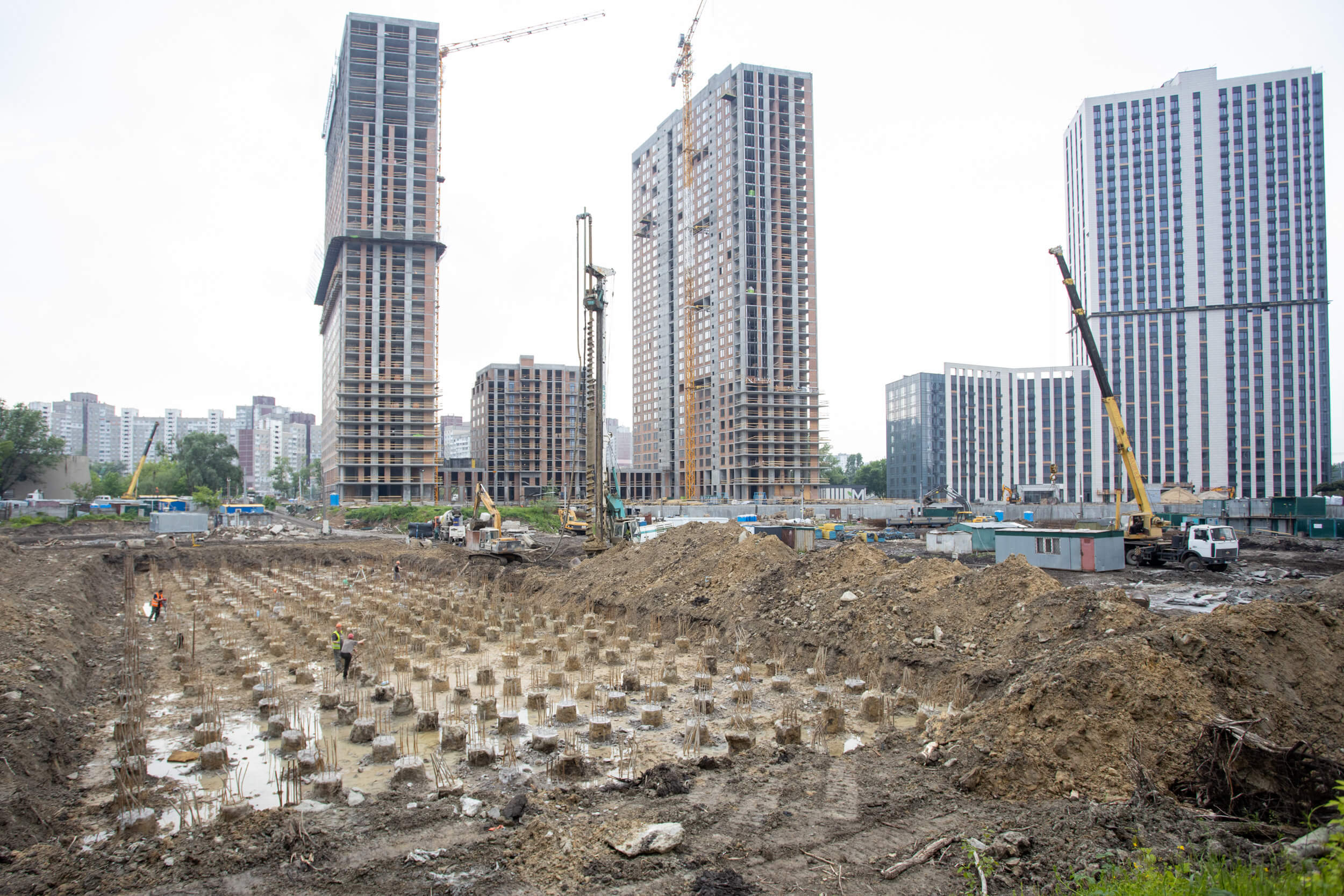

•  Виконані роботи з влаштування паль для випробовування.
•  Виконані роботи по випробуванню паль.

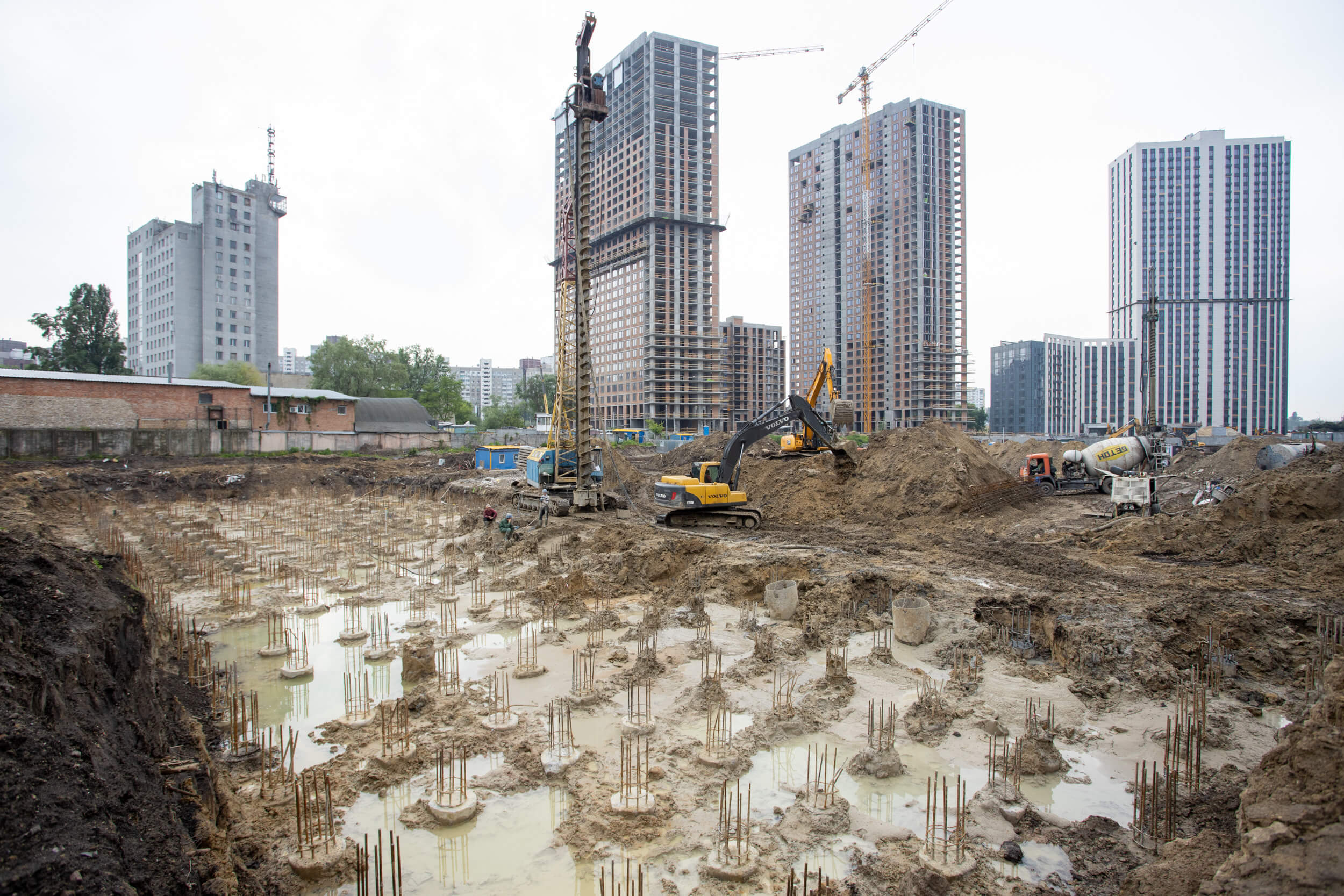

•  Виконуються роботи по влаштуванню пальового поля секцій 1, 5.

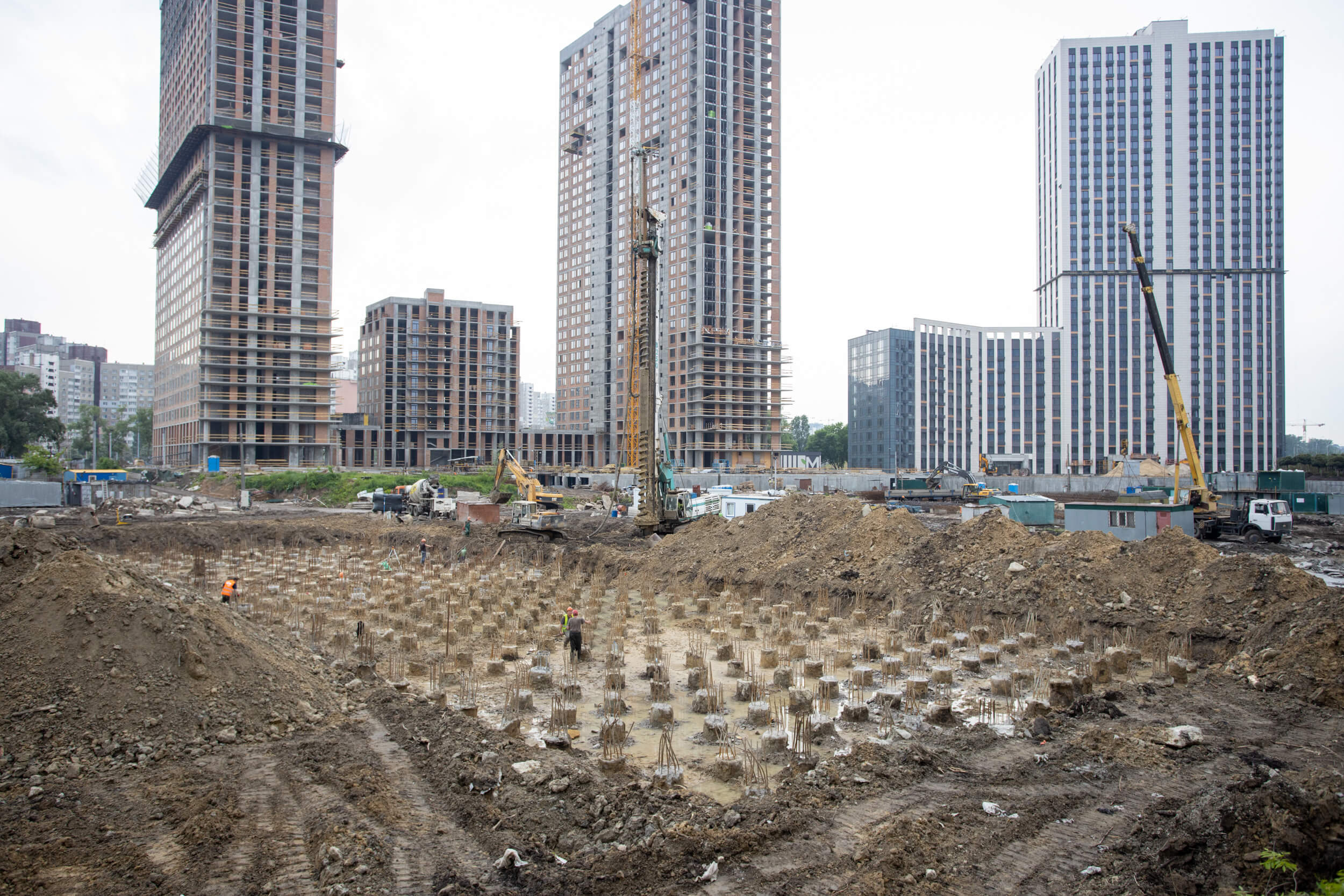

•  Виконані роботи по влаштуванню пальового поля секції 3.
•  Виконуються земляні роботи під щебеневу підготовку фундаментів секції 3.

/
