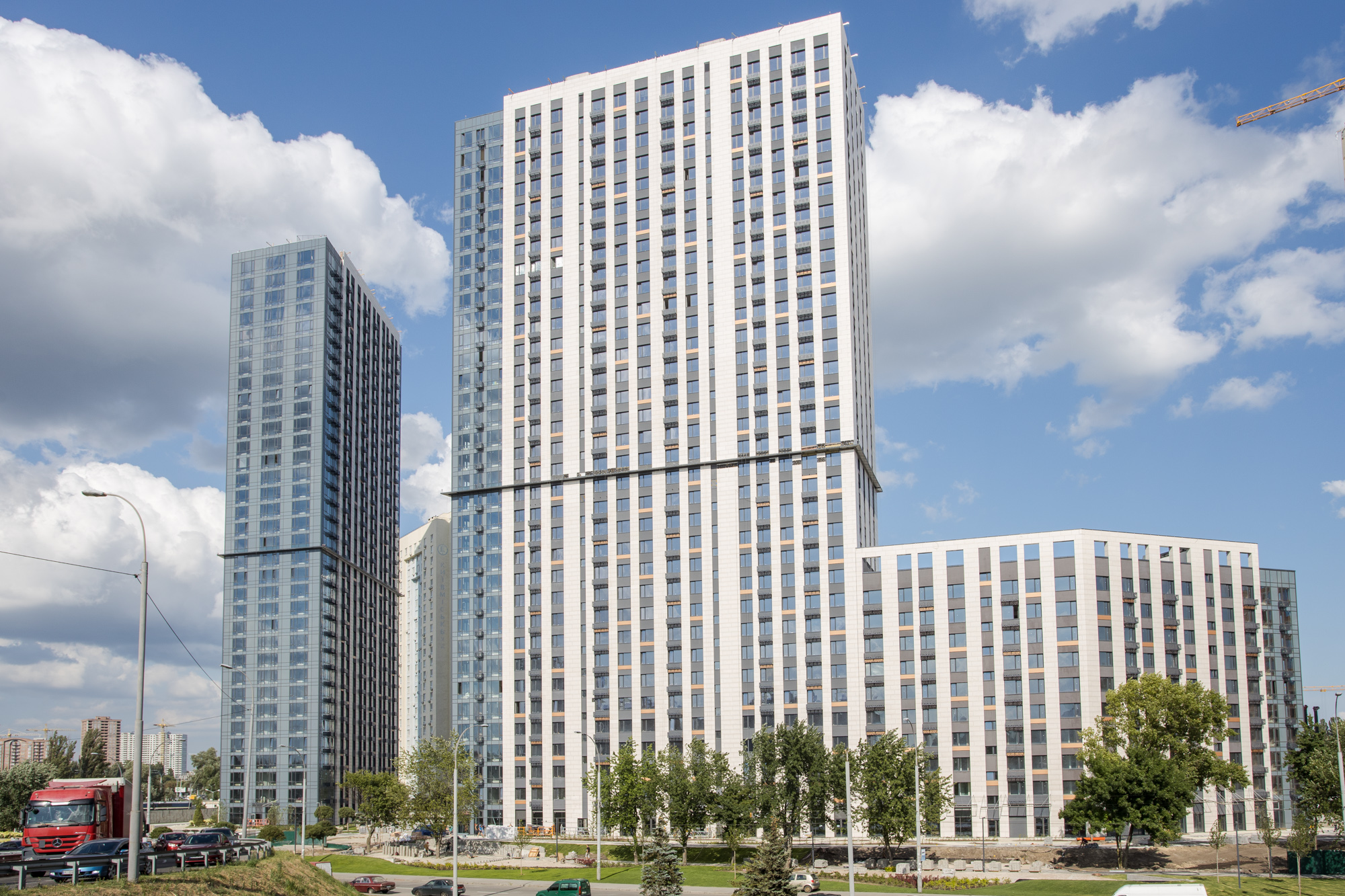

Хід будівництва, 01.08.2021
Станом на 01.08.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:
Загальні (перша черга):
• Виконуються роботи по влаштуванню поза майданчикових мереж каналізації К1.
• Виконані роботи по влаштуванню внутрішньо майданчикових мереж каналізації К1.
• Виконані роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
• Виконані роботи по монтажу та ПНР автоматичної системи дистанційної передачі даних лічильників водопостачання.
• Виконані роботи по влаштуванню внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.

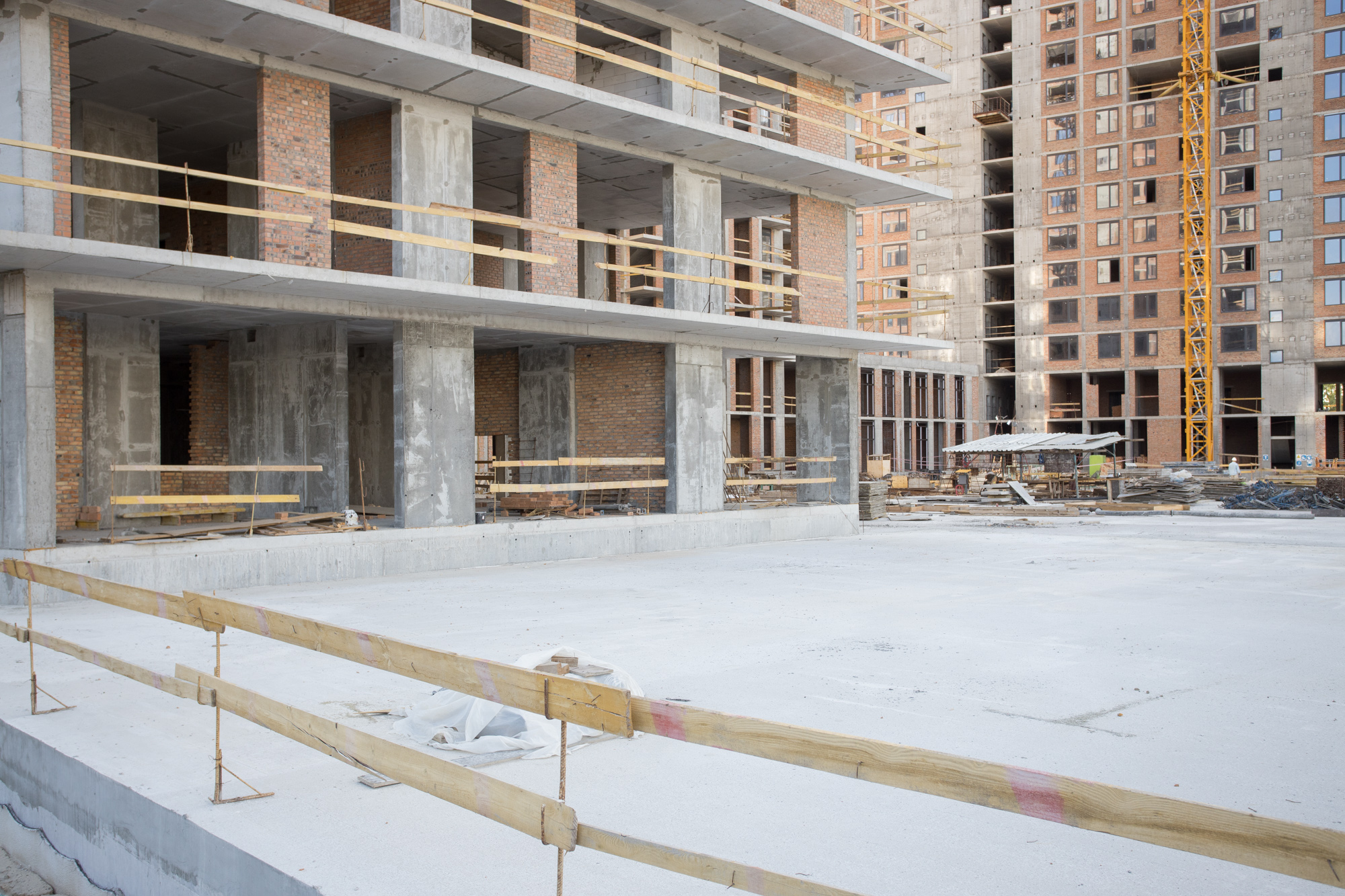

• Виконані роботи по влаштуванню фасаду, монтажу воріт, дверей та обладнання в ТП.
• Закінчується виконання робіт 99% по оздобленню протипожежної стіни (АЗС Глуско) – габіон та виконані на 100 % роботи по опорядження гранітом та керамогранітом з підсвіченням.
• Виконуються роботи по прокладанню внутрішньо майданчикових кабельних ліній мереж слабкострумових систем диспетчеризації.
• Виконуються роботи 30% по монтажу декоративної огорожі комплексу (зона 1).
• Виконуються роботи по благоустрою та озелененню (Зона 1 80%, Зона 2 90%).
• Виконані роботи по влаштуванню монолітних залізобетонних сходів (біля будинку 1).

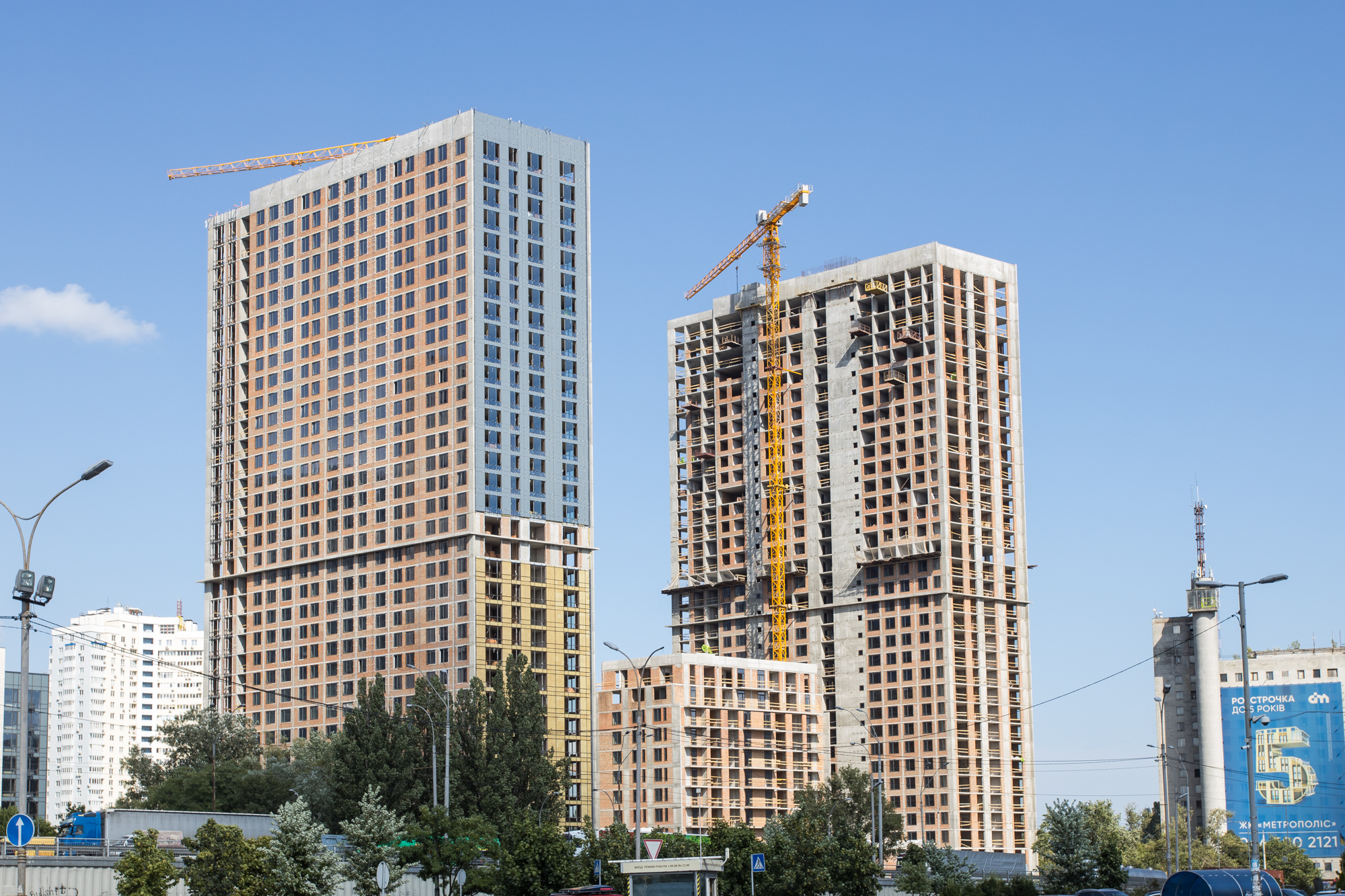

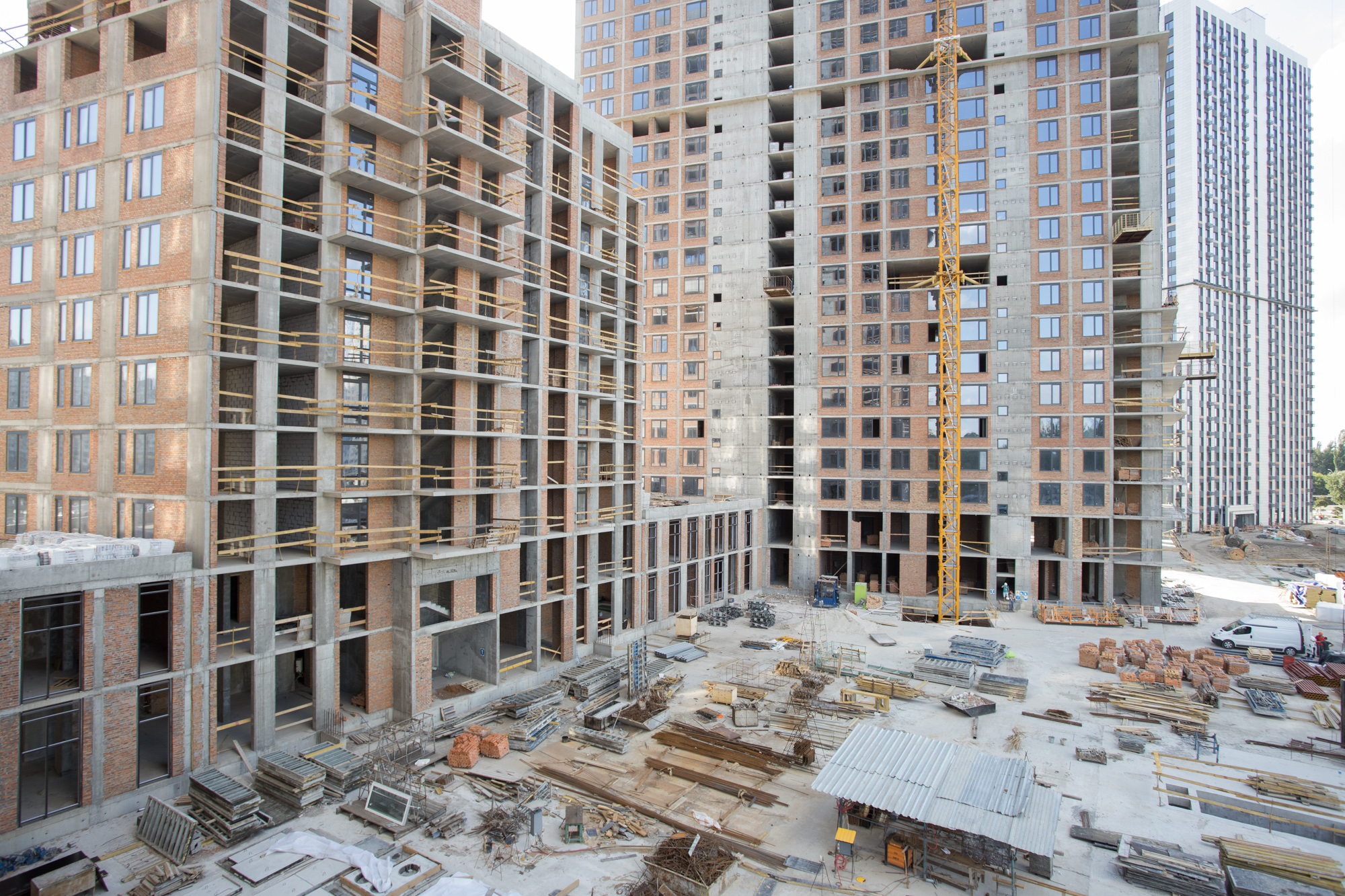

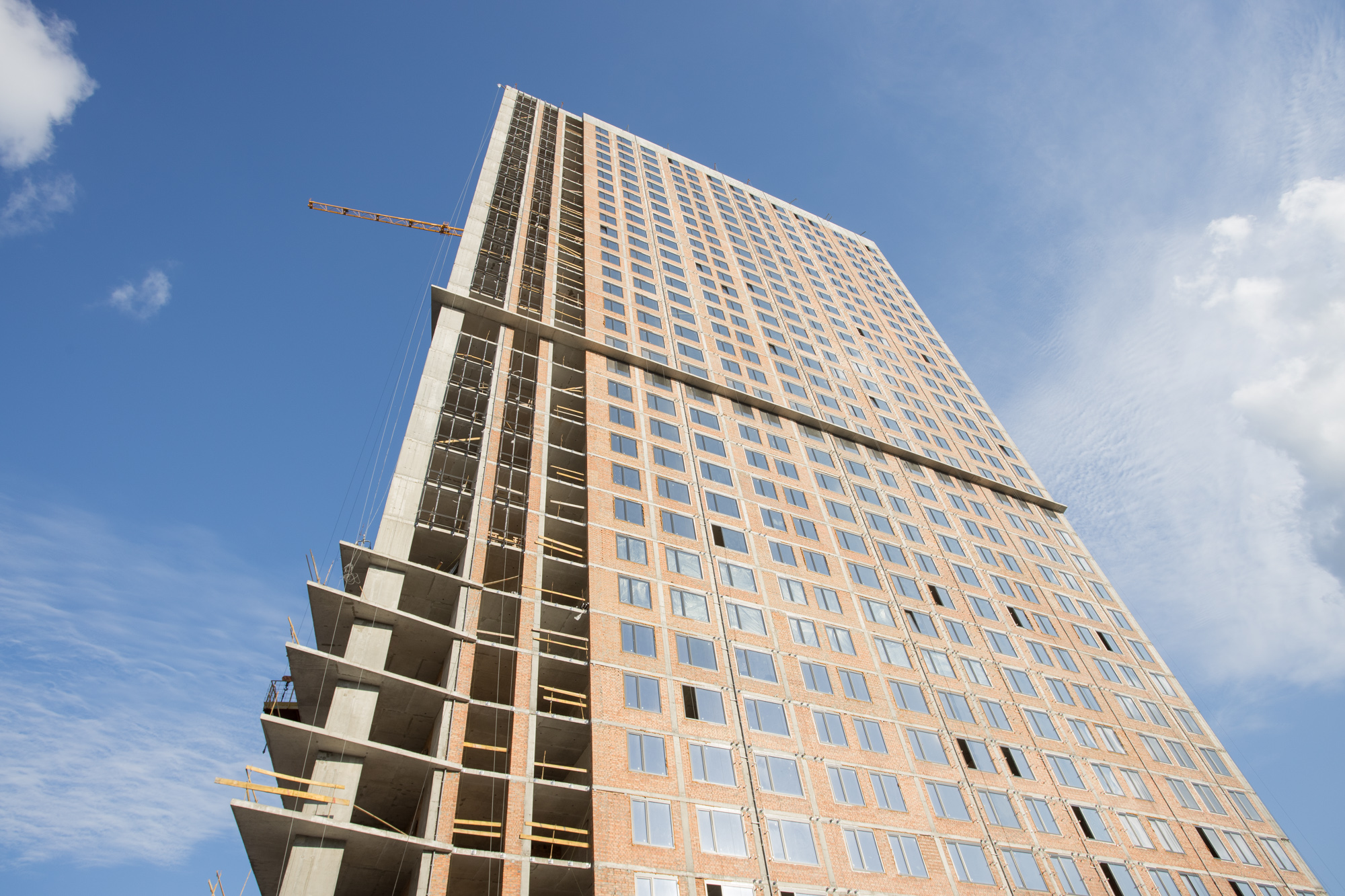

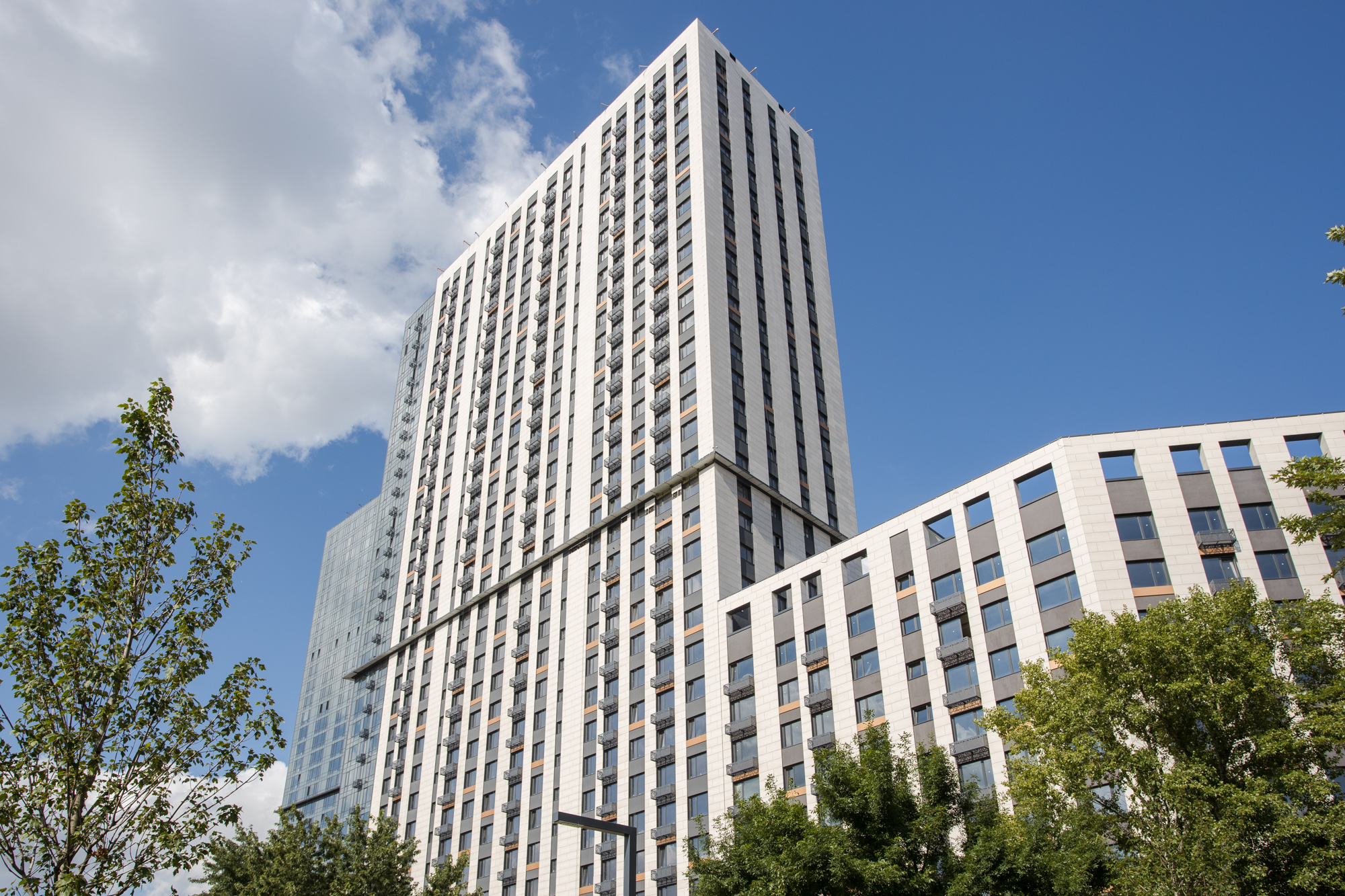

Будинок №1:
• Закінчується виконання робіт 98% по оздобленню холу.
• Виконані роботи з монтажу перильного огородження сходових клітин.

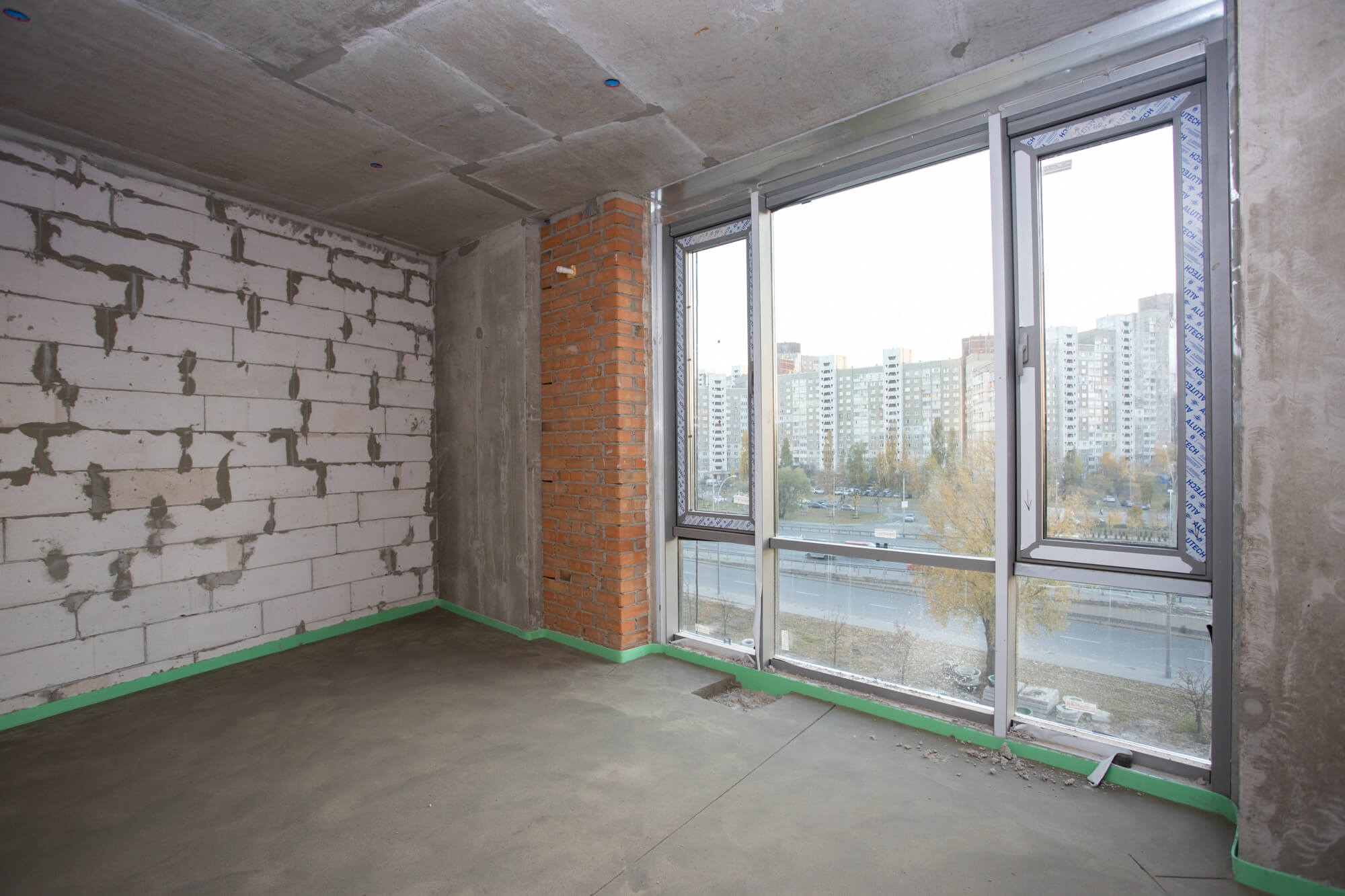

• Виконані роботи по влаштуванню стяжки підлоги і штукатурки місць загального користування з 2 по 34 поверх.
• Виконано монтаж квартирних дверей з 2 по 34-й поверх.
• Виконані роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконано монтаж протипожежних дверей МЗК з 2 по 34-й поверх.
• Виконаний монтаж квартирних дверей МЗК з 31 по 34-й поверх.
• Виконані роботи по монтажу огороджень та драбин на покрівлі.
• Виконано роботи з укладання плитки підлоги і стін МЗК з 2 по 34 поверх.
• Змонтована система вентиляції з 2 по 34 поверх.
• Виконані роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконані електромонтажні роботи з 2 по 34 поверхи.
• Виконуються роботи 90% по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі.
• Закінчується виконання робіт 98% по слабкострумових системах з 1 по 34 поверх.
• Закінчується виконання робіт 98% по монтажу систем протипожежного захисту з 1 по 34 поверх.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду по всій висоті будівлі.
• Виконані роботи з монтажу ліфтів.
• Виконані роботи з влаштування покрівлі на 90%.
• Виконуються роботи 65% по влаштуванню декоративного освітлення фасадів.
• Виконуються опоряджувальні роботи 70% офісу експлуатуючої організації.
• Виконані роботи по монтажу кошиків кондиціонерів.
• Виконуються роботи 95% по влаштуванню протипожежних проходок кабельних ліній через перекриття.
• Виконуються роботи 80% по монтажу вхідних козирків.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу та герметизації протипожежних щитів стиків щитів.
• Виконуються роботи по заміні автоматичних запобіжників підключення котлів (на вимогу Вайлент груп).
Будинок №2, секція 1:
• Повністю виконані роботи по стяжці підлоги.
• Повністю виконані роботи по штукатурці стін місць загального користування.
• Виконані роботи з оздоблення сходових клітин з 1 по 10 поверх.
• Виконані малярні роботи з 1 по 10 поверх.
• Виконані роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Встановлені вхідні двері.
• Виконані роботи з монтажу ліфтів.
• Виконані роботи по влаштуванню протипожежних систем.
• Виконані роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів.
• Виконані роботи з оздоблення холу.
• Виконані роботи по влаштуванню протипожежних проходок кабельних ліній через перекриття.
• Закінчуються роботи 80% по влаштуванню фінішного шару покрівлі.
• Виконані роботи по монтажу кошиків кондиціонерів.
• Виконуються роботи 90% по монтажу вхідних козирків.
Будинок №2, секція 2:
• Виконані роботи по оздобленню холу.
• Виконані роботи по монтажу ліфтів.
• Виконано монтаж дверей з 2 по 34 поверх.
• Виконані роботи з монтажу перильного огородження сходових клітин з 1 по 34 поверх.
• Виконані роботи по монтажу протипожежного поясу на 17 поверсі.
• Виконуються роботи 95% по слабкострумових системах з 1 по 34 поверх.
• Виконані роботи з монтажу систем вентиляції з 2 по 34 поверх.
• Виконані роботи по стяжці підлоги і штукатурці місць загального користування.
• Виконані роботи з влаштування плитки підлог з 2 по 34 поверх.
• Виконані роботи з влаштування плитки стін МЗК з 2 по 34 поверх.
• Виконані роботи по монтажу навісного вентильованого фасаду.
• Виконані роботи по монтажу світлопрозорих огороджувальних конструкцій фасаду.
• Виконаний монтаж протипожежних дверей МЗК 90% з 31 по 34-й поверх.
• Виконано монтаж протипожежних дверей МЗК з 2 по 30-й поверх.
• Виконано монтаж квартирних дверей МЗК з 31 по 34-й поверх.
• Виконані роботи по монтажу систем водопроводу, каналізації та опалення з 2 по 34 поверх.
• Виконані електромонтажні роботи з 2 по 34 поверх.
• Виконані роботи з влаштування покрівлі на 90%.
• Закінчується виконання робіт 95% по прокладанню слабкострумових систем з 1 по 34 поверх.
• Виконуються роботи 65% по влаштуванню декоративного освітлення фасадів.
• Виконані роботи по установці систем протипожежного захисту з 31 по 34 поверх.
• Виконані роботи по влаштуванню приямків димовидалення.
• Розпочаті роботи по прорізанню отворів стін підвалу в приямках димовидалення.
• Виконуються роботи 90% по влаштуванню протипожежних проходок кабельних ліній через перекриття.
• Виконані роботи по монтажу кошиків кондиціонерів.
• Виконані роботи по монтажу огороджень та драбин на покрівлі.
• Виконуються роботи 80% по монтажу вхідних козирків.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу та герметизації протипожежних щитів стиків щитів.
• Виконуються роботи по заміні автоматичних запобіжників підключення котлів. (на вимогу Вайлент груп).

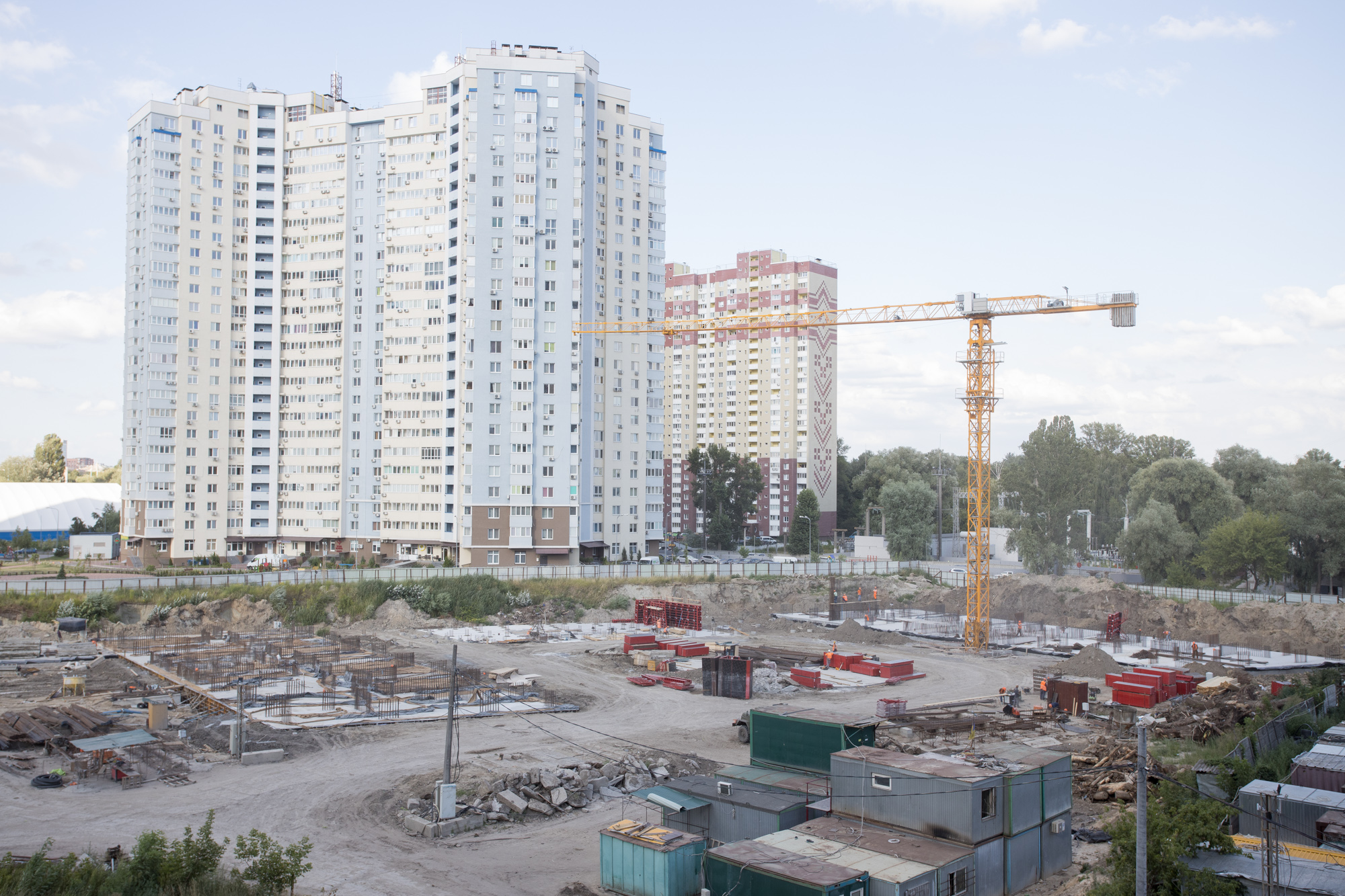

Загальні (2 черга 1 пусковий комплекс):
• Виконуються роботи 95% по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою (зона 3).
• Виконуються роботи по прокладанню мереж В1, К1, К2 для підключення ЖБ 4 в зоні 3.
• Виконуються роботи по влаштуванню поза майданчикових мереж та внутрішньо майданчикових каналізацій К1.
• Виконуються роботи по влаштуванню внутрішньо майданчикових та поза майданчикових мереж водопостачання В1.
• Виконуються роботи по влаштуванню внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
• Виконуються роботи 50% по влаштуванню свердловин водопостачання автополиву.
⠀

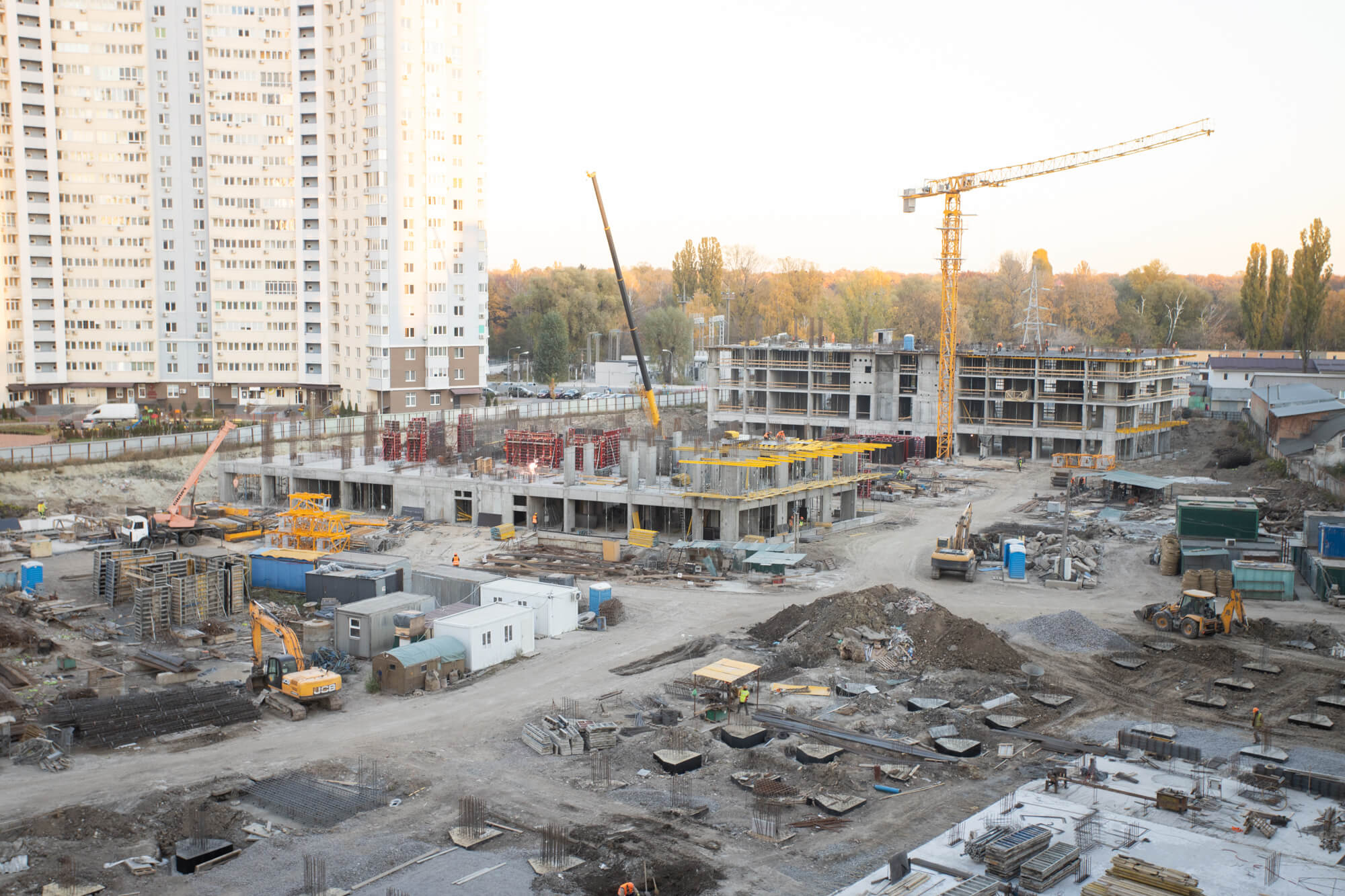

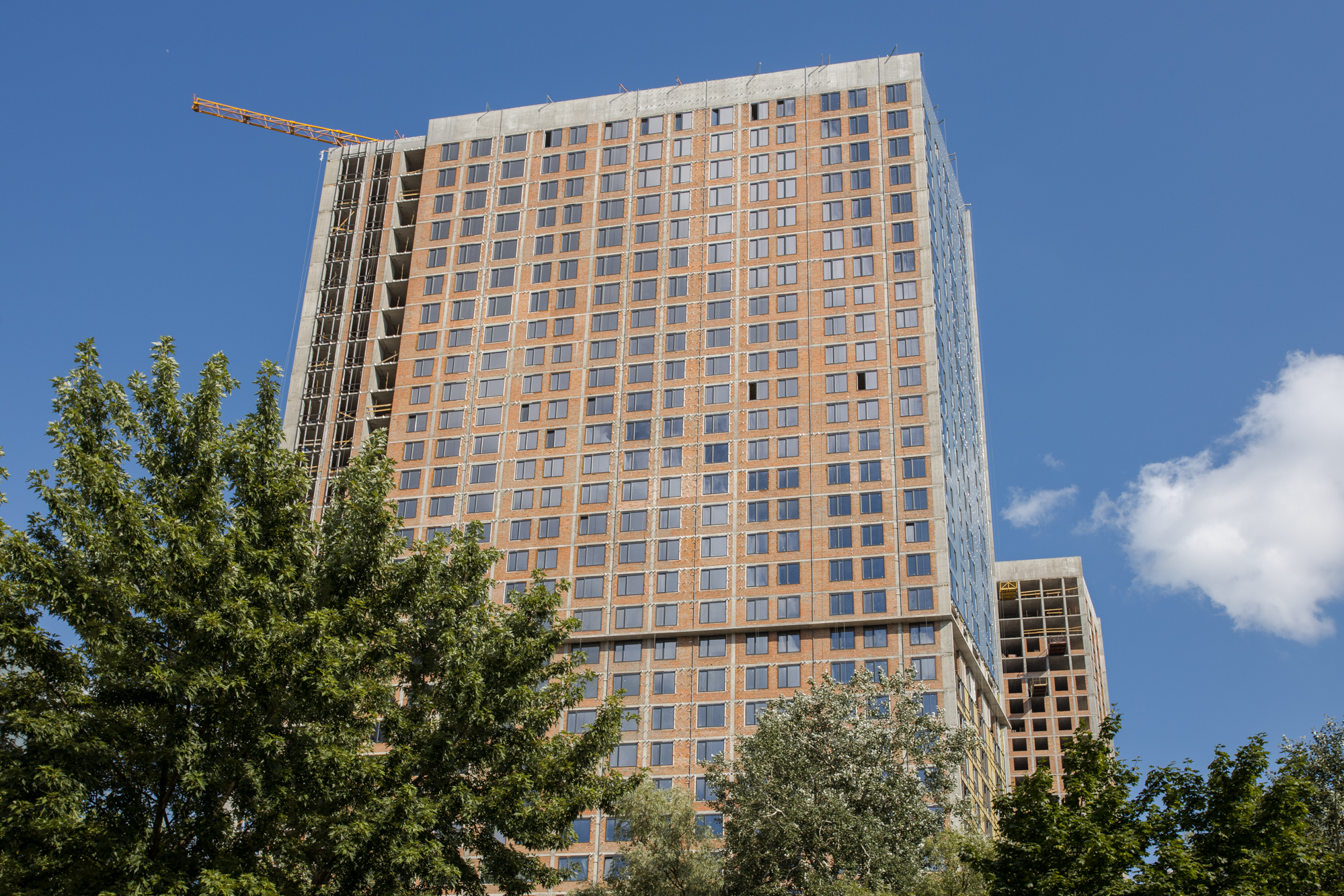

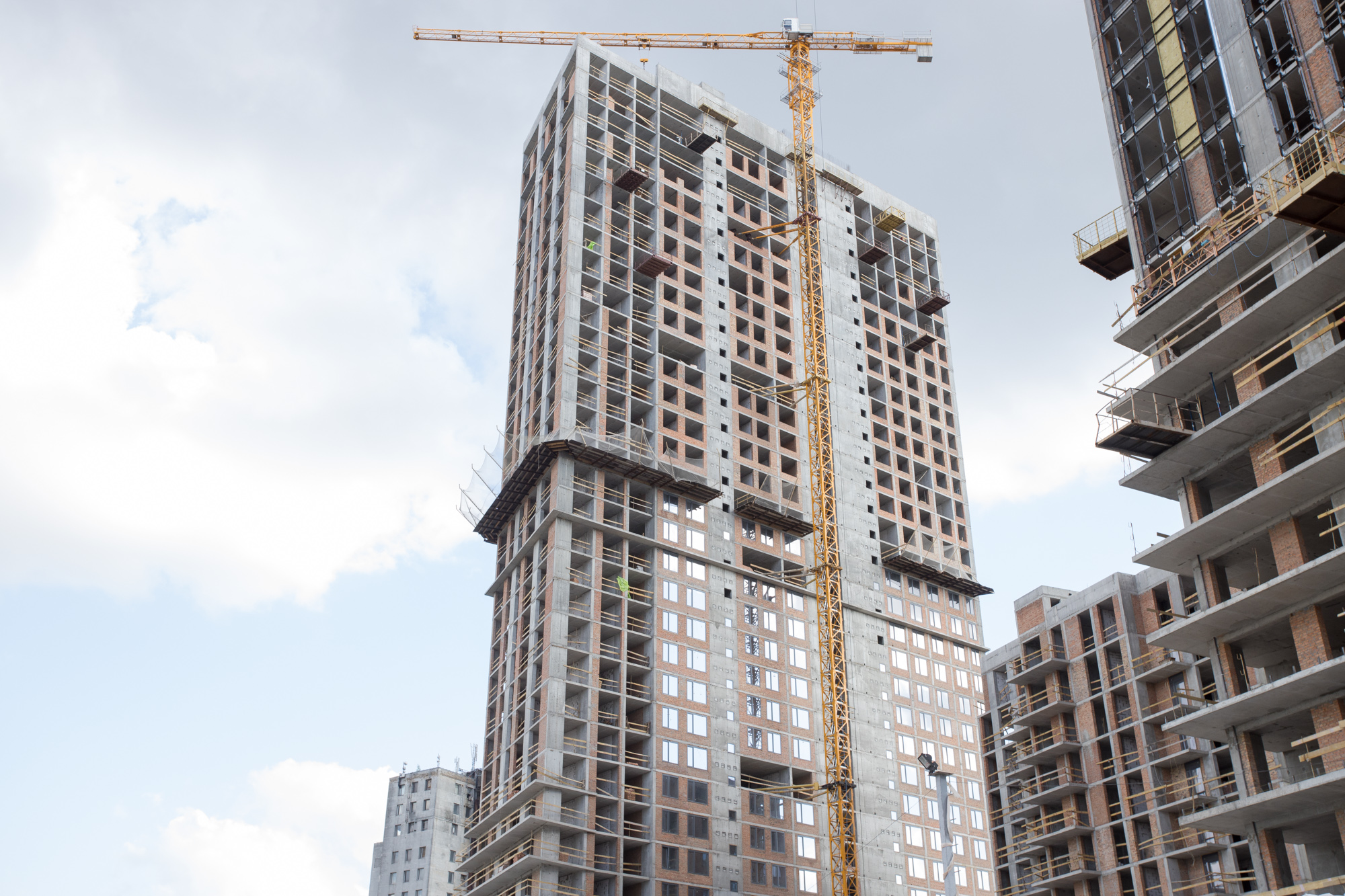

Будинок №3, секція 1:

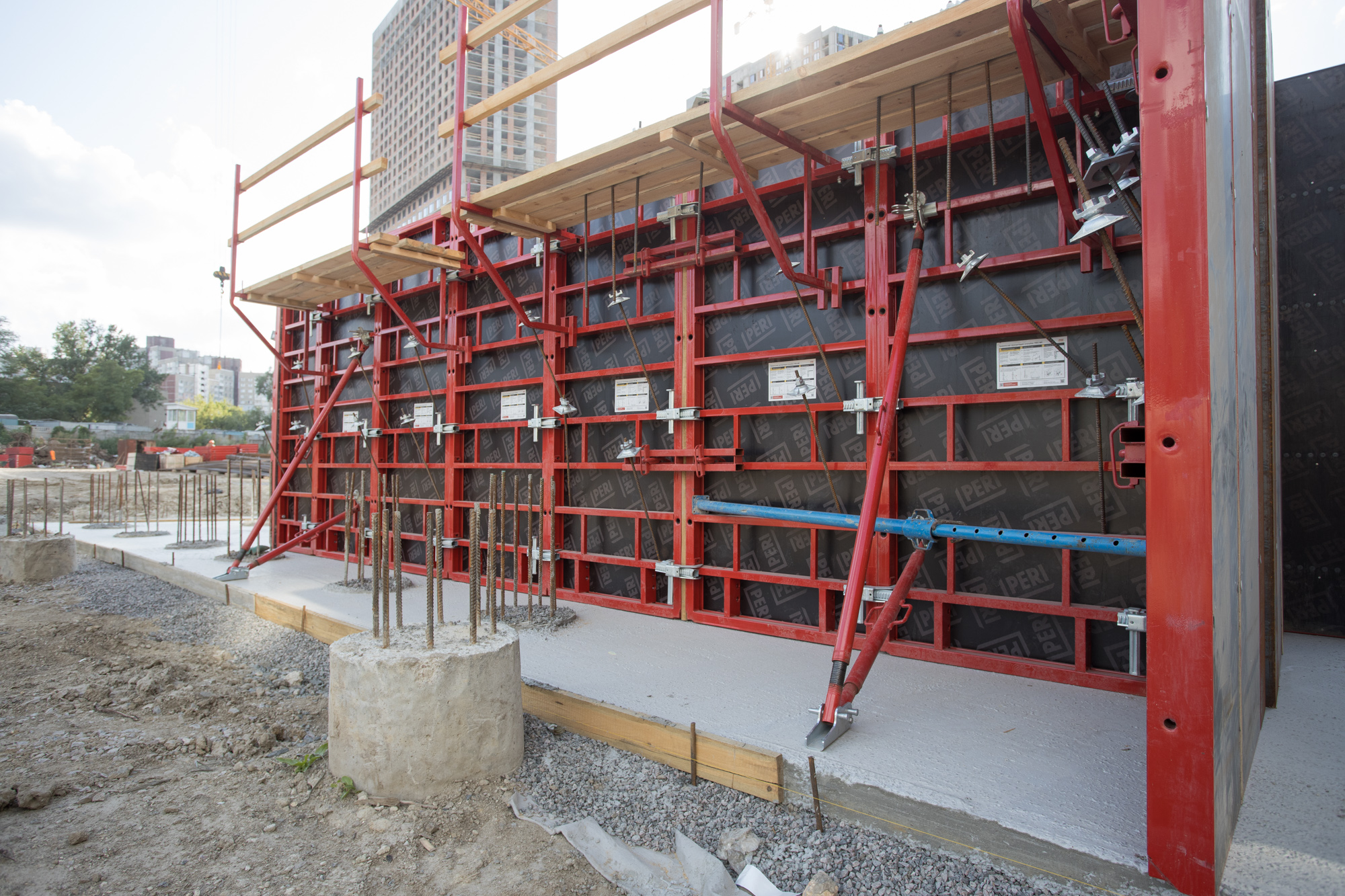

• Виконуються роботи 98% по влаштуванню монолітного каркасу надбудов.
• Виконується роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж К1,2 вентиляції та водопроводу)
• Виконується цегляна кладка на 27-29 поверхах.
• Виконуються роботи 10% по прокладанню трубопроводів опалення квартир.
• Виконуються роботи 20% по прокладанню трубопроводів систем К1, К2, В1, В2.
• Встановлено сходові марші.
• Виконані роботи по монтажу ПВХ конструкцій 3-15 та 18-26 поверхи.
• Виконуються роботи 85% з влаштування покрівлі.
• Виконані роботи по бетонуванню протипожежного поясу на 17 поверху.
Будинок №3, секція 2:
• Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
• Виконані роботи по цегляній кладці.
• Виконані роботи по монтажу ПВХ конструкцій.
• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах.
• Виконуються роботи 70% з влаштування покрівлі.
• Проводяться переговори відносно виконання робіт з виготовлення та монтажу м/к парапету.
⠀
Будинок №3, секція 3:
• Виконані роботи з влаштування монолітного каркасу.
• Виконано цегляну кладку стін з 3 по 21 поверх.
• Виконується цегляна кладка з 22 по 34 поверх.
• Виконується роботи по влаштуванню внутрішніх цегляних стін та перегородок з 3 по 34 поверх (для забезпечення прокладання вертикальних мереж каналізації вентиляції та водопроводу).
• Повністю встановлені сходові марші.
• Виконано на 95% роботи по монтажу ПВХ конструкцій з 3 по 34 поверх.
• Виконуються роботи 20% по монтажу фасадних систем СПОК.
• Виконуються роботи з влаштування покрівлі.
• Виконуються роботи 10% по прокладанню трубопроводів опалення квартир.
• Виконуються роботи 20% по прокладанню трубопроводів систем К1, К2, В1, В2.
• Виконуються роботи 15% по монолічуванню отворів після прокладання вертикальних трубо та повітроводів.
• Виконані роботи по бетонуванню протипожежного поясу на 17 пов.
• Проводяться переговори відносно виконання робіт з виготовлення та монтажу м/к підсилення прорізів дверей.

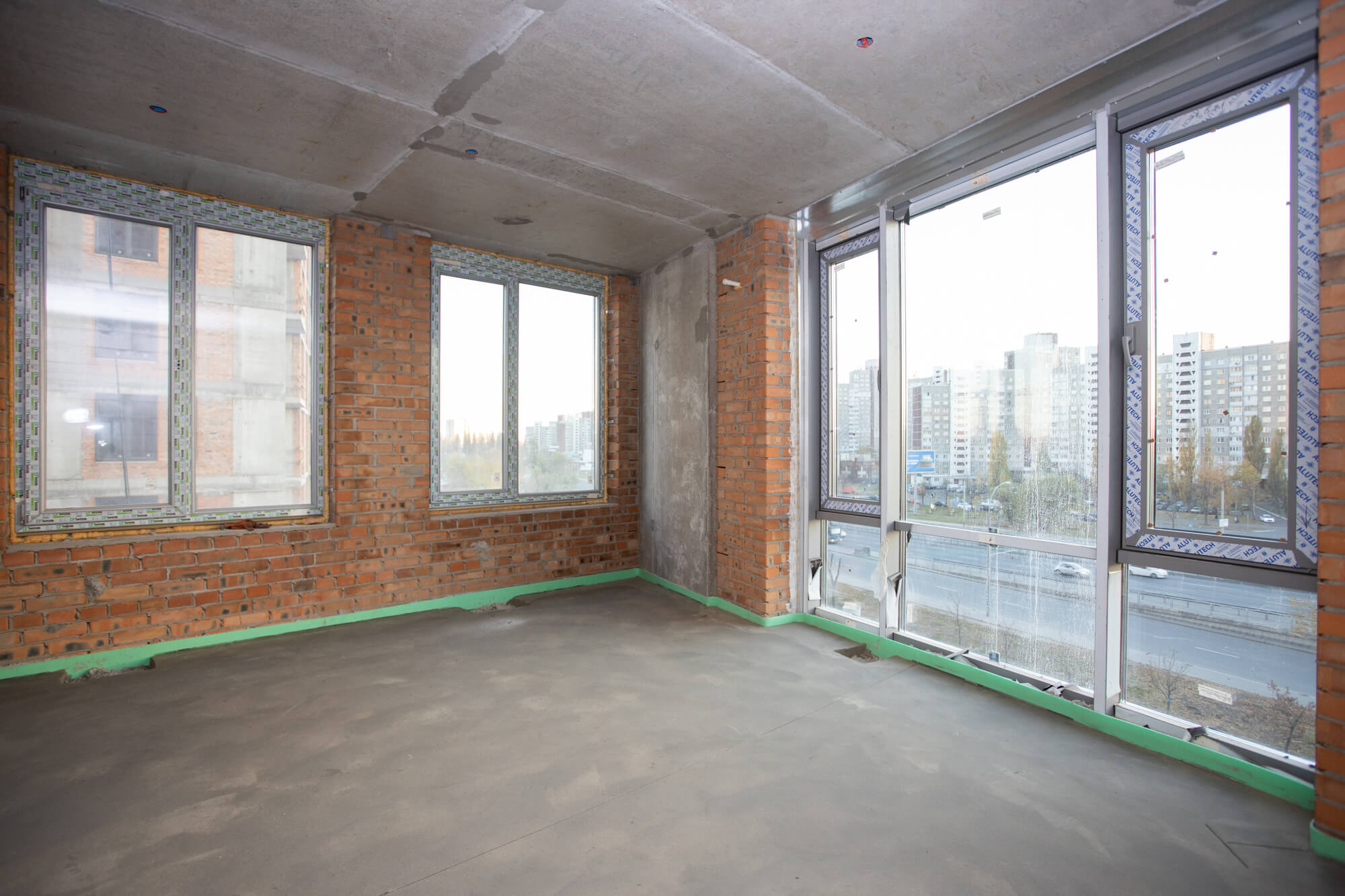

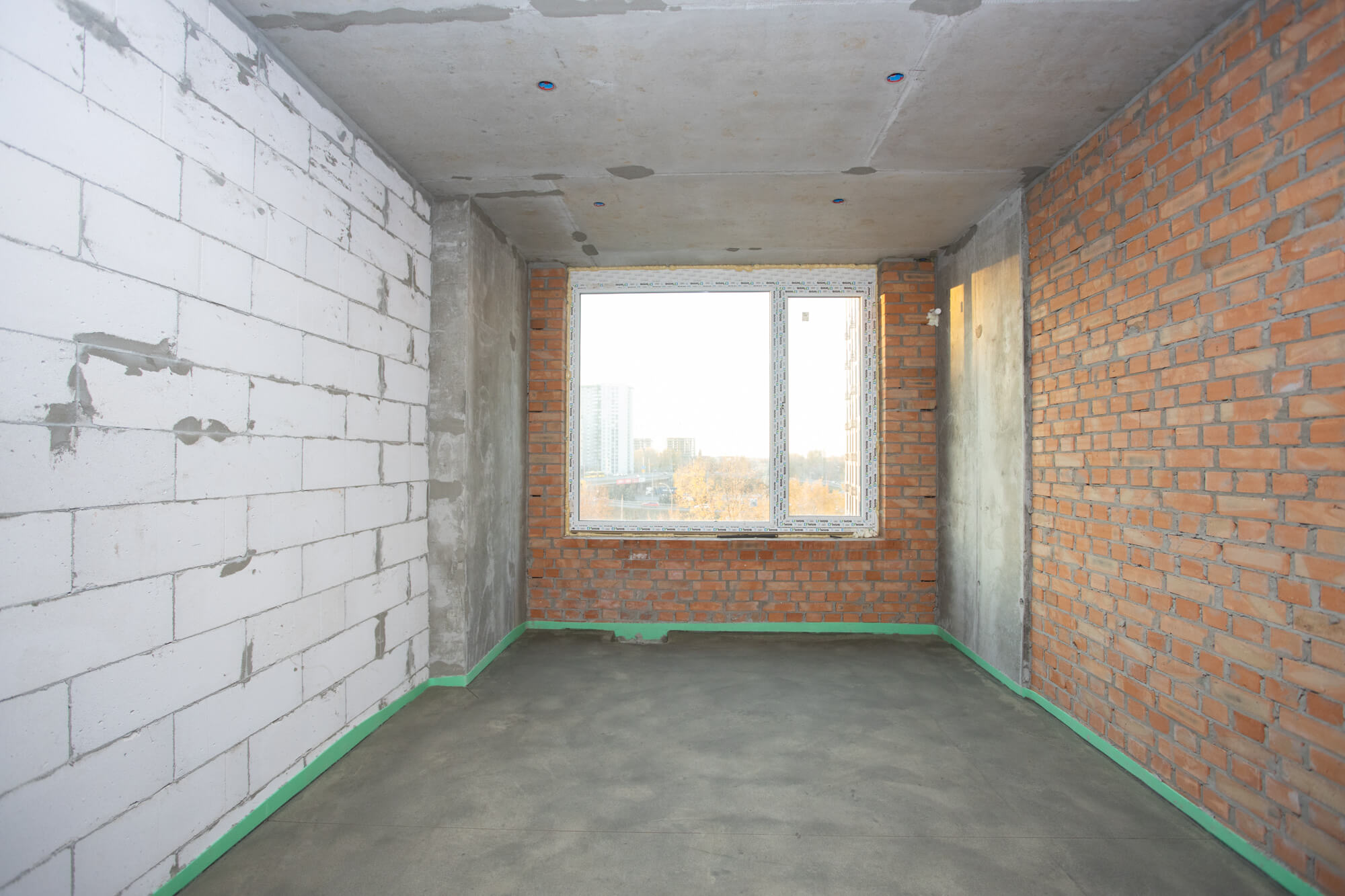

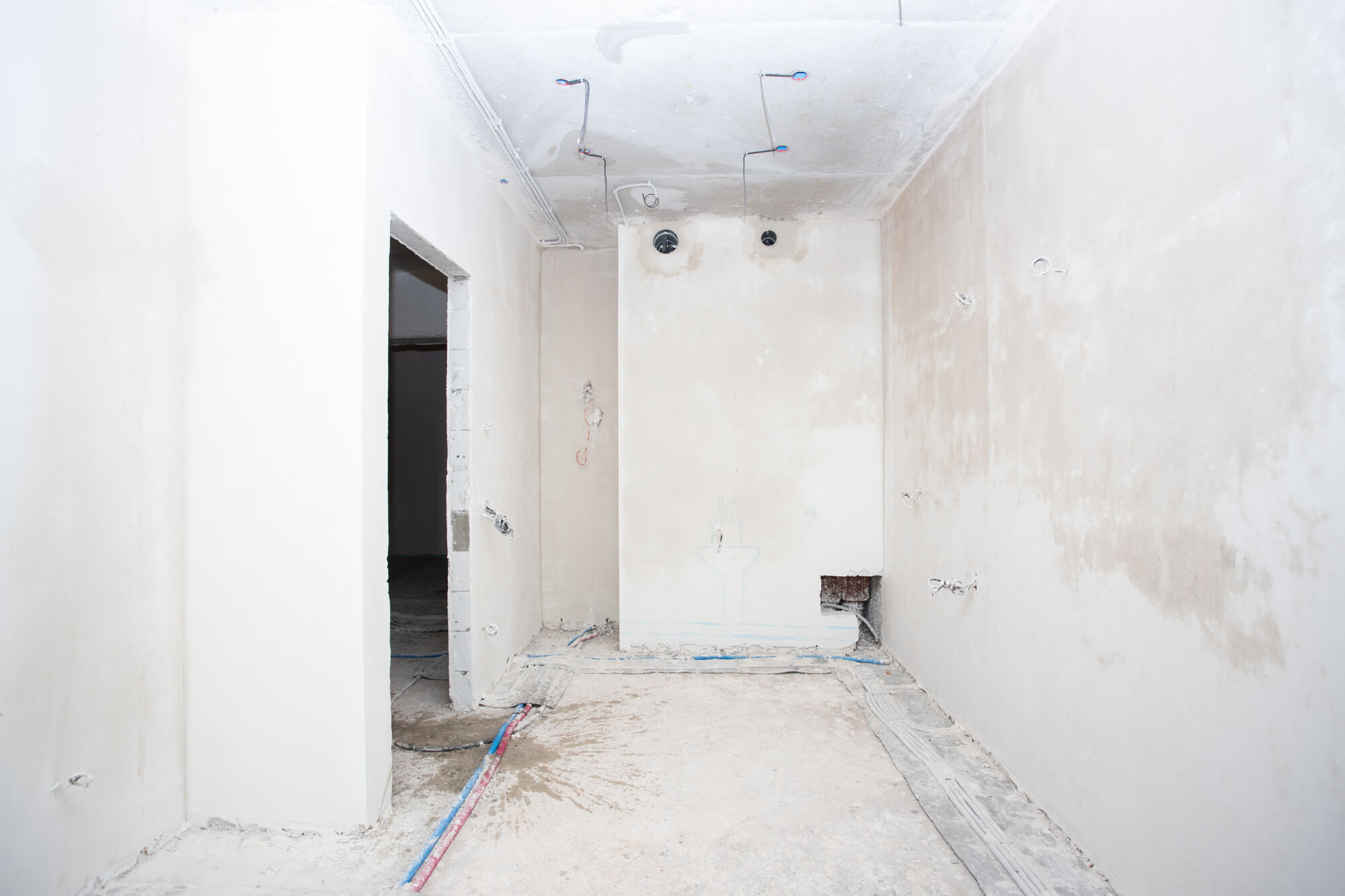

• Виконуються підготовчі роботи для опорядження квартир «під ключ».
• Проводяться переговори відносно монтажу підйомника.

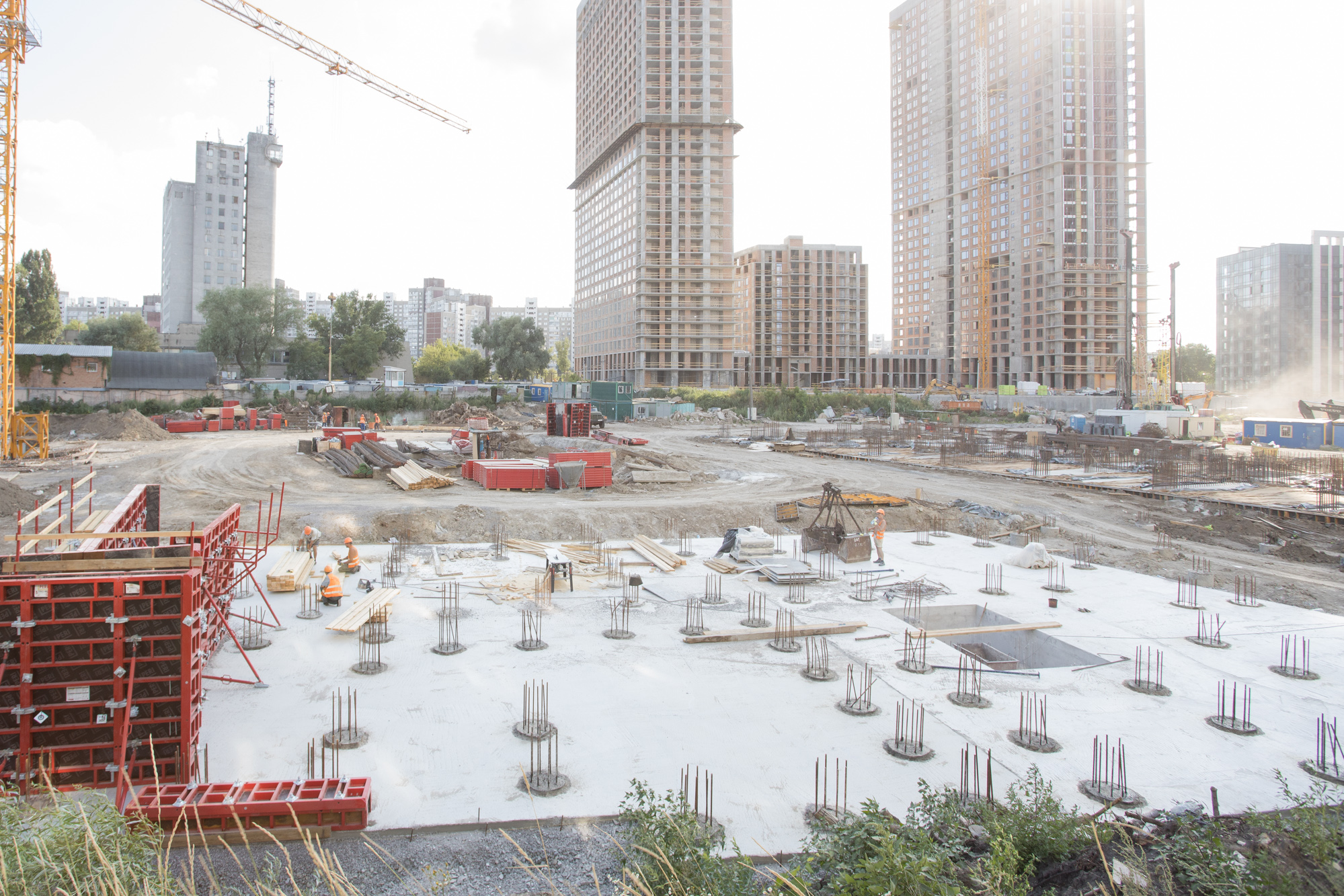

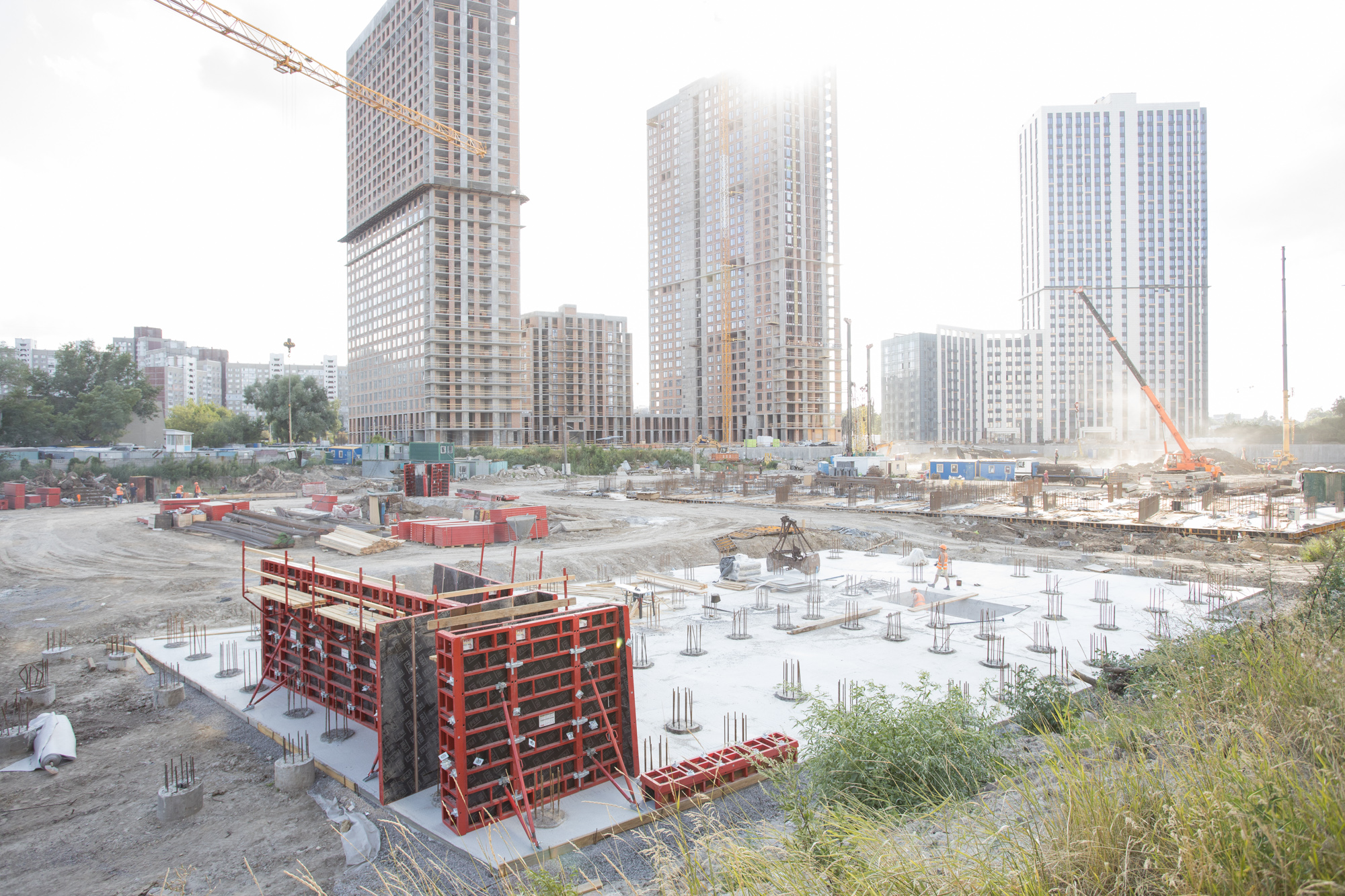

Паркінг:

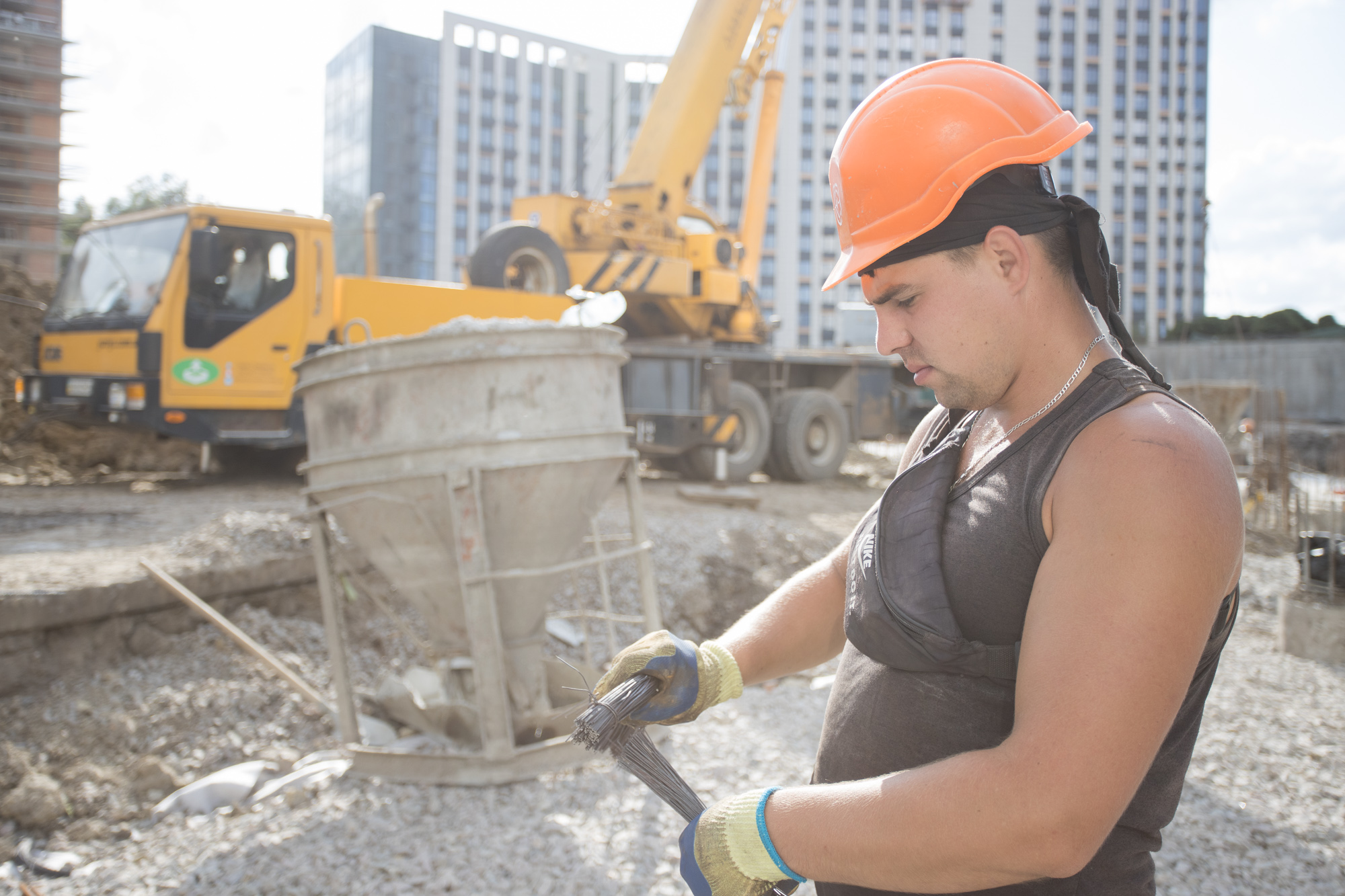

• Виконані роботи по влаштуванню паль паркінгу.
• Виконані роботи по влаштуванню фундаменту паркінгу.

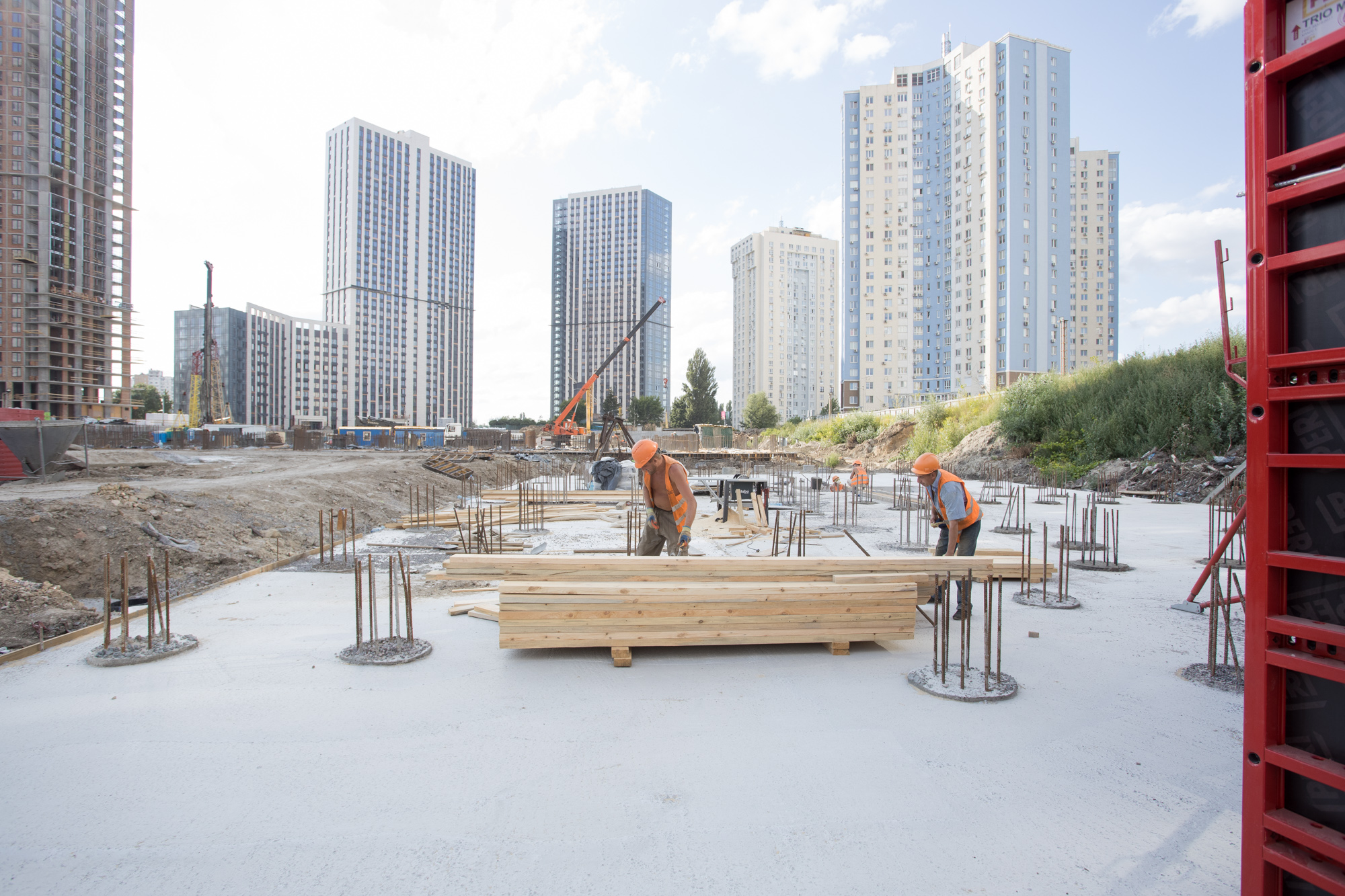

• Виконані роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.
• Виконані роботи по влаштуванню плити підлоги паркінгу.
• Виконані роботи по влаштуванню плити покриття паркінгу.
⠀

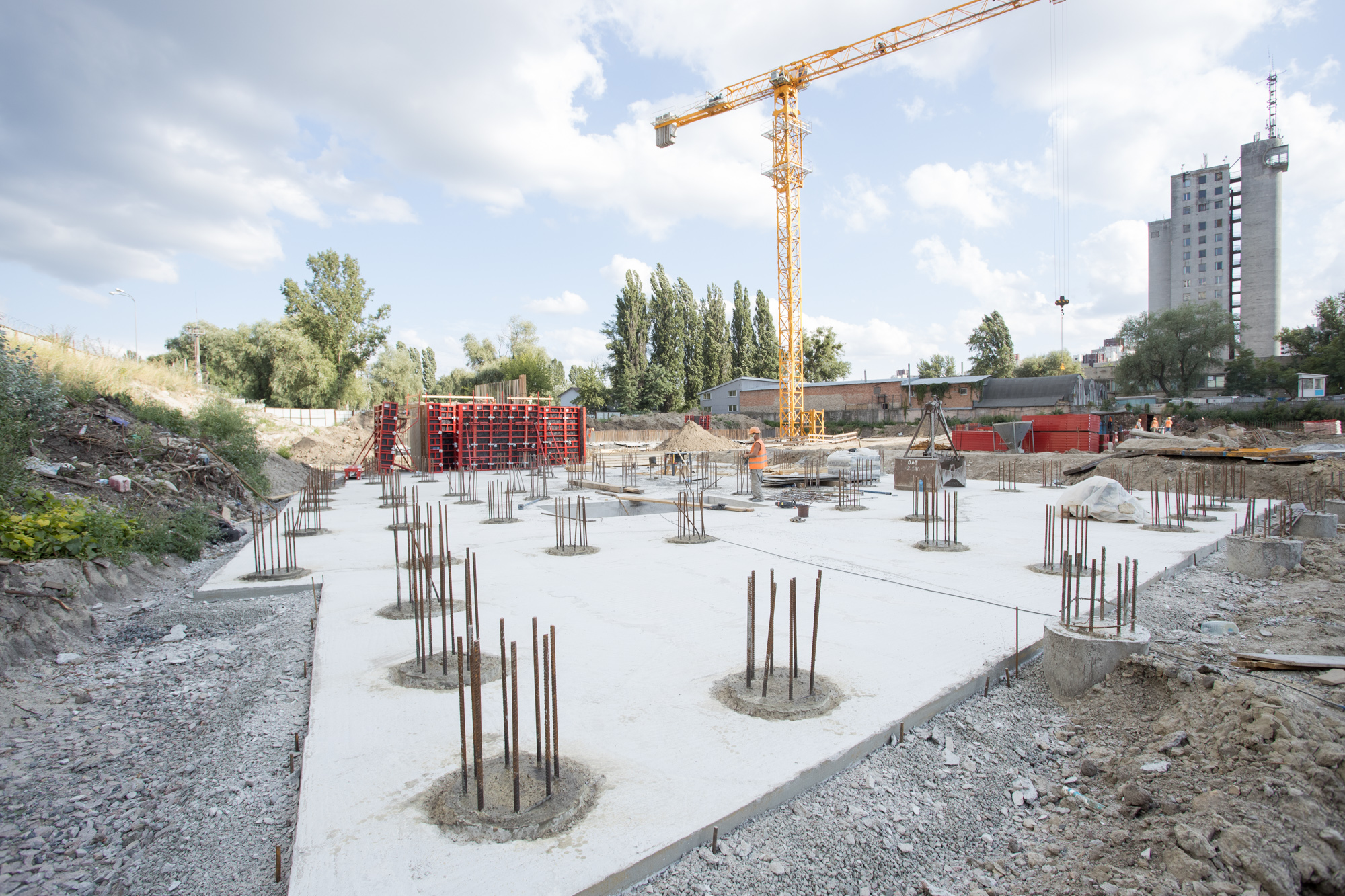

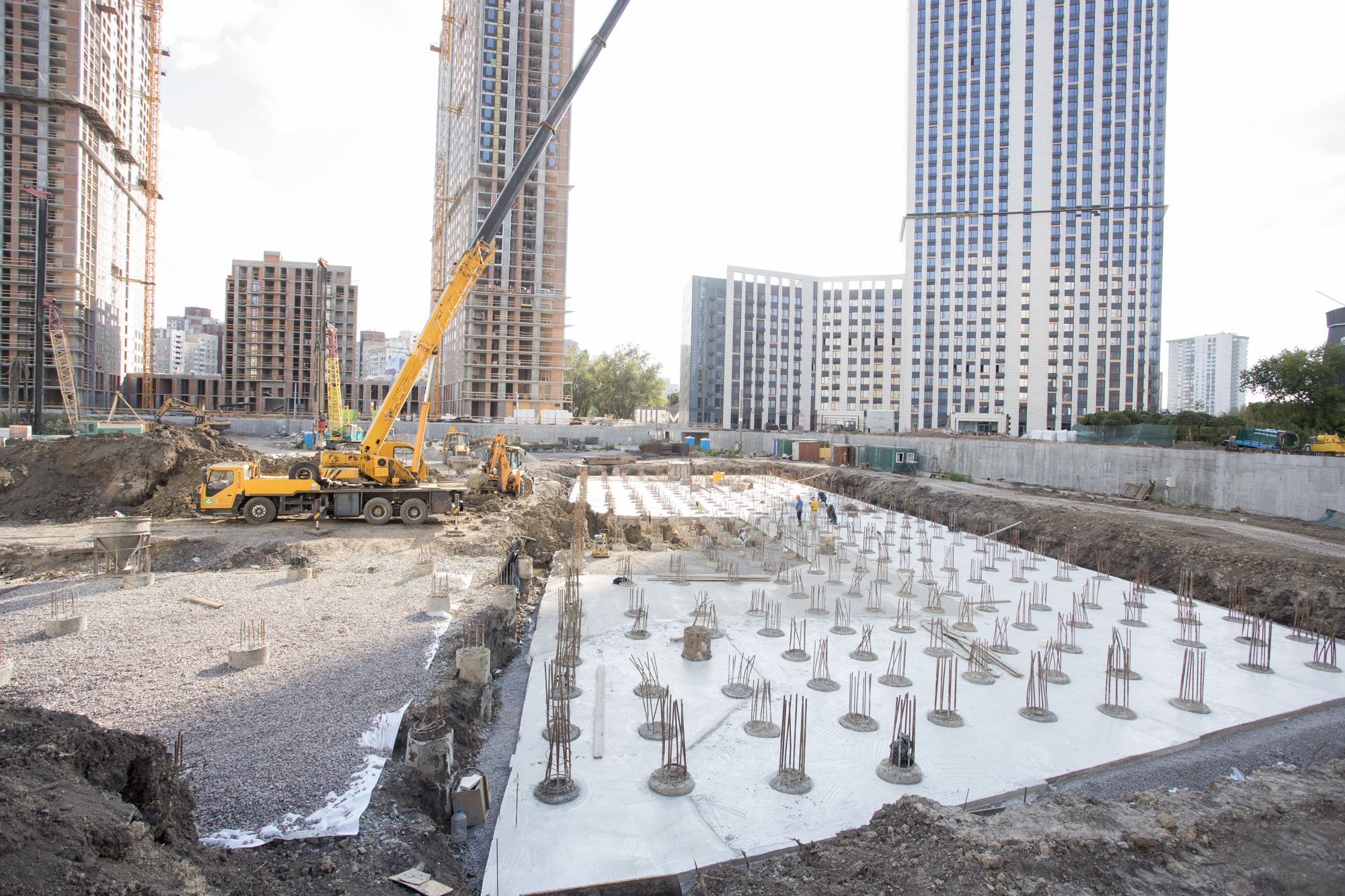

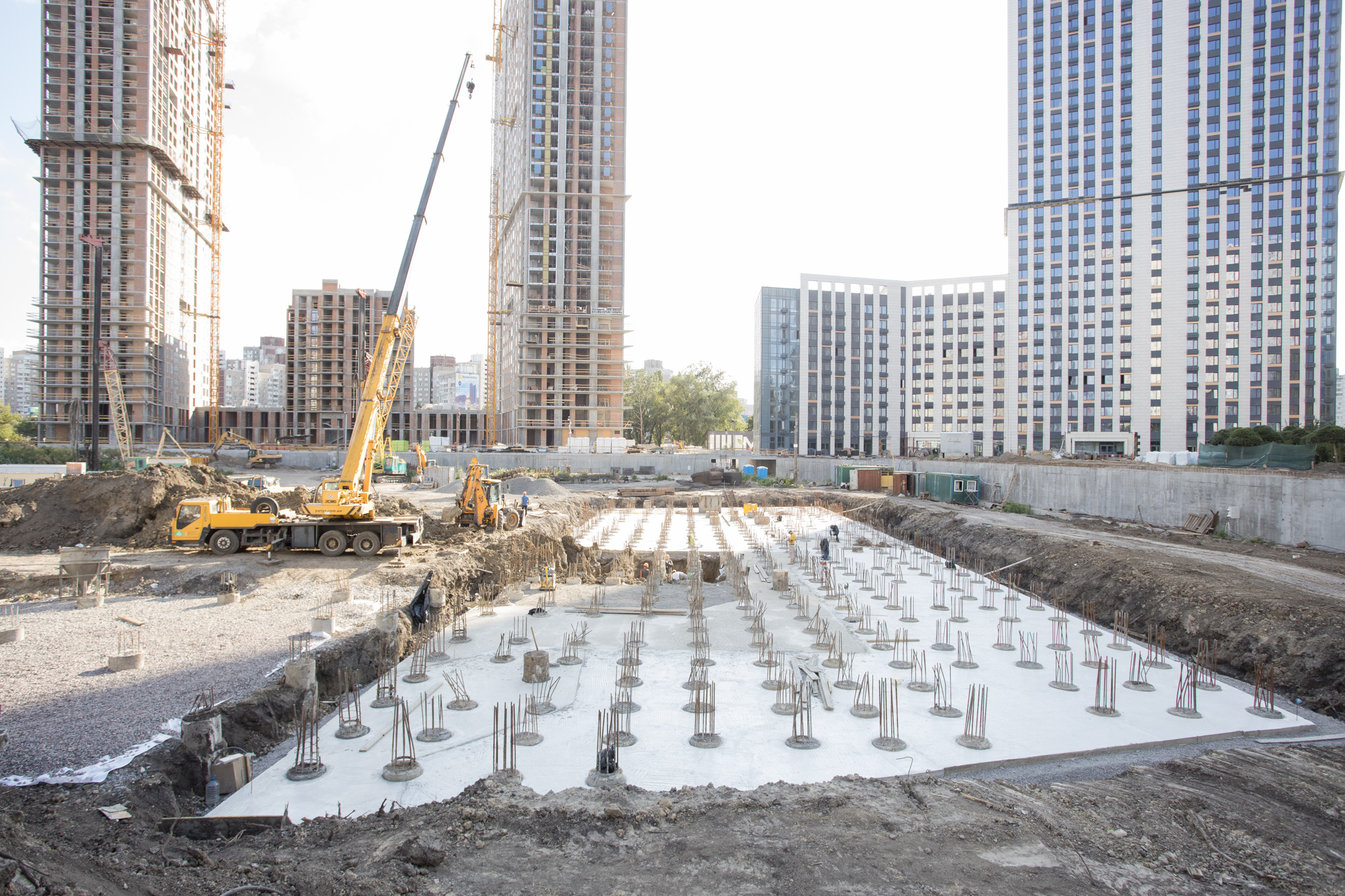

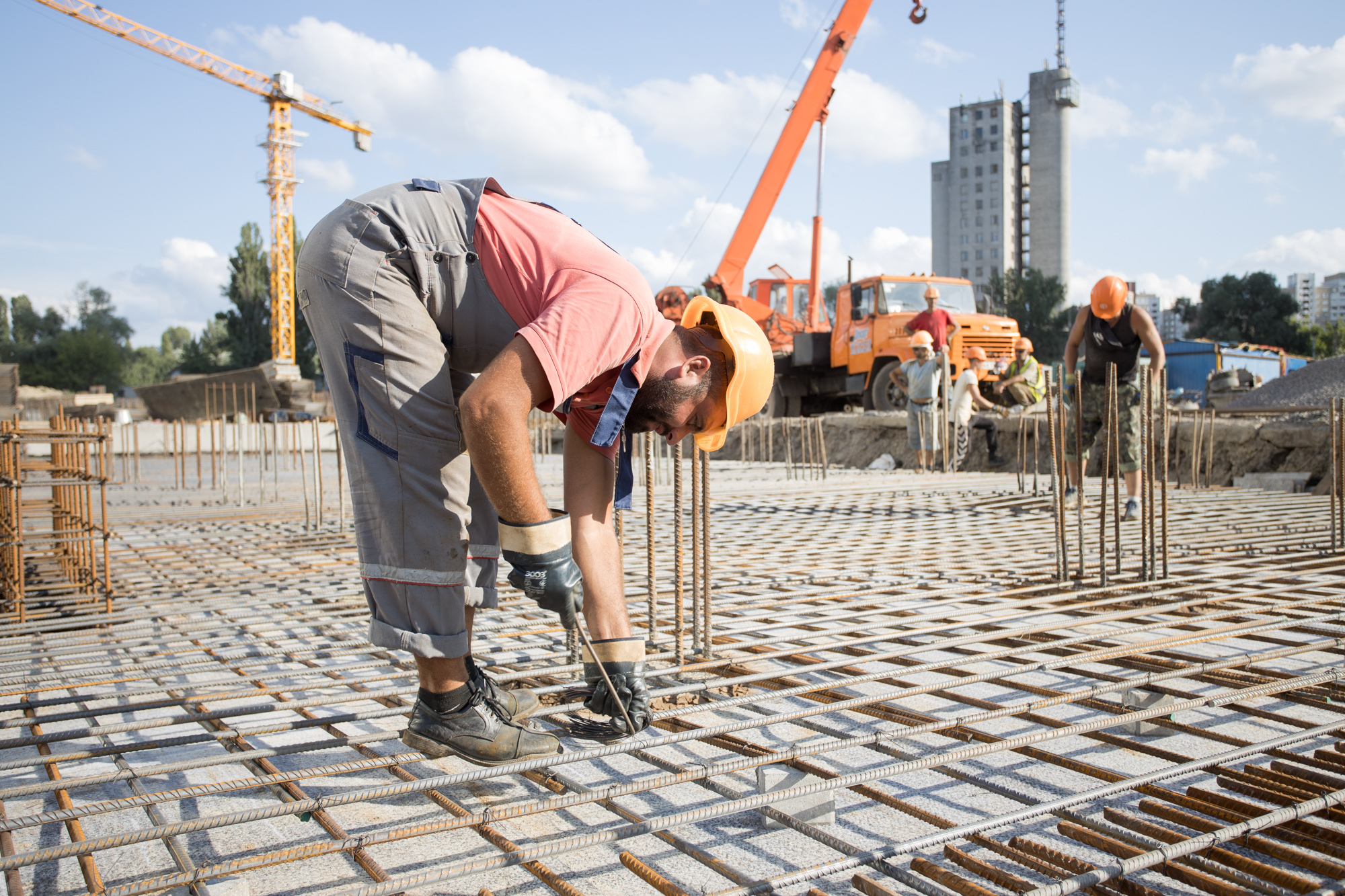

Будинок №4:

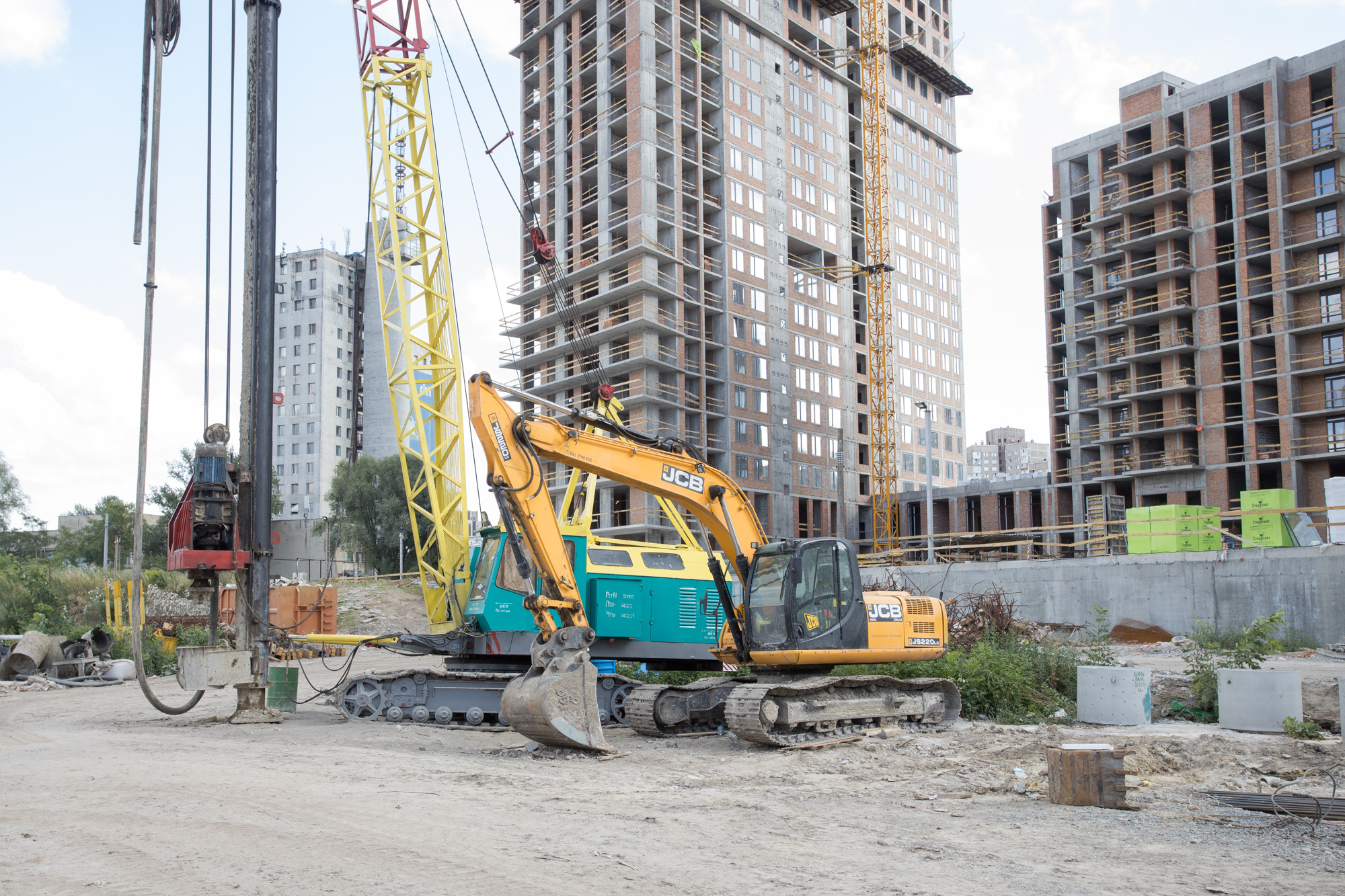

• Виконані роботи з влаштування паль для випробовування.
• Виконані роботи по випробуванню паль.
• Виконуються роботи по влаштуванню пальового поля секцій 1 – 80%.

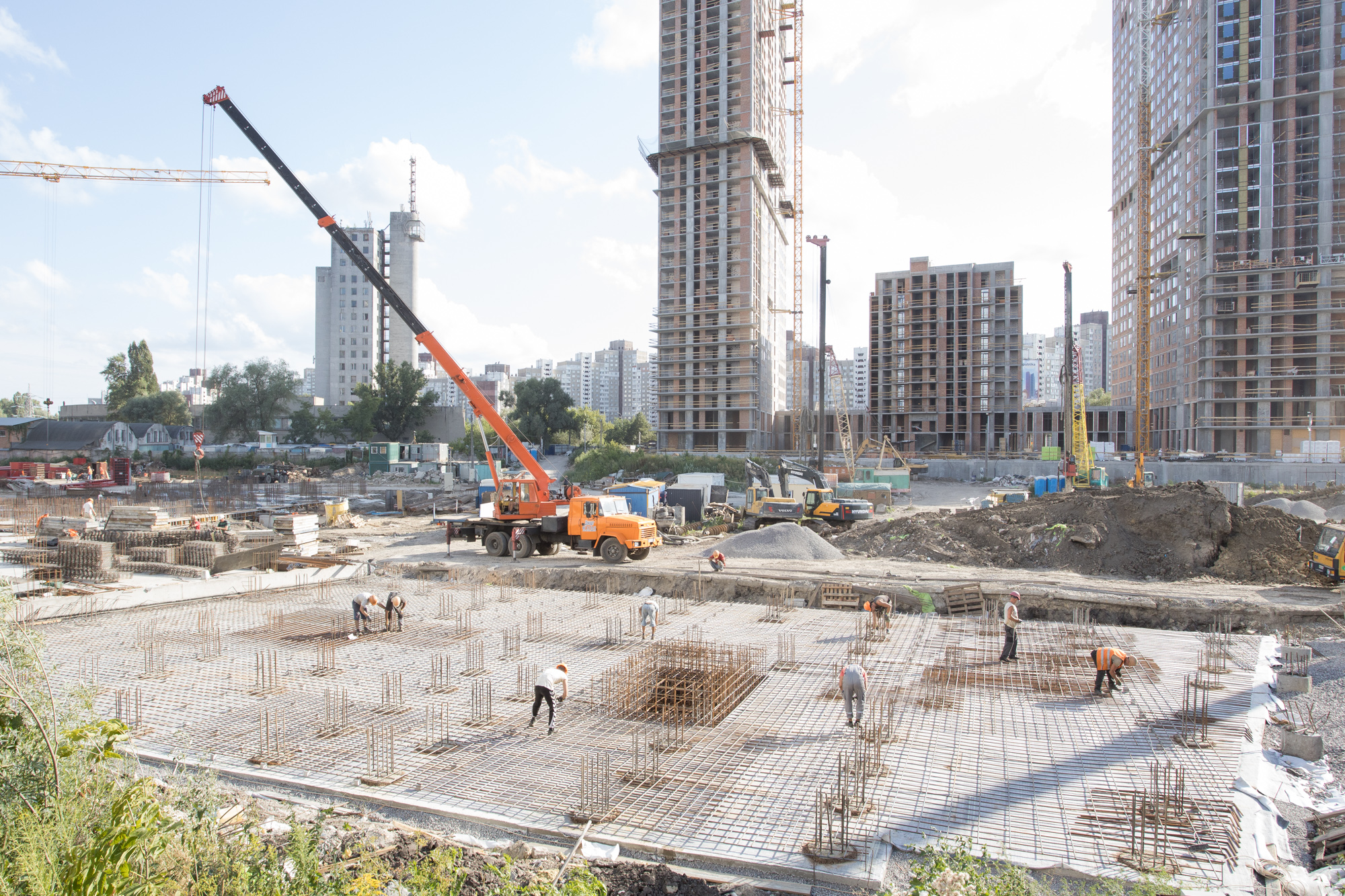

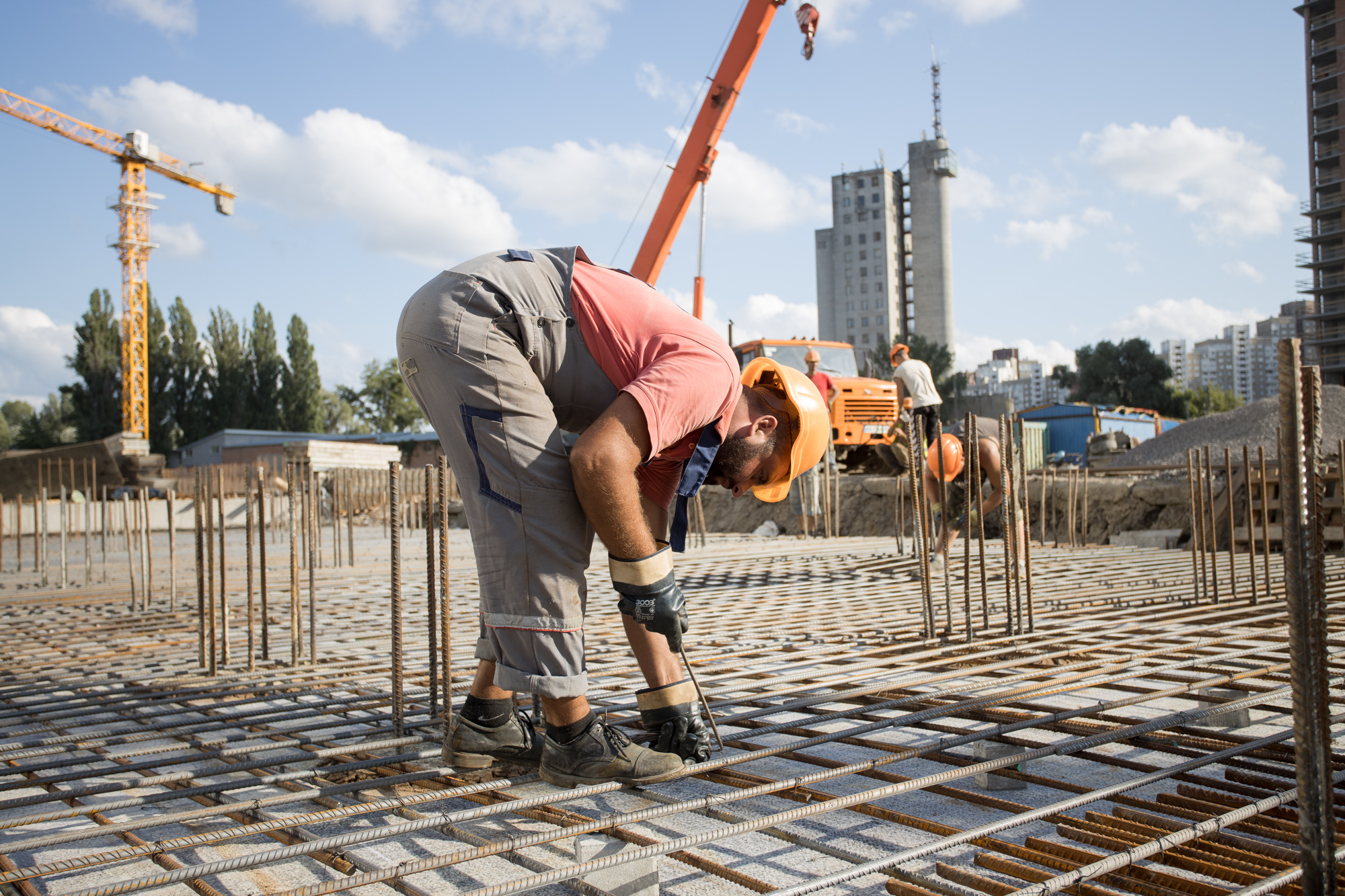

• Виконані роботи по влаштуванню пальового поля секції 2, 3, 4, 5.

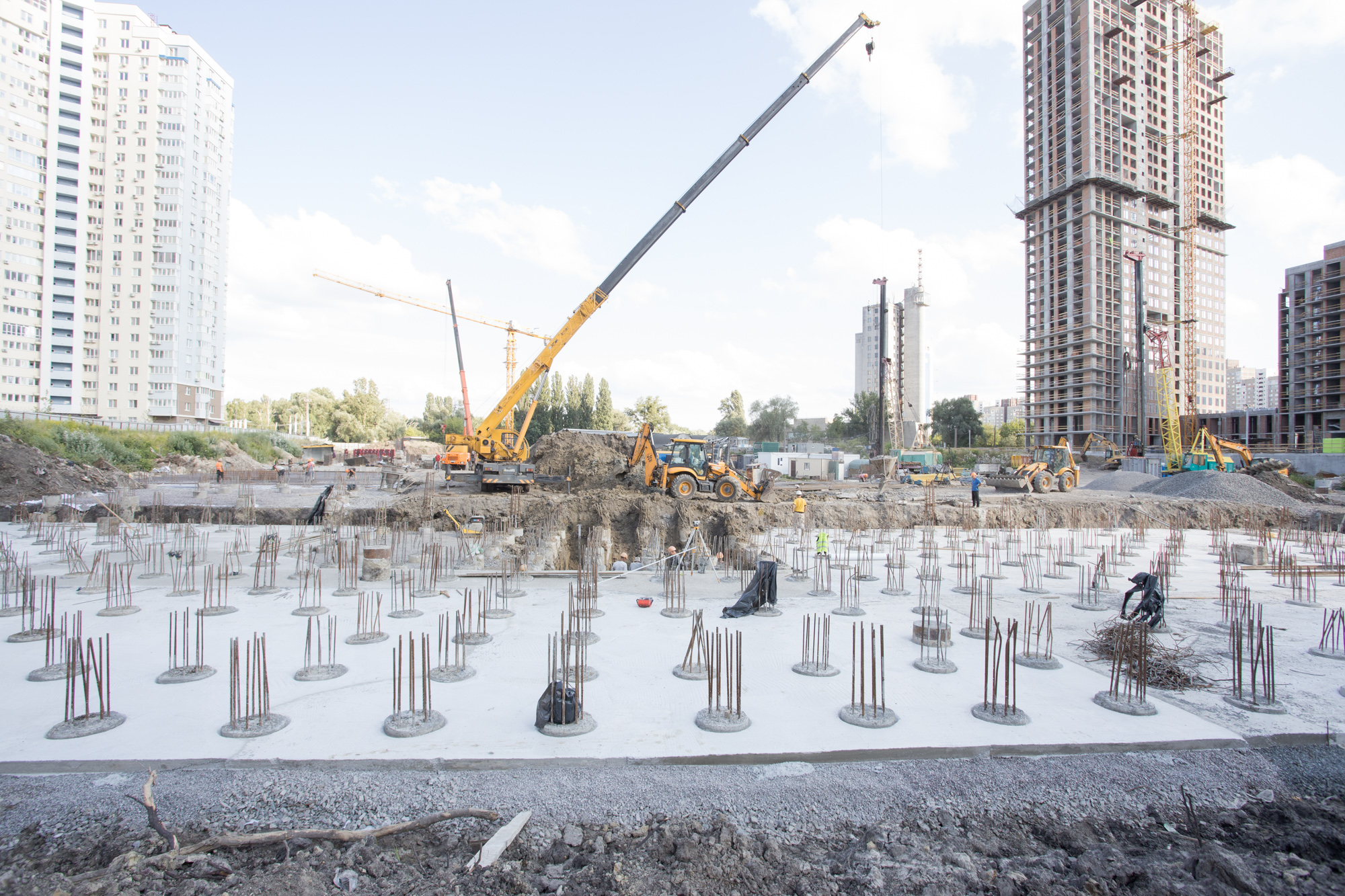

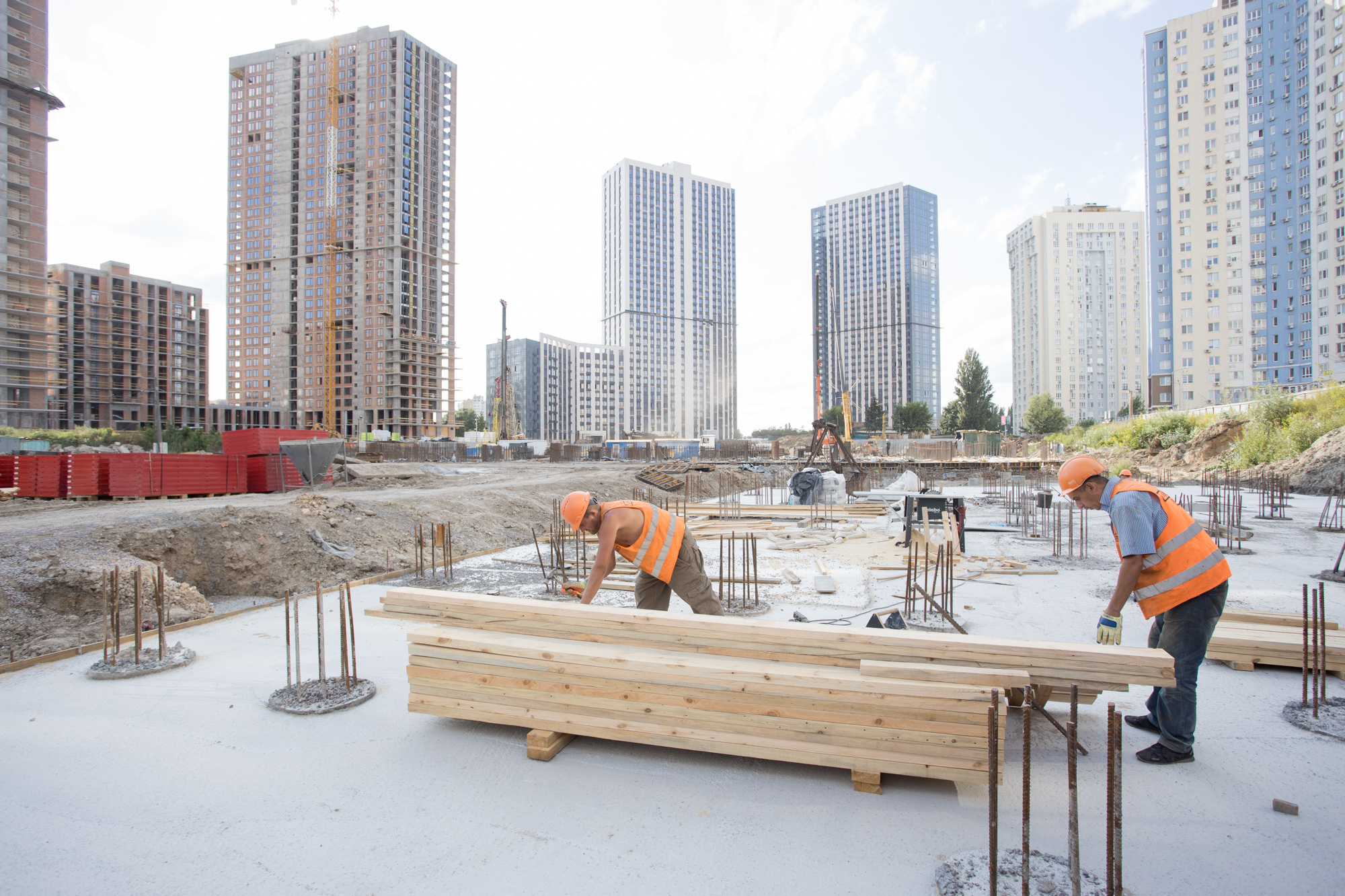

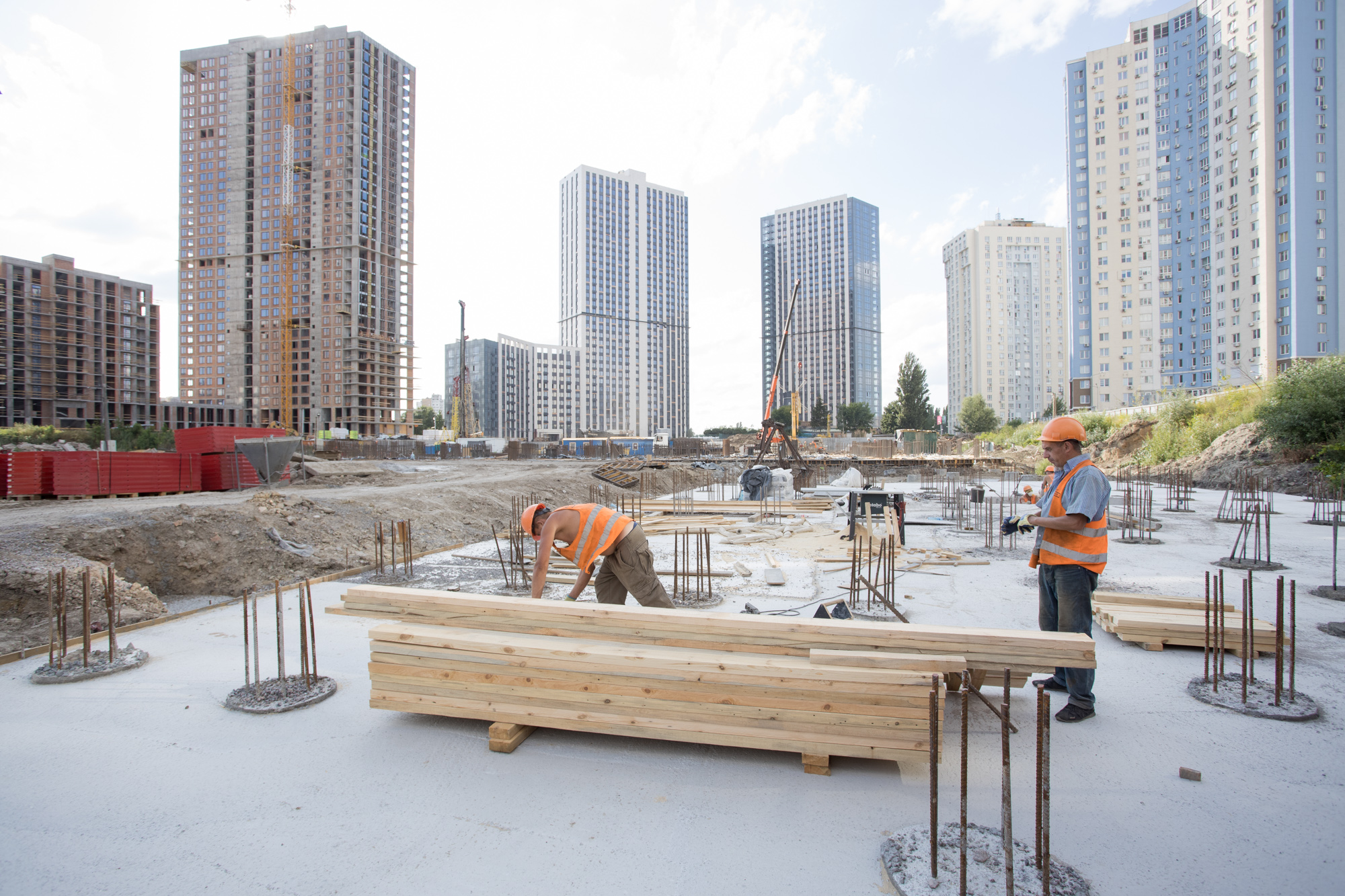

• Виконані роботи по влаштуванню щебеневої підготовки та бетонної підготовки під фундаменти секції 3, 4, 5; 30% – секція 1.
• Виконується влаштування ростверку секцій 3, 5 – 90%.
