Хід будівництва, 01.10.2021

Станом на 01.10.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:

Загальні (перша черга):
• Виконуються роботи по влаштуванню позамайданчикових мереж каналізації К1 - 90%.
• Виконуються роботи по прокладці усередині майданних кабельних ліній мереж слабкострумових систем диспетчеризації - 90%.

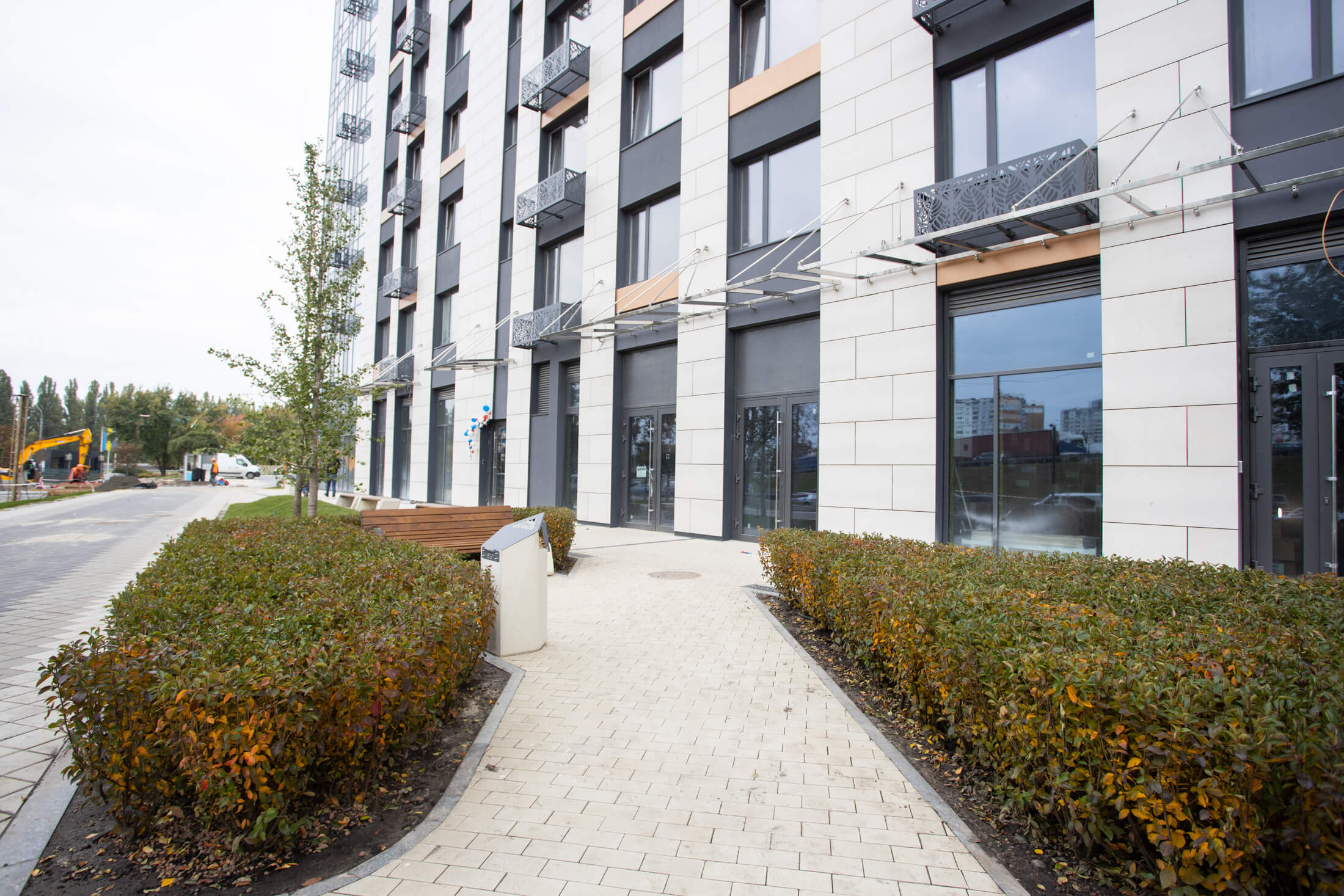

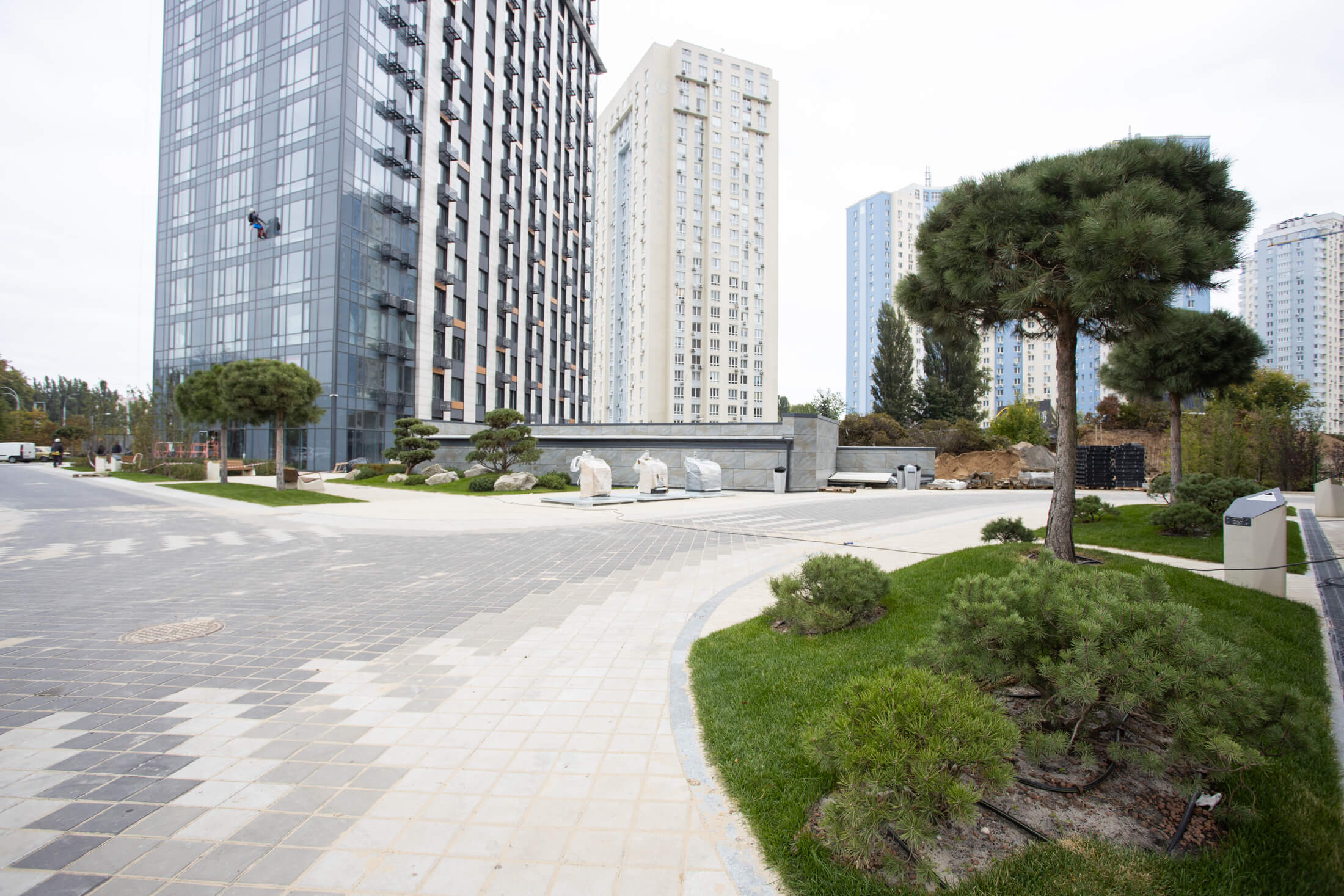

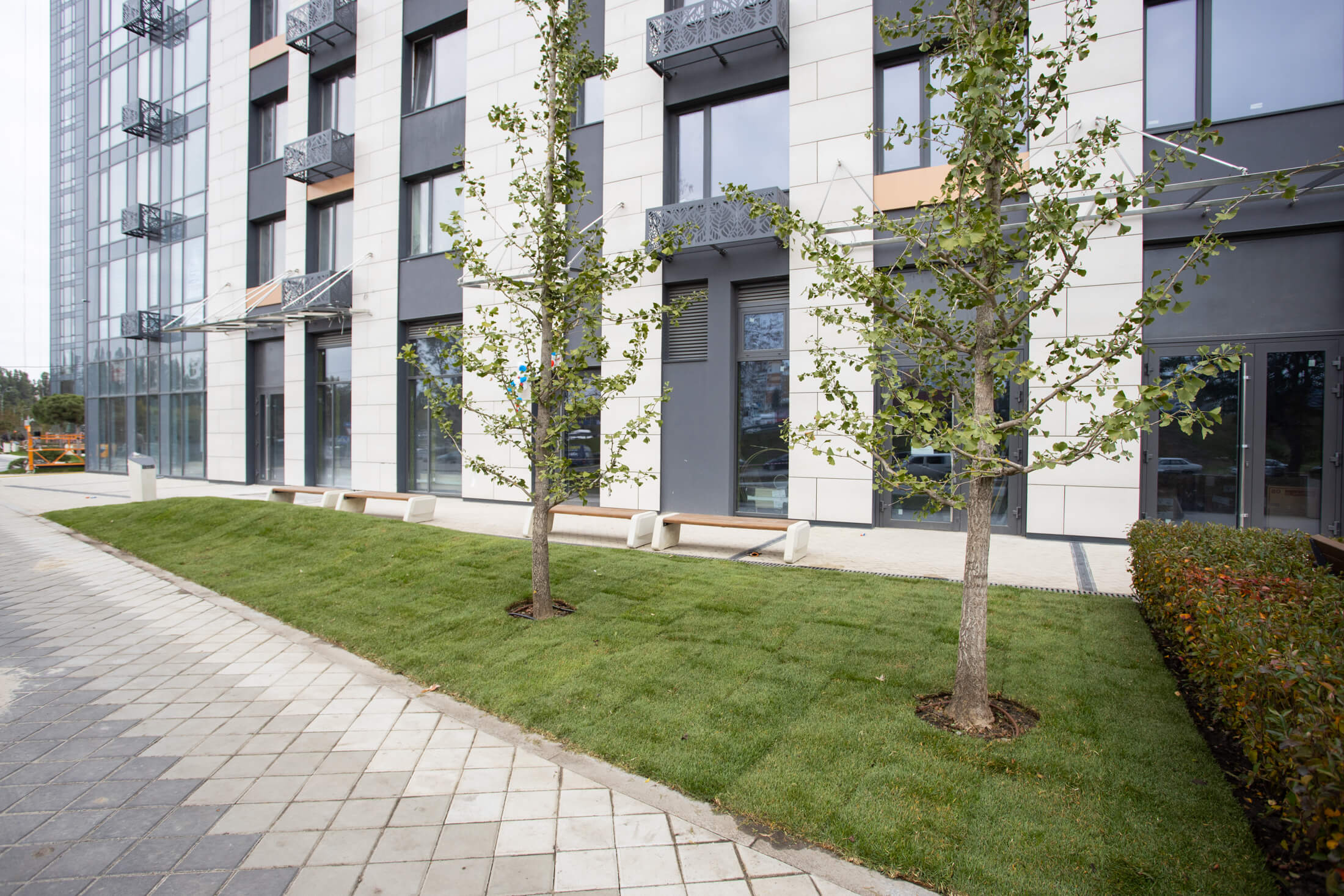

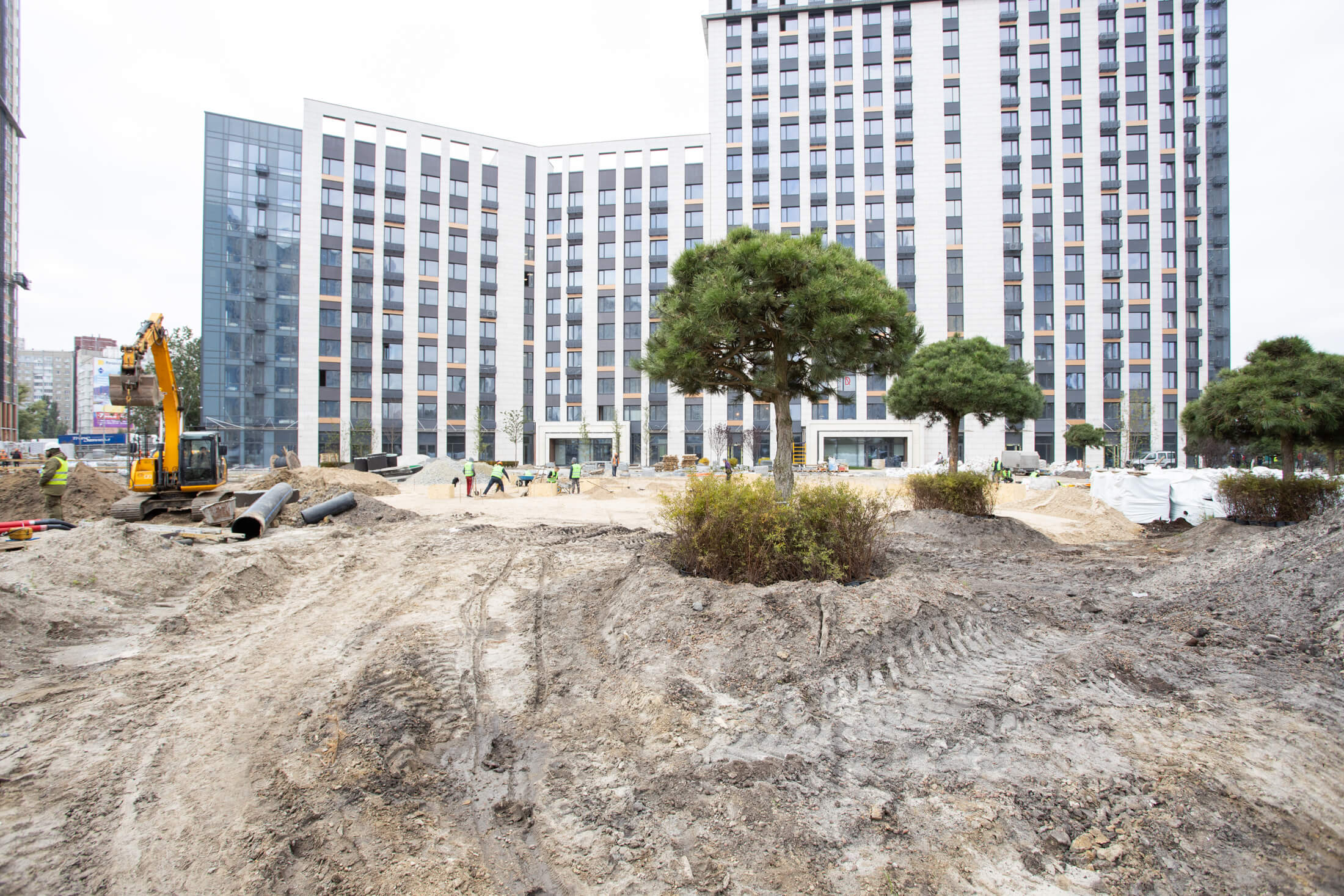

• Виконуються роботи з благоустрою та озеленення (Зона 1 - 95% Зона 2 - 90%).
• Виконуються роботи з облаштування КПП пункту охорони.

Будинок №1:

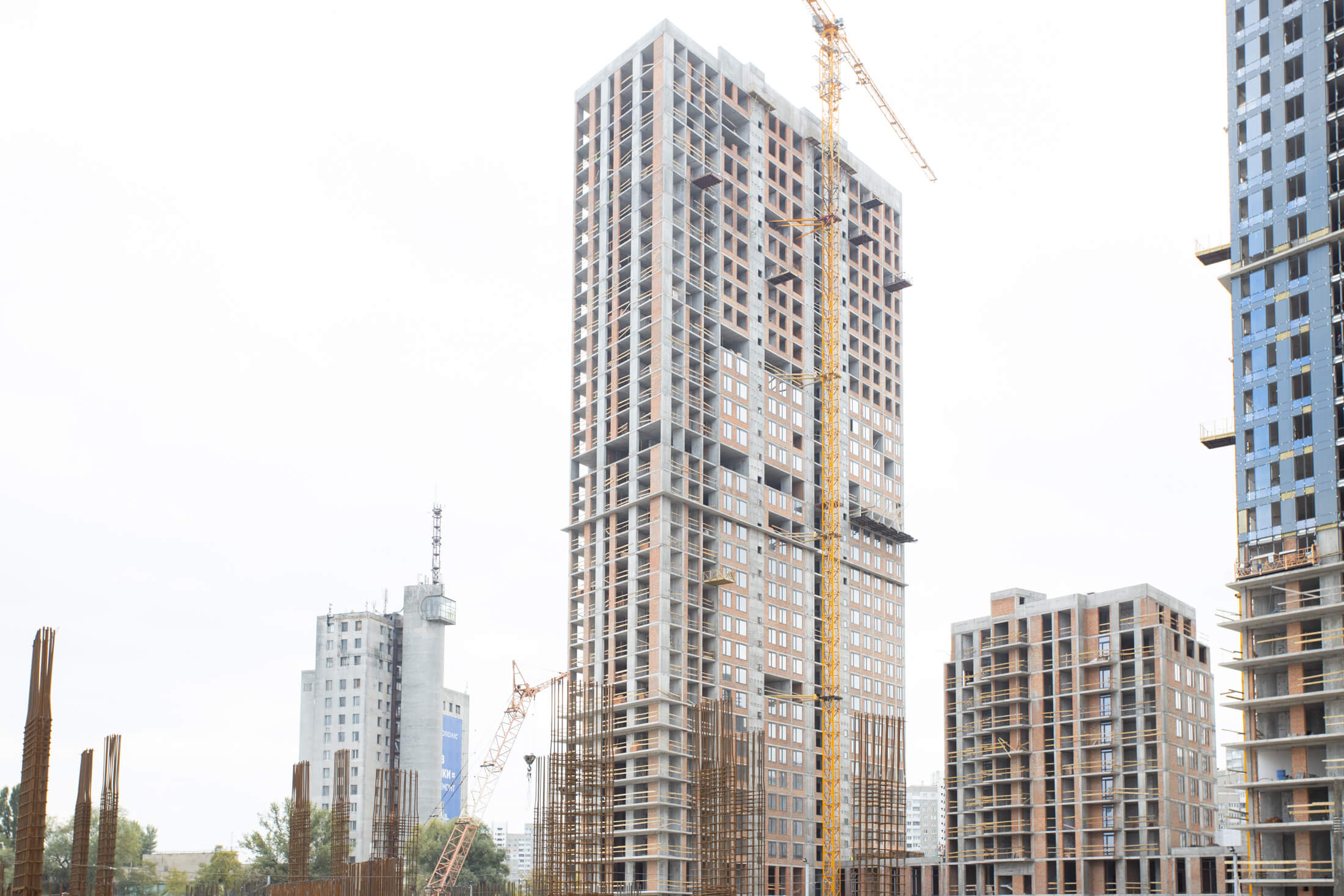

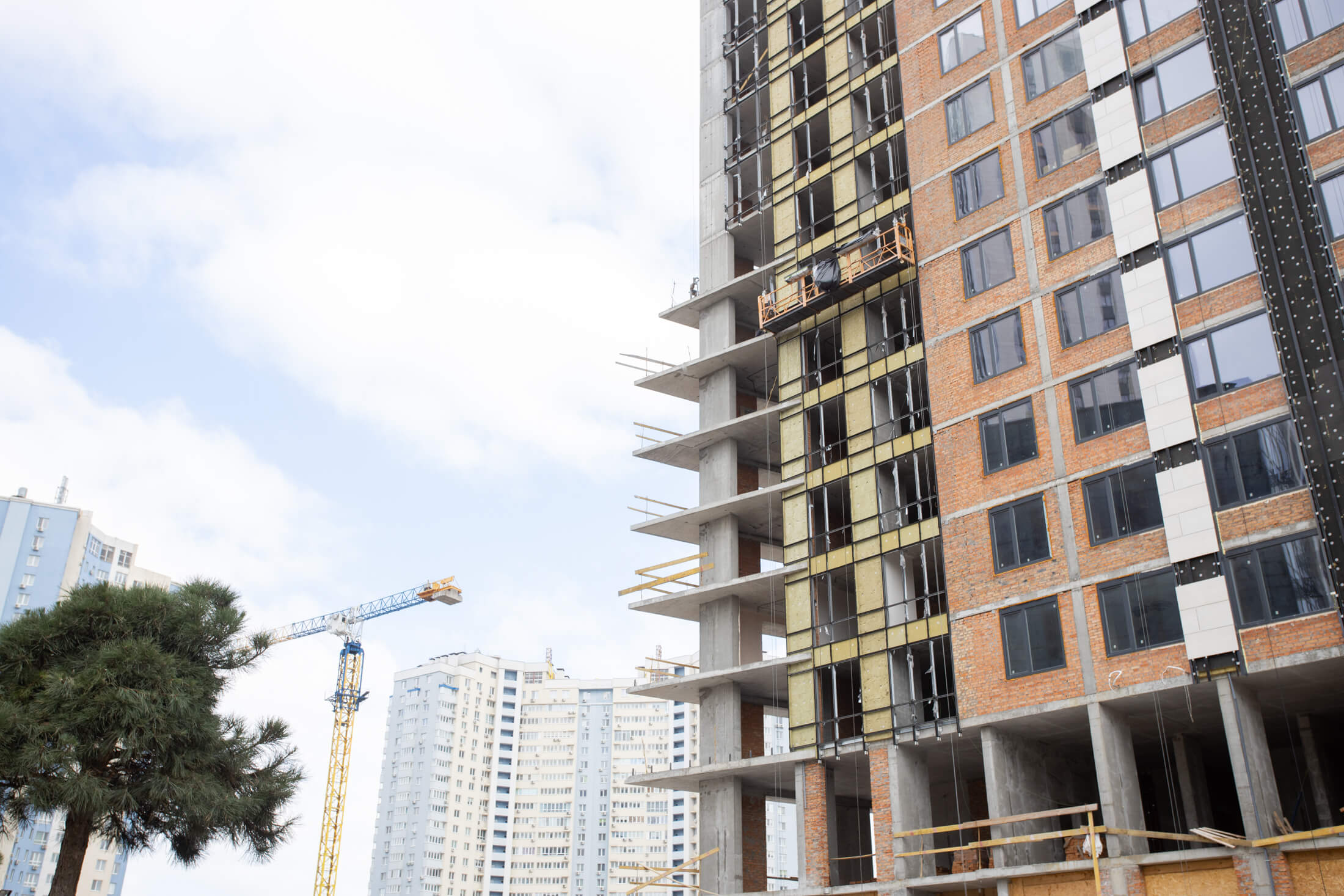

• Виконуються роботи 95% по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі.
• Виконано роботи з прокладання слабкострумових системах з 1 по 34 поверх.
• Виконуються оздоблювальні роботи 95% офісу експлуатуючої організації.
• Виконуються роботи по монтажу системи сніготанення з протипожежного поясу - 20%.
• Виконуються роботи по обробці зовнішніх сходів.
• Виконано роботи по установці МАФ.
• Виконуються роботи з миття фасаду - 20%.

Будинок №2, секція 1:
• Виконані роботи з влаштування фінішного шару покрівлі.
• Виконано роботи з монтажу вхідних козирків.

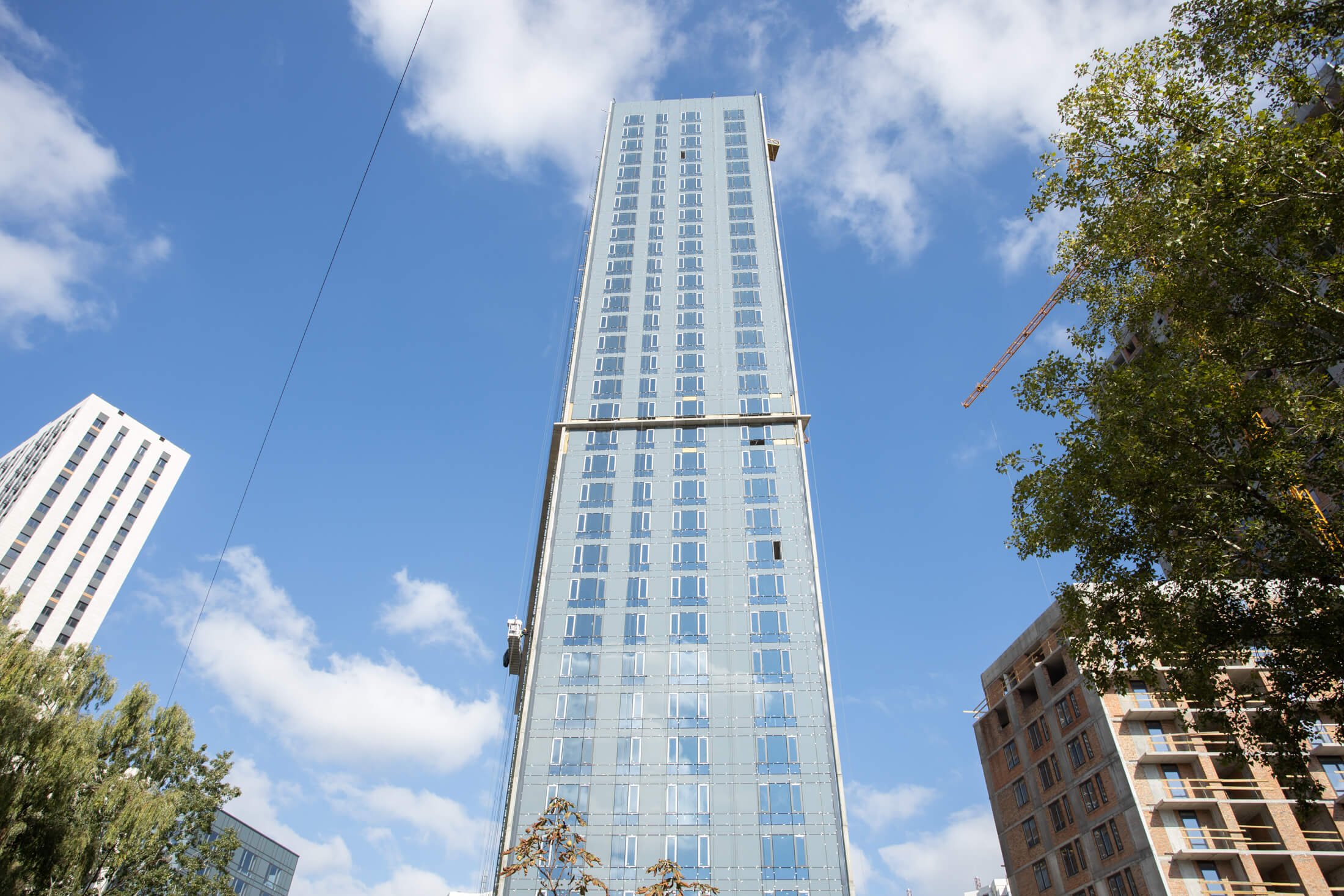

• Виконуються роботи з миття фасаду - 20%

Будинок №2, секція 2:
• Виконано роботи прокладання по слабкострумових систем з 1 по 34 поверх.
• Виконано монтаж протипожежних дверей МЗК з 31 по 34-й поверх.
• Виконано монтаж протипожежних дверей МЗК з 2 по 30-й поверх.
• Виконані роботи із влаштування покрівлі.
• Виконуються роботи 90% по монтажу вхідних козирків.
• Виконуються роботи з миття фасаду - 20%.

Загальні (2 чергу 1 пусковий комплекс):
• Виконуються роботи по прокладці мереж В1, К1, К2 для підключення ЖБ 4 в зоні 3 - 70%.

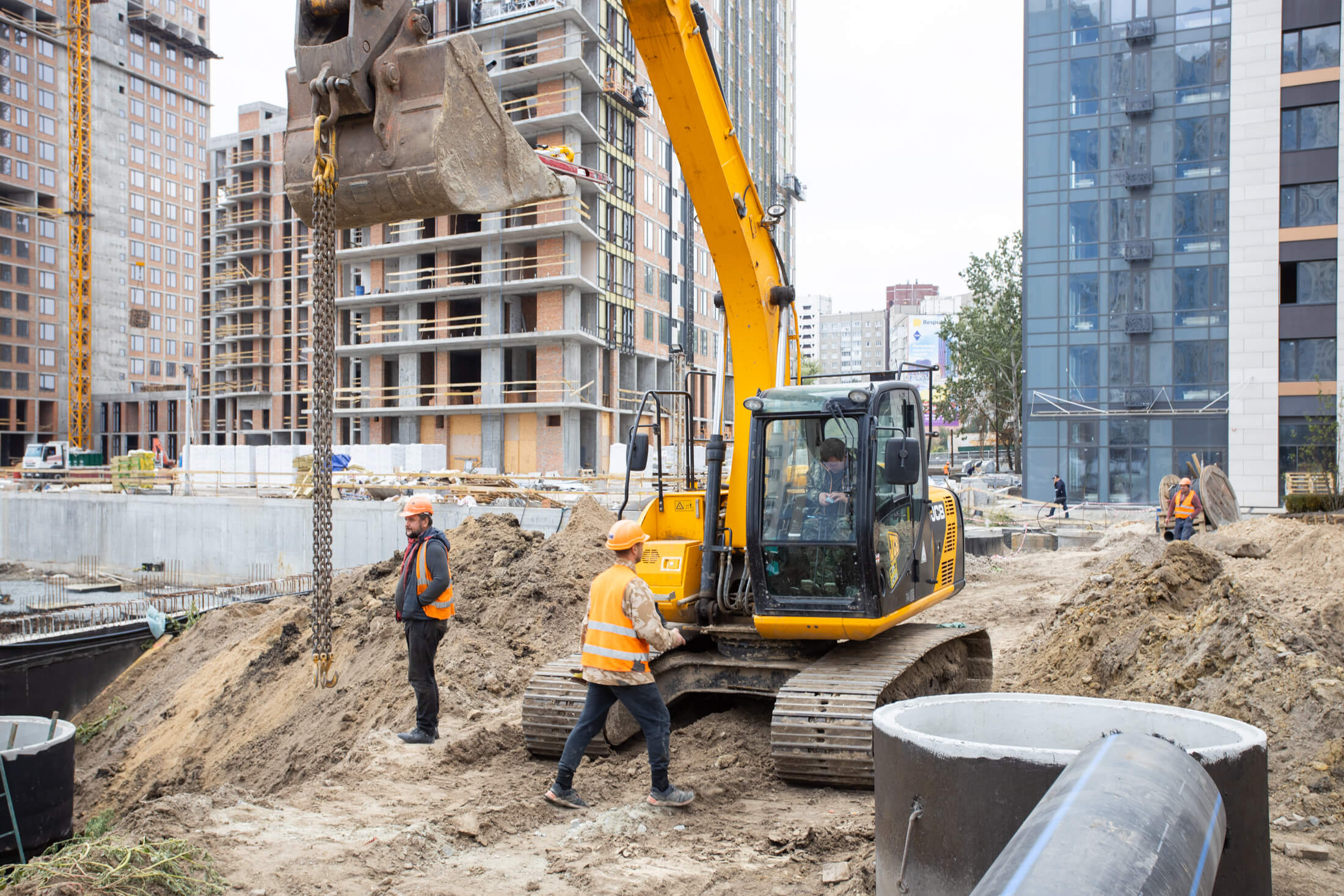

• Виконуються роботи по влаштуванню позамайданчикових мереж водопостачання В1 -50%.
• Виконуються роботи по влаштуванню внутрішньомайданних та позамайданчикових мереж дренажної і зливової каналізації К2 - 85%.

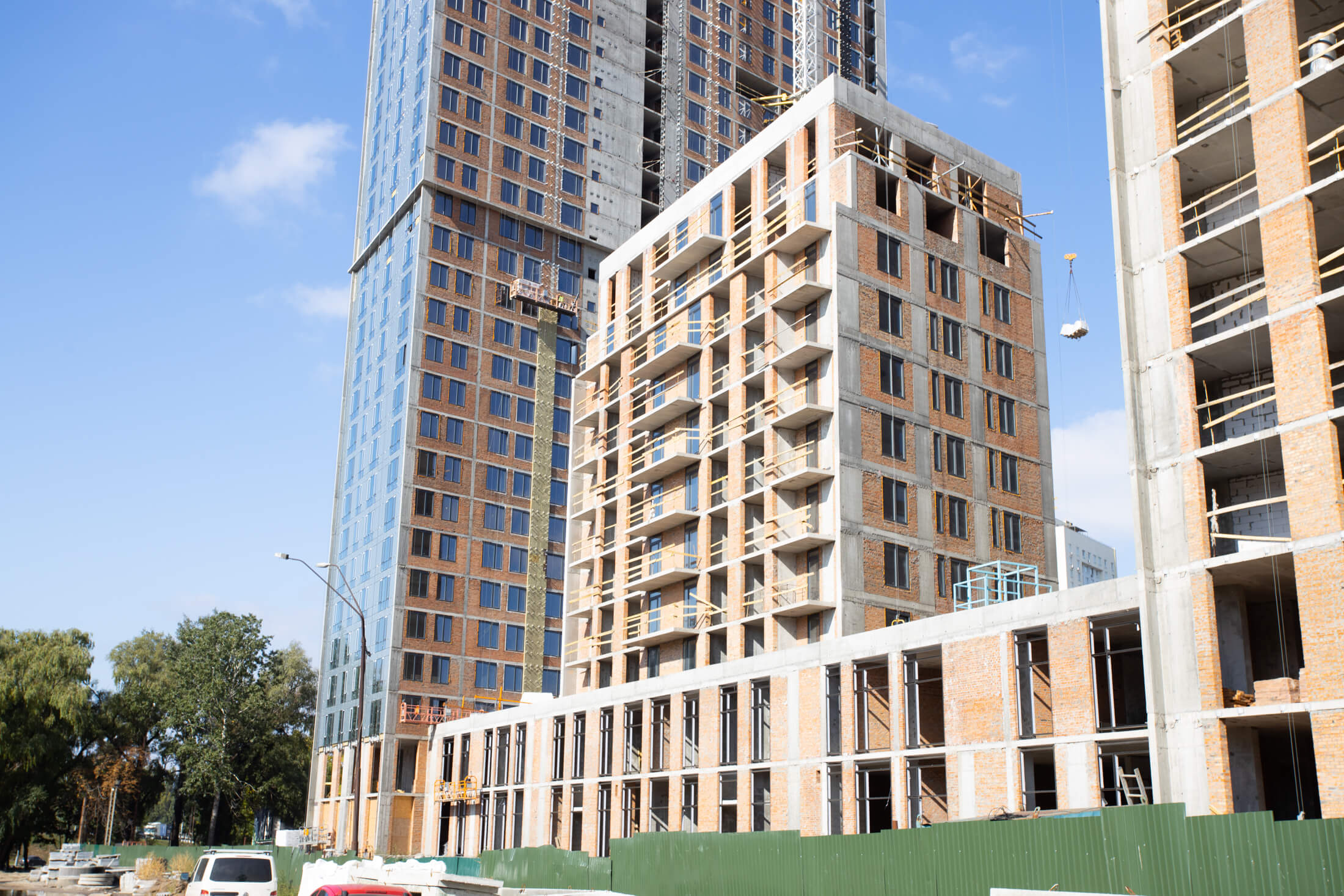

Будинок №3, секція 1:
• Виконується роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (Для забезпечення прокладки вертикальних мереж К1,2 вептіляціі і водопроводу) - 40%.
• Виконуються роботи 40% з прокладання трубопроводів опалення квартир.
• Виконуються роботи 60% з прокладання трубопроводів систем К1, К2, В1, В2.
• Виконуються роботи по обробці МЗК - 20%.
• Виконуються роботи по влаштуванню цементно - піщаної стяжки - 10%.

Будинок №3, секція 2:
• Виконуються роботи 75% з влаштування покрівлі.
• Укладено договір на виконання робіт з виготовлення та монтажу м/к парапету.

Будинок №3, секція 3:

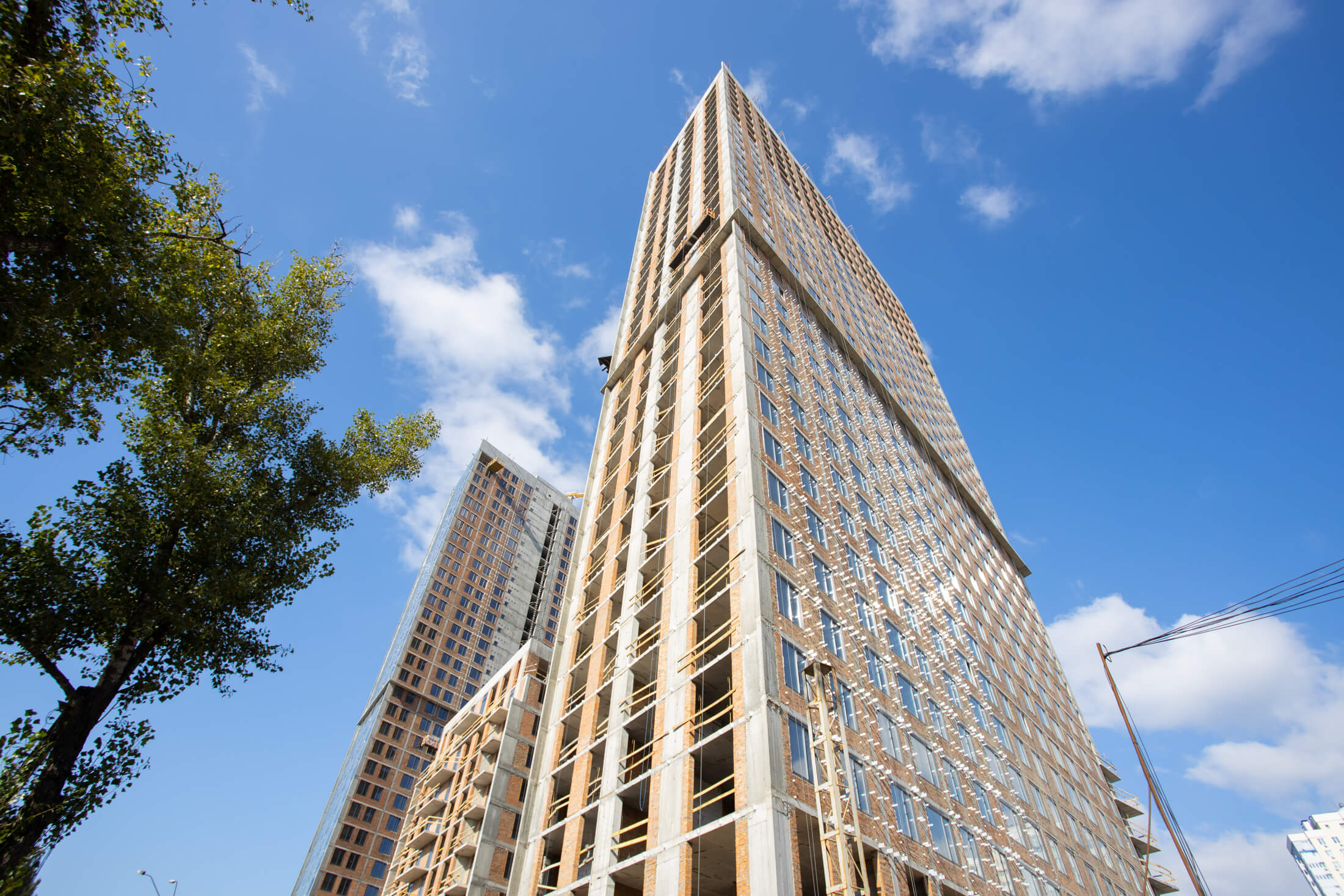

• Виконується роботи по влаштуванню внутрішніх цегляних стін і перегородок з 3 по 34 поверх. (Для забезпечення прокладки вертикальних мереж каналізації вентиляції та водопроводу) - 60%.

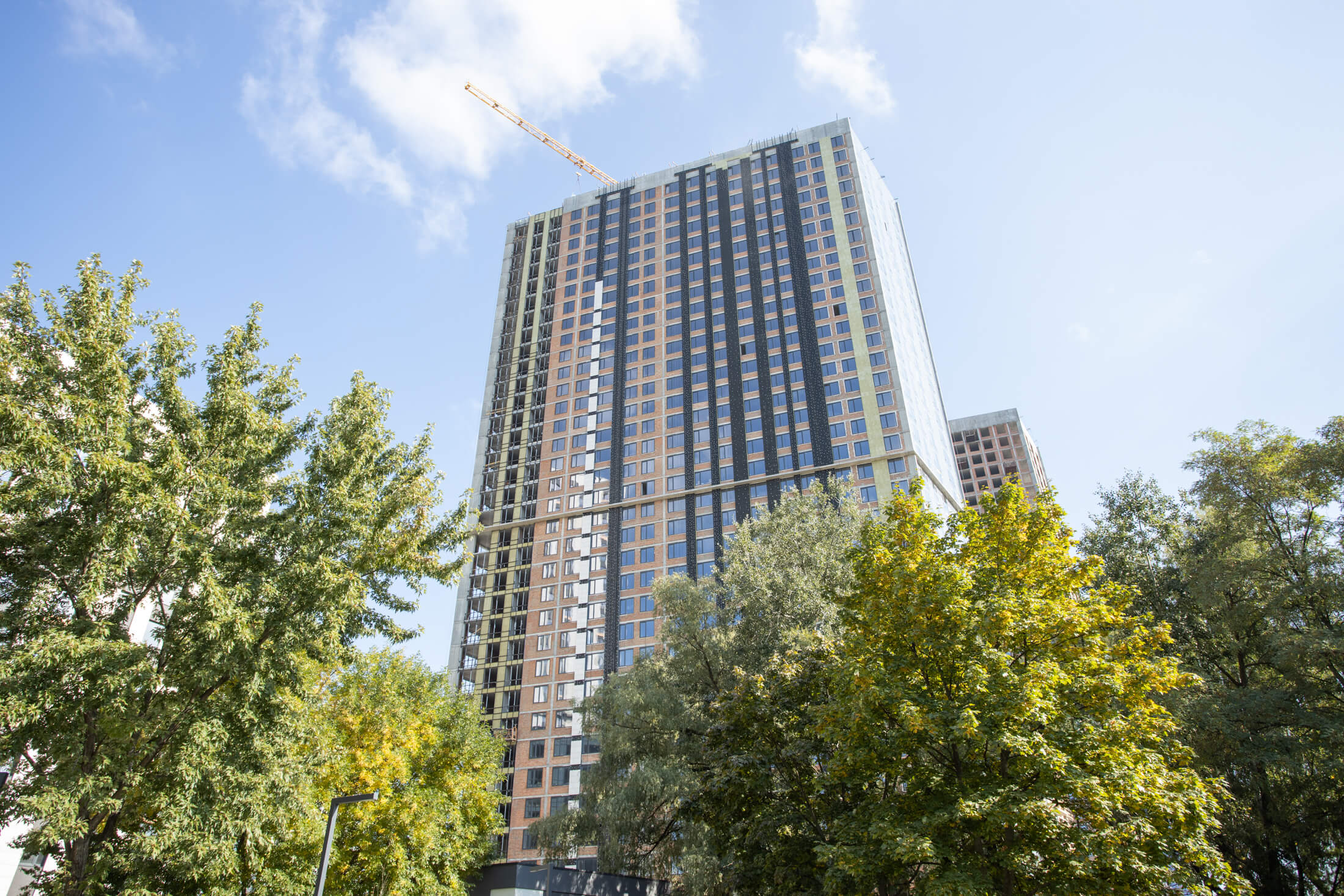

• Виконуються роботи 50% по монтажу фасадних систем СПОК.
• Виконуються роботи 50% з прокладання трубопроводів опалення квартир.
• Виконуються роботи 60% з прокладання трубопроводів систем К1, К2, В1, В2.

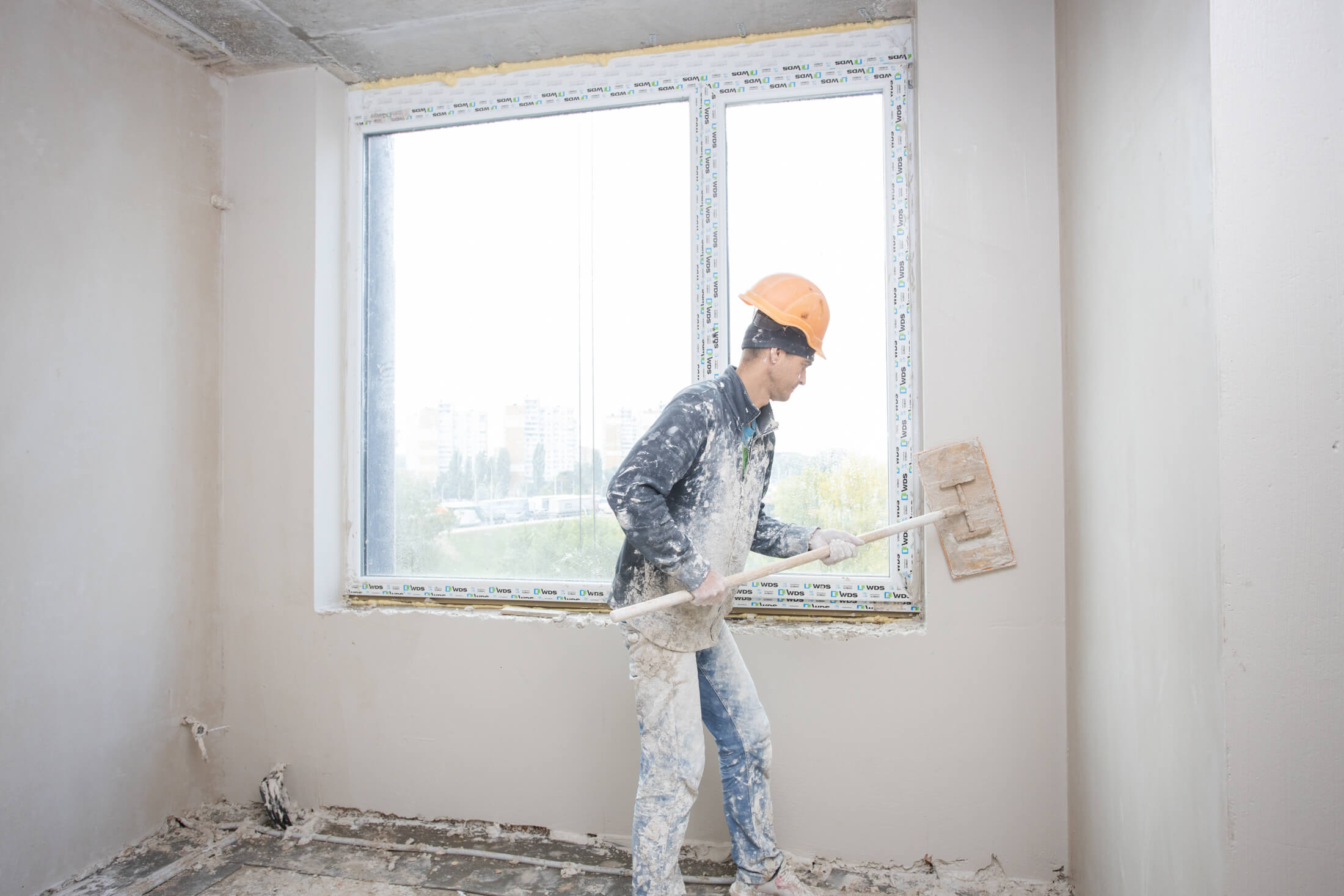

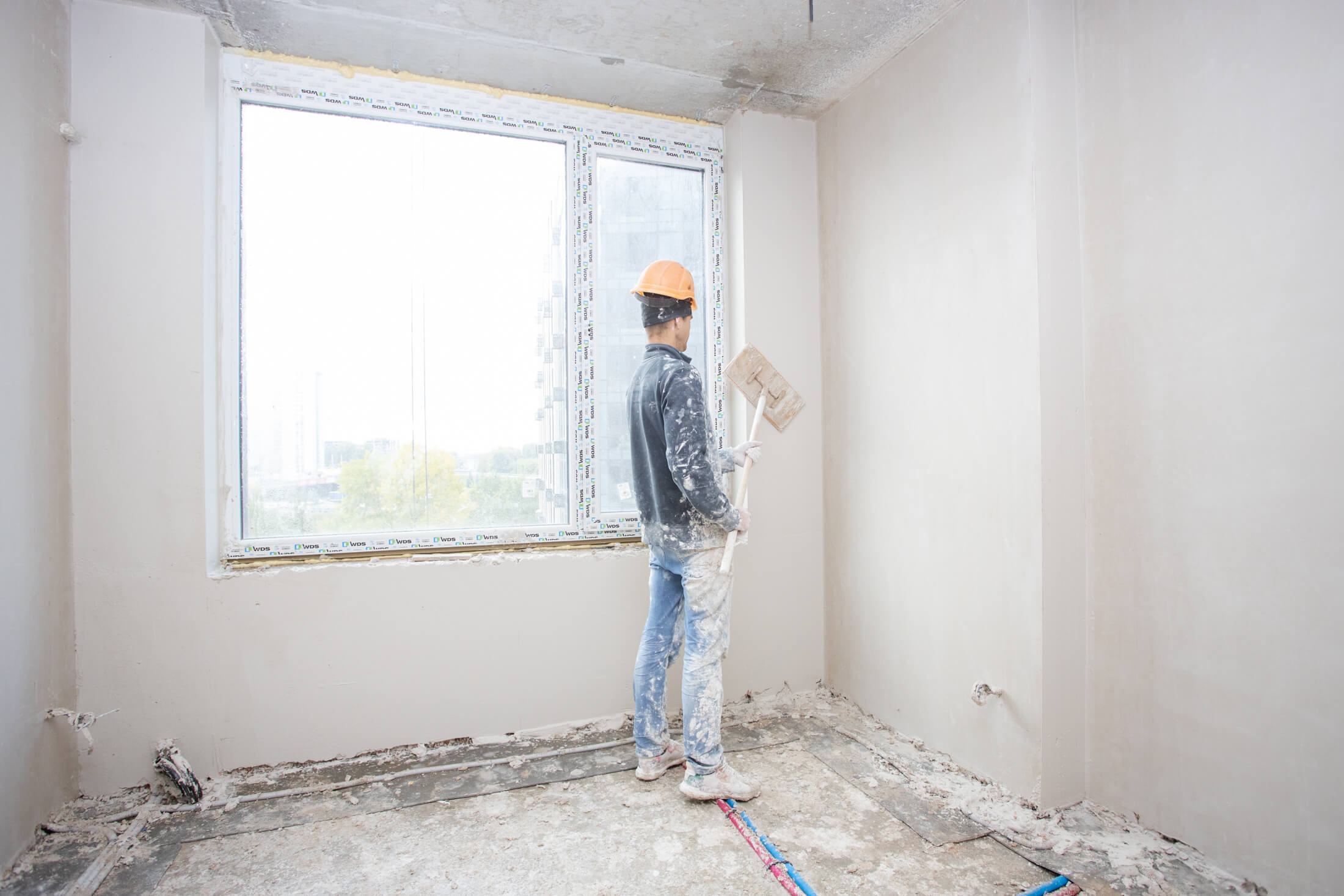

• Виконуються роботи для обробки квартир «під ключ» - 25%.
• Виконуються роботи по обробці МЗК - 20%.

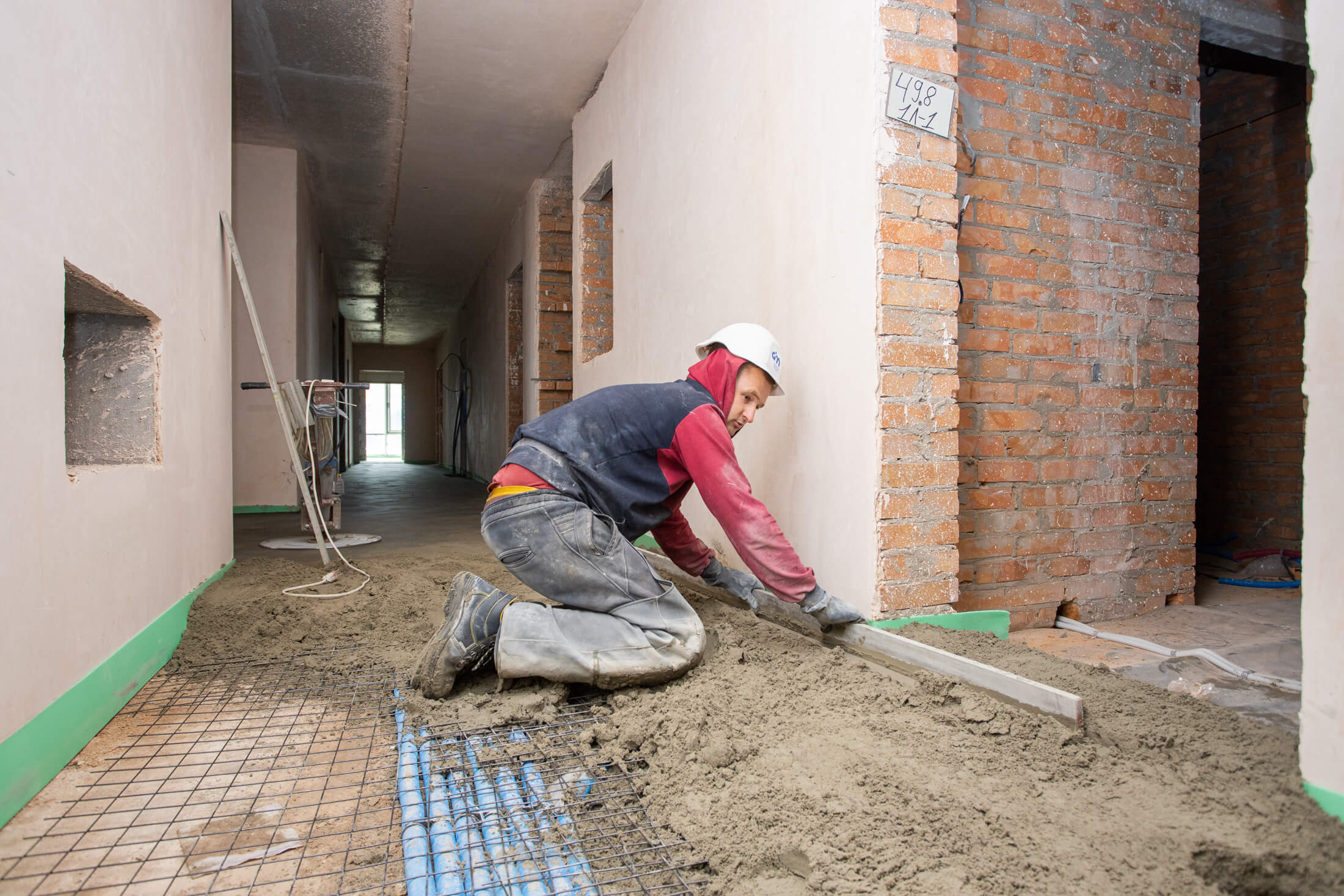

• Виконуються роботи по влаштуванню цементно-піщаної стяжки - 10%.

Паркінг ЖБ №3:

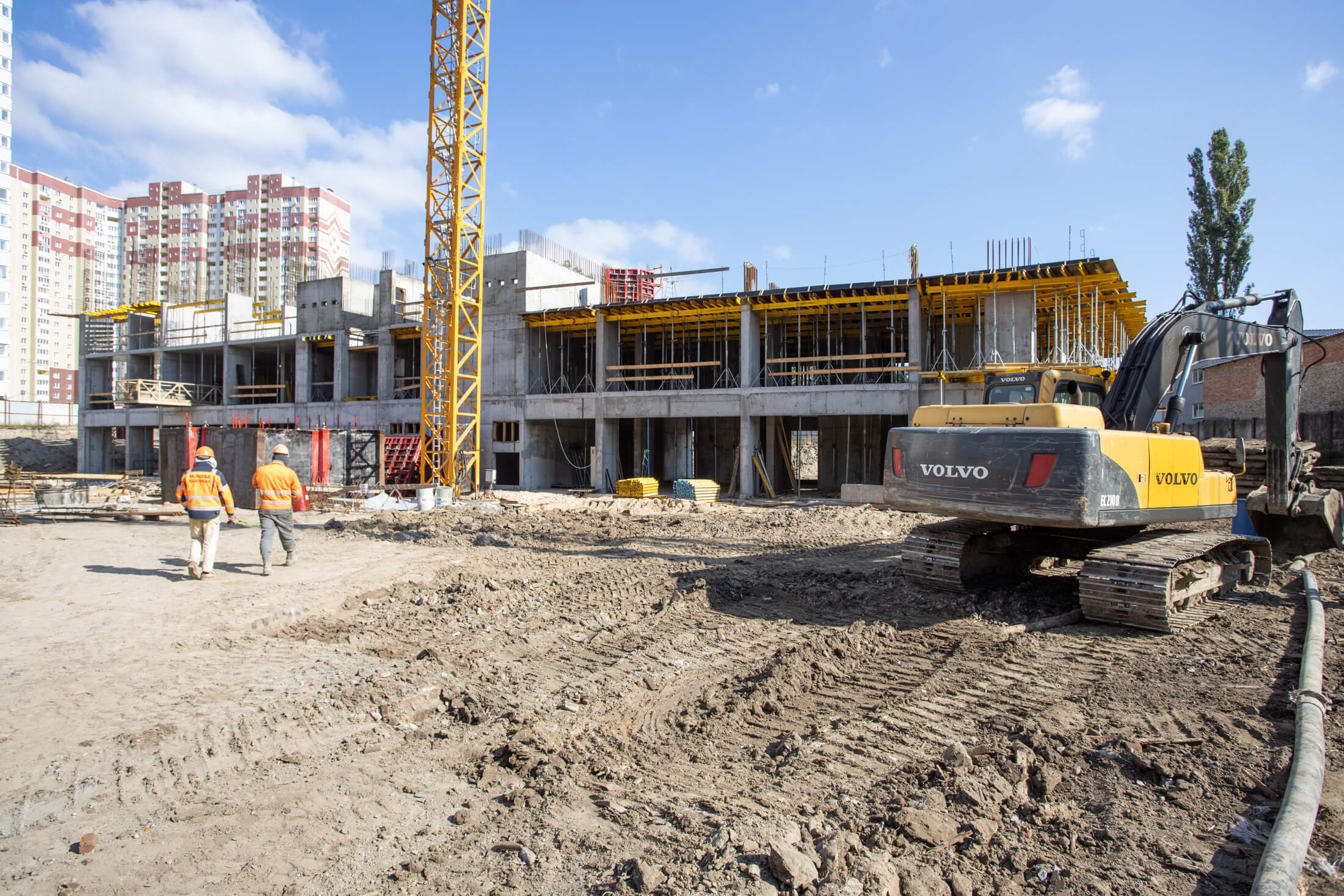

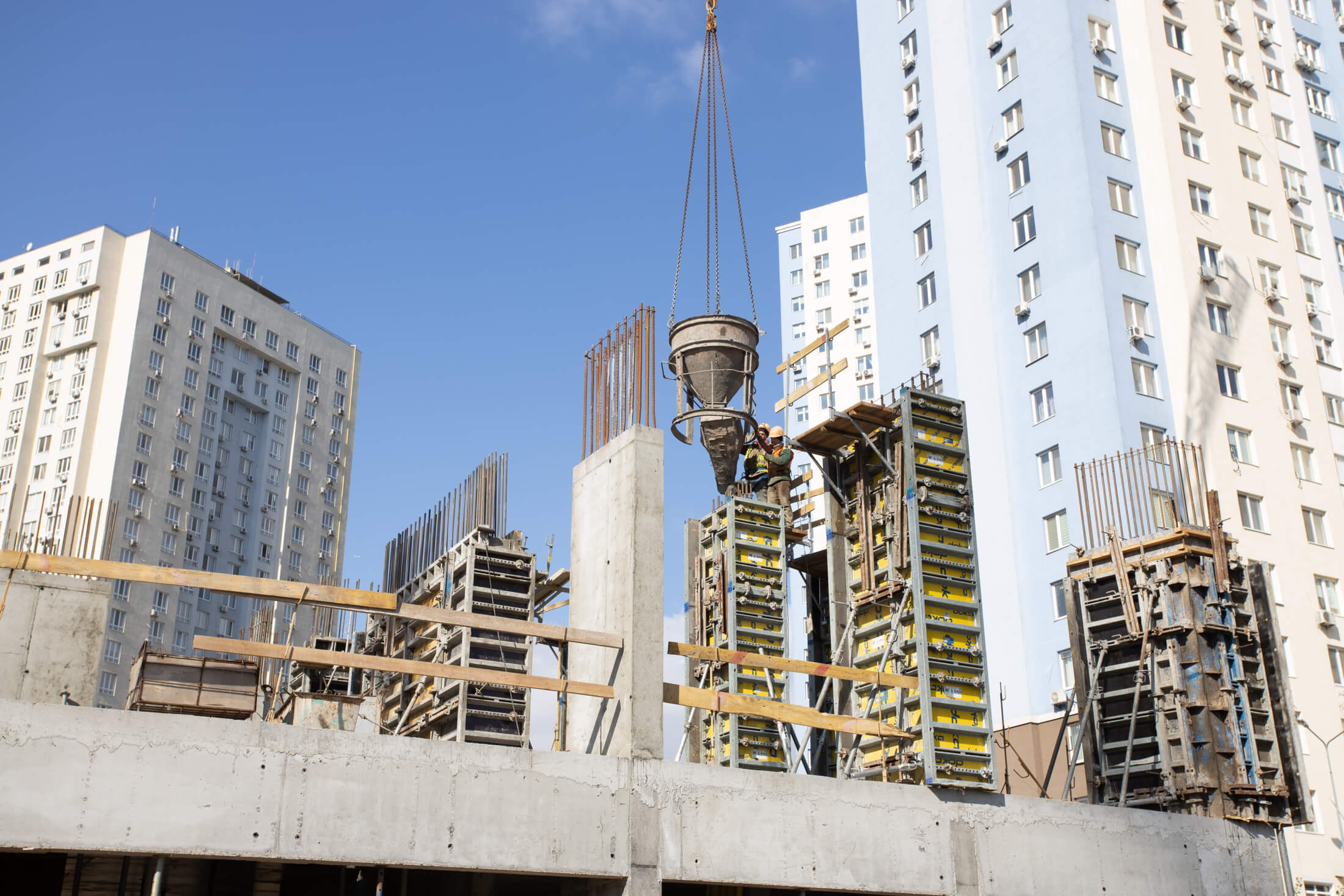

• Виконані роботи з влаштування плити покриття паркінгу.
• Виконуються роботи по влаштуванню цегляної кладки стін - 30%

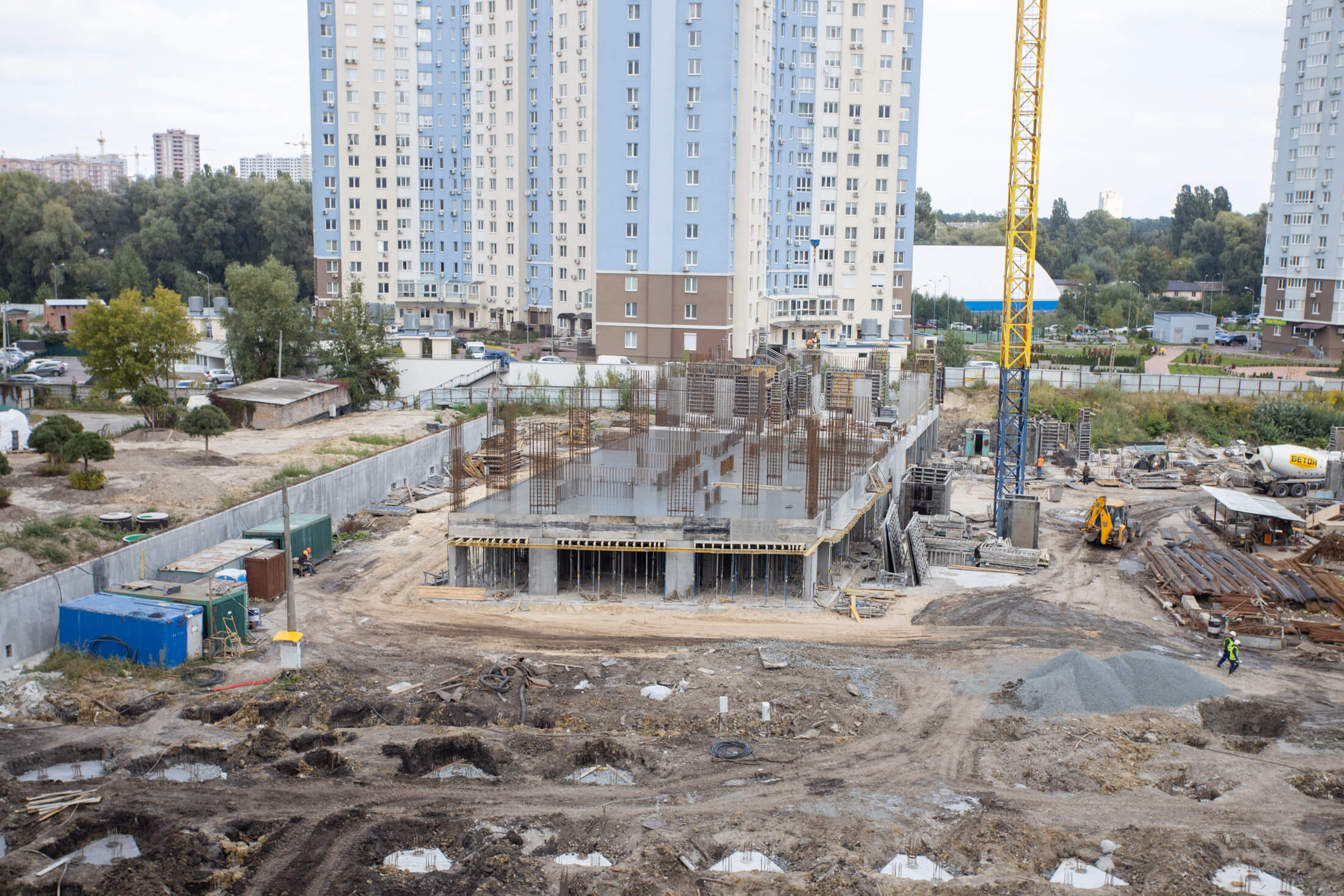

Будинок №4:

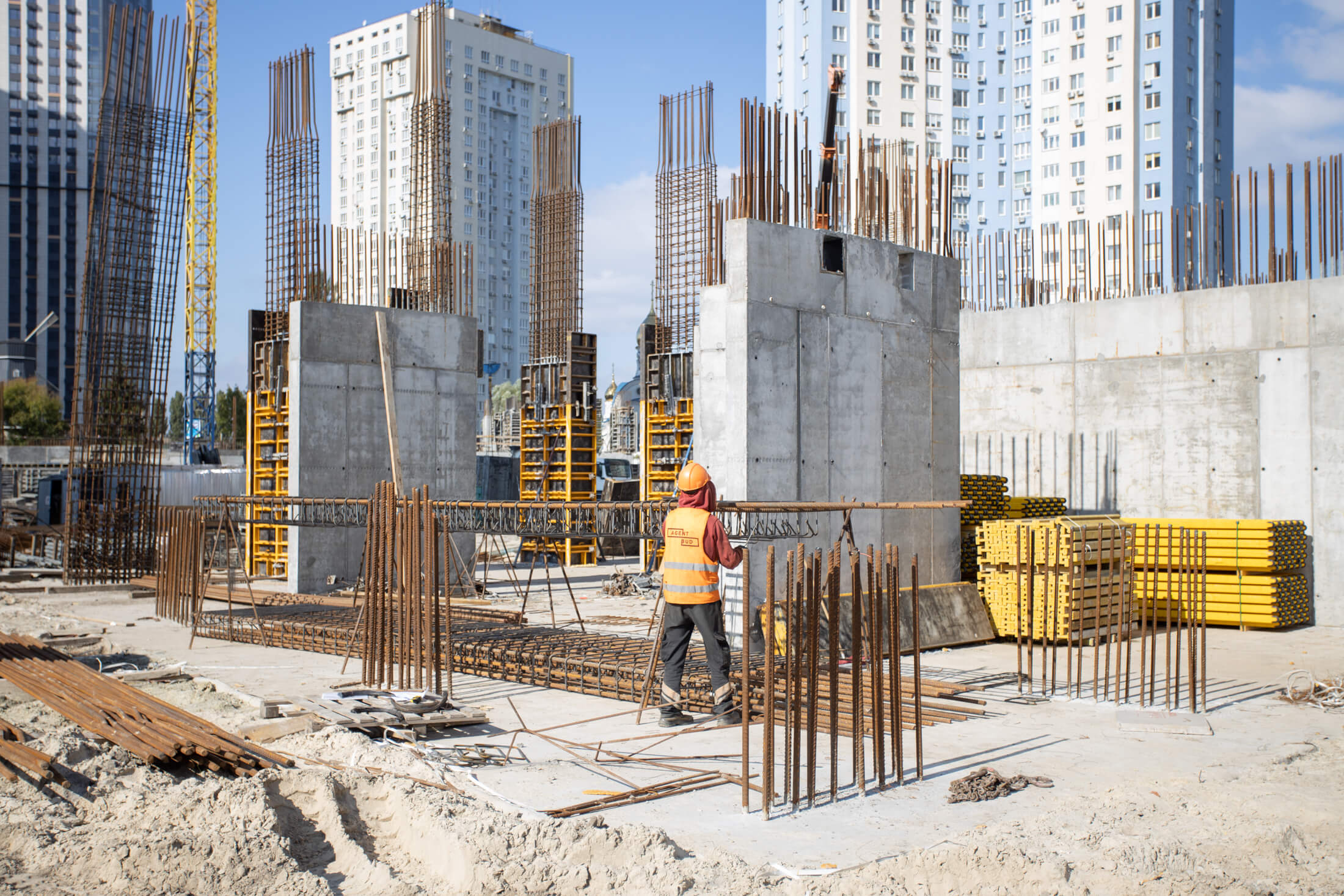

• Виконано зворотню засипку пазух фундаментів.

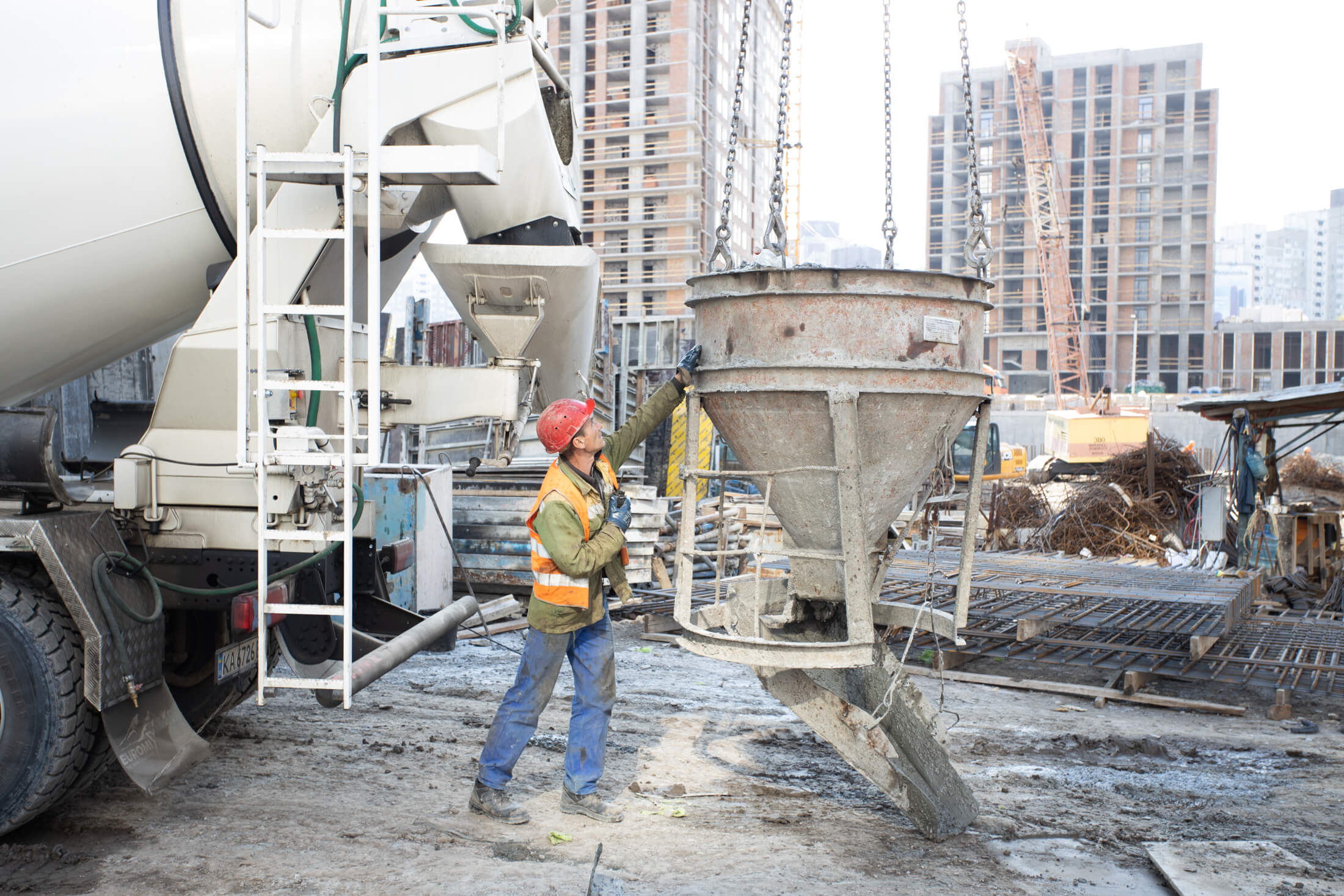

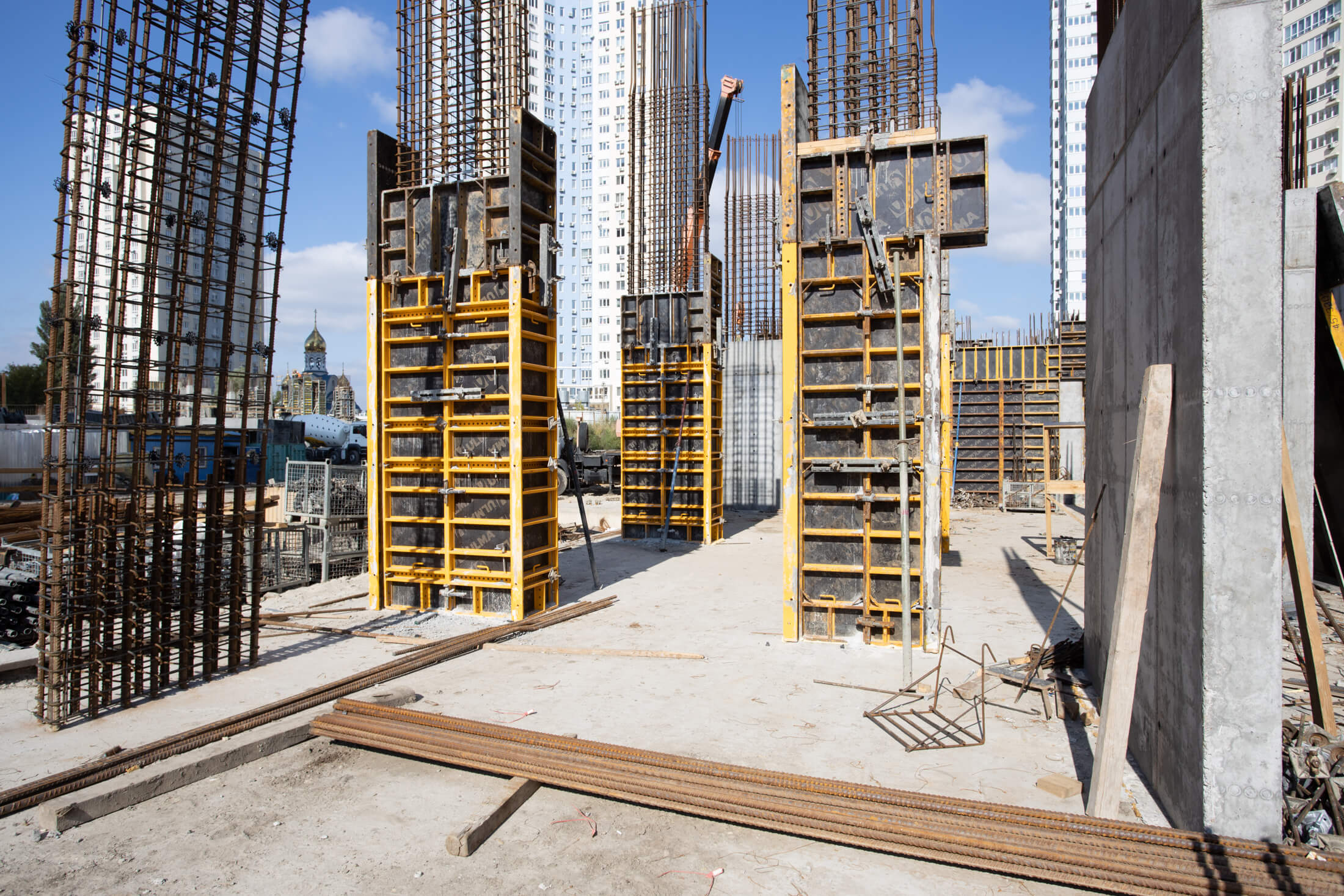

• Виконано влаштування залізобетонних вертикальних конструкцій підвалу секцій 1, 3, 5.
• Виконуються роботи по перекриттю підвалу.

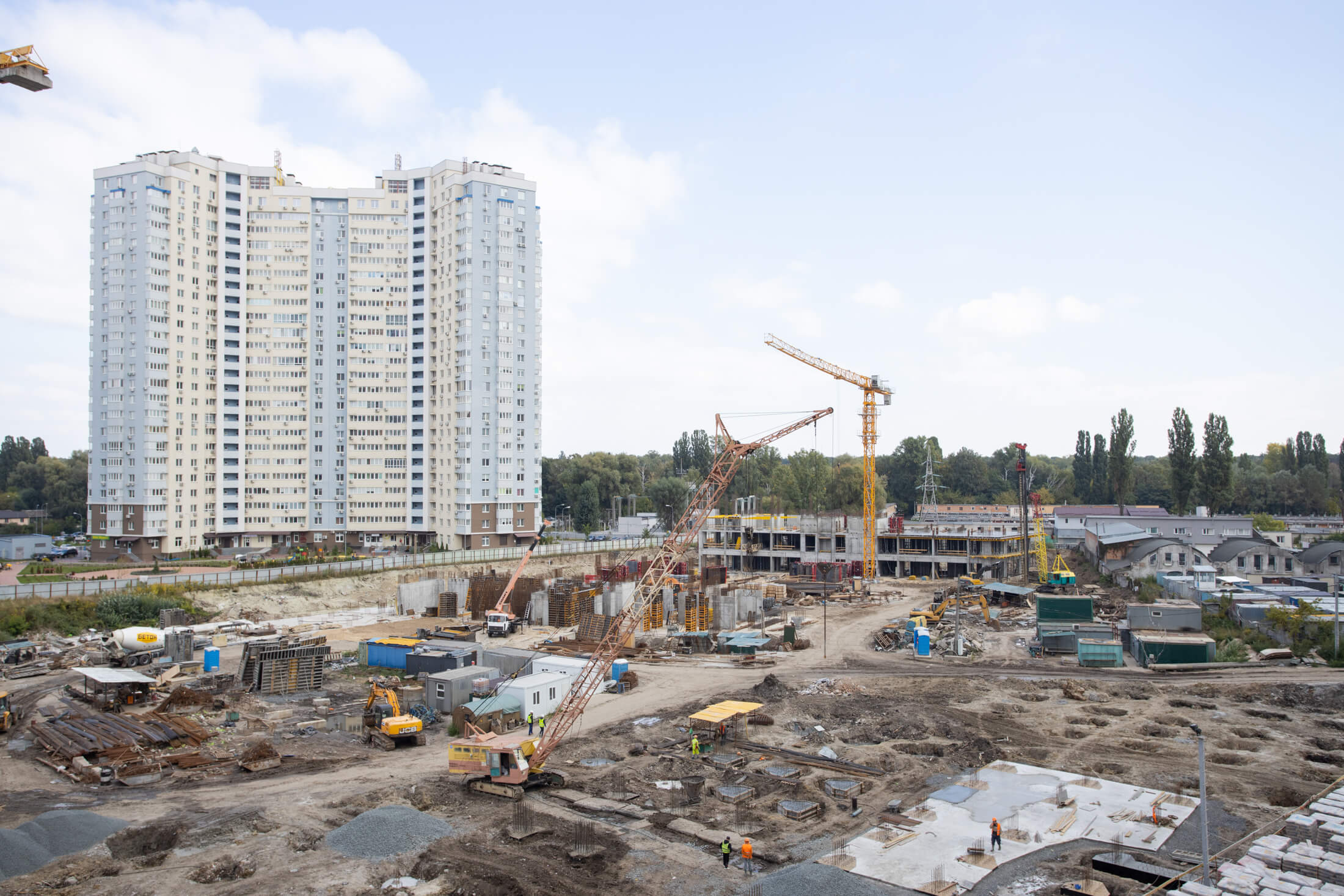

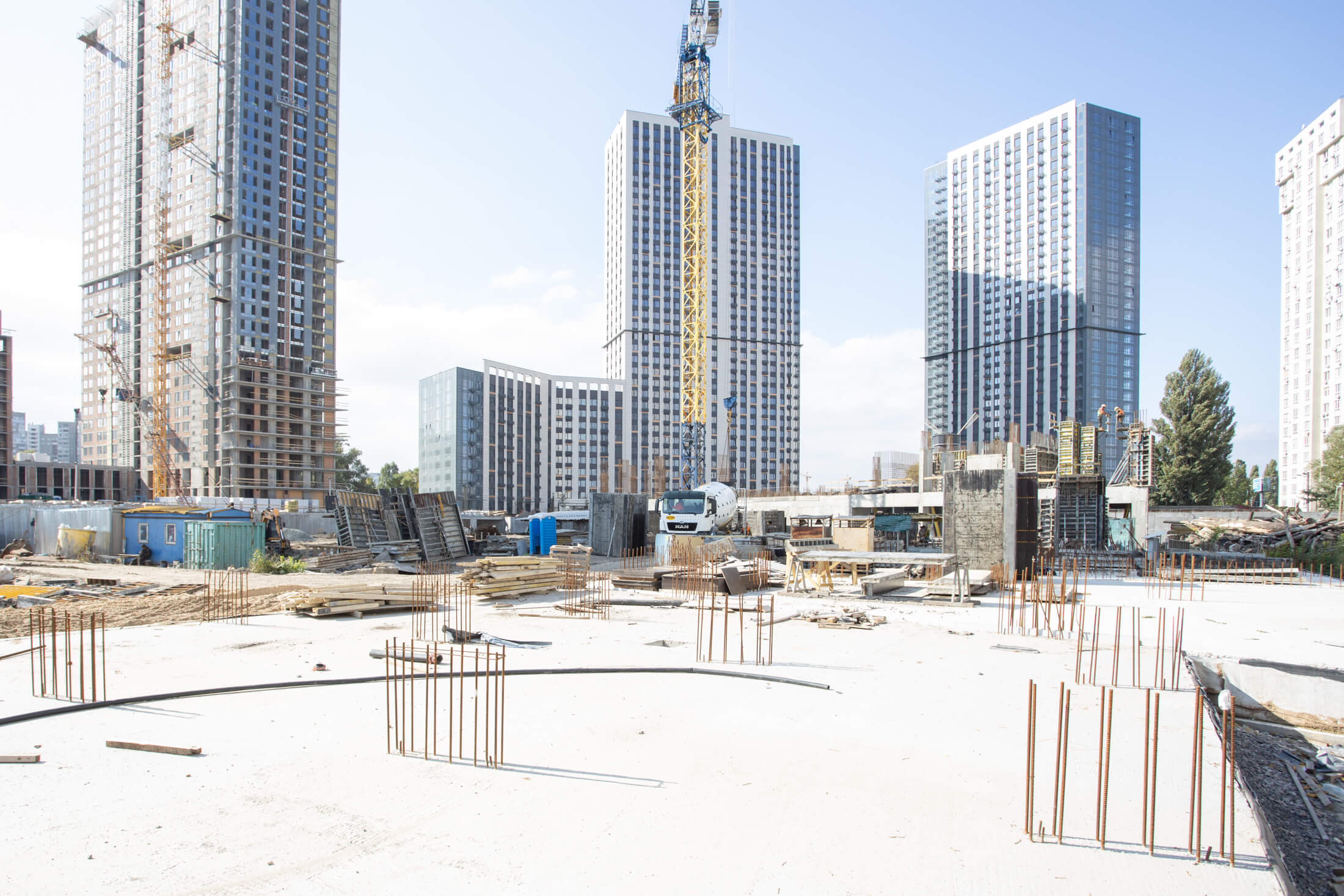

Паркінг Будинки 4 (2-й пусковий комплекс):

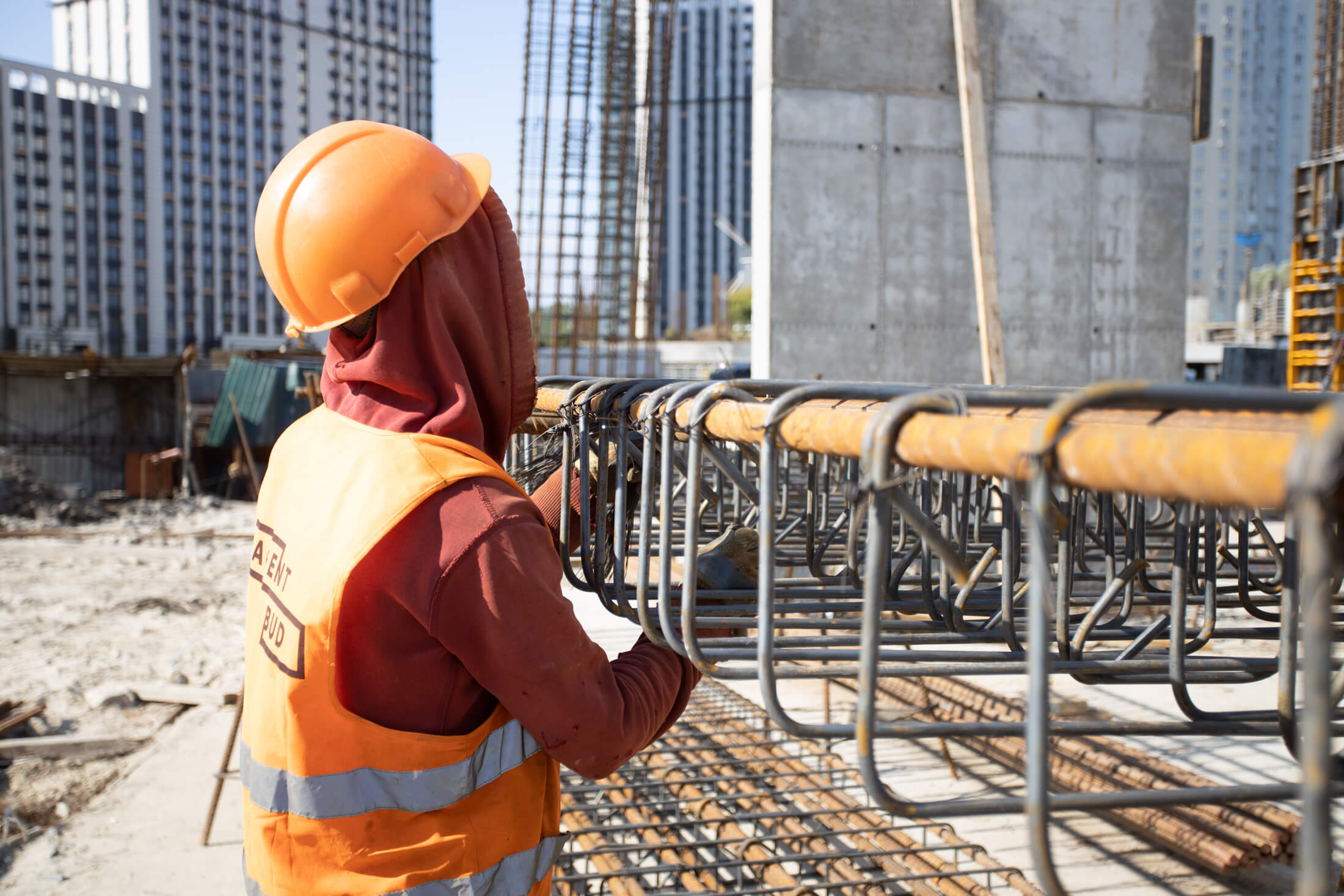

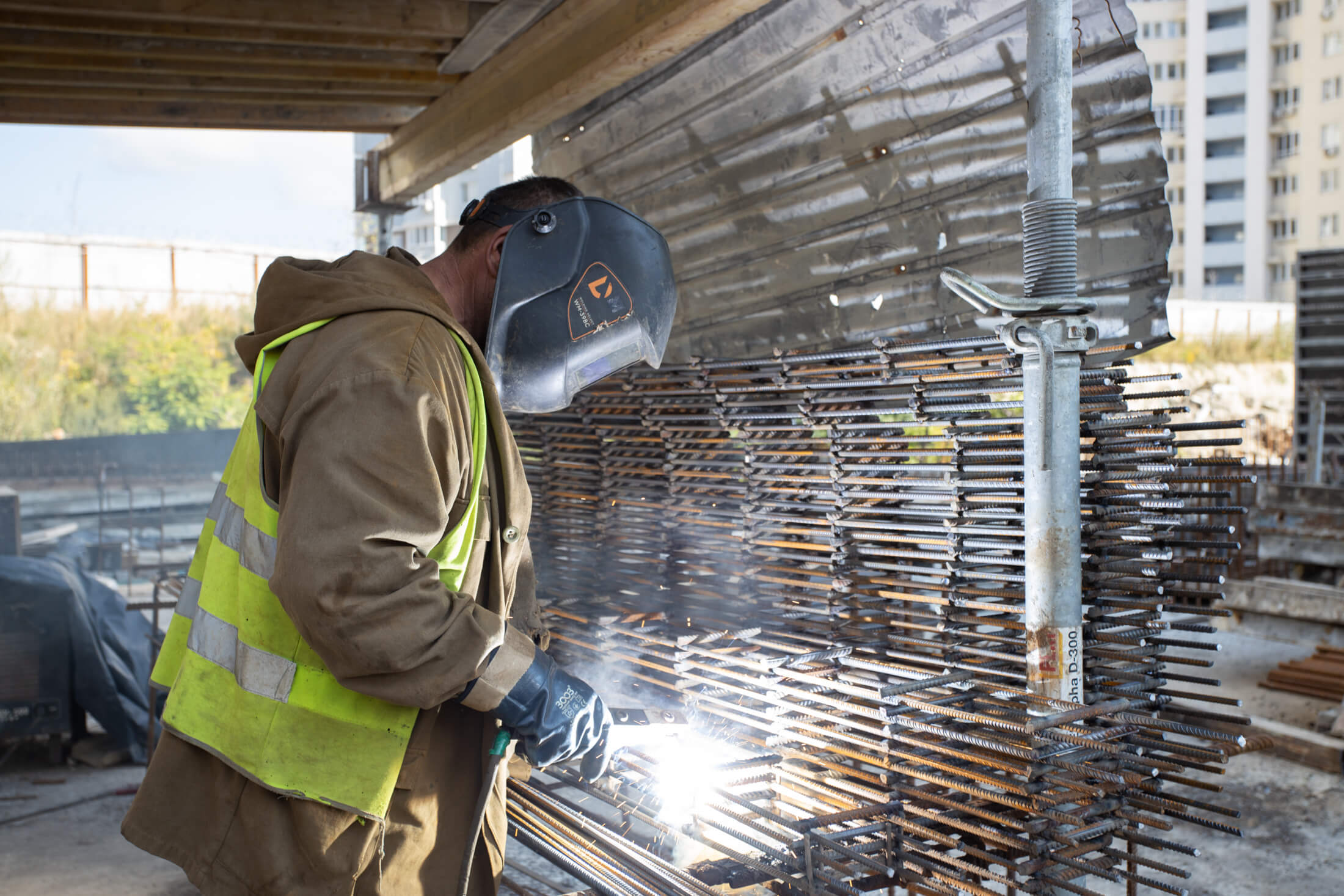

• Виконуються роботи по влаштуванню пальового поля - 5%.

Паркінг (3-й пусковий комплекс):
• Виконуються роботи по влаштуванню пальового поля - 90%.

/
