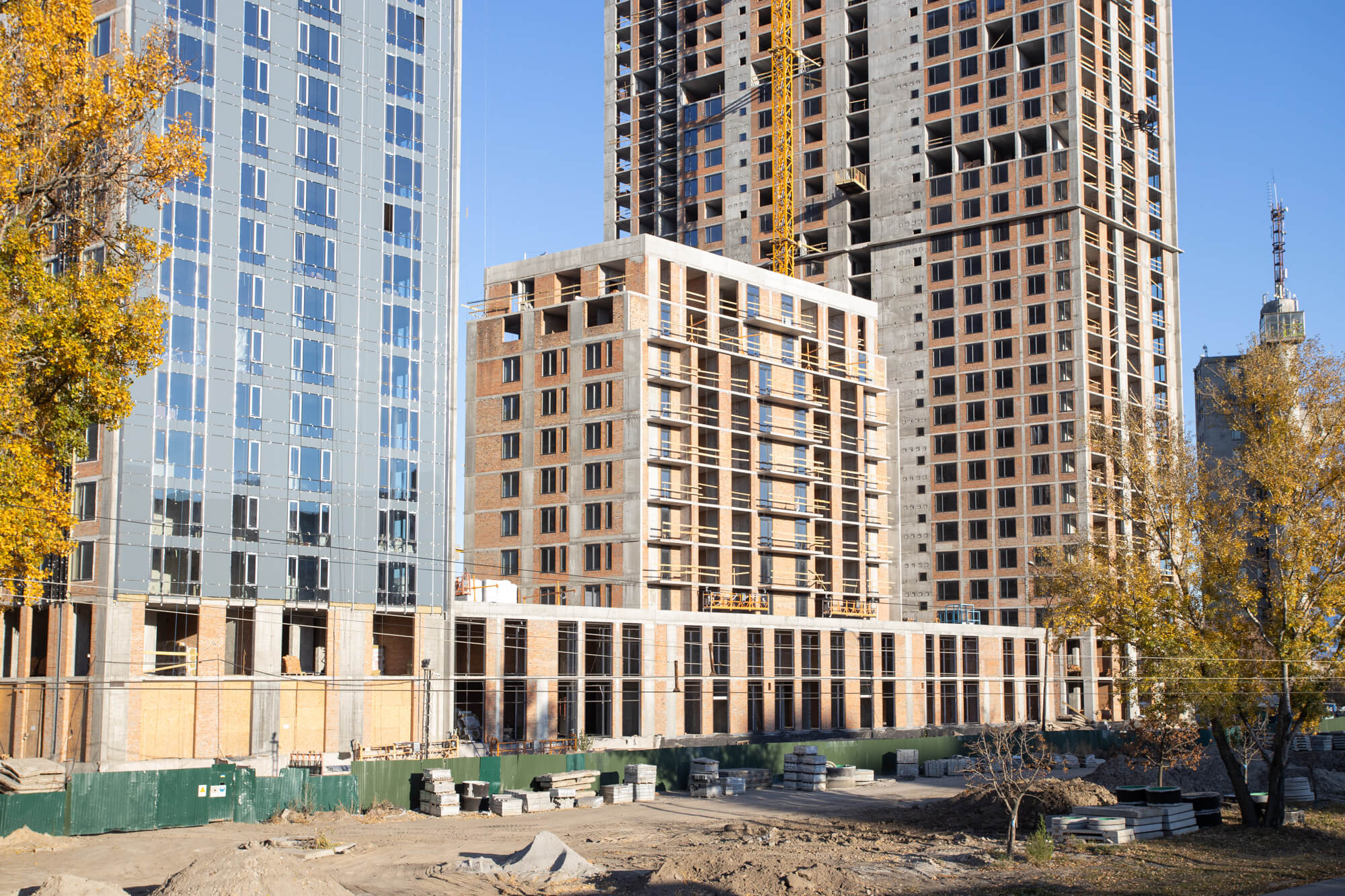

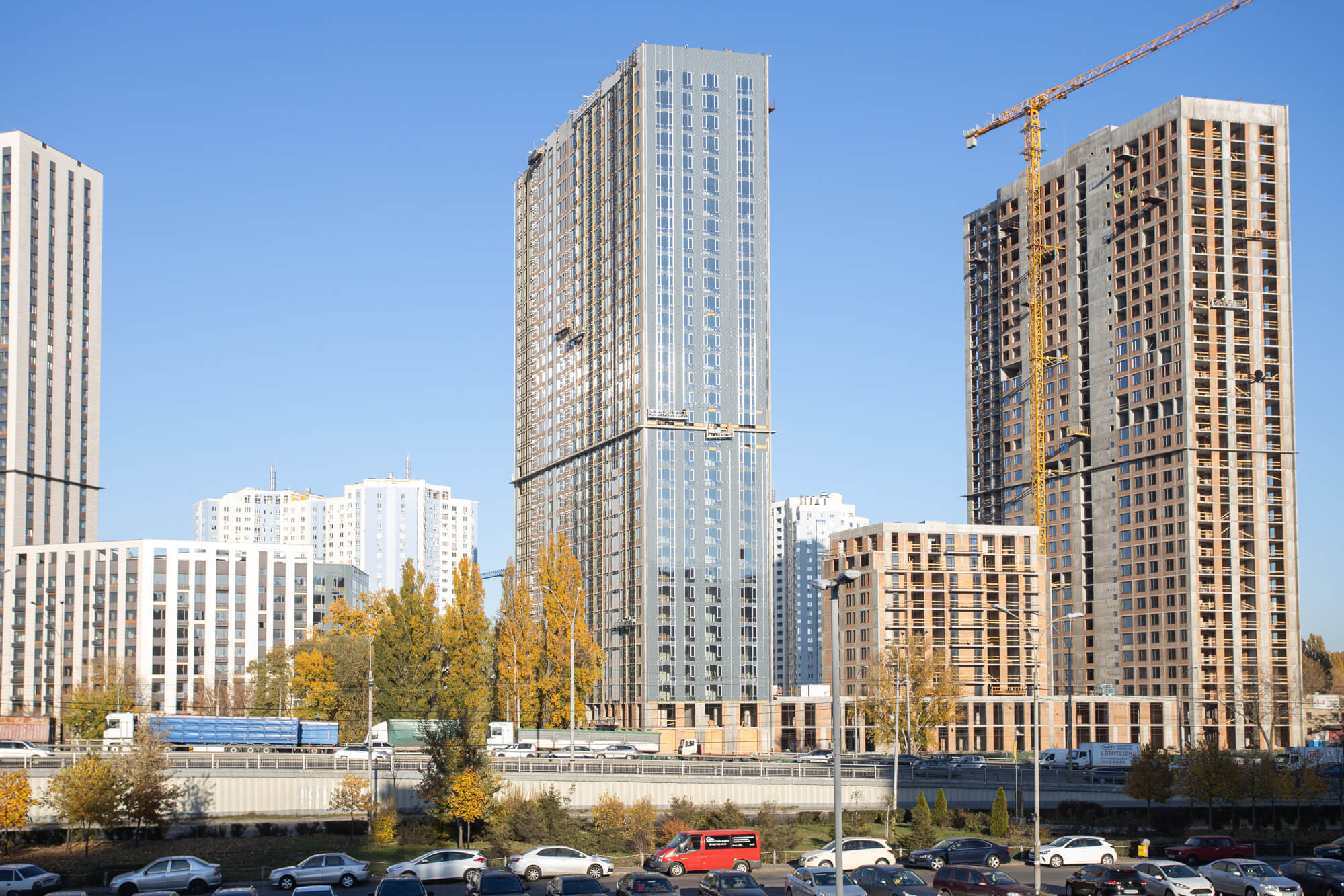

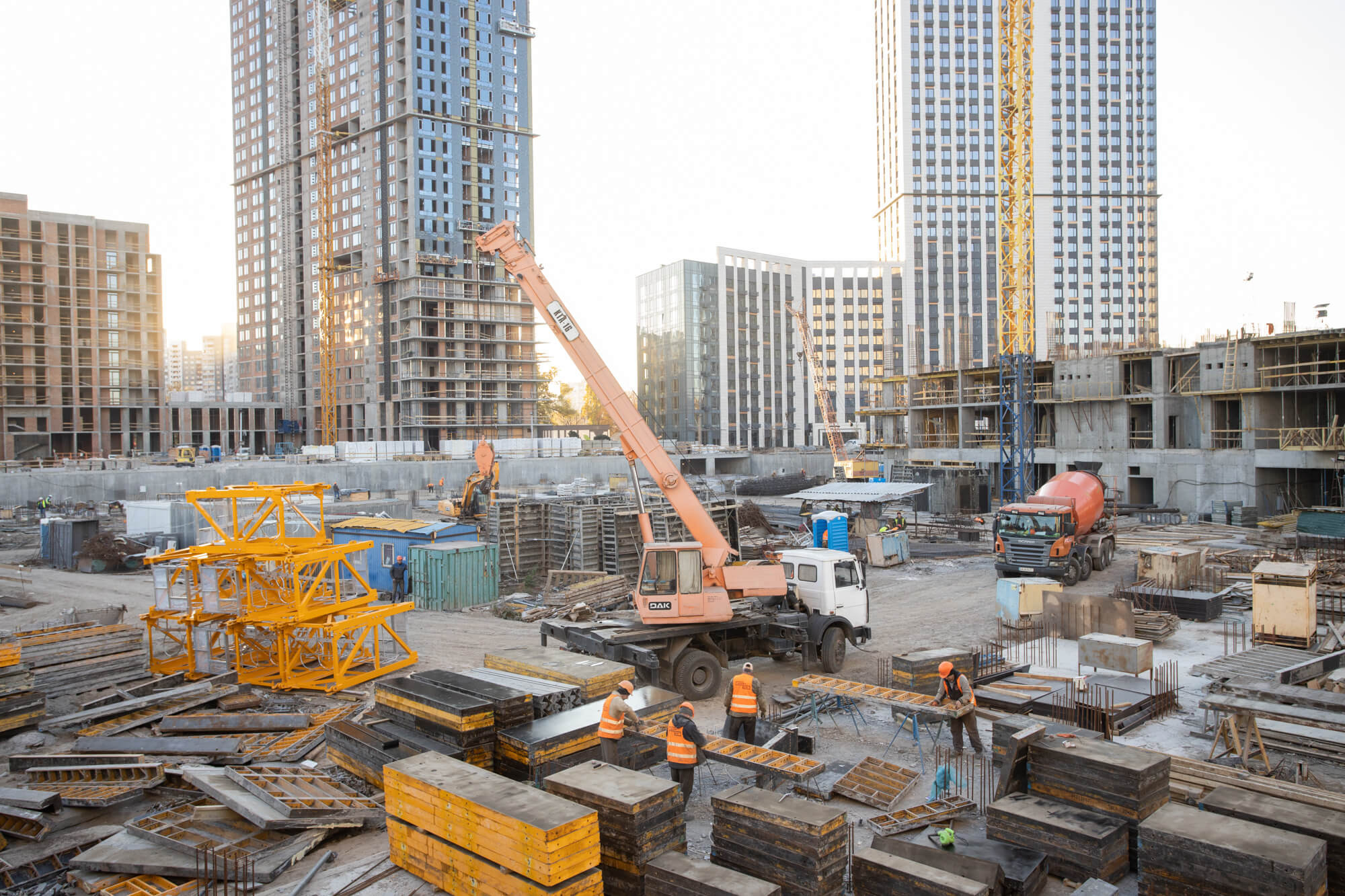

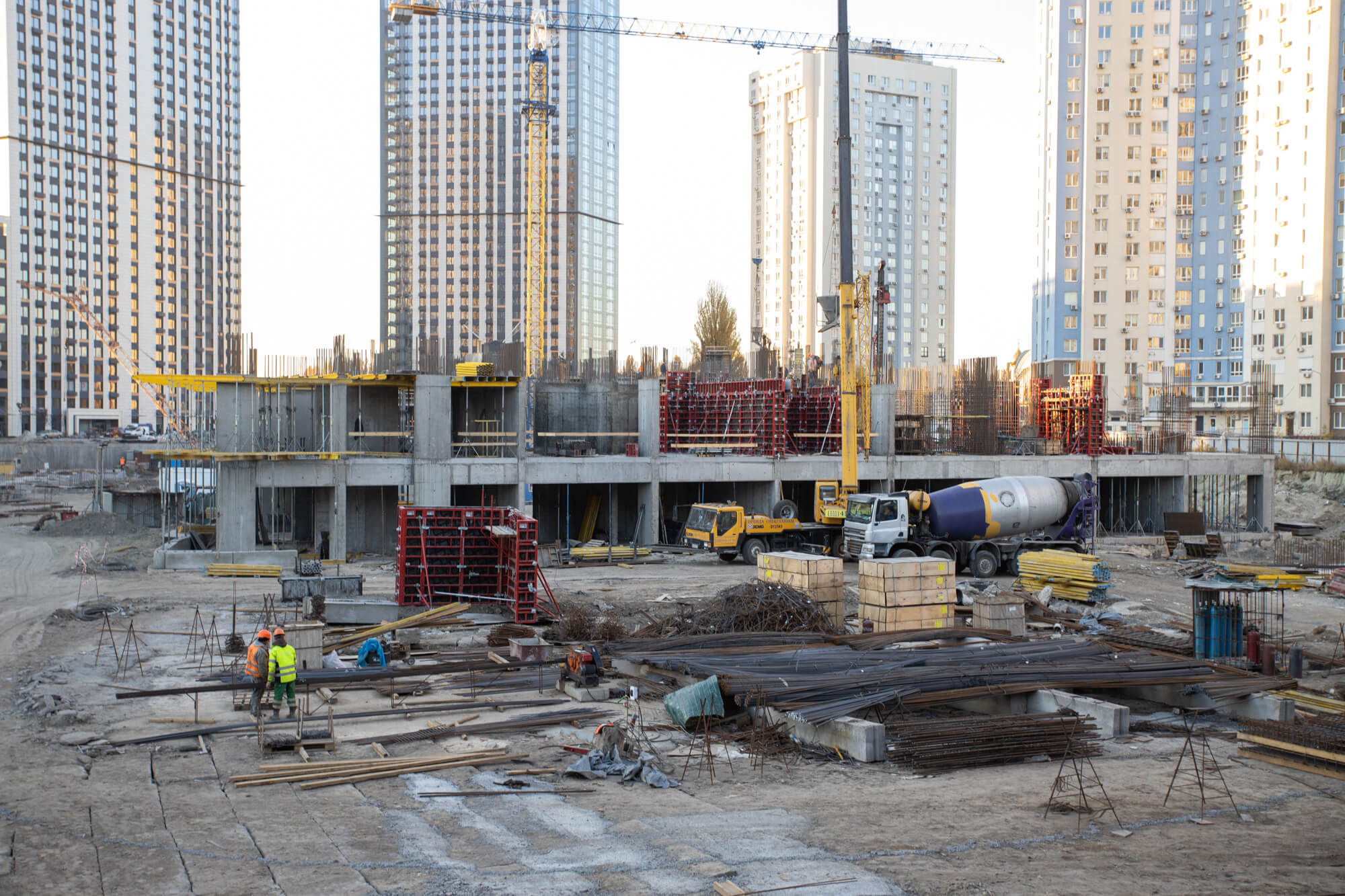

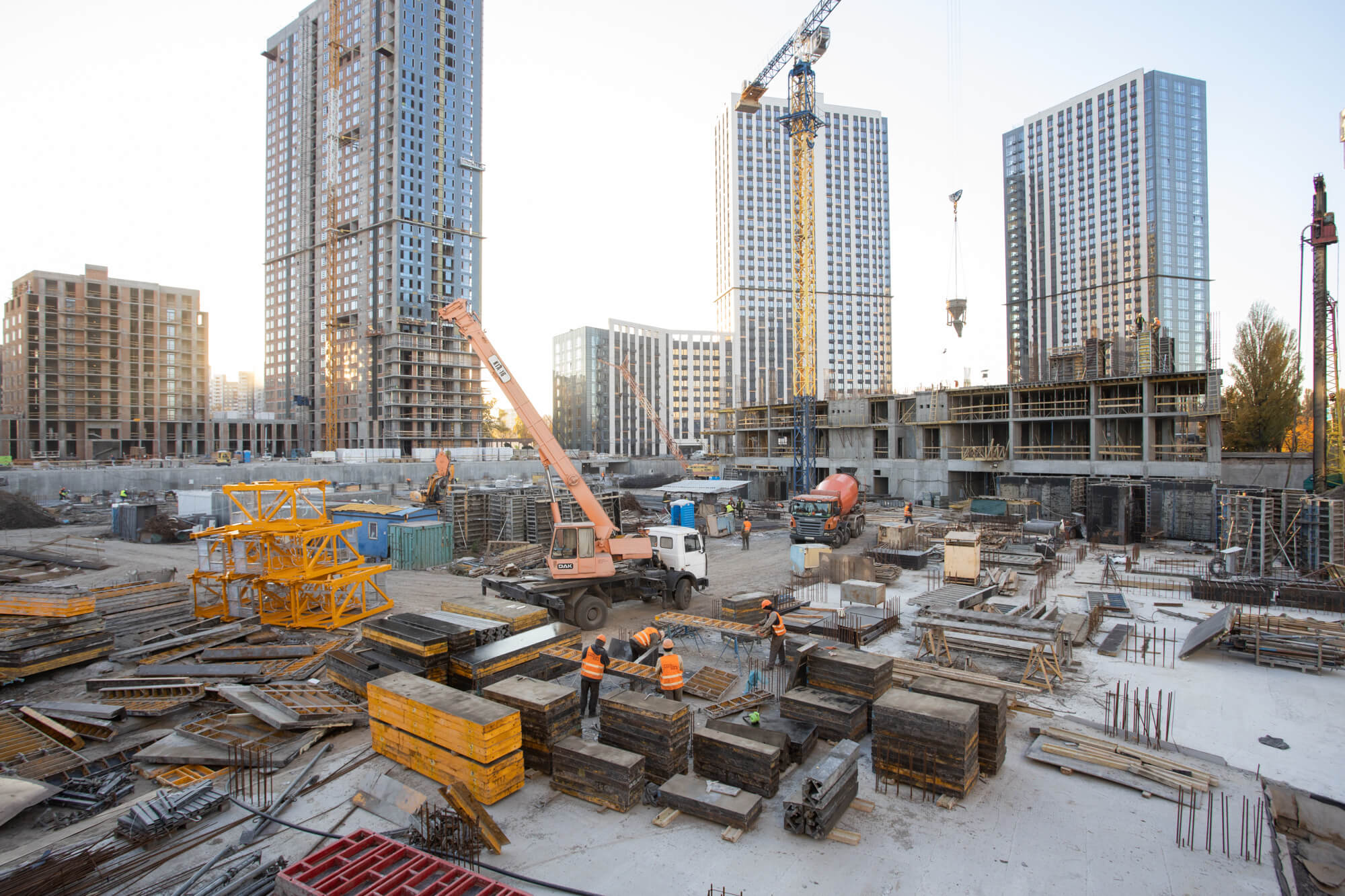

Хід будівництва, 01.11.2021
Станом на 01.11.2021 на будівельному майданчику ЖК «Метрополіс» виконуються наступні роботи:
Загальні (перша черга):
• Виконуються роботи по влаштуванню позамайданчикових мереж каналізації К1 – 95% (підключення в колектор виконано).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ. – 90%.
• Виконуються роботи по прокладанню внутрішньомайданчикових кабельних ліній мереж слабкострумових систем диспетчеризації – 90%.

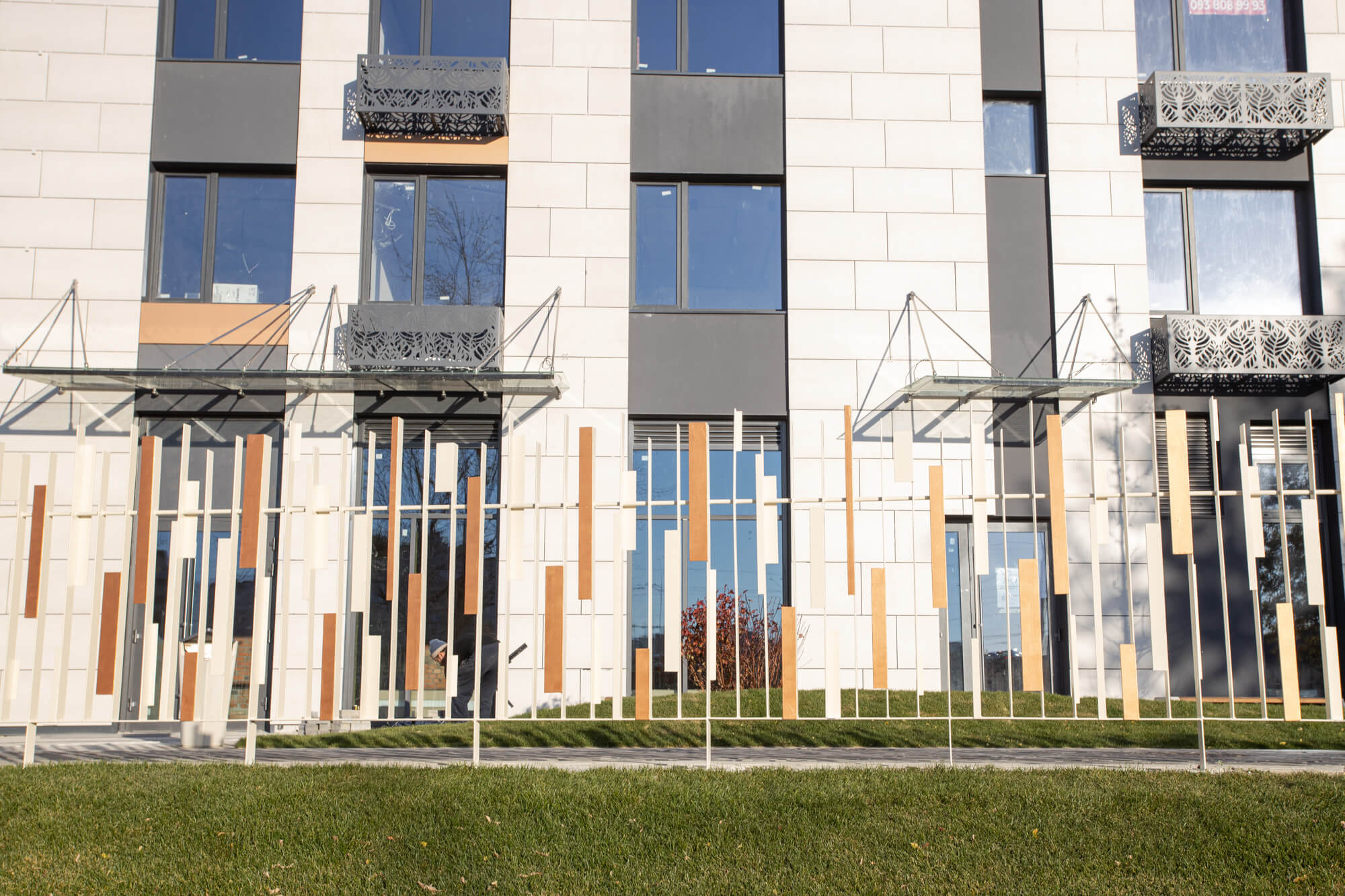

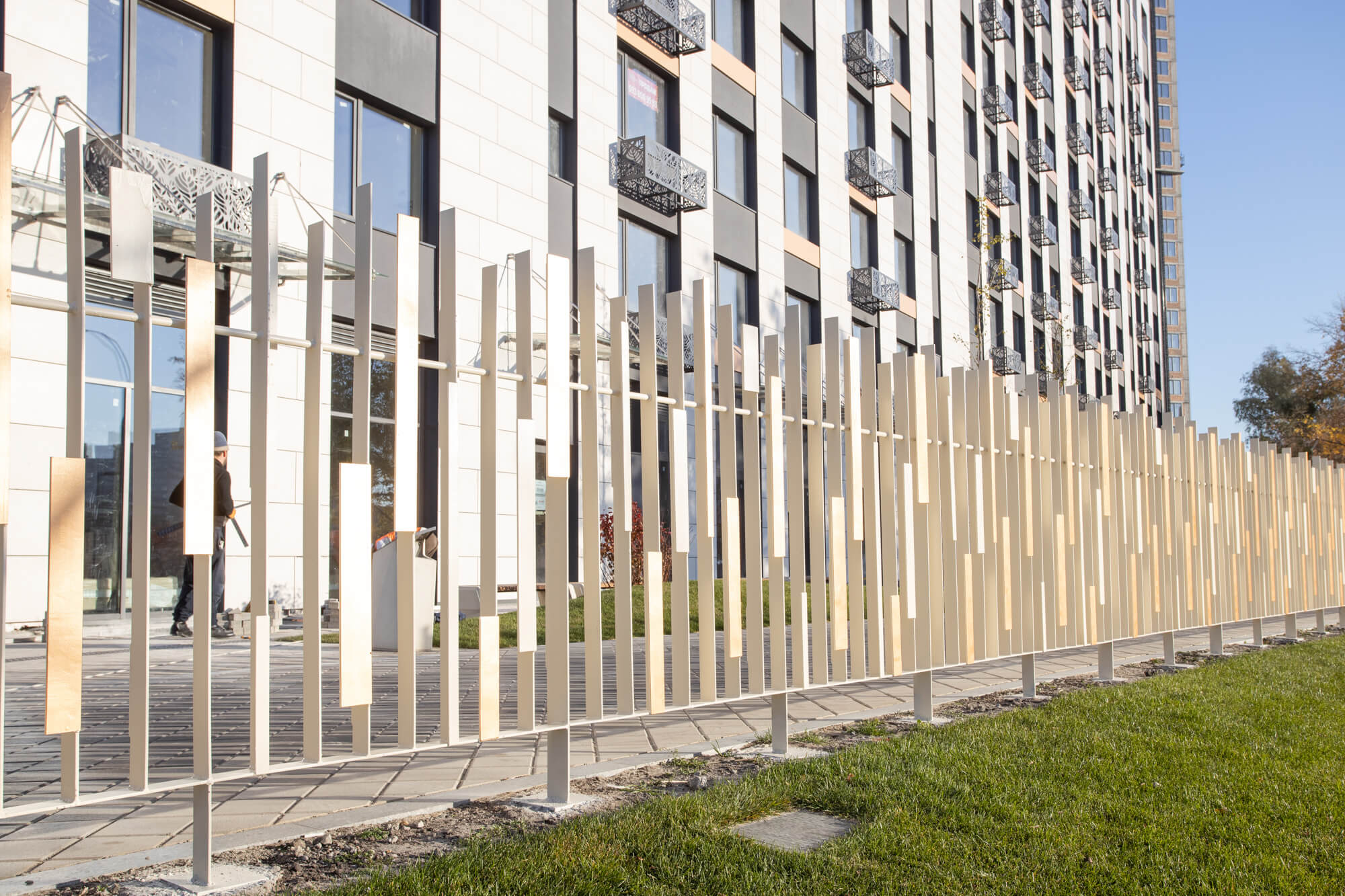

• Виконуються роботи по монтажу декоративної огорожі комплексу (зона 1) - 45%.
• Виконуються роботи по благоустрою та озелененню (Зона 1- 95%, Зона 2 - 95%, Зона 3 - 30%).
• Виконуються роботи по облаштуванню КПП пункту охорони.
• Виконуються ПНР по системі контролю доступу.
Будинок №1:

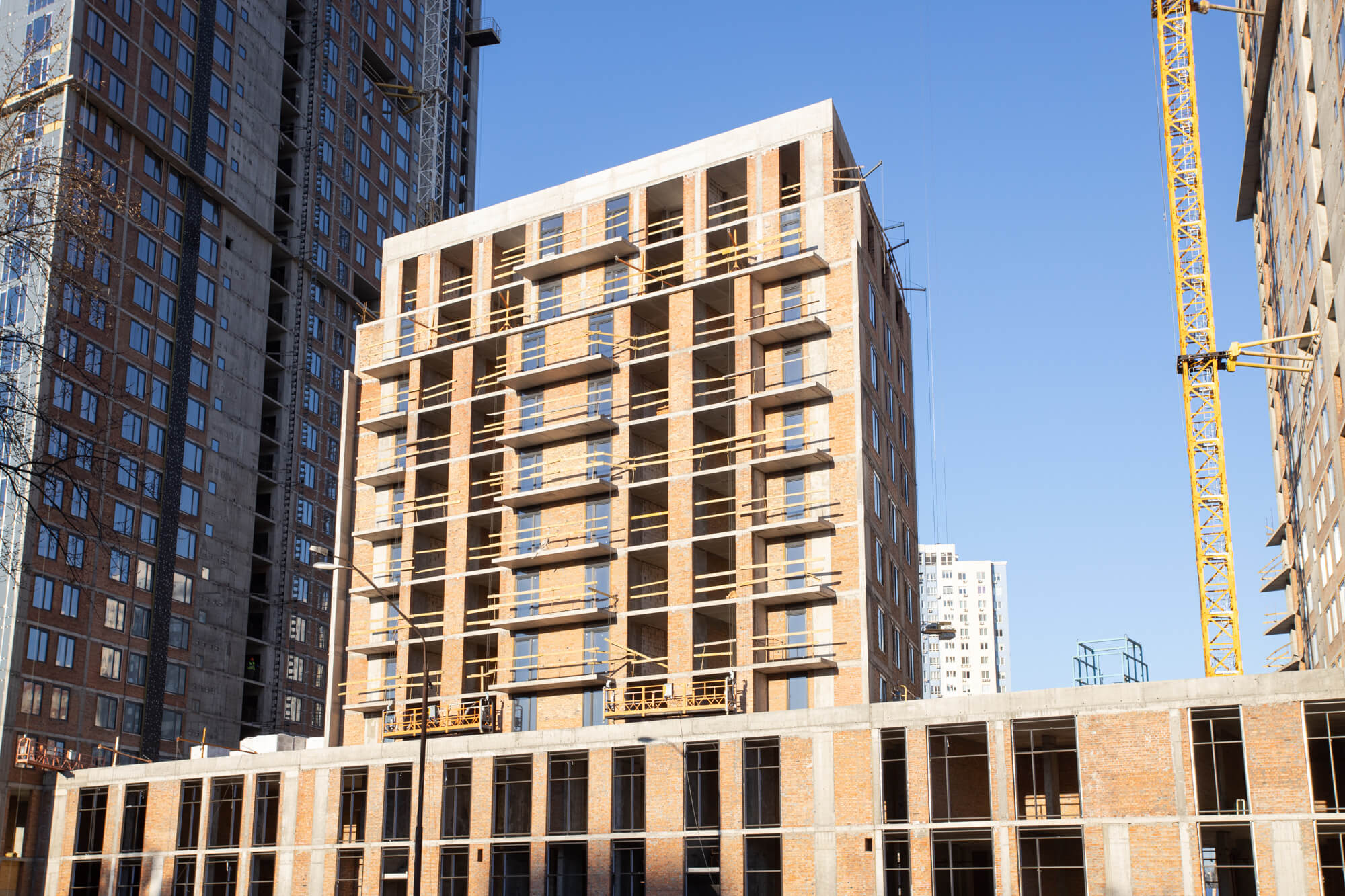

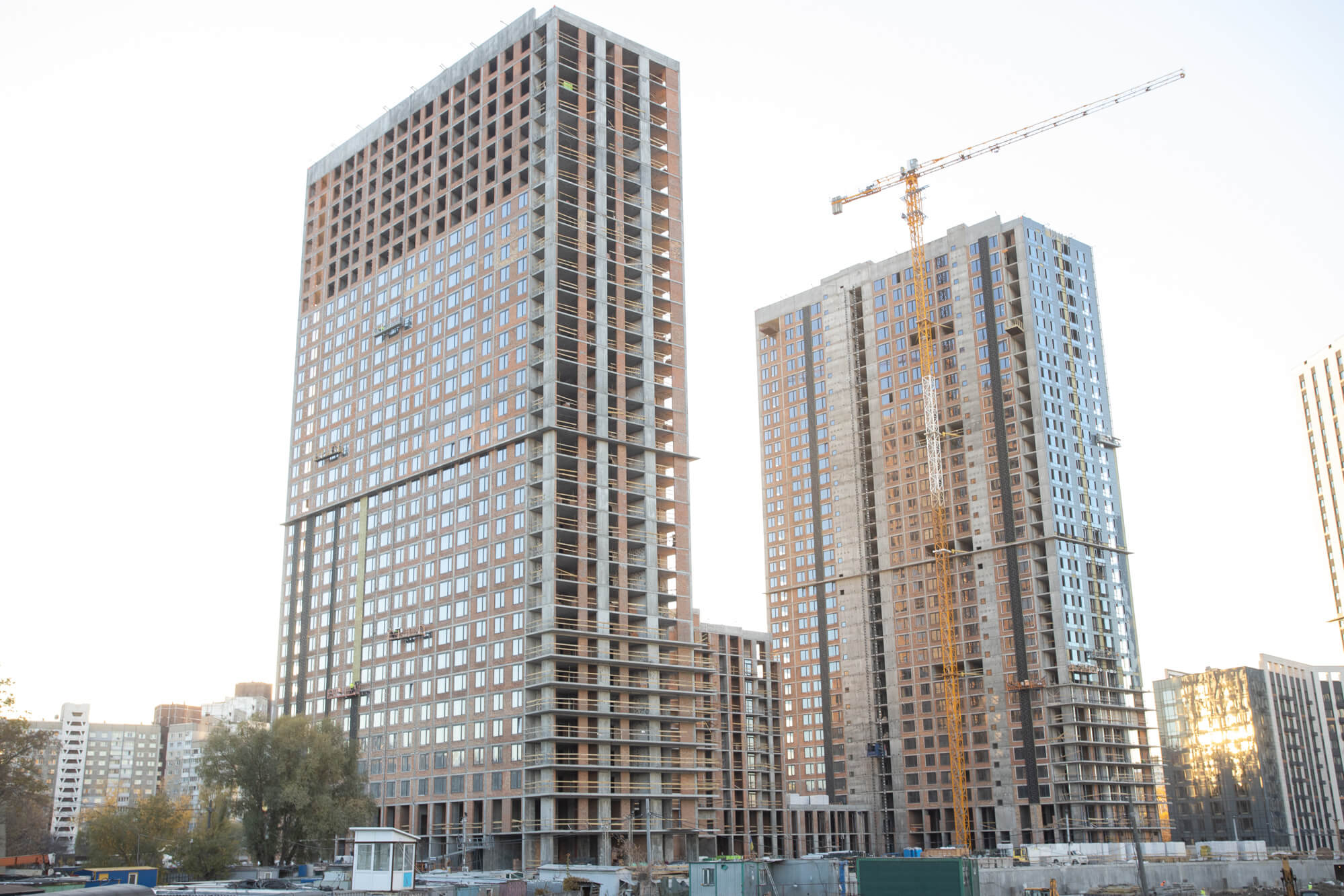

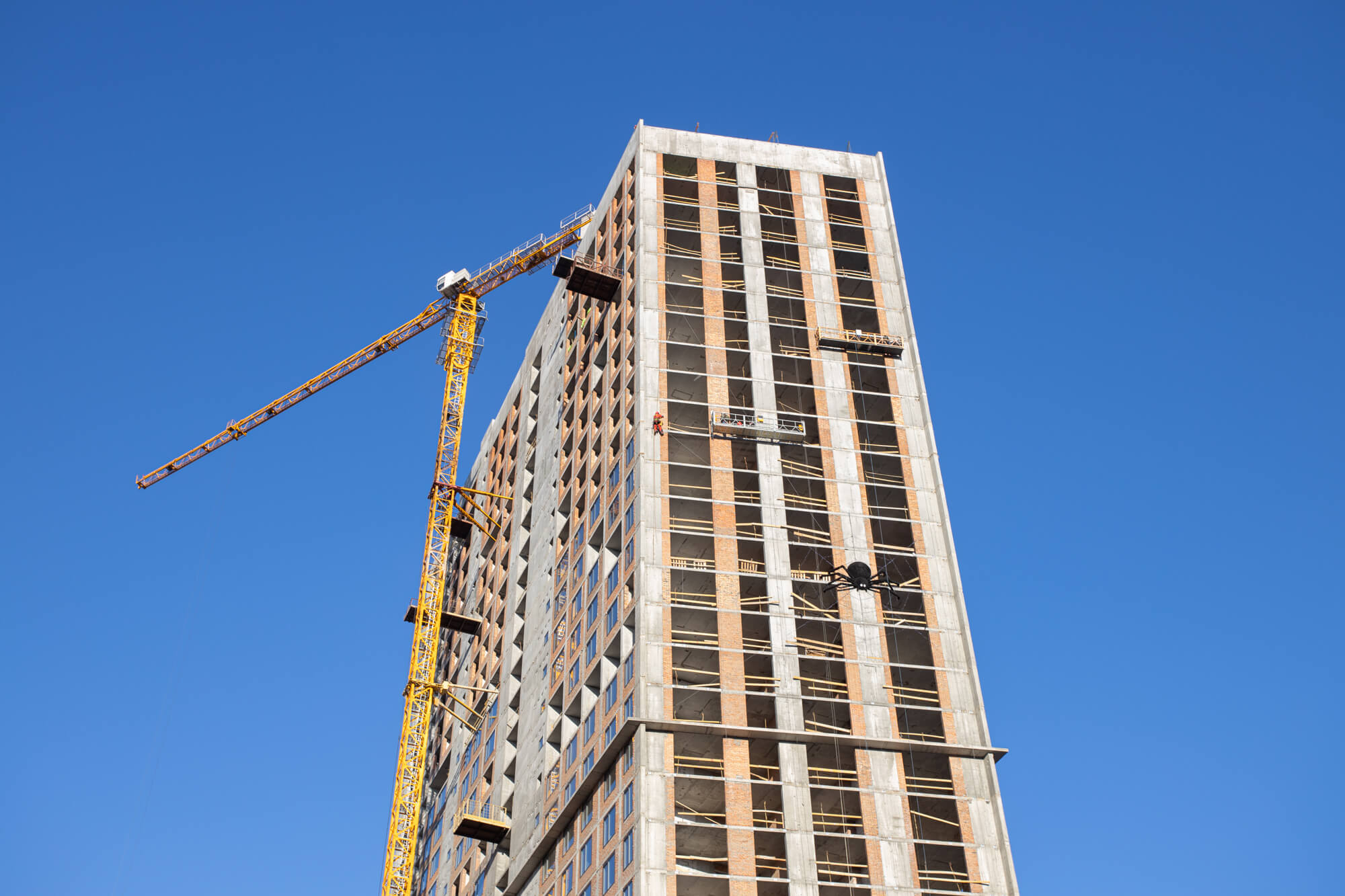

• Виконані роботи по герметизації щитів протипожежного поясу на 17 поверсі.

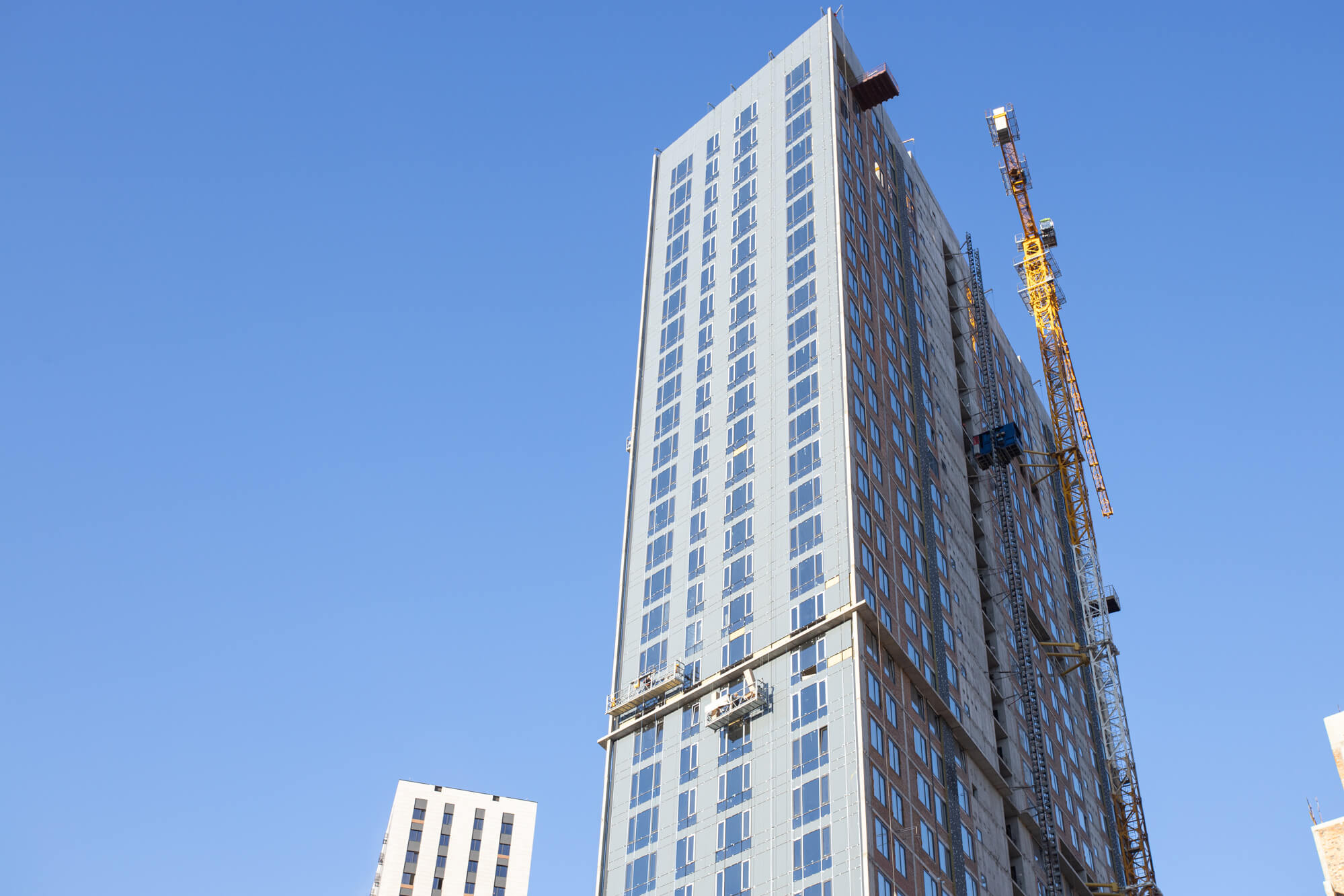

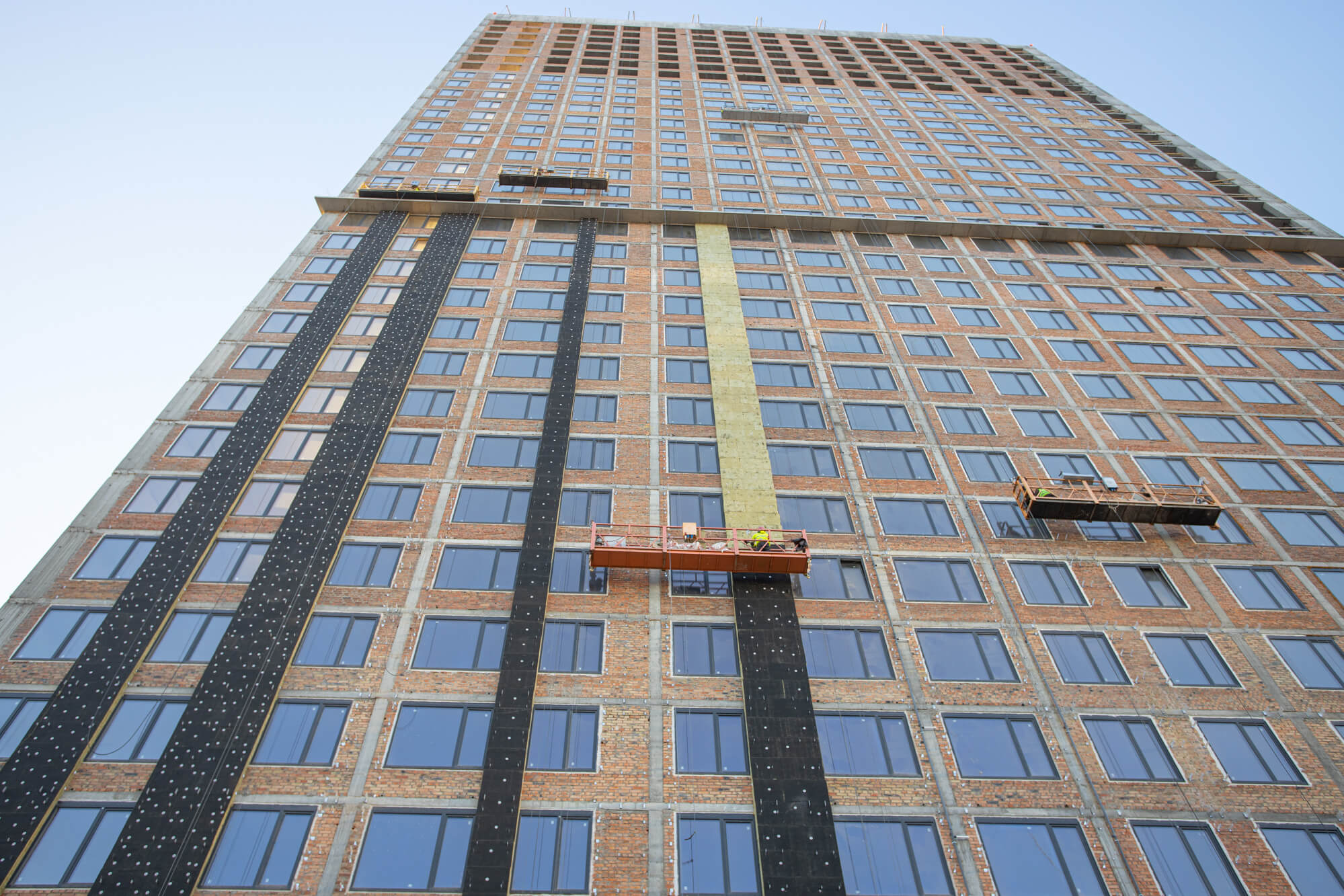

• Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі - 95%.
• Виконані роботи по прокладанню слабкострумових системах з 1 по 34 поверх.
• Закінчується виконання робіт по монтажу систем протипожежного захисту з 1 по 34 поверх - 98%.
• Виконані роботи з монтажу ліфтів.
• Виконуються роботи по диспетчеризації ліфтів.
• Виконані роботи з влаштування покрівлі на 98%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів - 65%.
• Виконані оздоблювальні роботи офісу експлуатуючої компанії.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу – 30%.
• Виконані роботи по заміні автоматичних запобіжників підключення котлів (на вимогу Вайлент груп).
• Виконуються роботи по диспетчеризації всіх систем - 50%.
⠀

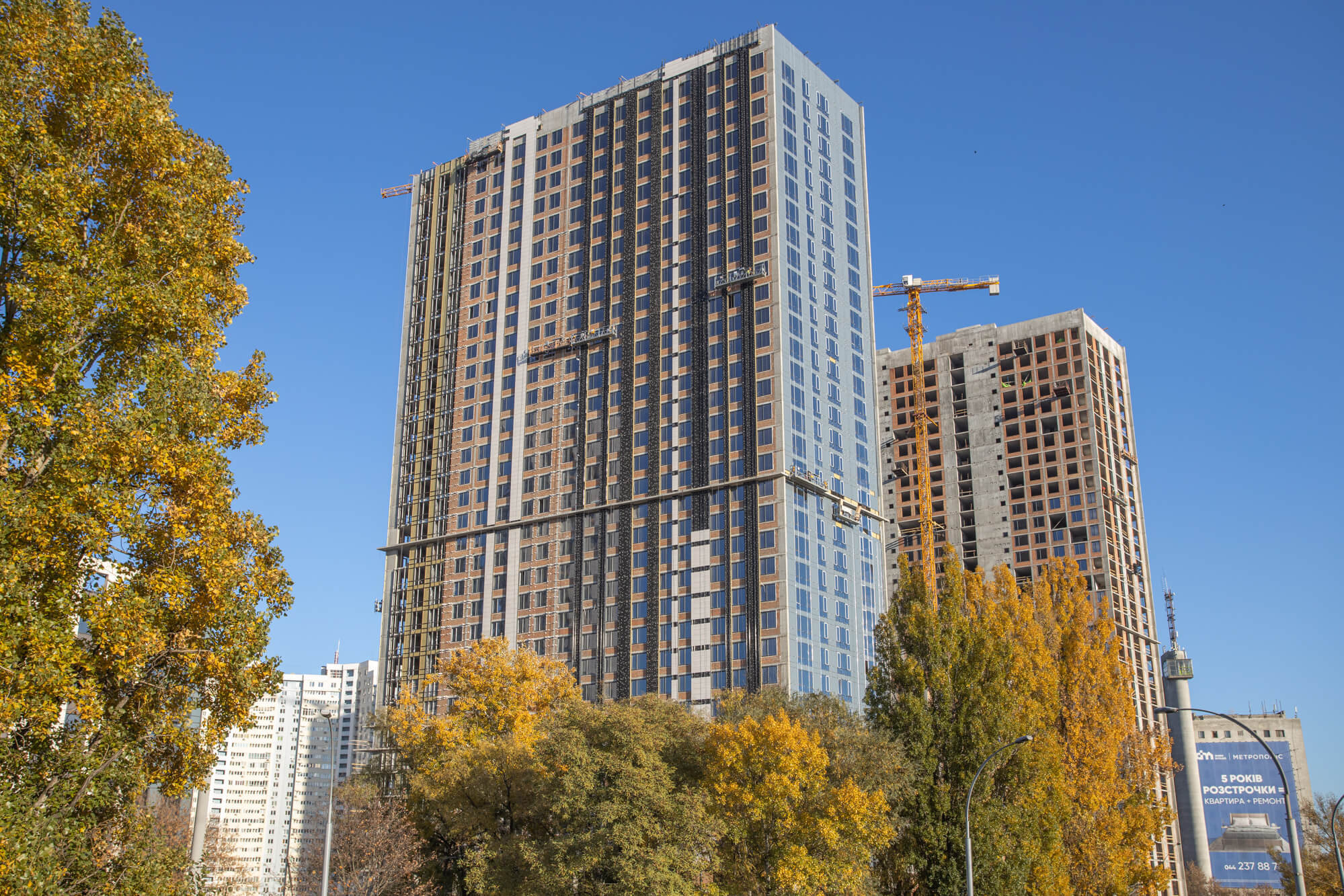

Будинок №2, секція 1:
• Виконані роботи з оздоблення сходових клітин з 1 по 10 поверх.
• Выполнены малярные работы с 1 по 10 этаж.
• Виконані роботи з облаштування плитки в місцях загального користування по 10 поверх.
• Виконані роботи по влаштуванню протипожежних систем.
• Виконані роботи по слабкострумових системах з 1 по 10 поверх.
• Виконані роботи з влаштування систем водопроводу, каналізації та опалення, електромонтажні роботи.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів - 50%.
• Виконані роботи по влаштуванню протипожежних проходок кабельних ліній через перекриття.
• Виконані роботи по влаштуванню фінішного шару покрівлі.
⠀
Будинок №2, секція 2:
• Виконуються роботи по диспетчеризації ліфтів.
• Виконані роботи по герметизації щитів протипожежного поясу на 17 поверсі.
• Закінчується виконання робіт по прокладанню слабкострумових систем з 1 по 34 поверх - 95%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів - 65%.
• Виконані роботи по влаштуванню приямків димовидалення.
• Виконуються роботи по покриттю приямків димовидалення решітками з нержавіючої сталі - 30%
• Виконані роботи по монтажу огороджень та драбин на покрівлі.
• Виконуються роботи по монтажу вхідних козирків - 95%.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу - 30%.
• Виконуються роботи по диспетчеризації усіх систем - 50%.
⠀
Загальні (2 черга 1 пусковий комплекс):
• Виконані роботи по влаштуванню зворотної засипки ґрунту під нижню позначку благоустрою (Зона 3).
• Виконуються роботи по прокладанню мереж В1, К1, К2 для підключення ЖБ 4 в зоні 3 – 80%.
• Виконуються роботи по влаштуванню позамайданчикових мереж водопостачання В1 - 60%.
• Виконуються роботи по влаштуванню внутрішньомайданчикових і позамайданчикових мереж дренажної і зливової каналізації К2 – 90%.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ.
• Виконуються роботи по влаштуванню свердловин водопостачання автополиву - 80%.
⠀

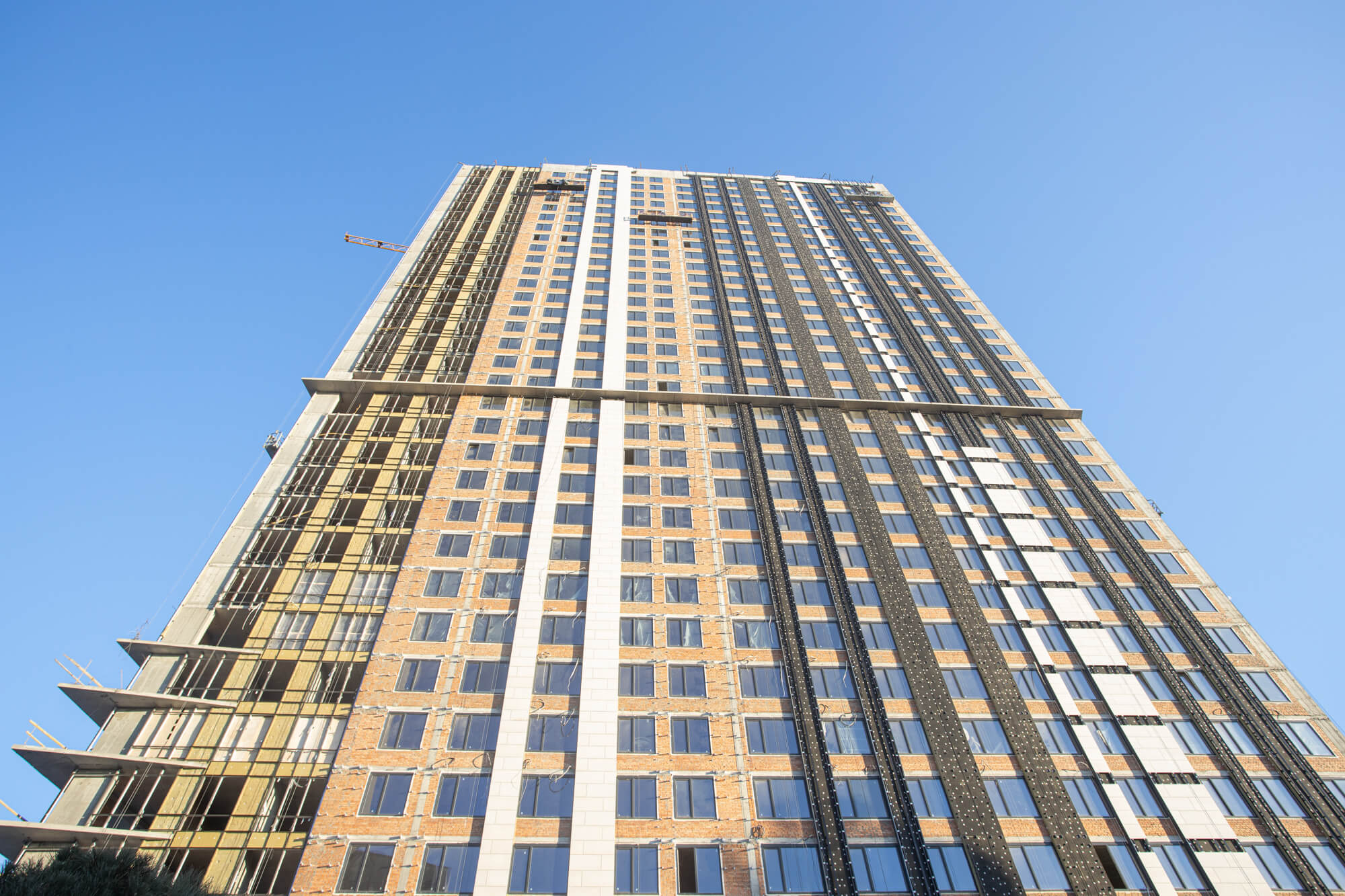

Будинок №3, секція 1:

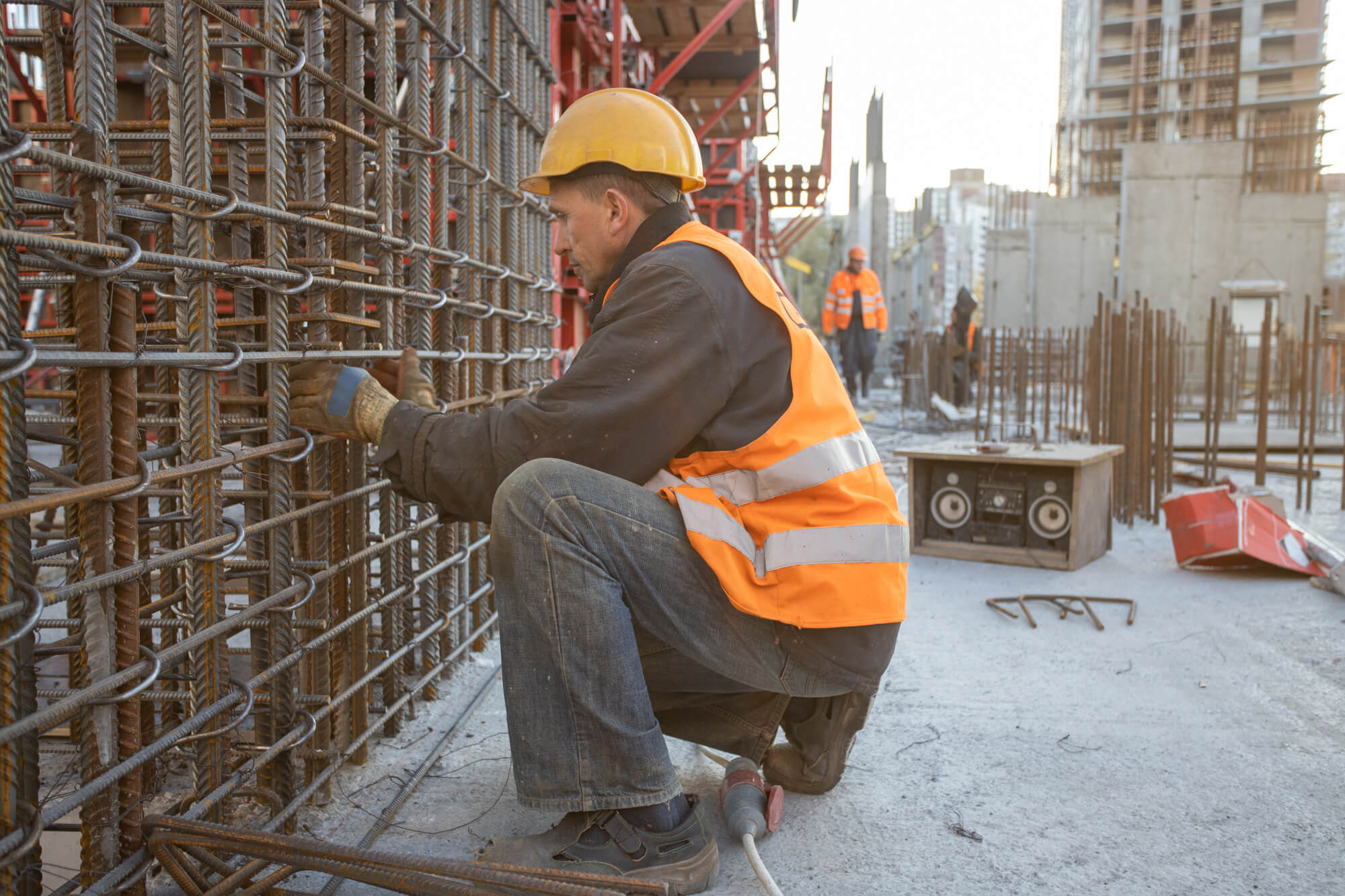

• Виконується роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж К1,2 вентиляції та водопроводу) – 70%.
• Виконана цегляна кладка на 29-34 поверхах.
• Виконуються роботи по прокладанню трубопроводів опалення квартир - 70%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 - 80%.
• Виконані роботи по монтажу ПВХ конструкцій 16-17 поверхи.
• Виконуються роботи з влаштування покрівлі - 85%.
• Виконуються роботи з опорядження МЗК – 30%.
• Виконуються роботи з улаштування цементно-піщаної стяжки - 20%.
⠀
Будинок №3, секція 2:
• Повністю виконані монолітно-каркасні роботи і встановлені сходові марші.
• Виконані роботи по цегляній кладці.
• Виконані роботи по монтажу ПВХ конструкцій.
• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах - 50%.
• Виконуються роботи з влаштування покрівлі - 85%.
• Розпочато виконання робіт з виготовлення та монтажу м/к парапету.
⠀
Будинок №3, секція 3:
• Виконується роботи по влаштуванню внутрішніх цегляних стін та перегородок з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж каналізації вентиляції та водопроводу) – 80%.
• Виконано роботи по монтажу ПВХ конструкцій з 3 по 34 поверх.
• Виконуються роботи 70% по монтажу фасадних систем СПОК.
• Виконуються роботи з влаштування покрівлі 50%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир - 70%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 - 80%.

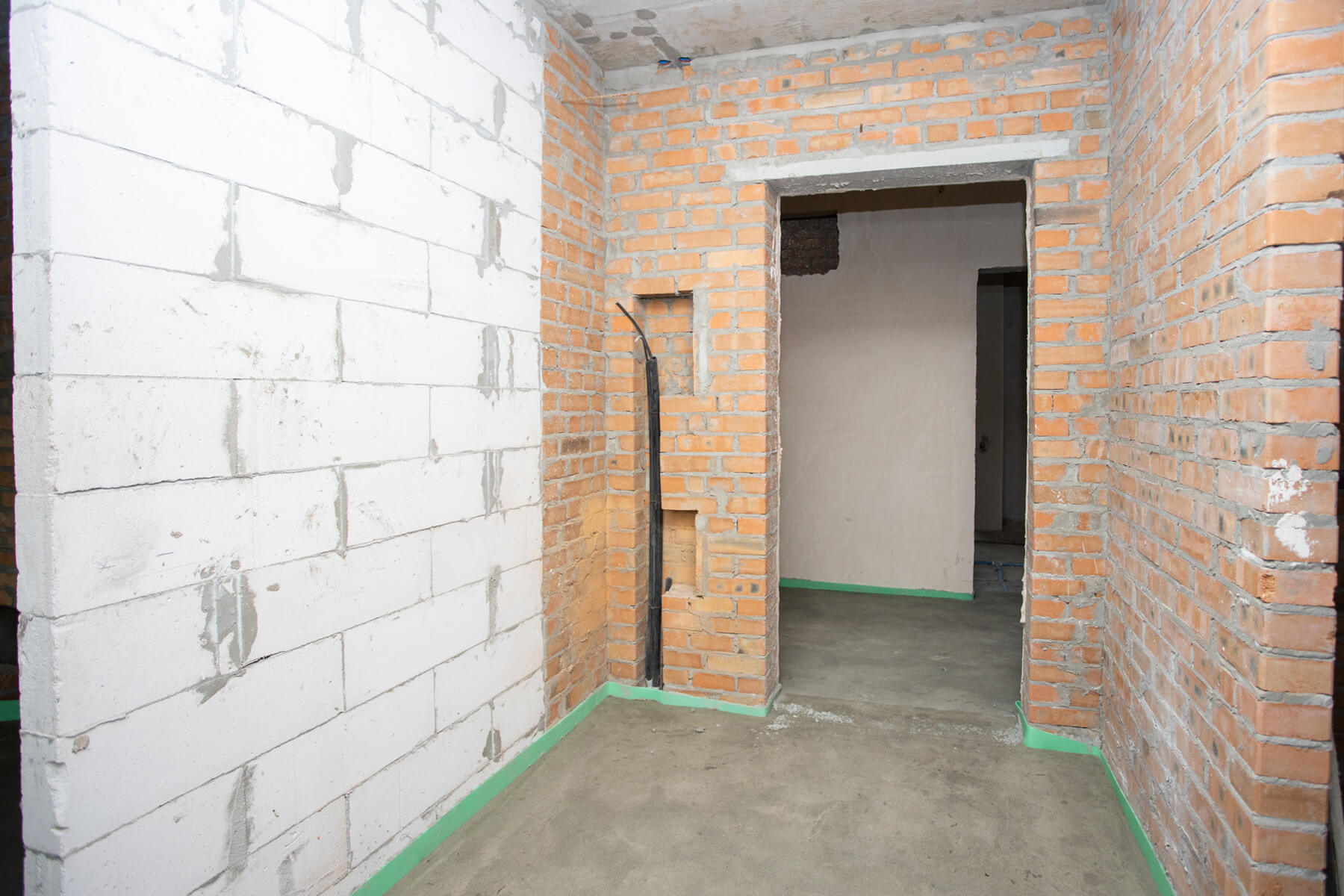

• Виконуються роботи по оздобленню квартир «під ключ» - 45%.
• Виконано монтаж підйомника.
• Виконуються роботи з опорядження МЗК – 30%.
• Виконуються роботи з улаштування цементно- піщаної стяжки - 30%.
⠀

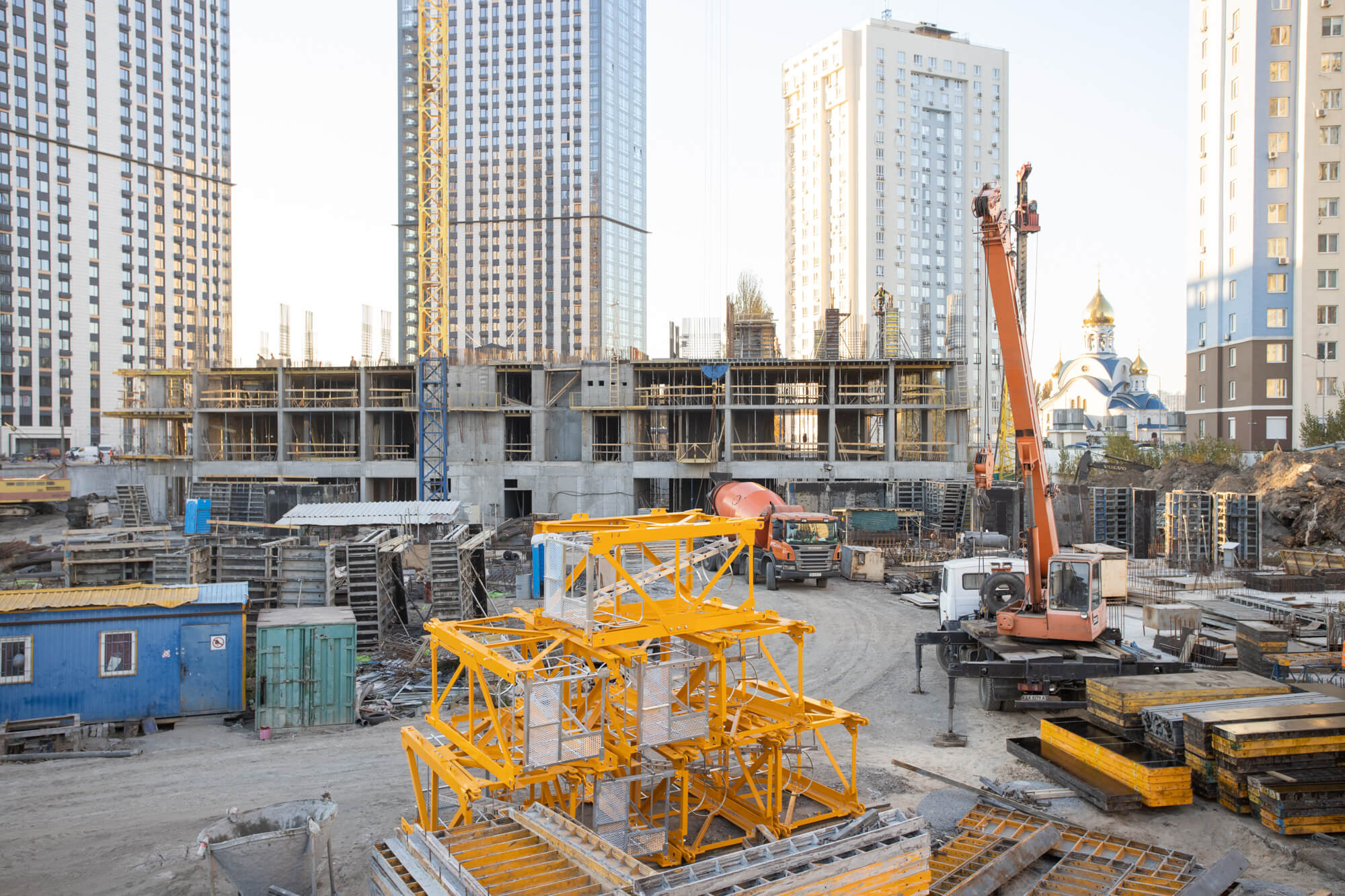

Паркінг ЖБ №3:
• Виконані роботи по влаштуванню паль паркінгу.
• Виконані роботи по влаштуванню фундаменту паркінгу.
• Виконані роботи по влаштуванню вертикальних ж/б конструкцій паркінгу.
• Виконані роботи по влаштуванню плити підлоги паркінгу.
• Виконані роботи по влаштуванню плити покриття паркінгу.
• Виконуються роботи по влаштуванню цегляної кладки стін – 60%.
• Проводиться тендер на гідроізоляцію плити паркінгу.
⠀

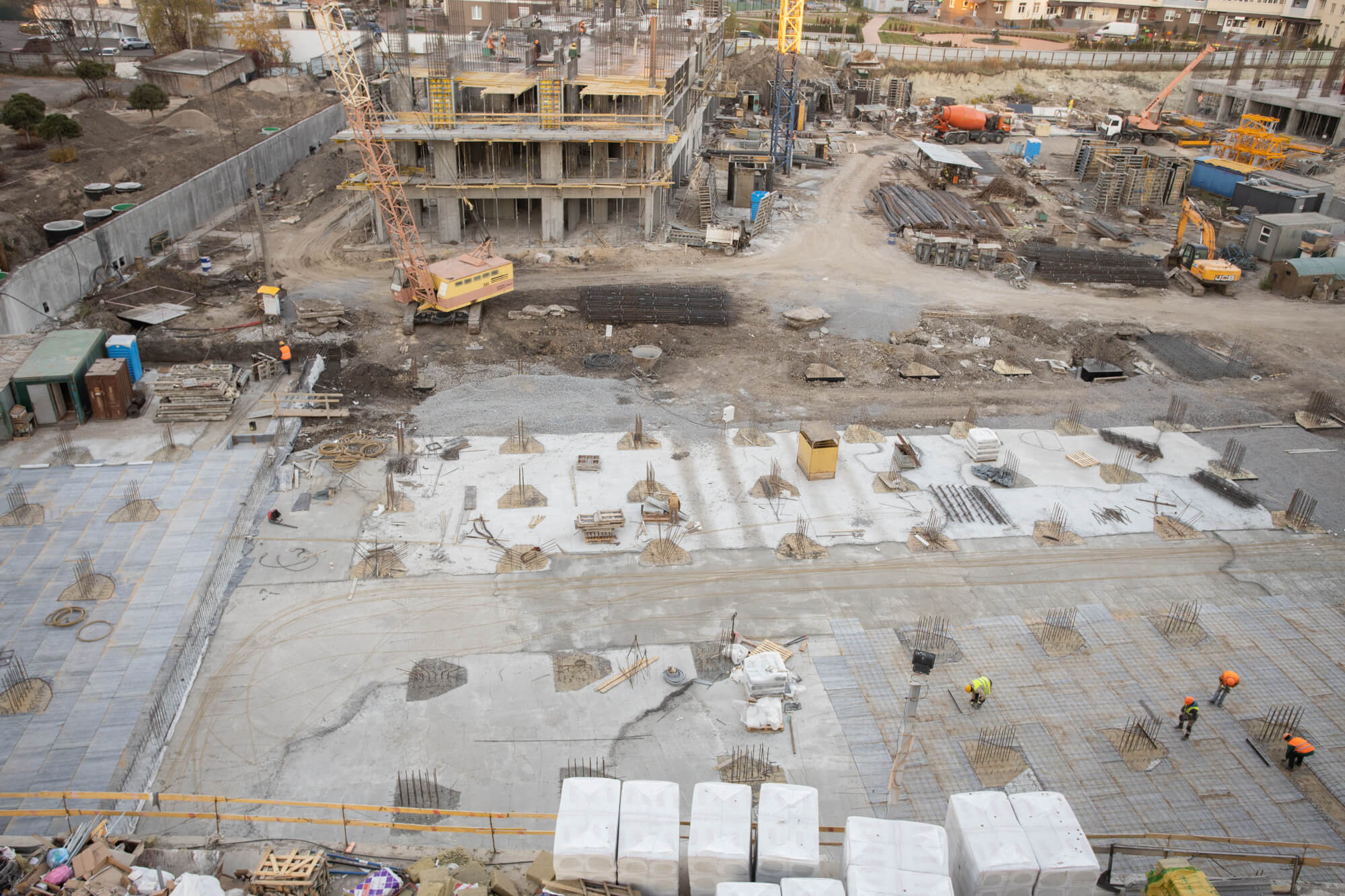

Будинок №4, секція №1 (2 черга 2 пусковий комплекс):

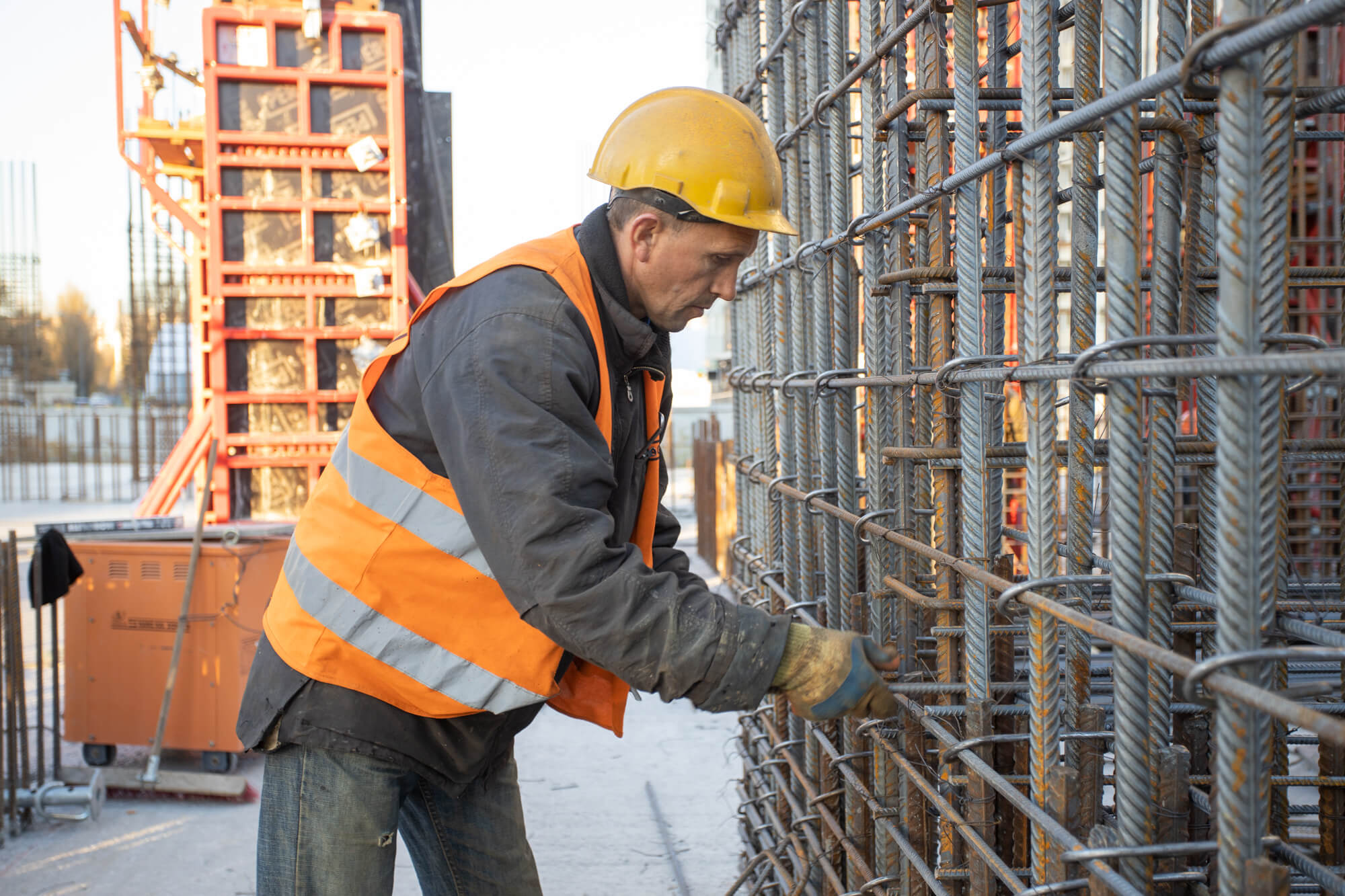

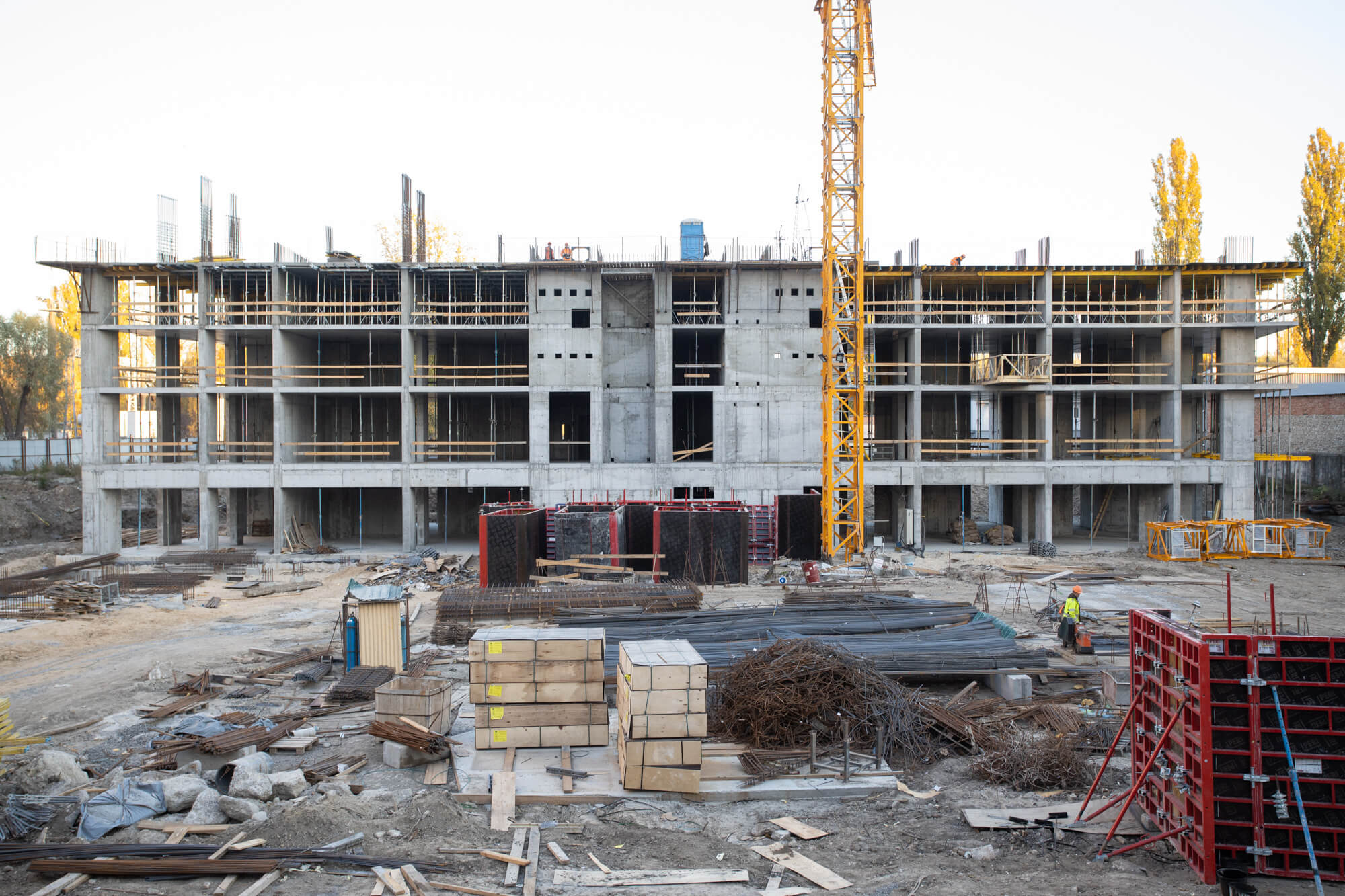

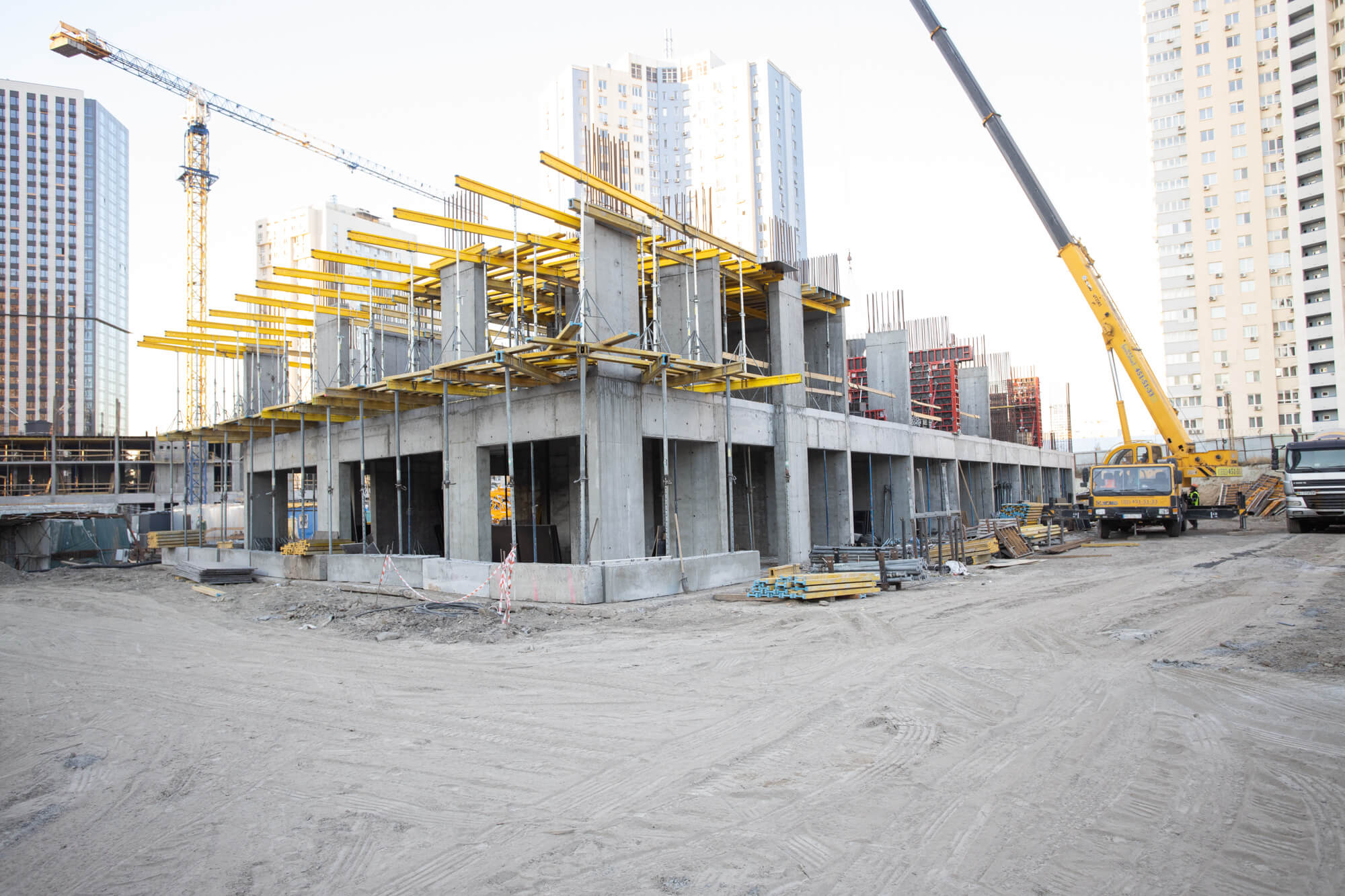

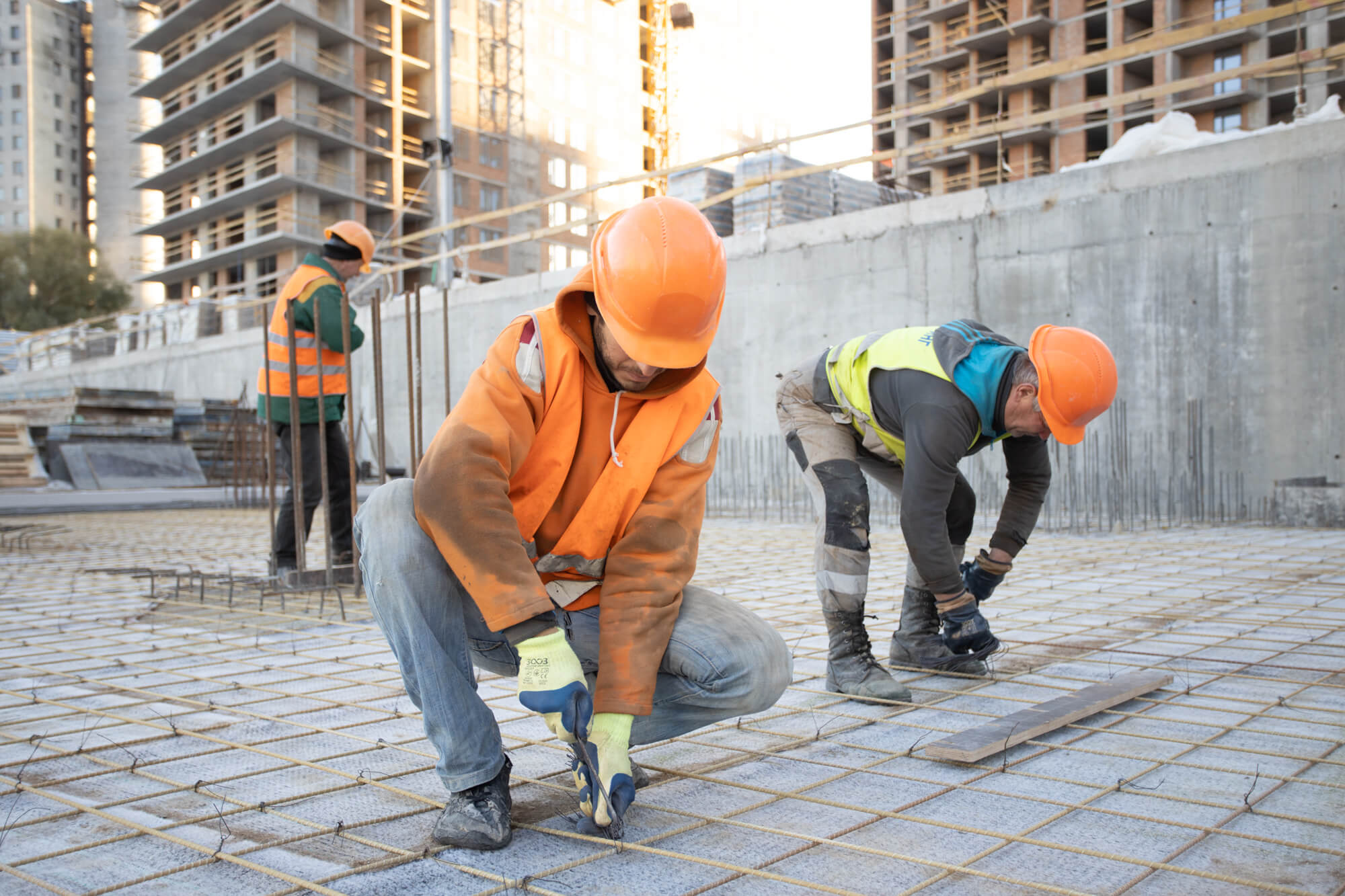

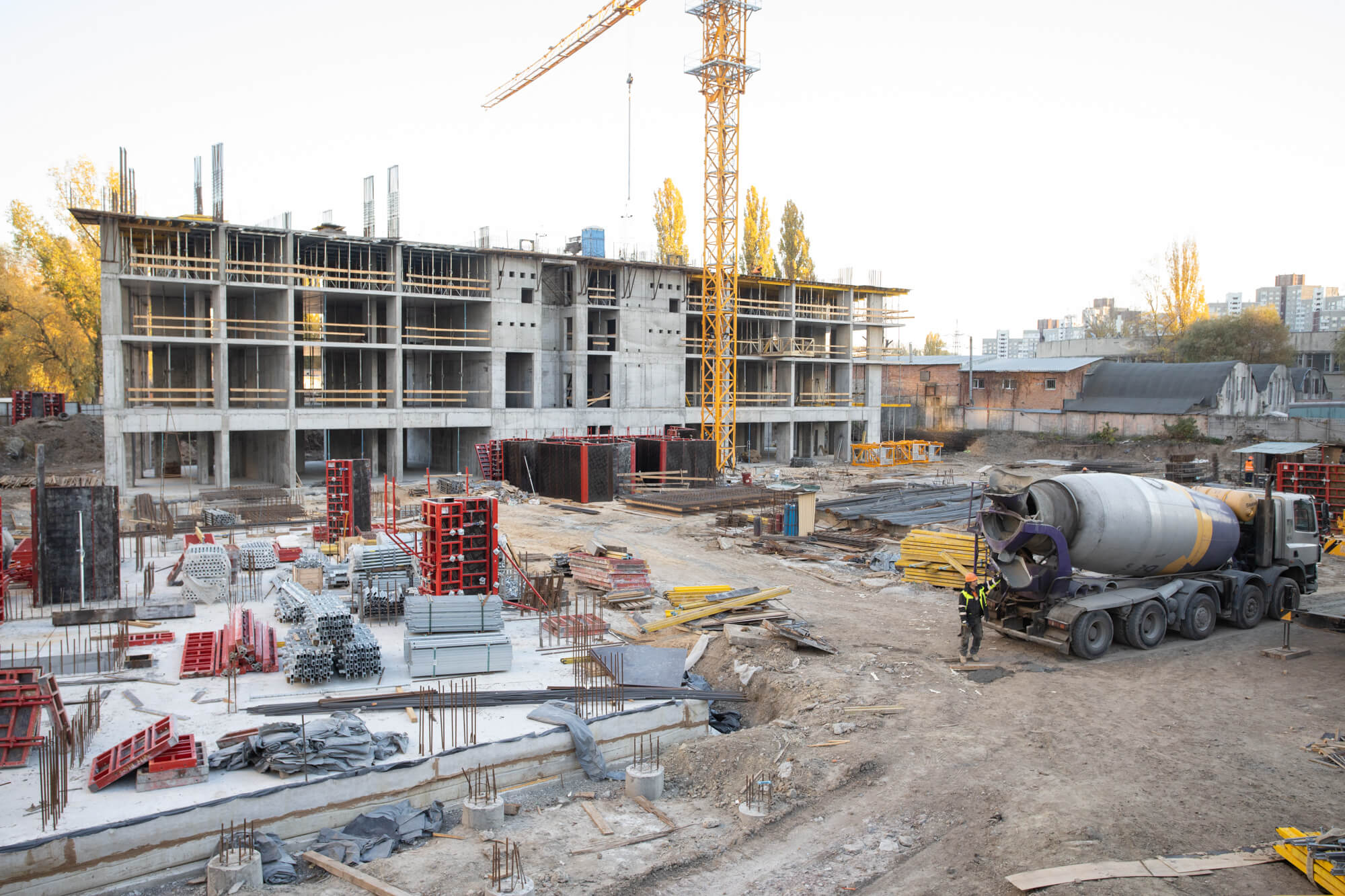

• Виконуються роботи по бетонуванню вертикальних елементів 3-го поверху.
Будинок №4, секція №2 (2 черга 2 пусковий комплекс:
• Виконуються роботи по бетонуванню вертикальних елементів 2-го поверху.
Будинок №4, секція №3 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів 1-го поверху.
Будинок №4, секція №4 (2 черга 2 пусковий комплекс):

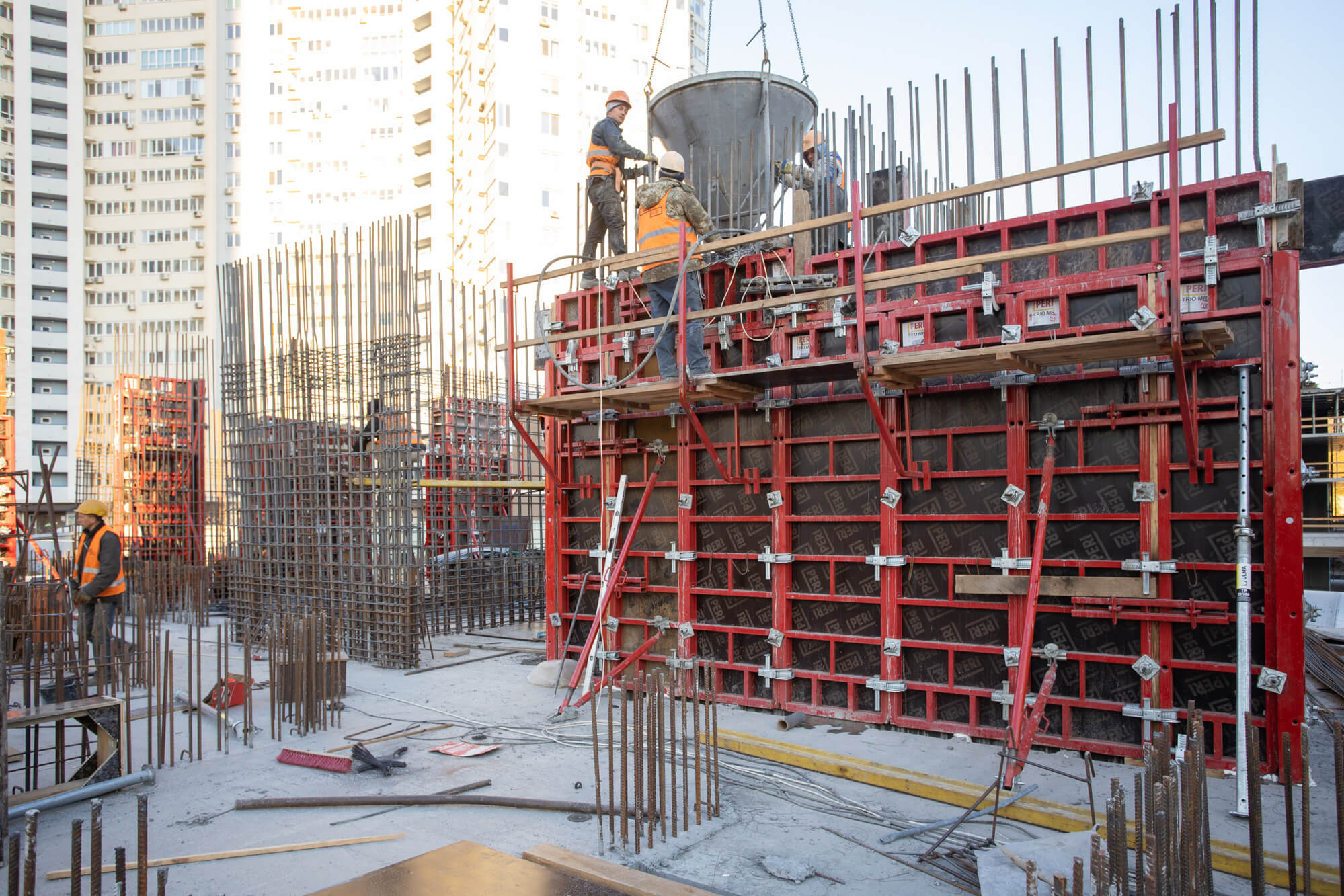

• Виконуються роботи по бетонуванню монолітної плити ростверку.
Будинок №4, секція №5 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів 4 – го поверху.
Паркінг будинку 4 (2 черга 2 пусковий комплекс):

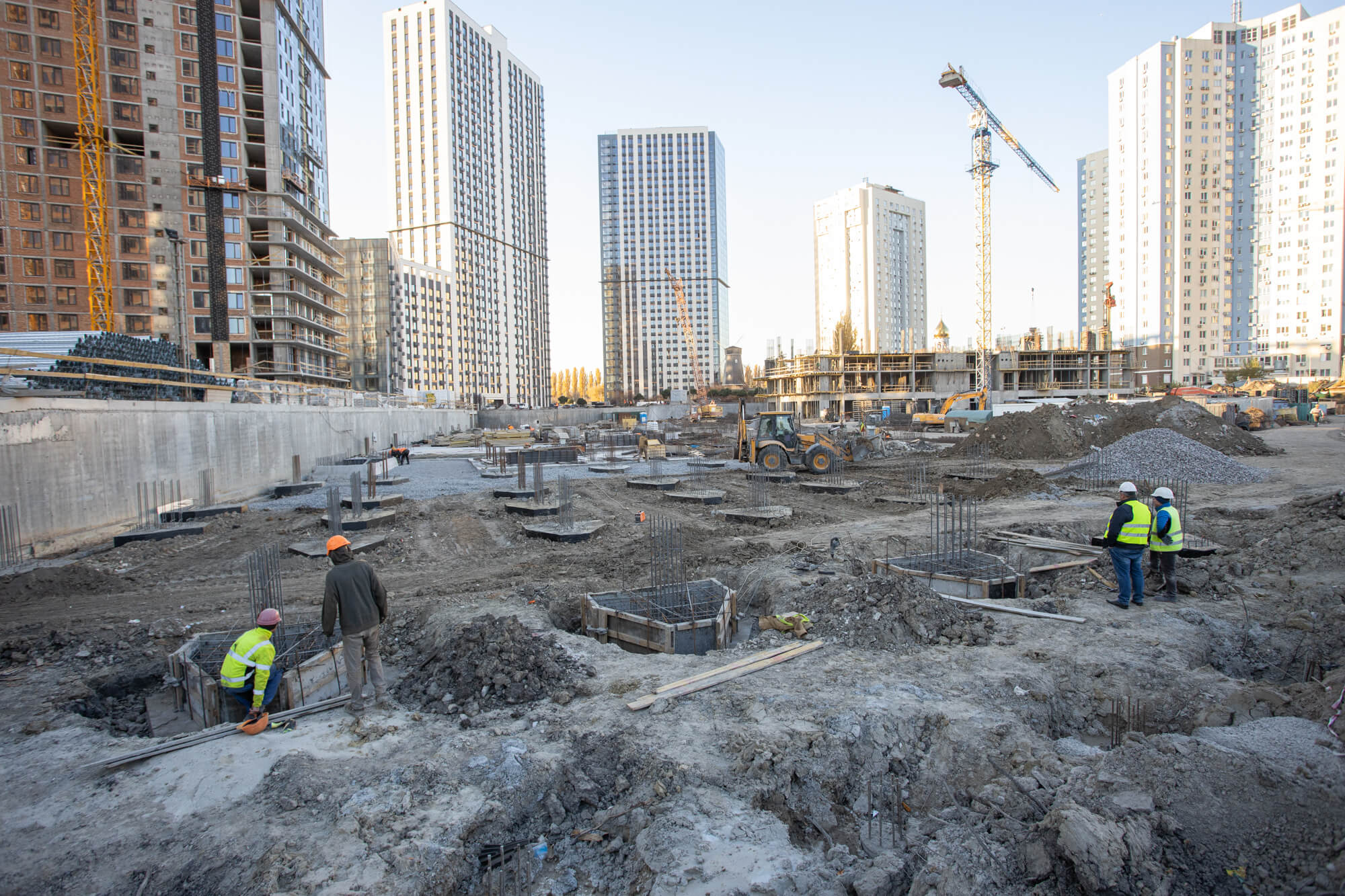

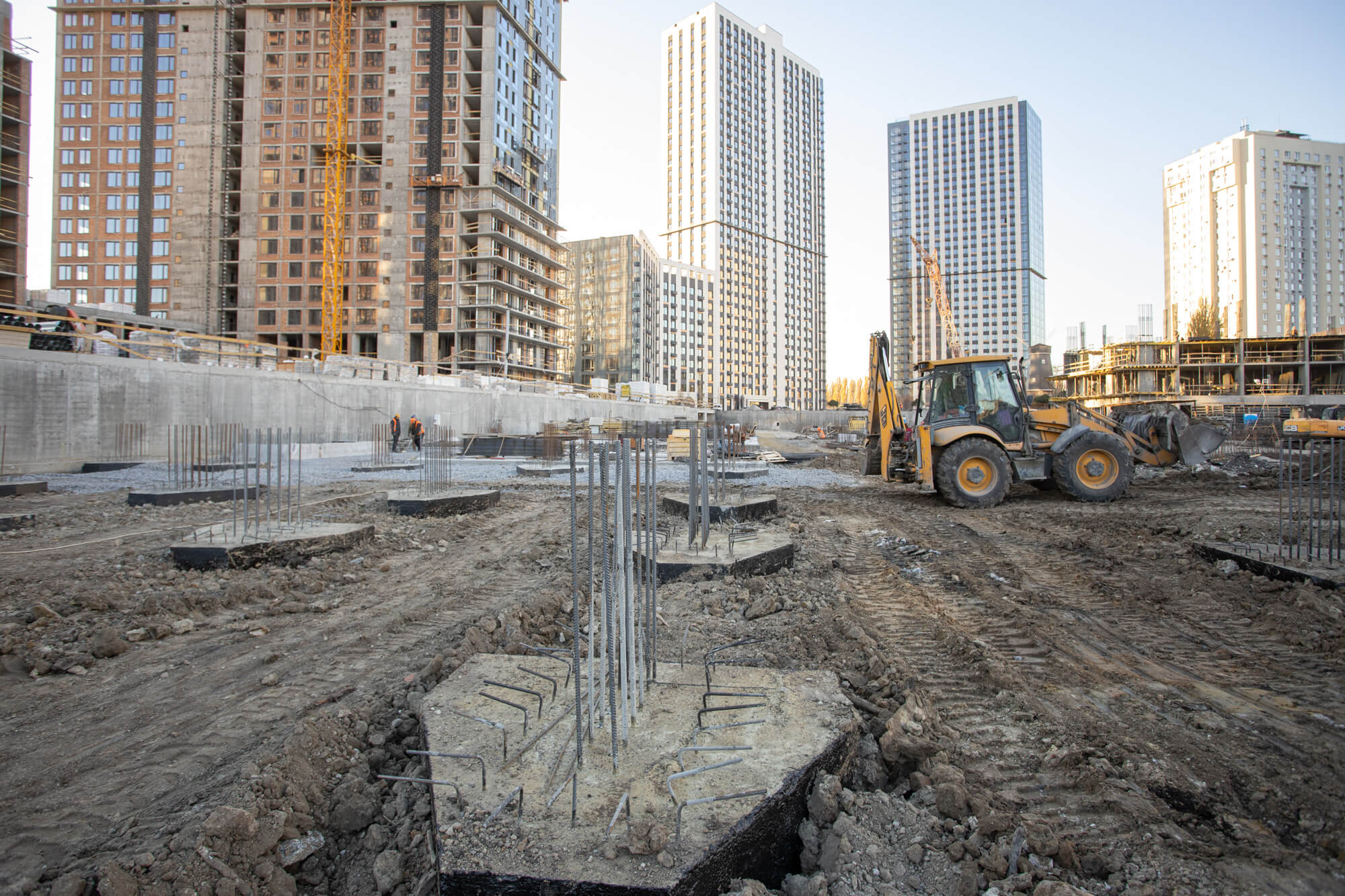

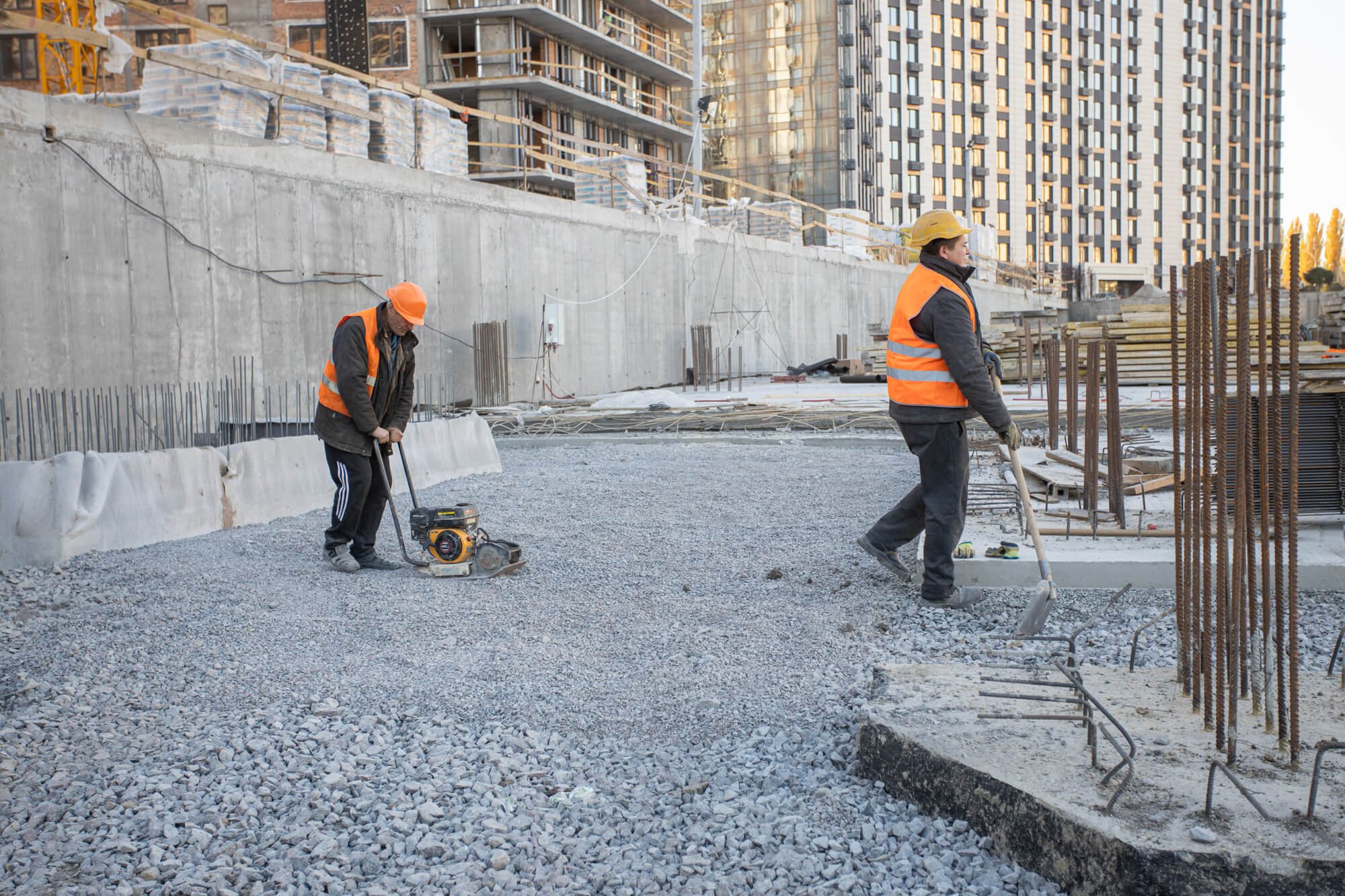

• Виконуються роботи по влаштуванню пальового поля – 15%.
Паркинг (2 очередь 3 пусковой комплекс):
• Виконуються роботи по влаштуванню пальового поля – 90%.
