Хід будівництва, 01.12.2021
Станом на 01.11.2021 на будівельному майданчику ЖК Метрополіс виконано наступні роботи:

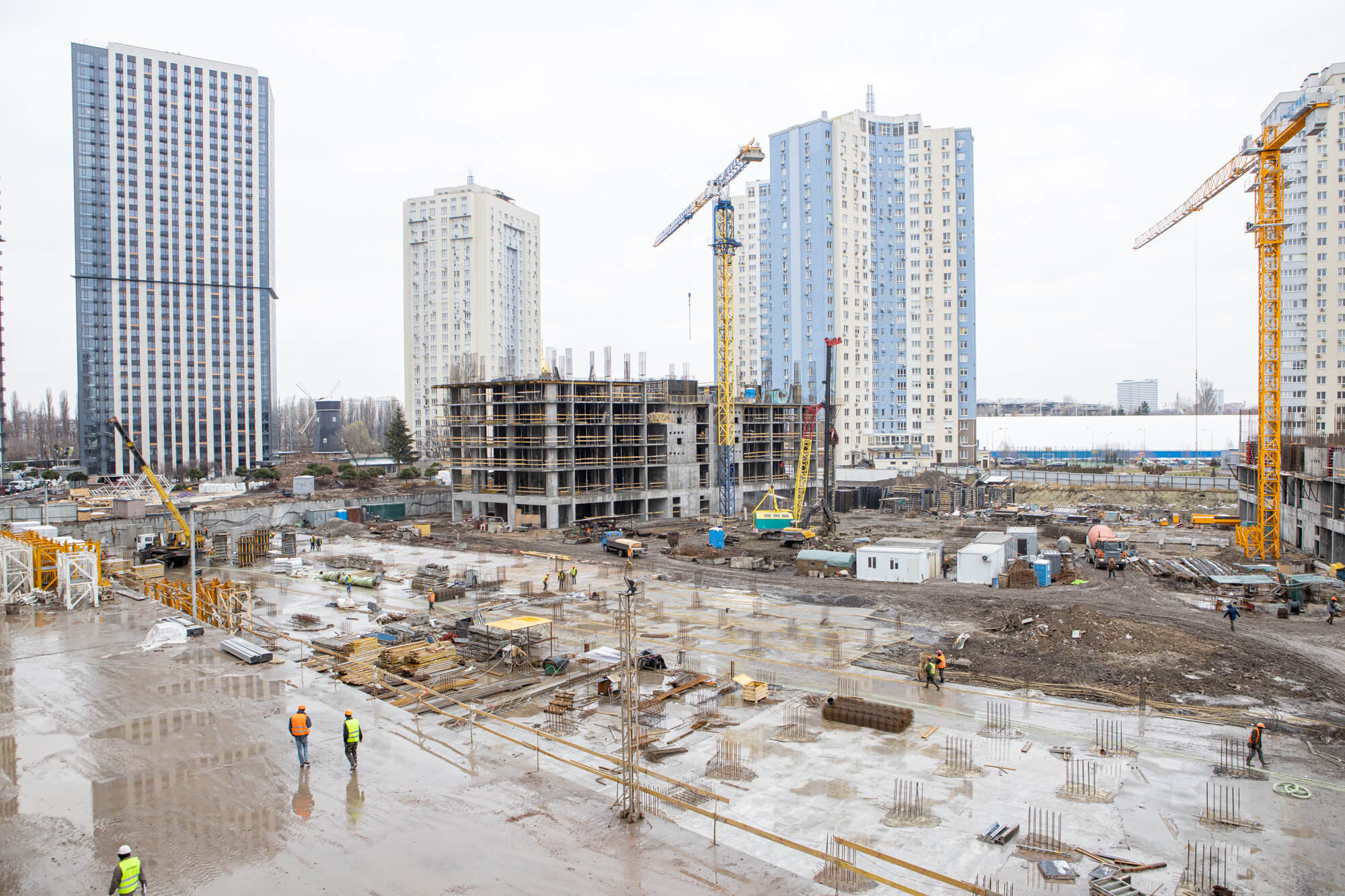

Загальні (перша черга):
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ. – 95%
• Виконуються роботи по прокладанню внутрішньомайданчикових кабельних ліній мереж слабкострумових систем диспетчеризації – 95%.
• Виконуються роботи по монтажу декоративної огорожі комплексу (зона 1) – 70%.

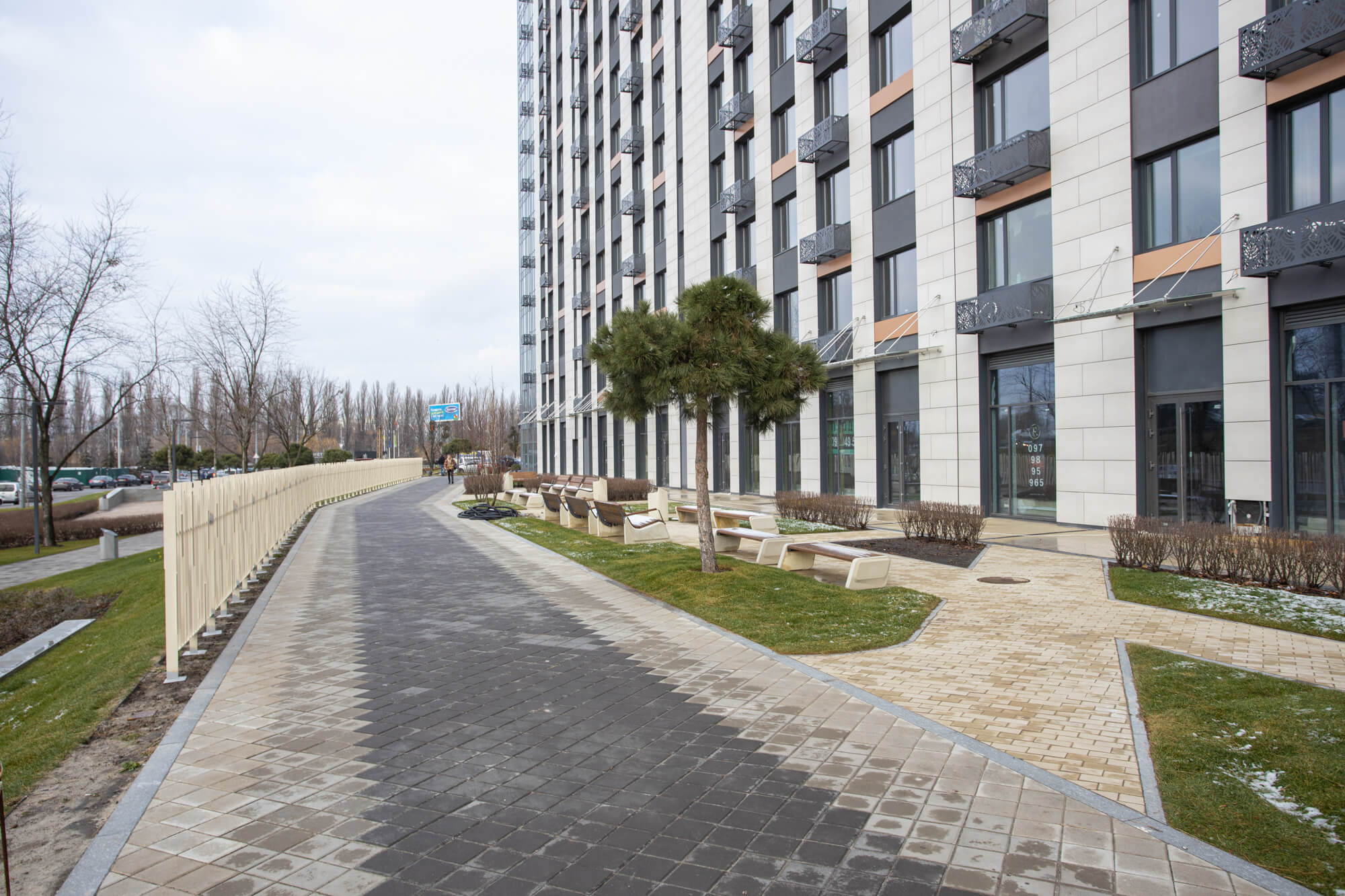

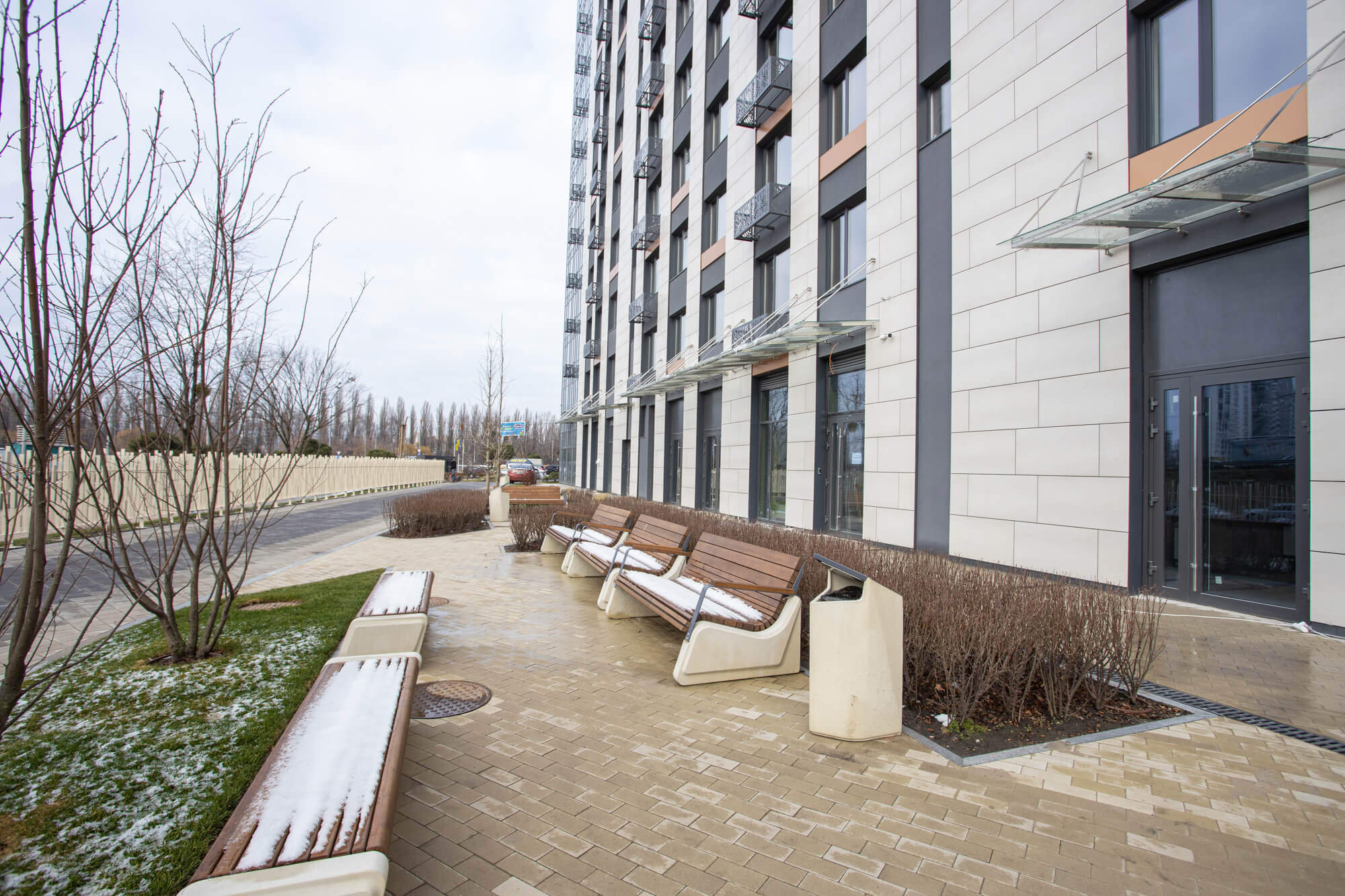

• Виконуються роботи по благоустрою та озелененню (Зона 1 – 98%, Зона 2 – 98%, Зона 3 – 50%).
• Виконуються роботи по облаштуванню КПП пункту охорони – 15%.
• Виконуються ПНР по системі контролю доступу – 80%.
• Виконуються роботи по диспетчеризації систем – 90%.
• Виконані роботи по влаштуванню газону зони 2.
• Виконані роботи по мощенню тротуарів та доріг між зонами 1 та 2.
• Завершуються роботи по зовнішньому освітленню зони 2 - 95%.

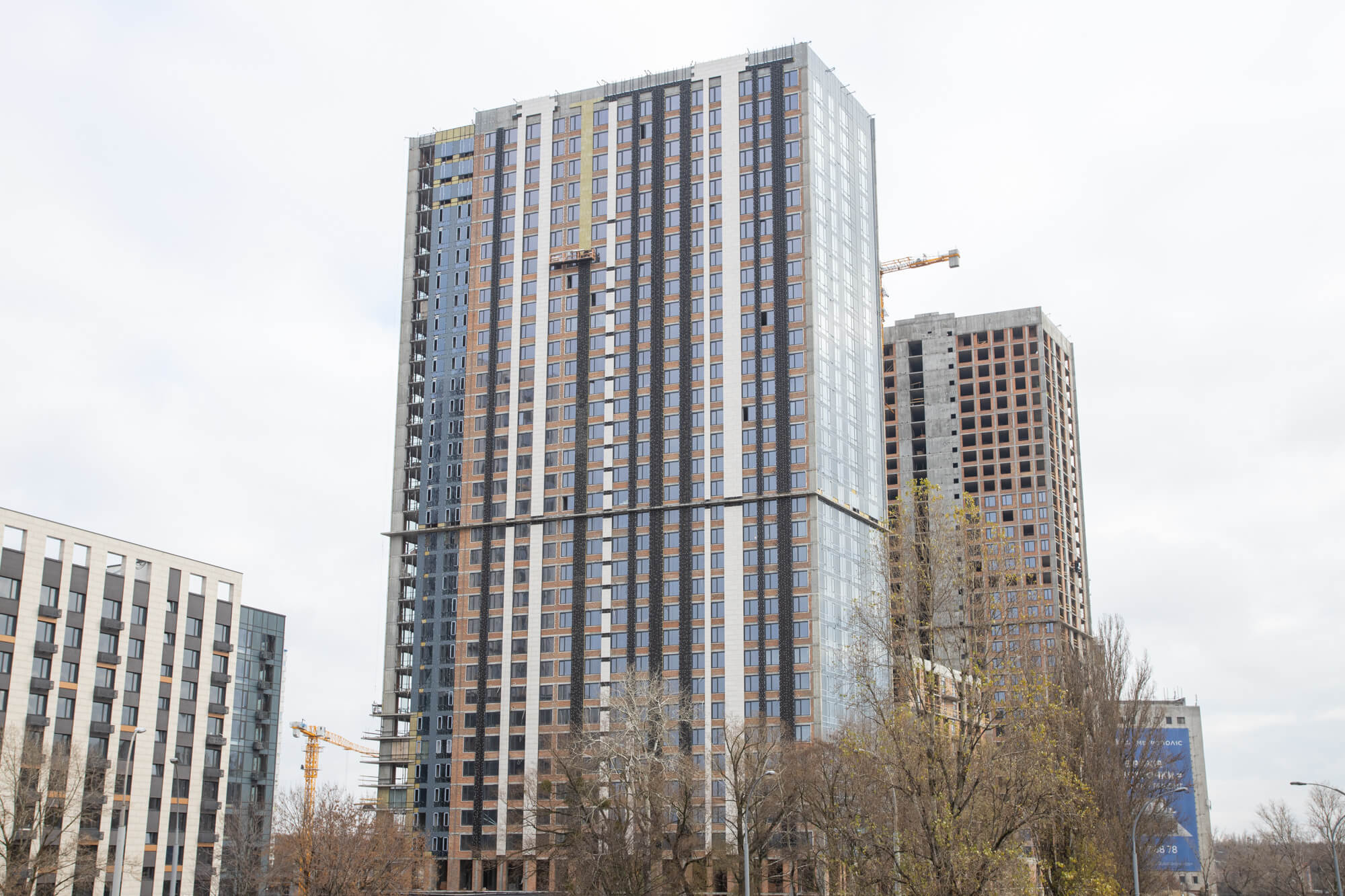

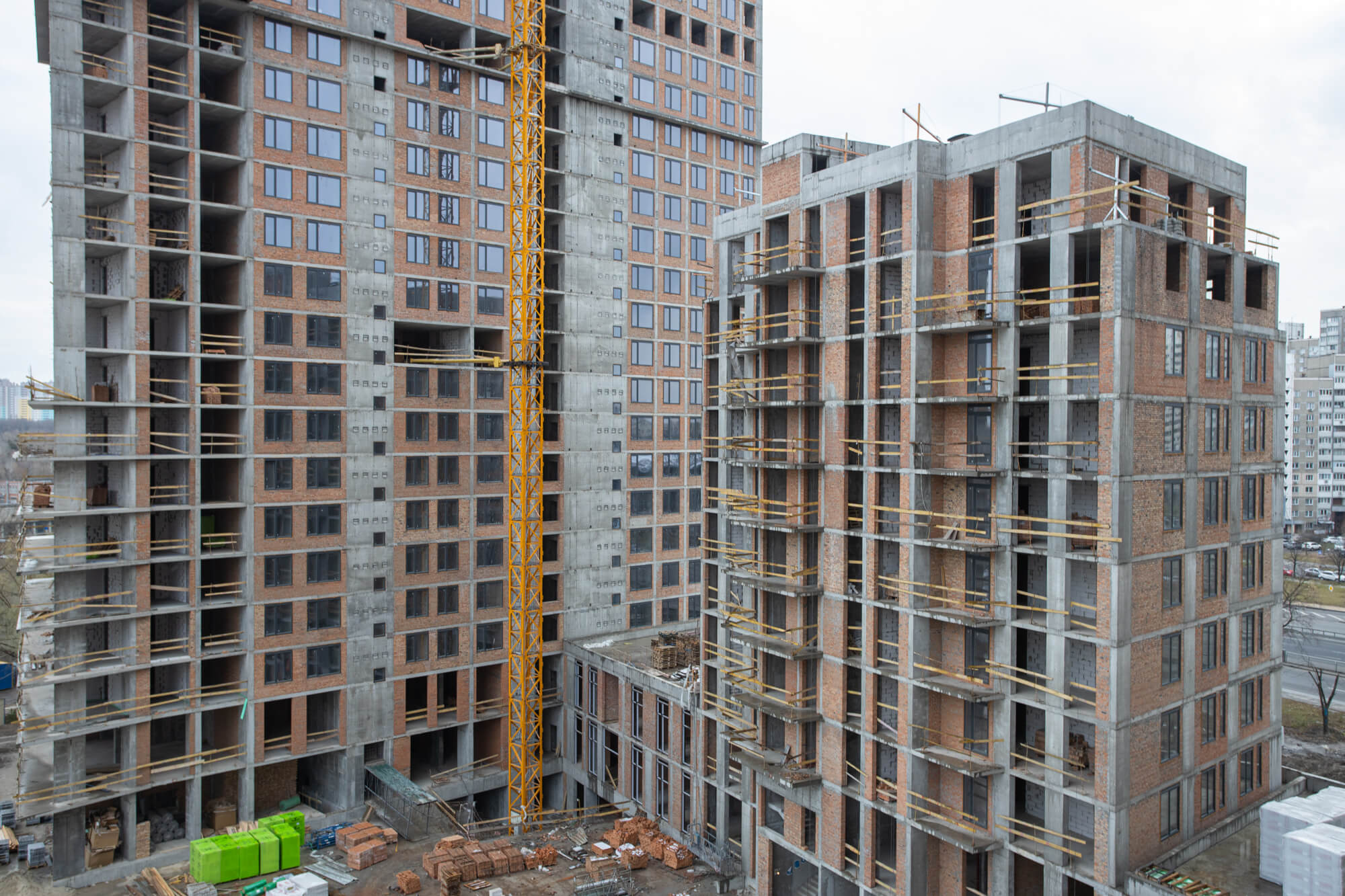

Будинок №1:

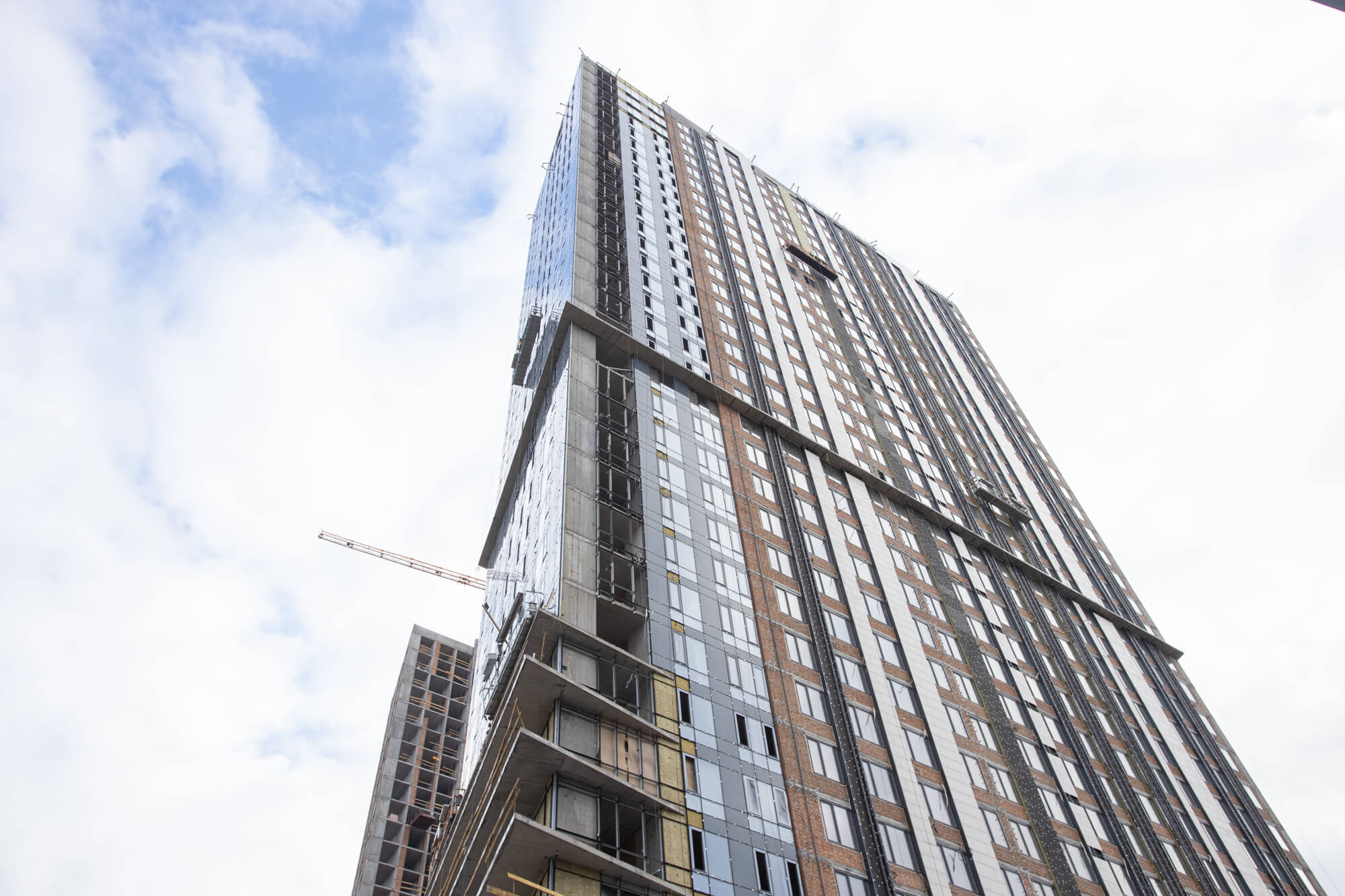

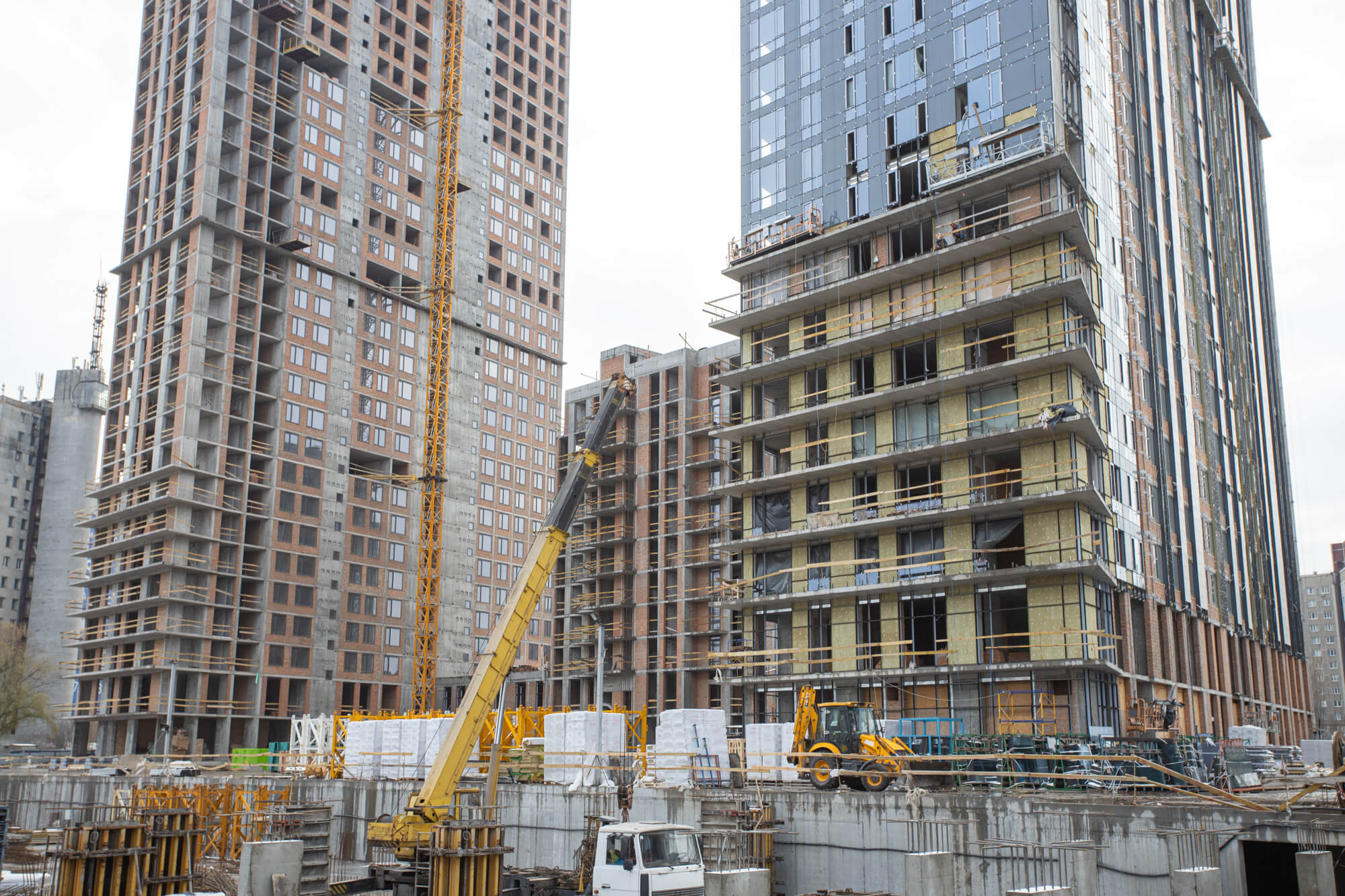

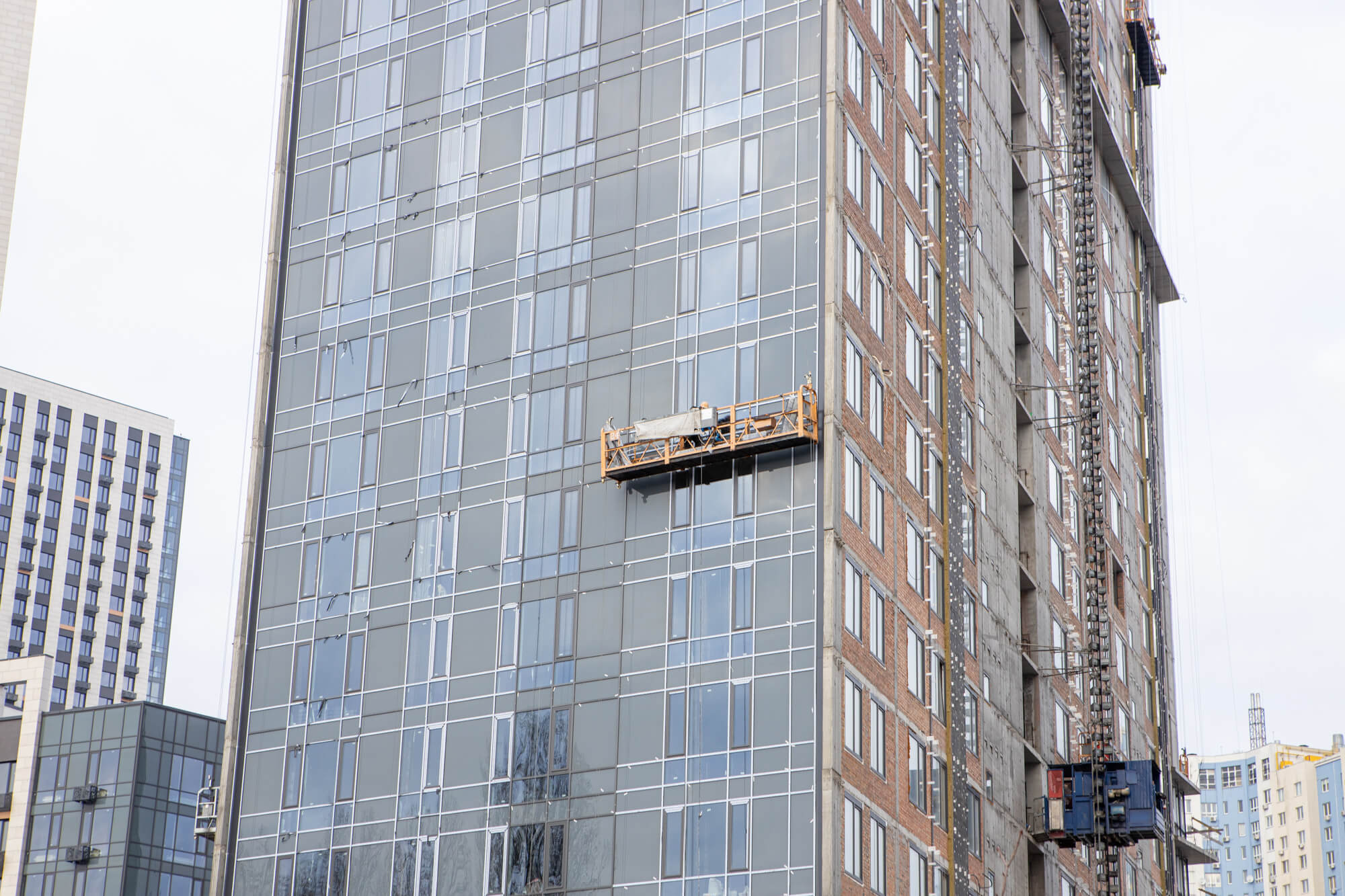

• Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі та на парапетах - 99%.
• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 85%.
• Виконуються роботи по передачі ліфтів експлуатуючій організації.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу – 80%.

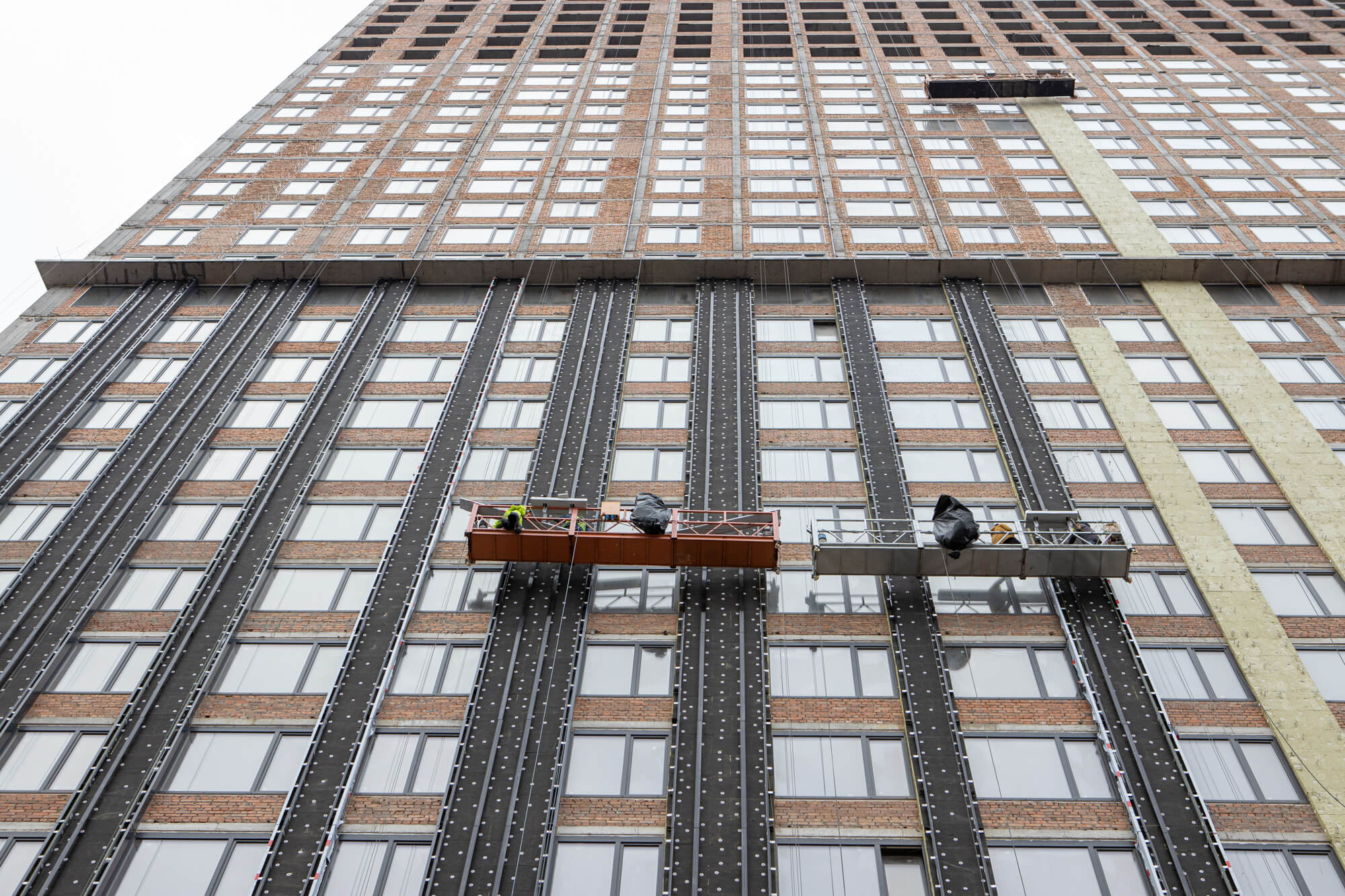

• Виконані роботи по мийці фасаду.
• Виконуються роботи по диспетчеризації всіх систем – 90%.
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 90%.
⠀
Будинок №2, секція 1:
• Виконуються роботи по влаштуванню фінішного шару покрівлі – 90%.
• Виконуються роботи по монтажу конструкцій покриття приямків – 60%.
• Виконані роботи по мийці фасаду.
⠀
Будинок №2, секція 2:
• Виконуються роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі – 99%.
• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 85%
• Виконуються роботи по передачі ліфтів експлуатуючій організації.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів – 65%.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу – 60%
• Виконані роботи по мийці фасаду.
• Виконуються роботи по диспетчеризації всіх систем – 80%
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 70%.
• Виконуються роботи по монтажу конструкцій покриття приямків – 60%.
⠀
Загальні (2 черга 1 пусковий комплекс):

• Виконуються роботи по облаштуванню дитячих та спортивних майданчиків зона 3 благоустрою.
• Виконуються роботи мощенню тротуарів зони 3 благоустрою.
• Виконуються роботи по прокладанню мереж В1, К1, К2 для підключення ЖБ 4 в зоні 3 – 95%.
• Виконуються роботи по влаштуванню позамайданчикових мереж водопостачання В1 – 70%.
• Виконуються роботи по влаштуванню внутрішньомайданчикових і позамайданчикових мереж дренажної і зливової каналізації К2 – 95%.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 кВ – 60%.
⠀
Будинок №3, секція 1:

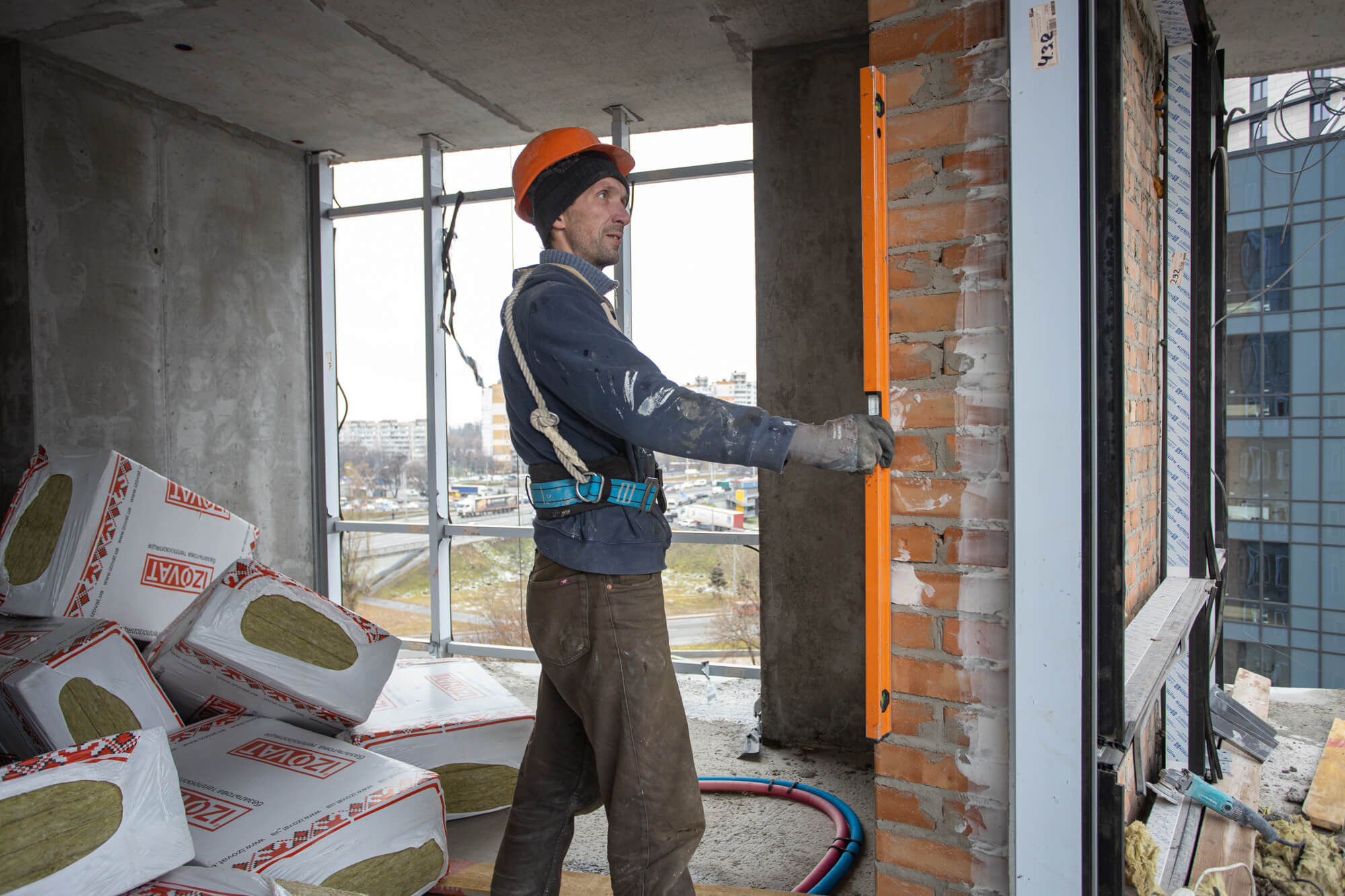

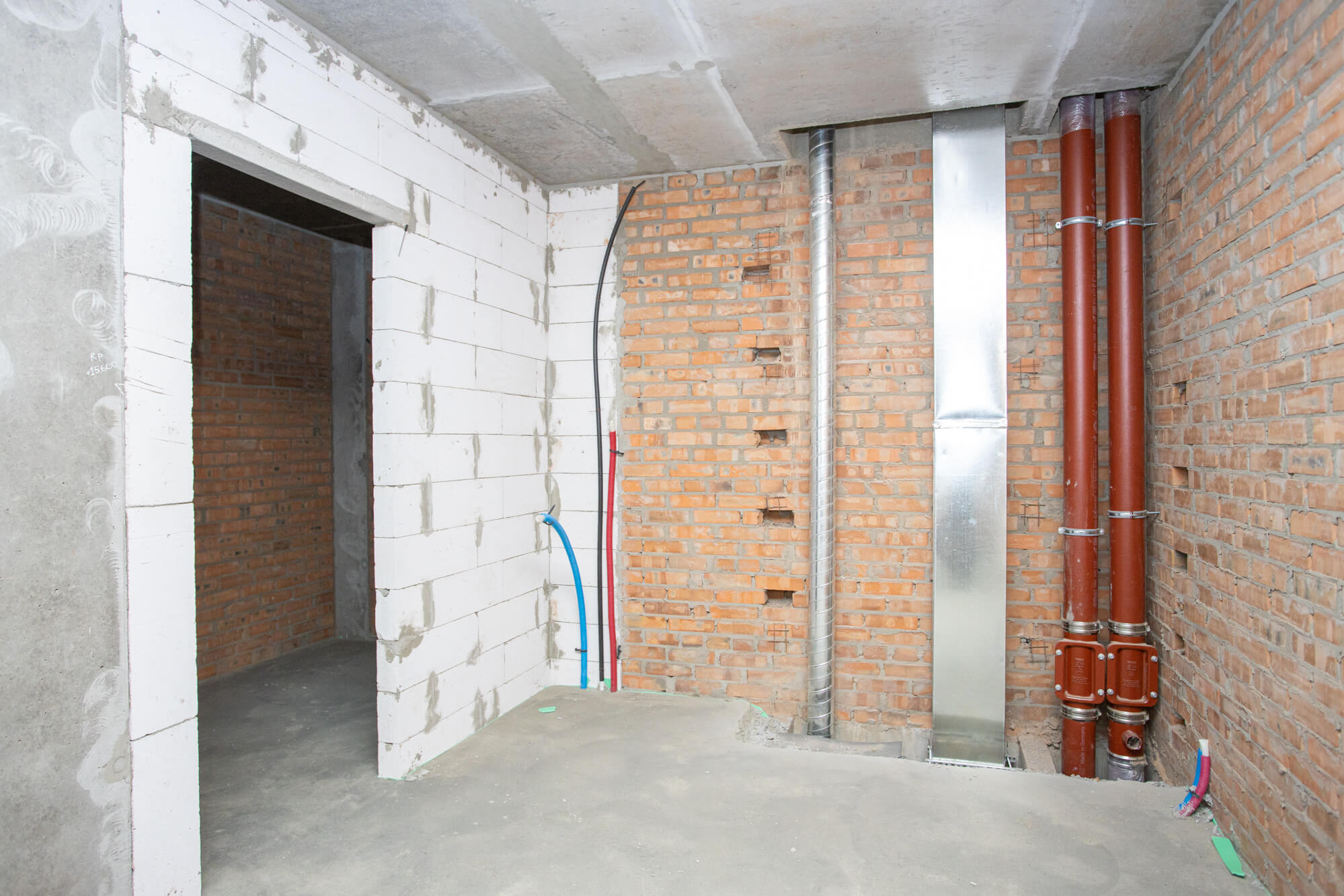

• Виконується роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж К1,2 вентиляції та водопроводу) – 80%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир – 80%.

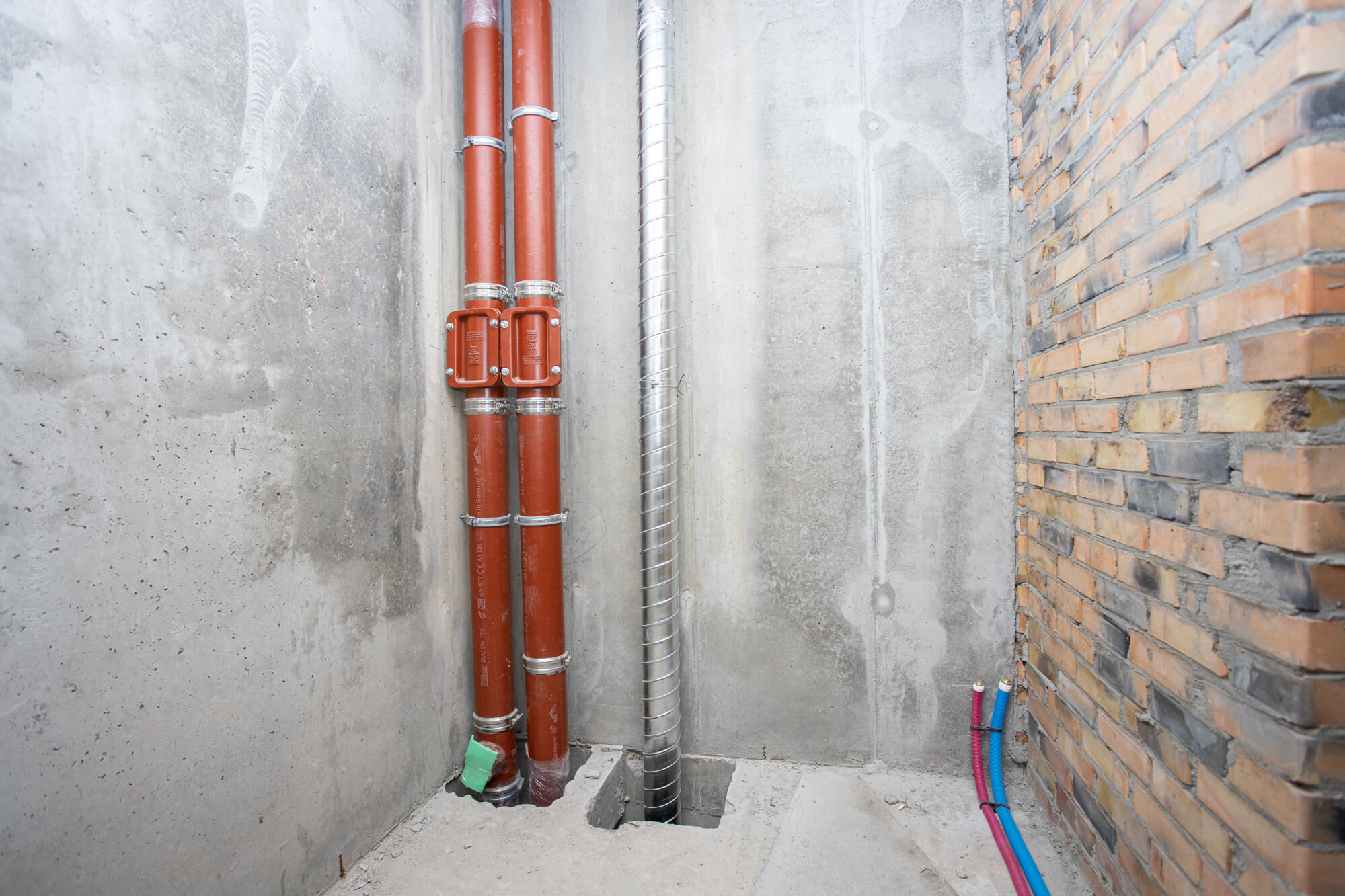

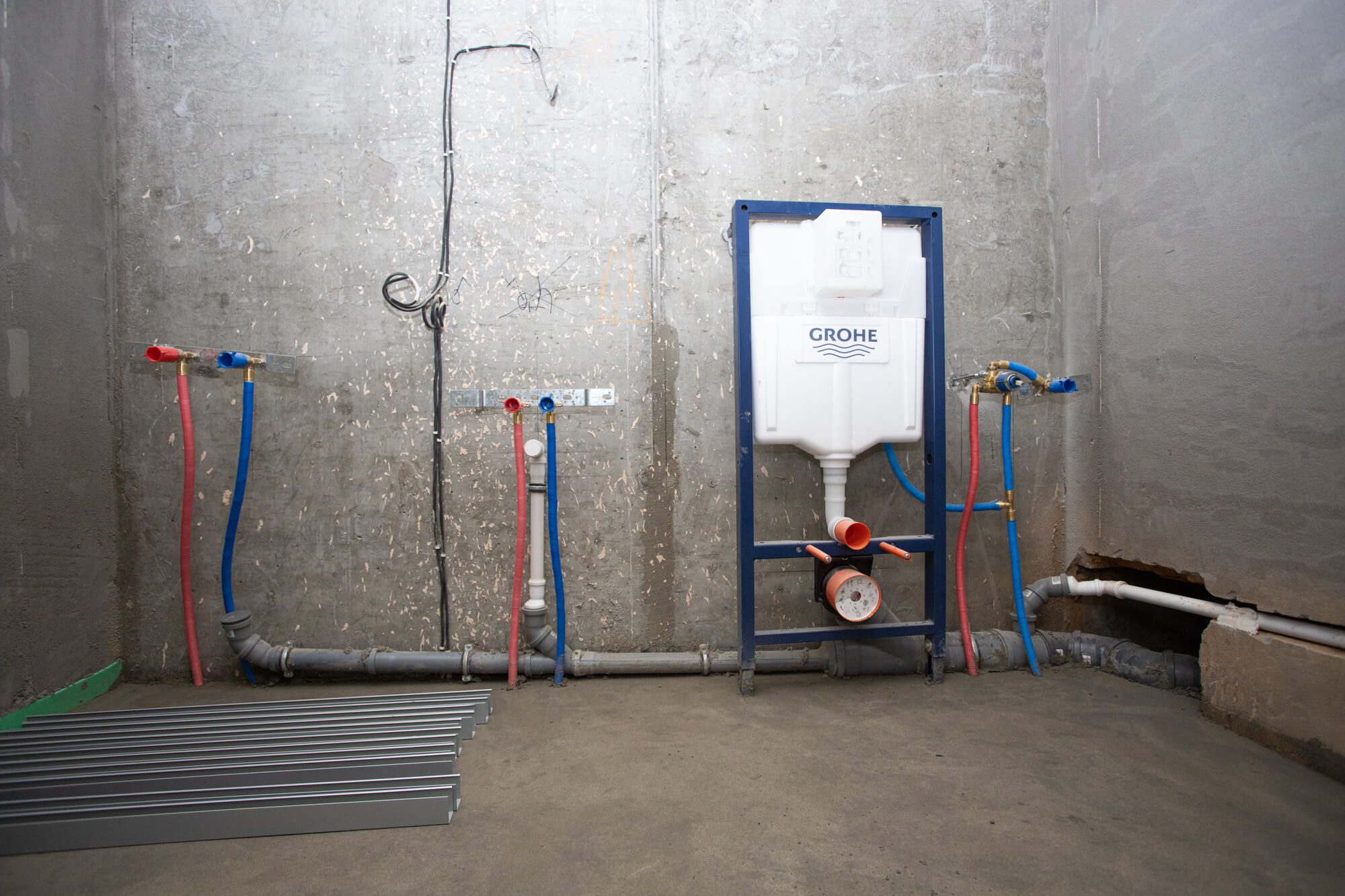

• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 85%.
• Розпочато виконання робіт по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів.
• Виконуються роботи з опорядження МЗК – 35%.
• Виконуються роботи з улаштування цементно- піщаної стяжки – 25%.
• Виконуються роботи по влаштуванню фасадів НВФ – 25% та СПОК – 35%.
Будинок №3, секція 2:
• Розпочато виконання робіт з виготовлення та монтажу м/к парапету.
• Розпочато виконання робіт по прокладанню трубопроводів систем К1, К2, В1.
⠀
Будинок №3, секція 3:
• Виконується роботи по влаштуванню внутрішніх цегляних стін та перегородок з 3 по 34 поверх (для забезпечення прокладання вертикальних мереж каналізації вентиляції та водопроводу) – 85%.
• Виконано роботи по демонтажу баштового крану.
• Виконуються роботи по монтажу фасадних систем СПОК – 75%.
• Виконуються роботи по монтажу фасадних систем НВФ – 60%.
• Виконуються роботи з влаштування покрівлі – 55%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир – 75%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 85%.
• Виконуються роботи по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів – 85%.

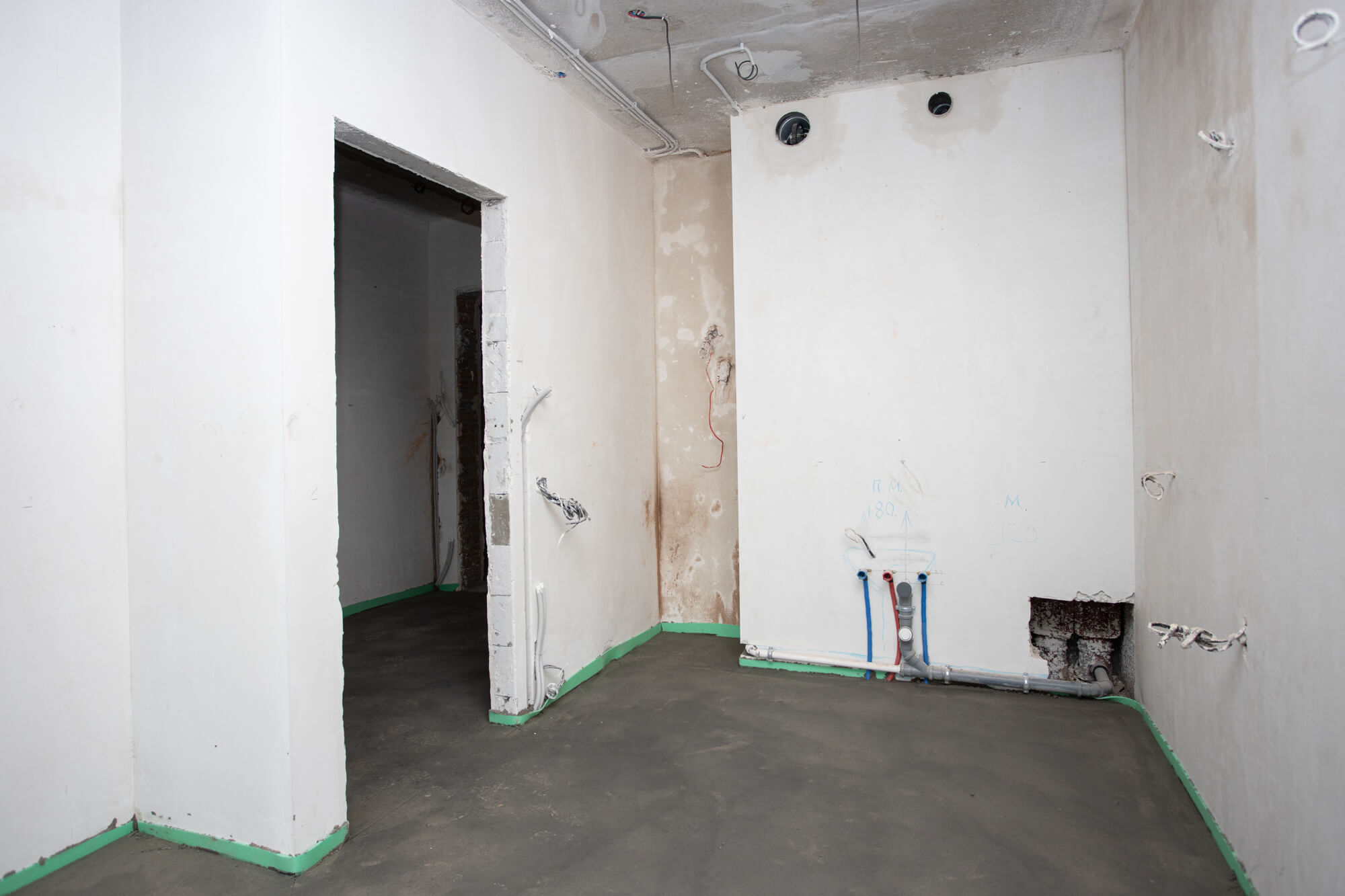

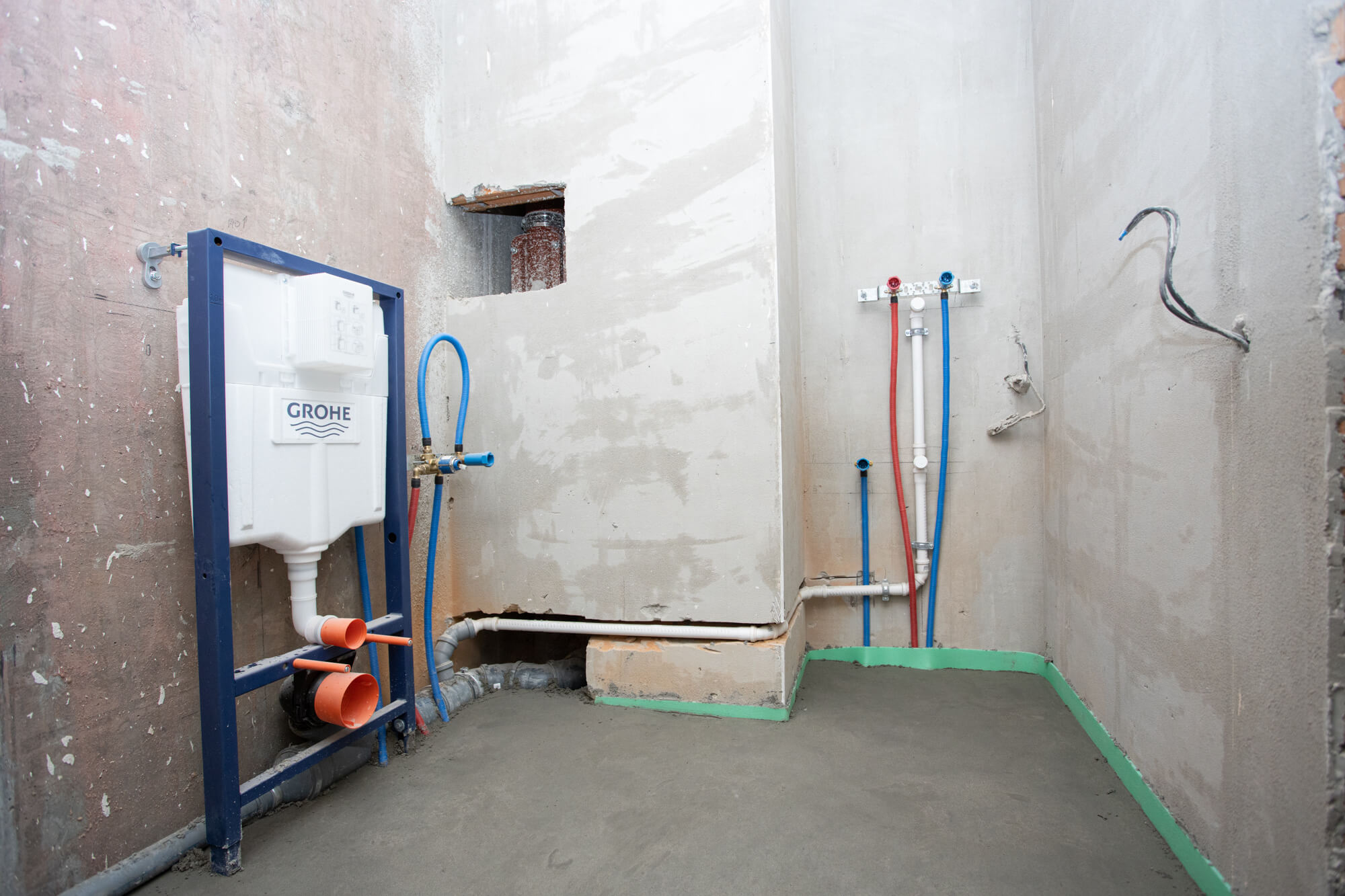

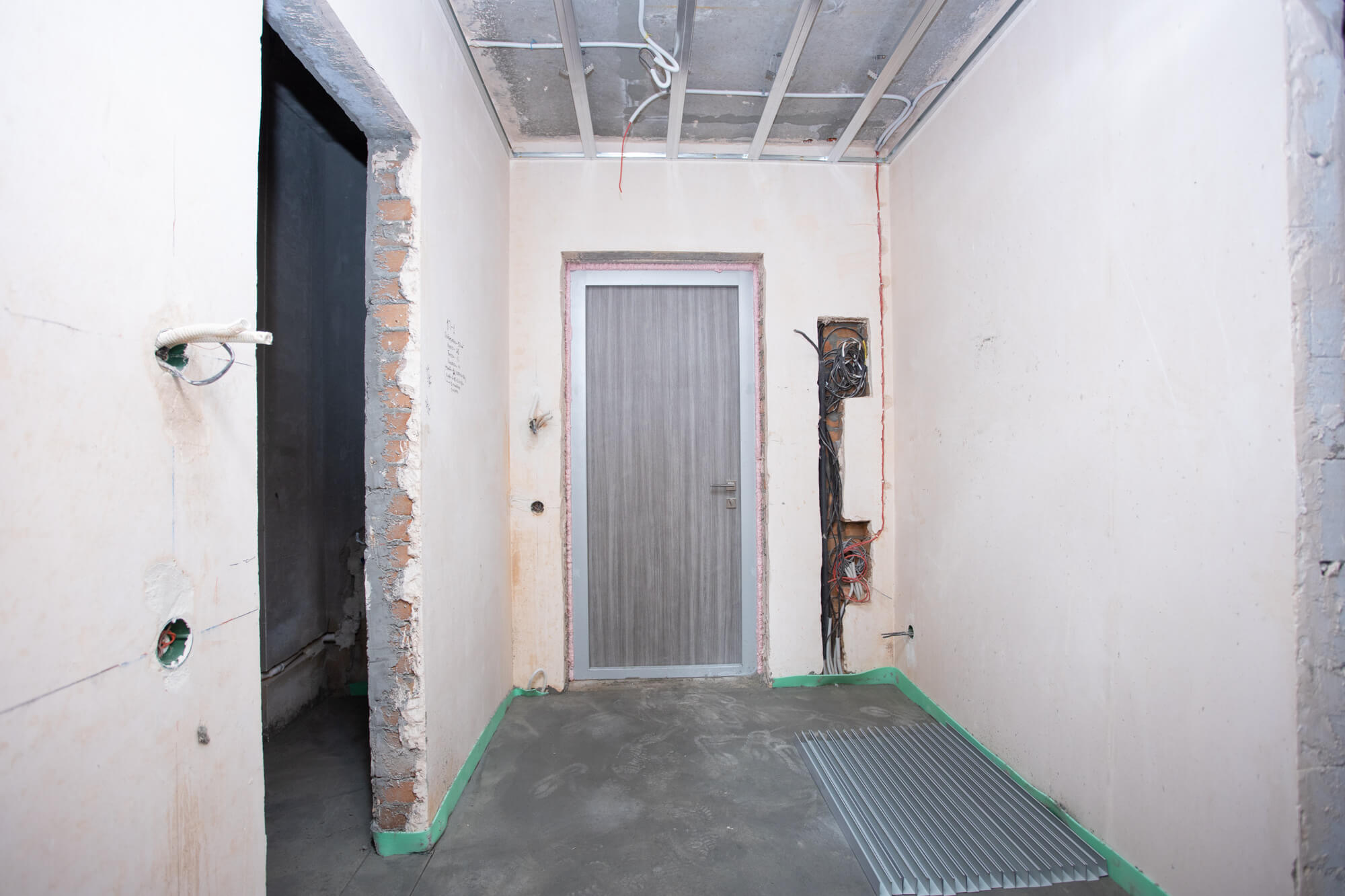

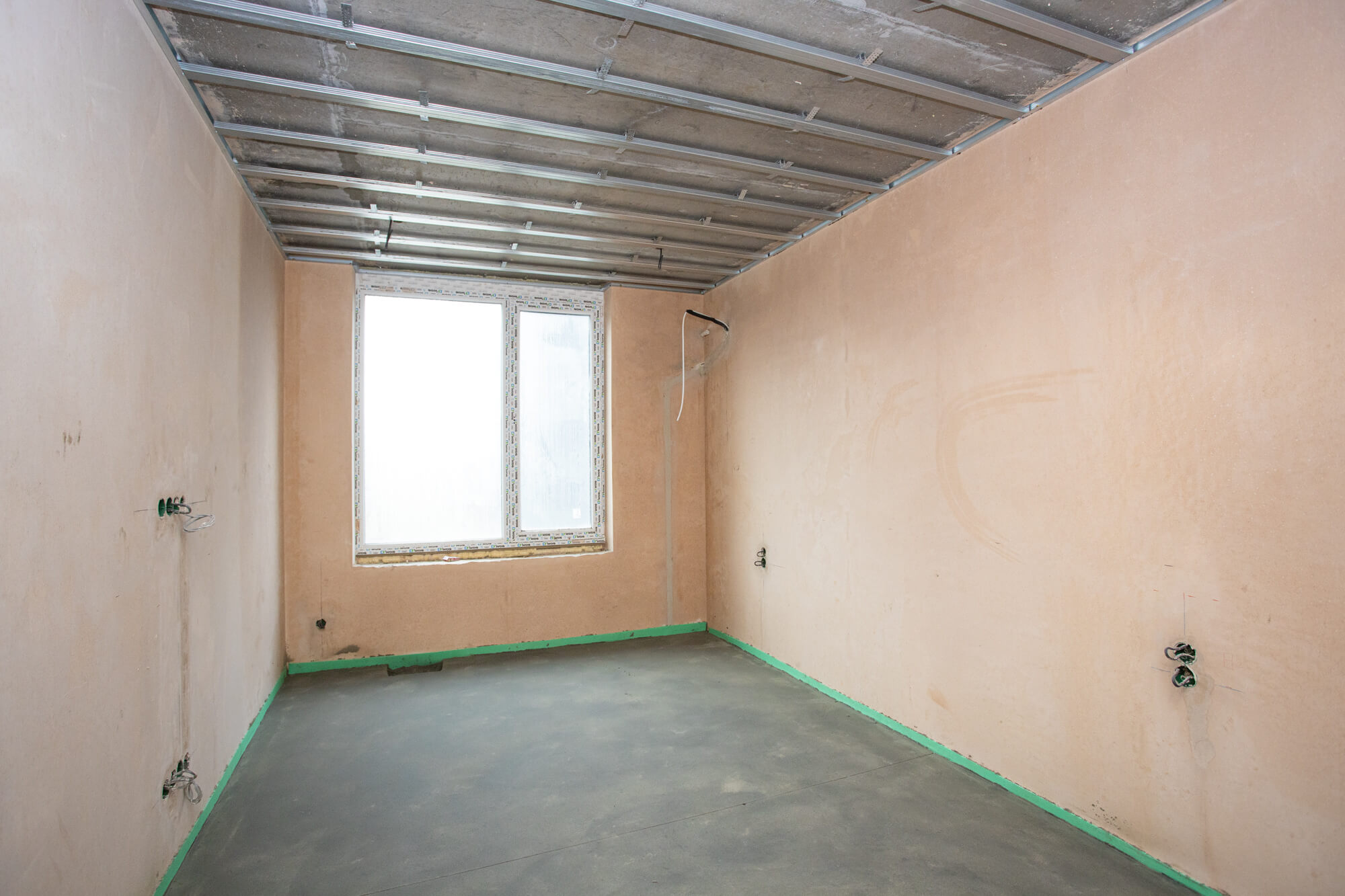

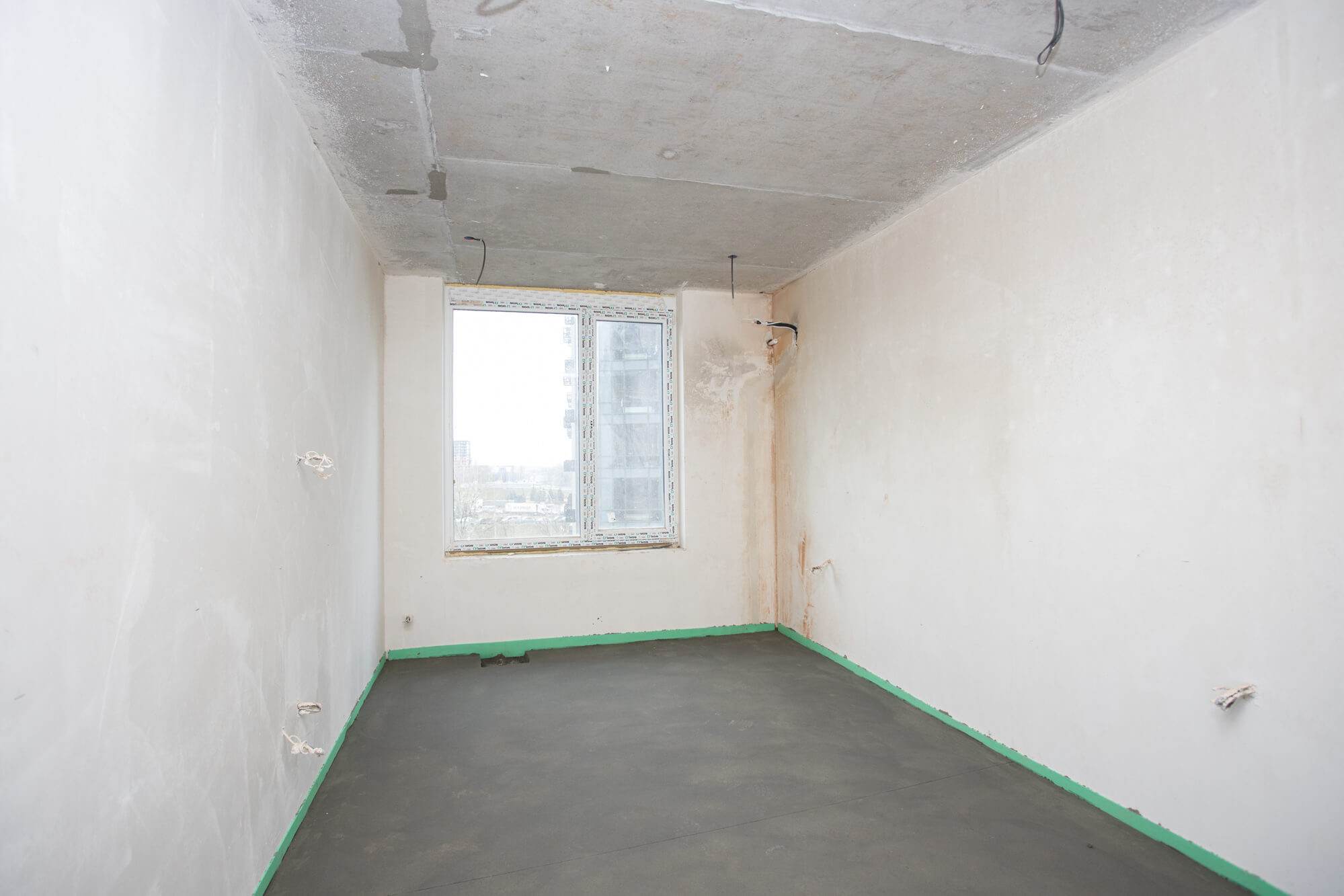

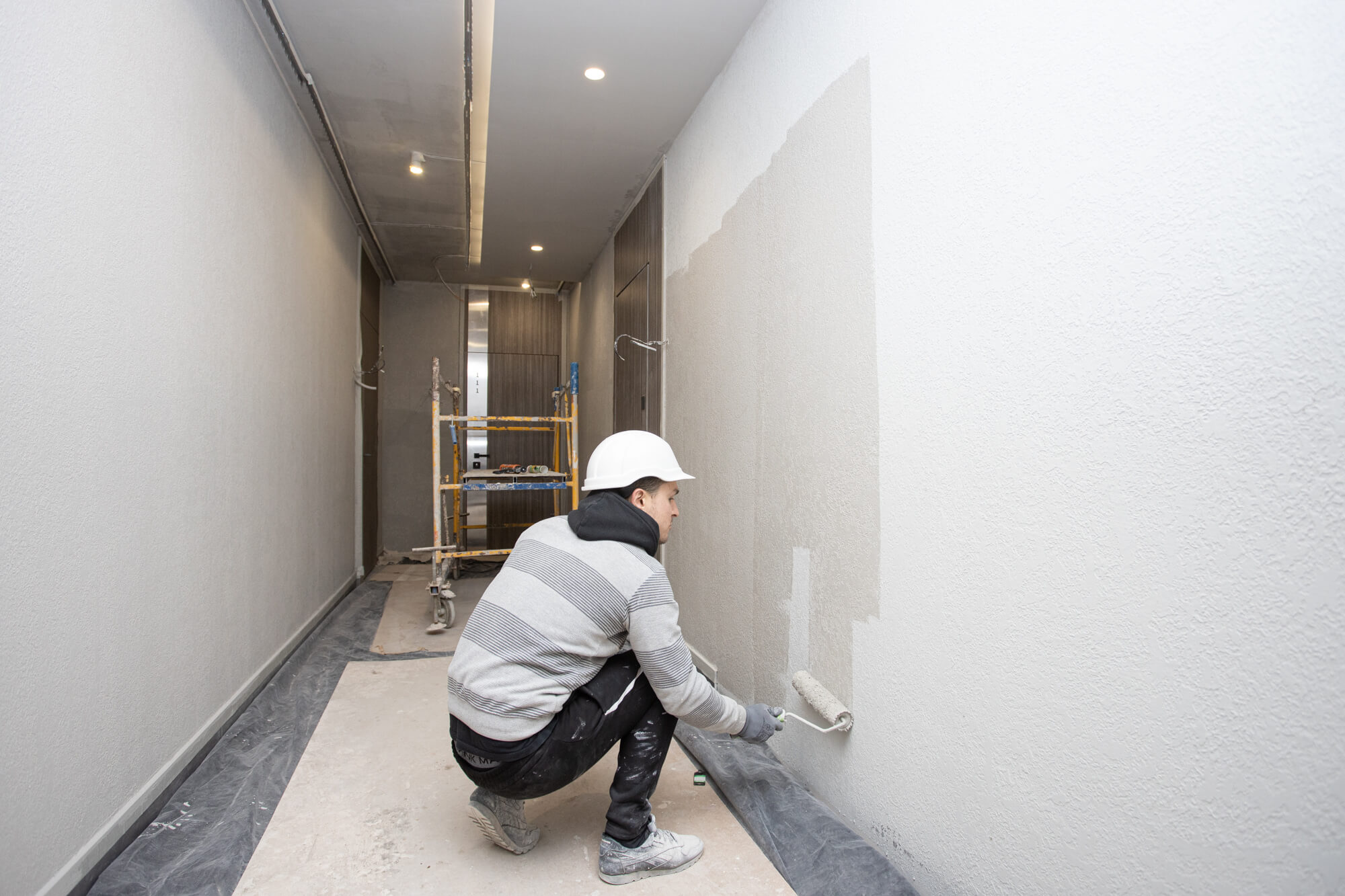

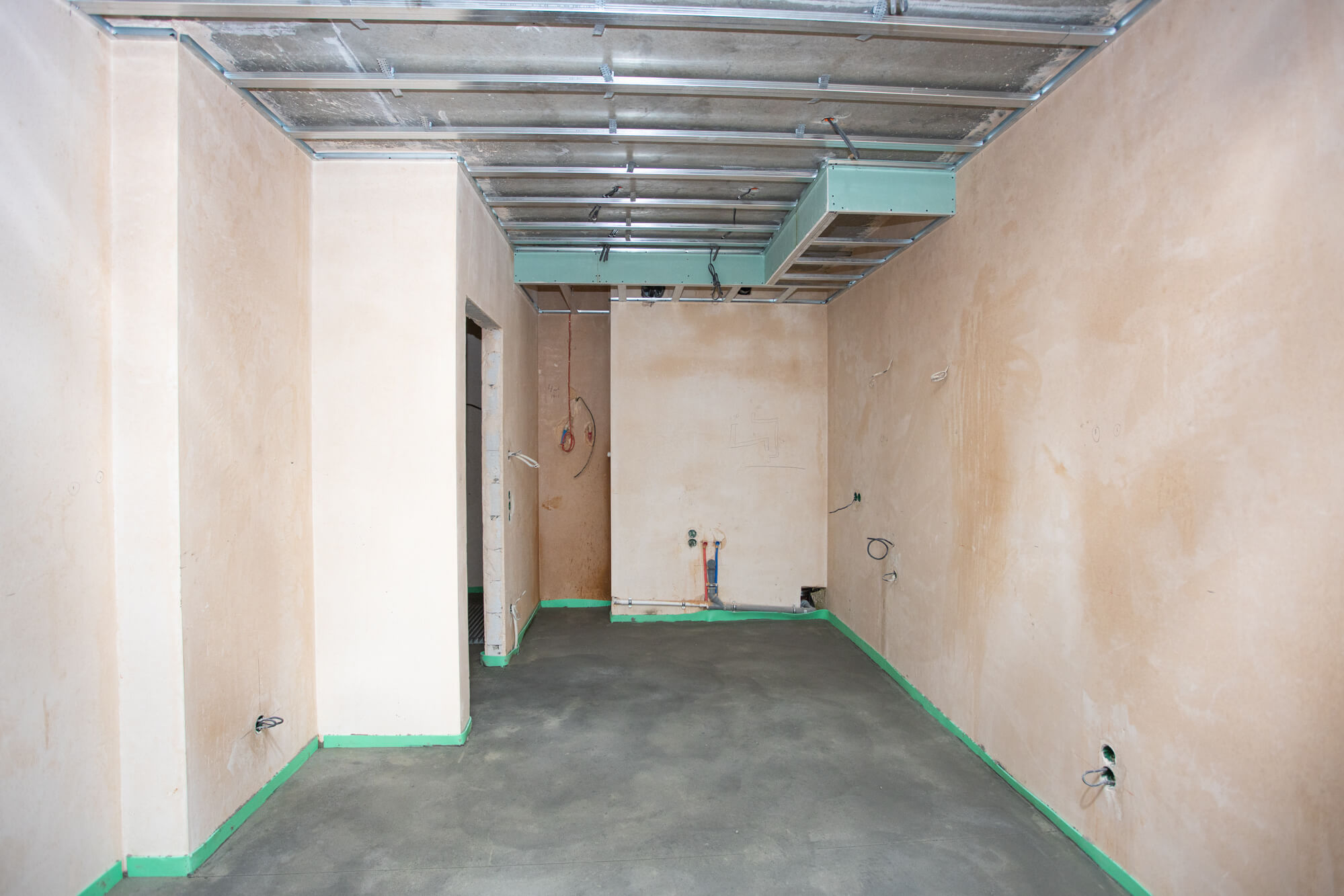

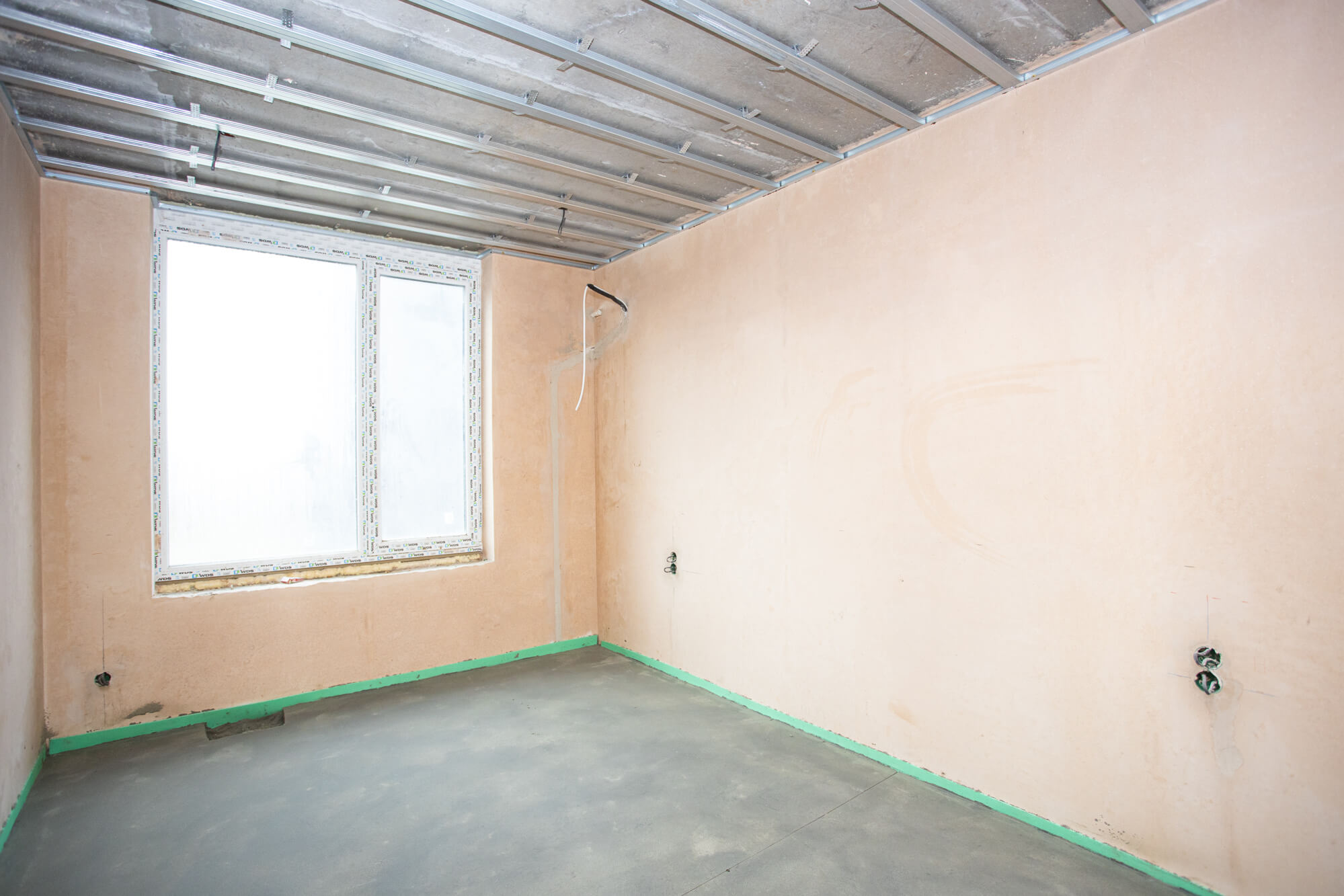

• Виконуються роботи для опорядження квартир «під ключ» - 50%.
• Виконуються роботи з опорядження МЗК – 40%
• Виконуються роботи з улаштування цементно-піщаної стяжки - 40%.
• Розпочато виконання робіт по підготовці до монтажу ліфтів (опорядження шахт ліфтів та машинних приміщень ліфтів).
⠀
Паркінг ЖБ №3:
• Виконуються роботи по влаштуванню цегляної кладки стін – 70%.
⠀

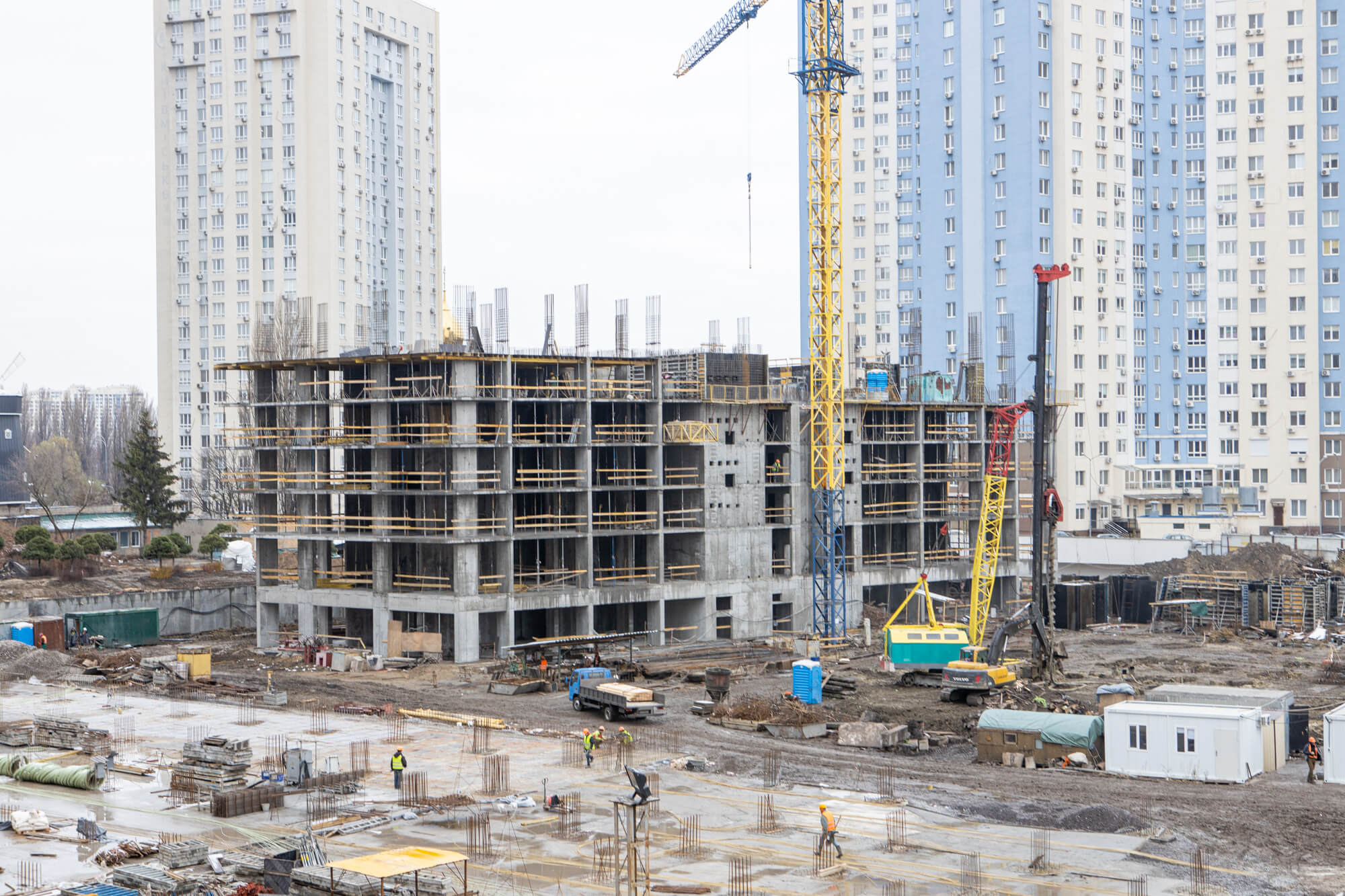

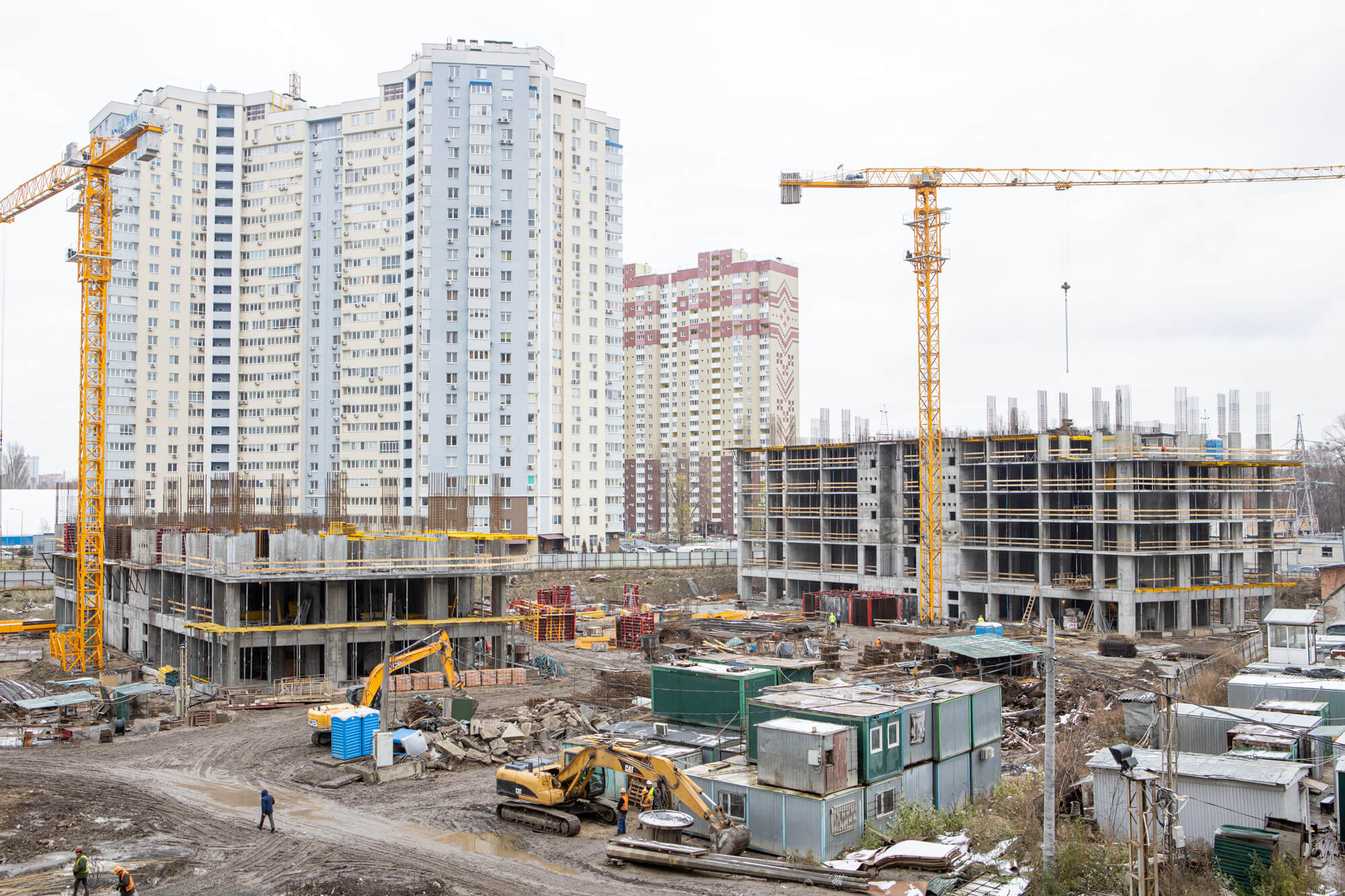

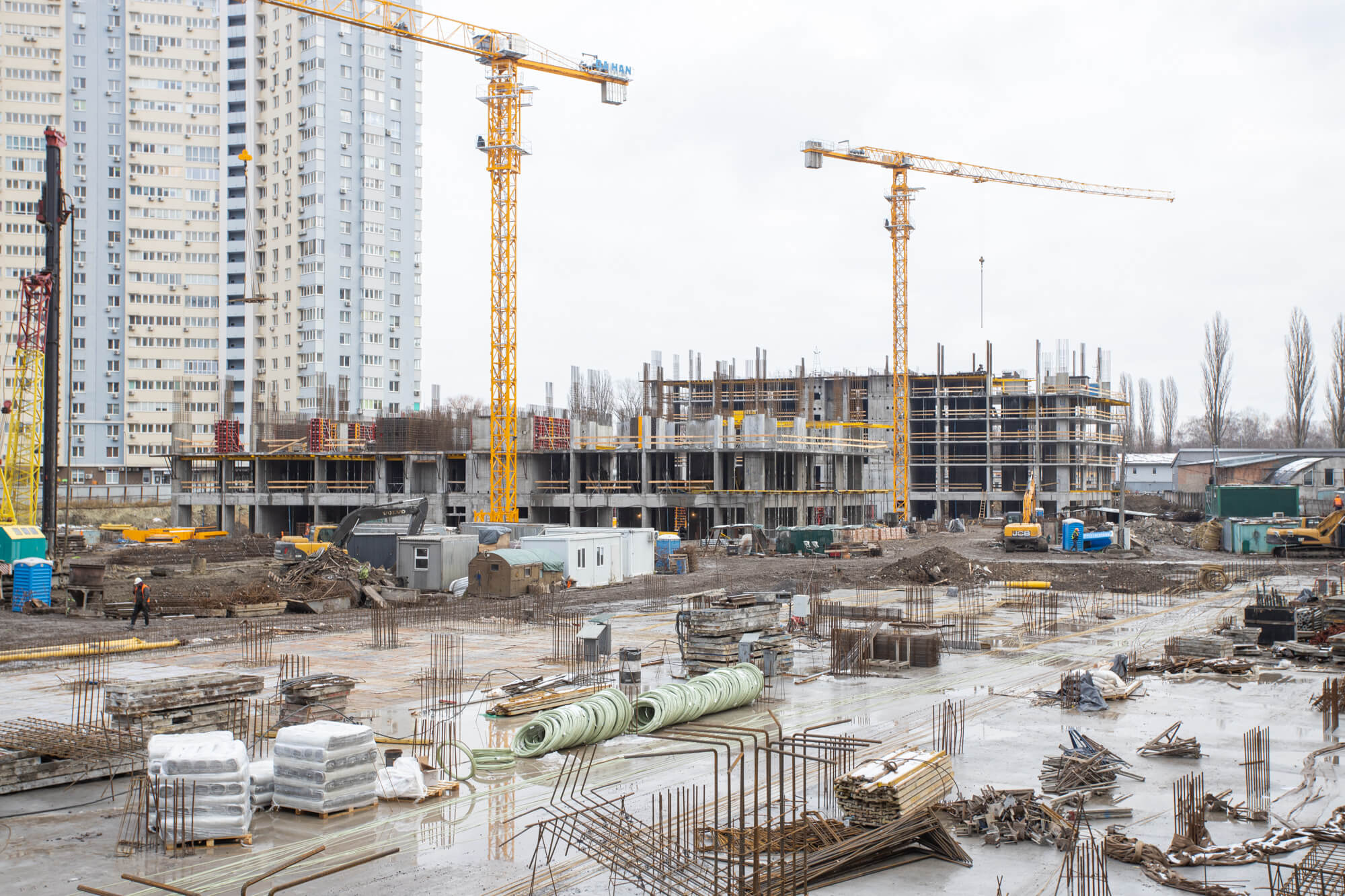

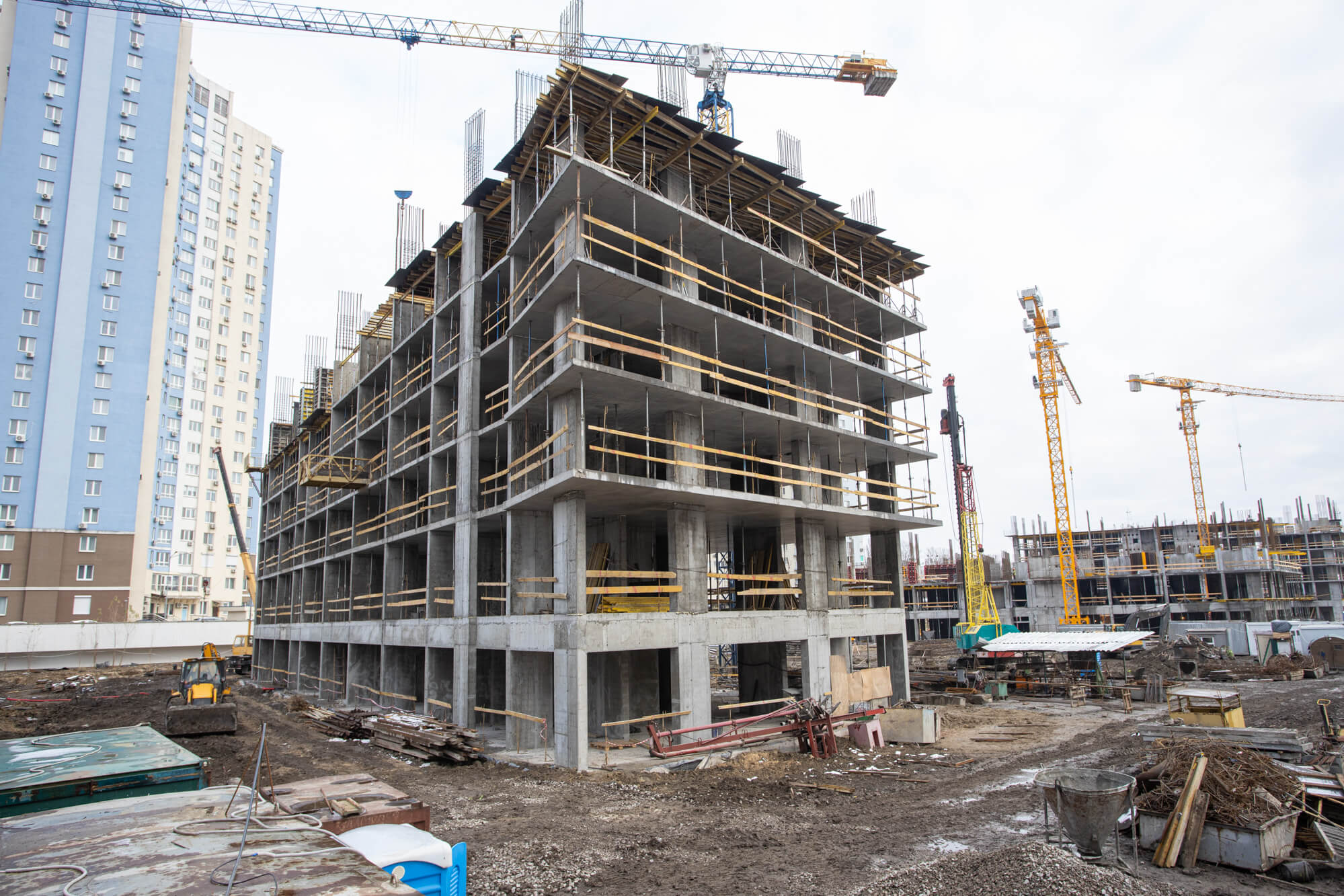

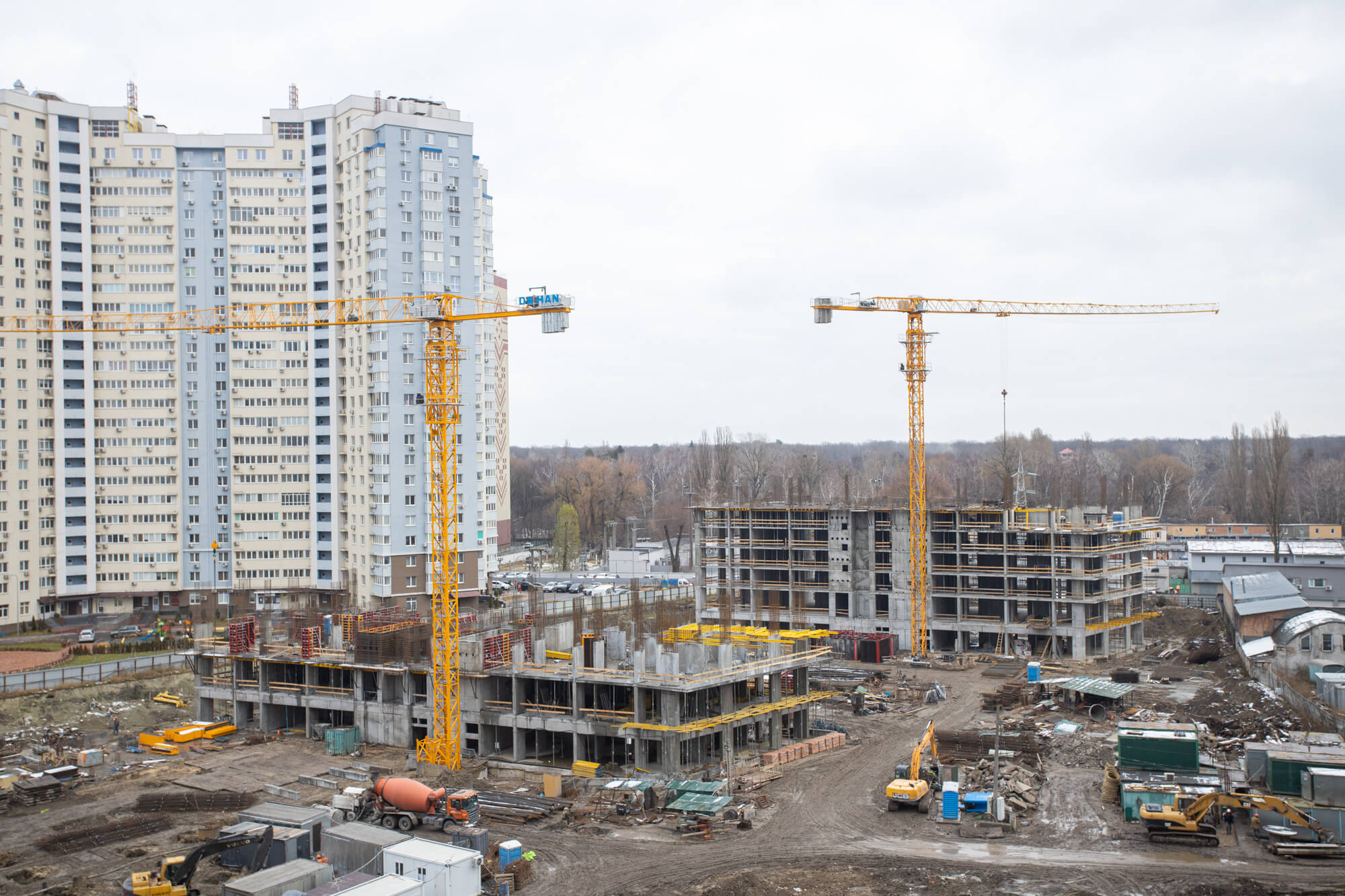

Будинок №4, секція №1 (2 черга 2 пусковий комплекс):

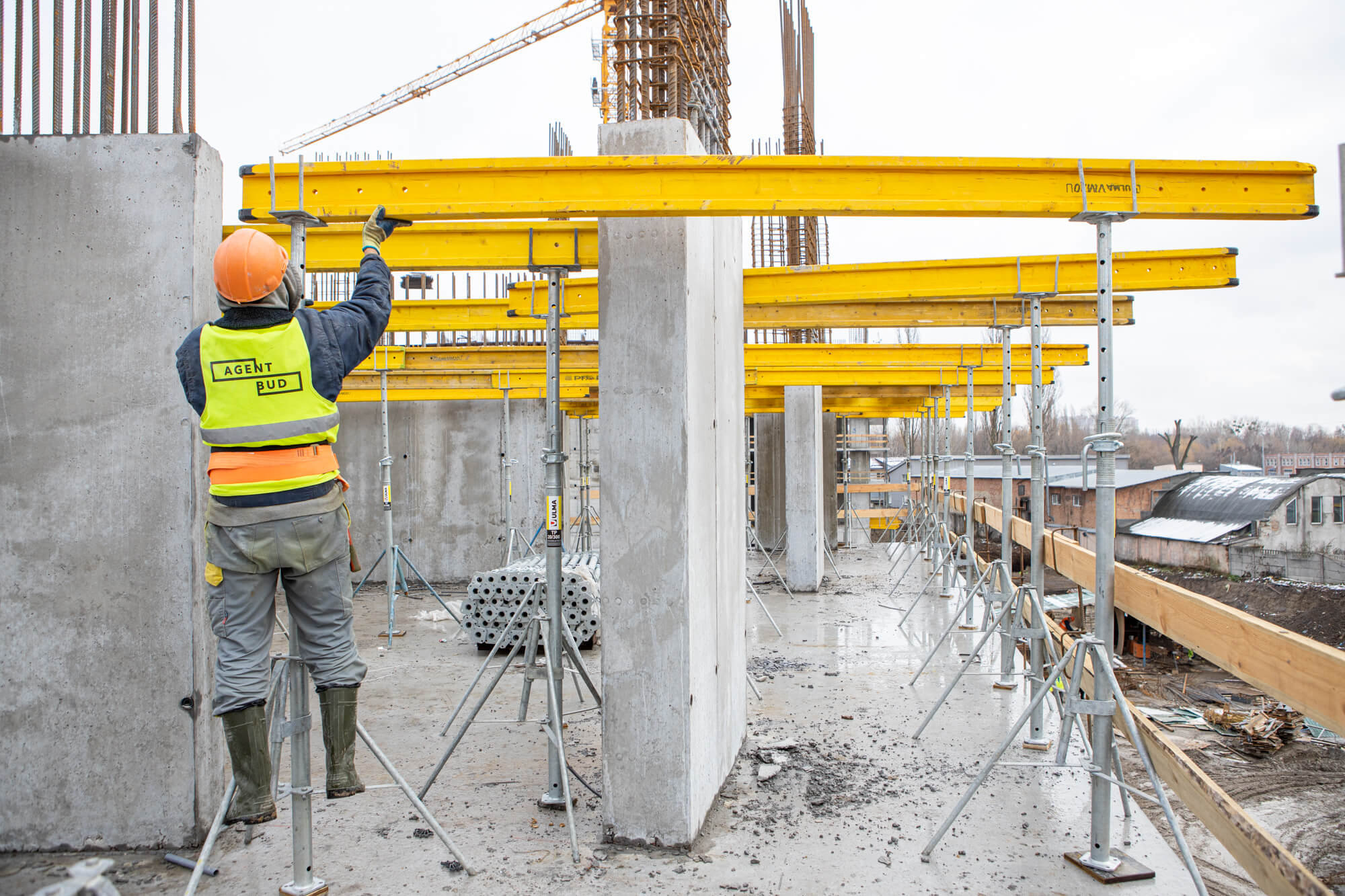

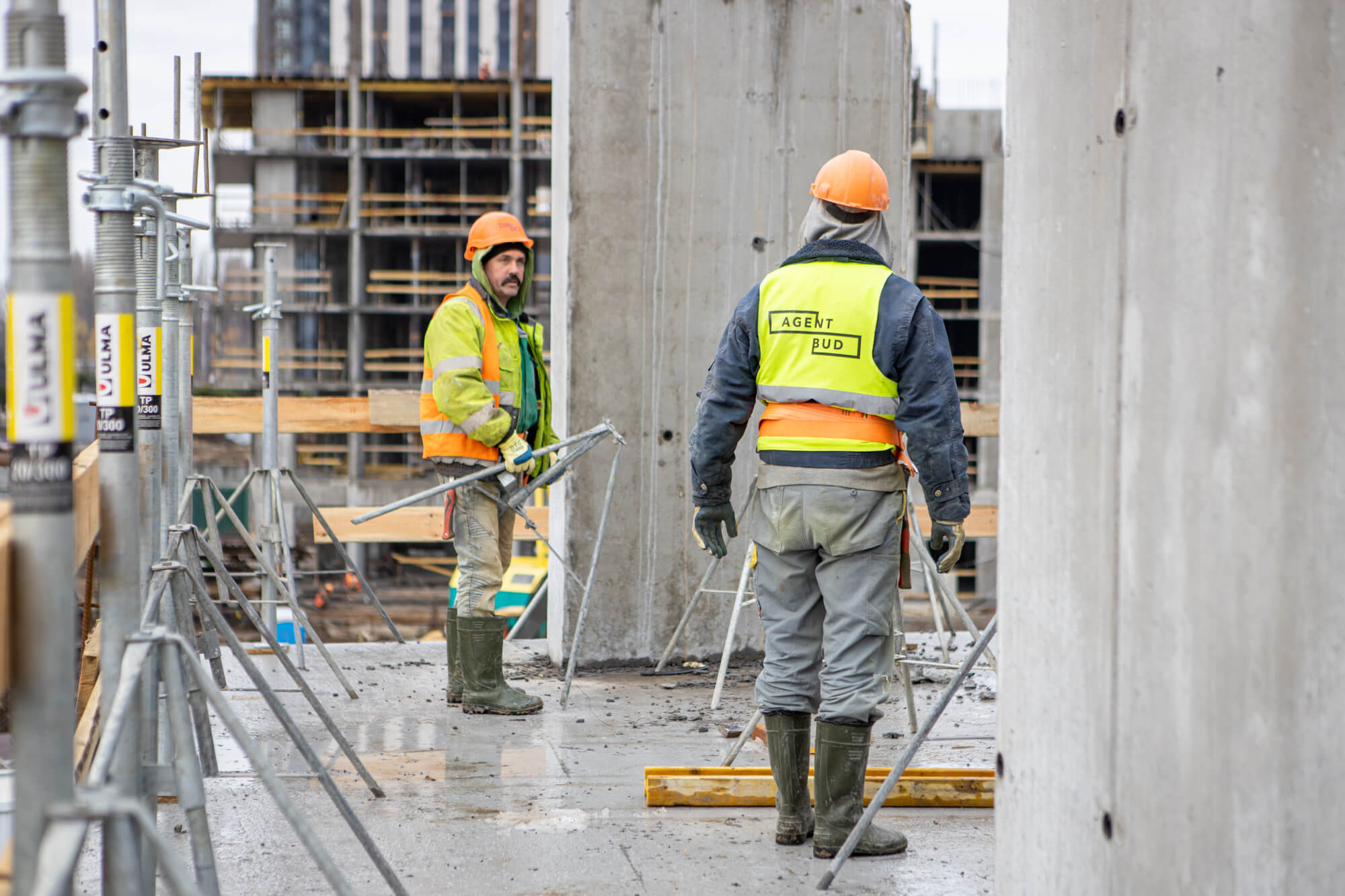

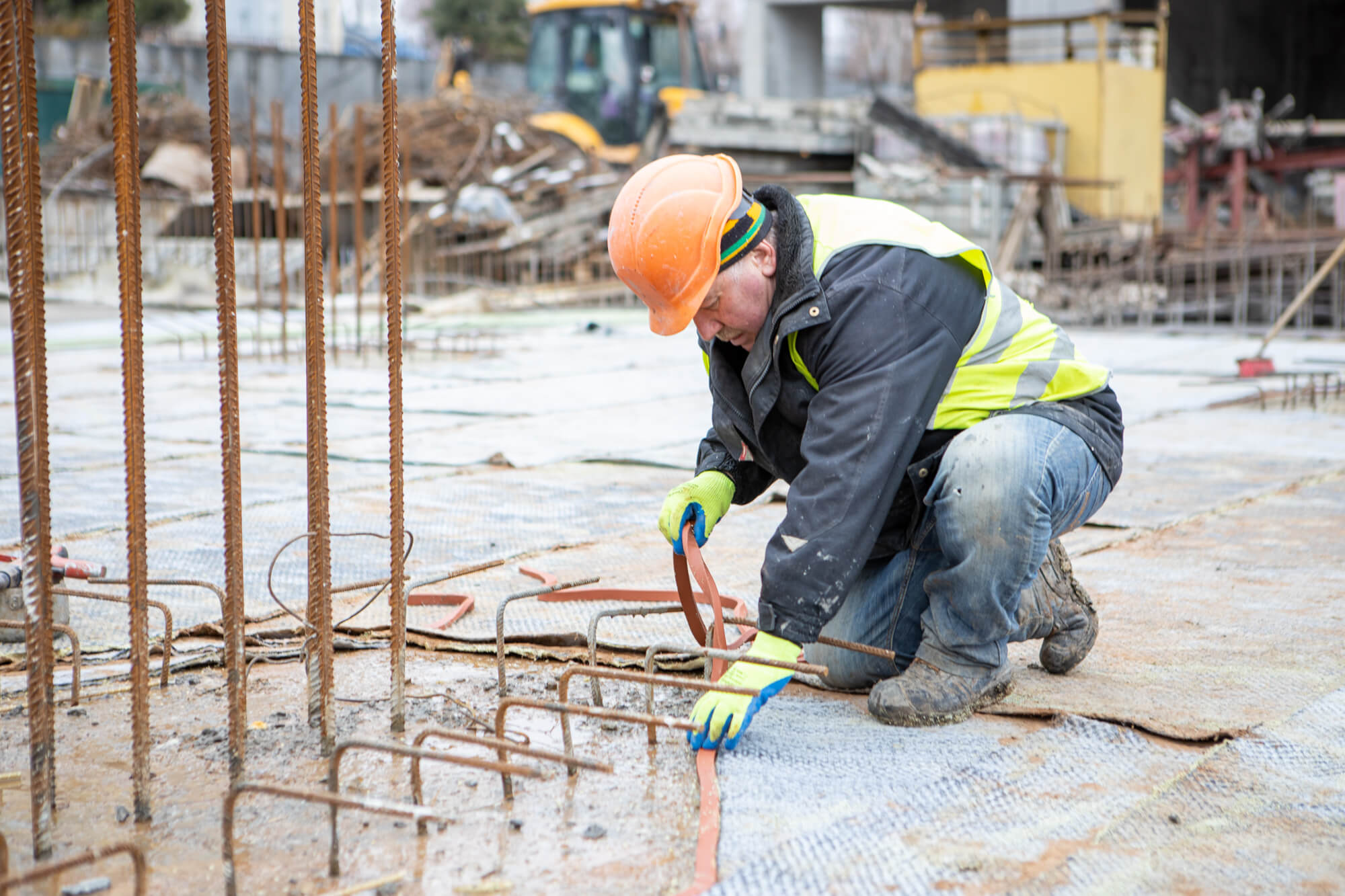

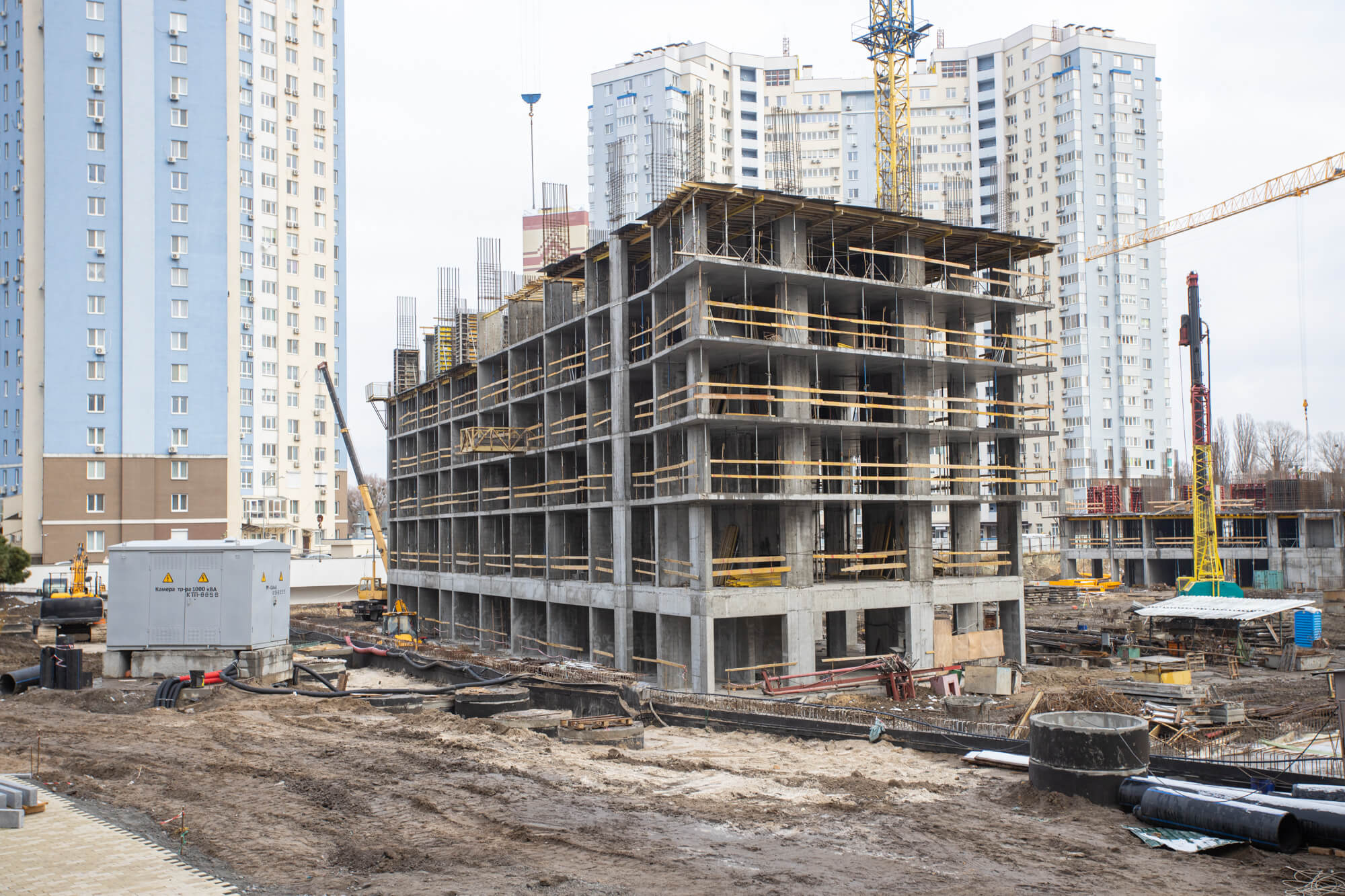

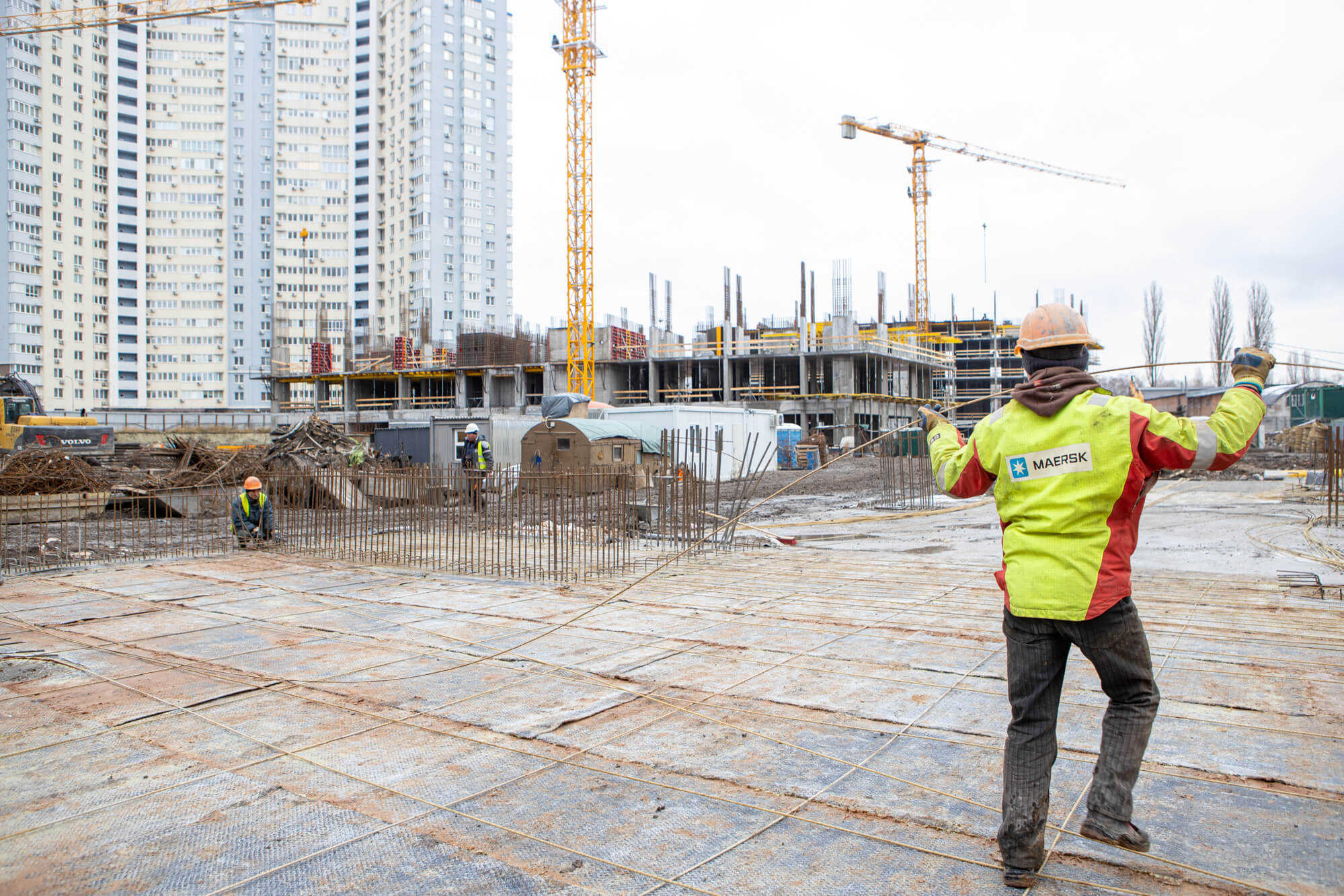

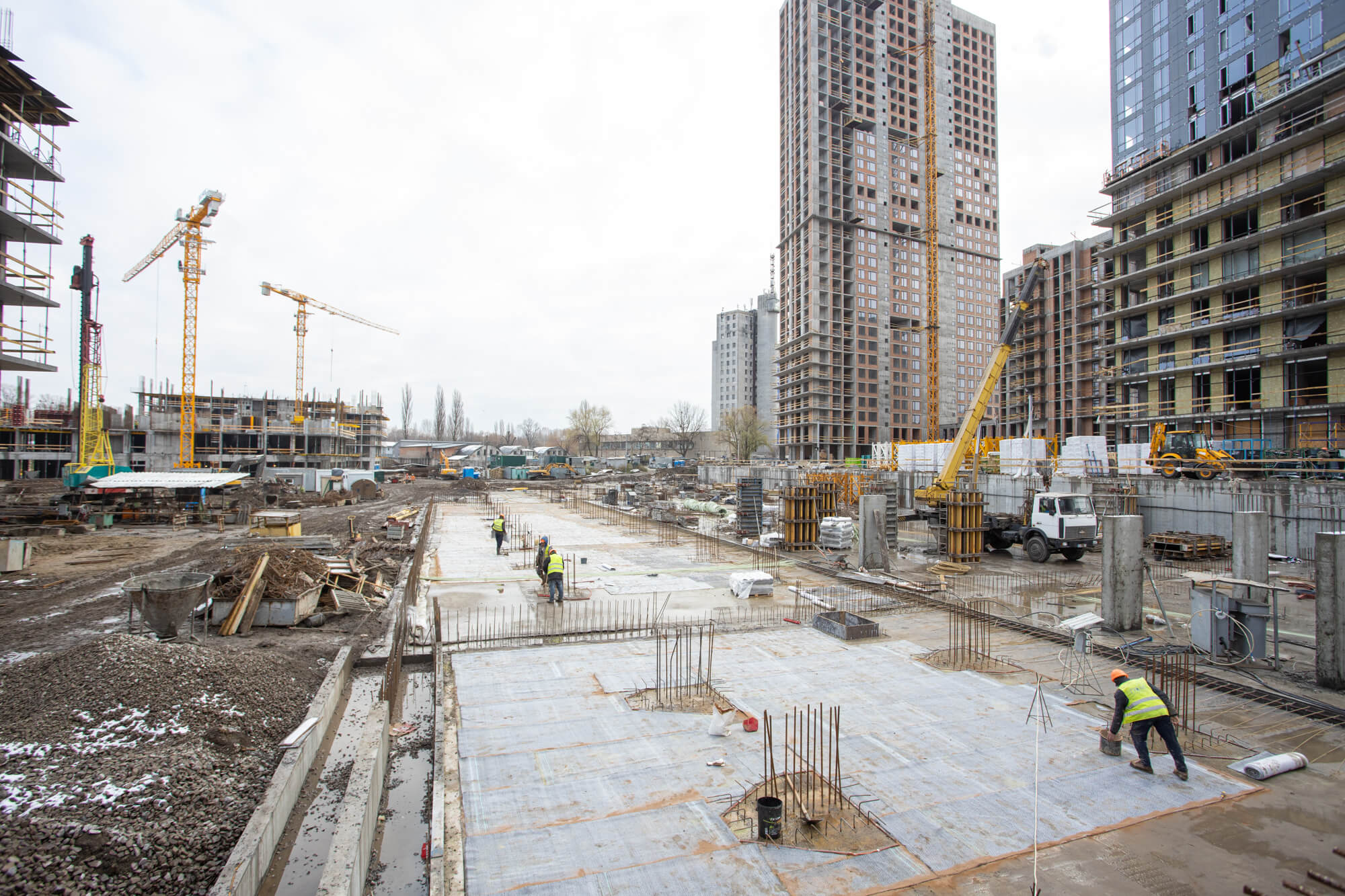

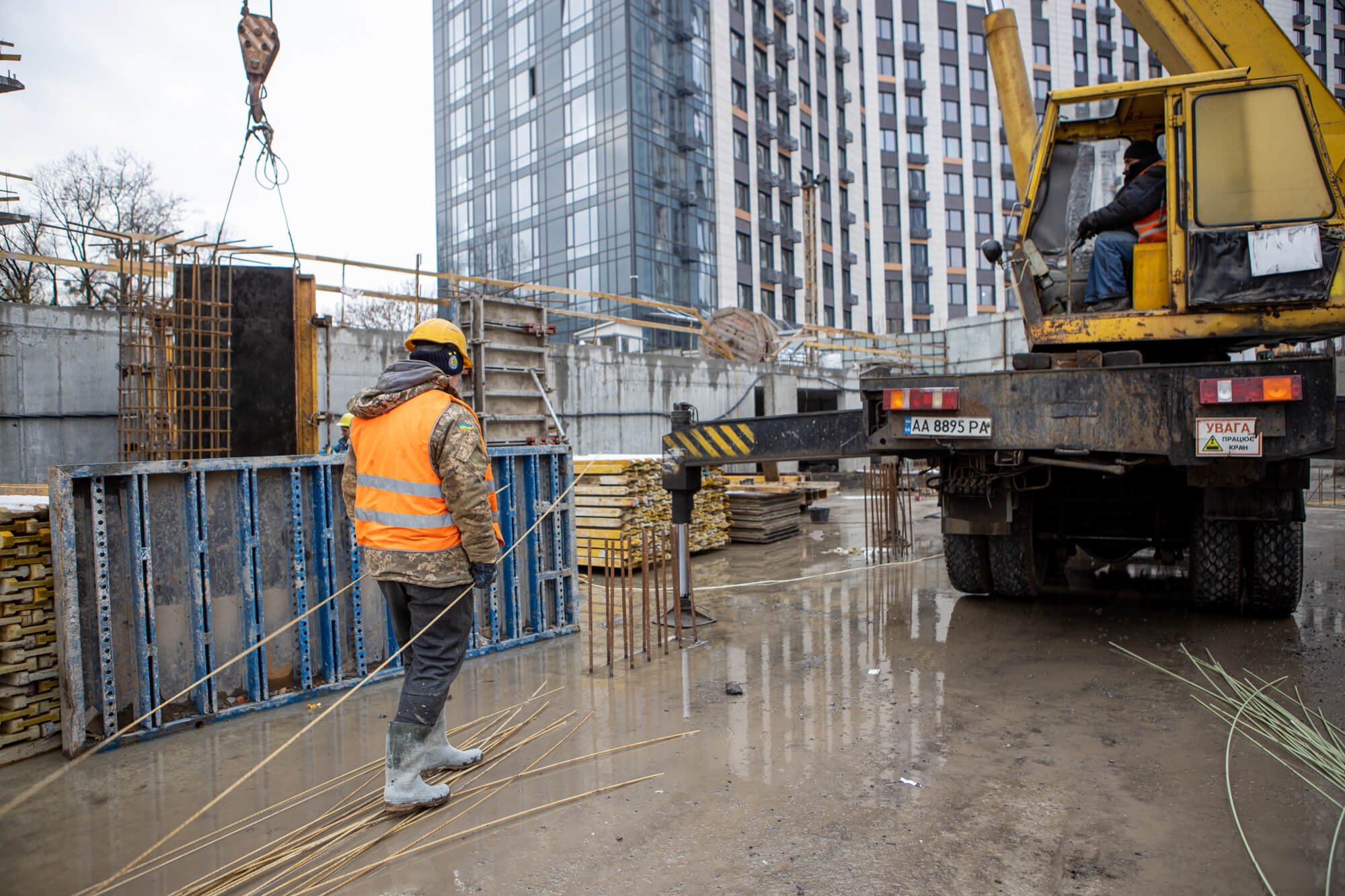

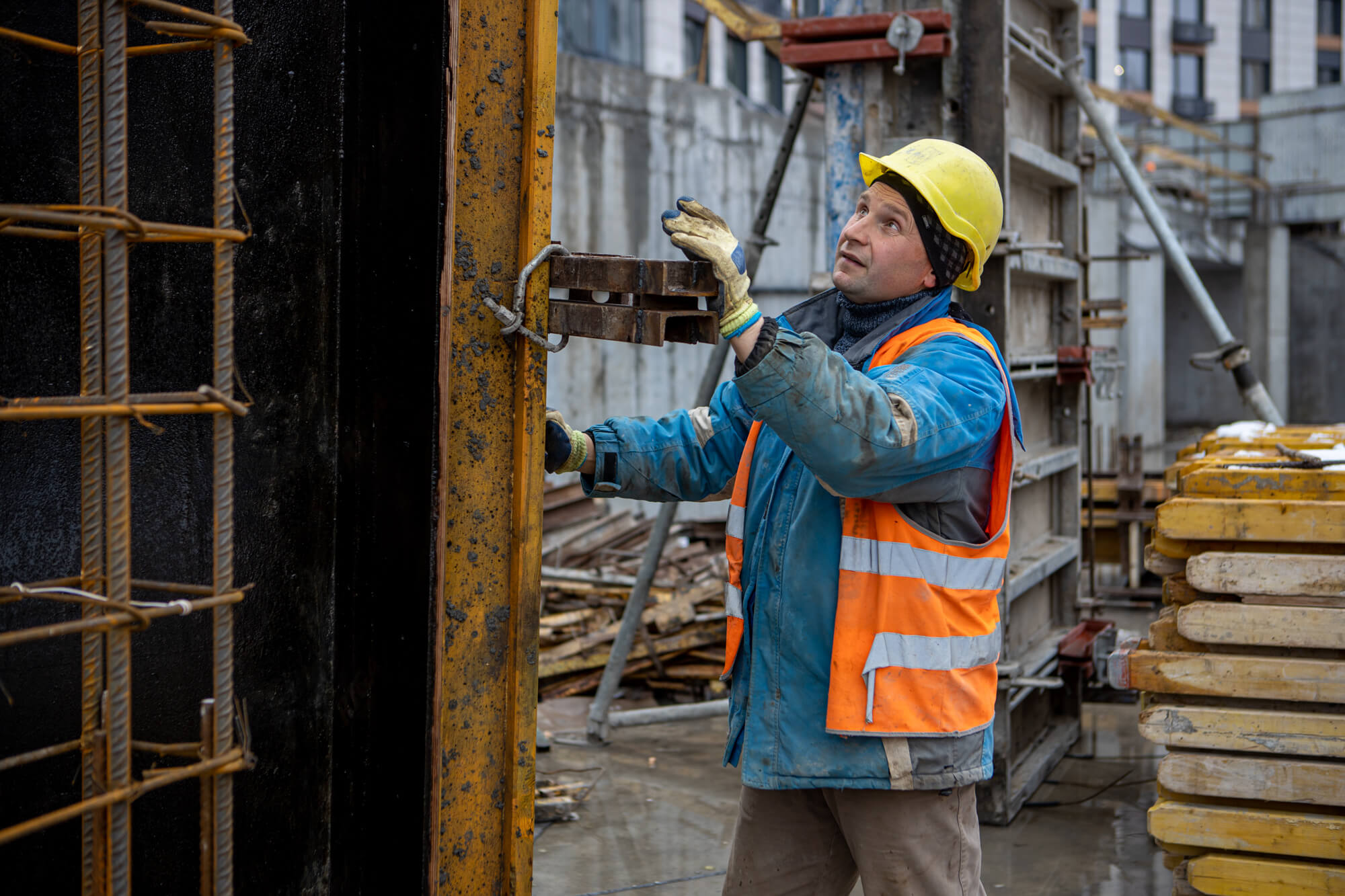

• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 6-го поверху.
Будинок №4, секція №2 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів 2-го поверху⠀
Будинок №4, секція №3 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 3-го поверху.
Будинок №4, секція №4 (2 черга 2 пусковий комплекс):

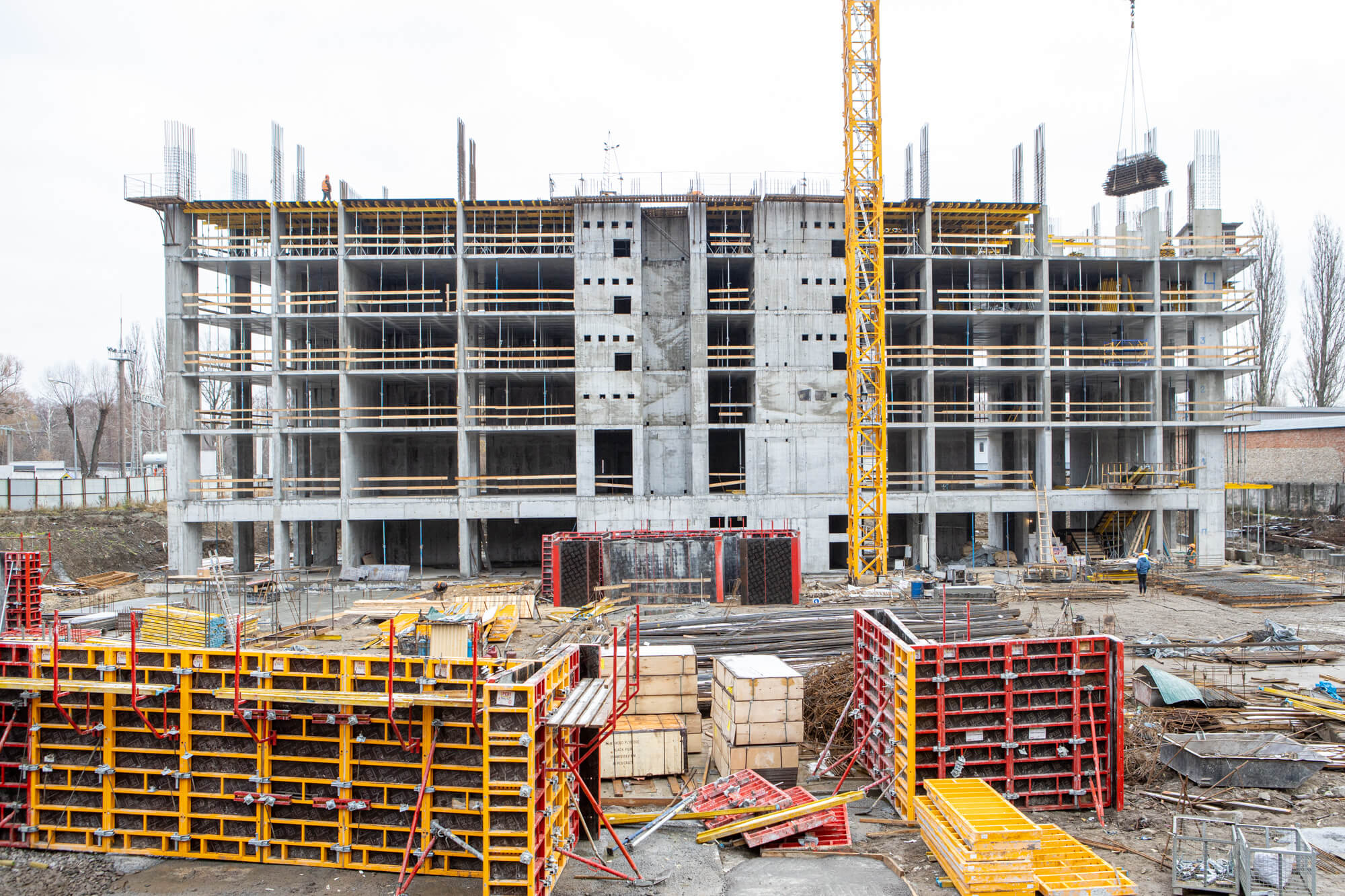

• Виконуються роботи по бетонуванню вертикальних елементів підвалу.
Будинок №4, секція №5 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 6-го поверху.
Паркінг будинку 4 (2 черга 2 пусковий комплекс):

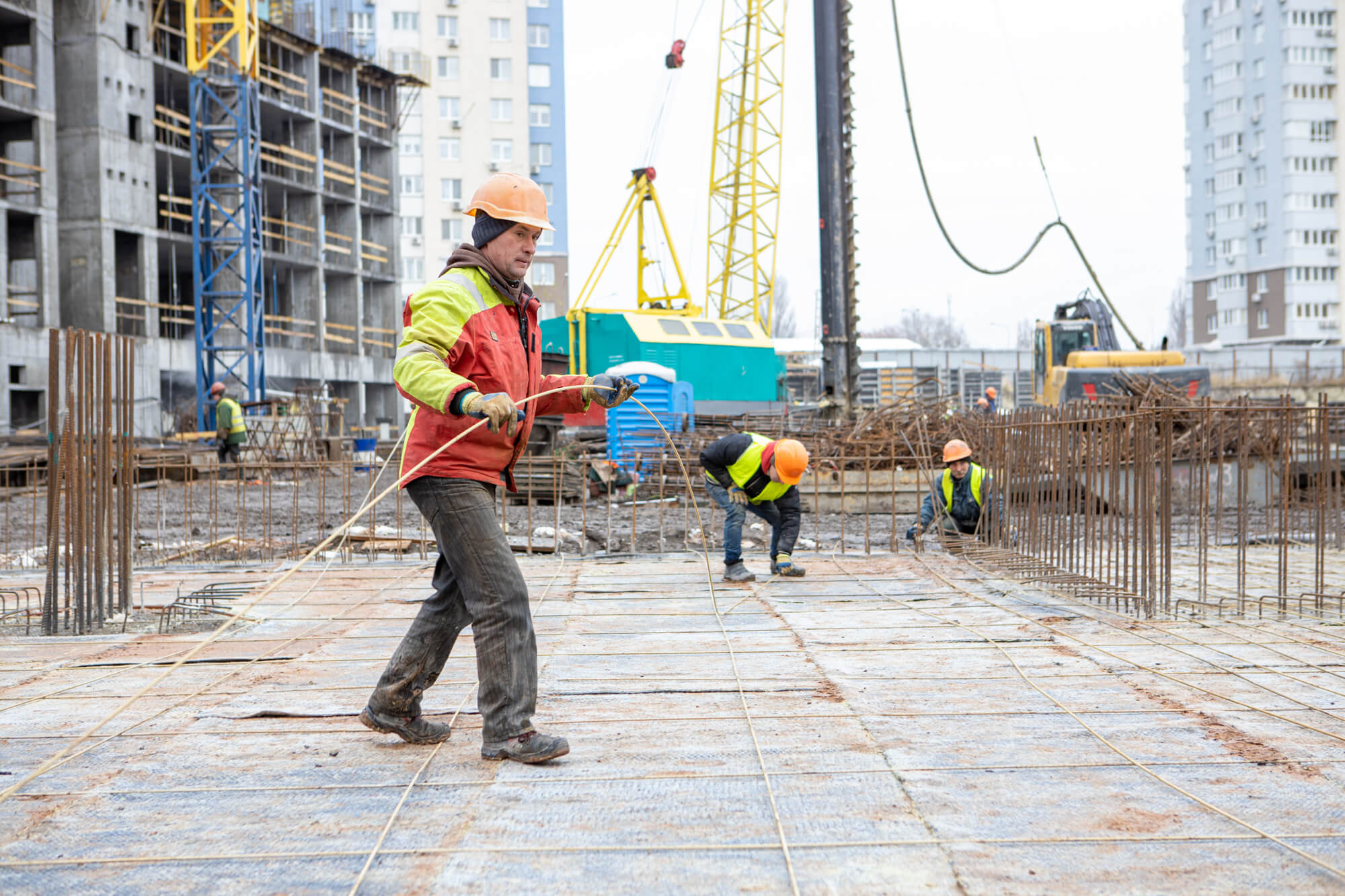

• Виконуються роботи по влаштуванню пальового поля – 35%.
Паркінг (2 черга 3 пусковий комплекс):

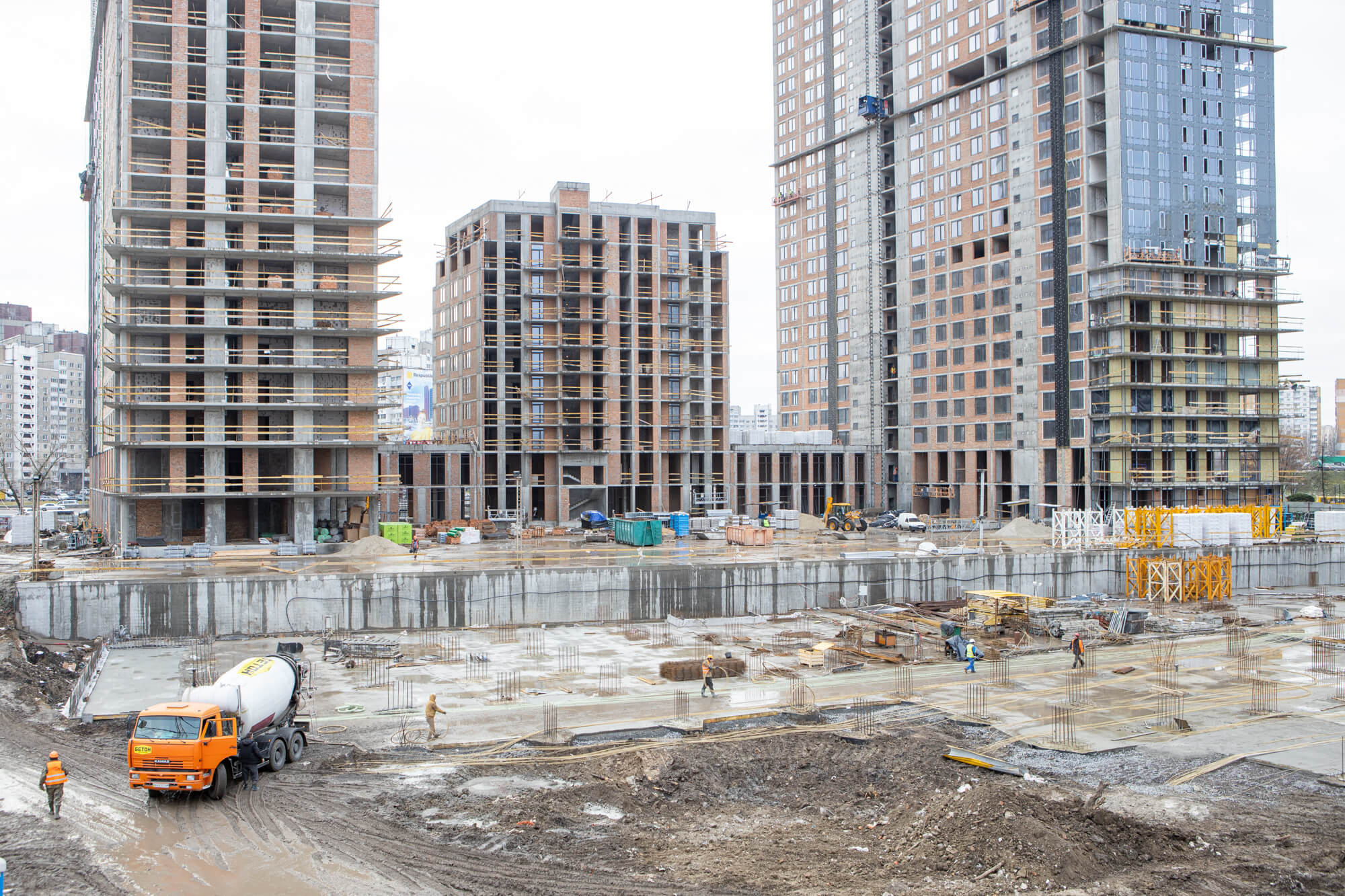

• Виконуються роботи по влаштуванню пальового поля – 95%.
• Виконуються роботи по бетонуванню вертикальних елементів – 50%.
