Хід будівництва, 31.12.2021
Станом на 31.12.2021 на будівельному майданчику ЖК «Метрополіс» виконано наступні роботи:
Загальні (перша черга):
• Виконуються роботи по влаштуванню позамайданчикових мереж каналізації К1 – 95% (підключення в колектор виконано).
• Виконуються роботи по прокладанню внутрішньомайданчикових кабельних ліній мереж слабкострумових систем диспетчеризації – 95%.
• Виконуються роботи по монтажу декоративної огорожі комплексу (зона 1) – 90%.

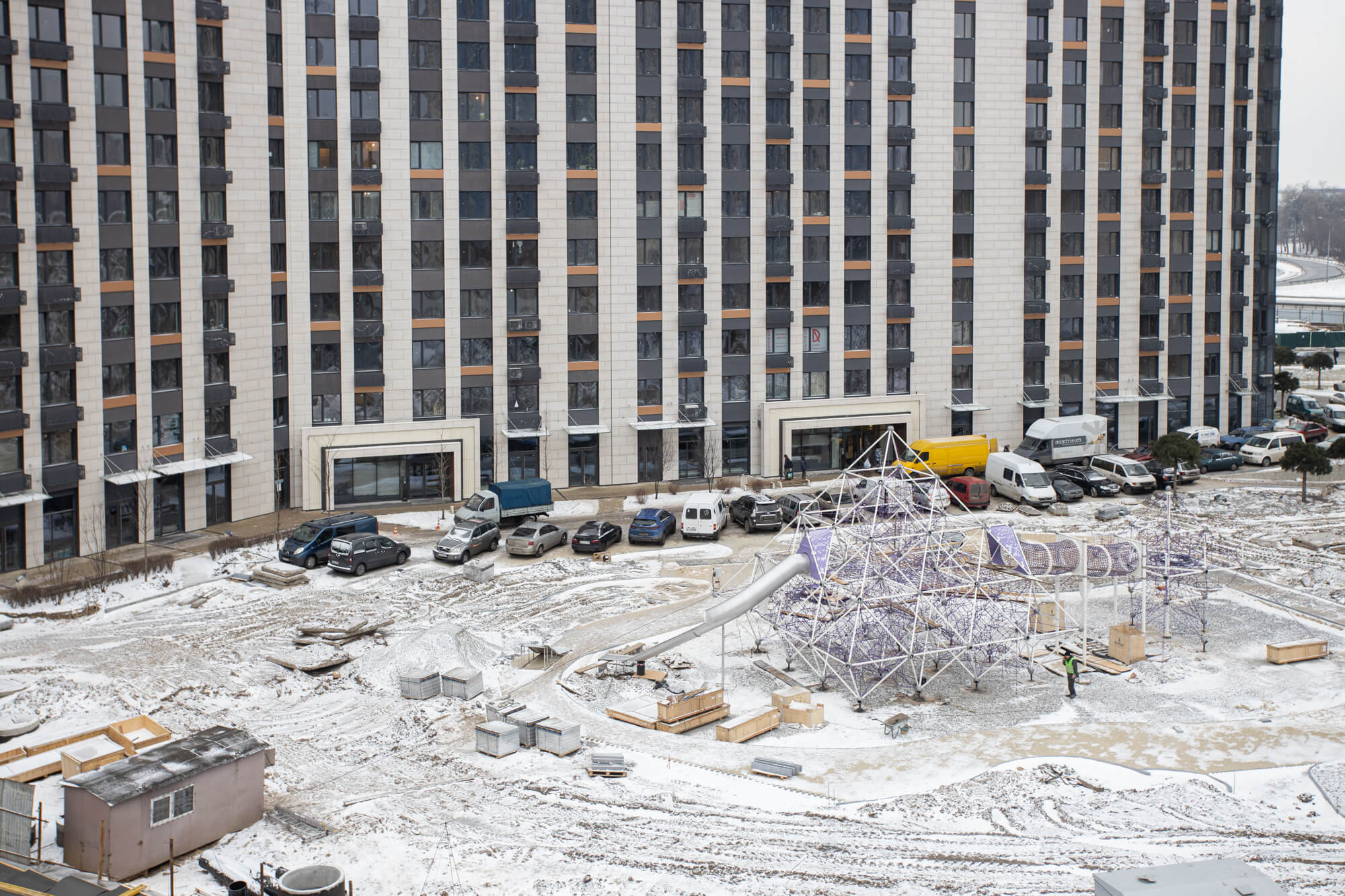

• Виконуються роботи по благоустрою та озелененню (Зона 1 – 98%, Зона 2 – 98%, Зона 3 – 70%).
• Виконуються роботи по облаштуванню КПП пункту охорони – 35%.
• Виконуються ПНР по системі контролю доступу – 90%.
• Виконуються роботи по диспетчеризації систем – 95%.
• Виконані роботи по перенесенню сміттєвих баків.
• Виконані роботи по благоустрою зони сміттєвих баків (бонсай).

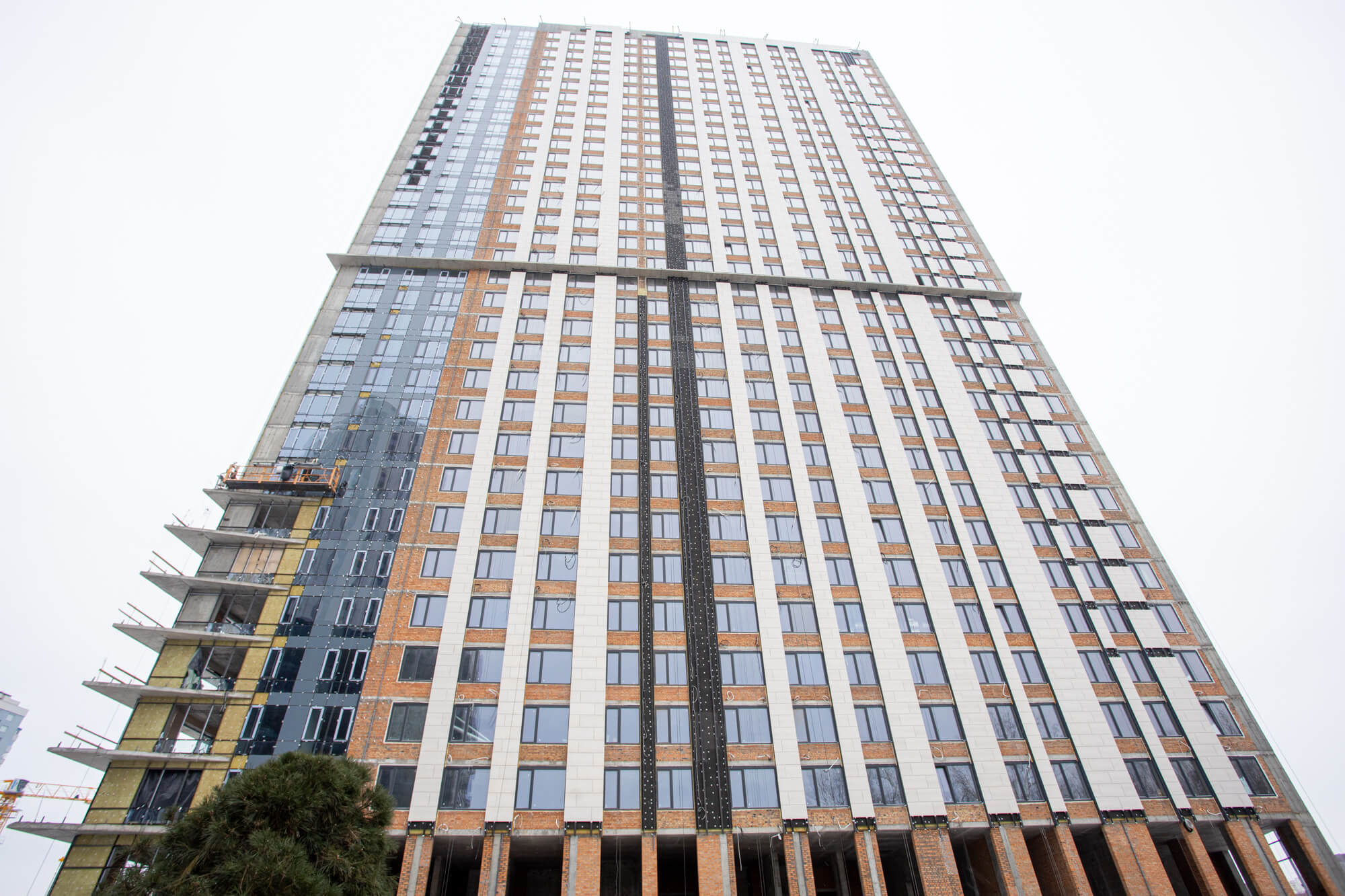

Будинок №1:
• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 95%.
• Виконані роботи по передачі ліфтів експлуатуючій організації.

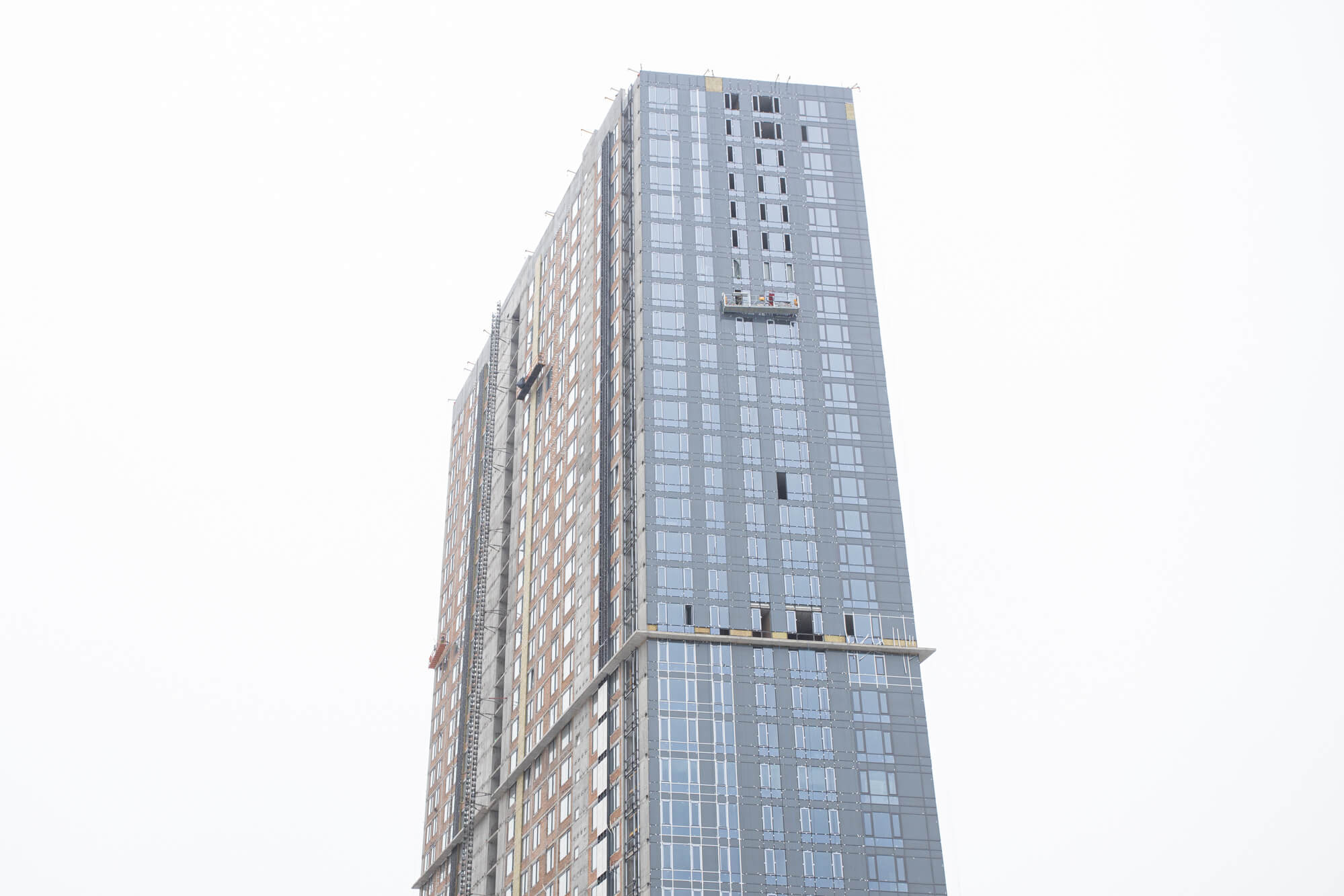

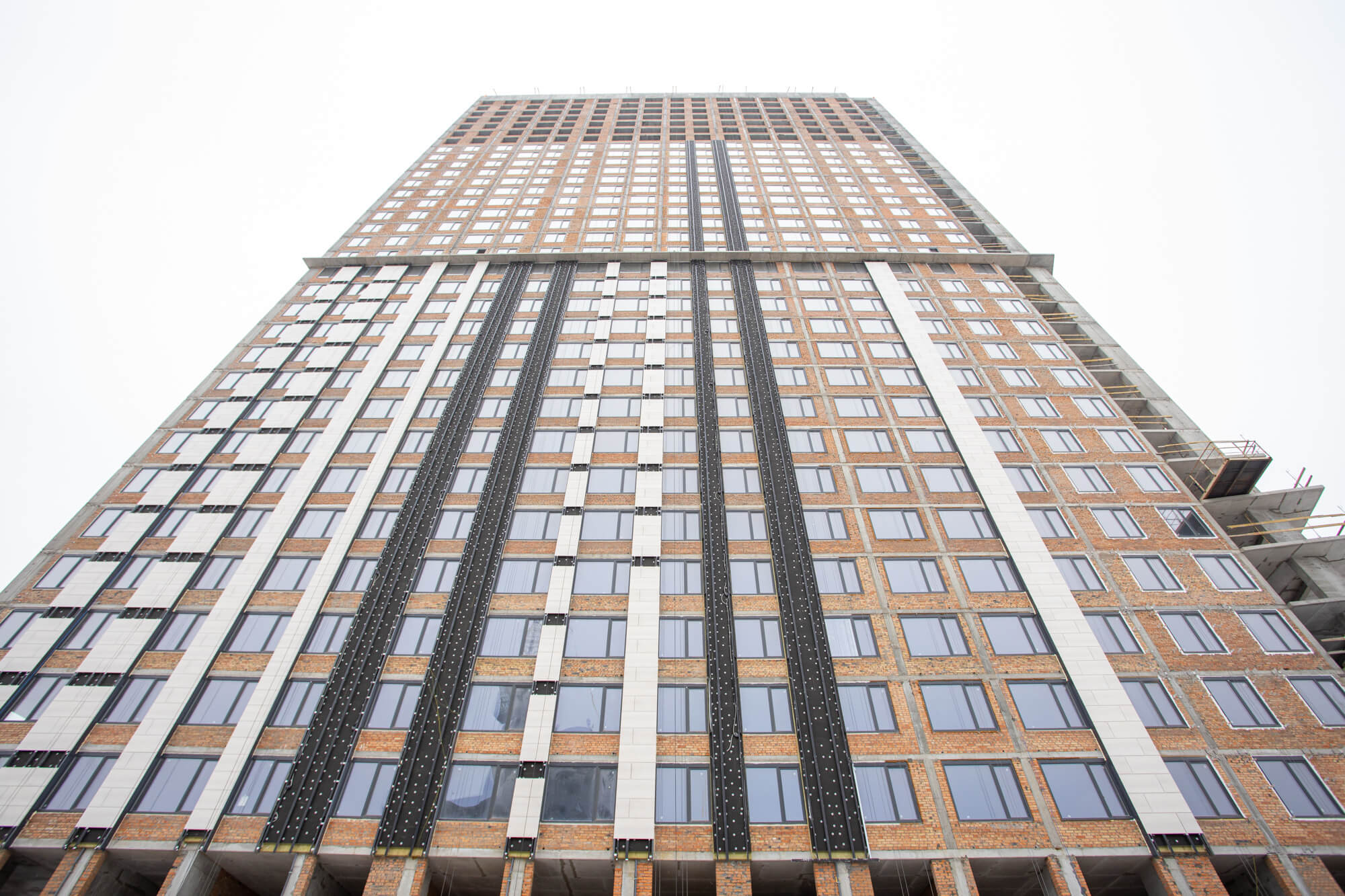

• Виконуються роботи 65% по влаштуванню декоративного освітлення фасадів.
• Виконуються роботи по диспетчеризації всіх систем – 95%.
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 95%.
⠀
Будинок №2, секція 1:
• Виконуються роботи по влаштуванню фінішного шару покрівлі – 95%.
• Виконані роботи по монтажу конструкцій покриття приямків.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів – 50%.
⠀
Будинок №2, секція 2:
• Виконані роботи по монтажу навісного вентильованого фасаду на нижніх поверхах будівлі.
• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 95%
• Виконуються роботи по диспетчеризації всіх систем – 90%
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 90%.
• Виконані роботи по монтажу конструкцій покриття приямків.
⠀
Загальні (2 черга 1 пусковий комплекс):

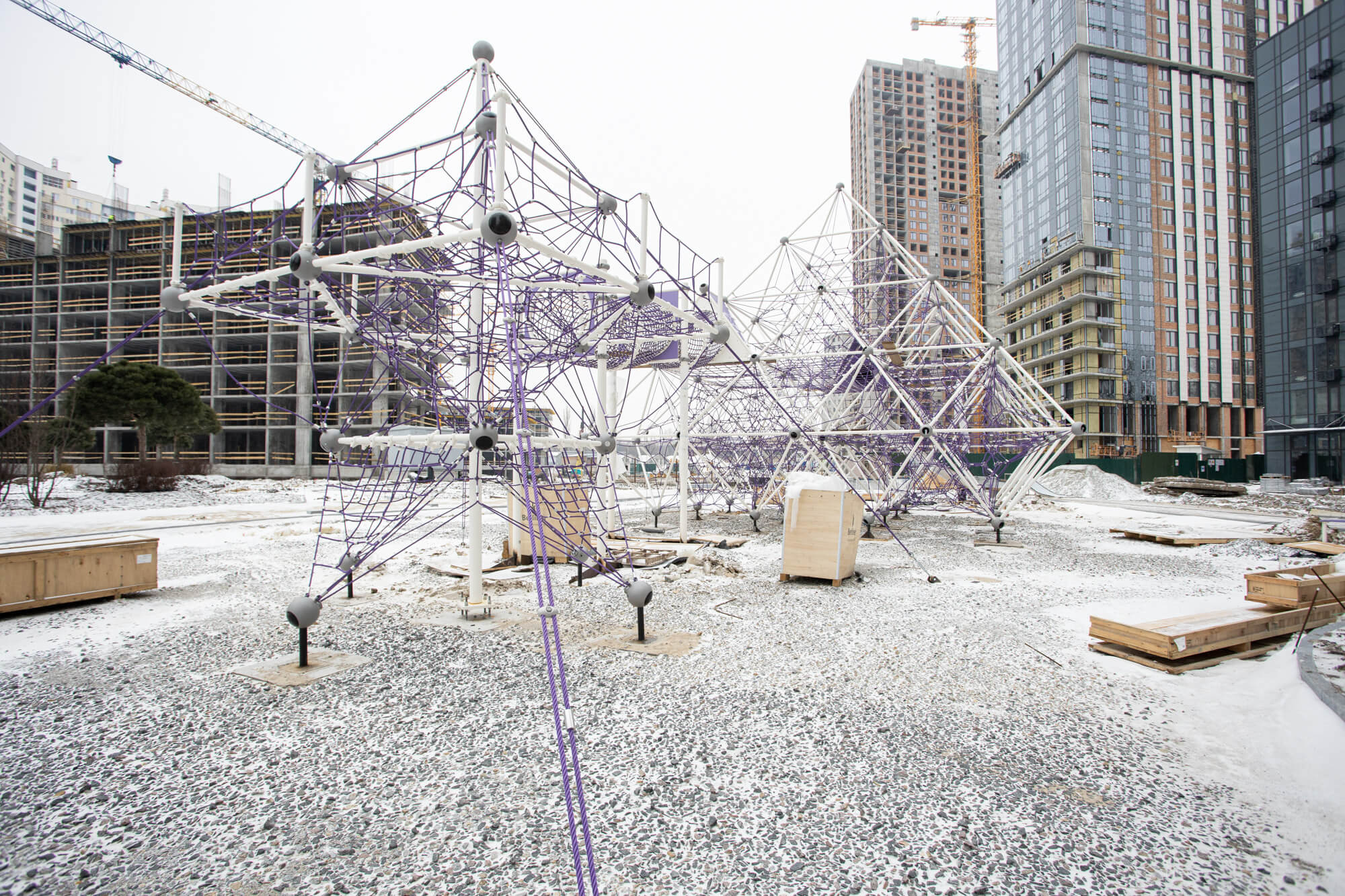

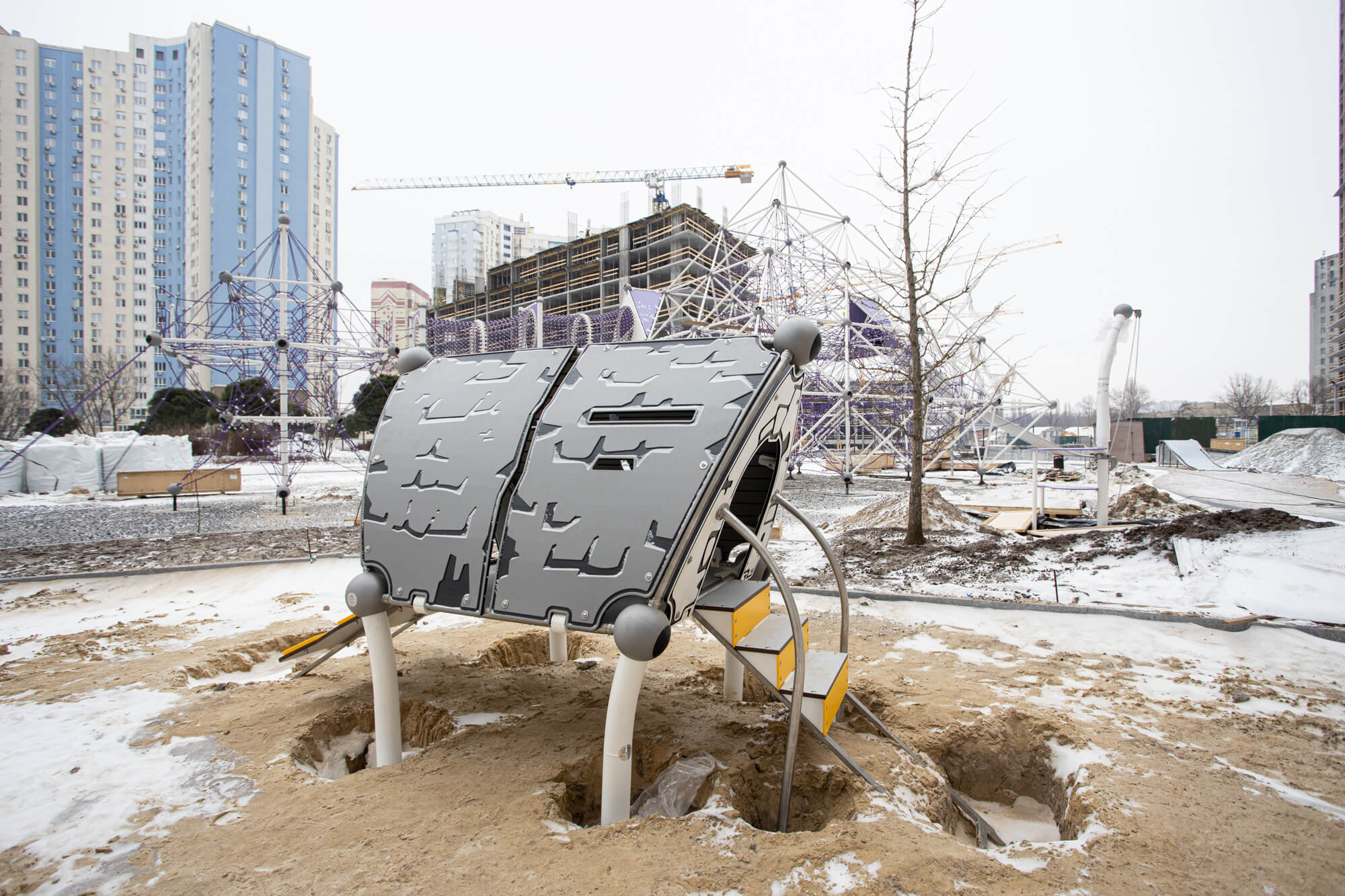

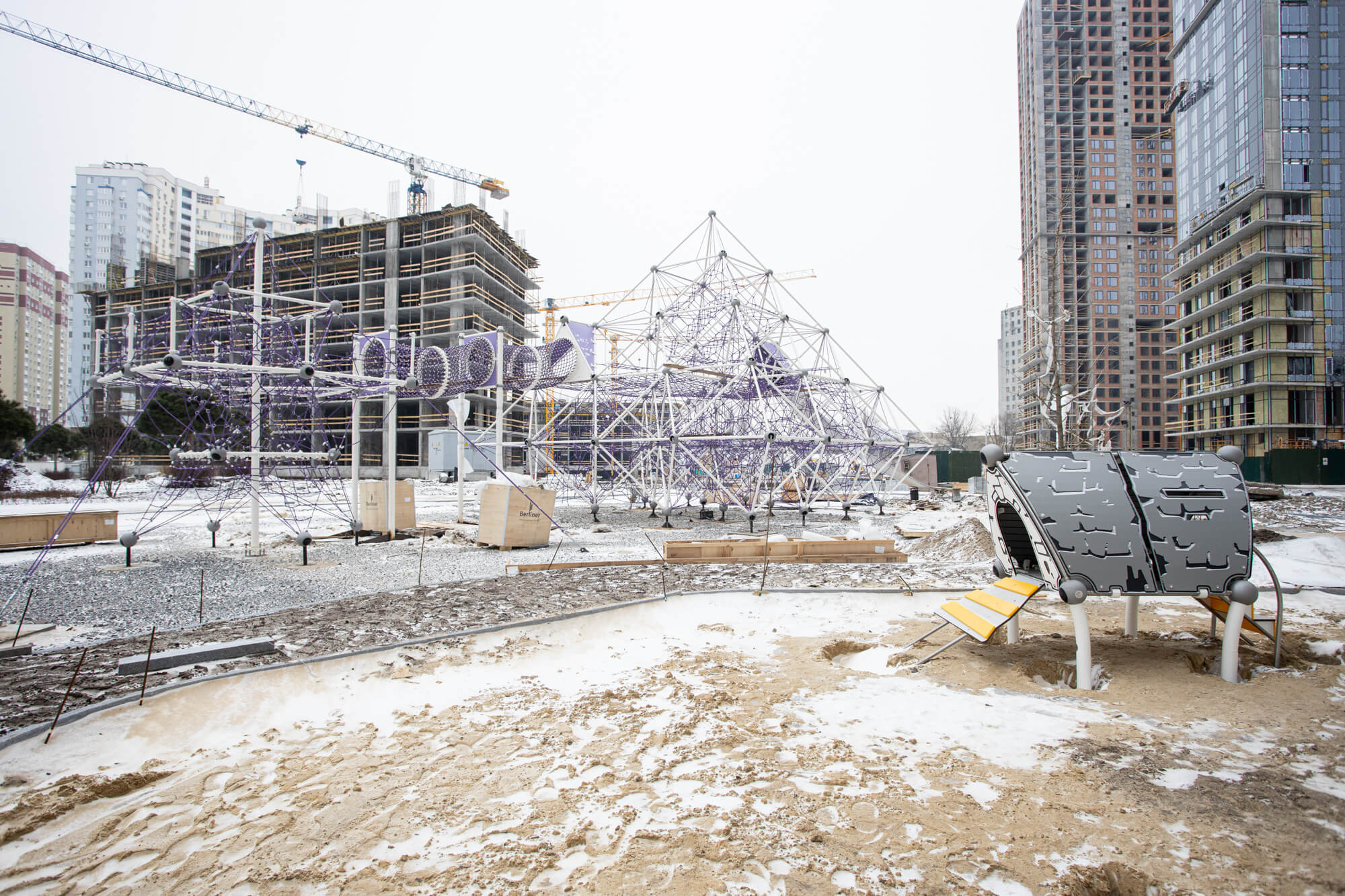

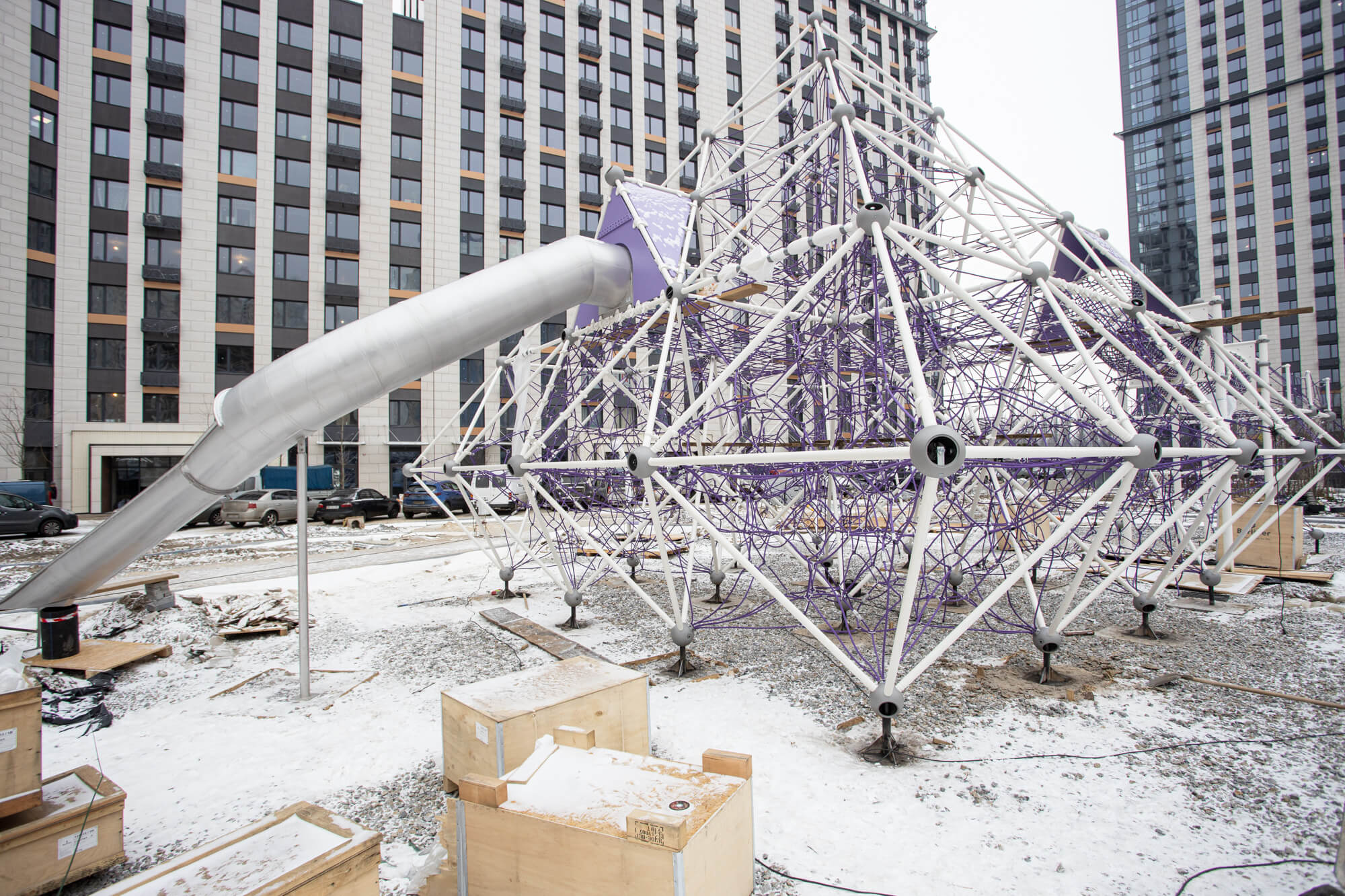

• Виконуються роботи по облаштуванню дитячих та спортивних майданчиків зона 3 благоустрою – 75 %.
• Виконуються роботи мощенню тротуарів зони 3 благоустрою – 70%.
• Виконуються роботи по влаштуванню позамайданчикових мереж водопостачання В1 – 75%.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 кВ – 65%.
• Виконуються роботи по влаштуванню свердловин водопостачання автополиву – 85%.
• Виконуються роботи по опорядженню підпірних стін – 60%.
⠀

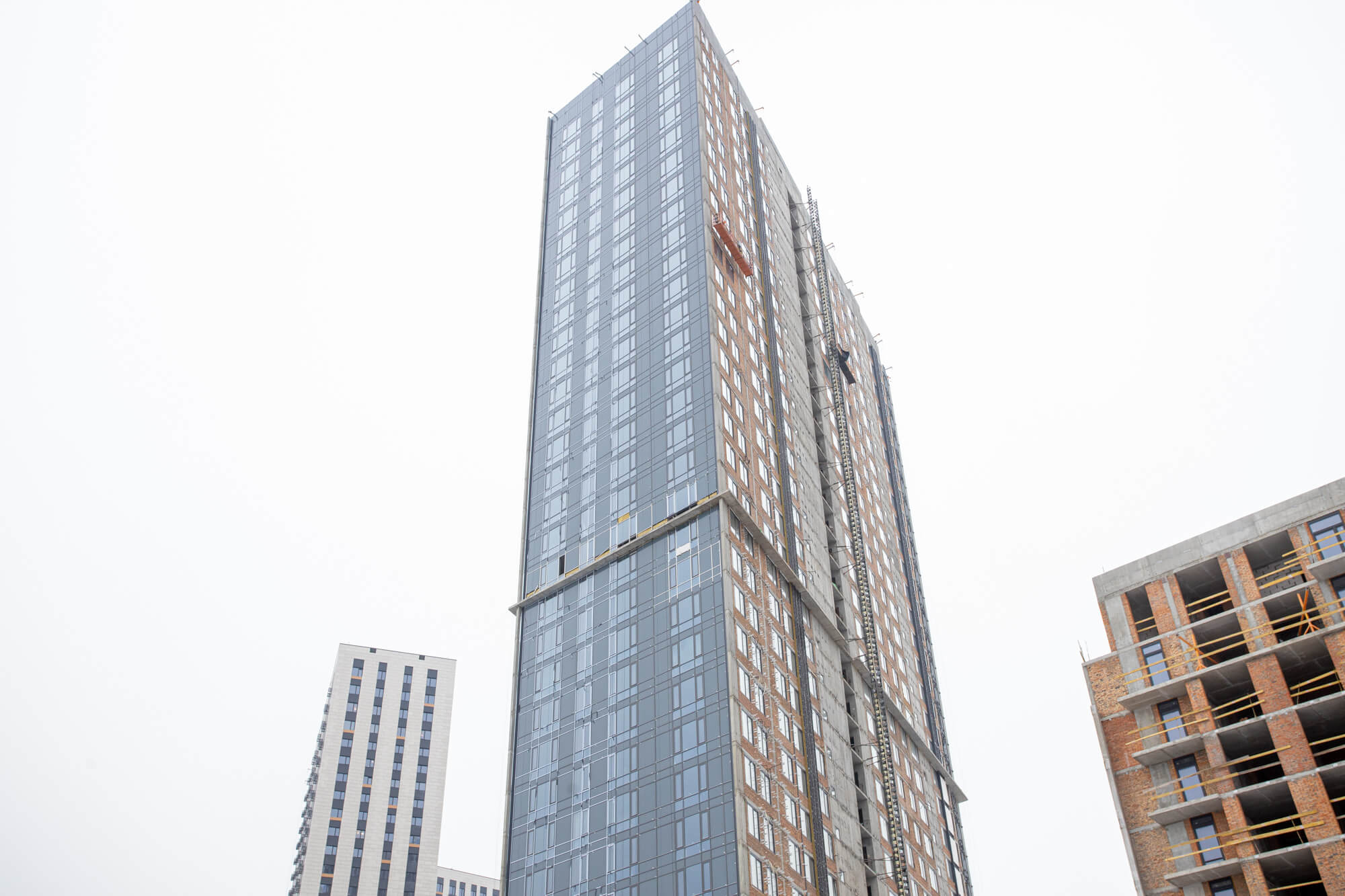

Будинок №3, секція 1:

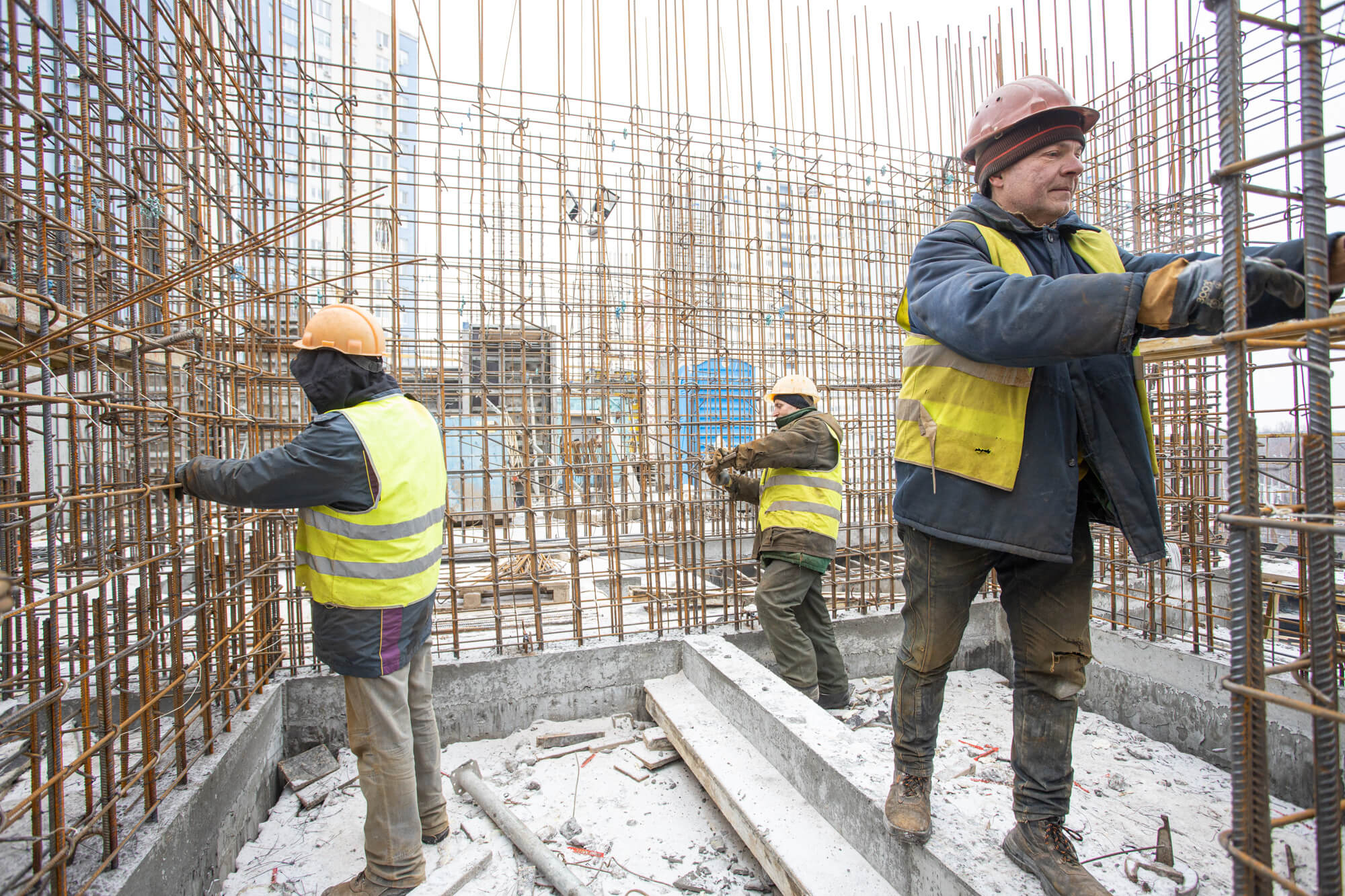

• Виконується роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж К1,2 вентиляції та водопроводу) – 85%.

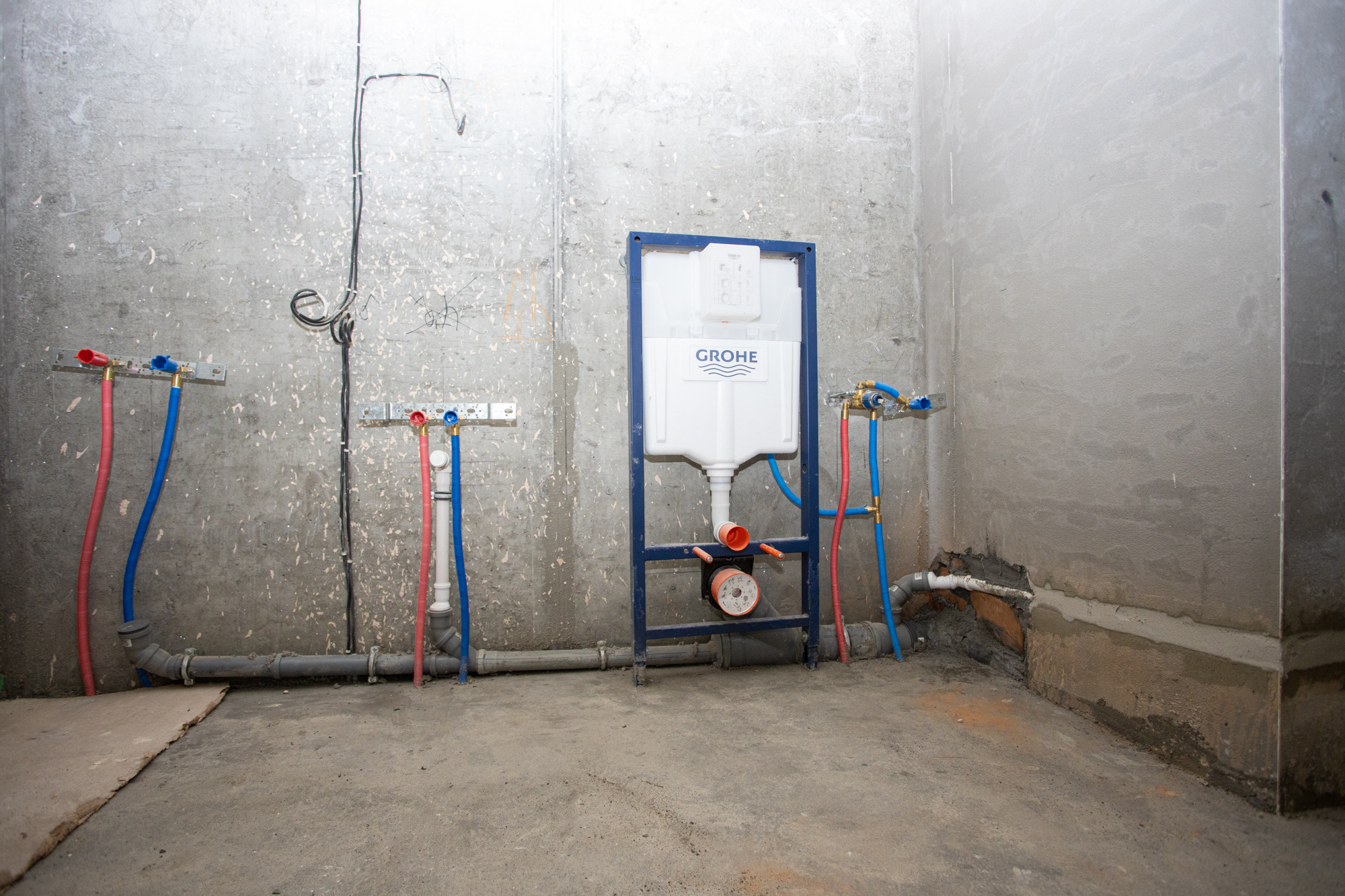

• Виконуються роботи по прокладанню трубопроводів опалення квартир – 85%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 90%.
• Розпочато виконання робіт по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів – 20%.
• Виконуються роботи з опорядження МЗК – 40%.
• Виконуються роботи з улаштування цементно-піщаної стяжки – 30%.
• Виконуються роботи по влаштуванню фасадів НВФ – 25% та СПОК – 40%.
Будинок №3, секція 2:
• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах – 55%
• Виконуються роботи з влаштування покрівлі – 85%.
⠀
Будинок №3, секція 3:
• Виконується роботи по влаштуванню внутрішніх цегляних стін та перегородок з 3 по 34 поверх (для забезпечення прокладання вертикальних мереж каналізації вентиляції та водопроводу) – 90%.
• Виконано роботи по монтажу ПВХ конструкцій з 3 по 34 поверх.

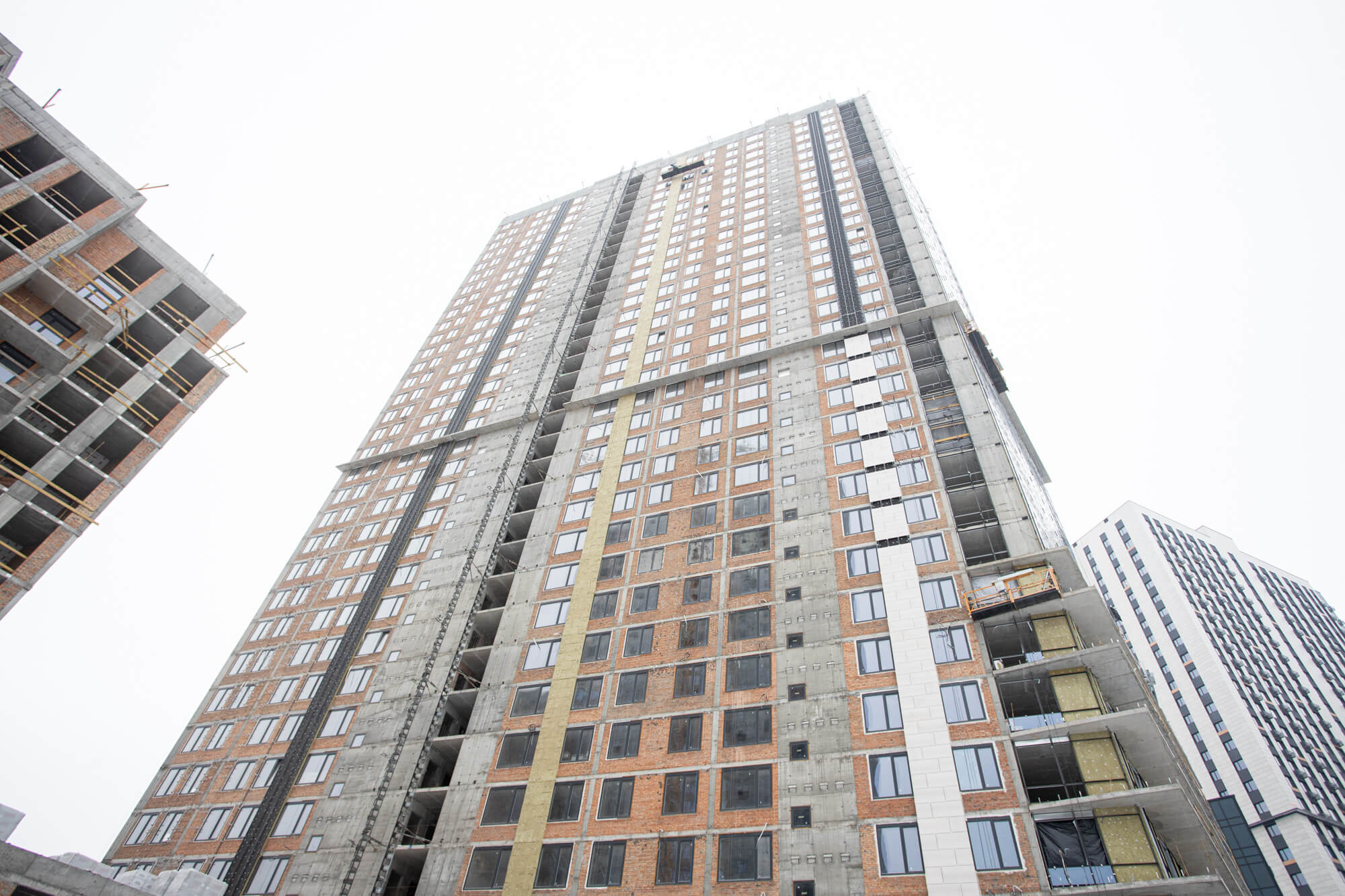

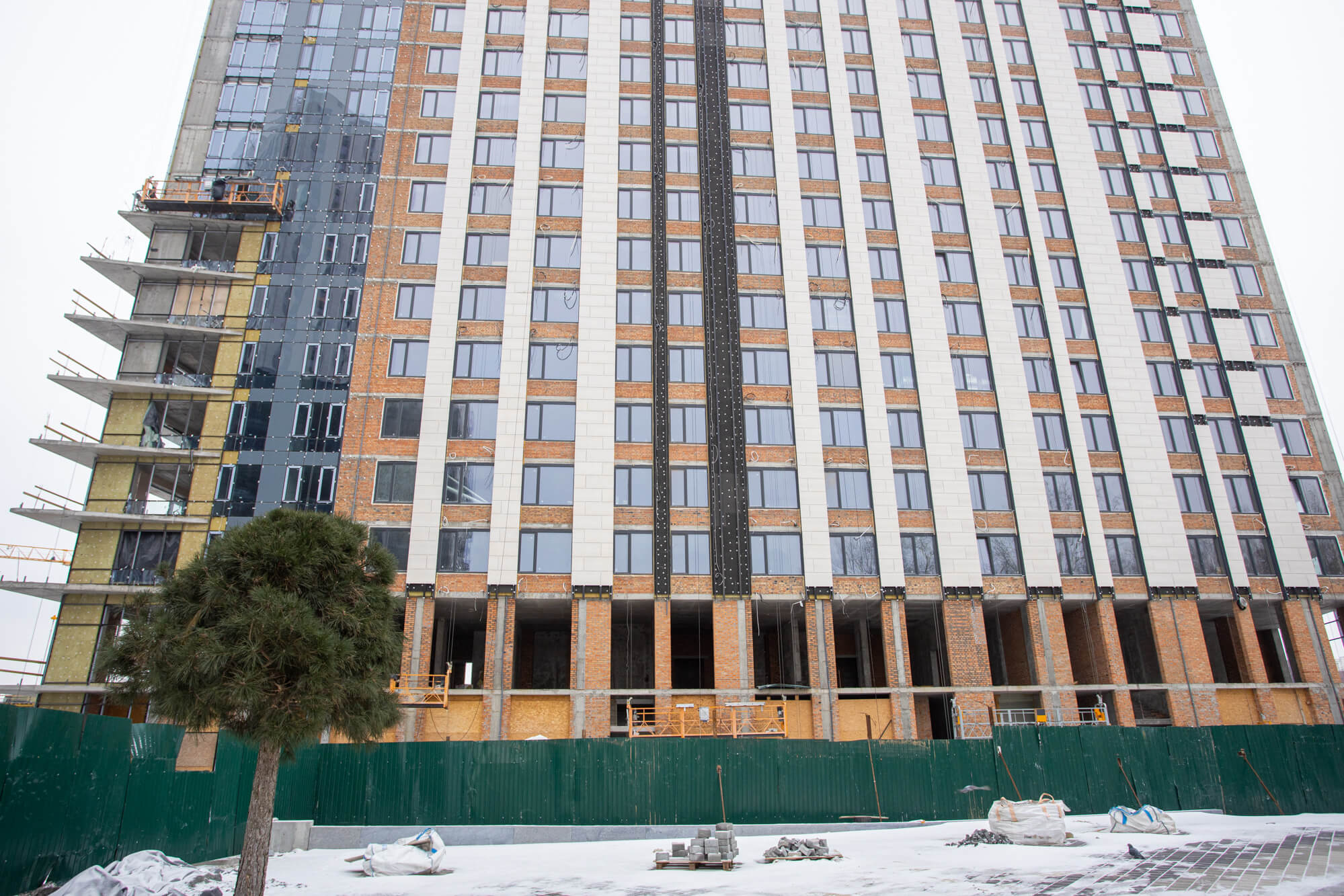

• Виконуються роботи по монтажу фасадних систем СПОК – 80%.
• Виконуються роботи по монтажу фасадних систем НВФ – 65%.
• Виконуються роботи з влаштування покрівлі – 60%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир – 80%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 90%.
• Виконуються роботи по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів – 90%.

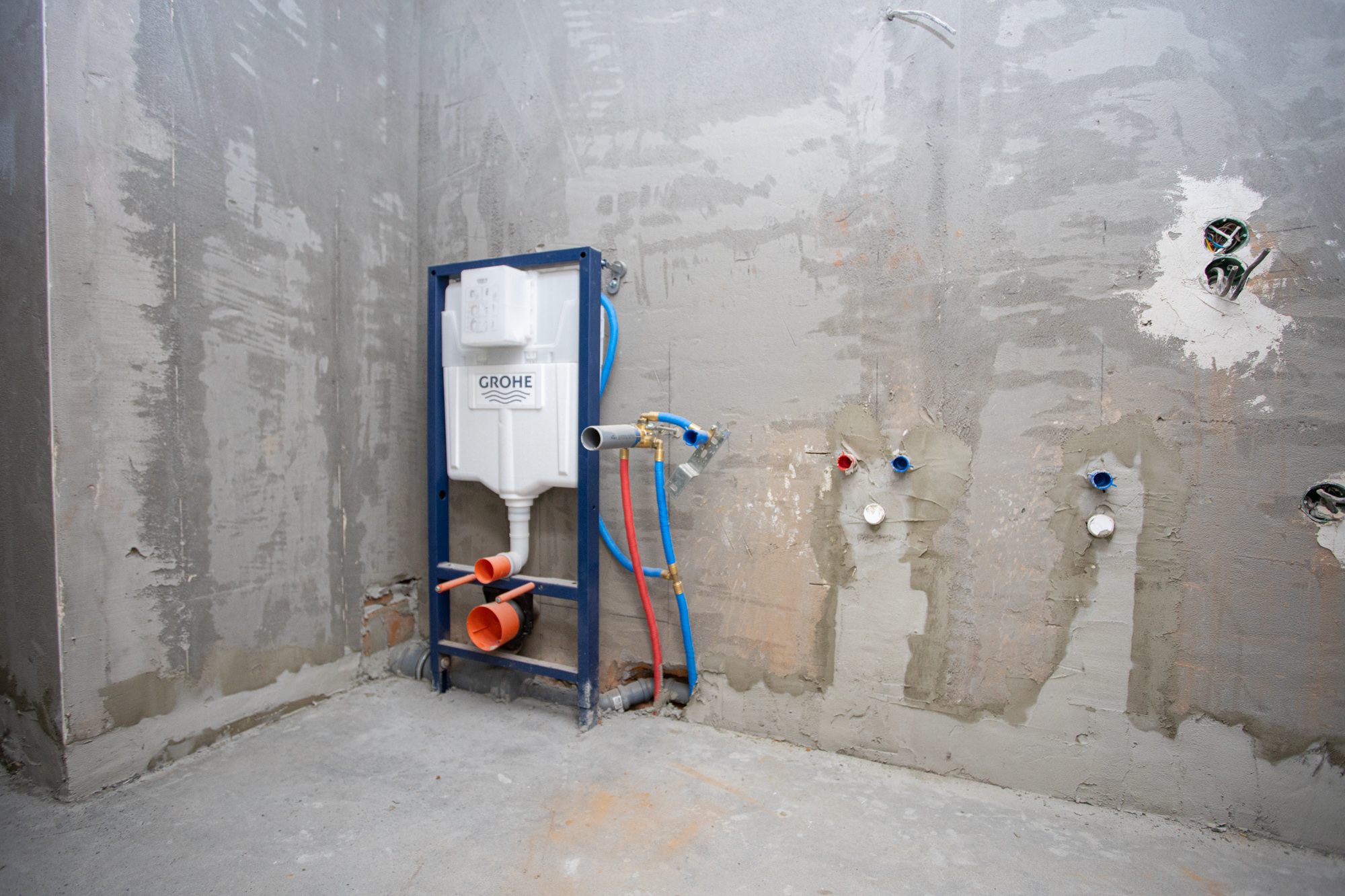

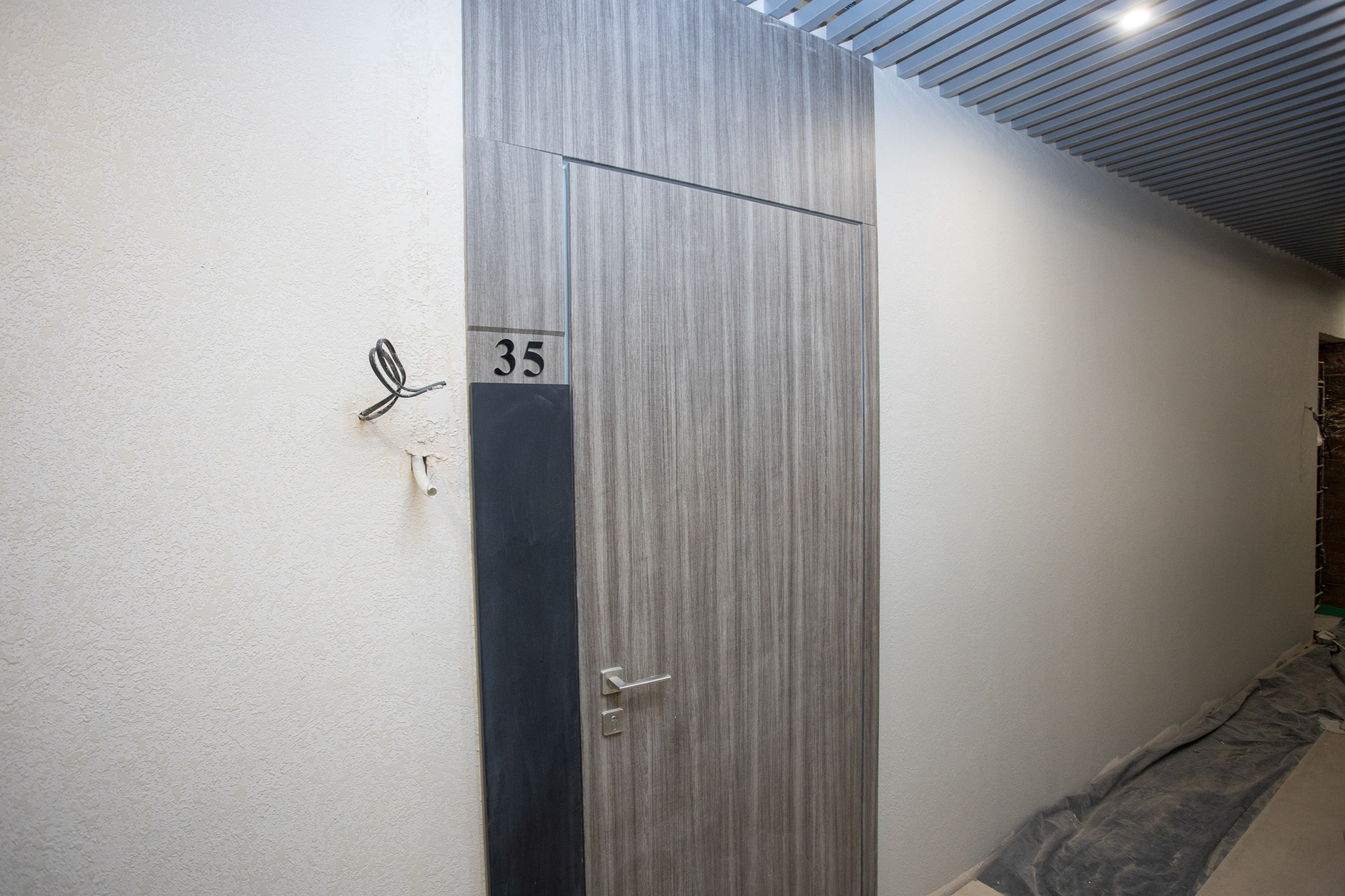

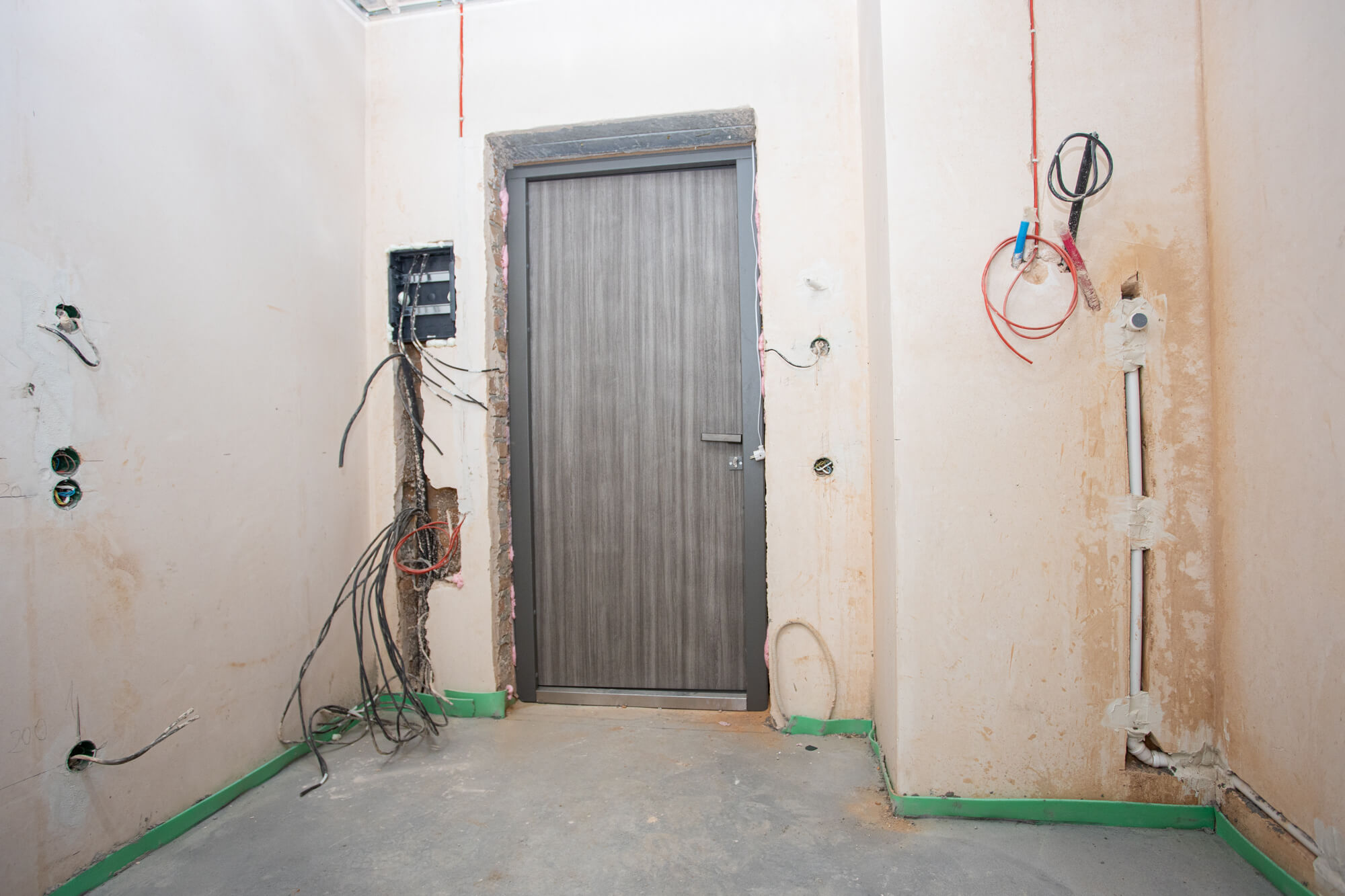

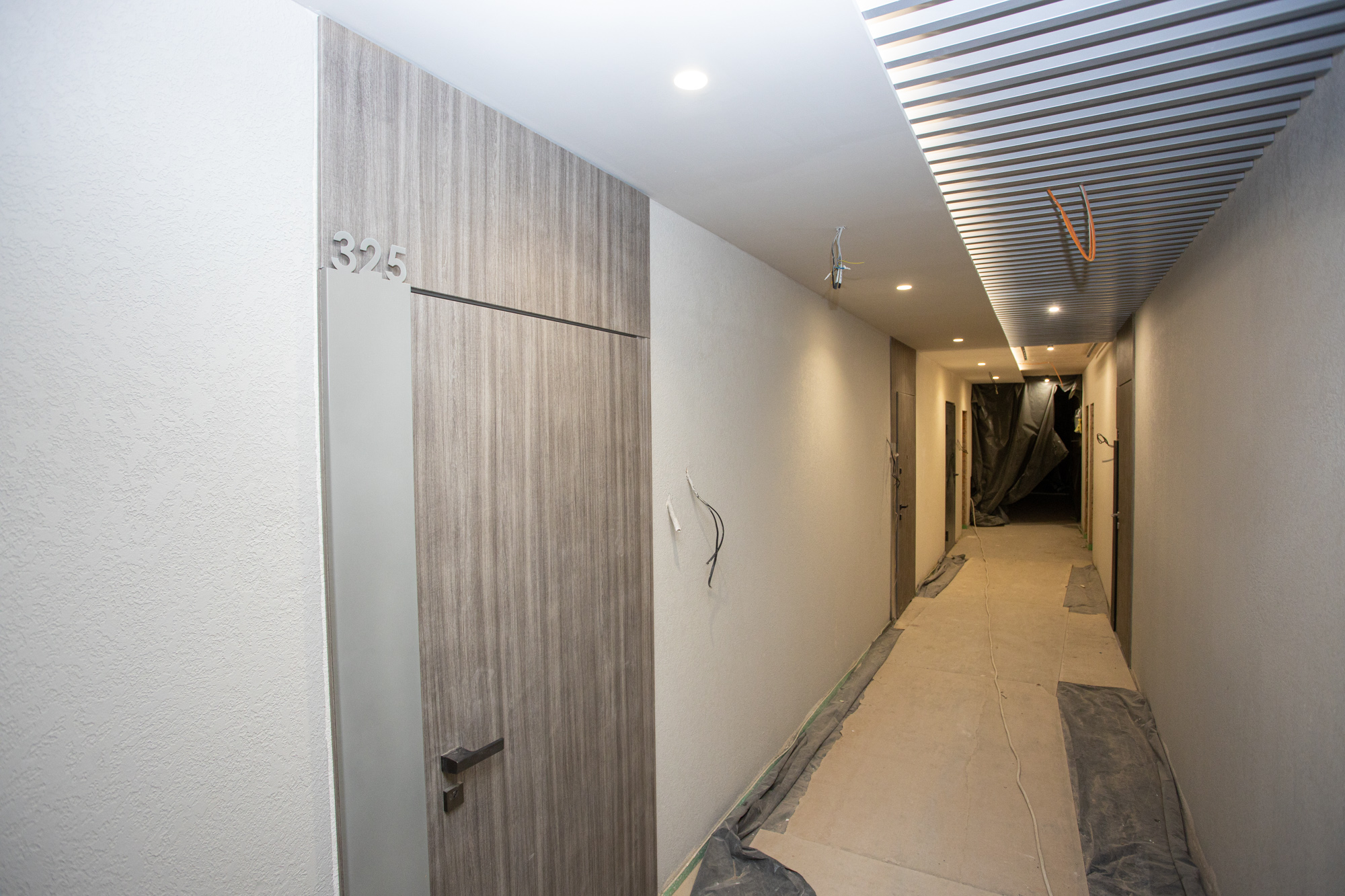

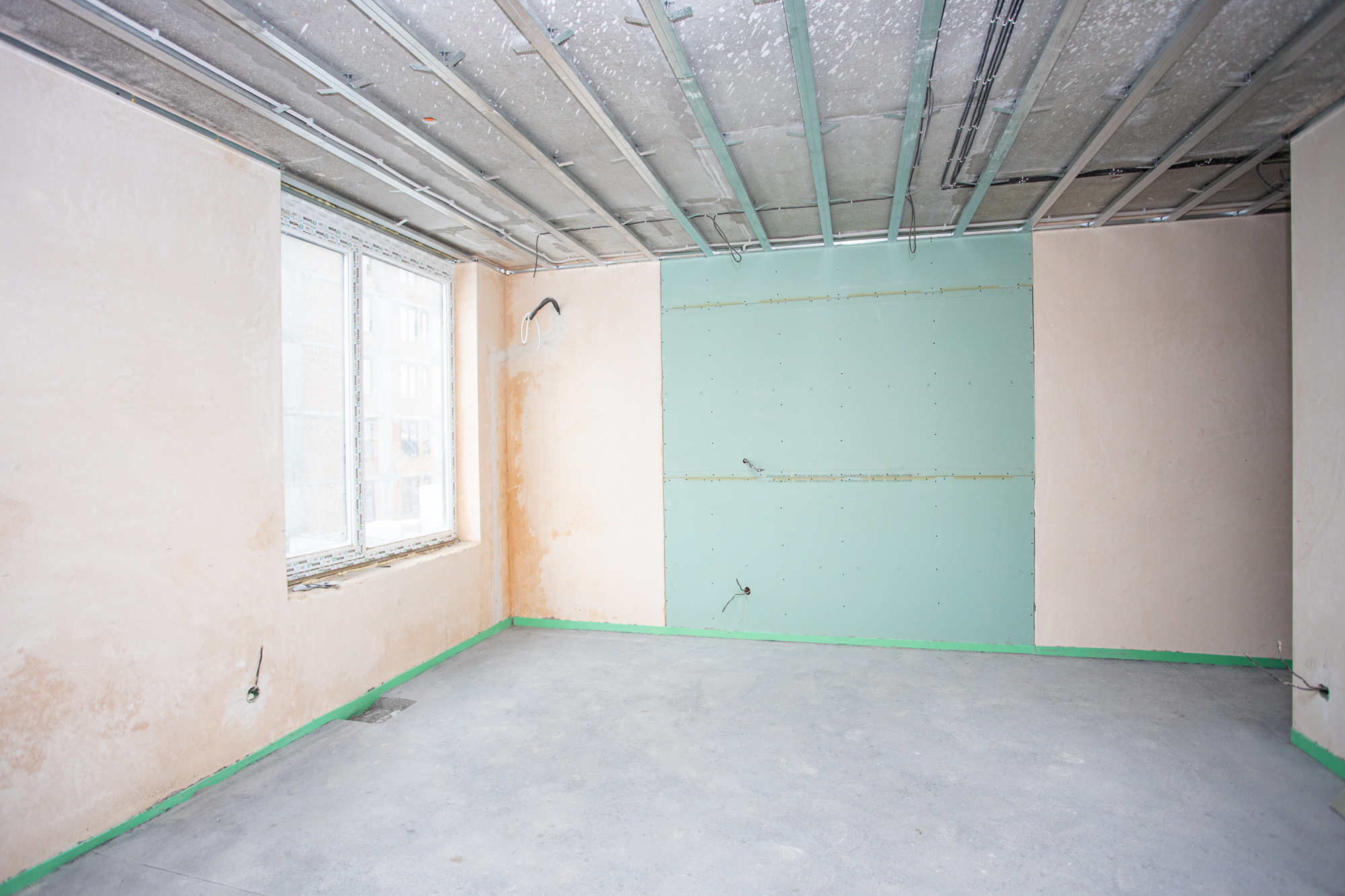

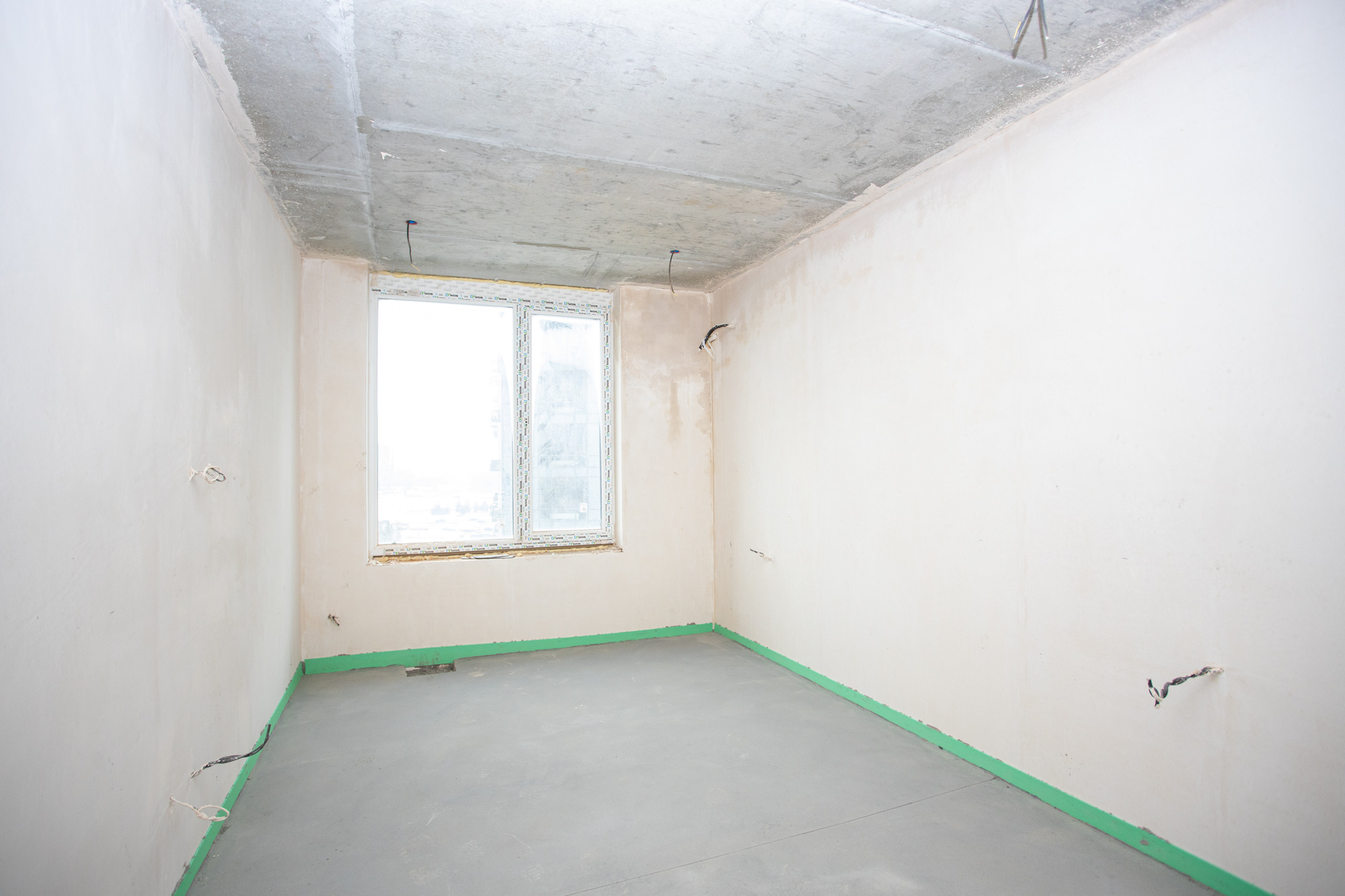

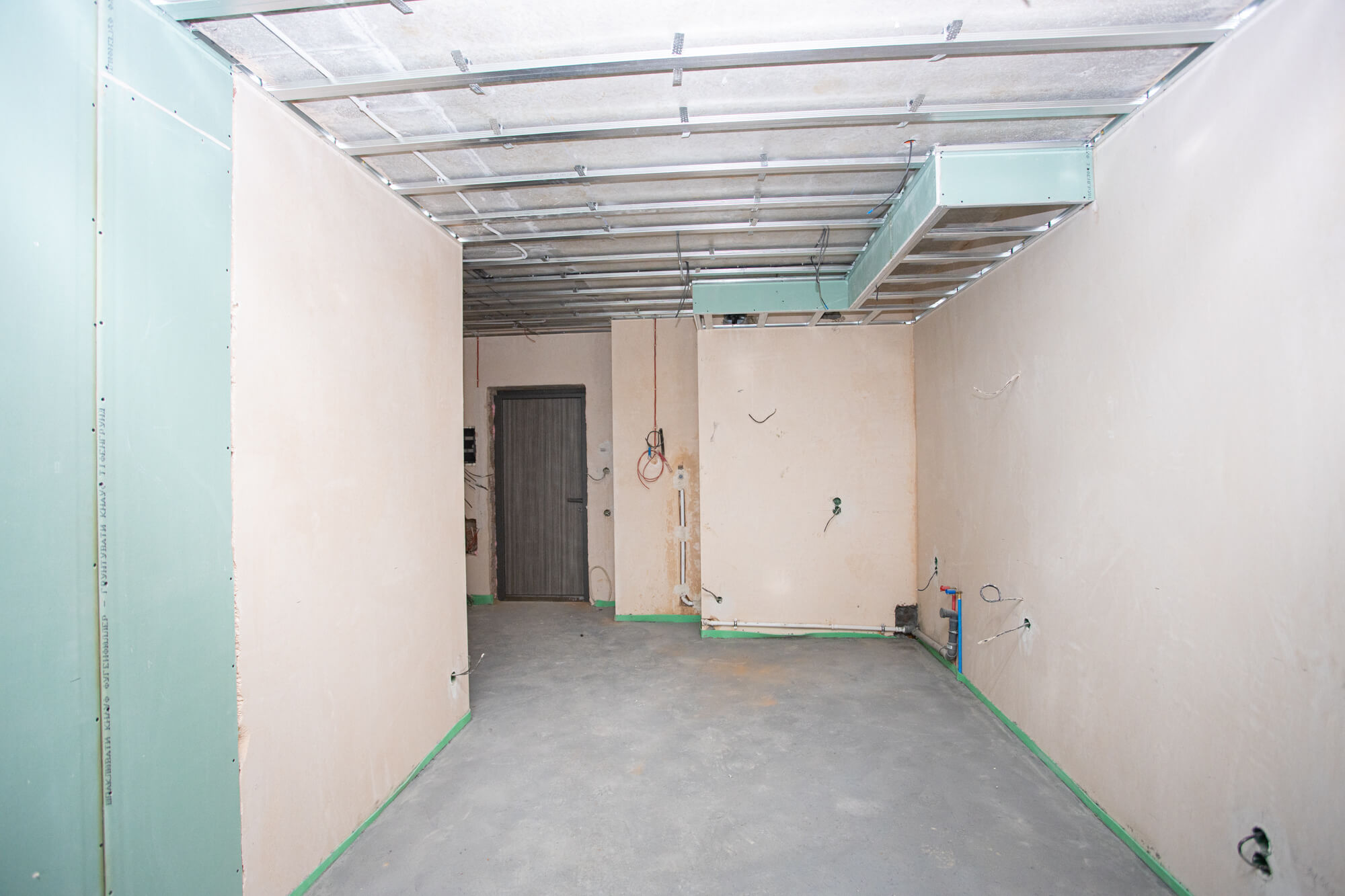

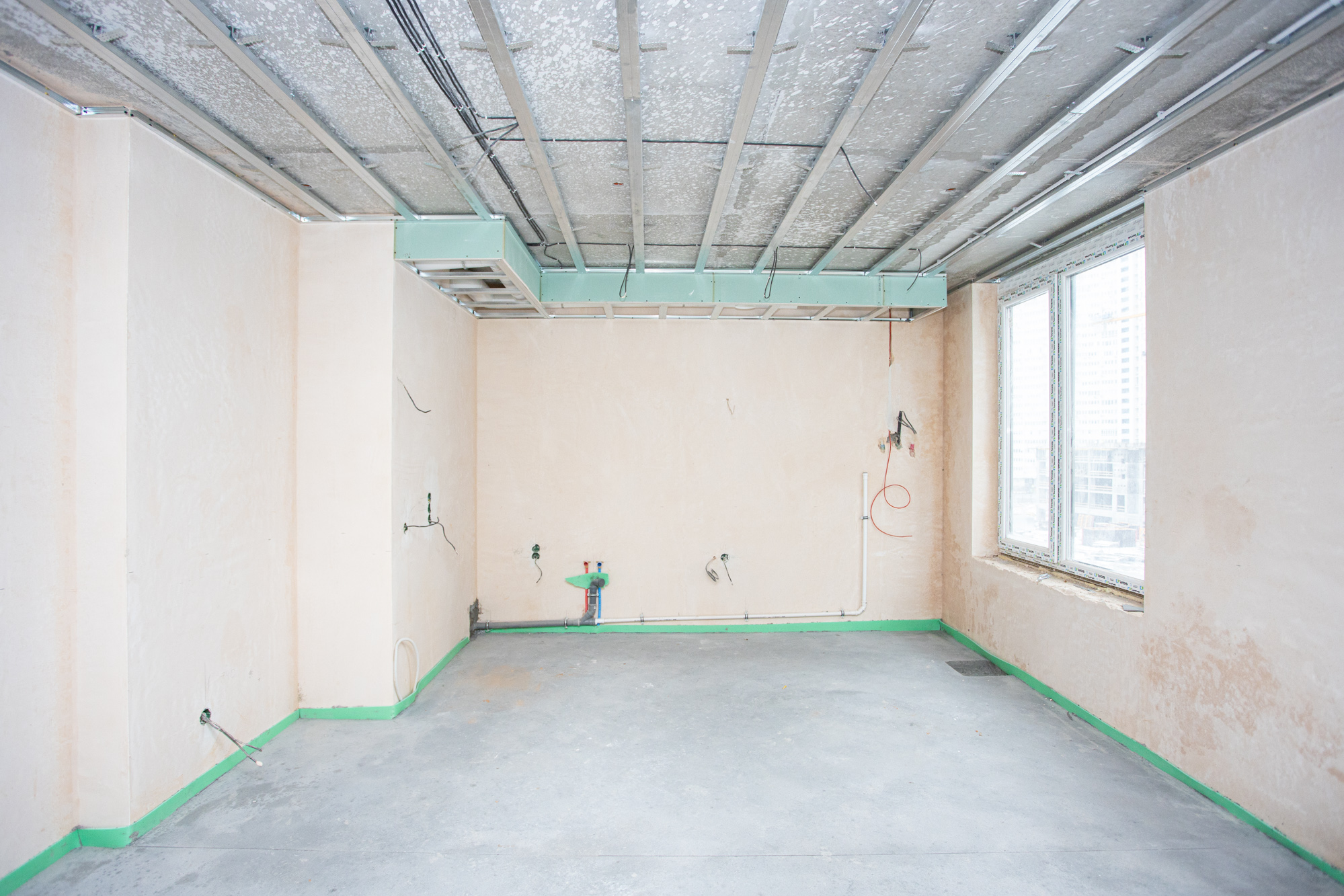

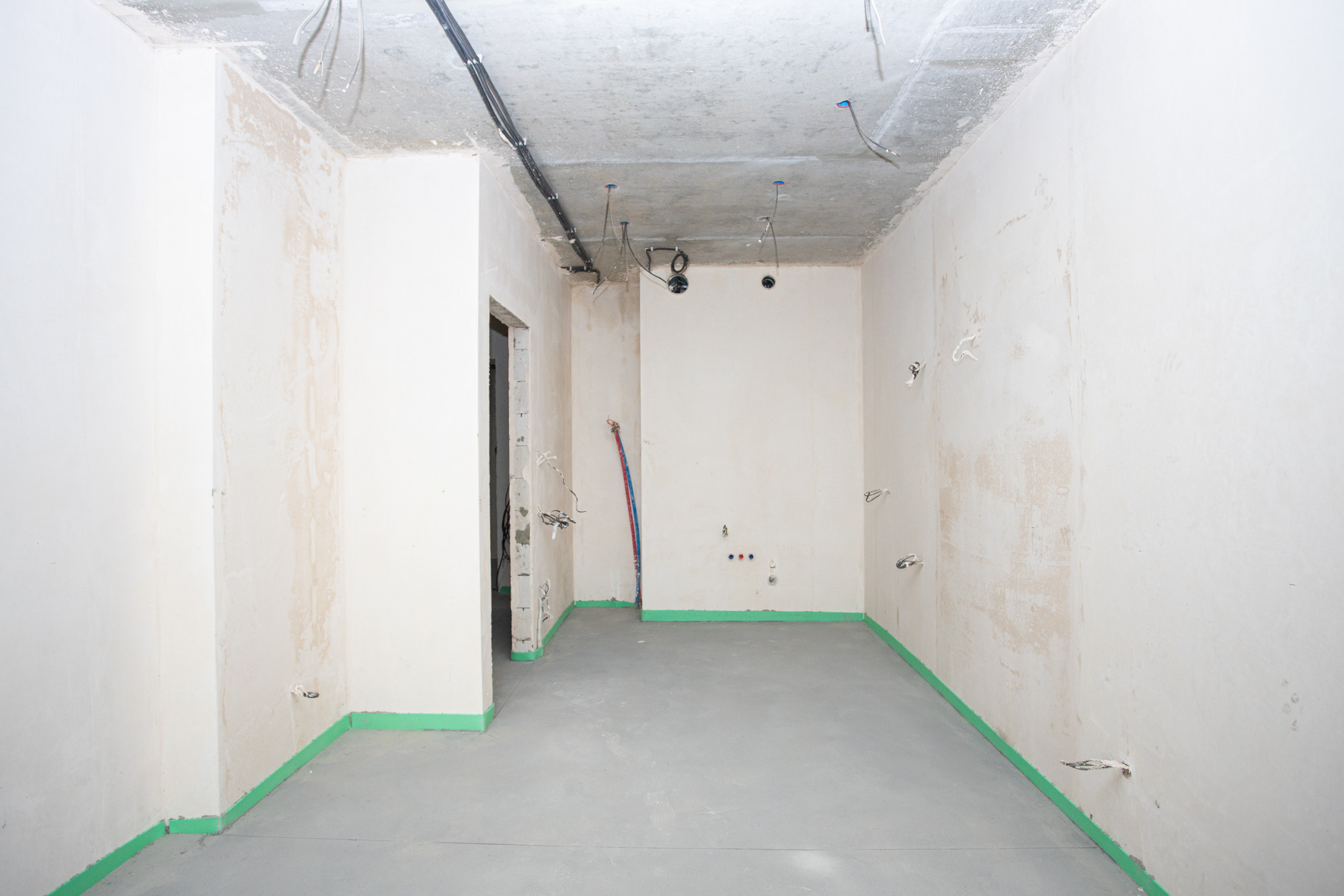

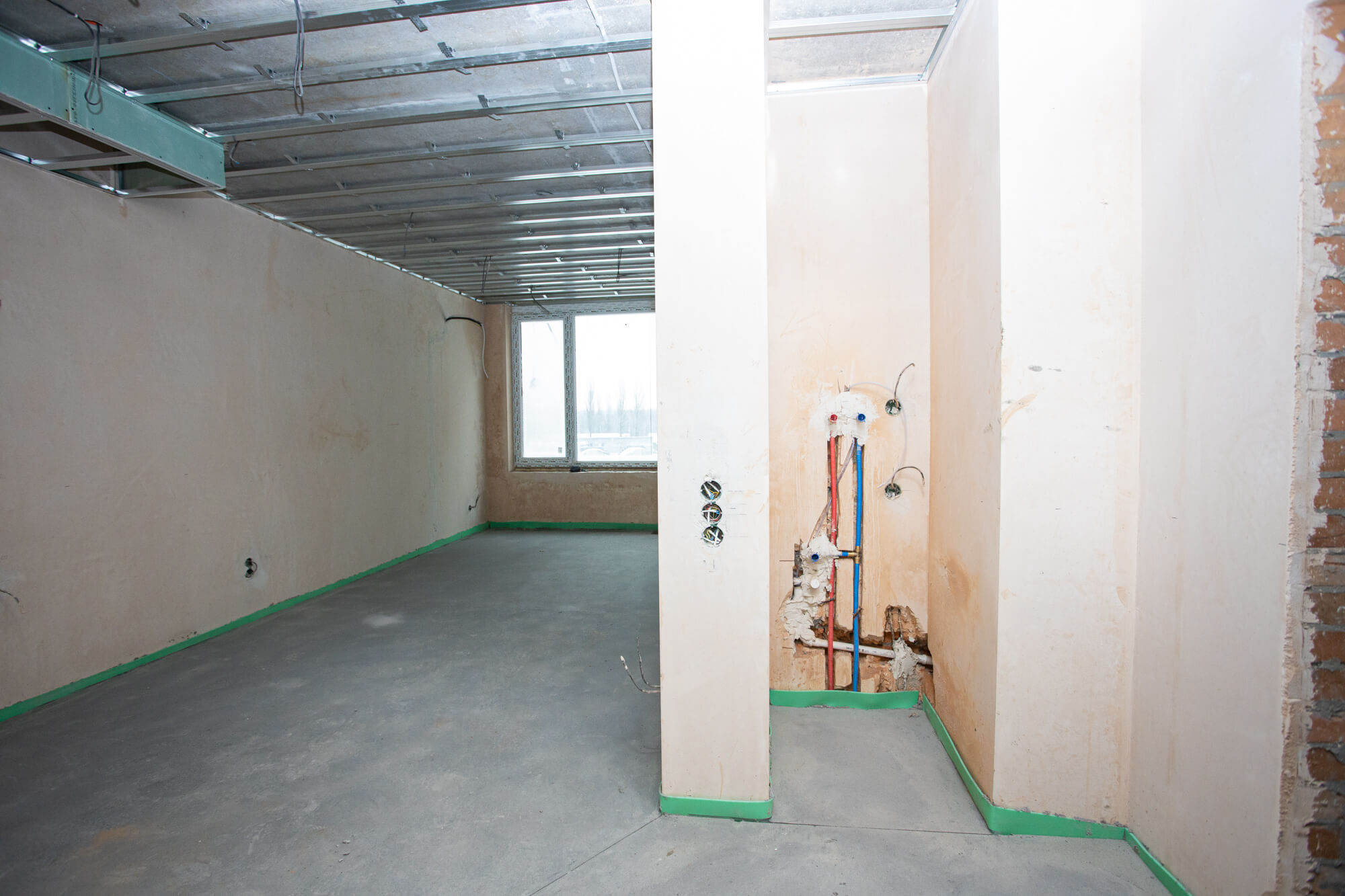

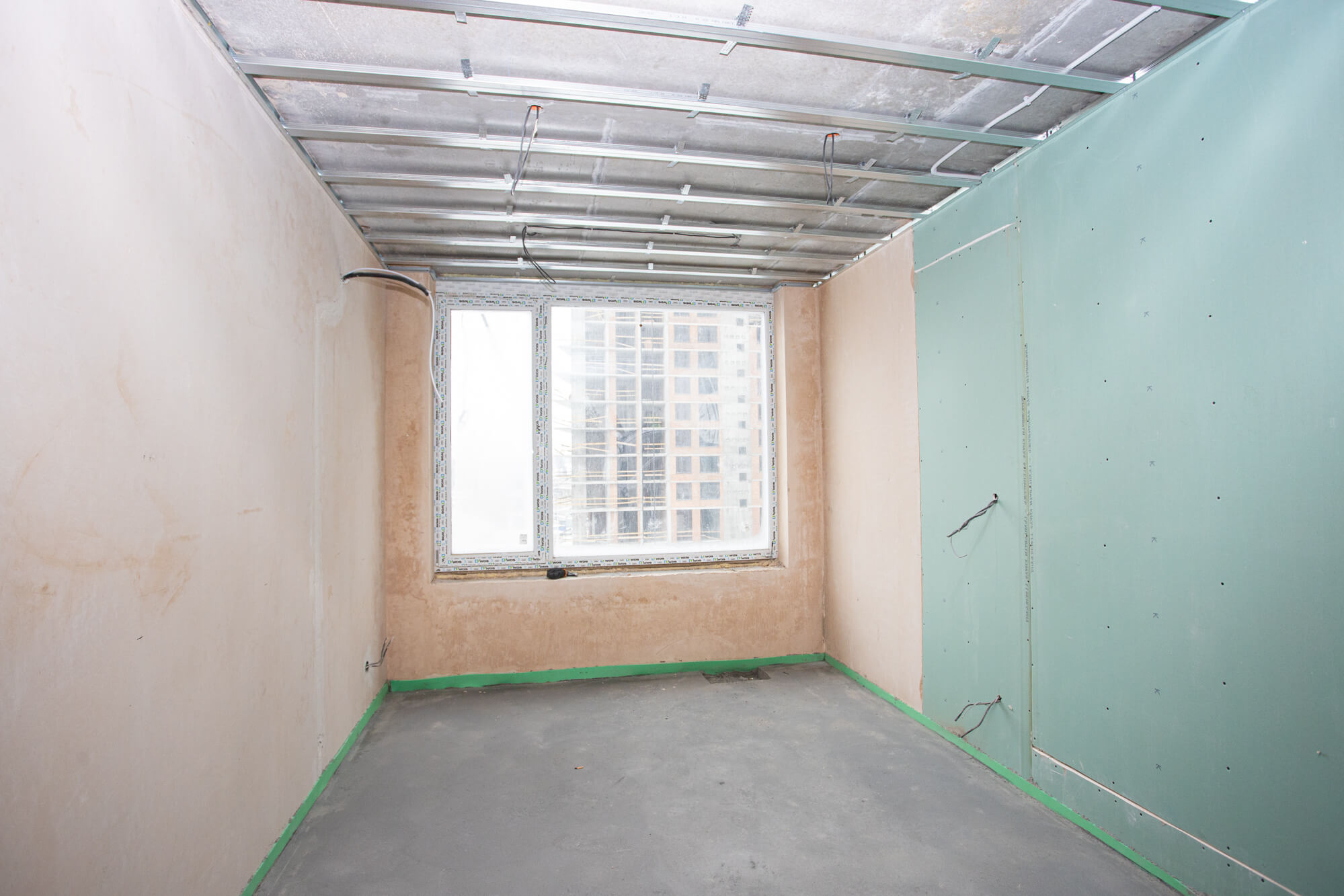

• Виконуються роботи для опорядження квартир «під ключ» - 55%.
• Виконуються роботи з опорядження МЗК – 45%
• Виконуються роботи з улаштування цементно-піщаної стяжки – 45%.
⠀

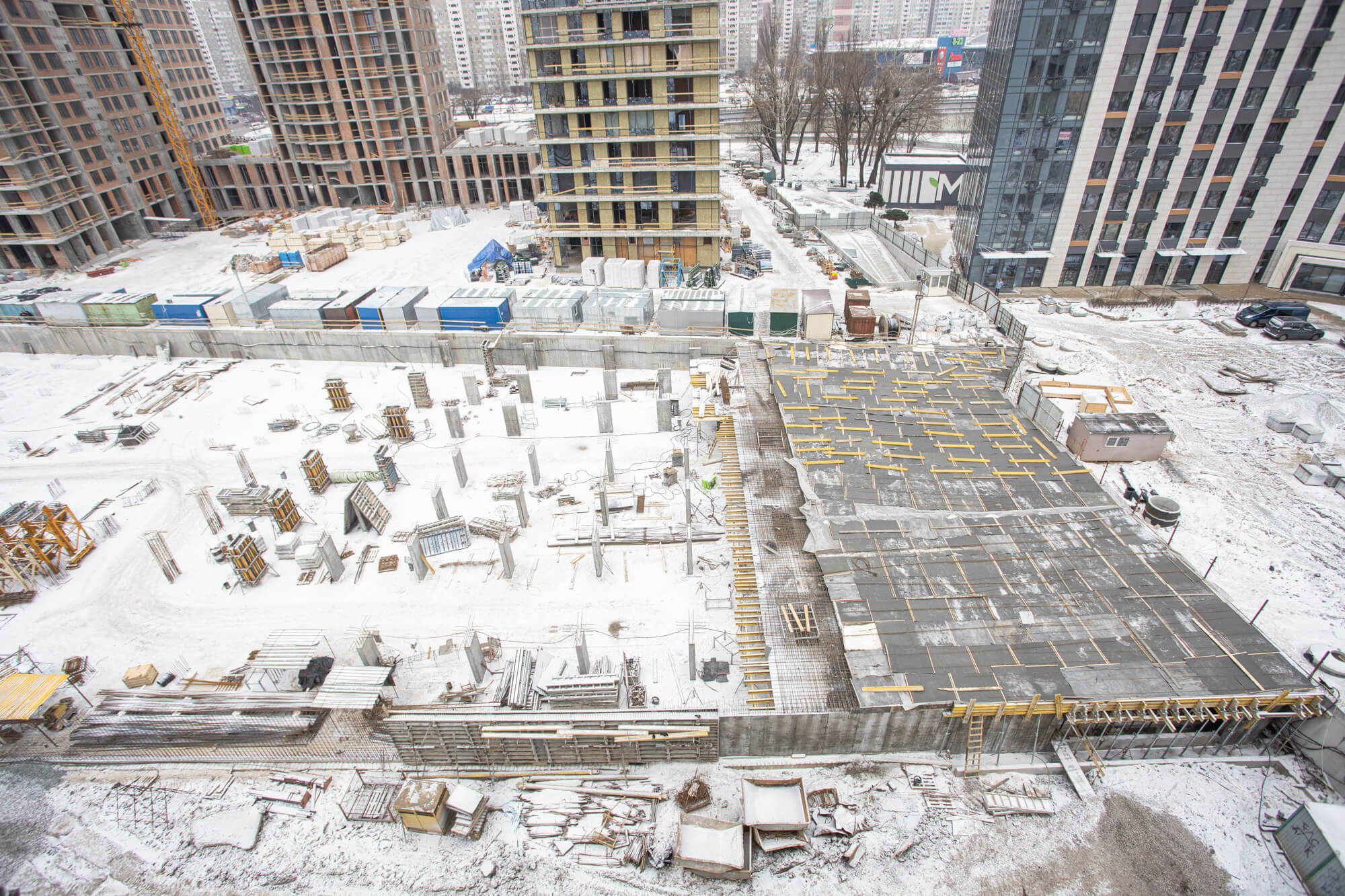

Паркінг ЖБ №3:
• Виконуються роботи по влаштуванню цегляної кладки стін – 75%.
• Виконані роботи по влаштуванню плити підлоги паркінгу.
• Виконані роботи по влаштуванню плити покриття паркінгу.
• Проведення тендеру на гідроізоляцію плити паркінгу перенесено на 2022 р.
⠀

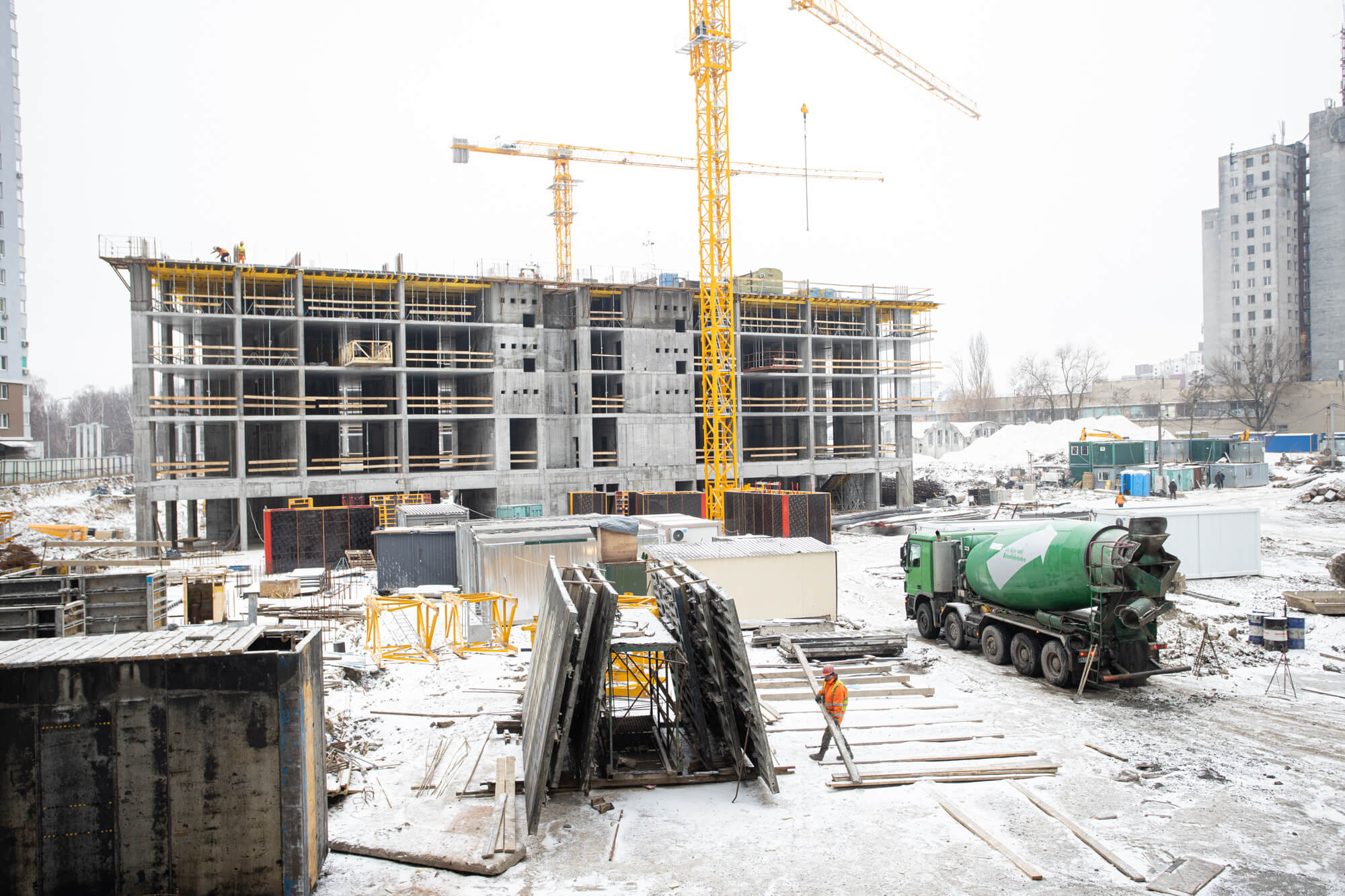

Будинок №4, секція №1 (2 черга 2 пусковий комплекс):

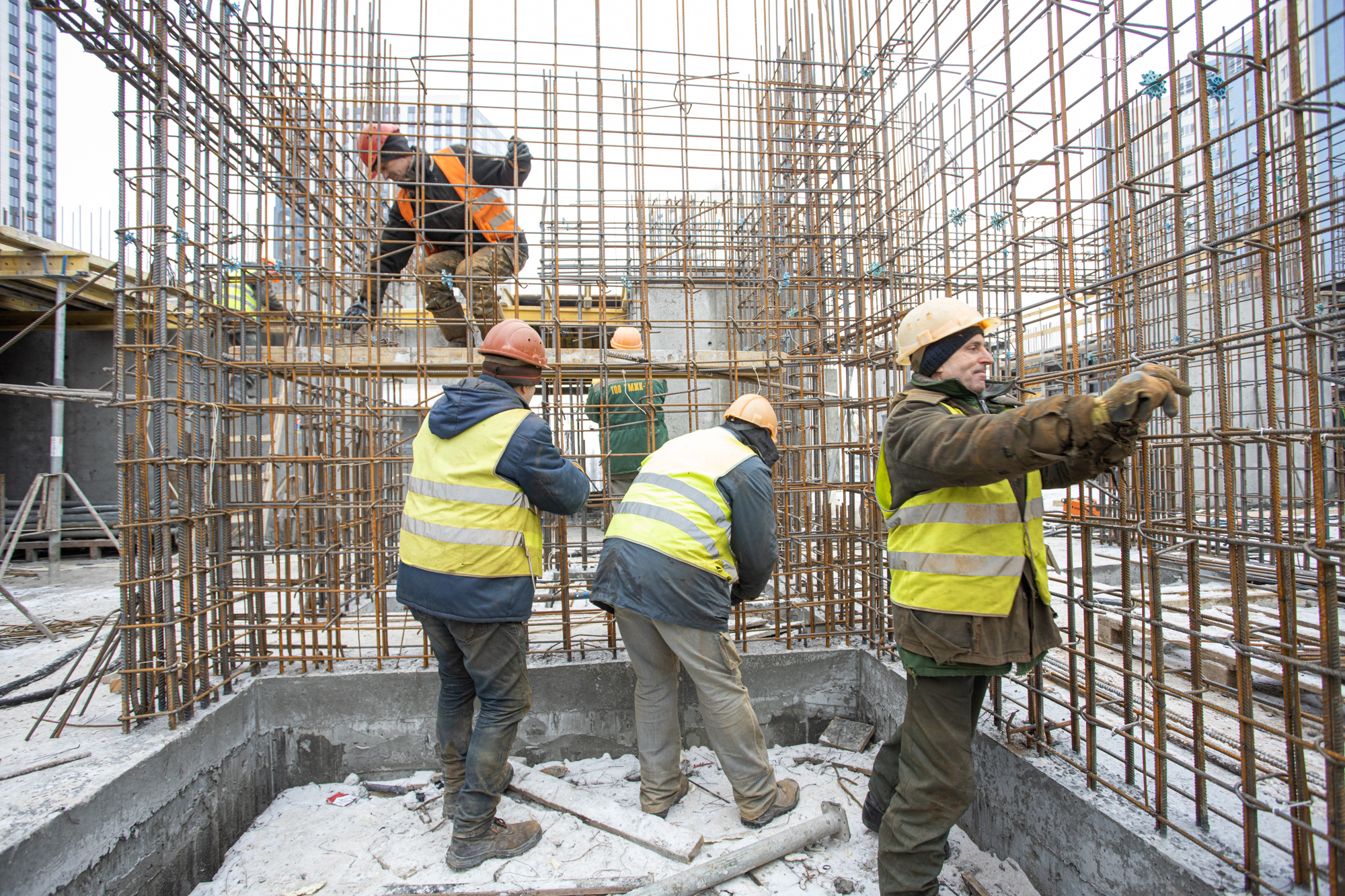

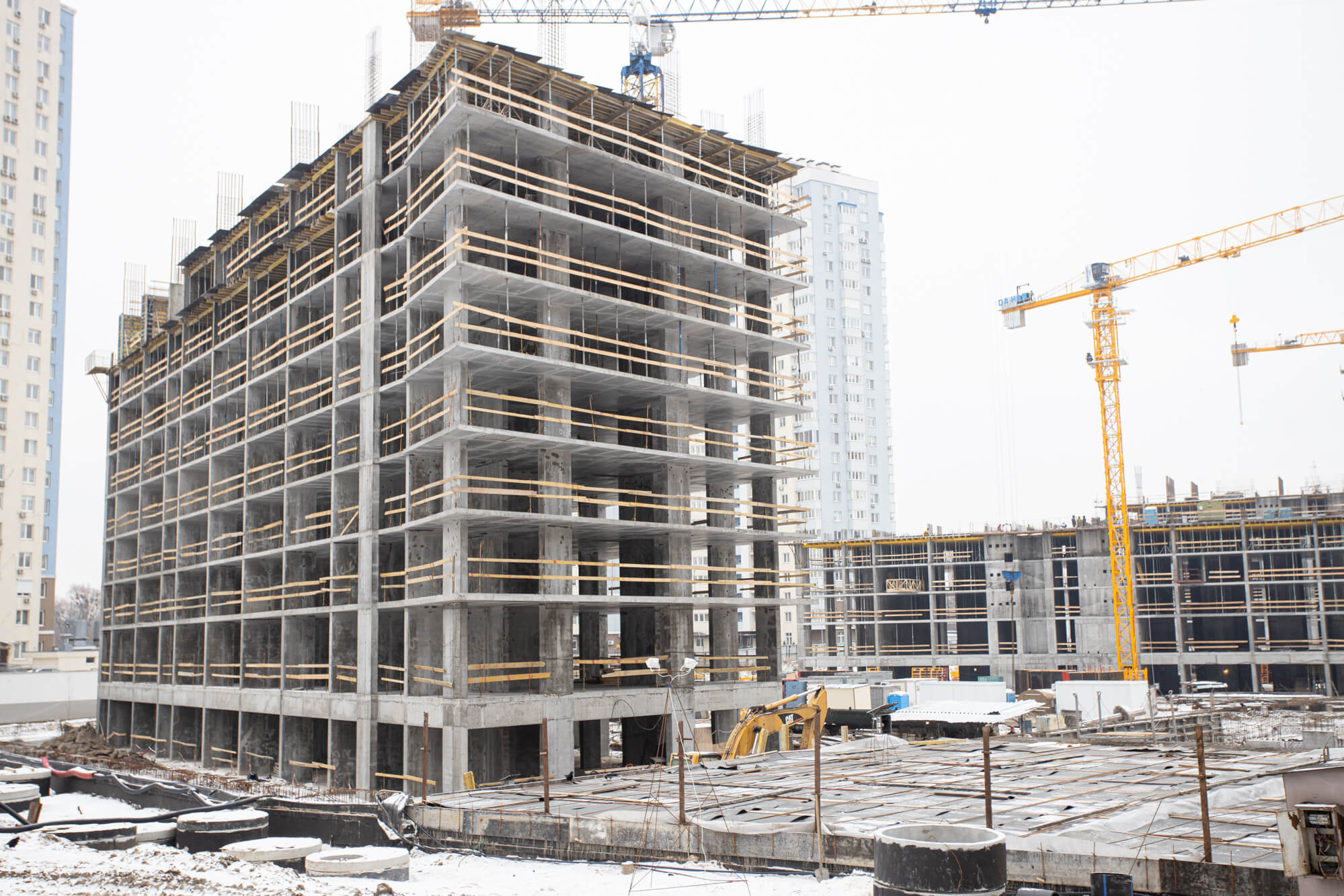

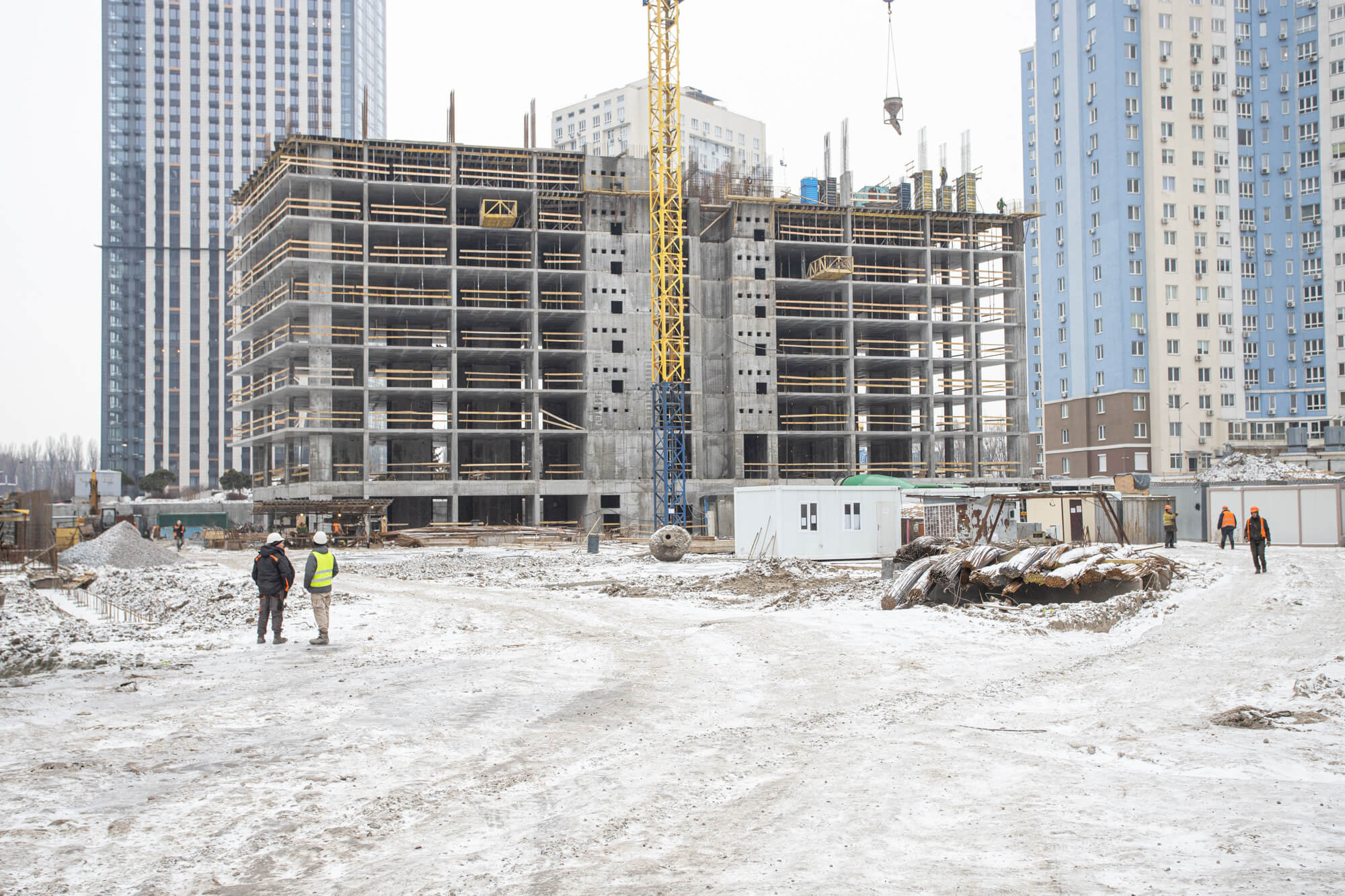

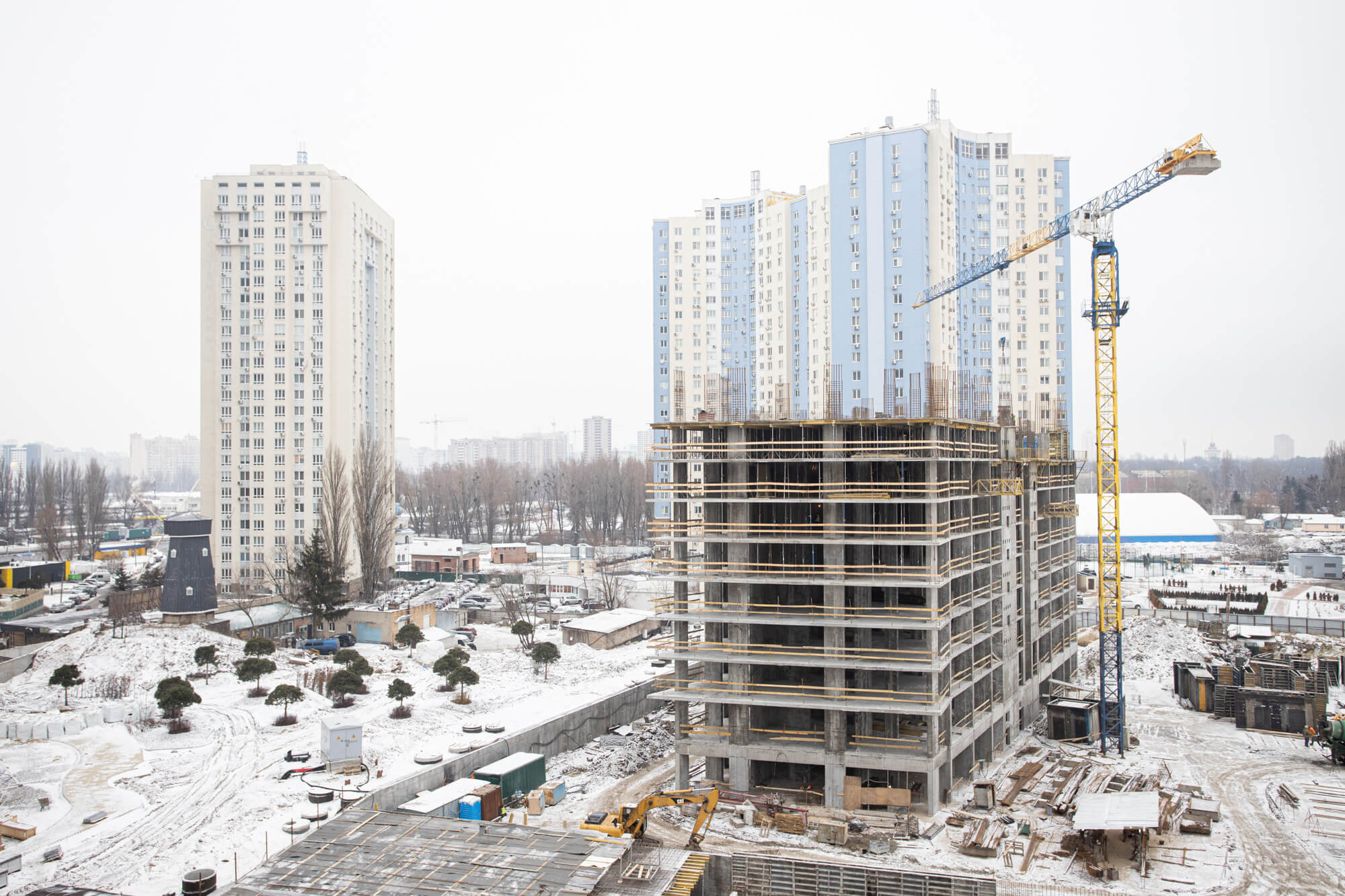

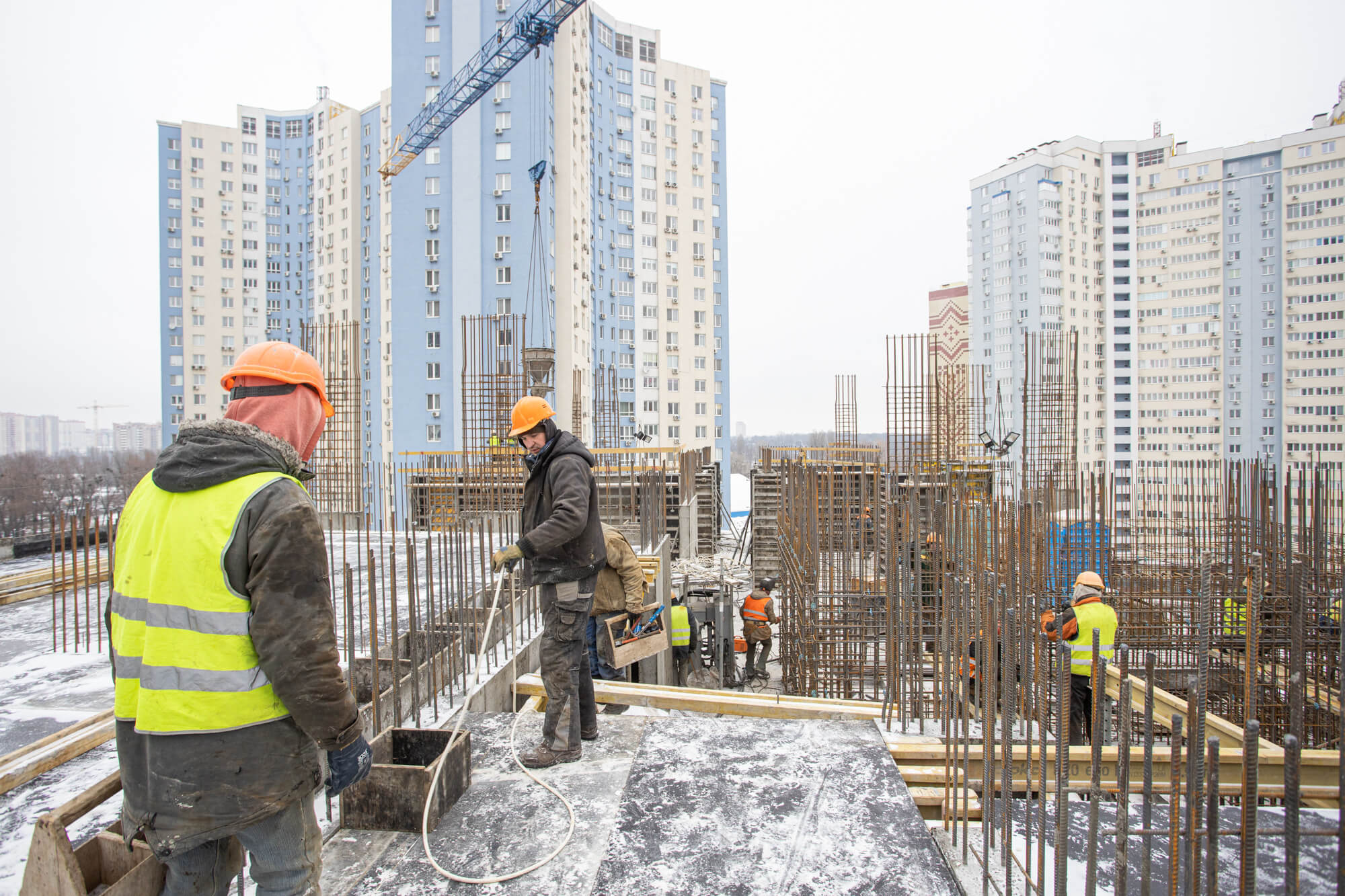

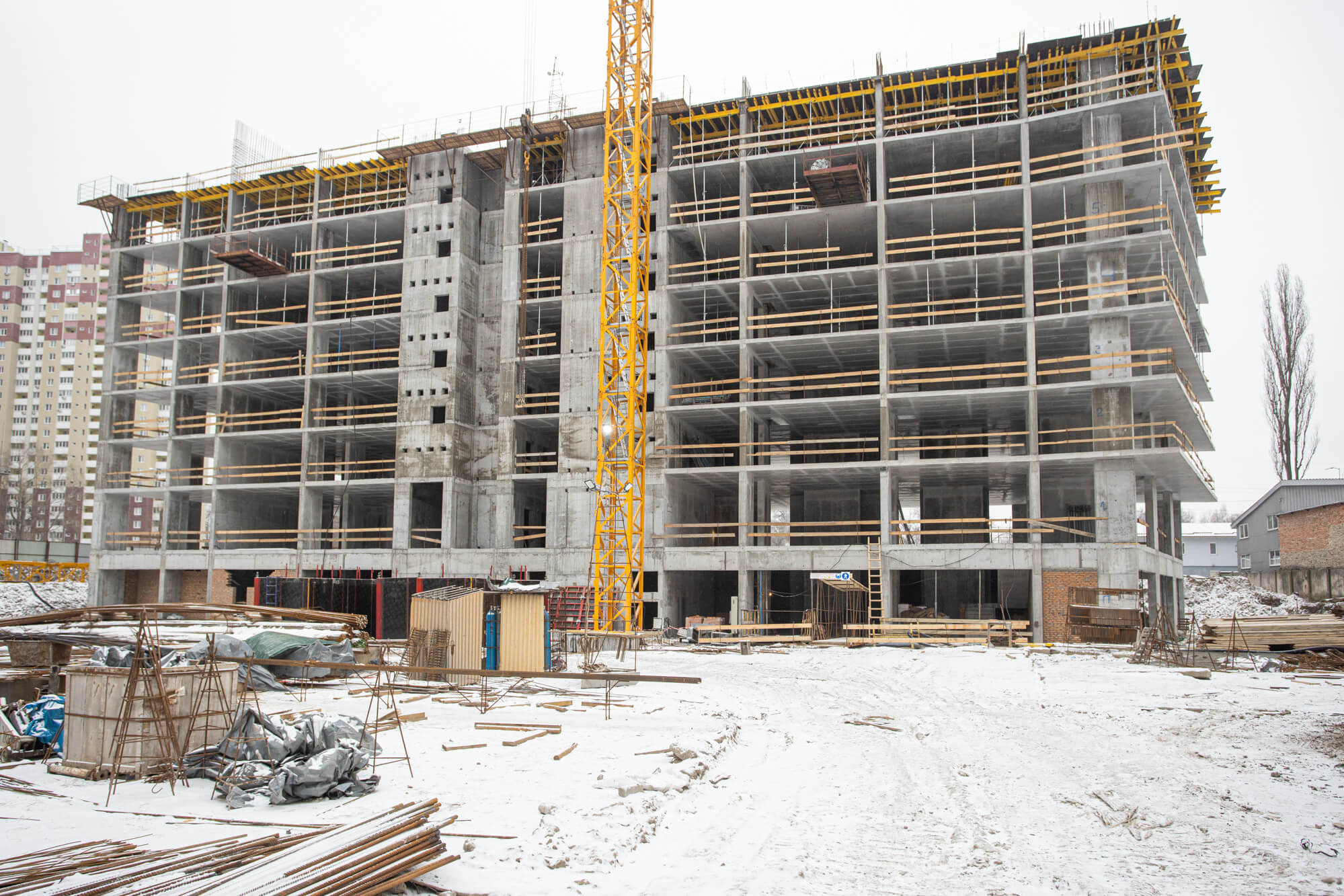

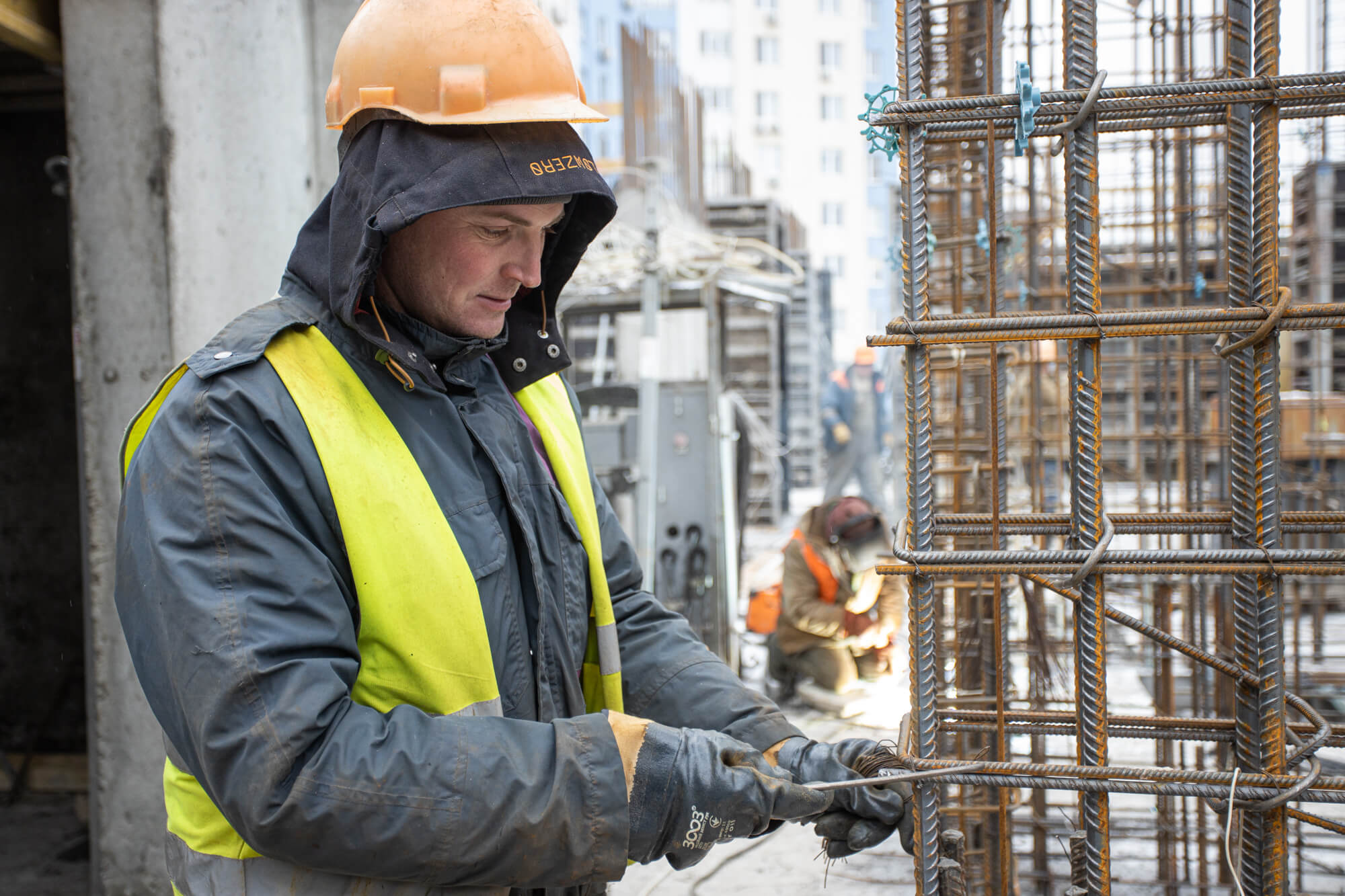

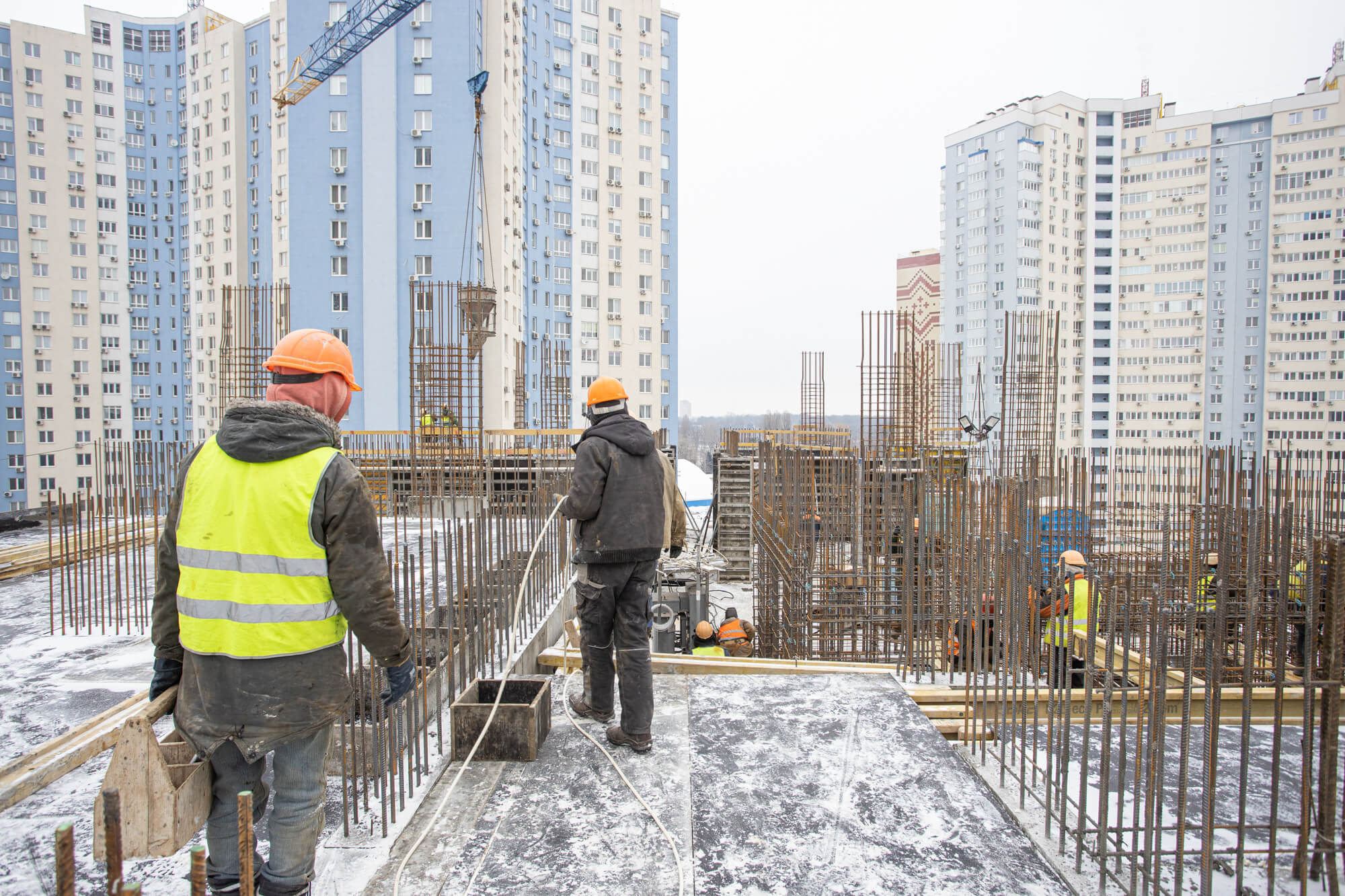

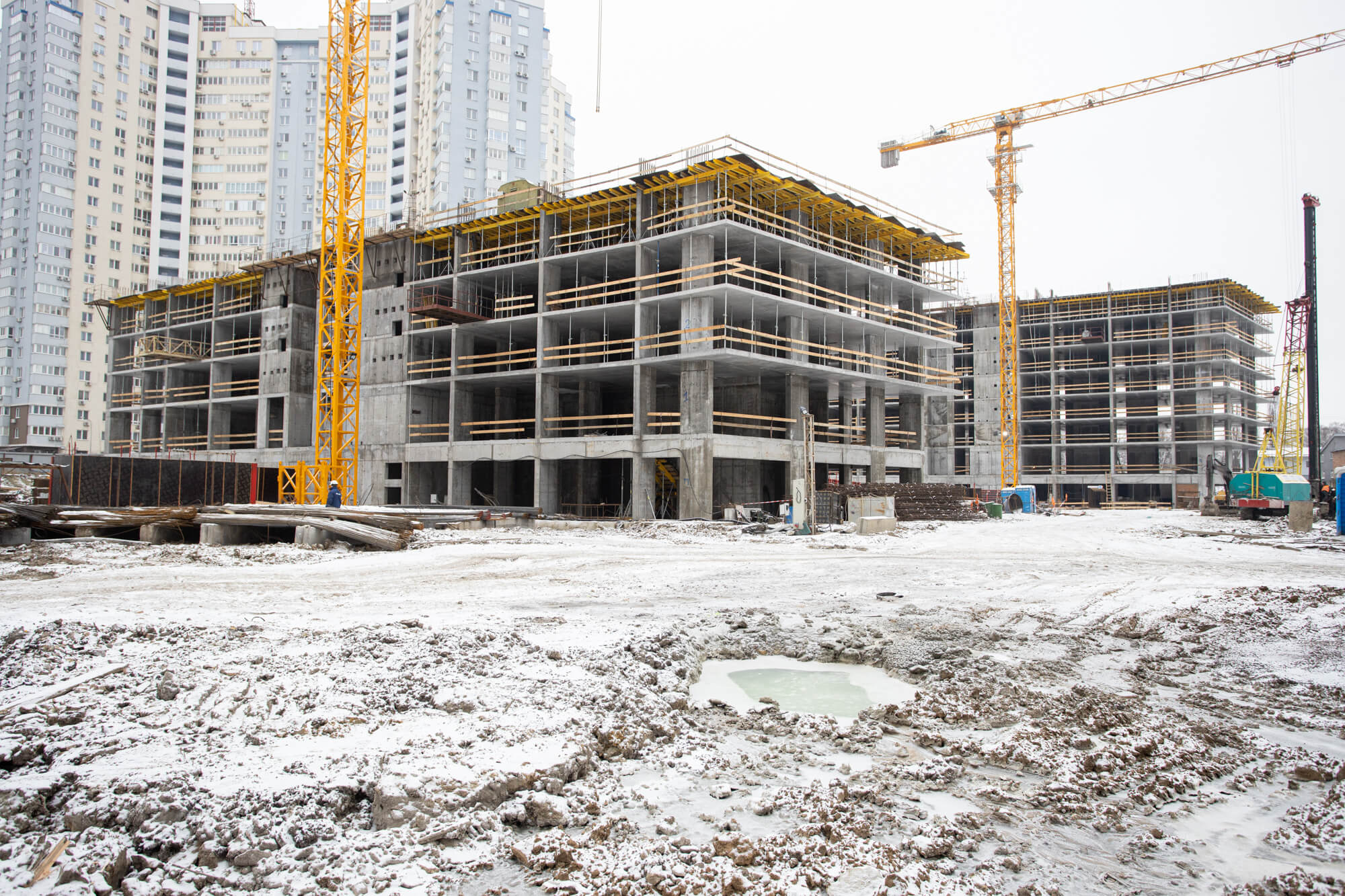

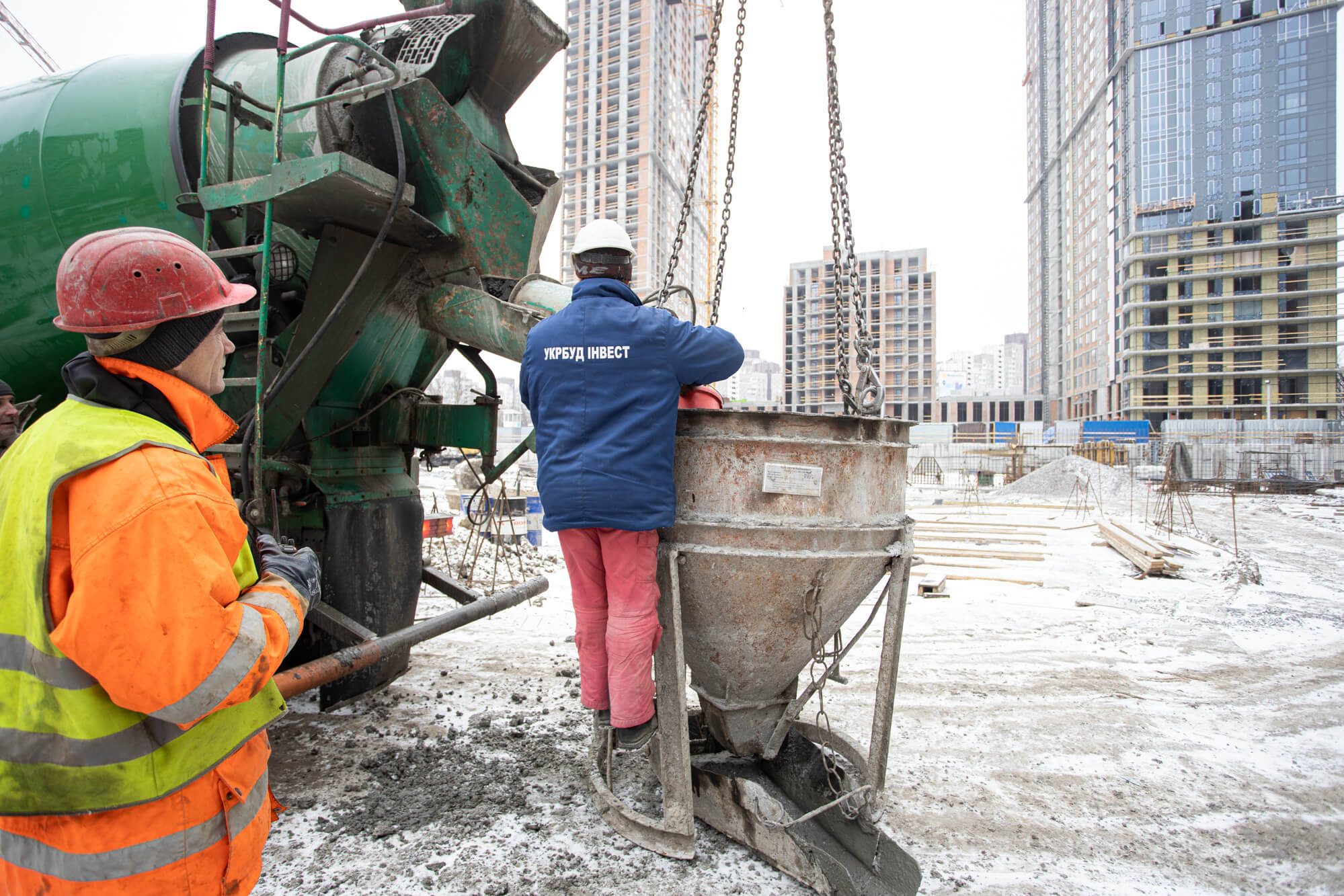

• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 8-го поверху.
Будинок №4, секція №2 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів 2-го поверху.⠀
Будинок №4, секція №3 (2 черга 2 пусковий комплекс):

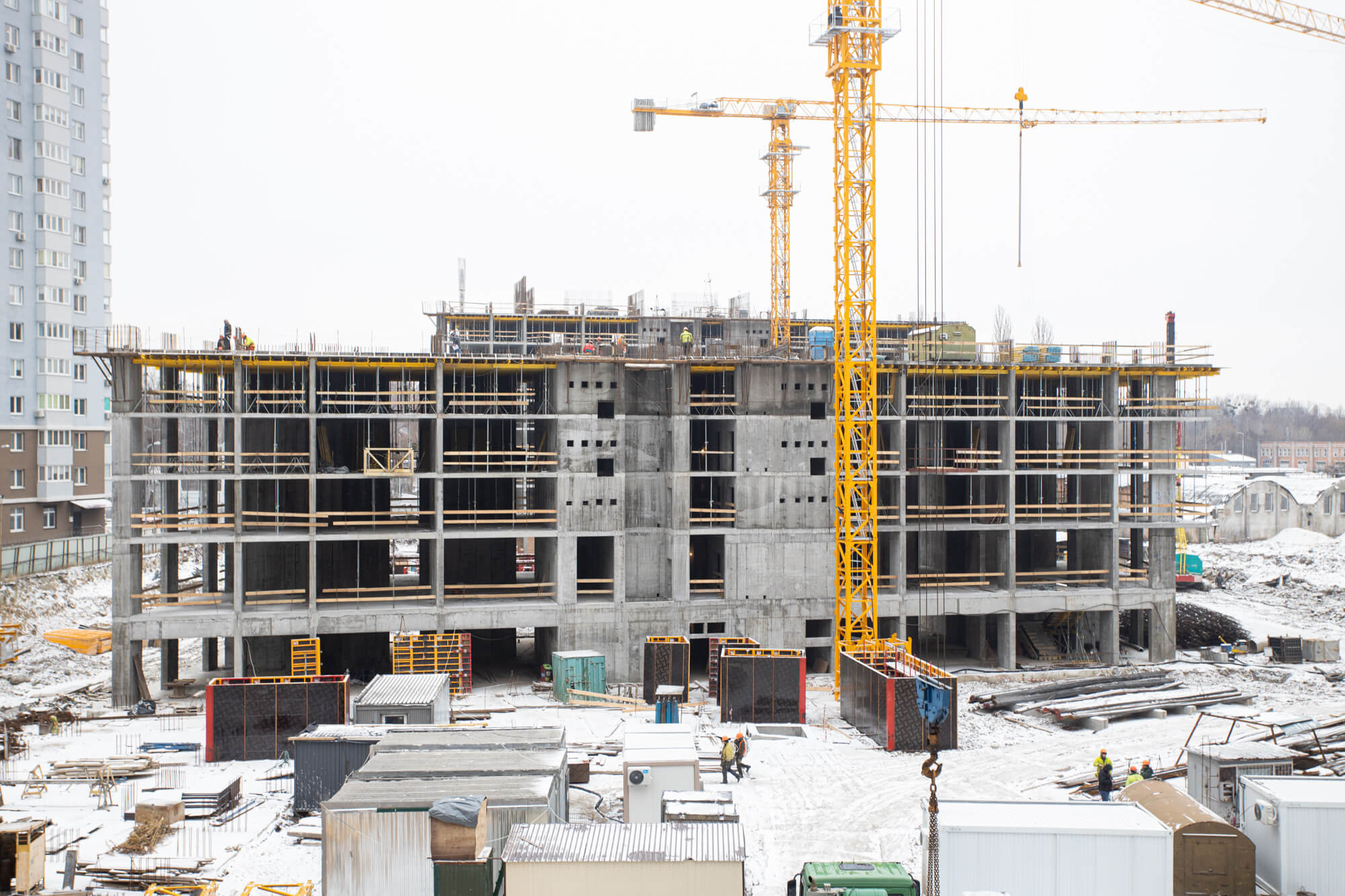

• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 4-го поверху.
Будинок №4, секція №4 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів підвалу.
Будинок №4, секція №5 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 7-го поверху.
Паркінг будинку 4 (2 черга 2 пусковий комплекс):

• Виконуються роботи по влаштуванню пальового поля – 55%.

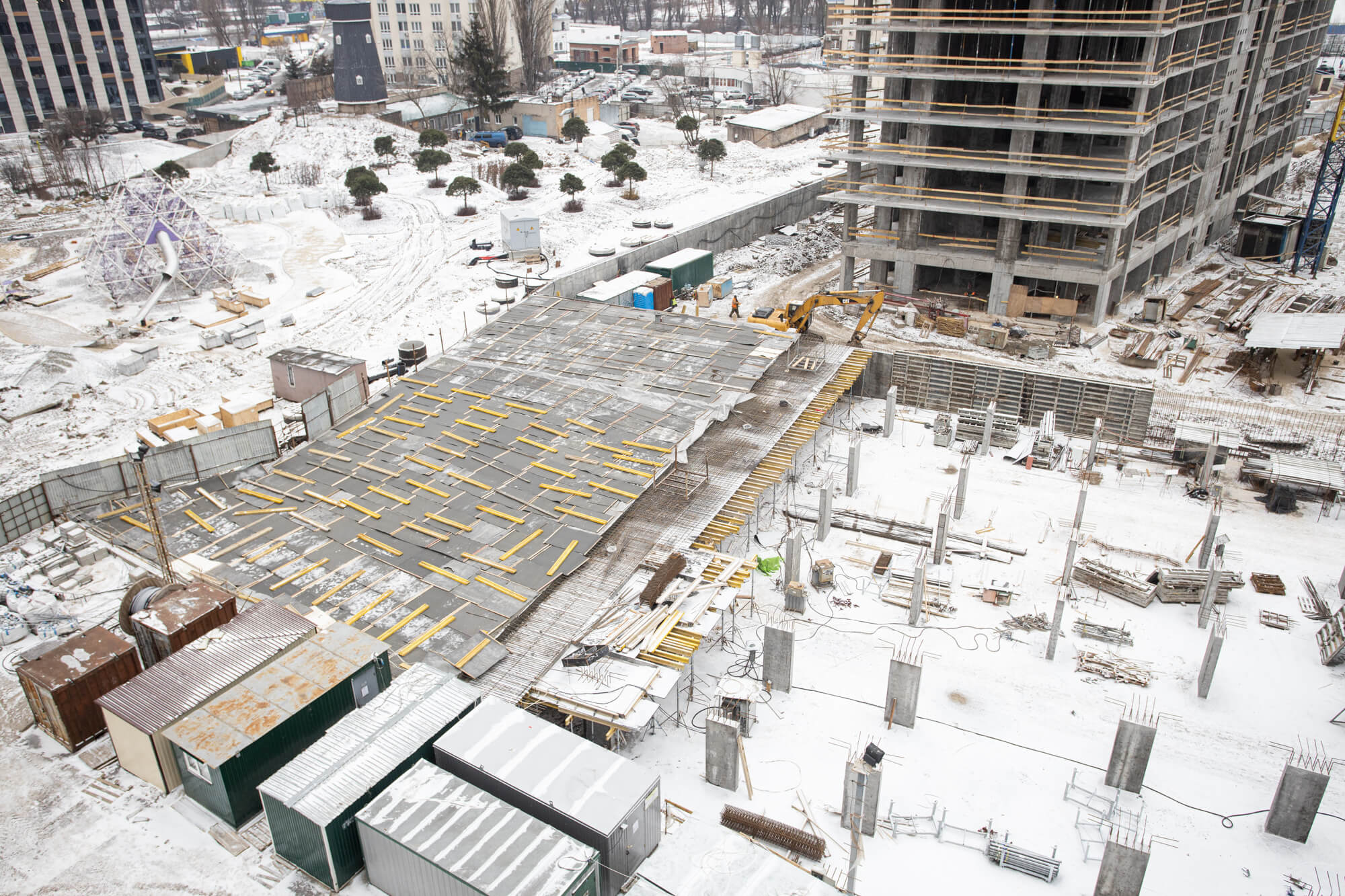

• Виконуються роботи по влаштуванню ростверків та плити підлоги – 25%
Паркінг (2 черга 3 пусковий комплекс):
• Виконуються роботи по влаштуванню пальового поля – 98%.
• Виконуються роботи по влаштуванню ростверків та плити підлоги – 75%.
• Виконуються роботи по влаштуванню вертикальних елементів та плити покриття – 60%.
