Хід будівництва, 31.01.2022
Станом на 31.01.2022 року на будівельному майданчику ЖК «Метрополіс» виконано наступні роботи:
⠀
Загальні (перша черга):
• Виконуються роботи по влаштуванню позамайданчикових мереж каналізації К1 – 95% (підключення в колектор виконано).
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 КВ. – 95%.
• Виконуються роботи по прокладанню внутрішньомайданчикових кабельних ліній мереж слабкострумових систем диспетчеризації – 97%.
• Виконуються роботи по монтажу декоративної огорожі комплексу (зона 1) - 95%.
• Виконуються роботи по благоустрою та озелененню (Зона 1 – 98%, Зона 2 – 98%, Зона 3 – 75%).
• Виконуються роботи по облаштуванню КПП пункту охорони – 85%.
• Виконуються ПНР по системі контролю доступу – 95%.
• Виконуються роботи по диспетчеризації систем – 95%.
• Виконуються роботи по облаштуванню острівця з шлагбаумами (в’їзд на територію першої черги будівництва).
• Виконуються роботи по монтажу лавок (Зона 2).

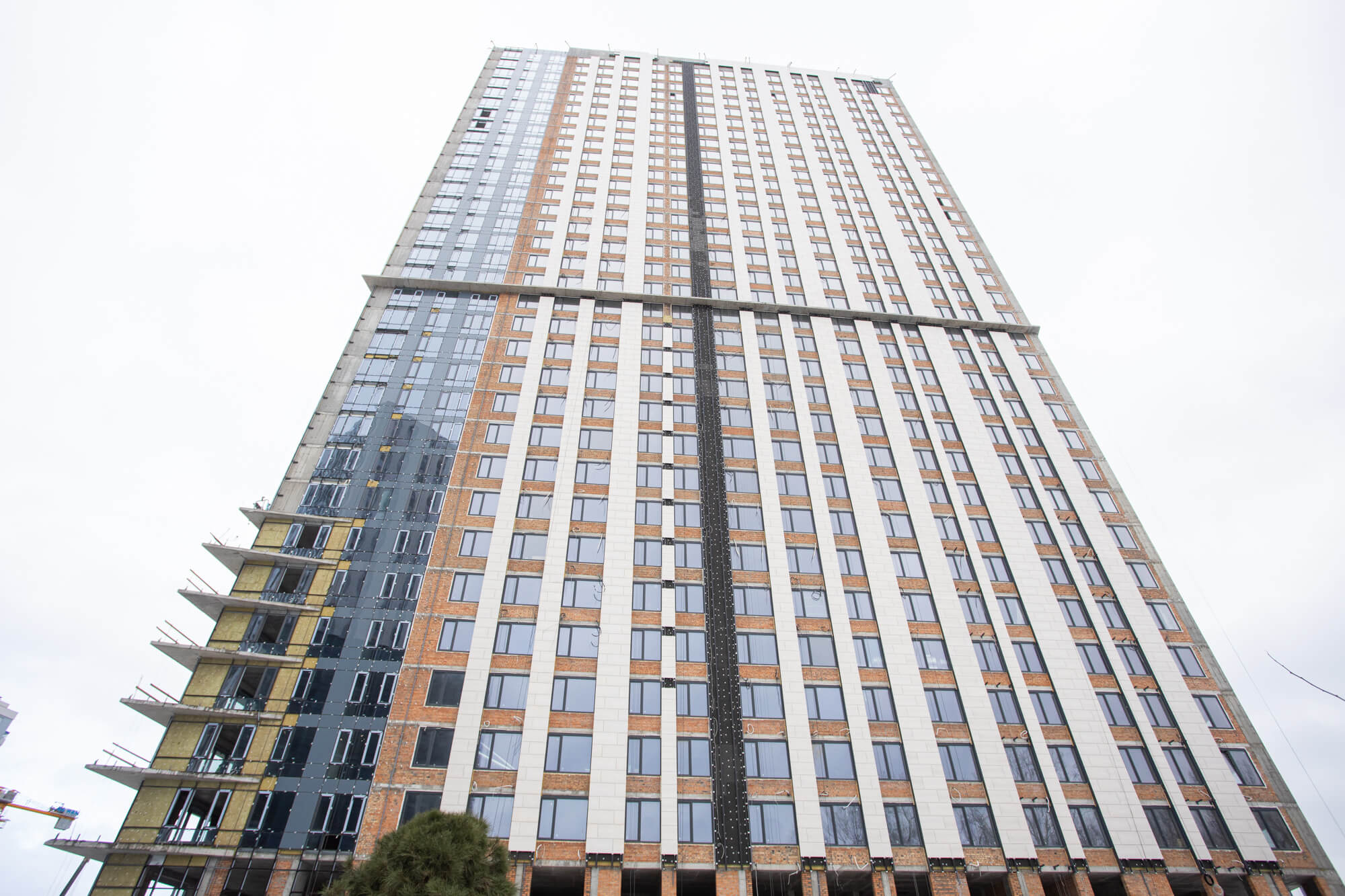

Будинок №1:

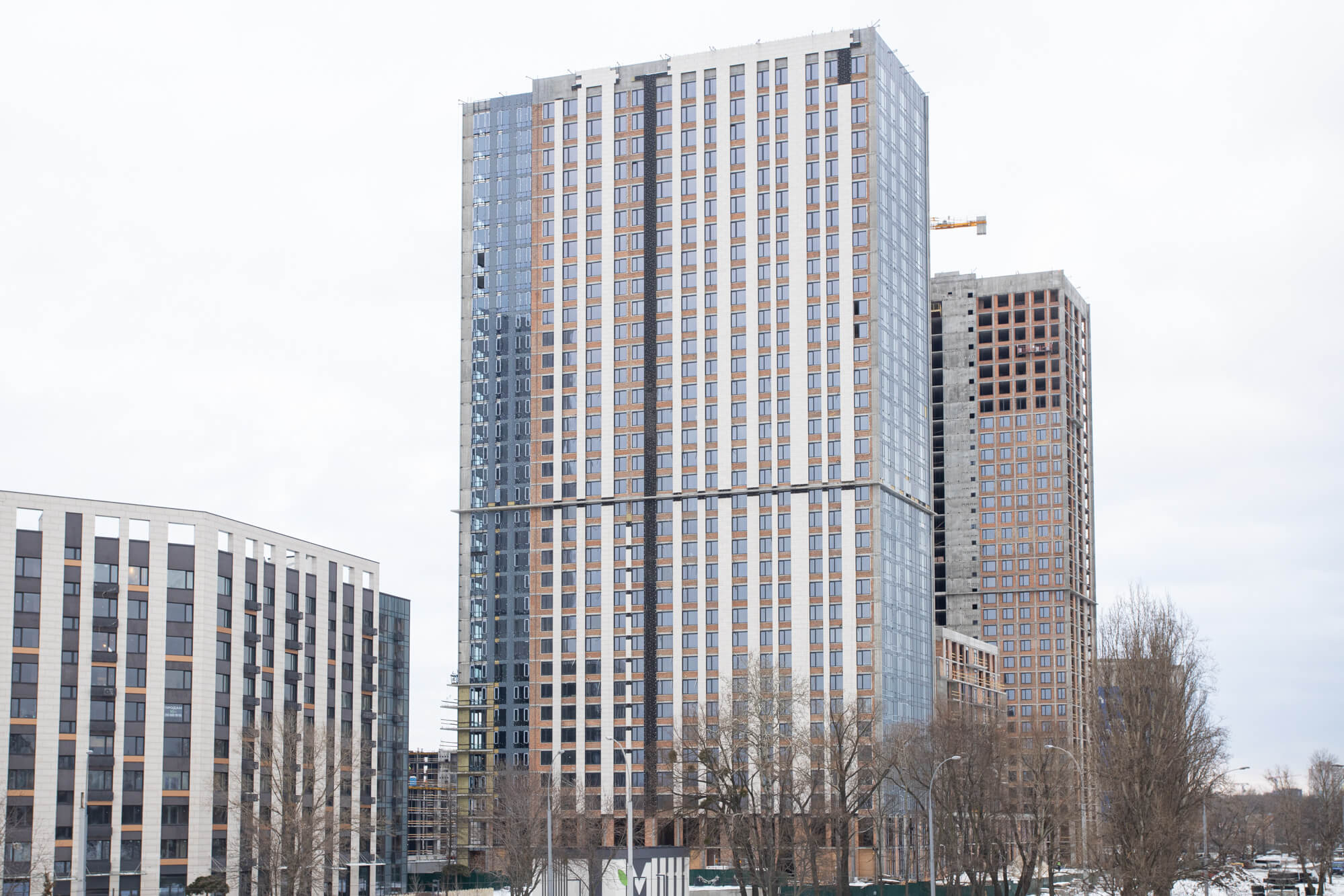

• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 97%.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів – 65%.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу – 80%.
• Виконуються роботи по диспетчеризації всіх систем – 97%.
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 97%.
• Виконується виготовлення огороджень зовнішніх сходів.
• Виконується виготовлення огороджень по ПСМ 9 та 10.

• Виконуються роботи, пов’язані з передачею будинку експлуатуючій організації.
⠀
Будинок №2, секція 1:
• Виконуються роботи по влаштуванню декоративного освітлення фасадів –50%.
• Виконуються роботи по влаштуванню фінішного шару покрівлі – 95%.
• Виконані роботи по монтажу конструкцій покриття приямків.
• Виконуються роботи, пов’язані з передачею будинку експлуатуючій організації.
⠀
Будинок №2, секція 2:
• Виконуються ПНР систем протипожежного захисту з 1 по 34 поверх – 97%.
• Виконані роботи по передачі ліфтів експлуатуючій організації.
• Виконуються роботи по влаштуванню декоративного освітлення фасадів – 65%.
• Виконуються роботи з монтажу системи сніготанення по протипожежному поясу – 60%.
• Виконуються роботи по диспетчеризації всіх систем – 95%.
• Виконуються ПНР системи опалення (пломбування котлів та оформлення гарантійних талонів) – 95%.
• Виконуються роботи по монтажу дренажних лотків в підвалі.
• Виконуються роботи, пов’язані з передачею будинку експлуатуючій організації.
Загальні (2 черга 1 пусковий комплекс):

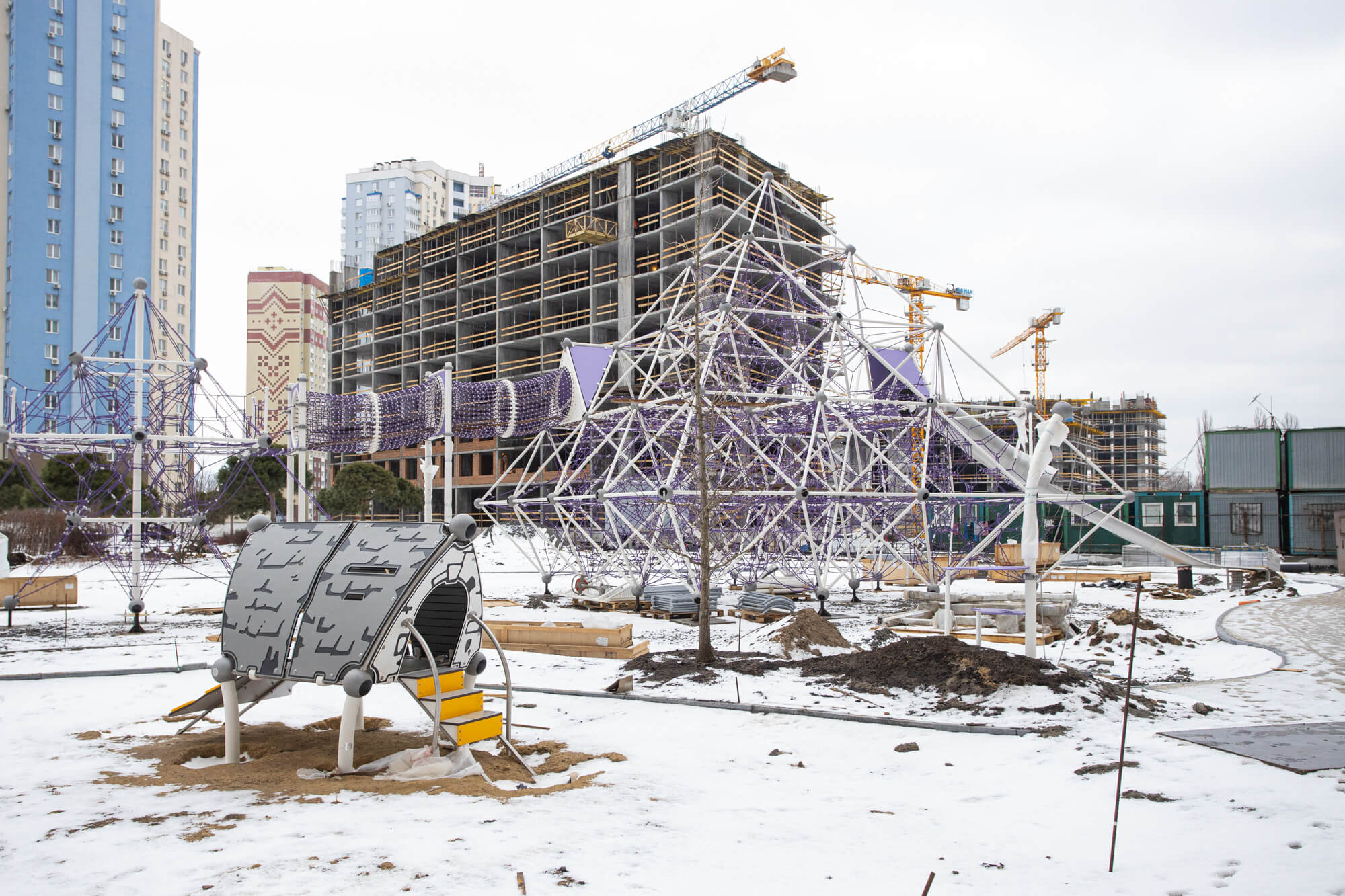

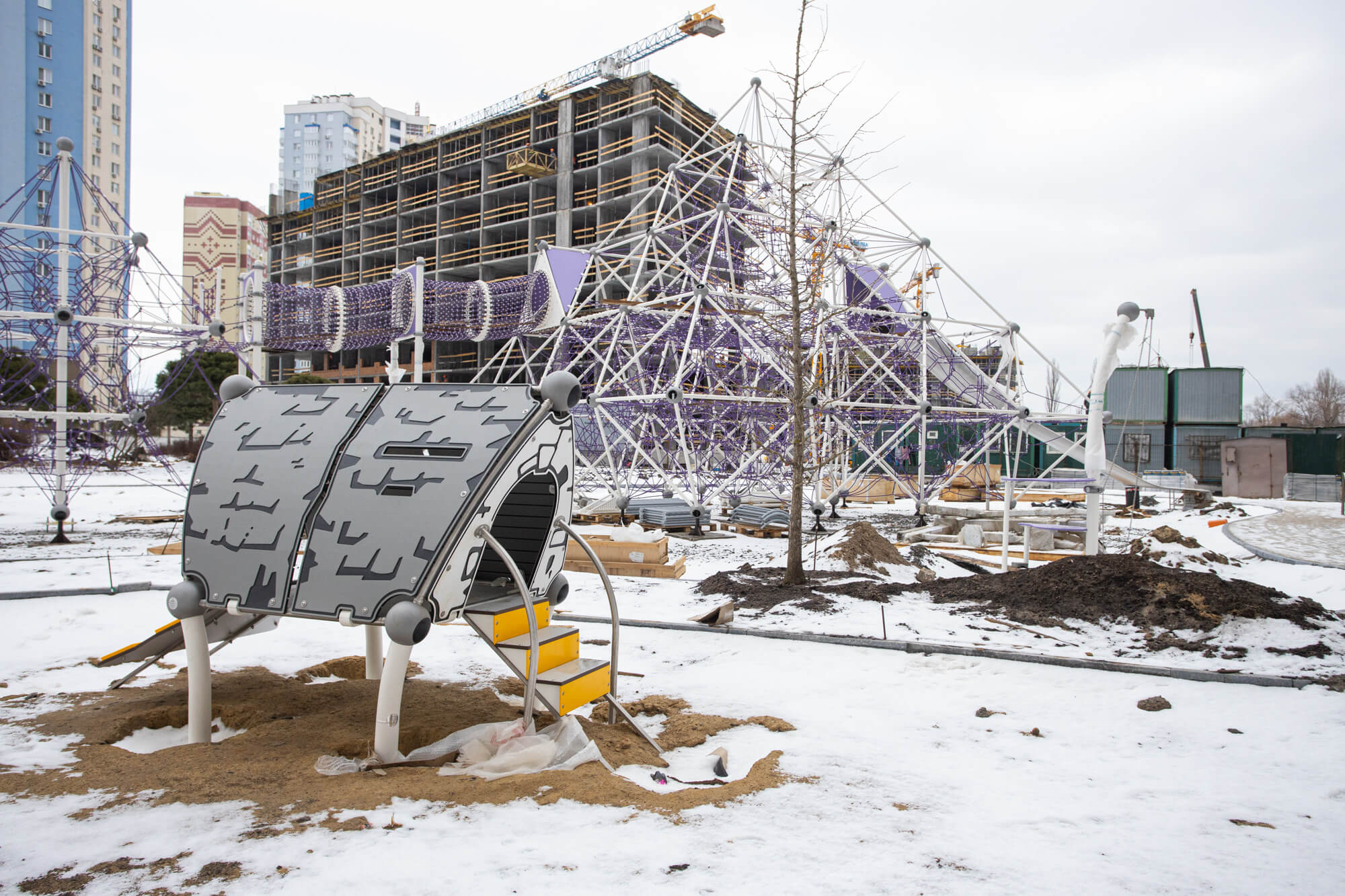

• Виконуються роботи по облаштуванню дитячих та спортивних майданчиків зона 3 благоустрою – 75%.
• Виконуються роботи мощенню тротуарів зони 3 благоустрою – 75%.
• Виконуються роботи по прокладанню мереж В1, К1, К2 для підключення ЖБ 4 в зоні 3 – 95%.
• Виконуються роботи по влаштуванню поза майданчикових мереж водопостачання В1 - 75%.
• Виконуються роботи по влаштуванню внутрішньо майданчикових і поза майданчикових мереж дренажної і зливової каналізації К2 – 95%.
• Виконуються роботи по влаштуванню зовнішніх мереж електропостачання 10/0,4 кВ – 70%.
• Виконуються роботи 85% по влаштуванню свердловин водопостачання автополиву.
• Виконуються роботи по опорядженню підпірних стін – 60%.
⠀
Будинок №3, секція 1:

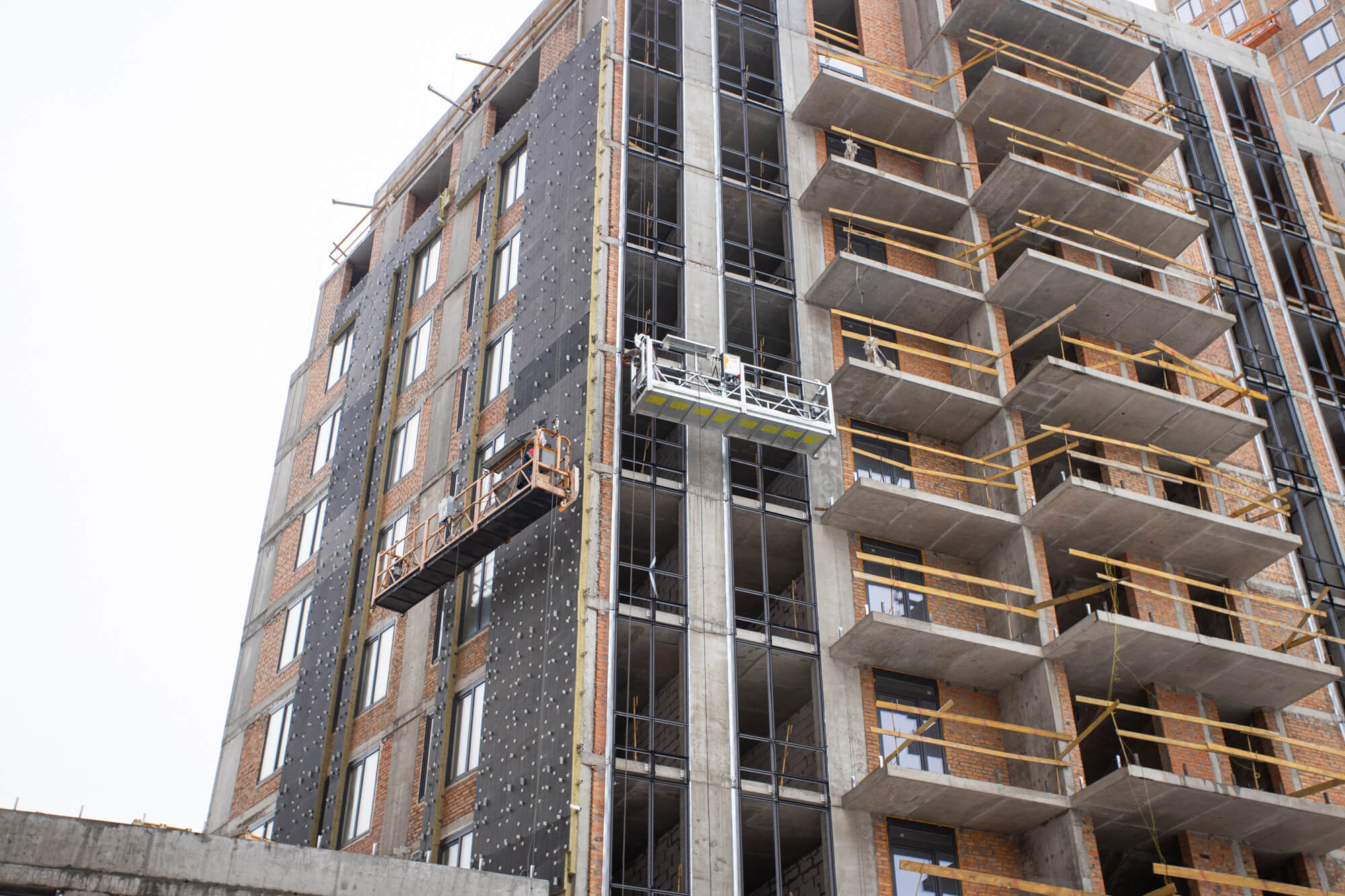

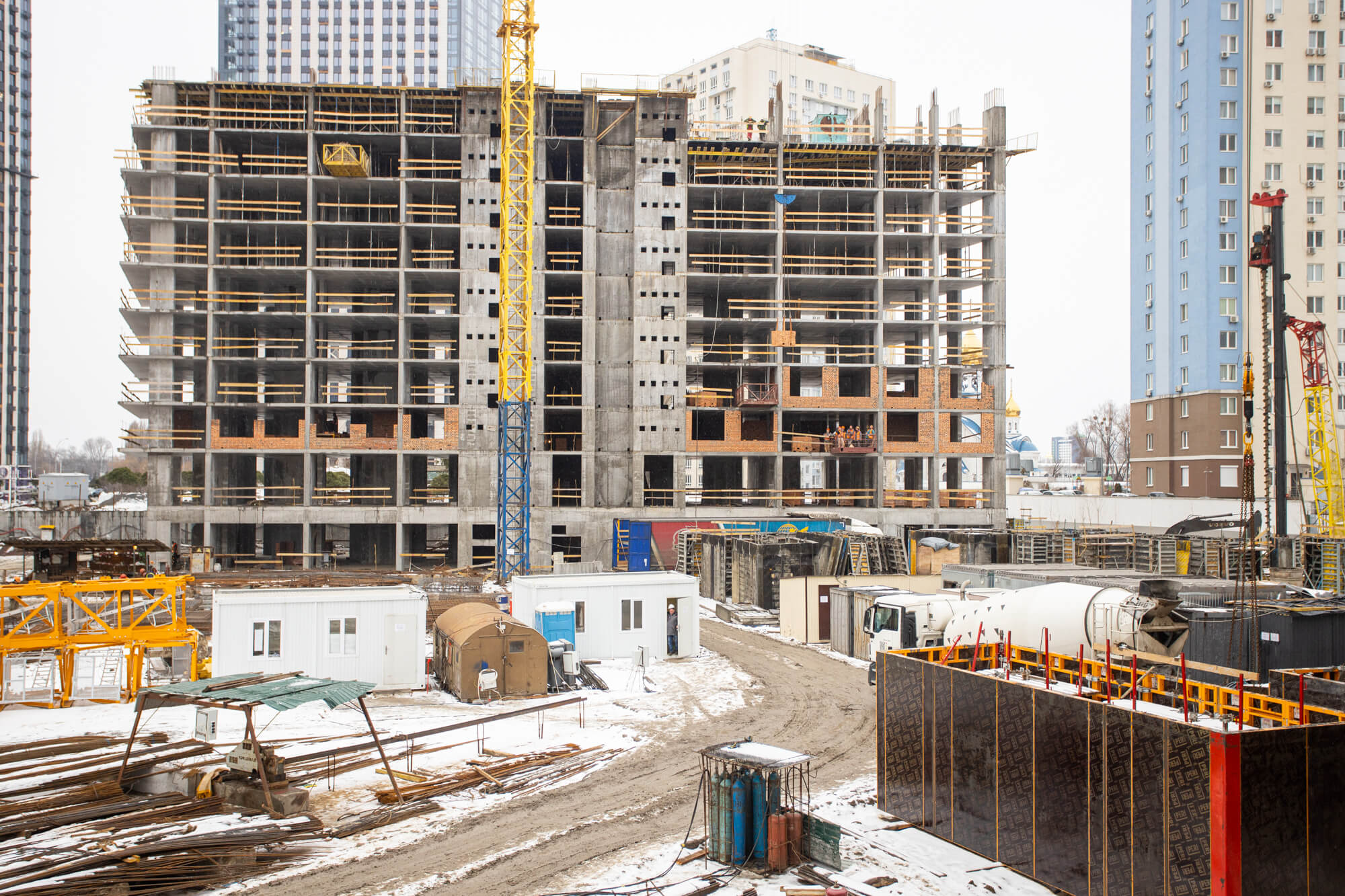

• Виконуються роботи по влаштуванню внутрішніх цегляних стін з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж К1,2 вентиляції та водопроводу) – 90%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир – 85%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 90%.
• Виконуються роботи по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів – 30%.
• Виконуються роботи 90% з влаштування покрівлі.
• Виконуються роботи з опорядження МЗК – 40%.
• Виконуються роботи з улаштування цементно – піщаної стяжки – 30%.
• Виконуються роботи по влаштуванню фасадів НВФ – 30% та СПОК – 40%.
• Розпочато роботи по опорядженню технічних приміщень.
Будинок №3, секція 2:

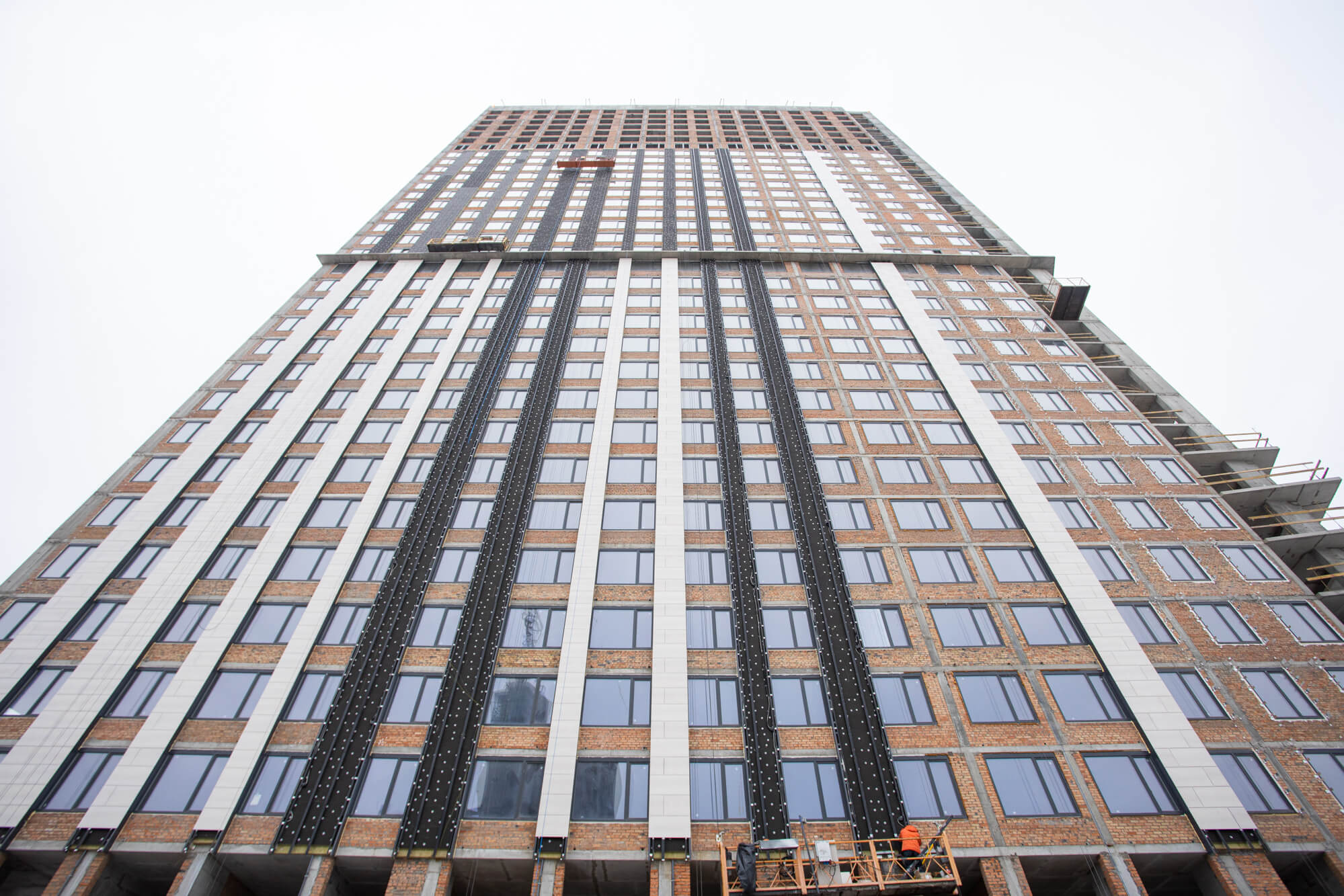

• Виконуються роботи по монтажу фасадних систем СПОК на 1 та 2 поверхах – 55%.
• Виконуються роботи з влаштування покрівлі – 85%.
• Розпочато виконання робіт з виготовлення та монтажу м/к парапету.
• Розпочато виконання робіт по прокладанню трубопроводів систем К1, К2, В1.
• Розпочато виконання робіт по монтажу огороджень холодних переходів.
• Розпочато роботи по опорядженню технічних приміщень.
⠀
Будинок №3, секція 3:

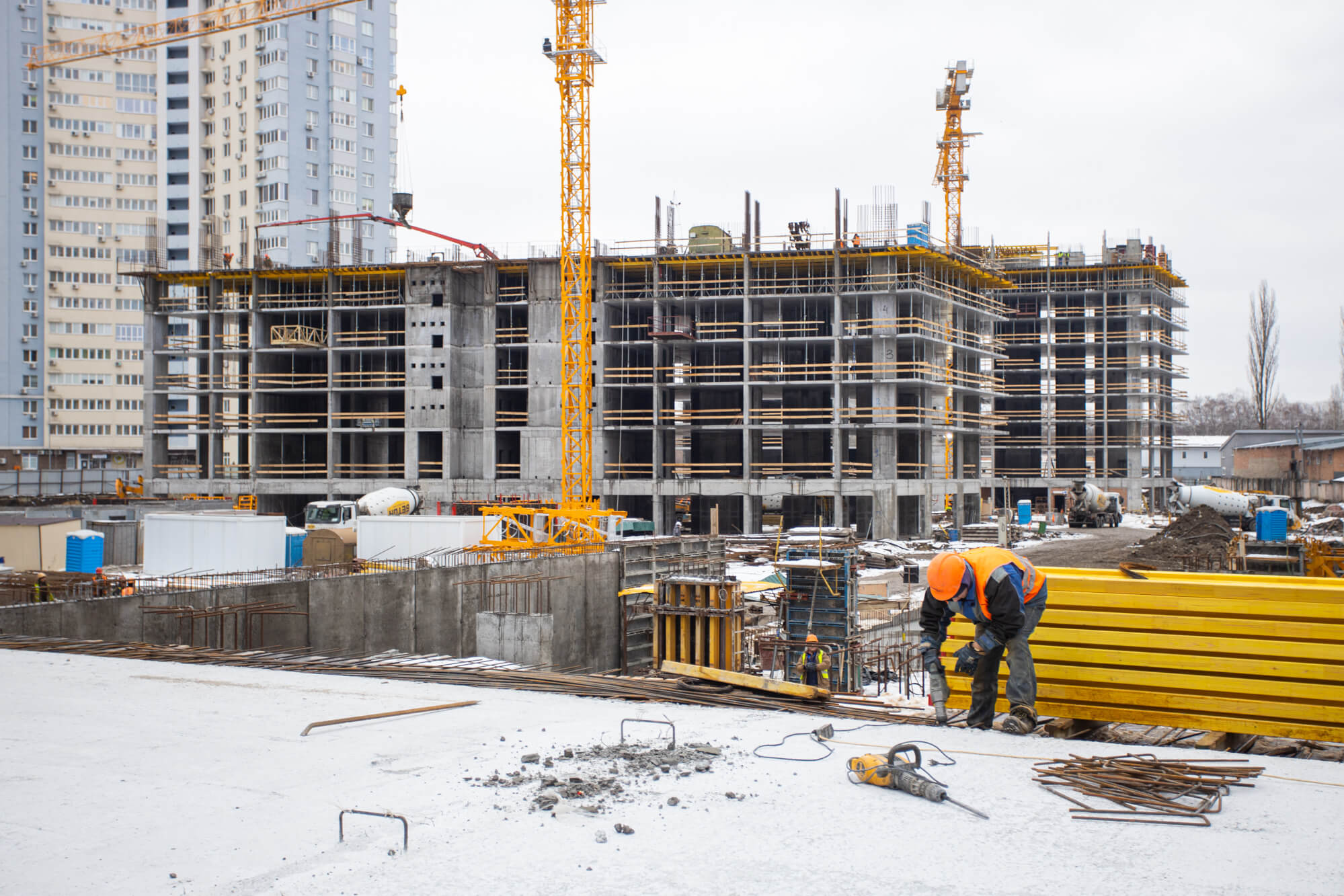

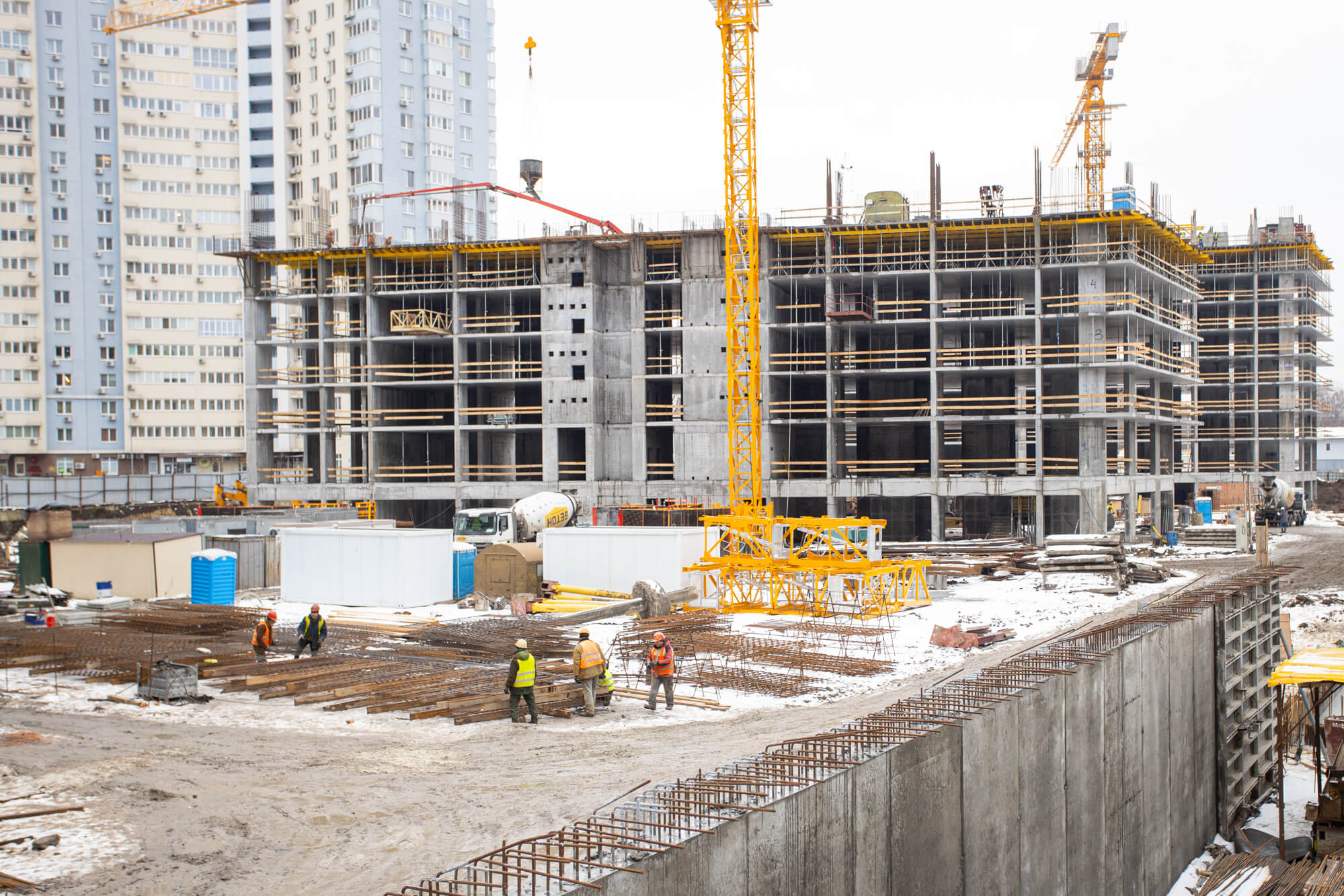

• Виконується роботи по влаштуванню внутрішніх цегляних стін та перегородок з 3 по 34 поверх. (для забезпечення прокладання вертикальних мереж каналізації вентиляції та водопроводу) – 95%.
• Виконано роботи по монтажу ПВХ конструкцій з 3 по 34 поверх.
• Виконуються роботи по монтажу фасадних систем СПОК – 80%.
• Виконуються роботи по монтажу фасадних систем НВФ – 65%.
• Виконуються роботи з влаштування покрівлі – 60%.
• Виконуються роботи по прокладанню трубопроводів опалення квартир – 80%.
• Виконуються роботи по прокладанню трубопроводів систем К1, К2, В1, В2 – 90%.
• Виконуються роботи по замонолічуванню отворів після прокладання вертикальних трубопроводів та повітроводів – 95%.

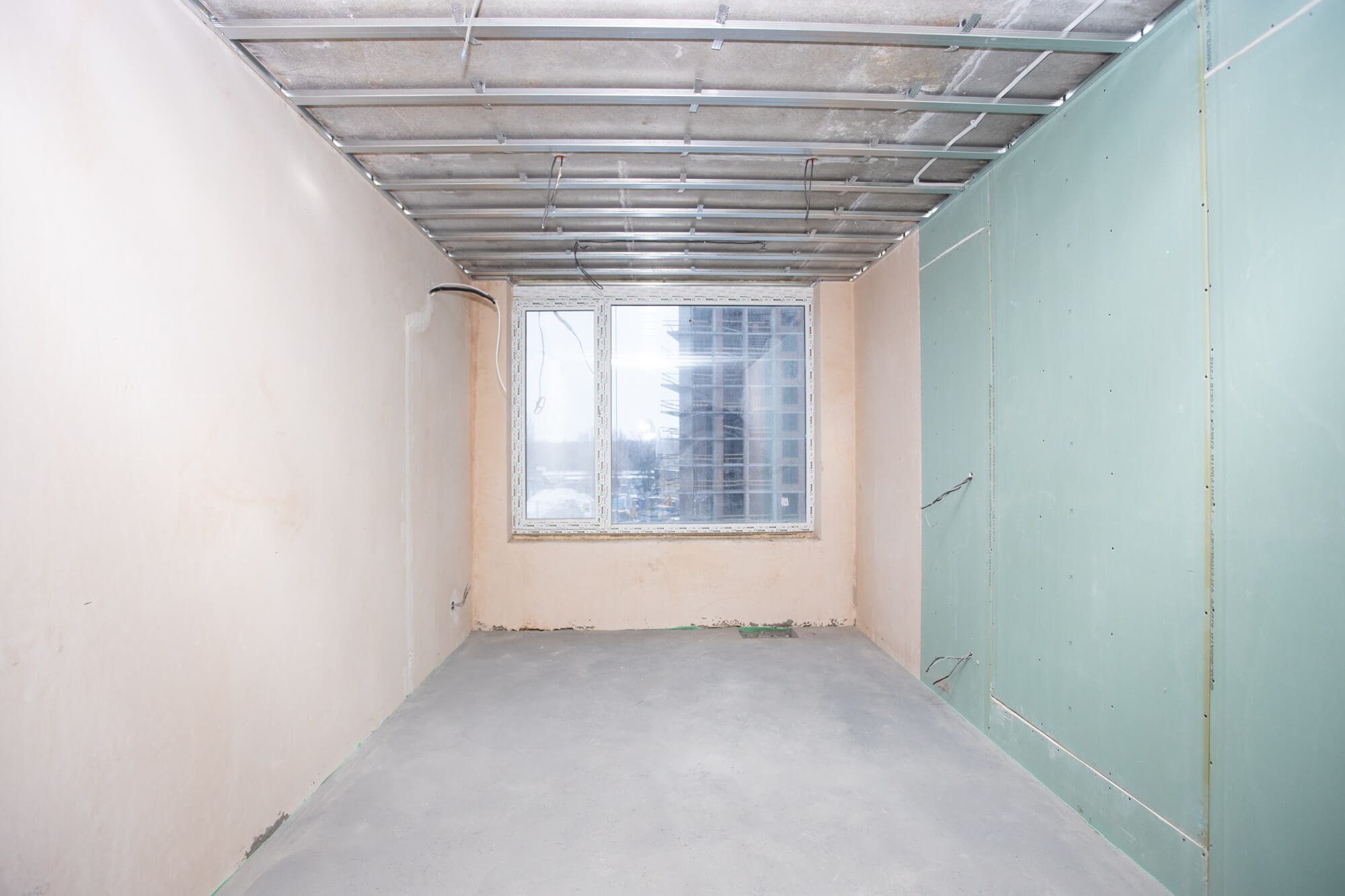

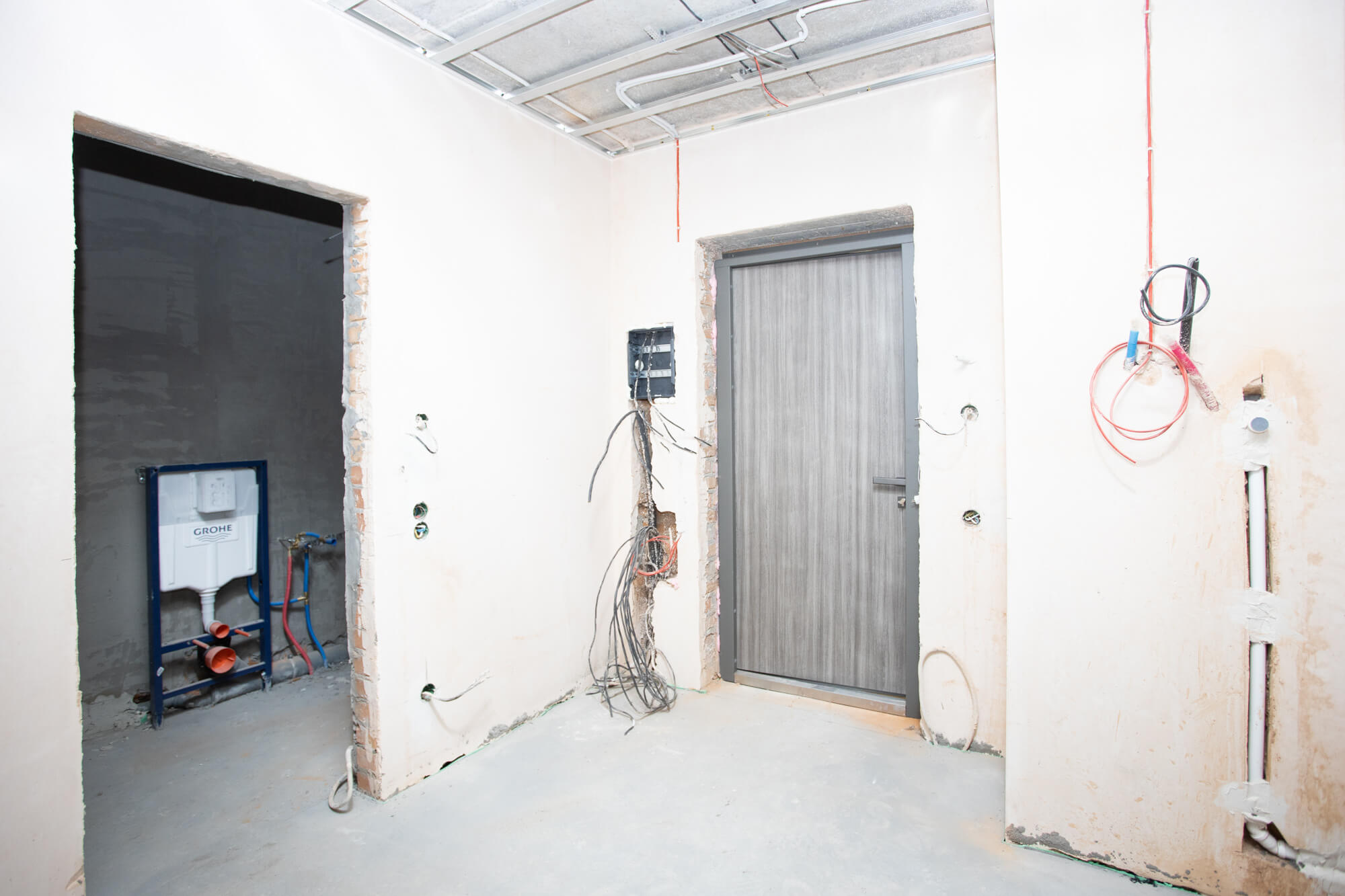

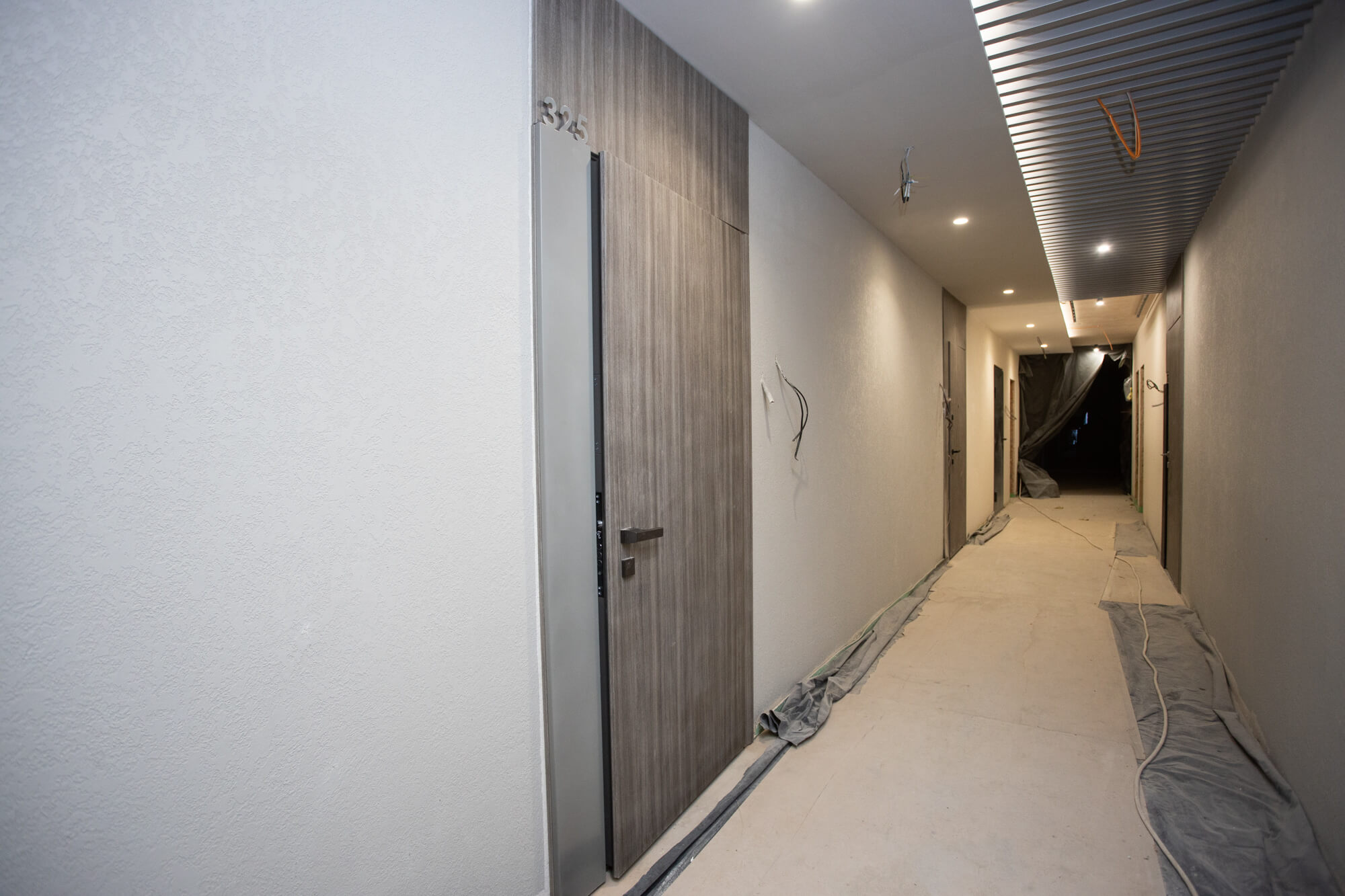

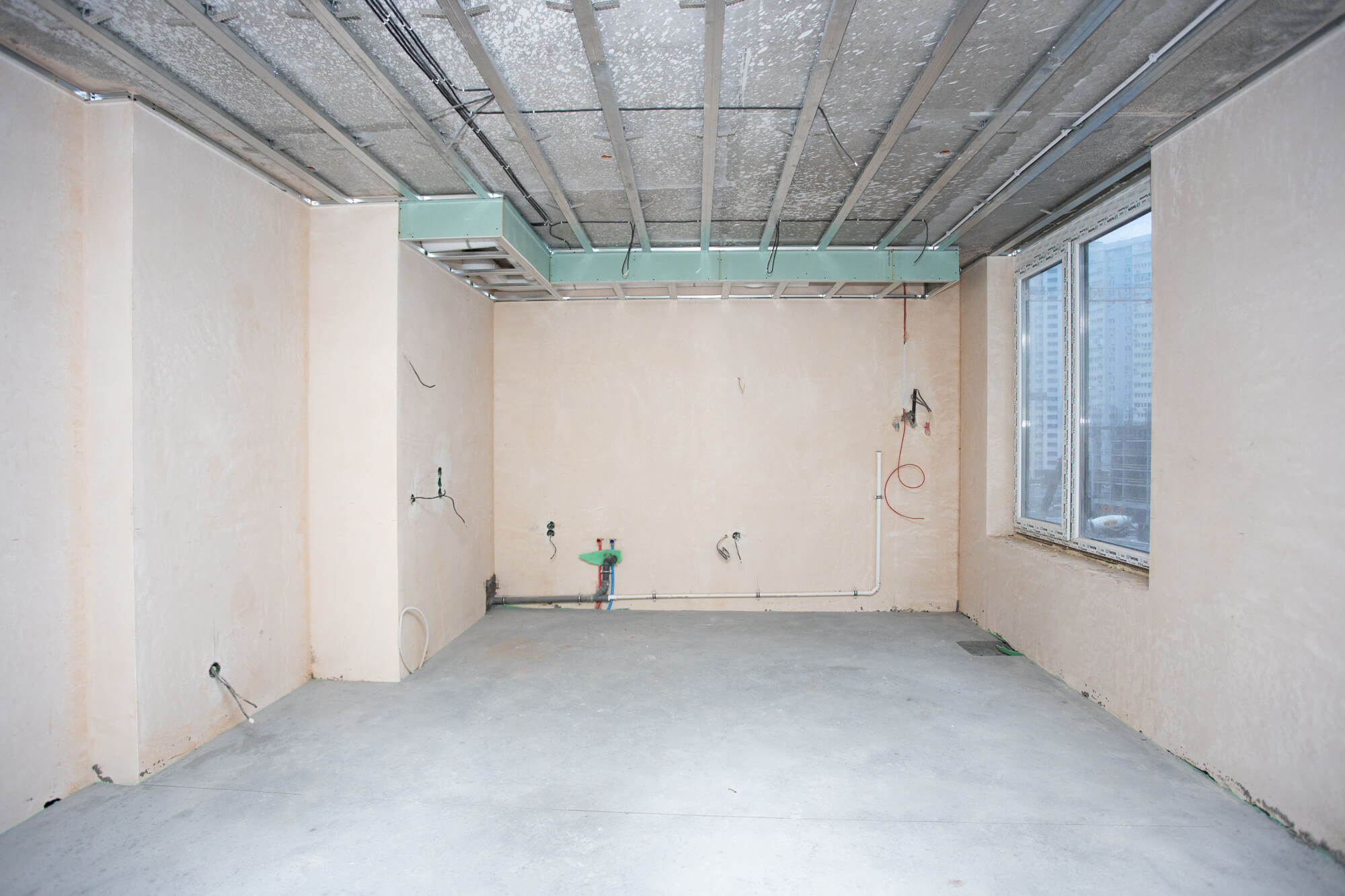

• Виконуються роботи для опорядження квартир «під ключ» – 55%.
• Виконуються роботи з опорядження МЗК – 45%.
• Виконуються роботи з улаштування цементно – піщаної стяжки – 45%.
• Розпочато виконання робіт по підготовці до монтажу ліфтів (опорядження шахт ліфтів та машинних приміщень ліфтів).
• Розпочато роботи по опорядженню технічних приміщень.
• Розпочато роботи по облаштуванню протипожежних проходок через перекриття.
• Розпочато роботи з протипожежних заходів (ПС, ОПП).
Паркінг ЖБ №3:
• Виконані роботи по влаштуванню плити підлоги паркінгу.
• Виконані роботи по влаштуванню плити покриття паркінгу.
• Виконуються роботи по влаштуванню цегляної кладки стін – 80%.
• Виконуються роботи по влаштуванню горизонтальної гідроізоляції.
• Розпочато роботи по опорядженню технічних приміщень.
• Розпочато роботи з протипожежних заходів (ПС, ОПП).
• Проведення тендеру на гідроізоляцію плити паркінгу перенесено на 2022 р.
⠀

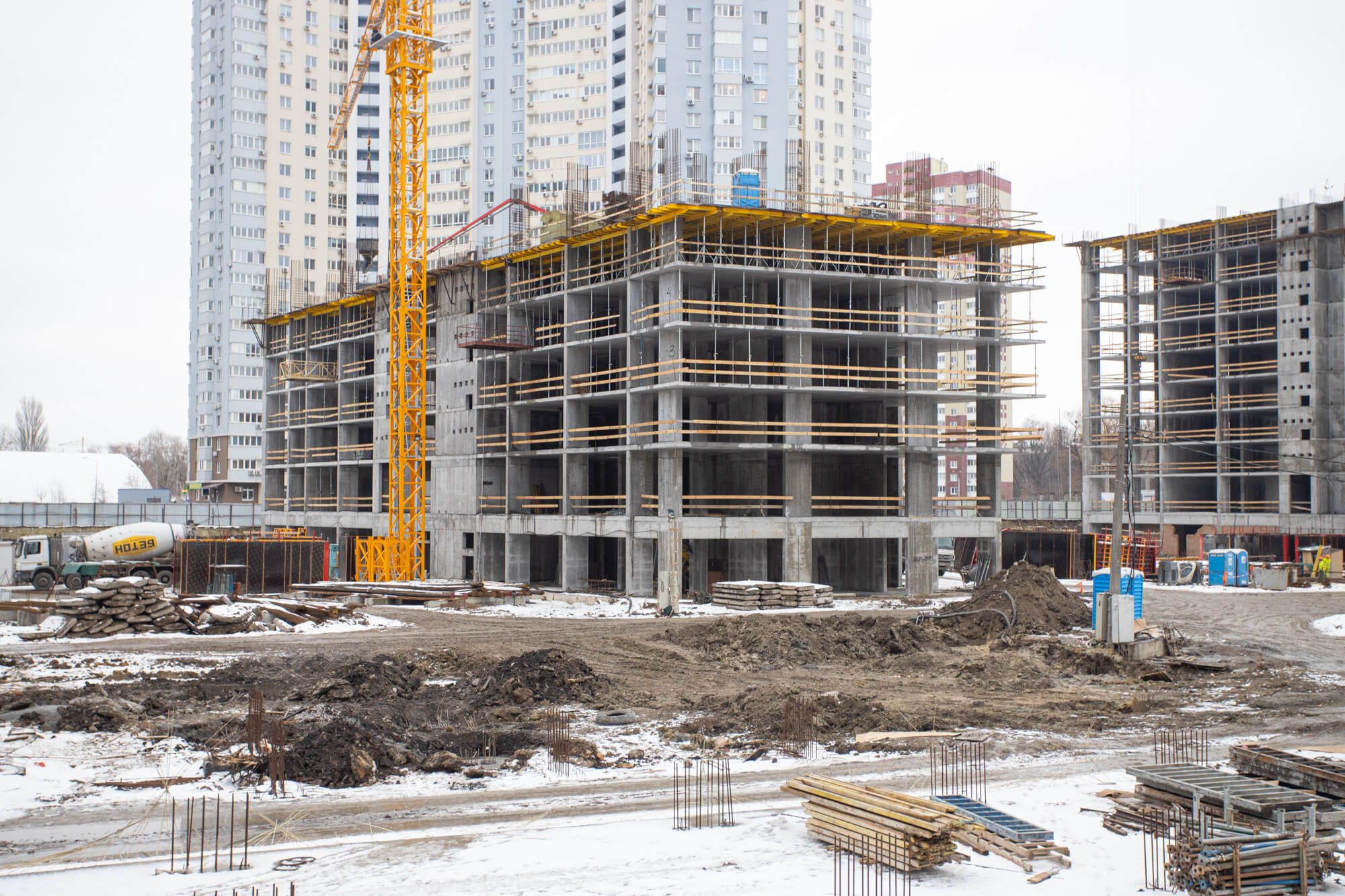

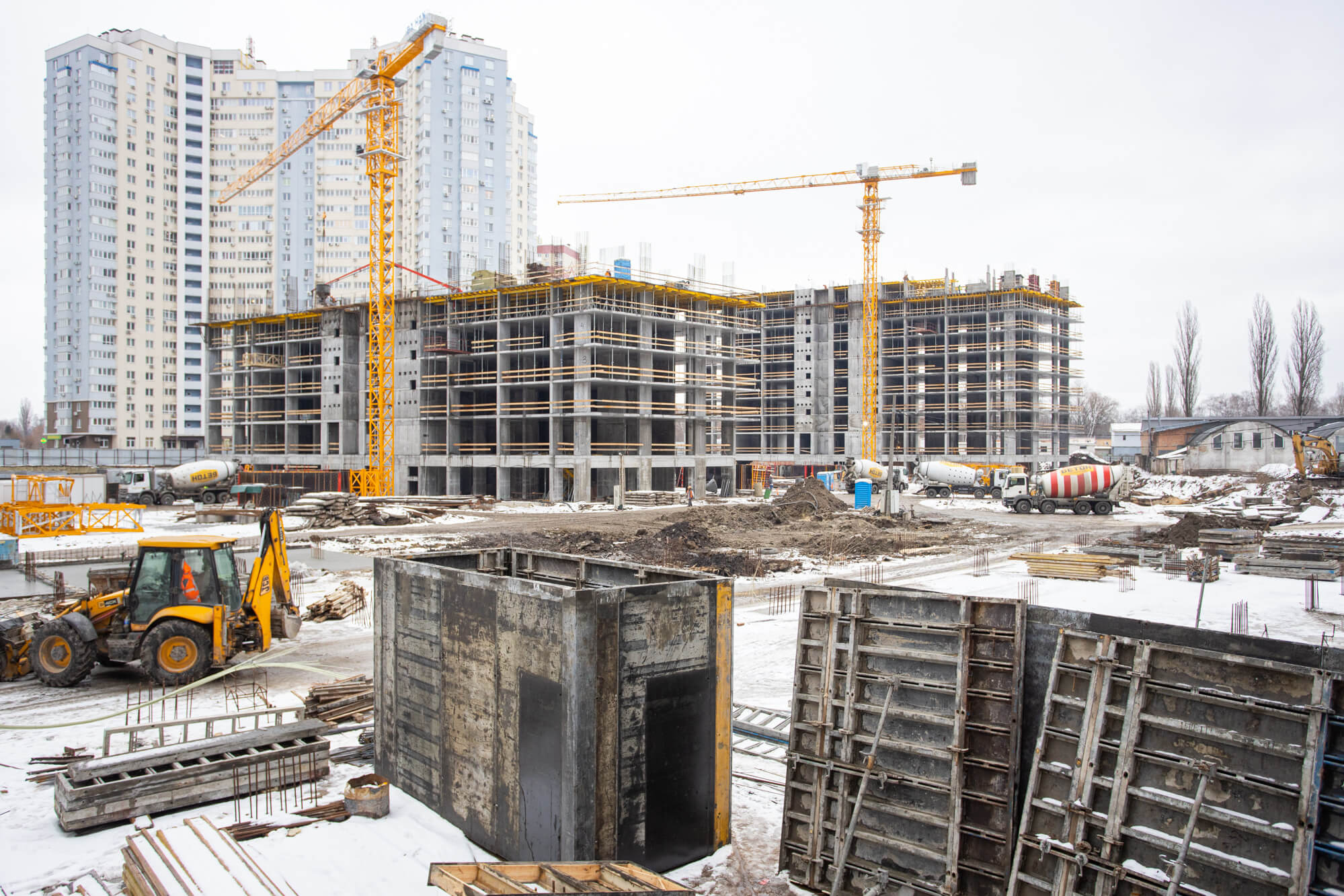

Будинок №4, секція №1 (2 черга 2 пусковий комплекс):

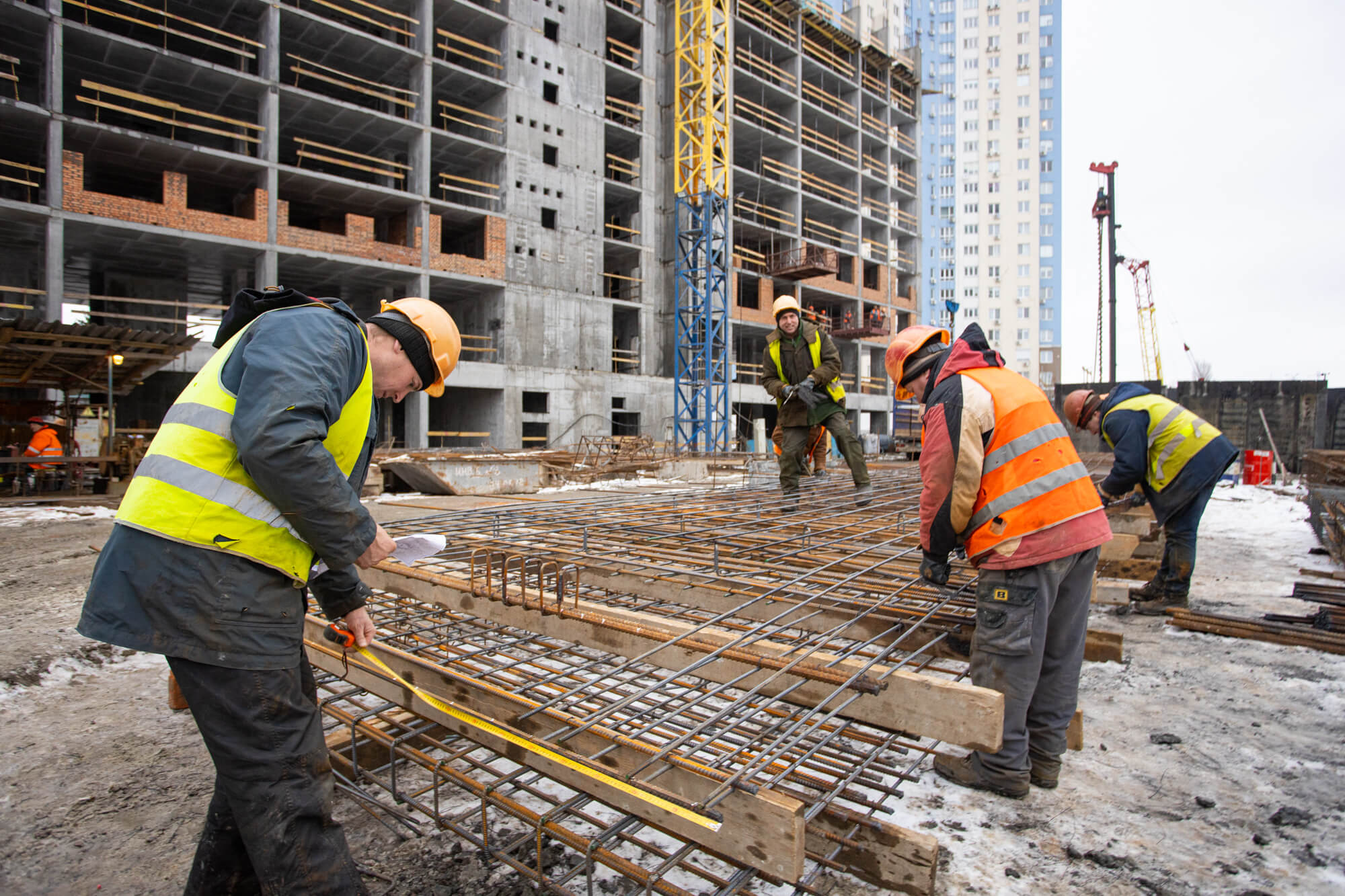

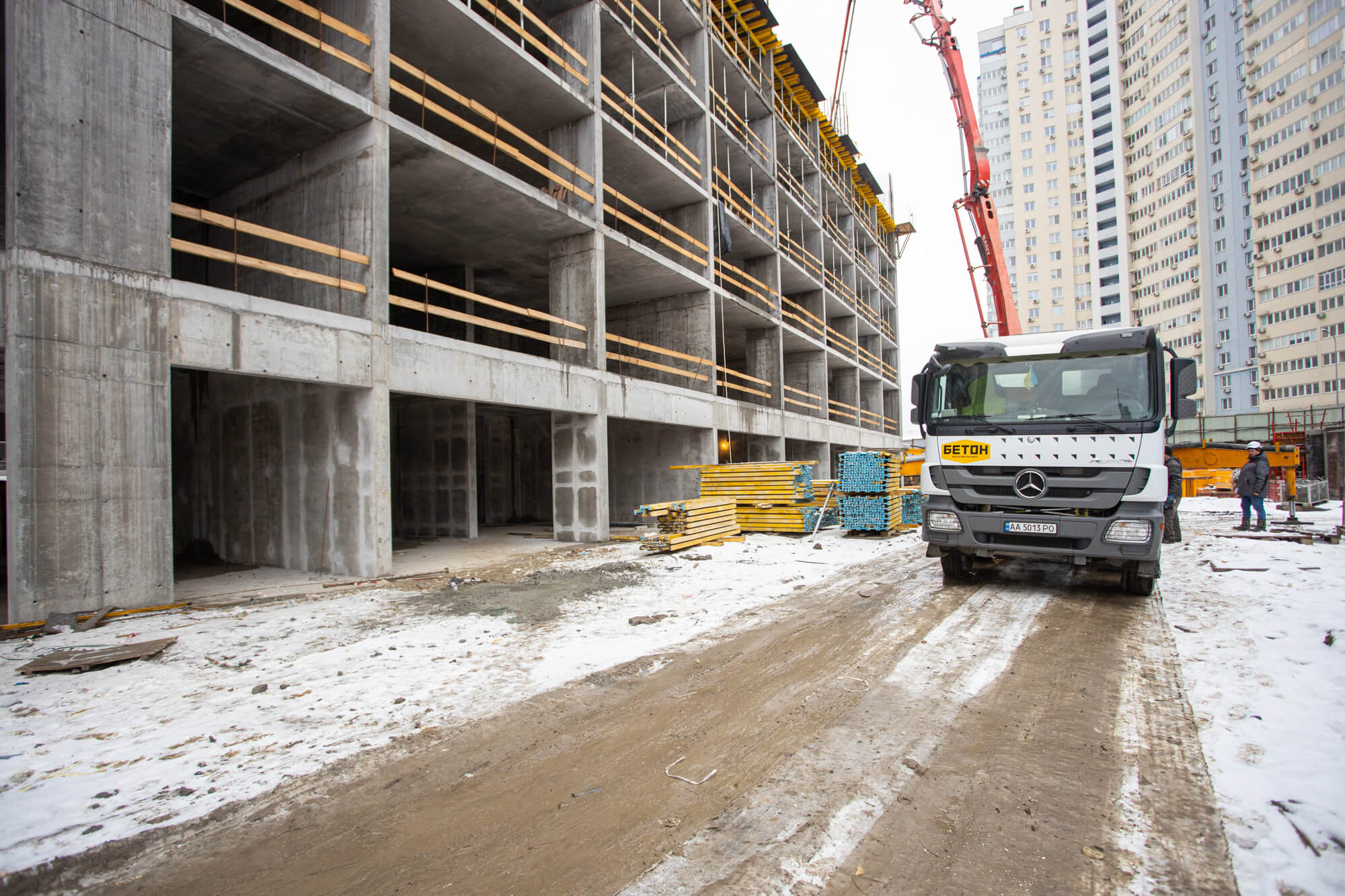

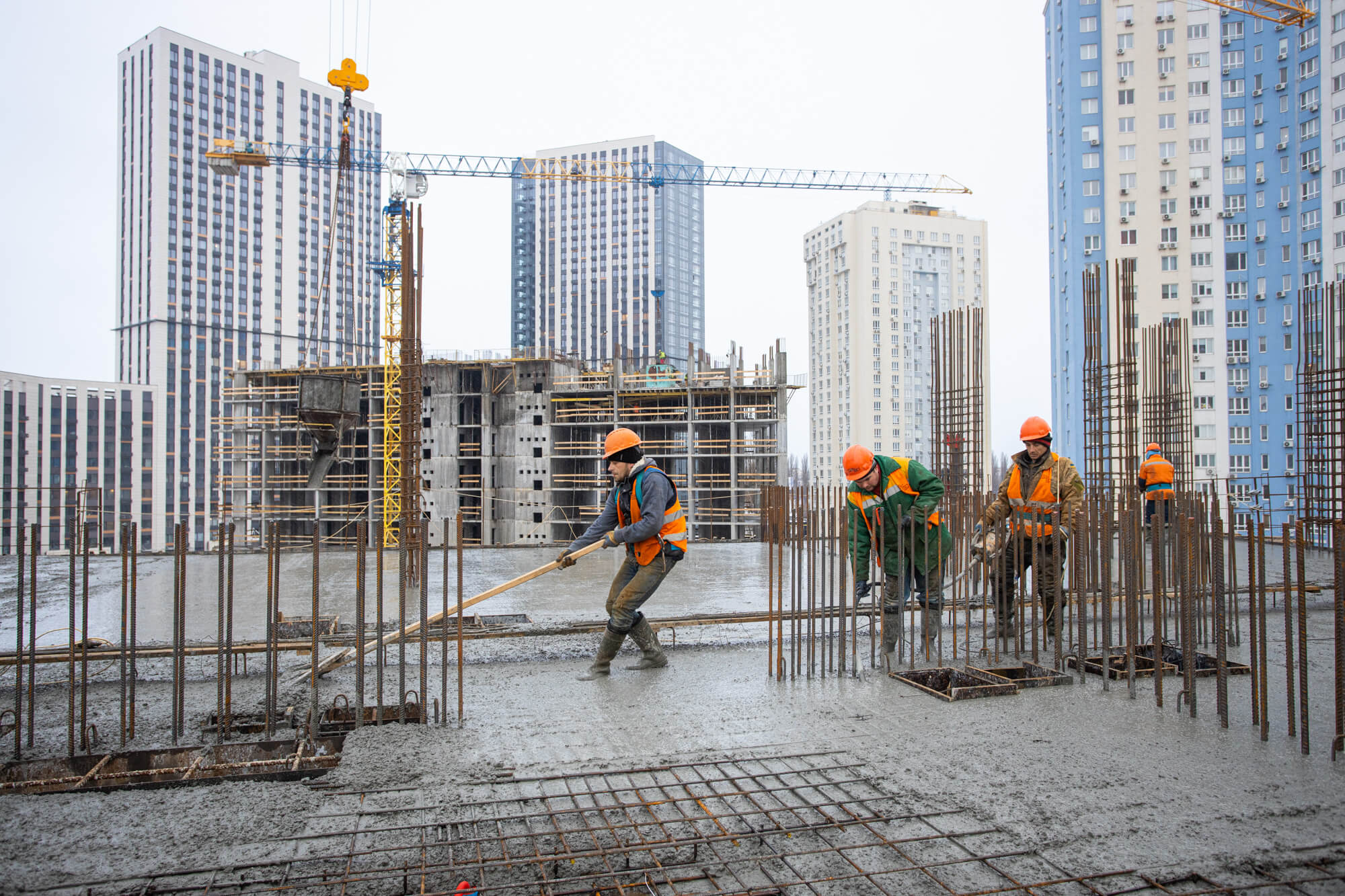

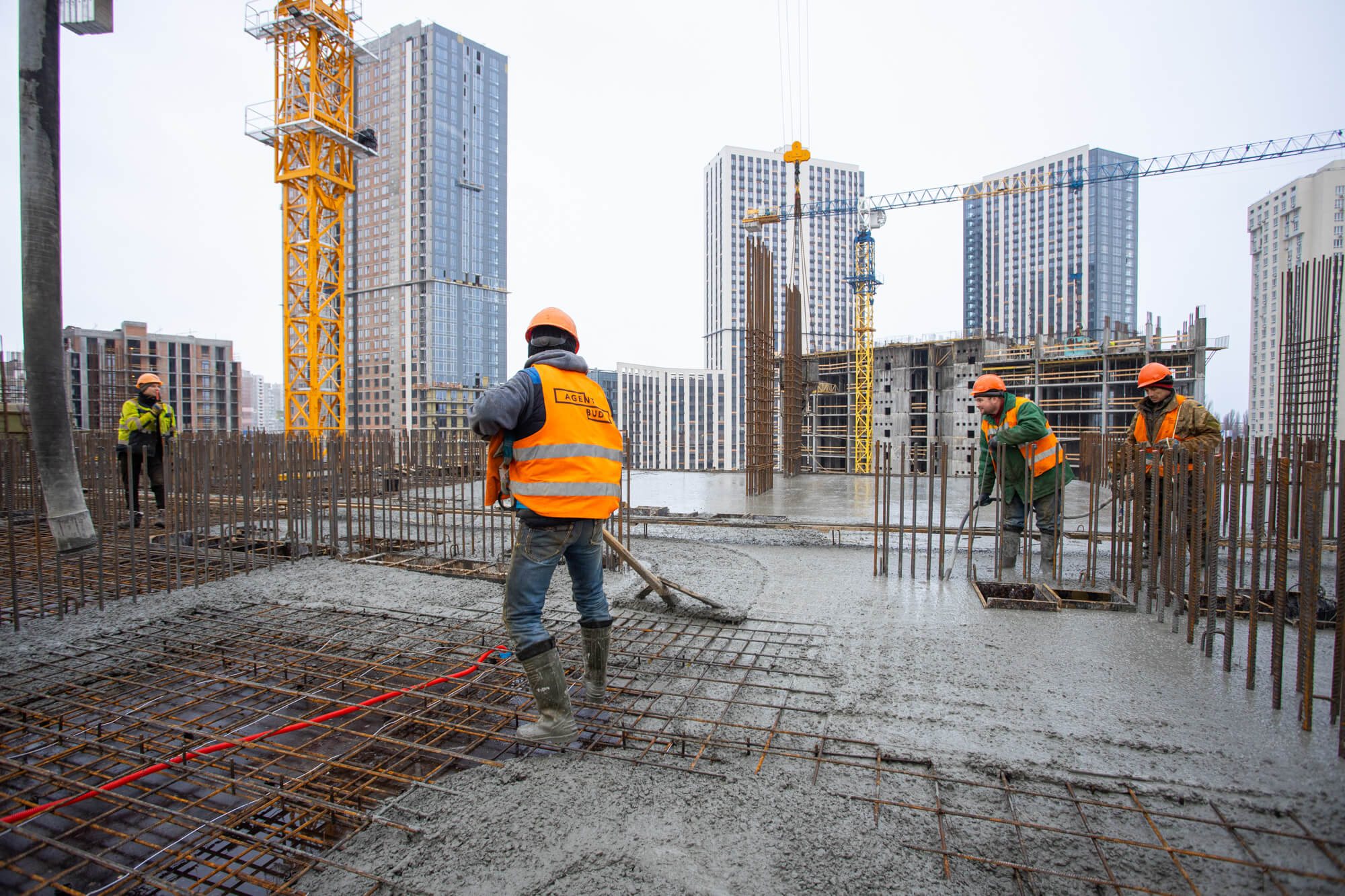

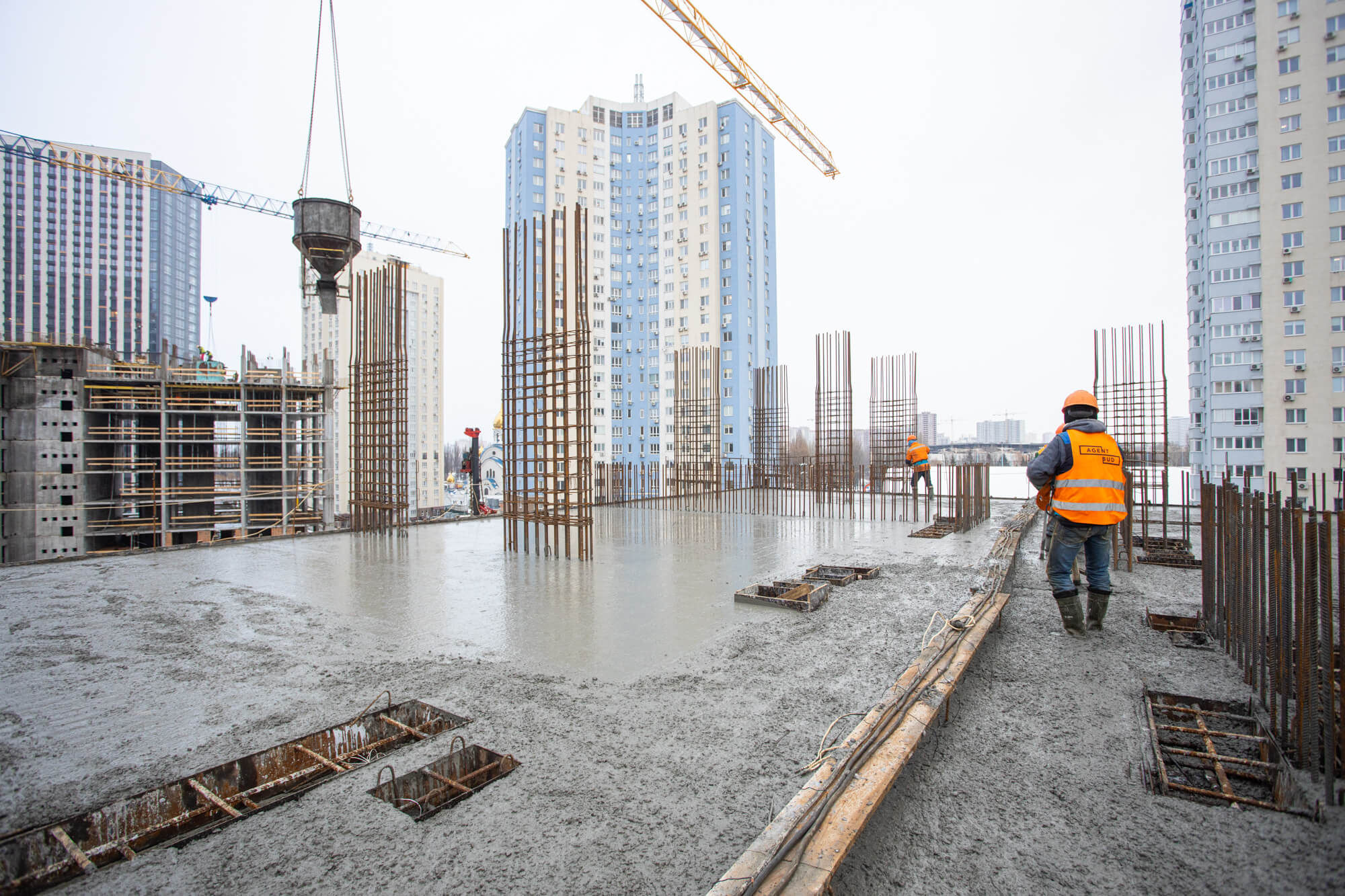

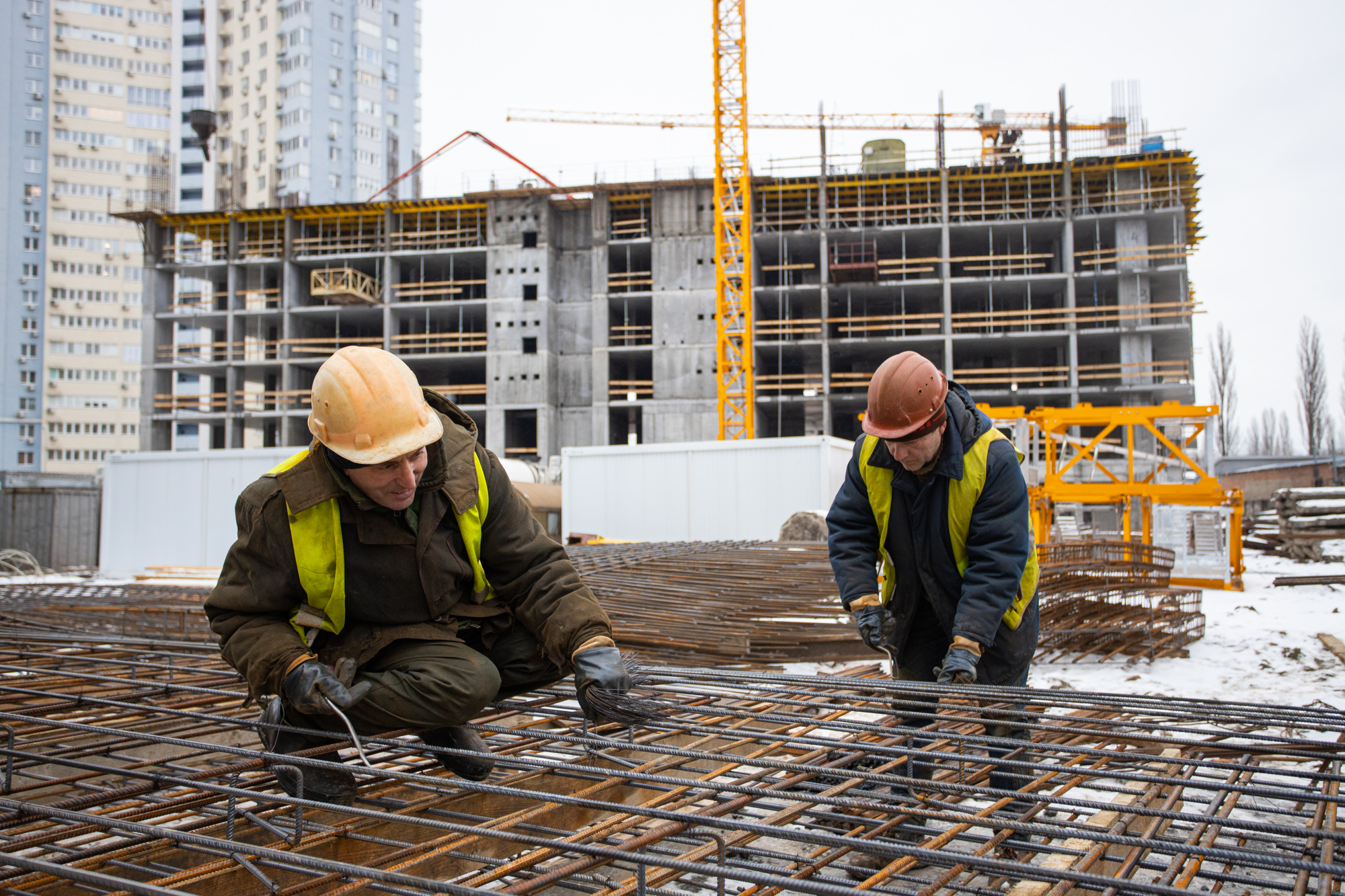

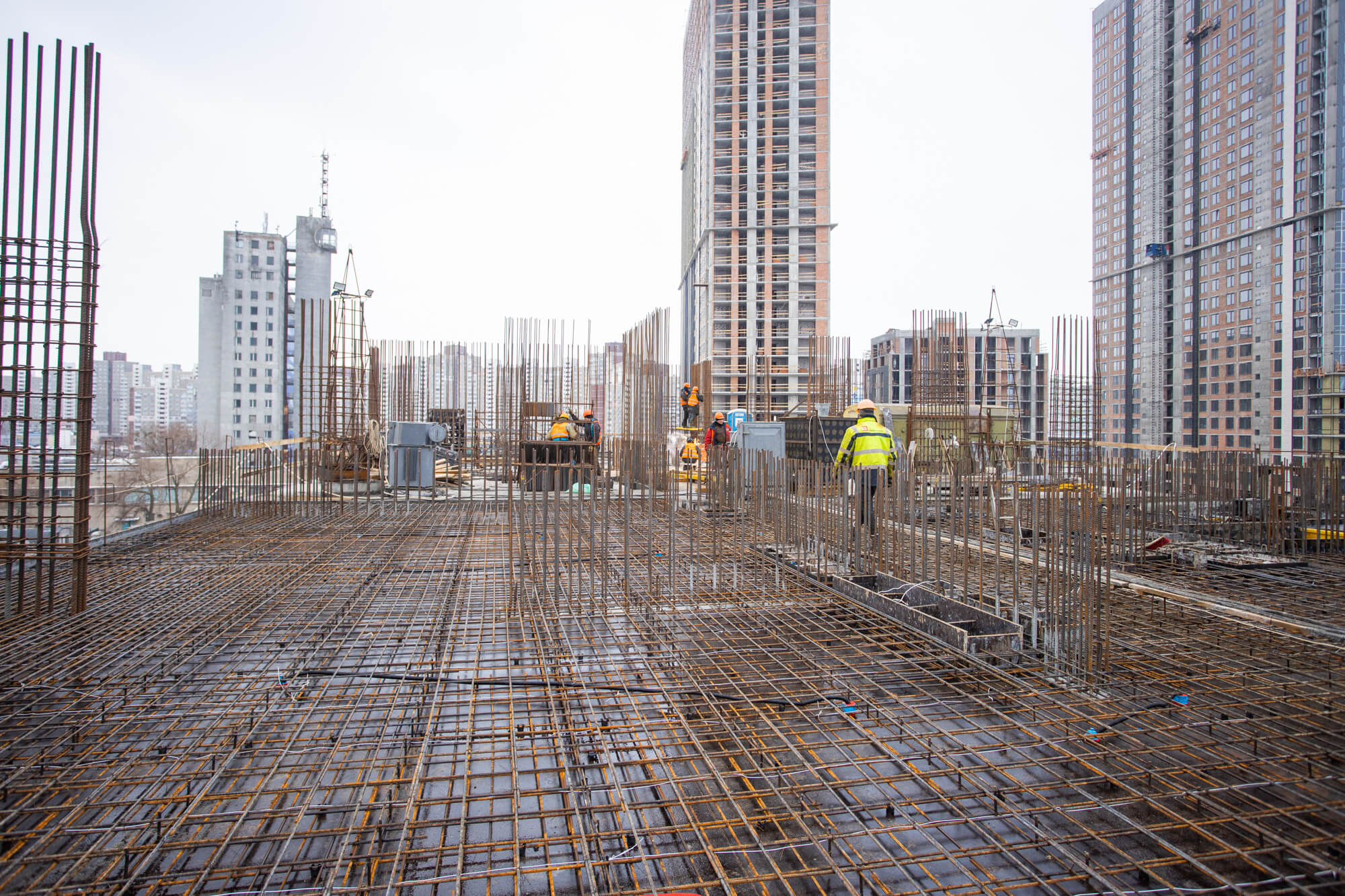

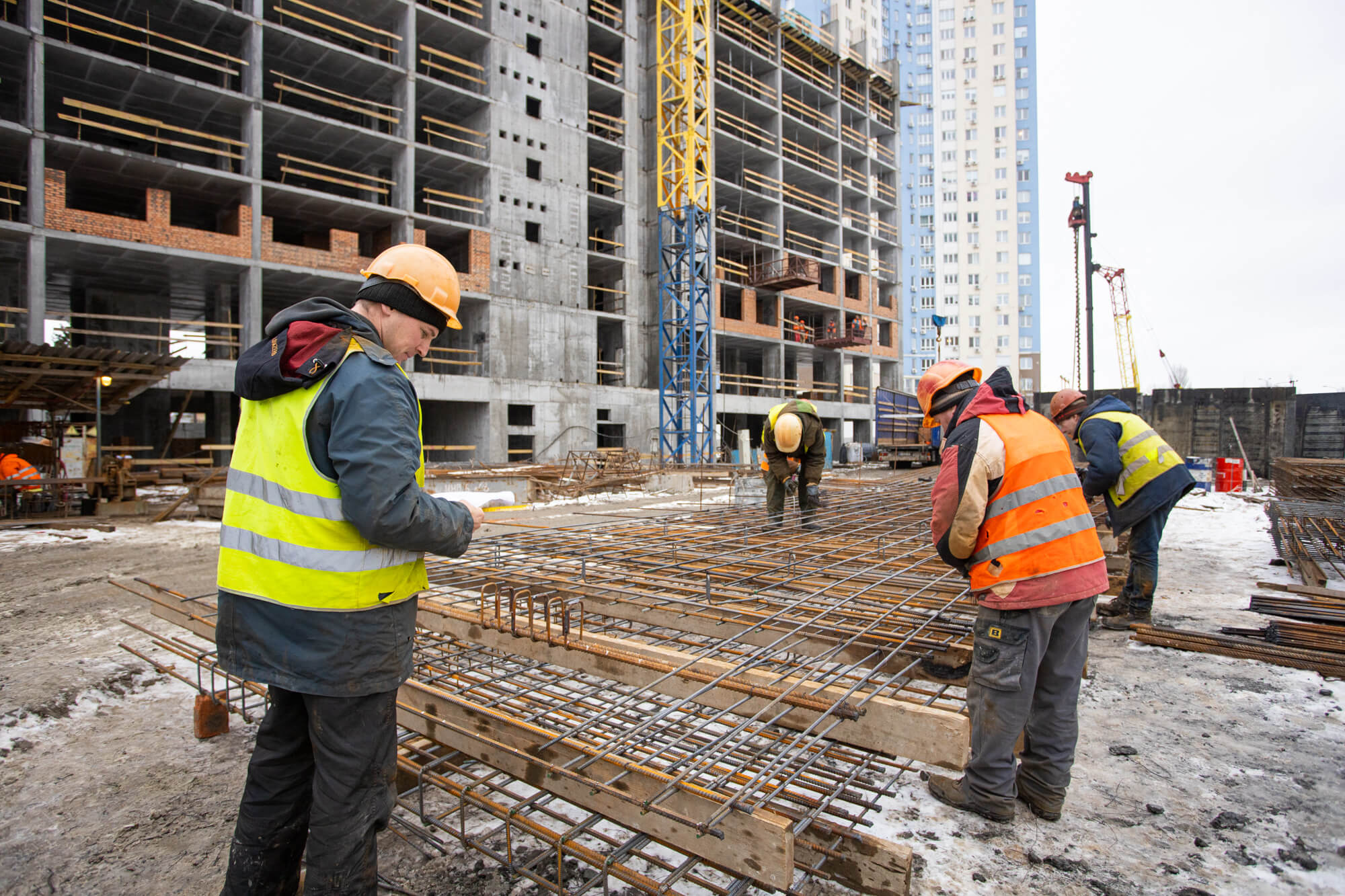

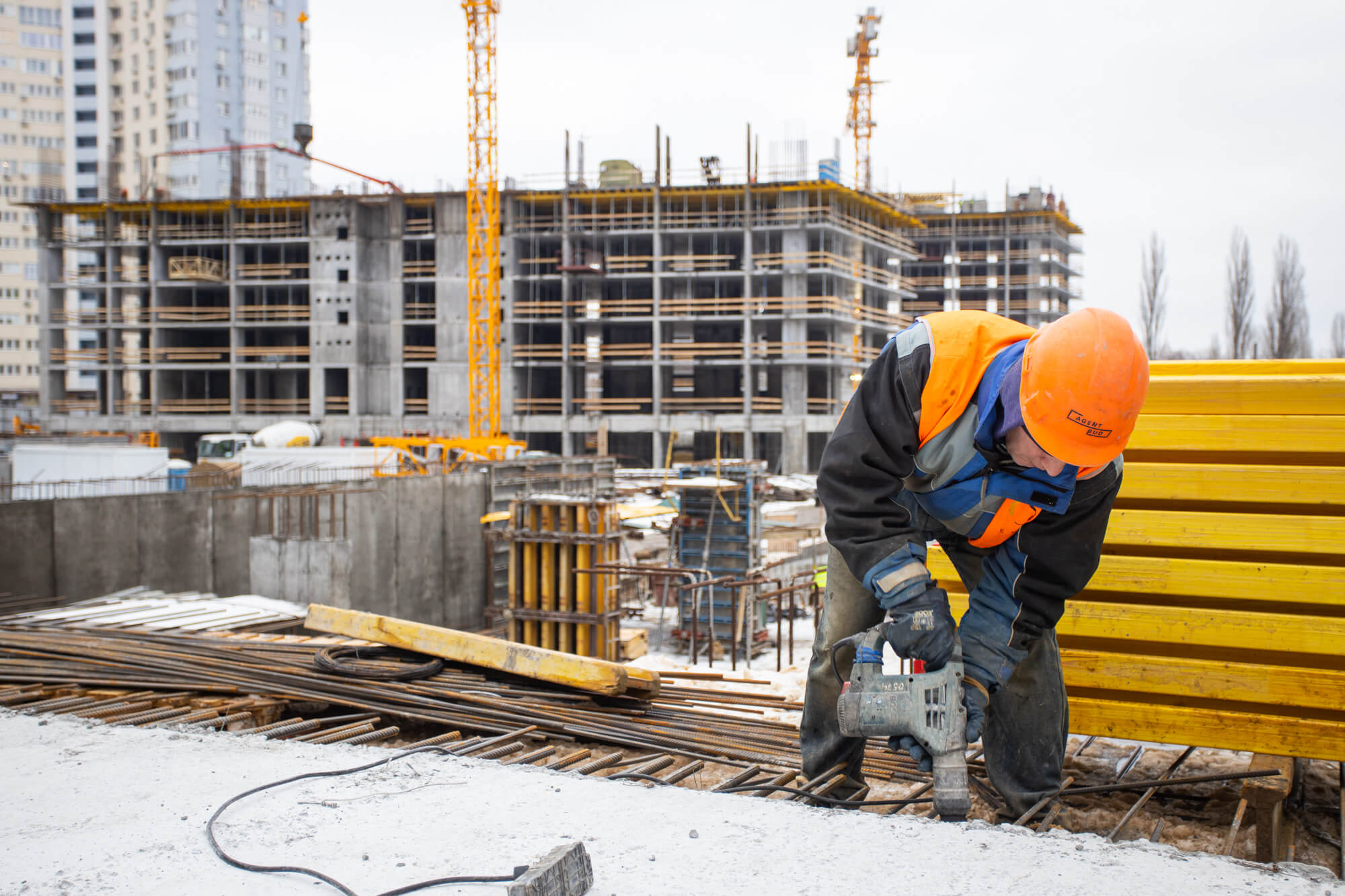

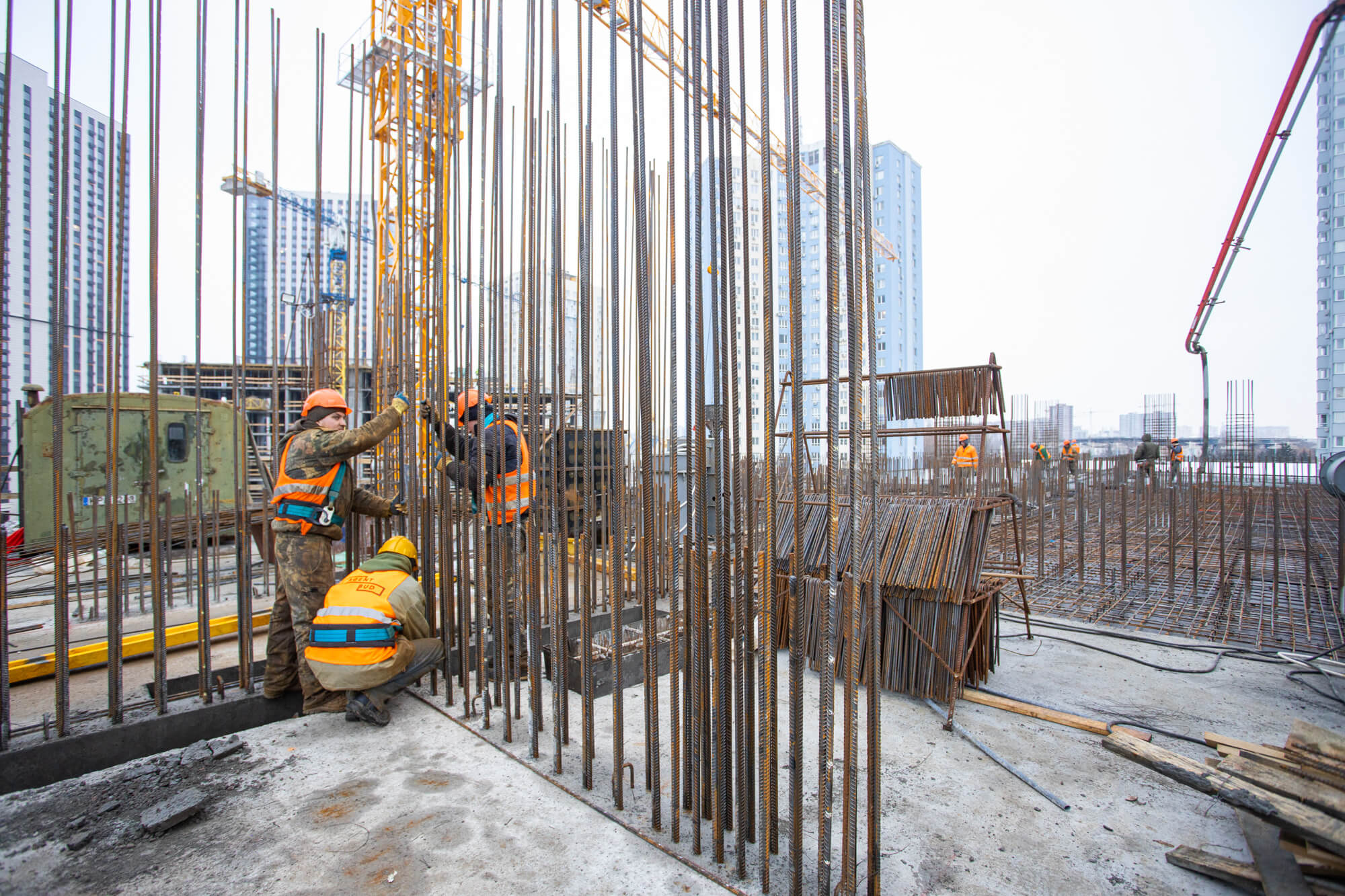

• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 9-го поверху.
Будинок №4, секція №2 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів 2-го поверху.
⠀
Будинок №4, секція №3 (2 черга 2 пусковий комплекс):
• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 5-го поверху.
⠀

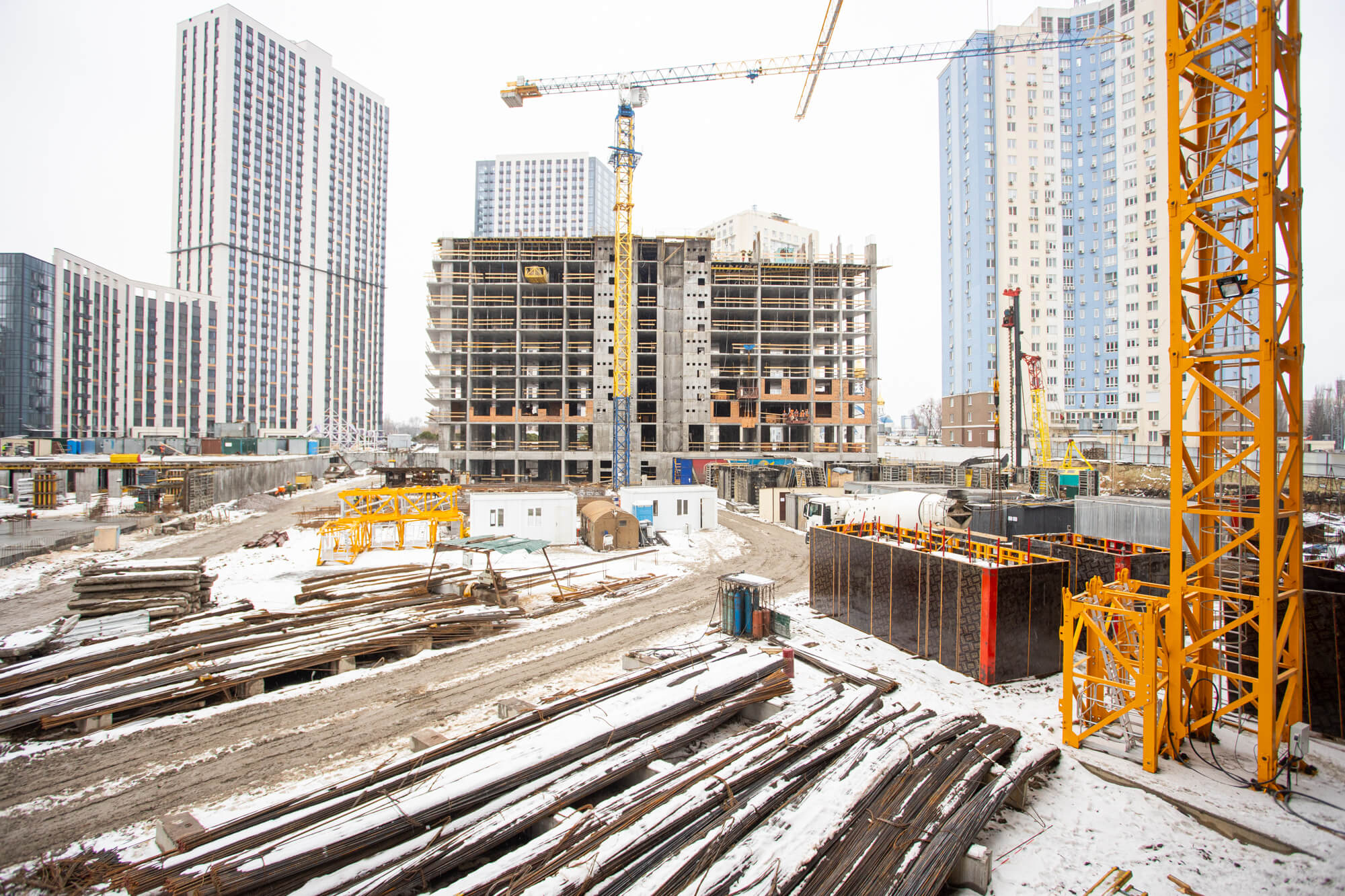

Будинок №4, секція №4 (2 черга 2 пусковий комплекс):

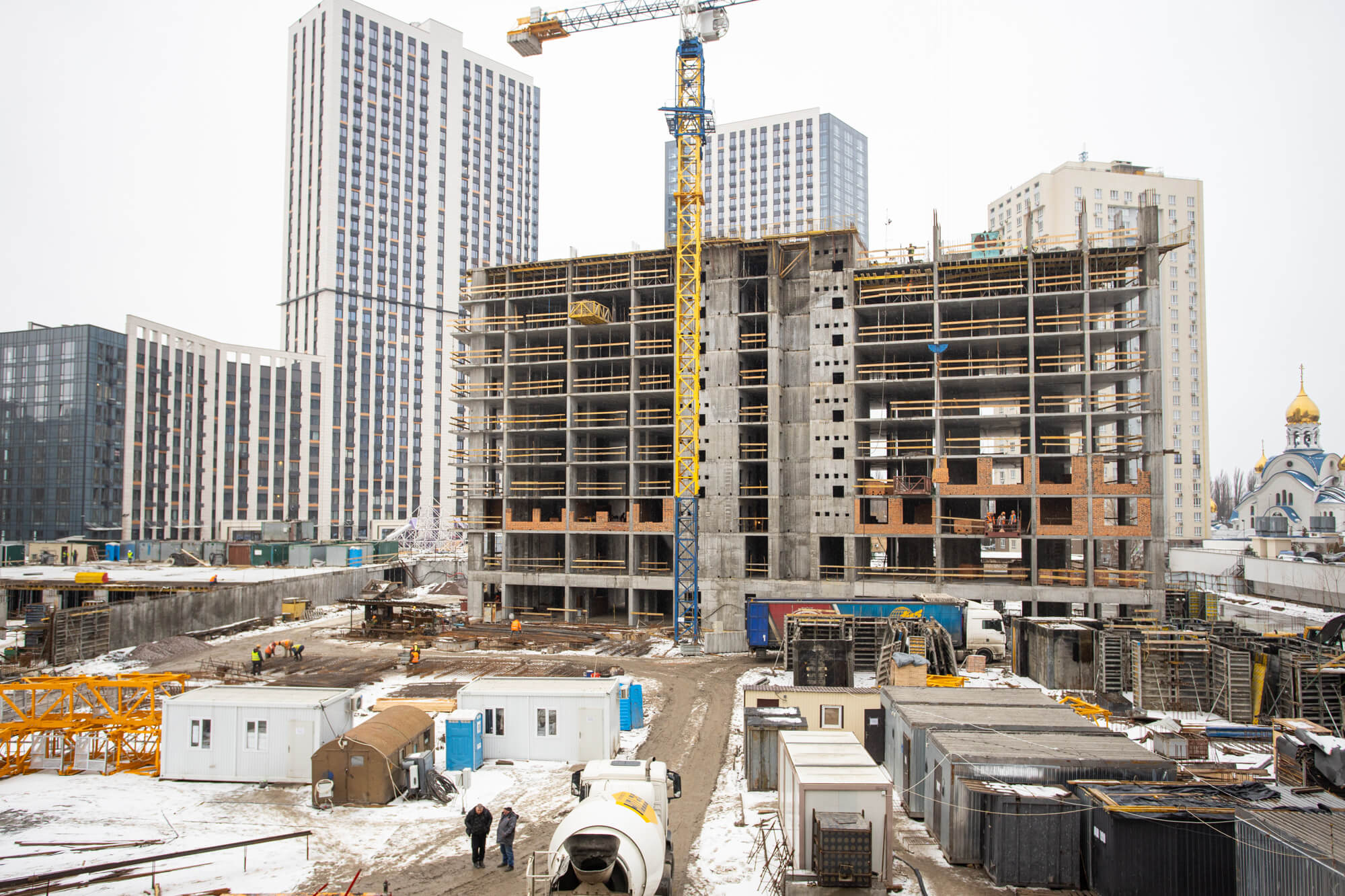

• Виконуються роботи по бетонуванню вертикальних елементів підвалу.
⠀
Будинок №4, секція №5 (2 черга 2 пусковий комплекс):

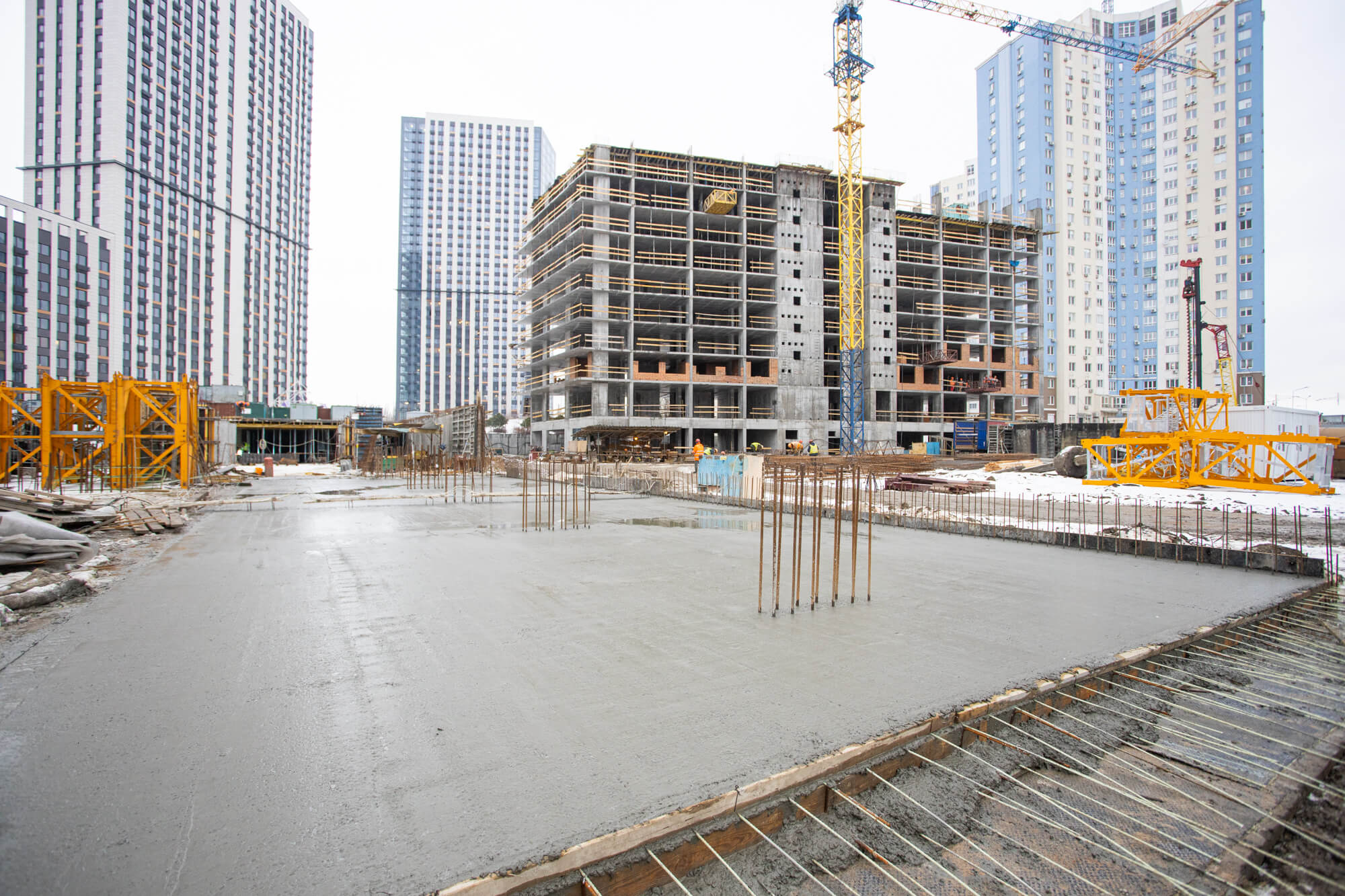

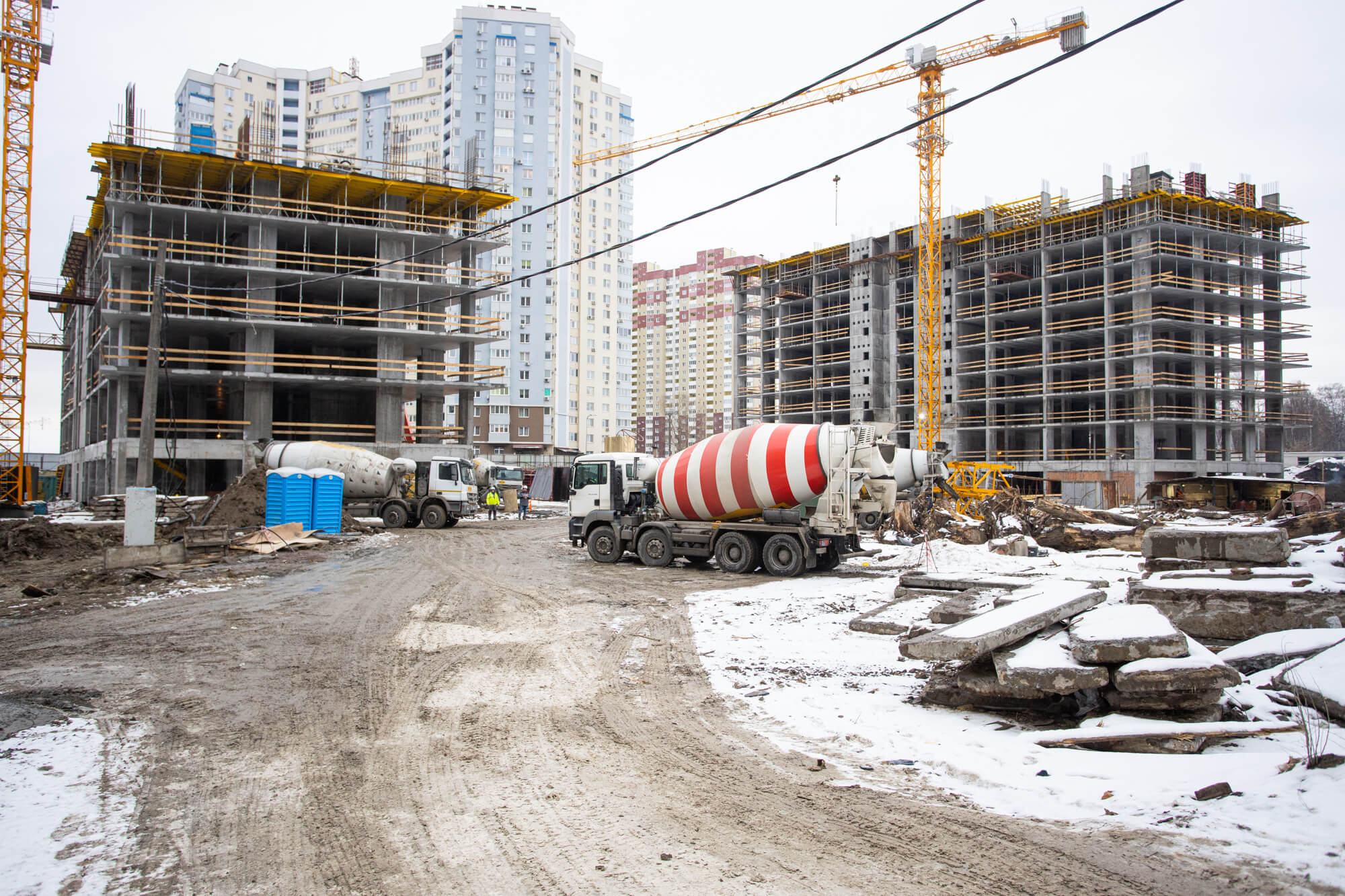

• Виконуються роботи по бетонуванню вертикальних елементів та плити перекриття 9-го поверху.
Паркінг Будинку 4 (2 черга 2 пусковий комплекс):

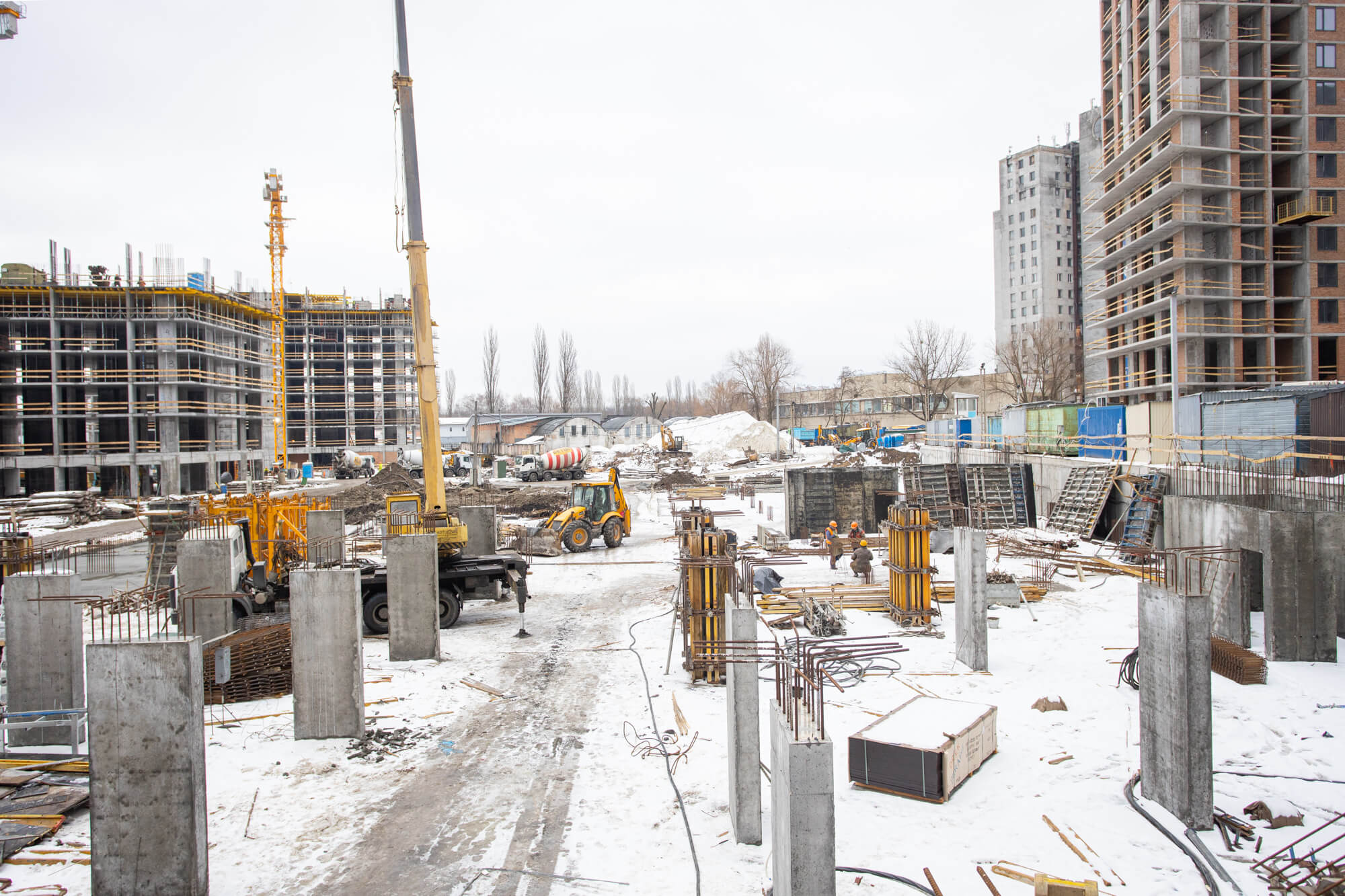

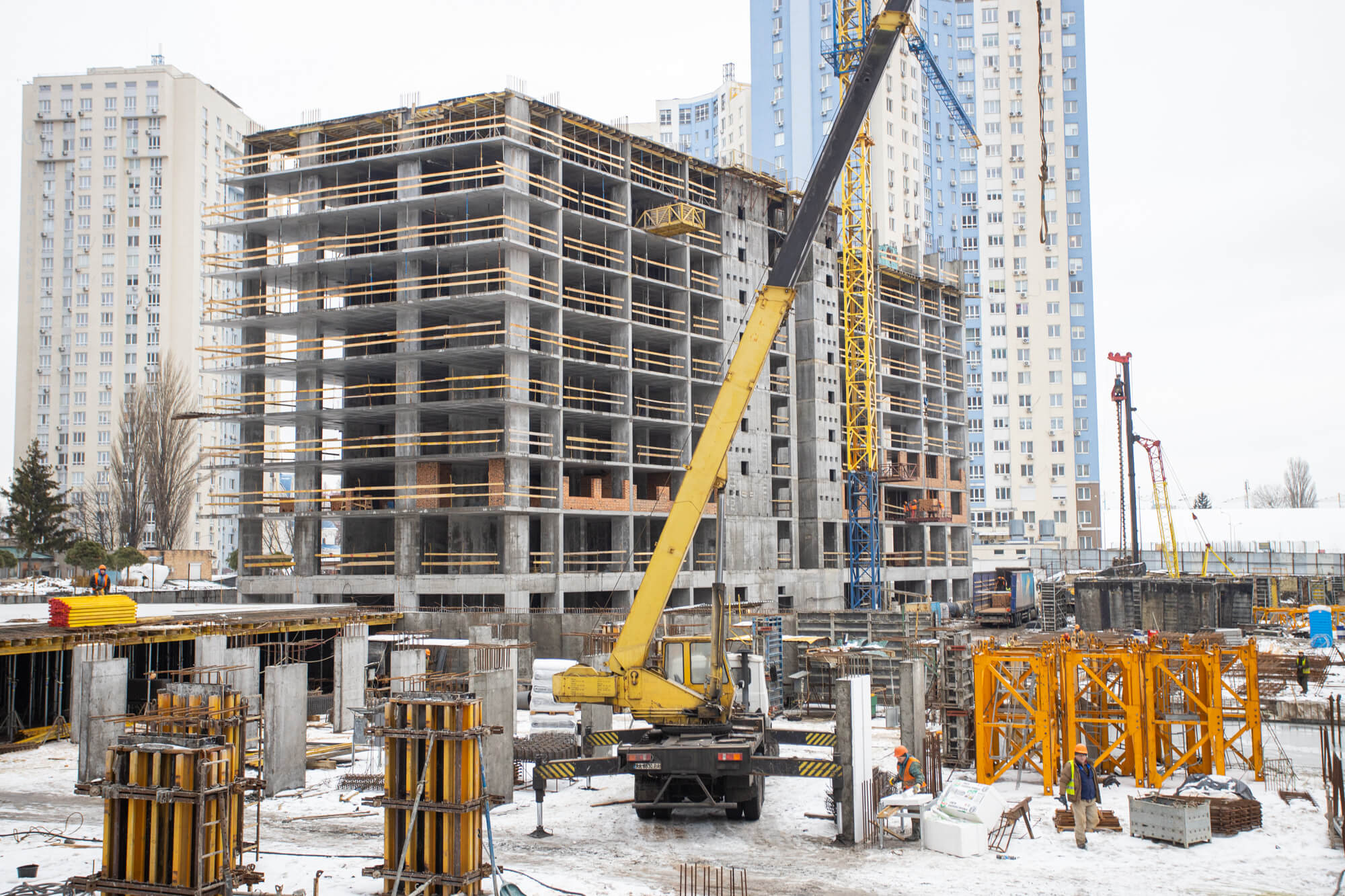

• Виконуються роботи по влаштуванню пальового поля – 60%.
• Виконуються роботи по влаштуванню ростверків та плити підлоги – 35%.
⠀
Паркінг (2 черга 3 пусковий комплекс):
• Виконуються роботи по влаштуванню пальового поля – 98%.
• Виконуються роботи по влаштуванню ростверків та плити підлоги – 80%.
• Виконуються роботи по влаштуванню вертикальних елементів та плити покриття – 65%.
