Хід будівництва, 12.09.2022
Попри воєнний стан у нашій країні, останній місяць літа був надзвичайно продуктивним на усіх будівельних майданчиках групи компаній DIM. Значно просунулося і будівництво затишного комплексу класу комфорт+ «Метрополіс», що знаходиться поряд із парком ВДНГ та в 5 хвилинах пішки від метро «Теремки».
У серпні 2022 року на будівельному майданчику «Метрополісу» виконано наступні роботи:
⠀
Перша черга (загальні):
• Виконані роботи по облаштуванню КПП пункту охорони – 95%.
Друга черга
Будинок №3, секція 1:

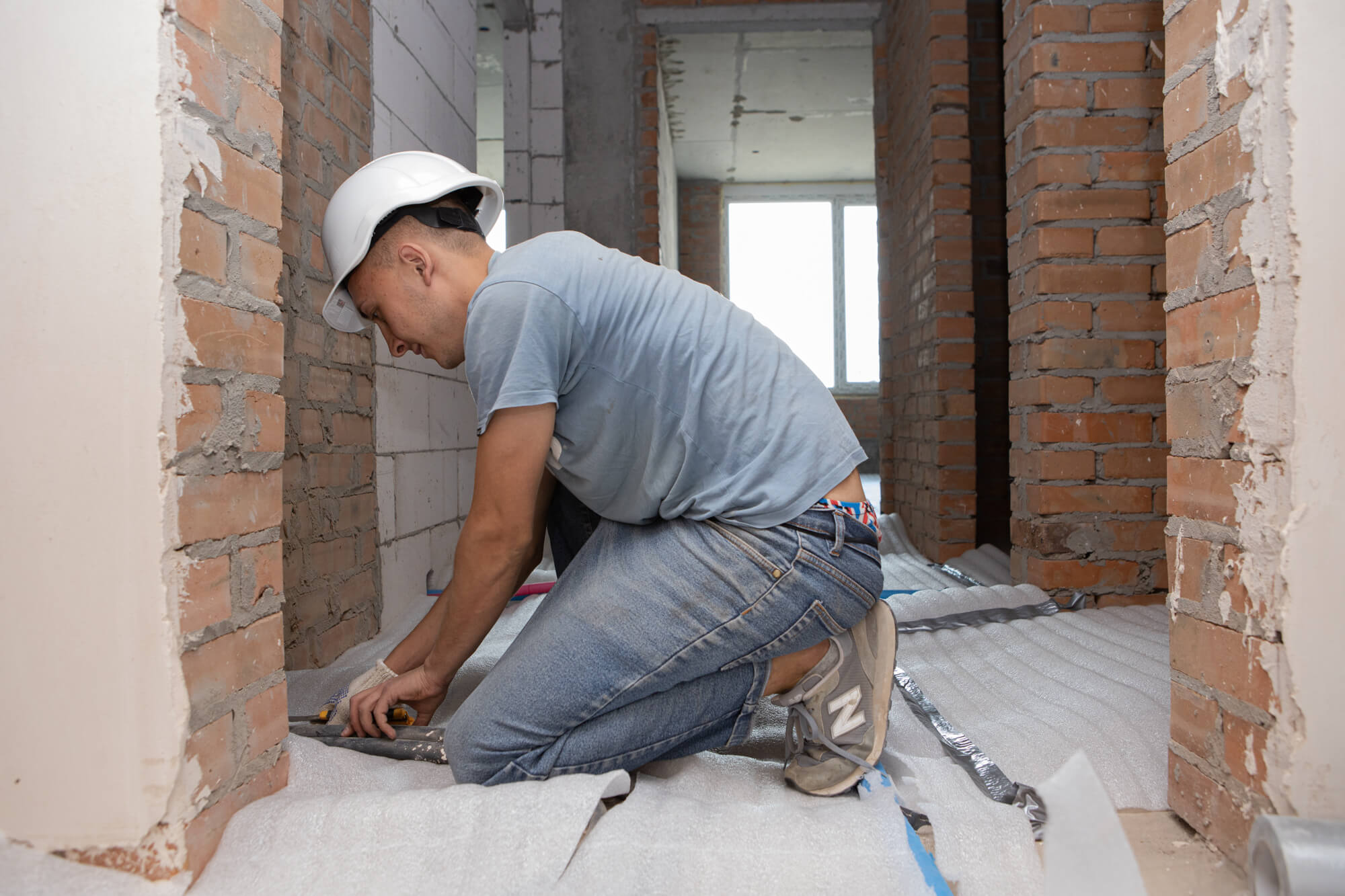

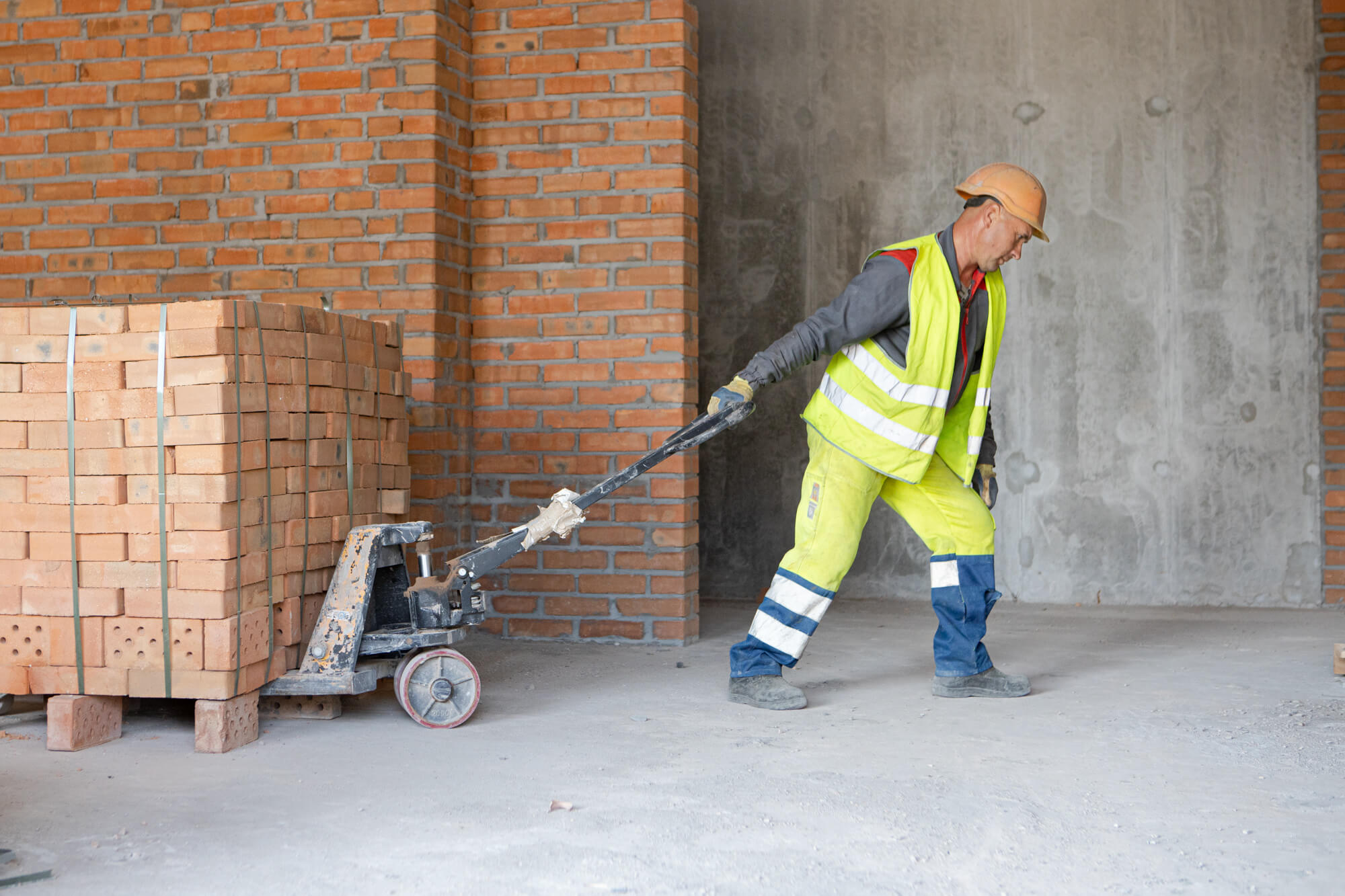

• Влаштування внутрішніх цегляних стін з 3 по 34 поверх – 92%.

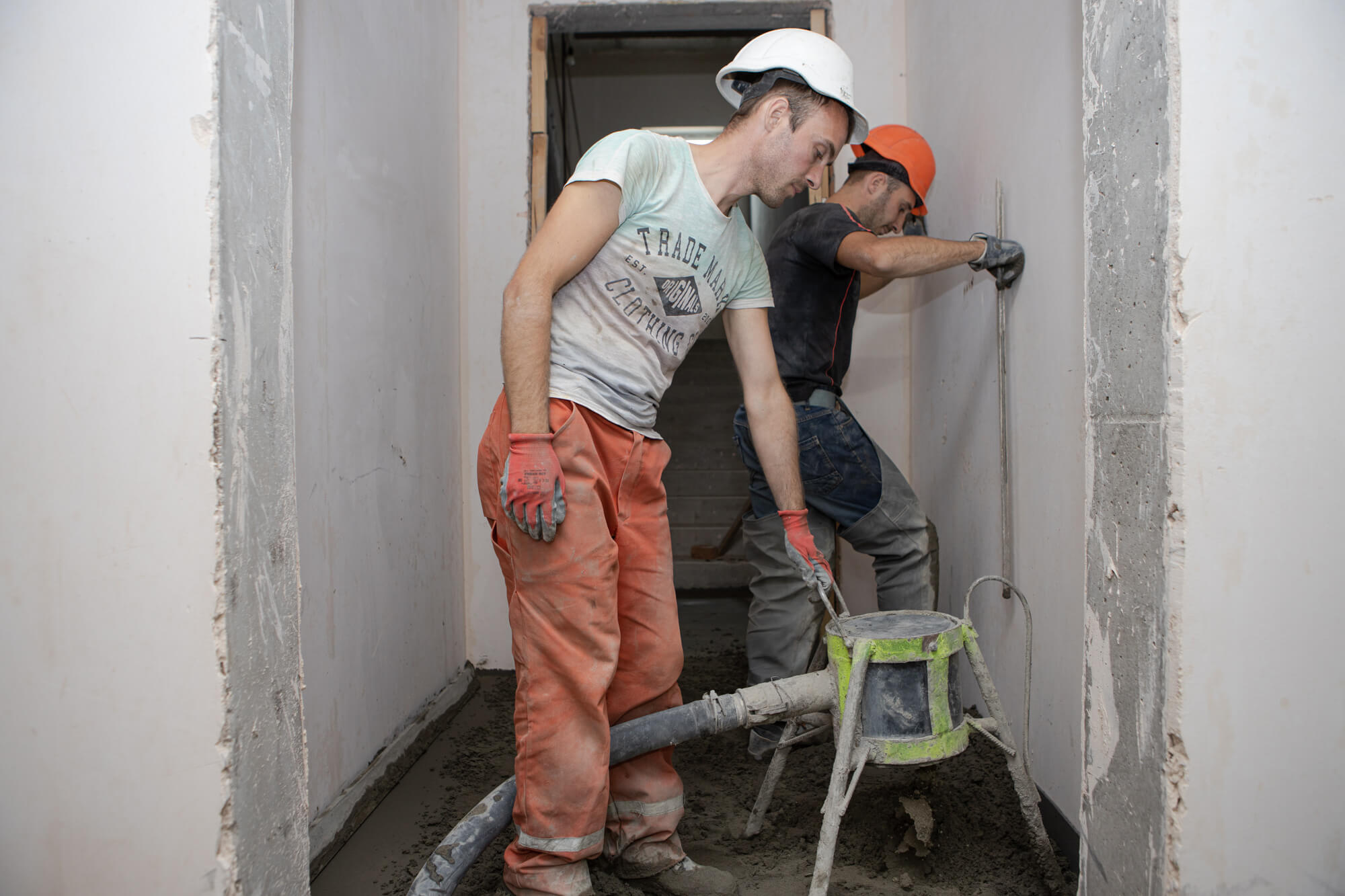

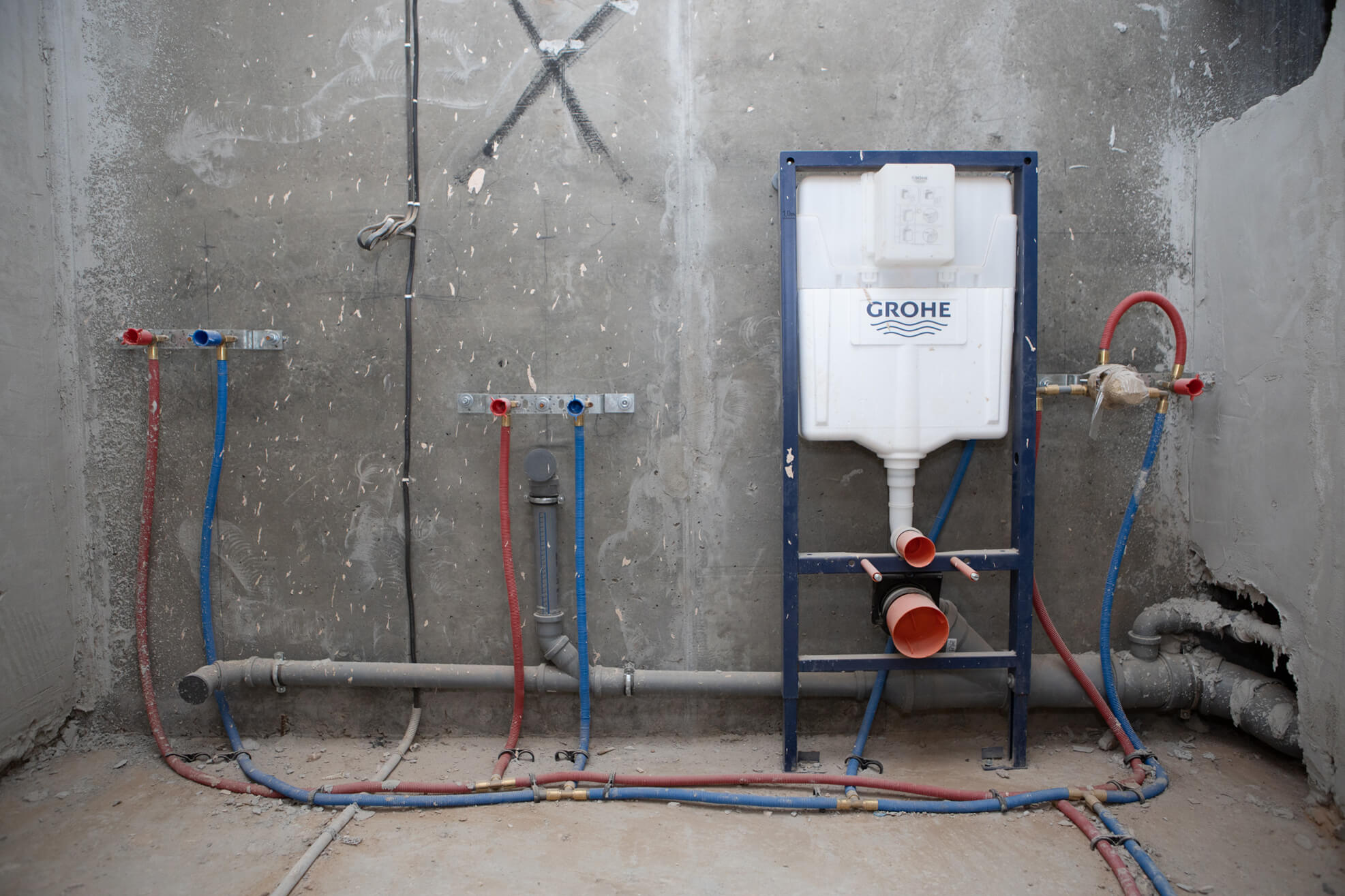

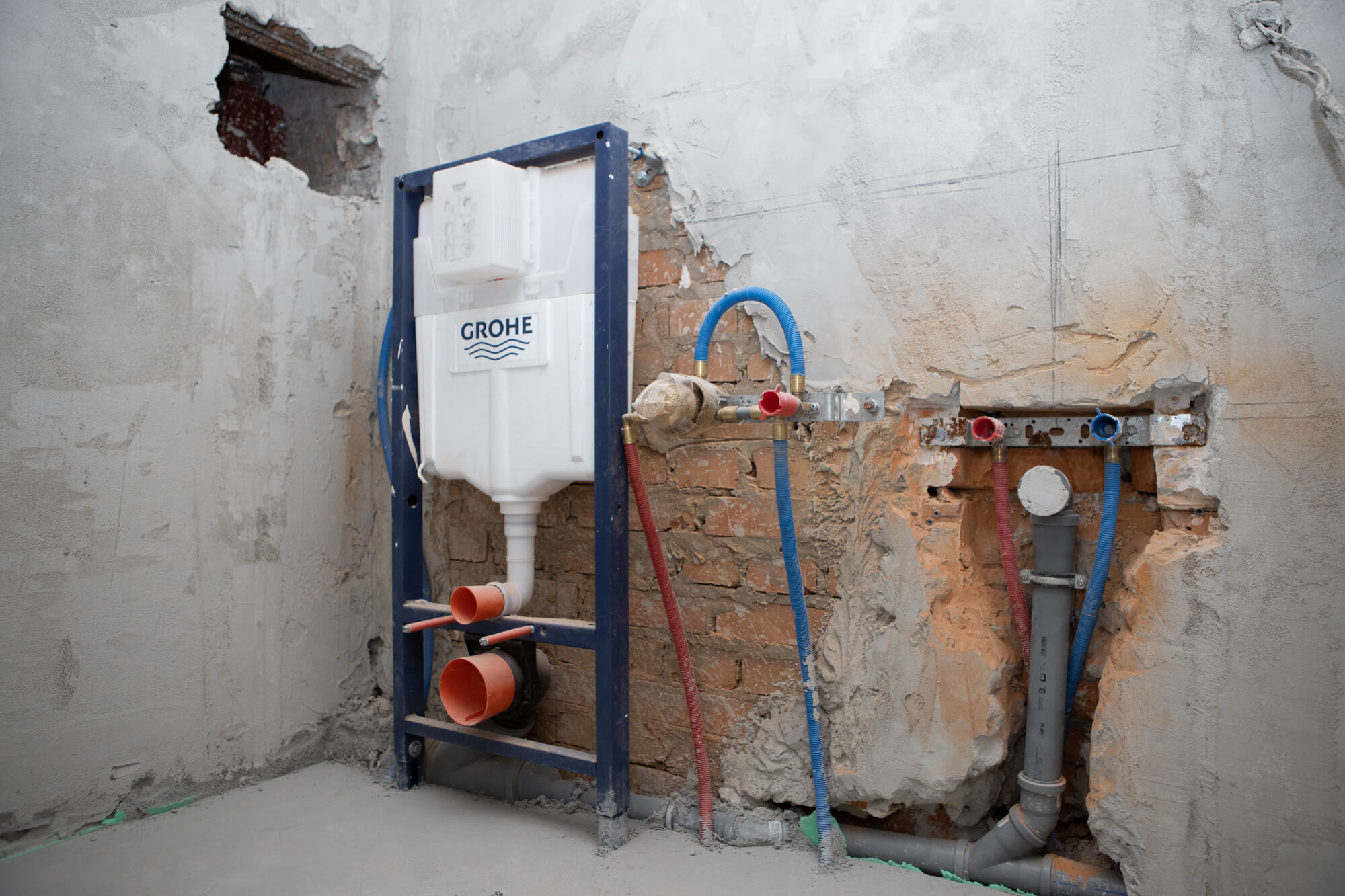

• Виконані роботи по прокладанню трубопроводів опалення квартир – 90%.
• Виконані роботи по прокладанню вертикальних трубопроводів систем К1, К2, В1, В2 – 100%.
• Монтаж протипожежних клапанів поквартирно – 90%.

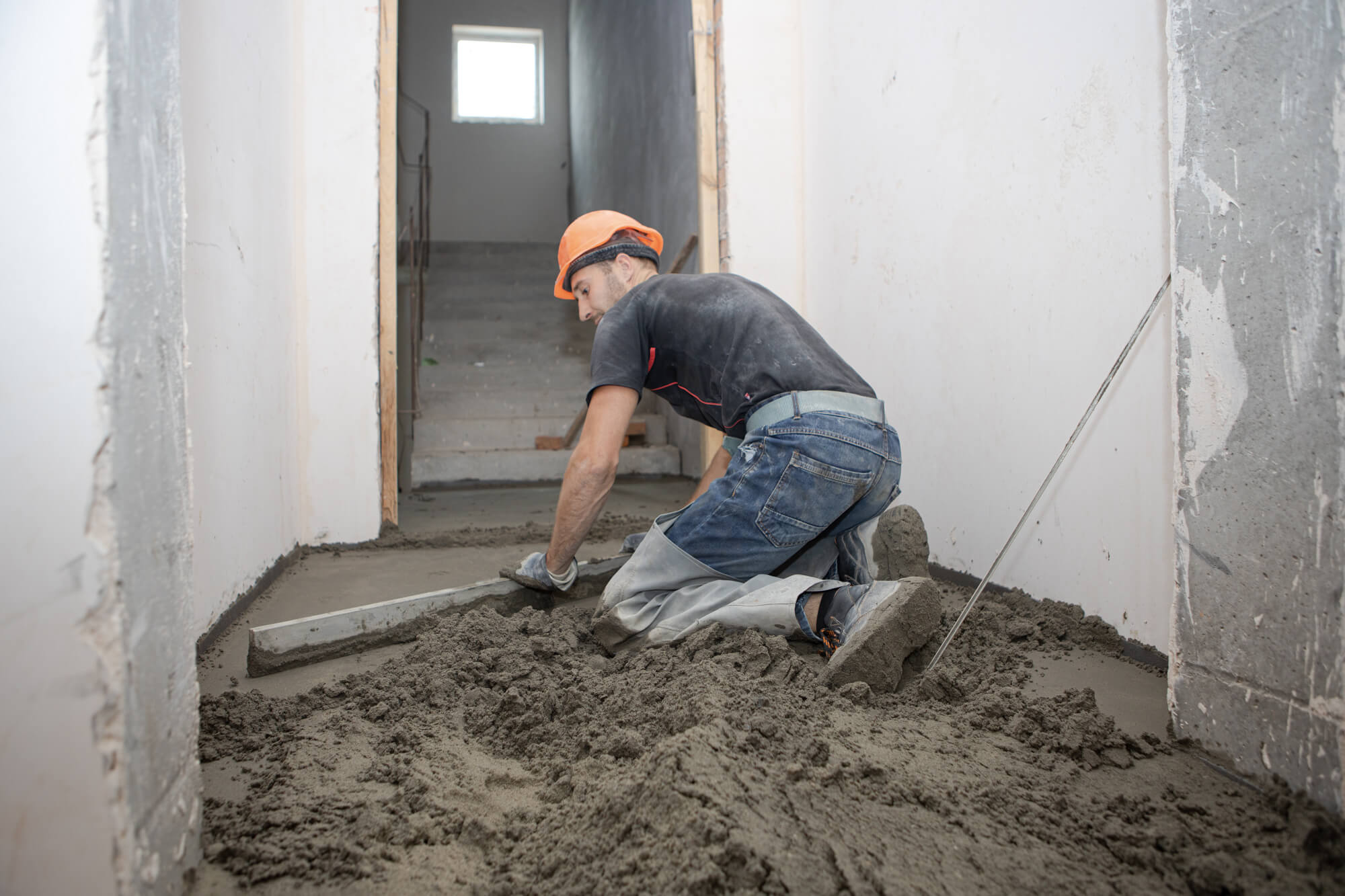

• Влаштування цементно-піщаної стяжки підлоги – 50%.
• Замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 95%.

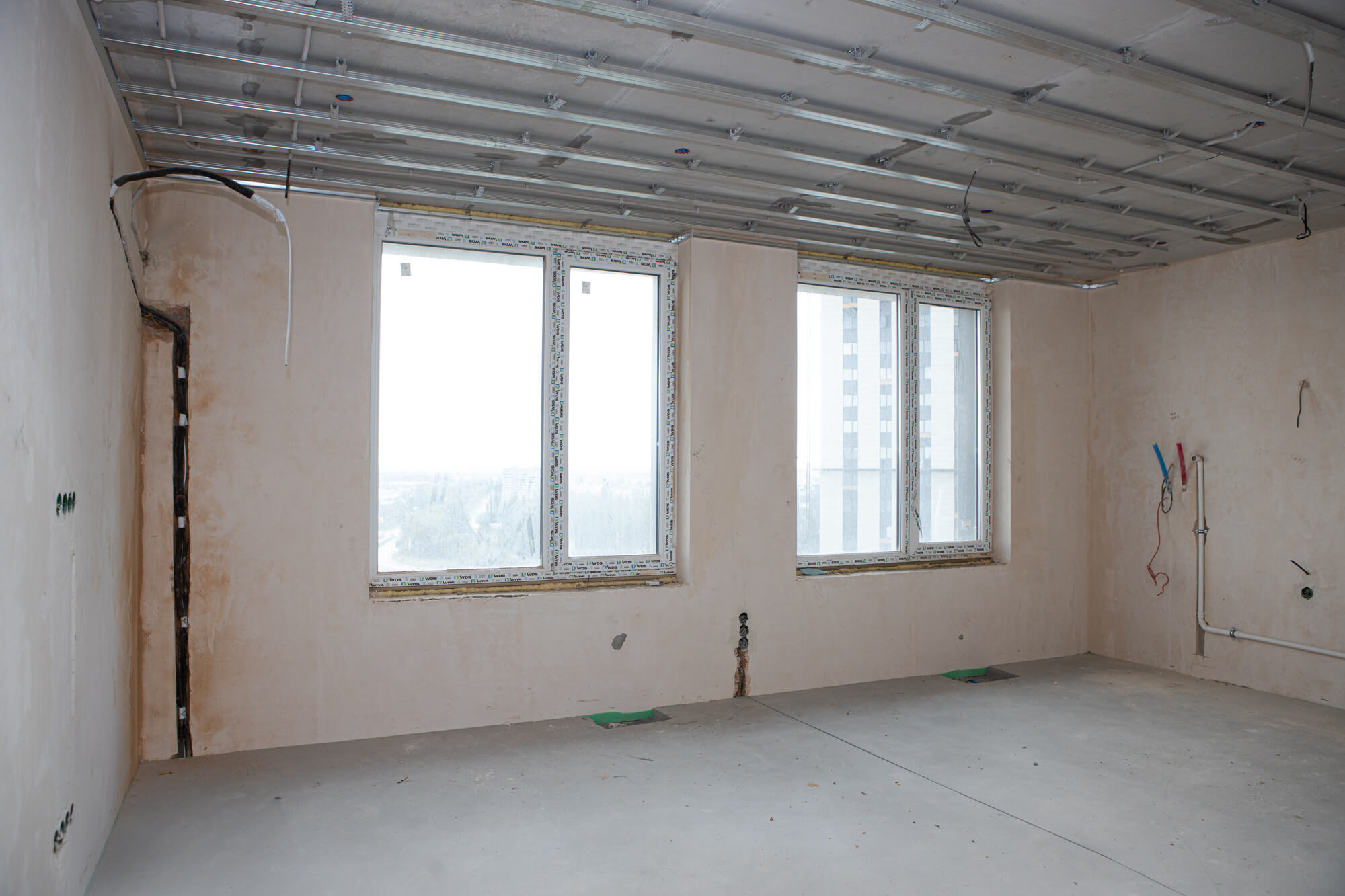

• Прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 70%.

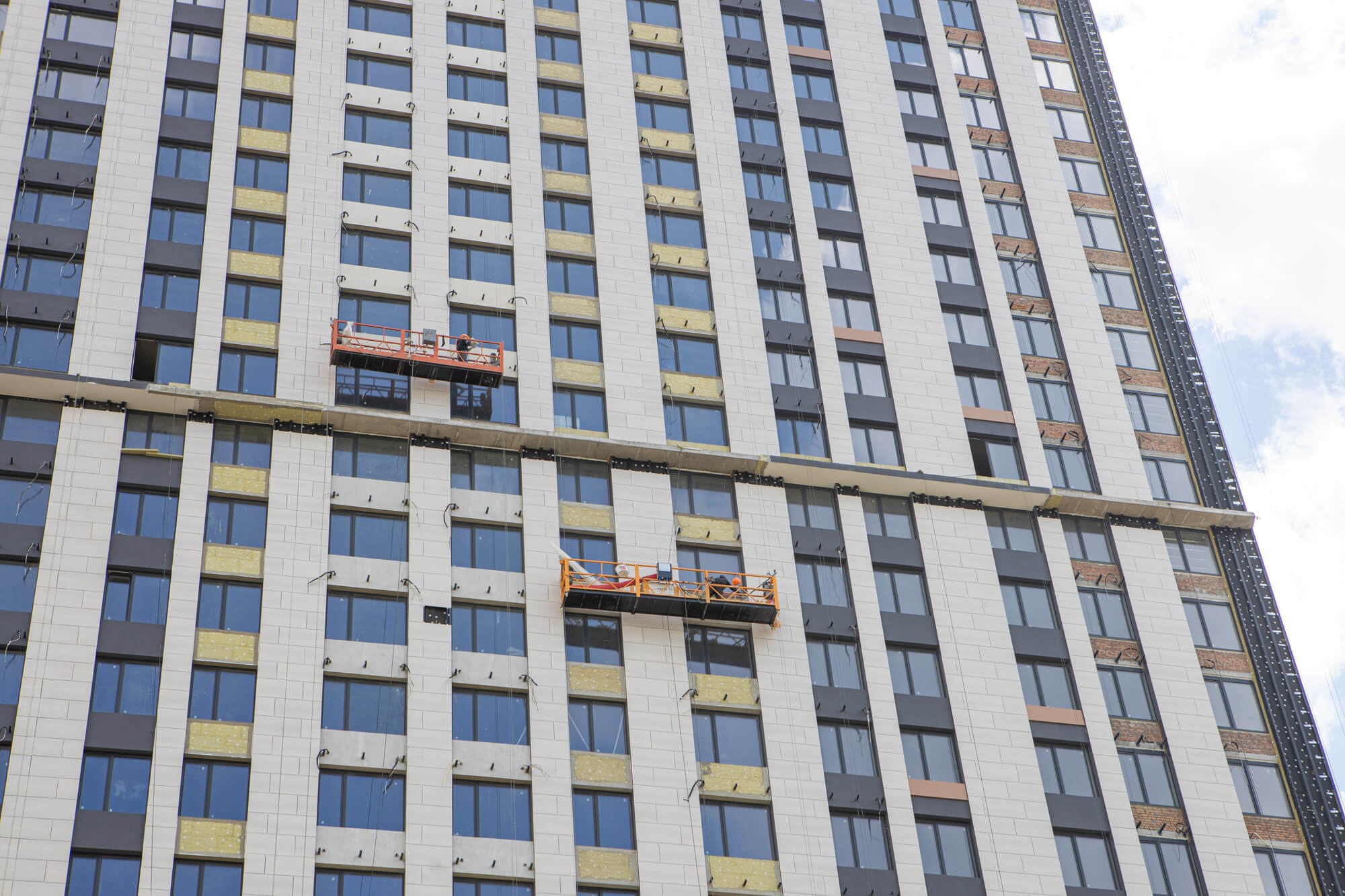

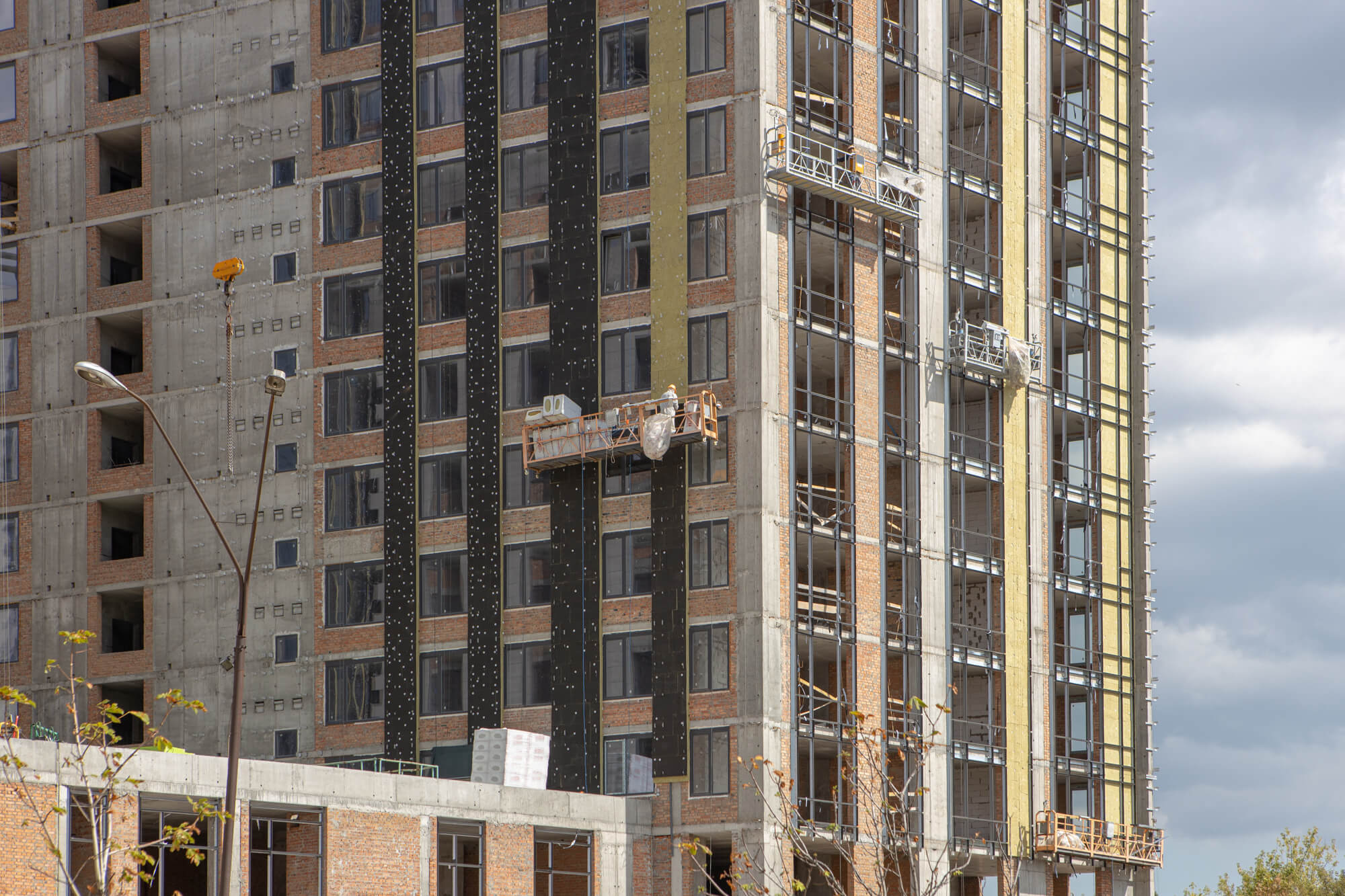

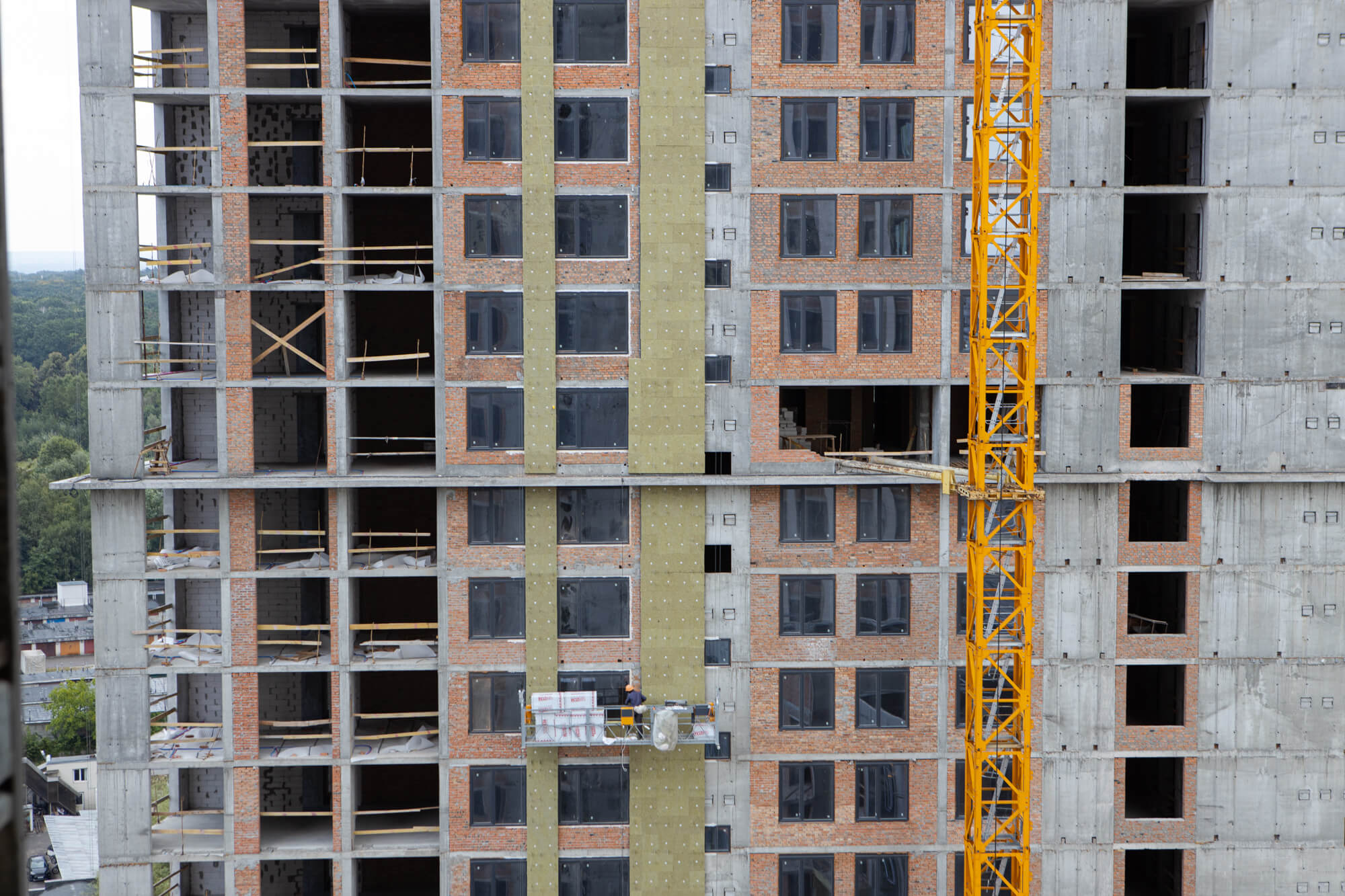

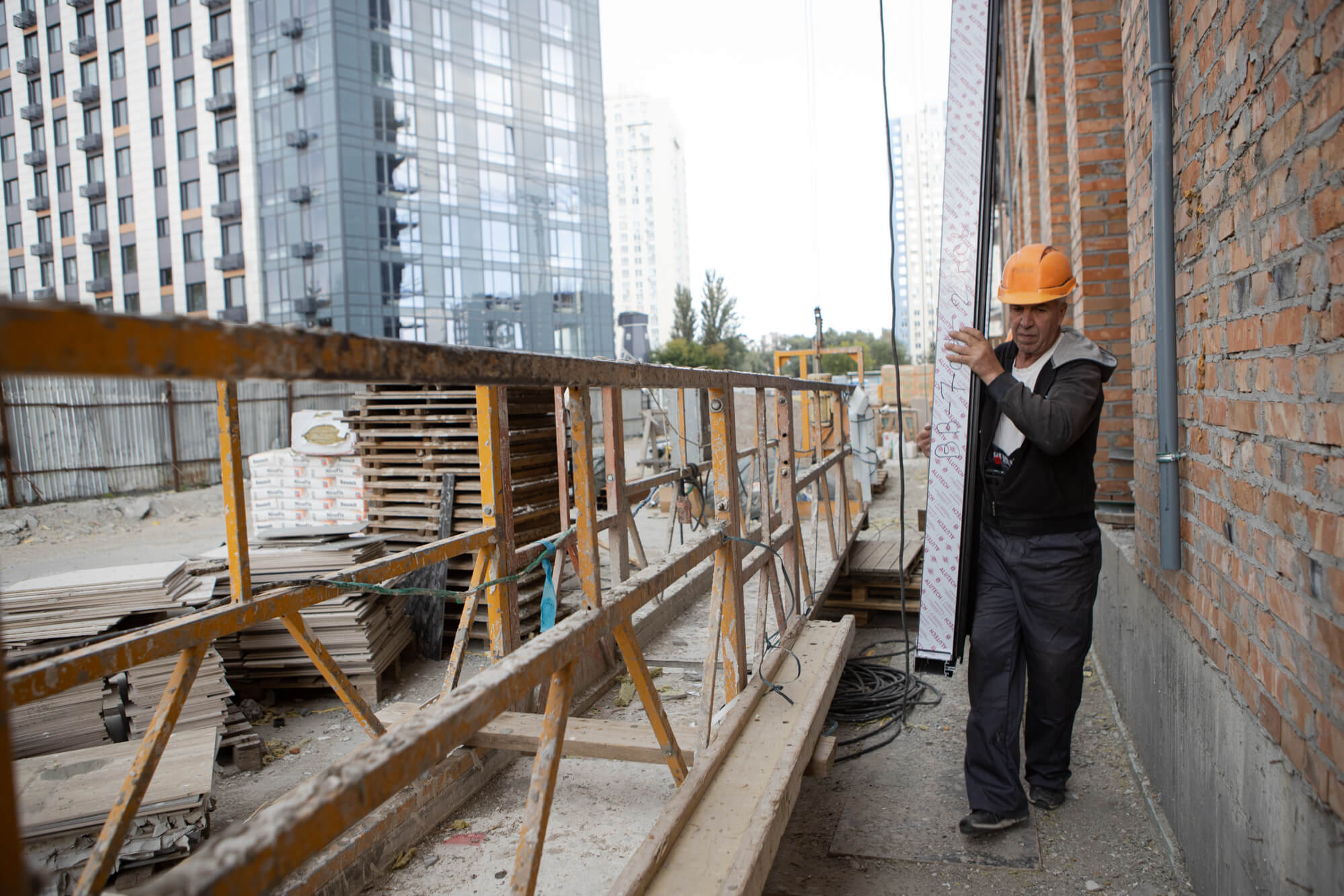

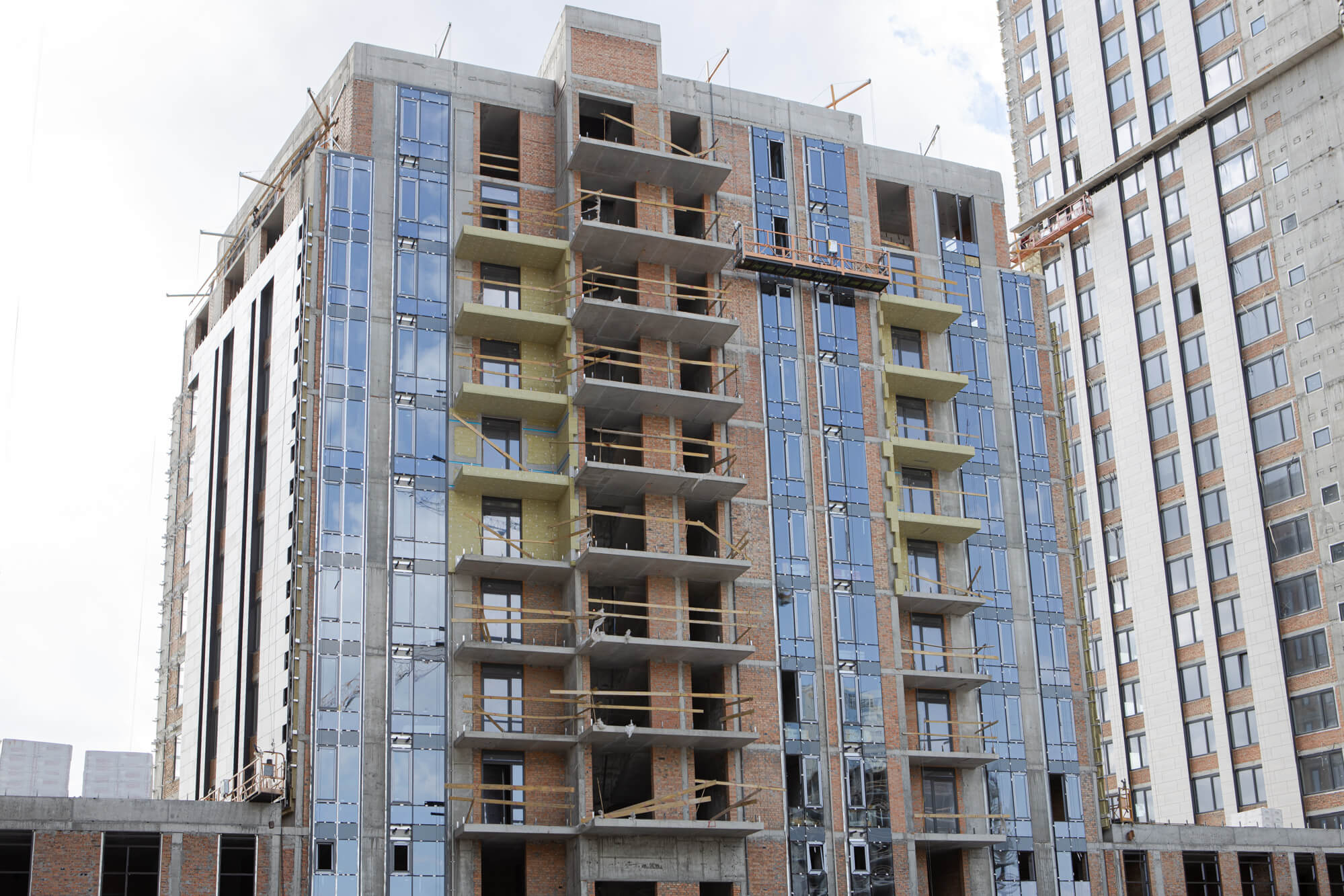

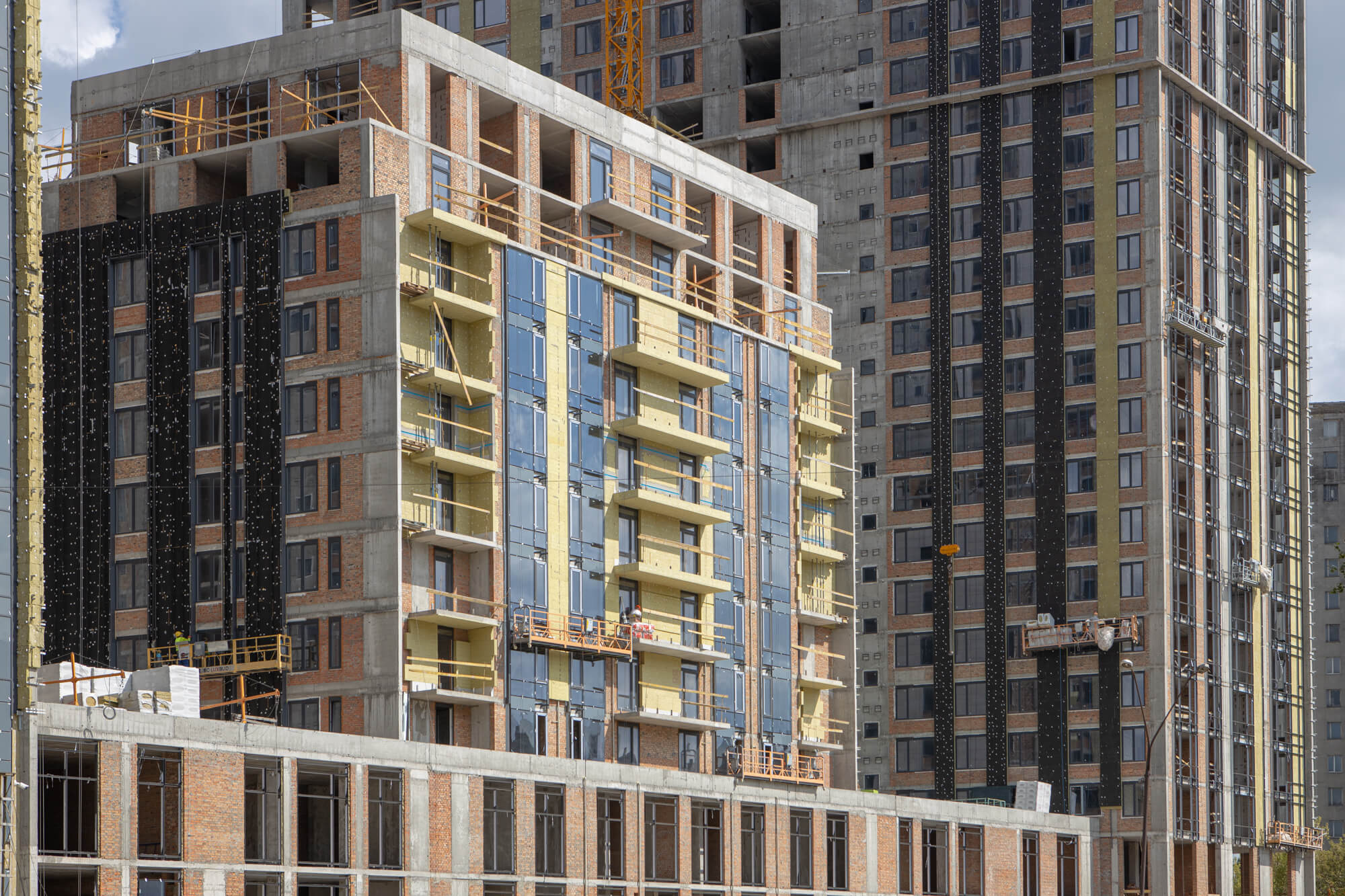

• Влаштування НВФ – 40%.
• Влаштування СПОК – 10%.
• Влаштування покрівлі – 5%.
• Оздоблення стін ліфтової шахти – 40%.

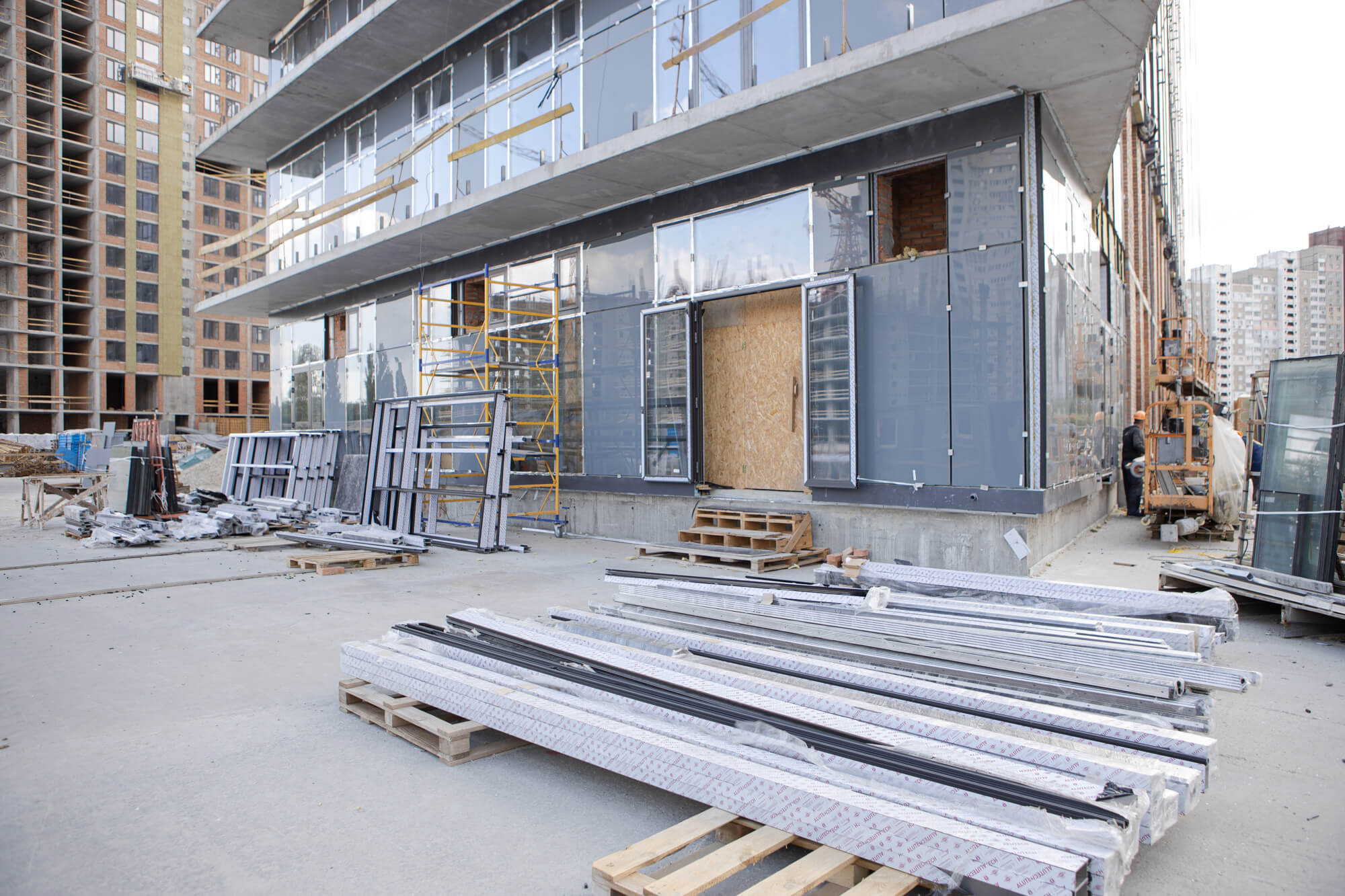

• Влаштування з/б конструкцій вхідної частини будівлі – 100%.
Будинок №3, секція 2:
• Влаштування внутрішніх цегляних стін з 3 по 11 поверх – 89%.
• Виконані роботи по прокладанню трубопроводів опалення квартир – 95%.
• Виконані роботи по прокладанню вертикальних трубопроводів систем К1, К2, В1, В2 – 100%.
• Монтаж протипожежних клапанів поквартирно – 100%.
• Влаштування цементно-піщаної стяжки підлоги – 60%.
• Замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 95%.
• Прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 95%.
• Влаштування НВФ – 60%.
• Влаштування СПОК – 80%.
• Влаштування покрівлі – 50%.
• Влаштування з/б конструкцій вхідної частини будівлі – 100%.
• Влаштування ЛММ будівлі – 30%.
Будинок №3, секція 3:
• Влаштування внутрішніх цегляних стін з 3 по 34 поверх – 98%.
• Виконані роботи по прокладанню трубопроводів опалення квартир – 100%.
• Виконані роботи по прокладанню вертикальних трубопроводів систем К1, К2, В1, В2 – 100%.
• Монтаж протипожежних клапанів поквартирно – 50%.
• Влаштування цементно-піщаної стяжки підлоги – 70%.
• Замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 95%.
• Прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 95%.
• Влаштування НВФ – 80%.
• Влаштування СПОК – 85%.
• Влаштування покрівлі – 70%.
• Оздоблення стін ліфтової шахти – 30%.
• Влаштування з/б конструкцій вхідної частини будівлі – 100%.
• Влаштувння ЛММ – 40%.
• Укладання плитки на підлогу в МЗК – 20%.
Паркінг ЖБ №3:
Влаштування з/б конструкцій:
• Пілони – 50%.
• Плита підлоги – 95%.
• Плита покриття – 50%.
