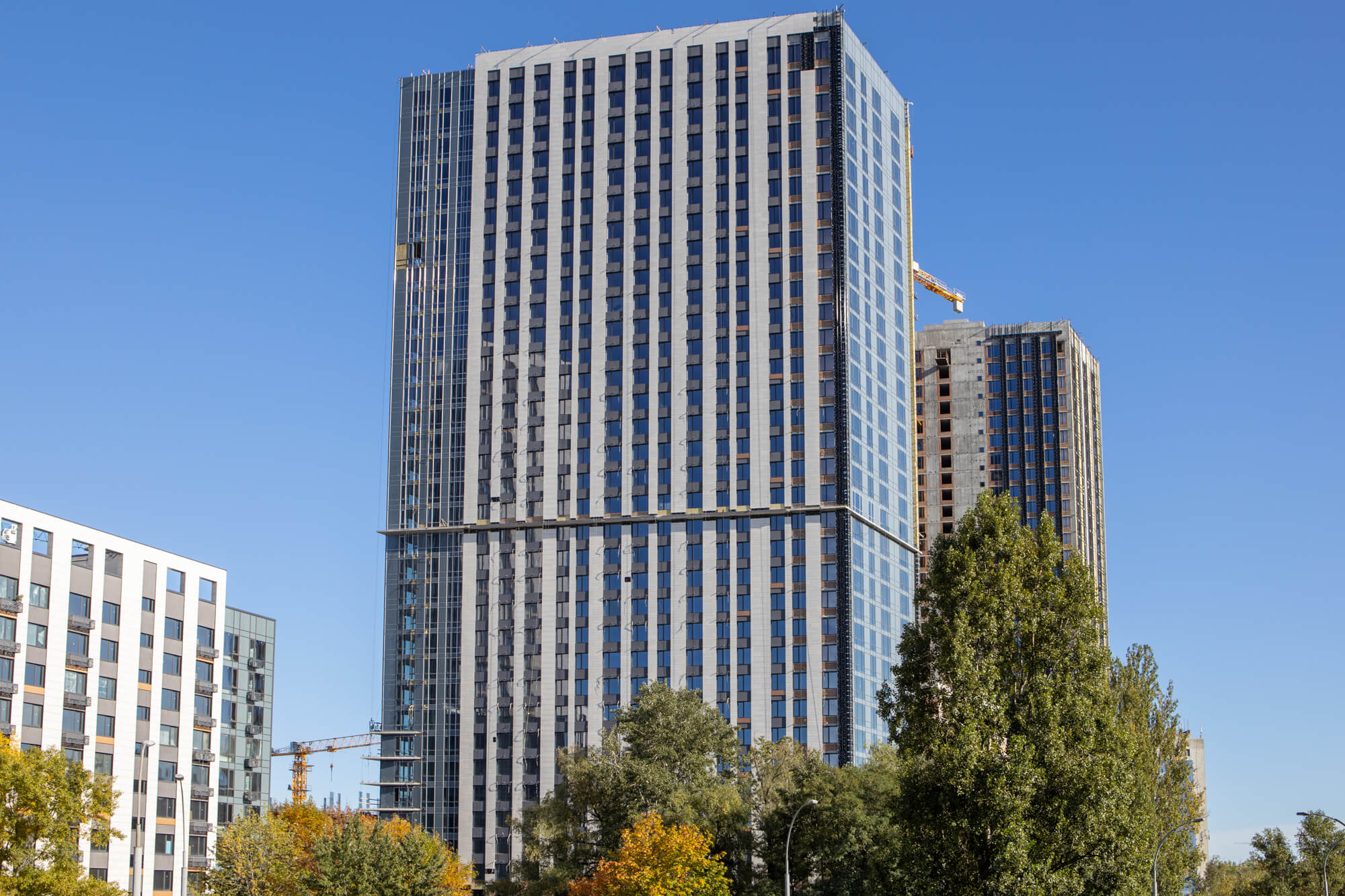

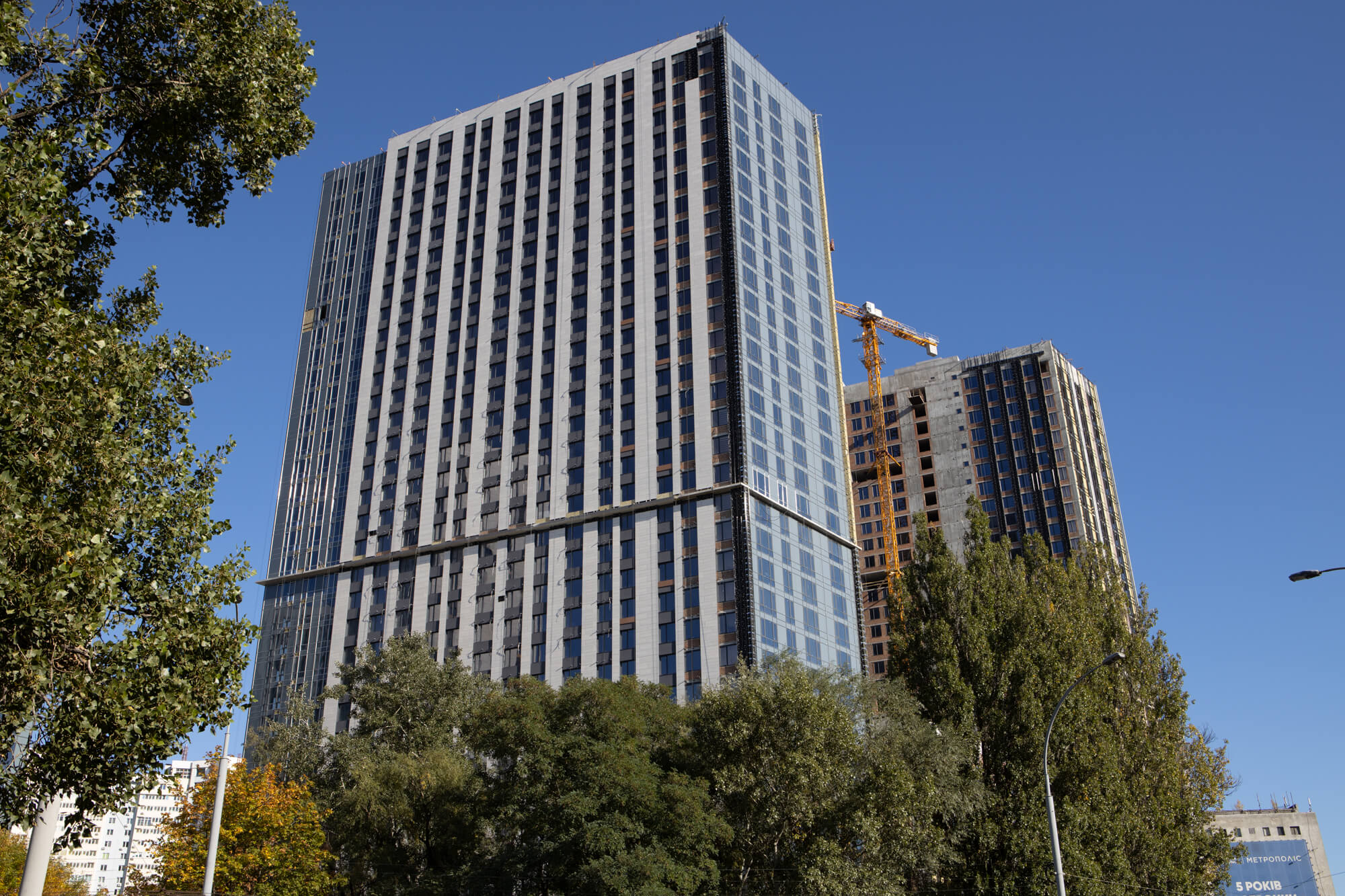

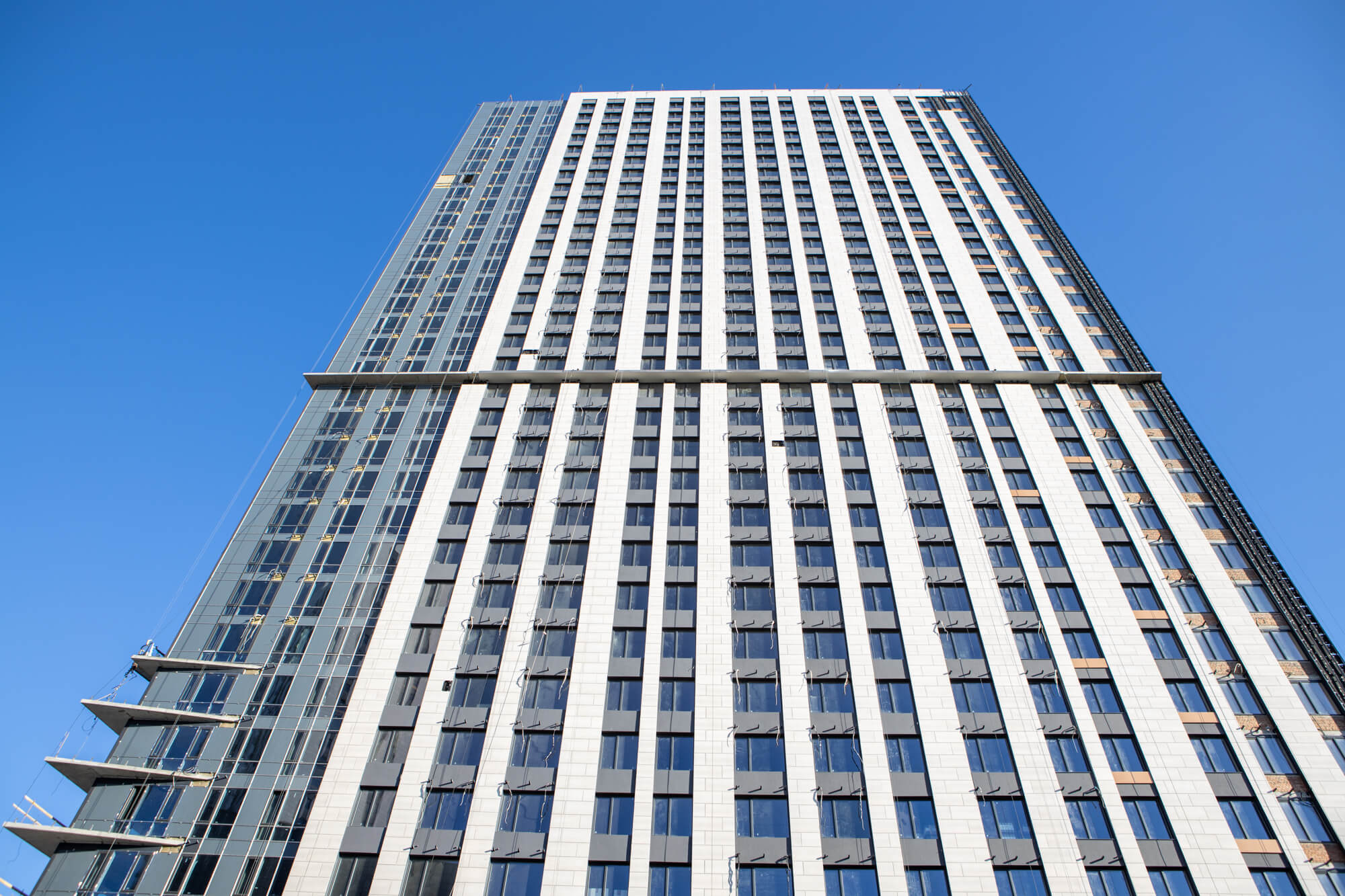

Хід будівництва, 12.10.2022

На початку осені значно просунулося будівництво затишного комплексу класу комфорт+ «Метрополіс», розташованого поряд із парком ВДНГ та Голосіївським лісом.

У вересні 2022 року на будівельному майданчику «Метрополісу» виконані наступні роботи:

Будинок №3, секція 1:

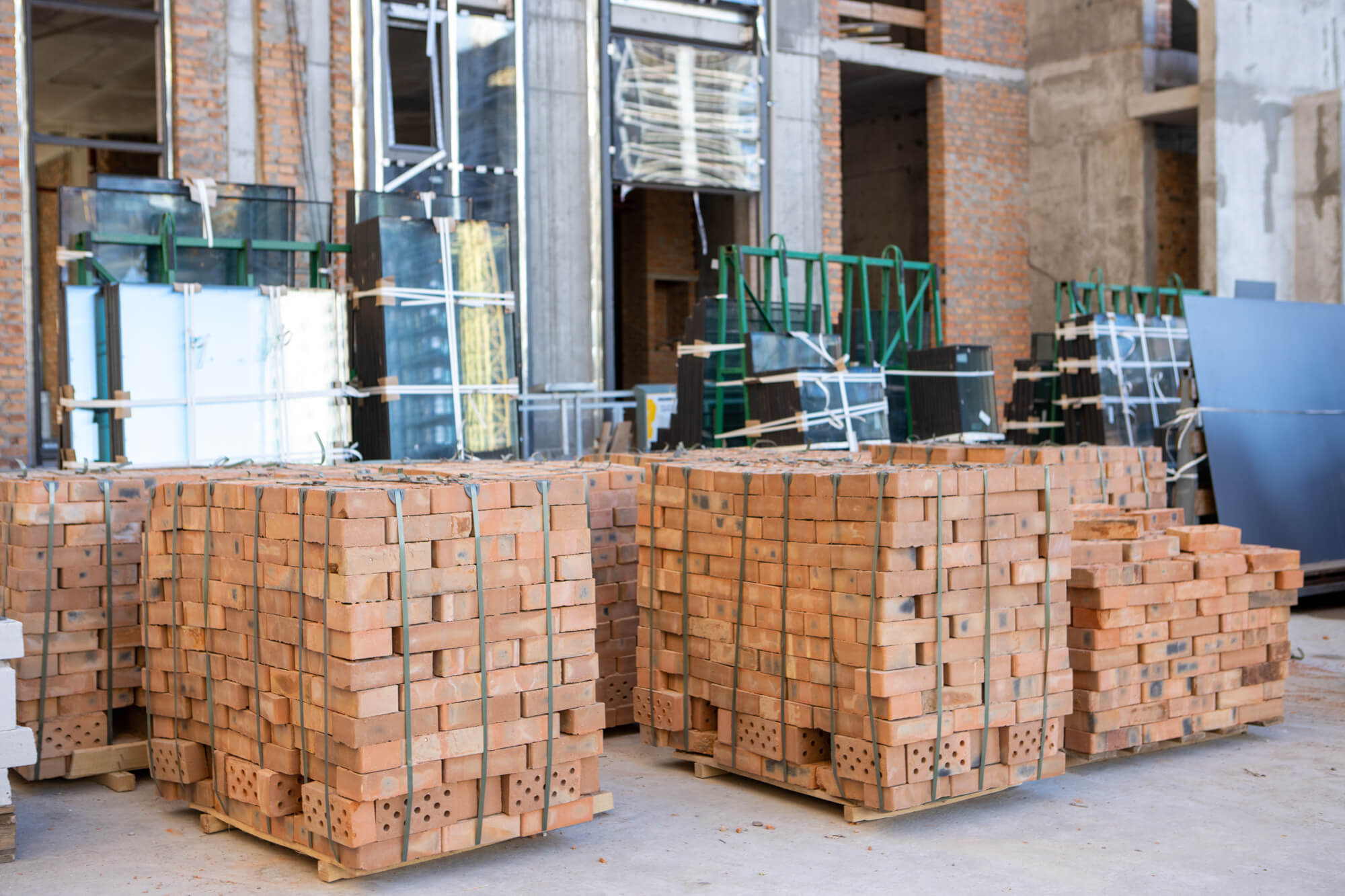

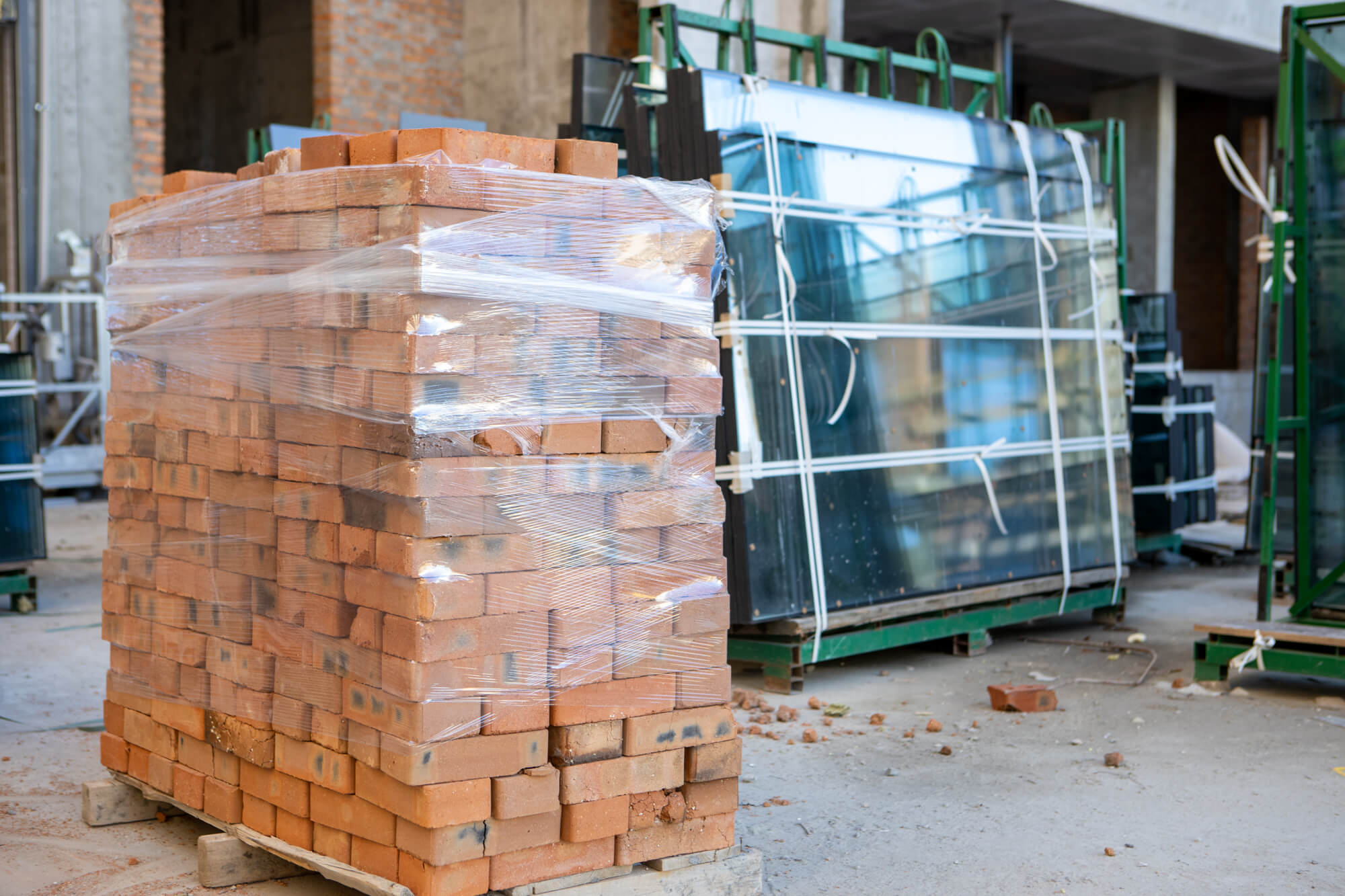

•  влаштування внутрішніх цегляних стін з 3 по 34 поверх – 95%;
•  виконані роботи по прокладанню трубопроводів опалення квартир – 92%;
•  монтаж протипожежних клапанів поквартирно – 95%;
•  замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 100%;

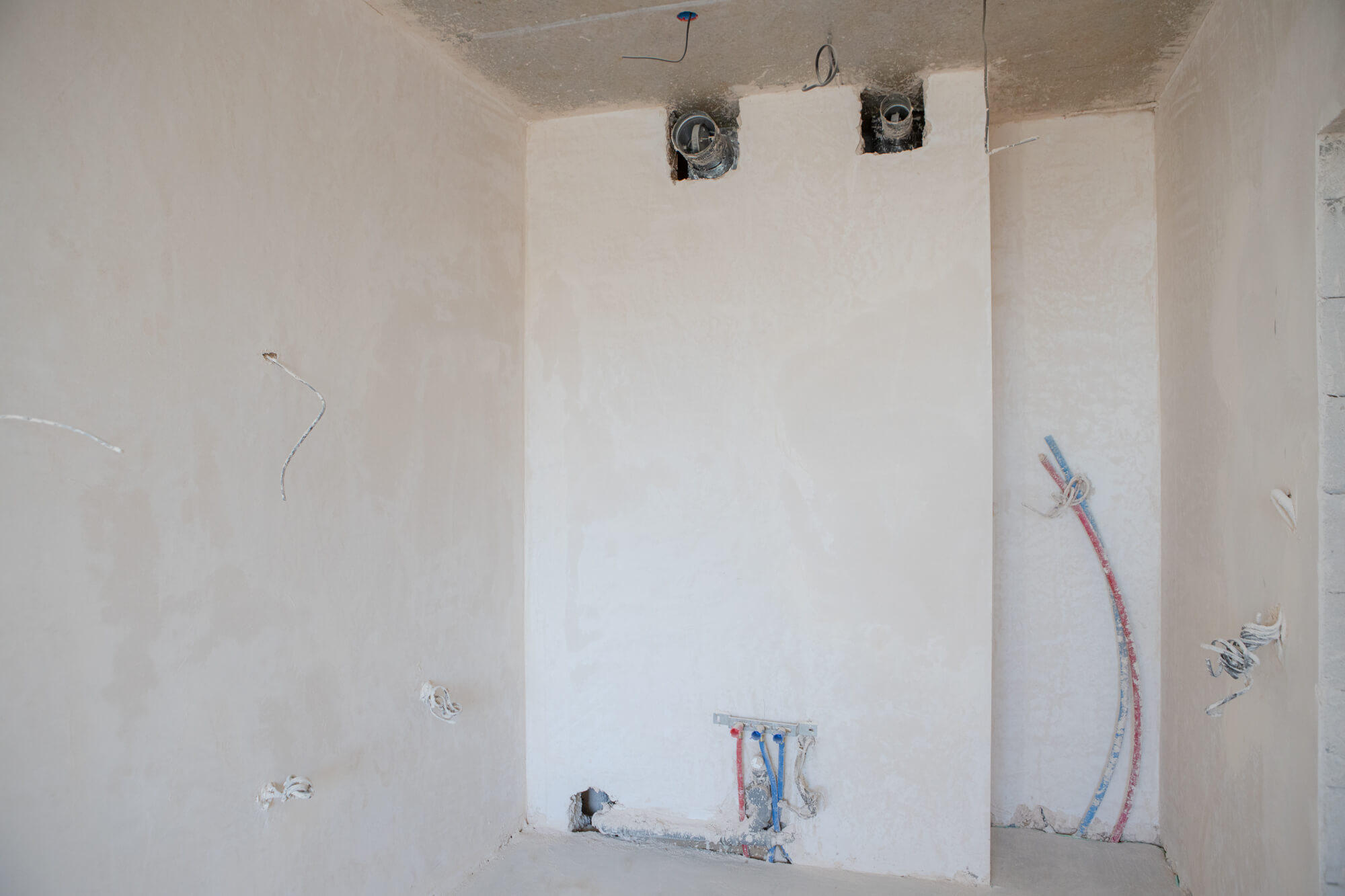

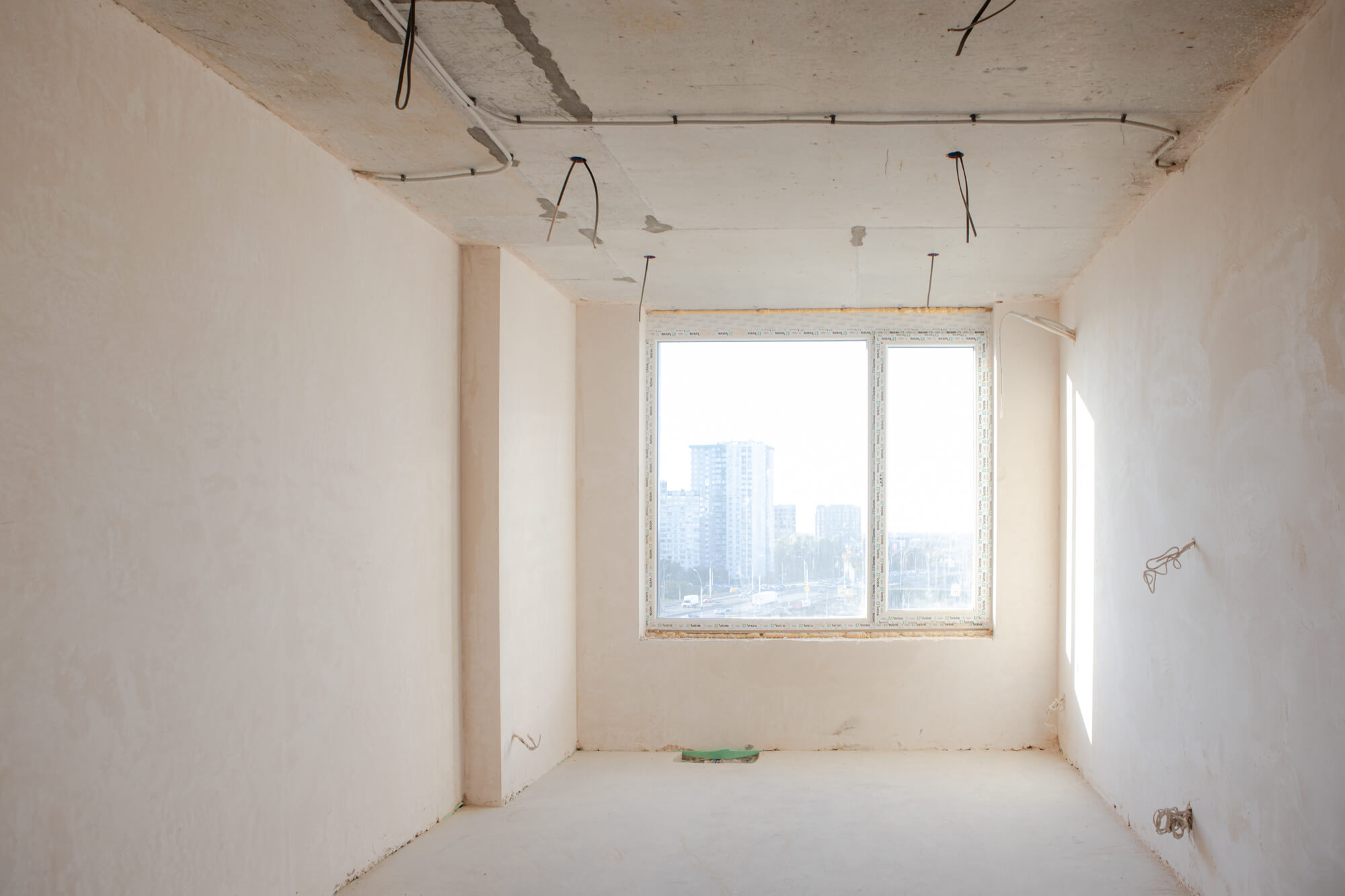

•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 80%;

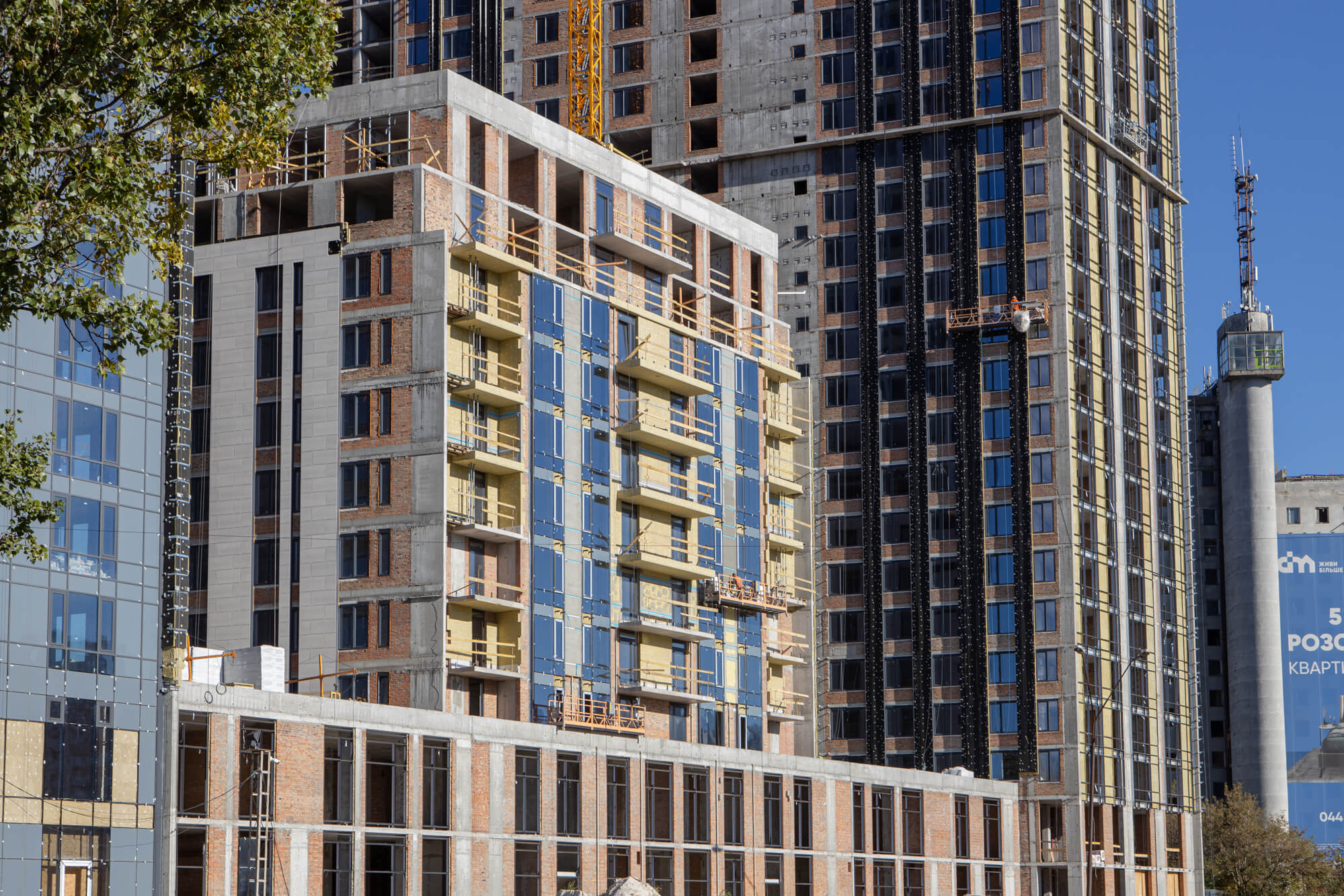

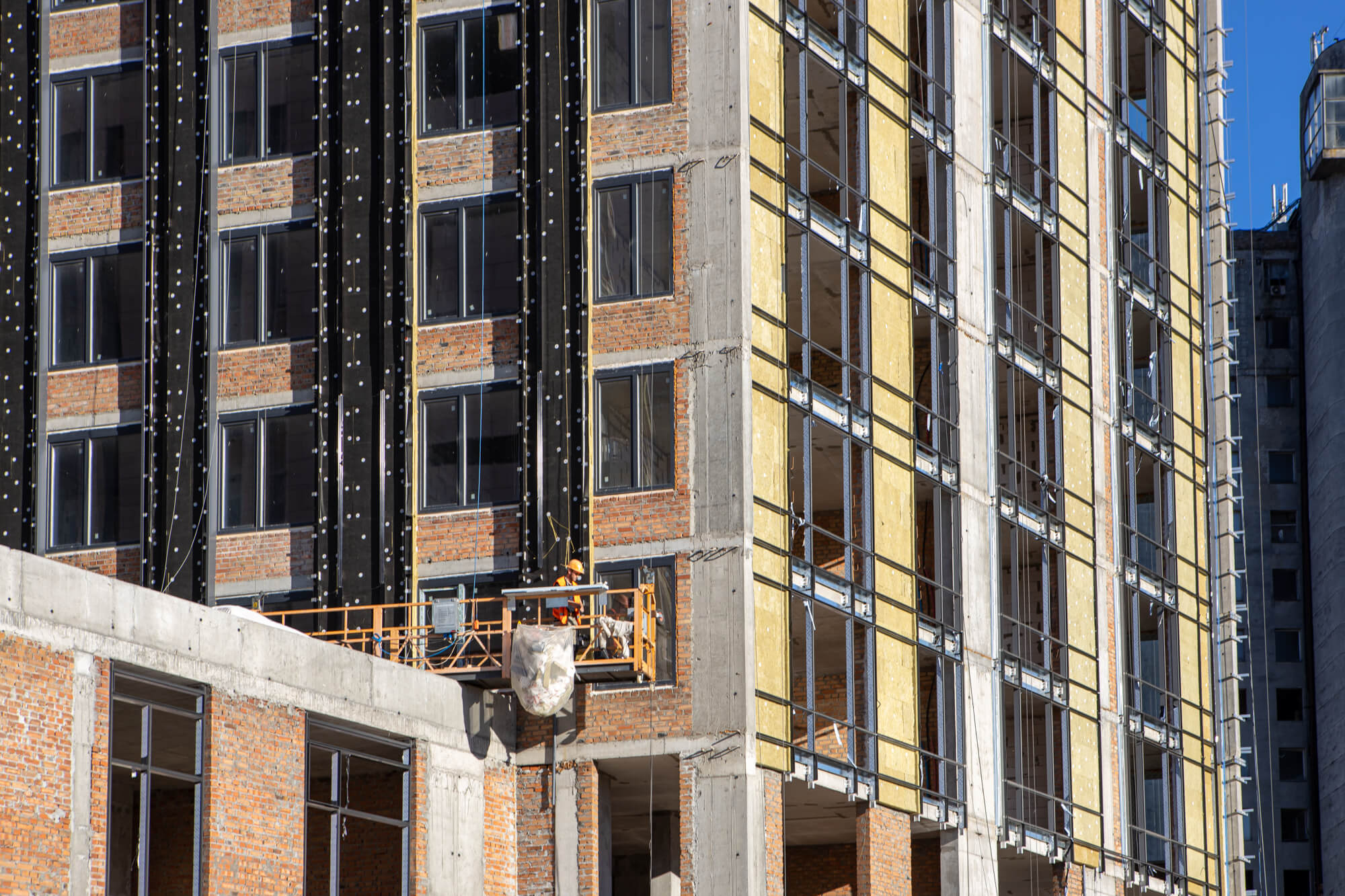

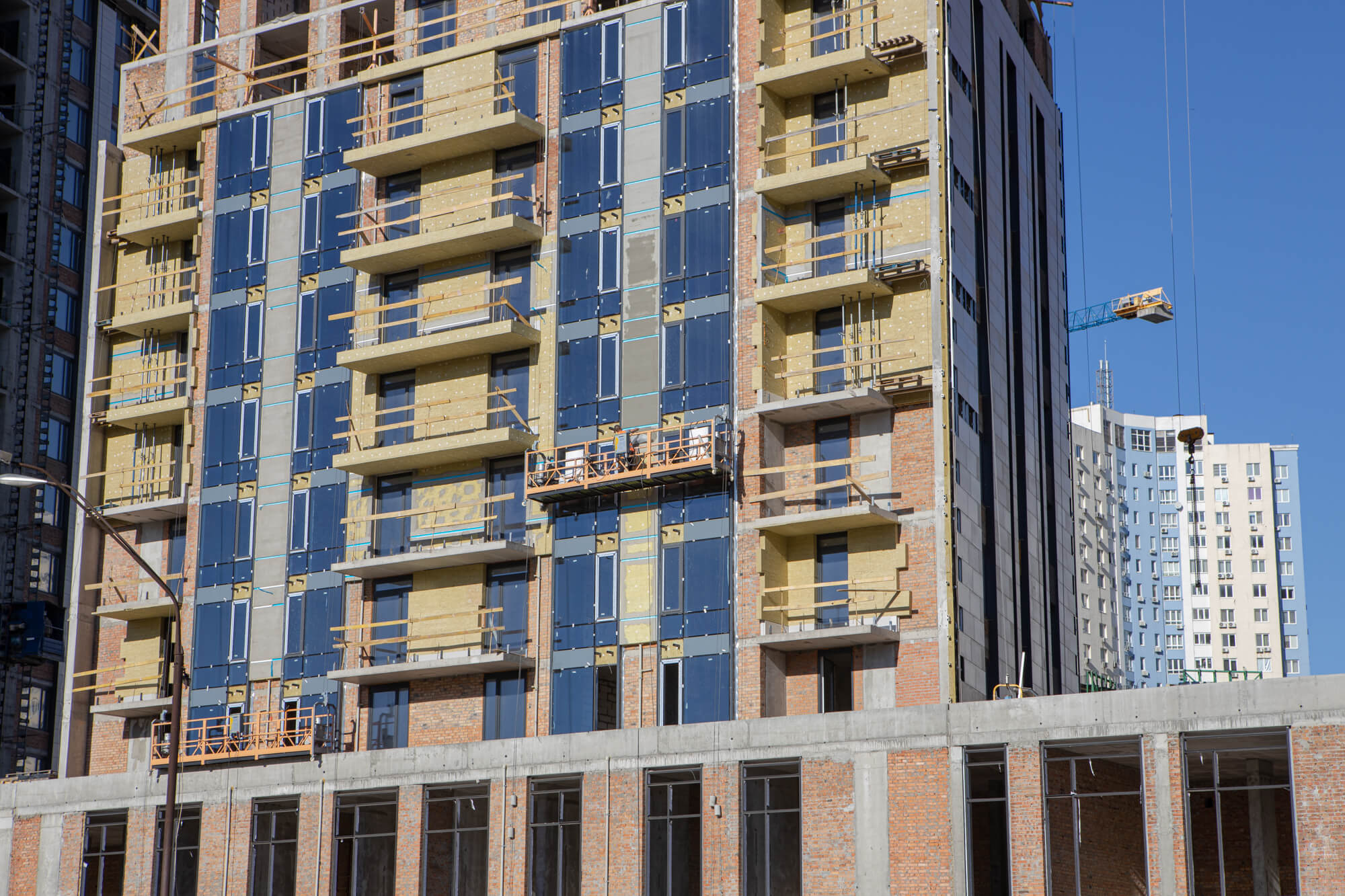

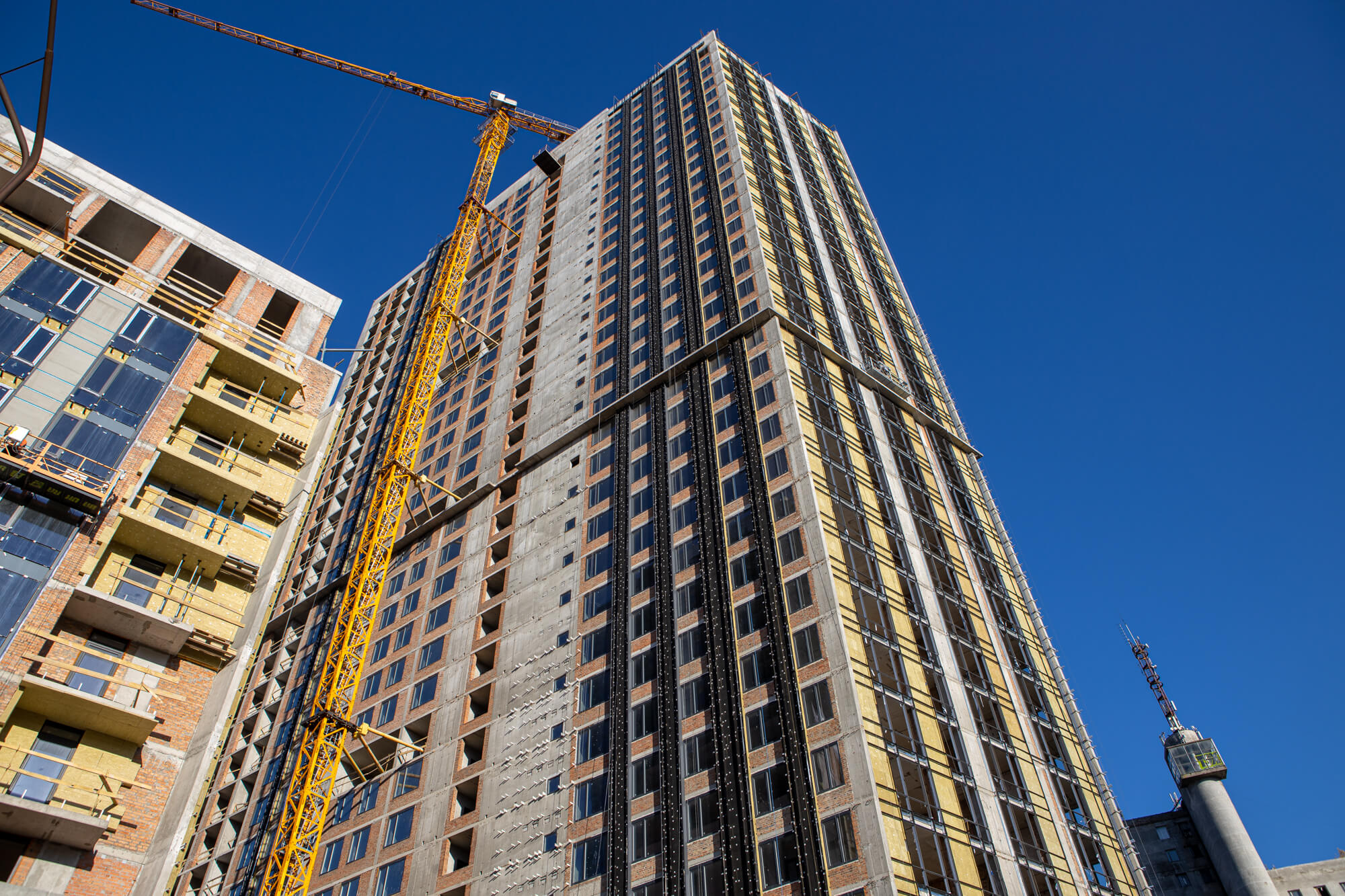

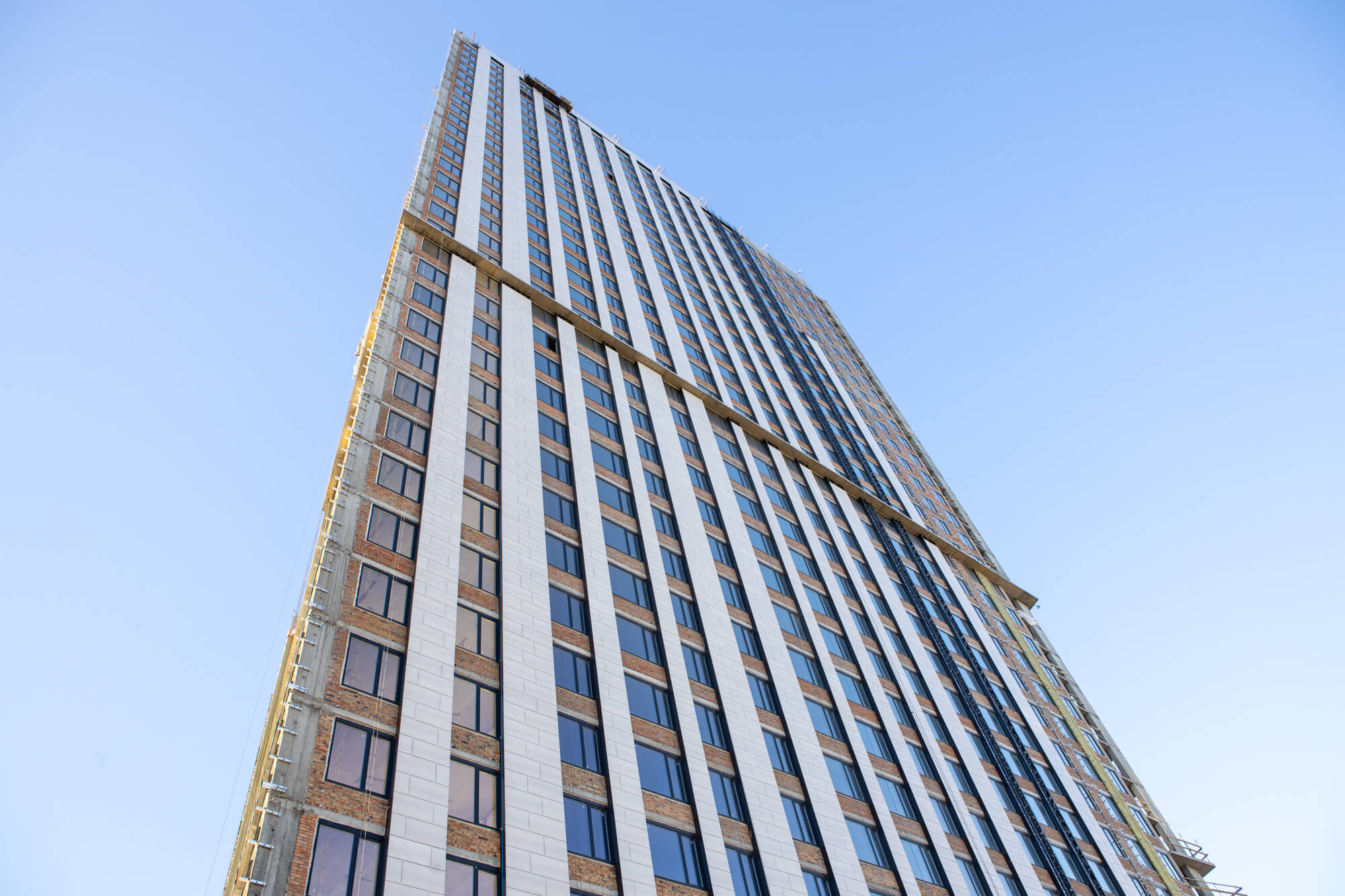

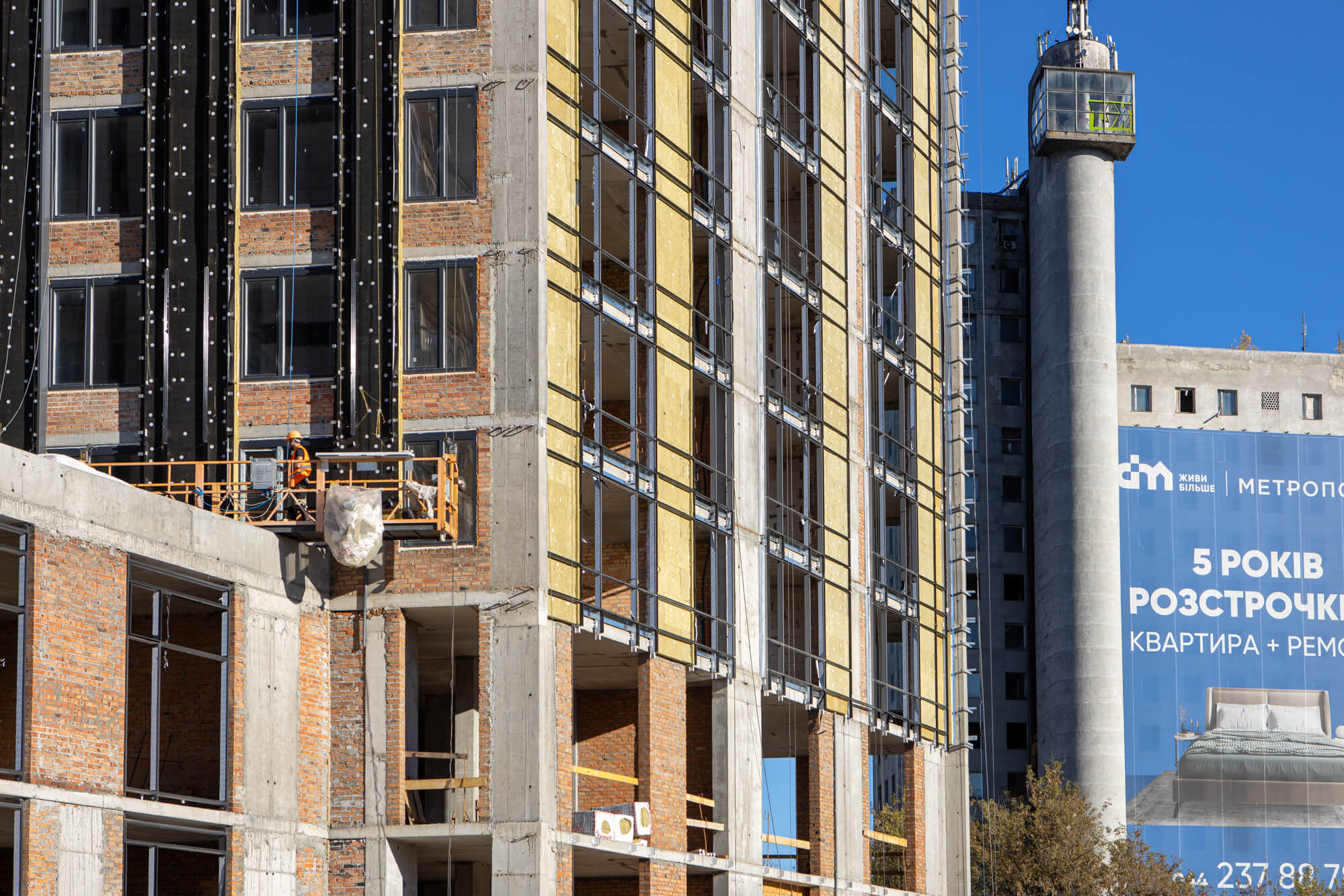

•  влаштування НВФ – 50%;
•  влаштування СПОК – 15%;

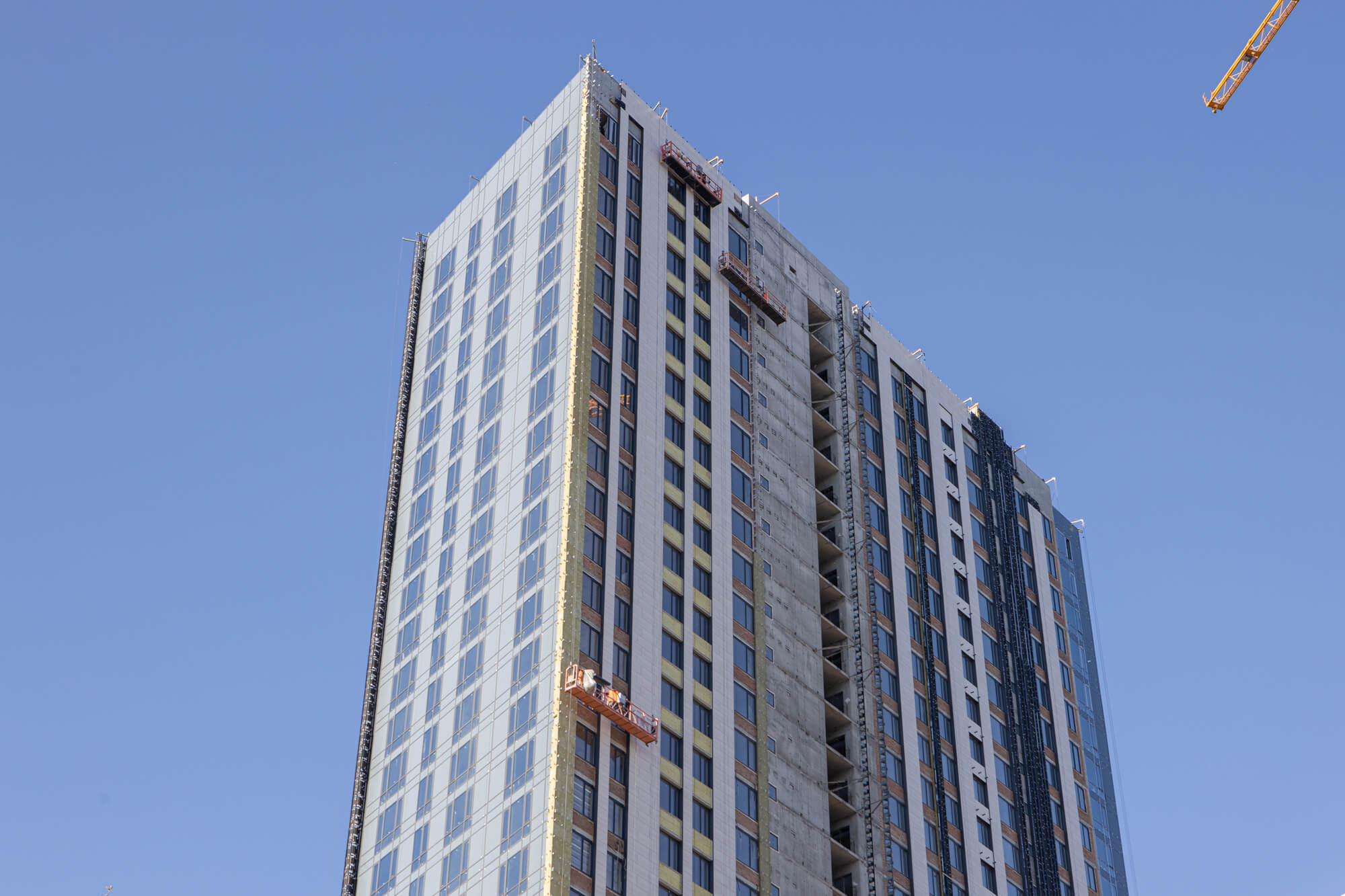

•  влаштування покрівлі – 40%;
•  оздоблення стін ліфтової шахти – 100%.

Будинок №3, секція 2:
•  влаштування внутрішніх цегляних стін з 3 по 11 поверх – 90%;
•  виконані роботи по прокладанню трубопроводів опалення квартир – 100%;

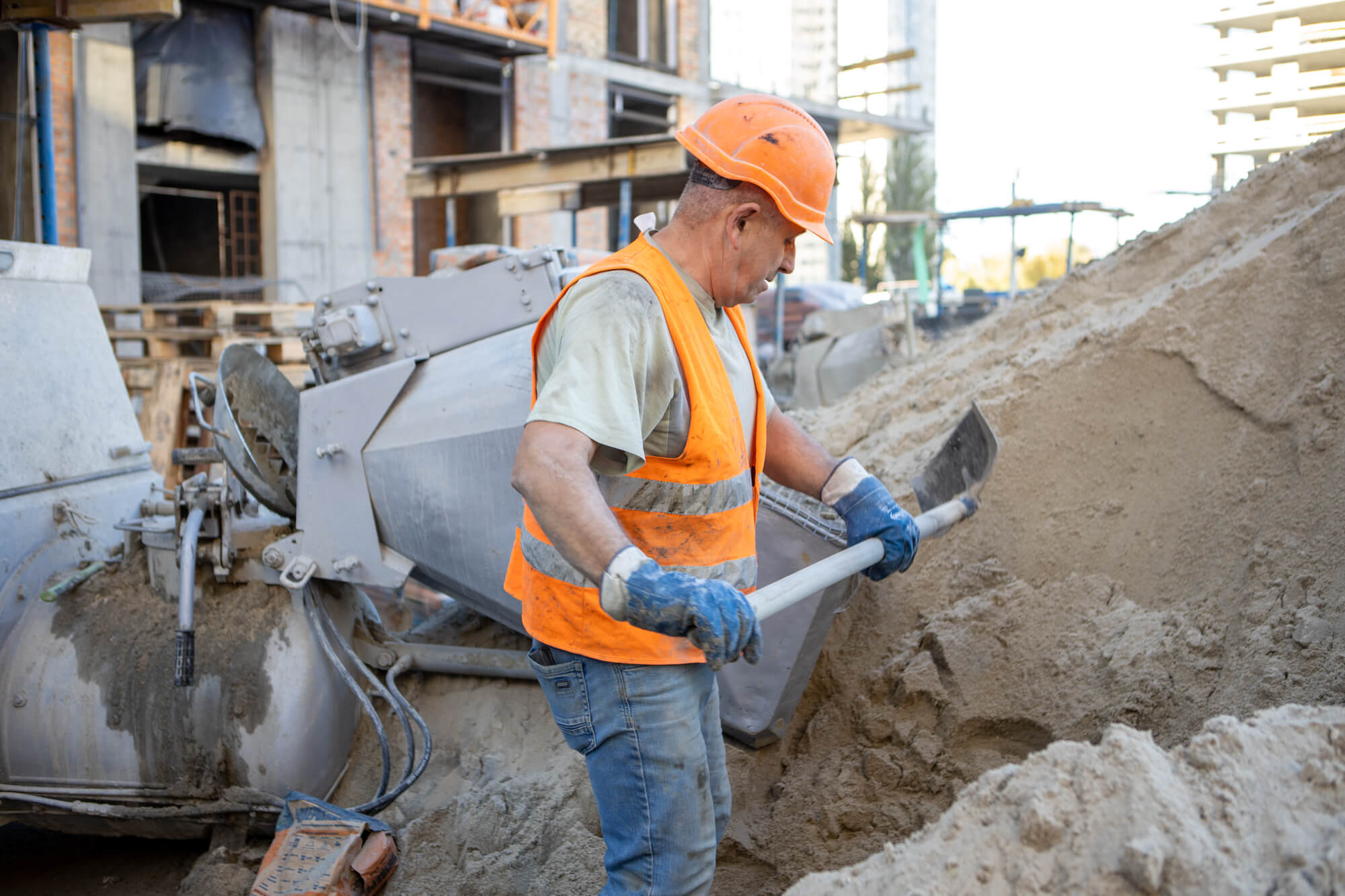

•  влаштування цементно-піщаної стяжки підлоги – 100%;
•  замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 100%;
•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 97%;
•  влаштування НВФ – 80%;
•  влаштування СПОК – 90%;
•  влаштування ЛММ будівлі – 40%.

Будинок №3, секція 3:
•  влаштування внутрішніх цегляних стін з 3 по 34 поверх – 99%;
•  монтаж протипожежних клапанів поквартирно – 99%;
•  влаштування цементно-піщаної стяжки підлоги – 80%;
•  замонолічування отворів проходу інженерних комунікацій по квартирах та МЗК – 99%;
•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 99%;
•  влаштування НВФ – 90%;
•  влаштування СПОК – 95%;
•  оздоблення стін ліфтової шахти – 100%;
•  укладання плитки на підлогу в МЗК – 30%.

Паркінг ЖБ №3:
Влаштування з/б конструкцій:
•  пілони – 100%;
•  плита підлоги – 100%;
•  плита покриття – 90%;
•  влаштування цементно-піщаної стяжки технічних приміщень – 100%.

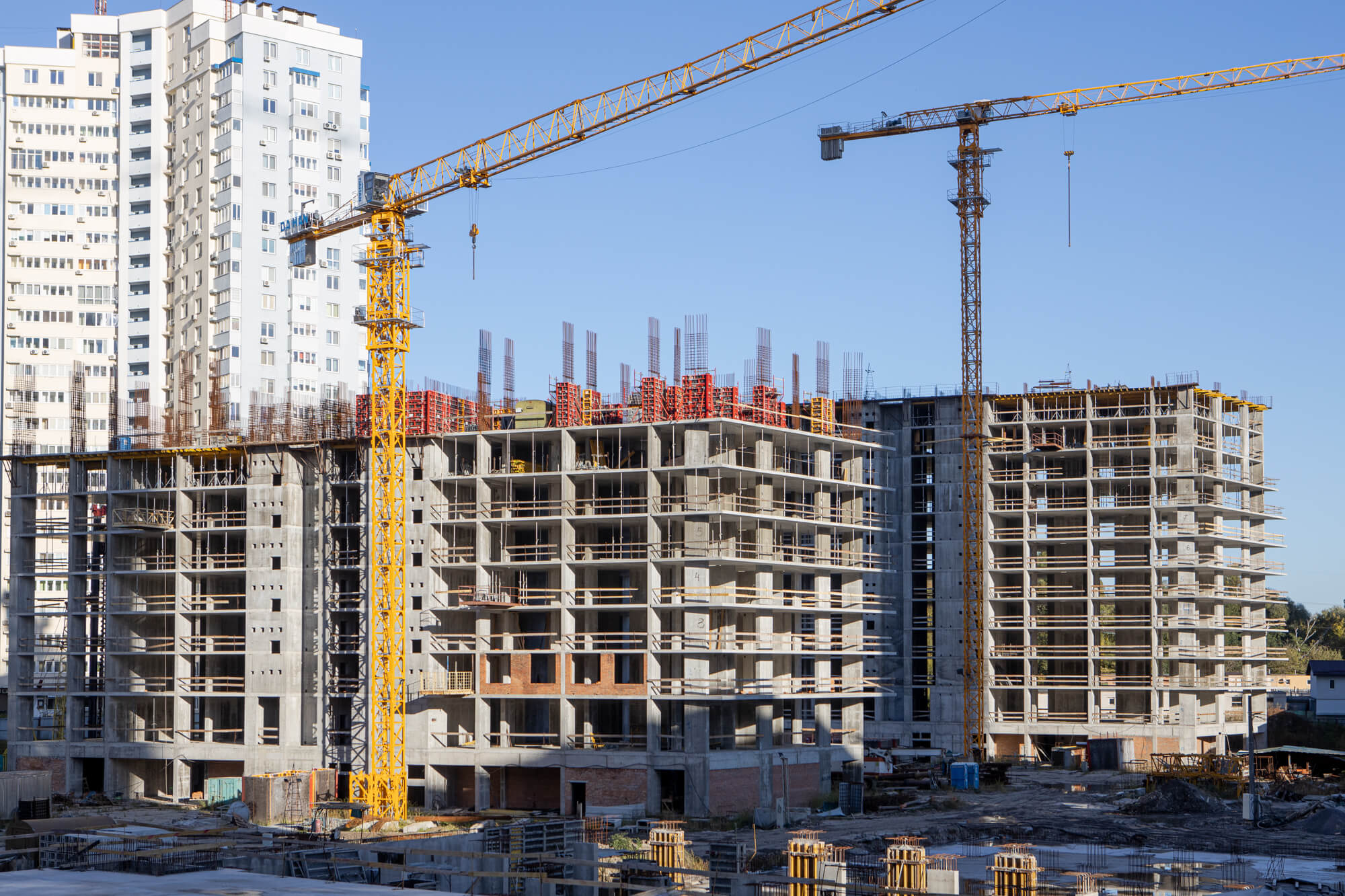

Будинок № 4, секція 1:
Влаштування з/б конструкцій:

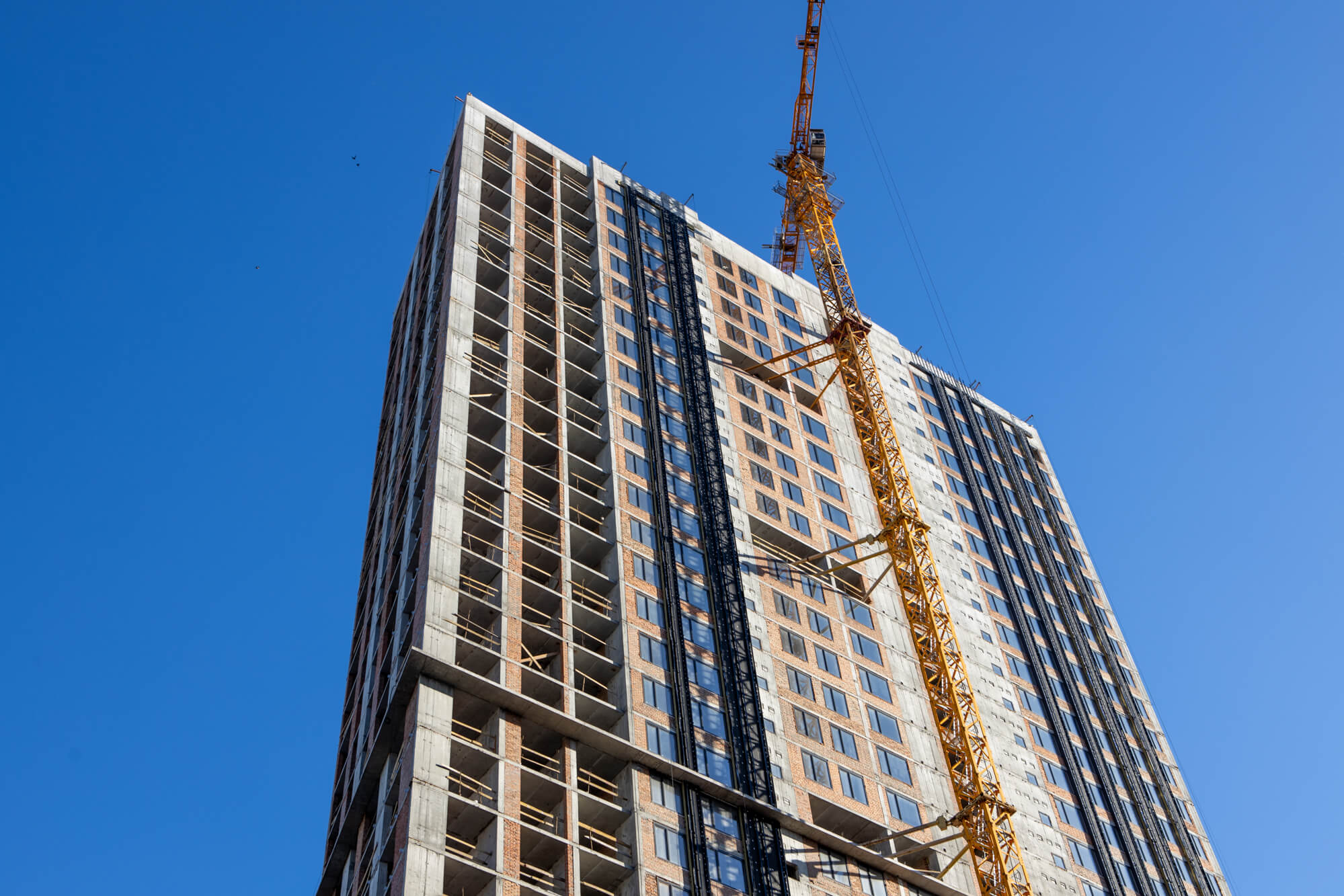

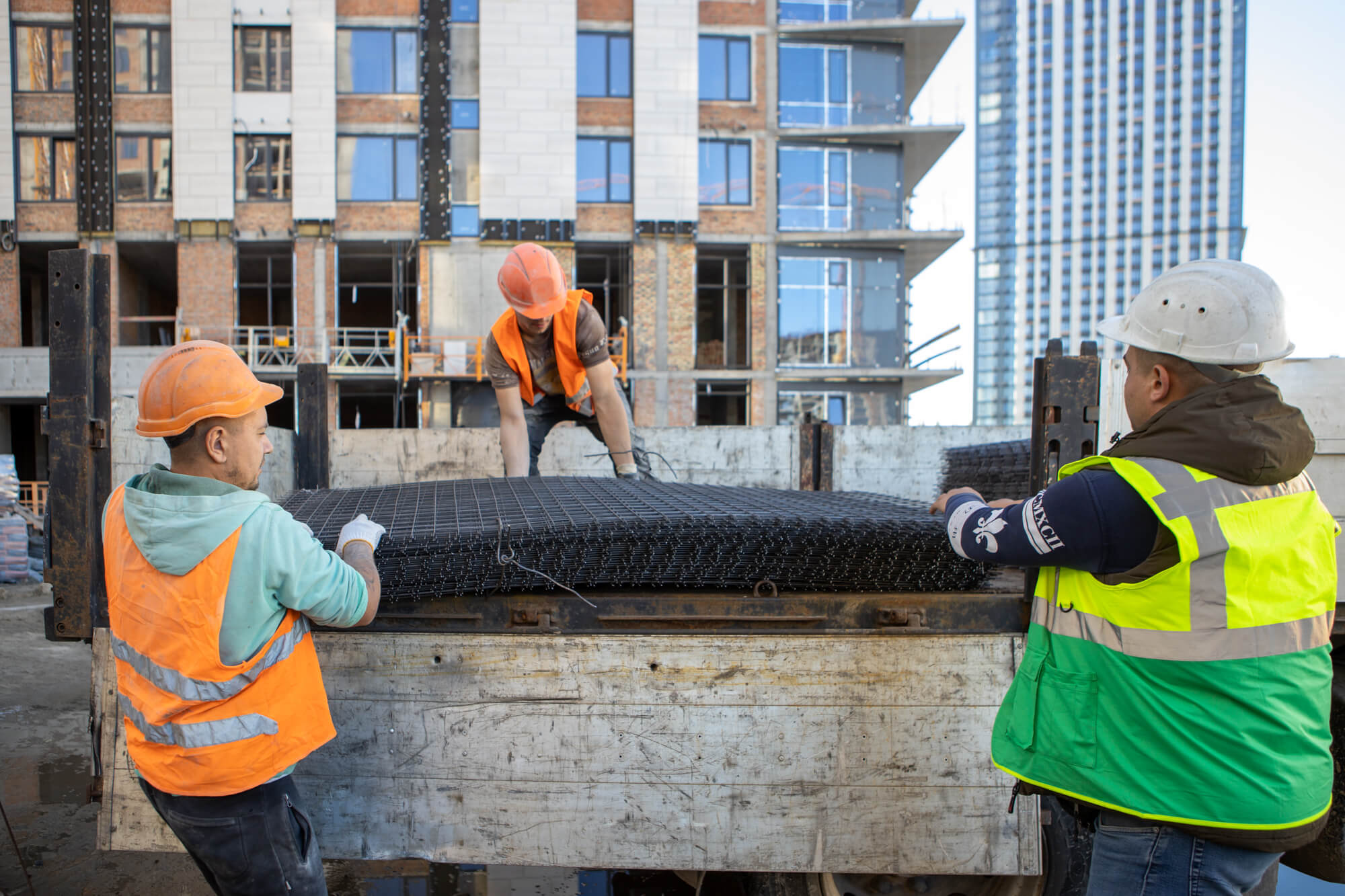

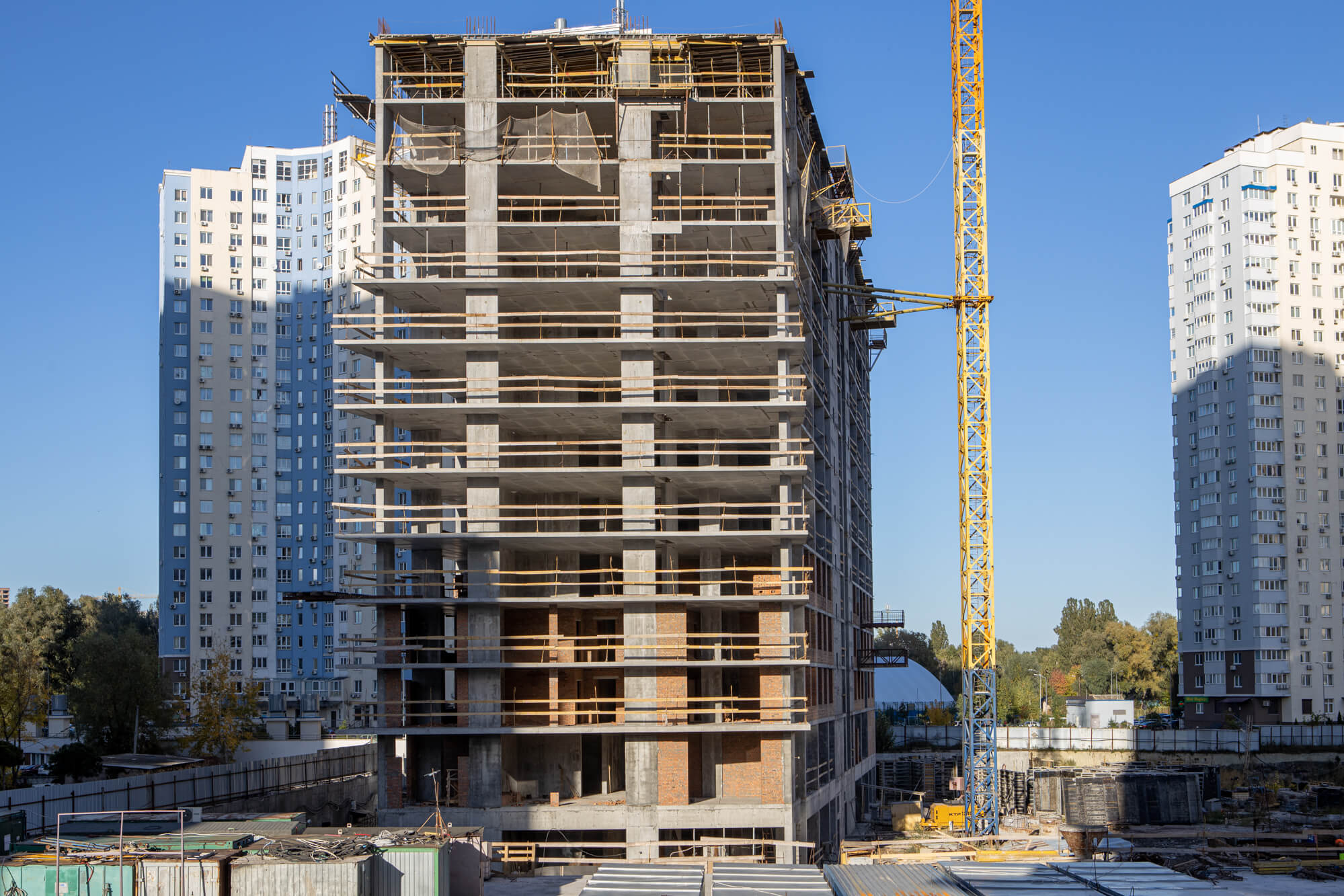

•  плита перекриття 11-12 поверху;
•  армування плит перекриття 13 поверху.

Паркінг ЖБ №3 3-й пусковий:
•  пілони – 50%;
•  плита підлоги – 95%;
•  плита покриття – 50%;
•  влаштування ростверків – 15%.

/
