Хід будівництва, 01.02.2023
Після новорічних канікул сучасний та стильний МЕТРОПОЛІС з новими силами і завзятістю приступив до будівництва одразу всіх черг комплексу.
Звітуємо, що було виконано на будмайданчику за січень 2023 року:

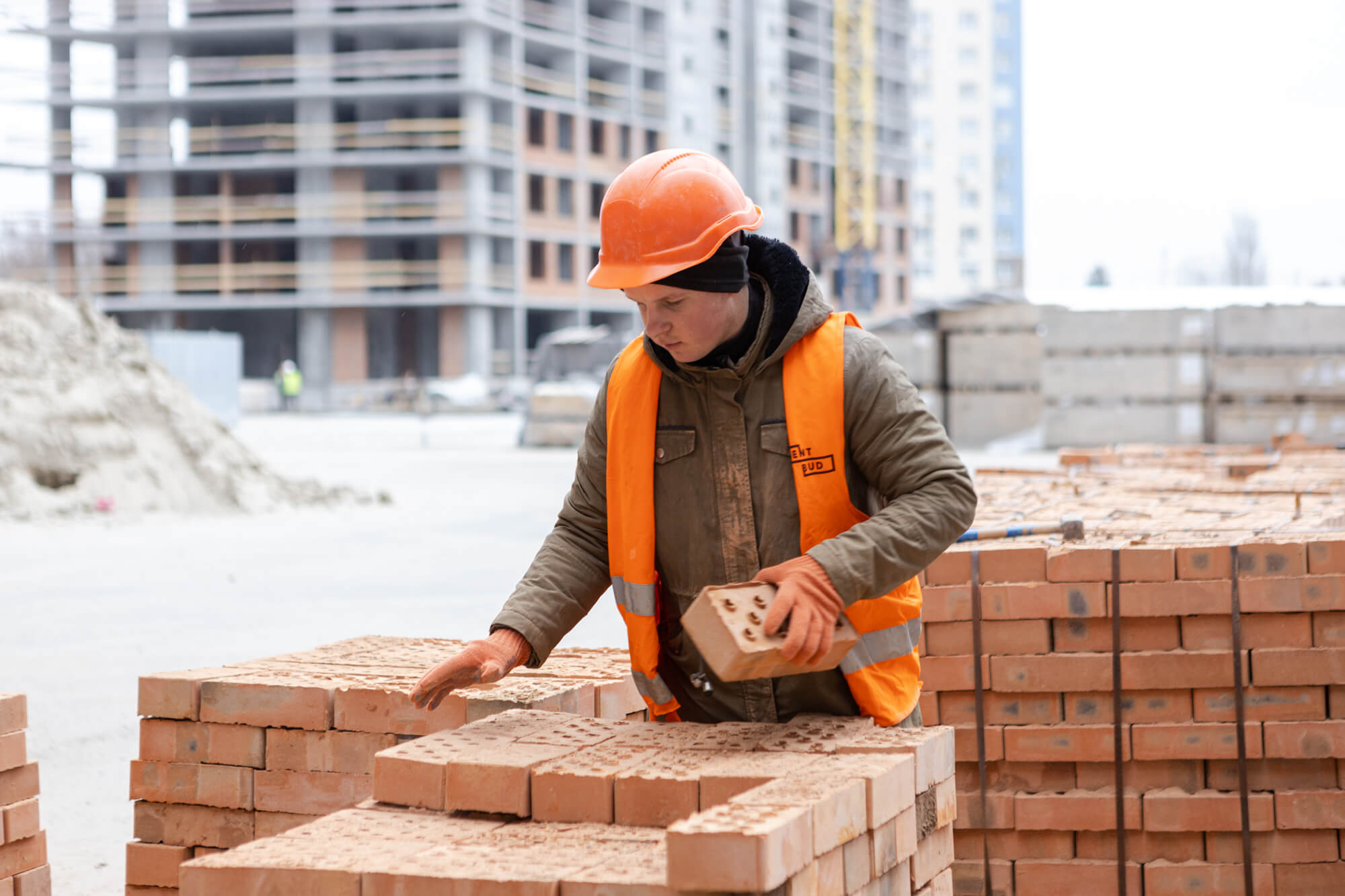

Будинок №3, секція 1:

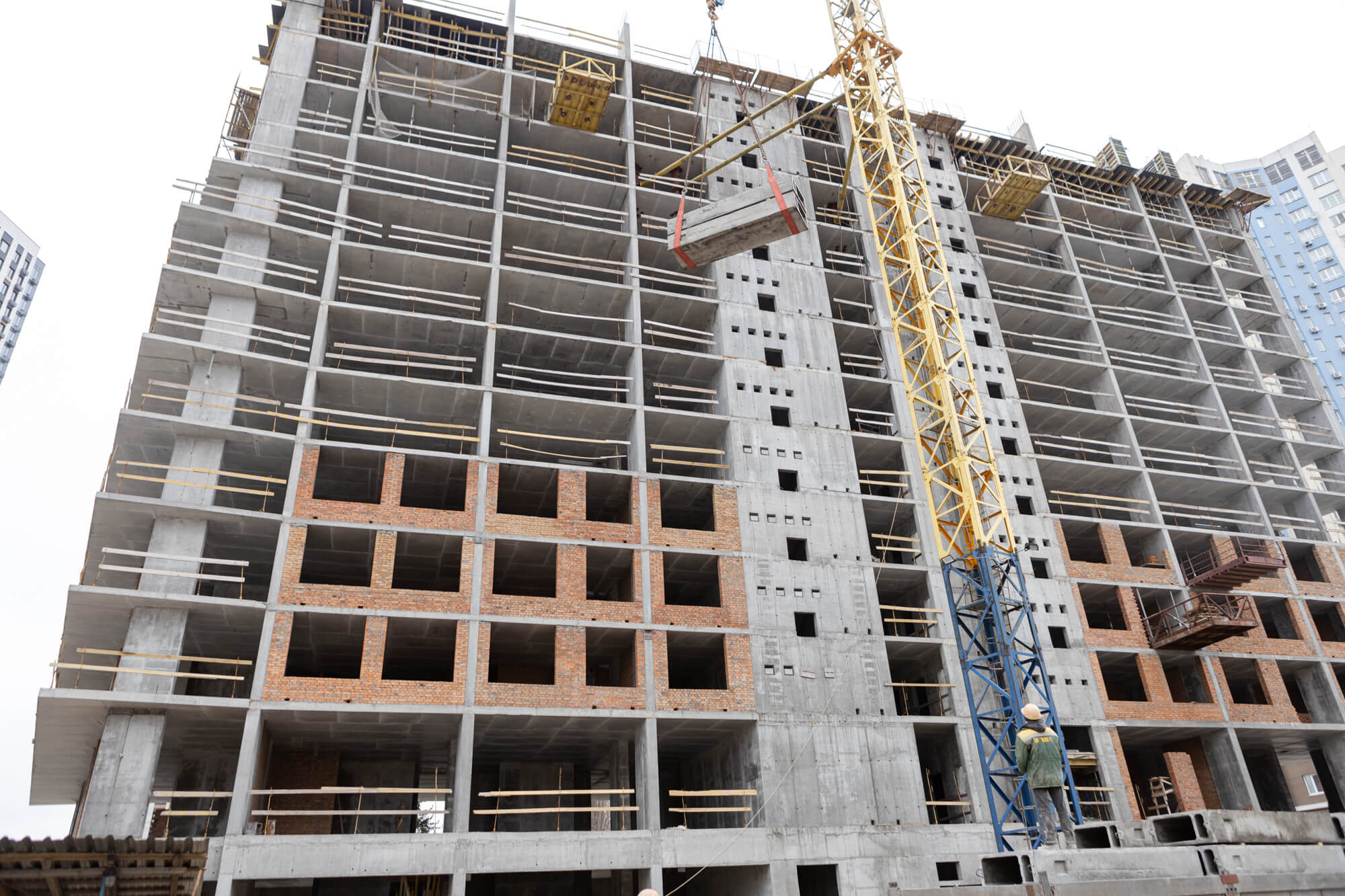

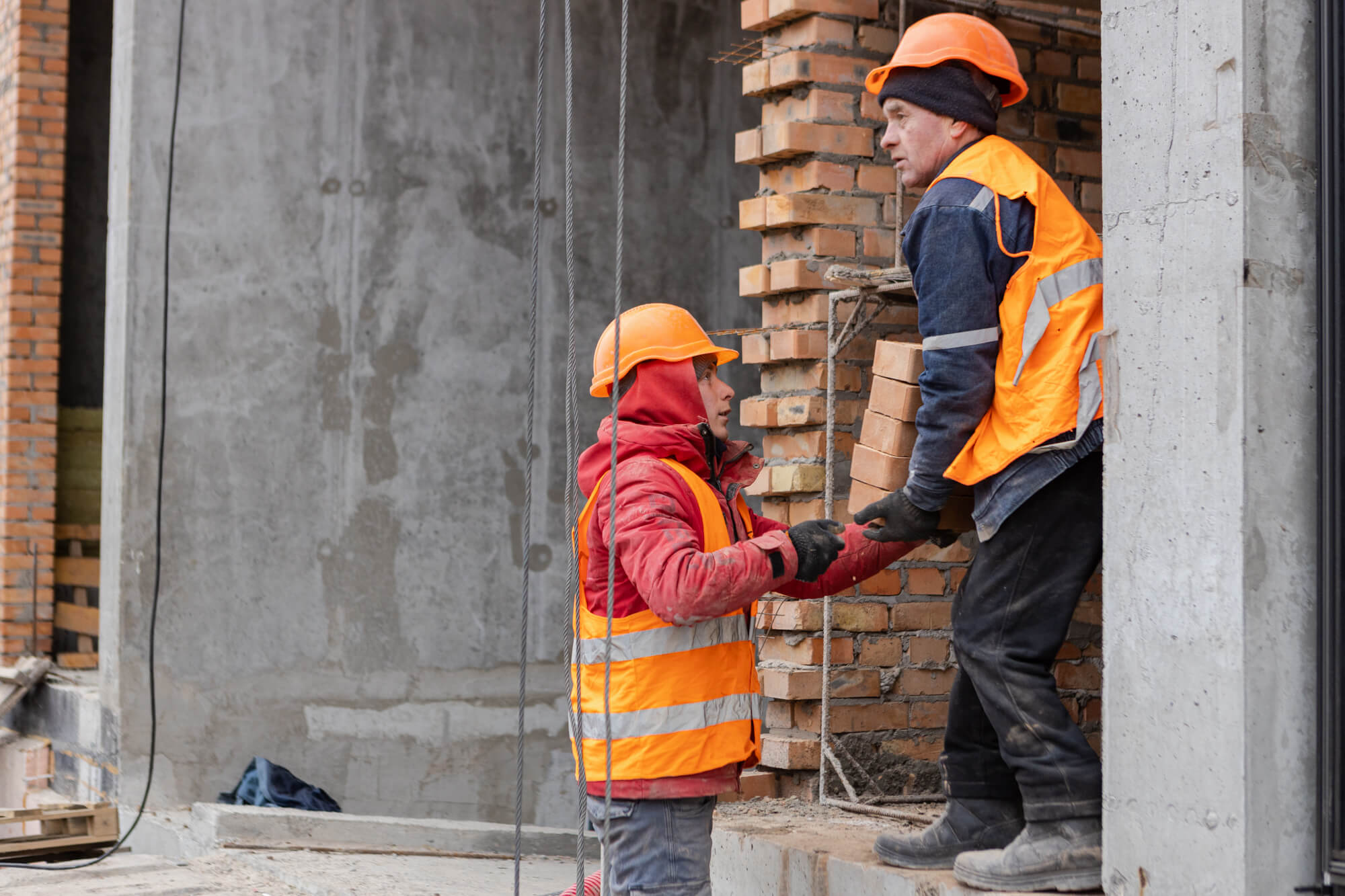

• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 98%;
• виконані роботи по прокладанню трубопроводів опалення квартир – 98%;

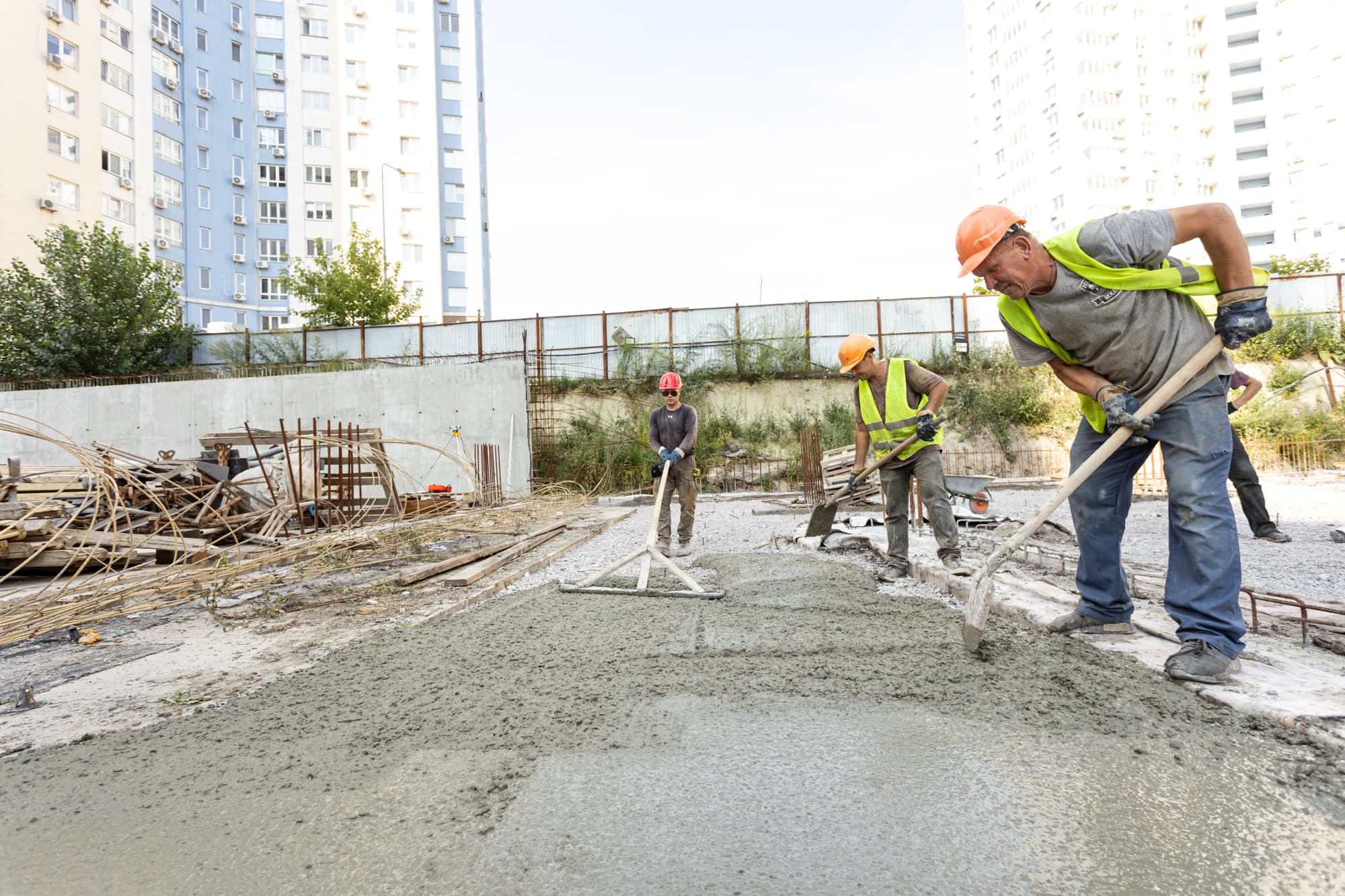

• влаштування цементно-піщаної стяжки пола – 80%;

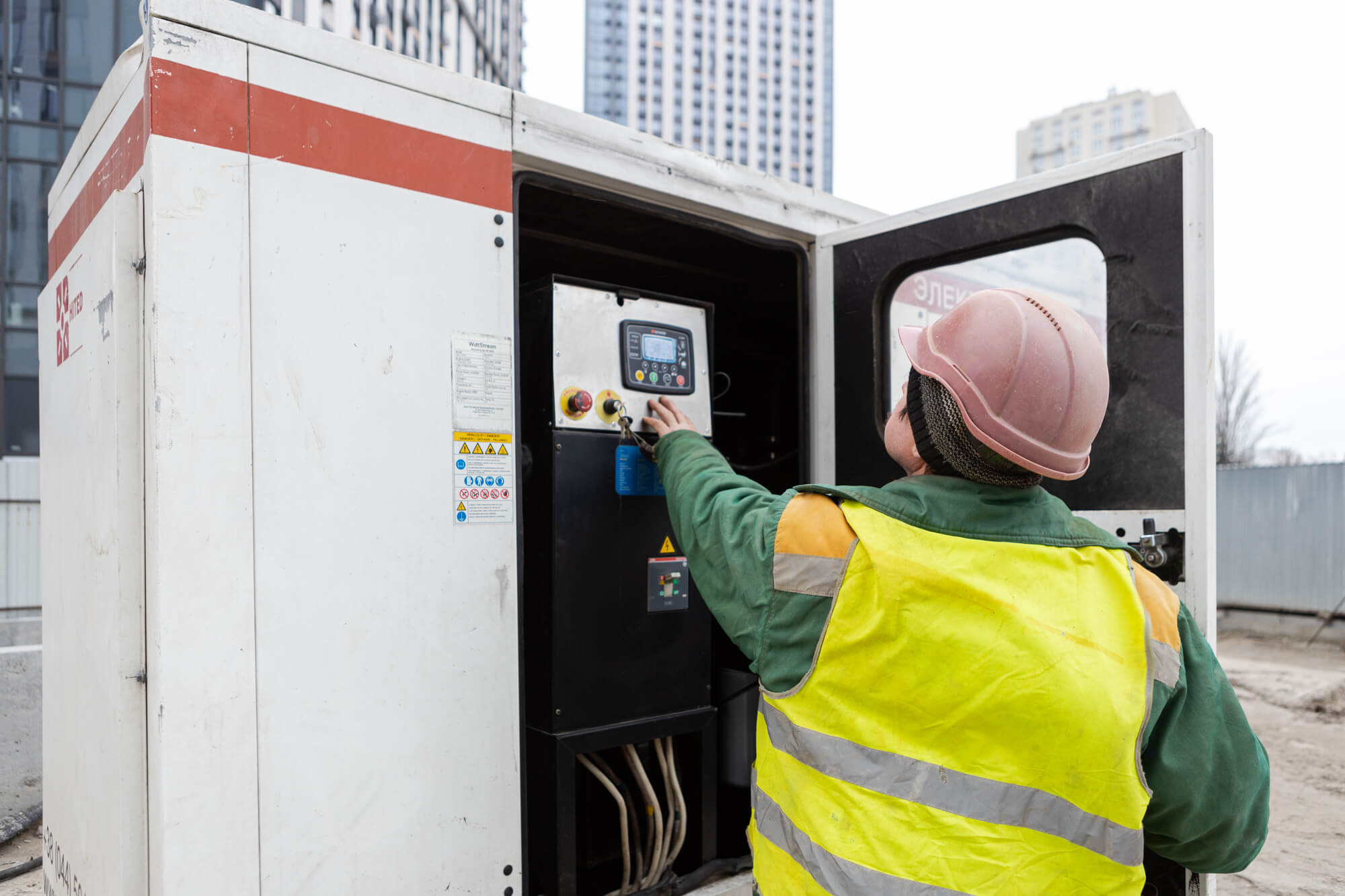

• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 85%;

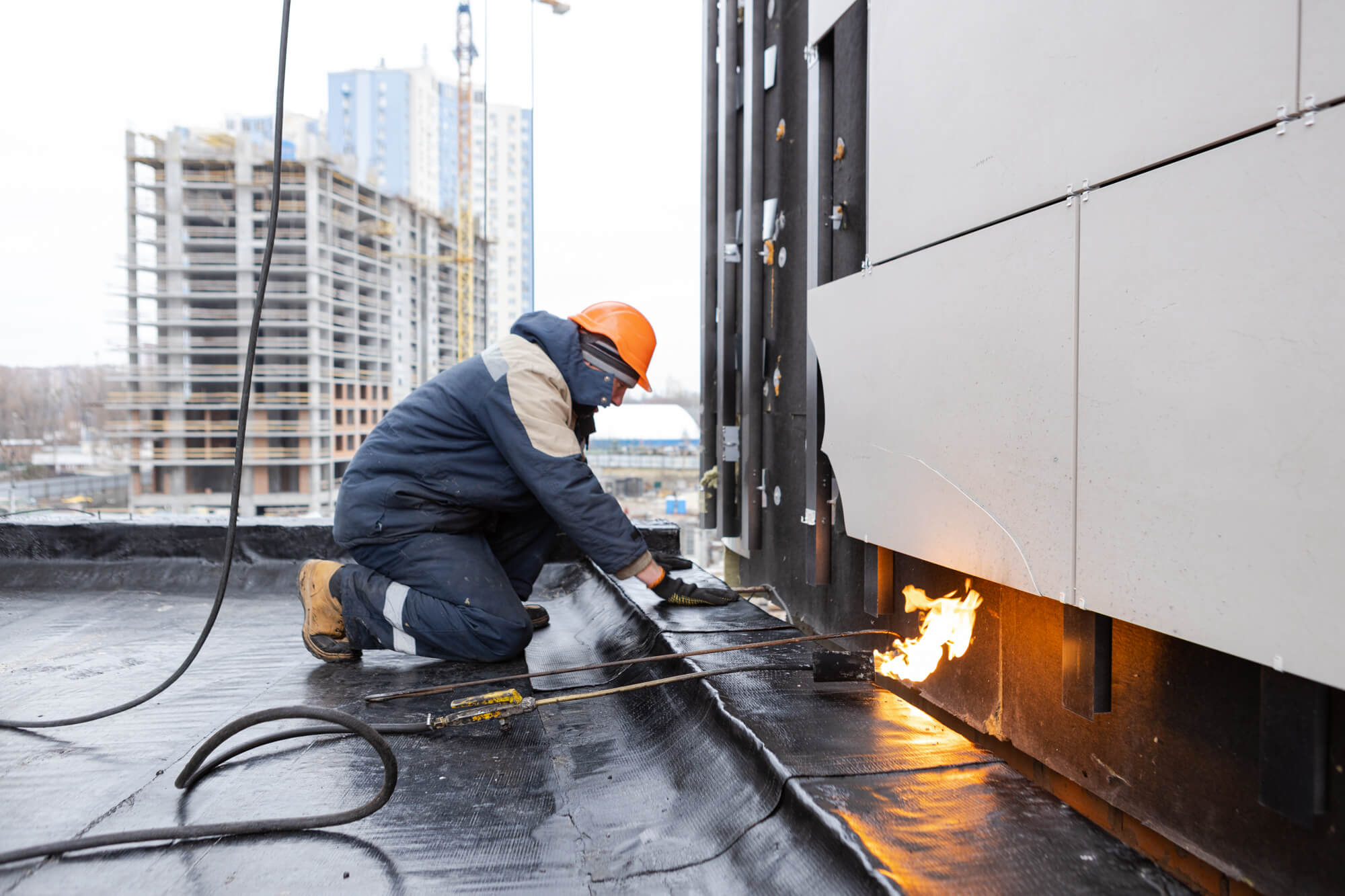

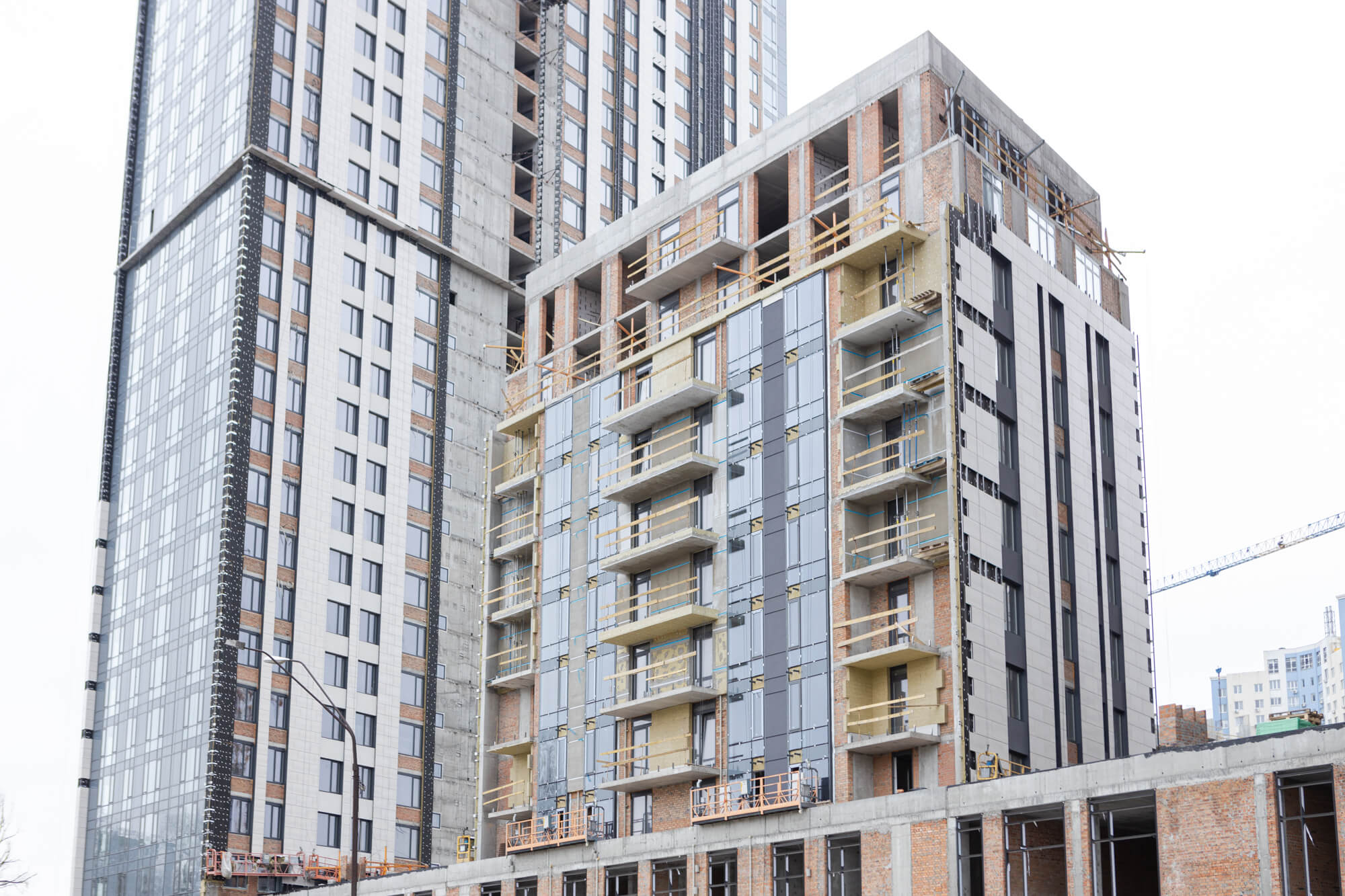

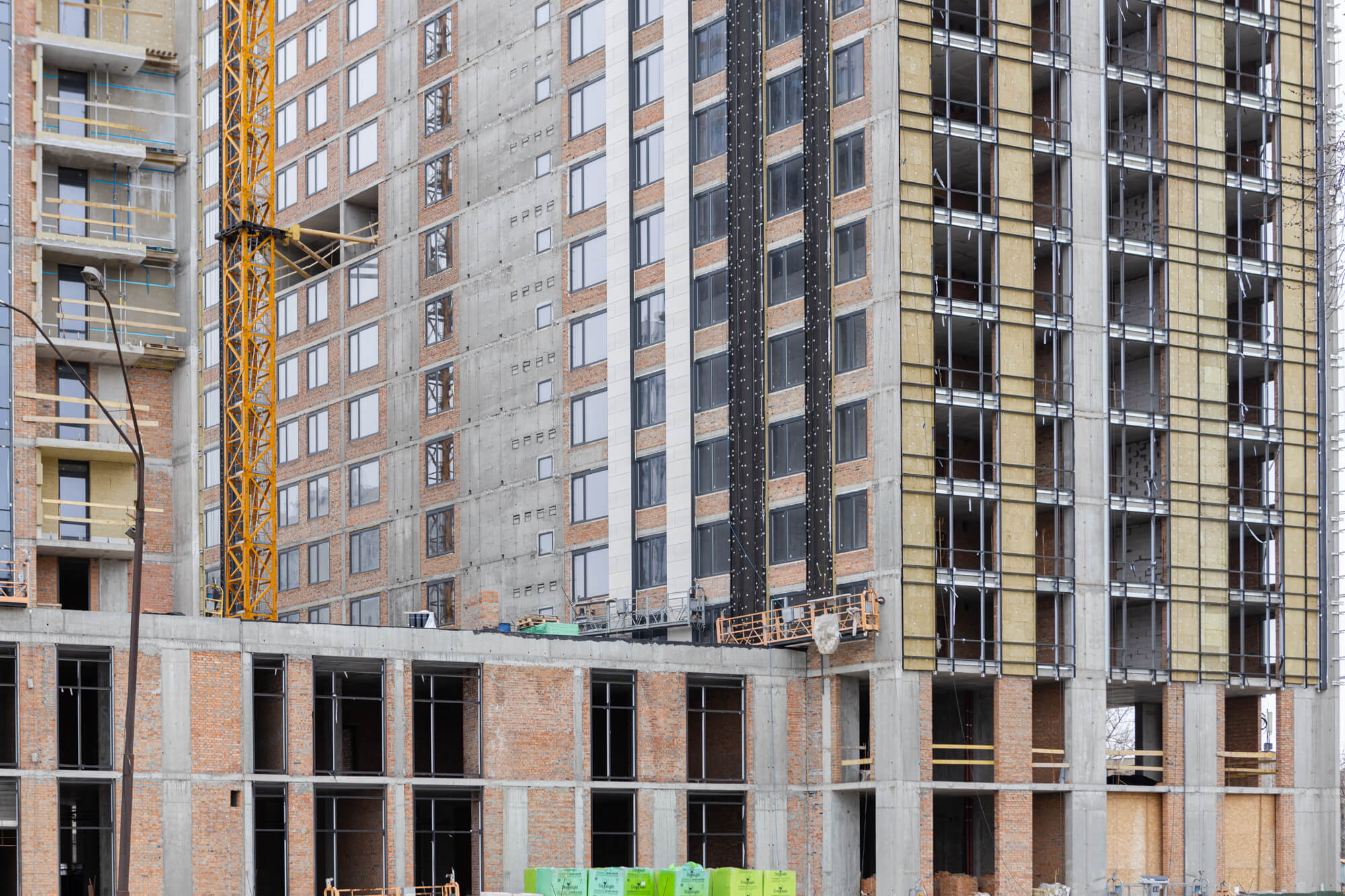

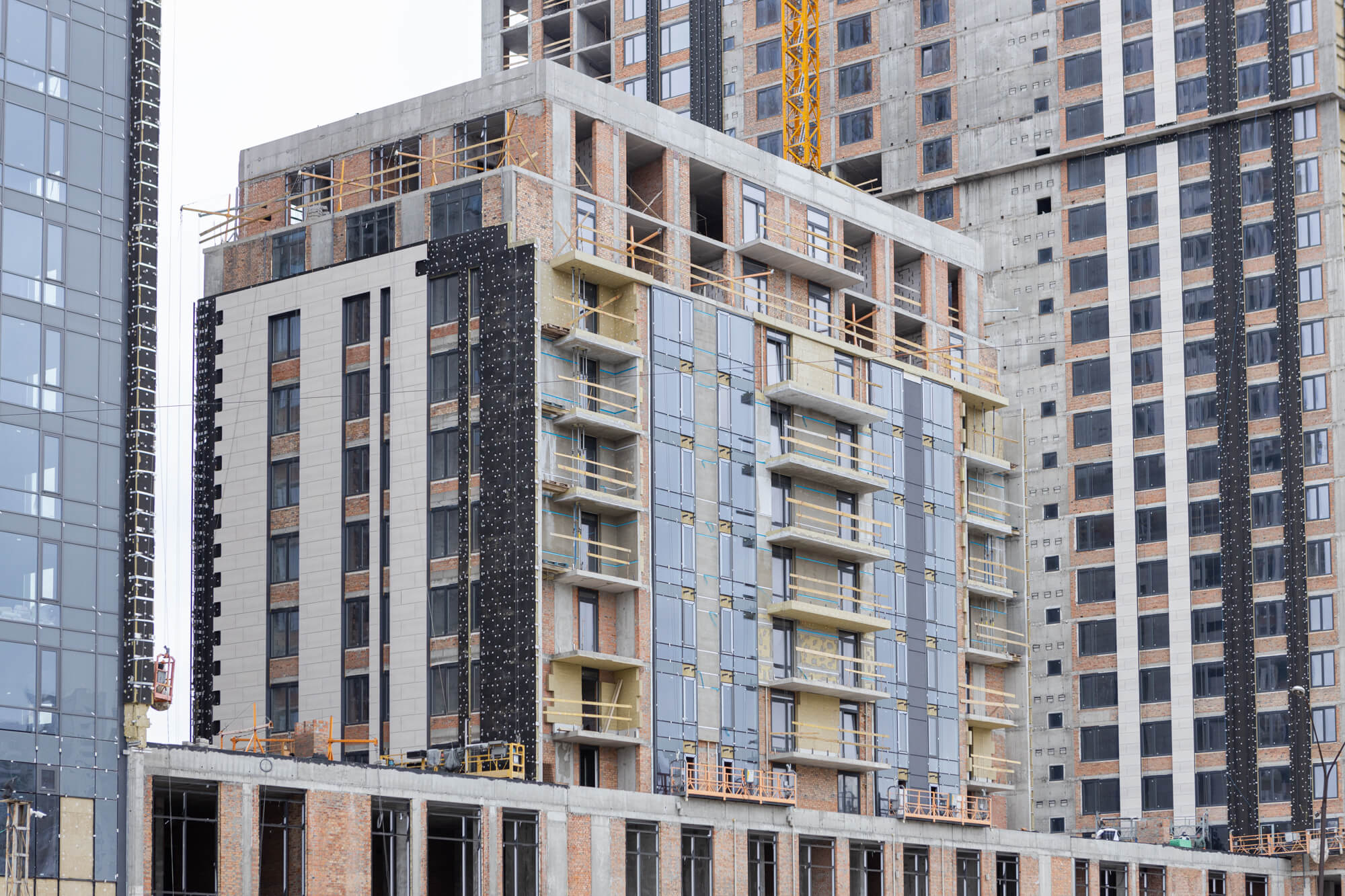

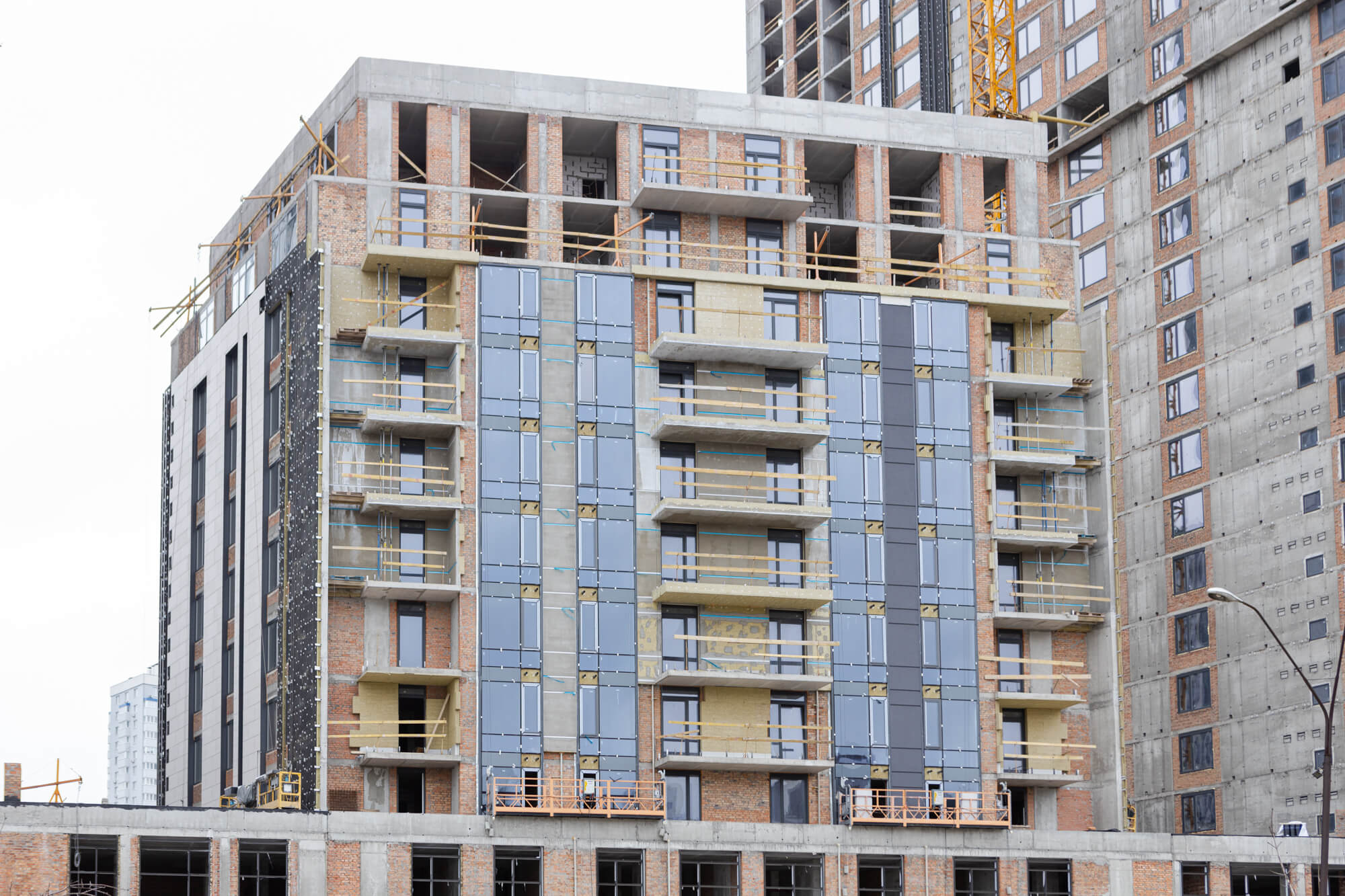

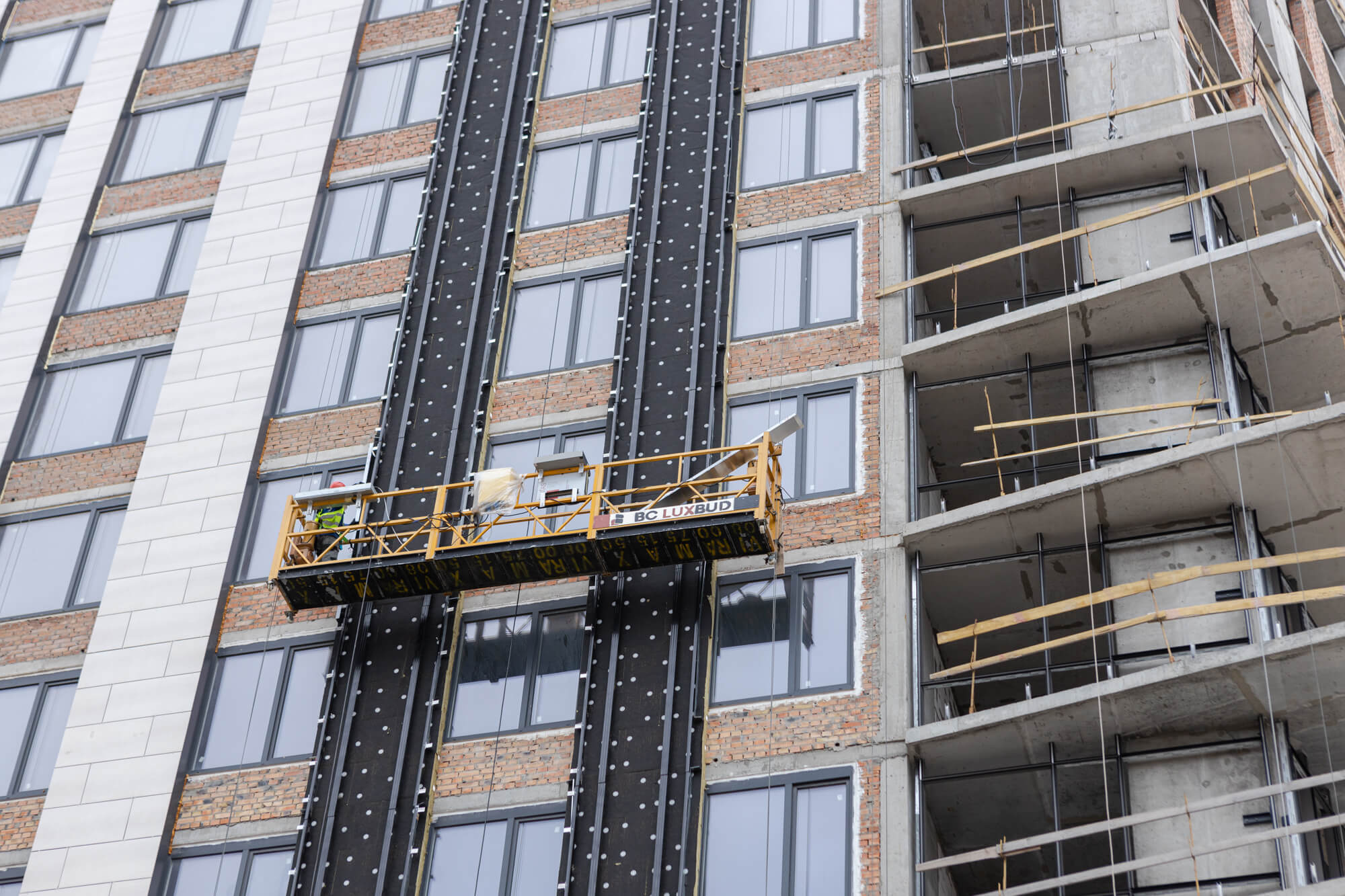

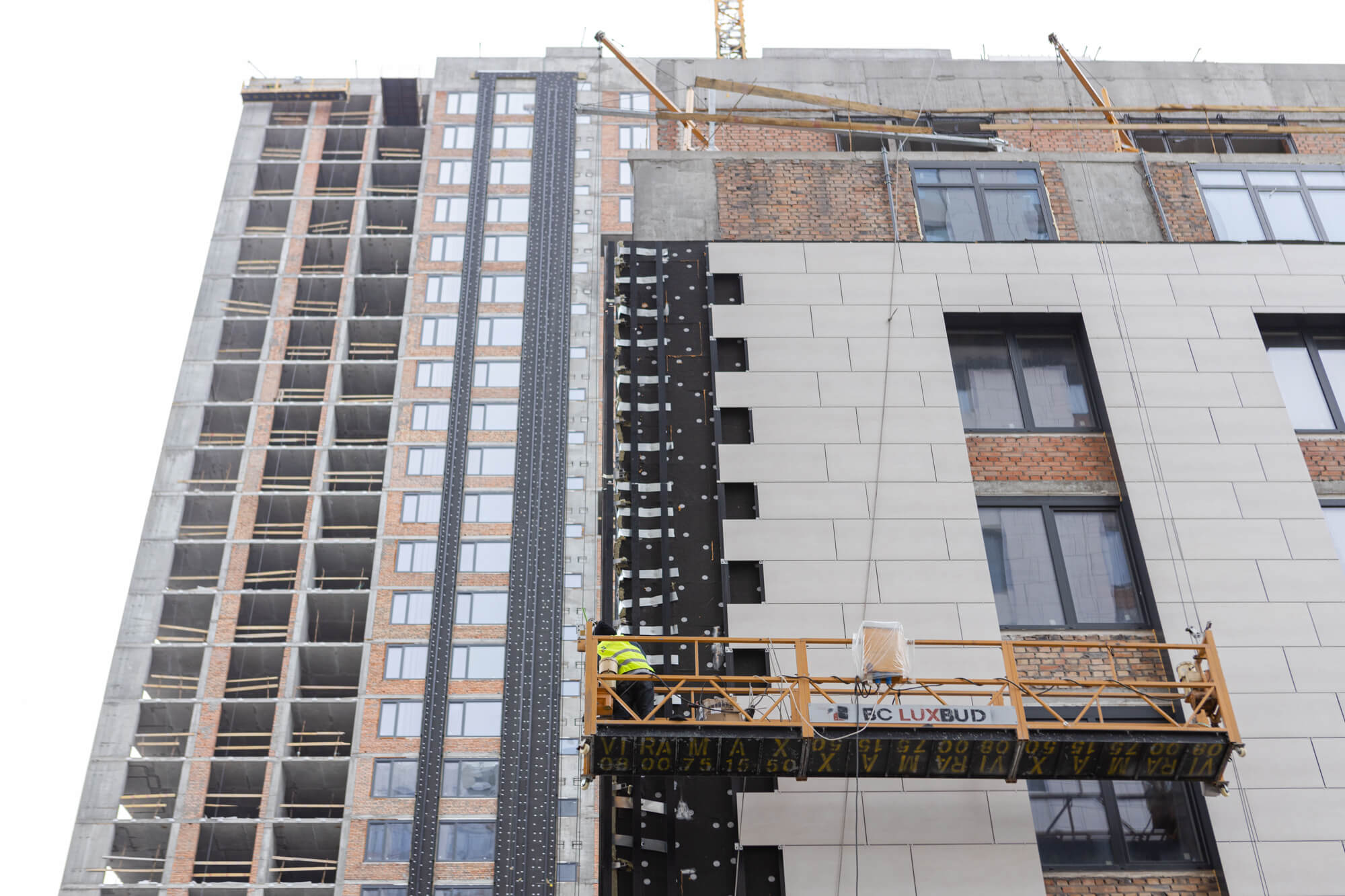

• влаштування НВФ – 80%;
• влаштування СПОК – 30%;

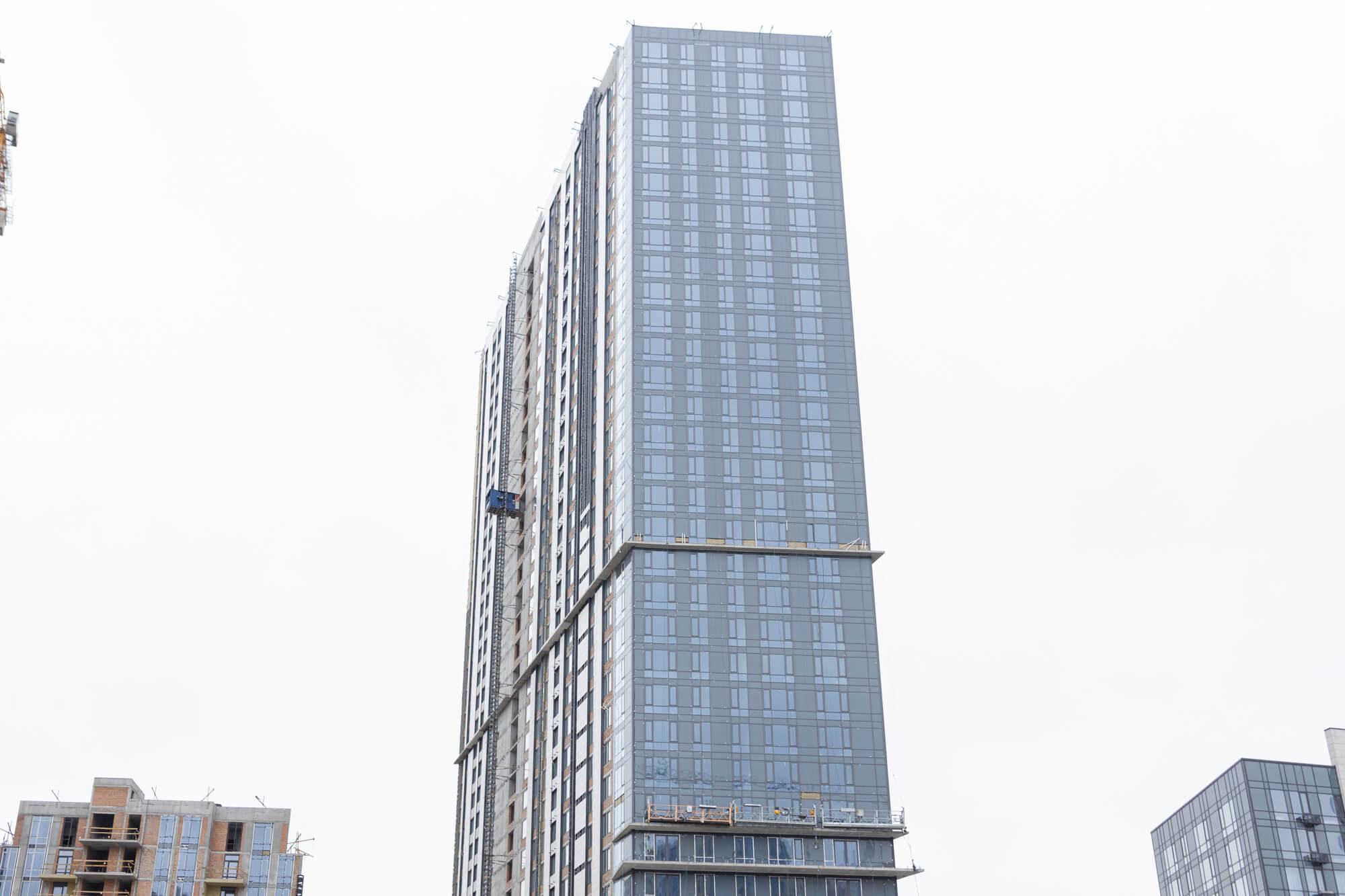

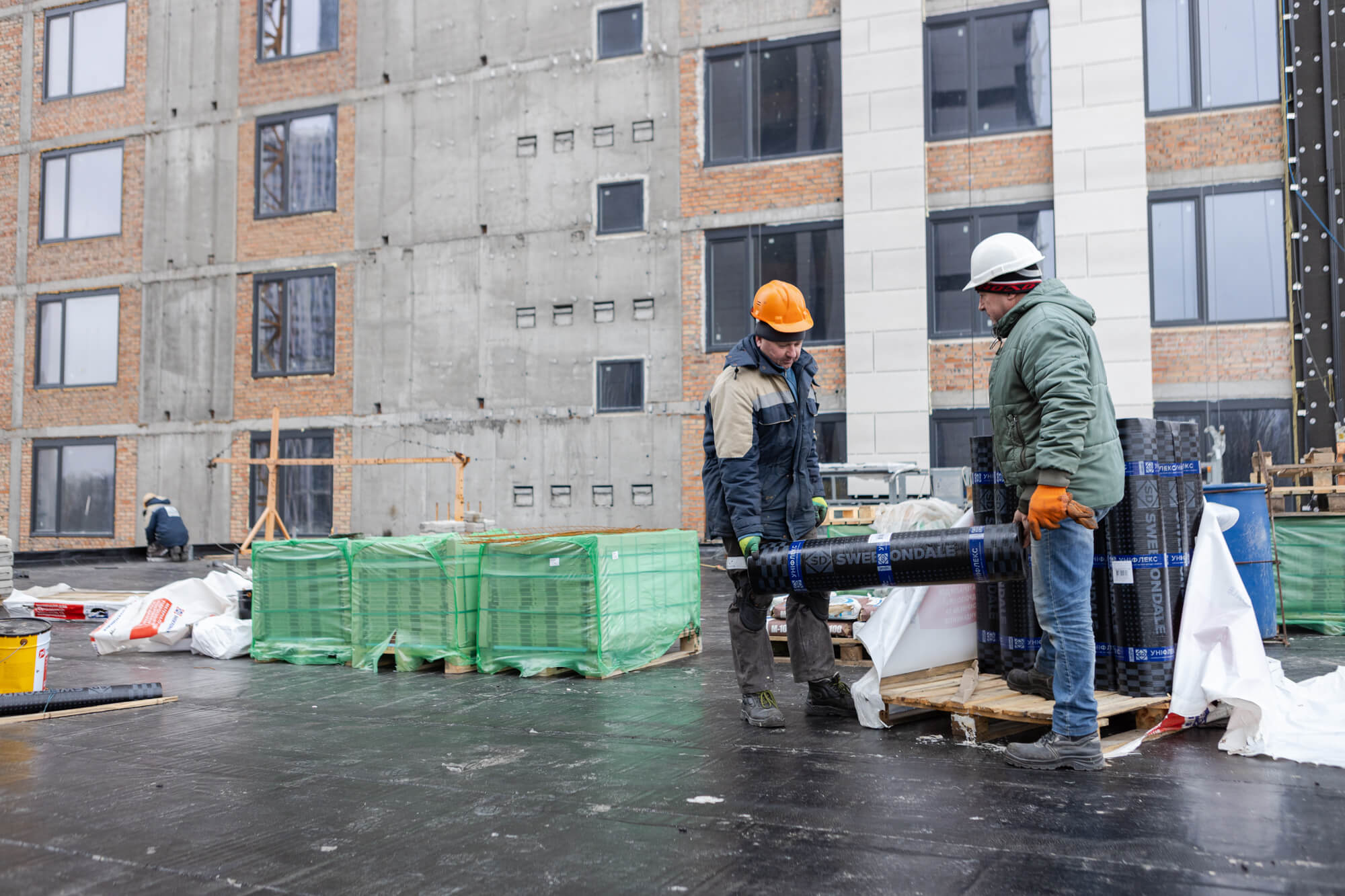

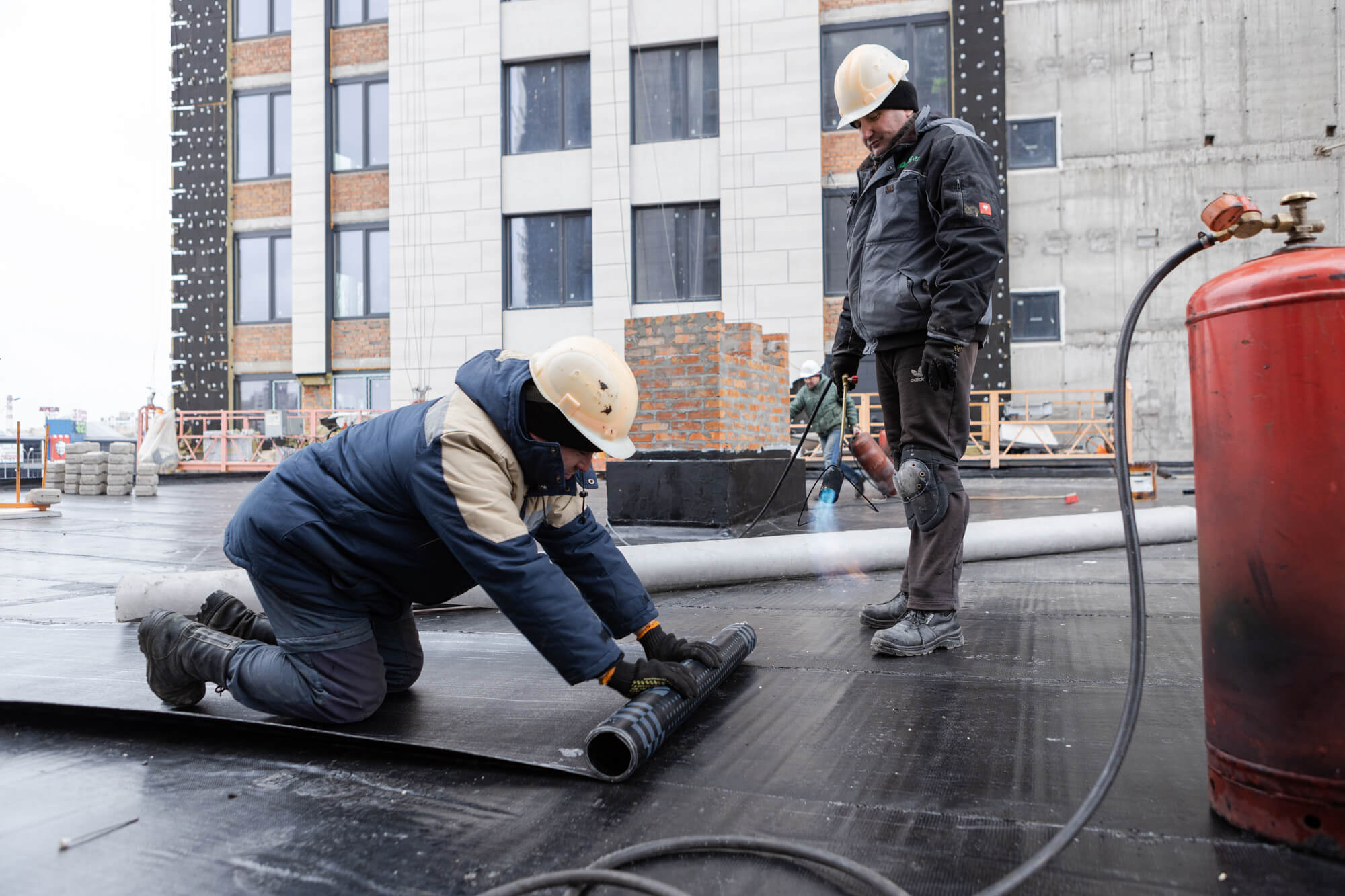

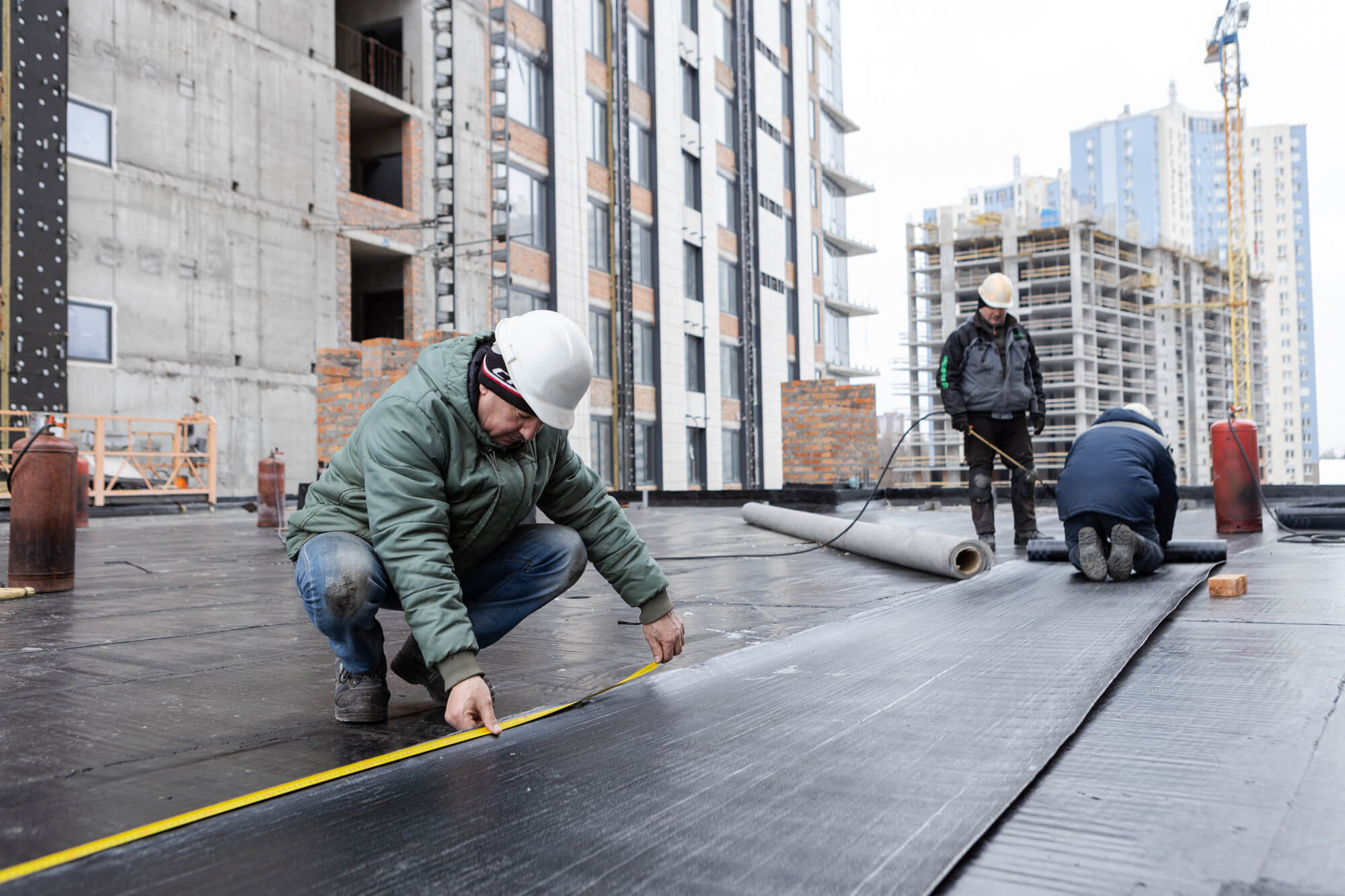

• влаштування покрівлі – 95%;
• влаштування сплінкерної системи – 5%.
Будинок №3, секція 2:
• влаштування внутрішніх цегляних стін з 3 по 11 поверх – 96%;
• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 97%;

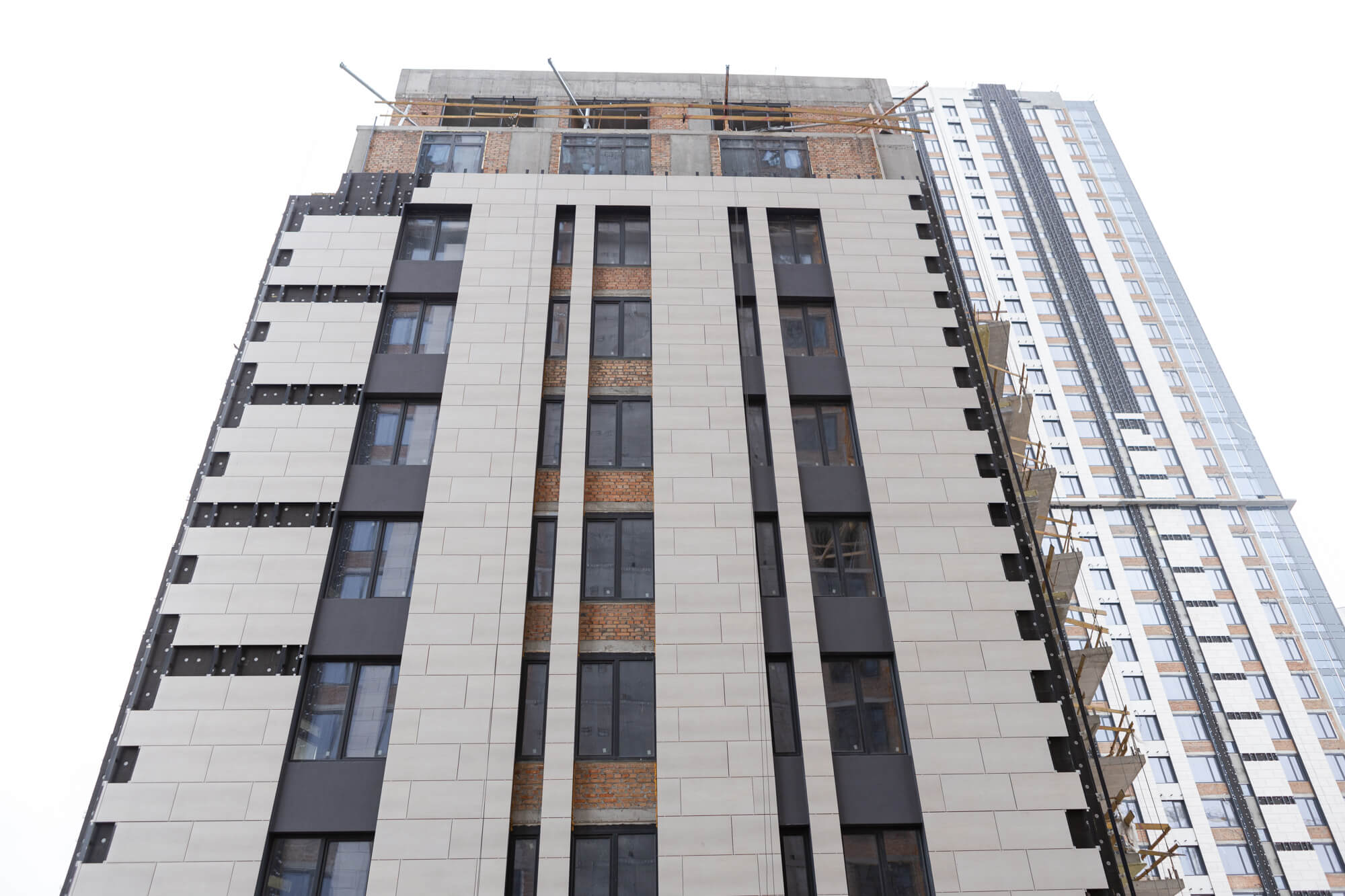

• влаштування НВФ – 88%Влаштування СПОК – 95%;

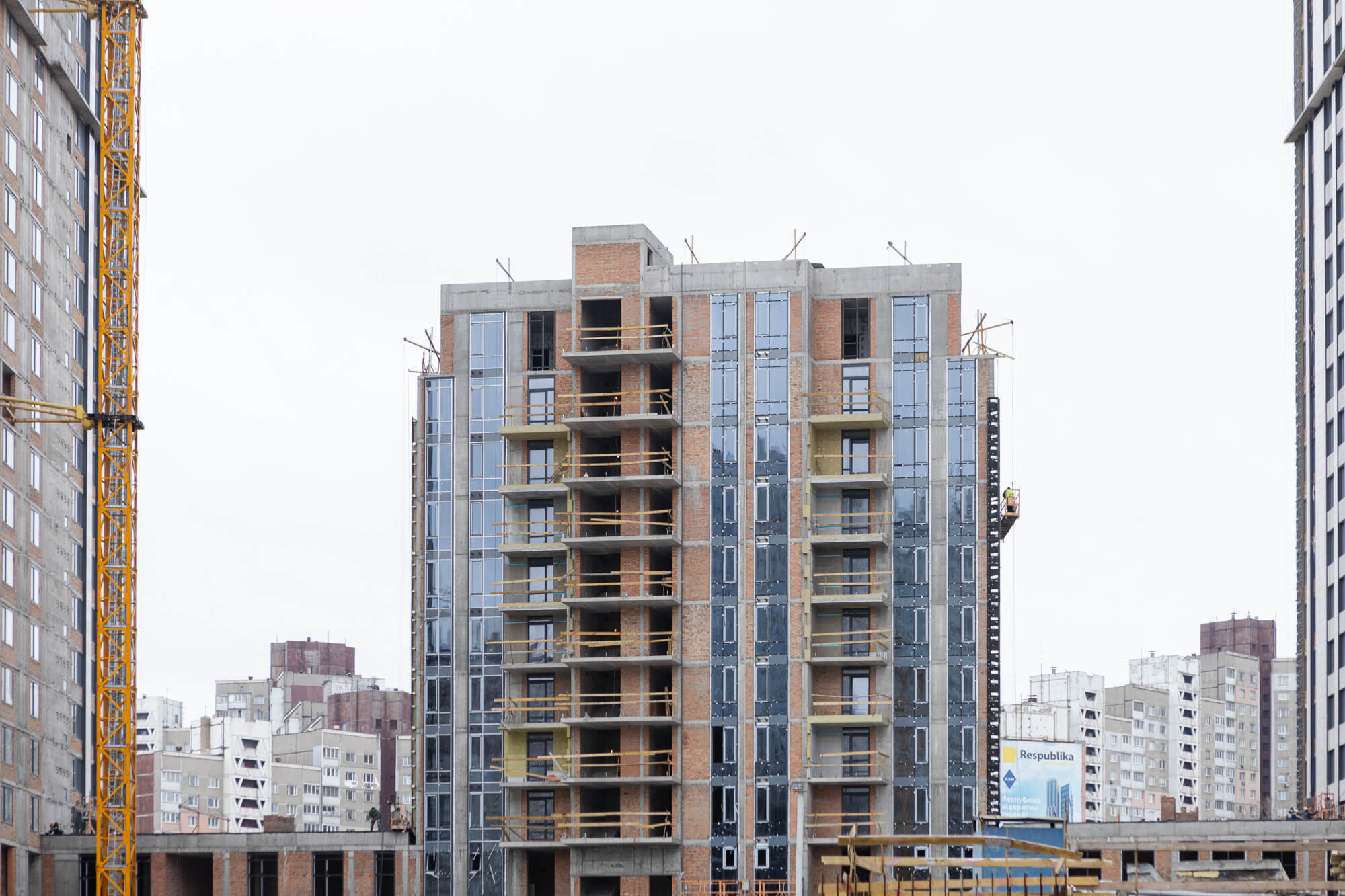

• влаштування покрівлі – 95%;
• влаштування ЛММ будівлі – 55%.
Будинок №3, секція 3:

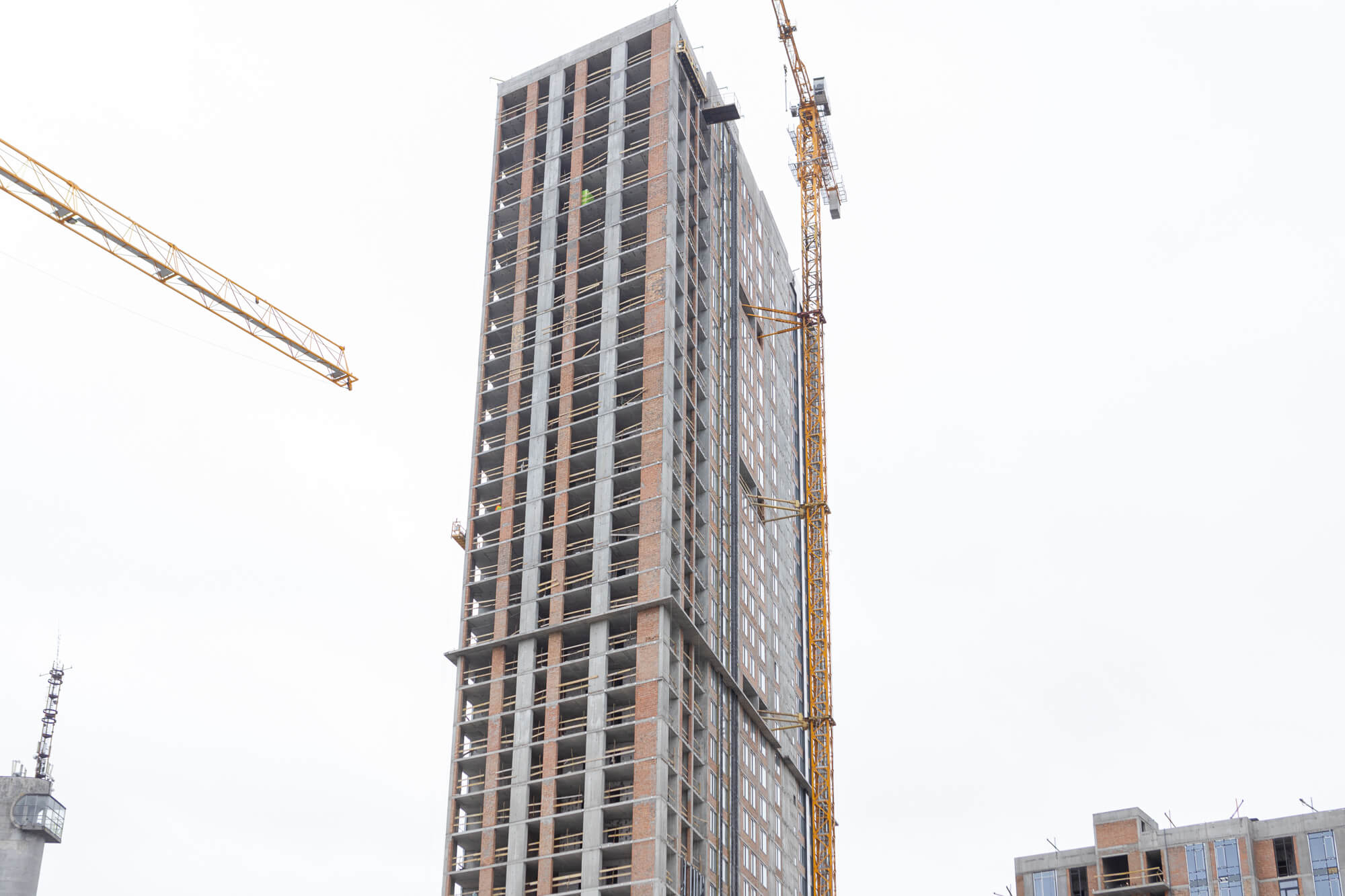

• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 99%;
• монтаж протипожежних клапанів поквартирно – 99%;
• влаштування цементно-піщаної стяжки пола – 97%;
• влаштування НВФ – 95%;
• влаштування СПОК – 96%;
• влаштування ЛММ – 52%;
• укладання плитки на підлогу в МЗК – 50%.
Паркінг ЖБ №3:

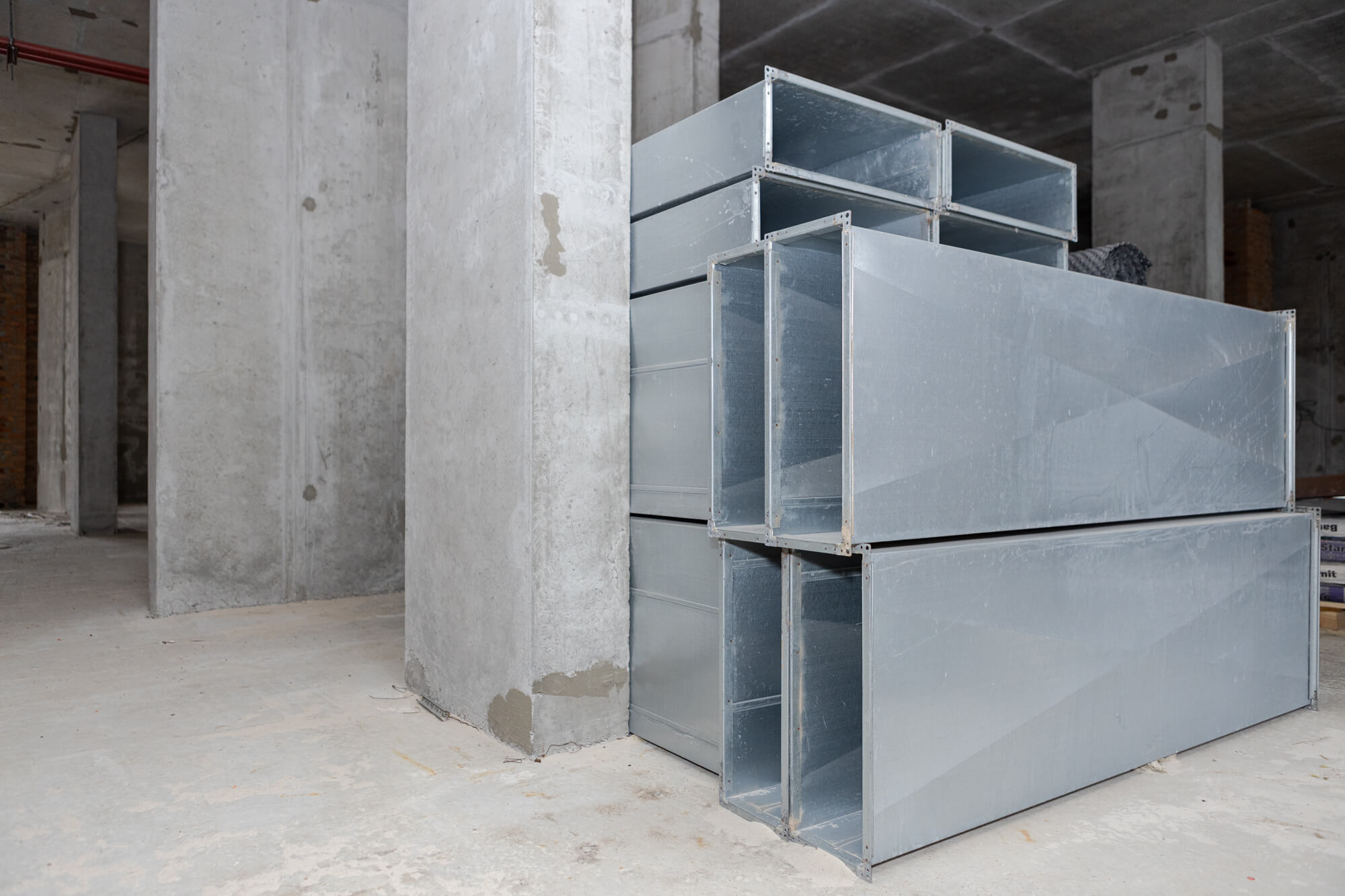

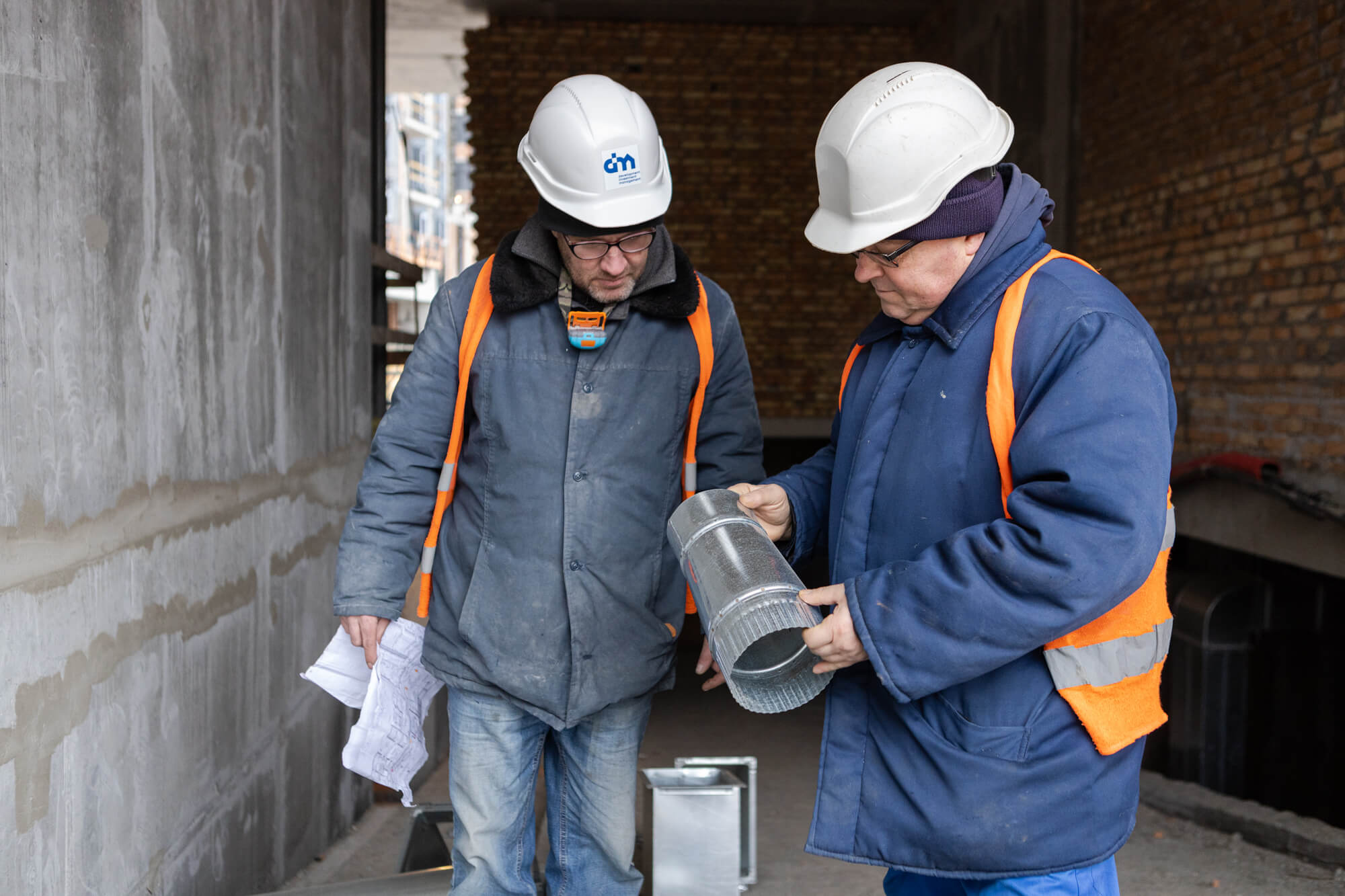

• влаштування вентиляційної системи В-1-2-3-4-5-6-7-8,П-1 – 78%.
Будинок №3, секція 3:
Влаштування з/б конструкцій:

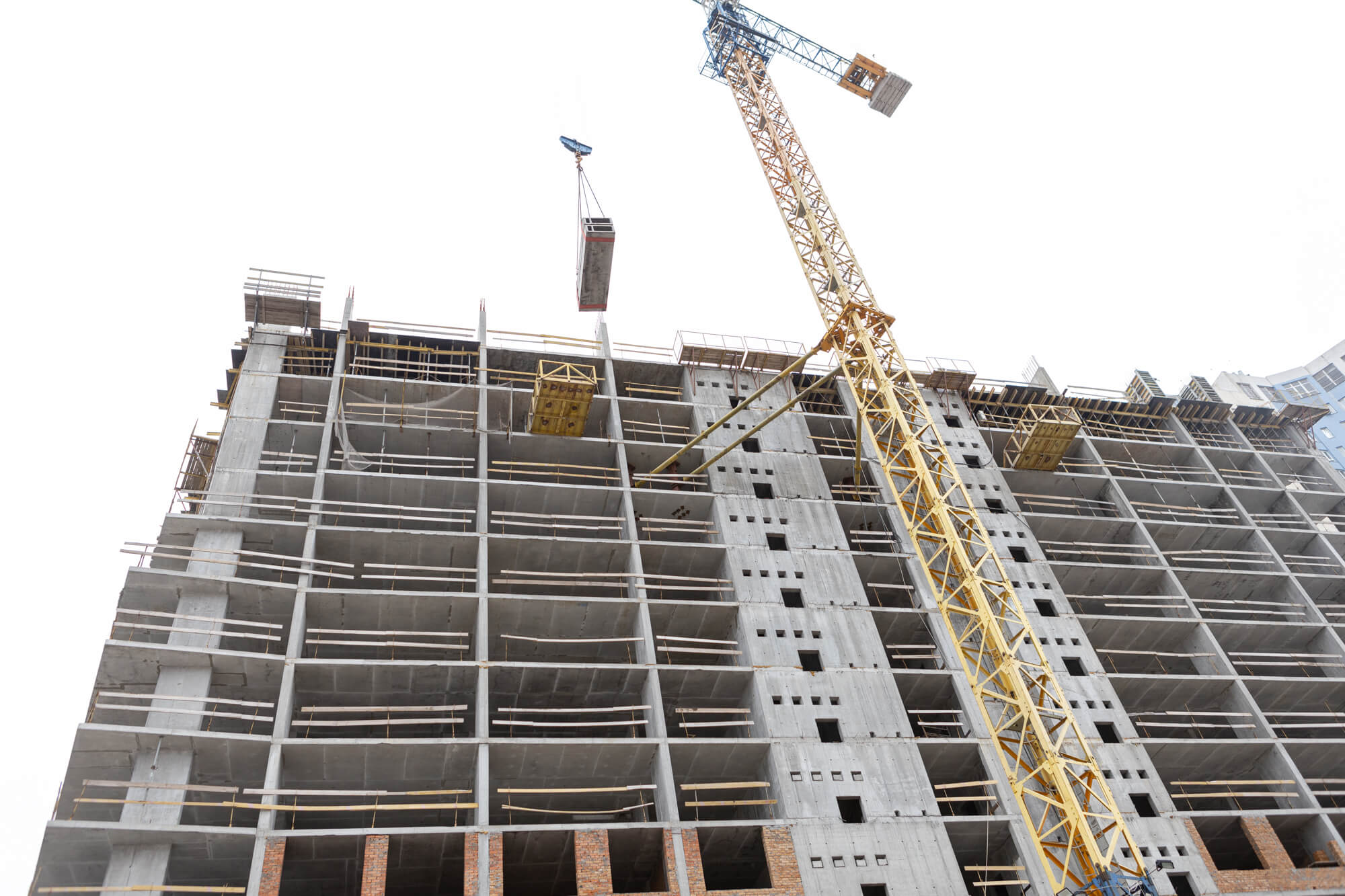

• армування та бетонування плити перекриття 13-го поверху – 100%;
• армування та бетонування вертикальних елементів будівлі 13-го поверху – 80%.
