Хід будівництва, 05.01.2023

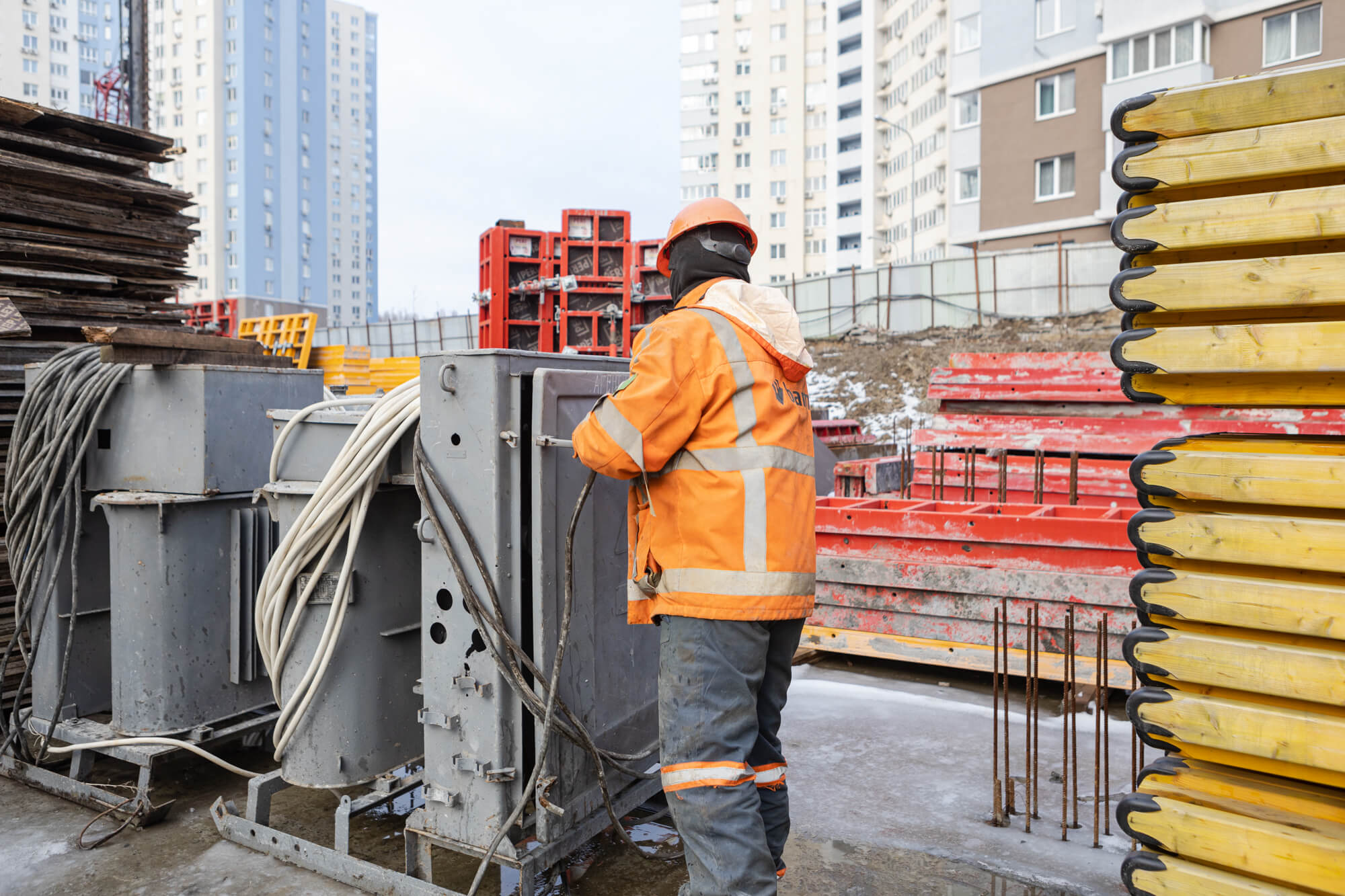

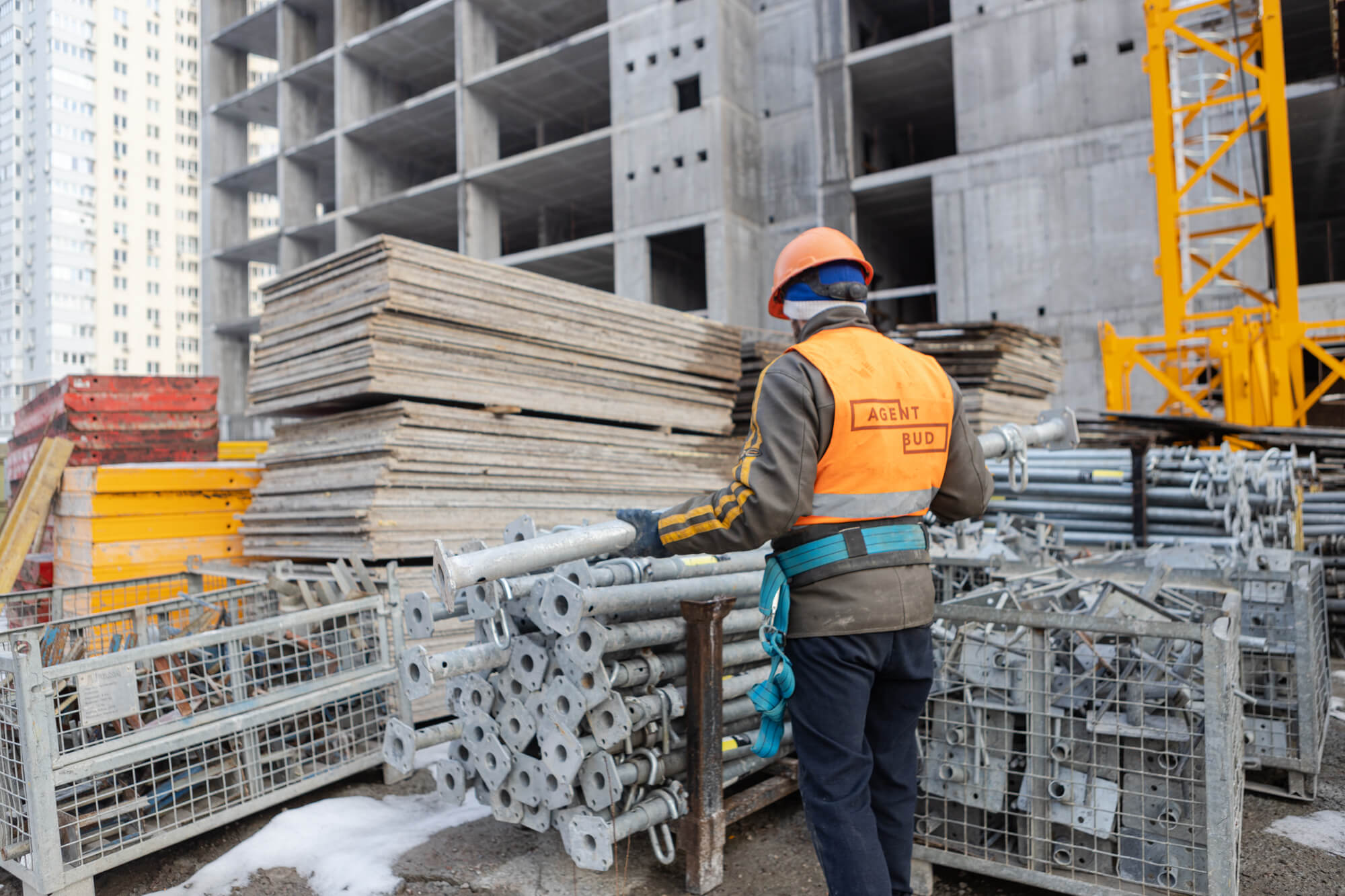

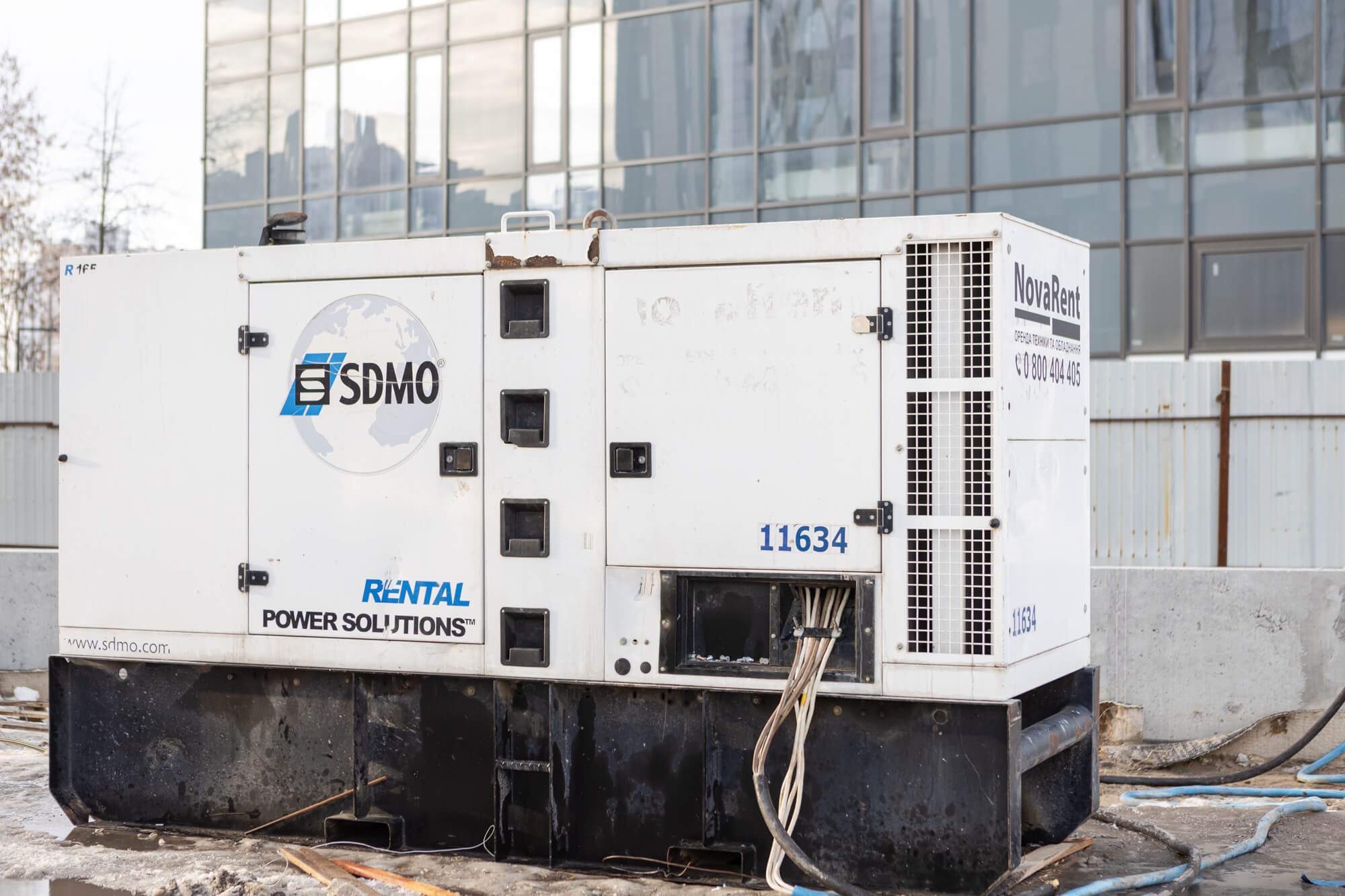

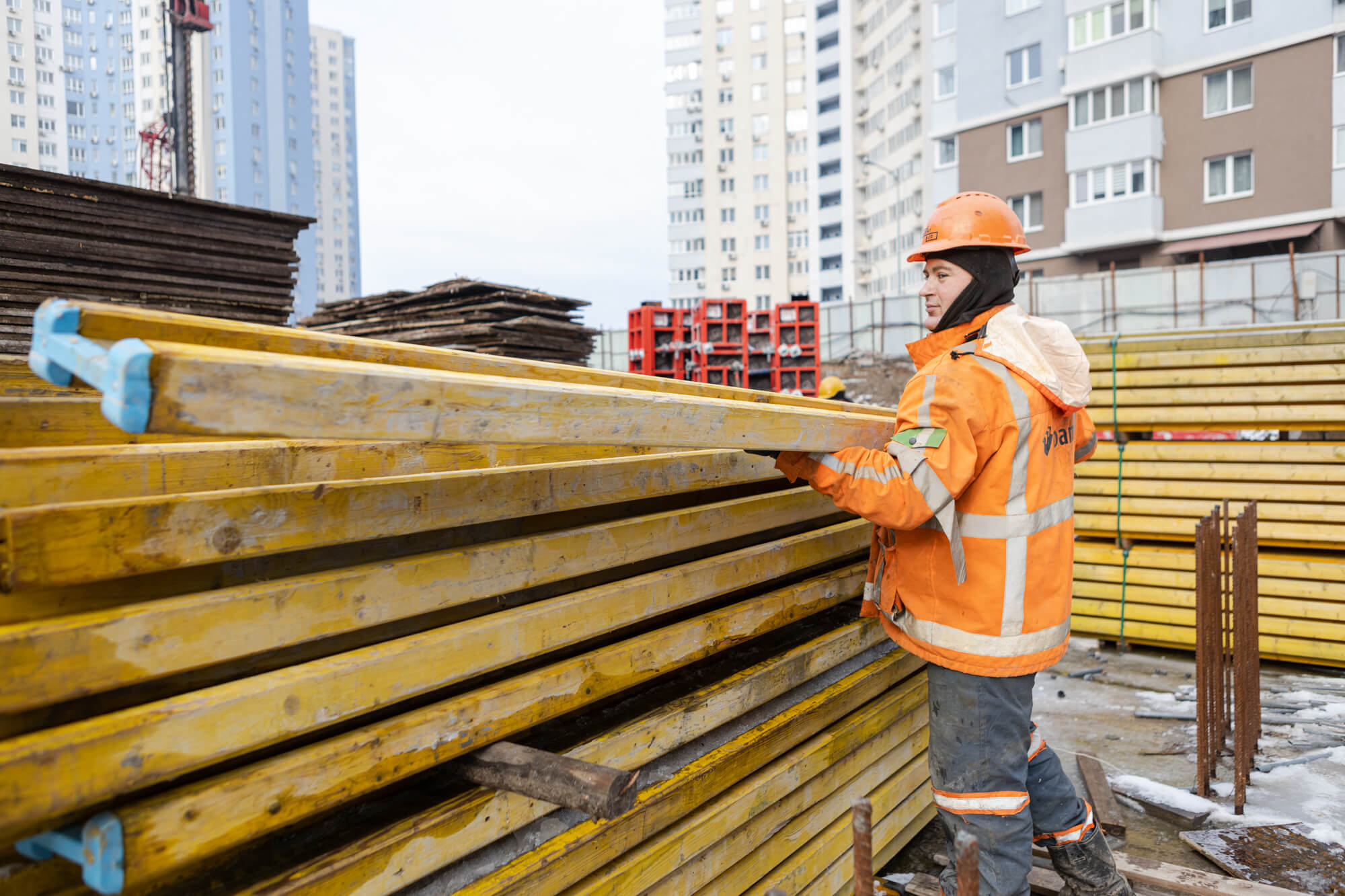

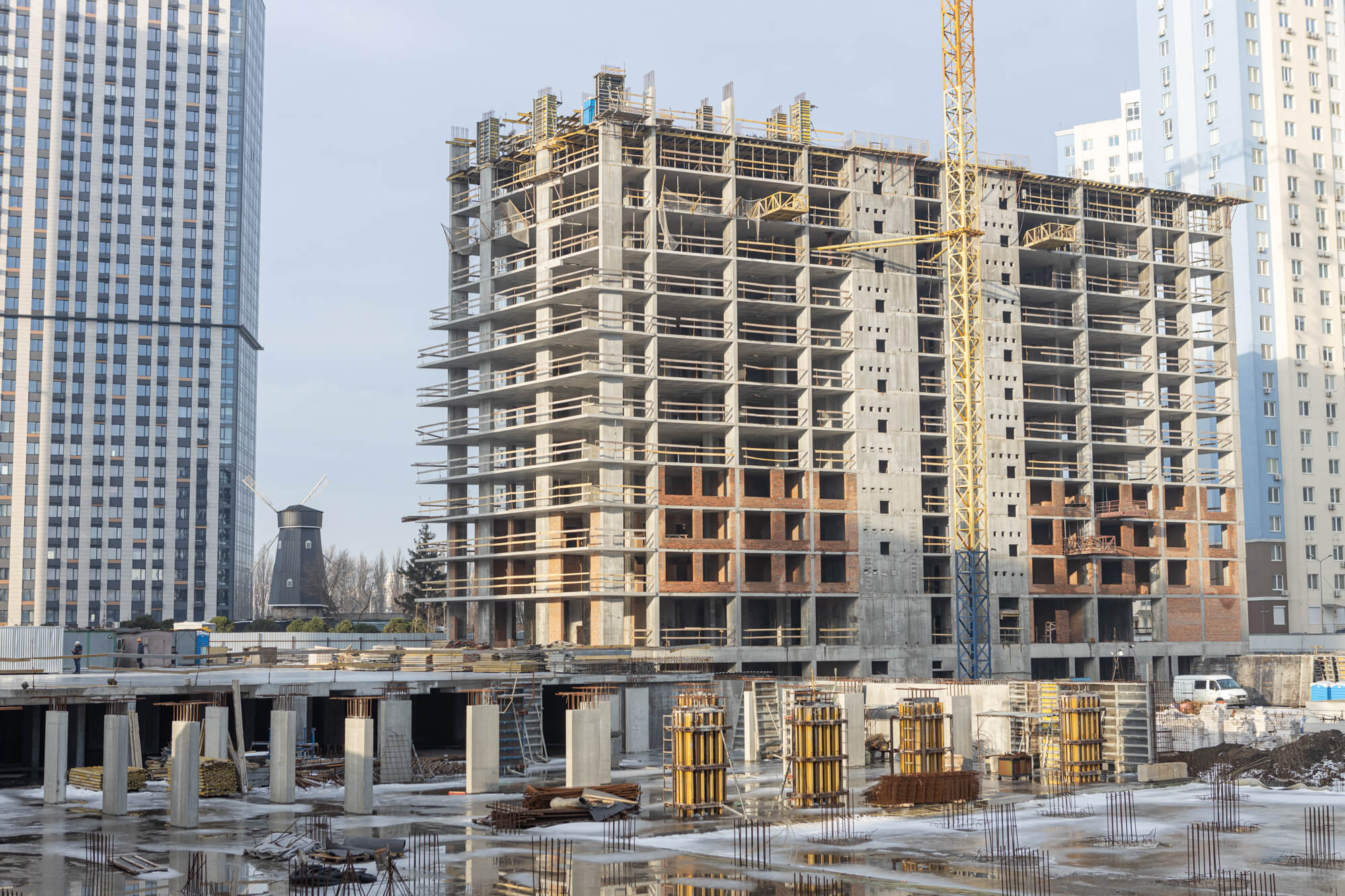

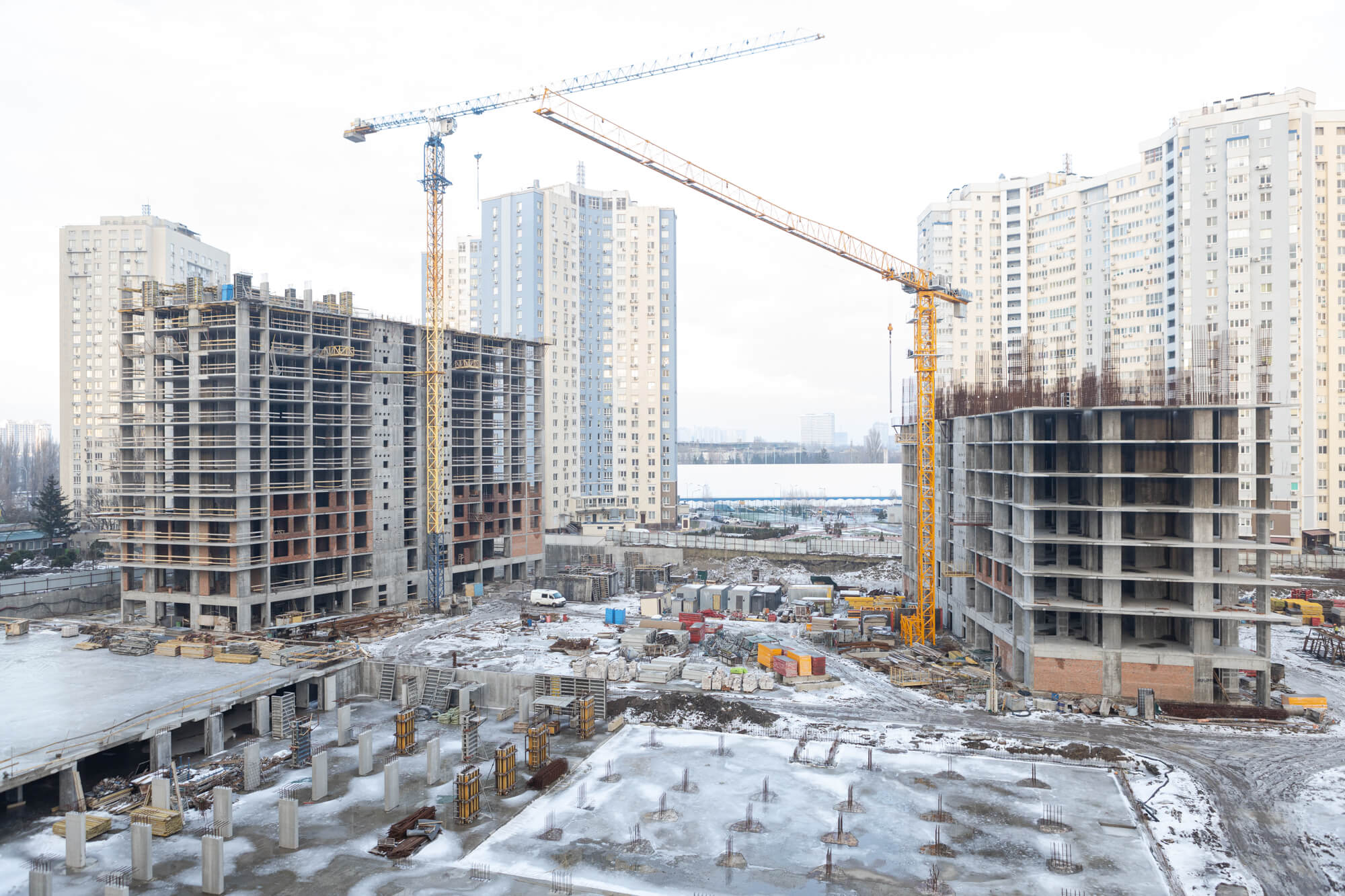

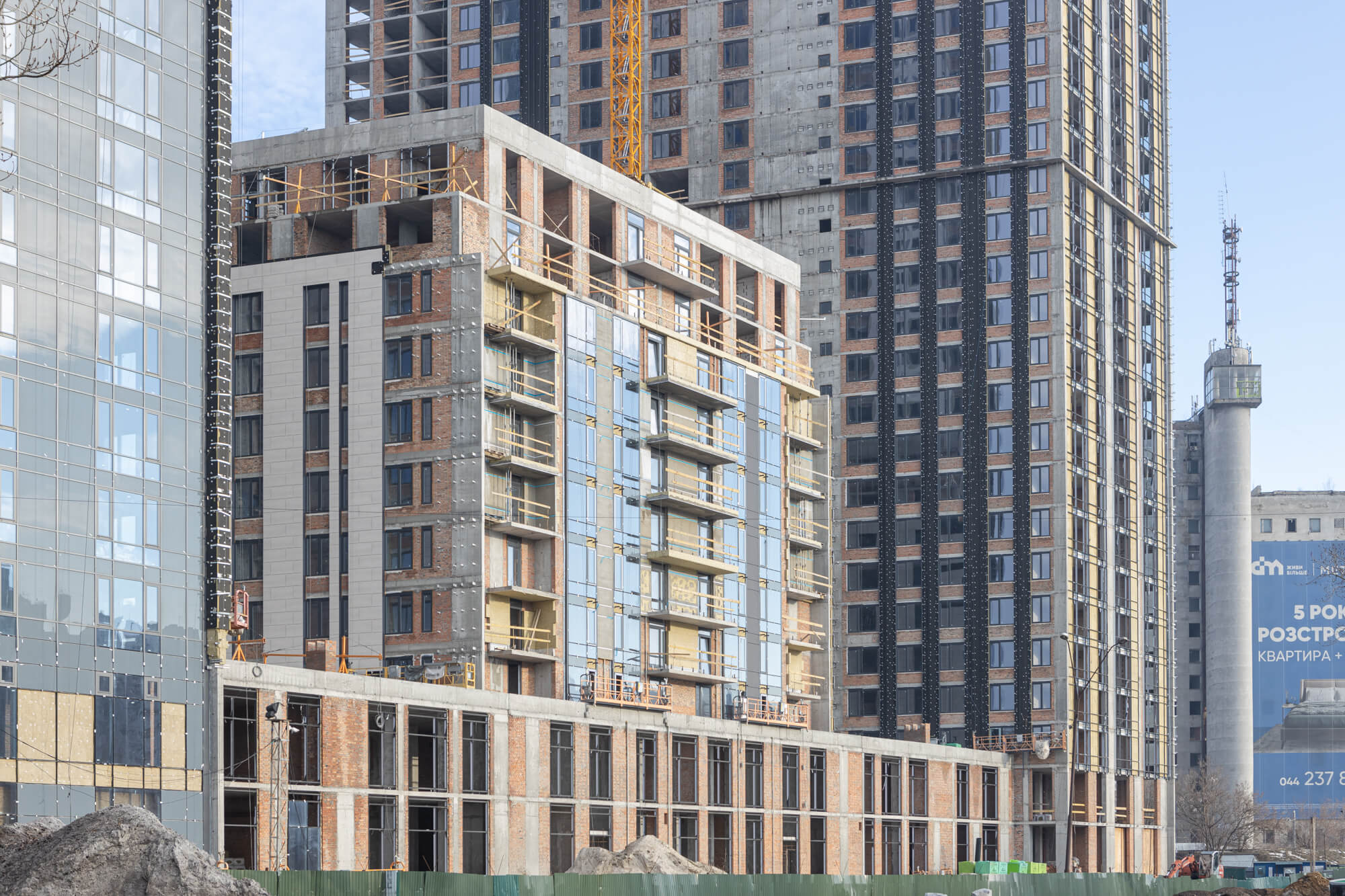

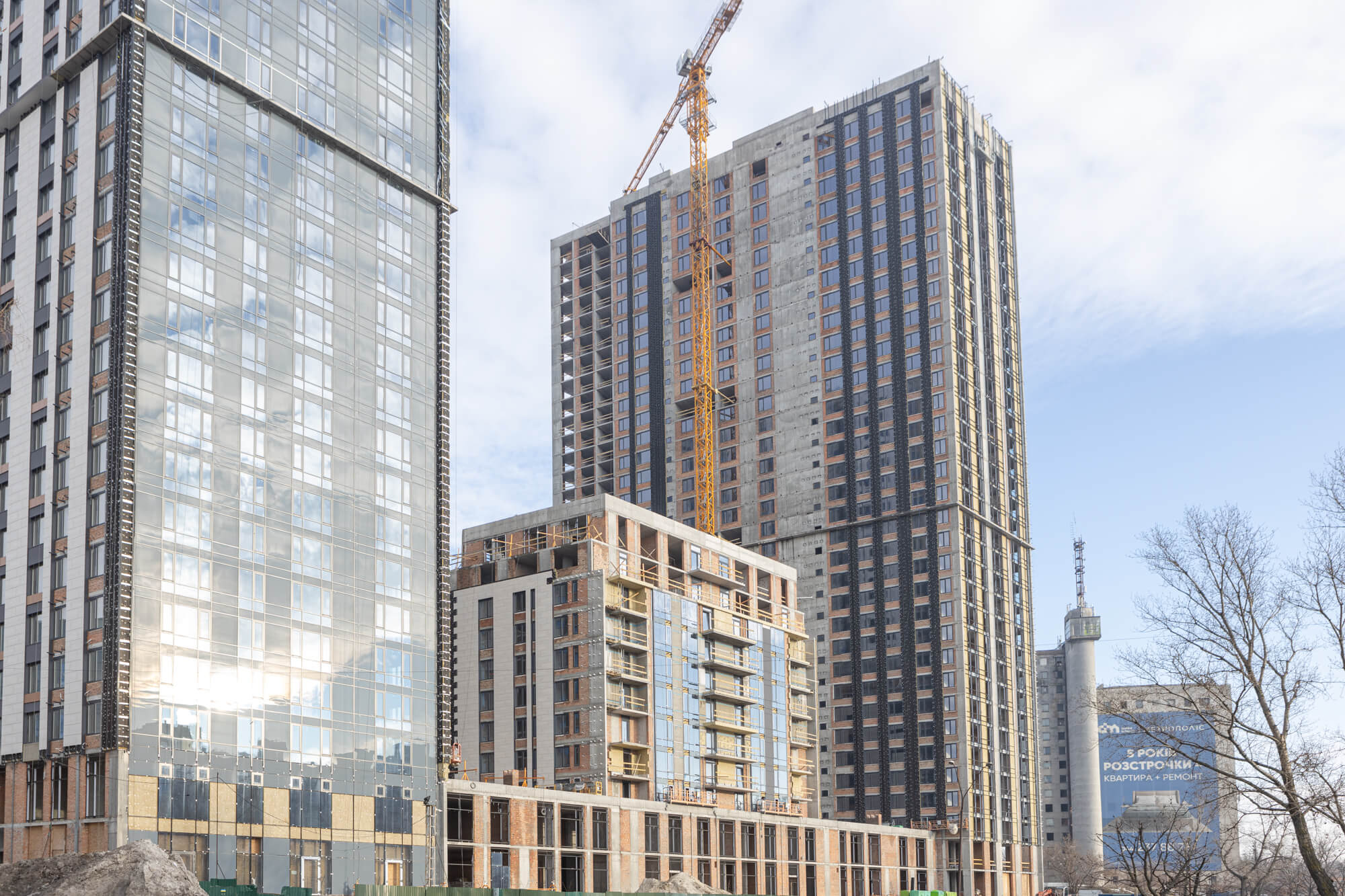

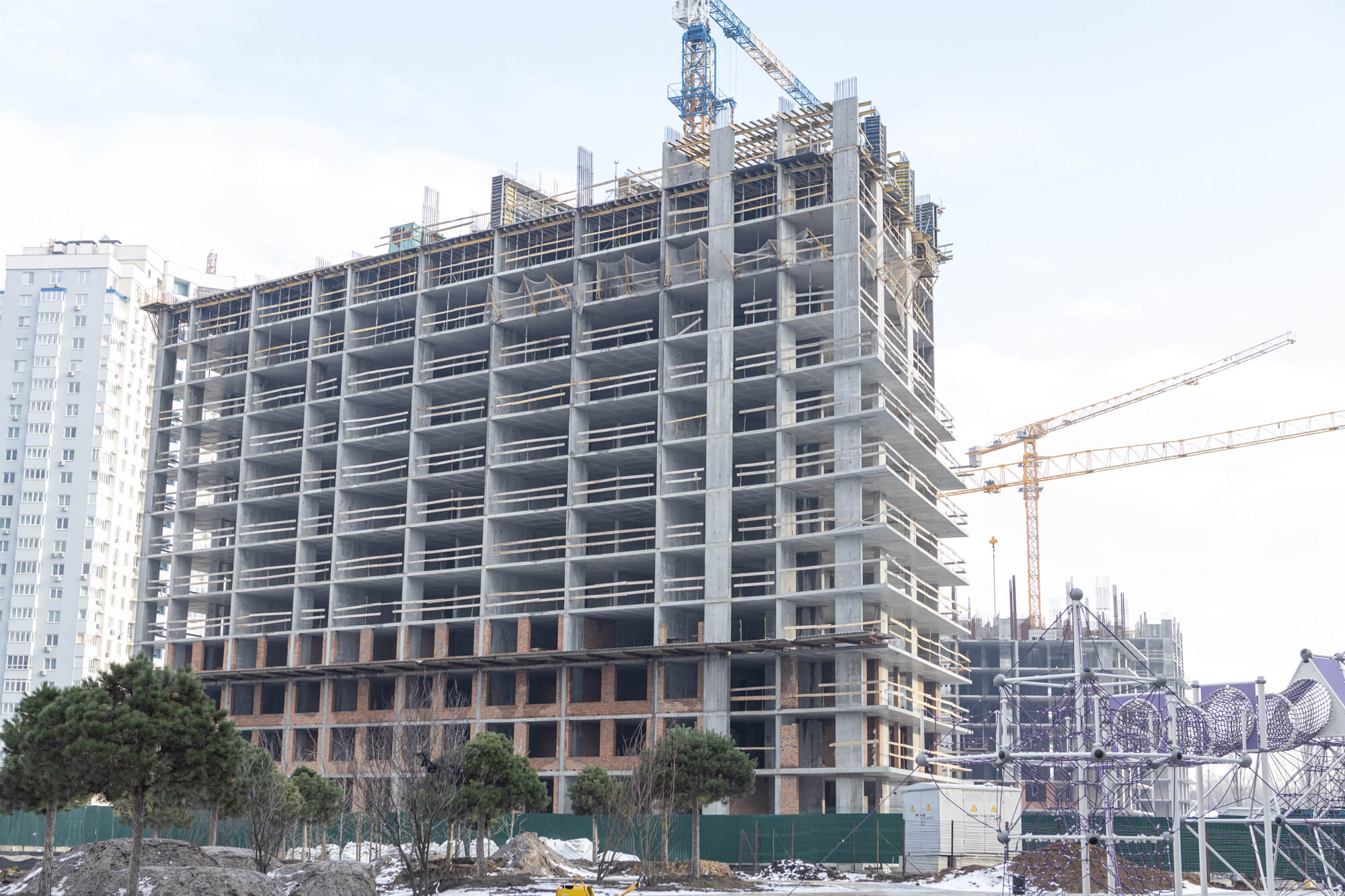

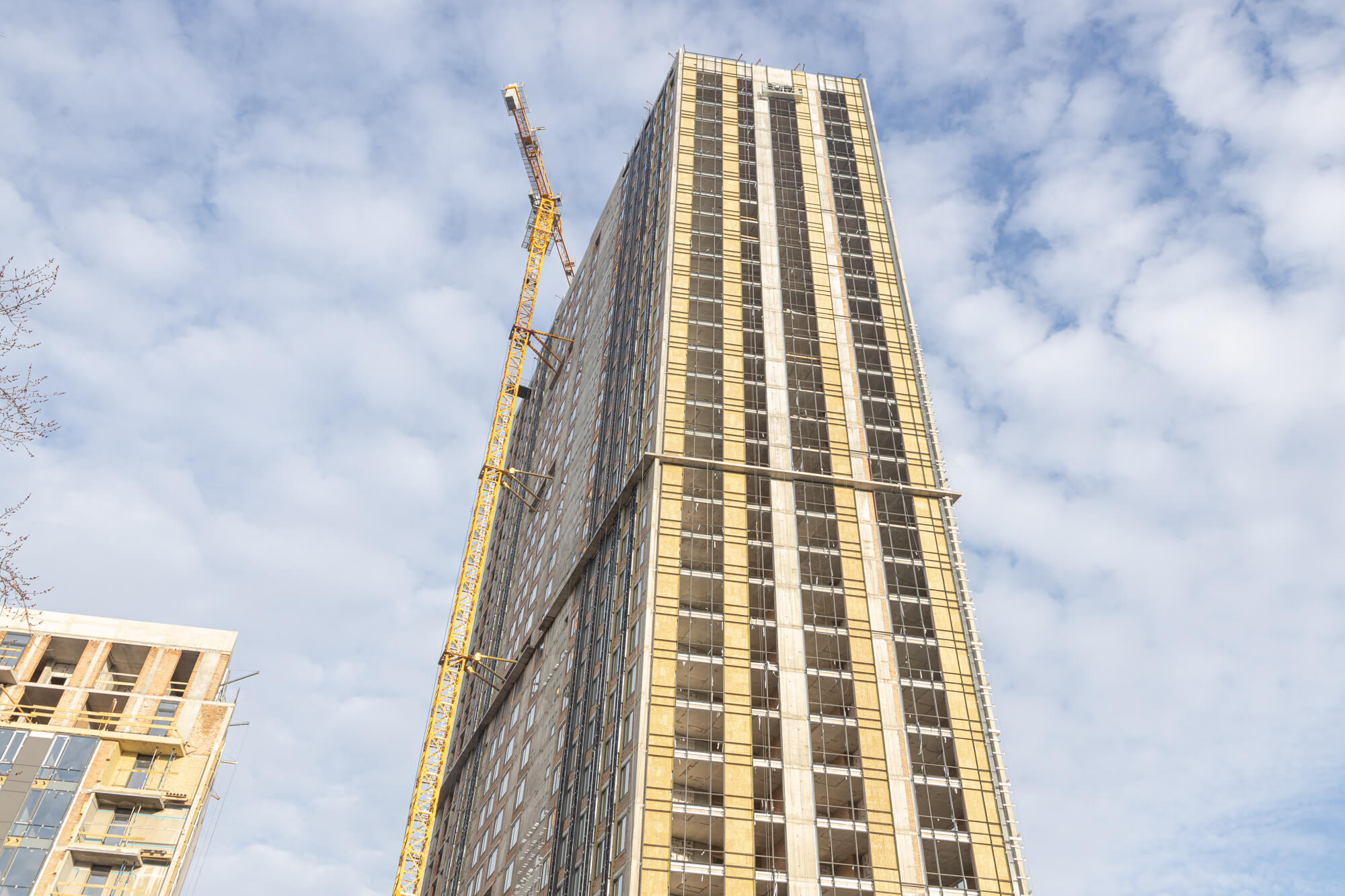

Найсучасніший та амбітний Метрополіс від компанії DIM – окраса Голосіївського району активно будується. Зводимо моноліт, влаштовуємо вентильований навісний фасад, віконні конструкції, мережі. Робота на будмайданчику і в грудні не зупинялась ні на мить, адже будівництво, як і відділ продажу оснащений генераторами для безперебійної роботи. Робимо все можливе, щоб наші шановні клієнти отримали ключі від своїх квартир. Дякуємо за своєчасні виплати розстрочки, це допомагає тримати високі темпи будівництва.
Ділимось звітом з будівництва за грудень:

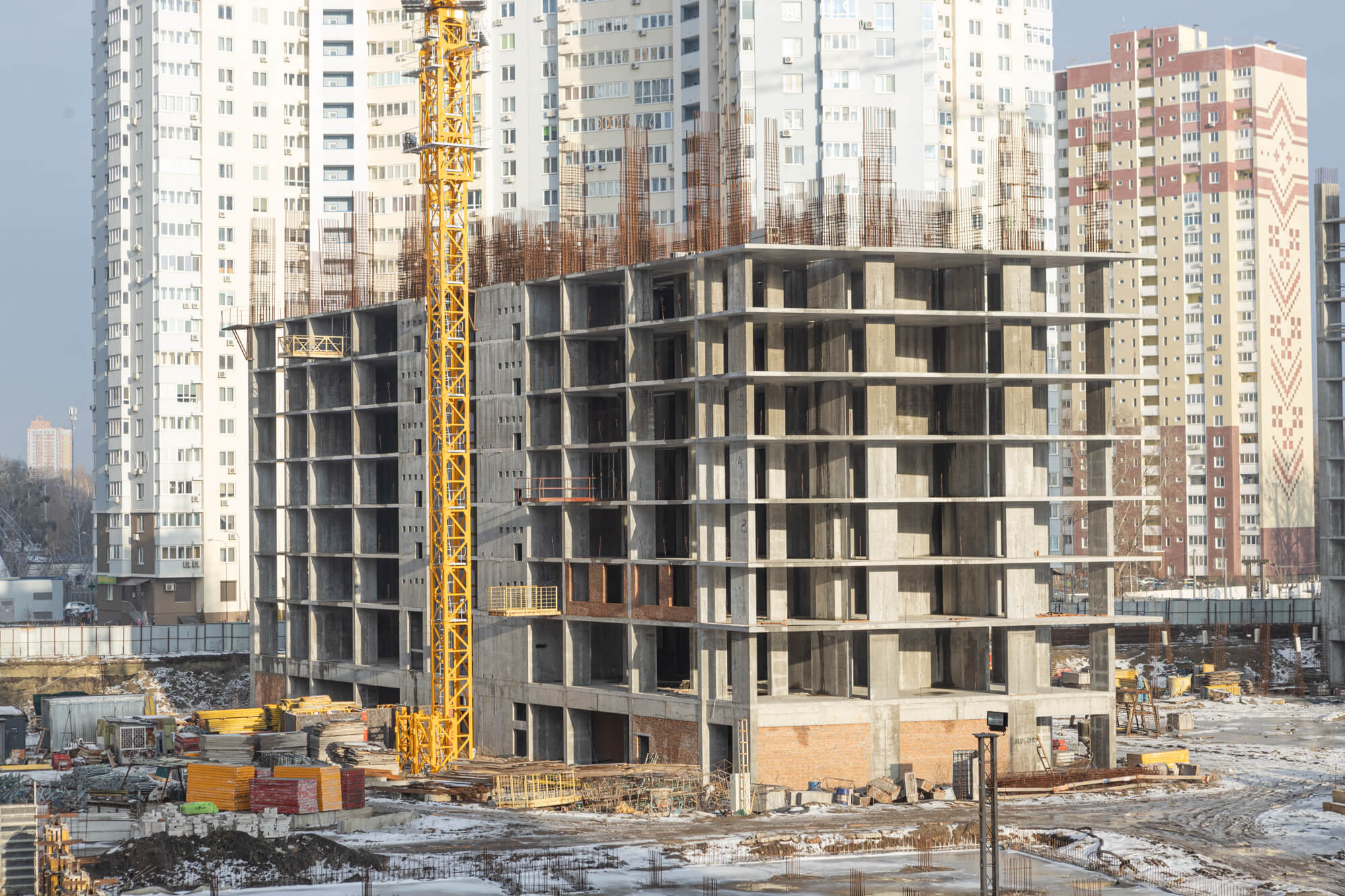

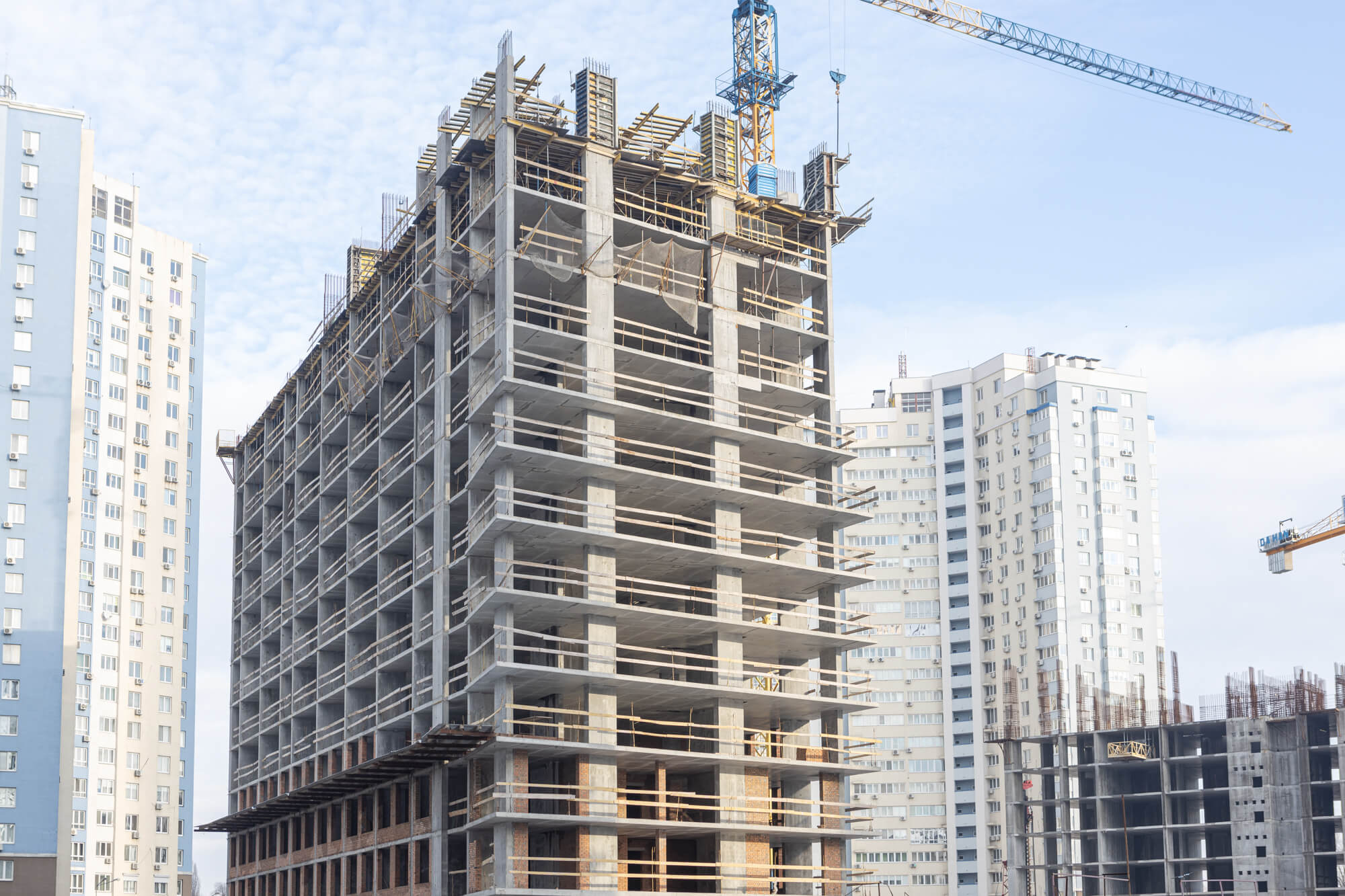

Будинок №3, секція 1:

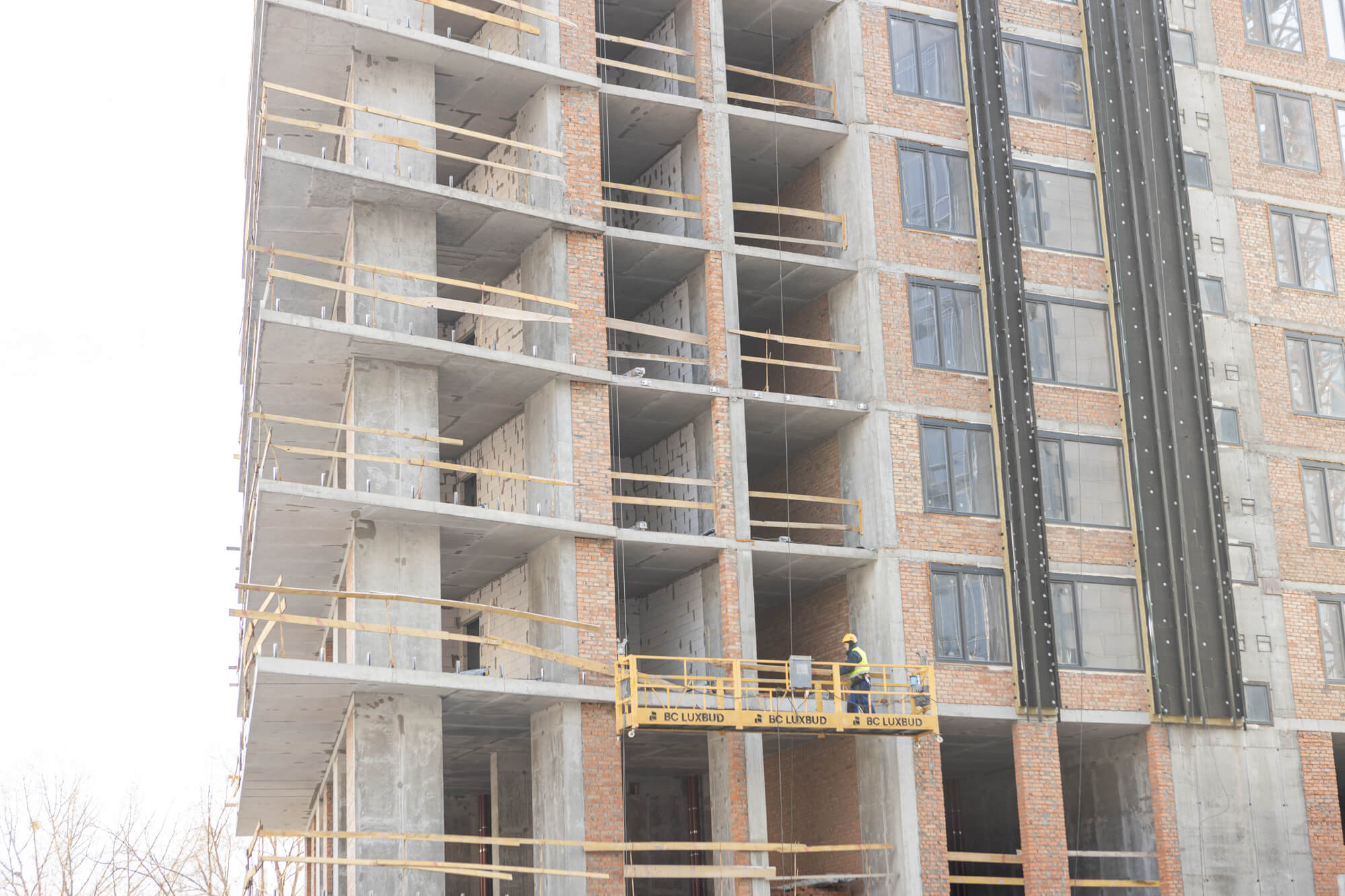

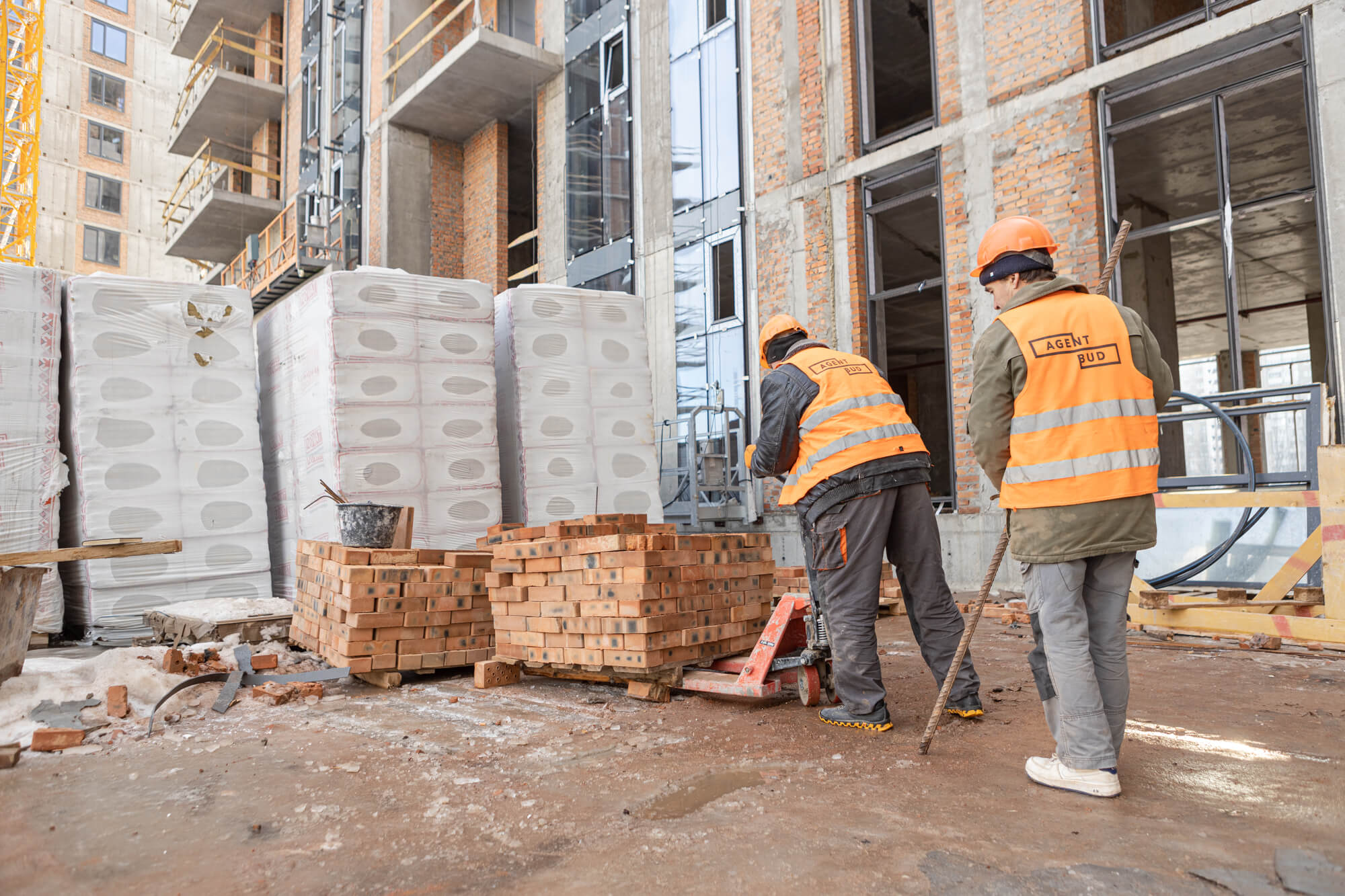

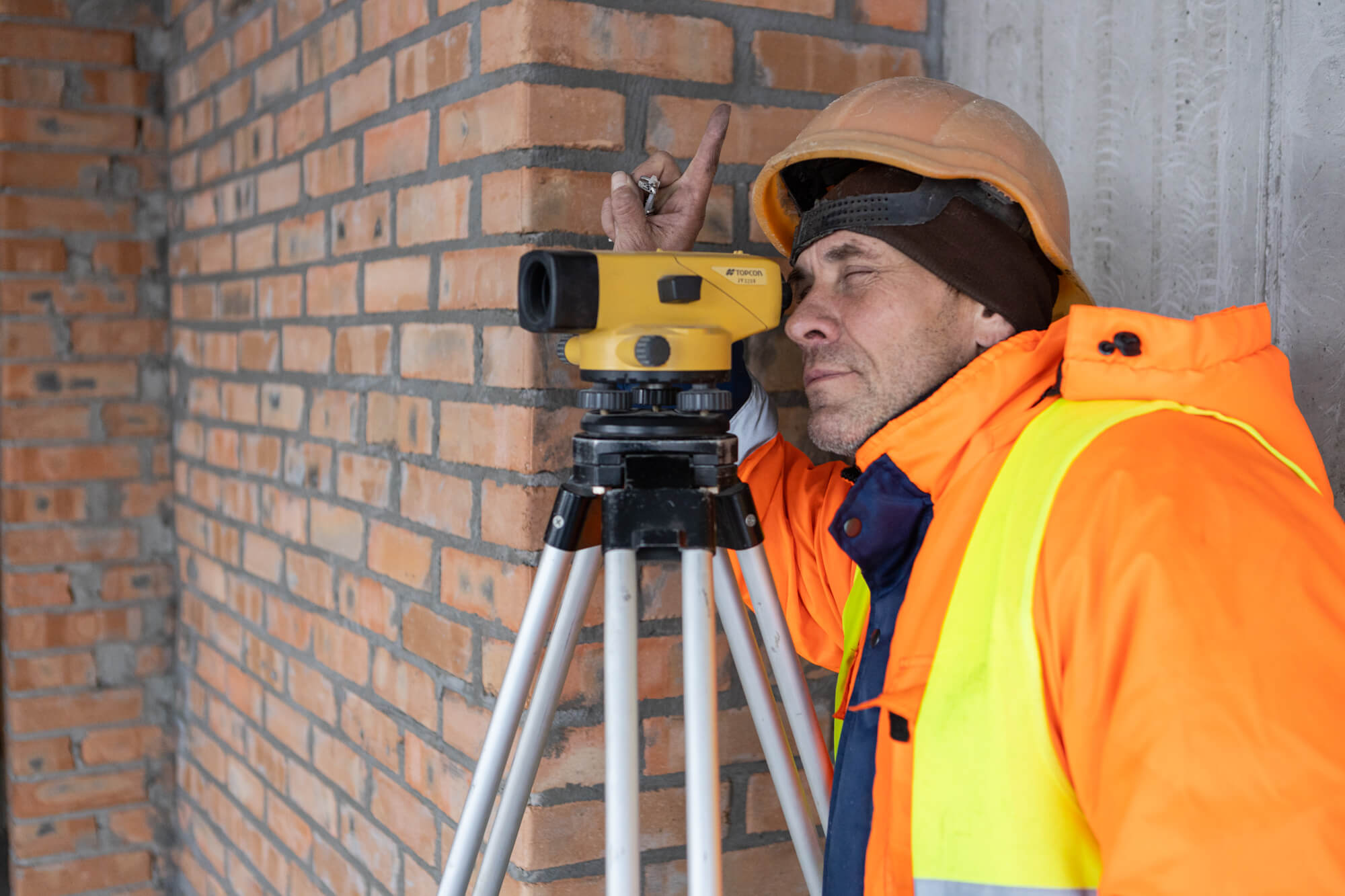

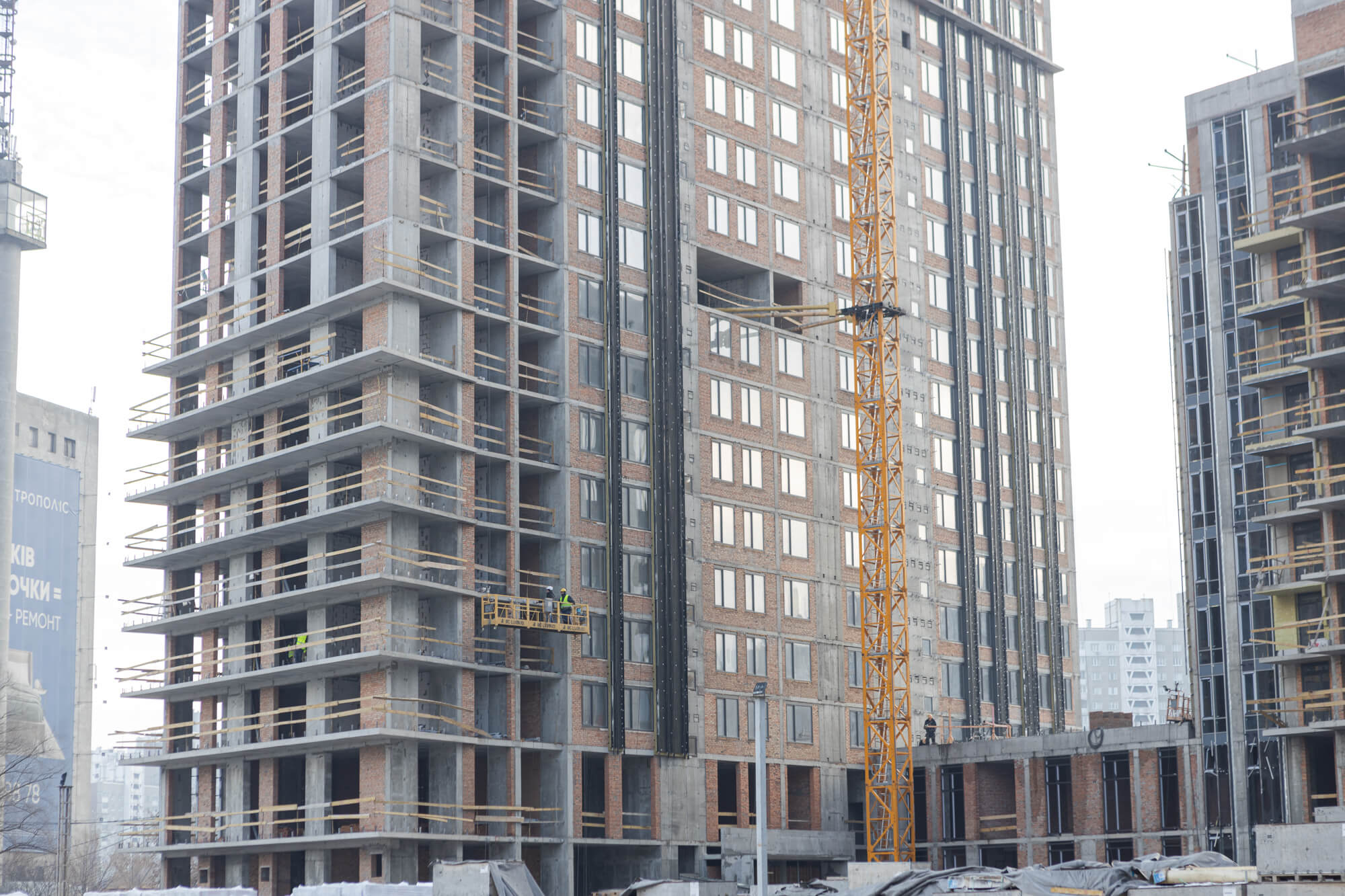

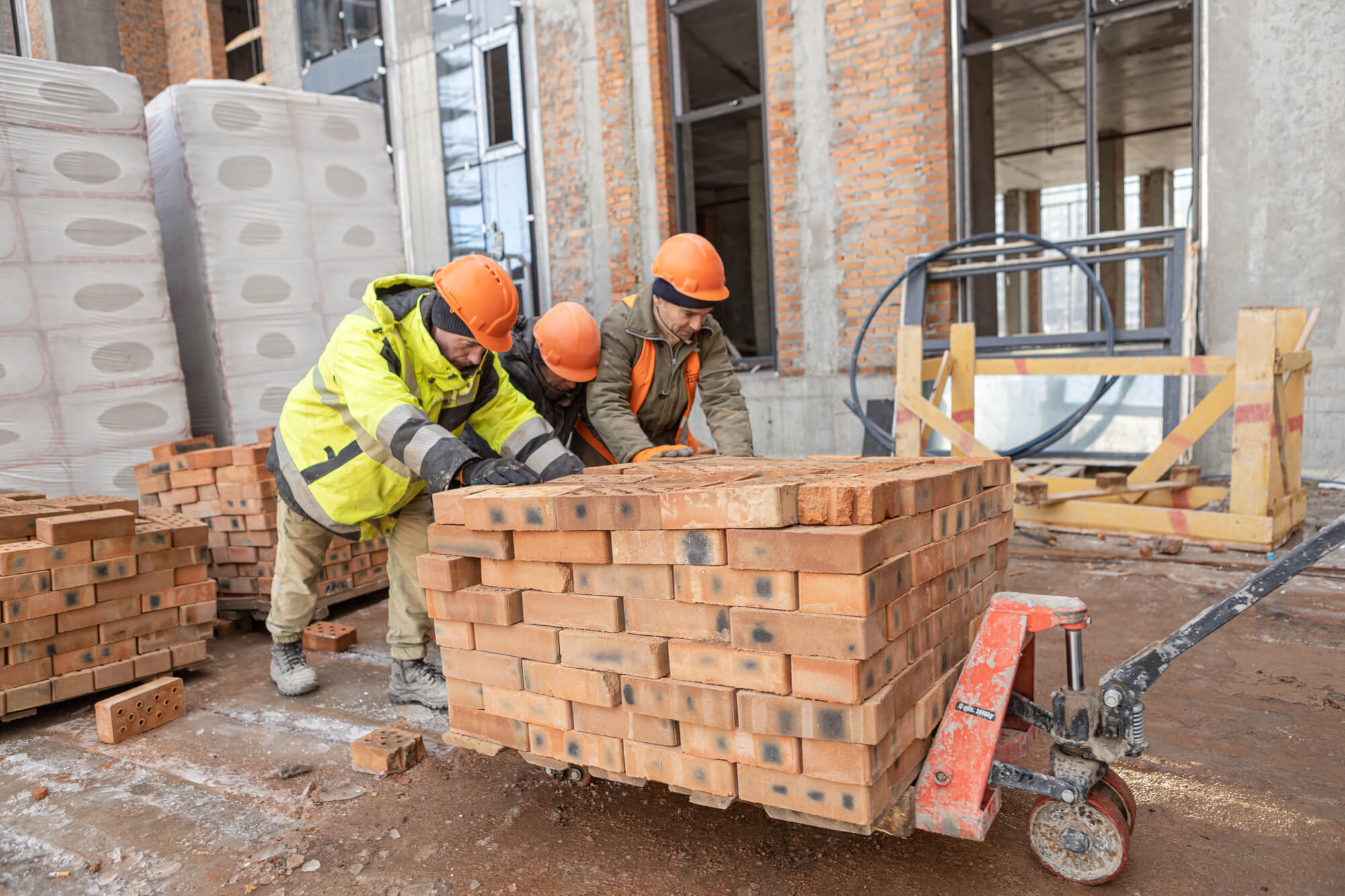

• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 97%;

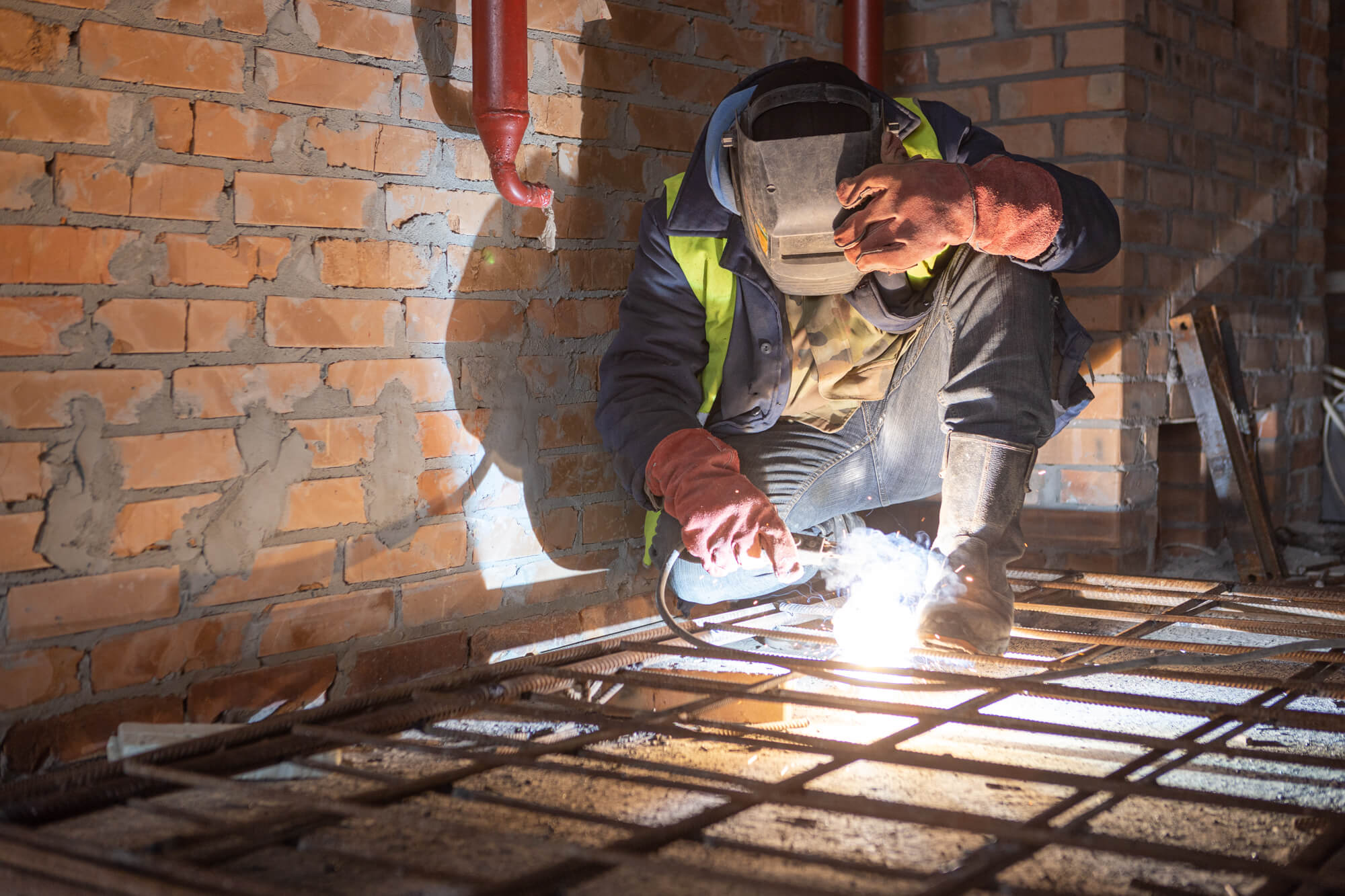

• виконані роботи по прокладанню трубопроводів опалення квартир – 96%;
• монтаж протипожежних клапанів поквартирно – 99%;
• влаштування цементно-піщаної стяжки пола – 80%;

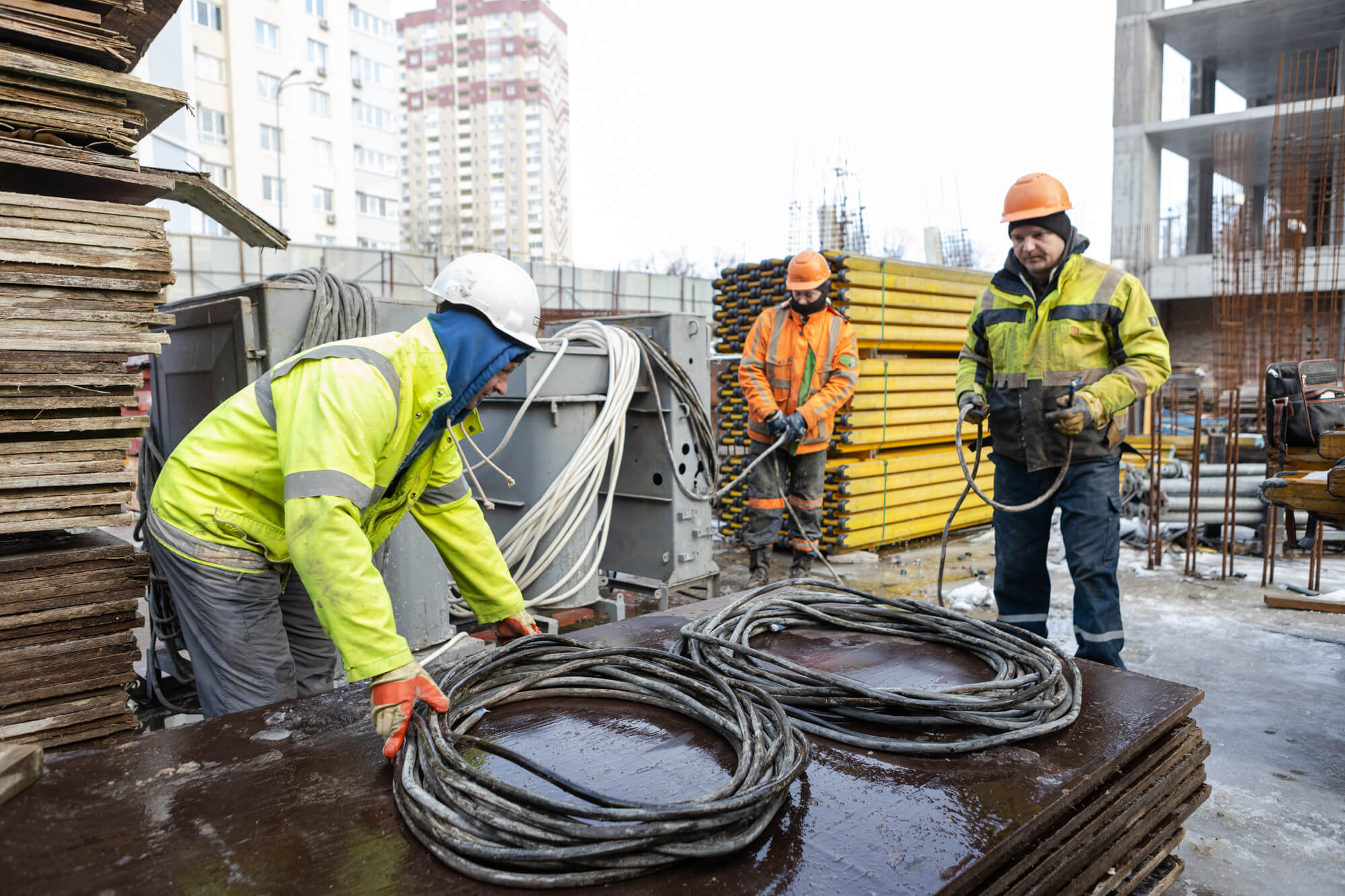

• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 80%;

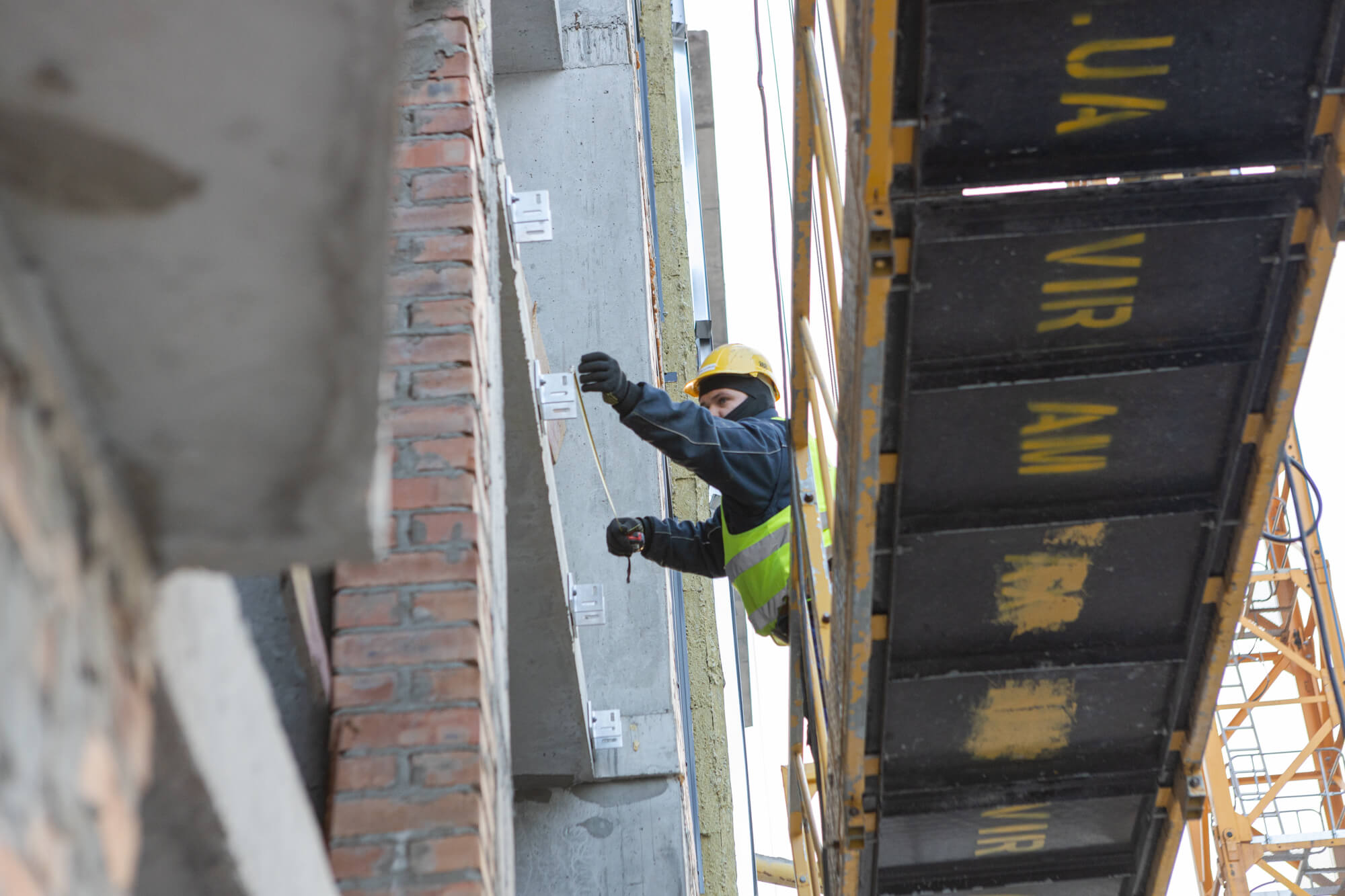

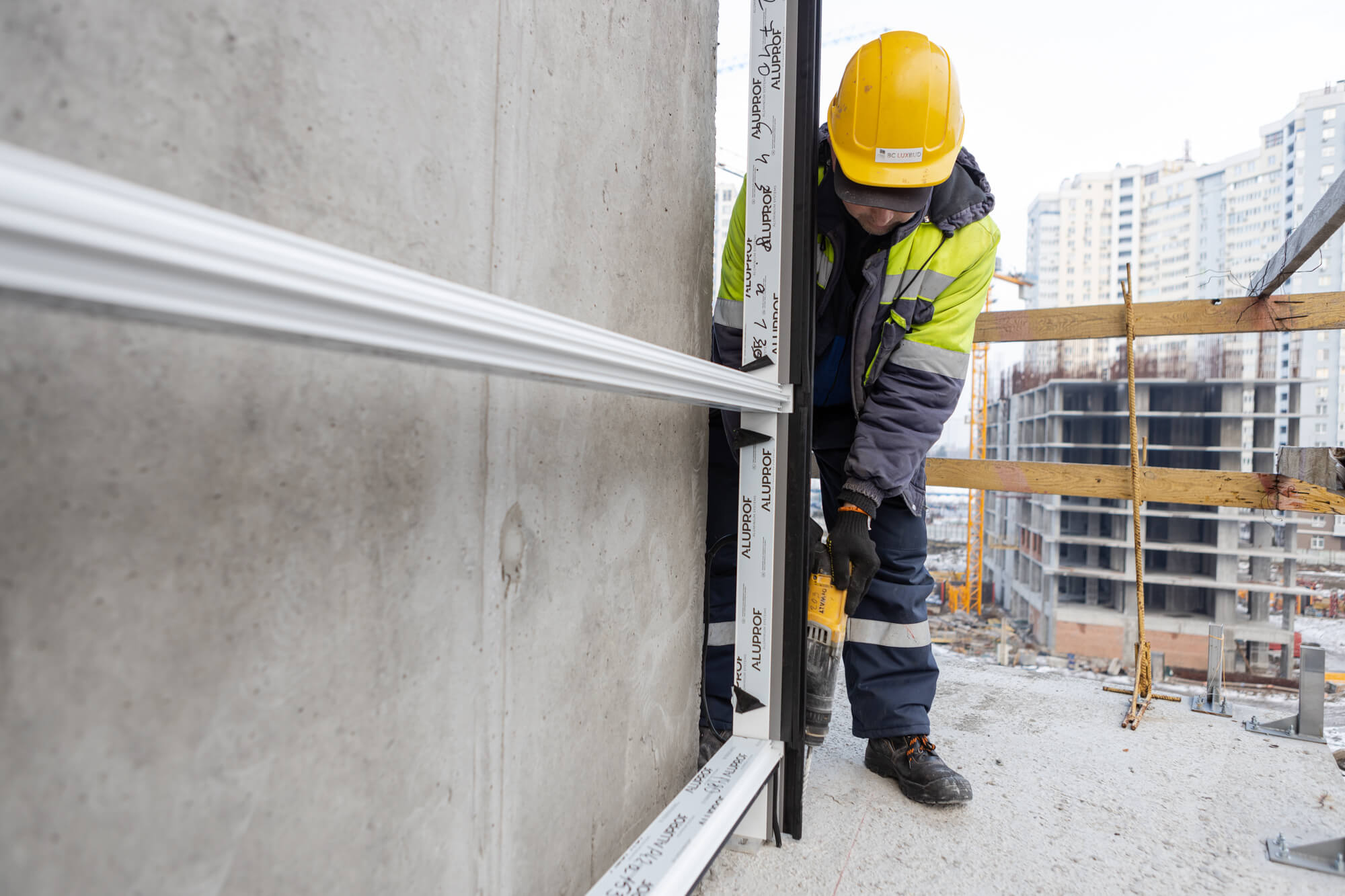

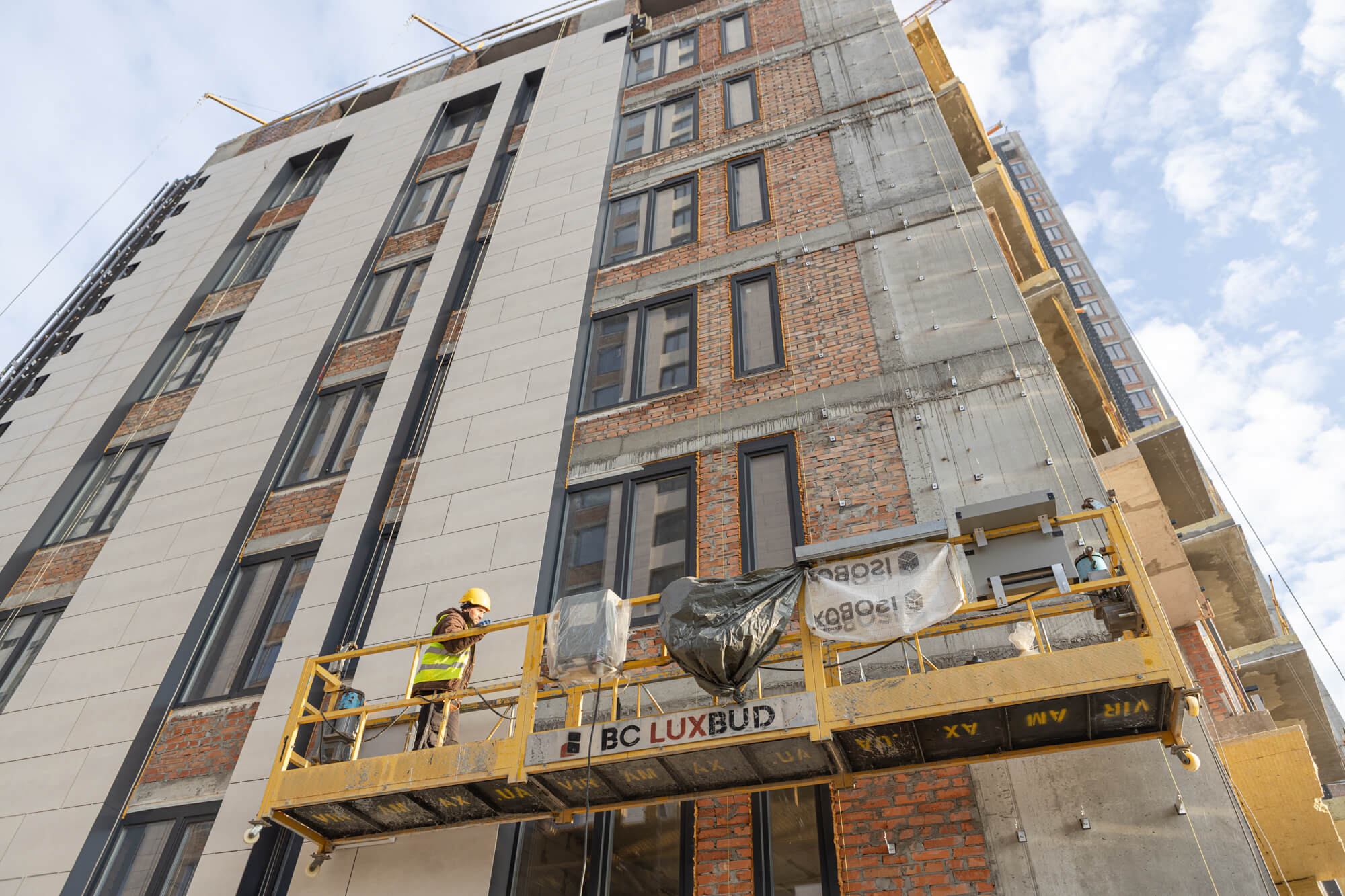

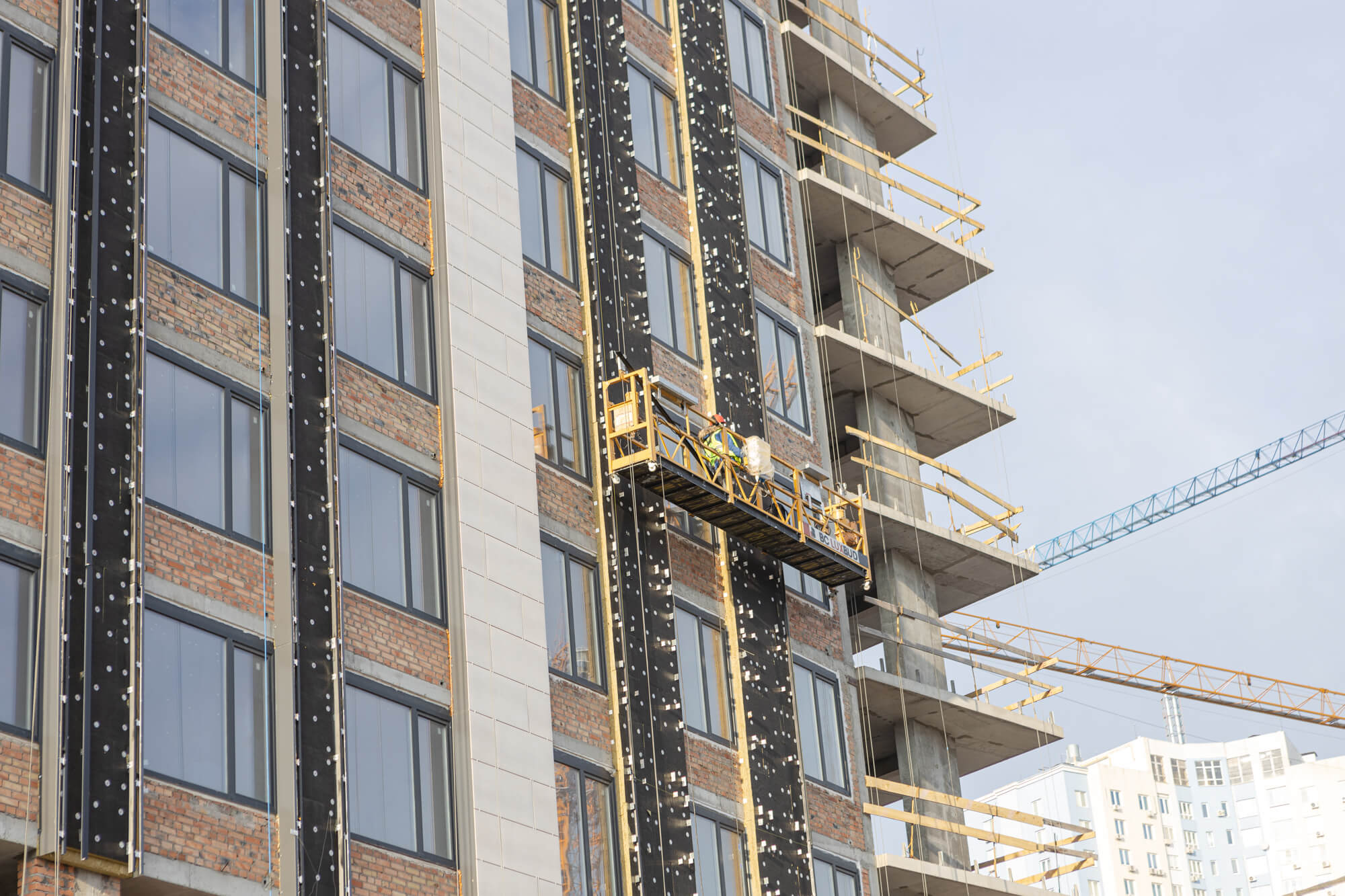

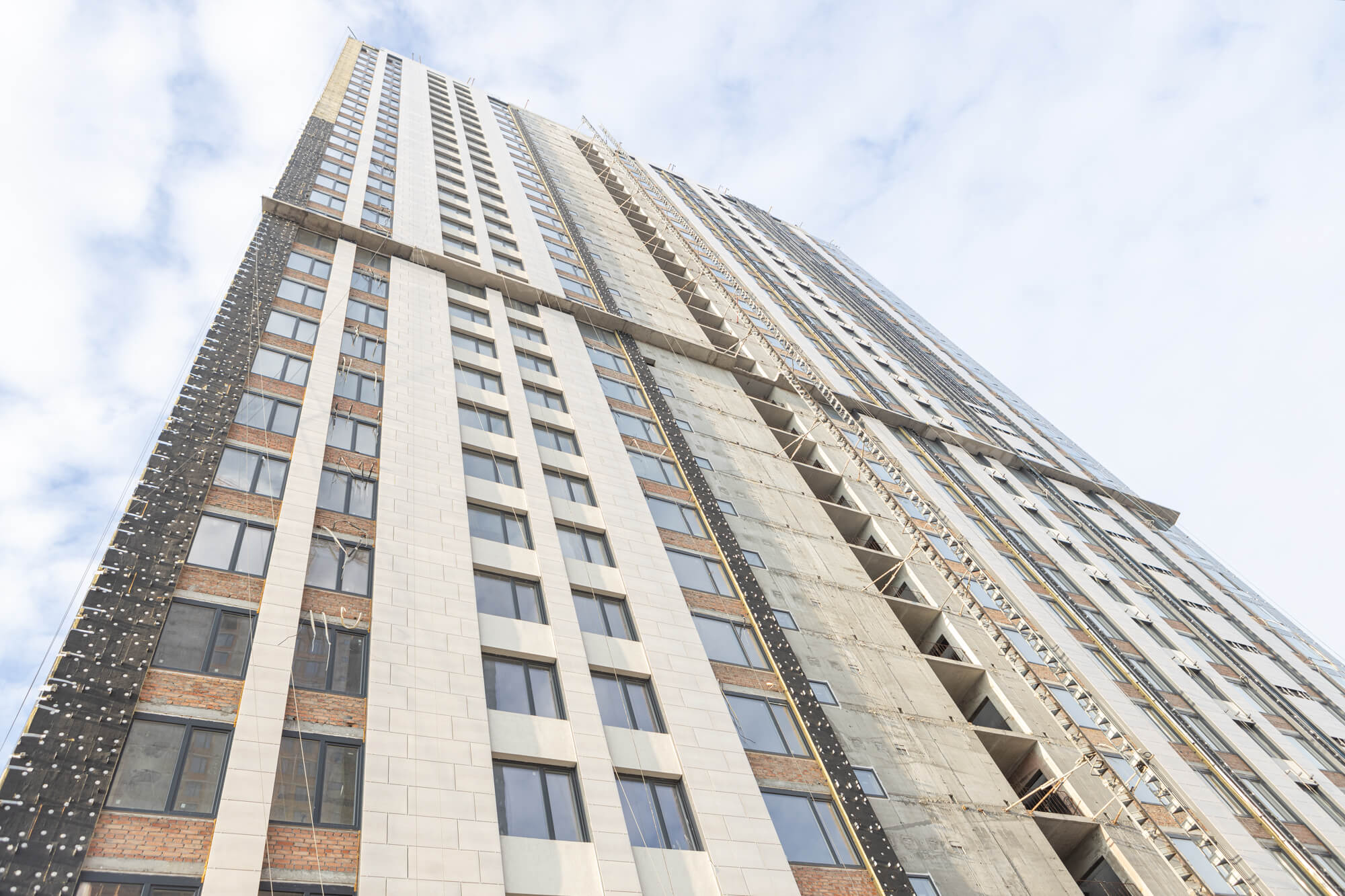

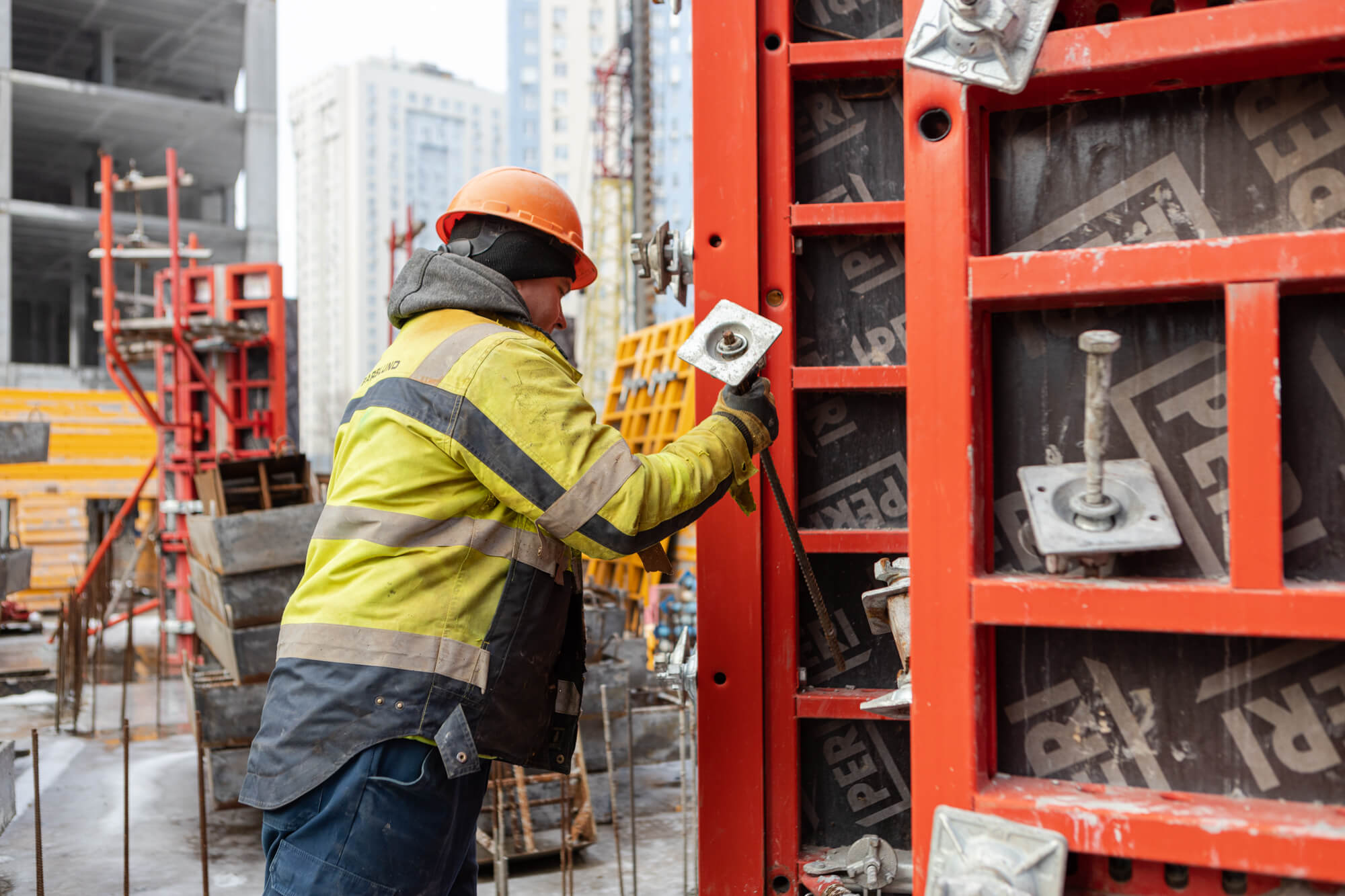

• влаштування навісного вентильованого фасаду (НВФ) – 60%;

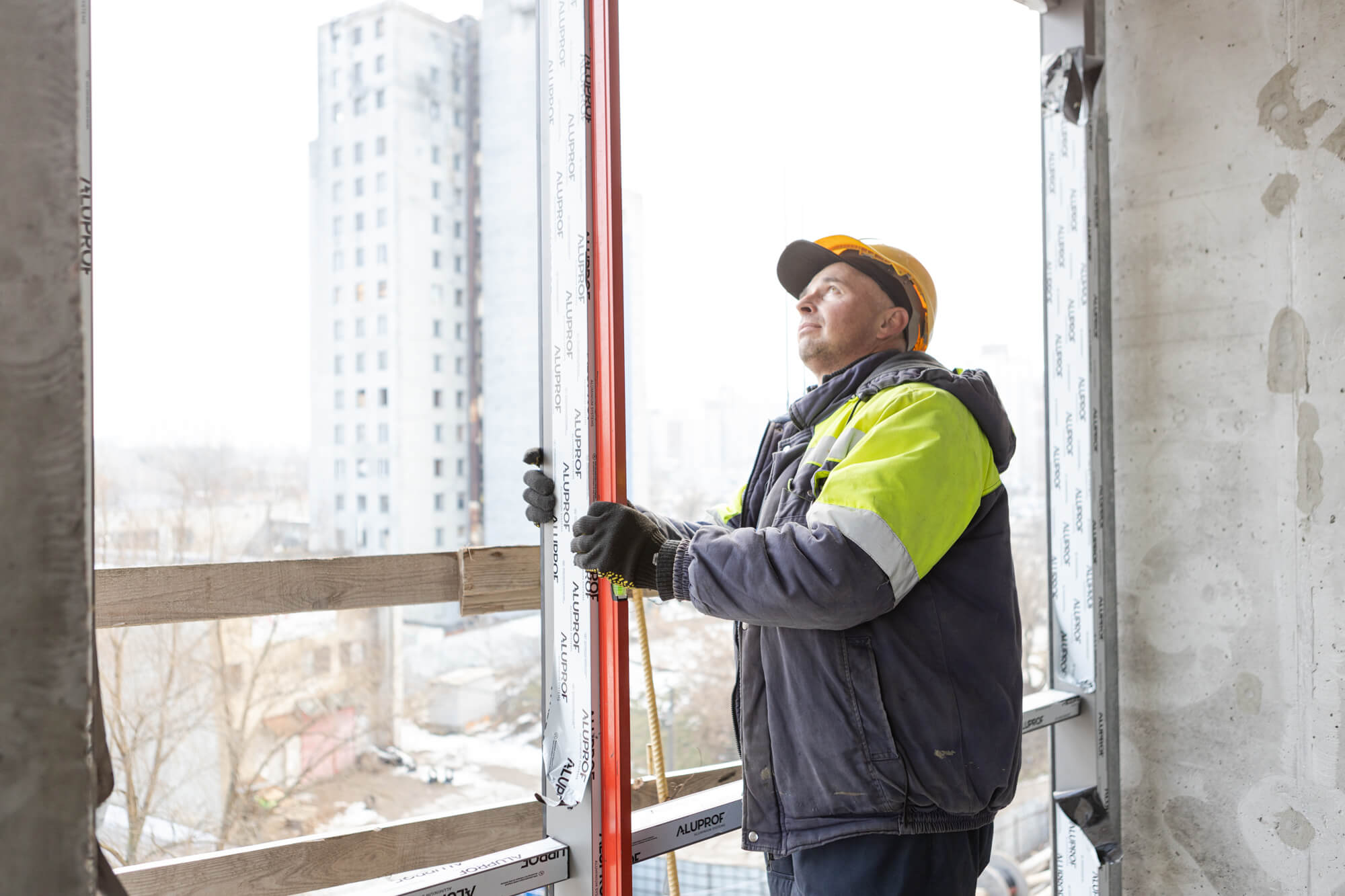

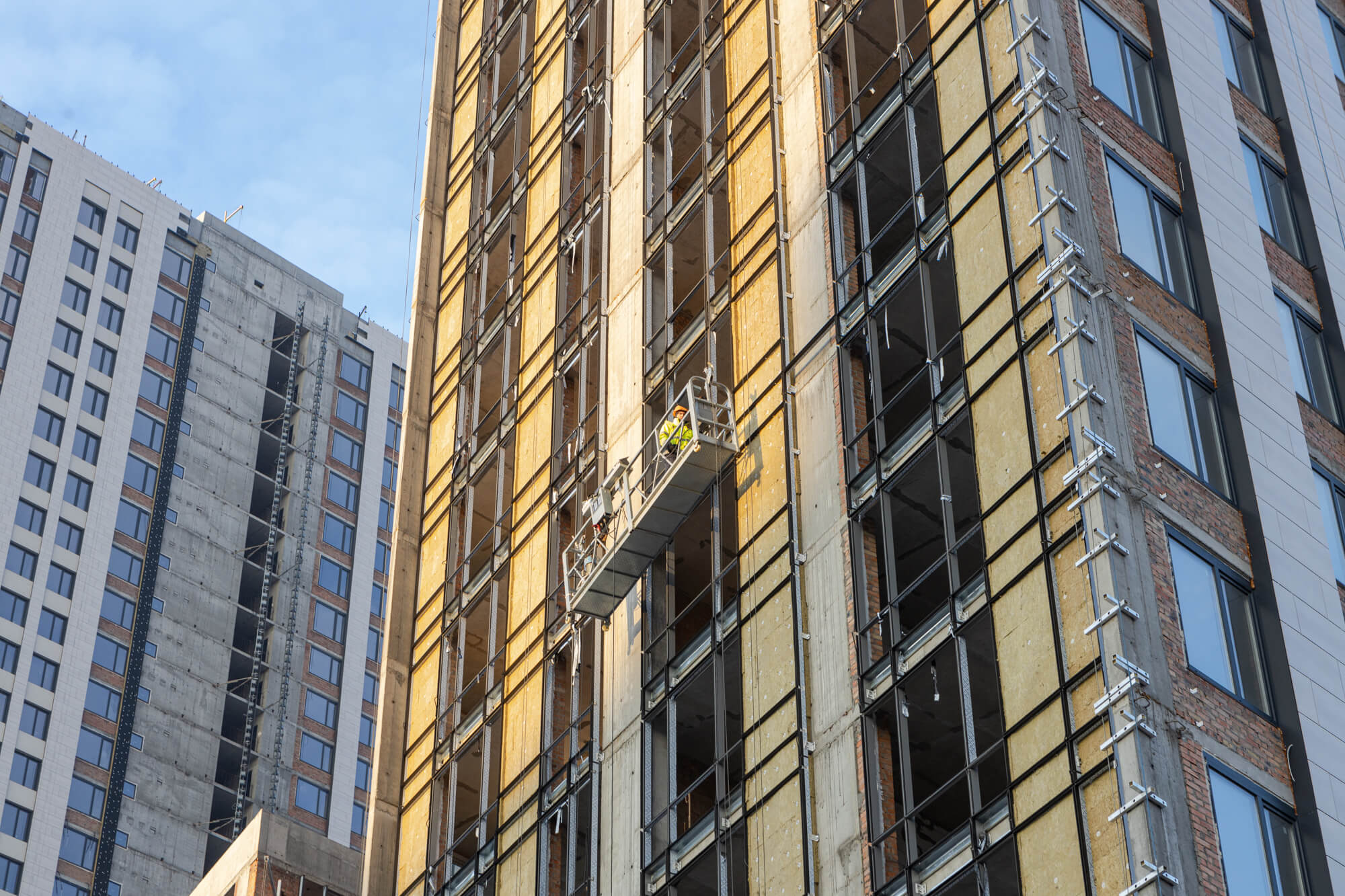

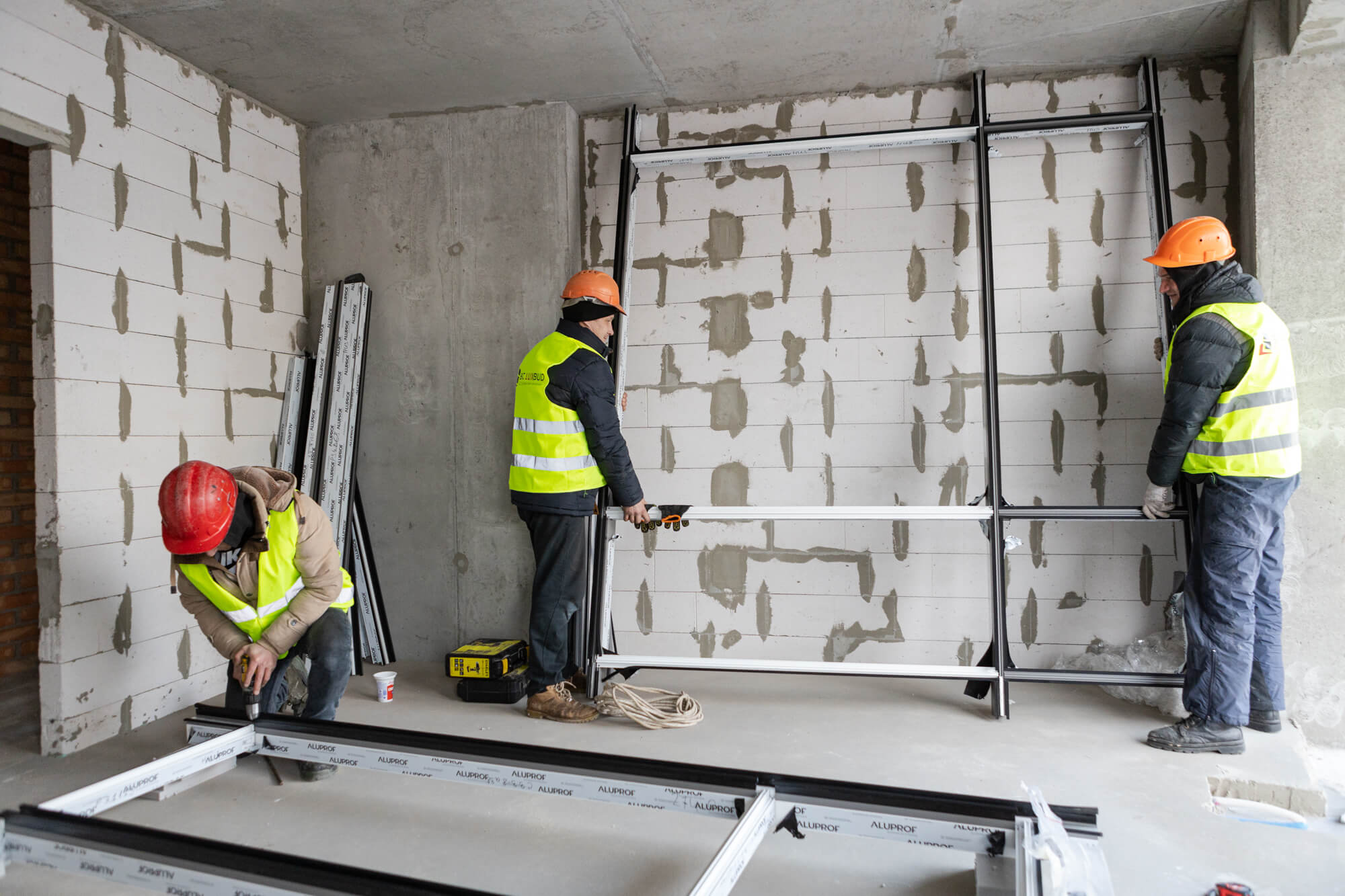

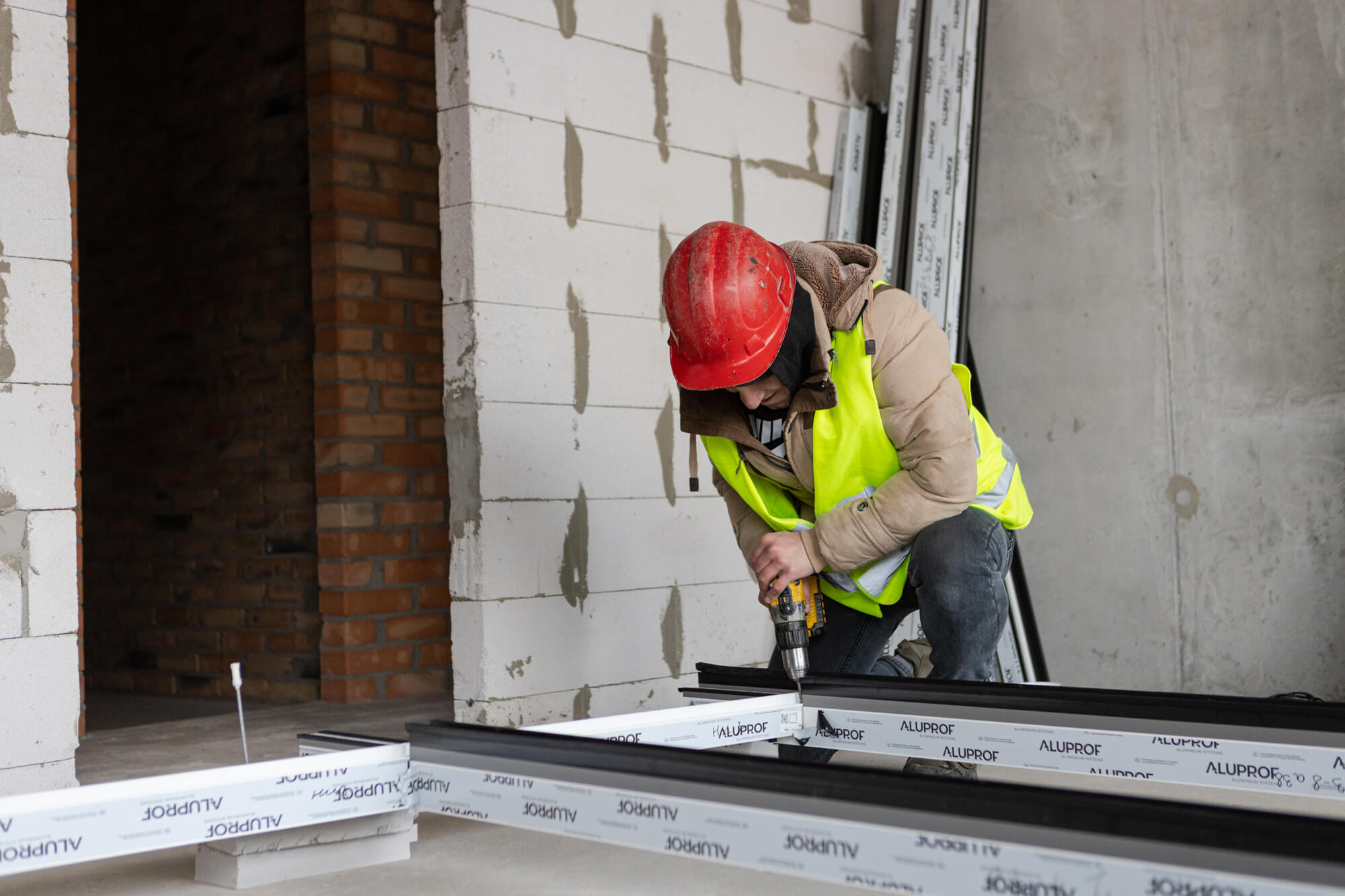

• влаштування світлопрозорих огороджувальних конструкцій (СПОК) – 18%;
• влаштування покрівлі – 90%.
Будинок №3, секція 2:
• влаштування внутрішніх цегляних стін з 3 по 11 поверх – 95%;
• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 97%;
• влаштування навісного вентильованого фасаду – 84%;
• влаштування СПОК – 95%;
• влаштування покрівлі – 90%;
• влаштування ЛММ (фасадні роботи з штукатурки) будівлі – 43%.
Будинок №3, секція 3:
• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 99%;
• монтаж протипожежних клапанів поквартирно – 99%;
• влаштування цементно-піщаної стяжки пола – 96%;
• влаштування навісного вентильованого фасаду – 94%;
• влаштування СПОК – 95%;
• влаштування ЛММ – 49%;
• укладання плитки на підлогу в МЗК – 46%.
Паркінг ЖБ №3:
• влаштування вентиляційної системи В-1-2-3-4-5-6-7-8, П-1 – 75%.
