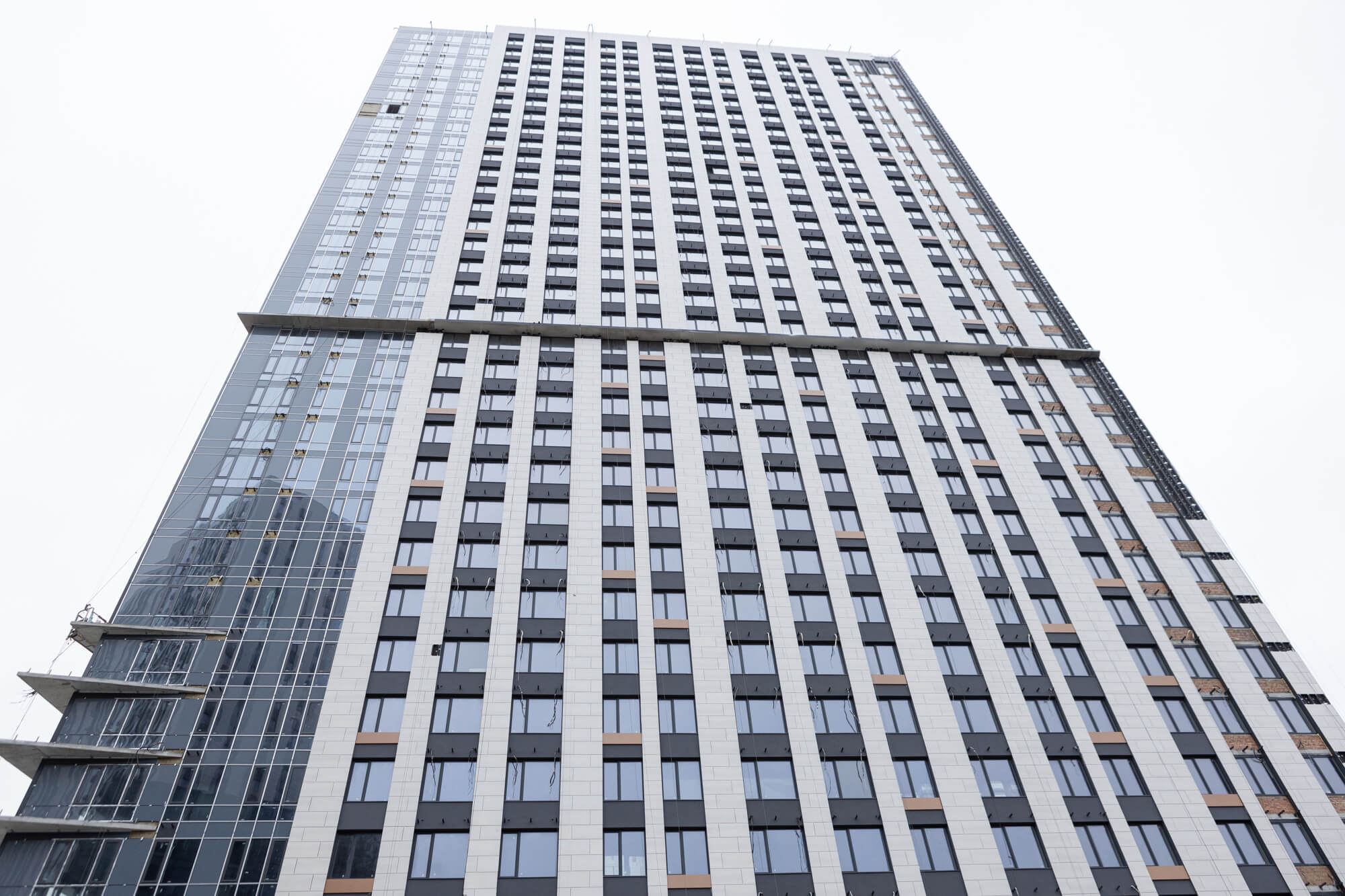

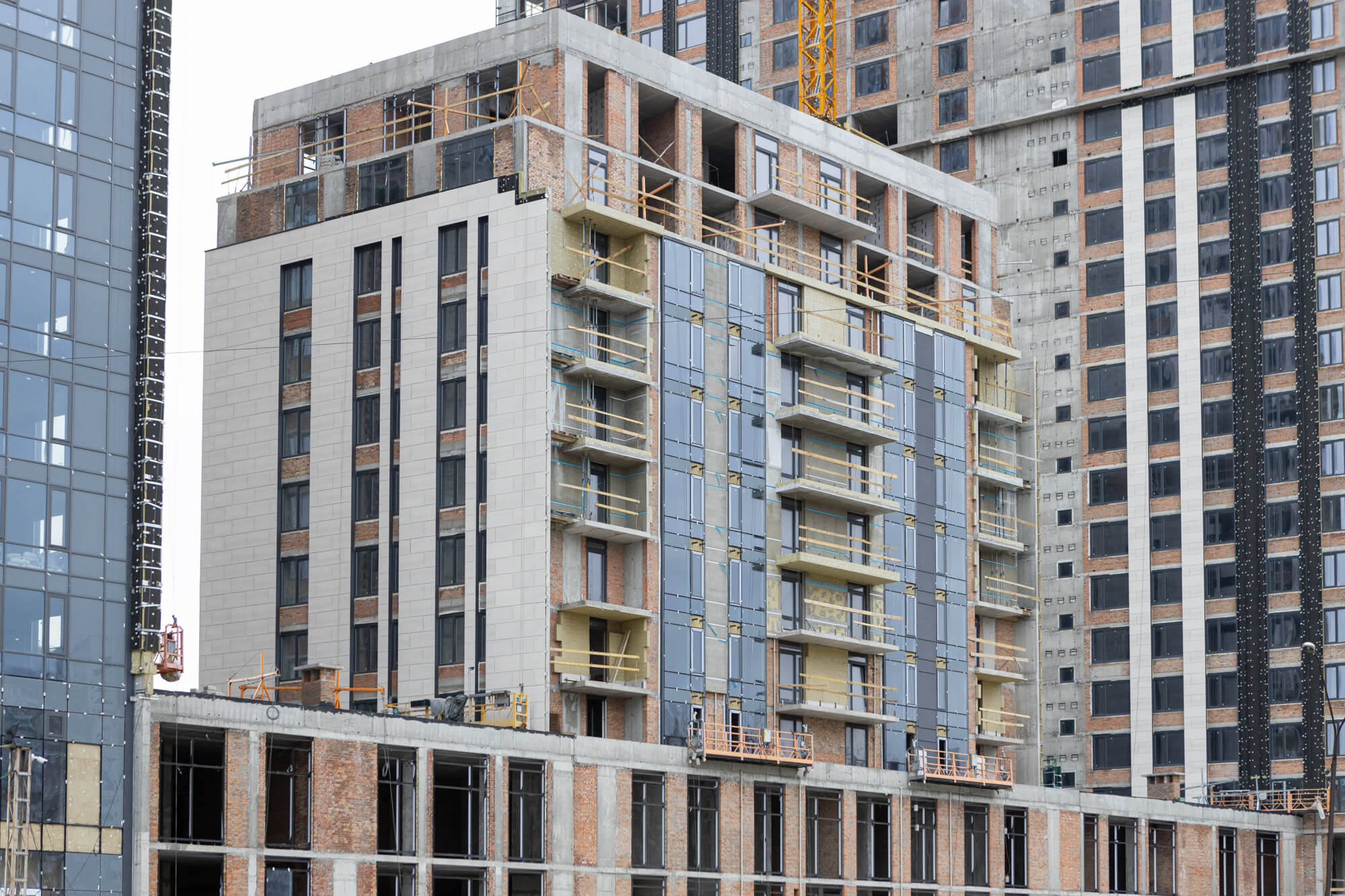

Хід будівництва, 07.03.2023
Метрополіс від DIM активно будується. З кожним новим днем ми наближаємо здачу в експлуатацію 3-го будинку і готуємось до поновлення активних монолітних робіт 4-го будинку.
Звітуємо за виконані роботи на будмайданчику Метрополіс у лютому:
Будинок №3, секція 1:

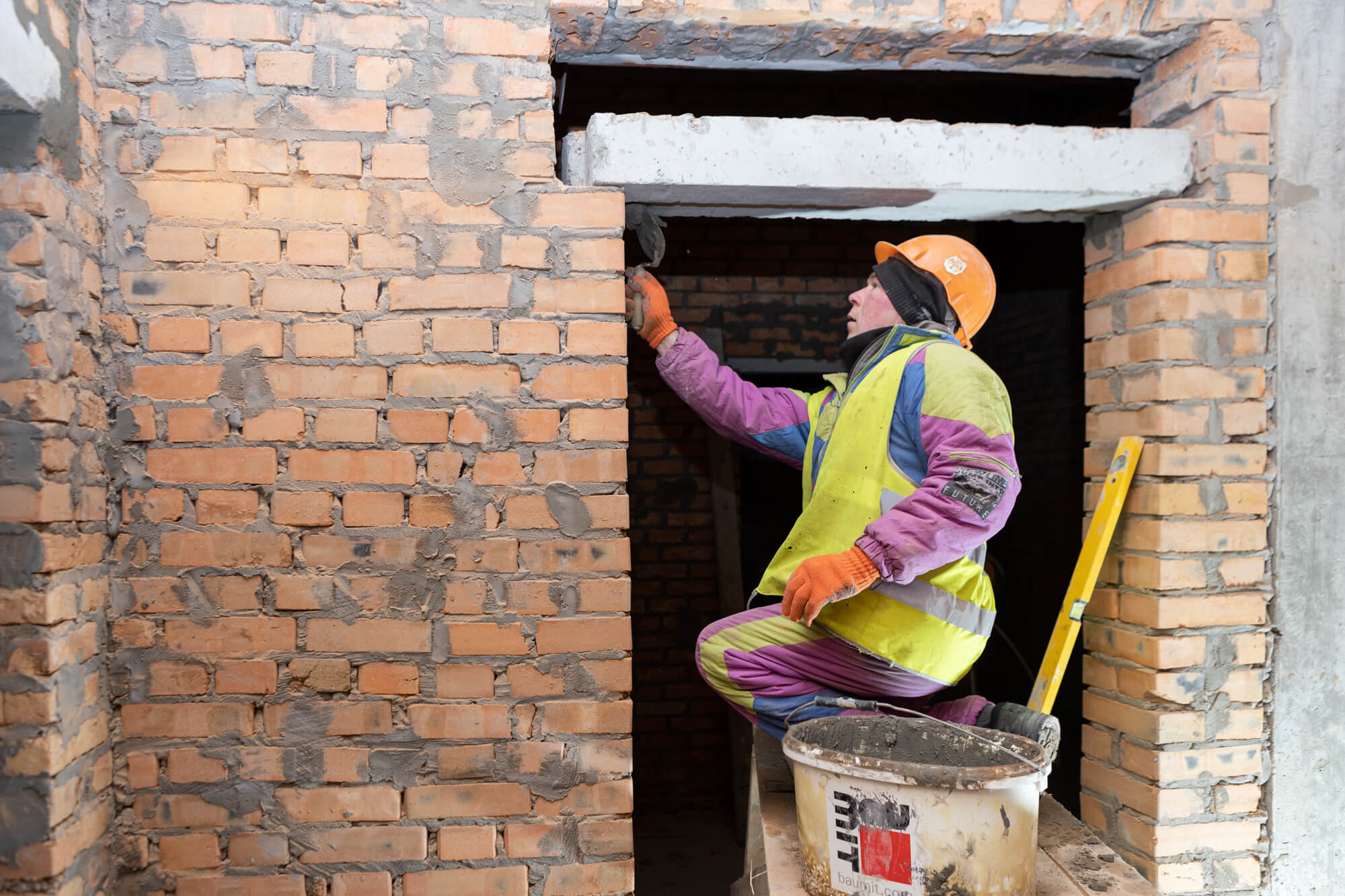

• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 99%;
• виконані роботи по прокладанню трубопроводів опалення квартир – 97%;
• монтаж протипожежних клапанів по-квартирно – 99%;

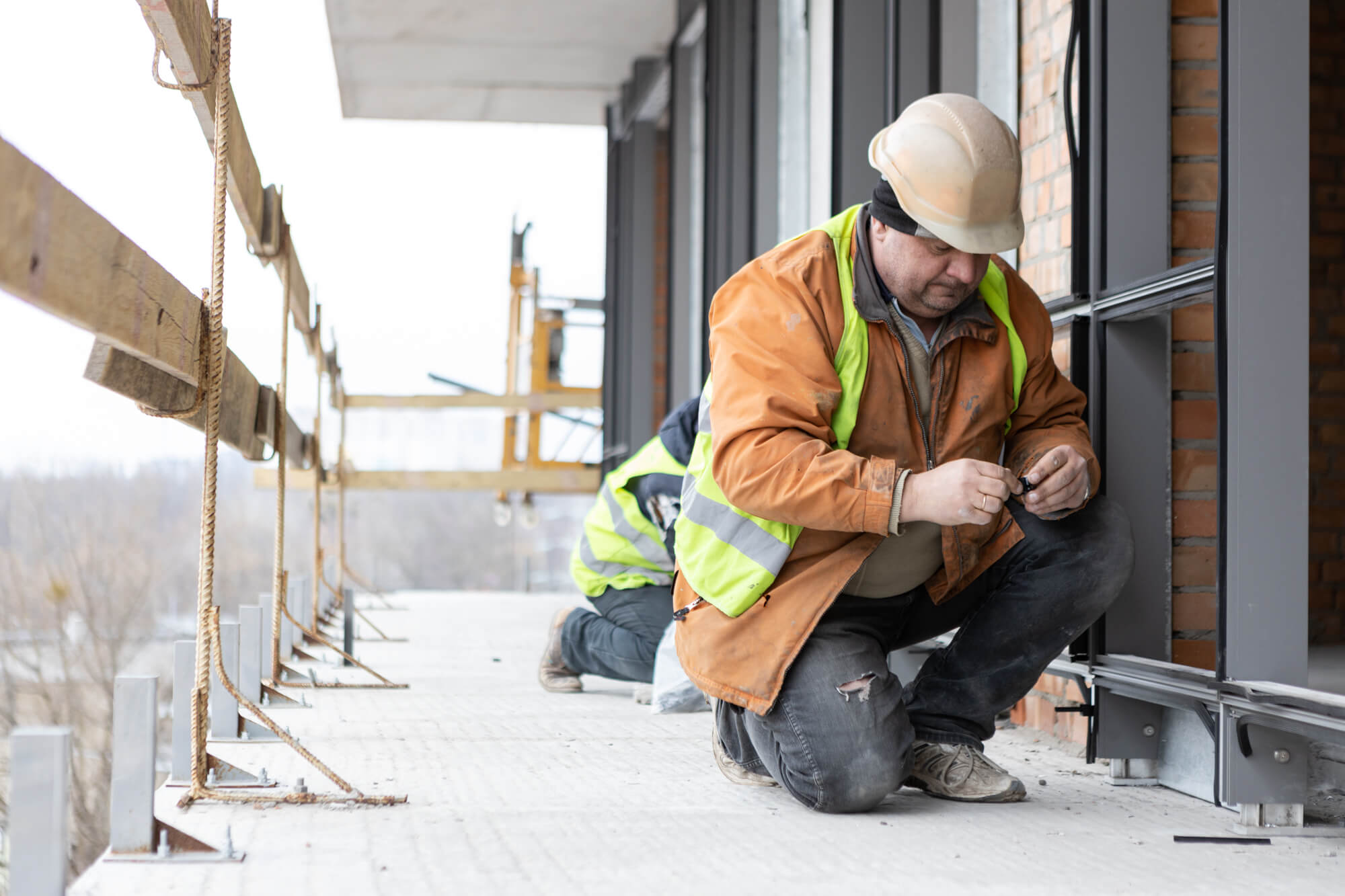

• влаштування цементно-піщаної стяжки пола – 82%;
• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 87%;

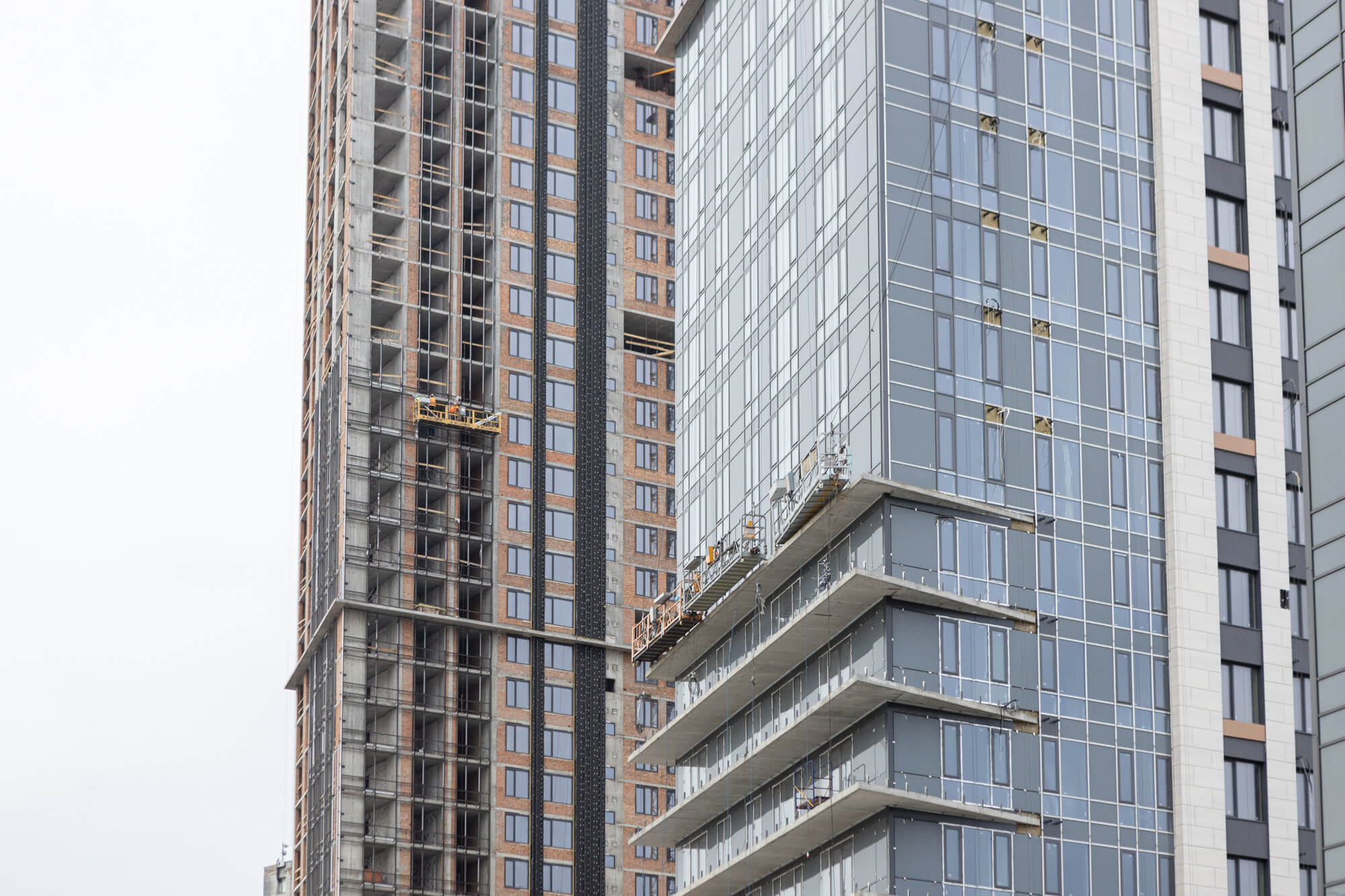

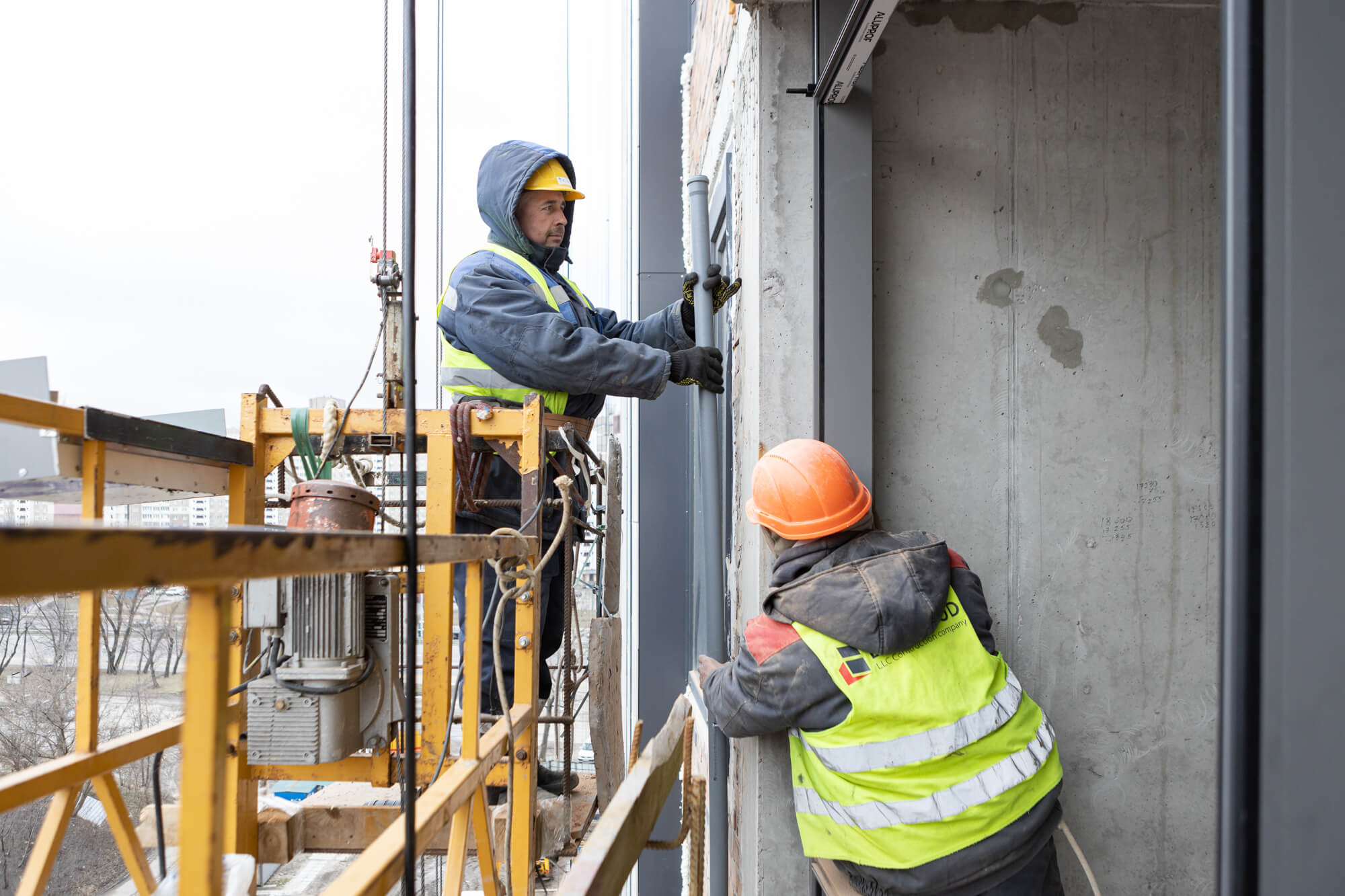

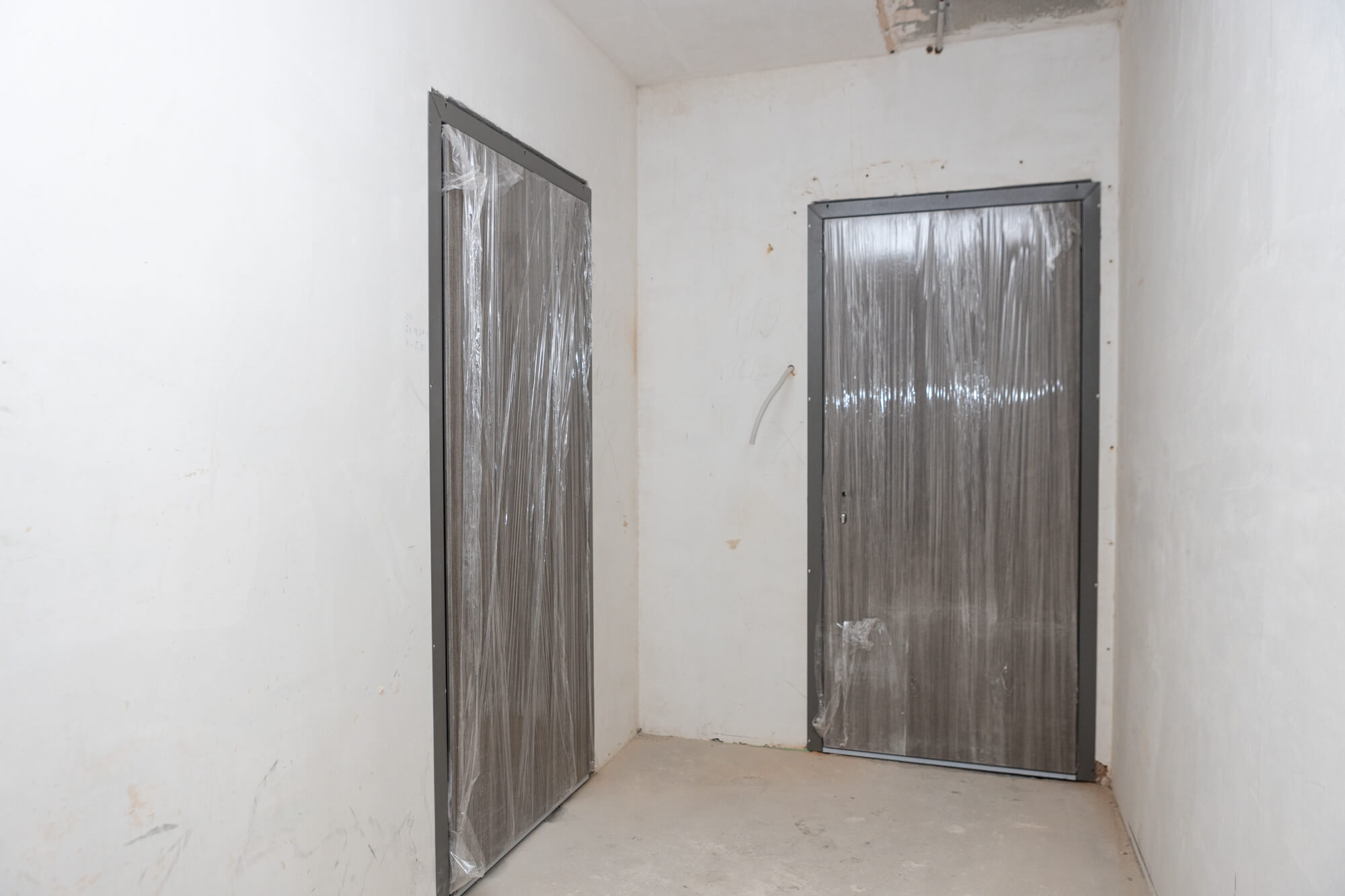

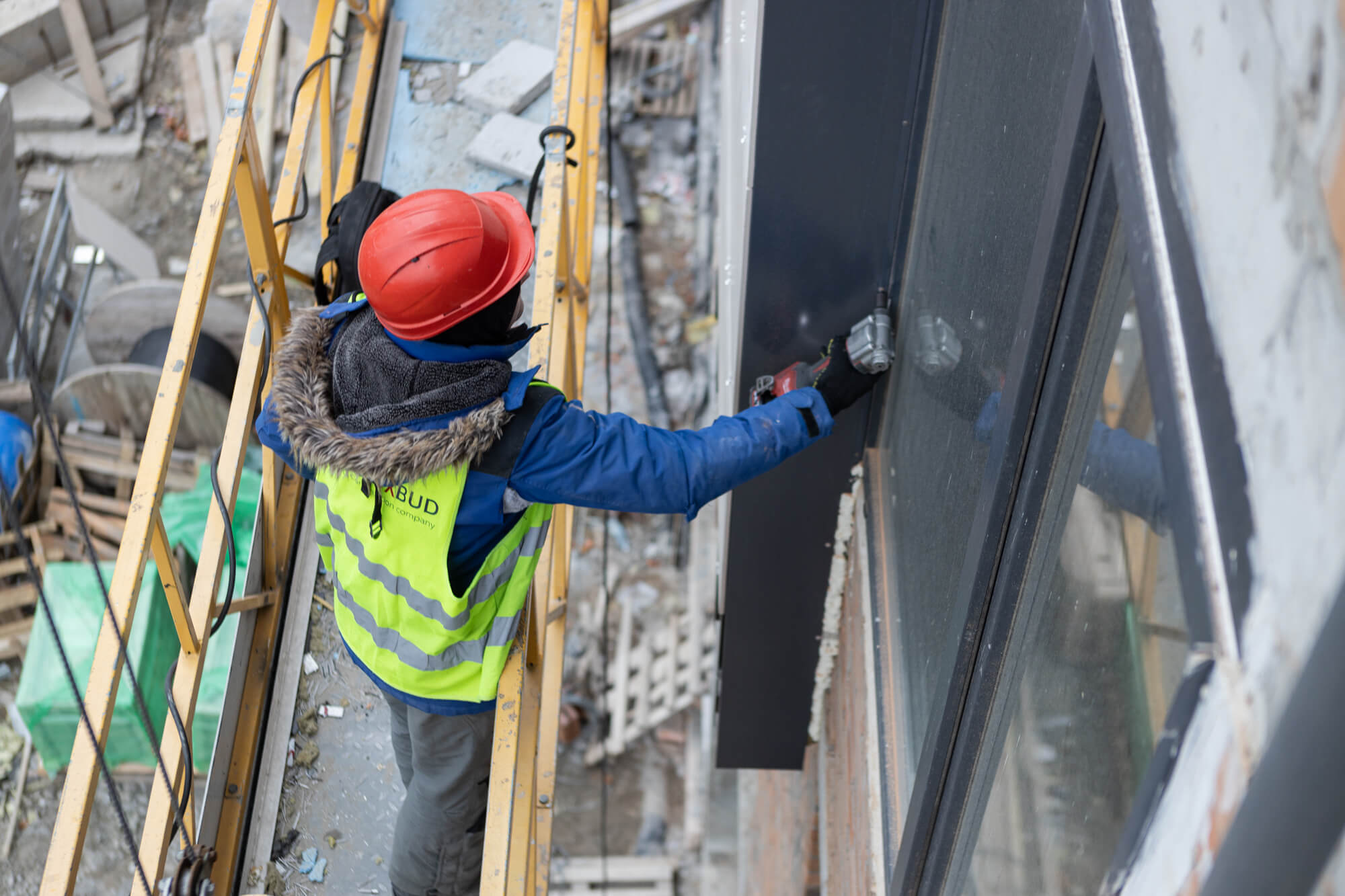

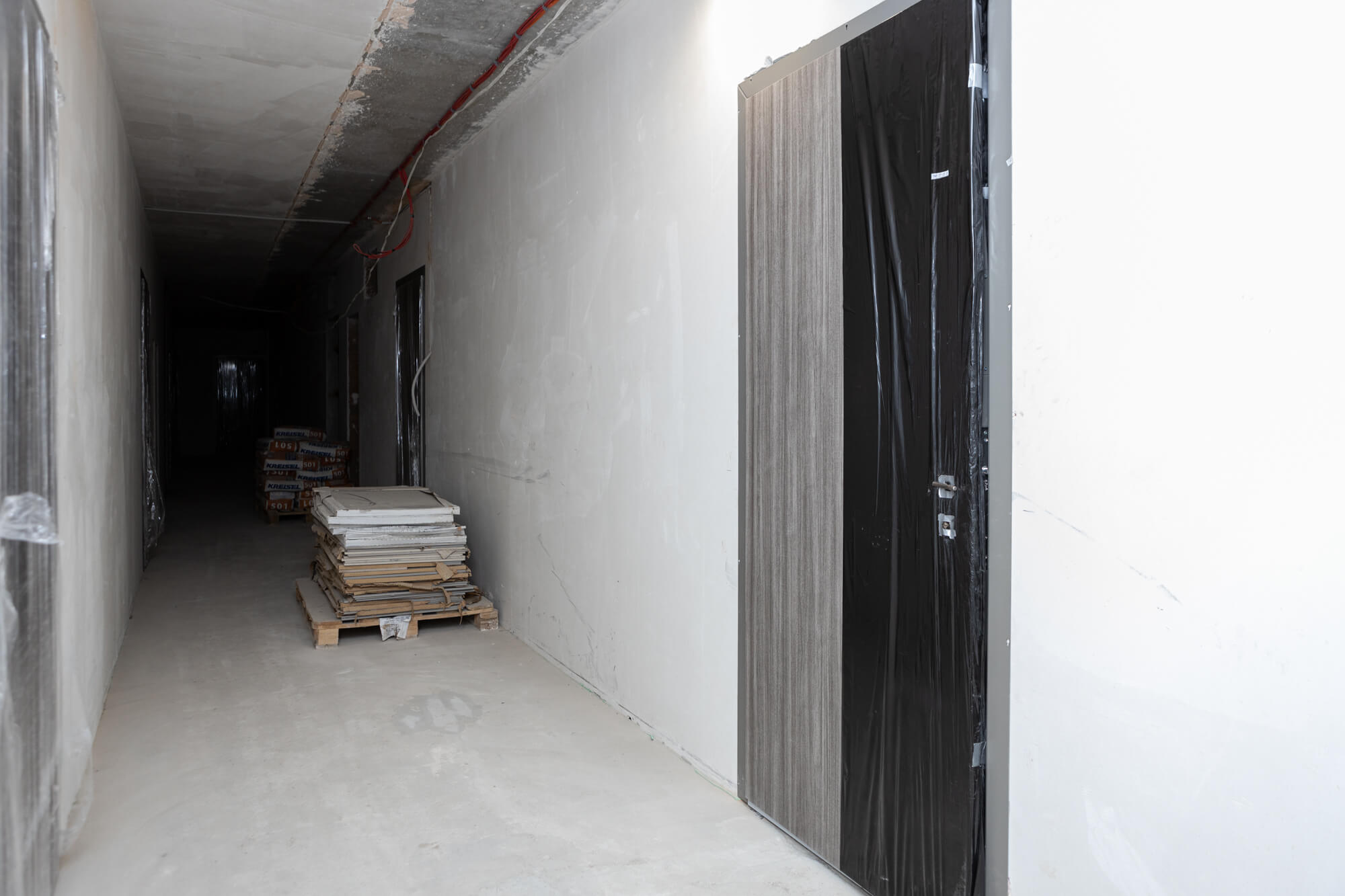

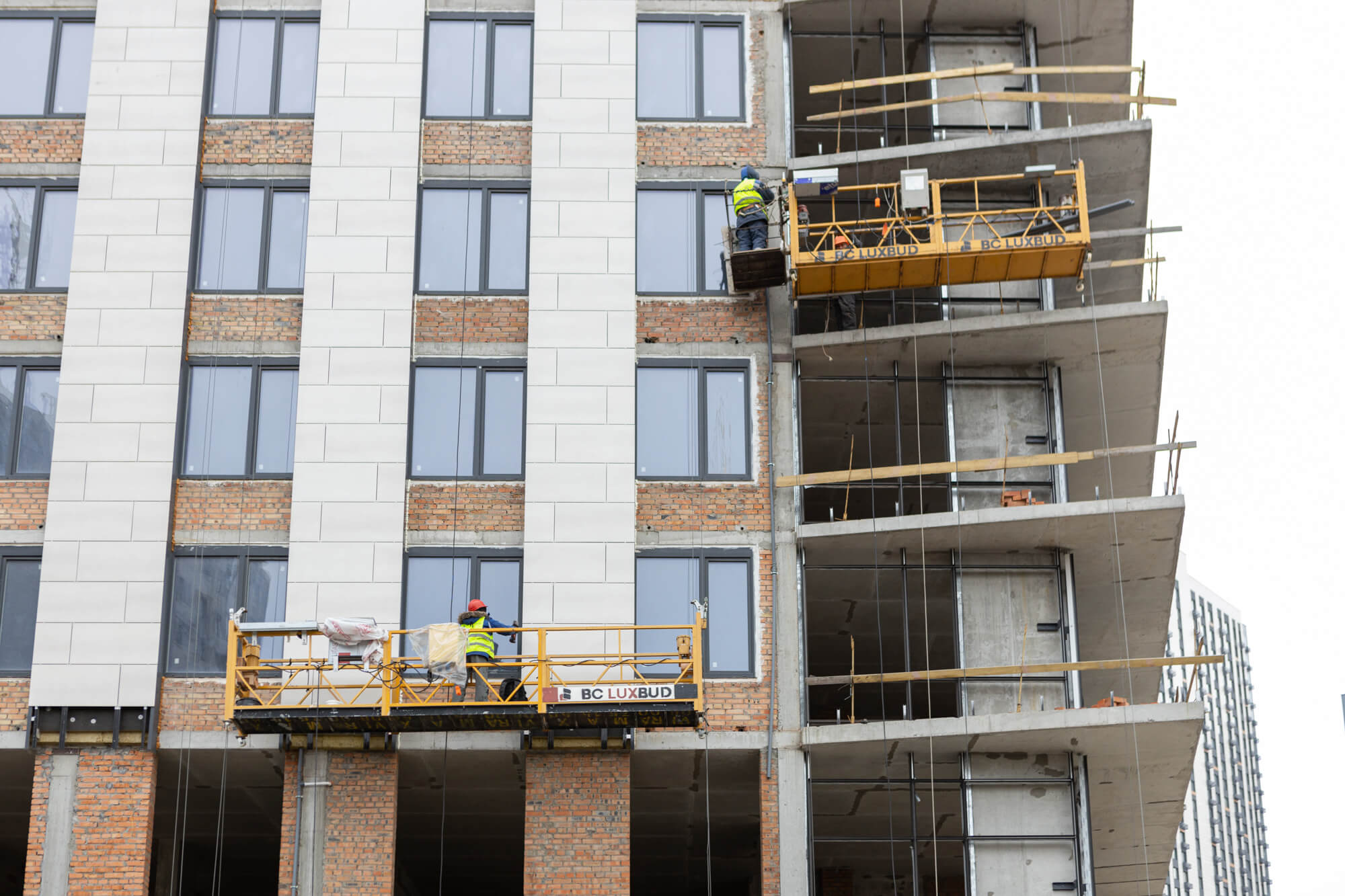

• влаштування НВФ – 83%;
• влаштування СПОК – 40%;
• влаштування покрівлі – 97%;
• влаштування сплінкерної системи – 10%.
Будинок №3, секція 2:
• влаштування внутрішніх цегляних стін з 3 по 11 поверх – 99%;
• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 99%;
• влаштування НВФ – 92%;
• влаштування СПОК – 98%;
• влаштування покрівлі – 98%;
• влаштування ЛММ будівлі – 49%.
Будинок №3, секція 3:
• влаштування внутрішніх цегляних стін з 3 по 34 поверх – 100%;
• монтаж протипожежних клапанів по-квартирно – 100%;
• влаштування цементно-піщаної стяжки пола – 98%;
• влаштування НВФ – 98%;
• влаштування СПОК – 98%;
• влаштування ЛММ – 49%;
• укладання плитки на підлогу в МЗК – 47%.
Паркінг ЖБ №3:

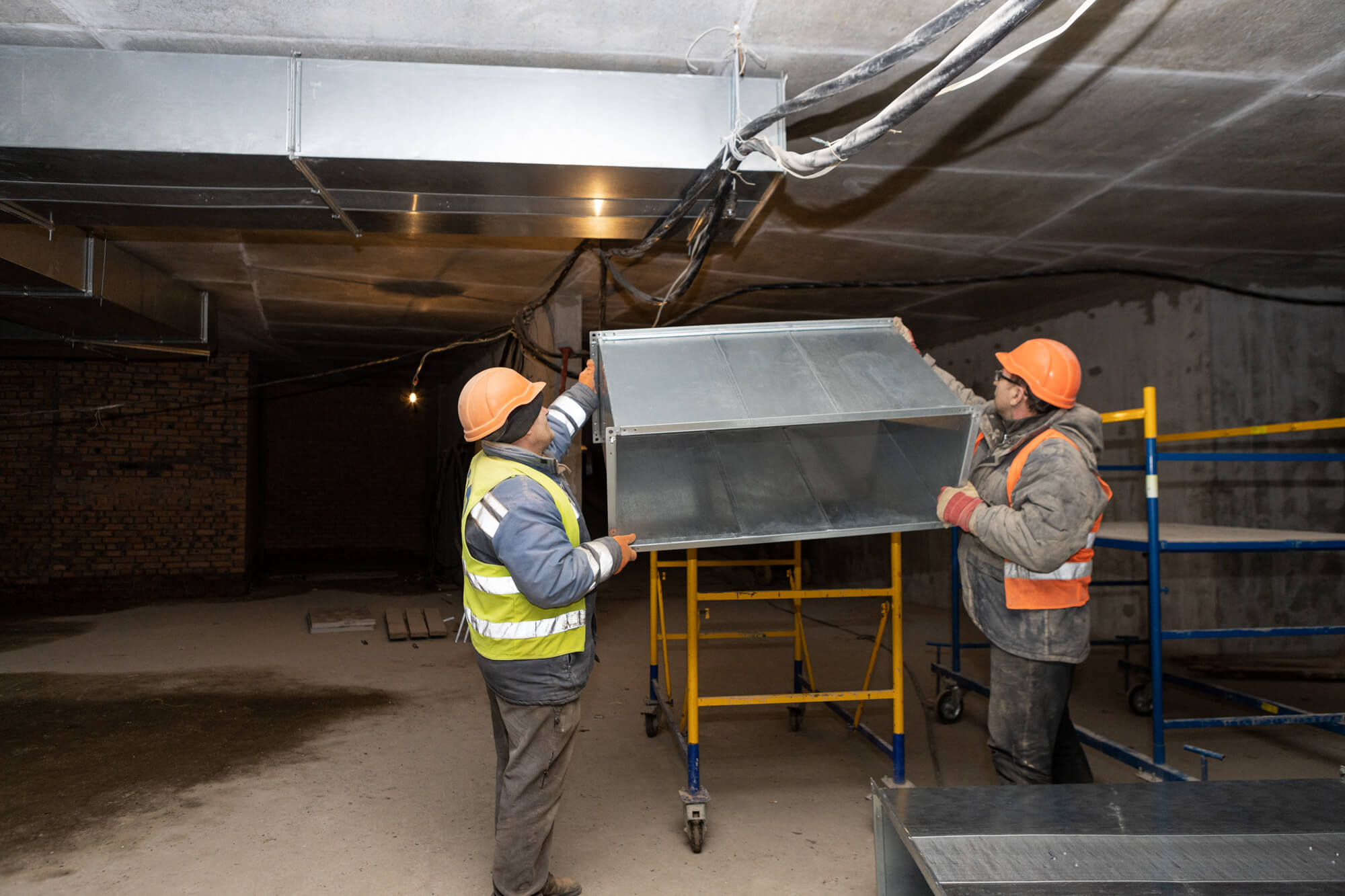

• влаштування вентиляційної системи В-1-2-3-4-5-6-7-8, П-1 – 78%.

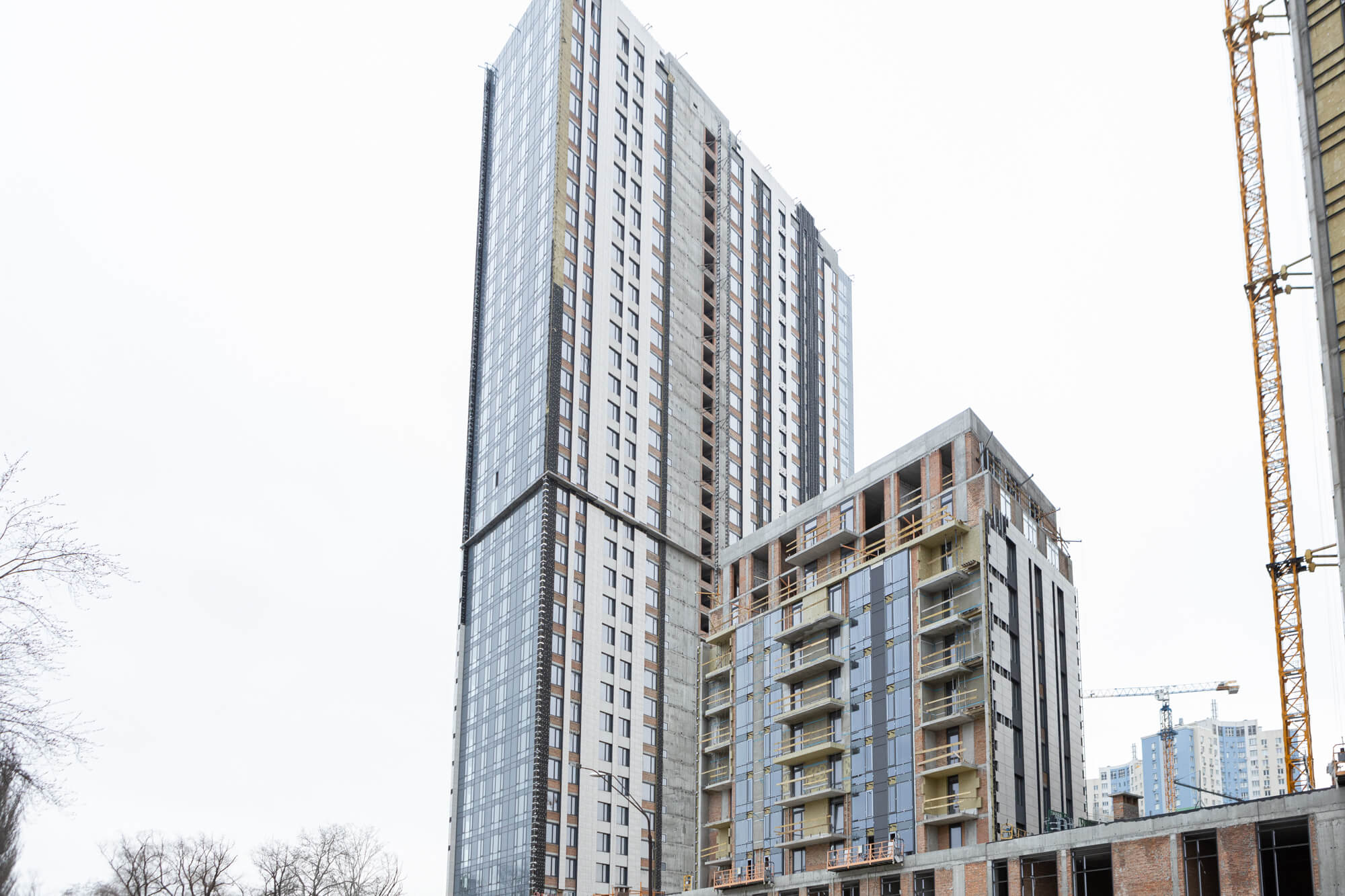

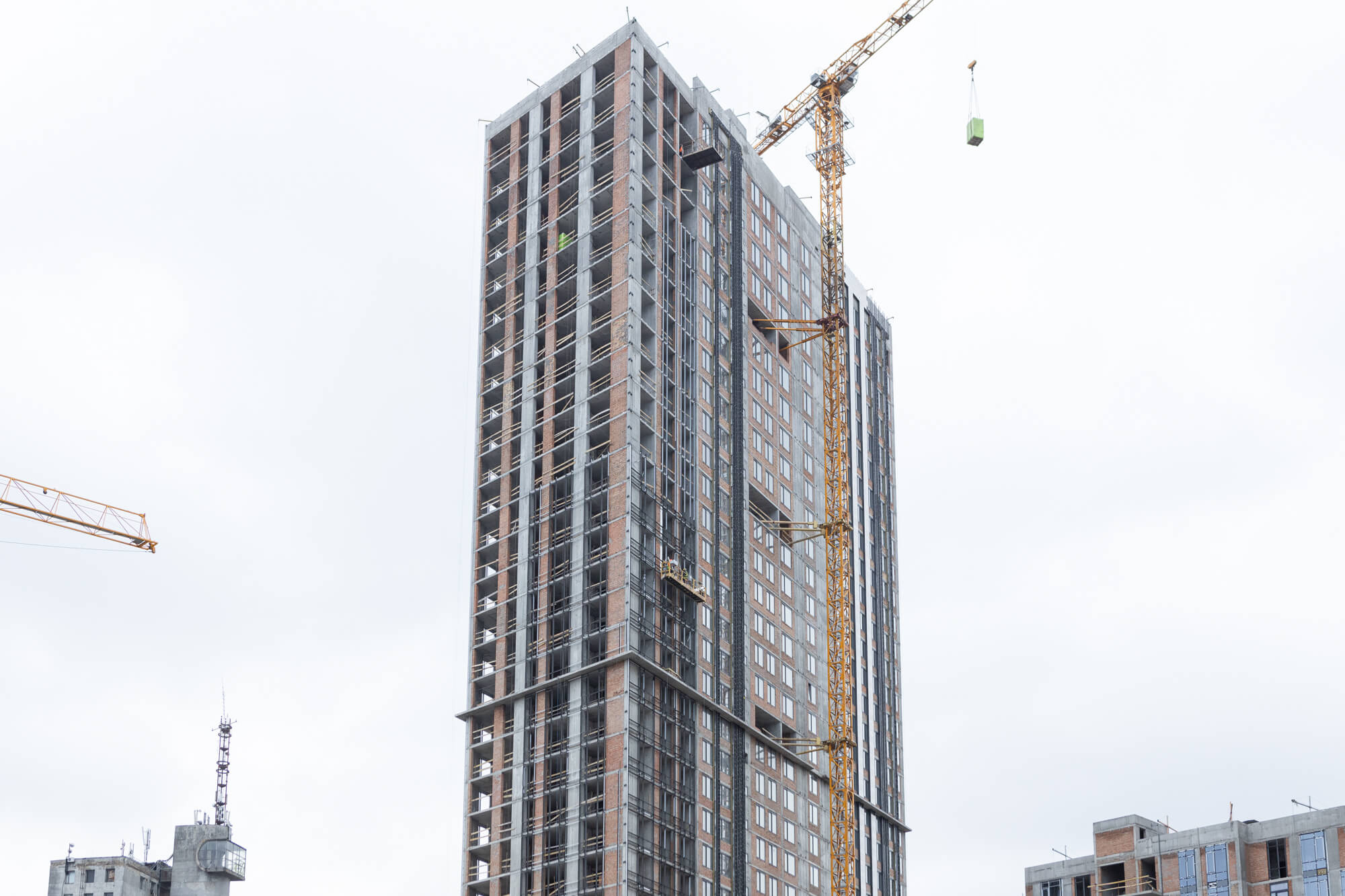

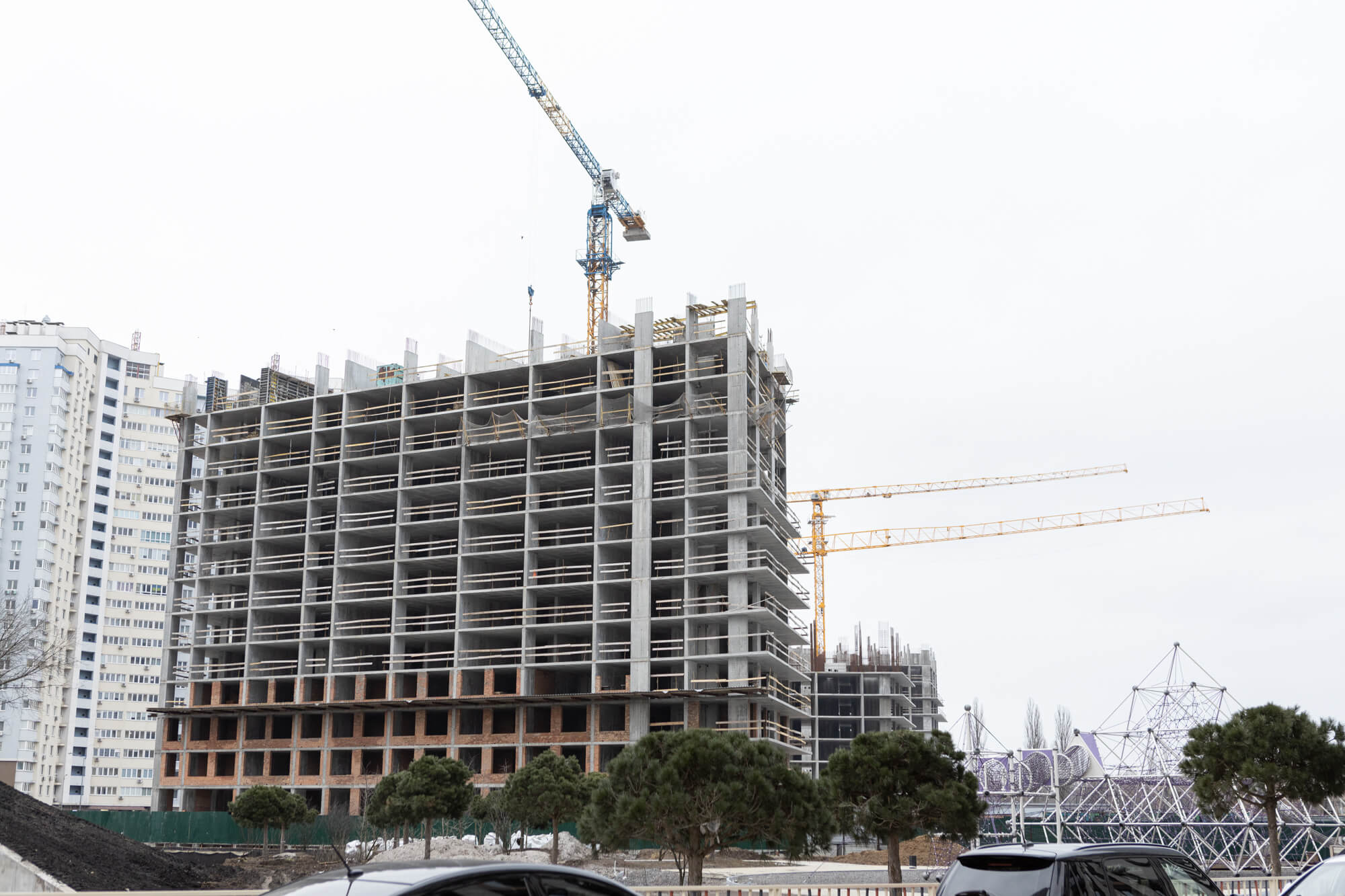

Будинок №4, секція 1:

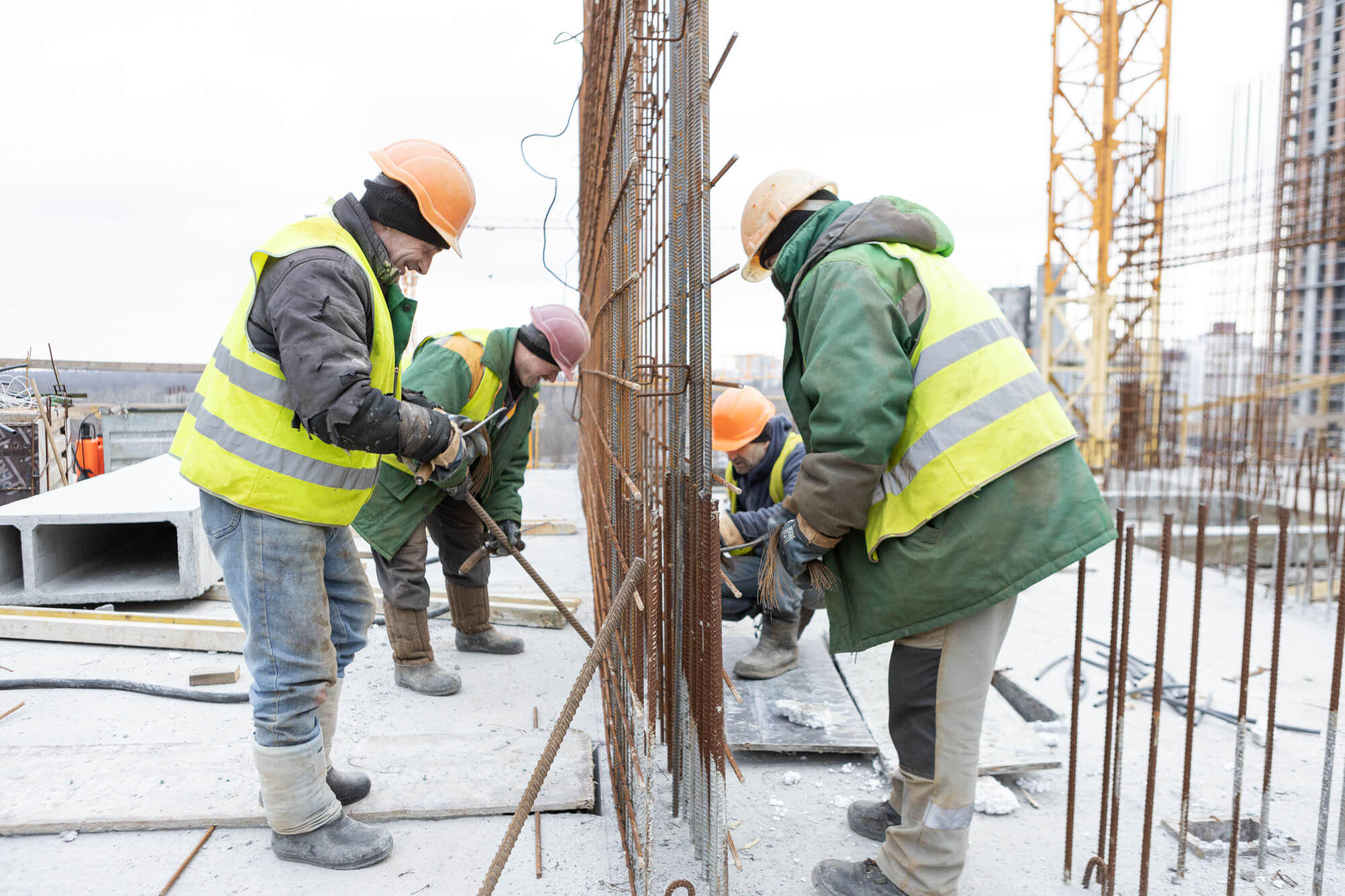

Влаштування з/б конструкцій:

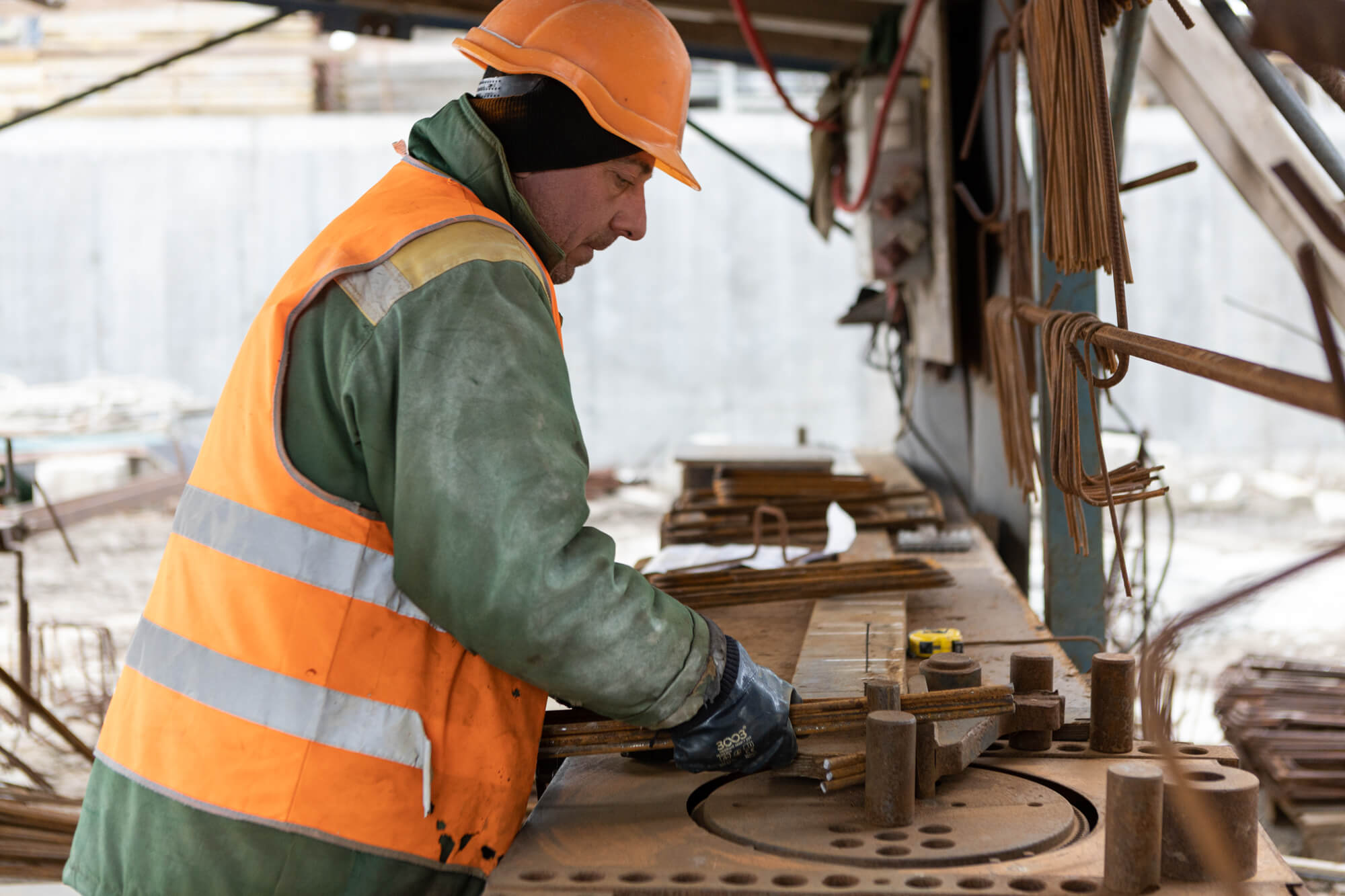

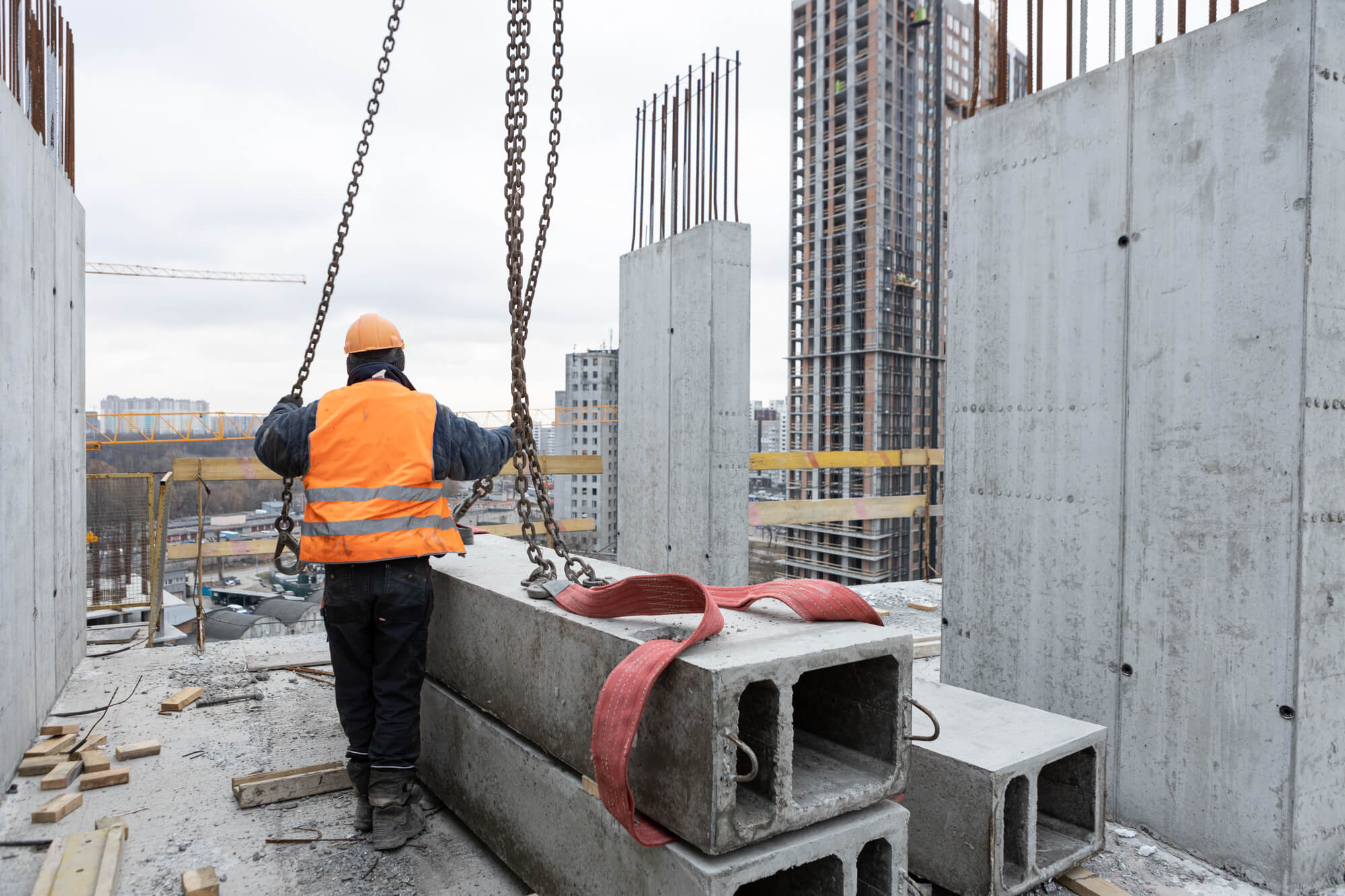

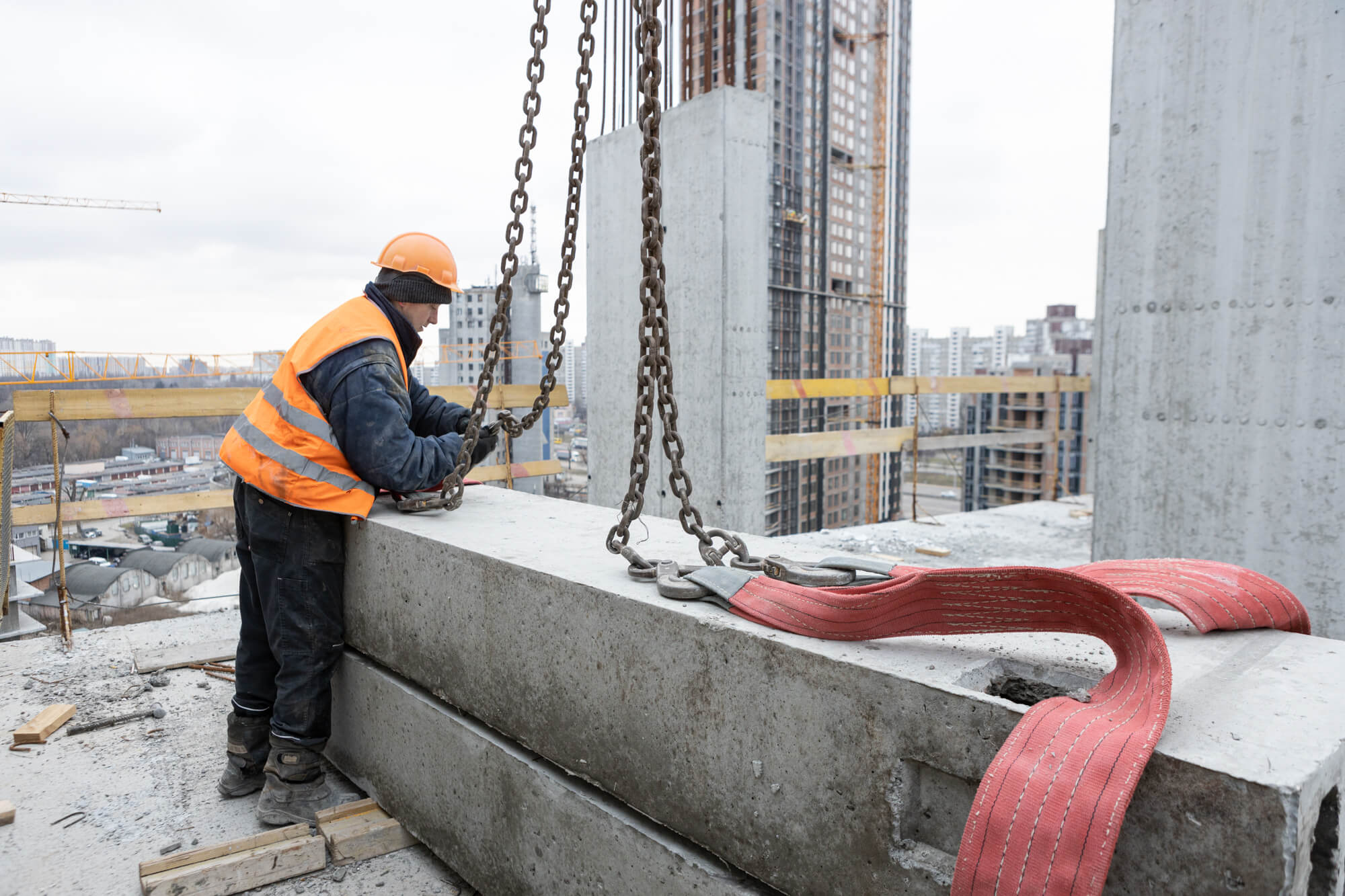

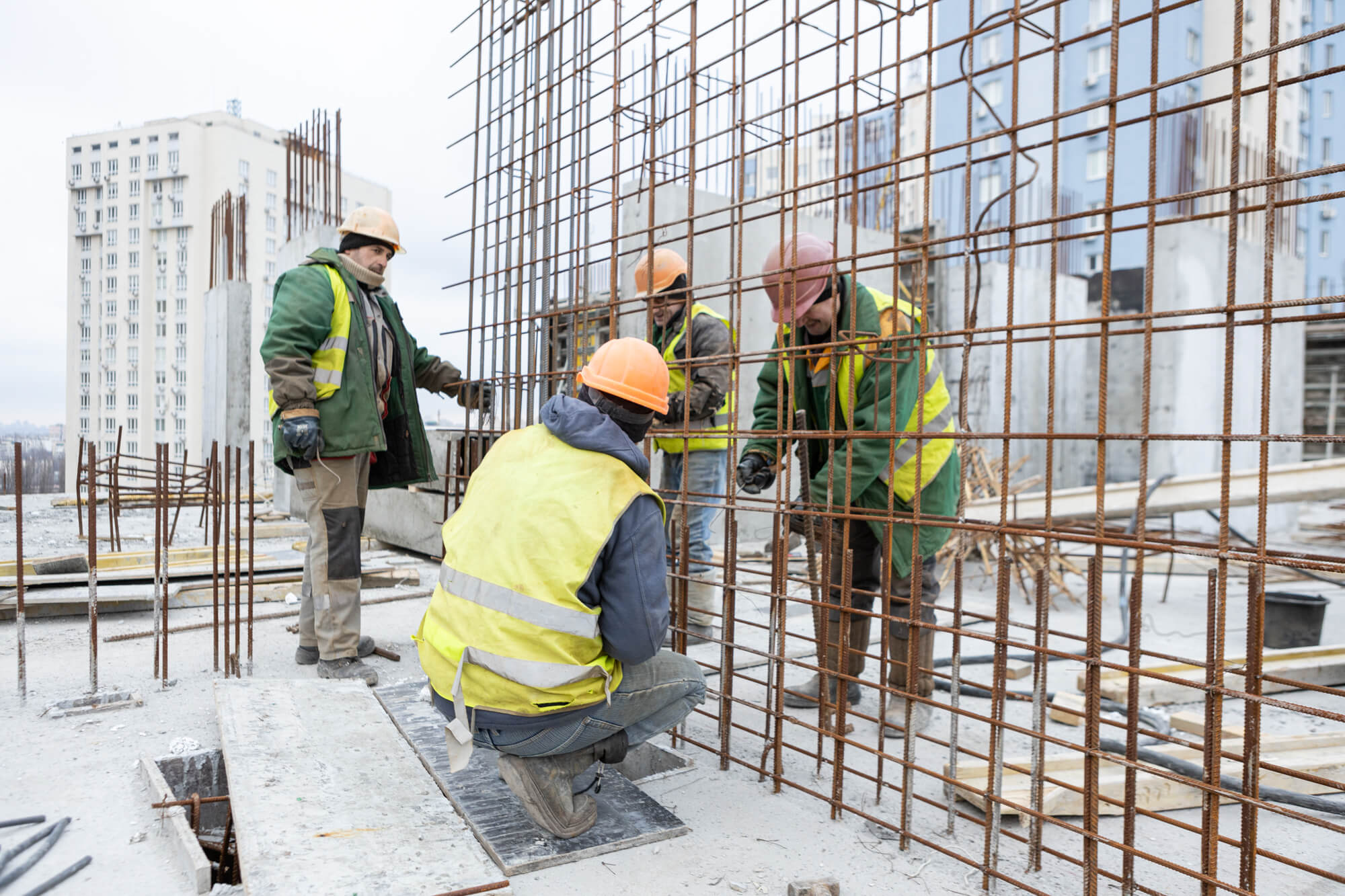

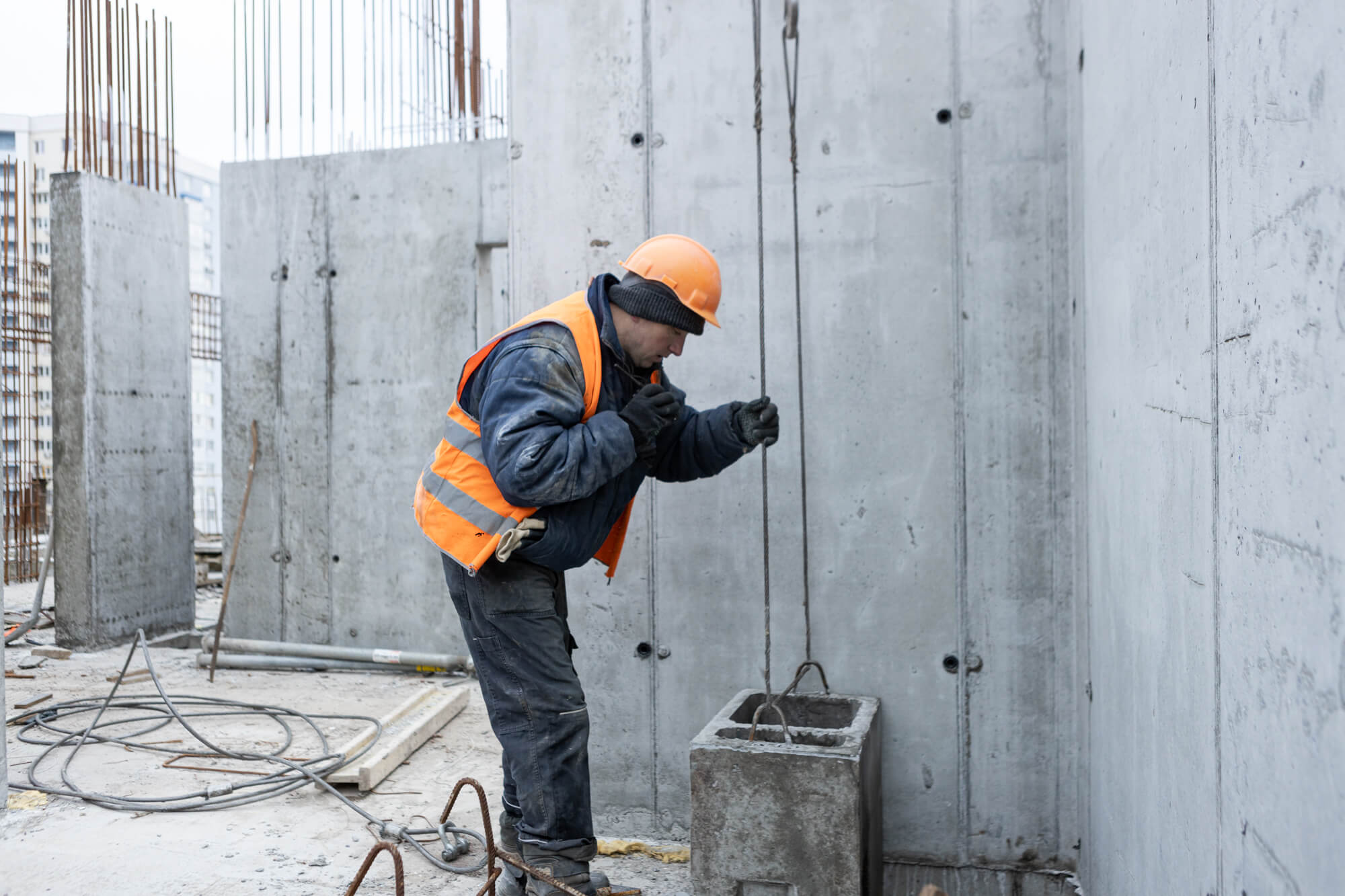

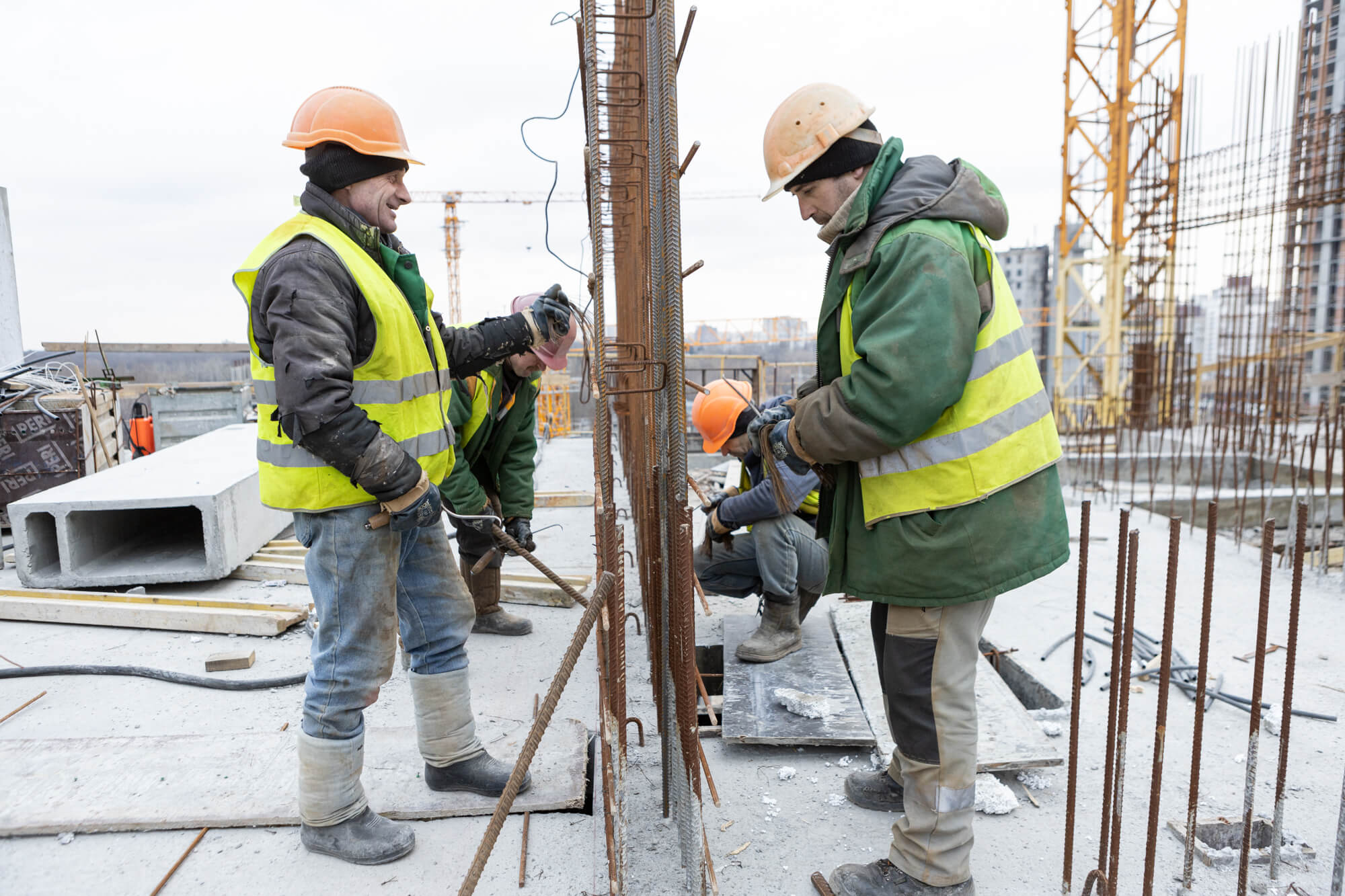

• армування та бетонування вертикальних елементів будівлі до 13-го поверху – 100%;
• армування та бетонування вертикальних елементів будівлі 14-го поверху – 15%.
Будинок №4, секція 2:
• ведуться підготовчі роботи для виконання монолітних робіт, закуплена арматура для влаштування вертикалу.
Будинок №4, секція 3:
• ведуться підготовчі роботи для виконання монолітних робіт: замовлена і оплачена нова опалубка, закуплена арматура для влаштування вертикалу та плити перекриття.
