Хід будівництва, 10.04.2023

Сучасний інноваційний проєкт Метрополіс від компанії DIM активно будується. Ділимось свіжими новинами з будмайданчика.

Звітуємо за виконані роботи на будмайданчику Метрополіс у березні:

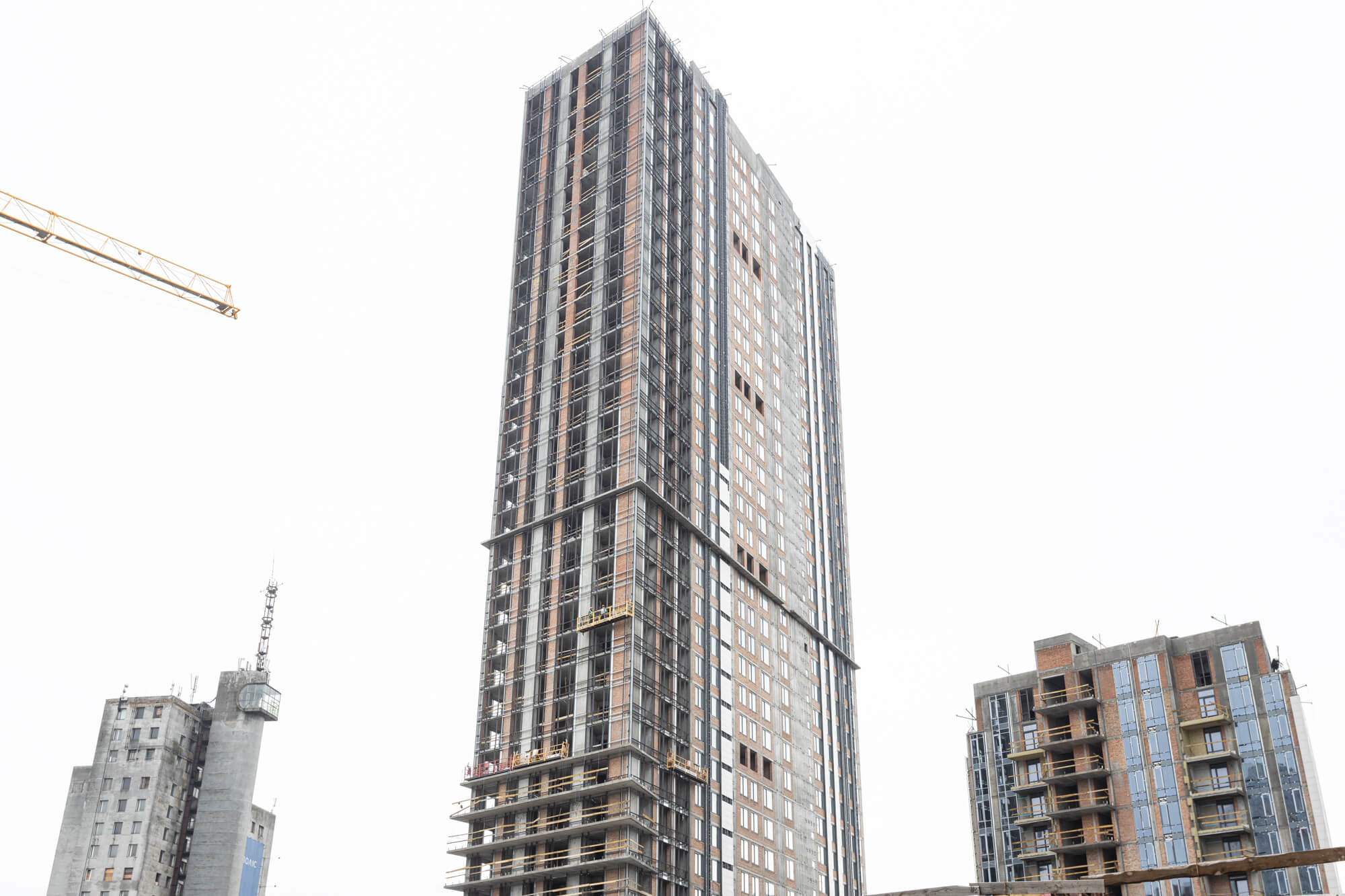

Будинок №3, секція 1:
•  виконані роботи по прокладанню трубопроводів опалення квартир – 98%;

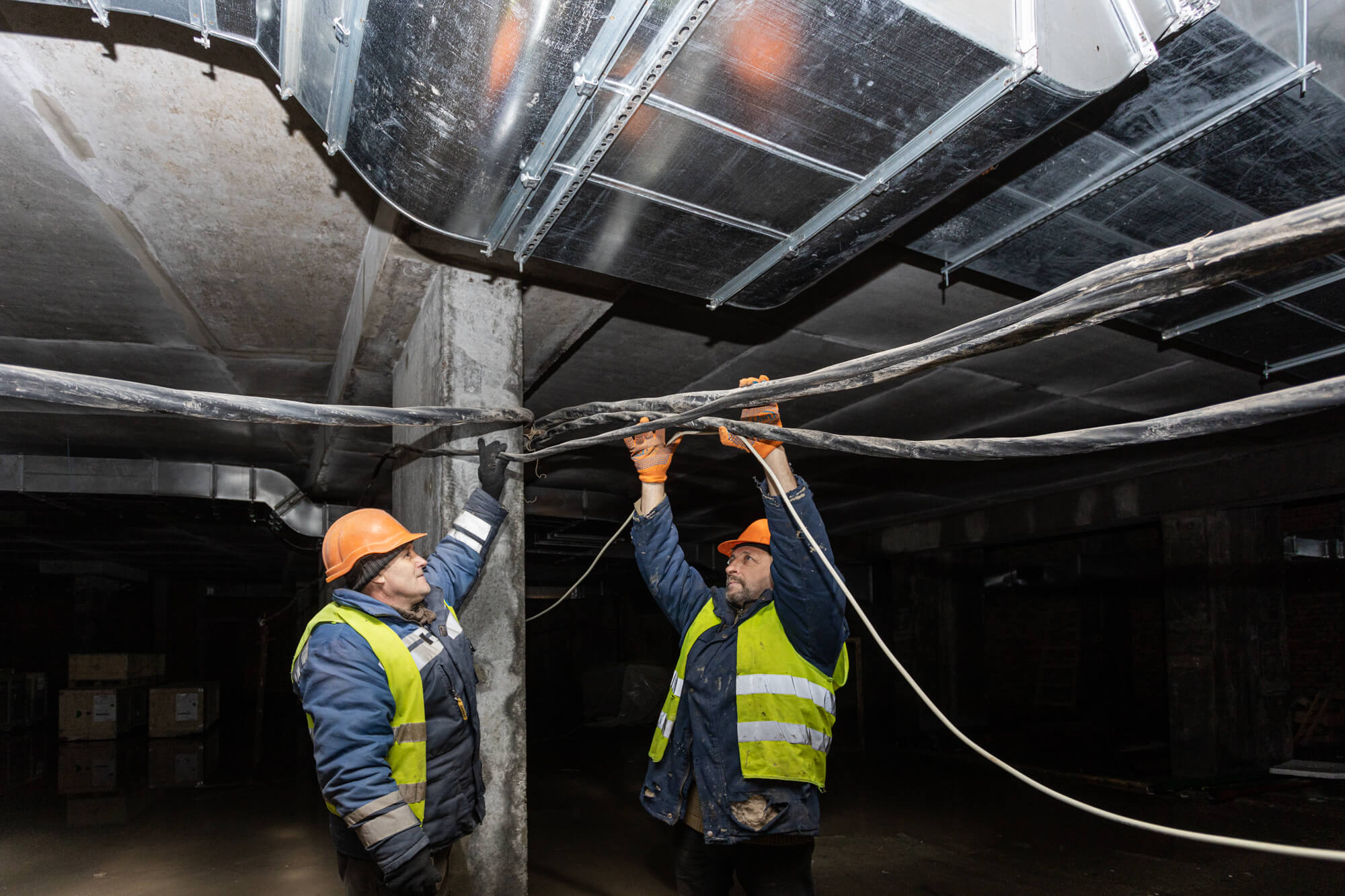

•  влаштування внутрішніх систем водопроводу та каналізації – 40%;
•  влаштування цементно-піщаної стяжки пола – 83%;

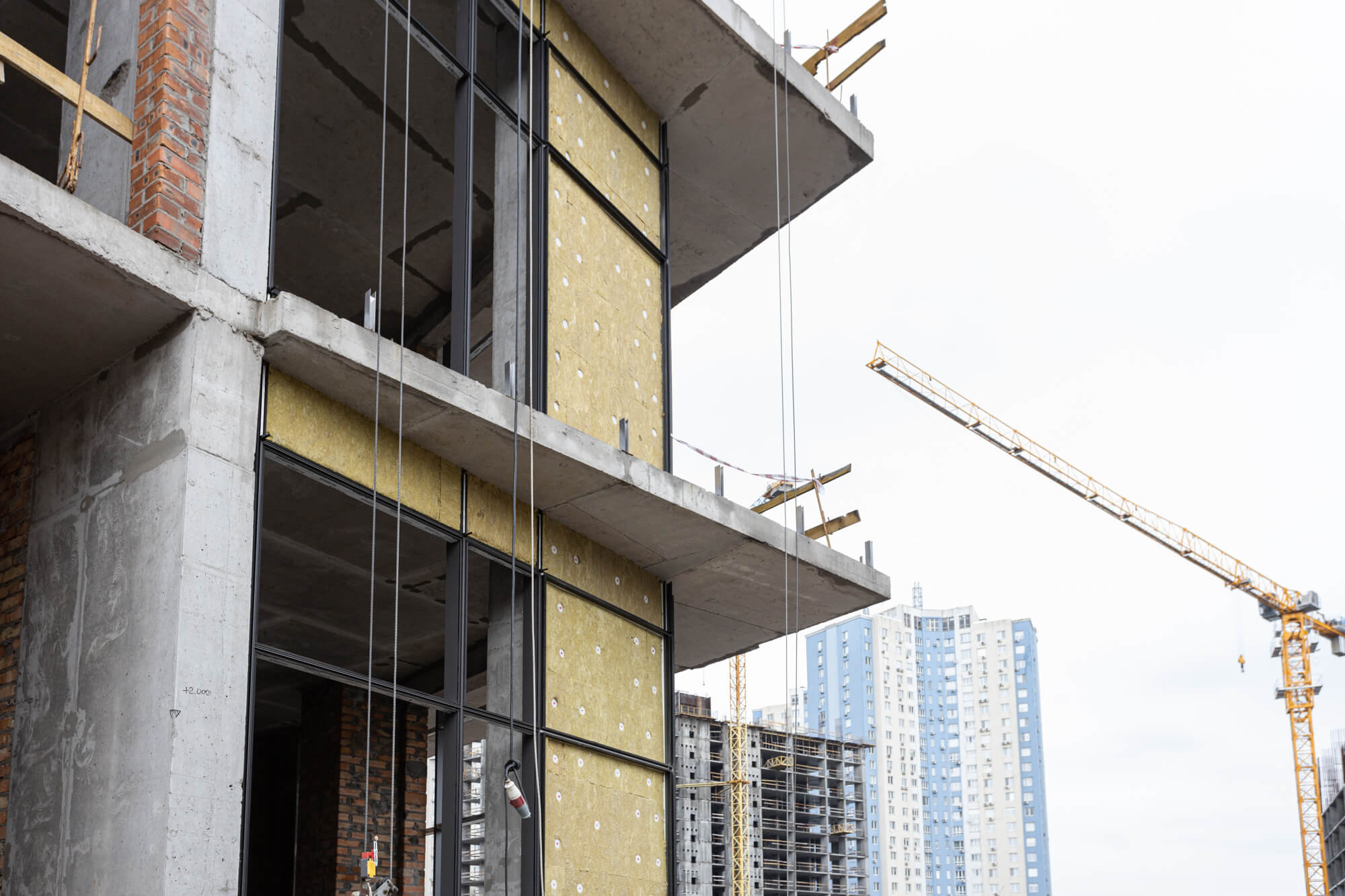

•  влаштування НВФ – 85%;
•  влаштування СПОК – 42%;
•  влаштування сплінкерної системи – 20%;
•  монтаж ліфтового обладнання – 10%.

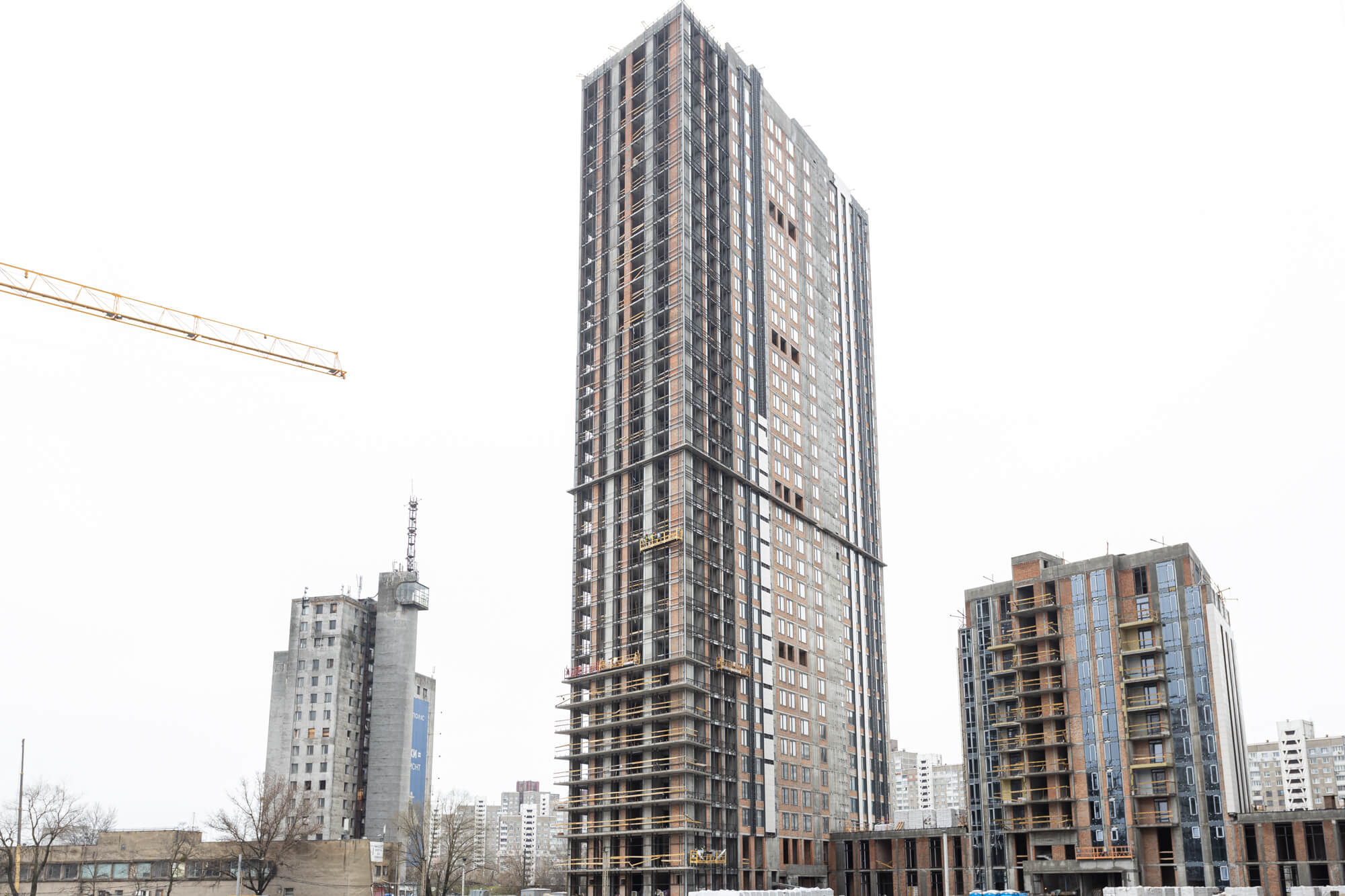

Будинок №3, секція 2:
•  монтаж протипожежних клапанів поквартирно – 99%;
•  влаштування цементно-піщаної стяжки пола – 95%;
•  влаштування внутрішніх систем водопроводу та каналізації – 50%;

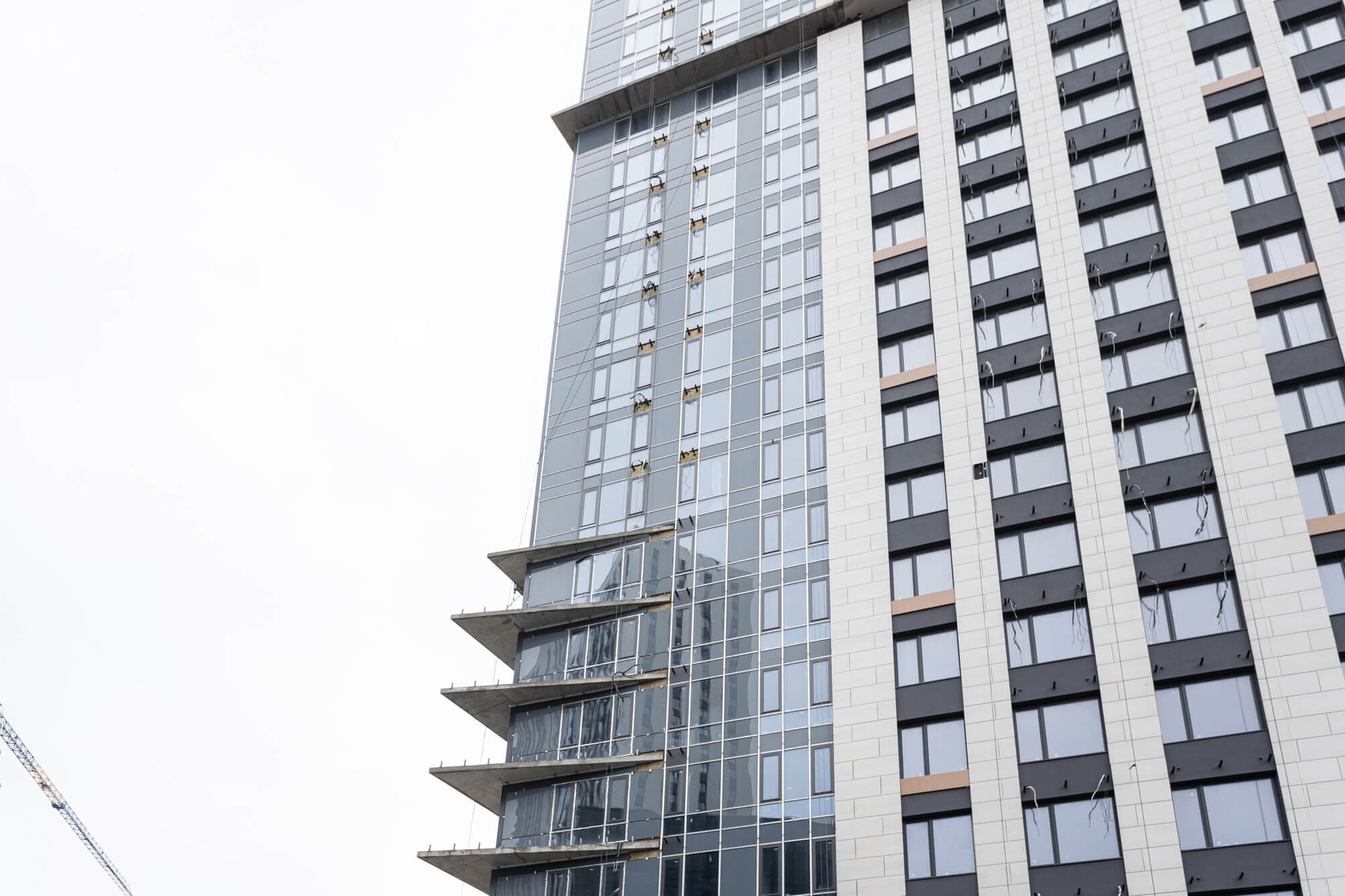

•  влаштування НВФ – 95%;
•  укладання плитки на підлогу в МЗК – 37%;
•  влаштування сплінкерної системи – 10%;
•  монтаж ліфтового обладнання – 10%.

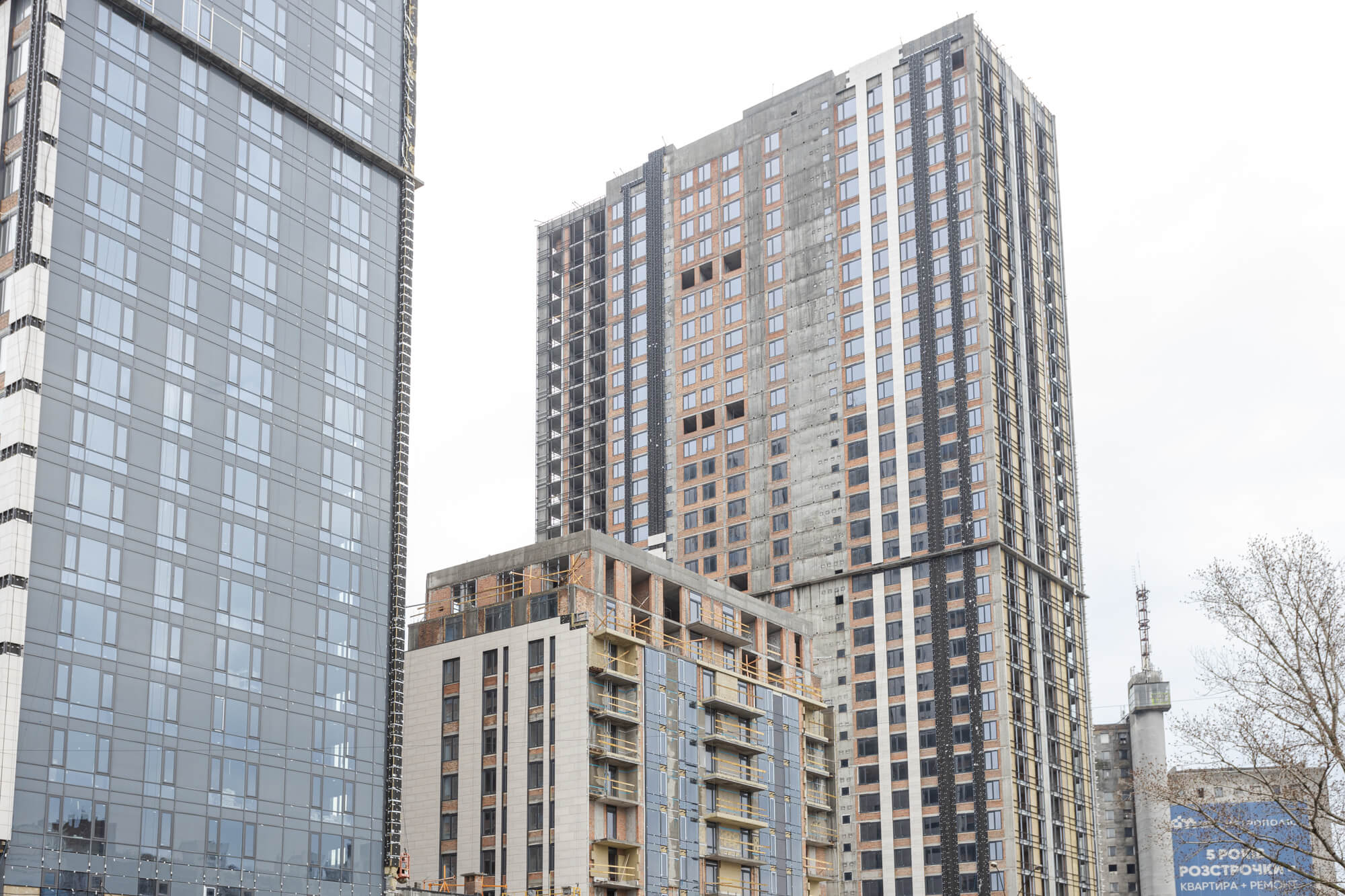

Будинок №3, секція 3:
•  влаштування ЛММ – 50%;
•  укладання плитки на підлогу в МЗК – 50%;
•  влаштування сплінкерної системи – 10%;
•  монтаж ліфтового обладнання – 10%.

Паркінг ЖБ №3:

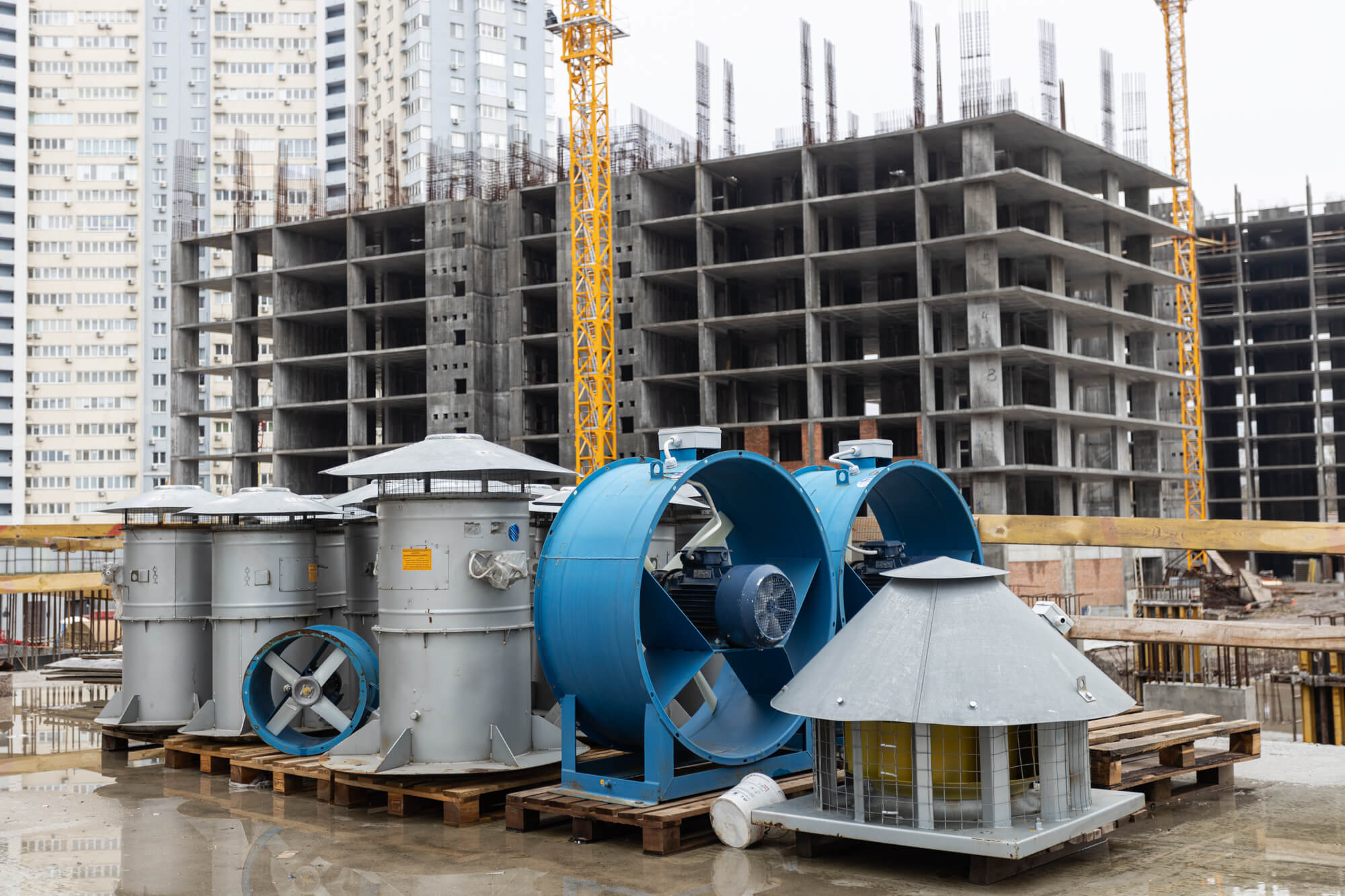

•  влаштування вентиляційної системи В-1-2-3-4-5-6-7-8,П-1 – 80%;
•  влаштування внутрішніх цегляних стін – 90%.

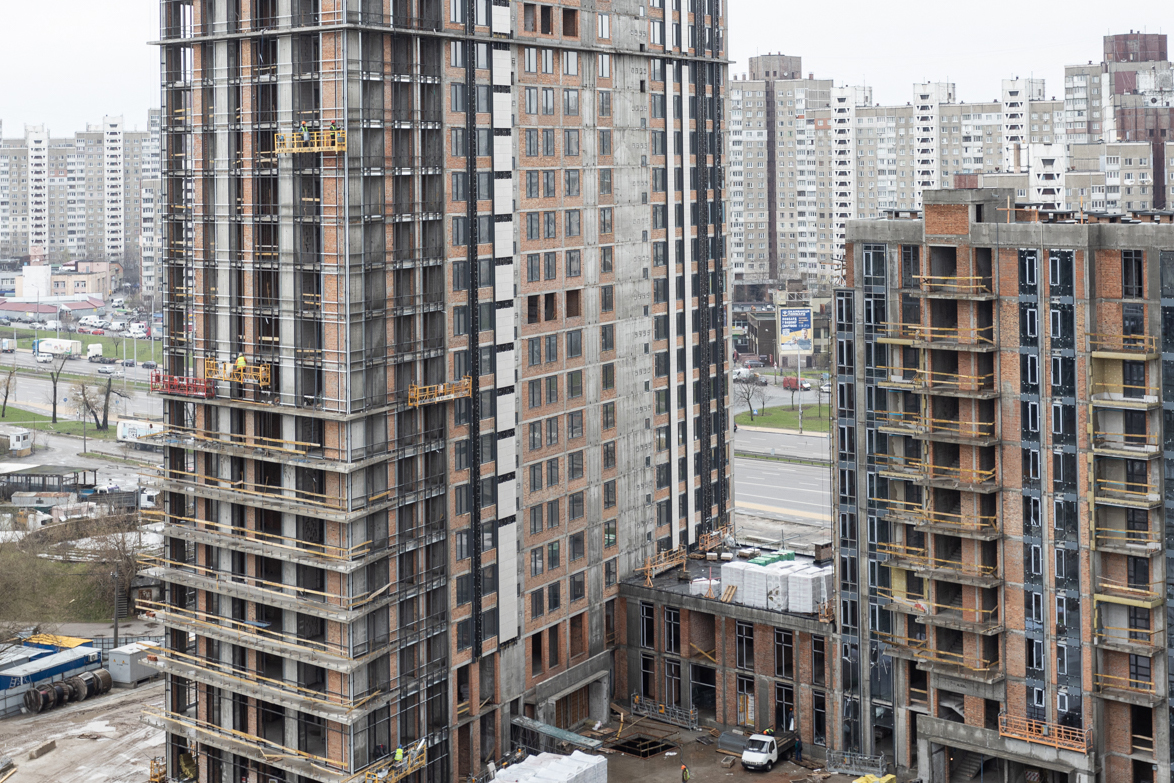

Будинок №4, секція 1:
Влаштування залізобетонних конструкцій:

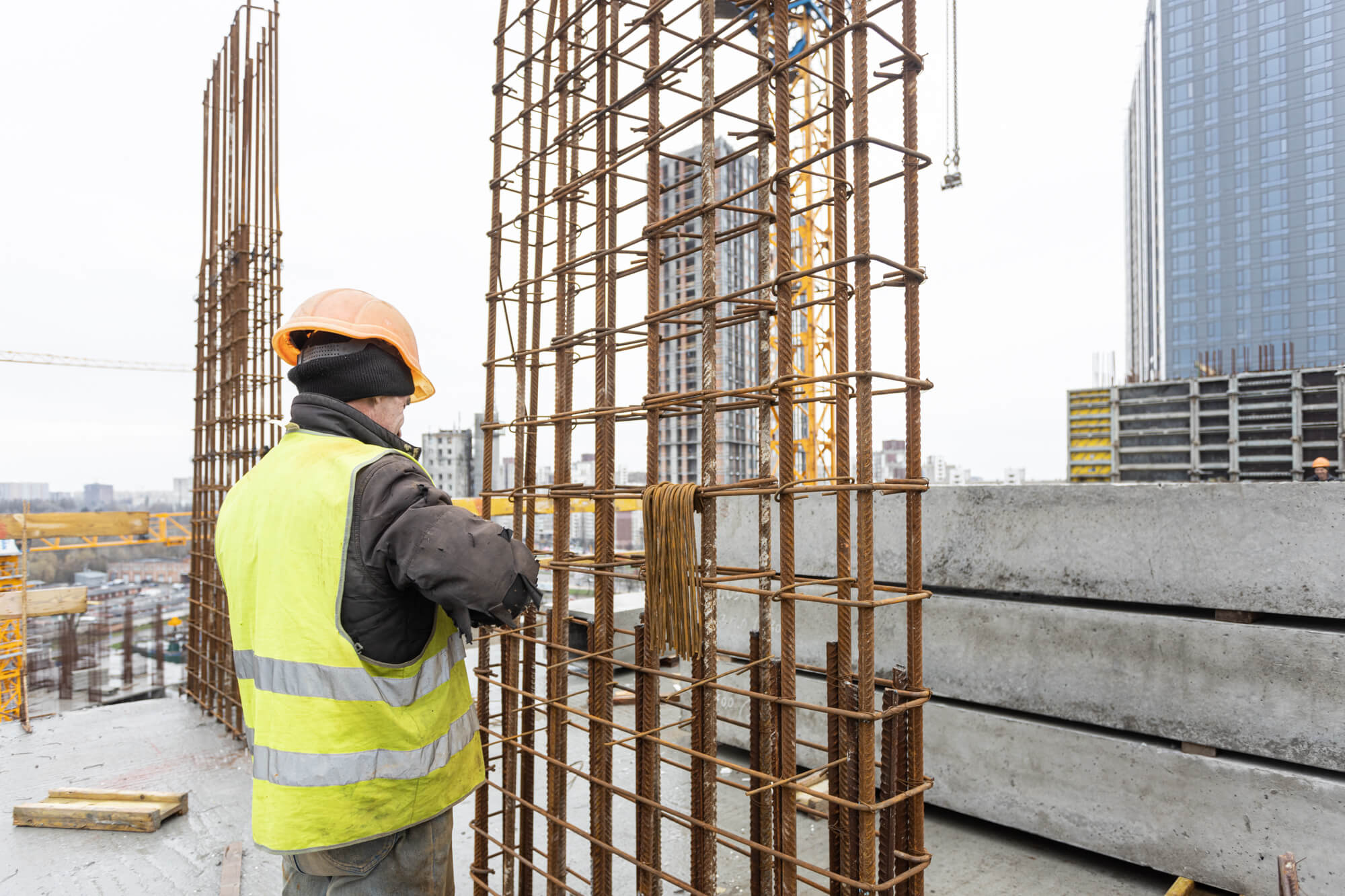

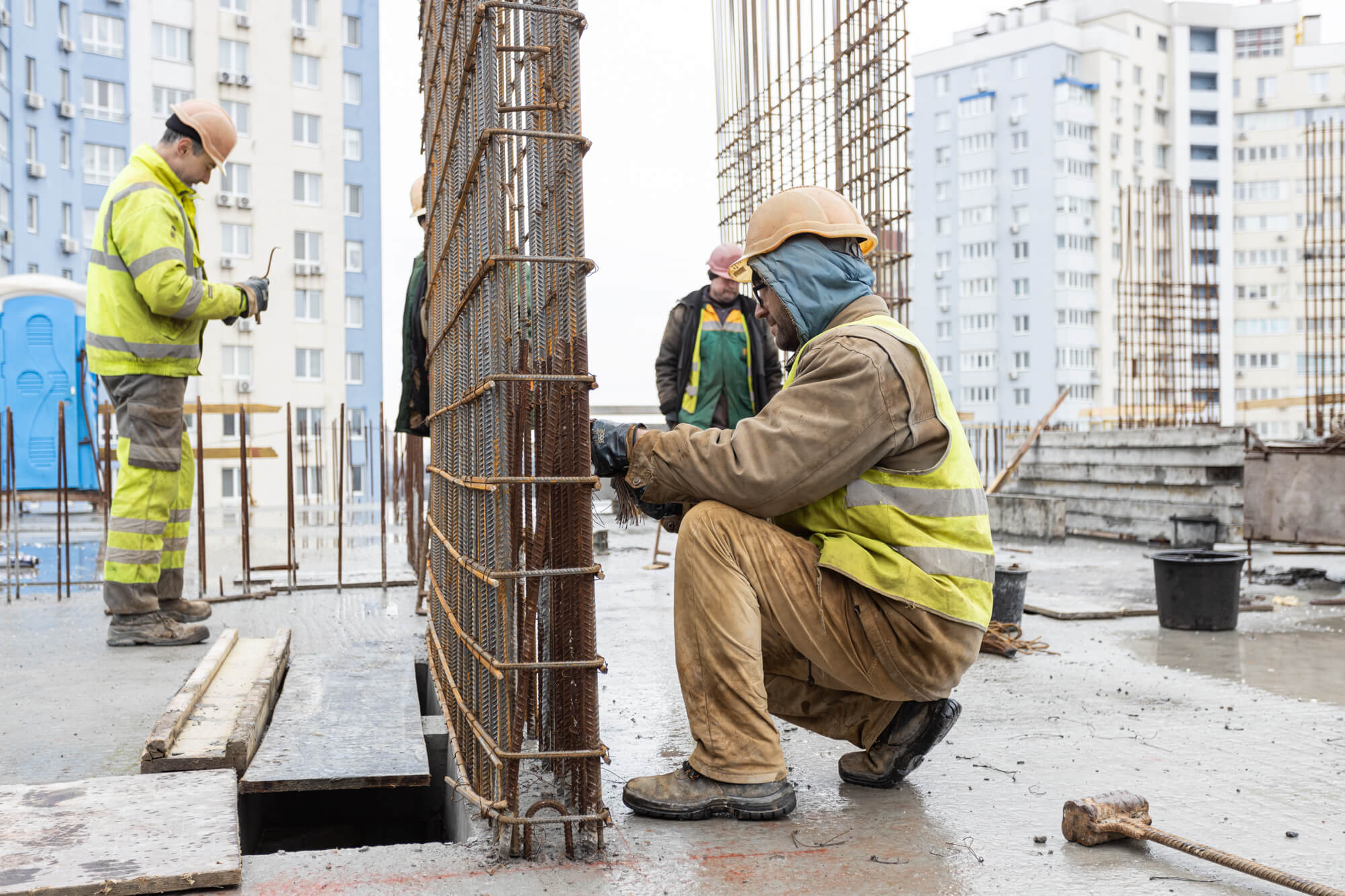

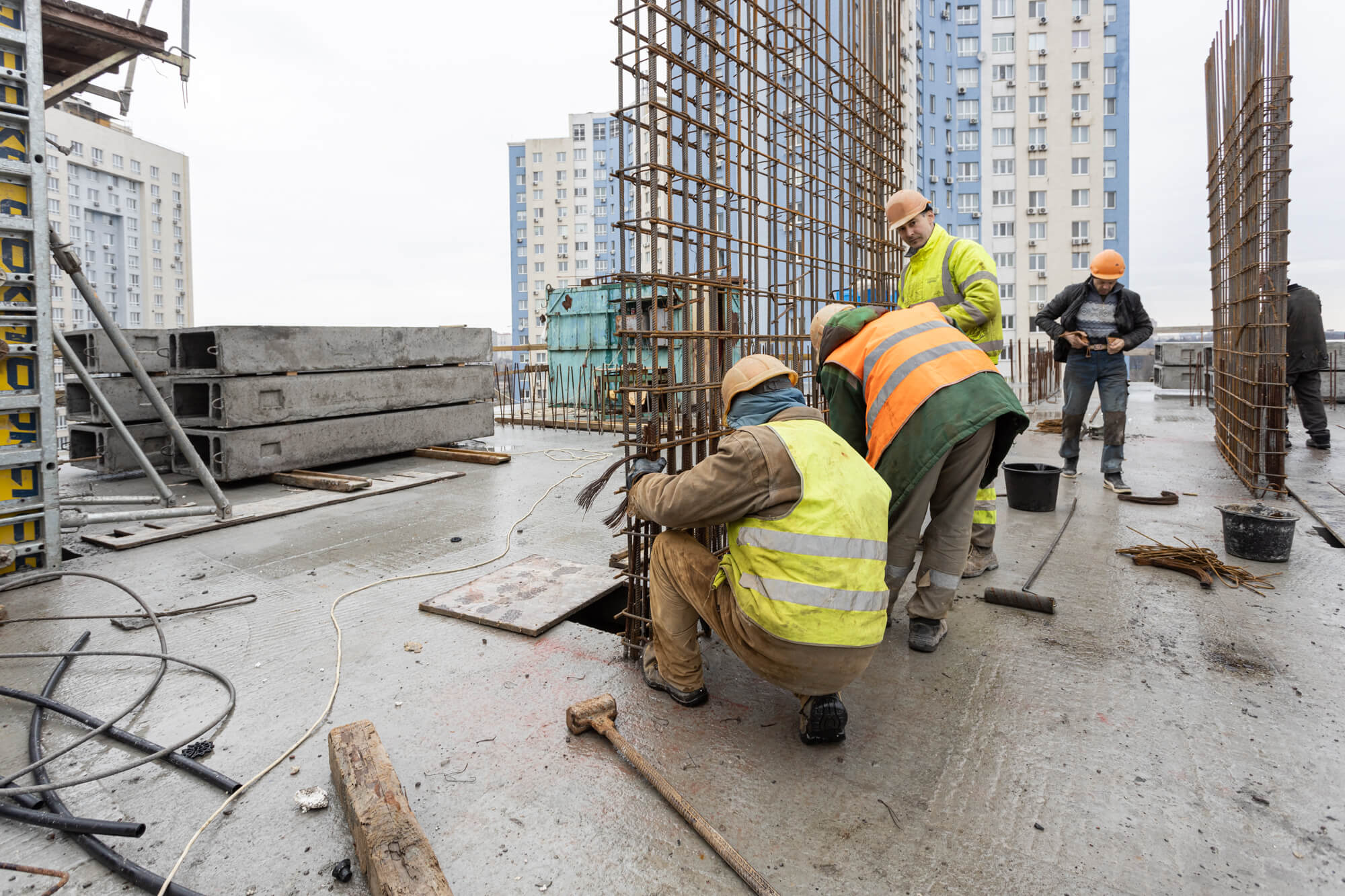

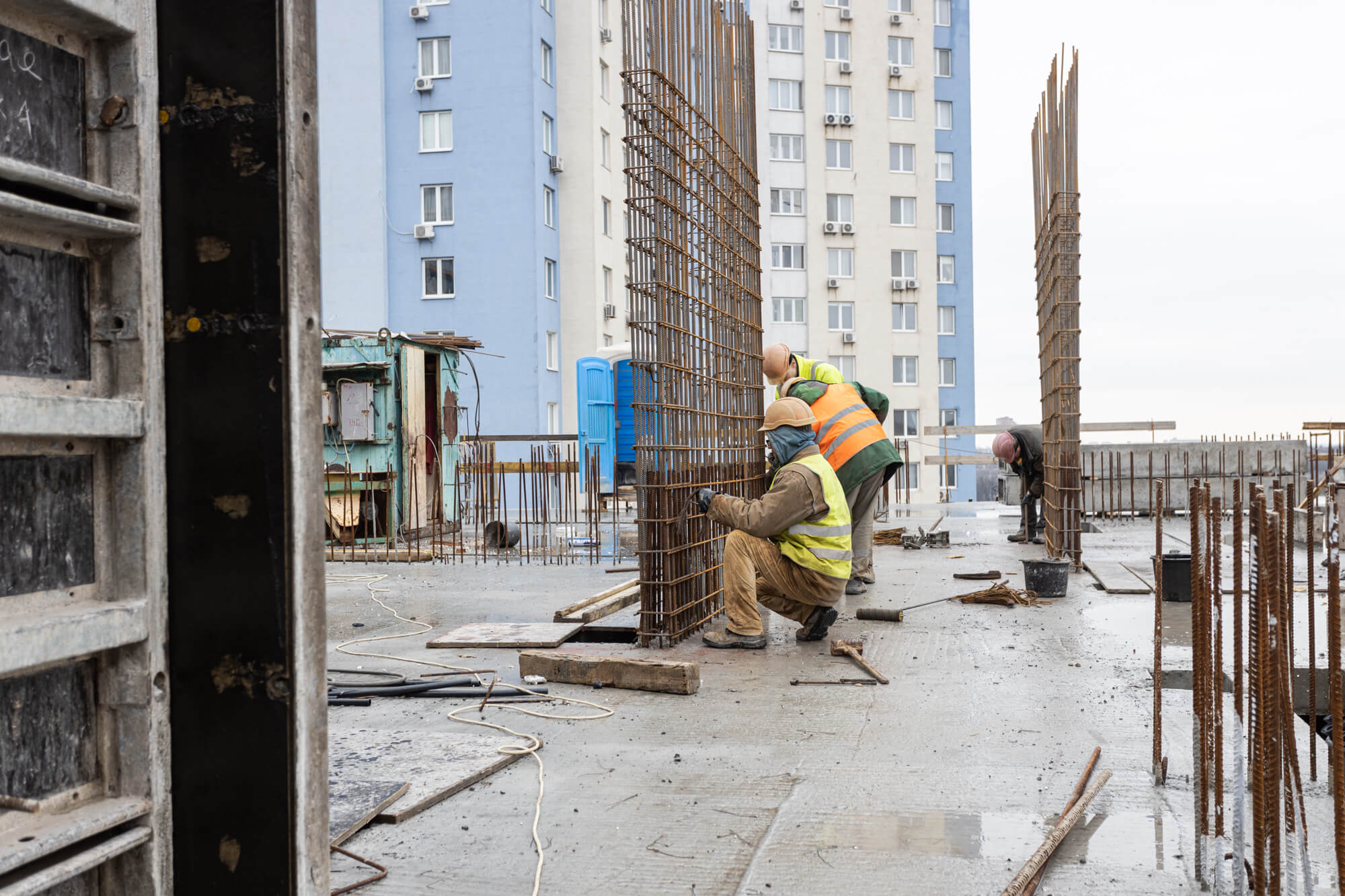

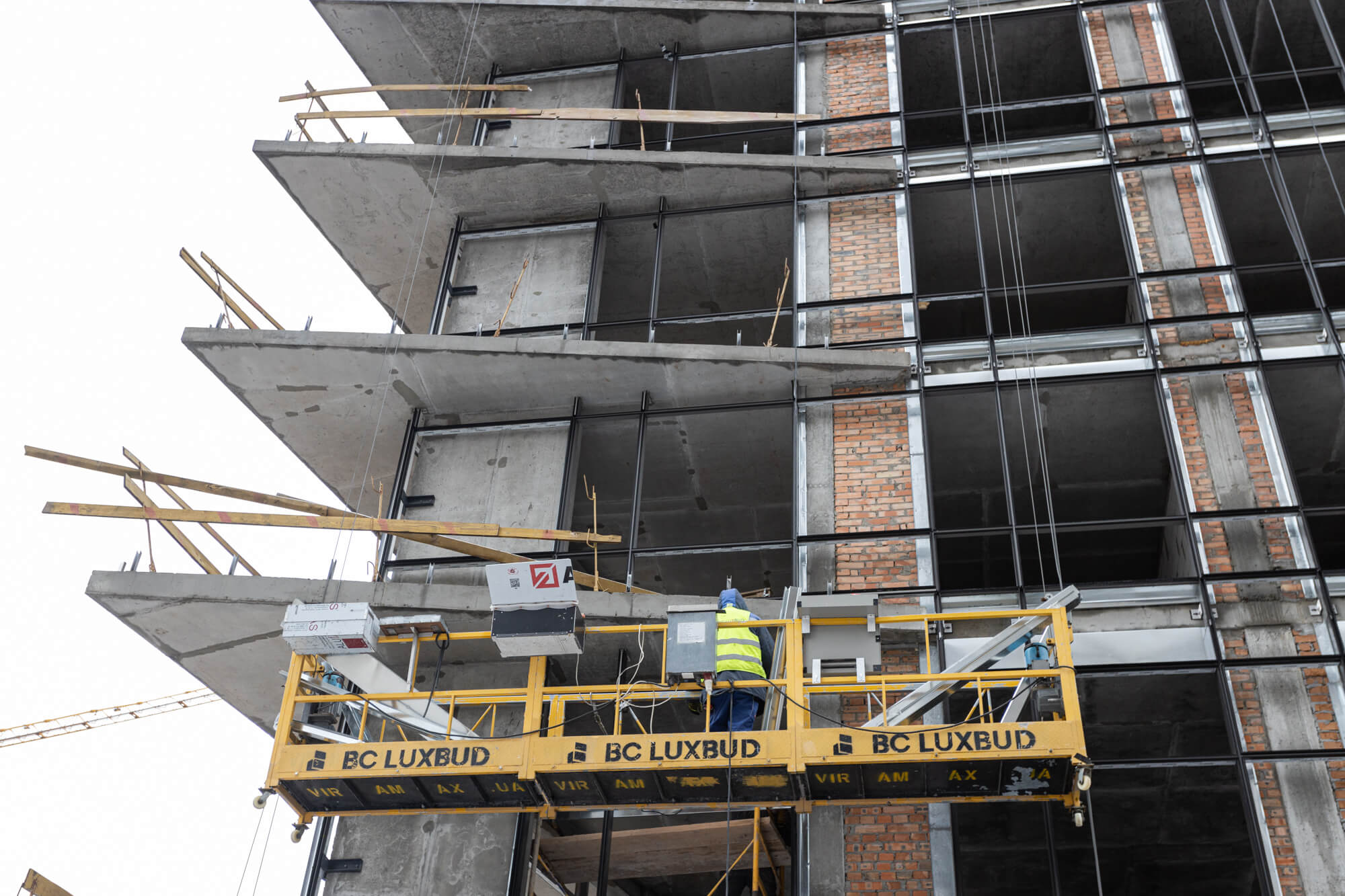

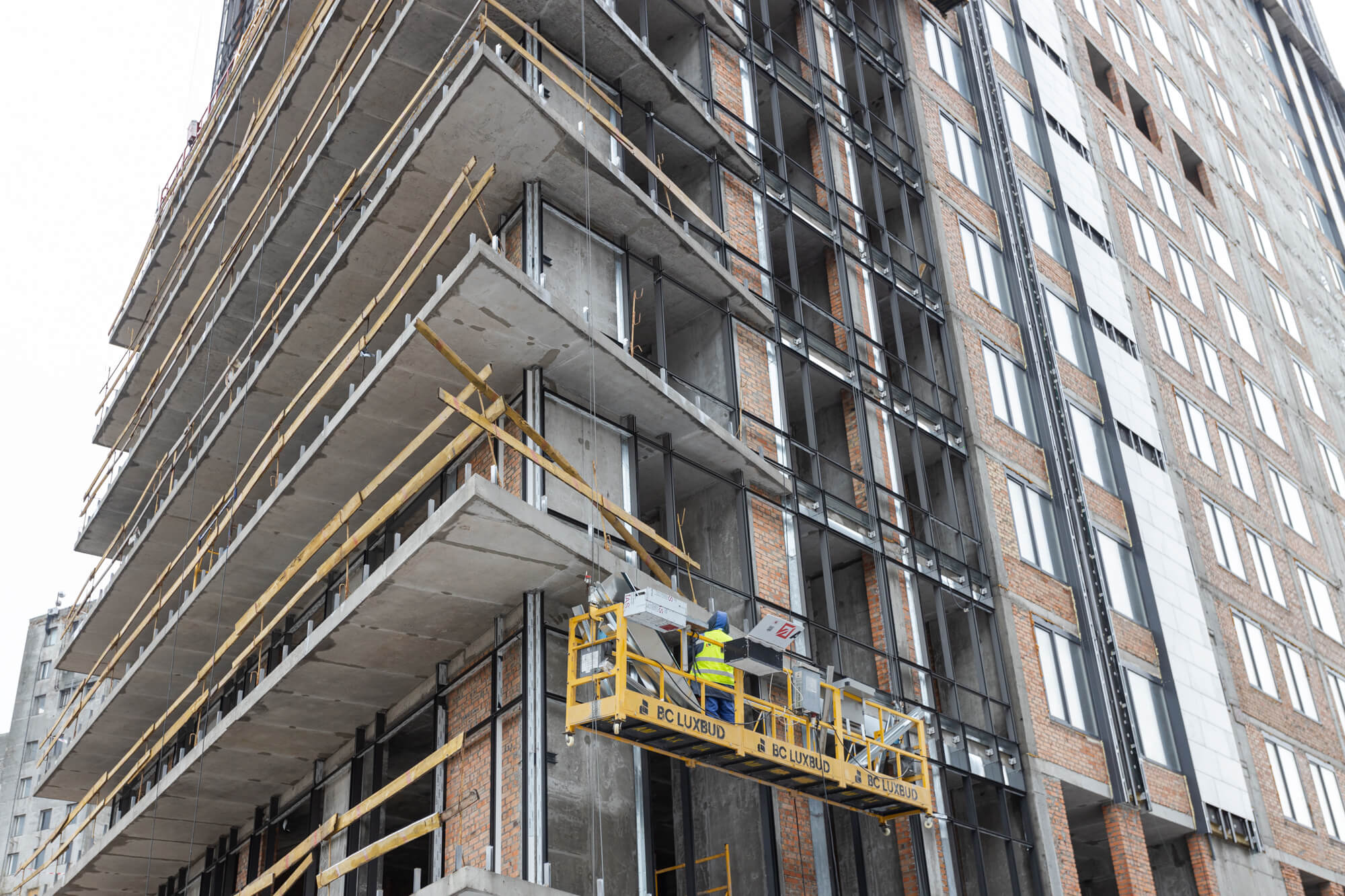

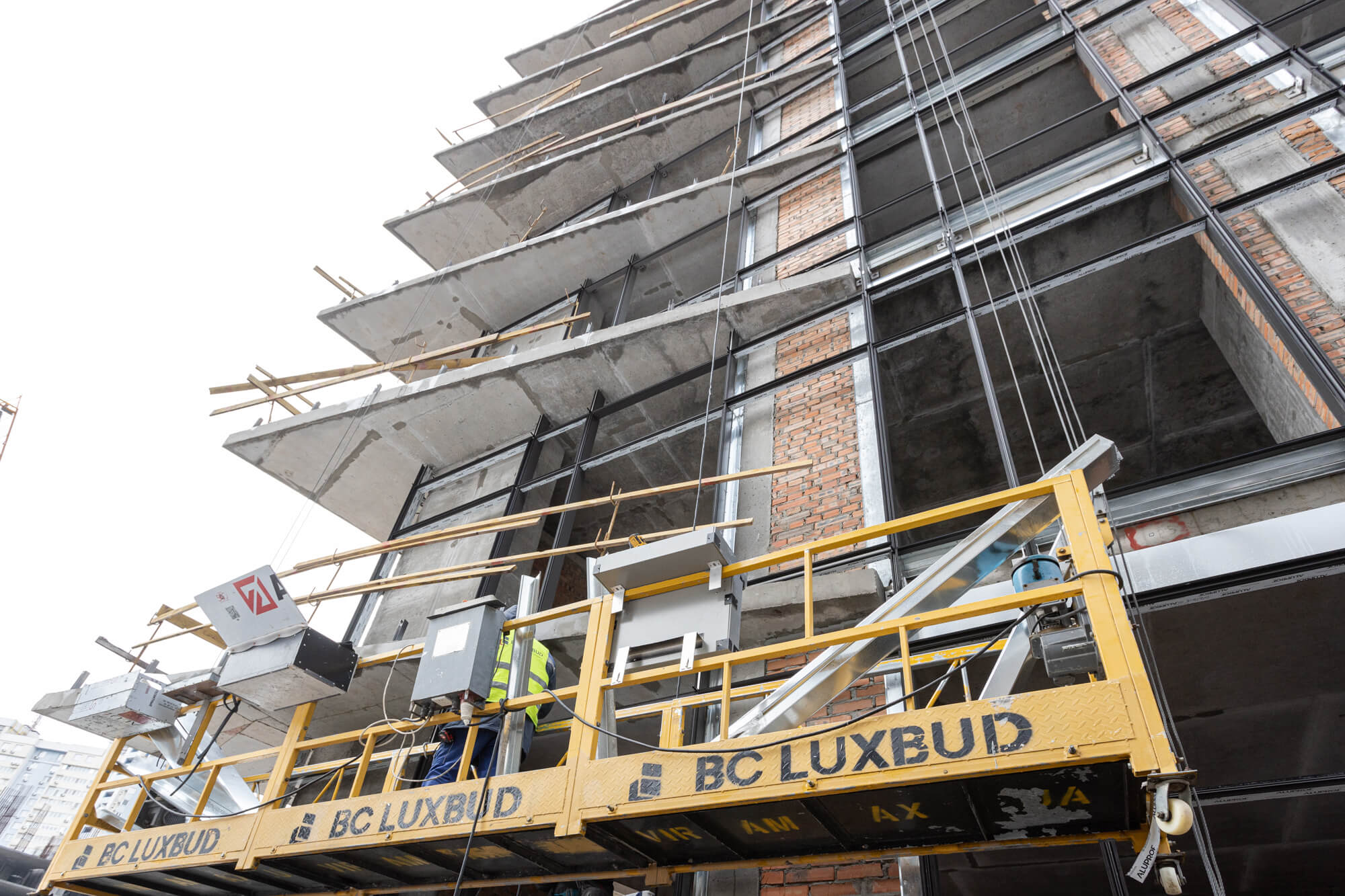

•  армування та бетонування вертикальних елементів будівлі 14-го поверху – 80%.

Будинок №4, секція 2:

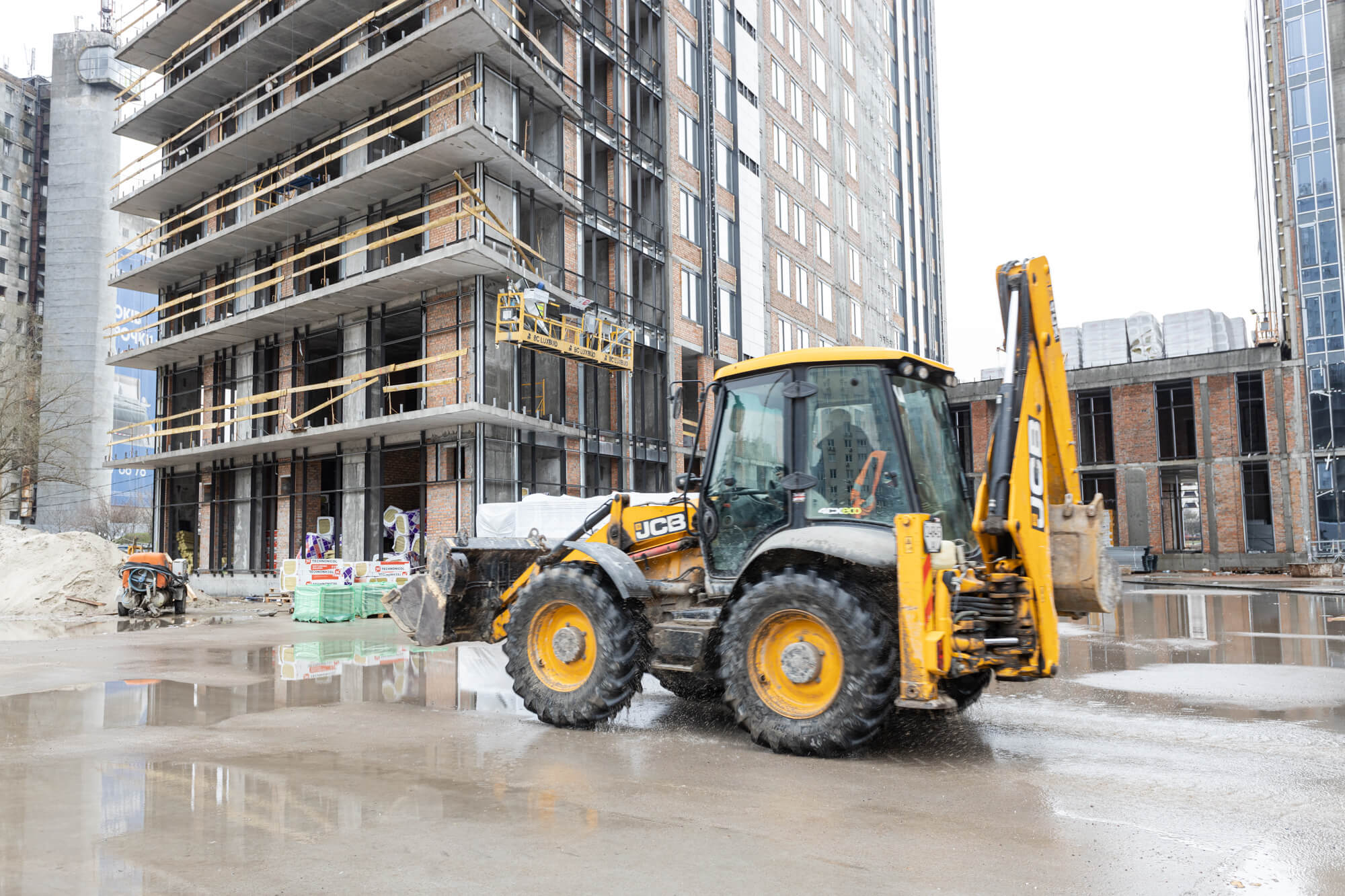

Ведуться підготовчі роботи для монолітних робіт:

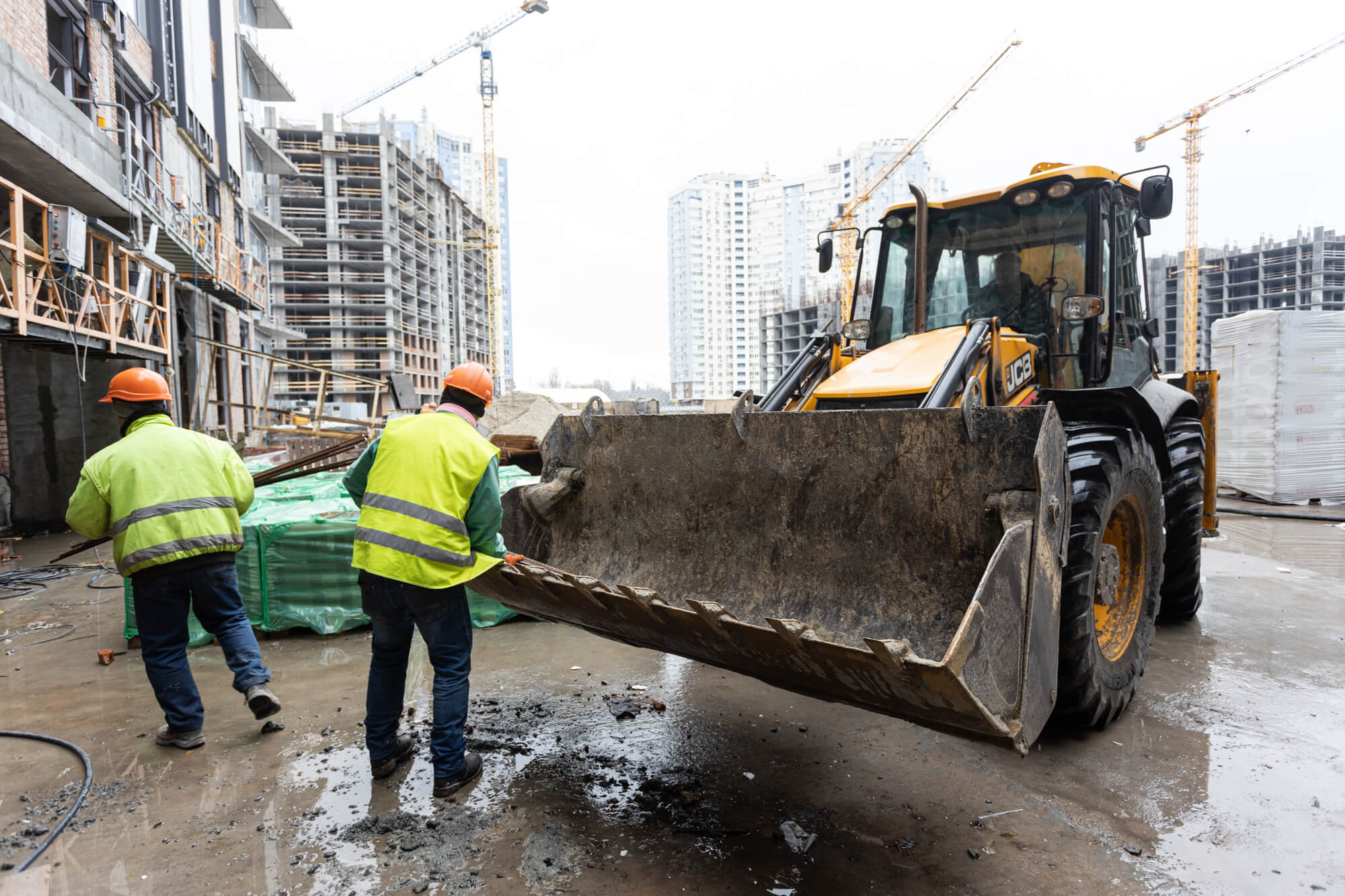

•  завезена на майданчик арматура для початку монолітних робіт;

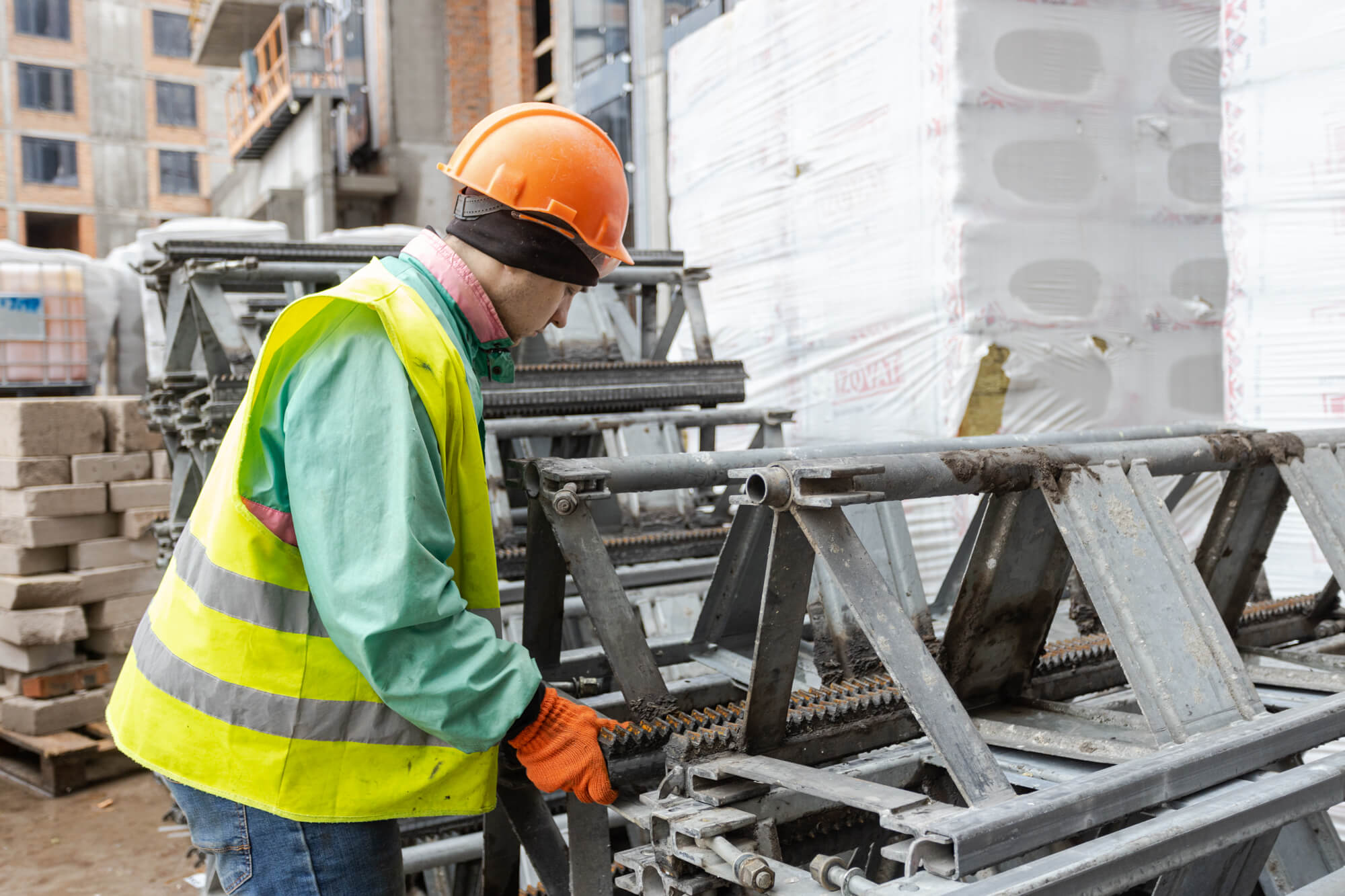

•  замовлена опалубка.

Дом №4, секция 3:
Ведуться підготовчі роботи для виконання монолітних робіт:
•  частково завезена на будмайданчик опалубка;
•  завезена на будмайданчик арматура для влаштування плити перекриття.

/
