Хід будівництва, 03.05.2023

Сучасний інноваційний проєкт Метрополіс від компанії DIM активно будується. Ділимось свіжими новинами з будмайданчика.

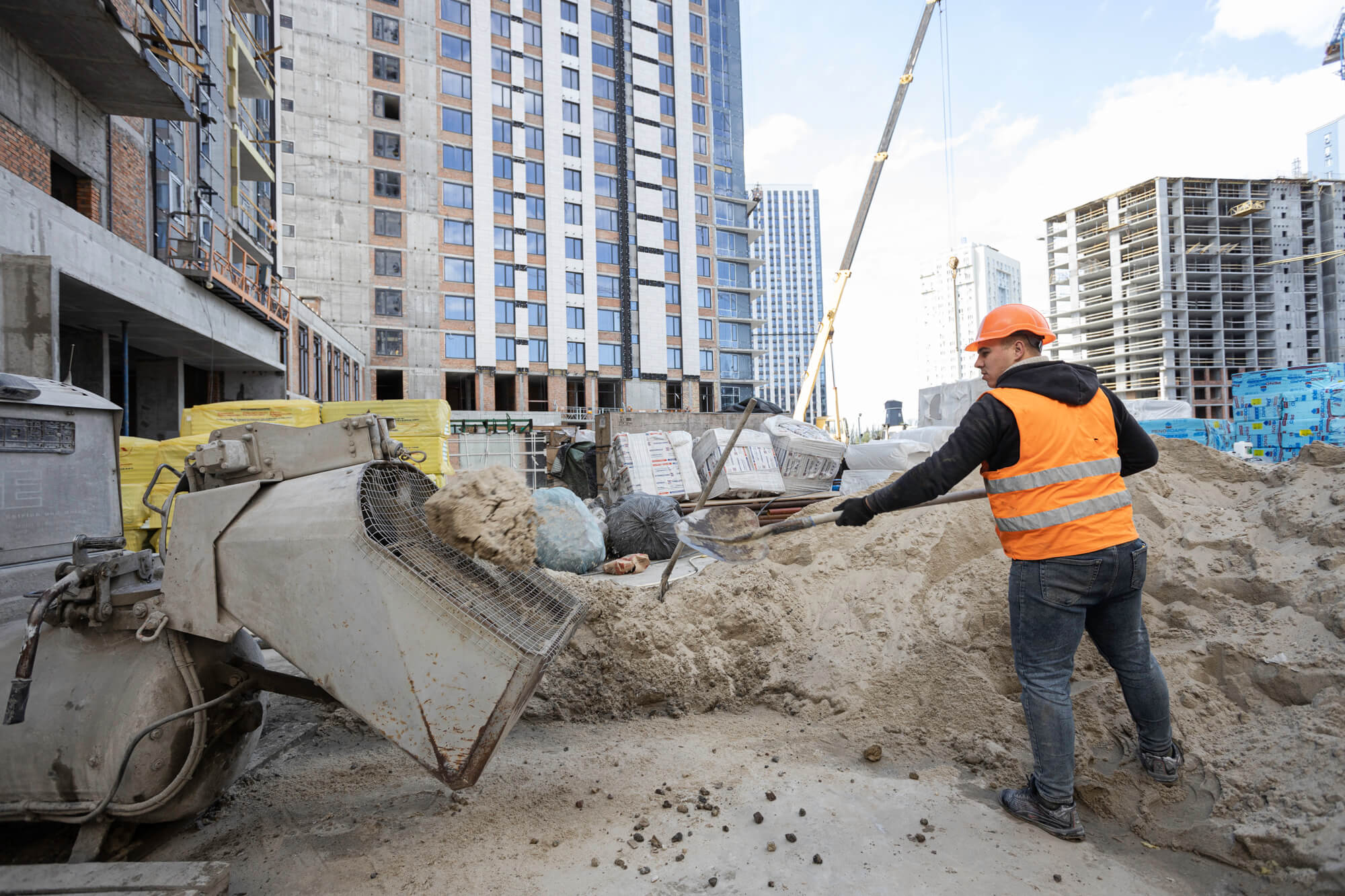

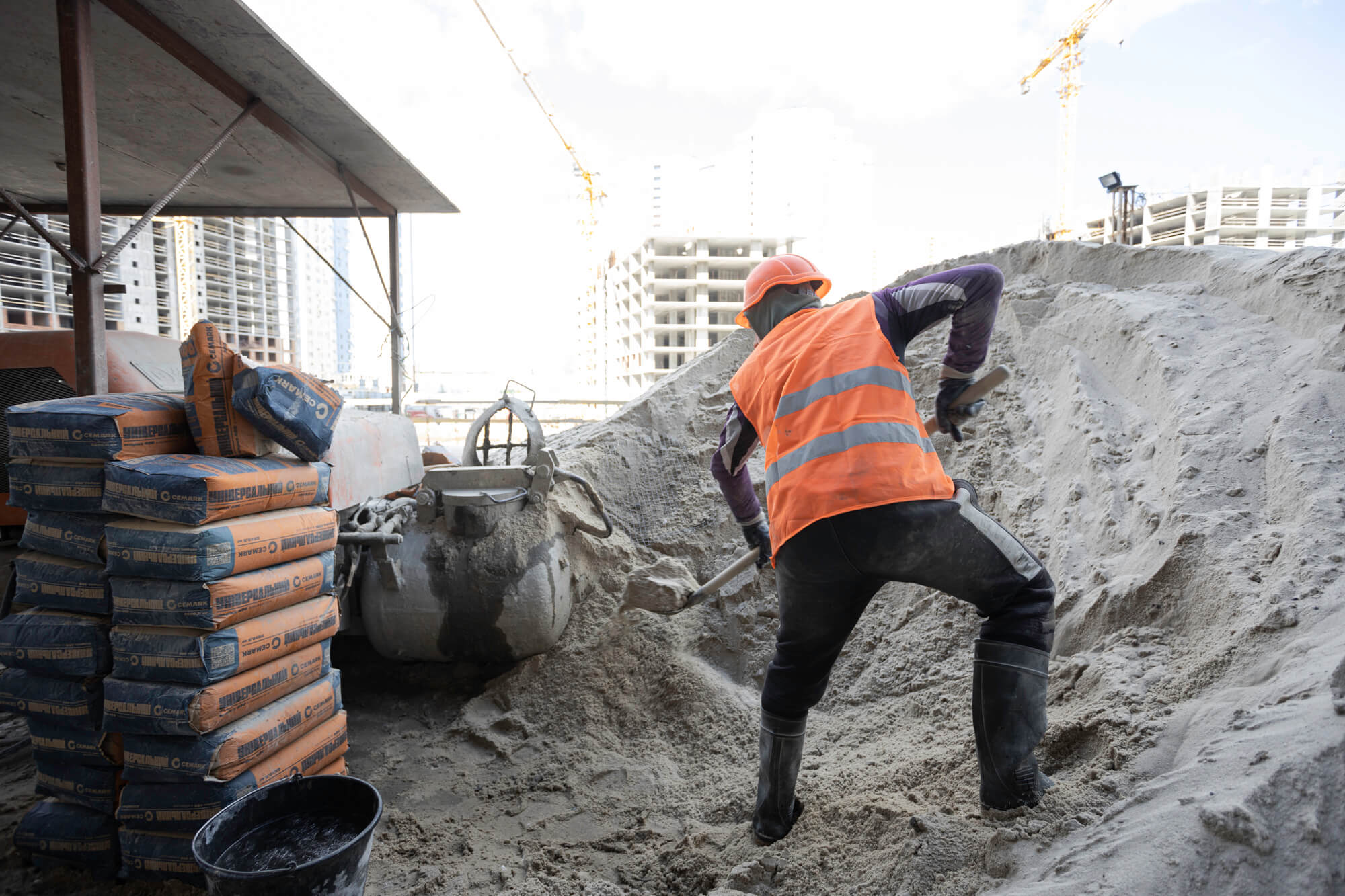

Звітуємо за виконані роботи на будмайданчику Метрополіс у квітні:

Будинок №3, секція 1:
•  влаштування внутрішніх цегляних стін з 1 по 34 поверх – 100%;
•  виконані роботи по прокладанню трубопроводів опалення квартир – 100%;
•  монтаж протипожежних клапанів поквартирно – 100%;

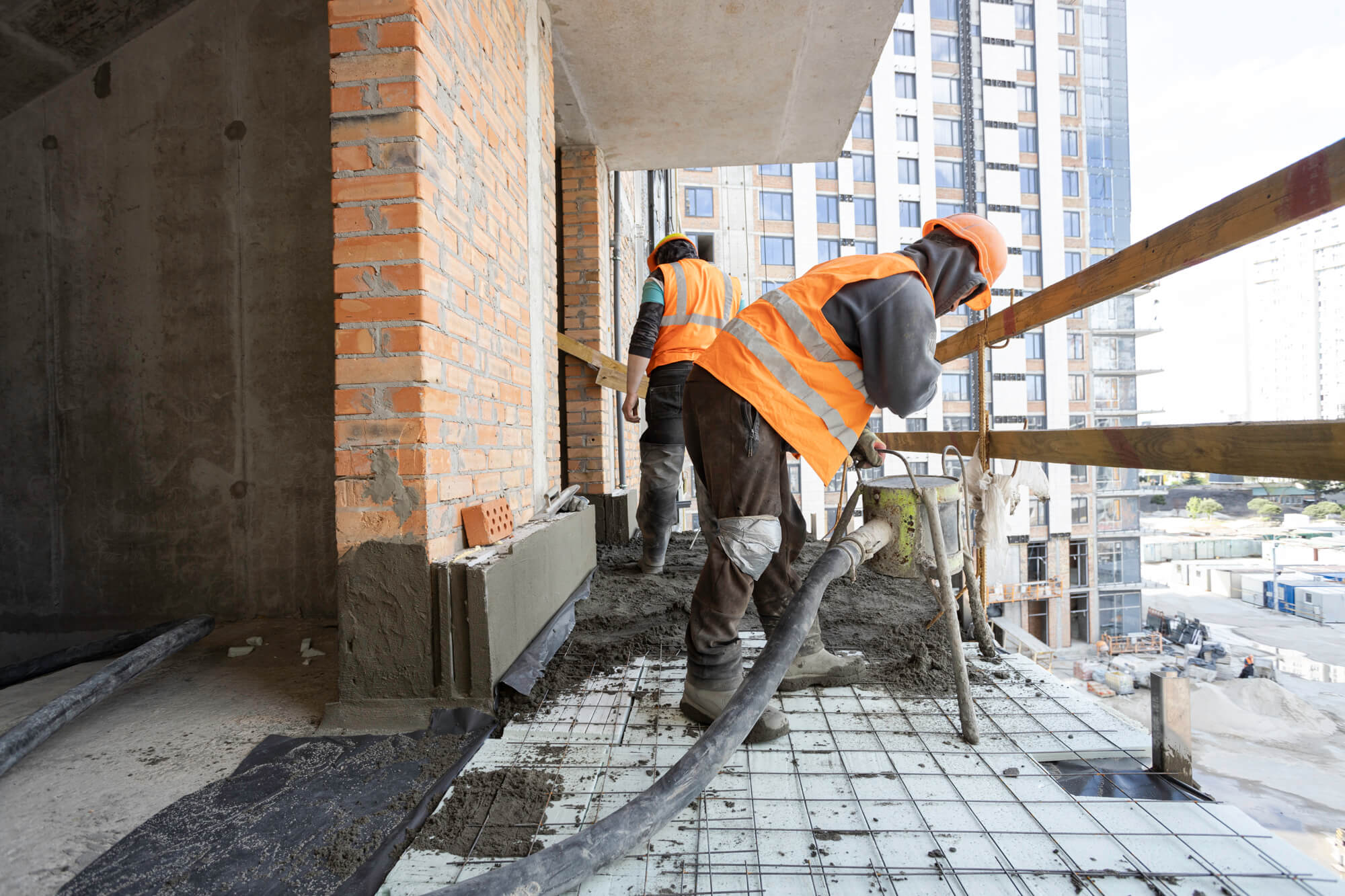

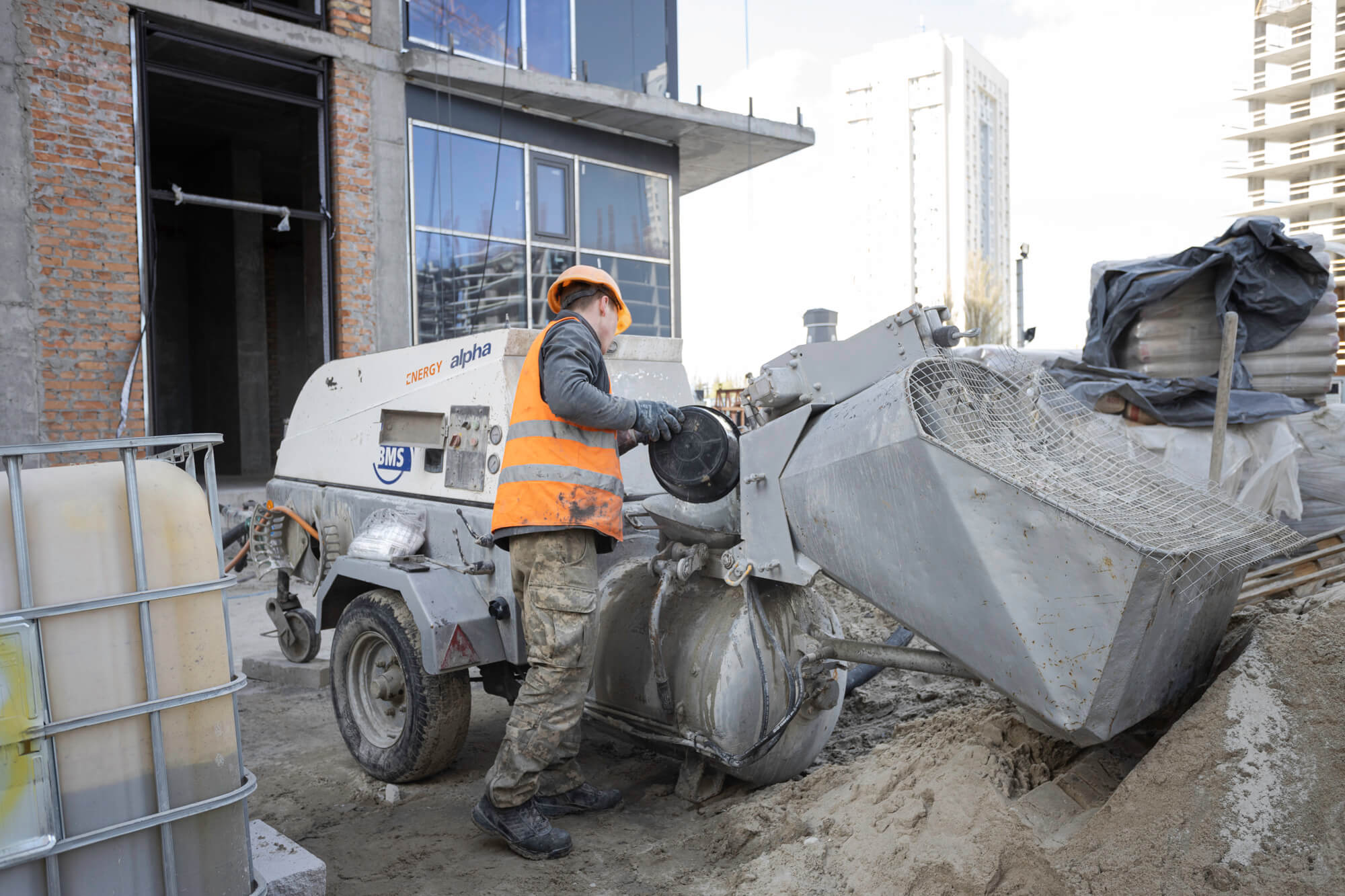

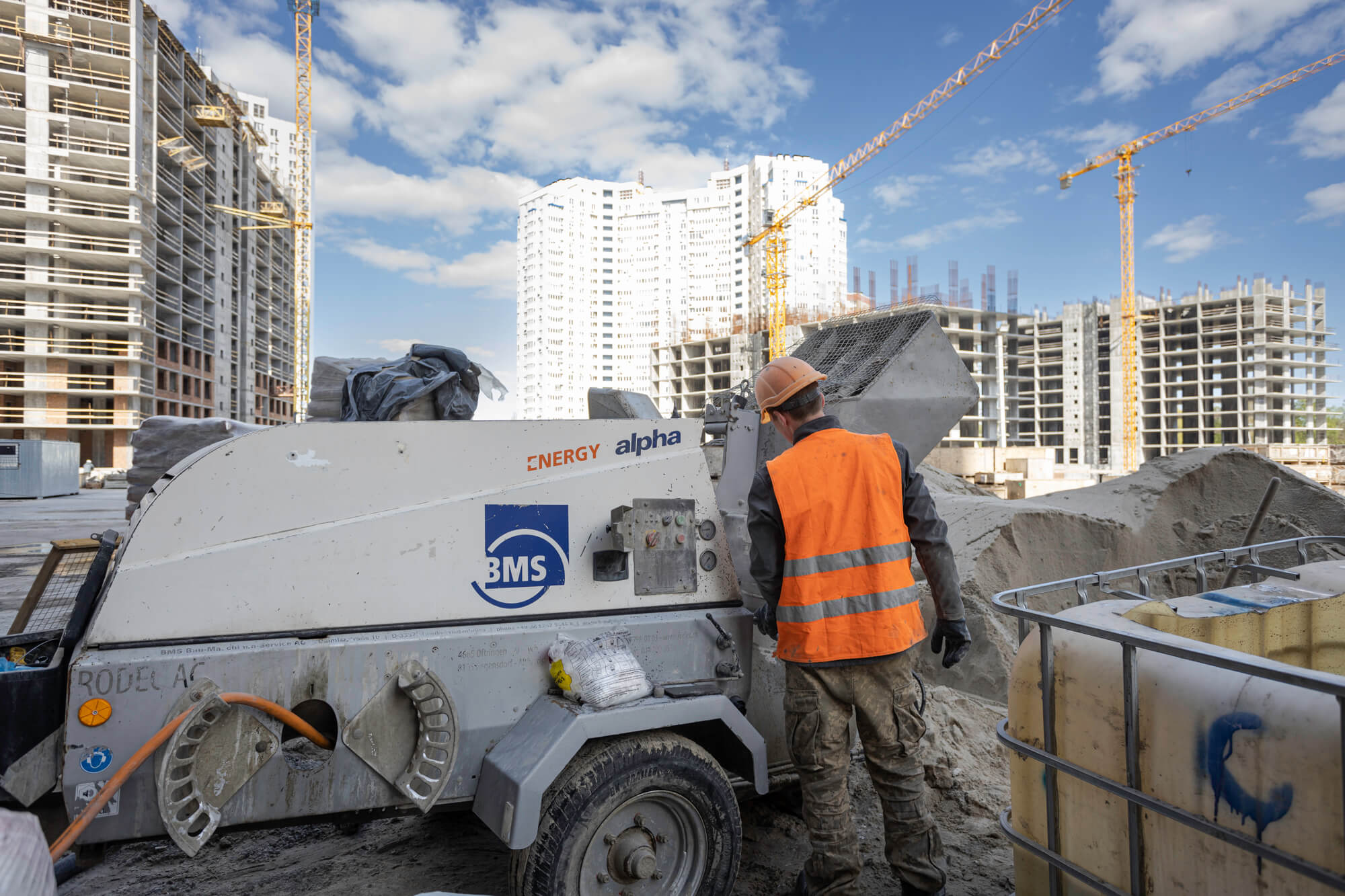

•  влаштування цементно-піщаної стяжки пола – 87%;
•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 90%;
•  розпочато встановлення електричних щитів – 10%;
•  влаштування внутрішніх систем водопроводу та каналізації – 50%;
•  влаштування сплінкерної системи – 45%;
•  монтаж ліфтового обладнання – 15%.

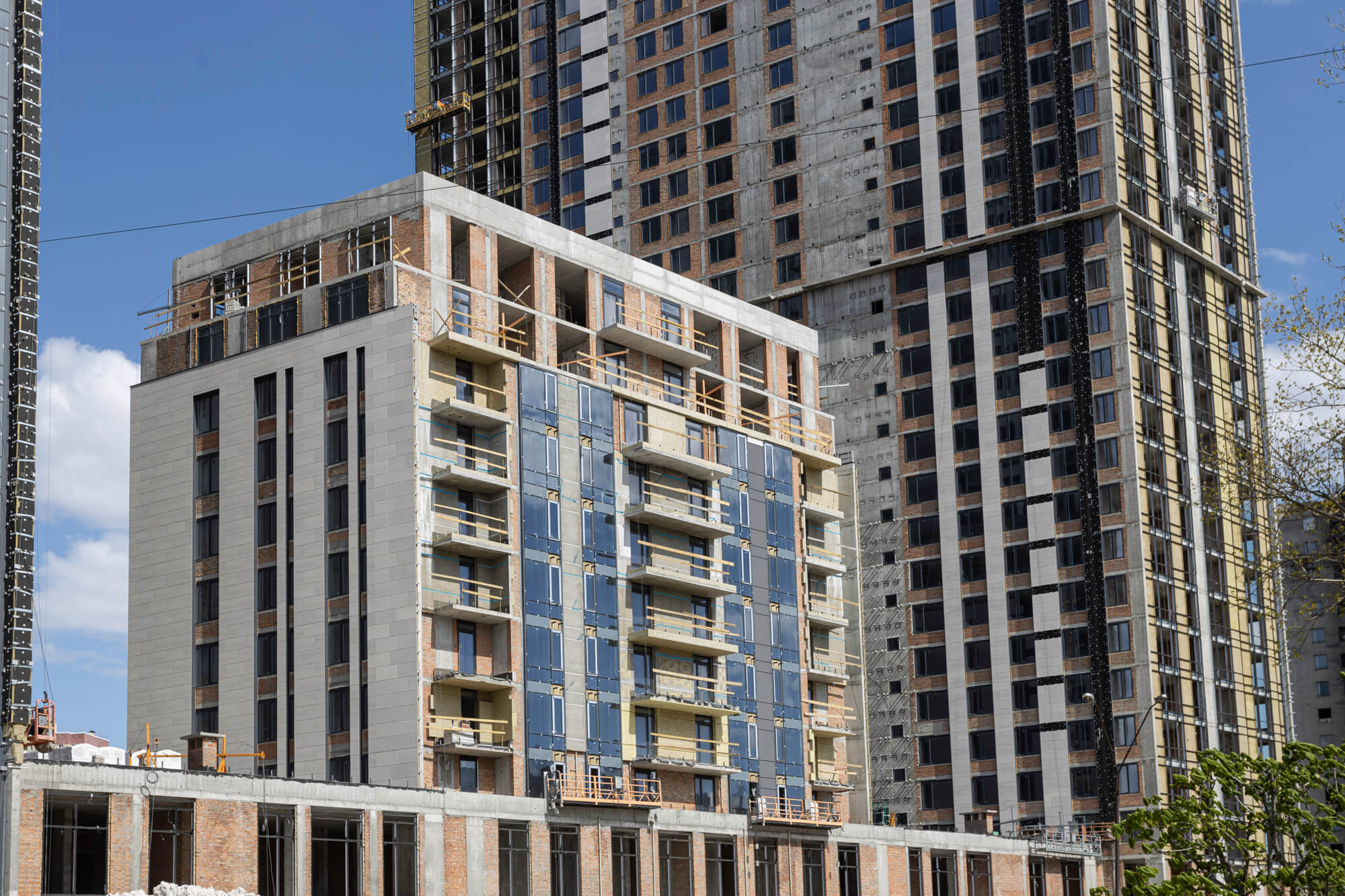

Будинок №3, секція 2:
•  влаштування внутрішніх цегляних стін з 1 по 11 поверх – 100%;
•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 100%;
•  влаштування внутрішніх систем водопроводу та каналізації – 60%;
•  влаштування ЛММ будівлі – 55%;
•  монтаж ліфтового обладнання – 15%.

Будинок №3, секція 3:
•  влаштування внутрішніх цегляних стін з 1 по 34 поверх – 100%;
•  монтаж протипожежних клапанів поквартирно – 100%;
•  влаштування внутрішніх систем водопроводу та каналізації – 60%;
•  прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 90%;
•  розпочато встановлення електричних щитів – 10%;
•  влаштування ЛММ – 55%;
•  укладання плитки на підлогу в МЗК – 55%;
•  влаштування сплінкерної системи – 80%;
•  встановлення квартирних дверей – 40%;
•  монтаж ліфтового обладнання – 15%.

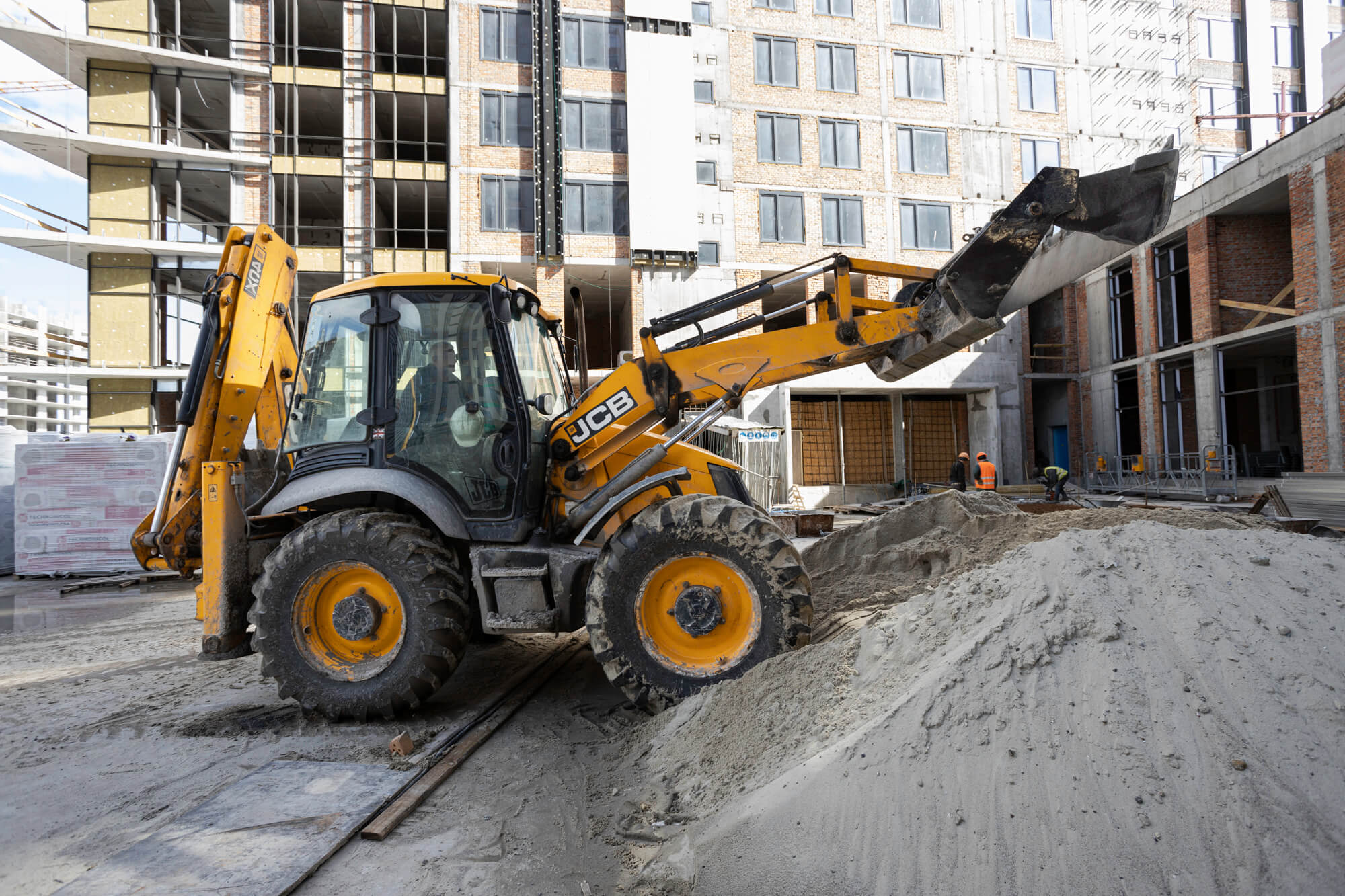

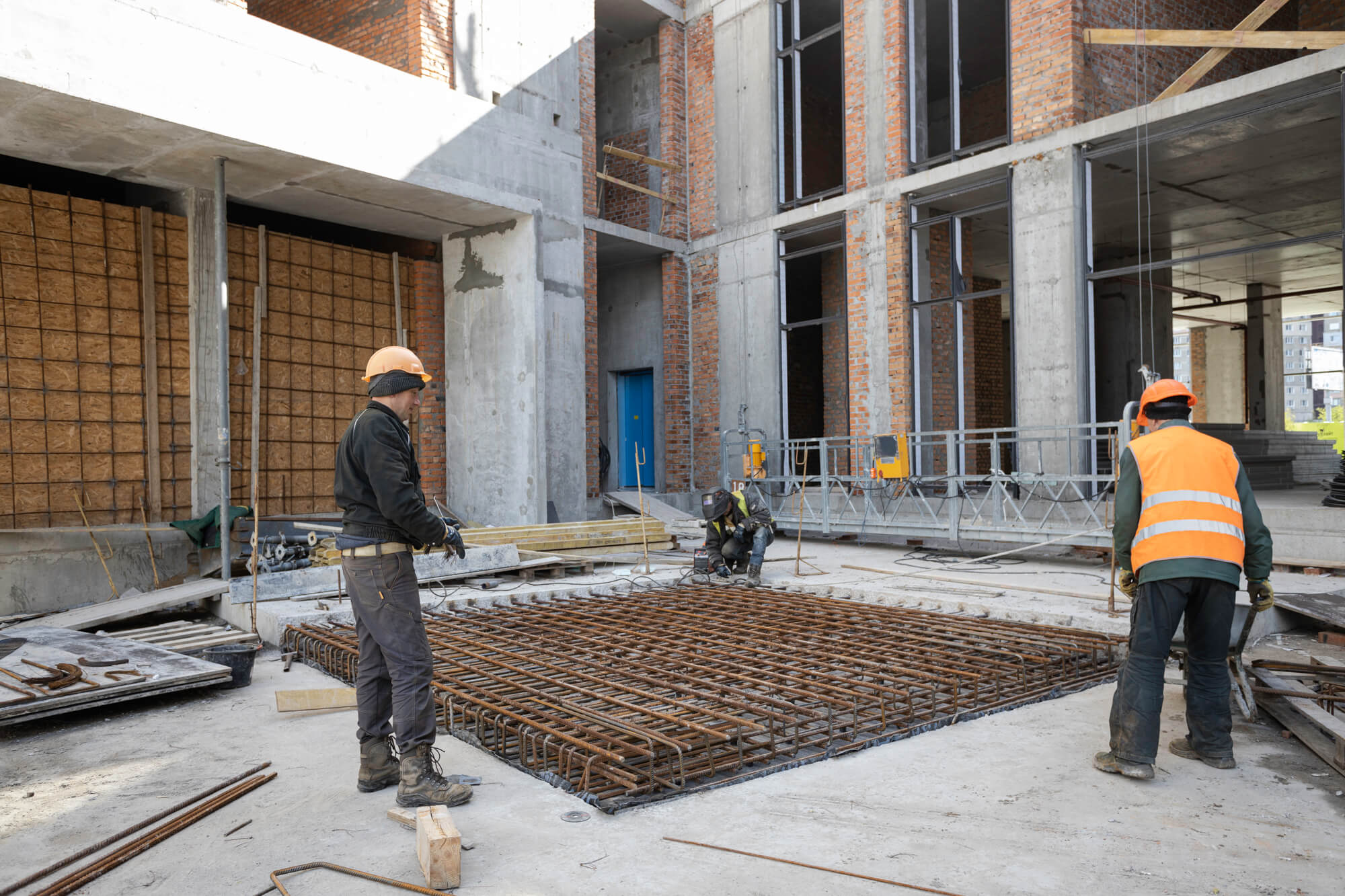

Паркінг ЖБ №3:
•  влаштування вентиляційної системи В-1-2-3-4-5-6-7-8, П-1 – 85%.

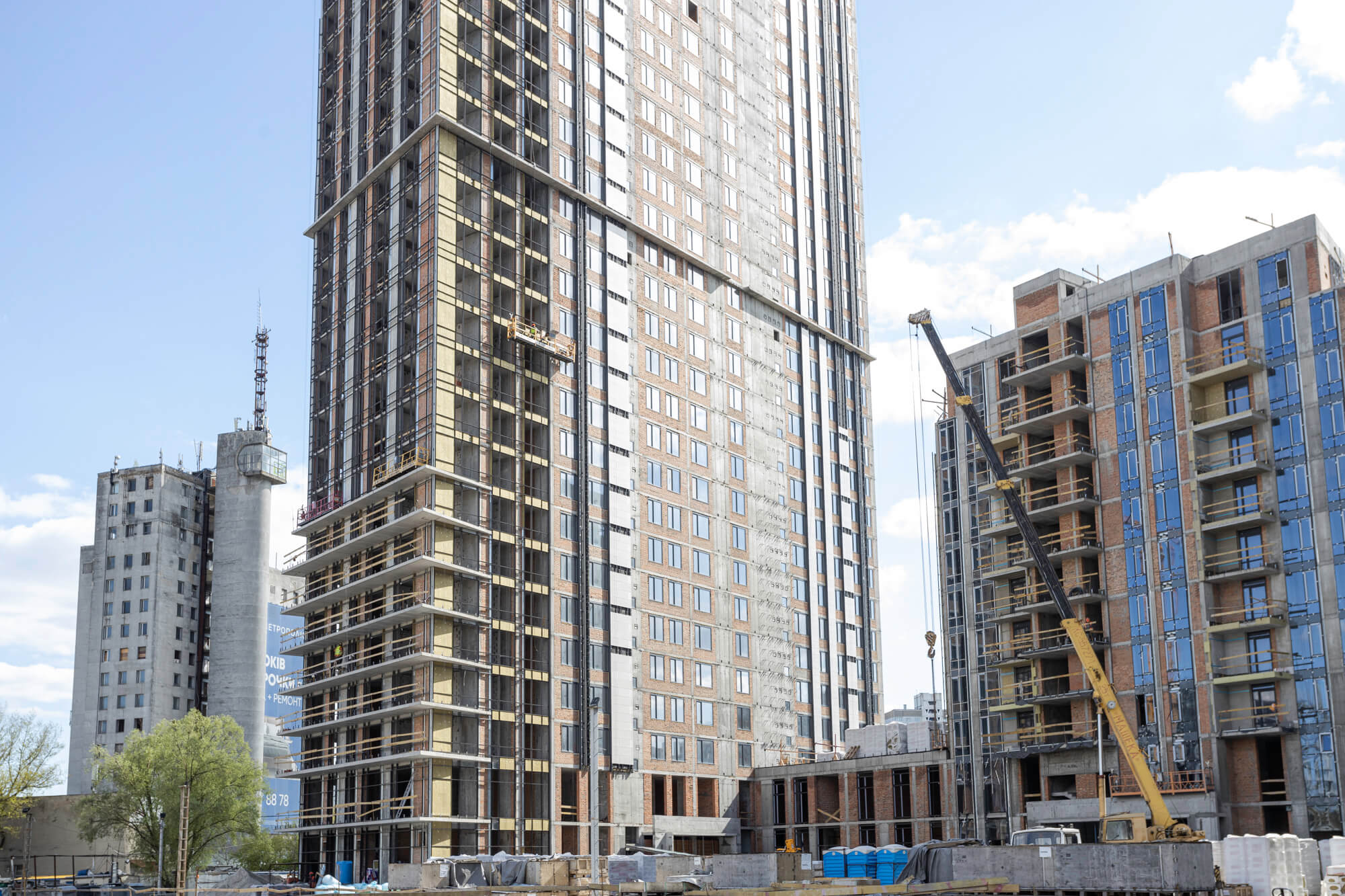

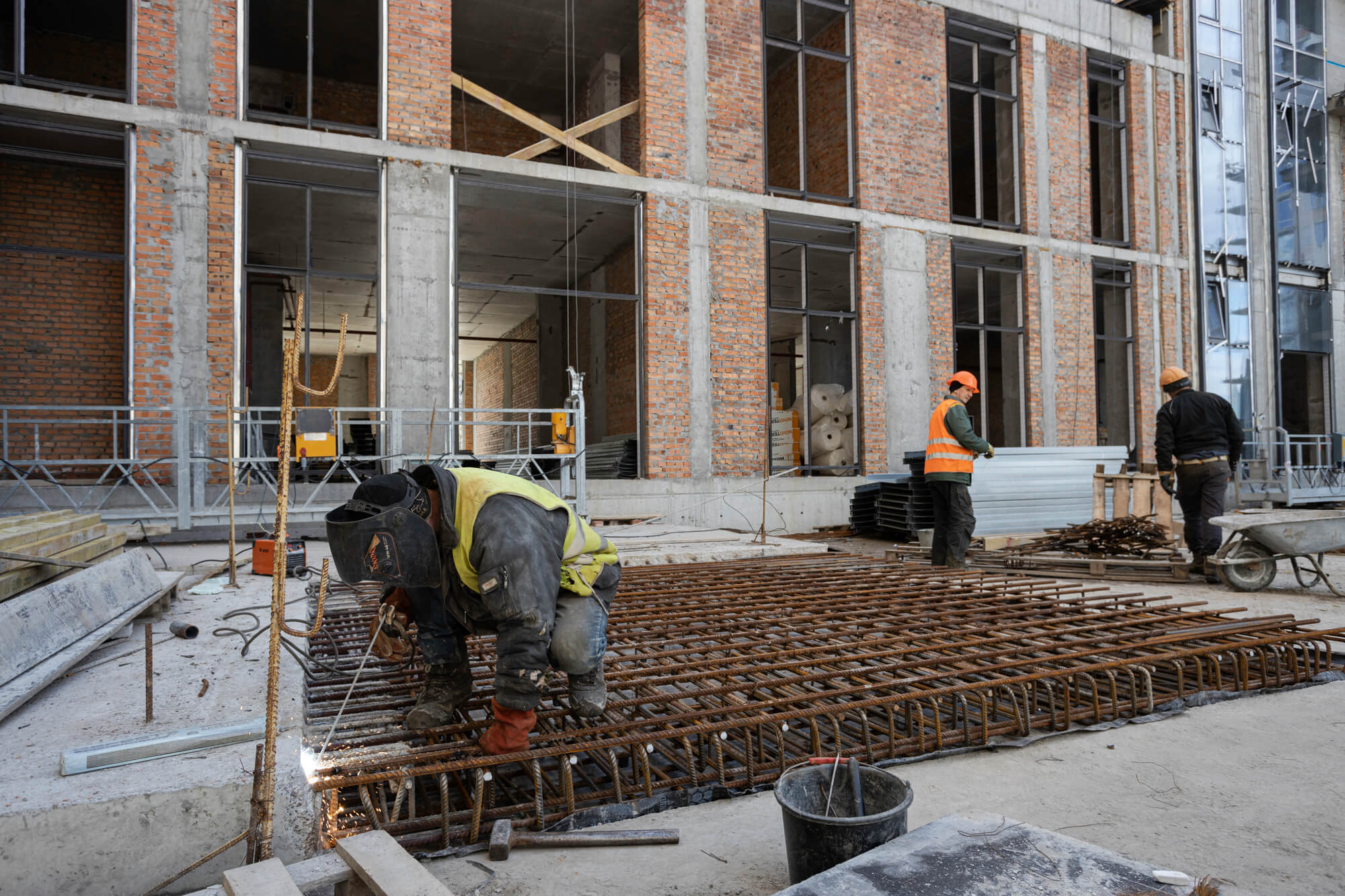

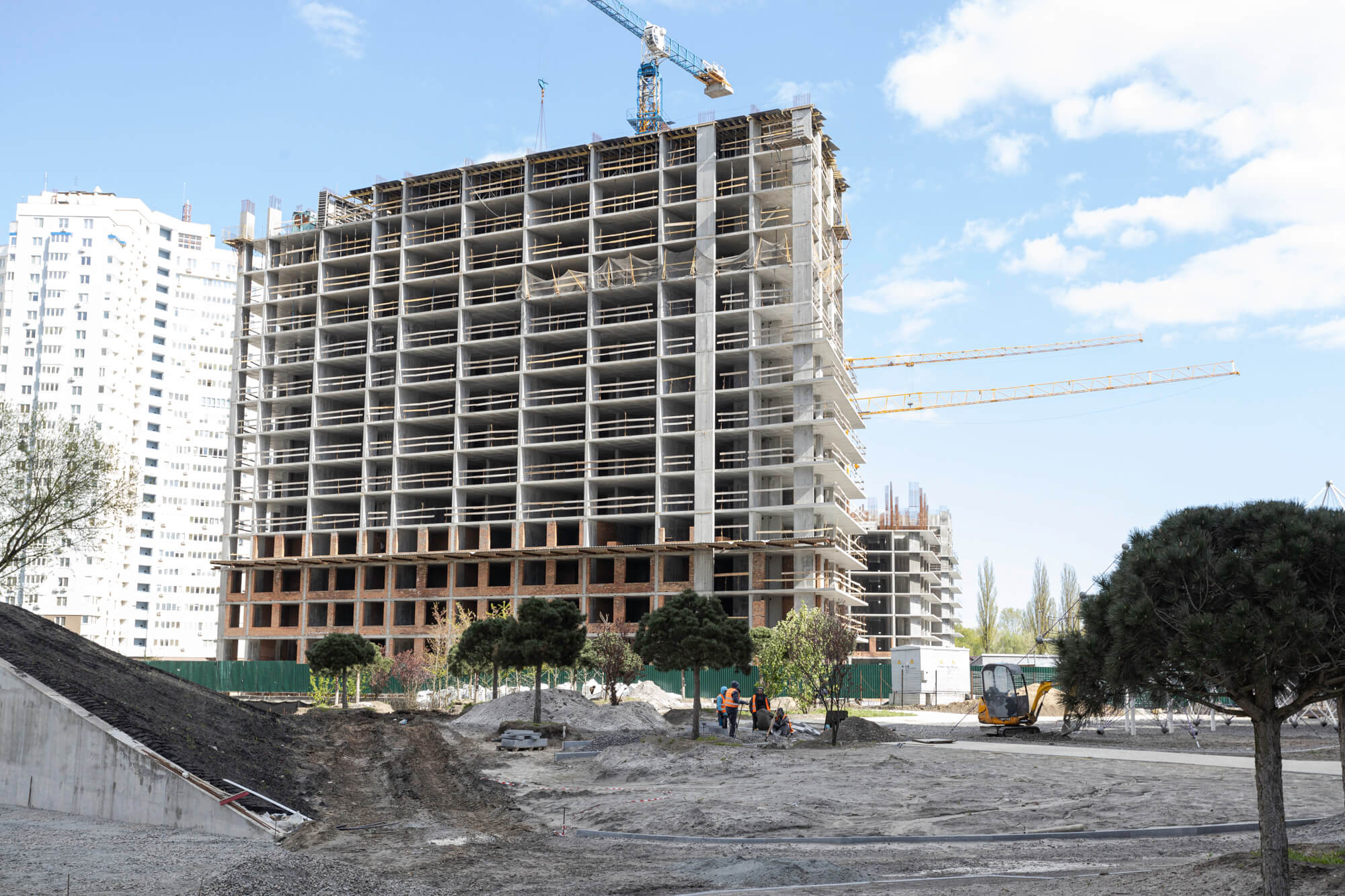

Будинок №4, секція 1:

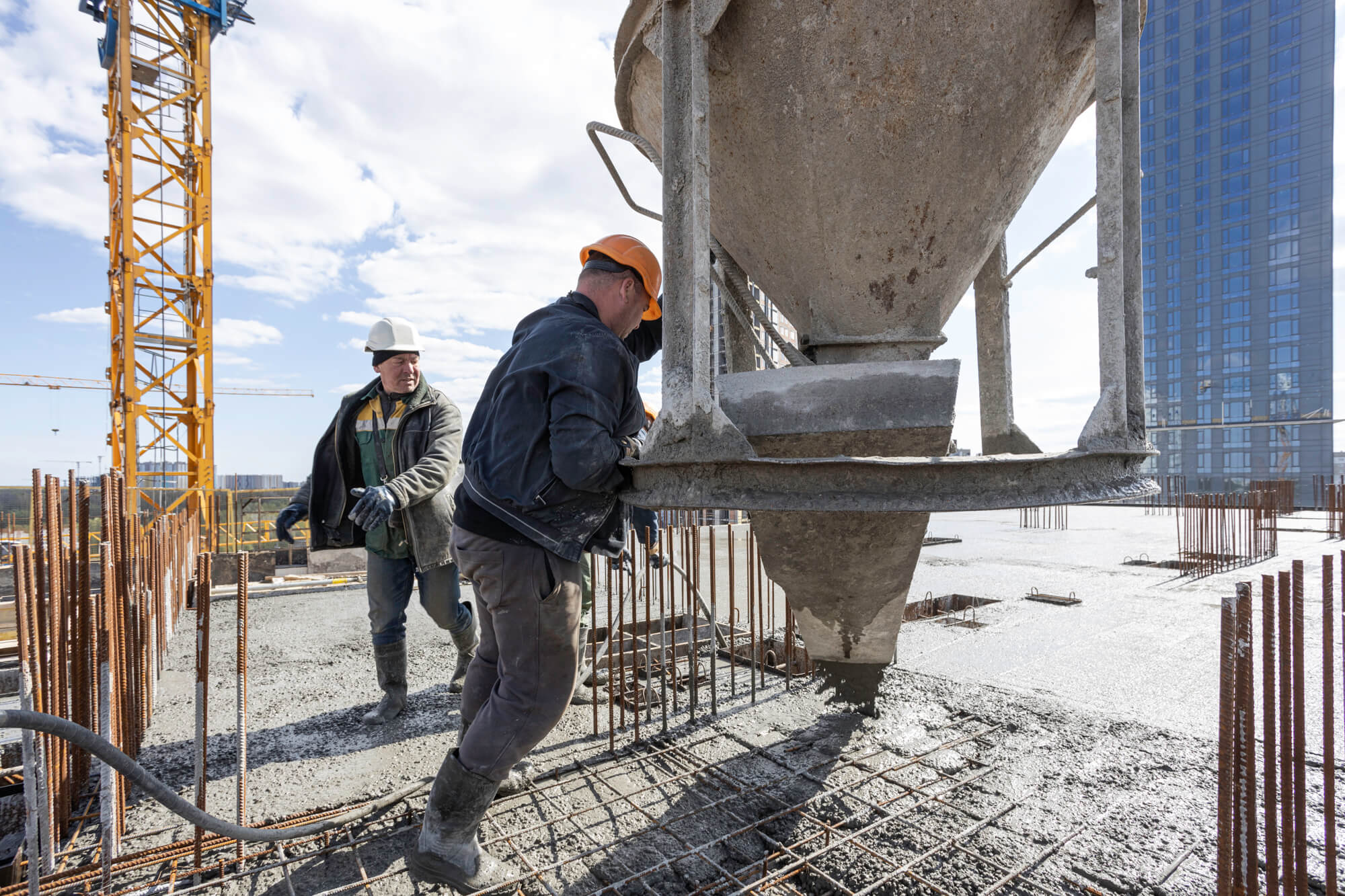

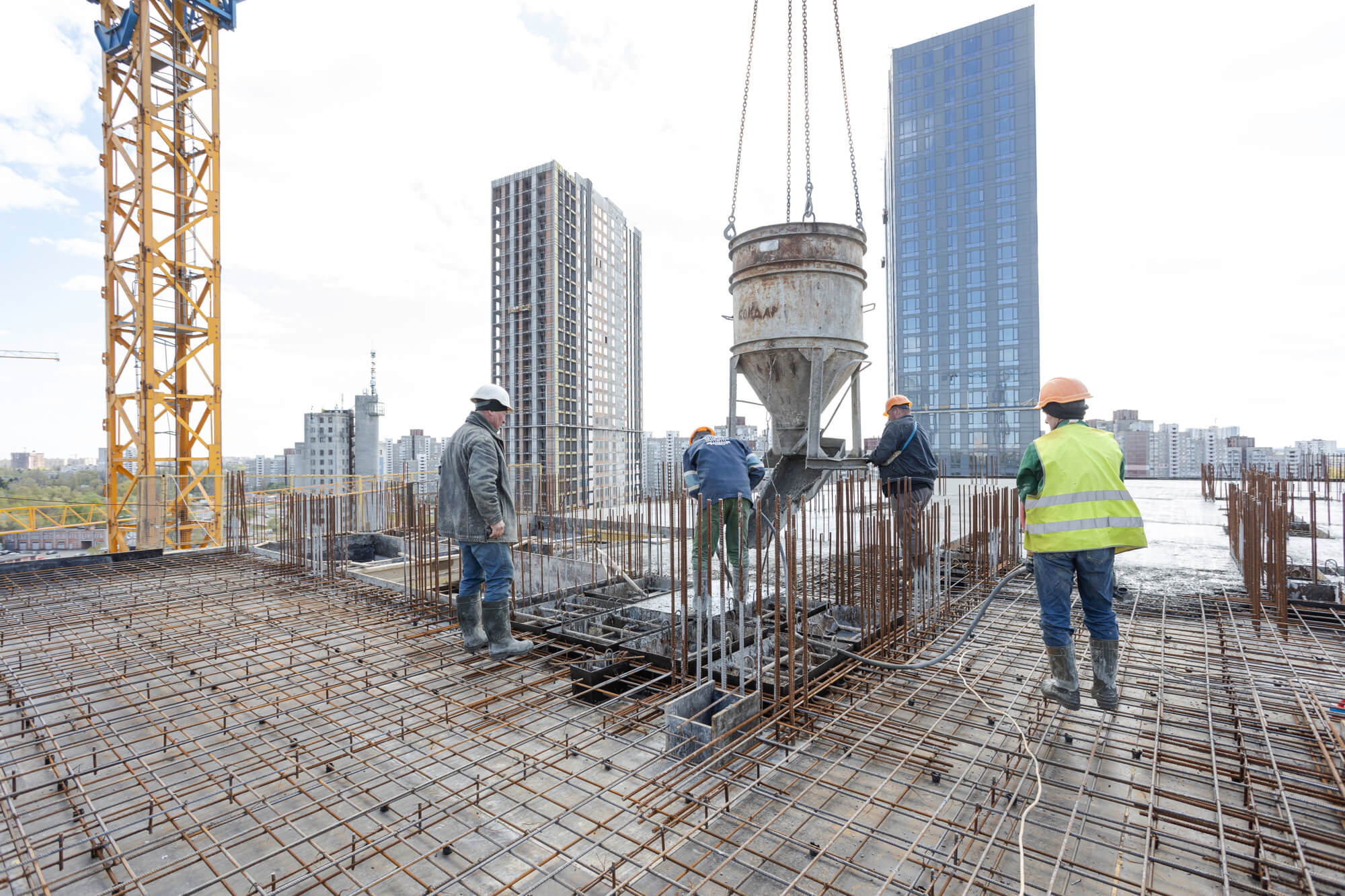

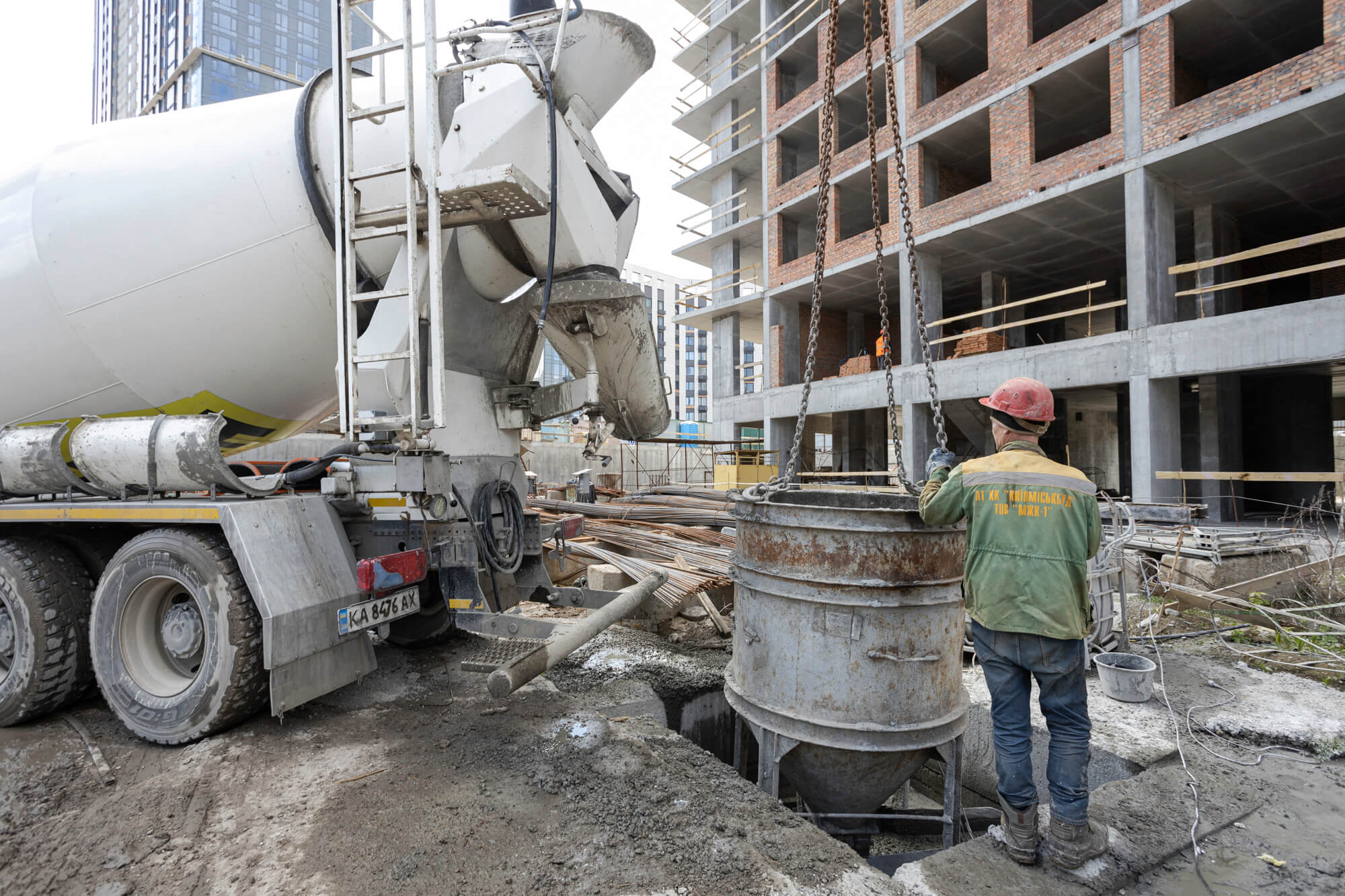

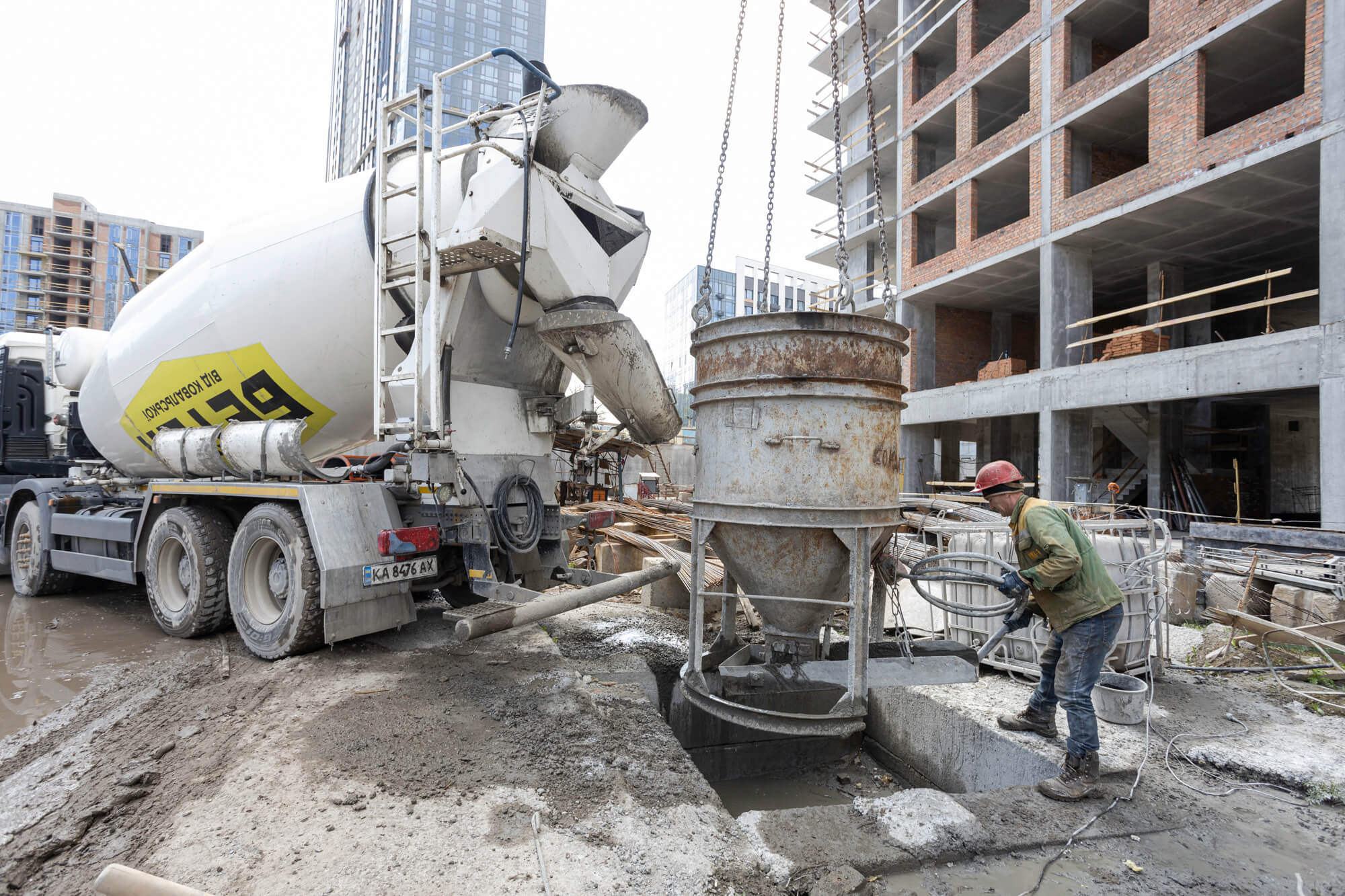

•  армування та бетонування вертикальних елементів будівлі 14-го поверху – 100%;

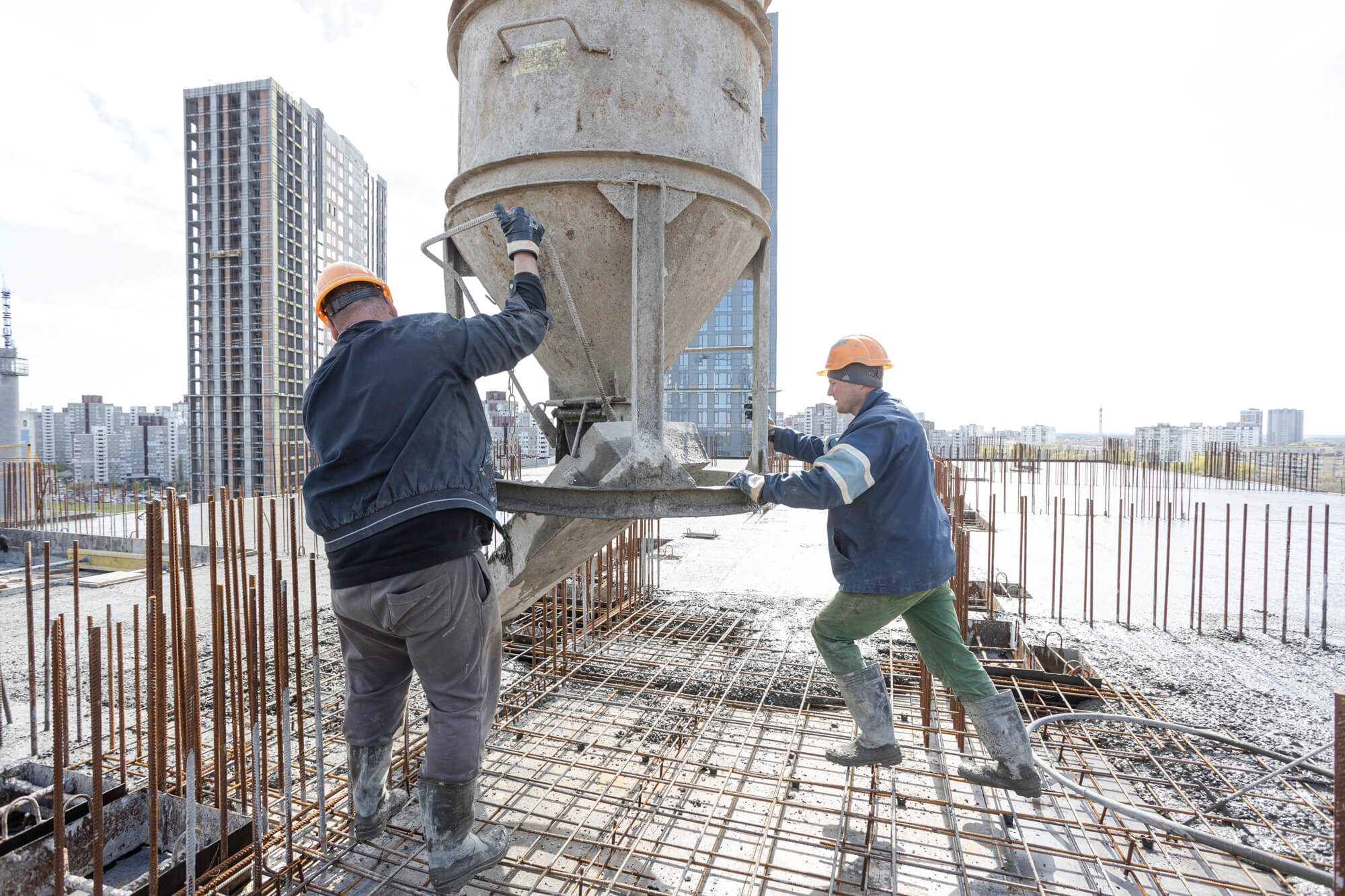

•  армування та бетонування вертикальних елементів будівлі 15-го поверху – 85%;

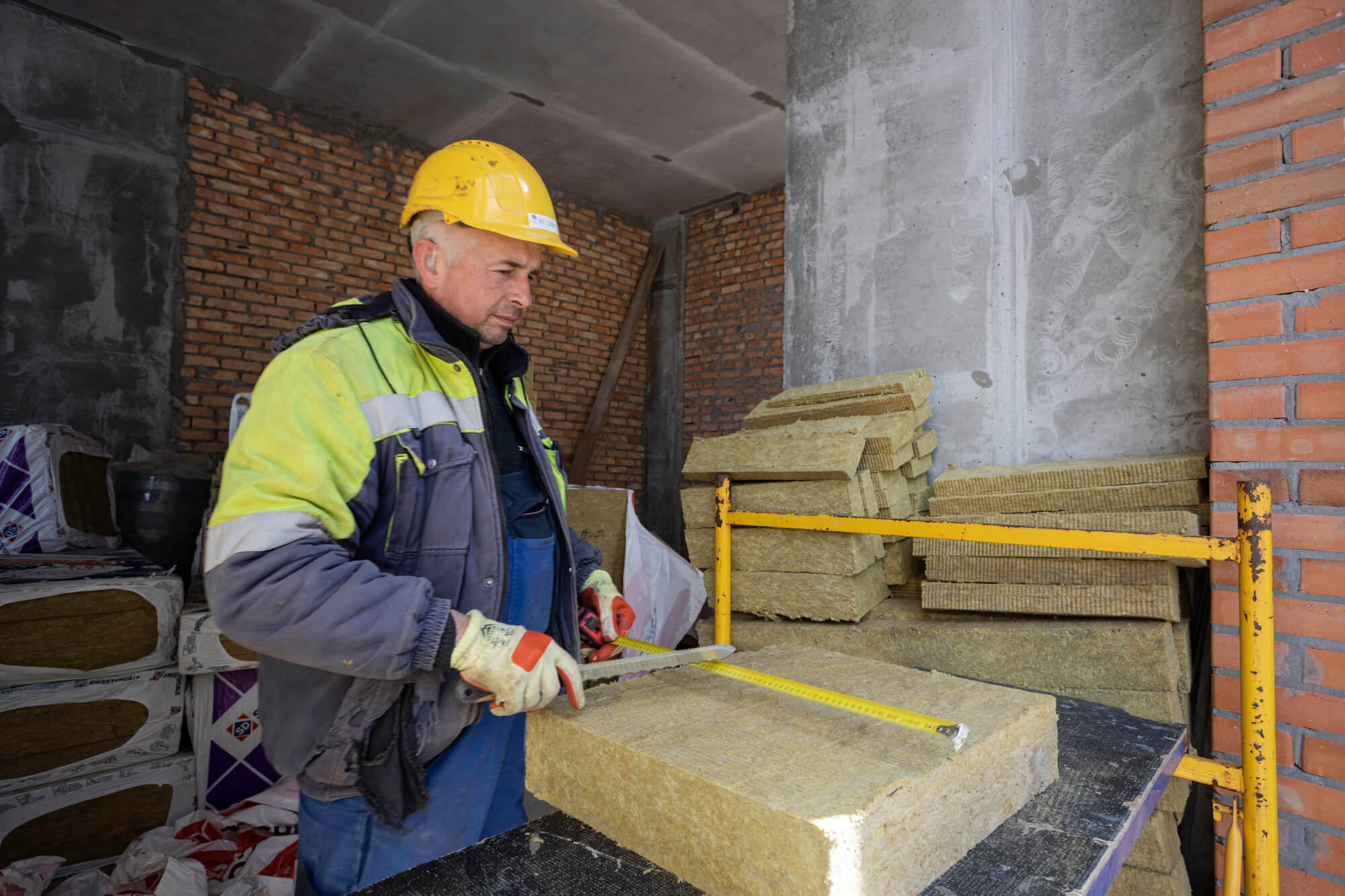

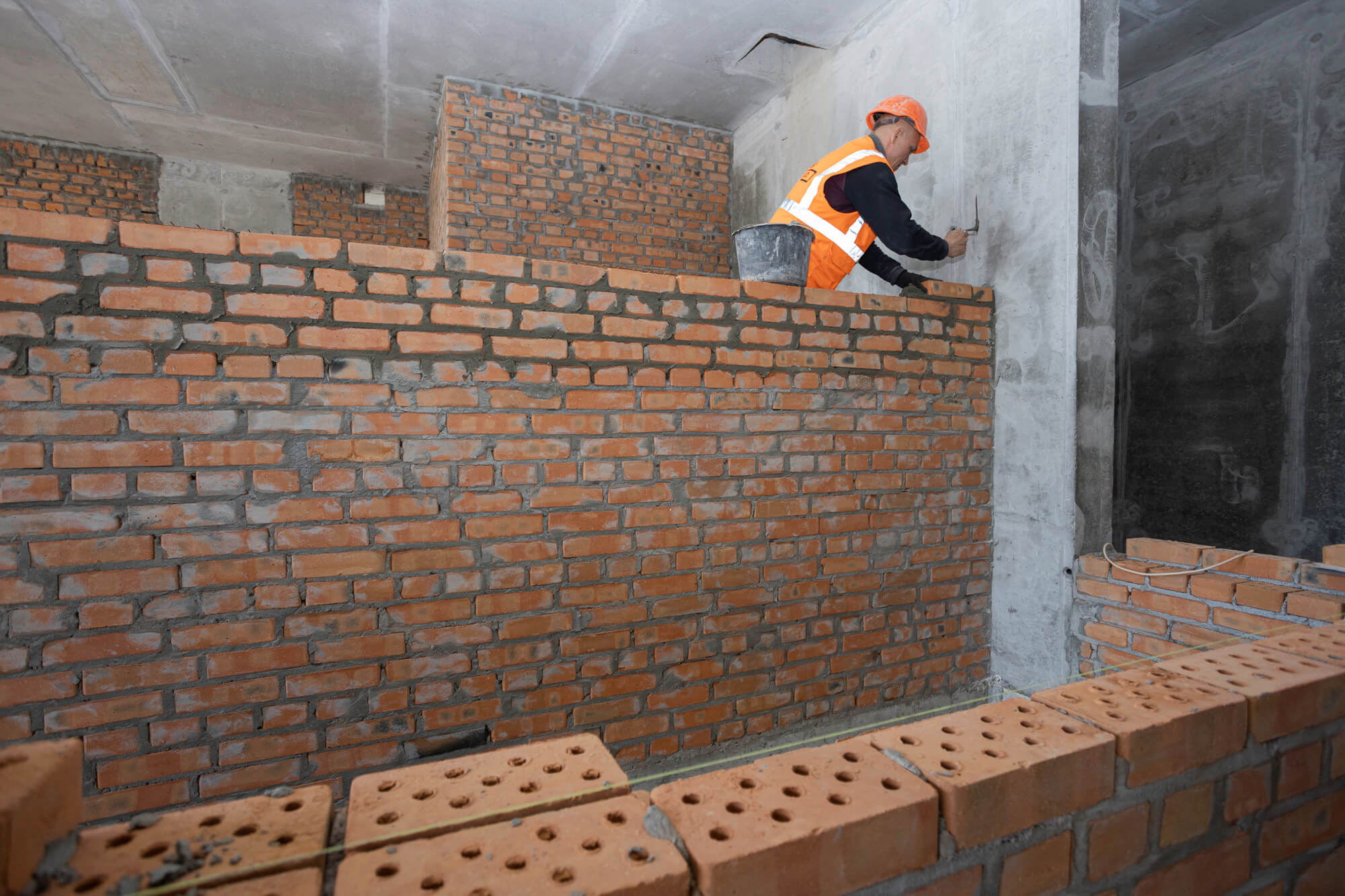

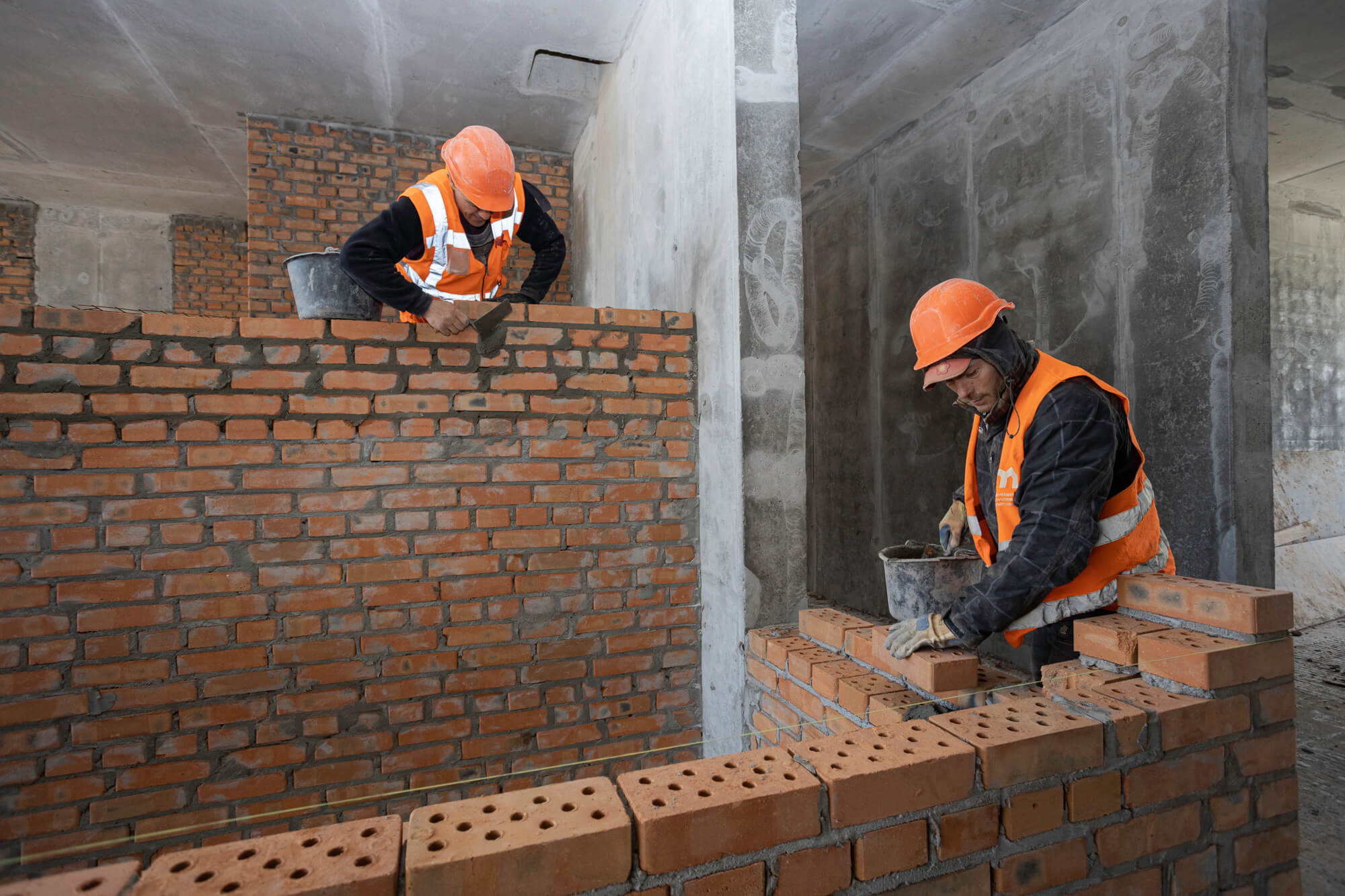

•  влаштування цегляної кладки 4-го поверху – 60%;
•  монтаж сходових маршів 10-го поверху – 100%;
•  монтаж вентиляційних каналів 12-го поверху – 100%.

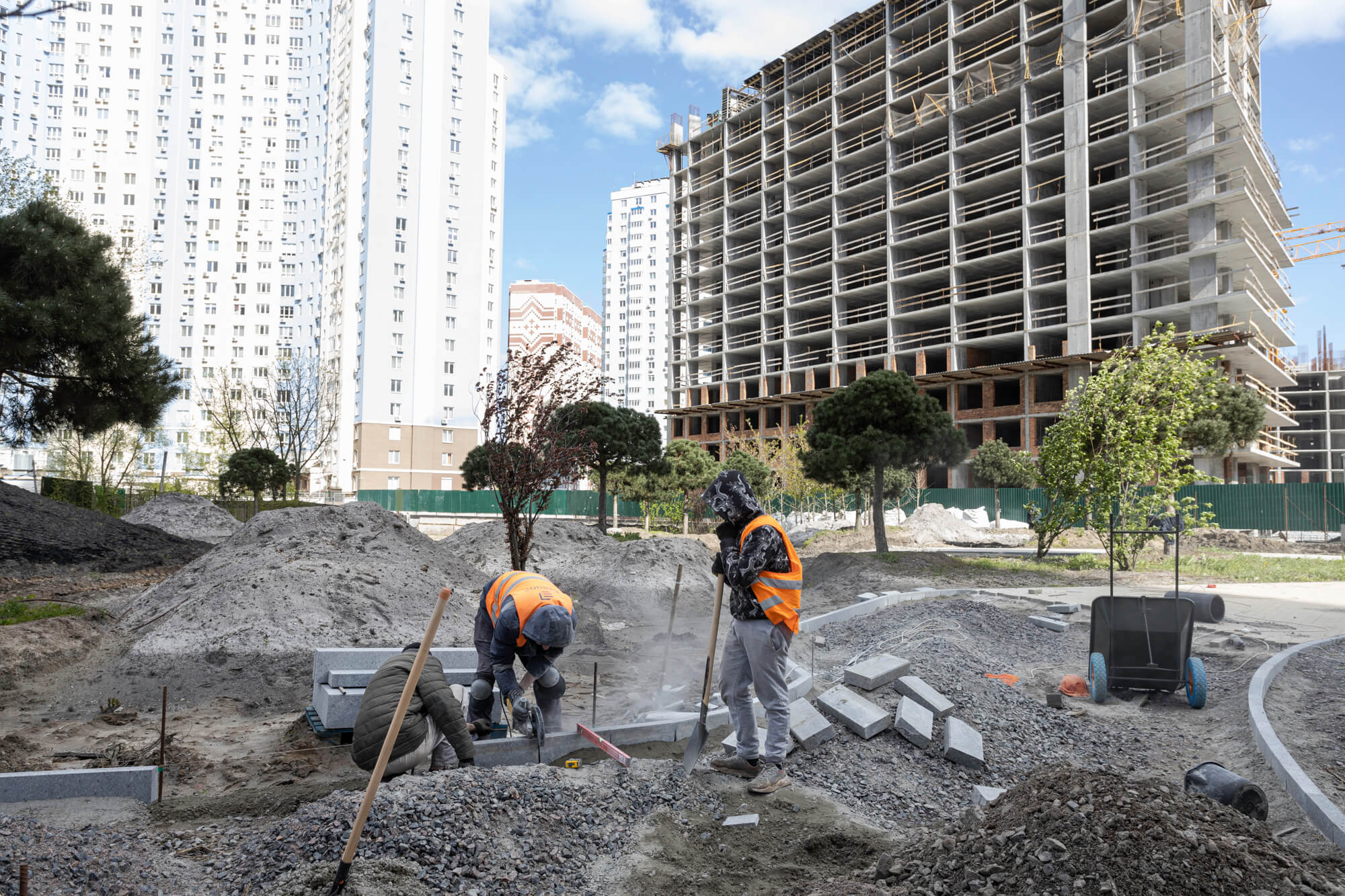

Благоустрій:

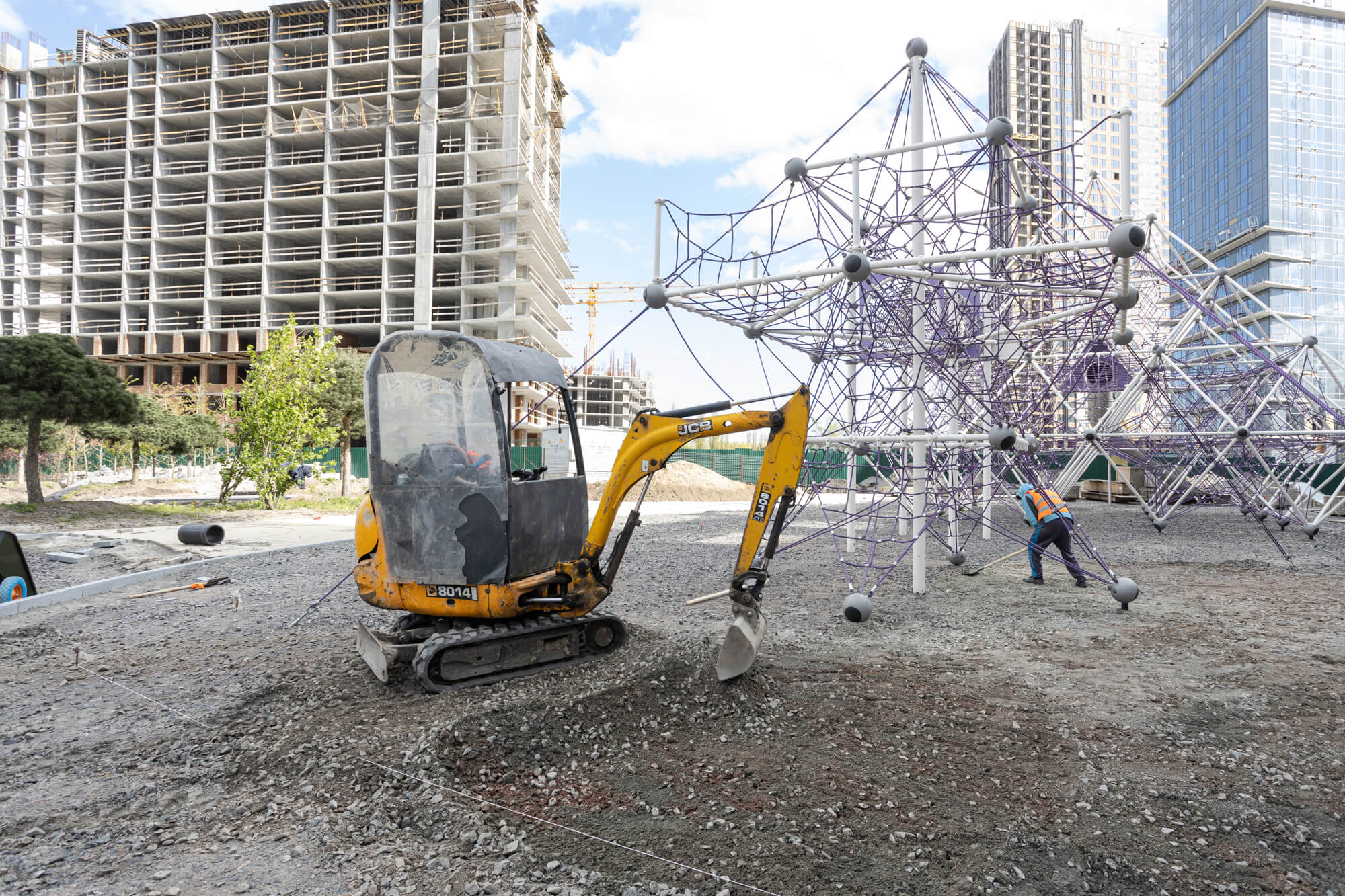

•  розпочато роботи з благоустрою 1-ї черги та 3-тя зона.

/
