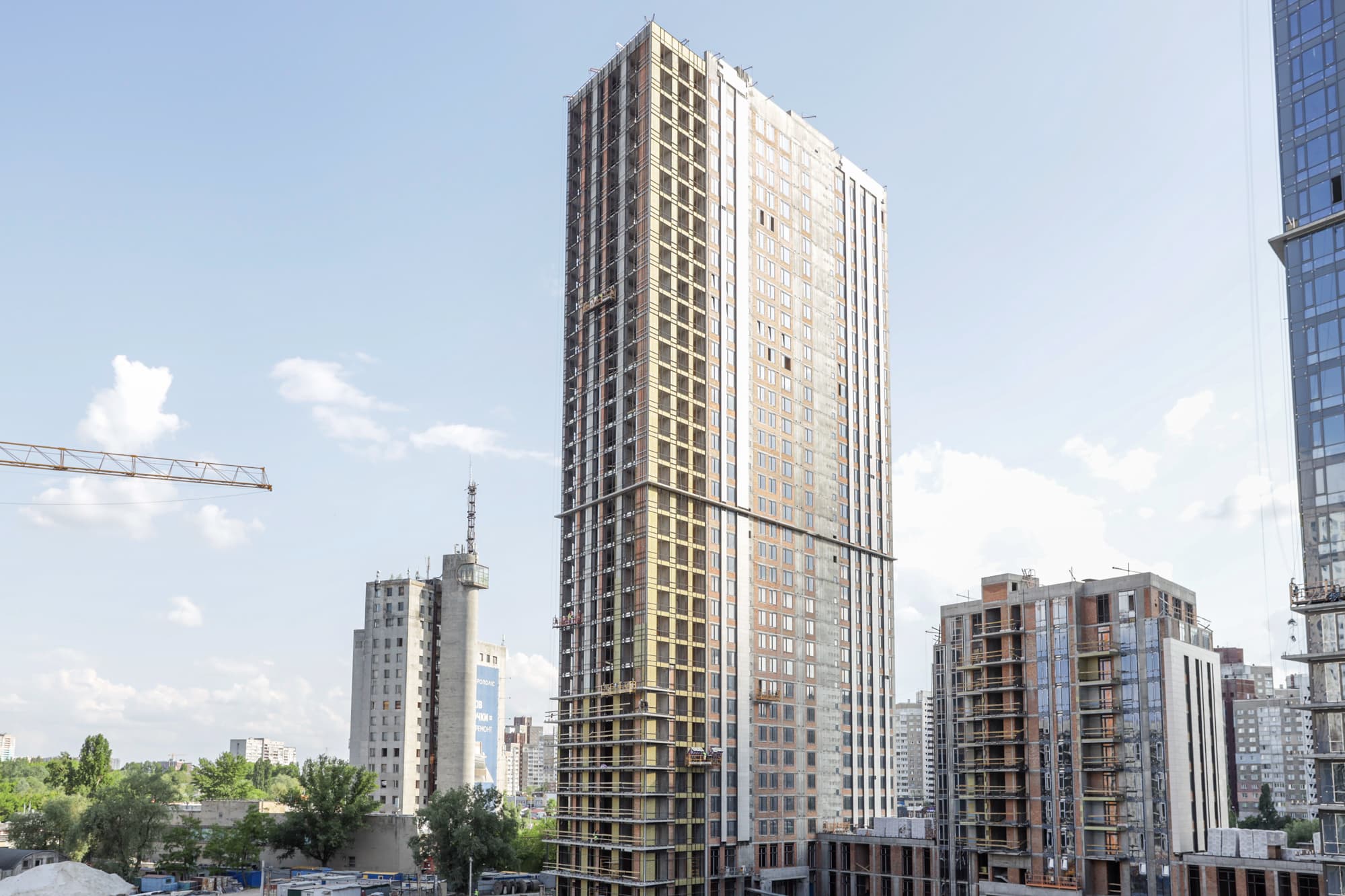

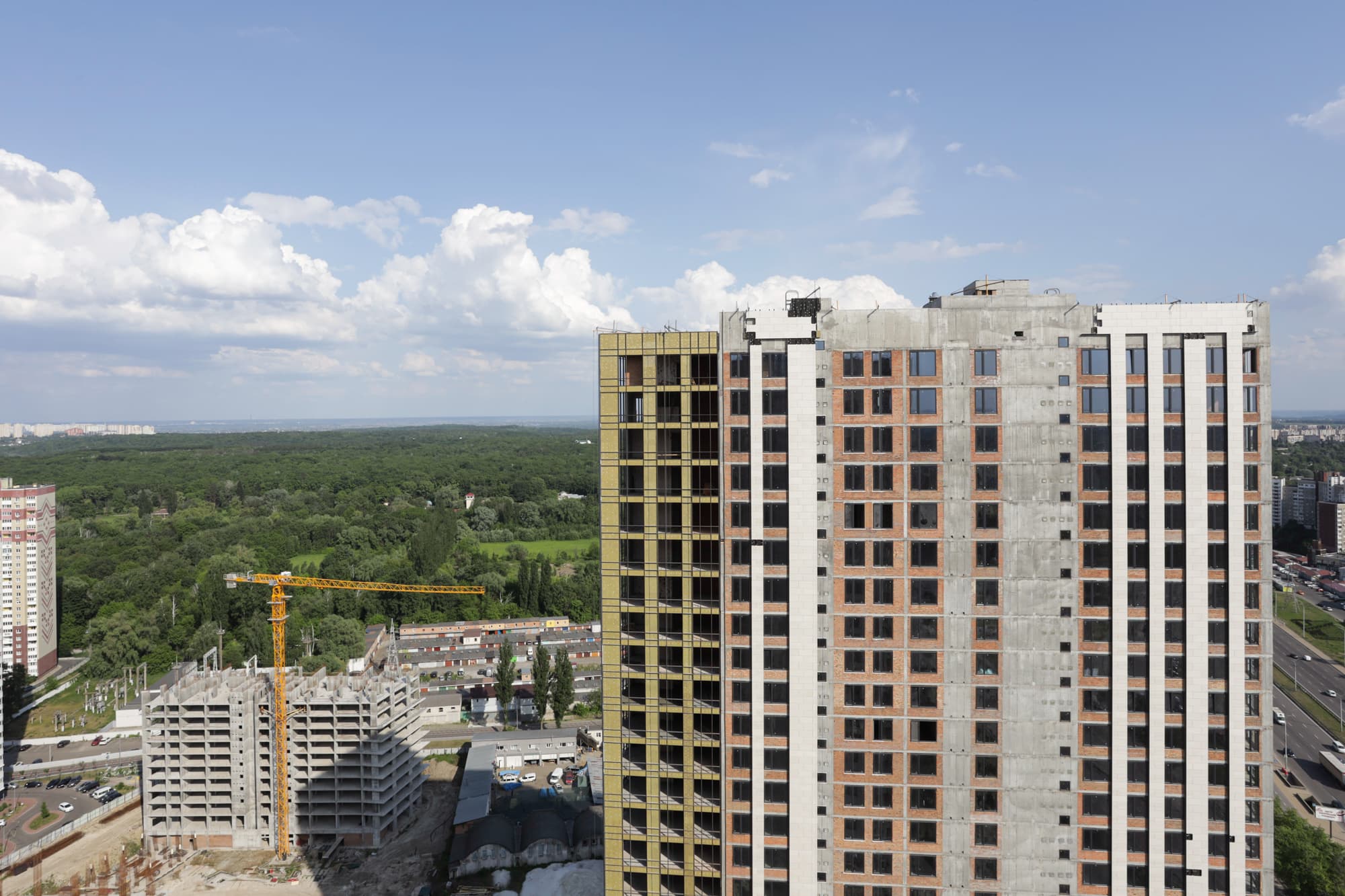

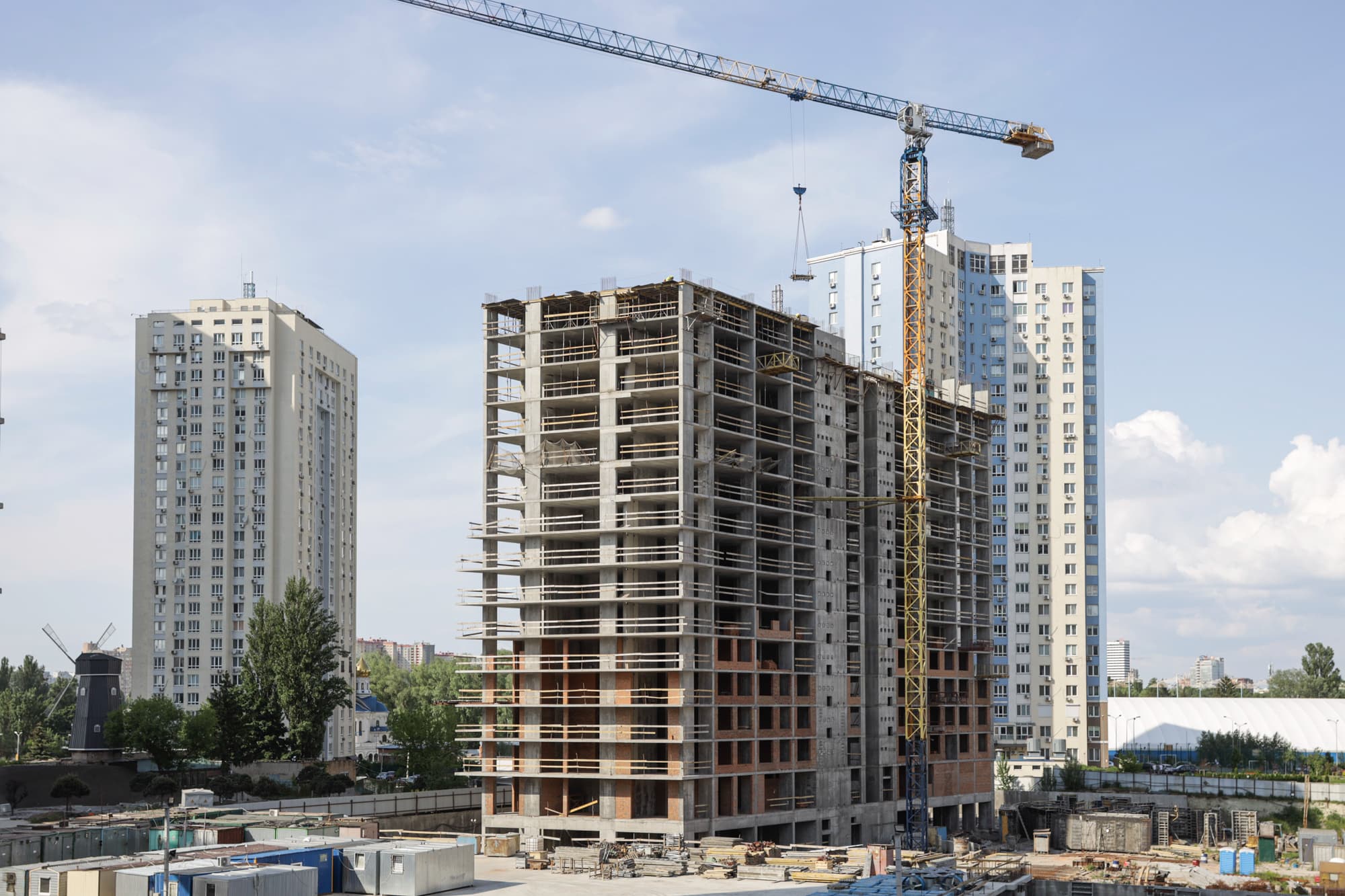

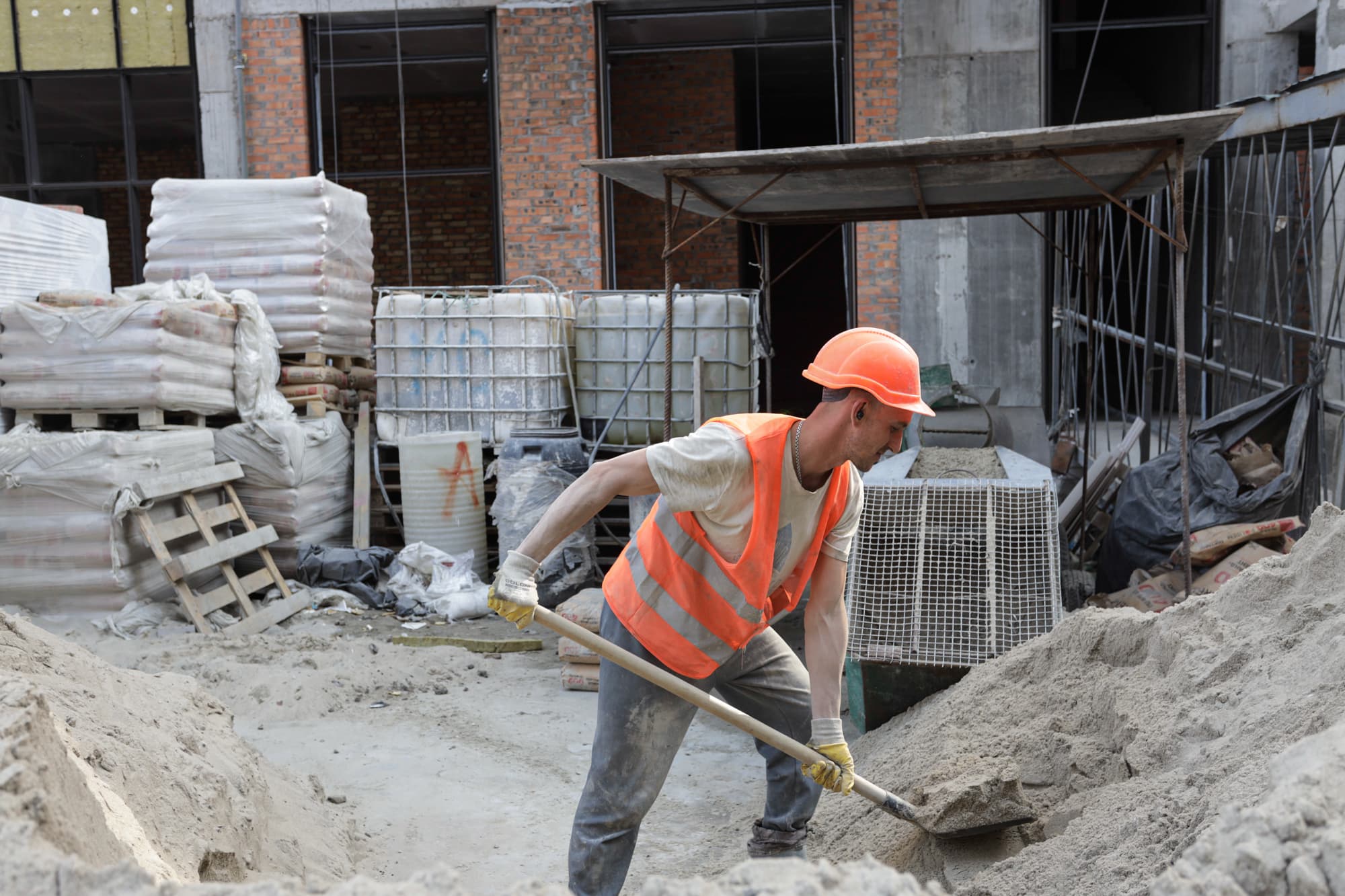

Хід будівництва, 05.06.2023

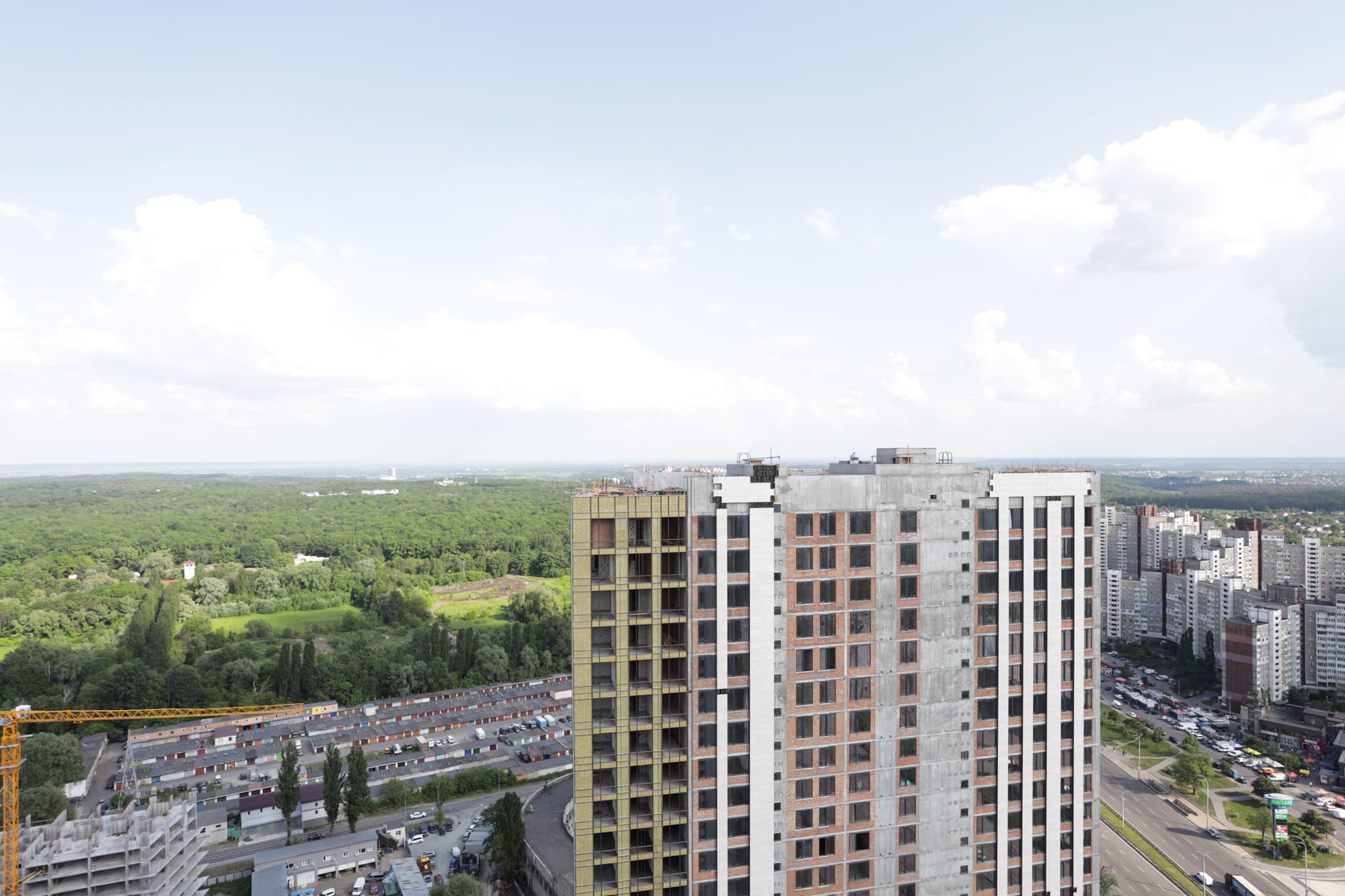

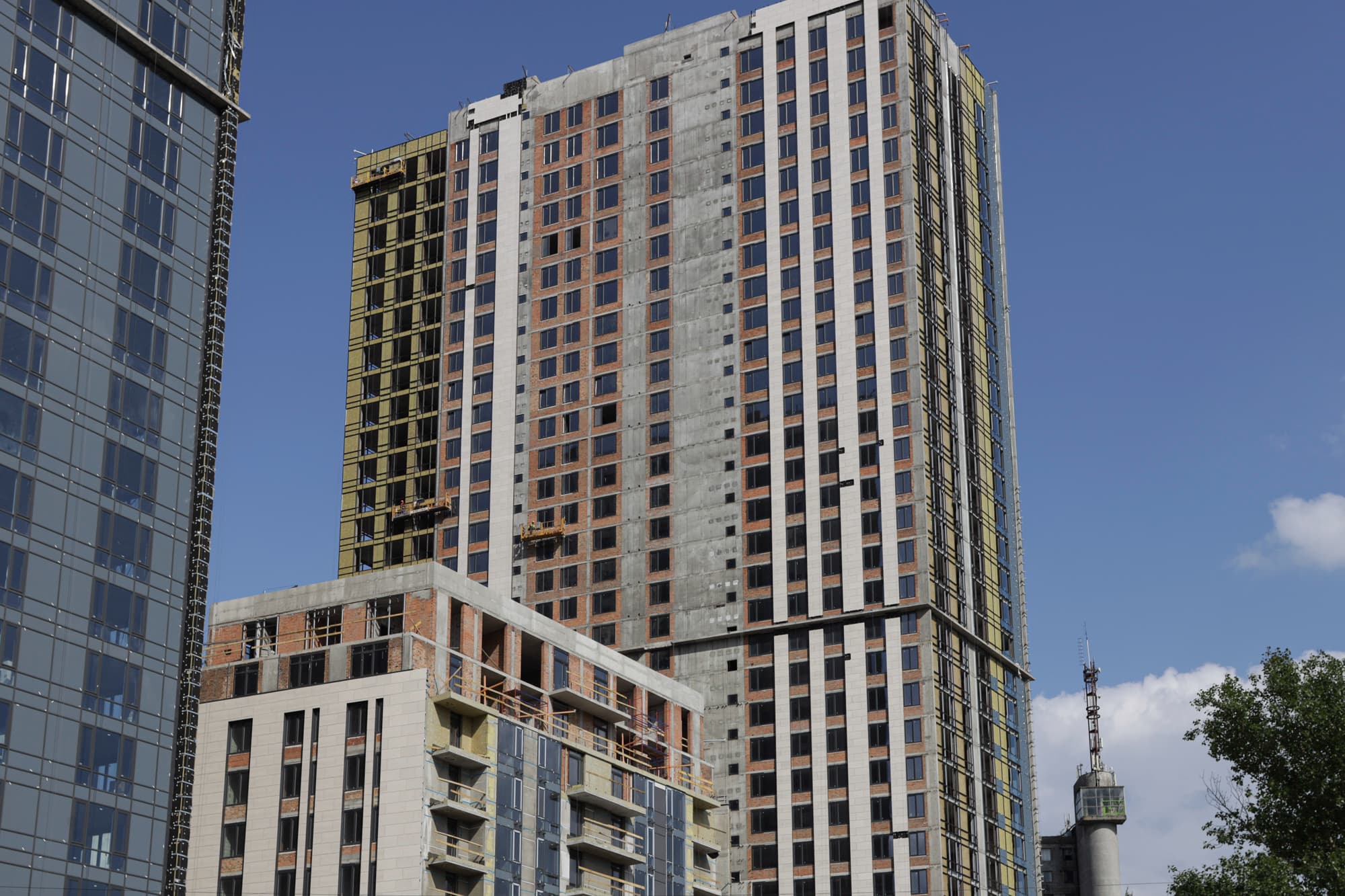

Метрополіс від DIM активно будується. 3-й будинок – зосереджені роботи на фасадах та внутрішньому оздобленню. 4-й будинок – монолітні роботи.
Ділимось детальними новинами щодо виконаних робіт за травень:
Будинок №3, секція 1:
• встановлення електричних щитів – 20%;
• влаштування внутрішніх систем водопроводу та каналізації – 55%;
• влаштування сплінкерної системи – 75%;

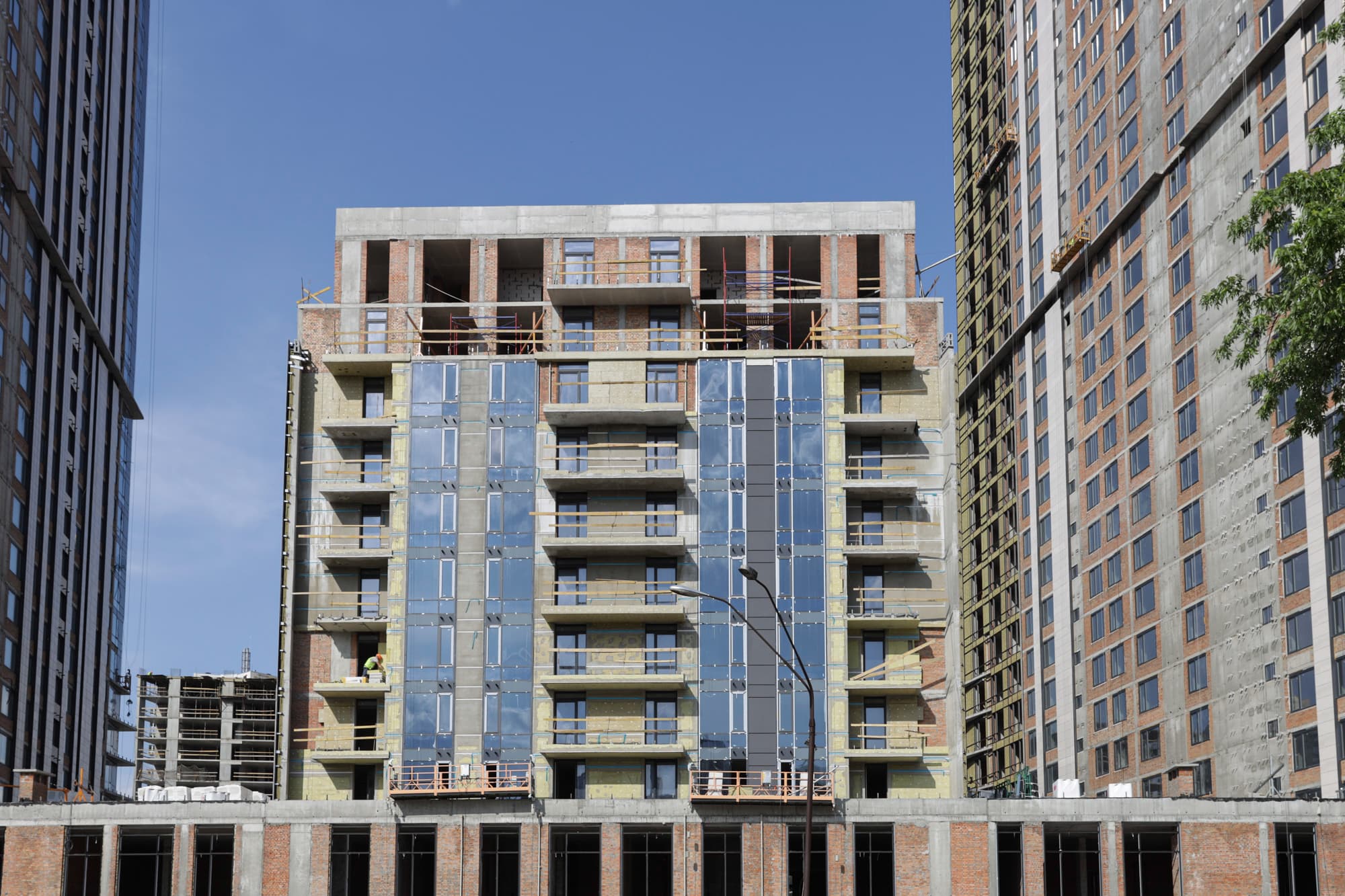

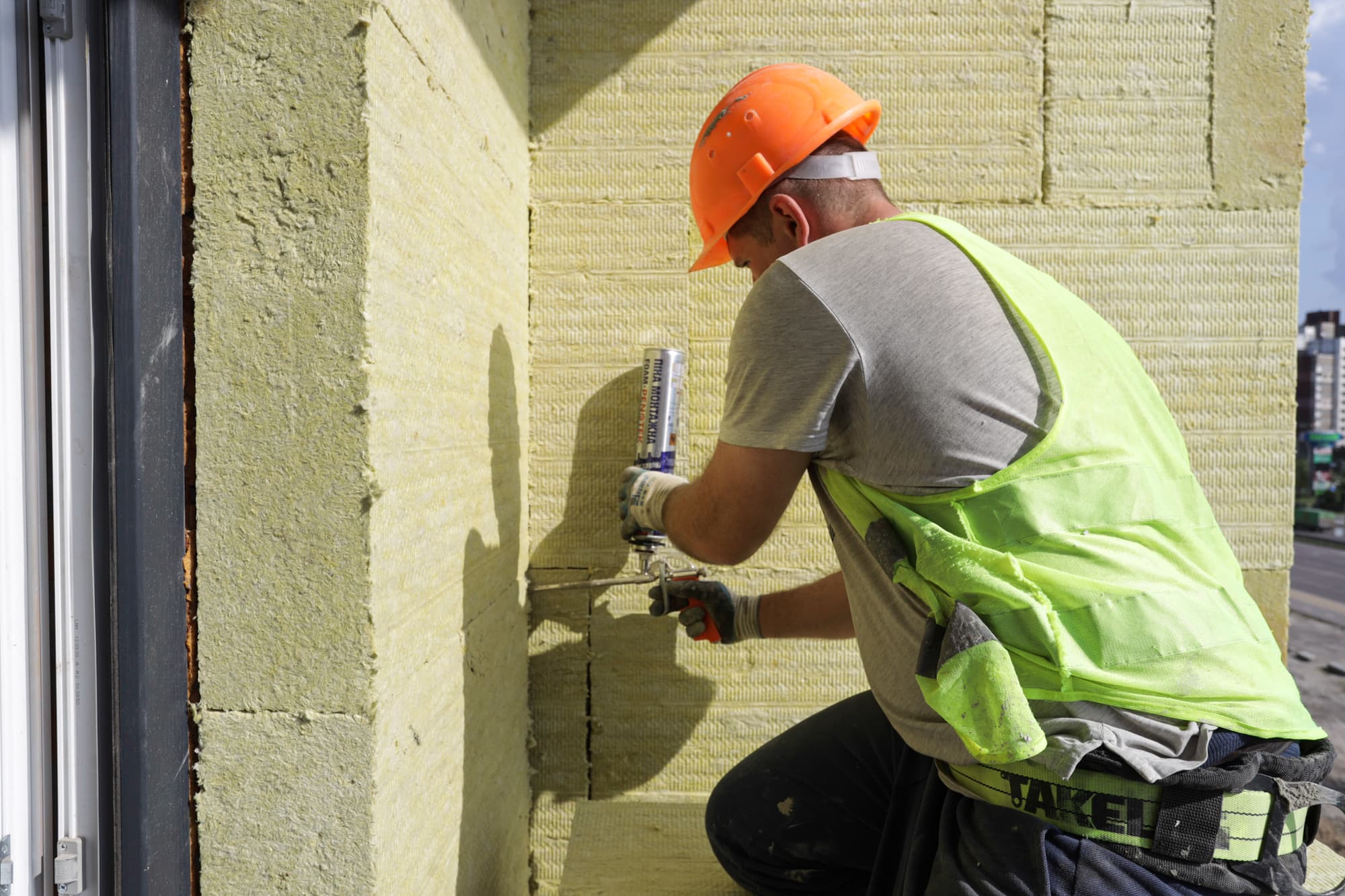

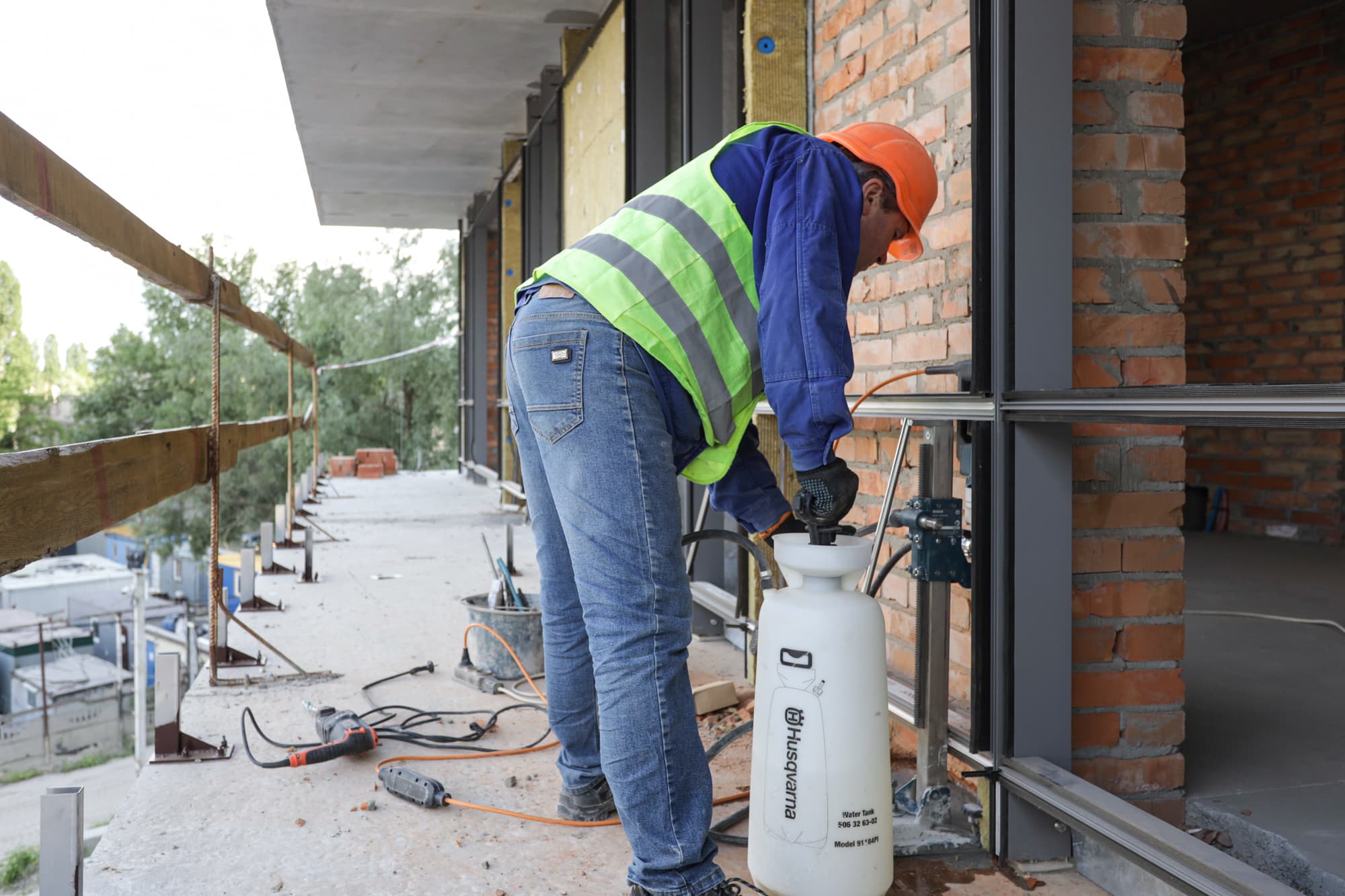

• влаштування НВФ – 88%;

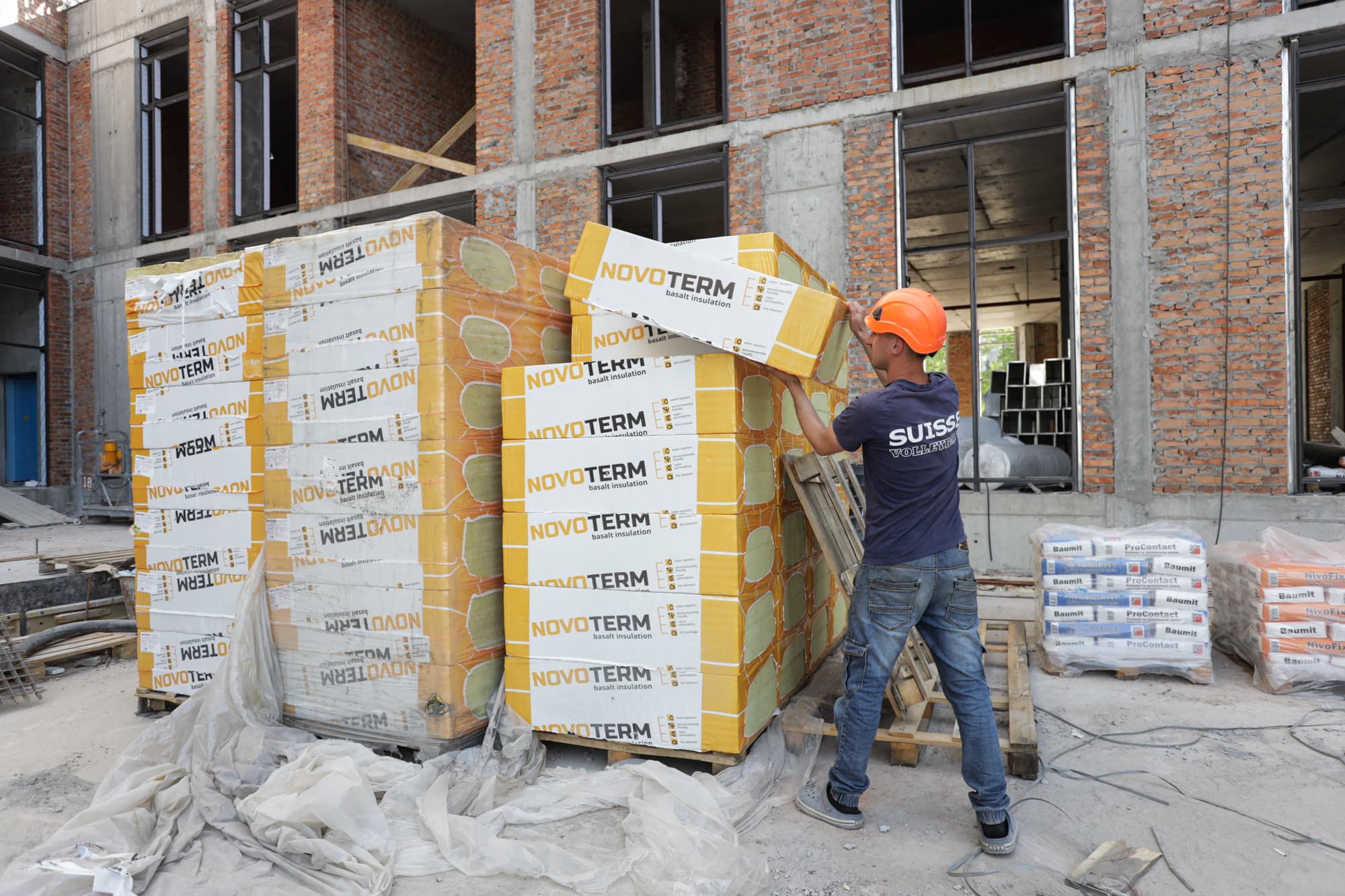

• влаштування СПОК – 45%;
• монтаж ліфтового обладнання – 20%.
Будинок №3, секція 2:
• монтаж ліфтового обладнання – 20%;
• влаштування НВФ – 97%;
• влаштування ЛММ будівлі – 58%.
Будинок №3, секція 3:

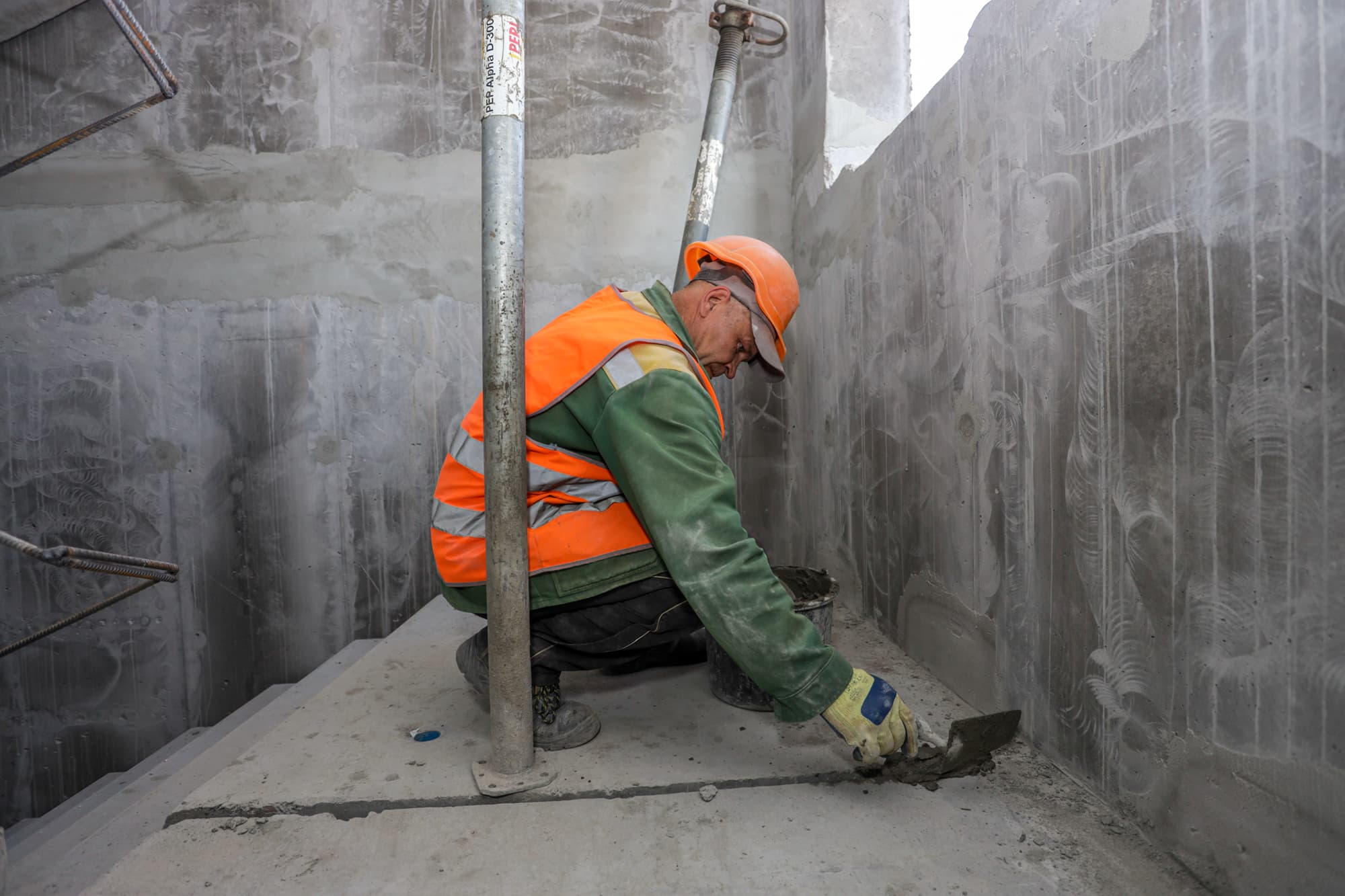

• влаштування цементно-піщаної стяжки пола – 100%;
• влаштування внутрішніх систем водопроводу та каналізації – 65%;
• прокладання електромереж (горизонтальних) для живлення квартир та котлів, МЗК – 100%;
• встановлення електричних щитів – 20%;

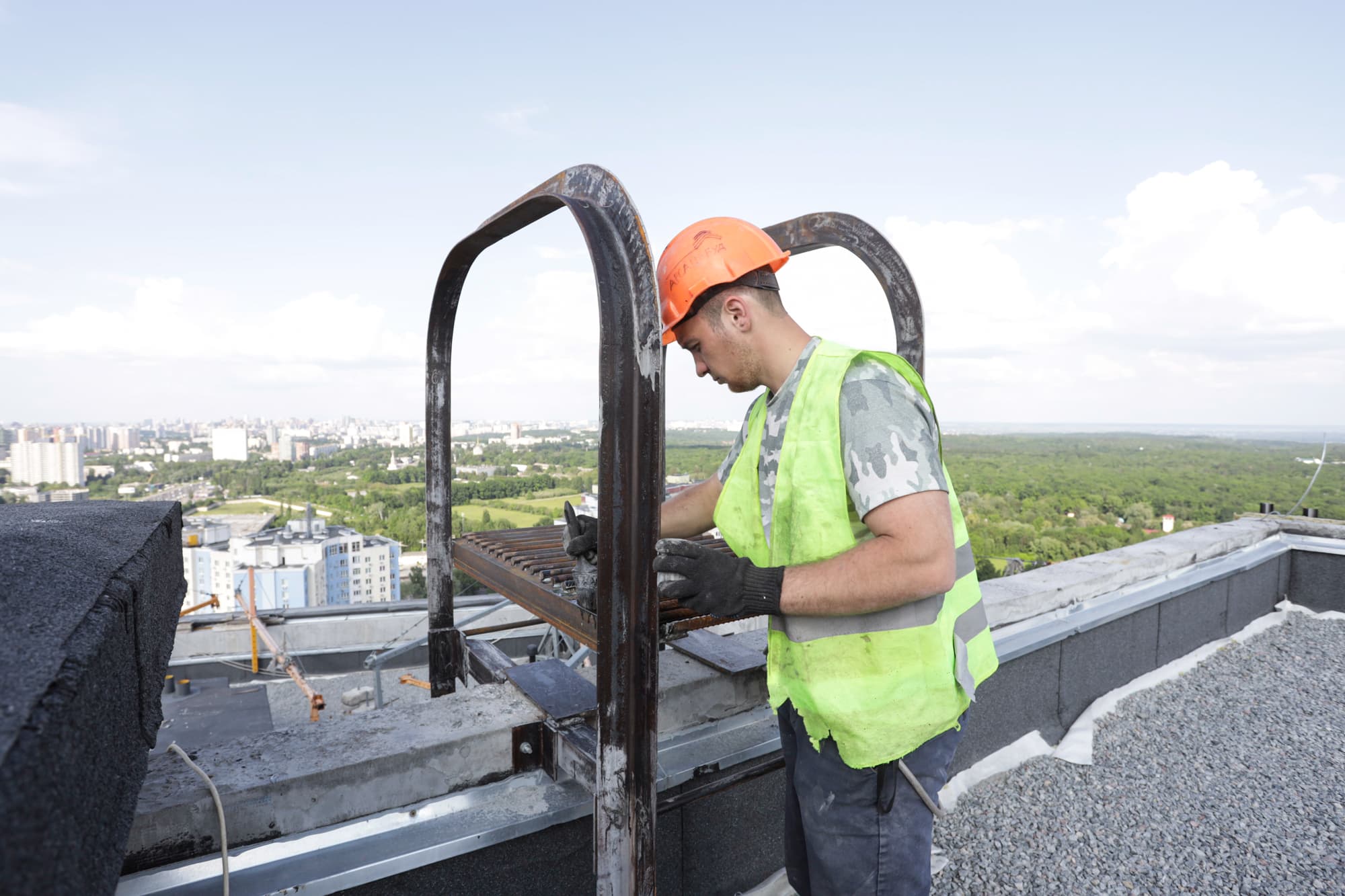

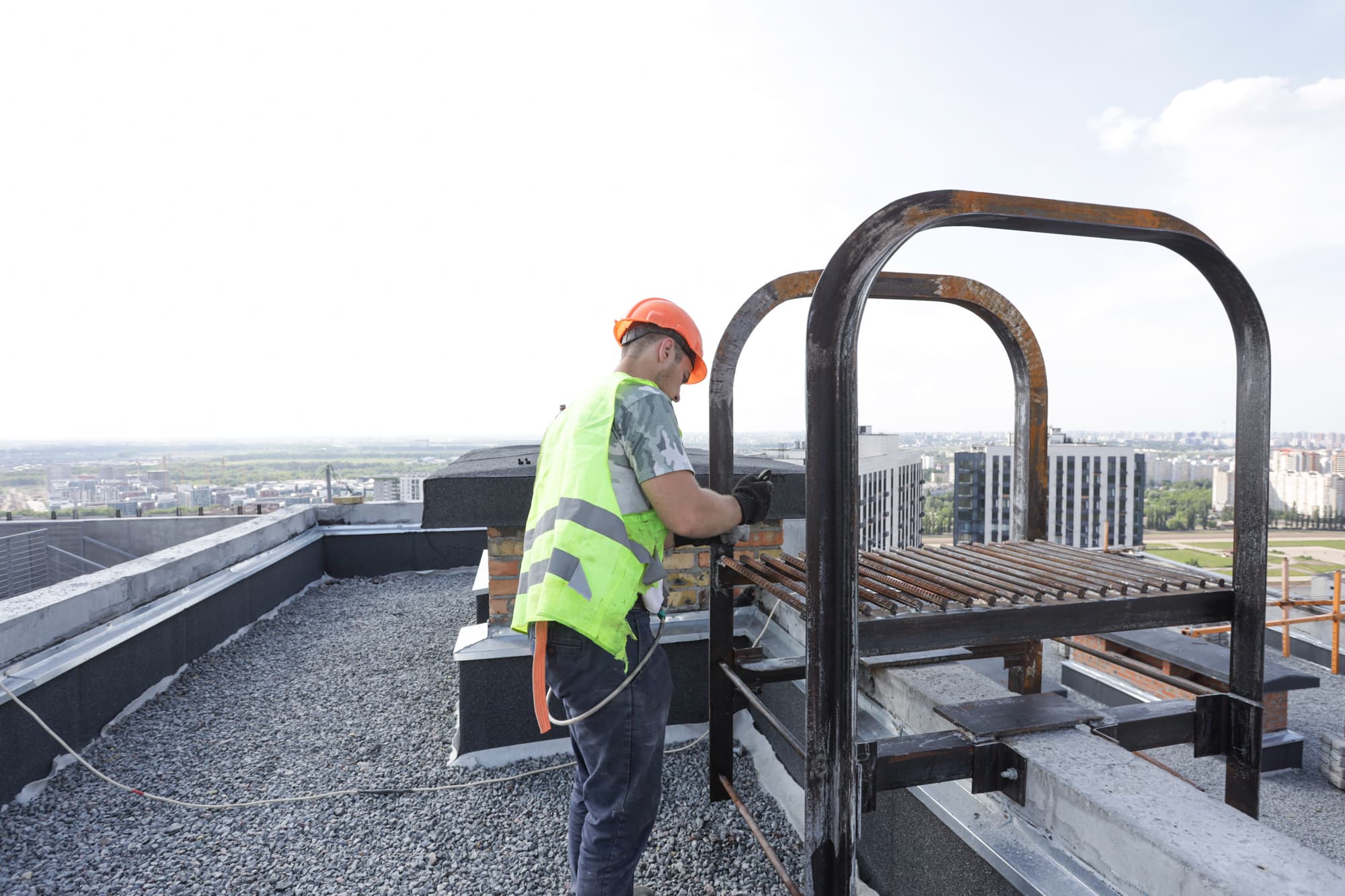

• влаштування покрівлі – 100%;
• монтаж ліфтового обладнання – 20%;

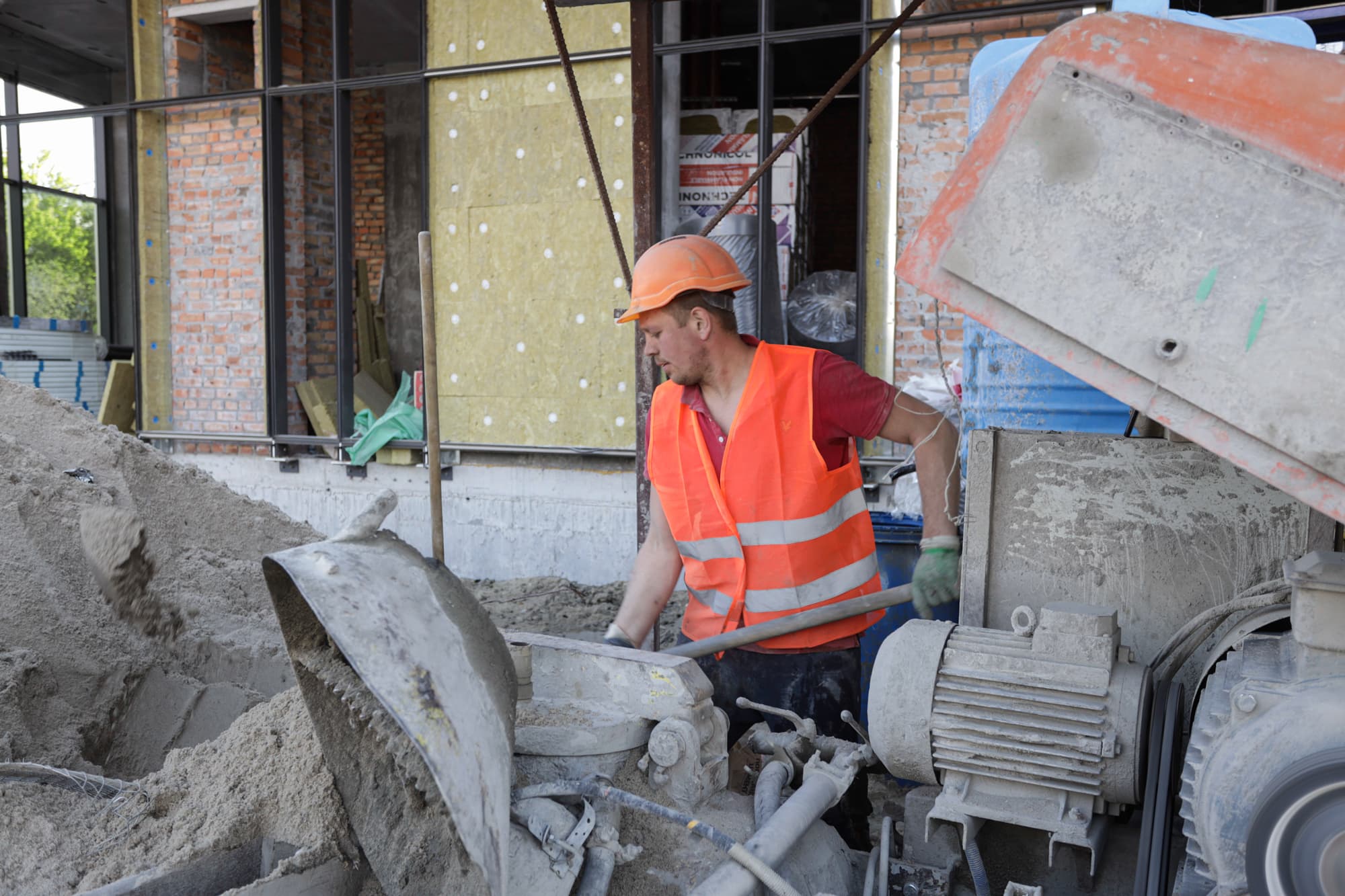

• розпочато роботи з оздоблення МЗК – 5%;
• розпочато роботи з встановлення технічних дверей – 5%;
• розпочато роботи з монтажу систем опалення – 5%.
Будинок №4, секція 1:

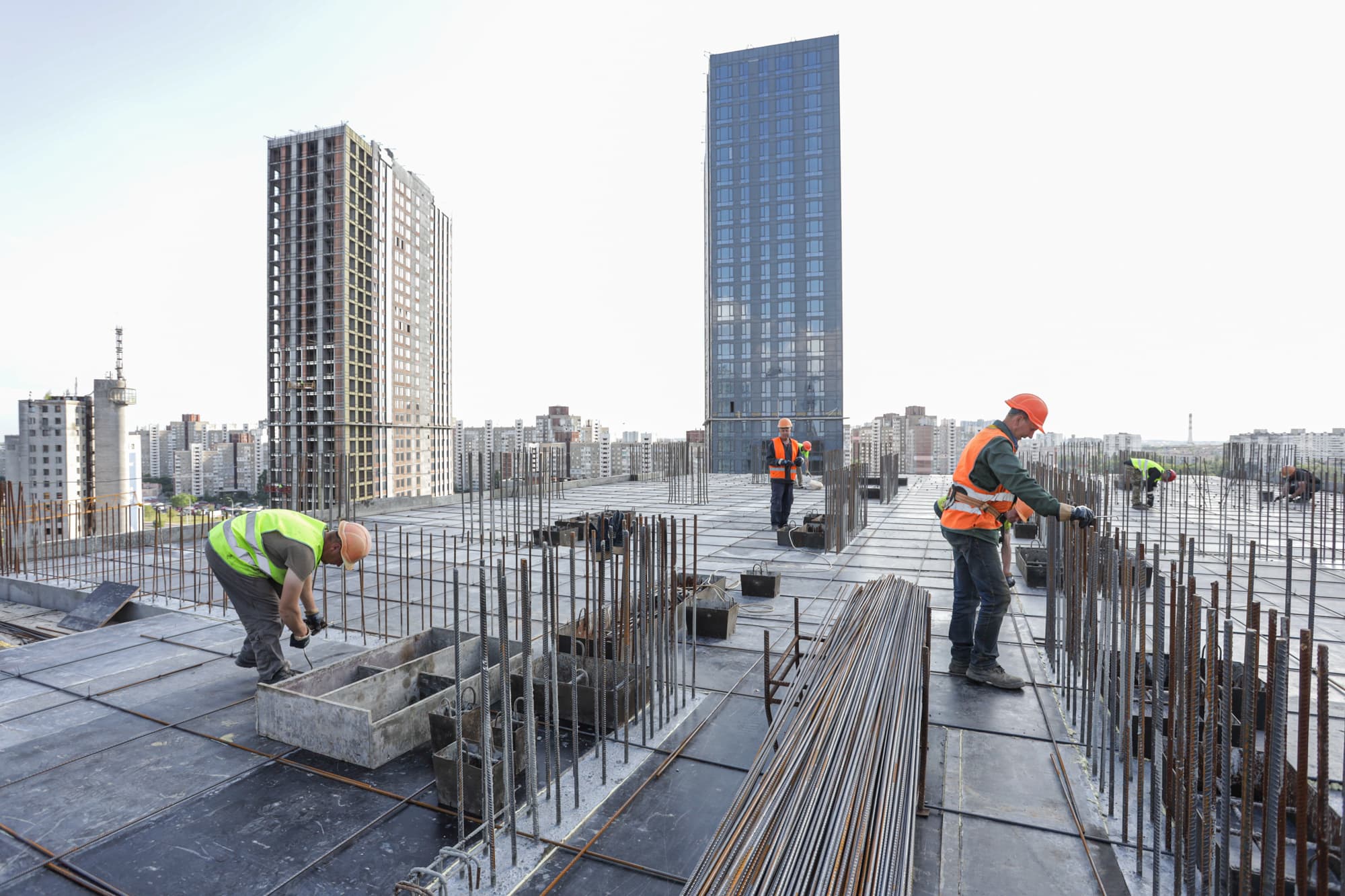

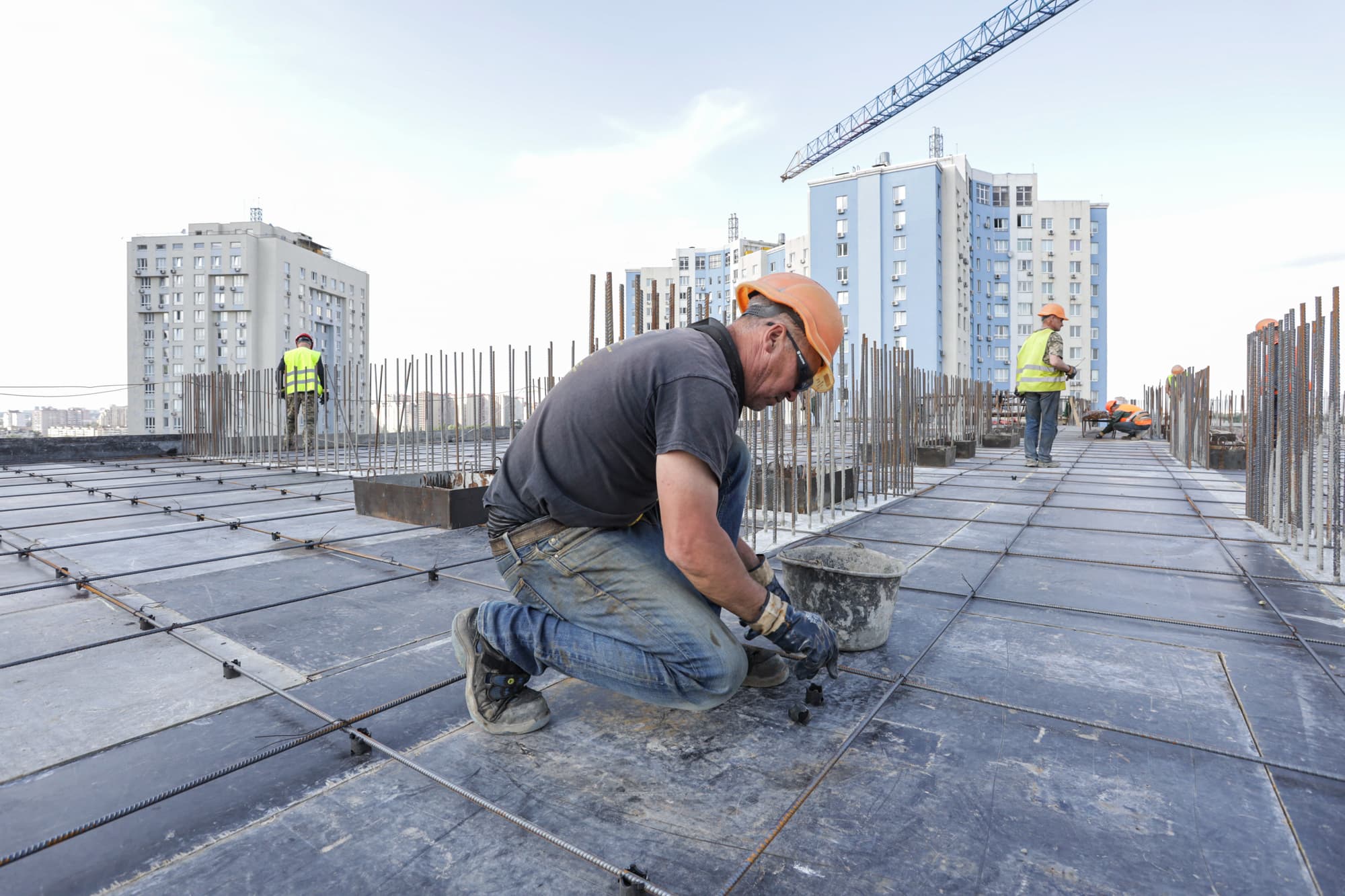

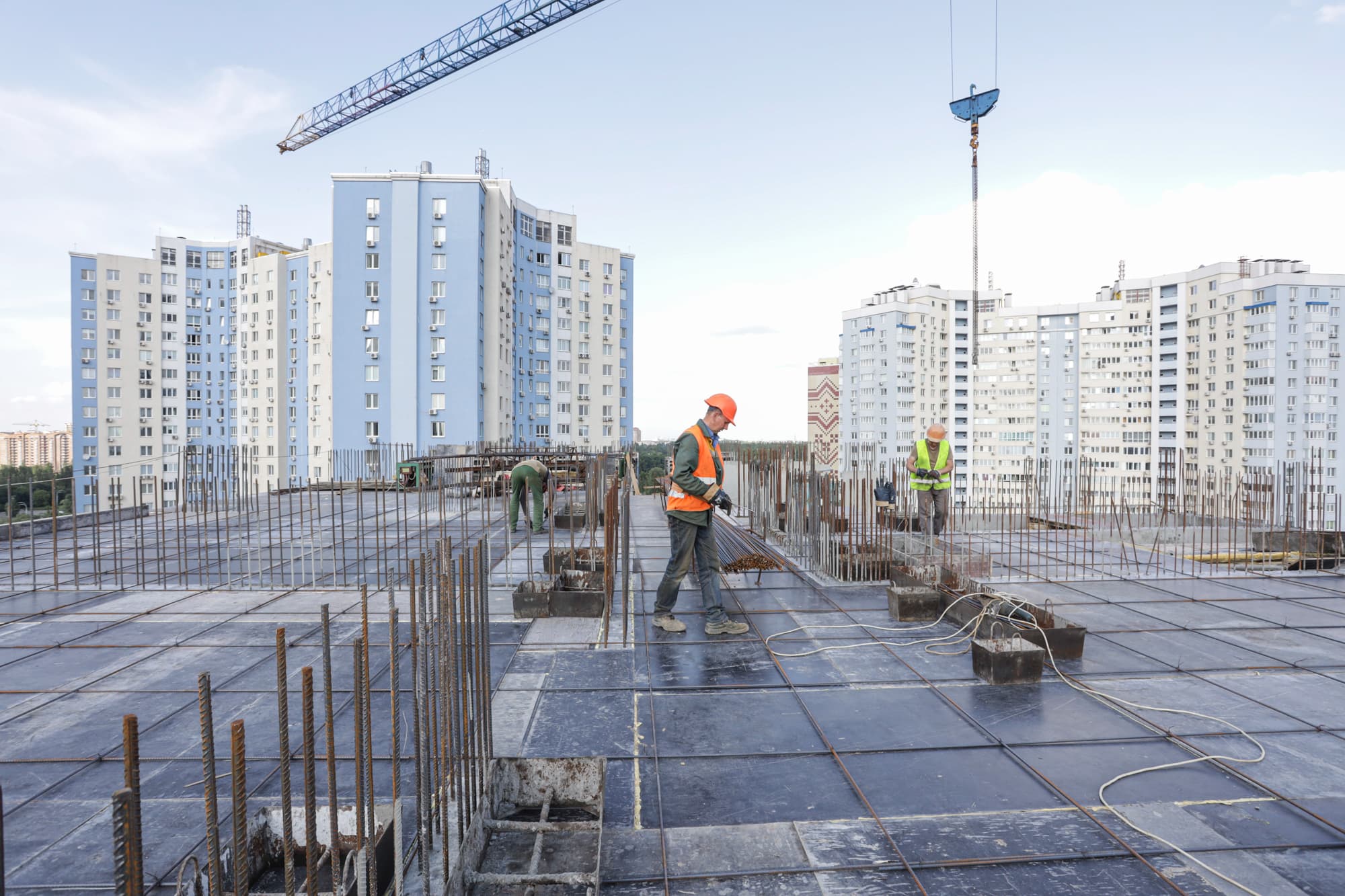

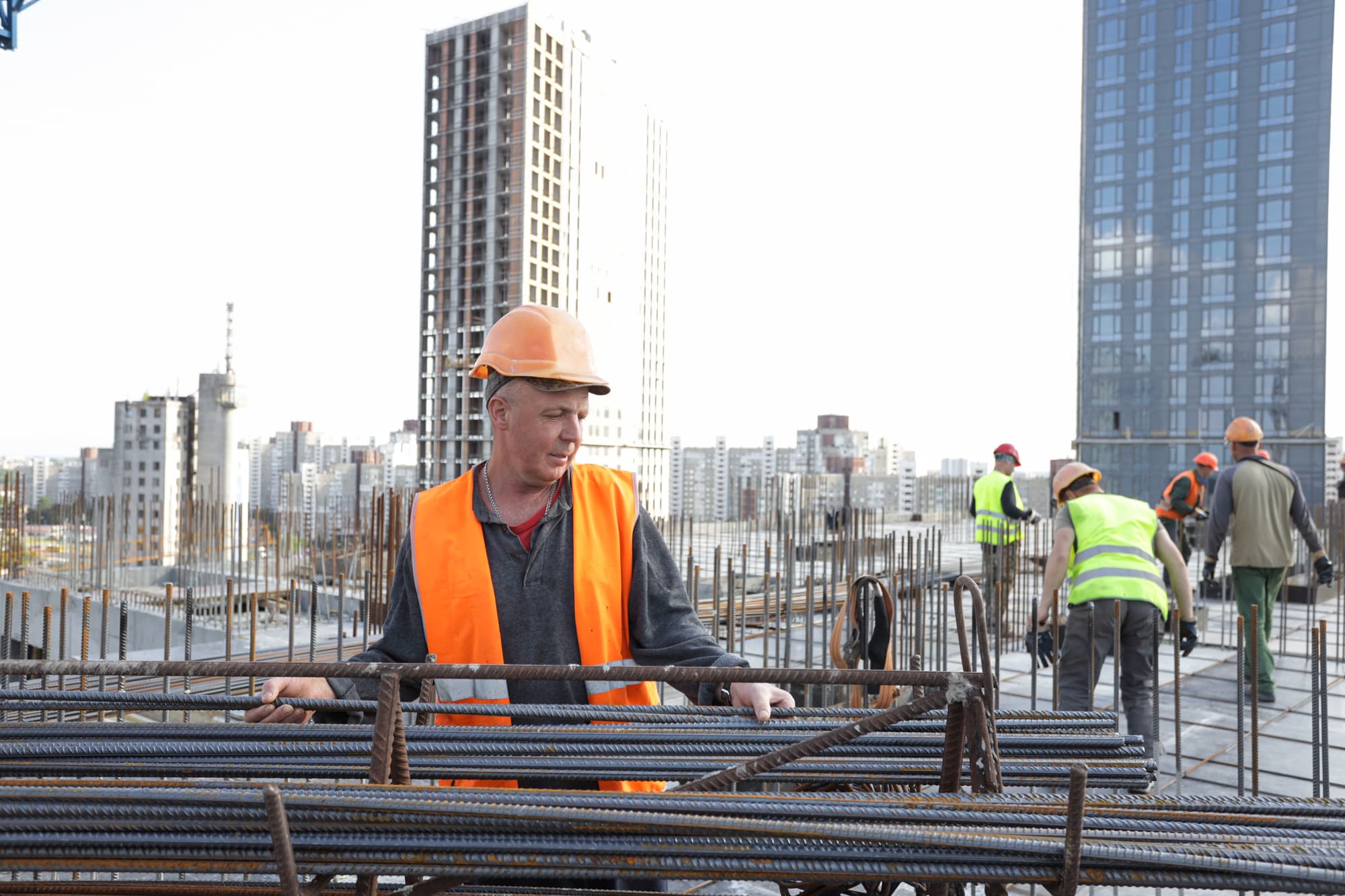

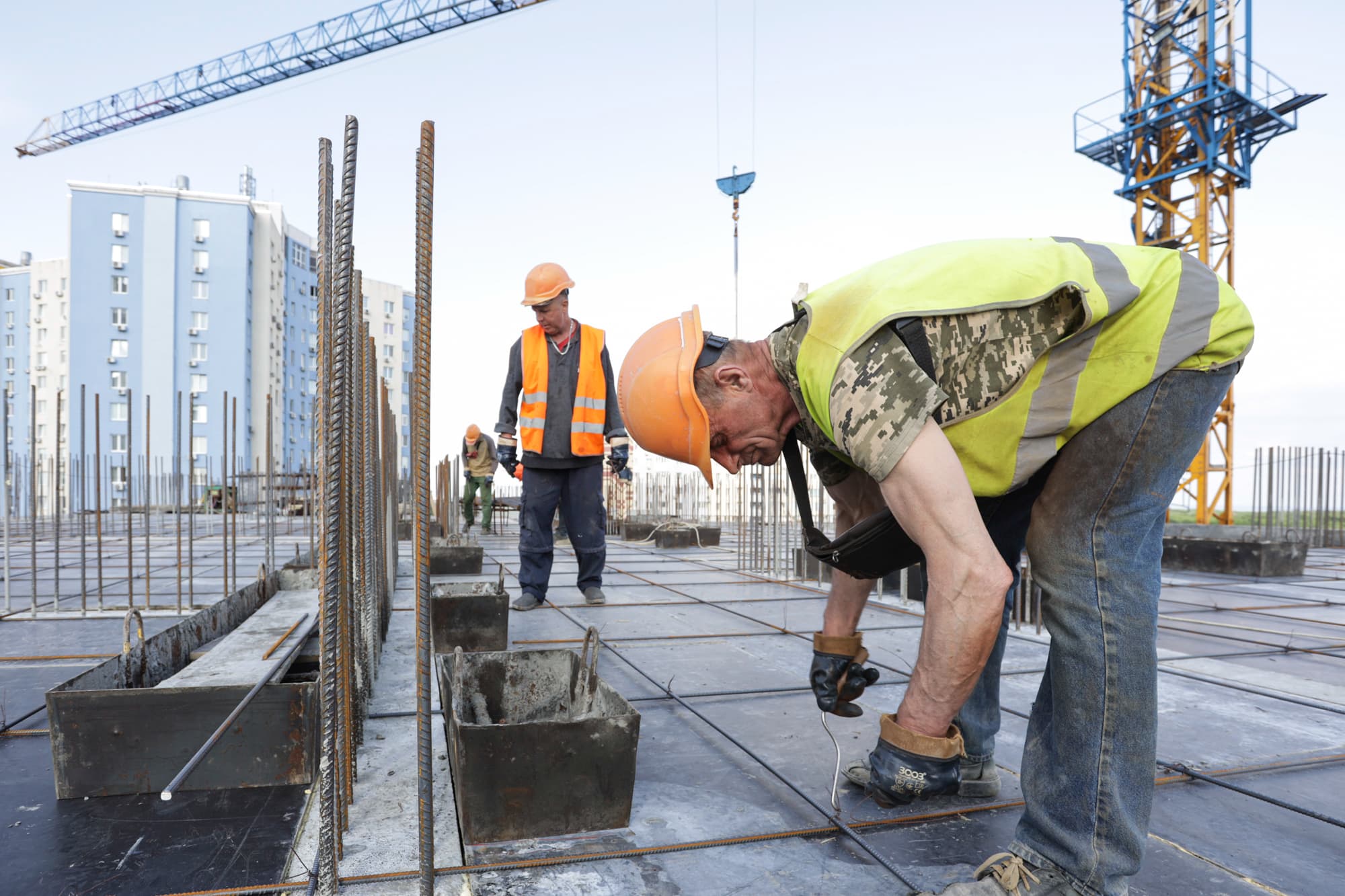

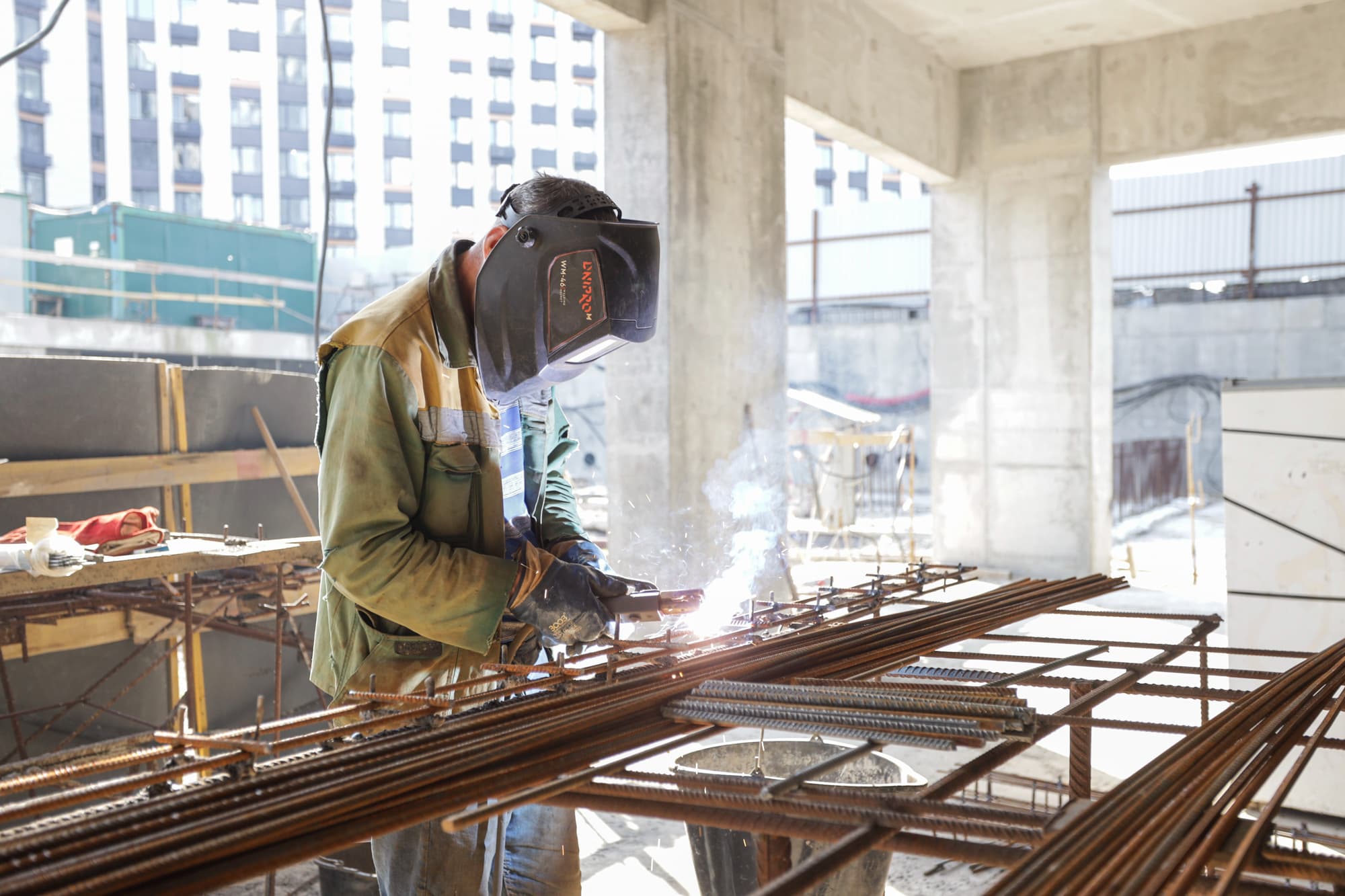

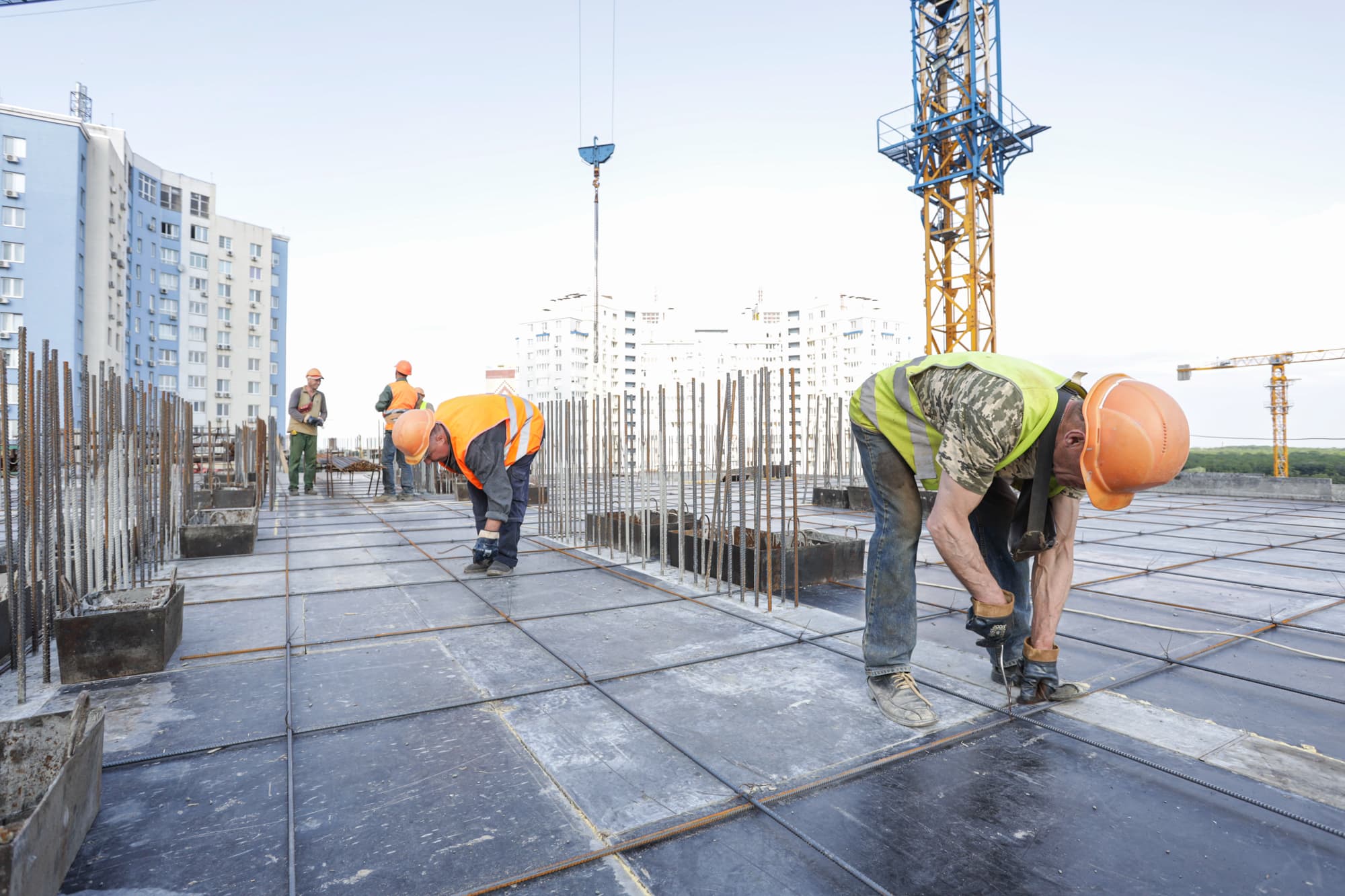

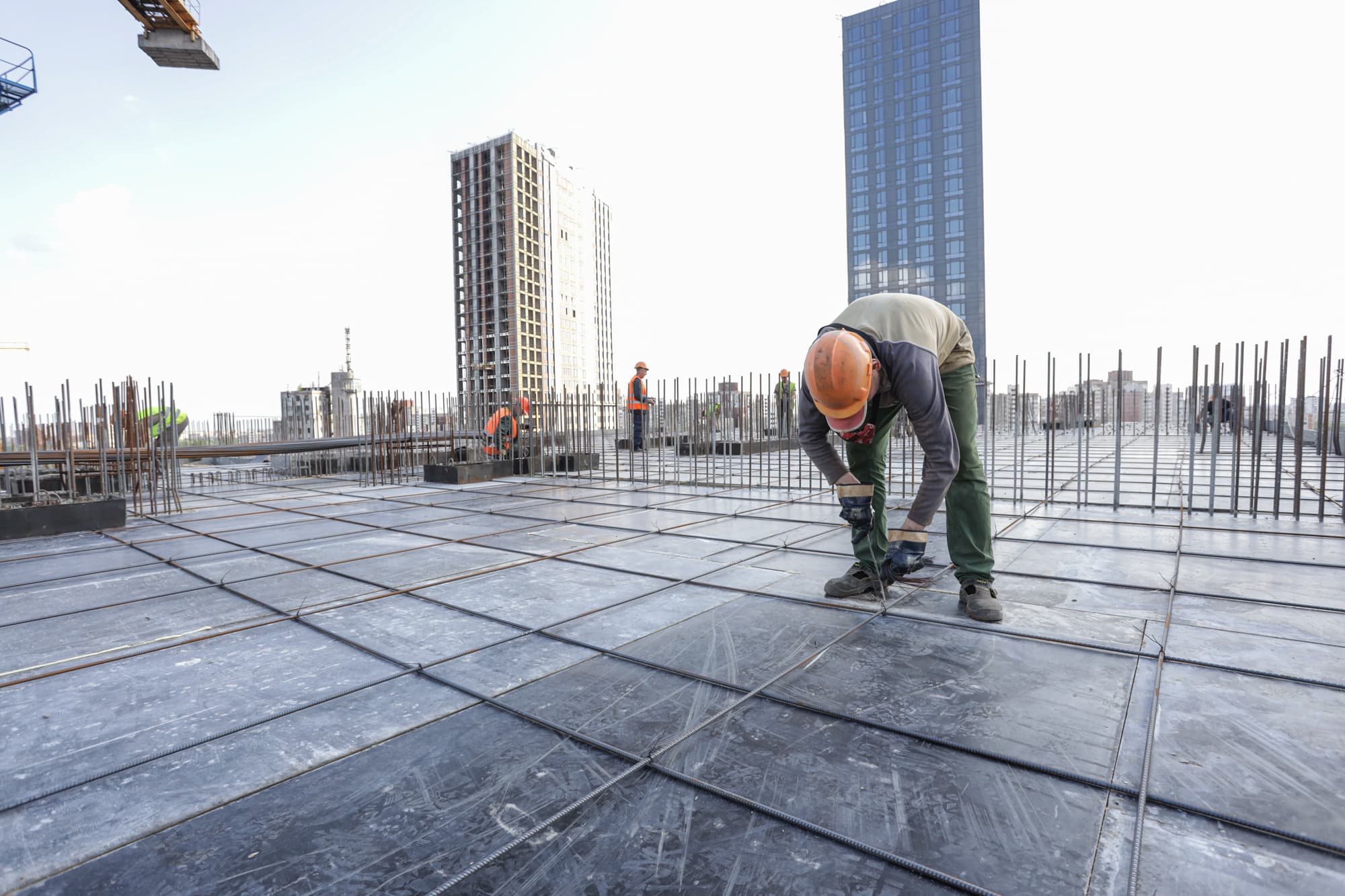

• армування та бетонування плити перекриття 16-го поверху – 100%;

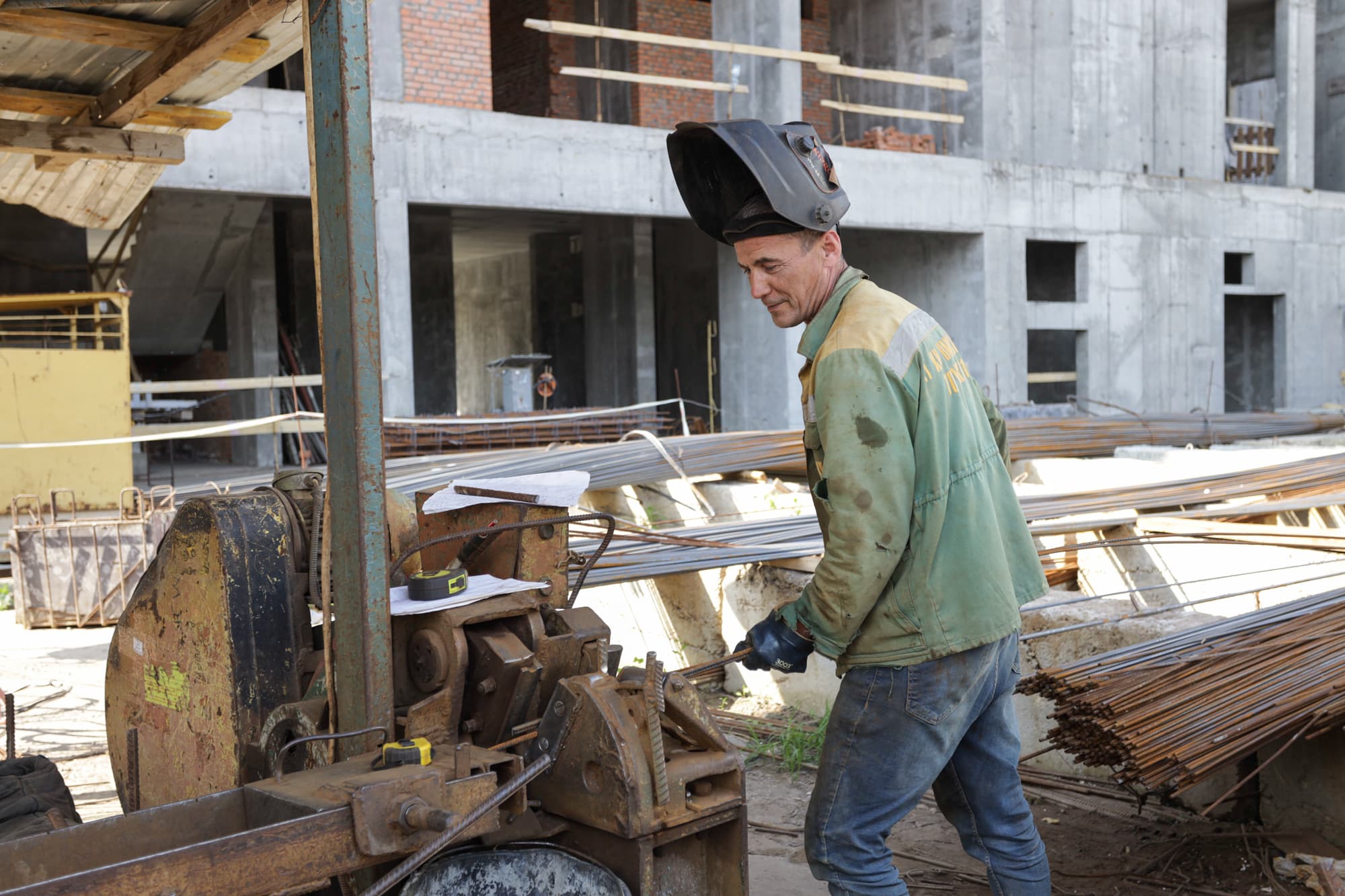

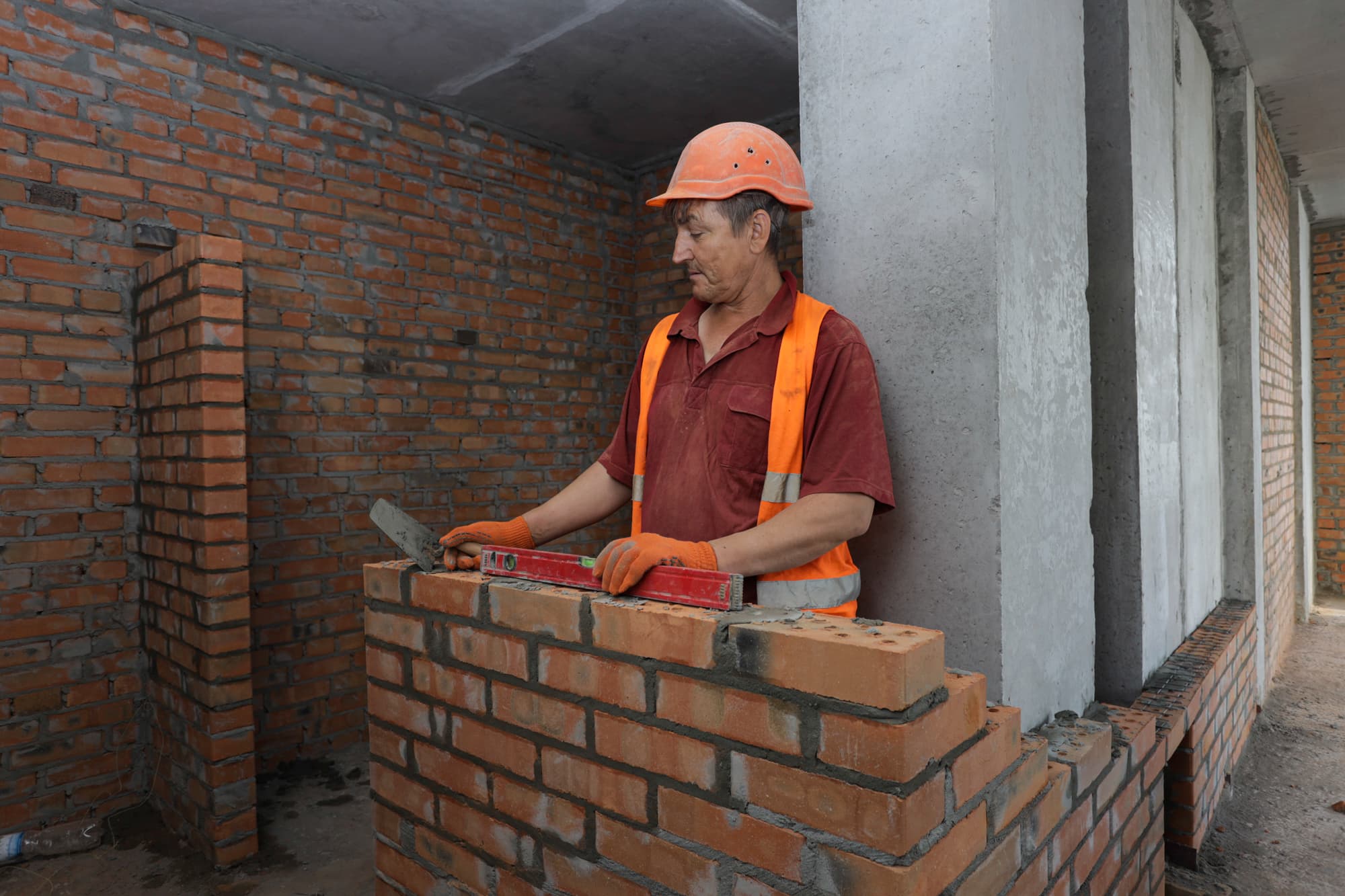

• влаштування цегляної кладки 5-6-го поверху – 80%;
• монтаж сходових маршів 12-го поверху – 80%;
• монтаж вентиляционных каналов 14 этажа – 100%.
Благоустрій:
• проводяться роботи з благоустрою 1-ї черги 3-тя зона.
