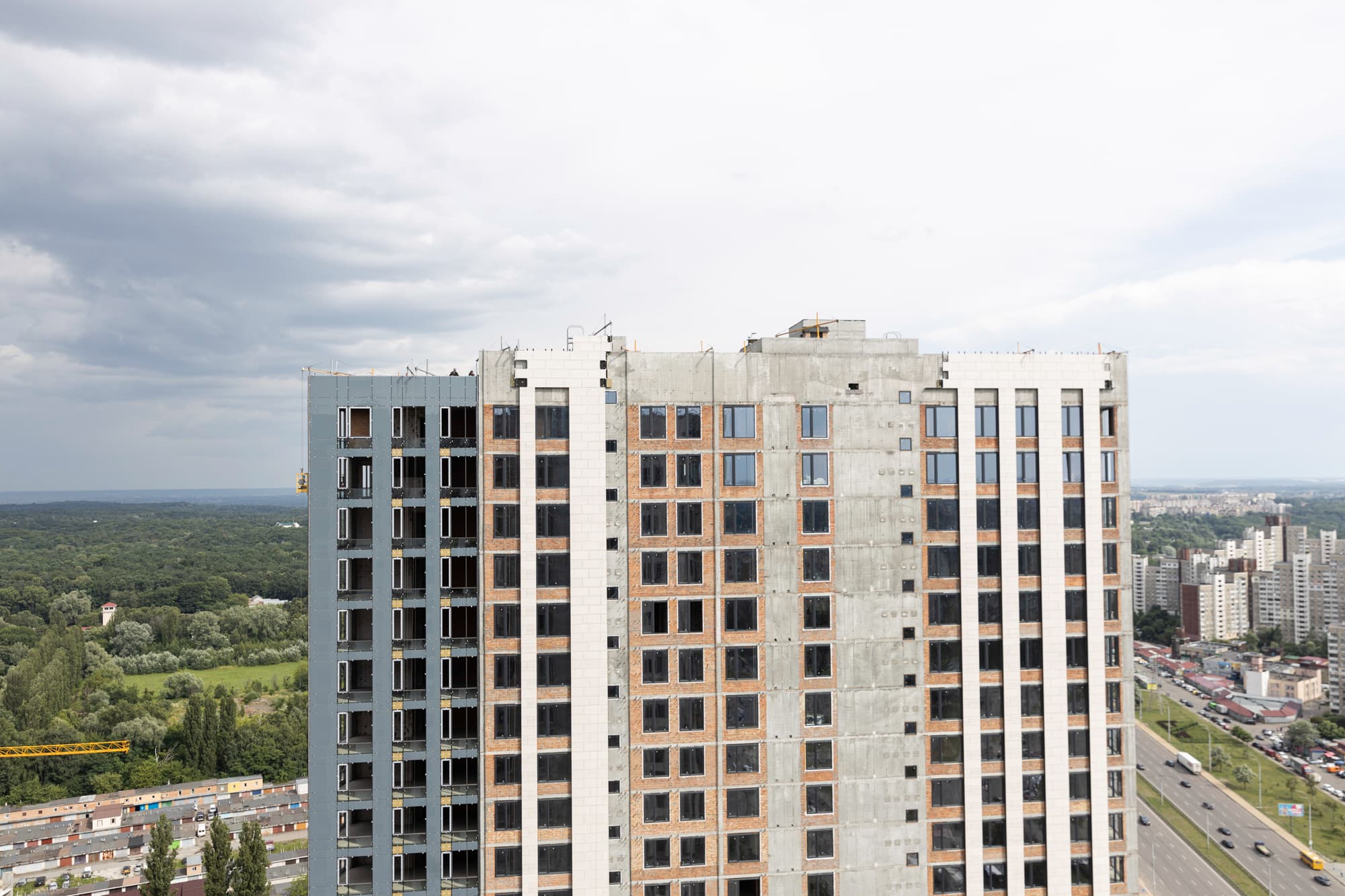

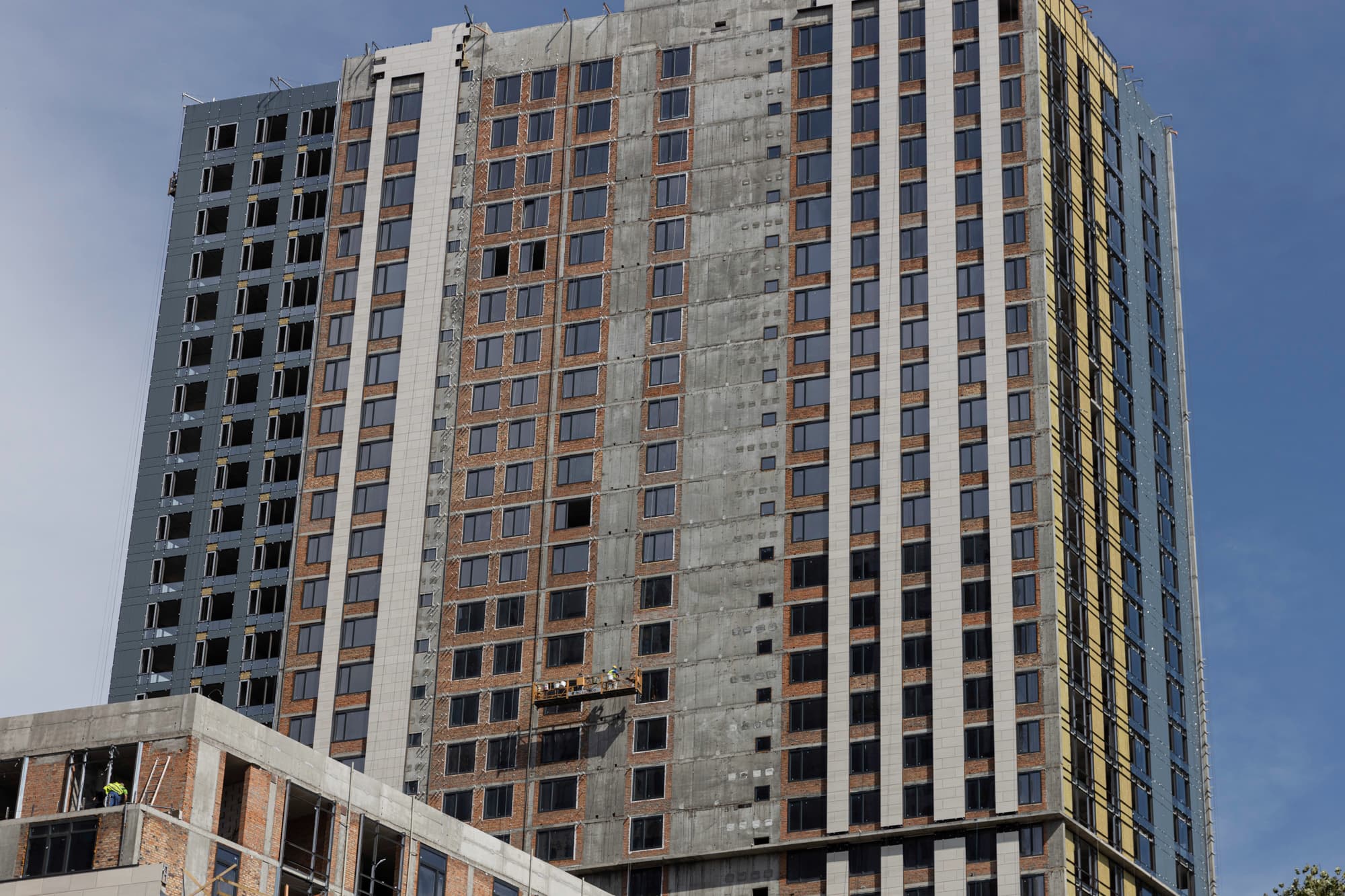

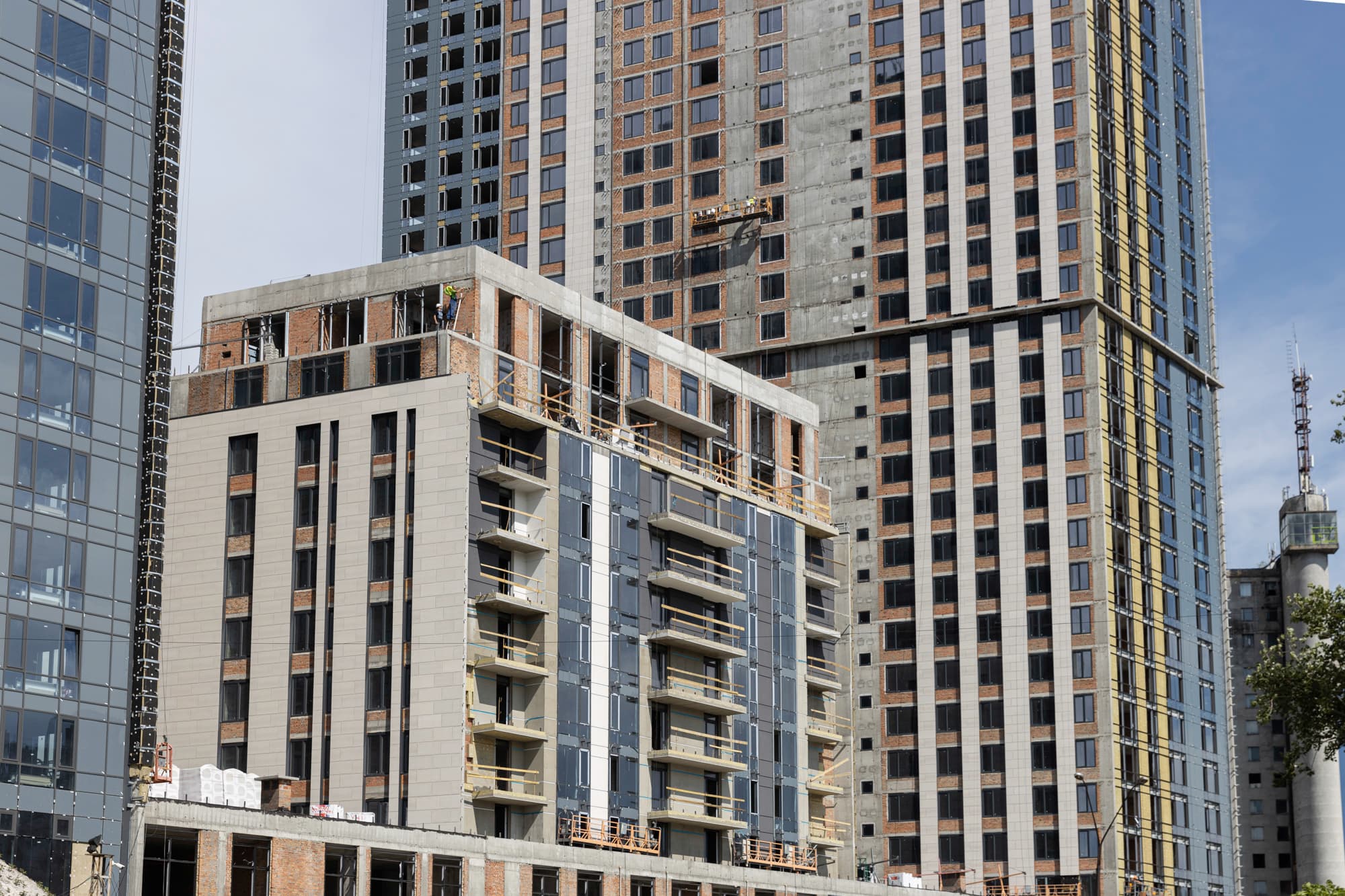

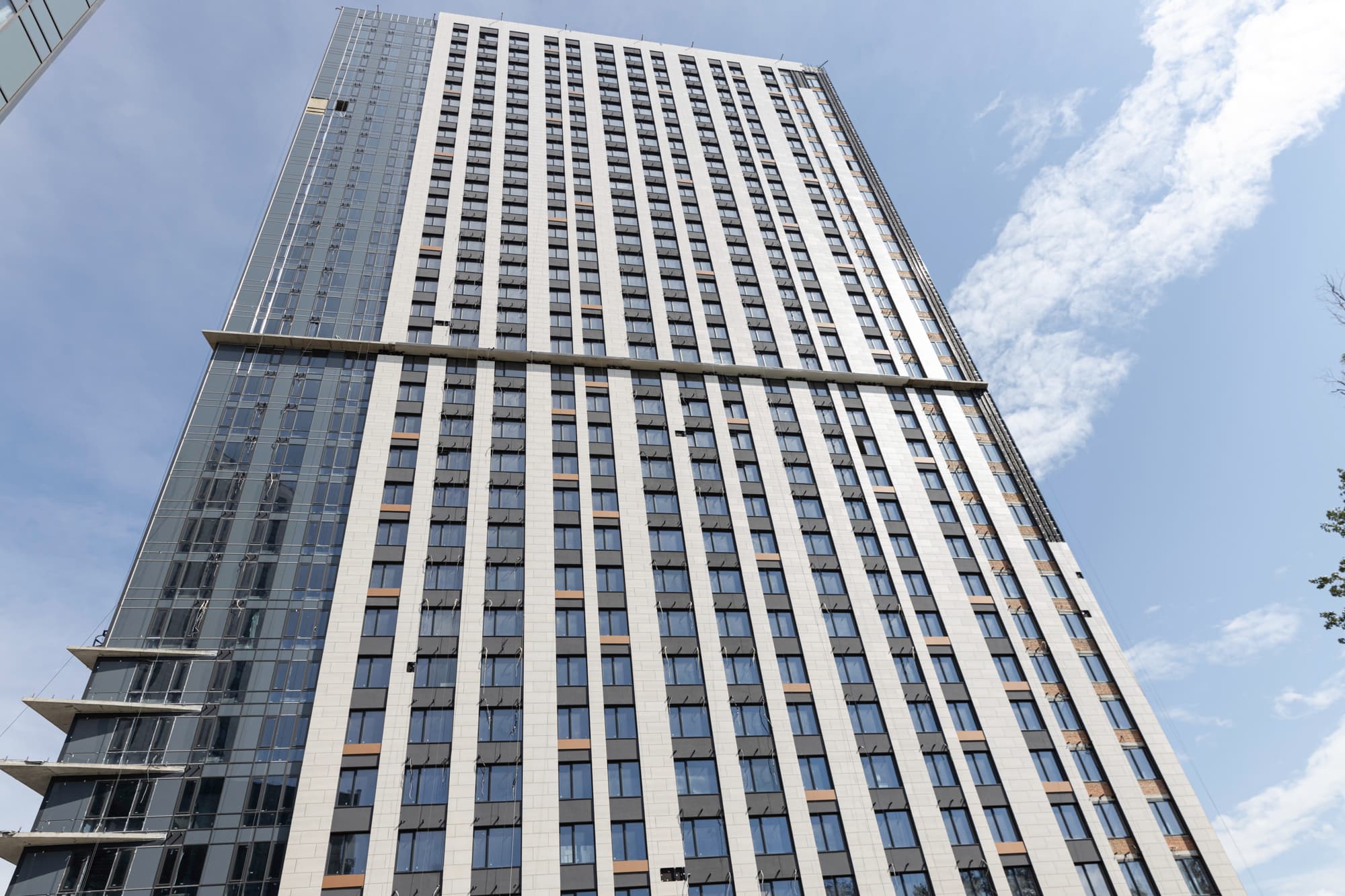

Хід будівництва, 05.07.2023

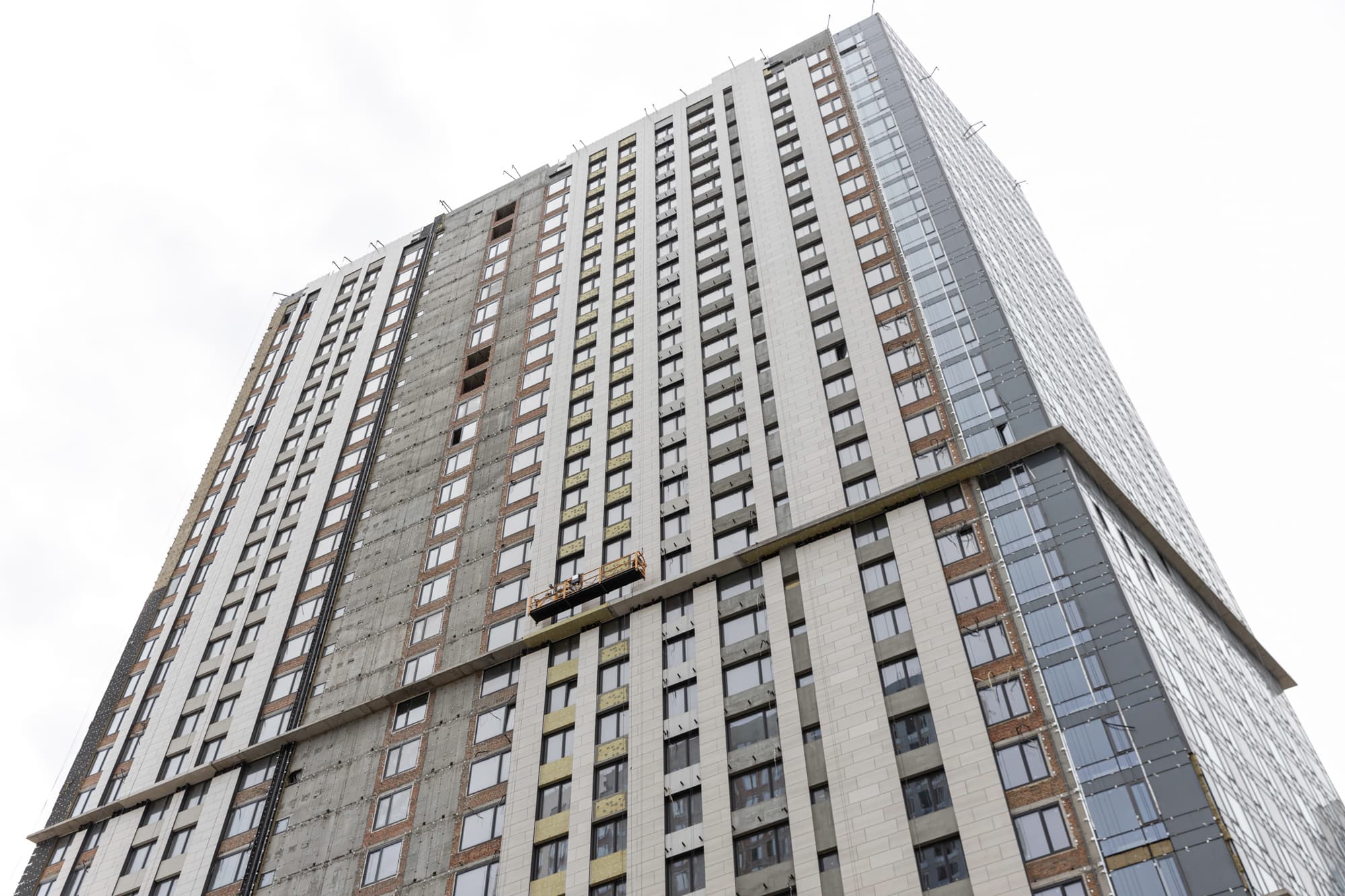

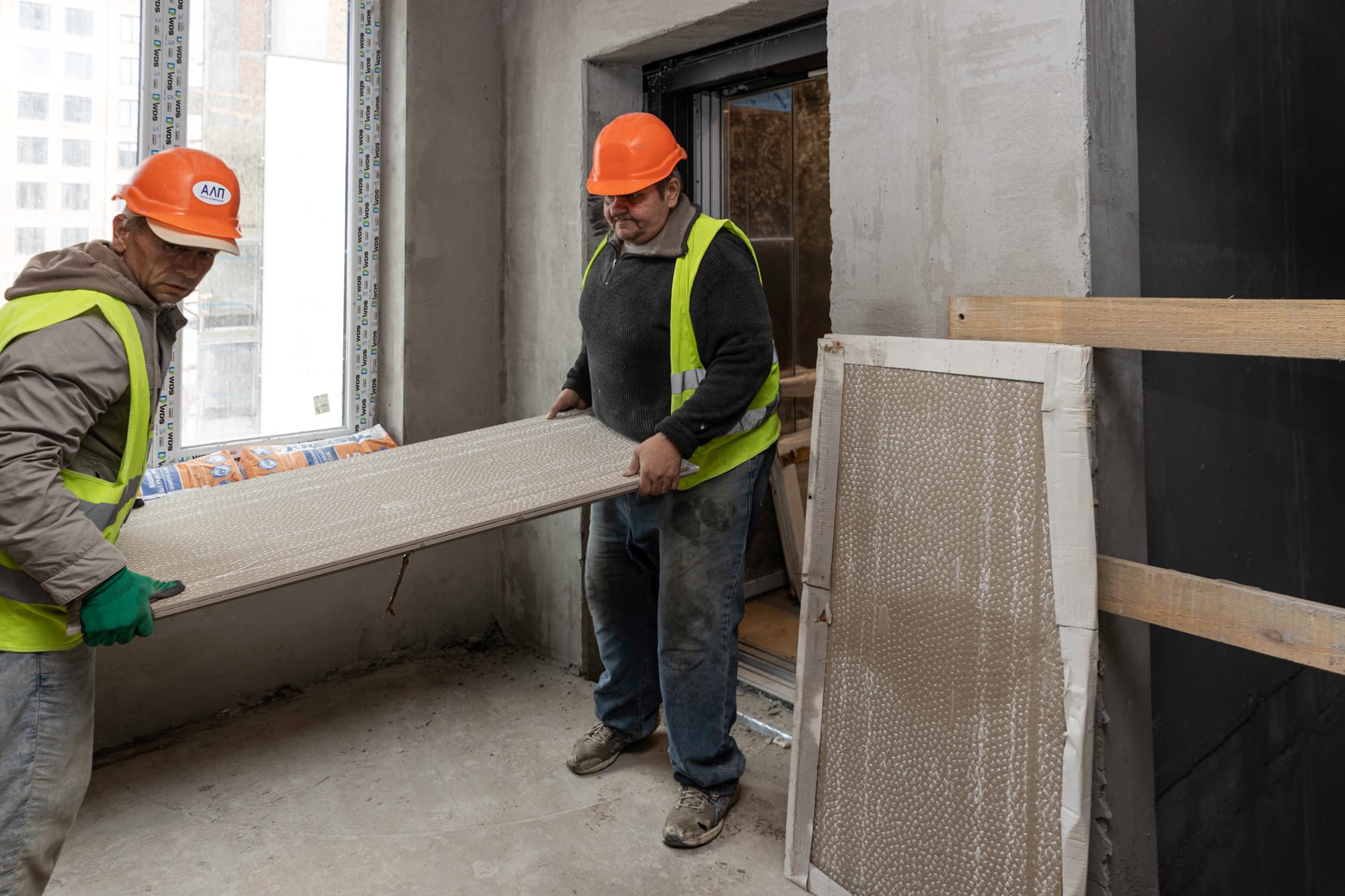

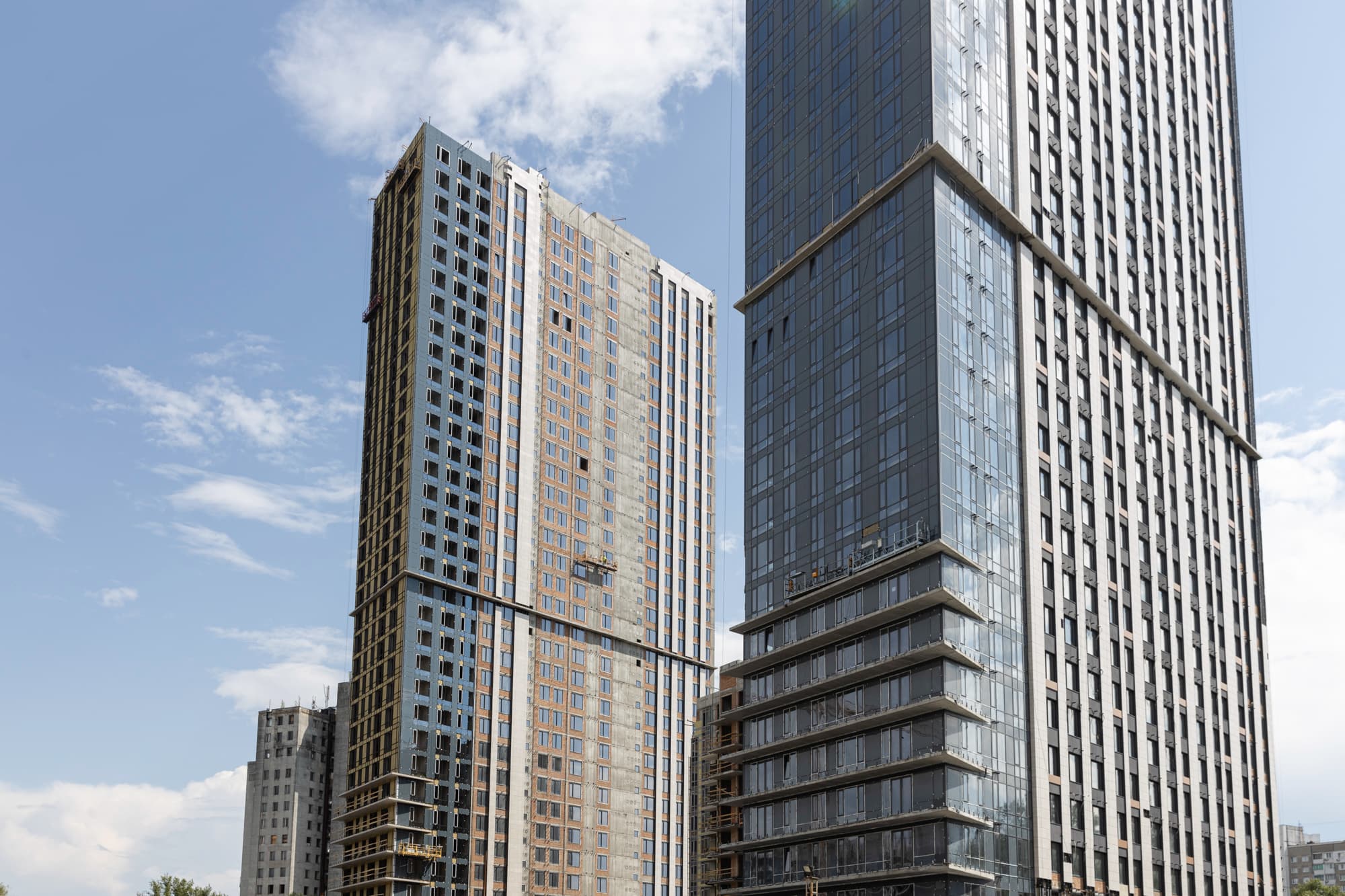

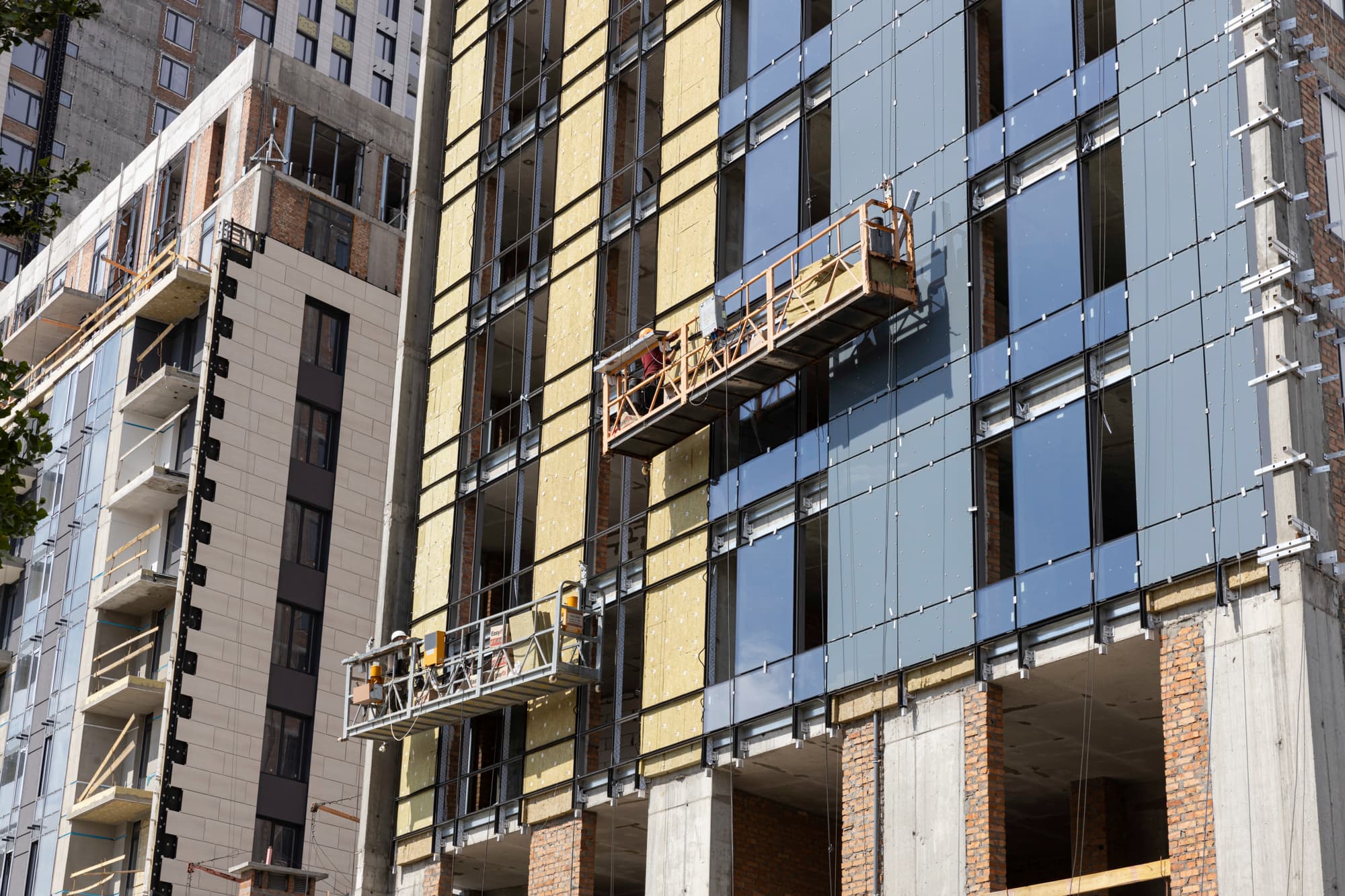

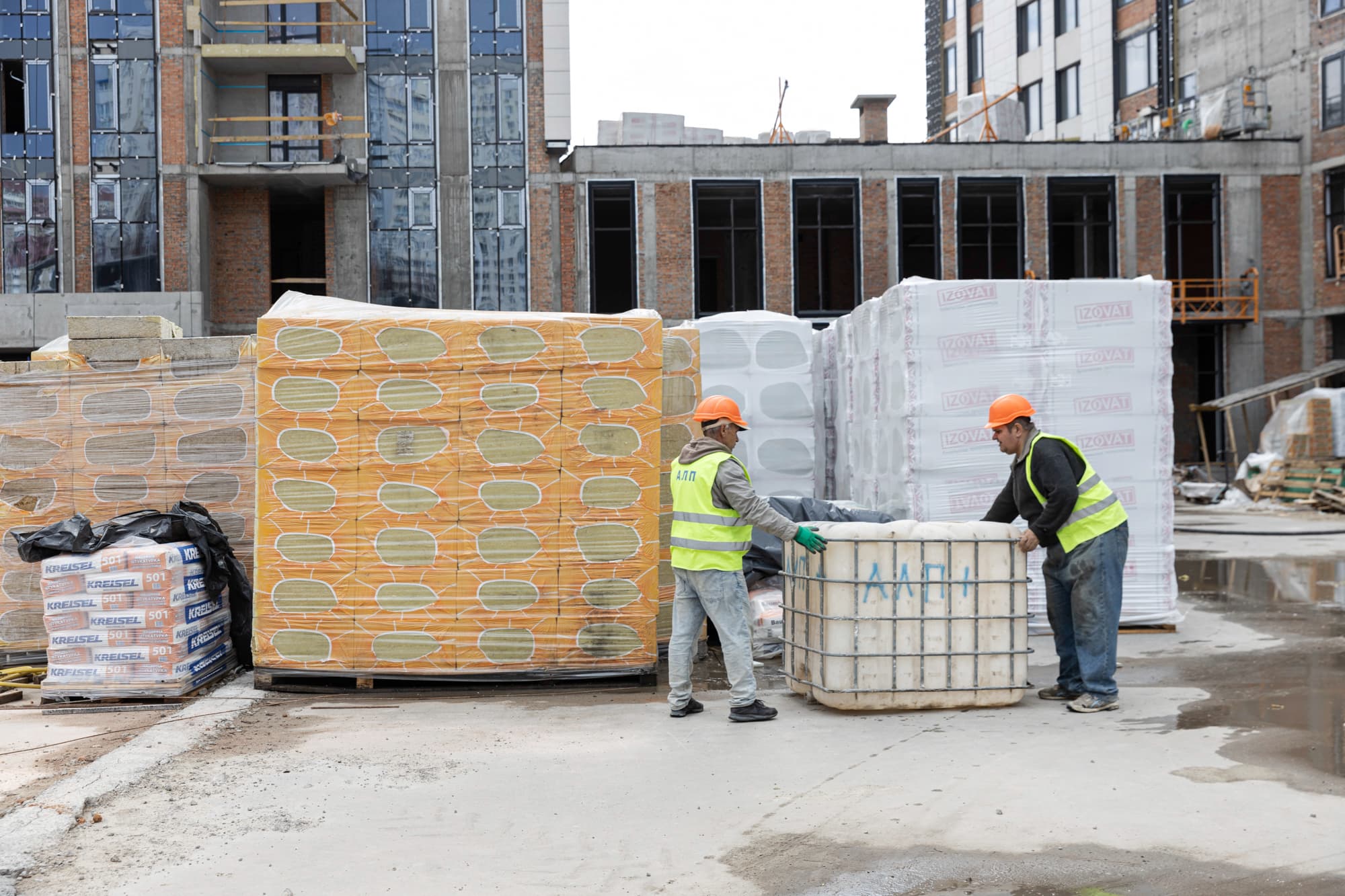

МЕТРОПОЛІС від DIM будується! Зводяться нові поверхи, виконується кладка, фасадні, внутрішні оздоблювальні роботи. Поспішаємо до росту каркасу 4-го будинку та закінчення будівництва 3-го будинку.
Ділимось детальними новинами щодо виконаних робіт за червень:
Будинок №3, секція 1:

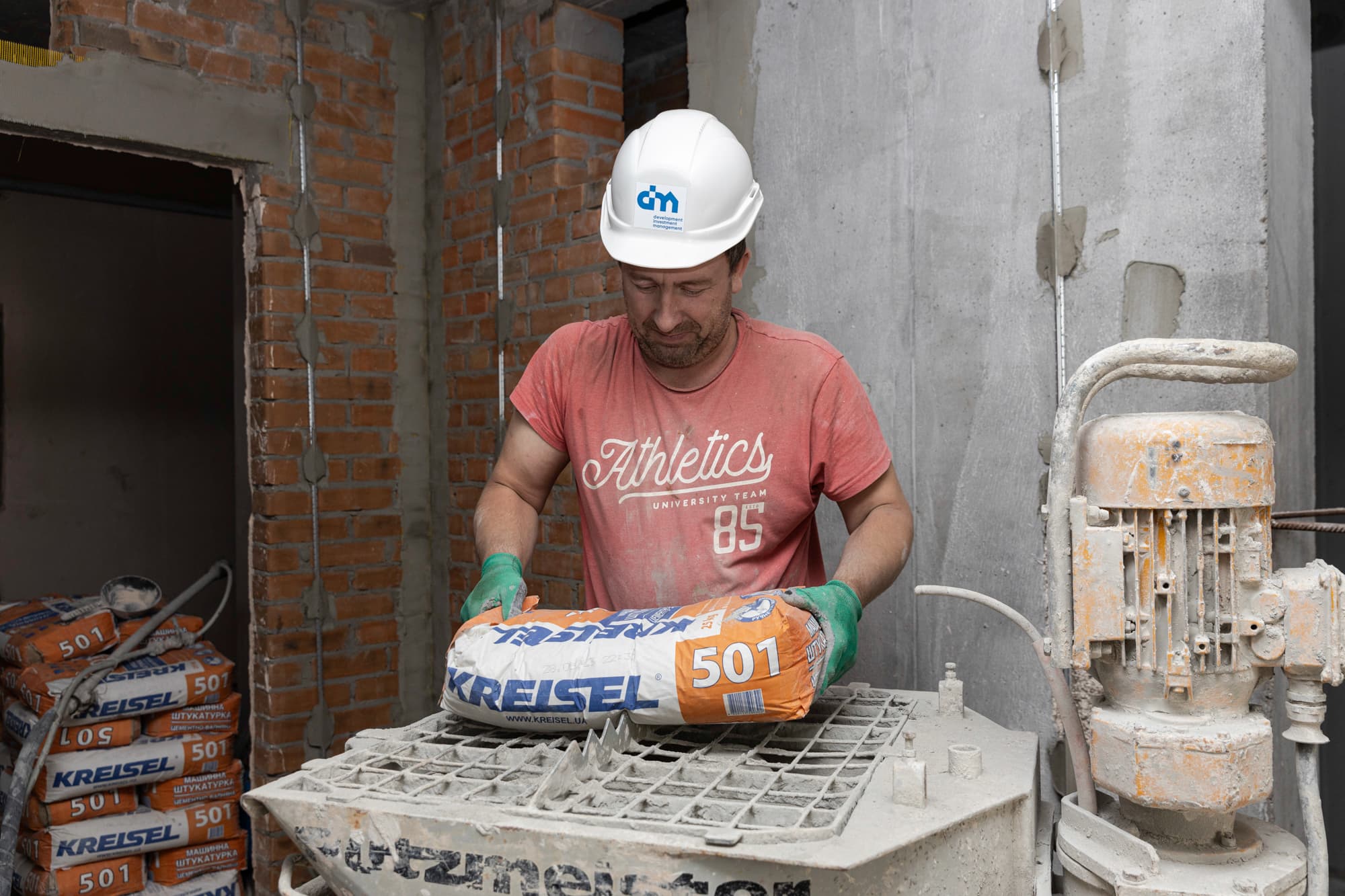

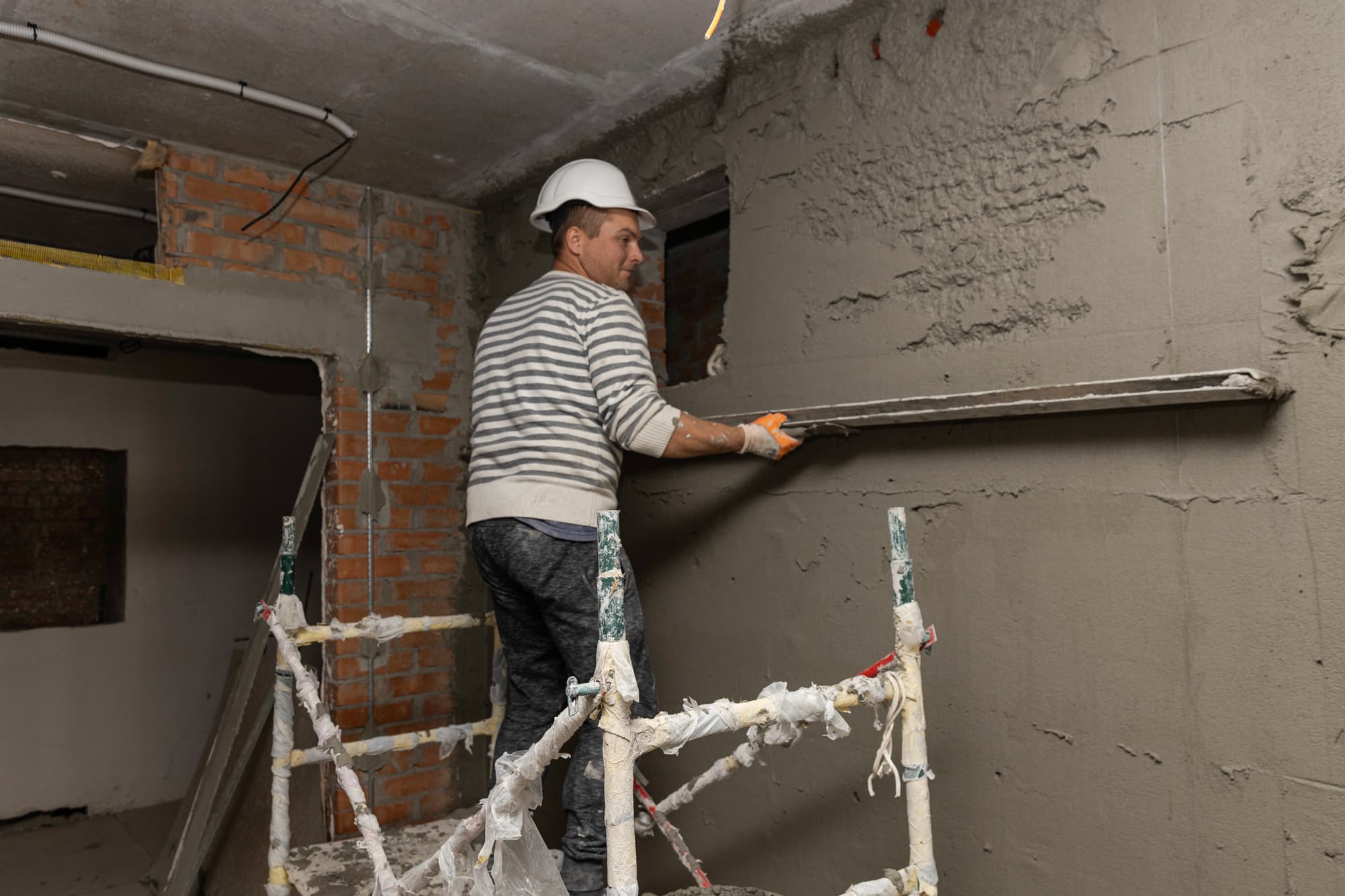

• влаштування цементно-піщаної стяжки пола по поверхах – 95%;
• встановлення електричних щитів – 25%;

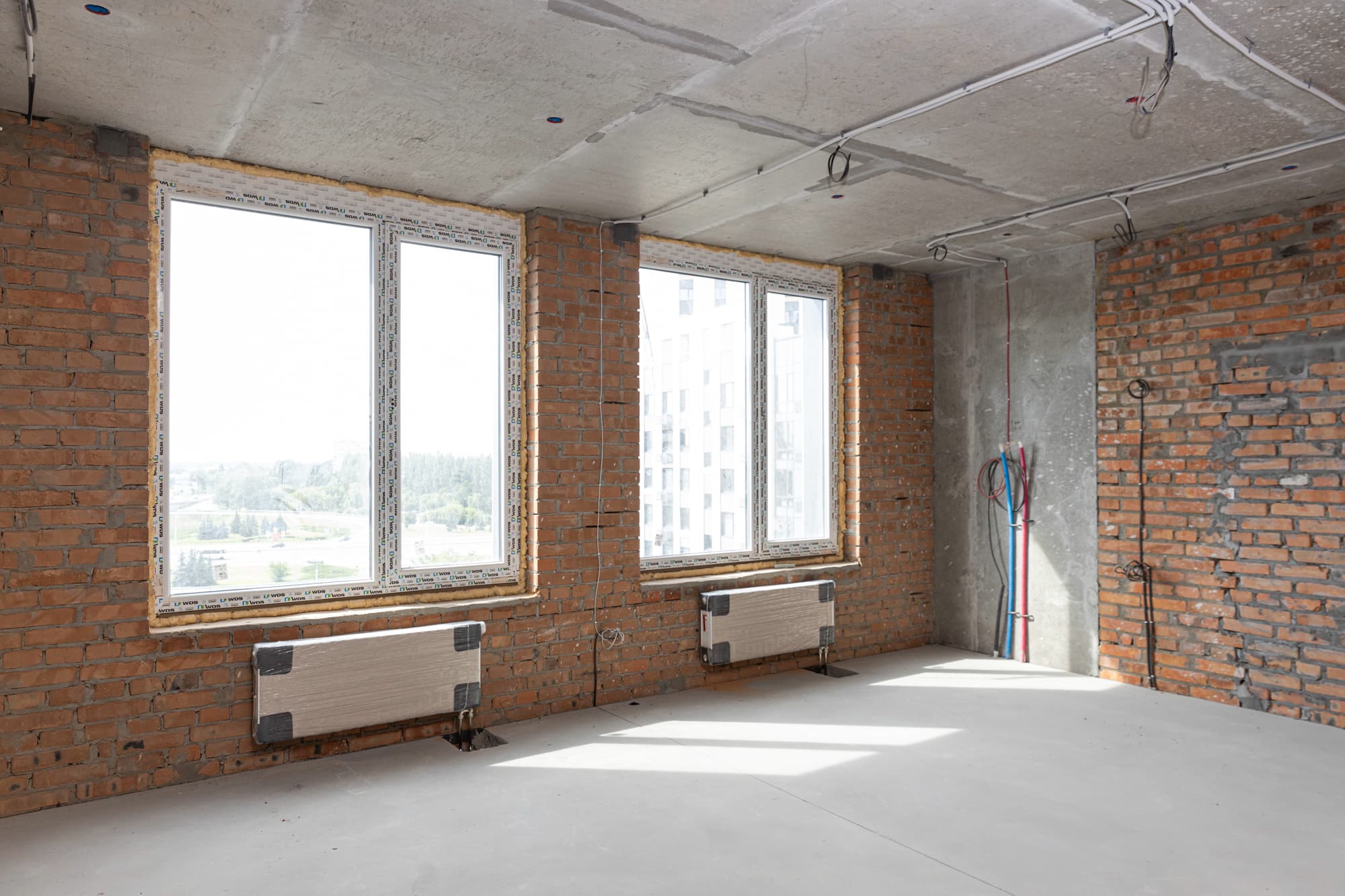

• влаштування внутрішніх систем водопроводу – 60%;
• влаштування сплінкерної системи – 85%;
• влаштування дренажної системи по фасаду – 100%;
• монтаж ліфтового обладнання – 25%;
• монтаж каналізації К1 відм. 4.200 – 75%.
Будинок №3, секція 2:

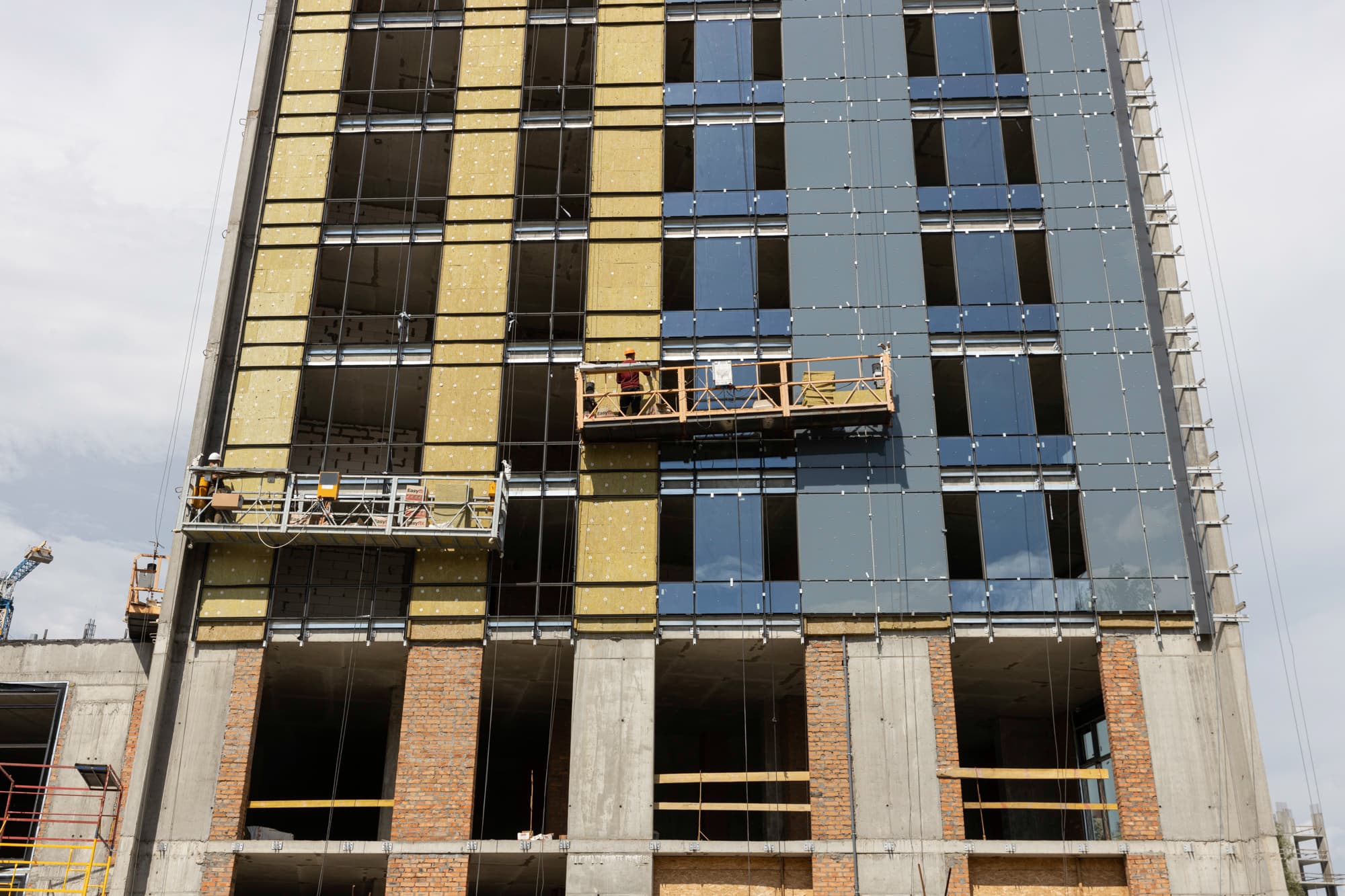

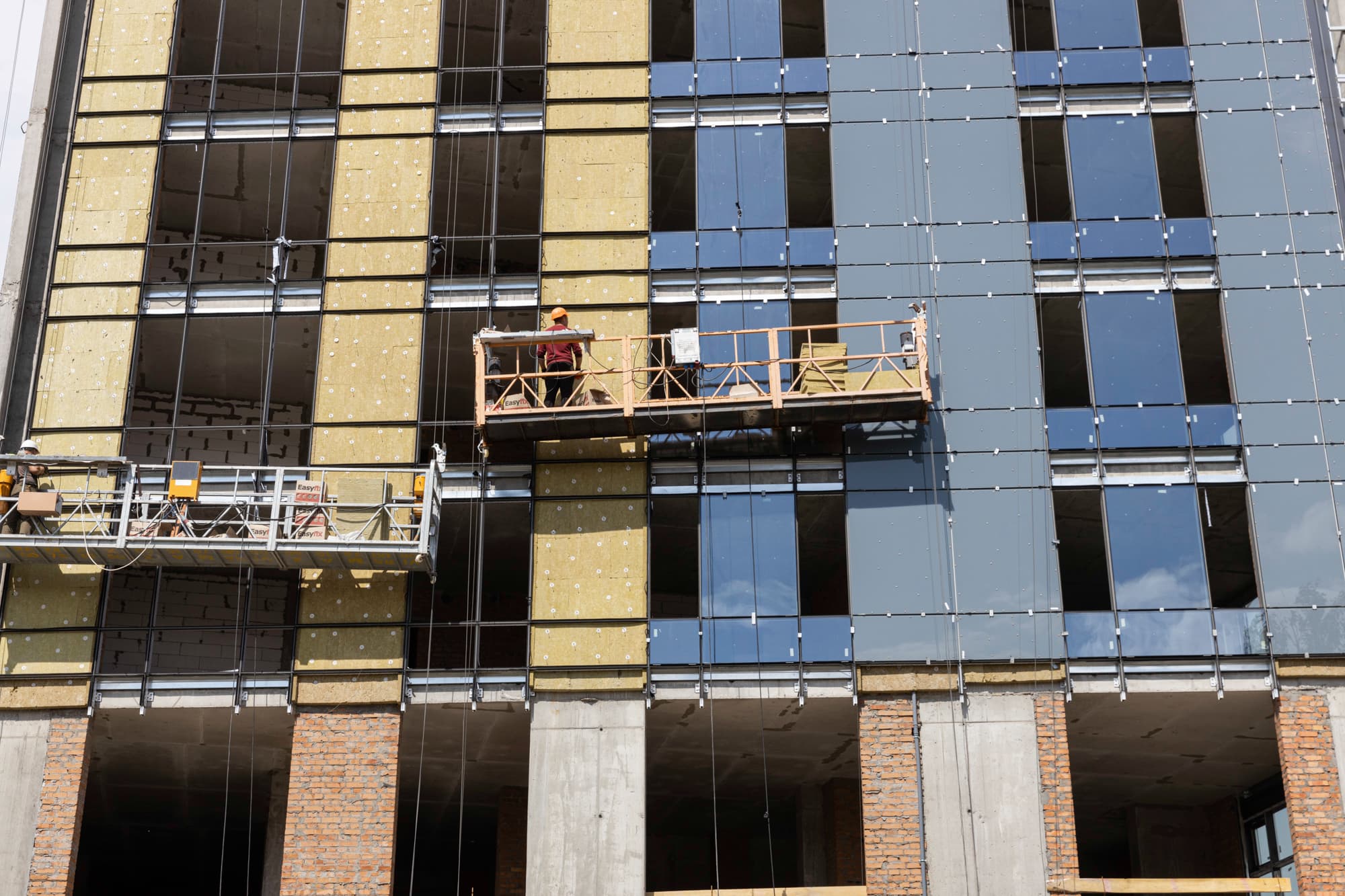

• влаштування ЛММ фасадів;
• влаштування сплінкерної системи – 100%;
• влаштування внутрішніх систем водопроводу та каналізації – 70%;
• розпочато встановлення електричних щитів – 35%;

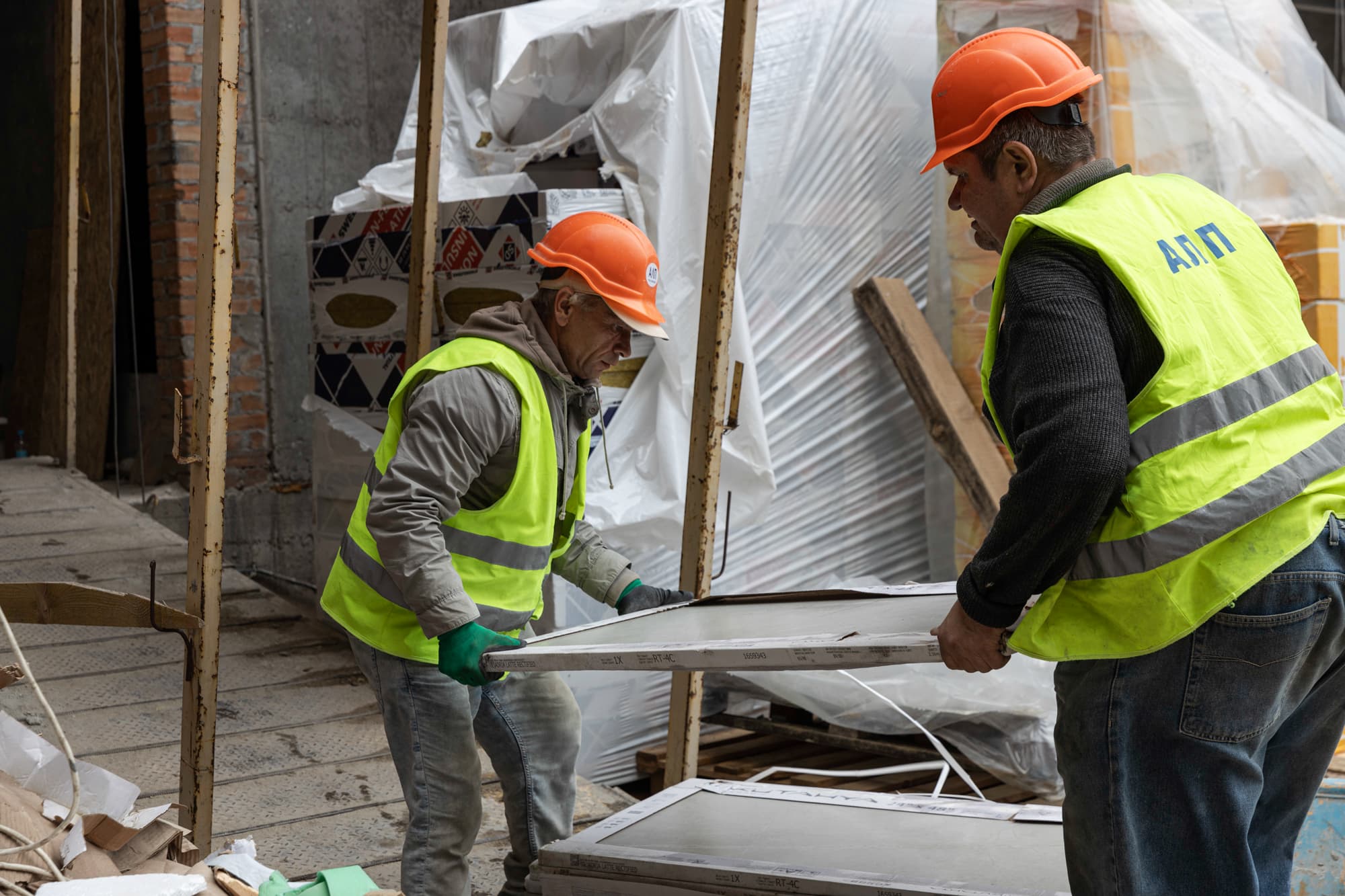

• встановлення квартирних дверей – 60%;
• монтаж ліфтів – 25%;
• розпочато роботи з оздоблення МЗК – 20%;
• розпочато роботи з встановлення технічних дверей – 10%;
• розпочато роботи з монтажу систем опалення – 30%.
Будинок №3, секція 3:
• влаштування сплінкерної системи – 100%;
• влаштування внутрішніх систем водопроводу та каналізації – 70%;
• розпочато встановлення електричних щитів – 35%;
• встановлення квартирних дверей – 60%;
• монтаж ліфтів – 25%;
• розпочато роботи з оздоблення МЗК – 20%;
• розпочато роботи з встановлення технічних дверей – 10%;
• розпочато роботи з монтажу систем опалення – 30%.

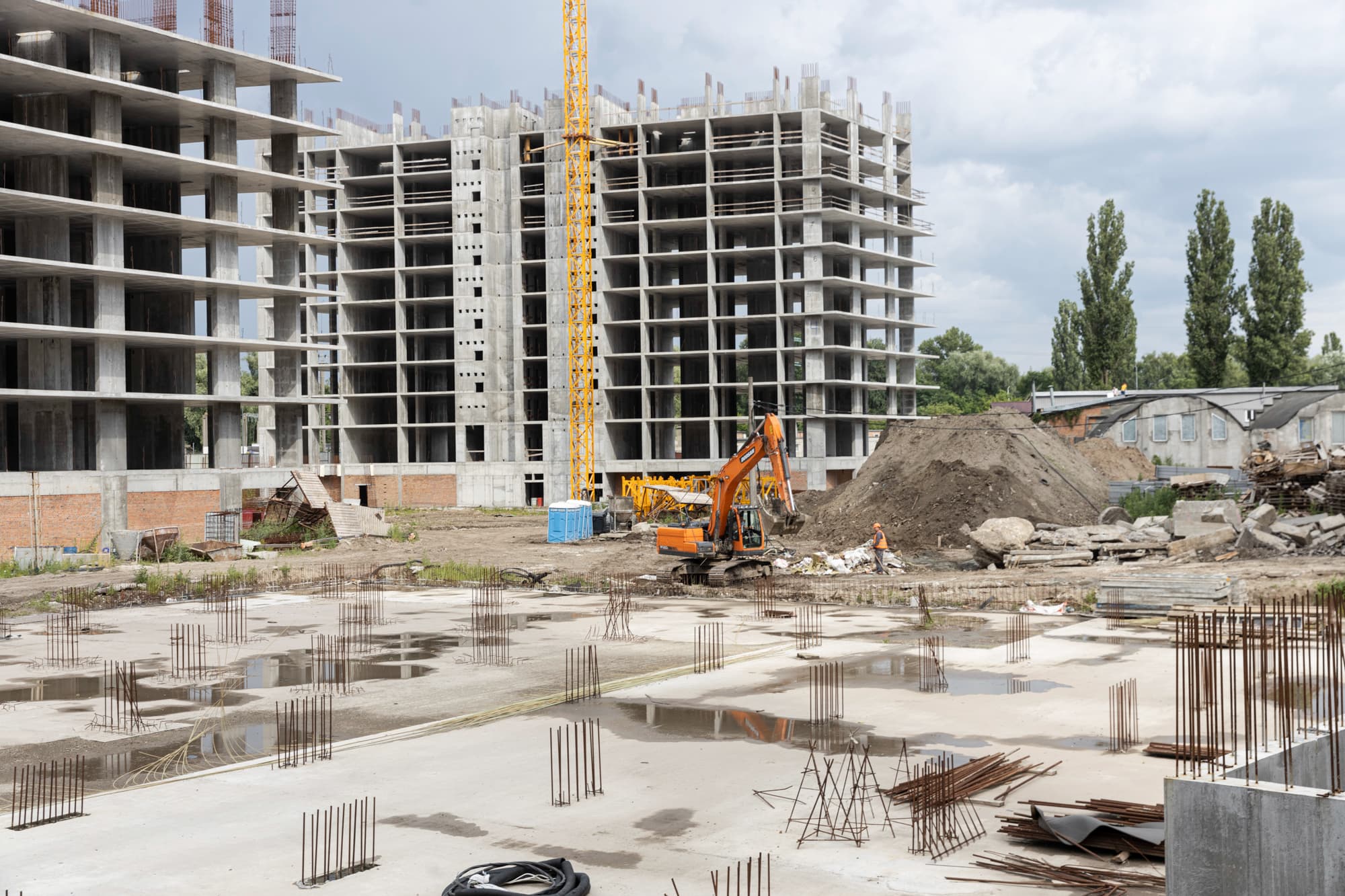

Будинок №4, секція 1:
Влаштування з/б конструкцій:

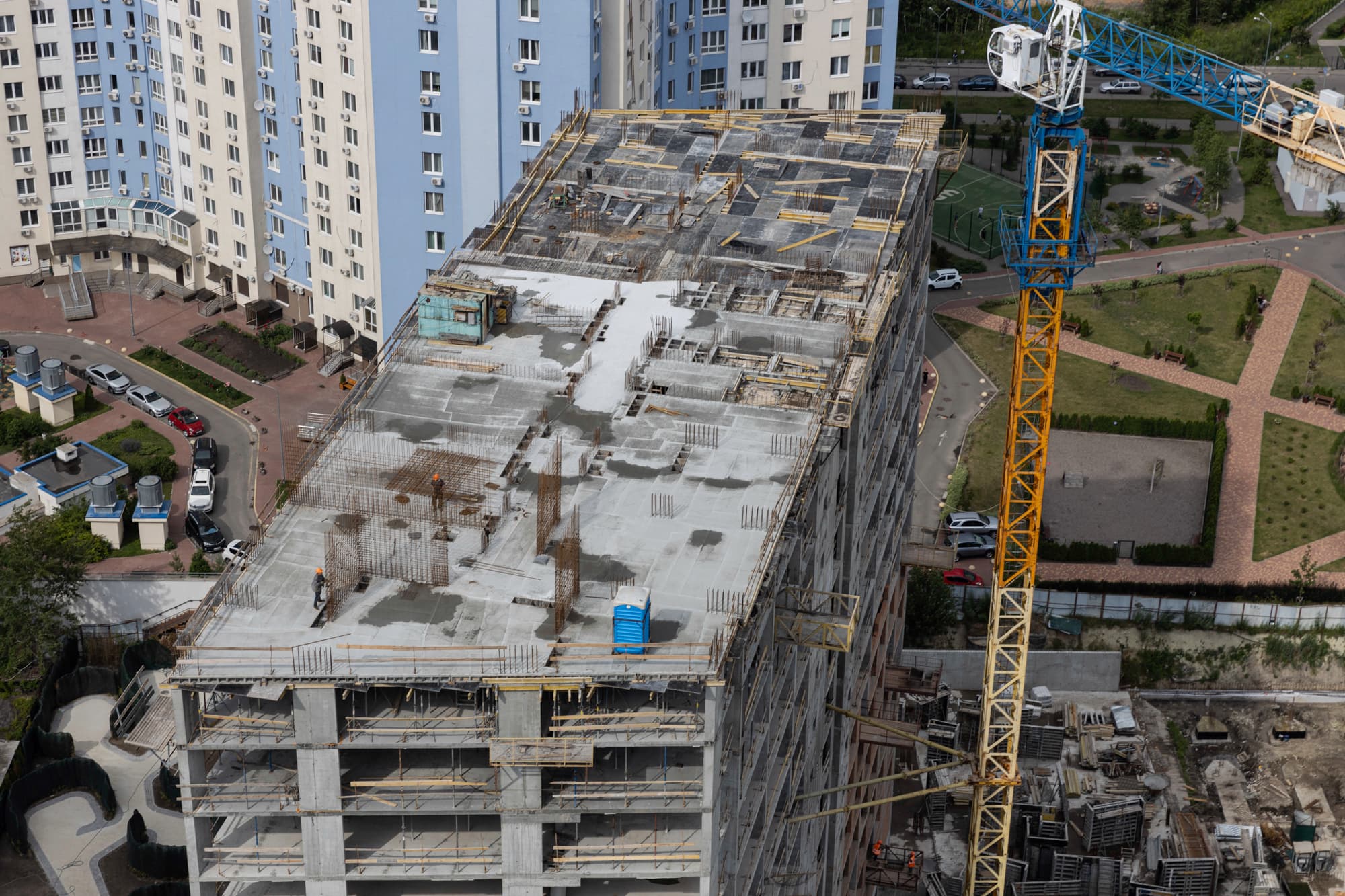

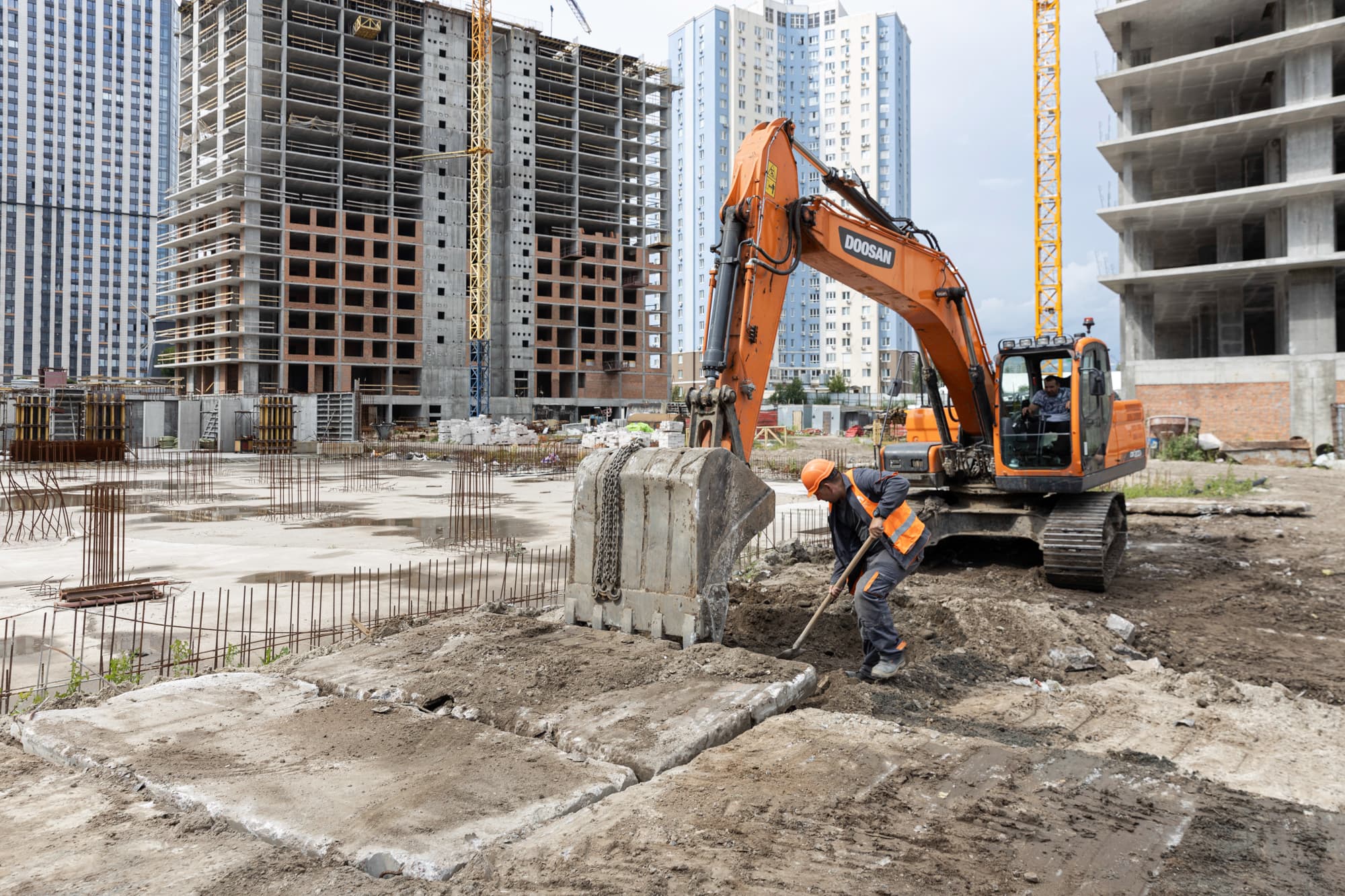

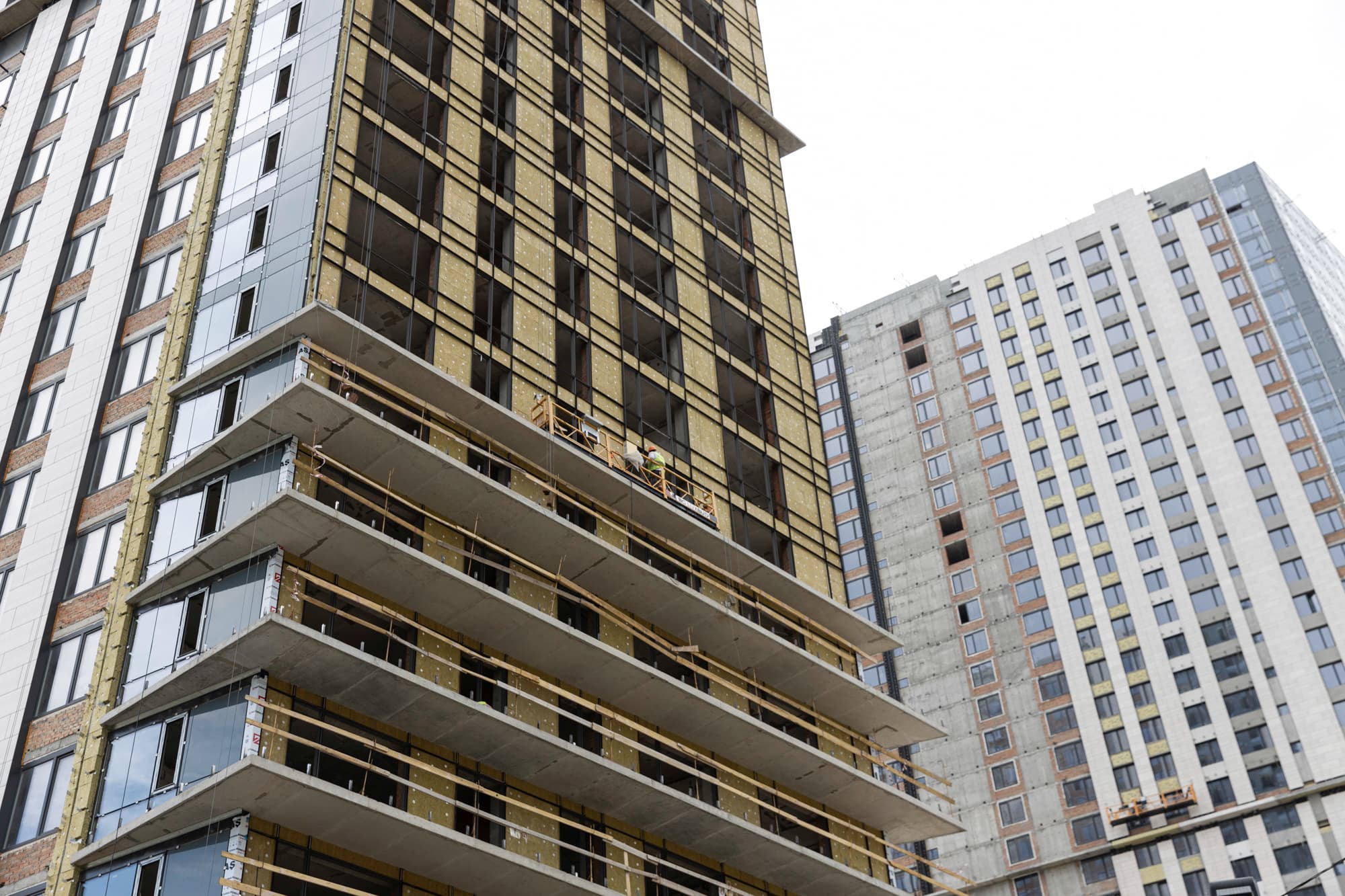

• виконання підготовчих робіт для армування та бетонування вертикальних елементів 17-го поверху – 15%;
• монтаж сходових маршів 14-го поверху – 100%;

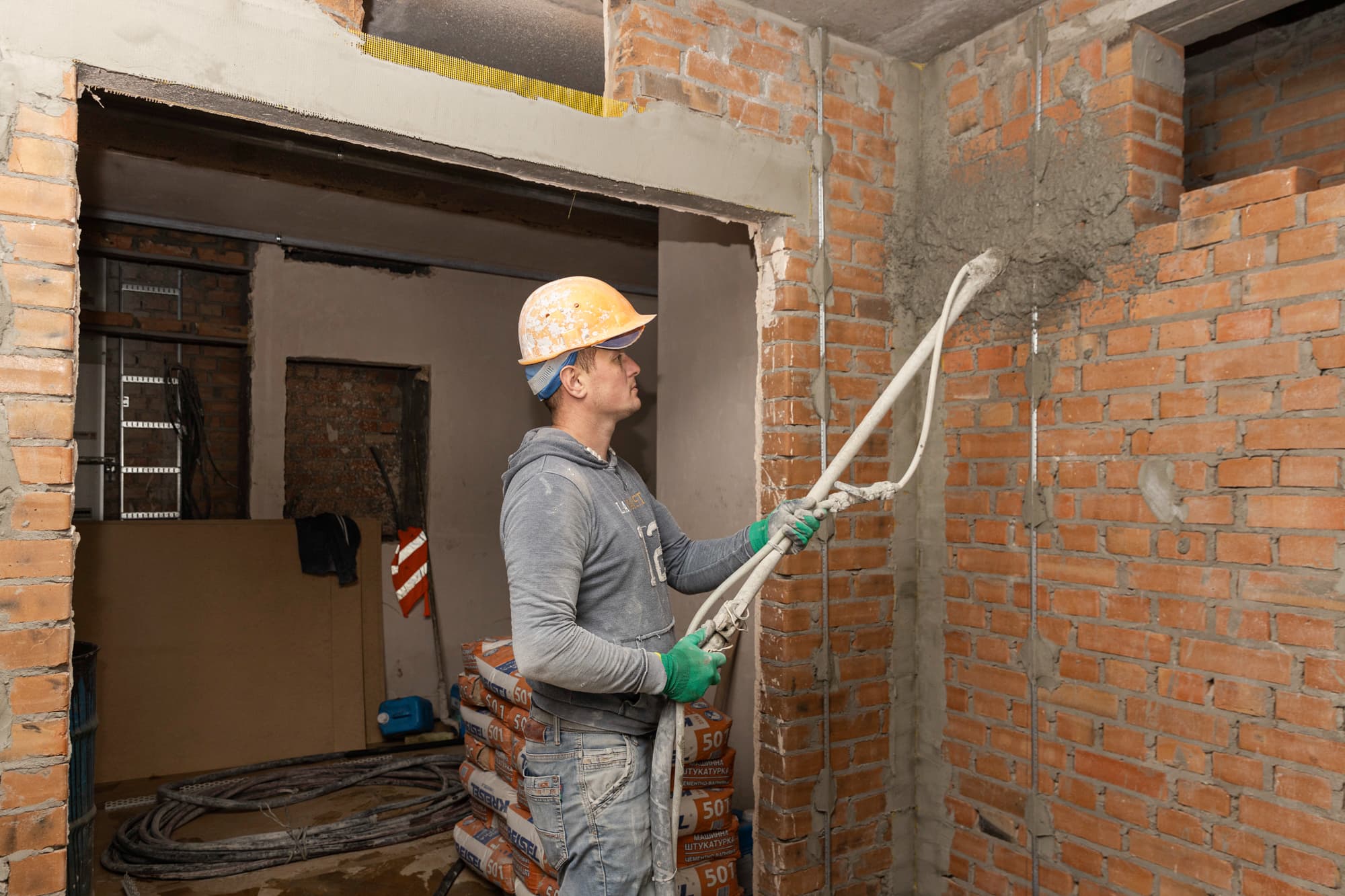

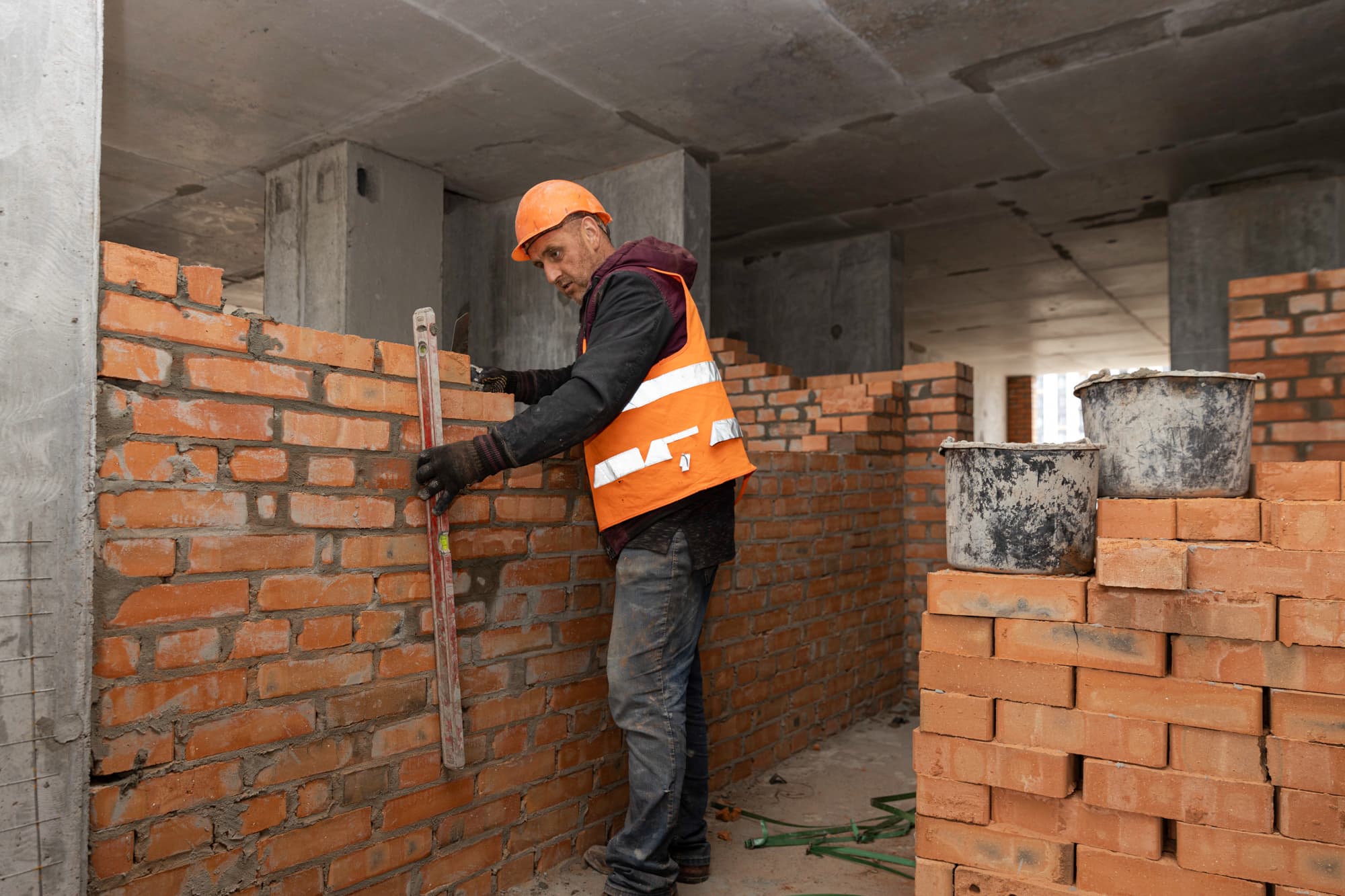

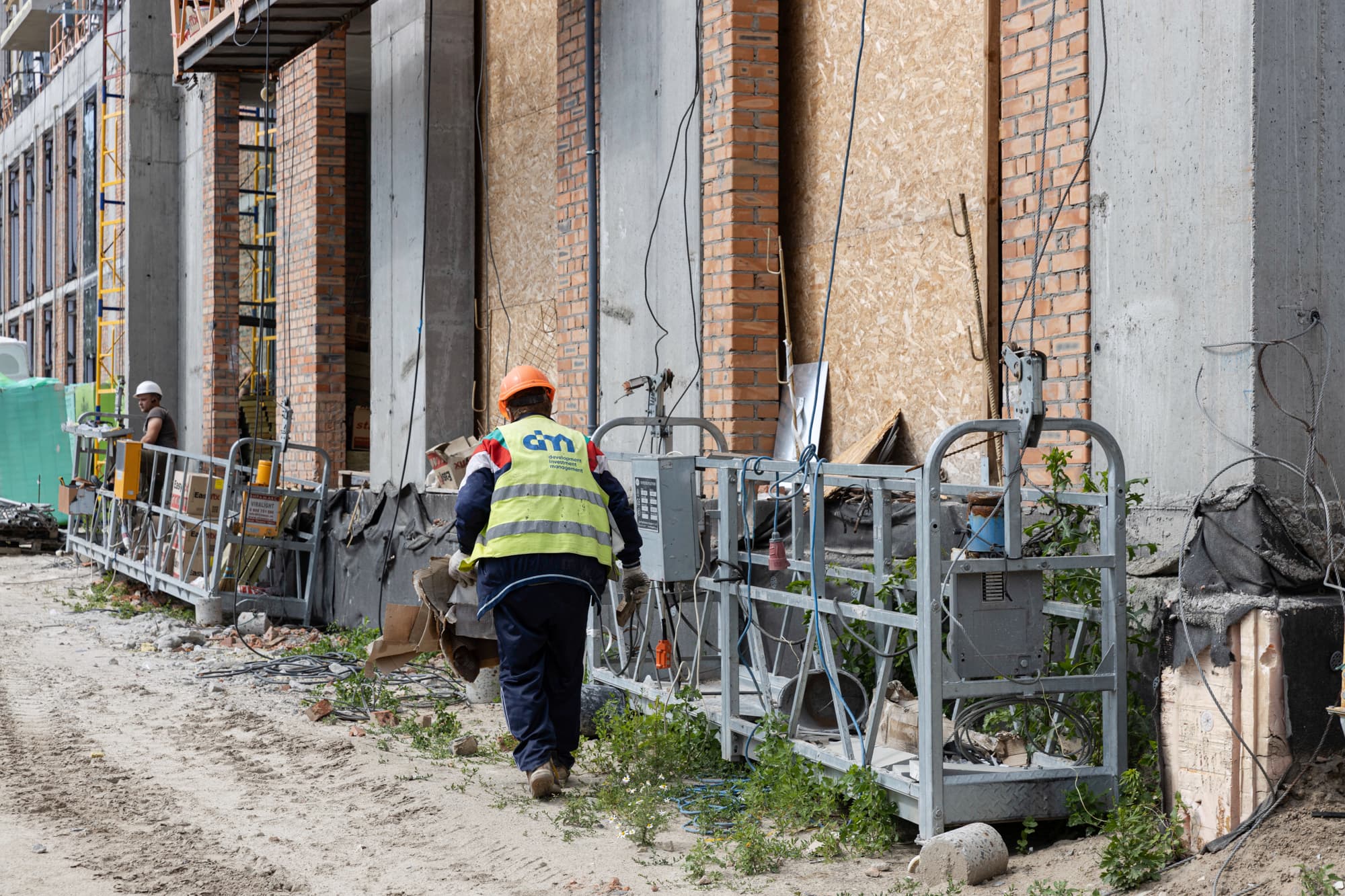

• влаштування внутрішніх та зовнішніх цегляних стін – 17%;

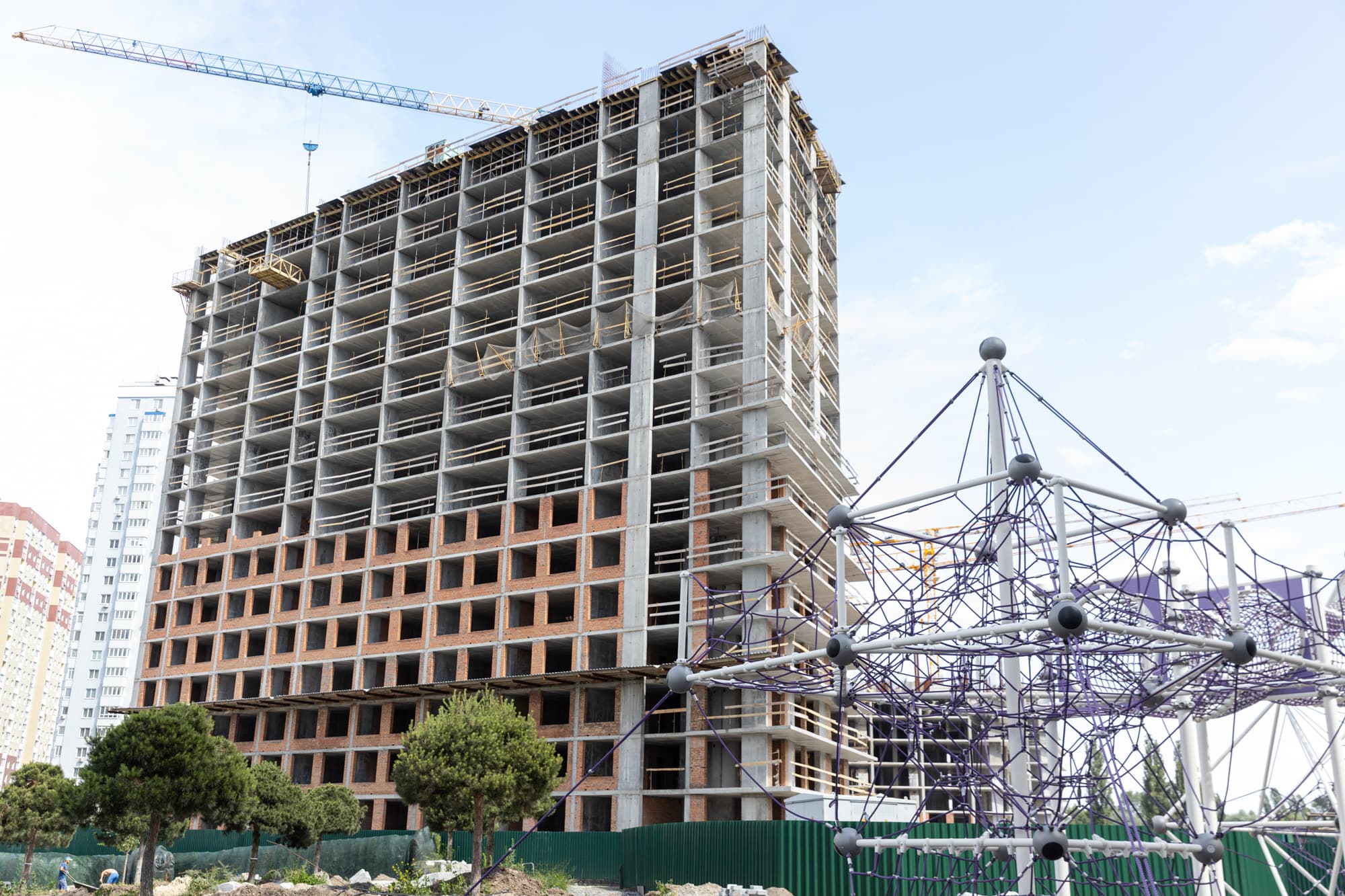

• влаштування цегляної кладки 7-8 поверху – 100%.
Будинок №4, секція 2:
• влаштування моноліту стіни паркінгу;
• влаштування плити паркінгу на рівні -3,5 м;
• виконані роботи гідроізоляції паркінгу.
