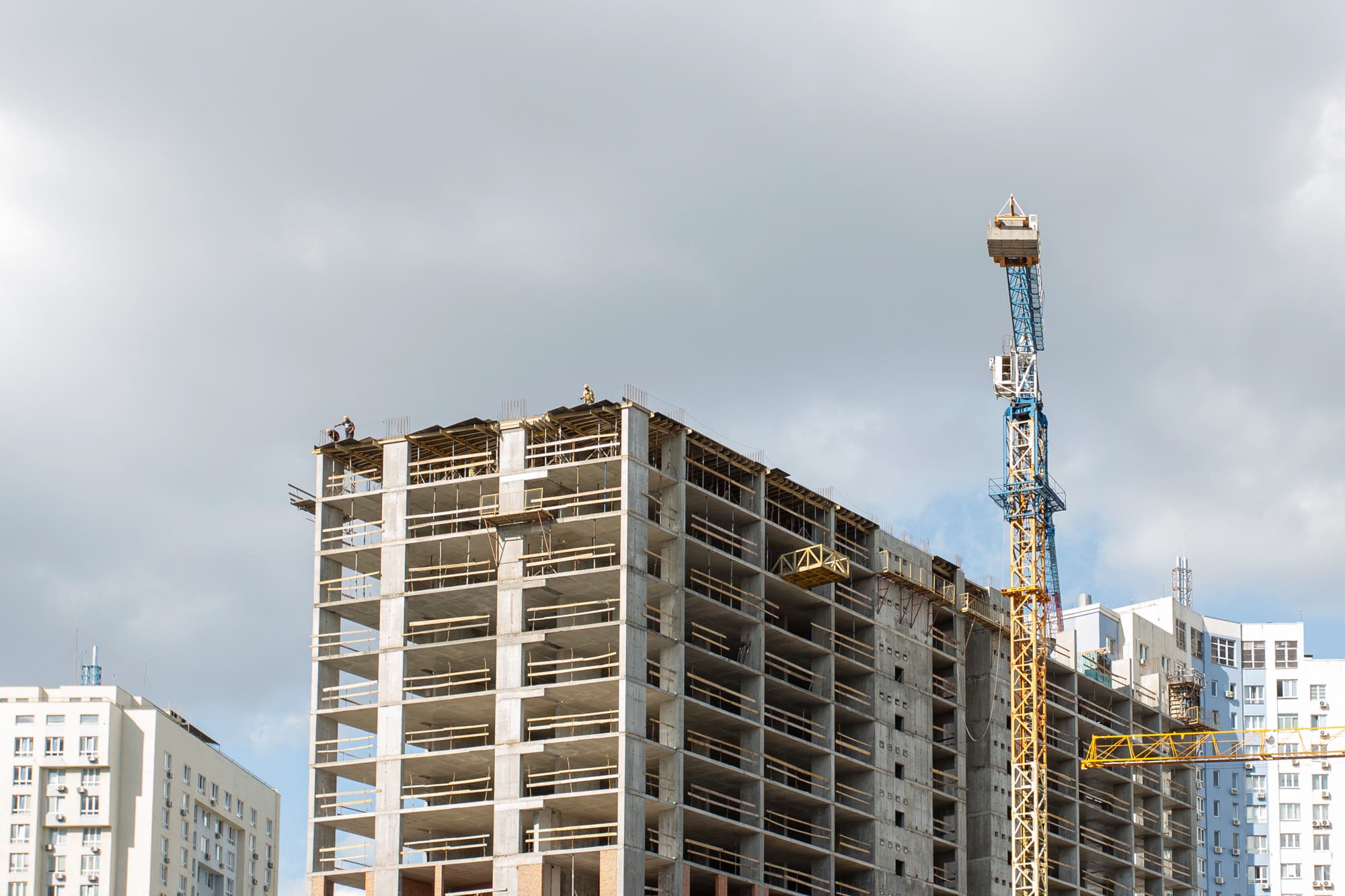

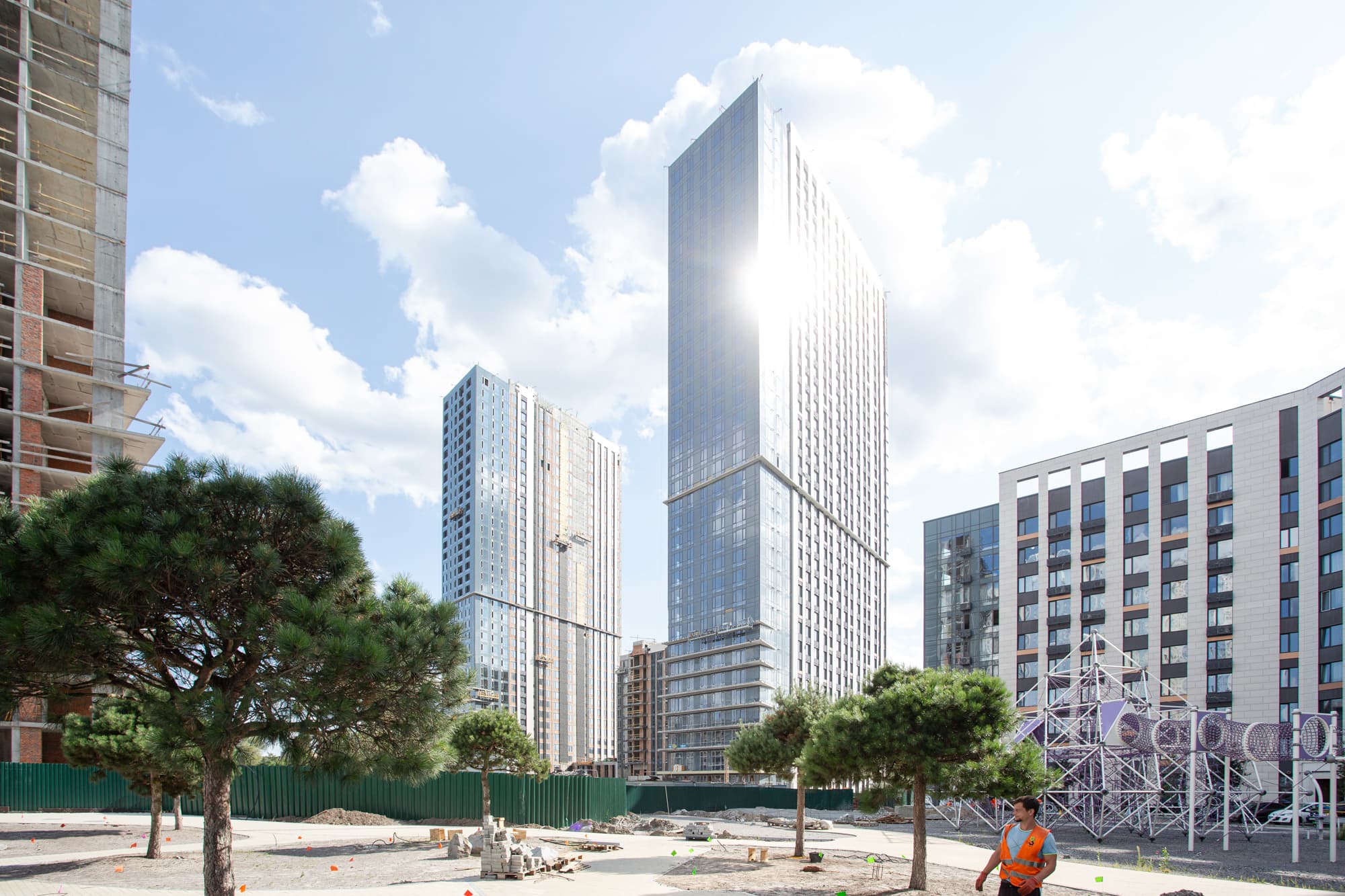

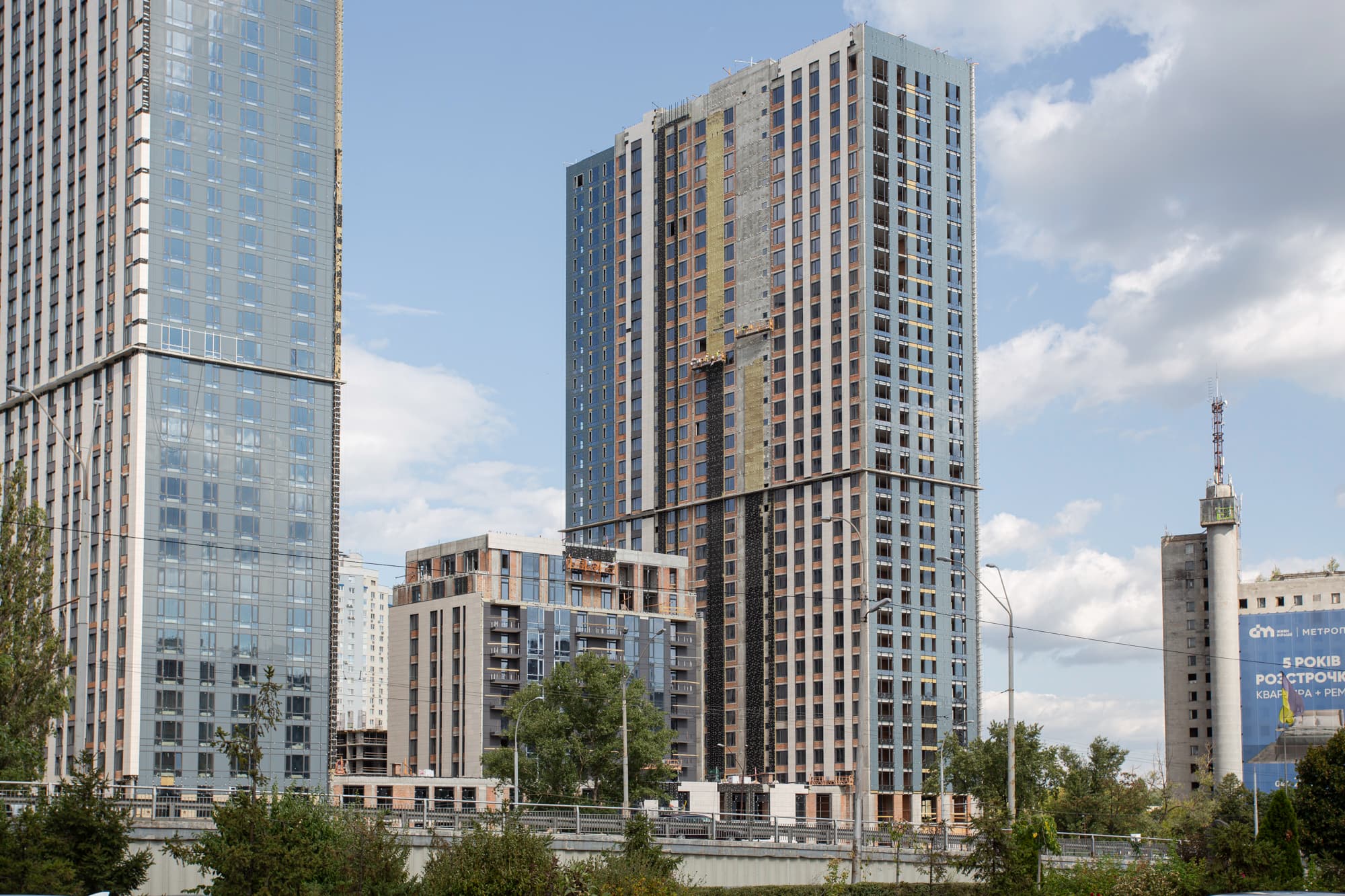

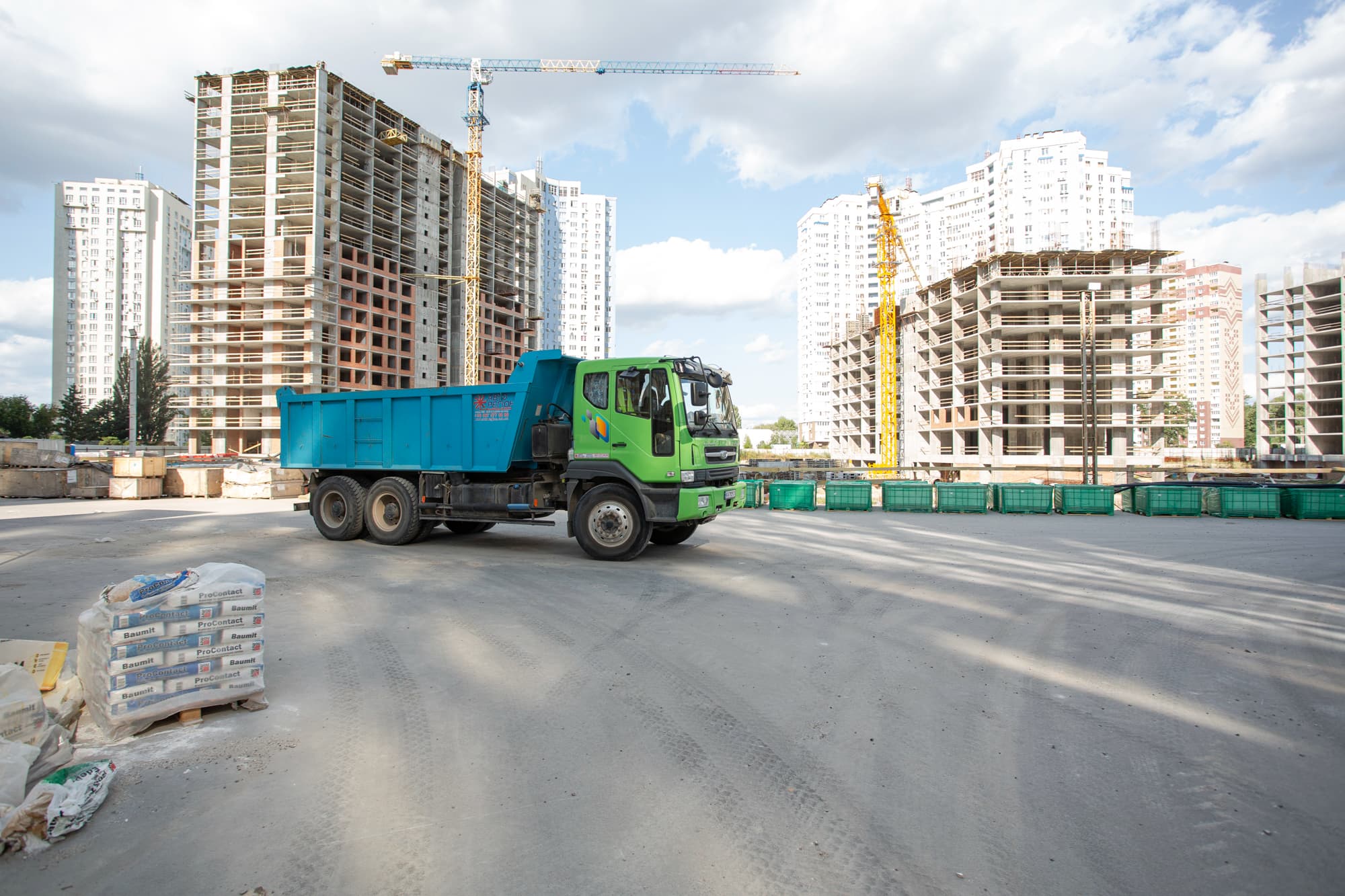

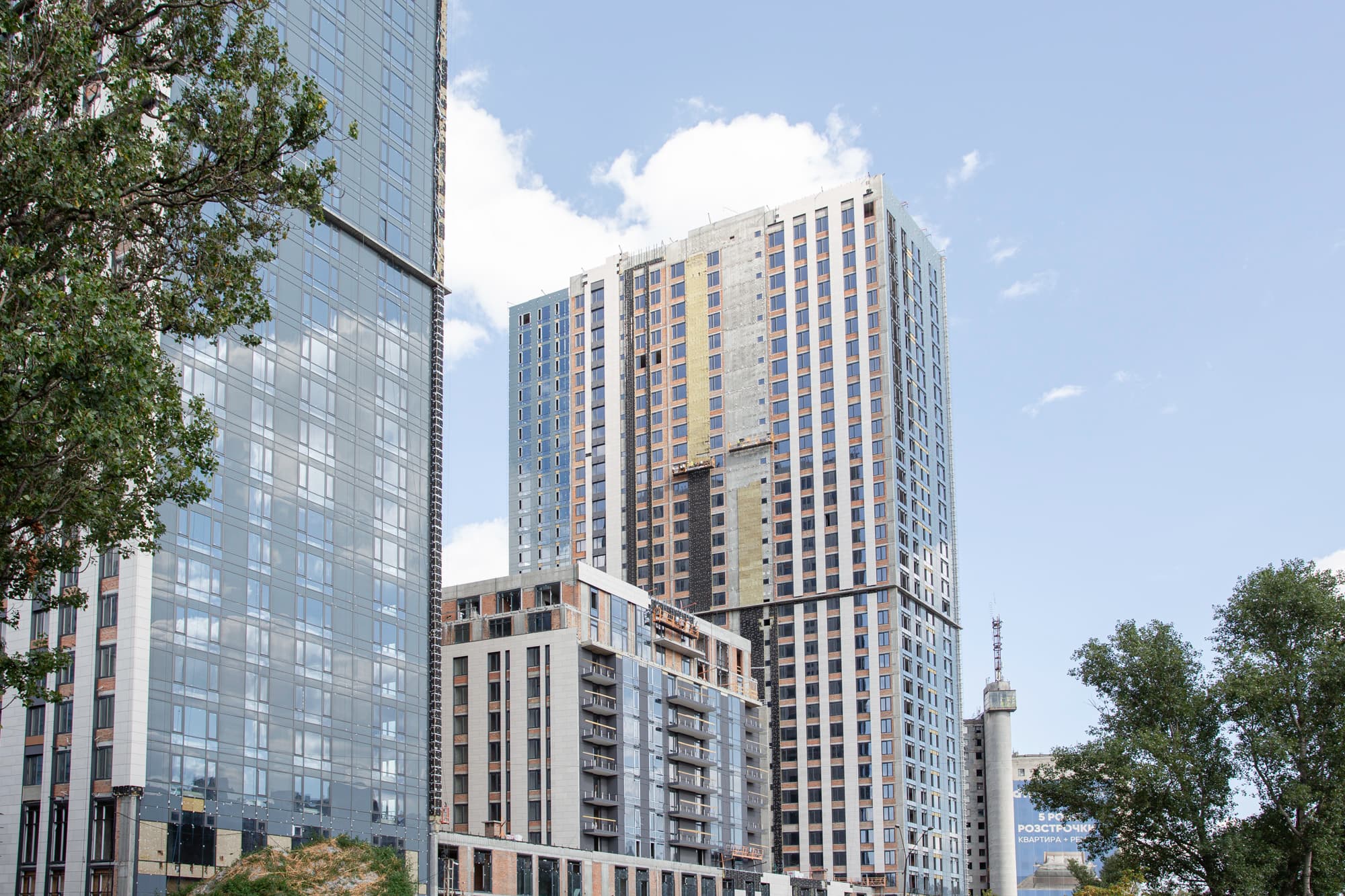

Хід будівництва, 06.09.2023

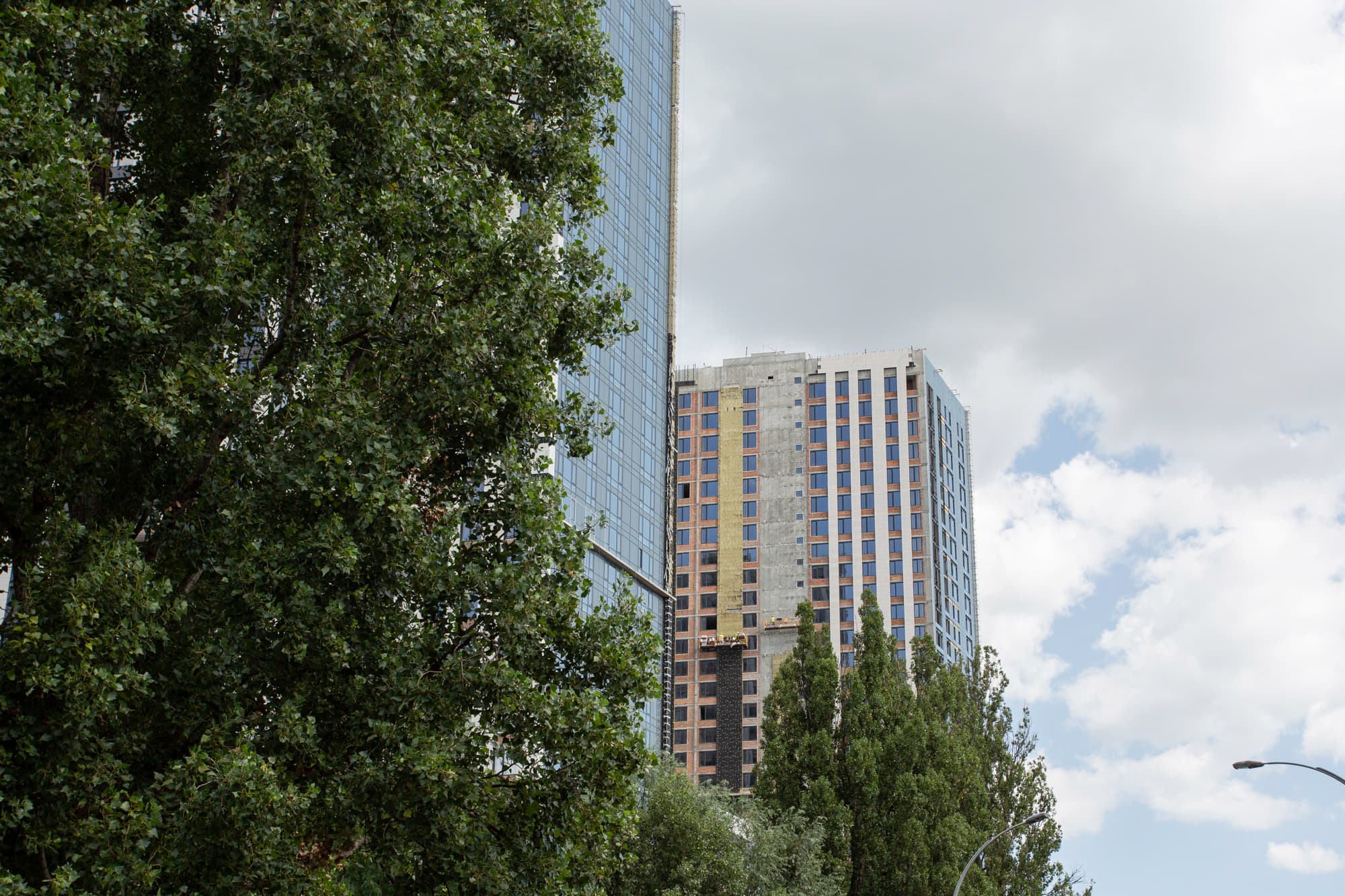

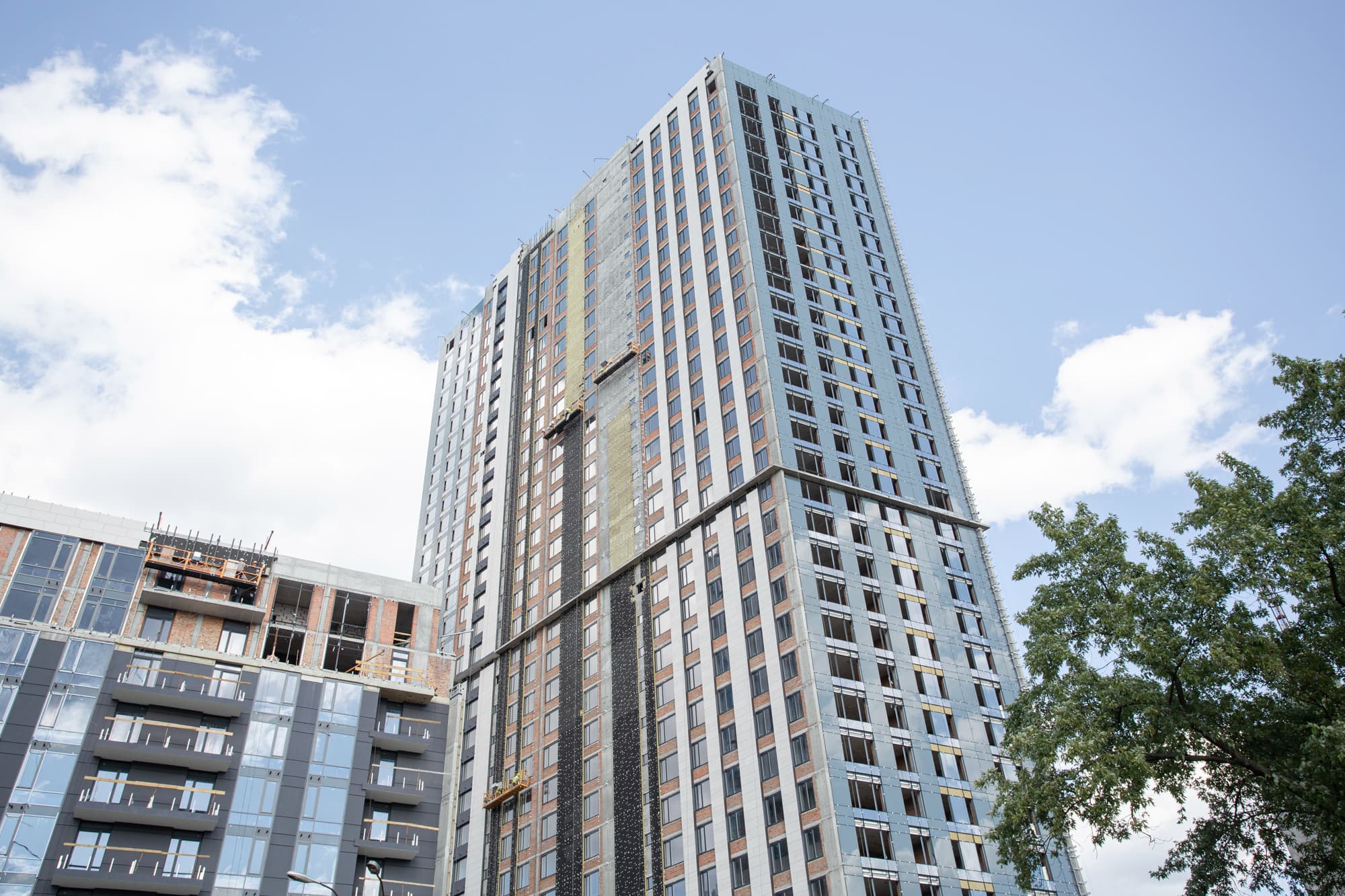

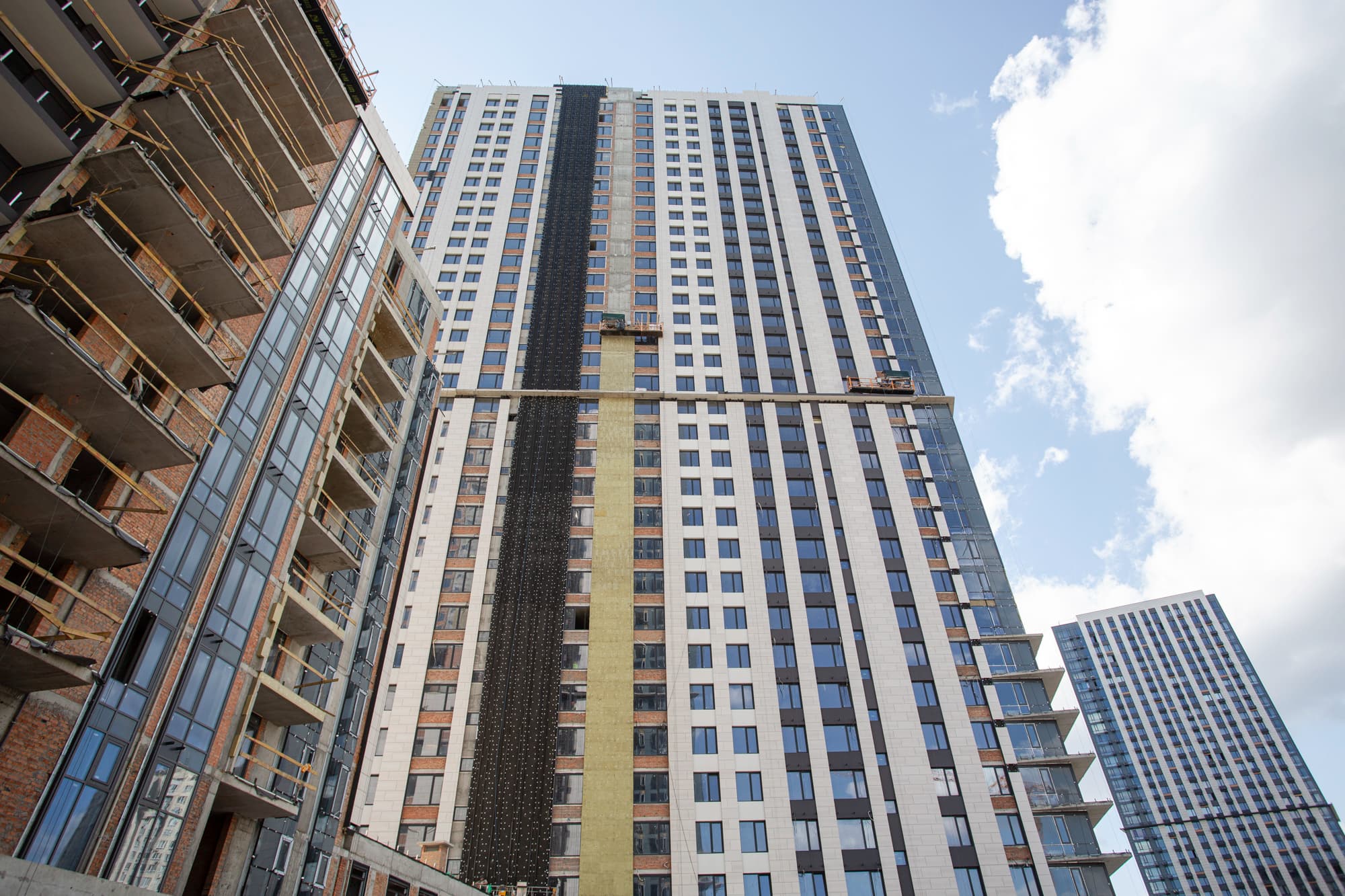

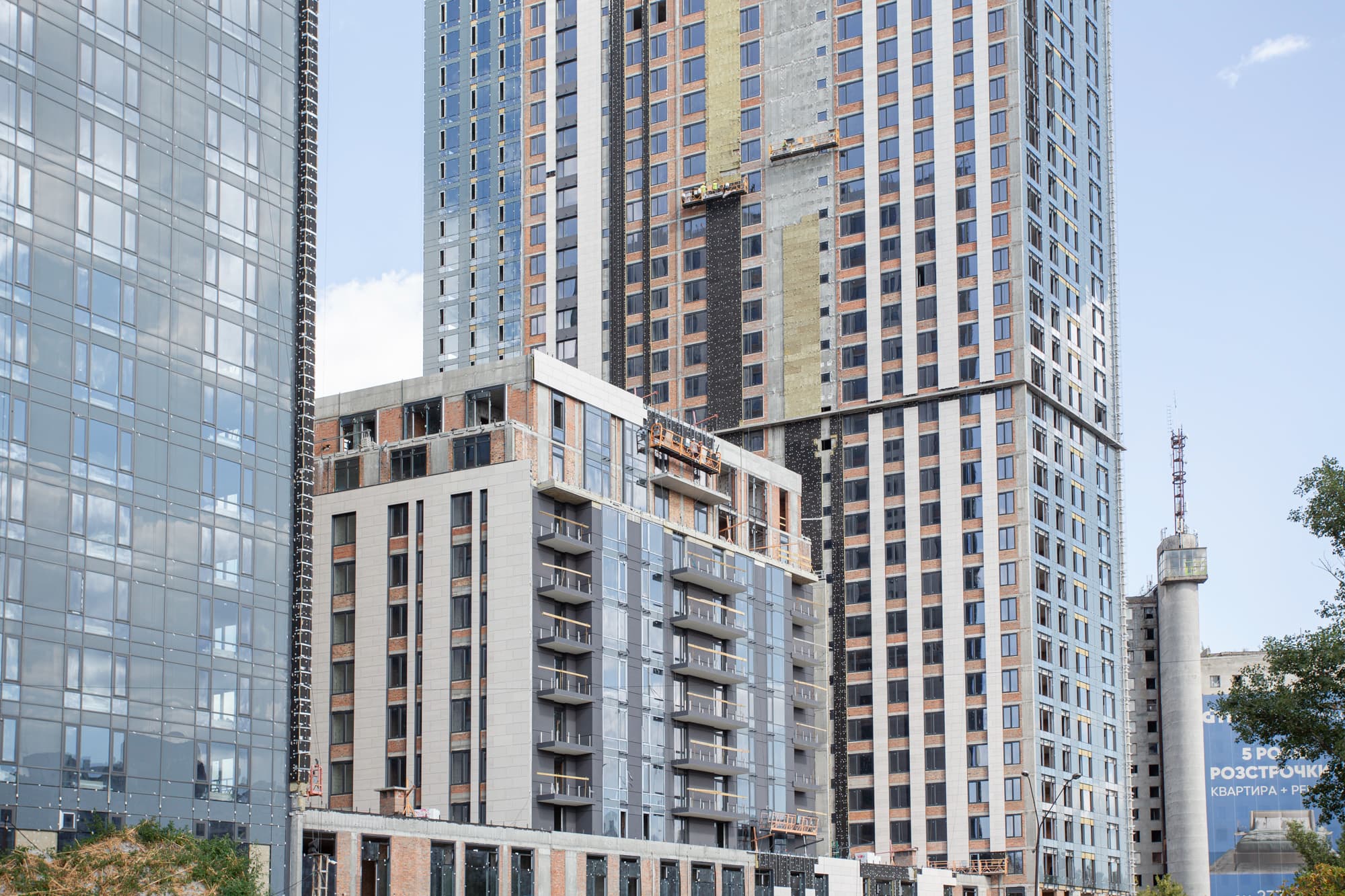

Метрополіс від DIM активно будується! Кипить робота на будинках 3 та 4.

Ділимось свіжими новинами з будмайданчика за серпень:

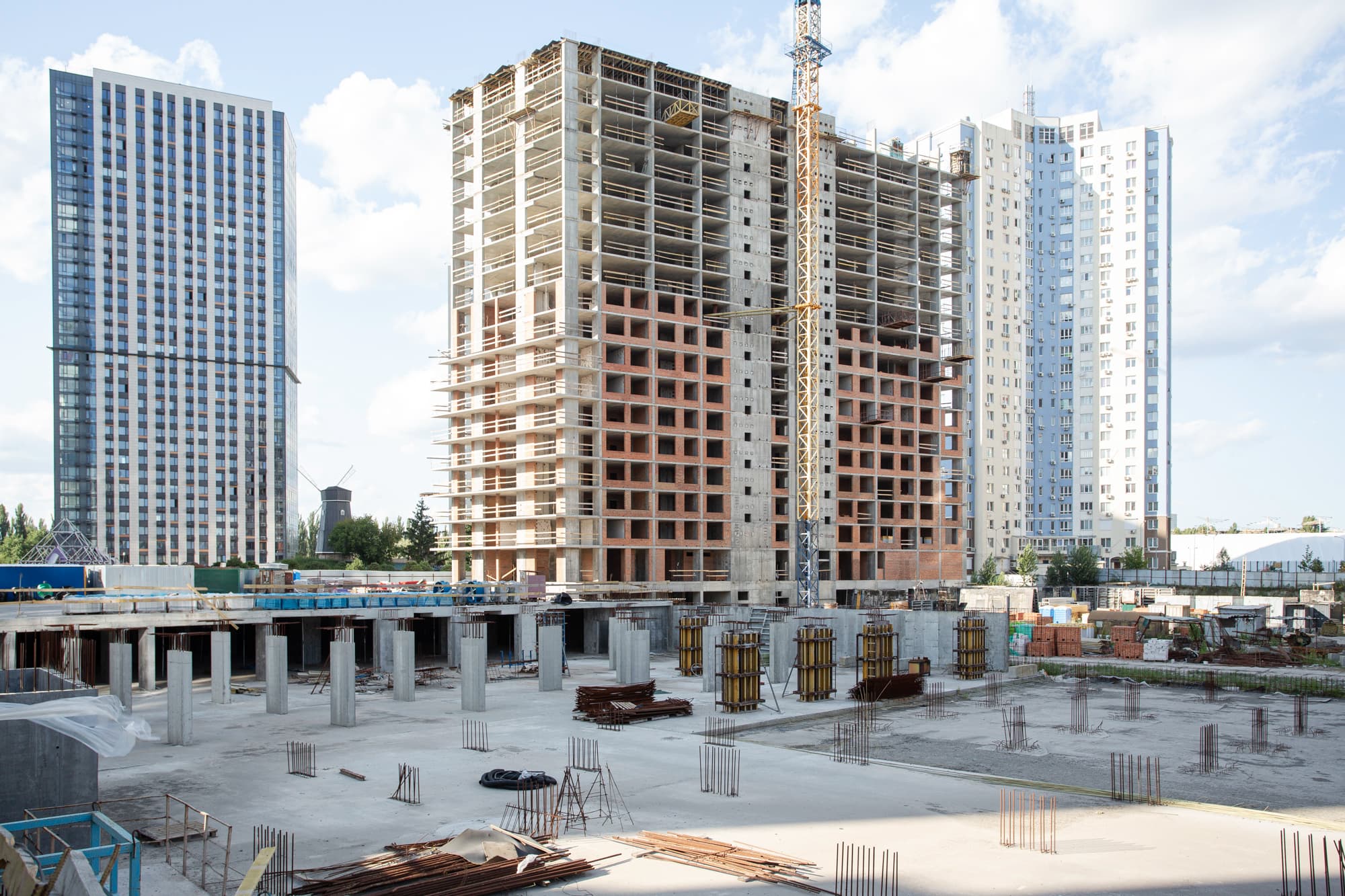

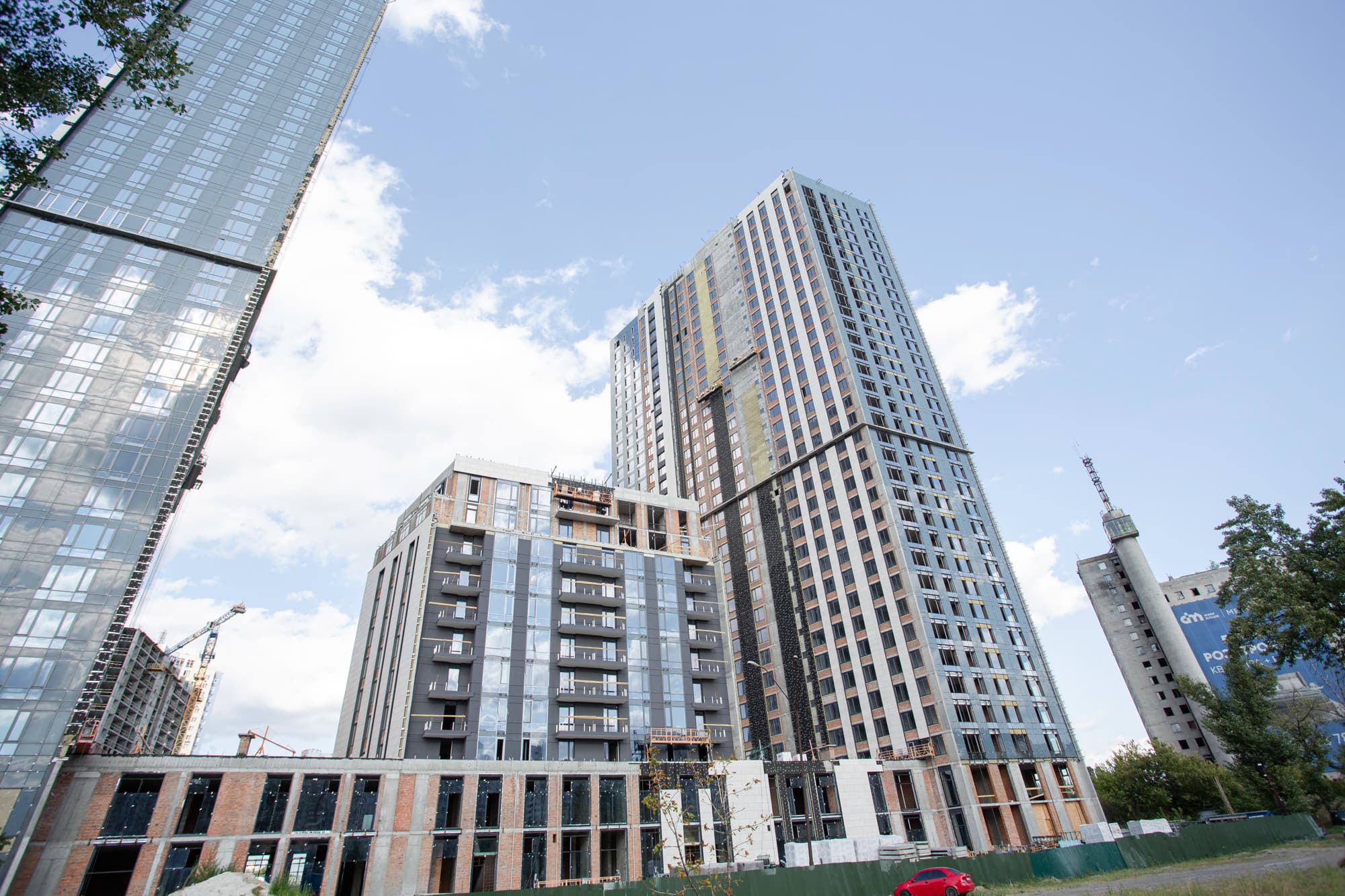

Будинок №3, секція 1:
•  влаштування СПОК – 60%;

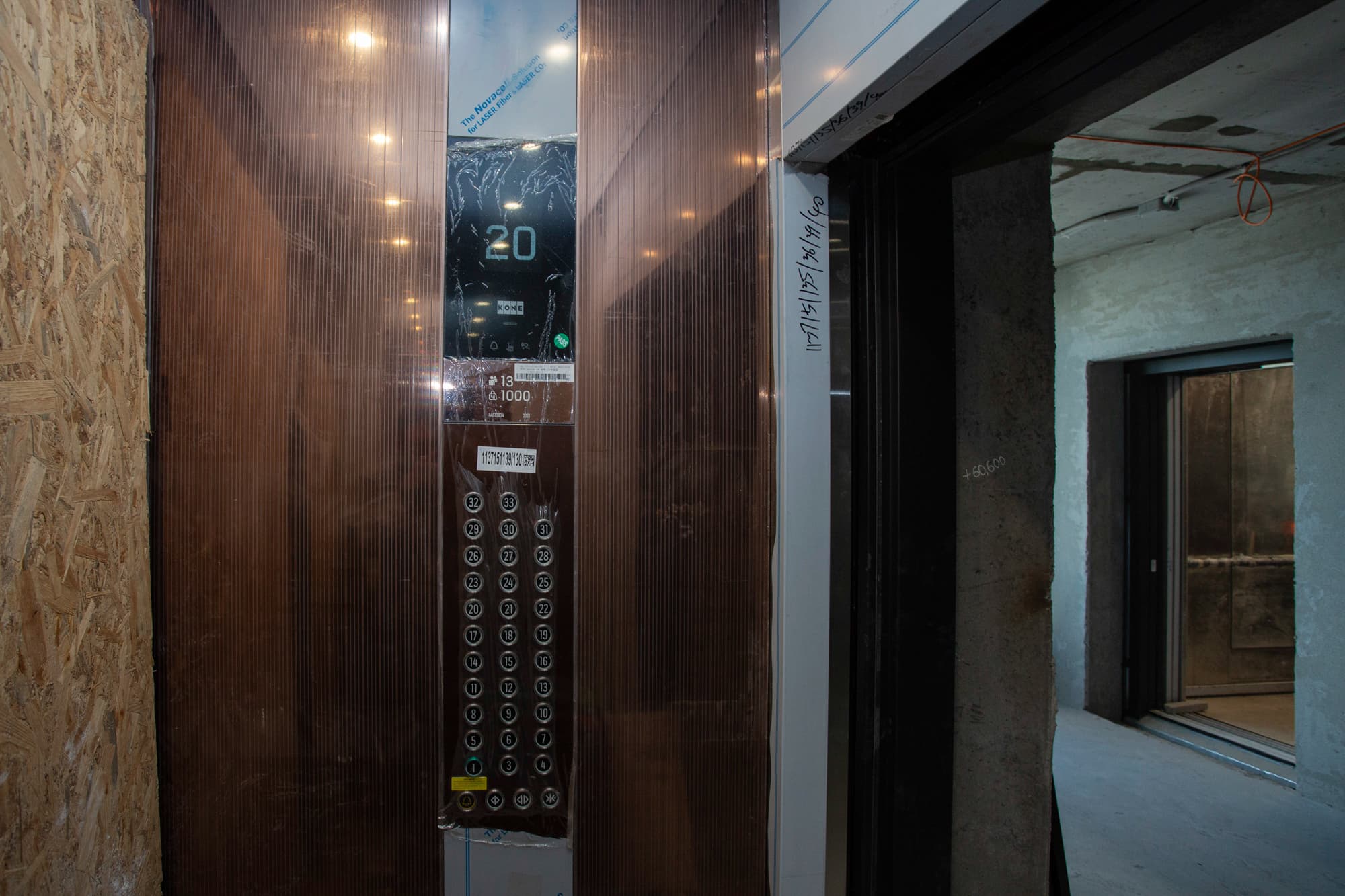

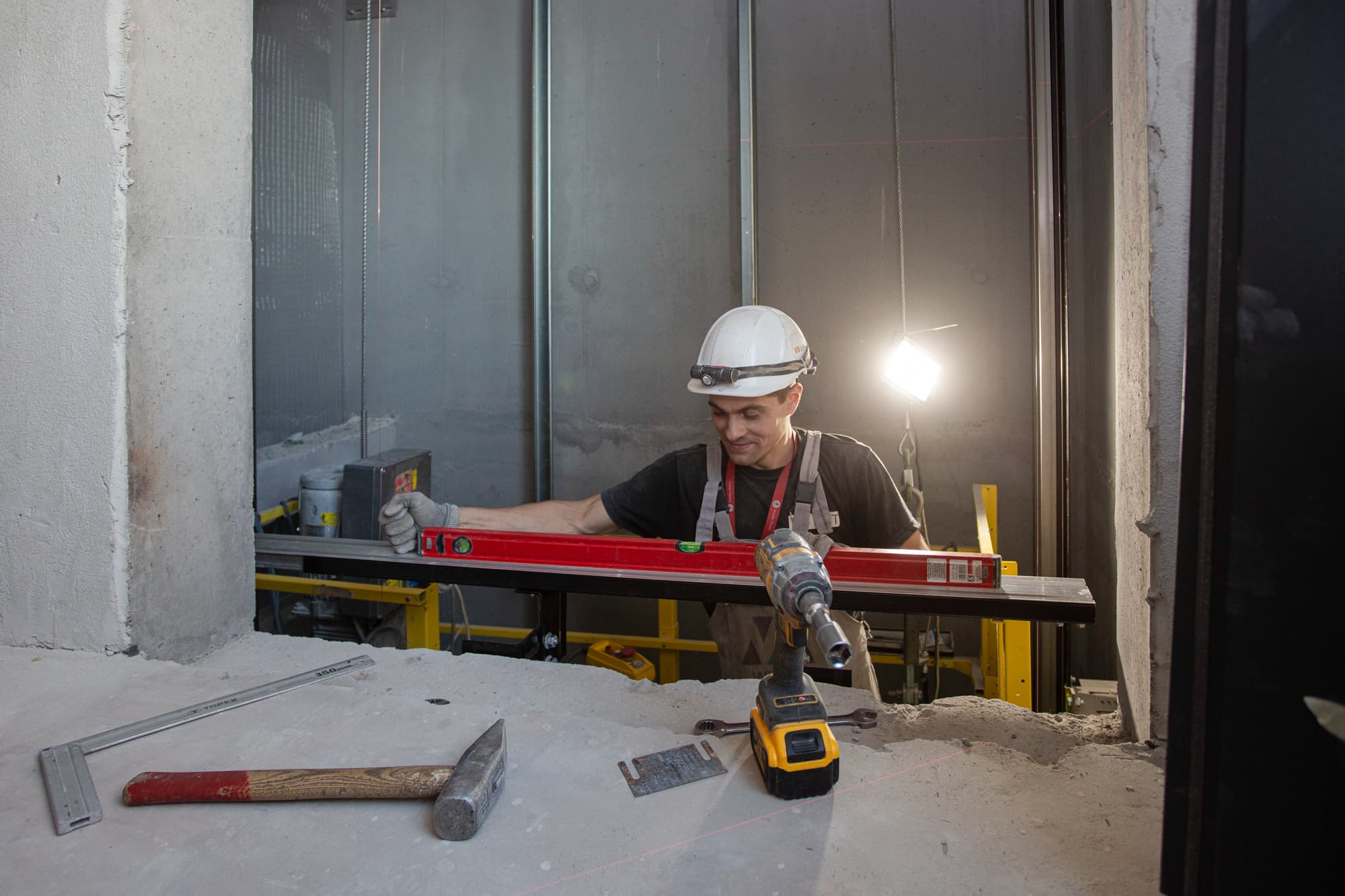

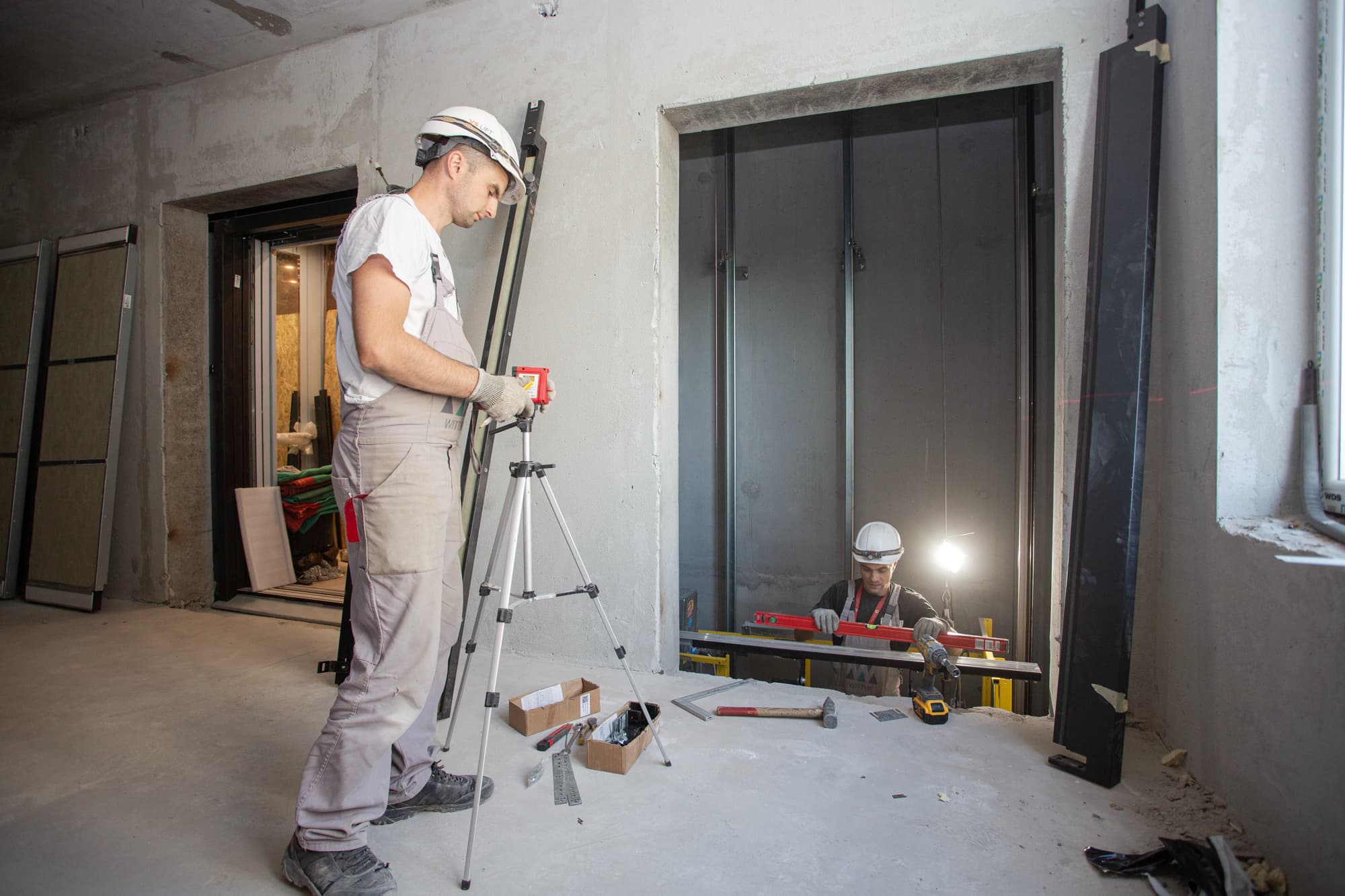

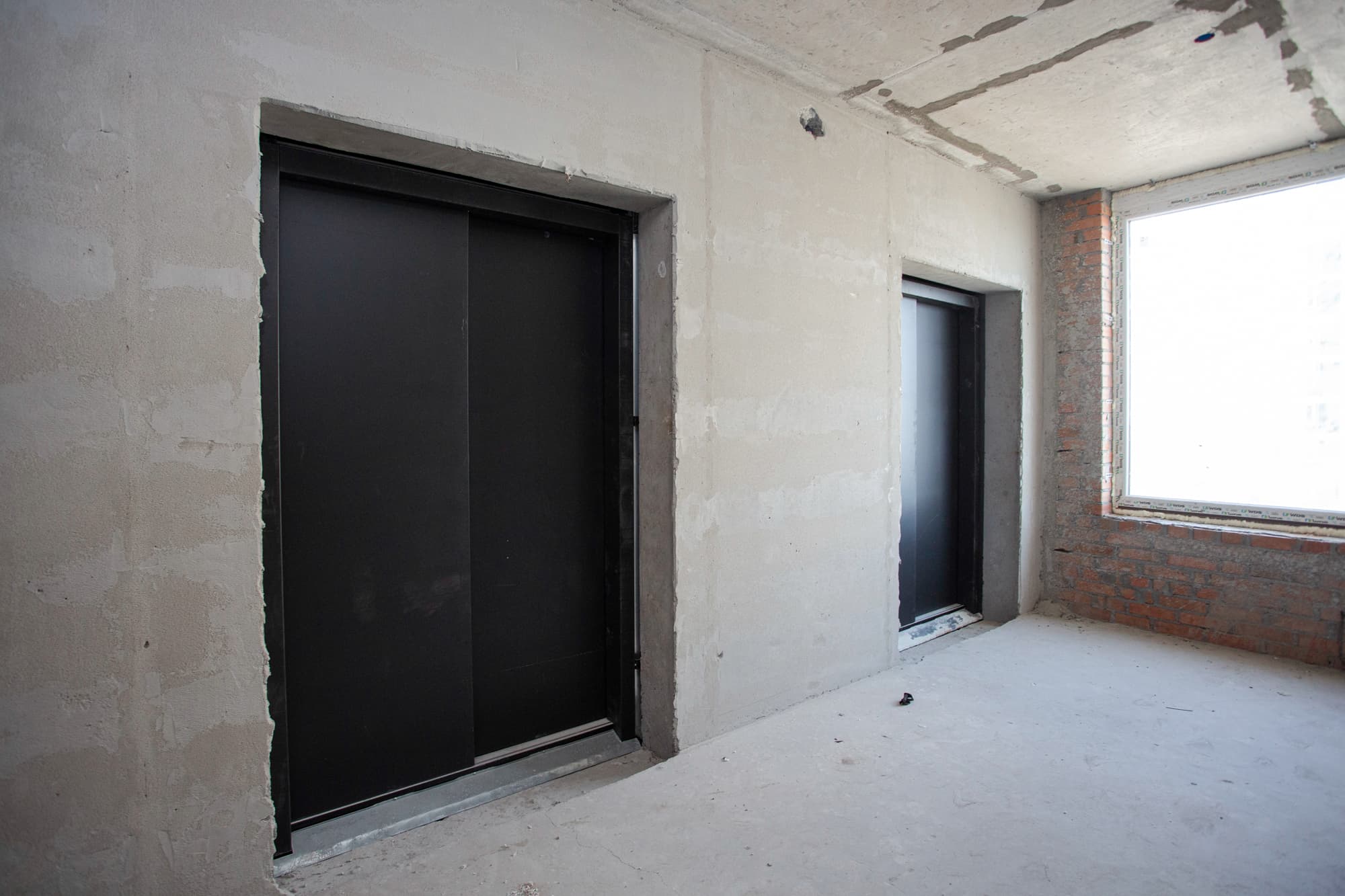

•  монтаж ліфтового обладнання – 32%;
•  монтаж каналізації К1 відм. 4.200 – 80%.

Будинок №3, секція 2:

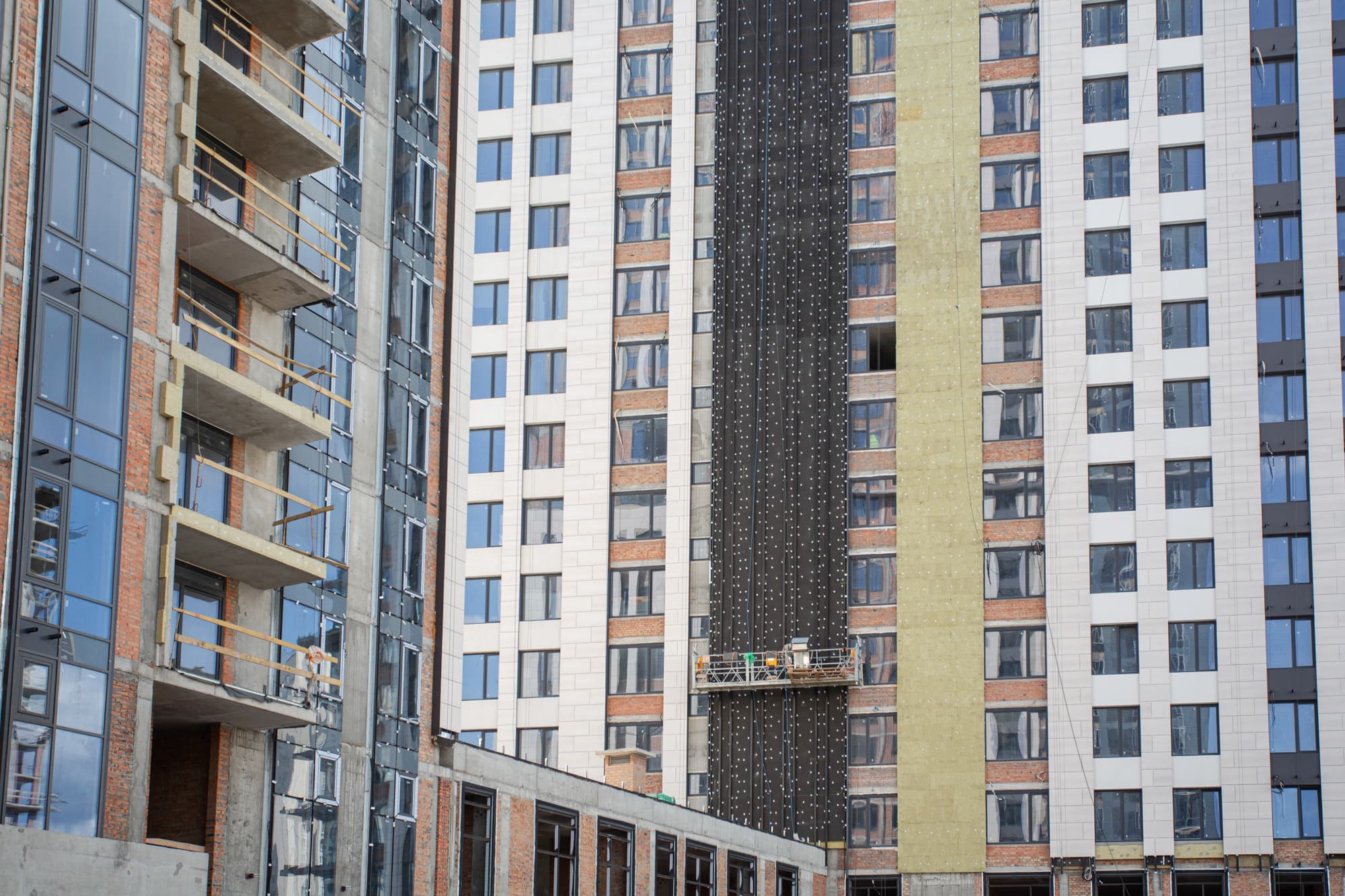

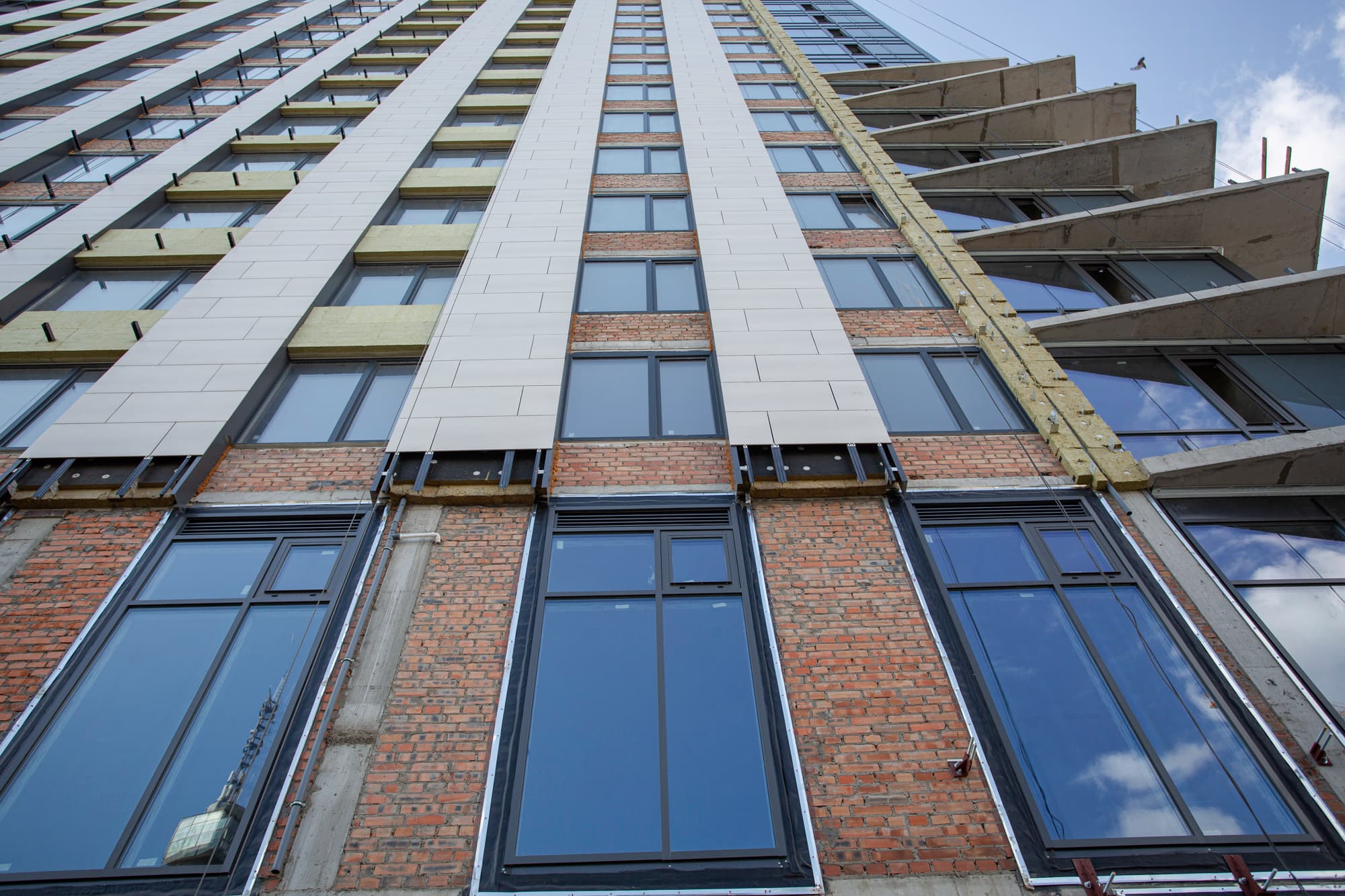

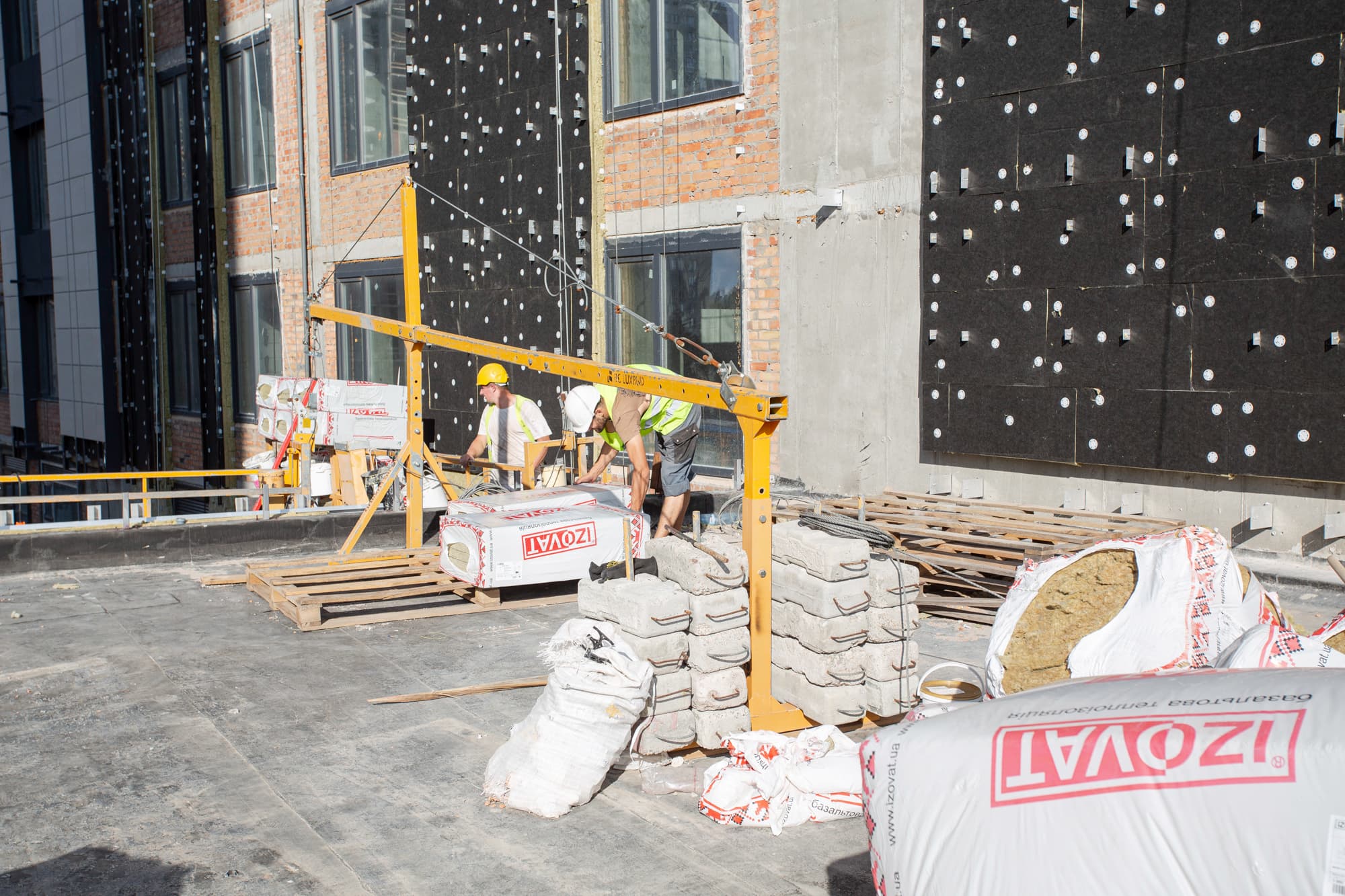

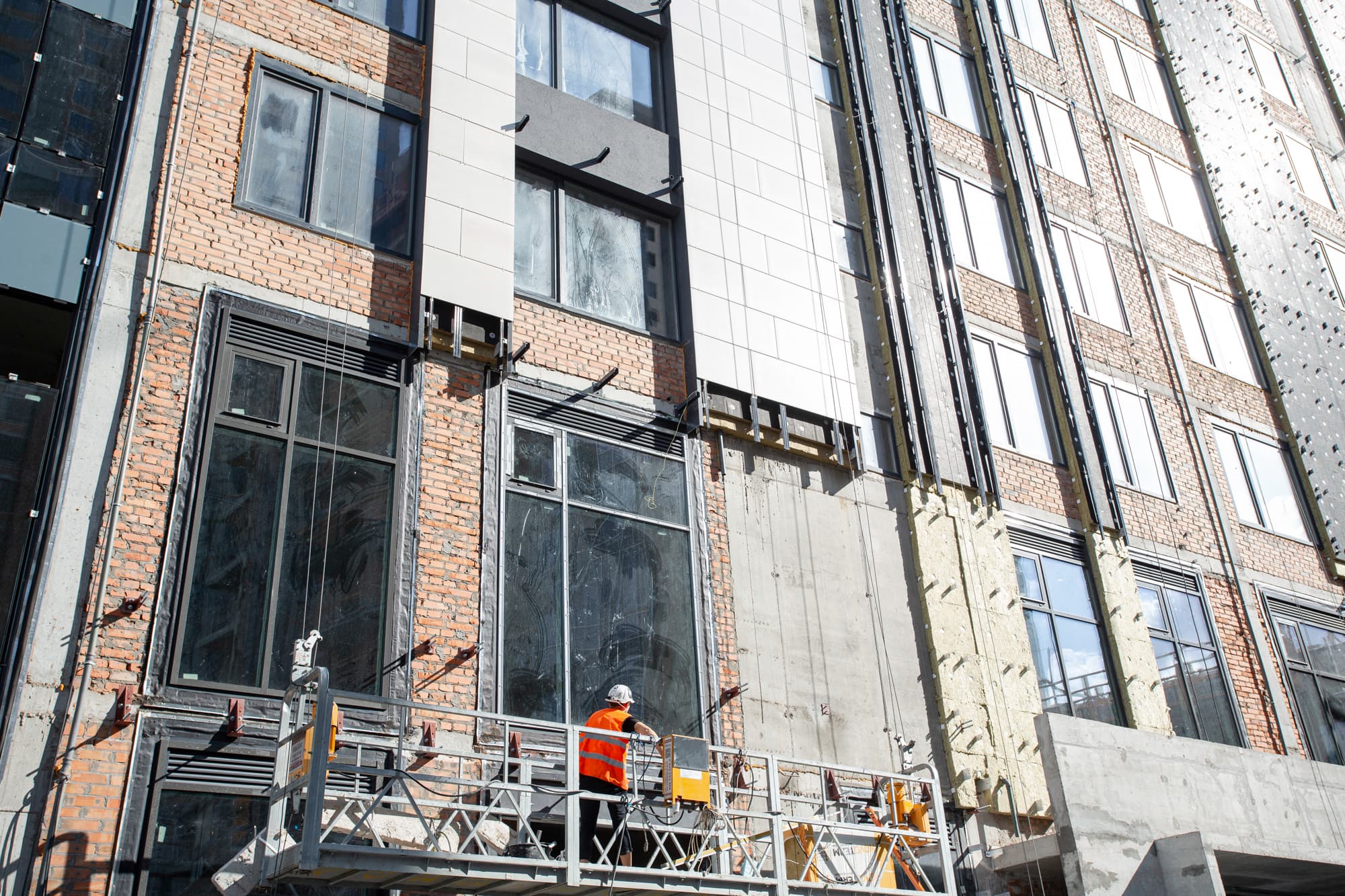

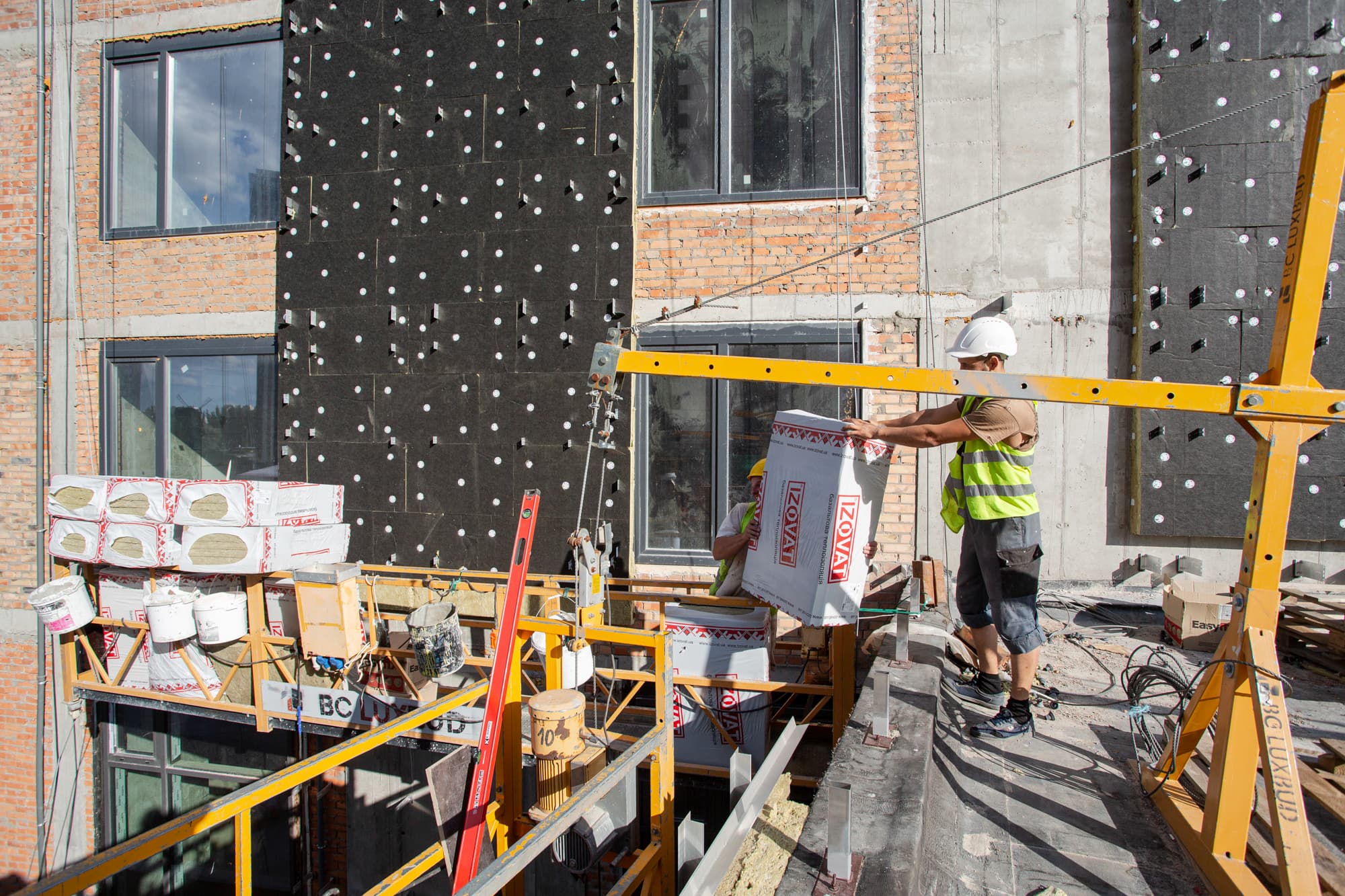

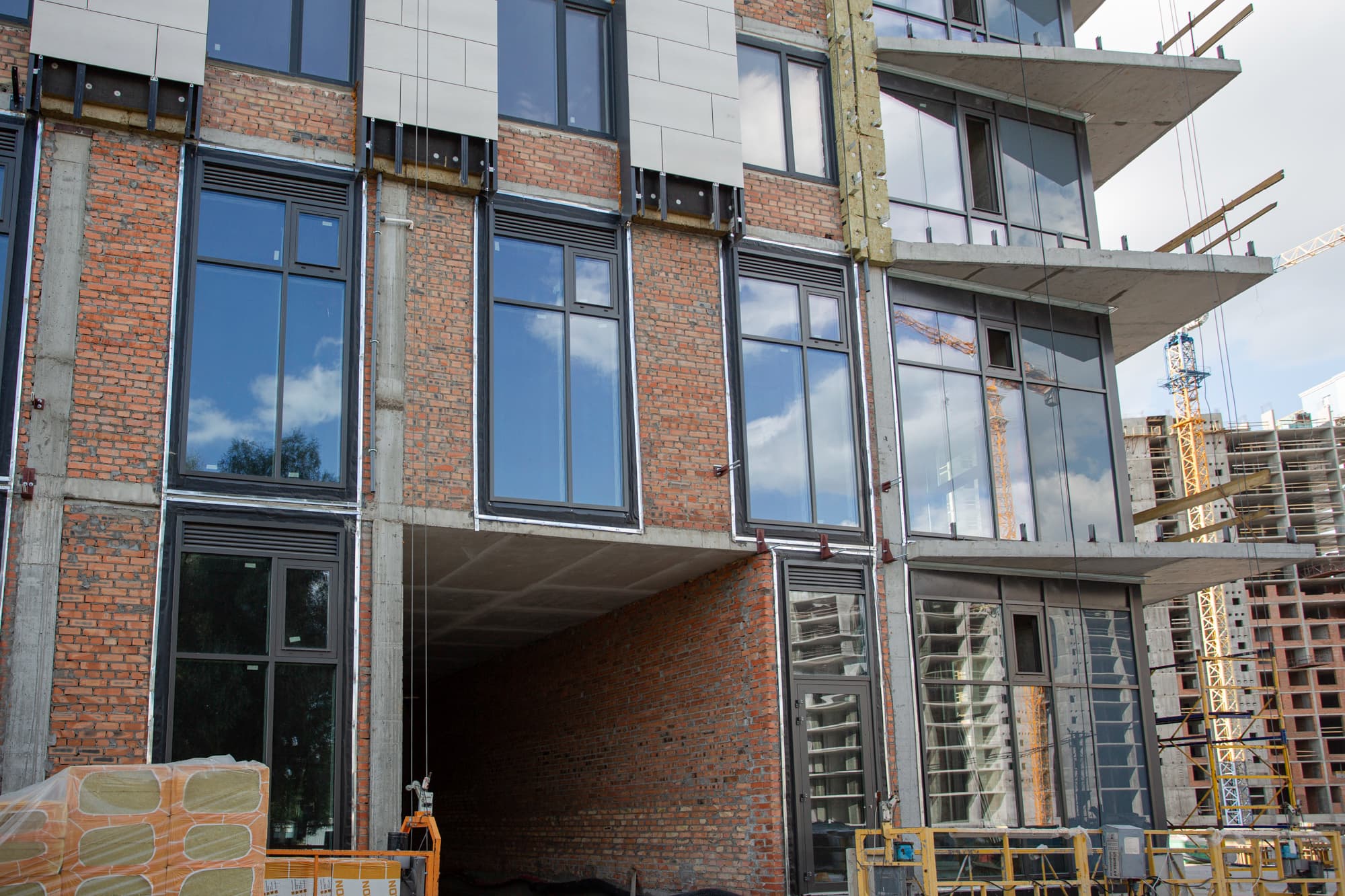

•  влаштування НВФ – 98%;
•  влаштування СПОК – 97%;
•  влаштування покрівлі – 97%;
•  влаштування ЛММ будівлі – 79%;

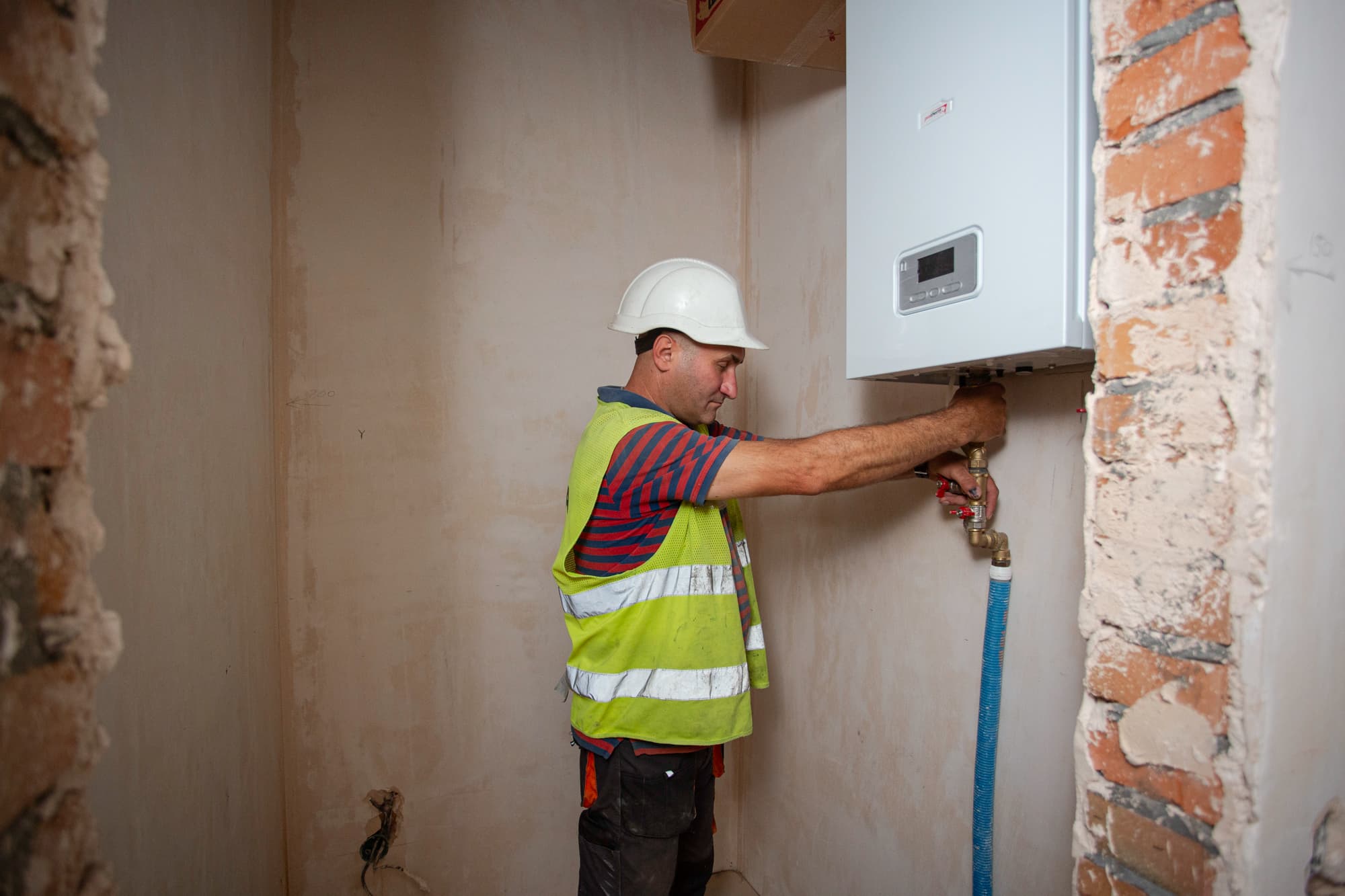

•  монтаж трубопроводу В1.2.

Будинок №3, секція 3:
•  влаштування ЛММ – 78%;

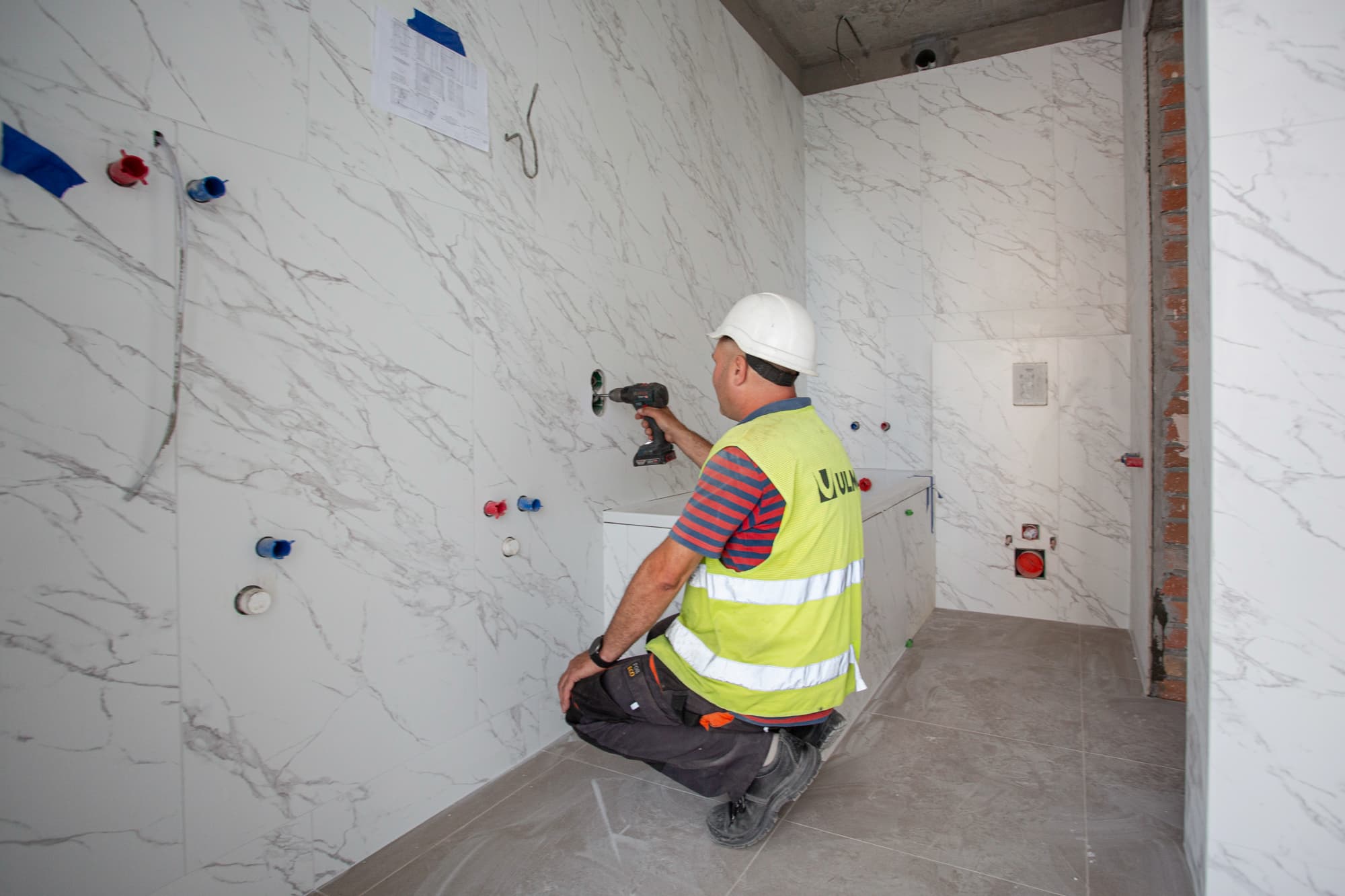

•  укладання плитки на підлогу в МЗК – 75%
•  монтаж ліфтового обладнання – 30%;

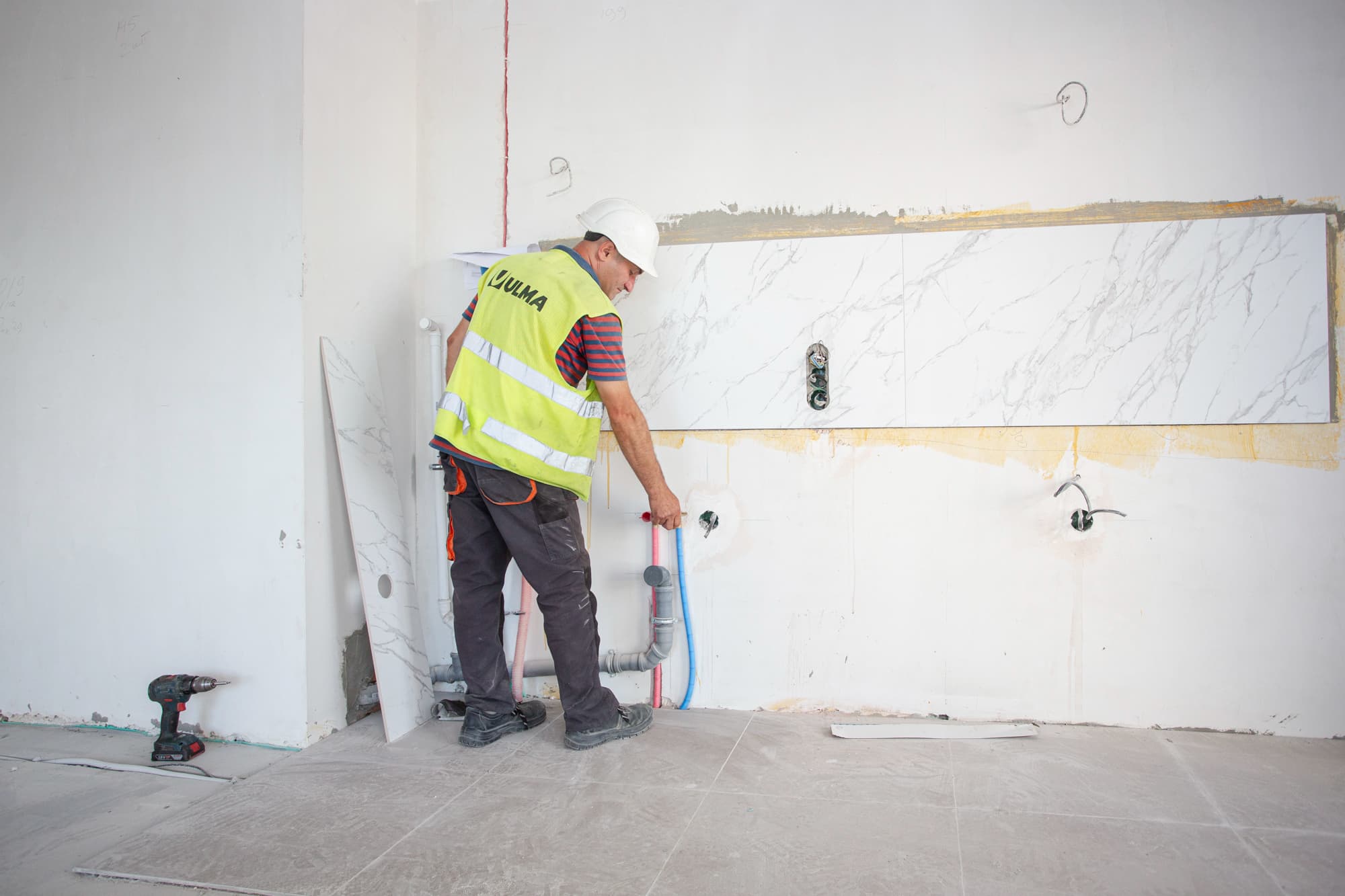

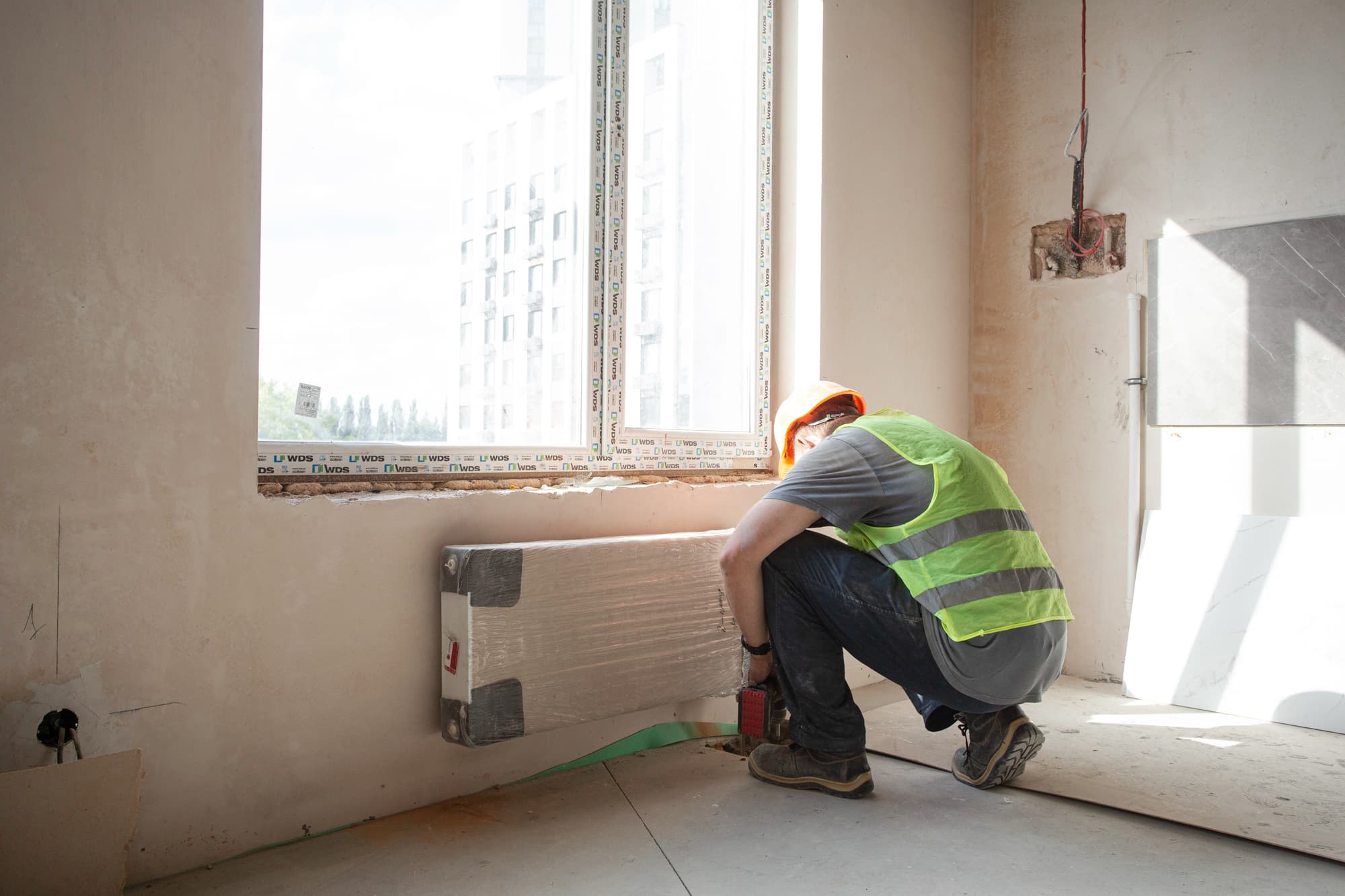

•  монтаж металевих вхідних дверей у квартиру – 90%.

Паркінг ЖБ №3:
•  влаштування вентиляційної системи В-1-2-3-4-5-6-7-8, П-1 – 91%;

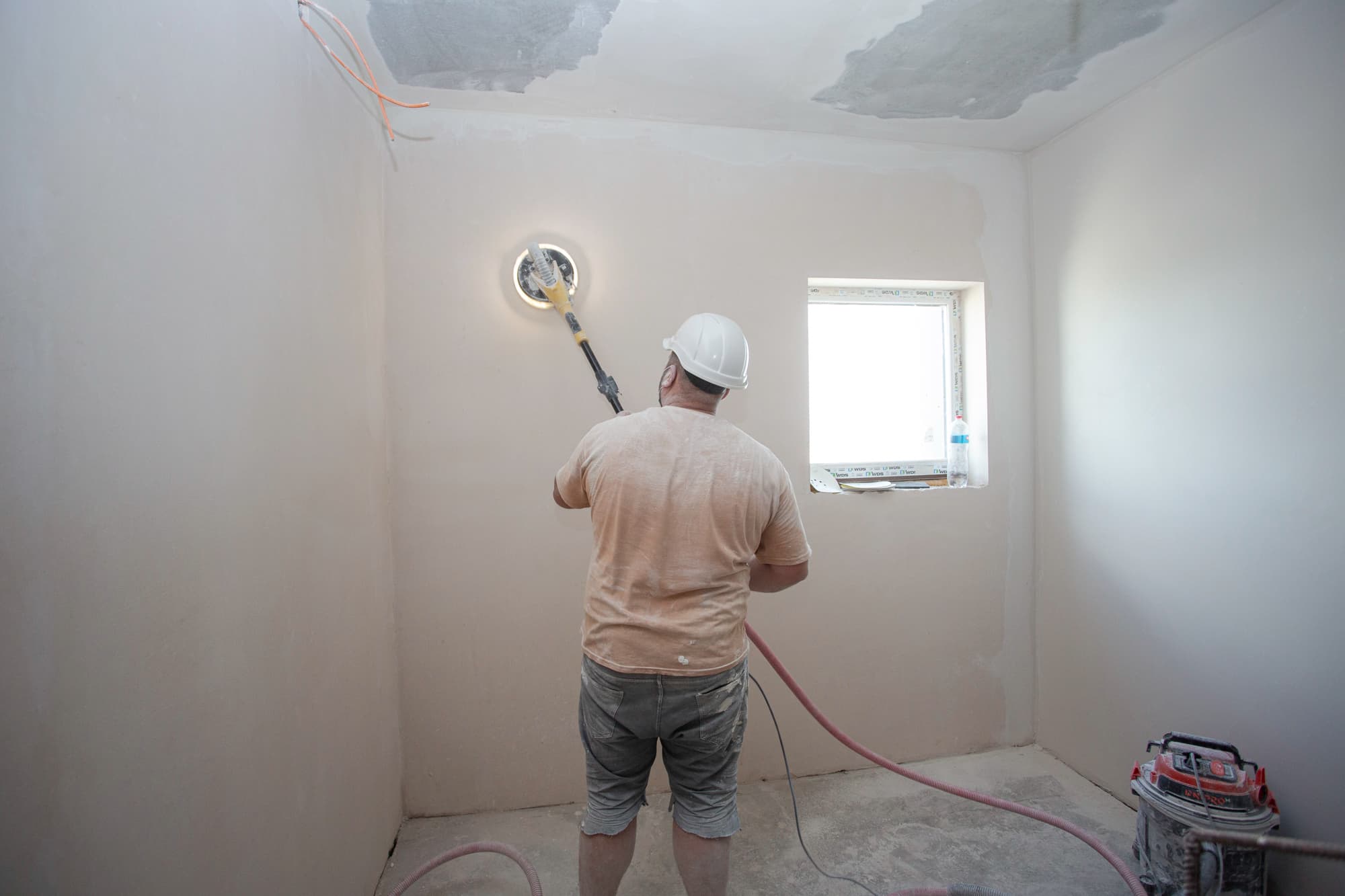

•  оздоблення МЗК підвальної житлової частини – 50%;

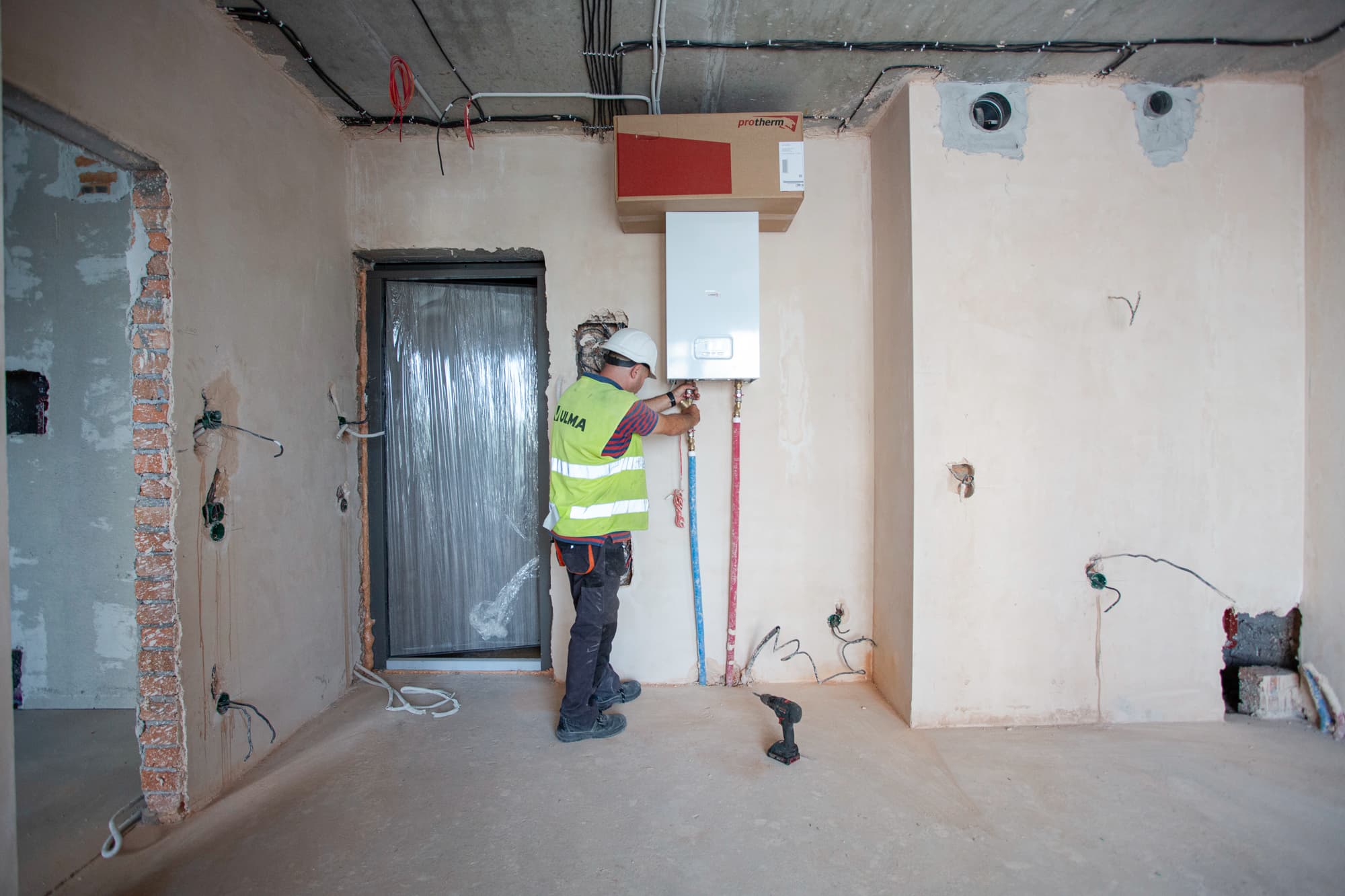

•  монтаж інженерного обладнання в технічних приміщеннях – 10%;
•  монтаж магістралей В1.2-В2.2 – 40%.

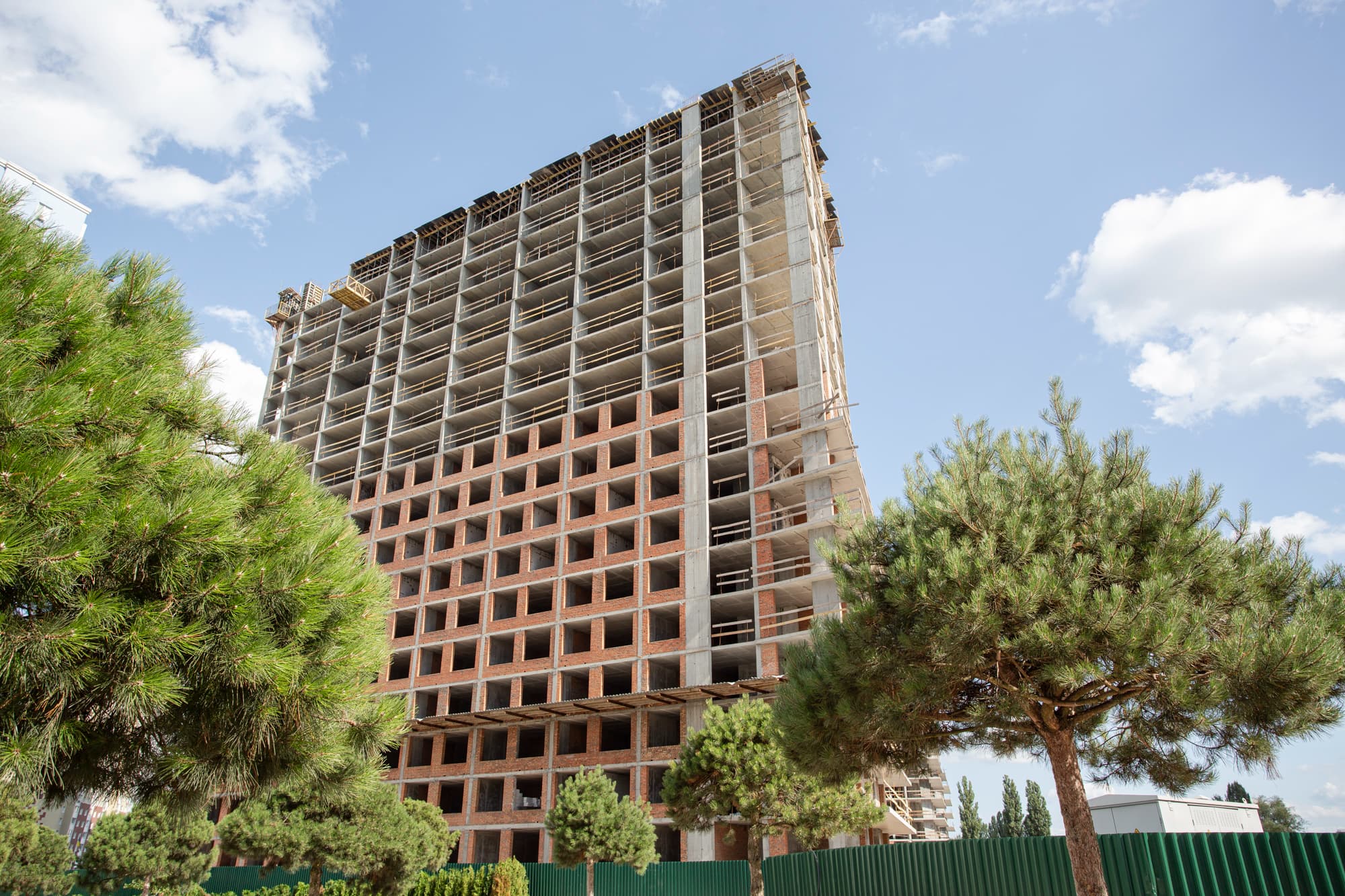

Будинок №4, секція 1:
Влаштування з/б конструкцій:

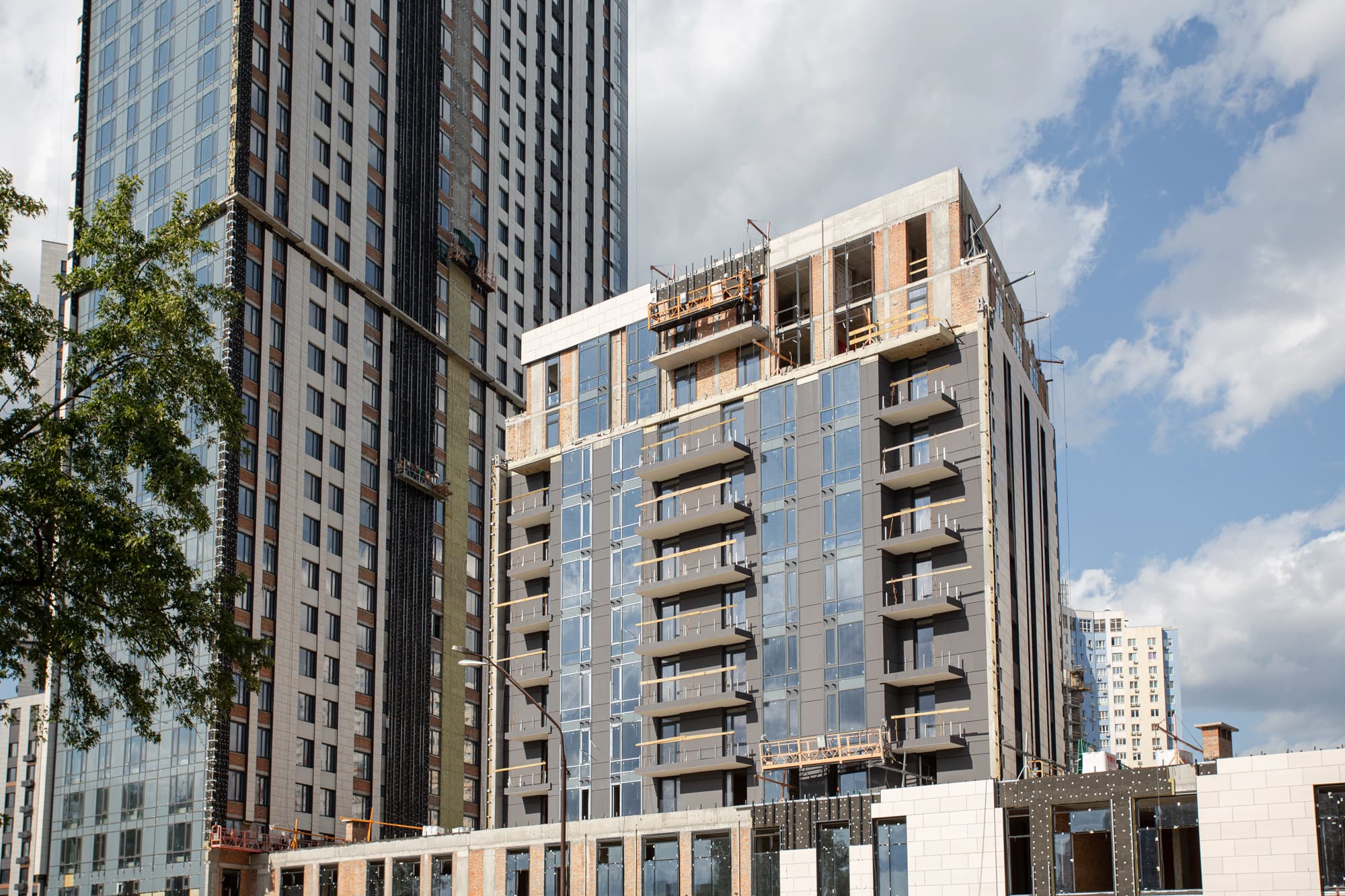

•  армування та бетонування вертикальних, горизонтальних елементів будівлі 17, 18-го поверхів – 99%;
•  влаштування внутрішніх та зовнішніх цегляних стін – 25%;
•  монтаж сходових маршів 15, 16-го поверхів – 10%;
•  монтаж вентиляційних блоків – 30%.

Будинок №4, секція 2:
•  виконання монолітних робіт паркінгу, залиття стіни паркінгу, яка зав'язана з секцією 2 буд. №4;
•  виконання моноліту силової плити до стилобатної частини.

Будинок №4, секція 3:
Влаштування з/б конструкцій:
•  монтаж вентиляційних блоків – 9%;
•  монтаж сходових маршів – 3%.

/
