Хід будівництва, 09.10.2023

Метрополіс від DIM зводиться швидкими темпами!

Ділимось останніми новинами з майданчика за вересень:​

Будинок №3, секція 1:

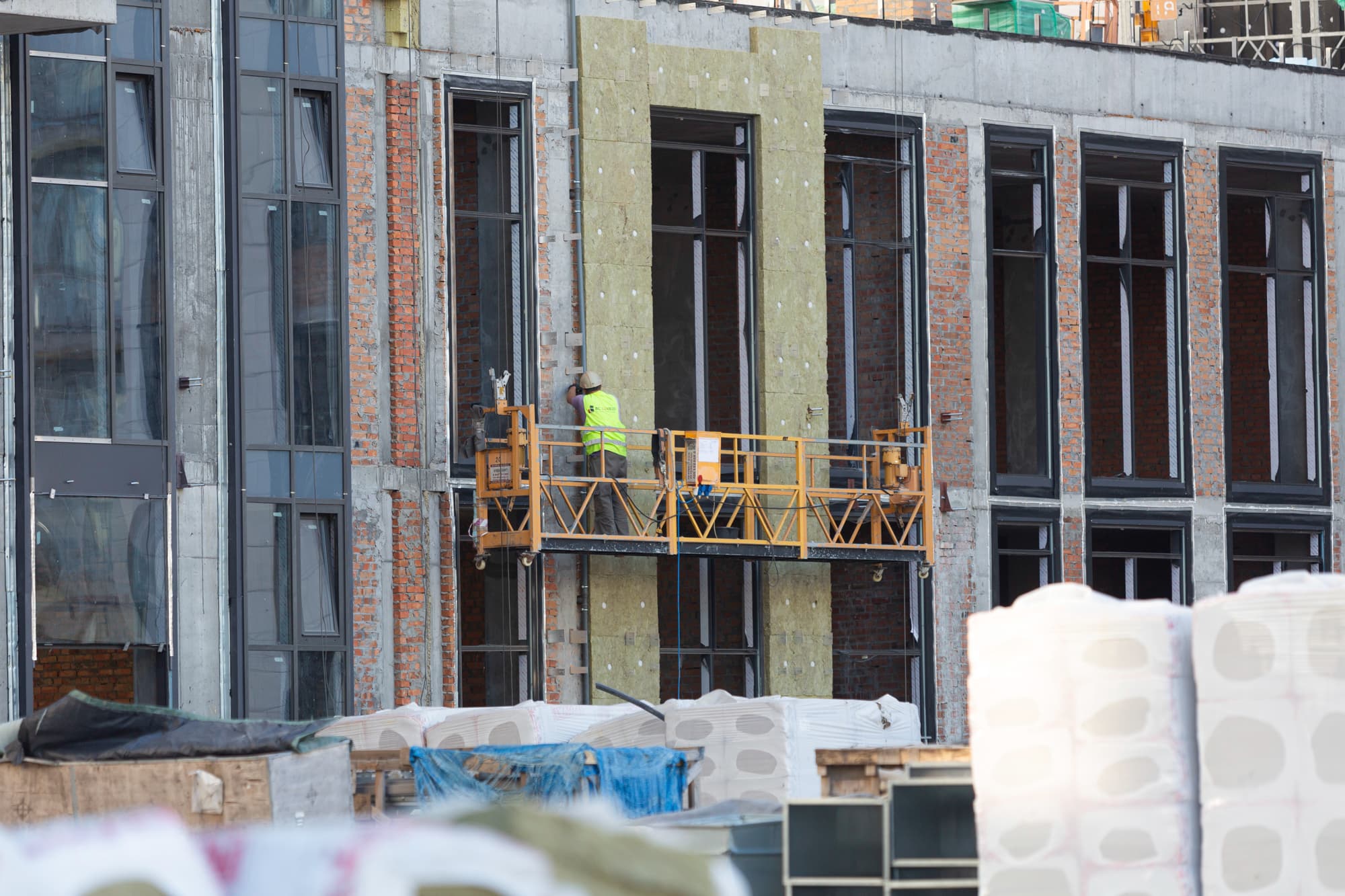

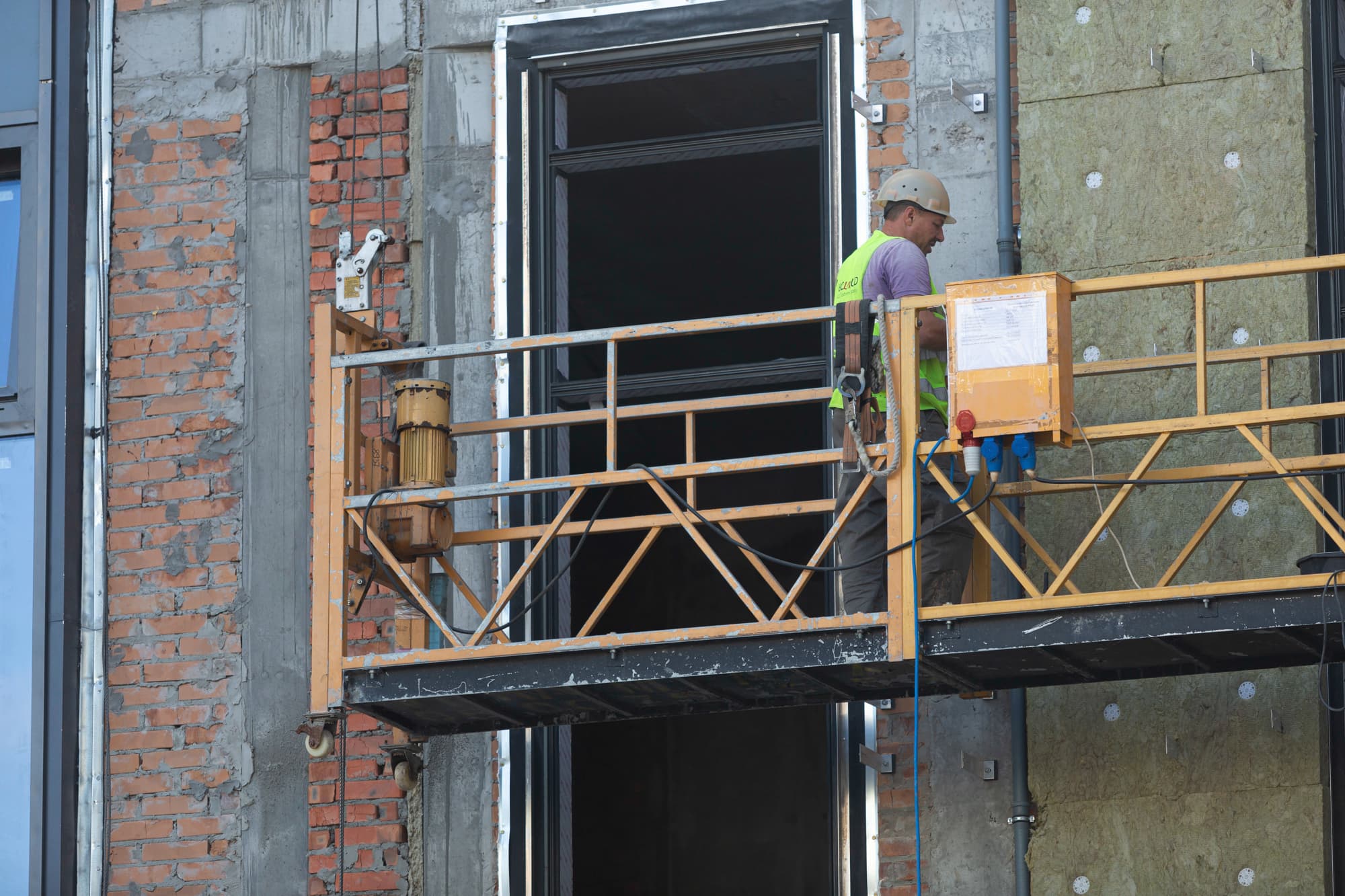

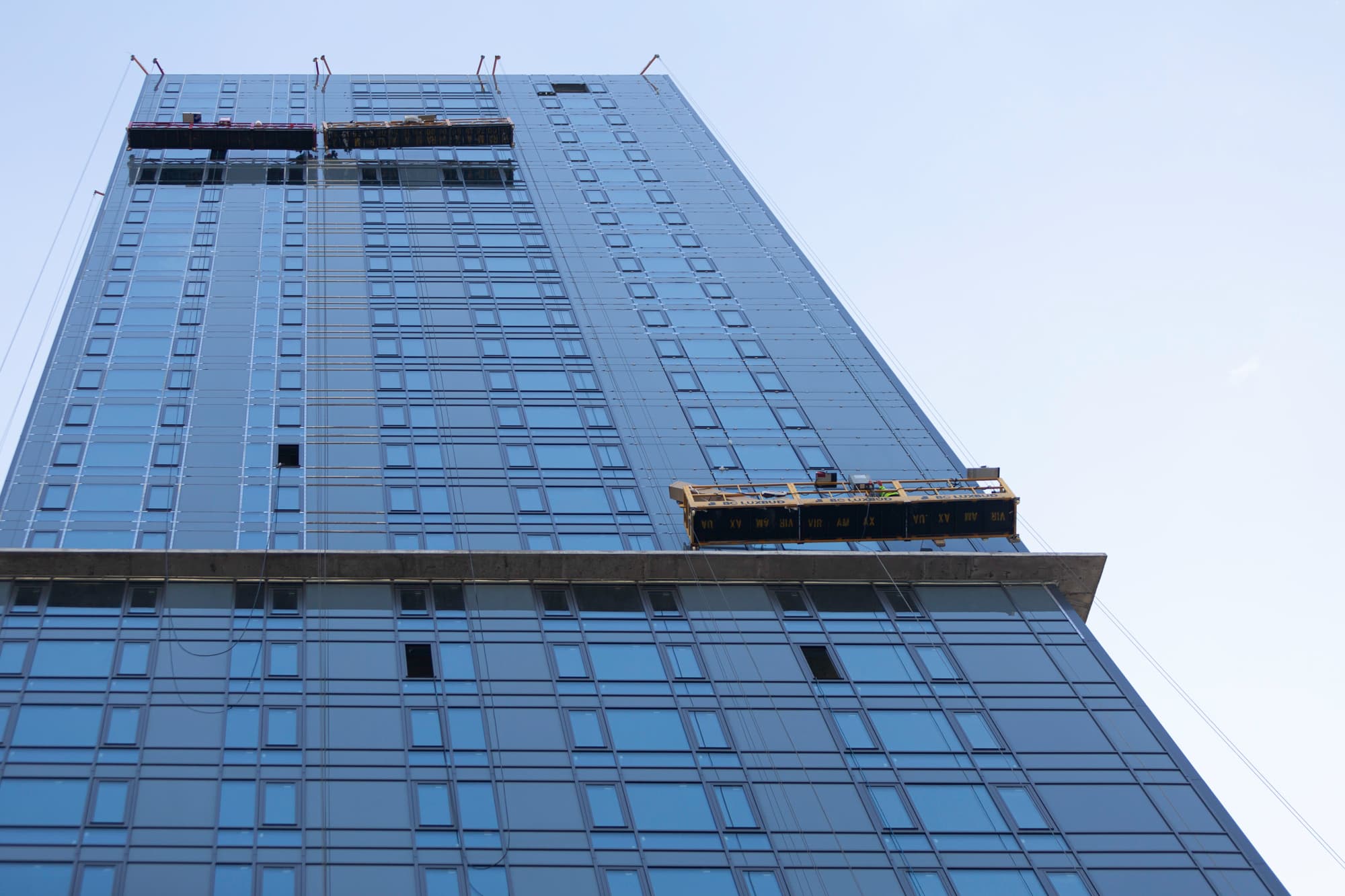

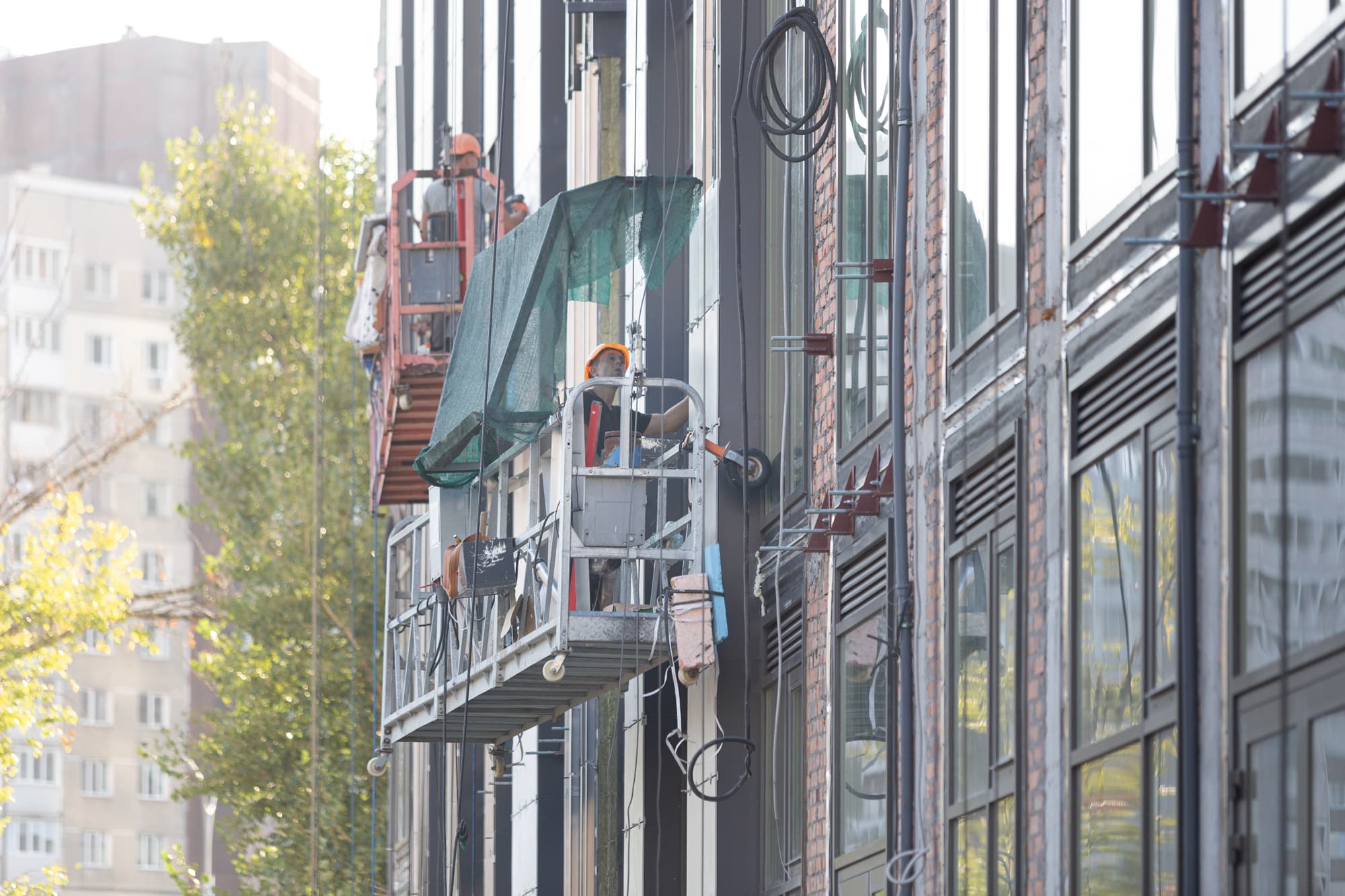

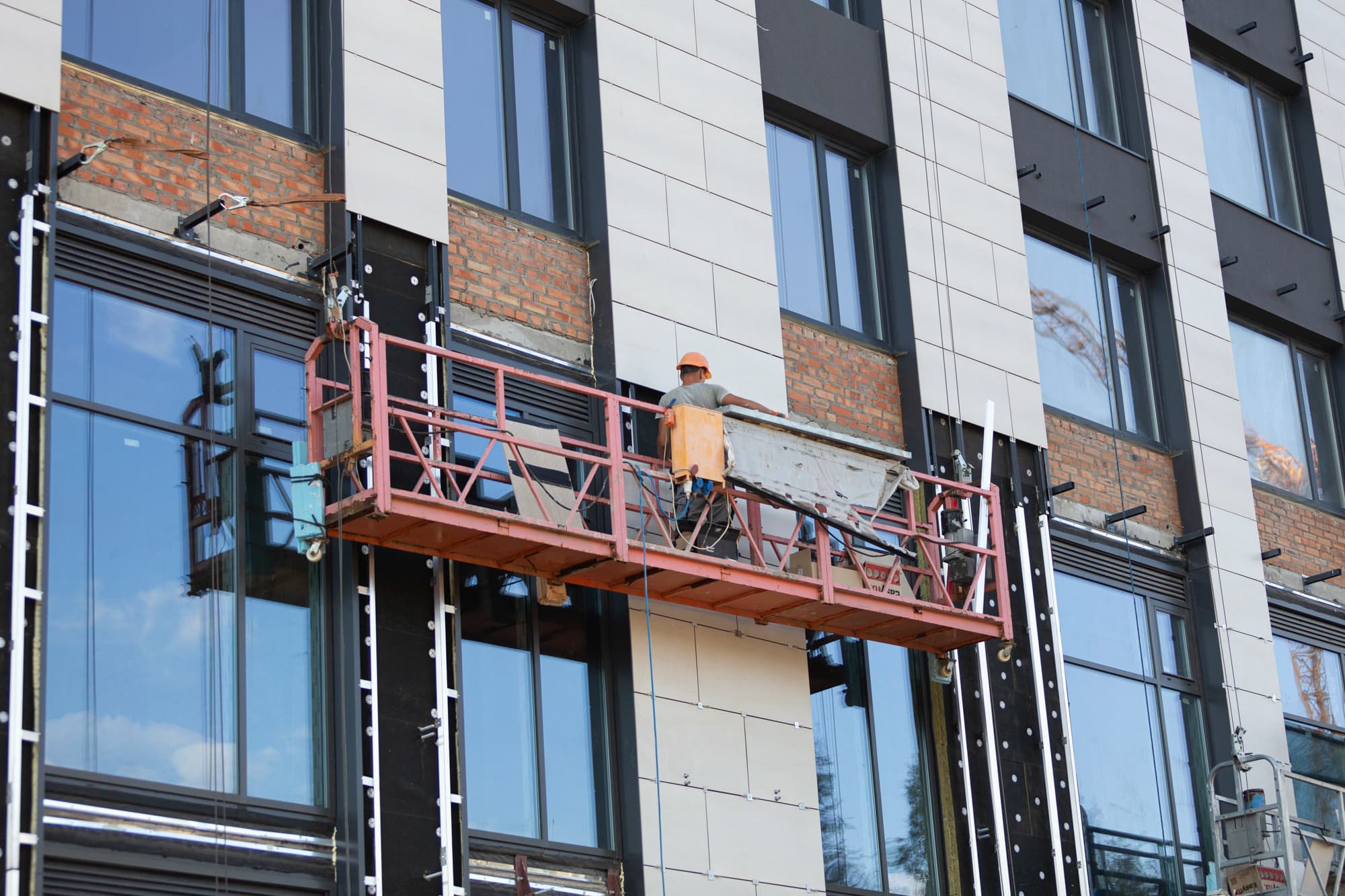

•  влаштування НВФ – 94%;
•  влаштування СПОК – 90%;
•  влаштування покрівлі – 99%;

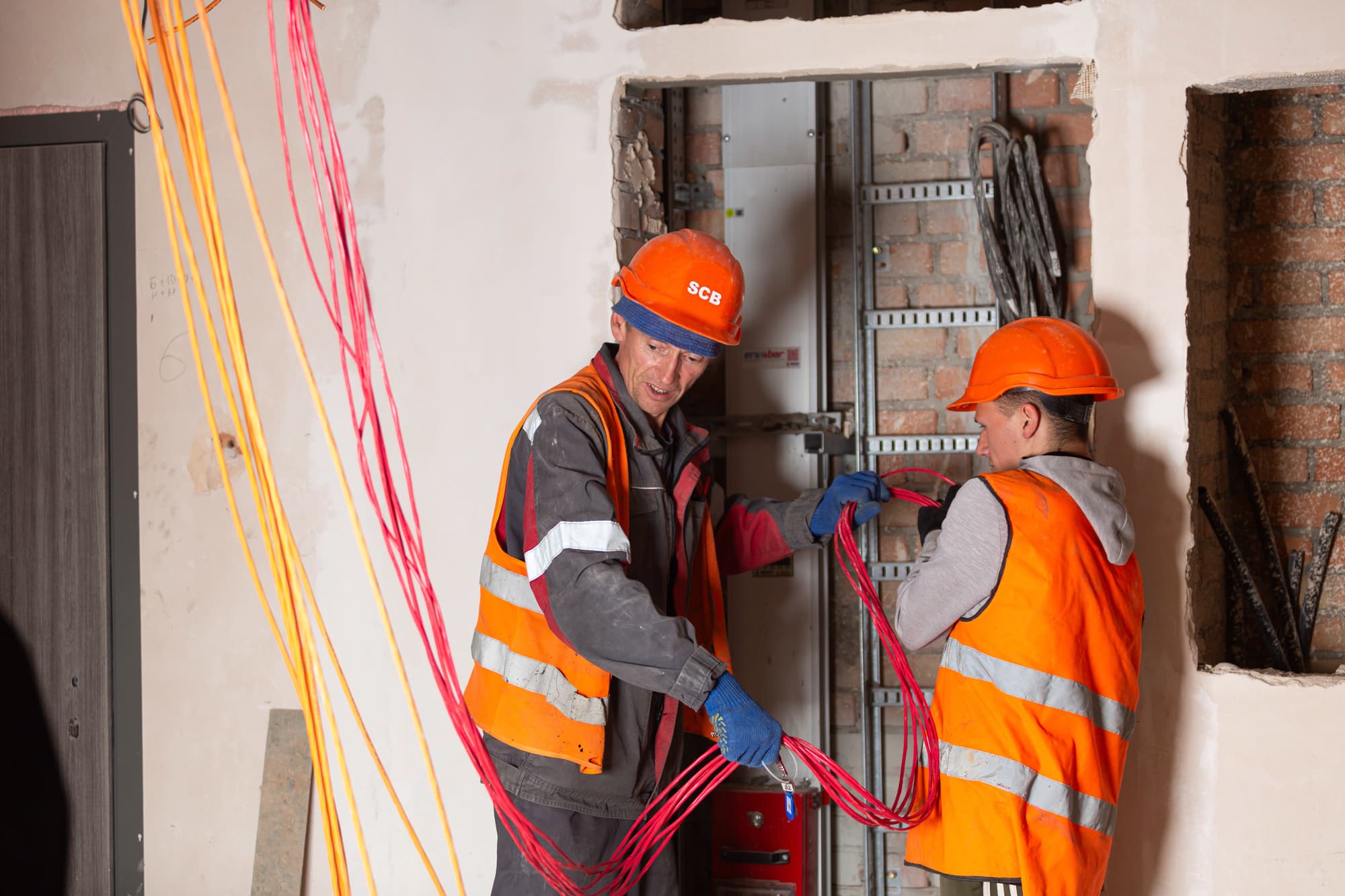

•  монтаж ліфтового обладнання – 33%;
•  монтаж каналізації К1 відм.-4.200 – 85%;
•  прокладання пожежних слаботочних мереж МЗК – 10%.

Будинок №3, секція 2:

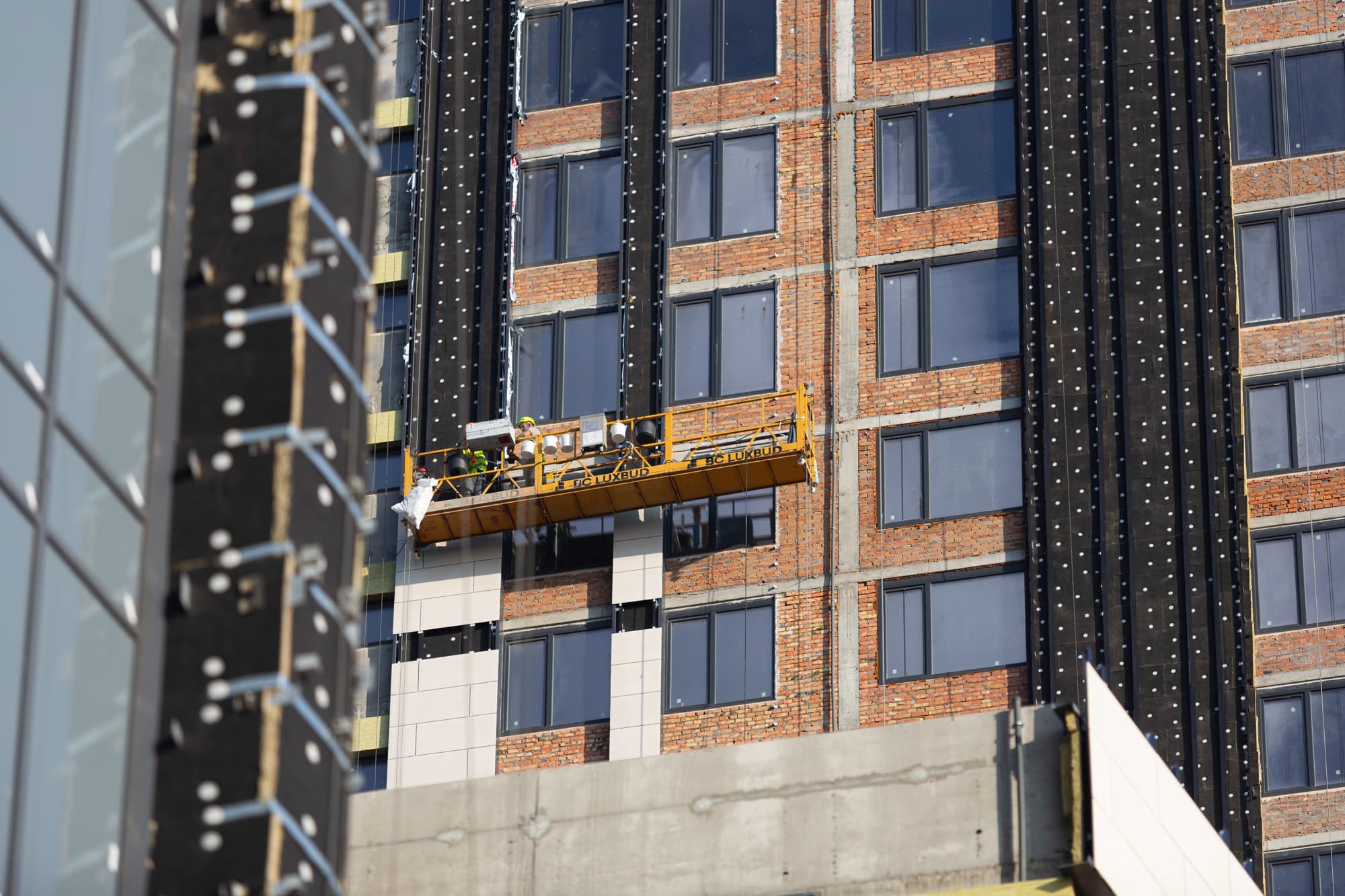

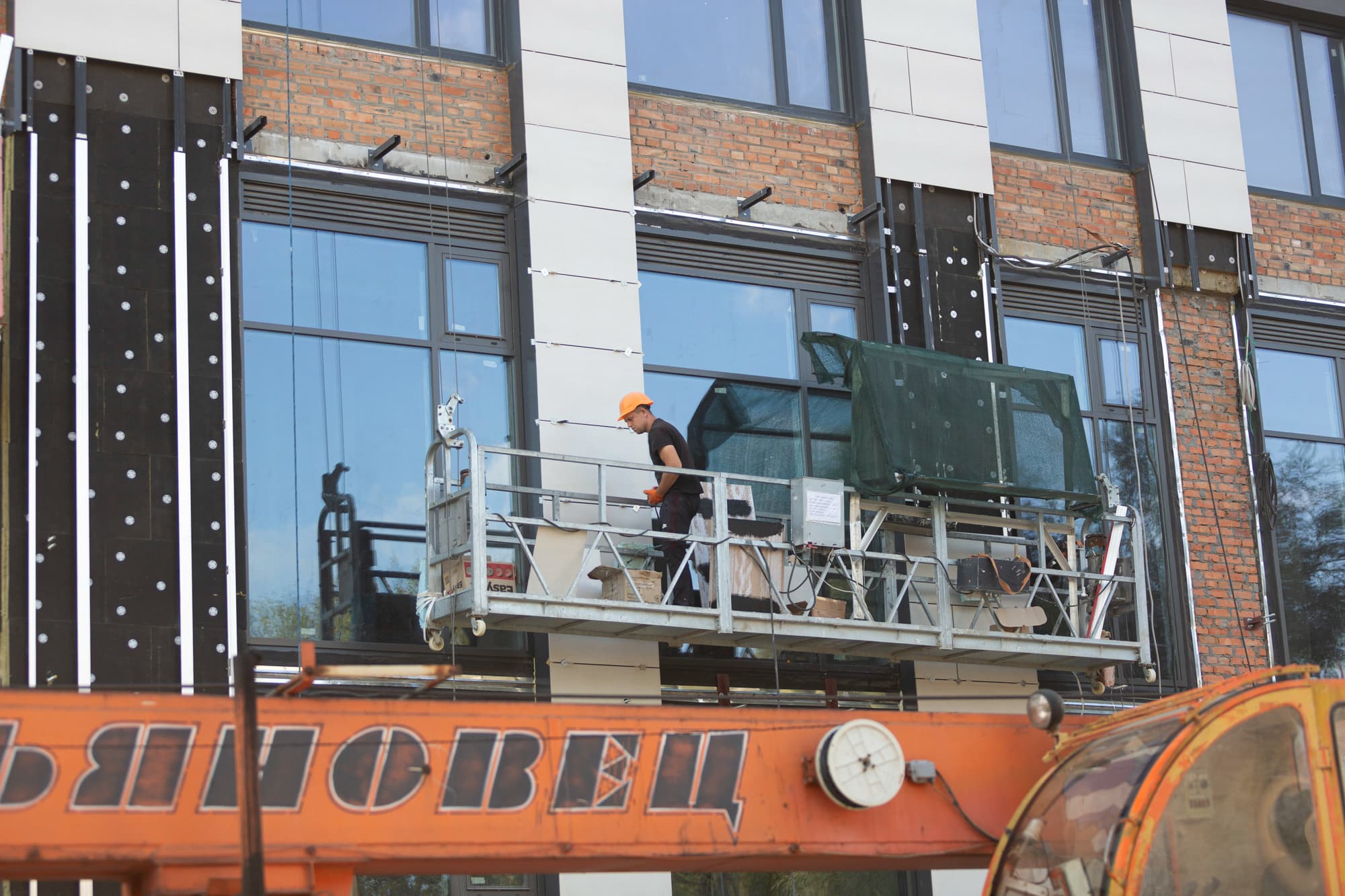

•  влаштування НВФ – 99%;
•  влаштування СПОК – 98%;
•  влаштування покрівлі – 98%;
•  влаштування ЛММ будівлі – 80%;
•  монтаж ліфтового обладнання – 40%;

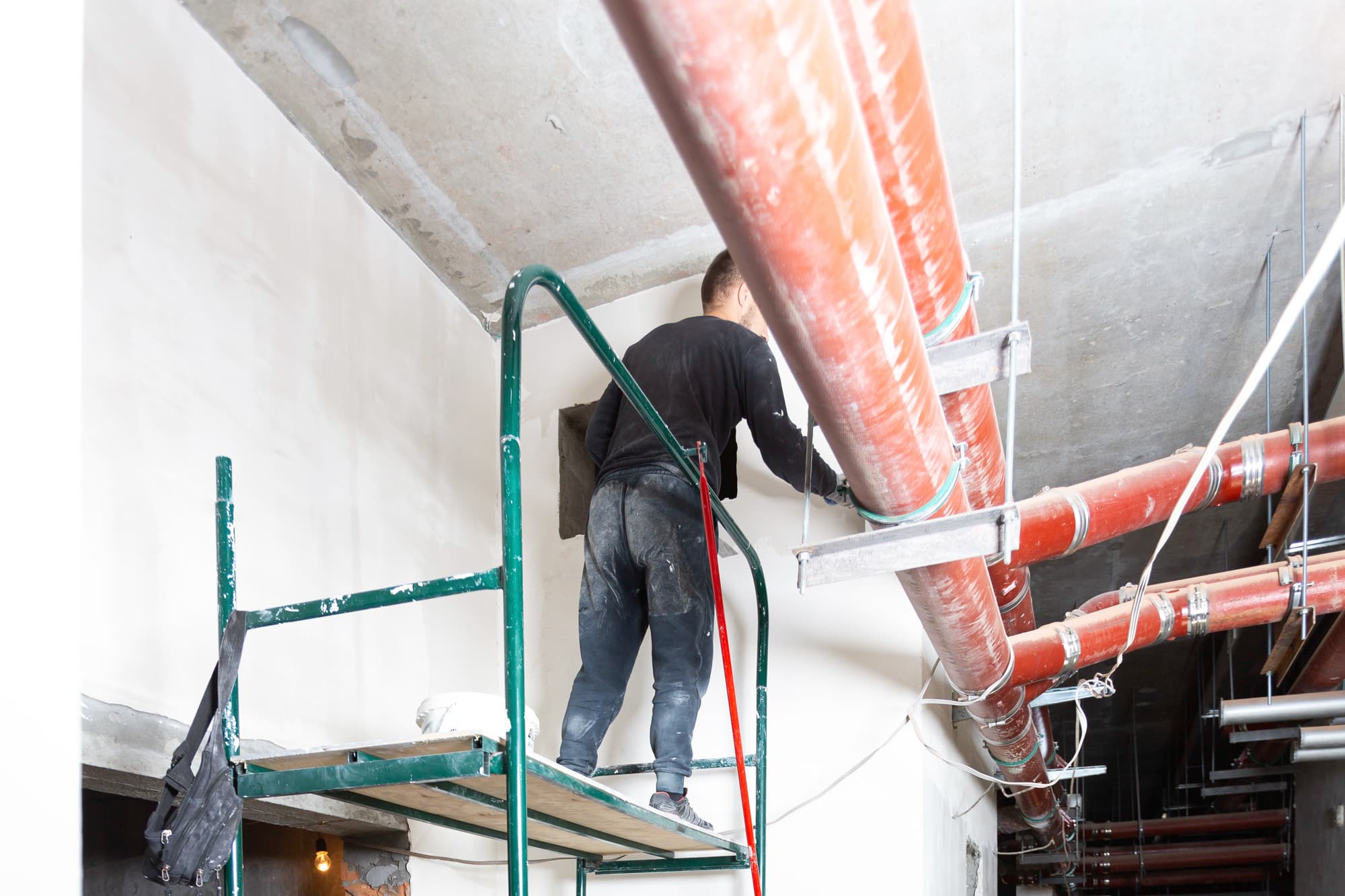

•  монтаж трубопроводу В1.2 – 75%;

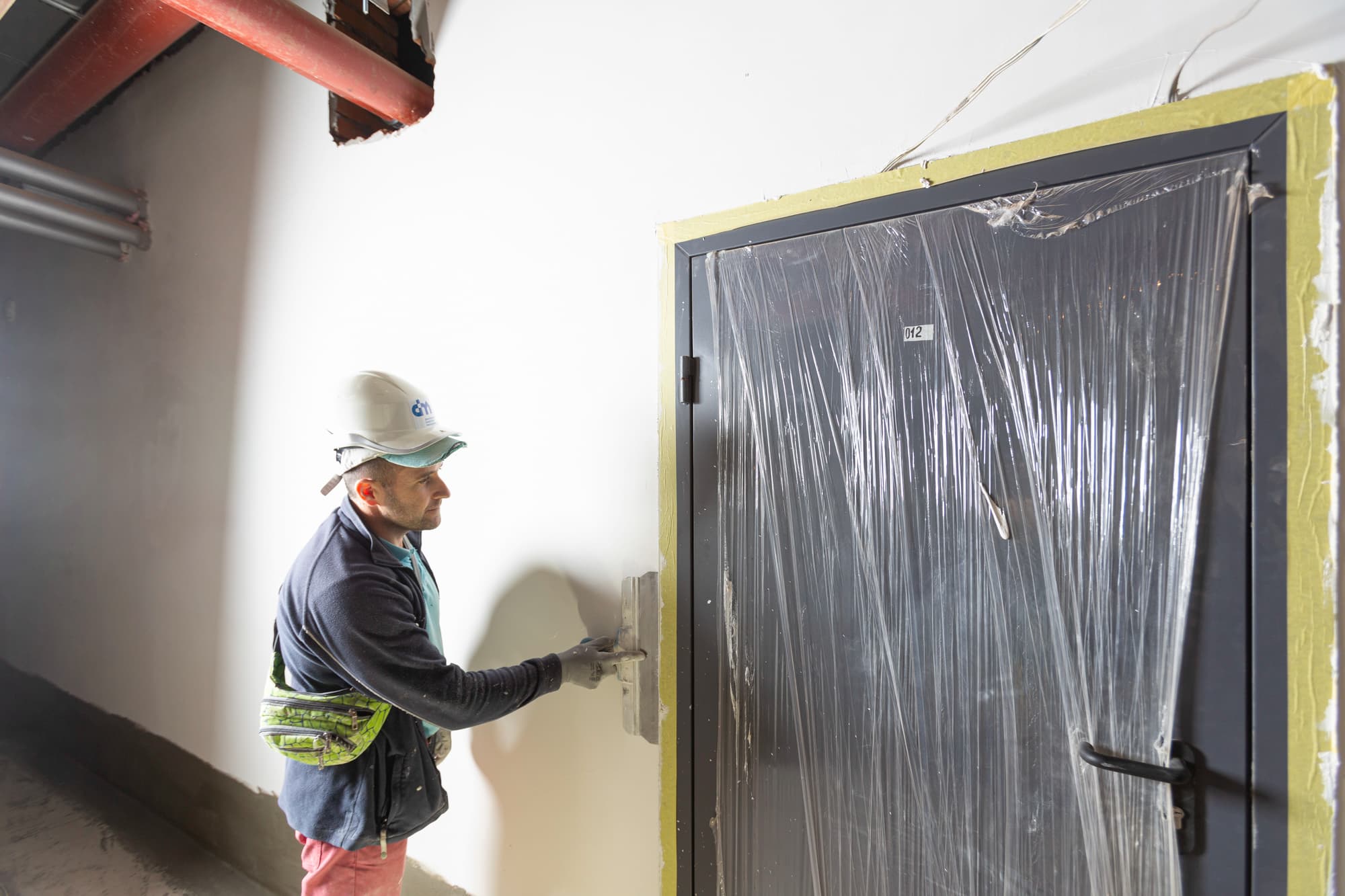

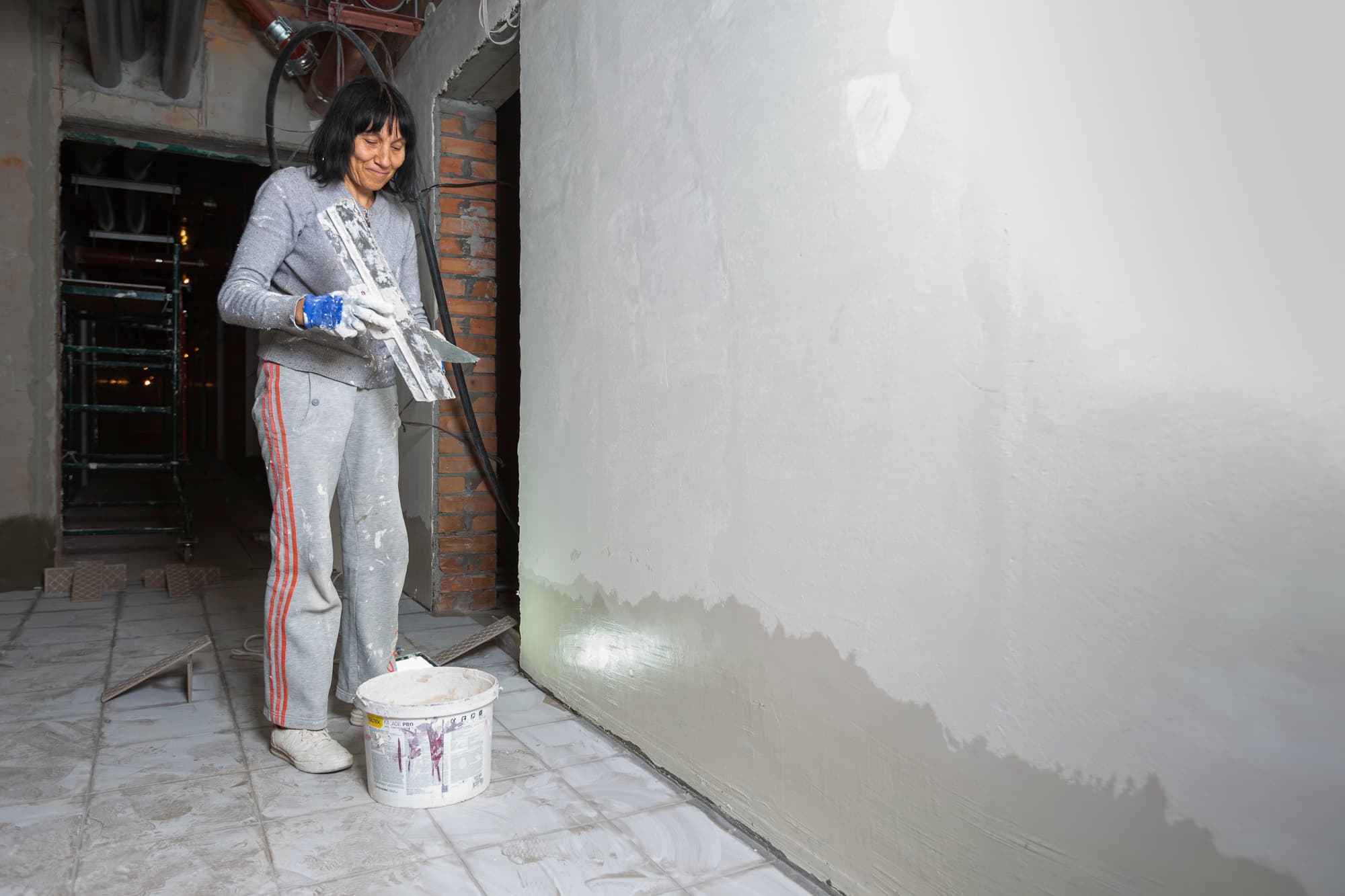

•  штукатурка стін МЗК – 100%;
•  прокладання електромереж (горизонтальних) для освітлення МЗК – 20%.

Будинок №3, секція 3:
•  влаштування цементно-піщаної стяжки пола – 99%;
•  влаштування НВФ – 98%;
•  влаштування СПОК – 99%;
•  укладання плитки на підлогу в МЗК – 85%;
•  монтаж протипожежну систему МЗК, квартир – 25%;
•  монтаж ліфтового обладнання – 40%;
•  монтаж металевих вхідних дверей у квартиру – 95%.

Паркінг ЖБ №3:
•  влаштування вентиляційної системи В-1-2-3-4-5-6-7-8,П-1 – 93%;

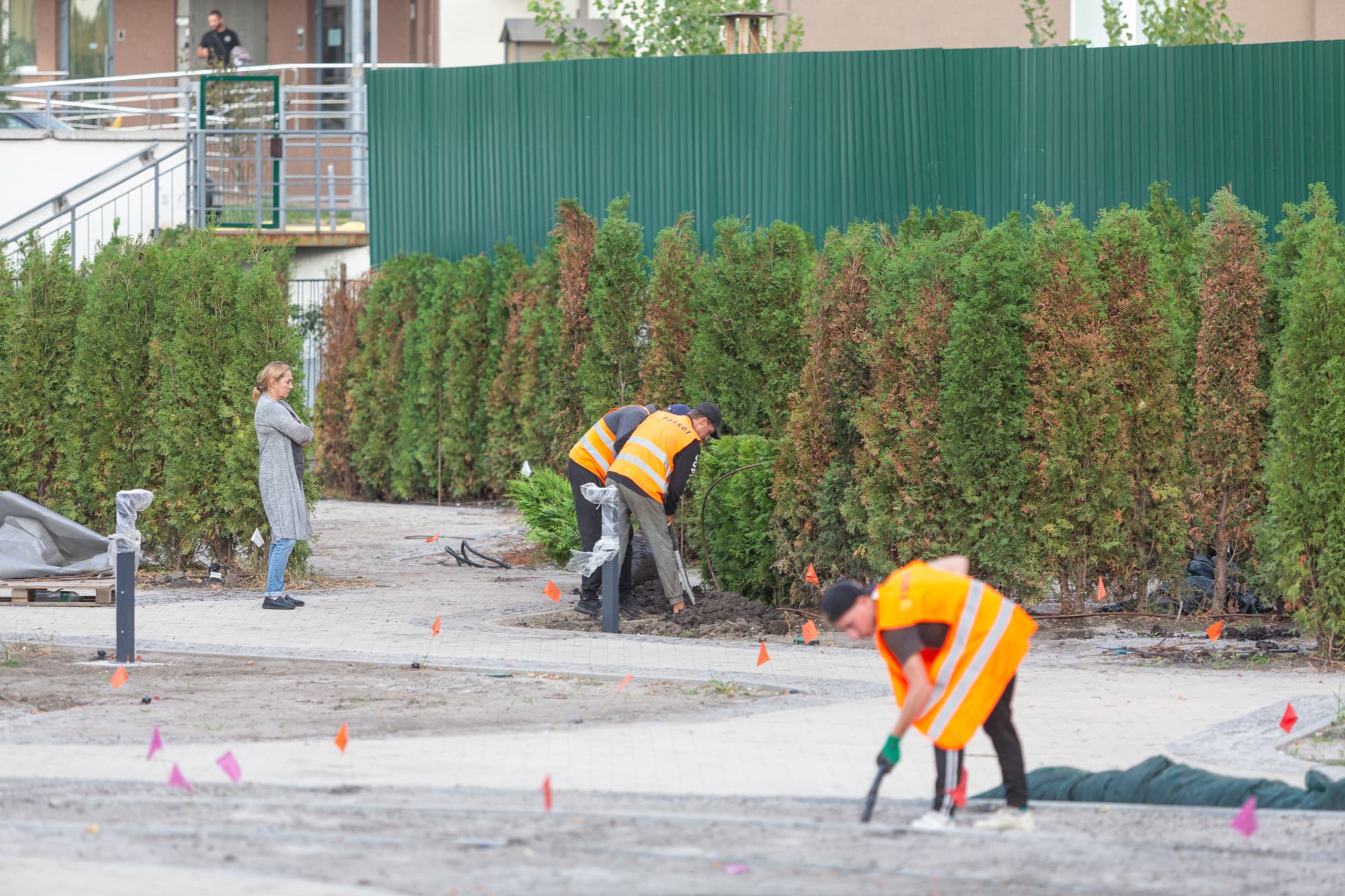

•  оздоблення МЗК підвальної житлової частини – 90%;

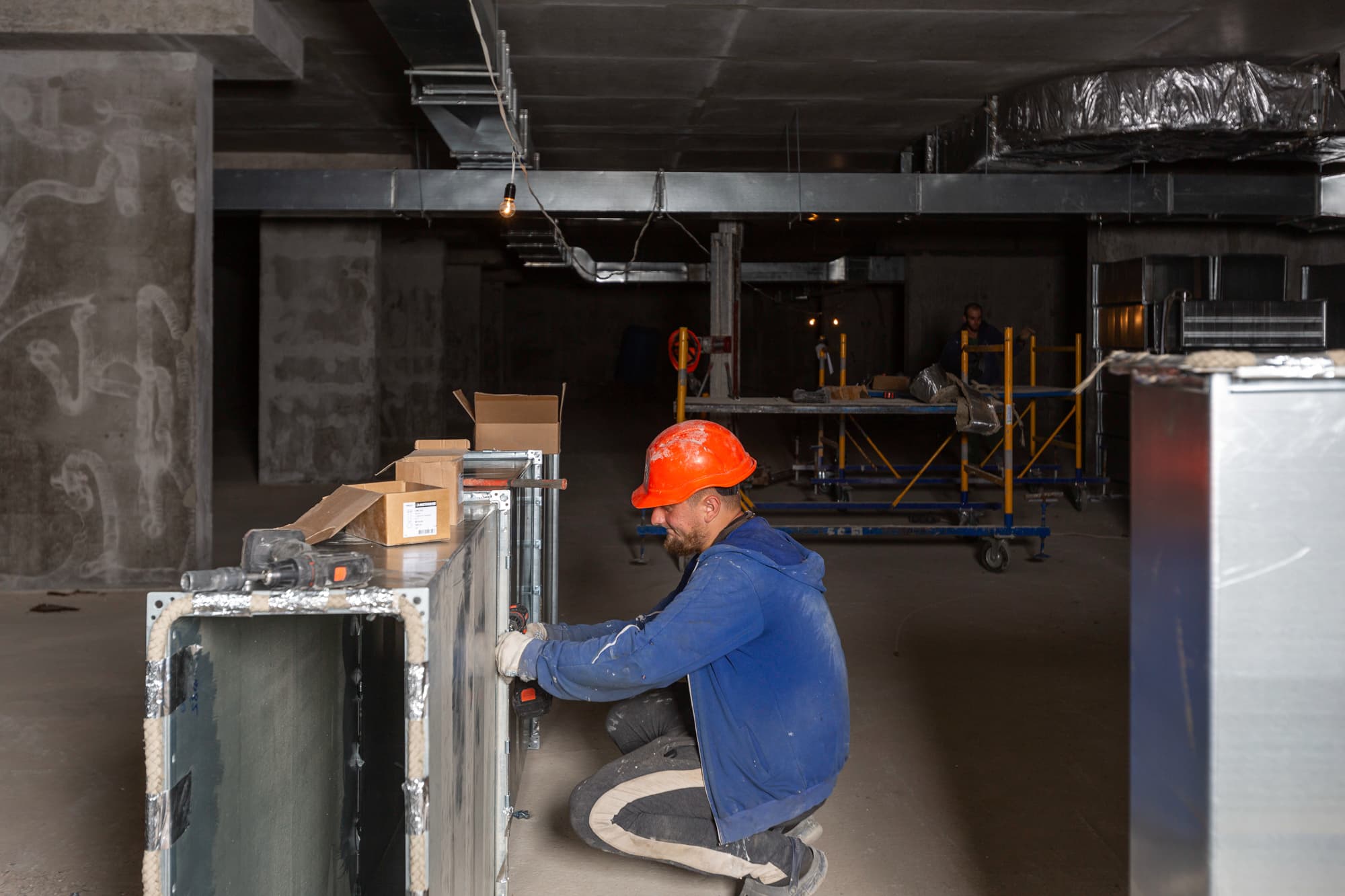

•  монтаж інженерного обладнання в технічних приміщеннях – 30%;

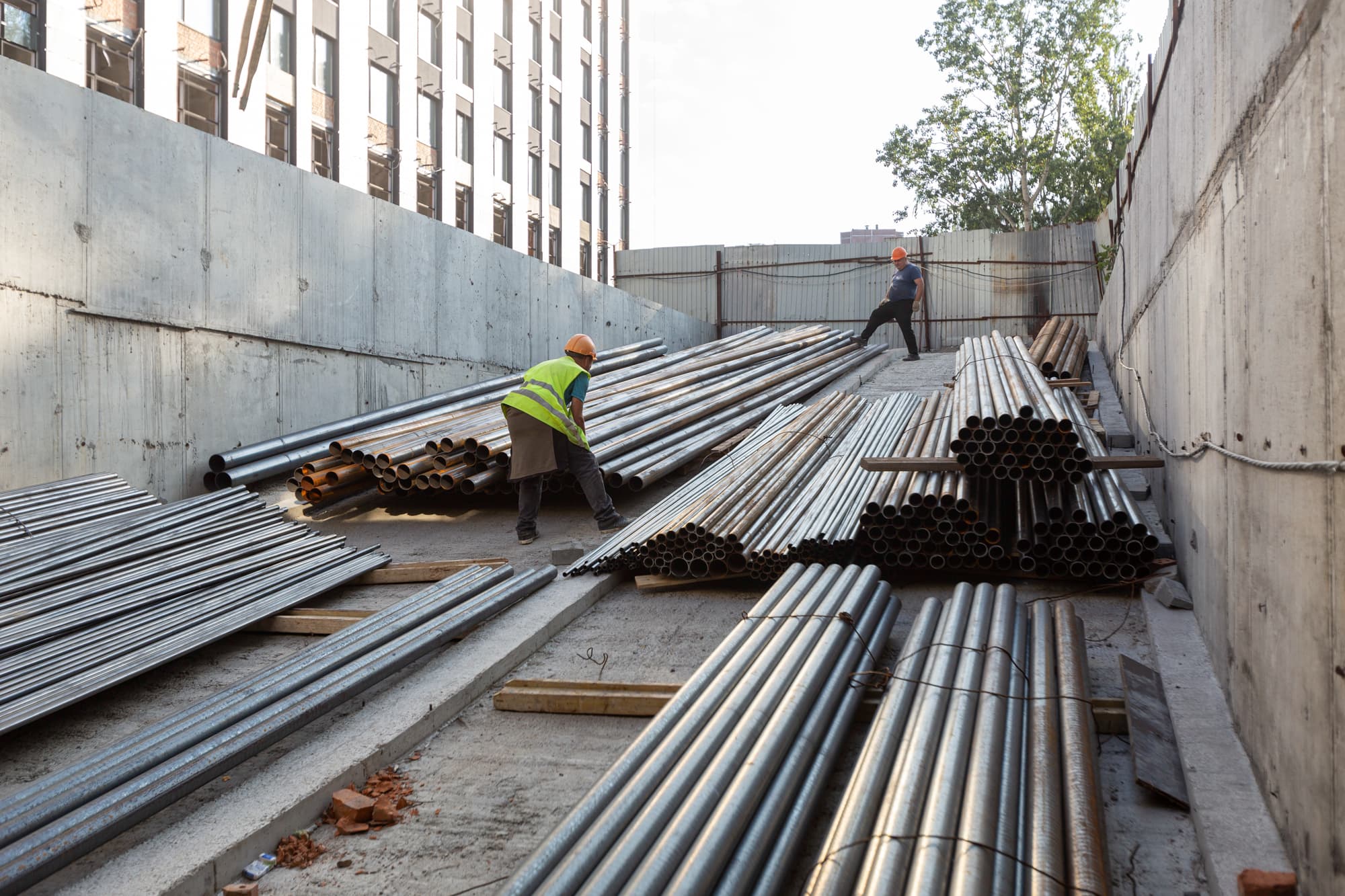

•  монтаж магістралей В1.2-В2.2 – 50%;

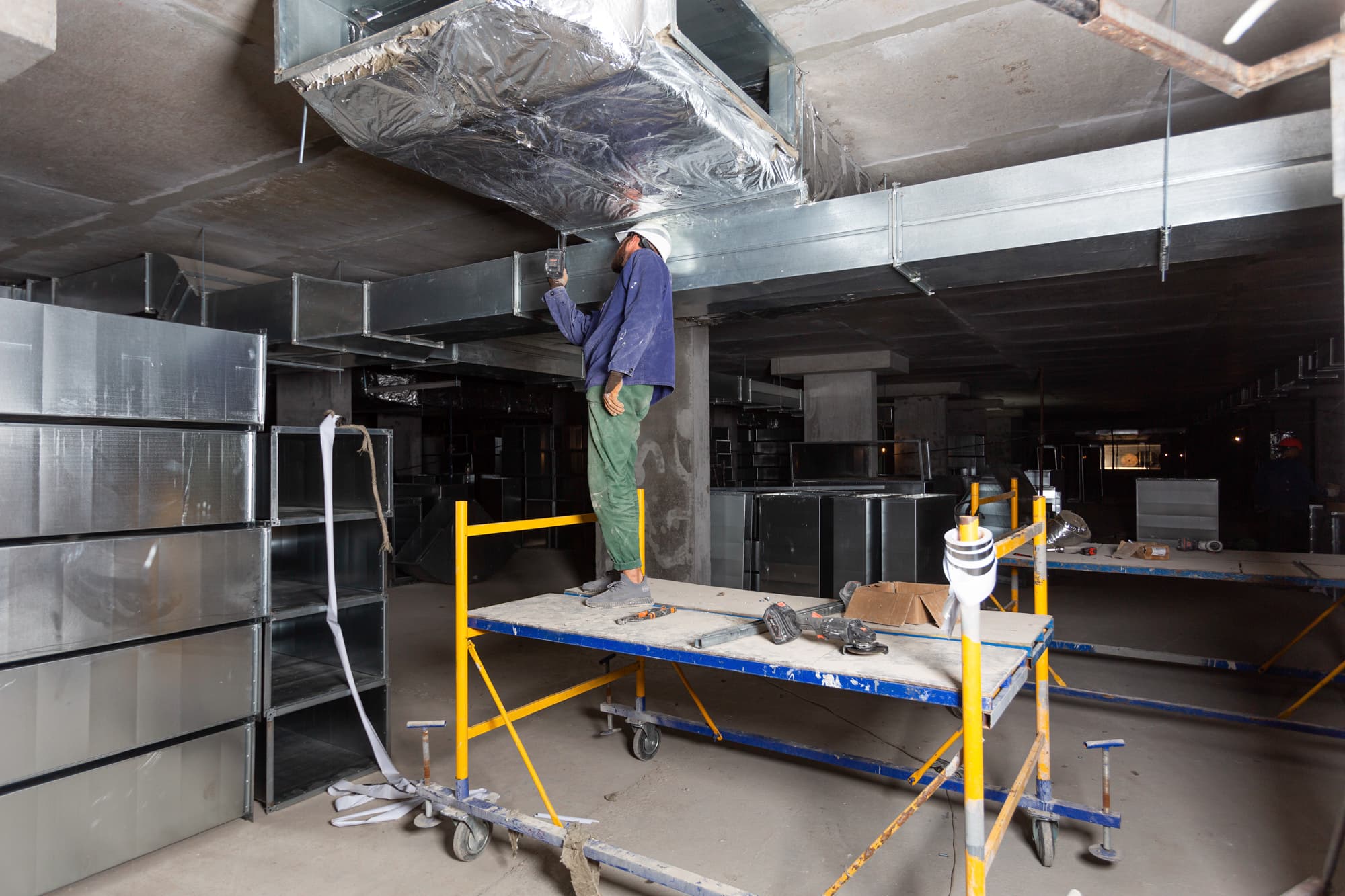

•  монтаж повітроводів димовидалення – 15%.

Будинок №4, секція 1:
Влаштування з/б конструкцій:

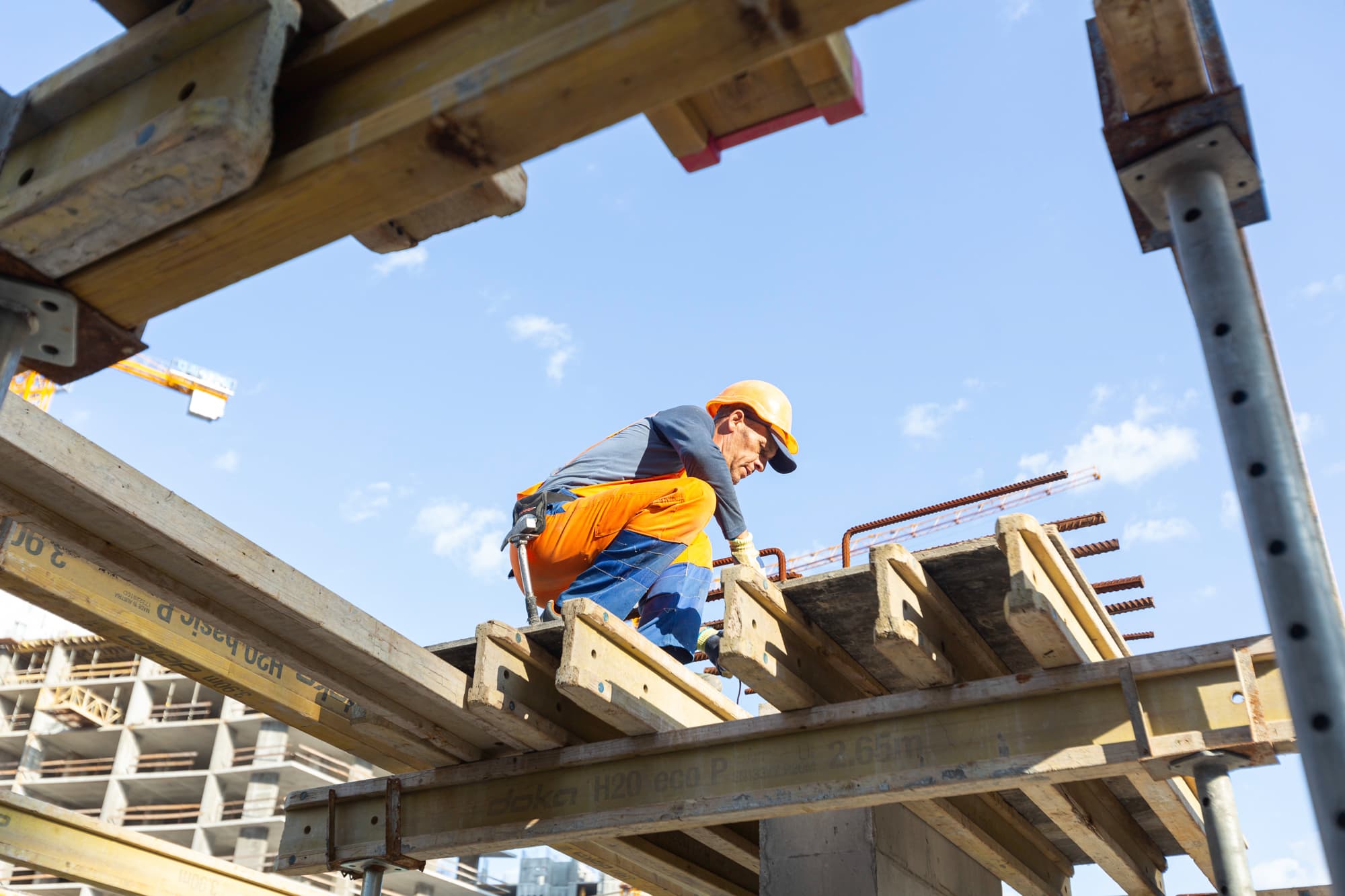

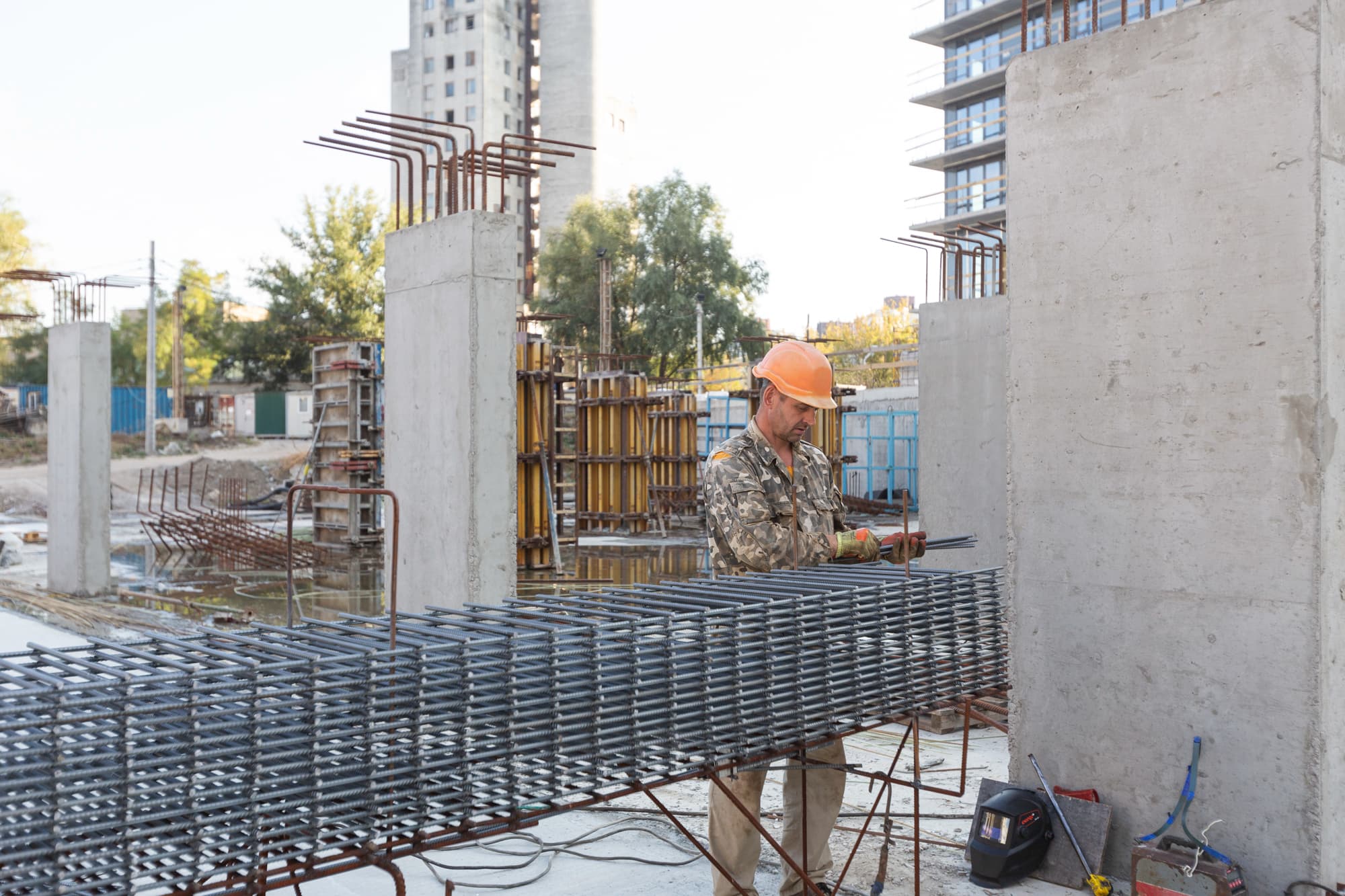

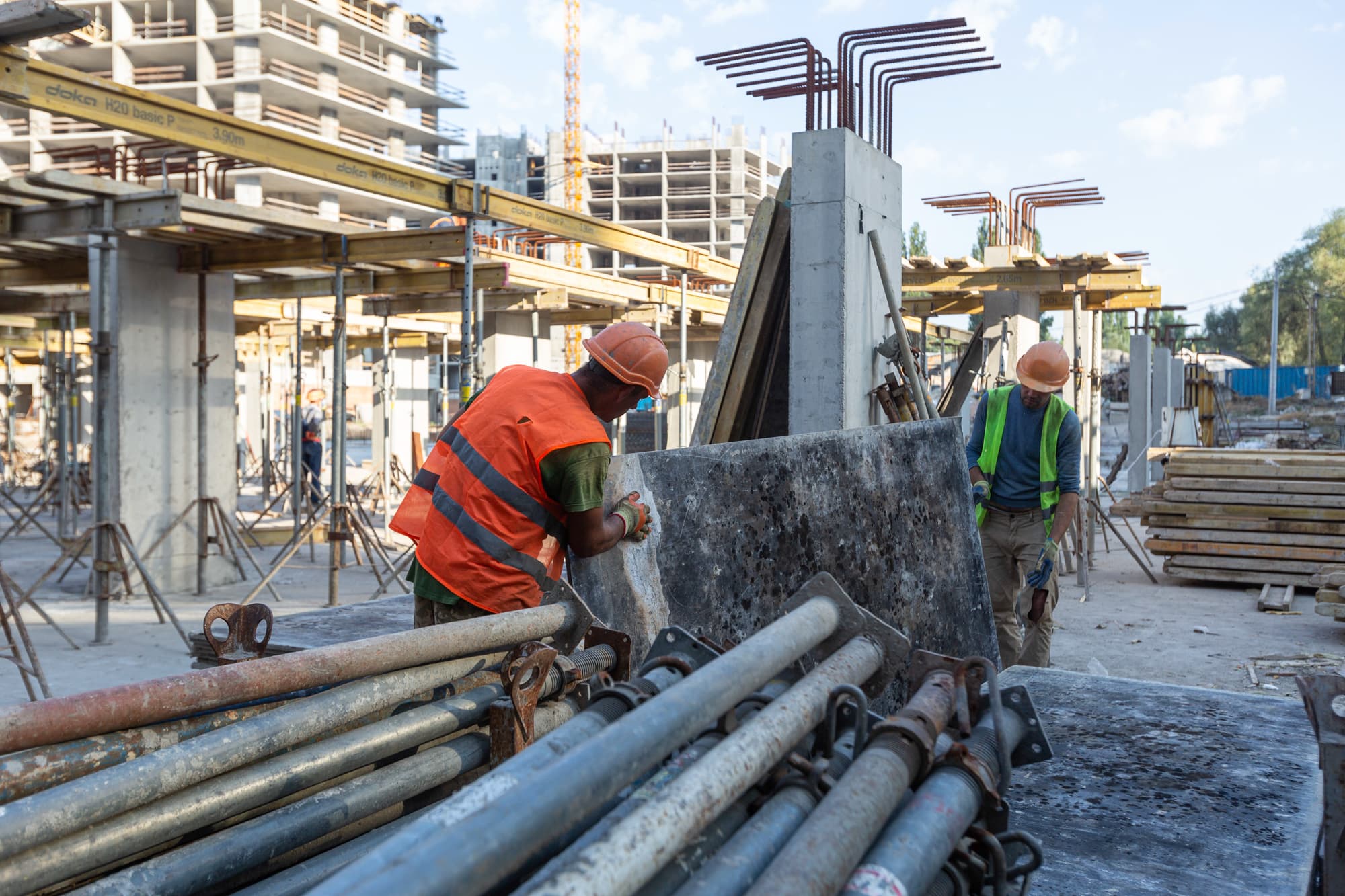

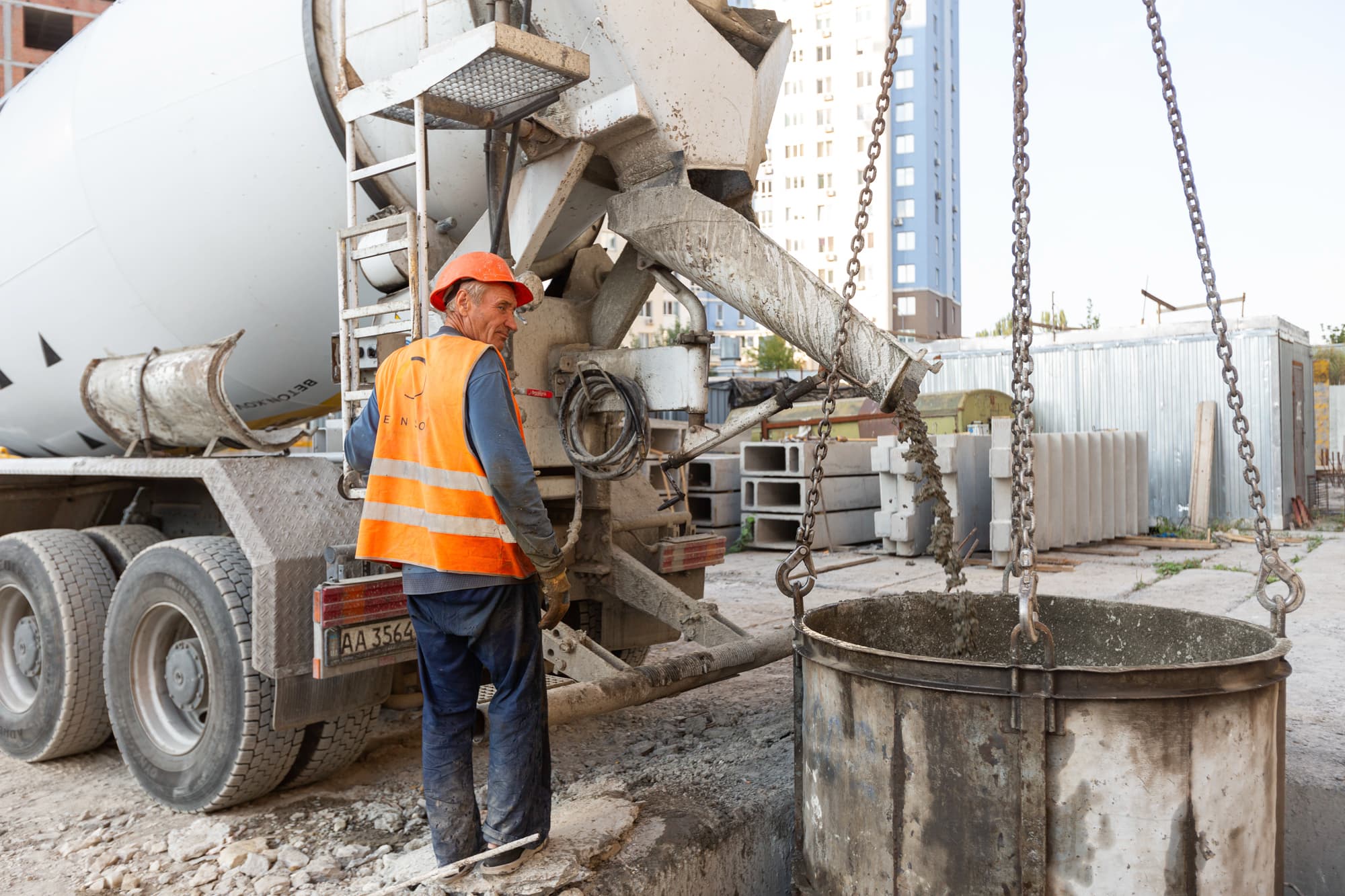

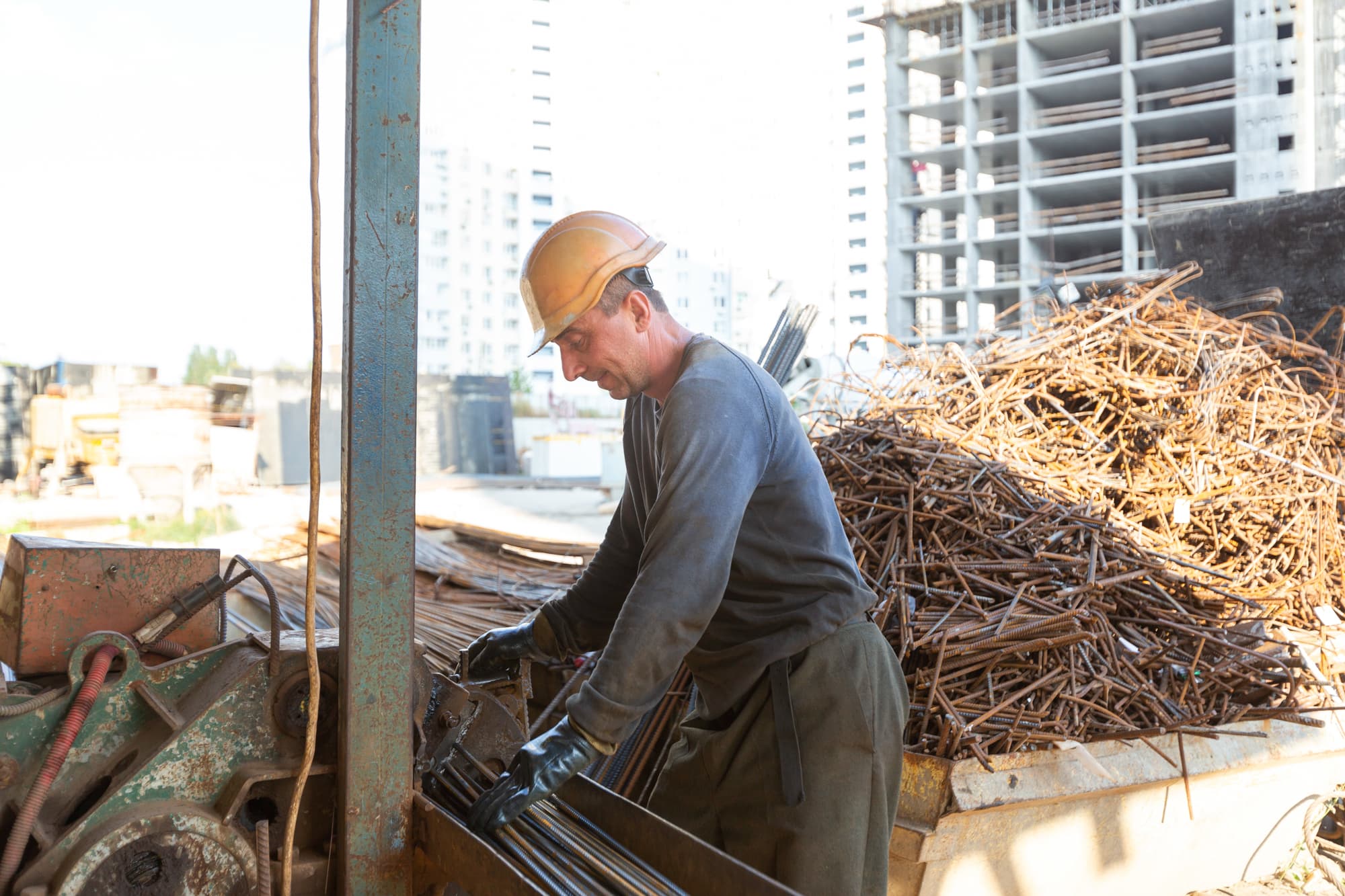

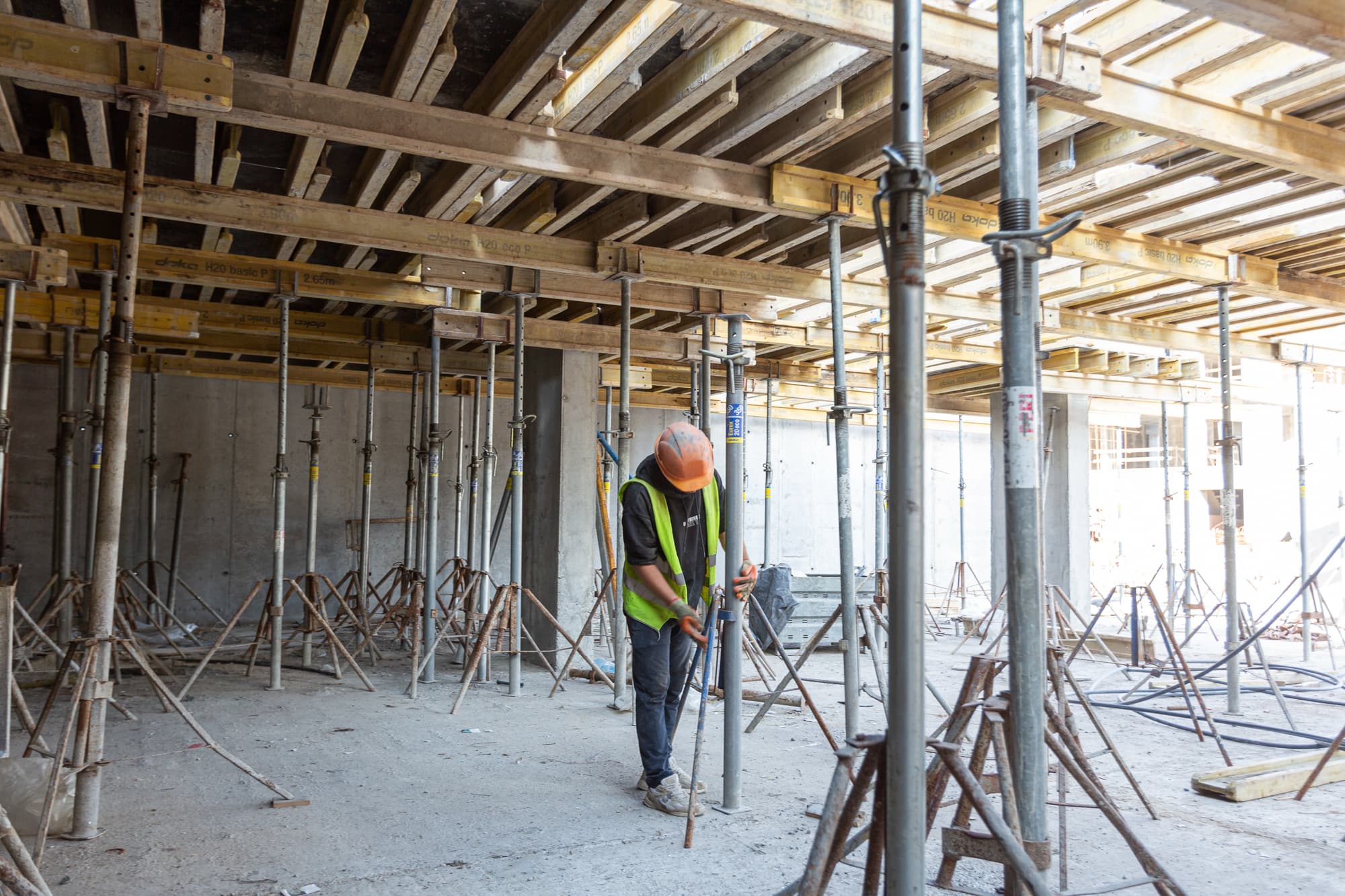

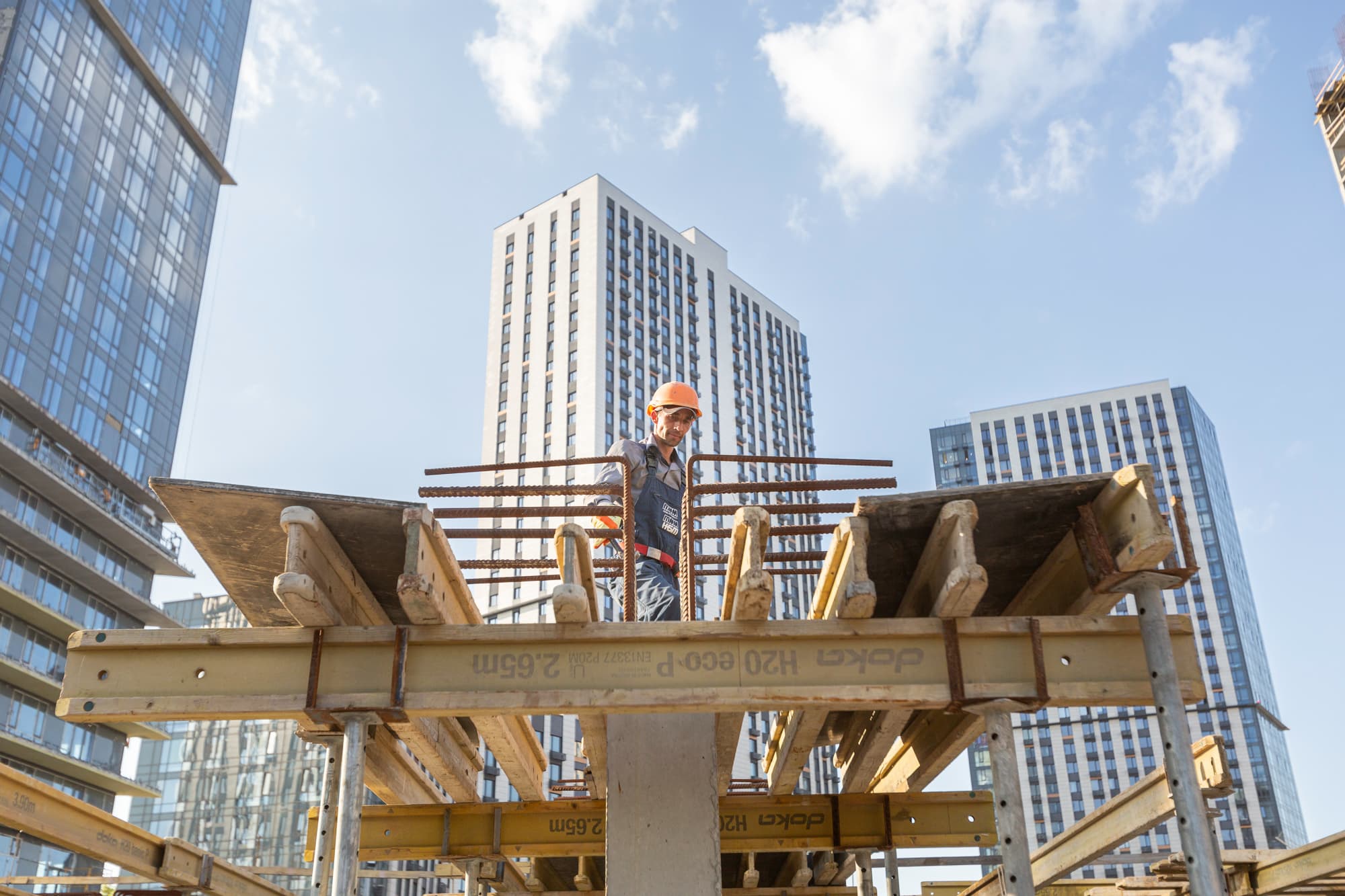

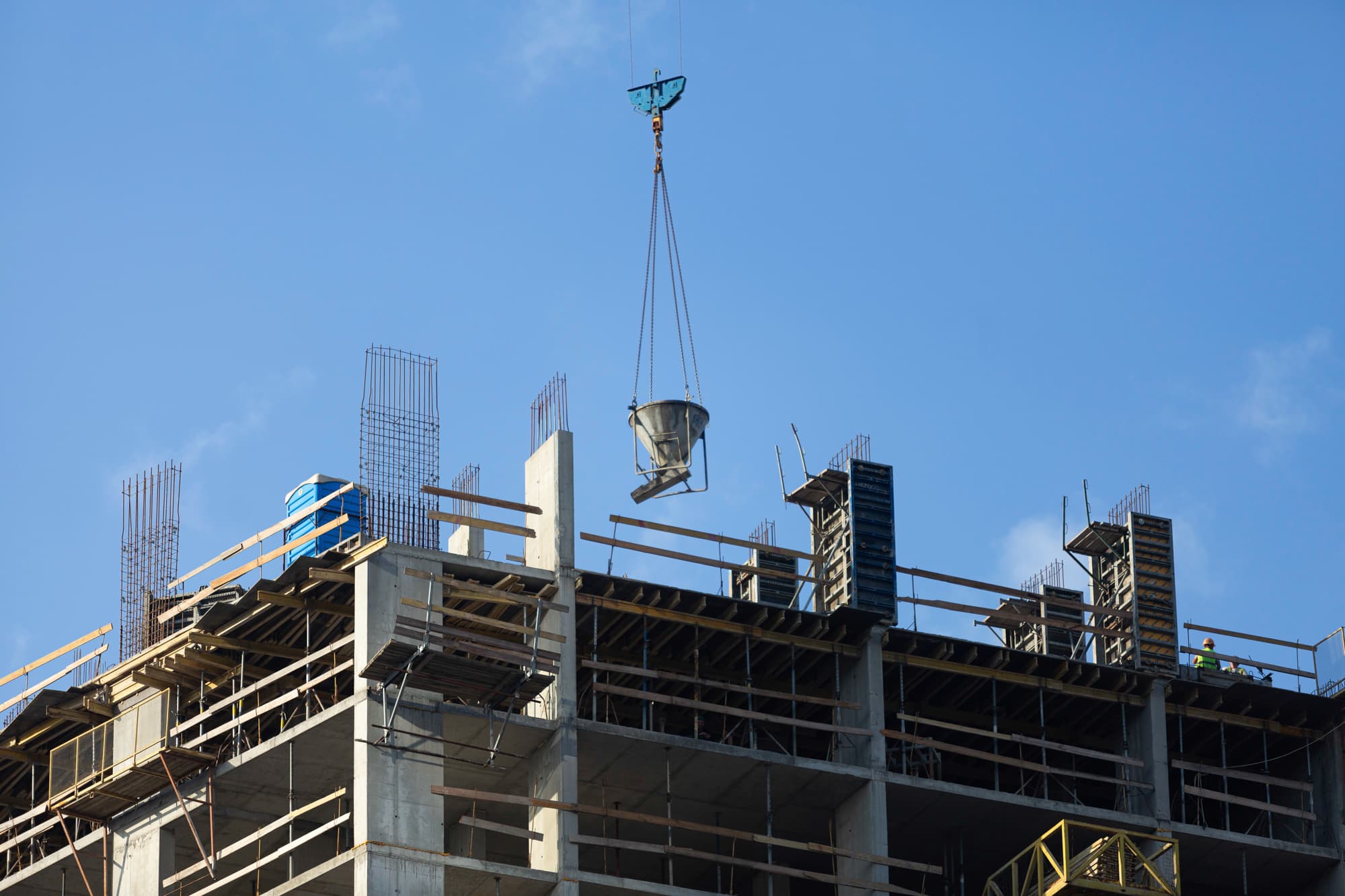

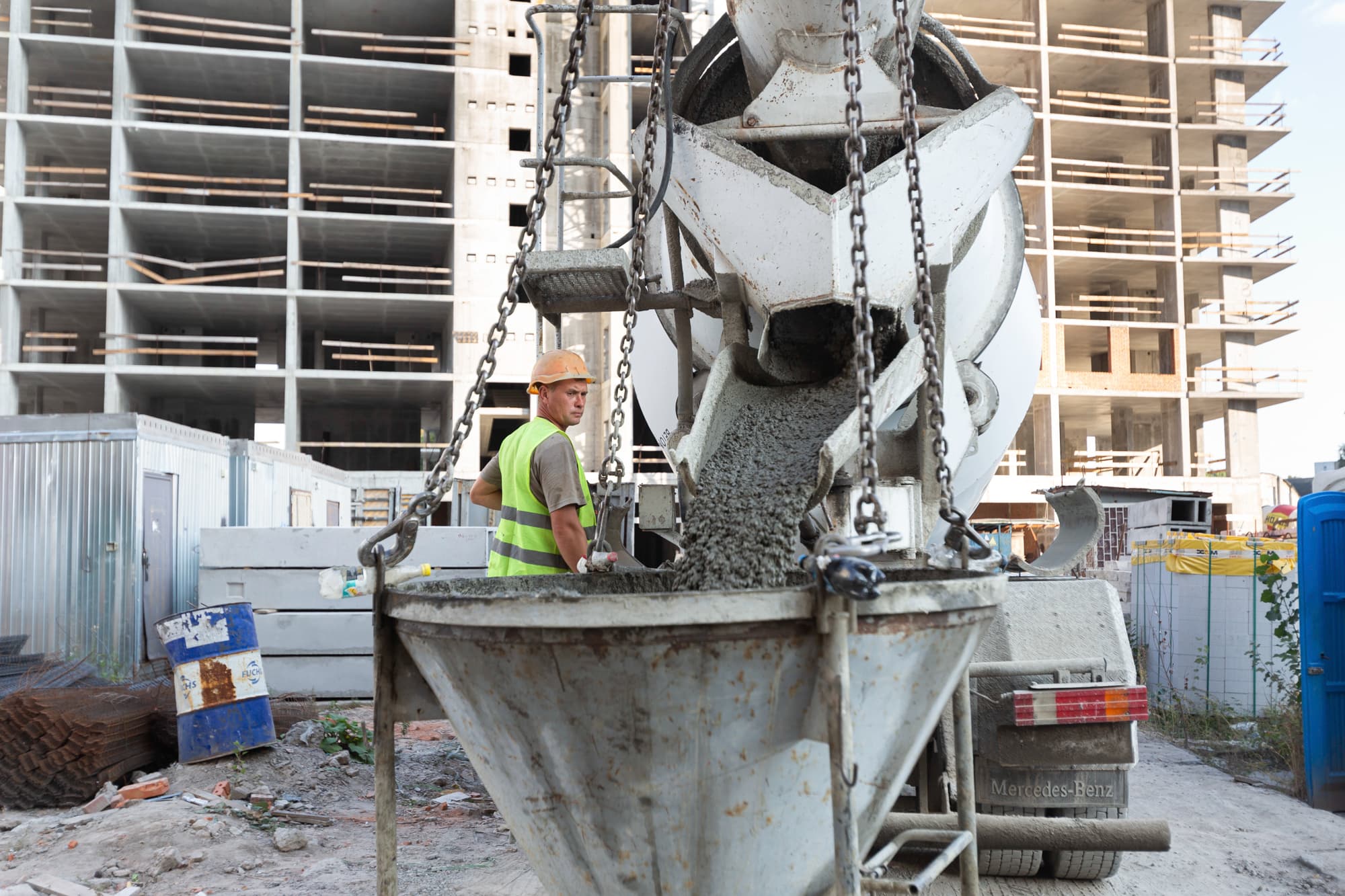

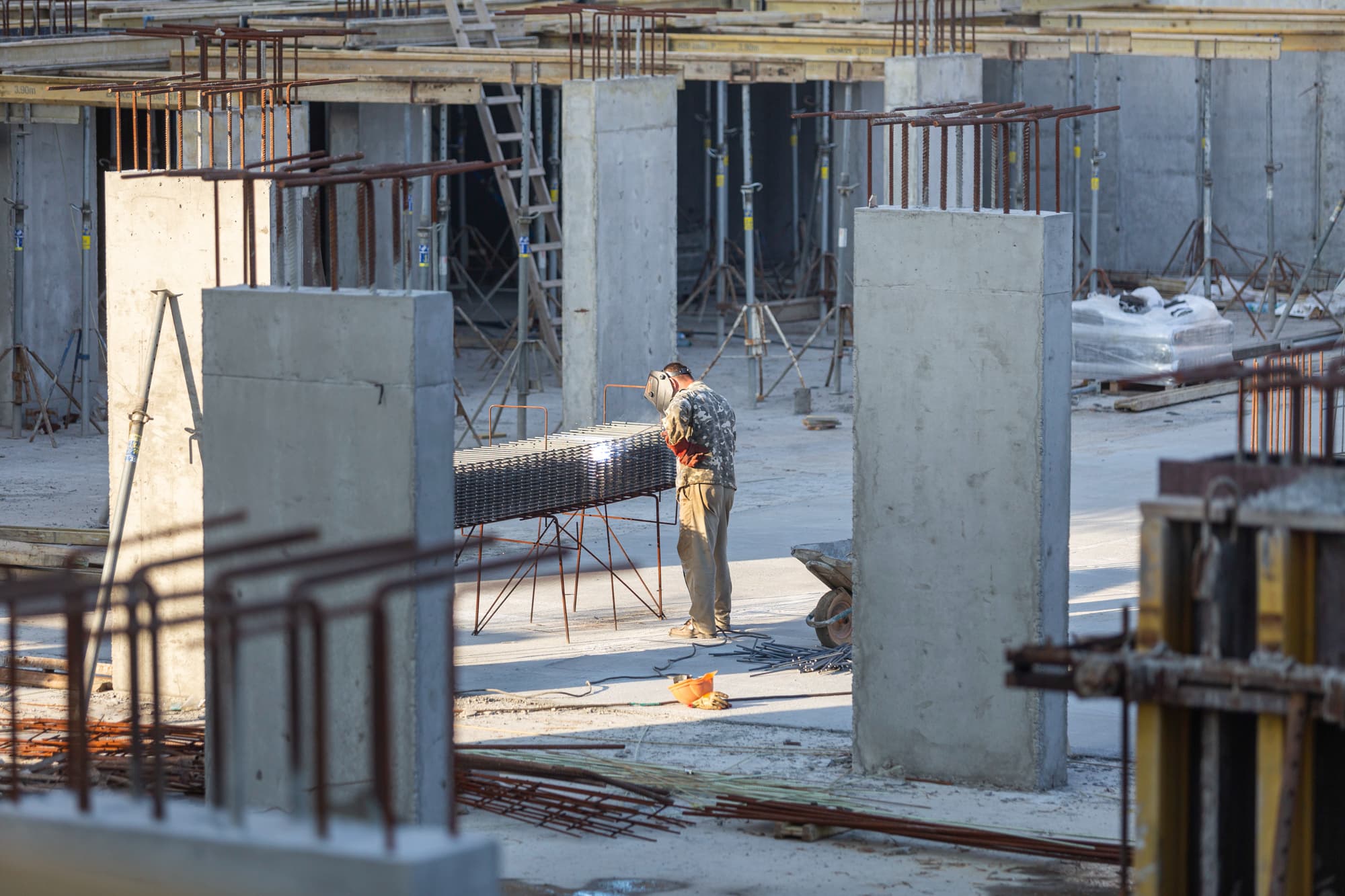

•  армування та бетонування вертикальних, горизонтальних елементів будівлі 19-го поверхів – 100%;

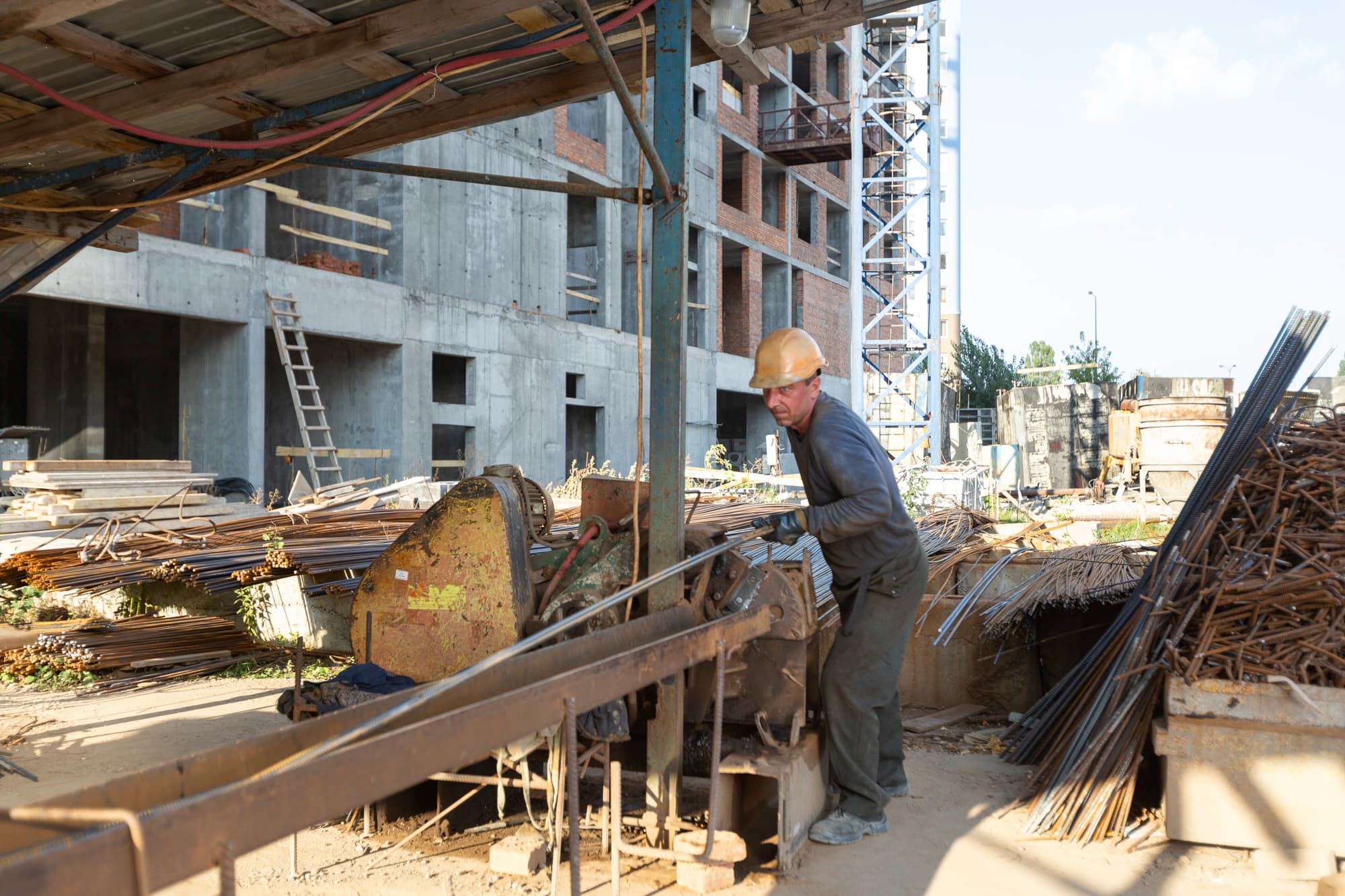

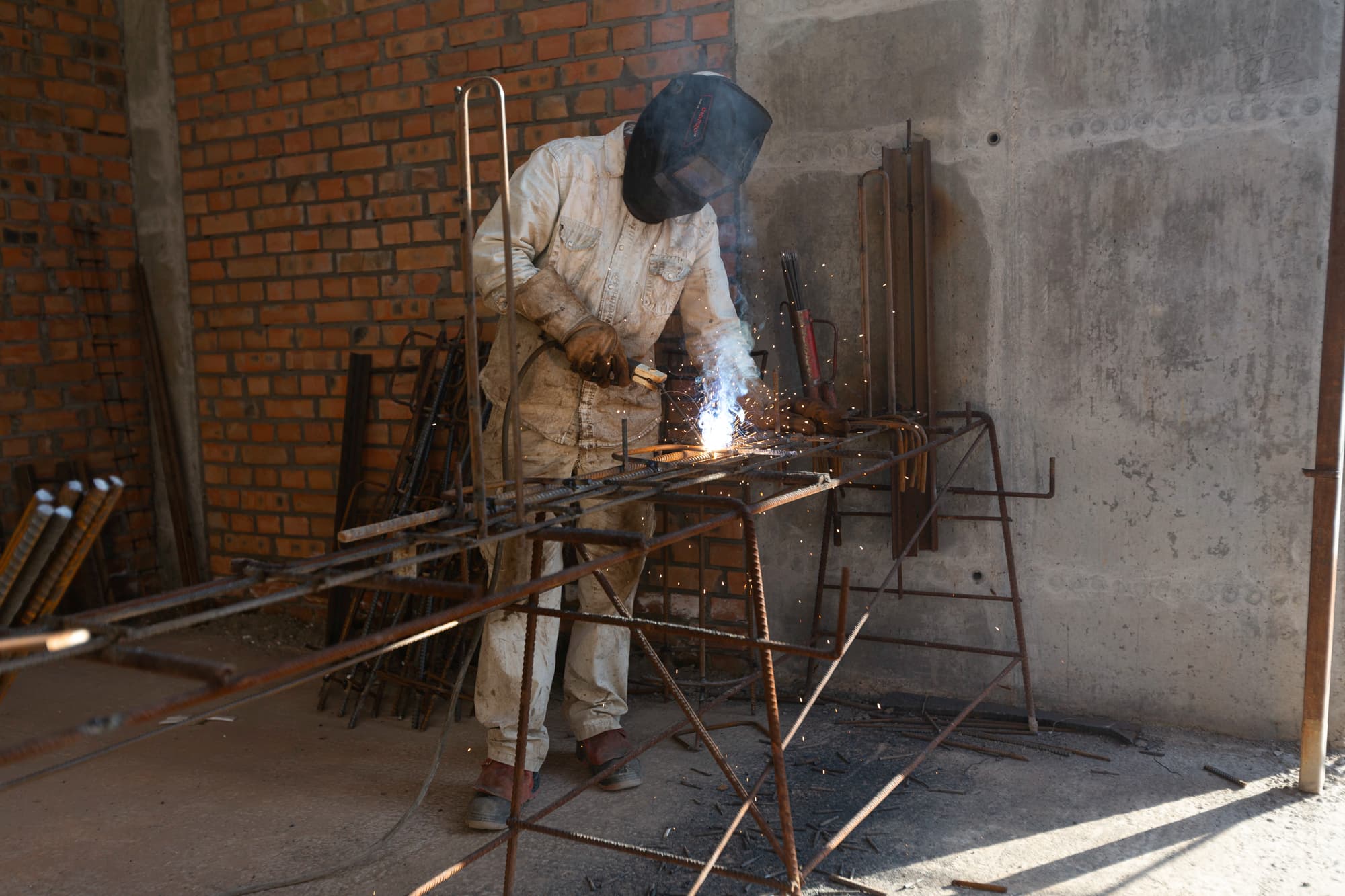

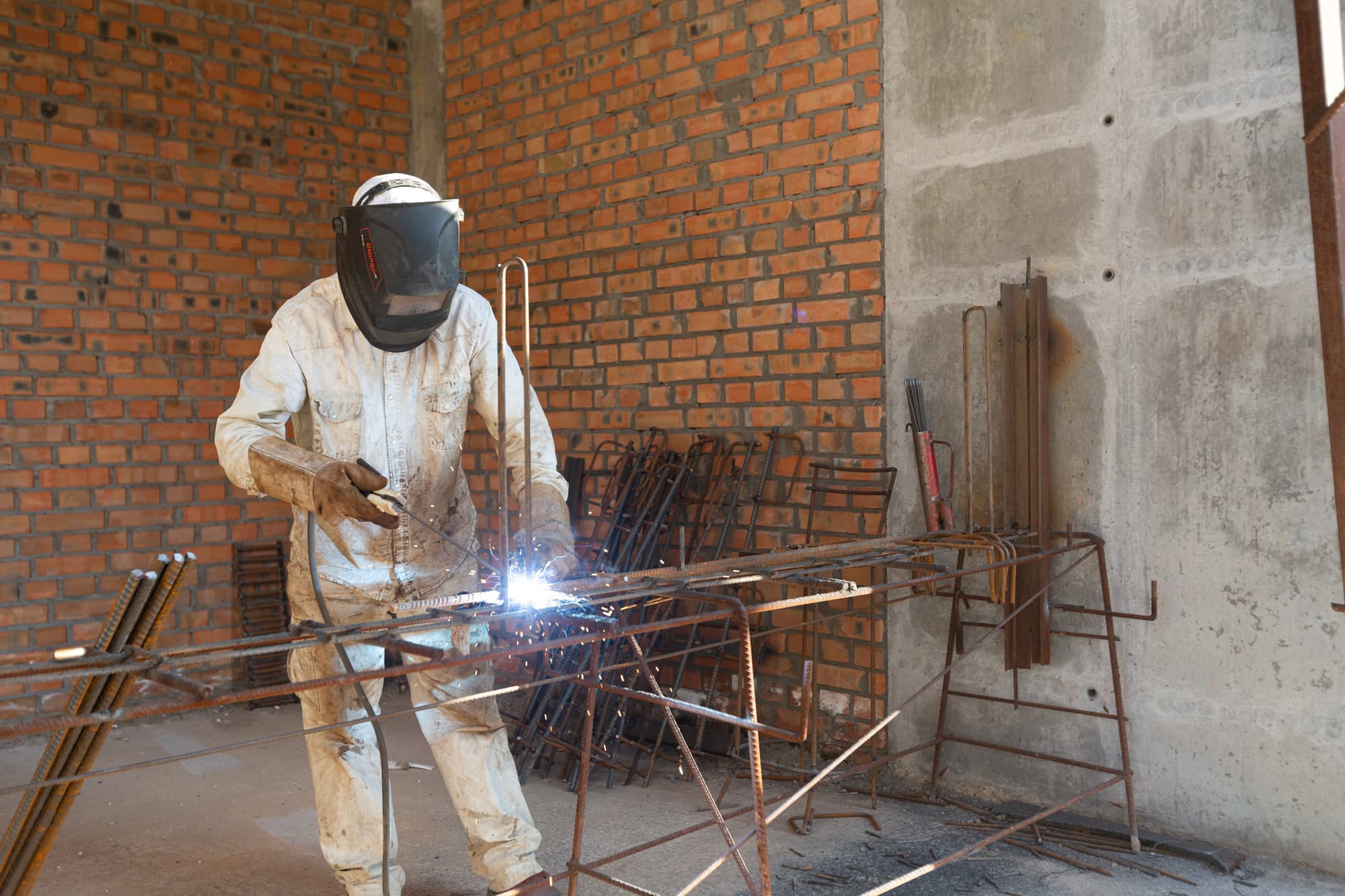

•  влаштування внутрішніх та зовнішніх цегляних стін – 30%;

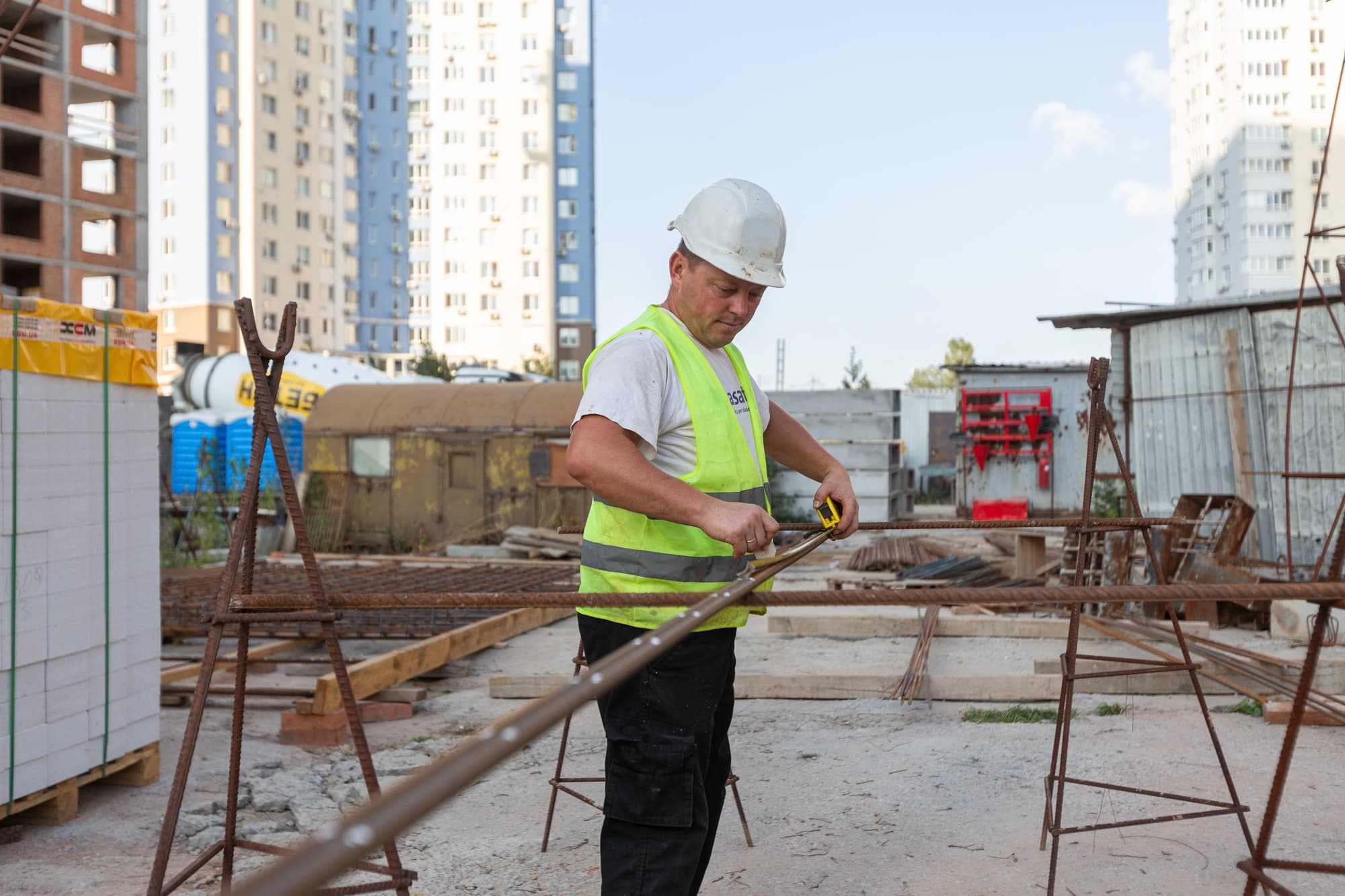

•  монтаж сходових маршів 15, 16-го поверхів – 20%;
•  монтаж вентиляційних блоків – 40%.

Будинок №4, секція 2:

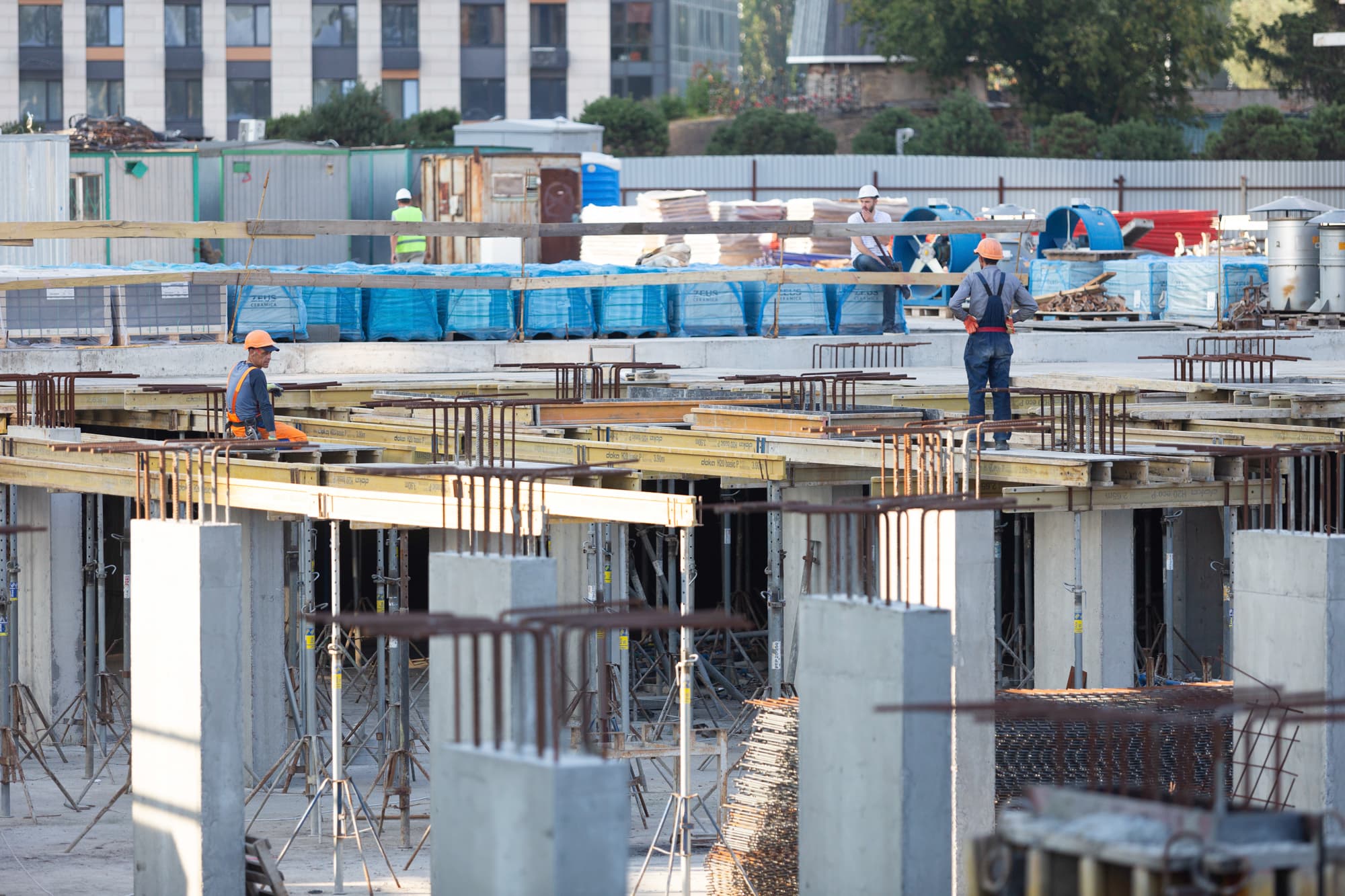

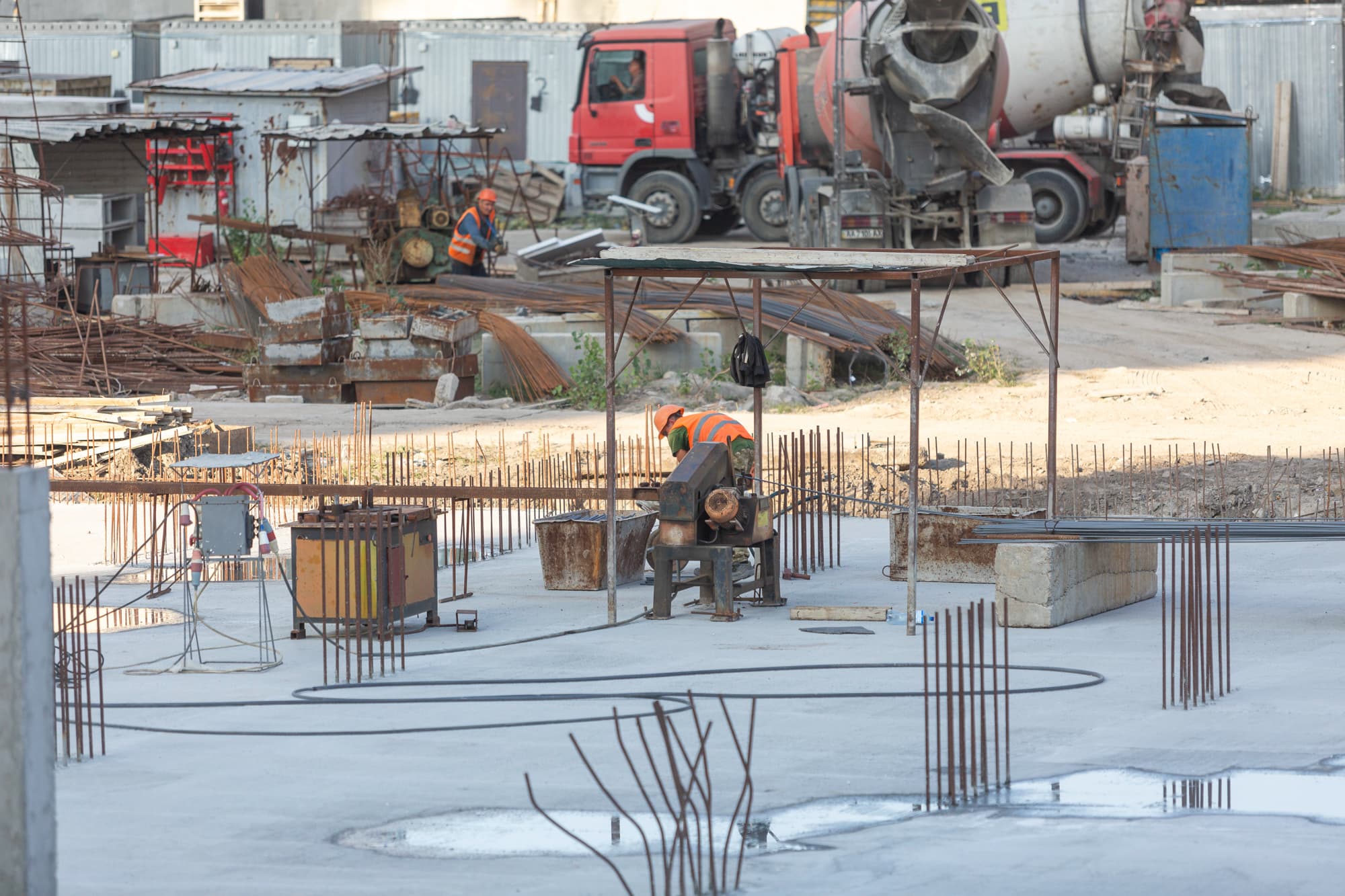

•  виконання монолітних робіт паркінгу.

Будинок №4, секція 3:
Влаштування з/б конструкцій:
•  армування та бетонування вертикальних елементів будівлі 9-го поверху – 100%;
•  монтаж вентиляційних блоків – 15%;
•  монтаж сходових маршів – 4%.

/
