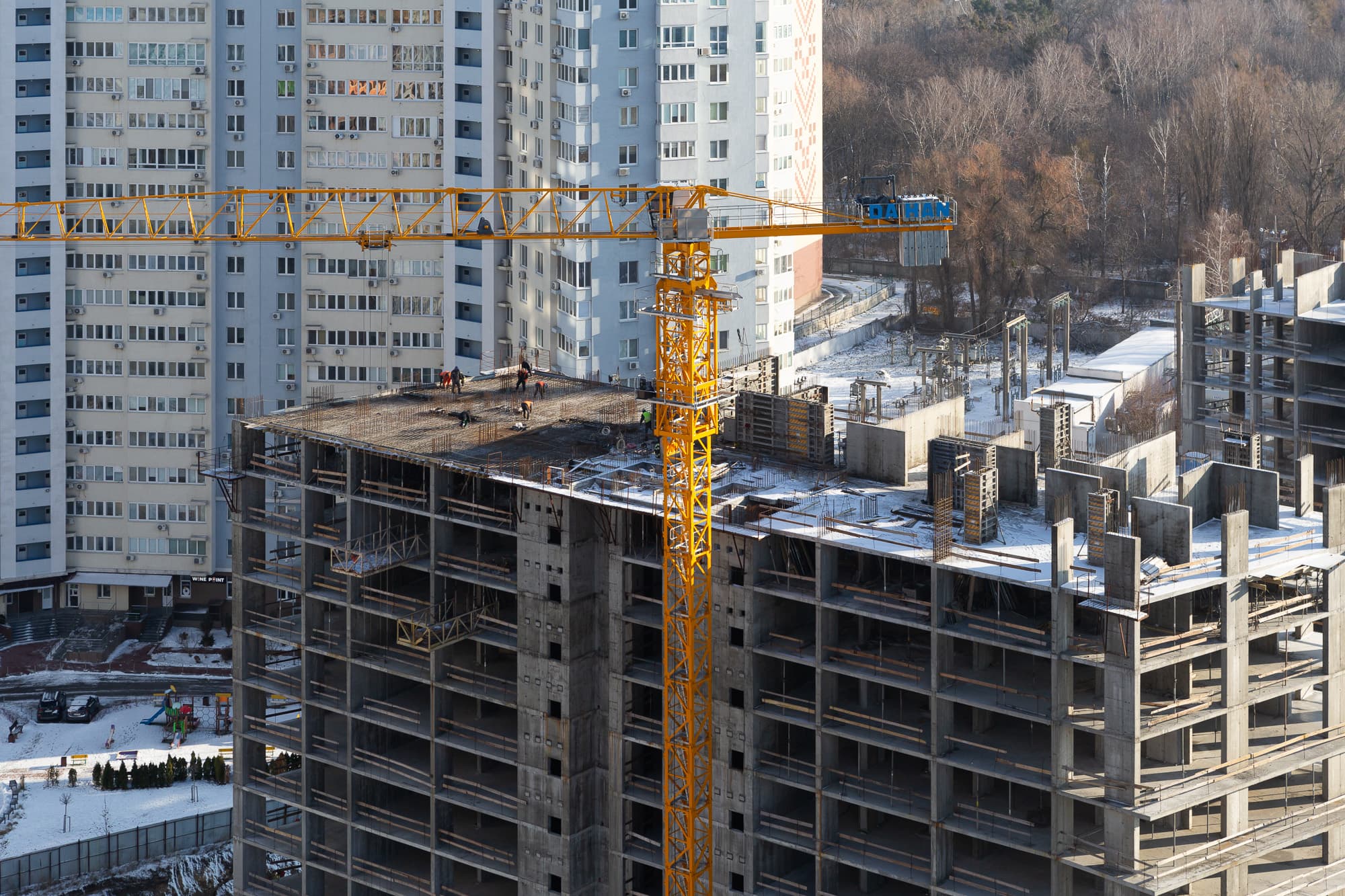

Хід будівництва, 04.12.2023
Метрополіс від DIM зводиться швидкими темпами!
Будинок №3, секція 1:
• прокладання електромереж (горизонтальних) для освітлення МЗК – 70%;

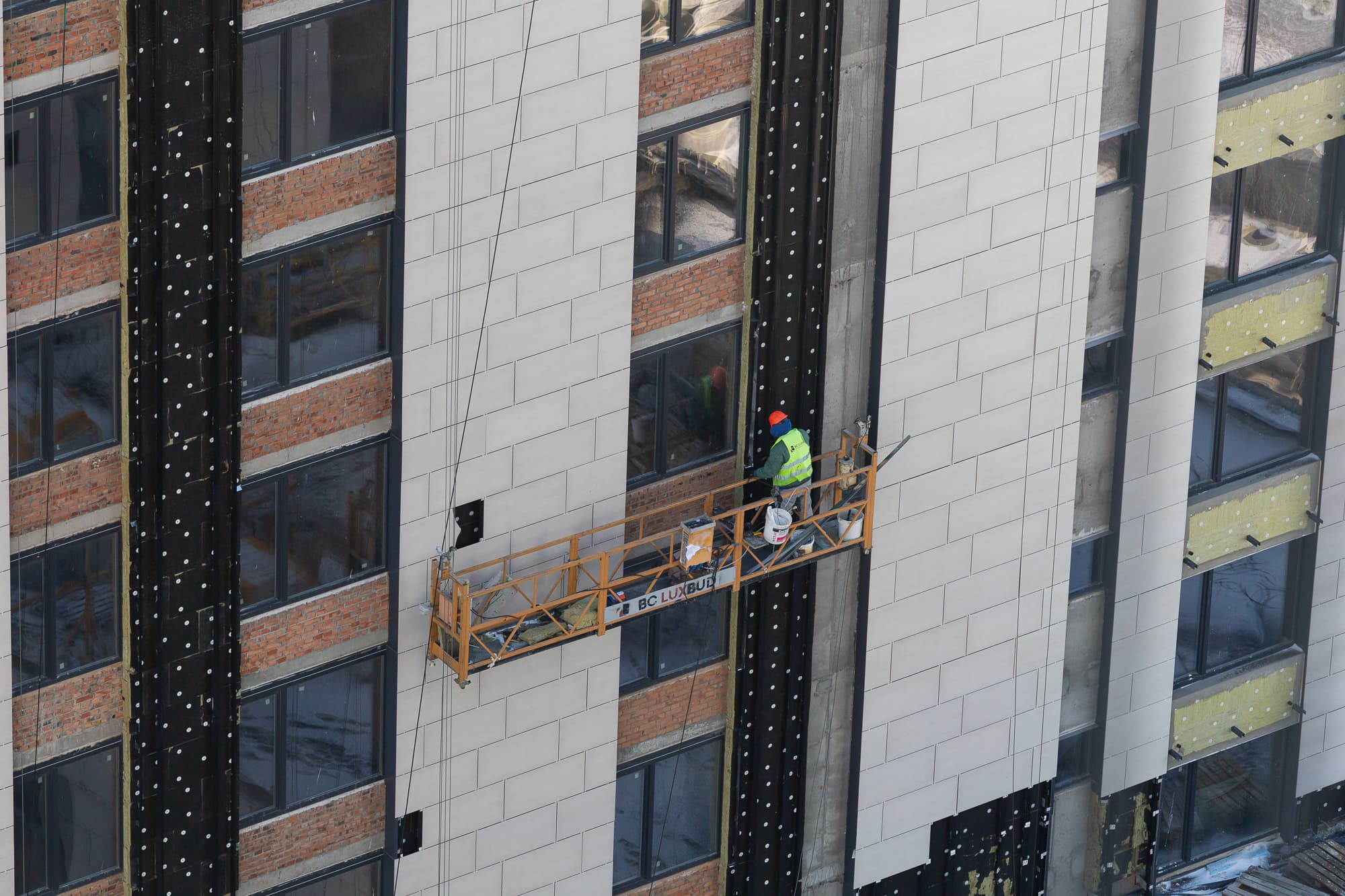

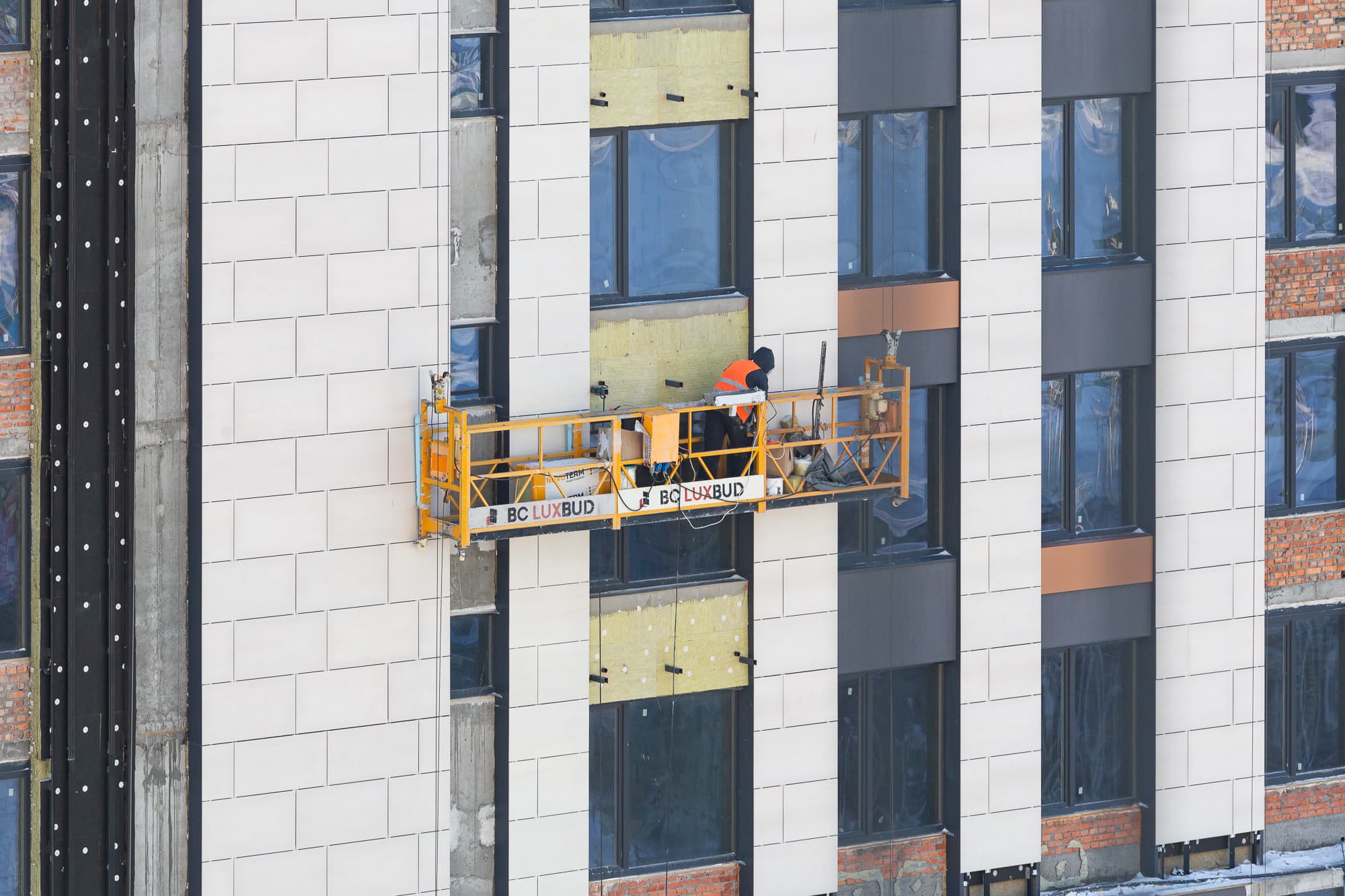

• влаштування НВФ – 97%;
• влаштування СПОК – 94%;
• монтаж ліфтового обладнання – 70%;
• прокладання пожежних слаботочних мереж МЗК – 55%;
• оздоблення (штукатурка)стін МЗК – 100%;
• монтаж вхідних квартирних дверей – 35%.
Будинок №3, секція 2:
• влаштування ЛММ будівлі – 82%;
• монтаж ліфтового обладнання – 60%;
• монтаж трубопроводу В1.2 – 95%;
• прокладання електромереж (горизонтальних) для освітлення МЗК – 95%;
• прокладання пожежних слаботочних мереж МЗК – 55%;
• монтаж вхідних квартирних дверей – 100%.
Будинок №3, секція 3:
• влаштування ЛММ будівлі – 80%;
• укладання плитки на підлогу в МЗК – 96%;
• монтаж протипожежної системи МЗК, квартир – 65%;
• монтаж ліфтового обладнання – 100%;
• монтаж металевих вхідних дверей у квартиру – 100%.
Паркінг ЖБ №3:
• влаштування вентиляційної системи В-1-2-3-4-5-6-7-8,П-1 – 96%;
• оздоблення МЗК підвальної житлової частини – 99%;
• монтаж інженерного обладнання в технічних приміщеннях – 50%;
• монтаж магістралей В1.2-В2.2 – 80%;
• монтаж повітроводів димовидалення – 45%;
• монтаж системи пожежного водопроводу – 40%.
Будинок №4, секція 1:

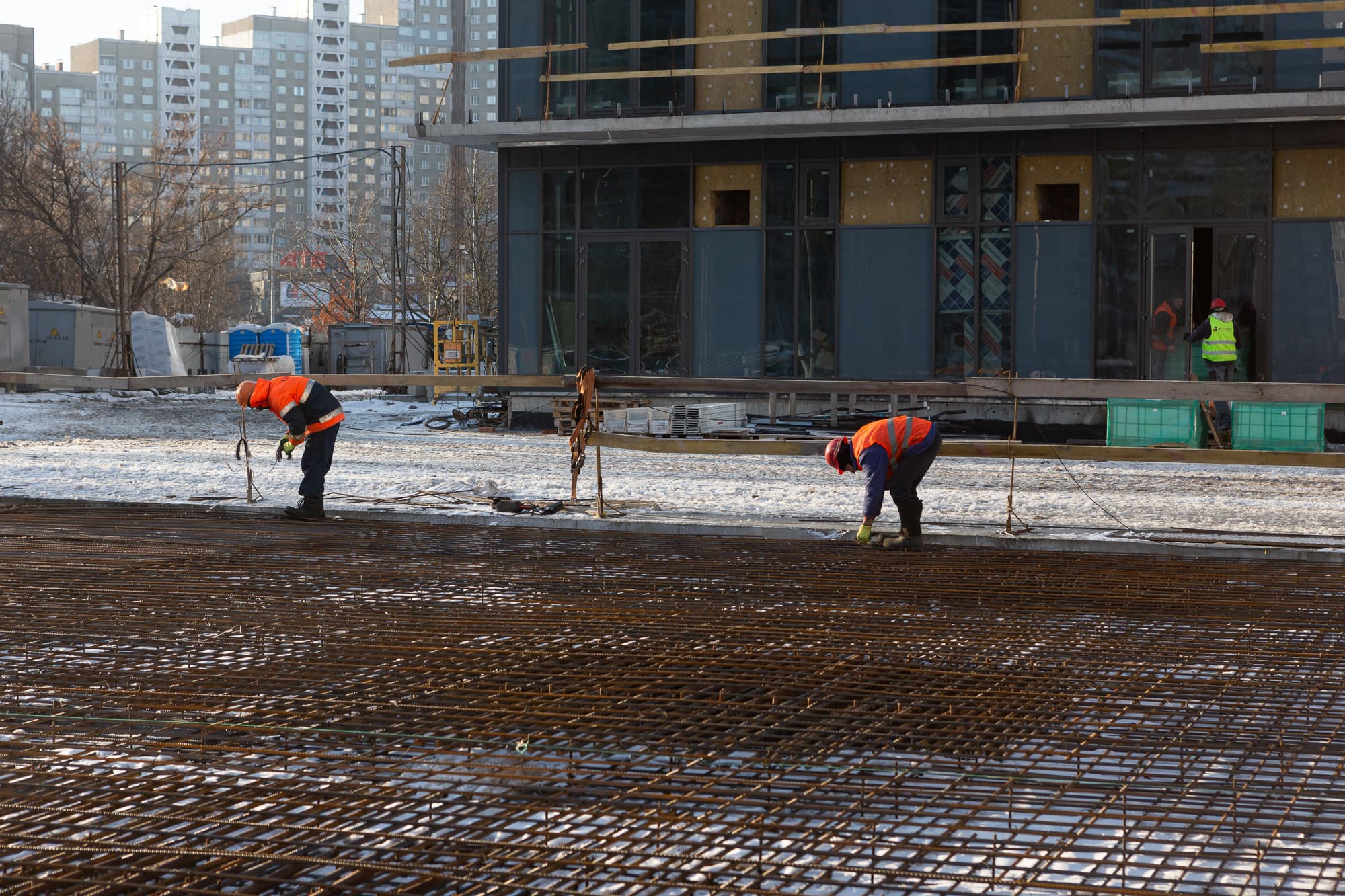

Влаштування з/б конструкцій:

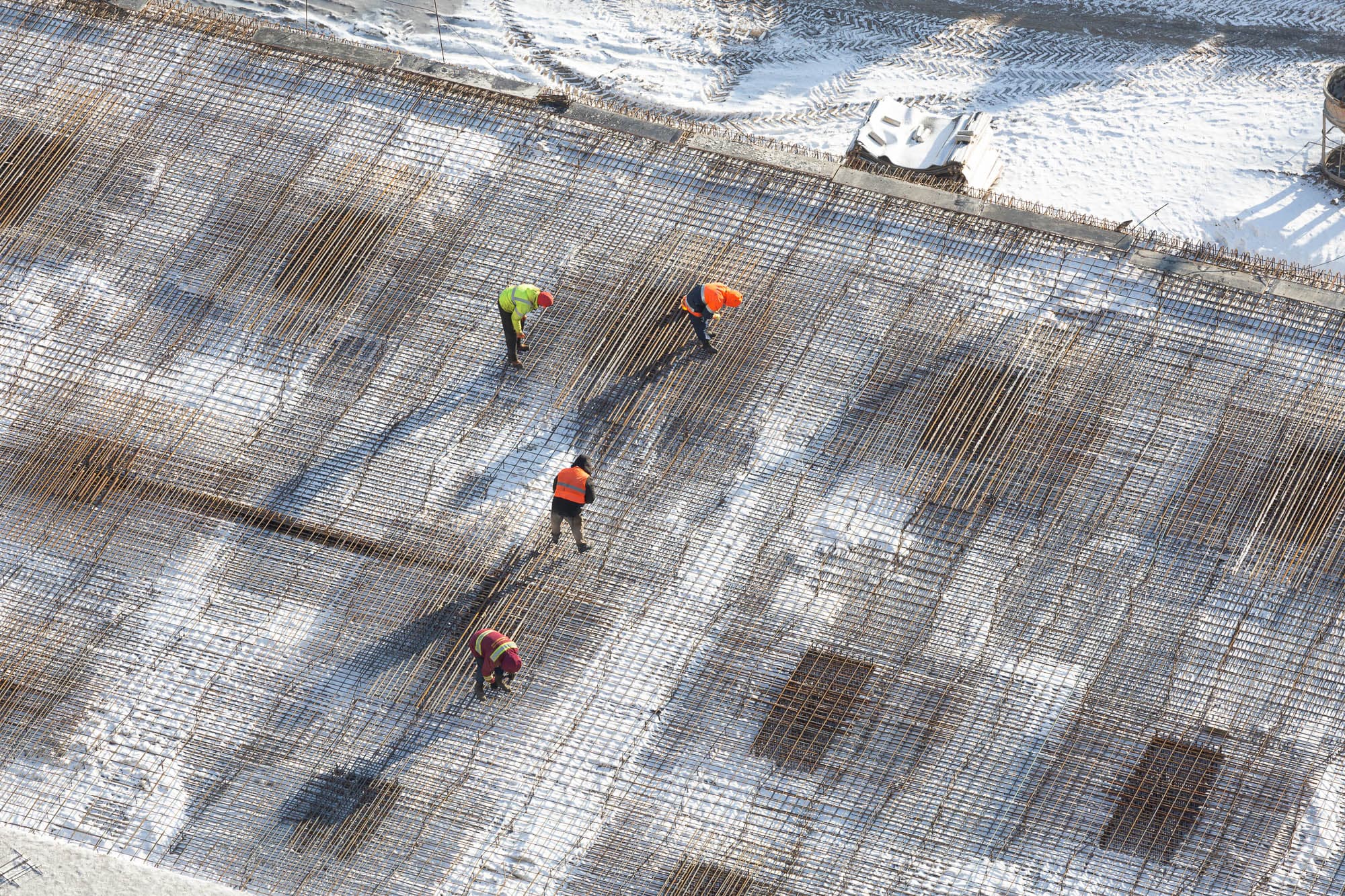

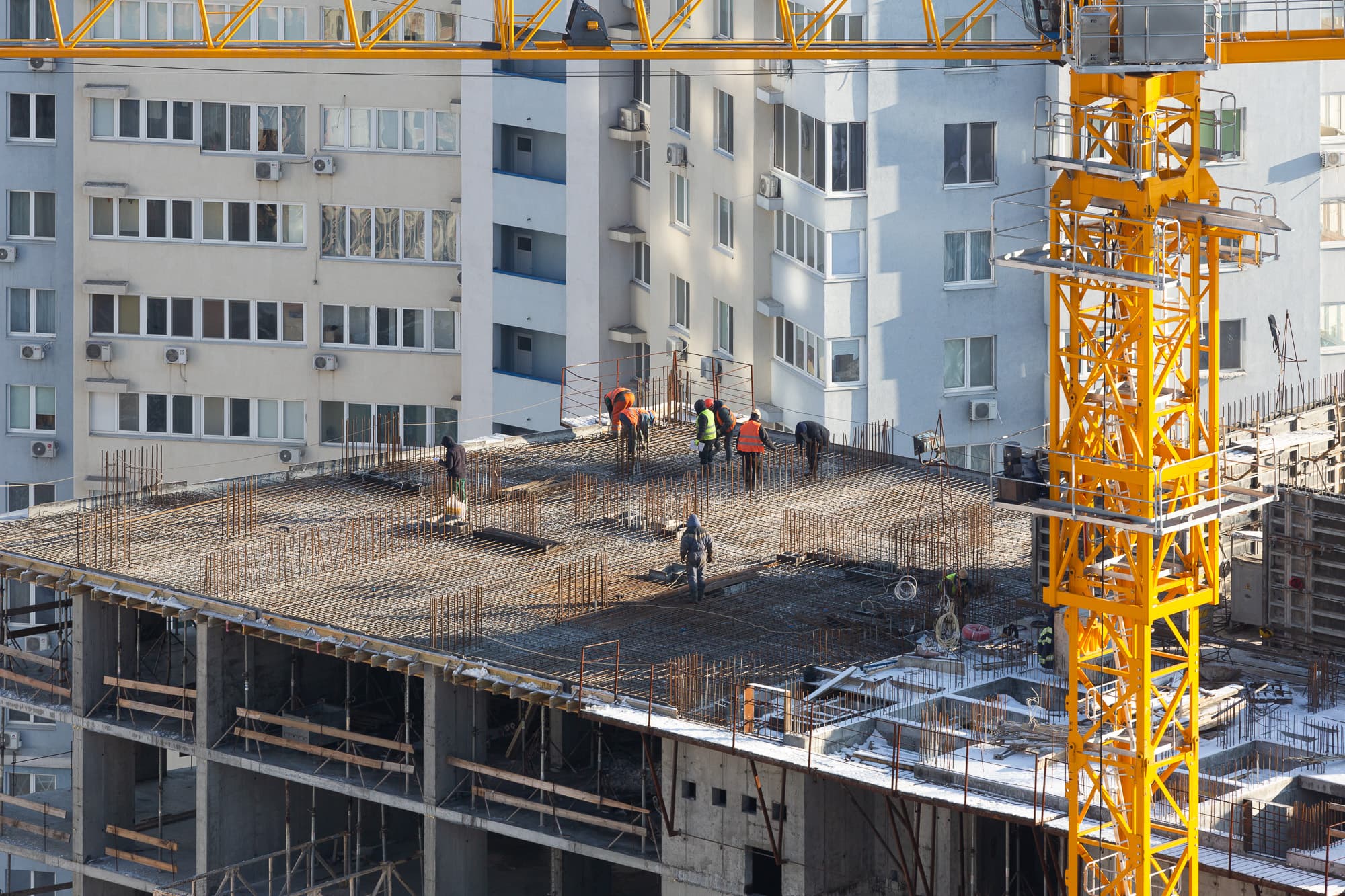

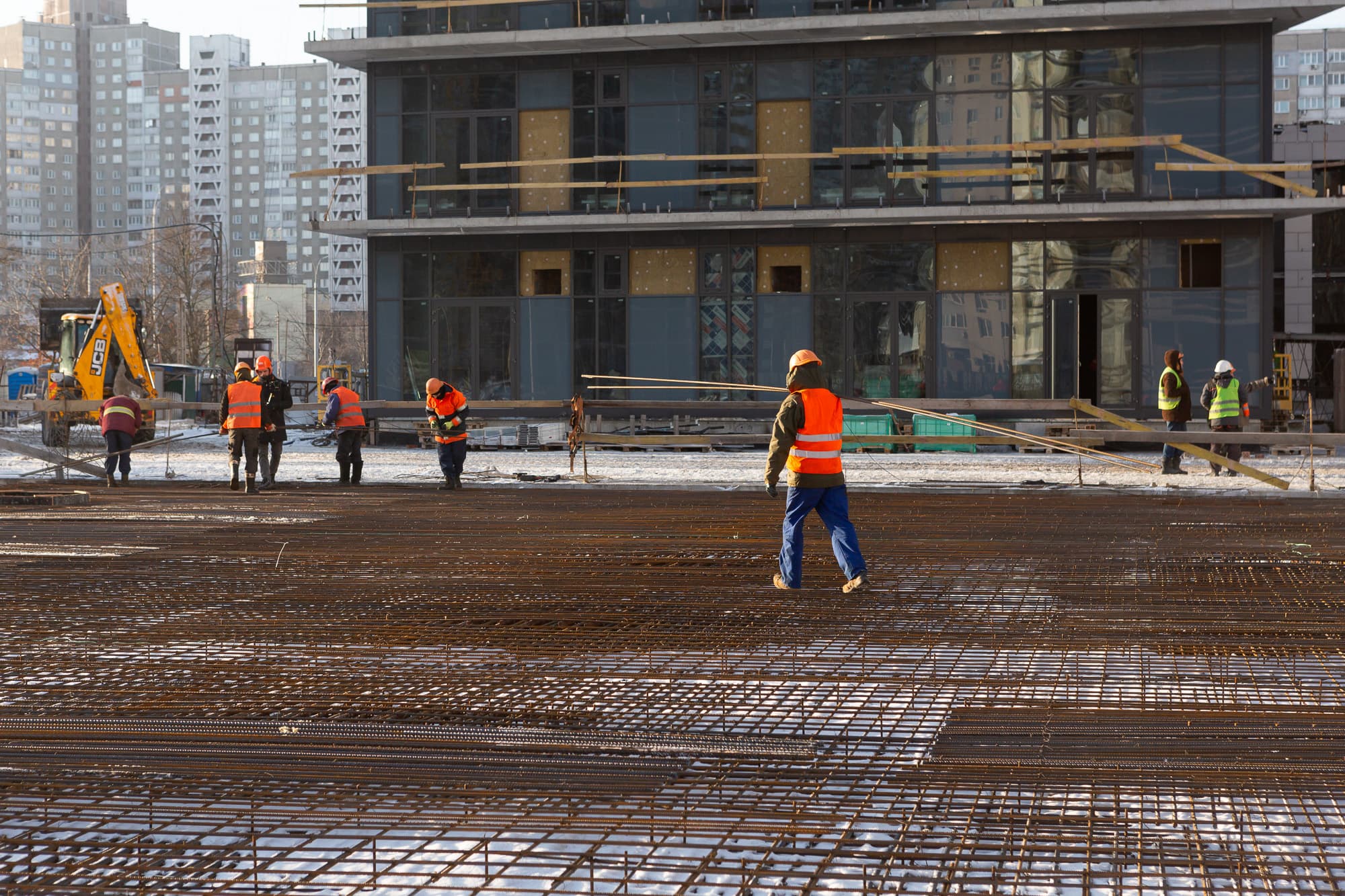

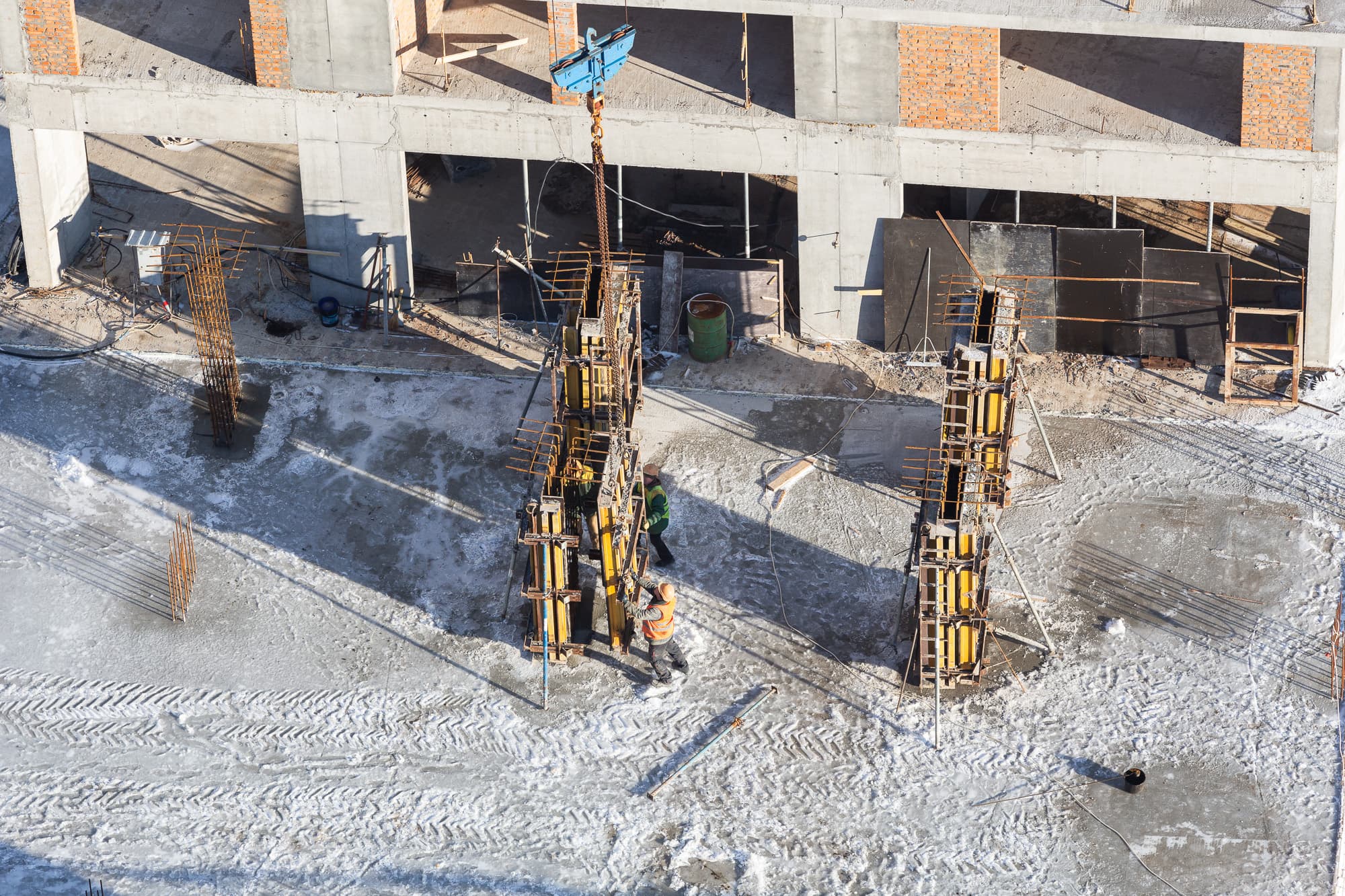

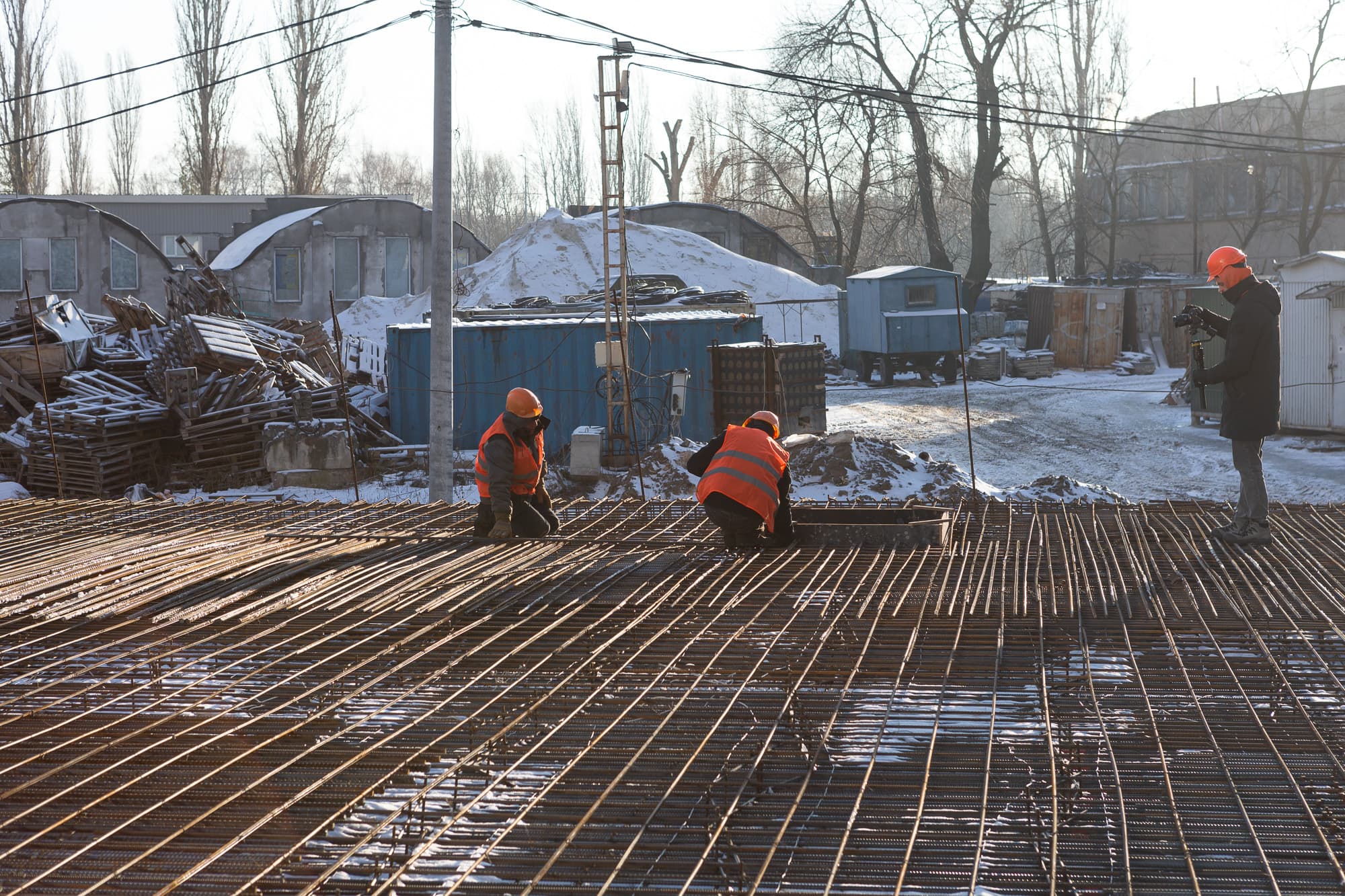

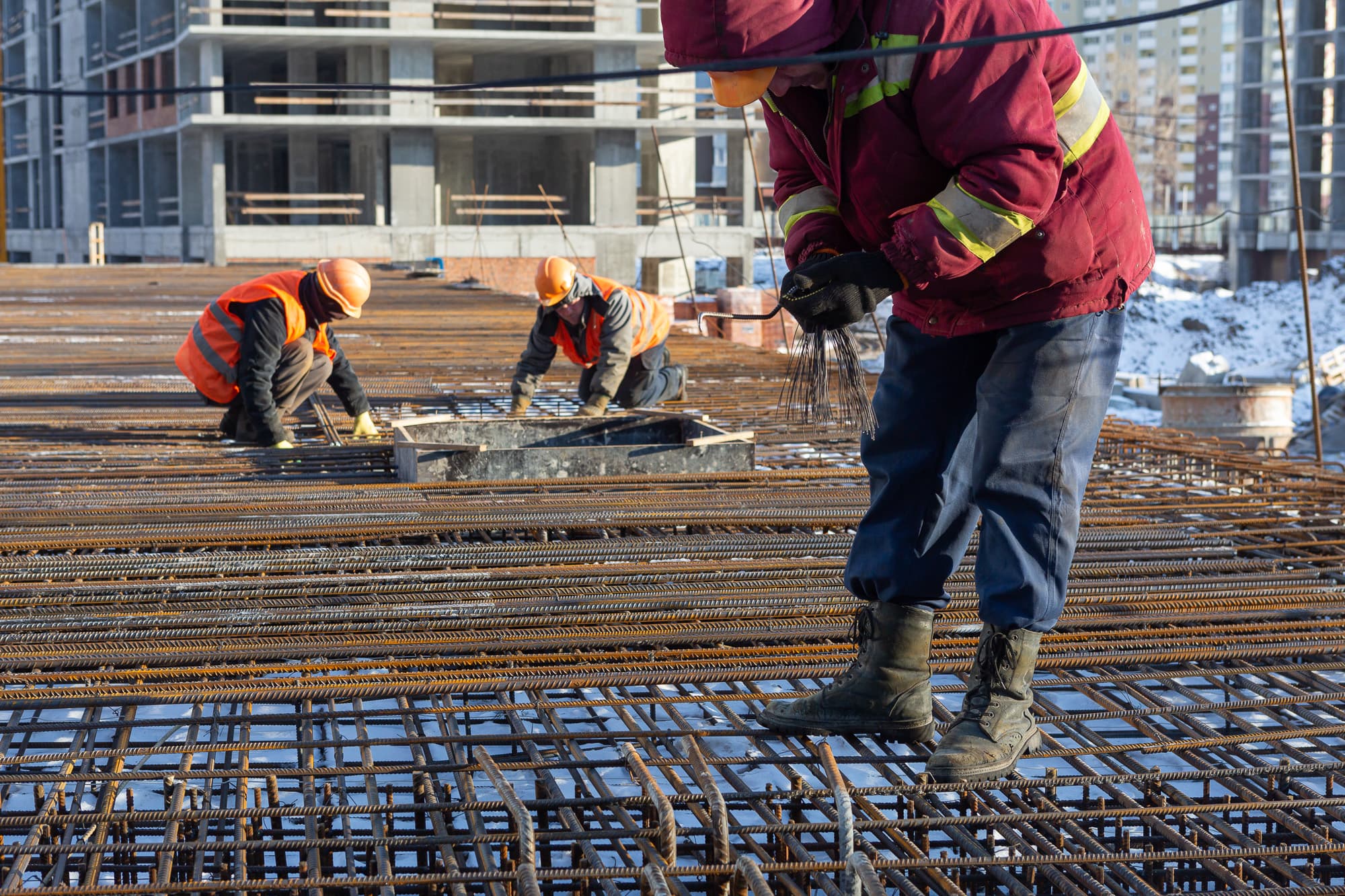

• армування та бетонування вертикальних, горизонтальних елементів будівлі 20-го поверху – 33%;

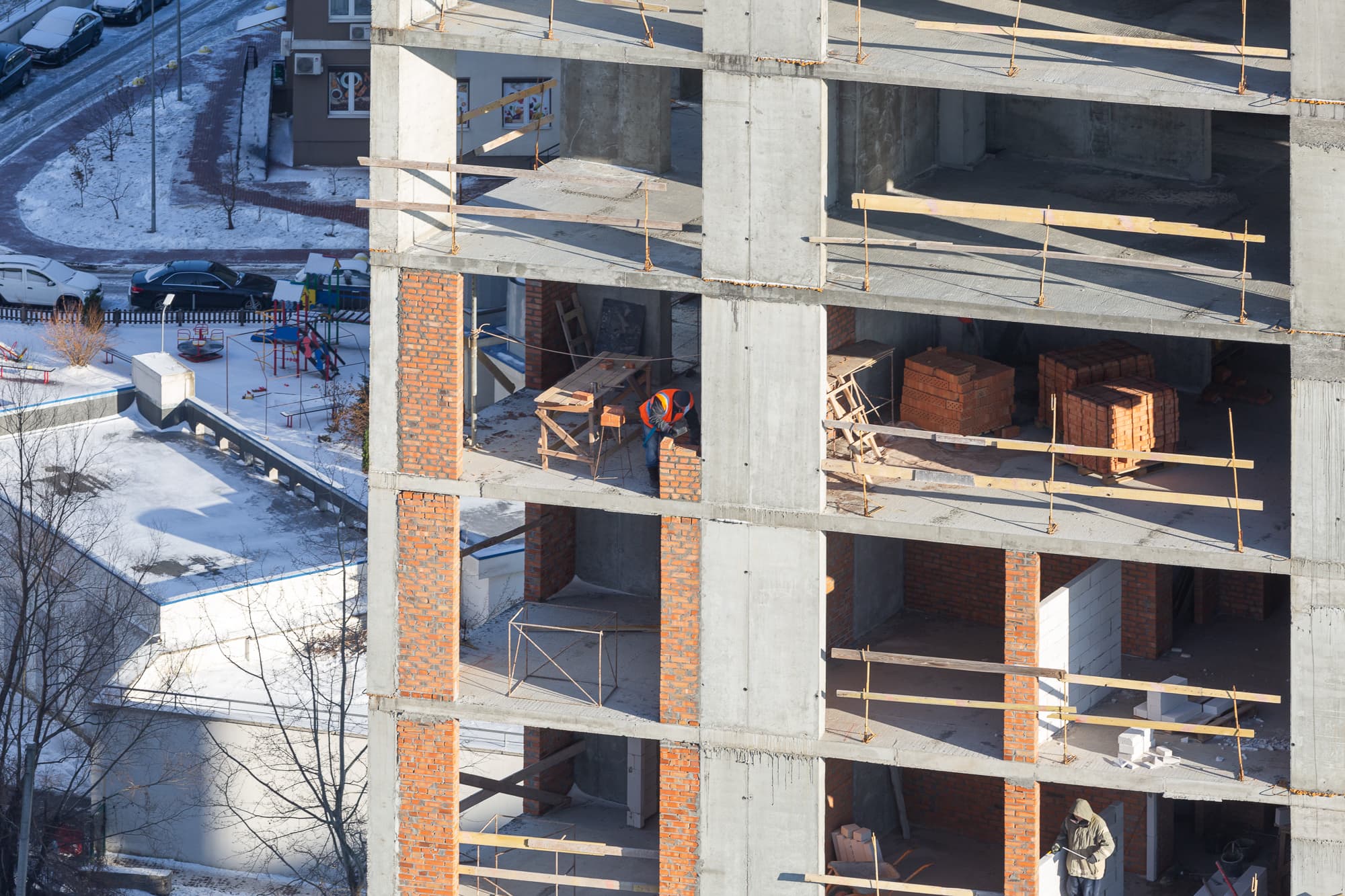

• влаштування внутрішніх та зовнішніх цегляних стін – 42%;
• монтаж сходових маршів – 30%;
• монтаж вентиляційних блоків – 48%.
Будинок №4, секція 3:
Влаштування з/б конструкцій:
• армування та бетонування горизонтальних елементів будівлі 11-го поверху – 100%;
• армування та бетонування вертикальних елементів будівлі 12-го поверху – 40%;
• монтаж вентиляційних блоків – 28%;
• монтаж сходових маршів – 15%.
Паркінг ЖБ №4, 2-га черга 2-й пусковий:

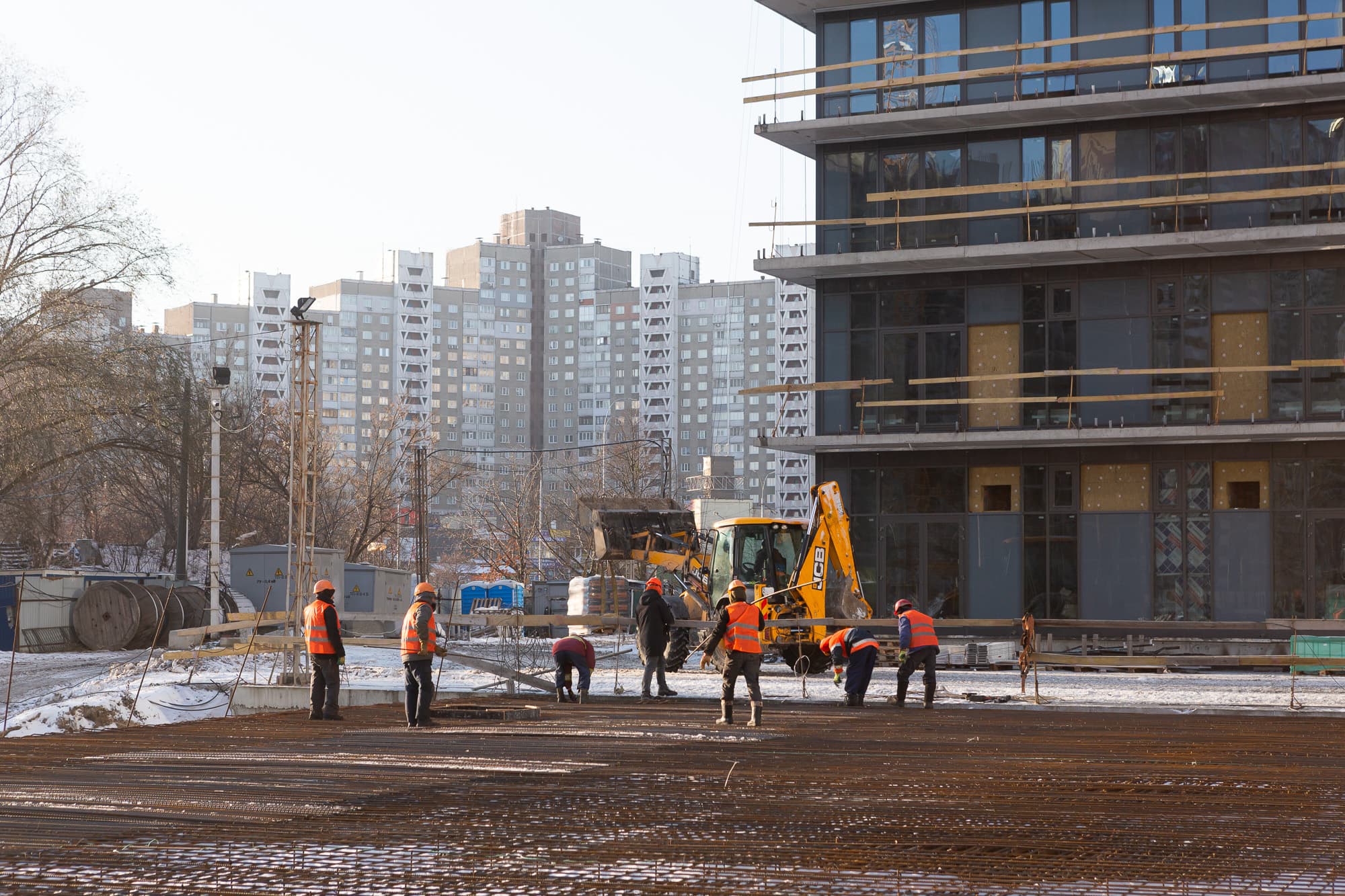

• армування та бетонування горизонтальних та вертикальних конструкцій – 40%.
Паркінг окремо стоячий 3-й пусковий:
• армування та бетонування горизонтальних та вертикальних конструкцій – 100%.
