Хід будівництва, 05.01.2024

Метрополіс від DIM зводиться швидкими темпами!

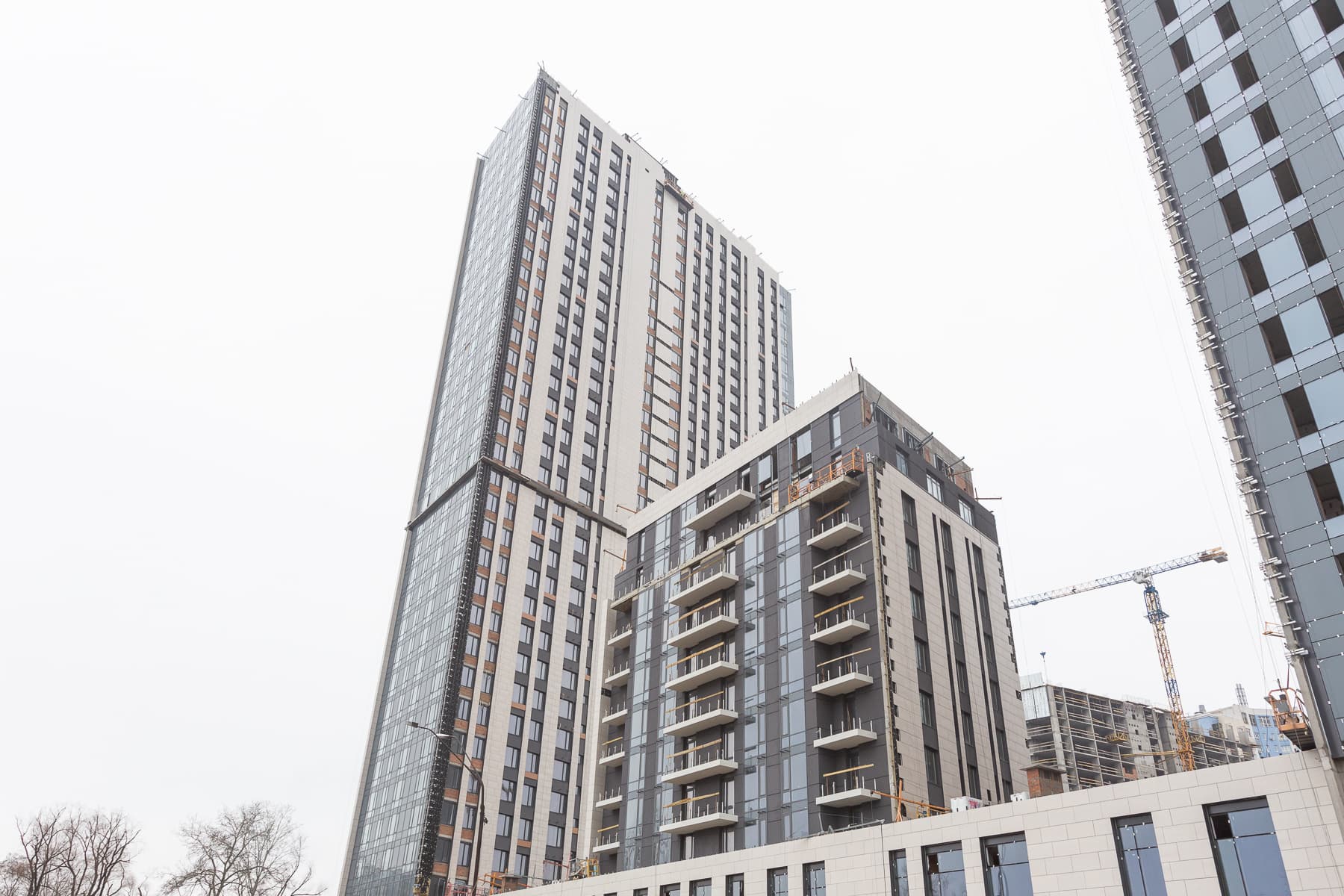

Ділимось останніми новинами з будмайданчика за грудень:

Будинок №3, секція 1:

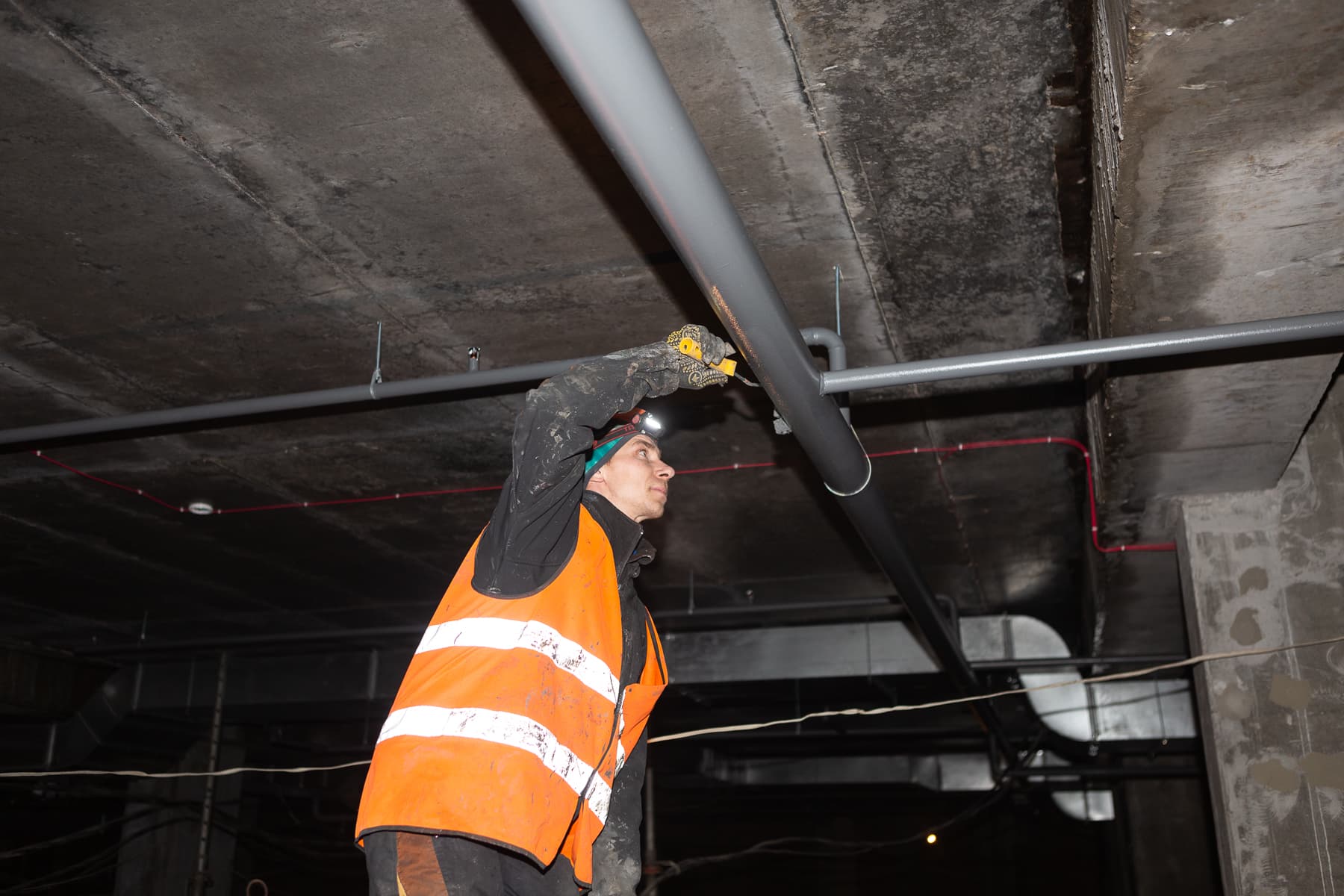

•  прокладання електромереж (горизонтальних) для освітлення МЗК – 80%;

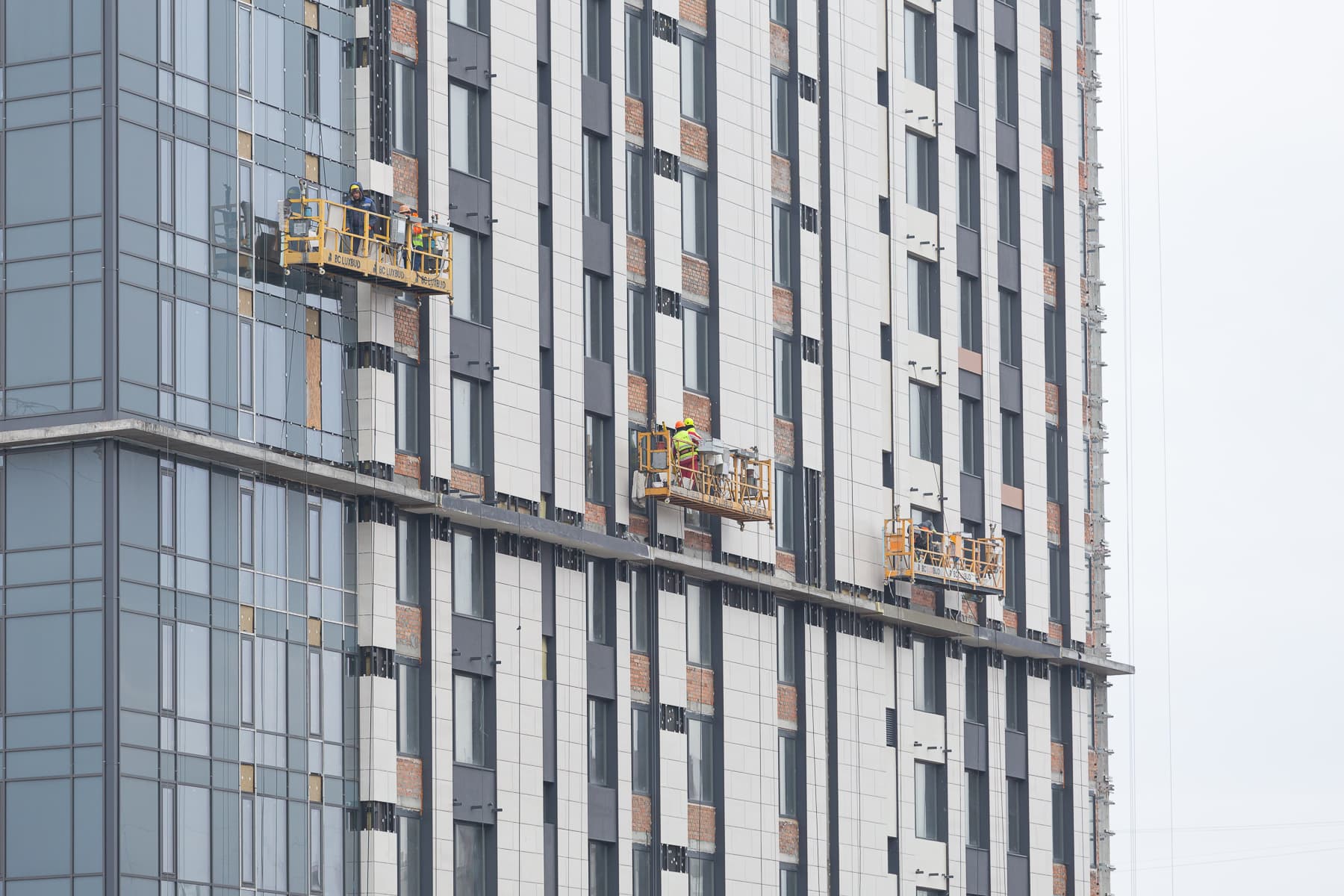

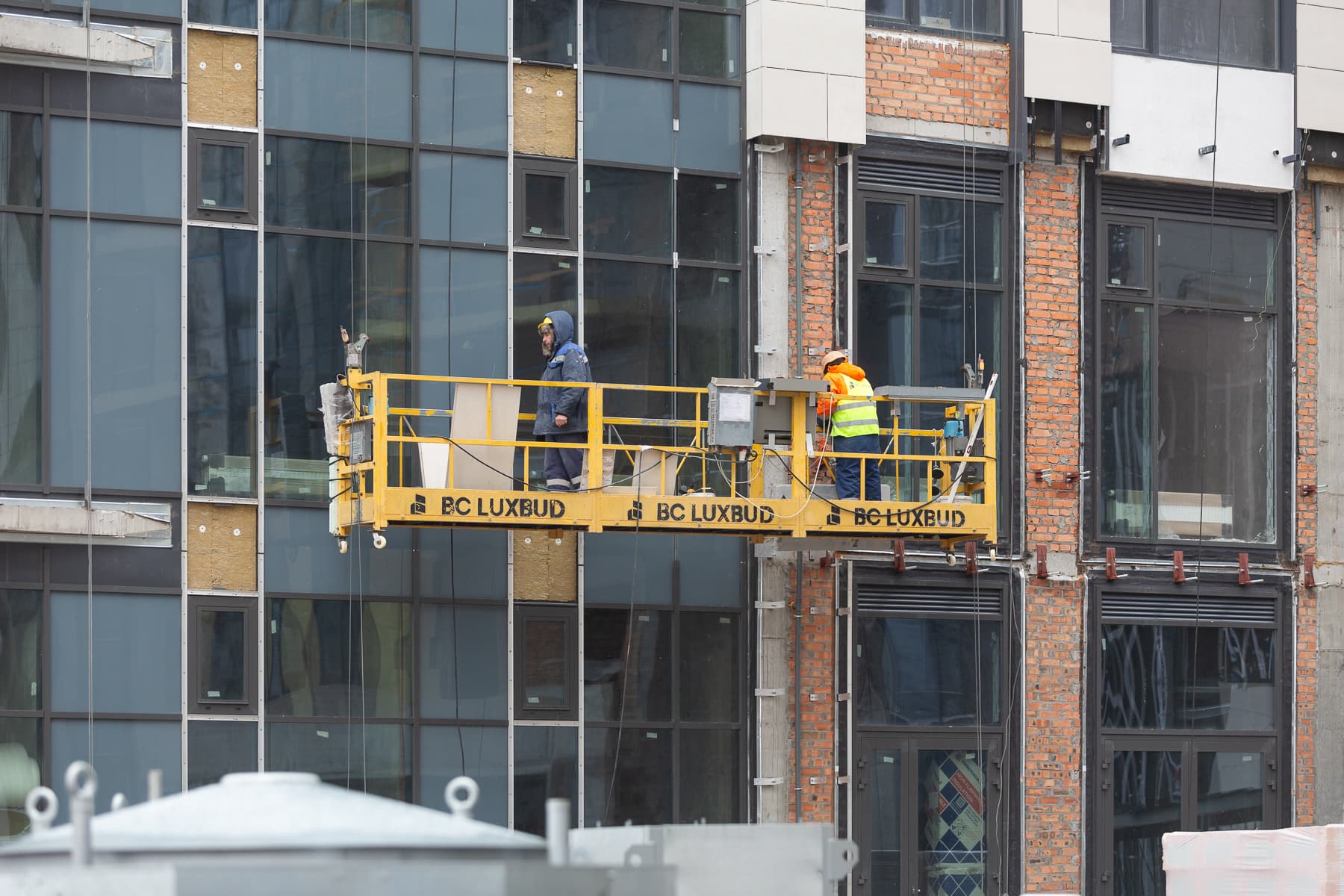

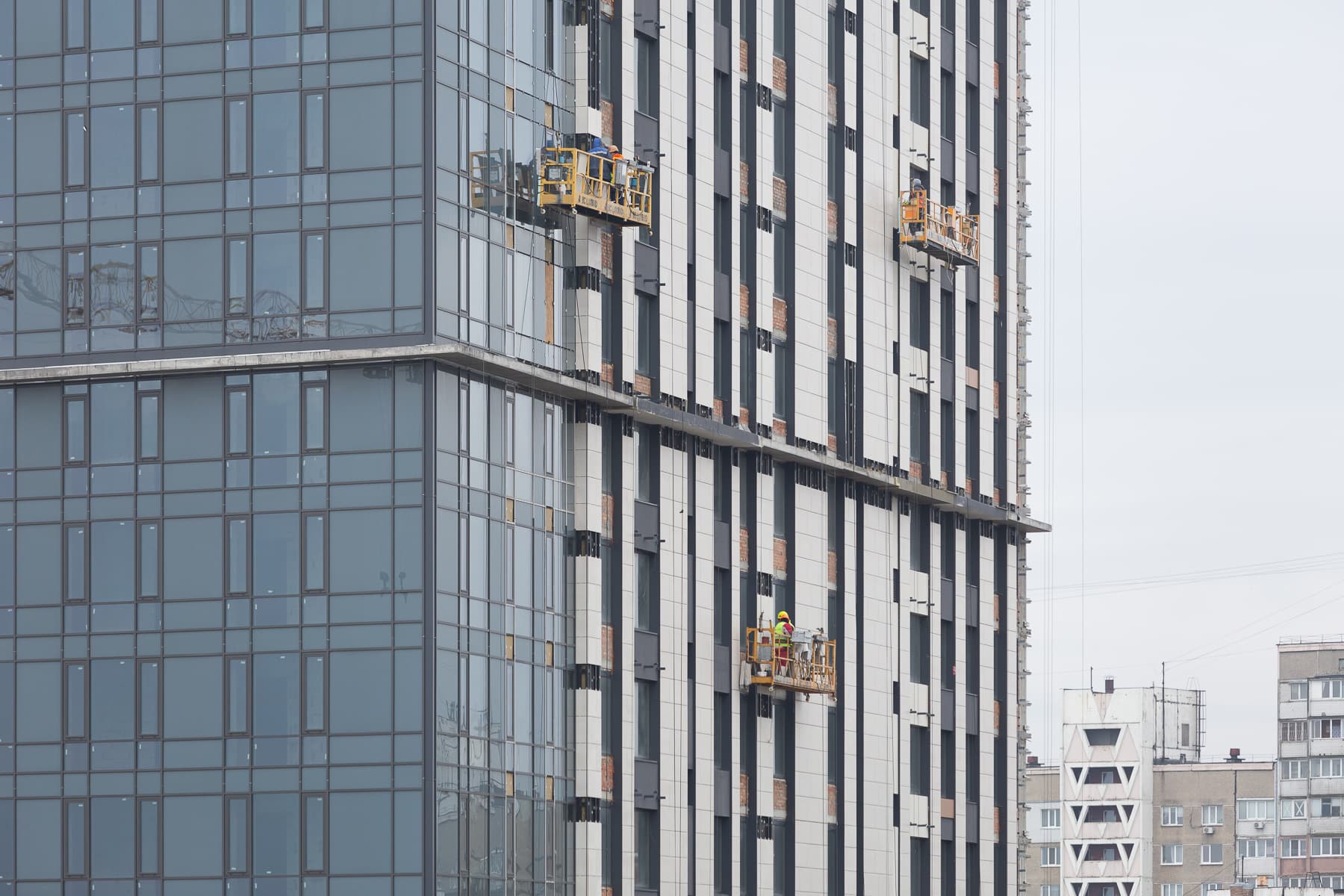

•  влаштування НВФ – 98%;
•  влаштування СПОК – 95%;
•  монтаж ліфтового обладнання – 75%;
•  прокладання пожежних слаботочних мереж МЗК – 85%;
•  монтаж вхідних квартирних дверей – 40%.

Будинок №3, секція 2:
•  влаштування ЛММ будівлі – 85%;
•  монтаж ліфтового обладнання – 65%;

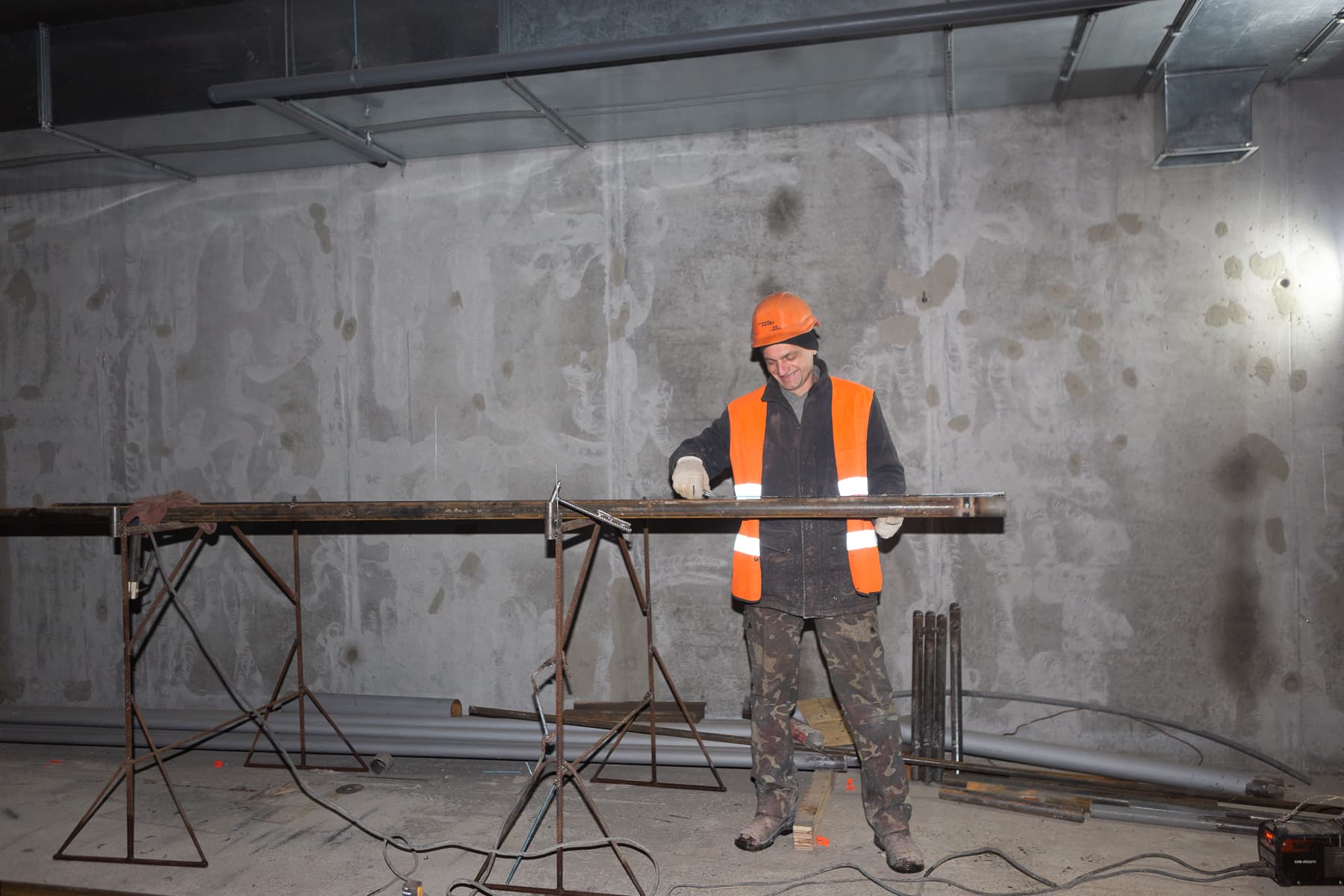

•  монтаж трубопроводу В1.2 – 100%;
•  прокладання електромереж (горизонтальних) для освітлення МЗК – 98%;
•  прокладання пожежних слаботочних мереж МЗК – 85%.

Будинок №3, секція 3:
•  влаштування ЛММ будівлі – 85%;
•  укладання плитки на підлогу в МЗК – 97%;
•  монтаж протипожежної системи МЗК, квартир – 75%.

Паркінг ЖБ №3:
•  влаштування вентиляційної системи В-1-2-3-4-5-6-7-8,П-1 – 100%;

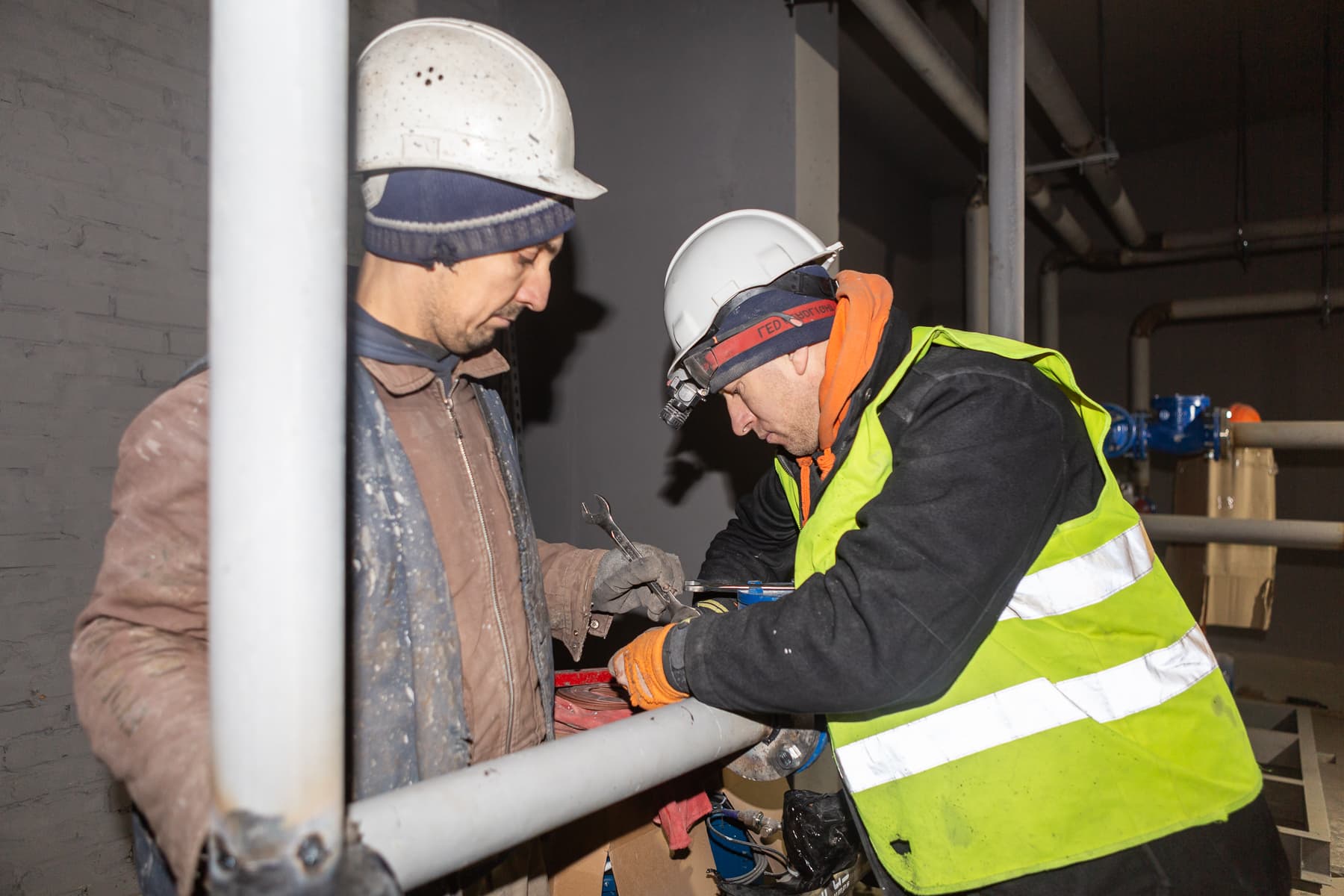

•  монтаж інженерного обладнання в технічних приміщеннях – 60%;
•  монтаж магістралей В1.2-В2.2 – 85%;
•  монтаж повітроводів димовидалення – 50%;

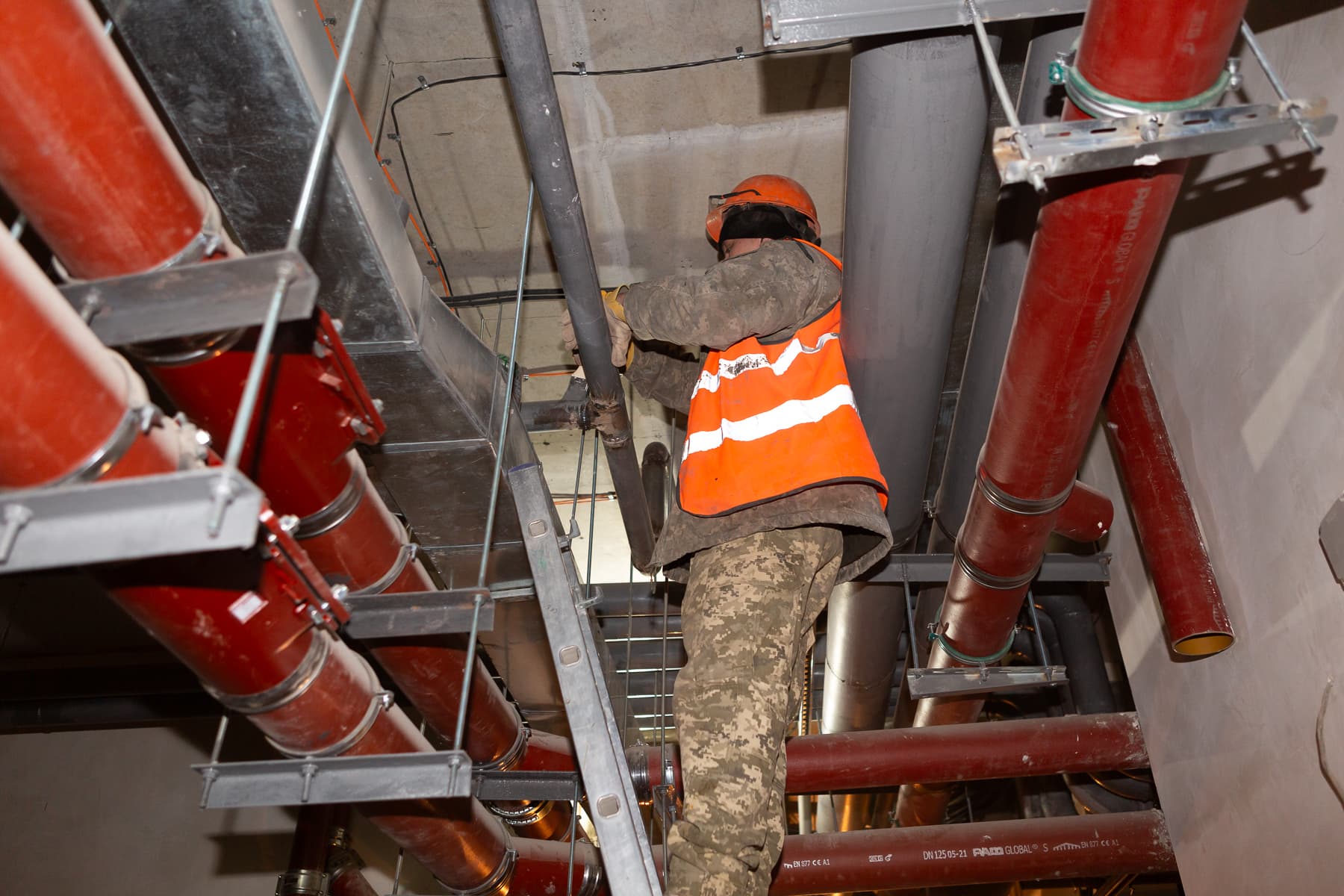

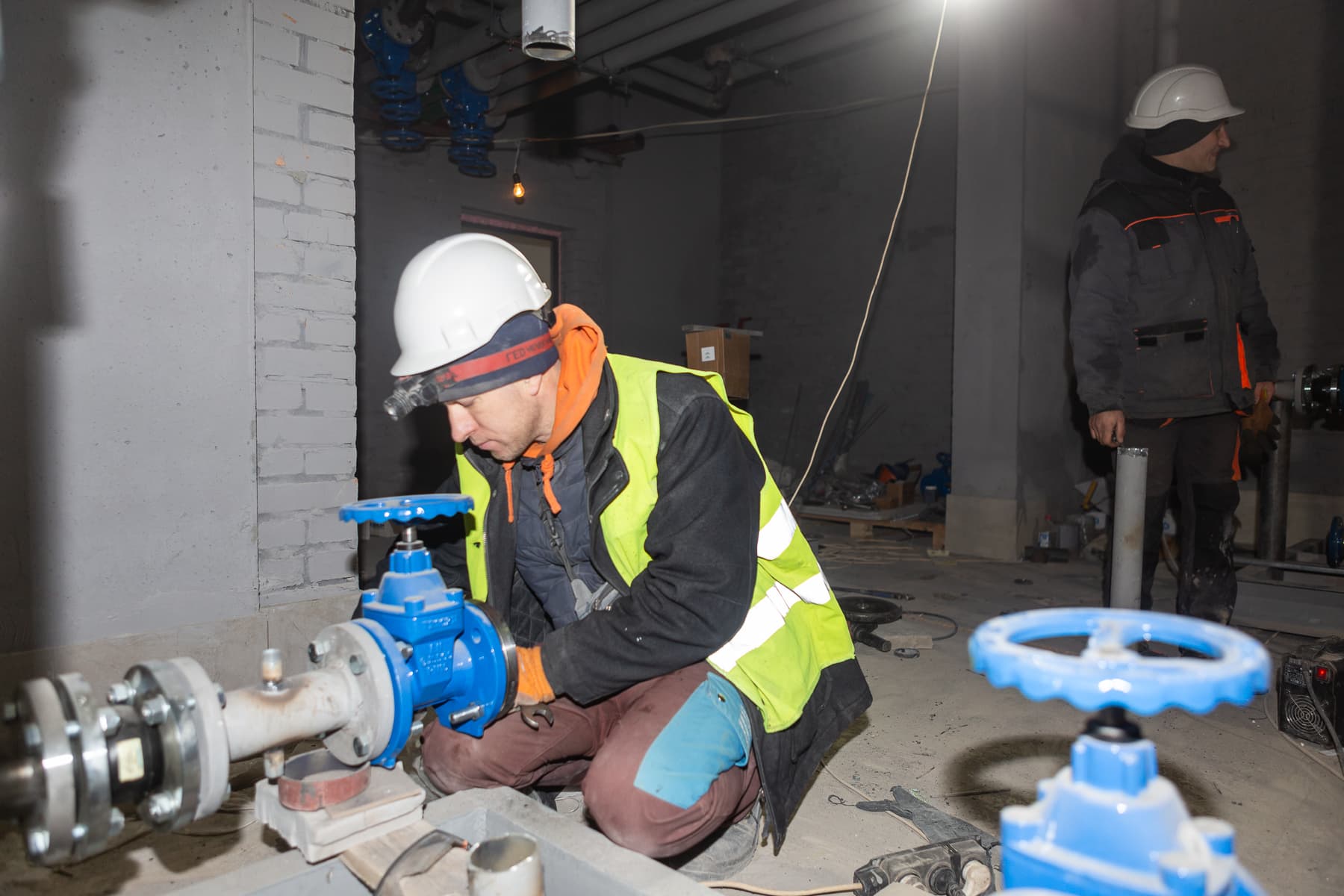

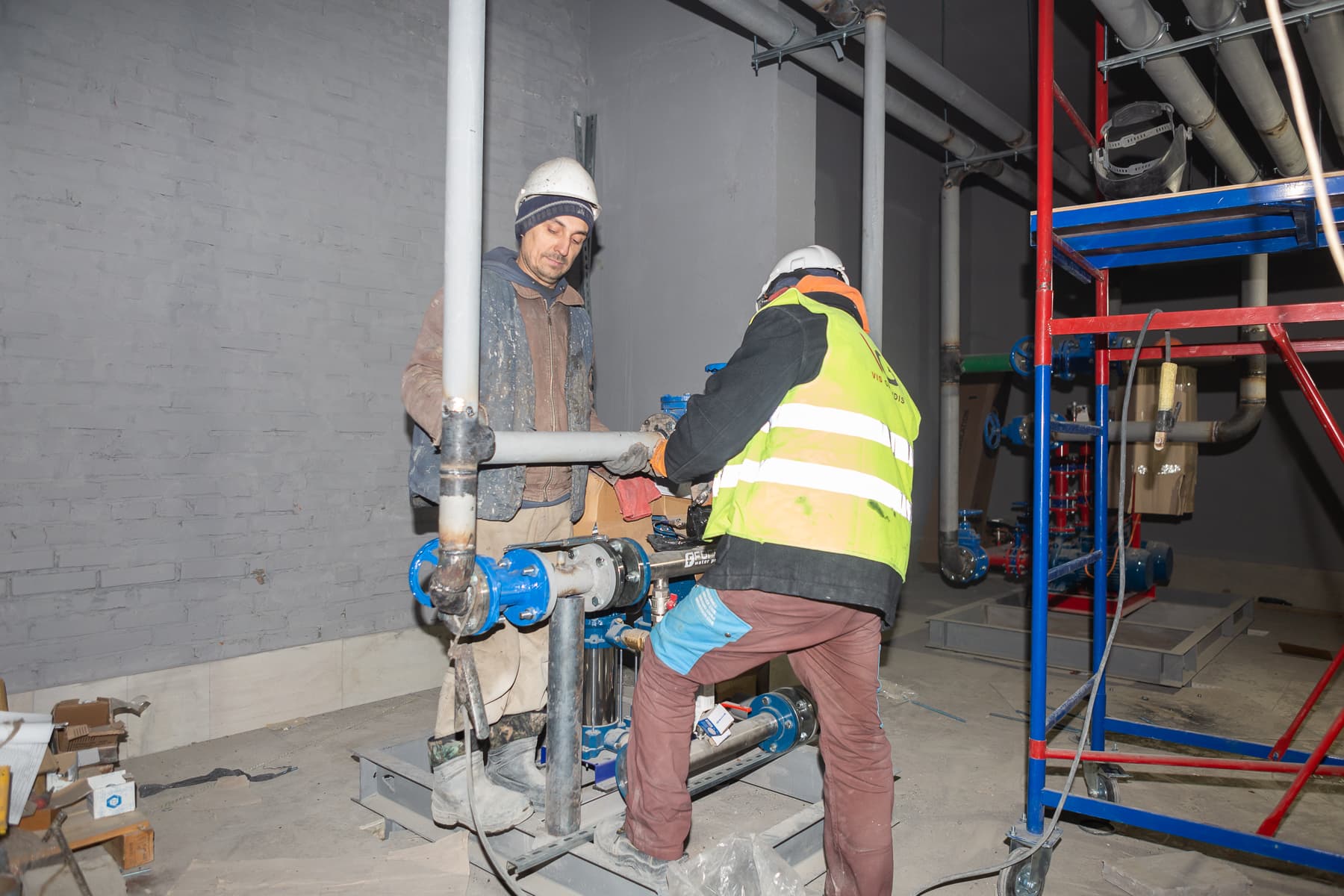

•  монтаж системи пожежного водопроводу – 65%.

Будинок №4, секція 1:
Влаштування з/б конструкцій:

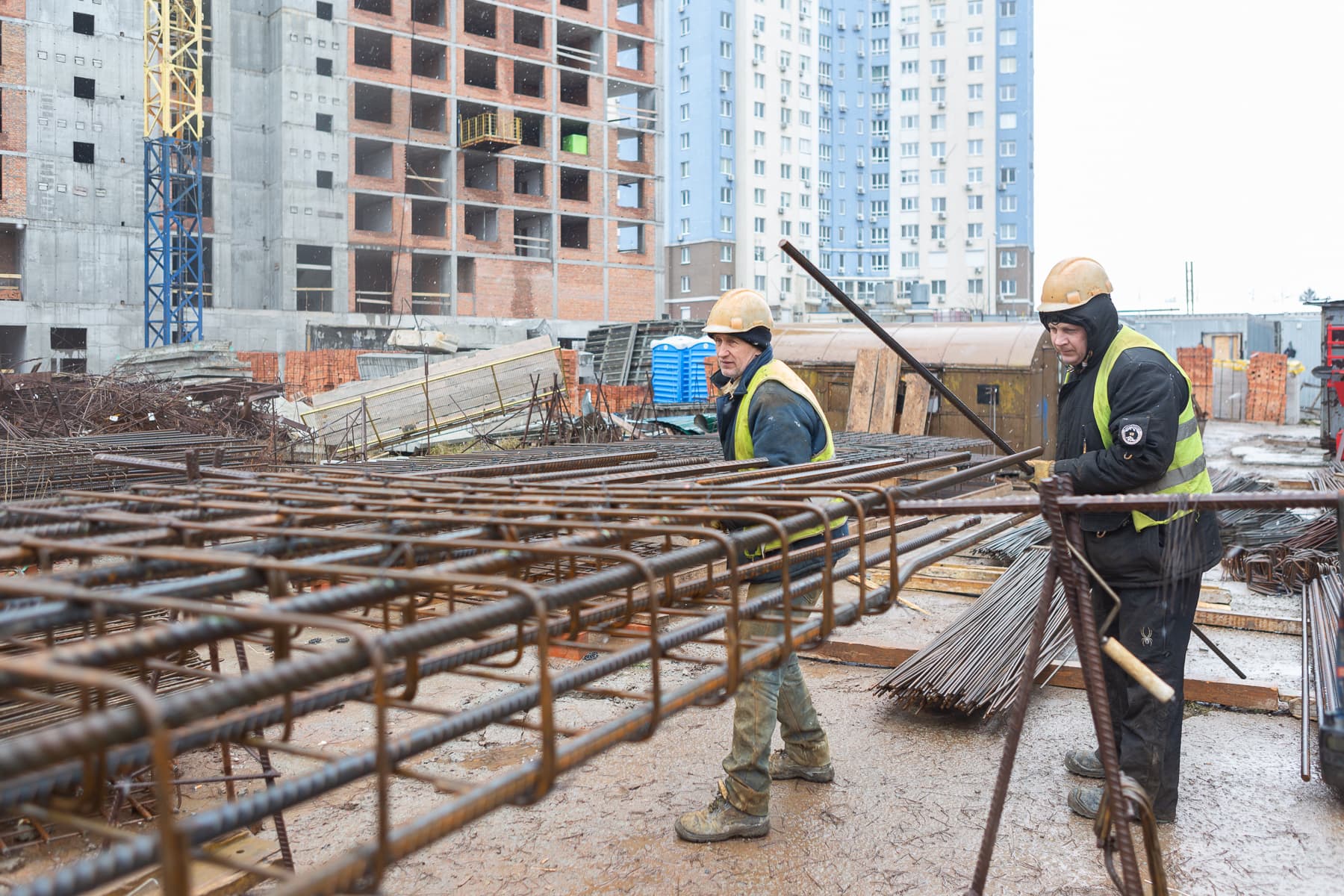

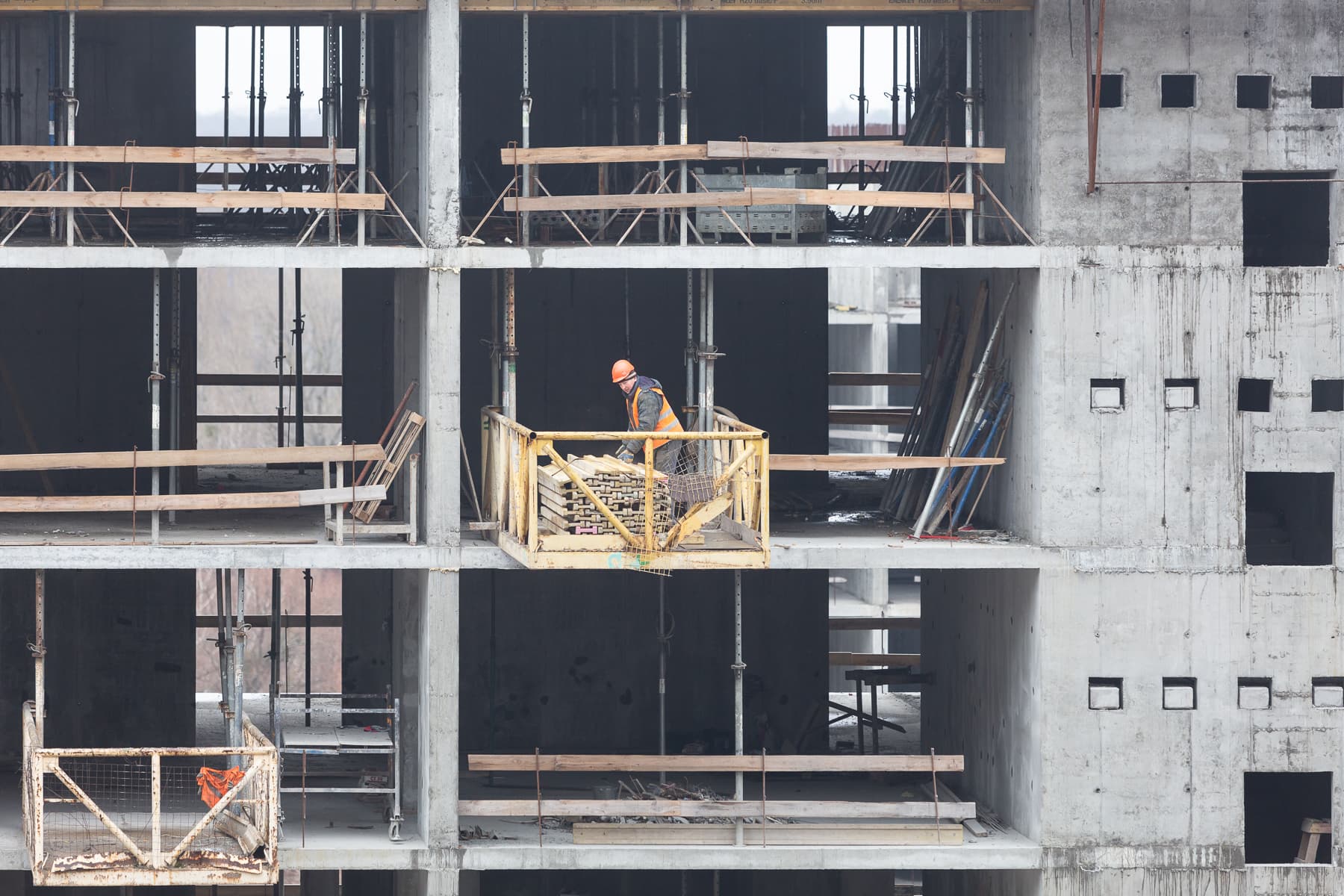

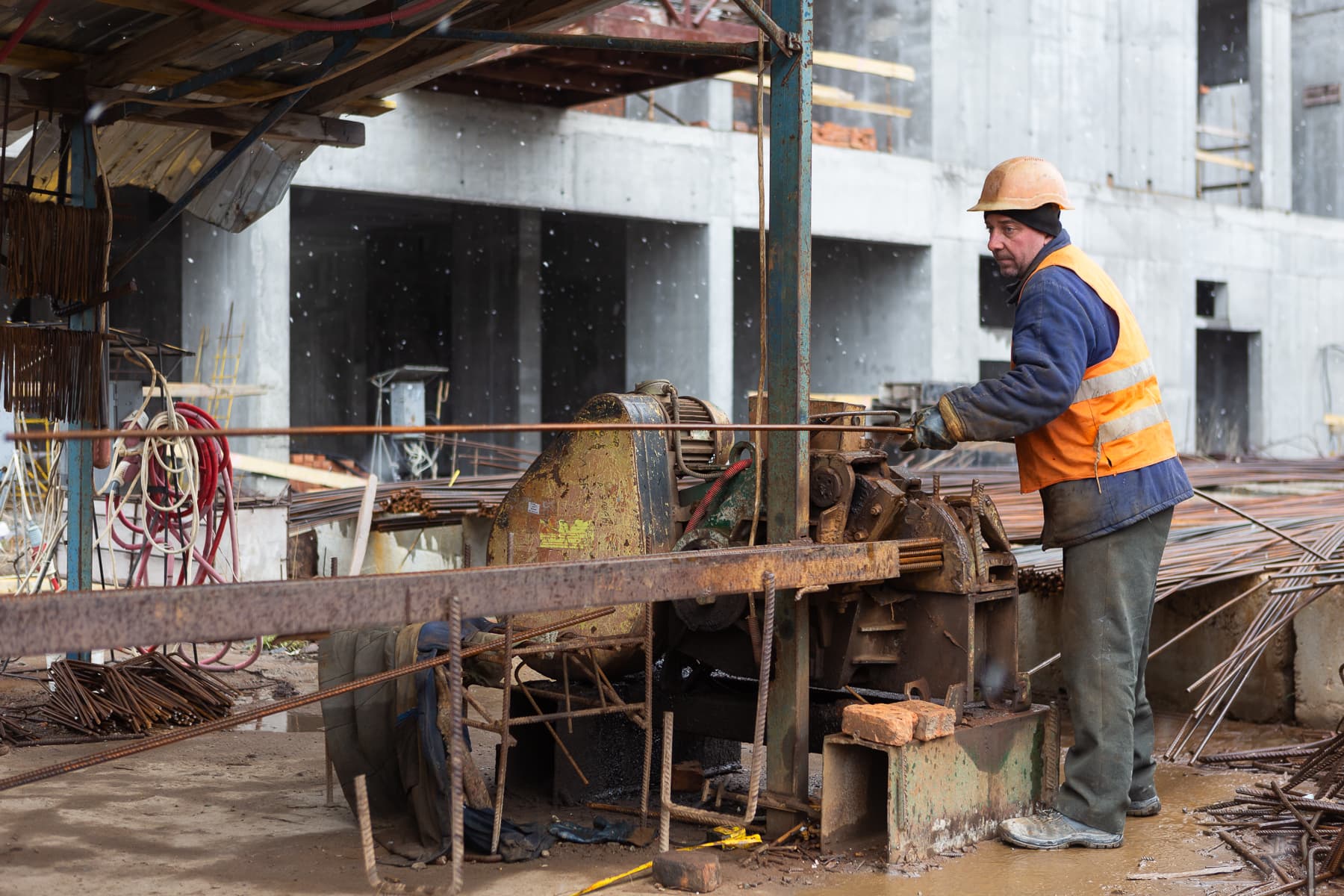

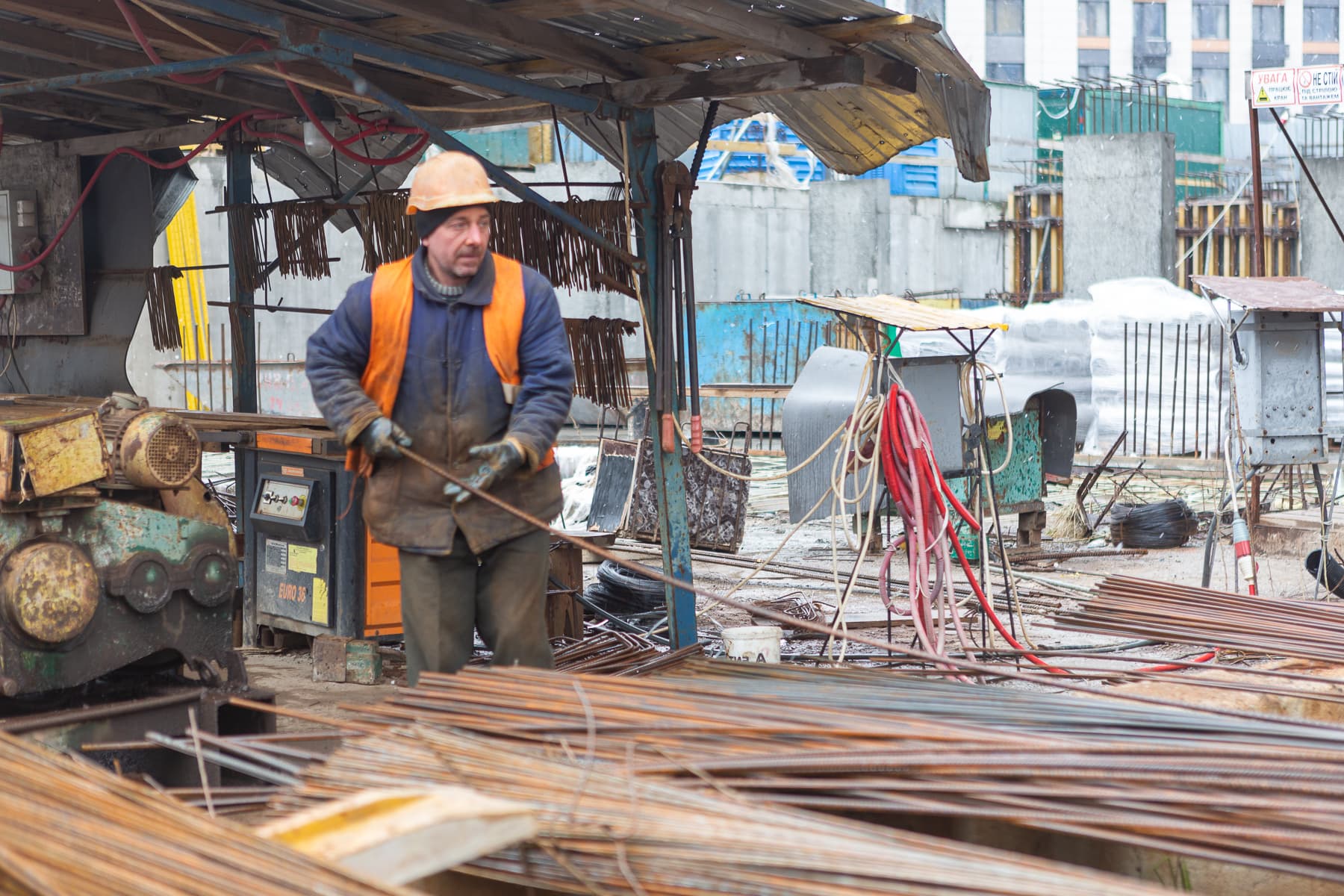

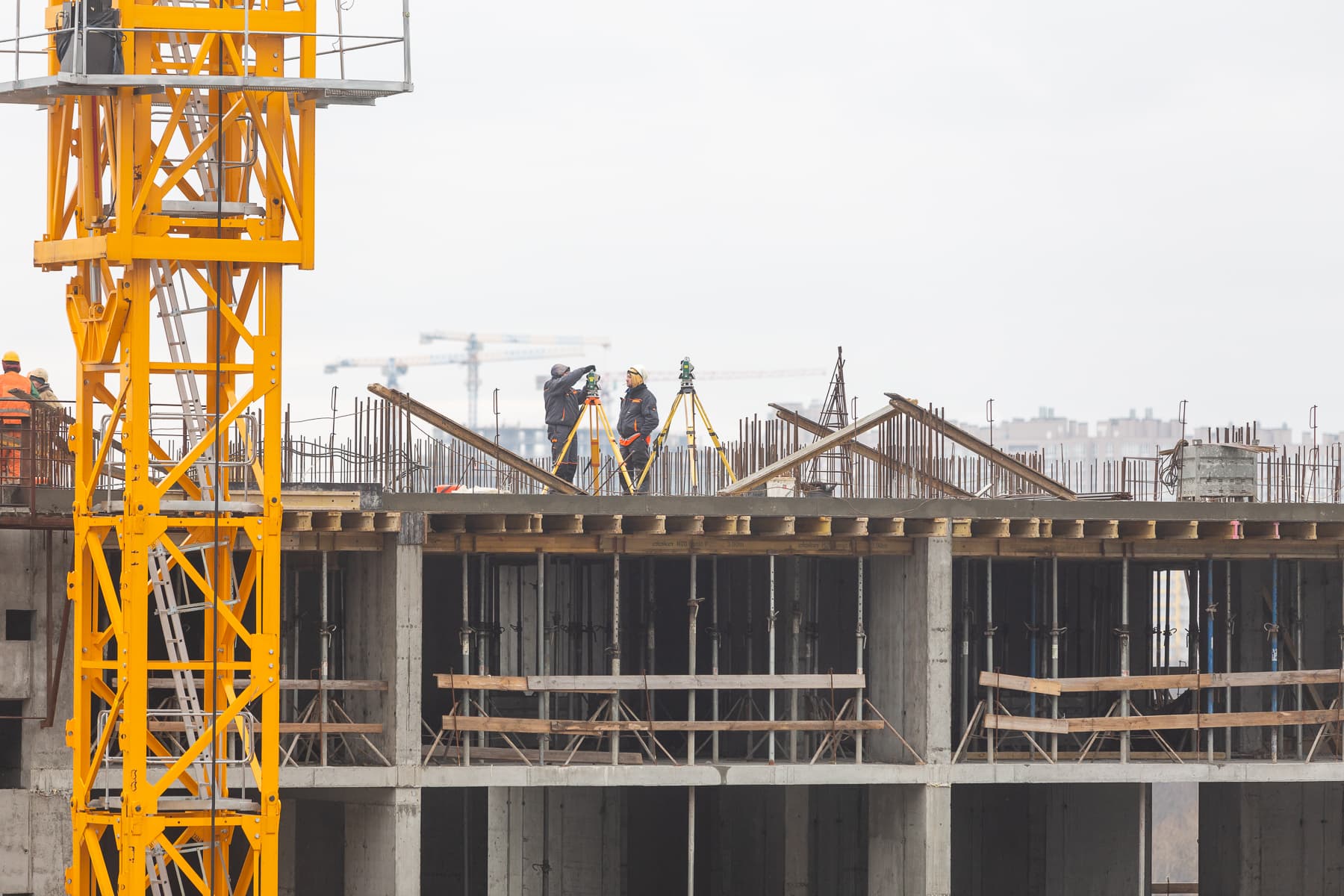

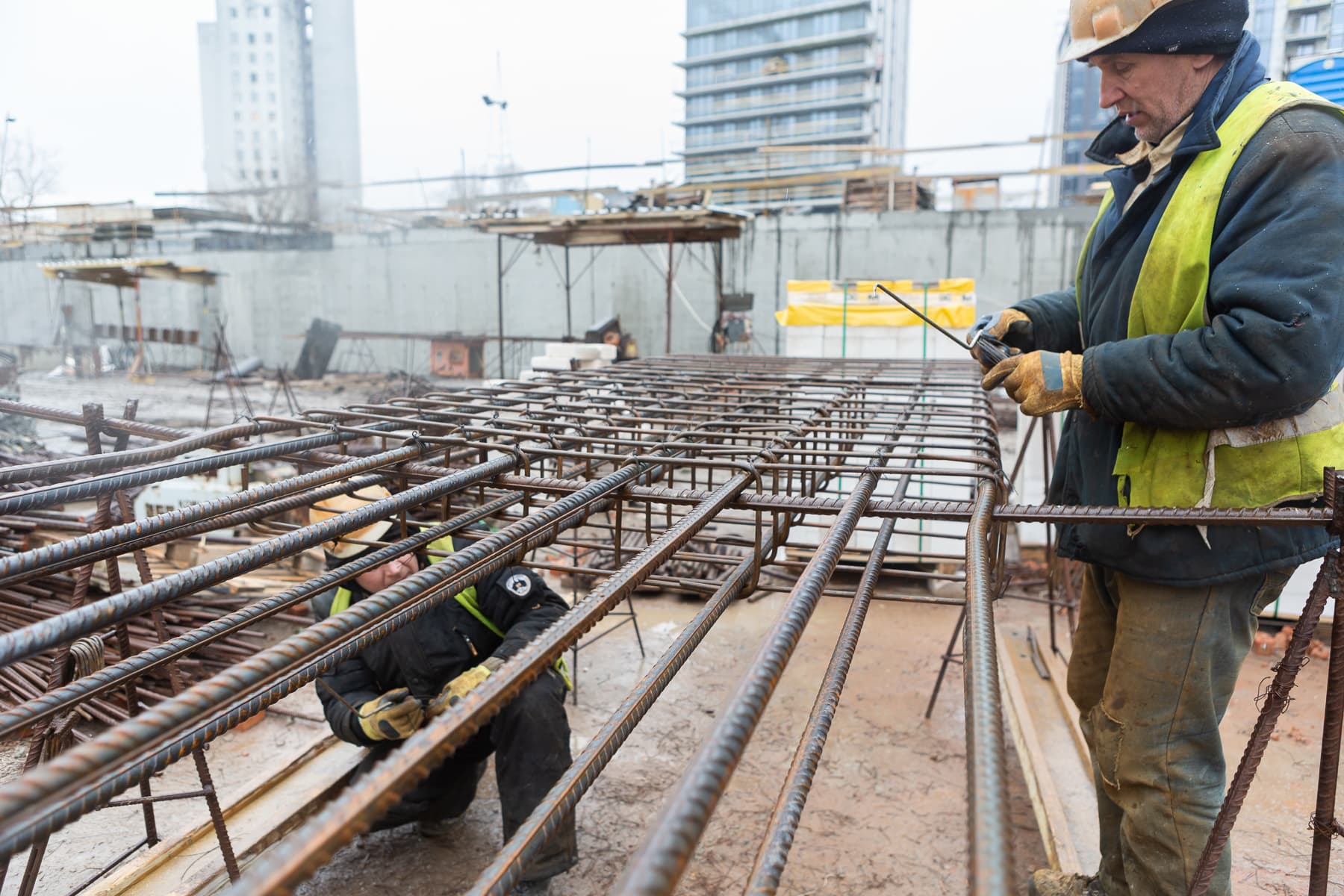

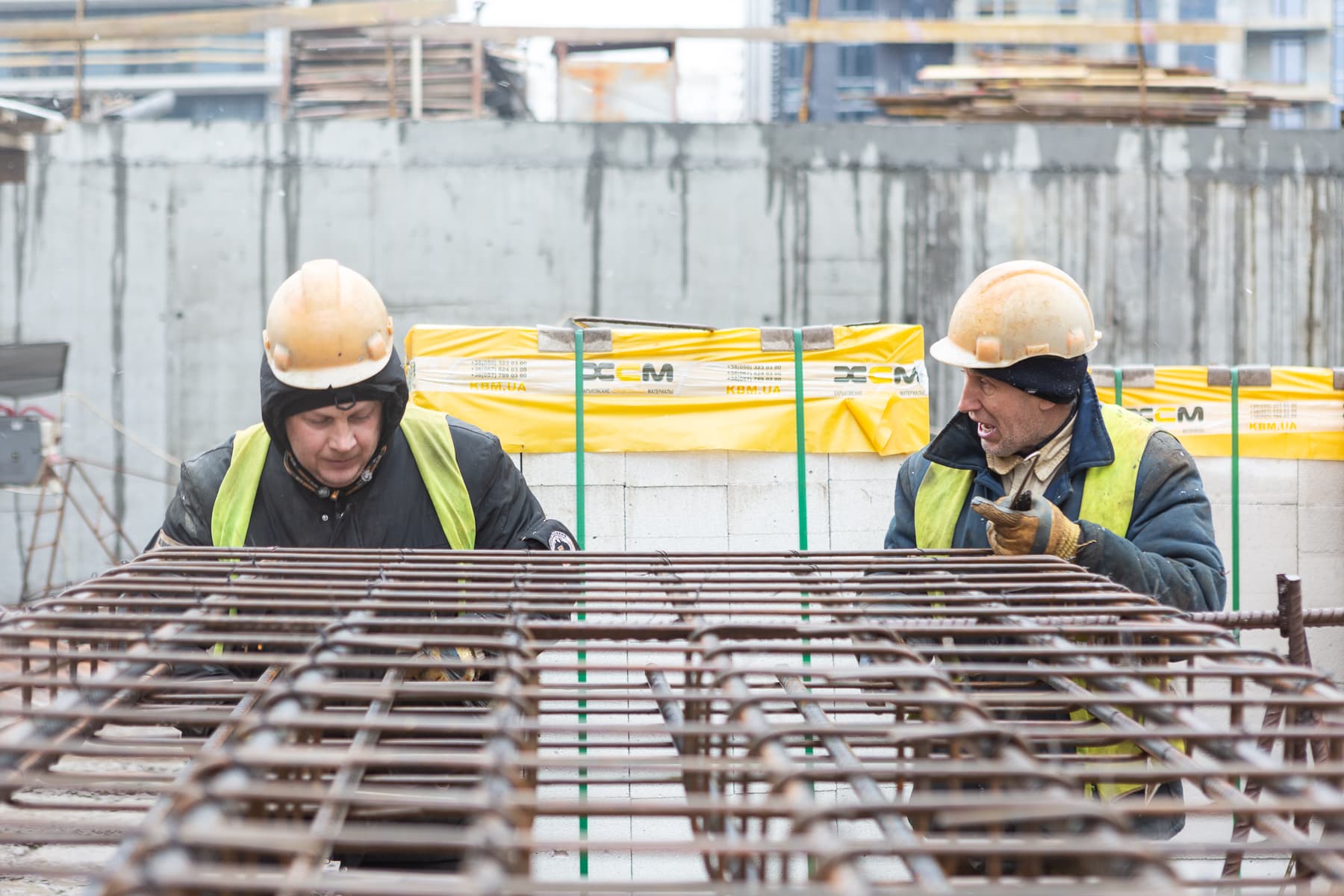

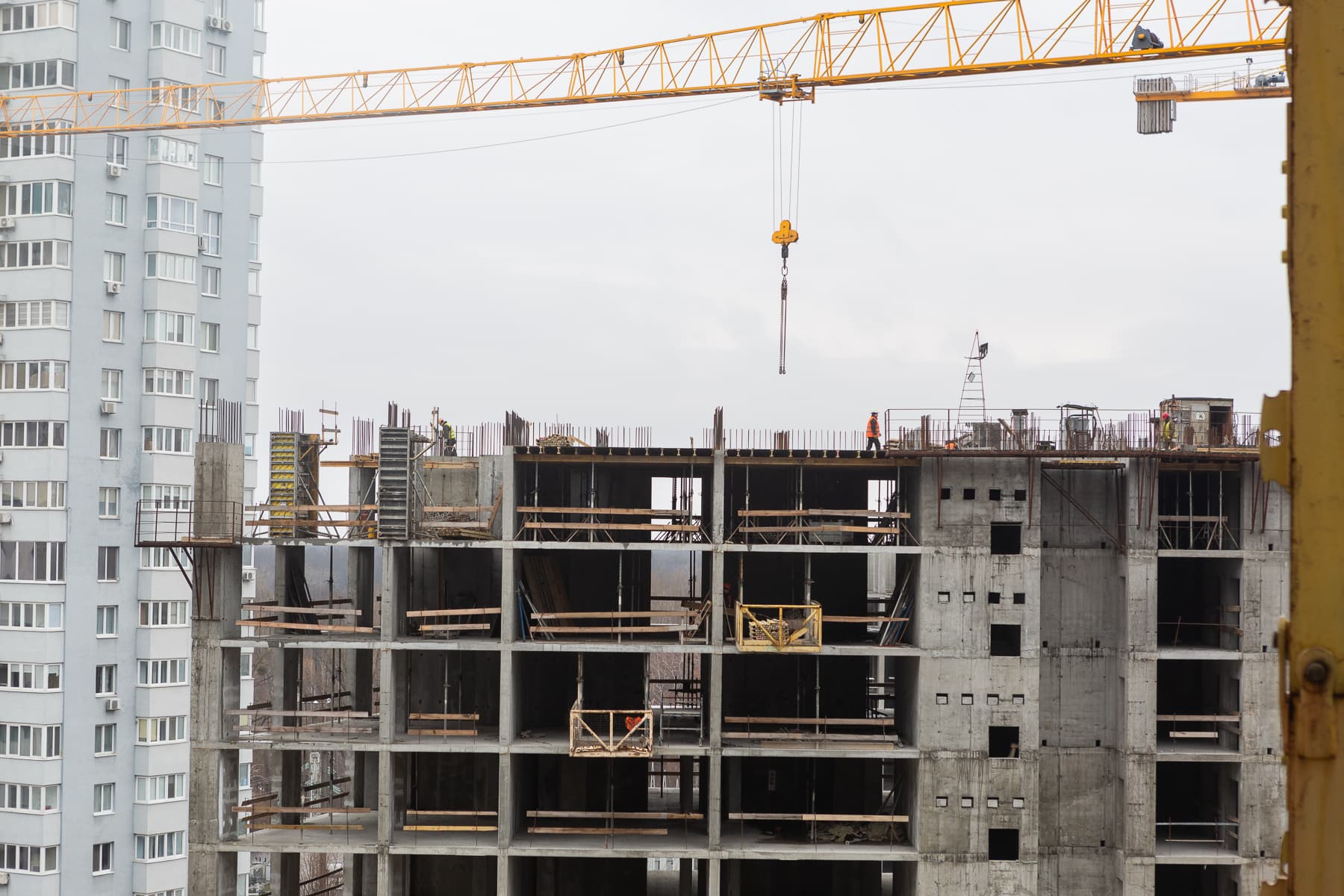

•  армування та бетонування вертикальних, горизонтальних елементів будівлі 20-го поверху – 100%;

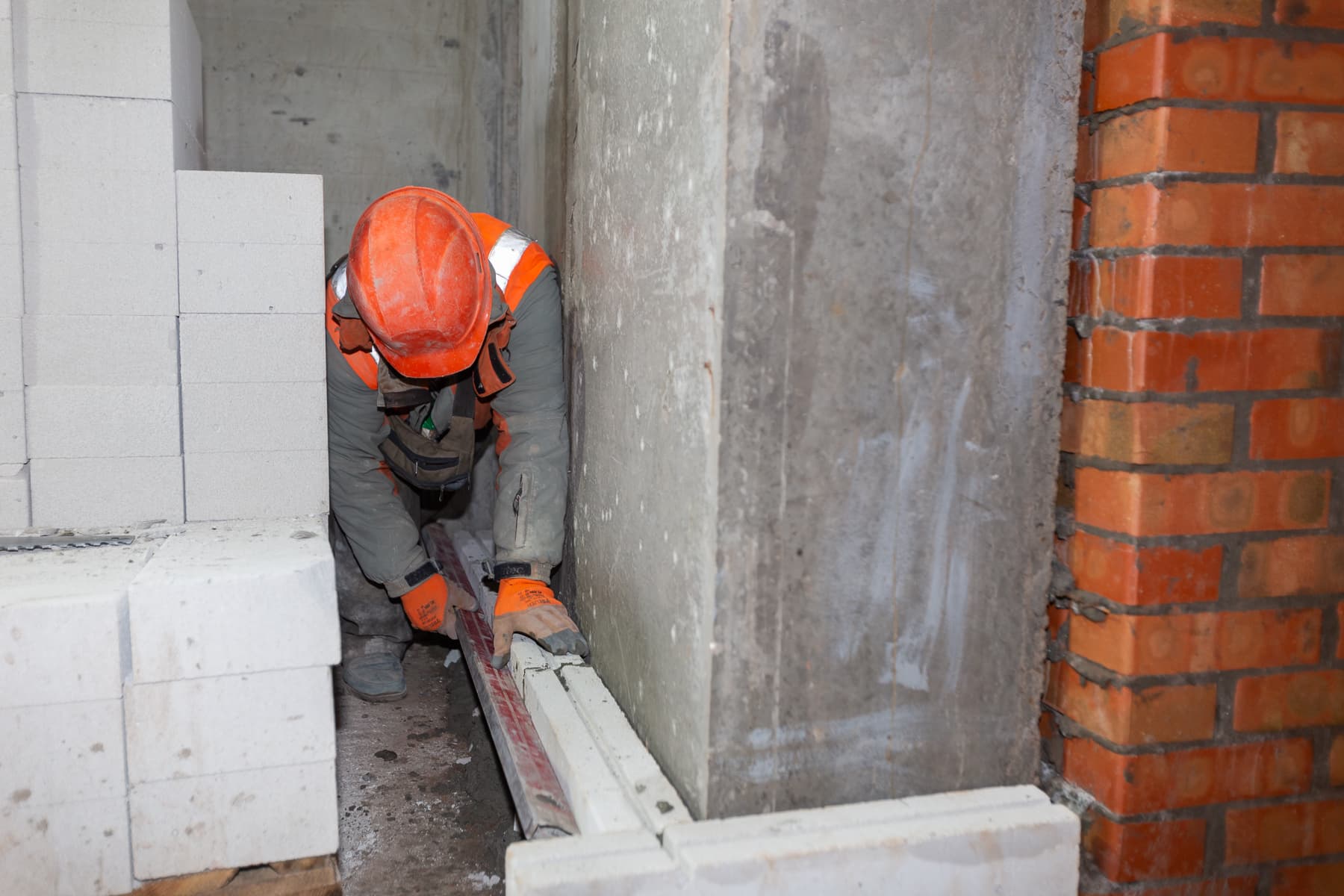

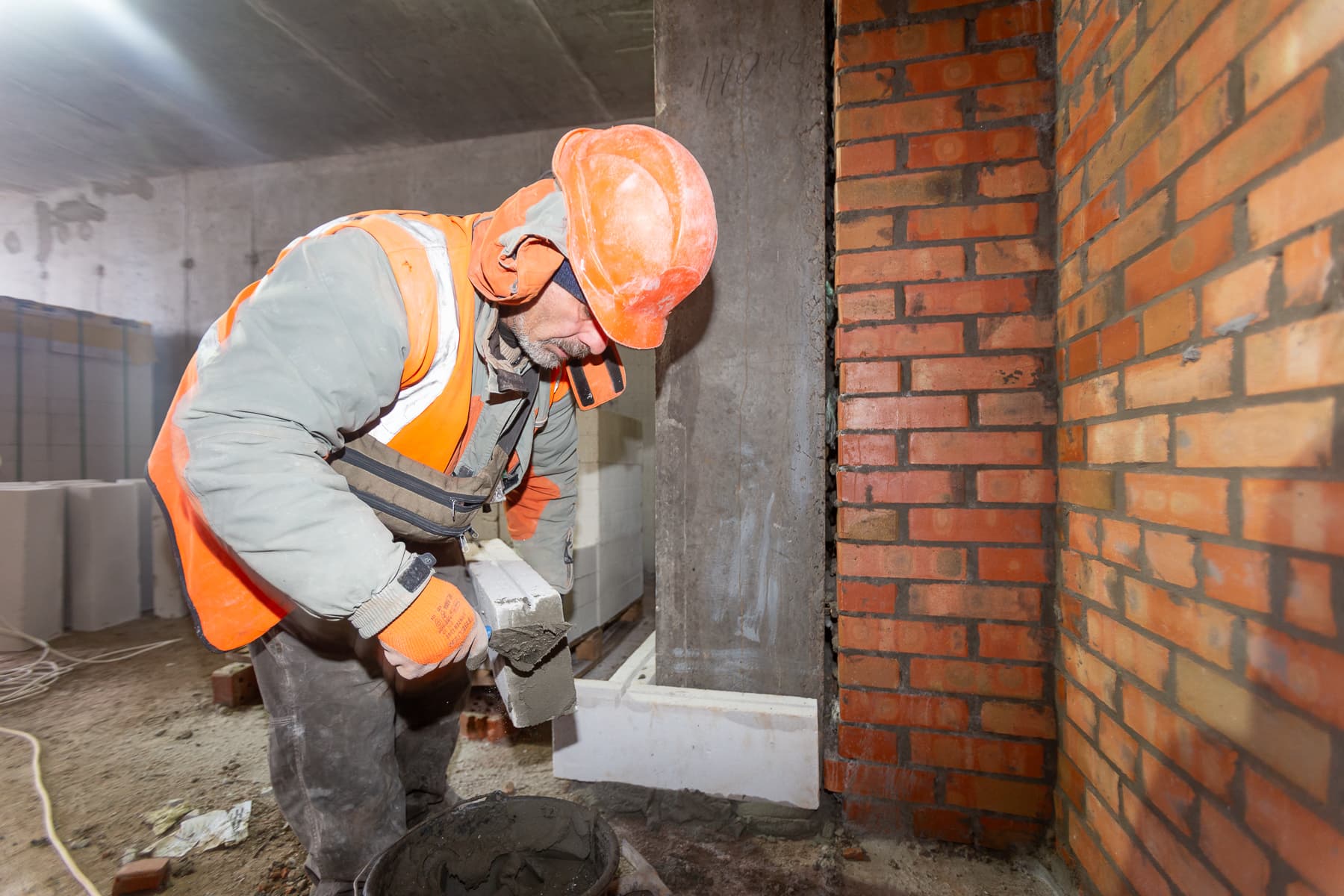

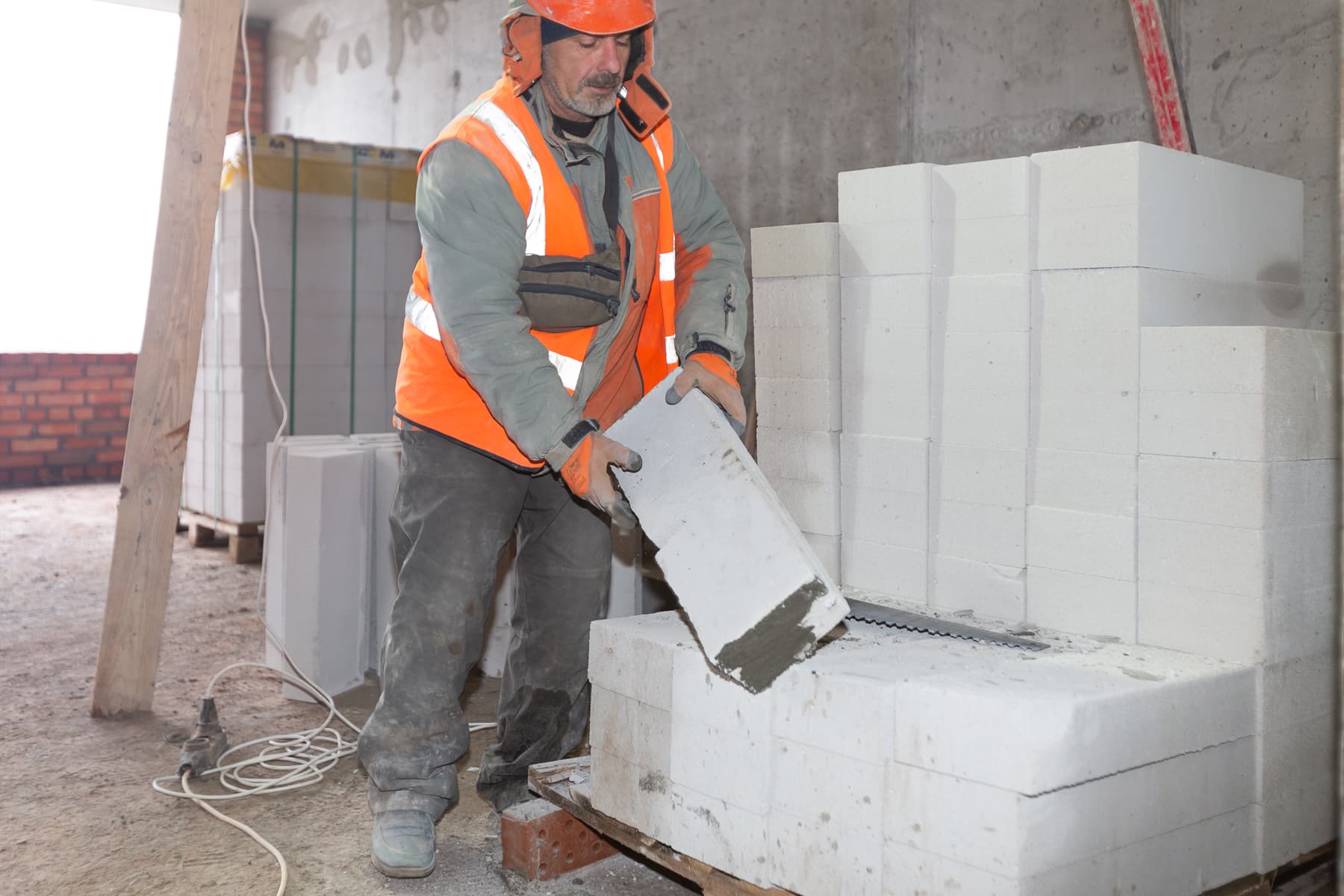

•  влаштування внутрішніх та зовнішніх цегляних стін – 45%;
•  монтаж сходових маршів – 35%;
•  монтаж вентиляційних блоків – 49%.

Будинок №4, секція 3:
Влаштування з/б конструкцій:
•  армування та бетонування горизонтальних елементів будівлі 12-го поверху – 100%;
•  армування та бетонування вертикальних елементів будівлі 12-го поверху – 50%;
•  монтаж вентиляційних блоків – 35%;
•  монтаж сходових маршів – 20%.

Паркінг ЖБ №4, 2-га черга 2-й пусковий:
•  армування та бетонування горизонтальних та вертикальних конструкцій – 45%.

/
