Хід будівництва, 05.02.2024
Метрополіс від DIM зводиться швидкими темпами!
Будинок №3, секція 1:
• прокладання електромереж (горизонтальних) для освітлення МЗК – 90%;
• влаштування НВФ – 99%;
• влаштування СПОК – 98%;
• монтаж ліфтового обладнання – 95%;
• прокладання пожежних слаботочних мереж МЗК та квартир – 87%;
• монтаж вхідних квартирних дверей – 50%.
Будинок №3, секція 2:
• влаштування СПОК – 99%;

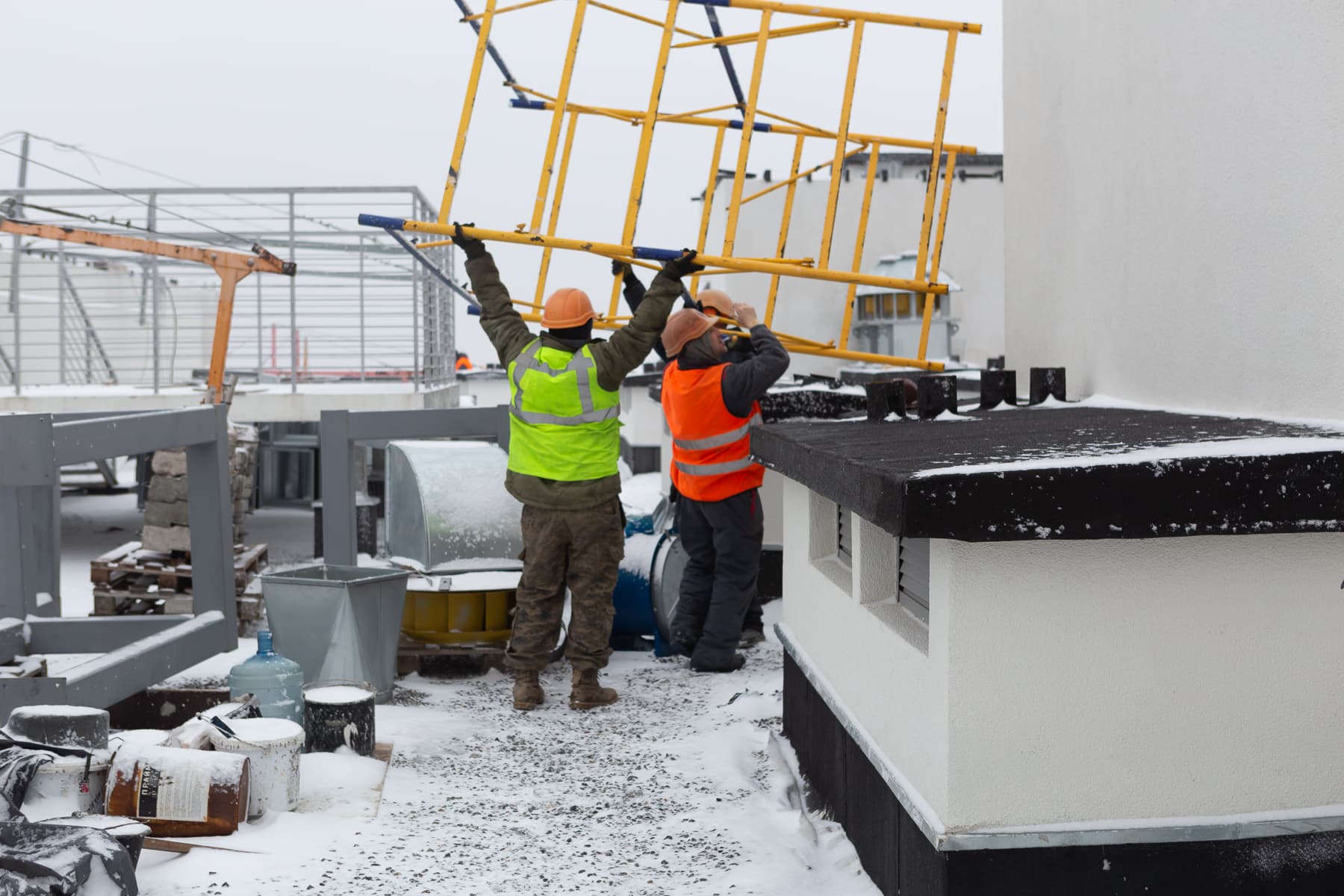

• влаштування покрівлі – 99%;
• влаштування ЛММ будівлі – 90%;
• монтаж ліфтового обладнання – 90%;
• прокладання електромереж (горизонтальних) для освітлення МЗК – 99%;
• прокладання пожежних слаботочних мереж МЗК та квартир – 90%.
Будинок №3, секція 3:
• влаштування НВФ – 99%;
• влаштування ЛММ будівлі – 90%;
• укладання плитки на підлогу в МЗК – 100%;
• облицювання стін ліфтових холів керамічною плиткою – 10%;
• монтаж протипожежної системи МЗК, квартир – 80%;
• монтаж слабо точних мереж СКД (система контролю доступу) – 5%.
Паркінг ЖБ №3:
• влаштування системи димовидалення – 80%;
• монтаж інженерного обладнання в технічних приміщеннях – 62%;
• монтаж магістралей В1.2-В2.2 – 90%;
• монтаж системи пожежного водопроводу – 80%;
• монтаж протипожежної слаботочної системи паркінгу – 40%.
Будинок №4, секція 1:
Влаштування з/б конструкцій:

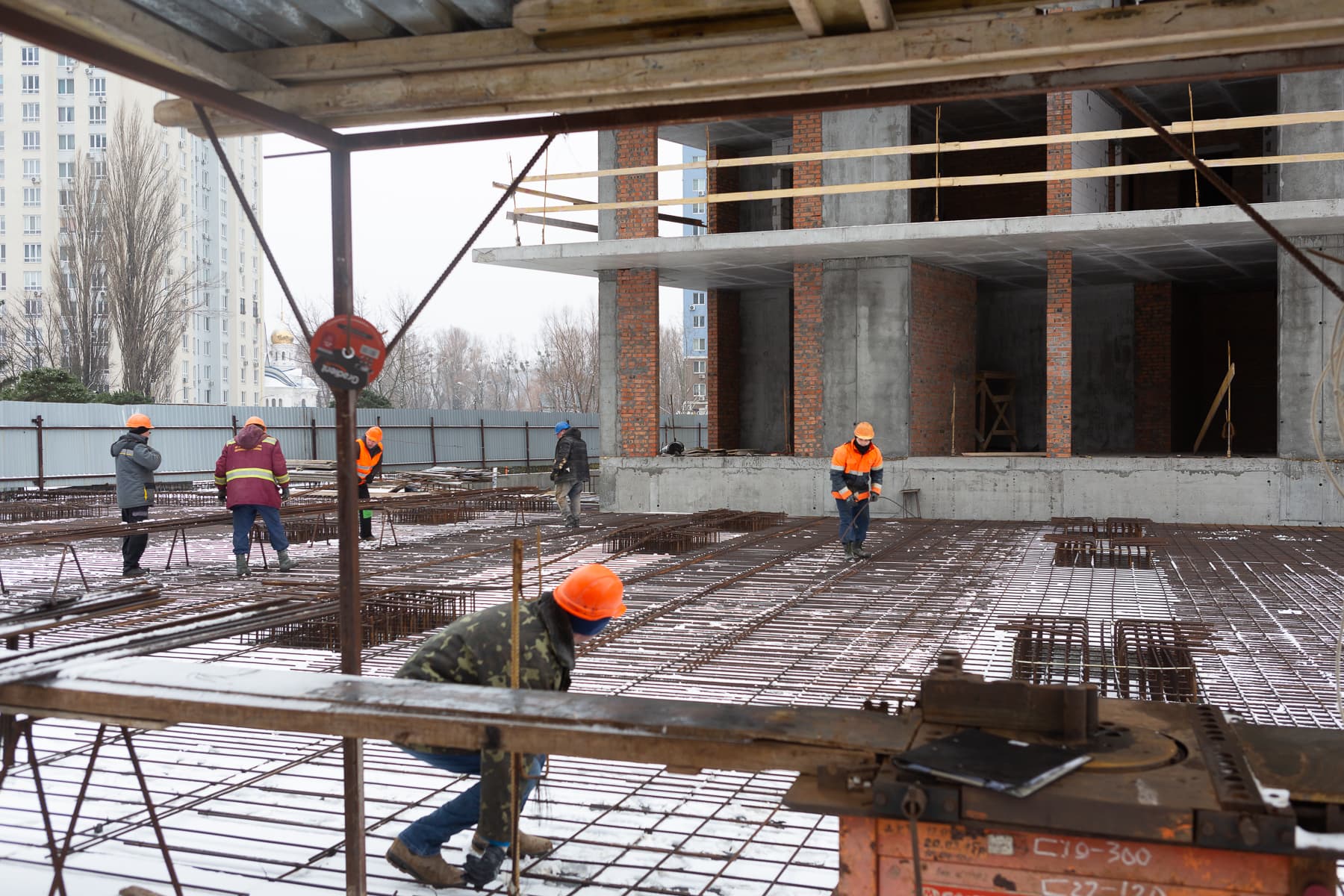

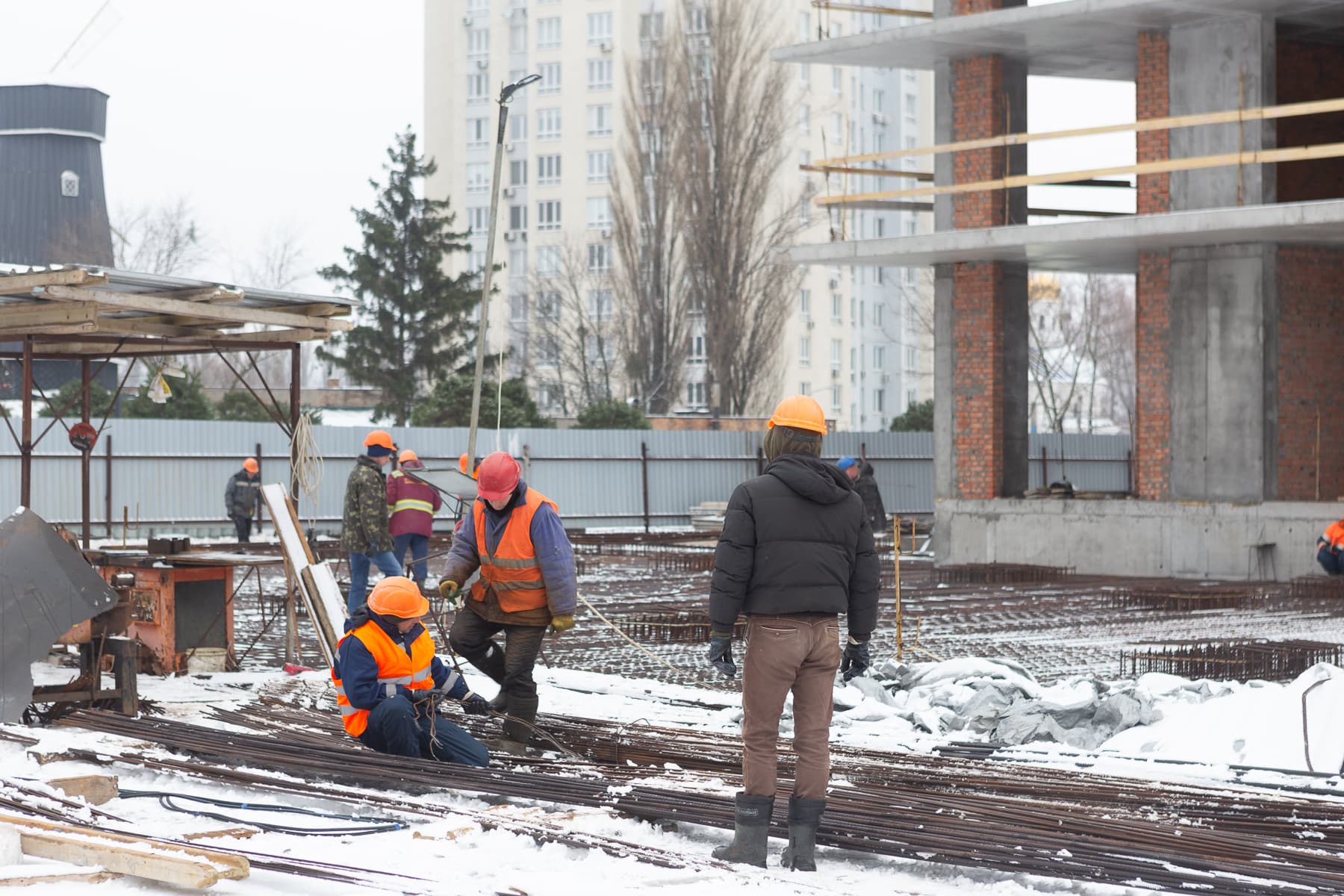

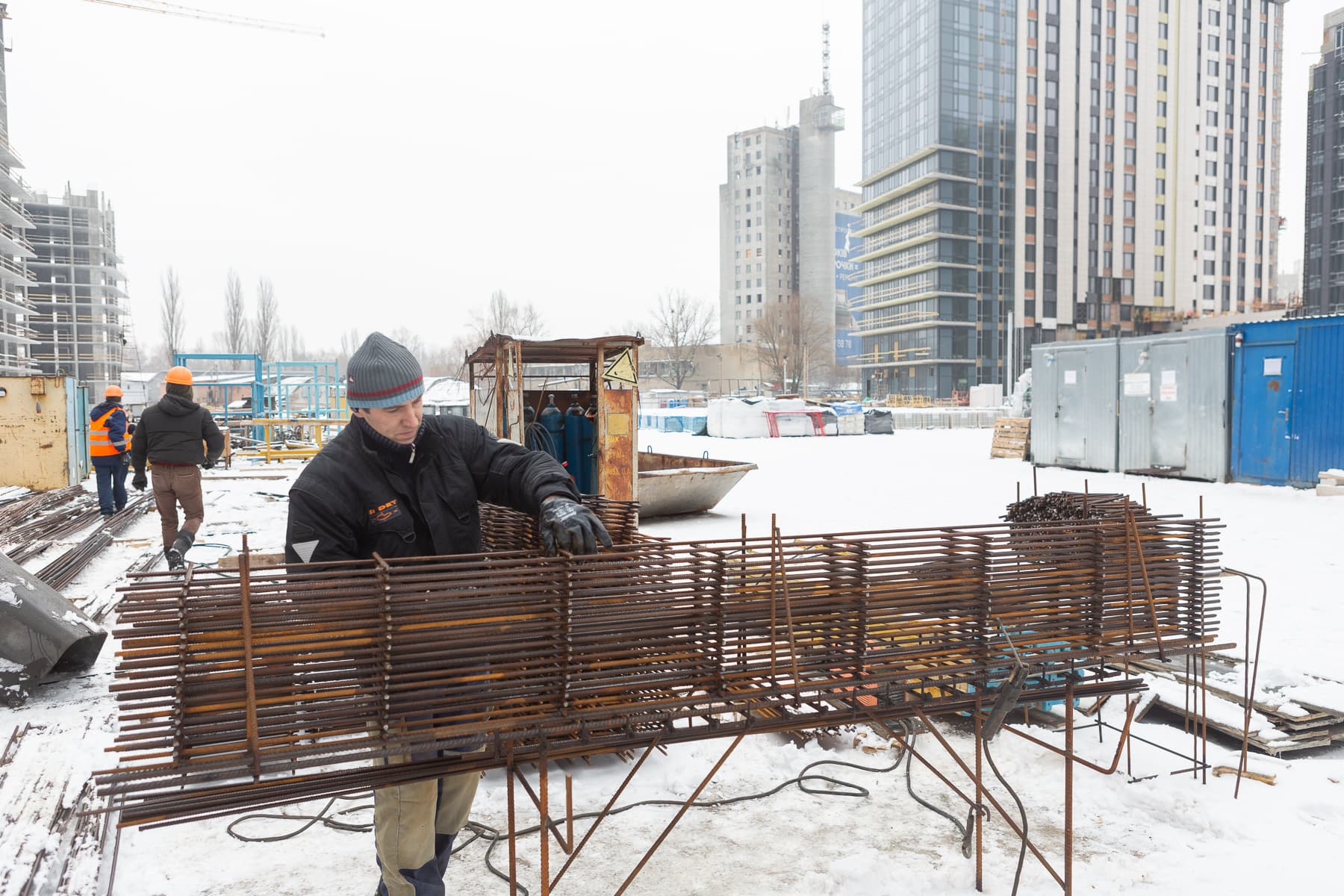

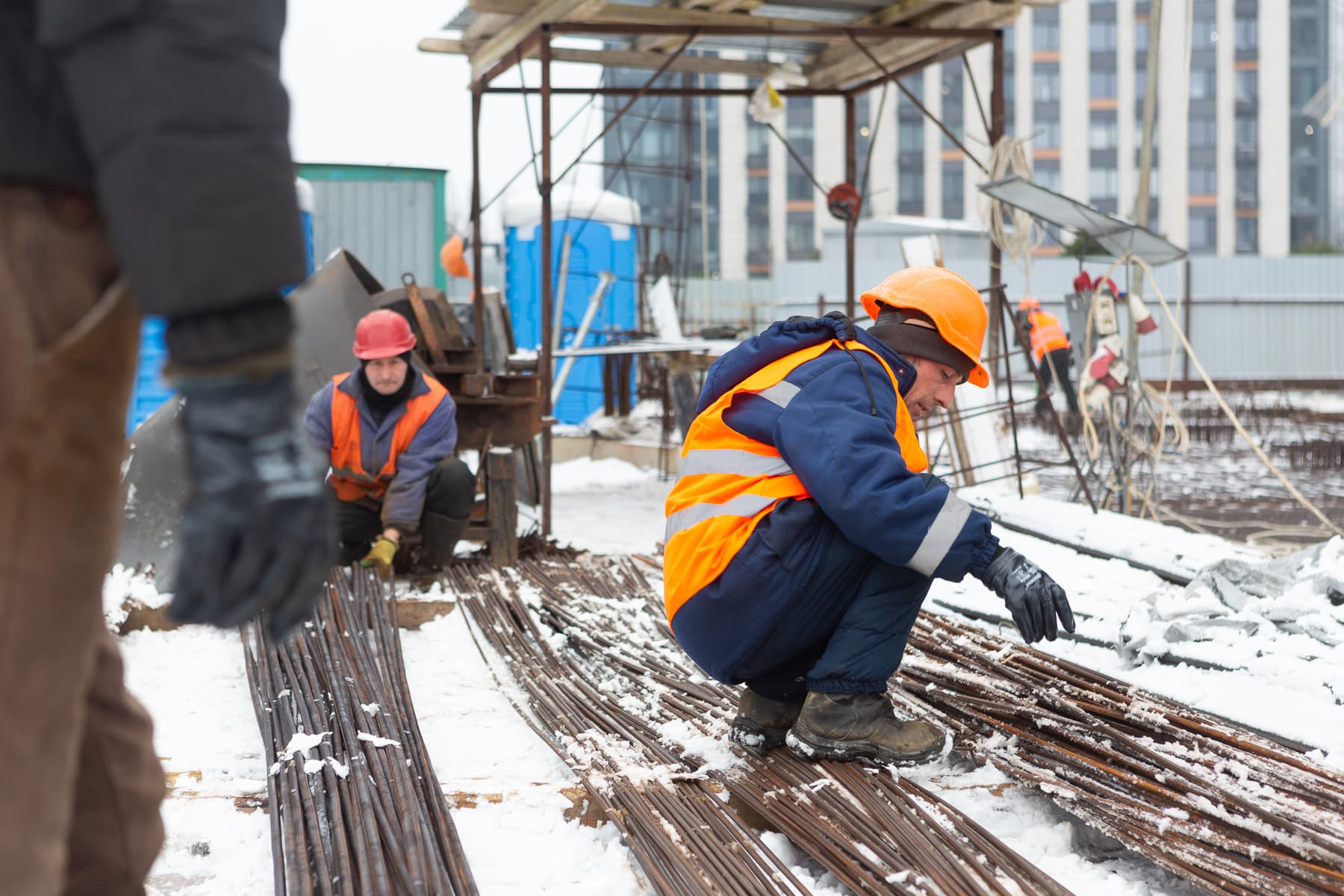

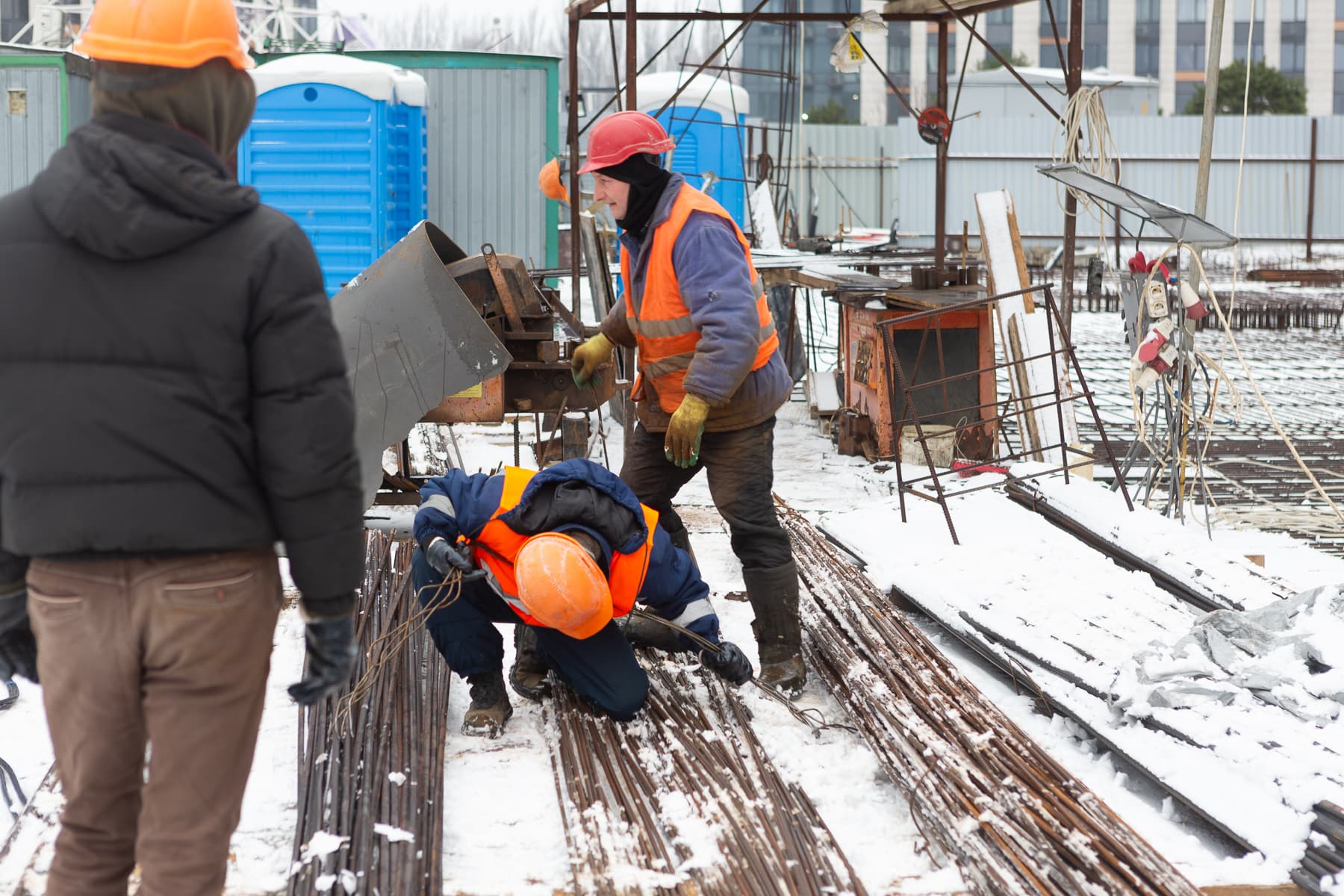

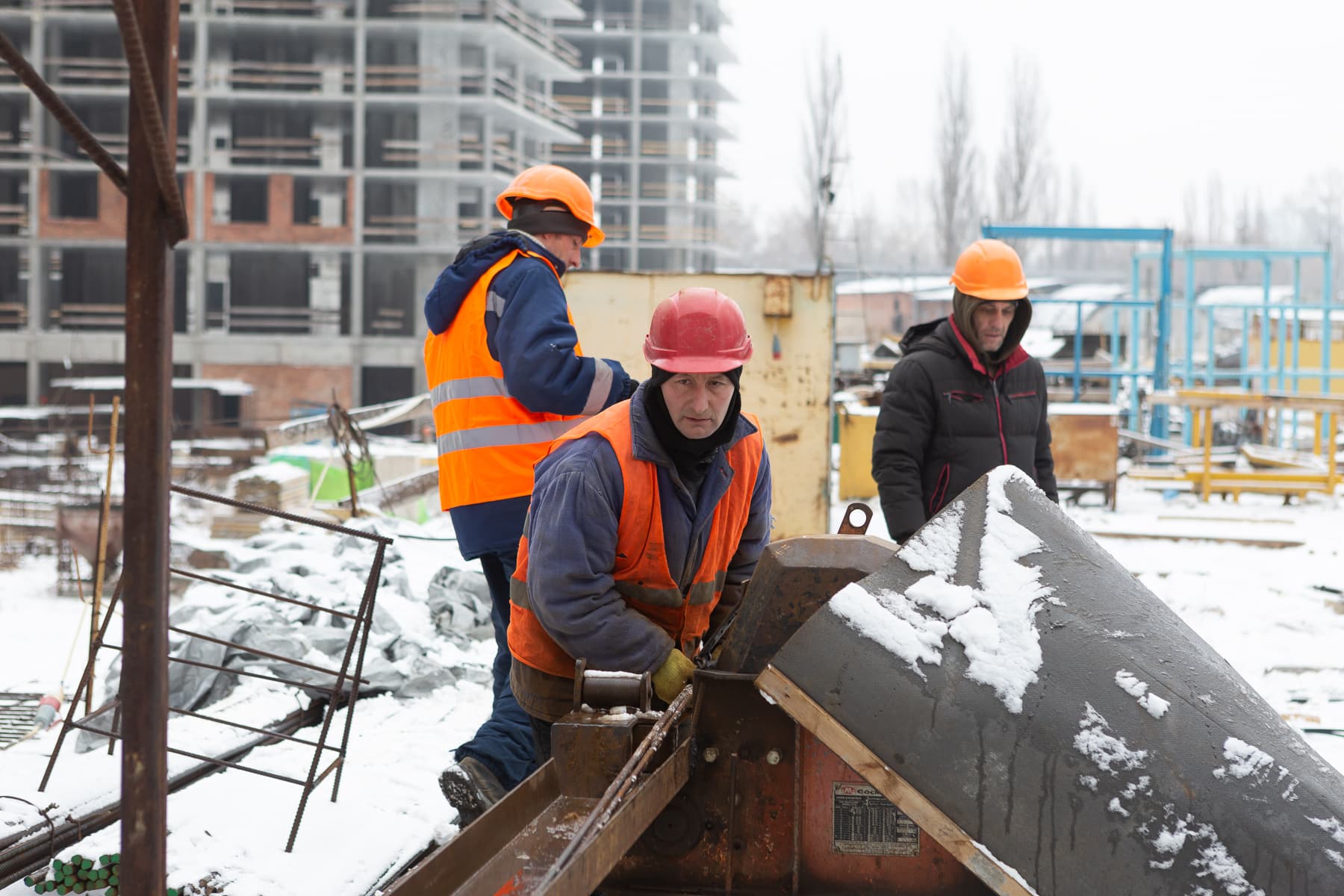

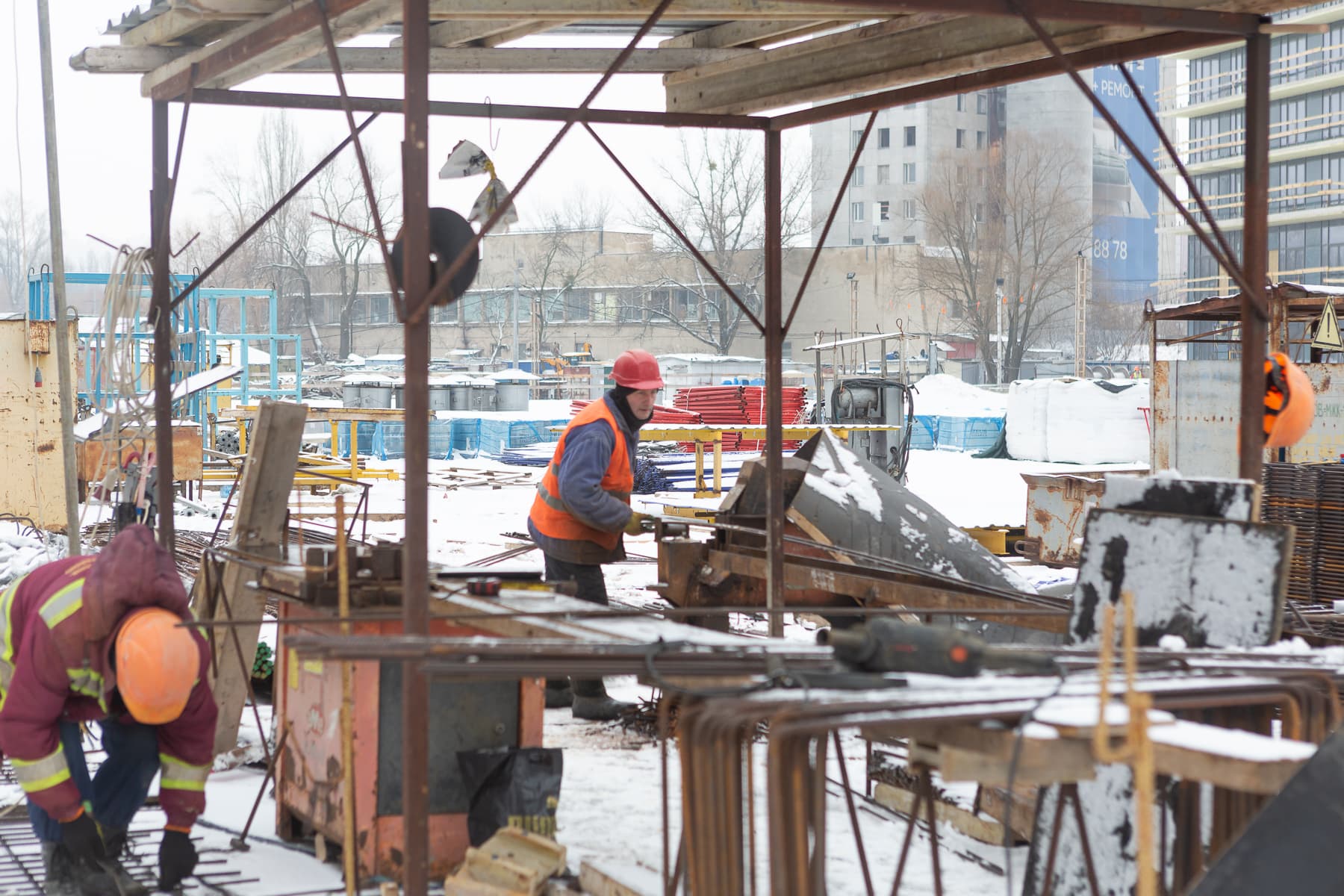

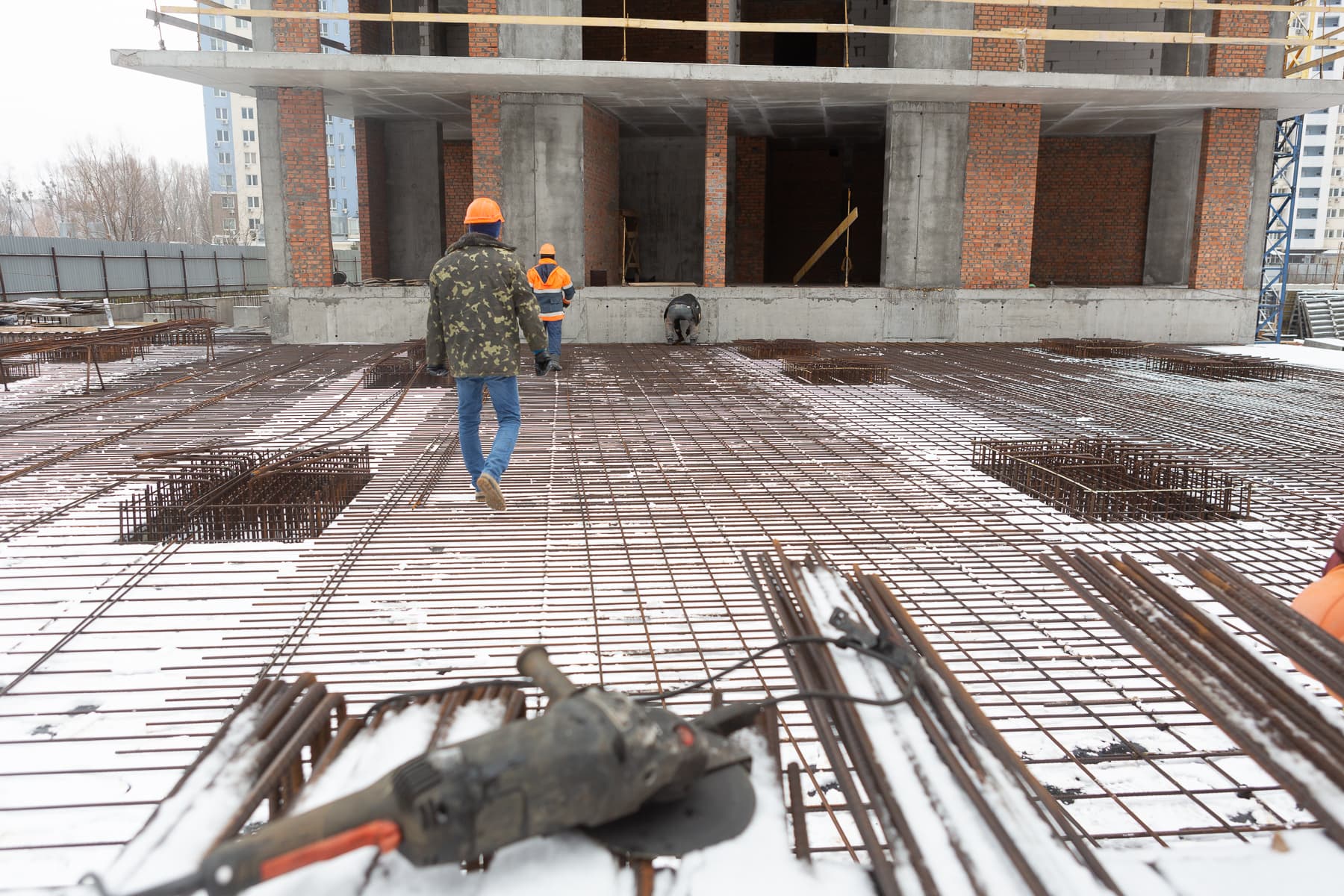

• армування та бетонування вертикальних, горизонтальних елементів будівлі 21-го поверху – 100%;
• влаштування внутрішніх та зовнішніх цегляних стін – 50%;
• монтаж сходових маршів – 40%;
• монтаж вентиляційних блоків – 50%.
Будинок №4, секція 3:
Влаштування з/б конструкцій:
• армування та бетонування вертикальних, горизонтальних елементів будівлі 13-го поверху – 100%;
• монтаж вентиляційних блоків – 30%;
• монтаж сходових маршів – 25%.

Паркінг ЖБ №4, 2-га черга 2-й пусковий:
• армування та бетонування горизонтальних та вертикальних конструкцій – 47%.
