Хід будівництва, 07.03.2024

Метрополіс від DIM зводиться швидкими темпами!

Ділимось останніми новинами з будмайданчика за лютий:

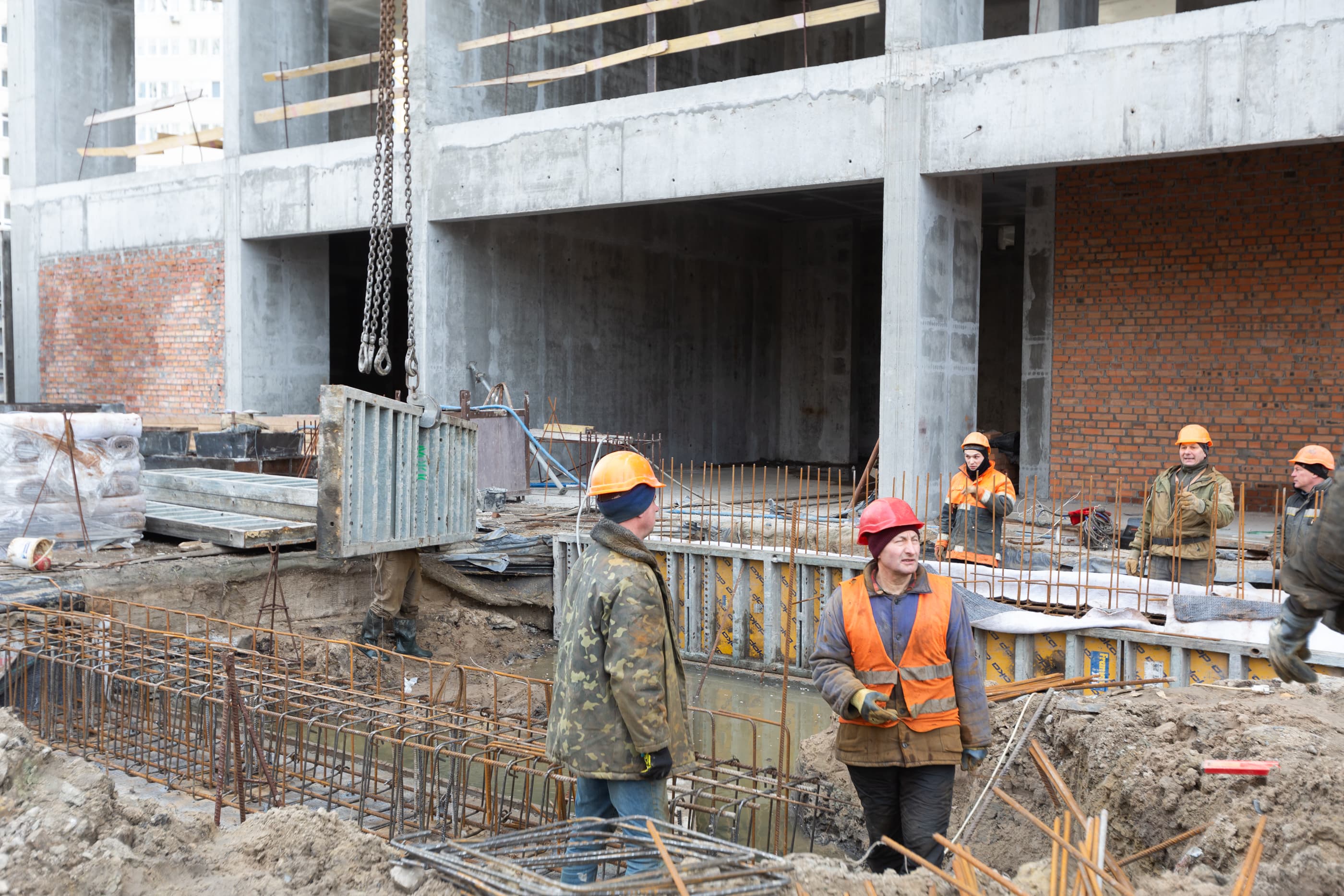

Будинок №3, секція 1:

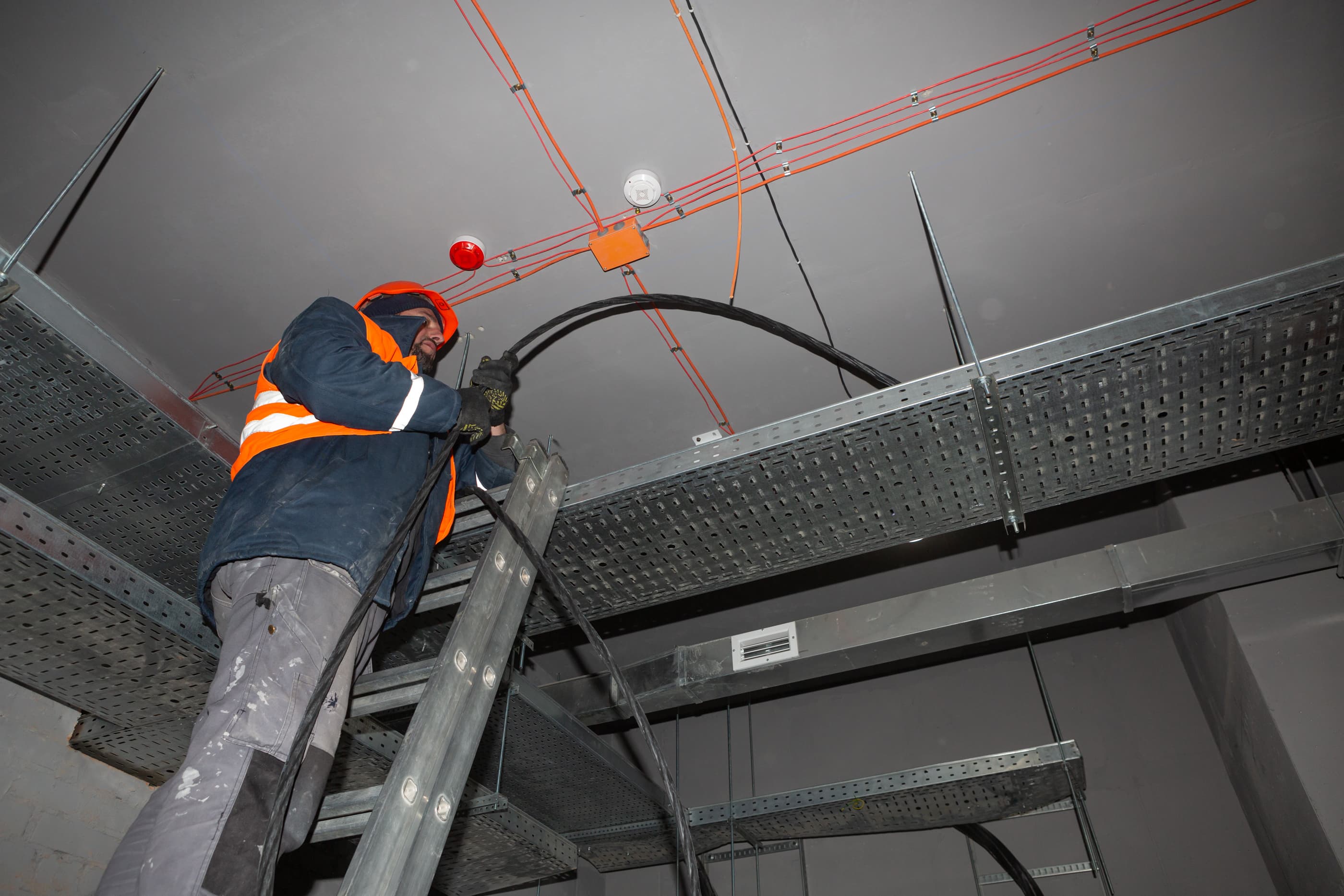

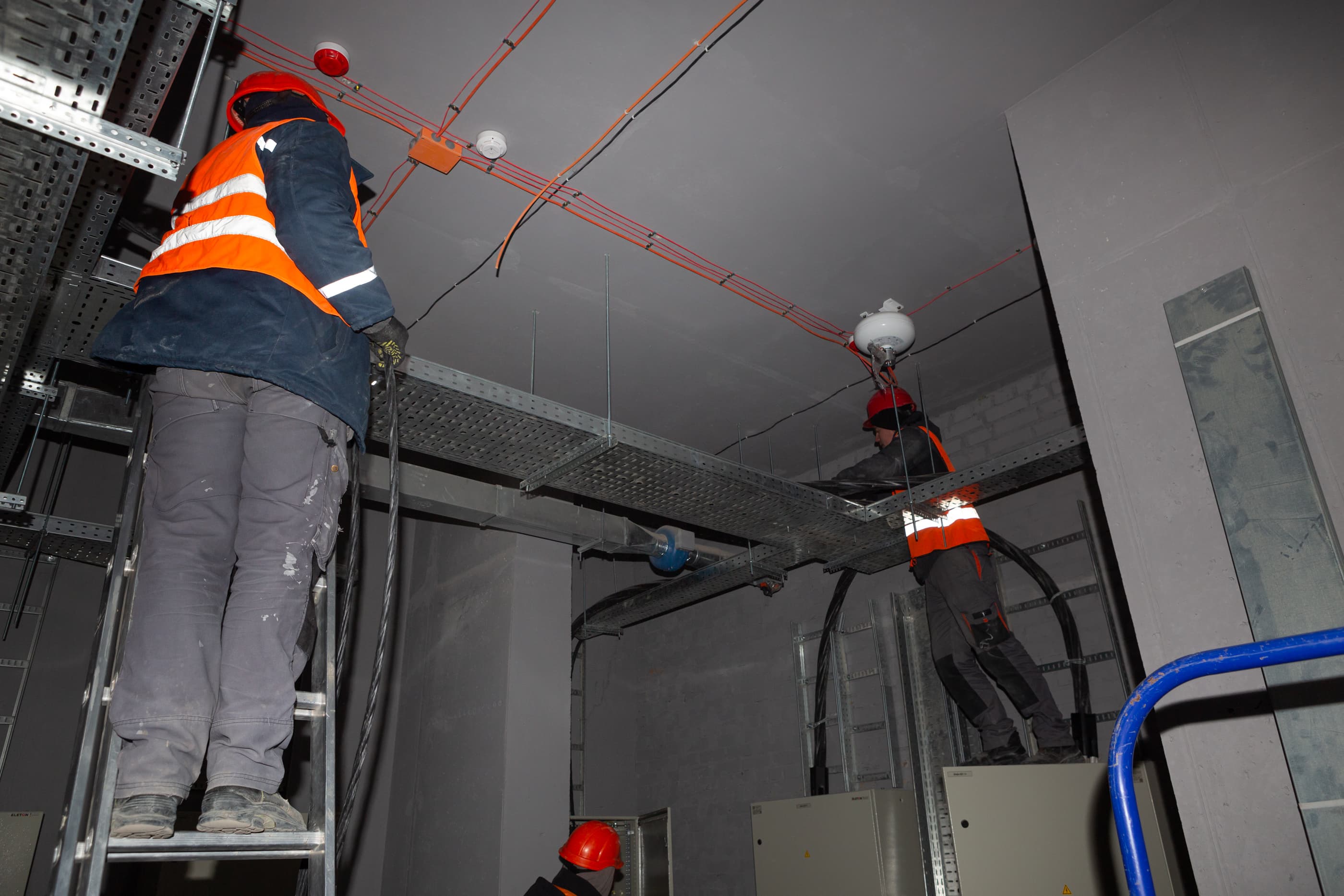

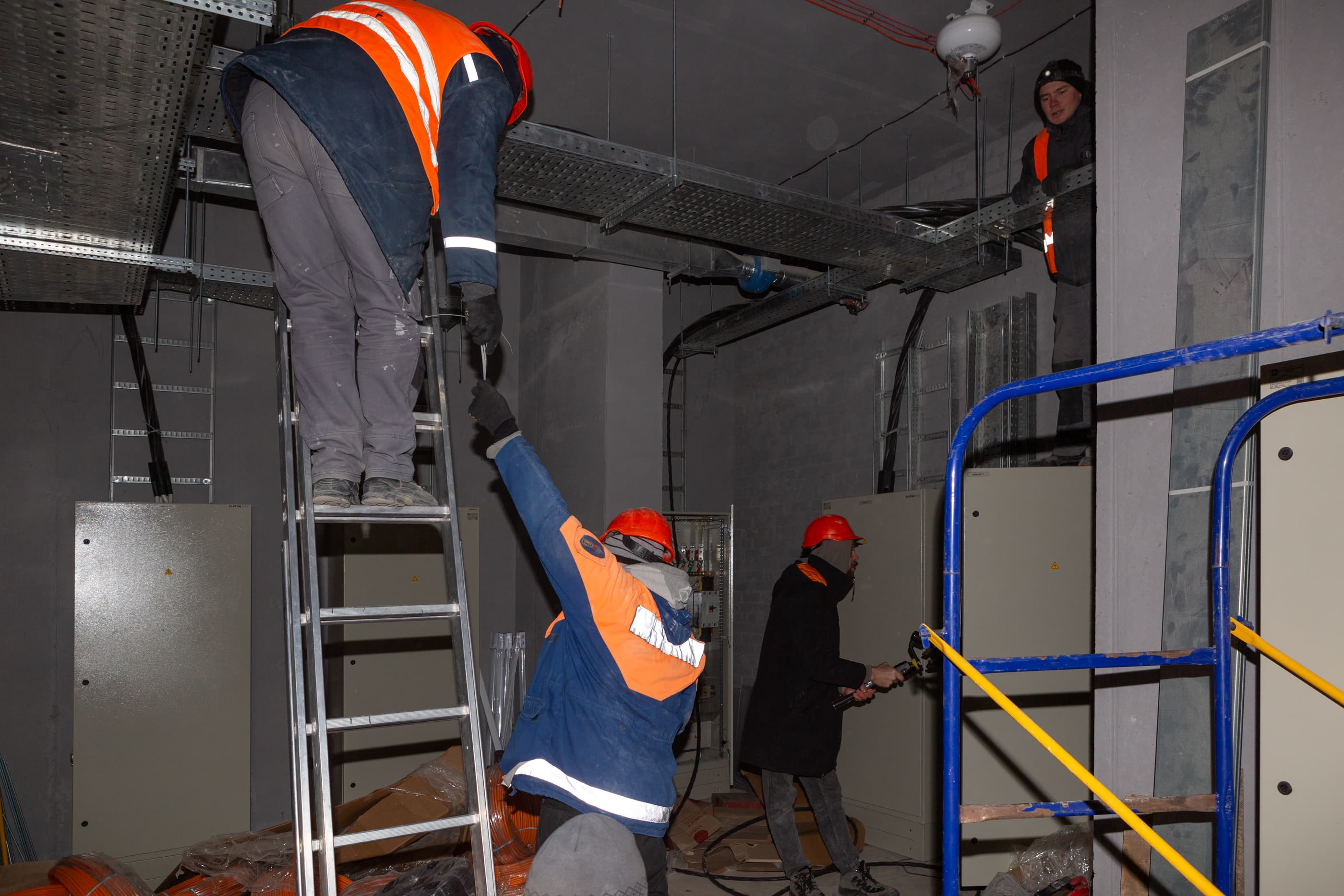

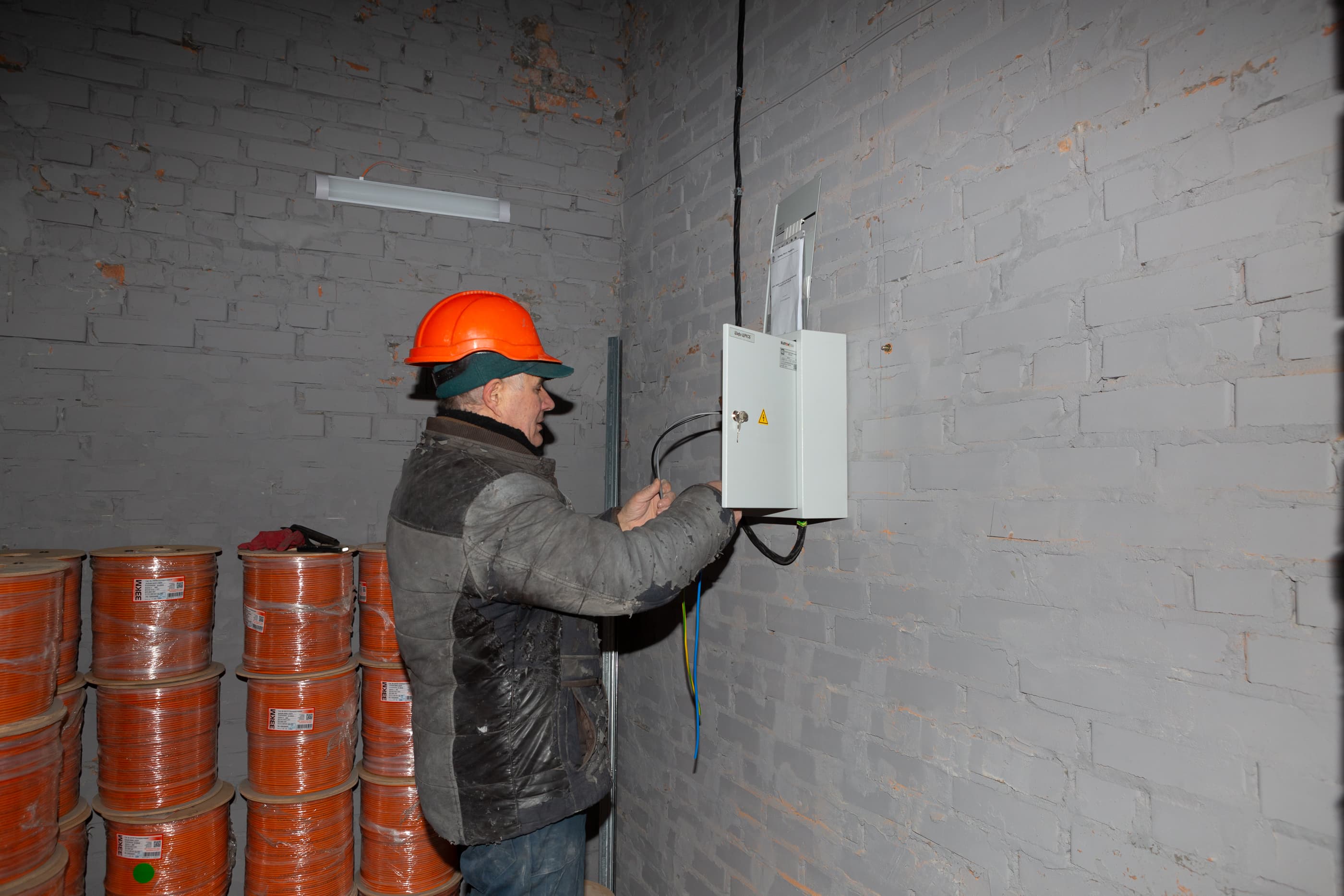

•  прокладання електромереж (горизонтальних) для освітлення МЗК – 95%;
•  влаштування СПОК – 99%;
•  влаштування ЛММ будівлі – 87%;

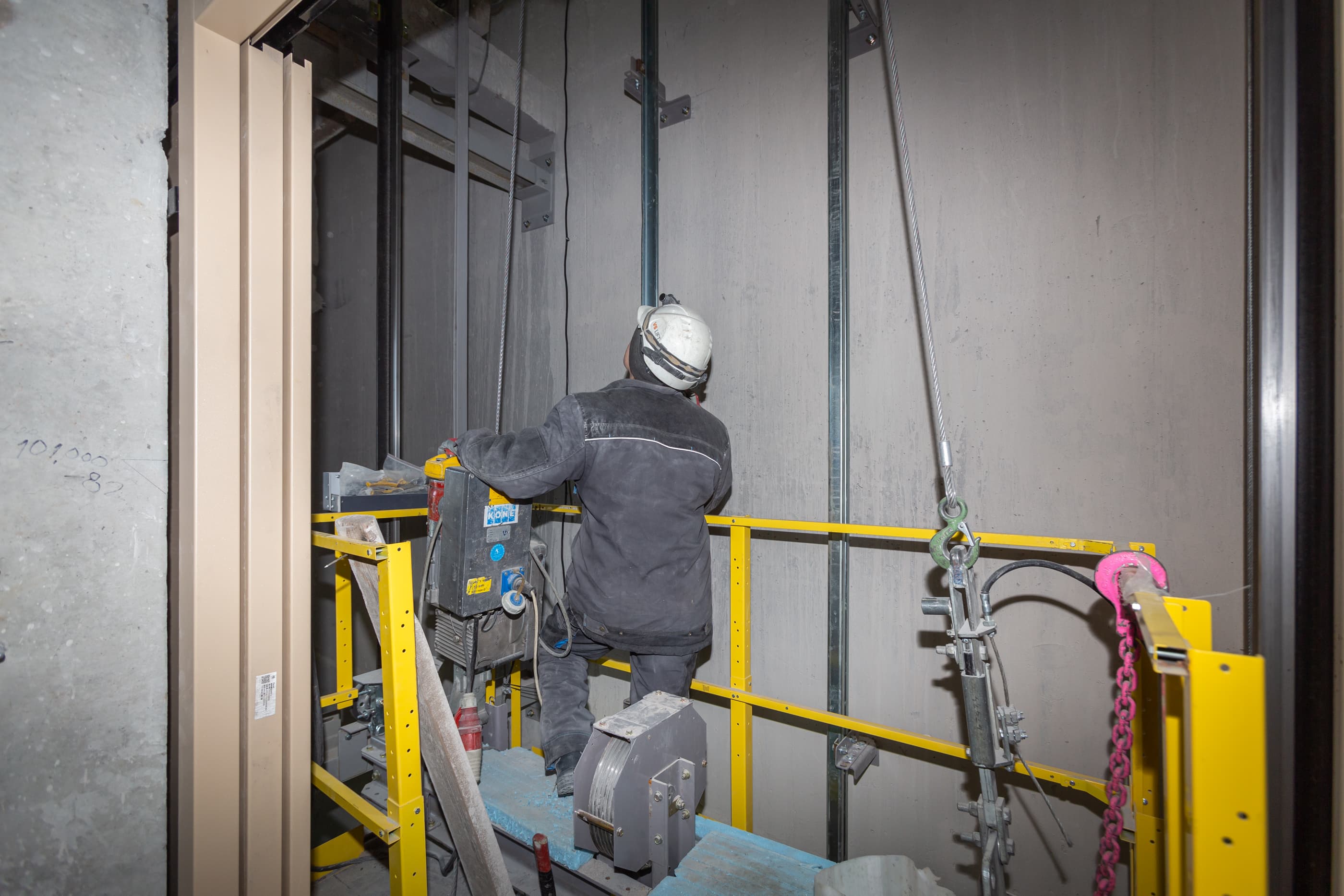

•  монтаж ліфтового обладнання – 96%;

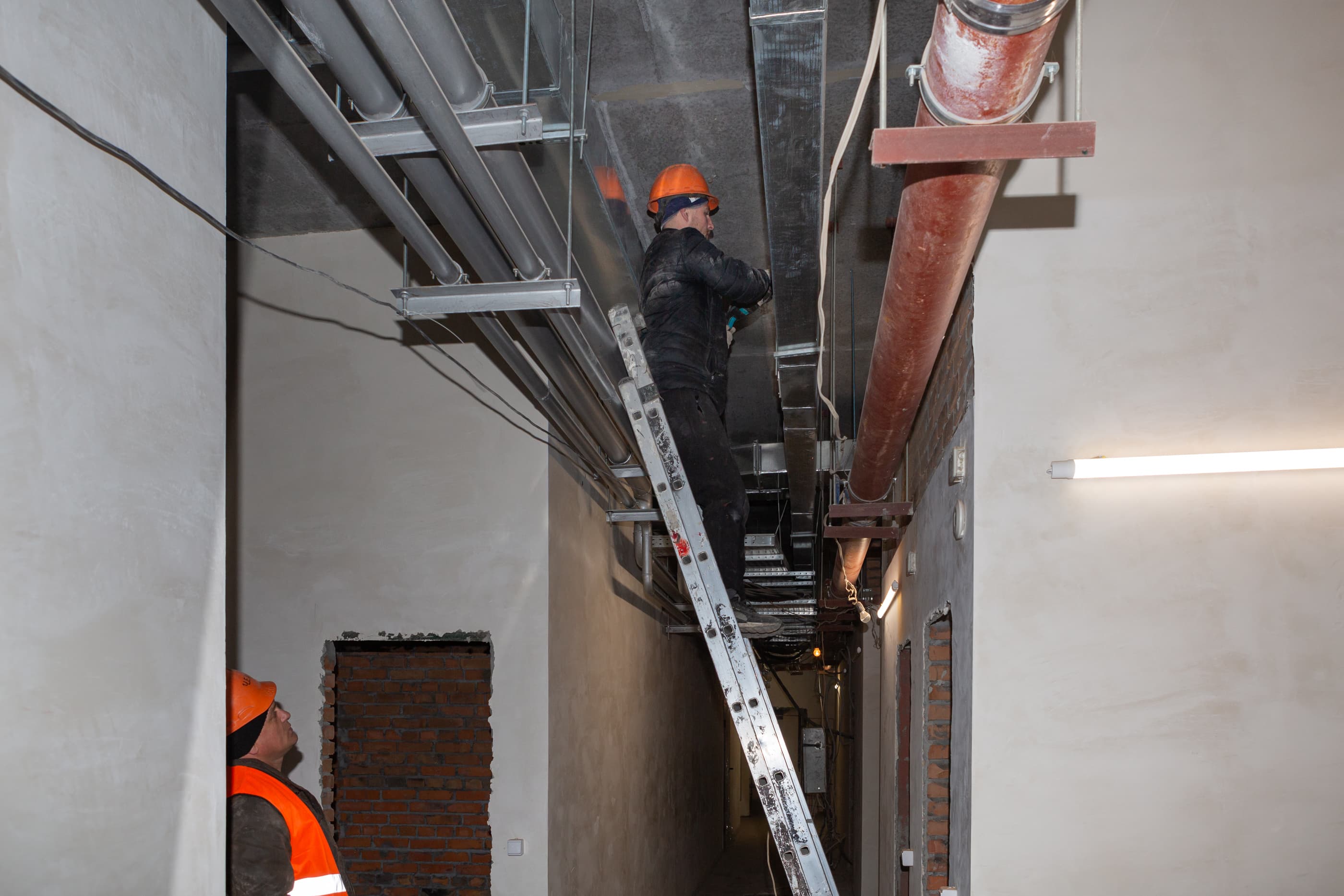

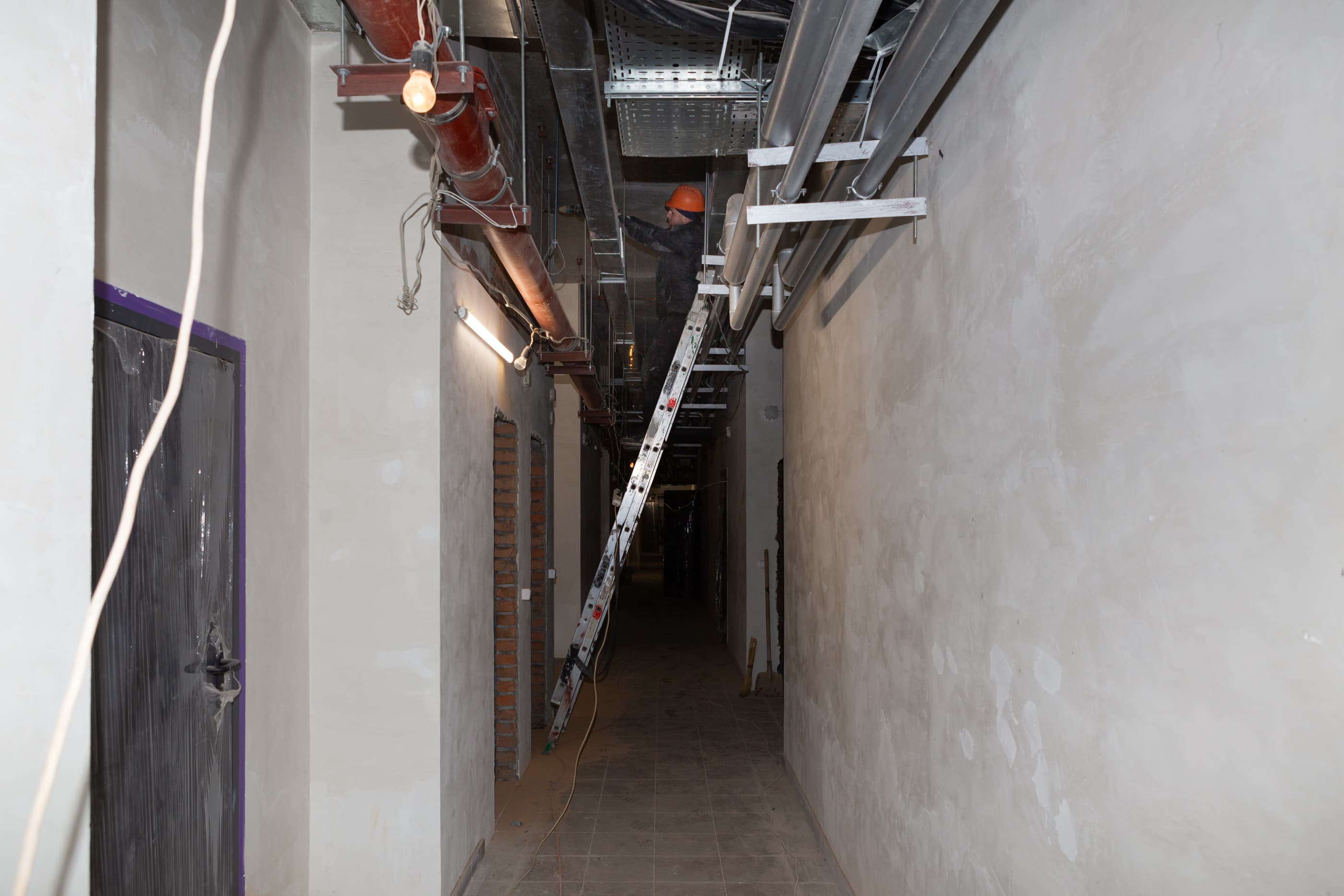

•  прокладання пожежних слаботочних мереж МЗК та квартир – 88%;
•  монтаж вхідних квартирних дверей – 60%;
•  прокладання слаботочних мереж системи контролю доступу (СКД) – 15%.

Будинок №3, секція 2:
•  влаштування ЛММ будівлі – 94%;
•  монтаж ліфтового обладнання – 91%;
•  прокладання пожежних слаботочних мереж МЗК та квартир – 92%.

Будинок №3, секція 3:
•  влаштування ЛММ будівлі – 95%;
•  облицювання стін ліфтових холів керамічною плиткою – 12%;
•  монтаж протипожежної системи МЗК, квартир – 87%;
•  монтаж прокладання слаботочних мереж системи контролю доступу (СКД) – 25%.

Паркінг ЖБ №3:
•  влаштування системи димовидалення – 85%;
•  оздоблення МЗК підвальної житлової частини – 99%;
•  монтаж інженерного обладнання в технічних приміщеннях – 70%;
•  монтаж магістралей В1.2-В2.2 – 92%;

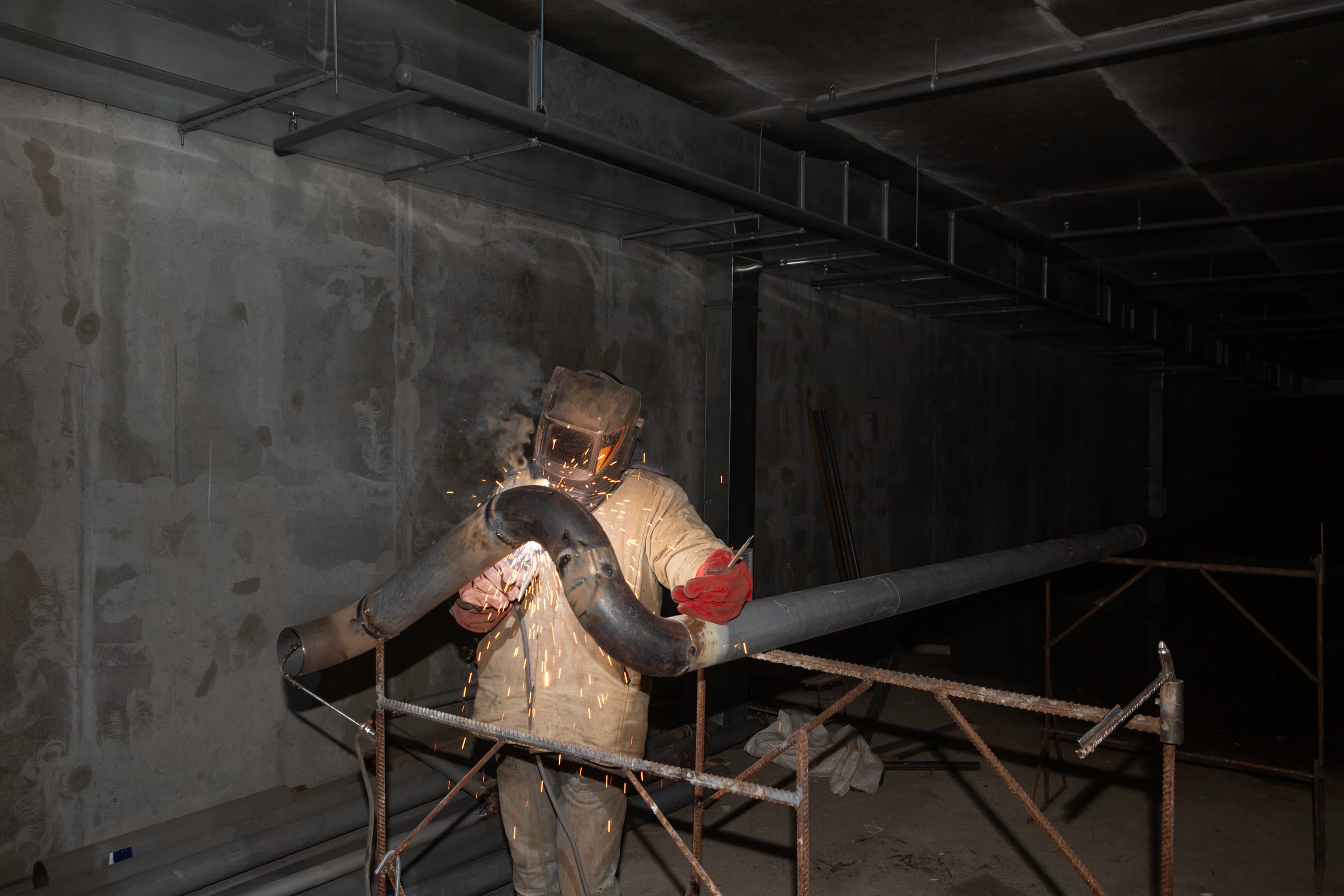

•  монтаж системи пожежного водопроводу – 87%;
•  монтаж протипожежної слабо точної системи паркінгу – 50%.

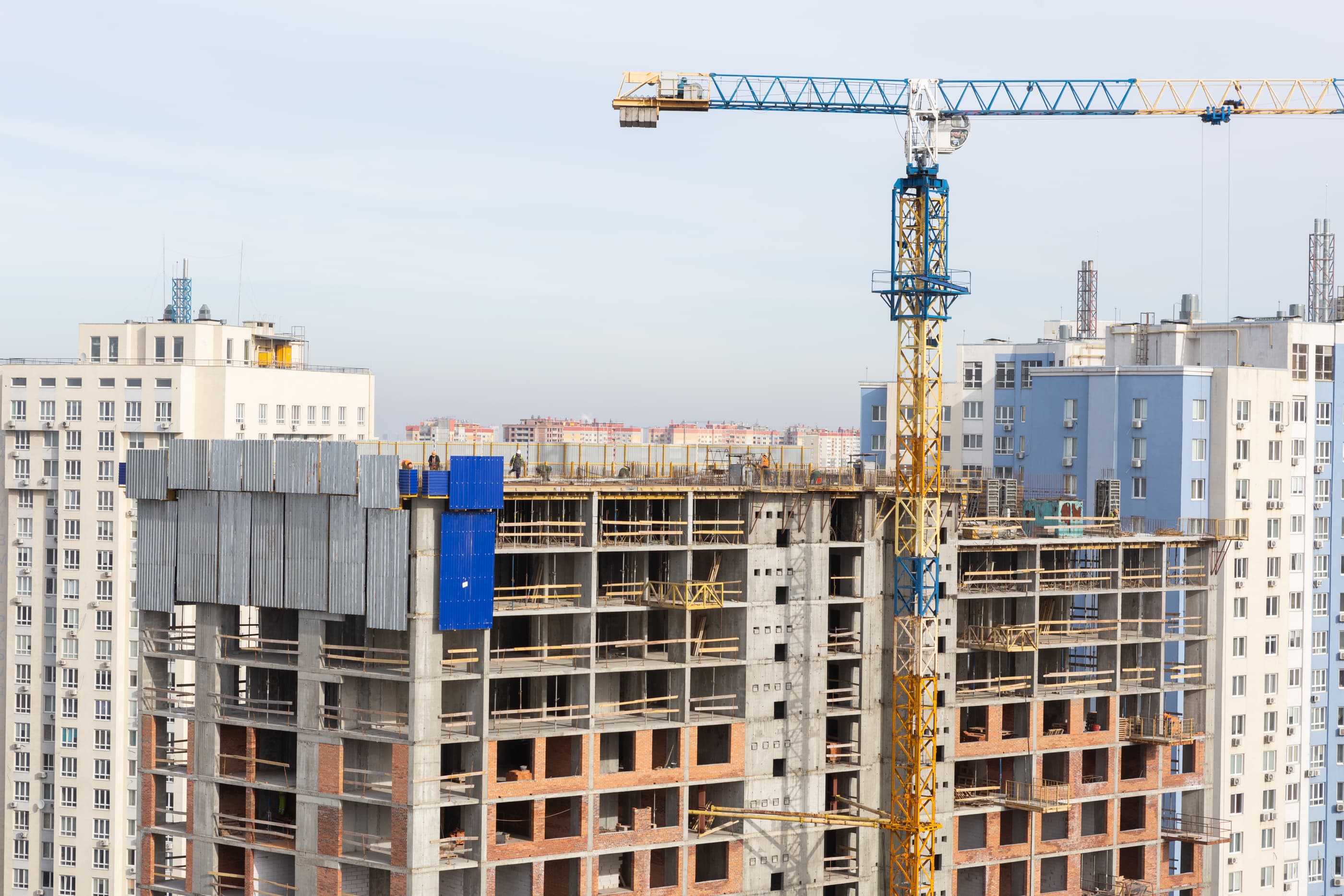

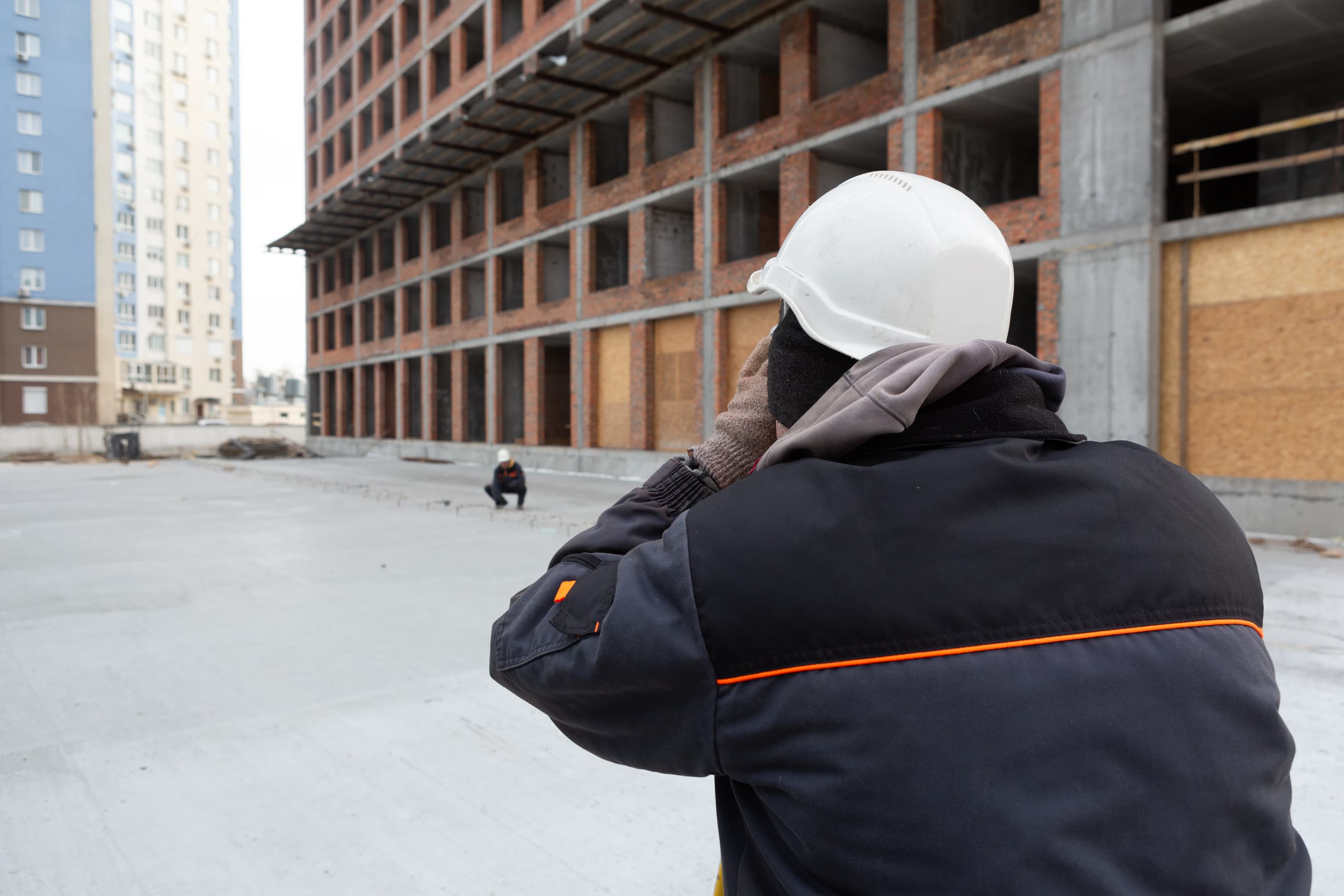

Будинок №4, секція 1:

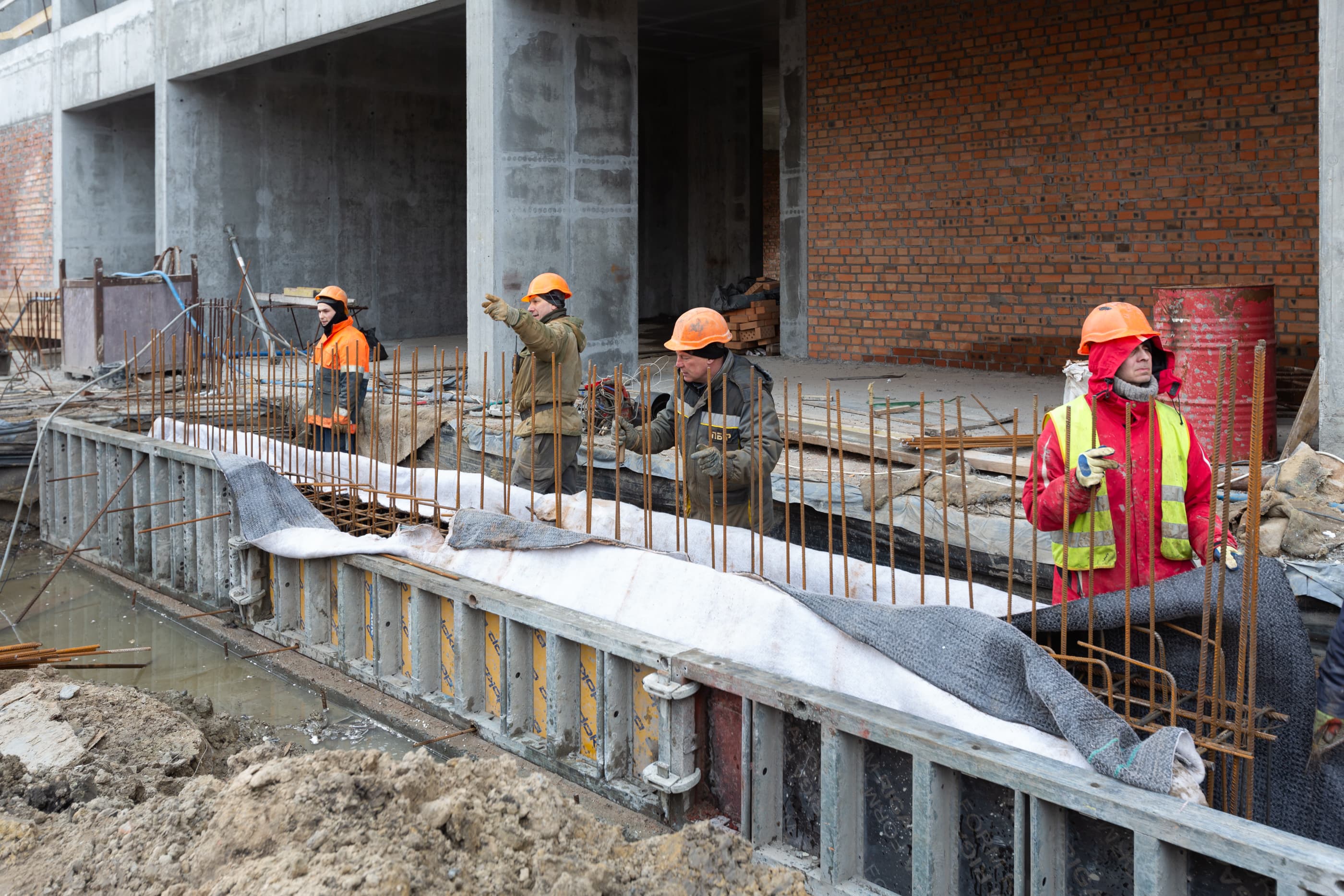

Влаштування з/б конструкцій:

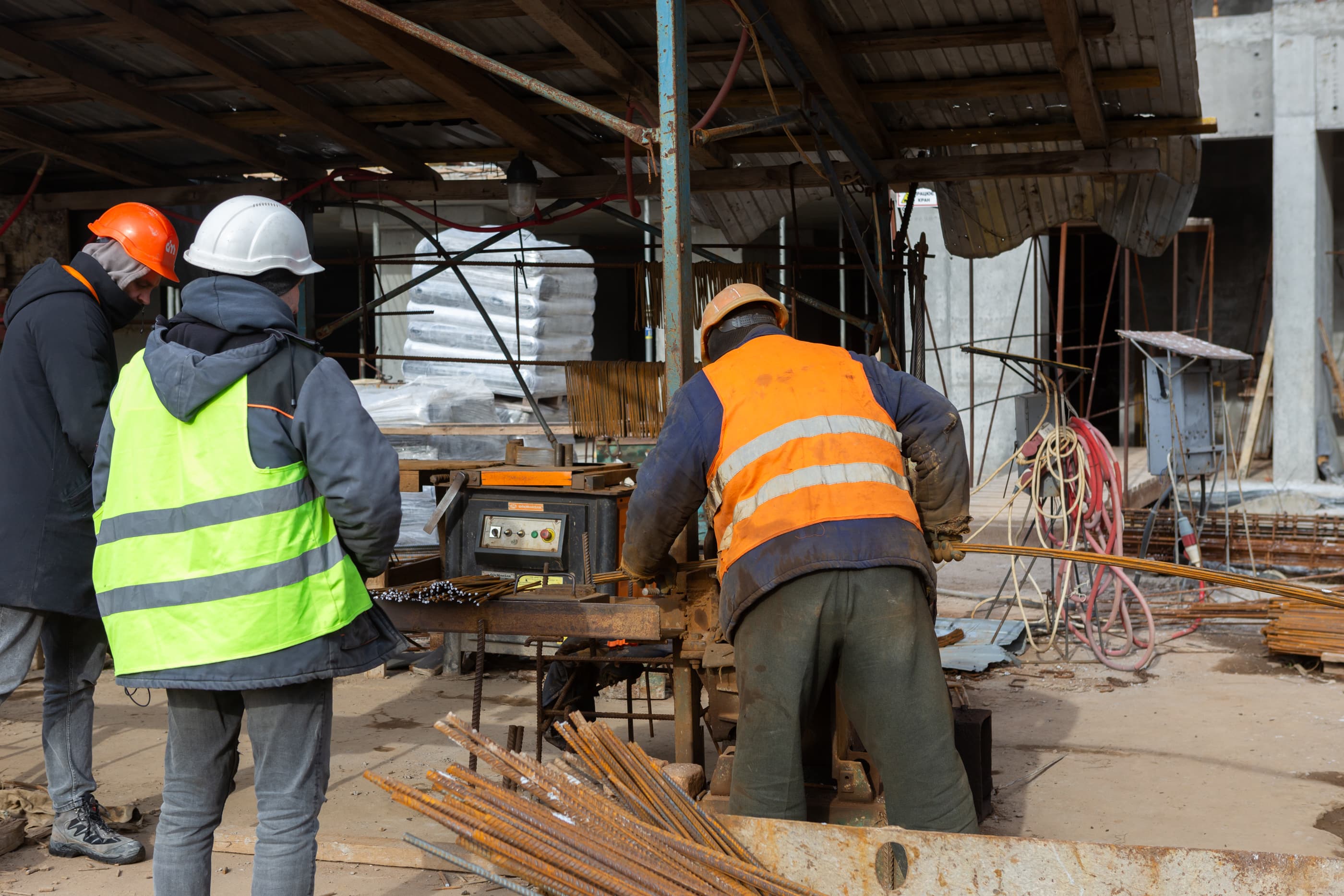

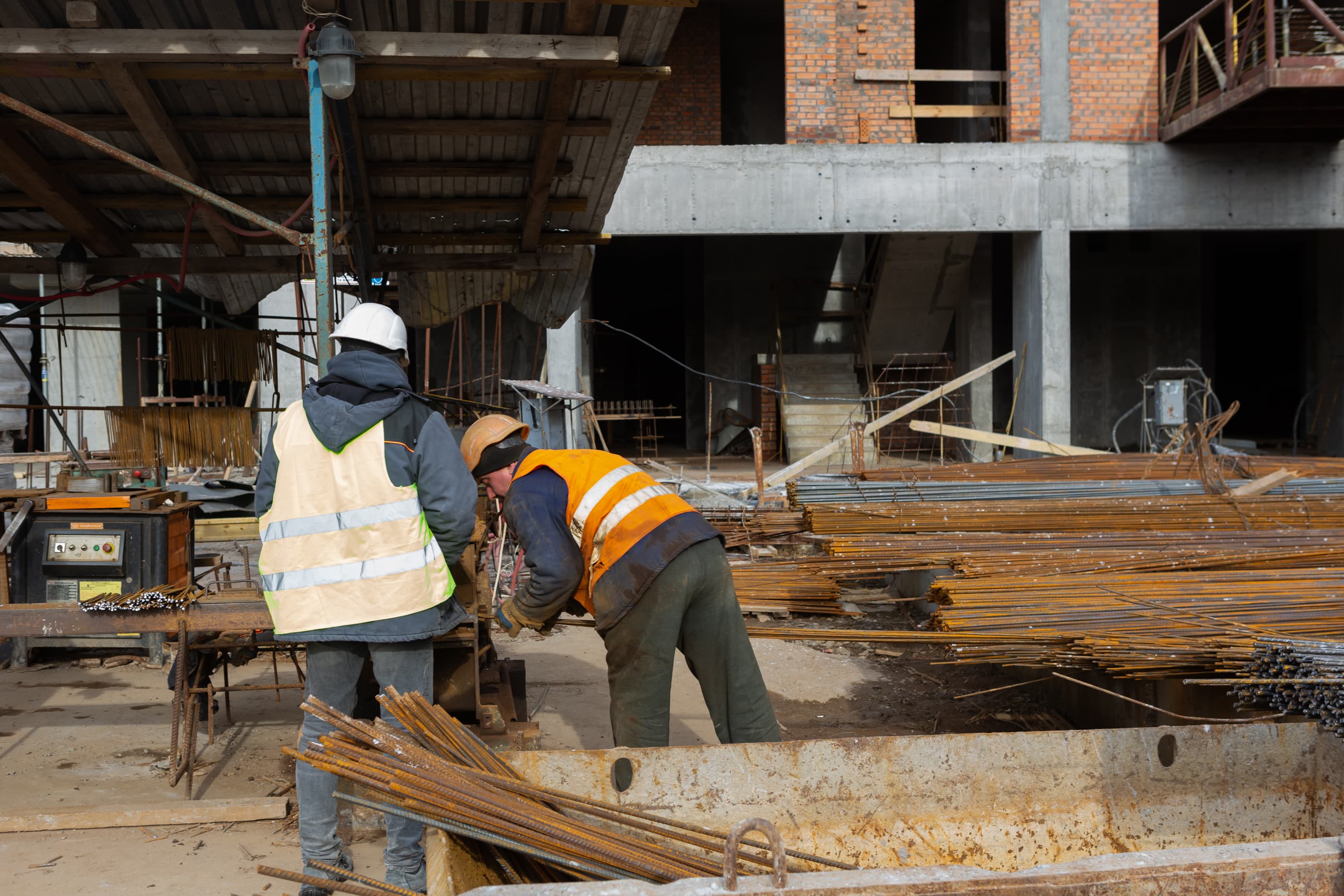

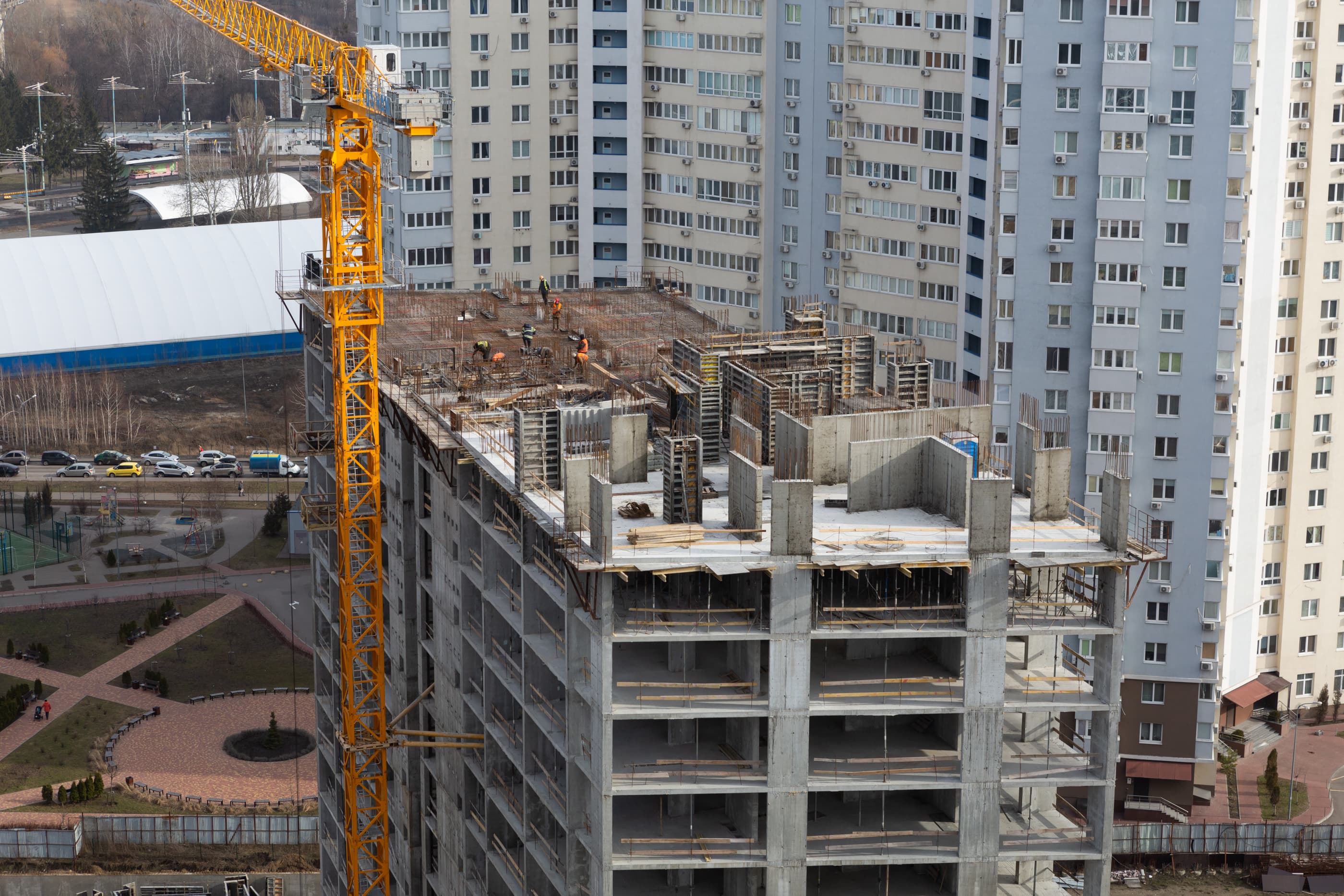

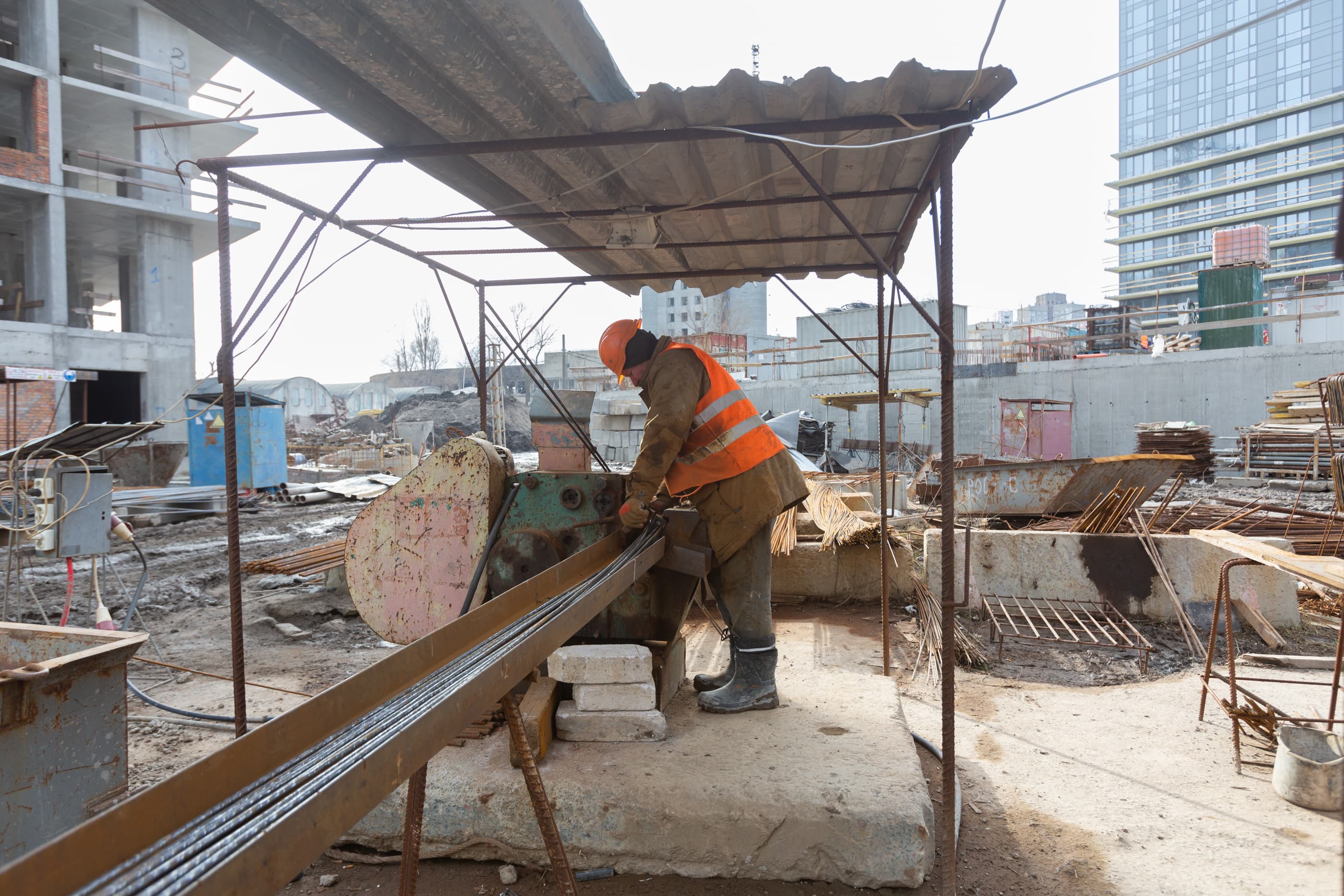

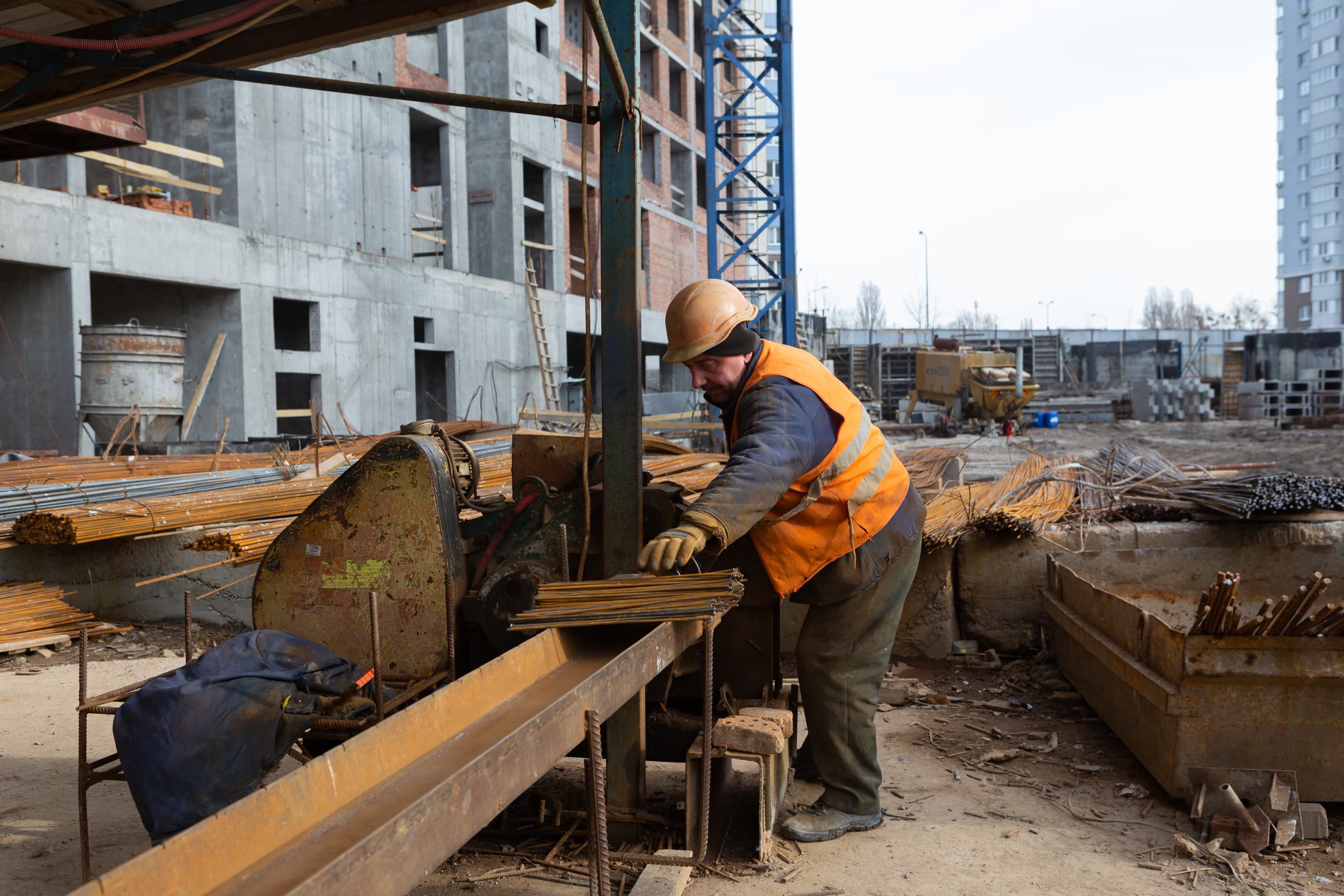

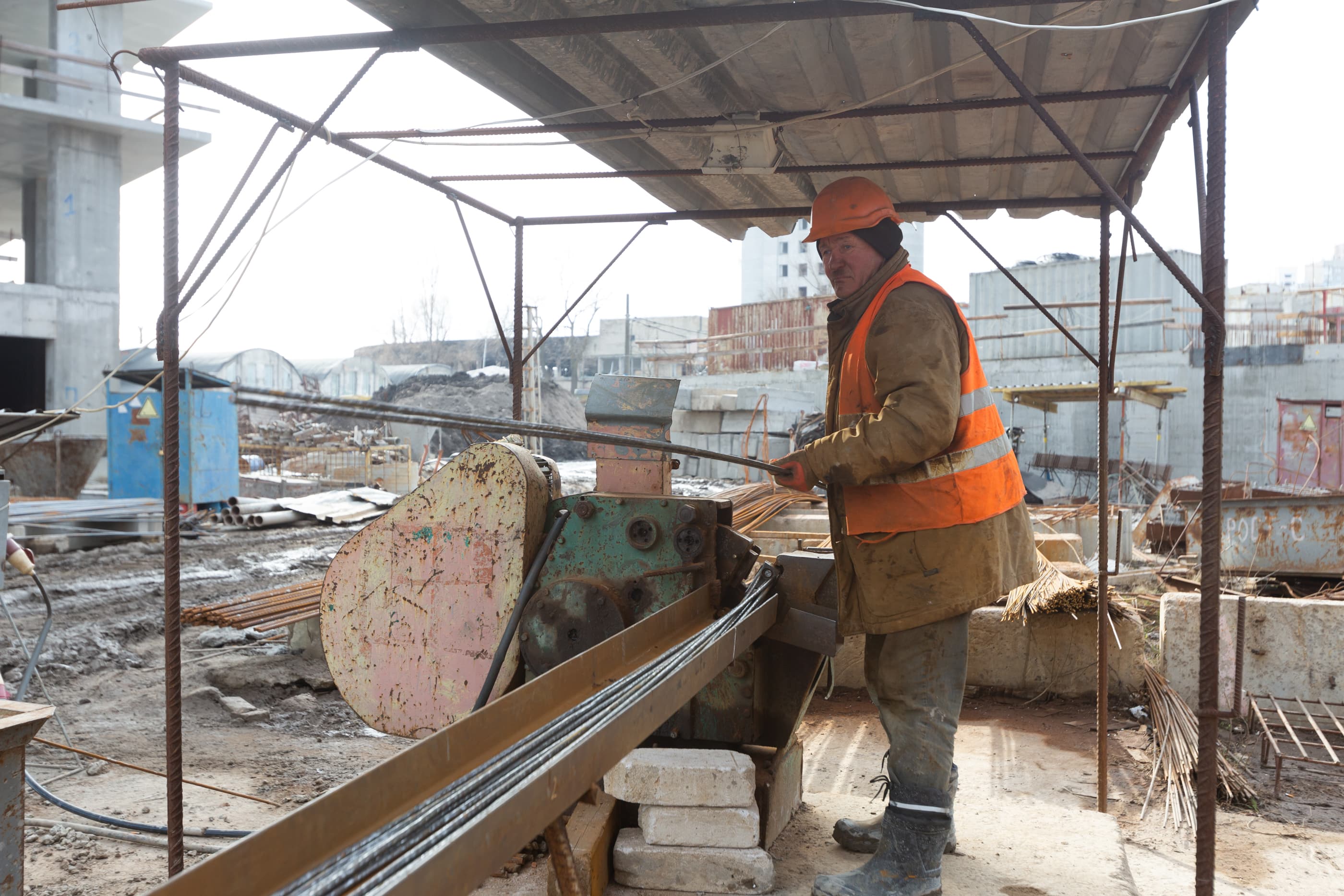

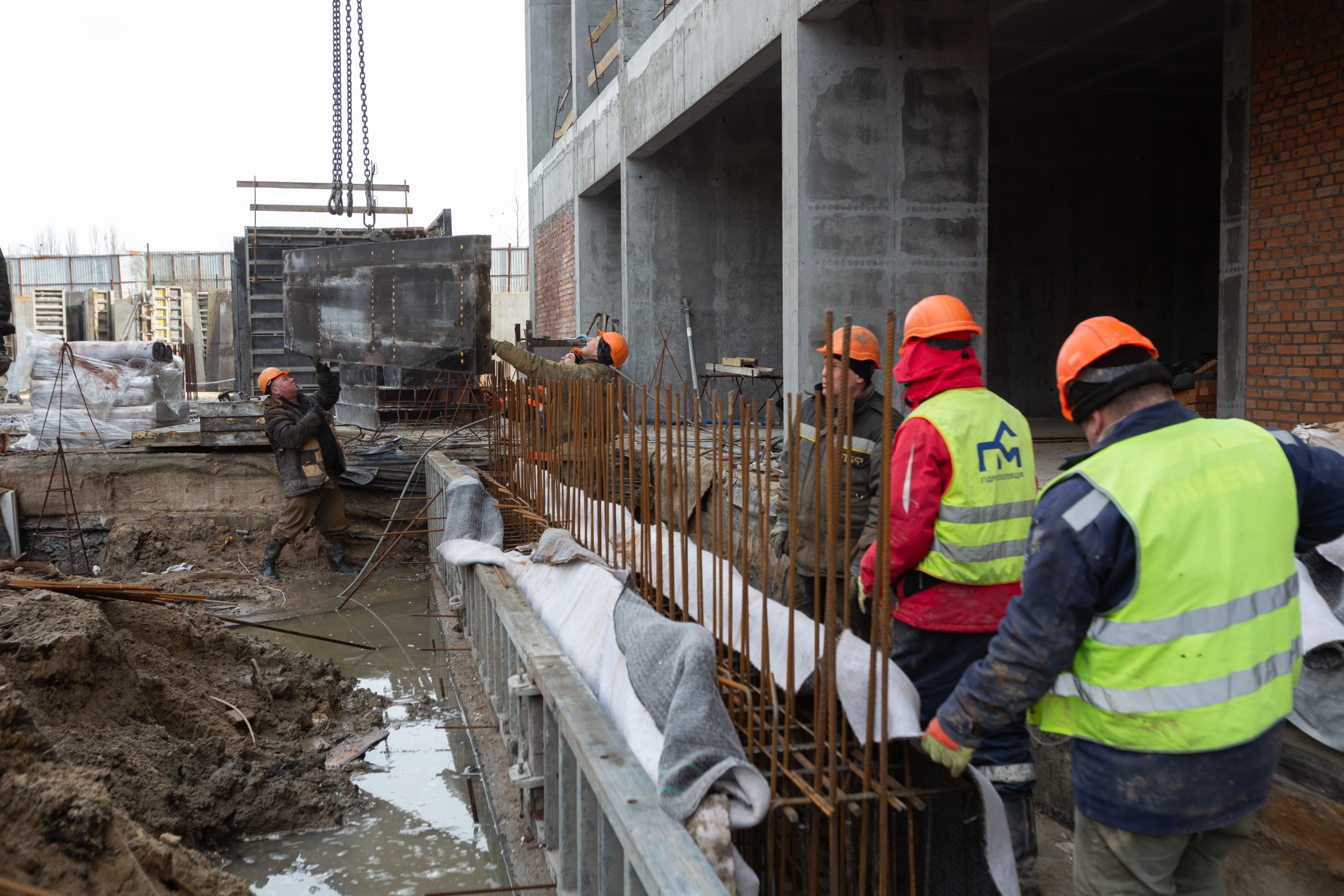

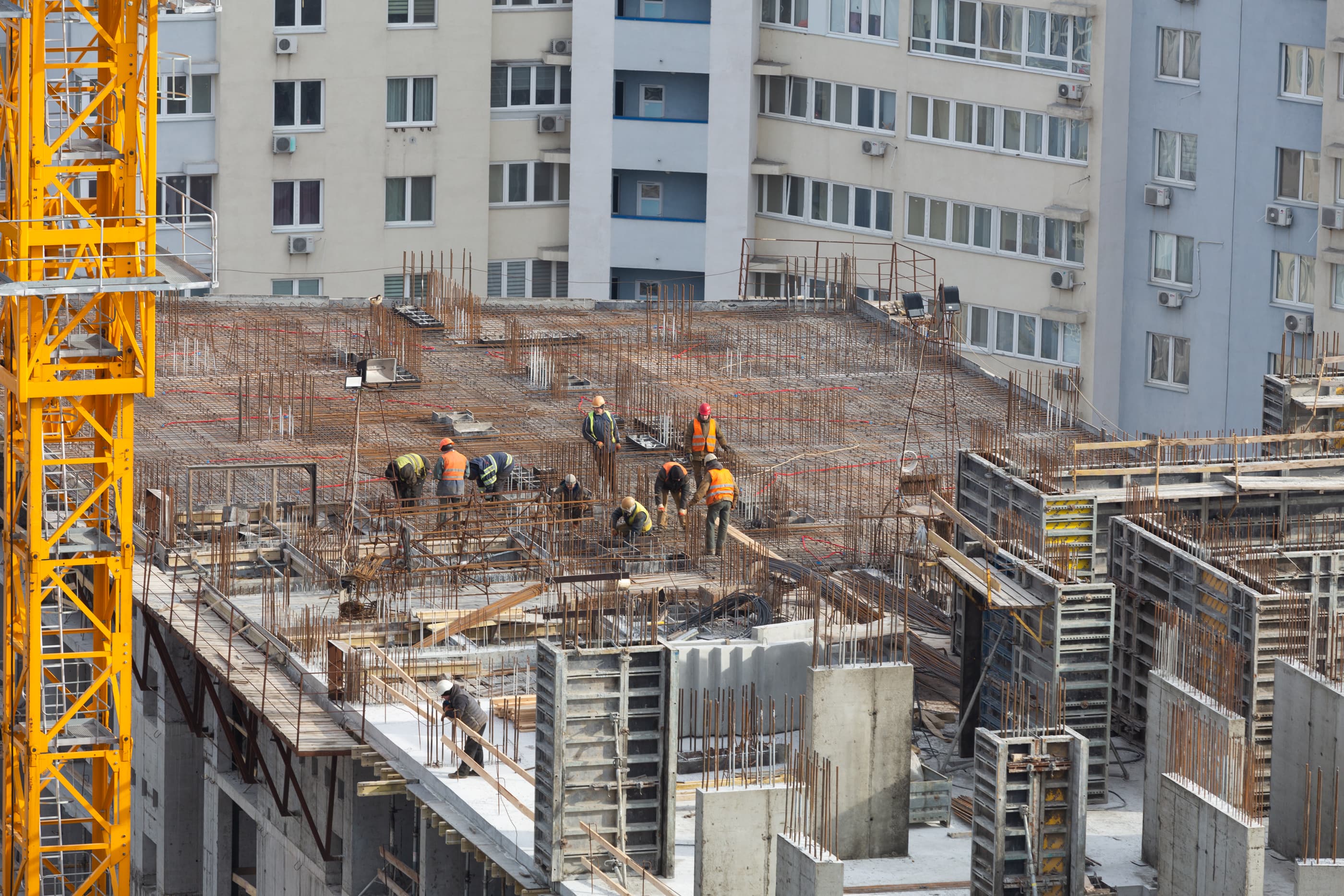

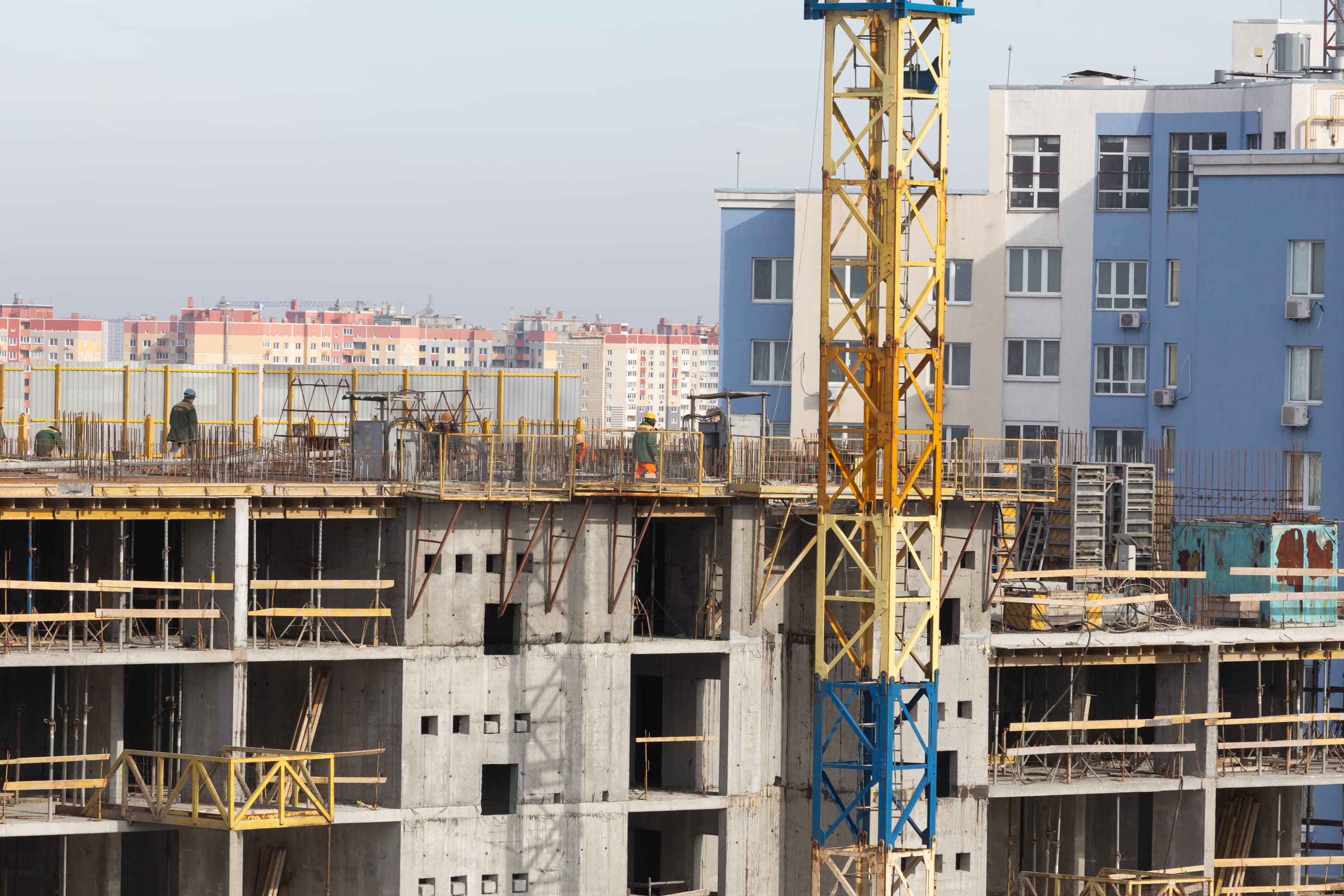

•  армування та бетонування вертикальних, горизонтальних елементів будівлі 22-го поверху – 100%;

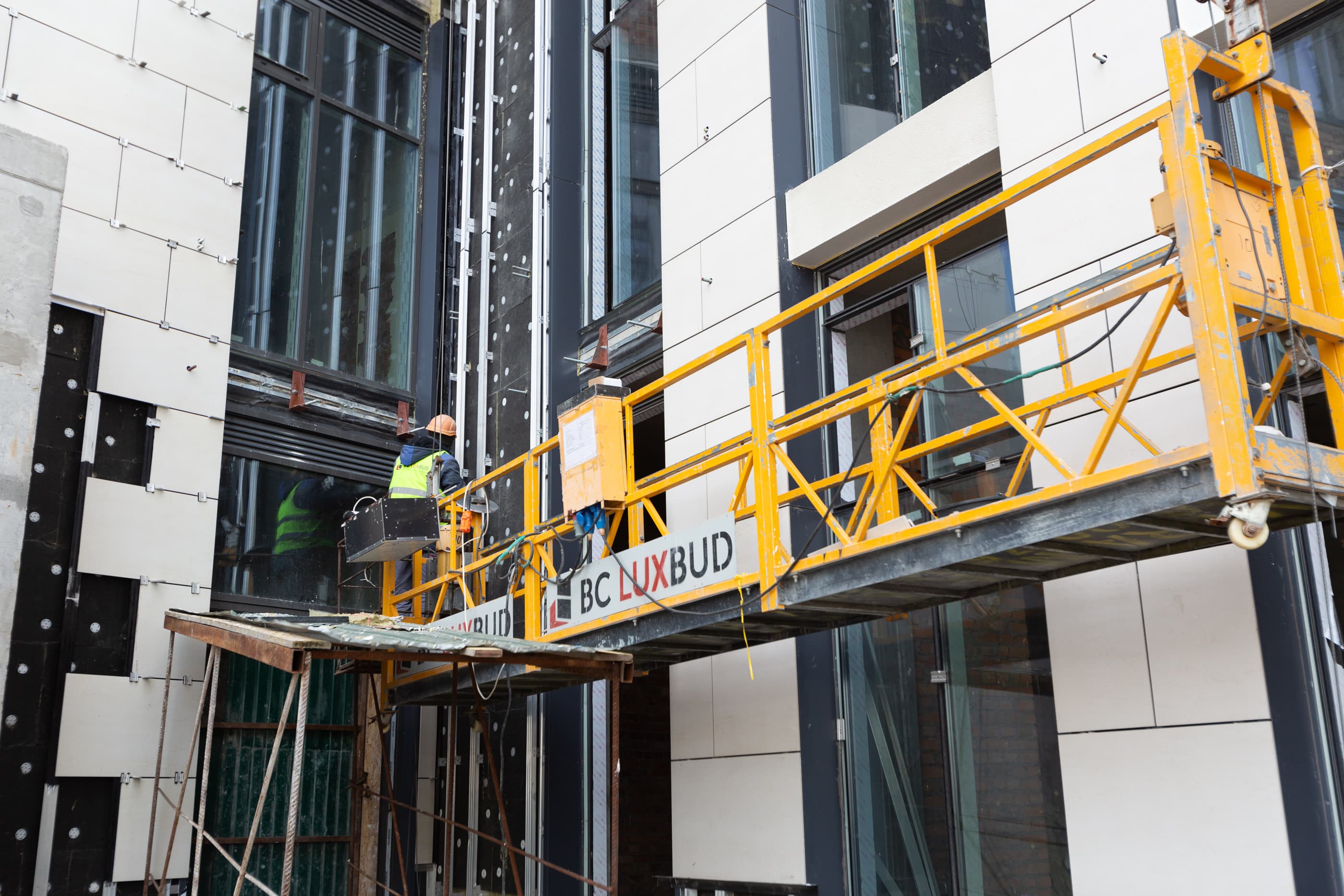

•  влаштування внутрішніх та зовнішніх цегляних стін – 55%;
•  монтаж сходових маршів – 43%;
•  монтаж вентиляційних блоків – 52%.

Будинок №4, секція 3:
Влаштування з/б конструкцій:
•  армування та бетонування вертикальних, горизонтальних елементів будівлі 14-го поверху – 100%;
•  монтаж вентиляційних блоків – 38%;
•  монтаж сходових маршів – 29%.

Паркінг ЖБ №4, 2-га черга 2-й пусковий:
•  армування та бетонування горизонтальних та вертикальних конструкцій – 49%.

/
