Хід будівництва, 02.04.2024

Метрополіс від DIM зводиться швидкими темпами!

Ділимось останніми новинами з будмайданчика за березень:

Будинок №3, секція 1:
•  влаштування ЛММ будівлі – 89%;
•  монтаж ліфтового обладнання – 97%;
•  прокладання пожежних слаботочних мереж МЗК та квартир – 90%;
•  прокладання слаботочних мереж системи контролю доступу (СКД) – 40%.

Будинок №3, секція 2:
•  влаштування ЛММ будівлі – 96%;
•  монтаж ліфтового обладнання – 94%;
•  прокладання електромереж (горизонтальних) для освітлення МЗК – 100%;
•  прокладання пожежних слаботочних мереж МЗК та квартир – 95%.

Будинок №3, секція 3:
•  влаштування ЛММ будівлі – 97%;

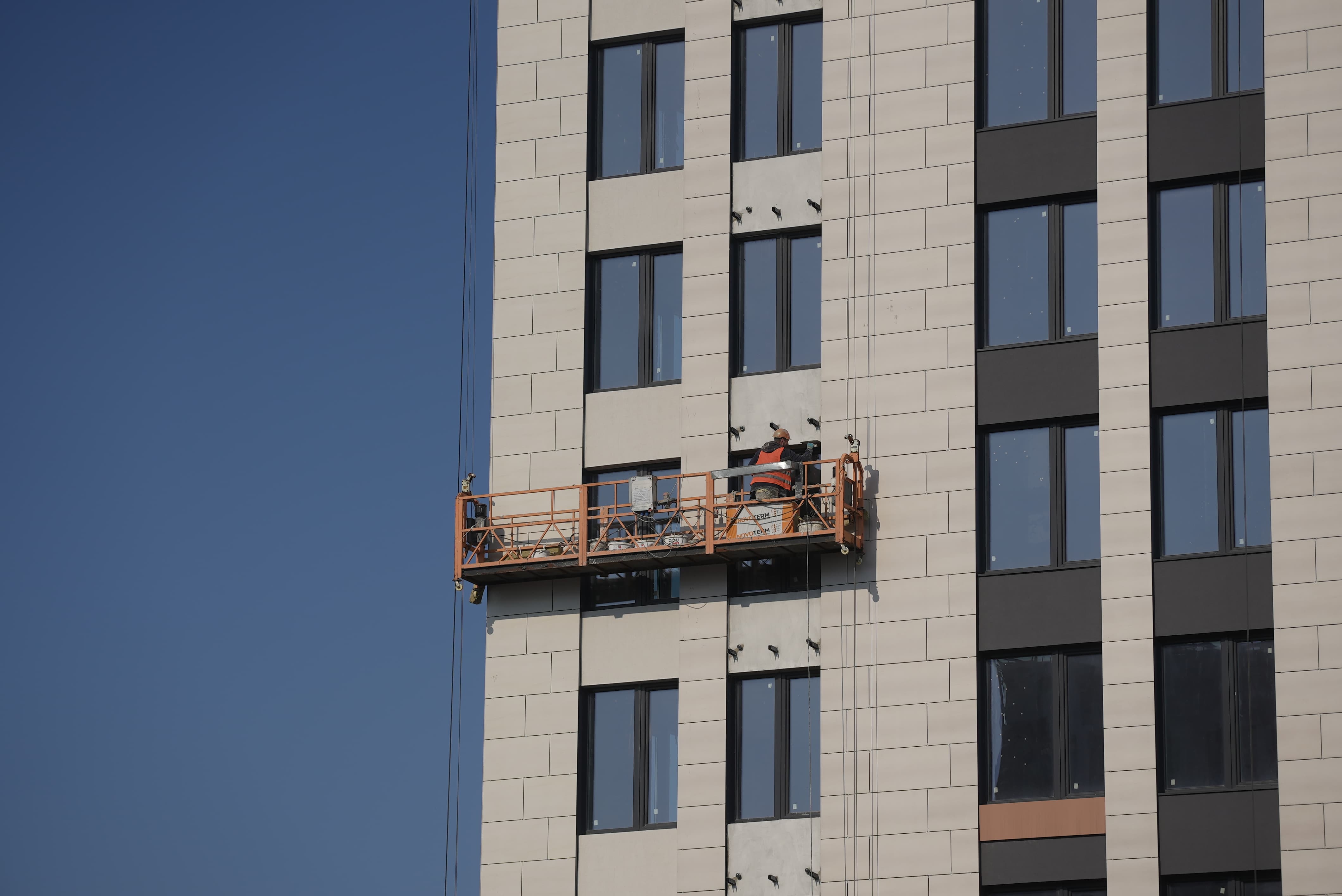

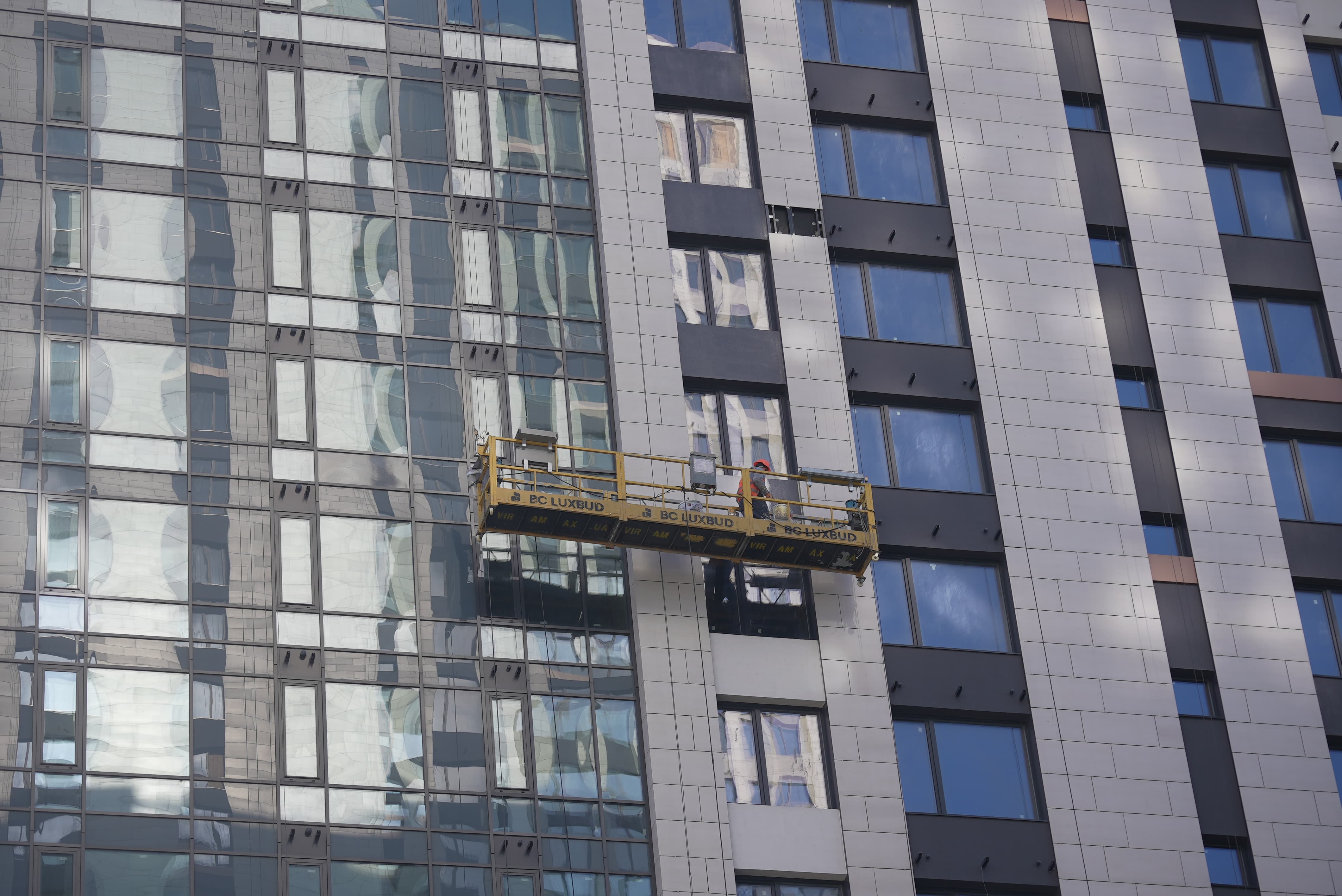

•  облицювання стін ліфтових холів керамічною плиткою – 30%;
•  монтаж протипожежної системи МЗК, квартир – 90%;
•  прокладання слаботочних мереж системи контролю доступу (СКД) – 50%.

Паркінг ЖБ №3:
•  монтаж інженерного обладнання в технічних приміщеннях – 80%;
•  монтаж магістралей В1.2-В2.2 – 97%;
•  монтаж системи пожежного водопроводу – 90%;
•  монтаж протипожежної слаботочної системи паркінгу – 70%.

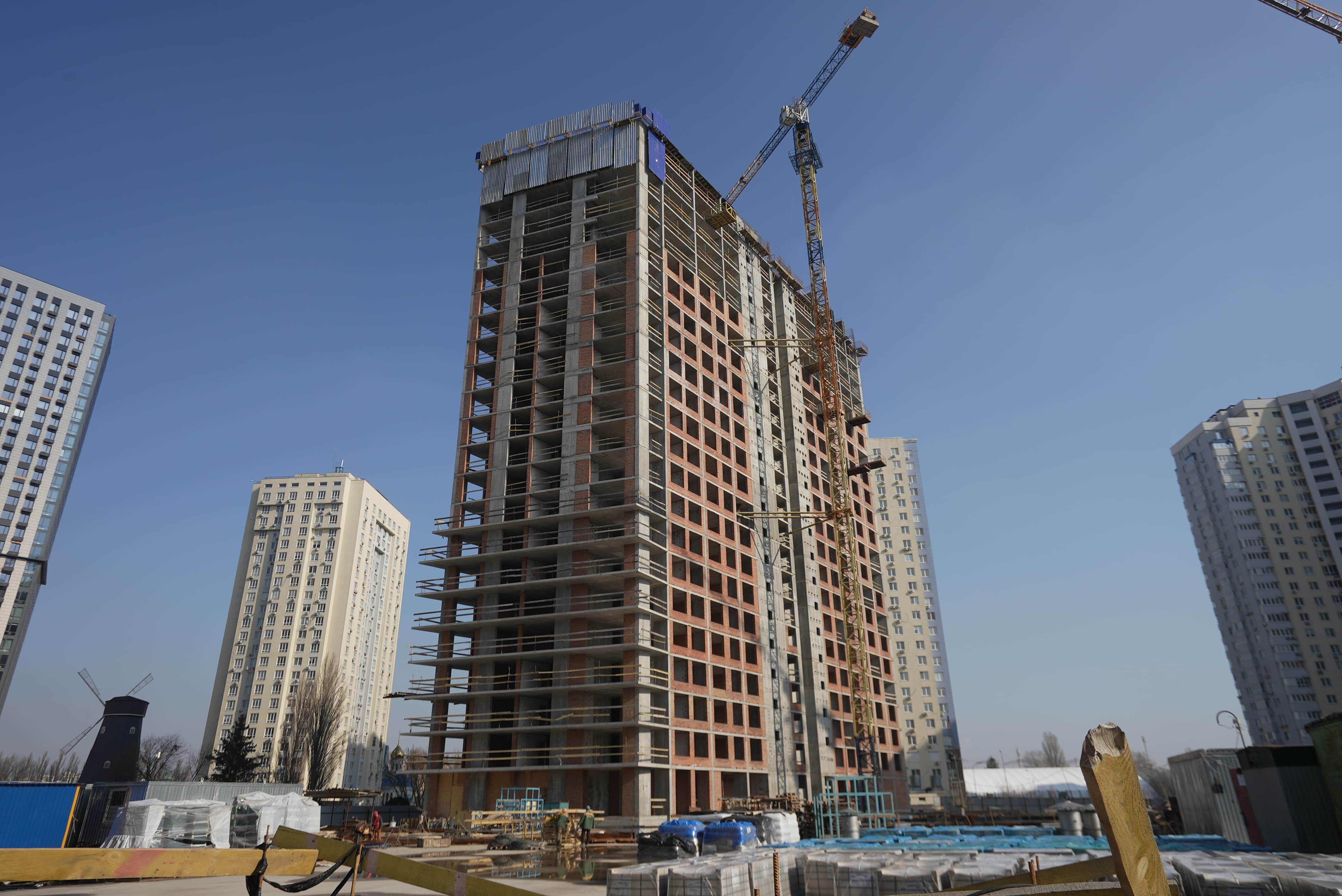

Будинок №4, секція 1:

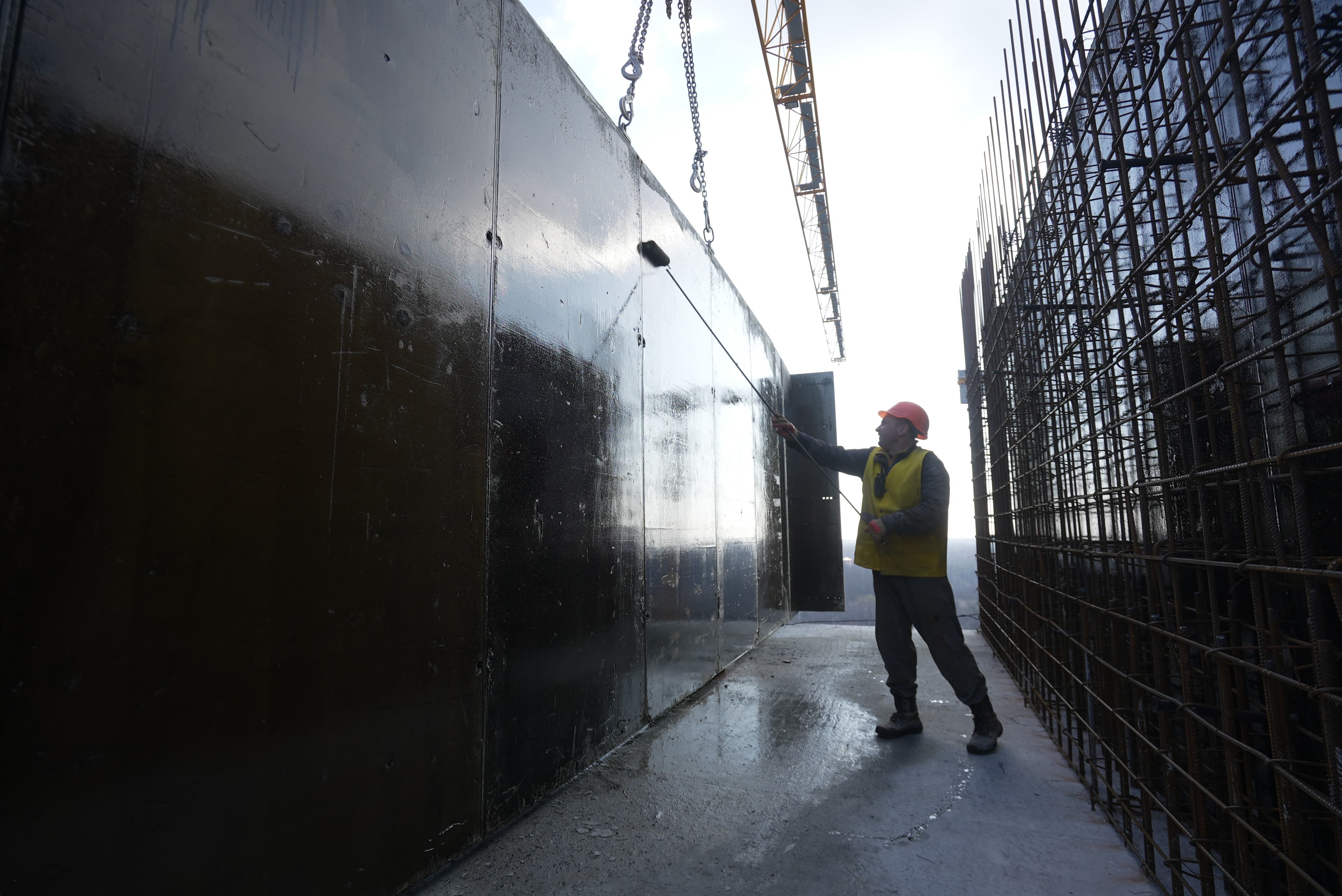

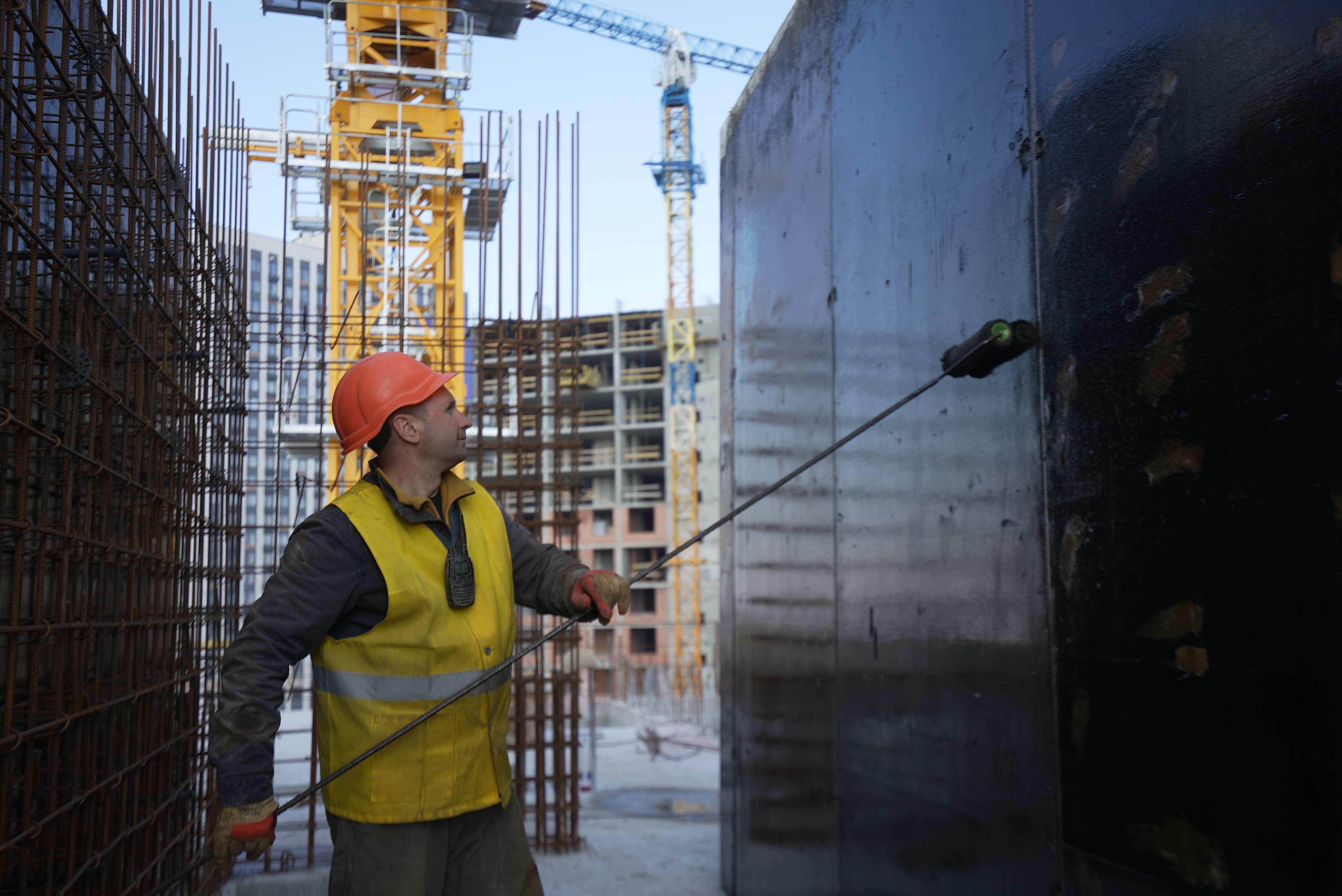

Влаштування з/б конструкцій:

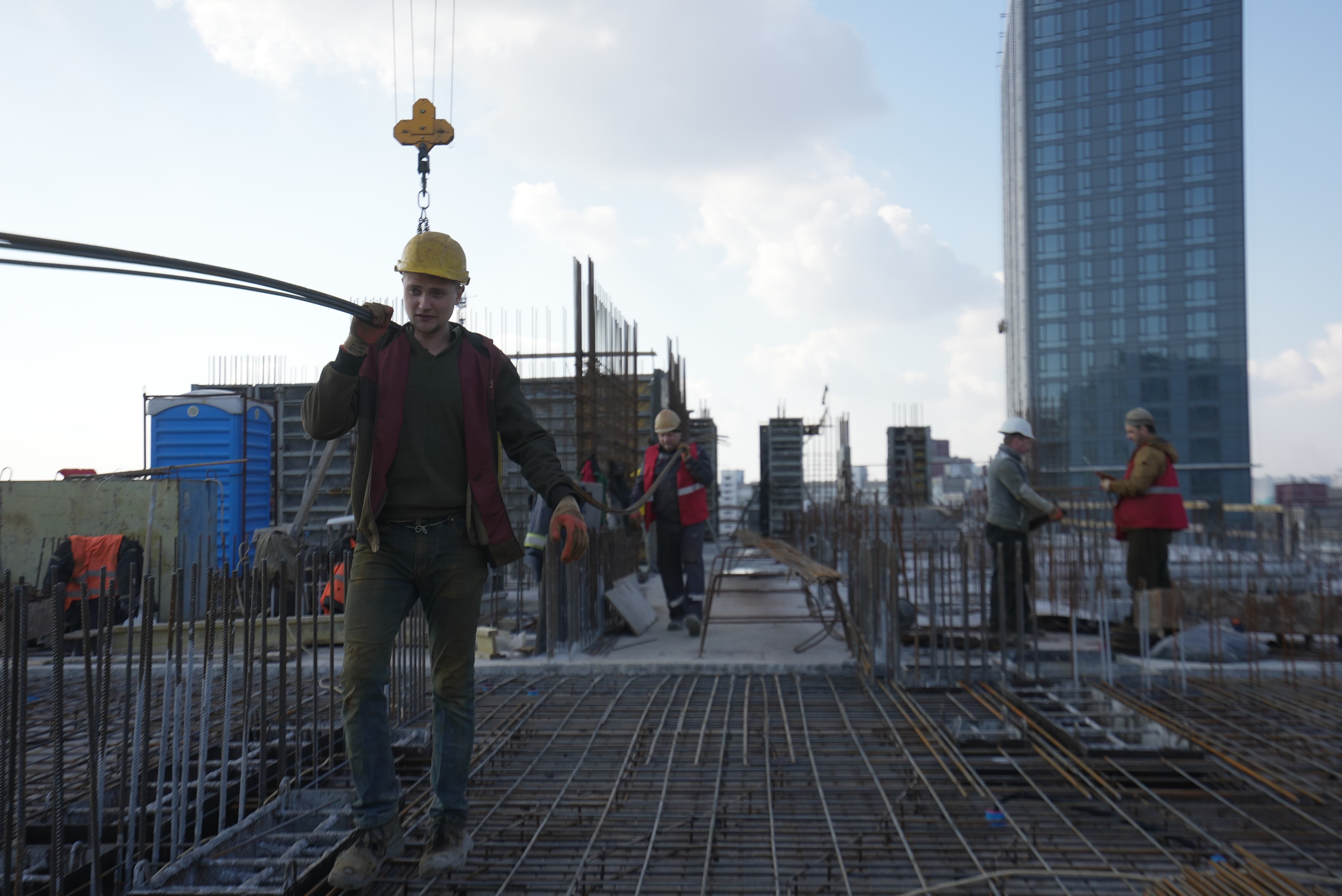

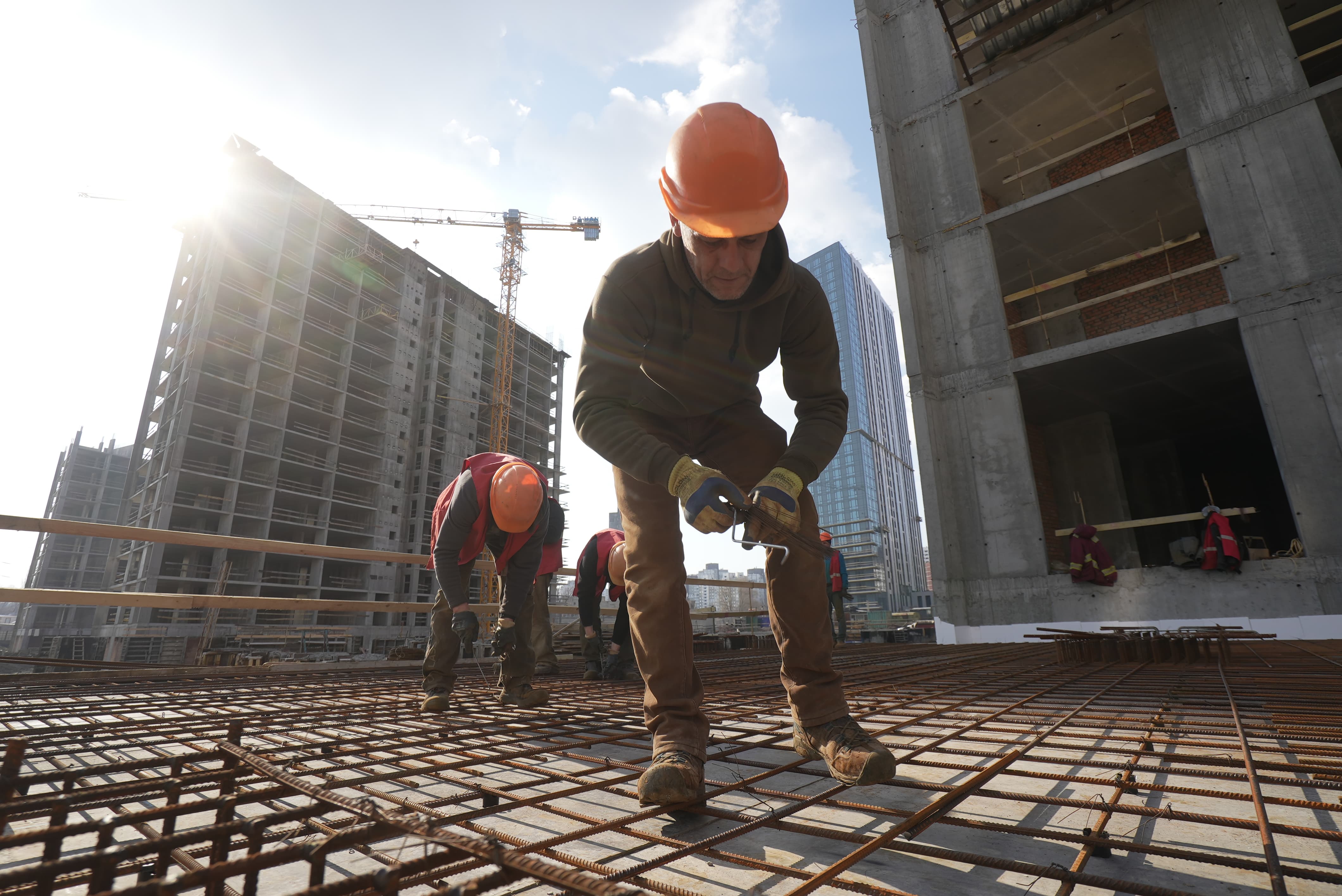

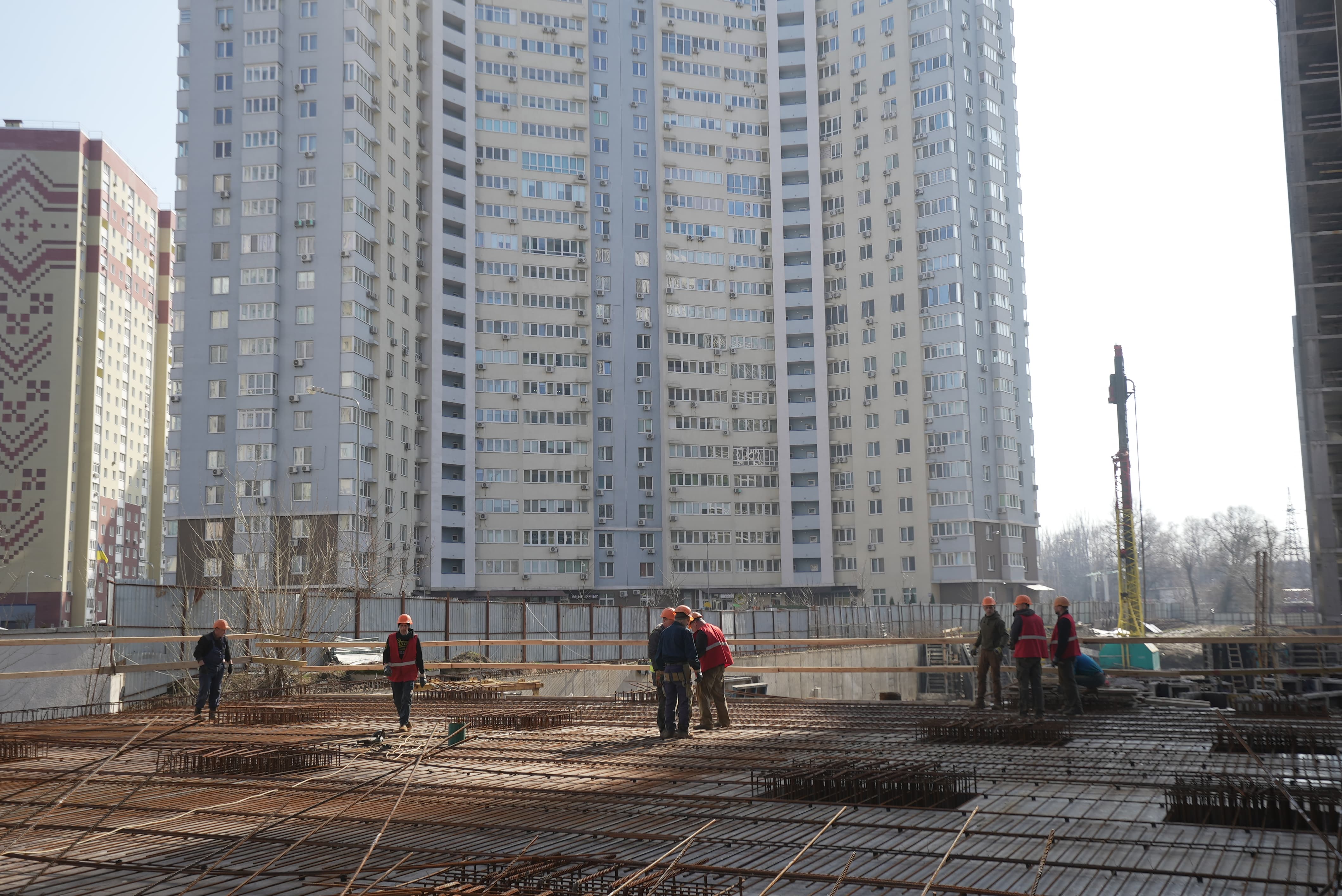

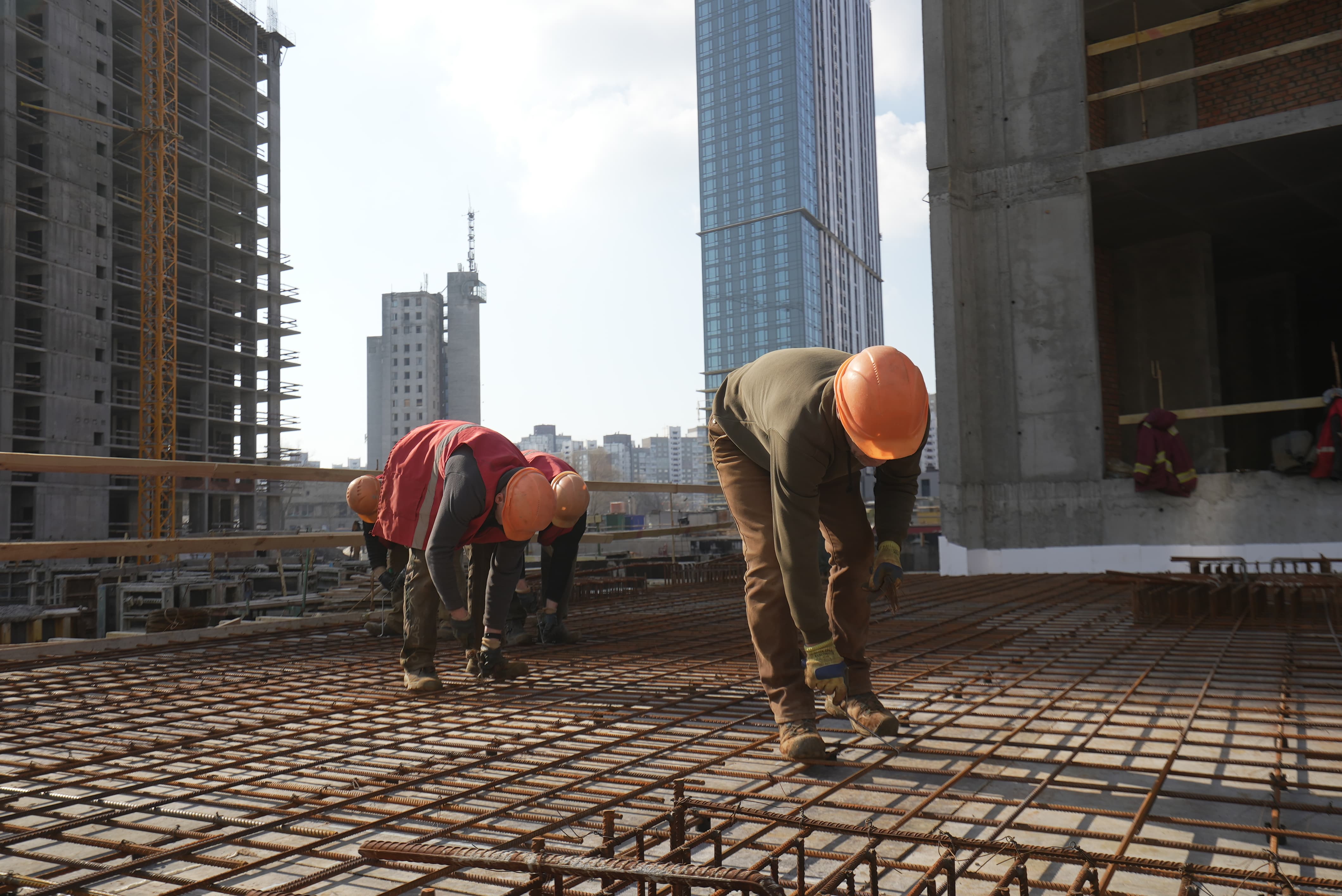

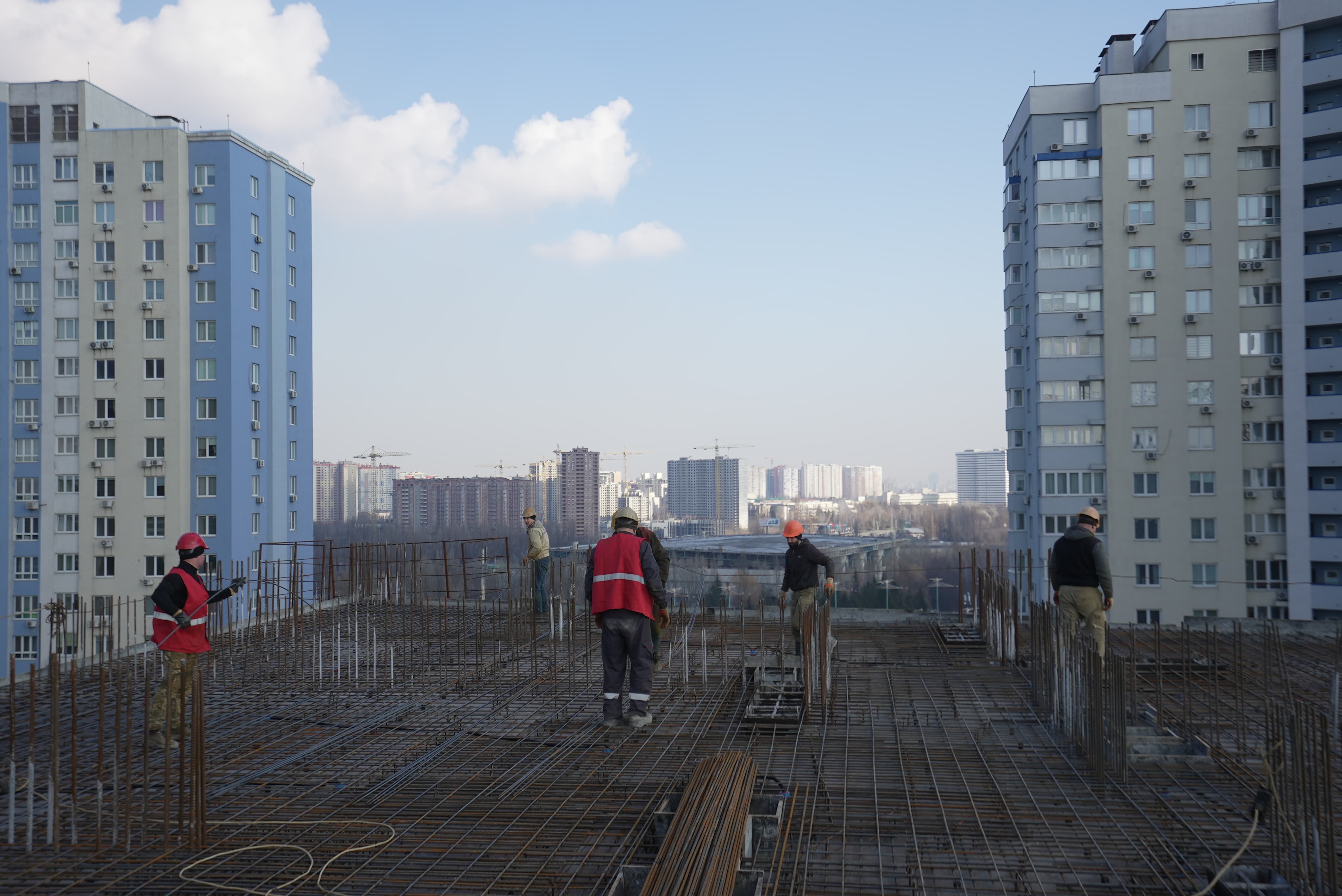

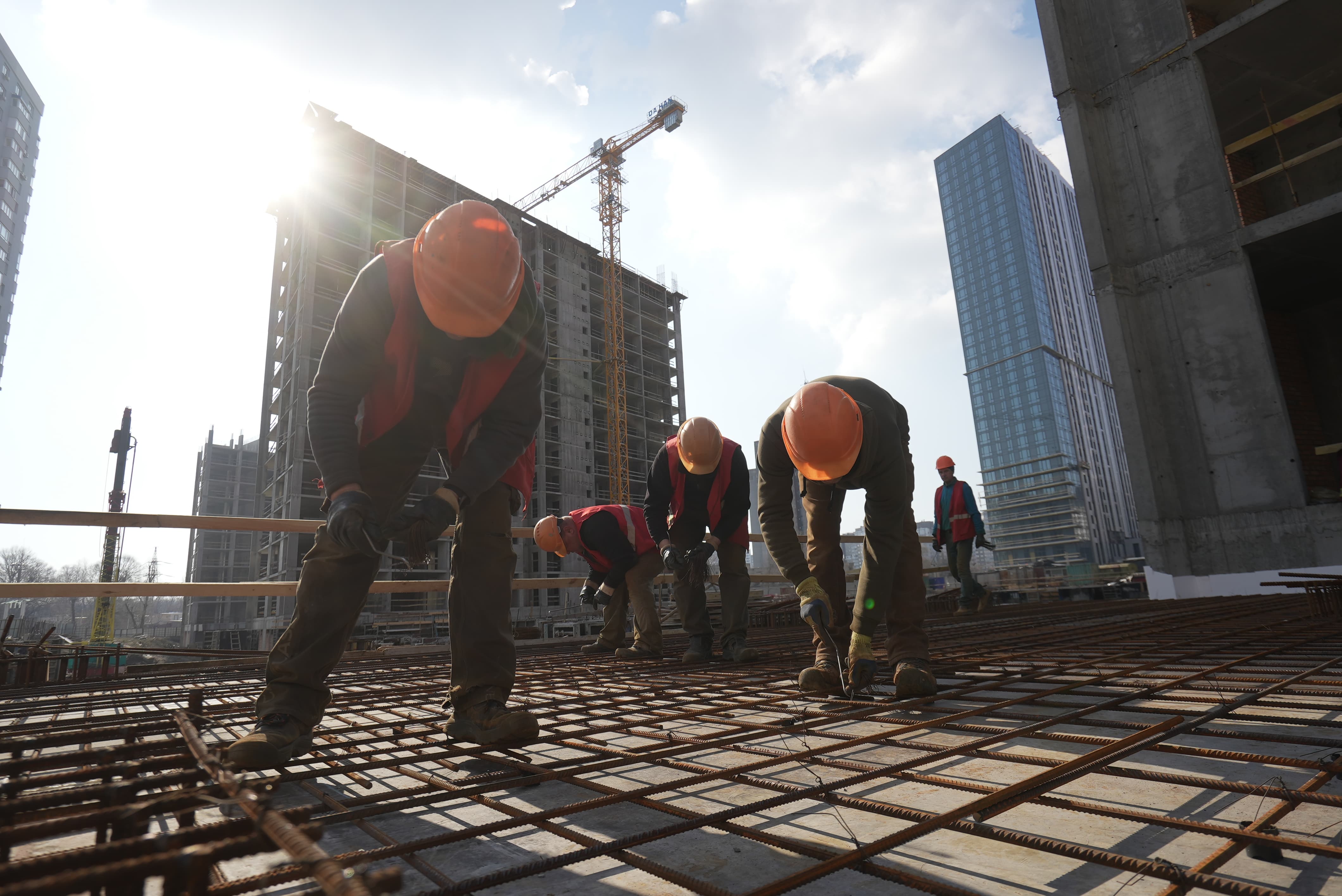

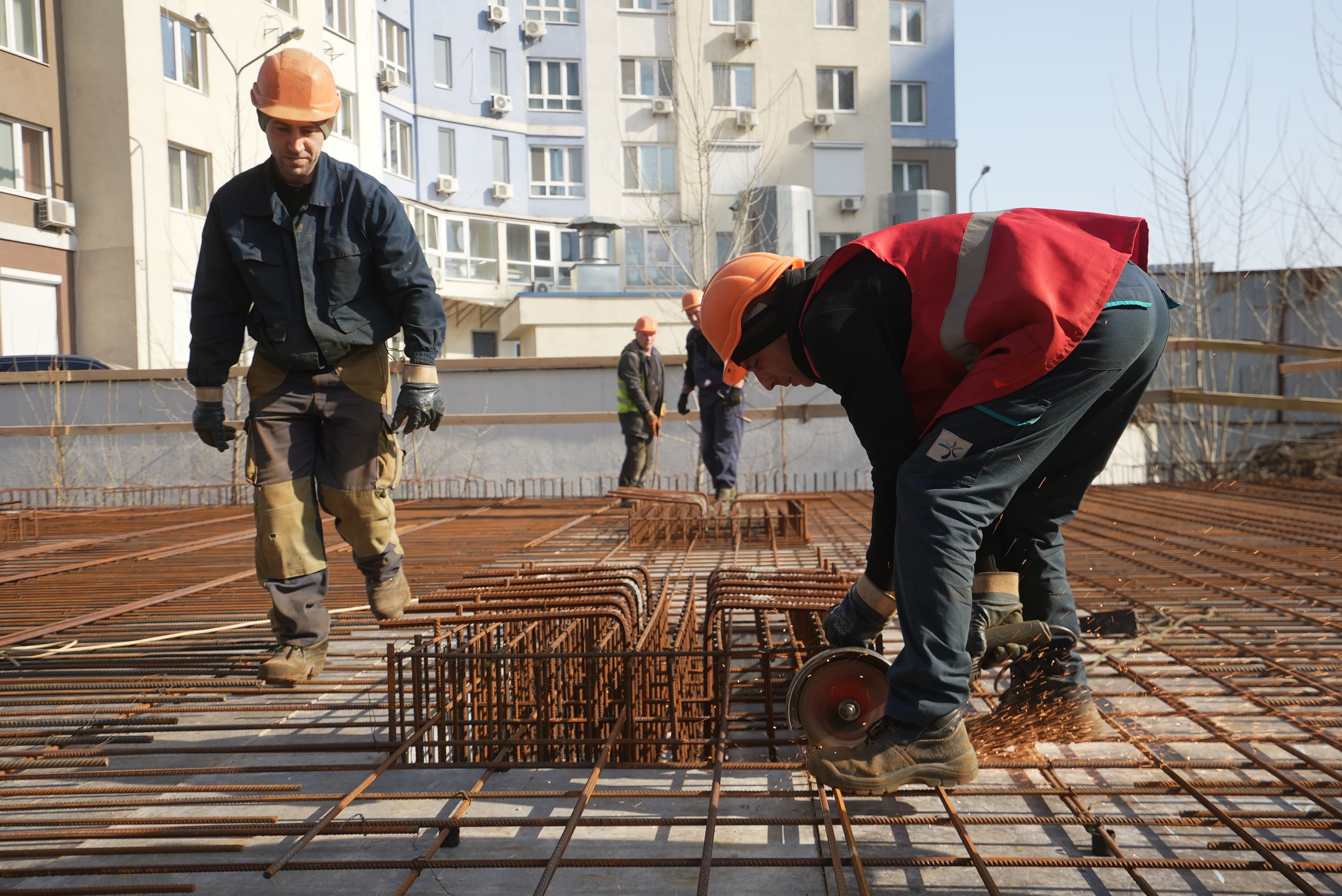

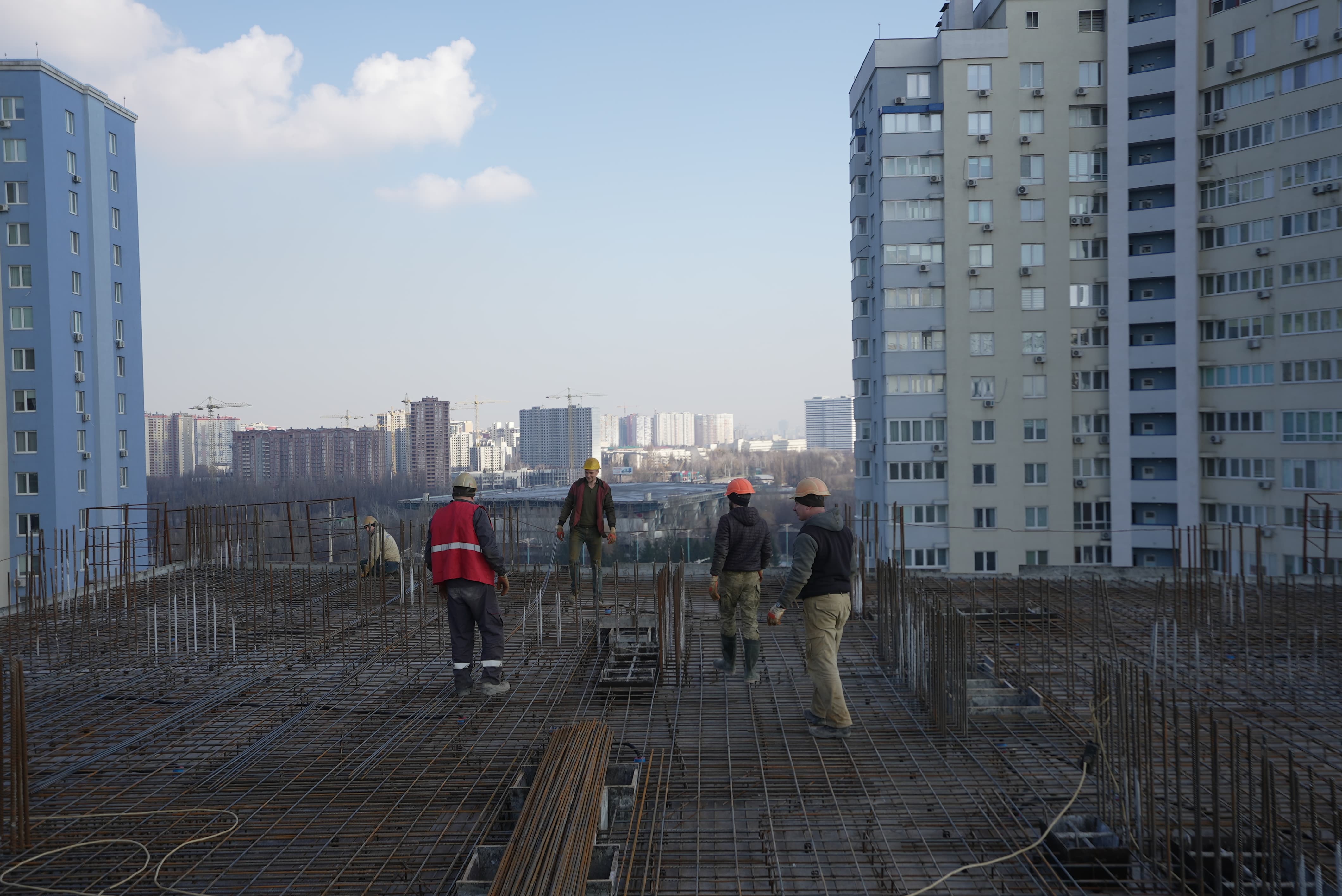

•  армування та бетонування вертикальних, горизонтальних елементів будівлі 23 поверх – 70%;
•  армування та бетонування вертикальних, горизонтальних елементів будівлі 24 поверх – 20%;
•  влаштування внутрішніх та зовнішніх цегляних стін – 58%;
•  монтаж сходових маршів – 45%.

Будинок №4, секція 3:
Влаштування з/б конструкцій:
•  армування та бетонування вертикальних, горизонтальних елементів будівлі 15 поверх – 70%;
•  армування та бетонування вертикальних, горизонтальних елементів будівлі 16 поверх – 20%;
•  монтаж сходових маршів – 30%.

Паркінг ЖБ №4, 2-га черга 2-й пусковий:
•  армування та бетонування горизонтальних та вертикальних конструкцій – 50%.

/
