Хід будівництва, 03.05.2024

Метрополіс від DIM зводиться швидкими темпами!

Ділимось останніми новинами з будмайданчика за квітень:

Будинок №3, секція 1:

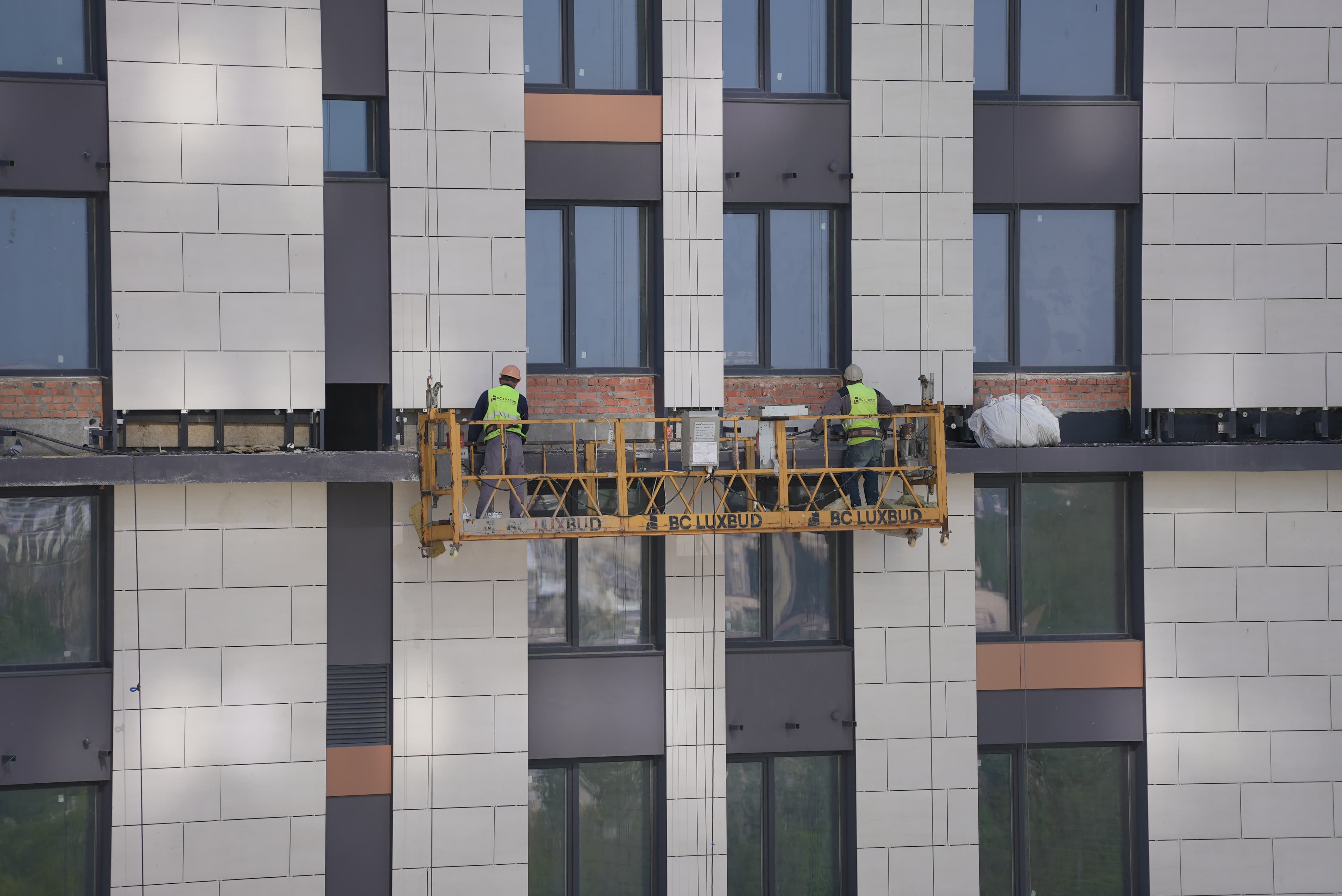

•  прокладання електромереж (горизонтальних) для освітлення МЗК – 96%;

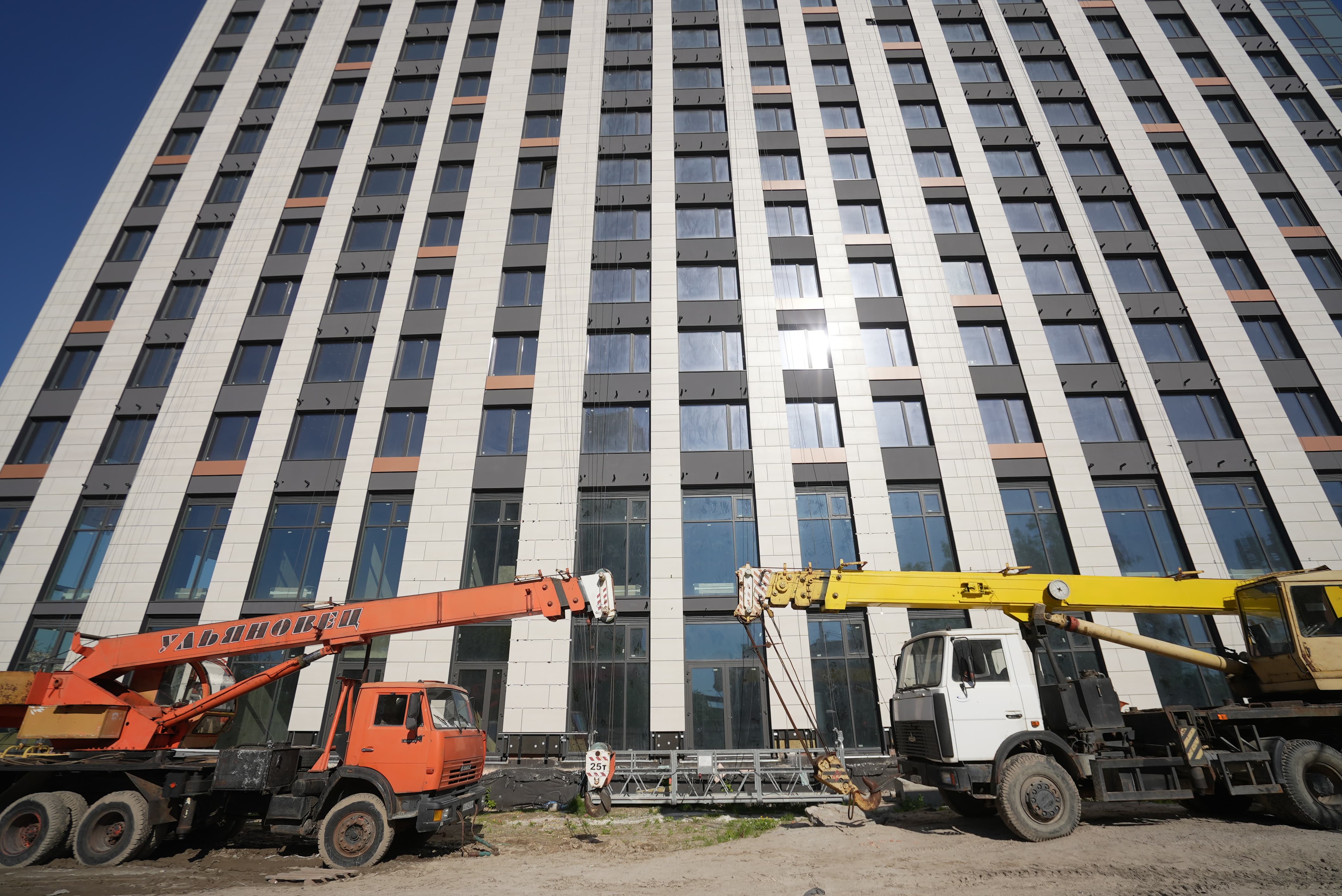

•  влаштування ЛММ будівлі – 90%;
•  монтаж ліфтового обладнання – 98%;

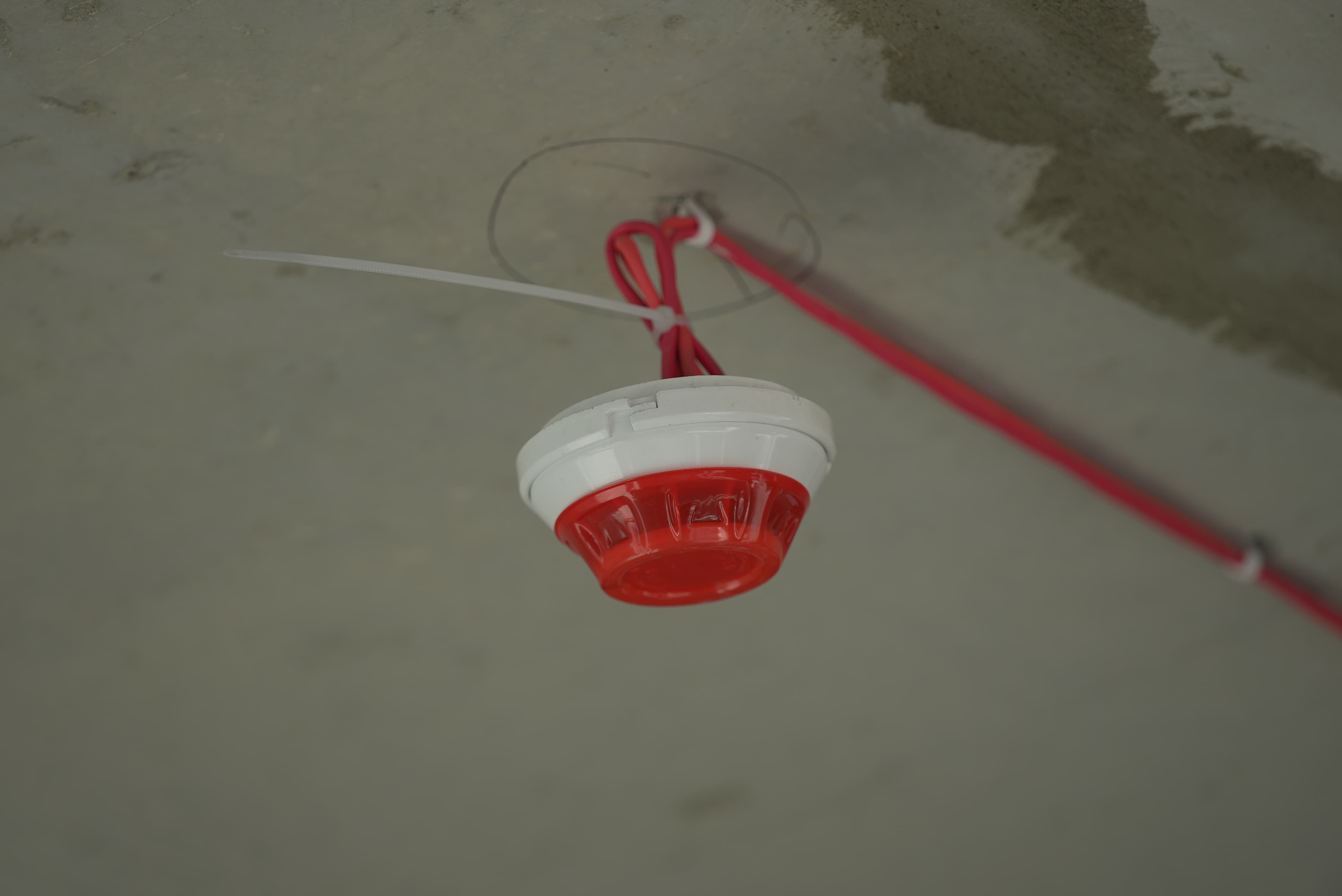

•  прокладання пожежних слаботочних мереж МЗК та квартир – 91%;
•  прокладання слаботочних мереж системи контролю доступу (СКД) – 45%.

Будинок №3, секція 2:
•  влаштування ЛММ будівлі – 97%;
•  монтаж ліфтового обладнання – 98%;
•  прокладання пожежних слаботочних мереж МЗК та квартир – 96%.

Будинок №3, секція 3:
•  влаштування ЛММ будівлі – 98%;

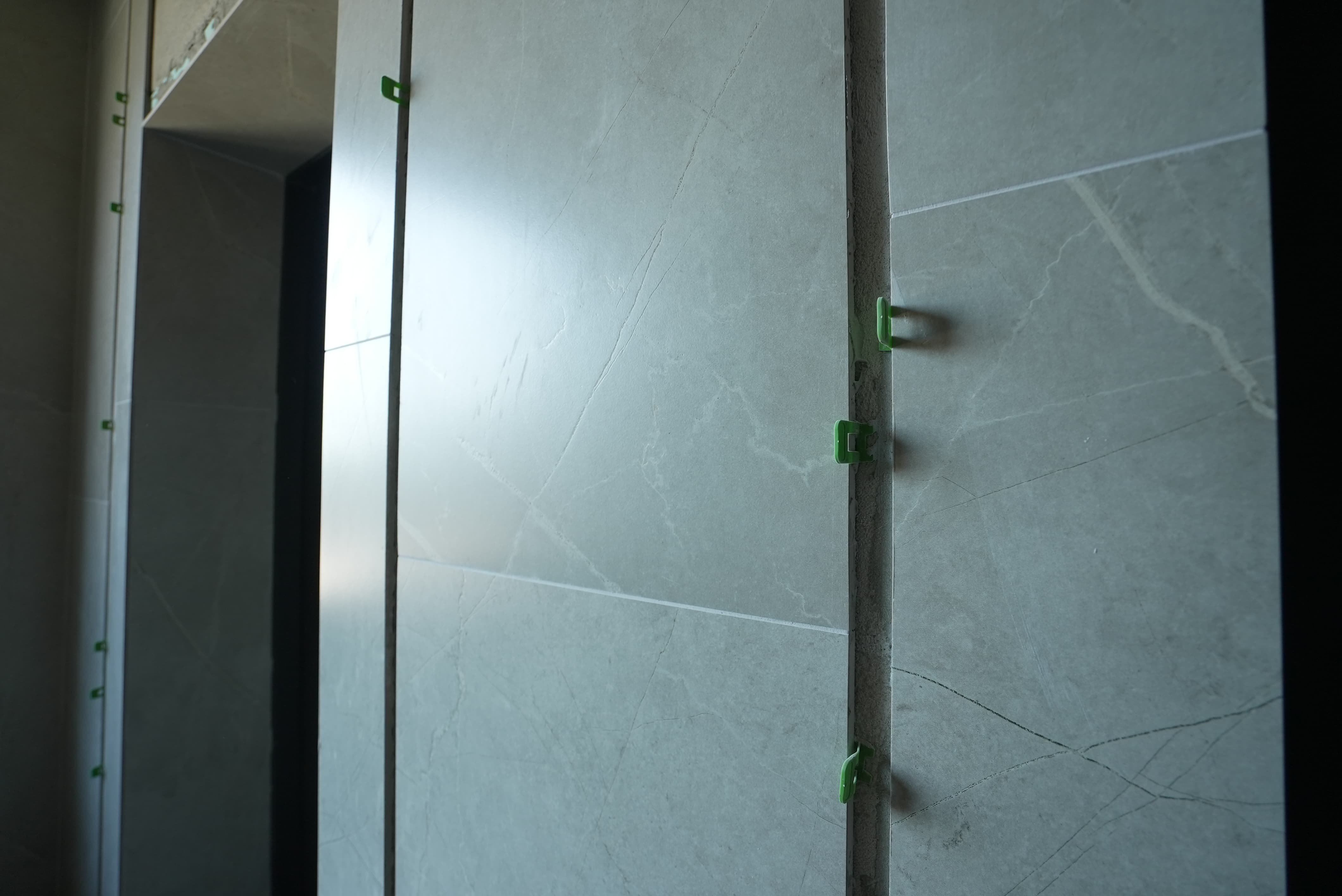

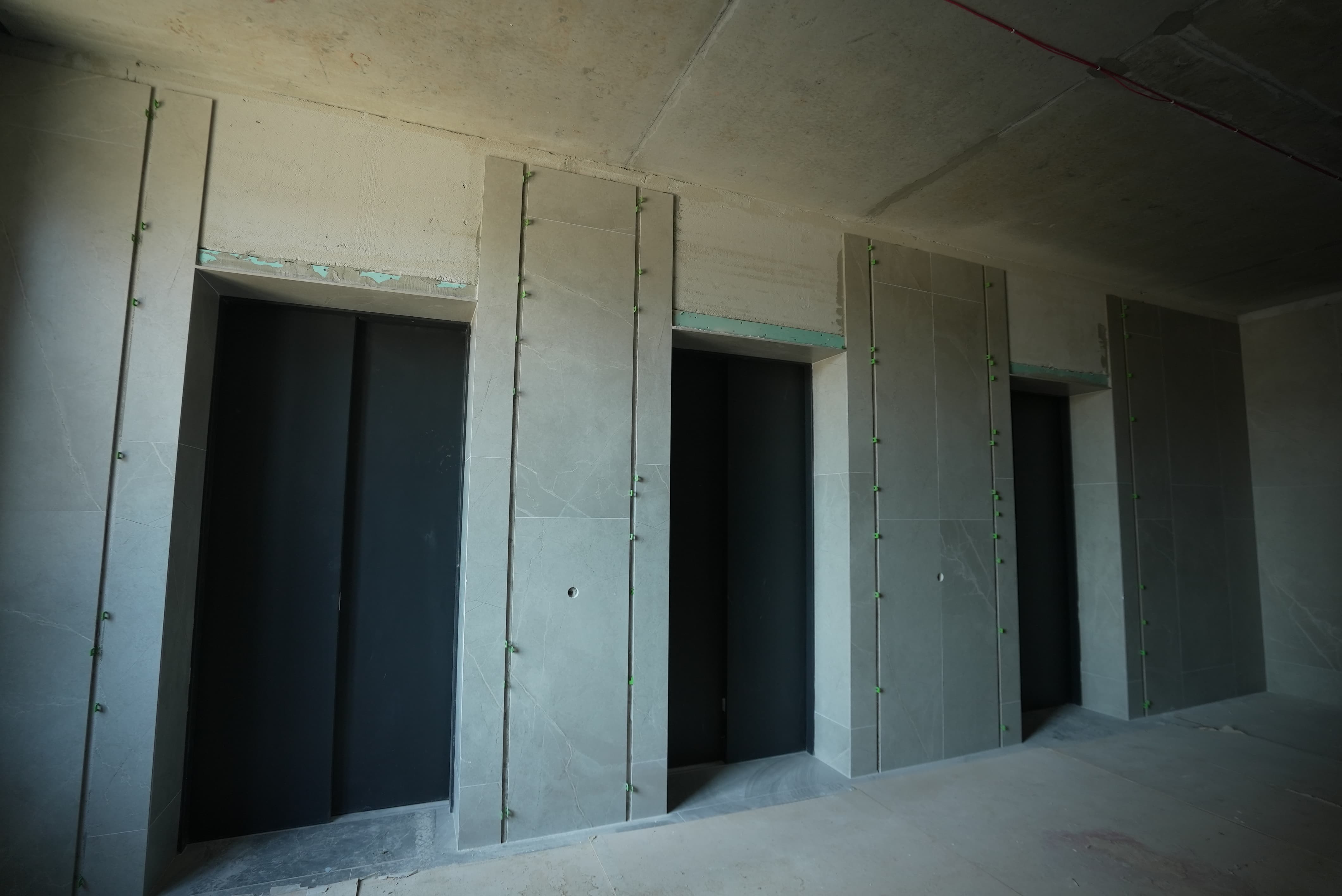

•  облицювання стін ліфтових холів керамічною плиткою – 40%;
•  монтаж протипожежної системи МЗК, квартир – 92%;
•  монтаж слаботочних мереж системи контролю доступу (СКД) – 60%.

Паркінг ЖБ №3:
•  влаштування системи димовидалення – 88%;
•  монтаж інженерного обладнання в технічних приміщеннях – 90%;
•  монтаж магістралей В1.2-В2.2 – 98%;
•  монтаж системи пожежного водопроводу – 99%;
•  монтаж протипожежної слаботочної системи паркінгу – 75%.

Будинок №4, секція 1:
Влаштування з/б конструкцій:

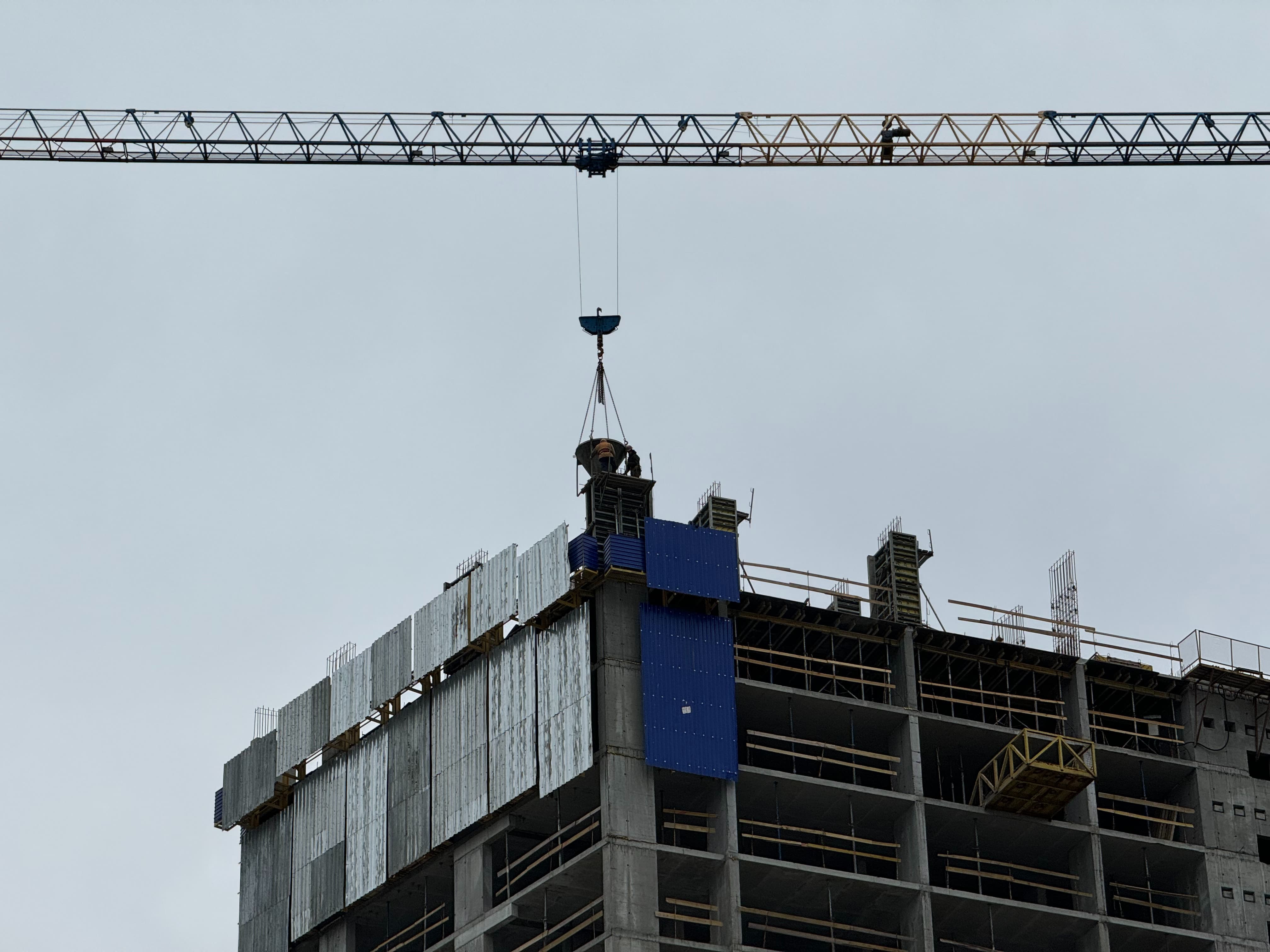

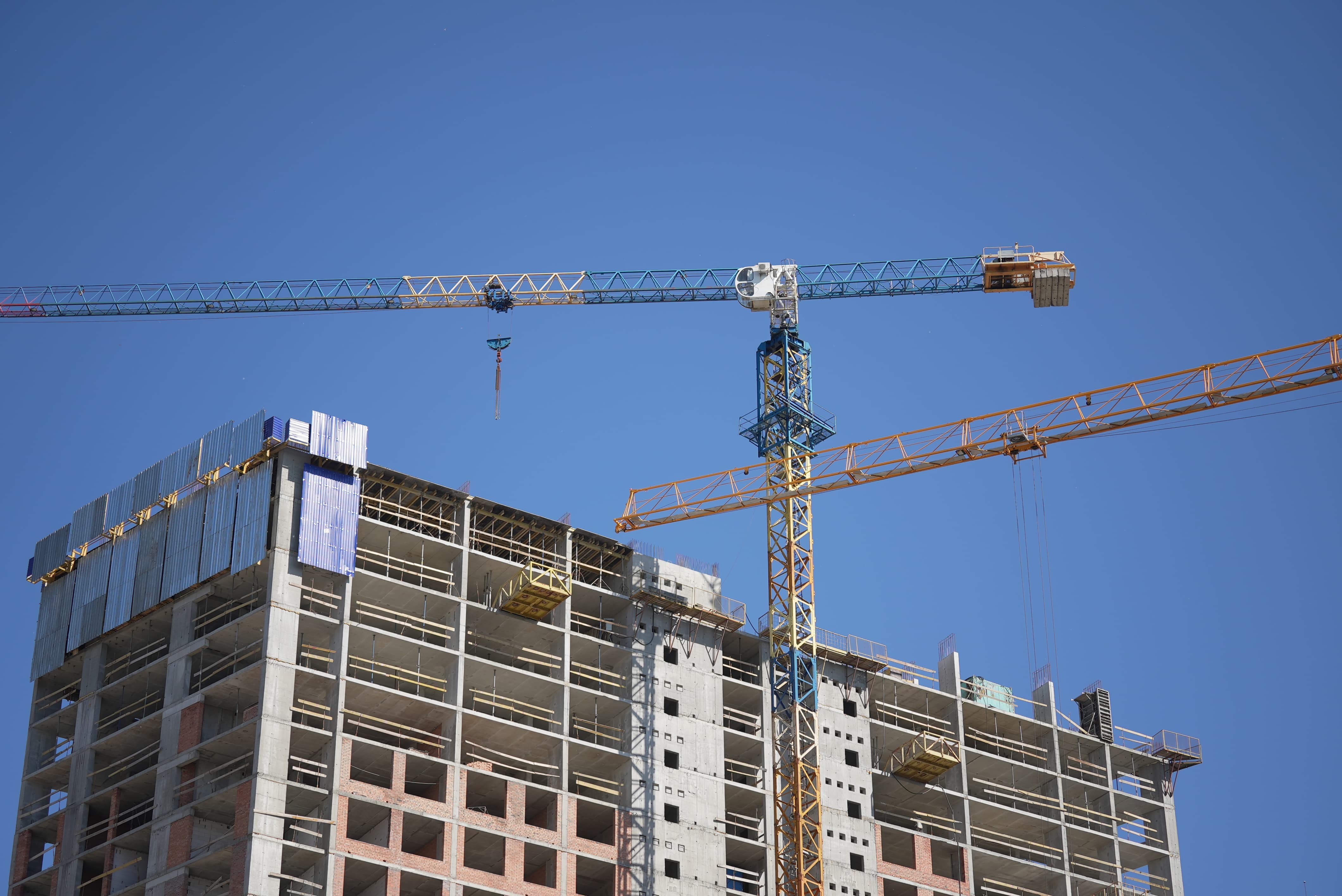

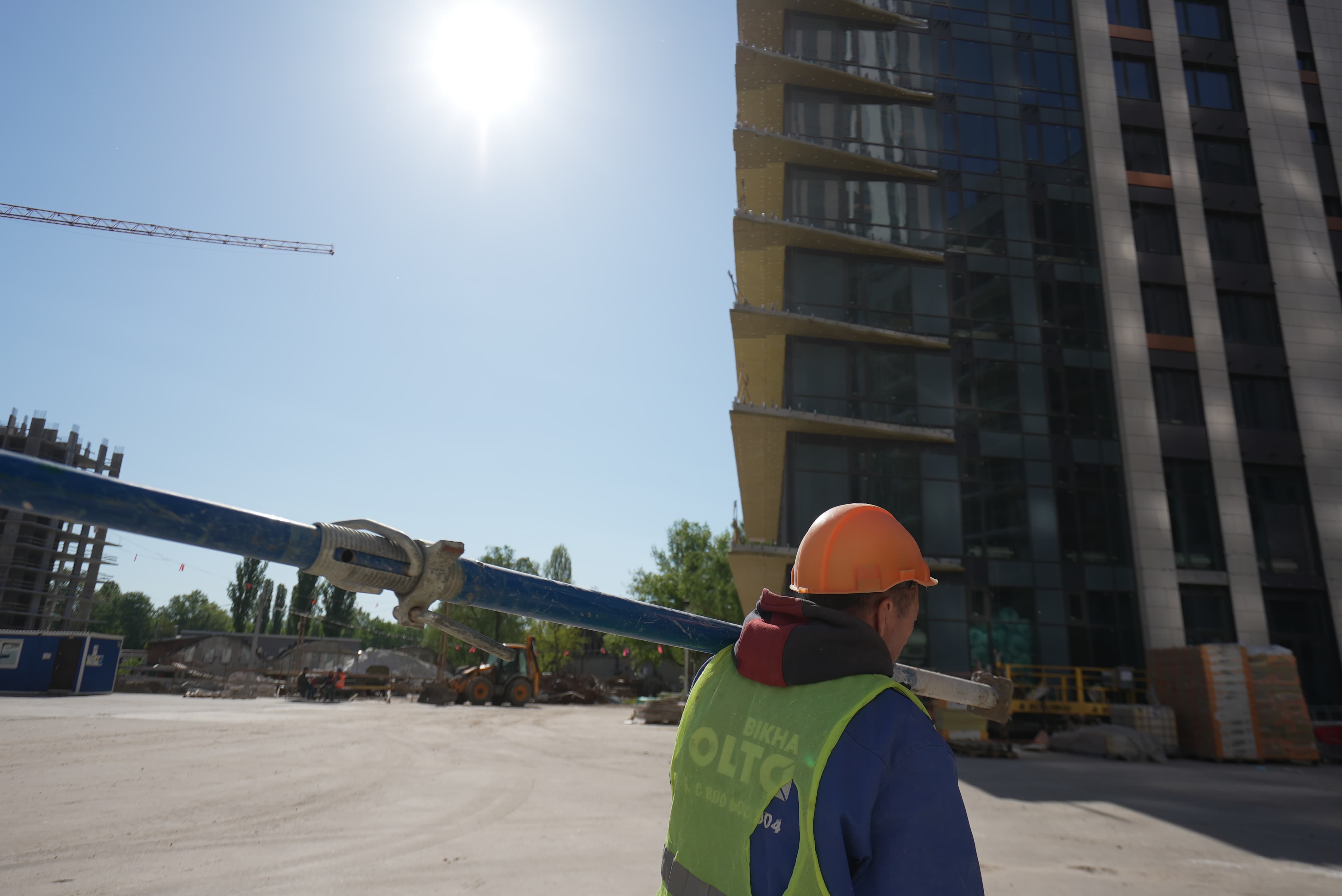

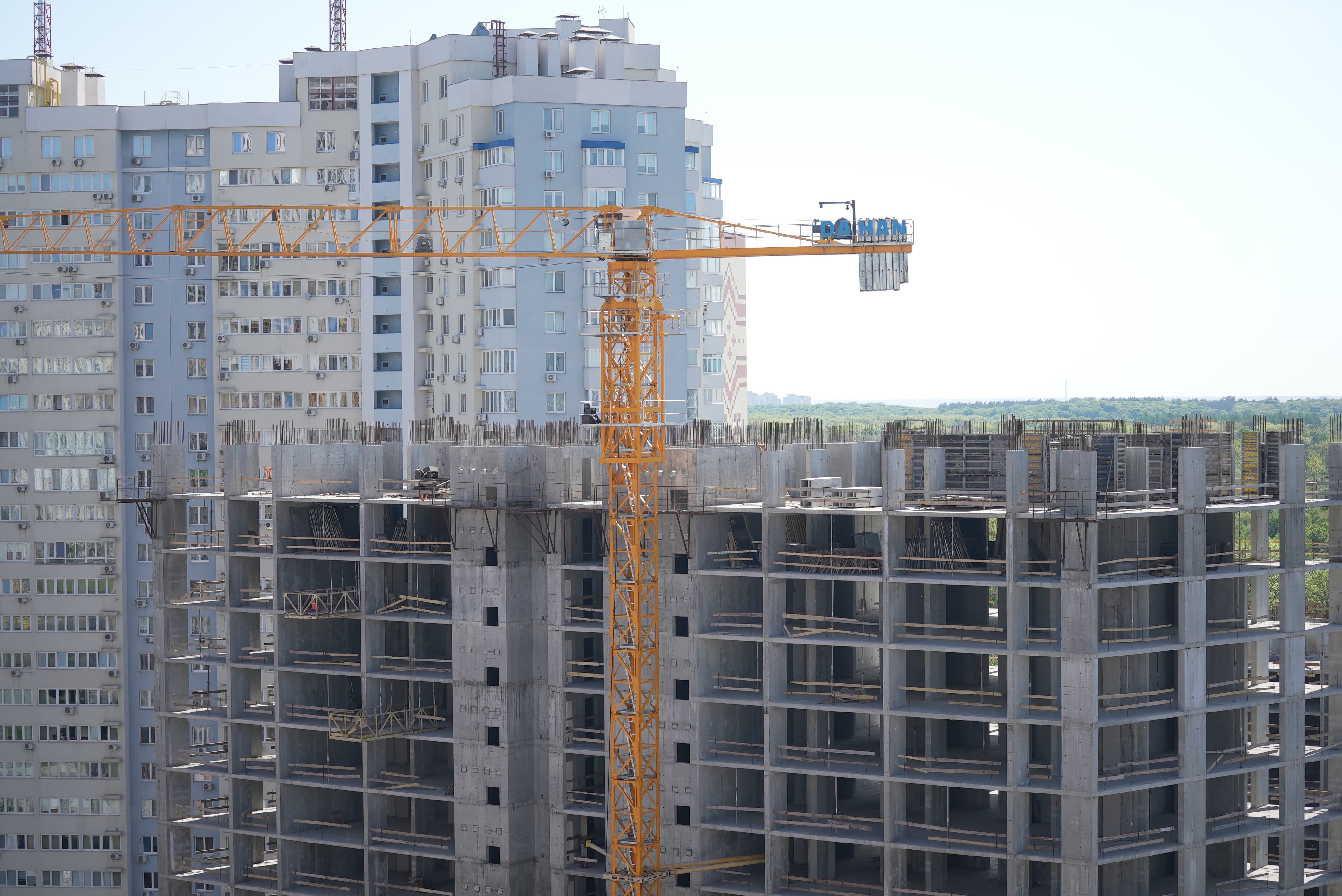

•  армування та бетонування горизонтальних елементів будівлі п/п 24-го поверху – 30%;
•  армування та бетонування вертикальних елементів будівлі п/п 24-го поверху – 80%;
•  влаштування внутрішніх та зовнішніх цегляних стін – 60%;
•  монтаж сходових маршів – 46%.

Будинок №4, секція 3:
Влаштування з/б конструкцій:

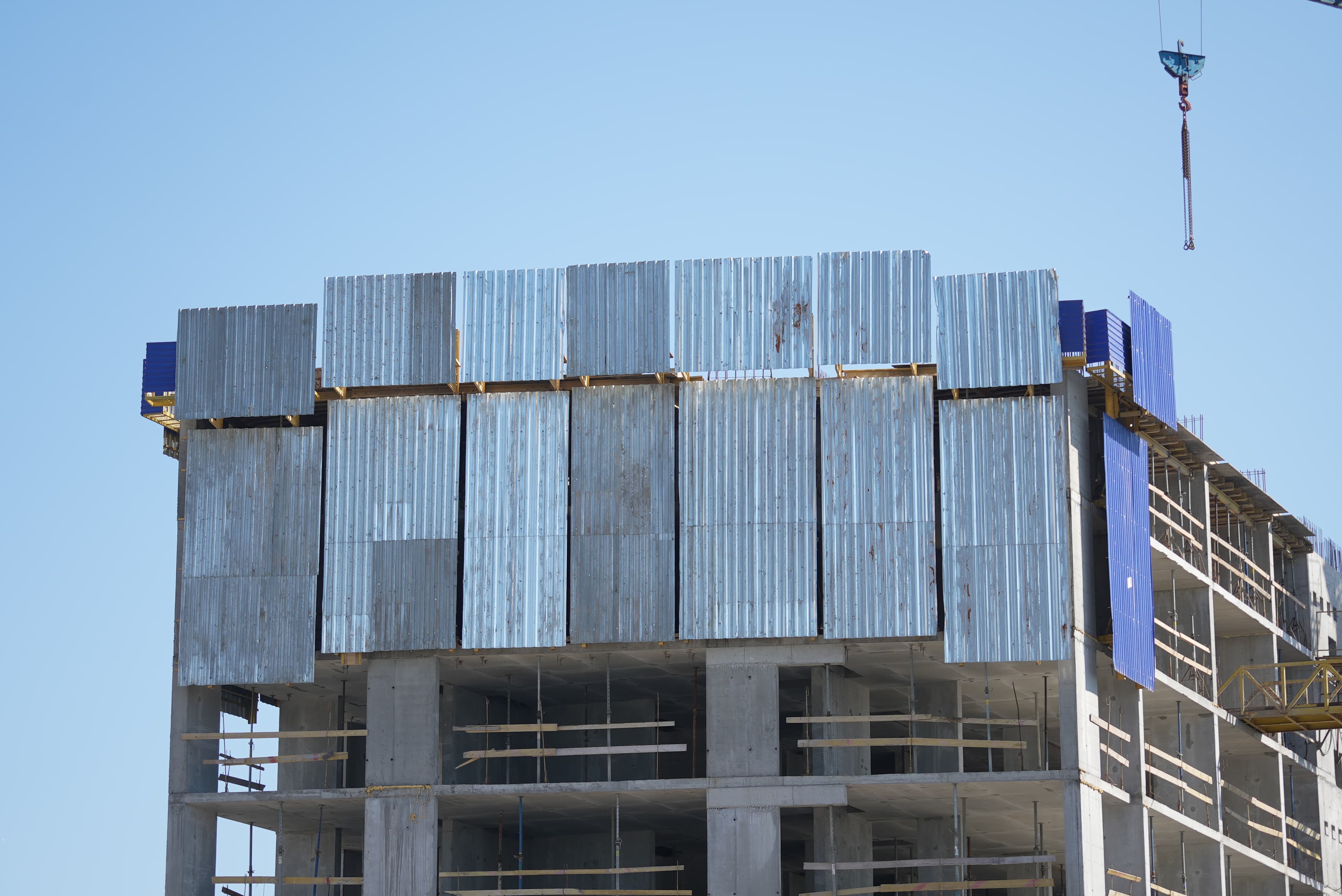

•  армування та бетонування вертикальних, горизонтальних елементів будівлі п/п 15-го поверху – 100%;
•  армування та бетонування вертикальних елементів будівлі п/п 16-го поверху – 100%;
•  монтаж вентиляційних блоків – 39%;
•  монтаж сходових маршів – 50%.

Паркінг ЖБ №4, 2-га черга 2-й пусковий:
•  армування та бетонування горизонтальних та вертикальних конструкцій – 52%.

/
