Хід будівництва, 06.09.2024

Метрополіс від DIM зводиться швидкими темпами!

Ділимось останніми новинами з будмайданчика за серпень:

Будинок №3, секція 1:
•  завершено прокладання кабельних мереж електропостачання та освітлення;
•  завершено влаштування фасаду (окрім цокольної частини);
•  завершено влаштування світлопрозорих фасадів;
•  завершено влаштування відливів та відкосів;
•  завершено монтаж ліфтів;
•  майже завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу;
•  завершено монтаж протипожежних систем димовидаленя та підпору повітря (у т.ч. живлення та керування/диспетчеризація);
•  укладати договір, профінансовано та запущено у виробництво решту квартирних дверей та люків інженерних ніш;
•  завершено прокладку кабельних мереж систем зв’язку, домофонії та диспетчеризації;
•  прокладання кабельних трас системи контролю доступу та відеонагляду виконана на – 56%;
•  влаштування пожежного поясу завершено на – 95%;
•  влаштування системи блискавкозахисту будівлі виконано на – 75%;
•  підключення вентиляторів систем димовидалення та підпору повітря виконано на 70%;
•  завершено монтаж закладних під огородження балконів та розпочато гідроізоляцію балконів.

Будинок №3, секція 2:
•  завершено прокладання кабельних мереж електропостачання та освітлення;
•  завершено влаштування фасаду (окрім цокольної частини);
•  майже завершено влаштування світлопрозорих фасадів (залишок 6%);
•  завершено влаштування відливів та відкосів;
•  завершено монтаж ліфтів житлової частини;
•  завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу;
•  завершено монтаж квартирних дверей та люків інженерних ніш;
•  завершено прокладання кабельних мереж систем зв’язку, домофонії, диспетчеризації та системи контролю доступу та відеонагляду;
•  завершено влаштування скляних огороджень балконів;
•  виконано 40% парапетів.

Будинок №3, секція 3:
•  завершено прокладання кабельних мереж електропостачання та освітлення;
•  завершено влаштування фасаду (окрім цокольної частини);
•  майже завершено влаштування світлопрозорих фасадів (залишок 2%);
•  завершено влаштування відливів та відкосів;
•  завершено монтаж ліфтів;
•  завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу;
•  завершено монтаж протипожежних систем димовидаленя та підпору повітря (у т.ч. живлення та керування/диспетчеризація);
•  завершено монтаж квартирних дверей та люків інженерних ніш;
•  завершено прокладання кабельних мереж систем зв’язку, домофонії, диспетчеризації та системи контролю доступу та відеонагляду;
•  влаштування пожежного поясу завершено на – 95%;
•  влаштування системи блискавкозахисту будівлі виконано на – 70%;
•  підключення вентиляторів систем димовидалення та підпору повітря виконано на – 80%;
•  завершено влаштування стяжок балконів;
•  влаштування скляних огороджень балконів виконано на – 85%.

Паркінг ЖБ №3:
•  завершено влаштування систем димовидалення та підпору повітря;
•  завершено кабельні траси систем протипожежної сигналізації та оповіщення про пожежу;
•  завершено кабельні траси освітлення паркінгу;
•  завершено влаштування дренажних приямків;
•  завершено прокладання пожежних трубопроводів;
•  антикорозійний захист та ізоляція трубопроводів ВК виконана на – 65%.

Будинок №4, секція 1:

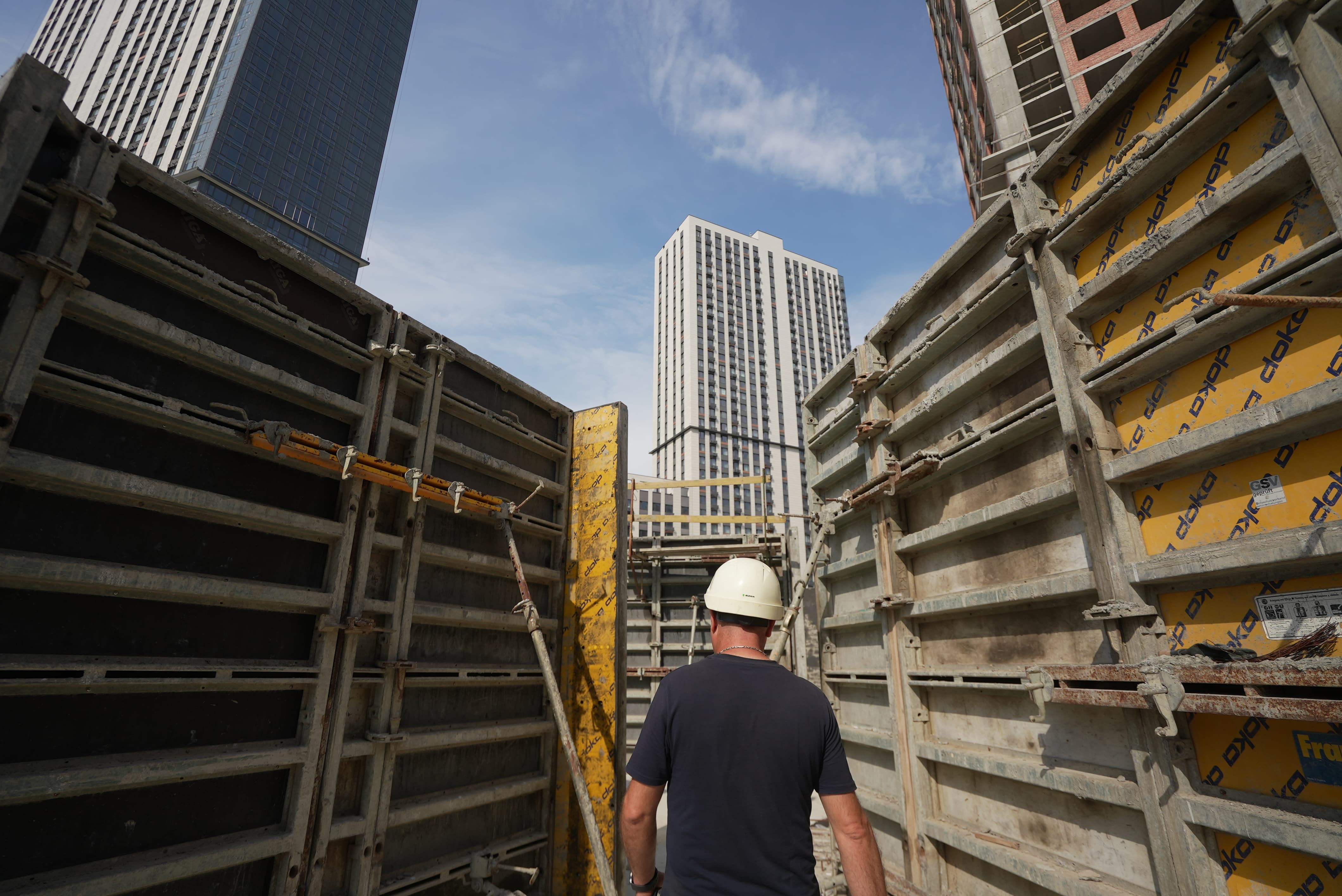

Влаштування з/б конструкцій:

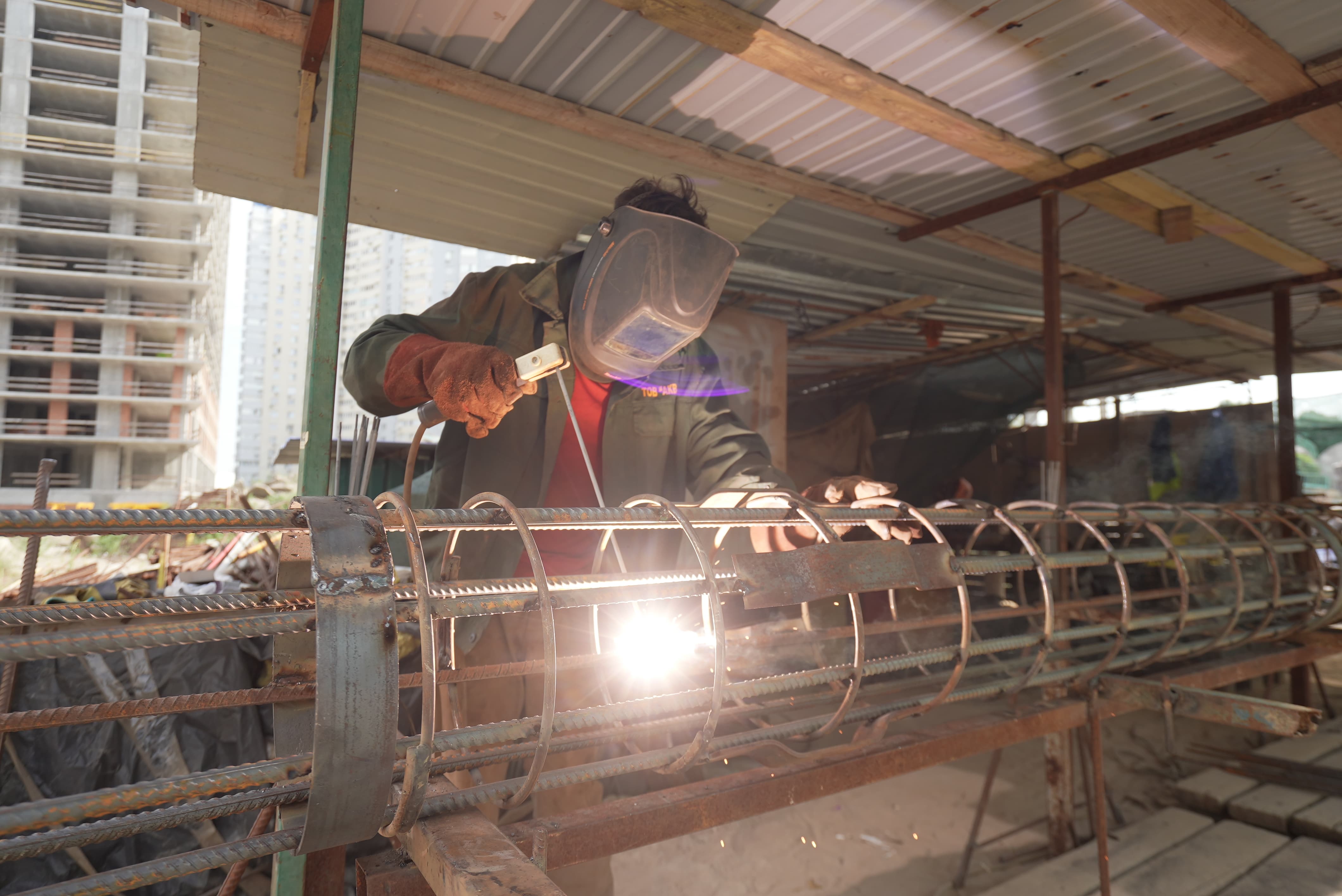

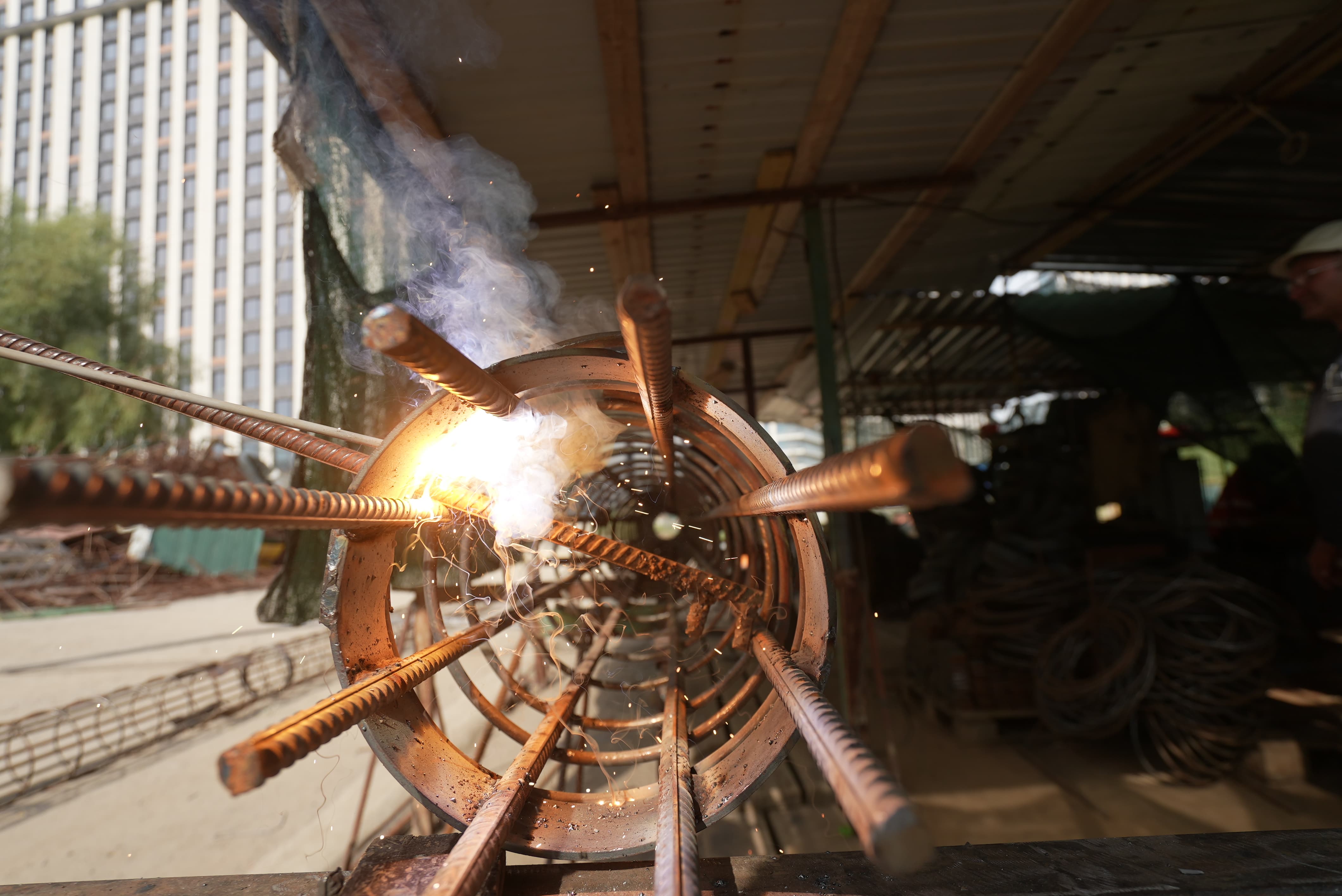

•  влаштування вертикальних ЗБ конструкцій – 2 поверхи;
•  влаштування горизонтальних конструкцій – 1 поверх;

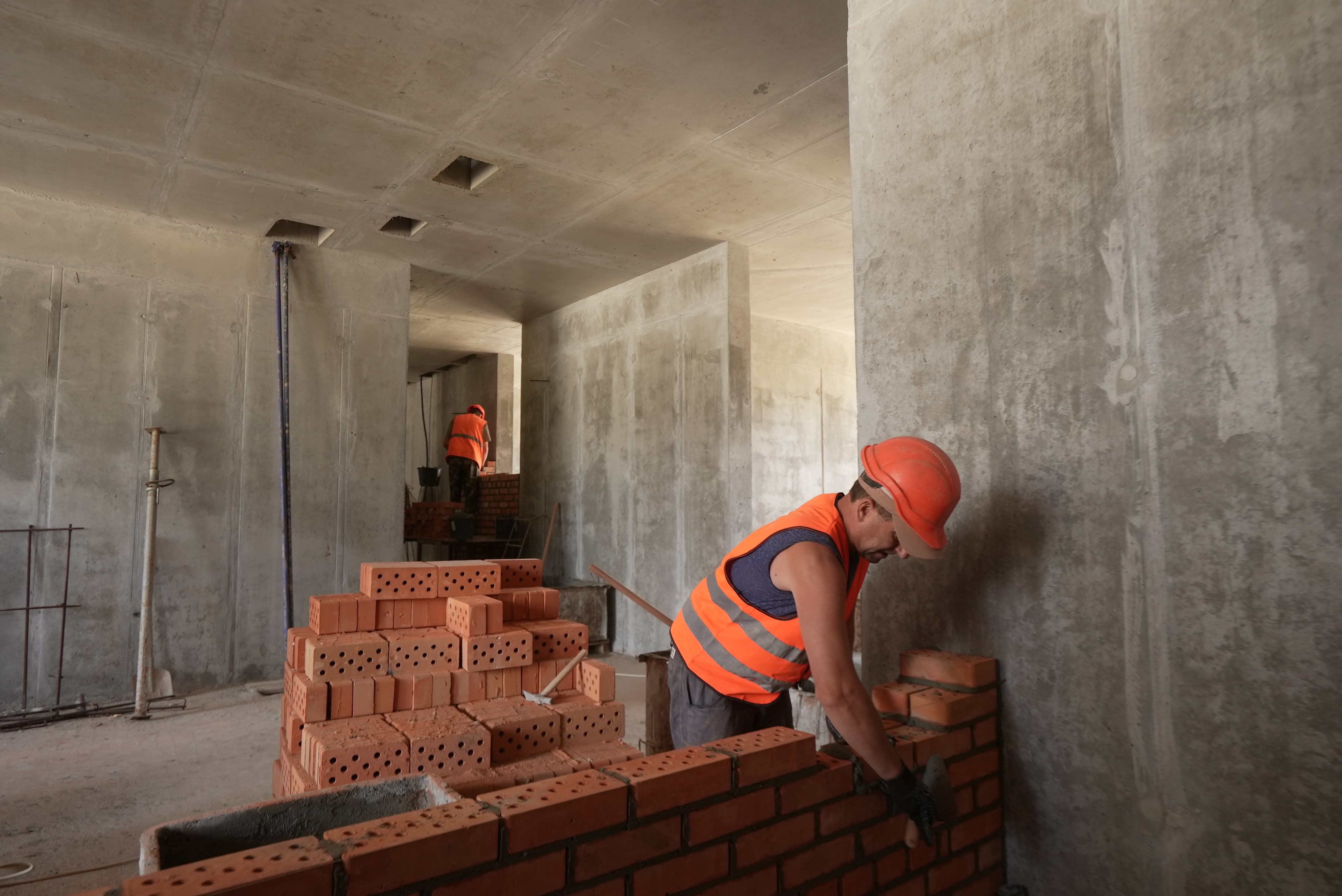

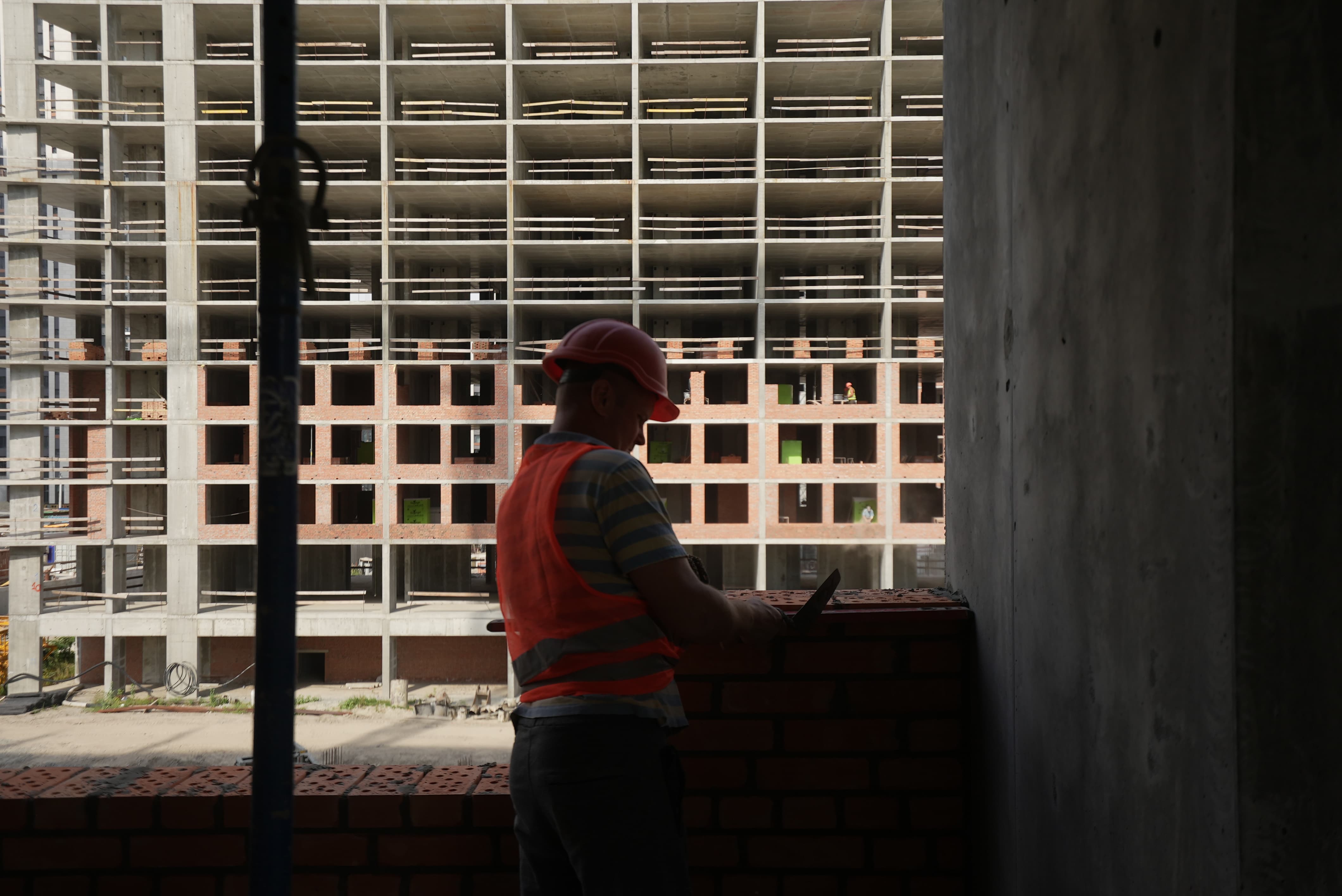

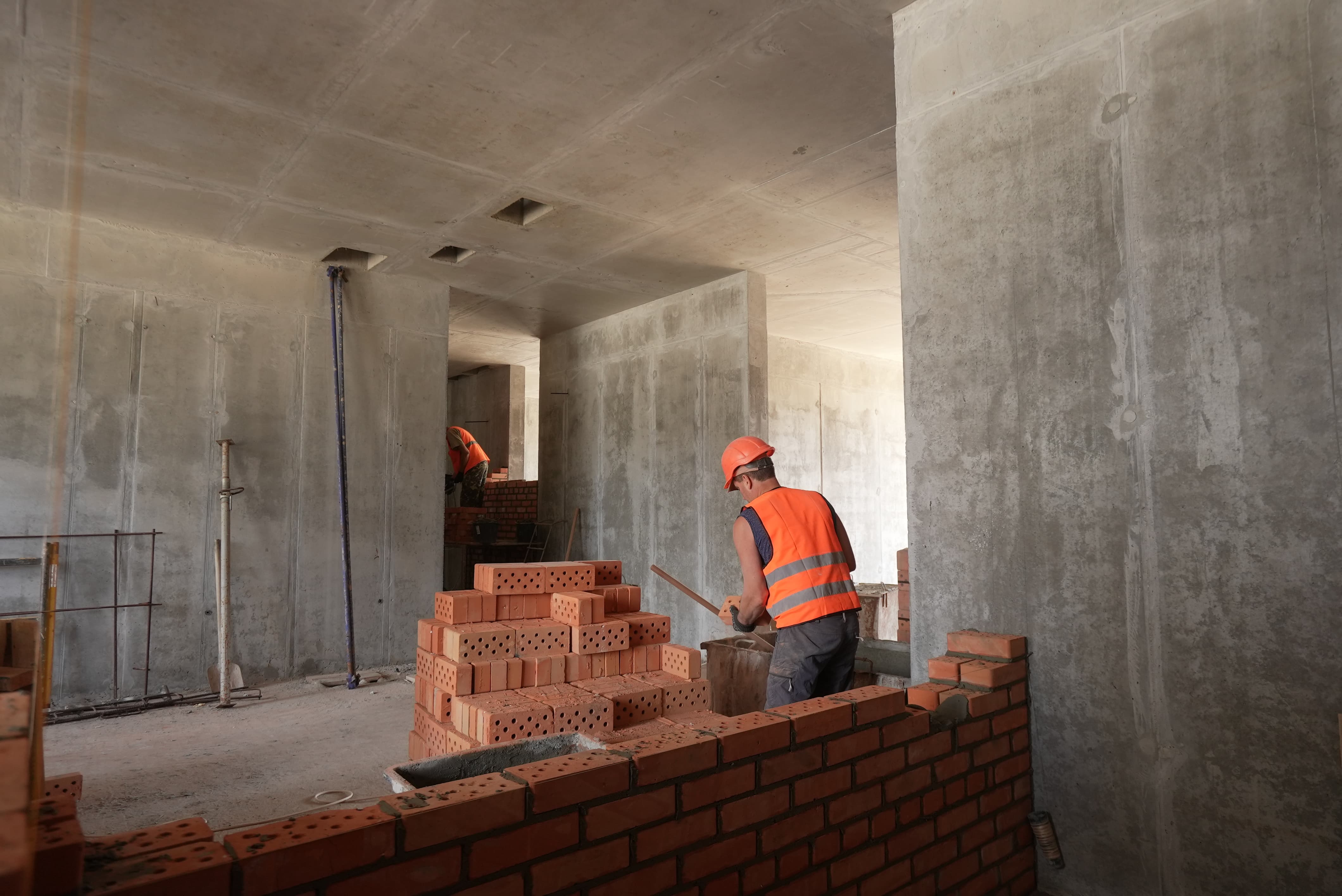

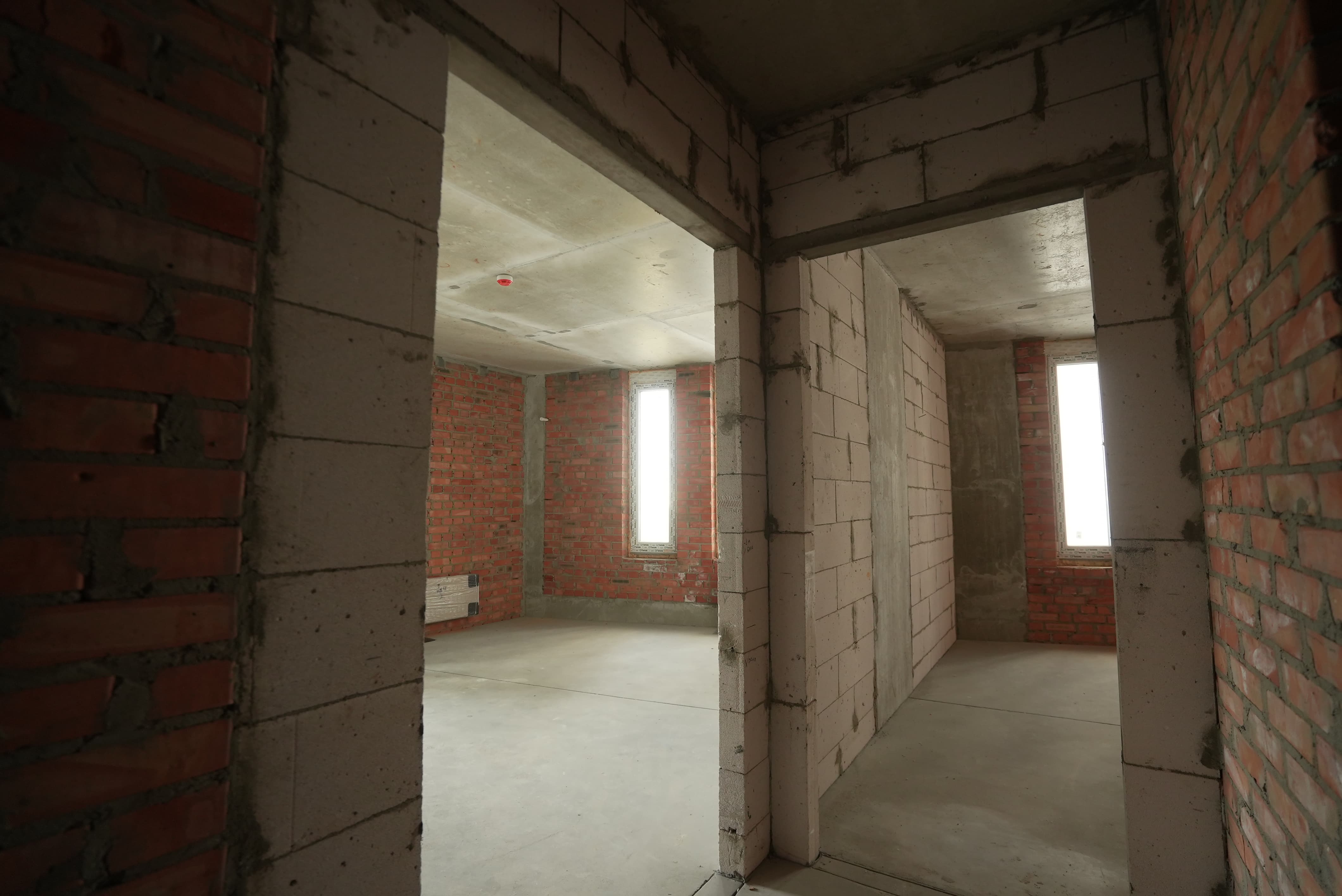

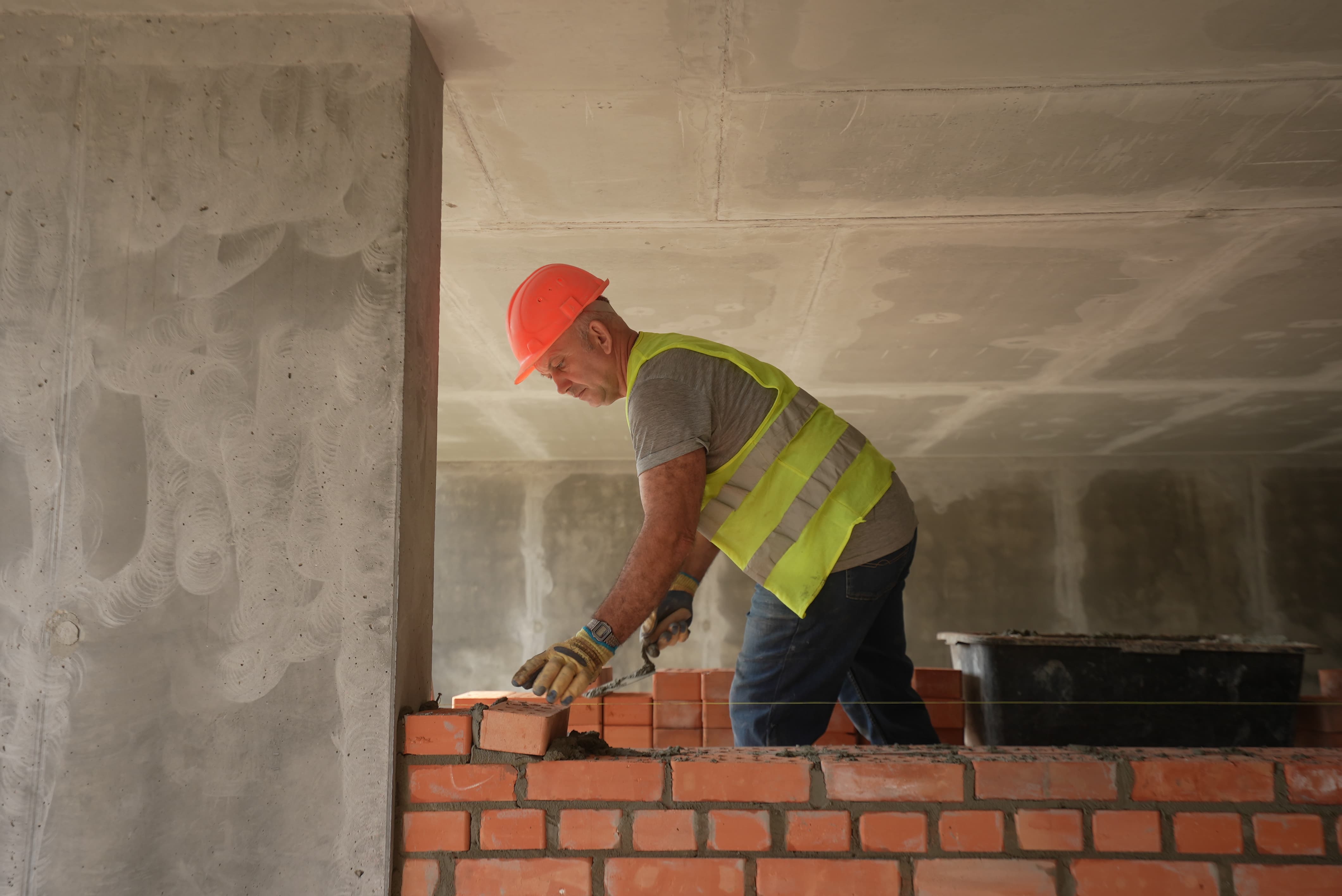

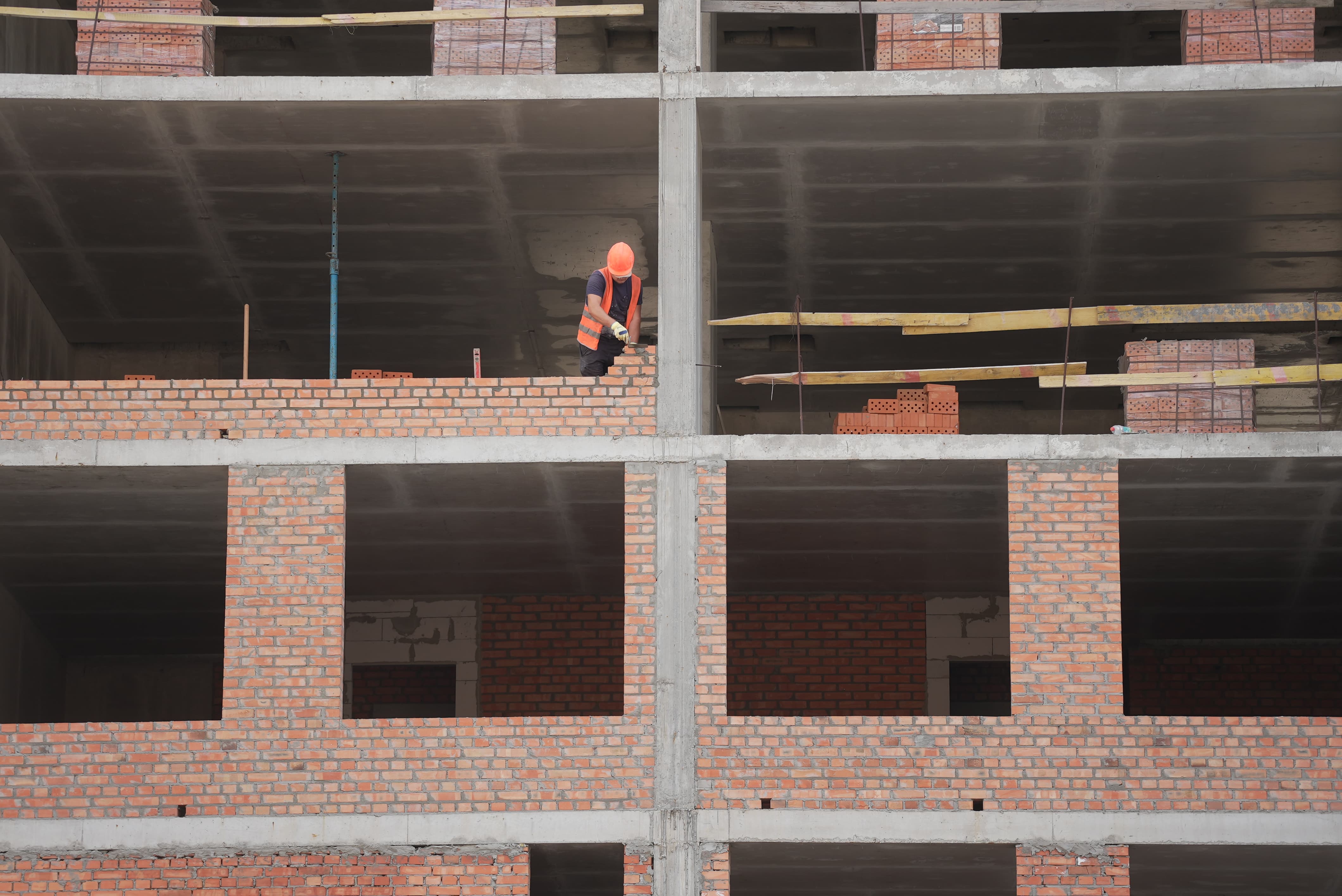

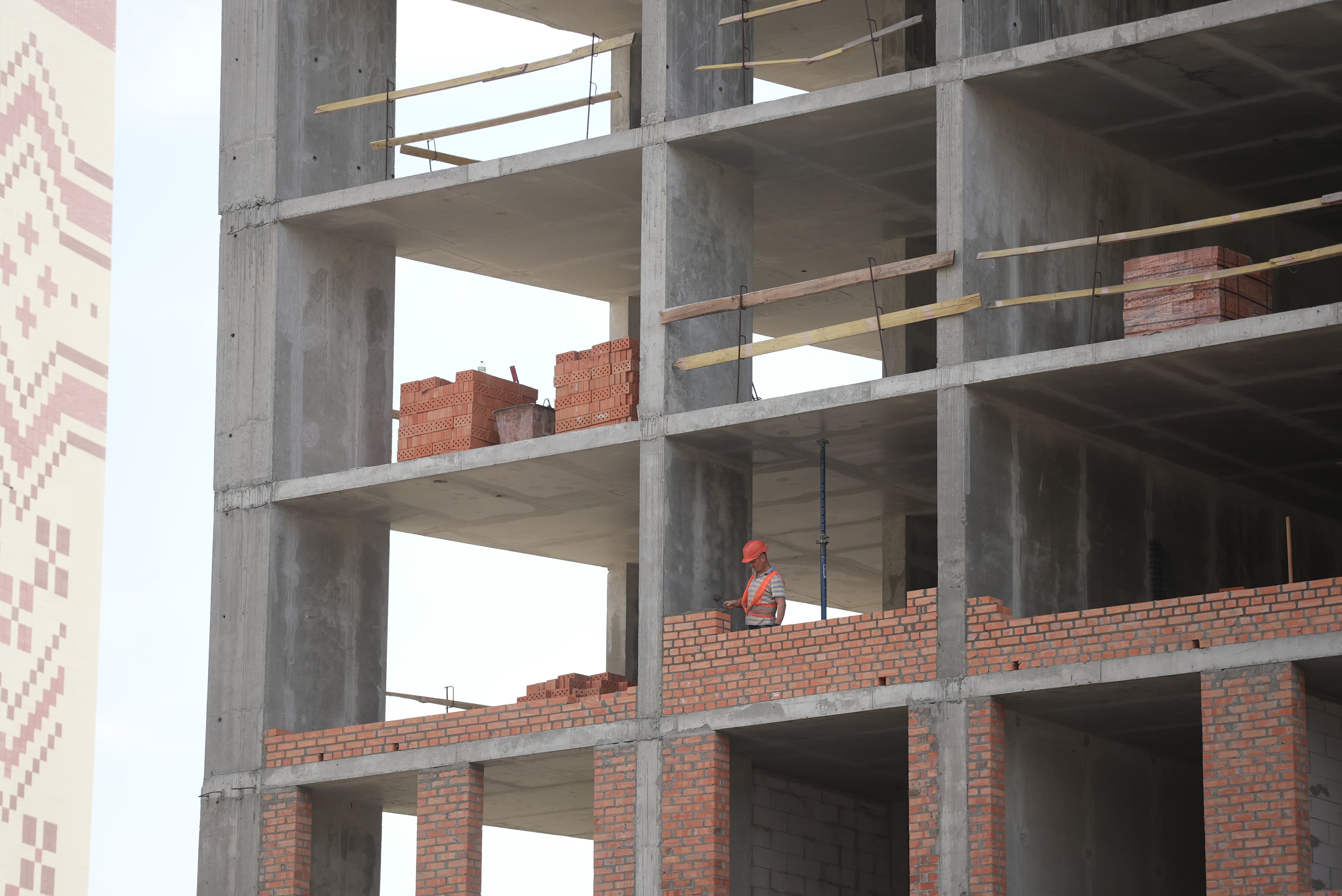

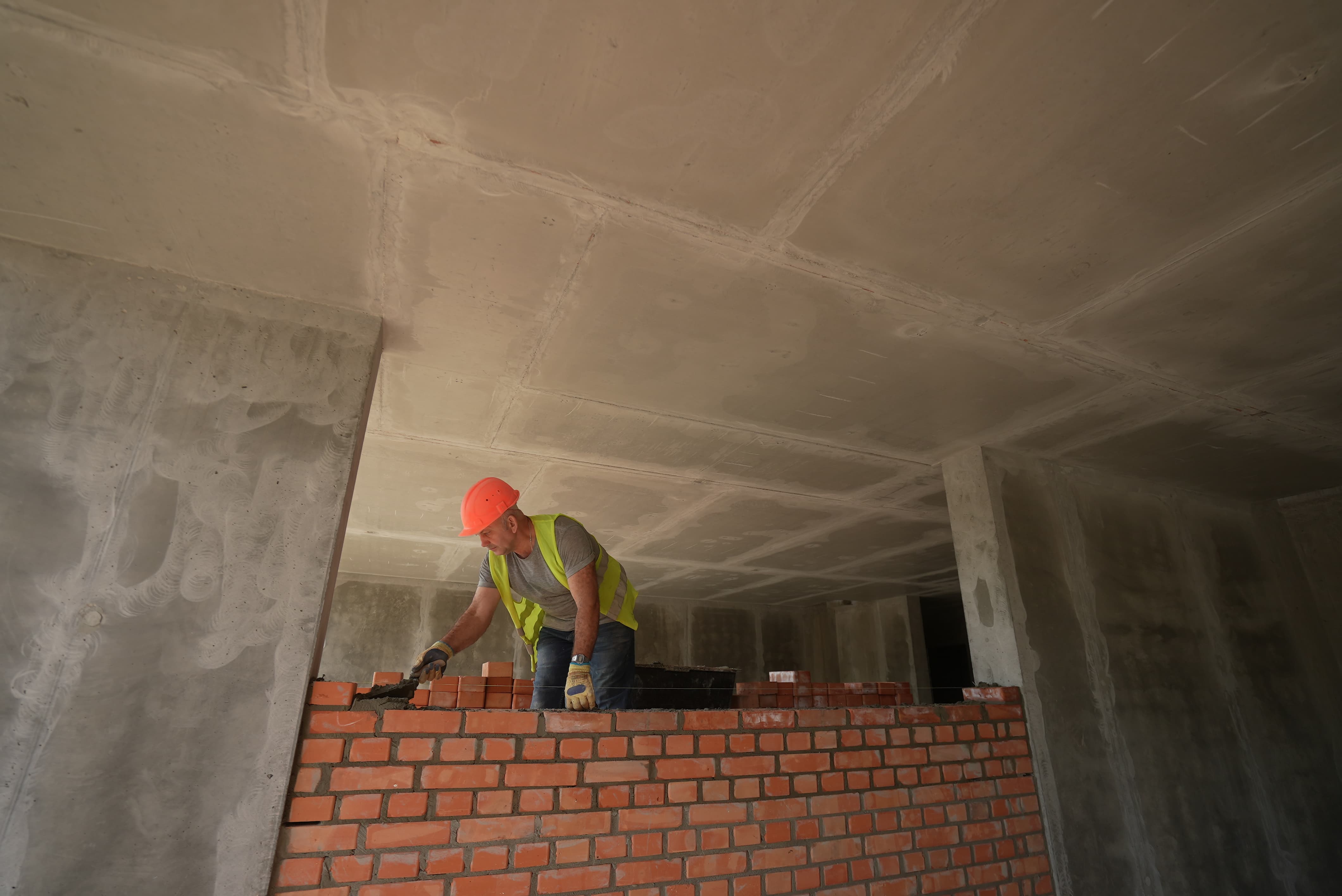

•  влаштування внутрішніх та зовнішніх цегляних стін – 2 поверхи;
•  монтаж сходових маршів – 2 поверхи;
•  монтаж вентиляційних блоків – 2 поверхи;
•  проведено тендер та обрано виконавця робочих проектів комплексу фасадів (СПОК, НВФ, ЛММ, МПВ);
•  запущено тендер на виготовлення та монтаж МПВ.

Будинок №4, секція 2:
Влаштування з/б конструкцій:
•  влаштування вертикальних елементів будівлі підвальної частини – 90%;
•  влаштування силових балок жорсткості – 10%.

Будинок №4, секція 3:
Влаштування з/б конструкцій:

•  виконано прив’язку та нарощування баштового крана;
•  монтаж вентиляційних блоків – 2 поверхи;
•  монтаж сходових маршів – 2 поверхи;
•  влаштування внутрішніх та зовнішніх цегляних стін – 2 поверхи.

Будинок №4, секція 5:
Влаштування з/б конструкцій:
•  влаштування вертикальних конструкцій – 2 поверхи;
•  влаштування горизонтальних конструкцій – 1 поверх;
•  влаштування внутрішніх та зовнішніх цегляних стін – 2 поверхи.

Паркінг ЖБ №4 (2-га черга 2-й пусковий):
•  влаштування паль підпірних стін – 59 шт;
•  влаштування паль паркінгу – 145 шт;
•  влаштування ростверків – 18 шт;
•  влаштування піщано-щебеневої основи плити паркінгу – 720 м2;
•  влаштування бетонної підготовки під плиту паркінгу – 720 м2;
•  виконано ПВР та підготовку під монтаж баштового крана.

/
