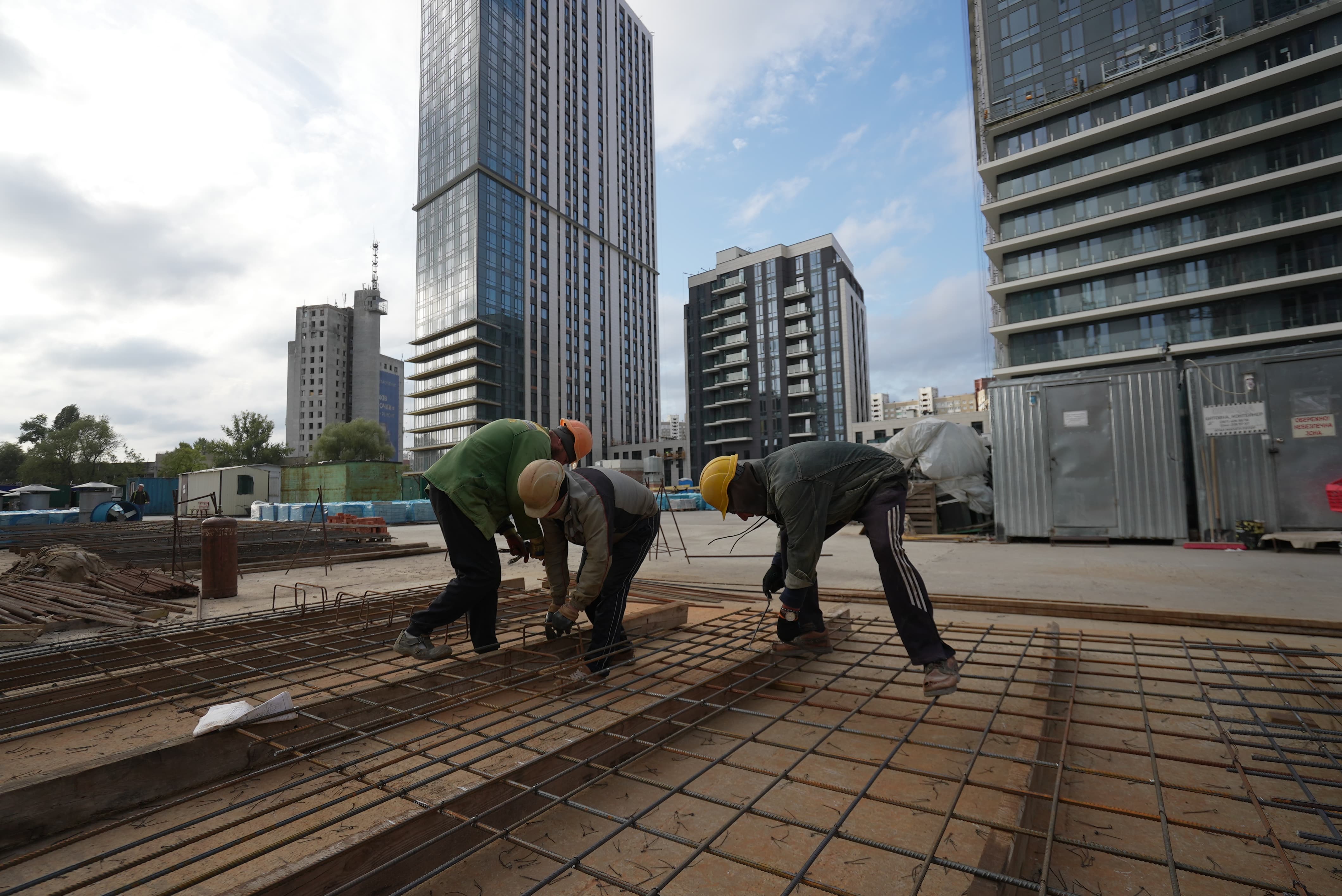

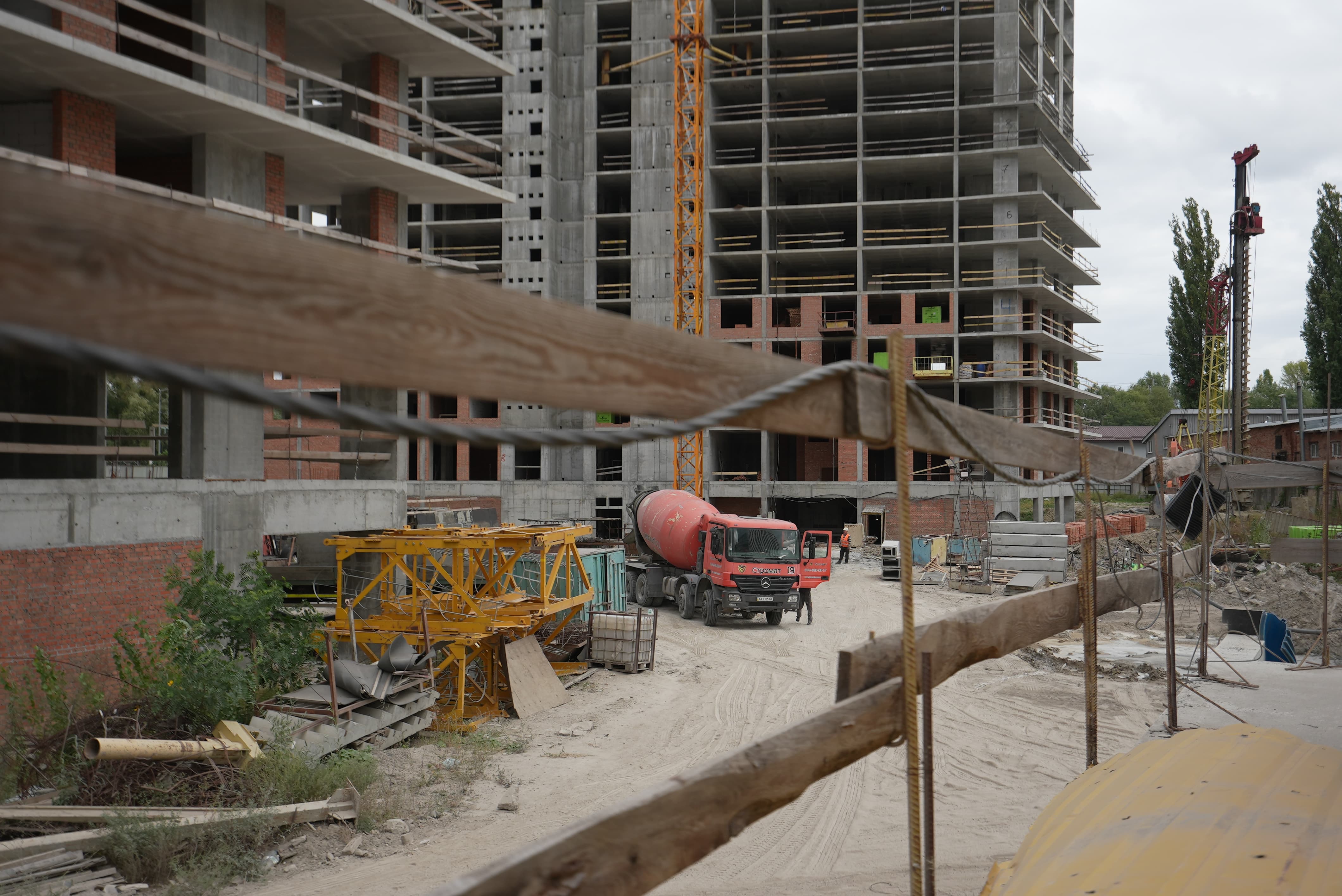

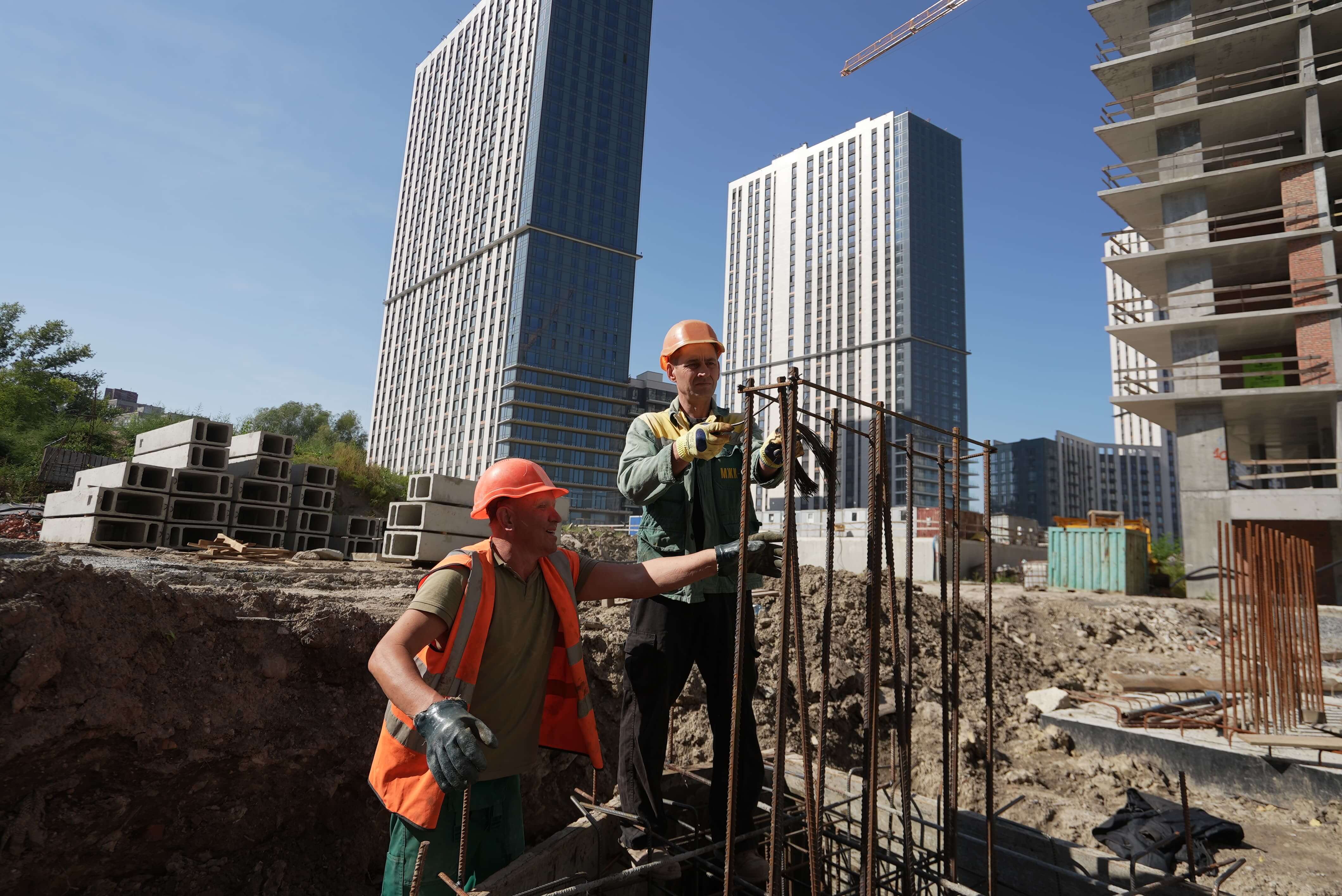

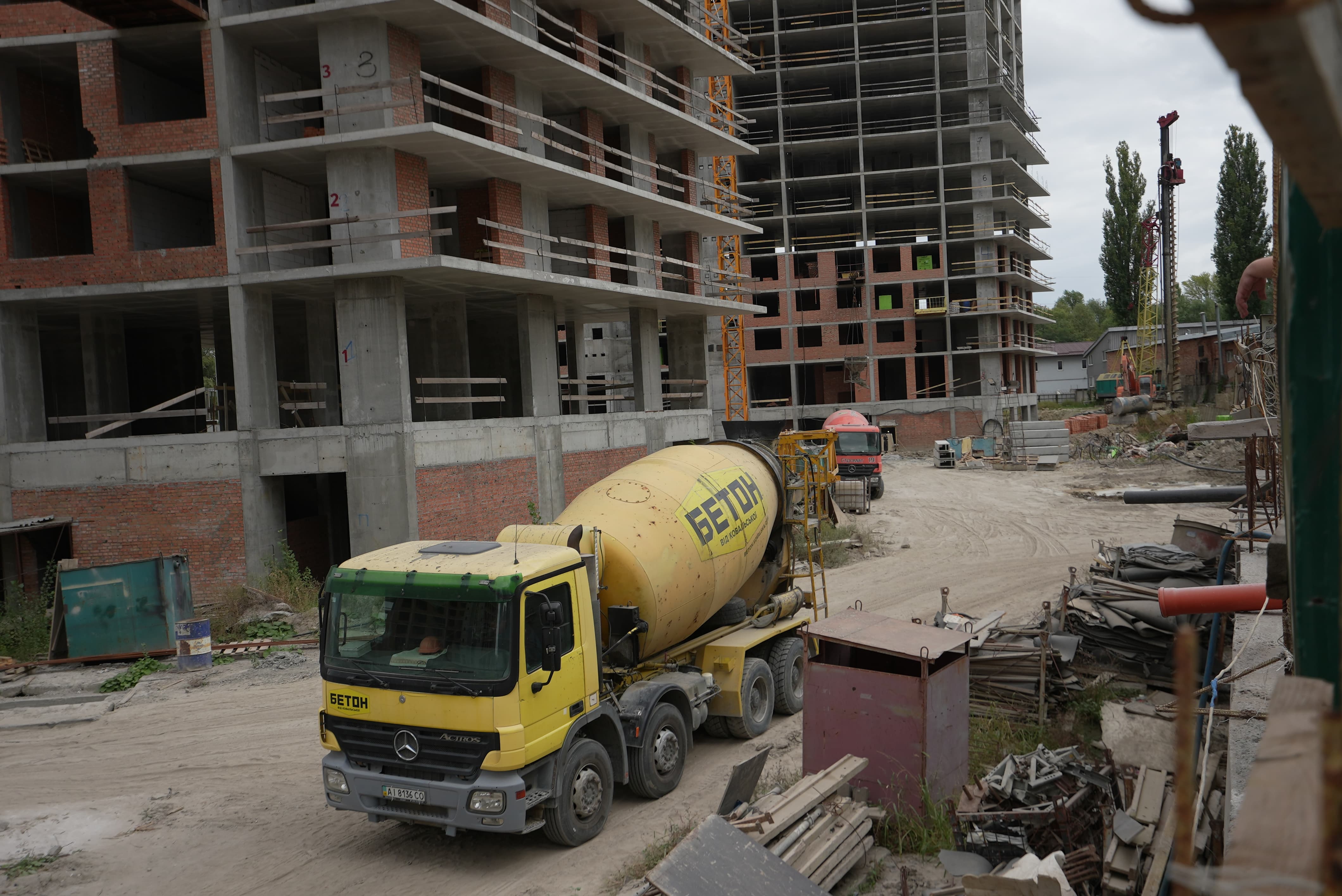

Хід будівництва, 10.10.2024
Метрополіс від DIM зводиться швидкими темпами!
Будинок №3, секція 1:
• завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу, змонтовано 25% датчиків;
• змонтовано 56 квартирних дверей, решта дверей та люків інженерних ніш на стадії виробництва;
• завершено прокладання кабельних трас системи контролю доступу та відеонагляду виконана, змонтовано 33% визивних панелей у квартирах;
• завершено влаштування пожежного поясу на – 99%;
• влаштування системи блискавкозахисту будівлі виконано на – 87%;
• підключення вентиляторів систем димовидалення та підпору повітря виконано на 85%;
• завершено гідроізоляцію та стяжку балконів.
Будинок №3, секція 2:
• завершено влаштування світлопрозорих фасадів;
• завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу, змонтовано 40% датчиків;
• завершено прокладання кабельних мереж систем зв’язку, домофонії, диспетчеризації та системи контролю доступу та відеонагляду, змонтовано 65% визивних панелей у квартирах;
• завершено стяжку балконів;
• виконано 80% парапетів.
Будинок №3, секція 3:
• завершено влаштування світлопрозорих фасадів;
• завершено прокладання кабелів протипожежних систем сигналізації та оповіщення про пожежу, змонтовано 52% датчиків;
• завершено прокладання кабельних мереж систем зв’язку, домофонії, диспетчеризації та системи контролю доступу та відеонагляду, змонтовано 46% визивних панелей у квартирах;
• влаштування пожежного поясу завершено на – 99%;
• влаштування системи блискавкозахисту будівлі виконано на – 85%;
• завершено підключення вентиляторів систем димовидалення та підпору повітря;
• завершено влаштування стяжок балконів;
• влаштування скляних огороджень балконів виконано на – 92%.
Паркінг ЖБ №3:
• завершено кабельні траси освітлення паркінгу, змонтовано 50% світильників;
• антикорозійний захист та ізоляція трубопроводів ВК виконана на – 85%.

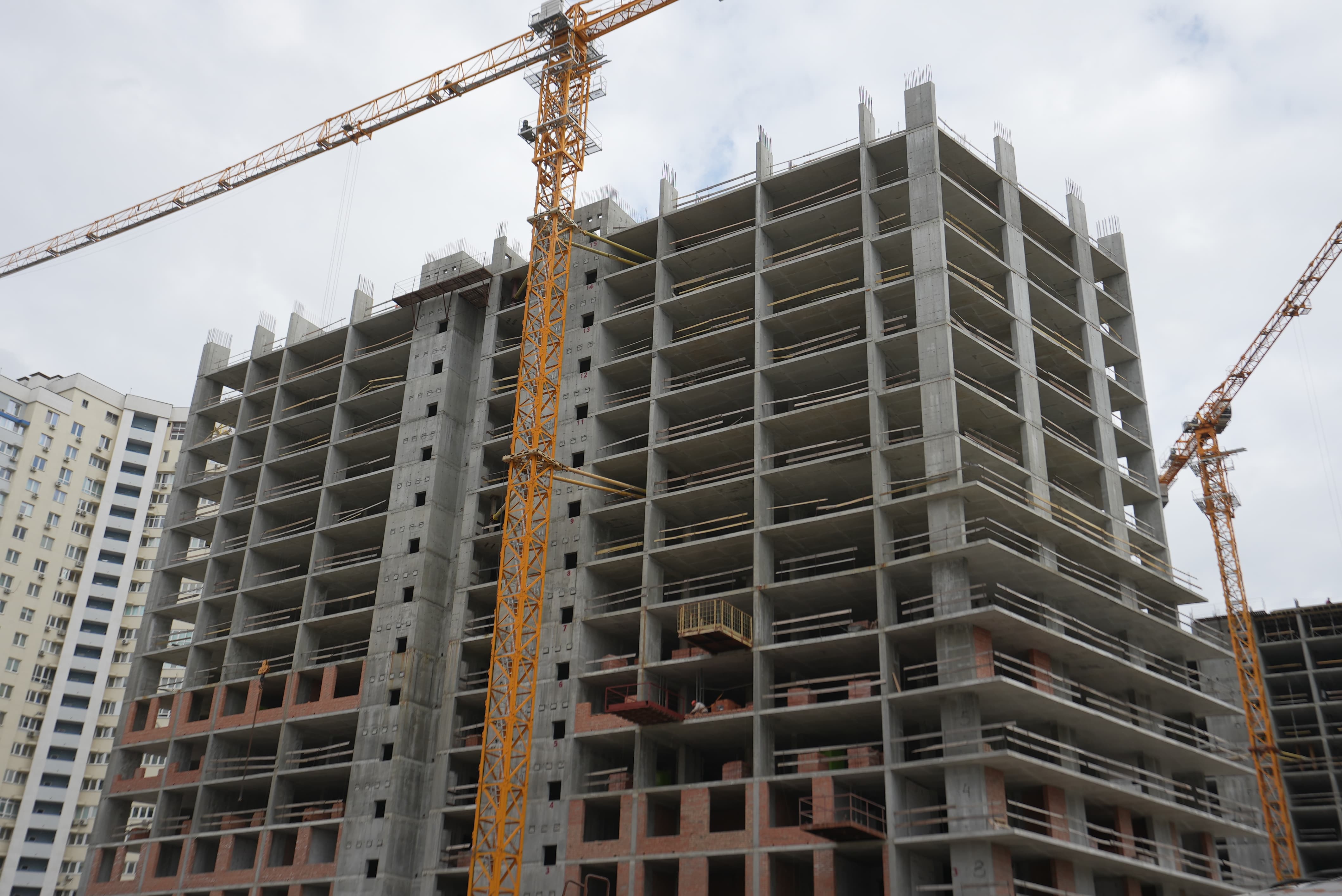

Будинок №4, секція 1:
Влаштування з/б конструкцій:
• влаштування вертикальних З/Б конструкцій – 2 поверхи;
• влаштування горизонтальних конструкцій – 1 поверх;
• влаштування внутрішніх та зовнішніх цегляних стін – 3 поверхи;
• монтаж сходових маршів – 4 поверхи;
• монтаж вентиляційних блоків – 4 поверхи;
• розпочато проектування комплексу фасадів (СПОК, НВФ, ЛММ, МПВ);
• проведено тендер на виготовлення та монтаж МПВ.

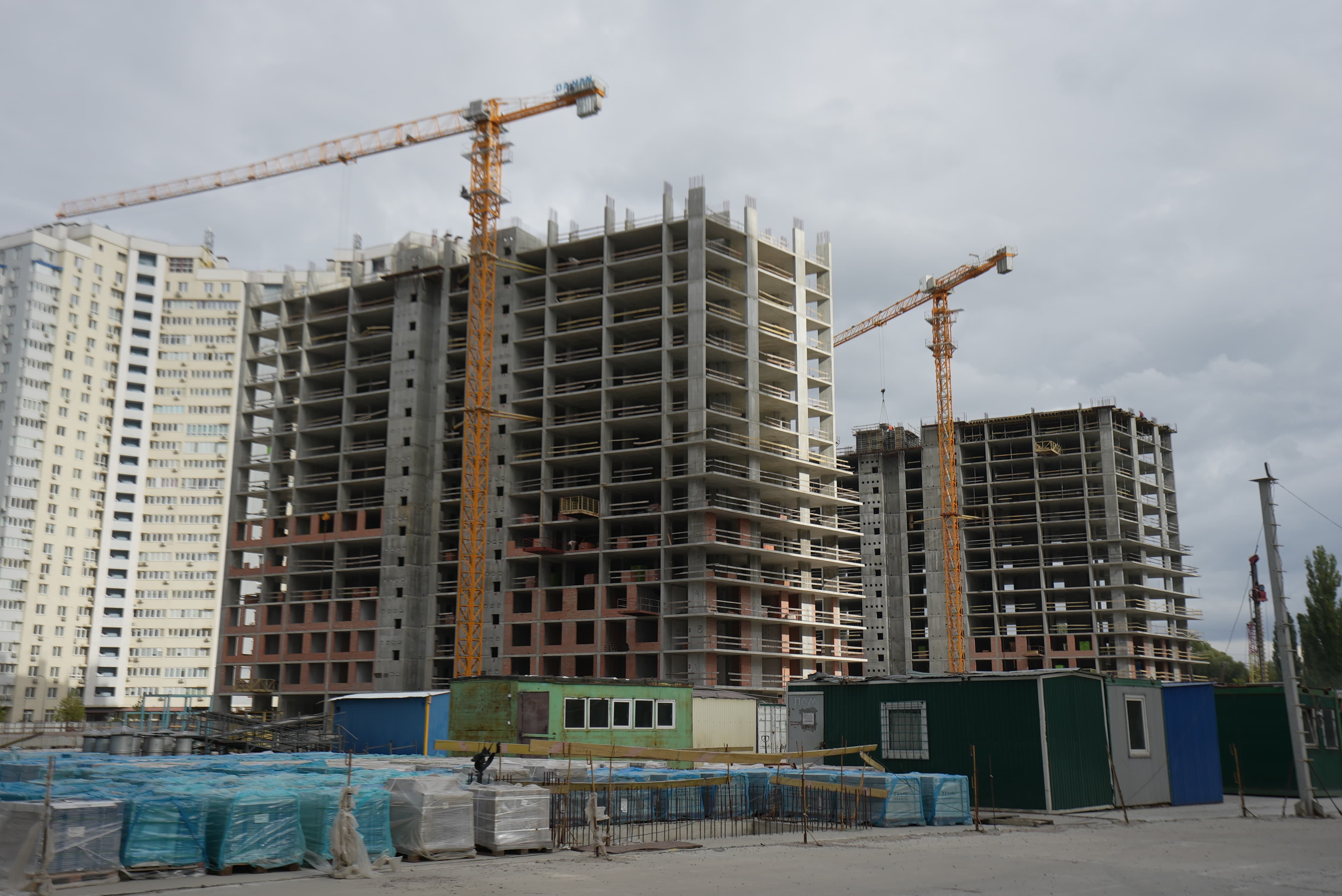

Будинок №4, секція 2:
Влаштування з/б конструкцій:
• завершено влаштування вертикальних елементів будівлі підвальної частини;
• завершено влаштування силових балок жорсткості;
• виконано 40% плити перекриття;

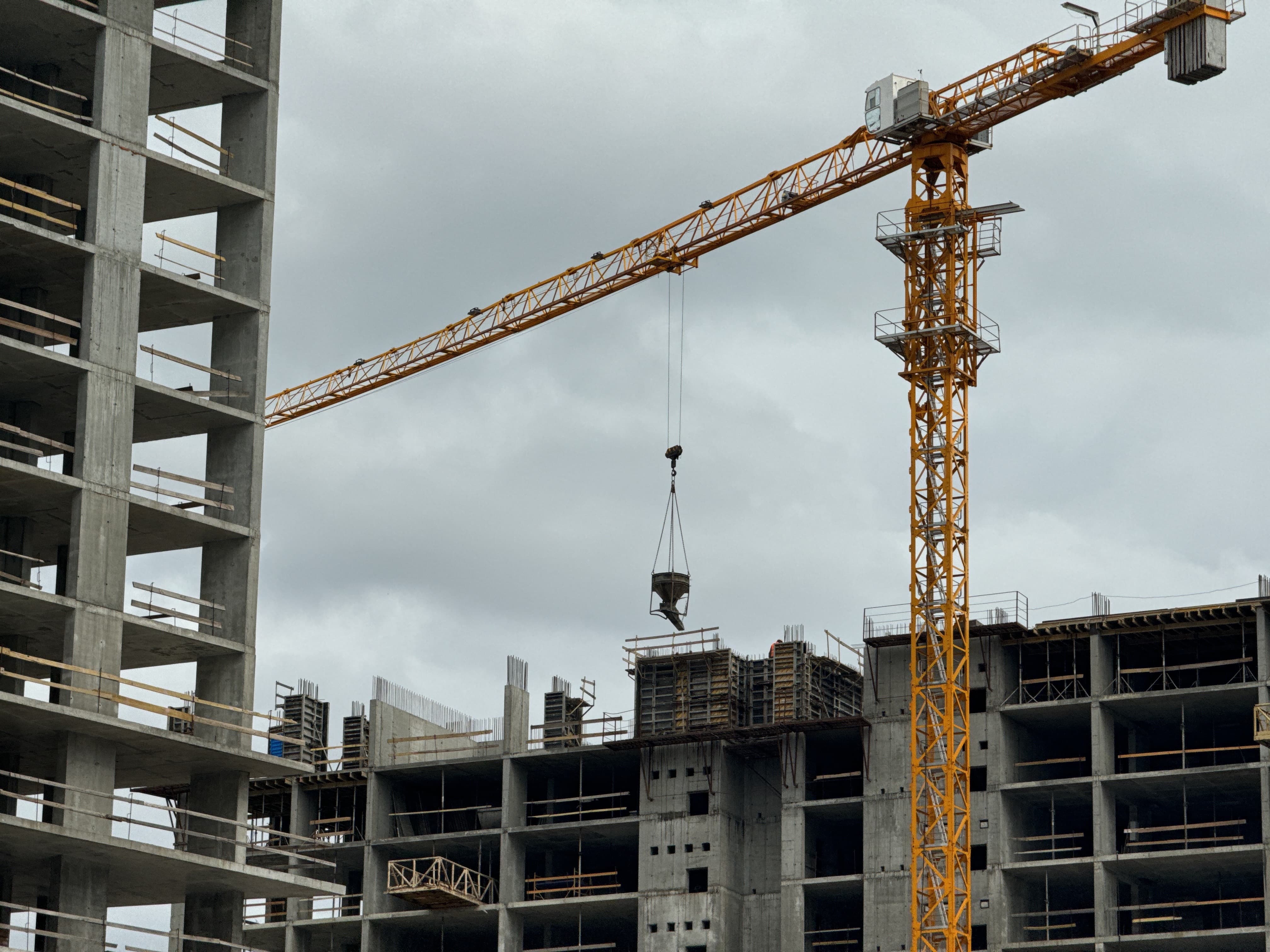

• змонтовано та запущено баштовий кран.
Будинок №4, секція 3:
Влаштування з/б конструкцій:
• виконано прив’язку та нарощування баштового крана;
• монтаж вентиляційних блоків – 3 поверхи;
• монтаж сходових маршів – 3 поверхи;
• влаштування внутрішніх та зовнішніх цегляних стін – 3 поверхи.
Будинок №4, секція 5:
Влаштування з/б конструкцій:
• влаштування вертикальних конструкцій – 2 поверхи;
• влаштування горизонтальних конструкцій – 1 поверх;
• влаштування внутрішніх та зовнішніх цегляних стін – 2 поверхи.
Паркінг ЖБ №4 (2-га черга 2-й пусковий):
• влаштування паль підпірних стін – 19 шт;
• влаштування паль паркінгу – 27 шт;
• влаштування ростверків – 14 шт;
• влаштування піщано-щебеневої основи плити паркінгу – 1040 м2;
• влаштування бетонної підготовки під плиту паркінгу – 1040 м2;
• запущено тендер на завершення відкопки котловану.
