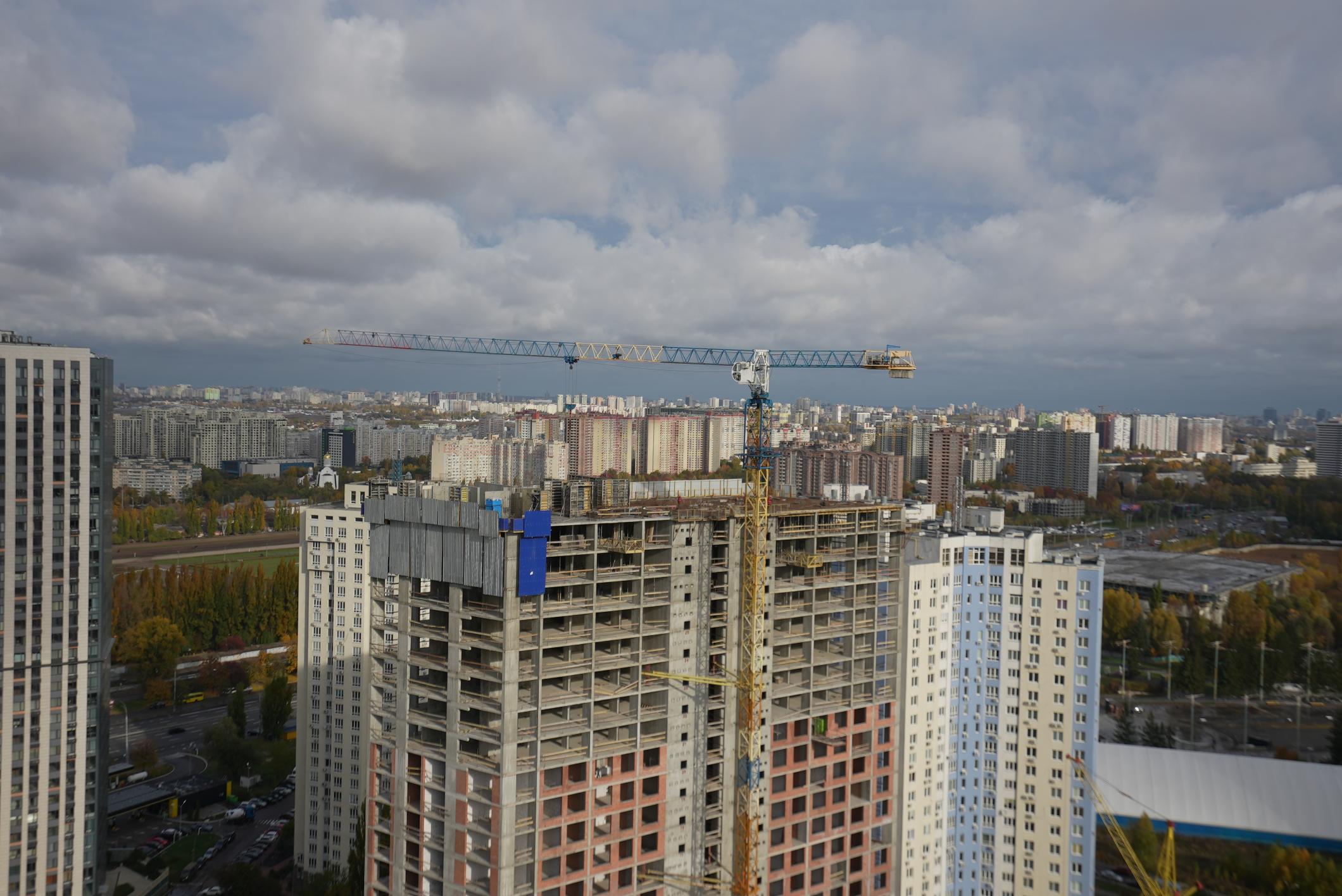

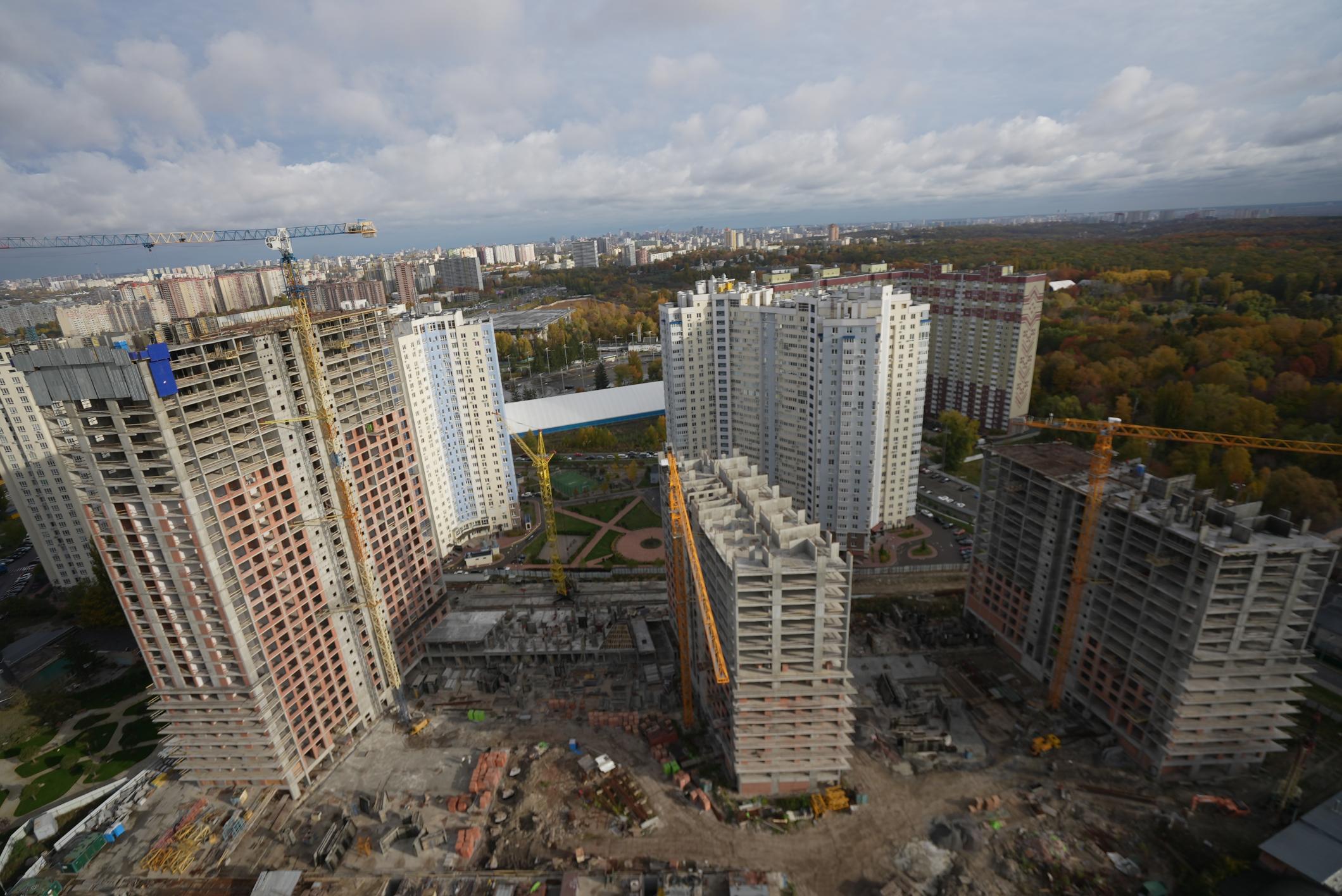

Хід будівництва, 11.11.2024
Ділимось останніми новинами з будмайданчика за жовтень:
Будинок №3, секція 1:
• прокладання електромереж (горизонтальних) для освітлення МЗК – 98%;
• влаштування ЛММ будівлі – 100%;
• монтаж ліфтового обладнання – 100%;
• прокладання пожежних слаботочних мереж МЗК та квартир – 98%;
• монтаж вхідних квартирних дверей – 95%;
• прокладання слаботочних мереж системи контролю доступу (СКД) – 85%;
• утеплення та облицювання пожежного поясу – 100%;
• влаштування випусків системи блискавкозахисту будівлі – 100%;
• підключення вентиляторів системи димовидалення – 70%.
Будинок №3, секція 2:
• прокладання пожежних слаботочних мереж МЗК та квартир – 100%.
Будинок №3, секція 3:
• влаштування ЛММ будівлі – 100%;
• облицювання стін ліфтових холів керамічною плиткою – 46%;
• монтаж протипожежної системи МЗК, квартир – 99%;
• монтаж слаботочних мереж СКД (система контролю доступу) – 90%;
• монтаж лічильників водопостачання по квартирах – 100%;
• підключення вентиляторів системи димовидалення – 98%;
• влаштування випусків системи блискавкозахисту будівлі – 100%.
Паркінг ЖБ №3:
• влаштування системи димовидалення – 99%;
• оздоблення МЗК підвальної житлової частини – 99%;
• монтаж протипожежної слаботочної системи паркінгу – 95%;
• монтаж освітлення паркінгу – 95%;
• влаштування дренажних приямків – 100%;

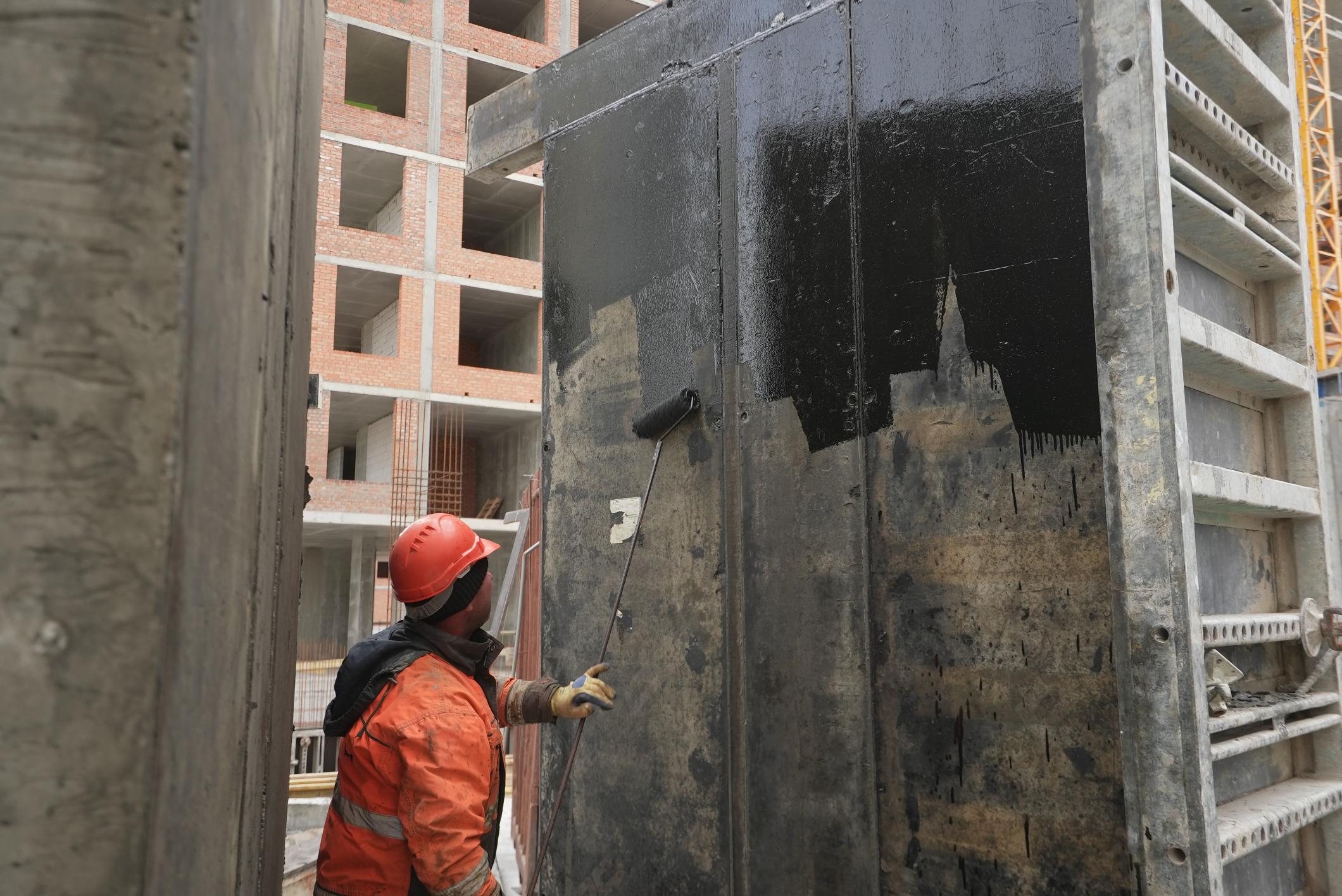

• влаштування горизонтальної ізоляції пожежного водопроводу – 90%.
Зовнішні мережі ЕО та ЕТР ЖБ №3:
• перекладка існуючих КЛ 10кВ – 70%;
• влаштування кабелетрубної каналізації 0,4 кВ будинку №3 – 17%.
Будинок №4, секція 1:
Влаштування з/б конструкцій:

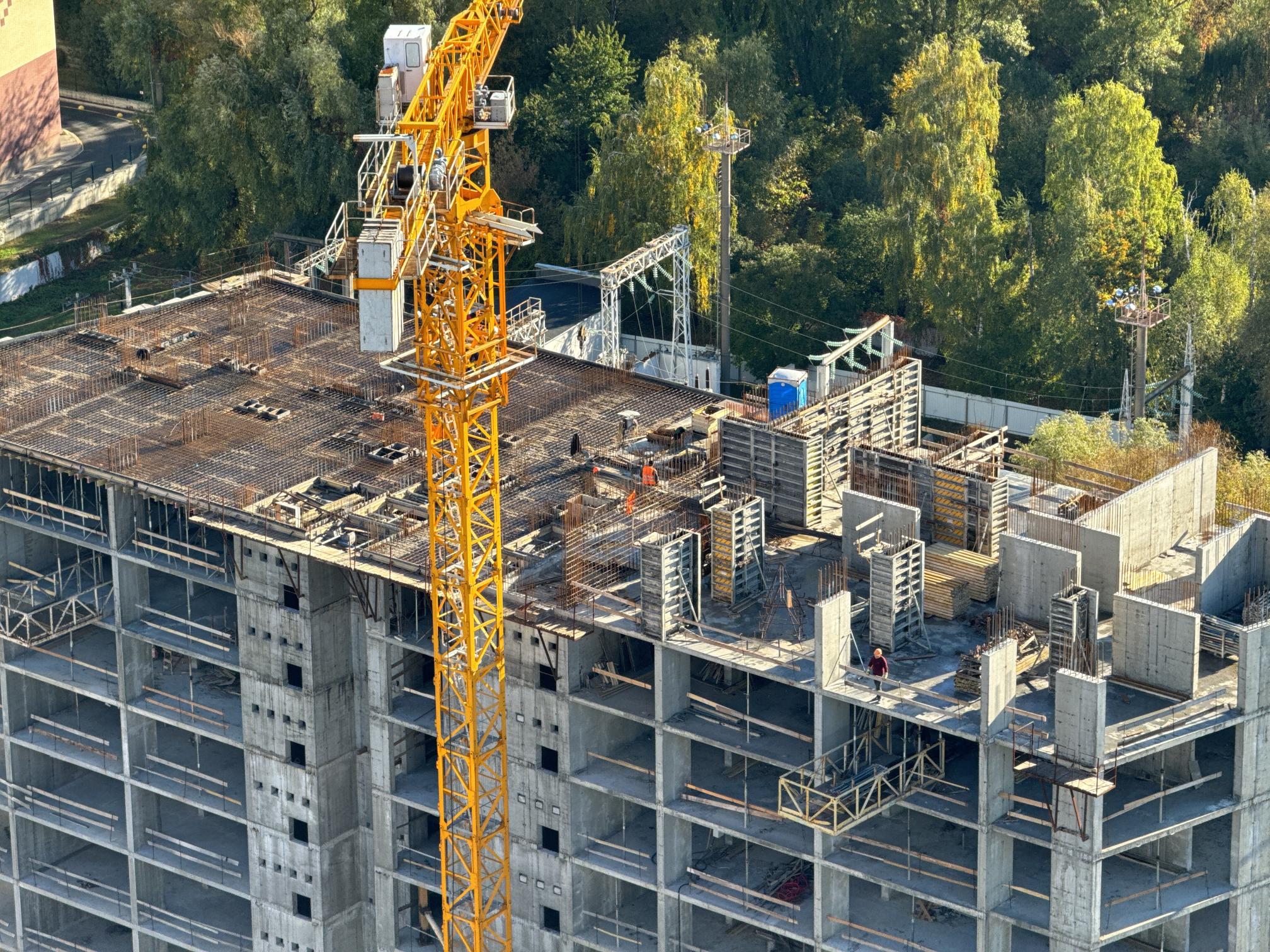

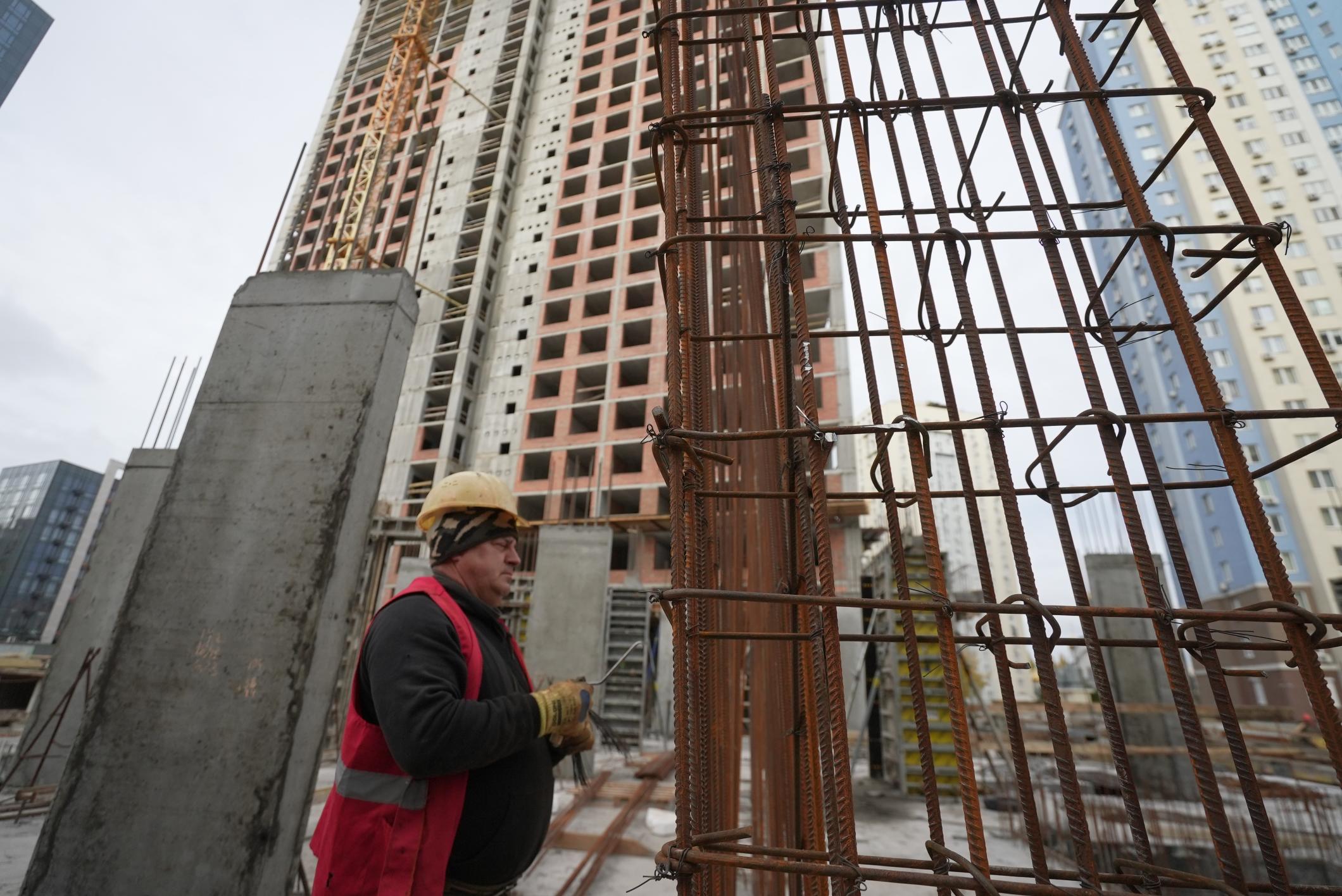

• армування та бетонування вертикальних елементів будівлі 30-го поверху – 100%;
• армування та бетонування горизонтальних конструкцій 31-го поверху – 50%;

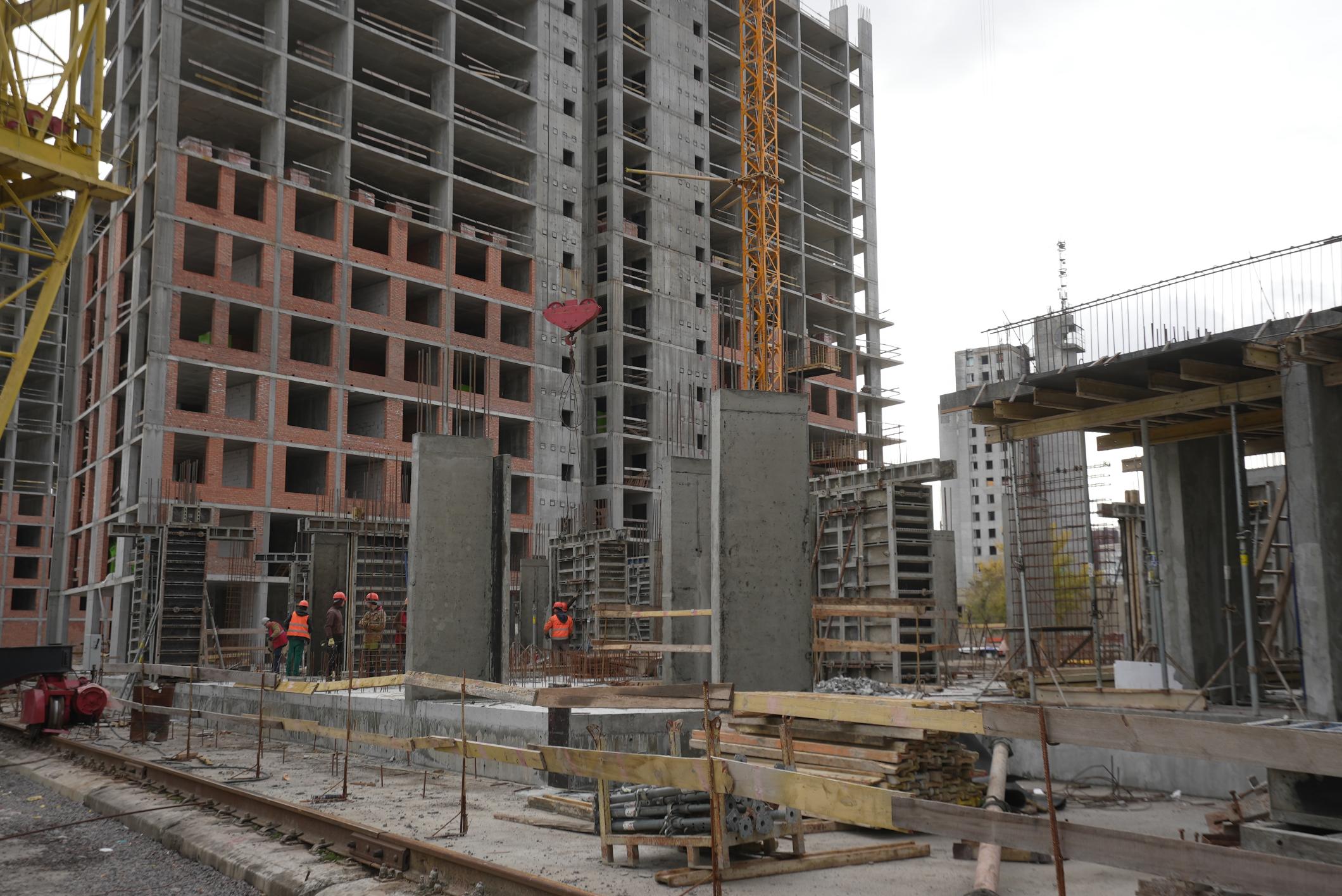

• влаштування внутрішніх та зовнішніх цегляних стін – 73%;
• монтаж сходових маршів – 75%;
• монтаж вентиляційних блоків – 70%;
• влаштування зразка фасадного оздоблення згідно зі змінами – 100%;
• монтаж ПВХ вікон для влаштування зразка фасаду – 100%.
Будинок №4, секція 2:
Влаштування з/б конструкцій:

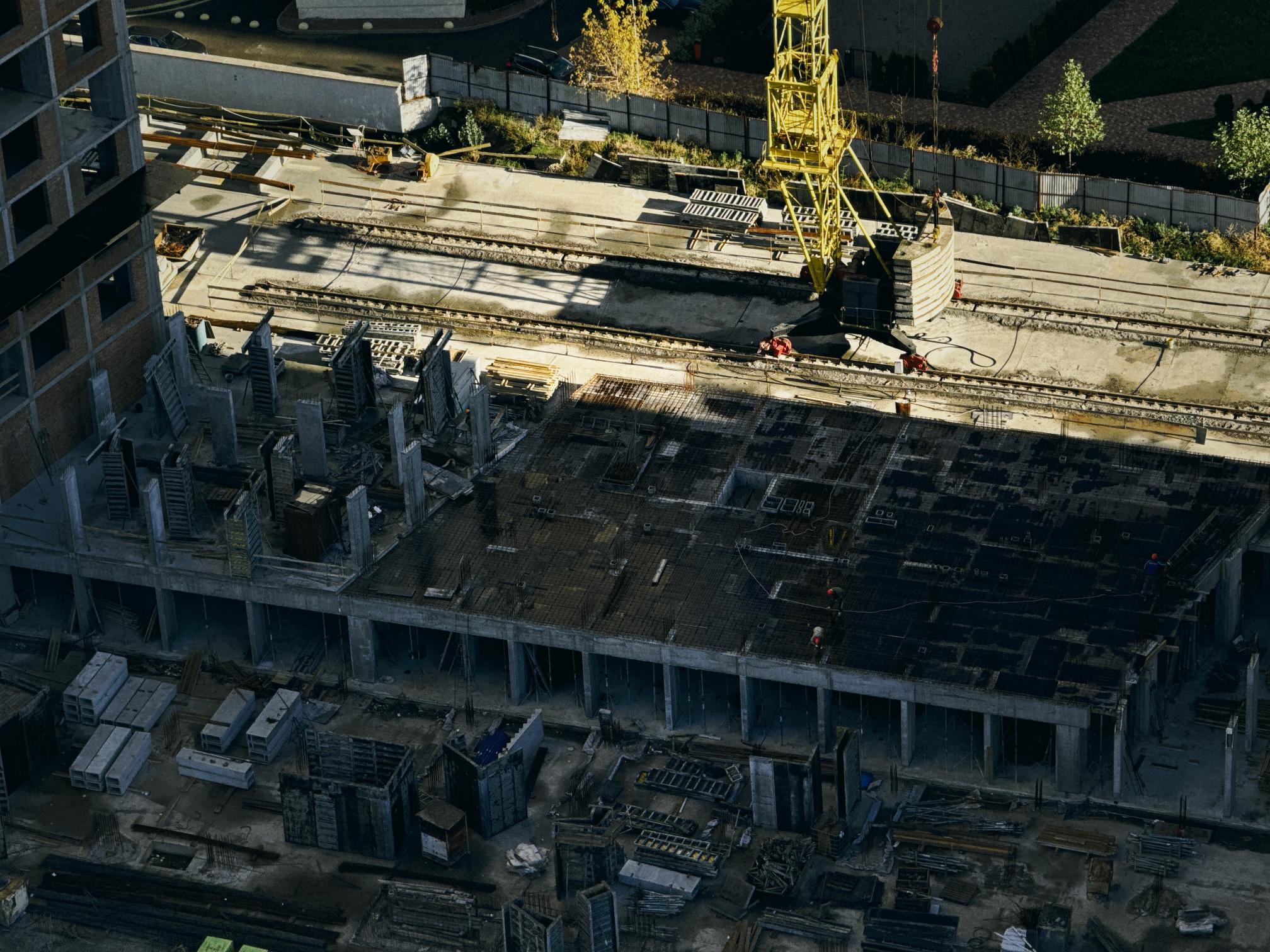

• армування та бетонування вертикальних елементів будівлі підвальної частини – 100%;
• армування та бетонування вертикальних елементів будівлі 1-го поверху – 80%;
• армування та бетонування ПП 1-го поверху – 60%.
Будинок №4, секція 3:
Влаштування з/б конструкцій:
• монтаж вентиляційних блоків – 53%;
• монтаж сходових маршів – 55%;
• влаштування внутрішніх та зовнішніх цегляних стін – 35%.
Будинок №4, секція 5:
Влаштування з/б конструкцій:й:

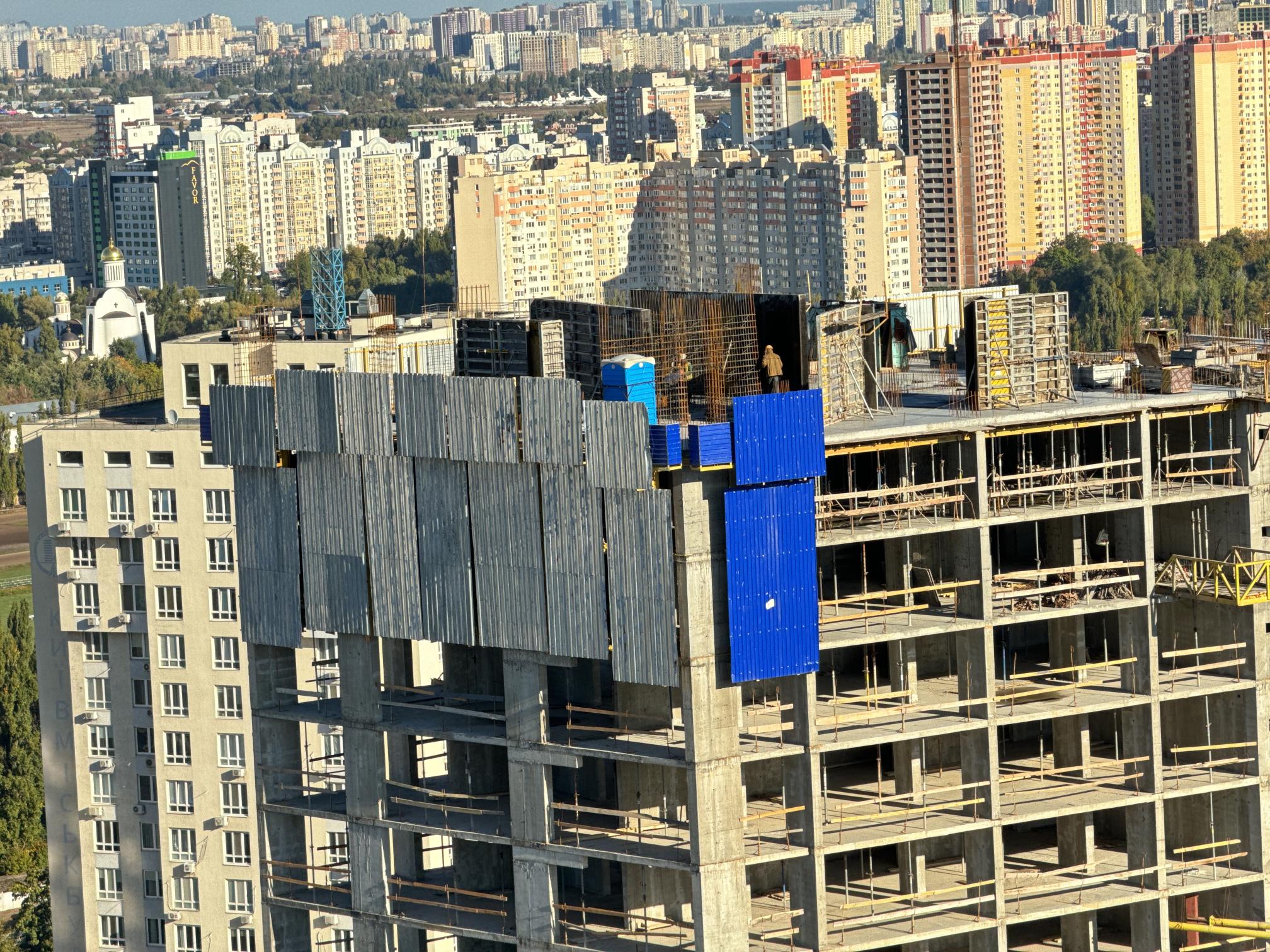

• армування та бетонування вертикальних, горизонтальних елементів будівлі п/п 15-го поверху – 100%, вертикал 16-й поверх – 80%;
• влаштування внутрішніх та зовнішніх цегляних стін – 18%.
Паркінг ЖБ №4 (2-га черга 2-й пусковий):
• армування та бетонування горизонтальних та вертикальних конструкцій – 60%;
• влаштування паль – 75%;
• влаштування ростверків – 67%.
