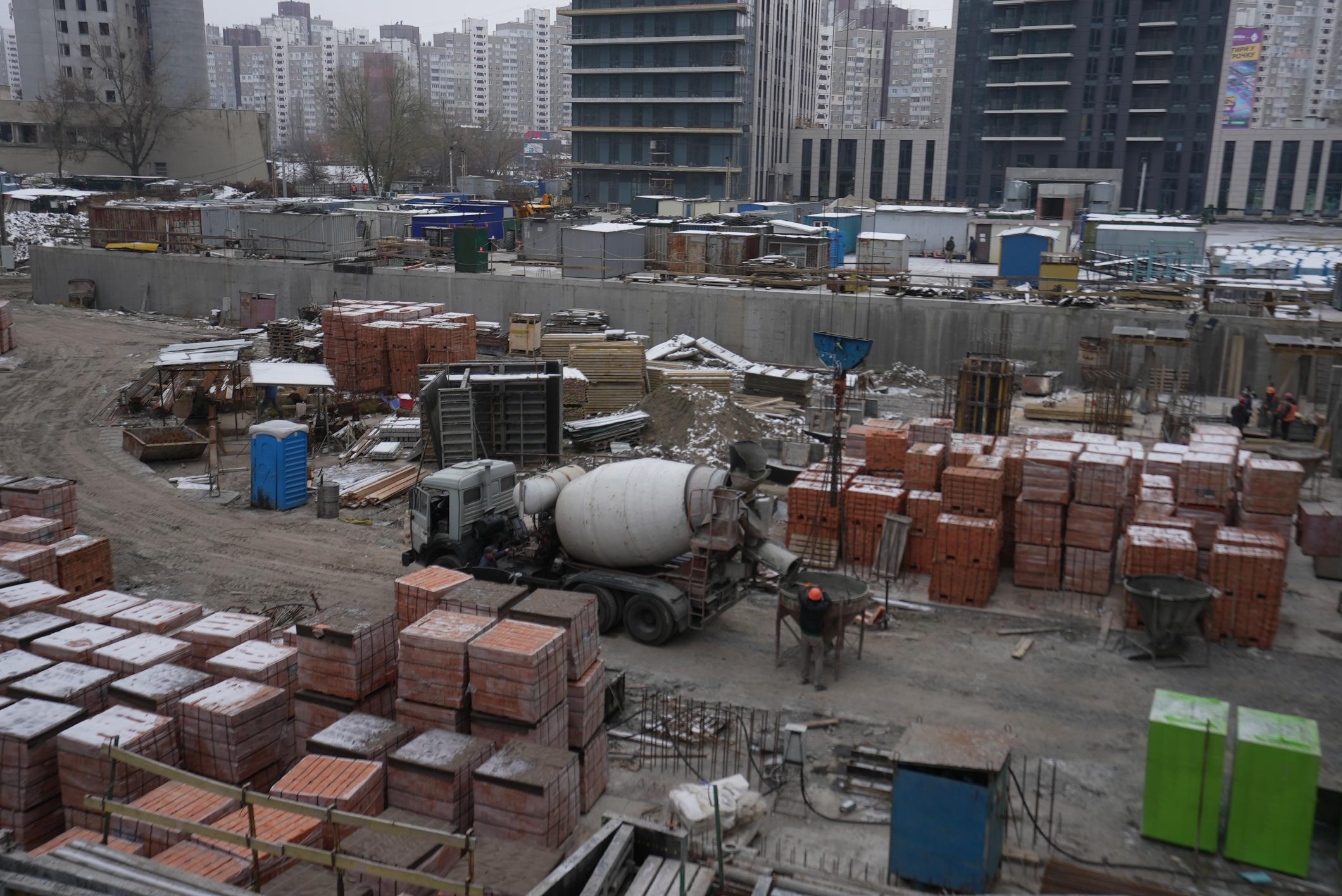

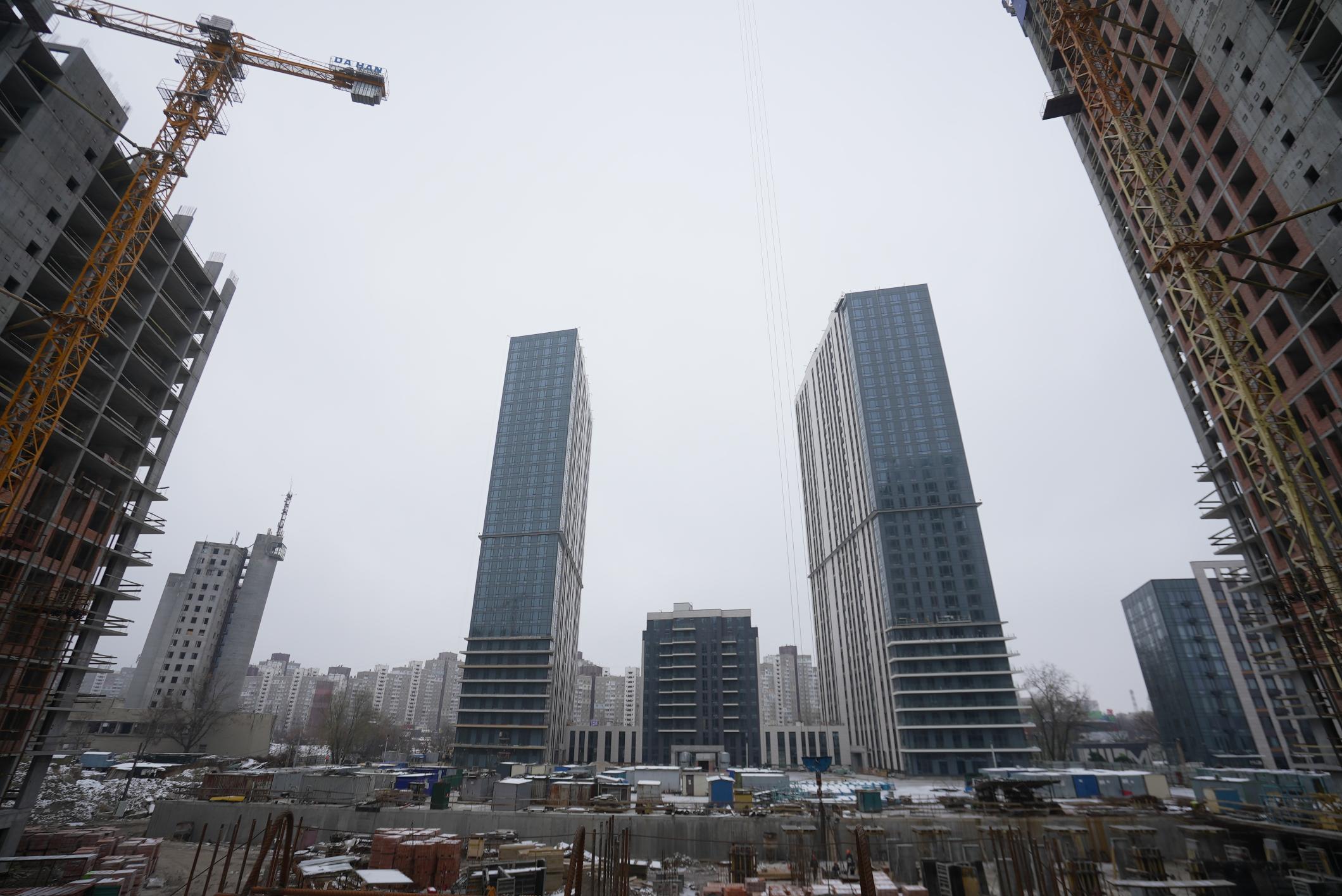

Хід будівництва, 05.12.2024
Ділимось останніми новинами з будмайданчика за листопад:
Будинок №3, секція 1:
• завершено монтаж вхідних квартирних дверей;
• змонтовано 43% радіаторів;
• змонтовано 67% котлів;
• завершено стяжку МЗК 1-го та 2-го поверхів;
• виконано підключення ВРП постійними кабелями;
• виконано гідроізоляцію перекриття вхідної групи;
• завершено влаштування пусків блискавкозахисту;
• завершено утеплення та армування балконів (фасад ЛММ).

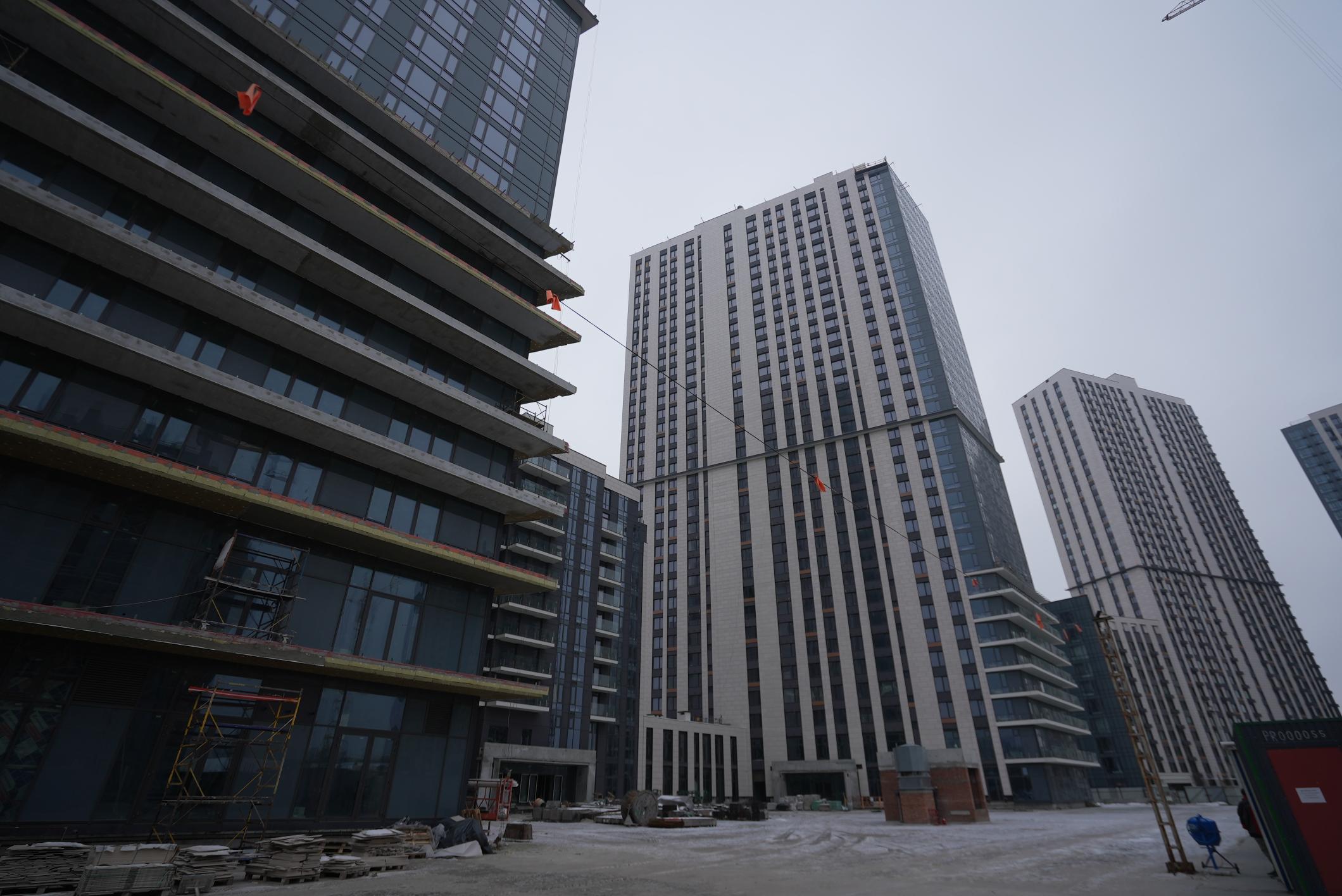

Будинок №3, секція 2:
• виконано 72% огороджень балконів;
• виконано ремонт 50% фасадів ЛММ;
• завершено влаштування стяжок МЗК 1-2 поверхів;
• завершено влаштування покрівлі.
Будинок №3, секція 3:
• виконано 74% огороджень балконів;
• завершено стяжку МЗК 1-го та 2-го поверхів;
• виконано 22% ремонту фасаду ЛММ.
Паркінг ЖБ №3:
• завершено монтаж системи освітлення;
• завершено утеплення трубопроводів;
• скориговано проектні рішення по водовідведенню з покрівлі паркінгу;
• скориговано проектні рішення по влаштуванню покрівлі паркінгу;
• завершено тендер на влаштування покрівлі паркінгу.
Будинок №4, секція 1:

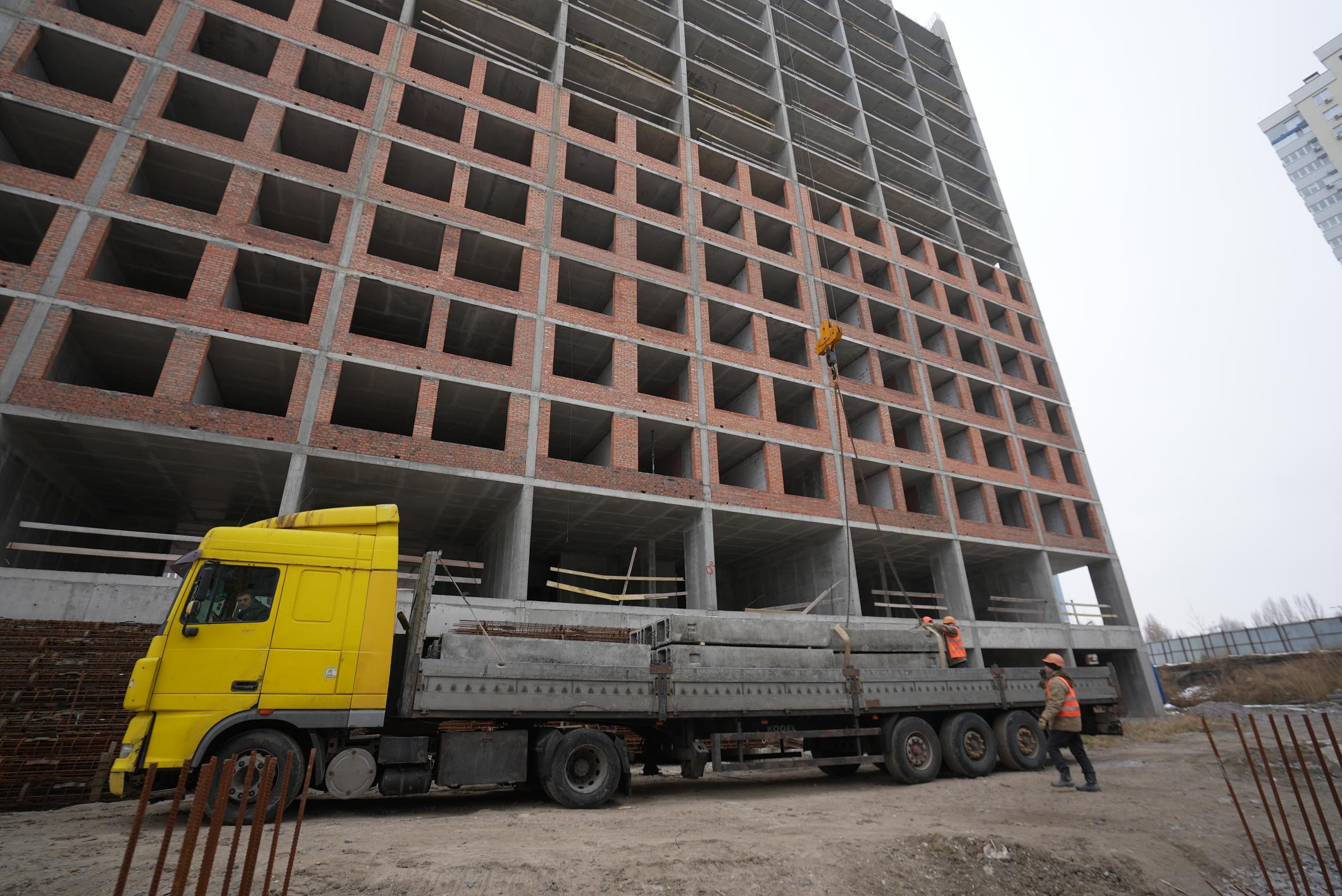

• влаштування цегляної кладки – 22, 23, 24 поверх;
• монтаж вентблоків та сходових маршів – 3 поверхи;

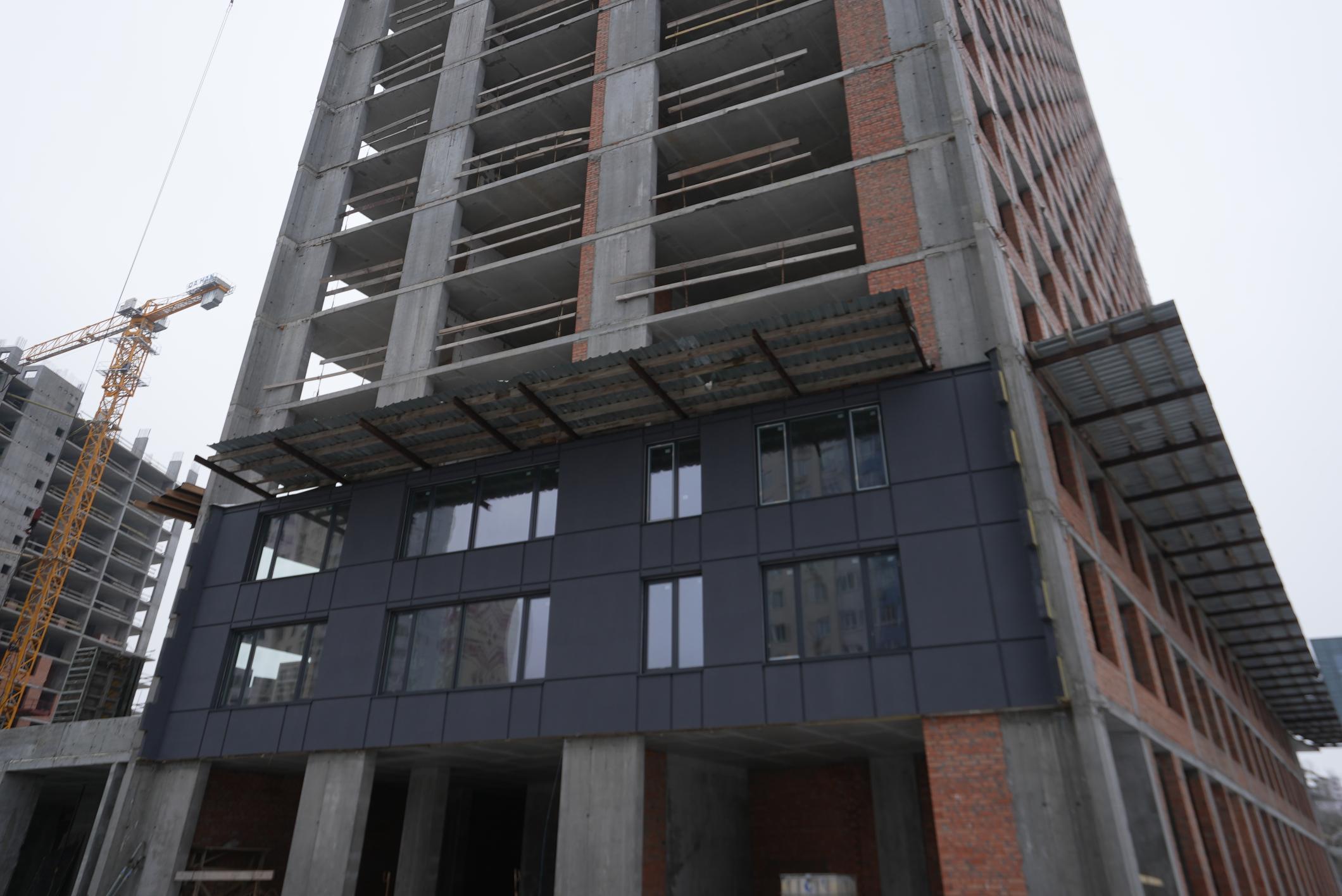

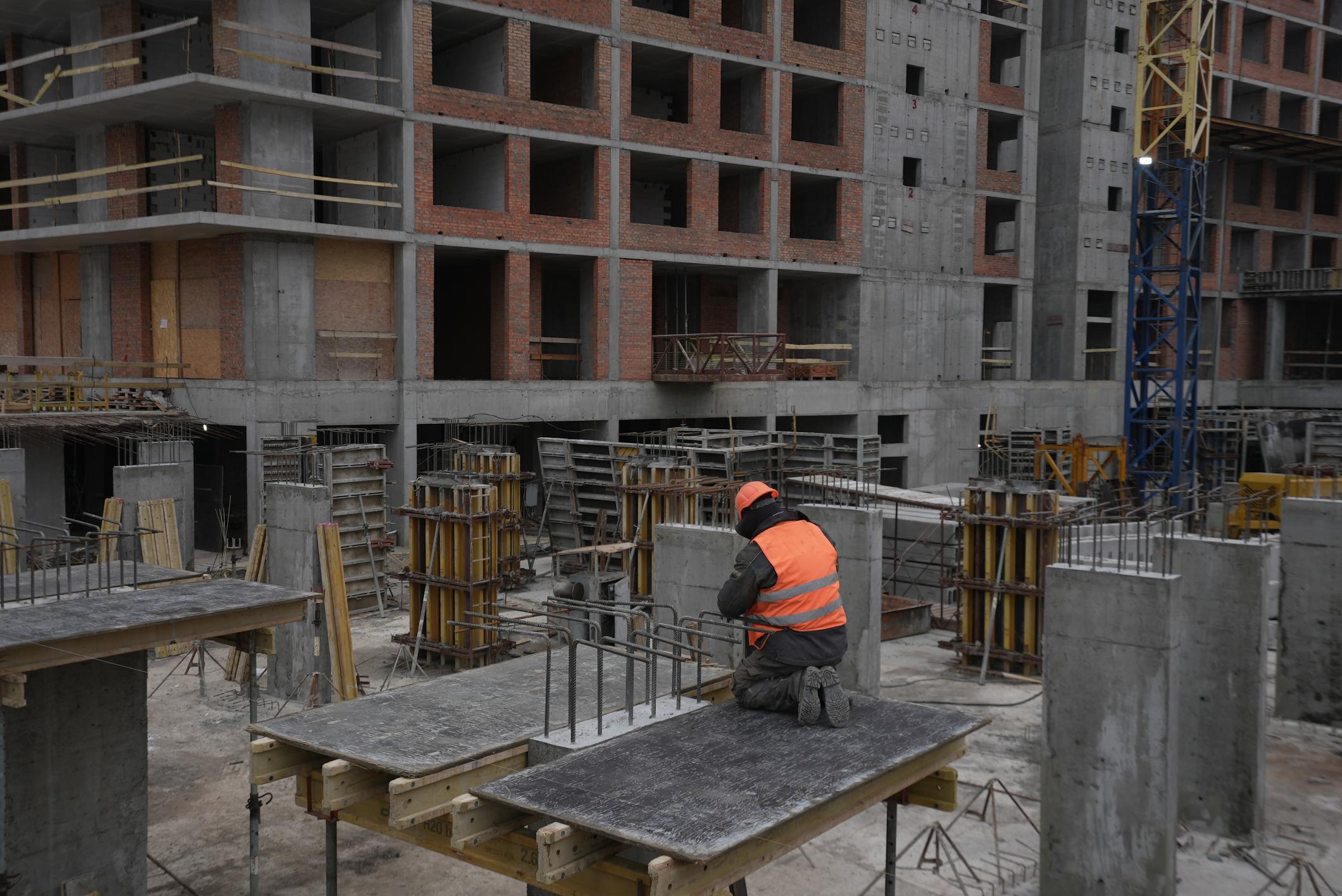

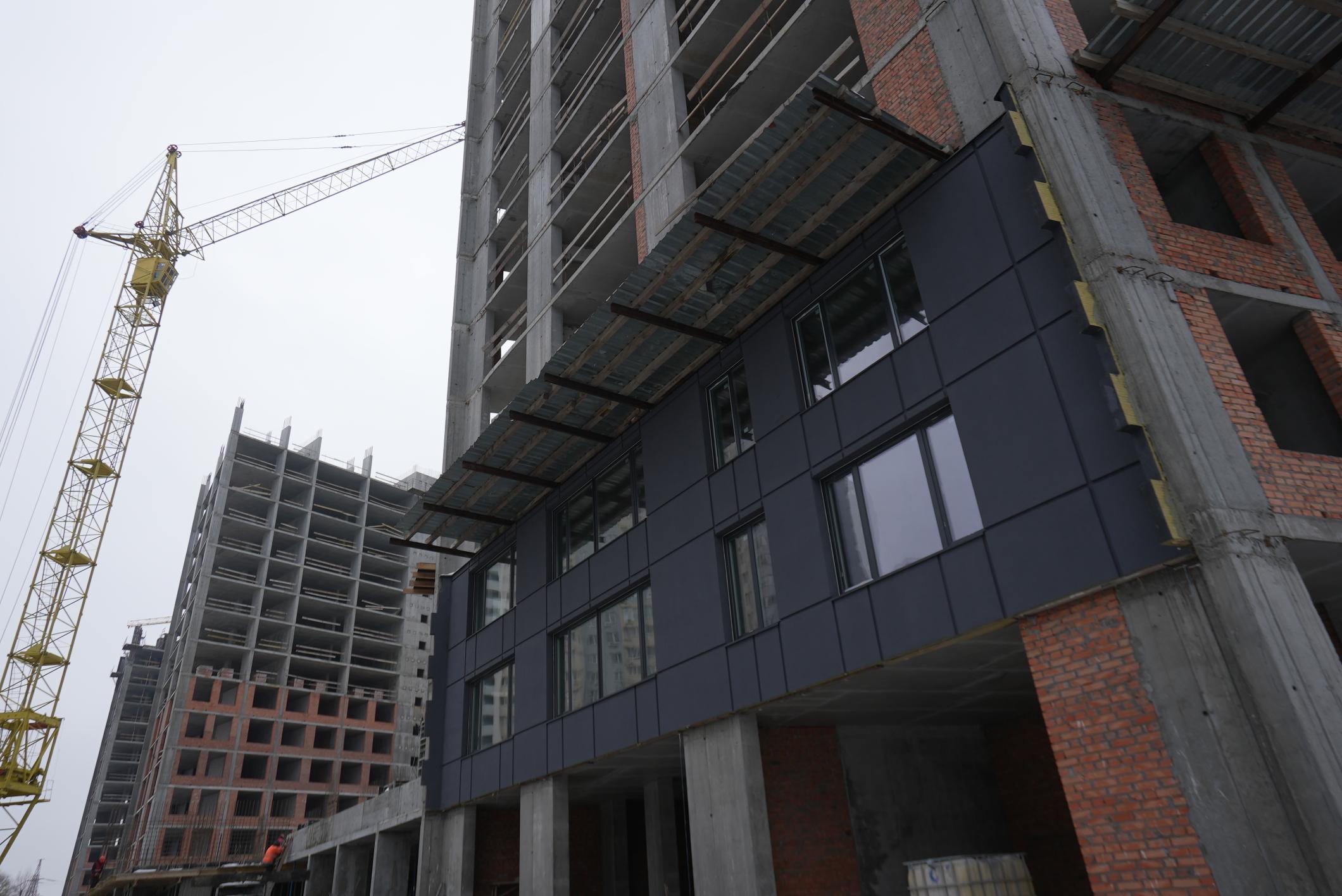

• завершено монтаж захисного піддашка для безпечної роботи на буд. 4.2 та паркінгу.
Будинок №4, секція 2:

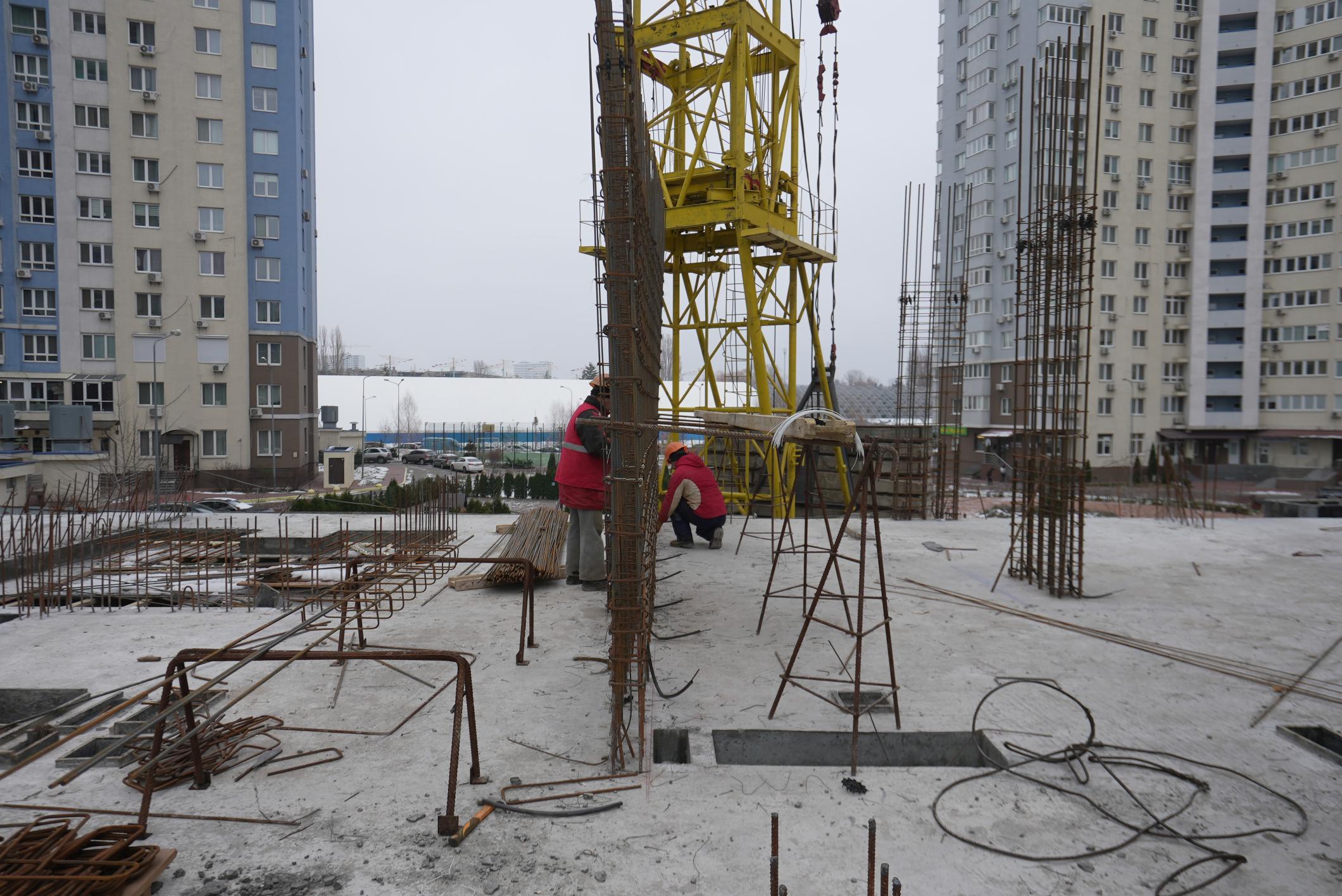

• завершено влаштування монолітних конструкцій цокольного поверху;

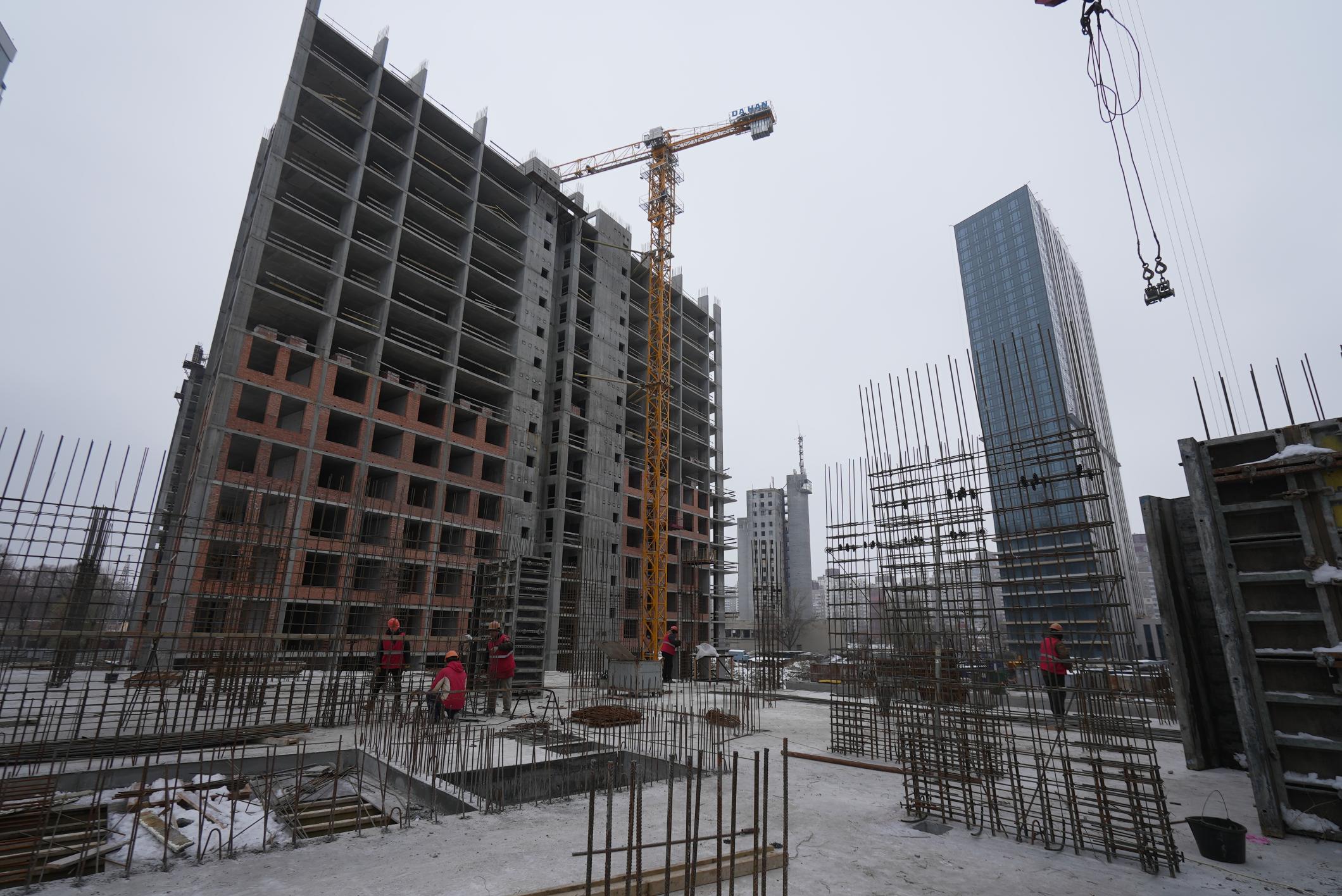

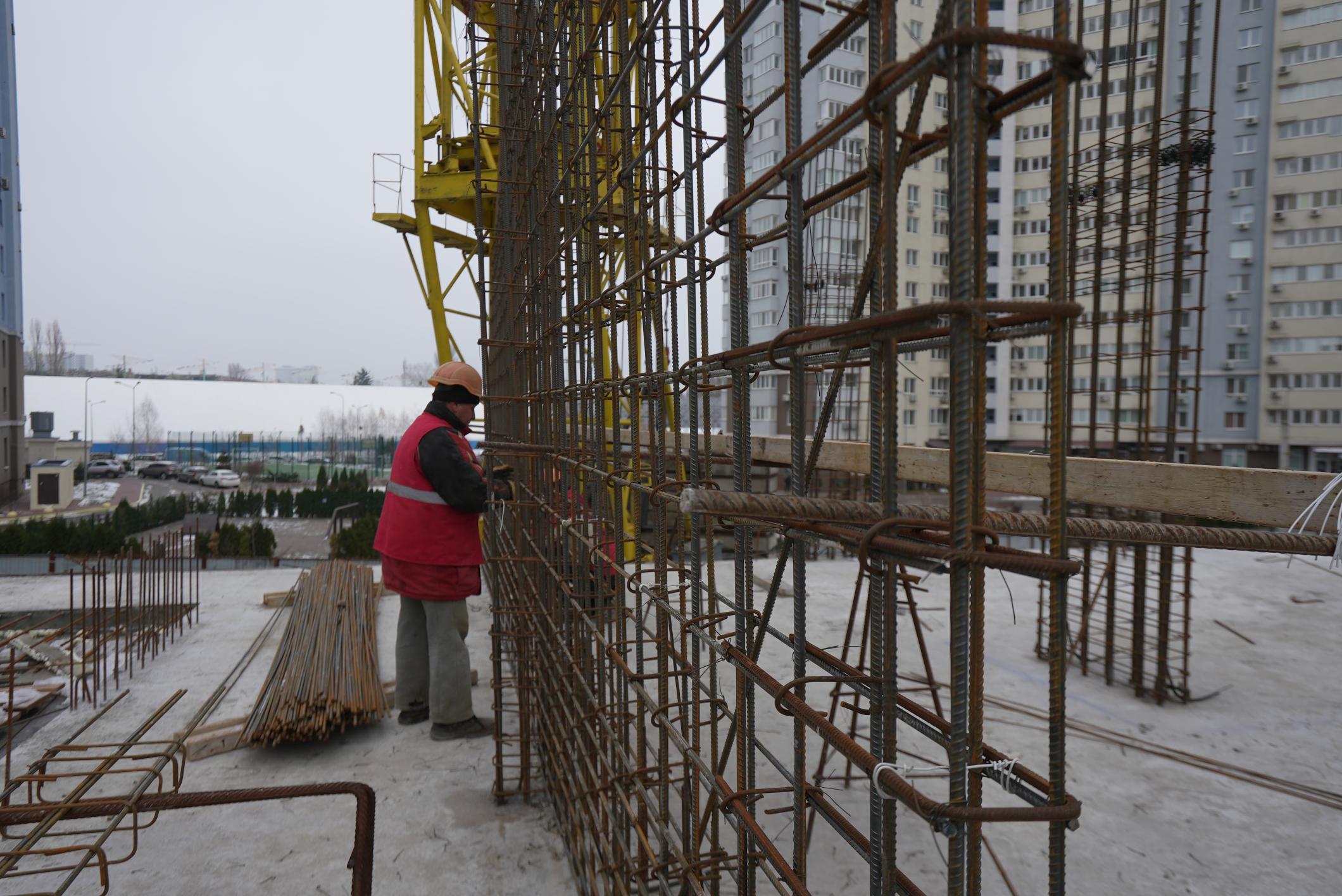

• виконано 85% вертикальних монолітних конструкцій 1-го поверху.
Будинок №4, секція 3:
• завершено монтаж вентблоків та сходових маршів до 15-го поверху включно;
• завершено цегляну кладку після монтажу вентблоків до 6-го поверху включно.
Будинок №4, секція 5:
• завершено монтаж вентблоків та сходових маршів до 12-го поверху включно;
• завершено цегляну кладку після монтажу вентблоків до 5-го поверху включно.
Паркінг ЖБ №4 (2-га черга 2-й пусковий):
• завершено влаштування паль шпунтового ряду підпірних стін;
• завершено влаштування вретикальних елементів першої захватки паркінгу між будинками 4.1 та 4.3;

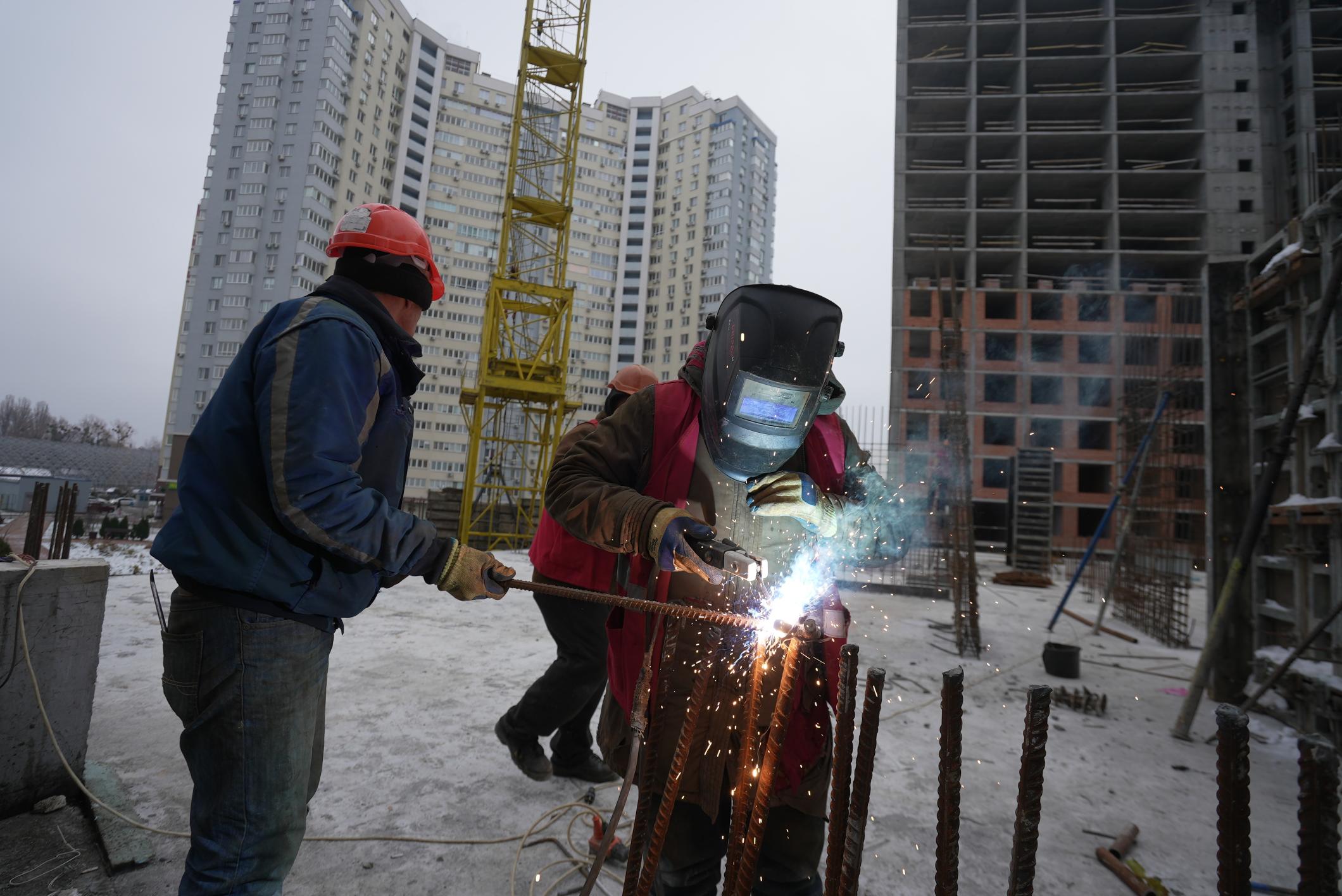

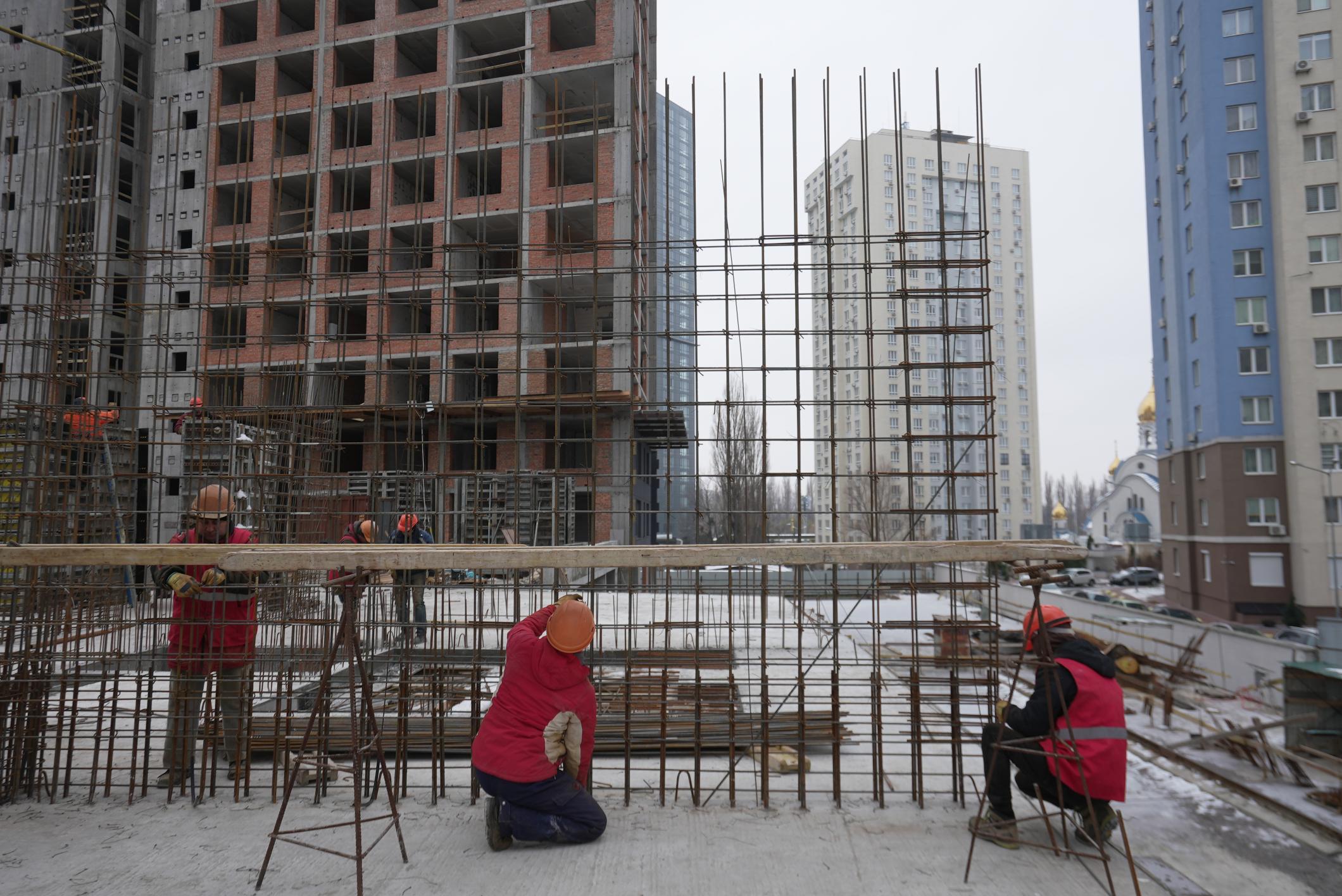

• розпочато влаштування плити перекриття першої захватки (набрано опалубку та розпочато армування).
Зовнішні мережі:
• виконано 80% виносу КЛ 10кВ (8 кабелів з 10);
• виконано монтаж двох електричних камер будинку 3;
• розпочато проектування по розділу «Гідравлічний розрахунок» для приєднання дахових котелень до мережі газопостачання.
