Хід будівництва, 08.01.2025
Ділимось останніми новинами з будмайданчика за грудень:
Будинок №3, секція 1:
• завершено монтаж вхідних квартирних дверей;
• змонтовано 50% радіаторів;
• змонтовано 69% котлів.
Будинок №3, секція 2:

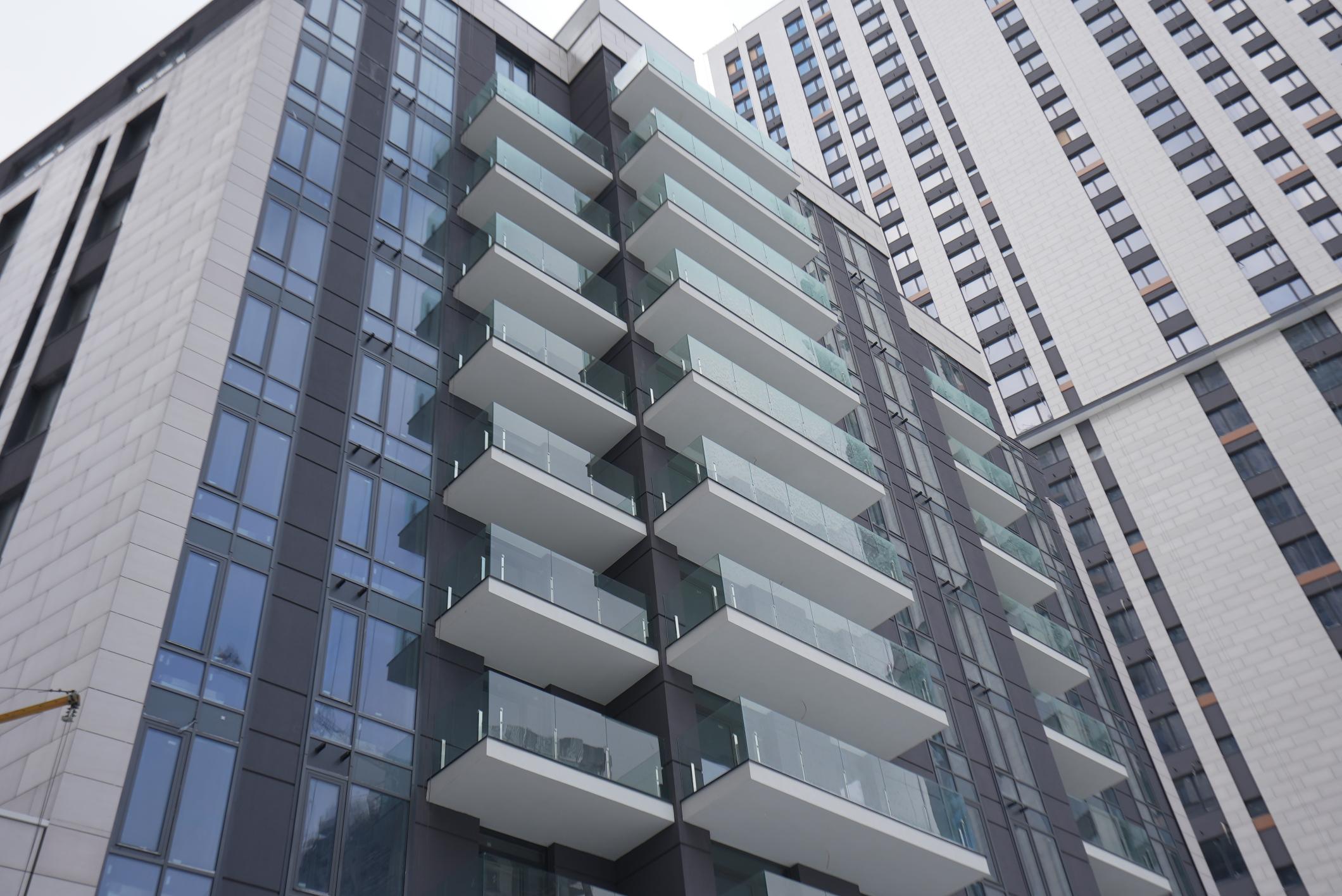

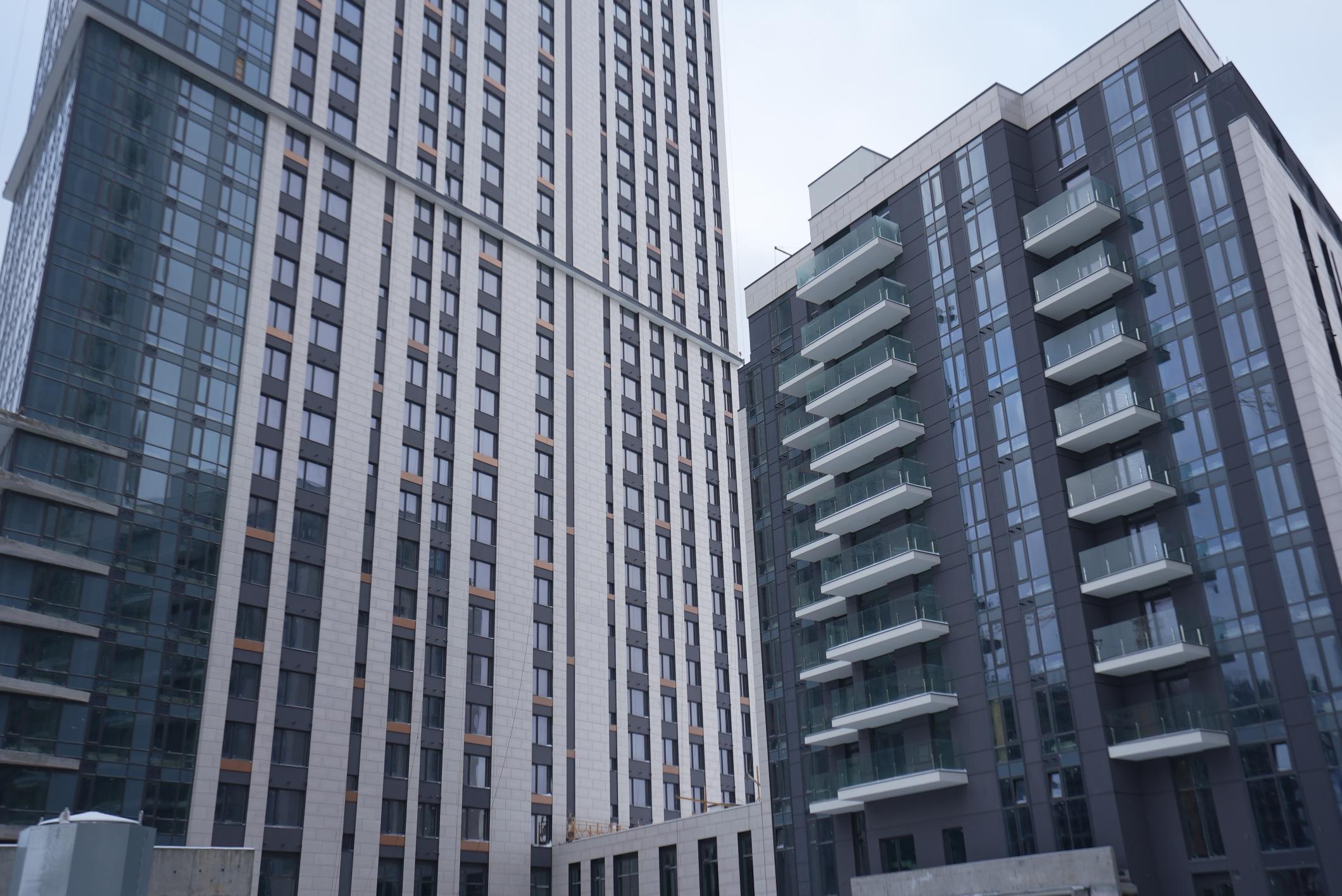

• виконано 75% огороджень балконів;
• виконано ремонт 52% фасадів ЛММ.
Будинок №3, секція 3:
• виконано 77% огороджень балконів;
• виконано 23% ремонту фасаду ЛММ.
Паркінг ЖБ №3:
• скориговано проектні рішення по водовідведенню з покрівлі паркінгу;
• скориговано проектні рішення по влаштуванню покрівлі паркінгу;
• завершено тендер на влаштування покрівлі паркінгу;
• погоджено концепцію благоустрою, триває розробка робочої документації.

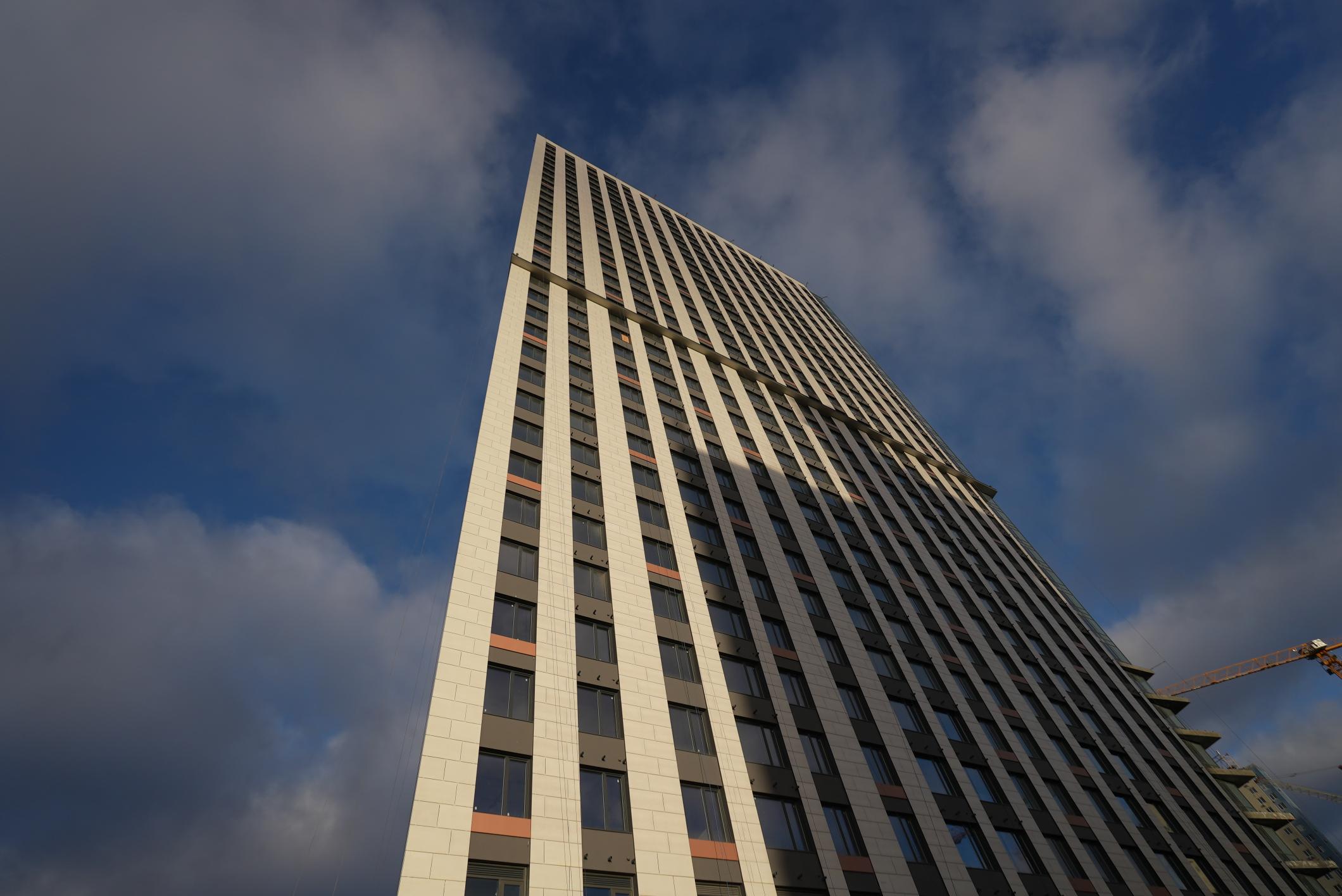

Будинок №4, секція 1:

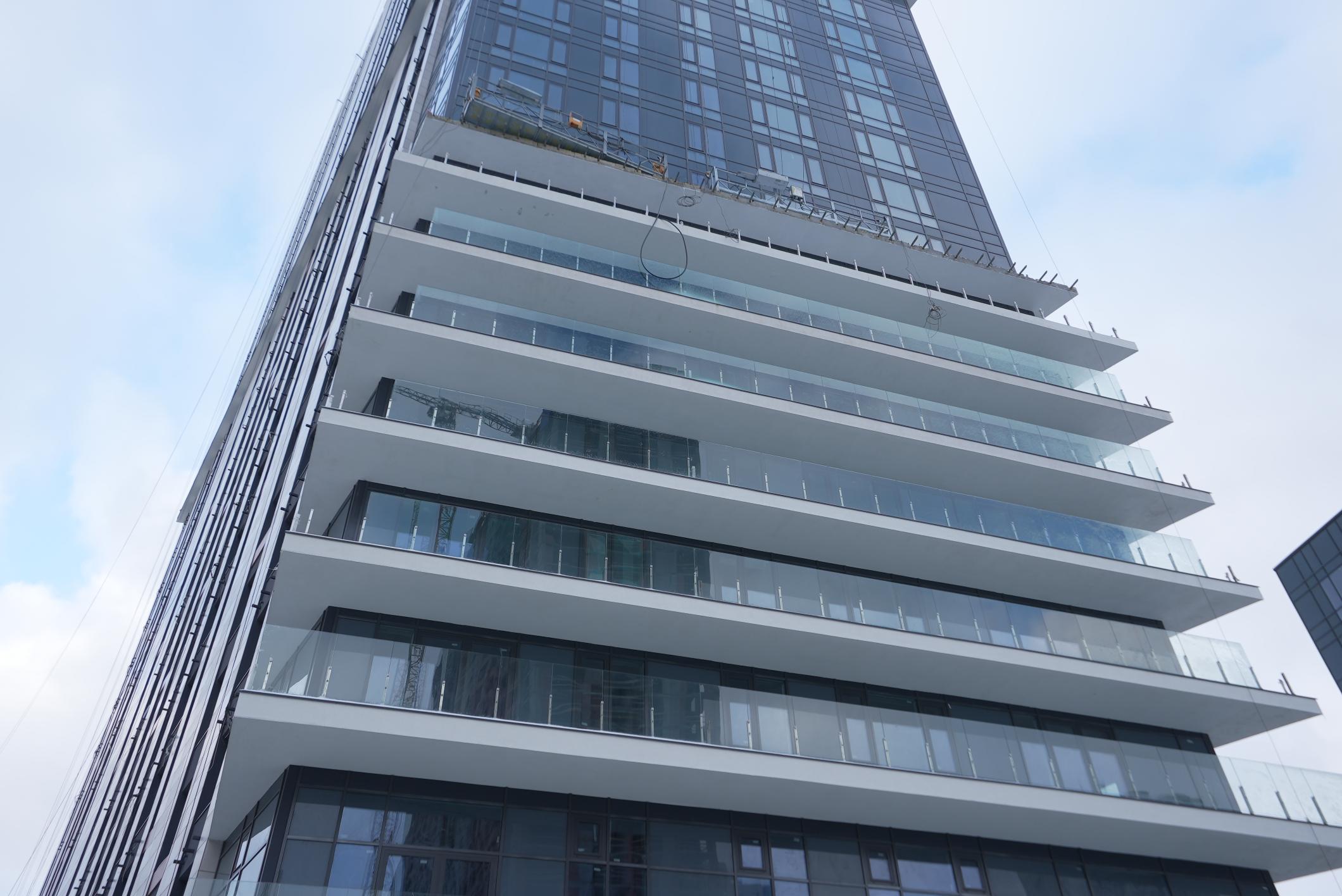

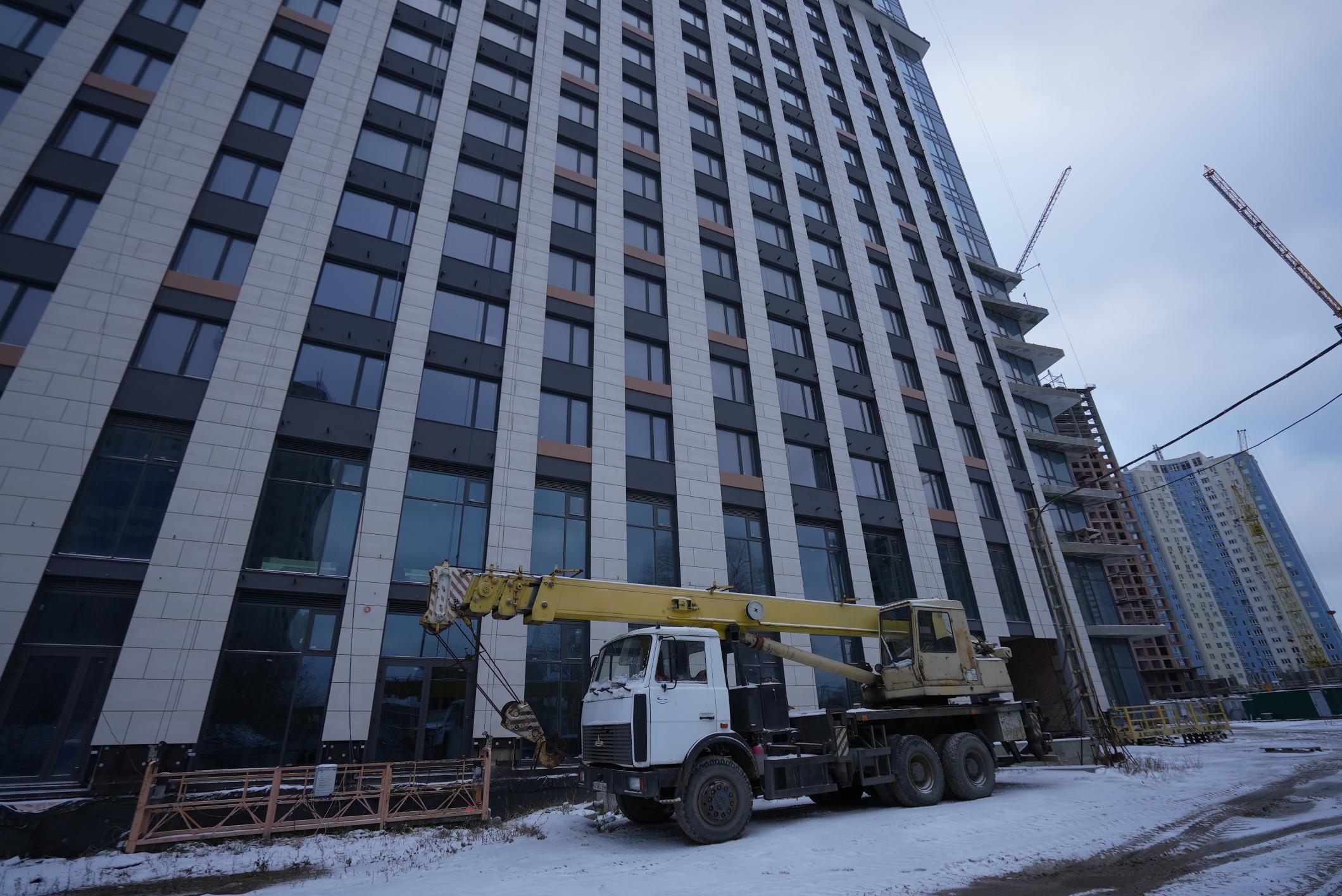

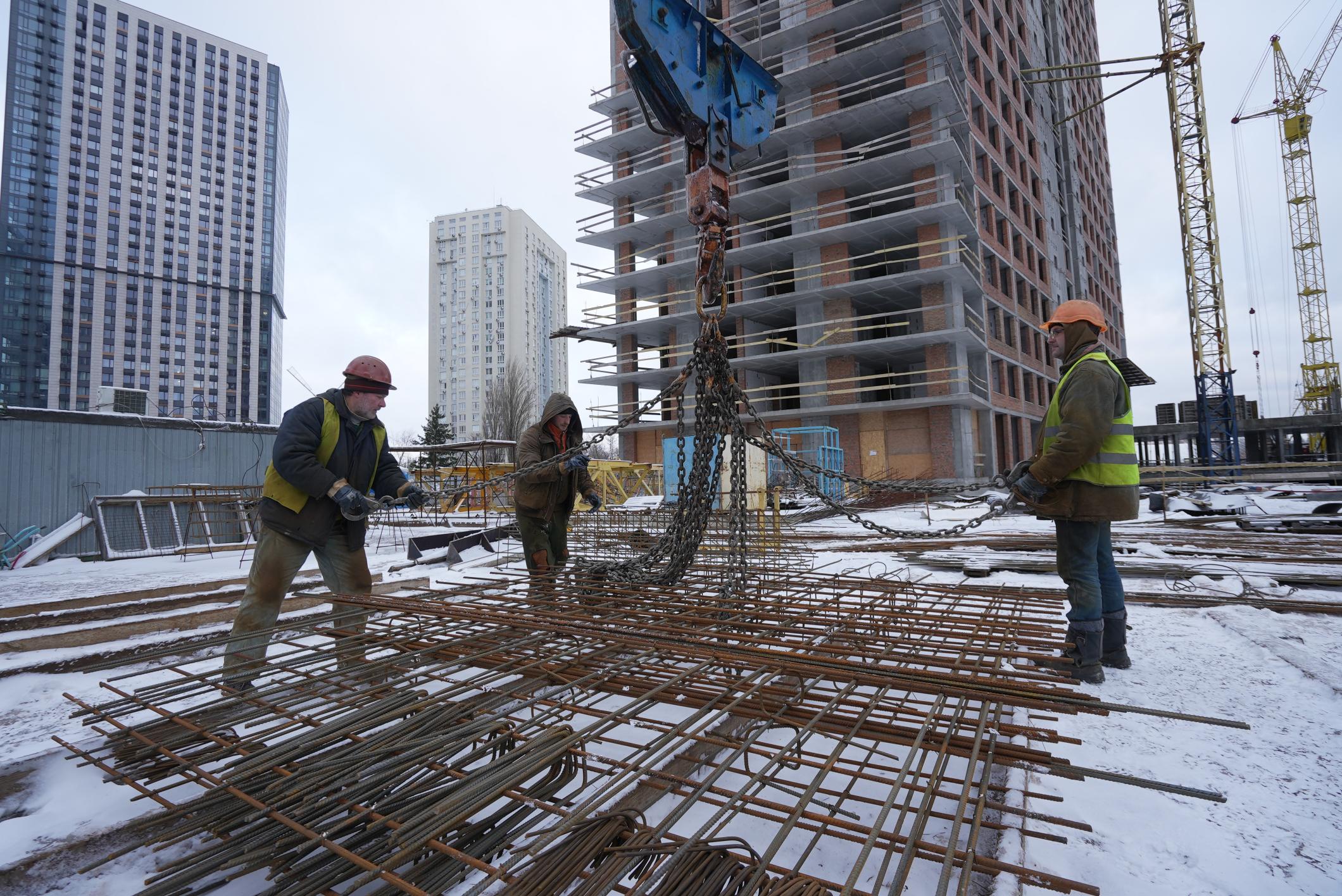

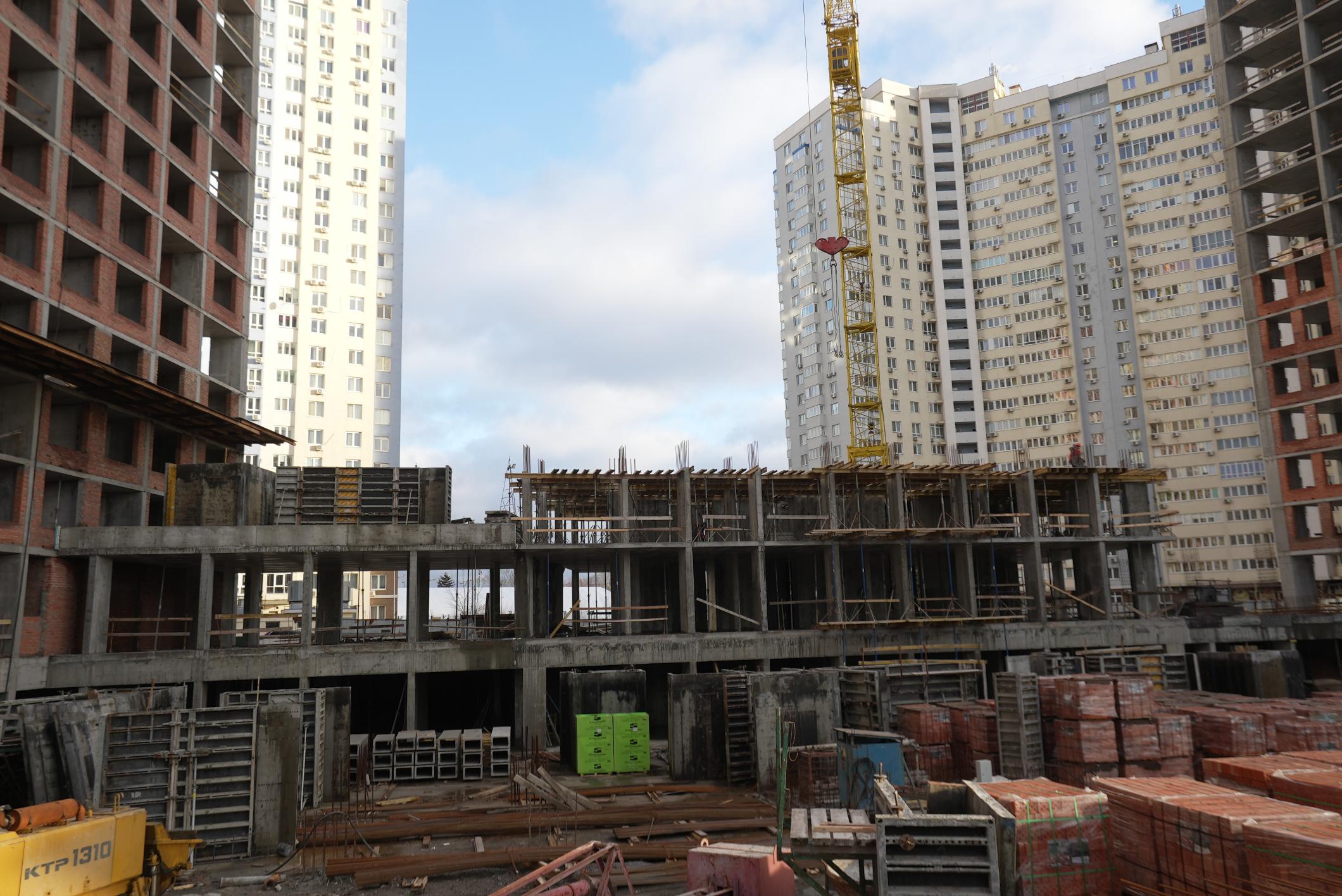

• влаштування цегляної кладки – по 22 поверх виконана;
• монтаж вентблоків та сходових маршів – 10 поверхів;
• проведено тендер на заповнення віконних пройомів, заключено договір з постачальником;
• розпочата тендерна процедура з вибору проектної організації та виконавця робіт по навісним вентильованим фасадам та світлопрозорим конструкціям.
Будинок №4, секція 2:

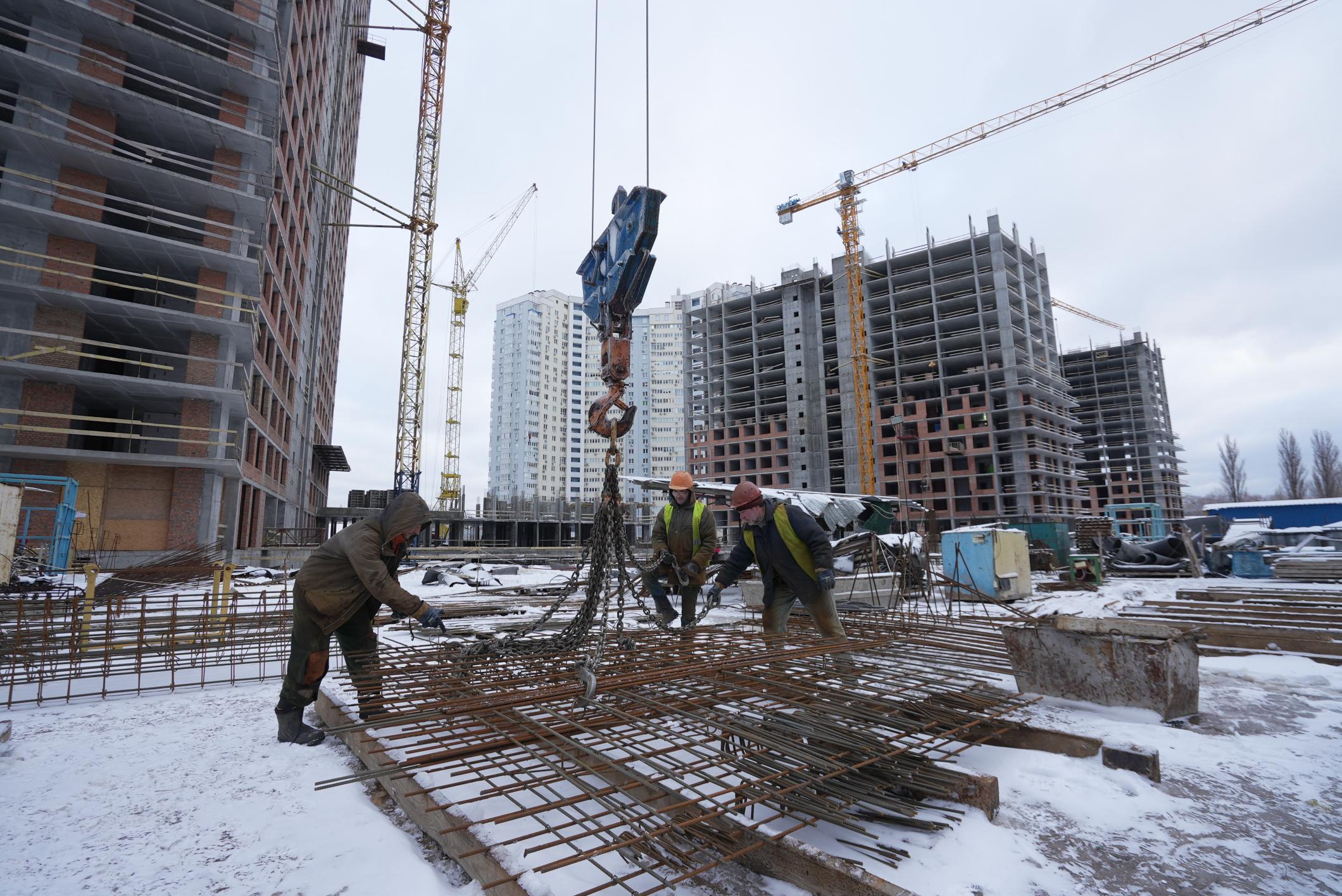

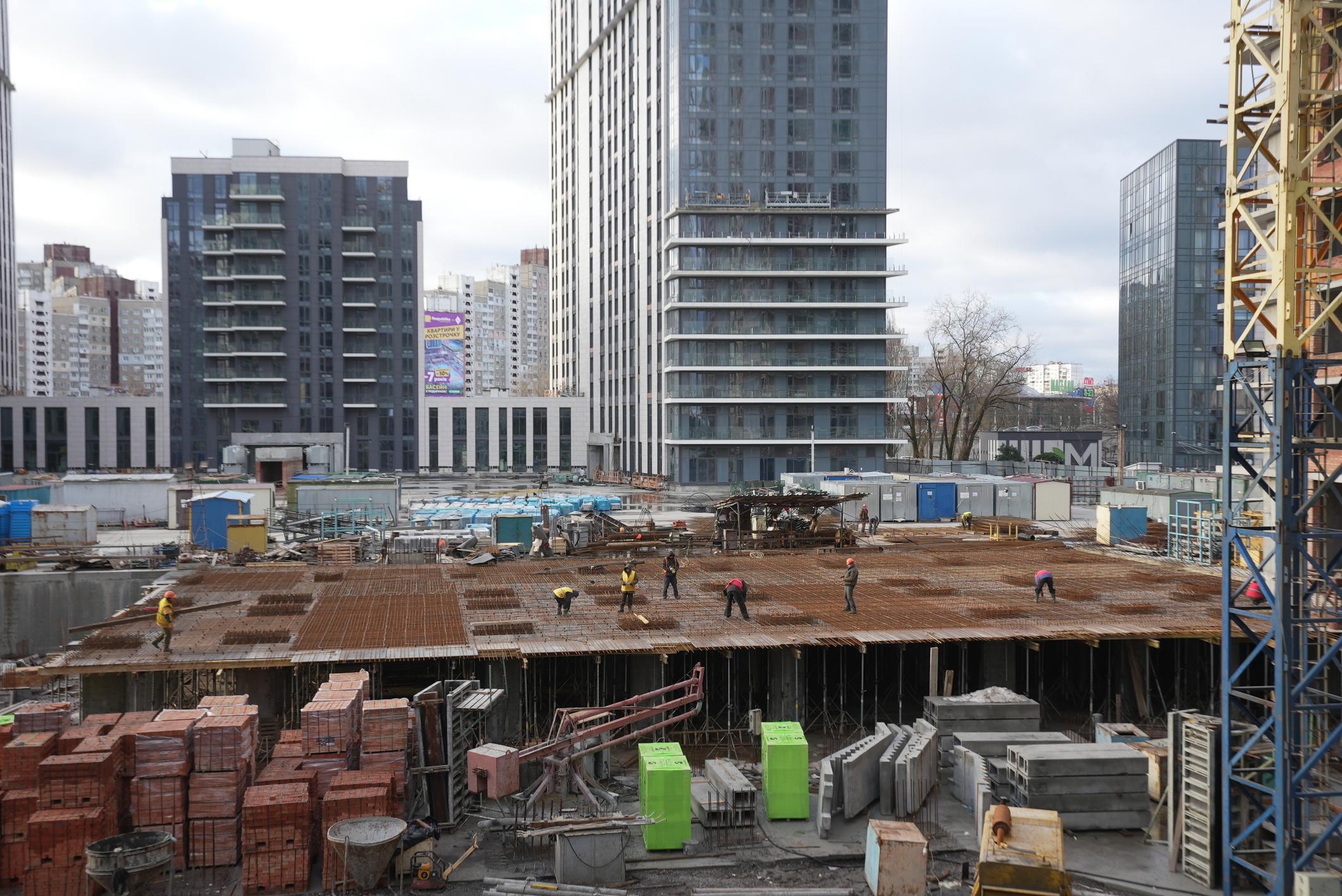

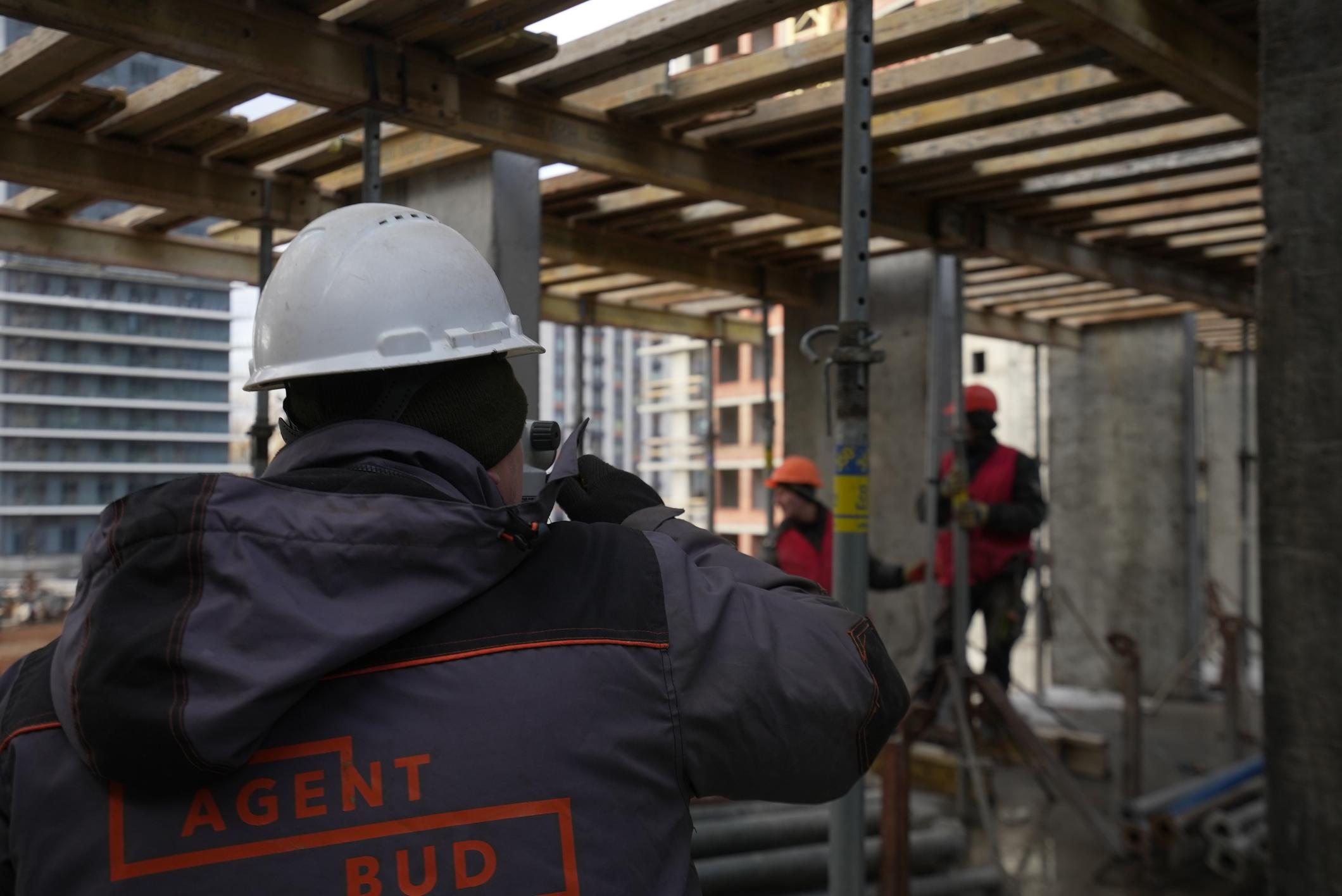

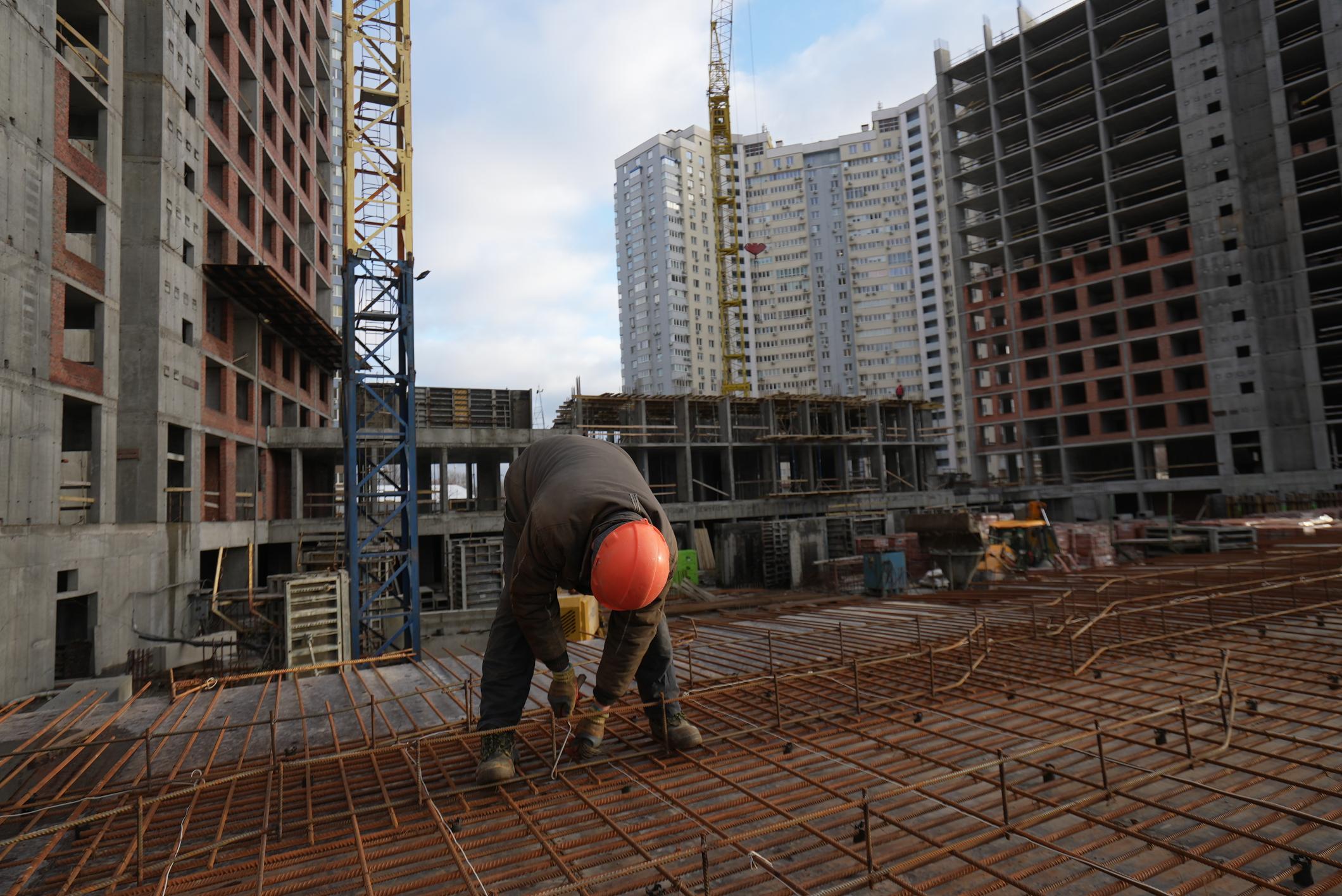

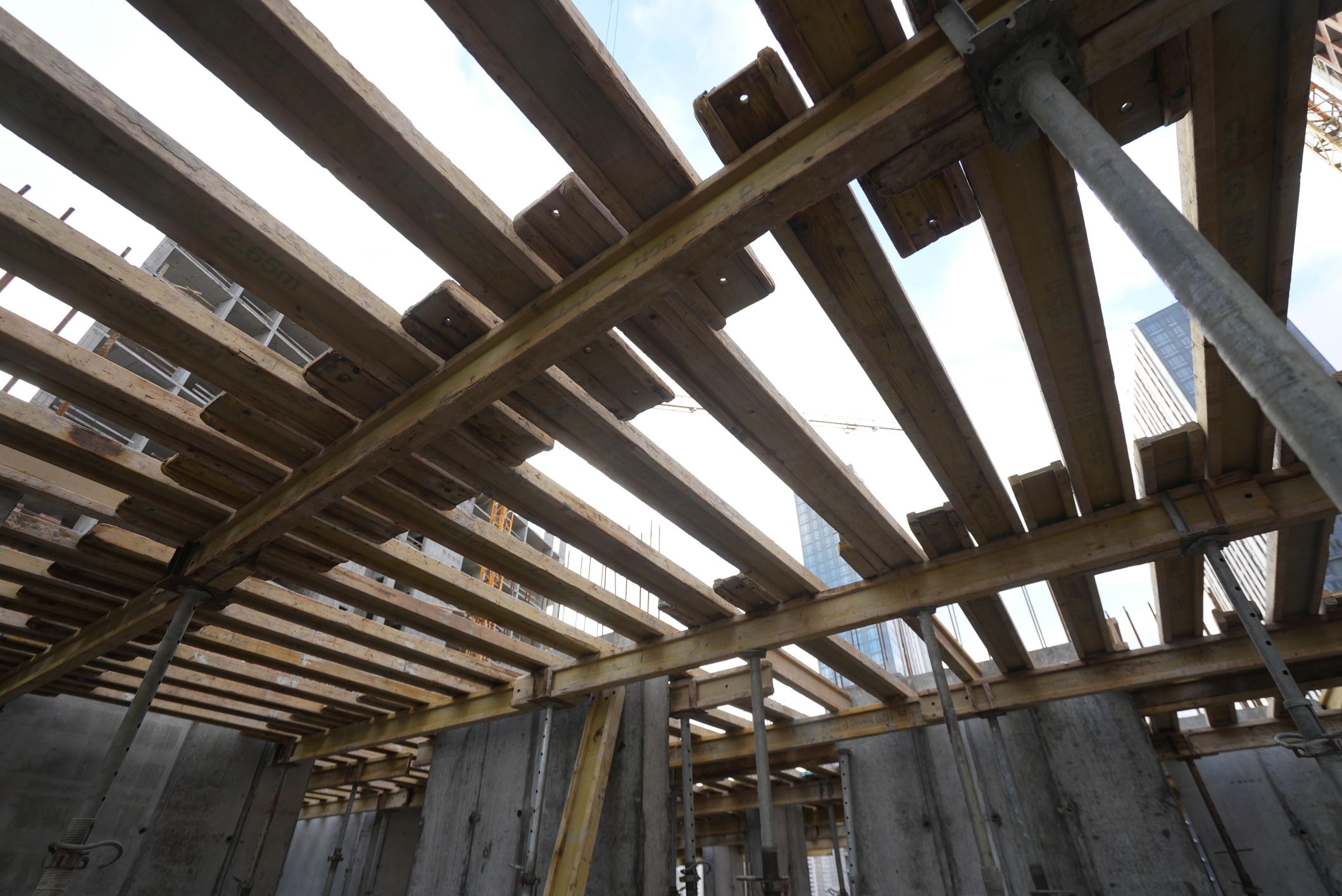

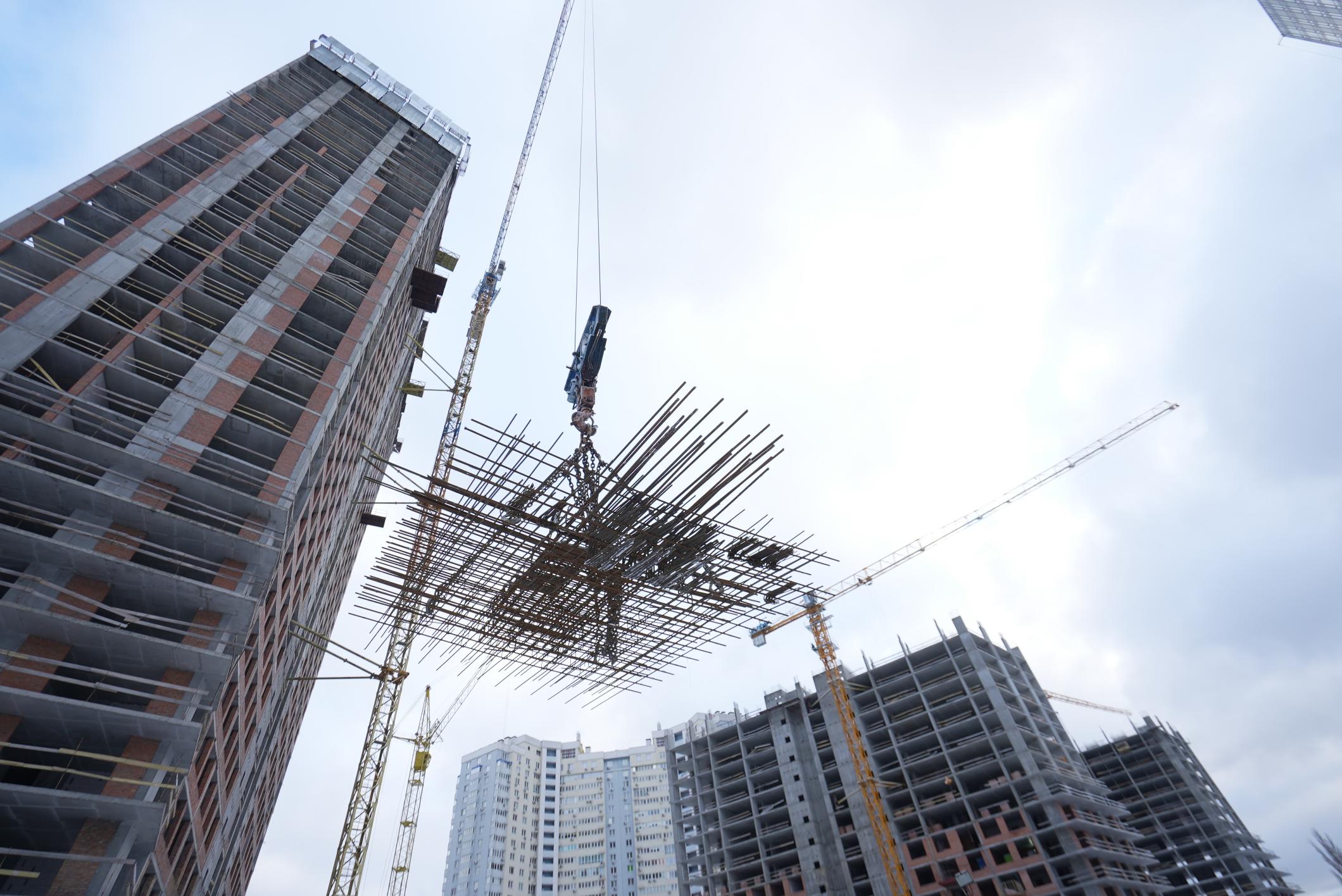

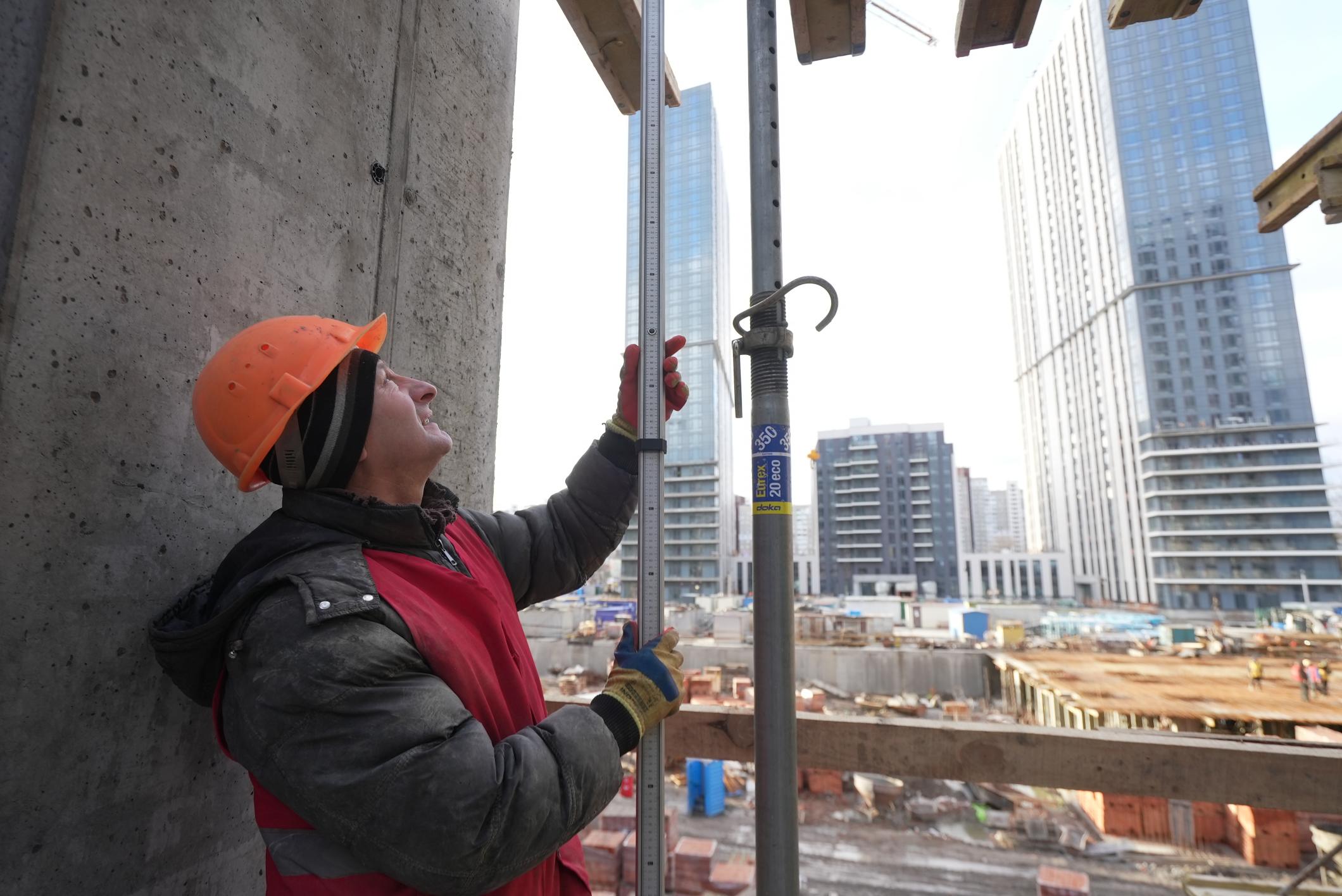

• завершено влаштування монолітних конструкцій 2-го поверху;
• виконано 100% вертикальних монолітних конструкцій 2-го поверху, 100% конструкцій горизонтальної плити перекриття 2 поверху.
Будинок №4, секція 5:
• завершено монтаж вентблоків та сходових маршів до 13-го поверху включно.
Паркінг ЖБ №4 (2-га черга 2-й пусковий):

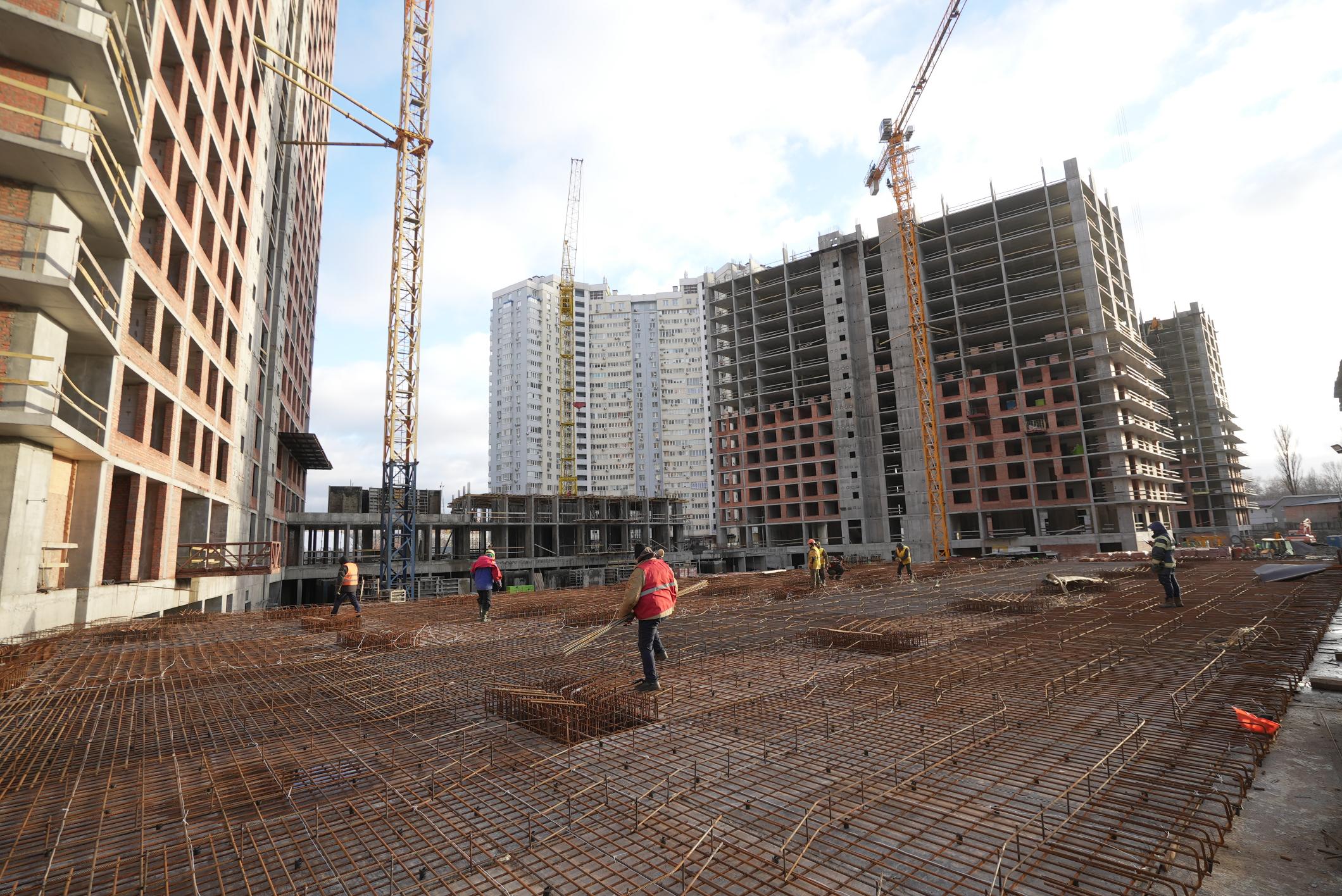

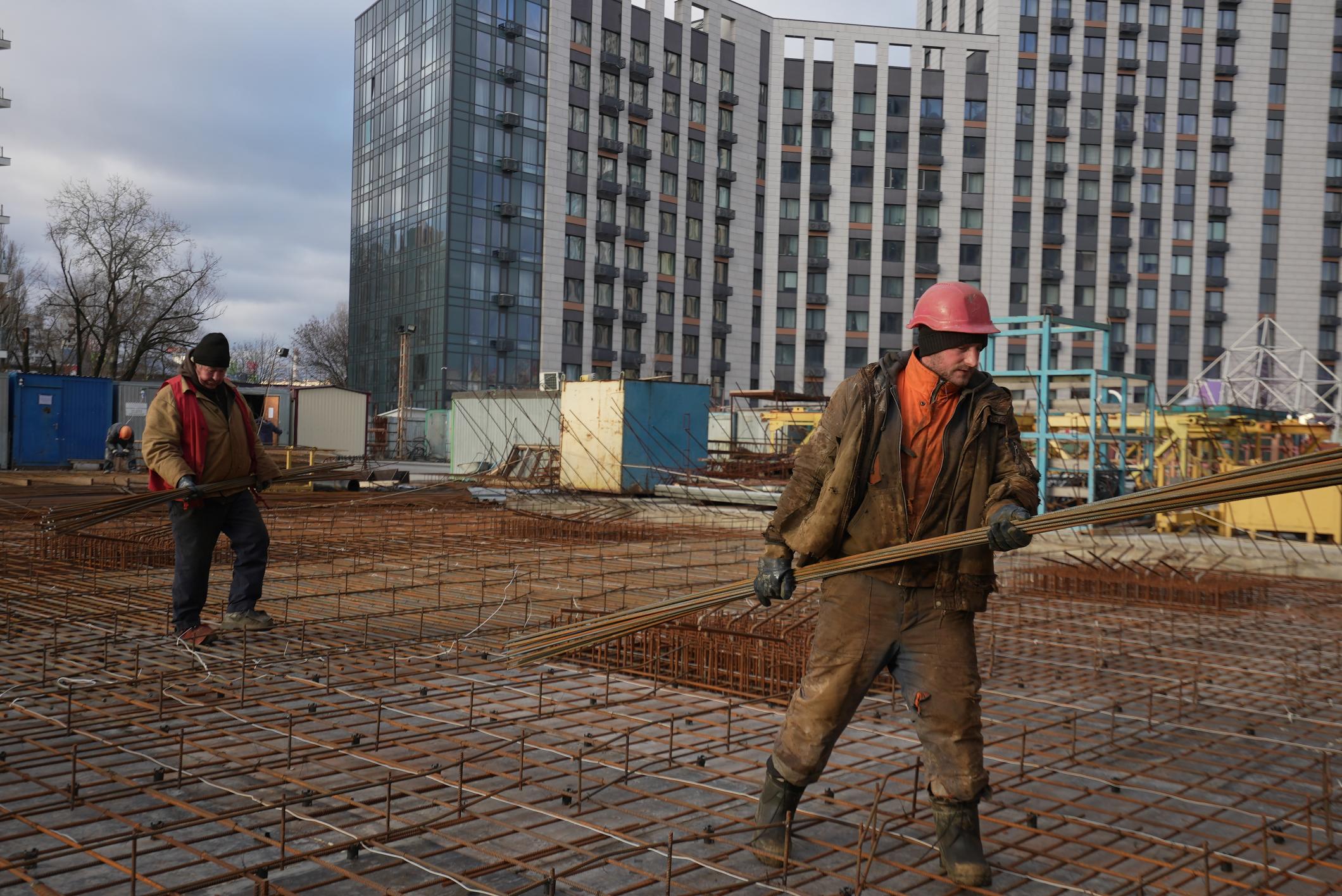

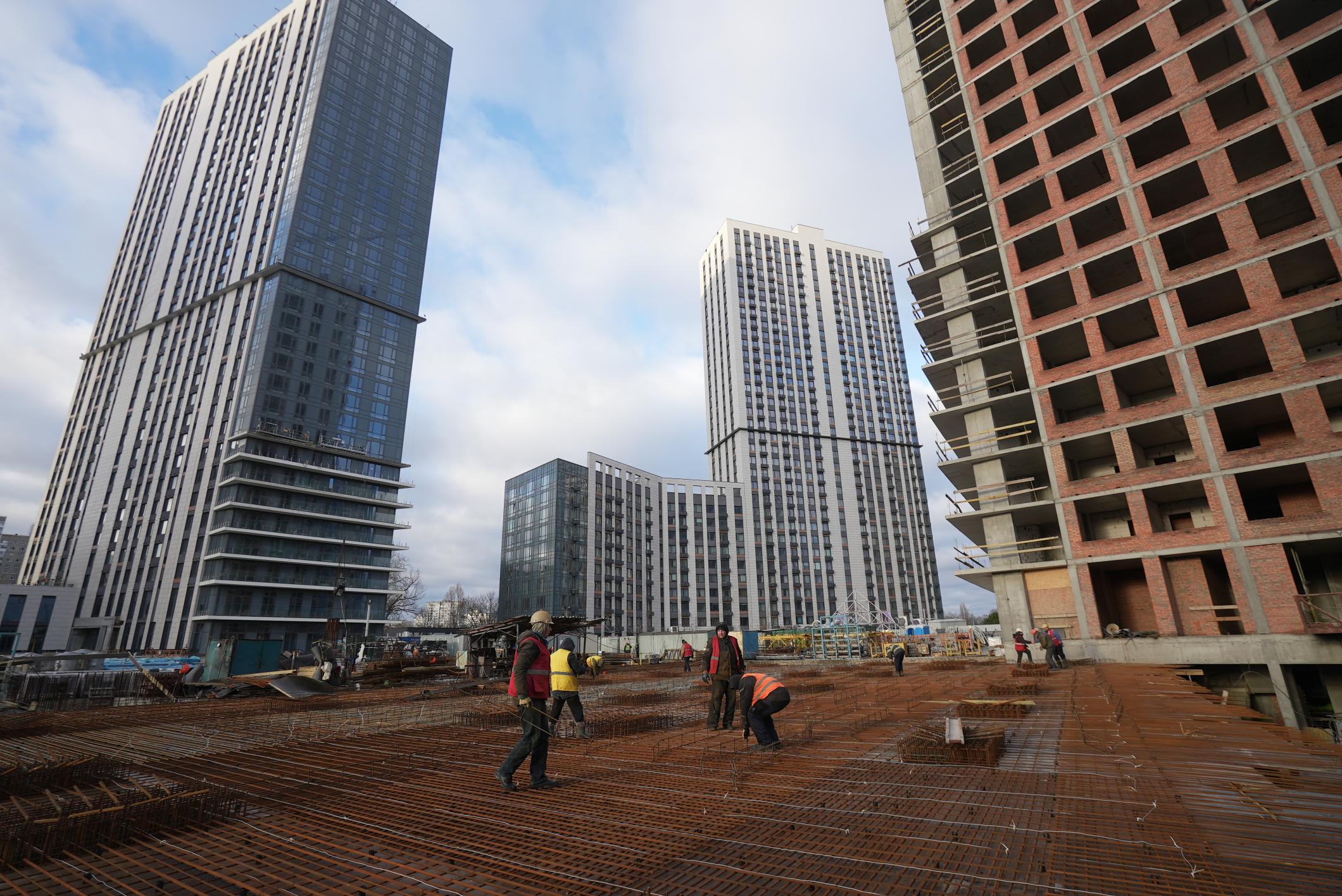

• виконано влаштування плити перекриття першої захватки на 100%.
Зовнішні мережі:
• виконано 81% виносу КЛ 10кВ;
• розпочата тендерна процедура вибору проектної організації з проектування газопостачання будинку №4.
