Хід будівництва, 03.02.2025

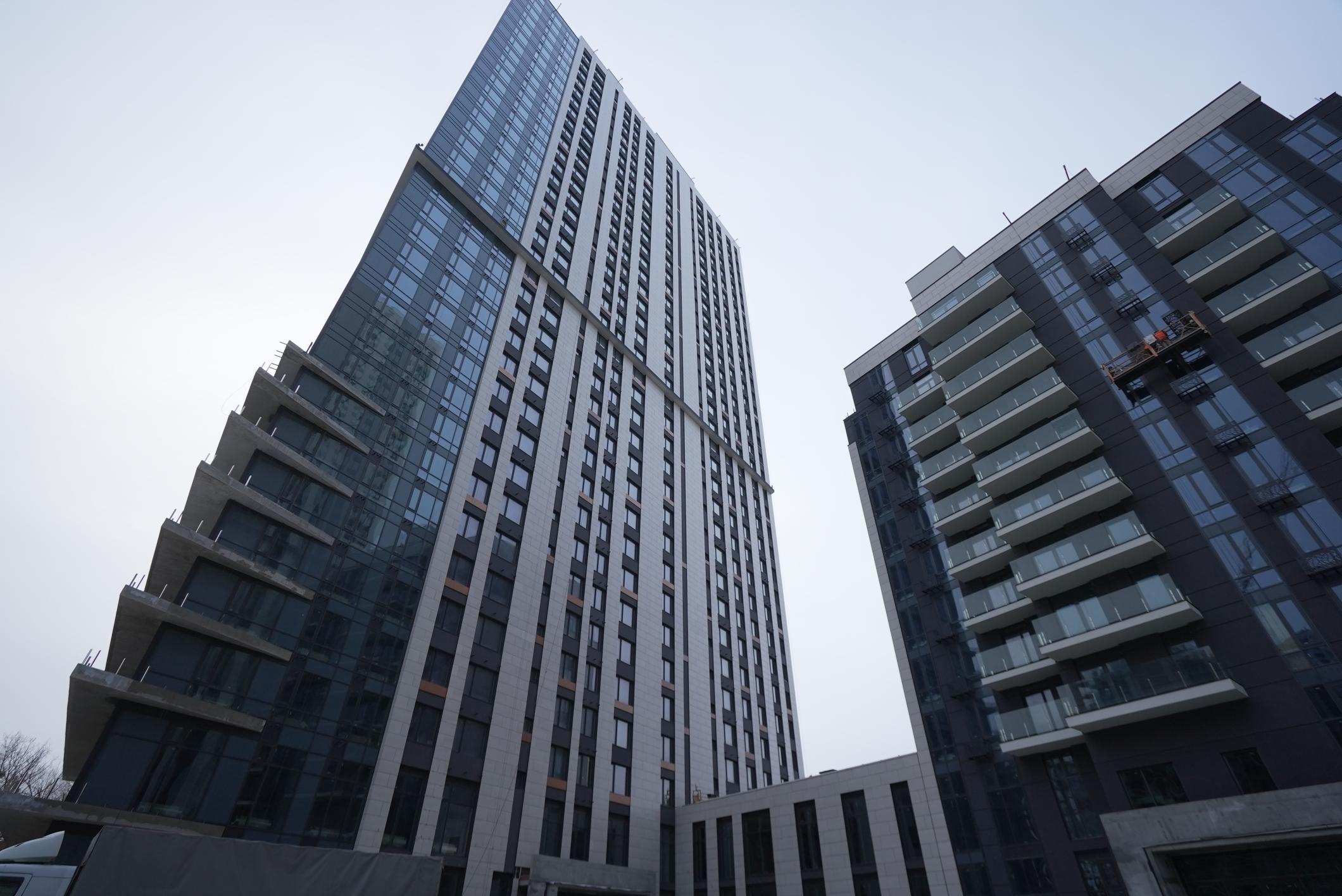

Ділимось останніми новинами з будмайданчика за січень:

Будинок №3, секція 1:
•  завершено монтаж вхідних квартирних дверей;
•  монтаж радіаторів опалення 18-20 поверхи;
•  змонтовано 80% котлів;
•  розпочато монтаж вантажних ліфтів;
•  проводяться підготовчі роботи до оздоблення МЗК;
•  виконуються роботи  з монтажу повітропроводів та вогнезахисту.

Будинок №3, секція 2:
•  виконано 85% огороджень балконів;
•  виконано ремонт 60% фасадів ЛММ;
•  проводяться підготовчі роботи до оздоблення МЗК;
•  виконано монтаж кошиків під кондиціонери.

Будинок №3, секція 3:
•  виконано 79% огороджень балконів;
•  виконано 35% ремонту фасаду ЛММ;
•  виконуються роботи  з монтажу повітропроводів та вогнезахисту;
•  виконуються роботи  з теплоізоляції трубопроводів.

Паркінг ЖБ №3:
•  підготовка до початку робіт з влаштування покрівлі паркінгу;
•  погоджено концепцію благоустрою, триває розробка робочої документації.

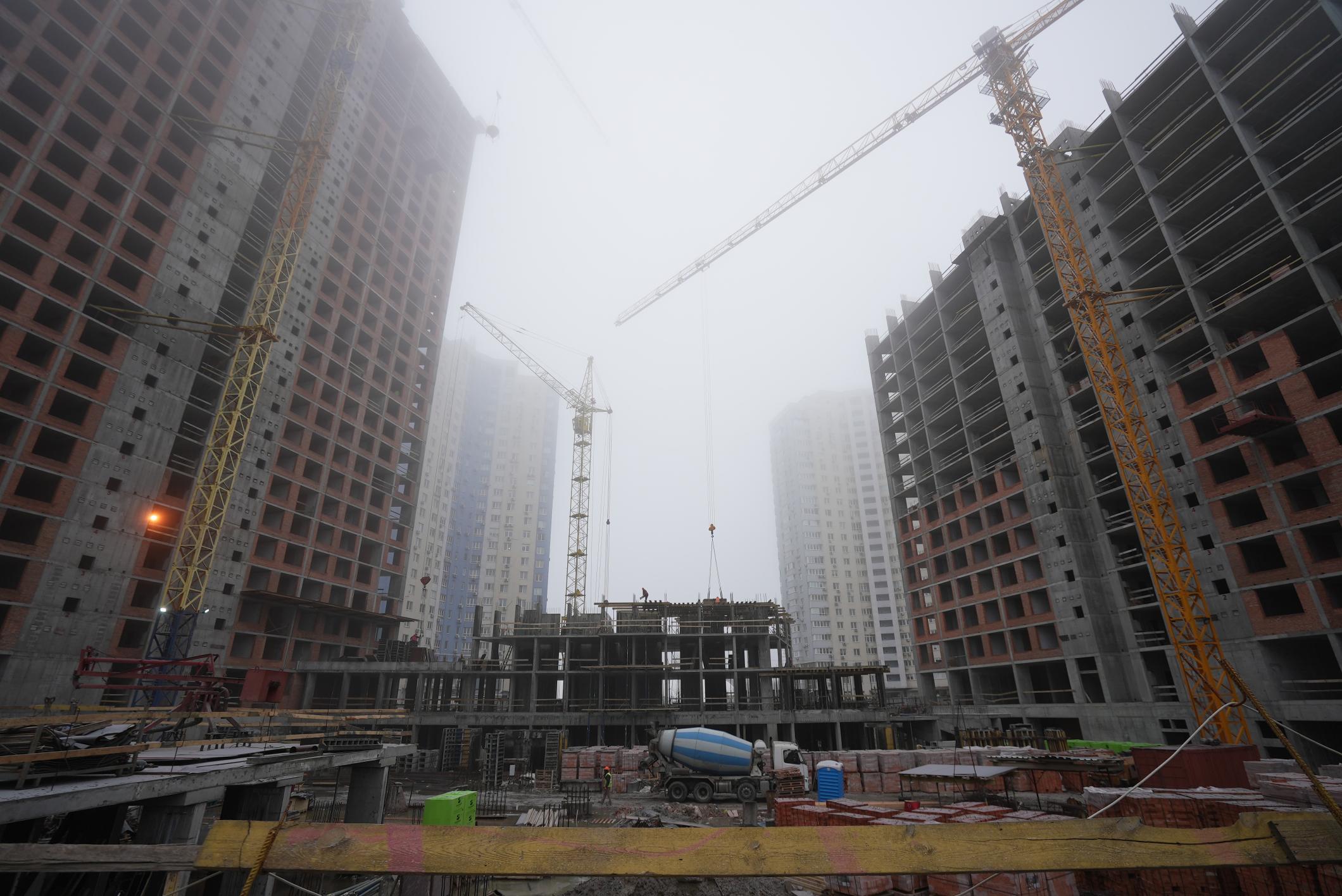

Будинок №4, секція 1:

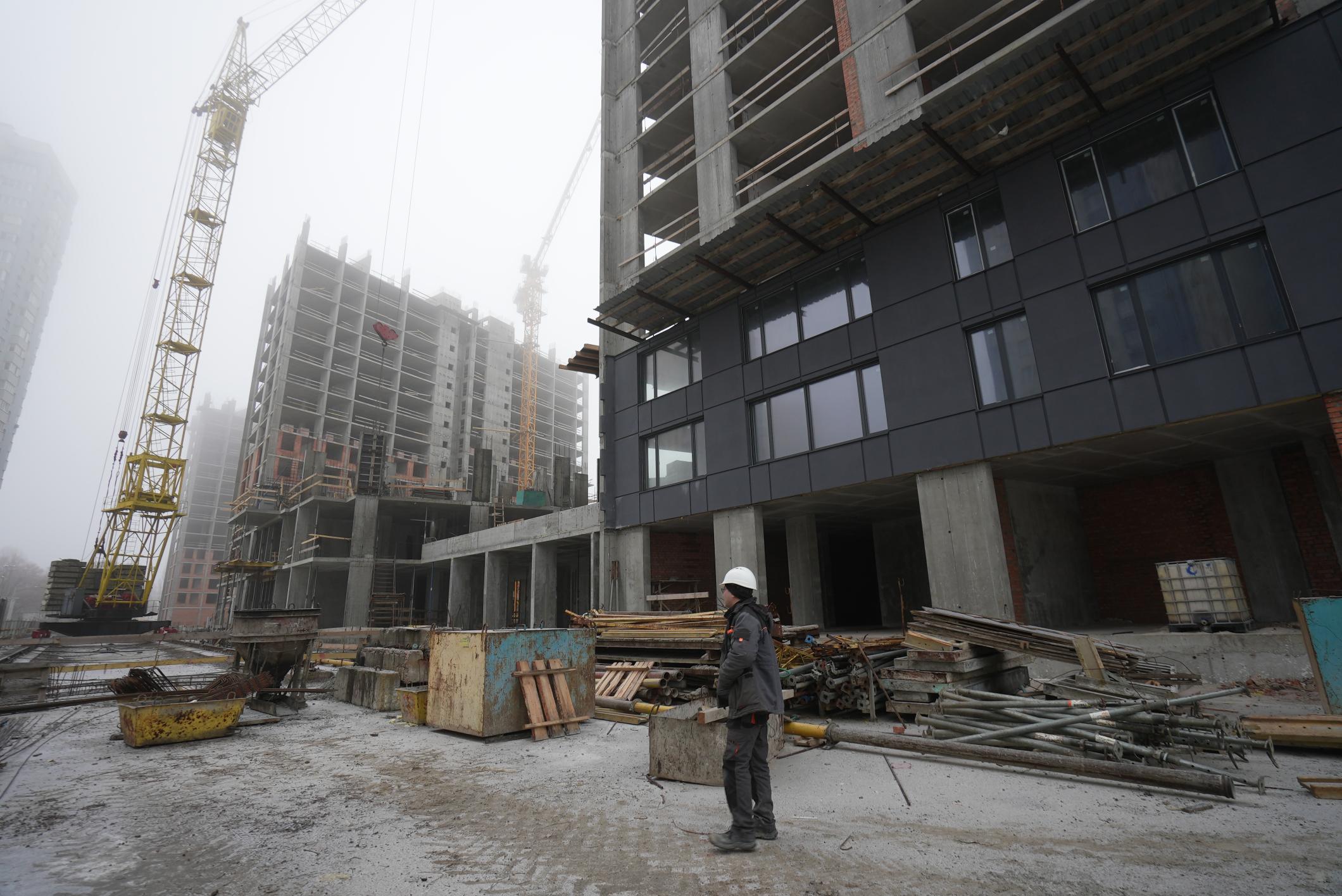

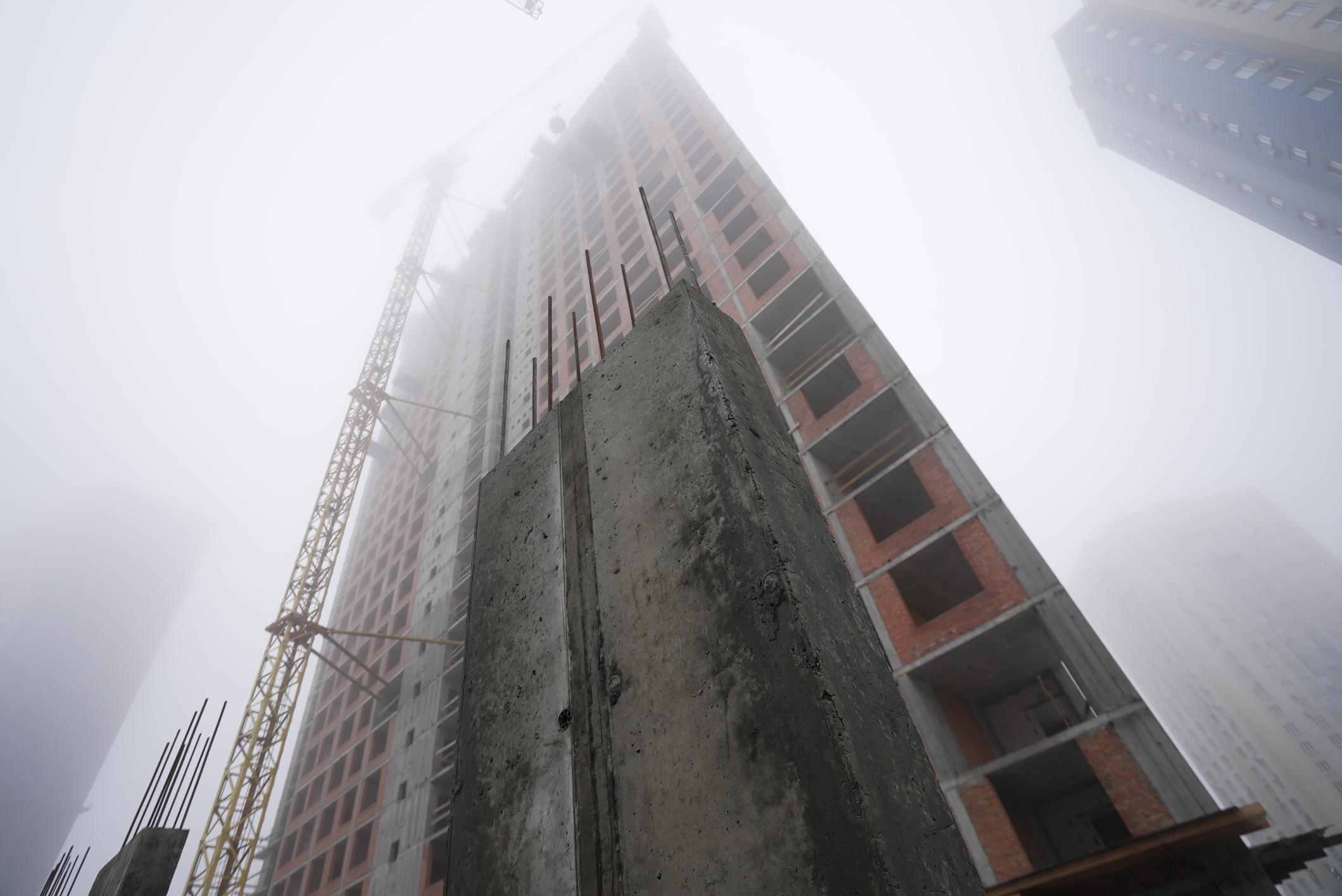

•  влаштування зовнішньої цегляної кладки – на 27 поверсі, мурування внутрішніх стін з газоблоку на 22 поверсі;

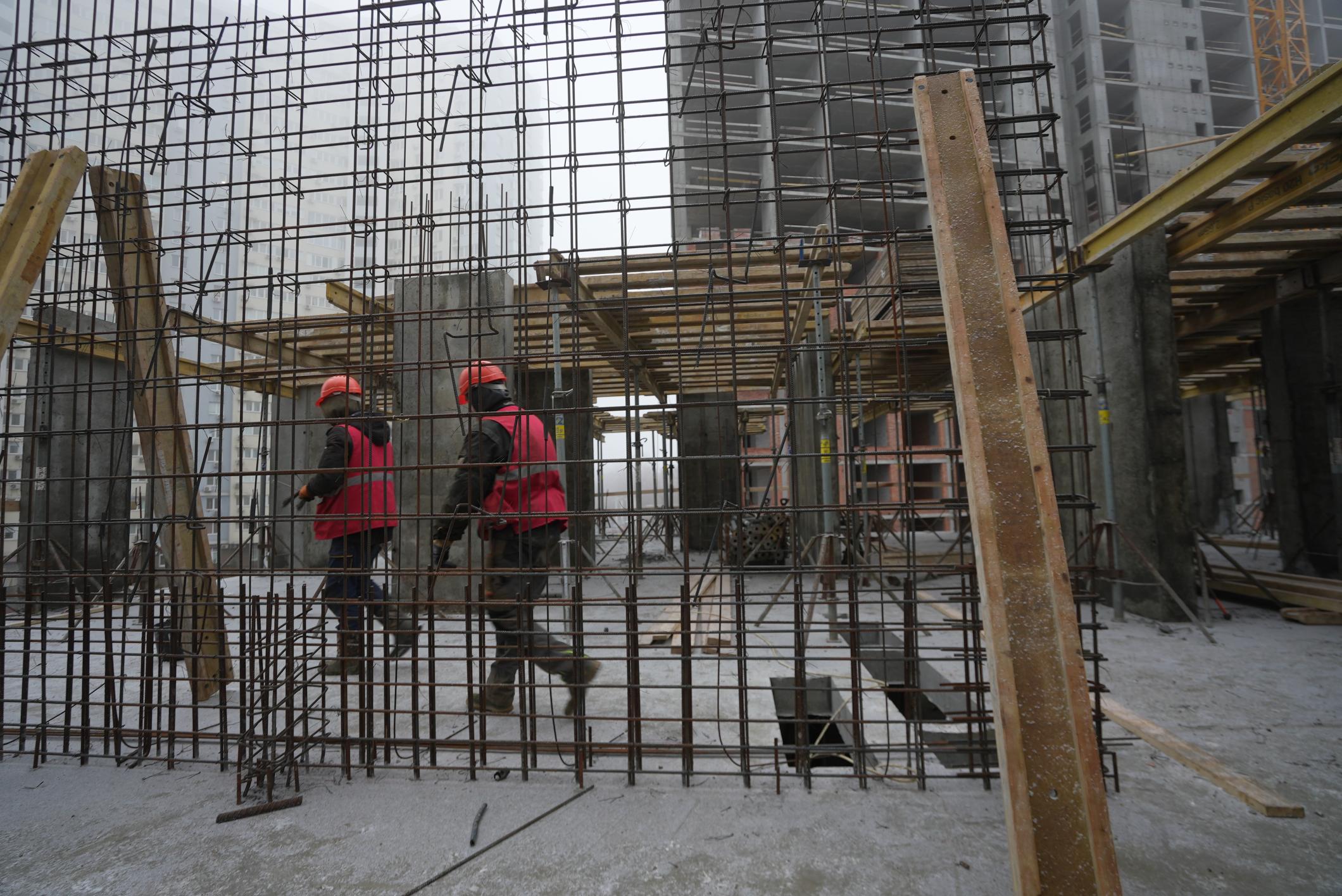

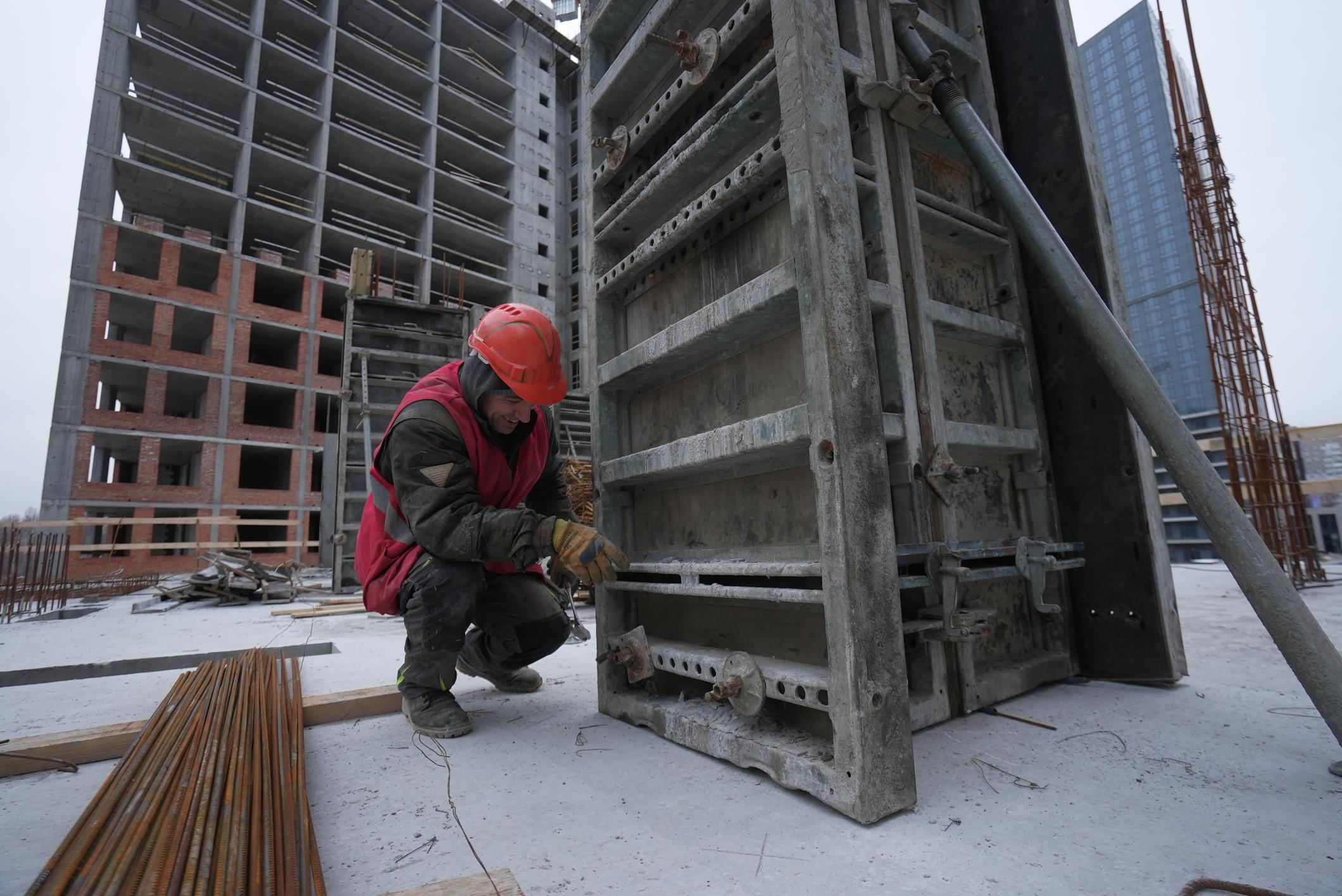

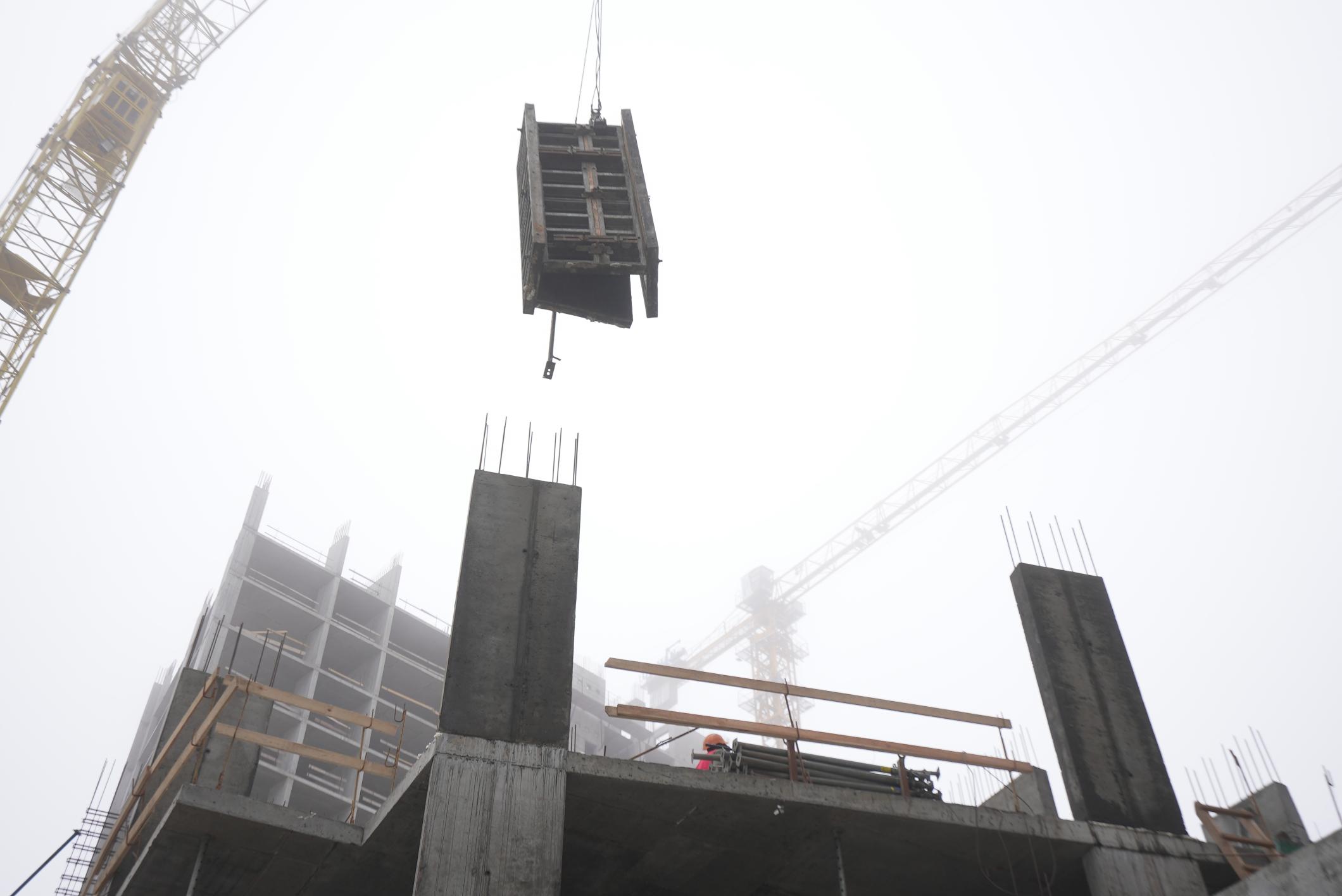

•  закінчено армування вертикальних конструкцій 31 поверху;
•  монтаж вентблоків та сходових маршів – вентблоки змонтовано по 23 поверх включно, сходові марші по одному стояку до 28 поверху включно;
•  підписано договір з постачальником ПВХ вікон;
•  закінчено тендер на проектування НВФ та СПОК.

Будинок №4, секція 2:

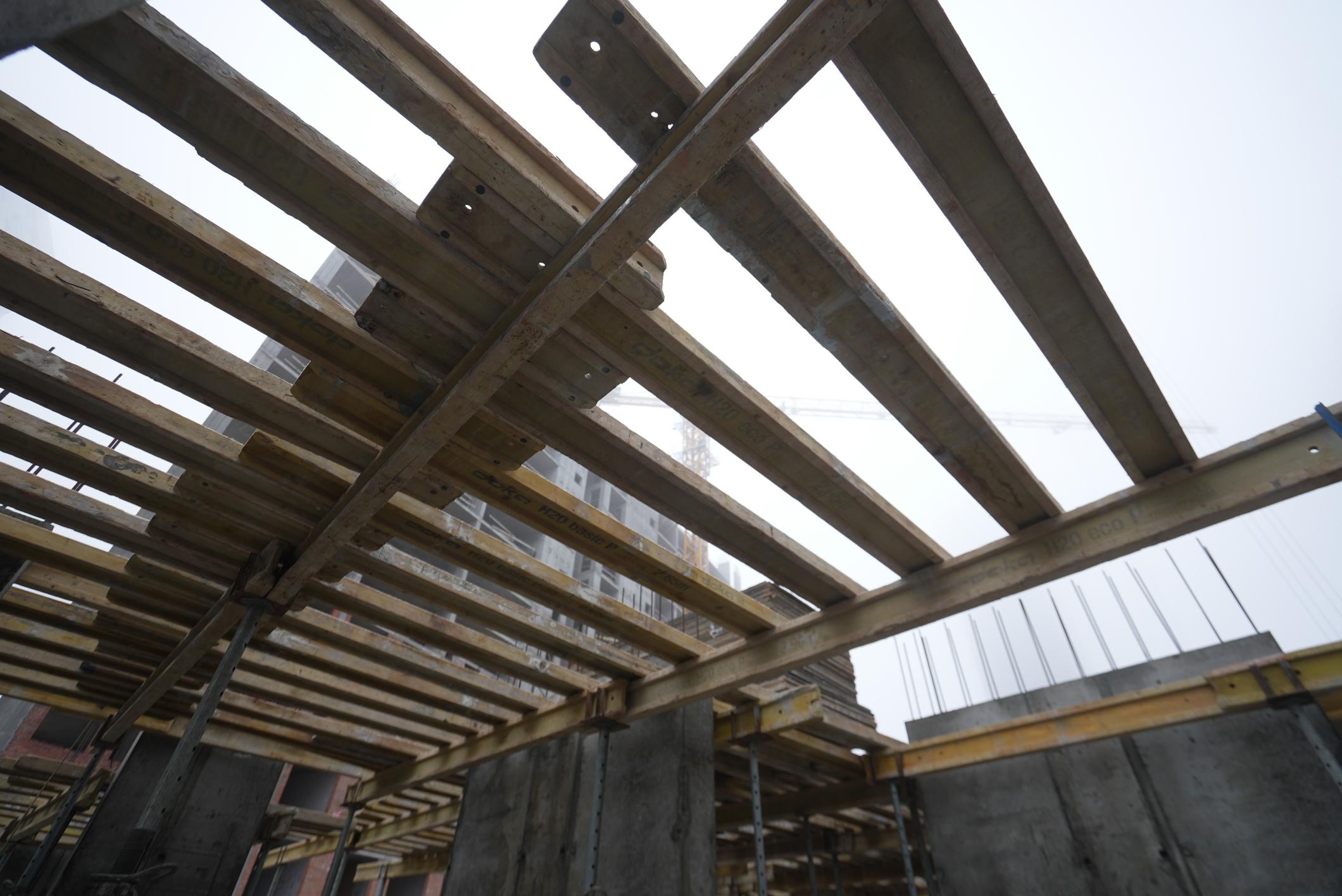

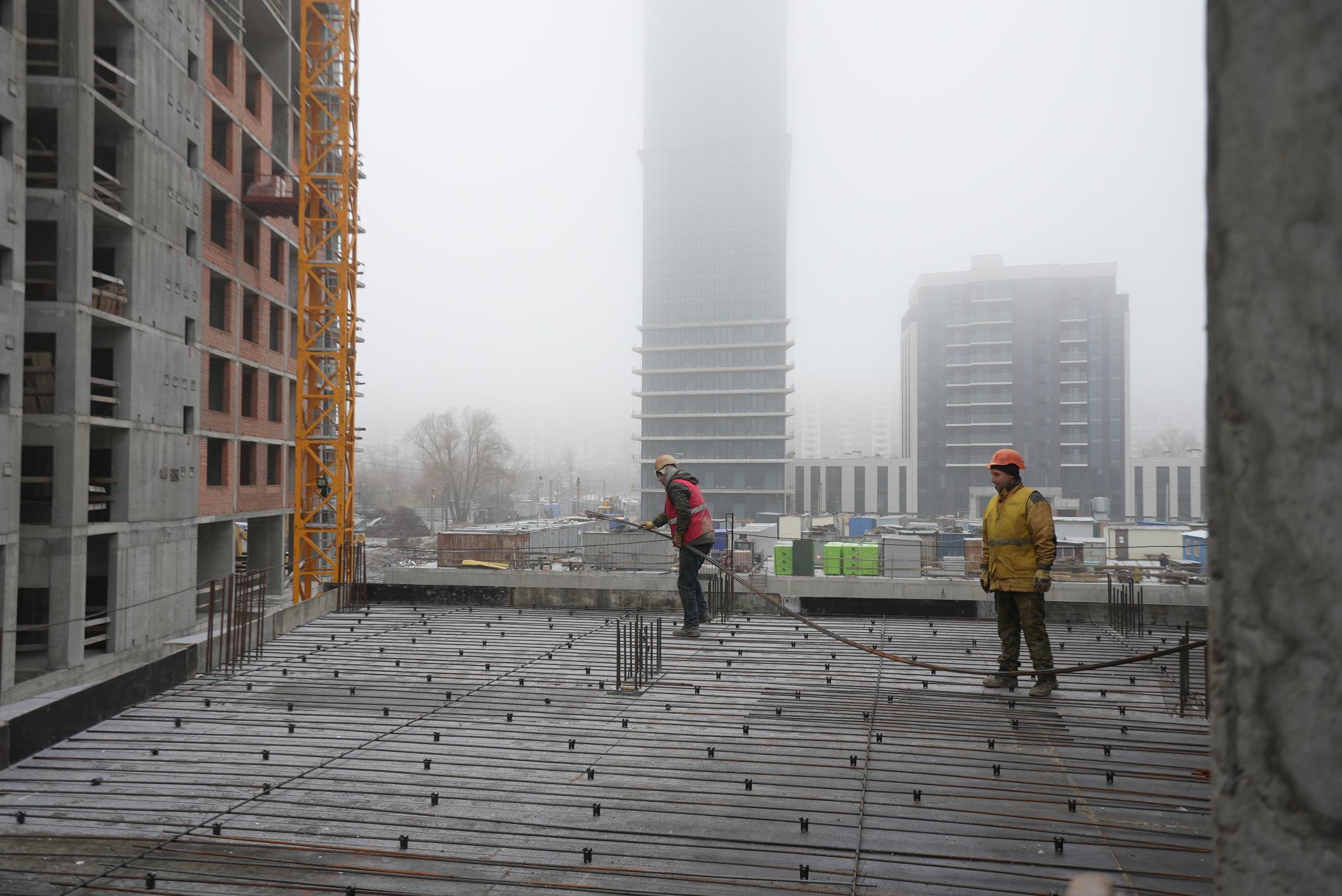

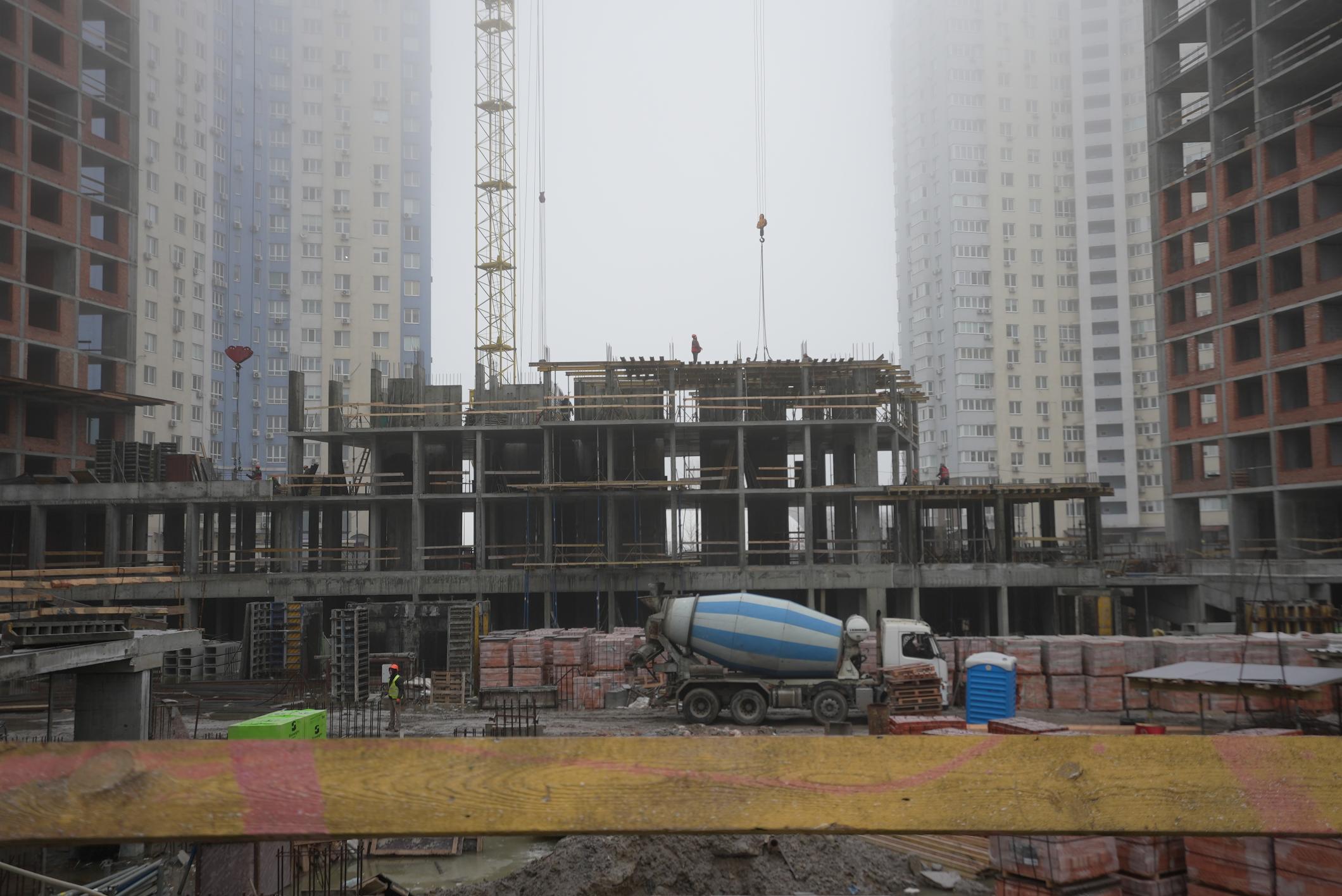

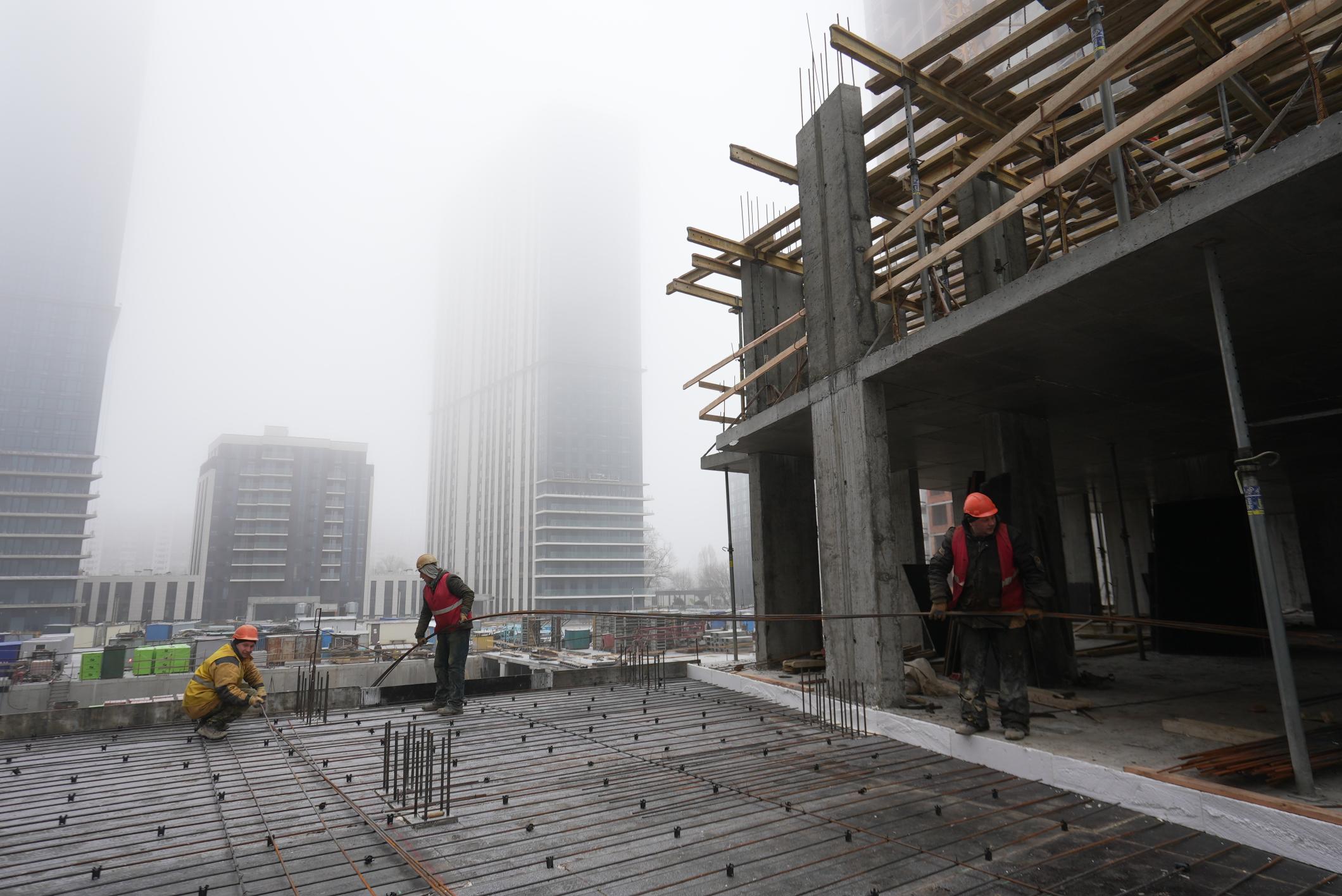

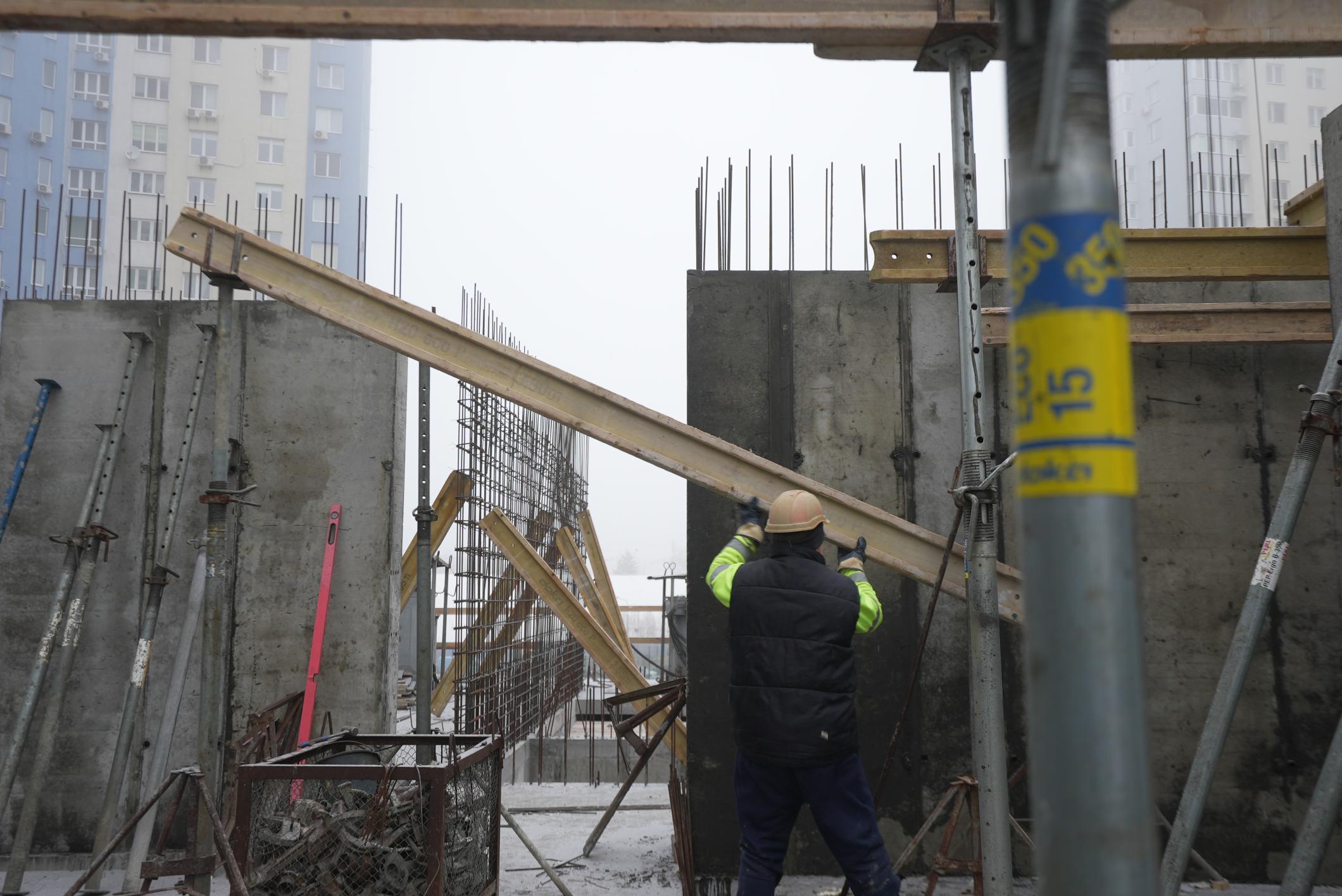

•  виконано армування вертикальної конструкції та набирається опалубка горизонтального перекриття 4 поверху.

Будинок №4, секція 3:
•  завершено цегляну кладку після монтажу вентблоків до 7-го поверху включно;

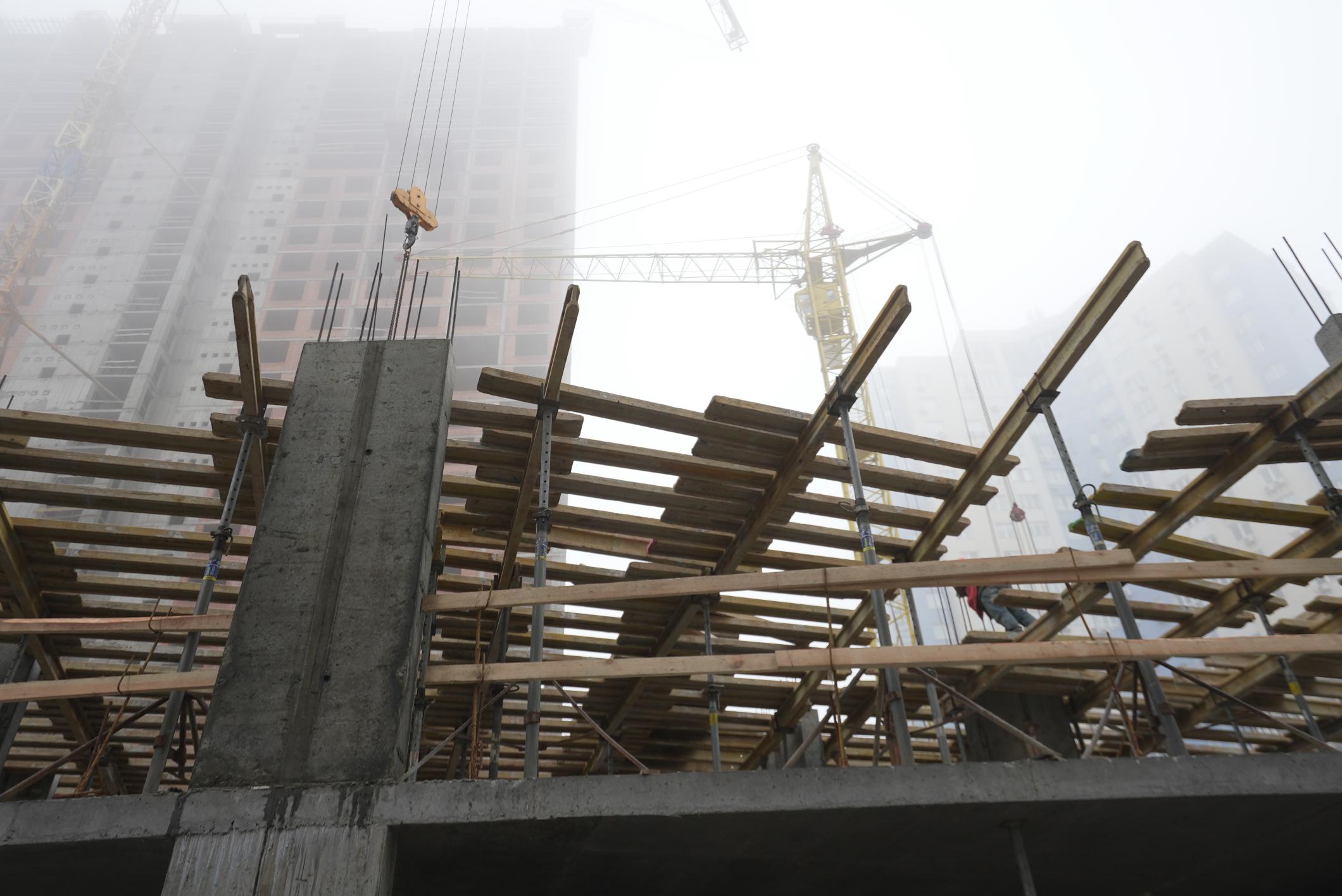

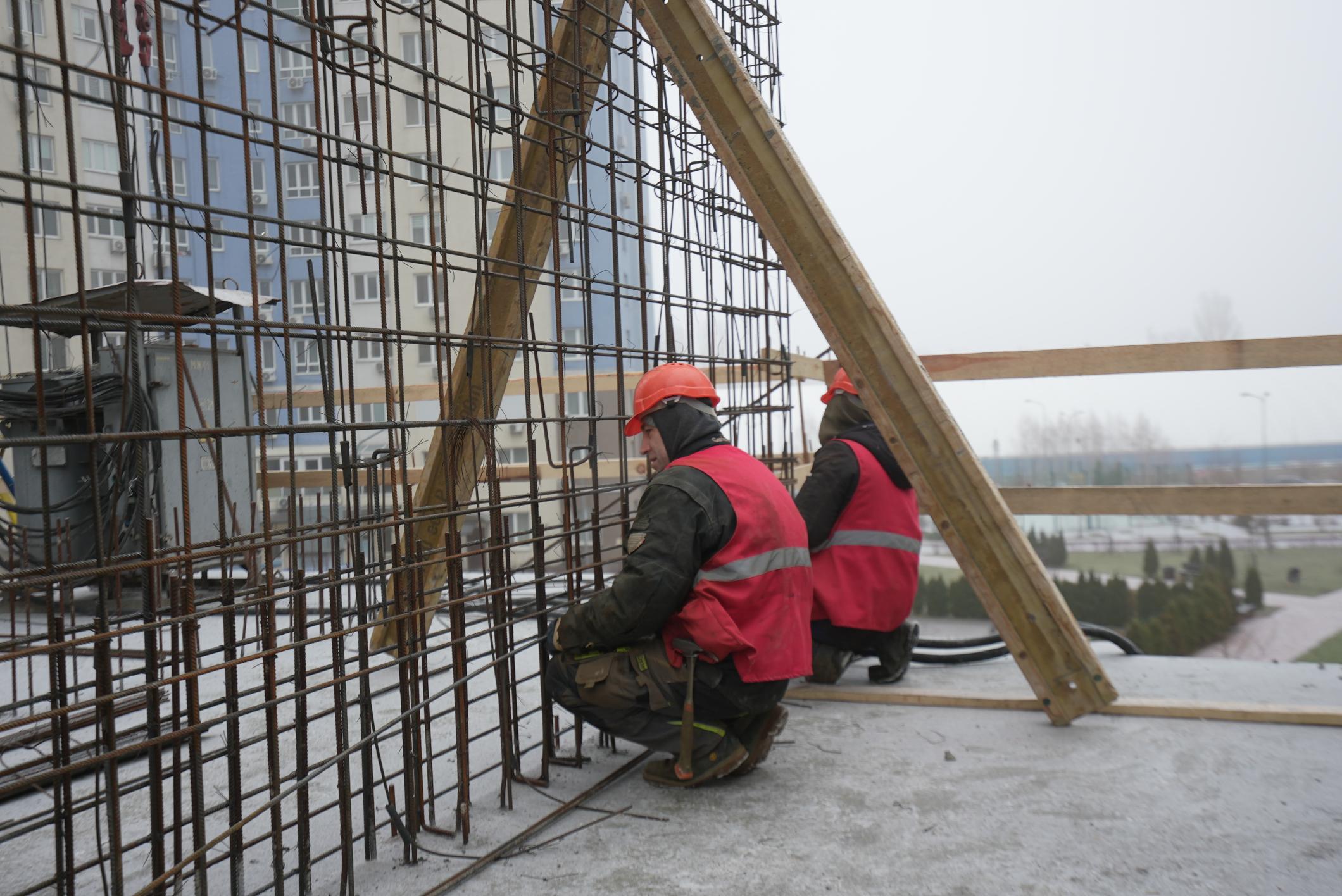

•  ведуться підготовчі роботи з підрощення баштового крана для виконання монолітних робіт горизонтальних конструкцій і пожежного поясу на 16 поверсі.

Будинок №4, секція 5:

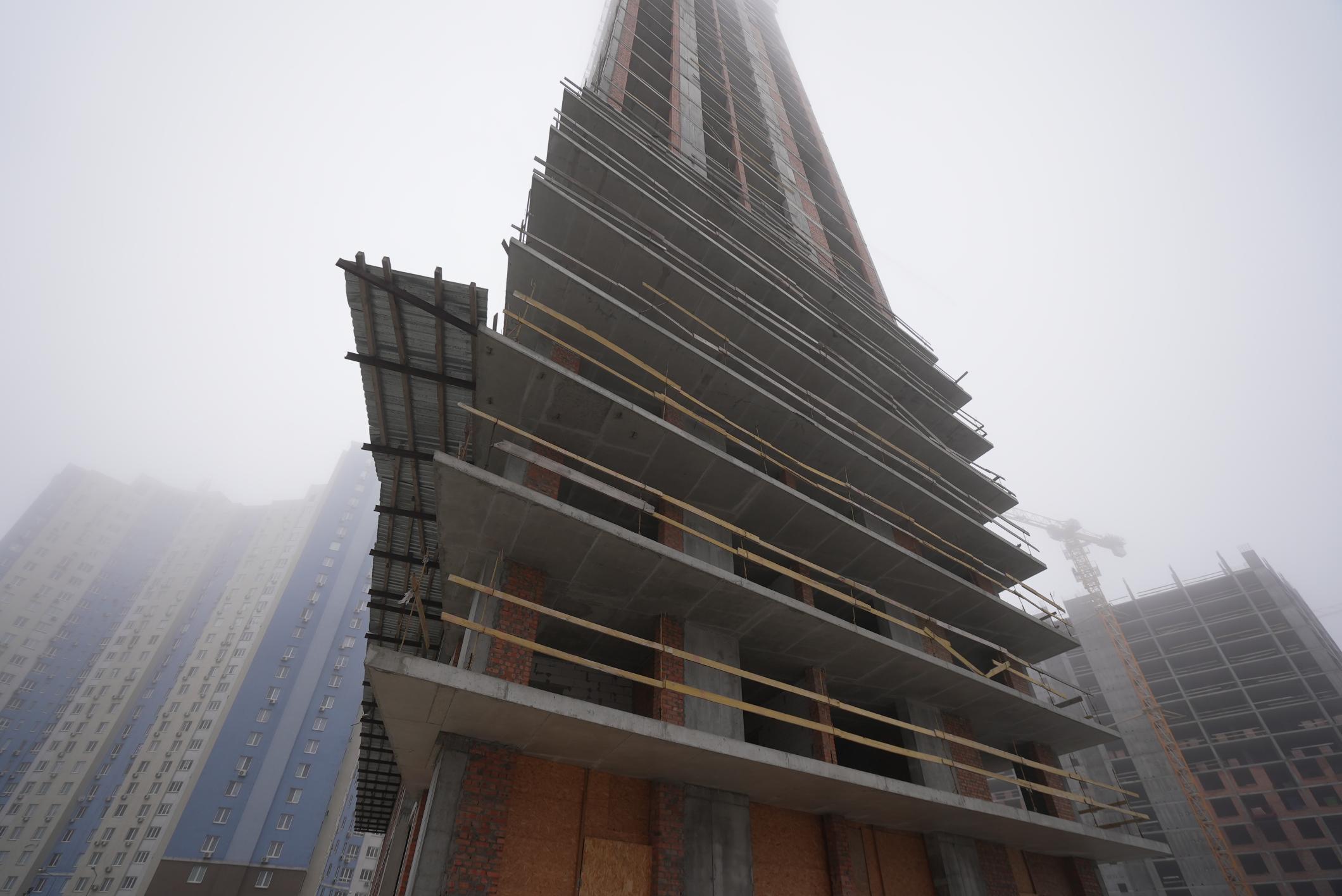

•  завершено моноліт 15 поверху;
•  для продовження виконання монолітних робіт ведуться підготовчі роботи з реконструкції металоконструкцій кріплення крана та виконано підрощення баштового крана;
•  завершено цегляну кладку до 5-го поверху включно.

Паркінг ЖБ №4:
•  виконуються роботи по влаштуванню обв'язаної балки підпірної стіни РМ14 – 85%;
•  влаштування паль – 80%;

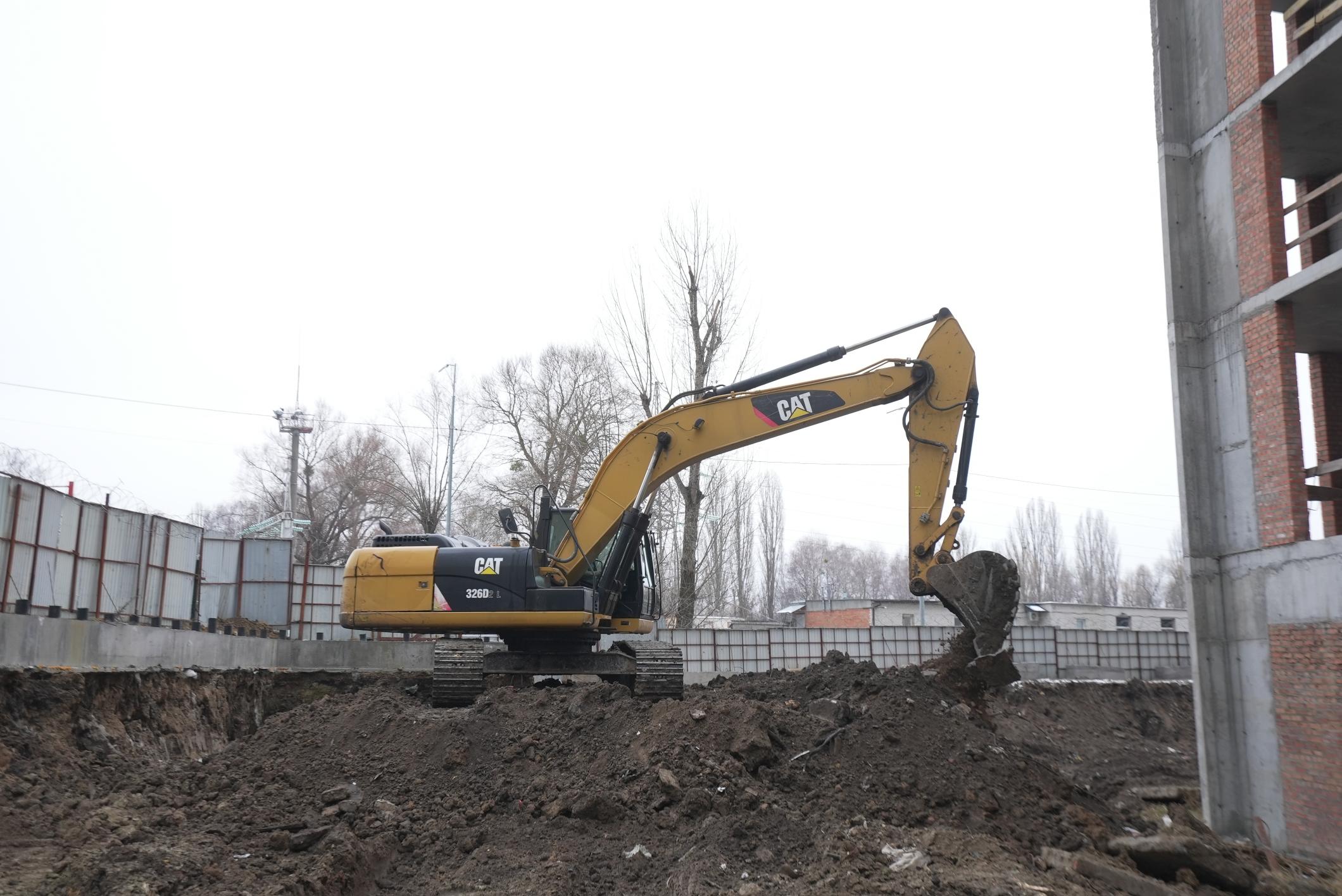

•  продовжуються роботи з відкопки котловану та вивозу ґрунту.

Зовнішні мережі:
​•  виконано 86% виносу КЛ 10 кВ;
​•  проводиться тендерна процедура вибору проектної організації з проектування газопостачання будинку №4.

/
