Хід будівництва, 06.03.2025
Ділимось останніми новинами з будмайданчика за лютий:
Будинок №3, секція 1:
• монтаж радіаторів опалення 20-22 поверхи;

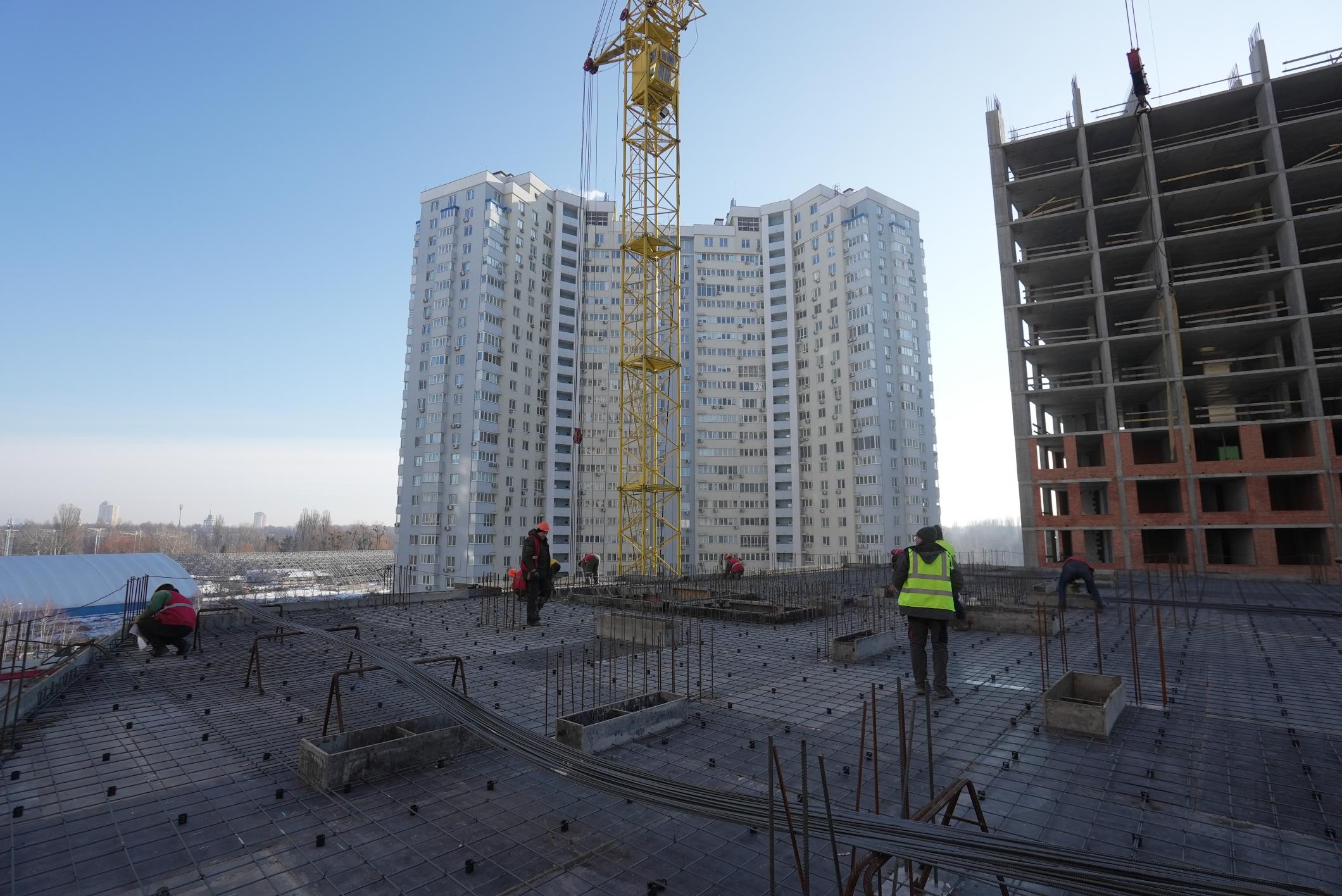

• змонтовано 85% котлів;
• розпочато монтаж вантажних ліфтів, змонтовано 50%;

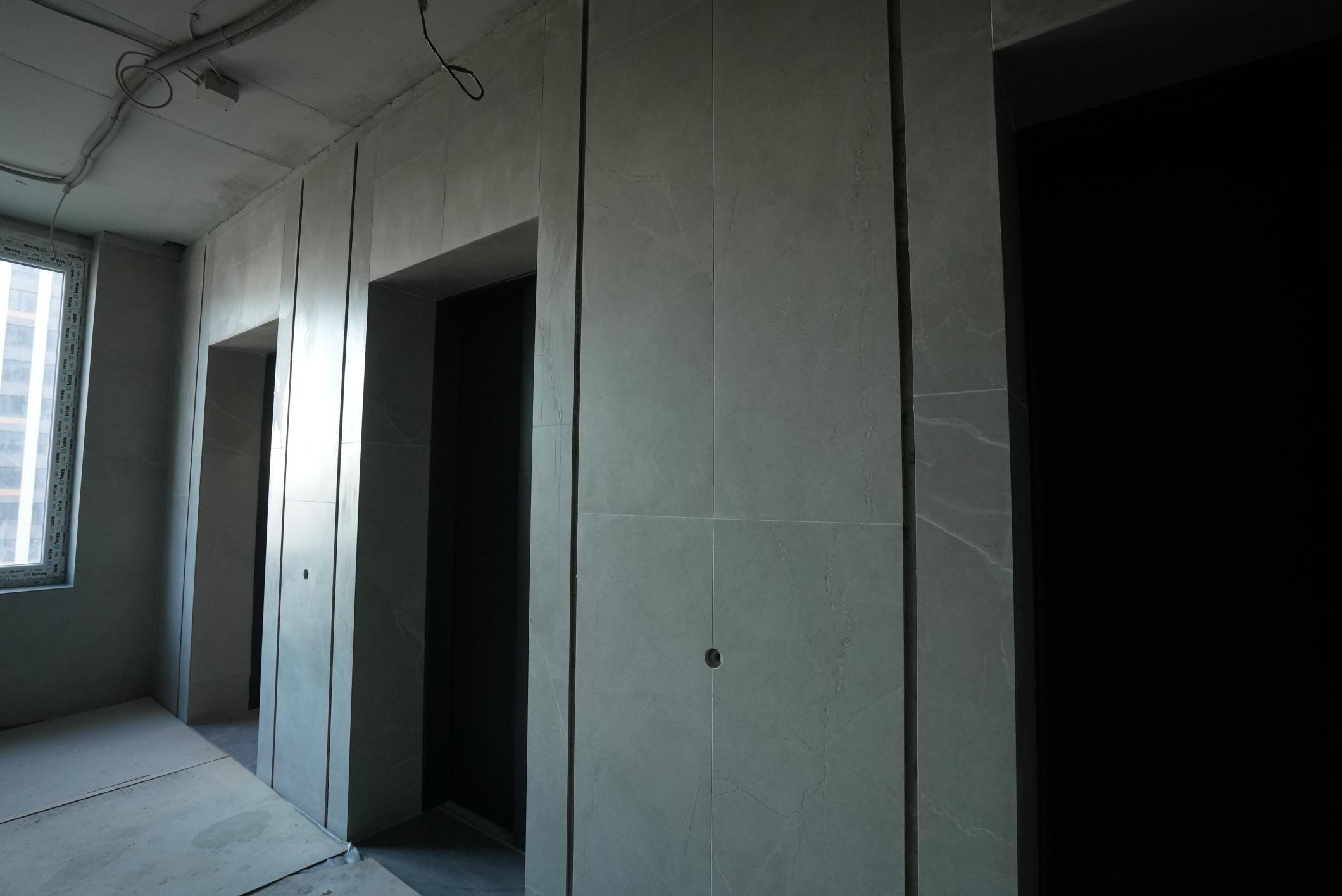

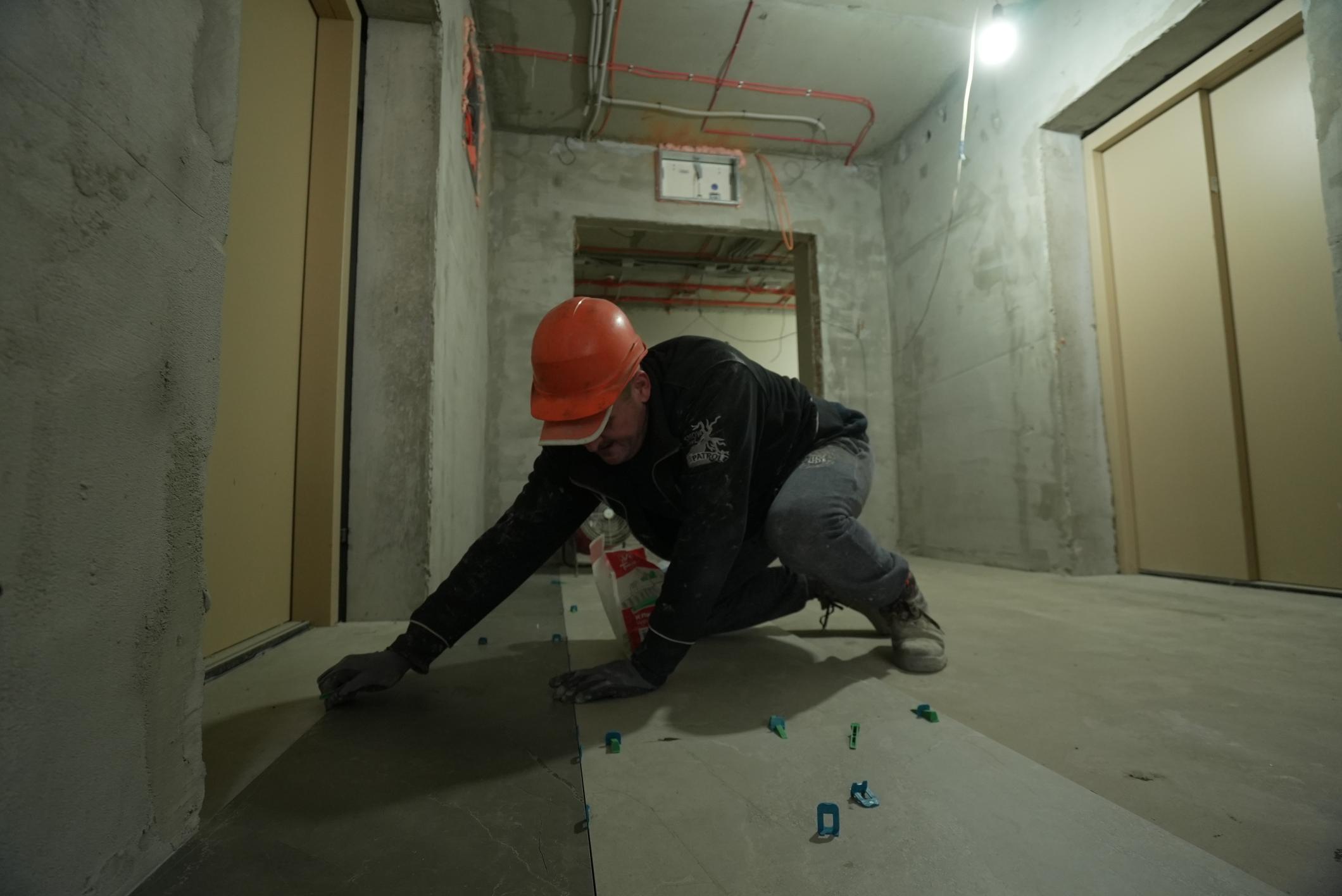

• розпочаті роботи по оздобленню МЗК;

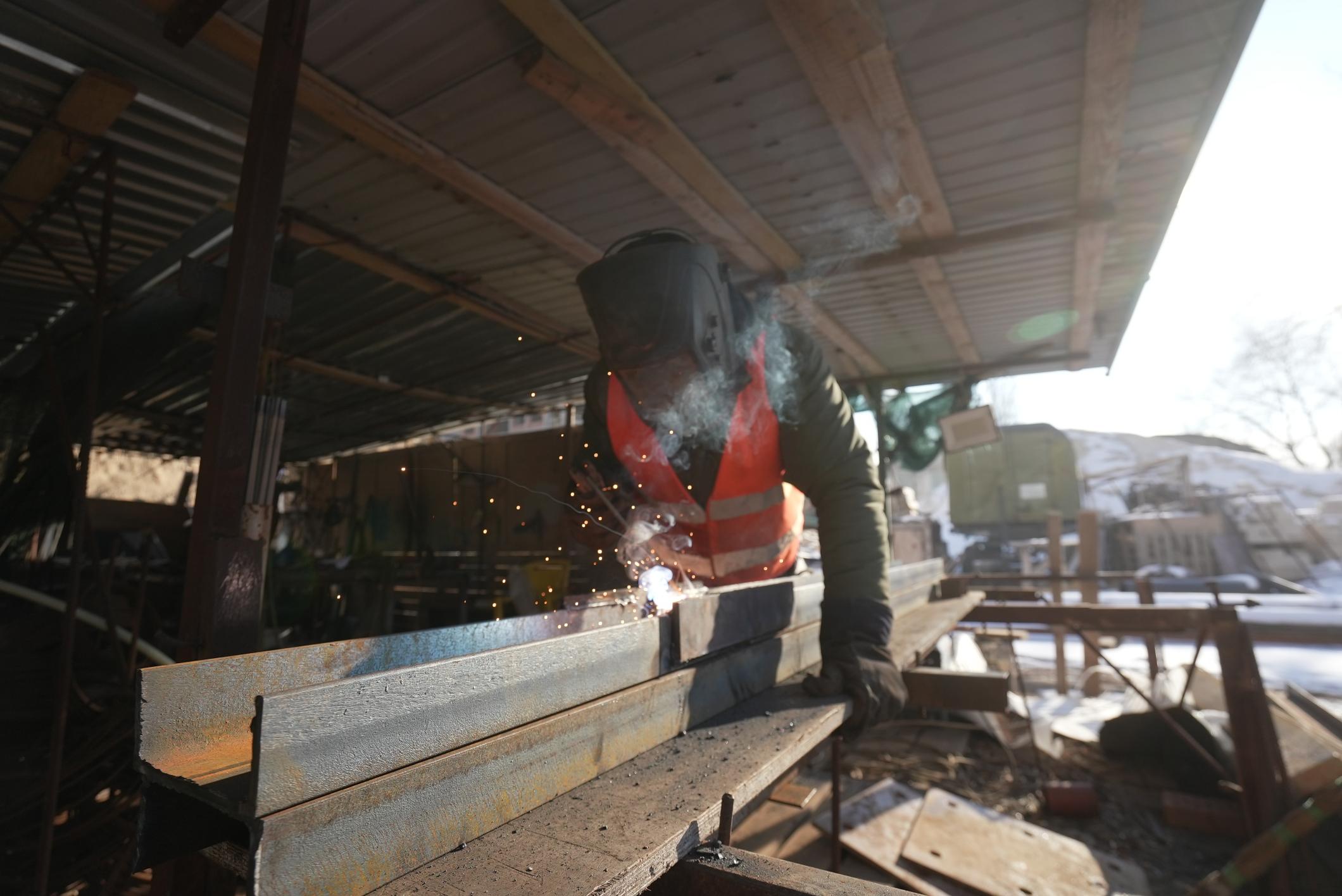

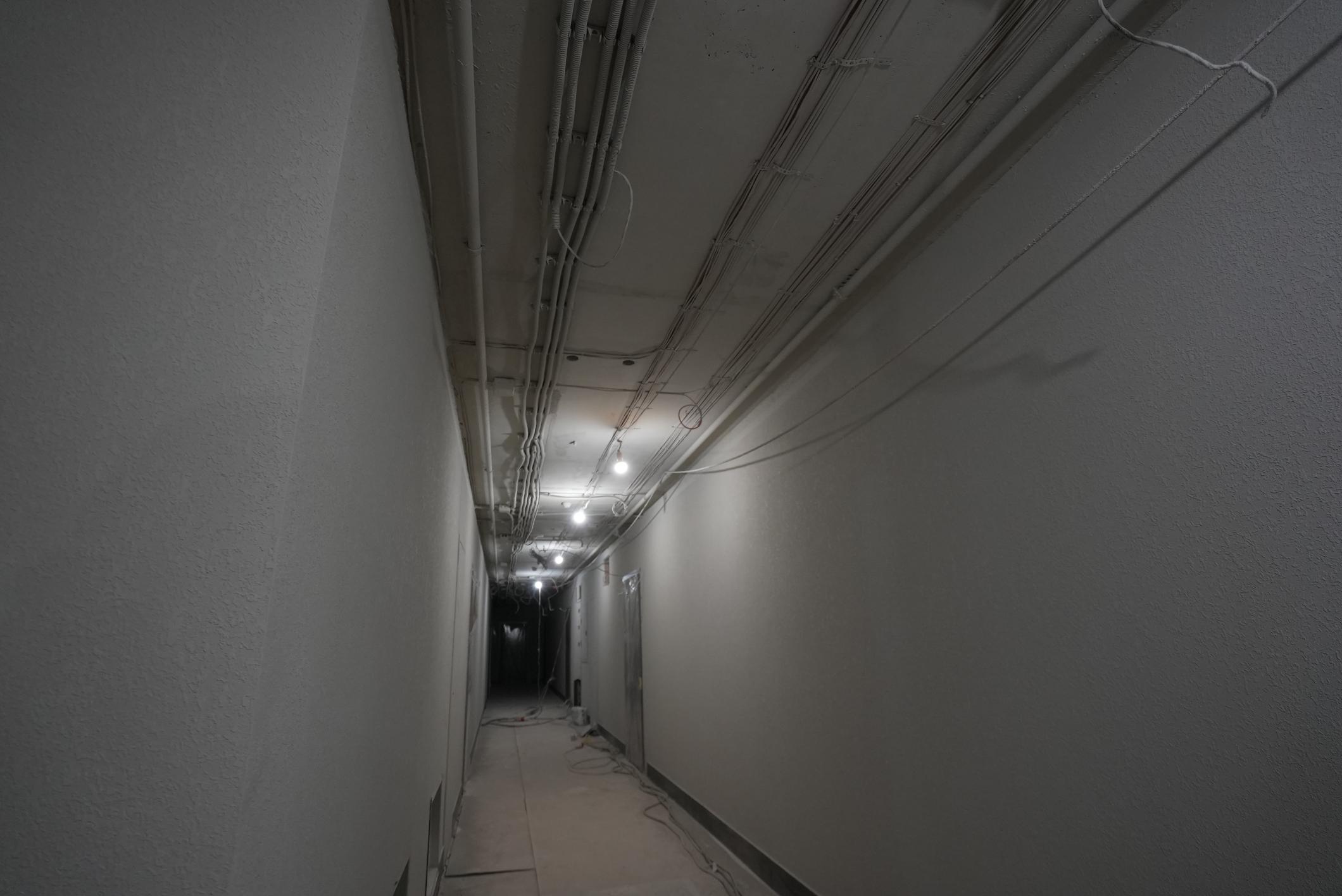

• продовжуються роботи з монтажу повітропроводів та вогнезахисту.
Будинок №3, секція 2:

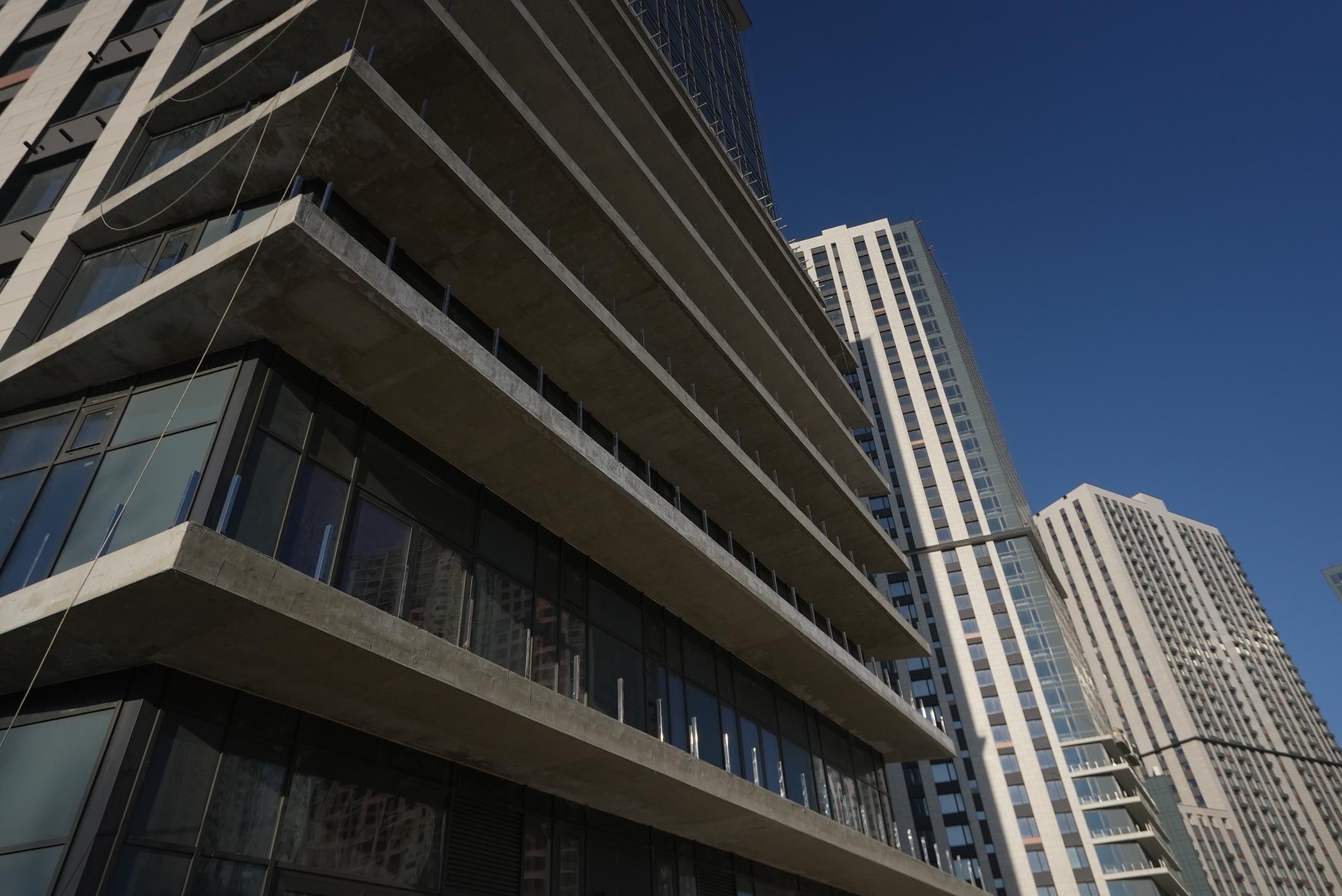

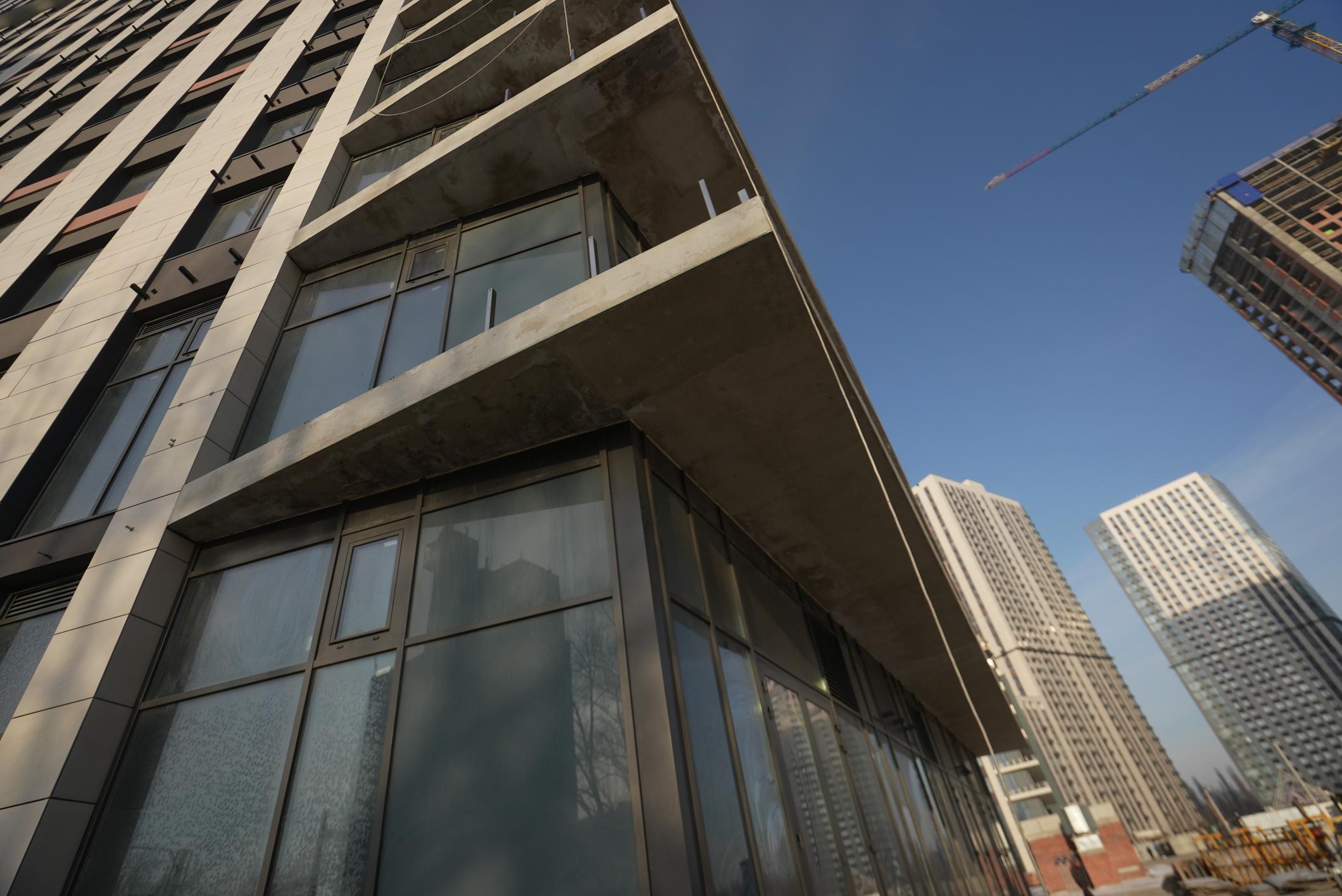

• виконано 90% огороджень балконів;

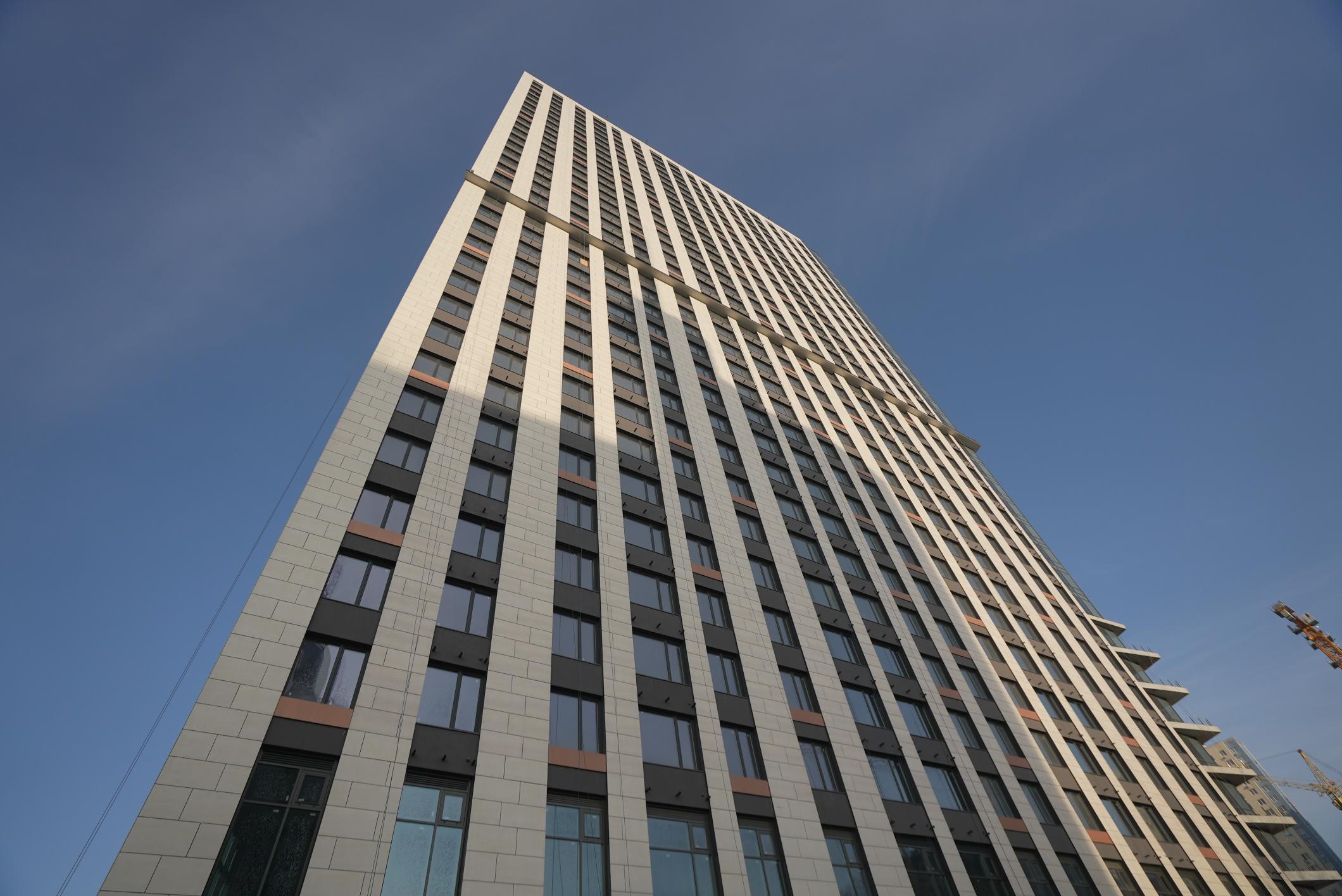

• виконано ремонт 65% фасадів ЛММ;
• проводяться підготовчі роботи до оздоблення МЗК.
Будинок №3, секція 3:
• виконано 82% огороджень балконів;
• виконано 40% ремонту фасаду ЛММ;
• продовжуються роботи з монтажу повітропроводів та вогнезахисту;
• продовжуються роботи з теплоізоляції трубопроводів.
Паркінг ЖБ №3:

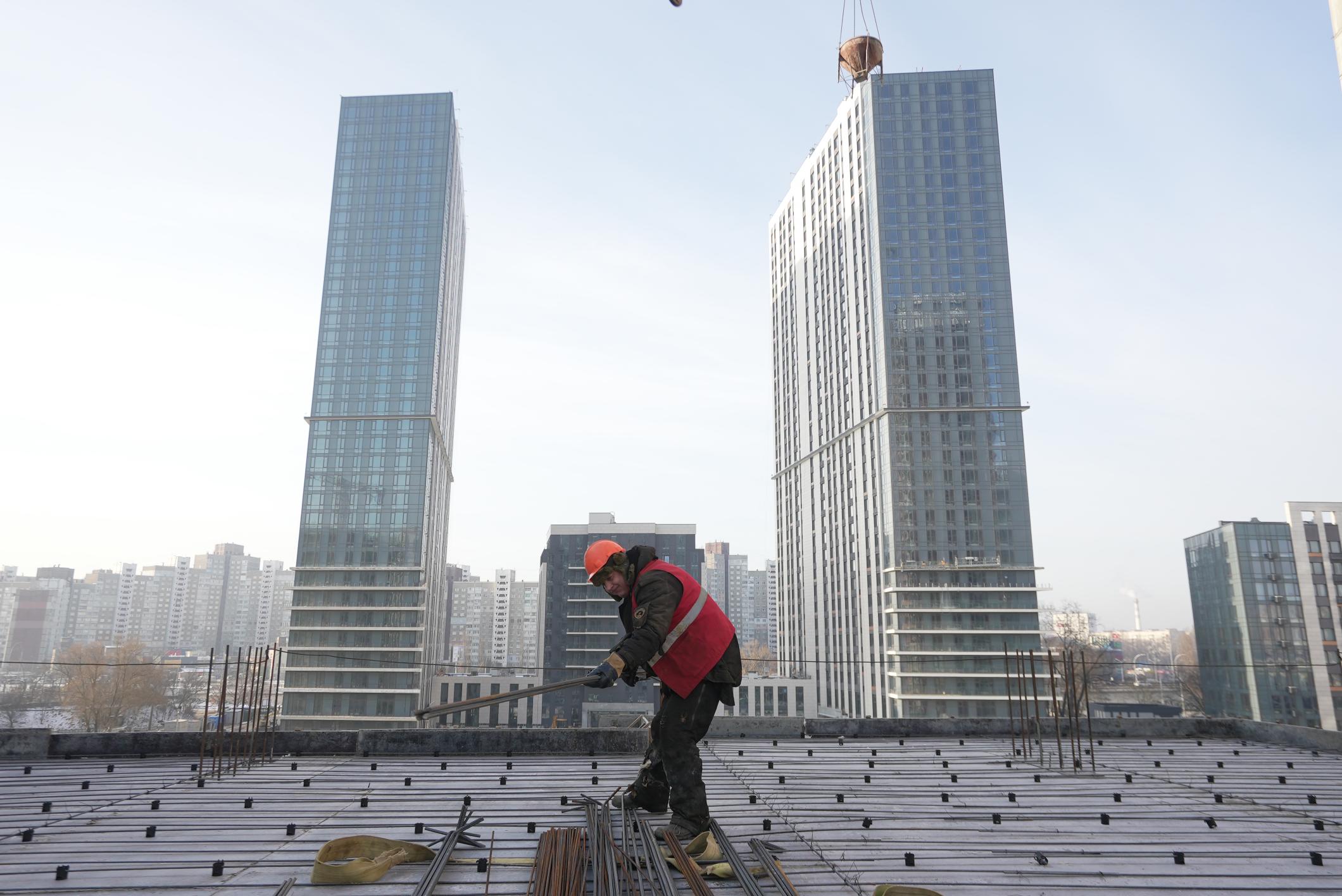

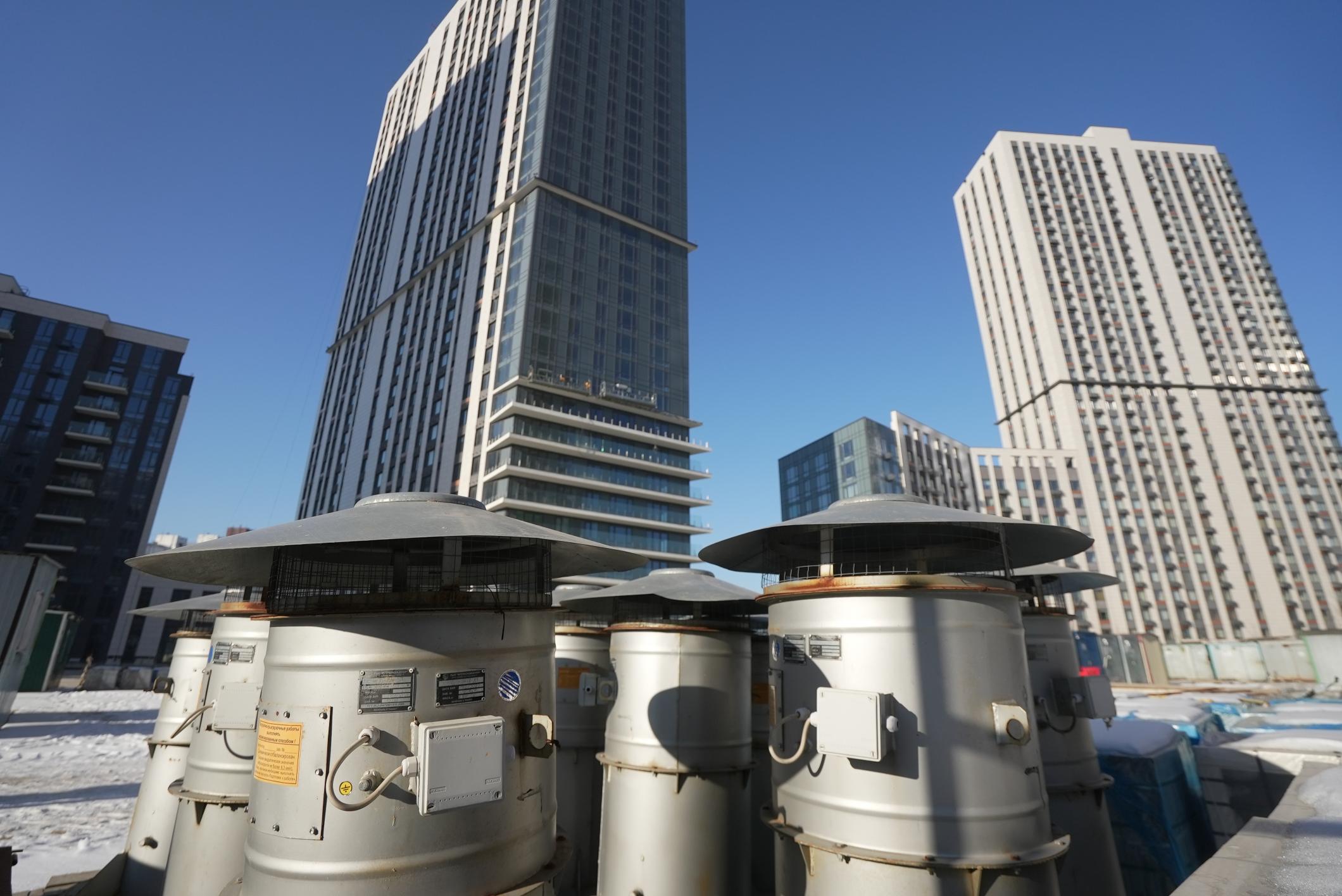

• підготовка до початку робіт з влаштування покрівлі паркінгу;
• погоджено концепцію благоустрою, триває розробка робочої документації.
Будинок №4, секція 1:

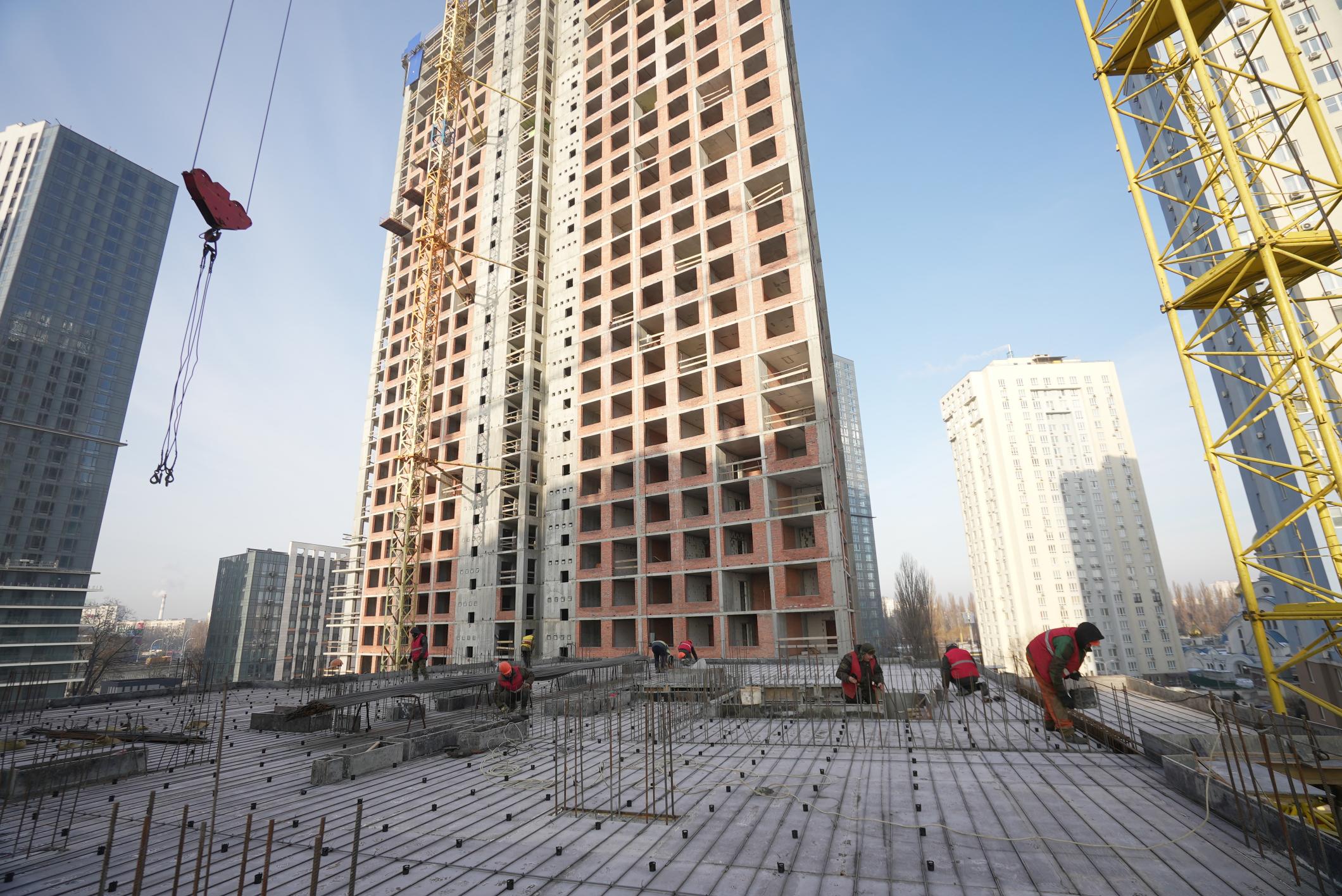

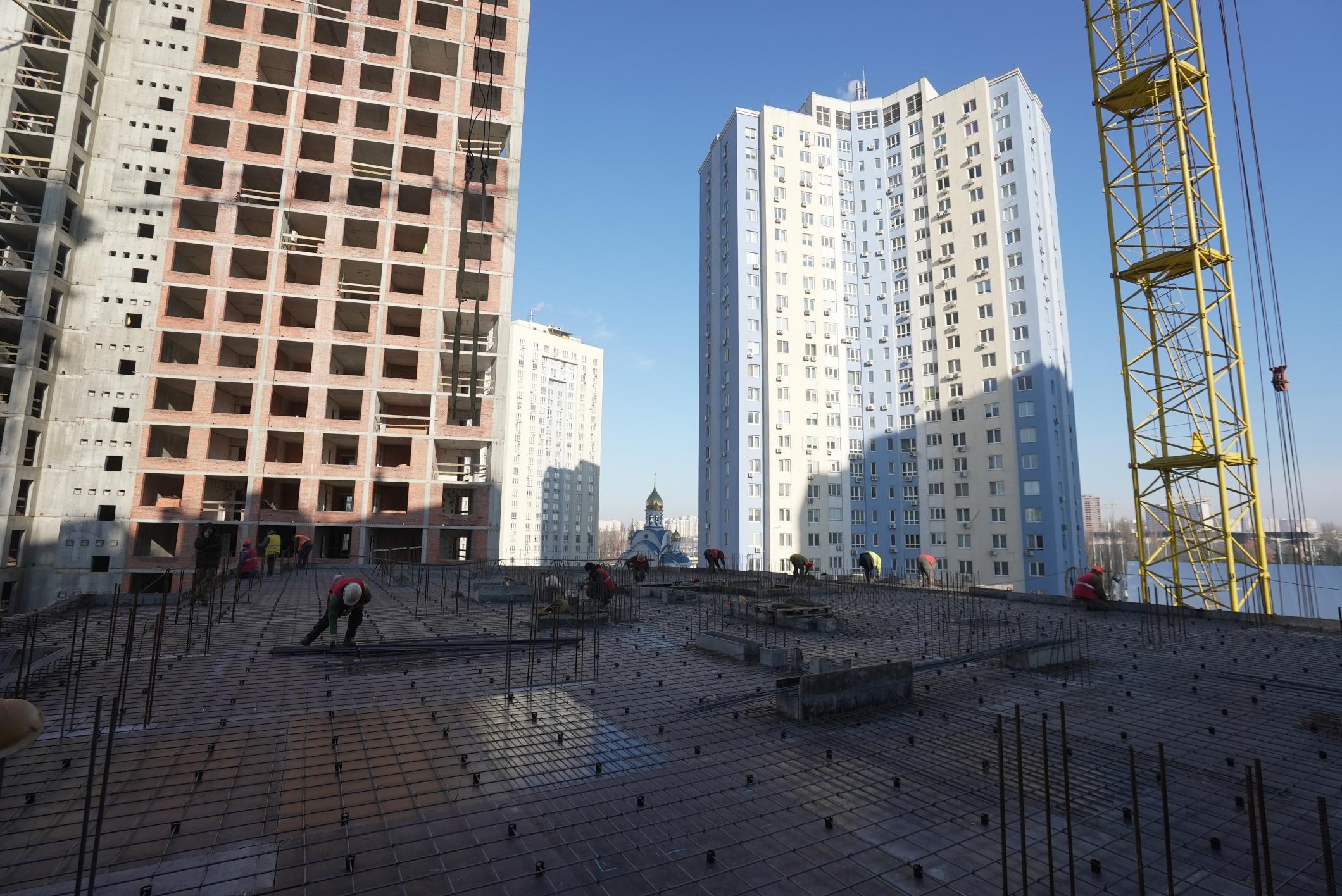

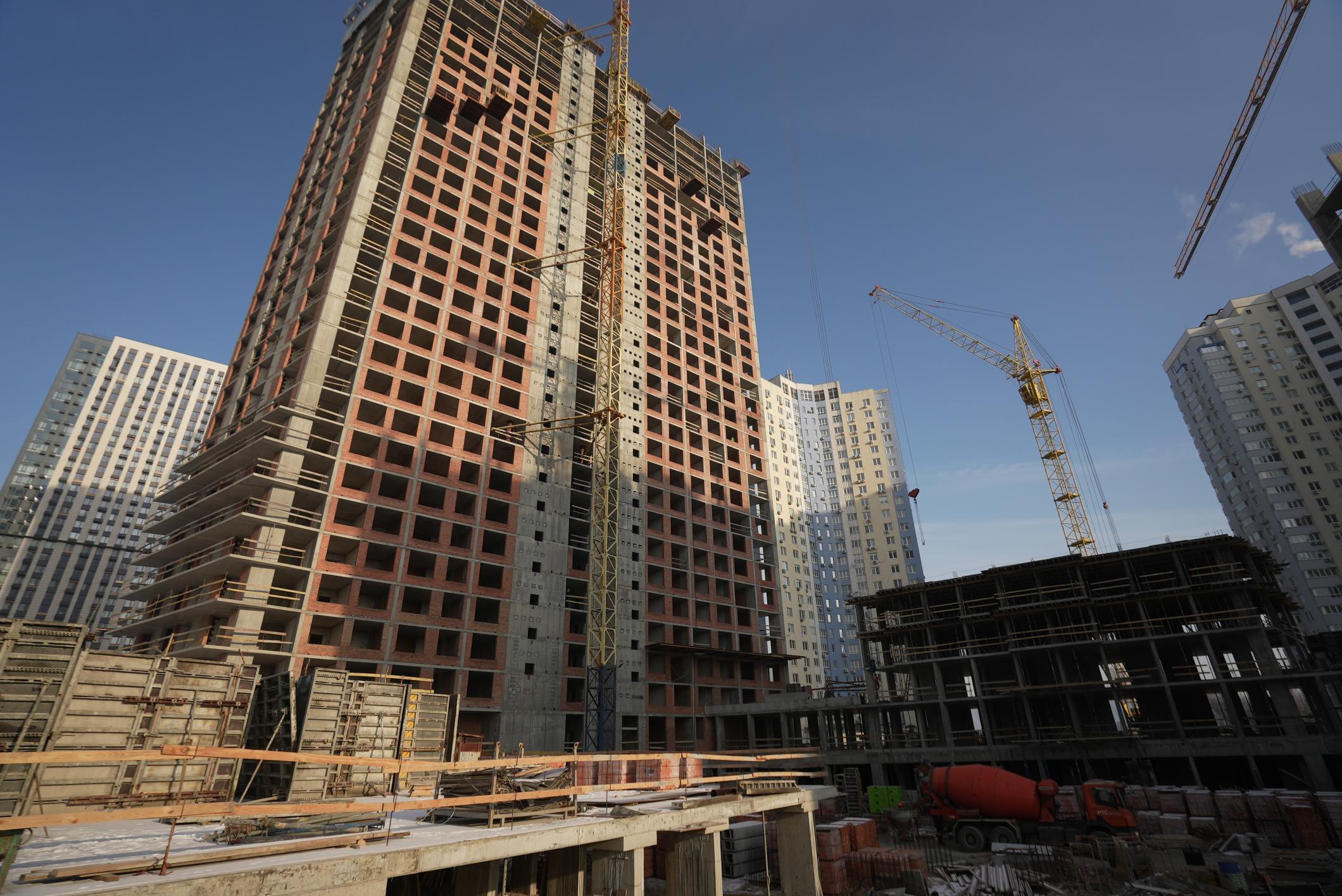

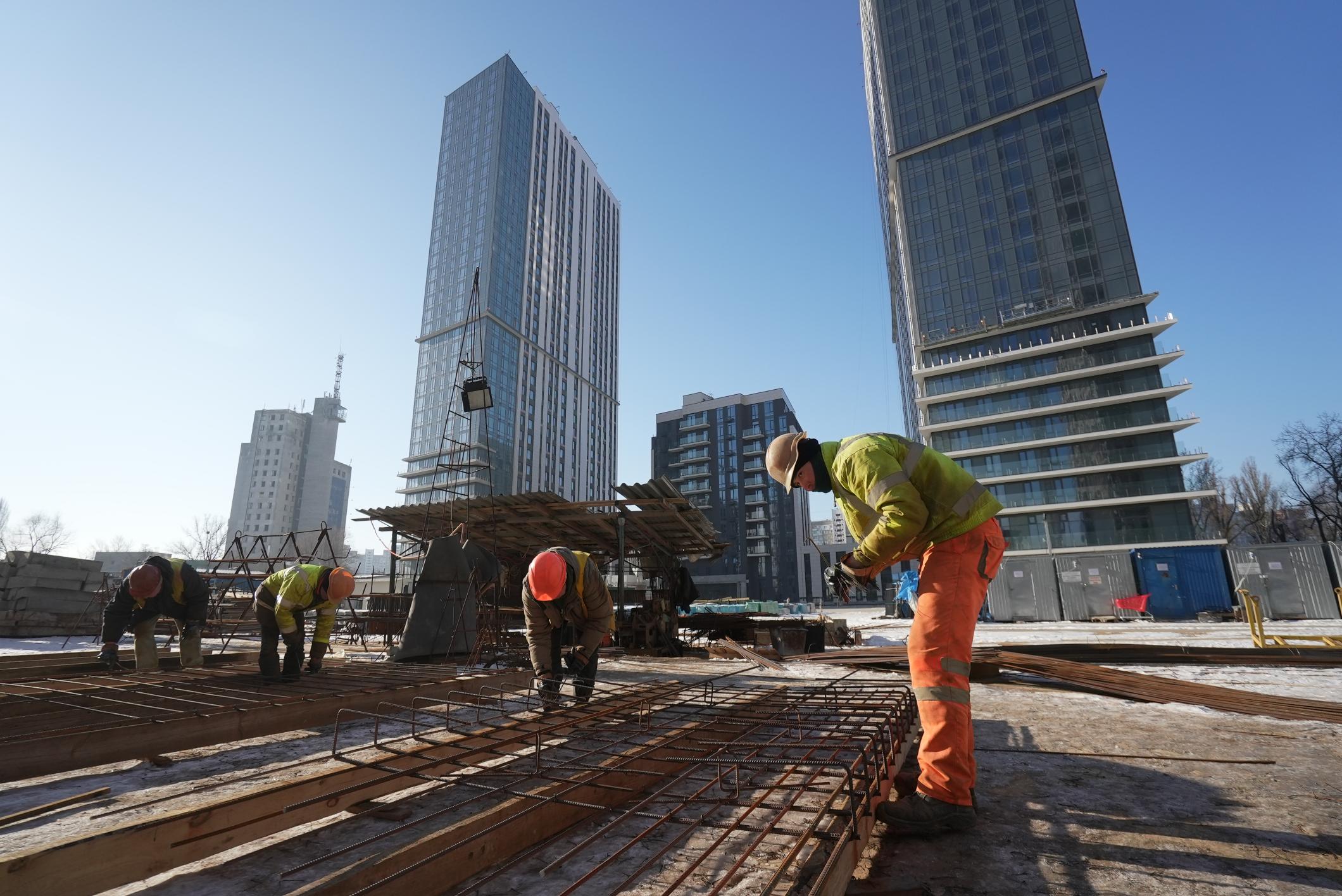

• в роботі монолітний каркас 33 поверху;
• монтаж сходових маршів по одному стояку до 30 поверху включно;
• змонтовано вентблоків по 23 поверх включно.
Будинок №4, секція 2:

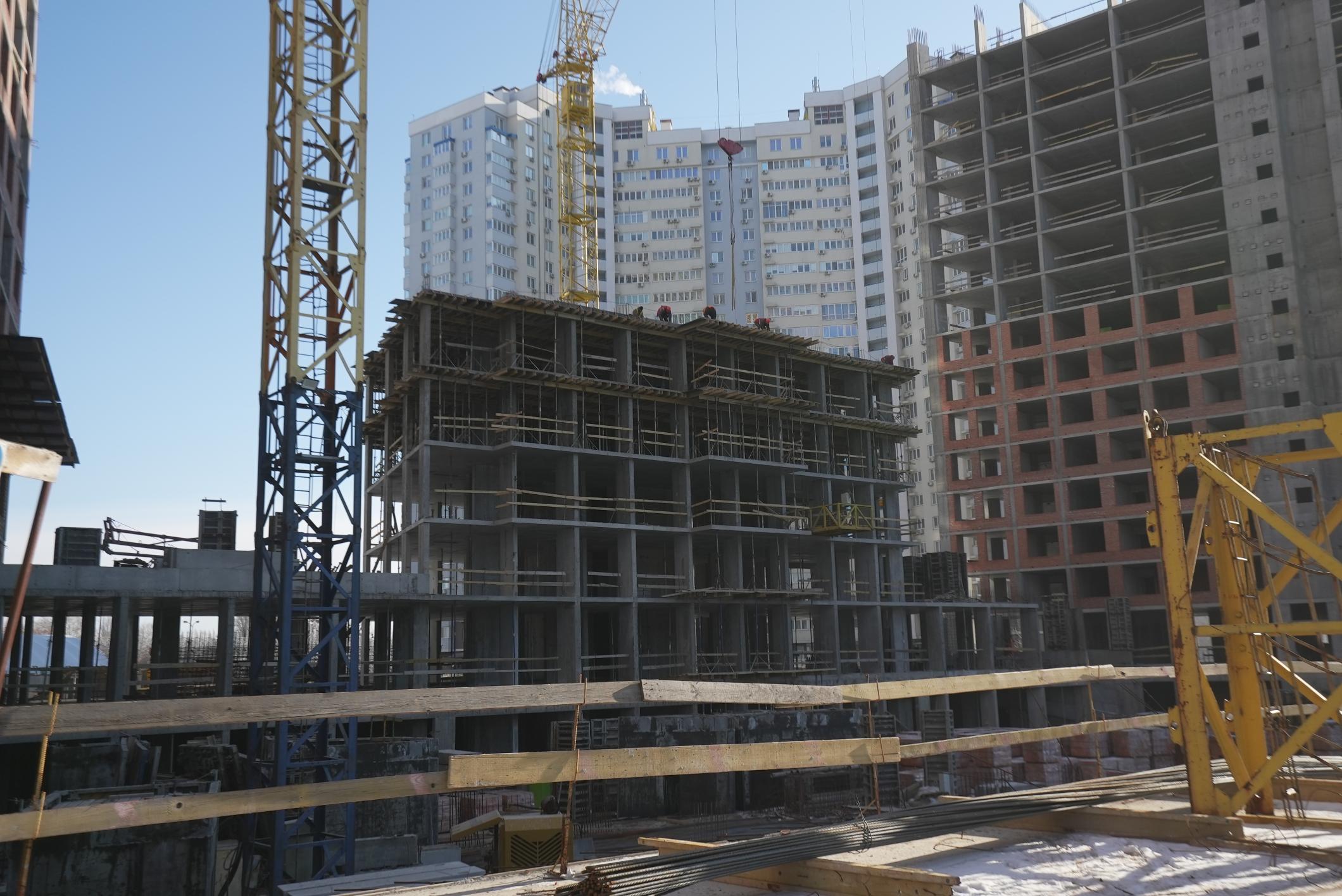

• виконані вертикальні конструкції та горизонтальне перекриття 5 поверху;
• в роботі монолітний каркас 6 поверху.

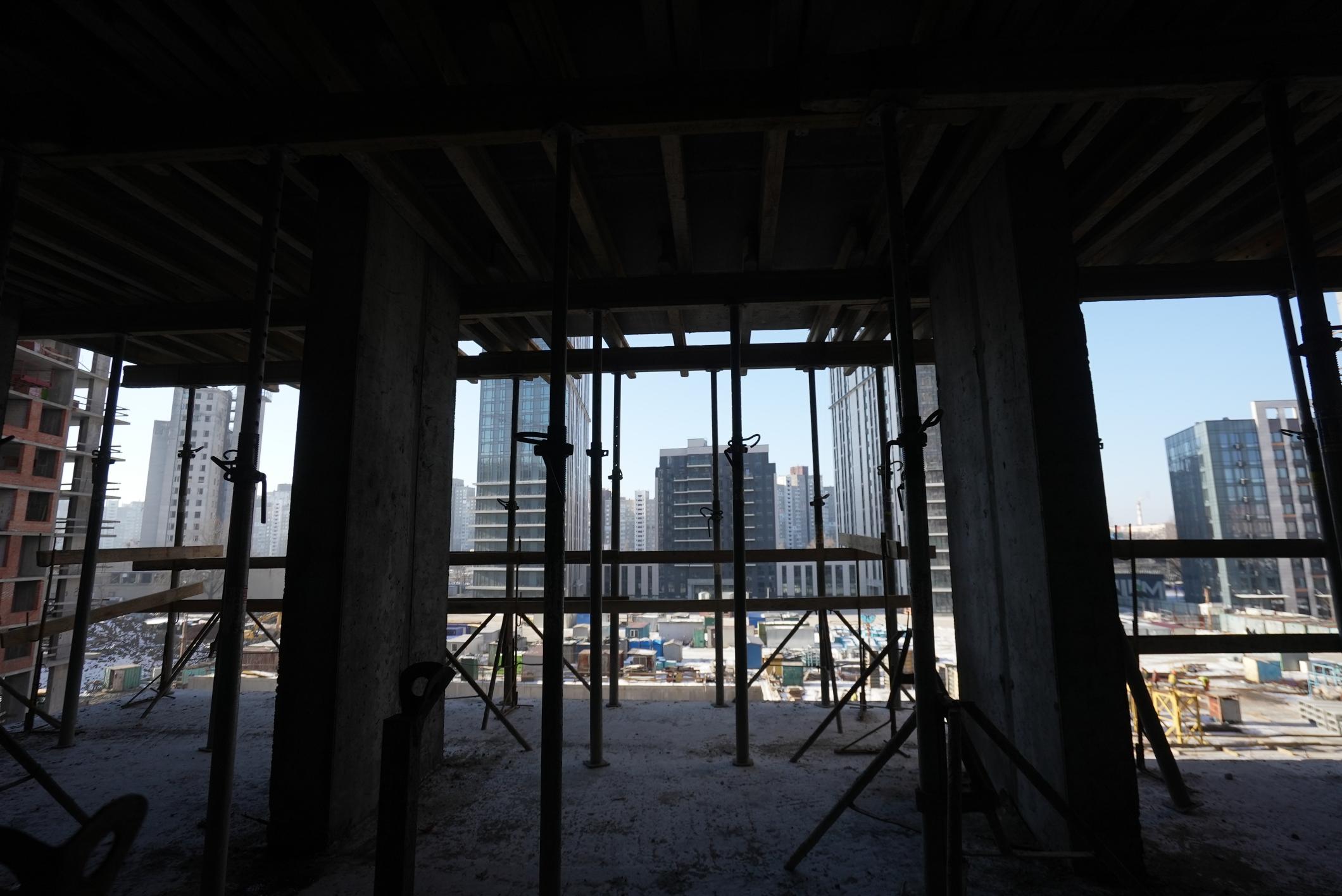

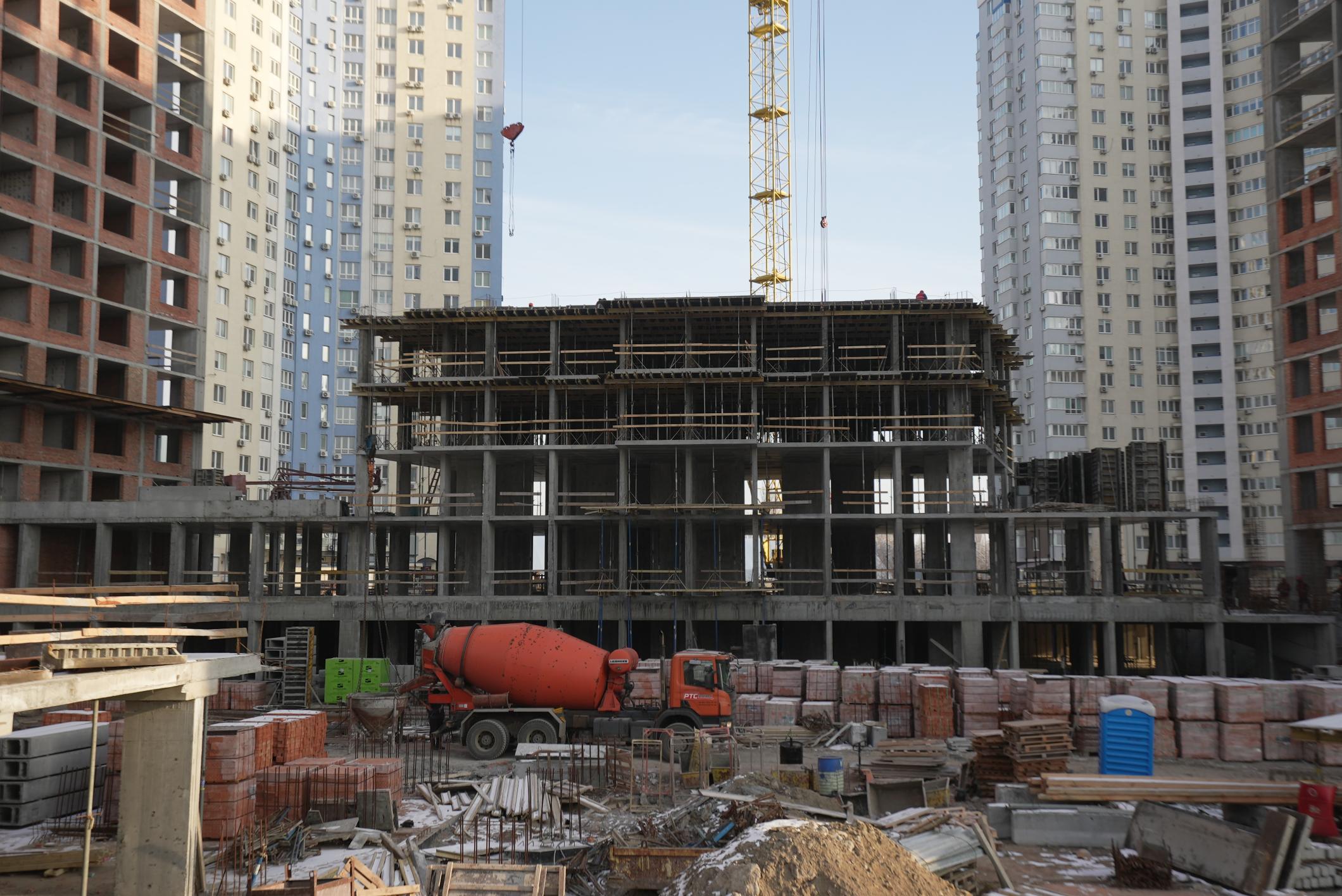

Будинок №4, секція 3:

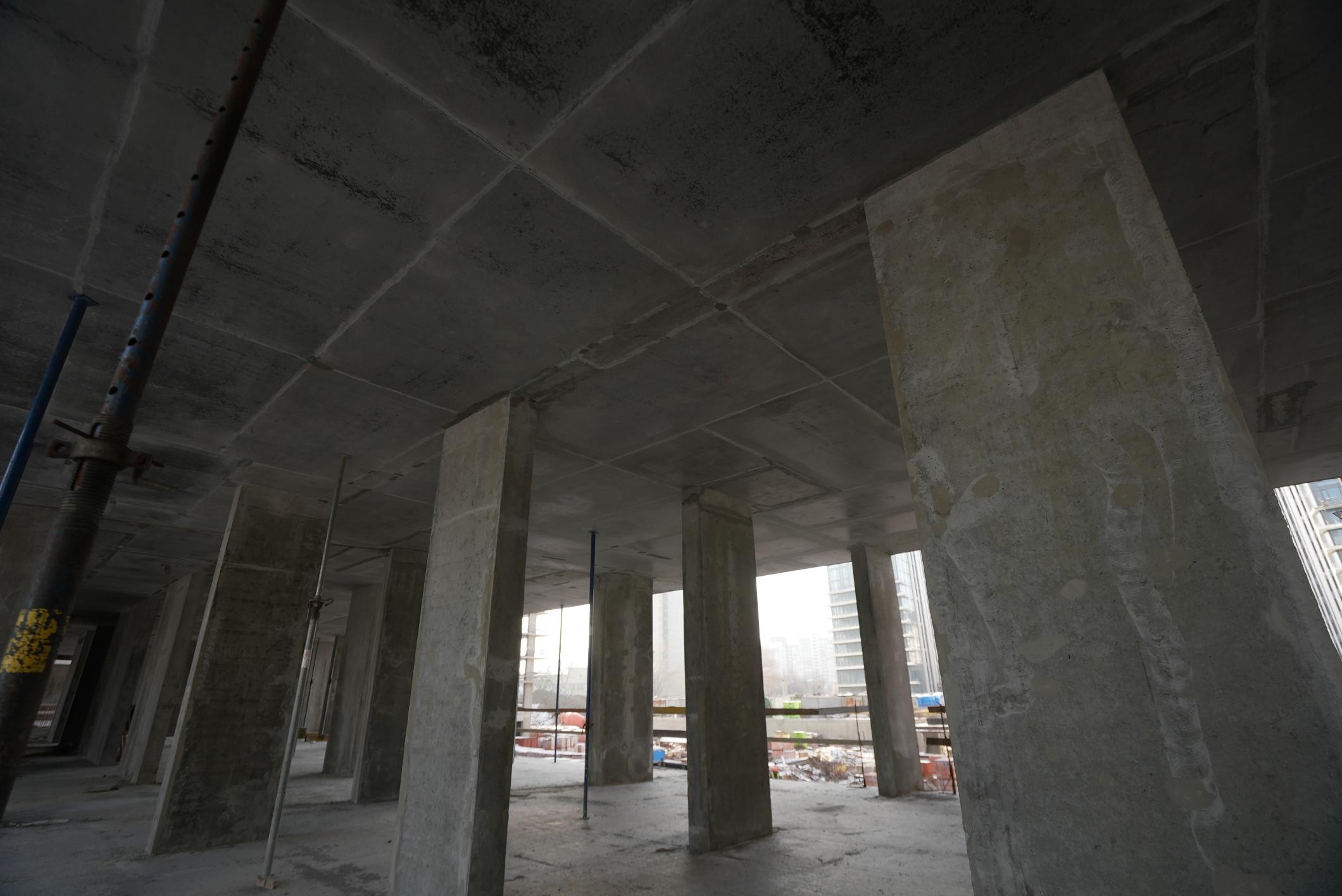

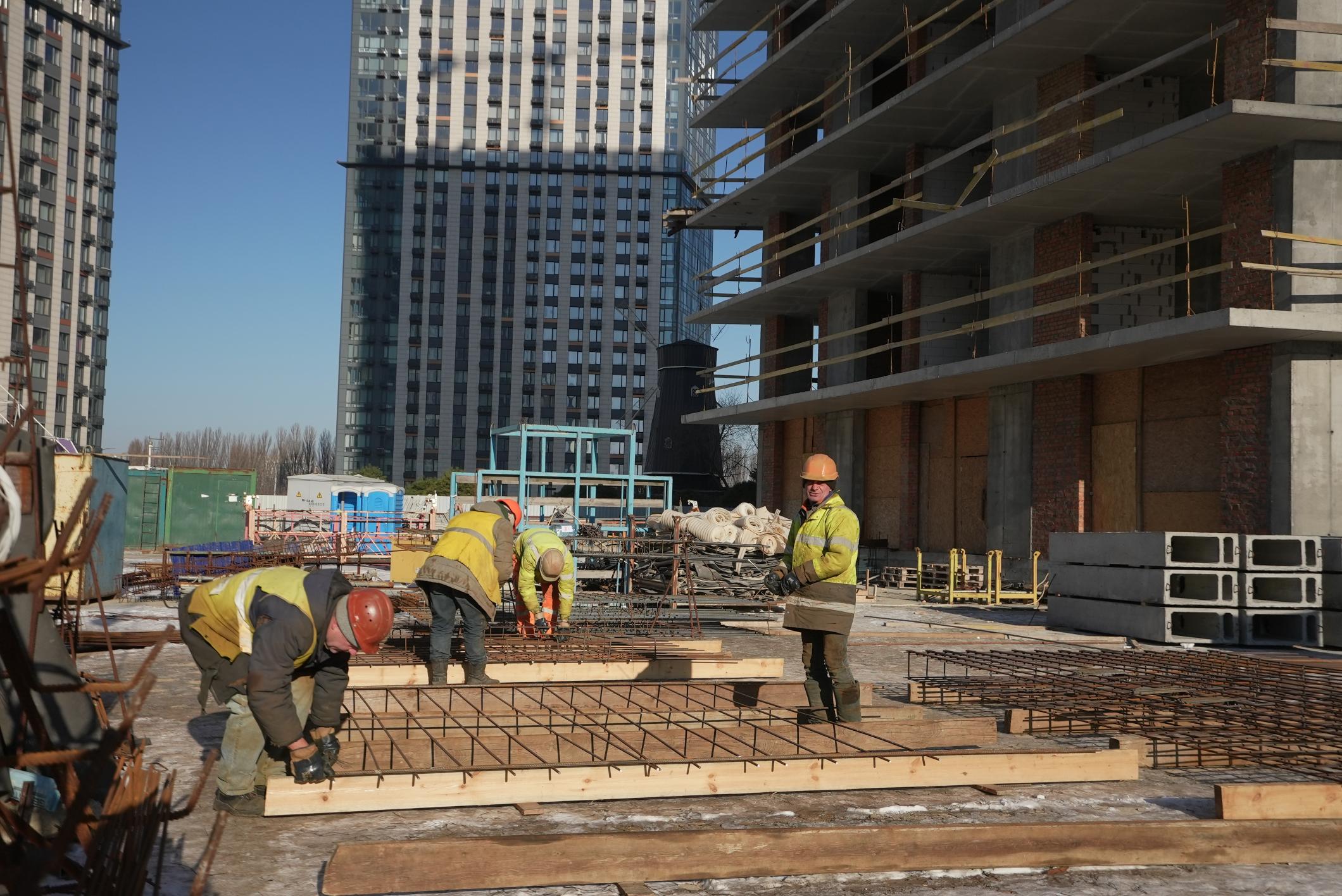

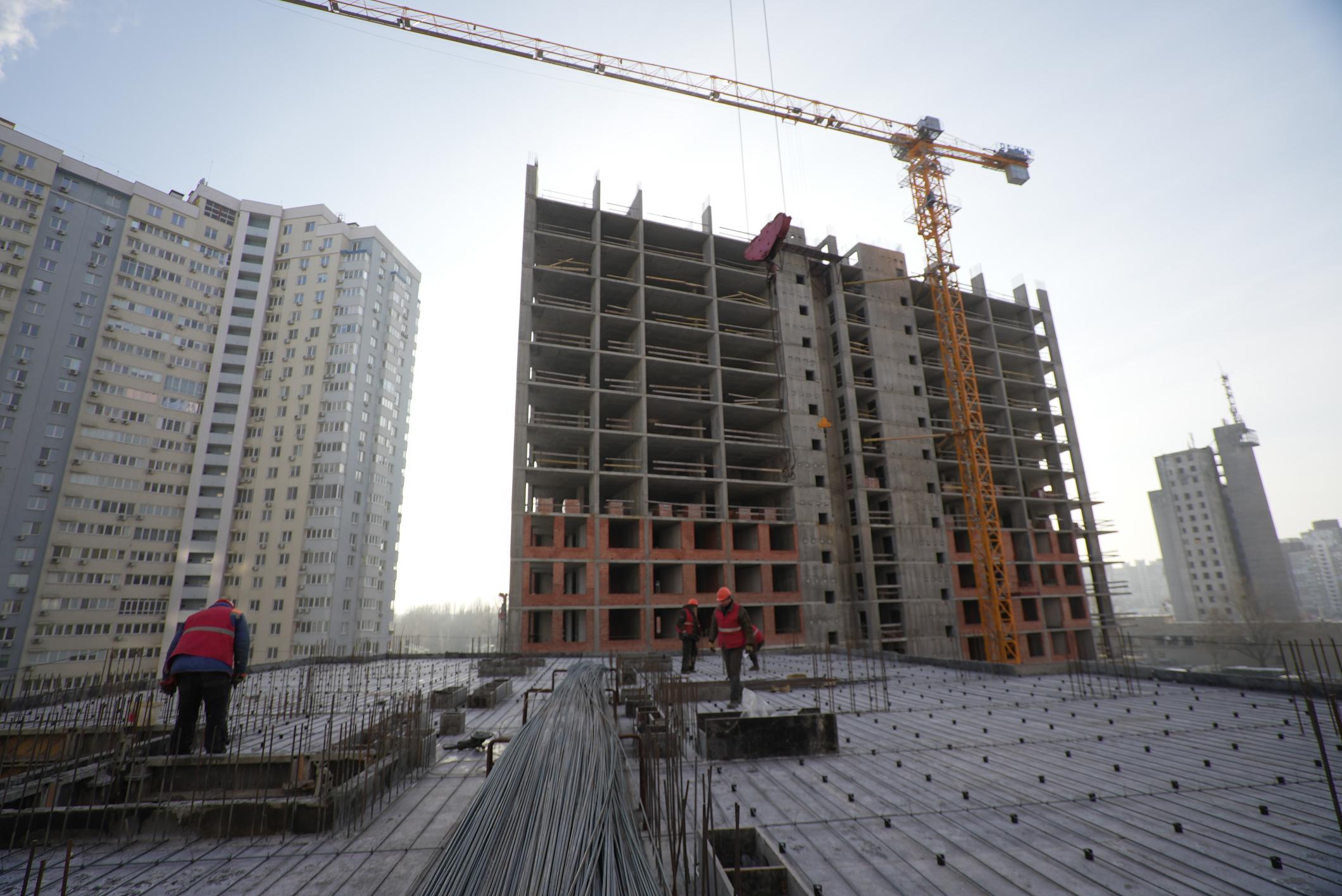

• виконано монолітний каркас з 1 по 15 та вертикальні конструкції 16-го поверху;
• виконано цегляну кладку стін з 2 по 7 поверх – 70%. В роботі з 8 поверх, виконано – 70%.
Будинок №4, секція 5:
• завершено армування вертикальних конструкцій 16-го поверху та виконано опалубку для влаштування горизонтального перекриття;
• монтаж сходових маршів виконано на 25%;
• виконано цегляну кладку стін з 1 по 2 поверх – 90%. В роботі з 3 по 5 поверх, виконано – 45%.
Паркінг ЖБ №4:
• виконуються роботи по влаштуванню обв'язувальної балки підпірної стіни РМ 14 – 90%;
• влаштування паль – 98%;
• продовжуються роботи з відкопки котловану та вивозу ґрунту.
Зовнішні мережі:
• виконано 88% виносу КЛ 10 кВ;
• проводиться тендерна процедура вибору проектної організації з проектування газопостачання будинку №4.
